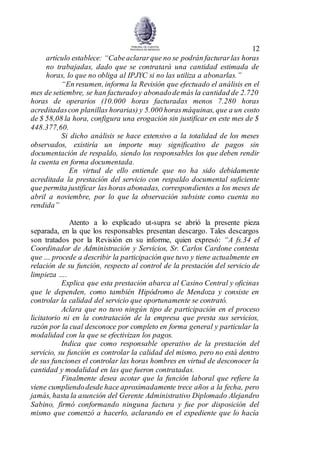

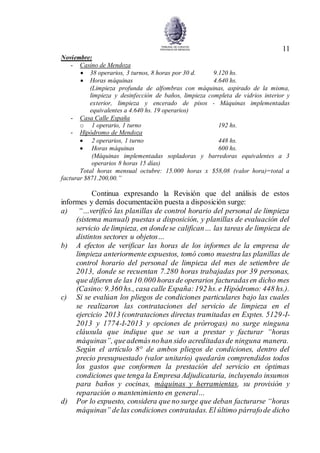

El fallo no 16.576 detalla irregularidades administrativas en las operaciones del Instituto Provincial de Juegos y Casinos, incluida la falta de justificación documental en el pago de cortesías y deficiencias en el registro contable de premios, lo que llevó a la imposición de sanciones a los responsables. Se destaca una instrucción para mejorar los controles internos y la transparencia en la gestión de gastos relacionados. Además, se ordena la conciliación de diferencias en ingresos y ajustes contables por errores en registros anteriores.
