INSTITUCION EDUCATIVA INICIAL Nº 208

“VIRGEN DE LA MEDALLA MILAGROSA”

             2011

                 1

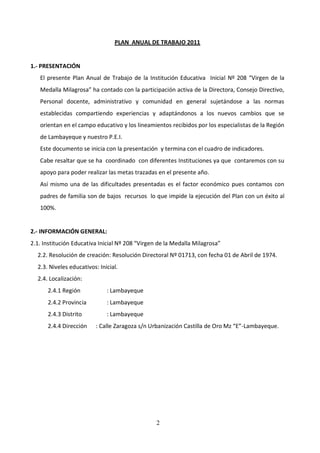

PLAN ANUAL DE TRABAJO 2011

1.- PRESENTACIÓN
   El presente Plan Anual de Trabajo de la Institución Educativa Inicial Nº 208 “Virgen de la
   Medalla Milagrosa” ha contado con la participación activa de la Directora, Consejo Directivo,
   Personal docente, administrativo y comunidad en general sujetándose a las normas
   establecidas compartiendo experiencias y adaptándonos a los nuevos cambios que se
   orientan en el campo educativo y los lineamientos recibidos por los especialistas de la Región
   de Lambayeque y nuestro P.E.I.
   Este documento se inicia con la presentación y termina con el cuadro de indicadores.
   Cabe resaltar que se ha coordinado con diferentes Instituciones ya que contaremos con su
   apoyo para poder realizar las metas trazadas en el presente año.
   Así mismo una de las dificultades presentadas es el factor económico pues contamos con
   padres de familia son de bajos recursos lo que impide la ejecución del Plan con un éxito al
   100%.

2.- INFORMACIÓN GENERAL:
2.1. Institución Educativa Inicial Nº 208 “Virgen de la Medalla Milagrosa”
  2.2. Resolución de creación: Resolución Directoral Nº 01713, con fecha 01 de Abril de 1974.
  2.3. Niveles educativos: Inicial.
  2.4. Localización:
      2.4.1 Región            : Lambayeque
      2.4.2 Provincia         : Lambayeque
      2.4.3 Distrito          : Lambayeque
      2.4.4 Dirección    : Calle Zaragoza s/n Urbanización Castilla de Oro Mz “E”-Lambayeque.

                                                 2
3.- RESEÑA HISTÓRICA:

  La I.E.I. Nº 208 se creó mediante Resolución Directoral Nº 01713, con fecha 01 de Abril de
  1974.   Iniciando su funcionamiento en uno de los ambientes del Instituto Nacional de
  Bienestar Familiar (INABIF) ubicado en las inmediaciones del Mercado Modelo de
  Lambayeque, siendo la fundadora y primera Directora la Sra. Prof. Julia Delgado Díaz.
  Posteriormente pasó a funcionar en una aula del Centro Educativo Nacional “Juan Manuel
  Iturregui”. Luego la dirección del mismo C.E. cedió un área de terreno en la que se construyó
  un módulo que constaba de dos aulas, un ambiente para Dirección y una batería de baños.
  Con el transcurso del tiempo se fue incrementando el número de niños por lo que se apertura
  el turno de tarde y con la participación y apoyo de los Padres de familia e Instituciones
  (COOPOP Y otras) se construyó una nueva aula, lográndose un total de 3 aulas en las que
  funcionaban seis secciones de niños de 3,4 y 5 años de edad en dos turnos.
  Al cesar sus funciones la Directora Julia Delgado Díaz, asume la dirección la Sra. Prof. Consuelo
  Villazón Gastulo.
  Al año siguiente de iniciada su gestión el Museo Arqueológico Brunning solicitó los ambientes
  de nuestra Institución por tal motivo la Dirección y personal docente tuvo que realizar
  múltiples coordinaciones para la adquisición de un terreno.
  La Municipalidad Provincial de Lambayeque donó un terreno ubicado en la Mz “E” de la
  urbanización “Castilla de Oro” en el que se construyó el nuevo local institucional. Dicha
  construcción estuvo a cargo de INFES.
  Ante el cese de la directora Consuelo Villazón Gastulo asumió el cargo de dirección por
  encargatura, la Profesora Irma Iturregui Borrero, realizándose durante su gestión la
  construcción de un aula, un ambiente para guardianía, una gruta para la Virgen.
  Actualmente dirige la Institución la Sra. Lic. Laura Patricia González Vélez quien asumió el
  cargo por concurso público, ejecutándose las siguientes obras: Construcción de dos aulas,
  instalación de redes de desagüe, graderías para mini coliseo.

                                                3

4.-VISIÓN:

  Ser la entidad educativa líder de la educación en la Región, brindando una educación de
  excelente    calidad    que      responda   a       las   exigencias   del   mundo   competitivo.
  Con alumnos y alumnas de gran capacidad académica que buscan la integración, con sólidos
  valores, desarrollando una conciencia ecológica y adecuadas habilidades sociales que les
  garantice el éxito en su vida.

  Con maestros innovadores, de alta solvencia moral, democráticos e íntegros, de desarrollo
  profesional óptimo y una actitud positiva para la enseñanza.

  Con padres de familia convencidos de ser los principales responsables de la educación de sus
  hijos siendo coherentes con sus principios morales.

5.- MISIÓN:
  La Misión de nuestra Institución Educativa Inicial Nº 208 “Virgen de la Medalla Milagrosa”.
  Somos una Institución Educativa cuya Misión es formar integralmente a nuestros alumnos,
  priorizando la formación de valores y potenciando sus capacidades, orientadas a la excelencia
  personal y de apoyo a la comunidad, haciendo uso de la tecnología, comprometiendo a la
  familia como protagonista de la formación de sus hijos e hijas, brindándoles un ambiente
  agradable y adecuado, que sea la prolongación de su hogar.
  Docentes facilitadores, mediadores y orientadores a una educación de calidad permitiendo al
  alumno un comportamiento ético, asumiendo como valores fundamentales la justicia, la
  libertad, el respeto y la solidaridad.
  Padres de familia dispuestos al cambio comprometidos e integrados a la acción educativa.
  Una Institución educativa gerencial e integradora, que promueva el desarrollo y progreso de
  su comunidad en coordinación con otras instituciones locales y regionales.
       VALORES INSTITUCIONALES
        Los valores son la fuente de todo principio de convivencia los que debemos plasmar
        para mejorar nuestra realidad.
      Nuestra Institución Educativa asume los siguientes valores individuales:

                                                  4
A la libertad: Capacidad individual que permite discernir, decidir y optar por algo sin
       presiones ni coacciones para desarrollarse como ser humano en todosu potencial.
             Al respeto : Respeto a la dignidad de todo ser humano, permite interactuar con los
             demás.
             A la solidaridad: Decisión libre y responsable de dar de uno mismo a otras personas,
             para su bien, sin esperar recompensa.
             Ética : Practicar los valores dentro de un clima de tranquilidad , armonía y respeto;
             enmarcado a construir una sociedad justa .
             Nuestra Institución Educativa asume los siguientes Valores Organizacionales:
              Identidad Institucional:
              Trabajo en equipo.
              Mejoramiento continuo.
              Innovación Pedagógica.
              Conciencia ecológica.
6.- DIAGNÓSTICO: INSTITUCIONAL, PEDAGÓGICO, ADMINISTRATIVO:
6.1. Aspecto Institucional:

     6.1.1. Fortalezas:
              Ganadores a nivel Regional de Instituciones Educativas para el           desarrollo
              sostenible.
              Imagen Institucional.
              Integrantes de Instituciones Educativas para el desarrollo sostenible.
              Moderna infraestructura.
              Clima institucional.
              Patio techado con tijerales según indicaciones de INDECI.
       6.1.2. Debilidades:
              Bajo apoyo económico de los padres de familia.
              Ubicación geográfica distante.
       6.1.3. Oportunidades:
              Demanda educativa.
              Prestigio institucional.
              Normatividad.

                                                5
6.1.4. Amenazas:
               Entorno contaminado.
               Propensos a robos.
6.2.Aspecto Pedagógico:
6.2.1. Fortalezas:
                     Óptimo nivel educativo.
                     Experiencia pedagógica.
                     Satisfacción del alumno y del padre de familia.
                     Desarrollo de una conciencia ecológica a través de actividades.

6.2.2. Debilidades:
                     Falta de laboratorio de cómputo.
                     Insuficientes proyectos de innovación.

          6.2.3. Oportunidades:
                     Acceso a tecnologías.
                     Apoyo de padres de familia en el aspecto académico.

          6.2.4. Amenazas:
                     Poca práctica de hábitos de higiene y alimenticios.
                     Crisis de valores.

      6.3. Aspecto Administrativo:
       6.3.1. Fortalezas:
                     Personal de guardianía nombrado.
    6.3.2. Debilidades:
                     Falta de personal de limpieza nombrado.
    6.3.3. Oportunidades:

                                                   6
Apoyo económico del Estado para el mantenimiento y conservación del
               colegio.
   6.3.4. Amenazas:
               Ingreso económico familiar bajo.

7.- OBJETIVOS ESTRATEGICOS Y OPERATIVOS:

                              OBJETIVOS ESTRATÉGICOS         OBJETIVOS OPERATIVOS PAT
                                           PEI
 ASPECTO INSTITUCIONAL         Fortalecer la imagen            Realizar acciones y
                             Institucional mediante          actividades de la Educación
                             actividades.                    Comunitaria y ambiental.
                               Reafirmar la calidad            Brindar un servicio
                             educativa de nuestra            educativo de calidad.
                             Institución recibiendo una        Capacitación del Personal
ASPECTO PEDAGÓGICO           capacitación que permita        docente por la Especialista de
                             desarrollar proyectos           la UGEL-Lambayeque.
                             innovadores.                      Gestión Educativa
                               Coordinar con Instituciones   coordinada y oportuna.
                             de la comunidad para
                             adquisición de
                             computadoras.
                               Desarrollar una conciencia     Realizar proyectos de
                             ecológica en nuestra             aprendizaje y actividades
                             comunidad educativa.             que conduzcan a la
                                                              comunidad educativa a la
                                                              conciencia ecológica.
 ASPECTO ADMISTRATIVO          Lograr la participación de     Padres de familia
                             los padres de familia en la     comprometidos con el
                             generación de recursos.         quehacer educativo.

8.- METAS DE ATENCIÓN POR NIVELES, GRADOS Y SECCIONES

    NIVEL     EDAD            3            4                5              TOTAL
   INICIAL   SECCIÓN       VERDE         AZUL          ANARANJADA
                            LILA         ROJA           AMARILLA
                                        BLANCA           BLANCA

                                            7
9.- METAS DE OCUPACIÓN:

                              Plazas ocupadas       Necesidades Total
    Directivo                         1                  0         0
    Jerárquico                        0                  0         0
    Docentes de Aula                  6                  1         7
    Docentes por Horas                0                  0         0
    Auxiliares de Educación           3                  0         3
    Personal Administrativo           1                  1         2

11.- CUADRO DE DISTRIBUCIÓN DE SECCIÓN-INICIAL

                     DOCENTES                                   SECCIÓN
    GONZALÉZ VÉLEZ, Laura Patricia                      3 años “Verde”
    CALLACNÁ SANTA MARIA, Betty Mercedes                3 años “Lila”
    ALVARADO CASTILLO, Yliana Gilma Fátima              4 años “Azul”
    LOPEZ REDHEAD ROSA , Maria                          4 y 5 años “Blanca”
    GARCIA RIVAS, Adela Teresa                          5 años “Anaranjada”
    ITURREGUI BORRERO, Irma Aurora                      5 años “Amarilla”
    ZUÑIGA OLANO , Celinda                              4 años “Roja”

14.- COMITÉS Y COMISIONES DE TRABAJO

14.1. CONEI
        Presidente                      : Laura Patricia González Vélez
        Representante docente           : Yliana Gilma Fátima Alvarado Castillo
        Representante administrativo    : Hugo Victor Torres Fernández
Representante Padres de Familia : Cissy Toro Delgado

14.2. Consejo Directivo de APAFA
         Presidente         : Melissa Luzquiños Oliva
         Vicepresidente     : Martha Sánchez López
         Tesorera           : Cissy Toro Delgado
         Secretaria         : Gaby Yarlaque Rivasplata
         Vocales            : Patricia Ulloque Saavedra
                            Yesenia Medalith Chávez Zeña

14.3. Consejo de Vigilancia
         Presidente         : Vanessa Guevara Rivera
         Secretaria         : Nive Gil Ramos
         Vocal              : Angela Rodriguez

                                                8

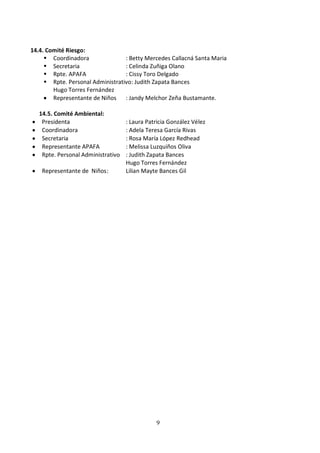

14.4. Comité Riesgo:
      Coordinadora               : Betty Mercedes Callacná Santa Maria
      Secretaria                 : Celinda Zuñiga Olano
      Rpte. APAFA                : Cissy Toro Delgado
      Rpte. Personal Administrativo: Judith Zapata Bances
        Hugo Torres Fernández
        Representante de Niños : Jandy Melchor Zeña Bustamante.

   14.5. Comité Ambiental:
    Presidenta                      : Laura Patricia González Vélez
    Coordinadora                    : Adela Teresa García Rivas
    Secretaria                      : Rosa María López Redhead
    Representante APAFA             : Melissa Luzquiños Oliva
    Rpte. Personal Administrativo   : Judith Zapata Bances
                                    Hugo Torres Fernández
    Representante de Niños :        Lilian Mayte Bances Gil

                                               9

15.-                  CALENDARIZACION DEL AÑO ESCOLAR 2011
                 I.E.I. Nº 208 “VIRGEN DE LA MEDALLA MILAGROSA”

I TRIMESTRE           DESCANSO                II TRIMESTRE                  DESCANSO         III TRIMESTRE

       DEL                   DEL                    DEL                        DEL                DEL

 01 DE MARZO      30 DE MAYO                    06 DE JUNIO              12 DE SEPTIEMBRE   19 DE SEPTIEMBRE

       AL                    AL                      AL                        AL                 AL

  27 DE MAYO          03 DE JUNIO         09 DE SEPTIEMBRE               16 DE SEPTIEMBRE   16 DE DICIEMBRE
   13 Semanas          01 Semana               14 Semanas                    01 Semana          13 Semanas

                                  CLAUSURA DEL AÑO ESCOLAR
                                  A PARTIR DEL 19 DE DICIEMBRE

   RESUMEN:
               I TRIMESTRE          : 13 semanas 325 horas de clase
              II TRIMESTRE          : 14 semanas 350 horas de clase.
             III TRIMESTRE          : 13 semanas 325 horas de clase.
                                      ___________________________
                                       40 semanas 1000 horas de clase.
                                       02 semanas de descanso.
                                       42 semanas.

                                                       10
17.- CUADRO DE ÁREAS Y ACTIVIDADES/PROYECTOS
         ASPECTO        OBJ. ESTRATEGICO     OBJ. OPERATIVO                    ACTIVIDAD/PROYECTO
                      -Fomentar en los niños y     -Conformar             el   "Elección del Municipio
                      niñas los valores éticos y   Municipio         Escolar   Escolar".
                      morales así como la          2011 de la I.E.I. Nº 208
                      democracia e identidad.      “Virgen de la Medalla
                                                   Milagrosa”.
                      -Capacitar a los padres de -Orientar la conducta         "Escuela para padres".
                      familia a través de la y el comportamiento
                      escuela para Padres”.        individual y grupal de
                                                   los padres.
                      -Confraternizar entre los -Beneficiar en el área         "Festival del deporte con
                      niños        y        niñas de recreación a 178          los niños".
                      participando              en niños y niñas.
                      diferentes       disciplinas
      INSTITUCIONAL   deportivas.
                      -Capacitar a los PP.FF. en    - Elaborar objetos "Capacitación         sobre
                      la ejecución de proyectos     empleando material reciclaje dirigida a Padres
                      de reciclaje para lograr la   reciclable.        de familia".
                      conciencia ecológica de la
                      comunidad.
                      -Iniciar el techado del       -Participar       con “Techado del patio de la
                      patio de la I.E. a fin de     responsabilidad en los I.E.I.”
                      brindar a nuestros niños y    simulacros de sismo
                      niñas mayor comodidad         programados.
                      en los talleres.

                      -Desarrollar capacidades,     -Participar con            "Simulacro de sismos".
                      conocimientos, así como       responsabilidad en los
                      valores y actitudes, para     simulacros de sismo
                      fortalecer una cultura de     programados.
                      prevención y seguridad
                      ante sismos”.

       PEDAGÓGICO     -Establecer    convenios      -Coordinar acciones        "Aprendamos a vivir en
                      mutua cooperación con         con las Instituciones      un ambiente saludable".
                      Instituciones    locales:     en convenio para
                      Municipalidad, MINSA y        promover la
                      organizaciones de base        educación ambiental,
                      de la comunidad, que          prácticas de
                      contribuyan a mantener        preservación y
                      un ambiente saludable”.       solución de
                                                    problemas.

     ADMINISTRATIVO   Fortalecer la imagen          Realizar acciones y        "Elaboración del Plan
                      Institucional mediante        actividades de la          Anual de Trabajo 2011"
                      actividades                   educación.

                                             11
18. Ficha de Actividades Proyectos

ÁREA                                 : GESTIÓN ADMINISTRATIVA
RESPONSABLE                          : Equipo Directivo y Docente
ACTIVIDAD                            : "Elaboración del Plan Anual de Trabajo 2011"
OBJETIVO ESTRATÉGICO                 : Fortalecer la imagen Institucional mediante actividades
OBJETIVO OPERATIVO                   :Realizar acciones y actividades de la educación.
METAS                                : 03 jornadas pedagógicas.
                                                                                           CRONOGRAMA DE EJECUCIÓN
               TAREAS                      PRODUCTO               COSTO                                                            RESPONSABLES
                                                                              E    F   M     A   M   J   J   A   S   O   N   D
                                     Plan Anual de Trabajo                                                                        Dirección y Equipo
                                                                  S/ 5.00
1. Elaboración del Plan              2011                                          X                                                   docente
2. Ejecución: Coordinación con el                                                                                                 Dirección, equipo
   Consejo Directivo y Personal                                                   X    X     X   X   X   X   X   X   X   X        Docente y Consejo
   Docente                                                                                                                            Directivo.
                                                                                                                                  Dirección y Equipo
                                                                                                                             X
3. Evaluación Final                        Sugerencias                                                                                 docente
                                                                    REQUERIMIENTOS
                      PERSONAL                               SERVICIOS                         EQUIPOS                           MATERIALES
Equipo Directivo y docente                                                                   Computadora                         Papel bond

FECHA DE INICIO: 22 de Febrero                                                FECHA DE TÉRMINO: Diciembre
COSTO TOTAL: S/ 5.00                                                          FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados

                                                                       12
Ficha de Actividades Proyectos

ÁREA                                  : GESTIÓN INSTITUCIONAL
RESPONSABLE                           : Equipo Directivo y Docente
ACTIVIDAD                             : "Elección del Municipio Escolar"
OBJETIVO ESTRATÉGICO                  : Fomentar en los niños y niñas los valores éticos y morales así como la democracia e identidad.
OBJETIVO OPERATIVO                    :Conformar el Municipio Escolar 2011 de la I.E.I. Nº 208 “Virgen de la Medalla Milagrosa”
METAS                                 : 05 jornadas pedagógicas.
                                                                                              CRONOGRAMA DE EJECUCIÓN
                TAREAS                       PRODUCTO                 COSTO                                                                RESPONSABLES
                                                                                     E F M A M J J A S O N D
                                                                                                                                         Dirección y Equipo
                                                                    S/ 10.00
1. Elaboración del Proyecto           Proyecto                                                       X                                        docente
                                                                                                                                         Dirección y equipo
2. Elecciones                         Municipio Escolar                                              X
                                                                                                                                              Docente
3. Juramentación                                                                                                                         Dirección y Equipo
                                                                                                     X
                                                                                                                                              docente
                                                                     REQUERIMIENTOS
                      PERSONAL                                SERVICIOS                            EQUIPOS                               MATERIALES
                                                                                                                               Papelote, plumones, papel bond,
Equipo Directivo y docente, Policía                           Electricidad                     Equipo de sonido
                                                                                                                                           volantes.

FECHA DE INICIO: MAYO                                                             FECHA DE TÉRMINO         : Mayo
COSTO TOTAL : S/10.00                                                             FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados

                                                                             13
Ficha de Actividades Proyectos

ÁREA                                 : GESTIÓN INSTITUCIONAL
RESPONSABLE                          : Equipo Directivo y Docente
ACTIVIDAD                            : "Escuela para padres"
OBJETIVO ESTRATÉGICO                 :” Capacitar a los padres de familia a través de la escuela para Padres”
OBJETIVO OPERATIVO                   : Orientar la conducta y el comportamiento individual y grupal de los padres.
METAS                                : 06 jornadas pedagógicas.
                                                                                               CRONOGRAMA DE EJECUCIÓN
              TAREAS                        PRODUCTO                 COSTO                                                            RESPONSABLES
                                                                                    E F M A M J J A S O                  N   D
                                                                                                                                    Dirección y Equipo
                                                                 S/60.00
1. Elaboración del Plan              Proyecto                                                                                            docente
2. Coordinación con Instituciones
   que nos apoyarán: Hospital Belén,
   Es Salud, Universidad Nacional                                                                                                Dirección y equipo
                                     Municipio Escolar                                X   X
   “Pedro Ruiz Gallo”, Universidad                                                                                               Docente
   Cesar Vallejo, UGEL, Posta médica
   Toribia Castro.
                                                                                                                                    Dirección y Equipo
                                                                                           X    X   X    X   X   X   X
3. Cronograma de fechas              Cronograma                                                                                          docente
4. Evaluación
                                                                   REQUERIMIENTOS
                     PERSONAL                               SERVICIOS                          EQUIPOS                            MATERIALES
                                                                                                                         Fotocopias, papelote, plumones,
Ponentes, equipo Docente.                                  Electricidad                   Equipo de sonido
                                                                                                                          papel bond, volantes, trípticos.

FECHA DE INICIO: Marzo                                                         FECHA DE TÉRMINO         : Diciembre
COSTO TOTAL : S/ 60.00                                                         FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados

                                                                          14
Ficha de Actividades Proyectos

ÁREA                             : GESTIÓN INSTITUCIONAL
RESPONSABLE                      : Equipo Directivo y Docente
ACTIVIDAD                        : "Festival del deporte con los niños"
OBJETIVO ESTRATÉGICO             : Confraternizar entre los niños y niñas participando en diferentes disciplinas deportivas.
OBJETIVO OPERATIVO               :Beneficiar en el área de recreación a 178 niños y niñas.
METAS                            : 05 jornadas pedagógicas.
                                                                                         CRONOGRAMA DE EJECUCIÓN
              TAREAS                    PRODUCTO                  COSTO                                                                RESPONSABLES
                                                                                E F M A M J J A S O N                          D
                                                                                                                                      Dirección y Equipo
1. Elaboración del Proyecto             Proyecto                                                                X                          docente
2. Ejecución                                               S/ 160.00                                            X                  Equipo Docente
3. Evaluación                                                                                                    X                 Equipo docente
                                                                REQUERIMIENTOS
                      PERSONAL                           SERVICIOS                            EQUIPOS                              MATERIALES
                                                                                                                            Papelote, plumones, yeso,
Equipo Docente.
                                                         Electricidad                     Equipo de sonido                 medallas, perifoneo, golosinas,
Profesor de deporte
                                                                                                                                      stickers.

FECHA DE INICIO: Octubre                                                     FECHA DE TÉRMINO         : Octubre
COSTO TOTAL : S/ 160.00                                                      FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados

                                                                        15
Ficha de Actividades Proyectos

ÁREA                                 : GESTIÓN INSTITUCIONAL
RESPONSABLE                          : Dirección y Equipo Docente
ACTIVIDAD                            : "Capacitación sobre reciclaje dirigida a Padres de familia"
OBJETIVO ESTRATÉGICO                 : Capacitar a los PP.FF. en la ejecución de proyectos de reciclaje para lograr la conciencia ecológica de la comunidad.
OBJETIVO OPERATIVO                   : Elaborar objetos empleando material reciclable.
METAS                                : 05 jornadas pedagógicas.
                                                                                              CRONOGRAMA DE EJECUCIÓN
               TAREAS                       PRODUCTO                   COSTO                                                                    RESPONSABLES
                                                                                    E F M A M J J A S O N D
1. Elaboración del Proyecto de la                                                                                                             Dirección y equipo
     actividad                                Proyecto                                   X                                                          Docente
2. Coordinación e invitación a los
                                            2 ponentes                S/ 12.00                         X                                   Dirección
   ponentes
3. Capacitación a los PP.FF. sobre
                                                                      S/ 40.00                                       X                     Comité ambiental
   reciclaje                                 2 jornadas
4. Exposición de objetos elaborados
                                                                                                                          X                Comité ambiental
   con material reciclado.          Objetos varios por aula
5. Evaluación final                 Sugerencias                                                                           X                Dirección
                                                                         REQUERIMIENTOS
                      PERSONAL                                  SERVICIOS                           EQUIPOS                                MATERIALES
                                                                Electricidad                     Equipo de sonido
Especialista en medio ambiente                                                                                                   Papel bond, material de desecho.
                                                                Fotocopias                      Equipo multimedia

FECHA DE INICIO: Mayo 2011                                                          FECHA DE TÉRMINO            : Setiembre 2011
                                                                                    FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados por
COSTO TOTAL     : S/ 52.00                                                          Consejo Directivo de APAFA.

                                                                            16
Ficha de Actividades Proyectos

ÁREA                                  : GESTIÓN PEDAGÓGICA
RESPONSABLE                           : Dirección y Equipo Docente
ACTIVIDAD                             : "Simulacro de sismos"
                                      : “Desarrollar capacidades, conocimientos, así como valores y actitudes, para fortalecer una cultura de prevención y
OBJETIVO ESTRATÉGICO
                                        seguridad ante sismos”.
OBJETIVO OPERATIVO                    : Participar con responsabilidad en los simulacros de sismo programados.
METAS                                 : Lograr el 100% de participación activa de la comunidad educativa.
                                                                                               CRONOGRAMA DE EJECUCIÓN
               TAREAS                        PRODUCTO                 COSTO                                                             RESPONSABLES
                                                                                     E F M A M J J A S O N D
1. Elaboración del Proyecto de la                                                                                                     Dirección y equipo
     actividad                                 Proyecto                                  X                                                 Docente
2. Organizar el Comité de riesgo           Comité de riesgo                                  X                                             Dirección
3. Organizar las diferentes brigadas.          Brigadas                                       X                                        Comité ambiental
4. Verificar la operatividad de las
                                         Brigadas operativas.        S/ 100.00                    X                                    Comité ambiental
   diferentes brigadas..
5. Participación de los simulacros            Prevención                                          X X          X X X X                     Dirección
6. Evaluación del proceso del                   Logros
                                                                                                  X X          X X X X
   simulacro.                                Dificultades
                                                Logros
7. Evaluación final.                         Dificultades                                                                   X
                                          Recomendaciones
                                                                        REQUERIMIENTOS
                       PERSONAL                                SERVICIOS                            EQUIPOS                         MATERIALES

Comunidad Educativa                                      Primeros auxilios                    Megáfonos                        Botiquines portátiles.

FECHA DE INICIO: MAYO 2011                                                     FECHA DE TÉRMINO            : Noviembre 2011
                                                                               FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados por
COSTO TOTAL     : S/ 100.00                                                    Consejo Directivo de APAFA.

                                                                        17
Ficha de Actividades Proyectos

ÁREA                                 : Gestión Institucional
RESPONSABLE                          : Dirección y Equipo Docente
ACTIVIDAD                            : "Techado de patio de la I.E.I.”
OBJETIVO ESTRATÉGICO                 : Iniciar el techado del patio de la I.E. a fin de brindar a nuestros niños y niñas mayor comodidad en los talleres.
OBJETIVO OPERATIVO                   : Participar con responsabilidad en los simulacros de sismo programados.
METAS                                : Techar del 50% del patio.
                                                                                                  CRONOGRAMA DE EJECUCIÓN
               TAREAS                        PRODUCTO                  COSTO                                                                    RESPONSABLES
                                                                                        E F M A M J J A S O N D
1. Elaboración del Proyecto de la                                                                                                              Dirección y equipo
     actividad                                 Proyecto                                     X                                                       Docente
2. Convocar a Licitación                     3 proformas
3. Elaboración y firma del contrato.           Contrato                                                            X X X
4- Ejecución del techado.                Techado del patio.          S/ 13,810
5. Evaluación                                Sugerencias
                                                                         REQUERIMIENTOS
                       PERSONAL                                 SERVICIOS                               EQUIPOS                              MATERIALES
Directora                                                      Electricidad                          Computadora                              Papel bond
Consejo Directivo de APAFA                                     Impresiones                             Impresora
Empresa constructora
FECHA DE INICIO: Julio2011                                                             FECHA DE TÉRMINO               : Setiembre 2011
COSTO TOTAL : S/ 13,810                                                                FUENTES DE FINANCIAMIENTO: Aportes de los PP.FF.

                                                                             18
Ficha de Actividades Proyecto
ÁREA                                      : GESTIÓN PEDAGÓGICA
RESPONSABLE                               : Dirección y Equipo Docente
ACTIVIDAD                                 : "Aprendamos a vivir en un ambiente saludable"
                                          :Establecer convenios mutua cooperación con Instituciones locales: Municipalidad, MINSA y organizaciones de base de la comunidad, que contribuyan a
OBJETIVO ESTRATÉGICO
                                           mantener un ambiente saludable”.
OBJETIVO OPERATIVO                        : Coordinar acciones con las Instituciones en convenio para promover la educación ambiental, prácticas de preservación y solución de problemas.
METAS                                     : Lograr el 100% de participación de la Comunidad Educativa y las Instituciones en convenio, y el 80% de la comunidad local.
                                                                                                                     CRONOGRAMA DE EJECUCIÓN
                TAREAS                              PRODUCTO                       COSTO                                                                                    RESPONSABLES
                                                                                                    E     F      M    A   M     J    J     A     S    O    N     D
1. Elaboración del Proyecto de la actividad           Proyecto                                            X                                                           Dirección y equipo Docente
2. Elaboración, presentación y firma de los
                                               Convenios estratégicos                                           X     X                                              Dirección
    convenios con Instituciones locales.
3.Coordinar con el Municipio local para el
    desarrollo de las actividades en Calles limpias y áreas verdes
                                                                                                                      X    X                                         Comité ambiental
    convenio: recojo de basura, eliminación         renovadas.
    de desmonte, donación de plantas, etc.
4- Coordinación Con las organizaciones de Instalación de contenedores en
    base de la comunidad para realizar cada cuadra de la comunidad
                                                                                                                           X    X                                    Comité ambiental
    acciones que conlleven a mantener un
    ambiente saludable en la comunidad.
5. Planificación y ejecución de actividades de
                                                 Ambientes limpios                                                                         X     X                   Dirección
    educación medio-ambiental en el aula.
6. Pasacalle de sensibilización con pancartas
  y volantes relacionados a la conservación
                                                Pancartas y volantes               S/ 30.00                                                      X
  del medio ambiente, en la comunidad-
  lacro.
7. Ubicación e instalación, en lugares
    estratégicos, de carteles de triplay con     Carteles de triplay               S/ 70.00
    mensajes y dibujos alusivos a la limpieza
                                                                                  REQUERIMIENTOS
                         PERSONAL                                           SERVICIOS                                     EQUIPOS                                        MATERIALES
                                                                                                                                                          Papel bond, lápices, plumones, cartulina,
Comunidad Educativa                                                        electricidad                         Computadora e impresora                   pegamento, triplay, contenedores,
                                                                                                                                                          plantas, USB, etc.
Representantes de las Instituciones en convenio                             Fotocopias                        Equipo de sonido y audiovisuales
Representantes de las organizaciones de base de la comunidad                transporte                               Cámara fotográfica
FECHA DE INICIO: Febrero 2011                                                                      FECHA DE TÉRMINO:           Octubre 2011
COSTO TOTAL: S/ 100.00                                                                             FUENTES DE FINANCIAMIENTO: Recursos recaudados por Consejo Directivo de APAFA y Comités de Aula.

                                                                                       19
CUADRO DE INDICADORES:

         ASPECTO                      ACTIVIDAD /PROYECTO                             INDICADOR
                                   Campaña de limpieza
                                   Fabricación de techo metálico
                                   Elección del Municipio Escolar
     INSTITUCIONAL
                                   Organización del Festival
                                   deportivo.
                                   Escuela de Padres.
                                   Simulacro de sismo y calendario
                                   ambiental
      PEDAGÓGICO
                                   Charla a los padres sobre
                                   reciclaje.
                                   Elaboración del Plan Operativo
   ADMINISTRATIVO
                                   Anual                                      Porcentaje de avance 100%

                                                                     Lambayeque, 12 de Abril del 2011

------------------------------------------------             -----------------------------------------------
   Laura Patricia González Vélez                             Betty Mercedes Callacná Santa Maria
              Directora                                                  Profesora del aula “Lila”

-------------------------------------------------            ----------------------------------------------
Yliana Gilma Fátima Alvarado Castillo                          Cristian Yvonne Távara Arriola
Profesora del aula “Azul                                       ”Profesora del aula “Blanca”

------------------------------------------------             ------------------------------------------------
     Adela Teresa García Rivas                                    Irma Aurora Iturregui Borrero
Profesora del aula “Anaranjada”                                          Profesora del aula “Amarilla”

   ----------------------------------------
   Celinda Zuñiga Olano
   Profesora del aula “Roja”

                                                     20

PLAN OPERATIVO IEI 208

  • 1.
    INSTITUCION EDUCATIVA INICIALNº 208 “VIRGEN DE LA MEDALLA MILAGROSA” 2011 1
  • 2.
    PLAN ANUAL DETRABAJO 2011 1.- PRESENTACIÓN El presente Plan Anual de Trabajo de la Institución Educativa Inicial Nº 208 “Virgen de la Medalla Milagrosa” ha contado con la participación activa de la Directora, Consejo Directivo, Personal docente, administrativo y comunidad en general sujetándose a las normas establecidas compartiendo experiencias y adaptándonos a los nuevos cambios que se orientan en el campo educativo y los lineamientos recibidos por los especialistas de la Región de Lambayeque y nuestro P.E.I. Este documento se inicia con la presentación y termina con el cuadro de indicadores. Cabe resaltar que se ha coordinado con diferentes Instituciones ya que contaremos con su apoyo para poder realizar las metas trazadas en el presente año. Así mismo una de las dificultades presentadas es el factor económico pues contamos con padres de familia son de bajos recursos lo que impide la ejecución del Plan con un éxito al 100%. 2.- INFORMACIÓN GENERAL: 2.1. Institución Educativa Inicial Nº 208 “Virgen de la Medalla Milagrosa” 2.2. Resolución de creación: Resolución Directoral Nº 01713, con fecha 01 de Abril de 1974. 2.3. Niveles educativos: Inicial. 2.4. Localización: 2.4.1 Región : Lambayeque 2.4.2 Provincia : Lambayeque 2.4.3 Distrito : Lambayeque 2.4.4 Dirección : Calle Zaragoza s/n Urbanización Castilla de Oro Mz “E”-Lambayeque. 2
  • 3.
    3.- RESEÑA HISTÓRICA: La I.E.I. Nº 208 se creó mediante Resolución Directoral Nº 01713, con fecha 01 de Abril de 1974. Iniciando su funcionamiento en uno de los ambientes del Instituto Nacional de Bienestar Familiar (INABIF) ubicado en las inmediaciones del Mercado Modelo de Lambayeque, siendo la fundadora y primera Directora la Sra. Prof. Julia Delgado Díaz. Posteriormente pasó a funcionar en una aula del Centro Educativo Nacional “Juan Manuel Iturregui”. Luego la dirección del mismo C.E. cedió un área de terreno en la que se construyó un módulo que constaba de dos aulas, un ambiente para Dirección y una batería de baños. Con el transcurso del tiempo se fue incrementando el número de niños por lo que se apertura el turno de tarde y con la participación y apoyo de los Padres de familia e Instituciones (COOPOP Y otras) se construyó una nueva aula, lográndose un total de 3 aulas en las que funcionaban seis secciones de niños de 3,4 y 5 años de edad en dos turnos. Al cesar sus funciones la Directora Julia Delgado Díaz, asume la dirección la Sra. Prof. Consuelo Villazón Gastulo. Al año siguiente de iniciada su gestión el Museo Arqueológico Brunning solicitó los ambientes de nuestra Institución por tal motivo la Dirección y personal docente tuvo que realizar múltiples coordinaciones para la adquisición de un terreno. La Municipalidad Provincial de Lambayeque donó un terreno ubicado en la Mz “E” de la urbanización “Castilla de Oro” en el que se construyó el nuevo local institucional. Dicha construcción estuvo a cargo de INFES. Ante el cese de la directora Consuelo Villazón Gastulo asumió el cargo de dirección por encargatura, la Profesora Irma Iturregui Borrero, realizándose durante su gestión la construcción de un aula, un ambiente para guardianía, una gruta para la Virgen. Actualmente dirige la Institución la Sra. Lic. Laura Patricia González Vélez quien asumió el cargo por concurso público, ejecutándose las siguientes obras: Construcción de dos aulas, instalación de redes de desagüe, graderías para mini coliseo. 3
  • 4.
    4.-VISIÓN: Serla entidad educativa líder de la educación en la Región, brindando una educación de excelente calidad que responda a las exigencias del mundo competitivo. Con alumnos y alumnas de gran capacidad académica que buscan la integración, con sólidos valores, desarrollando una conciencia ecológica y adecuadas habilidades sociales que les garantice el éxito en su vida. Con maestros innovadores, de alta solvencia moral, democráticos e íntegros, de desarrollo profesional óptimo y una actitud positiva para la enseñanza. Con padres de familia convencidos de ser los principales responsables de la educación de sus hijos siendo coherentes con sus principios morales. 5.- MISIÓN: La Misión de nuestra Institución Educativa Inicial Nº 208 “Virgen de la Medalla Milagrosa”. Somos una Institución Educativa cuya Misión es formar integralmente a nuestros alumnos, priorizando la formación de valores y potenciando sus capacidades, orientadas a la excelencia personal y de apoyo a la comunidad, haciendo uso de la tecnología, comprometiendo a la familia como protagonista de la formación de sus hijos e hijas, brindándoles un ambiente agradable y adecuado, que sea la prolongación de su hogar. Docentes facilitadores, mediadores y orientadores a una educación de calidad permitiendo al alumno un comportamiento ético, asumiendo como valores fundamentales la justicia, la libertad, el respeto y la solidaridad. Padres de familia dispuestos al cambio comprometidos e integrados a la acción educativa. Una Institución educativa gerencial e integradora, que promueva el desarrollo y progreso de su comunidad en coordinación con otras instituciones locales y regionales.  VALORES INSTITUCIONALES Los valores son la fuente de todo principio de convivencia los que debemos plasmar para mejorar nuestra realidad. Nuestra Institución Educativa asume los siguientes valores individuales: 4
  • 5.
    A la libertad:Capacidad individual que permite discernir, decidir y optar por algo sin presiones ni coacciones para desarrollarse como ser humano en todosu potencial. Al respeto : Respeto a la dignidad de todo ser humano, permite interactuar con los demás. A la solidaridad: Decisión libre y responsable de dar de uno mismo a otras personas, para su bien, sin esperar recompensa. Ética : Practicar los valores dentro de un clima de tranquilidad , armonía y respeto; enmarcado a construir una sociedad justa . Nuestra Institución Educativa asume los siguientes Valores Organizacionales: Identidad Institucional: Trabajo en equipo. Mejoramiento continuo. Innovación Pedagógica. Conciencia ecológica. 6.- DIAGNÓSTICO: INSTITUCIONAL, PEDAGÓGICO, ADMINISTRATIVO: 6.1. Aspecto Institucional: 6.1.1. Fortalezas: Ganadores a nivel Regional de Instituciones Educativas para el desarrollo sostenible. Imagen Institucional. Integrantes de Instituciones Educativas para el desarrollo sostenible. Moderna infraestructura. Clima institucional. Patio techado con tijerales según indicaciones de INDECI. 6.1.2. Debilidades: Bajo apoyo económico de los padres de familia. Ubicación geográfica distante. 6.1.3. Oportunidades: Demanda educativa. Prestigio institucional. Normatividad. 5
  • 6.
    6.1.4. Amenazas: Entorno contaminado. Propensos a robos. 6.2.Aspecto Pedagógico: 6.2.1. Fortalezas: Óptimo nivel educativo. Experiencia pedagógica. Satisfacción del alumno y del padre de familia. Desarrollo de una conciencia ecológica a través de actividades. 6.2.2. Debilidades: Falta de laboratorio de cómputo. Insuficientes proyectos de innovación. 6.2.3. Oportunidades: Acceso a tecnologías. Apoyo de padres de familia en el aspecto académico. 6.2.4. Amenazas: Poca práctica de hábitos de higiene y alimenticios. Crisis de valores. 6.3. Aspecto Administrativo: 6.3.1. Fortalezas: Personal de guardianía nombrado. 6.3.2. Debilidades: Falta de personal de limpieza nombrado. 6.3.3. Oportunidades: 6
  • 7.
    Apoyo económico delEstado para el mantenimiento y conservación del colegio. 6.3.4. Amenazas: Ingreso económico familiar bajo. 7.- OBJETIVOS ESTRATEGICOS Y OPERATIVOS: OBJETIVOS ESTRATÉGICOS OBJETIVOS OPERATIVOS PAT PEI ASPECTO INSTITUCIONAL Fortalecer la imagen Realizar acciones y Institucional mediante actividades de la Educación actividades. Comunitaria y ambiental. Reafirmar la calidad Brindar un servicio educativa de nuestra educativo de calidad. Institución recibiendo una Capacitación del Personal ASPECTO PEDAGÓGICO capacitación que permita docente por la Especialista de desarrollar proyectos la UGEL-Lambayeque. innovadores. Gestión Educativa Coordinar con Instituciones coordinada y oportuna. de la comunidad para adquisición de computadoras. Desarrollar una conciencia Realizar proyectos de ecológica en nuestra aprendizaje y actividades comunidad educativa. que conduzcan a la comunidad educativa a la conciencia ecológica. ASPECTO ADMISTRATIVO Lograr la participación de Padres de familia los padres de familia en la comprometidos con el generación de recursos. quehacer educativo. 8.- METAS DE ATENCIÓN POR NIVELES, GRADOS Y SECCIONES NIVEL EDAD 3 4 5 TOTAL INICIAL SECCIÓN VERDE AZUL ANARANJADA LILA ROJA AMARILLA BLANCA BLANCA 7
  • 8.
    9.- METAS DEOCUPACIÓN: Plazas ocupadas Necesidades Total Directivo 1 0 0 Jerárquico 0 0 0 Docentes de Aula 6 1 7 Docentes por Horas 0 0 0 Auxiliares de Educación 3 0 3 Personal Administrativo 1 1 2 11.- CUADRO DE DISTRIBUCIÓN DE SECCIÓN-INICIAL DOCENTES SECCIÓN GONZALÉZ VÉLEZ, Laura Patricia 3 años “Verde” CALLACNÁ SANTA MARIA, Betty Mercedes 3 años “Lila” ALVARADO CASTILLO, Yliana Gilma Fátima 4 años “Azul” LOPEZ REDHEAD ROSA , Maria 4 y 5 años “Blanca” GARCIA RIVAS, Adela Teresa 5 años “Anaranjada” ITURREGUI BORRERO, Irma Aurora 5 años “Amarilla” ZUÑIGA OLANO , Celinda 4 años “Roja” 14.- COMITÉS Y COMISIONES DE TRABAJO 14.1. CONEI Presidente : Laura Patricia González Vélez Representante docente : Yliana Gilma Fátima Alvarado Castillo Representante administrativo : Hugo Victor Torres Fernández Representante Padres de Familia : Cissy Toro Delgado 14.2. Consejo Directivo de APAFA Presidente : Melissa Luzquiños Oliva Vicepresidente : Martha Sánchez López Tesorera : Cissy Toro Delgado Secretaria : Gaby Yarlaque Rivasplata Vocales : Patricia Ulloque Saavedra Yesenia Medalith Chávez Zeña 14.3. Consejo de Vigilancia Presidente : Vanessa Guevara Rivera Secretaria : Nive Gil Ramos Vocal : Angela Rodriguez 8
  • 9.
    14.4. Comité Riesgo:  Coordinadora : Betty Mercedes Callacná Santa Maria  Secretaria : Celinda Zuñiga Olano  Rpte. APAFA : Cissy Toro Delgado  Rpte. Personal Administrativo: Judith Zapata Bances Hugo Torres Fernández Representante de Niños : Jandy Melchor Zeña Bustamante. 14.5. Comité Ambiental: Presidenta : Laura Patricia González Vélez Coordinadora : Adela Teresa García Rivas Secretaria : Rosa María López Redhead Representante APAFA : Melissa Luzquiños Oliva Rpte. Personal Administrativo : Judith Zapata Bances Hugo Torres Fernández Representante de Niños : Lilian Mayte Bances Gil 9
  • 10.
    15.- CALENDARIZACION DEL AÑO ESCOLAR 2011 I.E.I. Nº 208 “VIRGEN DE LA MEDALLA MILAGROSA” I TRIMESTRE DESCANSO II TRIMESTRE DESCANSO III TRIMESTRE DEL DEL DEL DEL DEL 01 DE MARZO 30 DE MAYO 06 DE JUNIO 12 DE SEPTIEMBRE 19 DE SEPTIEMBRE AL AL AL AL AL 27 DE MAYO 03 DE JUNIO 09 DE SEPTIEMBRE 16 DE SEPTIEMBRE 16 DE DICIEMBRE 13 Semanas 01 Semana 14 Semanas 01 Semana 13 Semanas CLAUSURA DEL AÑO ESCOLAR A PARTIR DEL 19 DE DICIEMBRE RESUMEN: I TRIMESTRE : 13 semanas 325 horas de clase II TRIMESTRE : 14 semanas 350 horas de clase. III TRIMESTRE : 13 semanas 325 horas de clase. ___________________________ 40 semanas 1000 horas de clase. 02 semanas de descanso. 42 semanas. 10
  • 11.
    17.- CUADRO DEÁREAS Y ACTIVIDADES/PROYECTOS ASPECTO OBJ. ESTRATEGICO OBJ. OPERATIVO ACTIVIDAD/PROYECTO -Fomentar en los niños y -Conformar el "Elección del Municipio niñas los valores éticos y Municipio Escolar Escolar". morales así como la 2011 de la I.E.I. Nº 208 democracia e identidad. “Virgen de la Medalla Milagrosa”. -Capacitar a los padres de -Orientar la conducta "Escuela para padres". familia a través de la y el comportamiento escuela para Padres”. individual y grupal de los padres. -Confraternizar entre los -Beneficiar en el área "Festival del deporte con niños y niñas de recreación a 178 los niños". participando en niños y niñas. diferentes disciplinas INSTITUCIONAL deportivas. -Capacitar a los PP.FF. en - Elaborar objetos "Capacitación sobre la ejecución de proyectos empleando material reciclaje dirigida a Padres de reciclaje para lograr la reciclable. de familia". conciencia ecológica de la comunidad. -Iniciar el techado del -Participar con “Techado del patio de la patio de la I.E. a fin de responsabilidad en los I.E.I.” brindar a nuestros niños y simulacros de sismo niñas mayor comodidad programados. en los talleres. -Desarrollar capacidades, -Participar con "Simulacro de sismos". conocimientos, así como responsabilidad en los valores y actitudes, para simulacros de sismo fortalecer una cultura de programados. prevención y seguridad ante sismos”. PEDAGÓGICO -Establecer convenios -Coordinar acciones "Aprendamos a vivir en mutua cooperación con con las Instituciones un ambiente saludable". Instituciones locales: en convenio para Municipalidad, MINSA y promover la organizaciones de base educación ambiental, de la comunidad, que prácticas de contribuyan a mantener preservación y un ambiente saludable”. solución de problemas. ADMINISTRATIVO Fortalecer la imagen Realizar acciones y "Elaboración del Plan Institucional mediante actividades de la Anual de Trabajo 2011" actividades educación. 11
  • 12.
    18. Ficha deActividades Proyectos ÁREA : GESTIÓN ADMINISTRATIVA RESPONSABLE : Equipo Directivo y Docente ACTIVIDAD : "Elaboración del Plan Anual de Trabajo 2011" OBJETIVO ESTRATÉGICO : Fortalecer la imagen Institucional mediante actividades OBJETIVO OPERATIVO :Realizar acciones y actividades de la educación. METAS : 03 jornadas pedagógicas. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D Plan Anual de Trabajo Dirección y Equipo S/ 5.00 1. Elaboración del Plan 2011 X docente 2. Ejecución: Coordinación con el Dirección, equipo Consejo Directivo y Personal X X X X X X X X X X Docente y Consejo Docente Directivo. Dirección y Equipo X 3. Evaluación Final Sugerencias docente REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Equipo Directivo y docente Computadora Papel bond FECHA DE INICIO: 22 de Febrero FECHA DE TÉRMINO: Diciembre COSTO TOTAL: S/ 5.00 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados 12
  • 13.
    Ficha de ActividadesProyectos ÁREA : GESTIÓN INSTITUCIONAL RESPONSABLE : Equipo Directivo y Docente ACTIVIDAD : "Elección del Municipio Escolar" OBJETIVO ESTRATÉGICO : Fomentar en los niños y niñas los valores éticos y morales así como la democracia e identidad. OBJETIVO OPERATIVO :Conformar el Municipio Escolar 2011 de la I.E.I. Nº 208 “Virgen de la Medalla Milagrosa” METAS : 05 jornadas pedagógicas. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D Dirección y Equipo S/ 10.00 1. Elaboración del Proyecto Proyecto X docente Dirección y equipo 2. Elecciones Municipio Escolar X Docente 3. Juramentación Dirección y Equipo X docente REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Papelote, plumones, papel bond, Equipo Directivo y docente, Policía Electricidad Equipo de sonido volantes. FECHA DE INICIO: MAYO FECHA DE TÉRMINO : Mayo COSTO TOTAL : S/10.00 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados 13
  • 14.
    Ficha de ActividadesProyectos ÁREA : GESTIÓN INSTITUCIONAL RESPONSABLE : Equipo Directivo y Docente ACTIVIDAD : "Escuela para padres" OBJETIVO ESTRATÉGICO :” Capacitar a los padres de familia a través de la escuela para Padres” OBJETIVO OPERATIVO : Orientar la conducta y el comportamiento individual y grupal de los padres. METAS : 06 jornadas pedagógicas. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D Dirección y Equipo S/60.00 1. Elaboración del Plan Proyecto docente 2. Coordinación con Instituciones que nos apoyarán: Hospital Belén, Es Salud, Universidad Nacional Dirección y equipo Municipio Escolar X X “Pedro Ruiz Gallo”, Universidad Docente Cesar Vallejo, UGEL, Posta médica Toribia Castro. Dirección y Equipo X X X X X X X 3. Cronograma de fechas Cronograma docente 4. Evaluación REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Fotocopias, papelote, plumones, Ponentes, equipo Docente. Electricidad Equipo de sonido papel bond, volantes, trípticos. FECHA DE INICIO: Marzo FECHA DE TÉRMINO : Diciembre COSTO TOTAL : S/ 60.00 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados 14
  • 15.
    Ficha de ActividadesProyectos ÁREA : GESTIÓN INSTITUCIONAL RESPONSABLE : Equipo Directivo y Docente ACTIVIDAD : "Festival del deporte con los niños" OBJETIVO ESTRATÉGICO : Confraternizar entre los niños y niñas participando en diferentes disciplinas deportivas. OBJETIVO OPERATIVO :Beneficiar en el área de recreación a 178 niños y niñas. METAS : 05 jornadas pedagógicas. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D Dirección y Equipo 1. Elaboración del Proyecto Proyecto X docente 2. Ejecución S/ 160.00 X Equipo Docente 3. Evaluación X Equipo docente REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Papelote, plumones, yeso, Equipo Docente. Electricidad Equipo de sonido medallas, perifoneo, golosinas, Profesor de deporte stickers. FECHA DE INICIO: Octubre FECHA DE TÉRMINO : Octubre COSTO TOTAL : S/ 160.00 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados 15
  • 16.
    Ficha de ActividadesProyectos ÁREA : GESTIÓN INSTITUCIONAL RESPONSABLE : Dirección y Equipo Docente ACTIVIDAD : "Capacitación sobre reciclaje dirigida a Padres de familia" OBJETIVO ESTRATÉGICO : Capacitar a los PP.FF. en la ejecución de proyectos de reciclaje para lograr la conciencia ecológica de la comunidad. OBJETIVO OPERATIVO : Elaborar objetos empleando material reciclable. METAS : 05 jornadas pedagógicas. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D 1. Elaboración del Proyecto de la Dirección y equipo actividad Proyecto X Docente 2. Coordinación e invitación a los 2 ponentes S/ 12.00 X Dirección ponentes 3. Capacitación a los PP.FF. sobre S/ 40.00 X Comité ambiental reciclaje 2 jornadas 4. Exposición de objetos elaborados X Comité ambiental con material reciclado. Objetos varios por aula 5. Evaluación final Sugerencias X Dirección REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Electricidad Equipo de sonido Especialista en medio ambiente Papel bond, material de desecho. Fotocopias Equipo multimedia FECHA DE INICIO: Mayo 2011 FECHA DE TÉRMINO : Setiembre 2011 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados por COSTO TOTAL : S/ 52.00 Consejo Directivo de APAFA. 16
  • 17.
    Ficha de ActividadesProyectos ÁREA : GESTIÓN PEDAGÓGICA RESPONSABLE : Dirección y Equipo Docente ACTIVIDAD : "Simulacro de sismos" : “Desarrollar capacidades, conocimientos, así como valores y actitudes, para fortalecer una cultura de prevención y OBJETIVO ESTRATÉGICO seguridad ante sismos”. OBJETIVO OPERATIVO : Participar con responsabilidad en los simulacros de sismo programados. METAS : Lograr el 100% de participación activa de la comunidad educativa. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D 1. Elaboración del Proyecto de la Dirección y equipo actividad Proyecto X Docente 2. Organizar el Comité de riesgo Comité de riesgo X Dirección 3. Organizar las diferentes brigadas. Brigadas X Comité ambiental 4. Verificar la operatividad de las Brigadas operativas. S/ 100.00 X Comité ambiental diferentes brigadas.. 5. Participación de los simulacros Prevención X X X X X X Dirección 6. Evaluación del proceso del Logros X X X X X X simulacro. Dificultades Logros 7. Evaluación final. Dificultades X Recomendaciones REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Comunidad Educativa Primeros auxilios Megáfonos Botiquines portátiles. FECHA DE INICIO: MAYO 2011 FECHA DE TÉRMINO : Noviembre 2011 FUENTES DE FINANCIAMIENTO: Recursos directamente recaudados por COSTO TOTAL : S/ 100.00 Consejo Directivo de APAFA. 17
  • 18.
    Ficha de ActividadesProyectos ÁREA : Gestión Institucional RESPONSABLE : Dirección y Equipo Docente ACTIVIDAD : "Techado de patio de la I.E.I.” OBJETIVO ESTRATÉGICO : Iniciar el techado del patio de la I.E. a fin de brindar a nuestros niños y niñas mayor comodidad en los talleres. OBJETIVO OPERATIVO : Participar con responsabilidad en los simulacros de sismo programados. METAS : Techar del 50% del patio. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D 1. Elaboración del Proyecto de la Dirección y equipo actividad Proyecto X Docente 2. Convocar a Licitación 3 proformas 3. Elaboración y firma del contrato. Contrato X X X 4- Ejecución del techado. Techado del patio. S/ 13,810 5. Evaluación Sugerencias REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Directora Electricidad Computadora Papel bond Consejo Directivo de APAFA Impresiones Impresora Empresa constructora FECHA DE INICIO: Julio2011 FECHA DE TÉRMINO : Setiembre 2011 COSTO TOTAL : S/ 13,810 FUENTES DE FINANCIAMIENTO: Aportes de los PP.FF. 18
  • 19.
    Ficha de ActividadesProyecto ÁREA : GESTIÓN PEDAGÓGICA RESPONSABLE : Dirección y Equipo Docente ACTIVIDAD : "Aprendamos a vivir en un ambiente saludable" :Establecer convenios mutua cooperación con Instituciones locales: Municipalidad, MINSA y organizaciones de base de la comunidad, que contribuyan a OBJETIVO ESTRATÉGICO mantener un ambiente saludable”. OBJETIVO OPERATIVO : Coordinar acciones con las Instituciones en convenio para promover la educación ambiental, prácticas de preservación y solución de problemas. METAS : Lograr el 100% de participación de la Comunidad Educativa y las Instituciones en convenio, y el 80% de la comunidad local. CRONOGRAMA DE EJECUCIÓN TAREAS PRODUCTO COSTO RESPONSABLES E F M A M J J A S O N D 1. Elaboración del Proyecto de la actividad Proyecto X Dirección y equipo Docente 2. Elaboración, presentación y firma de los Convenios estratégicos X X Dirección convenios con Instituciones locales. 3.Coordinar con el Municipio local para el desarrollo de las actividades en Calles limpias y áreas verdes X X Comité ambiental convenio: recojo de basura, eliminación renovadas. de desmonte, donación de plantas, etc. 4- Coordinación Con las organizaciones de Instalación de contenedores en base de la comunidad para realizar cada cuadra de la comunidad X X Comité ambiental acciones que conlleven a mantener un ambiente saludable en la comunidad. 5. Planificación y ejecución de actividades de Ambientes limpios X X Dirección educación medio-ambiental en el aula. 6. Pasacalle de sensibilización con pancartas y volantes relacionados a la conservación Pancartas y volantes S/ 30.00 X del medio ambiente, en la comunidad- lacro. 7. Ubicación e instalación, en lugares estratégicos, de carteles de triplay con Carteles de triplay S/ 70.00 mensajes y dibujos alusivos a la limpieza REQUERIMIENTOS PERSONAL SERVICIOS EQUIPOS MATERIALES Papel bond, lápices, plumones, cartulina, Comunidad Educativa electricidad Computadora e impresora pegamento, triplay, contenedores, plantas, USB, etc. Representantes de las Instituciones en convenio Fotocopias Equipo de sonido y audiovisuales Representantes de las organizaciones de base de la comunidad transporte Cámara fotográfica FECHA DE INICIO: Febrero 2011 FECHA DE TÉRMINO: Octubre 2011 COSTO TOTAL: S/ 100.00 FUENTES DE FINANCIAMIENTO: Recursos recaudados por Consejo Directivo de APAFA y Comités de Aula. 19
  • 20.
    CUADRO DE INDICADORES: ASPECTO ACTIVIDAD /PROYECTO INDICADOR Campaña de limpieza Fabricación de techo metálico Elección del Municipio Escolar INSTITUCIONAL Organización del Festival deportivo. Escuela de Padres. Simulacro de sismo y calendario ambiental PEDAGÓGICO Charla a los padres sobre reciclaje. Elaboración del Plan Operativo ADMINISTRATIVO Anual Porcentaje de avance 100% Lambayeque, 12 de Abril del 2011 ------------------------------------------------ ----------------------------------------------- Laura Patricia González Vélez Betty Mercedes Callacná Santa Maria Directora Profesora del aula “Lila” ------------------------------------------------- ---------------------------------------------- Yliana Gilma Fátima Alvarado Castillo Cristian Yvonne Távara Arriola Profesora del aula “Azul ”Profesora del aula “Blanca” ------------------------------------------------ ------------------------------------------------ Adela Teresa García Rivas Irma Aurora Iturregui Borrero Profesora del aula “Anaranjada” Profesora del aula “Amarilla” ---------------------------------------- Celinda Zuñiga Olano Profesora del aula “Roja” 20
