PLAN DE MEJORA
    COMPETITIVA
SECTOR DE MUEBLES Y
       MADERA
  20 de junio de 2011
Muebles y madera
RESPONSABLE GUSTAVO FLORES

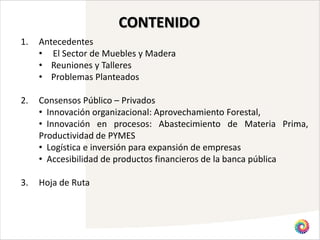

CONTENIDO
1.   Antecedentes
     • El Sector de Muebles y Madera
     • Reuniones y Talleres
     • Problemas Planteados

2.   Consensos Público – Privados
     • Innovación organizacional: Aprovechamiento Forestal,
     • Innovación en procesos: Abastecimiento de Materia Prima,
     Productividad de PYMES
     • Logística e inversión para expansión de empresas
     • Accesibilidad de productos financieros de la banca pública

3.   Hoja de Ruta

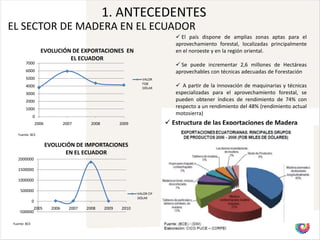

1. ANTECEDENTES
EL SECTOR DE MADERA EN EL ECUADOR
                                                                                   El país dispone de amplias zonas aptas para el
                                                                                  aprovechamiento forestal, localizadas principalmente
                    EVOLUCIÓN DE EXPORTACIONES EN                                 en el noroeste y en la región oriental.
                             EL ECUADOR
       7000                                                                        Se puede incrementar 2,6 millones de Hectáreas
       6000                                                                       aprovechables con técnicas adecuadas de Forestación
       5000                                                          VALOR
       4000
                                                                     FOB
                                                                     DÓLAR
                                                                                   A partir de la innovación de maquinarias y técnicas
       3000                                                                       especializadas para el aprovechamiento forestal, se
       2000                                                                       pueden obtener índices de rendimiento de 74% con
       1000                                                                       respecto a un rendimiento del 48% (rendimiento actual
              0
                                                                                  motosierra)
                  2006            2007       2008          2009                 Estructura de las Exportaciones de Madera
   Fuente: BCE


                         EVOLUCIÓN DE IMPORTACIONES
                               EN EL ECUADOR
   2000000

   1500000

   1000000

    500000
                                                                   VALOR CIF
                                                                   DÓLAR
              0
          2005             2006     2007   2008     2009    2010
   -500000

Fuente: BCE

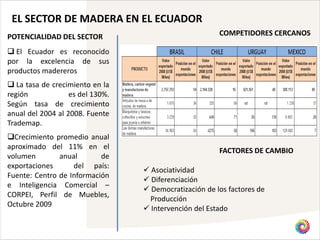

EL SECTOR DE MADERA EN EL ECUADOR
POTENCIALIDAD DEL SECTOR                                COMPETIDORES CERCANOS

 El Ecuador es reconocido
por la excelencia de sus
productos madereros
 La tasa de crecimiento en la
región             es del 130%.
Según tasa de crecimiento
anual del 2004 al 2008. Fuente
Trademap.
Crecimiento promedio anual
aproximado del 11% en el
                                                        FACTORES DE CAMBIO
volumen        anual       de
exportaciones      del país:
                                   Asociatividad
Fuente: Centro de Información
                                   Diferenciación
e Inteligencia Comercial –
                                   Democratización de los factores de
CORPEI, Perfil de Muebles,
                                    Producción
Octubre 2009
                                   Intervención del Estado

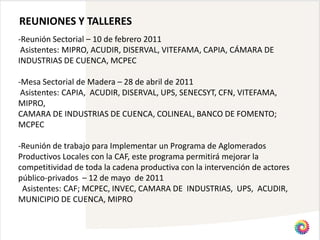

REUNIONES Y TALLERES
-Reunión Sectorial – 10 de febrero 2011
 Asistentes: MIPRO, ACUDIR, DISERVAL, VITEFAMA, CAPIA, CÁMARA DE
INDUSTRIAS DE CUENCA, MCPEC

-Mesa Sectorial de Madera – 28 de abril de 2011
 Asistentes: CAPIA, ACUDIR, DISERVAL, UPS, SENECSYT, CFN, VITEFAMA,
MIPRO,
CAMARA DE INDUSTRIAS DE CUENCA, COLINEAL, BANCO DE FOMENTO;
MCPEC

-Reunión de trabajo para Implementar un Programa de Aglomerados
Productivos Locales con la CAF, este programa permitirá mejorar la
competitividad de toda la cadena productiva con la intervención de actores
público-privados – 12 de mayo de 2011
 Asistentes: CAF; MCPEC, INVEC, CAMARA DE INDUSTRIAS, UPS, ACUDIR,
MUNICIPIO DE CUENCA, MIPRO
REUNIONES Y TALLERES

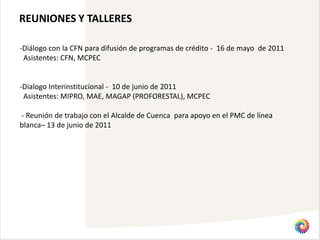

-Diálogo con la CFN para difusión de programas de crédito - 16 de mayo de 2011
 Asistentes: CFN, MCPEC


-Dialogo Interinstitucional - 10 de junio de 2011
 Asistentes: MIPRO, MAE, MAGAP (PROFORESTAL), MCPEC

- Reunión de trabajo con el Alcalde de Cuenca para apoyo en el PMC de línea
blanca– 13 de junio de 2011

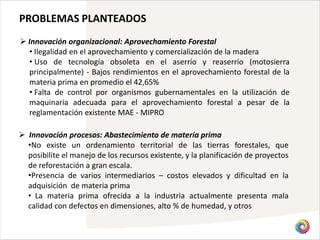

PROBLEMAS PLANTEADOS

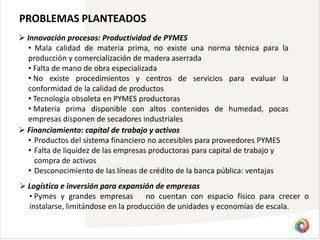

 Innovación organizacional: Aprovechamiento Forestal
  • Ilegalidad en el aprovechamiento y comercialización de la madera
  • Uso de tecnología obsoleta en el aserrío y reaserrío (motosierra
  principalmente) - Bajos rendimientos en el aprovechamiento forestal de la
  materia prima en promedio el 42,65%
  • Falta de control por organismos gubernamentales en la utilización de
  maquinaria adecuada para el aprovechamiento forestal a pesar de la
  reglamentación existente MAE - MIPRO

 Innovación procesos: Abastecimiento de materia prima
  •No existe un ordenamiento territorial de las tierras forestales, que
  posibilite el manejo de los recursos existente, y la planificación de proyectos
  de reforestación a gran escala.
  •Presencia de varios intermediarios – costos elevados y dificultad en la
  adquisición de materia prima
  • La materia prima ofrecida a la industria actualmente presenta mala
  calidad con defectos en dimensiones, alto % de humedad, y otros

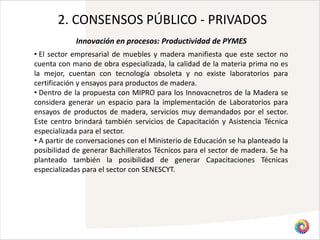

PROBLEMAS PLANTEADOS
 Innovación procesos: Productividad de PYMES
  • Mala calidad de materia prima, no existe una norma técnica para la
  producción y comercialización de madera aserrada
  • Falta de mano de obra especializada
  • No existe procedimientos y centros de servicios para evaluar la
  conformidad de la calidad de productos
  • Tecnología obsoleta en PYMES productoras
  • Materia prima disponible con altos contenidos de humedad, pocas
  empresas disponen de secadores industriales
 Financiamiento: capital de trabajo y activos
  • Productos del sistema financiero no accesibles para proveedores PYMES
  • Falta de liquidez de las empresas productoras para capital de trabajo y
    compra de activos
  • Desconocimiento de las líneas de crédito de la banca pública: ventajas

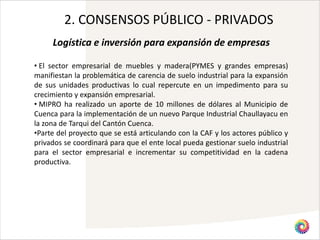

 Logística e inversión para expansión de empresas
  • Pymes y grandes empresas         no cuentan con espacio físico para crecer o
  instalarse, limitándose en la producción de unidades y economías de escala.

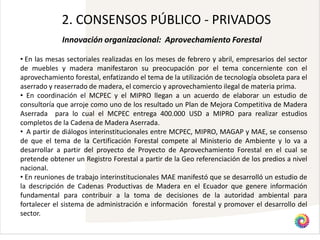

2. CONSENSOS PÚBLICO - PRIVADOS
             Innovación organizacional: Aprovechamiento Forestal

• En las mesas sectoriales realizadas en los meses de febrero y abril, empresarios del sector
de muebles y madera manifestaron su preocupación por el tema concerniente con el
aprovechamiento forestal, enfatizando el tema de la utilización de tecnología obsoleta para el
aserrado y reaserrado de madera, el comercio y aprovechamiento ilegal de materia prima.
• En coordinación el MCPEC y el MIPRO llegan a un acuerdo de elaborar un estudio de
consultoría que arroje como uno de los resultado un Plan de Mejora Competitiva de Madera
Aserrada para lo cual el MCPEC entrega 400.000 USD a MIPRO para realizar estudios
completos de la Cadena de Madera Aserrada.
• A partir de diálogos interinstitucionales entre MCPEC, MIPRO, MAGAP y MAE, se consenso
de que el tema de la Certificación Forestal compete al Ministerio de Ambiente y lo va a
desarrollar a partir del proyecto de Proyecto de Aprovechamiento Forestal en el cual se
pretende obtener un Registro Forestal a partir de la Geo referenciación de los predios a nivel
nacional.
• En reuniones de trabajo interinstitucionales MAE manifestó que se desarrolló un estudio de
la descripción de Cadenas Productivas de Madera en el Ecuador que genere información
fundamental para contribuir a la toma de decisiones de la autoridad ambiental para
fortalecer el sistema de administración e información forestal y promover el desarrollo del
sector.
2. CONSENSOS PÚBLICO - PRIVADOS
             Innovación organizacional: Aprovechamiento Forestal

• MIPRO manifiesta que el tema de reemplazo de tecnología obsoleta (principalmente
Motosierra) para el aserrado y reaserrado de la madera se puede trabajar con el Programa
Renova Industria enfocado específicamente a promover el desarrollo de tecnologías más
eficientes.
• MAGAP – Proforestal en reuniones interministeriales manifiesta que están trabajando en el
desarrollo de un proyecto del Plan Nacional de Forestación y Reforestación ya que este
ministerio es el rector de la política forestal y control de materia prima.
• Establecer el marco normativo a través de un Acuerdo Interministerial suscrito por los MAE
y MIPRO que defina el nivel tecnológico mínimo para la industria del aserrío, los plazos para
el remplazo de la producción y utilización de madera motoaserrada por la madera aserrada
industrialmente.

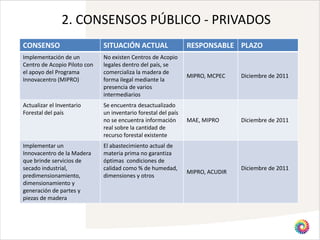

2. CONSENSOS PÚBLICO - PRIVADOS
CONSENSO                                   SITUACIÓN ACTUAL                                    RESPONSABLE         PLAZO
Desarrollar un estudio de la Cadena de
                                           Estudio realizado en cooperación de MCPEC y
Madera Aserrada específicamente un                                                                                 Junio 2011
                                           MAGAP, se encuentra ya concluido listo para         MCPEC, MIPRO
Plan de Mejora Competitiva de Madera                                                                               (ejecutado)
                                           ser socializado
Aserrada
Desarrollar el proyecto de
Aprovechamiento Forestal en el cual se
pretende obtener un Registro Forestal                                                          MAE                 Diciembre 2011
a partir de la Geo referenciación de los
predios
Reemplazar tecnología obsoleta de          Para el aserrado y reaserrado de madera se
                                                                                               MIPRO – Programa
aserrado y reaserrado con el plan          utiliza motosierra generando altos índices de                           Diciembre 2011
                                                                                               Renova Industria
Renova Industria                           despercidios
                                           No existe un ordenamiento territorial de las
                                           tierras forestales, que permitan conocer con
Desarrollar el Proyecto del Plan de        exactitud, la superficie cubierta por bosques
                                                                                               MAGAP -
Nacional de Forestación y                  primarios y secundarios, plantados y tierras de                         Diciembre 2011
                                                                                               PROFORESTAL
Reforestación                              aptitud forestal, que posibilite el manejo de los
                                           recursos existente, y la planificación de
                                           proyectos de reforestación a gran escala.
Establecer un marco normativo
                                           Existe una normativa que da las competencia a
mediante acuerdo ministerial entre
                                           MIPRO y MAE para el control de la tecnología                            Diciembre 2011
MIPRO y MAE que defina el nivel                                                                MCPEC, MIPRO, MAE
                                           para la industria del aserrío pero no se lleva a
tecnológico mínimo para la industria
                                           cabo este control
del aserrío

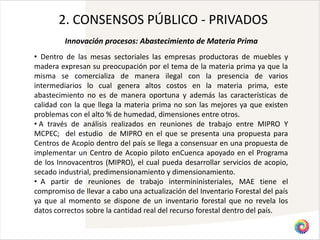

2. CONSENSOS PÚBLICO - PRIVADOS

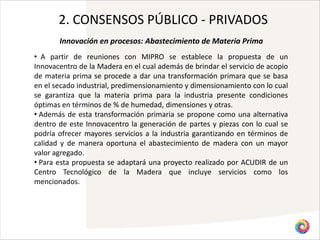

         Innovación procesos: Abastecimiento de Materia Prima
• Dentro de las mesas sectoriales las empresas productoras de muebles y
madera expresan su preocupación por el tema de la materia prima ya que la
misma se comercializa de manera ilegal con la presencia de varios
intermediarios lo cual genera altos costos en la materia prima, este
abastecimiento no es de manera oportuna y además las características de
calidad con la que llega la materia prima no son las mejores ya que existen
problemas con el alto % de humedad, dimensiones entre otros.
• A través de análisis realizados en reuniones de trabajo entre MIPRO Y
MCPEC; del estudio de MIPRO en el que se presenta una propuesta para
Centros de Acopio dentro del país se llega a consensuar en una propuesta de
implementar un Centro de Acopio piloto enCuenca apoyado en el Programa
de los Innovacentros (MIPRO), el cual pueda desarrollar servicios de acopio,
secado industrial, predimensionamiento y dimensionamiento.
• A partir de reuniones de trabajo intermininisteriales, MAE tiene el
compromiso de llevar a cabo una actualización del Inventario Forestal del país
ya que al momento se dispone de un inventario forestal que no revela los
datos correctos sobre la cantidad real del recurso forestal dentro del país.
2. CONSENSOS PÚBLICO - PRIVADOS
       Innovación en procesos: Abastecimiento de Materia Prima
• A partir de reuniones con MIPRO se establece la propuesta de un
Innovacentro de la Madera en el cual además de brindar el servicio de acopio
de materia prima se procede a dar una transformación primara que se basa
en el secado industrial, predimensionamiento y dimensionamiento con lo cual
se garantiza que la materia prima para la industria presente condiciones
óptimas en términos de % de humedad, dimensiones y otras.
• Además de esta transformación primaria se propone como una alternativa
dentro de este Innovacentro la generación de partes y piezas con lo cual se
podría ofrecer mayores servicios a la industria garantizando en términos de
calidad y de manera oportuna el abastecimiento de madera con un mayor
valor agregado.
• Para esta propuesta se adaptará una proyecto realizado por ACUDIR de un
Centro Tecnológico de la Madera que incluye servicios como los
mencionados.

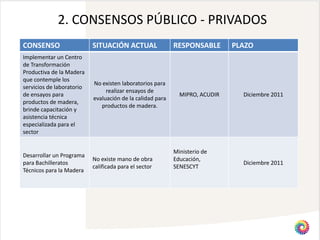

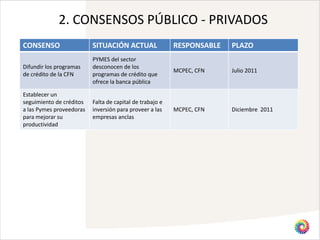

2. CONSENSOS PÚBLICO - PRIVADOS
CONSENSO                      SITUACIÓN ACTUAL                  RESPONSABLE PLAZO
Implementación de un          No existen Centros de Acopio
Centro de Acopio Piloto con   legales dentro del país, se
el apoyo del Programa         comercializa la madera de
                                                                MIPRO, MCPEC    Diciembre de 2011
Innovacentro (MIPRO)          forma ilegal mediante la
                              presencia de varios
                              intermediarios
Actualizar el Inventario      Se encuentra desactualizado
Forestal del país             un inventario forestal del país
                              no se encuentra información       MAE, MIPRO      Diciembre de 2011
                              real sobre la cantidad de
                              recurso forestal existente
Implementar un                El abastecimiento actual de
Innovacentro de la Madera     materia prima no garantiza
que brinde servicios de       óptimas condiciones de
secado industrial,            calidad como % de humedad,                        Diciembre de 2011
                                                                MIPRO, ACUDIR
predimensionamiento,          dimensiones y otros
dimensionamiento y
generación de partes y
piezas de madera
2. CONSENSOS PÚBLICO - PRIVADOS
            Innovación en procesos: Productividad de PYMES
• El sector empresarial de muebles y madera manifiesta que este sector no
cuenta con mano de obra especializada, la calidad de la materia prima no es
la mejor, cuentan con tecnología obsoleta y no existe laboratorios para
certificación y ensayos para productos de madera.
• Dentro de la propuesta con MIPRO para los Innovacnetros de la Madera se
considera generar un espacio para la implementación de Laboratorios para
ensayos de productos de madera, servicios muy demandados por el sector.
Este centro brindará también servicios de Capacitación y Asistencia Técnica
especializada para el sector.
• A partir de conversaciones con el Ministerio de Educación se ha planteado la
posibilidad de generar Bachilleratos Técnicos para el sector de madera. Se ha
planteado también la posibilidad de generar Capacitaciones Técnicas
especializadas para el sector con SENESCYT.
2. CONSENSOS PÚBLICO - PRIVADOS
CONSENSO                   SITUACIÓN ACTUAL                RESPONSABLE       PLAZO
Implementar un Centro
de Transformación
Productiva de la Madera
que contemple los
                           No existen laboratorios para
servicios de laboratorio
                                realizar ensayos de
de ensayos para                                              MIPRO, ACUDIR     Diciembre 2011
                           evaluación de la calidad para
productos de madera,
                              productos de madera.
brinde capacitación y
asistencia técnica
especializada para el
sector


                                                           Ministerio de
Desarrollar un Programa
                           No existe mano de obra          Educación,
para Bachilleratos                                                             Diciembre 2011
                           calificada para el sector       SENESCYT
Técnicos para la Madera
2. CONSENSOS PÚBLICO - PRIVADOS
     Logística e inversión para expansión de empresas

• El sector empresarial de muebles y madera(PYMES y grandes empresas)
manifiestan la problemática de carencia de suelo industrial para la expansión
de sus unidades productivas lo cual repercute en un impedimento para su
crecimiento y expansión empresarial.
• MIPRO ha realizado un aporte de 10 millones de dólares al Municipio de
Cuenca para la implementación de un nuevo Parque Industrial Chaullayacu en
la zona de Tarqui del Cantón Cuenca.
•Parte del proyecto que se está articulando con la CAF y los actores público y
privados se coordinará para que el ente local pueda gestionar suelo industrial
para el sector empresarial e incrementar su competitividad en la cadena
productiva.
2. CONSENSOS PÚBLICO - PRIVADOS
CONSENSO                    SITUACIÓN ACTUAL                 RESPONSABLE        PLAZO
Diseñar un modelo de        No existe una alternativa
Parque Industrial para el   clara de suelo industrial en     MIPRO              Ejecutado
cantón Cuenca               el cantón Cuenca
                            No se soluciona la
                            transferencia total del activo
                            por parte de la CFN al
                            Municipio.
Implementar el Parque                                        MIPRO, Municipio
                            Aparición de un sindicato de
Industrial Chaullayacu                                       de Cuenca – EDEC   N/D
                            Ex Artepráctico que impide la
en el cantón Cuenca                                          EP, CAF
                            transferencia del inmueble.
                            No hay un apoyo del consejo
                            cantonal hacia el Alcalde de
                            Cuenca
2. CONSENSOS PÚBLICO - PRIVADOS
         Financiamiento: capital de trabajo y activos
• PYMES proveedoras manifiestan que desconocen los productos financieros
de crédito que ofrece la banca pública y no pueden acceder a estos
programas.
• En reuniones mantenidas con la CFN se define realizar un taller de difusión
de sus productos financieros, se planteó primero la realización de este taller
de difusión para el sector de línea blanca para ser replicado en el sector de
muebles y madera.
•Las Pymes solicitan apoyo para capital de trabajo (U$ 45.000) e inversiones
en activos (U$ 250.000.
•Las Pymes analizan que las garantías y el período de gracia debería ir acorde
a las necesidades: garantías contra prenda industrial y el período de gracia de
1 año para inversiones y 6 a 8 meses para capital de trabajo.
2. CONSENSOS PÚBLICO - PRIVADOS
CONSENSO                  SITUACIÓN ACTUAL                RESPONSABLE   PLAZO
                          PYMES del sector
Difundir los programas    desconocen de los
                                                          MCPEC, CFN    Julio 2011
de crédito de la CFN      programas de crédito que
                          ofrece la banca pública

Establecer un
seguimiento de créditos   Falta de capital de trabajo e
a las Pymes proveedoras   inversión para proveer a las    MCPEC, CFN    Diciembre 2011
para mejorar su           empresas anclas
productividad

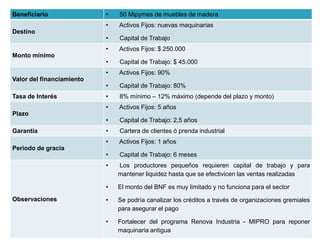

Beneficiario               •   50 Mipymes de muebles de madera
                           •   Activos Fijos: nuevas maquinarias
Destino
                           •   Capital de Trabajo
                           •   Activos Fijos: $ 250.000
Monto mínimo
                           •   Capital de Trabajo: $ 45.000
                           •   Activos Fijos: 90%
Valor del financiamiento
                           •   Capital de Trabajo: 80%
Tasa de Interés            •   8% mínimo – 12% máximo (depende del plazo y monto)
                           •   Activos Fijos: 5 años
Plazo
                           •   Capital de Trabajo: 2,5 años
Garantía                   •   Cartera de clientes ó prenda industrial
                           •   Activos Fijos: 1 años
Periodo de gracia
                           •   Capital de Trabajo: 6 meses
                           •   Los productores pequeños requieren capital de trabajo y para
                               mantener liquidez hasta que se efectivicen las ventas realizadas

                           •   El monto del BNF es muy limitado y no funciona para el sector
Observaciones              •   Se podría canalizar los créditos a través de organizaciones gremiales
                               para asegurar el pago

                           •   Fortalecer del programa Renova Industria - MIPRO para reponer
                               maquinaria antigua
PLAN DE MEJORA COMPETITIVA
            SECTOR DE MADERA
  VISIÓN DEL SECTOR:

    Incrementar la competitividad del sector de muebles de madera
        sólidos, mediante la generación de un Centro de Acopio y
  transformación de la madera legal de comercialización directa entre
       productores de los bosques y empresarios consumidores,
                  generando una relación ganar – ganar.


                               Metas 2012
• Disminuir en un 25% el desperdicio del recurso forestal dentro del país

• Legalizar el 80% de la materia prima dentro del país

• Incrementar al menos en un 25% la productividad de las Pymes del sector

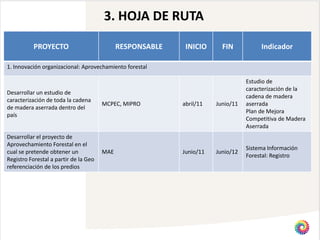

3. HOJA DE RUTA

          PROYECTO                           RESPONSABLE    INICIO      FIN           Indicador

1. Innovación organizacional: Aprovechamiento forestal

                                                                                 Estudio de
                                                                                 caracterización de la
Desarrollar un estudio de
                                                                                 cadena de madera
caracterización de toda la cadena
                                       MCPEC, MIPRO        abril/11   Junio/11   aserrada
de madera aserrada dentro del
                                                                                 Plan de Mejora
país
                                                                                 Competitiva de Madera
                                                                                 Aserrada
Desarrollar el proyecto de
Aprovechamiento Forestal en el
                                                                                 Sistema Información
cual se pretende obtener un            MAE                 Junio/11   Junio/12
                                                                                 Forestal: Registro
Registro Forestal a partir de la Geo
referenciación de los predios
3. HOJA DE RUTA

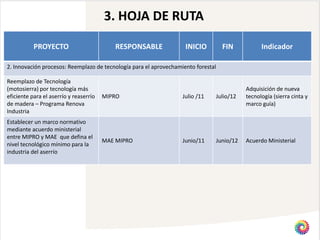

           PROYECTO                        RESPONSABLE              INICIO           FIN            Indicador

2. Innovación procesos: Reemplazo de tecnología para el aprovechamiento forestal

Reemplazo de Tecnología
(motosierra) por tecnología más                                                               Adquisición de nueva
eficiente para el aserrío y reaserrío   MIPRO                      Julio /11       Julio/12   tecnología (sierra cinta y
de madera – Programa Renova                                                                   marco guía)
Industria
Establecer un marco normativo
mediante acuerdo ministerial
entre MIPRO y MAE que defina el
                                        MAE MIPRO                  Junio/11        Junio/12   Acuerdo Ministerial
nivel tecnológico mínimo para la
industria del aserrío
3. HOJA DE RUTA

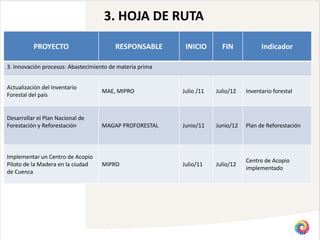

          PROYECTO                       RESPONSABLE       INICIO       FIN            Indicador

3. Innovación procesos: Abastecimiento de materia prima


Actualización del Inventario
                                   MAE, MIPRO             Julio /11   Julio/12   Inventario forestal
Forestal del país


Desarrollar el Plan Nacional de
Forestación y Reforestación        MAGAP PROFORESTAL      Junio/11    Junio/12   Plan de Reforestación




Implementar un Centro de Acopio
                                                                                 Centro de Acopio
Piloto de la Madera en la ciudad   MIPRO                  Julio/11    Julio/12
                                                                                 implementado
de Cuenca
3. HOJA DE RUTA

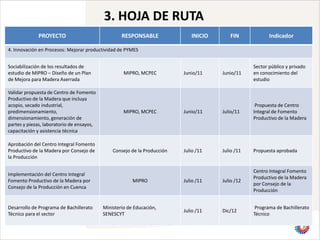

             PROYECTO                              RESPONSABLE               INICIO      FIN             Indicador

4. Innovación en Procesos: Mejorar productividad de PYMES


Sociabilización de los resultados de                                                              Sector público y privado
estudio de MIPRO – Diseño de un Plan                MIPRO, MCPEC          Junio/11    Junio/11    en conocimiento del
de Mejora para Madera Aserrada                                                                    estudio

Validar propuesta de Centro de Fomento
Productivo de la Madera que incluya
acopio, secado industrial,                                                                         Propuesta de Centro
predimensionamiento,                                MIPRO, MCPEC          Junio/11    Julio/11    Integral de Fomento
dimensionamiento, generación de                                                                   Productivo de la Madera
partes y piezas, laboratorio de ensayos,
capacitación y asistencia técnica

Aprobación del Centro Integral Fomento
Productivo de la Madera por Consejo de         Consejo de la Producción   Julio /11   Julio /11   Propuesta aprobada
la Producción

                                                                                                  Centro Integral Fomento
Implementación del Centro Integral
                                                                                                  Productivo de la Madera
Fomento Productivo de la Madera por                     MIPRO             Julio /11   Julio /12
                                                                                                  por Consejo de la
Consejo de la Producción en Cuenca
                                                                                                  Producción


Desarrollo de Programa de Bachillerato     Ministerio de Educación,                                Programa de Bachillerato
                                                                          Julio /11   Dic/12
Técnico para el sector                     SENESCYT                                               Técnico

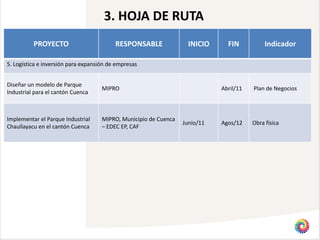

3. HOJA DE RUTA
          PROYECTO                        RESPONSABLE               INICIO     FIN           Indicador

5. Logística e inversión para expansión de empresas


Diseñar un modelo de Parque
                                     MIPRO                                   Abril/11   Plan de Negocios
Industrial para el cantón Cuenca



Implementar el Parque Industrial     MIPRO, Municipio de Cuenca
                                                                  Junio/11   Agos/12    Obra física
Chaullayacu en el cantón Cuenca      – EDEC EP, CAF
3. HOJA DE RUTA
          PROYECTO                          RESPONSABLE     INICIO      FIN           Indicador

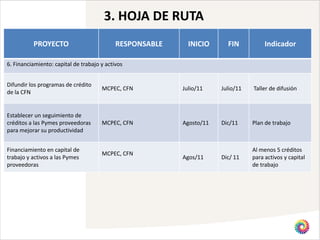

6. Financiamiento: capital de trabajo y activos


Difundir los programas de crédito
                                      MCPEC, CFN          Julio/11    Julio/11   Taller de difusión
de la CFN


Establecer un seguimiento de
créditos a las Pymes proveedoras      MCPEC, CFN          Agosto/11   Dic/11     Plan de trabajo
para mejorar su productividad


Financiamiento en capital de                                                     Al menos 5 créditos
                                      MCPEC, CFN
trabajo y activos a las Pymes                             Agos/11     Dic/ 11    para activos y capital
proveedoras                                                                      de trabajo
GRACIAS

Pmc madera y muebles

  • 1.
    PLAN DE MEJORA COMPETITIVA SECTOR DE MUEBLES Y MADERA 20 de junio de 2011
  • 2.
  • 3.
    CONTENIDO 1. Antecedentes • El Sector de Muebles y Madera • Reuniones y Talleres • Problemas Planteados 2. Consensos Público – Privados • Innovación organizacional: Aprovechamiento Forestal, • Innovación en procesos: Abastecimiento de Materia Prima, Productividad de PYMES • Logística e inversión para expansión de empresas • Accesibilidad de productos financieros de la banca pública 3. Hoja de Ruta
  • 4.
    1. ANTECEDENTES EL SECTORDE MADERA EN EL ECUADOR  El país dispone de amplias zonas aptas para el aprovechamiento forestal, localizadas principalmente EVOLUCIÓN DE EXPORTACIONES EN en el noroeste y en la región oriental. EL ECUADOR 7000  Se puede incrementar 2,6 millones de Hectáreas 6000 aprovechables con técnicas adecuadas de Forestación 5000 VALOR 4000 FOB DÓLAR  A partir de la innovación de maquinarias y técnicas 3000 especializadas para el aprovechamiento forestal, se 2000 pueden obtener índices de rendimiento de 74% con 1000 respecto a un rendimiento del 48% (rendimiento actual 0 motosierra) 2006 2007 2008 2009  Estructura de las Exportaciones de Madera Fuente: BCE EVOLUCIÓN DE IMPORTACIONES EN EL ECUADOR 2000000 1500000 1000000 500000 VALOR CIF DÓLAR 0 2005 2006 2007 2008 2009 2010 -500000 Fuente: BCE
  • 5.
    EL SECTOR DEMADERA EN EL ECUADOR POTENCIALIDAD DEL SECTOR COMPETIDORES CERCANOS  El Ecuador es reconocido por la excelencia de sus productos madereros  La tasa de crecimiento en la región es del 130%. Según tasa de crecimiento anual del 2004 al 2008. Fuente Trademap. Crecimiento promedio anual aproximado del 11% en el FACTORES DE CAMBIO volumen anual de exportaciones del país:  Asociatividad Fuente: Centro de Información  Diferenciación e Inteligencia Comercial –  Democratización de los factores de CORPEI, Perfil de Muebles, Producción Octubre 2009  Intervención del Estado
  • 6.
    REUNIONES Y TALLERES -ReuniónSectorial – 10 de febrero 2011 Asistentes: MIPRO, ACUDIR, DISERVAL, VITEFAMA, CAPIA, CÁMARA DE INDUSTRIAS DE CUENCA, MCPEC -Mesa Sectorial de Madera – 28 de abril de 2011 Asistentes: CAPIA, ACUDIR, DISERVAL, UPS, SENECSYT, CFN, VITEFAMA, MIPRO, CAMARA DE INDUSTRIAS DE CUENCA, COLINEAL, BANCO DE FOMENTO; MCPEC -Reunión de trabajo para Implementar un Programa de Aglomerados Productivos Locales con la CAF, este programa permitirá mejorar la competitividad de toda la cadena productiva con la intervención de actores público-privados – 12 de mayo de 2011 Asistentes: CAF; MCPEC, INVEC, CAMARA DE INDUSTRIAS, UPS, ACUDIR, MUNICIPIO DE CUENCA, MIPRO
  • 7.
    REUNIONES Y TALLERES -Diálogocon la CFN para difusión de programas de crédito - 16 de mayo de 2011 Asistentes: CFN, MCPEC -Dialogo Interinstitucional - 10 de junio de 2011 Asistentes: MIPRO, MAE, MAGAP (PROFORESTAL), MCPEC - Reunión de trabajo con el Alcalde de Cuenca para apoyo en el PMC de línea blanca– 13 de junio de 2011
  • 8.
    PROBLEMAS PLANTEADOS  Innovaciónorganizacional: Aprovechamiento Forestal • Ilegalidad en el aprovechamiento y comercialización de la madera • Uso de tecnología obsoleta en el aserrío y reaserrío (motosierra principalmente) - Bajos rendimientos en el aprovechamiento forestal de la materia prima en promedio el 42,65% • Falta de control por organismos gubernamentales en la utilización de maquinaria adecuada para el aprovechamiento forestal a pesar de la reglamentación existente MAE - MIPRO  Innovación procesos: Abastecimiento de materia prima •No existe un ordenamiento territorial de las tierras forestales, que posibilite el manejo de los recursos existente, y la planificación de proyectos de reforestación a gran escala. •Presencia de varios intermediarios – costos elevados y dificultad en la adquisición de materia prima • La materia prima ofrecida a la industria actualmente presenta mala calidad con defectos en dimensiones, alto % de humedad, y otros
  • 9.
    PROBLEMAS PLANTEADOS  Innovaciónprocesos: Productividad de PYMES • Mala calidad de materia prima, no existe una norma técnica para la producción y comercialización de madera aserrada • Falta de mano de obra especializada • No existe procedimientos y centros de servicios para evaluar la conformidad de la calidad de productos • Tecnología obsoleta en PYMES productoras • Materia prima disponible con altos contenidos de humedad, pocas empresas disponen de secadores industriales  Financiamiento: capital de trabajo y activos • Productos del sistema financiero no accesibles para proveedores PYMES • Falta de liquidez de las empresas productoras para capital de trabajo y compra de activos • Desconocimiento de las líneas de crédito de la banca pública: ventajas  Logística e inversión para expansión de empresas • Pymes y grandes empresas no cuentan con espacio físico para crecer o instalarse, limitándose en la producción de unidades y economías de escala.
  • 10.
    2. CONSENSOS PÚBLICO- PRIVADOS Innovación organizacional: Aprovechamiento Forestal • En las mesas sectoriales realizadas en los meses de febrero y abril, empresarios del sector de muebles y madera manifestaron su preocupación por el tema concerniente con el aprovechamiento forestal, enfatizando el tema de la utilización de tecnología obsoleta para el aserrado y reaserrado de madera, el comercio y aprovechamiento ilegal de materia prima. • En coordinación el MCPEC y el MIPRO llegan a un acuerdo de elaborar un estudio de consultoría que arroje como uno de los resultado un Plan de Mejora Competitiva de Madera Aserrada para lo cual el MCPEC entrega 400.000 USD a MIPRO para realizar estudios completos de la Cadena de Madera Aserrada. • A partir de diálogos interinstitucionales entre MCPEC, MIPRO, MAGAP y MAE, se consenso de que el tema de la Certificación Forestal compete al Ministerio de Ambiente y lo va a desarrollar a partir del proyecto de Proyecto de Aprovechamiento Forestal en el cual se pretende obtener un Registro Forestal a partir de la Geo referenciación de los predios a nivel nacional. • En reuniones de trabajo interinstitucionales MAE manifestó que se desarrolló un estudio de la descripción de Cadenas Productivas de Madera en el Ecuador que genere información fundamental para contribuir a la toma de decisiones de la autoridad ambiental para fortalecer el sistema de administración e información forestal y promover el desarrollo del sector.
  • 11.
    2. CONSENSOS PÚBLICO- PRIVADOS Innovación organizacional: Aprovechamiento Forestal • MIPRO manifiesta que el tema de reemplazo de tecnología obsoleta (principalmente Motosierra) para el aserrado y reaserrado de la madera se puede trabajar con el Programa Renova Industria enfocado específicamente a promover el desarrollo de tecnologías más eficientes. • MAGAP – Proforestal en reuniones interministeriales manifiesta que están trabajando en el desarrollo de un proyecto del Plan Nacional de Forestación y Reforestación ya que este ministerio es el rector de la política forestal y control de materia prima. • Establecer el marco normativo a través de un Acuerdo Interministerial suscrito por los MAE y MIPRO que defina el nivel tecnológico mínimo para la industria del aserrío, los plazos para el remplazo de la producción y utilización de madera motoaserrada por la madera aserrada industrialmente.
  • 12.
    2. CONSENSOS PÚBLICO- PRIVADOS CONSENSO SITUACIÓN ACTUAL RESPONSABLE PLAZO Desarrollar un estudio de la Cadena de Estudio realizado en cooperación de MCPEC y Madera Aserrada específicamente un Junio 2011 MAGAP, se encuentra ya concluido listo para MCPEC, MIPRO Plan de Mejora Competitiva de Madera (ejecutado) ser socializado Aserrada Desarrollar el proyecto de Aprovechamiento Forestal en el cual se pretende obtener un Registro Forestal MAE Diciembre 2011 a partir de la Geo referenciación de los predios Reemplazar tecnología obsoleta de Para el aserrado y reaserrado de madera se MIPRO – Programa aserrado y reaserrado con el plan utiliza motosierra generando altos índices de Diciembre 2011 Renova Industria Renova Industria despercidios No existe un ordenamiento territorial de las tierras forestales, que permitan conocer con Desarrollar el Proyecto del Plan de exactitud, la superficie cubierta por bosques MAGAP - Nacional de Forestación y primarios y secundarios, plantados y tierras de Diciembre 2011 PROFORESTAL Reforestación aptitud forestal, que posibilite el manejo de los recursos existente, y la planificación de proyectos de reforestación a gran escala. Establecer un marco normativo Existe una normativa que da las competencia a mediante acuerdo ministerial entre MIPRO y MAE para el control de la tecnología Diciembre 2011 MIPRO y MAE que defina el nivel MCPEC, MIPRO, MAE para la industria del aserrío pero no se lleva a tecnológico mínimo para la industria cabo este control del aserrío
  • 13.
    2. CONSENSOS PÚBLICO- PRIVADOS Innovación procesos: Abastecimiento de Materia Prima • Dentro de las mesas sectoriales las empresas productoras de muebles y madera expresan su preocupación por el tema de la materia prima ya que la misma se comercializa de manera ilegal con la presencia de varios intermediarios lo cual genera altos costos en la materia prima, este abastecimiento no es de manera oportuna y además las características de calidad con la que llega la materia prima no son las mejores ya que existen problemas con el alto % de humedad, dimensiones entre otros. • A través de análisis realizados en reuniones de trabajo entre MIPRO Y MCPEC; del estudio de MIPRO en el que se presenta una propuesta para Centros de Acopio dentro del país se llega a consensuar en una propuesta de implementar un Centro de Acopio piloto enCuenca apoyado en el Programa de los Innovacentros (MIPRO), el cual pueda desarrollar servicios de acopio, secado industrial, predimensionamiento y dimensionamiento. • A partir de reuniones de trabajo intermininisteriales, MAE tiene el compromiso de llevar a cabo una actualización del Inventario Forestal del país ya que al momento se dispone de un inventario forestal que no revela los datos correctos sobre la cantidad real del recurso forestal dentro del país.
  • 14.
    2. CONSENSOS PÚBLICO- PRIVADOS Innovación en procesos: Abastecimiento de Materia Prima • A partir de reuniones con MIPRO se establece la propuesta de un Innovacentro de la Madera en el cual además de brindar el servicio de acopio de materia prima se procede a dar una transformación primara que se basa en el secado industrial, predimensionamiento y dimensionamiento con lo cual se garantiza que la materia prima para la industria presente condiciones óptimas en términos de % de humedad, dimensiones y otras. • Además de esta transformación primaria se propone como una alternativa dentro de este Innovacentro la generación de partes y piezas con lo cual se podría ofrecer mayores servicios a la industria garantizando en términos de calidad y de manera oportuna el abastecimiento de madera con un mayor valor agregado. • Para esta propuesta se adaptará una proyecto realizado por ACUDIR de un Centro Tecnológico de la Madera que incluye servicios como los mencionados.
  • 15.
    2. CONSENSOS PÚBLICO- PRIVADOS CONSENSO SITUACIÓN ACTUAL RESPONSABLE PLAZO Implementación de un No existen Centros de Acopio Centro de Acopio Piloto con legales dentro del país, se el apoyo del Programa comercializa la madera de MIPRO, MCPEC Diciembre de 2011 Innovacentro (MIPRO) forma ilegal mediante la presencia de varios intermediarios Actualizar el Inventario Se encuentra desactualizado Forestal del país un inventario forestal del país no se encuentra información MAE, MIPRO Diciembre de 2011 real sobre la cantidad de recurso forestal existente Implementar un El abastecimiento actual de Innovacentro de la Madera materia prima no garantiza que brinde servicios de óptimas condiciones de secado industrial, calidad como % de humedad, Diciembre de 2011 MIPRO, ACUDIR predimensionamiento, dimensiones y otros dimensionamiento y generación de partes y piezas de madera
  • 16.
    2. CONSENSOS PÚBLICO- PRIVADOS Innovación en procesos: Productividad de PYMES • El sector empresarial de muebles y madera manifiesta que este sector no cuenta con mano de obra especializada, la calidad de la materia prima no es la mejor, cuentan con tecnología obsoleta y no existe laboratorios para certificación y ensayos para productos de madera. • Dentro de la propuesta con MIPRO para los Innovacnetros de la Madera se considera generar un espacio para la implementación de Laboratorios para ensayos de productos de madera, servicios muy demandados por el sector. Este centro brindará también servicios de Capacitación y Asistencia Técnica especializada para el sector. • A partir de conversaciones con el Ministerio de Educación se ha planteado la posibilidad de generar Bachilleratos Técnicos para el sector de madera. Se ha planteado también la posibilidad de generar Capacitaciones Técnicas especializadas para el sector con SENESCYT.
  • 17.
    2. CONSENSOS PÚBLICO- PRIVADOS CONSENSO SITUACIÓN ACTUAL RESPONSABLE PLAZO Implementar un Centro de Transformación Productiva de la Madera que contemple los No existen laboratorios para servicios de laboratorio realizar ensayos de de ensayos para MIPRO, ACUDIR Diciembre 2011 evaluación de la calidad para productos de madera, productos de madera. brinde capacitación y asistencia técnica especializada para el sector Ministerio de Desarrollar un Programa No existe mano de obra Educación, para Bachilleratos Diciembre 2011 calificada para el sector SENESCYT Técnicos para la Madera
  • 18.
    2. CONSENSOS PÚBLICO- PRIVADOS Logística e inversión para expansión de empresas • El sector empresarial de muebles y madera(PYMES y grandes empresas) manifiestan la problemática de carencia de suelo industrial para la expansión de sus unidades productivas lo cual repercute en un impedimento para su crecimiento y expansión empresarial. • MIPRO ha realizado un aporte de 10 millones de dólares al Municipio de Cuenca para la implementación de un nuevo Parque Industrial Chaullayacu en la zona de Tarqui del Cantón Cuenca. •Parte del proyecto que se está articulando con la CAF y los actores público y privados se coordinará para que el ente local pueda gestionar suelo industrial para el sector empresarial e incrementar su competitividad en la cadena productiva.
  • 19.
    2. CONSENSOS PÚBLICO- PRIVADOS CONSENSO SITUACIÓN ACTUAL RESPONSABLE PLAZO Diseñar un modelo de No existe una alternativa Parque Industrial para el clara de suelo industrial en MIPRO Ejecutado cantón Cuenca el cantón Cuenca No se soluciona la transferencia total del activo por parte de la CFN al Municipio. Implementar el Parque MIPRO, Municipio Aparición de un sindicato de Industrial Chaullayacu de Cuenca – EDEC N/D Ex Artepráctico que impide la en el cantón Cuenca EP, CAF transferencia del inmueble. No hay un apoyo del consejo cantonal hacia el Alcalde de Cuenca
  • 20.
    2. CONSENSOS PÚBLICO- PRIVADOS Financiamiento: capital de trabajo y activos • PYMES proveedoras manifiestan que desconocen los productos financieros de crédito que ofrece la banca pública y no pueden acceder a estos programas. • En reuniones mantenidas con la CFN se define realizar un taller de difusión de sus productos financieros, se planteó primero la realización de este taller de difusión para el sector de línea blanca para ser replicado en el sector de muebles y madera. •Las Pymes solicitan apoyo para capital de trabajo (U$ 45.000) e inversiones en activos (U$ 250.000. •Las Pymes analizan que las garantías y el período de gracia debería ir acorde a las necesidades: garantías contra prenda industrial y el período de gracia de 1 año para inversiones y 6 a 8 meses para capital de trabajo.
  • 21.
    2. CONSENSOS PÚBLICO- PRIVADOS CONSENSO SITUACIÓN ACTUAL RESPONSABLE PLAZO PYMES del sector Difundir los programas desconocen de los MCPEC, CFN Julio 2011 de crédito de la CFN programas de crédito que ofrece la banca pública Establecer un seguimiento de créditos Falta de capital de trabajo e a las Pymes proveedoras inversión para proveer a las MCPEC, CFN Diciembre 2011 para mejorar su empresas anclas productividad
  • 22.
    Beneficiario • 50 Mipymes de muebles de madera • Activos Fijos: nuevas maquinarias Destino • Capital de Trabajo • Activos Fijos: $ 250.000 Monto mínimo • Capital de Trabajo: $ 45.000 • Activos Fijos: 90% Valor del financiamiento • Capital de Trabajo: 80% Tasa de Interés • 8% mínimo – 12% máximo (depende del plazo y monto) • Activos Fijos: 5 años Plazo • Capital de Trabajo: 2,5 años Garantía • Cartera de clientes ó prenda industrial • Activos Fijos: 1 años Periodo de gracia • Capital de Trabajo: 6 meses • Los productores pequeños requieren capital de trabajo y para mantener liquidez hasta que se efectivicen las ventas realizadas • El monto del BNF es muy limitado y no funciona para el sector Observaciones • Se podría canalizar los créditos a través de organizaciones gremiales para asegurar el pago • Fortalecer del programa Renova Industria - MIPRO para reponer maquinaria antigua
  • 23.
    PLAN DE MEJORACOMPETITIVA SECTOR DE MADERA VISIÓN DEL SECTOR: Incrementar la competitividad del sector de muebles de madera sólidos, mediante la generación de un Centro de Acopio y transformación de la madera legal de comercialización directa entre productores de los bosques y empresarios consumidores, generando una relación ganar – ganar. Metas 2012 • Disminuir en un 25% el desperdicio del recurso forestal dentro del país • Legalizar el 80% de la materia prima dentro del país • Incrementar al menos en un 25% la productividad de las Pymes del sector
  • 24.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 1. Innovación organizacional: Aprovechamiento forestal Estudio de caracterización de la Desarrollar un estudio de cadena de madera caracterización de toda la cadena MCPEC, MIPRO abril/11 Junio/11 aserrada de madera aserrada dentro del Plan de Mejora país Competitiva de Madera Aserrada Desarrollar el proyecto de Aprovechamiento Forestal en el Sistema Información cual se pretende obtener un MAE Junio/11 Junio/12 Forestal: Registro Registro Forestal a partir de la Geo referenciación de los predios
  • 25.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 2. Innovación procesos: Reemplazo de tecnología para el aprovechamiento forestal Reemplazo de Tecnología (motosierra) por tecnología más Adquisición de nueva eficiente para el aserrío y reaserrío MIPRO Julio /11 Julio/12 tecnología (sierra cinta y de madera – Programa Renova marco guía) Industria Establecer un marco normativo mediante acuerdo ministerial entre MIPRO y MAE que defina el MAE MIPRO Junio/11 Junio/12 Acuerdo Ministerial nivel tecnológico mínimo para la industria del aserrío
  • 26.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 3. Innovación procesos: Abastecimiento de materia prima Actualización del Inventario MAE, MIPRO Julio /11 Julio/12 Inventario forestal Forestal del país Desarrollar el Plan Nacional de Forestación y Reforestación MAGAP PROFORESTAL Junio/11 Junio/12 Plan de Reforestación Implementar un Centro de Acopio Centro de Acopio Piloto de la Madera en la ciudad MIPRO Julio/11 Julio/12 implementado de Cuenca
  • 27.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 4. Innovación en Procesos: Mejorar productividad de PYMES Sociabilización de los resultados de Sector público y privado estudio de MIPRO – Diseño de un Plan MIPRO, MCPEC Junio/11 Junio/11 en conocimiento del de Mejora para Madera Aserrada estudio Validar propuesta de Centro de Fomento Productivo de la Madera que incluya acopio, secado industrial, Propuesta de Centro predimensionamiento, MIPRO, MCPEC Junio/11 Julio/11 Integral de Fomento dimensionamiento, generación de Productivo de la Madera partes y piezas, laboratorio de ensayos, capacitación y asistencia técnica Aprobación del Centro Integral Fomento Productivo de la Madera por Consejo de Consejo de la Producción Julio /11 Julio /11 Propuesta aprobada la Producción Centro Integral Fomento Implementación del Centro Integral Productivo de la Madera Fomento Productivo de la Madera por MIPRO Julio /11 Julio /12 por Consejo de la Consejo de la Producción en Cuenca Producción Desarrollo de Programa de Bachillerato Ministerio de Educación, Programa de Bachillerato Julio /11 Dic/12 Técnico para el sector SENESCYT Técnico
  • 28.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 5. Logística e inversión para expansión de empresas Diseñar un modelo de Parque MIPRO Abril/11 Plan de Negocios Industrial para el cantón Cuenca Implementar el Parque Industrial MIPRO, Municipio de Cuenca Junio/11 Agos/12 Obra física Chaullayacu en el cantón Cuenca – EDEC EP, CAF
  • 29.
    3. HOJA DERUTA PROYECTO RESPONSABLE INICIO FIN Indicador 6. Financiamiento: capital de trabajo y activos Difundir los programas de crédito MCPEC, CFN Julio/11 Julio/11 Taller de difusión de la CFN Establecer un seguimiento de créditos a las Pymes proveedoras MCPEC, CFN Agosto/11 Dic/11 Plan de trabajo para mejorar su productividad Financiamiento en capital de Al menos 5 créditos MCPEC, CFN trabajo y activos a las Pymes Agos/11 Dic/ 11 para activos y capital proveedoras de trabajo
  • 30.
