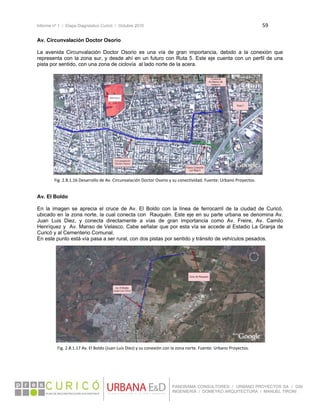

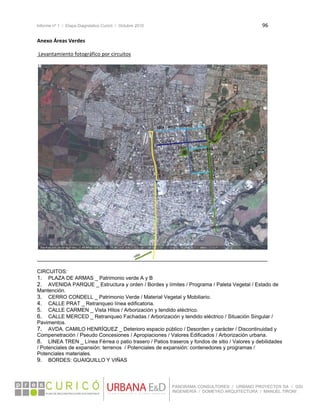

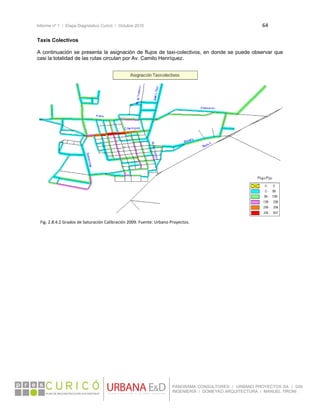

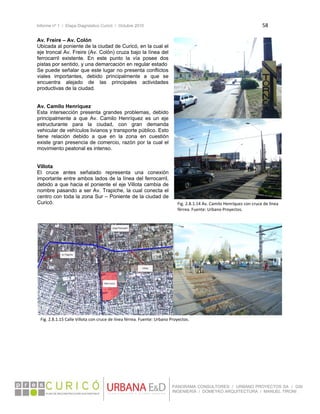

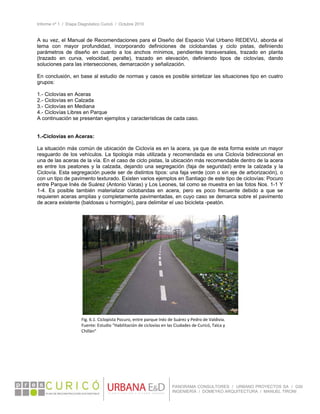

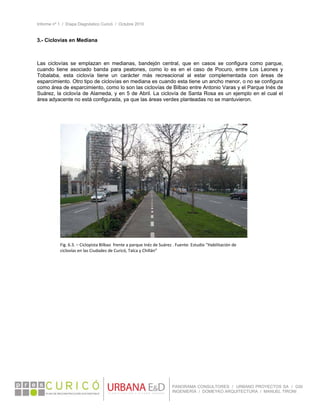

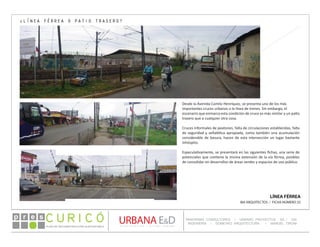

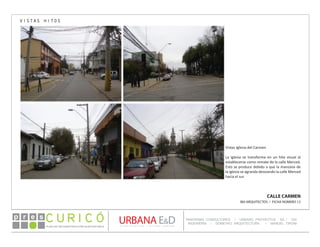

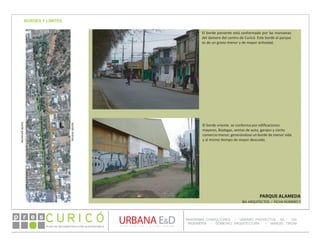

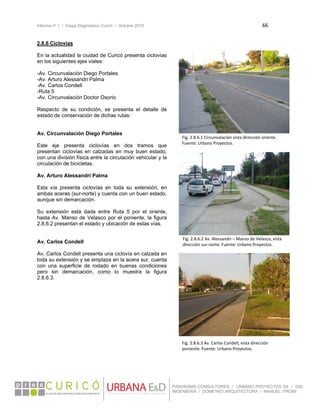

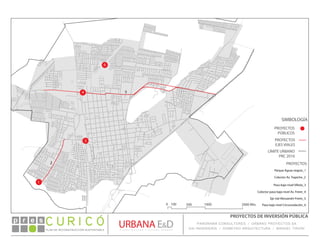

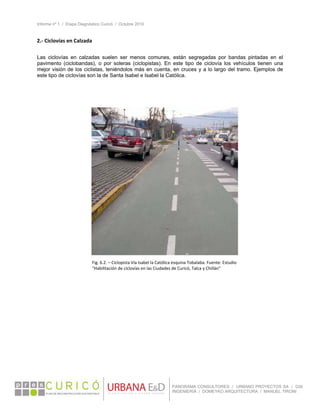

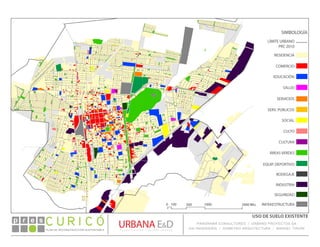

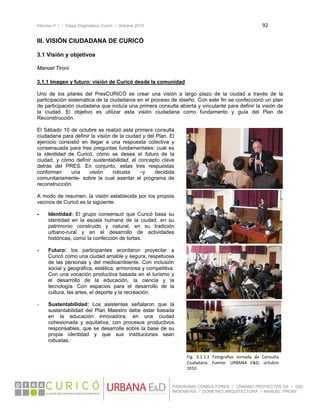

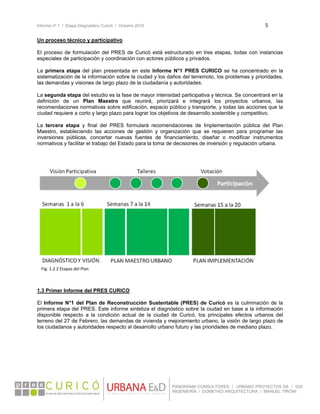

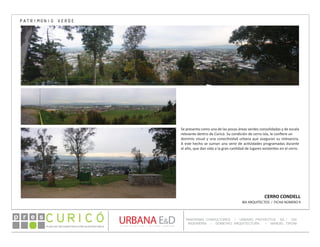

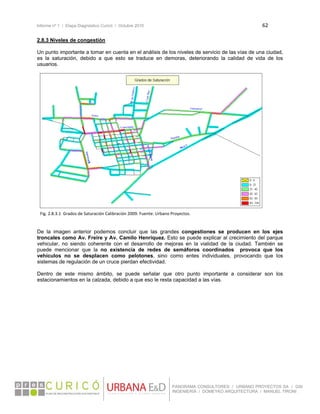

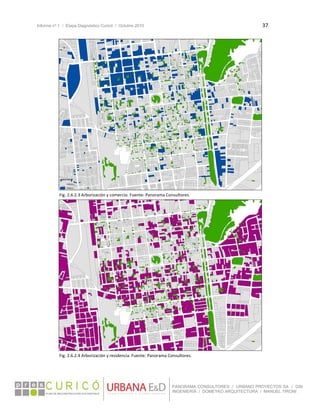

Este documento presenta el diagnóstico urbano de la ciudad de Curicó luego del terremoto de febrero de 2010. Describe las condiciones existentes de la ciudad, los daños del terremoto, y analiza temas como usos de suelo, infraestructura, transporte, patrimonio y espacios públicos. Se identifican problemas como viviendas destruidas, terrenos vacantes en el centro, y se analizan las demandas de la comunidad para la reconstrucción sustentable de Curicó.
