PLANIFICACIÓN DE PROYECTOS
– Objetivos de la sesión
– Metodología de trabajo
– Fundamentos de la gestión de proyectos
– Problemática de la planificación de proyectos
– Elementos de la planificación: RR.HH, EDT, hitos
– Plan de proyecto: diagramas de Gantt y Red
– Control y seguimientos de proyectos
– Taller de casos prácticos

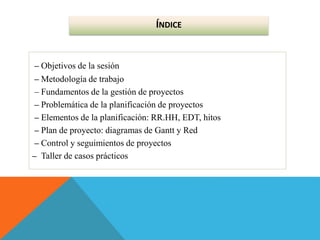

ÍNDICE
OBJETIVOS DE LA SESIÓN
Objetivo general

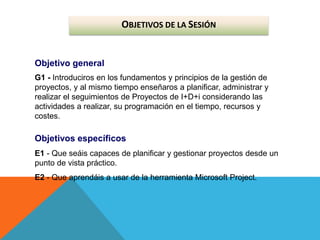

G1 - Introduciros en los fundamentos y principios de la gestión de
proyectos, y al mismo tiempo enseñaros a planificar, administrar y
realizar el seguimientos de Proyectos de I+D+i considerando las
actividades a realizar, su programación en el tiempo, recursos y
costes.
Objetivos específicos
E1 - Que seáis capaces de planificar y gestionar proyectos desde un
punto de vista práctico.
E2 - Que aprendáis a usar de la herramienta Microsoft Project.
METODOLOGÍA DE TRABAJO
SESIÓN TEÓRICA

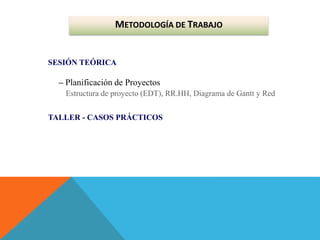

– Planificación de Proyectos
Estructura de proyecto (EDT), RR.HH, Diagrama de Gantt y Red
TALLER - CASOS PRÁCTICOS
GESTIÓN DE PROYECTOS

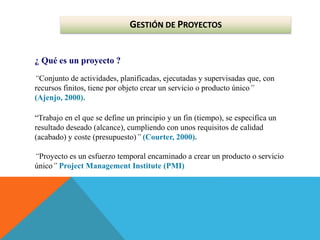

¿ Qué es un proyecto ?
“Conjunto de actividades, planificadas, ejecutadas y supervisadas que, con
recursos finitos, tiene por objeto crear un servicio o producto único”
(Ajenjo, 2000).
“Trabajo en el que se define un principio y un fin (tiempo), se especifica un
resultado deseado (alcance), cumpliendo con unos requisitos de calidad
(acabado) y coste (presupuesto)” (Courter, 2000).
“Proyecto es un esfuerzo temporal encaminado a crear un producto o servicio
único” Project Management Institute (PMI)
GESTIÓN DE PROYECTOS
Características de un proyecto
 Buscar alcanzar uno o varios objetivos.
 Realizados por personas.
 Actividades planificadas, ejecutadas y
controladas.
 Disponibilidad limitada de recursos.
 Limitado en el tiempo. (Temporalidad)
 Resultado único. (Unicidad)
Los proyectos son temporales y únicos, lo que les diferencia de otras
operaciones o procesos que son continuos y repetitivos.
GESTIÓN DE PROYECTOS

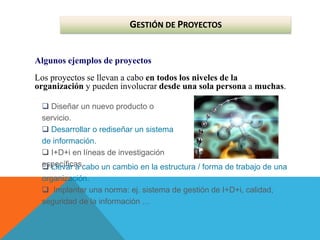

Algunos ejemplos de proyectos
Los proyectos se llevan a cabo en todos los niveles de la
organización y pueden involucrar desde una sola persona a muchas.
 Diseñar un nuevo producto o
servicio.
 Desarrollar o rediseñar un sistema
de información.
 I+D+i en líneas de investigación
específicas.
 Llevar a cabo un cambio en la estructura / forma de trabajo de una
organización.
 Implantar una norma: ej. sistema de gestión de I+D+i, calidad,
seguridad de la información …
GESTIÓN DE PROYECTOS
Tipos de proyectos

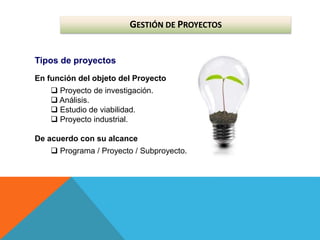

En función del objeto del Proyecto
 Proyecto de investigación.
 Análisis.
 Estudio de viabilidad.
 Proyecto industrial.
De acuerdo con su alcance
 Programa / Proyecto / Subproyecto.
GESTIÓN DE PROYECTOS

Dimensiones del desarrollo de un proyecto
Dimensión técnica
Depende de la naturaleza
del proyecto y de los
conocimientos técnicos y
científicos de jefe de
proyecto y del equipo de
trabajo.
Dimensión humana
Coordinar a un grupo de
personas, donde influirán las
relaciones humanas y el
liderazgo del Director de
proyecto.
Dimensión de gestión
Aplicación de metodologías y
técnicas de organización y
gestión para alcanzar los
objetivos del proyecto
GESTIÓN DE PROYECTOS

Conocimientos y habilidades de dirección de proyectos
Conocimientos
Planificación
Organización
Selección de personal
Técnicos
Habilidades
Comunicación efectiva
Influencia en la
organización
Liderazgo
Negociación y gestión de
conflictos
Resolución de problemas
GESTIÓN DE PROYECTOS

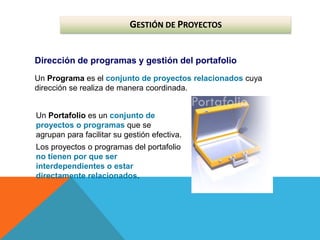

Dirección de programas y gestión del portafolio
Un Programa es el conjunto de proyectos relacionados cuya
dirección se realiza de manera coordinada.
Un Portafolio es un conjunto de
proyectos o programas que se
agrupan para facilitar su gestión efectiva.
Los proyectos o programas del portafolio
no tienen por que ser
interdependientes o estar
directamente relacionados.
GESTIÓN DE PROYECTOS
Proyectos consolidados y subproyectos
Los Subproyecto son componentes de un proyecto principal, que
son considerados como proyectos y dirigidos como tales.
En proyectos muy grandes se
utilizan jerarquías de
subproyectos.
A menudo los subproyecto se
contratan a:
- Una empresa externa.
- Otra unidad funcional dentro de la
organización.
GESTIÓN DE PROYECTOS

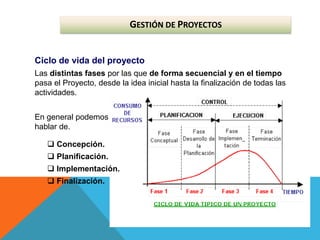

Ciclo de vida del proyecto
Las distintas fases por las que de forma secuencial y en el tiempo
pasa el Proyecto, desde la idea inicial hasta la finalización de todas las
actividades.
En general podemos
hablar de.
 Concepción.
 Planificación.
 Implementación.
 Finalización.
GESTIÓN DE PROYECTOS
Ciclo de vida del proyecto
La transición de una fase a otra, normalmente implica alguna forma de
transferencia técnica.
Los productos entregables de una fase
se revisan para verificar si están
completos, si son exactos y se aprueban
antes de iniciar el trabajo de la
siguiente fase.
GESTIÓN DE PROYECTOS

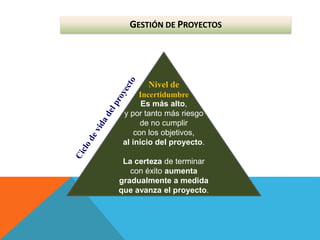

Es más alto,
y por tanto más riesgo
de no cumplir
con los objetivos,
al inicio del proyecto.
La certeza de terminar
con éxito aumenta
gradualmente a medida
que avanza el proyecto.
Nivel de
Incertidumbre
Las fechas representan
el flujo de información.

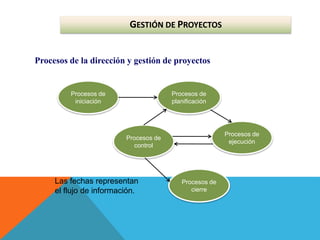

Procesos de la dirección y gestión de proyectos
Procesos de
iniciación
Procesos de
planificación
Procesos de
control
Procesos de
ejecución
Procesos de
cierre
GESTIÓN DE PROYECTOS
Nivel
de
activida
d
Tiemp
o

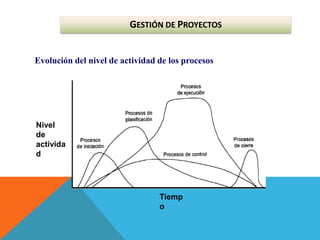

Evolución del nivel de actividad de los procesos
GESTIÓN DE PROYECTOS
GESTIÓN DE PROYECTOS
Es bajo al comienzo,
alcanza su
nivel máximo en las
fases intermedias,
y cae rápidamente a la
finalización del proyecto.
Nivel de
Coste y Personal
GESTIÓN DE PROYECTOS

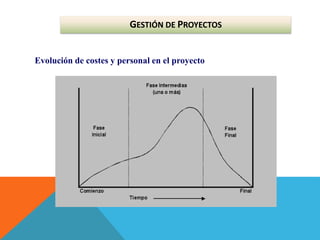

Evolución de costes y personal en el proyecto
Gestión DE PROYECTOS

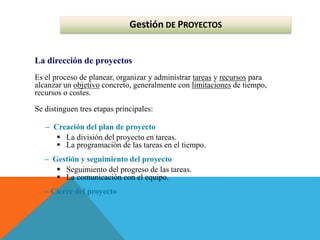

La dirección de proyectos
Es el proceso de planear, organizar y administrar tareas y recursos para
alcanzar un objetivo concreto, generalmente con limitaciones de tiempo,
recursos o costes.
Se distinguen tres etapas principales:
– Creación del plan de proyecto
 La división del proyecto en tareas.
 La programación de las tareas en el tiempo.
– Gestión y seguimiento del proyecto
 Seguimiento del progreso de las tareas.
 La comunicación con el equipo.
– Cierre del proyecto
GESTIÓN DE PROYECTOS

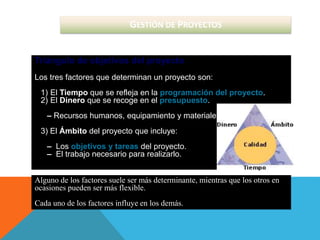

Triángulo de objetivos del proyecto
Los tres factores que determinan un proyecto son:
1) El Tiempo que se refleja en la programación del proyecto.
2) El Dinero que se recoge en el presupuesto.
– Recursos humanos, equipamiento y materiales.
3) El Ámbito del proyecto que incluye:
– Los objetivos y tareas del proyecto.
– El trabajo necesario para realizarlo.
Alguno de los factores suele ser más determinante, mientras que los otros en
ocasiones pueden ser más flexible.
Cada uno de los factores influye en los demás.
PLANIFICACIÓN DE PROYECTOS
Project como herramienta de planificación
– Project almacena los detalles del proyecto en su base de datos: tareas,
recursos humanos, tiempos, hitos, etc. Controla la programación y calcula los
costes mediante la creación de un plan de proyecto.
– Trabaja en cierta forma como una hoja de cálculo, muestra los resultados
inmediatamente.
* Utiliza columnas para introducir la información del proyecto: el
nombre de las tareas, su duración, etc.

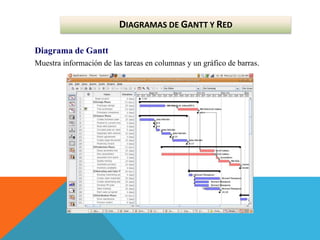

Diagrama de Gantt
Muestra información de las tareas en columnas y un gráfico de barras.
DIAGRAMAS DE GANTT Y RED
Diagrama de seguimiento
El gráfico de barras refleja el avance de las tareas.
DIAGRAMAS DE GANTT Y RED

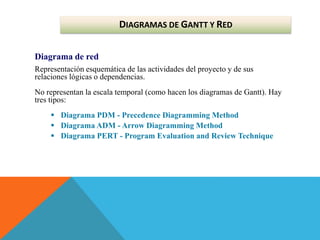

Diagrama de red
Representación esquemática de las actividades del proyecto y de sus
relaciones lógicas o dependencias.
No representan la escala temporal (como hacen los diagramas de Gantt). Hay
tres tipos:
 Diagrama PDM - Precedence Diagramming Method
 Diagrama ADM - Arrow Diagramming Method
 Diagrama PERT - Program Evaluation and Review Technique
DIAGRAMAS DE GANTT Y RED
Diagrama de red

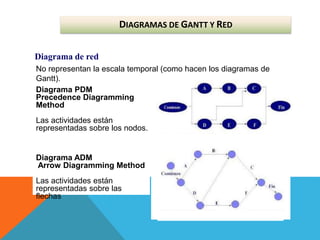

Diagrama PDM
Precedence Diagramming
Method
Las actividades están
representadas sobre los nodos.
Diagrama ADM
Arrow Diagramming Method
Las actividades están
representadas sobre las
flechas
No representan la escala temporal (como hacen los diagramas de
Gantt).
DIAGRAMAS DE GANTT Y RED
Diagrama de red

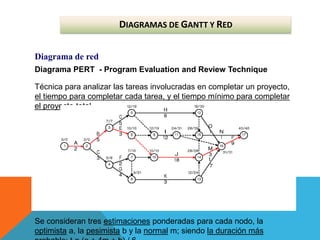

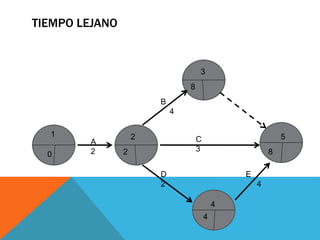

Diagrama PERT - Program Evaluation and Review Technique
Técnica para analizar las tareas involucradas en completar un proyecto,
el tiempo para completar cada tarea, y el tiempo mínimo para completar
el proyecto total.
Se consideran tres estimaciones ponderadas para cada nodo, la
optimista a, la pesimista b y la normal m; siendo la duración más
DIAGRAMAS DE GANTT Y RED
DIAGRAMAS DE GANTT Y RED

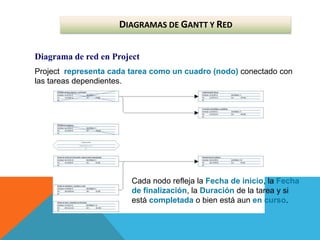

Diagrama de red en Project
Project representa cada tarea como un cuadro (nodo) conectado con
las tareas dependientes.
Cada nodo refleja la Fecha de inicio, la Fecha
de finalización, la Duración de la tarea y si
está completada o bien está aun en curso.
MEMORIA TÉCNICA DEL PROYECTO: CRONOGRAMA
SOFTWARE LIBRE DE GESTIÓN DE PROYECTOS
http://www.ganttproject.biz/download
http://www.kmkey.com/productos/software_gestion_pro
yectos
OPENPROJ – Project Management
http://sourceforge.net/projects/openproj/
Planner
https://live.gnome.org/Planner/Do
wnloads
Project Management
ELABORACIÓN DE UN PLAN DE PROYECTO

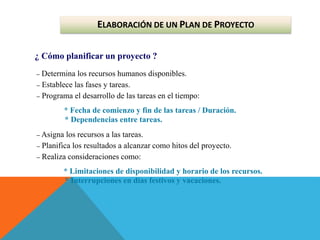

¿ Cómo planificar un proyecto ?
– Determina los recursos humanos disponibles.
– Establece las fases y tareas.
– Programa el desarrollo de las tareas en el tiempo:
* Fecha de comienzo y fin de las tareas / Duración.
* Dependencias entre tareas.
– Asigna los recursos a las tareas.
– Planifica los resultados a alcanzar como hitos del proyecto.
– Realiza consideraciones como:
* Limitaciones de disponibilidad y horario de los recursos.
* Interrupciones en días festivos y vacaciones.
 Revisa el progreso de las tareas
 El cumplimiento de las tareas e hitos del proyecto en tiempo y la
sobreasignación de tareas a los recursos.
 Las rutas críticas, tareas vinculadas que deben realizarse a tiempo para que
el proyecto finalice en la fecha programada.
 Gestiona a tu equipo de trabajo
 Establece una comunicación leal y efectiva con el equipo de trabajo y
evalúa si existen problemas entre los miembros del equipo.
 Establece reuniones de seguimiento
 Quien debe asistir / convocatoria con orden del día detallado, hora
comienzo y finalización.
 Prepara la reunión / actúa de moderador y no abordes temas que no sean
los propios de la reunión / concreta los acuerdos y haz un acta de la reunión.

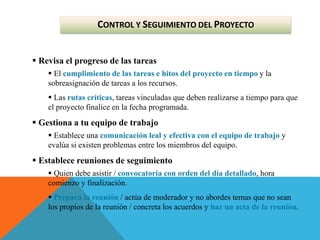

CONTROL Y SEGUIMIENTO DEL PROYECTO
1) Elabora un plan de proyecto
2) Evalúa y optimiza el plan hasta estar satisfecho
Antes de iniciar el proyecto y de forma periódica durante su ejecución,
debes evaluar y ajustar el plan del proyecto.
3) Revisa las rutas críticas, el progreso de las tareas y el
cumplimiento de hitos
Es importante detectar a tiempo los retrasos o posibles problemas.
4) Controla los costes y el presupuesto
El avance de las tareas y las revisiones del proyecto pueden provocar
desajustes en el presupuesto.
5) Cierra el proyecto adecuadamente
Evaluando las lecciones aprendidas y las mejores prácticas.

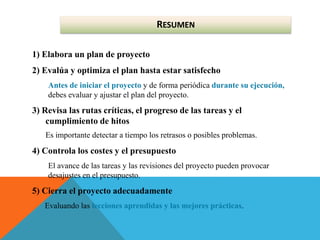

RESUMEN
Es un método que lleva a la determinación de un programa de tiempo .
Consiste de hallar el tiempo en el que se cumple un proyecto.
Es una técnica de evaluación y revisión de proyectos.
CONCEPTOS

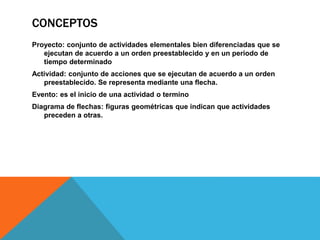

Proyecto: conjunto de actividades elementales bien diferenciadas que se
ejecutan de acuerdo a un orden preestablecido y en un periodo de
tiempo determinado
Actividad: conjunto de acciones que se ejecutan de acuerdo a un orden
preestablecido. Se representa mediante una flecha.
Evento: es el inicio de una actividad o termino

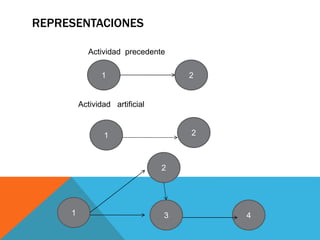

Diagrama de flechas: figuras geométricas que indican que actividades
preceden a otras.
REPRESENTACIONES
1
2
1
2
3
1
2
4
Actividad precedente
Actividad artificial

MOMENTOS Y RUTA CRITICA
MOMENTO MAS PROXIMO: Se determina sumando la duración de la
actividad que termina en ese evento, al momento mas próximo del
evento que precede a dicha actividad. La formula es: PT= PI + t
MOMENTO MAS LEJANO: se calcula partiendo del momento de
terminación del proyecto, de alli se empieza a retroceder por cada
actividad tomando en cuenta los pies de la flecha. La formula es: LI =
LT - t
RUTA CRITICA Y HOLGURA: La ruta conecta a todos los eventos que tienen
los mismos momentos mas próximos y mas lejanos del evento. Los
eventos no críticos tienen diferentes momentos mas próximos y lejanos
formando las holguras.
APLICACIÓN

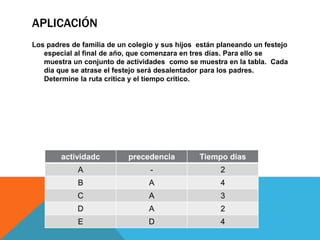

Los padres de familia de un colegio y sus hijos están planeando un festejo
especial al final de año, que comenzara en tres días. Para ello se
muestra un conjunto de actividades como se muestra en la tabla. Cada
día que se atrase el festejo será desalentador para los padres.
Determine la ruta critica y el tiempo critico.
actividadc precedencia Tiempo días
A - 2
B A 4
C A 3
D A 2
E D 4
SOLUCION

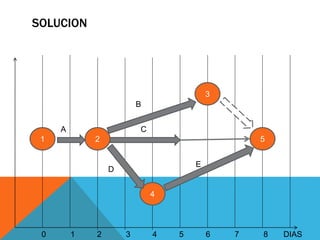

1 5
3
4
2
0 1 2 3 4 5 6 7 8 DIAS
A
B
C
D
E

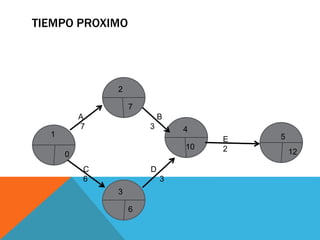

TIEMPO PROXIMO
0
A
2
B
4
C
3
D
2
E
4
2
6
4
8
1 2
3
4
5

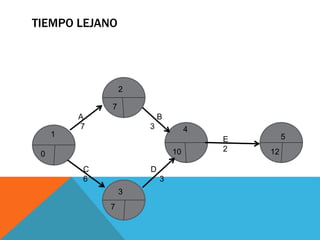

TIEMPO LEJANO
0
A
2
B
4
C
3
D
2
E
4
2
8
4
8
1 2
3
4
5
RUTA CRITICA
0
A
2
B
4
C
3
D
2
E
4
2
6
4
8
1 2
3
4
5
0 8
8
4
2
TIEMPO CRITICO= 8 DIAS
HOLGURA
activid
ad
preced
encia
Tiemp
o días
t. Proximo
I F
t. Lejano
I F
H
A - 2 0 2 0 2 0
B A 4 2 6 4 8 2
C A 3 2 5 5 8 3
D A 2 2 4 2 4 0
E D 4 4 8 4 8 0
APLICACIÓN 2

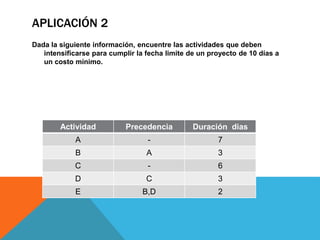

Dada la siguiente información, encuentre las actividades que deben
intensificarse para cumplir la fecha limite de un proyecto de 10 días a
un costo mínimo.
Actividad Precedencia Duración dias
A - 7
B A 3
C - 6
D C 3
E B,D 2
TIEMPO PROXIMO
0
A
7
E
2
C
6
D
3
7
10
6
12
1
2
4
3
5
B
3
TIEMPO LEJANO
A
7
E
2
C
6
D
3
1
2
4
3
5
0 12
10
7
7
B
3

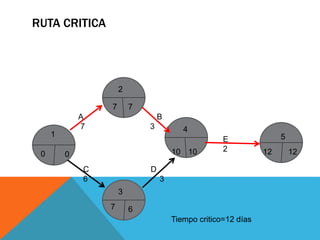

RUTA CRITICA
0
A
7
E
2
C
6
D
3
7
10
6
12
1
2
4
3
5
0 12
10
7
7
B
3
Tiempo critico=12 días
APLICACIÓN

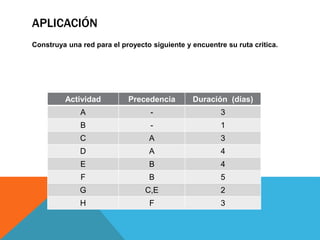

Construya una red para el proyecto siguiente y encuentre su ruta critica.
Actividad Precedencia Duración (días)
A - 3
B - 1
C A 3
D A 4
E B 4
F B 5
G C,E 2
H F 3

PROYECTOS.pptx

  • 1.
  • 2.
    – Objetivos dela sesión – Metodología de trabajo – Fundamentos de la gestión de proyectos – Problemática de la planificación de proyectos – Elementos de la planificación: RR.HH, EDT, hitos – Plan de proyecto: diagramas de Gantt y Red – Control y seguimientos de proyectos – Taller de casos prácticos ÍNDICE
  • 3.
    OBJETIVOS DE LASESIÓN Objetivo general G1 - Introduciros en los fundamentos y principios de la gestión de proyectos, y al mismo tiempo enseñaros a planificar, administrar y realizar el seguimientos de Proyectos de I+D+i considerando las actividades a realizar, su programación en el tiempo, recursos y costes. Objetivos específicos E1 - Que seáis capaces de planificar y gestionar proyectos desde un punto de vista práctico. E2 - Que aprendáis a usar de la herramienta Microsoft Project.
  • 4.
    METODOLOGÍA DE TRABAJO SESIÓNTEÓRICA – Planificación de Proyectos Estructura de proyecto (EDT), RR.HH, Diagrama de Gantt y Red TALLER - CASOS PRÁCTICOS
  • 5.
    GESTIÓN DE PROYECTOS ¿Qué es un proyecto ? “Conjunto de actividades, planificadas, ejecutadas y supervisadas que, con recursos finitos, tiene por objeto crear un servicio o producto único” (Ajenjo, 2000). “Trabajo en el que se define un principio y un fin (tiempo), se especifica un resultado deseado (alcance), cumpliendo con unos requisitos de calidad (acabado) y coste (presupuesto)” (Courter, 2000). “Proyecto es un esfuerzo temporal encaminado a crear un producto o servicio único” Project Management Institute (PMI)
  • 6.
    GESTIÓN DE PROYECTOS Característicasde un proyecto  Buscar alcanzar uno o varios objetivos.  Realizados por personas.  Actividades planificadas, ejecutadas y controladas.  Disponibilidad limitada de recursos.  Limitado en el tiempo. (Temporalidad)  Resultado único. (Unicidad) Los proyectos son temporales y únicos, lo que les diferencia de otras operaciones o procesos que son continuos y repetitivos.
  • 7.
    GESTIÓN DE PROYECTOS Algunosejemplos de proyectos Los proyectos se llevan a cabo en todos los niveles de la organización y pueden involucrar desde una sola persona a muchas.  Diseñar un nuevo producto o servicio.  Desarrollar o rediseñar un sistema de información.  I+D+i en líneas de investigación específicas.  Llevar a cabo un cambio en la estructura / forma de trabajo de una organización.  Implantar una norma: ej. sistema de gestión de I+D+i, calidad, seguridad de la información …
  • 8.
    GESTIÓN DE PROYECTOS Tiposde proyectos En función del objeto del Proyecto  Proyecto de investigación.  Análisis.  Estudio de viabilidad.  Proyecto industrial. De acuerdo con su alcance  Programa / Proyecto / Subproyecto.
  • 9.
    GESTIÓN DE PROYECTOS Dimensionesdel desarrollo de un proyecto Dimensión técnica Depende de la naturaleza del proyecto y de los conocimientos técnicos y científicos de jefe de proyecto y del equipo de trabajo. Dimensión humana Coordinar a un grupo de personas, donde influirán las relaciones humanas y el liderazgo del Director de proyecto. Dimensión de gestión Aplicación de metodologías y técnicas de organización y gestión para alcanzar los objetivos del proyecto
  • 10.
    GESTIÓN DE PROYECTOS Conocimientosy habilidades de dirección de proyectos Conocimientos Planificación Organización Selección de personal Técnicos Habilidades Comunicación efectiva Influencia en la organización Liderazgo Negociación y gestión de conflictos Resolución de problemas
  • 11.
    GESTIÓN DE PROYECTOS Direcciónde programas y gestión del portafolio Un Programa es el conjunto de proyectos relacionados cuya dirección se realiza de manera coordinada. Un Portafolio es un conjunto de proyectos o programas que se agrupan para facilitar su gestión efectiva. Los proyectos o programas del portafolio no tienen por que ser interdependientes o estar directamente relacionados.
  • 12.
    GESTIÓN DE PROYECTOS Proyectosconsolidados y subproyectos Los Subproyecto son componentes de un proyecto principal, que son considerados como proyectos y dirigidos como tales. En proyectos muy grandes se utilizan jerarquías de subproyectos. A menudo los subproyecto se contratan a: - Una empresa externa. - Otra unidad funcional dentro de la organización.
  • 13.
    GESTIÓN DE PROYECTOS Ciclode vida del proyecto Las distintas fases por las que de forma secuencial y en el tiempo pasa el Proyecto, desde la idea inicial hasta la finalización de todas las actividades. En general podemos hablar de.  Concepción.  Planificación.  Implementación.  Finalización.
  • 14.
    GESTIÓN DE PROYECTOS Ciclode vida del proyecto La transición de una fase a otra, normalmente implica alguna forma de transferencia técnica. Los productos entregables de una fase se revisan para verificar si están completos, si son exactos y se aprueban antes de iniciar el trabajo de la siguiente fase.
  • 15.
    GESTIÓN DE PROYECTOS Esmás alto, y por tanto más riesgo de no cumplir con los objetivos, al inicio del proyecto. La certeza de terminar con éxito aumenta gradualmente a medida que avanza el proyecto. Nivel de Incertidumbre
  • 16.
    Las fechas representan elflujo de información. Procesos de la dirección y gestión de proyectos Procesos de iniciación Procesos de planificación Procesos de control Procesos de ejecución Procesos de cierre GESTIÓN DE PROYECTOS
  • 17.
    Nivel de activida d Tiemp o Evolución del nivelde actividad de los procesos GESTIÓN DE PROYECTOS
  • 18.
    GESTIÓN DE PROYECTOS Esbajo al comienzo, alcanza su nivel máximo en las fases intermedias, y cae rápidamente a la finalización del proyecto. Nivel de Coste y Personal
  • 19.
    GESTIÓN DE PROYECTOS Evoluciónde costes y personal en el proyecto
  • 20.
    Gestión DE PROYECTOS Ladirección de proyectos Es el proceso de planear, organizar y administrar tareas y recursos para alcanzar un objetivo concreto, generalmente con limitaciones de tiempo, recursos o costes. Se distinguen tres etapas principales: – Creación del plan de proyecto  La división del proyecto en tareas.  La programación de las tareas en el tiempo. – Gestión y seguimiento del proyecto  Seguimiento del progreso de las tareas.  La comunicación con el equipo. – Cierre del proyecto
  • 21.
    GESTIÓN DE PROYECTOS Triángulode objetivos del proyecto Los tres factores que determinan un proyecto son: 1) El Tiempo que se refleja en la programación del proyecto. 2) El Dinero que se recoge en el presupuesto. – Recursos humanos, equipamiento y materiales. 3) El Ámbito del proyecto que incluye: – Los objetivos y tareas del proyecto. – El trabajo necesario para realizarlo. Alguno de los factores suele ser más determinante, mientras que los otros en ocasiones pueden ser más flexible. Cada uno de los factores influye en los demás.
  • 22.
    PLANIFICACIÓN DE PROYECTOS Projectcomo herramienta de planificación – Project almacena los detalles del proyecto en su base de datos: tareas, recursos humanos, tiempos, hitos, etc. Controla la programación y calcula los costes mediante la creación de un plan de proyecto. – Trabaja en cierta forma como una hoja de cálculo, muestra los resultados inmediatamente. * Utiliza columnas para introducir la información del proyecto: el nombre de las tareas, su duración, etc.
  • 23.
    Diagrama de Gantt Muestrainformación de las tareas en columnas y un gráfico de barras. DIAGRAMAS DE GANTT Y RED
  • 24.
    Diagrama de seguimiento Elgráfico de barras refleja el avance de las tareas. DIAGRAMAS DE GANTT Y RED
  • 25.
    Diagrama de red Representaciónesquemática de las actividades del proyecto y de sus relaciones lógicas o dependencias. No representan la escala temporal (como hacen los diagramas de Gantt). Hay tres tipos:  Diagrama PDM - Precedence Diagramming Method  Diagrama ADM - Arrow Diagramming Method  Diagrama PERT - Program Evaluation and Review Technique DIAGRAMAS DE GANTT Y RED
  • 26.
    Diagrama de red DiagramaPDM Precedence Diagramming Method Las actividades están representadas sobre los nodos. Diagrama ADM Arrow Diagramming Method Las actividades están representadas sobre las flechas No representan la escala temporal (como hacen los diagramas de Gantt). DIAGRAMAS DE GANTT Y RED
  • 27.
    Diagrama de red DiagramaPERT - Program Evaluation and Review Technique Técnica para analizar las tareas involucradas en completar un proyecto, el tiempo para completar cada tarea, y el tiempo mínimo para completar el proyecto total. Se consideran tres estimaciones ponderadas para cada nodo, la optimista a, la pesimista b y la normal m; siendo la duración más DIAGRAMAS DE GANTT Y RED
  • 28.
    DIAGRAMAS DE GANTTY RED Diagrama de red en Project Project representa cada tarea como un cuadro (nodo) conectado con las tareas dependientes. Cada nodo refleja la Fecha de inicio, la Fecha de finalización, la Duración de la tarea y si está completada o bien está aun en curso.
  • 29.
    MEMORIA TÉCNICA DELPROYECTO: CRONOGRAMA
  • 30.
    SOFTWARE LIBRE DEGESTIÓN DE PROYECTOS http://www.ganttproject.biz/download http://www.kmkey.com/productos/software_gestion_pro yectos OPENPROJ – Project Management http://sourceforge.net/projects/openproj/ Planner https://live.gnome.org/Planner/Do wnloads Project Management
  • 31.
    ELABORACIÓN DE UNPLAN DE PROYECTO ¿ Cómo planificar un proyecto ? – Determina los recursos humanos disponibles. – Establece las fases y tareas. – Programa el desarrollo de las tareas en el tiempo: * Fecha de comienzo y fin de las tareas / Duración. * Dependencias entre tareas. – Asigna los recursos a las tareas. – Planifica los resultados a alcanzar como hitos del proyecto. – Realiza consideraciones como: * Limitaciones de disponibilidad y horario de los recursos. * Interrupciones en días festivos y vacaciones.
  • 32.
     Revisa elprogreso de las tareas  El cumplimiento de las tareas e hitos del proyecto en tiempo y la sobreasignación de tareas a los recursos.  Las rutas críticas, tareas vinculadas que deben realizarse a tiempo para que el proyecto finalice en la fecha programada.  Gestiona a tu equipo de trabajo  Establece una comunicación leal y efectiva con el equipo de trabajo y evalúa si existen problemas entre los miembros del equipo.  Establece reuniones de seguimiento  Quien debe asistir / convocatoria con orden del día detallado, hora comienzo y finalización.  Prepara la reunión / actúa de moderador y no abordes temas que no sean los propios de la reunión / concreta los acuerdos y haz un acta de la reunión. CONTROL Y SEGUIMIENTO DEL PROYECTO
  • 33.
    1) Elabora unplan de proyecto 2) Evalúa y optimiza el plan hasta estar satisfecho Antes de iniciar el proyecto y de forma periódica durante su ejecución, debes evaluar y ajustar el plan del proyecto. 3) Revisa las rutas críticas, el progreso de las tareas y el cumplimiento de hitos Es importante detectar a tiempo los retrasos o posibles problemas. 4) Controla los costes y el presupuesto El avance de las tareas y las revisiones del proyecto pueden provocar desajustes en el presupuesto. 5) Cierra el proyecto adecuadamente Evaluando las lecciones aprendidas y las mejores prácticas. RESUMEN
  • 35.
    Es un métodoque lleva a la determinación de un programa de tiempo . Consiste de hallar el tiempo en el que se cumple un proyecto. Es una técnica de evaluación y revisión de proyectos.
  • 36.
    CONCEPTOS Proyecto: conjunto deactividades elementales bien diferenciadas que se ejecutan de acuerdo a un orden preestablecido y en un periodo de tiempo determinado Actividad: conjunto de acciones que se ejecutan de acuerdo a un orden preestablecido. Se representa mediante una flecha. Evento: es el inicio de una actividad o termino Diagrama de flechas: figuras geométricas que indican que actividades preceden a otras.
  • 37.
  • 38.
    MOMENTOS Y RUTACRITICA MOMENTO MAS PROXIMO: Se determina sumando la duración de la actividad que termina en ese evento, al momento mas próximo del evento que precede a dicha actividad. La formula es: PT= PI + t MOMENTO MAS LEJANO: se calcula partiendo del momento de terminación del proyecto, de alli se empieza a retroceder por cada actividad tomando en cuenta los pies de la flecha. La formula es: LI = LT - t RUTA CRITICA Y HOLGURA: La ruta conecta a todos los eventos que tienen los mismos momentos mas próximos y mas lejanos del evento. Los eventos no críticos tienen diferentes momentos mas próximos y lejanos formando las holguras.
  • 39.
    APLICACIÓN Los padres defamilia de un colegio y sus hijos están planeando un festejo especial al final de año, que comenzara en tres días. Para ello se muestra un conjunto de actividades como se muestra en la tabla. Cada día que se atrase el festejo será desalentador para los padres. Determine la ruta critica y el tiempo critico. actividadc precedencia Tiempo días A - 2 B A 4 C A 3 D A 2 E D 4
  • 40.
    SOLUCION 1 5 3 4 2 0 12 3 4 5 6 7 8 DIAS A B C D E
  • 41.
  • 42.
  • 43.
  • 44.
    HOLGURA activid ad preced encia Tiemp o días t. Proximo IF t. Lejano I F H A - 2 0 2 0 2 0 B A 4 2 6 4 8 2 C A 3 2 5 5 8 3 D A 2 2 4 2 4 0 E D 4 4 8 4 8 0
  • 45.
    APLICACIÓN 2 Dada lasiguiente información, encuentre las actividades que deben intensificarse para cumplir la fecha limite de un proyecto de 10 días a un costo mínimo. Actividad Precedencia Duración dias A - 7 B A 3 C - 6 D C 3 E B,D 2
  • 46.
  • 47.
  • 48.
  • 49.
    APLICACIÓN Construya una redpara el proyecto siguiente y encuentre su ruta critica. Actividad Precedencia Duración (días) A - 3 B - 1 C A 3 D A 4 E B 4 F B 5 G C,E 2 H F 3
