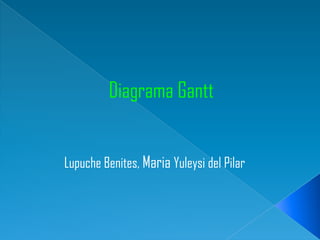

Diagrama Gantt
Lupuche Benites, Maria Yuleysi del Pilar

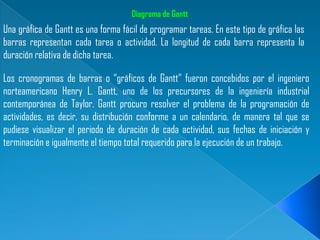

Diagrama de Gantt

Una gráfica de Gantt es una forma fácil de programar tareas. En este tipo de gráfica las
barras representan cada tarea o actividad. La longitud de cada barra representa la
duración relativa de dicha tarea.

Los cronogramas de barras o “gráficos de Gantt” fueron concebidos por el ingeniero
norteamericano Henry L. Gantt, uno de los precursores de la ingeniería industrial
contemporánea de Taylor. Gantt procuro resolver el problema de la programación de
actividades, es decir, su distribución conforme a un calendario, de manera tal que se
pudiese visualizar el periodo de duración de cada actividad, sus fechas de iniciación y
terminación e igualmente el tiempo total requerido para la ejecución de un trabajo.

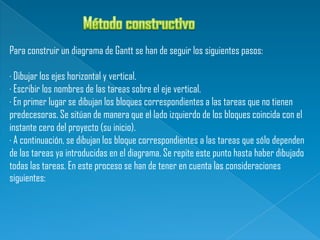

Para construir un diagrama de Gantt se han de seguir los siguientes pasos:
· Dibujar los ejes horizontal y vertical.
· Escribir los nombres de las tareas sobre el eje vertical.
· En primer lugar se dibujan los bloques correspondientes a las tareas que no tienen
predecesoras. Se sitúan de manera que el lado izquierdo de los bloques coincida con el
instante cero del proyecto (su inicio).
· A continuación, se dibujan los bloque correspondientes a las tareas que sólo dependen
de las tareas ya introducidas en el diagrama. Se repite este punto hasta haber dibujado
todas las tareas. En este proceso se han de tener en cuenta las consideraciones
siguientes:

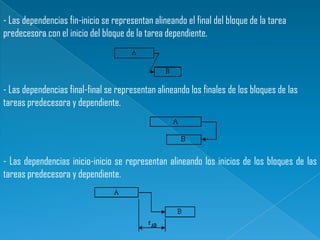

- Las dependencias fin-inicio se representan alineando el final del bloque de la tarea
predecesora con el inicio del bloque de la tarea dependiente.

- Las dependencias final-final se representan alineando los finales de los bloques de las
tareas predecesora y dependiente.

- Las dependencias inicio-inicio se representan alineando los inicios de los bloques de las
tareas predecesora y dependiente.

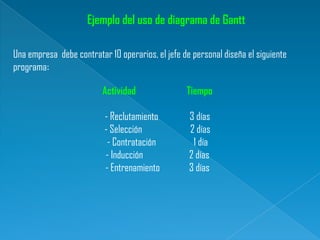

Ejemplo del uso de diagrama de Gantt
Una empresa debe contratar 10 operarios, el jefe de personal diseña el siguiente
programa:
Actividad

Tiempo

- Reclutamiento
- Selección
- Contratación
- Inducción
- Entrenamiento

3 días
2 días
1 día
2 días
3 días

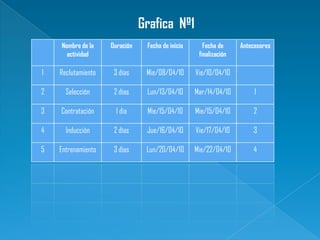

Grafica Nº1
Nombre de la
actividad

Duración

Fecha de inicio

Fecha de
finalización

Antecesores

1

Reclutamiento

3 días

Mie/08/04/10

Vie/10/04/10

2

Selección

2 días

Lun/13/04/10

Mar/14/04/10

1

3

Contratación

1 día

Mie/15/04/10

Mie/15/04/10

2

4

Inducción

2 días

Jue/16/04/10

Vie/17/04/10

3

5

Entrenamiento

3 días

Lun/20/04/10

Mie/22/04/10

4

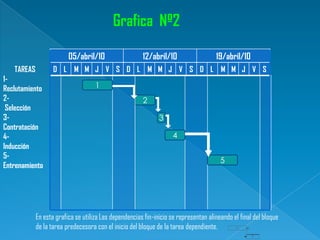

Grafica Nº2
05/abril/10
TAREAS

12/abril/10

19/abril/10

D L M M J V S D L M M J V S D L M M J V S

1Reclutamiento
2Selección
3Contratación
4Inducción
5Entrenamiento

1
2
3
4
5

En esta grafica se utiliza Las dependencias fin-inicio se representan alineando el final del bloque
de la tarea predecesora con el inicio del bloque de la tarea dependiente.
OpenProj
 KMKey
 Plan
 GanttProject
 Planner
 NavalPlan

Diagrama gantt

Diagrama gantt

  • 1.
    Diagrama Gantt Lupuche Benites,Maria Yuleysi del Pilar
  • 2.
    Diagrama de Gantt Unagráfica de Gantt es una forma fácil de programar tareas. En este tipo de gráfica las barras representan cada tarea o actividad. La longitud de cada barra representa la duración relativa de dicha tarea. Los cronogramas de barras o “gráficos de Gantt” fueron concebidos por el ingeniero norteamericano Henry L. Gantt, uno de los precursores de la ingeniería industrial contemporánea de Taylor. Gantt procuro resolver el problema de la programación de actividades, es decir, su distribución conforme a un calendario, de manera tal que se pudiese visualizar el periodo de duración de cada actividad, sus fechas de iniciación y terminación e igualmente el tiempo total requerido para la ejecución de un trabajo.
  • 3.
    Para construir undiagrama de Gantt se han de seguir los siguientes pasos: · Dibujar los ejes horizontal y vertical. · Escribir los nombres de las tareas sobre el eje vertical. · En primer lugar se dibujan los bloques correspondientes a las tareas que no tienen predecesoras. Se sitúan de manera que el lado izquierdo de los bloques coincida con el instante cero del proyecto (su inicio). · A continuación, se dibujan los bloque correspondientes a las tareas que sólo dependen de las tareas ya introducidas en el diagrama. Se repite este punto hasta haber dibujado todas las tareas. En este proceso se han de tener en cuenta las consideraciones siguientes:
  • 4.
    - Las dependenciasfin-inicio se representan alineando el final del bloque de la tarea predecesora con el inicio del bloque de la tarea dependiente. - Las dependencias final-final se representan alineando los finales de los bloques de las tareas predecesora y dependiente. - Las dependencias inicio-inicio se representan alineando los inicios de los bloques de las tareas predecesora y dependiente.
  • 5.
    Ejemplo del usode diagrama de Gantt Una empresa debe contratar 10 operarios, el jefe de personal diseña el siguiente programa: Actividad Tiempo - Reclutamiento - Selección - Contratación - Inducción - Entrenamiento 3 días 2 días 1 día 2 días 3 días
  • 6.
    Grafica Nº1 Nombre dela actividad Duración Fecha de inicio Fecha de finalización Antecesores 1 Reclutamiento 3 días Mie/08/04/10 Vie/10/04/10 2 Selección 2 días Lun/13/04/10 Mar/14/04/10 1 3 Contratación 1 día Mie/15/04/10 Mie/15/04/10 2 4 Inducción 2 días Jue/16/04/10 Vie/17/04/10 3 5 Entrenamiento 3 días Lun/20/04/10 Mie/22/04/10 4
  • 7.
    Grafica Nº2 05/abril/10 TAREAS 12/abril/10 19/abril/10 D LM M J V S D L M M J V S D L M M J V S 1Reclutamiento 2Selección 3Contratación 4Inducción 5Entrenamiento 1 2 3 4 5 En esta grafica se utiliza Las dependencias fin-inicio se representan alineando el final del bloque de la tarea predecesora con el inicio del bloque de la tarea dependiente.
  • 8.
    OpenProj  KMKey  Plan GanttProject  Planner  NavalPlan 
