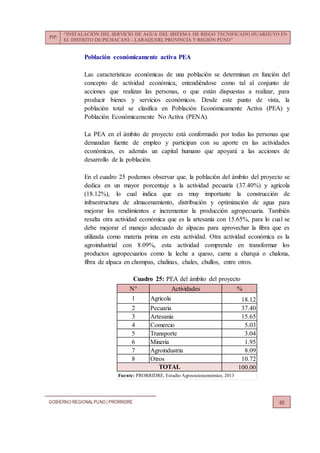

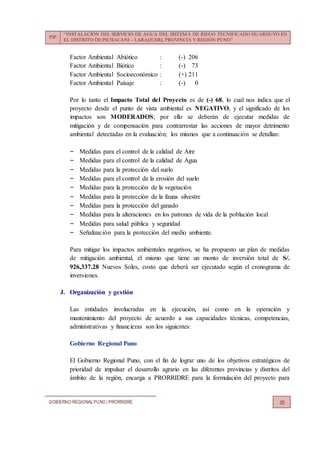

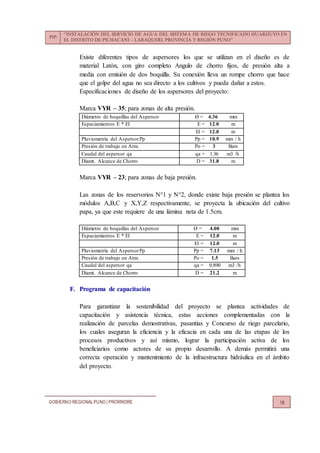

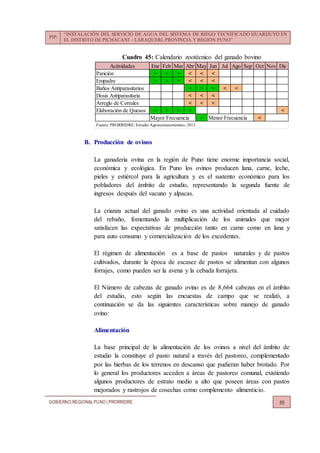

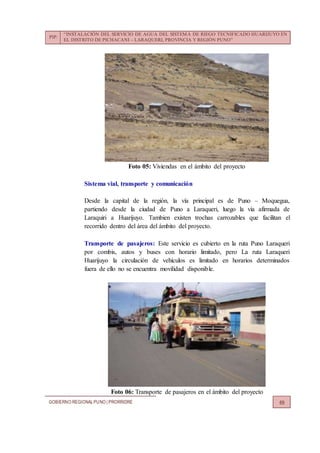

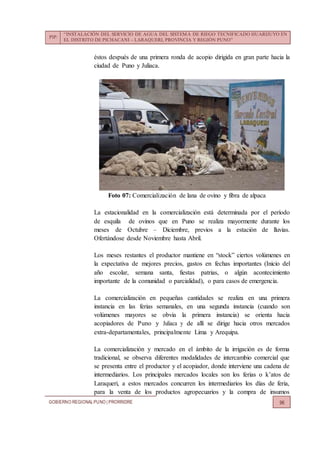

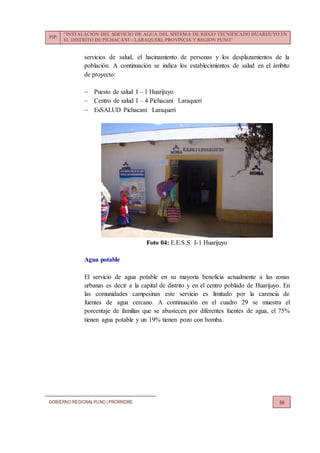

Este documento presenta el proyecto de instalación del servicio de agua del sistema de riego tecnificado Huarijuyo en el distrito de Pichacani-Laraqueri, región de Puno. El objetivo del proyecto es mejorar la producción y productividad agropecuaria en la zona mediante dos alternativas que incluyen la construcción de una presa, canales de riego y sistemas de riego por aspersión. La alternativa seleccionada satisfará la demanda hídrica proyectada al proveer un caudal de
