SUBDIRECCIÓN DE INVESTIGACIÓN E INNOVACIÓN
PROGRAMA PROCESOS AGROINDUSTRIALES
CRECED TEQUENDAMA
MANUAL DE PORCICULTURA. CAPACITACIÓN
TECNOLÓGICA PARA PEQUEÑOS PRODUCTORES
CON SUBPRODUCTOS DE LA CAÑA EN EL
DEPARTAMENTO DE CUNDINAMARCA
MÓDULO 1
PRODUCCIÓN DE CERDOS
MÓDULO 2
ALIMENTACIÓN DE CERDOS EN FASE DE LEVANTE Y
CEBA CON SUBPRODUCTOS DE LA CAÑA
LUIS CARLOS ALBARRACÍN C.
DIRECTOR PROYECTO
UNIÓN TEMPORAL E.A.T. AMBUCAL Y CAÑUTAL
OCTUBRE - 2003
ISBN:
© Corporación Colombiana de Investigación Agropecuaria, Corpoica
Programa Nacional de Transferencia de Tecnología Agropecuaria, Pronatta
Primera edición: Octubre de 2003
Tiraje: 300 ejemplares
Producción editorial:
Diseño, fotomecánica, impresión y encuadernación
www.produmedios.com
Teléfono: 288 5338 - Bogotá, DC
Impreso en Colombia
Printed in Colombia
CORPOICA es una Corporación mixta, de derecho privado sin
ánimo de lucro, creada por la iniciativa del Gobierno Nacional
con base en la Ley de Ciencia y Tecnología para fortalecer y
reorientar la investigación y la transferencia de tecnología en
el sector agropecuario, con la vinculación y participación del
sector privado.
La misión se basa en la integración de sus cuatro objetivos básicos
que son:
• Mejorar la competitividad del sector agropecuario.
• Desarrollar en forma equitativa la distribución de los beneficios
de la tecnología a todo el sector.
• Asegurar la producción agrícola y pecuaria sostenible,
mediante el uso racional de los recursos naturales.
• Desarrollar y manejar de manera adecuada una capacidad
científica y tecnológica que permita al país generar la
tecnología agropecuaria que requiere.
Director Ejecutivo
Luis Arango Nieto
Subdirector de Investigación e Innovación
Tito Efraín Díaz Muñoz
Subdirector Financiero y Administrativo
Luis Adolfo Tamara
Edición
Luis Carlos Albarracín Calderón
Luis Humberto Fierro
Fotografía
Yolanda Ortiz
AGRADECIMIENTOS
El autor presenta sus sinceros agradecimientos a los
doctores Gustavo García, Coordinador del Centro de In-vestigación
de Tibaitatá; Alfonso Calderón, Investigador
Programa Nacional de Salud Animal; Fabio Sierra, Inves-tigador
Creced Provincia del Oriente; Gabriel Jiménez,
Investigador Programa Nacional de Socioeconomía; Jorge
Bohórquez y Édgar Forero, Auxiliares de Técnico, quienes
colaboraron como instructores en los diferentes talleres
de producción porcina y alimentación de porcinos con
base en los subproductos de la caña, realizados en los
municipios de Tocaima y Nocaima.
Así mismo expresa sus agradecimientos al Dr. Hugo
Reynel García, Coordinador del Programa de Procesos
Agroindustriales, por sus valiosos aportes y conocimien-tos
en las actividades del proyecto y al Dr. Humberto Fierro
por sus aportes en la revisión del documento.
A la señora Doris Díaz Castillo, Secretaria del Creced
Tequendama.
Así mismo a todos los productores de las Empresas
Asociativas de Trabajo El Ambucal y El Cañutal, que con
sus aportes y acompañamiento en las diversas actividades
de capacitación contribuyeron a enriquecer esta publica-ción
y en fin a todas las otras personas que de una u otra
manera contribuyeron a la realización del proyecto.
MANUAL DE PORCICULTURA 5
CONTENIDO
Pág.
AGRADECIMIENTOS............................................................5
INTRODUCCIÓN................................................................9
MÓDULO UNO
PRODUCCIÓN DE CERDOS.................................................11
1. INSTALACIONES........................................................... 11
1.1. SISTEMA DE EXPLOTACIÓN....................................... 12
1.2. JAULAS PARIDERAS............................................... 12
1.3. CORRALES PARA NACIMIENTO, LEVANTE Y ACABADO........ 13
1.4. BÁSCULAS.......................................................... 13
1.5. BEBEDEROS........................................................ 13
1.6. COMEDEROS....................................................... 14
1.7. LÁMPARAS INFRARROJAS......................................... 14
1.8. SALADEROS........................................................ 14
2. SELECCIÓN DEL PIE DE CRÍA............................................ 14
2.1. RAZAS.............................................................. 15
3. NUTRICIÓN Y ALIMENTACIÓN........................................... 19
3.1. NUTRIENTES....................................................... 19
3.2. TÉCNICAS DE ALIMENTACIÓN.................................... 20
3.3. ALIMENTACIÓN EN ETAPAS PRODUCTIVAS..................... 21
3.4. PRINCIPALES ALIMENTOS......................................... 22
4. SANIDAD .................................................................. 23
4.1. ENFERMEDADES PARASITARIAS.................................. 25
4.2. ENFERMEDADES VIRALES......................................... 25
4.3. ENFERMEDADES BACTERIANAS.................................. 26
4.4. ENFERMEDADES CARENCIALES.................................. 27
5. MANEJO .................................................................. 28
6. ADMINISTRACIÓN........................................................ 33
6.1. REGISTRO DE CEBA DE CERDOS................................. 33
MANUAL DE PORCICULTURA 7
MANUAL DE PORCICULTURA 8
Pág.
MÓDULO DOS
ALIMENTACIÓN DE CERDOS EN FASE DE LEVANTE Y CEBA
CON SUBPRODUCTOS DE LA CAÑA.....................................35
1. ALIMENTACIÓN DE CERDOS CON SUBPRODUCTOS DE LA CAÑA.... 35
1.1. APARATO DIGESTIVO DEL CERDO............................... 35

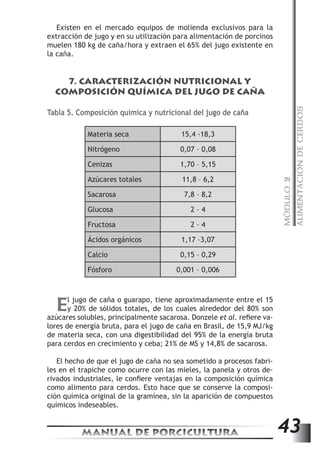

2. PRODUCCIÓN DEL MELOTE............................................. 36
3. CARACTERÍSTICAS DEL MELOTE........................................ 37
4. COMPOSICIÓN QUÍMICA Y NUTRICIONAL DEL MELOTE.............. 39

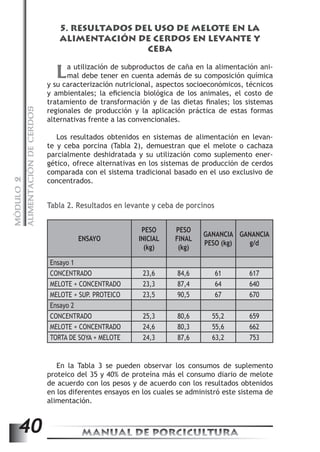

5. RESULTADOS DEL USO DE MELOTE EN LA ALIMENTACIÓN
DE CERDOS EN LEVANTE Y CEBA..................................... 40

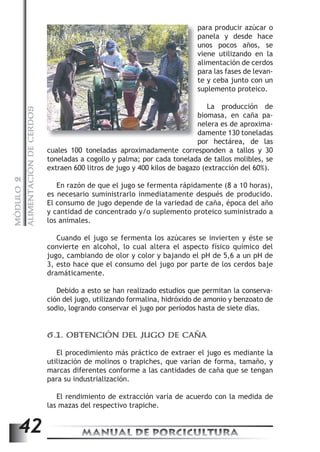

6. PRODUCCIÓN DE JUGO O GUARAPO DE CAÑA....................... 41
6.1. OBTENCIÓN DEL JUGO DE CAÑA................................ 42
7. CARACTERIZACIÓN NUTRICIONAL Y COMPOSICIÓN
QUÍMICA DEL JUGO DE CAÑA......................................... 43

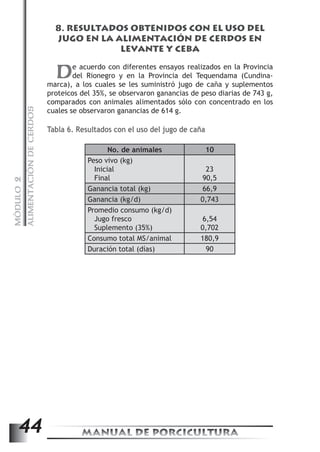

8. RESULTADOS OBTENIDOS CON EL USO DEL JUGO EN
LA ALIMENTACIÓN DE CERDOS EN LEVANTE Y CEBA............... 44
BIBLIOGRAFÍA................................................................ 45
INTRODUCCIÓN
Luis Carlos Albarracín Calderón*
La porcicultura en Colombia ha adquirido gran importancia en
los últimos años. Siendo una especie de rápido crecimiento y
que requiere una atención continua, se divisa como una gran fuente
generadora de empleo y mejoramiento del nivel de vida de la pobla-ción
productora. El consumo per cápita nacional durante el año 2000
fue de 2,6 kg.
Cundinamarca es el quinto productor de porcinos en el país, apor-tando
anualmente 50.000 toneladas de carne al mercado nacional
aproximadamente, con una población estimada de 298.210 animales.
En el departamento existen diferentes tipos de explotaciones que
van desde la explotación extensiva con alto uso de insumos, alimentos
balanceados y tecnología apropiada; otras se encuentran integradas
a procesos agroindustriales (caña panelera, frutas, residuos de moli-nería),
hasta explotaciones familiares campesinas donde se utilizan
desperdicios de cosecha y lavazas crudas con bajo nivel tecnológico y
deficientes canales de comercialización.
Este manual se entrega como resultado del proyecto de capaci-tación
cofinanciado por el PRONATTA y ejecutado por CORPOICA en
unión temporal con las E.A.T. AMBUCAL y CAÑUTAL. La publicación
está dirigida a pequeños y medianos porcicultores, cuyos aportes son
de gran trascendencia en el desarrollo porcícola del país.
* M.V.Z. Esp. Mercadeo Agroindustrial.
Programa Procesos Agroindustriales – CORPOICA La Mesa.
MANUAL DE PORCICULTURA 9
MÓDULO 1
PRODUCCIÓN DE CERDOS
Módulo UNO
1. INSTALACIONES
Las porquerizas para la producción de cerdos deben ser prácti-cas
y funcionales; localizadas en terrenos elevados, secos, con
sufi ciente cantidad de agua y protegidas de factores adversos como
el frío y el calor.
Dependiendo del tipo explotación, éstas están conformadas por
módulos o corrales para los reproductores, las cerdas de gestación,
el parto y gestación; uno para cerda de reemplazo y otro módulo para
los corrales de levante y ceba; estercolero, canal de eyecciones, em-barcadero,
tanque para almacenar el agua, jaula desmontable para
el parto, comederos y bebederos de chupo, etc.
En climas cálidos,
la orientación de las
construcciones debe
ser de oriente a oc-cidente,
es decir las
culatas deben tener
la orientación del sol,
de tal manera que se
pueda aprovechar la
mayor cantidad de
sombra; en climas
fríos la orientación
debe ser de norte a
sur, lo cual facilita la
entrada del sol durante todo el día.
Las construcciones deben levantarse con los materiales propios de
la región que más se adapten al tipo de instalaciones requeridas.
Los materiales más recomendados para muros son bloques de
hormigón, ladrillos, baldosines, viguetes de hormigón armado y
panales metálicos. Los techos deben construirse con materiales de
capacidad térmica poco elevada, para evitar las condensaciones de
vapor de agua originadas en la respiración de los animales. Se puede
utilizar lámina de asbesto - cemento y aluminio.
MANUAL DE PORCICULTURA 11
PRODUCCIÓN DE CERDOS

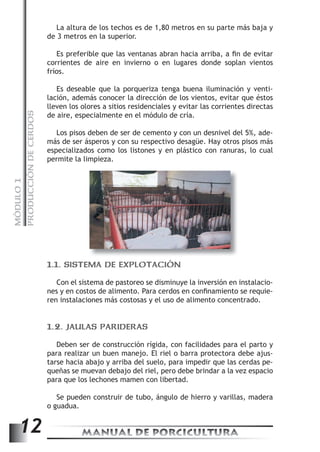

La altura de los techos es de 1,80 metros en su parte más baja y
de 3 metros en la superior.
Es preferible que las ventanas abran hacia arriba, a fi n de evitar
corrientes de aire en invierno o en lugares donde soplan vientos
fríos.
Es deseable que la porqueriza tenga buena iluminación y venti-lación,
además conocer la dirección de los vientos, evitar que éstos
lleven los olores a sitios residenciales y evitar las corrientes directas
de aire, especialmente en el módulo de cría.
Los pisos deben de ser de cemento y con un desnivel del 5%, ade-más
de ser ásperos y con su respectivo desagüe. Hay otros pisos más
especializados como los listones y en plástico con ranuras, lo cual
permite la limpieza.
1

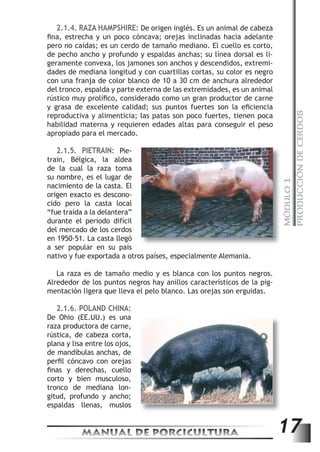

MÓDULO 1.1. SISTEMA DE EXPLOTACIÓN

12 MANUAL DE PORCICULTURA Con el sistema de pastoreo se disminuye la inversión en instalacio-nes
y en costos de alimento. Para cerdos en confi namiento se requie-ren
instalaciones más costosas y el uso de alimento concentrado.
1.2. JAULAS PARIDERAS
Deben ser de construcción rígida, con facilidades para el parto y
para realizar un buen manejo. El riel o barra protectora debe ajus-tarse
hacia abajo y arriba del suelo, para impedir que las cerdas pe-queñas
se muevan debajo del riel, pero debe brindar a la vez espacio
para que los lechones mamen con libertad.
Se pueden construir de tubo, ángulo de hierro y varillas, madera
o guadua.
MÓDULO 1
PRODUCCIÓN DE CERDOS

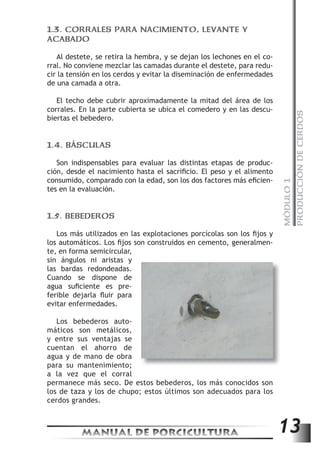

1.3. CORRALES PARA NACIMIENTO, LEVANTE Y
ACABADO
Al destete, se retira la hembra, y se dejan los lechones en el co-rral.
No conviene mezclar las camadas durante el destete, para redu-cir
la tensión en los cerdos y evitar la diseminación de enfermedades
de una camada a otra.
El techo debe cubrir aproximadamente la mitad del área de los
corrales. En la parte cubierta se ubica el comedero y en las descu-biertas
el bebedero.
1.4. BÁSCULAS

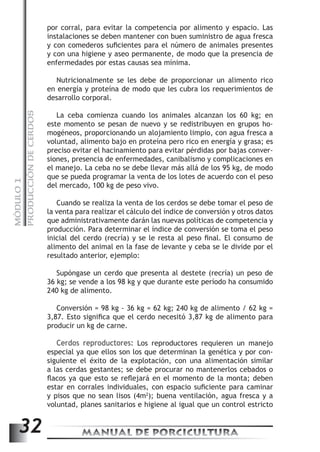

Son indispensables para evaluar las distintas etapas de produc-ción,
desde el nacimiento hasta el sacrifi cio. El peso y el alimento
consumido, comparado con la edad, son los dos factores más efi cien-tes
en la evaluación.
1.5. BEBEDEROS
Los más utilizados en las explotaciones porcícolas son los fi jos y
los automáticos. Los fi jos son construidos en cemento, generalmen-te,
en forma semicircular,
sin ángulos ni aristas y
las bardas redondeadas.
Cuando se dispone de
agua sufi ciente es pre-ferible
dejarla fl uir para
evitar enfermedades.
Los bebederos auto-máticos
son metálicos,
y entre sus ventajas se
cuentan el ahorro de
agua y de mano de obra
para su mantenimiento;
a la vez que el corral
permanece más seco. De estos bebederos, los más conocidos son
los de taza y los de chupo; estos últimos son adecuados para los
cerdos grandes.
MANUAL DE PORCICULTURA 13
PRODUCCIÓN DE CERDOS
1.6. COMEDEROS
Los automáticos son de fácil
construcción y manejo, y el es-pacio
requerido suele ser de 30
centímetros para cada cerdo.
Los comederos de canoa fi jos
deben ser de cemento, pegados
a la pared a nivel del piso, en la
parte techada.
1.7. LÁMPARAS INFRARROJAS
Son necesarias para la calefacción, desde el nacimiento hasta los
22 días.
En clima frío se deben usar en forma permanente y en el clima
MANUAL DE PORCICULTURA 14 MÓDULO 1
cálido durante las horas más frías de la noche. Se recomiendan lám-paras
de 250 vatios, a 50 centímetros de altura sobre el suelo.
1.8. SALADEROS
Los corrales de los verracos deben disponer de saladeros pequeños de
cemento, para el suministro de sal mineralizada a libre disposición.
Los cerdos necesitan instalaciones adecuadas para favorecer su
hábitat alimenticio, su difi cultad para respirar, su defi ciente apara-to
termorregulador y su tendencia natural a la vida tranquila. Éstas
deben ser higiénicas, funcionales, económicas y bien orientadas de
acuerdo con las condiciones climáticas.
Las porquerizas son lugares en los cuales los cerdos pueden adqui-rir
enfermedades infectocontagiosas, razón por la cual se recomienda
aislar a los animales enfermos para someterlos a tratamientos; reali-zando
la profi laxis a los que aún no presentan síntomas.
2. SELECCIÓN DEL PIE DE CRÍA
Es el mecanismo por el cual el hombre logra perfeccionar el
tipo de animales que va a trabajar en su explotación. Con la
selección se obtienen todas aquellas características interesantes que
MÓDULO 1
PRODUCCIÓN DE CERDOS
presentan las diferentes razas de animales y que aumenten la renta-bilidad.
2.1. RAZAS
Es el conjunto de individuos de una misma especie, con caracterís-ticas
comunes y muy defi nidas, y que son transmitidas de generación
en generación sin cambio alguno.
En nuestro medio existen dos clases de cerdos; las llamadas razas
criollas, en las que se encuentran, en zonas de explotaciones exten-sivas,
el Casco de mula, Zungo pelado, San pedreño y las llamadas
razas mejoradas genéticamente y de origen extranjero:
Landrace; Yorkshire; Large white; Berkshire; Pietrain; Hampshire;
Duroc; Poland China; Hereford; Chester White.
Algunas de las razas foráneas como el Duroc Jersey han logrado
desplazar o mezclarse con las criollas en la gran mayoría del territo-rio
nacional, haciendo casi imposible localizar bancos de germoplas-ma
puros de estas razas criollas o autóctonas.
A continuación se describen algunas de las razas existentes en el
país, teniendo en cuenta que la tendencia general de los mercados es
hacia las razas prolíferas, con buena habilidad materna, buena cali-dad
en la canal, precocidad y efi ciencia de conversión.
2.1.1. DUROC JERSEY: Esta raza es originaria de Estados Unidos,
de color rojo, en tonos que varían de claro a oscuro; largo, bien con-formado,
productor de buena cantidad de grasa y carne; de esqueleto
pesado y rústico; se adapta bien a las explotaciones en pastoreo;
de cabeza pequeña con
relación al cuerpo, ancha
y de perfi l ligeramente
cóncavo; las orejas son
de tamaño mediano, fi nas
y dirigidas hacia adelan-te
y ligeramente hacia
fuera; su cuello es cor-to,
grueso y ligeramente
convexo; su tronco es
largo, ancho y profundo,
con patas poco fuertes y
MANUAL DE PORCICULTURA 15
PRODUCCIÓN DE CERDOS
jamones poco desarrollados en la parte más baja. Sus ventajas son la
rusticidad y la efi ciencia alimenticia; en cruces proporciona mediana
resistencia en las extremidades; además se considera que esta raza
es de lento crecimiento pero de muy buen tamaño.
2.1.2. YORKSHIRE: De
origen inglés, es cono-cida
un animal largo y ancho
su cabeza es de longitud
MANUAL DE PORCICULTURA 16 MÓDULO 1
y la grupa son musculosos, con buena alzada; su piel es blanca, sin
manchas, la cual es fi na y sin pliegues; es apto para la producción de
carne y grasa; bastante precoz y con un buen desarrollo esquelético.
Sus puntos fuertes son su habilidad materna, longitud y rapidez de
crecimiento; como puntos débiles presenta su poca producción de
carne y patas poco fuertes.
2.1.3. LANDRACE:
Existen varias líneas Lan-drace.
es superior a la
rendimiento magro; son
longitud, fi nas y caídas en
forma de viseras, pero sin
cubrir los ojos; de color blanco siendo comunes las manchas negras
o azuladas en la piel; sus puntos fuertes son su habilidad materna,
longitud, jamones musculosos y cuadrados; puntos negativos sus pa-tas
relativamente cortas, poca producción de carne y baja efi ciencia
alimenticia.
comúnmente como
raza blanca inglesa; es
con apariencia maciza,
media y de perfi l cónca-vo,
cuello corto con poca
papada, sus orejas son
erectas y de longitud me-dia;
su tórax es profundo
y ancho; la cruz, el dorso
En Colombia la
más difundida es la de Di-namarca;
Yorkshire en precocidad y
animales alargados en
forma uniforme, su ca-beza
es larga y fi na, sus
orejas son de mediana
MÓDULO 1
PRODUCCIÓN DE CERDOS
2.1.4. RAZA HAMPSHIRE: De origen inglés. Es un animal de cabeza
fi na, estrecha y un poco cóncava; orejas inclinadas hacia adelante
pero no caídas; es un cerdo de tamaño mediano. El cuello es corto,
de pecho ancho y profundo y espaldas anchas; su línea dorsal es li-geramente
convexa, los jamones son anchos y descendidos, extremi-dades
de mediana longitud y con cuartillas cortas, su color es negro
con una franja de color blanco de 10 a 30 cm de anchura alrededor
del tronco, espalda y parte externa de las extremidades, es un animal
rústico muy prolífi co, considerado como un gran productor de carne
y grasa de excelente calidad; sus puntos fuertes son la efi ciencia
reproductiva y alimenticia; las patas son poco fuertes, tienen poca
habilidad materna y requieren edades altas para conseguir el peso
apropiado para el mercado.
2.1.5. PIETRAIN: Pie-train,
Bélgica, la aldea
de la cual la raza toma
su nombre, es el lugar de
nacimiento de la casta. El
origen exacto es descono-cido
pero la casta local
“fue traída a la delantera”
durante el período difícil
del mercado de los cerdos
en 1950-51. La casta llegó
a ser popular en su país
nativo y fue exportada a otros países, especialmente Alemania.
La raza es de tamaño medio y es blanca con los puntos negros.
Alrededor de los puntos negros hay anillos característicos de la pig-mentación
ligera que lleva el pelo blanco. Las orejas son erguidas.
2.1.6. POLAND CHINA:
De Ohio (EE.UU.) es una
raza productora de carne,
rústica, de cabeza corta,
plana y lisa entre los ojos,
de mandíbulas anchas, de
perfi l cóncavo con orejas
fi nas y derechas, cuello
corto y bien musculoso,
tronco de mediana lon-gitud,
profundo y ancho;
espaldas llenas, muslos
MANUAL DE PORCICULTURA 17
PRODUCCIÓN DE CERDOS
anchos y carnosos, extremidades de mediana longitud, derechas y
musculosas; de esqueleto fuerte. Su color negro, con seis manchas
blancas, respectivamente en las cuatro extremidades, en la cabeza y
en la cola; el peso de los animales adultos es de unos 250 kg, se trata
de un animal precoz y que transmite sus características en los cru-ces.
Como fortalezas encontramos su buena eficiencia alimenticia,
producción alta de grasa dorsal; sus puntos débiles son baja habili-dad
materna, poca longitud y mayor edad para alcanzar el peso de
comercialización; su principal uso es para realizar cruces por su alta
cantidad de carne.
Las razas criollas o denominadas así no están clasificadas como
razas sino como castas y entre ellas encontramos:
2.1.7. ZUNGO COSTEÑO: Es de tamaño mediano, piel color negra,
de poco pelo, trompa mediana, de orejas grandes anchas y pendula-res;
patas altas y delgadas, de poco jamón y de anca caída, con adap-tabilidad
a los climas húmedos tropicales en donde las temperaturas
MANUAL DE PORCICULTURA 18 MÓDULO 1
como la humedad ambiental son altas y extremas, si se cruzan con
razas mejoradas los resultados superan a las criollas.
2.1.8. SAN PEDREÑO: Este cerdo es de color negro, posee patas
largas y de regular tamaño, se encuentra en el departamento de
Antioquia.
2.1.9. TIPO CHANCHO: Se caracteriza por tener cuerpo ancho,
patas cortas y huesos delgados; predisposición al engorde; se pro-duce
muy poco porque las cerdas son poco lecheras además de que
generan camadas pequeñas. Son de variados colores, se encuentran
principalmente en el Chocó y Antioquia.
2.1.10. CONGO SANTANDEREANO: Es un cerdo de color variado
(amarillo con negro y amarillo con blanco), de tamaño pequeño con una
gran resistencia a las difíciles condiciones de los climas húmedos tropi-cales;
se localiza principalmente en el departamento de Santander.
2.1.11. CARA DE PALO: Este cerdo es de regular tamaño, resisten-te
a las condiciones del medio, caminador y carente de todo indicio
de jamones.
2.1.12. CASCO DE MULA: Es un cerdo generalmente de color ne-gro,
su piel carece de pelo. Su característica principal es la carencia
de pezuñas hendidas, condición que lo hace resistente al ataque de
fiebre aftosa. Las hembras de esta raza son prolíferas, el cruce de
MÓDULO 1
PRODUCCIÓN DE CERDOS
casco de mula (hembras) con machos de razas foráneas generan ani-males
resistentes para el campo.
3. NUTRICIÓN Y ALIMENTACIÓN
El cerdo es un animal omnívoro, con gran poder digestivo y de
asimilación. Sus necesidades alimenticias deben ser satisfechas
con alimentos concentrados, con un bajo índice de fibra. El aparato
digestivo digiere mejor los alimentos concentrados pobres en celulo-sa
que aquellos voluminosos; también digiere mejor la proteína cruda
y carbohidratos fermentables.
Una vez sea seleccionada la raza que se trabajará, se debe tener
en cuenta otro aspecto fundamental que es la nutrición. El contar
con un buen alimento no es suficiente, equivale al 50%, el otro
cincuenta es el suministrarlo en forma, cantidades, condiciones y
calidades correctas. Al contar con el alimento, la forma correcta de
proporcionarlo es dividir la cantidad diaria en tres o cuatro porcio-nes;
lo que permite que el animal lo asimile, a esto se le denomina
alimentación.
Los nutrientes son compuestos o grupos de compuestos que
tienen los elementos necesarios para el desarrollo eficiente de los
animales; estos compuestos son conocidos como materias primas y
pueden ser: maíz, sorgo, salvado, soya, harina de arroz, harina de
sangre, de pescado, entre otros. Estos nutrientes suelen agruparse
de la siguiente manera: Agua, proteínas, carbohidratos, grasas, vi-taminas
y minerales.
3.1. NUTRIENTES
3.1.1. AGUA: El agua es un elemento indispensable en las explo-taciones,
tanto para calmar la sed, como para el aseo de cerdos y
locales. La cantidad diaria de agua que necesitan está en función de
la edad y el peso, la temperatura ambiente y la clase de alimentos
que consuman. El agua debe ser proporcionada dos veces al día; para
lechones destetos puede variar de 2 a 4 litros diarios de agua por
cada animal, y para cerdos en crecimiento y finalización de 6 a 9
litros diarios.
3.1.2. PROTEÍNA: Es necesario considerar no sólo la cantidad sino
también la calidad, determinada por el número de aminoácidos. En-
MANUAL DE PORCICULTURA 19
PRODUCCIÓN DE CERDOS
tre éstos se tienen licina, triptofano, metionina, histidina, arginina,
valina, leucina, isoleucina, fenilalanina y treonina. Los productos
más ricos en proteínas son los de origen animal; le siguen las pastas
oleaginosas, los granos y las leguminosas. En general, el porcentaje
de proteína de la ración disminuye con el aumento de peso. Pero al
ingerir más alimento, crece el consumo de proteína.
El porcentaje de proteínas en las primeras seis semanas de vida
es de 22-24%, después disminuye gradualmente hasta el 18%, cuando
el animal tiene unos 25 kg de peso; el porcentaje de proteínas de la
ración debe ser el 16% para la etapa de crecimiento, y 12-14% en la
de engorde o finalización.
3.1.3. ENERGÍA: La proporcionan la grasa y los carbohidratos, cuyo
exceso o disminución pueden provocar efectos negativos. Una defi-ciencia
de energía disminuye la fertilidad y la conversión alimenticia,
a la vez que retarda el crecimiento. Al contrario, un exceso de energía
produce demasiada grasa en la canal de los animales de engorde.
MANUAL DE PORCICULTURA 20 MÓDULO 1
Las cantidades óptimas de lípidos o grasas son de 120 g diarios por
cada 100 kg de peso vivo, y un porcentaje en la ración, del 6 al 10%.
Los carbohidratos deben fluctuar entre 50 y 65%; el consumo de fibra
en los animales en confinamiento no debe ser mayor del 6%, aunque
los cerdos en pastoreo pueden consumir hasta el 10%.
3.1.4. MINERALES: Constituyen sólo del 2,3 al 6,4% del peso total
del cuerpo, de los cuales alrededor del 83% están en el esqueleto.
Las necesidades de calcio y fósforo en la etapa de iniciación son de
0,7 a 0,8% por kilo de alimento; en la etapa de crecimiento son de
1,5 a 2 g por cada 100 g de aumento de peso. Las necesidades de
cloruro de sodio son de 2 a 5 g por cada 100 kg de peso vivo. Las ne-cesidades
de sales férricas suelen ser de 0,05 a 0,4 gramos diarios,
en la etapa de iniciación.
3.1.5. VITAMINAS: Varían según especie, edad, alimentación, com-posición
de las sustancias que integran las dietas y el fin zootécnico a
que son destinados. La vitamina A es indispensable para el desarrollo.
3.2. TÉCNICAS DE ALIMENTACIÓN
La alimentación en comederos es más higiénica y tiene la ventaja
de que se desperdicia menos alimento que en el piso. El suministro
de los alimentos puede regularse mediante el consumo a voluntad
MÓDULO 1
PRODUCCIÓN DE CERDOS
o restringido. Con el consumo a voluntad el animal puede comer lo
que quiera; con el restringido, se le suministran cantidades fijas de
alimento y a horas preestablecidas, para ahorrar alimento y producir
animales con mayor rendimiento en canal.
3.3. ALIMENTACIÓN EN ETAPAS PRODUCTIVAS
LECHONES: El lechón recibe de 40 a 45 litros de leche cuando la
lactancia dura 8 semanas. La producción de leche de la cerda au-menta
desde la primera hasta el fin de la segunda semana de lactan-cia.
Luego permanece constante durante las 3 semanas siguientes y
disminuye a partir de la sexta. Se recomienda dar un concentrado a
los lechones desde la tercera semana de vida, para mantener su cre-cimiento
inicial. Este concentrado, mezclas de preiniciación, tiene
un porcentaje de proteínas de 22%. A partir de la séptima semana
se cambia gradualmente la mezcla con un contenido de proteína del
18%. Es suficiente iniciar el suministro con 500 gramos de alimento
por día, para toda la camada.
CERDOS EN CRECIMIENTO: El porcentaje de proteína de la ración es
de 16% en la primera etapa del crecimiento, después del destete, dismi-nuye
gradualmente conforme los animales alcanzan el peso del merca-do.
El consumo de materia seca puede ser entre 1,5 y 2 kg por día.
CERDOS EN ETAPA DE FINALIZACIÓN: Cuando los animales han
alcanzado un peso vivo promedio de 60 kg, se puede sustituir en
forma gradual la ración de crecimiento por la finalización, con un
12% de proteínas. Para evitar condiciones de tensión o estrés en los
animales, es importante que no coincidan los cambios de corral con
las variaciones de alimentación. El consumo de alimento es de 2 a 3 kg
de materia seca por día.
REPRODUCTORES: Como la costumbre general es el confinamien-to,
debe disponerse de parques o lugares apropiados para sacar los
animales a hacer ejercicio, con el objeto de estimular sus funciones
orgánicas y mantenerlos activos para la función a que están desti-nados.
Se les debe proporcionar alimentos verdes, y en la época de
monta de 2 ó 3 kg de concentrado. Cuando los sementales no están en
época de monta pueden recibir una ración con 13% de proteína.
CERDAS GESTANTES: La producción de caroteno mediante forrajes
verdes o de secados tiene un efecto positivo sobre el número y peso
promedio de los lechones que nacen. El consumo diario es de 2,6 kg
MANUAL DE PORCICULTURA 21
PRODUCCIÓN DE CERDOS
de materia seca. El porcentaje de proteína de la ración general debe
ser de 15% para las hembras jóvenes y de 12 a 14% para las hembras
de más edad. Los minerales se necesitan en más abundancia, sobre
todo calcio, hierro y fósforo para formar el esqueleto y los tejidos de
los embriones.
CERDAS EN ÉPOCA DE APAREAMIENTO: Se les suministra alimento
a voluntad, según el estado físico en que queden después de la úl-tima
lactancia. Dos semanas antes del apareamiento se le debe dar
una ración rica en nutrimento y minerales, los cuales aumentan la
ovulación.
CERDAS LACTANTES: La alimentación en necesidades productivas
está en proporción directa con la capacidad lechera de la hembra y
en función de la edad, peso y raza del animal, así como el número de
lechones que deba alimentar. El consumo de alimento puede variar
entre 3,5% y 5 kg de materia seca por día. La ración general debe
tener un porcentaje de proteínas de 15 a 16%.
1
MÓDULO 3.4. PRINCIPALES ALIMENTOS
3.4.1. FORRAJES
22 MANUAL DE PORCICULTURA Son productos obtenidos directamente en el campo y algunos de
ellos se proporcionan verdes, ensilados o henificados.
Los forrajes ensilados no son muy útiles para el cerdo, pues contie-nen
demasiada celulosa, con poca proteína y calcio.
El pastoreo entre gramíneas o leguminosas es muy beneficioso, ya
que los animales al tomar el sol pueden mantenerse vivaces y activos,
y presentan una disminución significativa de los trastornos por defi-ciencias
alimenticias, así como de problemas inherentes a fertilidad.
Los porcinos en pastoreo consumen menos alimento concentrado; se
ha demostrado que un cerdo en pastoreo consume 16,5 kg menos de
concentrado para obtener 100 kg de peso vivo. Las raíces y tubérculos
como papa, remolacha y nabo se usan para alimentación del cerdo.
3.4.2. PRODUCTOS COMPLEMENTARIOS
YUCA. Es buena fuente de energía. Se puede suministrar fresca,
previamente lavada, picada o en forma de harina, en niveles entre
50 y 60% de la ración.
MÓDULO 1
PRODUCCIÓN DE CERDOS
PLÁTANO Y BANANO: Se debe suministrar con cáscara. Los cerdos
adultos deben consumir de 7 a 8 kg diarios de plátano.
MAÍZ: Es el grano más utilizado para alimentar cerdos. Es fuente
de energía, pero su proteína es de baja calidad.
SORGO: Tiene un porcentaje de proteínas de 10% similar al del
maíz común y puede reemplazarlo completamente.
AVENA: Posee el mismo valor nutritivo que el maíz, pero contiene
más fibra, lo cual la hace menos digerible.
PAPA: Debe ser cocida antes de suministrarse a los cerdos con el fin
de destruir el factor tóxico presente en la cáscara llamado solanina.
SUERO: Subproducto obtenido de la elaboración del queso, su
composición química varía según el tipo de queso fabricado. Un
cerdo en crecimiento y acabado puede consumir diariamente de 17
a 21 litros.
3.4.3. CONCENTRADO PROTEICO
HARINA DE PESCADO. El contenido de proteínas varía del 60 al 65%.
Los animales adultos pueden consumir hasta 400 g diarios, aunque
conviene limitarlos por su alto contenido de minerales, que pueden
producir diarrea e intoxicaciones.
HARINA DE CARNE. Contiene un 50 a 60% de proteína. Puede in-cluirse
sin riesgo hasta un 10% de la ración.
HARINA DE SANGRE. Tiene un contenido de proteína de 70%. Se
recomiendan niveles máximos.
TORTA DE SOYA. Con un contenido del 30 al 47% de proteína.
4. SANIDAD
En la industria porcícola la sanidad es muy importante porque
las utilidades que se obtengan dependen no solamente del vo-lumen
de la producción sino fundamentalmente de la eficiencia de
la explotación. Ya que si se combinan enfermedades y parásitos con
altos costos de producción y bajos rendimientos en la conversión de
alimentos, la industria de la porcicultura resulta un mal negocio.
MANUAL DE PORCICULTURA 23
PRODUCCIÓN DE CERDOS
Prevención de enfermedades: Es común la creencia de que los
cerdos son animales asiduos al desaseo, lo cual está revaluado hace
ya mucho tiempo. Es por ello que la prevención de las enfermeda-des
es la tendencia en el plan operativo de las nuevas explotaciones
porcícolas con el fin de reducir su incidencia; para esto se propone
mantener reglas como:
1. Aseo estricto de las instalaciones.
2. Realizar limpieza en forma general y aplicar desinfectantes que
actúen en el control de algunos agentes infecciosos.
3. Ésta se debe realizar en forma periódica en las explotaciones y
en especial cuando se va a adquirir o formar nuevos lotes.
4. Si hay parásitos externos como piojos, pulgas, sarna, se deben
desinfectar los equipos e instalaciones y tratar los animales con
productos específicos para el caso.
5. El operario debe realizar el aseo general de las instalaciones to-dos
los días, de esta manera podrá detectar alguna anormalidad
en los animales, heces y en general de toda la explotación.
MANUAL DE PORCICULTURA 24 MÓDULO 1
6. No comprar animales de dudosa procedencia o de los cuales se
tenga referencia de problemas sanitarios o mal manejo. Esto por
aquello de que es mejor prevenir que curar.
7. Los cerdos recién adquiridos es bueno dejarlos en observa-ción,
alejados del resto de la piara, para asegurarse de que
no están enfermos y evitar un posible contagio al resto de la
explotación.
8. Propender por tener lotes de animales que sean homogéneos en
sus condiciones de producción y desarrollo.
9. Proporcionar agua y alimentos frescos y limpios.
10. No acumular basura cerca a los corrales.
11. Si surgen problemas de enfermedades se debe obtener un diag-nóstico
rápido y confiable, así como proceder a aplicar el trata-miento
adecuado para su control y erradicación.
12. Mantener un buen registro sanitario sobre vacunaciones, proble-mas
sanitarios y medicamentos aplicados.
Al observar estas pautas se asegura el éxito de las explotaciones;
en caso de presentarse enfermedades hay que tener en cuenta que
éstas se propagan por agentes infecciosos que escapan del cuerpo de
animales enfermos por los siguientes medios.
a) Agua impura.
b) Equipos contaminados.
c) Por medio del aire.
d) Excrementos.
MÓDULO 1
PRODUCCIÓN DE CERDOS
e) Suelos infectados y camas viejas.
f) Por medio de mosquitos u otros hematófagos.
4.1. ENFERMEDADES PARASITARIAS
4.1.1. PARÁSITOS EXTERNOS: Los parásitos externos o ectoparásitos
pertenecen a la clase de los artrópodos. Los principales son los piojos
que se alimentan perforando la piel y chupando sangre, y que ocasionan
anemia e irritación considerable. La sarna porcina es una enfermedad de
la piel causada por ácaros. Las garrapatas y las pulgas se alimentan de la
sangre del cerdo y son portadoras de otras enfermedades.
4.1.2. PARÁSITOS INTERNOS O ENDOPARÁSITOS: Las formas adul-tas
de lombrices y gusanos pueden alojarse en el intestino, en el
estómago y el riñón.
También existen en forma larvaria en músculos, tendones y ca-vidades
en espera de que su huésped muera y sea ingerido por otro
animal (hombre, perro, cerdo).
El ciclo biológico de los parásitos en los cerdos puede ser directo
(Áscaris) o indirecto (Metastrongylus). La infección de los cerdos se
lleva a cabo principalmente por vía oral o por ingestión de las larvas
que se hallan en pasto, agua o alimentos contaminados. Otros parási-tos
pueden infectar el organismo animal penetrando por la piel.
4.2. ENFERMEDADES VIRALES
FIEBRE AFTOSA PORCINA: Enfermedad aguda altamente conta-giosa
que se presenta en los animales de pezuña hendida. El agente
causal es un rinovirus, que se transmite por medio del aire, el agua
de bebida, los alimentos y corrales contaminados. La enfermedad se
caracteriza por fiebre, depresión, anorexia y la aparición de vesículas
en las patas y en la boca. Las lesiones superficiales se manifiestan por
úlceras y vesículas en hocico, lengua, pezuñas y mamas. Las ubres de
cerdas recién paridas pueden mostrar severas vesículas. La mortali-dad
es baja, pero la morbilidad es alta, los lechones jóvenes pueden
sufrir grandes pérdidas por algunas cepas del virus, que pueden oca-sionar
la muerte a un número importante de animales adultos.
En Colombia, se han reportado brotes de fiebre aftosa en porcinos
en el Valle del Cauca, en una explotación de 1.093 animales hubo 307
MANUAL DE PORCICULTURA 25
PRODUCCIÓN DE CERDOS
muertos, en los 4 meses que siguieron a la iniciación del brote y 105
fetos fueron abortados.
La gran peligrosidad de la aftosa deriva de la facilísima capacidad
de difusión, así como de la alta sensibilidad de la población porcina
a este virus.
PESTE PORCINA CLÁSICA O CÓLERA PORCINO (CP): El Cólera
Porcino es una enfermedad contagiosa, causada por un virus RNA
del grupo Togaviridae. En su forma aguda se caracteriza por la pre-sencia
de múltiples hemorragias, necrosis e infartación de órganos
internos y por la elevada mortalidad. El aborto es una secuela
común de la enfermedad clínica severa; los signos clínicos son
diarrea, dificultad locomotora y temperatura por encima de 41°C.
En Colombia, el primer brote se presentó en 1942, desde entonces
se viene trabajando principalmente en programas de diagnóstico y
control de la enfermedad.
PARVOVIROSIS PORCINA (PPV): Enfermedad viral de importan-cia
MANUAL DE PORCICULTURA 26 MÓDULO 1
en la reproducción de cerdos, que afecta a un 60 y 80% de
embriones y fetos, a los que puede causar la muerte. Es la causa
más frecuente del síndrome momificación, mortinatos, mortalidad
embrionaria e infertilidad. La momificación es la consecuencia más
común, aproximadamente un 10% del grupo de reproducción puede
producir momias.
4.3. ENFERMEDADES BACTERIANAS
LEPTOSPIROSIS: Es una zoonosis común que afecta a la mayoría de
mamíferos del mundo. Se caracteriza por abortos, infertilidad, muer-te
de neonatos, baja producción de leche y muerte de los adultos. La
causa la Leptospira pomona.
BRUCELOSIS: Causada por la Brucella suis, es una enfermedad cró-nica
de los porcinos. Se manifiesta por esterilidad y aborto en cerdas,
gran mortalidad en crías y orquitis en los machos.
SALMONELOSIS: Se caracteriza por fiebre hasta de 42°C, diarrea
fuerte, pérdida de apetito y debilidad.
COLIBACILOSIS: Es ocasionada por la bacteria Escherichia coli. Es
muy frecuente en animales neonatos y causa de importantes pérdi-das.
Produce diarrea y muerte.
MÓDULO 1
PRODUCCIÓN DE CERDOS
ERISIPELA: O mal rojo, esta enfermedad es causada por la bacteria
Erysipelothrix rhusiopathiae, que se encuentra en alimentos sucios,
orina y estiércol. La infección se puede presentar en forma aguda,
subaguda o crónica. En la aguda, los animales presentan temperatura
hasta de 43°C, piel escamosa, cojera, manchas rojas en el vientre,
a veces en las orejas y en el cuello. La muerte ocurre en un lapso
de 24 horas. En la forma subaguda, los animales presentan manchas
rojas oscuras en casi todo el cuerpo. Por lo general, los animales se
recuperan en una o dos semanas. La crónica provoca artritis, insufi-ciencia
cardíaca caracterizada por un color azulado en las orejas y
dificultades respiratorias.
SEPTICEMIA HEMORRÁGICA: Es causada por la Pasteurella multo-cida
A y D.
En los animales infectados se presenta bronconeumonía, con fie-bre
y toxemia, pérdida de peso y flujo mucopurulento por la nariz.
RINITIS ATRÓFICA INFECCIOSA: Se caracteriza por inflamación he-morrágica
purulenta de la mucosa nasal y etmoidal. La atrofia afecta
los cornetes nasales y en casos graves ataca los maxilares, con defor-mación
de la cara.
ARTRITIS: Afecta a los animales de cualquier edad y sexo, princi-palmente
a los lechones. Puede ser supurativa, fibrinosa o prolife-rativa.
La supurativa causa lesiones en las articulaciones de mayor
movimiento y fibrosis periarticular donde se encuentran pequeños
abscesos. Las fibrinosas son producidas por micoplasmas y clamidias.
La proliferativa es producida por la Erisipela insidiosa y se presenta
desde las 10 semanas de edad.
SÍNDROME DE MASTITIS, METRITIS, AGALACTIA (MMA): Es un con-junto
de enfermedades de diferente etiología, en ocasiones no bien
determinadas, que afecta a las marranas durante el postparto. Se re-duce
o suspende la producción de leche, se inflaman ubres e infecta
el útero, con secreciones purulentas y fiebre. La mayoría de enfer-medades
bacterianas son tratadas con antibióticos, como penicilinas,
sulfamidas y tetraciclinas.
4.4. ENFERMEDADES CARENCIALES
ANEMIA FERROPÉNICA: Ocasionada por la deficiencia de hierro en
la dieta, produce anemia y defectos de crecimiento. Se observa con
MANUAL DE PORCICULTURA 27
PRODUCCIÓN DE CERDOS
más frecuencia en crías porcinas sometidas a condiciones artificiales
de manejo. Los animales afectados presentan el pelo áspero, piel
arrugada, cola y orejas caídas, disnea y diarrea.
PARAQUERATOSIS: Enfermedad de la epidermis, de origen metabó-lico.
Afecta especialmente a los animales jóvenes de 7 a 20 semanas de
edad y se relaciona con bajos niveles de calcio y zinc en la dieta.
RAQUITISMO: Propia de los animales jóvenes, se caracteriza por la
calcificación defectuosa de los huesos en crecimiento. Los huesos mal
mineralizados se hallan expuestos a deformaciones por presión.
PICA O MALACIA: Ocasionada por el consumo de sales alcalinas, que
dan lugar a trastornos digestivos. El cerdo pierde el apetito y el pelo se
le vuelve áspero, sufre de anemia y aumento de la sensibilidad.
VACUNACIÓN
MANUAL DE PORCICULTURA 28 MÓDULO 1
Los programas de vacunación difieren de una zona o de una explo-tación
a otra.
Cada granja, de acuerdo con sus necesidades, debe tener su pro-pio
plan de vacunación.
Conviene asesorarse de las entidades competentes, que basadas
en un diagnóstico patológico de la explotación establecen el calenda-rio
y el tipo de vacunas que se deben aplicar.
5. MANEJO
El manejo son los principios fundamentales o herramientas que
el hombre utiliza para adaptar a los animales a las condiciones
del suelo, clima, medio ambiente y alimentación, teniendo como
base las características raciales de cada uno de los ellos. El manejo
resume todos los aspectos revisados anteriormente y algunos más en
cada una de las fases del desarrollo de nuestra explotación.
Gestación: En las cerdas tiene una duración de 114 días o tres me-ses,
tres semanas y tres días, iniciando en el momento de la monta y
la cópula por el macho. Siendo reconocido por las personas prácticas
a partir de los cincuenta días; si se requiere detectar antes se debe
recurrir a los implementos de ultrasonido y al personal capacitado para
MÓDULO 1
PRODUCCIÓN DE CERDOS
ello. La gestación de la cerda se puede dividir en tres períodos cada uno
de 38 días aproximadamente, en el primero sucede la división celular;
durante este período el animal no requiere de demasiado alimento.
En el segundo se forman todas las estructuras placentarias y parte del
desarrollo fetal; incrementando los requerimientos nutricionales.
En el tercer período o final de la gestación, sucede el crecimiento
de los fetos y su término de formación; en esta época como en toda
la gestación se deben evitar los golpes y el estrés; manteniendo las
cerdas en corrales individuales para facilitar su observación, al igual
que proporcionar agua fresca en abundancia y buena higiene; una
adecuada alimentación, rica en proteína, energía, minerales y vi-taminas,
además implementar el plan de vacunación y desparasitar
con la debida antelación. Durante las dos semanas antes del parto se
debe proporcionar alimento rico en fibra mezclado con un producto
laxante para evitar parálisis intestinales; es importante además que
las cerdas al final de la gestación no estén demasiado cebadas ya que
esto dificultaría el parto.
En los días que anteceden al parto la cerda debe ser ubicada en
un corral especial denominado paridera, la cual debe estar limpia,
desinfectada y con todos sus accesorios funcionando en perfectas
condiciones una semana antes de ser ocupada; dos a tres días antes
el animal debe ser bañado con agua limpia, jabón, cepillo y cuidado
en el área del tren posterior así como el área de los pezones; el día
del parto se debe reducir la cantidad de comida.
Al momento del parto las cerdas presentan algunos signos como:
Presencia de leche en los pezones (24 horas posterior al parto), relaja-ción
del vientre e inflamación de la vulva y el sistema mamario. En este
momento es importante tomar todas las medidas sanitarias y de higie-ne
como repetir el baño de la cerda con énfasis del tren posterior y el
área de los pezones, la desinfección de la paridera y sus implementos.
El parto tiene una duración de 10 minutos a 6 horas y más, lo cual pue-de
generar mayor mortalidad y debilidad en lechones, para evitar esto
se debe consultar al especialista y seguir sus recomendaciones. El lugar
del parto debe estar a unos 22°C, y con un cajón (lechonera) para las
crías el cual debe tener una temperatura de 32°C, para evitar el estrés
del cambio de temperatura. La cerda durante los dos días siguientes al
parto presenta una temperatura elevada; si después del segundo día
persiste hay que consultar al veterinario.
A los 15 a 21 días posteriores al parto se les denomina la fase de cría
y se realiza en la paridera, la cual brinda a los lechones protección
MANUAL DE PORCICULTURA 29
PRODUCCIÓN DE CERDOS
al mamar y les evita morir aplastados. Durante este período la cerda
requiere una alimentación especial que le brinde los nutrientes nece-sarios
para producir leche y mantenerse, lo que está determinado por
la cantidad de lechones amamantados. A los dos kg de alimento para
mantenimiento se les debe adicionar 0,5 kg por lechón amamantado,
pero no pasarse de 6 kg/día, administrados en varias tomas durante
los primeros cinco días; para los siguientes días hasta el destete se
disminuirán las cantidades de alimento hasta suministrar la cantidad
de sostenimiento; posteriormente la cerda será llevada al área de
cerdas secas, en la cual estará durante unos ocho días recuperándose
hasta la presencia del próximo celo, momento en el cual comenzará
de nuevo el ciclo de gestación.
Cría y recría: La cría es la fase más crítica de la vida del cerdo;
durante los primeros días se presentan las más altas mortalidades
por diversas causas. El manejo en esta fase se dedica a encontrar los
sistemas para brindar mayor protección al lechón. Lo primero que
se debe buscar es la implementación de parideras adecuadas; éstas
deben de estar a una altura de 25 a 30 cm del piso con bebederos
y comederos para la madre y para las crías, con un cajón o lecho-nera,
MANUAL DE PORCICULTURA 30 MÓDULO 1
en la cual se debe mantener durante los 10 primeros días una
temperatura de 29 - 32°C, lo cual evita el estrés de los lechones por
cambios bruscos de temperatura; los lechones deben permanecer en
la paridera hasta el destete si es posible; en esta área también es
indispensable mantener una buena higiene.
El lechón al nacer se le debe limpiar con cuidado, pesar, cortar y
desinfectar el ombligo y descolmillarlo; esta práctica se realiza para
que no se laceren entre ellos ni a la ubre de la madre, y así evitar en-fermedades.
En algunos lugares por cultura se hace el descole, el cual
se efectúa al nacimiento para evitar el estrés posterior y disminuir los
riesgos de infección; durante los siguientes tres días se realizarán las
respectivas curaciones en boca, ombligo y cola. Al tercer día de na-cidos
los lechones se deben suplementar con 1,5 cm de hierro por vía
intramuscular, para evitar la presencia de anemias; en algunos casos
se debe repetir este proceso a los ocho días de nacidos, en aquellos
lechoncitos que muestren amarillamiento de la piel.
Los lechones machos se deben castrar a los catorce días, esto ge-nera
mejor calidad de carne y mayor productividad; por mejor asimi-lación
y conversión del alimento; al realizar este proceso a temprana
edad se evita el estrés, hemorragias, inflamaciones y un sinnúmero
de cuadros que se presentarían si se hiciera a edades más tardías.
Aunado a esto está el bajo costo de la intervención, la cual debe ser
MÓDULO 1
PRODUCCIÓN DE CERDOS
realizada por personal técnico y con todas las medidas de higiene y
asepsia posibles.
El día 21 se realiza el destete, el cual debe comenzar los tres días
anteriores con el retiro parcial de la madre, para evitar el estrés y
enfermedades como la mastitis, de modo que este día no se le pro-porcione
a la cerda sino una comida de 0,5 kg de alimento, más agua
durante 24 horas. El retiro de los lechones debe ser total, los cuales
se pesarán y marcarán de acuerdo con los criterios del productor. Al
momento del destete se les debe proporcionar alimento a voluntad
rico en proteína, energía y con alta palatabilidad de manera que
reemplace la defi ciencia de alimento (leche) generada. El pesar y
suministrar un vermífugo de amplia acción, así como distribuir a los
lechones en lotes de la misma edad, sexo y condiciones corporales
proporcionara grupos de ceba con mayor homogeneidad.
Desde este momento hasta alcanzar los 35 kg de peso los lechones
entran en la etapa de recría; en esta etapa se les debe proporcionar
alimento de alta calidad y mantener bajo vigilancia para determinar
cuáles son los animales cola o con problemas dentro de los grupos,
con el fi n de separarlos e ir seleccionando los animales de acuerdo
con el fi n que se persiga. Durante este período sólo se requiere de
higiene y sanidad como prácticas grandes de manejo.
Levante y ceba: Son las dos etapas fi nales de la industria porcícola
y se caracterizan por ser unifi cadas en el manejo y porque existen
productores especializados en ellas. La primera se ubica entre los 35
a 60 kg de peso; al inicio de este período se deben pesar y reorganizar
los grupos de acuerdo con el tamaño y con las condiciones corpora-les
de manera que conformen nuevamente grupos homogéneos en
sus características físicas de desarrollo, así como suministrarles por
segunda vez un vermífugo y realizar las demás prácticas sanitarias
de manera que durante
el transcurso de levante
sólo se estresen los ani-males
con el aseo diario
MANUAL DE PORCICULTURA 31
del corral.
Es de resaltar que du-rante
esta fase se deben
determinar espacios de
1m2 por animal y en nin-gún
caso se deben man-tener
más de 20 animales
PRODUCCIÓN DE CERDOS
por corral, para evitar la competencia por alimento y espacio. Las
instalaciones se deben mantener con buen suministro de agua fresca
y con comederos suficientes para el número de animales presentes
y con una higiene y aseo permanente, de modo que la presencia de
enfermedades por estas causas sea mínima.
Nutricionalmente se les debe de proporcionar un alimento rico
en energía y proteína de modo que les cubra los requerimientos de
desarrollo corporal.
La ceba comienza cuando los animales alcanzan los 60 kg; en
este momento se pesan de nuevo y se redistribuyen en grupos ho-mogéneos,
proporcionando un alojamiento limpio, con agua fresca a
voluntad, alimento bajo en proteína pero rico en energía y grasa; es
preciso evitar el hacinamiento para evitar pérdidas por bajas conver-siones,
presencia de enfermedades, canibalismo y complicaciones en
el manejo. La ceba no se debe llevar más allá de los 95 kg, de modo
que se pueda programar la venta de los lotes de acuerdo con el peso
del mercado, 100 kg de peso vivo.
MANUAL DE PORCICULTURA 32 MÓDULO 1
Cuando se realiza la venta de los cerdos se debe tomar el peso de
la venta para realizar el cálculo del índice de conversión y otros datos
que administrativamente darán las nuevas políticas de competencia y
producción. Para determinar el índice de conversión se toma el peso
inicial del cerdo (recría) y se le resta al peso final. El consumo de
alimento del animal en la fase de levante y ceba se le divide por el
resultado anterior, ejemplo:
Supóngase un cerdo que presenta al destete (recría) un peso de
36 kg; se vende a los 98 kg y que durante este período ha consumido
240 kg de alimento.
Conversión = 98 kg - 36 kg = 62 kg; 240 kg de alimento / 62 kg =
3,87. Esto significa que el cerdo necesitó 3,87 kg de alimento para
producir un kg de carne.
Cerdos reproductores: Los reproductores requieren un manejo
especial ya que ellos son los que determinan la genética y por con-siguiente
el éxito de la explotación, con una alimentación similar
a las cerdas gestantes; se debe procurar no mantenerlos cebados o
flacos ya que esto se reflejará en el momento de la monta; deben
estar en corrales individuales, con espacio suficiente para caminar
y pisos que no sean lisos (4m2); buena ventilación, agua fresca y a
voluntad, planes sanitarios e higiene al igual que un control estricto
MÓDULO 1
PRODUCCIÓN DE CERDOS
en el número de saltos o servicios ejecutados. Es recomendable ade-más
cortarles las uñas cada seis meses, despuntarles los dientes para
evitar lesiones en las hembras; al momento de la monta ésta debe de
ser traída al corral del macho para que se sienta en su casa; el corral
debe de estar junto al de las hembras vacías o de primer servicio. No
es aconsejable prestar o vender servicios para evitar el contagio de
enfermedades presentes en otras explotaciones.
6. ADMINISTRACIÓN
Para adelantar programas de porcicultura, es indispensable
tener bases sólidas que garanticen la naturaleza de la línea
de producción que se va a seguir en la granja. Y para poder definirla
es indispensable mantener una buena administración, para lo cual se
requiere tomar la cantidad más amplia de datos de los factores de
producción deseables e indeseables para en un futuro tomar las me-didas
más adecuadas. Para ello se propone una serie de registros, los
cuales pueden usarse o no de acuerdo con el criterio del productor.
6.1. REGISTRO DE CEBA DE CERDOS
Es un control para cada uno de los lotes de ceba, destinado a fa-cilitar
el cálculo de los rendimientos obtenidos en cada grupo y para
que el porcicultor tenga una visión rápida del consumo de alimento,
en el período de ceba de los animales; es igualmente útil para hacer
el análisis económico, que por su importancia no se debe confiar a la
memoria del productor.
CUADRO 1. Registro consumo de alimento
Propietario:
Granja: No. animales:
Inicio: Finalización:
Consumo diario de alimento Semana
Total bultos
semana Acumulado Observaciones
L M M J V S D
MANUAL DE PORCICULTURA 33
1
2
3
4
Totales
PRODUCCIÓN DE CERDOS
MANUAL DE PORCICULTURA 34 MÓDULO 1
Costos de producción: Es la parte más importante de analizar en
una explotación para conocer la rentabilidad del negocio y determinar
el momento más propicio para realizar la venta de los animales. Estos
costos difieren de un productor a otro en razón a que los sistemas de
producción también difieren de una explotación a otra; es por ello que
es difícil unificarlos para todas las explotaciones de ceba; para esto es-bozaremos
un posible ejemplo de los costos de producción en ceba.
Semana
Consumo diario de alimento Total bultos
semana Acumulado Observaciones
L M M J V S D
5
10
15
16
Totales
CUADRO 2. Registro de peso
Peso inicio: Peso finalización:
Edad inicial: Edad final:
No. animal Sexo Días y fechas de pesaje
Peso del lote
No. de animales
Peso prom. animal (gr)
Aumento del lote/período (Kg)
Aumento lote/día (Kg)
Aumento animal/período (gr)
Aumento animal/día (gr.)
CUADRO 3. Costos de producción
COSTOS DE PRODUCCIÓN
GASTOS VALOR $ VALOR TOTAL $
Valor del lechón desteto
Valor suplemento proteico
Valor melote
Otros costos (mano de obra, droga)
Precio de venta
Utilidad por cerdo
MÓDULO 2
ALIMENTACIÓN DE CERDOS
Módulo DOS
1. ALIMENTACIÓN DE CERDOS CON
SUBPRODUCTOS DE LA CAÑA
1.1. APARATO DIGESTIVO DEL CERDO
Los animales no rumiantes, el cerdo por ejemplo, poseen un
aparato digestivo sencillo, con un sólo compartimiento y que
a diferencia de los rumiantes, no son capaces de digerir los carbohi-dratos
presentes en las plantas. Especialmente la celulosa y hemice-lulosa
constituyentes de la fi bra. Por lo tanto, en estos animales, el
consumo de fi bra debe ser limitado pues su exceso causa alteraciones
digestivas.
El resto del sistema digestivo (estómago, intestino delgado y grue-so)
cumple las mismas funciones correspondientes al sistema digesti-vo
de los monogástricos.
El valor nutricional de
un alimento o ingrediente
depende de factores tales
como la aceptabilidad y
la capacidad de ingestión
del mismo por parte del
animal; su disponibilidad
de energía y del conte-nido
o relación de ésta
con otros nutrientes tales
como proteína, vitaminas
y minerales.
El cerdo requiere para su crecimiento y reproducción, del consu-mo
de cierta cantidad de energía necesaria para mantener los pro-cesos
corporales normales. La energía es el principal componente de
todas las dietas en los cerdos y está directamente relacionada con el
consumo de nutrientes como la proteína.
Al seleccionar las fuentes de energía para la alimentación del cer-do
hay que considerar igualmente su contenido proteico y la calidad
MANUAL DE PORCICULTURA 35
ALIMENTACIÓN DE CERDOS
de la proteína, pues los aminoácidos esenciales se encuentran en for-ma
limitada en los alimentos para el mejor desarrollo y crecimiento
de los animales. La necesidad de equilibrar los diversos nutrientes
(energía, proteína, vitaminas y minerales) y adecuar una óptima su-plementación
es requisito fundamental para obtener óptimos resul-tados
productivos.
Los derivados de la caña que aquí se describen, requieren de
complementos proteicos, de alta concentración y valor biológico con
el fin de obtener dietas poco voluminosas que eviten sobrepasar los
límites del consumo voluntario y obtener así un resultado exitoso
mediante el uso de alimentos no convencionales.
2. PRODUCCIÓN DEL MELOTE
Durante el proceso de calentamiento y clarificación de los ju-gos
para la elaboración de la panela se produce un sobrena-dado
MANUAL DE PORCICULTURA 36 MÓDULO 2
de impurezas denominados “cachazas o carrumbas”, las cuales
se precipitan mediante el uso de clarificantes, en especial aquellos
de origen vegetal como el cadillo, el balso y el guásimo, entre los más
utilizados en zonas cañeras de Cundinamarca, Santanderes y Tolima
entre otros.
El guásimo es el más utilizado en zonas cañeras de Cundinamarca
y se extrae de la corteza de las ramas o troncos del árbol de 3 a 5
centímetros de grosor. Las cortezas se obtienen mediante golpes
con un mazo de madera sobre la superficie del tronco y/o ramas del
árbol, del cual se desprende la corteza. Posteriormente y mediante
trituración, se obtiene el mucílago o baba que actúa como clarifi-cante
al ser aplicado a los jugos. La corteza también se puede ob-tener
en tiras, las cuales se atan luego y se introducen varias veces
en el jugo caliente para que desprendan los mucílagos clarificadores
dentro del mismo.
Una vez obtenido este subproducto (cachaza), se deposita en re-cipientes
colocados muy cerca de la paila clarificadora, en donde se
produce la sedimentación del jugo que se alcanza a extraer, el cual
es devuelto a la paila a través de un orificio dejado en el fondo del
recipiente que actúa como receptor de impurezas.
Preston (1989) define a la cachaza como la fracción de jugo en-riquecido
con el material que se hace flocular al clarificar el jugo,
mediante la adición de extractos naturales en la primera fase de
MÓDULO 2
ALIMENTACIÓN DE CERDOS
elaboración de la panela. Es utilizado en pocas cantidades en forma
fresca y fría en la alimentación de mulas, cerdos, bovinos y aves ya
que es un subproducto muy perecedero que se fermenta o descompo-ne
entre las 18 y 24 horas siguientes a su extracción.
Mediante la cocción o deshidratación de la cachaza y aprovechan-do
el calor sobrante generado por la hornilla, se puede obtener un
subproducto más estable denominado “melote”, a través de la insta-lación
de una paila adicional junto al fondo clarifi cador. La paila me-lotera
debe tener algunas especifi caciones en cuanto a resistencia
al calor con el fi n de asegurar una mayor durabilidad, por tratarse
de un residuo con alta calidad de impurezas que se precipitan y se
adhieren en el fondo de la paila, ocasionando perforaciones en caso
de que no se agite constantemente, en especial cuando está cerca
“el punto” de melote.
El melote se produ-ce
simultáneamente
con la producción de
panela en pailas de
diferentes dimen-siones
y ubicaciones
dentro de la línea de
pailones, en “tandas
o cochadas” con una
relación cachaza:me-lote
de 3,1-2,2:1 y de
panela:melote de 9:1.
Las características del
producto fi nal varían de acuerdo con el tiempo de evaporación al
cual sea sometida la cachaza, con la cantidad de la misma y con la
experiencia del trabajador, el cual defi ne con base en su experien-cia
el “punto” de melote.
3. CARACTERÍSTICAS DEL MELOTE
El Centro de Investigación y Mejoramiento de la Panela –CIMPA-defi
ne el melote o “miel panelera” como un derivado de la
caña obtenido al deshidratar la cachaza o carrumbas por acción del
calor hasta obtener un producto con 45% a 55% de humedad.
Las características físicas del melote garantizan una mayor conser-vación
y facilitan su manejo concentrando sus principales nutrientes:
MANUAL DE PORCICULTURA 37
ALIMENTACIÓN DE CERDOS

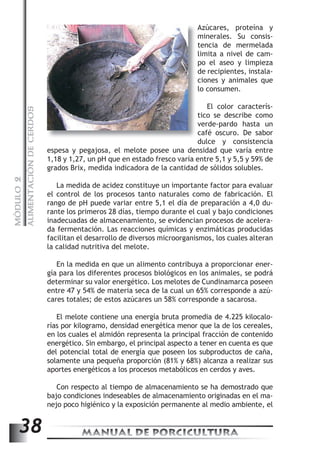

Azúcares, proteína y
minerales. Su consis-tencia
de mermelada
limita a nivel de cam-po
el aseo y limpieza
de recipientes, instala-ciones
y animales que
lo consumen.
El color caracterís-tico
tico se describe como
verde-pardo hasta un
café oscuro. De sabor
dulce y consistencia
espesa y pegajosa, el melote posee una densidad que varía entre
1,18 y 1,27, un pH que en estado fresco varía entre 5,1 y 5,5 y 59% de
grados Brix, medida indicadora de la cantidad de sólidos solubles.
MANUAL DE PORCICULTURA 38 MÓDULO 2
La medida de acidez constituye un importante factor para evaluar
el control de los procesos tanto naturales como de fabricación. El
rango de pH puede variar entre 5,1 el día de preparación a 4,0 du-rante
los primeros 28 días, tiempo durante el cual y bajo condiciones
inadecuadas de almacenamiento, se evidencian procesos de acelera-da
fermentación. Las reacciones químicas y enzimáticas producidas
facilitan el desarrollo de diversos microorganismos, los cuales alteran
la calidad nutritiva del melote.
En la medida en que un alimento contribuya a proporcionar ener-gía
para los diferentes procesos biológicos en los animales, se podrá
determinar su valor energético. Los melotes de Cundinamarca poseen
entre 47 y 54% de materia seca de la cual un 65% corresponde a azú-cares
totales; de estos azúcares un 58% corresponde a sacarosa.
El melote contiene una energía bruta promedia de 4.225 kilocalo-rías
por kilogramo, densidad energética menor que la de los cereales,
en los cuales el almidón representa la principal fracción de contenido
energético. Sin embargo, el principal aspecto a tener en cuenta es que
del potencial total de energía que poseen los subproductos de caña,
solamente una pequeña proporción (81% y 68%) alcanza a realizar sus
aportes energéticos a los procesos metabólicos en cerdos y aves.
Con respecto al tiempo de almacenamiento se ha demostrado que
bajo condiciones indeseables de almacenamiento originadas en el ma-nejo
poco higiénico y la exposición permanente al medio ambiente, el
MÓDULO 2
ALIMENTACIÓN DE CERDOS

contenido de azúcares totales y de sacarosa disminuye hasta el día 28
en un 21% y 36% respectivamente. El crecimiento microbiológico y la
inversión de azúcares explican el anterior comportamiento disminu-yendo
así la calidad biológica y la densidad energética del melote.
La concentración de proteína bruta de diversos melotes varía entre
9,4% y 13,9% con base en materia seca. Este aporte proteínico relativa-mente
bajo, puede sin embargo cubrir hasta en un 25% las necesidades
proteicas de los cerdos en crecimiento, lo cual muestra la necesidad de
adicionar proteína de alto valor biológico, mediante suplementos que
aporten este nutriente en suficiente cantidad y calidad a las diversas
dietas que utilicen melote como fuente de aporte energético.
4. COMPOSICIÓN QUÍMICA Y NUTRICIONAL
DEL MELOTE
El melote posee una composición química bastante simple de cuyo
análisis se desprende una baja composición en otros nutrientes
básicos y elementos minerales mayores y menores, razón por la cual se
hace obligatoria la suplementación con minerales y vitaminas cuando
se implementan sistemas de alimentación con suplemento energético.
Su bajo contenido en potasio hace que sea poco frecuente la ocurren-cia
de desordenes diarreicos en animales que lo consumen.
Tabla 1. Composición química y nutricional del melote
INDICADOR
ORIGEN
La Mesa Villeta Barbosa
Materia seca (%) 54,4 47,3 60,5
Proteína cruda (%) 9,4 13,9 12,4
Proteína verdadera (%) 8,9 12,9 11,9
Extracto etéreo (%) 5,3 5,3 4,0
Energía bruta (kcal/kg) 4.158 4.297 4.032
E.M.V. en aves (kcal/kg) * 2.428 2.680 2.627
Azúcares totales (%) 62,2 67 57
Sacarosa (%) 38,1 35,4 29,7
Calcio (%) 0,26 0,62 0,32
Potasio (%) 0,32 0,29 0,34
Magnesio (%) 0,10 0,08 0,06
* E.M.V.: Energía Metabolizable Verdadera
MANUAL DE PORCICULTURA 39
ALIMENTACIÓN DE CERDOS
5. RESULTADOS DEL USO DE MELOTE EN LA
ALIMENTACIÓN DE CERDOS EN LEVANTE Y
CEBA
La utilización de subproductos de caña en la alimentación ani-mal
debe tener en cuenta además de su composición química
y su caracterización nutricional, aspectos socioeconómicos, técnicos
y ambientales; la eficiencia biológica de los animales, el costo de
tratamiento de transformación y de las dietas finales; los sistemas
regionales de producción y la aplicación práctica de estas formas
alternativas frente a las convencionales.
Los resultados obtenidos en sistemas de alimentación en levan-te
y ceba porcina (Tabla 2), demuestran que el melote o cachaza
parcialmente deshidratada y su utilización como suplemento ener-gético,
ofrece alternativas en los sistemas de producción de cerdos
comparada con el sistema tradicional basado en el uso exclusivo de
concentrados.

2
MÓDULO Tabla 2. Resultados en levante y ceba de porcinos
PESO
PESO
ENSAYO
INICIAL
FINAL
GANANCIA
(kg)
(kg)
PESO (kg)
40 MANUAL DE PORCICULTURA GANANCIA
g/d
Ensayo 1
CONCENTRADO 23,6 84,6 61 617
MELOTE + CONCENTRADO 23,3 87,4 64 640
MELOTE + SUP. PROTEICO 23,5 90,5 67 670
Ensayo 2
CONCENTRADO 25,3 80,6 55,2 659
MELOTE + CONCENTRADO 24,6 80,3 55,6 662
TORTA DE SOYA + MELOTE 24,3 87,6 63,2 753
En la Tabla 3 se pueden observar los consumos de suplemento
proteico del 35 y 40% de proteína más el consumo diario de melote
de acuerdo con los pesos y de acuerdo con los resultados obtenidos
en los diferentes ensayos en los cuales se administró este sistema de
alimentación.
MÓDULO 2
ALIMENTACIÓN DE CERDOS
Tabla 3. Recomendaciones de uso de suplemento proteico comercial
de 35% y 40% de proteína bruta y melote durante las fases de
levante y ceba porcina
Peso cerdo
Los resultados obtenidos en ensayos cuya fuente proteica era la
torta de soya del 47% de proteína, el melote como fuente energética
y una premezcla comercial de vitaminas y minerales se observaron
ganancias promedio de peso, durante la etapa de levante y ceba de
743 g. Las cantidades correspondientes a la torta de soya y melote,
suministradas a los cerdos, son las que aparecen en la Tabla 4.
MANUAL DE PORCICULTURA 41
(kg)
Suplemento
proteico del
35% (g)
Melote
(g)
Suplemento
proteico del
40% (g)
Melote
(g)
35 800 1.050 700 1.150
50 800 1.600 700 1.700
65 790 1.800 690 1.900
80 770 1.950 670 2.050
95 730 2.050 640 2.120
Tabla 4. Recomendaciones de uso de melote y torta de soya durante
las fases de levante y ceba porcina
Peso
(kg)
Torta de
soya (g)
Melote
(g)
Carbonato de
calcio (g)
Fosfato
bicálcico (g)
20 455 737 6.0 27
35 600 1200 6.8 30
50 595 1800 9.5 38
65 590 2000 9.3 44
80 570 2150 9.4 50
95 550 2180 9.5 57
Nota: Por cada 50 kg de dieta se deben añadir 250 g de sal y 100 g de
premezcla mineral y vitamínica
6. PRODUCCIÓN DE JUGO
O GUARAPO DE CAÑA
El jugo o guarapo de caña se obtiene a partir de la molienda de
los tallos de la caña de azúcar. El jugo normalmente se utiliza
ALIMENTACIÓN DE CERDOS
para producir azúcar o
viene utilizando en la
alimentación de cerdos
La producción de
cuales 100 toneladas aproximadamente corresponden a tallos y 30
toneladas a cogollo y palma; por cada tonelada de tallos molibles, se
extraen 600 litros de jugo y 400 kilos de bagazo (extracción del 60%).
MANUAL DE PORCICULTURA 42 MÓDULO 2
En razón de que el jugo se fermenta rápidamente (8 a 10 horas),
es necesario suministrarlo inmediatamente después de producido.
El consumo de jugo depende de la variedad de caña, época del año
y cantidad de concentrado y/o suplemento proteico suministrado a
los animales.
Cuando el jugo se fermenta los azúcares se invierten y éste se
convierte en alcohol, lo cual altera el aspecto físico químico del
jugo, cambiando de olor y color y bajando el pH de 5,6 a un pH de
3, esto hace que el consumo del jugo por parte de los cerdos baje
dramáticamente.
Debido a esto se han realizado estudios que permitan la conserva-ción
del jugo, utilizando formalina, hidróxido de amonio y benzoato de
sodio, logrando conservar el jugo por períodos hasta de siete días.
6.1. OBTENCIÓN DEL JUGO DE CAÑA
El procedimiento más práctico de extraer el jugo es mediante la
utilización de molinos o trapiches, que varían de forma, tamaño, y
marcas diferentes conforme a las cantidades de caña que se tengan
para su industrialización.
El rendimiento de extracción varía de acuerdo con la medida de
las mazas del respectivo trapiche.
panela y desde hace
unos pocos años, se
para las fases de levan-te
y ceba junto con un
suplemento proteico.
biomasa, en caña pa-nelera
es de aproxima-damente
130 toneladas
por hectárea, de las
MÓDULO 2
ALIMENTACIÓN DE CERDOS
Existen en el mercado equipos de molienda exclusivos para la
extracción de jugo y en su utilización para alimentación de porcinos
muelen 180 kg de caña/hora y extraen el 65% del jugo existente en
la caña.
7. CARACTERIZACIÓN NUTRICIONAL Y
COMPOSICIÓN QUÍMICA DEL JUGO DE CAÑA
Tabla 5. Composición química y nutricional del jugo de caña
Materia seca 15,4 -18,3
Nitrógeno 0,07 – 0,08
Cenizas 1,70 – 5,15
Azúcares totales 11,8 – 6,2
Sacarosa 7,8 – 8,2
Glucosa 2 – 4
Fructosa 2 – 4
Ácidos orgánicos 1,17 –3,07
Calcio 0,15 – 0,29
Fósforo 0,001 – 0,006
El jugo de caña o guarapo, tiene aproximadamente entre el 15
y 20% de sólidos totales, de los cuales alrededor del 80% son
azúcares solubles, principalmente sacarosa. Donzele et al. refiere va-lores
de energía bruta, para el jugo de caña en Brasil, de 15,9 MJ/kg
de materia seca, con una digestibilidad del 95% de la energía bruta
para cerdos en crecimiento y ceba; 21% de MS y 14,8% de sacarosa.
El hecho de que el jugo de caña no sea sometido a procesos fabri-les
en el trapiche como ocurre con las mieles, la panela y otros de-rivados
industriales, le confiere ventajas en la composición química
como alimento para cerdos. Esto hace que se conserve la composi-ción
química original de la gramínea, sin la aparición de compuestos
químicos indeseables.
MANUAL DE PORCICULTURA 43
ALIMENTACIÓN DE CERDOS
8. RESULTADOS OBTENIDOS CON EL USO DEL
JUGO EN LA ALIMENTACIÓN DE CERDOS EN
LEVANTE Y CEBA
De acuerdo con diferentes ensayos realizados en la Provincia
del Rionegro y en la Provincia del Tequendama (Cundina-marca),
a los cuales se les suministró jugo de caña y suplementos
proteicos del 35%, se observaron ganancias de peso diarias de 743 g,
comparados con animales alimentados sólo con concentrado en los
cuales se observaron ganancias de 614 g.
Tabla 6. Resultados con el uso del jugo de caña
No. de animales 10
Peso vivo (kg)
Inicial
Final
23
90,5
2
MÓDULO Ganancia total (kg) 66,9
Ganancia (kg/d) 0,743
Promedio consumo (kg/d)
Jugo fresco
6,54
Suplemento (35%)
0,702
Consumo total MS/animal 180,9
Duración total (días) 90
44 MANUAL DE PORCICULTURA
BIBLIOGRAFÍA
Albarracín, L. C.; García, G.; Sánchez, L. Validación y ajuste de ali-mentación
con subproductos de la caña panelera en bovinos y
porcinos en el Occidente de Cundinamarca. Informe Técnico
Final Proyecto Pronatta. Corpoica. Santafé de Bogotá, Agosto
2000.
Asociación Colombiana de Porcicultores. Revista Porcicultura Colom-biana
No. 2. Enero 1987.
Daza, N. Manual básico de porcicultura. Asociación Colombiana de
Porcicultores - Fondo Nacional de la Porcicultura. Bogotá, D.C.,
2002.
Delgado, N. Análisis de la sostenibilidad en sistemas de producción
porcina. Tesis de postgrado. Universidad Javeriana. 1999.
Donefer, E. Sugarcane pith as animal feed. En: La caña de azúcar
como pienso. Memorias de una consulta de expertos de la FAO
en Santo Domingo. FAO. Roma, 1988. pág. 123.
Figueroa, V. Producción porcina con cultivos tropicales y reciclaje de
nutrientes. Cipav, Cali. Colombia. 1996.
Figueroa, V.; L. y J. Alimentación porcina no convencional. Colección
Geplacea. México. 1990.
García, G.; Sánchez, L. Plan de ajuste y transferencia de tecnología
panelera en Cundinamarca. Informe Final Convenio Corpoica-
Holanda. Santafé de Bogotá. 1997.
García, G.; Sánchez, L. Romero, H; Albarracín, L.C. Uso de melote en
alimentación porcina. Plegable Divulgativo. Corpoica. Santafé
de Bogotá. 1997.
García, B. Hugo. Elaboración y usos del melote. En: Artículos técnicos
sobre el cultivo de la caña y elaboración de la panela. Plan de
ajuste y tecnología panelera en Cundinamarca. Corpoica- ICA-Gobierno
de los países bajos. 1996.
González, G.; Torres, M. Enfermedades de etiología infecciosa que
afectan la reproducción porcina. CORPOICA - CEISA. 1995.
MANUAL DE PORCICULTURA 45
Preston, T. R.; Rosales, M. Sistemas intensivos para la producción
animal y de energía renovable con recursos tropicales. Cipav,
Cali - Colombia. 1988.
Sabogal, R.; Portela, R. Opciones tecnológicas para pequeños y me-dianos
productores de cerdos. Ministerio de Agricultura - ICA.
Bogotá, D.C. 2001.
Sánchez, L.; García. G.; Albarracín. L.C. Evaluación de sistemas de
alimentación en bovinos y porcinos con base en subproductos
de la caña par panela “una alternativa sostenible para peque-ños
productores en el departamento de Cundinamarca”. COR-POICA
- PRONATTA; Produmedios, diciembre de 2000.
MANUAL DE PORCICULTURA 46
Se terminó de imprimir en el mes de
octubre de 2003 en los talleres de
www.produmedios.com
Tel.: 288 5338. Bogotá, DC - Colombia

Porcinoscartilla

  • 1.
    SUBDIRECCIÓN DE INVESTIGACIÓNE INNOVACIÓN PROGRAMA PROCESOS AGROINDUSTRIALES CRECED TEQUENDAMA MANUAL DE PORCICULTURA. CAPACITACIÓN TECNOLÓGICA PARA PEQUEÑOS PRODUCTORES CON SUBPRODUCTOS DE LA CAÑA EN EL DEPARTAMENTO DE CUNDINAMARCA MÓDULO 1 PRODUCCIÓN DE CERDOS MÓDULO 2 ALIMENTACIÓN DE CERDOS EN FASE DE LEVANTE Y CEBA CON SUBPRODUCTOS DE LA CAÑA LUIS CARLOS ALBARRACÍN C. DIRECTOR PROYECTO UNIÓN TEMPORAL E.A.T. AMBUCAL Y CAÑUTAL OCTUBRE - 2003
  • 2.
    ISBN: © CorporaciónColombiana de Investigación Agropecuaria, Corpoica Programa Nacional de Transferencia de Tecnología Agropecuaria, Pronatta Primera edición: Octubre de 2003 Tiraje: 300 ejemplares Producción editorial: Diseño, fotomecánica, impresión y encuadernación www.produmedios.com Teléfono: 288 5338 - Bogotá, DC Impreso en Colombia Printed in Colombia
  • 3.
    CORPOICA es unaCorporación mixta, de derecho privado sin ánimo de lucro, creada por la iniciativa del Gobierno Nacional con base en la Ley de Ciencia y Tecnología para fortalecer y reorientar la investigación y la transferencia de tecnología en el sector agropecuario, con la vinculación y participación del sector privado. La misión se basa en la integración de sus cuatro objetivos básicos que son: • Mejorar la competitividad del sector agropecuario. • Desarrollar en forma equitativa la distribución de los beneficios de la tecnología a todo el sector. • Asegurar la producción agrícola y pecuaria sostenible, mediante el uso racional de los recursos naturales. • Desarrollar y manejar de manera adecuada una capacidad científica y tecnológica que permita al país generar la tecnología agropecuaria que requiere. Director Ejecutivo Luis Arango Nieto Subdirector de Investigación e Innovación Tito Efraín Díaz Muñoz Subdirector Financiero y Administrativo Luis Adolfo Tamara Edición Luis Carlos Albarracín Calderón Luis Humberto Fierro Fotografía Yolanda Ortiz
  • 5.
    AGRADECIMIENTOS El autorpresenta sus sinceros agradecimientos a los doctores Gustavo García, Coordinador del Centro de In-vestigación de Tibaitatá; Alfonso Calderón, Investigador Programa Nacional de Salud Animal; Fabio Sierra, Inves-tigador Creced Provincia del Oriente; Gabriel Jiménez, Investigador Programa Nacional de Socioeconomía; Jorge Bohórquez y Édgar Forero, Auxiliares de Técnico, quienes colaboraron como instructores en los diferentes talleres de producción porcina y alimentación de porcinos con base en los subproductos de la caña, realizados en los municipios de Tocaima y Nocaima. Así mismo expresa sus agradecimientos al Dr. Hugo Reynel García, Coordinador del Programa de Procesos Agroindustriales, por sus valiosos aportes y conocimien-tos en las actividades del proyecto y al Dr. Humberto Fierro por sus aportes en la revisión del documento. A la señora Doris Díaz Castillo, Secretaria del Creced Tequendama. Así mismo a todos los productores de las Empresas Asociativas de Trabajo El Ambucal y El Cañutal, que con sus aportes y acompañamiento en las diversas actividades de capacitación contribuyeron a enriquecer esta publica-ción y en fin a todas las otras personas que de una u otra manera contribuyeron a la realización del proyecto. MANUAL DE PORCICULTURA 5
  • 7.
    CONTENIDO Pág. AGRADECIMIENTOS............................................................5 INTRODUCCIÓN................................................................9 MÓDULO UNO PRODUCCIÓN DE CERDOS.................................................11 1. INSTALACIONES........................................................... 11 1.1. SISTEMA DE EXPLOTACIÓN....................................... 12 1.2. JAULAS PARIDERAS............................................... 12 1.3. CORRALES PARA NACIMIENTO, LEVANTE Y ACABADO........ 13 1.4. BÁSCULAS.......................................................... 13 1.5. BEBEDEROS........................................................ 13 1.6. COMEDEROS....................................................... 14 1.7. LÁMPARAS INFRARROJAS......................................... 14 1.8. SALADEROS........................................................ 14 2. SELECCIÓN DEL PIE DE CRÍA............................................ 14 2.1. RAZAS.............................................................. 15 3. NUTRICIÓN Y ALIMENTACIÓN........................................... 19 3.1. NUTRIENTES....................................................... 19 3.2. TÉCNICAS DE ALIMENTACIÓN.................................... 20 3.3. ALIMENTACIÓN EN ETAPAS PRODUCTIVAS..................... 21 3.4. PRINCIPALES ALIMENTOS......................................... 22 4. SANIDAD .................................................................. 23 4.1. ENFERMEDADES PARASITARIAS.................................. 25 4.2. ENFERMEDADES VIRALES......................................... 25 4.3. ENFERMEDADES BACTERIANAS.................................. 26 4.4. ENFERMEDADES CARENCIALES.................................. 27 5. MANEJO .................................................................. 28 6. ADMINISTRACIÓN........................................................ 33 6.1. REGISTRO DE CEBA DE CERDOS................................. 33 MANUAL DE PORCICULTURA 7
  • 8.
    MANUAL DE PORCICULTURA8 Pág. MÓDULO DOS ALIMENTACIÓN DE CERDOS EN FASE DE LEVANTE Y CEBA CON SUBPRODUCTOS DE LA CAÑA.....................................35 1. ALIMENTACIÓN DE CERDOS CON SUBPRODUCTOS DE LA CAÑA.... 35 1.1. APARATO DIGESTIVO DEL CERDO............................... 35 2. PRODUCCIÓN DEL MELOTE............................................. 36 3. CARACTERÍSTICAS DEL MELOTE........................................ 37 4. COMPOSICIÓN QUÍMICA Y NUTRICIONAL DEL MELOTE.............. 39 5. RESULTADOS DEL USO DE MELOTE EN LA ALIMENTACIÓN DE CERDOS EN LEVANTE Y CEBA..................................... 40 6. PRODUCCIÓN DE JUGO O GUARAPO DE CAÑA....................... 41 6.1. OBTENCIÓN DEL JUGO DE CAÑA................................ 42 7. CARACTERIZACIÓN NUTRICIONAL Y COMPOSICIÓN QUÍMICA DEL JUGO DE CAÑA......................................... 43 8. RESULTADOS OBTENIDOS CON EL USO DEL JUGO EN LA ALIMENTACIÓN DE CERDOS EN LEVANTE Y CEBA............... 44 BIBLIOGRAFÍA................................................................ 45
  • 9.
    INTRODUCCIÓN Luis CarlosAlbarracín Calderón* La porcicultura en Colombia ha adquirido gran importancia en los últimos años. Siendo una especie de rápido crecimiento y que requiere una atención continua, se divisa como una gran fuente generadora de empleo y mejoramiento del nivel de vida de la pobla-ción productora. El consumo per cápita nacional durante el año 2000 fue de 2,6 kg. Cundinamarca es el quinto productor de porcinos en el país, apor-tando anualmente 50.000 toneladas de carne al mercado nacional aproximadamente, con una población estimada de 298.210 animales. En el departamento existen diferentes tipos de explotaciones que van desde la explotación extensiva con alto uso de insumos, alimentos balanceados y tecnología apropiada; otras se encuentran integradas a procesos agroindustriales (caña panelera, frutas, residuos de moli-nería), hasta explotaciones familiares campesinas donde se utilizan desperdicios de cosecha y lavazas crudas con bajo nivel tecnológico y deficientes canales de comercialización. Este manual se entrega como resultado del proyecto de capaci-tación cofinanciado por el PRONATTA y ejecutado por CORPOICA en unión temporal con las E.A.T. AMBUCAL y CAÑUTAL. La publicación está dirigida a pequeños y medianos porcicultores, cuyos aportes son de gran trascendencia en el desarrollo porcícola del país. * M.V.Z. Esp. Mercadeo Agroindustrial. Programa Procesos Agroindustriales – CORPOICA La Mesa. MANUAL DE PORCICULTURA 9
  • 11.
    MÓDULO 1 PRODUCCIÓNDE CERDOS Módulo UNO 1. INSTALACIONES Las porquerizas para la producción de cerdos deben ser prácti-cas y funcionales; localizadas en terrenos elevados, secos, con sufi ciente cantidad de agua y protegidas de factores adversos como el frío y el calor. Dependiendo del tipo explotación, éstas están conformadas por módulos o corrales para los reproductores, las cerdas de gestación, el parto y gestación; uno para cerda de reemplazo y otro módulo para los corrales de levante y ceba; estercolero, canal de eyecciones, em-barcadero, tanque para almacenar el agua, jaula desmontable para el parto, comederos y bebederos de chupo, etc. En climas cálidos, la orientación de las construcciones debe ser de oriente a oc-cidente, es decir las culatas deben tener la orientación del sol, de tal manera que se pueda aprovechar la mayor cantidad de sombra; en climas fríos la orientación debe ser de norte a sur, lo cual facilita la entrada del sol durante todo el día. Las construcciones deben levantarse con los materiales propios de la región que más se adapten al tipo de instalaciones requeridas. Los materiales más recomendados para muros son bloques de hormigón, ladrillos, baldosines, viguetes de hormigón armado y panales metálicos. Los techos deben construirse con materiales de capacidad térmica poco elevada, para evitar las condensaciones de vapor de agua originadas en la respiración de los animales. Se puede utilizar lámina de asbesto - cemento y aluminio. MANUAL DE PORCICULTURA 11
  • 12.
    PRODUCCIÓN DE CERDOS La altura de los techos es de 1,80 metros en su parte más baja y de 3 metros en la superior. Es preferible que las ventanas abran hacia arriba, a fi n de evitar corrientes de aire en invierno o en lugares donde soplan vientos fríos. Es deseable que la porqueriza tenga buena iluminación y venti-lación, además conocer la dirección de los vientos, evitar que éstos lleven los olores a sitios residenciales y evitar las corrientes directas de aire, especialmente en el módulo de cría. Los pisos deben de ser de cemento y con un desnivel del 5%, ade-más de ser ásperos y con su respectivo desagüe. Hay otros pisos más especializados como los listones y en plástico con ranuras, lo cual permite la limpieza. 1 MÓDULO 1.1. SISTEMA DE EXPLOTACIÓN 12 MANUAL DE PORCICULTURA Con el sistema de pastoreo se disminuye la inversión en instalacio-nes y en costos de alimento. Para cerdos en confi namiento se requie-ren instalaciones más costosas y el uso de alimento concentrado. 1.2. JAULAS PARIDERAS Deben ser de construcción rígida, con facilidades para el parto y para realizar un buen manejo. El riel o barra protectora debe ajus-tarse hacia abajo y arriba del suelo, para impedir que las cerdas pe-queñas se muevan debajo del riel, pero debe brindar a la vez espacio para que los lechones mamen con libertad. Se pueden construir de tubo, ángulo de hierro y varillas, madera o guadua.
  • 13.
    MÓDULO 1 PRODUCCIÓNDE CERDOS 1.3. CORRALES PARA NACIMIENTO, LEVANTE Y ACABADO Al destete, se retira la hembra, y se dejan los lechones en el co-rral. No conviene mezclar las camadas durante el destete, para redu-cir la tensión en los cerdos y evitar la diseminación de enfermedades de una camada a otra. El techo debe cubrir aproximadamente la mitad del área de los corrales. En la parte cubierta se ubica el comedero y en las descu-biertas el bebedero. 1.4. BÁSCULAS Son indispensables para evaluar las distintas etapas de produc-ción, desde el nacimiento hasta el sacrifi cio. El peso y el alimento consumido, comparado con la edad, son los dos factores más efi cien-tes en la evaluación. 1.5. BEBEDEROS Los más utilizados en las explotaciones porcícolas son los fi jos y los automáticos. Los fi jos son construidos en cemento, generalmen-te, en forma semicircular, sin ángulos ni aristas y las bardas redondeadas. Cuando se dispone de agua sufi ciente es pre-ferible dejarla fl uir para evitar enfermedades. Los bebederos auto-máticos son metálicos, y entre sus ventajas se cuentan el ahorro de agua y de mano de obra para su mantenimiento; a la vez que el corral permanece más seco. De estos bebederos, los más conocidos son los de taza y los de chupo; estos últimos son adecuados para los cerdos grandes. MANUAL DE PORCICULTURA 13
  • 14.
    PRODUCCIÓN DE CERDOS 1.6. COMEDEROS Los automáticos son de fácil construcción y manejo, y el es-pacio requerido suele ser de 30 centímetros para cada cerdo. Los comederos de canoa fi jos deben ser de cemento, pegados a la pared a nivel del piso, en la parte techada. 1.7. LÁMPARAS INFRARROJAS Son necesarias para la calefacción, desde el nacimiento hasta los 22 días. En clima frío se deben usar en forma permanente y en el clima MANUAL DE PORCICULTURA 14 MÓDULO 1 cálido durante las horas más frías de la noche. Se recomiendan lám-paras de 250 vatios, a 50 centímetros de altura sobre el suelo. 1.8. SALADEROS Los corrales de los verracos deben disponer de saladeros pequeños de cemento, para el suministro de sal mineralizada a libre disposición. Los cerdos necesitan instalaciones adecuadas para favorecer su hábitat alimenticio, su difi cultad para respirar, su defi ciente apara-to termorregulador y su tendencia natural a la vida tranquila. Éstas deben ser higiénicas, funcionales, económicas y bien orientadas de acuerdo con las condiciones climáticas. Las porquerizas son lugares en los cuales los cerdos pueden adqui-rir enfermedades infectocontagiosas, razón por la cual se recomienda aislar a los animales enfermos para someterlos a tratamientos; reali-zando la profi laxis a los que aún no presentan síntomas. 2. SELECCIÓN DEL PIE DE CRÍA Es el mecanismo por el cual el hombre logra perfeccionar el tipo de animales que va a trabajar en su explotación. Con la selección se obtienen todas aquellas características interesantes que
  • 15.
    MÓDULO 1 PRODUCCIÓNDE CERDOS presentan las diferentes razas de animales y que aumenten la renta-bilidad. 2.1. RAZAS Es el conjunto de individuos de una misma especie, con caracterís-ticas comunes y muy defi nidas, y que son transmitidas de generación en generación sin cambio alguno. En nuestro medio existen dos clases de cerdos; las llamadas razas criollas, en las que se encuentran, en zonas de explotaciones exten-sivas, el Casco de mula, Zungo pelado, San pedreño y las llamadas razas mejoradas genéticamente y de origen extranjero: Landrace; Yorkshire; Large white; Berkshire; Pietrain; Hampshire; Duroc; Poland China; Hereford; Chester White. Algunas de las razas foráneas como el Duroc Jersey han logrado desplazar o mezclarse con las criollas en la gran mayoría del territo-rio nacional, haciendo casi imposible localizar bancos de germoplas-ma puros de estas razas criollas o autóctonas. A continuación se describen algunas de las razas existentes en el país, teniendo en cuenta que la tendencia general de los mercados es hacia las razas prolíferas, con buena habilidad materna, buena cali-dad en la canal, precocidad y efi ciencia de conversión. 2.1.1. DUROC JERSEY: Esta raza es originaria de Estados Unidos, de color rojo, en tonos que varían de claro a oscuro; largo, bien con-formado, productor de buena cantidad de grasa y carne; de esqueleto pesado y rústico; se adapta bien a las explotaciones en pastoreo; de cabeza pequeña con relación al cuerpo, ancha y de perfi l ligeramente cóncavo; las orejas son de tamaño mediano, fi nas y dirigidas hacia adelan-te y ligeramente hacia fuera; su cuello es cor-to, grueso y ligeramente convexo; su tronco es largo, ancho y profundo, con patas poco fuertes y MANUAL DE PORCICULTURA 15
  • 16.
    PRODUCCIÓN DE CERDOS jamones poco desarrollados en la parte más baja. Sus ventajas son la rusticidad y la efi ciencia alimenticia; en cruces proporciona mediana resistencia en las extremidades; además se considera que esta raza es de lento crecimiento pero de muy buen tamaño. 2.1.2. YORKSHIRE: De origen inglés, es cono-cida un animal largo y ancho su cabeza es de longitud MANUAL DE PORCICULTURA 16 MÓDULO 1 y la grupa son musculosos, con buena alzada; su piel es blanca, sin manchas, la cual es fi na y sin pliegues; es apto para la producción de carne y grasa; bastante precoz y con un buen desarrollo esquelético. Sus puntos fuertes son su habilidad materna, longitud y rapidez de crecimiento; como puntos débiles presenta su poca producción de carne y patas poco fuertes. 2.1.3. LANDRACE: Existen varias líneas Lan-drace. es superior a la rendimiento magro; son longitud, fi nas y caídas en forma de viseras, pero sin cubrir los ojos; de color blanco siendo comunes las manchas negras o azuladas en la piel; sus puntos fuertes son su habilidad materna, longitud, jamones musculosos y cuadrados; puntos negativos sus pa-tas relativamente cortas, poca producción de carne y baja efi ciencia alimenticia. comúnmente como raza blanca inglesa; es con apariencia maciza, media y de perfi l cónca-vo, cuello corto con poca papada, sus orejas son erectas y de longitud me-dia; su tórax es profundo y ancho; la cruz, el dorso En Colombia la más difundida es la de Di-namarca; Yorkshire en precocidad y animales alargados en forma uniforme, su ca-beza es larga y fi na, sus orejas son de mediana
  • 17.
    MÓDULO 1 PRODUCCIÓNDE CERDOS 2.1.4. RAZA HAMPSHIRE: De origen inglés. Es un animal de cabeza fi na, estrecha y un poco cóncava; orejas inclinadas hacia adelante pero no caídas; es un cerdo de tamaño mediano. El cuello es corto, de pecho ancho y profundo y espaldas anchas; su línea dorsal es li-geramente convexa, los jamones son anchos y descendidos, extremi-dades de mediana longitud y con cuartillas cortas, su color es negro con una franja de color blanco de 10 a 30 cm de anchura alrededor del tronco, espalda y parte externa de las extremidades, es un animal rústico muy prolífi co, considerado como un gran productor de carne y grasa de excelente calidad; sus puntos fuertes son la efi ciencia reproductiva y alimenticia; las patas son poco fuertes, tienen poca habilidad materna y requieren edades altas para conseguir el peso apropiado para el mercado. 2.1.5. PIETRAIN: Pie-train, Bélgica, la aldea de la cual la raza toma su nombre, es el lugar de nacimiento de la casta. El origen exacto es descono-cido pero la casta local “fue traída a la delantera” durante el período difícil del mercado de los cerdos en 1950-51. La casta llegó a ser popular en su país nativo y fue exportada a otros países, especialmente Alemania. La raza es de tamaño medio y es blanca con los puntos negros. Alrededor de los puntos negros hay anillos característicos de la pig-mentación ligera que lleva el pelo blanco. Las orejas son erguidas. 2.1.6. POLAND CHINA: De Ohio (EE.UU.) es una raza productora de carne, rústica, de cabeza corta, plana y lisa entre los ojos, de mandíbulas anchas, de perfi l cóncavo con orejas fi nas y derechas, cuello corto y bien musculoso, tronco de mediana lon-gitud, profundo y ancho; espaldas llenas, muslos MANUAL DE PORCICULTURA 17
  • 18.
    PRODUCCIÓN DE CERDOS anchos y carnosos, extremidades de mediana longitud, derechas y musculosas; de esqueleto fuerte. Su color negro, con seis manchas blancas, respectivamente en las cuatro extremidades, en la cabeza y en la cola; el peso de los animales adultos es de unos 250 kg, se trata de un animal precoz y que transmite sus características en los cru-ces. Como fortalezas encontramos su buena eficiencia alimenticia, producción alta de grasa dorsal; sus puntos débiles son baja habili-dad materna, poca longitud y mayor edad para alcanzar el peso de comercialización; su principal uso es para realizar cruces por su alta cantidad de carne. Las razas criollas o denominadas así no están clasificadas como razas sino como castas y entre ellas encontramos: 2.1.7. ZUNGO COSTEÑO: Es de tamaño mediano, piel color negra, de poco pelo, trompa mediana, de orejas grandes anchas y pendula-res; patas altas y delgadas, de poco jamón y de anca caída, con adap-tabilidad a los climas húmedos tropicales en donde las temperaturas MANUAL DE PORCICULTURA 18 MÓDULO 1 como la humedad ambiental son altas y extremas, si se cruzan con razas mejoradas los resultados superan a las criollas. 2.1.8. SAN PEDREÑO: Este cerdo es de color negro, posee patas largas y de regular tamaño, se encuentra en el departamento de Antioquia. 2.1.9. TIPO CHANCHO: Se caracteriza por tener cuerpo ancho, patas cortas y huesos delgados; predisposición al engorde; se pro-duce muy poco porque las cerdas son poco lecheras además de que generan camadas pequeñas. Son de variados colores, se encuentran principalmente en el Chocó y Antioquia. 2.1.10. CONGO SANTANDEREANO: Es un cerdo de color variado (amarillo con negro y amarillo con blanco), de tamaño pequeño con una gran resistencia a las difíciles condiciones de los climas húmedos tropi-cales; se localiza principalmente en el departamento de Santander. 2.1.11. CARA DE PALO: Este cerdo es de regular tamaño, resisten-te a las condiciones del medio, caminador y carente de todo indicio de jamones. 2.1.12. CASCO DE MULA: Es un cerdo generalmente de color ne-gro, su piel carece de pelo. Su característica principal es la carencia de pezuñas hendidas, condición que lo hace resistente al ataque de fiebre aftosa. Las hembras de esta raza son prolíferas, el cruce de
  • 19.
    MÓDULO 1 PRODUCCIÓNDE CERDOS casco de mula (hembras) con machos de razas foráneas generan ani-males resistentes para el campo. 3. NUTRICIÓN Y ALIMENTACIÓN El cerdo es un animal omnívoro, con gran poder digestivo y de asimilación. Sus necesidades alimenticias deben ser satisfechas con alimentos concentrados, con un bajo índice de fibra. El aparato digestivo digiere mejor los alimentos concentrados pobres en celulo-sa que aquellos voluminosos; también digiere mejor la proteína cruda y carbohidratos fermentables. Una vez sea seleccionada la raza que se trabajará, se debe tener en cuenta otro aspecto fundamental que es la nutrición. El contar con un buen alimento no es suficiente, equivale al 50%, el otro cincuenta es el suministrarlo en forma, cantidades, condiciones y calidades correctas. Al contar con el alimento, la forma correcta de proporcionarlo es dividir la cantidad diaria en tres o cuatro porcio-nes; lo que permite que el animal lo asimile, a esto se le denomina alimentación. Los nutrientes son compuestos o grupos de compuestos que tienen los elementos necesarios para el desarrollo eficiente de los animales; estos compuestos son conocidos como materias primas y pueden ser: maíz, sorgo, salvado, soya, harina de arroz, harina de sangre, de pescado, entre otros. Estos nutrientes suelen agruparse de la siguiente manera: Agua, proteínas, carbohidratos, grasas, vi-taminas y minerales. 3.1. NUTRIENTES 3.1.1. AGUA: El agua es un elemento indispensable en las explo-taciones, tanto para calmar la sed, como para el aseo de cerdos y locales. La cantidad diaria de agua que necesitan está en función de la edad y el peso, la temperatura ambiente y la clase de alimentos que consuman. El agua debe ser proporcionada dos veces al día; para lechones destetos puede variar de 2 a 4 litros diarios de agua por cada animal, y para cerdos en crecimiento y finalización de 6 a 9 litros diarios. 3.1.2. PROTEÍNA: Es necesario considerar no sólo la cantidad sino también la calidad, determinada por el número de aminoácidos. En- MANUAL DE PORCICULTURA 19
  • 20.
    PRODUCCIÓN DE CERDOS tre éstos se tienen licina, triptofano, metionina, histidina, arginina, valina, leucina, isoleucina, fenilalanina y treonina. Los productos más ricos en proteínas son los de origen animal; le siguen las pastas oleaginosas, los granos y las leguminosas. En general, el porcentaje de proteína de la ración disminuye con el aumento de peso. Pero al ingerir más alimento, crece el consumo de proteína. El porcentaje de proteínas en las primeras seis semanas de vida es de 22-24%, después disminuye gradualmente hasta el 18%, cuando el animal tiene unos 25 kg de peso; el porcentaje de proteínas de la ración debe ser el 16% para la etapa de crecimiento, y 12-14% en la de engorde o finalización. 3.1.3. ENERGÍA: La proporcionan la grasa y los carbohidratos, cuyo exceso o disminución pueden provocar efectos negativos. Una defi-ciencia de energía disminuye la fertilidad y la conversión alimenticia, a la vez que retarda el crecimiento. Al contrario, un exceso de energía produce demasiada grasa en la canal de los animales de engorde. MANUAL DE PORCICULTURA 20 MÓDULO 1 Las cantidades óptimas de lípidos o grasas son de 120 g diarios por cada 100 kg de peso vivo, y un porcentaje en la ración, del 6 al 10%. Los carbohidratos deben fluctuar entre 50 y 65%; el consumo de fibra en los animales en confinamiento no debe ser mayor del 6%, aunque los cerdos en pastoreo pueden consumir hasta el 10%. 3.1.4. MINERALES: Constituyen sólo del 2,3 al 6,4% del peso total del cuerpo, de los cuales alrededor del 83% están en el esqueleto. Las necesidades de calcio y fósforo en la etapa de iniciación son de 0,7 a 0,8% por kilo de alimento; en la etapa de crecimiento son de 1,5 a 2 g por cada 100 g de aumento de peso. Las necesidades de cloruro de sodio son de 2 a 5 g por cada 100 kg de peso vivo. Las ne-cesidades de sales férricas suelen ser de 0,05 a 0,4 gramos diarios, en la etapa de iniciación. 3.1.5. VITAMINAS: Varían según especie, edad, alimentación, com-posición de las sustancias que integran las dietas y el fin zootécnico a que son destinados. La vitamina A es indispensable para el desarrollo. 3.2. TÉCNICAS DE ALIMENTACIÓN La alimentación en comederos es más higiénica y tiene la ventaja de que se desperdicia menos alimento que en el piso. El suministro de los alimentos puede regularse mediante el consumo a voluntad
  • 21.
    MÓDULO 1 PRODUCCIÓNDE CERDOS o restringido. Con el consumo a voluntad el animal puede comer lo que quiera; con el restringido, se le suministran cantidades fijas de alimento y a horas preestablecidas, para ahorrar alimento y producir animales con mayor rendimiento en canal. 3.3. ALIMENTACIÓN EN ETAPAS PRODUCTIVAS LECHONES: El lechón recibe de 40 a 45 litros de leche cuando la lactancia dura 8 semanas. La producción de leche de la cerda au-menta desde la primera hasta el fin de la segunda semana de lactan-cia. Luego permanece constante durante las 3 semanas siguientes y disminuye a partir de la sexta. Se recomienda dar un concentrado a los lechones desde la tercera semana de vida, para mantener su cre-cimiento inicial. Este concentrado, mezclas de preiniciación, tiene un porcentaje de proteínas de 22%. A partir de la séptima semana se cambia gradualmente la mezcla con un contenido de proteína del 18%. Es suficiente iniciar el suministro con 500 gramos de alimento por día, para toda la camada. CERDOS EN CRECIMIENTO: El porcentaje de proteína de la ración es de 16% en la primera etapa del crecimiento, después del destete, dismi-nuye gradualmente conforme los animales alcanzan el peso del merca-do. El consumo de materia seca puede ser entre 1,5 y 2 kg por día. CERDOS EN ETAPA DE FINALIZACIÓN: Cuando los animales han alcanzado un peso vivo promedio de 60 kg, se puede sustituir en forma gradual la ración de crecimiento por la finalización, con un 12% de proteínas. Para evitar condiciones de tensión o estrés en los animales, es importante que no coincidan los cambios de corral con las variaciones de alimentación. El consumo de alimento es de 2 a 3 kg de materia seca por día. REPRODUCTORES: Como la costumbre general es el confinamien-to, debe disponerse de parques o lugares apropiados para sacar los animales a hacer ejercicio, con el objeto de estimular sus funciones orgánicas y mantenerlos activos para la función a que están desti-nados. Se les debe proporcionar alimentos verdes, y en la época de monta de 2 ó 3 kg de concentrado. Cuando los sementales no están en época de monta pueden recibir una ración con 13% de proteína. CERDAS GESTANTES: La producción de caroteno mediante forrajes verdes o de secados tiene un efecto positivo sobre el número y peso promedio de los lechones que nacen. El consumo diario es de 2,6 kg MANUAL DE PORCICULTURA 21
  • 22.
    PRODUCCIÓN DE CERDOS de materia seca. El porcentaje de proteína de la ración general debe ser de 15% para las hembras jóvenes y de 12 a 14% para las hembras de más edad. Los minerales se necesitan en más abundancia, sobre todo calcio, hierro y fósforo para formar el esqueleto y los tejidos de los embriones. CERDAS EN ÉPOCA DE APAREAMIENTO: Se les suministra alimento a voluntad, según el estado físico en que queden después de la úl-tima lactancia. Dos semanas antes del apareamiento se le debe dar una ración rica en nutrimento y minerales, los cuales aumentan la ovulación. CERDAS LACTANTES: La alimentación en necesidades productivas está en proporción directa con la capacidad lechera de la hembra y en función de la edad, peso y raza del animal, así como el número de lechones que deba alimentar. El consumo de alimento puede variar entre 3,5% y 5 kg de materia seca por día. La ración general debe tener un porcentaje de proteínas de 15 a 16%. 1 MÓDULO 3.4. PRINCIPALES ALIMENTOS 3.4.1. FORRAJES 22 MANUAL DE PORCICULTURA Son productos obtenidos directamente en el campo y algunos de ellos se proporcionan verdes, ensilados o henificados. Los forrajes ensilados no son muy útiles para el cerdo, pues contie-nen demasiada celulosa, con poca proteína y calcio. El pastoreo entre gramíneas o leguminosas es muy beneficioso, ya que los animales al tomar el sol pueden mantenerse vivaces y activos, y presentan una disminución significativa de los trastornos por defi-ciencias alimenticias, así como de problemas inherentes a fertilidad. Los porcinos en pastoreo consumen menos alimento concentrado; se ha demostrado que un cerdo en pastoreo consume 16,5 kg menos de concentrado para obtener 100 kg de peso vivo. Las raíces y tubérculos como papa, remolacha y nabo se usan para alimentación del cerdo. 3.4.2. PRODUCTOS COMPLEMENTARIOS YUCA. Es buena fuente de energía. Se puede suministrar fresca, previamente lavada, picada o en forma de harina, en niveles entre 50 y 60% de la ración.
  • 23.
    MÓDULO 1 PRODUCCIÓNDE CERDOS PLÁTANO Y BANANO: Se debe suministrar con cáscara. Los cerdos adultos deben consumir de 7 a 8 kg diarios de plátano. MAÍZ: Es el grano más utilizado para alimentar cerdos. Es fuente de energía, pero su proteína es de baja calidad. SORGO: Tiene un porcentaje de proteínas de 10% similar al del maíz común y puede reemplazarlo completamente. AVENA: Posee el mismo valor nutritivo que el maíz, pero contiene más fibra, lo cual la hace menos digerible. PAPA: Debe ser cocida antes de suministrarse a los cerdos con el fin de destruir el factor tóxico presente en la cáscara llamado solanina. SUERO: Subproducto obtenido de la elaboración del queso, su composición química varía según el tipo de queso fabricado. Un cerdo en crecimiento y acabado puede consumir diariamente de 17 a 21 litros. 3.4.3. CONCENTRADO PROTEICO HARINA DE PESCADO. El contenido de proteínas varía del 60 al 65%. Los animales adultos pueden consumir hasta 400 g diarios, aunque conviene limitarlos por su alto contenido de minerales, que pueden producir diarrea e intoxicaciones. HARINA DE CARNE. Contiene un 50 a 60% de proteína. Puede in-cluirse sin riesgo hasta un 10% de la ración. HARINA DE SANGRE. Tiene un contenido de proteína de 70%. Se recomiendan niveles máximos. TORTA DE SOYA. Con un contenido del 30 al 47% de proteína. 4. SANIDAD En la industria porcícola la sanidad es muy importante porque las utilidades que se obtengan dependen no solamente del vo-lumen de la producción sino fundamentalmente de la eficiencia de la explotación. Ya que si se combinan enfermedades y parásitos con altos costos de producción y bajos rendimientos en la conversión de alimentos, la industria de la porcicultura resulta un mal negocio. MANUAL DE PORCICULTURA 23
  • 24.
    PRODUCCIÓN DE CERDOS Prevención de enfermedades: Es común la creencia de que los cerdos son animales asiduos al desaseo, lo cual está revaluado hace ya mucho tiempo. Es por ello que la prevención de las enfermeda-des es la tendencia en el plan operativo de las nuevas explotaciones porcícolas con el fin de reducir su incidencia; para esto se propone mantener reglas como: 1. Aseo estricto de las instalaciones. 2. Realizar limpieza en forma general y aplicar desinfectantes que actúen en el control de algunos agentes infecciosos. 3. Ésta se debe realizar en forma periódica en las explotaciones y en especial cuando se va a adquirir o formar nuevos lotes. 4. Si hay parásitos externos como piojos, pulgas, sarna, se deben desinfectar los equipos e instalaciones y tratar los animales con productos específicos para el caso. 5. El operario debe realizar el aseo general de las instalaciones to-dos los días, de esta manera podrá detectar alguna anormalidad en los animales, heces y en general de toda la explotación. MANUAL DE PORCICULTURA 24 MÓDULO 1 6. No comprar animales de dudosa procedencia o de los cuales se tenga referencia de problemas sanitarios o mal manejo. Esto por aquello de que es mejor prevenir que curar. 7. Los cerdos recién adquiridos es bueno dejarlos en observa-ción, alejados del resto de la piara, para asegurarse de que no están enfermos y evitar un posible contagio al resto de la explotación. 8. Propender por tener lotes de animales que sean homogéneos en sus condiciones de producción y desarrollo. 9. Proporcionar agua y alimentos frescos y limpios. 10. No acumular basura cerca a los corrales. 11. Si surgen problemas de enfermedades se debe obtener un diag-nóstico rápido y confiable, así como proceder a aplicar el trata-miento adecuado para su control y erradicación. 12. Mantener un buen registro sanitario sobre vacunaciones, proble-mas sanitarios y medicamentos aplicados. Al observar estas pautas se asegura el éxito de las explotaciones; en caso de presentarse enfermedades hay que tener en cuenta que éstas se propagan por agentes infecciosos que escapan del cuerpo de animales enfermos por los siguientes medios. a) Agua impura. b) Equipos contaminados. c) Por medio del aire. d) Excrementos.
  • 25.
    MÓDULO 1 PRODUCCIÓNDE CERDOS e) Suelos infectados y camas viejas. f) Por medio de mosquitos u otros hematófagos. 4.1. ENFERMEDADES PARASITARIAS 4.1.1. PARÁSITOS EXTERNOS: Los parásitos externos o ectoparásitos pertenecen a la clase de los artrópodos. Los principales son los piojos que se alimentan perforando la piel y chupando sangre, y que ocasionan anemia e irritación considerable. La sarna porcina es una enfermedad de la piel causada por ácaros. Las garrapatas y las pulgas se alimentan de la sangre del cerdo y son portadoras de otras enfermedades. 4.1.2. PARÁSITOS INTERNOS O ENDOPARÁSITOS: Las formas adul-tas de lombrices y gusanos pueden alojarse en el intestino, en el estómago y el riñón. También existen en forma larvaria en músculos, tendones y ca-vidades en espera de que su huésped muera y sea ingerido por otro animal (hombre, perro, cerdo). El ciclo biológico de los parásitos en los cerdos puede ser directo (Áscaris) o indirecto (Metastrongylus). La infección de los cerdos se lleva a cabo principalmente por vía oral o por ingestión de las larvas que se hallan en pasto, agua o alimentos contaminados. Otros parási-tos pueden infectar el organismo animal penetrando por la piel. 4.2. ENFERMEDADES VIRALES FIEBRE AFTOSA PORCINA: Enfermedad aguda altamente conta-giosa que se presenta en los animales de pezuña hendida. El agente causal es un rinovirus, que se transmite por medio del aire, el agua de bebida, los alimentos y corrales contaminados. La enfermedad se caracteriza por fiebre, depresión, anorexia y la aparición de vesículas en las patas y en la boca. Las lesiones superficiales se manifiestan por úlceras y vesículas en hocico, lengua, pezuñas y mamas. Las ubres de cerdas recién paridas pueden mostrar severas vesículas. La mortali-dad es baja, pero la morbilidad es alta, los lechones jóvenes pueden sufrir grandes pérdidas por algunas cepas del virus, que pueden oca-sionar la muerte a un número importante de animales adultos. En Colombia, se han reportado brotes de fiebre aftosa en porcinos en el Valle del Cauca, en una explotación de 1.093 animales hubo 307 MANUAL DE PORCICULTURA 25
  • 26.
    PRODUCCIÓN DE CERDOS muertos, en los 4 meses que siguieron a la iniciación del brote y 105 fetos fueron abortados. La gran peligrosidad de la aftosa deriva de la facilísima capacidad de difusión, así como de la alta sensibilidad de la población porcina a este virus. PESTE PORCINA CLÁSICA O CÓLERA PORCINO (CP): El Cólera Porcino es una enfermedad contagiosa, causada por un virus RNA del grupo Togaviridae. En su forma aguda se caracteriza por la pre-sencia de múltiples hemorragias, necrosis e infartación de órganos internos y por la elevada mortalidad. El aborto es una secuela común de la enfermedad clínica severa; los signos clínicos son diarrea, dificultad locomotora y temperatura por encima de 41°C. En Colombia, el primer brote se presentó en 1942, desde entonces se viene trabajando principalmente en programas de diagnóstico y control de la enfermedad. PARVOVIROSIS PORCINA (PPV): Enfermedad viral de importan-cia MANUAL DE PORCICULTURA 26 MÓDULO 1 en la reproducción de cerdos, que afecta a un 60 y 80% de embriones y fetos, a los que puede causar la muerte. Es la causa más frecuente del síndrome momificación, mortinatos, mortalidad embrionaria e infertilidad. La momificación es la consecuencia más común, aproximadamente un 10% del grupo de reproducción puede producir momias. 4.3. ENFERMEDADES BACTERIANAS LEPTOSPIROSIS: Es una zoonosis común que afecta a la mayoría de mamíferos del mundo. Se caracteriza por abortos, infertilidad, muer-te de neonatos, baja producción de leche y muerte de los adultos. La causa la Leptospira pomona. BRUCELOSIS: Causada por la Brucella suis, es una enfermedad cró-nica de los porcinos. Se manifiesta por esterilidad y aborto en cerdas, gran mortalidad en crías y orquitis en los machos. SALMONELOSIS: Se caracteriza por fiebre hasta de 42°C, diarrea fuerte, pérdida de apetito y debilidad. COLIBACILOSIS: Es ocasionada por la bacteria Escherichia coli. Es muy frecuente en animales neonatos y causa de importantes pérdi-das. Produce diarrea y muerte.
  • 27.
    MÓDULO 1 PRODUCCIÓNDE CERDOS ERISIPELA: O mal rojo, esta enfermedad es causada por la bacteria Erysipelothrix rhusiopathiae, que se encuentra en alimentos sucios, orina y estiércol. La infección se puede presentar en forma aguda, subaguda o crónica. En la aguda, los animales presentan temperatura hasta de 43°C, piel escamosa, cojera, manchas rojas en el vientre, a veces en las orejas y en el cuello. La muerte ocurre en un lapso de 24 horas. En la forma subaguda, los animales presentan manchas rojas oscuras en casi todo el cuerpo. Por lo general, los animales se recuperan en una o dos semanas. La crónica provoca artritis, insufi-ciencia cardíaca caracterizada por un color azulado en las orejas y dificultades respiratorias. SEPTICEMIA HEMORRÁGICA: Es causada por la Pasteurella multo-cida A y D. En los animales infectados se presenta bronconeumonía, con fie-bre y toxemia, pérdida de peso y flujo mucopurulento por la nariz. RINITIS ATRÓFICA INFECCIOSA: Se caracteriza por inflamación he-morrágica purulenta de la mucosa nasal y etmoidal. La atrofia afecta los cornetes nasales y en casos graves ataca los maxilares, con defor-mación de la cara. ARTRITIS: Afecta a los animales de cualquier edad y sexo, princi-palmente a los lechones. Puede ser supurativa, fibrinosa o prolife-rativa. La supurativa causa lesiones en las articulaciones de mayor movimiento y fibrosis periarticular donde se encuentran pequeños abscesos. Las fibrinosas son producidas por micoplasmas y clamidias. La proliferativa es producida por la Erisipela insidiosa y se presenta desde las 10 semanas de edad. SÍNDROME DE MASTITIS, METRITIS, AGALACTIA (MMA): Es un con-junto de enfermedades de diferente etiología, en ocasiones no bien determinadas, que afecta a las marranas durante el postparto. Se re-duce o suspende la producción de leche, se inflaman ubres e infecta el útero, con secreciones purulentas y fiebre. La mayoría de enfer-medades bacterianas son tratadas con antibióticos, como penicilinas, sulfamidas y tetraciclinas. 4.4. ENFERMEDADES CARENCIALES ANEMIA FERROPÉNICA: Ocasionada por la deficiencia de hierro en la dieta, produce anemia y defectos de crecimiento. Se observa con MANUAL DE PORCICULTURA 27
  • 28.
    PRODUCCIÓN DE CERDOS más frecuencia en crías porcinas sometidas a condiciones artificiales de manejo. Los animales afectados presentan el pelo áspero, piel arrugada, cola y orejas caídas, disnea y diarrea. PARAQUERATOSIS: Enfermedad de la epidermis, de origen metabó-lico. Afecta especialmente a los animales jóvenes de 7 a 20 semanas de edad y se relaciona con bajos niveles de calcio y zinc en la dieta. RAQUITISMO: Propia de los animales jóvenes, se caracteriza por la calcificación defectuosa de los huesos en crecimiento. Los huesos mal mineralizados se hallan expuestos a deformaciones por presión. PICA O MALACIA: Ocasionada por el consumo de sales alcalinas, que dan lugar a trastornos digestivos. El cerdo pierde el apetito y el pelo se le vuelve áspero, sufre de anemia y aumento de la sensibilidad. VACUNACIÓN MANUAL DE PORCICULTURA 28 MÓDULO 1 Los programas de vacunación difieren de una zona o de una explo-tación a otra. Cada granja, de acuerdo con sus necesidades, debe tener su pro-pio plan de vacunación. Conviene asesorarse de las entidades competentes, que basadas en un diagnóstico patológico de la explotación establecen el calenda-rio y el tipo de vacunas que se deben aplicar. 5. MANEJO El manejo son los principios fundamentales o herramientas que el hombre utiliza para adaptar a los animales a las condiciones del suelo, clima, medio ambiente y alimentación, teniendo como base las características raciales de cada uno de los ellos. El manejo resume todos los aspectos revisados anteriormente y algunos más en cada una de las fases del desarrollo de nuestra explotación. Gestación: En las cerdas tiene una duración de 114 días o tres me-ses, tres semanas y tres días, iniciando en el momento de la monta y la cópula por el macho. Siendo reconocido por las personas prácticas a partir de los cincuenta días; si se requiere detectar antes se debe recurrir a los implementos de ultrasonido y al personal capacitado para
  • 29.
    MÓDULO 1 PRODUCCIÓNDE CERDOS ello. La gestación de la cerda se puede dividir en tres períodos cada uno de 38 días aproximadamente, en el primero sucede la división celular; durante este período el animal no requiere de demasiado alimento. En el segundo se forman todas las estructuras placentarias y parte del desarrollo fetal; incrementando los requerimientos nutricionales. En el tercer período o final de la gestación, sucede el crecimiento de los fetos y su término de formación; en esta época como en toda la gestación se deben evitar los golpes y el estrés; manteniendo las cerdas en corrales individuales para facilitar su observación, al igual que proporcionar agua fresca en abundancia y buena higiene; una adecuada alimentación, rica en proteína, energía, minerales y vi-taminas, además implementar el plan de vacunación y desparasitar con la debida antelación. Durante las dos semanas antes del parto se debe proporcionar alimento rico en fibra mezclado con un producto laxante para evitar parálisis intestinales; es importante además que las cerdas al final de la gestación no estén demasiado cebadas ya que esto dificultaría el parto. En los días que anteceden al parto la cerda debe ser ubicada en un corral especial denominado paridera, la cual debe estar limpia, desinfectada y con todos sus accesorios funcionando en perfectas condiciones una semana antes de ser ocupada; dos a tres días antes el animal debe ser bañado con agua limpia, jabón, cepillo y cuidado en el área del tren posterior así como el área de los pezones; el día del parto se debe reducir la cantidad de comida. Al momento del parto las cerdas presentan algunos signos como: Presencia de leche en los pezones (24 horas posterior al parto), relaja-ción del vientre e inflamación de la vulva y el sistema mamario. En este momento es importante tomar todas las medidas sanitarias y de higie-ne como repetir el baño de la cerda con énfasis del tren posterior y el área de los pezones, la desinfección de la paridera y sus implementos. El parto tiene una duración de 10 minutos a 6 horas y más, lo cual pue-de generar mayor mortalidad y debilidad en lechones, para evitar esto se debe consultar al especialista y seguir sus recomendaciones. El lugar del parto debe estar a unos 22°C, y con un cajón (lechonera) para las crías el cual debe tener una temperatura de 32°C, para evitar el estrés del cambio de temperatura. La cerda durante los dos días siguientes al parto presenta una temperatura elevada; si después del segundo día persiste hay que consultar al veterinario. A los 15 a 21 días posteriores al parto se les denomina la fase de cría y se realiza en la paridera, la cual brinda a los lechones protección MANUAL DE PORCICULTURA 29
  • 30.
    PRODUCCIÓN DE CERDOS al mamar y les evita morir aplastados. Durante este período la cerda requiere una alimentación especial que le brinde los nutrientes nece-sarios para producir leche y mantenerse, lo que está determinado por la cantidad de lechones amamantados. A los dos kg de alimento para mantenimiento se les debe adicionar 0,5 kg por lechón amamantado, pero no pasarse de 6 kg/día, administrados en varias tomas durante los primeros cinco días; para los siguientes días hasta el destete se disminuirán las cantidades de alimento hasta suministrar la cantidad de sostenimiento; posteriormente la cerda será llevada al área de cerdas secas, en la cual estará durante unos ocho días recuperándose hasta la presencia del próximo celo, momento en el cual comenzará de nuevo el ciclo de gestación. Cría y recría: La cría es la fase más crítica de la vida del cerdo; durante los primeros días se presentan las más altas mortalidades por diversas causas. El manejo en esta fase se dedica a encontrar los sistemas para brindar mayor protección al lechón. Lo primero que se debe buscar es la implementación de parideras adecuadas; éstas deben de estar a una altura de 25 a 30 cm del piso con bebederos y comederos para la madre y para las crías, con un cajón o lecho-nera, MANUAL DE PORCICULTURA 30 MÓDULO 1 en la cual se debe mantener durante los 10 primeros días una temperatura de 29 - 32°C, lo cual evita el estrés de los lechones por cambios bruscos de temperatura; los lechones deben permanecer en la paridera hasta el destete si es posible; en esta área también es indispensable mantener una buena higiene. El lechón al nacer se le debe limpiar con cuidado, pesar, cortar y desinfectar el ombligo y descolmillarlo; esta práctica se realiza para que no se laceren entre ellos ni a la ubre de la madre, y así evitar en-fermedades. En algunos lugares por cultura se hace el descole, el cual se efectúa al nacimiento para evitar el estrés posterior y disminuir los riesgos de infección; durante los siguientes tres días se realizarán las respectivas curaciones en boca, ombligo y cola. Al tercer día de na-cidos los lechones se deben suplementar con 1,5 cm de hierro por vía intramuscular, para evitar la presencia de anemias; en algunos casos se debe repetir este proceso a los ocho días de nacidos, en aquellos lechoncitos que muestren amarillamiento de la piel. Los lechones machos se deben castrar a los catorce días, esto ge-nera mejor calidad de carne y mayor productividad; por mejor asimi-lación y conversión del alimento; al realizar este proceso a temprana edad se evita el estrés, hemorragias, inflamaciones y un sinnúmero de cuadros que se presentarían si se hiciera a edades más tardías. Aunado a esto está el bajo costo de la intervención, la cual debe ser
  • 31.
    MÓDULO 1 PRODUCCIÓNDE CERDOS realizada por personal técnico y con todas las medidas de higiene y asepsia posibles. El día 21 se realiza el destete, el cual debe comenzar los tres días anteriores con el retiro parcial de la madre, para evitar el estrés y enfermedades como la mastitis, de modo que este día no se le pro-porcione a la cerda sino una comida de 0,5 kg de alimento, más agua durante 24 horas. El retiro de los lechones debe ser total, los cuales se pesarán y marcarán de acuerdo con los criterios del productor. Al momento del destete se les debe proporcionar alimento a voluntad rico en proteína, energía y con alta palatabilidad de manera que reemplace la defi ciencia de alimento (leche) generada. El pesar y suministrar un vermífugo de amplia acción, así como distribuir a los lechones en lotes de la misma edad, sexo y condiciones corporales proporcionara grupos de ceba con mayor homogeneidad. Desde este momento hasta alcanzar los 35 kg de peso los lechones entran en la etapa de recría; en esta etapa se les debe proporcionar alimento de alta calidad y mantener bajo vigilancia para determinar cuáles son los animales cola o con problemas dentro de los grupos, con el fi n de separarlos e ir seleccionando los animales de acuerdo con el fi n que se persiga. Durante este período sólo se requiere de higiene y sanidad como prácticas grandes de manejo. Levante y ceba: Son las dos etapas fi nales de la industria porcícola y se caracterizan por ser unifi cadas en el manejo y porque existen productores especializados en ellas. La primera se ubica entre los 35 a 60 kg de peso; al inicio de este período se deben pesar y reorganizar los grupos de acuerdo con el tamaño y con las condiciones corpora-les de manera que conformen nuevamente grupos homogéneos en sus características físicas de desarrollo, así como suministrarles por segunda vez un vermífugo y realizar las demás prácticas sanitarias de manera que durante el transcurso de levante sólo se estresen los ani-males con el aseo diario MANUAL DE PORCICULTURA 31 del corral. Es de resaltar que du-rante esta fase se deben determinar espacios de 1m2 por animal y en nin-gún caso se deben man-tener más de 20 animales
  • 32.
    PRODUCCIÓN DE CERDOS por corral, para evitar la competencia por alimento y espacio. Las instalaciones se deben mantener con buen suministro de agua fresca y con comederos suficientes para el número de animales presentes y con una higiene y aseo permanente, de modo que la presencia de enfermedades por estas causas sea mínima. Nutricionalmente se les debe de proporcionar un alimento rico en energía y proteína de modo que les cubra los requerimientos de desarrollo corporal. La ceba comienza cuando los animales alcanzan los 60 kg; en este momento se pesan de nuevo y se redistribuyen en grupos ho-mogéneos, proporcionando un alojamiento limpio, con agua fresca a voluntad, alimento bajo en proteína pero rico en energía y grasa; es preciso evitar el hacinamiento para evitar pérdidas por bajas conver-siones, presencia de enfermedades, canibalismo y complicaciones en el manejo. La ceba no se debe llevar más allá de los 95 kg, de modo que se pueda programar la venta de los lotes de acuerdo con el peso del mercado, 100 kg de peso vivo. MANUAL DE PORCICULTURA 32 MÓDULO 1 Cuando se realiza la venta de los cerdos se debe tomar el peso de la venta para realizar el cálculo del índice de conversión y otros datos que administrativamente darán las nuevas políticas de competencia y producción. Para determinar el índice de conversión se toma el peso inicial del cerdo (recría) y se le resta al peso final. El consumo de alimento del animal en la fase de levante y ceba se le divide por el resultado anterior, ejemplo: Supóngase un cerdo que presenta al destete (recría) un peso de 36 kg; se vende a los 98 kg y que durante este período ha consumido 240 kg de alimento. Conversión = 98 kg - 36 kg = 62 kg; 240 kg de alimento / 62 kg = 3,87. Esto significa que el cerdo necesitó 3,87 kg de alimento para producir un kg de carne. Cerdos reproductores: Los reproductores requieren un manejo especial ya que ellos son los que determinan la genética y por con-siguiente el éxito de la explotación, con una alimentación similar a las cerdas gestantes; se debe procurar no mantenerlos cebados o flacos ya que esto se reflejará en el momento de la monta; deben estar en corrales individuales, con espacio suficiente para caminar y pisos que no sean lisos (4m2); buena ventilación, agua fresca y a voluntad, planes sanitarios e higiene al igual que un control estricto
  • 33.
    MÓDULO 1 PRODUCCIÓNDE CERDOS en el número de saltos o servicios ejecutados. Es recomendable ade-más cortarles las uñas cada seis meses, despuntarles los dientes para evitar lesiones en las hembras; al momento de la monta ésta debe de ser traída al corral del macho para que se sienta en su casa; el corral debe de estar junto al de las hembras vacías o de primer servicio. No es aconsejable prestar o vender servicios para evitar el contagio de enfermedades presentes en otras explotaciones. 6. ADMINISTRACIÓN Para adelantar programas de porcicultura, es indispensable tener bases sólidas que garanticen la naturaleza de la línea de producción que se va a seguir en la granja. Y para poder definirla es indispensable mantener una buena administración, para lo cual se requiere tomar la cantidad más amplia de datos de los factores de producción deseables e indeseables para en un futuro tomar las me-didas más adecuadas. Para ello se propone una serie de registros, los cuales pueden usarse o no de acuerdo con el criterio del productor. 6.1. REGISTRO DE CEBA DE CERDOS Es un control para cada uno de los lotes de ceba, destinado a fa-cilitar el cálculo de los rendimientos obtenidos en cada grupo y para que el porcicultor tenga una visión rápida del consumo de alimento, en el período de ceba de los animales; es igualmente útil para hacer el análisis económico, que por su importancia no se debe confiar a la memoria del productor. CUADRO 1. Registro consumo de alimento Propietario: Granja: No. animales: Inicio: Finalización: Consumo diario de alimento Semana Total bultos semana Acumulado Observaciones L M M J V S D MANUAL DE PORCICULTURA 33 1 2 3 4 Totales
  • 34.
    PRODUCCIÓN DE CERDOS MANUAL DE PORCICULTURA 34 MÓDULO 1 Costos de producción: Es la parte más importante de analizar en una explotación para conocer la rentabilidad del negocio y determinar el momento más propicio para realizar la venta de los animales. Estos costos difieren de un productor a otro en razón a que los sistemas de producción también difieren de una explotación a otra; es por ello que es difícil unificarlos para todas las explotaciones de ceba; para esto es-bozaremos un posible ejemplo de los costos de producción en ceba. Semana Consumo diario de alimento Total bultos semana Acumulado Observaciones L M M J V S D 5 10 15 16 Totales CUADRO 2. Registro de peso Peso inicio: Peso finalización: Edad inicial: Edad final: No. animal Sexo Días y fechas de pesaje Peso del lote No. de animales Peso prom. animal (gr) Aumento del lote/período (Kg) Aumento lote/día (Kg) Aumento animal/período (gr) Aumento animal/día (gr.) CUADRO 3. Costos de producción COSTOS DE PRODUCCIÓN GASTOS VALOR $ VALOR TOTAL $ Valor del lechón desteto Valor suplemento proteico Valor melote Otros costos (mano de obra, droga) Precio de venta Utilidad por cerdo
  • 35.
    MÓDULO 2 ALIMENTACIÓNDE CERDOS Módulo DOS 1. ALIMENTACIÓN DE CERDOS CON SUBPRODUCTOS DE LA CAÑA 1.1. APARATO DIGESTIVO DEL CERDO Los animales no rumiantes, el cerdo por ejemplo, poseen un aparato digestivo sencillo, con un sólo compartimiento y que a diferencia de los rumiantes, no son capaces de digerir los carbohi-dratos presentes en las plantas. Especialmente la celulosa y hemice-lulosa constituyentes de la fi bra. Por lo tanto, en estos animales, el consumo de fi bra debe ser limitado pues su exceso causa alteraciones digestivas. El resto del sistema digestivo (estómago, intestino delgado y grue-so) cumple las mismas funciones correspondientes al sistema digesti-vo de los monogástricos. El valor nutricional de un alimento o ingrediente depende de factores tales como la aceptabilidad y la capacidad de ingestión del mismo por parte del animal; su disponibilidad de energía y del conte-nido o relación de ésta con otros nutrientes tales como proteína, vitaminas y minerales. El cerdo requiere para su crecimiento y reproducción, del consu-mo de cierta cantidad de energía necesaria para mantener los pro-cesos corporales normales. La energía es el principal componente de todas las dietas en los cerdos y está directamente relacionada con el consumo de nutrientes como la proteína. Al seleccionar las fuentes de energía para la alimentación del cer-do hay que considerar igualmente su contenido proteico y la calidad MANUAL DE PORCICULTURA 35
  • 36.
    ALIMENTACIÓN DE CERDOS de la proteína, pues los aminoácidos esenciales se encuentran en for-ma limitada en los alimentos para el mejor desarrollo y crecimiento de los animales. La necesidad de equilibrar los diversos nutrientes (energía, proteína, vitaminas y minerales) y adecuar una óptima su-plementación es requisito fundamental para obtener óptimos resul-tados productivos. Los derivados de la caña que aquí se describen, requieren de complementos proteicos, de alta concentración y valor biológico con el fin de obtener dietas poco voluminosas que eviten sobrepasar los límites del consumo voluntario y obtener así un resultado exitoso mediante el uso de alimentos no convencionales. 2. PRODUCCIÓN DEL MELOTE Durante el proceso de calentamiento y clarificación de los ju-gos para la elaboración de la panela se produce un sobrena-dado MANUAL DE PORCICULTURA 36 MÓDULO 2 de impurezas denominados “cachazas o carrumbas”, las cuales se precipitan mediante el uso de clarificantes, en especial aquellos de origen vegetal como el cadillo, el balso y el guásimo, entre los más utilizados en zonas cañeras de Cundinamarca, Santanderes y Tolima entre otros. El guásimo es el más utilizado en zonas cañeras de Cundinamarca y se extrae de la corteza de las ramas o troncos del árbol de 3 a 5 centímetros de grosor. Las cortezas se obtienen mediante golpes con un mazo de madera sobre la superficie del tronco y/o ramas del árbol, del cual se desprende la corteza. Posteriormente y mediante trituración, se obtiene el mucílago o baba que actúa como clarifi-cante al ser aplicado a los jugos. La corteza también se puede ob-tener en tiras, las cuales se atan luego y se introducen varias veces en el jugo caliente para que desprendan los mucílagos clarificadores dentro del mismo. Una vez obtenido este subproducto (cachaza), se deposita en re-cipientes colocados muy cerca de la paila clarificadora, en donde se produce la sedimentación del jugo que se alcanza a extraer, el cual es devuelto a la paila a través de un orificio dejado en el fondo del recipiente que actúa como receptor de impurezas. Preston (1989) define a la cachaza como la fracción de jugo en-riquecido con el material que se hace flocular al clarificar el jugo, mediante la adición de extractos naturales en la primera fase de
  • 37.
    MÓDULO 2 ALIMENTACIÓNDE CERDOS elaboración de la panela. Es utilizado en pocas cantidades en forma fresca y fría en la alimentación de mulas, cerdos, bovinos y aves ya que es un subproducto muy perecedero que se fermenta o descompo-ne entre las 18 y 24 horas siguientes a su extracción. Mediante la cocción o deshidratación de la cachaza y aprovechan-do el calor sobrante generado por la hornilla, se puede obtener un subproducto más estable denominado “melote”, a través de la insta-lación de una paila adicional junto al fondo clarifi cador. La paila me-lotera debe tener algunas especifi caciones en cuanto a resistencia al calor con el fi n de asegurar una mayor durabilidad, por tratarse de un residuo con alta calidad de impurezas que se precipitan y se adhieren en el fondo de la paila, ocasionando perforaciones en caso de que no se agite constantemente, en especial cuando está cerca “el punto” de melote. El melote se produ-ce simultáneamente con la producción de panela en pailas de diferentes dimen-siones y ubicaciones dentro de la línea de pailones, en “tandas o cochadas” con una relación cachaza:me-lote de 3,1-2,2:1 y de panela:melote de 9:1. Las características del producto fi nal varían de acuerdo con el tiempo de evaporación al cual sea sometida la cachaza, con la cantidad de la misma y con la experiencia del trabajador, el cual defi ne con base en su experien-cia el “punto” de melote. 3. CARACTERÍSTICAS DEL MELOTE El Centro de Investigación y Mejoramiento de la Panela –CIMPA-defi ne el melote o “miel panelera” como un derivado de la caña obtenido al deshidratar la cachaza o carrumbas por acción del calor hasta obtener un producto con 45% a 55% de humedad. Las características físicas del melote garantizan una mayor conser-vación y facilitan su manejo concentrando sus principales nutrientes: MANUAL DE PORCICULTURA 37
  • 38.
    ALIMENTACIÓN DE CERDOS Azúcares, proteína y minerales. Su consis-tencia de mermelada limita a nivel de cam-po el aseo y limpieza de recipientes, instala-ciones y animales que lo consumen. El color caracterís-tico tico se describe como verde-pardo hasta un café oscuro. De sabor dulce y consistencia espesa y pegajosa, el melote posee una densidad que varía entre 1,18 y 1,27, un pH que en estado fresco varía entre 5,1 y 5,5 y 59% de grados Brix, medida indicadora de la cantidad de sólidos solubles. MANUAL DE PORCICULTURA 38 MÓDULO 2 La medida de acidez constituye un importante factor para evaluar el control de los procesos tanto naturales como de fabricación. El rango de pH puede variar entre 5,1 el día de preparación a 4,0 du-rante los primeros 28 días, tiempo durante el cual y bajo condiciones inadecuadas de almacenamiento, se evidencian procesos de acelera-da fermentación. Las reacciones químicas y enzimáticas producidas facilitan el desarrollo de diversos microorganismos, los cuales alteran la calidad nutritiva del melote. En la medida en que un alimento contribuya a proporcionar ener-gía para los diferentes procesos biológicos en los animales, se podrá determinar su valor energético. Los melotes de Cundinamarca poseen entre 47 y 54% de materia seca de la cual un 65% corresponde a azú-cares totales; de estos azúcares un 58% corresponde a sacarosa. El melote contiene una energía bruta promedia de 4.225 kilocalo-rías por kilogramo, densidad energética menor que la de los cereales, en los cuales el almidón representa la principal fracción de contenido energético. Sin embargo, el principal aspecto a tener en cuenta es que del potencial total de energía que poseen los subproductos de caña, solamente una pequeña proporción (81% y 68%) alcanza a realizar sus aportes energéticos a los procesos metabólicos en cerdos y aves. Con respecto al tiempo de almacenamiento se ha demostrado que bajo condiciones indeseables de almacenamiento originadas en el ma-nejo poco higiénico y la exposición permanente al medio ambiente, el
  • 39.
    MÓDULO 2 ALIMENTACIÓNDE CERDOS contenido de azúcares totales y de sacarosa disminuye hasta el día 28 en un 21% y 36% respectivamente. El crecimiento microbiológico y la inversión de azúcares explican el anterior comportamiento disminu-yendo así la calidad biológica y la densidad energética del melote. La concentración de proteína bruta de diversos melotes varía entre 9,4% y 13,9% con base en materia seca. Este aporte proteínico relativa-mente bajo, puede sin embargo cubrir hasta en un 25% las necesidades proteicas de los cerdos en crecimiento, lo cual muestra la necesidad de adicionar proteína de alto valor biológico, mediante suplementos que aporten este nutriente en suficiente cantidad y calidad a las diversas dietas que utilicen melote como fuente de aporte energético. 4. COMPOSICIÓN QUÍMICA Y NUTRICIONAL DEL MELOTE El melote posee una composición química bastante simple de cuyo análisis se desprende una baja composición en otros nutrientes básicos y elementos minerales mayores y menores, razón por la cual se hace obligatoria la suplementación con minerales y vitaminas cuando se implementan sistemas de alimentación con suplemento energético. Su bajo contenido en potasio hace que sea poco frecuente la ocurren-cia de desordenes diarreicos en animales que lo consumen. Tabla 1. Composición química y nutricional del melote INDICADOR ORIGEN La Mesa Villeta Barbosa Materia seca (%) 54,4 47,3 60,5 Proteína cruda (%) 9,4 13,9 12,4 Proteína verdadera (%) 8,9 12,9 11,9 Extracto etéreo (%) 5,3 5,3 4,0 Energía bruta (kcal/kg) 4.158 4.297 4.032 E.M.V. en aves (kcal/kg) * 2.428 2.680 2.627 Azúcares totales (%) 62,2 67 57 Sacarosa (%) 38,1 35,4 29,7 Calcio (%) 0,26 0,62 0,32 Potasio (%) 0,32 0,29 0,34 Magnesio (%) 0,10 0,08 0,06 * E.M.V.: Energía Metabolizable Verdadera MANUAL DE PORCICULTURA 39
  • 40.
    ALIMENTACIÓN DE CERDOS 5. RESULTADOS DEL USO DE MELOTE EN LA ALIMENTACIÓN DE CERDOS EN LEVANTE Y CEBA La utilización de subproductos de caña en la alimentación ani-mal debe tener en cuenta además de su composición química y su caracterización nutricional, aspectos socioeconómicos, técnicos y ambientales; la eficiencia biológica de los animales, el costo de tratamiento de transformación y de las dietas finales; los sistemas regionales de producción y la aplicación práctica de estas formas alternativas frente a las convencionales. Los resultados obtenidos en sistemas de alimentación en levan-te y ceba porcina (Tabla 2), demuestran que el melote o cachaza parcialmente deshidratada y su utilización como suplemento ener-gético, ofrece alternativas en los sistemas de producción de cerdos comparada con el sistema tradicional basado en el uso exclusivo de concentrados. 2 MÓDULO Tabla 2. Resultados en levante y ceba de porcinos PESO PESO ENSAYO INICIAL FINAL GANANCIA (kg) (kg) PESO (kg) 40 MANUAL DE PORCICULTURA GANANCIA g/d Ensayo 1 CONCENTRADO 23,6 84,6 61 617 MELOTE + CONCENTRADO 23,3 87,4 64 640 MELOTE + SUP. PROTEICO 23,5 90,5 67 670 Ensayo 2 CONCENTRADO 25,3 80,6 55,2 659 MELOTE + CONCENTRADO 24,6 80,3 55,6 662 TORTA DE SOYA + MELOTE 24,3 87,6 63,2 753 En la Tabla 3 se pueden observar los consumos de suplemento proteico del 35 y 40% de proteína más el consumo diario de melote de acuerdo con los pesos y de acuerdo con los resultados obtenidos en los diferentes ensayos en los cuales se administró este sistema de alimentación.
  • 41.
    MÓDULO 2 ALIMENTACIÓNDE CERDOS Tabla 3. Recomendaciones de uso de suplemento proteico comercial de 35% y 40% de proteína bruta y melote durante las fases de levante y ceba porcina Peso cerdo Los resultados obtenidos en ensayos cuya fuente proteica era la torta de soya del 47% de proteína, el melote como fuente energética y una premezcla comercial de vitaminas y minerales se observaron ganancias promedio de peso, durante la etapa de levante y ceba de 743 g. Las cantidades correspondientes a la torta de soya y melote, suministradas a los cerdos, son las que aparecen en la Tabla 4. MANUAL DE PORCICULTURA 41 (kg) Suplemento proteico del 35% (g) Melote (g) Suplemento proteico del 40% (g) Melote (g) 35 800 1.050 700 1.150 50 800 1.600 700 1.700 65 790 1.800 690 1.900 80 770 1.950 670 2.050 95 730 2.050 640 2.120 Tabla 4. Recomendaciones de uso de melote y torta de soya durante las fases de levante y ceba porcina Peso (kg) Torta de soya (g) Melote (g) Carbonato de calcio (g) Fosfato bicálcico (g) 20 455 737 6.0 27 35 600 1200 6.8 30 50 595 1800 9.5 38 65 590 2000 9.3 44 80 570 2150 9.4 50 95 550 2180 9.5 57 Nota: Por cada 50 kg de dieta se deben añadir 250 g de sal y 100 g de premezcla mineral y vitamínica 6. PRODUCCIÓN DE JUGO O GUARAPO DE CAÑA El jugo o guarapo de caña se obtiene a partir de la molienda de los tallos de la caña de azúcar. El jugo normalmente se utiliza
  • 42.
    ALIMENTACIÓN DE CERDOS para producir azúcar o viene utilizando en la alimentación de cerdos La producción de cuales 100 toneladas aproximadamente corresponden a tallos y 30 toneladas a cogollo y palma; por cada tonelada de tallos molibles, se extraen 600 litros de jugo y 400 kilos de bagazo (extracción del 60%). MANUAL DE PORCICULTURA 42 MÓDULO 2 En razón de que el jugo se fermenta rápidamente (8 a 10 horas), es necesario suministrarlo inmediatamente después de producido. El consumo de jugo depende de la variedad de caña, época del año y cantidad de concentrado y/o suplemento proteico suministrado a los animales. Cuando el jugo se fermenta los azúcares se invierten y éste se convierte en alcohol, lo cual altera el aspecto físico químico del jugo, cambiando de olor y color y bajando el pH de 5,6 a un pH de 3, esto hace que el consumo del jugo por parte de los cerdos baje dramáticamente. Debido a esto se han realizado estudios que permitan la conserva-ción del jugo, utilizando formalina, hidróxido de amonio y benzoato de sodio, logrando conservar el jugo por períodos hasta de siete días. 6.1. OBTENCIÓN DEL JUGO DE CAÑA El procedimiento más práctico de extraer el jugo es mediante la utilización de molinos o trapiches, que varían de forma, tamaño, y marcas diferentes conforme a las cantidades de caña que se tengan para su industrialización. El rendimiento de extracción varía de acuerdo con la medida de las mazas del respectivo trapiche. panela y desde hace unos pocos años, se para las fases de levan-te y ceba junto con un suplemento proteico. biomasa, en caña pa-nelera es de aproxima-damente 130 toneladas por hectárea, de las
  • 43.
    MÓDULO 2 ALIMENTACIÓNDE CERDOS Existen en el mercado equipos de molienda exclusivos para la extracción de jugo y en su utilización para alimentación de porcinos muelen 180 kg de caña/hora y extraen el 65% del jugo existente en la caña. 7. CARACTERIZACIÓN NUTRICIONAL Y COMPOSICIÓN QUÍMICA DEL JUGO DE CAÑA Tabla 5. Composición química y nutricional del jugo de caña Materia seca 15,4 -18,3 Nitrógeno 0,07 – 0,08 Cenizas 1,70 – 5,15 Azúcares totales 11,8 – 6,2 Sacarosa 7,8 – 8,2 Glucosa 2 – 4 Fructosa 2 – 4 Ácidos orgánicos 1,17 –3,07 Calcio 0,15 – 0,29 Fósforo 0,001 – 0,006 El jugo de caña o guarapo, tiene aproximadamente entre el 15 y 20% de sólidos totales, de los cuales alrededor del 80% son azúcares solubles, principalmente sacarosa. Donzele et al. refiere va-lores de energía bruta, para el jugo de caña en Brasil, de 15,9 MJ/kg de materia seca, con una digestibilidad del 95% de la energía bruta para cerdos en crecimiento y ceba; 21% de MS y 14,8% de sacarosa. El hecho de que el jugo de caña no sea sometido a procesos fabri-les en el trapiche como ocurre con las mieles, la panela y otros de-rivados industriales, le confiere ventajas en la composición química como alimento para cerdos. Esto hace que se conserve la composi-ción química original de la gramínea, sin la aparición de compuestos químicos indeseables. MANUAL DE PORCICULTURA 43
  • 44.
    ALIMENTACIÓN DE CERDOS 8. RESULTADOS OBTENIDOS CON EL USO DEL JUGO EN LA ALIMENTACIÓN DE CERDOS EN LEVANTE Y CEBA De acuerdo con diferentes ensayos realizados en la Provincia del Rionegro y en la Provincia del Tequendama (Cundina-marca), a los cuales se les suministró jugo de caña y suplementos proteicos del 35%, se observaron ganancias de peso diarias de 743 g, comparados con animales alimentados sólo con concentrado en los cuales se observaron ganancias de 614 g. Tabla 6. Resultados con el uso del jugo de caña No. de animales 10 Peso vivo (kg) Inicial Final 23 90,5 2 MÓDULO Ganancia total (kg) 66,9 Ganancia (kg/d) 0,743 Promedio consumo (kg/d) Jugo fresco 6,54 Suplemento (35%) 0,702 Consumo total MS/animal 180,9 Duración total (días) 90 44 MANUAL DE PORCICULTURA
  • 45.
    BIBLIOGRAFÍA Albarracín, L.C.; García, G.; Sánchez, L. Validación y ajuste de ali-mentación con subproductos de la caña panelera en bovinos y porcinos en el Occidente de Cundinamarca. Informe Técnico Final Proyecto Pronatta. Corpoica. Santafé de Bogotá, Agosto 2000. Asociación Colombiana de Porcicultores. Revista Porcicultura Colom-biana No. 2. Enero 1987. Daza, N. Manual básico de porcicultura. Asociación Colombiana de Porcicultores - Fondo Nacional de la Porcicultura. Bogotá, D.C., 2002. Delgado, N. Análisis de la sostenibilidad en sistemas de producción porcina. Tesis de postgrado. Universidad Javeriana. 1999. Donefer, E. Sugarcane pith as animal feed. En: La caña de azúcar como pienso. Memorias de una consulta de expertos de la FAO en Santo Domingo. FAO. Roma, 1988. pág. 123. Figueroa, V. Producción porcina con cultivos tropicales y reciclaje de nutrientes. Cipav, Cali. Colombia. 1996. Figueroa, V.; L. y J. Alimentación porcina no convencional. Colección Geplacea. México. 1990. García, G.; Sánchez, L. Plan de ajuste y transferencia de tecnología panelera en Cundinamarca. Informe Final Convenio Corpoica- Holanda. Santafé de Bogotá. 1997. García, G.; Sánchez, L. Romero, H; Albarracín, L.C. Uso de melote en alimentación porcina. Plegable Divulgativo. Corpoica. Santafé de Bogotá. 1997. García, B. Hugo. Elaboración y usos del melote. En: Artículos técnicos sobre el cultivo de la caña y elaboración de la panela. Plan de ajuste y tecnología panelera en Cundinamarca. Corpoica- ICA-Gobierno de los países bajos. 1996. González, G.; Torres, M. Enfermedades de etiología infecciosa que afectan la reproducción porcina. CORPOICA - CEISA. 1995. MANUAL DE PORCICULTURA 45
  • 46.
    Preston, T. R.;Rosales, M. Sistemas intensivos para la producción animal y de energía renovable con recursos tropicales. Cipav, Cali - Colombia. 1988. Sabogal, R.; Portela, R. Opciones tecnológicas para pequeños y me-dianos productores de cerdos. Ministerio de Agricultura - ICA. Bogotá, D.C. 2001. Sánchez, L.; García. G.; Albarracín. L.C. Evaluación de sistemas de alimentación en bovinos y porcinos con base en subproductos de la caña par panela “una alternativa sostenible para peque-ños productores en el departamento de Cundinamarca”. COR-POICA - PRONATTA; Produmedios, diciembre de 2000. MANUAL DE PORCICULTURA 46
  • 48.
    Se terminó deimprimir en el mes de octubre de 2003 en los talleres de www.produmedios.com Tel.: 288 5338. Bogotá, DC - Colombia
