Índice

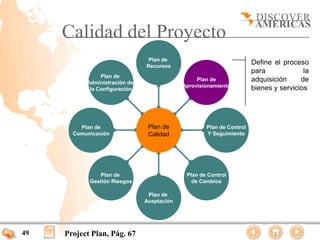

    •   ¿Quiénes Somos?     • Planes del Proyecto
    •   Inicio del Proyecto    – Calidad del Proyecto
    •   Objetivos              – Admón. Configuración
                               – Aprovisionamiento
    •   Participantes

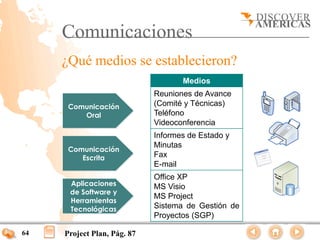

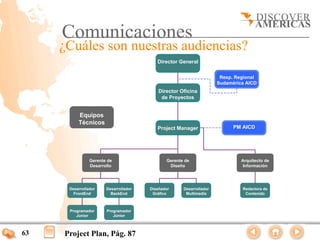

                               – Comunicación
    •   Diseño de Solución     – Control y Seguimiento
    •   Alcance                – Control de Cambios

    •   Cronograma             – Riesgos
    •   Recursos            • Análisis Financiero
                            • Cierre

1
¿Quienes Somos?

    “Cumplimos lo que ofrecemos y crecemos
           junto a nuestros clientes”

2     Anexo 1, Pág. 6
Imagine Solutions
       Una empresa especializada en el
    desarrollo de soluciones tecnológicas
     Nuestro productos y servicios:
     • Consultoría en proyectos de Tecnología de
       Información
     • E-marketing  banners y micrositios
     • E-commerce  B2B y B2C
     • Web Development

3    Anexo 1, Pág. 7
Imagine Solutions

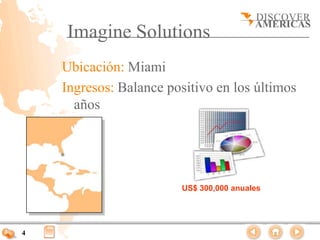

    Ubicación: Miami
    Ingresos: Balance positivo en los últimos
      años

                        US$ 300,000 anuales

4

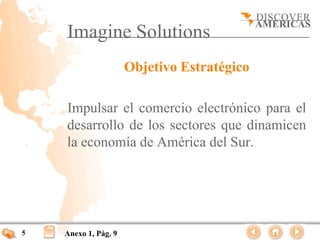

Imagine Solutions
                      Objetivo Estratégico

    Impulsar el comercio electrónico para el
    desarrollo de los sectores que dinamicen
    la economía de América del Sur.

5   Anexo 1, Pág. 9
Presentación del Proyecto

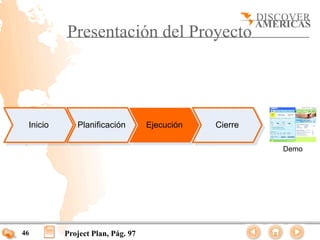

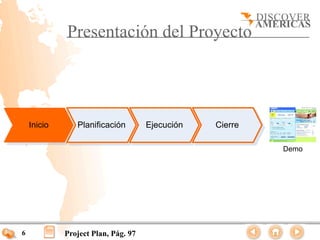

    Inicio      Planificación        Ejecución   Cierre

                                                          Demo

6            Project Plan, Pág. 97
Inicio del Proyecto
          • Imagine Solutions
             •   Requerimos de un alto grado de creatividad e innovación
                  I+D
             •   Equipo motivado y participativo
             •   Promovemos concursos para crear ideas de negocios

      Premio “Idea” a la creatividad e innovación
      •   Formación profesional
      •   Oportunidades de promoción
      •   Financiamiento para el desarrollo de la idea

    Desarrollar un Plan de Negocio, para determinar la
       Viabilidad Técnica, Económica y Financiera
7         Plan del Negocio, Pág. 5
Presentación del Proyecto
     • Modelo de Negocio
                       Es un Proyecto e-Business orientado al
                       turismo integral en América del Sur

                                                               Operadores
                  Turistas
                                                                Turísticos

                               e-commerce      e-marketplace

       Paisaje
                                        Sistema
       Biodiversidad                  Administrativo
       Cultura

8   Plan del Negocio, Pág. 5
Inicio del Proyecto
               • Plan de Negocio
                   – Viabilidad Técnica ¿Tenemos capacidad?
                         Personal competente, experimentado y capacitado
                         Infraestructura, equipos y recursos para el desarrollo de
                          proyectos
                         Experiencia en el sector

Banca       Consumo     Telecomunicaciones Gubernamental y turístico
Santander   Carrefour   AT&T               AICD
BBVA        Éxito       Telefónica         Portal Ecológico – Fundación Bakus del Perú
Itau        Macro                          Portal del Páramo (FMAM)
Atlántico   Sears                          Cultura y Biodiversidad Perú – Brasil
            Wall mart                      Promperú

   9            Plan del Negocio, Pág. 8
Inicio del Proyecto
     • Plan de Negocio
       – Viabilidad Económica ¿Por qué turismo?
           • Análisis de la Demanda Mundial
                            El sector de Turismo y Transportes
                             Internacionales representa el 8% del comercio
                             mundial ($ 555 mil millones/año)
                                 Según la OMT
                                  2020: $ 2 billones
                                  Tasa de crecimiento anual: 4.1%,

                                     El 2004, el 64% de turistas contrataron
                                              servicios por Internet
                                  (pasajes aéreos, reserva de hoteles, paquetes)

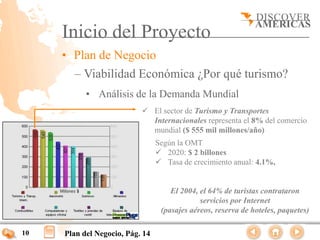

10   Plan del Negocio, Pág. 14
Inicio del Proyecto
     • Plan de Negocio
       – Viabilidad Económica ¿Por qué turismo?
           • Análisis de la Demanda América del Sur

                                  El turismo en América del Sur representa el
                                   tercer mayor ingreso ($28 mil millones/año),
                                   después del crudo de petróleo y el petróleo
                                   transformado
                                                                      Comunidad Andina: Ingresos por Turismo Receptivo

                                                               3500                                                                               60
                                                               3000

                                         Millones de Dólares
                                                                                                                                                  50

                                                                                                                                                       Porcentaje (%)
                                                               2500
                                                                                                                                                  40
                                                               2000
                                                                                                                                                  30
                                                               1500
                                                                                                                                                  20
                                                               1000
                                                               500                                                                                10
                                                                 0                                                                                0
                                                                      1994   1995   1996   1997    1998    1999    2000   2001    2002   2003

                                                                             Millones de dolares          Participación en el sector productivo

11   Plan del Negocio, Pág. 16
Inicio del Proyecto
     • Plan de Negocio
       – Viabilidad Económica
           • Análisis de la Oferta

12   Plan del Negocio, Pág. 21
Inicio del Proyecto
            • Plan de Negocio
               – Viabilidad Financiera
                   • Fuentes de financiamiento
       Buscar el financiamiento del proyecto
     • Banco (18%)
     • Recursos propios (comprometidos)
     • Agencia de Cooperación (empleos, beneficios para América  Turismo)
                     • AICD cliente  presento plan de negocio  facilitaron las bases

                     • AICD nos exige una rentabilidad del 12%, y 5% de interés

                     • Reembolso del financiamiento a partir del año que el proyecto
                       genere ingresos

13           Project Plan, Pág. 16
Inicio del Proyecto
     • Plan de Negocio
        – Viabilidad Financiera
           • Fuente de financiamiento
                • Exige Coste, Tiempo y Calidad en los Entregables

                               Project Charter

14   Project Plan, Pág. 9
Presentación del Proyecto

 Inicio      Planificación        Ejecución   Cierre

                                                       Demo

15        Project Plan, Pág. 97

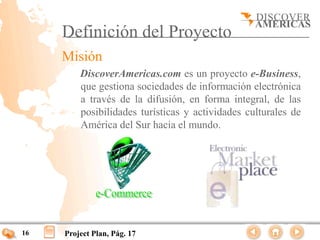

Definición del Proyecto
     Misión
         DiscoverAmericas.com es un proyecto e-Business,
         que gestiona sociedades de información electrónica
         a través de la difusión, en forma integral, de las
         posibilidades turísticas y actividades culturales de
         América del Sur hacia el mundo.

16   Project Plan, Pág. 17
Objetivos
     • Piloto: Difundir información
       turística y cultural de Perú y
       Colombia
     • Aplicaciones: Enlace entre turistas y
       operadores turísticos
     • Puntos de encuentro
       comercial

17   Project Plan, Pág. 17
¿Quiénes participan?

18
Diseño de Solución

                                       §   Aplicación basada en web
                               Site    §   Modular, Escalable e integrable
     Portal e-Commerce       Manager        Portal e-Marketplace
                                       §   Arquitectura 3 Capas
                                       §   Fácil administración

19        Anexo 4, Pág. 13
Diseño de Solución

                               Site
     Portal e-Commerce       Manager   Portal e-Marketplace

20        Anexo 4, Pág. 13
Diseño de Solución
                         Front-End
                                                                     Site
                                                                   Manager
Portal e-Commerce

                                                  Sistema de Compra de
                                                       Vuelos, Hoteles y
                         Back-End                    Paquetes Turísticos

                    21         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                    Site
                                                                  Manager
Portal e-Commerce

                                                  Consultas y Reservas

                         Back-End

                    22         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                      Site
                                                                    Manager
Portal e-Commerce

                                                    Registro de Usuarios

                         Back-End

                    23         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                     Site
                                                                   Manager
Portal e-Commerce

                                                               Noticias
                                                        Guías Turísticas
                         Back-End                 Tips, Foros, Encuestas

                    24         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                    Site
                                                                  Manager
Portal e-Commerce

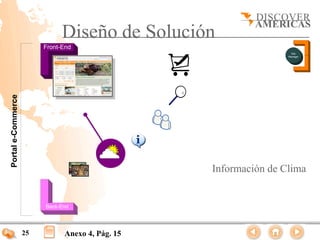

                                                  Información de Clima

                         Back-End

                    25         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                  Site
                                                                Manager
Portal e-Commerce

                                                    Galería de Fotos
                                                           Archivos
                         Back-End                            Mapas

                    26         Anexo 4, Pág. 15
Diseño de Solución
                         Front-End
                                                                           Site
                                                                         Manager
Portal e-Commerce

                                                  Administración de Usuarios
                                                                  Publicidad
                                                                   Boletines
                                                                  Contenido
                                                          Paquetes Turísticos
                                                                    Archivos
                                                                 Estadísticas
                         Back-End                                   Compras

                    27         Anexo 4, Pág. 20
Diseño de Solución

                          Site
                        Manager   Portal e-Marketplace

28   Anexo 4, Pág. 16
Diseño de Solución
                                    Front-End
       Site
     Manager

                                                Portal e-Marketplace
Registro de Clientes
Ofertas y Demandas
Directorio de Clientes
Servicios informativos
Micrositios
                                    Back-End

29             Anexo 4, Pág. 16
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Administración de
Noticias, Artículos y
Eventos.
                                      Back-End

  30             Anexo 4, Pág. 21
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Inclusión de archivos,
videos y documentos.

                                      Back-End

  31             Anexo 4, Pág. 23
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Administración de
clientes, perfiles de
usuarios y estadísticas.
                                      Back-End

  32             Anexo 4, Pág. 29
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Creación de Micrositios,
diseño y estructura

                                      Back-End

  33             Anexo 4, Pág. 28
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Envío de boletines
electrónicos
personalizados
                                      Back-End

  34             Anexo 4, Pág. 31
Diseño de Solución
                                      Front-End
         Site
       Manager

                                                  Portal e-Marketplace
Seguimiento de ofertas y
demandas

                                      Back-End

  35             Anexo 4, Pág. 16
Diseño de Solución
                                  `

                            Clientes
                          Corporativos              Usuario Final

                                                                      Site
                                                                    Manager
                  Site
                Manager

                                         Internet

            Proveedores de
              Información

36   Anexo 4, Pág. 11

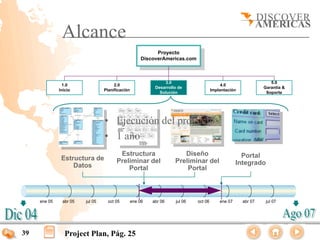

Alcance
                                                            Proyecto
                                                      DiscoverAmericas.com

                                                                3.0                                               5.0
                1.0                    2.0                                                  4.0
                                                            Desarrollo de                                      Garantía &
              Inicio              Planificación                                        Implantación
                                                              Solución                                          Soporte

                                                            • Plan del Negocio
                                                            • Project Charter
                                                            • 1 mes

     ene 05     abr 05   jul 05     oct 05        ene 06   abr 06    jul 06   oct 06       ene 07     abr 07    jul 07

37               Anexos 1 y 3
Alcance
                                                           Proyecto
                                                     DiscoverAmericas.com

                                                               3.0                                                5.0
                1.0                   2.0                                                   4.0
                                                           Desarrollo de                                       Garantía &
              Inicio             Planificación                                         Implantación
                                                             Solución                                           Soporte

                                                                   • Definición de actividades,
                                                                     recursos, tiempos y costos.
                                                                   • Desarrollo de Planes para el
                                                                     Soporte y Control del
                                                                     Proyecto
                                                                   • 5 meses

     ene 05    abr 05   jul 05     oct 05        ene 06   abr 06     jul 06   oct 06       ene 07     abr 07    jul 07

38               Project Plan
Alcance
                                                           Proyecto
                                                     DiscoverAmericas.com

                                                               3.0                                                5.0
                1.0                   2.0                                                   4.0
                                                           Desarrollo de                                       Garantía &
              Inicio             Planificación                                         Implantación
                                                             Solución                                           Soporte

                                 • Ejecución del proyecto
                                 • 1 año
                                        Estructura                     Diseño                         Portal
               Estructura de           Preliminar del               Preliminar del
                   Datos                                                                            Integrado
                                           Portal                       Portal

     ene 05    abr 05   jul 05     oct 05        ene 06   abr 06     jul 06   oct 06       ene 07     abr 07    jul 07

39               Project Plan, Pág. 25
Alcance
                                                             Proyecto
                                                       DiscoverAmericas.com

                                                                 3.0                                                5.0
                 1.0                    2.0                                                   4.0
                                                             Desarrollo de                                       Garantía &
               Inicio              Planificación                                         Implantación
                                                               Solución                                           Soporte

                                  • Puesta en línea del piloto
                                  • Pruebas y cambios
     Documentación                • Pruebas
                                    6 meses     Pruebas       Pruebas                                            Documentación
     Puesta en Línea              Comportamiento                 BackEnd                    FrontEnd              de Cambios

      ene 05    abr 05   jul 05      oct 05        ene 06   abr 06     jul 06   oct 06       ene 07     abr 07    jul 07

40                Project Plan, Pág. 27
Alcance
                                                           Proyecto
                                                     DiscoverAmericas.com

                                                               3.0                                                5.0
                1.0                   2.0                                                   4.0
                                                           Desarrollo de                                       Garantía &
              Inicio             Planificación                                         Implantación
                                                             Solución                                           Soporte

          • Monitoreo y gestión de
            información
          • Capacitación
                                                                                 Documentos                     Documentos
          • 3 meses                                                               Asistencia                    Transferencia

     ene 05    abr 05   jul 05     oct 05        ene 06   abr 06     jul 06   oct 06       ene 07     abr 07    jul 07

41               Project Plan, Pág. 29
Alcance
              • Proceso de Aceptación

                Revisión                                           Registro de
 Envío del                     Cambios      Documento    Firma de      la
                  del
Documento                     solicitados     Final     Aceptación Aceptación
               Documento

42           Project Plan, Pág. 80
Cronograma

                  • Ruta crítica
                  • Depedencias
                  • Fast Tracking

43   Anexo 6
Recursos del Proyecto
             Recurso Técnico                      Recurso Humano
     §   2 Servidores externos (web/DB)
     §   1 Servidor interno               §   Jefe de Proyecto
                                          §   Gerentes Diseño y Desarrollo
     §   6 Estaciones de trabajo
                                          §   Arquitecto de Información.
     §   7 laptops
                                          §   Responsable de Aseguramiento
     §   1 Router
                                              de Calidad.
     §   1 Switcher
                                          §   Desarrolladores
     §   1 Firewall
                                          §   Diseñador Gráfico y Multimedia.
     §   1 UPS Server
                                          §   Programadores Junior
     §   13 UPS Estaciones de trabajo
                                          §   Redactor de Contenido.
     §   3 Impresoras
                                          §   Asistente Administrativo.
     §   1 Escaner
     §   Licencias de SQL
     §   Licencia Site Manager
     §   Conectividad
     §   Mantenimiento
     §   Servicios vía web: Sabre,
         Verisign, BBB, Webpublicitee,
         etc.

44   Project Plan, Pag. 45
Recursos del Proyecto

                                            Project Manager

            Asistente Administrativo                          Ejecutivo Ventas

Gerente de Desarrollo          Gerente de Diseño     Arquitecto de Información   Resp. Calidad

  Desarrolladores               Diseñadores            Redactor de contenido

Programadores Junior

    45              Project Plan, Pag. 47
Presentación del Proyecto

 Inicio      Planificación        Ejecución   Cierre

                                                       Demo

46        Project Plan, Pág. 97
Calidad del Proyecto
Describe           los
                                               Plan de
lineamientos      para                        Recursos
asegurar     que     el
                               Plan de
proyecto se lleve         Administración de
                                                                Plan de
                                                           Aprovisionamiento
acabo de acuerdo a         la Configuración
las especificaciones.

                     Plan de                   Plan de             Plan de Control
                   Comunicación                Calidad             Y Seguimiento

                              Plan de                       Plan de Control
                           Gestión Riesgos                    de Cambios

                                               Plan de
                                              Aceptación

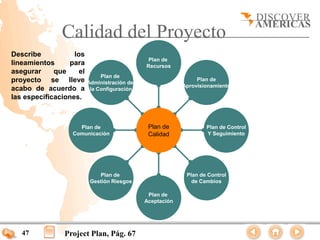

   47           Project Plan, Pág. 67
Calidad del Proyecto
                                                                  Asegura el uso
                                Plan de                           efectivo de los
                               Recursos
                                                                  recursos:
                Plan de
                                                 Plan de          materiales    y
           Administración de
                                            Aprovisionamiento     humanos.
            la Configuración

         Plan de                Plan de             Plan de Control
       Comunicación             Calidad             Y Seguimiento

               Plan de                       Plan de Control
            Gestión Riesgos                    de Cambios

                                Plan de
                               Aceptación

48   Project Plan, Pág. 67
Calidad del Proyecto
                                Plan de
                               Recursos
                                                                      Define el proceso
                                                                      para             la
                Plan de
           Administración de
                                                 Plan de              adquisición     de
                                            Aprovisionamiento         bienes y servicios
            la Configuración

         Plan de                Plan de             Plan de Control
       Comunicación             Calidad             Y Seguimiento

               Plan de                       Plan de Control
            Gestión Riesgos                    de Cambios

                                Plan de
                               Aceptación

49   Project Plan, Pág. 67
Calidad del Proyecto
                                Plan de
                               Recursos
                Plan de
                                                 Plan de
           Administración de
                                            Aprovisionamiento
            la Configuración

         Plan de                Plan de             Plan de Control
       Comunicación             Calidad             Y Seguimiento

                                                                      Referencia para
               Plan de                       Plan de Control          el     control    y
            Gestión Riesgos                    de Cambios             seguimiento
                                Plan de                               sistemático,     de
                               Aceptación                             las      variables:
                                                                      coste,      tiempo,
                                                                      alcance, calidad.

50   Project Plan, Pág. 67
Calidad del Proyecto
                                Plan de
                               Recursos
                Plan de
                                                 Plan de
           Administración de
                                            Aprovisionamiento
            la Configuración

         Plan de                Plan de             Plan de Control
       Comunicación             Calidad             Y Seguimiento

                                                                      Provee
               Plan de                       Plan de Control          mecanismos para
            Gestión Riesgos                    de Cambios             gestionar   los
                                Plan de                               cambios.
                               Aceptación

51   Project Plan, Pág. 67
Calidad del Proyecto
                                Plan de
                               Recursos
                Plan de
                                                 Plan de
           Administración de
                                            Aprovisionamiento
            la Configuración

         Plan de                Plan de             Plan de Control
       Comunicación             Calidad             Y Seguimiento

                                                                 Guía    para      la
               Plan de                       Plan de Control
            Gestión Riesgos                    de Cambios
                                                                 aceptación       de
                                                                 cada     actividad,
                                Plan de                          producto o hito
                               Aceptación                        del proyecto.

52   Project Plan, Pág. 67
Calidad del Proyecto
                                             Plan de
                                            Recursos
                             Plan de
                                                              Plan de
                        Administración de
                                                         Aprovisionamiento
                         la Configuración

                      Plan de                Plan de             Plan de Control
                    Comunicación             Calidad             Y Seguimiento

Identifica    los
riesgos,       su
impacto         y           Plan de                       Plan de Control
determinar               Gestión Riesgos                    de Cambios
acciones para
                                             Plan de
eliminarlos     o                           Aceptación
minimizarlos:
contingencias.

  53            Project Plan, Pág. 67
Calidad del Proyecto
                                                Plan de
                                               Recursos
                                Plan de
                                                                 Plan de
                           Administración de
                                                            Aprovisionamiento
                            la Configuración
Asegura         la
comunicación e
interacción
oportuna entre
las    audiencias        Plan de                Plan de             Plan de Control
que participan en      Comunicación             Calidad             Y Seguimiento
el proyecto.

                               Plan de                       Plan de Control
                            Gestión Riesgos                    de Cambios

                                                Plan de
                                               Aceptación

      54             Project Plan, Pág. 67
Calidad del Proyecto
Provee técnicas y
procedimientos                               Plan de
                                            Recursos
para el manejo de
la documentación             Plan de
                                                              Plan de
                        Administración de
                                                         Aprovisionamiento
                         la Configuración

                      Plan de                Plan de             Plan de Control
                    Comunicación             Calidad             Y Seguimiento

                            Plan de                       Plan de Control
                         Gestión Riesgos                    de Cambios

                                             Plan de
                                            Aceptación

   55           Project Plan, Pág. 67
Calidad del Proyecto
     Indicadores de Gestión
      Punto de Control                            Parámetros
                             o   Tiempo
                             o   Funcionalidad
                             o   Cumplimiento de Especificaciones
      Entregables
                             o   Pruebas de comportamiento, transaccionales y de
                                 usuario final.

                             o   Tiempo
                             o   Contenido
      Documentación
                             o   Registros de actividades

                             o   Cumplimiento de procedimientos
      Metodología
                             o   Desarrollo de acciones preventivas y correctivas
      Acciones de Mejora     o   Retroalimentación

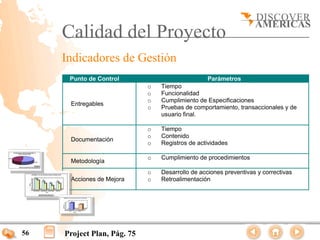

56   Project Plan, Pág. 75
Admón. Configuración

                                                             5
                                                         4
                                                     3
                                                 2
                                             1
                                                                    Comunicación entre
                                         Generación de Reportes
         Repositorio de                                                 usuarios
            Archivo

                                                                  Control, Seguimiento y Asignación
      Lecciones Aprendidas                                              de Tareas y recursos

     Comunicación con Clientes   Sistema Gestión de Proyectos       Reporte de Incidencias
                                            (SGP)

57          Project Plan, Pág. 99
Aprovisionamiento
     Criterios de selección de proveedores
          C riterio s                         D escrip ción
     G estión                 o   E ntrega de docum entación .
                              o   E specificaciones técnicas del producto .
                              o   E x periencia en el ram o .
                              o   C ertificación de insum os y serv icios.

     C om ercial              o   C om petitiv idad en el precio .
                              o   C ondiciones de pago .
                              o   C ondiciones de garantía.
                              o   P osicionam iento en el m ercado .

     Logística                o   C um plim iento / env ío y entrega .
                              o   S oporte técnico .
                              o   C ontrol de calidad .

58   Project Plan, Pág. 113
Aprovisionamiento
      Recurso         Proveedor            Tipo de Negociación
     Hosting                      Contratos tipos.

     Paymant                      Empresas son reconocidas a nivel
     Gateway                      internacional por su experiencia y
                                  cumplimiento.
     CRS

     Software                     Alianza estratégica - 2 años, se definen
                                  términos     y     condiciones     según
                                  especificaciones de los proyectos.

                                  Control y soporte técnico.

59       Project Plan, Pág. 113
Comunicaciones
     ¿Cuáles son nuestras audiencias?
                                          Director General

                                                                      Resp. Regional
                                                                     Sudamérica AICD
                                          Director Oficina
                                           de Proyectos

                                          Project Manager                  PM AICD

                Gerente de                    Gerente de                      Arquitecto de
                Desarrollo                     Diseño                         Información

      Desarrollador    Desarrollador   Diseñador     Desarrollador            Redactora de
        FrontEnd         BackEnd        Gráfico       Multimedia               Contenido

      Programador      Programador
         Júnior           Júnior

60   Project Plan, Pág. 87
Comunicaciones
     ¿Cuáles son nuestras audiencias?
                                          Director General
           Comité
          Directivo
                                                                      Resp. Regional
                                                                     Sudamérica AICD
                                          Director Oficina
                                           de Proyectos

                                          Project Manager                  PM AICD

                Gerente de                    Gerente de                      Arquitecto de
                Desarrollo                     Diseño                         Información

      Desarrollador    Desarrollador   Diseñador     Desarrollador            Redactora de
        FrontEnd         BackEnd        Gráfico       Multimedia               Contenido

      Programador      Programador
         Júnior           Júnior

61   Project Plan, Pág. 87
Comunicaciones
     ¿Cuáles son nuestras audiencias?
                                          Director General

                                                                      Resp. Regional
                                                                     Sudamérica AICD
         Comité de                        Director Oficina
          Gestión                          de Proyectos

                                          Project Manager                  PM AICD

                Gerente de                    Gerente de                      Arquitecto de
                Desarrollo                     Diseño                         Información

      Desarrollador    Desarrollador   Diseñador     Desarrollador            Redactora de
        FrontEnd         BackEnd        Gráfico       Multimedia               Contenido

      Programador      Programador
         Júnior           Júnior

62   Project Plan, Pág. 87
Comunicaciones
     ¿Cuáles son nuestras audiencias?
                                          Director General

                                                                      Resp. Regional
                                                                     Sudamérica AICD
                                          Director Oficina
                                           de Proyectos

          Equipos
          Técnicos
                                          Project Manager                  PM AICD

                Gerente de                    Gerente de                      Arquitecto de
                Desarrollo                     Diseño                         Información

      Desarrollador    Desarrollador   Diseñador     Desarrollador            Redactora de
        FrontEnd         BackEnd        Gráfico       Multimedia               Contenido

      Programador      Programador
         Júnior           Júnior

63   Project Plan, Pág. 87
Comunicaciones
     ¿Qué medios se establecieron?
                                    Medios
                             Reuniones de Avance
      Comunicación           (Comité y Técnicas)
         Oral                Teléfono
                             Videoconferencia
                             Informes de Estado y
                             Minutas
      Comunicación
         Escrita             Fax
                             E-mail
                             Office XP
      Aplicaciones           MS Visio
      de Software y
                             MS Project
      Herramientas
      Tecnológicas           Sistema de Gestión de
                             Proyectos (SGP)

64   Project Plan, Pág. 87
Comunicaciones
     ¿Qué mecanismos se definieron?

             • Lineamiento de ejecución
               (mensaje/objetivo,      audiencia,     emisor
               responsable, medio, frecuencia, mecanismo de
               retroalimentación)
             • Procedimientos
             • Medios
             • Formatos a emplear
             • Niveles de escalamiento (riesgos, cambios,
               incidencias, etc.)

65   Project Plan, Pág. 87
Control y Seguimiento
     • ¿Cuándo y qué hay que controlar?

66   Project Plan, Pág. 123
Control y Seguimiento
          • ¿Cómo hay que controlar?
           Reuniones de Avance: estado del proyecto, cambios, riesgos e
                           incidencias y desviaciones

Tiempo      • Seguimiento al cronograma
            • Earned Value (ejecución vs.                           Linea Base para el Proyecto

            planificación)                                            DiscoverAmericas.com

Costes      • Costes por naturaleza                                                                                        $250.00

                                                                                                                          $200.00

            funcional

                                                                                                                                     Presupuesto
                                                                                                                                      Acumulado
                                                                                                                          $150.00

            • Cuadro de cuenta de costes                                                                                  $100.00

                                                                                                                          $50.00

            • Revisión de entregables                                                                                     $0.00

Calidad     • Pruebas                                                                  12 13
                                                                                             14 15 16
                                                                                                      17 18
                                                                                                            19 20
                                                                                                                  21 22

                                                                             9   10 11
                                                                     7   8                        Meses

            • Auditoria interna
                                                            5   6
                                                    3   4
                                                2
                                            1

Alcance     • Esta asociado con los otros
            procesos de control
67        Project Plan, Pág. 124
Control de Cambios
                  • ¿Cómo se gestionan los Cambios?

                       Líder técnico / Project Manager              Project Manager
Programadores
    Junior

                   Identificar     Identificar       Definir      Evaluar
    Identificar
                   su Razón            a             Plan de   Plan (Costos,     Solicitar
       el
                   e Impacto     Involucrados        Acción      Tiempo y       Aprobación
     Cambio
                                                                Recursos)

                                                                        Comité Directivo
                                                  Cambios Externos
                                                                        PM
                                                 Cambios Internos
                                                                        Comité de Gestión

     68           Project Plan, Pág. 109
Gestión de Riesgos

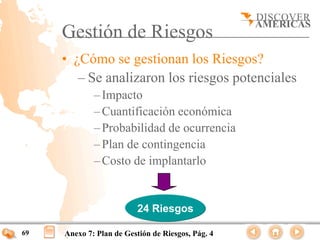

     • ¿Cómo se gestionan los Riesgos?
        – Se analizaron los riesgos potenciales
             – Impacto
             – Cuantificación económica
             – Probabilidad de ocurrencia
             – Plan de contingencia
             – Costo de implantarlo

                          24 Riesgos

69   Anexo 7: Plan de Gestión de Riesgos, Pág. 4
Gestión de Riesgos

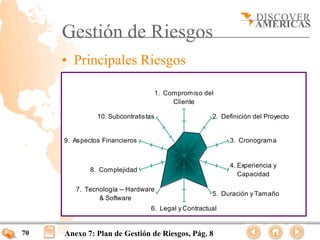

     • Principales Riesgos

                                     1. Compromiso del
                                          Cliente

               10. Subcontratistas                   2. Definición del Proyecto

     9. Aspectos Financieros                              3. Cronograma

                                                          4. Experiencia y
             8. Complejidad
                                                             Capacidad

        7. Tecnología -- Hardware
                                                     5. Duración y Tamaño
               & Software
                                6. Legal y Contractual

70   Anexo 7: Plan de Gestión de Riesgos, Pág. 8
Gestión de Riesgos
               Ejemplo: Riesgos y Acciones de Mitigación
               – 5. Duración y Tamaño

                         - Aplicación para detección de errores en transacciones
                         y transferencias (Eliminación)
                         - Desactivación automática del servicio afectado (Contingencia)
     Interacción con
     diversos sistemas   - Póliza de seguros contra terceros (Transferencia)

               – 7. Tecnología – HW y SW
                         - Encriptación de información (Eliminación)
                         - Pruebas de software contra intromisiones (Eliminación)
     Violación de        - Establecimiento de una VPN (Eliminación)
     seguridad

71            Anexo 7: Plan de Gestión de Riesgos, Pág. 12
Análisis Financiero
       – Inversión inicial
          Por Rubro Presupuestal
                 Id              T ip o d e R ecu rso          C o sto
                                                               T o tal
           1.0          H u m an o s                           $147.083
           2.0          M ateriales
             2.1          H ardw are interno                    $23.040
             2.2          H ardw are externo                     $7.740
             2.3          S ervicios                            $20.934
             2.4          S oftw are                            $19.750
           3.0          P u blicid ad                           $24.000
           4.0          A d m in istración G en eral            $31.500
           5.0          Im p revisto s                           $8.700
                                 T o tal                       $282.747

          Por Fase de Ejecución
                 Desarrollo      Implantación           G&Soporte
                 $ 168.517         $ 86.345              $ 27.885

72   Plan del Negocio, Pág. 49
Análisis Financiero

                                  – Plan de Ventas - Turismo
                                       Nº de Turistas por Escenario                             10%

                                                                                             Pasajes
                    2500
                                                                                         Internacionales
                                                                                                 2250
Paquete Turístico
                    Cuzco
                    2000                                                     2000         Norte América
                                                                             1900
                                                                                             Europa
                                                                                                 1750
                    1500                           1500                                        Asia
                              1250                                                              1250
        10%
                    1000      1000                                           1000
                                                   900
                       Pasajes
                          700
                     500
                     Regionales
                        0    40                    45                        50                  50
                                                           Reserva
                        Inicio
                        5%                    Promedio                 Optimista            Esperado
                                                          de Hoteles
                            Europa        Asia           América del Norte          América del Sur
                                                                               5%

    73                        Plan del Negocio, Pág. 55
Análisis Financiero

         – Plan de Ventas – Soluciones Web
                                              Publicidad

                                                             Web Server
                                                           DataBase Server
                                  DB Server

     Diseño y Rediseño Web

74    Plan del Negocio, Pág. 54
Análisis Financiero

       – Plan de Marketing               Posicionamiento
                            Primer portal turístico de América del Sur

                Diferenciadores
                 • Venta de productos y servicios integrales,
                   turísticos y culturales, de América del Sur.
                 • Amplia oferta de turismo de aventura y
                   ecoturismo.
                 • Precio competitivo.
                 • Promociones exclusivas.

75   Plan del Negocio, Pág. 41
Análisis Financiero

           – Flujo Económico y Financiero
     $500.000                    In d ic a d o re s e c o n o m ic o s
     $450.000         T asa d e R evalo ración                                12 %           $410.797       $440.144
                                                                           $407.297
     $400.000         V alor Actual N eto                            211.165 $

     $350.000         T asa Internadde a detorno fin a n c ie ro s
                                 In ic R o re s                               34%                $354.789
                                                       $339.643
                      B eneficio R evalo ración
                              e / C oste
                      T asa d$272.254                                        121,7
                                                                               %
     $300.000
                                                                                                            $282.747
                       V alor Actual N eto                               57.557 $            $233.207
     $250.000                       $217.572           $224.415            $231.179                         $237.457
                       T asa Interna de R etorno                             17%
     $200.000                                                                                               $202.687
                       B eneficio / C oste                                     1,2
                                                                           $176.118          $177.590
     $150.000
                                                       $115.227
     $100.000                                                              $81.719
                                                                                             $82.749
      $50.000                        $54.683
                                                       $39.095
           $-
                                      $-3.286
                0                1                 2                 3                   4                  5
     $-50.000
                                                       Años
                    Inversión                     Ingresos                            Egresos
                    Flujo Económico               Flujo Financiero

76     Plan del Negocio, Pág. 61
Presentación del Proyecto

 Inicio      Planificación        Ejecución   Cierre

                                                       Demo

77        Project Plan, Pág. 97
Cierre del Proyecto
                                       Project Manager

            Asistente Administrativo                      Ejecutivo Ventas

Gerente de Desarrollo        Gerente de Diseño   Arquitecto de Información   Resp. Calidad

  Desarrolladores              Diseñadores        Redactor de contenido

Programadores Junior

                                             Fecha de Cierre: 28 Agosto 2007
78                                     Project Plan, Pág. 120
Conclusiones
     DiscoverAmericas.com es:
       1. Idea de negocio propias
       2. Rentable
       3. Consolida las características de los productos
          existentes en el mercado
       4. Metodología de gestión de proyectos, basada
          en PMI
       5. Alianzas con
          proveedores estratégicos
       6. Alineación con los objetivos
          estratégicos de la Imagine
          Solution e AICD
79
Proyecto “DiscoverAmericas.com”

                            Preparado por:
                                José Franco
                                Luis Llaque
                       María Elena Mendoza
                         Mónica Rodríguez
                             Carolina Uribe

Presentacionfinal final

  • 1.
    Índice • ¿Quiénes Somos? • Planes del Proyecto • Inicio del Proyecto – Calidad del Proyecto • Objetivos – Admón. Configuración – Aprovisionamiento • Participantes – Comunicación • Diseño de Solución – Control y Seguimiento • Alcance – Control de Cambios • Cronograma – Riesgos • Recursos • Análisis Financiero • Cierre 1
  • 2.
    ¿Quienes Somos? “Cumplimos lo que ofrecemos y crecemos junto a nuestros clientes” 2 Anexo 1, Pág. 6
  • 3.
    Imagine Solutions Una empresa especializada en el desarrollo de soluciones tecnológicas Nuestro productos y servicios: • Consultoría en proyectos de Tecnología de Información • E-marketing  banners y micrositios • E-commerce  B2B y B2C • Web Development 3 Anexo 1, Pág. 7
  • 4.
    Imagine Solutions Ubicación: Miami Ingresos: Balance positivo en los últimos años US$ 300,000 anuales 4
  • 5.
    Imagine Solutions Objetivo Estratégico Impulsar el comercio electrónico para el desarrollo de los sectores que dinamicen la economía de América del Sur. 5 Anexo 1, Pág. 9
  • 6.
    Presentación del Proyecto Inicio Planificación Ejecución Cierre Demo 6 Project Plan, Pág. 97
  • 7.
    Inicio del Proyecto • Imagine Solutions • Requerimos de un alto grado de creatividad e innovación  I+D • Equipo motivado y participativo • Promovemos concursos para crear ideas de negocios Premio “Idea” a la creatividad e innovación • Formación profesional • Oportunidades de promoción • Financiamiento para el desarrollo de la idea Desarrollar un Plan de Negocio, para determinar la Viabilidad Técnica, Económica y Financiera 7 Plan del Negocio, Pág. 5
  • 8.
    Presentación del Proyecto • Modelo de Negocio Es un Proyecto e-Business orientado al turismo integral en América del Sur Operadores Turistas Turísticos e-commerce e-marketplace Paisaje Sistema Biodiversidad Administrativo Cultura 8 Plan del Negocio, Pág. 5
  • 9.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Técnica ¿Tenemos capacidad?  Personal competente, experimentado y capacitado  Infraestructura, equipos y recursos para el desarrollo de proyectos  Experiencia en el sector Banca Consumo Telecomunicaciones Gubernamental y turístico Santander Carrefour AT&T AICD BBVA Éxito Telefónica Portal Ecológico – Fundación Bakus del Perú Itau Macro Portal del Páramo (FMAM) Atlántico Sears Cultura y Biodiversidad Perú – Brasil Wall mart Promperú 9 Plan del Negocio, Pág. 8
  • 10.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Económica ¿Por qué turismo? • Análisis de la Demanda Mundial  El sector de Turismo y Transportes Internacionales representa el 8% del comercio mundial ($ 555 mil millones/año) Según la OMT  2020: $ 2 billones  Tasa de crecimiento anual: 4.1%, El 2004, el 64% de turistas contrataron servicios por Internet (pasajes aéreos, reserva de hoteles, paquetes) 10 Plan del Negocio, Pág. 14
  • 11.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Económica ¿Por qué turismo? • Análisis de la Demanda América del Sur  El turismo en América del Sur representa el tercer mayor ingreso ($28 mil millones/año), después del crudo de petróleo y el petróleo transformado Comunidad Andina: Ingresos por Turismo Receptivo 3500 60 3000 Millones de Dólares 50 Porcentaje (%) 2500 40 2000 30 1500 20 1000 500 10 0 0 1994 1995 1996 1997 1998 1999 2000 2001 2002 2003 Millones de dolares Participación en el sector productivo 11 Plan del Negocio, Pág. 16
  • 12.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Económica • Análisis de la Oferta 12 Plan del Negocio, Pág. 21
  • 13.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Financiera • Fuentes de financiamiento Buscar el financiamiento del proyecto • Banco (18%) • Recursos propios (comprometidos) • Agencia de Cooperación (empleos, beneficios para América  Turismo) • AICD cliente  presento plan de negocio  facilitaron las bases • AICD nos exige una rentabilidad del 12%, y 5% de interés • Reembolso del financiamiento a partir del año que el proyecto genere ingresos 13 Project Plan, Pág. 16
  • 14.
    Inicio del Proyecto • Plan de Negocio – Viabilidad Financiera • Fuente de financiamiento • Exige Coste, Tiempo y Calidad en los Entregables Project Charter 14 Project Plan, Pág. 9
  • 15.
    Presentación del Proyecto Inicio Planificación Ejecución Cierre Demo 15 Project Plan, Pág. 97
  • 16.
    Definición del Proyecto Misión DiscoverAmericas.com es un proyecto e-Business, que gestiona sociedades de información electrónica a través de la difusión, en forma integral, de las posibilidades turísticas y actividades culturales de América del Sur hacia el mundo. 16 Project Plan, Pág. 17
  • 17.
    Objetivos • Piloto: Difundir información turística y cultural de Perú y Colombia • Aplicaciones: Enlace entre turistas y operadores turísticos • Puntos de encuentro comercial 17 Project Plan, Pág. 17
  • 18.
  • 19.
    Diseño de Solución § Aplicación basada en web Site § Modular, Escalable e integrable Portal e-Commerce Manager Portal e-Marketplace § Arquitectura 3 Capas § Fácil administración 19 Anexo 4, Pág. 13
  • 20.
    Diseño de Solución Site Portal e-Commerce Manager Portal e-Marketplace 20 Anexo 4, Pág. 13
  • 21.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Sistema de Compra de Vuelos, Hoteles y Back-End Paquetes Turísticos 21 Anexo 4, Pág. 15
  • 22.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Consultas y Reservas Back-End 22 Anexo 4, Pág. 15
  • 23.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Registro de Usuarios Back-End 23 Anexo 4, Pág. 15
  • 24.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Noticias Guías Turísticas Back-End Tips, Foros, Encuestas 24 Anexo 4, Pág. 15
  • 25.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Información de Clima Back-End 25 Anexo 4, Pág. 15
  • 26.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Galería de Fotos Archivos Back-End Mapas 26 Anexo 4, Pág. 15
  • 27.
    Diseño de Solución Front-End Site Manager Portal e-Commerce Administración de Usuarios Publicidad Boletines Contenido Paquetes Turísticos Archivos Estadísticas Back-End Compras 27 Anexo 4, Pág. 20
  • 28.
    Diseño de Solución Site Manager Portal e-Marketplace 28 Anexo 4, Pág. 16
  • 29.

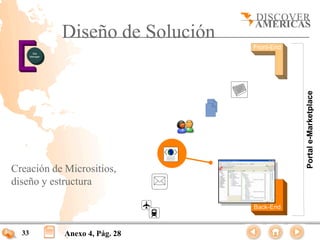

    Diseño de Solución Front-End Site Manager Portal e-Marketplace Registro de Clientes Ofertas y Demandas Directorio de Clientes Servicios informativos Micrositios Back-End 29 Anexo 4, Pág. 16
  • 30.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Administración de Noticias, Artículos y Eventos. Back-End 30 Anexo 4, Pág. 21
  • 31.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Inclusión de archivos, videos y documentos. Back-End 31 Anexo 4, Pág. 23
  • 32.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Administración de clientes, perfiles de usuarios y estadísticas. Back-End 32 Anexo 4, Pág. 29
  • 33.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Creación de Micrositios, diseño y estructura Back-End 33 Anexo 4, Pág. 28
  • 34.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Envío de boletines electrónicos personalizados Back-End 34 Anexo 4, Pág. 31
  • 35.
    Diseño de Solución Front-End Site Manager Portal e-Marketplace Seguimiento de ofertas y demandas Back-End 35 Anexo 4, Pág. 16
  • 36.
    Diseño de Solución ` Clientes Corporativos Usuario Final Site Manager Site Manager Internet Proveedores de Información 36 Anexo 4, Pág. 11
  • 37.
    Alcance Proyecto DiscoverAmericas.com 3.0 5.0 1.0 2.0 4.0 Desarrollo de Garantía & Inicio Planificación Implantación Solución Soporte • Plan del Negocio • Project Charter • 1 mes ene 05 abr 05 jul 05 oct 05 ene 06 abr 06 jul 06 oct 06 ene 07 abr 07 jul 07 37 Anexos 1 y 3
  • 38.
    Alcance Proyecto DiscoverAmericas.com 3.0 5.0 1.0 2.0 4.0 Desarrollo de Garantía & Inicio Planificación Implantación Solución Soporte • Definición de actividades, recursos, tiempos y costos. • Desarrollo de Planes para el Soporte y Control del Proyecto • 5 meses ene 05 abr 05 jul 05 oct 05 ene 06 abr 06 jul 06 oct 06 ene 07 abr 07 jul 07 38 Project Plan
  • 39.
    Alcance Proyecto DiscoverAmericas.com 3.0 5.0 1.0 2.0 4.0 Desarrollo de Garantía & Inicio Planificación Implantación Solución Soporte • Ejecución del proyecto • 1 año Estructura Diseño Portal Estructura de Preliminar del Preliminar del Datos Integrado Portal Portal ene 05 abr 05 jul 05 oct 05 ene 06 abr 06 jul 06 oct 06 ene 07 abr 07 jul 07 39 Project Plan, Pág. 25
  • 40.
    Alcance Proyecto DiscoverAmericas.com 3.0 5.0 1.0 2.0 4.0 Desarrollo de Garantía & Inicio Planificación Implantación Solución Soporte • Puesta en línea del piloto • Pruebas y cambios Documentación • Pruebas 6 meses Pruebas Pruebas Documentación Puesta en Línea Comportamiento BackEnd FrontEnd de Cambios ene 05 abr 05 jul 05 oct 05 ene 06 abr 06 jul 06 oct 06 ene 07 abr 07 jul 07 40 Project Plan, Pág. 27
  • 41.
    Alcance Proyecto DiscoverAmericas.com 3.0 5.0 1.0 2.0 4.0 Desarrollo de Garantía & Inicio Planificación Implantación Solución Soporte • Monitoreo y gestión de información • Capacitación Documentos Documentos • 3 meses Asistencia Transferencia ene 05 abr 05 jul 05 oct 05 ene 06 abr 06 jul 06 oct 06 ene 07 abr 07 jul 07 41 Project Plan, Pág. 29
  • 42.
    Alcance • Proceso de Aceptación Revisión Registro de Envío del Cambios Documento Firma de la del Documento solicitados Final Aceptación Aceptación Documento 42 Project Plan, Pág. 80
  • 43.
    Cronograma • Ruta crítica • Depedencias • Fast Tracking 43 Anexo 6
  • 44.
    Recursos del Proyecto Recurso Técnico Recurso Humano § 2 Servidores externos (web/DB) § 1 Servidor interno § Jefe de Proyecto § Gerentes Diseño y Desarrollo § 6 Estaciones de trabajo § Arquitecto de Información. § 7 laptops § Responsable de Aseguramiento § 1 Router de Calidad. § 1 Switcher § Desarrolladores § 1 Firewall § Diseñador Gráfico y Multimedia. § 1 UPS Server § Programadores Junior § 13 UPS Estaciones de trabajo § Redactor de Contenido. § 3 Impresoras § Asistente Administrativo. § 1 Escaner § Licencias de SQL § Licencia Site Manager § Conectividad § Mantenimiento § Servicios vía web: Sabre, Verisign, BBB, Webpublicitee, etc. 44 Project Plan, Pag. 45
  • 45.
    Recursos del Proyecto Project Manager Asistente Administrativo Ejecutivo Ventas Gerente de Desarrollo Gerente de Diseño Arquitecto de Información Resp. Calidad Desarrolladores Diseñadores Redactor de contenido Programadores Junior 45 Project Plan, Pag. 47
  • 46.
    Presentación del Proyecto Inicio Planificación Ejecución Cierre Demo 46 Project Plan, Pág. 97
  • 47.
    Calidad del Proyecto Describe los Plan de lineamientos para Recursos asegurar que el Plan de proyecto se lleve Administración de Plan de Aprovisionamiento acabo de acuerdo a la Configuración las especificaciones. Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Plan de Plan de Control Gestión Riesgos de Cambios Plan de Aceptación 47 Project Plan, Pág. 67
  • 48.
    Calidad del Proyecto Asegura el uso Plan de efectivo de los Recursos recursos: Plan de Plan de materiales y Administración de Aprovisionamiento humanos. la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Plan de Plan de Control Gestión Riesgos de Cambios Plan de Aceptación 48 Project Plan, Pág. 67
  • 49.
    Calidad del Proyecto Plan de Recursos Define el proceso para la Plan de Administración de Plan de adquisición de Aprovisionamiento bienes y servicios la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Plan de Plan de Control Gestión Riesgos de Cambios Plan de Aceptación 49 Project Plan, Pág. 67
  • 50.
    Calidad del Proyecto Plan de Recursos Plan de Plan de Administración de Aprovisionamiento la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Referencia para Plan de Plan de Control el control y Gestión Riesgos de Cambios seguimiento Plan de sistemático, de Aceptación las variables: coste, tiempo, alcance, calidad. 50 Project Plan, Pág. 67
  • 51.
    Calidad del Proyecto Plan de Recursos Plan de Plan de Administración de Aprovisionamiento la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Provee Plan de Plan de Control mecanismos para Gestión Riesgos de Cambios gestionar los Plan de cambios. Aceptación 51 Project Plan, Pág. 67
  • 52.
    Calidad del Proyecto Plan de Recursos Plan de Plan de Administración de Aprovisionamiento la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Guía para la Plan de Plan de Control Gestión Riesgos de Cambios aceptación de cada actividad, Plan de producto o hito Aceptación del proyecto. 52 Project Plan, Pág. 67
  • 53.
    Calidad del Proyecto Plan de Recursos Plan de Plan de Administración de Aprovisionamiento la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Identifica los riesgos, su impacto y Plan de Plan de Control determinar Gestión Riesgos de Cambios acciones para Plan de eliminarlos o Aceptación minimizarlos: contingencias. 53 Project Plan, Pág. 67
  • 54.
    Calidad del Proyecto Plan de Recursos Plan de Plan de Administración de Aprovisionamiento la Configuración Asegura la comunicación e interacción oportuna entre las audiencias Plan de Plan de Plan de Control que participan en Comunicación Calidad Y Seguimiento el proyecto. Plan de Plan de Control Gestión Riesgos de Cambios Plan de Aceptación 54 Project Plan, Pág. 67
  • 55.
    Calidad del Proyecto Proveetécnicas y procedimientos Plan de Recursos para el manejo de la documentación Plan de Plan de Administración de Aprovisionamiento la Configuración Plan de Plan de Plan de Control Comunicación Calidad Y Seguimiento Plan de Plan de Control Gestión Riesgos de Cambios Plan de Aceptación 55 Project Plan, Pág. 67
  • 56.
    Calidad del Proyecto Indicadores de Gestión Punto de Control Parámetros o Tiempo o Funcionalidad o Cumplimiento de Especificaciones Entregables o Pruebas de comportamiento, transaccionales y de usuario final. o Tiempo o Contenido Documentación o Registros de actividades o Cumplimiento de procedimientos Metodología o Desarrollo de acciones preventivas y correctivas Acciones de Mejora o Retroalimentación 56 Project Plan, Pág. 75
  • 57.
    Admón. Configuración 5 4 3 2 1 Comunicación entre Generación de Reportes Repositorio de usuarios Archivo Control, Seguimiento y Asignación Lecciones Aprendidas de Tareas y recursos Comunicación con Clientes Sistema Gestión de Proyectos Reporte de Incidencias (SGP) 57 Project Plan, Pág. 99
  • 58.
    Aprovisionamiento Criterios de selección de proveedores C riterio s D escrip ción G estión o E ntrega de docum entación . o E specificaciones técnicas del producto . o E x periencia en el ram o . o C ertificación de insum os y serv icios. C om ercial o C om petitiv idad en el precio . o C ondiciones de pago . o C ondiciones de garantía. o P osicionam iento en el m ercado . Logística o C um plim iento / env ío y entrega . o S oporte técnico . o C ontrol de calidad . 58 Project Plan, Pág. 113
  • 59.
    Aprovisionamiento Recurso Proveedor Tipo de Negociación Hosting Contratos tipos. Paymant Empresas son reconocidas a nivel Gateway internacional por su experiencia y cumplimiento. CRS Software Alianza estratégica - 2 años, se definen términos y condiciones según especificaciones de los proyectos. Control y soporte técnico. 59 Project Plan, Pág. 113
  • 60.
    Comunicaciones ¿Cuáles son nuestras audiencias? Director General Resp. Regional Sudamérica AICD Director Oficina de Proyectos Project Manager PM AICD Gerente de Gerente de Arquitecto de Desarrollo Diseño Información Desarrollador Desarrollador Diseñador Desarrollador Redactora de FrontEnd BackEnd Gráfico Multimedia Contenido Programador Programador Júnior Júnior 60 Project Plan, Pág. 87
  • 61.
    Comunicaciones ¿Cuáles son nuestras audiencias? Director General Comité Directivo Resp. Regional Sudamérica AICD Director Oficina de Proyectos Project Manager PM AICD Gerente de Gerente de Arquitecto de Desarrollo Diseño Información Desarrollador Desarrollador Diseñador Desarrollador Redactora de FrontEnd BackEnd Gráfico Multimedia Contenido Programador Programador Júnior Júnior 61 Project Plan, Pág. 87
  • 62.
    Comunicaciones ¿Cuáles son nuestras audiencias? Director General Resp. Regional Sudamérica AICD Comité de Director Oficina Gestión de Proyectos Project Manager PM AICD Gerente de Gerente de Arquitecto de Desarrollo Diseño Información Desarrollador Desarrollador Diseñador Desarrollador Redactora de FrontEnd BackEnd Gráfico Multimedia Contenido Programador Programador Júnior Júnior 62 Project Plan, Pág. 87
  • 63.
    Comunicaciones ¿Cuáles son nuestras audiencias? Director General Resp. Regional Sudamérica AICD Director Oficina de Proyectos Equipos Técnicos Project Manager PM AICD Gerente de Gerente de Arquitecto de Desarrollo Diseño Información Desarrollador Desarrollador Diseñador Desarrollador Redactora de FrontEnd BackEnd Gráfico Multimedia Contenido Programador Programador Júnior Júnior 63 Project Plan, Pág. 87
  • 64.
    Comunicaciones ¿Qué medios se establecieron? Medios Reuniones de Avance Comunicación (Comité y Técnicas) Oral Teléfono Videoconferencia Informes de Estado y Minutas Comunicación Escrita Fax E-mail Office XP Aplicaciones MS Visio de Software y MS Project Herramientas Tecnológicas Sistema de Gestión de Proyectos (SGP) 64 Project Plan, Pág. 87
  • 65.
    Comunicaciones ¿Qué mecanismos se definieron? • Lineamiento de ejecución (mensaje/objetivo, audiencia, emisor responsable, medio, frecuencia, mecanismo de retroalimentación) • Procedimientos • Medios • Formatos a emplear • Niveles de escalamiento (riesgos, cambios, incidencias, etc.) 65 Project Plan, Pág. 87
  • 66.
    Control y Seguimiento • ¿Cuándo y qué hay que controlar? 66 Project Plan, Pág. 123
  • 67.
    Control y Seguimiento • ¿Cómo hay que controlar? Reuniones de Avance: estado del proyecto, cambios, riesgos e incidencias y desviaciones Tiempo • Seguimiento al cronograma • Earned Value (ejecución vs. Linea Base para el Proyecto planificación) DiscoverAmericas.com Costes • Costes por naturaleza $250.00 $200.00 funcional Presupuesto Acumulado $150.00 • Cuadro de cuenta de costes $100.00 $50.00 • Revisión de entregables $0.00 Calidad • Pruebas 12 13 14 15 16 17 18 19 20 21 22 9 10 11 7 8 Meses • Auditoria interna 5 6 3 4 2 1 Alcance • Esta asociado con los otros procesos de control 67 Project Plan, Pág. 124
  • 68.
    Control de Cambios • ¿Cómo se gestionan los Cambios? Líder técnico / Project Manager Project Manager Programadores Junior Identificar Identificar Definir Evaluar Identificar su Razón a Plan de Plan (Costos, Solicitar el e Impacto Involucrados Acción Tiempo y Aprobación Cambio Recursos) Comité Directivo Cambios Externos PM Cambios Internos Comité de Gestión 68 Project Plan, Pág. 109
  • 69.
    Gestión de Riesgos • ¿Cómo se gestionan los Riesgos? – Se analizaron los riesgos potenciales – Impacto – Cuantificación económica – Probabilidad de ocurrencia – Plan de contingencia – Costo de implantarlo 24 Riesgos 69 Anexo 7: Plan de Gestión de Riesgos, Pág. 4
  • 70.
    Gestión de Riesgos • Principales Riesgos 1. Compromiso del Cliente 10. Subcontratistas 2. Definición del Proyecto 9. Aspectos Financieros 3. Cronograma 4. Experiencia y 8. Complejidad Capacidad 7. Tecnología -- Hardware 5. Duración y Tamaño & Software 6. Legal y Contractual 70 Anexo 7: Plan de Gestión de Riesgos, Pág. 8
  • 71.
    Gestión de Riesgos Ejemplo: Riesgos y Acciones de Mitigación – 5. Duración y Tamaño - Aplicación para detección de errores en transacciones y transferencias (Eliminación) - Desactivación automática del servicio afectado (Contingencia) Interacción con diversos sistemas - Póliza de seguros contra terceros (Transferencia) – 7. Tecnología – HW y SW - Encriptación de información (Eliminación) - Pruebas de software contra intromisiones (Eliminación) Violación de - Establecimiento de una VPN (Eliminación) seguridad 71 Anexo 7: Plan de Gestión de Riesgos, Pág. 12
  • 72.
    Análisis Financiero – Inversión inicial Por Rubro Presupuestal Id T ip o d e R ecu rso C o sto T o tal 1.0 H u m an o s $147.083 2.0 M ateriales 2.1 H ardw are interno $23.040 2.2 H ardw are externo $7.740 2.3 S ervicios $20.934 2.4 S oftw are $19.750 3.0 P u blicid ad $24.000 4.0 A d m in istración G en eral $31.500 5.0 Im p revisto s $8.700 T o tal $282.747 Por Fase de Ejecución Desarrollo Implantación G&Soporte $ 168.517 $ 86.345 $ 27.885 72 Plan del Negocio, Pág. 49
  • 73.
    Análisis Financiero – Plan de Ventas - Turismo Nº de Turistas por Escenario 10% Pasajes 2500 Internacionales 2250 Paquete Turístico Cuzco 2000 2000 Norte América 1900 Europa 1750 1500 1500 Asia 1250 1250 10% 1000 1000 1000 900 Pasajes 700 500 Regionales 0 40 45 50 50 Reserva Inicio 5% Promedio Optimista Esperado de Hoteles Europa Asia América del Norte América del Sur 5% 73 Plan del Negocio, Pág. 55
  • 74.
    Análisis Financiero – Plan de Ventas – Soluciones Web Publicidad Web Server DataBase Server DB Server Diseño y Rediseño Web 74 Plan del Negocio, Pág. 54
  • 75.
    Análisis Financiero – Plan de Marketing Posicionamiento Primer portal turístico de América del Sur Diferenciadores • Venta de productos y servicios integrales, turísticos y culturales, de América del Sur. • Amplia oferta de turismo de aventura y ecoturismo. • Precio competitivo. • Promociones exclusivas. 75 Plan del Negocio, Pág. 41
  • 76.
    Análisis Financiero – Flujo Económico y Financiero $500.000 In d ic a d o re s e c o n o m ic o s $450.000 T asa d e R evalo ración 12 % $410.797 $440.144 $407.297 $400.000 V alor Actual N eto 211.165 $ $350.000 T asa Internadde a detorno fin a n c ie ro s In ic R o re s 34% $354.789 $339.643 B eneficio R evalo ración e / C oste T asa d$272.254 121,7 % $300.000 $282.747 V alor Actual N eto 57.557 $ $233.207 $250.000 $217.572 $224.415 $231.179 $237.457 T asa Interna de R etorno 17% $200.000 $202.687 B eneficio / C oste 1,2 $176.118 $177.590 $150.000 $115.227 $100.000 $81.719 $82.749 $50.000 $54.683 $39.095 $- $-3.286 0 1 2 3 4 5 $-50.000 Años Inversión Ingresos Egresos Flujo Económico Flujo Financiero 76 Plan del Negocio, Pág. 61
  • 77.
    Presentación del Proyecto Inicio Planificación Ejecución Cierre Demo 77 Project Plan, Pág. 97
  • 78.
    Cierre del Proyecto Project Manager Asistente Administrativo Ejecutivo Ventas Gerente de Desarrollo Gerente de Diseño Arquitecto de Información Resp. Calidad Desarrolladores Diseñadores Redactor de contenido Programadores Junior Fecha de Cierre: 28 Agosto 2007 78 Project Plan, Pág. 120
  • 79.
    Conclusiones DiscoverAmericas.com es: 1. Idea de negocio propias 2. Rentable 3. Consolida las características de los productos existentes en el mercado 4. Metodología de gestión de proyectos, basada en PMI 5. Alianzas con proveedores estratégicos 6. Alineación con los objetivos estratégicos de la Imagine Solution e AICD 79
  • 80.
    Proyecto “DiscoverAmericas.com” Preparado por: José Franco Luis Llaque María Elena Mendoza Mónica Rodríguez Carolina Uribe
