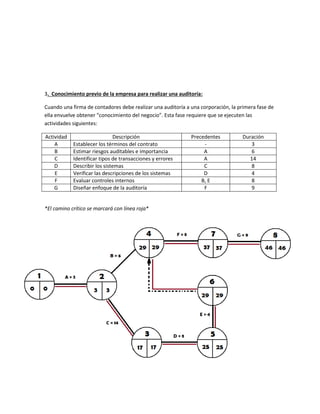

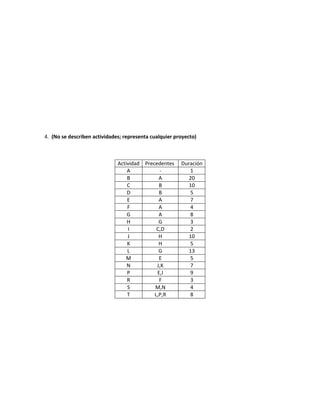

El documento describe 4 proyectos con sus actividades, precedentes y duraciones. El primer proyecto es la construcción de un complejo deportivo con 8 actividades como estudios del sitio, diseño, aprobaciones, y contratar constructor. El segundo proyecto es aplicar un nuevo procedimiento de revisión de equipaje en aeropuertos con 6 actividades como instrucciones, entrenamiento y pruebas. El tercer proyecto es realizar una auditoría con 7 actividades como establecer términos, riesgos auditables e identificar sistemas. El cuarto proyecto represent
