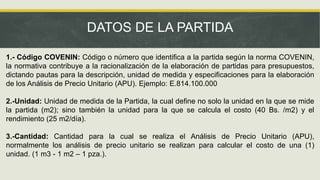

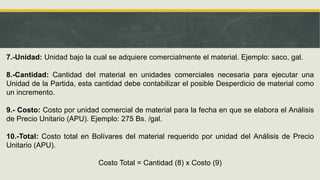

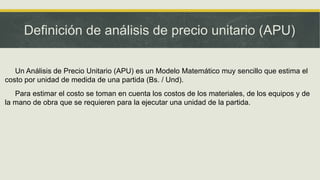

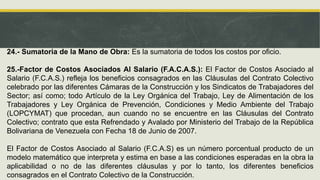

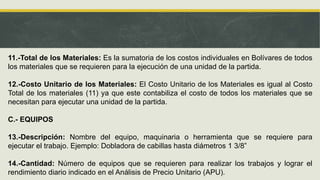

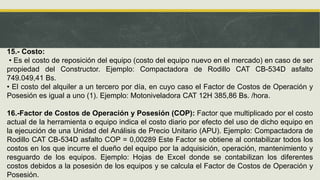

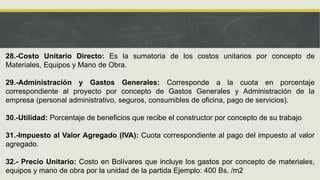

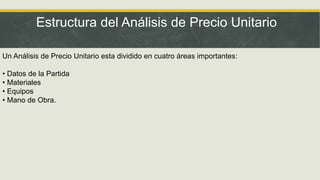

El documento presenta la estructura y metodología para realizar un Análisis de Precio Unitario (APU). Un APU estima el costo por unidad de una partida e incluye los costos de materiales, equipos y mano de obra requeridos. Se divide en datos de la partida, materiales, equipos, mano de obra y costo unitario directo. El objetivo es estimar el presupuesto de una obra dividiendo el trabajo en partidas con su descripción, unidad y código de medición.
