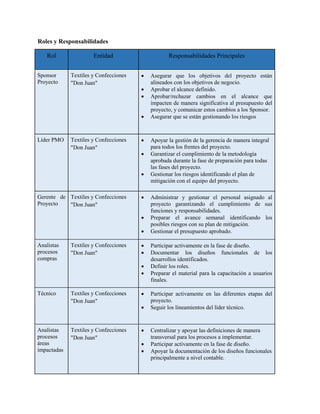

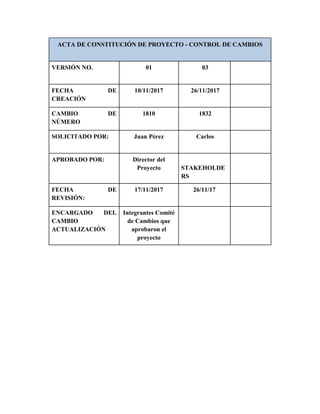

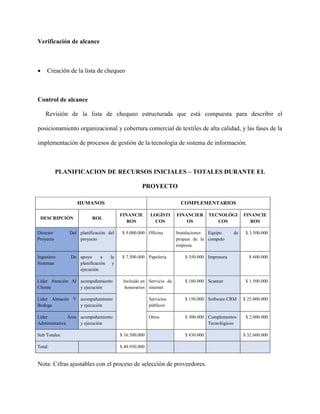

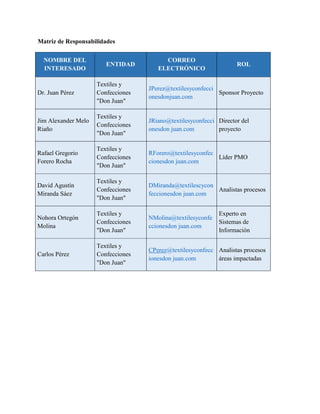

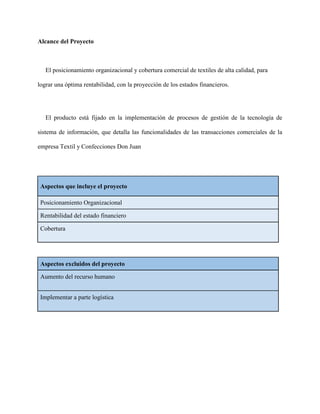

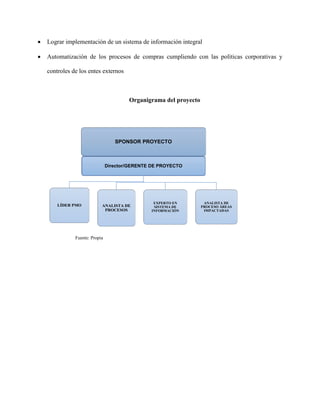

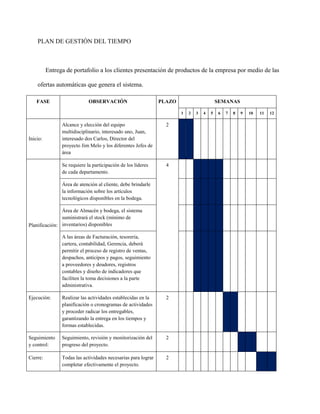

Este documento presenta un caso práctico de un proyecto de implementación de procesos de gestión de tecnología de la información para mejorar el posicionamiento organizacional y la cobertura comercial de una tienda de textiles llamada "Don Juan". El proyecto busca automatizar procesos, implementar sistemas integrados de información y expandir la cobertura de la tienda para aumentar la rentabilidad. Se describe el alcance, objetivos, estructura, roles, cronograma y riesgos del proyecto.
