Métodos CPM (Critical Path Methods) y
PERT (Program Evaluation and Review Technique)
Objetivo: Auxiliar en la planeación, programación y control de proyectos
Proyecto: Conjunto de actividades interrelacionadas, en la que cada actividad
consume tiempo y recursos.
CPM y PERT son métodos analíticos para programar las actividades
Reglas para configurar la red
•Cada actividad se representa con un arco
•Cada actividad se debe identificar con 2 nodos distintos
Preguntas
•Que actividades deben anteceder inmediatamente a la actividad actual?
•Que actividades deben seguir inmediatamente a la actividad actual?
•Que actividades deben efectuarse en forma concurrente o simultanea
con la actividad actual?
A
RedRed
Cálculo
de la red
CronogramaCronograma
Tiempo
Actividades
del
proyecto
A
B

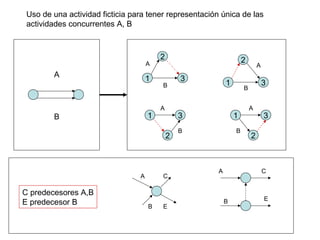

Uso de una actividad ficticia para tener representación única de las
actividades concurrentes A, B
3
2
1
A
B 3
2
1
A
B
1 3
2
A
B
1 3
2
A
B
C predecesores A,B
E predecesor B
A
B E
C
A
B E
C

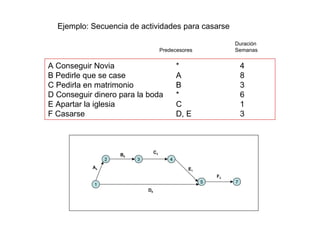

Ejemplo: Secuencia de actividades para casarse
A Conseguir Novia * 4
B Pedirle que se case A 8
C Pedirla en matrimonio B 3
D Conseguir dinero para la boda * 6
E Apartar la iglesia C 1
F Casarse D, E 3
Predecesores
Duración
Semanas
1
2 3 4
5 7
A4
B8
C3
D6
E1
F3
A Lectura del manuscrito por el editor * 3
B Preparación de página muestra por el tipógrafo * 2
C Diseño de la portada del libro * 4
D Preparación de las figura del libro * 3
E Aprobación del manuscrito editado y página muestra A, B 2
F Tipografía del libro E 2
G Revisión de las páginas tipografiadas F 2
H Revisión de las figuras D 1
I Producción de las placas de impresión G, H 2
J Producción y encuadernación del libro C, I 4
Publicación de un libro Ej 6.6-1 p268
1
2
3 4
5
6
A3
D3
E2 F2
B2
C4
G2
H1
I2
J5
7
8 9
1
2
3 4
5
6
A3
D3
E2
F2
B2
C4
G2
H1
I2
J5
7
8 9
Tiempo=16 = 3+2+2+2+2+5
Ruta Crítica

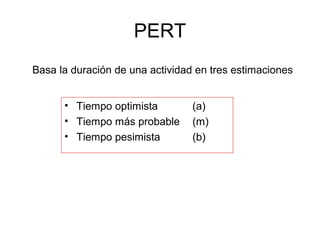

PERT
• Tiempo optimista (a)
• Tiempo más probable (m)
• Tiempo pesimista (b)
Basa la duración de una actividad en tres estimaciones

1
2
3
4
5 6
A
D
E
F
B
C
G
H
1
2
3
4
5 6
A5
D8
E
F
B
C
G
H12
Tiempo = 25
1
2
3
4
5 6
A
D
E
F
B
C
G
H
A (3, 5, 7)
B (4, 6, 8)
C (1, 3, 5)
D (5, 8, 11)
E (1, 2, 3)
F (9, 11, 13)
G (1, 1, 1)
H (10, 12, 14)
(a, m, b)
2
6
6
4





 −
=
+−
=
ab
v
bma
D
Varianza
MediaS
K
KzP
j
j
j
−
=
≤ )(
1-2 5 0 0.5000
1-2-3 11 3.19 0.9993
1-2-4 12 -0.83 0.2033
1-2-3-5 14 0.83 0.7967
1-2-4-5-6 26 0.73 0.7673
Sj Kj P(z<=Kj)

Cpm pert

  • 1.
    Métodos CPM (CriticalPath Methods) y PERT (Program Evaluation and Review Technique) Objetivo: Auxiliar en la planeación, programación y control de proyectos Proyecto: Conjunto de actividades interrelacionadas, en la que cada actividad consume tiempo y recursos. CPM y PERT son métodos analíticos para programar las actividades
  • 2.
    Reglas para configurarla red •Cada actividad se representa con un arco •Cada actividad se debe identificar con 2 nodos distintos Preguntas •Que actividades deben anteceder inmediatamente a la actividad actual? •Que actividades deben seguir inmediatamente a la actividad actual? •Que actividades deben efectuarse en forma concurrente o simultanea con la actividad actual? A
  • 3.
  • 4.
    A B Uso de unaactividad ficticia para tener representación única de las actividades concurrentes A, B 3 2 1 A B 3 2 1 A B 1 3 2 A B 1 3 2 A B C predecesores A,B E predecesor B A B E C A B E C
  • 5.
    Ejemplo: Secuencia deactividades para casarse A Conseguir Novia * 4 B Pedirle que se case A 8 C Pedirla en matrimonio B 3 D Conseguir dinero para la boda * 6 E Apartar la iglesia C 1 F Casarse D, E 3 Predecesores Duración Semanas 1 2 3 4 5 7 A4 B8 C3 D6 E1 F3
  • 6.
    A Lectura delmanuscrito por el editor * 3 B Preparación de página muestra por el tipógrafo * 2 C Diseño de la portada del libro * 4 D Preparación de las figura del libro * 3 E Aprobación del manuscrito editado y página muestra A, B 2 F Tipografía del libro E 2 G Revisión de las páginas tipografiadas F 2 H Revisión de las figuras D 1 I Producción de las placas de impresión G, H 2 J Producción y encuadernación del libro C, I 4 Publicación de un libro Ej 6.6-1 p268 1 2 3 4 5 6 A3 D3 E2 F2 B2 C4 G2 H1 I2 J5 7 8 9
  • 10.
  • 11.
    PERT • Tiempo optimista(a) • Tiempo más probable (m) • Tiempo pesimista (b) Basa la duración de una actividad en tres estimaciones
  • 12.
  • 14.
  • 15.
    1 2 3 4 5 6 A D E F B C G H A (3,5, 7) B (4, 6, 8) C (1, 3, 5) D (5, 8, 11) E (1, 2, 3) F (9, 11, 13) G (1, 1, 1) H (10, 12, 14) (a, m, b) 2 6 6 4       − = +− = ab v bma D
  • 16.
  • 19.
    1-2 5 00.5000 1-2-3 11 3.19 0.9993 1-2-4 12 -0.83 0.2033 1-2-3-5 14 0.83 0.7967 1-2-4-5-6 26 0.73 0.7673 Sj Kj P(z<=Kj)
