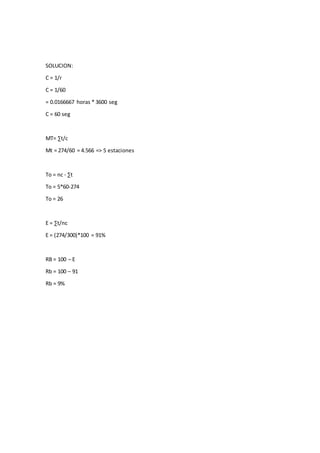

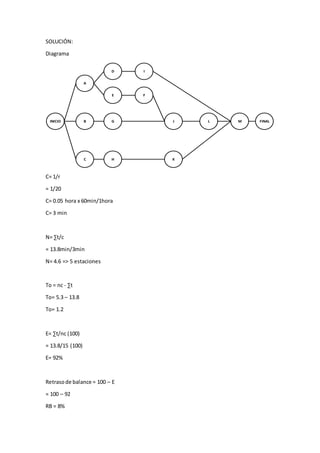

El documento presenta un problema de diseño de línea de producción. Se proporciona un diagrama de precedencia de 13 elementos de trabajo para una línea que debe producir 20 unidades por hora. El resumen calcula que se requieren 5 estaciones para lograr esta tasa de producción con una eficiencia del 92% y un retraso de balance del 8%.
