1
UNIVERSIDAD DE LAS FUERZAS ARMADAS ESPE
DEPARTAMENTO DE CIENCIAS ECONOMICAS, ADMINISTRATIVAS Y DE
COMERCIO.
ADMINISTRACION DE LA PRODUCCION I.
FANNY SUSANA BARCO CAICEDO
TUTOR:
ING. HUGO HERNAN YEPEZ AYALA
FORO DE ADMINISTRACION DE LA PRODUCCION 1
2
Estimado Ing. Yépez y compañero
De acuerdo a lo solicitado expongo mi tema a tratar
Estimados alumnos y alumnas desarrollar un mapa de flujo
para realizar una importación de cualquier país, la importación
debe ser de máquinas dispensadoras de snacks o café e
indicar detalladamente en una hoja aparte los pasos que se
deben realizar para realizar una importación con sus
respectivos costos.
Pasó a paso
Búsqueda de Proveedor : Rio centro la Rotonda desea colocar máquinas
expendedoras de snack en puntos clave para la facilidad de nuestros visitantes por lo
cual ha solicitado a la empresa Alibaba, donde encontrará las empresas y su oferta
clasificadas por rubro.

Dónde certificar la veracidad de las empresas Tailandesa exportadoras: Cámara
de Comercio Asia Pacífico ha hecho grandes esfuerzos para crear una base de datos
3
que certifique y confirme del registro legal, permisos de importación/exportación,
experiencia, capacidades de pagos y estados financieros de empresas exportadoras.
Contacto con exportador: Por tal motivo es crucial para el éxito de la importación
mantener y desarrollar un contacto directo con el exportador.
Muestra del producto: Una muestra del producto que se va a comprar nos facilitara la
opción de compra ya que mediante esto sabremos lo que compramos y en qué
condiciones llegara.
Definición de formas de pago: La cobranza extranjera o bancaria se refiere al pago a
través de bancos comerciales correspondiente a cada país. Es necesario subrayar que
en este tipo de pago, el banco sólo cumple con las instrucciones dadas por el girador.
El pago al contado es el más riesgoso, aunque si la empresa cumple con todos los
requisitos de certificación puede entregar mayor seguridad al momento de la
transacción.
Si la operación la realiza un intermediador o Trader certificado, se disminuye el riesgo
de estafas en este sentido.
Operación de embarque, contratación de fletes y seguros
Si la cláusula de compra convenida por las partes (Incoterms) obliga al proveedor la
contratación de fletes y/o seguros, deberá hacerlo y confirmar al comprador el medio
de transporte que llevará la mercancía, fecha de salida, número de vuelo, nombre del
barco, tiempo de demora del viaje y la fecha estimada de arribo.
Recepción de productos: Al ser recibido el producto en la aduana de ingreso, el
agente de aduanas procederá a la tramitación aduanera que permita la internación de
ésta, el pago correspondiente a los impuestos y gravámenes a los cuales se libera. El
importador recepcionará del banco comercial los documentos que servirán al agente
para realizar la destinación aduanera.
Tramitación aduanera: Esta etapa también es realizada por un agente de aduana,
teniendo bajo su responsabilidad tres aspectos importantes: la valoración aduanera,
donde se determina el pago de los gravámenes. La clasificación arancelaria.
Retiro de mercancía: Al declararse la aceptación del ingreso. Aduanas determina la
selección de Aforo, pudiendo determinar Físico, Documental, o Sin Revisión.
4

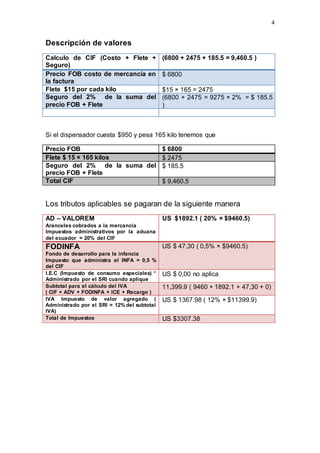

Descripción de valores
Calculo de CIF (Costo + Flete +
Seguro)
(6800 + 2475 + 185.5 = 9,460.5 )
Precio FOB costo de mercancía en
la factura
$ 6800
Flete $15 por cada kilo $15 × 165 = 2475
Seguro del 2% de la suma del
precio FOB + Flete
(6800 + 2475 = 9275 × 2% = $ 185.5
)
Si el dispensador cuesta $950 y pesa 165 kilo tenemos que
Precio FOB $ 6800
Flete $ 15 × 165 kilos $ 2475
Seguro del 2% de la suma del
precio FOB + Flete
$ 185.5
Total CIF $ 9,460.5
Los tributos aplicables se pagaran de la siguiente manera
AD – VALOREM
Aranceles cobrados a la mercancía
Impuestos administrativos por la aduana
del ecuador = 20% del CIF
US $1892.1 ( 20% × $9460.5)
FODINFA
Fondo de desarrollo para la infancia
Impuesto que administra el INFA = 0,5 %
del CIF
US $ 47,30 ( 0,5% × $9460.5)
I.E.C (Impuesto de consumo especiales) *
Administrado por el SRI cuando aplique
US $ 0,00 no aplica
Subtotal para el cálculo del IVA
( CIF + ADV + FODINFA + ICE + Recargo )
11,399.9 ( 9460 + 1892.1 + 47,30 + 0)
IVA Impuesto de valor agregado (
Administrado por el SRI = 12% del subtotal
IVA)
US $ 1367.98 ( 12% × $11399.9)
Total de Impuestos US $3307.38
5

MAPA
DE
FLUJO
BUSCAR
PROVEEDORES EN EL
EXTERIOR
0.75 DIAS
XYZ
IMPORTADORA
23 dias
5 horas
2 dias
11 horas
2 dias
12 horas
2 dias
SELECCIONAR
PROVEEDOR QUE
CUMPLA
REQUERIMIENTOS
NEGOCIAR Y LLEGAR
A UN ACUERDO DE
COMPRA
PROVEEDOR
(TAHILANDIA)
PUERTO DE
GUAYAQUIL
3 DIAS
DISP. DE
SNACKS
TIEMPO
20 DIAS
PAGO DE ARANCELES
AD-VALOREM,
FODINFA, ICE, IVA
TIEMPO 2 DIAS
TRASLADO
2 DIAS
CICLO DE
IMPORTACION
TIEMPO DE
VALOR
AGREGADO
29 dias
28
horas
NACIONALIZACION
2 DIAS
PEDIDO SELECCION BUSQUEDA
