UNIVERSIDAD TECNOLÓGICA DEL ESTADO DE ZACATECAS
UNIDAD ACADÉMICA DE PINOS
TECNOLOGÍAS DE LA INFORMACIÓN Y COMUNICACIÓN
Nombre: Lorena Díaz Moreno
Teresa de Jesús Guillen Martínez
Grado y Grupo: 7° B TIC
Profesora: IDS. Lucia González Hernández
Materia: Administración de Proyectos TI
Unidad : II Administración de la integración y
alcance de proyectos de TI.
Tema : Elementos de Integración y planeación
de un anteproyecto.
Pinos Zacatecas a 14 de Octubre del 2014

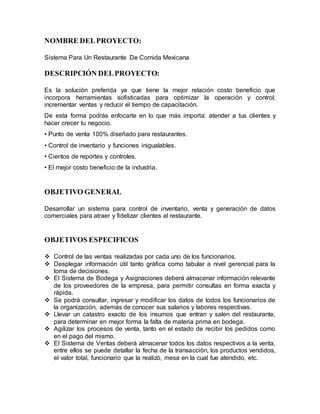

NOMBRE DEL PROYECTO:
Sistema Para Un Restaurante De Comida Mexicana
DESCRIPCIÓN DEL PROYECTO:
Es la solución preferida ya que tiene la mejor relación costo beneficio que
incorpora herramientas sofisticadas para optimizar la operación y control,
incrementar ventas y reducir el tiempo de capacitación.
De esta forma podrás enfocarte en lo que más importa: atender a tus clientes y
hacer crecer tu negocio.
• Punto de venta 100% diseñado para restaurantes.
• Control de inventario y funciones inigualables.
• Cientos de reportes y controles.
• El mejor costo beneficio de la industria.
OBJETIVO GENERAL
Desarrollar un sistema para control de inventario, venta y generación de datos
comerciales para atraer y fidelizar clientes al restaurante.
OBJETIVOS ESPECIFICOS
 Control de las ventas realizadas por cada uno de los funcionarios.
 Desplegar información útil tanto gráfica como tabular a nivel gerencial para la
toma de decisiones.
 El Sistema de Bodega y Asignaciones deberá almacenar información relevante
de los proveedores de la empresa, para permitir consultas en forma exacta y
rápida.
 Se podrá consultar, ingresar y modificar los datos de todos los funcionarios de
la organización, además de conocer sus salarios y labores respectivas.
 Llevar un catastro exacto de los insumos que entran y salen del restaurante,
para determinar en mejor forma la falta de materia prima en bodega.
 Agilizar los procesos de venta, tanto en el estado de recibir los pedidos como
en el pago del mismo.
 El Sistema de Ventas deberá almacenar todos los datos respectivos a la venta,
entre ellos se puede detallar la fecha de la transacción, los productos vendidos,
el valor total, funcionario que la realizó, mesa en la cual fue atendido, etc.

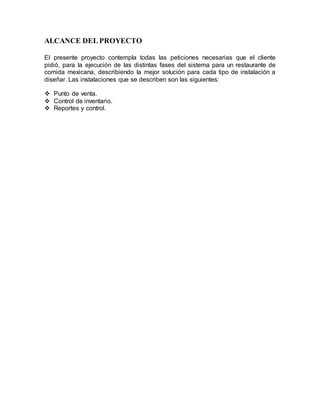

ALCANCE DEL PROYECTO
El presente proyecto contempla todas las peticiones necesarias que el cliente
pidió, para la ejecución de las distintas fases del sistema para un restaurante de
comida mexicana, describiendo la mejor solución para cada tipo de instalación a
diseñar. Las instalaciones que se describen son las siguientes:
 Punto de venta.
 Control de inventario.
 Reportes y control.
Acta de Constitución del Proyecto:
Sistema Para Un Restaurante De Comida Mexicana
Fecha: 1/10/2014

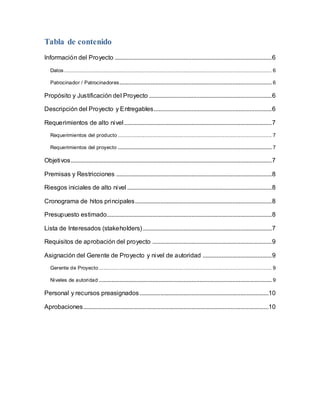

Tabla de contenido
Información del Proyecto .................................................................................................... 6
Datos .................................................................................................................................... 6
Patrocinador / Patrocinadores................................................................................................. 6
Propósito y Justificación del Proyecto .............................................................................. 6
Descripción del Proyecto y Entregables........................................................................... 6
Requerimientos de alto nivel .............................................................................................. 7
Requerimientos del producto .................................................................................................. 7
Requerimientos del proyecto .................................................................................................. 7
Objetivos................................................................................................................................ 7
Premisas y Restricciones ................................................................................................... 8
Riesgos iniciales de alto nivel ............................................................................................ 8
Cronograma de hitos principales ....................................................................................... 8
Presupuesto estimado......................................................................................................... 8
Lista de Interesados (stakeholders) .................................................................................. 7
Requisitos de aprobación del proyecto ............................................................................ 9
Asignación del Gerente de Proyecto y nivel de autoridad ............................................ 9
Gerente de Proyecto .............................................................................................................. 9
Niveles de autoridad .............................................................................................................. 9
Personal y recursos preasignados ..................................................................................10
Aprobaciones ......................................................................................................................10

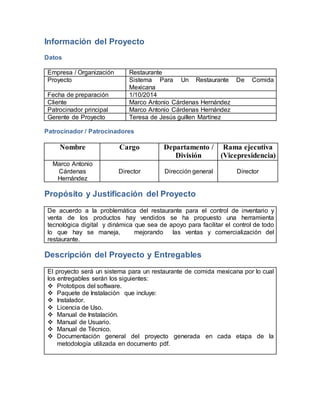

Información del Proyecto
Datos
Empresa / Organización Restaurante
Proyecto Sistema Para Un Restaurante De Comida
Mexicana
Fecha de preparación 1/10/2014
Cliente Marco Antonio Cárdenas Hernández
Patrocinador principal Marco Antonio Cárdenas Hernández
Gerente de Proyecto Teresa de Jesús guillen Martínez
Patrocinador / Patrocinadores
Nombre Cargo Departamento /
División
Rama ejecutiva
(Vicepresidencia)
Marco Antonio
Cárdenas
Hernández
Director
Dirección general
Director
Propósito y Justificación del Proyecto
De acuerdo a la problemática del restaurante para el control de inventario y
venta de los productos hay vendidos se ha propuesto una herramienta
tecnológica digital y dinámica que sea de apoyo para facilitar el control de todo
lo que hay se maneja, mejorando las ventas y comercialización del
restaurante.
Descripción del Proyecto y Entregables
El proyecto será un sistema para un restaurante de comida mexicana por lo cual
los entregables serán los siguientes:
 Prototipos del software.
 Paquete de Instalación que incluye:
 Instalador.
 Licencia de Uso.
 Manual de Instalación.
 Manual de Usuario.
 Manual de Técnico.
 Documentación general del proyecto generada en cada etapa de la
metodología utilizada en documento pdf.

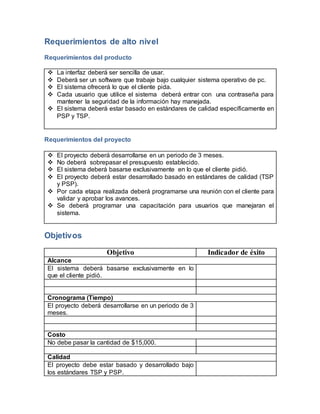

Requerimientos de alto nivel
Requerimientos del producto
 La interfaz deberá ser sencilla de usar.
 Deberá ser un software que trabaje bajo cualquier sistema operativo de pc.
 El sistema ofrecerá lo que el cliente pida.
 Cada usuario que utilice el sistema deberá entrar con una contraseña para
mantener la seguridad de la información hay manejada.
 El sistema deberá estar basado en estándares de calidad específicamente en
PSP y TSP.
Requerimientos del proyecto
 El proyecto deberá desarrollarse en un periodo de 3 meses.
 No deberá sobrepasar el presupuesto establecido.
 El sistema deberá basarse exclusivamente en lo que el cliente pidió.
 El proyecto deberá estar desarrollado basado en estándares de calidad (TSP
y PSP).
 Por cada etapa realizada deberá programarse una reunión con el cliente para
validar y aprobar los avances.
 Se deberá programar una capacitación para usuarios que manejaran el
sistema.
Objetivos
Objetivo Indicador de éxito
Alcance
El sistema deberá basarse exclusivamente en lo
que el cliente pidió.
Cronograma (Tiempo)
El proyecto deberá desarrollarse en un periodo de 3
meses.
Costo
No debe pasar la cantidad de $15,000.
Calidad
El proyecto debe estar basado y desarrollado bajo
los estándares TSP y PSP.

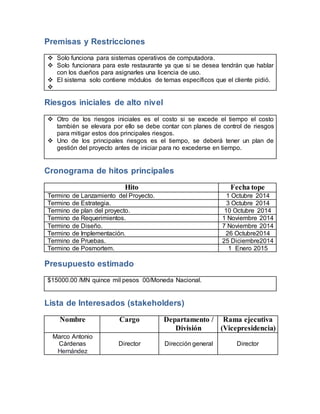

Premisas y Restricciones
 Solo funciona para sistemas operativos de computadora.
 Solo funcionara para este restaurante ya que si se desea tendrán que hablar
con los dueños para asignarles una licencia de uso.
 El sistema solo contiene módulos de temas específicos que el cliente pidió.

Riesgos iniciales de alto nivel
 Otro de los riesgos iniciales es el costo si se excede el tiempo el costo
también se elevara por ello se debe contar con planes de control de riesgos
para mitigar estos dos principales riesgos.
 Uno de los principales riesgos es el tiempo, se deberá tener un plan de
gestión del proyecto antes de iniciar para no excederse en tiempo.
Cronograma de hitos principales
Hito Fecha tope
Termino de Lanzamiento del Proyecto. 1 Octubre 2014
Termino de Estrategia. 3 Octubre 2014
Termino de plan del proyecto. 10 Octubre 2014
Termino de Requerimientos. 1 Noviembre 2014
Termino de Diseño. 7 Noviembre 2014
Termino de Implementación. 26 Octubre2014
Termino de Pruebas. 25 Diciembre2014
Termino de Posmortem. 1 Enero 2015
Presupuesto estimado
$15000.00 /MN quince mil pesos 00/Moneda Nacional.
Lista de Interesados (stakeholders)
Nombre Cargo Departamento /
División
Rama ejecutiva
(Vicepresidencia)
Marco Antonio
Cárdenas
Hernández
Director
Dirección general
Director

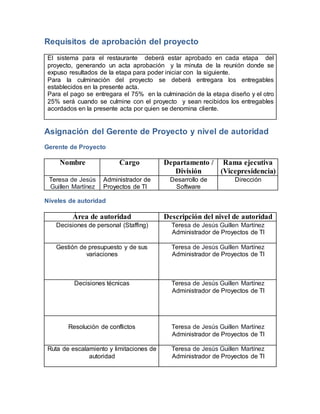

Requisitos de aprobación del proyecto
El sistema para el restaurante deberá estar aprobado en cada etapa del
proyecto, generando un acta aprobación y la minuta de la reunión donde se
expuso resultados de la etapa para poder iniciar con la siguiente.
Para la culminación del proyecto se deberá entregara los entregables
establecidos en la presente acta.
Para el pago se entregara el 75% en la culminación de la etapa diseño y el otro
25% será cuando se culmine con el proyecto y sean recibidos los entregables
acordados en la presente acta por quien se denomina cliente.
Asignación del Gerente de Proyecto y nivel de autoridad
Gerente de Proyecto
Nombre Cargo Departamento /
División
Rama ejecutiva
(Vicepresidencia)
Teresa de Jesús
Guillen Martínez
Administrador de
Proyectos de TI
Desarrollo de
Software
Dirección
Niveles de autoridad
Área de autoridad Descripción del nivel de autoridad
Decisiones de personal (Staffing) Teresa de Jesús Guillen Martínez
Administrador de Proyectos de TI
Gestión de presupuesto y de sus
variaciones
Teresa de Jesús Guillen Martínez
Administrador de Proyectos de TI
Decisiones técnicas
Teresa de Jesús Guillen Martínez
Administrador de Proyectos de TI
Resolución de conflictos
Teresa de Jesús Guillen Martínez
Administrador de Proyectos de TI
Ruta de escalamiento y limitaciones de
autoridad
Teresa de Jesús Guillen Martínez
Administrador de Proyectos de TI

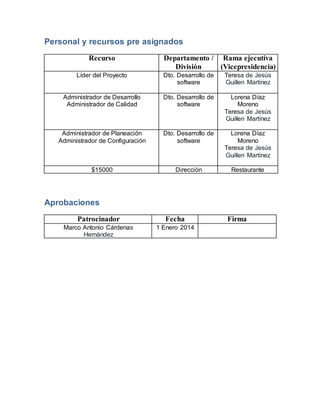

Personal y recursos pre asignados
Recurso Departamento /
División
Rama ejecutiva
(Vicepresidencia)
Líder del Proyecto Dto. Desarrollo de
software
Teresa de Jesús
Guillen Martínez
Administrador de Desarrollo
Administrador de Calidad
Dto. Desarrollo de
software
Lorena Díaz
Moreno
Teresa de Jesús
Guillen Martínez
Administrador de Planeación
Administrador de Configuración
Dto. Desarrollo de
software
Lorena Díaz
Moreno
Teresa de Jesús
Guillen Martínez
$15000 Dirección Restaurante
Aprobaciones
Patrocinador Fecha Firma
Marco Antonio Cárdenas
Hernández
1 Enero 2014

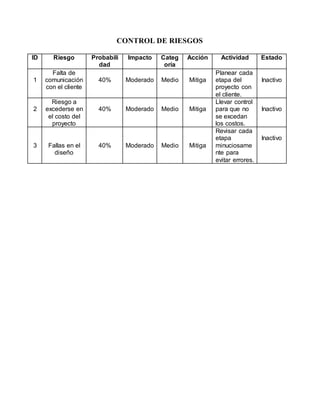

CONTROL DE RIESGOS
ID Riesgo Probabili
dad
Impacto Categ
oría
Acción Actividad Estado
1
Falta de
comunicación
con el cliente
40%
Moderado
Medio
Mitiga
Planear cada
etapa del
proyecto con
el cliente.
Inactivo
2
Riesgo a
excederse en
el costo del
proyecto
40%
Moderado
Medio
Mitiga
Llevar control
para que no
se excedan
los costos.
Inactivo
3
Fallas en el
diseño
40%
Moderado
Medio
Mitiga
Revisar cada
etapa
minuciosame
nte para
evitar errores.
Inactivo

INFORME SEMANAL
Restaurante De Comida Mexicana
INFORMACIÓN GENERAL
Fecha: 1 Enero 2015
Nombre del proyecto: Sistema Para Un
Restaurante De Comida Mexicana
Nombre del equipo: Las ING.
Periodo que comprende: 1 Octubre 2014
Responsable: Teresa de Jesús guillen Martínez
TAREAS DEL PERIODO
 Diseño de prototipos
 Instalador
 Manual de instalación
 Manual de usuario
 Manual técnico
Tarea del
Periodo
Inicio Fin Progres
o
Real diferencia
 Diseño de
prototipos
1/10/2014 1/11/2014 100% 100% 0
 Instalador 2/11/2014 7/11/2014 100% 100% 0
 Manual de
instalación
8/11/2014 26/11/2014 100% 100% 0
 Manual de
usuario
27/11/2014 25/12/2014 100% 100% 0
 Manual
técnico
26/12/2014 1/01/2015 100% 100% 0

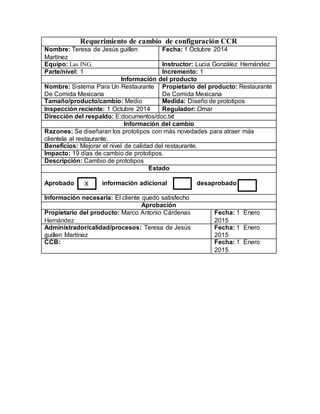

Requerimiento de cambio de configuración CCR
Nombre: Teresa de Jesús guillen
Martínez
Fecha: 1 Octubre 2014
Equipo: Las ING. Instructor: Lucia González Hernández
Parte/nivel: 1 Incremento: 1
Información del producto
Nombre: Sistema Para Un Restaurante
De Comida Mexicana
Propietario del producto: Restaurante
De Comida Mexicana
Tamaño/producto/cambio: Medio Medida: Diseño de prototipos
Inspección reciente: 1 Octubre 2014 Regulador: Omar
Dirección del respaldo: E:documentos/doc.txt
Información del cambio
Razones: Se diseñaran los prototipos con más novedades para atraer más
clientela al restaurante.
Beneficios: Mejorar el nivel de calidad del restaurante.
Impacto: 19 días de cambio de prototipos.
Descripción: Cambio de prototipos
Estado
Aprobado información adicional desaprobado
Información necesaria: El cliente quedo satisfecho
Aprobación
Propietario del producto: Marco Antonio Cárdenas
Hernández
Fecha: 1 Enero
2015
Administrador/calidad/procesos: Teresa de Jesús
guillen Martínez
Fecha: 1 Enero
2015
CCB: Fecha: 1 Enero
2015
X

Tabajo final unidad i ill

  • 1.
    UNIVERSIDAD TECNOLÓGICA DELESTADO DE ZACATECAS UNIDAD ACADÉMICA DE PINOS TECNOLOGÍAS DE LA INFORMACIÓN Y COMUNICACIÓN Nombre: Lorena Díaz Moreno Teresa de Jesús Guillen Martínez Grado y Grupo: 7° B TIC Profesora: IDS. Lucia González Hernández Materia: Administración de Proyectos TI Unidad : II Administración de la integración y alcance de proyectos de TI. Tema : Elementos de Integración y planeación de un anteproyecto. Pinos Zacatecas a 14 de Octubre del 2014
  • 2.
    NOMBRE DEL PROYECTO: Sistema Para Un Restaurante De Comida Mexicana DESCRIPCIÓN DEL PROYECTO: Es la solución preferida ya que tiene la mejor relación costo beneficio que incorpora herramientas sofisticadas para optimizar la operación y control, incrementar ventas y reducir el tiempo de capacitación. De esta forma podrás enfocarte en lo que más importa: atender a tus clientes y hacer crecer tu negocio. • Punto de venta 100% diseñado para restaurantes. • Control de inventario y funciones inigualables. • Cientos de reportes y controles. • El mejor costo beneficio de la industria. OBJETIVO GENERAL Desarrollar un sistema para control de inventario, venta y generación de datos comerciales para atraer y fidelizar clientes al restaurante. OBJETIVOS ESPECIFICOS  Control de las ventas realizadas por cada uno de los funcionarios.  Desplegar información útil tanto gráfica como tabular a nivel gerencial para la toma de decisiones.  El Sistema de Bodega y Asignaciones deberá almacenar información relevante de los proveedores de la empresa, para permitir consultas en forma exacta y rápida.  Se podrá consultar, ingresar y modificar los datos de todos los funcionarios de la organización, además de conocer sus salarios y labores respectivas.  Llevar un catastro exacto de los insumos que entran y salen del restaurante, para determinar en mejor forma la falta de materia prima en bodega.  Agilizar los procesos de venta, tanto en el estado de recibir los pedidos como en el pago del mismo.  El Sistema de Ventas deberá almacenar todos los datos respectivos a la venta, entre ellos se puede detallar la fecha de la transacción, los productos vendidos, el valor total, funcionario que la realizó, mesa en la cual fue atendido, etc.
  • 3.
    ALCANCE DEL PROYECTO El presente proyecto contempla todas las peticiones necesarias que el cliente pidió, para la ejecución de las distintas fases del sistema para un restaurante de comida mexicana, describiendo la mejor solución para cada tipo de instalación a diseñar. Las instalaciones que se describen son las siguientes:  Punto de venta.  Control de inventario.  Reportes y control.
  • 4.
    Acta de Constitucióndel Proyecto: Sistema Para Un Restaurante De Comida Mexicana Fecha: 1/10/2014
  • 5.
    Tabla de contenido Información del Proyecto .................................................................................................... 6 Datos .................................................................................................................................... 6 Patrocinador / Patrocinadores................................................................................................. 6 Propósito y Justificación del Proyecto .............................................................................. 6 Descripción del Proyecto y Entregables........................................................................... 6 Requerimientos de alto nivel .............................................................................................. 7 Requerimientos del producto .................................................................................................. 7 Requerimientos del proyecto .................................................................................................. 7 Objetivos................................................................................................................................ 7 Premisas y Restricciones ................................................................................................... 8 Riesgos iniciales de alto nivel ............................................................................................ 8 Cronograma de hitos principales ....................................................................................... 8 Presupuesto estimado......................................................................................................... 8 Lista de Interesados (stakeholders) .................................................................................. 7 Requisitos de aprobación del proyecto ............................................................................ 9 Asignación del Gerente de Proyecto y nivel de autoridad ............................................ 9 Gerente de Proyecto .............................................................................................................. 9 Niveles de autoridad .............................................................................................................. 9 Personal y recursos preasignados ..................................................................................10 Aprobaciones ......................................................................................................................10
  • 6.
    Información del Proyecto Datos Empresa / Organización Restaurante Proyecto Sistema Para Un Restaurante De Comida Mexicana Fecha de preparación 1/10/2014 Cliente Marco Antonio Cárdenas Hernández Patrocinador principal Marco Antonio Cárdenas Hernández Gerente de Proyecto Teresa de Jesús guillen Martínez Patrocinador / Patrocinadores Nombre Cargo Departamento / División Rama ejecutiva (Vicepresidencia) Marco Antonio Cárdenas Hernández Director Dirección general Director Propósito y Justificación del Proyecto De acuerdo a la problemática del restaurante para el control de inventario y venta de los productos hay vendidos se ha propuesto una herramienta tecnológica digital y dinámica que sea de apoyo para facilitar el control de todo lo que hay se maneja, mejorando las ventas y comercialización del restaurante. Descripción del Proyecto y Entregables El proyecto será un sistema para un restaurante de comida mexicana por lo cual los entregables serán los siguientes:  Prototipos del software.  Paquete de Instalación que incluye:  Instalador.  Licencia de Uso.  Manual de Instalación.  Manual de Usuario.  Manual de Técnico.  Documentación general del proyecto generada en cada etapa de la metodología utilizada en documento pdf.
  • 7.
    Requerimientos de altonivel Requerimientos del producto  La interfaz deberá ser sencilla de usar.  Deberá ser un software que trabaje bajo cualquier sistema operativo de pc.  El sistema ofrecerá lo que el cliente pida.  Cada usuario que utilice el sistema deberá entrar con una contraseña para mantener la seguridad de la información hay manejada.  El sistema deberá estar basado en estándares de calidad específicamente en PSP y TSP. Requerimientos del proyecto  El proyecto deberá desarrollarse en un periodo de 3 meses.  No deberá sobrepasar el presupuesto establecido.  El sistema deberá basarse exclusivamente en lo que el cliente pidió.  El proyecto deberá estar desarrollado basado en estándares de calidad (TSP y PSP).  Por cada etapa realizada deberá programarse una reunión con el cliente para validar y aprobar los avances.  Se deberá programar una capacitación para usuarios que manejaran el sistema. Objetivos Objetivo Indicador de éxito Alcance El sistema deberá basarse exclusivamente en lo que el cliente pidió. Cronograma (Tiempo) El proyecto deberá desarrollarse en un periodo de 3 meses. Costo No debe pasar la cantidad de $15,000. Calidad El proyecto debe estar basado y desarrollado bajo los estándares TSP y PSP.
  • 8.
    Premisas y Restricciones  Solo funciona para sistemas operativos de computadora.  Solo funcionara para este restaurante ya que si se desea tendrán que hablar con los dueños para asignarles una licencia de uso.  El sistema solo contiene módulos de temas específicos que el cliente pidió.  Riesgos iniciales de alto nivel  Otro de los riesgos iniciales es el costo si se excede el tiempo el costo también se elevara por ello se debe contar con planes de control de riesgos para mitigar estos dos principales riesgos.  Uno de los principales riesgos es el tiempo, se deberá tener un plan de gestión del proyecto antes de iniciar para no excederse en tiempo. Cronograma de hitos principales Hito Fecha tope Termino de Lanzamiento del Proyecto. 1 Octubre 2014 Termino de Estrategia. 3 Octubre 2014 Termino de plan del proyecto. 10 Octubre 2014 Termino de Requerimientos. 1 Noviembre 2014 Termino de Diseño. 7 Noviembre 2014 Termino de Implementación. 26 Octubre2014 Termino de Pruebas. 25 Diciembre2014 Termino de Posmortem. 1 Enero 2015 Presupuesto estimado $15000.00 /MN quince mil pesos 00/Moneda Nacional. Lista de Interesados (stakeholders) Nombre Cargo Departamento / División Rama ejecutiva (Vicepresidencia) Marco Antonio Cárdenas Hernández Director Dirección general Director
  • 9.
    Requisitos de aprobacióndel proyecto El sistema para el restaurante deberá estar aprobado en cada etapa del proyecto, generando un acta aprobación y la minuta de la reunión donde se expuso resultados de la etapa para poder iniciar con la siguiente. Para la culminación del proyecto se deberá entregara los entregables establecidos en la presente acta. Para el pago se entregara el 75% en la culminación de la etapa diseño y el otro 25% será cuando se culmine con el proyecto y sean recibidos los entregables acordados en la presente acta por quien se denomina cliente. Asignación del Gerente de Proyecto y nivel de autoridad Gerente de Proyecto Nombre Cargo Departamento / División Rama ejecutiva (Vicepresidencia) Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI Desarrollo de Software Dirección Niveles de autoridad Área de autoridad Descripción del nivel de autoridad Decisiones de personal (Staffing) Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI Gestión de presupuesto y de sus variaciones Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI Decisiones técnicas Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI Resolución de conflictos Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI Ruta de escalamiento y limitaciones de autoridad Teresa de Jesús Guillen Martínez Administrador de Proyectos de TI
  • 10.
    Personal y recursospre asignados Recurso Departamento / División Rama ejecutiva (Vicepresidencia) Líder del Proyecto Dto. Desarrollo de software Teresa de Jesús Guillen Martínez Administrador de Desarrollo Administrador de Calidad Dto. Desarrollo de software Lorena Díaz Moreno Teresa de Jesús Guillen Martínez Administrador de Planeación Administrador de Configuración Dto. Desarrollo de software Lorena Díaz Moreno Teresa de Jesús Guillen Martínez $15000 Dirección Restaurante Aprobaciones Patrocinador Fecha Firma Marco Antonio Cárdenas Hernández 1 Enero 2014
  • 11.
    CONTROL DE RIESGOS ID Riesgo Probabili dad Impacto Categ oría Acción Actividad Estado 1 Falta de comunicación con el cliente 40% Moderado Medio Mitiga Planear cada etapa del proyecto con el cliente. Inactivo 2 Riesgo a excederse en el costo del proyecto 40% Moderado Medio Mitiga Llevar control para que no se excedan los costos. Inactivo 3 Fallas en el diseño 40% Moderado Medio Mitiga Revisar cada etapa minuciosame nte para evitar errores. Inactivo
  • 12.
    INFORME SEMANAL RestauranteDe Comida Mexicana INFORMACIÓN GENERAL Fecha: 1 Enero 2015 Nombre del proyecto: Sistema Para Un Restaurante De Comida Mexicana Nombre del equipo: Las ING. Periodo que comprende: 1 Octubre 2014 Responsable: Teresa de Jesús guillen Martínez TAREAS DEL PERIODO  Diseño de prototipos  Instalador  Manual de instalación  Manual de usuario  Manual técnico Tarea del Periodo Inicio Fin Progres o Real diferencia  Diseño de prototipos 1/10/2014 1/11/2014 100% 100% 0  Instalador 2/11/2014 7/11/2014 100% 100% 0  Manual de instalación 8/11/2014 26/11/2014 100% 100% 0  Manual de usuario 27/11/2014 25/12/2014 100% 100% 0  Manual técnico 26/12/2014 1/01/2015 100% 100% 0
  • 13.
    Requerimiento de cambiode configuración CCR Nombre: Teresa de Jesús guillen Martínez Fecha: 1 Octubre 2014 Equipo: Las ING. Instructor: Lucia González Hernández Parte/nivel: 1 Incremento: 1 Información del producto Nombre: Sistema Para Un Restaurante De Comida Mexicana Propietario del producto: Restaurante De Comida Mexicana Tamaño/producto/cambio: Medio Medida: Diseño de prototipos Inspección reciente: 1 Octubre 2014 Regulador: Omar Dirección del respaldo: E:documentos/doc.txt Información del cambio Razones: Se diseñaran los prototipos con más novedades para atraer más clientela al restaurante. Beneficios: Mejorar el nivel de calidad del restaurante. Impacto: 19 días de cambio de prototipos. Descripción: Cambio de prototipos Estado Aprobado información adicional desaprobado Información necesaria: El cliente quedo satisfecho Aprobación Propietario del producto: Marco Antonio Cárdenas Hernández Fecha: 1 Enero 2015 Administrador/calidad/procesos: Teresa de Jesús guillen Martínez Fecha: 1 Enero 2015 CCB: Fecha: 1 Enero 2015 X
