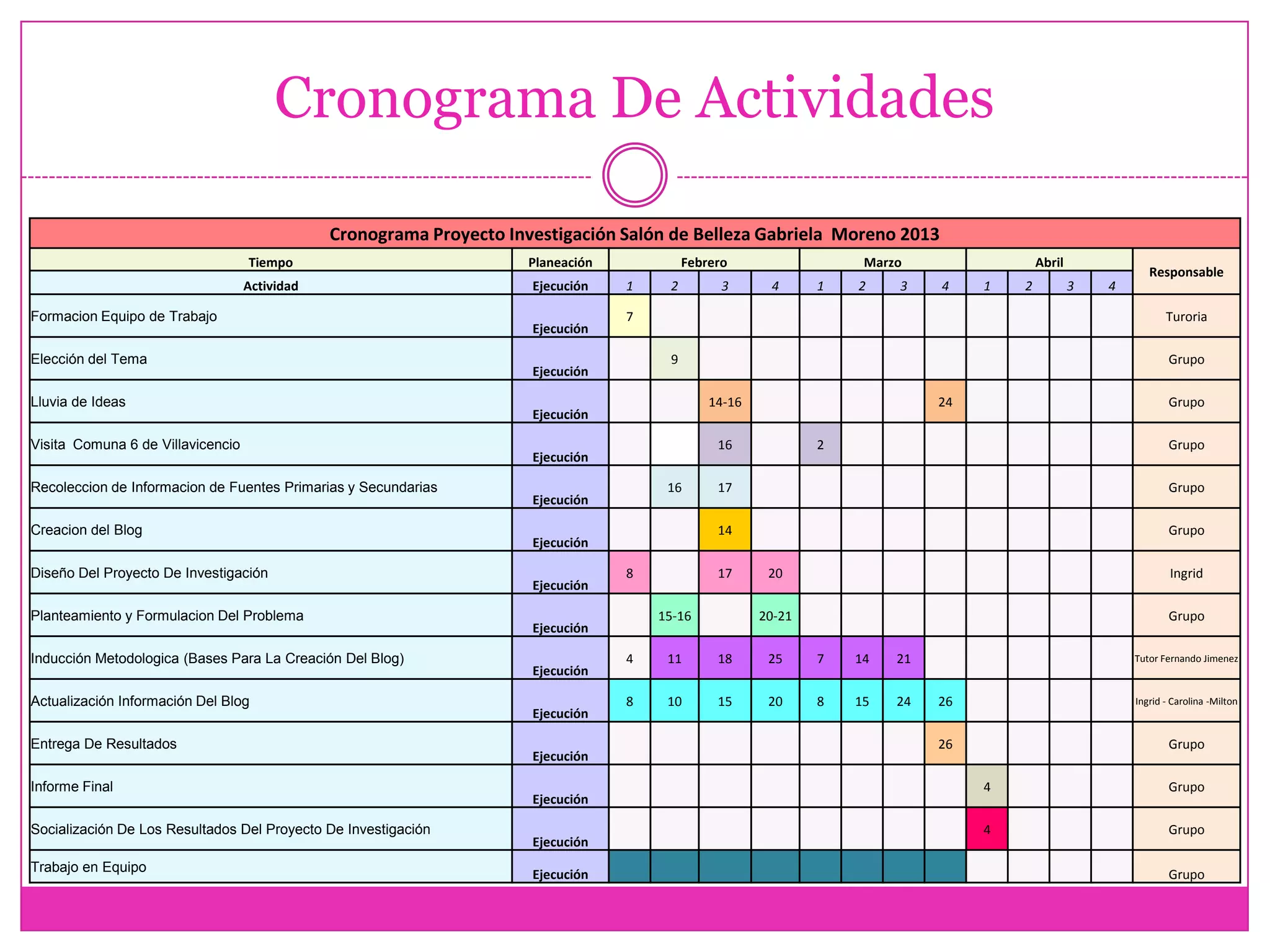

El cronograma detalla las actividades y responsables para un proyecto de investigación sobre un salón de belleza desde febrero hasta abril. Las actividades incluyen la formación del equipo, elección del tema, recolección de información, diseño del proyecto, actualización de un blog, entrega de resultados e informes.
