ACTUALIZACIÓN DEL PLAN MAESTRO DE ALCANTARILLADO SANITARIO Y
TRATAMIENTO DE AGUAS RESIDUALES DE ASUNCIÓN Y ÁREA
METROPOLITANA
Informe Final
CONSORCIO NK - NKLAC
JULIO 2012
2
1

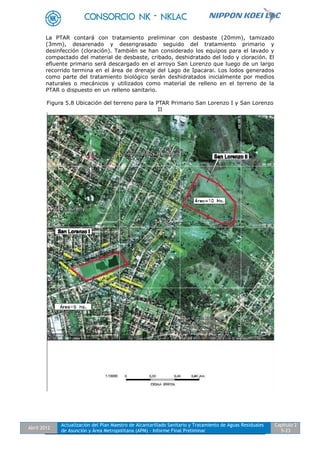

N1 DESCRIPCIONES APROBADO FECHA
REVISIONES
CONSORCIO NK – NKLAC ESSAP
Elaborado por JAS.…... 16/07/2012 Visto…………………….___/___/______
Aprobado por JMC……. 17/07/2012 Aprobado……………….___/___/______
PROYECTO APM Período: 11 de julio al 11 de abril de
2012
EMPRESA DE SERVICIOS
SANITARIOS
DEL PARAGUAY, S.A.
ACTUALIZACIÓN DEL PLAN MAESTRO DE
ALCANTARILLADO
SANITARIO Y TRATAMIENTO DE AGUAS

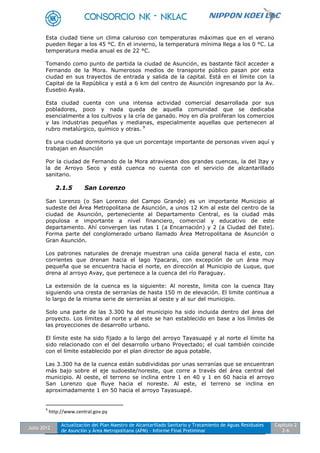

RESIDUALES DE ASUNCIÓN Y ÁREA
METROPOLITANA
INFORME FINAL

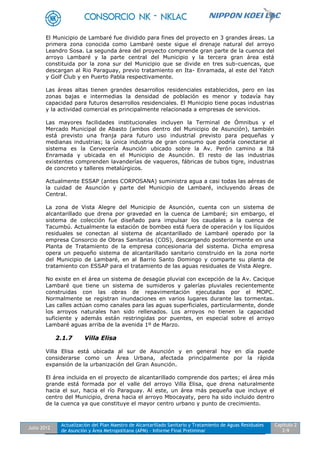

2011 - 2012
Preparado por:
Julio 2012
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 1
ÍNDICE DE CONTENIDO
1. INTRODUCCIÓN ..........................................................................................1-1
1.1 Antecedentes....................................................................................................................1-1
1.2 Marco de Referencia ........................................................................................................1-3
1.3 Objetivos del Estudio y Enfoque de la APM.....................................................................1-4
2. DIAGNÓSTICO Y EVALUACIÓN DE LA SITUACIÓN ACTUAL...................2-1
2.1 Características de la zona de Influencia ..........................................................................2-1
2.1.1 Asunción...................................................................................................................2-1
2.1.2 Mariano Roque Alonso.............................................................................................2-2
2.1.3 Luque........................................................................................................................2-4
2.1.4 Fernando de la Mora ................................................................................................2-5
2.1.5 San Lorenzo .............................................................................................................2-6
2.1.6 Lambaré ...................................................................................................................2-8
2.1.7 Villa Elisa ..................................................................................................................2-9

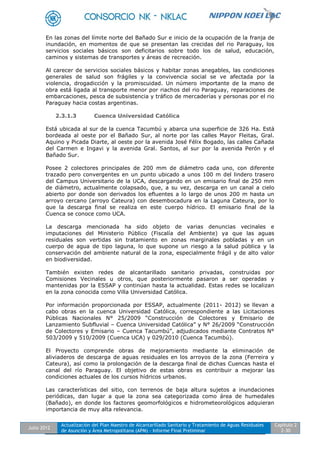

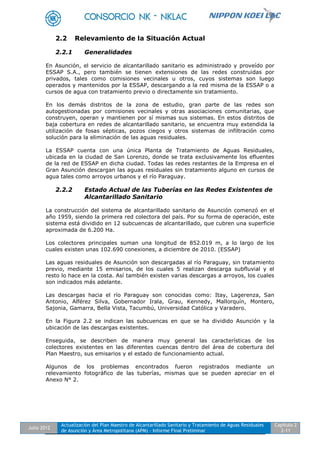

2.2 Relevamiento de la Situación Actual..............................................................................2-11
2.2.1 Generalidades ........................................................................................................2-11
2.2.2 Estado Actual de las Tuberías en las Redes Existentes de Alcantarillado
Sanitario ................................................................................................................................2-11
2.2.3 Detección de Sulfuro de Hidrógeno .......................................................................2-23
2.3 Análisis Ambiental y Social de la Situación Actual (Línea Base)...................................2-24
2.3.1 Análisis Ambiental ..................................................................................................2-24

2.3.1.1 Cuenca Itay ............................................................................................................2-24
2.3.1.2 Cuenca Sajonia ......................................................................................................2-29
2.3.1.3 Cuenca Universidad Católica .................................................................................2-30
2.3.1.4 Cuenca San Antonio...............................................................................................2-34
2.3.1.5 Cuenca Varadero ...................................................................................................2-36
2.3.1.6 Cuenca Grau, Cuenca Gamarra y Cuenca Alférez Silva .......................................2-38
2.3.1.7 Cuenca Mallorquín .................................................................................................2-39
2.3.1.8 Cuenca Tacumbú ...................................................................................................2-40
2.3.1.9 Cuenca Vista Alegre...............................................................................................2-44
2.3.1.10 Cuenca Bella Vista .................................................................................................2-45
2.3.1.11 Cuenca Lambaré....................................................................................................2-49
2.3.1.12 Cuenca San Lorenzo..............................................................................................2-51
2.3.1.13 Cuenca Luque ........................................................................................................2-53
2.3.1.14 Cuenca Arroyo Seco Mbocayaty Guazú ................................................................2-54
2.3.1.15 Mariano Roque Alonso...........................................................................................2-55
2.3.1.16 Villa Elisa ................................................................................................................2-56
2.3.2 Análisis Social ........................................................................................................2-57
2.3.2.1 Zonas de Inundación..............................................................................................2-58
2.3.2.2 Comisiones Vecinales ............................................................................................2-58
2.3.2.3 Sector Privado ........................................................................................................2-59
2.3.2.4 Educación Ciudadana ............................................................................................2-59
2.3.2.5 Reubicación de Familias Áreas Públicas ...............................................................2-59
2.3.2.6 Valoración del Escenario Social Actual..................................................................2-59
2.4 Escenarios del Plan........................................................................................................2-63
2.4.1 Las Obras del Plan Maestro...................................................................................2-65
2.4.1.1 Desafíos .................................................................................................................2-65
2.4.1.2 Ambiente Social......................................................................................................2-66
2.4.2 Propuestas .............................................................................................................2-67

2.4.2.1 Coordinación Interinstitucional ...............................................................................2-67
2.4.2.2 Campaña Medios Masivos y Alternativos ..............................................................2-68
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 2
2.4.2.3 Gestión Institucional ...............................................................................................2-70
2.4.2.4 Acompañamiento Comisiones Vecinales...............................................................2-71
2.4.2.5 Iniciativas Privadas.................................................................................................2-71
3. ACTUALIZACIÓN DE PROYECCIONES......................................................3-1
3.1 Antecedentes....................................................................................................................3-1
3.2 Aspectos demográficos y coberturas ...............................................................................3-2
3.2.1 Asunción...................................................................................................................3-2
3.2.2 Distrito de San Lorenzo............................................................................................3-3
3.2.3 Distrito de Luque ......................................................................................................3-3
3.2.4 Distrito de Mariano Roque Alonso............................................................................3-3
3.2.5 Distrito de Lambaré ..................................................................................................3-3
3.2.6 Distrito de Fernando de la Mora...............................................................................3-3
3.2.7 Villa Elisa ..................................................................................................................3-3
3.3 Evolución de la población.................................................................................................3-4
3.4 Proyecciones de población y servicios.............................................................................3-4
3.4.1 Poblaciones y densidades de población actuales....................................................3-4
3.4.2 Proyecciones de población ......................................................................................3-5
3.4.2.1 Asunción...................................................................................................................3-5
3.4.2.2 Fernando de la Mora ................................................................................................3-6
3.4.2.3 San Lorenzo .............................................................................................................3-6
3.4.2.4 Lambaré ...................................................................................................................3-7
3.4.2.5 Mariano Roque Alonso.............................................................................................3-8
3.4.2.6 Luque........................................................................................................................3-8
3.4.2.7 Villa Elisa ..................................................................................................................3-9
3.4.3 Cobertura actual del sistema de agua potable y sus consumos............................3-10
3.4.4 Proyecciones de las coberturas de agua potable y sus consumos .......................3-11

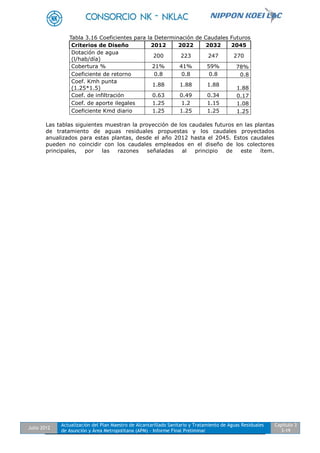

3.4.5 Cobertura actual del sistema de alcantarillado sanitario y caracterización de los
tipos de efluentes...................................................................................................................3-13
3.4.5.1 Cobertura actual del Sistema de Alcantarillado Sanitario......................................3-13
3.4.5.2 Caracterización de los tipos de efluentes...............................................................3-14
3.4.6 Proyecciones de las coberturas de alcantarillado sanitario ...................................3-14
3.4.7 Planes de desarrollo de las ciudades del Gran Asunción......................................3-14
3.4.8 Proyección de caudales futuros .............................................................................3-14
3.4.8.1 Colectores ..............................................................................................................3-14
3.4.8.2 Plantas de Tratamiento ..........................................................................................3-17
3.4.9 Proyección de cargas orgánicas ............................................................................3-24
4. DESARROLLO DE ALTERNATIVAS DE SOLUCIÓN ..................................4-1

4.1 Alcantarillado Sanitario.....................................................................................................4-1
4.1.1 Alternativas de Solución...........................................................................................4-1

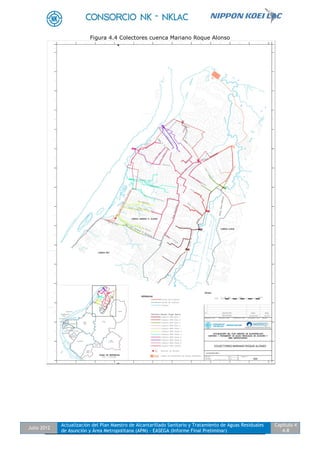

4.1.2 Cuenca del Itay.........................................................................................................4-3
4.1.3 San Lorenzo .............................................................................................................4-4
4.1.4 Mariano Roque Alonso.............................................................................................4-5
4.1.5 Luque........................................................................................................................4-7
4.1.6 Arroyo Seco..............................................................................................................4-9
4.1.7 Lambaré .................................................................................................................4-11
4.1.8 Villa Elisa ................................................................................................................4-12
4.1.9 Cuencas Menores de Asunción .............................................................................4-13
4.1.10 Otras Cuencas de Asunción...................................................................................4-14
4.1.10.1 Bella Vista...............................................................................................................4-14
4.1.10.2 Varadero.................................................................................................................4-16
4.1.10.3 Mallorquín...............................................................................................................4-17
4.1.10.4 Sajonia....................................................................................................................4-17
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 3
4.1.10.5 Antequera ...............................................................................................................4-18
4.1.10.6 Tacumbú.................................................................................................................4-18
4.1.10.7 Universidad Católica...............................................................................................4-18
4.2 Tratamiento de Aguas Residuales .................................................................................4-19
4.2.1 Sistema Existente de Disposición Final de Aguas Residuales ..............................4-19
4.2.2 Caracterización de las Aguas Residuales..............................................................4-20
4.2.3 Aforo de Caudales en los Colectores (Tiempo Seco) ............................................4-23
4.2.4 Tratamiento y disposición de efluentes ..................................................................4-24
4.2.4.1 Plan propuesto .......................................................................................................4-24
4.2.5 Evaluación de los Procesos de Tratamiento de Aguas Residuales.......................4-25
4.2.5.1 Niveles Generales de Tratamiento.........................................................................4-25
4.2.5.2 Metodología de Evaluación de los procesos de Tratamiento ................................4-33
4.2.5.3 Evaluación de los Procesos de Tratamiento..........................................................4-35
4.2.5.4 Selección del Proceso de Tratamiento...................................................................4-40
4.2.6 Disposición de Efluentes Líquidos al Rio Paraguay – Descargas Fluviales..........4-42
4.2.7 Manejo de Lodos y Sólidos ....................................................................................4-45
4.2.7.1 Tamizados y Arenas...............................................................................................4-45
4.2.7.2 Producción de Lodos..............................................................................................4-47
4.2.7.3 Procesamiento y Eliminación de Lodos .................................................................4-47
4.2.8 Problemática de la Disposición de Aguas Residuales ...........................................4-49
4.3 Riesgos de Impactos Ambientales y Sociales ...............................................................4-50
4.3.1 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales
Básicos ................................................................................................................................4-51
4.3.1.1 Principios y Objetivos .............................................................................................4-51
4.3.1.2 Estructura general de los lineamientos ..................................................................4-52
4.3.1.3 Lineamientos ..........................................................................................................4-54
4.4 Estudio de Vulnerabilidad...............................................................................................4-73
4.4.1 Vulnerabilidad general de todos los sistemas........................................................4-74
4.4.2 Vulnerabilidad de los sistemas existentes..............................................................4-74
5. SELECCIÓN DE LA ALTERNATIVA MÁS CONVENIENTE .........................5-1
5.1 Alcantarillado Sanitario.....................................................................................................5-1
5.1.1 Cuenca Itay ..............................................................................................................5-1
5.1.2 Mariano Roque Alonso.............................................................................................5-4

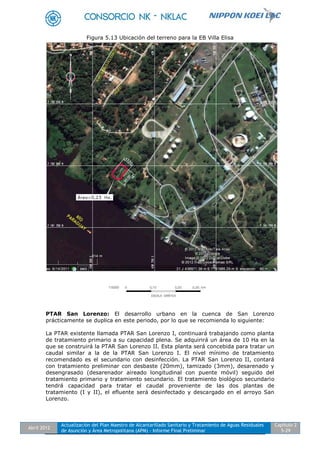

5.1.3 San Lorenzo .............................................................................................................5-5
5.1.4 Luque........................................................................................................................5-6
5.1.5 Villa Elisa ..................................................................................................................5-6
5.1.6 Arroyo Seco..............................................................................................................5-7
5.1.7 Lambaré ...................................................................................................................5-7
5.1.8 Lambaré Sur.............................................................................................................5-8
5.1.9 Asunción...................................................................................................................5-9
5.1.9.1 Bella Vista.................................................................................................................5-9
5.1.9.2 Varadero.................................................................................................................5-11
5.1.9.3 Mallorquín...............................................................................................................5-11
5.1.9.4 Sajonia....................................................................................................................5-11
5.1.9.5 Antequera ...............................................................................................................5-12
5.1.9.6 Tacumbú.................................................................................................................5-12
5.1.9.7 Universidad Católica...............................................................................................5-12
5.1.9.8 Cuencas Menores ..................................................................................................5-12
5.2 Tratamiento de aguas residuales...................................................................................5-13

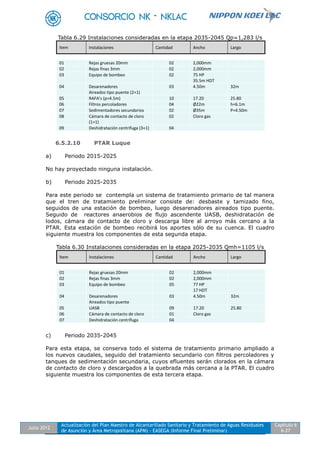

5.2.1 Plan Previsto para la Primera Etapa (2012-2025) .................................................5-16
5.2.2 Plan Previsto para la Segunda Etapa (2025-2035)................................................5-24
5.2.3 Plan Previsto para la Tercera Etapa (2035-2045)..................................................5-32
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 4
5.3 Propuesta de Criterios y Metodologías para la Priorización de los Diferentes
Subproyectos .............................................................................................................................5-34
5.3.1 Criterios para Seleccionar las Inversiones Prioritarias...........................................5-34
5.3.2 Metodología para la Priorización de las Inversiones..............................................5-35
5.4 Análisis Financiero .........................................................................................................5-41
6. DESARROLLO DE LA ALTERNATIVA RECOMENDADA............................6-1
6.1 Estudios Adicionales ........................................................................................................6-1
6.1.1 Estudios Topográficos..............................................................................................6-1
6.1.2 Estudios de Suelos...................................................................................................6-1
6.1.3 Terrenos para las Plantas de Tratamiento...............................................................6-2
6.1.4 Encuestas.................................................................................................................6-2
6.1.5 Modelado complementario del río Paraguay ...........................................................6-3
6.2 Metodología de Cálculo y Criterios Técnicos Adoptados ..............................................6-10
6.2.1 El criterio de la Tensión tractiva mínima ................................................................6-10
6.3 Diseños de las Obras Prioritarias de Construcción Inmediata.......................................6-12
6.4 Costos ............................................................................................................................6-13
6.5 Implementación y Periodos de Ejecución de Obras ......................................................6-14
6.5.1 Colectores ..............................................................................................................6-14
6.5.1.1 Cuenca de Itay .......................................................................................................6-14
6.5.1.2 Bellavista ................................................................................................................6-15
6.5.1.3 Cuenca de Varadero ..............................................................................................6-15
6.5.1.4 Cuenca de Mallorquín ............................................................................................6-15
6.5.1.5 Cuenca de Tacumbú ..............................................................................................6-15
6.5.1.6 Cuenca de Arroyo Seco .........................................................................................6-15
6.5.1.7 Distrito de Lambaré ................................................................................................6-16
6.5.1.8 Distrito de Mariano Roque Alonso..........................................................................6-16
6.5.1.9 Distrito de Luque ....................................................................................................6-16
6.5.1.10 Distrito de San Lorenzo..........................................................................................6-16
6.5.1.11 Distrito de Villa Elisa...............................................................................................6-17
6.5.2 Plantas de Tratamiento ..........................................................................................6-17
6.5.2.1 PTAR Bella Vista....................................................................................................6-17
6.5.2.2 PTAR Preliminar Varadero.....................................................................................6-18
6.5.2.3 PTAR Preliminar Mallorquín...................................................................................6-19

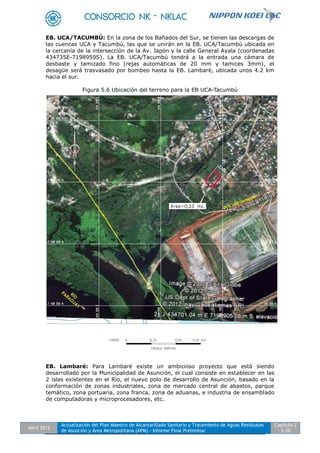

6.5.2.4 EB. Tacumbú..........................................................................................................6-21
6.5.2.5 EB. Lambaré...........................................................................................................6-22
6.5.2.6 EB. Itá Ramada ......................................................................................................6-23
6.5.2.7 PTAR Lambaré.......................................................................................................6-24
6.5.2.8 PTAR Lambaré Sur ................................................................................................6-25
6.5.2.9 PTAR Mariano Roque Alonso ................................................................................6-26
6.5.2.10 PTAR Luque ...........................................................................................................6-27
6.5.2.11 PTAR San Lorenzo I y PTAR San Lorenzo II.........................................................6-28
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 5
ÍNDICE DE FIGURAS
Figura 2.1 Asunción y su Área Metropolitana______________________________________________ 2-1

Figura 2.2 Ubicación de las Descargas en el río Paraguay ___________________________________ 2-12

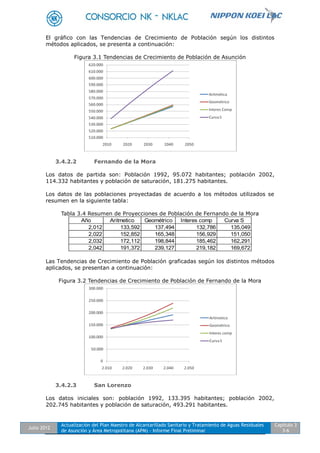

Figura 3.1 Tendencias de Crecimiento de Población de Asunción ______________________________ 3-6

Figura 3.2 Tendencias de Crecimiento de Población de Fernando de la Mora ____________________ 3-6
Figura 3.3 Tendencias de Crecimiento de Población de San Lorenzo____________________________ 3-7
Figura 3.4 Tendencias de Crecimiento de Población de Lambaré ______________________________ 3-8
Figura 3.5 Tendencias de Crecimiento de Población de Mariano Roque Alonso ___________________ 3-8
Figura 3.6 Tendencias de Crecimiento de Población de Luque_________________________________ 3-9
Figura 3.7 Tendencias de Crecimiento de Población de Villa Elisa______________________________ 3-9
Figura 3.8 Caudal de Consumo – Provisión de Agua (ESSAP)_________________________________ 3-12
Figura 3.9 Tendencia de crecimiento del consumo_________________________________________ 3-13
Figura 3.10 Incremento de Caudal por Cuenca____________________________________________ 3-17
Figura 3.11 Alcantarillado Sanitario. Metas del Milenio al 2015______________________________ 3-18
Figura 4.1 Alcantarillado Sanitario para el Área Metropolitana de Asunción_____________________ 4-2
Figura 4.2 Colectores cuenca Itay _______________________________________________________ 4-4

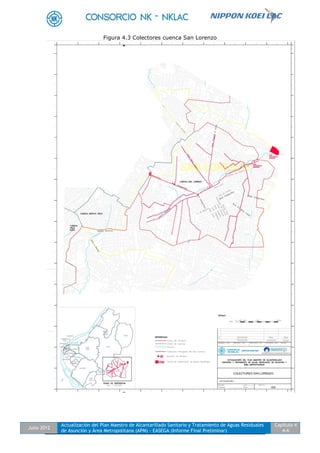

Figura 4.3 Colectores cuenca San Lorenzo ________________________________________________ 4-6
Figura 4.4 Colectores cuenca Mariano Roque Alonso _______________________________________ 4-8

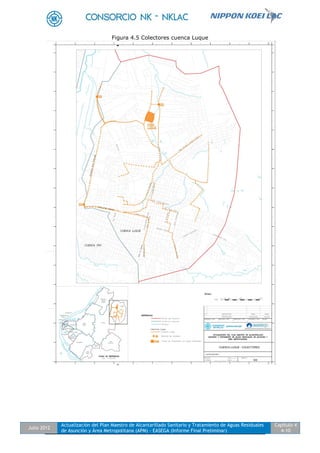

Figura 4.5 Colectores cuenca Luque ____________________________________________________ 4-10
Figura 4.6 Colectores cuenca Arroyo Seco y Lambaré ______________________________________ 4-11

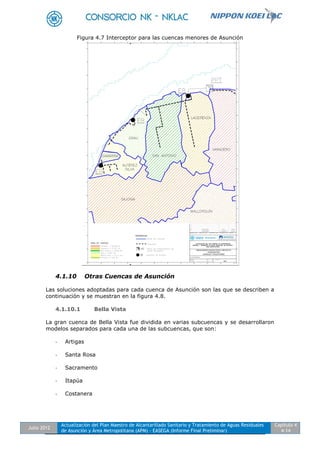

Figura 4.7 Interceptor para las cuencas menores de Asunción _______________________________ 4-14
Figura 4.8 Colectores por Rehabilitar cuencas de Asunción__________________________________ 4-15
Figura 4.9 Ubicación de las Descargas de Aguas Residuales al río Paraguay ____________________ 4-19
Figura 4.10 Concentración de DBO5 en las Cuencas Principales ______________________________ 4-21
Figura 4.11 Concentración de DQO en las Cuencas Principales _______________________________ 4-21
Figura 4.12 Concentración de SS en las Cuencas Principales _________________________________ 4-22
Figura 4.13 Concentración de Coliformes Fecales en las Cuencas Principales____________________ 4-22
Figura 4.9 Producción de Sólidos Tamizados _____________________________________________ 4-46

Figura 5.1 Colectores Propuestos por Rehabilitar Área de Asunción ___________________________ 5-10

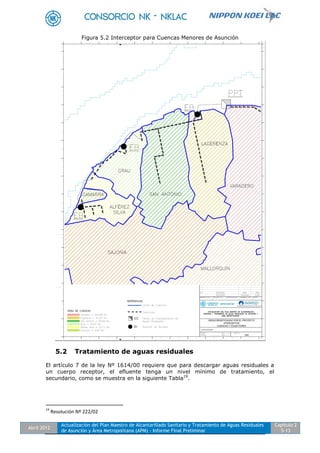

Figura 5.2 Interceptor para Cuencas Menores de Asunción__________________________________ 5-13

Figura 5.8 Ubicación del terreno para la PTAR Bella Vista ___________________________________ 5-17
Figura 5.9 Ubicación del terreno para la PTAR Preliminar Varadero___________________________ 5-18
Figura 5.10 Ubicación del terreno para la PTAR Preliminar Mallorquín ________________________ 5-19
Figura 5.11 Ubicación del terreno para la EB UCA-Tacumbú_________________________________ 5-20
Figura 5.12 Ubicación del terreno para la EB Lambaré. _____________________________________ 5-22
Figura 5.13 Ubicación del terreno para la PTAR Primario San Lorenzo I y San Lorenzo II___________ 5-23
Figura 5.14 Ubicación del terreno para la PTAR Lambaré ___________________________________ 5-25
Figura 5.15 Ubicación del terreno para la EB Itá Enramada _________________________________ 5-26

Figura 5.16 Ubicación del terreno para la PTAR Lambaré Sur ________________________________ 5-27
Figura 5.17 Ubicación del terreno para la EB Puerto Pabla __________________________________ 5-28
Figura 5.18 Ubicación del terreno para la EB Villa Elisa_____________________________________ 5-29
Figura 5.19 Ubicación del terreno para la PTAR Mariano Roque Alonso________________________ 5-31
Figura 5.20 Ubicación del terreno para la PTAR Luque _____________________________________ 5-32

Figura 6.1 Situación actual, parámetro CF, cuenca M. R. Alonso_______________________________ 6-4
Figura 6.2 Situación actual, parámetro CF, cuenca Bella Vista - Itay____________________________ 6-5
Figura 6.3 Situación actual, parámetro CF, cuencas Asunción_________________________________ 6-5
Figura 6.4 Situación actual, parámetro CF, cuenca Lambaré__________________________________ 6-6

Figura 6.5 Tratamiento preliminar sin cloración, parámetro CF, cuenca M. R. Alonso______________ 6-6
Figura 6.6 Tratamiento preliminar, cloración, parámetro CF, cuenca M. R. Alonso ________________ 6-7
Figura 6.7 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Bella Vista - Itay __________ 6-7
Figura 6.8 Tratamiento preliminar, cloración, parámetro CF, cuenca Bella Vista - Itay _____________ 6-8
Figura 6.9 Tratamiento preliminar, sin cloración, parámetro CF, cuencas Asunción _______________ 6-8
Figura 6.10 Tratamiento preliminar, cloración, parámetro CF, cuencas Asunción _________________ 6-9
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 6
Figura 6.11 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Lambaré _______________ 6-9
Figura 6.12 Tratamiento preliminar, cloración, parámetro CF, cuenca Lambaré __________________ 6-9
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 7
ÍNDICE DE TABLAS
Tabla 1.1 Objetivos y Metas APM _______________________________________________________ 1-4
Tabla 2.1 Escenario Demográfico de Asunción y su Área Metropolitana _______________________ 2-57
Tabla 2.2 Coberturas de Alcantarillado Sanitario__________________________________________ 2-57
Tabla 2.3 Indicadores Ambientales y Sociales a partir de la Línea Base ________________________ 2-60
Tabla 2.4 Registro de Población en los Barrios de los Bañados (DGEEC)________________________ 2-64
Tabla 3.1 Características Demográficas de los Municipios del Área del Proyecto__________________ 3-2
Tabla 3.2 Tasas de Crecimiento Poblacional (DGEEC) _______________________________________ 3-4
Tabla 3.3 Resumen de Proyecciones de Población de Asunción Según Método Aplicado____________ 3-5
Tabla 3.4 Resumen de Proyecciones de Población de Fernando de la Mora ______________________ 3-6
Tabla 3.5 Resumen de Proyecciones de Población de San Lorenzo _____________________________ 3-7
Tabla 3.6 Resumen de Proyecciones de Población de Lambaré Según Método Aplicado____________ 3-7
Tabla 3.7 Resumen de Proyecciones de Población de Mariano Roque Alonso ____________________ 3-8
Tabla 3.8 Resumen de Proyecciones de Población de Luque __________________________________ 3-9
Tabla 3.9 Resumen de Proyecciones de Población de Villa Elisa _______________________________ 3-9
Tabla 3.10 Resumen de Proyecciones de Población conforme el Método de Verhulst para Asunción y su
Área Metropolitana _________________________________________________________________ 3-10
Tabla 3.11 Consumo de Agua Proyectado “per cápita” 1994 - 2020___________________________ 3-11
Tabla 3.12 Proyecciones de Consumos Considerando Criterios Plan Maestro (Halcrow) ___________ 3-12
Tabla 3.13 Cobertura de Alcantarillado Sanitario (ERSSAN 2011) _____________________________ 3-13
Tabla 3.14 Criterios de Diseño de las Redes de Alcantarillado Sanitario ________________________ 3-15
Tabla 3.15 Criterios de Diseño de las Redes de Alcantarillado Sanitario ________________________ 3-16
Tabla 3.16 Coeficientes para la Determinación de Caudales Futuros __________________________ 3-19
Tabla 3.17 Proyección de Caudales Futuros en Las Plantas de Tratamiento Propuestas ___________ 3-20
Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento________ 3-21
Tabla 3.19 Proyecciones de Cargas Contaminantes Adoptadas ______________________________ 3-24
Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga _________________________ 3-25

Tabla 4.1 Caudales Aforados Cuencas Grau, Irala, Montero, Gamarra y Alférez Silva _____________ 4-23
Tabla 4.2 Caudales Aforados Cuencas Varadero, Lagerenza y San Antonio _____________________ 4-23
Tabla 4.3 Caudales Aforados Cuencas Sajonia y Mallorquín _________________________________ 4-24
Tabla 4.4 Caudales Aforados Cuencas Tacumbú, UCA, Kennedy y Vista Alegre __________________ 4-24
Tabla 4.5 Calidad de Efluente a Partir de Varios Niveles de Tratamiento _______________________ 4-26
Tabla 4.6 Comparación Cualitativa de los Diferentes Procesos de Tratamiento Primario __________ 4-28
Tabla 4.7 Variaciones en los Proceso de Tratamiento Secundario_____________________________ 4-29
Tabla 4.8 Criterios de Evaluación y Factores de Ponderación ________________________________ 4-35
Tabla 4.9 Matriz de Evaluación de los Procesos de Tratamiento______________________________ 4-37
Tabla 4.10 Costos Relativos de Construcción para 3 Niveles de Tratamiento ____________________ 4-38
Tabla 4.11 Comparación de Costos de Operación y Mantenimiento para Cuatro Tipos de Plantas de
Tratamiento de Aguas Residuales______________________________________________________ 4-39
Tabla 4.12 Clases de Rejas para Aguas Residuales_________________________________________ 4-44
Tabla 4.13 Características de las Rejas Medias y Finas para Agua Residual _____________________ 4-45
Tabla 5.1 Nivel Mínimo de Tratamiento (Ley N°1614/00) ___________________________________ 5-14
Tabla 5.2 Estándares de Calidad del Agua del Río Paraguay _________________________________ 5-14
Tabla 5.3 Estándares de Descarga en el Río Paraguay______________________________________ 5-15
Tabla 5.4 Límites Vigentes en Países de Centro y Sudamérica________________________________ 5-15
Tabla 5.5 Resultados de la Ponderación de Criterios _______________________________________ 5-40
Tabla 6.1 Escenarios considerados para la Modelación complementaria________________________ 6-3
Tabla 6.2 Resumen Presupuestos Colectores Nuevos_______________________________________ 6-13
Tabla 6.3 Resumen Presupuestos Colectores por Rehabilitar ________________________________ 6-13
Tabla 6.4 Resumen Presupuestos Plantas de Tratamiento __________________________________ 6-14
Tabla 6.5 Inversión Total _____________________________________________________________ 6-14
Tabla 6.6 Instalaciones consideradas en la etapa 2012-2025 Qmh= 1,941l/s ___________________ 6-17
Tabla 6.7 Instalaciones consideradas en la etapa 2025-2035 Qmh=3,636 l/s ___________________ 6-18
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 8
Tabla 6.8 Instalaciones consideradas en la etapa 2035-2045 Qmh=4,541 l/s ___________________ 6-18
Tabla 6.9 Instalaciones consideradas en la etapa 2015-2025 Qmh=668 l/s _____________________ 6-19
Tabla 6.10 Instalaciones consideradas en la etapa 2025-2035 Qmh=819 l/s ____________________ 6-19
Tabla 6.11 Instalaciones consideradas en la etapa 2035-2045 Qmh=925 l/s ____________________ 6-19
Tabla 6.12 Instalaciones consideradas en la etapa 2015-2025 Qmh=714 l/s ____________________ 6-20
Tabla 6.13 Instalaciones consideradas en la etapa 2025-2035 Qmh=907 l/s ____________________ 6-20
Tabla 6.14 Instalaciones consideradas en la etapa 2035-2045 Qp=974 l/s______________________ 6-21
Tabla 6.15 Instalaciones consideradas en la etapa 2015-2025 Qmh=235 l/s ____________________ 6-21
Tabla 6.16 Instalaciones consideradas en la etapa 2025-2035 Qmh=1208 l/s ___________________ 6-21
Tabla 6.17 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,413 l/s __________________ 6-22
Tabla 6.18 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s __________________ 6-22
Tabla 6.19 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s __________________ 6-22
Tabla 6.20 Instalaciones consideradas en la etapa 2035-2045 Qmh=3698 l/s ___________________ 6-23
Tabla 6.21 Instalaciones consideradas en la etapa 2025-2035 Qmh=151 l/s ____________________ 6-23
Tabla 6.22 Instalaciones consideradas en la etapa 2035-2045 Qmh=199 l/s ____________________ 6-24
Tabla 6.23 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s __________________ 6-24
Tabla 6.24 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s __________________ 6-24
Tabla 6.25 Instalaciones consideradas en la etapa 2035-2045 Qmh=3,698 l/s __________________ 6-25
Tabla 6.26 Instalaciones consideradas en la etapa 2025-2035 Qmh=900 l/s ____________________ 6-25
Tabla 6.27 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,419 l/s __________________ 6-26
Tabla 6.28 Instalaciones consideradas en la etapa 2025-2035 Qmh=885 l/s ____________________ 6-26
Tabla 6.29 Instalaciones consideradas en la etapa 2035-2045 Qp=1,283 l/s ____________________ 6-27
Tabla 6.30 Instalaciones consideradas en la etapa 2025-2035 Qmh=1105 l/s ___________________ 6-27
Tabla 6.31 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,689 l/s __________________ 6-28
Tabla 6.32 Instalaciones consideradas en la etapa 2025-2035 Qmh=535 l/s ____________________ 6-28
Tabla 6.33 Instalaciones consideradas en la etapa 2025-2035 Qmh=500 l/s ____________________ 6-29
Tabla 6.34 Instalaciones consideradas en la etapa 2035-2045 Qmh=1534 l/s ___________________ 6-29
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Índice 9
ANEXOS
N° 1.- TÉRMINOS DE REFERENCIA DE LA APM
N° 2.- RELEVAMIENTO FOTOGRÁFICO DE LAS TUBERÍAS, MEDICIONES DE H2S
Y FOTOGRAFÍAS DE LOS TERRENOS PARA LAS PLANTAS DE
TRATAMIENTO
N° 3.- MEMORIAS DE CÁLCULO
N° 4.- EASEGA
N° 5.- ESTUDIO DE VULNERABILIDAD
N° 6.- MODELO DE SIMULACIÓN HIDRÁULICA
N° 7.- MATRIZ DE PONDERACIÓN
N° 8.- ANÁLISIS FINANCIERO
N° 9.- PLANOS TOPOGRÁFICOS
N° 10.- ESTUDIO GEOTÉCNICO
N° 11.- ENCUESTAS PLAN MAESTRO DE ALCANTARILLADO SANITARIO
N° 12.- MODELO COMPLEMENTARIO DEL RÍO PARAGUAY
N° 13.- PRESUPUESTOS
N° 14.- PLIEGOS DE LICITACIÓN Y ESPECIFICACIONES TÉCNICAS
N° 15.- TÉRMINOS DE REFERENCIA SUPERVISIÓN
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 1
1-1
1. INTRODUCCIÓN
La Empresa de Servicios Sanitarios del Paraguay S.A. (ESSAP), se planteó como
objetivo prioritario, favorecer el desarrollo en las diversas comunidades que forman
parte del Área Metropolitana de Asunción y especialmente en la ciudad de Asunción,
Paraguay, por su alto potencial comercial que es una actividad económica que
puede ser considerada como estratégica para lograr el desarrollo sostenido de la
ciudad. Dentro de las acciones emprendidas para lograr ese objetivo, se encuentra
la modernización y el abatimiento del rezago del sistema de alcantarillado y del
tratamiento de sus aguas residuales en lo que concierne a la ciudad de Asunción y
su Área Metropolitana.
Con estos antecedentes, la ESSAP, con fondos del Banco Mundial, contrató la
realización del presente estudio denominado “Actualización del Plan Maestro de
Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y su Área
Metropolitana” (APM), Plan Maestro que fue elaborado en el año de 1985.
1.1 Antecedentes
En el año 1985, mediante un Acuerdo de Cooperación Técnica, el Gobierno del
Paraguay solicitó al Gobierno Británico la provisión de un Servicio de Consultoría
para la Preparación del Plan Maestro del Alcantarillado Sanitario y Tratamiento de
Aguas Residuales incluyendo el estudio de factibilidad para Asunción y áreas
aledañas.
Esta solicitud fue aceptada por el Gobierno Británico, por lo que la Administración
para el Desarrollo en el Extranjero (ODA) del Reino Unido de Gran Bretaña contrató
a los consultores Sir William Halcrow & Partners en asociación con Balfours (en
adelante, Halcrow) bajo las disposiciones de la Cooperación Técnica para asesorar
al Gobierno del Paraguay en el Estudio de Factibilidad y en la preparación del
Anteproyecto del Plan Maestro del Alcantarillado Sanitario y Tratamiento de Aguas
Residuales de Asunción y Área Metropolitana (en adelante, Plan Maestro).
El equipo técnico comenzó el proyecto en marzo de 1985 y finalizó a principios de
1987. En este Anteproyecto, una serie de obras de infraestructura fueron
priorizadas para el mejoramiento de las condiciones sanitarias y ambientales de
Asunción y Área Metropolitana de ese tiempo y a futuro, identificándose trabajos
que debían ser ejecutados de manera inmediata.
Posteriormente ya en el año 1993 se licita la selección de Firmas Consultoras para
elaborar el Proyecto Ejecutivo de Alcantarillado Sanitario de la Cuenca del Itay,
proyecto que había sido identificado como el más prioritario dentro del Plan
Maestro. Este trabajo fue adjudicado a la firma Sir Williams Halcrow & Partners
nuevamente. El equipo técnico empezó a trabajar a finales del año 1993 y culminó
en octubre de 1995.
En el año 1995, mediante el Convenio de Préstamo Nº 3842-PA, firmado entre el
Banco Interamericano de Reconstrucción y Fomento (BIRF) y el Gobierno de la
República del Paraguay (GRP), la entonces CORPOSANA (actualmente ESSAP S.A.)
inicia la construcción de las obras del Sistema de Alcantarillado de la Cuenca del
Itay. De los 6 Contratos previstos solamente se ejecutó uno, el Contrato Nº1 “Túnel
Avda. Primer Presidente” que contemplaba la construcción de 3,5 (tres y medio)
kilómetros de tubería tipo túnel con un diámetro de 1600mm, suspendiéndose
posteriormente el financiamiento.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 1
1-2
En los últimos años, el GRP ha decidido realizar nuevas inversiones en el Sector de
Agua y Saneamiento, por lo que ha preparado con el BIRF entre los años 2006 y
2009 el Proyecto de Modernización del Sector Agua y Saneamiento (PMSAS) del
Paraguay, solicitando un préstamo cuya negociación técnica culminó en febrero de
2009. Dentro de este Proyecto y de su Componente 2 “Agua Potable y Saneamiento
Urbano”, la ESSAP ha previsto como prioritaria la ejecución de obras de
infraestructura para provisión de agua potable y de servicio de saneamiento urbano
en el área denominada “Gran Asunción” en la Capital y el Departamento Central y
en la ciudad de Caacupé (Departamento de Cordillera).
La APM constituye un importante aporte en la identificación de las necesidades de
infraestructura de saneamiento prioritarias en esta área, sin embargo, debe ser
actualizado sobre la base de estudios especiales que definirán los tipos de
soluciones finales de las obras a ser ejecutadas en cada subproyecto y la
priorización de los mismos, teniendo en cuenta que han pasado más de 20 años de
la elaboración del Plan Maestro.
Estas obras prioritarias podrían incluir para Gran Asunción, la construcción,
ampliación, rehabilitación y/o mejora de: i) sistemas de alcantarillado y/o red de
saneamiento; ii) posibles sistemas de tratamiento de aguas residuales; iii)
estaciones de bombeo; y iv) los vertidos de aguas residuales de Asunción en el río
Paraguay a través de la construcción de emisarios subfluviales en cada punto de
descarga para la mejor dilución de los efluentes en la masa del Río; v) eliminación
de descargas a arroyos. El Plan Maestro original incluía además recomendaciones y
políticas institucionales que deben ser asumidas por la ESSAP con los usuarios, así
como criterios técnicos para ajustes tarifarios que se debían realizar para la
factibilidad del proyecto.
Es evidente que la pobreza de ingreso afecta a una parte de la población de
Asunción, lo que se demuestra con la poca capacidad económica de las familias
para alimentarse y vestirse bien, disponer de un ahorro económico para subsanar
cualquier eventualidad, disponer de un seguro social y habitar en una vivienda con
sus comodidades y servicios fundamentales. Alrededor del 40% de la población de
Asunción y su Área Metropolitana, según Censo del 2002, permanece por debajo
del umbral de pobreza, la mayoría residentes en áreas periféricas y marginales
como los denominados Bañados Norte y Sur. Las causas son estructurales como el
desempleo y el subempleo informal, el bajo nivel de los ingresos en la artesanía y
el pequeño comercio, así como el muy bajo nivel de los salarios en las diversas
ramas de actividad económica.
En los últimos años, se ha observado un crecimiento acelerado de la población de
los Municipios que integran al Gran Asunción, lo que ha provocado graves
problemas en la cobertura y la calidad de los principales servicios, entre los que
destacan agua potable, alcantarillado y tratamiento de las aguas servidas.
A medida que la población ha crecido, las demandas de agua han aumentado, las
coberturas en el servicio de alcantarillado sanitario han disminuido, las aguas
servidas se vierten directamente a los cuerpos receptores sin recibir ningún
tratamiento, provocando problemas de salud, contaminación y afectaciones a la
ecología.
En muchas ocasiones se habla de la necesidad de fomentar las políticas para
resaltar el desarrollo económico en Asunción y su Área Metropolitana, creando una
nueva capacidad competitiva en la economía local y regional, que permita
promover y aumentar el empleo, los ingresos y el ahorro.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 1
1-3
Pero también hay que buscar estrategias de desarrollo que deben articular y darle
coherencia a un conjunto de acciones mutuamente relacionadas como la educación,
la salud, la capacitación para el trabajo, la ecología, la innovación tecnológica y la
gestión de financiamientos blandos para nuevas actividades económicas.
Es en este punto en donde la ESSAP deberá intervenir, realizado un gran esfuerzo
ejecutando Proyectos y Programas tendientes a establecer una estrategia de
desarrollo con el propósito de reducir en el corto plazo y abatir a largo plazo el
rezago en la cobertura de los servicios, resolviendo al mismo tiempo problemas de
salud y de ecología.
La ESSAP ha implementado la elaboración de este Proyecto de la Actualización del
Plan Maestro, financiado por el Banco Mundial, iniciándose las actividades de
licitación en el año 2011, siendo adjudicado al consorcio NK-NKLAC en ese mismo
año, firmándose el contrato correspondiente el 27 del mes de junio del 2011 e
iniciándose su elaboración en julio de este mismo año.
La ejecución de la APM se basa en un enfoque que considera la planeación,
programación y control de los procesos, dentro de una visión integral de todos los
componentes del sistema y el medio en el que actúa. La APM está concebida como
un instrumento dinámico que permita seguir la evolución que se presente en el
sistema, en las Entidades responsables del manejo de los sistemas en cuestión y en
su entorno.
1.2 Marco de Referencia
La población de Asunción era de 350.000 habitantes en 1972, en el 2012 sobrepasa
los 500.000 habitantes. Para 1982, la población del Gran Asunción alcanzó los
664.000 habitantes y se estima que en el 2010, la población llegó a los 2 millones
de habitantes.
El incremento en los servicios de alcantarillado no ha sido el mismo, en el 2011, los
servicios de alcantarillado sanitario cubrían poco más del 85% de Asunción y por
debajo del 10% en las ciudades de Fernando de la Mora, Lambaré, Luque, Mariano
Roque Alonso y San Lorenzo.
Es notorio que más allá de la ciudad de Asunción, no se tenga ninguna previsión
para desarrollar y extender los sistemas de alcantarillado sanitario que vayan
cubriendo las necesidades que demanda el crecimiento poblacional.
Pensando en cubrir los rezagos existentes; en mejorar las redes existentes; en
satisfacer las demandas de crecimiento de la población en los servicios de
alcantarillado sanitario y tratamiento de las aguas; en promover el cuidado del
ambiente disminuyendo la contaminación por aguas cloacales, la ESSAP promovió
la elaboración de la Actualización del Plan Maestro de Alcantarillado Sanitario y
Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM),
buscando que en el corto plazo, logre elevar su eficiencia en la prestación de esos
servicios.
La decisión de llevar a cabo las acciones y proyectos de inversión debe recaer en la
ESSAP, responsable de prestar los servicios de Alcantarillado y Tratamiento de las
aguas servidas a nivel Gran Asunción.
En este orden de ideas, las obras y acciones que se propongan, serán de tres tipos:
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 1
1-4
I. De rehabilitación de los colectores principales que integran la infraestructura
existente;
II. De ampliación de la infraestructura existente a través de la construcción de
nuevos colectores principales y,
III. De saneamiento a través de la construcción de la(s) planta(s) de
tratamiento de aguas residuales.
Dentro de esta gama de posibles obras, está la definición de obras prioritarias que
serán construidas de forma inmediata con crédito disponible del Banco Mundial
cercano a los 40 millones de dólares americanos. Para estas obras se prepararán
los diseños y sus Pliegos de Licitación incluyendo las Especificaciones Técnicas
correspondientes.
El esquema de recursos financieros para llevar a cabo el programa de inversiones,
tomará en cuenta la mezcla de recursos que podrán aplicarse en cada caso, según
el proyecto y de acuerdo a los lineamientos establecidos.
Los Términos de Referencia para la ejecución de esta Actualización del Plan
Maestro, se presentan en su totalidad en el Anexo 1.
1.3 Objetivos del Estudio y Enfoque de la APM
El objetivo general de la Actualización del Plan Maestro es contar con una
planeación integral de los sistemas de alcantarillado sanitario y tratamiento de las
aguas residuales para Asunción y su Área Metropolitana, que permita la
identificación de proyectos, acciones, necesidades de infraestructura y manejo
administrativo, en el marco de un programa de inversiones, diseñado para mejorar
la eficiencia del servicio y satisfacer la demanda actual y futura, acorde a la
planeación de la ESSAP.
Para el logro de este objetivo general, se han planteado diversas estrategias para el
mejoramiento y ampliación del sistema de alcantarillado sanitario y el tratamiento
de las aguas residuales, las cuales consisten en:
- Rehabilitar o ampliar la infraestructura de alcantarillado y saneamiento que
permita mejorar las condiciones de salubridad actual y futura.
- Eficientar la operación de los sistemas descritos, para minimizar los costos y
maximizar los ingresos y así estar en mejores condiciones para enfrentar las
inversiones que se requieran.
A continuación se presenta una tabla en la que se incluyen en forma resumida los
objetivos generales y las metas propuestas, para los diversos componentes que
integran la APM, desde el punto de vista de las necesidades de infraestructura de
alcantarillado y saneamiento, haciendo la aclaración que los objetivos indican los
fines que se propone obtener en el largo plazo y las metas, son los fines que se
propone obtener en el corto y mediano plazo.
Tabla 1.1 Objetivos y Metas APM
COMPONENTE OBJETIVOS GENERALES METAS
I. Sistema de
alcantarillado
sanitario y
Colectar las aguas servidas,
alejarlas de la zona
Llegar a una mayor cobertura
del los servicios de alcantarillado
de aguas servidas y su
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 1
1-5
planta de
tratamiento de
aguas
residuales
poblacional y tratarla. tratamiento.
COMPONENTE OBJETIVOS GENERALES METAS
II. Residuos
sólidos
Proponer recomendaciones y
medidas tendientes a evitar
que se arroje basura en
barrancos y cauces
naturales.
Proponer recomendaciones para
disminuir la disposición de
basura en barrancos y cauces
naturales.
III. Planificación
Urbana
Establecimiento de una línea
de coordinación y
complementación entre los
municipios administradores
de territorios del área del
plan Maestro.
Consolidar sistema de
coordinación interinstitucional y
ordenamiento urbano
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-1
2. DIAGNÓSTICO Y EVALUACIÓN DE LA SITUACIÓN
ACTUAL
2.1 Características de la zona de Influencia
La República del Paraguay se encuentra limitada al norte con Brasil y Bolivia; al
este, con Brasil y Argentina; al sur con Argentina y al oeste con Bolivia y Argentina.
El área de Estudio se circunscribe a la ciudad de Asunción, capital de la República
del Paraguay y a su Área Metropolitana.
Nuestra Señora Santa María de la Asunción, mejor conocida como Asunción, es la
capital y ciudad más poblada de la República del Paraguay. Es un municipio
autónomo y Distrito Capital independiente, esto quiere decir que no está integrado
formalmente a ningún departamento o estado. Está ubicada junto a la Bahía de
Asunción, en la orilla izquierda del río Paraguay frente a la confluencia con el
Pilcomayo. En 2010, según la Dirección General de Estadísticas, Encuestas y
Censos (DGEEC), tenía una población aproximada de 542 043 habitantes, lo que la
convierte en la aglomeración urbana más grande y poblada de Paraguay.
El área metropolitana, denominada Gran Asunción, incluye a las ciudades de San
Lorenzo, Lambaré, Fernando de la Mora, Limpio, Luque, Mariano Roque Alonso,
Ñemby, Villa Elisa y San Antonio, lo cual según cálculos estimados del 2010,
incrementa su población periférica en más de 2.000.000 de habitantes.1

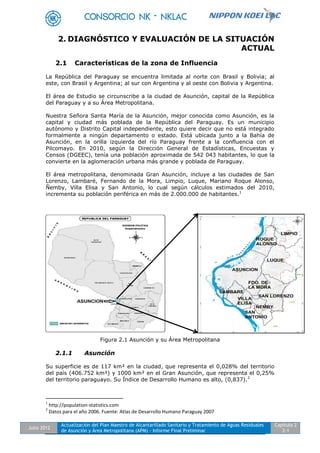

Figura 2.1 Asunción y su Área Metropolitana
2.1.1 Asunción
Su superficie es de 117 km² en la ciudad, que representa el 0,028% del territorio
del país (406.752 km²) y 1000 km² en el Gran Asunción, que representa el 0,25%
del territorio paraguayo. Su Índice de Desarrollo Humano es alto, (0,837).2
1
http://population-statistics.com
2
Datos para el año 2006. Fuente: Atlas de Desarrollo Humano Paraguay 2007
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-2
La capital es la sede de los tres poderes de la Nación (Ejecutivo, Legislativo,
Judicial), el principal puerto fluvial (Dirección General de Aduanas) y el centro
cultural del país. A pesar de algunas variantes en el transcurso del tiempo, desde
su fundación y hasta nuestros días, Asunción es el centro de la actividad nacional.
Desde la capital se imparten las principales resoluciones y proyectos de los poderes
del Estado y se centralizan la banca, las entidades económicas, culturales,
diplomáticas, sociales, gremiales e industriales del país.
Asunción está ubicada en la orilla izquierda (occidental) del río Paraguay, casi
frente a la confluencia de éste con el río Pilcomayo, bordeando la bahía de
Asunción. Al noreste limita con la ciudad de Mariano Roque Alonso, al este con
Luque y Fernando de la Mora y al sur con Lambaré y Villa Elisa.3
La topografía de la ciudad se caracteriza por ser irregular, representado por la
ubicación de siete lomadas o colinas. La ciudad antigua se asienta sobre una colina,
en cuyo punto más alto se encuentra la Iglesia de la Encarnación y conserva el
plano característico de las poblaciones de la época colonial.
Asunción creció a partir de un sector central que constituye hoy el Centro Histórico
de la Ciudad y se expandió en forma irregular, absorbiendo en su crecimiento gran
parte de los municipios circunvecinos, a tal punto de constituirse en un gran
centro urbano.4
El río Paraguay es el cuerpo de agua más importante de la ciudad ya que a través
de este desarrolla el comercio fluvial y también es un gran atractivo turístico.
2.1.2 Mariano Roque Alonso
Mariano Roque Alonso es una de las 19 ciudades del departamento Central,
Paraguay y forma parte del Gran Asunción. Se originó a finales de la Guerra de la
Triple Alianza; fue fundada en 1945 y está ubicada entre el río Paraguay, Limpio,
Luque y Asunción, a unos 18 km de la capital del país. Esta óptima localización ha
permitido el desarrollo comercial, industrial, servicios y social.
La ciudad abarca 50 km² y está ubicada en el Departamento Central, delimita al
norte de Limpio en los lugares conocidos como Paso Nandejara y estancia Surubi’ y
sobre el arroyo ltay, al sur con el barrio Loma Pyta de la ciudad de Asunción, al este
con las ciudades de Luque y Limpio, sirviendo como divisoria con estas ciudades el
arroyo ltay y al oeste con el río Paraguay.
El Municipio de Mariano Roque Alonso cuenta con 3 grandes cuencas divididas por
la Ruta Transchaco y la Ruta que va a Limpio. La primera cuenca se encuentra al
este de la Ruta Transchaco y va hasta el arroyo Itay, a la cual para efectos del Plan
Maestro, se le denominará en adelante Mariano Este o en forma simplificada cuenca
ME; la segunda cuenca está al oeste de la Ruta Transchaco y va hasta el Rio
Paraguay, a la que se le denominará Mariano Oeste o abreviado cuenca MO y la
tercera cuenca tiene como eje aproximado la Ruta Transchaco y la ruta a Limpio y a
esta se le denominará cuenca Mariano Central (MC). Cada una de ellas a su vez
está dividida en sub-cuencas.
El puente Remanso se encuentra en este distrito el cual conecta con la Región
Occidental (Chaco). Además tiene el puerto privado más grande del país que se
denomina "Puerto Fénix".
3
http://www.arandurape.edu.py
4
http://www.mca.gov.py
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-3
El área del Municipio tiene varios arroyos que corren desde una loma central a una
cota de 100 metros dividiendo el área de drenaje hacia el oeste al Rio Paraguay y
hacia el este al arroyo Itay.
Los valles que fluyen hacia el Rio Paraguay son planos con arroyos intermitentes
que solo transportan caudales de lluvias. El arroyo Ñande Yara drena el área
Central hacia el nor-oeste uniéndose con el arroyo Itay al norte del área de
Proyecto.
El área alta de la cuenca está cubierta por un suelo areno arcilloso, que cubre un
manto inferior de suelo conocido como Formación Post-Misiones compuesta de
arenisca cementada friable incrustada dentro de una matriz de arcilla, el cual
ocasionalmente aflora en los cauces de arroyos. Hacia el oeste el suelo está
formado por depósitos aluviales provenientes de la rivera este del Rio Paraguay.
El Municipio está atravesado por la ruta Transchaco y tiene un excelente acceso al
centro de Asunción. Originalmente fue un área rural, que gradualmente se fue
convirtiendo en área residencial con desarrollos habitacionales de grupos de
ingresos medios. Actualmente existe un gran crecimiento debido a inversiones para
desarrollos habitacionales en gran escala, lo cual hace urgente y necesario la
planificación de los sistemas de alcantarillado. El Municipio cuenta con el campo de
exposición de la Rural, que constituye la mayor muestra comercial e industrial del
país, además cuenta con pequeñas industrias de productos lácteos, plásticos,
bebidas, fábrica de embutidos, etc.
El centro del Municipio está a aproximadamente 200 metros de la Ruta Transchaco,
a unos 1000 metros al sur de la unión con la ruta que va a Limpio. La otra área de
desarrollo concentrado en Puente Remanso próximo al puente que cruza el río
Paraguay. Además tiene el puerto privado más grande del país que se denomina
"Puerto Fénix".
En Mariano Roque Alonso se localizan 34 locales escolares y 13 colegios de los
cuales uno se dedica a la enseñanza media diversificada. Cabe destacar entre los
varios servicios al Hospital Materno Infantil, la Sexta Compañía de Bomberos
Voluntarios, además del abastecimiento en un 90% de agua potable de ESSAP, el
tendido eléctrico de la ANDE en el mismo porcentaje, la Comisaria l0ª Central y 26ª
Central.
Entre las instituciones castrenses asentadas en este distrito se destacan el
Comando del Ejército, el Comando Logístico y un Destacamento de la Armada
Nacional.
Algunos de los lugares que sirven de recreación son el club Hípico Paraguayo, 7
clubes que integran la Federación Deportiva de Mariano Roque Alonso y 2 clubes
afiliados a la Asociación Paraguaya de Fútbol, Humaita FBC y Pilcomayo. Además
posee con un moderno Estadio Polideportivo Municipal techado con capacidad para
5,000 personas e indiscutiblemente merece una mención especial el predio de la
Asociación Rural del Paraguay, donde se desarrolla la Expoferia más grande que se
realiza en el país.
La gran cantidad de industrias y comercios que funcionan hoy en día dan gran
cantidad de fuentes de trabajo a los ciudadanos roquealonseños. Dos de las
principales fábricas productoras de envases PVC del país se ubican en Roque Alonso
y no sólo se dedican a abastecer el mercado interno paraguayo sino más bien en su
mayor porcentaje a la exportación de sus productos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-4
También se localizan 5 procesadoras de alimentos que son industrias de gran
aporte y que requieren de buena cantidad de mano de obra; además de 3
mataderias importantes que junto con las 3 ferias de ganado dan una imagen de
una ciudad de tropero, con hombres que han contribuido al desarrollo e identificado
a la ciudad.
En la actividad productiva está la pesca y comercialización de pescados en la ribera
del riacho San Francisco y el río Paraguay. Asimismo cuenta actualmente con
grandes supermercados y shoppings, a los que concurren no solo los
roquealonseños, sino también recibe visita de personas residentes en Asunción,
Limpio, Luque, Fernando de la Mora, San Lorenzo, Ñemby, Lambaré y de otras
ciudades.
La ruta Transchaco es una amplia vía que indiscutiblemente es la generadora de los
grandes comercios que dan un gran movimiento económico a la zona.
Mariano Roque Alonso se encuentra dividido en 14 barrios, que son los siguientes:
Central, Corumba-Cué, Arecayá, Caaguy-Cupé, María Auxiliadora, Monseñor
Bogarín, San Luis, Virgen de la Rosa Mística, Defensores del Chaco, San Blas, San
Jorge, Remanso Castillo, San Ramón, Caacupemi.5
La ciudad no cuenta con red de alcantarillado sanitario, siendo la solución individual
los pozos ciegos como la más utilizada.
2.1.3 Luque
Luque es una ciudad de Paraguay, ubicada en el Departamento Central y también
considerada como parte del Gran Asunción. Fue la capital de la República en 1868,
durante la guerra de la Triple Alianza y conservó su condición hasta su traspaso a
Asunción, en ese mismo año.6
La ciudad fue declarada distrito por el gobernador Pedro Melo de Portugal en 1781,
estableciéndose las primeras divisiones administrativas y jurisdiccionales, sin
embargo, se desconoce su fundación.
Por su historia, economía, conectividad e infraestructura es una de las ciudades
más importantes del Gran Asunción. En ella se encuentra el Aeropuerto
Internacional Silvio Pettirossi, principal aeropuerto del país, además de albergar la
sede y el hotel de la Confederación Sudamericana de Fútbol.
La ciudad de Luque está asentada sobre una planicie que se extiende desde el lago
Ypacaraí hasta la margen occidental de río Paraguay. Debido a esta ubicación
geográfica particular, la ciudad se encuentra expuesta a los efectos del clima
característico de las planicies que no cuentan con las barreras naturales para su
protección.
El clima es subtropical con veranos muy cálidos e inviernos fríos, pero cortos.
La mayoría de las precipitaciones ocurren en verano y otoño. La humedad, como en
gran parte del país se mantiene constantemente por encima del 50%, ayudado por
su proximidad a cauces hídricos. En los meses de verano, la sensación térmica
supera los 40 ºC.
5
Mariano Roque Alonso Origen y Evolución - Homenaje a su Boda de Diamante - Dr. Alberto Ramón
Marecos
6
http://www.ipparaguay.com.py
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-5
Administrativamente, la ciudad se encuentra dividida en doce grandes compañías,
que se subdividen en veinticinco barrios menores.7
El territorio luqueño abarca 203
km².
Luque está situada al este de Asunción y limita con las siguientes ciudades: Al
Norte con Mariano Roque Alonso, Limpio y Nueva Colombia; al Sur con Fernando de
la Mora y San Lorenzo; al Este con Areguá; al Oeste con Asunción y al Sureste con
Capiatá
En la ciudad de Luque se encuentran industrias muy diversificadas, dando
ocupación a numerosa mano de obra local. La orfebrería, la industria textil, la
agricultura y los servicios siguen siendo las principales fuentes de ingresos.
El sector terciario ha visto un repunte significativo en los últimos años,
principalmente como respuesta a las inversiones privadas y a la cercanía del
aeropuerto con el centro de la ciudad.
Por su proximidad con Asunción, Luque es el paso obligado de turistas que llegan al
país por vía aérea. El parque Ñu Guazú, un área verde de 25 ha, se encuentra al
costado de la autopista que conecta el aeropuerto con la capital. El parque es de
acceso libre y gratuito e incluye circuitos, camineros y canchas múltiples para
diversas actividades deportivas y recreativas.
Luque también es sede la Confederación Sudamericana de Fútbol y alberga un
moderno Centro de Convenciones, con un museo interno inaugurado en 2009,
donde se expone la memoria y la historia del fútbol sudamericano.
ESSAP tiene a su cargo gran parte del abastecimiento de agua potable a la ciudad,
pero solo el microcentro de la ciudad y algunos barrios de la misma, cuentan con
red de alcantarillado sanitario.
2.1.4 Fernando de la Mora
Fernando de la Mora es una ciudad de Paraguay, del distrito del mismo nombre,
forma parte del Gran Asunción y está ubicado en el Departamento Central.
Fundada el 28 de febrero de 1939, debe su nombre en honor al prócer de la Patria,
Fernando de la Mora, quien fuera miembro activo para la consolidación de la
Independencia del Paraguay como país libre y soberano. Limita con los distritos de
Luque y San Lorenzo al norte, con el distrito de Villa Elisa al sur, al este con las
ciudades de San Lorenzo y Ñemby y al oeste con la capital del país, Asunción.8
Esta ciudad, que anteriormente integraba la ciudad de San Lorenzo, es hoy en día
una de las más pujantes.
Cuenta con un polideportivo adecuadamente equipado, una cancha de fútbol para
encuentros nacionales e internacionales, alrededor de 50 instituciones educativas
entre públicas y privadas, destacando el Colegio Nacional Dr. Fernando de la Mora,
al que asisten en promedio unos 3.000 alumnos por año, distribuidos en los tres
turnos de mañana, tarde y noche. Actualmente es el colegio más grande de la
ciudad y está dotado de un polideportivo propio. Entre los colegios municipales
resalta el Colegio Técnico en enfermería Dr. Eligio Ayala, con enseñanza básica,
media, superior y diversificada.
7
Infoluque.com.py
8
http://www.central.gov.py
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-6
Esta ciudad tiene un clima caluroso con temperaturas máximas que en el verano
pueden llegar a los 45 °C. En el invierno, la temperatura mínima llega a los 0 °C. La
temperatura media anual es de 22 °C.
Tomando como punto de partida la ciudad de Asunción, es bastante fácil acceder a
Fernando de la Mora. Numerosos medios de transporte público pasan por esta
ciudad en sus trayectos de entrada y salida de la capital. Está en el límite con la
Capital de la República y está a 6 km del centro de Asunción ingresando por la Av.
Eusebio Ayala.
Esta ciudad cuenta con una intensa actividad comercial desarrollada por sus
pobladores, poco y nada queda de aquella comunidad que se dedicaba
esencialmente a los cultivos y la cría de ganado. Hoy en día proliferan los comercios
y las industrias pequeñas y medianas, especialmente aquellas que pertenecen al
rubro metalúrgico, químico y otras. 9
Es una ciudad dormitorio ya que un porcentaje importante de personas viven aquí y
trabajan en Asunción
Por la ciudad de Fernando de la Mora atraviesan dos grandes cuencas, la del Itay y
la de Arroyo Seco y está cuenca no cuenta con el servicio de alcantarillado
sanitario.
2.1.5 San Lorenzo
San Lorenzo (o San Lorenzo del Campo Grande) es un importante Municipio al
sudeste del Área Metropolitana de Asunción, a unos 12 Km al este del centro de la
ciudad de Asunción, perteneciente al Departamento Central, es la ciudad más
populosa e importante a nivel financiero, comercial y educativo de este
departamento. Ahí convergen las rutas 1 (a Encarnación) y 2 (a Ciudad del Este).
Forma parte del conglomerado urbano llamado Área Metropolitana de Asunción o
Gran Asunción.
Los patrones naturales de drenaje muestran una caída general hacia el este, con
corrientes que drenan hacia el lago Ypacarai, con excepción de un área muy
pequeña que se encuentra hacia el norte, en dirección al Municipio de Luque, que
drena al arroyo Avay, que pertenece a la cuenca del río Paraguay.
La extensión de la cuenca es la siguiente: Al noreste, limita con la cuenca Itay
siguiendo una cresta de serranías de hasta 150 m de elevación. El limite continua a
lo largo de la misma serie de serranías al oeste y al sur del municipio.
Solo una parte de las 3.300 ha del municipio ha sido incluida dentro del área del
proyecto. Los límites al norte y al este se han establecido en base a los límites de
las proyecciones de desarrollo urbano.
El límite este ha sido fijado a lo largo del arroyo Tayasuapé y al norte el límite ha
sido relacionado con el del desarrollo urbano Proyectado; el cual también coincide
con el límite establecido por el plan director de agua potable.
Las 3.300 ha de la cuenca están subdivididas por unas serranías que se encuentran
más bajo sobre el eje sudoeste/noreste, que corre a través del área central del
municipio. Al oeste, el terreno se inclina entre 1 en 40 y 1 en 60 hacia el arroyo
San Lorenzo que fluye hacia el noreste. Al este, el terreno se inclina en
aproximadamente 1 en 50 hacia el arroyo Tayasuapé.
9
http://www.central.gov.py
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-7
Las zonas altas de la cuenca están formadas por suelo blando de arena suelta, que
cubre la formación de arenisca dura de misiones.
Las áreas intermedias tienen depósitos de arena y arcilla roja friable de
cementación variable, conocido como formación Post Misiones. En la zona baja de
la cuenca, la erosión eólica y pluvial de estas rocas ha resultado en depósitos
aluviales, comprendidos por arena arcilla y sedimentos. El nivel freático el
generalmente alto en la zona baja de la cuenca.
Los principales rasgos de la ciudad incluyen el área comercial central, las industrias
procesadoras más grandes ubicadas sobre la ruta 1 y 2 y el campus de la
Universidad Nacional.
Es llamada la "Ciudad Universitaria" porque se encuentra dentro de los límites del
municipio, la Sede central y el Campus de la Universidad Nacional de Asunción. Sus
principales actividades son el comercio y la industria ya que la ubicación estratégica
de este municipio lo hace bastante apto para las actividades comerciales, la ciudad
recibe un abundante flujo de personas y transportes diariamente, es ruta obligada
en el recorrido del Gran Asunción. En las avenidas Julia Miranda Cueto de
Estigarribia y Mcal. Estigarribia, se puede observar una densa actividad comercial
por ejemplo: tiendas de electrodomésticos en general, casas de empeños,
supermercados, mueblerías, departamentos, entre otros. Los principales bancos,
financieras y cooperativas también se encuentran en dichas arterias y sus
alrededores.
San Lorenzo limita al norte con Luque, al sur con Ñemby, al este con Capiatá y al
oeste con Fernando de la Mora.
La ciudad está dividida en 57 barrios, siendo los que conforman el microcentro de
San Lorenzo: San Francisco, San Pedro, Inmaculada, San Blas, Corazón de Jesús y
María Auxiliadora. En estos barrios se concentran la mayor parte de las actividades
comerciales, administrativas y financieras. Son además el casco histórico de la
ciudad.
La ciudad cuenta con varias instituciones educativas de nivel de enseñanza básico,
técnico y universitario, instituciones tanto públicas como privadas.
Instituciones prestigiosas de educación escolar existen en la ciudad de San Lorenzo,
como el Colegio Nacional Génesis, el Instituto Sagrada Familia regido por la
Congregación Janeriana de Urgel, el Colegio Privado Gabriela Mistral, como también
el Centro Regional de Educación Saturio Ríos (CRESR), nombre en memoria del
primer telegrafista de América del Sur de origen sanlorenzano, considerada la
institución más grande del país.
Se citan otras instituciones educativas como: Colegio Nacional España, Colegio
Nacional Cap. Agustín Fernando de Pinedo, Colegio Nacional E.M.D. San Lorenzo,
Escuela Básica Nº 4.175 Privada Subvencionada Virgen de las Mercedes. Escuela
Básica Franklin Delano Roosevelt y Escuela Básica Tomasa F. de Meza,
dependientes del Centro Regional de Educación Saturio Ríos. Centro Educativo
Leonarda Sánchez de Páez, Colegio María Auxiliadora, Colegio San Sebastián,
Colegio San Roque González de Santa Cruz, England College, Heavens High School.
La Fundación Yvy Marãe’ỹ promueve la vigencia y difusión del idioma guaraní.
La Universidad Nacional de Asunción, Universidad Tecnológica Intercontinental,
Universidad del Pacífico, Universidad Autónoma San Sebastián, Centro Evangélico
Menonita de Teología Asunción (CEMTA), sede de la Universidad Evangélica del
Paraguay y la Universidad Privada San Lorenzo (UNISAL) son algunas de las
instituciones universitarias que posee el municipio San Lorenzo.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-8
El suministro de agua potable proveniente de ESSAP (Corposana), sirve al área
central del municipio de San Lorenzo y gran parte fue extendida con la 1ª y 2ª
etapas del Plan Director. Las áreas que aún no están servidas por la ESSAP, tienen
servicios privados de abastecimiento.
Existe en operación un sistema de alcantarillado sanitario en el área céntrica de la
ciudad, que descarga los flujos en las lagunas de estabilización de líquidos
residuales ubicadas al noreste del centro de la ciudad. Este sistema de tratamiento
se encuentra sobrecargado debido al enorme incremento de la población y los
caudales que recibe.
En la cuenca no existe un sistema de desagüe pluvial .El agua de lluvia colectada en
las áreas urbanas drena a lo largo de las calles y cursos naturales de aguas.
No se han observado inundaciones superficiales específicas. Sin embargo con la
urbanización de la zona y el consecuente aumento del área impermeable, la
escorrentía del agua de lluvia podría causar inundaciones en el arroyo San Lorenzo,
a no ser que las mejoras sean implementadas por la Municipalidad local.
2.1.6 Lambaré
Lambaré es una ciudad paraguaya ubicada en el Departamento Central. Fue
fundada en 1766 y establecida en 1962, debido al gran crecimiento que protagonizó
Asunción, lo que impulsó el desarrollo agrícola y comercial en las ciudades
periféricas del área metropolitana.10
Su territorio presenta formas irregulares, caracterizados por depresiones de causes
hídricos, con áreas muy urbanizadas y otras áreas verdes sin urbanizar.
La ciudad de Lambaré se encuentra en el Departamento Central y forma parte del
Gran Asunción. Cuenta con una superficie territorial de 27 km² y limita al sur con
su límite natural el río Paraguay, que lo separa de la República Argentina, al oeste y
al este con la ciudad de Asunción y el este con la ciudad de Villa Elisa.
Antiguamente, sus pobladores se dedicaban al cultivo de diversos rubros agro-
hortícolas, con los que proveían al mercado asunceno.
Actualmente, el capital privado desarrolla notablemente a la ciudad. Se han
levantado supermercados, clubes y urbanizaciones.11
Lambaré tiene una increíble cantidad de construcciones de altísima calidad
arquitectónica. La zona del Yacht y Golf Club Paraguayo probablemente sea la más
agradable y desarrollada de esta ciudad. Es un centro deportivo del más alto nivel,
donde se practican deportes náuticos, golf, fútbol, tenis, básquet. Además de
poseer un moderno complejo hotelero que ha hospedado a los más distinguidos
visitantes del país.
Si bien está ubicado jurisdiccionalmente en la ciudad de Asunción, uno de sus
principales atractivos de valor paisajístico, ecológico y turístico es el pintoresco
cerro que dio nombre al lugar y coronado con un monumento a la Paz Victoriosa,
inaugurado el 28 de abril de 1982. Este sitio fue declarado Zona Nacional de
Reserva, el 23 de marzo de 1948.12
10
http://www.lambare.gov.py
11
http://www.central.gov.py
12
http://www.lambare.gov.py
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-9
El Municipio de Lambaré fue dividido para fines del proyecto en 3 grandes áreas. La
primera zona conocida como Lambaré oeste sigue el drenaje natural del arroyo
Leandro Sosa. La segunda área del proyecto comprende gran parte de la cuenca del
arroyo Lambaré y la parte central del Municipio y la tercera gran área está
constituida por la zona sur del Municipio que se divide en tres sub-cuencas, que
descargan al Rio Paraguay, previo tratamiento en Ita- Enramada, al este del Yatch
y Golf Club y en Puerto Pabla respectivamente.
Las áreas altas tienen grandes desarrollos residenciales establecidos, pero en las
zonas bajas e intermedias la densidad de población es menor y todavía hay
capacidad para futuros desarrollos residenciales. El Municipio tiene pocas industrias
y la actividad comercial es principalmente relacionada a empresas de servicios.
Las mayores facilidades institucionales incluyen la Terminal de Ómnibus y el
Mercado Municipal de Abasto (ambos dentro del Municipio de Asunción), también
está previsto una franja para futuro uso industrial previsto para pequeñas y
medianas industrias; la única industria de gran consumo que podría conectarse al
sistema es la Cervecería Asunción ubicado sobre la Av. Perón camino a Itá
Enramada y ubicada en el Municipio de Asunción. El resto de las industrias
existentes comprenden lavanderías de vaqueros, fábricas de tubos tigre, industrias
de concreto y talleres metalúrgicos.
Actualmente ESSAP (antes CORPOSANA) suministra agua a casi todas las aéreas de
la cuidad de Asunción y parte del Municipio de Lambaré, incluyendo áreas de
Central.
La zona de Vista Alegre del Municipio de Asunción, cuenta con un sistema de
alcantarillado que drena por gravedad en la cuenca de Lambaré; sin embargo, el
sistema de colección fue diseñado para impulsar los caudales a la cuenca de
Tacumbú. Actualmente la estación de bombeo está fuera de operación y los líquidos
residuales se conectan al sistema de alcantarillado de Lambaré operado por la
empresa Consorcio de Obras Sanitarias (COS), descargando posteriormente en una
Planta de Tratamiento de la empresa concesionaria del sistema. Dicha empresa
opera un pequeño sistema de alcantarillado sanitario construido en la zona norte
del Municipio de Lambaré, en al Barrio Santo Domingo y comparte su planta de
tratamiento con ESSAP para el tratamiento de las aguas residuales de Vista Alegre.
No existe en el área un sistema de desagüe pluvial con excepción de la Av. Cacique
Lambaré que tiene un sistema de sumideros y galerías pluviales recientemente
construidas con las obras de repavimentación ejecutadas por el MOPC.
Normalmente se registran inundaciones en varios lugares durante las tormentas.
Las calles actúan como canales para las aguas superficiales, particularmente, donde
los arroyos naturales han sido rellenados. Los arroyos no tienen la capacidad
suficiente y además están restringidas por puentes, en especial sobre el arroyo
Lambaré aguas arriba de la avenida 1º de Marzo.

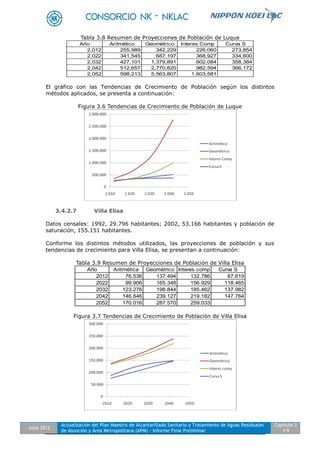

2.1.7 Villa Elisa
Villa Elisa está ubicada al sur de Asunción y en general hoy en día puede
considerarse como un Área Urbana, afectada principalmente por la rápida
expansión de la urbanización del Gran Asunción.
El área incluida en el proyecto de alcantarillado comprende dos partes; el área más
grande está formada por el valle del arroyo Villa Elisa, que drena naturalmente
hacia el sur, hacia el río Paraguay. Al este, un área más pequeña que incluye el
centro del Municipio, drena hacia el arroyo Mbocayaty, pero ha sido incluido dentro
de la cuenca ya que constituye el mayor centro urbano y punto de crecimiento.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-10
Al norte, el límite de Villa Elisa con Lambaré y Fdo. de la Mora, está constituido por

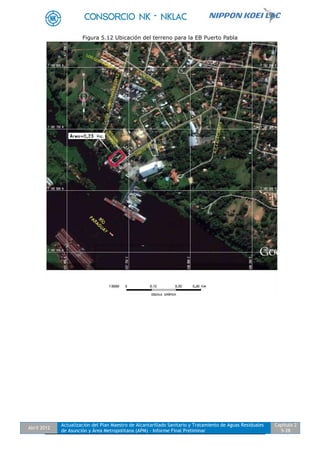

una cadena de colinas con cotas de 180 m en el Área de Cuatro Mojones. Al oeste,
otra cadena de colinas va cayendo desde una elevación de 150 m hacia el río
Paraguay, forma su límite con una pequeña área de la cuenca de Lambaré.
Entre los valles de Villa Elisa y Mbocayaty, el curso del Arroyo constituye el límite
natural, aún cuando el Área central del Municipio, al este del Arroyo ha sido
incluido. Al sur, el río Paraguay constituye también un límite natural.
Los gradientes superficiales son relativamente importantes. Las inclinaciones
transversales hacia el Arroyo varían entre 1 en 20 y 1 en 40. El perfil longitudinal
de la corriente varía entre 1 en 60 y 1 en 100. La cuenca tiene alrededor una línea
de talveg de 6 km de longitud, con un Área total de aproximadamente 1.000 Ha.
La mayor parte del terreno está constituida por arenisca de Misiones, la cual se
encuentra recubierta por arena suelta, conformando esta última la mayor parte del
terreno. El suelo del valle está constituido por depósitos aluvionales de arcillas
arenosas y sedimentos.
El Municipio de Villa Elisa es solo una parte de la cuenca natural, con su límite
formado por la Avenida Defensores del Chaco. El Área oeste de esta Avenida está
dentro del Municipio de Lambaré y drena hacia Puerto Pabla. En la parte norte de la
cuenca también existe una pequeña Área dentro de Fernando de la Mora; la cual
está al norte de la Avenida del mismo nombre.
Las características del uso del suelo son similares a las de otros Municipios y se
relacionan más bien con la conversión de grandes áreas rurales en urbanizaciones
de desarrollo horizontal ya que las mismas se han convertido en dormitorios de
personas que trabajan principalmente en Asunción. El uso residencial actual se ha
incrementado notablemente y seguirá haciéndolo en la medida que el desarrollo
urbano prosiga, una gran parte del terreno para uso agrícola será utilizado para
tales propósitos.
El uso industrial del suelo es elevado, principalmente debido a los depósitos de
petróleo de PETROPAR al sur de la cuenca. Bajo las actuales leyes, es improbable el
desarrollo de otras industrias en la zona.
El potencial para un futuro desarrollo residencial en esta pintoresca Área es
elevado.
El Área posee parcialmente un sistema de agua potable provisto por ESSAP. En el
centro del Municipio existe un pequeño sistema de agua potable construido por la
Municipalidad, cuya fuente la constituyen los pozos locales. Existen dentro del área,
zonas concesionadas de agua a través de prestadores privados.
No existe sistema de alcantarillado sanitario dentro de la cuenca.
Tampoco existe un sistema de drenaje de aguas pluviales dentro del Municipio y el
área drena naturalmente hacia el arroyo Villa Elisa. El centro del Municipio está
construido sobre tierras altas, entre los valles de Villa Elisa y Mbocayaty y no sufre
inundaciones. La mayor parte de la zona circundante se ha ido urbanizando
gradualmente, resultado en un incremento de las áreas impermeables y
probablemente se necesitaran mejores sistemas de drenaje de las aguas
superficiales.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-11
2.2 Relevamiento de la Situación Actual
2.2.1 Generalidades
En Asunción, el servicio de alcantarillado sanitario es administrado y proveído por
ESSAP S.A., pero también se tienen extensiones de las redes construidas por
privados, tales como comisiones vecinales u otros, cuyos sistemas son luego
operados y mantenidos por la ESSAP, descargando a la red misma de la ESSAP o a
cursos de agua con tratamiento previo o directamente sin tratamiento.
En los demás distritos de la zona de estudio, gran parte de las redes son
autogestionadas por comisiones vecinales y otras asociaciones comunitarias, que
construyen, operan y mantienen por sí mismas sus sistemas. En estos distritos de
baja cobertura en redes de alcantarillado sanitario, se encuentra muy extendida la
utilización de fosas sépticas, pozos ciegos y otros sistemas de infiltración como
solución para la eliminación de las aguas residuales.
La ESSAP cuenta con una única Planta de Tratamiento de Aguas Residuales,
ubicada en la ciudad de San Lorenzo, donde se trata exclusivamente los efluentes
de la red de ESSAP en dicha ciudad. Todas las redes restantes de la Empresa en el
Gran Asunción descargan las aguas residuales sin tratamiento alguno en cursos de
agua tales como arroyos urbanos y el río Paraguay.
2.2.2 Estado Actual de las Tuberías en las Redes Existentes de
Alcantarillado Sanitario
La construcción del sistema de alcantarillado sanitario de Asunción comenzó en el
año 1959, siendo la primera red colectora del país. Por su forma de operación, este
sistema está dividido en 12 subcuencas de alcantarillado, que cubren una superficie
aproximada de 6.200 Ha.
Los colectores principales suman una longitud de 852.019 m, a lo largo de los
cuales existen unas 102.690 conexiones, a diciembre de 2010. (ESSAP)
Las aguas residuales de Asunción son descargadas al río Paraguay, sin tratamiento
previo, mediante 15 emisarios, de los cuales 5 realizan descarga subfluvial y el
resto lo hace en la costa. Así también existen varias descargas a arroyos, los cuales
son indicados más adelante.
Las descargas hacia el río Paraguay son conocidas como: Itay, Lagerenza, San
Antonio, Alférez Silva, Gobernador Irala, Grau, Kennedy, Mallorquín, Montero,
Sajonia, Gamarra, Bella Vista, Tacumbú, Universidad Católica y Varadero.
En la Figura 2.2 se indican las subcuencas en que se ha dividido Asunción y la
ubicación de las descargas existentes.
Enseguida, se describen de manera muy general las características de los
colectores existentes en las diferentes cuencas dentro del área de cobertura del
Plan Maestro, sus emisarios y el estado de funcionamiento actual.
Algunos de los problemas encontrados fueron registrados mediante un
relevamiento fotográfico de las tuberías, mismas que se pueden apreciar en el
Anexo N° 2.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-12
Figura 2.2 Ubicación de las Descargas en el río Paraguay
Cuenca de Tacumbú
Fecha de Construcción: Entre los años 1959 a 1968. Se hicieron
reacondicionamientos de tramos de colectores principales desde el año 2010 hasta
la fecha, con el fin de eliminar la descarga directa al arroyo Ferreira por medio de
aliviaderos. También se está construyendo un nuevo emisario al río Paraguay unido
con el emisario del Villa Universidad Católica.
Descarga Final: Actualmente descarga en el arroyo Ferreira en las calles 42 Pytda y
Rojas Silva. Esta descarga será eliminada mediante la prolongación del colector
principal hasta el río Paraguay, obra que se encuentra actualmente en ejecución.
Nomenclatura: TA
Área de Influencia: 750 Ha aproximadamente
Situación actual del sistema de alcantarillado sanitario:
- Desde el año 2010 se ejecutan obras de reacondicionamiento de colectores
principales. Los principales barrios afectados son San Vicente, Roberto L.
Petit y el Bañado de Tacumbú.
- Se observa en la red numerosas descargas indiscriminadas de sólidos,
especialmente arenas, plásticos, restos de plantas, grasas, etc.
- Abundan en el cuenca sobrecargas provenientes de industrias dedicadas
principalmente a la fabricación de Vaqueros. La mayoría tiene conexiones
clandestinas a la red cloacal y muchas no tienen medidores de agua de
ESSAP porque utilizan pozos artesianos. También se observa conexiones
clandestinas de desagüe pluvial.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-13
- El Plan Maestro contempla el reemplazo de varios tramos de tuberías como
parte del programa de rehabilitación del sistema de alcantarillado existente.
- Las obras del emisario y del colector principal paralelo al arroyo Ferreira
contribuirán a mejorar la situación ambiental en el sitio de descarga actual.
Cuenca de la Universidad Católica
Fecha de Construcción: En el año 1982. Se hicieron ampliaciones en los años 1992
y 1993 después de la aparición de la Ley 06/92. En el año 2009 se hicieron
rehabilitaciones de colectores principales y descarga final al emisario de Tacumbú.
Contrato aún vigente a la fecha.
Descarga Final: Actualmente descarga en la Laguna Cateura creando una
contaminación importante del lugar. Según información proporcionada por ESSAP,
cuando se termine el contrato en ejecución, el colector principal se unirá al Emisario
de Tacumbú, conduciendo los efluentes al Rio Paraguay. No está previsto ningún
tratamiento previo a la descarga final.
Nomenclatura: UCA
Área de Influencia: 250 Ha aproximadamente
Situación actual del sistema de alcantarillado sanitario:
- No se observan mayores dificultades en la red existente y tampoco en los
colectores recientemente construidos.
- Según información proporcionada por ESSAP, los usuarios ubicados en la
zona baja de la Cuenca le reclaman conexión a la red de alcantarillado, pero
les comenta que las tuberías instaladas en la zona baja están diseñadas para
trabajar a presión y por lo tanto no admiten conexiones domiciliarias. Se ha
notado filtraciones en las cañerías nuevas colocadas en la zona baja.
- Existe una vasta zona comprendida entre las calles El Trabajador, Pizarro,
San Fernando y Moleón Andreu sin alcantarillado. El proyecto de
implementación de estas nuevas redes está sujeto a la solución de la
descarga a la Laguna Cateura.
- Se observa presencia de varias industrias dedicadas a la fabricación de
prendas de vestir, vaqueros, también supermercados con patio de comidas,
lavaderos de autos, estaciones de servicio, etc., que aportan caudales
importantes a las redes y una cantidad también importante de todo tipo de
sólidos tales como restos de alimentos, plásticos, grasas, etc. Las fábricas
de vaqueros suelo teñir de azul el efluente.
- En general se observa también en la red mucha cantidad de arenas, lo que
indica probables juntas abiertas en las tuberías y descargas clandestinas de
desagüe pluvial.
Cuenca de Mallorquín
Fecha de Construcción: En el año 1965
Descarga Final: en las orillas del río Paraguay
Nomenclatura: MA
Área de Influencia: 500 Ha aproximadamente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-14
Situación actual del sistema de alcantarillado sanitario:
- Se encuentra en proceso de rehabilitación unos 1.000 m de tuberías sobre la
calle 24 Pytda. e/ Alberdi y Ayolas para eliminar un aliviadero. Esta obra se
llevaría a cabo con el préstamo que ESSAP tiene con el Banco Mundial para
rehabilitación de 10.000 m de colectores cloacales en Asunción.
- Se prevé rehabilitar varios tramos más en una segunda etapa.
- Se anexaría a esta Cuenca un nuevo proyecto de ampliación de la red de
alcantarillado mediante el uso de una estación de bombeo. Dicha zona
corresponde a los barrios bajos que se encuentran asentados en paralelo al
arroyo Paraguarí desde 12 Pytda hasta 21 Pytda y la franja comprendida
entre Antequera y México.
- La Cuenca recibe efluentes de varias cadenas de supermercados que
aportan una cantidad importante de grasas, también de la Penitenciaría
Nacional y varios condominios.
- La cantidad de sólidos que ingresa al sistema es muy importante.
Cuenca de Sajonia
Fecha de Construcción: Entre los años 1962 a 1975
Descarga Final: ubicada en la calle Cap. Lirio y Cap. Bozzano, la descarga se realiza
mediante una cañería subfluvial al río Paraguay. Dicha cañería es de polietileno y
está apoyada en el fondo del Río mediante muertos de hormigón. El emisario no
tiene difusores, es una descarga directa y fue construida en el año 2002. Hasta la
fecha no se han presentado problemas operativos con este emisario.
Nomenclatura: SJ
Área de Influencia: 150 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- Sin mayores dificultades debido a la buena pendiente de los colectores,
salvo en días de lluvia, en la que se presentan sobrecargas en el sistema por
el ingreso de caudales pluviales no permitidos.
- ESSAP prevé rehabilitar varios tramos de colectores principales.
- El estudio de actualización del Plan Maestro analizó la posibilidad de unir el
emisario de Sajonia con Mallorquín.
- La Cuenca recibe efluentes de varias cadenas de supermercados que
aportan una cantidad importante de grasas, también de la Penitenciaría
Nacional y varios condominios.
- La cantidad de sólidos que ingresa al sistema es muy importante.
Cuenca de Alférez Silva (Cuenca Menor)
Fecha de Construcción: En los años 1963 a 1969
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-15
Descarga Final: ubicada en la calle Alférez Silva y Ruíz Díaz de Guzmán, con una
servidumbre de paso a través del Molino Flia Riquelme. La descarga es al borde el
río Paraguay.
Nomenclatura: AS
Área de Influencia: 15 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- Sin mayores dificultades
- Se prevé unir el emisario con la cuenca de Comandante Gamarra, de
manera a tener una sola salida al Río, previo tratamiento preliminar, que
facilitaría extender.
Cuenca de Gobernador Irala (Cuenca Menor)
Fecha de Construcción: En el año 2001
Descarga Final: ubicada en la calle Gobernador Irala y Rio Paraguay. El proyecto
tenía previsto una tubería subfluvial hasta el canal principal del Río, pero la misma
no está concluida y la descarga actual es en la orilla del Río.
Nomenclatura: GI
Área de Influencia: 10 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- Sin mayores dificultades
Cuenca de Comandante Gamarra (Cuenca Menor)
Fecha de Construcción: En los años 1963 a 1969
Descarga Final: el Emisario actual es una galería de mampostería de ladrillo que
descarga en un curso de agua próximo al río Paraguay.
Nomenclatura: GA
Área de Influencia: 12 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- Requiere rehabilitación urgente del emisario y extensión de la red cloacal en
la zona de la descarga final.
- Se prevé unir el emisario con la Cuenca de Alférez Silva, de manera a tener
una sola salida al Río.
- Los demás tramos de la Cuenca no presentan mayores dificultades.
Cuenca Grau (Cuenca Menor)
Fecha de Construcción: En los años 1963 a 1969
Descarga Final: Ubicada en la calle Vda. de las Llanas y río Paraguay, mediante un
emisario subfluvial construido en el año 2002. Dicho emisario fue afectado por las
crecidas periódicas del Río y las tuberías fueron desplazadas hacia la orilla.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-16
En el año 2003 se reacondiciona el emisario con la colocación de pesos muertos de
anclajes hechos de hormigón para sujetar mejor la tubería. Sin embargo, el
emisario no llega al canal principal.
Nomenclatura: GR
Área de Influencia: 17 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- En el tramo final del Emisario, antes de su llegada al Río, se observan
agujeros en la tubería de hormigón que permite la entrada de sólidos y
aguas de lluvia.
- Este orificio representa un riesgo para los vecinos, quienes utilizan el
emisario para el vaciado del lavado de ropas y otros líquidos vertidos a la vía
pública.
- En los otros tramos no se presenta mayores inconvenientes.
Cuenca de San Antonio
Fecha de Construcción: En el año 1972
Descarga Final: ubicada en la calle Kannonnikof e Isabel La Católica mediante una
cañería subfluvial construida en el año 2003. Se observa daños en la tuberías de
PEAD producida por la quema del tubo provocada por pescadores de la zona y el
colapso en un tramo del emisario por la erosión del terreno originada por las
crecidas periódicas del río Paraguay.
Nomenclatura: SA
Área de Influencia: 85 Ha aproximadamente.
Situación actual del sistema de alcantarillado sanitario:
- Requiere rehabilitación del Emisario en toda su longitud.
- Requiere rehabilitación de varios tramos de colectores principales.
- Se observa en la red abundante cantidad de agua limpia posiblemente
originada por la entrada de aguas de drenajes y/ o caños rotos de la red de
agua potable.
- En un tramo de 2 cuadras del colector existente sobre la calle Alejo García
podrá ser anexada un área nueva sin alcantarillado de aproximadamente 5
Ha.
Cuenca Montero (Cuenca Menor)
Fecha de Construcción: En el año 1993
Descarga Final: ubicada en la calle Dr. Montero y río Paraguay al borde del mirador
Ita Pyta Punta.
Nomenclatura: MO
Área de Influencia: 8 Ha aproximadamente.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-17
Situación actual del sistema de alcantarillado sanitario:
- Sin mayores dificultades en los colectores.
- Se deberá corregir el tramo final del Emisario en su descarga final al Rio
Paraguay.
Cuenca Bella Vista
Fecha de Construcción: En el año 1963-1968
Descarga Final: ubicada en la calle Cap. Lombardo entre río Paraguay y Soldado
Román. Se realizó una rehabilitación en el año 2003/2004 para la eliminación de
una descarga al arroyo Mburicaó. El emisario está construido con un tubo de acero
corrugado de 1.300 mm de diámetro, el cual se encuentra colapsado por corrosión
del material y con varias viviendas asentadas por encima del mismo, lo que
constituye un peligro inminente para dicha población.
Hoy existe un proyecto ya adjudicado para relocalización del Emisario en un predio
cedido por la Municipalidad de Asunción, ubicado en la margen derecha del arroyo
Mburicaó, de manera a unir este emisario con el de la cuenca del Itay de manera a
realizar un solo tratamiento previo a la descarga final al Rio Paraguay.
Nomenclatura: BV
Área de Influencia: 3.300 Ha aproximadamente.
Situación actual del sistema de alcantarillado.
- Se identificaron varios tramos que deben ser rehabilitados dentro del
programa de rehabilitación de 10.000 m de colectores preparado por ESSAP
como primera etapa para eliminación de descargas de efluentes a los
arroyos.
- En una segunda etapa se han identificado otros colectores que deben ser
rehabilitados y que forman parte de este estudio.
- Varias Industrias, Comercios, Cadenas de Supermercados y otros requieren
un riguroso control de sus descargas de efluentes debido a la gran cantidad
de sólidos y aguas industriales no tratadas que ingresan a la red de
alcantarillado.
- Varias viviendas ubicadas en los laterales de los cursos de agua de esta
Cuenca no cuentan con servicio de alcantarillado sanitario y las descartas de
efluentes se realiza directamente a los arroyos. ESSAP se encuentra
analizando la posibilidad de realizar proyectos colectivos para dar solución a
este problema.
Cuenca de Varadero
Fecha de Construcción: En el año 1959
Descarga Final: ubicada en la Av. Stella Maris y Rio Paraguay. El emisario corre
paralelo al arroyo Jaen y se encuentra colapsado en varias partes. La descarga final
se realiza a orillas del río Paraguay. El Ministerio de Obras Públicas cuenta con un
proyecto de pretratamiento y descarga final mediante un emisario subfluvial que
está asociado al mejoramiento del área próxima al emisario.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-18
Nomenclatura: VA
Área de Influencia: 500 Ha aproximadamente
Situación actual del sistema de alcantarillado.
- Se requiere una urgente rehabilitación de varios tramos de colectores
principales. Muchas de estas rehabilitaciones ya están propuestas en este
estudio
- Se tiene varios aliviaderos que descargan efluentes a la Bahía de Asunción.
Hoy se tiene la propuesta de los 10.000 metros de colectores a ser
rehabilitados por ESSAP para eliminar dichos aliviaderos.
- Durante el año 2011 se han ejecutado obras de rehabilitación en tramos de
la calle Victor Haedo y la Av. Colón, eliminando dos aliviaderos al arroyo
Jaen, con fondos del Ministerio de Obras Públicas.
Cuenca Lagerenza
Fecha de Construcción: En el año 1959
Descarga Final: ubicada en la calle Lagerenza entre Kannonnikoff y Rio Paraguay a
través de una galería con tapa de hormigón. La descarga se realiza directamente a
orillas del Río.
Nomenclatura: LAG
Área de Influencia: 3.300 Ha aproximadamente
Situación actual del sistema de alcantarillado.
- Corresponde rehabilitar varios tramos de colectores principales,
especialmente los que corren por al Calle Dr. Coronel.
- Falta rehabilitar el Emisario final. Varias viviendas ilegales asentadas sobre
gran parte del emisario han invadido la calle generando problemas de
mantenimiento del mismo.
- Otros tramos sin mayores dificultades.
Cuenca de Itay
Fecha de Construcción: varias según sub-cuencas
Descarga Final: proyectada en Barrio Tablada, Calle Cap. Lombardo entre Río
Paraguay y calle Última, en proceso de unir con el emisario de Bella Vista en un
predio de 20 Has cedido por la Municipalidad de Asunción. La ampliación del
emisario del Itay desde el túnel se inició en el año 2011 y continúa hasta la fecha.
i. Trabajos realizados dentro de las obras viales de la Av. Mdme Lynch.
Situación actual del sistema de alcantarillado.
- Se han construido colectores principales y secundarios sobre la Av. Mdme.
Lynch desde la Av. Primer Presidente hasta la Av. Eusebio Ayala y desde
Eusebio Ayala hasta frente al local deportivo de la Cooperativa Medalla
Milagrosa. Algunas calles paralelas y perpendiculares a la Av. Mdme. Lynch
también están afectadas por obras de construcción del desagüe pluvial.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-19
- La recepción final de las obras realizadas por la Empresa Consorcio
Asunción, fue el 27 de Febrero de 2006
- Obras pluviales y cloacales construidas en el Barrio Marangatú de Fernando
de la Mora desde la Av. Mcal Estigarribia, pasando por la calle Manuel
Domínguez hasta llegar a Mdme. Lynch
- Construcción de 2 estaciones de bombeo, una en el Barrio Grupo
Habitacional Aeropuerto y otra en la Av. Mdme Lynch y y Silva.
- Construcción de una tubería auxiliar de alivio del Túnel de PVC 400 mm que
se inicia en el último registro del túnel en la Av. Primer Presidente y Toledo y
llega hasta el canal del Rio Paraguay en Primer Presidente y Calle Última.
Esta tubería descarga todos los caudales que actualmente recibe el túnel.
- Eliminación de la Estación de Bombeo del Barrio Villa Victoria ubicada en
Cap Ayala y Autopista Aviadores del Chaco y conectado por gravedad al
colector principal de la calle Salvador del Mundo en el año 2006 mediante un
colector de PVC de 250 mm.
ii. Subcuenca Luis Alberto de Herrera.
Fecha de Construcción: 1978
Nomenclatura: LH
Área de Influencia: 115 Ha aproximadamente
Situación actual del sistema de alcantarillado.
- En el año 2011 con la construcción del desagüe pluvial sobre la Calle
Andrade por parte de la Municipalidad de Asunción, se ha rehabilitado una
parte del colector principal. Se ha colocado doble cañería a ambos lados del
Celular Pluvial con tuberías de PVC de 200 y 250 mm de diámetro hasta la
intersección de Andrade y Silva. Allí fue realizado un cruce de con 3 tubos de
PVC de 400 mm de diámetro para su posterior llegada al colector principal
ubicado en Bertoni y Mdme Lynch.
- Una parte de la cuenca de Bella Vista sobrecarga la subcuenca de Herrera
por rebose en épocas de grandes precipitaciones pluviales. Dicha sobrecarga
de caudal se verifica en RI4 Curupayty y López Moreira del Barrio Villa
Aurelia.
- A la Cuenca llegan efluentes del Mercado de Abasto, Industrias Inca de
Jabones, Supermercados del Km 5, patios de comida y restaurantes, etc.
Produciendo gran sobrecarga de caudales y aportes de todo tipo de sólidos y
grasas.
- Los demás tramos no presentan dificultad. El colector principal de la Cuenca
se conecta al colector de la Av. Mdme Lynch en la calle Bertoni.
iii. Subcuenca de Villa Victoria.
Fecha de Construcción: 1976
Nomenclatura: VV
Área de Influencia: 290 Ha aproximadamente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-20
Descarga final: al colector principal de la calle Salvador del Mundo, conectado con
el Túnel de la Av. Primer Presidente. Construido en el año 2006
Situación actual del sistema de alcantarillado.
- Se requiere urgente rehabilitación de los colectores que van por la Autopista
Aviadores del Chaco debido a la enorme sobrecarga producida por los
nuevos emprendimientos inmobiliarios con edificios en altura y Shoppings.
Existen fallas estructurales en los colectores actuales.
- En la intersección de la Autopista con la calle Cañada, existe una red cortada
y conectada al canal pluvial. La tubería existente necesita ampliación de
diámetro hasta la calle callejón San Blás. Hasta allí llegan tuberías que están
siendo reacondicionadas con las mejoras viales de la Av. Santa Teresa,
iniciada en Enero de 2012.
- El proyecto en estudio propone el cambio del trazado de del colector sobre la
autopista en el tramo que va desde San Martín hasta Mdme. Lynch.
iv. Subcuenca Mburucuyá.
Fecha de Construcción: 1992
Nomenclatura: MB
Área de Influencia: 65 Ha aproximadamente
Descarga final: conectado con el Túnel de la Av. Primer Presidente en la intesección
de la calle Agricultor Paraguayo. Construido en el año 2006
Situación actual del sistema de alcantarillado.
- No presenta mayores problemas.
v. Otras Subcuencas.
Con la habilitación del túnel mediante la construcción del colector auxiliar de 400
mm se permitió algunas extensiones de la red de alcantarillado de ESSAP mediante
convenios firmados con Comisiones Vecinales y/o inversores privados. Entre los
años 2006 y 2012 aproximadamente 2.500 metros de tuberías nuevas se instalaron
en la Cuenca.
También se observa extensiones clandestinas de redes en la Cuenca.
Presumiblemente construidas por vecinos sin autorización ni fiscalización de ESSAP
en las que se observan deficiencias en la construcción de tuberías y registros.
Se observa en las tuberías y en especial en el Túnel de la Av. Primer Presidente, un
elevado caudal de aguas de lluvia y de infiltración que dificultaría enormemente el
funcionamiento del nuevo emisario proyectado. Es urgente la desconexión de las
conexiones clandestinas de manera a corregir este problema.
Dentro de la Cuenca existen prestadores privados que también se encuentra
operando dentro del área prestacional de ESSAP, como ejemplos tenemos el Barrio
Trinidad, Campo Grande, etc. Los mismos están en la actualidad conectando sus
redes de alcantarillado a cursos de agua pero deberán regularizar su situación y
conectarse a las nuevas redes de ESSAP.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-21
Cuenca de Vista Alegre
Fecha de Construcción: Entre los años 1974 a 1979
Descarga Final: Pertenece a la cuenca del arroyo Leandro Sosa-Lambaré.
Inicialmente trabajaba con una estación de Bombeo que bombeaba a la cuenca de
Tacumbú y luego por sobrecarga de la misma se redireccionó a la cuenca de Bella
Vista. Dicha estación está fuera de funcionamiento desde el año 2011. Mediante un
convenio firmado con el Consorcio de Obras Sanitaras (COS) se procedió a derivar
todos los caudales de la Cuenca al colector principal del Barrio Santo Domingo de
Lambaré que es operado por la Empresa COS. Dichos caudales son tratados en una
Planta de Tratamiento de efluentes previo a su descarga final al arroyo Leandro
Sosa. La Cuenca tiene 2.200 conexiones y su empalme con las redes de Lambaré
se realiza en la intersección de las calles Virgen de Caacupé y Nazareno.
Nomenclatura: VIA
Situación actual del sistema de alcantarillado.
- Sin mayores dificultades en las redes, solo se ha notado un aumento
importante de sólidos, especialmente arenas en los colectores de la parte
baja de la Cuenca y especialmente el Bartolomé de las Casas y Fdo de la
Mora, que dificultó el funcionamiento de la Estación de Bombeo, razón por la
cual fue desconectada del sistema mediante el convenio con la empresa
COS.
- La estación de bombeo operó en forma irregular por 25 años, habiéndose
rehabilitado en los años 2003 y luego en el 2008, pero la mayor parte del
tiempo estaba descompuesta por acumulación de arenas y los efluentes eran
derivados a un aliviadero.
- Dicho aliviadero ubicado en las calles Virgen de Caacupé y Nazareno se
encuentra taponado en la actualidad.
Cuenca Kennedy de Lambaré
Corresponde a una cuenca que afecta a los distritos de Asunción y Lambaré y que
fuera construido mediante un convenio entre Corposana (actualmente ESSAP) y la
Coomperativa de Lambaré, en el año 1.996. Su salida final se realiza mediante un
colector construido con anterioridad ubicado en la intersección de Av. Perón y Av.
Cacique Lambaré. Desde allí se conducen los efluentes hasta la orilla del río
Paraguay por la calle Switzer para su descarga final. Dicho colectores requiere de
una urgente rehabilitación.
El principal problema de los colectores es el mal uso de los usuarios, especialmente
de moteles de la zona que descargan a la red todo tipo de residuos sólidos. Existen
más de 20 moteles grandes en la actualidad.
Forma parte de este estudio la solución del alcantarillado de esta Cuenca.
Cuenca del Arroyo Lambaré
Dentro de la cuenca de Lambaré se tiene una red construida por ESSAP sobre la Av.
Fdo. De la Mora entre Av. De la Victoria y la Av. Defensores del Chaco, carril sur. El
tramo en vereda es de 700 m construida con PVC de 150mm. Tiene 50 conexiones
y descarga en los inicios del arroyo Lambaré sin ningún tratamiento. El mismo fue
construido dentro del proceso de mejoras viales de la Av. Fdo. De la Mora, Av. Rca.
Argentina y Av. Defensores del Chaco.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-22
En el Barrio San Pablo, durante l la construcción del desagüe pluvial se han
enterrado 1.000 metros de tubería de PVC de 400 mm previsto para su futura
conexión al sistema de alcantarillado de Lambaré.
También se tiene enterrado un tubo de Hormigón de 500mm en una longitud de
120 m en la Av. Fdo de la Mora entre de la Victoria y Switzer y en la Av. Fdo. De la
Mora y Yvapovo se tiene unos 25 metros de colector de hormigón de 400 mm que
se conectará al sistema de los Barrios Hipódromo, Terminal de Ómnibus y parte de
Nazaret hacia la cuenca de Lambaré.
En la cuenca de Lambaré se tiene un área prestacional privada con 1.500
conexiones de agua construida antes de la aparición de la Ley 1614/2000. Dicha
área deberá ser considerada en la construcción del sistema de Alcantarillado de
Lambaré ya que se deberá llegar a un acuerdo con los prestadores autorizados de
la Cuenca y ESSAP.
Se tienen algunos tramos de colectores cloacales privados alrededor de la cuenca
de Kennedy que descargan a cursos de agua y al Rio Paraguay sin ningún
tratamiento. Los mismos se encuentran dentro del área prestacional de agua de
ESSAP.
Cuenca de San Lorenzo
Fecha de Construcción: En el año 1976
Descarga Final: En un sistema de lagunas de estabilización y con descarga final al
arroyo San Lorenzo.
Nomenclatura: SL
Situación actual de la Planta de Tratamiento.
- El sistema de tratamiento incluye una laguna Facultativa y 2 lagunas de
Maduración, diseñadas para una población de 7.000 habitantes. En la
actualidad la misma se encuentra operando con una contribución de 21.000
habitantes.
- Por sobrecargas de caudal en las lagunas, se viene realizando cada 2 años el
vaciado de lodos de la laguna facultativa. Este trabajo ha requerido de
licencia ambiental y fue realizado en los años 2005, 2007, 2009 y 2011.
- El predio de la laguna tiene 7 Ha pero está invadida una franja paralela al
arroyo de 1,5 Ha. Este problema social ha causado serios inconvenientes a
ESSAP y como medida de compensación da agua potable gratis a la
población de los alrededores de las lagunas.
- En la actualidad a la planta de tratamiento llegan efluentes industriales,
domésticos y comerciales creando serios problemas de sobrecarga.
- Los vecinos de la zona han solicitado en varias ocasiones el traslado de la
Planta de Tratamiento a otro sitio.
Situación actual del sistema de alcantarillado.
- El emisario actual es de CMV de 400mm, con fallas estructurales en todo su
recorrido.
-
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-23
- Se tiene un aliviadero al arroyo San Lorenzo en Gral Genes y 14 de Mayo.
- Los colectores secundarios son de CAM de 150mm de diámetro y resultan
insuficientes por el elevado número de conexiones residenciales, comerciales
e industriales.
- También se encuentra conectado al Emisario redes provenientes del Hospital
de Clínicas, el Hospital Materno Infaltil, el Complejo Habitacional Las Marías
entre otros.
- Proliferan en la zona descargas indiscriminadas de camiones cisternas que
vacían pozos negros produciendo sobrecarga de caudales y de sólidos.
- Existen extensiones de la red cloacal encaradas por comisiones vecinales y/o
inversores privados.
- Existen en San Lorenzo zonas mixtas de prestación de servicios de agua a
través de empresas privadas, que requieren regularización con ESSAP por el
servicio de alcantarillado.
Cuenca de Luque
Fecha de Construcción: En el año 1976
Descarga Final: mediante un emisario de CMV 400 mm que requiere urgente
rehabilitación con descarga final al arroyo Paso Carreta del Barrio Ycua Karanday,
camino a Loma Merlo. El predio destinado a la Planta de Tratamiento de Efluentes
donde anteriormente descargaban los efluentes fue invadido y ocupado
ilegalmente.
Nomenclatura: LQ
Situación actual del sistema de alcantarillado.
- Se tiene un aliviadero en Valeriano Zeballos y Rojas Silva debido a
problemas estructurales y sobrecargas de caudales y sólidos provenientes
del Mercado Municipal y del Nuevo Hospital. Está previsto la rehabilitación
de este tramo por ESSAP.
- Existe una gran cantidad de extensiones realizadas mediante convenios de
ESSAP con Comisiones Vecinales.
- Muchas extensiones de la red cloacal se realizaron sin ningún análisis
técnico, más aún teniendo en cuenta que la descarga actual al Arroyo se
realiza sin tratamiento alguno.
- Existe un aumento constante de cadenas de supermercados que descargan
efluentes de los patios de comida con mucho contenido de grasas y otros
sedimentos que sobrecargan la red y producen daños estructurales.
2.2.3 Detección de Sulfuro de Hidrógeno
La corrosión del hormigón causada por la presencia de Sulfuro de Hidrógeno
gaseoso es un problema tan serio en los sistemas de conducción de aguas servidas
en casi todo el mundo, que muchas veces la vida útil de tramos enteros de
cañerías, estaciones de bombeo y equipos accesorios se reduce, en el peor de los
casos, a menos de 10 años.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-24
Además, el Sulfuro de Hidrógeno o Acido Sulfhídrico es un gas que afecta el
sistema nervioso y es tóxico incluso a las concentraciones existentes en las cañerías
cloacales, tengan o no contribución industrial.
Por lo anterior y con el fin de corroborar la presencia de sulfuro de hidrógeno
gaseoso en las redes existentes de alcantarillado sanitario, se propuso realizar una
detección cualitativa de este gas, midiéndolo directamente al abrir las tapas de
registros tipo entradas de hombre, en diversos emisarios de la Ciudad de Asunción.
Las mediciones se realizaron en los puntos sugeridos por el personal de ESSAP y
corresponden a los últimos tramos del alcantarillado cloacal de las cuencas de
Asunción que contienen este servicio, en colectores principales y que han sido
propuestos para rehabilitación.
Los resultados indican que en el 64% de los casos se tiene presencia de H2S, sin
embargo se puede afirmar que su concentración no se llega a las 10 ppm como
Ácido Sulfhídrico gaseoso en ninguno de los lugares muestreados.
En el Anexo N° 2, se presenta el Informe completo sobre las mediciones que se
realizaron.
2.3 Análisis Ambiental y Social de la Situación Actual
(Línea Base)
2.3.1 Análisis Ambiental
La situación actual ambiental de los Sistemas de alcantarillado sanitario de cada
una de las cuencas operadas por la ESSAP y que se ubican dentro del área de
Estudio es:
2.3.1.1 Cuenca Itay
La cuenca del arroyo Itay abarca parte de las ciudades de Asunción, Fernando de la
Mora, San Lorenzo (una franja muy pequeña) y Luque. La superficie total de la
cuenca hidrográfica es de 7.500 Ha, no obstante, la zona mayormente poblada
abarca un área de alrededor de 4.500 Ha, considerándose a ésta como la cuenca de
alcantarillado sanitario de Itay y solo incluye a una parte de las ciudades de
Asunción, Fernando de la Mora y San Lorenzo.
En esta zona, casi el 100% de la población tiene acceso a agua potable corriente
proveída por ESSAP S.A.; sin embargo, la cobertura de alcantarillado sanitario es
sólo de alrededor de 12%. (Fuente: ESSAP).
Actualmente, las áreas dentro de la Cuenca que cuentan con red de alcantarillado
son la Subcuenca de Trinidad o Mburucuyá (449 Ha), con una población
aproximada de 44.900 habitantes, la Subcuenca de Villa Victoria (264 Ha),con una
población de 26.400 habitantes; la Subcuenca de Luis Alberto de Herrera (97 Ha),
con una población de 9.700 personas, el Grupo Habitacional Aeropuerto en Luque
(106 Ha) y una población estimada de 10.600 personas y barrios Estanzuela y
Laguna Sati de la zona norte de Fernando de la Mora.
Todas estas subcuencas drenan a un túnel de 1.600 mm de diámetro y 3 km de
longitud, dirigido a lo largo de la avenida Primer Presidente, desde el punto de
intersección de ésta con la avenida Madame Lynch y hasta unos 120 m después de
su intersección con la Ruta Transchaco.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-25
Además, a lo largo de la extensión del túnel y sobre la Av. Madame Lynch, las
residencias y otras edificaciones que se encuentran sobre ellas están conectadas
también al túnel, descargando sus efluentes en él. (Fuente: ESSAP).
El túnel descarga, por gravedad, en un colector de 1.600 mm de diámetro y 1.200
m de longitud, dirigido a lo largo de la avenida Primer Presidente, en el barrio
Santa Rosa, el que finalmente se conecta a un emisario de tipo subfluvial con
descarga en el río Paraguay, de diámetro de 400 mm; este constituye un emisario
auxiliar ya que el originalmente diseñado para toda la Cuenca tendrá un diámetro
mayor, una vez que sea ampliada la extensión de la red de alcantarillado en toda la
Cuenca.
También existen redes de alcantarillado sanitario privadas, construidas por
Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y
mantenidas por la ESSAP, hasta la actualidad, o en otro caso, son operadas y
mantenidas por terceros, pero con descarga permitida en la red de ESSAP. Estas
redes se localizan mayormente a lo largo de la Av. Madame Lynch y del túnel de la
cuenca, abarcando zonas de Fernando de la Mora (Zona Norte) y de Asunción.
A la fecha de edición del presente documento (marzo 2012), de acuerdo a
información proporcionada por la ESSAP, las obras de mejoramiento de emisario
final de las cuencas Itay y Bella Vista denominadas: “Construcción del Emisario
Final de la Cuenca Itay y el lanzamiento sub-fluvial de los efluentes de las cuencas
Itay – Bella Vista en el río Paraguay”, contratadas por la ESSAP, se encuentran en
etapa de ejecución.
El objetivo del mismo es realizar, en una primera etapa, la interconexión de las dos
cuencas mencionadas, para la colecta de las aguas residuales y conducción de las
mismas a través de un solo emisario hasta el río Paraguay. Con esto se
transformarán dos descargas actuales en una sola descarga.
El Área del Proyecto comprende la parte superior de la cuenca del Itay e incluye los
barrios que se localizan al este de la ciudad de Asunción y las Municipalidades de
Fernando de la Mora, Luque y San Lorenzo. Al oeste, una línea de colinas, con
elevación de hasta 150 m forma el límite natural con la cuenca Bella Vista. Un
segundo grupo de colinas al este, forma el límite con las cuencas de San Lorenzo y
Luque. Fernando de la Mora está en el límite sur. En el norte, la Cuenca se extiende
más allá de los límites del Área de Proyecto.
La Cuenca está formada por el valle natural del arroyo Itay. El Arroyo nace en
Fernando de la Mora y corre con dirección norte a lo largo de un valle plano para
desembocar en el Rio Paraguay.
En la parte alta de la Cuenca, el terreno cae abruptamente desde las colinas con
cotas que varían entre 100 y 180 m. En el valle la pendiente longitudinal se reduce
a 1:300 ó 1:500. Las áreas más altas de la Cuenca están compuestas de un suelo
de arena suelta que cubre la formación de arenisca dura. Las áreas intermedias
comprenden depósitos de arena roja friable, variablemente cementada y arcillas. La
erosión eólica y fluvial de estas rocas ha resultado en extensos depósitos aluviales
en la parte baja de la Cuenca; estos depósitos están formados por arena, arcilla y
sedimentos.
El nivel freático es generalmente alto en toda el área de la Cuenca.
Los usuarios actuales a nivel residencial, son unas 180.0000 familias a las que se
les sumarán las demandas de los grandes centros comerciales, edificios en altura y
dúplex; servicios bancarios y centros educativos y suministros de alimentos (bares,
restaurantes, hoteles, etc.).
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-26
Asimismo, impactarán en el sistema socio-ambiental los Proyectos de mejorar las
vías de entrada y salida entre Asunción-Luque-San Lorenzo y Fernando de la Mora,
así como el acceso hacia la Ruta III, Transchaco, M. R. Alonso y el aeropuerto
internacional entre otros factores.
La Cuenca en su conjunto, tiene en la actualidad unas 750.000 personas y se
espera que en los próximos años incremente sustancialmente, considerando que en
territorios del área de influencia, como las Avenidas Santa Teresa, Autopista,
España, San Martin, Madame Lynch y otras, se están registrando importantes
inversiones en mejoramiento vial y vías de acceso rápido con la Zona
Metropolitana, centros comerciales y Shopping, edificios corporativos, hoteles,
servicios comunitarios, áreas de centros deportivos y clubes privados, etc.
En este territorio se localizan familias indígenas identificadas con:
Compañía Laurelty-Campo Grande. Se encuentra en trámite con las Secretaría de
Acción Social, la compra de una propiedad de 3 Ha. en la compañía Tarumandy,
donde desean reasentarse definitivamente ya que desde hace más de 20 años
residen de manera irregular en un predio del Hogar Refugio de la API. Pertenece a
la familia lingüística: Zamuco, Etnia: Chamacoco Yvytoso. Población: 72 personas;
40 varones, 32 mujeres. En el mismo sector, Campo Grande. Familia Lingüística:
Guaraní, Etnia: Mbyá, población: 27 personas; 13 varones, 14 mujeres.
El arroyo Itay drena hacia el Riacho San Francisco, uniéndose al mismo antes de
descargar sus aguas al río Paraguay a unos 12 km aguas arriba de Asunción. El
caudal base es bajo, sin embargo, la descarga responde rápidamente a los caudales
de lluvia. La calidad del agua en el arroyo Itay y sus afluentes es pobre, debido a
las aguas residuales domésticas e industriales que descargan en los arroyos. Tiene
tres afluentes principales que recorren el área del Proyecto: canal de la Avenida
Madame Lynch, el arroyo Itay y el arroyo Avay.
Sobre la calidad del agua del Arroyo, existen trabajos realizados en diferentes
épocas:
Estudios realizados por SENASA para determinar la presencia de parásitos
intestinales en el agua de distintos cursos de agua, que fueron llevados a cabo en el
período de septiembre a noviembre de 1992. Los estudios realizados sobre las
muestras tomadas del arroyo Itay en distintos puntos, indicaron la presencia de
uncinaria, áscaris, ciliados y de paramecius y taenia nana.
“Estudio de la Contaminación del Arroyo Itay” realizado por Hydroconsult en el año
1994. El período de investigación se extendió de marzo hasta agosto de 1994, con
ocho estaciones de muestreo. Se realizaron tomas de muestras instantáneas de
agua y sedimentos para determinar parámetros microbiológicos, físico-químicos y
biológicos.
Al no existir mediciones de caudales en el momento de la toma de muestras, se
hicieron estimaciones razonables de caudales a partir de datos hidrológicos de la
fecha del muestreo. Las principales conclusiones del estudio sobre la contaminación
del arroyo Itay fueron:
- El Arroyo sufre una importante degradación en su calidad desde el punto
donde recibe el aporte de efluentes de aguas residuales del barrio Mcal.
Estigarribia, aumentando aún más la DBO5 después de recibir aportes de un
matadero y fábricas de bebidas;
-
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-27
- La información complementaria referente a la contaminación bacteriana por
coliformes fecales y totales indica la fuerte asociación entre esta última y la
DBO5, por lo cual se establece la gran influencia que tienen los mataderos y

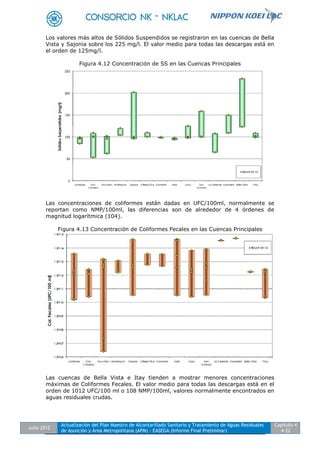

las descargas domésticas de la Cuenca en el deterioro de la calidad del
agua;
- Valores bajos o nulos de oxígeno disuelto están necesariamente relacionados
con las cargas de sustancias de alta tasa de biodegradabilidad y se
demuestran por la emisión de olores desagradables y molestias a los
vecinos;
- Las investigaciones de pesticidas en el agua indican que el Dieldrin encabeza
la serie en orden de importancia, seguido del Heptaclor y el Lindano, todos
ellos, pesticidas de alta persistencia ambiental, con demostrada capacidad
de bio-concentración en la cadena trófica, indicando que el uso de estos
productos aún no ha cesado en el Paraguay. Afortunadamente las
concentraciones de pesticidas clorados son a lo sumo, de órdenes cercanos a
los 30 a 40 nanogramos por litro, las concentraciones son suficientemente
bajas de forma que no es de esperar efectos tóxicos en las principales
especies acuáticas naturalmente existentes, excepto quizás por algunas
especies muy sensibles, pero probablemente inexistentes por las condiciones
adversas de otros parámetros como la concentración de oxígeno, etc.;
- La información referente a metales pesados en el agua y en los sedimentos
indica que el aporte de estos elementos tóxicos no es importante en
términos de deterioro de la calidad del agua en el arroyo Itay.
Halcrow dentro del Estudio para el Plan Maestro Alcantarillado Sanitario Cuenca del
Itay, 1995 llevó a cabo una evaluación del estado del arroyo Itay y de sus
principales tributarios, en.la mayor parte de la contaminación observada es del tipo
orgánico ya que la descarga del mismo ocurre a lo largo de todo el recorrido,
mientras que la contaminación química se produce en forma puntual.
En el año 2007, dentro del estudio “Control y Mejoramiento de la Calidad de las
Aguas de la Cuenca del Lago Ypacarai y del Río Paraguay” JICA – SEAM – DIGESA
(Kawai 2007, Tabla 5.22 del Anexo 4), se realizaron mediciones de calidad de agua
de algunos arroyos urbanos de Asunción, cuyos resultados indican variaciones de
2.8 a 7.6 mg/l de Oxígeno disuelto, 1.4 a 100 mg/l de DBO, 17.6 a 165 mg/l de
DQO y de 1.4 x 105 a 4.6 x 106 UFC/100 ml de coliformes fecales.
En recorrido realizado por la zona sin servicio de sistema de alcantarillado sanitario,
puede observarse descargas de aguas residuales al sistema de desagüe pluvial
construido como obras complementarias a la Av. Madame Lynch, descargas directas
al arroyo, así como también descarga de aguas servidas en forma directa a las
calles.
La ecología terrestre ha sido considerablemente modificada por la actividad
humana. Se ha llevado a cabo un estudio de los sitios de construcción propuestos
dentro del Estudio realizado por la Halcrow. Un total de 142 especies de plantas
pertenecientes a 52 familias fueron identificadas. El área con mayor riqueza de flora
es el Jardín Botánico.
Unas 50 especies de fauna fueron identificadas, divididas en aves, mamíferos,
anfibios y reptiles. Las especies de aves son típicas de ecosistemas degradados y
completamente adaptados a este tipo de hábitat. Las especies de mamíferos
encontrados fueron animales pequeños, predominantemente roedores. Ninguna de
las especies identificadas ya sea las pertenecientes a la fauna o la flora, fueron
encontradas raras o en peligro de extinción.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-28
El terreno utilizado en el Área del Proyecto es predominantemente residencial.
Se puede observar establecimientos industriales a lo largo de la Avenida Madame
Lynch y las zonas de uso residencial e industrial están ubicadas a lo largo de
algunas de las calles principales. El Jardín Botánico constituye la mayor área de
recreación, mientras que existen otras plazas pequeñas distribuidas en las áreas
residenciales.
Existen algunas áreas de uso especial, en particular el Hipódromo, cementerio y los
terrenos pertenecientes a la Fuerza Aérea y Caballería. Las grandes áreas de la
cuenca inferior no han sido desarrolladas.
Existen industrias en la Cuenca, las que se encuentran representadas por la
fabricación de productos lácteos, bebidas gaseosas, cervezas, procesamiento de
caña de azúcar, jabón, pinturas, productos farmacéuticos y procesamiento de
carne.
Se observa aguas servidas en las calles, en la zona que no cuenta con el servicio de
alcantarillado sanitario, así como la presencia de vertederos de residuos sólidos en
las calles y cursos de agua.
Las condiciones y características de las descargas de aguas residuales que se
producen en la cuenca del Itay, se describen a continuación.
Estaciones de Bombeo y descargas en red de alcantarillado:
Descarga E: Estación de bombeo y descarga en la red de ESSAP: En vereda sobre
Avda. Madame Lynch casi Cnel. Alejo Silva. En el momento de la visita (2011), la
EB se encontraba dentro de una obra en construcción.
Descarga F. Estación de bombeo y descarga en la red de alcantarillado del Grupo
Habitacional aeropuerto en la red de ESSAP. La EB se encuentra al lado de la
canalización del arroyo en una plazoleta sobre la calle Alférez Troche.
Descargas en la red de alcantarillado:
Descarga Mburucuya: Avda. Primer Presidente y Agricultor Paraguayo, en plaza del
Barrio Mburucuya. Se observan instalaciones aparentemente de tanques sépticos.
Descarga en el túnel del sistema Itay.
Descargas en arroyos y/o canales:
Descarga Luis Alberto Herrera: Calle Moisés Bertoni y Avda. Madame Lynch.
Descarga en la canalización del arroyo Itay.
Descarga 15: calle Reservista de la Guerra del Chaco y Overaba. Detrás de la
Secretaria del Ambiente. Descarga en un canal que desemboca en el Arroyo
posteriormente.
Descarga en el Rio Paraguay:
Avda. Primer Presidente y Rio Paraguay. Barrio Botánico. La zona corresponde a
asentamientos precarios ubicados en terrenos de zonas bajas que los pobladores
rellenan. Se observa la presencia de gran cantidad de desechos sólidos,
chancherías, desechos de mataderos en las calles.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-29
2.3.1.2 Cuenca Sajonia
Está ubicada al oeste del centro de la ciudad de Asunción, al sur de las cuencas San
Antonio, Grau, Gamarra y Alférez Silva. Abarca un área de 157 Ha. Está bordeada
al oeste por el río Paraguay, al norte por las calles Cnel. Moreno y Cnel. López, al
este por la calle Dr. Coronel y al sur por la avenida Juan León Mallorquín.
La descarga final de la Cuenca se realiza en el río Paraguay, aguas abajo del Club
Deportivo de Puerto Sajonia, mediante emisario Sajonia, de tipo subfluvial de
diámetro de 600 mm, dirigido sobre la calle Cnel. Lirio, dentro del barrio Sajonia.
Sajonia es un barrio de Asunción, uno de los más tradicionales de la capital de
Paraguay. En el barrio pueden verse suntuosas residencias de fines de 1800 y
principios de 1900, cuando albergaba a muchas de las familias más pudientes de
Asunción. Limita con el río Paraguay y con los Barrios Tacumbú y Carlos A. López
(Asunción). Comprende desarrollos urbanos de densidad media y alta, con algunas
actividades comerciales e industriales.
Pese a que en la actualidad la Municipalidad de Asunción ha reducido los límites del
antiguo barrio Sajonia (que comprendía además a los actuales: Barrio Carlos
Antonio López y Barrio San Antonio), toda la zona aún es conocida con aquél
nombre, que originalmente le fue dado por el Puerto Sajonia, sobre el río Paraguay.
Su principal avenida se llama actualmente “Carlos Antonio López”, cuyo nombre
original era “15 de mayo”. Su largo curso pasa por el frente del Parque Carlos
Antonio López y hermosas residencias y tiene algunos puntos de especial interés
como el Palacio de Justicia, la iglesia de la Santa Cruz, la casa donde fue fundado el
Club Deportivo de Puerto Sajonia, las instalaciones de la Armada Nacional, los
Estudios y Estación Transmisora del Sistema Nacional de Televisión, TV Cerro Corá.
La descarga se sitúa al lado del Club Deportivo de Puerto Sajonia, uno de los clubes
más tradicionales de la Ciudad. Se practican deportes acuáticos y posee
instalaciones a ambos lados del Rio Paraguay.
En los últimos años, la playa del Rio Paraguay perteneciente al Club, del margen
donde se encuentran las descargas no ha podido ser habilitada por la Secretaria del
Ambiente debido a que las aguas no cumplen con los requisitos de aguas aptas
para el baño, principalmente debido a la presencia elevada de coliformes tanto
totales como fecales.
Por otro lado, con los niveles altos del rio, las aguas cubren totalmente las áreas
bajas del sistema de alcantarillado.
El territorio social se comparte con instalaciones militares, el Club Sajonia, Puertos
y Aduanas; el Estadio Defensores del Chaco y el Mercado Municipal.
Registra una población cercana a los 16.000 habitantes, 4.000 familias. Mas las
características de las actividades realizadas tanto en el Estadio de Futbol como en
el club Deportivo Sajonia y otras instalaciones y dependencias que suministran
servicios, influirán en el volumen de efluentes que deberán ser drenados hacia el rio
Paraguay.
Asimismo, en la vía pública y sobre el canal de drenaje de la ESSAP, entre el Club
Sajonia y las instalaciones de la Aduana-Puerto, están asentadas precariamente
unas 10 familias que requerirán un adecuado tratamiento institucional.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-30
En las zonas del límite norte del Bañado Sur e inicio de la ocupación de la franja de
inundación, en momentos de que se presentan las crecidas del rio Paraguay, los
servicios sociales básicos son deficitarios sobre todo los de salud, educación,
caminos y sistemas de transportes y áreas de recreación.
Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones
generales de salud son frágiles y la convivencia social se ve afectada por la
violencia, drogadicción y la promiscuidad. Un número importante de la mano de
obra está ligada al transporte menor por riachos del rio Paraguay, reparaciones de
embarcaciones, pesca de subsistencia y tráfico de mercaderías y personas por el rio
Paraguay hacia costas argentinas.
2.3.1.3 Cuenca Universidad Católica
Está ubicada al sur de la cuenca Tacumbú y abarca una superficie de 326 Ha. Está
bordeada al oeste por el Bañado Sur, al norte por las calles Mayor Fleitas, Gral.
Aquino y Picada Diarte, al oeste por la avenida José Félix Bogado, las calles Cañada
del Carmen e Ingavi y la avenida Gral. Santos, al sur por la avenida Perón y el
Bañado Sur.
Posee 2 colectores principales de 200 mm de diámetro cada uno, con diferente
trazado pero convergentes en un punto ubicado a unos 100 m del lindero trasero
del Campus Universitario de la UCA, descargando en un emisario final de 250 mm
de diámetro, actualmente colapsado, que, a su vez, descarga en un canal a cielo
abierto por donde son derivados los efluentes a lo largo de unos 200 m hasta un
arroyo cercano (arroyo Cateura) con desembocadura en la Laguna Cateura, por lo
que la descarga final se realiza en este cuerpo hídrico. El emisario final de la
Cuenca se conoce como UCA.
La descarga mencionada ha sido objeto de varias denuncias vecinales e
imputaciones del Ministerio Público (Fiscalía del Ambiente) ya que las aguas
residuales son vertidas sin tratamiento en zonas marginales pobladas y en un
cuerpo de agua de tipo laguna, lo que supone un riesgo a la salud pública y la
conservación del ambiente natural de la zona, especialmente frágil y de alto valor
en biodiversidad.
También existen redes de alcantarillado sanitario privadas, construidas por
Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y
mantenidas por la ESSAP y continúan hasta la actualidad. Estas redes se localizan
en la zona conocida como Villa Universidad Católica.
Por información proporcionada por ESSAP, actualmente (2011- 2012) se llevan a
cabo obras en la cuenca Universidad Católica, correspondiente a las Licitaciones
Públicas Nacionales N° 25/2009 “Construcción de Colectores y Emisario de
Lanzamiento Subfluvial – Cuenca Universidad Católica” y N° 26/2009 “Construcción
de Colectores y Emisario – Cuenca Tacumbú”, adjudicados mediante Contratos N°
503/2009 y 510/2009 (Cuenca UCA) y 029/2010 (Cuenca Tacumbú).
El Proyecto comprende obras de mejoramiento mediante la eliminación de
aliviaderos de descarga de aguas residuales en los arroyos de la zona (Ferreira y
Cateura), así como la prolongación de la descarga final de dichas Cuencas hasta el
canal del río Paraguay. El objetivo de estas obras es contribuir a mejorar las
condiciones actuales de los cursos hídricos urbanos.
Las características del sitio, con terrenos de baja altura sujetos a inundaciones
periódicas, dan lugar a que la zona sea categorizada como área de humedales
(Bañado), en donde los factores geomorfológicos e hidrometeorológicos adquieran
importancia de muy alta relevancia.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-31
El Bañado Sur, ocupa aproximadamente 8,5 km2
en el sector sur de la ciudad y se
caracteriza por un relieve muy homogéneo, semiplano, con escasa pendiente hacia
el oeste hacia el Rio Paraguay. Las cotas varían entre 70 m en el borde superior del
barranco, bajando a 59 m en la costa del Rio Paraguay. El límite del Bañado con la
zona alta de Asunción está dado por una línea de orientación noroeste-sureste que
en las cercanías del vertedero tiene su expresión física representada por un
paredón o barranco que se constituye en el borde de una terraza.
En el Bañado Sur desembocan las aguas de los arroyos Lambaré, Sosa, Ferreira,
Morotí y Salamanca. Parte de este humedal está ocupado por las lagunas Cateura,
Pucú e Yrupé.
Respecto a los vientos, estos adquieren importancia por su acción de dispersión de
olores, es comprobado que cuando soplan vientos del sector sur, gran parte de la
ciudad de Asunción, incluido el sector céntrico, es afectado por desagradables
olores provenientes de Cateura.
En cuanto a la fauna y a la flora, el Bañado Sur es un humedal típico de las
planicies de inundación del río Paraguay, en donde el paisaje, la fauna y flora que la
componen tienen relación con el comportamiento del Río. Según estudios realizados
(Escobar y Mereles 1994), existen 97 especies de Plantas pertenecientes a 35
familias botánicas, en su mayoría de naturaleza acuático-palustre. Existen
aproximadamente 197 especies de aves, también mamíferos, anfibios, reptiles. Los
peces están representados por los que se encuentran a lo largo del Rio Paraguay.
Fuera del Bañado, pero aledaño a este, en zonas ya urbanizadas existen numerosas
especies de árboles de mediano a gran porte, como yvyrápyta, jacaranda, lapacho
(UCA).
Un cerro histórico, algunos arroyos, una laguna que ya fue importante y la cercanía
del río Paraguay conforman el escenario donde se encuentra la zona de vertimiento.
El lugar, originalmente un verdadero paraíso, era frecuentado hasta no hace mucho
tiempo por carpinchos y yacarés, a más de gran cantidad de aves.
Hasta hace poco más de diez años, todo ese espacio, parte del Bañado Sur, era
poblado y visitado solo por pescadores profesionales y domingueros que
encontraban allí una pesca segura. El paisaje incluía algunas olerías, con sus
tradicionales mezcladoras accionadas por caballos.
A fines de 1985 esta zona, era un esteral con población escasa. La invasión de
pobladores, sin embargo, se produjo en forma rápida y el frágil terreno, muy
susceptible a las inundaciones, se convirtió en uno de los barrios más rápidamente
poblados de la Capital.
Lo que antes era un suelo marginal, más propio del paisaje fluvial que del resto de
Asunción, adquirió un nuevo aspecto, lo que motivó una rápida acción de las
autoridades. El gobierno municipal dedicó gran parte de su atención, en la gestión
de cierta infraestructura eléctrica, el diseño de calles y atención elemental de salud
a sus habitantes.
Ya topográficamente todo el Bañado es diferente al resto de Asunción, inclusive en
algunos lugares está "separado" de la Capital por un marcado desnivel del terreno;
esa condición de marginalidad, entretanto, ha sido subsanada por un mejor sistema
de transporte urbano, pues ahora sus habitantes cuentan con algunas líneas de
autobuses que ofrecen una rápida conexión al centro.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-32
Un segundo cinturón de clases sociales, media – alta como Itapytápunta,
Republicano y Bañado Sur, se ubica aún dentro de la zona de influencia de las
molestias que genera, para barrios populosos, el área de Cateura.
La dotación de una infraestructura urbana ha tenido, entretanto, un efecto
negativo, debido a que la llegada ininterrumpida de nuevos habitantes y el arraigo
de los ya radicados en el lugar, conducirá tarde o temprano a un hacinamiento ya
muy riesgoso, dadas las escasas condiciones de salubridad de toda la zona. Todo
esto, sin embargo, no ha sido inconveniente para que en sus pocos años de vida,
fuese conformando una marcada identidad y la formación de grupos vecinales
solidarios.
Como ocurre en la mayoría de los casos, la evolución de esta comunidad depende
en gran parte del factor económico, en tanto que la pesca como la fabricación de
ladrillos ya no son la base del sustento como lo eran hasta hace poco; los que no
tienen la suerte de trabajar en el centro o en otros barrios de Asunción, deben
resignarse al reciclaje de desperdicios del vertedero Cateura, que, a pesar de todos
los programas y Proyectos, está lejos de reducirse y más aún de eliminarse.
El Parque Yukyty, un área deportiva y recreativa a orillas del Río. El parque Yukyty,
ubicado en las faldas del cerro Lambaré, fue adquirido en el 2001 por la Comuna de
Asunción, bajo la administración del Intendente Martin Burt, merced a la resolución
3.969/01 de la Junta Municipal, se definió su uso de carácter ecológico, recreativo y
deportivo. Una zona que actualmente debía estar al servicio de la ciudadanía, con
55 hectáreas verdes y equipadas con bancos, camineros, iluminación, modernos
sanitarios, área de estacionamiento, entre otras comodidades, se reduce hoy a un
asentamiento irregular ocupado por más de 100 familias. A pesar de existir una
orden de desalojo contra las ocupaciones de las Reservas del Parque Yukyty, las
invasiones continúan, extendiéndose incluso a una parte del arenal.
Entretanto la laguna Cateura, que ya fue durante largo tiempo uno de los
humedales más importantes de la ciudad, ha disminuido enormemente su espejo
de agua y hoy, invadida por la basura, echa por tierra las esperanzas de creación
de un gran parque ecológico.
Un aspecto social muy importante lo constituyen los llamados “gancheros”
(recicladores) que en trabajan en el lugar, (registrados). Los niños actualmente
forman un eslabón importante dentro del marco sociológico y como grupo de
riesgo. Para hacer frente a esta problemática, se firmó un acuerdo entre los
gancheros y la Municipalidad.
En dicho convenio se definió el área de trabajo que corresponde a cada grupo, el
establecimiento de horarios de entrada y salida de los mencionados trabajadores en
los turnos tarde y noche, agrupados en asociaciones diferentes, así como la
ubicación de los compradores de los materiales reciclables. También se aprobó un
reglamento interno con los derechos, las obligaciones y las sanciones
correspondientes. El Policlínico Municipal realiza la vacunación antitetánica anual.
Las condiciones de salubridad predominantes son sumamente precarias, por lo cual
los individuos están expuestos entre otras cosas a: contraer enfermedades infecto-
contagiosas, accidentes, insolación, deshidratación e intoxicación.
Los riesgos de comportamiento de estas personas lo constituyen el alcoholismo, la
violencia, un alto índice de analfabetismo, tráfico y consumo de drogas, lo que hace
que la inseguridad de la zona sea uno de las más altas de la capital.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-33
A partir del año 2003 y con el inicio de los trabajos de relleno sanitario del módulo
IV, ha variado sustancialmente el sistema de trabajo de los mismos, cambiando la
antigua zona de descarga ubicada sobre toneladas de residuos por un área de
acopio organizado, donde diariamente son descargados la totalidad de los residuos
que llegan al vertedero, dándoles la posibilidad de realizar el trabajo de separación
y selección de materiales reciclables, para posteriormente los residuos restantes,
transportarlos hasta las celdas del relleno sanitario. Con este sistema se ha
disminuido en gran medida la peligrosidad de los trabajos que realizaban en las
áreas de operación de las maquinarias pesadas.
La Municipalidad de Asunción posee Proyectos socio-comunitarios tales como:
- Asistencia en el área de cooperativismo.
- Iniciativas para la participación de los jóvenes y niños tales como: festejo
del día del niño, organización de torneos deportivos y fechas recordatorias.
- Funcionamiento del centro de acopio para gancheros.
- Apoyo educativo, eclesiales y socio comunitarias a la zona.
Se proyecta que los recicladores puedan trabajar en condiciones que no constituyan
un riesgo para su salud, especialmente a través de la restructuración de los
sistemas de reciclaje que se ha iniciado con la recolección selectiva masiva y la
generación de ocupaciones alternativas generadoras de ingresos.
“Parque Ecológico Cateura”. El anteProyecto del futuro "Parque Ecológico Cerro
Lambaré-Laguna Cateura", fue elaborado en 1998. Sus principales componentes
son los siguientes: parque natural, relleno sanitario, viviendas sociales, actividades
productivas, plaza de barrio, terminal de ómnibus, vías de circulación vehicular y
recuperación de la Laguna Cateura.
El parque tiene como objetivo mejorar la calidad de vida de la población del sector,
compensando el deterioro ambiental que sufrió la zona debido al vertedero y la
creación de un área verde para la ciudad, la que recuperará un elemento natural de
gran valor como lo es la "Laguna Cateura" y los arroyos Lambaré y Ferreira en el
tramo inferior.
Este Proyecto está enmarcado dentro del Plan Maestro de la "Franja Costera", Zona
Sur, el cual tiene previsto su inicio posteriormente a la Franja Costera Norte que se
encuentra en construcción.
En el 2008 fue inaugurada la primera parte del Parque Ecológico Cateura, es un
espacio verde ubicado sobre el antiguo vertedero de residuos sólidos de la ciudad
de Asunción. El área reacondicionada es la conocida como Módulo 1 del relleno
sanitario de Cateura.
En el Parque Ecológico Cateura se han llevado a cabo trabajos de cobertura y
conformación final de superficie, sistema para el manejo de aguas pluviales,
sistema de ventilación de gases, iluminación, arborización y parquización.
A fines del 2011, unas 251 hectáreas, ubicadas frente al Bañado Sur, fueron
anexadas a la Municipalidad de Asunción y en el lugar se tiene previsto construir un
futuro parque industrial, donde se elaborarán productos informáticos y se
levantarán centros de compras y parques temáticos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-34
Territorio de ocupación reciente, sobre todo las tierras cercanas a Cateura, en el
Bañado Sur, humedales con agua casi permanente, insalubre, constituye la franja
de inundación en momentos de crecidas del rio Paraguay, por ende, los servicios
sociales básicos son deficitarios sobre todo los de salud, educación, caminos y
sistemas de transportes y áreas de recreación.
Al carecer de servicios sociales básicos, estar expuestos a las influencias de
Cateura, depósito de basuras y relleno sanitario y habitar zonas anegables, las
condiciones generales de salud son frágiles y la convivencia social se ve afectada
por la violencia, drogadicción y la promiscuidad y emergencias de epidemias
permanentes.
La Cuenca reúne a unas 30.000 personas, 7.400 viviendas e involucra al barrio
Republicano, Santa Ana. Pirizal así como instalaciones del Campus de la
Universidad Católica, supermercados, Clubes de entes privados, etc.
El trazado de las Avenidas Félix Bogado, General Santos facilita la conexión entre
Asunción, Ita Enramada, Lambaré y Villa Elisa, así como el tránsito de vertidos de
basuras urbanas de la Zona Metropolitana al depósito Cateura, razón por la cual el
territorio social obliga a un tratamiento diferenciado.
En el marco del Proyecto, es importante considerar que el vertedero Cateura ya
está cumpliendo su ciclo y a corto plazo, según la SEAM, deberá ser clausurado y
convertido en un espacio público-recreativo; asimismo, el MOPC administra el
Proyecto de la Franja costera sur, Proyecto similar al ejecutado en este momento
en el Bañado Norte, iniciativa que eventualmente modificaría sustancialmente la
geografía y el paisaje urbano en todo el Bañado Sur hasta el Cerro Lambaré.
Un número importante de la población del Bañado está ligada a las actividades
informales, ventas estacionales y callejeras, reciclados de desechos y basuras así
como la pesca de subsistencia y el transporte fluvial de personas y mercaderías por
el rio Paraguay. De costumbres preferentemente rurales, mantienen hábitos de cría
de animales domésticos (aves, cerdos, animales de tiro) así como la disposición
desordenada de basuras y excretas.
2.3.1.4 Cuenca San Antonio
Está ubicada al oeste de la cuenca Varadero, en la ciudad de Asunción. Abarca una
superficie de aprox. 59 Has. Está limitada en el oeste por las calles Antonio Ruíz de
Arrellano y Ramón de las Llanas, al norte por el río Paraguay, al este por la calle
Mayor Pablo Lagerenza y al sur por la calle Cnel. López.
La descarga final de la Cuenca se realiza en el río Paraguay, en la zona portuaria,
mediante el emisario San Antonio, de tipo subfluvial, de 300 mm de diámetro
dirigido sobre la calle Isabel La Católica, dentro del barrio San Antonio. Descarga al
lado de CAPASA y la Empresa Naviera Segmar Paraguay.
El movimiento portuario de Varadero dio nacimiento al barrio San Antonio. El
puerto era fuente de trabajo, pues en él desembarcaban los frutos del país, leñas y
durmientes para el ferrocarril. En esta zona funcionaban también astilleros, donde
trabajaban los pobladores. Antiguamente las principales ocupaciones de los
habitantes eran las generadas por los astilleros, areneras y comercios de la zona,
actualmente son las oficinas y comercios localizados en la zona céntrica de la
capital.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-35
En el barrio San Antonio funcionan astilleros menores; areneras; comercios y
depósitos de firmas petroleras transnacionales, estos últimos y los bloques
habitacionales de la I.P.V.U. ocupan predios que antiguamente constituían espacios
recreativos; una empresa de Marketing y Publicidad y la Parroquia San Antonio de
Padua.
La población se fue asentando en propiedades privadas que, hasta hoy existen
como asentamientos consolidados. Familiares de estos vecinos que iban accediendo
a mejores ingresos económicos, incrementaron la población del sector.
En las calles que concluyen en el Rio Paraguay, se han producido asentamientos
precarios. Lo que hace que las zonas de descarga al Rio se encuentren en estos
asentamientos. Particularmente en la zona de descarga San Antonio existe una sola
familia.
La principal avenida que lo cruza es Doctor Paiva, la cual cuenta con pavimentación
pétrea, como las demás calles del barrio.
El territorio social es reducido, aunque se puede apreciar que en él residen más de
9.000 personas, unas 2300 familias. Históricamente los residentes están vinculados
a las actividades de servicios inherentes a las oficinas públicas y servicios
comerciales del casco histórico de Asunción así como a prestar servicios en el
Hospital de Clínicas, Poder Judicial, instalaciones militares y los servicios propios
ligados al rio como la carga y descarga de embarcaciones, talleres de reparaciones
de equipos y maquinarias-motores transportes en general.
En esta Cuenca, en el punto de descarga, residen en la vía pública, sobre el trazado
de la descarga de ESSAP, unos 100 metros entre la Bahía de Asunción y la calle,
unas 10 familias, en condiciones muy precarias vinculadas a la changa en los
comercios y vecindarios así como el depósito de cal y reparaciones de
embarcaciones.
Los servicios prestados por el Hospital de Clínicas así como por el Poder Judicial-
Palacio de Justicia-, indudablemente influirían en las descargas en términos de
volumen, en horas de servicios.
En esta zona se ha podido observar entre otras cosas:
- Ocupaciones irregulares de tierra en la ribera del río Paraguay por
pobladores del barrio y de otros lugares.
- Contaminación ambiental producida por los desperdicios arrojados a los
barrancos.
- Debido a que en la zona no existe desagüe pluvial, las calles de las zonas
bajas sufren los efectos de los raudales en las lluvias, que constituyen un
peligro no solo ambiental sino también para la seguridad de los habitantes.
- La descarga se encuentra siguiendo una zanja donde se ha construido una
cañería subfluvial, la cual ha sufrido ruptura descargando parte del efluente
en la zanja.
- En el mismo lugar se ha producido un vertedero tanto por los residuos
sólidos arrastrados por las aguas pluviales, como los arrojados en el mismo
sitio.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-36
Los vecinos de la zona han formado la “Comisión Vecinal Calera Cue” solicitando a
la municipalidad el desagüe pluvial del sitio y la apertura de la calle Isabel la
Católica hasta el Rio en la propiedad de CAPASA.
El sitio es utilizado como vertedero temporal de residuos de las empresas navieras,
por parte de Empresas que se dedican a limpieza. Conforme ha sido indicado por
los vecinos, el dueño de la Empresa descarga en el lugar los residuos y los lleva
posteriormente hacia Villeta o Cateura. Los residuos se componen principalmente
de cartones, plásticos, barriles de aceite usado. Los mismos se encuentran
directamente en el suelo, no existen contenedores para el efecto.
2.3.1.5 Cuenca Varadero
Está ubicada al oeste de la cuenca Bella Vista e incluye la zona céntrica de
Asunción. Abarca una superficie de aproximadamente 457 Has. Está bordeada al
oeste por la calle Mayor Pablo Lagerenza, al norte por la Bahía de Asunción, al este
por la avenida Brasil y la avenida Pettirossi y al sur por las calles Roma y Abay.
El sistema de red sirve a toda la Cuenca, a excepción de las áreas bajas propensas
a inundaciones que se encuentran adyacentes a la Bahía de Asunción.
Dentro del sistema existe una Estación de Bombeo de aguas residuales del barrio
Pelopincho, que descarga en la red. Además, se tienen dos aliviaderos de descarga
de aguas residuales en cursos de agua, uno en el arroyo de la zanja ubicada en
Manuel Gondra y Tacuary (con salida a la Bahía de Asunción) y otro en la zona del
Puerto de Asunción.
La descarga final de la Cuenca se realiza en el río Paraguay, mediante los emisarios
Varadero y Lagerenza, de 900 mm y 250 mm de diámetro, respectivamente. El
emisario Varadero se encuentra dirigido sobre la calle Tte. Díaz Pefaur y el emisario
Lagerenza se encuentra sobre la calle del mismo nombre, dentro del barrio José G.
Rodríguez de Francia. Al lado la Escuela superior técnica Naval Don Carlos Antonio
López.
Actualmente el MOPC cuenta con un Proyecto de mejoramiento del sistema de la
red de esta Cuenca, que incluirá la sustitución de colectores y la construcción de un
Sistema de Tratamiento de Aguas Residuales y emisario subfluvial de descarga final
en el Río, que se conoce como: “Renovación del Centro Zona Puerto, Primer
Corredor Metropolitano de Transporte Público y Oficinas del Gobierno”.
Este Proyecto ha sido suscrito con el Banco Interamericano de Desarrollo (BID) con
Nº 11771-ATN/SF-5536-PR y posee un componente de “Plan de Reconversión
Urbana del Sector del Puerto de Asunción”, que será ejecutado a través del MOPC,
dentro del cual se prevén obras de mejoramiento del sistema de alcantarillado
sanitario de Asunción en la zona de la cuenca Varadero de la ESSAP, que incluirán:
- Reacondicionamiento del emisario final de la cuenca;
- Construcción de un Sistema de Tratamiento Preliminar de Aguas Residuales
para los efluentes de la Cuenca;
- Construcción de un emisario subfluvial para lanzamiento de los efluentes
tratados en el canal del río Paraguay.
El Proyecto de la descarga Varadero, mejorará las condiciones sanitarias de la
ribera del río Paraguay, aguas abajo del puerto de Asunción.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-37
El barrio se extiende junto con el micro-centro de la capital, ocupando las lomadas
conocidas como: Loma Cavará o Loma San Jerónimo; la zona más alta era conocida
como Loma Clavel, nombre que algunos vecinos usan hasta hoy.
Lomadas y pendientes convierten al barrio en un terreno muy accidentado. El uso
del suelo es eminentemente habitacional, sin embargo las riberas están ocupadas
por astilleros por la Marina y depósitos de combustibles, lo cual deteriora la imagen
ribereña y daña el medio ambiente.
En las calles que concluyen en el Rio Paraguay, se han producido asentamientos
precarios. Lo que hace que las zonas de descarga al Rio se encuentren en estos
asentamientos.
Este territorio socialmente es de mucha importancia dado que se vincula con el
casco histórico de Asunción, las áreas históricamente comerciales, instalaciones de
edificios públicos de importancia (ministerios, entes públicos, bancos y financieras)
así como de lugares tradicionales de concentración de la población local y de gente
proveniente de otras regiones del país y del exterior (Parlamento, aduanas,
agencias de viajes, hoteles, restaurantes, etc.).
Asimismo, la Cuenca descarga efluentes de tradicionales Mercados Municipales
como el N° 4, N° 2, etc., así como de importantes edificios y complejos
residenciales en alturas.
En el territorio residen más de 54.000 personas, unas 13.000 familias, pero, en los
días laborales, la población y los usuarios se multiplican por los lugares de trabajo
que ofrecen las oficinas públicas, los Mercados Municipales, los hoteles, el Hospital
Militar, Marina Nacional, el Puerto y la Aduana, así como las instituciones bancarias
y los centros comerciales instalados generalmente sobre las calles Palma, Estrella,
Colón, Cerro Corá, Petirossi, Brasil, entre los más caracterizados.
Si parte del sistema trata de enlazar con la descarga Bella Vista, se intervendrá
extensos territorios sobre la Avenida Artigas, donde se encuentran un número
importante de centros educativos primarios, secundarios y universidades,
hospitales, áreas verdes, trazado del ferrocarril, centro administrativo de
cooperativas, empresas constructoras así como talleres, depósitos varios y áreas
comerciales.
En esta Cuenca se observan las siguientes situaciones:
- Debido al hecho de que el canal de descarga se encuentra siguiendo una
zanja natural de desagüe de aguas pluviales, la misma arrastra residuos
sólidos. Así mismo, el lugar es utilizado como vertedero tanto por los
vecinos como por los habitantes de los asentamientos.
- Consiste en un canal inicialmente tapado pero que actualmente se encuentra
abierto en varios tramos.
- Una construcción a tener en cuenta es una estación de bombeo construida
en 1944 para el hospital de clínicas. Se encuentra en estado de abandono
entre las viviendas precarias.
- El emisario Varadero se encuentra al final de las calles Tte. Díaz Pefaur y
Avda. Stella Maris, dentro del barrio José G. Rodríguez de Francia. Descarga
en el canal del arroyo Jaén detrás del terreno ocupado por la Marina.
Actualmente se encuentra en construcción en el lugar el Parque
Bicentenario.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-38
En los primeros tiempos de la Asunción colonial, el arroyo Jaén era uno de los más
importantes manantiales del casco urbano según referencias históricas, el cauce se
originaba en un pequeño bañado que se formaba en la manzana delimitada por las
actuales calles Chile, Piribebuy, Alberdi y Manduvirá. Pero este tramo actualmente
se encuentra totalmente entubado o bien ha desaparecido bajo el pavimento
asfáltico o las construcciones. Solo una mínima parte del canal actual se deja
entrever por tramos al cruzar las calles Colón, Garibaldi y Stella Maris. En todos
estos trechos posteriormente el canal se ha visto convertido en una cloaca a cielo
abierto.
Recientemente, en el arroyo Jaén se realizaron los trabajos de recuperación,
mostrándose visiblemente mejorado hasta antes del vertido.
2.3.1.6 Cuenca Grau, Cuenca Gamarra y Cuenca Alférez Silva
Se conocen en conjunto como Cuencas Menores debido a que la combinación de
sus extensiones es pequeña, abarcando superficies de 30 Ha, 3,6 Ha y 17,5 Ha,
respectivamente. Están ubicadas en el codo noroeste de una colina de arenisca,
conocida como Itapytápunta y limitadas por las cuencas de San Antonio al este, la
cuenca Sajonia al sur y el río Paraguay al norte y al oeste.
Las áreas de cada cuenca están separadas entre sí por valles de pronunciada
pendiente.
Las descargas finales de las cuencas se realizan en el río Paraguay, según se
expone a continuación:
En la cuenca Grau: mediante el emisario Grau, de tipo subfluvial, de 250 mm de
diámetro, dirigido sobre la calle de las Llanas, barrio Itapytápunta; y el emisario
Gobernador Irala, de tipo subfluvial, de diámetro de 250 mm, sobre la calle
Gobernador Irala, barrio Itapytápunta.
En la cuenca Gamarra: mediante el emisario Gamarra, de 200 mm de diámetro,
dirigido sobre la calle Comandante Gamarra, barrio Itapytápunta. El emisario se
desvía a la zanja sobre la calle Tte. Prieto, donde se une a una cañería pluvial
proveniente de Molinos Harineros del Paraguay.
En la cuenca Alférez Silva: mediante el emisario Montero, de 200 mm de diámetro,
dirigido sobre la calle Dr. Montero, barrio Itapytápunta a un costado del mirador; y
el emisario Alférez Silva, de 250 mm de diámetro, dirigido sobre la calle Alférez
Silva, barrio Itapytápunta. El emisario tiene su salida en el predio de Granos del
Paraguay, que ocupa el final de la calle Alférez Silva.
Las descargas de aguas residuales de estos emisarios son pequeñas con relación a
las descargas de las demás cuencas de alcantarillado de Asunción.
En el área se encuentra Molinos Harineros del Paraguay y el Centro Experimental
Paraguay Brasil, entre otros.
En la zona de la descarga y en la orilla del Rio se encuentran asentamientos que en
principio ocuparon la franja del Rio y se han convertido en asentamientos
consolidados.
El entorno socio demográfico de estas subcuencas aglutina a una población superior
a los 5.000 personas, o sea unas 1300 viviendas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-39
En este tramo la afectación social es heterogénea dado que se observa en los
puntos de descargas del sistema ESSAP al Rio Paraguay, áreas ocupadas por
familias en casas precarias, puertos de lancheros vinculados al tráfico de
mercadearías entre Asunción y Argentina por el Rio Paraguay, así como importantes
y voluminosas instalaciones de puertos privados de mercaderías y cargas (Paksa),
Subestática de la ANDE, Silos de Molinos Harineros del Paraguay, Depósitos de
Petróleos de la ESSO, instalaciones militares , etc.
Los principales problemas ambientales observados actualmente surgen por la mala
disposición de los residuos sólidos. Según los vecinos, los basureros municipales no
entran a la mayoría de las calles porque no tienen salida o son de poco ancho y no
pueden circular vehículos grandes y entonces buscan disponer o arrojar su basura
en otros sitios como barrancos, zanjas o directamente al Río. Tampoco se han
observado contenedores para el efecto.
Las casas que se encuentran en la orilla del Rio o zanjas descargan directamente a
los mismos sus desagües cloacales.
2.3.1.7 Cuenca Mallorquín
Está ubicada al sur de la cuenca Sajonia, en la ciudad de Asunción. Abarca un área
de 393 Has. Está bordeada al oeste por el río Paraguay, al norte por la avenida
Juan León Mallorquín y las calles Roma y Abay, al este por la avenida José Félix
Bogado y al sur por la avenida 24 Proyectadas (Sebastián Gaboto) y por las calles
Parapití y Paraguarí.
La descarga final de la Cuenca se realiza en la margen derecha del arroyo Mburica,
a metros antes de su desembocadura en el río Paraguay, mediante el emisario
Mallorquín, de diámetro de 500 mm, dirigido sobre la avenida Juan León Mallorquín,
barrio Sajonia – Tacumbú.
Este barrio de Tacumbú, contaba con un gran zanjón que los vecinos fueron
recuperando, según datos de antiguos pobladores. También es importante señalar
que algunos sectores de este barrio utilizaban como huerta, debido a la tierra
húmeda apta para dicha actividad.
Muy conocido, por el cerro que se halla en su territorio y que lleva el mismo
nombre, cerro que hoy día en gran parte es una extensa cantera explotada por
militares. (Desde el año 1990 dejó de ser explotada y pasó a ser patrimonio del
Gobierno de la Ciudad). Actualmente es un lugar protegido y un lago interno en
donde se refugian gran cantidad de aves.
Existen desniveles no muy pronunciados, específicamente en el sector de la calle
Montevideo zona por donde corre el arroyo Mburica. Su suelo es utilizado en forma
comercial y habitacional.
En el barrio se asientan también numerosas unidades militares como los comandos
de Ingeniería y de Comunicaciones.
Las aguas residuales de la Cuenca son descargadas como se indica a continuación:
Descarga No 7 Comando de Ingeniería.
Descarga en desagüe pluvial frente al Comando de Ingeniería; calle 24 proyectadas
y 15 de agosto, perteneciente al Barrio Tacumbú; de este lugar, por medio de dos
tuberías se dirige hasta la parte posterior del Comando de Ingeniería desde donde
descarga a una laguna perteneciente al Rio Paraguay.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-40
Existe otra salida, con un reservorio que posteriormente descarga en una zanja
desde donde se dirige hasta la laguna Yrupe.
El territorio administra un área bastante interesante donde residen familias
tradicionales con estilos de vida propios y vinculados a centros sociales importantes
como el Mercado Municipal, Hospital Barrio Obrero, Clubes deportivos tradicionales,
etc.
Reúne a una población de unas 37.000 personas, casi 9300 familias. Gran número
de la mano de obra está ligada a las actividades de empleos públicos, asistencia a
oficinas de abogados y despachos aduaneros así como el mantenimiento de
instalaciones deportivas –recreativas de clubes y empleos en instalaciones militares
y grandes centros comerciales de suministros de bienes y servicios.
En esta Cuenca, se observa lo siguiente:
- Arrastre de residuos sólidos, debido al hecho de que el canal de descarga se
encuentra en un canal de desagüe de aguas pluviales y el lugar es utilizado
como vertedero clandestino.
- Esta descarga constituye un peligro para la salud de la población, además
del riesgo de caída de personas y animales al mismo ya que es un canal que
inicialmente estaba tapado pero que actualmente se encuentra abierto en
varios tramos.
- La parte que se encuentra en el Comando de Ingeniería, ingresa en el patio
del mismo, corriendo posteriormente en forma libre hasta su vertimiento en
la laguna Yrupe.
- La dificultad de tránsito en algunas calles en días de lluvia a causa de
desniveles de terreno, además de calles en donde existen aguas nacientes
(ykua). Existe la posibilidad de caudales de infiltración de los mismos en las
redes.
- Ocupación de zonas de alto riesgo, al borde de precipicios por parte de
varias familias.
Descarga Mallorquín.
Se ubica sobre la Avda. Juan León Mallorquín y arroyo Mburica, Barrio Tacumbú.
El arroyo Mburica, es utilizado por los vecinos para el vertido tanto de aguas
residuales como de residuos sólidos. Posterior a la Avda. Juan León Mallorquín
posee un ancho considerable.
2.3.1.8 Cuenca Tacumbú
Está ubicada al sur de las cuencas Mallorquín y Varadero, al suroeste de la zona
céntrica de Asunción. Abarca una superficie de 700 Ha. Está bordeada al oeste por
las calles Parapití y Paraguarí, al norte por las calles Lomas Valentinas, Ana Díaz y
la avenida Eusebio Ayala, al este por la avenida Gral. Santos y al sur por el Bañado
Sur, las calles Mayor Fleitas, Gral. Aquino y Picada Diarte y la avenida José Félix
Bogado.
La descarga final de aguas residuales de la cuenca de alcantarillado sanitario se
realiza en la margen derecha del arroyo Ferreira, el cual desemboca en la zona del
Bañado Sur, con salida en el río Paraguay.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-41
El emisario se denomina Tacumbú y posee diámetro de 600 mm, se encuentra
dirigido a lo largo de la margen del Arroyo.
ESSAP cuenta con 4 (cuatro) aliviaderos de descarga de aguas residuales en el
arroyo Ferreira. Estos aliviaderos han sido habilitados a causa de la saturación del
colector principal de la red.
La mayoría de las descargas de la cuenca Tacumbú, son evacuadas al arroyo
Ferreira. Tanto en el Barrio Roberto L. Pettit como San Vicente.
La existencia de estas descargas ha sido objeto de varias denuncias vecinales e
imputaciones por parte del Ministerio Público (Fiscalía del Ambiente) ya que
contribuyen de manera importante, junto con otros focos (descargas industriales,
descargas domiciliarias de viviendas precarias, arrojo de basura), a la
contaminación y pérdida del recurso hídrico.
Además, las consecuencias ambientales se agravan por la presencia de numerosas
ocupaciones humanas informales sobre la ribera misma del Arroyo, las que, a su
vez realizan vertidos directos de sus efluentes en el cauce.
De acuerdo a información de la ESSAP, para mejorar la situación de la red de
alcantarillado en la zona y la eliminación de las descargas en el arroyo Ferreira, la
ESSAP se encuentra realizando a la fecha (2011 – 2012) el proyecto conjunto de
las cuencas UCA – Tacumbú, como se ha mencionado.
Según manifestaciones de antiguos pobladores del barrio Roberto L. Pettit, en este
sector abundaban las olerías (fábricas de ladrillos), chacras, huertas y tambos. Los
propietarios venían del Barrio Obrero.
Con el correr de los años sus descendientes se iban instalando y quedaban luego
como dueños, característica actual de la gran mayoría de la población.
La vida del barrio se inició en lugar cubierto de malezas, sin servicios de agua ni
luz. Hacia al año 1958 los Padres Redentoristas fundaron y construyeron iglesias y
escuelas.
Los empedrados de las calles, con que cuentan los vecinos actualmente, fueron
posibles mediante la organización de los mismos en comisiones. Las obras de
empedrados se iniciaron en el año 1970, al igual que los servicios sanitarios, en la
zona alta.
Tiene muy pocas plazas. Los sectores bajos como San Cayetano, Santa Rosa de
Lima, San Blas, San Gerardo, actualmente están siendo ocupados por familias
provenientes de diferentes puntos del país.
El territorio social integra zonas de las Áreas del Mercado Municipal N° 4, barrio San
Vicente, la cuenca del arroyo Ferreira, el Barrio Republicano, R. L. Petit y las áreas
de influencia de las Avenidas EE.UU., Chiang Kai-shek, Félix Bogado, G. R. Francia,
Japón, entre los más importantes.
Reúne a una población estimada de 70.000 habitantes, 17.000 viviendas, sin
considerar los impactos de los procesos de ocupación del Barrio Santa Ana, del
Bañado Sur, que integra el territorio.
Asimismo, el área registra una serie de instalaciones militares de importancia así
como la Cárcel, cuyo manejo y sistema institucional administrativo deben ser
considerados en términos de dimensionamiento de descargas y relaciones socio
comunitarias.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-42
El centro neurálgico lo constituye la ocupación de la franja de inundación en
momentos de crecidas del rio Paraguay, por ende, los servicios sociales básicos son
deficitarios sobre todo los de Salud, Educación, caminos y sistemas de transportes
y áreas de recreación.
Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones
generales de salud son frágiles y la convivencia social se ve afectada por la
violencia, drogadicción y la promiscuidad y las actividades al margen de la ley en
general.
Gran parte de la población del Bañado está ligada a las actividades informales,
ventas estacionales y callejeras, reciclados de desechos y basuras así como la
pesca de subsistencia y el transporte fluvial de personas y mercaderías por el rio
Paraguay. De costumbres preferentemente rurales, mantienen hábitos de cría de
animales domésticos (aves, cerdos, animales de tiro) así como la disposición
desordenada de basuras y excretas.
Los puntos observados en esta Cuenca son los siguientes:
- Ocupación de riberas de los arroyos y zanjas por viviendas precarias.
- Raterismo
- Contaminación por vertimiento de residuos sólidos y líquidos a los arroyos
En cuanto a la infraestructura utilizada para la descarga de las aguas residuales, se
tiene lo siguiente.
Estaciones de bombeo y descarga a la red de alcantarillado:
Descarga I. 35 Proyectadas y Antequera. Estación de Bombeo fuera de servicio. El
registro rebosa y las aguas residuales escurren por la calle.
Descargas en arroyos (aliviaderos):
Descarga 6. Calle Sargento Funes (29 Pydas.) y arroyo Ferreira, Barrio Roberto L.
Pettit. Descarga bajo el puente. Los vecinos comentan que por momentos y sobre
todo en época de calor se producen olores desagradables en el sitio.
Descarga 4: en arroyo Ferreira; Calle Tte.Garay y arroyo Ferreira, Barrio San
Vicente. Este barrio San Vicente, se caracteriza por su carácter eminentemente
popular y se encuentra limitado por las avenidas General Santos, Félix Bogado y las
calles lindantes con el Mercado Municipal Número 4. En las últimas décadas, este
barrio ha recibido la mayoría de la inmigración coreana que llegó al Paraguay;
inclusive, las principales asociaciones culturales y religiosas coreanas poseen sus
sedes en este barrio.
En este lugar se observa lo siguiente:
- Falta de desagüe pluvial que ocasiona grandes y peligrosos raudales;
- Falta de espacios verdes;
- Mercado 4: hacinamiento;
- Ocupación de calles;
- Raterismo;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-43
- Contaminación del arroyo Ferreira por vertimiento de residuos líquidos y
sólidos.
Descarga 5: En arroyo Ferreira; Calle Obispo maíz y arroyo Ferreira., Barrio San
Vicente:
Descarga Tacumbú: 42 Pydas. y arroyo Ferreira (Barrio Tacumbú).
El canal de descarga atraviesa la zona del Bañado Sur, bordeado por Asentamientos
precarios en proceso de consolidación. Se observa mucha cantidad de residuos
sólidos. Al momento de la visita, niños entraban descalzos en busca de las bolsas
de basura que arrastra el Arroyo.
En esta Cuenca se localiza el arroyo Ferreira, el cual nace en el barrio San Vicente
en la zona de Tte. Garay con un recorrido de 3.950 metros que tiene desde su
nacimiento en el barrio San Vicente, pasando por Roberto L. Pettit, Republicano,
Santa Ana (Bañado Sur) hasta desembocar en el Rio Paraguay.
El nauseabundo olor que despide su contaminado cauce se extiende por el territorio
de cinco barrios de Asunción. En medio de altos barrancos, llenos de basura, con
viviendas resquebrajadas y terrenos carcomidos por la erosión.
Efluentes cloacales que salen de cañerías de ESSAP o aguas negras que despiden
las mismas casas, que carecen de pozo ciego y desagotan sus baños y cocinas en el
canal, son la constante en el poluido recurso hídrico. A esto se suman los líquidos
provenientes de lavaderos o fábricas de vaquero que lanzan anilina, restos de
piedra pómez y retazos de prendas.
La Comisión Vecinal Arroyo Ferreira lleva adelante un trabajo de concienciación
ambiental, por medio de una Campaña de recuperación del arroyo Ferreira,
promoviendo la sostenibilidad y la limpieza del Arroyo. En el 2005, se comenzó la
esta campaña, con una limpieza en la zona de la naciente del recurso hídrico,
habiéndose quitado 4 mil toneladas de basura. En el 2007, se inició la campaña de
concienciación en el área de influencia de la naciente del Arroyo y a unos
trescientos metros de la misma.
Actualmente cuenta con una plaza construida por los vecinos, incluso poseen
páginas en internet denominado “Yo cuido el arroyo Ferreira” con más de 321
seguidores. Han concursado y ganado como Proyecto un concurso en el Banco
Mundial.
Los trabajos de concienciación de la “Comisión Vecinal Arroyo Ferreira” implicaron
un trabajo casa por casa, buscando que los vecinos que residen en el área de
influencia del Arroyo no arrojen sus desperdicios al recurso hídrico. Igualmente se
realizaron mingas ambientales con los pobladores cercanos al Arroyo y con los
estudiantes de la zona, además de la cooperación del trabajo de limpiadores de la
Municipalidad de Asunción.
La “Comisión Vecinal Arroyo Ferreira” también realizó un relevamiento de datos
para identificar dónde se tiraba la basura. Asimismo, se cuestionó sobre los motivos
de la acción contaminante del Arroyo, como una modalidad de concienciación a los
pobladores. A fines del 2007, surgió el espacio “Punto Verde”, un espacio creado
por la gestión vecinal para la colocación de la basura, ante la ausencia de la acción
municipal, en sus sucesivas administraciones. En censo realizado por esta comisión
hace unos años atrás, en todo el trayecto del Arroyo, sobre 300 viviendas se
evidenció que 65 % tiran sus desechos en las aguas y que 20% de ellas si bien
tiene pozo ciego, están a menos de un metro de sus aguas, por lo que también las
contaminan.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-44
2.3.1.9 Cuenca Vista Alegre
Está ubicada al sur de la cuenca Bella Vista, en la ciudad de Asunción y un pequeño
sector de Lambaré. Abarca una superficie de aprox. 151 Ha. Está bordeada por la
calle Amancio González al oeste, avenida Eusebio Ayala al norte, la avenida Médicos
del Chaco al este y la avenida Fernando de la Mora al sur.
La Cuenca contaba con una Estación de Bombeo de aguas residuales mediante la
cual los efluentes colectados eran derivados a la cuenca Bella Vista. Desde hace
años, el mal funcionamiento de la Estación, principalmente por alta acumulación de
sedimentos, era la causante de una descarga de aguas residuales en el arroyo
Leandro Sosa, tributario del arroyo Lambaré, mediante un aliviadero de 250 mm de
diámetro, ubicado sobre el arroyo Leandro Sosa en las calles Juan Pablo II,
(continuación de Amancio González) y Pirizal, en el municipio de Lambaré.
Dado el problema existente con la Estación de Bombeo y las constantes descargas
de aguas residuales en el arroyo Leandro Sosa, ESSAP decidió suprimir la Estación
de Bombeo existente, derivar las aguas residuales a un sistema de alcantarillado
sanitario privado y contratar este servicio para el tratamiento de efluentes.
De esta manera, la colecta de efluentes en la Cuenca sigue siendo operada por la
ESSAP, en tanto que los efluentes son derivados hacia un registro de la red privada
y de allí a la planta de tratamiento, tercerizando de esta manera el tratamiento y
disposición final de las aguas residuales y eliminando la descarga de aguas
residuales y la contaminación del Arroyo.
Se ha podido observar que las aguas residuales afloran en el registro antes de la EB
descargando a la alcantarilla de desagüe cloacal.
Ya no se observa la cañería de la descarga, conforme a la información arriba
descrita, la mencionada descarga fue suprimida y derivada a otro sitio.
El barrio Vista Alegre, antiguo y tradicional rincón de la ciudad extendía sus límites
hasta lo que hoy es el barrio Pettirossi. El terreno del barrio Vista Alegre posee
declive natural no muy pronunciado hacia la ciudad de Lambaré. El uso de suelo es
eminentemente habitacional, exceptuando el sector de la avenida Eusebio Ayala, la
Avda. Fernando de la Mora, la Avda. Médicos del Chaco y la calle Bartolomé de las
Casas, donde hay varios comercios y fábricas.
Las principales vías de comunicación del barrio Vista Alegre son las Avenidas Bruno
Guggiari, Eusebio Ayala, Médicos del Chaco también está asfaltada. Fernando de la
Mora es también una vía importante de acceso al barrio.
Esta Cuenca en la actualidad sirve a una población de más de 15.000 habitantes,
3.800 viviendas. Constituye un área residencial tradicional pero administra
efluentes de la Zona de las Av. E. Ayala, Bartolomé de las Casas, Fernando de la
Mora, Choferes del Chaco, etc. así como actividades productivas vinculadas a
supermercados, depósitos de materiales de construcción, talleres de mecánica,
chapería y pintura, repuestos, sanitarios y parada de buses nacionales e
internacionales.
Situación observada:
- Ocupación de predios destinados a espacios verdes, calles y edificios
públicos;
- Falta de canalización fluvial;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-45
- Calles sin terminación;
- Vertimiento de residuos sólidos en los arroyos.
El arroyo Leandro Sosa, nace en el Barrio Vista Alegre, calle Juan Pablo II y escurre
hasta unirse con el arroyo Lambaré en las cercanías de la Avda. Perón.
2.3.1.10 Cuenca Bella Vista
Es la más extensa de la ciudad de Asunción, abarca un área de 2376 Ha,
predominantemente residencial, aunque también se encuentran en ella numerosas
industrias y hospitales. Está bordeada en el norte por la avenida Gral. Artigas, hacia
el oeste por la avenida Brasil y la avenida Pettirossi, al sur por la avenida Eusebio
Ayala y hacia el este por la avenida Primer Presidente, las calles Julio Correa, Denis
Roa, RI 18 y la avenida de la Victoria.
Existen 5 Estaciones de Bombeo de aguas residuales con descarga en la red de la
cuenca Bella Vista, de las cuales sólo uno cuenta con sistema de tratamiento de
cámara séptica y filtro anaeróbico. Por otra parte, se tiene un total de 5 aliviaderos
de aguas residuales en cursos de agua, uno en el arroyo S/N ubicado frente al IGM,
tres en el arroyo Mburicaó y uno en el arroyo Mburicaó-mí.
La descarga final de la Cuenca se hace en el río Paraguay, mediante el emisario
Bella Vista, de 1.300 mm de diámetro, dirigido a lo largo de la calle Capitán
Lombardo, en el barrio Virgen de Fátima de Asunción.
Además, el sistema de Bella Vista recibe también, mediante bombeo, la descarga
de la cuenca Vista Alegre y de otros 5 sistemas de red no operados por la ESSAP,
que son los del Mercado de Abasto, la Terminal de Ómnibus, el Registro Civil
(Ministerio de Justicia y Trabajo), la Empresa Inca y el Shopping Multiplaza, a estos
5 sistemas se suman además conexiones de las viviendas, comercios y otros
edificios situados en las zonas en cuestión, lo que representa una sobrecarga a la
capacidad del sistema de la cuenca Bella Vista.
Desde la perspectiva socio demográfica la Cuenca sirve a importantes barrios de
Asunción, como V. de Fátima, Virgen de la Asunción ybyraty, Santo Domingo, Villa
Morra, Herrera, Recoleta, Tembetary, Mburicaó, General Caballero, etc.,
impactando los servicios de desagües para unas 320.000 personas, 80.000 familias.
El escenario social marca la presencia de las instalaciones del Hospital Central del
IPS, Centros Educativos (Loyola, Aula Viva, Santa Clara, etc.) , las instalaciones del
entorno de las Avenidas Mariscal López, Sacramento, Trinidad, Artigas, España,
Choferes del Chaco; asimismo importantes áreas residenciales, servicios de talleres
mecánicos, chapería, pintura, servicentros, supermercados, curtiembres,
mataderias, fábrica de pinturas, cooperativas etc.
De manera especial se menciona las ocupaciones precarias-informales de viviendas
en la franja de dominio del arroyo Mburicaó y los barrios con personas de escasos
recursos ligados a Tablada, Virgen de Fátima, San Miguel integrantes de la cadena
asentamientos precarios del Bañado Norte.
Corresponde advertir las implicancias sociales que devienen del acceso permanente
de personas extra regionales en el jardín Botánico, Hospital del IPS, cooperativas y
sus instalaciones de expendios de productos propios, de las funciones de
movilización de personas, cargas por la Avenida Artigas y Sacramento-España para
el acceso Asunción de la Zona Metropolitana Norte y de las obras de la Franja
Costera en desarrollo por las instituciones del sector.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-46
Las actividades del Plan Maestro afectan territorios sociales muy importantes de la
ciudad, además de que algunos tramos atraviesan sistemas viales de envergadura
como las Avenidas Sacramento, España, Artigas, E. Ayala, Choferes del Chaco,
Mcal. López consideradas las de más alto trafico las 24 horas de día y que sirven de
vías de unión entre las ciudades vecinas y uniones rápidas entre las carreteras
internacionales como las Rutas I, II, III y la Transchaco respectivamente.
En las zonas del límite norte del Bañado Norte y el territorio de la franja de
inundación, en momentos de crecidas del rio Paraguay, los servicios sociales
básicos son deficitarios sobre todo los de salud, educación, caminos y sistemas de
transportes y áreas de recreación.
Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones
generales de salud son frágiles y la convivencia social se ven afectadas por la
violencia, drogadicción y la promiscuidad.
Es en este territorio que existe un pre acuerdo entre la Municipalidad de Asunción y
ESSAP para la instalación de una Planta de Tratamiento, en una fracción de 21 Ha,
Barrio Fátima, colindando con la Bahía de Asunción.
La zona, por sus características y ocupar parte del Bañado Norte, es susceptible a
inundaciones e invasiones por familias que reivindican tierras y techo, razón por la
cual, es importante formalizar los derechos institucionales para ESSAP y tomar las
medidas preventivas para evitar problemas de ocupación-desalojo posterior en
momentos de desarrollo de las obras.
Asimismo, encauzar cuanto antes la participación de las instituciones nacionales del
sector como SENAVITAT, SEN, SAS para el tratamiento de los aspectos relativos a
las relocalización, construcción de viviendas de interés social y acompañamiento
social para la instalación, incorporación a y en la nueva comunidad.
Arroyo Mburicaó: La naciente se pierde hoy bajo la estación de servicio "Mburicaó",
en la Avda. Eusebio Ayala y Martínez Ramella en el barrio denominado Mburicaó.
No obstante, un hilo de agua sigue corriendo paralelamente a esta última calle y va
aumentando su caudal natural. Pero, a la par, también van apareciendo caños
provenientes de las cocinas, lavaderos y baños de las casas ubicadas a un lado del
barranco, recorre por los barrios Bella Vista, Ntra. Señora de la Asunción, Tablada,
para desembocar en el Bañado Cara Cara.
A medida que avanza el curso hídrico se van descubriendo formaciones rocosas con
pequeñas cascadas.
El curso del Mburicaó se pierde entre las construcciones para reaparecer a la altura
de la Plaza José Asunción Flores y Manuel Ortiz Guerrero. Poco después aumenta el
caudal con su afluente, el Mburicaomí, con aguas recogidas de Villa Morra (desde
Mariscal López y San Martín).
Luego de pasar por el Parque Mburicaó y atravesar la Vía Férrea mediante un idílico
puente en arco, el Arroyo cruza la avenida Artigas y se interna por Tablada Nueva,
para desembocar en el riacho Cará Cará, en los Bañados de Ysoro. Este es el sector
más castigado del Mburicaó, pues aquí recibe desde restos óseos y pezuñas hasta
otros desechos provenientes de las curtiembres y los frigoríficos.
En varias oportunidades se han realizado campañas para rescatar el curso hídrico.
Si bien se han hecho algunas mejoras, las mismas no son suficientes. (SENASA
1991).
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-47
En diciembre del 2011 se iniciaron los trabajos de limpieza del arroyo Itay mediante
una hoja de ruta establecida en la comisión que conforman la Secretaría del
Ambiente (SEAM), los municipios de Asunción, Fernando de la Mora, Luque y las
comisiones vecinales. El mismo trabajo estaría iniciando desde enero del año 2012
en el arroyo Mburicaó.
En esta Cuenca, se tienen varias formas de manejar y disponer las aguas residuales
ya sea con descargas que van directamente a los arroyos o a través de estaciones
de bombeo para disponer las aguas a la red de ESSAP o enviarlas a diferentes
cursos de agua, etc., según se describen a continuación:
Descargas en arroyos:
Descarga No 9. Frente al Instituto geográfico Militar.
Descarga No 10: Calle santa Rosa y arroyo Mburicaó, Barrio Bella Vista. La zona de
descarga corresponde a un barrio populoso. Por la disposición de las casas, se
iniciaron como asentamientos que se fueron consolidando.
Situaciones observadas e información obtenida de los vecinos.
- Falta de documentación de los terrenos ocupados por varias familias.
- Ocupación de terrenos destinados a espacios verdes, sin control.
Hacinamiento. Calles angostas.
- Presencia de alimañas en las cercanías del Arroyo.
Descarga N° 11: Avda. España y arroyo Mburicaó, Barrio Recoleta. El barrio
Recoleta uno de los más antiguos barrios de Asunción, debe su nombre a los
Franciscanos Recoletos, quienes reconstruyeron su convento en el lugar donde hoy
está la iglesia de dicho nombre. Cuando en 1824 el doctor Gaspar Rodríguez de
Francia suprimió por decreto las comunidades religiosas en el Paraguay, los
recoletos tuvieron que abandonar el convento que más tarde sería utilizado como
cementerio. Durante el gobierno de Don Carlos Antonio López se construyó el
actual templo. El uso del suelo es predominantemente residencial y Comercial.
Descarga 13. Calle Abente Haedo y arroyo Mburicaó. Barrio Recoleta. Es una zona
residencial y comercial y en ella se localizan: Correccional de Mujeres del Buen
Pastor, Casa de Menor, Dirección General de Transporte del Ejército Nacional. La
descarga se encuentra en el Club Chaco Boreal. Se observa una cañería que cruza
el Arroyo. No pudo observarse la descarga. En la DIGETREN ubicada enfrente han
indicado que no siempre existe la descarga en este punto.
Descarga N° 12: arroyo Mburicaó Mi: Calle Guido Spano y Gral. Garay. Barrio Villa
Morra. En la calle Tte. Rivarola y Guido Spano, la cañería posee una pérdida del
efluente en el cruce del Arroyo. También corresponde a una zona residencial y
comercial, ubicándose residencias bancos, colegios y hoteles.
Problemas detectados:
- Malos olores debido a las descargas;
- Presencia de alimañas.
-
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-48
Estaciones de bombeo operadas por terceros con descargas en la red de
ESSAP:
EB Terminal: EB de la terminal de ómnibus de Asunción, descarga: calle Paso de
Patria y Avda. República Argentina.
El barrio Terminal es bastante irregular y bajo, sobre todo en el centro se observan
leves elevaciones hacia las calles Pilar y Ecuador y declives hacia De la Victoria. Una
zanja que cruza el terreno desde De la Victoria hasta República Argentina, ocasiona
en los días de lluvia un gran raudal arrastrando basuras.
Desde la construcción y funcionamiento de la Terminal de ómnibus en el barrio,
gran parte del mismo se ha convertido en zona comercial e industrial, pero el uso
de suelo es mayormente habitacional.
Un considerable porcentaje de su población es relativamente nuevo, se mudaron a
la zona, luego de que la Terminal entrara a funcionar, dedicándose al comercio.
Los pobladores y las autoridades conocen el barrio con el nombre de Ysaty y
afirman que se le denomina Terminal por la presencia de la Terminal de Ómnibus.
Quienes lo conocen con este nombre son las personas que no viven en el mismo.
EB Mercado de Abasto y bombeo a la Red de ESSAP, sobre la calle Botana casi Dr.
Montanaro Barrio San Pablo. La zona no cuenta con Sistema de alcantarillado. En el
lugar se encuentra un arroyo que es utilizado por los vecinos para vertimiento de
aguas residuales, se nota la presencia de aguas residuales en el curso de agua.
EB del Shopping Multiplaza: Se perciben olores desagradables en los alrededores de
la EB.
Estaciones de bombeo y descarga en la Red de ESSAP:
Descarga B San Felipe: San Felipe es un barrio construido como de Interés social.
Ubicado en el barrio San Blas que se caracteriza por tener dos zonas bien
diferenciadas: una baja sujeta a periódicas inundaciones y otra alta, protegida de
las crecientes normales del Río. La segunda posee barrancas muy pronunciadas con
visibles signos de erosión pluvial, cortes y cavernas. En algunos lugares la altura de
dichas barrancas supera los cinco metros. El suelo es poco permeable y arcilloso lo
que explica la presencia de algunas lagunas y esteros. El uso del suelo es comercial
y habitacional. Dentro del barrio se tiene escuela, puesto de salud y otros. La
estación de bombeo se ubica dentro del barrio y sirve para impulsar las aguas
residuales hasta un registro ubicado sobre la Av. Artigas.
Descarga D Corralón: Barrio de Interés social. Calle San Estanislao, camino al
Banco San Miguel. Cuenta con red de alcantarillado propia y estación de bombeo a
la Red de ESSAP.
Descarga G: Calle Oroite, al lado del hipódromo. Pozo de bombeo. Descarga a la
Red de ESSAP.
Estaciones de bombeo y descarga en cursos de agua y otros:
Descarga C Refugio. Ubicado en el Barrio Ricardo Brugada. En el lugar denominado
Refugio. Barrio de Interés Social.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-49
La estación de bombeo no se encuentra en funcionamiento. Según los vecinos hace
como 2 años no funciona. Descarga en el mismo lugar en el sitio de refulado para la
franja costera. Anteriormente la descarga iba al desagüe pluvial pero los canales
han sido taponados por el movimiento de los tractores.
Se han observado las siguientes situaciones en la zona:
- El recolector de la Municipalidad pasa solo por una de las calles cada 2
meses. En la entrada del barrio cuentan con un contenedor. Según los
vecinos faltaría por lo menos otro contenedor ya que la distancia es muy
larga;
- En el lugar del refulado, los vecinos venden la arena del relleno y las piedras
de los gaviones ocasionando el arrastre de arena al curso de agua y
socavación por erosiones;
- También se genera el robo de las losetas de los camineros que según los
vecinos, son llevados por algunos vecinos para piso de sus viviendas. No
existe ningún tipo de control de parte de alguna Institución.
Descarga en el Rio Paraguay:
Descarga Bella Vista: Calle Cap. Lombardo y Rio Paraguay. El sitio corresponde a
ocupaciones precarias. Las viviendas se encuentran en zonas altas algunas de
relleno ubicadas entre humedales correspondientes al Rio Paraguay. La mayoría de
las viviendas cuentan con letrinas precarias.
2.3.1.11 Cuenca Lambaré
La cuenca Lambaré corresponde al área de la cuenca hidrográfica del arroyo
Lambaré, que abarca casi la totalidad de la ciudad de Lambaré y parte de las
ciudades de Asunción, Fernando de la Mora y Villa Elisa con un área de unas 3619
Ha. Solo un 15% de la población de la ciudad de Lambaré cuenta con sistema de
alcantarillado sanitario, de ESSAP y de prestadores privados, mientras que la
mayoría recurre a soluciones individuales por pozos ciegos y/o cámaras sépticas.
La ESSAP posee red de alcantarillado únicamente en la zona del barrio Kennedy,
cubriendo una superficie de alrededor de 81,72 Ha. La descarga de aguas
residuales se realiza, sin tratamiento previo, en la ribera del río Paraguay, mediante
el emisario denominado Kennedy, de diámetro de 200 mm, en la zona de límite
entre Asunción y Lambaré.
El arroyo Lambaré que se ubica en esta Cuenca, tiene su nacimiento en el Municipio
de la ciudad de Asunción, en la zona del Mercado de Abasto, cruza luego por el
Municipio de la ciudad de Lambaré y desemboca en el río Paraguay, nuevamente en
el Municipio de la ciudad de Asunción. La cuenca del Arroyo abarca casi la totalidad
de la ciudad de Lambaré y parte de las ciudades de Asunción, Fernando de la Mora
y Villa Elisa con una extensión de aproximadamente 6,2 km.
El arroyo Lambaré es un arroyo degradado, por haber sido utilizado históricamente
como vertedero de residuos sólidos y desagües cloacales de las viviendas, además
de la invasión de familias de escasos recursos con edificaciones precarias ocupando
los bordes del arroyo, hasta las proximidades del mismo cauce hídrico. El Arroyo se
caracteriza por sus grandes avenidas de agua y desbordes en los meses más
lluviosos y por caudales menores en los meses secos. Para evitar los
desbordamientos y proteger las márgenes en algunas zonas se han realizado obras
de protección, la mayoría de ellas muy precarias.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-50
En la actualidad, el Arroyo y su entorno sufren un alto deterioro de su calidad
ambiental debido a la fuerte antropización de los municipios de Lambaré y
Asunción.
Los principales factores que han determinado este deterioro son:
- Urbanización caótica, en forma de viviendas residenciales en los barrios
aledaños y de viviendas precarias en las márgenes, invadiendo en ocasiones
el dominio público y de resguardo del Arroyo;
- Los abundantes vertidos de aguas residuales ya sea directamente al Arroyo
desde las viviendas y desde los colectores cloacales, o bien utilizando sus
afluentes como colectores:
- Vertidos de basuras y escombros en las márgenes y de residuos en el cauce;
- Vertido de residuos industriales, las industrias ubicadas en las márgenes o
inmediaciones del Arroyo.
El Ministerio de Obras Públicas y Comunicaciones dentro del Programa de
Recuperación de Arroyos Urbanos ha solicitado a la Facultad de Ciencias y
Tecnología de la Universidad Católica “Nuestra Señora de la Asunción” el desarrollo
del Estudio de Factibilidad Técnico – Ambiental y Diseño Final de Ingeniería para
Obra de Mejoramiento en el Arroyo Lambaré, en el tramo comprendido entre la
Avenida Fernando de la Mora, en Asunción, hasta su desembocadura en el río
Paraguay. Se elaboraron propuestas de solución teniendo en cuenta: la
recuperación y protección de márgenes y la revaloración urbano-paisajística del
Arroyo.
Las descargas de las aguas residuales se realizan en:
Descarga Fdo. de la Mora y De La Victoria: La cañería de desagüe descarga en el
desagüe pluvial que finalmente deriva los efluentes al inicio del arroyo Lambaré. Se
observa presencia de residuos sólidos en el Arroyo. En los días de lluvia se produce
un gran raudal arrastrando basuras.
Planta de tratamiento calle Pizarro: Los efluentes de la planta de tratamiento
poseen un color negruzco. La planta de tratamiento pertenece a la urbanización Los
Portales pero se encuentra ubicada en otro barrio. Los vecinos se quejan de esta
situación. Conforme manifiestan los mismos, ocasionalmente la Planta de
tratamiento rebosa, por lo que ellos deben llamar a los encargados del barrio
cerrado y en estas ocasiones ESSAP procede al mantenimiento.
Descarga en el Rio Paraguay:
Calle continuación de la Avda. Cacique Lambaré. La descarga se encuentra ubicada
al lado del Hotel Ita Enramada en un barrio residencial en un barranco en las orillas
del Rio Paraguay. Se observa presencia de basuras en la zanja.
La Cuenca no solo involucra territorios de Asunción, Lambaré, Fernando de la Mora
y Villa Elisa, también constituye un canal de drenaje de efluentes de las
instalaciones como el Mercado Central de Abasto, la Terminal de Ómnibus
Asunción, Hipódromo, Secretaría de Deportes, Instituto Superior de Educación-ISE
así como de importantes talleres y depósitos de las Líneas de Transportes Nacional
e Internacional, depósitos de mercaderías y cargas en el entorno del Mercado de
Abasto, Supermercados, talleres mecánicos de vehículos, depósitos de maderas,
instalaciones de empresas constructoras y fábricas de pinturas, ropas y productos
químicos-tintes.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-51
El distrito de Lambaré administra una parte importante del territorio, razón por la
cual, las autoridades municipales esperan con expectativa el desarrollo de las obras
principales.
Más de 140.000 habitantes residen permanentemente en el territorio, 30.000
familias, amén de los pobladores estacionales del entorno del Mercado de Abasto,
Terminal de Buses y trabajadores de los servicios prestados a la comunidad.
En las proximidades del Cerro Lambaré, se encuentra un asentamiento indígena,
conocida como Comunidad Cerro Poty en un predio de dos has. Según el Censo
realizado en diciembre del 2008, el Asentamiento de Cerro Poty cuenta con un total
de 135 personas, conformado por 28 núcleos familiares. Son oriundos de Asunción
y otros provienen de los Departamentos de Canindeyú, Caaguazú, Guairá, San
Pedro, Caazapá y Alto Paraná.
Trabajan en la recolección de materiales reciclados, la mendicidad y venta de
artesanías junto a sus madres en las calles de Asunción y Lambaré. Cuentan con
energía eléctrica de la ANDE y con provisión de agua potable de la ESSAP S.A.
2.3.1.12 Cuenca San Lorenzo
Abarca un área de unas 2655 Ha. En cuanto a agua potable, la ciudad es abastecida
por ESSAP en un 40%, en tanto que en alcantarillado sanitario, sólo un 6.5% de la
población tiene acceso al servicio, en un área de 723 Ha, ubicada en el microcentro
de la ciudad.
La red de alcantarillado de ESSAP fue construida hasta el año 1978, siendo la
longitud total de los colectores de 74.800 m, con 4.364 conexiones, a diciembre de
2010.
Existe un aliviadero de descarga de aguas residuales en el arroyo San Lorenzo, en
el punto ubicado en la calle 14 de Mayo casi Fortín Arce, habilitado a causa de la
sobrecarga de caudal en el colector principal.
Este aliviadero fue suprimido en el año 2003 por presión fiscal, sin embargo, fue
habilitado nuevamente en el 2005, pues si no se contara con el mismo se tendrían
aguas negras en la vía pública, en la calle 14 de Mayo entre Saturio Ríos y
Rodríguez de Francia, donde se inicia el emisario final de diámetro de 400 mm y
donde descargan los efluentes de los hospitales de la zona y del barrio Las Marías,
que fueron conectados al sistema de la ESSAP por orden fiscal.
La ESSAP posee una Planta de Tratamiento de Aguas Residuales para los efluentes
de la red de la ciudad, compuesta por 1 laguna facultativa y 2 lagunas de
maduración, dispuestas en serie, inicialmente diseñadas para el tratamiento de
aguas residuales de una población de 7.500 habitantes. Los efluentes de la Planta
son derivados luego del tratamiento al arroyo San Lorenzo, el cual tiene su paso en
la margen izquierda del terreno donde se ubica la Planta.
Actualmente ESSAP estima que la Planta se encuentra operando con una carga
correspondiente a 4 veces su capacidad; en este contexto, los análisis físico-
químicos realizados por ESSAP al efluente tratado antes de la descarga en el cauce
hídrico receptor, indican que los valores de los parámetros indicadores de
contaminación no se ajustan a lo establecido por la normativa vigente. Resolución
222 SEAM.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-52
Esta sobrecarga de la capacidad de las lagunas ocasiona molestias a los vecinos de
la zona por la generación de fuertes olores nauseabundos que son arrastrados por
los vientos hacia las viviendas; además, la situación se agrava por cuanto las zonas
aledañas han sido pobladas en los últimos años, invadiendo incluso parte del
inmueble de la ESSAP que fuera destinado para la ampliación de la Planta de
Tratamiento.
Por estas razones, desde el año 1997 las agrupaciones de vecinos de la zona han
realizado numerosas denuncias ante las oficinas fiscales, departamental y municipal
local, con la intención de lograr el traslado de la Planta de Tratamiento.
Algunos trabajos de mantenimiento de la Planta fueron realizados a fin de mejorar
su capacidad de tratamiento; éstos consistieron en la extracción de lodos en los
años 2005 y 2007, en volúmenes de 1.000 m3
y 600 m3
, respectivamente. Estas
tareas fueron implementadas mientras se determinaban las alternativas de solución
más adecuadas al problema.
También existen redes de alcantarillado sanitario privadas, construidas por
Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y
mantenidas por la ESSAP, hasta la actualidad.
El arroyo San Lorenzo pertenece a la cuenca del lago Ypacarai. Nace en el Barrio
Capilla Cue de San Lorenzo.
Desde el inicio del mismo se halla expuesto a una gran cantidad de agentes
contaminantes, debido a la presencia de desagües cloacales conectados a las
cunetas de canalización del cauce.
El humedal de la naciente se encuentra en un predio baldío y es utilizado por los
vecinos como vertedero depositando en él sus bolsas de basuras a la espera que
alguien las recoja. A tan solo unos 100m de la plaza se ubica un terreno “Privado”
completamente alambrado provocando una expropiación del curso de agua.
Siguiendo aguas abajo se encuentra ubicado un asentamiento a ambas márgenes
del Arroyo, zona en la cual se encuentra depositada una gran cantidad de residuos
sólidos, entre bolsas, cartones, botellas de vidrio, plásticos, cajas de madera, restos
de alimentos.
A lo largo del curso del arroyo San Lorenzo se encuentran lugares que son
utilizados como depósitos de basuras por los pobladores de las zonas,
transformándose en un patrón desde su nacimiento hasta su unión con el arroyo
Tayuazape.
En el 2001 la SENASA en conjunto con la JICA realizaron un estudio para el
mejoramiento de la calidad de agua del lago Ypacaraí y ya en ese entonces el
arroyo San Lorenzo constituía el mayor aportante de contaminantes al lago, con
grandes concentraciones de fosforo total, nitrógeno total y altos valores de
demanda química de oxigeno y demanda bioquímica de oxigeno, siendo la máxima
fuente de contaminación por sólidos en suspensión las basuras domesticas
arrojados al arroyo más que la erosión. Una de las recomendaciones ya en ese
entonces fue, el de reducir los altísimos valores de los parámetros principales,
siendo indispensable tratar el efluente doméstico e industrial que llegaban al arroyo
San Lorenzo.
La comisión directiva del Consejo de Aguas de la Cuenca Hídrica del Arroyo San
Lorenzo (Cachasl) presentó un plan para recuperar el cauce hídrico. Según esta
agrupación, el rescate de la Cuenca es posible en toda su extensión, mediante un
trabajo conjunto con toda la comunidad.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-53
El Consejo de Aguas de la Cuenca Hídrica del Arroyo San Lorenzo, integrado por
representantes de cinco municipios, proyectan la recuperación del cauce hídrico. La
tarea consistirá, primero, en trabajar en la concienciación.
Varios grupos, entre ellos “Voluntariado Juvenil por un Medio Ambiente Sano”,
trabajan por la descontaminación del cauce hídrico. En enero del 2012 realizaron
trabajos de limpieza en el Arroyo.
Con relación a las zonas donde se ubican las descargas se tiene:
Descarga 14 de mayo: en arroyo San Lorenzo. En el sitio de la descarga no se
observa presencia de Residuos sólidos. El agua escurre cristalina hasta el sitio de la
descarga. Posteriormente en las calles siguientes a la descarga, se nota gran
presencia de residuos sólidos, especialmente restos de telas.
Planta de tratamiento de efluentes: ubicada en el Barrio Santa María. En la zona
existen asentamientos precarios incluso a escasos metros del lindero de la laguna.
La calle a partir de la esquina de la Planta se encuentra en malas condiciones. La
planta no posee veredas ni barrera verde. No cuenta actualmente con cartel
señalizador.
En los limites sur y norte del predio de la ESSAP donde se ubica la planta de
tratamiento, se han instalado unas 32 familias en condiciones precarias, pero
tácitamente existe un acuerdo sobre las mejoras y la no innovación de lo clavado y
plantado, hechos que no les excluye de un posible programa de relocalización y
mejoramiento de las condiciones y calidad de vida.
Asimismo, en el predio de la planta, los vecinos aprovechan para mantener
animales domésticos (patos, gallinas, vacas, caballos) así como esporádicamente
realizan pesca de subsistencia en las lagunas.
La población distrital suma más de 320.000 habitantes, según datos de los
responsables de la Municipalidad de San Lorenzo, mientras que, las que en la
actualidad cuentan con conexiones domiciliarias de alcantarillado son 4364
instalaciones, lo que en términos poblacionales representan unos 22.000
habitantes.
El distrito es importante por cuanto que administra un centro comercial que
abastece a todo el Departamento Central, sirviendo de canalizador del sistema de
transportes en general entre la Capital y su Zona Metropolitana a través de las
Rutas I y II . A ello se suman las instalaciones del Campus de la Universidad
Nacional de Asunción, el Hospital del Niño, la red de interconexiones viales entre
San Lorenzo, Luque-Limpio, Ñemby y la instalación reciente de importantes Centros
Comerciales, plantas industriales, fábricas y procesadoras de alimentos, derivados
del petróleo, talleres metalúrgicos y centros educativos privados.
Asimismo, emergen grandes obras y urbanizaciones cerradas con construcciones de
viviendas dúplex, edificios en alturas así como hoteles y edificios corporativos. Las
autoridades municipales calculan que de día, San Lorenzo registra una población
cercana a los 600.000 habitantes, dada la gran dinámica comercial regional.
2.3.1.13 Cuenca Luque
El área aproximada de la Cuenca es de unos 2935 Has. En cuanto a agua potable,
la ciudad es abastecida por ESSAP en un 78%, en tanto que en alcantarillado
sanitario, sólo un 5.3% de la población tiene acceso al servicio ya sea de ESSAP o
redes privadas, en la zona del microcentro de la ciudad y en barrios donde las
familias costean la construcción de sistemas de red propios.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-54
La red de alcantarillado de ESSAP se construyó hasta el año 1978, siendo la
longitud total de los colectores de 72.050 m, con 3.776 conexiones, a diciembre de
2010.
La descarga de los efluentes colectados por la red de la ESSAP son derivados, sin
tratamiento previo, al arroyo Paso Carreta, mediante un emisario de diámetro de
400 mm, en el punto de intersección del Arroyo con la calle Cañada, localidad de
YkuaKaranday.
Descarga en el arroyo Paso Bogarín (paso carreta). Barrio Loma Merlo: El registro
anterior a la descarga, rebosa escurriendo los efluentes por la calle y derivando a
una zanja que finalmente desemboca en el Arroyo.
El barrio cuenta con una baja densidad poblacional. Zona baja con Nivel freático
elevado. Presencia de Residuos sólidos en el Arroyo. La zona corresponde a lugares
de baja densidad poblacional y con el nivel freático elevado.
Se observan terrenos vacíos que podrían servir para una Planta de Tratamiento del
tipo compacta.
También existen redes de alcantarillado sanitario privadas, construidas por
Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y
mantenidas por la ESSAP, hasta la actualidad.
En la actualidad Luque registra una población estimada por las autoridades
municipales de unos 320.000 habitantes, cerca de 64.000 viviendas, de las cuales,
unas 3776 residencias cuentan con el servicio de alcantarillado de ESSAP, o sea,
unas 19.000 personas.
El desafío Luque es importante, dado que constituye una vía de paso entre la
Capital y las ciudades de Limpio, Aregua y la costa del lago Ypacarai, sitio
tradicional de vacaciones. Asimismo, las instalaciones del Aeropuerto Internacional,
clubes privados e institucionales, centros comerciales, centros de convenciones y
hoteles, urbanizaciones, etc., obligan a pensar en un desafío importante para la
instalación de las redes de ESSAP.
2.3.1.14 Cuenca Arroyo Seco Mbocayaty Guazú
La cuenca del Arroyo Seco abarca los barrios Tres Bocas e Ita Caaguy de la ciudad
de Fernando de la Mora en un área aproximada de 336 Ha. La Cuenca abarca parte
de Villa Elisa. Esta Cuenca no cuenta con el servicio de alcantarillado sanitario de
ESSAP.
La zona baja posee niveles freáticos elevados lo que hace difícil la utilización de
sistemas de disposición in situ de los efluentes domiciliarios. Pequeños cursos de
agua se forman en las calles y a medida que corren, se convierten en cloacas a
cielo abierto.
A esto se suma la gran cantidad de residuos sólidos que son depositados en los
canales y los arrojados en días de lluvia a los raudales.
En el sitio viven familias de recicladores, los cuales ubican el material a reciclar en
las calles ocasionando aun más contaminación por residuos sólidos.
Se encuentra en proceso por parte del MOPC un Proyecto para dotar de desagüe
pluvial a la zona especialmente entre las calles Humaita y Capellanes del Chaco,
zona donde se producen inundaciones en caso de lluvias copiosas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-55
Territorialmente la zona registra una creciente urbanización e instalación de centros
comerciales y actividades productivas varias ligadas al comercio, pequeñas
industrias, talleres artesanales, depósitos y servicios generales para el transporte,
talleres de mecánica, pintura, chapería, resultantes de la habilitación del Acceso Sur
como vía rápida de intercomunicación de Asunción con el resto del país y las
ciudades de Ñemby, San Antonio ypane, Guarambaré y el departamento de
Paraguarí.
Polos de atracción comercial y de servicios para la mano de obra constituyen los
grandes centros comerciales, supermercados, la embotelladora Coca Cola, los
servicios conexos del Mercado de Abasto de Asunción y la conexión directa con la
Zona Industrial de Ypane y Villeta.
La cuenca del Arroyo Seco, afluente al arroyo Mbocayaty involucra territorios de
Fernando de la Mora, Villa Elisa y Ñemby, sirviendo de sitio de residencia a 8.200
familias y una población estimada de 33.000 habitantes.
2.3.1.15 Mariano Roque Alonso
Abarca el Distrito de Mariano Roque Alonso. Esta Cuenca no cuenta con el servicio
de alcantarillado sanitario de la ESSAP. Pequeños sistemas son propiciados por
comisiones vecinales sobre todo en las zonas bajas .El área de la Cuenca es de
unas 2574 Ha.
La ciudad está ubicada en el Departamento Central, delimita al norte de Limpio en
los lugares conocidos como Paso Ñandejara y Estancia Surubi’y sobre el arroyo ltay,
al sur con el barrio Loma Pyta de la ciudad de Asunción, al este con las ciudades de
Luque y Limpio, sirviendo como divisoria con estas ciudades el arroyo ltay y al
oeste con el río Paraguay.
Mariano Roque Alonso se encuentra dividido en 14 barrios, que son los siguientes:
Central, Corumba-Cué, Arecayá, Caaguy-Cupé, María Auxiliadora, Monseñor
Bogarín, San Luis, Virgen de la Rosa Mística, Defensores del Chaco, San Blas, San
Jorge, Remanso Castillo, San Ramón, Caacupemi.
La gran cantidad de industrias y comercios que funcionan hoy en día dan gran
cantidad de fuentes de trabajo a los ciudadanos roquealonseños. Entre las que
podemos mencionar las 2 principales fábricas productoras de envases PVC del país
que no sólo se dedican a abastecer el mercado interno paraguayo sino más bien en
su mayor porcentaje a la exportación de sus productos.
También las 5 procesadoras de alimentos son industrias de gran aporte que
requieren de buena cantidad de mano de obra y 3 mataderias importantes que
junto con las 3 ferias de ganado dan una imagen de una ciudad de tropero,
hombres que han contribuido al desarrollo e identificado a la ciudad.
En la actividad productiva se puede mencionar a la pesca y comercialización de
pescados en la ribera del riacho San Francisco y el río Paraguay.
Asimismo cuenta actualmente con grandes supermercados y shopping, a los que
concurren no solo los roquealonseños, sino también recibe visita de personas
residentes en Asunción, Limpio, Luque, Fernando de la Mora, San Lorenzo, Ñemby,
Lambaré y de otras ciudades.
La ruta Transchaco es una amplia vía que indiscutiblemente es la generadora de los
grandes comercios que dan un gran movimiento económico a la zona.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-56
El distrito cuenta en la actualidad con más de 60.000 habitantes, unas 12.000
viviendas instalados en un número importante de establecimientos militares,
centros comerciales, expo feria, supermercados y centros comerciales, servicios
varios; además de urbanizaciones y construcciones de edificios de propiedad
horizontal y barrios cerrados-dúplex ,etc., que constituyen polos de atracción de
mano de obra extra distritales y obligan a dimensionar las obras de alcantarillado
con capacidad de evacuar volúmenes importantes de efluentes de todo origen.
La Ruta Transchaco que empalma con la Ruta III, conectando el Chaco Paraguayo,
la frontera con Argentina y departamentos del norte del país, así como los eventos
en el entorno de las instalaciones de la Asociación Rural del Paraguay y ferias
ganaderas, permiten pensar en una explosión demográfica, que demandará
servicios comunitarios de envergadura.
Asimismo, se registra un asentamiento indígena, ubicado en el área de Corumbá
Cué totalmente integrado a la vida urbana de Roque Alonso. Pertenece a la Familia
Lingüística: Matako Mataguayo, Etnias: Maká, Nivaclé, Enhlet Norte, Enxet Sur y
Toba-Qom.
Según el Atlas de las Comunidades Indígenas en el Paraguay del II Censo Nacional
Indígena de Población y Viviendas 2002 de la DGEEC, existe un total de 145
viviendas en las que se encuentra distribuida la población de 941 personas, siendo
479 Varones y 462 Mujeres.
La actividad se centra en la artesanía de tejidos, cuero y otros (77,2%); artesanía
con madera (13,9%); alfarería (4,3%); peón agropecuario y changas (2%).
Además, se dedican a la caza y pesca, a la recolección y a la artesanía en general.
Cuenta con energía eléctrica de la ANDE (además de otros tipos de luz como
lampium, vela y candil) y con provisión de agua potable de la ESSAP S.A.
2.3.1.16 Villa Elisa
Abarca la cuenca correspondiente al arroyo Villa Elisa y al área urbana del
Municipio. Esta Cuenca no tiene servicio de alcantarillado sanitario de la ESSAP.
El área aproximada de la Cuenca es de 103.5 Ha. La parte correspondiente al
arroyo Mbocayaty no se ha considerado como parte del área de estudio.
Villa Elisa es una ciudad en el Departamento Central, fue la única colonia poblada
por suecos en el Paraguay y hoy está convertida en una de las más importantes y
activas ciudades que integran el Área Metropolitana, formando parte del Gran
Asunción. Está conurbada y limita con Asunción, en la avenida Defensores del
Chaco. Está ubicada a tan sólo 16 kilómetros de la capital, Asunción y para llegar se
debe tomar la ruta Acceso Sur o por la Avenida Defensores del Chaco.
Las características topográficas del Departamento Central varían entre las curvas
del nivel 58 y 250 metros sobre el nivel del mar.
Villa Elisa posee un terreno cubierto por una significativa vegetación, un terreno
bajo y arenoso. Además tiene superficies pobladas únicamente por árboles y
arbustos.
En su zona céntrica, tiene casi el mismo plano que otras ciudades como Lambaré,
Fernando de la Mora, San Antonio, Ñemby, etc.
En la avenida principal está la Iglesia católica, detrás una plaza, al costado el
Ayuntamiento, negocios comerciales, la estación policial y algún colegio.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-57
Villa Elisa es llamada "La Ciudad Dormitorio" porque un porcentaje elevado de sus
pobladores trabaja en Asunción y sólo regresan a sus hogares para descansar.
Es de mencionar como valor histórico el único edificio antiguo denominado
SANIDAD CUE situado en uno de sus barrios (Mbocayaty) que en tiempos de
Guerra fue utilizado especialmente como hospital para heridos de guerra además
de dar atención a la ciudadanía en general.
Cuenta con 16 barrios en todo el distrito: Centro, San Juan, Villa Bonita,
Mbocayaty, Picada, Sol de América ypaty, Villa Hermosa, Rosedal, 29 de
septiembre, 3 Bocas, 8 de diciembre , San José, Gloria María, Remanso y Arroyo
Seco.
2.3.2 Análisis Social
Es importante delinear el escenario que ofrece al 2012 Asunción y la Zona
Metropolitana. Así, los valores más importantes en cuanto a demografía son:
Tabla 2.1 Escenario Demográfico de Asunción y su Área Metropolitana
MUNICIPIOS 200213
201214
Estimado al
2042
2042
Saturación
Asunción 512.112 538.932 611.132 807.926
F. de la Mora 113.560 135.049 169.672 181.275
Luque 185.127 220.522 240.878 369. 600
San Lorenzo 204.356 285.962 450.935 493.291
Lambaré 119.795 145.720 190.456 205.227
M. R. Alonso 65.229 117.919 278.915 317.536
TOTAL 1.200.179 1.444.104 1.941.988 2.005.255
Y en cuanto a coberturas, los datos son los siguientes:
Tabla 2.2 Coberturas de Alcantarillado Sanitario
Años/
Ciudades
2002 2004 2006
Población
servida
2010 con
ESSAP15
Población
servida
2011
ERSSAN16
Asunción 103.253 119.099 138.094 75 87.5
San Lorenzo 12.257 9645 11.876 9 6.5
Luque 11.920 8255 11.009 7 5.3
Lambaré 26.773 22.500 2 8.1
Fernando de la Mora 21.434 18.009 20.982 1 1.0
Mariano Roque Alonso 14.137 9294 13.023 0 2.3
Según datos de ESSAP, en la actualidad, solamente el 30% de la población del Área
del Proyecto está cubierto por los servicios de alcantarillado, permaneciendo al
margen del sistema un 70%, lo que en términos absolutos constituyen más de
1.000.000 personas, lo que representa unas 200.000 familias.
13
Atlas Censal de Paraguay. DGEEC. 2002.
14
Estimación propia de acuerdo a los resultados de las proyecciones de población.
15
ESSAP. CAB. Adecuación Ambiental del Sistema de Alcantarillado Sanitario del Gran Asunción, Marzo
2011.
16
Cobertura del Servicio de Alcantarillado Sanitario con Redes Cloacales por Distrito de acuerdo a los
Prestadores verificados in situ por el ERSSAN. 2011.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-58
Asimismo, un histórico de las tasas de crecimiento para las ciudades del área del
proyecto, entre 1962-2002, insinúa que la población incrementará, aunque no
proporcionalmente a la oferta de servicios propuestos por el Plan Maestro.
Es posible que Asunción mantenga su índice poblacional, a pesar de registrar una
creciente fuga hacia las ciudades colindantes, mas, es muy notorio el incremento
experimentado año tras año- más del 4%- las ciudades de M. R. Alonso, San
Lorenzo y Luque, territorios municipales que experimentan una creciente inversión
en centros comerciales, centros de abastecimiento comunitario local y regional así
como la instalación de importantes complejos residenciales con la modalidad de
viviendas Dúplex y edificios en alturas.
Por su lado Lambaré y Fernando de la Mora mantienen un promedio similar, más
escaso, siendo la inversión preferentemente en el sector comercial y servicios
generales, fenómenos que producen una concentración temporal-estacional de
usuarios en ciertos espacios y locales.
2.3.2.1 Zonas de Inundación
En 1992, unas 55.000 personas residían en los Bañados Norte y Sur, asentados en
un área de unas 1600 has, para el 2002, la DGEEC ha registrado más de 115.000
personas, en los Barrios de los Bañados. Los datos poblacionales siguientes
registran:
Las obras en torno a CATEURA, Campus Universitarios, Puertos, Franja costera,
Viviendas populares, etc., aseguran una expansión socio- habitacional en los
próximos años, por ende, aumento del flujo poblacional y actividades de prestación
de servicios.
2.3.2.2 Comisiones Vecinales
Las Comisiones Vecinales constituyen no solo una instancia importante de
participación ciudadana en la gestión Municipal sino también canalizadora de los
procesos de solución de las deficiencias en la prestación de los servicios de
alcantarillado sanitario en las áreas de baja, escasa o nula cobertura.
En número, en el Área del Plan Maestro supera las 500 Comisiones Vecinales que
colaboran con las Administraciones Municipales en el tratamiento y solución de los
problemas de calles, limpieza y mantenimiento de áreas verdes, plazas y
recreativas y, administran recursos municipales para dar apoyo al desarrollo local
de sistemas de alcantarillado sanitario, como una solución comunitaria a la
creciente problemática sanitaria. En la actualidad, en la zona Metropolitana, un
desagüe de pozo ciego cuesta cerca de 400.000 guaraníes y se realiza,
estimativamente, dos veces al año.
No debe olvidarse que existen más de 100.000 familias sin soluciones del sistema
de alcantarillado; este tratamiento en primer lugar es enfrentado por la unidad
familiar con los pozos ciegos, para luego, una vez potenciado la participación
familiar, se aborda como problemática comunitaria a través de las Comisiones
vecinales y la colaboración de la Administración Municipal, que complementa la
iniciativa con fondos especiales.
Según cifras de la Junta Municipal de Asunción, las Comisiones Vecinales,
anualmente canalizan más del millón de dólares en cooperación entre Municipio y
Comisiones para atender con pequeños proyectos de hasta 60 millones de
guaraníes, los problemas comunitarios propios.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-59
2.3.2.3 Sector Privado
Para atender la brecha demanda-cobertura de servicios oficiales de alcantarillado,
el sector privado ha contribuido a plantear soluciones con la instalación de los
sistemas de pozos ciegos familiares y multifamiliares en las viviendas y
asentamientos organizados –CONAVI/SENAVITAT-SAS- así como la dotación de
pequeñas plantas de tratamiento en los edificios en alturas y complejos
residenciales-comerciales y Shoppings, etc., para luego conectar las descargas al
sistema ESSAP.
La existencia de sistemas de descargas en pozos ciegos así como de pequeñas
plantas de tratamiento expresan la conciencia existente a nivel de la comunidad
sobre la temática, la vigencia de un número importante de buenas prácticas o
iniciativas locales, todas ellas aprovechables para mejorar la red del Plan maestro
así como consolidar una actitud pro activa a nivel de información y educación
ambiental.
2.3.2.4 Educación Ciudadana
Tanto el movimiento migratorio del campo a la ciudad, la escases de recursos
familiares, la baja cobertura, entre otros, inciden en el deterioro de los sistemas
públicos de suministros de servicios, la conservación y mantenimiento.
Cerca de un centenar de familias tienen sus viviendas precarias sobre los sistemas
de descargas de ESSAP y conviven con los problemas sanitarios en áreas públicas:
calles, servidumbres de paso, franja de dominios, etc.
2.3.2.5 Reubicación de Familias Áreas Públicas
Metros antes de las descargas del sistema al Rio Paraguay, Sajonia, Varadero,
Arias, etc., registran a decenas de familias con residencia permanente y de larga
data en la franja de dominio de las obras, en plena vía pública u obstruyendo-
dificultando tanto trazados como desarrollo de las obras.
Estas familias son carenciadas y viven de los trabajos de jornaleros, braceros y
ocupaciones ocasionales en el barrio o del tráfico fronterizo, lo cual reduce las
posibilidades de encontrar salidas a su situación por propia cuenta.
2.3.2.6 Valoración del Escenario Social Actual
La problemática social ante la implementación del Plan Maestro presenta los
escenarios siguientes:
- Importante volumen de unidades familiares asentadas en los Bañados Norte
y Sur, por debajo de la cota máxima de inundación del rio Paraguay.
- Un número importante de unidades familiares carenciadas ocupan franjas de
dominio, áreas públicas cercanas a los colectores y emisarios al rio
Paraguay, desarrollando actividades de sobrevivencia en obras, puertos y
comercios vecinos de Varadero, Sajonia, Grau, etc.
- Áreas cercanas a emisarios y colectores registran importante volumen de
basuras o son empleados como depósitos temporales o permanentes de
ellas, creando un foco permanente de contaminación-insalubridad.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-60
- La cultura, los hábitos de familias y personas no colaboran a mantener el
sistema domiciliario y público en buenas condiciones de funcionamiento. Los
sistemas están saturados de desagües pluviales, basuras y cuerpos
extraños, que obstruyen el normal flujo del líquido por el alcantarillado.
- Aparte del movimiento constante de población desde otras regiones sobre
territorios de la Zona Metropolitana y Asunción afectan el óptimo servicio en
lugares como: Terminal de buses, aeropuertos, entidades de servicios
públicos, estadios, establecimientos educativos y recreativos, plazas, etc.
- Catástrofes naturales afectan a los actores sociales que deben buscar
alternativas residenciales ante las crecidas del Rio Paraguay, inundaciones
por fenómenos meteorológicos- lluvias y tormentas- así como del mal
funcionamiento de los sistemas de desagües pluviales urbanos, cortes de
energías y roturas de cañerías del sistema de alcantarillado, etc.
Las situaciones encontradas en la descripción del medio Ambiente y Social del Área
de Estudio, juntamente con el Estudio de Calidad de Agua del Rio Paraguay y otras
documentaciones, son consideradas como Línea de Base. A tal efecto y tomando en
cuenta lo descrito en los párrafos anteriores, en la siguiente tabla se presentan los
posibles indicadores tanto ambientales como sociales.
Tabla 2.3 Indicadores Ambientales y Sociales a partir de la Línea Base
Indicadores Ambientales
Indicador Documentos Línea
base
Medio de verificación
Grado de contaminación
de los cuerpos
receptores
Estudio de modelado de
la calidad de agua del
Rio Paraguay y arroyos
Análisis de calidad de
agua
Presencia de Residuos
sólidos
Fotografías e informes Observación directa e
informe de la UA de
ESSAP
Enfermedades de origen
hídrico
Estadísticas MSP y BS
año 2010
Estadísticas MSP y BS
anuales.
Descargas directas a los
cuerpos de agua por
parte de viviendas
Fotografías e informes Observación directa e
informe de la UA de
ESSAP
Descargas directas de
industrias a las redes
Estudio de modelado de
la calidad de agua del
Rio Paraguay y arroyos.
Análisis de calidad de
agua existentes en
ESSAP
Análisis de calidad de
agua , registros aguas
debajo de industrias
Cobertura actual del
sistema de agua potable
y sus consumos
Datos obtenidos de
ESSAP
ERSSAN
DGEEC
Fuente ESSAP
Fuente ERSSAN
Fuente DGEEC
Planes de desarrollo de
las ciudades del Gran
Asunción
Municipalidades del Gran
Asunción
Municipalidades del Gran
Asunción
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-61
Indicadores Sociales
Indicador Documentos Línea
base
Medio de verificación
Socio demográfico Crecimiento de la
población
Tasa de crecimiento
intercensal
Pautas y valores sociales Acceso –uso de agua y
alcantarillado sanitario
Cambios en hábitos y
usos para disposición de
basuras y excretas
Grupos culturales Grupos etnoculturales
sobre el territorio de de
los Municipios
Identidad indígena,
criollo, orientales,
centroeuropeos
Medios masivos de
comunicación
Acceso a medios masivos Medios masivos de
acceso-uso más
frecuente
Nivel de recurrencia a
medios masivos
Promoción por medios
masivos de comunicación
Organización de la
población
Pertenencia a
organizaciones sociales
Participación en
organizaciones sociales
Municipales, barriales,
locales y otras
Políticas ESSAP Y
Municipios
Dinámica de Municipios
en torno a políticas
sociales y de genero
Programas de apoyo de
municipios a programas
sociales
Recursos humanos y
programas sociales en
las instituciones
Migración de la población Flujos poblacionales en
el Área metropolitana
Migración urbana-
urbana; rural urbana y
extra regional
Salud de la población Calidad de vida
Pobreza
Dotación y consolidación
de servicios
Morbilidad
Mortalidad
Recurrencia a centros de
servicios
Nuevos servicios
sanitarios
Acceso a servicios
sociales básicos
Capacidad de los
servicios institucionales
de ESSAP y Municipios
Calidad de vida
Participación popular
Apoyo de la población a
iniciativas institucionales
Cambios de hábitos y
costumbres
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-62
Indicadores Sociales (continuación)
Indicador Documentos Línea
base
Medio de verificación
Económico Acceso a servicios y
calidad de vida
Migración
Salud
Distribución de gastos
familiares.
Niveles de ingreso
familiar antes y después
de las obras
Ocupación de la PEA
mayor de 10 años antes
y después de las obras
Identificación de los
grupos etnoculturales
migrantes en el área
(indígenas, nacionales,
extranjeros, etc.)
Volumen de familias en
el área con acceso a
servicios públicos de
salud, seguros médicos
Asimismo, el análisis contribuye y aporta con elementos de peso a la valoración
social del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas
Residuales para Asunción y Área Metropolitana. Los presupuestos son:
Mejoramiento de la cobertura y red actual. Instituciones públicas, municipales,
empresarios y unidades familiares expresan con contundencia la problemática
enfrentada para el tratamiento individual y colectivo del servicio de alcantarillado
sanitario. Al mismo tiempo, manifiestan su apoyo absoluto a cualquier iniciativa
oficial e institucional que conduzca a la prestación efectiva y eficiente del servicio.
Aumento de la capacidad del servicio y cobertura. El volumen de cobertura
institucional en la actualidad es reducido, pero con el desarrollo de las obras,
sensiblemente se mejorará la presencia institucional, redundando en el aumento de
la cobertura y mejorando el sistema de servicio al usuario.
Potenciación de la participación Municipal, Comisiones Vecinales. Los
Municipios, individualmente y bajo convenio con ESSAP, como el caso de Fernando
de la Mora y M. R. Alonso, han apoyado la construcción de sistemas de
alcantarillado en lugares críticos con la participación organizada de los vecinos, a
través de las Comisiones Vecinales. La implementación del Plan Maestro apoyará y
ordenará las decisiones municipales en estas obras y proyectará las iniciativas de
las Comisiones Vecinales a plazos y con obras planificadas y ejecutadas con
eficiencia y oportunidad.
Volumen de población beneficiaria. La cobertura de la red actual es obsoleta y
deficiente. Más del 30% de la población está fuera del servicio institucional. El ritmo
de crecimiento de los Municipios de la Zona Metropolitana supera las tasas medias
anuales de crecimiento a lo que se suman la atracción de la ciudad sobre los
residentes en el campo y el movimiento permanente de una población con
actividades temporales, estacionales provenientes de la Zona Metropolitana de
Asunción, Central y el resto del país.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-63
Las obras delineadas beneficiarán a los residentes de los Municipios y los que
frecuentan los centros de alto tráfico poblacional como la Terminal de Buses, los
Mercados de Abastos, las instituciones de servicios públicos (ANDE, Universidades,
Palacio de Justicia, Parlamento, etc.) y los lugares de concentración tradicional
como los Estadios deportivos, clubes, centros comerciales, edificios corporativos,
salas de convenciones, etc.
Ordenación territorial. Territorio de afectación directa abarca jurisdicciones de
los Municipios de Asunción, Luque, San Lorenzo, M. R. Alonso, Lambaré y Fernando
de la Mora, hecho que obliga a una coordinación intermunicipal de iniciativas,
armonizar plan regulador de desarrollo urbano y control de la expansión de las
urbanizaciones y el movimiento de la población y la creación de servicios
comunitarios. En este territorio, en la actualidad (2011) viven más de 1.300.000
habitantes y se espera que las obras, al 2040, beneficien a más de 1.700.000
personas, lo que representaría unas 100.000 nuevas conexiones al servicio.
Iniciativas del sector Privado: Un número importante de emprendimientos del
sector privado trabaja el componente tratamiento de aguas residuales que luego
descargan al sistema ESSAP. Asimismo, las áreas urbanas de escasa y nula
cobertura institucional, tanto urbanizadoras como propietarios individuales y
Comisiones vecinales asumen el compromiso de proyectar-construir su sistema de
colecta y tratamiento y disposición en pozos ciegos, instancia que refleja la
consciencia y predisposición por abordar la problemática y coordinar esfuerzos e
inversiones para encontrar una salida adecuada.
2.4 Escenarios del Plan
Antes de definir un Plan en los aspectos sociales para el Plan Maestro, es
importante delinear el escenario que ofrece al 2012 Asunción y la Zona
Metropolitana. En este orden de ideas, los valores más importantes se refieren a:
1. Los Valores Demográficos que manifiestan para el territorio del Plan Maestro
el registro de los siguientes datos:
2002: 1.253.345
2012: 1.531.723
2042, 2.089.752, estimado
2042: 2.156.406, saturación
2. La cobertura Base de los Servicios de Agua y Alcantarillado
Con la implementación de los colectores de las cuencas del Itay y Lambaré, se
espera incorporar a corto plazo, unas 100.000 familias-usuarios, o sea cerca de
500.000 habitantes.
Zonas de Inundación
En 1992, unas 55.000 personas residían en los Bañados Norte y Sur, asentados en
un área de unas 1.600 ha, para el 2002, la DGEEC ha registrado más de 115.000
personas, en los Barrios de los Bañados, como se puede observar en los datos
poblacionales que se registran en la siguiente tabla.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-64
Tabla 2.4 Registro de Población en los Barrios de los Bañados (DGEEC)
Las obras en torno a CATEURA, Campus Universitarios, Puertos, Franja costera,
viviendas populares, etc. aseguran una expansión socio- habitacional en los
próximos años, por ende, aumento del flujo poblacional y actividades de prestación
de servicios.
Organizaciones de la Sociedad Civil
Más de 400 Comisiones Vecinales, organizaciones de la Sociedad civil, reconocidas
por los Municipios del Área del Plan Maestro, representan una instancia importante
de participación ciudadana en la gestión Municipal y canalizadora de los procesos de
solución de las deficiencias en la prestación de los servicios de alcantarillado
sanitario en las áreas de baja, escasa o nula cobertura.
Las mismas lideran y participan del tratamiento y solución de los problemas de
calles, limpieza y mantenimiento de áreas verdes, plazas y aéreas recreativas y
administran recursos municipales para dar apoyo al desarrollo local de sistemas de
alcantarillado sanitario, como una solución comunitaria a la creciente problemática
sanitaria.
Soluciones de tratamiento en manos del Sector Privado y unidades
familiares
El sector privado y los propietarios de viviendas han contribuido a plantear
soluciones con la instalación de los sistemas de pozos ciegos familiares y
multifamiliares en las viviendas y asentamientos organizados así como la dotación
de pequeñas plantas de tratamiento en los edificios en alturas y complejos
residenciales-comerciales y Shoppings, para luego conectar las descargas al
sistema ESSAP.
Ello manifiesta claramente la conciencia existente a nivel de la comunidad sobre la
temática, la vigencia de un número importante de buenas prácticas o iniciativas
locales, todas ellas aprovechables para mejorar la red del Plan Maestro
consolidando una actitud pro activa a nivel de información y educación ambiental.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-65
Información y comunicación social
Las prácticas ciudadanas en general requieren de un acompañamiento institucional,
apoyado en los medios masivos de comunicación.
Se requerirá una fuerte inversión en educación, información y propaganda para
modificar hábitos, introducir nuevas pautas de relacionamiento de las personas con
las infraestructuras de servicios.
Reasentamiento de unidades familiares asentadas en aéreas cercanas a las
obras y colectores
Cerca de un centenar de familias administran la vida familiar, social y productiva-
subsistencia- en aéreas cercanas a futuras plantas de tratamiento y periferias de
plantas existentes así como en la franja de dominio de las obras de descargas al rio
Paraguay, en plena vía pública, representando riesgos para el desarrollo de las
obras principales.
Estas familias son carenciadas y viven de los trabajos de jornaleros, braceros y
ocupaciones ocasionales en el barrio o del tráfico fronterizo, lo cual reduce las
posibilidades de encontrar salidas a su situación por propia cuenta.
2.4.1 Las Obras del Plan Maestro
Las obras del Plan Maestro están definidas como las de rehabilitación y
mejoramiento de colectores construidos hace más de 50 años, fundamentalmente
en territorios de Asunción y la construcción de nuevos tramos de colectores en las
cuencas del Itay, Lambaré, M. R. Alonso, San Lorenzo, Luque y Villa Elisa,
beneficiando a la población de los Municipios del área metropolitana de Asunción.
2.4.1.1 Desafíos
La problemática social ante la implementación del Plan Maestro presenta los
escenarios siguientes:
- Importante volumen de unidades familiares asentadas en los Bañados Norte
y Sur, por debajo de la cota máxima de inundación del rio Paraguay.
- Un número importante de unidades familiares carenciadas ocupan franjas de
dominio, áreas públicas cercanas a posible planta de tratamiento de
Bella.Vista, los colectores y emisarios al rio Paraguay, desarrollando
actividades de sobrevivencia en obras, puertos y comercios vecinos de
Varadero, Sajonia, Grau, etc.
- Áreas cercanas a emisarios y colectores registran importante volumen de
basuras o son empleados como depósitos temporales o permanentes de
ellas, creando un foco constante de contaminación e insalubridad.
- La cultura, los hábitos de familias y personas no colaboran a mantener el
sistema domiciliario y público en buenas condiciones de funcionamiento. Los
sistemas están saturados de desagües pluviales, basuras y cuerpos
extraños, que obstruyen el flujo normal del líquido por el alcantarillado.
- El movimiento constante de población desde otras regiones sobre territorios
de la Zona Metropolitana y Asunción, afectan el óptimo servicio en lugares
como: Terminal de buses, aeropuertos, entidades de servicios públicos,
estadios, establecimientos educativos y recreativos, plazas, etc.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-66
- Las catástrofes naturales afectan a los actores sociales que deben buscar
alternativas residenciales ante las crecidas del rio Paraguay, inundaciones
por fenómenos meteorológicos - lluvias y tormentas - así como del mal
funcionamiento de los sistemas de desagües pluviales urbanos, cortes de
energías y roturas de cañerías del sistema de alcantarillado, etc.
Otro factor clave lo constituye la necesidad de establecer líneas de coordinación y
complementación entre los Municipios de Asunción, Fernando de la Mora, Luque,
San Lorenzo, Lambaré y M. R. Alonso, territorios municipales integrantes y
administradores del Plan Maestro. En estas instancias se debe coordinar y
complementar:
- Marco regulatorio intermunicipal de la vigencia y aplicación del Plan Maestro,
con la promulgación de Ordenanzas, Resoluciones, etc., que hacen a las
normativas propias facilitar el trabajo en el contexto del Plan.
- Campañas de información, comunicación a la población así como de
educación ambiental para la construcción de una actitud pro activa de la
población, las organizaciones y las empresas y organismos oficiales.
- Buscar alternativas de tratamiento de las unidades familiares en aéreas más
vulnerables y riesgos tanto sociales como ambientales que podrían recibir
impactos por las obras del Plan.
- Crear condiciones de acceso a los servicios municipales para la colecta y
disposición de basuras domiciliarias, industriales y hospitalarias en
condiciones saludables.
A nivel de organismos nacionales como el MOPC, MSPBS, SAS, SEAM, SEN,
SENAVITAT, GOBERNACION DE CENTRAL, FF.A.A., POLICÍA NACIONAL, PUERTOS,
CONTRALORÍA, FISCALÍA, PARLAMENTO, etc. y otras, articular programas de
tratamiento de las áreas de mayor vulnerabilidad y riesgos como las áreas de fácil
inundación por lluvias, bañados, territorios cercanos a las plantas de tratamiento y
bombeos, etc., para canalizar soluciones permanentes y a plazos.
Lograr articular mecanismos de coordinación y complementación con los Medios
Masivos de Comunicación y Alternativos para construir una imagen institucional de
ESSAP, efectiva y eficiente, responsable de las políticas y acciones de sanea miento
así como la preparación y difusión de programas educativos, mensajes etc., que
pauten una nueva cultura ciudadana con relación a los servicios y obras de bien
común en general.
2.4.1.2 Ambiente Social
La relación de los aspectos sociales con los ambientales se plantea como se explica
a continuación:
Los sitios de descargas actuales registran asentamientos humanos precarios pero
de antigua data, por ende ya existe una cultura para la convivencia con los
problemas ambientales, institucionales y legales (tenencia de tierra y legalidad de
la ocupación) así como el acceso limitado a los servicios municipales- sociales
básicos.
Los involucrados son conscientes de la situación de precariedad de su asentamiento
así como de la vulnerabilidad de las condiciones ambientales y sociales, por ende,
manifiestan su incapacidad para solucionar los problemas por su propia cuenta.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-67
Es cierto que estas condiciones sociales y ambientales de larga data, no implican
que le corresponda a ESSAP regularizar las ocupaciones en la franja de las
descargas, ni la calidad de vida de los afectados, pero si recae en esta
Dependencia, impulsar una acción de coordinación con las instituciones oficiales del
sector: Municipalidad, SAS, SENAVITAT, obras públicas, etc.
Desde la visión del PLAN MAESTRO- ESSAP, considerando la situación anterior, se
debería trabajar en los aspectos siguientes:
- Educación ambiental dirigida a la población-asentamientos del área de
afectación directa y a los involucrados directamente en las zonas de obras-
descargas.
- Animar y consolidar a los grupos organizados- Comisiones Vecinales y
alternativos- para proyectar la relación social con las obras de ESSAP y
construcción de una actitud pro activa para la regularización de los
asentamientos.
- Rescatar-incorporar la mano de obra en los trabajos del Plan, previa
reconversión ocupacional, en coordinación con las empresas contratistas.
- No se observa conflictos sociales en torno a las obras del Plan, mas bien,
existe buena predisposición general de la población y las organizaciones
para acompañar todas las iniciativas, dado que las mismas contribuirán a
mejorar la calidad de vida y eventualmente, generarán-demandarán mano
de obra.
- Los municipios tienen consciencia de la escasa cobertura actual así como de
las deficiencias en el funcionamiento del sistema de alcantarillado sanitario,
no así la población en general, aunque sufre las consecuencias de las
saturaciones y desbordes en días de lluvias. Ello no reduce la expectativa
positiva de la población y los municipios con relación a los impactos sociales
positivos del Plan Maestro.
2.4.2 Propuestas
2.4.2.1 Coordinación Interinstitucional
Definición
Una heterogeneidad de instituciones nacionales y locales, administran programas y
proyectos y los Municipios gerencian territorios, donde se desarrollarán las obras
del Plan Maestro, impactando por lo tanto estas obras en las iniciativas de dichas
instituciones, razón por la cual, se deberá establecer una coordinación
interinstitucional persiguiendo los objetivos siguientes.
Objetivos
- Establecer bases para la coordinación de las iniciativas con las instituciones
involucradas, a fin de fortalecer las relaciones interinstitucionales (ESSAP-
Instituciones) y tornar los emprendimientos más viables.
- Facilitar informaciones sobre planes, avances y culminación de las obras que
impactarán en territorios y aéreas de otras instituciones.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-68
Instituciones del sector
Municipios – Asunción, Fernando de la Mora, Lambaré, Luque, San Lorenzo, M. R.
Alonso, ERSSAN, MOPC, MSPyBS, SAS, SENAVITAT, Parlamento, Fiscalía,
Contraloría, SEN, SEAM, etc.
Líneas de Acción
- Coordinar obras e iniciativas vinculadas directamente al Plan.
- Asegurar gestión sanitaria en el marco del proyecto y en aéreas específicas.
- Coordinar el desarrollo de proyectos complementarios: Agua, Basuras,
infraestructura vial.
- Facilitar la adecuación, acomodación y promulgación de Marco legal nacional
e intermunicipal.
- Impulsar en forma conjunta campañas educativas con Medios Masivos y
Alternativos
Estrategias
- Visitas informativas a Intendentes sobre el Plan y obras a ejecutar.
- Reunión Informativa con Juntas Municipales de los Municipios afectados.
- Encuentros de información y coordinación con Directores de Áreas de los
Municipios: Social, Medio Ambiente, Catastro y Obras, etc.
- Preparación y difusión de materiales informativos por los medios masivos de
comunicación dirigidos a Instituciones, entidades de servicios, usuarios y
públicos en general y de las áreas donde se desarrollan obras principales.
2.4.2.2 Campaña Medios Masivos y Alternativos
Definición
Los medios masivos de comunicación constituyen aliados importantes para difundir
los objetivos así como las iniciativas del Plan Maestro. Los medios masivos servirán
de canales para entregar mensajes sencillos de manera ágil a las instituciones, los
usuarios y la opinión pública en general sobre la marcha de las actividades, los
puntos de intervención en territorios municipales así como de las necesidades e
iniciativas varias desde la administración institucional.
Objetivos
- Lograr una actitud pro activa de los medios masivos de comunicación con
relación a la implementación-avances y culminación de obras vinculadas al
Plan Maestro.
- Difundir materiales informativos y educativos a distintos segmentos de la
población-usuarios en áreas territoriales definidos así como a la formación
de nuevas pautas culturales con relación a las obras.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-69
Instituciones involucradas
El Plan podrá facilitar materiales de información, difusión y educación a distintos
medios nacionales, locales y comunitarios como:
- TV, Radio, Prensa.
- Instituciones y sus operadores comunitarios-promotores.
- Lideres Municipales y de Comisiones Vecinales.
- Lideres varios: religiosos, escolares, sanitarios, ONGs, políticos, recreativos,
etc.
Líneas de acción
- Facilitar la difusión de materiales de información y educación según niveles y
áreas de interés.
- Impulsar campañas educativas con Medios Masivos y Alternativos para
brindar orientaciones generales e informaciones puntuales sobre actividades
específicas y áreas de interés.
- Impulsar la creatividad y participación en la preparación y difusión de
materiales informativos y educativos sobre el Plan y las actividades
especiales.
Estrategias
Considerando que el Plan administra un alto componente social y ambiental, la
ESSAP deberá impulsar la preparación de materiales de información y comunicación
según áreas de interés y temáticas específicas.
Dichos recursos deberán ser accesibles a las instituciones, organizaciones,
municipios y usuarios en lenguaje adecuado (bilingüe), empleando los recursos
técnicos y tecnológicos adecuados para cada caso.
Se deberán aprovechar sitios y eventos para:
- Instalar carteles y murales explicativos, orientadores.
- Trípticos sobre temáticas especificas y especiales.
- Programas de entrevistas, comentarios, publicaciones, etc., a través de
distintos medios: radio, TV, Prensa, gacetillas y folletos, revistas.
- Entrevistas y visitas a organizaciones, líderes y usuarios.
- Presencia de fiscalizadores-supervisores en zonas de obras y en reuniones
con autoridades, líderes y organizaciones.
- Informaciones especiales sobre planos, trazados y cronogramas de obras
claros y concisos brindados frecuentemente a interesados-usuarios e
instituciones.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-70
Educación ambiental dirigida a:
- Centros educativos.
- Organizaciones sociales y comunitarias.
- Instituciones de servicios.
- Áreas públicas (estadios, áreas de concentraciones masivas, etc.)
- Los medios incluyen: TV, Radioemisoras, Prensa escrita y alternativos.
- Los materiales incluyen: trípticos, publicidad-propaganda masiva, carteles,
folletos, manuales, etc.
- Los eventos serían: Talleres, grupos de trabajo, encuentros, eventos
conjuntos, etc.
2.4.2.3 Gestión Institucional
Definición
Considerando que el Plan maestro abarca distintos territorios municipales e
involucra a áreas de diversas responsabilidades y funciones, es oportuno consolidar
el Área ambiental y social de la institución para acompañar las iniciativas
institucionales, organizacionales, socio-ambientales del Plan.
Objetivos
- Consolidación al interior de ESSAP de un equipo social ambiental capaz de
establecer políticas institucionales, coordinar iniciativas multisectoriales y
realizar eventos.
- Gestión de recursos para ampliar cobertura de la meta con capacidad de
gerenciar y negociar-articular proyectos, complementar iniciativas y diseñar
proyectos urbanos y micro-proyectos barriales.
Instituciones involucradas
Gerencia Técnica de ESSAP y coordinación del Proyectos internacionales y
nacionales.
Líneas de acción
Ampliar funciones del Área de Medio Ambiente de ESSAP con adecuado Manual de
Funciones y Recursos Humanos para atender los compromisos interinstitucionales y
técnicos propios del Plan en el componente social.
Estrategias
Comprometer a las instancias gerenciales-directivas sobre la necesidad de ampliar
y consolidar funciones y actividades del Área Ambiente y Social de la institución y
dotar de recursos y medios necesarios para el desarrollo de las actividades del plan
maestro a nivel institucional e intermunicipal.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-71
2.4.2.4 Acompañamiento Comisiones Vecinales
Definición
Las Comisiones Vecinales participan de manera decidida en los reclamos,
propuestas-pedidos, proyectos y construcción de sistemas locales de alcantarillado.
Todos los Municipios registran Comisiones Vecinales que se encargan de planificar,
tramitar la aprobación municipal y ejecución de obras de alcantarillado sanitario
para territorios-usuarios bien definidos en cada vecindario.
Se debe considerar que las comisiones Vecinales, aunque reconocidas por
Resolución de la Municipalidad y se registra en las Aéreas o Direcciones de la
Institución, tiene una estrecha relación o responde directamente a la
Administración Municipal del periodo de mandato, renueva sus autoridades cada
dos años y está reconocida como instancia de recaudación para la realización de
obras comunitarias en su barrio.
Objetivos
- Construir una actitud pro activa de las organizaciones y lideres Municipales y
de base con relación a la ejecución del Plan Maestro, sobre todo en los
aspectos relativos a la información y educación ambiental y la prestación de
apoyo a las obras en cada territorio barrial.
- Reforzar y consolidar alianzas con las organizaciones locales y municipales
para fortalecer la figura de la institución responsable del plan e introducir
nuevas pautas culturales sobre la temática del suministro de alcantarillado
sanitario.
Instituciones involucradas
Acción coordinada y complementada entre ESSAP, Municipios y Comisiones
Vecinales reconocidas por Resolución municipal.
Líneas de acción
Identificación de comisiones vecinales y actualización de datos sobre líderes
naturales, número de miembros y año de fundación. Coordinación de actividades en
terreno para realización de jornadas de información y comunicación, talleres sobre
calidad de vida y establecimiento de líneas de coordinación con empresas
contratistas.
Estrategias
La acción estriba en la capacidad de las instituciones- ESSAP-Municipios- para
mantener contactos permanentes con las Comisiones Vecinales, establecer un
calendario de trabajo, definir pautas para consolidación organizacional y
fortalecimiento de liderazgos locales.
2.4.2.5 Iniciativas Privadas
Definición
El sector privado, sobre todo el vinculado a la construcción de edificios en alturas,
complejos residenciales, edificios corporativos, centros comerciales y complejos
recreativos-deportivos, etc., no solo desarrolla y ejecuta proyectos sino también
canalizan recursos y aplican tecnologías innovadoras en el sector.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
2-72
Una alianza estratégica permitirá mayor capacidad de acción y presencia en terreno
así como mejorar el desempeño de recursos humanos y tecnológicos y
retroalimentar las iniciativas del Plan Maestro en el tiempo y el espacio.
Objetivos
- Identificar proyectos privados de construcción de sistemas de alcantarilladlo
y plantas de tratamiento.
- Supervisar obras en ejecución.
- Otorgar conforme a la Ley contrato de concesión.
- Fiscalizar construcción y funcionamiento de las obras y conexión al sistema
de descargas del Plan.
Instituciones involucradas
ESSAP- Gerencia técnica y Área Ambiental y Empresas Privadas.
Líneas de acción
- Identificar proyectos privados de construcción de sistemas de alcantarillado
y plantas de tratamiento.
- Supervisar obras en ejecución.
- Otorgar conforme a la Ley contrato de concesión.
- Fiscalizar construcción y funcionamiento de las obras y conexión al sistema
de descargas del Plan
Estrategias
Coordinación y complementación de iniciativas, fiscalización para el cumplimiento
de normativas de ESSAP y del Plan Maestro.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-1
3. ACTUALIZACIÓN DE PROYECCIONES
3.1 Antecedentes
Paraguay tiene unos 5.600.000 habitantes lo que da una densidad demográfica de
alrededor de 14 hab/km².
La paraguaya es una población muy joven. Más del 39% tiene menos de 15 años, el
56% tiene entre 15 y 64 años y el 5% más de 65 años. La tasa de crecimiento real
es muy grande, sobre el 2,65%, con un ligero saldo migratorio negativo de -
0,09‰. La tasa de natalidad es alta (31‰), lo que da una tasa de fertilidad de
más de 4 hijos por mujer. La tasa de mortalidad es baja (5‰), pero se dispara la
tasa de mortalidad infantil hasta más del 30‰. Con todo esto, la esperanza de
vida al nacimiento es de más de 73 años. Paraguay sigue en pleno proceso de
transición demográfica, aunque está en la parte descendente del ciclo.
La población de Paraguay se distribuye irregularmente por el territorio. La mayor
parte de los paraguayos viven en la región oriental. En el Gran Chaco, que suma
cerca del 60% del territorio, vive menos del 2% de la población.
Las principales ciudades de Paraguay actualmente con su población estimada son:
- Asunción, 506.094 hab, departamento de Asunción
- Ciudad del Este, 287.311 hab, departamento de Alto Paraná
- San Lorenzo, 245.468 hab, departamento de Central
- Luque, 239.824 hab, departamento de Central
- Capiatá, 232.831 h, departamento de Central
- Lambaré, 130.168 hab, departamento de Central
- Fernando de la Mora, 123.620 hab, departamento de Central
- Limpio, 116.371 hab, departamento de Central
- Ñemby, 113.755 hab, departamento de Central
Paraguay, a diferencia de sus vecinos Argentina y Uruguay, no presenta la
macrocefalia urbana de estos. Sólo un 53% reside en centros urbanos, debido al
peso de la agricultura en la economía. Por departamentos, el más poblado es
Central (1.225.612 habitantes), seguido de Alto Paraná (630.065), Itapúa
(466.681) y Caaguazú (448.811). El departamento menos poblado es Alto
Paraguay (14.110 habitantes).
En la actualidad la vocación inmigratoria ha parado y hay un ligero saldo negativo,
con destino a los países vecinos. El crecimiento demográfico se debe,
principalmente, a los movimientos naturales de la población.
Paraguay es un país bilingüe. El idioma guaraní lo habla el 95% de la población,
mientras cerca del 75% de los paraguayos hablan, además, español. En las zonas
rurales, tres de cada cuatro personas usan el guaraní para comunicarse
habitualmente.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-2
3.2 Aspectos demográficos y coberturas
Demográficamente, el Área del Proyecto lo integran los siguientes Municipios con
sus características demográficas que se indican en la siguiente tabla, según datos
de los Censos 1982,1992 y 2002, tomados del Atlas Censal del Paraguay:
Tabla 3.1 Características Demográficas de los Municipios del Área del Proyecto17
Municipios 1982 1992 2002 % Cobertura
Alcantarillado
2002
Asunción 454.881 500.938 512.112 66.5
Fernando
de la Mora
66.597 95.072 113.560 5
San
Lorenzo
74.552 133.395 204.356 8.5
Luque 64.288 116.600 185.127 9.8
Mariano
Roque
Alonso
14.636 39.289 65.229 0
Villa Elisa 12.038 29.796 53.166 0
Lambaré 67.168 99.572 119.795 0
TOTAL 754.160 1.014.662 1.253.345
Además de los referidos Municipios, el Área Metropolitana de Asunción está
integrada por los Municipios de Villa Hayes (con 57.217 habitantes 2002), Limpio
(73.158), Capiatá (154.274), Ñemby (71.909), San Antonio (37.795), Villeta
(22.429), Guarambaré (16.687) ypané (25.421), Itá (50.391), J. A. Zaldívar
(37.374), los que en su conjunto suman una población de 546.655 y el
Departamento de Central, al 2002, contaba con una población total de 1.362.893
personas.
3.2.1 Asunción
En 2010, según la Dirección General de Estadísticas, Encuestas y Censos (DGEEC),
la ciudad de Asunción tenía una población aproximada de 542.061 habitantes y un
promedio de 4.444 hab/km². Las ciudades periféricas pertenecientes al Gran
Asunción han absorbido la mayor parte de la población debido al bajo costo de la
tierra y el fácil acceso a la ciudad capital. Sumadas, sobrepasan los 2 millones de
habitantes.
Entre 1962 y 2002 la capital del país registró un incremento de casi el doble de
habitantes y es actualmente la única ciudad del Paraguay en contar con más de
500.000 habitantes, sobrepasando a otros grandes centros urbanos como Ciudad
del Este y San Lorenzo. Pero actualmente la tasa de crecimiento demográfico está
descendiendo debido a que la mayoría de los inmigrantes se establecen en las
ciudades periféricas. Anualmente la población aumenta en un 0,74%.
En la ciudad predomina la población femenina, como es característico en áreas
urbanas, que se constituyen en polos de atracción por las mejores oportunidades
de empleo que se brindan a las mujeres. La estructura demográfica por tramos de
edad revela que más de la mitad de la población capitalina pertenece al grupo de
los menores de 30 años.
17
Atlas Censal del Paraguay. DGEEC. 2002.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-3
Asunción es el centro económico del Paraguay, seguida por Ciudad del Este y
Encarnación. En esta ciudad, las más importantes empresas, comercios y grupos
inversores tienen oficina.
La distribución de la población económicamente activa varía según los sectores
económicos e indica que esta población participa fundamentalmente en el sector
terciario (comercio y servicios), ocupando a 8 de cada 10 individuos.
El sector secundario (industria y construcción) concentra al 16% de los
económicamente activos, mientras que la participación en el sector primario
(agricultura y ganadería) es prácticamente nula ya que Asunción es un área
estrictamente urbana.
Respecto al comercio, cabe resaltar que este rubro se ha desarrollado
considerablemente en los últimos años, desplazándose del centro histórico hacia los
barrios residenciales, donde se tiene shoppings, centros de compras y paseos
comerciales. Esta tendencia va en aumento.
3.2.2 Distrito de San Lorenzo
Su población total es de alrededor de 204.300 habitantes, con densidad poblacional
de 36,05 hab/Ha y tasa de crecimiento de 4,4 (DGEEC, 2002).
San Lorenzo es considerado el municipio más populoso del Departamento Central,
con 100% de población urbana.
3.2.3 Distrito de Luque
Su población total es de alrededor de 185.100 habitantes, con densidad poblacional
de 11,19 hab/Ha y tasa de crecimiento de 4,7% (DGEEC, 2002). Un 92,4% de la
población de Luque se concentra en el área urbana, siendo éste el lugar de mayor
actividad comercial y cultural del distrito.
3.2.4 Distrito de Mariano Roque Alonso
Su población total es de alrededor de 65.200 habitantes, con densidad poblacional
de 17,49 hab/Ha y tasa de crecimiento de 5,2% (DGEEC, 2002).
3.2.5 Distrito de Lambaré
Su población total es de alrededor de 119.800 habitantes, con densidad poblacional
de 50,09 hab/Ha y tasa de crecimiento de 1,9% (DGEEC, 2002). El 100% de la
población es urbana.
3.2.6 Distrito de Fernando de la Mora
Su población total es de alrededor de 113.500 habitantes, con densidad poblacional
de 54,66 hab/Ha y una tasa de crecimiento de 1,8% (DGEEC, 2002).
3.2.7 Villa Elisa
Según los datos oficiales, su población rebasa los 53.100 habitantes, con una
densidad poblacional de 41,08 hab/Ha y una tasa de crecimiento del 6% (DGEEC,
2002).
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-4
En cuanto a la economía, la distribución de la PEA de las ciudades del Área
Metropolitana son similares a la de Asunción ya que todas constituyen áreas
urbanizadas; de esta manera, a nivel del Departamento Central se tiene que la PEA
es de 41,63%, distribuida en los sectores primario, secundario, terciario y otros, en
1,78%, 10,42%, 27,74% y 1,69%, respectivamente.
3.3 Evolución de la población
Considerando la dinámica socio-económica de la Zona Metropolitana y sus
interdependencias en servicios, se estima que las áreas comerciales (Mercados,
Centros comerciales, terminal de buses) y e instituciones nacionales prestadores de
servicios (Parlamento, ANDE, Ministerios, Poder Judicial, etc.) mantienen
diariamente un flujo de población flotante que superaría los 1.400.000 habitantes.
La población de Asunción en 2002, sumaba 512.112, de las cuales 238.815
correspondían a varones (47%) y 273.297 a mujeres; asimismo, los tramos de
edad orilla los 28% para los menores de 15 años, entre 15-60 años 62% y los
mayores de 60 años, 10%.
El Departamento Central en el que quedan incluidas varias de las ciudades del Área
Metropolitana de Asunción, reúne al 2002 más de 1.362.000 habitantes de los
cuales, son mujeres 692.781 (51%) y varones 670.112 (49%). Los tramos de edad
agrupan a un 34% entre los menores de 15 años, 60% para los comprendidos
entre 15 y 60 años y 6% para los mayores de 60 años de edad.
Estimaciones de la DGEEC, en base al Censo 2002, para el 2020, Asunción contaría
con unos 500.600 habitantes, cifra que manifiesta un descenso de las condiciones
registradas en el 2002 y el Departamento Central tendría 2.863.000 habitantes.
El fenómeno migratorio, coloca a San Lorenzo, Lambaré, Mariano Roque Alonso y
Luque como los principales polos de atracción para los nuevos asentamientos
humanos y establecimiento de centros de servicios, circunstancias que gravitarán
en el Plan de Ordenamiento Territorial de los Municipios respectivos.
En cambio, Fernando de la Mora y Lambaré experimentan un desarrollo urbanístico,
que en términos de edificaciones, las obras son de edificios en alturas, dúplex y
urbanizaciones cerradas y la aparición de nuevos centros comerciales.
3.4 Proyecciones de población y servicios
3.4.1 Poblaciones y densidades de población actuales
Las poblaciones actuales fueron calculadas en función al último censo 2002 y
teniendo en cuenta la evolución de las tasas de crecimiento poblacional, tomadas
del Atlas Central Censo, según información proporcionada por la DGEEC.
Tabla 3.2 Tasas de Crecimiento Poblacional (DGEEC)
1962/1972 1972/1982 1982/1992 1992/2002
Asunción 3.00 1.60 1.00 0.25
Fernando de la Mora 9.80 6.10 3.60 1.80
Luque 2.80 4.70 6.10 4.70
San Lorenzo 7.10 7.30 6.00 4.40
Lambaré 4.30 7.80 4.00 1.90
Mariano R. Alonso 2.70 7.10 10.40 5.20
Villa Elisa 4.00 9.70 9.50 6.00
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-5
3.4.2 Proyecciones de población
Para el análisis de proyección de población de Asunción y su área Metropolitana se
han utilizado los datos de uso de suelo del Informe Final del Proyecto Ejecutivo de
Alcantarillado Sanitario de la Cuenca del Itay, elaborado por la Consultora Halcrow
en el año 1995 (referencias: Tablas 3.5 y 3.9).
En dicho estudio, las áreas fueron definidas como vacías, residenciales,
comerciales, industriales, institucionales, recreacionales, de circulación y/o espacios
verdes. En el área del centro de Asunción existen densidades netas entre 300 a 400
hab/ha acercándose al límite de saturación, sin embargo para las áreas
residenciales periféricas de Asunción y los Municipios del área metropolitana la
densidad de saturación se ha basado en un lote promedio de 400 m2
, con una
población de 5 habitantes por lotes, dando una densidad de saturación de 125
hab/Ha.
En el análisis de población y densidades de saturación utilizada en el proyecto del
año 1995 se consideró solo el crecimiento horizontal de la población y no se tuvo en
cuenta el posible crecimiento en altura de la población en algunas zonas de gran
desarrollo urbanístico tales como los centros urbanos de los Municipios, los barrios
de Villa Morra en Asunción y en especial el crecimiento en altura en los corredores
de Aviadores del Chaco y Santa Teresa.
Por tal motivo se acordó con ESSAP la utilización de una densidad promedio de 150
hab/ha en zonas periféricas de Asunción y los Municipios del área Metropolitana y
densidades de saturación entre 300, 400 y 500 para las áreas céntricas de
Asunción y los ejes de gran crecimiento en altura.
Los datos censales que sirvieron de base para los cálculos de proyección de
población son los indicados en la Tabla 3.1.
Las proyecciones de población se analizaron por varios métodos, utilizando
progresiones aritméticas, progresiones geométricas, el de la curva logística y el
método de P.V. Verhulst o de la curva S.
El detalle de los cálculos se incluye en el Anexo N° 3 para cada una de las
poblaciones analizadas y los todos los resultados en forma resumida, se presentan
a continuación.
3.4.2.1 Asunción
La población de saturación de acuerdo a lo mencionado en párrafos anteriores,
resultó de 807.926 habitantes.
Los datos de las poblaciones proyectadas siguiendo los métodos mencionados, se
resumen en la siguiente tabla:
Tabla 3.3 Resumen de Proyecciones de Población de Asunción Según Método
Aplicado
Año Aritmética Geométrico Interes Comp Curva S
2012 523.286 523.535 523.257 538.932
2022 534.460 535.213 534.787 564.476
2032 545.634 547.152 546.571 588.581
2042 556.808 559.357 558.615 611.132
2052 567.982 571.834 570.924
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-6
El gráfico con las Tendencias de Crecimiento de Población según los distintos
métodos aplicados, se presenta a continuación:
Figura 3.1 Tendencias de Crecimiento de Población de Asunción
3.4.2.2 Fernando de la Mora
Los datos de partida son: Población 1992, 95.072 habitantes; población 2002,
114.332 habitantes y población de saturación, 181.275 habitantes.
Los datos de las poblaciones proyectadas de acuerdo a los métodos utilizados se
resumen en la siguiente tabla:
Tabla 3.4 Resumen de Proyecciones de Población de Fernando de la Mora
Año Aritmetico Geométrico Interes comp Curva S
2,012 133,592 137,494 132,786 135,049
2,022 152,852 165,348 156,929 151,050
2,032 172,112 198,844 185,462 162,291
2,042 191,372 239,127 219,182 169,672
Las Tendencias de Crecimiento de Población graficadas según los distintos métodos
aplicados, se presentan a continuación:
Figura 3.2 Tendencias de Crecimiento de Población de Fernando de la Mora
3.4.2.3 San Lorenzo
Los datos iniciales son: población 1992, 133.395 habitantes; población 2002,
202.745 habitantes y población de saturación, 493.291 habitantes.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-7
El resumen de las proyecciones de población de acuerdo a los métodos utilizados,
se presenta en la siguiente tabla:
Tabla 3.5 Resumen de Proyecciones de Población de San Lorenzo
En la siguiente figura se presentan las Tendencias de Crecimiento de Población para
San Lorenzo, de acuerdo a cada método de proyección utilizado:
Figura 3.3 Tendencias de Crecimiento de Población de San Lorenzo
3.4.2.4 Lambaré
Los datos que corresponden a los censos de población 1992 y 2002 son, 99.572
habitantes y 119.795 habitantes respectivamente. La población de saturación
resulta en 205.227 habitantes.
Los datos de las poblaciones proyectadas de acuerdo a los métodos utilizados se
resumen en la siguiente tabla:
Tabla 3.6 Resumen de Proyecciones de Población de Lambaré Según Método
Aplicado
Año Aritmético Geométrico Interes Comp Curva S
2.012 140.018 144.125 139.169 145.720
2.022 160.241 173.397 164.530 166.212
2.032 180.464 208.614 194.513 180.829
2.042 200.687 250.983 229.959 190.456
2.052 220.910 301.958 271.865
Las Tendencias de Crecimiento de Población para Lambaré, aplicando los Métodos
utilizados se presentan en el siguiente gráfico:
Año Aritmético Geométrico Interes Comp Curva S
2.012 272.095 308.149 261.383 285.962
2.022 341.445 468.351 365.886 360.903
2.032 410.795 711.839 512.170 416.066
2.042 480.145 1.081.914 716.939 450.935
2.052 549.495 1.644.384 1.003.577
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-8
Figura 3.4 Tendencias de Crecimiento de Población de Lambaré
3.4.2.5 Mariano Roque Alonso
Los datos de partida son: Población 1992, 39.289 habitantes; población 2002,
64.807 habitantes y población de saturación, 317.536 habitantes. Los datos de las
poblaciones proyectadas de acuerdo a los métodos utilizados se resumen en la
siguiente tabla:
Tabla 3.7 Resumen de Proyecciones de Población de Mariano Roque Alonso
Año Aritmético Geométrico Interes Comp Curva S
2012 90.325 106.899 85.059 117.919
2022 115.843 176.329 125.154 183.035
2032 141.361 290.854 184.148 240.743
2042 166.879 479.762 270.952 278.915
2052 192.397 791.365 398.673
El gráfico con las Tendencias de Crecimiento de Población para Mariano Roque
Alonso, según los distintos métodos aplicados, se presenta a continuación:
Figura 3.5 Tendencias de Crecimiento de Población de Mariano Roque Alonso
3.4.2.6 Luque
Los datos censales iniciales son para 1992, 84.877 habitantes y en 2002, 170.433
habitantes, con una población de saturación de 369.600 habitantes.
Los datos de las poblaciones proyectadas para Luque, de acuerdo a los métodos
utilizados se resumen en la siguiente tabla:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-9
Tabla 3.8 Resumen de Proyecciones de Población de Luque
Año Aritmético Geométrico Interes Comp Curva S
2,012 255,989 342,229 226,060 273,854
2,022 341,545 687,197 368,927 334,600
2,032 427,101 1,379,891 602,084 358,384
2,042 512,657 2,770,820 982,594 366,172
2,052 598,213 5,563,807 1,603,581
El gráfico con las Tendencias de Crecimiento de Población según los distintos
métodos aplicados, se presenta a continuación:
Figura 3.6 Tendencias de Crecimiento de Población de Luque
3.4.2.7 Villa Elisa
Datos censales: 1992, 29.796 habitantes; 2002, 53.166 habitantes y población de
saturación, 155.151 habitantes.
Conforme los distintos métodos utilizados, las proyecciones de población y sus
tendencias de crecimiento para Villa Elisa, se presentan a continuación:
Tabla 3.9 Resumen de Proyecciones de Población de Villa Elisa
Año Aritmética Geométrico Interes comp Curva S
2012 76.536 137.494 132.786 87.619
2022 99.906 165.348 156.929 118.465
2032 123.276 198.844 185.462 137.982
2042 146.646 239.127 219.182 147.764
2052 170.016 287.570 259.033
Figura 3.7 Tendencias de Crecimiento de Población de Villa Elisa
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-10
CONCLUSIÓN:
El método de Verhulst es el que más se adecúa para el cálculo de las proyecciones
debido a que en todos los casos las poblaciones actuales no se encuentran muy
lejos de la población de saturación y en esos casos está demostrado
estadísticamente que el crecimiento de población tiene un punto de inflexión a
partir del cual la curva de crecimiento se vuelve asintótica a la población de
saturación disminuyendo progresivamente la tasa de crecimiento (curva en forma
de S). Tanto en Asunción como en las áreas periféricas y los Municipios del área
Metropolitana ya se han alcanzado los puntos de inflexión resultando el método
descrito como el más apropiado para el cálculo de las poblaciones del proyecto. El
informe Final del Proyecto de Alcantarillado Sanitario de la Cuenca del Itay (Cap.
3.1) también asume el método de Verhulst como el más adecuado.
La tabla siguiente muestra un resumen con los resultados de las proyecciones de
poblaciones calculadas conforme a la Curva Logística y los valores de superficie y
densidad considerados:
Tabla 3.10 Resumen de Proyecciones de Población conforme el Método de Verhulst
para Asunción y su Área Metropolitana
3.4.3 Cobertura actual del sistema de agua potable y sus
consumos
De acuerdo con la información obtenida del EPH, para 2010, las coberturas de agua
potable son las siguientes:
Asunción: 96.7%
1962 1972 1982 1992 2002 2012 2022 2032 2042 Saturacion
Asuncion
Superficie (Ha) 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5
Poblacion 288,862 388,958 454,881 500,938 512,112 538,932 564,476 588,581 611,132 807,926
Densidad 69 80 88 90 95 100 104 108 142
% de la saturacion 0.36 0.48 0.56 0.62 0.63 0.67 0.70 0.73 0.76 1
Fdo de la Mora
Superficie (Ha) 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2
Poblacion 36,890 66,810 95,072 114,332 135,049 151,050 162,291 169,672 181,275
Densidad 25 46 66 79 93 104 112 117 125
% de la saturacion 0.20 0.37 0.52 0.63 0.74 0.83 0.90 0.94 1
Luque
Superficie (Ha) 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8
Poblacion 25,600 26,296 84,877 170,433 273,854 334,600 358,384 366,172 369,600
Densidad 9 9 29 58 93 113 121 124 125
San Lorenzo
Superficie (Ha) 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3
Poblacion 74,752.0 133,395.0 202,745.0 285,962.0 360,903.4 416,066.0 450,934.8 493,291
Densidad 0 19 34 51 72 91 105 114 125
Lambare
Superficie (Ha) 1,641.8 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5
Poblacion 31,732 67,168 99,572 119,984 145,720 166,212 180,829 190,456 293,181
Densidad 19 29 42 51 62 71 77 81 125
Roque Alonso
Superficie (Ha) 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3
Poblacion 7,388 14,636 39,289 64,807 117,919 183,035 240,743 278,915 317,536
Densidad 3 6 15 26 46 72 95 110 125
Villa Elisa
Superficie (Ha) 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2
Poblacion 609 6,784 29,796 53,166 87,619 118,465 137,982 147,764 155,151
Densidad 0 5 24 43 71 95 111 119 125
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-11
Departamento Central:
- ESSAP 27,9%
- JUNTA DE SANEAMIENTO 22,8%
- RED COMUNITARIA 11,8%
- RED O PRESTADOR PRIVADO 31,2%
- OTROS 2/ 6,2%
3.4.4 Proyecciones de las coberturas de agua potable y sus
consumos
En el informe final del proyecto de Alcantarillado Sanitario de la Cuenca del Itay
elaborado por la Consultora Halcrow en el año 1995, se estableció que durante el
periodo 1975 a 1992 había una tendencia continua de incrementar el consumo
doméstico de agua per cápita del orden de 1,6 a 1,7% anual. Sin embargo, ese
valor fue considerado muy alto por la misma Halcrow para los estándares de
Latinoamérica y por lo tanto poco probable de que ocurra a largo plazo en
Paraguay. La tendencia mundial es que la tasa de crecimiento del consumo per
cápita vaya decreciendo con el tiempo. Por lo tanto, Halcrow propuso esta tasa
hasta el año 2000 y luego una reducción de la tasa al 1%. Con base en estas
suposiciones, Halcrow elaboró la siguiente tabla.
Tabla 3.11 Consumo de Agua Proyectado “per cápita” 1994 - 2020
La siguiente gráfica proveída por ESSAP, abarca la estadística de consumo de agua
potable en un año (agosto 2010 a julio 2011) y se observa un caudal de consumo
que varía de 204 a 257 litros por día y por persona.
Tabla 3.13: Consumo de Agua Proyectado "per cápita" 1994 - 2020
Año Consumo Domiciliario "per cápita" (l/hab/día)
Escenario 1 Escenario 2
(7% Industrial) (10% Industrial)
1995 205 198
2000 223 215
2005 234 226
2010 246 238
2015 258 250
2020 272 263
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-12
Figura 3.8 Caudal de Consumo – Provisión de Agua (ESSAP)
Como parte de este estudio de la APM, se hicieron también proyecciones hasta el
año 2040 para ver la tendencia del crecimiento del consumo asumiendo los
parámetros utilizados por Halcrow, los cuales se presentan en la tabla y cuadro
siguientes.
Tabla 3.12 Proyecciones de Consumos Considerando Criterios Plan Maestro
(Halcrow)
Año
Total
abastecimiento
Demanda
domiciliaria
Población
servida
Consumo per
cápita
1995 206,191,781 120,630,137 586,000 206
2000 223
2005 234
2010 246
2015 258
2020 272
2025 285
2030 298
2035 313
2040 327
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-13
Figura 3.9 Tendencia de crecimiento del consumo
Aunque la tendencia de consumo es creciente, se asume que la misma no puede
crecer en forma indefinida debido a los elevados costos que tendría ESSAP en
satisfacer las demandas futuras de agua. Por lo tanto, se acordó con ESSAP limitar
el consumo a un valor máximo de 270 l/hab por día para los diseños de las redes
de alcantarillado sanitario.
Para lograr controlar el crecimiento del consumo ESSAP deberían ya hoy introducir
medidas que desalienten a los usuarios al uso excesivo del agua.
3.4.5 Cobertura actual del sistema de alcantarillado sanitario
y caracterización de los tipos de efluentes
3.4.5.1 Cobertura actual del Sistema de Alcantarillado Sanitario
De acuerdo a la Información Oficial más actualizada que se obtuvo (ERSSAN 2011),
las coberturas de alcantarillado sanitario para Asunción y Área Metropolitana, son
las siguientes:
Tabla 3.13 Cobertura de Alcantarillado Sanitario (ERSSAN 2011)
0
50
100
150
200
250
300
350
1990 2000 2010 2020 2030 2040 2050
Consumo(l/hab/día)
Año
Cons. per Cap.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-14
En términos globales y haciendo uso de la información de la tabla anterior, la
cobertura del alcantarillado sanitario en el área de estudio, corresponde a un
31.3%.
3.4.5.2 Caracterización de los tipos de efluentes
La ESSAP ha llevado a cabo monitoreos sistemáticos de las descargas al río
Paraguay. La caracterización de esas descargas, con base en los datos tomados en
el año 2009, fue presentada en el Informe del ESTUDIO DE MODELADO DE LA
CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y ÁREA METROPOLITANA,
siendo los valores medios los siguientes:
- DBO 150 mg/l
- DQO 350 mg/l
- Coliformes fecales 1012 UFC/100 ml
- Sólidos Suspendidos 125mg/l
- Sólidos Sedimentables 2 ml/l/hr
Para el Cromo, sólo en Bella Vista se registran valores algo por encima del límite de
detección (0,1 mg/l).
No se detectan ni Plomo ni Cobre (con límites de detección de 0,5 y 0,1 mg/l,
respectivamente).
Se detectan eventualmente algunas concentraciones de Cinc en Mallorquín,
Lagerenza y Bella Vista, que pueden superar 0,1 mg/l.
Se detecta Manganeso en Mallorquín, Lagerenza, Varadero y Bella Vista; con
intermitencias, también en Tacumbú, Sajonia, Grau, San Antonio e Ytay. Los
valores máximos pueden alcanzar 0,2 mg/l.
3.4.6 Proyecciones de las coberturas de alcantarillado
sanitario
Para alcanzar las metas del milenio, la cobertura a nivel País en áreas urbanas debe
lograr el 57.2% en el 2015.
3.4.7 Planes de desarrollo de las ciudades del Gran Asunción
La Ordenanza 183/01 aprueba el Plan Director de Desarrollo Urbano Ambiental
(Asunción 2000).
Fdo. de la Mora y Luque, cuentan con Planes de Ordenamiento territorial.
3.4.8 Proyección de caudales futuros
3.4.8.1 Colectores
Los parámetros de diseño utilizados para el proyecto de las redes de alcantarillado
sanitario se resumen en la siguiente tabla.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-15
Tabla 3.14 Criterios de Diseño de las Redes de Alcantarillado Sanitario
Con base en estos parámetros se realizan los cálculos para el diseño de los
colectores principales, formando parte de ellos la proyección de los caudales. Las
planillas de cálculo para cada Cuenca, se presentan en el Anexo N° 3.
El resumen de las proyecciones de caudales para cada una de las Cuencas del
Proyecto, se muestra en la Tabla 3.15.
Criterios de Diseño 2012 2022 2032 2042
Dotación de agua (l/hab/día) 200 223 247 270
Coeficiente de retorno 0.8 0.8 0.8 0.8
Coef. Kmh punta (1.25*1.5) 1.88 1.88 1.88 1.88
Coef. de infiltración 0.63 0.63 0.63 0.63
Coef. de aporte ilegales 1.25 1.2 1.15 1.08
Coeficiente Kmd diario 1.25 1.25 1.25 1.25
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-16
Tabla 3.15 Criterios de Diseño de las Redes de Alcantarillado Sanitario
Cobert.
Dotaci
on
Dens.
Pob.
Qmh
(lts/sg)
Cobert.
Dotaci
on
Dens.
Pob.
Qmh
(lts/sg)
Cobert.
Dotaci
on
Dens.
Pob.
Qmh
(lts/sg)
Cobert.
Dotaci
on
Dens.
Pob.
Qmh
(lts/sg)
BELLAVISTA 2,376 0.5 200 95 435 0.63 223 110 685 0.77 247 120 979 0.9 270 130 1,292
ITAY(Parcial) 4,082 0.12 200 95 179 0.31 223 104 548 0.51 247 112 1,040 0.7 270 117 1,553
Abay 1,120 0.12 200 95 49 0.31 223 104 150 0.51 247 112 285 0.7 270 117 426
Aviadores 231 0.12 200 95 10 0.31 223 150 45 0.51 247 300 158 0.7 270 500 376
Itay Total 5,433 239 743 1483 2355
VARADERO 460 0.7 200 237 294 0.78 223 250 373 0.87 247 275 491 0.95 270 300 609
LAGERENZA 52 0.7 200 120 17 0.78 223 181 31 0.87 247 241 49 0.95 270 300 69
SAN ANTONIO 59 0.7 200 178 28 0.78 223 267 51 0.87 247 300 69 0.95 270 300 78
GRAU 30 0.7 200 238 19 0.78 223 250 24 0.87 247 275 32 0.95 270 300 40
ALFEREZ SILVA 18 0.7 200 220 11 0.78 223 250 15 0.87 247 275 19 0.95 270 300 24
GAMARRA 4 0.7 200 300 3 0.78 223 300 4 0.87 247 300 5 0.95 270 300 5
SAJONIA 157 0.7 200 265 112 0.78 223 290 148 0.87 247 300 183 0.95 270 300 208
MALLORQUIN 335 0.7 200 154 139 0.78 223 216 235 0.87 247 300 390 0.95 270 300 444
ANTEQUERA 58 0.7 200 160 25 0.78 223 240 45 0.87 247 275 62 0.95 270 300 77
TACUMBU 309 0.5 200 100 60 0.63 223 120 97 0.77 247 140 149 0.9 270 150 194
UNIVERSIDAD CATOLICA 277 0.5 200 90 48 0.63 223 116 84 0.77 247 140 133 0.9 270 150 174
ITAENRAMADA 283 0.16 200 93 16 0.37 223 130 57 0.59 247 140 104 0.8 270 150 158
LAMBARE 2154 0.16 200 93 124 0.37 223 130 431 0.59 247 140 794 0.8 270 150 1,201
SAN LORENZO 2,655 0.09 200 95 88 0.30 223 100 332 1 247 110 651 1 270 150 1,240
LUQUE 2,925 0.07 200 95 75 0.35 223 100 426 0.5 247 110 718 0.67 270 150 1,366
MARIANO ROQUE A 2,574 0.15 200 95 141 0.35 223 100 375 0.55 247 110 695 0.67 270 150 1,202
LAMBARÉ SUR (Villa Elisa) 2149 0.09 200 95 71 0.35 223 100 313 0.55 247 110 580 0.75 270 150 1,123
Arroyo Seco 336 0.09 200 95 11 0.35 223 100 49 0.55 247 110 91 0.75 270 150 176
2042
CUENCA
AREA
(Ha.)
2012 2022 2032
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-17
La representación gráfica de los incrementos de caudales por Cuenca a través del
tiempo se puede observar en la siguiente figura.
Figura 3.10 Incremento de Caudal por Cuenca
3.4.8.2 Plantas de Tratamiento
Para la proyección de los caudales de descarga en las plantas de tratamiento de
aguas residuales (PTARs), se tomaron en general los mismos criterios de
planteamiento que los considerados para el diseño de los colectores, sin embargo,
se tomó en consideración que la capacidad hidráulica de los colectores se diseña
para un año meta futuro, a diferencia que las Plantas de Tratamiento, que se
diseñan por etapas, teniendo en cuenta, el aumento planeado de la cobertura y las
variaciones esperadas en la demanda de agua potable en cada etapa. Para definir
los caudales de diseño en las PTARs, se establecieron los siguientes supuestos:
El caudal de agua per cápita o dotación que distribuye ESSAP está en la actualidad
en el orden de 190 l/hab/día, que incluye los consumos domésticos, comerciales,
industriales e institucionales. Se ha fijado como meta para el año 2042, una
dotación de 270 l/hab/día. Para llegar a ese valor se han considerado incrementos
quinquenales.
El coeficiente de retorno se fijó en 0.8.
El coeficiente de infiltración e influjo I/I debido al ingreso de aguas subterráneas y
de escorrentía de aguas pluviales se ha considerado inicialmente en 63% del caudal
promedio, aunque este valor está varias veces por encima de los valores de I/I por
hectárea recomendados por la literatura técnica internacional.
0
500
1,000
1,500
2,000
2,500
2012 2022 2032 2042
Caudales
Años
BELLA VISTA
ITAY (Parcial)
Abay
Aviadores
ITAY Total
VARADERO
LA GERENZA
SAN ANTONIO
GRAU
ALFEREZ SILVA
GAMARRA
SAJONIA
MALLORQUIN
ANTEQUERA
TACUMBU
UNIVERSIDADCATOLICA
ITA ENRAMADA
LAMBARE
SAN LORENZO
LUQUE
MARIANO ROQUE A
LAMBARÉ SUR (Villa Elisa)
ARROYO SECO
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-18
Consultores locales sugirieron tomar para la primera etapa, este valor,
considerando que una gran parte de los colectores existentes son de arcilla (gres-
cerámica) y que se encuentran agrietados, al igual que los registros que han sido
fabricados en ladrillo sin revoque o impermeabilización, lo que facilita el ingreso de
flujos incontrolados.
Se espera que dentro del periodo de planificación se reduzcan estos valores hasta
un 20% (al 2042), a medida que los colectores hechos en tubería de arcilla sean
remplazados por tuberías de PVC, PEAD, GRP (fibra de vidrio reforzada) y otros
nuevos materiales más estancos que vayan apareciendo en el mercado y se
impermeabilicen internamente los registros.
Con respecto al aumento de cobertura, ESSAP propuso que se adopten criterios en
las metas de cobertura de los servicios de alcantarillado que vayan acorde con los
compromisos del país respecto al cumplimiento de las Metas del Milenio (ODM). La
meta de los ODM para 2015 relativa al saneamiento es alcanzar una cobertura a
nivel país del 55,9% y la cobertura actual es de solo un 26,8% (tomado del informe
sectorial del PNUD para Paraguay, julio 2009 18
.
Figura 3.11 Alcantarillado Sanitario. Metas del Milenio al 2015
Tomando como consideración que la cobertura actual en el área de estudio no
alcanza el 30%, se han hecho proyecciones para alcanzar en el año 2022 un 41%,
en el 2032 el 58% y para el año 2042 el 78% de cobertura.
Por otro lado se tomó en cuenta la gran cantidad de conexiones ilegales existentes,
los cuales ESSAP ha estimado en 25%. En el futuro, estos valores se irán
reduciendo hasta un máximo de 10%, en la medida que ESSAP catastre las
conexiones que se vayan incorporando en las nuevas áreas de drenaje.
La Tabla siguiente muestra los coeficientes usados en la determinación de los
caudales futuros ajustados cada 10 años.
18
http://www.beta.undp.org/content/dam/aplaws/publication/en/publications/environment-
energy/www-ee-library/water-governance/spanish/goal-wash-paraguay-country-sector-assessment-
spanish/Paraguay%20(Spanish).pdf)
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-19
Tabla 3.16 Coeficientes para la Determinación de Caudales Futuros
Criterios de Diseño 2012 2022 2032 2045
Dotación de agua
(l/hab/día)
200 223 247 270
Cobertura % 21% 41% 59% 78%
Coeficiente de retorno 0.8 0.8 0.8 0.8
Coef. Kmh punta
(1.25*1.5)
1.88 1.88 1.88
1.88
Coef. de infiltración 0.63 0.49 0.34 0.17
Coef. de aporte ilegales 1.25 1.2 1.15 1.08
Coeficiente Kmd diario 1.25 1.25 1.25 1.25
Las tablas siguientes muestran la proyección de los caudales futuros en las plantas
de tratamiento de aguas residuales propuestas y los caudales proyectados
anualizados para estas plantas, desde el año 2012 hasta el 2045. Estos caudales
pueden no coincidir con los caudales empleados en el diseño de los colectores
principales, por las razones señaladas al principio de este ítem.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-20
Tabla 3.17 Proyección de Caudales Futuros en Las Plantas de Tratamiento Propuestas
LUQUE
Qmh
(l/s)
Qmd
(l/s)
Qpro
m
(l/s)
DBO5
kg/d
SS
kg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
DQO
kg/d
BELLA VISTA
Qmh
(l/s)
Qmd
(l/s)
Qpro
m
(l/s)
DBO5
kg/d
SS
kg/d
PTkg/l
DQO
kg/d
NTK
kg/d
Grasas
kg/d
2015 2015 1,116 817 697 14,886 12,028 602 35,301 2,711 2,41
2025 644 454 378 6,861 4,077 326 1,468 1,305 13,42 2025 1,941 1,398 1,182 24,659 19,763 1,123 58,476 4,696 4,084
2035 1,105 768 634 9,664 7,941 657 2,629 2,191 18,903 2035 3,636 2,569 2,142 42,328 35,246 2,221 99,937 8,885 7,404
2045 1,689 1,167 960 16,242 12,439 995 4,146 3,317 31,771 2045 4,541 3,137 2,579 54,092 42,684 2,674 127,714 11,143 8,915
MARIANO
ROQUE
ALONSO
Qmh(l/s)
Qmd(l/s)
Qprom
(l/s)
DBO5kg/d
SSkg/d
PTkg/l
NTKkg/d
Grasas
kg/d
DQOkg/d
LAMBARÉ
Qmh(l/s)
Qmd(l/s)
Qprom
(l/s)
DBO5kg/d
SSkg/d
PTkg/l
DQOkg/d
NTKkg/d
Grasas
kg/d
2015 2015 553 404 344 5,778 3,718 297 11,303 1,338 1,19
2025 509 358 298 5,416 3,218 257 1,159 1,03 10,594 2025 1,28 921 777 11,306 9,064 739 22,116 3,088 2,685
2035 885 616 508 6,401 6,361 526 2,106 1,755 12,521 2035 2,885 2,037 1,625 26,231 23,652 1,685 46,849 6,739 5,616
2045 1,283 886 729 10,092 9,446 756 3,149 2,519 19,741 2045 3,698 2,554 2,101 37,52 31,904 2,178 67,011 9,075 7,26
LAMBARÉ
SUR
Qmh
(l/s)
Qmd
(l/s)
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
DQO
kg/d
SAN
LORENZO
Qmh
(l/s)
Qmd
(l/s)
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
DQO
kg/d
2015 2015 216 156 132 2,046 1,421 114 512 455 4,02
2025 492 347 288 6,8 3,114 249 1,121 996 13,301 2025 535 376 313 4,73 3,381 270 1,217 1,082 9,253
2035 900 626 516 7,57 6,469 535 2,141 1,785 14,807 2035 1,003 697 575 8,557 8,407 596 2,386 1,988 16,739
2045 1,419 980 806 12,894 10,444 836 3,481 2,785 25,222 2045 1,534 1,059 871 14,094 13,079 903 3,763 3,011 27,568
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-21
Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento
Año
Qmh
(l/s)
Qmd
(l/s)
Qprom
(l/s)
Tratamiento
Propuesto
Año Qmh (l/s) Qmd (l/s) Qprom (l/s)
Tratamiento
Propuesto
Año Qmh (l/s) Qmd (l/s) Qprom (l/s)
Tratamiento
Propuesto
2045 3 616 2 498 2 054 2045 2 723 1 881 1 547 2045 925 639 525
2044 3 556 2 462 2 027 2044 2 643 1 830 1 507 2044 924 640 527
2043 3 496 2 427 2 001 2043 2 563 1 779 1 467 2043 922 640 528
2042 3 436 2 392 1 975 2042 2 483 1 728 1 427 2042 920 641 529
2041 3 348 2 335 1 930 2041 2 411 1 681 1 316 2041 906 632 522
2040 3 260 2 277 1 885 2040 2 339 1 633 1 279 2040 891 623 516
2039 3 171 2 220 1 840 2039 2 266 1 586 1 241 2039 877 614 509
2038 3 083 2 162 1 794 2038 2 194 1 538 1 203 2038 862 605 503
2037 2 994 2 105 1 749 2037 2 122 1 491 1 165 2037 848 597 496
2036 2 906 2 048 1 704 2036 2 050 1 443 1 128 2036 833 588 490
2035 2 817 1 990 1 659 876 2035 1 978 1 395 1 090 698 2035 819 579 483 151
2034 2 729 1 933 1 614 2034 1 906 1 348 1 052 2034 804 570 476
2033 2 640 1 875 1 569 2033 1 834 1 300 1 014 2033 790 561 470
2032 2 552 1 818 1 524 2032 1 761 1 253 1 049 2032 775 552 463
2031 2 464 1 758 1 475 2031 1 693 1 205 1 010 2031 760 542 455
2030 2 377 1 698 1 426 2030 1 624 1 158 971 2030 745 532 447
2029 2 290 1 638 1 377 2029 1 555 1 110 933 2029 729 522 439
2028 2 202 1 578 1 329 2028 1 486 1 063 894 2028 714 512 431
2027 2 115 1 518 1 280 2027 1 418 1 016 855 2027 698 502 423
2026 2 028 1 458 1 231 2026 1 349 968 816 2026 683 492 415
2025 1 941 1 398 1 182 825 2025 1 280 921 777 727 2025 668 481 407 142
2024 1 853 1 339 1 133 2024 1 212 873 738 2024 652 471 399
2023 1 766 1 279 1 084 2023 1 143 826 699 2023 637 461 391
2022 1 679 1 219 1 035 2022 1 074 779 660 2022 621 451 383
2021 1 598 1 161 986 2021 1 000 725 615 2021 608 442 375
2020 1 518 1 104 938 2020 925 672 570 2020 594 432 368
2019 1 437 1 046 890 2019 851 618 525 2019 580 423 360
2018 1 357 989 842 2018 777 565 480 2018 567 414 352
2017 1 276 932 794 2017 702 511 435 2017 553 404 345
2016 1 196 874 745 2016 628 458 389 2016 539 395 337
2015 1 116 817 697 1 941 2015 553 404 344 1 280 2015 526 386 329 668
2014 1 035 759 649 2014 479 350 299 2014 512 376 322
2013 955 702 601 2013 405 297 254 2013 498 367 314
2012 874 644 553 2012 330 243 209 2012 485 357 306
PLAN
PLAN
PLAN
AMPLIACIÓN1
PRIMERAETAPA
PRIMERAETAPA
PRIMERAETAPA
BOMBEO +
TRAT.
PRELIMINAR+
DESINFECCIÓN
DE
EMERGENCIA+
EMISARIO
SUBFLUVIAL
DISEÑO
BOMBEO +
TRAT.
PRELIMINAR+
DESINFECCIÓN
DE
EMERGENCIA+
EMISARIO
SUBFLUVIAL
DISEÑO
BOMBEO
TRATAMIENTO
PRELIMINAR +
DESINFECCIÓN
DE
EMERGENCIA
EMISARIO
SUBFLUVIAL
DISEÑO
TRATAMIENTO
PRELIMINAR +
BOMBEO A
BELLA VISTA
AMPLIACIÓN2
SEGUNDAETAPA
SEGUNDAETAPA
SEGUNDAETAPA
BOMBEO +
TRAT.
PRELIMINAR
+PRIMARIO +
DESINFECCIÓN
DE
EMERGENCIA+
EMISARIO
SUBFLUVIAL +
MANEJO
LODOS
AMPLIACIÓN1
BOMBEO +
TRAT.
PRELIMINAR
+PRIMARIO +
DESINFECCIÓN
DE
EMERGENCIA+
EMISARIO
SUBFLUVIAL +
MANEJO
LODOS
AMPLIACIÓN1
TRATAMIENTO
PRELIMINAR +
BOMBEO A
BELLA VISTA
CAUDALES PTAR BELLA VISTA CAUDALES PTAR LAMBARÉ CAUDALES PTAR PRELIMINAR VARADERO
TERCERAETAPA
BOMBEO +
TRATAMIENTO
PRELIMINAR
+PRIMARIO +
SECUNDARIO +
MANEJO
LODOS
AMPLIACIÓN2
TERCERAETAPA
BOMBEO +
TRATAMIENTO
PRELIMINAR
+PRIMARIO +
SECUNDARIO +
MANEJO
LODOS
AMPLIACIÓN2
TERCERAETAPA
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-22
Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento (continuación)
Año Qmh (l/s) Qmd (l/s)
Qprom
(l/s)
Tratamiento
Propuesto
Año Qmh (l/s) Qmd (l/s)
Qprom
(l/s)
Tratamiento
Propuesto
Año Qmh (l/s) Qmd (l/s)
Qprom
(l/s)
Tratamiento
Propuesto
2045 974 673 554 2045 1 534 1 059 871 2045 1 689 1 167 960
2044 973 674 555 2044 1 525 1 056 870 2044 1 681 1 164 958
2043 971 674 556 2043 1 517 1 054 869 2043 1 672 1 161 957
2042 970 675 557 2042 1 509 1 051 867 2042 1 663 1 157 955
2041 961 670 554 2041 1 437 1 000 825 2041 1 583 1 102 909
2040 952 665 551 2040 1 365 950 784 2040 1 503 1 046 864
2039 943 661 548 2039 1 292 899 742 2039 1 424 991 818
2038 934 656 545 2038 1 220 849 700 2038 1 344 935 772
2037 925 651 541 2037 1 148 798 659 2037 1 264 880 726
2036 916 646 538 2036 1 075 748 617 2036 1 185 824 680
2035 907 641 535 193 2035 1 003 697 575 531 2035 1 105 768 634 585
2034 898 636 532 2034 931 647 534 2034 1 025 713 588
2033 889 632 529 2033 858 597 492 2033 945 657 542
2032 880 627 526 2032 786 546 450 2032 866 602 496
2031 856 611 513 2031 750 522 431 2031 834 581 479
2030 832 595 500 2030 714 498 411 2030 802 559 462
2029 809 579 487 2029 678 473 391 2029 771 538 445
2028 785 563 474 2028 642 449 372 2028 739 517 428
2027 761 547 461 2027 606 425 352 2027 707 496 411
2026 737 530 448 2026 571 401 333 2026 676 475 394
2025 714 514 435 211 2025 535 376 313 468 2025 644 454 378 1 105
2024 690 498 422 2024 499 352 293 2024 612 433 361
2023 666 482 409 2023 463 328 274 2023 581 411 344
2022 642 466 396 2022 427 304 254 2022 549 390 327
2021 622 452 384 2021 397 282 237 2021 505 359 301
2020 602 438 373 2020 367 261 219 2020 461 328 275
2019 582 424 361 2019 337 240 202 2019 416 297 249
2018 562 410 349 2018 306 219 184 2018 372 266 223
2017 542 396 338 2017 276 198 167 2017 328 235 197
2016 522 382 326 2016 246 177 149 2016 284 203 171
2015 502 368 314 714 2015 216 156 132 535 2015 240 172 145
2014 482 354 303 2014 185 134 114 2014 195 141 120
2013 462 340 291 2013 155 113 97 2013 151 110 94
2012 442 326 279 2012 125 92 79 2012 107 79 68
PLAN
PLAN
PLAN
DISEÑO
PRIMERAETAPA
PRIMERAETAPA
PRIMERAETAPA
BOMBEO+TRATAMIENTO
PRELIMINAR+DESINFECCIÓNDE
EMERGENCIA+EMISARIO
SUBFLUVIAL
DISEÑO
TRAT.PRELIMINAR+TRATAMIENTO
PRIMARIO+DESHIDRATACIÓNDE
BIOSÓLIDOS+
DESINFECCIÓN+DESCARGAAL
ARROYO
DISEÑO
TRAT.PRELIMINAR+PRIMARIO+
SECUNDARIO+DESHIDRATACIÓN
DEBIOSÓLIDOS+DESCARGAAL
ARROYO
AMPLIACIÓN1
SEGUNDAETAPA
SEGUNDAETAPA
SEGUNDAETAPA
TRATAMIENTOPRELIMINAR+
BOMBEOALAMBARÉ
AMPLIACIÓN1
TRAT.PRELIMINAR+PRIMARIO+
SECUNDARIO+DESINFECCIÓN
DESHIDRATACIÓNDE
BIOSÓLIDOS+DESCARGAAL
ARROYO
AMPLIACIÓN1
TRAT.PRELIMINAR+PRIMARIO+
DESHIDRATACIÓNDE
BIOSÓLIDOS+DESCARGAAL
ARROYO
CAUDALES PTAR PRELIMINAR MALLORQUIN CAUDALES PTAR SAN LORENZO CAUDALES PTAR LUQUE
TERCERAETAPA
TRATAMIENTOPRELIMINAR+
BOMBEOALAMBARÉ
AMPLIACIÓN2
TERCERAETAPA
TRAT.PRELIMINAR+PRIMARIO+
SECUNDARIO+DESHIDRATACIÓN
DEBIOSÓLIDOS+DESCARGAAL
ARROYO
AMPLIACIÓN2
TERCERAETAPA
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-23
Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento (continuación)
Año Qmh (l/s) Qmd (l/s)
Qprom
(l/s)
Tratamiento
Propuesto
Año Qmh (l/s) Qmd (l/s)
Qprom
(l/s)
Tratamiento
Propuesto
2045 1,283 886 729 2045 1,419 980 806
2044 1,276 884 728 2044 1,402 971 799
2043 1,27 881 727 2043 1,385 961 792
2042 1,263 879 726 2042 1,368 952 786
2041 1,209 841 694 2041 1,301 905 747
2040 1,155 804 663 2040 1,234 859 709
2039 1,101 766 632 2039 1,167 812 670
2038 1,047 728 601 2038 1,1 766 632
2037 993 691 570 2037 1,034 719 593
2036 939 653 539 2036 967 673 555
2035 885 616 508 398 2035 900 626 516 519
2034 831 578 477 2034 833 579 478
2033 777 540 446 2033 766 533 439
2032 723 503 414 2032 700 486 401
2031 693 482 398 2031 670 466 385
2030 662 461 381 2030 640 446 369
2029 631 441 365 2029 611 426 353
2028 601 420 348 2028 581 406 337
2027 570 399 331 2027 552 386 320
2026 539 379 315 2026 522 367 304
2025 509 358 298 885 2025 492 347 288 900
2024 478 338 281 2024 463 327 272
2023 448 317 265 2023 433 307 256
2022 417 296 248 2022 403 287 240
2021 393 280 234 2021 373 266 222
2020 368 263 221 2020 343 244 205
2019 344 246 207 2019 313 223 187
2018 320 229 193 2018 282 202 170
2017 296 212 179 2017 252 181 152
2016 271 196 165 2016 222 159 134
2015 247 179 152 2015 192 138 117
2014 223 162 138 2014 162 117 99
2013 199 145 124 2013 131 96 82
2012 174 129 110 2012 101 75 64
PLAN
PLAN
TRAT.PRELIMINAR+
PRIMARIO+
DESHIDRATACIÓNDE
BIOSÓLIDOS+DESCARGAAL
ARROYO
DISEÑO
TRAT.PRELIMINAR+
PRIMARIO+
DESHIDRATACIÓNDE
BIOSÓLIDOS+DESCARGAAL
ARROYO
DISEÑO
PRIMERAETAPA
PRIMERAETAPA
CAUDALES PTAR MARIANO ALONSO CAUDALES PTAR LAMBARÉ SUR
TERCERAETAPA
TRAT.PRELIMINAR+PRIMARIO+
SECUNDARIO+DESHIDRATACIÓN
DEBIOSÓLIDOS+DESCARGAAL
ARROYO
AMPLIACIÓN1
TERCERAETAPA
TRAT.PRELIMINAR+PRIMARIO+
SECUNDARIO+DESHIDRATACIÓN
DEBIOSÓLIDOS+DESCARGAAL
ARROYO
AMPLIACIÓN1
SEGUNDAETAPA
SEGUNDAETAPA
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-24
3.4.9 Proyección de cargas orgánicas
Basado en los resultados de la campaña de caracterización de los efluentes llevada
a cabo a inicios del presente en cada punto de descarga, se determinó el aporte
diario por habitante variando la carga orgánica como DBO5 entre 0.04 a 0.075 g
DBO5/hab.dia, como carga de nitrógeno total se consideró entre 8 y 12 gNT/hab.d y
como aporte de fósforo total, entre 2 y 3 gPT/hab.d. La Tabla siguiente muestra las
concentraciones promedio adoptadas para el estudio y su variación en el tiempo.
Tabla 3.19 Proyecciones de Cargas Contaminantes Adoptadas
Parámetro 2012 2022 2032 2042
DBO5 mg/l 184 193 206 215
SS mg/l 141 148 156 164
NTK mg/l 45 46 48 50
Grasas
mg/l 40 40 40 40
P mg/l 10 11 12 12
Las cargas orgánicas más altas observadas como DBO5, se presentan en la cuenca
Bella Vista (250 mg/l) por la presencia de camales y frigoríficos y otras industrias
alimentarias. Y en Alférez Silva las cargas menos concentradas (120 mg/l).
Las cargas orgánicas consideradas para este estudio, son los valores medios
observados en cada punto de descarga durante la campaña de caracterización.
En las siguientes tablas se presenta la proyección de las cargas orgánicas por punto
de descarga.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 3
3-25
Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga
Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga (continuación)
Cobert.
Dens.
Pob.
DBO5
kg/d
SS
kg/d
PTkg/l
Qprom
(l/s)
NTK
kg/d
Grasas
kg/d
Cobert.
Dens.
Pob.
Qmh
(lts/sg)
Qmd
(lts/sg)
Qprom
(lts/sg)
Cobert.
Dens.
Pob.
Qmh
(lts/sg)
Qmd
(lts/sg)
Qprom
(lts/sg)
Cobert.
Dens.
Pob.
Qmh
(lts/sg)
Qmd
(lts/sg)
Qprom
(lts/sg)
BELLA VISTA 2,376 0.50 95 6,79 7,638 339 393 1,358 1,018 0.63 110 937 680 577 0.77 120 1,248 889 746 0.90 130 1,572 1,095 903
ITAY (Parcial) 4,024 0.12 95 2,76 3,105 138 160 552 414 0.31 104 742 539 457 0.51 112 1,304 929 779 0.70 117 1,864 1,298 1,071
VARADERO 460 0.70 237 4,591 5,165 230 266 918 689 0.78 250 510 370 314 0.87 275 626 446 374 0.95 300 742 516 426
LA GERENZA 52 0.70 120 263 296 13 15 53 39 0.78 181 42 30 26 0.87 241 62 44 37 0.95 300 84 58 48
SAN ANTONIO 59 0.70 178 442 498 22 26 88 66 0.78 267 70 51 43 0.87 300 88 62 52 0.95 300 95 66 55
GRAU 30 0.70 238 301 338 15 17 60 45 0.78 250 33 24 20 0.87 275 41 29 24 0.95 300 48 34 28
ALFÉREZ SILVA 18 0.70 220 162 182 8 9 32 24 0.78 250 19 14 12 0.87 275 24 17 14 0.95 300 28 20 16
GAMARRA 4 0.70 300 51 57 3 3 10 8 0.78 300 5 4 3 0.87 300 6 4 4 0.95 300 6 4 4
SAJONIA 157 0.70 265 1,752 1,971 88 101 350 263 0.78 290 202 147 124 0.87 300 233 166 139 0.95 300 253 176 145
MALLORQUIN 335 0.70 154 2,173 2,444 109 126 435 326 0.78 216 321 233 198 0.87 300 497 354 297 0.95 300 540 376 310
ANTEQUERA 58 0.70 160 391 440 20 23 78 59 0.78 240 62 45 38 0.87 275 79 56 47 0.95 300 93 65 54
TACUMBÚ 309 0.50 100 1,162 929 46 54 186 139 0.63 120 133 96 82 0.77 140 189 135 113 0.90 150 236 164 136
UNIVERSIDAD CATÓLICA 277 0.50 90 750 844 37 43 150 112 0.63 116 115 84 71 0.77 140 170 121 101 0.90 150 212 147 122
ITA RAMADA 283 0.16 93 253 285 13 15 51 38 0.37 130 73 52 43 0.59 140 126 87 72 0.80 150 192 134 110
LAMBARÉ 2,154 0.16 93 1,928 2,169 96 112 386 289 0.37 130 592 429 365 0.59 140 1,01 720 603 0.80 150 1,462 1,018 840
SAN LORENZO 2,208 0.09 95 1,366 1,536 68 79 273 205 0.30 100 427 304 254 0.50 110 786 546 450 0.67 150 1,509 1,051 867
LUQUE 2,925 0.07 95 1,17 1,316 59 68 234 176 0.35 100 549 390 327 0.50 110 866 602 496 0.67 150 1,663 1,157 955
MARIANO ROQUE A 2,221 0.15 95 1,904 2,142 95 110 381 286 0.35 100 417 296 248 0.55 110 723 503 414 0.67 150 1,263 879 726
LAMBARÉ SUR (Villa Elisa) 2149 0.09 95 1,105 1,244 55 64 221 166 0.35 100 403 287 240 0.55 110 700 486 401 0.75 150 1,368 952 786
CUENCA
ÁREA
2012 2022 2032 2042
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
Qprom
(l/s)
DBO5
kg/d
SSkg/d
PTkg/l
NTK
kg/d
Grasas
kg/d
BELLA VISTA 697 14,886 12,028 602 2,711 2,41 1,182 24,659 19,763 1,123 4,696 4,084 1,659 35,247 28,152 1,721 6,882 5,735 2,054 45,684 34,739 2,13 8,873 7,098
VARADERO 329 4,317 4,258 285 1,281 1,138 407 5,575 5,608 387 1,618 1,407 483 7,08 7,094 501 2,003 1,669 525 8,408 7,946 545 2,27 1,816
MALLORQUIN 314 5,032 4,134 272 1,222 1,086 435 7,282 5,957 413 1,728 1,503 535 7,06 6,703 555 2,219 1,849 554 8,005 7,174 574 2,391 1,913
LAMBARÉ 344 5,778 3,718 297 1,338 1,19 777 11,306 9,064 739 3,088 2,685 1,09 19,172 16,949 1,13 4,52 3,766 1,547 29,515 24,729 1,604 6,684 5,347
SAN LORENZO 132 2,046 1,421 114 512 455 313 4,73 3,381 270 1,217 1,082 575 8,557 8,407 596 2,386 1,988 871 14,094 13,079 903 3,763 3,011
LUQUE 145 2,262 1,571 126 565 503 378 6,861 4,077 326 1,468 1,305 634 9,664 7,941 657 2,629 2,191 960 16,242 12,439 995 4,146 3,317
MARIANO ROQUE A 152 2,357 1,637 131 589 524 298 5,416 3,218 257 1,159 1,03 508 6,401 6,361 526 2,106 1,755 729 10,092 9,446 756 3,149 2,519
LAMBARÉ SUR 117 1,816 1,261 101 454 404 288 6,8 3,114 249 1,121 996 516 7,57 6,469 535 2,141 1,785 806 12,894 10,444 836 3,481 2,785
PTAR
2015 2025 2035 2045
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-1
4. DESARROLLO DE ALTERNATIVAS DE SOLUCIÓN
4.1 Alcantarillado Sanitario
4.1.1 Alternativas de Solución
El desarrollo de alternativas de solución para el sistema de alcantarillado sanitario
está vinculado al mejoramiento de las condiciones sanitarias, ambientales y sociales
de Asunción y su Área Metropolitana y para su análisis se tomó como base la
evaluación y diagnóstico del sistema de alcantarillado de las alternativas estudiadas
en el Plan Maestro elaborado por Halcrow en el año de 1985 más los diferentes
anteproyectos de redes que posteriormente han sido elaborados y que se
analizaron siguiendo la filosofía planteada en el Plan Maestro, actualizando la
información de población, caudales, densidades, etc.
En todos los casos, en cuanto a las redes del sistema de alcantarillado sanitario, las
alternativas planteadas en el Plan Maestro de 1985 para el trazado de los colectores
principales, fueron revisadas en cada subcuenca teniendo en cuenta lo siguiente:
- Topografía del lugar. Se buscó preferentemente que los colectores siguieran
la pendiente natural del terreno, buscando la viabilidad de su operación a
gravedad, con lo que se redujeron las alternativas por analizar.
- Se trató en lo posible de no utilizar calles con mucho tráfico vehicular.
Los colectores principales considerados en cada Cuenca se presentan en la figura
N° 4.1 y se describen posteriormente:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-2
Figura 4.1 Alcantarillado Sanitario para el Área Metropolitana de Asunción
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-3
4.1.2 Cuenca del Itay
El desarrollo del sistema de alcantarillado sanitario en la cuenca del Itay fue
analizado en mucho detalle durante la elaboración el Plan Maestro de Alcantarillado
y en el Proyecto desarrollado por la Halcrow para la cuenca del Itay, involucrando
los tres colectores principales que convergen a un punto de encuentro ubicado
cerca de la intersección de las avenidas Madame Lynch y Primer Presidente. El
concepto como tal aún es considerado válido, aunque se hayan realizado algunas
variaciones en los trazados de los colectores principales.
A continuación se describen aquellas áreas servidas dentro de la cuenca del Itay
para cada uno de los colectores principales.
Colector Principal Itay Oeste, que sirve a aquellas secciones densamente pobladas
del sur del Municipio de Fernando de la Mora y a las áreas residenciales de las
afueras de Asunción. El colector principal también transportaría caudales
correspondientes a dos sub-cuencas con alcantarillado existente que son Villa
Victoria y Luis A de Herrera, que descargan en el Tunel de la Av. Primer Presidente
y en el canal pluvial de la Av. Mdme. Lynch respectivamente.
Colector Principal Itay Este que sirve a las secciones norte de la municipalidad de
Fernando de la Mora y a una pequeña área de la municipalidad de San Lorenzo que
cae dentro de la cuenca;
Colector Principal Avay que sirve a toda el área de la municipalidad de Luque que
cae dentro de la cuenca del arroyo Avay.
Desde el punto de encuentro de los colectores principales, ubicado en las cercanías
de la intersección de las avenidas Madame Lynch y Primer Presidente, el Plan
Maestro de Alcantarillado realizado por Halcrow identificó tres opciones potenciales
para la descarga de las aguas residuales de la cuenca del Itay, de las cuales ya fue
licitada una de las opciones, considerada como la más beneficiosa en el citado Plan
Maestro, por lo que en el presente estudio no fueron analizadas, pero se describen
a continuación:
- Opción 1: Planta de Tratamiento de Aguas Residuales en el Valle del Itay
- Opción 2: Estación de Bombeo y Descarga al Río Paraguay
- Opción 3: Túnel y Descarga al río Paraguay (opción construida). Esta opción
involucra la construcción de un túnel de diámetro interno final de 1.600 mm
y de 3.120 m de longitud a lo largo de la Avenida Primer Presidente desde el
punto de encuentro de los colectores principales. El túnel termina unos 120
m después de la intersección de la Avenida Primer Presidente y la Ruta
Transchaco y descargaría en un colector por gravedad de 1.600 mm de
diámetro y 1.200 m de longitud, actualmente en construcción.
Por lo tanto, en el caso de la cuenca del Itay, los colectores planteados en la
primera fase del Proyecto obedecen a considerar parte de la infraestructura ya
construida, es decir, desde el Plan Maestro de 1985, la Opción 3 fue seleccionada
como la mejor alternativa y los colectores que recibe también son los mismos que
los considerados en dicho Plan Maestro. En la figura 4.2 se presenta la cuenca del
Itay y los colectores principales seleccionados.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-4
Figura 4.2 Colectores cuenca Itay
4.1.3 San Lorenzo
El Municipio de San Lorenzo se encuentra a 12 Km de Asunción, en el empalme de
las rutas 1 y 2 y a diferencia del resto de las áreas del Proyecto que drenan hacia el
río Paraguay, éstas drenan para el este, es decir, hacia el Arroyo San Lorenzo,
perteneciente a la Cuenca del Lago Ypacaraí. El Municipio cuenta con un pequeño
sistema de alcantarillado en la zona céntrica y una planta de tratamiento de
efluentes mediante el uso de lagunas de estabilización que descargan al Arroyo San
Lorenzo, actualmente esta planta está funcionando por encima del rango de
caudales y cargas orgánicas admisibles por el proyecto.
Para el análisis de alternativas de colección y tratamiento de los efluentes fueron
consultadas las autoridades Municipales y miembros de la Junta Municipal,
solicitándoles en su oportunidad la gestión de terrenos en la zona baja de la Cuenca
del Arroyo San Lorenzo y hacia el Municipio de Capiatá de manera de ubicar las
Plantas de Tratamiento de Efluentes. Sin embargo, no hubo respuesta por parte de
las autoridades municipales, por lo que se mantuvo el análisis de alternativas
planteado por la consultora Halcrow en su Plan Maestro del año 1985. (Informe del
Plan Maestro-Vol II – Cap. 9.4).
El planteamiento que se hizo es el siguiente:
Alternativa 1
Consiste en colectar todas las áreas de drenaje y conducir las aguas residuales
hasta una planta de tratamiento ubicada en la parte oriental de la cuenca próxima
al arroyo San Lorenzo, donde se descargarían (previo tratamiento) estas aguas
residuales.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-5
Esta opción resulta más conveniente desde el punto de vista del tratamiento, pues
se concentra todo el tratamiento en un solo sitio y consecuentemente los costos de
inversión final y de operación y mantenimiento de los mismos son menores. Sin
embargo obliga al contratista a construir una planta de tratamiento grande desde el
principio para servir a toda el área de proyecto, elevando notablemente su
inversión inicial.
Consiste en dividir toda el área del proyecto en 3 sub-cuencas principales, las
cuales estarán servidas por sus propias plantas de tratamiento. La Sub- cuenca 1
incluye el área de drenaje 1 – San Lorenzo Oeste, dentro de la cual se encuentra
una Estación de Bombeo. La Sub- Cuenca 2 incluye el área de drenaje 2- San
Lorenzo Noreste. La Sub- Cuenca 3, incluye las áreas de drenaje 3, 4 y5,
correspondientes a San Lorenzo Norte, Centro-Este y Este. En esta alternativa, la
sectorización de las redes permitirá al contratista de la obra, construir por parte el
sistema y cada una de las tres sub-cuencas podrán funcionar en forma totalmente
independiente de la otra, de esa manera se podrá acomodar mejor a la demanda de
alcantarillado por áreas conforme al crecimiento de la población.
Se opta finalmente por la alternativa 1 teniendo en cuenta que ya no se cuentan
con terrenos disponibles en las márgenes del Arroyo San Lorenzo, para ubicar las
Plantas de Tratamiento de la Alternativa 2, y la expropiación de tierra en dichas
márgenes para este fin llevaría a costos excesivos que invalidarían la propuesta. En
la Alternativa 1, se propone la adquisición de un terreno agua debajo de la actual
Planta de Tratamiento para cubrir la demanda de tratamiento de los efluentes de
toda la Cuenca. Con base en esta alternativa se realizan los estudios
correspondientes.
En la figura 4.3, se muestra la configuración de la cuenca de San Lorenzo y los
colectores principales que integran la solución del alcantarillado sanitario.
4.1.4 Mariano Roque Alonso
El municipio se encuentra al norte de Asunción y la cuenca topográfica se ubica
entre el río Paraguay y el arroyo Itay. El límite de las cuencas de drenaje corre
aproximadamente paralelo a la Ruta Transchaco, al norte; al sur, la cuenca limita
con el área de Las Mercedes.
El Municipio tiene una topografía muy accidentada y está dividida en 5 macro
cuencas de drenaje, lo que conduce a varias alternativas de solución para el
alcantarillado y el tratamiento de los efluentes.
Para el análisis de alternativas de colección y tratamiento de los efluentes fueron
consultadas las autoridades Municipales y miembros de la Junta Municipal,
solicitándoles en su oportunidad la gestión de terrenos para el tratamiento de
efluentes. Las autoridades Municipales informaron al equipo de proyecto que la
ubicación de varias plantas de tratamiento tanto a orillas del río Paraguay como a
orillas del arroyo Itay no era viable, debido a que dichos terrenos ya no estaban
disponibles en la actualidad y una expropiación de tierras, llevaría a costos
exagerados. La Municipalidad ofreció para el proyecto un terreno municipal ubicado
en un predio próximo a la urbanización Surubi-í y a orillas del Arroyo Itay, para el
desarrollo del proyecto de tratamiento de efluentes.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-6
Figura 4.3 Colectores cuenca San Lorenzo
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-7
Por lo tanto, las alternativas analizadas para Mariano Roque Alonso fueron:
Alternativa 1
Esta Alternativa consiste en colectar todas las aguas residuales de cada subcuenca
y tratarlas mediante una planta de tratamiento completa antes de descargar al
cuerpo receptor más cercano que sería el Arroyo Itay o el rio Paraguay. En esta
alternativa se tienen 9 Plantas de tratamiento y 2 Estaciones de Bombeo.
Alternativa 2
La Alternativa 2 consiste en reducir el número de plantas de tratamiento mediante
la utilización de estaciones de bombeo. En la zona este se une todas las descargas
al Arroyo Itay hasta una sola Planta de tratamiento, esto implica la construcción de
3 estaciones de bombeo en serie. En esta alternativa quedarían 5 Plantas de
tratamiento y 5 estaciones de bombeo.
Alternativa 3
Se analiza la posibilidad de obtener un terreno Municipal próximo a Surubi-í y
trasvasar todas las cuencas hacia dicho terreno, donde se construiría una sola
planta de tratamiento para descargar todos los efluentes al Río Paraguay mediante
un solo emisario. Esta opción implicaría una cantidad de 11 Estaciones de Bombeo
Finalmente, posterior a las reuniones mantenidas con las autoridades municipales,
se ha decidido por esta última alternativa por cuestiones de disponibilidad de
terreno e impacto social (Ver figura 4.4).
4.1.5 Luque
Luque es una ciudad que se encuentra al este de Asunción y pertenece a una de las
sub-cuencas del Itay- Sus aguas drenan hacia el Arroyo Paso Bogarín que fluye
hacia el norte a través del límite del área de proyecto para unirse con el arroyo Itay
antes de su descarga al Río Paraguay.
Para el análisis de alternativas de colección y tratamiento de los efluentes fueron
consultadas las autoridades Municipales y miembros de la Junta Municipal,
solicitándoles en su oportunidad la gestión de terrenos en la zona baja de la
Cuenca, próximo al Arroyo Paso Bogarín. Sin embargo no fue posible conseguir una
respuesta de dichas autoridades, por lo que el análisis de alternativas se basó
principalmente en la propuesta del Plan Maestro elaborado por la Consultora
Halcrow en el año 1995.
La cuenca de Luque a considerar en el proyecto se divide en 5 subcuencas de las
cuales una de ellos estaba previsto descargar por bombeo hacia la cuenca del Avay
para derivar sus efluentes a través del túnel de la Av. Primer Presidente. Sin
embargo, luego de los análisis de caudales de proyecto y diámetro del túnel, se
decidió no incorporar estos caudales al sistema del Itay, y conducirlos hacia la
planta propuesta en las proximidades del Arroyo Paso Bogarín.
Alternativa 1
Esta alternativa consiste en anexar a la cuenca del Itay, las aéreas cuyas
pendientes se dirigen naturalmente hacia el arroyo Itay. Así la zona noroeste y
oeste de la ciudad pasarían a la cuenca del Itay. Esta alternativa no se ha
considerado porque se sobrecargaría la cuenca del Itay.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-8
Figura 4.4 Colectores cuenca Mariano Roque Alonso
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-9
Alternativa 2
Esta alternativa consiste en anexarla a la Cuenca de Mariano Roque Alonso y
utilizar una sola Planta de tratamiento para ambos distritos. Esta alternativa
requeriría de una Estación de bombeo que bombee grandes caudales a grandes
distancias lo cual encarecería sobremanera la solución, también se tendría que
cruzar por el predio del Aeropuerto Silvio Petirossi, cuya zona es restringida para
servidumbre. También se tienen antecedentes de problemas del tipo social al
querer trasvasar efluentes de un distrito a otro.
Alternativa 3
Esta alternativa consiste en localizar la Planta de tratamiento en un terreno próximo
al Arroyo Paso Carreta y a unos 1000 metros aguas abajo de la zona del vertido
actual y derivar hacia allí todos los caudales de las subcuencas. Esta alternativa
requeriría de 3 estaciones de bombeo. Se ha optado por esta alternativa para su
desarrollo (Ver figura 4.5).
4.1.6 Arroyo Seco
La cuenca de Arroyo Seco corresponde a una pequeña zona del sur del Municipio de
Fernando de la Mora cuyo límite sur es la Ruta del Acceso Sur de Asunción. Esta
cuenca fue incluida a pedido de las autoridades municipales del Fernando de la
Mora, por considerarlo como una obra prioritaria para el Municipio. La salida natural
de las aguas es el Arroyo Seco, que tiene dicho nombre debido a que se mantiene
prácticamente seco en días normales y colecta gran cantidad de agua en días de
lluvia. El arroyo corre al sur por el Municipio de Villa Elisa hasta llegar a su
desembocadura en el Río Paraguay.
Se plantearon tres alternativas:
Alternativa 1
Planta de tratamiento compacta y vertimiento al arroyo Seco. Esta alternativa fue
desechada teniendo en cuenta que el arroyo no posee caudal constante y con
excepción de los días de lluvia, se mantiene seco.
Alternativa 2
Bombeo a la cuenca de Villa Elisa y conexión al futuro sistema de alcantarillado
proyectado para esa cuenca.
Alternativa 3
Bombeo a la cuenca de Lambaré. Consiste en bombear los efluentes por la ruta del
Acceso Sur hasta el límite de la cuenca de Lambaré y de allí se conectaría por
gravedad al sistema de alcantarillado de Lambaré-
La alternativa seleccionada es la segunda debido a los menores recorridos de
tubería y a no sobrecargar la planta de tratamiento de Lambaré para incorporarle
un mayor caudal (Ver figura 4.6).
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-10
Figura 4.5 Colectores cuenca Luque
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-11
Figura 4.6 Colectores cuenca Arroyo Seco y Lambaré
4.1.7 Lambaré
El análisis de alternativas se basó en las propuestas del Plan Maestro (similares a
las desarrolladas por la Empresa COS mediante contrato con la Municipalidad de
Lambaré en el año 1998) y a la nueva propuesta estudiada por esta consultoría con
base en las iniciativas de las autoridades municipales de Asunción y de Lambaré,
mediante las cuales, el Municipio de Asunción cede un terreno de 21 hectáreas en
el área de recuperación de tierras del Río Paraguay, para el nuevo Parque Industrial
frente al ex Casino de Ita Enramada. Ese terreno se destinaría a la construcción de
una planta de tratamiento de efluentes.
Tanto las autoridades municipales de Asunción como de Lambaré han demostrado
gran interés en el proyecto de alcantarillado presentado por esta consultoría en
varias reuniones conjuntas realizadas y se acordó seguir adelante con esta última
propuesta.
Las Alternativas estudiadas son:
Alternativa 1
Es la estudiada en el Plan Maestro y consistía en construir plantas de tratamiento a
orillas de los arroyos Leandro y Lambaré para descargar los efluentes de las
cuencas de Lambaré Norte y Lambaré Central, y además construir otras 3 Plantas
de Tratamiento a orillas del Río Paraguay para colectar los efluentes de Lambaré Ita
Enramada, Lambaré Sur y Lambaré Puerto Pabla.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-12
Alternativa 2
Es la planteada en el análisis de esta consultoría y consiste en colectar todos los
efluentes de Lambaré Norte, Lambaré Central y Lambaré Ita Enramada en una sola
Planta de Tratamiento a ser construida en el Futuro Parque Industrial frente al Ex
Casino Ita Enramada, y unir los emisarios de Lambaré sur y Lambaré Puerto Pabla
en un sitio próximo a Puerto Pabla donde se construiría una sola Planta de
Tratamiento para descargar los efluentes al Río Paraguay. Esta Planta también
recibiría los efluentes de Villa Elisa.
Se adopta la alternativa 2 como solución por contar la misma con el apoyo de los
Municipios de Asunción y Lambaré para la cesión de tierras para la planta de
tratamiento de efluentes (Ver figura 4.6).
4.1.8 Villa Elisa
Villa Elisa está ubicada al sur de Asunción y en la actualidad se puede considerar
como un área urbana, afectada principalmente por la rápida expansión de la
urbanización del Gran Asunción.
El área incluida en el proyecto de alcantarillado, comprende dos partes. El área más
grande está formada por el valle del arroyo Villa Elisa, que drena naturalmente
hacia el sur, hacia el rio Paraguay. Al este, un área más pequeña que incluye el
centro del Municipio, drena hacia el arroyo Mbocayaty, pero ha sido incluido dentro
de la cuenca ya que constituye el mayor centro urbano y punto de crecimiento del
Municipio.
Las alternativas analizadas comprenden:
Alternativa1
Conducir todas las aguas residuales de la cuenca del Arroyo Villa Elisa por gravedad
hasta una planta de tratamiento de efluentes ubicada en las proximidades del Río
Paraguay, y descargar los efluentes al río. Los caudales del área céntrica de Villa
Elisa se unirían a éste por bombeo. Esta propuesta fue la recomendada por la
consultora Halcrow en el año 1995.
Alternativa 2.
Esta alternativa surge como parte del estudio de esta consultoría y consiste en
conducir todos los efluentes de Villa Elisa hacia la cuenca de Lambaré Sur
incorporando las otras cuencas por medio de estaciones de bombeo. Los efluentes
se unirían a los de Lambaré Sur y serían tratados en una sola planta de tratamiento
para su descarga final al Río Paraguay en la zona de Puerto Pabla.
La alternativa 2 es la más recomendada debido a que no se encuentran disponibles
terrenos para planta de tratamiento en la zona de Villa Elisa Sur, ocupados
principalmente por empresas petroleras y puertos fluviales.
La alternativa 2 reduce el número de descargas de efluentes al río Paraguay lo cual
significa un beneficio ambiental y social importante y reduce los costos de inversión
y de operación y mantenimiento de las plantas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-13
4.1.9 Cuencas Menores de Asunción
Teniendo en cuenta la no disponibilidad de terrenos para Plantas de tratamiento
preliminares en las 15 descargas al Rio Paraguay que posee Asunción en las áreas
que cuentan con alcantarillado sanitario, se ha tenido que optar en reducirlas a solo
4 en una primera etapa, por medio de trasvase de cuencas y construyendo un
Interceptor que colecta las aguas residuales de las cuencas menores y las conduce
hacia la zona de Varadero. (Ver figura 4.7).
Este Interceptor no estaba planteado en el Plan Maestro de Halcrow y su trayectoria
es como se explica a continuación:
El Interceptor, comienza en la cuenca Alférez Silva, con el colector principal que
corre de este a oeste por la calle Alférez Silva, hasta su intersección con la calle
Guzmán, continúa por ésta, hasta donde termina la calle, que es el borde del
despeñadero de la calle Prieto.
Desde aquí se tiene previsto el cruce de dicho cauce, con una tubería de hierro
dúctil de 200 mm de diámetro y 40 m de longitud que llegará a una estación de
bombeo (EB3), en la cuenca Gamarra, a la cual llegará también el colector principal
de esta Cuenca, que corre de este a oeste por la calle del mismo nombre de la
Cuenca.
La EB3 bombeará a un registro ubicado al final de la calle Tte. Arias, que se
encuentra en la cuenca Alférez Silva. Desde allí escurrirá por gravedad, con una
tubería que unirá los registros ubicados al final de la calle Montero, continuando
hasta el final de Gobernador Melo de Portugal, desde allí a la intersección de las
calles Garay y Río de la Plata, conectando con un registro al final de la calle
Gobernador Irala, luego a la intersección de Río de La Plata y Gobernador de Las
Llanas, por ésta continúa hasta el final de la calle, a la segunda estación de bombeo
(EB2).
La EB2 bombeará al registro que se encuentra en Cnel. Candia y Alejo García,
desde allí escurrirá por gravedad, siguiendo por esta última calle hasta doblar en la
calle Kannonnikof. Por ésta continua por gravedad y en dirección oeste – este,
hasta la calle Lagerenza, al final de esta calle se ubicará la tercera estación de
bombeo EB1, desde la cual se bombeará todo el caudal interceptado, a la planta de
pretratamiento de Varadero.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-14
Figura 4.7 Interceptor para las cuencas menores de Asunción
4.1.10 Otras Cuencas de Asunción
Las soluciones adoptadas para cada cuenca de Asunción son las que se describen a
continuación y se muestran en la figura 4.8.
4.1.10.1 Bella Vista
La gran cuenca de Bella Vista fue dividida en varias subcuencas y se desarrollaron
modelos separados para cada una de las subcuencas, que son:
- Artigas
- Santa Rosa
- Sacramento
- Itapúa
- Costanera
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-15
Figura 4.8 Colectores por Rehabilitar cuencas de Asunción
Las propuestas de mejora para cada subcuenca son:
Subcuenca Artigas. Zona Río de Janeiro, con diámetros de Proyecto de 250 mm a
700 mm; Zona General Santos, con diámetros de Proyecto de 200 mm a 1.000
mm; Zona Brasilia, con diámetros de Proyecto de 250 mm y 350 mm.
Subcuenca Santa Rosa. Con diámetros de 300 mm a 600 mm; Sector Sur de la
Av. España, con diámetros de Proyecto de 250 y 300 mm.
Subcuenca Sacramento. Con diámetros de 200 mm a 1.400 mm.
Subcuenca Itapúa. Con diámetros de 300 mm a 700 mm.
Todo el sistema funcionará por gravedad, con excepción de un tramo de la
subcuenca Itapúa. La tubería de impulsión irá por la calle Itapúa, desde la Av.
Molas López, donde se propone la construcción de la Estación de Bombeo, a un
registro que se encuentra en Itapúa y Av. Sacramento, debido a una elevación del
terreno, que hace que las profundidades de los registros sean mayores a 7 m.
Subcuenca Costanera. Esta Subcuenca, se integrará a la cuenca Bella Vista a
partir de la construcción de la Costanera y se proyecta un colector que correrá por
la calle Florencio Villamayor, que arrancará en la calle Mompox, que es el límite con
la cuenca Varadero. Este colector funcionará por gravedad, hasta una estación de
bombeo que se ubicará en el límite de los barrios San Vicente y San Felipe y se
bombeará al registro que se encuentra en la intersección de las avenidas Artigas y
Gral. Santos.
Los colectores principales de Artigas, Sacramento e Itapúa, se unen a lo largo de la
avenida Lombardo y el emisario, de 1350 mm de diámetro, continua a lo largo de
1.500 m para descargar los líquidos residuales en una Planta de Pretratamiento
antes de la descarga final al canal principal del Río.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-16
4.1.10.2 Varadero
Las propuestas de mejora para la cuenca de Varadero son las siguientes:
Colector principal. Arranca en la intersección de la avenida Perú y Rca. de
Colombia, continúa por Rca. de Colombia un tramo de 75 m de 250 mm de
diámetro. Sigue por ésta hasta la calle Estados Unidos, 616,80 m de 300 mm.
Dobla en Estados Unidos y sigue hasta Tte. Fariña, 147.50 m de 300 mm. Continúa
por Tte. Fariña un tramo de 136,20 m de 350 mm hasta Parapití. Continúa por ésta
hasta Manuel Domínguez, 148,70 m de 400 mm. Sigue por Parapití hasta Fulgencio
Moreno, 146 m de 500 mm. Dobla en F. Moreno hasta Tacuarí, 135 m de 500 mm.
Continúa por Tacuarí hasta la avenida Mcal. López, 625,10 m de 500 mm. Continúa
por la avenida Mcal. López hasta Paraguarí, 213.40 m de 500 mm. Siguiendo por
Mcal. López hasta Caballero, 173,50 m de 600 mm. Continúa por Mcal. López, (que
cambia de nombre por “El Paraguayo Independiente”, al cruzar Independencia
Nacional), hasta Chile, 364,00 m de 750 mm. Continúa por El Paraguayo
Independiente hasta Hernadarias, 1012,00 m de 800 mm. Continuando por El
Paraguayo Independiente hasta Tte. Arias, 299 m de 900 mm. Continúa por El
Paraguayo Independiente hasta la intersección con la calle Tte. Rodi, 620,50 m de
1300 mm. En este sitio está prevista la construcción de una Planta de
Pretratamiento, antes de la disposición final de los líquidos residuales, mediante un
emisario subfluvial.
Otro colector arranca en la intersección de las calles Manduvirá y Chile, continúa
por ésta hasta la Calle Gral. Díaz, 522,80 m de 200 mm. Siguiendo por Chile hasta
Oliva, un tramo de 79,00 m de 250 mm. Continuando por Chile hasta Eligio Ayala,
234,20 m de 300 mm. Siguiendo un tramo más por Chile, de 81,40 m y de 350 mm
de diámetro empalma con el colector principal en la Avenida El Paraguayo
Independiente.
Otro colector arranca en 14 de Mayo y Manduvirá, siguiendo por Manduvirá hasta
15 de Agosto 91,00 m y 350 mm. Doblando en 15 de Agosto hasta Piribebuy,
146,00 m de 350 mm. Continúa por Piribebuy hasta O’Leary 118,00 m y 400 mm.
Sigue por O’Leary hasta Humaitá, 150,00 m de 400 mm. Continúa por Humaitá
hasta Montevideo 170,00 m de 500 mm. Dobla en Montevideo hasta Haedo, 138.50
m de 500 mm. Dobla en Haedo hasta Colón, 163,00 m de 500 mm.
Continúa por Colón hasta Estrella, 267,70 m de 500 mm. Por Estrella sigue hasta
Hernandarias, 144,00 m de 500 mm. Sigue por Estrella hasta Don Bosco, 110,00 m
de 600 mm. Dobla en Don Bosco y sigue hasta empalmar en el colector principal de
El Paraguayo Independiente, 144,20 m de 600 mm de diámetro.
El proyecto del sector de la costanera, contempla un colector principal a lo largo de
la calle Florencio Villamayor, que arranca en la intersección de ésta con la calle
Mompox, escurriendo por gravedad hacia el oeste, hasta una estación de bombeo
ubicada en Florencio Villa Mayor y Cordillera del Mbaracayú, que bombeará a un
registro de la Av. Mcal. López.
El colector principal que reúne todos los colectores secundarios de la cuenca, como
se describiera más arriba, descargará los líquidos residuales, en una Planta de
Pretratamiento, de la que saldrá el emisario subfluvial, al canal principal del río,
como disposición final.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-17
4.1.10.3 Mallorquín
Las propuestas de mejora para esta Cuenca son:
Colector 1: Arranca en la intersección de las calles Nanawa y 14 de Mayo, 30 m de
350 mm. De 14 de Mayo, dobla en Prof. Chamorro y continúa por ésta hasta 15 de
Agosto 96,60 m de 350 mm. Sigue por 15 de Agosto un tramo de 107,60 m de 350
mm. Dobla en Atenas hasta O’Leary, un tramo de 124.80 m de 350 mm. Continua
por O’Leary hasta Tuyutí, 163.30 m de 350 mm. Sigue por Tuyutí hasta
Montevideo, 180.80 m de 350 mm. Continúa por Montevideo hasta la calle Decoud,
249,00 m de 350 mm. Continúa por Montevideo hasta llegar a la calle Godoy, un
tramo de 77,00 de 400 mm. Sigue por Godoy hasta la avenida Colón, 182.80 m de
400 mm. Continúa por Colón hasta la calle Lérida, 126,50 m de 400 mm. Por Lérida
sigue hasta la calle Tte. José Colmán, 238 m de 500 mm. Continúa por Lérida un
tramo de 115,30 m de 600 mm hasta la calle Tte. Cabello. Por ésta sigue un tramo
hasta la calle Cptán. del Puerto, 102,20 m de 600 mm. Por Cptán. del Puerto
continúa hasta la avenida Mallorquín, 206,20 m de 600 mm.
Continúa por la avenida Mallorquín hasta la calle Fulgencio Peña, 360,80 m de 600
mm. Continúa por la avenida Mallorquín, hasta el final de ésta, 600 m de 800 mm.
En este punto se tiene previsto la unión de la cuenca Sajonia y una planta de
pretratamiento antes de la disposición final al río Paraguay.
Colector 2: Arranca en la intersección de las calles Paraguarí e Itapirú,
continuando por Itapirú hasta México, 110,00 de 300 mm. Continúa por México
hasta la intersección con la avenida José Falcón, 866,50 m de 300 mm. Siguiendo
por la calle México, hasta la avenida Gral. Patricio Colmán (continuación de la
avenida Acosta Ñu), 276.70 m 500 mm. Dobla en la avenida Gral. Patricio Colmán y
continúa por ésta, hasta la calle O’Leary, 1002,50 m de 600 mm. Continuando por
Gral. Patricio Colmán hasta la avenida Mallorquín, 959 m de 800 mm. En este punto
se une al colector que viene por la avenida Mallorquín.
4.1.10.4 Sajonia
En esta Cuenca se tienen las siguientes propuestas de solución:
Arranca en la intersección de la avenida Carlos Antonio López y Tte. Prats, continúa
por ésta hasta Cptán. Walter Gwyn, 124,80 m de 300 mm. Continúa por Cptán W.
Gwyn hasta Cptán Bozzano, 100,00 m y 300 mm. Continúa por Cptán. Bozzano
hasta Cptán Aranda, 202,40 m de 400 mm.
Continúa por Cptán. Bozzano hasta Cnel. Dionisio Lirio, 302,40 m de 500 mm. Por
Cnel. Lirio sigue hasta el final de la calle, 195,00 m de 600 mm
Otro colector arranca en la intersección de las calles Ramón de las Llanas y Cptán.
Aranda, continúa por Aranda hasta la calle Juan de Garay, 200,50 m de 200 mm.
Continúa por Aranda hasta la calle Cptán. Bozzano, 703,50 m de 250 donde se
empalma con el colector que viene por esta calle.
Otro colector arranca en la intersección de las calles Lázaro de Rivera y Mayor José
Orihuela, continúa por ésta hasta Cptán. Bozzano, 501,10 m de 200 mm, donde
empalma con el colector que viene por esta calle.
El colector de la cuenca Sajonia, desde el final de la calle Lirio, se reunirá con el
colector de la avenida Mallorquín, antes de ingresar a la planta de pretratamiento
prevista en la cuenca Mallorquín, previa a la disposición final en el río Paraguay.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-18
4.1.10.5 Antequera
El colector propuesto para esta Cuenca, arranca en la intersección de las calles
Yataity Corá y Antequera, continúa por ésta hasta, Acá Yuasá, 335,50 m de 350
mm, Continúa por Antequera hasta la calle Itá Ybaté, 200,00 m de 400 mm. Dobla
en Itá Ybaté y continúa por ésta, hasta empalmar con el colector de la cuenca
Mallorquín, que pasa por la calle México, 210,00 m de 400 mm.
4.1.10.6 Tacumbú
En esta Cuenca, la propuesta de solución consiste en un colector que arranca en la
intersección de las avenidas Bruno Guggiari y Fernando de la Mora, continúa por
ésta, hasta Padre Elizeche, 244.30 m de 300 mm. Continúa por Fernando de la
Mora hasta la avenida Gral. Santos, 341,20 m de 350 mm. Continúa por Gral.
Santos hasta la calle Pinzón, 344,00 m de 350 mm. Continúa por Pinzón hasta Juan
Zorrilla de San Martín, 404.60 m de 400 mm. Dobla en Zorrilla de San Martín hasta
la calle Magallanes, un tramo de 109 m de 400 mm. Continúa por Magallanes hasta
la calle Ingavi, 210,50 m de 400 mm. Dobla en Ingavi y continúa con un tramo de
90,00 me de 500 mm. Siguiendo por Ingavi hasta Tte. Garay, 188,50 m de 600
mm. Continúa por Tte. Garay hasta la calle Campo Vía, 108,00 m de 600 mm.
Continúa por Campo Vía hasta la calle Padre Casanello, 164.60 m de 600 m. Dobla
en Padre Casanello hasta Picuiba, 111, 20 m de 600 mm. Dobla en Picuiba y sigue
hasta la calle Obispo Maíz, 218 m de 600 m. Dobla en Obispo Maíz hasta la calle
Pozo Favorito, un tramo de 102,30 m de 600 mm. En este punto se empalma con el
sistema que está en ejecución por la empresa ESSAP.
4.1.10.7 Universidad Católica
El colector principal propuesto arranca en la intersección de la avenida Félix Bogado
y la calle Cnel. Abdón Palacios, continúa por ésta hasta la calle Tte. Garcete, 575,20
m de 200 mm, dobla en Tte. Garcete y continúa hasta la calle Ciudad de Chiba (o
Chivas), 147,30 m de 400 mm, continúa por la calle Ciudad de Chiba, hasta la calle
Belisario Rivarola, 590 m de 400 mm, dobla en Belisario Rivarola, un tramo hasta la
calle Tte. Cantalupi, un tramo de 86,00 m de 400 mm. En este punto se empalma
con el colector que está ejecutando la empresa ESSAP que continúa por esta calle
hasta la última calle sin nombre, aproximadamente 750 m, dobla a la derecha y
continúa por ésta hasta el cruce del puente existente sobre el arroyo Ferreira,
pasando a la cuenca Tacumbú, donde se reunirán los caudales de ambas cuencas.
La disposición final de estos caudales se tiene prevista, con una estación de
bombeo que enviará las aguas residuales hacia la futura Planta de Tratamiento de
Lambaré.
Otro colector arranca en la intersección de las calles El Trabajador y Manuel Frutos
y continúa por ésta, hasta Molina Rolón, 340 m de 250 mm, donde empalma con el
colector que está ejecutando ESSAP.
Otro colector, arranca en la intersección de las calles Monseñor Rodríguez y J.
Rajala y continúa por ésta hasta San Fernando, 130 m de 250 mm. Continúa por
San Fernando hasta la calle Cristo Rey, 168,00 m de 250 mm. En este punto dobla
en dirección este oeste, por una calle sin nombre, 343,00 m de 250 mm. En este
punto dobla en dirección sur norte, por una calle sin nombre hasta llegar a otra
calle sin nombre, que coincide con el límite suroeste del campus de la Universidad
Católica Ntra. Sra. de la Asunción, 190,00 m de 300 mm. De este punto continúa
con el colector que está ejecutando ESSAP, en dirección sur norte, bordeando el
relleno sanitario Cateura y la parte posterior de la Universidad Católica,
aproximadamente 550,00 m hasta llegar a la calle Cantalupi, para empalmar con el
colector principal de ESSAP.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-19
4.2 Tratamiento de Aguas Residuales
4.2.1 Sistema Existente de Disposición Final de Aguas
Residuales
El sistema de alcantarillado existente en la ciudad de Asunción cubre según datos
de ESSAP alrededor del 70% del área urbana y la cobertura baja dramáticamente
en los municipios y áreas aledañas que forman parte del área metropolitana de
Asunción donde la cobertura es mínima o simplemente no existe servicio. Este
sistema de alcantarillado cuenta con una malla de colectores secundarios e
interceptores construidos en su mayor parte de tuberías de arcilla (gres cerámica) y
pozos de registro construidos en ladrillo sin revocar, que se encuentran bastante
deteriorados. Este hecho hace que ingresen al sistema importantes aportes de
infiltración (napa freática) e influjo (escorrentía pluvial).
Las aguas residuales de origen doméstico e industrial que se generan en el Área
Metropolitana de Asunción, son descargadas a través del sistema de alcantarillado
sanitario directamente o indirectamente al río Paraguay; directamente a través de
15 interceptores que llegan al Río a través de inadecuadas descargas subacuáticas,
e indirectamente por los colectores que descargan a los cursos de agua urbanos,
que eventualmente llegan también al río Paraguay. La siguiente figura muestra la
ubicación de las descargas a lo largo del río Paraguay.
Figura 4.9 Ubicación de las Descargas de Aguas Residuales al río Paraguay
Las descargas provenientes de las cuencas urbanas orientadas de sur a norte son:
1. Kennedy (Barrios Kennedy – Lambaré)
2. UCA (Villa Universidad Católica)
3. Tacumbú
4. Mallorquín
5. Sajonia
6. Alférez Silva
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-20
7. Comandante Gamarra
8. Dr. Montero
9. Gobernador Irala
10. Grau
11. San Antonio
12. Lagerenza
13. Varadero
14. Bella Vista
15. Ytay
De ellas, las correspondientes a Sajonia, Gob. Irala, Grau, San Antonio y Bella Vista
tienen emisarios subacuáticos hacia el canal principal del Río. El resto descarga en
la margen, causando la degradación estética y bacteriológica del agua, afectando la
franja costera y convirtiéndola en un área devaluada sin posibilidades comerciales o
recreacionales.
Con el fin de ayudar a la recuperación ambiental de la margen derecha del río
Paraguay, ESSAP ha planteado un proyecto para ampliar la cobertura de su red de
alcantarillado primario (interceptores) por un lado extendiendo su área de servicio y
dotando de mayor capacidad a los interceptores existentes. Y por otro lado,
eliminando las descargas de aguas residuales menores a los arroyos urbanos y
zona costera y estableciendo plantas de tratamiento para el acondicionamiento de
los afluentes antes de su disposición final en el río Paraguay.
Las descargas principales por el caudal que presentan, son las provenientes de las
cuencas Bella Vista e Itay por el norte, Varadero por el centro y de las cuencas
Mallorquín, Tacumbú, UCA y Kennedy (Lambaré) por el sur de la ciudad.
Por otro lado, las coberturas del alcantarillado en los municipios ubicados alrededor
de Asunción, son muy bajas o nula y los colectores existentes terminan
descargando a pequeños arroyos donde la contaminación bacteriana alcanza niveles
observados entre 4.1x104 UFC/100ml y 4.6x106 UFC/100ml (Campaña de medición
en arroyos Jica-Seam-Digesa). El municipio de San Lorenzo cuenta con un sistema
de alcantarillado limitado a una pequeña área de drenaje que descarga
parcialmente desagüe crudo al arroyo San Lorenzo y parte es tratado en un sistema
de lagunas facultativas, cuyo efluente final descarga aguas abajo en el arroyo San
Lorenzo.
4.2.2 Caracterización de las Aguas Residuales
La información de caracterización de las aguas residuales revisada, es la que ESSAP
proveyó para el “Estudio de Modelado de la Calidad del Agua del río Paraguay en
Asunción y Área Metropolitana” de la información más reciente disponible de aforos
y características físico-químicas y bacteriológicas de los colectores principales que
descargan al Rio Paraguay.
Los datos de concentraciones fueron tomados en 2 campañas, la primera consistió
en muestras mensuales tomadas durante el año 2009 y otra medición puntual el 10
de febrero del 2010.
Sin embargo, no se tiene información sobre el método muestral (muestra puntual o
muestra compuesta, caudales en el momento del monitoreo). Los datos resumidos
se muestran en las cuatro figuras que a continuación se presentan. Todas las
concentraciones registradas para cada parámetro, se engloban dentro de las barras
que representan el rango total abarcado por ellos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-21
En el caso de la DBO5, también se han incluido mediciones antiguas efectuadas
durante el Estudio de Halcrow (1995), las que se observan más altas que los datos
recientes, casi 250 mg/l en todas las cuencas.
Figura 4.10 Concentración de DBO5 en las Cuencas Principales
En el caso de la DBO5, los límites superiores tienden a ser mayores para las
cuencas de Bella Vista e Itay, seguidas por Tacumbú entre 225 a 250 mg/l. El valor
medio para todas las descargas está en el orden de los 150 mg/l. Las bajas
concentraciones pueden deberse al efecto de dilución por caudales de infiltración.
Figura 4.11 Concentración de DQO en las Cuencas Principales
En el caso de la DQO, las mismas tres cuencas son las que tienden a mostrar
mayores valores máximos entre 450 y 500 mg/l para Tacumbú e Itay
respectivamente y para el Caso de Bella Vista hasta 650 mg/l, esto indica la mayor
actividad industrial en la Cuenca (industrias de frigoríficos y camales entre otras).
El valor medio para todas las descargas está en el orden de los 350 mg/l.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-22
Los valores más altos de Sólidos Suspendidos se registraron en las cuencas de Bella
Vista y Sajonia sobre los 225 mg/l. El valor medio para todas las descargas está en
el orden de 125mg/l.
Figura 4.12 Concentración de SS en las Cuencas Principales
Las concentraciones de coliformes están dadas en UFC/100ml, normalmente se
reportan como NMP/100ml, las diferencias son de alrededor de 4 órdenes de
magnitud logarítmica (104).
Figura 4.13 Concentración de Coliformes Fecales en las Cuencas Principales
Las cuencas de Bella Vista e Itay tienden a mostrar menores concentraciones
máximas de Coliformes Fecales. El valor medio para todas las descargas está en el
orden de 1012 UFC/100 ml o 108 NMP/100ml, valores normalmente encontrados en
aguas residuales crudas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-23
Para efectos del desarrollo del Estudio, en adelante se tomará como dato de
entrada para el desagüe crudo una concentración de Coliformes Fecales de 107
-108
NMP/100ml, valores frecuentemente encontrados en aguas residuales crudas.
4.2.3 Aforo de Caudales en los Colectores (Tiempo Seco)
En el marco de los estudios complementarios al “Modelado de la Calidad del Agua
del río Paraguay en Asunción y Área Metropolitana, se llevó a cabo una campaña
Hidrométrica” (abril 2011). A continuación se muestran en forma resumida los
caudales que se obtuvieron en los colectores de las cuencas Grau, Irala, Montero y
Alférez. Silva, observando que son caudales pequeños que en conjunto hacen unos
9 l/s:
Tabla 4.1 Caudales Aforados Cuencas Grau, Irala, Montero, Gamarra y Alférez Silva
GRAU IRALA MONTERO GAMARRA ALF. SILVA Suma
Q
l/s Hora
Q
l/s hora
Q
l/s hora
Q
l/s hora
Q
l/s Hora Q l/s
2.6 10:35:00 0.5 10:57:00 0.3 11:05:00 0.5 11:23:00 5.1 11:43:00 9.0
4.1 17:10:00 0.2 17:29:00 0.3 17:37:00 0.9 17:47:00 3.4 17:47:00 9.0
3.4 Qprom 0.4 Qprom 0.3 Qprom 0.7 Qprom 4.3 Qprom
4.1 Qmax 0.5 Qmax 0.3 Qmax 0.9 Qmax 5.1 Qmax 11.0
2.6 Qmin 0.2 Qmin 0.3 Qmin 0.5 Qmin 3.4 Qmin
Los colectores de las cuencas Lagerenza y San Antonio tienen caudales promedios
de 17l/s y 20 l/s respectivamente, el colector de mayor caudal en esa zona es
Varadero con un caudal promedio de 258 l/s con picos de 395 l/s (Ver siguiente
tabla).
Tabla 4.2 Caudales Aforados Cuencas Varadero, Lagerenza y San Antonio
VARADERO LAGERENZA
SAN
ANTONIO
Q l/s hora
Q
l/s hora
Q
l/s hora
73.13 5:47:00
354.6 9:15:00 17.1 9:58:00 17.3 10:18:00
299.1 11:13:00 14.0 11:43:00 31.8 11:53:00
358.5 13:37:00 11.4 14:08:00 16.5 14:43:00
394.7 15:56:00 23.6 16:37:00 14.1 16:55:00
212.4 18:45:00
111.6 23:37:00
257.7 Qprom 16.5 Qprom 20.0 Qprom
394.7 Qmax 23.6 Qmax 31.8 Qmax
73.1 Qmin 11.4 Qmin 14.1 Qmin
Los colectores de las cuencas Sajonia y Mallorquin, se encuentran separados entre
sí unos 400 m y descargan en promedio 53 l/s y 81 l/s respectivamente y en
conjunto unos 160 l/s algunas horas del día, como se observa en la siguiente tabla.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-24
Tabla 4.3 Caudales Aforados Cuencas Sajonia y Mallorquín
SAJONIA MALLORQUÍN Suma
Q
l/s hora Q l/s hora Q l/s
70.09 7:38:00
50.6 9:07:00 93.0 9:35:00 143.6
57.9 12:28:00
93.4 13:48:00
35.8 15:12:00 72.8 15:07:00 108.6
72.6 17:03:00 84.9 17:25:00 157.5
46.3 18:18:00
73.7 20:45:00
52.6 Qprom 81.3 Qprom
72.6 Qmax 93.4 Qmax
35.8 Qmin 70.1 Qmin
Más al sur, se encuentran los colectores de las cuencas Tacumbú, UCA, Kennedy y
Vista Alegre, que en conjunto descargan unos 250 l/s.
Tabla 4.4 Caudales Aforados Cuencas Tacumbú, UCA, Kennedy y Vista Alegre
TACUMBÚ 1 TACUMBÚ 2 UCA 1 UCA 2 UCA 3 KENNEDY
VISTA
ALEGRE
Suma
Q
l/s
hora
Q
l/s
hora
Q
l/s
hora
Q
l/s
hora
Q
l/s
hora
Q
l/s
hora
Q
l/s
hora
Q
l/s
71 08:08 54 08:38
31 09:57 120 10:15 17 10:40
10 11:00 4 11:16 11 11:42
63 13:07
25 15:28 75 15:44 20 16:03 14 16:16 2 16:33 11 16:03 61 16:21 209
36 18:18 107 18:38 25 18:45 12 17:18 47 17:58 228
9 19:10 7 19:28 53 21:28
31 Qprom 93 Qprom 15 Qprom 14 Qprom 3 Qprom 11 Qprom 56 Qprom
36 Qmax 120 Qmax 20 Qmax 25 Qmax 4 Qmax 12 Qmax 63 Qmax 281
25 Qmin 71 Qmin 9 Qmin 7 Qmin 2 Qmin 11 Qmin 47 Qmin
En conjunto se descargarían al rio Paraguay en tiempo seco un caudal total
promedio de 1,700 l/s y un pico de 2,170 l/s. El caudal promedio de aguas
residuales en el norte (cuencas Bella Vista e Itay) 1,030 l/s y un pico de 1,260 l/s.
En la zona Central entre Varadero y Mallorquín de 440 l/s y 630 l/s como caudales
medio y pico respectivamente. Y en la zona de Lambaré entre las cuencas Tacumbú
y Kennedy un caudal promedio de 225 l/s y un pico de 280 l/s. Los caudales pico
que observan en cada cuenca pueden llegar desfasados o afectados de un retardo
dependiendo de la longitud de la cuenca y de las característica hidráulicas del
colector.
4.2.4 Tratamiento y disposición de efluentes
4.2.4.1 Plan propuesto
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-25
El estudio de la APM tiene como tarea fundamental, definir el nivel de tratamiento
que se le dará a las 15 descargas existentes de aguas residuales al río Paraguay,
así como de las descargas que contaminan los arroyos (San Lorenzo, Luque,
Mariano Roque Alonso, etc.).
Horizonte del Estudio: El periodo de planeamiento para las plantas de
tratamiento es de 30 años es decir entre el año 2015 y el año 2045. Se ha
considerado un desarrollo en 3 etapas. Si tomamos en cuenta los tiempos
necesarios para la convocatoria y contratación de la consultoría para elaborar los
estudios de pre-inversión y expedientes técnicos y los estudios de impacto
ambiental, así como las aprobaciones por todas las instancias, luego, el proceso de
licitación de obras, construcción y la puesta en marcha, se estima que los
elementos considerados para la primera etapa iniciarían operación para mediados
del año 2015, extendiéndose el horizonte de esta etapa hasta el año 2025. La
segunda etapa incluiría las obras a realizar para expandir el servicio y atender el
crecimiento para los 10 años siguientes es decir, que comprendería el periodo 2025
al 2035, para tal fin se requeriría iniciar los estudios de diseño definitivo al menos
en el año 2023, de manera que para el año 2025 se cuente con la infraestructura
ampliada. Finalmente, la tercera etapa del año 2035 al 2045 donde se ampliarán
las instalaciones para mantener la cobertura del servicio de tratamiento de aguas
residuales.
En general los terrenos donde se proponen las instalaciones de tratamiento
preliminar, primario y secundario cercanas al río Paraguay, se ubican en áreas
inundables con cotas medias entre 57 y 58 msnm, por esta razón y siguiendo
instrucciones de ESSAP se ha considerado que todas las instalaciones deberán estar
encimadas sobre la cota 64 msnm.
4.2.5 Evaluación de los Procesos de Tratamiento de Aguas
Residuales
El principal objetivo del tratamiento de las aguas residuales es la disposición
apropiada de los afluentes de origen doméstico e industrial sin poner en riesgo la
salud humana ó dañe permanentemente al medio ambiente natural.
Existen numerosos métodos de tratamiento desarrollados en los últimos 80 años
que proveen de diferentes niveles de calidad de efluentes (preliminar, primario,
secundario, terciario, etc.) y de diferentes grados de complejidad en su operación.
4.2.5.1 Niveles Generales de Tratamiento
La Tabla siguiente resume el rendimiento esperado de varios niveles generales de
tratamiento basado en las características de las aguas residuales crudas. La Tabla
indica que los tratamientos preliminares y primarios no son capaces de producir un
efluente que satisfaga en general las normas de salud y calidad de agua. Sin
embargo, los procesos preliminares y primarios no deben ser descartados ya que la
implementación de las normas de calidad ambiental debe ser hecha en forma
paulatina y de acuerdo con la capacidad de financiera de las instituciones
responsables de la construcción de las PTARs.
Se debe reconocer además que aunque con los procesos de tratamiento preliminar
y primarios sin desinfección, habría una posible exposición de la población a
bacterias infecciosas y parásitos intestinales, el uso de emisarios subfluviales que
alejan el punto de descarga de las orillas del Río.
Las condiciones de salud serían mejores que aquellas asociadas con la descarga
actual de las aguas servidas crudas en las orillas del río Paraguay y arroyos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-26
Tabla 4.5 Calidad de Efluente a Partir de Varios Niveles de Tratamiento
Nivel de
Tratamiento
Coliformes
Fecales
DBO5
Sólidos
Suspendidos
Helminto
Ova Sólidos
Flotables
Aceite y
Grasa
(NPM/100 ml) (mg/l) (mg/l) (hv/l) (mg/l)
Ninguno 1.0E+07 250 200 100 Alta 50
Preliminar +
Tamizado fino
1.0E+07 237 190 100 Baja 10
Preliminar +
Desinfección
5.0E+04 202 190 100 Alta 10
Primario-
UASB
1.0E+06 85 45 50 Mínima 5
Primario +
Desinfección
1.0E+04 70 45 50 Mínima 5
Secundario +
Desinfección
1.0E+03 25 25 15 Ninguna 1
Terciario (*) 2.0E+02 5 5 1 Ninguna ninguna
(*) Con filtración y desinfección
Tratamiento Preliminar
El propósito del tratamiento preliminar es la remoción de sólidos gruesos y
materiales flotantes, material inerte y grasas que normalmente se encuentran en el
desagüe, con ello se mejora la operación y el mantenimiento de los procesos
subsecuentes en la planta. Las operaciones del tratamiento preliminar, típicamente
incluyen desbaste, tamizado, desarenado y desengrasado. Las rejas para desbaste
generalmente son de barras paralelas con 20 mm a 50 mm de abertura. En el
tamizado fino las aberturas son pequeñas (1 mm a 3 mm) y se emplean tamices de
acero ranurado y placas perforadas. El tamizado permite una pequeña remoción de
la DBO5 y de los SS del orden del 5% al 10%.
Tratamiento Primario
Tratamiento Primario Convencional: El objetivo de la sedimentación primaria
tradicional es la remoción por sedimentación de sólidos orgánicos e inorgánicos
sedimentables, así como de espumas, grasas y otros materiales flotantes.
Aproximadamente entre el 25 y 35% de la DBO5 y entre el 40 y 60% de los sólidos
suspendidos, así como, el 65% de aceites y grasas pueden ser removidos con este
tratamiento.
Una planta de tratamiento primario convencional, consiste de unidades de
tratamiento preliminar y estanques de sedimentación. Los sedimentadores
primarios o clarificadores son tanques circulares o rectangulares de 3 a 5 m de
profundidad, con un período de retención hidráulico de 2 a 3 horas. Los sólidos
sedimentados o lodo primario, son removidos del fondo por medio de raspadores,
siendo concentrados en una tolva central. En plantas de tratamiento primario de
más de 90 l/seg, el lodo primario debe ser procesado biológicamente por medio de
la digestión anaeróbica o estabilizado químicamente con cal.
Tratamiento Primario Mejorado: Una opción que merece consideración es el
tratamiento primario mejorado combinado con filtración y desinfección. Este
sistema de tratamiento puede ser capaz de producir un efluente que es casi
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-27
equivalente al tratamiento secundario y puede eliminar los huevos de helminto a un
nivel aceptable, lo que reduciría significativamente los riesgos de salud.
La intensificación del tratamiento primario se logra añadiendo los procesos de pre-
aireación o de coagulación química a la entrada del tanque de sedimentación. Estas
modificaciones pueden mejorar significativamente el rendimiento del proceso
gracias a una mejor floculación y asentamiento de las partículas suspendidas.
La pre-aireación implica la mezcla de aire con el agua residual antes de su paso a
los estanques de sedimentación. Existen varios medios mecánicos por los cuales
puede introducirse aire, incluyendo aireadores, turbinas, surtidores o aireadores
superficiales. La pre-aireación también reduce los olores, añade oxígeno disuelto y
ayuda a la flotación y eliminación de espumas, también puede combinarse con la
eliminación de arena en un desarenador aireado, o puede llevarse a cabo en una
unidad separada.
La coagulación química, implica la mezcla de químicos con el agua residual con el
propósito de mejorar la formación y asentamiento del floc. La evaluación final de la
efectividad de un químico específico y una dosificación óptima debe hacerse
realizando pruebas de jarras con el agua residual. Los químicos utilizados
comúnmente incluyen sales de aluminio, sales de hierro, o cal, así como de
polímeros. Los químicos deben mezclarse rápidamente con el agua residual debido
a que la formación de floc se produce en un muy corto período de tiempo. La
mezcla se realiza con mezcladores mecánicos, mezcladores en línea, bombas,
cámaras de placas, o mezcladores hidráulicos.
Luego del mezclado, el siguiente paso es la floculación en la que las partículas se
aglomeran para formar masas sedimentables. La floculación requiere un mezclado
lento por un período de 15 a 20 minutos y puede llevarse a cabo en estanques
separados o en sedimentadores de placas que sean parte de los estanques de
sedimentación primarios.
La intensificación del tratamiento primario con coagulación química puede dar como
resultado una eliminación de DBO5 en un 50% a 60% o incluso más, la remoción de
sólidos suspendidos es aún más significativa, incrementándose la eficiencia de
aproximadamente 50% a un rango de 70% a 85% cuando se emplean químicos.
Este nivel de eliminación de sólidos suspendidos es cercano al alcanzado por las
plantas de tratamiento secundario de menor eficiencia. Normalmente el proceso es
seguido de filtración y desinfección.
Las desventajas de las plantas de tratamiento primario mejorado con coagulación
química incluyen la necesidad de adquirir, almacenar y manejar un volumen
considerable de químicos y un mayor consumo de energía por parte de los
mezcladores. Estas plantas también producen gran cantidad de lodos que deben ser
estabilizados, manejados y desechados.
Tratamiento Primario Biológico: Una alternativa de tratamiento primario biológico
que viene extendiéndose a nivel mundial es el de los reactores anaeróbicos de flujo
ascendente y manto de lodos conocido en la industria por sus siglas en inglés como
UASB (upflow anaerobic sludge blanket). Estos reactores son estructuras
compactas cerradas de concreto armado que cuentan con 3 partes: la cámara
inferior que tiene una gran concentración de lodos en suspensión (manto de lodos),
por donde ingresa el efluente del tratamiento preliminar.
En esta cámara, las bacterias anaeróbicas y facultativas que se encuentran en el
lodo metabolizan la materia orgánica soluble que llega, convirtiendo la mayor parte
de los sólidos volátiles en biogás (CH4, CO2, H2S, N2, etc.).
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-28
La segunda cámara separa el biogás producido y lo colecta para su
aprovechamiento posterior o su incineración. La tercera cámara es un sedimentador
o separador de fases, donde se atrapan los sólidos que se separan del líquido
clarificado y cayendo en la cámara inferior.
Las ventajas del tratamiento primario biológico con UASB se enumeran a
continuación:
- Funciona hidráulicamente, no requiere fuente de energía.
- Baja producción de lodo, el lodo excedente sale bien estabilizado y listo para
ser deshidratado.
- Admite altas tasas de cargas hidráulicas y orgánicas.
- El periodo de residencia hidráulica es de pocas horas y el de residencia
celular, de varios días.
- Genera biogás con alta concentración de metano (65%) como un producto
final que puede ser aprovechado.
- Los nutrientes como Fósforo y Nitrógeno (NH4-N) son preservados en el
efluente, que puede ser utilizado ventajosamente para irrigación.
- Poca área requerida y bajo costo de implantación.
- Eficiente remoción de DBO5/DQO (65-75%)
- Bajo costo de operación
La Tabla siguiente, muestra una comparación entre los tratamientos primarios más
comunes.
Tabla 4.6 Comparación Cualitativa de los Diferentes Procesos de Tratamiento
Primario
Características
Primario
Biológico-
UASB
Primario
Avanzado
Primario
Convencional
Requiere
pretratamiento
Si Si Si
Costo de inversión Bajo Alto Medio
Área necesaria Pequeña Pequeña Pequeña
Volumen del reactor Medio Pequeño Pequeño
Remoción de DBO 60 – 70 % 65 – 75 % 25 – 35 %
Calidad del efluente Razonable Buena Pobre
Operación y
mantenimiento Simple Compleja Simple
Costo de O.y M. Bajo Elevado Bajo
Consumo de energía No tiene Medio Bajo
Subproductos Biogás, lodos
Lodos
químicos Lodos crudos
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-29
Características
Primario
Biológico-
UASB
Primario
Avanzado
Primario
Convencional
Requiere post
tratamiento Si Si Si
Lodo estabilizado Si No No
Equipamiento
Mecánico No Si Si
Uso de Químicos No Si No
Tratamiento Biológico Secundario
El tratamiento secundario se refiere a un grupo de procesos capaces de eliminar la
DBO5 y los sólidos suspendidos a un nivel de aproximadamente 30 mg/l o menos.
Los procesos de tratamiento biológico secundario normalmente utilizan altas
concentraciones de microorganismos tanto en películas fijas (biofilm) como en
crecimiento suspendido para convertir la materia orgánica biodegradable en masa
celular y productos derivados, los que luego son eliminados mediante
sedimentación u otro medio físico.
La Tabla siguiente muestra las diferentes alternativas de los procesos de
tratamiento con lodos activados.
Tabla 4.7 Variaciones en los Proceso de Tratamiento Secundario
Tipo de Proceso Variante Aplicación Principal
Crecimiento en
suspensión
Lodo Activado
Convencional
(LAC)
Desperdicios domésticos de baja
concentración con altos
requerimientos de calidad del efluente
Aeración por
etapas
Aplicación general para una amplia
variedad de desperdicios
Estabilización
por contacto
Plantas pequeñas y expansión de
equipos existentes
Aeración
extendida
Plantas pequeñas donde es deseable
la flexibilidad
Zanja de
oxidación
Plantas pequeñas a medianas con
altos requerimientos de efluente
(nitrificación - denitrificación)donde se
disponga de áreas de terreno
Oxígeno puro
Plantas pequeñas a medianas con
fuente de oxígeno económica
RBN
Plantas medianas a grandes con altos
requerimientos de efluente
(nitrificación - denitrificación)
Reactor
secuencial
Plantas pequeñas a medianas con
altos requerimientos de calidad del
efluente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-30
Tipo de Proceso Variante Aplicación Principal
Película fija
Filtro
percolador
Comunidades pequeñas, medianas y
grandes con estándares moderados de
efluente
Discos
biológicos
rotativos
Comunidades pequeñas a medianas
con estándares moderados de efluente
Mixto
Filtro biológico
sumergido
Comunidades pequeñas a medianas
con estándares moderados de efluente
- Procesos de Crecimiento en Suspensión
Proceso convencional de lodos activados: Incorpora un tratamiento primario
seguido por aeración y sedimentación final. El efluente de los clarificadores
primarios se mezcla con el lodo que contiene microorganismos activos; luego, la
mezcla es aireada en un reactor por un período de tiempo que fluctúa entre 0.5 y
24 horas. Luego de haber transcurrido un tiempo suficiente para que se completen
las reacciones biológicas deseadas, la mezcla es transportada a un estanque de
sedimentación o clarificador, para permitir la separación por gravedad de los sólidos
suspendidos. El líquido tratado es normalmente sujeto a desinfección para eliminar
las bacterias que sobreviven la aeración y las etapas de clarificación. Los sólidos
sedimentados son recirculados al reactor de aeración para mantener una
concentración apropiada de microorganismos.
Sin embargo, una parte de los sólidos activados son desechados con el fin de
mantener el equilibrio del proceso. Casi todas las plantas de lodos activados
cuentan con medios de desagüe, tratamiento y eliminación del lodo de desecho.
Un aspecto muy importante en el diseño de una planta convencional de lodos
activados, es el tener un sistema efectivo de aeración que permita altas tasas de
transferencia de oxígeno. También, es importante el diseño detallado de los
clarificadores finales parar lograr un máximo de eliminación de sólidos. Diseñada y
operada adecuadamente una planta convencional de lodos activados puede eliminar
hasta el 90% de la DBO5 del agua residual cruda.
Las desventajas del proceso convencional de lodos activados incluyen la necesidad
de equipos de aeración y alimentación de químicos, el uso de operaciones
complejas, así como, la necesidad de eliminar grandes cantidades de exceso de
lodos. Asimismo, se emplean químicos para desinfección y para ayudar al desagüe
y estabilización de los lodos de desecho. La necesidad de adquirir, almacenar y
manipular químicos, es una desventaja que se aplica a todos los procesos
relacionados a lodos activados.
Proceso de aeración extendida: Se diseña sin sedimentación primaria y requiere de
un largo período de retención en los tanques de aeración seguido también de largos
períodos de retención en los clarificadores finales. Estas plantas pueden manejar
variaciones de concentración y caudal fácilmente y producen usualmente menos
volúmenes de lodos que las plantas convencionales. Los prolongados periodos de
aireación permiten la nitrificación casi total del NH4-N. En el proceso de aeración
extendida se utiliza más comúnmente en plantas tipo paquete, pero algunas
plantas más grandes han sido diseñadas con este proceso y alimentación por
etapas. Sin embargo requieren de más aeración y los costos de energía pueden ser
muy altos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-31
Zanjas de oxidación, Orbal: Son variantes del proceso de aeración extendida, en el
cual la aeración se logra mediante cepillos rotatorios (u otros dispositivos) y
bombas que impulsan la mezcla a lo largo de un canal ovalado. Debido a que las
zanjas de oxidación requieren largos períodos de detención, los volúmenes del
tanque y los requerimientos del área de terreno son mayores que para las plantas
convencionales de igual capacidad. Sin embargo, son muy confiables y pueden
manejar las variaciones de flujo y producir un efluente de alta calidad. La
producción de lodos es menor que la producida por las plantas convencionales y los
costos de energía son más razonables. Se puede lograr la nitrificación y
denitrificación del desagüe en el mismo tanque de aireación.
Reactores secuenciales de flujo intermitente (SBR): Utilizan un proceso por etapas
que incluye: el llenado del reactor con aguas residuales, un periodo de aeración y
un periodo de sedimentación y finalmente, decantar el líquido clarificado como
efluente. Los lodos son desechados en cualquier ciclo, excepto para la porción que
se deja en el reactor para mezclarla con la siguiente cantidad de aguas residuales.
Los reactores son flexibles y confiables en la mayoría de casos, pero su uso se ha
limitado a caudales relativamente pequeños y medianos. Estos sistemas SBR son
generalmente patentados, llevan bastante automatización y requieren de
operadores entrenados.
- Procesos de Película Fina (Biofilm)
Filtros Percoladores: Son históricamente el tipo más utilizado de planta de
tratamiento de película fija. El proceso implica el cultivo de microorganismos en un
lecho de roca o en materiales sintéticos, sobre los cuales se distribuye el agua
residual permitiendo su percolación por gravedad. Los microorganismos localizados
en los medios filtrantes convierten la materia orgánica del agua residual en masa
celular y productos derivados tal como en un sistema de crecimiento suspendido.
Los filtros percoladores son precedidos por tratamiento primario y seguidos por
clarificación final para eliminar los sólidos desechados por la biomasa del filtro.
Mientras que los filtros percoladores usualmente se han considerado apropiados
para las aplicaciones de efluente de baja calidad, el diseño y las técnicas de
operación corrientes pueden dar como resultado un rendimiento que se aproxime al
de las plantas con lodos activados. Los nuevos desarrollos incluyen biotorres de
hasta 12 m de altura, el uso de brazos distribuidores accionados por electricidad,
disposición de unidades en serie y el uso de ventilación forzada en la época del año
en que los gradientes de temperatura entre el agua residual y el medioambiente
son nulos.
Los filtros percoladores tienen la ventaja de ser adaptables a las fluctuaciones de
carga e implican un menor consumo de energía. Normalmente se incluye la
desinfección como etapa final de tratamiento. Las desventajas de los filtros
percoladores incluyen algunos agentes molestos como moscas, que pueden
aparecer por una deficiente operación de la planta. A menos que se opere y
mantenga convenientemente, una planta con filtros percoladores puede volverse
anaeróbica, menoscabando la eficiencia del tratamiento.
Discos biológicos rotativos (RBC): Tienen similar función que los filtros
percoladores, pero con la diferencia de que la superficie de crecimiento de biomasa
consiste de discos de material plástico que rotan sobre un eje horizontal con una
porción del disco siempre sumergida en el agua residual. A medida que la
biopelícula crece en los discos, parte de la película se desprende y volúmenes de
lodo son desechados y capturadas en el clarificador final. Las plantas con discos
biológicos de contacto casi siempre incorporan tratamiento primario, sedimentación
final y desinfección.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-32
Las plantas más modernas, pueden proveer de aire al agua residual como medio de
acomodar la mayor demanda de oxígeno en las etapas de maduración de los discos.
Mientras que las estas plantas son capaces de producir efluente de alta calidad,
tienen problemas de índole mecánico.
- Procesos Sistemas No Convencionales
Lagunas de Estabilización: Hay varias clases de lagunas de oxidación las cuales se
clasifican de acuerdo al proceso biológico predominante: lagunas anaeróbicas,
facultativas, aeróbicas, de maduración ó pulido, lagunas airadas (de mezcla parcial
ó de mezcla completa), de sedimentación y de lodos, etc.
Lagunas Facultativas: Son las que mejor aceptación han tenido en nuestro medio,
requieren normalmente de largos períodos de retención para que se lleven a cabo
los procesos naturales de oxidación y reducción. Generalmente, los estanques son
dispuestos en unidades en serie y en paralelo, tienen una profundidad de 1.5 a 2
metros, con una capa superficial aeróbica y una capa anaeróbica en el fondo. La
aeración se realiza mediante proceso de fotosíntesis con algas que crecen en el
agua, con períodos de retención para que se lleven a cabo los procesos naturales
de oxidación y reducción. Los problemas típicos con las lagunas facultativas
incluyen la sobreproducción de algas y de cortocircuitos hidráulicos. Otro problema
común es que, en ocasiones, los estanques se llenan de lodo y deben ser drenados,
limpiados y renovados. Este tipo de maniobra paraliza la operación de uno o más
de los estanques por un período de tiempo de 3 a 6 meses, lo que origina la
disminución temporal de la capacidad del sistema.
Las lagunas facultativas no son costosas de construir y requieren un nivel
relativamente pequeño de atención por parte del operador. Estas unidades pueden
lograr un efluente con una DBO5 total de 90 a 110 mg/l y una DBO5 filtrada hasta
30 mg/l, si el diseño incluye un tiempo suficiente de detención. El contenido de
sólidos suspendidos en el efluente de la laguna puede ser alto por la presencia de
algas. Sin embargo, esto se puede controlar con un adecuado diseño y operación.
Un alto contenido de algas puede también ser aceptable para un sistema de
irrigación en el que se distribuya el agua con canales abiertos. Un alto contenido de
algas puede ser además indeseable si el efluente es descargado en una corriente
superficial. Usualmente se requieren períodos de detención muy largos,
posiblemente de 15 a 20 días para que los sistemas de estanques de estabilización
cumplan con la norma recomendada de 1000 NPM/100ml para Coliformes Fecales.
Y requieren un período de detención total de 10 días mínimo para la eliminación
efectiva de los huevos de helminto.
En conclusión, este tipo de sistema de tratamiento de aguas residuales puede
producir un efluente que satisfaga las normas de calidad recomendadas. Una
desventaja es que se requiere extensas áreas de terreno que por lo general no
están disponibles en las grandes ciudades. El único escenario en que las plantas de
tipo laguna puedan ser utilizadas convenientemente para tratar grandes cantidades
de agua residual sería construir las unidades en un área remota en que el terreno
sea disponible y barato, así como el transporte de las aguas residuales crudas a la
planta.
Lagunas Aireadas: Son estanques más profundos que los requeridos para las
lagunas facultativas y pueden alcanzar un nivel mayor de remoción de DBO5 en
menos espacio. Sin embargo, aún requieren un período mínimo de detención de 10
días para controlar con seguridad los huevos de helminto. Las lagunas aireadas
producen un efluente comparable al tratamiento secundario en términos de
concentraciones DBO y SS. Sin embargo, los niveles de bacterias y parásitos en el
efluente son mucho mayores que los recomendados por las normas existentes.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-33
Las conclusiones para este tipo de sistema de tratamiento son similares a aquellas
indicadas para las lagunas facultativas. El área requerida para el diseño no es tan
grande, pero es muy significativa. Además se requiere el consumo de energía para
los aireadores.
Otros Procesos de Tratamiento
Existen otros esquemas de tratamiento de aguas residuales y variaciones de
procesos los procesos convencionales. Los procesos enumerados más adelante no
han sido considerados dentro del alcance de este análisis debido a que están
orientados para alcanzar otros objetivos de tratamiento tales como la eliminación
de nutrientes o lograr un nivel de tratamiento más avanzado que el requerido para
cumplir con las normas de calidad nacionales.
- Tratamiento biológico dual.
- Remoción Biológica de Nitrógeno RBN.
- Proceso Lussac Ettinger.
- Proceso Bardenpho.
- Proceso UCT.
4.2.5.2 Metodología de Evaluación de los procesos de Tratamiento
La selección de los procesos de tratamiento de mejor aplicación en el área del
proyecto, se realiza con ayuda de una matriz de evaluación en dos fases. En la
primera fase se identifican los criterios de rendimiento y los criterios de operación
de los procesos propuestos.
Los criterios de rendimiento incluyen la capacidad de remoción de contaminantes y
la posible creación de condiciones ambientales negativas. Los criterios
operacionales se refieren a las demandas de operación y mantenimiento de las
plantas de tratamiento.
Los criterios de evaluación no tienen la misma importancia y/o potencial de impacto
sobre la salud pública o sobre el medio ambiente, por ejemplo, el criterio de la
remoción de bacterias es más importante que la remoción de sólidos totales en el
efluente si el propósito del tratamiento es adecuar el desagüe para su descarga
final al rio Paraguay. La importancia de cada criterio se refleja a través de factores
de ponderación utilizados en la matriz de evaluación. Los factores de ponderación
establecen el valor de cada criterio dentro de un rango; por ejemplo, entre 1 y 5,
donde 5 es el más importante y 1 el menos importante.
En la segunda fase de evaluación, se determina la factibilidad de cada uno de esos
procesos basados en el costo, en las consideraciones de uso del suelo y en los
flujos esperados de aguas servidas. En este punto, la evaluación de costos es
solamente cualitativa porque el análisis cuantitativo se lo realiza durante la
evaluación de las alternativas propuestas.
Criterios Utilizados en la Primera Fase de Evaluación
Como se indicó anteriormente, en la primera etapa se identificaron los procesos de
mejor aplicación en el área de estudio en base a criterios de rendimiento y criterios
de operación de los procesos propuestos, estos criterios se describen a
continuación:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-34
- Criterios de Rendimiento
Remoción de DBO5. El rendimiento se mide mediante el porcentaje de remoción de
DBO5 logrado en el proceso de tratamiento. Si la concentración promedio de DBO5
en las aguas servidas crudas es de 250 mg/l. se requerirá un porcentaje de
remoción del 80% para cumplir con las normas de calidad recomendadas para
tratamiento secundario <50 mgDBO5/l. Este factor no es aplicable a para descargas
al rio si es que la proporción de dilución en volumen es de 1000 veces y los niveles
de oxígeno disuelto no caen por debajo de 5 mgOD/l.
Remoción de Sólidos Suspendidos (SS). De manera similar a la DBO5, para cumplir
con la norma establecida para sólidos suspendidos <80 mgSST/l, se requeriría una
remoción por tratamiento de al menos 60%. Este factor no tiene mucha relevancia
para descargas fluviales.
Remoción de Bacterias. La concentración de bacterias se mide en términos del
número de bacterias coliformes fecales que pueden encontrarse en una muestra de
100 ml de agua residual tratada (la norma indica que el efluente debe salir con más
de 4,000 NMP/100 ml). Este criterio es de importancia cuando el cuerpo receptor se
usa recreación con contacto directo o el efluente se reusará en riego agrícola.
Producción de Sólidos. Los sólidos producidos por las plantas de tratamiento
incluyen tamizados, arena y el exceso de lodos activados. Estos sólidos deben
almacenarse, desaguarse, tratarse y/o transportarse y disponerse adecuadamente.
Esto implica problemas administrativos e impactos ambientales, así como costos
adicionales
Generación de Olores. Olores ofensivos que emanan de una planta de tratamiento
de aguas residuales pueden afectar de modo adverso las propiedades circundantes
y, en algunos casos, afectar negativamente a la salud pública.
Aun cuando ningún proceso de tratamiento está libre de olores, existen variaciones
en la intensidad del olor los diferentes tipos de procesos de tratamiento.
- Criterios de Operación
Están relacionados con los proceso de tratamiento, por lo que tienen igual
importancia para descargas fluviales:
Confiabilidad. Esta es una medida subjetiva del porcentaje de tiempo que un
proceso de tratamiento dado cumplirá con los objetivos de rendimiento. Los
componentes de la confiabilidad podrían incluir la susceptibilidad a pérdidas de
energía, errores operacionales, o modificaciones de las características del agua
residual cruda. Dado que la falla del proceso de tratamiento podría dar como
resultado efectos adversos de salud pública e impacto ambiental, a este criterio se
le asigna un valor de ponderación de 4.
Seguridad. Este criterio describe la relativa seguridad de las operaciones en la
planta, incluyendo seguridad del operador así como la seguridad pública. Este
criterio se refiere a la seguridad presentada por las estructuras, la maquinaria, el
equipo y las operaciones peligrosas. No hay una medida objetiva de seguridad más
que el peligro potencial asociado con un tipo determinado de planta o equipo.
Mientras que la seguridad es en sí misma muy importante, se espera que los tipos
de problemas de seguridad vinculados con la planta de tratamiento de agua
residual sean relativamente modestos. Por consiguiente, se asigna a este criterio un
valor de ponderación de 2.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-35
Complejidad. Algunos procesos de tratamiento se consideran más complejos que
otros debido a que presentan más subprocesos o componentes, utilizan un equipo
más sofisticado, o requieren un alto nivel de tecnificación por parte del operador.
Una tecnología compleja puede ser difícil de mantener y requiere de capacitación
extensiva. Este criterio es importante, pero puede manejarse dados los recursos
disponibles de ESSAP. Se considera apropiado un valor de ponderación de 3.
Uso de Químicos. La mayoría de plantas de tratamiento con lodos activados utilizan
uno o más agentes químicos para la deshidratación de sólidos, intensificar la
desinfección o maximizar el proceso. En algunos casos, el manejo de químicos,
requiere equipo especializado y un alto nivel de preparación por parte del operador.
La administración de la planta se ve afectada ante la necesidad de adquirir y
almacenar químicos, así como asegurar su uso seguro y adecuado. A este criterio
se le asigna un valor de ponderación de 2.
Requerimientos de Terreno. Necesidades de terreno para tratamiento de aguas
residuales en áreas urbanas excluye el uso del suelo para otros propósitos.
Además, no hay disponibilidad de tierra en zonas de desarrollo intenso. Esta es una
consideración práctica y a menudo crucial. La importancia de este criterio amerita
un valor de ponderación de 4.
4.2.5.3 Evaluación de los Procesos de Tratamiento
Primera Etapa de Evaluación y Matriz de Evaluación: Para la primera etapa los
criterios considerados se aplicaron utilizando los factores de ponderación indicados
a en la Tabla 4.3.4. Utilizando los criterios descritos anteriormente, a los que se les
ha atribuido los factores de ponderación, es posible elaborar una tabla de
evaluación comparativa para todos los procesos de tratamiento que se han
considerado. Cada proceso de tratamiento se evalúa en base a todos los criterios
pre-establecidos y se asigna un puntaje a cada criterio.
En este caso, los puntajes asignados se variaron entre 1 y 5 de acuerdo con las
siguientes directrices de puntuación:
1 = No satisface los criterios en absoluto o produce resultados negativos
2 = Menor al promedio
3 = Regular en términos de criterios
4 = Sobre el promedio
5 = Satisface completamente los criterios o produce un efecto positivo
Tabla 4.8 Criterios de Evaluación y Factores de Ponderación
Criterios
Factor de
Ponderación
Comentario
Criterios de Rendimiento
Remoción de DBO5 2 No muy importante para garantizar
la salud pública
Remoción de SS 2 No muy importante para garantizar
la salud pública
Nitrificación 2 No muy importante para garantizar
la salud pública
Remoción de bacterias 5 Muy importante en términos de
salud pública
Producción de sólidos
flotantes
3 Implica problemas administrativos
e impactos ambientales
Generación de olores 3 Produce impactos ambientales y
puede afectar la salud pública
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-36
Criterios
Factor de
Ponderación
Comentario
Criterios de Operación
Confiabilidad 4 Puede producir importantes
impactos ambientales y de la salud
pública
Seguridad 2 Puede ser eficientemente
controlado
Complejidad 3 Importante pero puede manejarse
Uso de químicos 2 Requiere especialización
Requerimientos de
terreno
4 Muy importante en áreas
urbanizadas
Luego de haber establecido la puntuación para los procesos de tratamiento, los
puntajes son multiplicados por los valores del factor de ponderación parar llegar a
un puntaje ponderado para cada uno de los criterios, tal como se muestra en la
Tabla 4.9. Los puntajes ponderados posteriormente se suman parar determinar el
puntaje final asociado a cada proceso. Las cifras de tasación finales indican las
ventajas relativas de cada proceso alternativo y facilitan la selección de los
procesos de tratamiento para su implementación en Asunción.
Tal como lo indica la Tabla 4.9, los procesos de mejor aplicación en el área de
estudio son el tratamiento biológico primario, tratamiento biológico secundario con
Filtros Percoladores, el tratamiento convencional de lodos activados.
Nótese que se asume que estas plantas cuentan con la desinfección para la
reducción de coliformes fecales.
Aun cuando no tiene un valor muy alto en el análisis anterior, los sistemas de
lagunas cuidadosamente diseñados pueden ser un método no costoso para llevar a
cabo el tratamiento de aguas residuales en áreas escasamente desarrolladas fuera
de la porción urbanizada del Gran Asunción.
De las cuatro alternativas de procesos de tratamiento más recomendables, la
menos costosa de construir y operar es probablemente el tratamiento biológico
primario. Sin embargo, debe recordarse que este proceso excede ligeramente
(DBO5 y sólidos suspendidos) a las normas para descarga a cuerpos de agua, sin
embargo, los riesgos de salud asociados con estas excedencias no son muy
significativos. Si se construyen las plantas primarias (reactores UASB), se debe
considerar que éstas constituyen la primera fase de lo que eventualmente se
convertirá en una planta de tratamiento secundario.
La expansión eventual de una planta primaria (UASB) puede darse con miras a
convertirse en una planta secundaria convencional con filtros percoladores o de
lodos activados. Debe recalcarse que la alternativa de tratamiento biológico
primario permite remover un gran porcentaje de las cargas orgánicas, como
consecuencia, el tamaño de las unidades para los procesos secundarios se reducen
al igual que los costos de energía eléctrica.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-37
Tabla 4.9 Matriz de Evaluación de los Procesos de Tratamiento
Criterios de
Evaluación
P*
T. Preliminar T. Primario T. Secundario
Preliminar
Primario
Convencional
Primario
Mejorado
Primario
Biológico
Lagunas de
Estabilización
Lagunas
Aireadas
Lodos
Activados
Seq. Batch
Reactor
Filtros
Percoladores
Remoción de
DBO5
2
1 2 4 4 3 4 5 5 5
2 4 8 8 6 8 10 10 10
Remoción de SS 2
1 3 4 4 3 4 5 5 5
2 6 8 8 6 8 10 10 10
Remoción de
NH4-N
2
1 1 2 1 4 4 2 2 3
2 2 4 2 8 8 4 4 6
Remoción de
bacterias
5
1 2 2 2 5 2 2 2 2
5 10 10 10 25 10 10 10 10
Producción de
biosólidos
3
5 3 2 4 5 3 2 2 4
15 9 6 12 15 9 6 6 12
Generación de
olores
3
1 2 2 3 3 3 5 5 4
3 6 6 9 9 9 15 15 12
Confiabilidad 4
5 4 4 5 3 4 5 5 4
20 16 16 20 12 16 20 20 16
Seguridad 2
5 4 4 5 3 4 5 5 5
10 8 8 10 6 8 10 10 10
Complejidad 3
5 4 3 4 5 4 2 2 4
15 12 9 12 15 12 6 6 12
Uso de químicos 2
4 3 1 3 5 4 3 3 4
8 6 2 6 10 8 6 6 8
Requerimientos
de terreno
5
5 4 4 4 1 2 4 4 4
25 20 20 20 5 10 20 20 20
Total de puntos 105 97 93 115 109 98 113 113 120
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-38
Los filtros percoladores (FP) se han utilizado en forma extensiva en muchos países
y han demostrado ser confiables y relativamente fáciles de operar, requieren muy
poca energía y pueden lograr alta eficiencia en la remoción de la DBO5 (85-90%) y
una nitrificación del nitrógeno amoniacal (NH3-N) del 30% al 75%.
El tratamiento secundario ya sea por métodos convencionales (filtros percoladores,
lodos activados, SBR, etc.) o los no convencionales (sistemas lagunares) producirán
efluentes de muy buena calidad. Los procesos convencionales identificados, son
probablemente los más costosos entre los procesos de mejor aplicación en el área
de estudio. Sin embargo, con estos procesos se puede tratar un gran volumen de
caudal en un área relativamente pequeña. Si los requerimientos de remoción de
nitrógeno son modestos, la planta convencional de filtros percoladores
probablemente sea, hasta cierto punto, menos costosa de operar y mantener. Los
sistemas lagunares son los más simples de construir y operar pero requieren
enormes áreas para poder tratar los caudales proyectados en el área del estudio,
donde la mayor parte se encuentra en zonas urbanas o periurbanas, donde no
existen áreas libres, por este motivo se descartó esta alternativa.
Segunda Etapa de Evaluación: Como se indicó al comienzo de esta sección, el
objetivo de la segunda etapa de evaluación es determinar la factibilidad de cada
uno de los procesos identificados en la primera etapa en base a costos,
consideraciones de usos del suelo en las zonas servidas y flujos esperados.
Comparación de Costos. Debido a la magnitud de los problemas por abordar en
cuanto a aguas residuales y a los limitados recursos de que se dispone, el aspecto
costos reviste una gran importancia. Resultaría poco beneficioso invertir enormes
sumas en construir una planta que produzca un volumen limitado de efluente de
muy alta calidad, si no quedan recursos financieros para implementar programas de
tratamiento para la mayor parte de las aguas servidas producidas. Para esta
evaluación se ha realizado una evaluación cualitativa de costos, en términos de
costos de construcción y costos de operación y mantenimiento.
La siguiente Tabla presenta comparaciones cualitativas de costos para los procesos
seleccionados.
Tabla 4.10 Costos Relativos de Construcción para 3 Niveles de Tratamiento
Tipo de proceso
Costo de
Construcción
Relativo
Comentarios
Nivel
Preliminar
Preliminar
completo con
desinfección
Bajo a
Moderado
El efluente prácticamente crudo, no
cumple por sí mismo con los requisitos de
calidad, no genera lodos. Necesita solo
áreas mínimas, Requerirá costos futuros
para mejorar el tratamiento.
Nivel
Primario
Primario
Biológico (UASB)
+ Desinfección
Moderado
Cumple con los requisitos exigidos para
las plantas primarias. Requerirá costos
futuros para mejorar el tratamiento.
Incluye deshidratación del lodo.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-39
NivelSecundario
Primario
Biológico
seguido de
Filtros
Percoladores
Moderado a
alto
Logra buenos niveles de calidad, requiere
mayor área, pero sus costos de
equipamiento son mayores.
Primario
Biológico +
Lodos
activados
convencionales
y desinfección
Alto
Logra altos niveles de calidad, requiere
menor área que con los FP, pero sus
costos de equipamiento y control son
superiores.
Primario
Biológico +
Reactores
Secuenciales
(SBR) y
desinfección
Alto a
moderado
Ocupa menos terreno, no lleva
sedimentadores secundarios, requiere de
equipamiento más sofisticado.
Los costos de operación y mantenimiento (O&M): incluyen costos de mano de obra,
químicos, energía, materiales, transporte y disposición de biosólidos y costos
administrativos. Estos costos pueden representar una pesada carga para la entidad
operadora si no están acordes con la capacidad de pago de los usuarios. Los costos
de O&M continúan indefinidamente y algunas veces puede llegar a influenciar a los
administradores de las plantas a suprimir o modificar algunos de los procesos de
tratamiento con el fin de reducir costos. En el peor de los casos, altos costos de
O&M pueden resultar en el cerrado de las operaciones de las plantas.
Niveles relativos de costos de O&M para los cuatro procesos de tratamiento en
consideración se muestran a en la siguiente tabla.
Tabla 4.11 Comparación de Costos de Operación y Mantenimiento para Cuatro Tipos
de Plantas de Tratamiento de Aguas Residuales
Tipo de Proceso
Costos de
O&M
Generación
de lodos
Comentarios
Nivel
Preliminar
Preliminar completo
con desinfección
Muy Bajos No
El material cribado, las arenas y las
grasa deben ser dispuestas al relleno
sanitario.
Nivel
Primario
Primario biológico
con desinfección
Bajos
Baja a
moderada
Los lodos están estabilizados.
Tipo de proceso
Costo de
Construcción
Relativo
Comentarios
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-40
NivelSecundario
Primario Biológico
seguido de Filtros
Percoladores
Moderados Moderado
Costos afectados por el rebombeo del
efluente primario a los FP.
Primario Biológico +
Lodos activados
convencionales y
desinfección
Altos Alta
Costos afectados por la calidad del
lodo secundario, requiere
espesamiento y el bombeo de los
lodos de recirculación. Requiere
aireación con sopladores y difusores.
Primario Biológico +
Reactores
Secuenciales (SBR)
y desinfección
Altos Alta
Costos afectados por la calidad del
lodo secundario, requiere
espesamiento y el bombeo de los
lodos de recirculación. Requiere
aireación con sopladores y difusores
4.2.5.4 Selección del Proceso de Tratamiento
Las dos tablas de costos presentadas anteriormente, indican que el proceso de
tratamiento preliminar es el menos costoso tanto en construcción como en
operación y mantenimiento. Sin embargo, debido a que este tipo de proceso sólo
remueve sólidos flotantes, sólidos gruesos, arenas y grasa, no cumple con las
normas nacionales de descarga en términos de concentración de DBO5, sólidos
suspendidos, carga bacteriológica, debe asumirse que la planta será expandida en
el futuro a tratamiento Primario Biológico y posteriormente en la medida que las
normas de descarga y las de protección de los cuerpos receptoras se vuelvan más
estrictas se convertirán en plantas con tratamiento secundario.
Se debe mencionar que el costo total de una planta de tratamiento, incluyendo la
expansión, es generalmente mayor que si se construye inicialmente a plena
capacidad. La situación es una en la que se acepta una menor calidad de efluente
de manera provisional con el propósito de diferir (no evitar) algunos de los costos
de capital y operación. La decisión de optar por dicho aplazamiento de costos debe
tener en cuenta la disponibilidad de recursos financieros y el valor presente de los
costos diferidos comparados con la construcción y operación inicial de las obras
completas.
Aunque los filtros percoladores ofrecen muchas ventajas en costos de operación y
su simplicidad, las necesidades de terreno asociadas con este proceso hacen difícil
su empleo en áreas altamente urbanizadas. Sin embargo, ESSAP deberá prever la
reserva y adquisición de los terrenos para la construcción de las futuras plantas
secundarias.
Las plantas convencionales de lodos activados ofrecen un método confiable y
demostrado que puede lograr la calidad de efluentes recomendada. El área de
terreno requerida para tratar un caudal de 1.0 m3
/s. puede ser de 4 a 10
hectáreas; dependiendo en gran medida de cómo se procesan los lodos. Los costos
de construcción y operación son mayores que para los filtros percoladores debido al
empleo de aeración mecánica y el bombeo para la recirculación de lodos.
Las plantas con reactores secuenciales SBR requerirían un área de terreno un poco
menor que para las plantas de lodos activados convencionales, sin embargo su uso
en la actualidad está recomendado para caudales mucho menores a 1 m3
/seg. Son
plantas patentadas que en general no requieren de sedimentación secundaria
separada.
Tipo de Proceso
Costos de
O&M
Generación
de lodos
Comentarios
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-41
Los costos de construcción serían similares a la de las de lodos activados, pero
tendería a exigir un costo de operación ligeramente mayor que una planta
convencional debido a los requerimientos de energía, la mayor automatización, los
equipos patentados y el requerimiento de mano de obra calificada, por otro lado los
costos por el uso de químicos y manejo de lodos serán similares.
Las plantas de lodos activados y los reactores secuenciales tienen un diseño que
permite añadir la remoción de nitrógeno al proceso con pocos cambios a nivel de
planta y por tanto pueden evitar excesivos costos futuros de hacerse necesaria la
eliminación de nutrientes.
Conforme a la discusión anterior, las directrices generales para la selección de los
niveles de tratamiento y los procesos considerados según él su descarga final es
como sigue:
Plantas de Tratamiento Preliminar
Se utilizarán como plantas provisionales en áreas altamente desarrolladas, pero
solamente cuando los recursos financieros imposibiliten la construcción y operación
de un proceso de tratamiento superior. El diseño de una planta de tratamiento
preliminar debe diseñarse con el objetivo de que pueda ser expandida en el futuro
añadiendo los procesos que sean necesarios para que el efluente cumpla con las
normas de calidad ambiental.
La descarga de efluentes del tratamiento preliminar será conjugado con el uso de
emisarios subfluviales que permitan la rápida dilución de los contaminantes, sin
embargo la alta carga bacterial representada por el indicador de Coliformes Fecales
(107 NMP/100ml), podría convertirse un problema serio de salud pública.
Una solución bastante simplista es la desinfección (cloración) del efluente
preliminar. En la práctica, la cloración en aguas crudas, es difícil de mantener por
las altas dosis de cloro requeridas 15-40 mg/l, lo difícil de hacer una dosificación
precisa para evitar altos niveles de cloro residual en la descarga, además, se
requiere de largos tiempos de contacto (de 30 a 60 minutos) para lograr una
efectividad letal en los organismos patógenos. Por otro lodo tenemos la toxicidad de
los subproductos químicos generados por la reacción de los compuestos clorados
con la materia orgánica y fuentes de nitrógeno, que afectan negativamente a la
biomasa del cuerpo receptor (peces, invertebrados, algas, etc.).
Plantas de Tratamiento Primario Biológico - UASB
Las plantas de tratamiento primario biológico, tratan el efluente que ya pasó por el
tren de los tratamientos preliminares, el agua residual se distribuye a las unidades
anaeróbicas llamadas reactores anaerobios de flujo ascendente y mantos de lodos
también conocidos como RAFA o UASB (por sus siglas en inglés). El efluente
primario podrá contener concentraciones entre 70-90 mgDBO5/l y de 60 mgSS/l,
con concentraciones de coliformes fecales del orden del 106 NMP CF/100ml. Si bien
es cierto el efluente aún contiene una alta carga bacteriana, al ser complementado
con un proceso de desinfección (cloración), se alcanzaría fácilmente el límite de
4,000 NMP CF/100ml, con la gran ventaja que las dosis de cloro aplicar se reducen
grandemente (10-25 mg/l) pues el efluente lleva menor carga orgánica y poca
turbidez.
Sin embargo, el efluente es rico en nitrógeno amoniacal NH3-N, el cual reaccionará
con el cloro aplicado para formar cloro combinado (monocloraminas, dicloraminas,
etc.) los cuales también tiene un efecto desinfectante pero de reacción más lenta.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-42
Las plantas de tratamiento primario biológico deberán diseñarse con el objetivo de
que puedan ser expandidas en el futuro añadiendo los procesos que sean
necesarios para que el efluente cumpla con las normas de calidad ambiental,
cuando los recursos financieros posibiliten la construcción y operación de un
proceso de tratamiento secundario completo.
En San Lorenzo se ha propuesto desde el inicio una planta primaria con
desinfección teniendo en cuenta que el efluente será descargado en el arroyo San
Lorenzo, el cual pertenece al área de drenaje del Lago de Ipacarai.
Plantas Convencionales con Filtros Percoladores
Las plantas de tratamiento secundarias resultan como un “upgrade” o elevación del
nivel de tratamiento de las plantas primarias biológicas. Las plantas secundarias,
deberán diseñarse con el objetivo de que puedan ser expandidas en el futuro
añadiendo los procesos que sean necesarios, como los de remoción de nutrientes y
otros, para que el efluente cumpla con las futuras normas de calidad ambiental.
Estas plantas secundarias de Filtros Biológicos se han propuesto para la tercera
etapa, teniendo en cuenta su simplicidad y bajo costo de operación. Estas plantas
se pueden o no configurar para una posible expansión futura, dependiendo del
crecimiento poblacional previsto en el área de drenaje. La capacidad de las plantas
puede ser fácilmente modulada para caudales de 1.0 m3
/s o más.
Plantas Convencionales de Lodos Activados
Estas plantas son una opción a la tercera etapa de desarrollo del plan maestro,
tienen la ventaja de utilizar muy poca área de terreno, pueden funcionar en forma
paralela o combinada con los filtros percoladores y con muy pocos cambios pueden
ser reconvertidas para la remoción biológica de nutrientes. Su uso se recomienda
donde es indispensable una alca calidad de efluente (10/10, 10 mgDBO5/l, 10
mgSS/l, <200 NMP CF/100ml). La capacidad de las plantas para lodos activados
puede ser modulada fácilmente para alcanzar caudales del orden de 1.5 m3
/s o
más.
4.2.6 Disposición de Efluentes Líquidos al Rio Paraguay –
Descargas Fluviales
El agua residual descargada a los ríos caudalosos no tiene los mismos efectos y
restricciones que los afluentes liberados en los arroyos otras pequeñas corrientes
superficiales, por tanto, debe aplicarse una filosofía de tratamiento distinta según el
caso. Cuando el cuerpo receptor tiene gran caudal que permite la dilución, el
tratamiento debe ser tal que elimine aquellos contaminantes que no pueden
oxidarse, asimilarse o dispersarse con seguridad por acción del medio acuático
natural. La eliminación de DBO5, por ejemplo, no se hace indispensable si es que el
contenido de oxígeno disuelto en el agua residual es lo bastante alto para permitir
los procesos biológicos naturales de degradación.
Los sólidos suspendidos y disueltos en el efluente pueden ser un problema sólo si el
volumen de sólidos es suficiente para causar la formación de depósitos gruesos
cerca o alrededor del difusor, o se acumulan en la tubería de descarga. Estos
problemas pueden evitarse normalmente mediante tratamiento primario y un
diseño cuidadoso de las troneras (raisers). Los sólidos y líquidos flotantes también
tienen resultados indeseables que en la mayoría de los casos pueden ser atenuados
mediante tratamiento preliminar y primario.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-43
El tipo y grado de tratamiento de agua residual a descargar en el río Paraguay, ha
sido evaluado en concordancia con las longitudes planeadas de emisión y las
normas deseadas sobre calidad de agua anteriormente descritas. Las longitudes de
los emisarios fluviales propuestos se basan en “El Estudio de Modelado de la
Calidad del Agua del Río Paraguay en Asunción y Área Metropolitana”, cuyos
resultados más saltantes son los siguientes:
El uso de un emisario subfluvial produce una dilución significativamente mayor
respecto a las descargas en la orilla en el campo cercano y lo acorta.
La pluma resultante no entra en contacto con las márgenes durante varios
kilómetros aguas abajo.
Se intenta una mezcla vertical completa con la contracción lateral de la pluma.
La descarga a unos 300 m de la margen izquierda, resulta en una pluma alejada de
la margen que reduce la polución por dilución aún con tratamiento reducido.
El criterio fundamental es reducir la contaminación bacteriana cerca de las
márgenes.
Se anticipa que solo el tratamiento preliminar no produce un efluente
suficientemente bueno para su descarga subfluvial ya que este tipo de tratamiento
sólo elimina sólidos gruesos, flotantes y partículas inertes, pero la contaminación
bacteriana no es afectada y se mantiene por muchos kilómetros aguas abajo
pudiendo alcanzar las márgenes del Río. La desinfección por cloración del efluente
preliminar permite reducir la carga bacteriana como Coliformes Fecales alrededor
de 5x104
NMP/100ml y luego gracias a la dispersión originada por la descarga del
emisario subfluvial, rápidamente se lograría alcanzar los valores límites de la norma
4,000 NMP CF/100 ml.
El tratamiento preliminar es el tratamiento mínimo indispensable para la descarga
subfluvial de las aguas residuales, su alcance es controlar la contaminación física
visual y evitar problemas de obstrucción en los emisarios subfluviales, removiendo
los sólidos gruesos (basura flotante), plásticos y materiales flotantes indeseables, lo
cual se consigue por medio del desbaste y tamizado fino con la instalación de
rejillas y desarenadores.
Tradicionalmente, las rejas para el tratamiento de agua residual (desbaste) se han
construido como barras paralelas de acero con aberturas de 12 a 50 milímetros. El
propósito de estas rejas en plantas de tratamiento ha sido eliminar sólidos gruesos
para proteger las operaciones realizadas aguas abajo. Posteriormente se hace el
tamizado con rejillas y tamices con aberturas pequeñas <5mm. Cuando las
aberturas son muy pequeñas (<3 mm), se produce una cierta eliminación de DBO5
y sólidos suspendidos. Con la eliminación de sólidos también se logra una cierta
reducción de bacterias. Sin embargo, los militamices, no pueden alcanzar la
eficiencia de eliminación del tratamiento primario. El mejor rendimiento que puede
esperarse sería la eliminación de 10 a 20% de sólidos suspendidos, 5 a 15% de
DBO5 y 10 a 20% de las bacterias del grupo coliforme.
Existen tres tipos básicos de militamices que se usan a nivel general. Estas son las
rejas de tambor rotatorio, rejas de disco rotatorio y rejas estáticas inclinadas de
auto-limpieza. La tabla siguiente indica las diferentes clases de rejas y sus usos
comunes. Las rejas más finas requieren que las rejas gruesas (desbaste) sean
utilizadas aguas arriba para proteger de daño a los mecanismos de las rejas finas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-44
Los tipos básicos de rejas gruesas de auto-limpieza mecánica incluyen rejas de
barras en catenaria, rejas de barras reciprocantes, rejillas impulsadas por cadenas
o por cables y rejas de auto-limpieza continua. El último tipo de reja utiliza una de
movimiento por correas con aberturas rectangulares que se arrastra a través del
agua residual y luego se limpia mediante un mecanismo estacionario encima del
canal afluente. Existen algunas rejas de auto-limpieza continua con aberturas
pequeñas que podrían categorizarse como rejas finas.
El tamaño de las aberturas de los militamices (< 1mm) tiene la ventaja de permitir
la omisión de desarenadores, también capturan un alto porcentaje de sólidos y
agentes flotantes y cantidad de aceites y grasas; principalmente a través de la
absorción sobre otros sólidos y mediante adherencia de grasa a los tamices.
Esto hace que las rejas finas sean superiores a los tipos de rejas gruesas más
comunes. La mayor desventaja de los militamices es que existe un mayor volumen
de sólidos que debe procesarse y desecharse.
De acuerdo a la tabla siguiente, las únicas categorías de rejas que podrían ser
consideradas lógicamente para el tratamiento preliminar de aguas residuales para
descarga subfluvial serían las rejas medias y tamices finos. El uso de sólo rejas
medias para el tratamiento preliminar tendría la ventaja de producir menos sólidos
de desecho que con los militamices. Esto reduciría los costos y los requerimientos
de mano de obra. La desventaja sería que se descargarían más sólidos y agentes
flotantes con mayores concentraciones de aceite y grasa. Debido a que
recientemente es cada vez mayor la cantidad de plásticos que va a parar a los
desagües, se ha vuelto necesario que las rejas tengan aberturas mucho más finas
para eliminar este tipo de material que normalmente las rejas gruesas o medias no
lo harían.
Tabla 4.12 Clases de Rejas para Aguas Residuales
Clasificación
Tamaño de
abertura
Función Comentario
Rejas gruesas 38 a 150 mm
Elimina objetos
grandes para
proteger el equipo
Primera línea de
protección. Utiliza da a
menudo delante de
otras rejas
Rejas medianas 6 a 38 mm
Elimina sólidos
que pueden
interferir con otros
procesos de la
planta
Usado
tradicionalmente para
el tamizado de aguas
residuales previo al
tratamiento
Tamiz fino 1 a 5 mm
Elimina sólidos
pequeños algo de
DBO y algunas
bacterias
Usado como
tratamiento de
primera etapa o en
vez de sedimentación
Militamices 0.2 a 1.5 mm
Elimina sólidos
muy pequeños,
también un 15%
de DBO y
bacterias
Puede ser utilizado
para tratamiento
primario o para pulido
de efluente secundario
Microtamiz 0.01 a 0.3 mm
Elimina pequeñas
partículas de materia
y huevos de helminto
Usado para pulir
efluentes secundarios
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-45
Debido a consideraciones sobre calidad de agua, especialmente en relación a
sólidos flotantes, aceite y grasa, se recomienda enfáticamente que los tamices finos
sean utilizados para el tratamiento preliminar de las aguas residuales que van a
descargarse en ríos. Los costos adicionales para alcanzar este nivel de tratamiento
serían relativamente pequeños comparados a los beneficios por obtener en cuanto
a calidad del agua.
Tabla 4.13 Características de las Rejas Medias y Finas para Agua Residual
Parámetro
Rejas medias
(19 mm)
Militamices
(1.0 mm)
Volumen de remoción 0.04 a 0.06 l/m3
0.10 a 0.20 l/m3
Eliminación de sólidos
suspendidos
0 a 5% 9 a 17%
Eliminación de sólidos
flotantes
Varía ampliamente 80 a 98%
Eliminación de aceite y
grasa
Mínima 37 a 43%
Consumo de energía
Bajo (limpiados
mecánicamente)
Esencialmente el
mismo
Requerimiento de terreno Bajo Ligeramente mayor
problemas de olor
Control de olor
necesario
Control de olor
esencial
Complejidad Relativamente simple
Ligeramente mayor
complejidad
Costos de construcción Los menores
Mayores en cierta
medida
4.2.7 Manejo de Lodos y Sólidos
Cada proceso de tratamiento de agua residual produce alguna forma de materia
sólida que debe ser desechada, requiriendo a menudo algún tipo de procesamiento
especial como la deshidratación o la estabilización química. La materia sólida
producida incluye arena, tamizados y lodos. Estos materiales son producidos en
cantidades variables y con diversas características, dependiendo de las
especificidades de los procesos o el equipo utilizado.
4.2.7.1 Tamizados y Arenas
Los tamizados son los materiales que son eliminados mecánicamente del agua
residual mediante varios dispositivos de tamizado. Los volúmenes y características
de los tamizados producidos variarán ampliamente, dependiendo de las
características del agua residual y el tamaño de las aberturas de las rejas. Cuando
las rejas se utilizan junto con el desarenador, las pequeñas aberturas de las rejas
pueden dar como resultado la captura de algunos materiales que de otro modo
podrían ser capturados en el proceso de eliminación de arena, incrementando por
consiguiente la producción de tamizados al tiempo que disminuye la producción de
arena.
Para el caso de rejas medias normales con aberturas de 19 mm, el volumen de los
tamizados producidos variará de 0.04 a 0.06 litros por cada metro cúbico de
caudal. Para un caudal de 1.0 m3
/s, las rejas medias producirían un volumen
promedio de tamizado de aprox. 4 m3
al día.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-46
Las rejas finas pueden producir 5 a 15 veces esta cantidad. La siguiente Figura
muestra el volumen promedio de los tamizados producidos por varios tamaños de
aberturas de rejas.
Figura 4.14 Producción de Sólidos Tamizados
0
0.05
0.1
0.15
VolumenProducido(l/m3)
1 7 13 19 25 32 38 44 51 57 63
Apertura del Tamiz (mm)
Debe notarse que las cantidades indicadas sólo son promedios y pueden darse
muchas variaciones en base a las velocidades de caudal, características del agua
servida y otros factores.
Normalmente los tamizados se desechan en rellenos sanitarios o se incineran en el
lugar. En el caso de Asunción, el área limitada de las plantas y los altos costos de
construcción de los equipos de incineración hacen la eliminación en rellenos
sanitarios la elección obvia. No se requiere tratamiento especial de los tamizados,
aunque sea aconsejable añadirles cal para controlar olores y moscas. En lugares en
que deben generarse grandes volúmenes de tamizado, como lo hacen, por ejemplo,
las plantas de tratamiento preliminar para emisarios subfluviales, se recomienda
que los tamizados sean desaguados y compactados antes de ser transportados a un
relleno sanitario para su eliminación.
La producción de arena depende del tipo de desarenador y la cantidad de arena en
el agua residual. La arena consistirá en polvo, grava y otros sólidos no orgánicos,
así como elementos orgánicos mínimamente putrescibles como semillas, cáscaras
de fruta, granos de café, molido de café, cáscaras de huevo, etc. El rango de
producción de arena de varios equipos es de 0.004 a 0.037 m3
por cada 1000 m3
de caudal de agua servida. A un valor promedio de 0.02 m3
/1000 m3
, un caudal de
1.0 m3
/s. produciría un volumen de arena diario de 1.73 m3
.
Normalmente, la arena se elimina de la cámara de colección de arena por medio de
bombas o transportadores. Luego, la arena es lavada y concentrada. Se anticipa
que la arena será transportada a un relleno sanitario para su deposición junto con
los tamizados.
Una opción de diseño es usar una combinación de rejas medias y muy finas
(aberturas de 0.5 mm) y eliminar los equipos de desarenadores.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-47
Esto da como resultado una mayor cantidad de sólidos que ingresan a los procesos
de tratamiento aguas abajo que pueden ser tenidos en cuenta en el diseño total de
la planta. Esta es una decisión que debe hacerse como parte del proceso de diseño
final.
4.2.7.2 Producción de Lodos
La cantidad de lodo producido por un proceso de tratamiento dado para un agua
residual que presente características físicas y biológicas únicas no puede predecirse
adecuadamente hasta que el proceso esté en operación. No obstante, existen
reglas generales para estimar la producción de lodos que son adecuadas en la
etapa de pre-factibilidad.
En el caso de las plantas convencionales para lodos activados, los lodos generados
serán de 0.23 a 0.28 kg/m3
de agua servida tratada. Esto significa que una planta
diseñada para tratar un caudal de 1.0 m3
/s, generaría 20 a 24 toneladas de lodos
de desecho seco al día.
En el caso de una planta primaria biológica diseñada para lograr la eliminación del
80% de los sólidos suspendidos de 1.0 m3
/s, la producción de lodos puede
estimarse mediante la siguiente fórmula:
Sm = 86,400 • Q • TSS • E/1000
Donde:
Sm = producción de lodo, kg/d
Q = caudal, m3
/s
TSS = concentración del total de sólidos suspendidos, asumidos en 200 mg/l o 200
g/m3
E = eficiencia de eliminación, 0.80
El cálculo da como resultado una producción de lodos de 13.8 toneladas de sólidos
secos. Esto es aproximadamente lo mismo que para una planta secundaria de baja
eficiencia.
Los estimados de peso dados para la producción de lodos son sólo para la porción
de sólidos secos. El peso actual de lodos húmedos producidos sería 30 veces mayor
o de unas 460 toneladas al día para las plantas primarias biológicas de 1.0 m3
/s.
Esta cantidad de lodo exige la implementación de un programa de manejo de lodos
a gran escala.
4.2.7.3 Procesamiento y Eliminación de Lodos
Los lodos procedentes del tratamiento del agua residual pueden representar un
difícil problema en cuanto al manejo y eliminación. En su forma inicial, los lodos
están formados de agua en un 99% y la separación de las partículas sólidas del
agua suele requerir mucho tiempo, energía y espacio. Asimismo, también se
involucra una gran cantidad de esfuerzo en la estabilización de los lodos mediante
la eliminación de agentes patógenos merced a diversos procesos de tratamiento.
Luego que el lodo ha sido estabilizado y desaguado hasta un grado conveniente,
éste es desechado recurriendo a una serie de métodos. Los medios disponibles de
desecho usualmente determinan el grado de estabilización y deshidratación que es
necesario, normalmente de 20 a 23% de sólidos secos.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-48
El uso de reactores anaerobios UASB para la estabilización biológica de lodos es una
práctica común. El proceso de digestión anaeróbica se realiza en un tanque cubierto
y produce una gran cantidad de gas metano y dióxido de carbono.
Este gas puede ser utilizado como fuente de energía para dispositivos de calor
accionados por combustible o maquinarias accionadas por gas. La energía del gas
puede emplearse para generar electricidad para operar bombas, compresoras,
generar iluminación o satisfacer otras necesidades de energía eléctrica de la planta.
Existen ejemplos del gas de digestión que es lavado, comprimido y embotellado
para su distribución comercial. En los esquemas de planta primaria y secundaria se
han considerado gasómetros y quemadores de gas o antorchas para el manejo del
biogás. La utilización de los gases generados pueden compensar parcialmente los
costos energéticos que demanda la operación de la planta, como los costos de
bombeo.
Otro método de estabilización de lodo consiste en la estabilización alcalina con cal
viva o polvos de cemento cocido, manteniendo por un periodo de tiempo los lodos a
un pH>11.5. El método seleccionado para la estabilización de lodos deberá estar
basado en numerosas consideraciones, incluyendo el método de eliminación final.
Aplicación sobre el Terreno: La aplicación sobre terreno involucra la inyección o
extensión de lodos sobre terrenos vacantes o campos de cultivo con el propósito de
enriquecer el suelo con nutrientes y materia orgánica. Antes de que los lodos
puedan aplicarse sobre el terreno, se requieren varios tipos de procesamiento. Para
reducir costos de procesamiento posteriores, así como costos de transporte, el lodo
es espesado para reducir el contenido de agua.
Los métodos de espesado incluyen: el espesamiento por gravedad en espesadores
gravitacionales, el drenaje por gravedad mediante el uso equipo mecánico: filtros
de correas, espesado por flotación con aire disuelto y espesado por centrífugas. El
lodo estabilizado biológicamente en los UASB, pueden ser espesados para reducir
su volumen de agua antes de ser deshidratados. En otros casos, se hace el
espesado previo a la estabilización química o al compostaje. En algunos casos,
varios de estos procesos pueden combinarse en la misma planta.
Los lodos líquidos estabilizados se pueden disponer en el terreno, se transportan
normalmente al lugar de aplicación sobre terreno en camiones cisterna
especialmente diseñados. Los métodos de distribución de lodos líquidos incluyen
zanjado, inyección y aspersión. Cada uno de estos métodos requiere un equipo
especial y la transferencia de los lodos desde los camiones cisterna hasta los
tanques de almacenamiento y luego al equipo de aplicación. Pueden requerirse
adiciones químicas para controlar los olores en el lugar de aplicación sobre terreno.
Un proceso opcional previo a la aplicación de lodos sobre terreno es la
deshidratación. Este proceso sigue reduciendo el contenido de agua de los lodos
para producir un “queque” conteniendo entre 18 y 25% de sólidos. Los lodos
pueden ser manipulados y transportados con más facilidad que los lodos líquidos y
el olor despedido es menor. Los métodos de deshidratación de lodos incluyen lechos
de secado, filtro-prensa accionado por correas, prensas de aspiración, filtro-prensa
a presión y centrífugo.
Debido a los impactos potenciales adversos la aplicación sobre terreno depende de
la composición de lodos prevista. El problema estriba en que los lodos contendrán
metales pesados y huevos de helminto. La aplicación de lodos sobre terreno
expondría inmediatamente a algunos individuos a riesgos inaceptables relacionados
a parásitos intestinales.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-49
El riesgo a largo plazo que conllevan los metales pesados es que las
concentraciones de estas sustancias en el suelo terminarían por contaminar las
plantas que serían consumidas por los humanos y animales.
Disposición en Rellenos Sanitarios: La disposición de lodos en rellenos sanitarios ha
constituido una práctica aceptada en la mayoría de países durante muchos años. En
casi todos los casos, primero se estabiliza y desagua el lodo. Estos procesos
requieren el uso de un área considerable de terreno en el lugar en que se localiza la
planta de tratamiento (como en el caso de lechos de secado de lodos) y/o
instalación y operación de equipo especializado. También es necesario operar una
flota de camiones para acarrear los lodos estabilizados y desaguados hacia el lugar
en que están los rellenos sanitarios. Estos camiones llenados con los lodos
atraviesan áreas residenciales y comerciales donde el fuerte tráfico puede conducir
a accidentes y derrames del lodo. Finalmente están los costos asociados con la
construcción y operación del relleno sanitario, si bien estos costos pueden ser
cubiertos por alguna entidad diferente de aquella que opera la planta de
tratamiento.
4.2.8 Problemática de la Disposición de Aguas Residuales
El tratamiento y disposición de aguas residuales es aún un importante problema a
resolver para muchos países en desarrollo. La disposición sin tratamiento de los
desagües en cuerpos de agua es práctica común y constituye un problema
ambiental no resuelto. El tratamiento exigido para cumplir con las actuales
regulaciones ambientales implica importantes inversiones en plantas de tratamiento
y gastos de Op. y Manto. (energía, químicos, disposición de lodos).
Disposición Mediante Emisarios: En numerosos países costeros la disposición final
de las aguas residuales se realiza al mar mediante emisarios submarinos con
efluentes que han recibido algún tratamiento previo, resultando en una solución
adecuada y ambientalmente amigable. En ciudades continentales, esta tecnología
ha sido usada también para descargas mediante emisarios subfluviales en cursos
de agua. Esta solución permite aprovechar el cuerpo receptor para la depuración
biológica final, facilitada por la importante dilución lograda por una adecuada
dispersión hidráulica.
La dispersión hidráulica se obtiene mediante difusores con salidas del emisario
ubicados en conductos verticales (denominados troneras o “risers”).
La disposición exitosa de efluentes mediante emisario subfluvial requiere que el
curso receptor cumpla con las siguientes condiciones:
Sea caudaloso, de escurrimiento permanente natural o asegurado mediante
mantenimiento que puede incluir dragado periódico.
Su caudal sea superior en tres órdenes de magnitud al desagüe, con altas
velocidades cercanas a 1m/s o mayores.
Disponga de sección transversal estable, comprobada mediante batimetrías en
crecida y sequía, sin tendencia a formación de bancos de arena.
Sea de fácil acceso para la construcción y posterior mantenimiento de las
instalaciones.
No existan captaciones para agua potable ni zonas de recreación próximas aguas
abajo de la descarga.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-50
Disponga de capacidad hidráulica para dispersar y diluir el desagüe.
Se requiere asimismo que el desagüe no contenga sólidos flotantes, grasas y
aceites en suspensión ni sólidos fácilmente sedimentables.
Legislación Normativa: Las reglamentaciones que regulan las descargas de
efluentes a cursos de agua se basan en dos enfoques diferenciados:
Establecer límites de calidad para el efluente.
Establecer condiciones de calidad en el curso en función de usos actuales y futuros
aguas abajo.
En el primer enfoque la calidad se mide en el efluente y es independiente del punto
y tipo de descarga y de los usos del curso aguas abajo.
En el segundo enfoque la calidad en el curso depende del punto y tipo de descarga
(y de las condiciones del efluente) y se mide en una sección de regulación fijada
por reglamento (basada en el ancho y profundidad del curso, en forma
independiente de la zona de mezcla cercana debida a la acción hidrodinámica de los
chorros de salida).
Históricamente se optó por el primer enfoque. Es así que aún muchos países
disponen de reglamentaciones basadas en la calidad del efluente.
4.3 Riesgos de Impactos Ambientales y Sociales
Los riesgos de impactos ambientales y sociales que conllevan las obras de
saneamiento planteadas en la APM, en sus etapas de construcción y operación, han
sido evaluados como parte de los trabajos de la APM y sus análisis y resultados se
presentan en el Documento denominado “Evaluación Ambiental y Social del Gran
Asunción” (EASEGA), que se incluye en el Anexo N° 4.
Es cierto que existe la opción de 'no hacer nada' y al adoptarse se mantendrían las
mismas condiciones actuales de contaminación y subdesarrollo y posiblemente
solamente se llevaría a cabo un mantenimiento de rutina.
Por lo pronto, los problemas ambientales existentes continuarían. Esto significa que
existiría un bajo nivel de calidad de vida para un gran número de propietarios, así
como la contaminación del río Paraguay, arroyos urbanos y sus afluentes,
contaminación de las aguas subterráneas, riesgos contra la salud pública tanto en
la vivienda como en el caso de niños o adultos que estén en contacto con el agua
de los arroyos, además, tampoco se reducirían las restricciones de planificación en
la cuenca.
El crecimiento de población en la cuenca aumentaría y con ello la cantidad de aguas
residuales descargadas al medio ambiente, contribuyendo con la carga
contaminante en los cursos de agua. La carencia de un sistema de alcantarillado
podría disminuir el índice de crecimiento de la población e impedir ciertos tipos de
desarrollo, particularmente el desarrollo residencial de la clase media a alta y
construcciones de gran densidad, tales como edificios de departamentos.
Por el contrario, al construirse las obras planteadas, se iniciará el saneamiento de
los diferentes cuerpos receptores, además de contribuir en el mejoramiento de la
salud pública y la población se vería beneficiada al contar con un sistema que le
permita descargar y desalojar sus aguas cloacales.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-51
Se prevén posibles impactos ambientales y sociales durante la construcción y
operación de las obras y para ello se han planteado los lineamientos para El Plan de
Gestión Ambiental Social Estratégico que reflejará los principios que orientarán las
medidas eficaces y factibles de los Planes de Gestión Ambiental y Social Específicos
de tal forma que satisfaga los siguientes criterios:
- Cumplir con las normas y regulaciones locales, nacionales e internacionales
- Prevenir o reducir los impactos ambientales y sociales negativos a límites
aceptables y que no comprometan el desarrollo de la zona de influencia de
los Proyectos en el futuro, así como mejorar los impactos positivos.
También se han preparado los lineamientos a considerar posteriormente en la
elaboración de los Cuestionarios Ambientales Básicos (CAB) de todos los
subproyectos seleccionados a realizar dentro del PMSAS, los cuales se presentan a
continuación:
4.3.1 Lineamientos a considerar en la elaboración de los
Cuestionarios Ambientales Básicos
4.3.1.1 Principios y Objetivos
En términos generales, en los temas ambientales, hay que tomar en cuenta los
siguientes principios rectores:
- La población en general, debe constituir el centro de las preocupaciones
relacionadas con el desarrollo sostenible y la protección de la naturaleza.
- Cualquier ciudadano tiene derecho a una vida sana y productiva en armonía
con la naturaleza.
- El interés colectivo prevalece sobre el interés individual en todas las
situaciones de conflicto ambiental.
- Hay que tomar en cuenta las directrices de política en materia ambiental que
responden al interés nacional.
- Se debe asegurar la participación democrática, responsable e informada de
los actores sociales involucrados.
- El recurso hídrico es estratégico para el país y su disponibilidad para el
consumo humano debe tener prioridad sobre cualquier otro uso.
- Todas las actividades productivas que hagan uso de los recursos naturales
deben incorporar los costos ambientales.
- Se deben aplicar medidas de precaución en los casos en que pueda existir
algún riesgo para la salud humana o el medio biofísico aunque no exista
plena evidencia científica.
- Las acciones de identificación de amenazas, prevención de desastres y
mejoramiento de la calidad ambiental de las poblaciones que habitan en
zonas de alto riesgo son prioritarias en la gestión ambiental.
- Los costos y beneficios derivados de cualquier gestión ambiental se deben
repartir de manera equitativa entre todos los actores involucrados.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-52
- Las autoridades ambientales cuyas jurisdicciones coinciden en un
determinado territorio deben asegurar la concurrencia, subsidiaridad y
cooperación de sus acciones para mantener una relación armónica y
coherente que evite conflictos.
Como objetivo general, todo lineamiento que se proponga debe:
- Promover, orientar y construir obras sostenibles que contribuyan a elevar la
calidad de vida de la población de las ciudades y las áreas metropolitanas en
sus relaciones sistémicas con la base natural, espacio construido y entorno
regional.
- Mejorar la capacidad de los actores institucionales y sociales para participar
de manera activa, responsable y articulada.
Hablando de objetivos específicos, los lineamientos deben:
- Garantizar un equilibrio armónico en el intercambio de bienes y servicios
ambientales que aseguren la conservación de los ecosistemas y el
aprovechamiento racional de los recursos que ofrecen las regiones a los
centros urbanos.
- Mejorar la habitabilidad o condiciones de vida del espacio construido y
potenciar la sostenibilidad ambiental de las actividades y procesos
socioeconómicos de los centros urbanos y áreas metropolitanas en el país.
- Reorganizar y fortalecer la gestión ambiental de los actores institucionales
que intervienen.
- Contribuir a la construcción de una nueva cultura ambiental que cambie las
formas de pensar e interactuar de los ciudadanos con su medio natural,
espacio construido y entorno regional como requisito necesario para
alcanzar el desarrollo urbano sostenible
4.3.1.2 Estructura general de los lineamientos
Considerando el desarrollo de los objetivos propuestos, los lineamientos para el
desarrollo de los Cuestionarios Ambientales, circunscriben su estructura a.
Expansión urbana
En los procesos de expansión urbana hay que incorporar equilibradamente criterios
ambientales y de desarrollo urbano, para satisfacer la ampliación y rehabilitación de
los servicios de alcantarillado sanitario, apoyando con Proyectos elaborados con
criterios que impulsen el cuidado ambiental y social.
Infraestructura de servicios urbanos
Se orienta a la promoción del desarrollo y construcción de las infraestructuras para
el servicio del alcantarillado sanitario y tratamiento de aguas residuales, con el
objeto de generar en el marco de la prestación de los servicios asociados,
economías de escala y minimización de los impactos tradicionalmente a ellas
asociados.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-53
Con base en las políticas ambientales sectoriales correspondientes, los Proyectos
que se elaboren en materia de saneamiento, deben contemplar criterios y
directrices para la localización de infraestructuras de servicios y productivas de alto
impacto regional tales como sistemas de tratamiento y disposición final de residuos
sólidos y líquidos (donde sea pertinente y conveniente).
Amenazas y riesgos naturales
Se considera de manera prioritaria que como parte de los Proyectos en materia de
saneamiento, se prevean situaciones para la Prevención y Atención de Desastres en
zonas vulnerables y que las Autoridades involucradas generen un sistema de
seguimiento y evaluación de las acciones, resultados e impactos de dicho ejercicio
de implementación.
Demanda urbana de recursos naturales y su administración
Centra su objetivo en la promoción de prácticas encaminadas al uso eficiente y
ahorro de agua, energía, suelo y materiales para la construcción, entre otros,
cuando se elabore y ejecute un Proyecto de saneamiento para el desarrollo de los
centros urbanos y metrópolis del país.
Es necesario entonces, profundizar en el conocimiento de la oferta ambiental en
relación con la demanda de bienes y servicios ambientales en las áreas urbanas.
Igualmente, impulsar el desarrollo de tecnologías de uso eficiente de recursos y/o
menor consumo y articular acciones educativas que busquen impactar los patrones
culturales que tradicionalmente impulsan el consumo y la utilización de los
recursos. Todo lo anterior, debidamente articulado con las estrategias establecidas
en materia de Política Nacional.
Generación de residuos urbanos
Minimización de la generación de residuos a través de procesos de tratamiento de
aguas residuales más efectivos y limpios y que contemplen la recuperación, reuso y
reciclaje de desechos y su reincorporación al ciclo productivo en caso dado.
Urbanismo y construcción
Cualquier Proyecto de saneamiento que se elabore y ejecute, debe tomar en cuenta
la concreción de los procesos de desarrollo urbano regional sostenible, planteados
en los objetivos generales de los presentes Lineamientos, para lo cual se hace
necesario:
- Reconocer las características climáticas, topográficas, geográficas, culturales
y económicas específicas de las ciudades.
- Integrar entre otros elementos, a la construcción de sistemas de
saneamiento, las variables propias del medio ambiente como determinantes
esenciales de los desarrollos urbanísticos y sus estructuras de soporte.
Educación ambiental
Se refiere al diseño y puesta en marcha de un programa de educación ambiental,
como parte del proceso de creación de una nueva cultura para la convivencia
ciudadana y la aceptación de los Proyectos de saneamiento en áreas urbanas.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-54
Participación ciudadana
Busca el desarrollo e instrumentalización de los mecanismos de participación
ciudadana establecidos por la ley.
Lo anterior implica la necesidad de promover, fortalecer, articular e implementar
acciones que respondan al desarrollo de los contenidos de los lineamientos para la
política de participación ciudadana, integrada a los lineamientos ambientales.
Coordinación Interinstitucional
Debe promoverse la concurrencia, complementariedad y articulación de las acciones
de los actores institucionales que comparten un mismo ámbito territorial en la
ejecución de obras de saneamiento que beneficien a diferentes comunidades.
Para alcanzar este propósito, se recomienda propiciar la suscripción e
implementación de Convenios y Acuerdos entre las Entidades y Autoridades
Ambientales, para que se promueva e impulse la construcción de obras de
saneamiento con criterios de sostenibilidad ambiental.
Asistencia Técnica y Capacitación
Con esta línea de acción se debe buscar el mejoramiento de la capacidad técnica de
los actores sociales e institucionales.
La estrategia se basa en institucionalizar los Programas de Asistencia Técnica y
Capacitación en materia ambiental relacionados con Proyectos de saneamiento,
dirigidos a Entidades, empresas de servicios públicos, Autoridades Ambientales,
Organizaciones Sociales y Organismos de Control, entre otros, que favorezca la
apropiación de enfoques, criterios e instrumentos desarrollados y por desarrollar.
4.3.1.3 Lineamientos
En el marco de lo explicado anteriormente, la etapa de la preparación y
presentación del Cuestionario Ambiental Básico comprende las siguientes
actividades:
- Relevamiento general de los datos de los lugares de ubicación de los
subproyectos
- Recopilación de la información relevante en relación a los inmuebles a ser
ocupados por las estructuras componentes de los subproyectos, en la
Institución, en este caso en ESSAP, y en las Municipalidades afectadas por
los mismos
- Reconocimiento del entorno más próximo a los inmuebles en cuestión y a los
demás componentes de los subproyectos
- Elaboración y presentación de forma institucional del/los Cuestionario/s
Ambientales (CABs) a la Secretaría del Ambiente – SEAM. En su carácter de
autoridad administrativa del Sector Ambiental del país, que luego de la
evaluación de los documentos mencionados (CABs) se expide sobre la
necesidad de elaborar el Estudio Ambiental y emite los Términos Oficiales de
Referencia (TOR), conforme a los procedimientos y exigencias establecidos
en la Ley de Evaluación Ambiental Nº 294/93, su Decreto Reglamentario Nº
14.281/96 y en la Resolución SEAM Nº 368 del 25 de marzo de 2008.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-55
El contenido mínimo del Cuestionario Ambiental Básico – CAB de cualquier
Proyecto, Obra o Actividad, está establecido en el Articulo 12º, Capitulo III, del
Procedimiento, del Decreto Reglamentario Nº 14.281/96 de la Ley Nº 294/93 de
Evaluación de Impacto Ambiental, bajo administración de la Secretaria del
Ambiente – SEAM, según se resume a continuación:
ARTICULO 12º - Decreto Reglamentario Nº 14.281/96 – Cuestionario
Ambiental Básico
I. Identificación del Proyecto
I.1. Nombre (del Proyecto y del proponente; dirección y teléfono);
Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar
los accesos.
Anexar.
- Certificado de Localización Municipal, a ser expedida por las
Municipalidades en donde se desarrollan los subproyectos, en este caso
de Asunción, Capital, y de los Distritos del Área de Metropolitana
Fernando de la Mora, Luque, San Lorenzo, Lambaré, Villa Elisa.
- Certificado de Interés o de No Objeción Departamental, a ser expedido
por la Gobernación del Departamento Central, para los Distritos del
Área Metropolitana; en el caso de Asunción no corresponde
II. Descripción del Proyecto
II.1. Objetivo
Existen proyectos asociados? Si …………………… No ………….; en caso
afirmativo, indicar cuáles y en que etapas se encuentran y porqué fueron
desechadas las otras alternativas.
II.2. Tipo de Actividad
II.3. Se han considerado o se están considerando alternativas de localización o
tecnológica a este proyecto? Si …… No …………..; en caso afirmativo,
indicar cuáles y porqué fueron desechadas las otras alternativas.
II.4. Inversión total
II.5. Tecnologías y procesos que se aplicarán
II.6. I Etapas del Proyecto:
Diseño
Construcción y Fiscalización
Operación y Mantenimiento.
II.6. 2 Especificar:
En etapa de construcción:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-56
Materia prima e insumos: materiales de construcción
Desechos sólidos: provenientes de la construcción
Generación ruido: propios de maquinarias en etapa constructiva
En etapa de operación:
Materia prima e Insumos:
Producción Anual:
Desechos: sólidos, líquido y gaseosos:
Generación de Ruido: decibeles
III: Descripción del área
III.1. Superficie total a ocupar o intervenir
III.2. Descripción del terreno
III.3. Descripción de las características del área de emplazamiento del proyecto,
según se indica a continuación.
- Cuerpos de agua
- Humedales
- Tipos de vegetación
- Indique distancia del proyecto a asentamientos humanos, centros
culturales, asistenciales, educacionales o religiosos, ubicados en un
radio menor a 500 metros
IV: Declaración jurada y firma del titular del emprendimiento,
garantizando la veracidad de las informaciones brindadas
V. Otras informaciones que la SEAM considere de interés
- - Certificado de Localización Municipal (ya indicado en I.1.)
- Certificado de Interés o No Objeción Departamental (ya indicado en I.1.)
A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM
emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS
INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL
CUESTIONARIO AMBIENTAL BÁSICO”.
Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB
otras informaciones que la SEAM considere de Interés “Establecer las
informaciones y documentos que deben contener y acompañar al Cuestionario
Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de
lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96 ….. y que
son los siguientes.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-57
- a) Identificación de Impacto Ambiental
- b) Medidas de Mitigación y/o Compensación
- c) Plan de Monitoreo
Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en
la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN -
EASEGA.
El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el
Consultor Ambiental.
Los documentos que se deben presentar:
- Una carta poder del Proponente al Consultor Ambiental
- Una copia del Registro del Consultor (CTCA) vigente
- El Formulario del Registro Nacional de Recursos Hídricos
- Título de propiedad de los terrenos de ubicación de las estructuras
componentes del sistema de alcantarillado sanitario (estación de
bombeo, planta de tratamiento, etc.), o documento similar.
Por tanto, la presentación del CAB estará acompañado de todos los documentos
exigidos por la SEAM, tales como:
1. Certificado de Localización Municipal,
2. Certificado de Interés Departamental, cuando corresponda. En el caso de
obras en la Ciudad de Asunción no se requiere de este certificado.
3. Planos a ser suministrados por la Institución, en este caso ESSAP
4. Copia de la cédula de identidad del Representante del Proponente, en
este caso del Presidente de ESSAP, Ing. Francisco Martínez.
5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP,
Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los
trámites en virtud del contrato para los servicios prestados.
6. Declaración Jurada de la veracidad de los datos proporcionados en el
CAB.
7. Carta topográfica original
8. Formulario de Recursos Hídricos de la SEAM
9. Las otras informaciones de interés para la SEAM, indicadas
precedentemente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-58
Lineamientos a considerar en la elaboración de los Cuestionarios
Ambientales Básicos (CAB), de Colectores Itay:
Cuestionario Ambiental Básico
I. Identificación del Proyecto
I.1. Nombre (del Proyecto y del proponente; dirección y teléfono);
Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar
los accesos.
Anexar.
- Certificado de Localización Municipal, a ser expedida por las
Municipalidades en donde se desarrolla el subproyecto, en este caso de
Asunción, Capital, y del Distrito de Fernando de la Mora.
- Certificado de Interés o de No Objeción Departamental, a ser expedido
por la Gobernación del Departamento Central, para el caso de Fernando
de la Mora. En el caso de Asunción no corresponde
II. Descripción del Proyecto
II.1. Objetivo
Existen proyectos asociados? Si ……X……………… No ………….; en caso
afirmativo, indicar cuáles y en que etapas se encuentran:
Planta de Tratamiento de Efluentes de Itay: en proceso de diseño
II.2. Tipo de Actividad: Infraestructura
II.3. Se han considerado o se están considerando alternativas de localización o
tecnológica a este proyecto? Si …… No X…………..; en caso afirmativo,
indicar cuáles y porqué fueron desechadas las otras alternativas.
II.4. Inversión total: presupuesto
II.5. Tecnologías y procesos que se aplicarán: actividades consideradas en la
FEPAS.
i. Remoción y reposición de pavimento;
ii. Remoción y reposición de veredas (incluye contrapasos);
iii. Excavación;
iv. Colocación de colchón de asiento;
v. Entibamiento;
vi. Rebaje de napa freática;
vii. Relleno y compactación;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-59
viii. Provisión y colocación de tuberías en PVC Y PRFV;
ix. Cruce de desagües pluviales y puentes
x. Colocación de cañería y accesorios para ramal domiciliario.
II.6. Etapas del Proyecto:
II.6. I Etapas del Proyecto:
Diseño
Construcción y Fiscalización
Operación y Mantenimiento.
II.6. 2 Especificar:
 Etapa de construcción:
Materia prima e Insumos: materiales de construcción
Producción Anual: no corresponde
Desechos: sólidos, líquido y gaseosos: desechos de etapa constructiva
Generación de Ruido: decibeles
 Etapa de operación:
Materia prima e Insumos: no se requiere
Producción Anual: no corresponde
Desechos: sólidos, líquido y gaseosos:
Generación de Ruido: decibeles
III: Descripción del área
III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente
a las microcuencas de los colectores.
III.2. Descripción del terreno
III.3. Descripción de las características del área de emplazamiento del proyecto,
según se indica a continuación.:
Cuenca del Itay. Descripción contenida en la EASEGA
- Cuerpos de agua: Arroyo Itay, y sus afluentes
- Humedales: no se encuentran humedales en la zona de influencia
directa
- Tipos de vegetación:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-60
- Indique distancia del proyecto a asentamientos humanos, centros
culturales, asistenciales, educacionales o religiosos, ubicados en un
radio menor a 500 metros: El proyecto se encuentra en áreas urbanas.
Los colectores en su mayor parte discurren por calles urbanas.
IV: Declaración jurada y firma del titular del emprendimiento,
garantizando la veracidad de las informaciones brindadas
V. Otras informaciones que la SEAM considere de interés
- - Certificado de Localización Municipal (ya indicado en I.1.)
- Certificado de Interés o No Objeción Departamental (ya indicado en I.1.)
A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM
emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS
INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL
CUESTIONARIO AMBIENTAL BÁSICO”.
Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB
otras informaciones que la SEAM considere de Interés “Establecer las
informaciones y documentos que deben contener y acompañar al Cuestionario
Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de
lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que
son los siguientes.
- a) Identificación de Impacto Ambiental: impactos considerados en la
EASEGA
- b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación
indicadas en el EASEGA
- c) Plan de Monitoreo: Planes considerados en la EASEGA y otros
considerados a criterio del Consultor
Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en
la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN -
EASEGA.
El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el
Consultor Ambiental.
Los documentos que se deben presentar:
- Una carta poder del Proponente al Consultor Ambiental
- Una copia del Registro del Consultor (CTCA) vigente
- El Formulario del Registro Nacional de Recursos Hídricos
- Título de propiedad de los terrenos de ubicación de las estructuras
componentes del sistema de alcantarillado sanitario (estación de
bombeo, planta de tratamiento, etc.), o documento similar.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-61
Por tanto, la presentación del CAB estará acompañado de todos los documentos
exigidos por la SEAM, tales como:
1. Certificado de Localización Municipal,
2. Certificado de Interés Departamental, cuando corresponda. En el caso de
obras en la Ciudad de Asunción no se requiere de este certificado.
3. Planos a ser suministrados por la Institución, en este caso ESSAP
4. Copia de la cédula de identidad del Representante del Proponente, en
este caso del Presidente de ESSAP, Ing. Francisco Martínez.
5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP,
Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los
trámites en virtud del contrato para los servicios prestados.
6. Declaración Jurada de la veracidad de los datos proporcionados en el
CAB.
7. Carta topográfica original
8. Formulario de Recursos Hídricos de la SEAM
9. Las otras informaciones de interés para la SEAM, indicadas
precedentemente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-62
Lineamientos a considerar en la elaboración de los Cuestionarios
Ambientales Básicos (CAB), de Planta de Tratamiento Itay:
Cuestionario Ambiental Básico
I. Identificación del Proyecto
I.1. Nombre (del Proyecto y del proponente; dirección y teléfono);
Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar
los accesos.
Anexar.
- Certificado de Localización Municipal, a ser expedida por las
Municipalidades en donde se desarrolla el subproyecto, en este caso de
Asunción, Capital,.
- Certificado de Interés o de No Objeción Departamental,. En el caso de
Asunción no corresponde
II. Descripción del Proyecto
II.1. Objetivo
Existen proyectos asociados? Si ……X……………… No ………….; en caso
afirmativo, indicar cuáles y en que etapas se encuentran:
Colectores Cuenca del Itay: en proceso de diseño
II.2. Tipo de Actividad: Infraestructura
II.3. Se han considerado o se están considerando alternativas de localización o
tecnológica a este proyecto? Si X…… No …………..; en caso afirmativo,
indicar cuáles y porque fueron desechadas las otras alternativas.
Se ha considerado la implementación del Proyecto por etapas: ver informe
Dr. Rudy Noriega
II.4. Inversión total: presupuesto
II.5. Tecnologías y procesos que se aplicarán: actividades del proyecto
i. Remoción de cobertura vegetal;
ii. Excavación;
iii. Entibamiento;
iv. Rebaje de napa freática;
v. Relleno y compactación;
vi. Obras Civiles
vii. Provisión y colocación de tuberías en PVC Y PRFV ;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-63
II.6. Etapas del Proyecto:
II.6. I Etapas del Proyecto:
 Diseño
 Construcción y Fiscalización:
o Actual Planta de tratamiento preliminar
o Primera Etapa:
o Segunda etapa: Tratamiento primario
o Tercera etapa: Tratamiento secundario
 Operación y Mantenimiento.
II.6. 2 Especificar:
 En etapa de construcción:
Materia prima e insumos: materiales de construcción
Desechos sólidos : provenientes de la construcción
Generación ruido: propios de maquinarias en etapa constructiva
 En etapa de operación: :
Materia prima e Insumos: en esta etapa no se requieren
Producción: …no corresponde
Desechos : sólidos, líquido y gaseosos: cantidad de m3 de efluente
Generación de Ruido: decibeles:
III: Descripción del área
III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente
al terreno donde se encontrara la Planta de tratamiento
III.2. Descripción del terreno:
III.3. Descripción de las características del área de emplazamiento del proyecto,
según se indica a continuación.:
- Cuerpos de agua: Arroyo Mburicaó, río Paraguay
- Humedales bañado Cara Cara, perteneciente a la orilla del río
Paraguay
- Tipos de vegetación:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-64
- Indique distancia del proyecto a asentamientos humanos, centros
culturales, asistenciales, educacionales o religiosos, ubicados en un
radio menor a 500 metros:. Asentamiento en la zona de la PT, datos
en la EASEGA.
IV: Declaración jurada y firma del titular del emprendimiento,
garantizando la veracidad de las informaciones brindadas
V. Otras informaciones que la SEAM considere de interés
- - Certificado de Localización Municipal (ya indicado en I.1.)
- Certificado de Interés o No Objeción Departamental (ya indicado en I.1.)
A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM
emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS
INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL
CUESTIONARIO AMBIENTAL BÁSICO”.
Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB
otras informaciones que la SEAM considere de Interés “Establecer las
informaciones y documentos que deben contener y acompañar al Cuestionario
Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de
lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que
son los siguientes.
- a) Identificación de Impacto Ambiental: impactos considerados en el
EASEGA
- b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación
indicadas en la EASEGA y otros considerados a criterio del Consultor
- c) Plan de Monitoreo: Planes considerados en la EASEGA y otros
considerados a criterio del Consultor
Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en
la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN -
EASEGA.
El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el
Consultor Ambiental.
Los documentos que se deben presentar:
- Una carta poder del Proponente al Consultor Ambiental
- Una copia del Registro del Consultor (CTCA) vigente
- El Formulario del Registro Nacional de Recursos Hídricos
- Título de propiedad de los terrenos de ubicación de la planta de
tratamiento, o documento similar.
Por tanto, la presentación del CAB estará acompañado de todos los documentos
exigidos por la SEAM, tales como:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-65
1. Certificado de Localización Municipal,
2. Certificado de Interés Departamental, cuando corresponda. En el caso de
obras en la Ciudad de Asunción no se requiere de este certificado.
3. Planos a ser suministrados por la Institución, en este caso ESSAP
4. Copia de la cédula de identidad del Representante del Proponente, en
este caso del Presidente de ESSAP, Ing. Francisco Martínez.
5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP,
Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los
trámites en virtud del contrato para los servicios prestados.
6. Declaración Jurada de la veracidad de los datos proporcionados en el
CAB.
7. Carta topográfica original
8. Formulario de Recursos Hídricos de la SEAM
9. Las otras informaciones de interés para la SEAM, indicadas
precedentemente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-66
Lineamientos a considerar en la elaboración de los Cuestionarios
Ambientales Básicos (CAB), de Colector Lambaré:
Cuestionario Ambiental Básico
I. Identificación del Proyecto
I.1. Nombre (del Proyecto y del proponente; dirección y teléfono);
Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar
los accesos.
Anexar.
- Certificado de Localización Municipal, a ser expedida por las
Municipalidades en donde se desarrolla el subproyecto, en este caso de
Asunción, Capital, y del Distrito de Lambaré.
- Certificado de Interés o de No Objeción Departamental, a ser expedido
por la Gobernación del Departamento Central, para el caso de Lambaré.
En el caso de Asunción no corresponde
II. Descripción del Proyecto
II.1. Objetivo
Existen proyectos asociados? Si ……X……………… No ………….; en caso
afirmativo, indicar cuáles y en que etapas se encuentran:
Planta de Tratamiento de Efluentes de Lambaré: en proceso de diseño
II.2. Tipo de Actividad: Infraestructura
II.3. Se han considerado o se están considerando alternativas de localización o
tecnológica a este proyecto? Si …… No X…………..; en caso afirmativo,
indicar cuáles y porqué fueron desechadas las otras alternativas.
II.4. Inversión total: presupuesto
II.5. Tecnologías y procesos que se aplicarán: actividades consideradas en la
FEPAS.
xi. Remoción y reposición de pavimento;
xii. Remoción y reposición de veredas (incluye contrapasos);
xiii. Excavación;
xiv. Colocación de colchón de asiento;
xv. Entibamiento;
xvi. Rebaje de napa freática;
xvii. Relleno y compactación;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-67
xviii. Provisión y colocación de tuberías en PVC Y PRFV ;
xix. Cruce de desagües pluviales y puentes
xx. Colocación de cañería y accesorios para ramal domiciliario.
II.6. Etapas del Proyecto:
II.6. I Etapas del Proyecto:
Diseño
Construcción y Fiscalización
Operación y Mantenimiento.
II.6. 2 Especificar:
En etapa de construcción:
Materia prima e insumos: materiales de construcción
Desechos sólidos: provenientes de la construcción
Generación ruido: propios de maquinarias en etapa constructiva
En etapa de operación:
Materia prima e Insumos: no se requiere
Producción Anual: No corresponde
Desechos : sólidos, líquido y gaseosos: no se producen desechos. La actividad
corresponde a colectar efluentes.
Generación de Ruido: decibeles
III: Descripción del área
III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente
a las microcuencas de los colectores.
III.2. Descripción del terreno
III.3. Descripción de las características del área de emplazamiento del proyecto,
según se indica a continuación.:
Cuenca de Lambaré. Descripción contenida en la EASEGA
- Cuerpos de agua: Arroyo Lambaré, y sus afluentes
- Humedales: no se encuentran humedales en la zona de influencia
directa
- Tipos de vegetación:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-68
- Indique distancia del proyecto a asentamientos humanos, centros
culturales, asistenciales, educacionales o religiosos, ubicados en un
radio menor a 500 metros: El proyecto se encuentra en áreas urbanas.
Los colectores en su mayor parte discurren por calles urbanas.
IV: Declaración jurada y firma del titular del emprendimiento,
garantizando la veracidad de las informaciones brindadas
V. Otras informaciones que la SEAM considere de interés
- - Certificado de Localización Municipal (ya indicado en I.1.)
- Certificado de Interés o No Objeción Departamental (ya indicado en I.1.)
A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM
emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS
INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL
CUESTIONARIO AMBIENTAL BÁSICO”.
Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB
otras informaciones que la SEAM considere de Interés “Establecer las
informaciones y documentos que deben contener y acompañar al Cuestionario
Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de
lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que
son los siguientes.
- a) Identificación de Impacto Ambiental: impactos considerados en la
EASEGA
- b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación
indicadas en la EASEGA
- c) Plan de Monitoreo: Planes considerados en la EASEGA y otros
considerados a criterio del Consultor
Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en
la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN -
EASEGA.
El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el
Consultor Ambiental.
Los documentos que se deben presentar:
- Una carta poder del Proponente al Consultor Ambiental
- Una copia del Registro del Consultor (CTCA) vigente
- El Formulario del Registro Nacional de Recursos Hídricos
- Título de propiedad de los terrenos de ubicación de las estructuras
componentes del sistema de alcantarillado sanitario (estación de
bombeo, planta de tratamiento, etc.), o documento similar.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-69
Por tanto, la presentación del CAB estará acompañado de todos los documentos
exigidos por la SEAM, tales como:
1. Certificado de Localización Municipal,
2. Certificado de Interés Departamental, cuando corresponda. En el caso de
obras en la Ciudad de Asunción no se requiere de este certificado.
3. Planos a ser suministrados por la Institución, en este caso ESSAP
4. Copia de la cédula de identidad del Representante del Proponente, en
este caso del Presidente de ESSAP, Ing. Francisco Martínez.
5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP,
Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los
trámites en virtud del contrato para los servicios prestados.
6. Declaración Jurada de la veracidad de los datos proporcionados en el
CAB.
7. Carta topográfica original
8. Formulario de Recursos Hídricos de la SEAM
9. Las otras informaciones de interés para la SEAM, indicadas
precedentemente
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-70
Lineamientos a considerar en la elaboración del Cuestionario Ambiental
Básico (CAB), de Planta de Tratamiento Lambaré:
Cuestionario Ambiental Básico
I. Identificación del Proyecto
I.1. Nombre (del Proyecto y del proponente; dirección y teléfono);
Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar
los accesos.
Anexar.
- Certificado de Localización Municipal, a ser expedida por las
Municipalidades en donde se desarrolla el subproyecto, en este caso de
Asunción, Capital
- Certificado de Interés o de No Objeción Departamental,. En el caso de
Asunción no corresponde
II. Descripción del Proyecto
II.1. Objetivo
Existen proyectos asociados? Si ……X……………… No ………….; en caso
afirmativo, indicar cuáles y en que etapas se encuentran:
Colectores Cuenca de Lambaré: en proceso de diseño
II.2. Tipo de Actividad: Infraestructura
II.3. Se han considerado o se están considerando alternativas de localización o
tecnológica a este proyecto? Si X…… No …………..; en caso afirmativo,
indicar cuáles y porque fueron desechadas las otras alternativas.
Se ha considerado la implementación del Proyecto por etapas, tal y como
se ha planteado en el desarrollo del mismo.
II.4. Inversión total: presupuesto
II.5. Tecnologías y procesos que se aplicarán: actividades del proyecto
i. Remoción de cobertura vegetal;
ii. Excavación;
iii. Entibamiento;
iv. Rebaje de napa freática;
v. Relleno y compactación;
vi. Obras Civiles
vii. Provisión y colocación de tuberías en PVC Y PRFV ;
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-71
II.6. Etapas del Proyecto:
II.6. I Etapas del Proyecto:
- Diseño
- Construcción y Fiscalización
 Actual
 Primera Etapa: Planta de tratamiento preliminar
 Segunda etapa: Tratamiento primario
 Tercera etapa: Tratamiento secundario
- Operación y Mantenimiento.
II.6. 2 Especificar:
En etapa de construcción:
Materia prima e insumos: materiales de construcción
Desechos sólidos: provenientes de la construcción
Generación ruido: propios de maquinarias en etapa constructiva
En etapa de operación:
Materia prima e Insumos: en esta etapa no se requieren
Producción: no corresponde
Desechos : sólidos, líquido y gaseosos: cantidad de m3 de efluente
Generación de Ruido: decibeles
III: Descripción del área
III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente
al terreno donde se encontrará la Planta de tratamiento
III.2. Descripción del terreno
III.3. Descripción de las características del área de emplazamiento del proyecto,
según se indica a continuación.
- Cuerpos de agua:, río Paraguay
- Humedales: humedales pertenecientes al río Paraguay
- Tipos de vegetación:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-72
- Indique distancia del proyecto a asentamientos humanos, centros
culturales, asistenciales, educacionales o religiosos, ubicados en un
radio menor a 500 metros.
IV: Declaración jurada y firma del titular del emprendimiento,
garantizando la veracidad de las informaciones brindadas
V. Otras informaciones que la SEAM considere de interés
- - Certificado de Localización Municipal (ya indicado en I.1.)
- Certificado de Interés o No Objeción Departamental (ya indicado en I.1.)
A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM
emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS
INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL
CUESTIONARIO AMBIENTAL BÁSICO”.
Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB
otras informaciones que la SEAM considere de Interés “Establecer las
informaciones y documentos que deben contener y acompañar al Cuestionario
Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de
lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96…2 y que
son los siguientes.
- a) Identificación de Impacto Ambiental: impactos considerados en la
EASEGA
- b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación
indicadas en el EASEGA y otros considerados a criterio del Consultor
- c) Plan de Monitoreo: Planes considerados en la EASEGA y otros
considerados a criterio del Consultor
Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en
la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN -
EASEGA.
El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el
Consultor Ambiental.
Los documentos que se deben presentar:
- Una carta poder del Proponente al Consultor Ambiental
- Una copia del Registro del Consultor (CTCA) vigente
- El Formulario del Registro Nacional de Recursos Hídricos
- Título de propiedad de los terrenos de ubicación de la planta de
tratamiento, o documento similar
Por tanto, la presentación del CAB estará acompañado de todos los documentos
exigidos por la SEAM, tales como:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-73
1. Certificado de Localización Municipal,
2. Certificado de Interés Departamental, cuando corresponda. En el caso de
obras en la Ciudad de Asunción no se requiere de este certificado.
3. Planos a ser suministrados por la Institución, en este caso ESSAP.
4. Copia de la cédula de identidad del Representante del Proponente, en
este caso del Presidente de ESSAP, Ing. Francisco Martínez.
5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP,
Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los
trámites en virtud del contrato para los servicios prestados.
6. Declaración Jurada de la veracidad de los datos proporcionados en el
CAB.
7. Carta topográfica original
8. Formulario de Recursos Hídricos de la SEAM.
9. Las otras informaciones de interés para la SEAM, indicadas
precedentemente.
4.4 Estudio de Vulnerabilidad
Así como la evaluación de impactos ambientales y sociales es una herramienta
importante para identificar y analizar los impactos negativos potenciales de los
proyectos de infraestructura, permitiendo aplicar las medidas de mitigación
correspondientes para minimizar dichos impactos negativos, la evaluación del
riesgo ante amenazas naturales, es otro mecanismo importante que analiza el
potencial impacto de un evento natural sobre un Proyecto.
Para contribuir a la orientación de la ubicación de la infraestructura de
alcantarillado sanitario propuesta, para minimizar los posibles daños causados por
un evento natural, de manera de reducir la vulnerabilidad ante dichas amenazas, se
realizó un Estudio de Vulnerabilidad.
El procedimiento que se llevó a cabo, consistió primeramente en la definición y el
entendimiento de lo que es un riesgo, un peligro, un desastre y una amenaza.
Posteriormente el estudio en sí, se inicia con un análisis de los recursos naturales
que comprendió la descripción del medio físico y los recursos bióticos, incluyendo
especies en peligro de extinsión, así como los ecosistemas terrestres y acuáticos.
Posteriormente se realizó un análisis de los recursos hídricos, el régimen hidrológico
del río Paraguay y la problemática de las inundaciones por las crecientes de este
Río, para finalmente terminar con el análisis de vulnerabilidad de los sistemas de
alcantarillado.
En términos generales, en el Estudio de Vulnerabilidad se llega a los siguientes
resultados:
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 4
4-74
4.4.1 Vulnerabilidad general de todos los sistemas
Riesgo de obstrucción del sistema, por el medio radicular de la vegetación arbórea:
En la Ciudad de Asunción, existen muchos árboles del género Ficus. Los problemas
de este tipo de vegetación radican en un desarrollo excesivo principalmente de sus
raíces. Es muy común que éste tipo de raíces fasciculadas grandes y gruesas
invadan a distancia algún muro, jardines, casas,.
Riesgo de aguas en el sistema, de origen pluvial, existe el riesgo de conexiones
clandestinas de desagüe pluvial de las viviendas a la red de alcantarillado.
Contenido de las aguas residuales de industrias, establecimientos de salud, se ha
comprobado en los estudios realizados para el “Modelado del Río Paraguay” /
2011), la existencia de residuos de mataderías dentro del sistema de alcantarillado
Sanitario. El riesgo de introducción al sistema de aguas residuales no domésticas,
Riesgo de aguas en el sistema en periodos de inundación, existen instalaciones en
cotas menores a la cota de inundación del río Paraguay, las cuales han sido tenidas
en cuenta para la selección de materiales del proyecto. Para la ubicación de
Estaciones de bombeo y Plantas de tratamiento han sido tenidas en cuenta ya que
las mismas deben ser instaladas en cota superior a la cota de inundación del río
Paraguay y otros cursos de agua.
En los sistemas existentes, este riesgo es mayor debido a los materiales.
4.4.2 Vulnerabilidad de los sistemas existentes
Los sistemas ya existentes, poseen además las siguientes vulnerabilidades en
mayor escala que los proyectados:
Riesgo de aguas en el sistema del tipo freática y pluvial, debido a los materiales del
sistema existente y las juntas, así como los tipos de registros, se tiene un mayor
riesgo de aguas freáticas y pluviales de escorrentía dentro del sistema.
Riesgo de aguas en el sistema en periodos de inundación, debido a los materiales
del sistema existente.
La vulnerabilidad de los sistemas a implementar es tomada en cuenta dentro del
Plan de Gestión Ambiental y Social de la EASEGA.
En el Anexo N° 5 se incluye el Estudio de Vulnerabilidad.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-1
5. SELECCIÓN DE LA ALTERNATIVA MÁS
CONVENIENTE
5.1 Alcantarillado Sanitario
De acuerdo a lo señalado en el Capítulo anterior, la propuesta de alternativas de
solución, se hizo en función de la topografía del lugar y en la medida de lo posible,
considerando no ingresar a las calles con mayor tráfico.
También se aplicaron los siguientes criterios:
- Requerimientos de terreno. Es sabida la escasa disponibilidad de terrenos en
Asunción y en las áreas urbanas de los Municipios en el área de estudio, por
lo que la opción de construir varias plantas de tratamiento resulta la menos
conveniente por los elevados costos que implicaría la adquisición de tierras,
seguido de los impactos ambientales y sociales asociados a las mismas.
- Vida útil de diseño. De acuerdo al criterio establecido por Halcrow en el
punto 7.c.ii de su Informe Final, la vida útil de las obras civiles es del orden
de 80 años y de las obras electromecánicas, de 20 años. Bajo estas
consideraciones y acorde con lo dicho en párrafos anteriores, se revisó que
las alternativas planteadas tuvieran la menor cantidad de estaciones de
bombeo y plantas de tratamiento.
- Operación y mantenimiento. Por lo enunciado anteriormente, al tener una
menor cantidad de estaciones de bombeo y plantas de tratamiento menos
complejas para descargar sus efluentes, la operación y mantenimiento del
sistema será más económica y de mayor facilidad para su ejecución. Una
sola planta de tratamiento simplifica también las tareas de operación y
mantenimiento.
- Impactos ambientales. La operación de varias estaciones de bombeo para el
trasvase podría generar impactos localizados en el entorno de las mismas,
pero también se tomó en cuenta las áreas propuestas para la ubicación de
las posibles plantas de tratamiento, para que estuvieran lo más alejadas del
casco urbano y por lo tanto con menos presión de la población aledaña que
podría oponerse a la implementación de estas plantas.
De esta forma, las alternativas planteadas en el Plan Maestro de 1985 se revisaron
de acuerdo a los criterios anteriores y en realidad siguen vigentes, no habiendo
otras alternativas por analizar. Solo a manera descriptiva, se presenta enseguida el
planteamiento que se hizo en el citado Plan y la alternativa seleccionada con la
APM.
5.1.1 Cuenca Itay
La cuenca del Itay fue uno de los proyectos más estudiados por la Consultora
Halcrow dada su relevancia dentro de Asunción y su Área Metropolitana. En el
estudio del año 1985 se definieron las alternativas de trasvase de los efluentes de
la cuenca del Itay a la altura del Parque Ñu Guazú, hacia el río Paraguay mediante
una gran estación de bombeo, o mediante un túnel por la Av. Primer Presidente,
encontrándose esta segunda opción más conveniente. En el año 1995 la misma
Consultora Halcrow desarrollo el proyecto ejecutivo de los colectores principales, el
túnel y el emisario de la cuenca y de este proyecto, la obra del túnel fue construida
posteriormente con un préstamo del Banco Mundial.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-2
A nivel macro no se han estudiado nuevas alternativas de trasvase tomando en
consideración que el túnel era una obra ejecutada, pero sí se analizaron nuevos
trazados de los colectores principales para dotar a la Cuenca de un sistema acorde
con el nuevo desarrollo urbano del área de proyecto.
En el marco de la nueva estructura urbana se definieron colectores con trazados
diferentes al propuesto por Halcrow en el año 1995 pero con el mismo fin de
evacuar las aguas residuales de toda la Cuenca hasta el túnel de la Avenida Primer
Presidente. Los mismos corresponden a los colectores de Itay Este, Itay Oeste, Itay
Laguna Grande, Itay Santa Teresa, Itay Franco, Itay Mcal Estigarribia, Itay
Aviadores del Chaco. Fueron desarrollados proyectos detallados de estos colectores,
considerados prioritarios.
Otros colectores corresponden a los ubicados en los barrios del norte de Asunción:
Zeballos Cué, Loma Pyta, Mbocayaty, Virgen del Fátima y Santa Rosa y otros
denominados colectores Viñas Cue, Transchaco, Ferrocarril, Ñu Guazú y Trinidad
Sur.
Como parte de este estudio, fueron desarrollados proyectos preliminares de estos
colectores. El colector Ñu Guazú descarga al inicio del túnel y los demás, descargan
en el Emisario final. El colector Abay, quedó de manera similar a lo propuesto por la
Consultora Halcrow en su proyecto de año 1995.
El colector principal que conecta el túnel de la Av. Primer Presidente con el Emisario
Final de la cuenca del Itay es una obra en ejecución y tiene por objetivo unir las
cuencas de Itay y Bella Vista en un solo Emisario al río Paraguay.
Los colectores que reciben mayores caudales son los colectores Itay Este e Itay
Oeste ya que los mismos reciben los caudales de los demás colectores principales.
Al colector Itay Este derivan los colectores: Itay Laguna Grande, Itay Santa Teresa,
Itay Franco e Itay Mcal. Estigarribia, En el futuro recibirá los efluentes de la Cuenca
Abay
Al colector Itay Oeste deriva el colector Aviadores del Chaco.
Descripción de los colectores principales que se integran como alternativas de
solución en la cuenca del Itay:
Colector Itay Este: Con un recorrido general de Sur a Norte y un total de 10 783
metros de desarrollo, se inicia con diámetro mínimo de 200 mm sobre la calle Isla
Poi a la altura de la calle Andrés Barbero en el Barrio Ita Kaaguy de Fdo. de la
Mora; sigue hacia el oeste en la calle Asunción hasta la calle Ytororó. Luego sigue
por esta calle en el Barrio Pitiantuta hasta la calle Julia M. Cueto, en donde cambia
nuevamente hacia el oeste hasta la calle Tte. Rivarola en el barrio Ciudad.
Posteriormente sube por la calle Tte. Rivarola, cruza la avda. Eusebio Ayala,
dirigiéndose nuevamente hacia el Norte por la calle Pedro Getto.
A la altura de la calle 21 de Setiembre, continua siempre hacia el Norte por la calle
Cnel. Francisco Martínez. Cruza la Avda. Mcal. López ya en dirección Noreste hasta
la calle Cerro Porteño, a partir de la cual se dirige por la calle Joel Estigarribia hasta
la calle Arturo Pereira. A partir de esta calle, nuevamente en dirección noreste por
la calle Cnel. Francisco Martínez hasta Tte. Luis Sosa, a partir de la cual se dirigen
en dirección Norte por la calle 20 de Noviembre, hasta la calle Cap. Ibáñez Rojas. A
partir de esta calle, en dirección Noroeste por la calle Tuyuti.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-3
Cruzando la Avda. Defensores del Chaco (Autopista) se dirigen por las calles
aledañas al Parque Ñu Guazú, Cruza el Arroyo Itay por medio de un Sifón Invertido,
cambia de dirección en sentido oeste para finalmente llegar al registro inicial del
Túnel en la Avda. Primer Presidente, con un diámetro final de 1400 mm en el Barrio
Madame Lynch.
Colector Mcal. Estigarribia: Con un total de 3.107 m de longitud, se inicia sobre
la calle Leopardi en el Barrio Ita Kaaguy con dirección norte. Hasta la Ruta Mcal.
Estigarribia, por donde se dirige con dirección oeste hasta la calle Rafael Franco,
donde sube una cuadra hasta la calle Tomas Romero Pereira. En esta sigue con
dirección noroeste hasta la calle Marconi Estrago donde sube por una cuadra hasta
la calle Rio Ypane. Por esta sube hasta la calle Ángel Torres por donde se dirige
hasta la calle Rio Yhaghuy de donde continúa en dirección noroeste por la calle
Manuel Domínguez hasta Inmaculada Concepción, por donde sube hasta
desembocar con un diámetro de 500 mm. en la calle 21 de septiembre del Barrio
Ciudad, al colector Itay Este
Colector Rafael Franco: Con un total de 2.793 m de longitud, se inicia en el
Barrio Laguna Sati, en la calle Rafael Franco, con dirección norte, hasta la calle
Ybyraju, donde dobla, para seguir posteriormente por la calle Luis Alberto del
Paraná hasta la Avda. Mcal. López. A partir de esta intersección continúa por la
calle 8 de Setiembre, con dirección noroeste hasta la calle Francisco Martínez, por
donde sube hasta interceptar al colector Itay Este en el Barrio Orilla de Campo
Grande, en la calle Paí Marcos con un diámetro de 400 mm.
Colector Santa Teresa: Con un recorrido general de 4.963 m, se inicia con un
diámetro mínimo de 200 mm sobre la calle 2 de Mayo en el Barrio Domingo Sabio,
continuando por la calle Pirizal, en dirección norte hasta la calle Reseda.
Posteriormente, se dirige por las calles Ingavi, Confuso y por la calle Tte. Zenteno.
Posteriormente va por la calle Cnel. José Ortiz en dirección noroeste hasta la calle
Itapuá, a partir de la cual sigue nuevamente en dirección noroeste por la calle 16
de Noviembre hasta la calle Kara Kara. Posteriormente sigue por la calle El Carmen
hasta la calle Mateo Estigarribia, hasta interceptar la Avda. Mcal. López. Por la Av.
Mcal. López, sigue hasta entrar en la Avda. Santa Teresa. Por la Avda. Santa Teresa
continúa hasta la calle Eugenio A. Garay hasta interceptar en la calle Pai Marcos el
colector Itay Este con un diámetro de 500 mm.
Colector Laguna Grande: Con un total de 3.630 m de longitud, se Inicia en el
Barrio Laguna Grande sobre la calle del mismo nombre con una dirección noroeste,
hasta la calle Delfín Chamorro. Posteriormente sigue por la calle Ita Ybate en el
límite de los barrios Villa Ofelia y Orilla de Campo Grande. Por esta calle siempre en
dirección noroeste hasta la calle Juan E. Oleary y de allí hasta la calle Nanawa,
donde posteriormente intercepta al colector Itay Este con un diámetro de 500 mm.
Colector Itay Oeste: Con una extensión total de 8.732 m, inicia su recorrido en el
Barrio Bernardino Caballero de Fdo. de la Mora, en las calles 15 de Mayo y Andrés
Barbero hasta la calle Panchito López. Sigue por esta en dirección noroeste hasta la
calle Ntra. Sra. de la Asunción. Por esta calle hasta interceptar el colector existente
sobre la Avda. Defensores del Chaco, de 300 mm construido con la canalización del
Itay. Continúa por este colector hasta la calle Guaraníes.
Sigue por la calle Guaraníes hasta la calle Sánchez Quell, en el Barrio San Pablo de
Asunción. Cruza la Avda. Eusebio Ayala, siguiendo por la Calle Mecánicos de
Aviación en sentido Noroeste. Posteriormente dobla para dirigirse siempre en el
mismo sentido por la calle Francisco Morice por donde sigue hasta la calle Mayor
Goldsmith. Donde dobla hacia el este. Este recorrido corresponde al Barrio Villa
Aurelia.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-4
Posteriormente cruza la Avda. Mcal. López y sube por la calle Soriano González,
hasta la calle Moisés Bertoni, Barrio Herrera. Posteriormente sigue en dirección
noreste por la calle Sgto. Cándido Silva. Hasta Maximiliano Pérez, calle por donde
se dirige a la Avda. Madame Lynch donde intercepta un colector existente de 900
mm el cual será utilizado. Sigue unos 288 m por la Avda. Madame Lynch por el
colector existente de donde nuevamente se dirige en dirección oeste por la calle
Sucre para posteriormente subir en dirección Noroeste por la calle Tte. Escurra.
Llega hasta la Avda. Santa Teresa, por donde sigue hasta la calle Austria.
Continuando posteriormente por la calle Cap. Pedro Martínez hasta Alejo Silva y
luego por la calle Juez Enrique Pinho. Cruza la Av. Aviadores del Chaco, lugar en el
que se le une el colector Aviadores del Chaco, sigue por esta hasta Punta Brava y
luego hasta la calle Victorino Abente, por donde sigue con un diámetro final de
1000 mm hasta encontrar el colector existente en el Barrio Salvador del Mundo.
Colector Aviadores del Chaco: Con una extensión total de 2.759 m. En toda su
longitud corre por la Avda. Aviadores del Chaco, con diámetros de 250 a 600 mm
iniciando en la Avda. San Martin hasta la calle Juez Pinho donde se conecta con el
colector Itay Oeste.
5.1.2 Mariano Roque Alonso
El área del proyecto tiene 3 grandes cuencas y 10 microcuencas de drenaje debido
a la topografía tan accidentada que presenta el Municipio. Cada área fue definida
con base en las curvas de nivel del IGM actualizadas al 2011. Estas áreas se
definen como sigue:
- MRA - OESTE 1 y 2. Se encuentran al oeste de la Ruta Transchaco y en la parte
sur del Municipio, lindando con el Rio Paraguay, descarga a la EB 5 que bombea a
la EB4. Esta área comprende grandes áreas institucionales como son el Comando
Logístico y el Club Hípico Paraguayo.
- MRA - OESTE 3. Se encuentra al oeste de la Ruta Transchaco y en la parte Central
del Municipio, también lindando con el Rio Paraguay, comprende parte del Centro
Cívico de Mariano Roque Alonso y una urbanización de Conavi con alcantarillado
existente. Descarga a la EB 4. Esta EB bombea los efluentes a la cuenca MRA
Central.
- MRA - OESTE 4. Se encuentra al sur de Puente Remanso Castillo y comprende la
urbanización de Remanso Castillo que ya tiene un sistema de alcantarillado. Esta
área podrá integrarse al nuevo proyecto y descargara la EB 3. Esta bombea a la
EB4
- MRA - OESTE 5 y 6. Se encuentran al norte del puente remanso y lindando con el
río Paraguay y los terrenos de Surubi-í. Ambos sistemas son colectados mediante la
EB 2que bombea a la EB3.
- MRA – CENTRAL. Tiene como eje aproximado la Ruta Transchaco y la Ruta que va
a Limpio. Es un área bastante grande e incluye parte del Comando Logístico, el
Cimefor y el campo de exposiciones de la Rural del Paraguay.
Todos los caudales son colectados en una Estación de Bombeos, la EB 10 . Esta
Cuenca no tiene una salida natural por gravedad al Rio y tampoco al arroyo Itay.
- MRA – ESTE- Comprende una parte del Barrio Loma pyta de asunción, que
trasvasa por medio de una EB, la EB6 y las subcuencas1, 2, 3 y 4 que se
encuentran al este de la Ruta Transchaco y tienen como límite al arroyo Itay.
Debido a la baja pendiente en la parte final próxima al Arroyo, todo el drenaje
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-5
prácticamente termina en el área baja aledaña al cauce. Cada una de estas
subcuencas trasvasa a la siguiente por medio de Estaciones de bombeo
Finalmente, los efluentes son dirigidos por bombeo a la Planta de Tratamiento.
El proyecto ha sido definido con base en la disposición de un terreno para la Planta
de Tratamiento Se analiza la posibilidad de obtener dicho terreno de un predio
Municipal próximo a Surubi-í y trasvasar todas las cuencas hacia el mismo, donde
se construiría una sola planta de tratamiento para descargar todos los efluentes al
río Paraguay mediante un solo emisario. La solución es considerada la más
conveniente desde el punto de vista ambiental ya que estaría lo más alejado
posible de la Captación de Agua para abastecimiento de agua de Viñas Cué.
Los colectores principales irían acumulando caudales de las diferentes cuencas en
su recorrido. Esta solución implica la construcción de 10 Estaciones de Bombeo de
las diferentes cuencas y una Estación de bombeo final.
5.1.3 San Lorenzo
La topografía natural ha determinado el trazado del sistema, el cual se colecta por
gravedad con excepción de una estación de bombeo, relativamente pequeña
ubicada en la parte norte de la Cuenca lindante con la cuenca del Itay.
La Cuenca ha sido dividida en cinco áreas de drenaje, cada una servida por un
colector principal.
Todas las áreas están como para ser drenadas por la gravedad hacia las actuales
lagunas de estabilización de líquidos residuales, con excepción del área 1 que tiene
pequeñas estaciones de bombeo, para servir a urbanizaciones que se encuentran
fuera de la cuenca del arroyo San Lorenzo.
Las principales cuencas son:
Área 1 – San Lorenzo Oeste. Esta área comprende la parte superior de la Cuenca.
El terreno cae desde unos 170 a 150 metros de cota en su límite más occidental,
hasta los 100 metros de cota en el noreste, con una inclinación promedio de
aproximadamente 1 en 50. El área incluye el campus de la Universidad Nacional y
varios desarrollos comerciales nuevos sobre la Av. Mcal. López. La densidad
poblacional está en franco crecimiento y la provisión de alcantarillado es una
necesidad urgente.
Área 2 - San Lorenzo Noreste. El área tiene como 56 ha y el declive es hacia el
este, desde 151 m en su límite occidental con la cuenca Itay, con una inclinación de
1 en 40 a 1 en 50 hacia el arroyo San Lorenzo. El área en general tiene una baja a
mediana densidad poblacional, aunque se ha notado que es un poco más elevada
en la zona este.
Área 3 - San Lorenzo Centro Este. Esta área de drenaje tiene unas 85 ha e incluye
la parte oriental del centro del Municipio El área se inclina hacia el este, desde su
límite con el sistema de alcantarillado existente, en aproximadamente 1 en 50. El
área incluye parte del centro comercial e industrial y grupos residenciales de
ingresos medio. El área satisface ampliamente el criterio de provisión de
alcantarillado sanitario.
Área 4 - San Lorenzo Norte. Con 191 ha, comprende la parte inferior de la Cuenca.
El terreno cae desde el noreste, en su límite con la cuenca del Itay, hacia el
sureste, con una inclinación de 1 en 40, hasta el arroyo San Lorenzo. La densidad
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-6
poblacional es de mediana a baja, elevándose un poco en el sureste adyacente al
Arroyo.
Área 5 - San Lorenzo Este. Estas 38 ha incluyen la zona baja situada entre el centro
del municipio y el arroyo Tayasuape. Existen pequeñas zonas adyacentes y
paralelas al arroyo San Lorenzo donde no es factible la instalación del alcantarillado
debido a su escasa elevación. Estas áreas continuarán utilizando sistemas de
saneamiento in-situ.
El área de alcantarillado existente se encuentra en San Lorenzo centro oeste y
comprende unas 140 ha con pequeñas extensiones que se realizaron en los últimos
años y que sirven a la zona centro oeste del Municipio. El terreno se inclina
aproximadamente 1en 40 al norte hacia el arroyo San Lorenzo.
El sistema descarga en una planta de tratamiento compuesta por 3 lagunas de
estabilización biológicas que se encuentran funcionando con gran sobrecarga
orgánica. Se propone como alternativa, la construcción de un sistema de
tratamiento en un predio aguas debajo de la planta actual para tratar en forma
secuencial todos los caudales del proyecto.
5.1.4 Luque
La Cuenca que corresponde al sistema de alcantarillado de Luque se encuentra
dividida en cinco sub áreas de drenaje, Estas se definen como:
Cuenca sur, comprende el área con alcantarillado existente, que drena en dirección
norte al arroyo Paso Bogarín. Incluye el centro de la ciudad y las áreas de la misma
con densidad media y alta.
Cuenca Este, corresponde a la zona media de la Ciudad, drena en dirección oeste
hacia el arroyo Paso Bogarín.
Cuenca Oeste, parte de la misma drena hacia el arroyo Paso Bogarín y la otra parte
hacia el arroyo Itay. La parte que drena hacia el arroyo Itay es trasvasada por
medio de la estación de bombeo EB3, con un caudal de 140.7 l/s hacia el colector
principal que proviene del alcantarillado existente
Cuenca Noroeste: Parte de la misma drena hacia el arroyo Itay y la otra hacia el
arroyo Paso Bogarín. El área que drena hacia el arroyo Itay es derivada por medio
de la Estación de bombeo EB2 con un caudal de 287 l/s al área correspondiente al
arroyo Paso Bogarín.
Cuenca Noreste: drena hacia el arroyo Paso Bogarín. Por medio de la Estación de
bombeo EB 1 se deriva el caudal de 156 l/s hacia el colector de la cuenca noroeste
que se dirige a la Planta de tratamiento.
5.1.5 Villa Elisa
Las alternativas analizadas, corresponden a los colectores que drenarán hacia la
cuenca de Lambaré, el resto del Municipio de Villa Elisa no forma parte del análisis
de la APM. Para el efecto, la cuenca de Villa Elisa analizada, abarca un total de 996
hectáreas y se han propuesto como solución, los siguientes colectores:
Colector principal: Arranca en la intersección de la avenida Fernando de la Mora y
Humberto Sosa y concluye su recorrido hasta el río Paraguay, con una longitud de
y diámetros que varían de 200 mm a 900 mm.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-7
Otro colector importante que se ha propuesto, arranca en la intersección de la
avenida Fernando de la Mora y la calle Lomas Valentinas, recibiendo en este punto,
la descarga del caudal bombeado desde Arroyo Seco. Su longitud es de m con
diámetros que varían de 400 mm a 600 mm, empalmando con el colector principal
en la intersección de L. A, del Paraná y Von Polesky.
Otro colector que descarga en este punto, arranca en la avenida Von Polesky y
Tulipanes, de 475,00 m y 200 mm de diámetro. También descarga el colector que
arranca en Avenida Von Polesky y Guarambaré, sigue por Von Polesky hasta la
intersección Luis A. del Paraná, 1046,00 m de 250 mm.
Otro colector importante corre a lo largo de la calle Tte. Américo Pico, que arranca
en la intersección de ésta y Carlos Antonio López y se empalma al colector
principal. En su punto de arranque descargará por bombeo una subcuenca que se
encuentra aguas arriba de éste punto. Los caudales de esta subcuenca se reunirán
en la intersección de las calles Iturbe y Gaspar Rodríguez de Francia y de allí se
bombeará a la intersección de Américo Pico y Carlos Antonio López.
Se tiene previsto, que el caudal de esta cuenca, se bombee a la planta de
pretratamiento de Proyecto, ubicada en la cuenca Lambaré Sur.
5.1.6 Arroyo Seco
La topografía natural es la que dicta el trazado del sistema. Todo el sistema se
colecta por gravedad.
La cuenca tiene unas 336 Ha y ha sido dividida en cuatro áreas de drenaje, cada
una servida por un colector principal. Todas las áreas son drenadas por la gravedad
con un diámetro final de 600 mm hacia una Estación de Bombeo que deriva la
totalidad de los efluentes hacia la cuenca de Villa Elisa, con un caudal final de 263
l/s. Distribuyéndose los colectores de la siguiente manera:
Colector Cuenca Este: inicia en la calle Leopardi y sigue en dirección oeste hacia la
calle Capellanes del Chaco
Colector Cuenca Norte: Inicia a la altura de la calle Andrés Barbero y José. Decoud,
siguiendo por la calle Humaitá y posteriormente Capellanes del Chaco.
Colector Cuenca Noroeste: Inicia en las calles Zabala Cué y Alejo García, siguiendo
por 19 de marzo y finalmente en Capellanes del Chaco.
Colector Cuenca Osete: Inicia su recorrido en Zabala Cué y Rutas a Ñemby,
doblando posteriormente en la calle Avelino Martínez, hasta Capellanes del Chaco.
5.1.7 Lambaré
Esta cuenca tiene una superficie de 3.606 hectáreas y las alternativas analizadas
corresponden a los siguientes colectores:
Colector principal. Este colector, pertenece a la cuenca Lambaré, pero en el inicio,
descargan los caudales del barrio San Pablo de Asunción y los barrios San Juan;
Virgen de la Asunción y urbanización UMACOP, de la Fernando de la Mora Sur.
Arranca en la intersección de la avenida Fernando de la Mora con la calle Cnel.
Weissller, de Lambaré y termina en la calle Maestras Paraguayas y Francisca de
Carpinelli, donde está prevista una estación de bombeo para elevar el caudal hacia
la planta de Tratamiento de Lambaré.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-8
También a este colector principal de Lambaré Central, descargan los barrios
Nazareth e Hipódromo de Asunción, mediante un colector principal que recorre
estos barrios y se reúnen en la intersección de la avenida Fernando de la Mora e
Ybapobo.
Otro barrio de Asunción que descarga en la cuenca de Lambaré, es Vista Alegre,
éste descarga en un aliviadero existente en el barrio Lambaré Norte, que tiene
alcantarillado y administrado en forma privada por un consorcio denominado COS.
Este sistema cuenta con un sistema de tratamiento preliminar y que actualmente
descarga en el arroyo Sosa. Se prevé en este lugar, para evitar la descarga al
arroyo, una estación de bombeo que descargará en un colector que se proyectará,
con un recorrido por el sector denominado Lambaré Oeste. Este colector,
continuará por gravedad hasta empalmar con el colector principal en la intersección
de las calles Corpus Cristi y Primera Junta Municipal.
Para poder recolectar las aguas generadas en la gran extensión que tiene esta
Cuenca, se han propuesto varios colectores que descargarán al colector principal.
5.1.8 Lambaré Sur
Por su topografía, Lambaré Sur quedó dividida en tres cuencas:
- • Itá Enramada
- • Lambaré Sur
- • Puerto Pabla
Itá Enramada. Se propusieron dos colectores, uno comienza en la intersección de
las avenidas 1º de Marzo y Cerro Lambaré y termina al final de la calle Dr.
Maffiodo, en donde estará ubicada la estación de bombeo que bombeará el caudal
de esta cuenca a la estación de bombeo de Lambaré Central, para pasar a la de la
planta de tratamiento, antes de la disposición final al río Paraguay.
El otro colector arranca en la intersección de las calles Itapé e Independencia, hasta
la intersección de Hohenau y Dr. Maffiodo, donde empalma con el otro colector,
antes de llegar a la estación de bombeo, que bombeará a la planta de tratamiento
de Lambaré Central.
Lambaré Sur. Tiene tres colectores, uno arranca en la intersección de las calles El
Salto y San Ignacio hasta la avenida del Yacht y la calle Maya. En este punto se
reunirán los caudales de la cuenca Lambaré Sur y se derivarán por gravedad a una
planta de tratamiento preliminar que está prevista en la cuenca Puerto Pabla.
El otro colector importante que se va a unir al anterior descrito en la Avenida del
Yacht y la calle Mercedes Grau, arranca en la intersección de las avenidas Cerro
Lambaré y del Yacht.
El tercer colector arranca en la intersección de las calles Centenario y Santa Rita,
hasta la calle Maya, que es la que llega al registro donde se reúnen los tres
colectores para ser derivados a la cuenca Puerto Pabla.
Puerto Pabla. Se han propuesto dos colectores, uno arranca en la intersección de la
calle Tte. Díaz Pefaur y la avenida San Ignacio y llega hasta donde termina la calle
Cristo Rey. En este punto se tiene previsto hacer una planta de pretratamiento
preliminar, antes de la disposición final al cauce del río Paraguay. También a este
punto se tiene prevista, además de la reunión de la cuenca Lambaré Sur, el caudal
por bombeo de los caudales de Villa Elisa.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-9
El otro colector, arranca en la intersección de las calles Anastasio Cabañas y la
avenida Defensores del Chaco hasta el empalme con el otro colector en la avenida
San Ignacio.
5.1.9 Asunción
Se ha comentado en capítulos anteriores que Asunción tiene una cobertura de
alcantarillado sanitario cercana al 88% (Tabla 3.11), en comparación con los otros
Municipios cuyas coberturas son muy bajas. Por esta razón y para conocer las
condiciones de funcionamiento actual de los colectores existentes en Asunción que
servirán de base para la definición de las alternativas de solución, se procedió a
realizar una revisión hidráulica de estos colectores primarios existentes, utilizando
los datos de catastro de las redes existentes y los datos de población actuales y a
futuro, teniendo como elementos principales los eventos de lluvia, desagües
domésticos, emisarios, etc.
El Modelo de Simulación Hidráulica utilizado fue el SWMM (Storm Water
Management Model) de la EPA (Environmental Protection Agency), cuyos resultados
reflejaron el comportamiento de las redes y se identificaron las acciones de
rehabilitación necesarias para la optimización del sistema de alcantarillado existente
en Asunción. Estos resultados se incluyen en el Anexo N° 6.
A continuación se hace la descripción de las alternativas de solución para la
rehabilitación de colectores principales para cada cuenca de Asunción y que se
indican en la figura siguiente:
5.1.9.1 Bella Vista
La gran cuenca de Bella Vista fue dividida en varias subcuencas y se desarrollaron
modelos separados para cada una de las subcuencas, que son:
- Artigas
- Santa Rosa
- Sacramento
- Itapúa
- Costanera
Las propuestas de mejora para cada Subcuenca, incluye la rehabilitación de
colectores en diámetros de 200 mm a 1.400 mm.
Los colectores principales de Artigas, Sacramento e Itapúa, se unen a lo largo de la
avenida Lombardo y el emisario, de 1350 mm de diámetro, continua a lo largo de
1.500 m para descargar los líquidos residuales en una Planta de Pretratamiento
antes de la descarga final al canal principal del Río.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-10
Figura 5.1 Colectores Propuestos por Rehabilitar Área de Asunción
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-11
5.1.9.2 Varadero
Las propuestas de mejora para la cuenca de Varadero son las siguientes:
Colector principal. Arranca en la intersección de la avenida Perú y Rca. de Colombia
y termina en la esquina de las calles El Paraguayo Independiente y la calle Tte.
Rodi. En este sitio está prevista la construcción de una Planta de Pretratamiento,
antes de la disposición final de los líquidos residuales, mediante un emisario
subfluvial.
Otro colector arranca en la intersección de las calles Manduvirá y Chile y empalma
con el colector principal en la Avenida El Paraguayo Independiente.
Otro colector arranca en 14 de Mayo y Manduvirá, hasta empalmar en el colector
principal de El Paraguayo Independiente.
El proyecto del sector de la costanera, contempla un colector principal a lo largo de
la calle Florencio Villamayor, que arranca en la intersección de ésta con la calle
Mompox, escurriendo por gravedad hacia el oeste, hasta una estación de bombeo
ubicada en Florencio Villa Mayor y Cordillera del Mbaracayú, que bombeará a un
registro de la Av. Mcal. López.
El colector principal que reúne todos los colectores secundarios de la cuenca, como
se describiera más arriba, descargará los líquidos residuales, en una Planta de
Pretratamiento, de la que saldrá el emisario subfluvial, al canal principal del río,
como disposición final.
5.1.9.3 Mallorquín
Las propuestas de mejora para esta Cuenca son:
Colector 1: Arranca en la intersección de las calles Nanawa y 14 de Mayo y termina
al final de la Avenida Mallorquín. En este punto se tiene previsto la unión de la
cuenca Sajonia y una planta de pretratamiento antes de la disposición final al río
Paraguay.
Colector 2: Arranca en la intersección de las calles Paraguarí e Itapirú, hasta la
intersección de la Avenida Gral. Patricio Colmán y la avenida Mallorquín. En este
punto se une al colector que viene por la avenida Mallorquín.
5.1.9.4 Sajonia
En esta Cuenca se tienen las siguientes propuestas de solución:
Un colector inicia en la intersección de la avenida Carlos Antonio López y Tte. Prats
y termina al final de la calle Cnel. Lirio.
Otro colector arranca en la intersección de las calles Ramón de las Llanas y Cptán.
Aranda y empalma al colector que viene por la calle Cptán. Bozzano.
Otro colector arranca en la intersección de las calles Lázaro de Rivera y Mayor José
Orihuela, continúa por ésta hasta Cptán. Bozzano, donde empalma con el colector
que viene por esta calle.
El colector de la cuenca Sajonia, desde el final de la calle Lirio, se reunirá con el
colector de la avenida Mallorquín, antes de ingresar a la planta de pretratamiento
prevista en la cuenca Mallorquín, previa a la disposición final en el río Paraguay.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-12
5.1.9.5 Antequera
El colector propuesto para esta Cuenca, arranca en la intersección de las calles
Yataity Corá y Antequera y empalma con el colector de la cuenca Mallorquín, que
pasa por la calle México.
5.1.9.6 Tacumbú
En esta Cuenca, la propuesta de solución consiste en un colector que arranca en la
intersección de las avenidas Bruno Guggiari y Fernando de la Mora, hasta la calle
Pozo Favorito donde se empalma con el sistema que está en ejecución por la
empresa ESSAP.
5.1.9.7 Universidad Católica
El colector principal propuesto, arranca en la intersección de la avenida Félix
Bogado y la calle Cnel. Abdón Palacios hasta la calle Tte. Cantalupi. En este punto
se empalma con el colector que está ejecutando la empresa ESSAP que continúa
por esta calle hasta la última calle sin nombre, aproximadamente 750 m, dobla a la
derecha y continúa por ésta hasta el cruce del puente existente sobre el arroyo
Ferreira, pasando a la cuenca Tacumbú, donde se reunirán los caudales de ambas
cuencas.
La disposición final de estos caudales se tiene prevista, con una estación de
bombeo que enviará las aguas residuales hacia la futura Planta de Tratamiento de
Lambaré.
Otro colector arranca en la intersección de las calles El Trabajador y Manuel Frutos
y continúa por ésta, hasta Molina Rolón, donde empalma con el colector que está
ejecutando ESSAP.
Otro colector, arranca en la intersección de las calles Monseñor Rodríguez y J.
Rajala hasta llegar a una calle sin nombre, que coincide con el límite suroeste del
campus de la Universidad Católica Ntra. Sra. de la Asunción. De este punto
continúa con el colector que está ejecutando ESSAP.
5.1.9.8 Cuencas Menores
Las cinco cuencas analizadas consideradas como cuencas menores, actualmente
descargan sus efluentes a través de sus emisarios, directamente al río Paraguay y
sin tratamiento preliminar. Se consideró como una alternativa, interceptar los
caudales de estas cinco cuencas, mediante un colector, en la parte baja y
conducirlos a la planta de pretratamiento de Varadero, antes de la disposición final,
evitando así tener cinco puntos contaminantes, en el río Paraguay, según se
muestra en la figura 5.2.
El Interceptor servirá para colectar las aguas cloacales generadas en las cuencas de
Lagerenza, San Antonio, Grau, Alférez Silva y Gamarra.
El Interceptor, comienza en la cuenca Alférez Silva, con el colector principal que
corre de este a oeste por la calle Alférez Silva, y llega hasta el final de la calle
Lagerenza, donde se ubicará una estación de bombeo, desde la cual se bombeará
todo el caudal interceptado, a la planta de pretratamiento de Varadero.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-13
Figura 5.2 Interceptor para Cuencas Menores de Asunción
5.2 Tratamiento de aguas residuales
El artículo 7 de la ley Nº 1614/00 requiere que para descargar aguas residuales a
un cuerpo receptor, el efluente tenga un nivel mínimo de tratamiento, el
secundario, como se muestra en la siguiente Tabla19
.
19
Resolución Nº 222/02
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-14
Tabla 5.1 Nivel Mínimo de Tratamiento (Ley N°1614/00)
Parámetro Unidad Concentración
pH 5-9
Turbidez NTU 100
Color mgPt/l 75
OD mg/l 5
DBO5 mg/l 5
Coliformes
fecales
NMP/100ml 1000
Nitrato mg/l 10
Nitrito mg/l 1
La SEAM es la agencia autorizada para aprobar el método propuesto de descarga de
efluentes. Según la Dirección General de Recursos Hídricos de la SEAM, el método
de descarga de efluentes será estudiado en el curso del EIA y deberá ser aceptado
durante el proceso de aprobación.
El nivel de tratamiento recomendado para la primera fase de planeamiento del
proyecto es el tratamiento preliminar seguido de tratamiento primario anaeróbico,
seguido de la desinfección tomando en consideración lo descrito en el capítulo 4.
La Dirección General de Recursos Hídricos de la SEAM, informó que la Ley Nº
1614/00 da a la SEAM la potestad para autorizar la descarga de efluentes primarios
siempre y cuando la condición hidrográfica e hidráulica del cuerpo de agua no se
vea afectada negativamente.
El río Paraguay tiene un caudal mínimo normal de aproximadamente 2,400 m3
/s y
un caudal máximo normal de alrededor de 6,400 m3
/s (medidos en el hidrómetro
del Puerto de Asunción). De acuerdo con los resultados del “ESTUDIO DE
MODELADO DE LA CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y ÁREA
METROPOLITANA” el rio tiene suficiente capacidad de autodepuración. De acuerdo a
esta característica, se considera que la descarga de efluentes después del
tratamiento primario no afectaría negativamente al uso del agua ni a la calidad del
agua en el río Paraguay. Los parámetros principales de los estándares de calidad
del agua del río Paraguay, se resumen en la Tabla siguiente. (Fuente: Resolución
Nº 222/02).
Tabla 5.2 Estándares de Calidad del Agua del Río Paraguay
Parámetro Unidad Concentración
pH 5-9
Turbidez NTU 100
Color mgPt/l 75
OD mg/l 5
DBO5 mg/l 5
Coliformes fecales NMP/100ml 1000
Nitrato mg/l 10
Nitrito mg/l 1
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-15
Los estándares de descarga relacionados con el alcantarillado doméstico en el río
Paraguay, se presentan en la siguiente tabla.
Tabla 5.3 Estándares de Descarga en el Río Paraguay
Parámetro Unidad
Calidad
Asumida
afluente
Ley No. 1614/00 de
ERSSAN
Tratamiento
Primario
Tratamiento
Secundario
pH 5-9 5-9
Grasa y Aceite (sustancias
solubles en éter)
mg/l 25 ≤ 50 ≤ 50
Sulfuro (S2
-
) mg/l ≤ 1 ≤ 1
Sólidos Sedimentables ml/l/hora ≤ 0.5 ≤ 1
Sólidos suspendidos mg/l 260 ≤ 100 ≤ 80
N-T mg/l 39 - -
Temperatura °C ≤ 40 ≤ 40
DBO5 mg/l 200 ≤ 120 ≤ 50
DQO mg/l 400 ≤ 310 ≤ 150
Coliformes Fecales CFU/100ml 1012
≤ 4000 ≤ 4000
A manera de comparación se muestran en la Tabla siguiente, los límites vigentes en
varios países de Centro y Sudamérica.
Tabla 5.4 Límites Vigentes en Países de Centro y Sudamérica
País Parámetro Límite
(mg/l)
Cuerpo Receptor
Chile BOD5 35 Rio
BOD5 300 Rio con gran capacidad de
autodepuración
BOD5 35 Lago
BOD5 60 Área Costera
Panamá BOD5 35 No especificada
Ecuador BOD5 100 Agua fresca
República
Dominicana
BOD5 35-50 Superficial y subterránea
República
Dominicana
BOD5 70-100 Aguas costeras
Venezuela BOD5 60 Cuerpo Receptor (no especificado)
Chile TSS 80 Rio
TSS 300 Rio con gran capacidad de
autodepuración
TSS 80 Lago
TSS 100 Área Costera
Panamá TSS 35 No especificada
Ecuador TSS 100 Agua Fresca
TSS 20 Calidad de efluente tratado a una
fuente de agua pública
Venezuela TSS 80 Cuerpo Receptor (no especificado)
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-16
Las soluciones propuestas para el desarrollo de las plantas de tratamiento y la
disposición final de los efluentes, deberá ser acorde con la legislación ambiental
vigente y ambientalmente amigable.
5.2.1 Plan Previsto para la Primera Etapa (2012-2025)
De las 15 descargas existentes, se plantea reducirlas a 4 en una primera etapa, por
medio del trasvase de cuencas.
PTAR Bella Vista: Estará ubicada en la zona norte de la ciudad (ver Figura 5.1)
cerca al arroyo Mburicaó, se ha propuesto unir los caudales de los interceptores
Bella Vista y Itay, de manera que puedan llegar hasta el terreno municipal de 21
Ha, dispuesto para la nueva PTAR Bella Vista, el terreno se encuentra parcialmente
invadido por residentes, quedando unas 15 Ha disponibles para la PTAR.
Para la primera etapa se prevé que el nivel mínimo aceptable de tratamiento será el
preliminar; que consiste en: desbaste (20 mm), tamizado (3 mm), estación de
bombeo elevadora, con desarenado, desengrasado (desarenador tipo puente móvil
y aireado) y desinfección de emergencia a la salida del desarenador.
El efluente preliminar será descargado en el río Paraguay a través de un emisario
subfluvial de 300 m de longitud, con difusor y troneras (raisers o boquillas), este
último ubicado aproximadamente en la parte central del Río. También se han
considerado los equipos para el lavado y compactado del material de desbaste y
cribado así como los equipos de lavado de arenas, concentrador de grasas y
desinfección.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-17
Figura 5.3 Ubicación del terreno para la PTAR Bella Vista
PTAR Preliminar Varadero: En el área central de la Ciudad, la descarga más
importante es la de Varadero, por lo que se propone: derivar las aguas residuales
de las cuencas Lagerenza y San Antonio concentrándolas en Varadero. Se
construirá una planta de tratamiento preliminar con desbaste (20mm), tamizado
(3mm), desarenado (tipo tornillo aireado), desengrasado y desinfección de
emergencia (cloración), con el objetivo de acondicionar el efluente para ser
dispuesto en el río Paraguay. El efluente preliminar será descargado en el río
Paraguay a través de un emisario subfluvial de 300 m de longitud, con difusor y
troneras (raisers o boquillas), este último ubicado aproximadamente en la parte
central del Río. También se han considerado los equipos para el lavado y
compactado del material de desbaste y cribado así como los equipos de lavado de
arenas, concentrador de grasas y desinfección.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-18
En la Figura 5.9 se muestra la vista aérea de la ubicación, prolongación Av. Stella
Maris y Teniente Rodi (coordenadas 434511E-7204394S), el área requerida para la
PTAR Preliminar Varadero es de unas 0.4 Ha.
Figura 5.4 Ubicación del terreno para la PTAR Preliminar Varadero
PTAR Preliminar Mallorquín: Las aguas residuales provenientes de las cuencas
Grau, Alférez Silva, Comandante Gamarra, Dr. Montero y Gob. Irala, serán
trasvasadas hacia la cuenca de Sajonia y poco antes de llegar al Río, redirigidas
unos 400 m hacia el sur para unirse con la llegada del interceptor Mallorquín. El
lugar propuesto para la PTAR Preliminar Mallorquín pertenece a la Marina
Paraguaya, donde se construiría una planta de tratamiento preliminar con desbaste
(20mm), tamizado (3mm), desarenado, desengrasado y desinfección de
emergencia (cloración), con el objetivo de acondicionar el efluente para ser
dispuesto en el río Paraguay.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-19
El efluente preliminar será descargado al río Paraguay a través de un emisario
subfluvial de 300 m de longitud, con difusor y troneras (raisers o boquillas), este
último ubicado aproximadamente en la parte central del Río. También se han
considerado los equipos para el lavado y compactado del material de desbaste y
cribado así como los equipos de lavado de arenas, concentrador de grasas y
desinfección.
El área requerida para la PTAR es de unas 0.4 Ha, terreno ubicado cerca de la
intersección de las avenidas Mallorquín y Coronel Caminos, coordenadas 432845E-
7201488S, la Figura 5.10 muestra la posible ubicación de la PTAR.
Figura 5.5 Ubicación del terreno para la PTAR Preliminar Mallorquín
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-20
EB. UCA/TACUMBÚ: En la zona de los Bañados del Sur, se tienen las descargas de
las cuencas UCA y Tacumbú, las que se unirán en la EB. UCA/Tacumbú ubicada en
la cercanía de la intersección de la Av. Japón y la calle General Ayala (coordenadas
434735E-7198959S). La EB. UCA/Tacumbú tendrá a la entrada una cámara de
desbaste y tamizado fino (rejas automáticas de 20 mm y tamices 3mm), el
desagüe será trasvasado por bombeo hasta la EB. Lambaré, ubicada unos 4.2 km
hacia el sur.
Figura 5.6 Ubicación del terreno para la EB UCA-Tacumbú
EB. Lambaré: Para Lambaré existe un ambicioso proyecto que está siendo
desarrollado por la Municipalidad de Asunción, el cual consiste en establecer en las
2 islas existentes en el Río, el nuevo polo de desarrollo de Asunción, basado en la
conformación de zonas industriales, zona de mercado central de abastos, parque
temático, zona portuaria, zona franca, zona de aduanas, e industria de ensamblado
de computadoras y microprocesadores, etc.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-21
En conversaciones preliminares con los ejecutivos de la Municipalidad de Asunción
encargados del proyecto, se recomendó ubicar la PTAR Lambaré en la isla del
Parque Industrial No.2, pues es una isla que se mantiene existente aún durante las
crecidas más altas del Río. Teniendo en consideración que la inversión para el
desarrollo de este polo de desarrollo provendrá de inversionistas internacionales, el
nivel mínimo de tratamiento considerado para la PTAR Lambaré es el secundario
(biológico), seguido de desinfección y descarga a la orilla del Río.
Sin embargo, mientras el Mega-proyecto llega a su etapa de maduración se han
desarrollados 2 alternativas, la Alternativa A que es el peor caso-escenario, es decir
si es que no se lograra desarrollar el Mega-Proyecto y la Alternativa B, en el caso
que el Mega-Proyecto siga adelante según su plan de desarrollo.
Alternativa A: En una primera etapa, se ha considerado reunir en la EB. Lambaré,
la línea de impulsión de la EB. UCA/Tacumbú y el colector de 1,400mm de diámetro
que llega del área de drenaje Lambaré. De la estación de bombeo saldrá una línea
de impulsión que cruzará el brazo principal del río Paraguay hasta la Isla No.2,
donde llegará a la PTAR Lambaré. La PTAR Lambaré considera en esta primera
etapa sólo tratamiento preliminar: desarenado y desengrasado en un desarenador
aireado con puente móvil y cloración de emergencia a la salida del desarenador. La
EB. Lambaré estará ubicada en las coordenadas 435365 E – 7196158 S. (Figura
5.12)
El sitio de la PTAR Secundaria Lambaré, estará ubicado en la isla indicada como
Parque Industrial 2, el terreno reservado para fines de la PTAR es de unas 20 Ha
(coordenadas 43450E-7195144S).
Alternativa B, en el caso de llevarse a cabo el Mega-Proyecto, la planta de
tratamiento de Lambaré estaría ubicada en la Isla No.2 y contaría desde el inicio
además de las unidades de pretratamiento mencionadas para la Alternativa A,
tratamiento primario, tratamiento biológico secundario y desinfección final con
descarga hacia el brazo principal del Río. También se han considerado los equipos
para el lavado de arenas, concentrador de grasas, desinfección, deshidratación y
manejo de lodos, gasómetro, antorcha para la quema del biogás, etc.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-22
Figura 5.7 Ubicación del terreno para la EB Lambaré.
PTAR San Lorenzo: Actualmente las aguas residuales del área de drenaje San
Lorenzo se separan en dos ramales, uno de ellos es descargado por rebose
directamente en el arroyo San Lorenzo y el otro llega a la PTAR San Lorenzo, que
consiste en 3 lagunas en serie (1 facultativa y 2 de maduración), el área del terreno
de propiedad de ESSAP donde se ubican actualmente las lagunas de San Lorenzo
(aprox. 5 Ha), no es insuficiente para desarrollar alternativas de tratamiento hasta
el año 2045. Por lo que se sugiere se adquiera un nuevo terreno, hay varios
terrenos rústicos de propiedad de terceros que se encuentran ubicados a unos
1,000 m de su ubicación actual (coordenadas 451860E-7199200S, ver Figura 5.13).
El área mínima de terreno a adquirir sería de 10 Ha.
Para esta primera etapa, ESSAP ha tomado la decisión de desarrollar la nueva PTAR
en el terreno actual. Como la capacidad de tratamiento de las lagunas es
insuficiente, estas serán puestas fuera de servicio. El nivel mínimo de tratamiento
recomendado es el primario con desinfección.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-23
La PTAR contará con tratamiento preliminar con desbaste (20mm), tamizado
(3mm), desarenado y desengrasado seguido del tratamiento primario y
desinfección (cloración). También se han considerado los equipos para el lavado y
compactado del material de desbaste, cribado, deshidratado del lodo y cloración. El
efluente primario será descargado en el arroyo San Lorenzo que luego de un largo
recorrido termina en el área de drenaje del Lago de Ipacarai. Los lodos generados
como parte del tratamiento biológico serán deshidratados inicialmente por medios
naturales o mecánicos y utilizados como material de relleno en el terreno de la
PTAR o dispuesto en un relleno sanitario.
Figura 5.8 Ubicación del terreno para la PTAR Primario San Lorenzo I y San Lorenzo
II
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-24
5.2.2 Plan Previsto para la Segunda Etapa (2025-2035)
En esta etapa se eliminarían las descargas directas al Río de efluentes tratados
preliminarmente, el nivel mínimo de tratamiento aceptable será el primario con
desinfección (cloración).
PTAR Bella Vista: Se instalarán nuevas bombas en la estación de bombeo y las
instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales
futuros de ese periodo provenientes de la cuenca de Bella Vista e Itay.
Adicionalmente, desde la PTAR Preliminar Varadero se bombeará el efluente
preliminar hasta la cámara de distribución a la salida del desarenador/desgrasador
aireado de donde será distribuida a las diversas unidades de tratamiento primario.
El efluente primario será desinfectado con cloro gaseoso y descargado al Río a
través del emisario subfluvial. Los lodos generados del proceso primario, serán
deshidratados mecánicamente y dispuestos en el relleno sanitario.
PTAR Preliminar Varadero: Se instalarán nuevas bombas en la estación de
bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar
los caudales futuros de ese periodo provenientes de la cuenca Varadero. Se
eliminará la descarga subfluvial directa al Río (se mantendrá el emisario solo como
descarga en caso de emergencia), el efluente de la PTAR preliminar será bombeado
hacia la PTAR Bella Vista para su tratamiento biológico (primario).
PTAR Preliminar Mallorquín: Se instalarán nuevas bombas en la estación de
bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar
los caudales futuros de ese periodo provenientes de las cuencas Sajonia y
Mallorquín. Se eliminará la descarga subfluvial al Río (se mantendrá el emisario solo
como descarga en caso de emergencia), el efluente de la PTAR preliminar será
bombeado hacia la cuenca de Lambaré; hasta la EB. Lambaré, desde donde será
re-bombeado hacia PTAR Lambaré ubicada en la Isla No.2 (Parque Industrial No2).
EB. UCA/Tacumbú: Se instalarán nuevas bombas en la estación de bombeo y las
instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales
futuros de ese periodo provenientes de las cuencas UCA y Tacumbú.
PTAR Lambaré: Se instalarán nuevas bombas en la estación de bombeo Lambaré
y las instalaciones de tratamiento preliminar serán ampliadas para manejar los
caudales futuros de ese periodo. Los caudales provenientes de la PTAR preliminar
Mallorquín, de la EB. UCA/Tacumbú y de la EB. Ita Ramada, entrarán a la EB
Lambaré, de donde se bombeará el desagüe hasta la PTAR Lambaré ubicada en la
Isla No2. La llegada a la PTAR será directamente a la obra de cabecera que es el
desarenador/desengrasador aireado (longitudinal con puente móvil) de ahí, pasará
a la cámara de distribución, desde donde será distribuida a las diversas unidades de
tratamiento primario. El efluente primario será desinfectado con cloro gaseoso y
descargado a la orilla del Río. Los lodos generados del proceso primario, serán
deshidratados mecánicamente y dispuestos en como material de relleno en la isla.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-25
Figura 5.9 Ubicación del terreno para la PTAR Lambaré
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-26
Figura 5.10 Ubicación del terreno para la EB Itá Enramada
PTAR Lambaré Sur: La PTAR Lambaré Sur tratará las aguas residuales
provenientes de las cuencas Villa Elisa y Arroyo Seco concentradas cerca del Río en
la EB. Villa Elisa, también el proveniente de la cuenca Puerto Pabla que se colectará
en la EB. Puerto Pabla, de estás estaciones de bombeo se bombeará hacia la obra
de cabecera de la PTAR Primaria Lambaré Sur. El interceptor principal de Lambaré
Sur que llega por la Av. Del Yatch y Club de Golf entrará a la PTAR, a una estación
de bombeo donde previo desbaste se bombeará hacia las obras de cabecera en la
cámara de tamizado fino previo a la entrada del desarenador aireado. A la salida
del desarenador el desagüe pasa a la cámara de distribución, desde donde será
distribuida a las diversas unidades de tratamiento primario. El efluente primario
será desinfectado con cloro gaseoso y descargado a la orilla del Río. Los lodos
generados del proceso primario, serán deshidratados mecánicamente y dispuestos
como material de relleno o conducido al relleno sanitario.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-27
Figura 5.11 Ubicación del terreno para la PTAR Lambaré Sur
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-28
Figura 5.12 Ubicación del terreno para la EB Puerto Pabla
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-29
Figura 5.13 Ubicación del terreno para la EB Villa Elisa
PTAR San Lorenzo: El desarrollo urbano en la cuenca de San Lorenzo
prácticamente se duplica en este periodo, por lo que se recomienda lo siguiente:
La PTAR existente llamada PTAR San Lorenzo I, continuará trabajando como planta
de tratamiento primario a su capacidad plena. Se adquirirá un área de 10 Ha en la
que se construirá la PTAR San Lorenzo II. Esta planta será concebida para tratar un
caudal similar a la de la PTAR San Lorenzo I. El nivel mínimo de tratamiento
recomendado es el secundario con desinfección. La PTAR San Lorenzo II, contará
con tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y
desengrasado (desarenador aireado longitudinal con puente móvil) seguido del
tratamiento primario y tratamiento secundario. El tratamiento biológico secundario
tendrá capacidad para tratar el caudal proveniente de las dos plantas de
tratamiento (I y II), el efluente será desinfectado y descargado en el arroyo San
Lorenzo.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-30
También se han considerado los equipos para el lavado y compactado del material
de desbaste, cribado, deshidratado mecánico y manejo de los biosólidos, cloración,
almacenamiento y quemado de biogás, etc.
Los biosólidos generados como parte de los tratamientos biológico serán
deshidratados mecánicamente y utilizados como material de relleno en el terreno
de la PTAR o dispuesto en un relleno sanitario.
PTAR Mariano Roque Alonso: estaría ubicada a unos 3.6 km del punto de unión
de los 2 interceptores que llegan de la cuenca de drenaje Mariano Roque. El nivel
mínimo de tratamiento recomendado es el primario con desinfección. La PTAR
contará con tratamiento preliminar con desbaste (20mm), tamizado (3mm),
desarenado y desengrasado seguido del tratamiento primario y desinfección de
emergencia (cloración). También se han considerado los equipos para el lavado y
compactado del material de desbaste, cribado, deshidratado mecánico y manejo de
los biosólidos, cloración, almacenamiento y quemado de biogás, etc. Los biosólidos
generados como parte de los tratamientos biológicos serán deshidratados
mecánicamente y utilizados como material de relleno en el terreno de la PTAR o
dispuesto en un relleno sanitario. El efluente de la PTAR saldría a un arroyo que
poca distancia aguas abajo termina en el brazo del río Paraguay cerca del Muelle
Remanso Náutica coordenadas 445556-E/724746-S y se encuentra aguas arriba de
la captación de la planta de agua potable Viñas de Cue. Se requiere la adquisición
de al menos 14 Ha, que estarían ubicadas en una zona colindante con un Club de
Golf en las coordenadas 448767E-7216848N (ver Figura 5.19).
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-31
Figura 5.14 Ubicación del terreno para la PTAR Mariano Roque Alonso
PTAR Luque: Estaría ubicada en la inmediación de las avenidas Ycua Caranday, la
Av. Canadá y la Av. Cañada (coordenadas (450182E-7208831S). El nivel mínimo de
tratamiento recomendado es el primario con desinfección. La PTAR contará con
tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y
desengrasado seguido del tratamiento primario y desinfección de emergencia
(cloración). También se han considerado los equipos para el lavado y compactado
del material de desbaste, cribado, deshidratado mecánico y manejo de los
biosólidos, cloración, almacenamiento y quemado de biogás, etc. Los biosólidos
generados como parte de los tratamientos biológicos serán deshidratados
mecánicamente y utilizados como material de relleno en el terreno de la PTAR o
dispuesto en un relleno sanitario.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-32
El efluente de la PTAR saldrá a un arroyo en el que también descargarán aguas
abajo, la PTAR Mariano Roque Alonso, antes de su salida al brazo del río Paraguay.
Se requiere la adquisición de al menos 14 Ha (ver Figura 5.20).
Figura 5.15 Ubicación del terreno para la PTAR Luque
5.2.3 Plan Previsto para la Tercera Etapa (2035-2045)
Coincidiendo con el crecimiento de la población y las metas de cobertura, se
aumentará la capacidad de tratamiento preliminar y primario de todas las plantas
de tratamiento y las mismas serán complementadas con unidades de tratamiento
biológico secundario, sedimentación secundaria y desinfección final con descarga a
los diferentes cursos de agua.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-33
Dada la calidad de efluente secundario, estas descargas podrán ser hechas cerca de
la orilla del río Paraguay sin afectar la calidad del agua del mismo.
PTAR Bella Vista: Se instalarán nuevas bombas en la estación de bombeo y las
instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales
futuros de ese periodo provenientes de la cuenca de Bella Vista, Itay y Varadero. El
efluente primario pasará a tratamiento biológico secundario, luego, será
desinfectado con cloro gaseoso y descargado a la orilla del Río. Los lodos generados
de los procesos primario y secundario, serán deshidratados mecánicamente
utilizados como material de relleno en el terreno de la PTAR o dispuesto en un
relleno sanitario.
PTAR Lambaré: Se instalarán nuevas bombas en la estación de bombeo Lambaré
y las instalaciones de tratamiento preliminar serán ampliadas para manejar los
caudales futuros de la cuenca Lambaré, la PTAR preliminar Mallorquín y de las
estaciones de bombeo UCA/Tacumbú e Ita Ramada. En la PTAR Lambaré (Isla
No2), El efluente primario pasará a tratamiento biológico secundario, luego, será
desinfectado con cloro gaseoso y descargado a la orilla del Río. Los biosólidos
generados de los procesos biológicos primario y secundario, serán deshidratados
mecánicamente utilizados como material de relleno en el terreno de la PTAR.
PTAR Mariano Roque Alonso: Será ampliada la capacidad de tratamiento
preliminar y primario de la PTAR Mariano Roque Alonso de acuerdo al aumento de
la demanda de tratamiento para ese periodo, al mismo tiempo se incorporarán
nuevas unidades de tratamiento biológico secundario. El efluente secundario será
desinfectado antes de su descarga al arroyo. Los biosólidos generados de los
procesos biológicos primario y secundario, serán deshidratados mecánicamente
utilizados como material de relleno en el terreno de la PTAR.
PTAR Luque: Será ampliada en su capacidad de tratamiento preliminar y primario
de acuerdo con el aumento de la demanda de tratamiento para ese periodo, al
mismo tiempo se incorporarán nuevas unidades de tratamiento biológico
secundario. El efluente secundario será desinfectado antes de su descarga al
arroyo. Los biosólidos generados de los procesos biológicos primario y secundario,
serán deshidratados mecánicamente utilizados como material de relleno en el
terreno de la PTAR.
PTAR San Lorenzo: Continuará trabajando como planta de tratamiento primario a
su capacidad plena. La PTAR San Lorenzo II, será ampliada en su capacidad de
tratamiento preliminar y primario de acuerdo con el aumento de la demanda de
tratamiento para ese periodo, al mismo tiempo se incorporarán nuevas unidades de
tratamiento biológico secundario para cubrir tanto las demanda de las dos Plantas I
y II. El efluente desinfectado será descargado al arroyo San Lorenzo. Los biosólidos
generados de los procesos biológicos primario y secundario, serán deshidratados
mecánicamente utilizados como material de relleno en el terreno de la PTAR.
PTAR Lambaré Sur: Será ampliada en su capacidad de tratamiento preliminar y
primario de acuerdo con el aumento de la demanda de tratamiento para ese
periodo, al mismo tiempo se incorporarán nuevas unidades de tratamiento biológico
secundario. El efluente secundario será desinfectado antes de su descarga a la orilla
del Río. Los biosólidos generados de los procesos biológicos primario y secundario,
serán deshidratados mecánicamente utilizados como material de relleno en el
terreno de la PTAR.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-34
5.3 Propuesta de Criterios y Metodologías para la
Priorización de los Diferentes Subproyectos
Resulta importante recordar que con la APM, se pretende desarrollar las propuestas
de solución para el mejoramiento de las condiciones sanitarias, ambientales y
sociales de Asunción y su Área Metropolitana, seleccionando las alternativas más
adecuadas para cada zona e identificando las obras de saneamiento prioritarias que
necesitan ser ejecutadas en el PMSAS, incluyendo la preparación de sus Pliegos de
Licitación y las Especificaciones Técnicas correspondientes.
La priorización de las obras ha sido realizada en función al análisis de alternativas
desde el punto de vista técnico, económico, ambiental y social.
Este análisis de priorización se llevó a cabo de acuerdo a los parámetros analizados
que son indicados más adelante y permitió decidir sobre las obras llamadas
prioritarias, en las que se justifica la inversión disponible en una primera etapa, al
haber obtenido el mayor puntaje en dicho análisis.
A continuación se describen los criterios aplicados y los parámetros analizados para
la priorización de las obras.
5.3.1 Criterios para Seleccionar las Inversiones Prioritarias
Si bien es cierto que después de 26 años de haberse realizado el Plan Maestro de
Alcantarillado, la mayoría de las áreas enunciadas en el Plan pasaron a ser
prioritarias y de alta demanda de los servicios de alcantarillado sanitario, también
es cierto que los recursos financieros son muy limitados por lo que para decidir
aquellas inversiones que tendrán el mayor beneficio técnico, socio-ambiental y
económico para ser ejecutadas por el PMSAS, se aplicaron los siguientes criterios
selectivos a las obras que han sido definidas en esta Actualización del Plan Maestro.
Para determinar una escala de prioridad a las inversiones requeridas, se han
valorizado 4 criterios considerados claves en la toma de decisión, que son:
Valoración Técnica, en el cual se incorporan los análisis en cuanto a la existencia
de proyectos de ingeniería detallados que permitan una rápida implementación del
sistema, Proyectos asociados, la cantidad de obras ya realizadas del proyecto
propuesto (infraestructura existente) y la interrelación con otros Proyectos.
Valoración Económico Financiero, en el que se evalúa el costo de la obra por
usuario, el retorno de la inversión y la capacidad de pago.
Valoración Ambiental, de acuerdo a las soluciones ambientales en descargas al
río sin tratamiento, descargas al arroyo sin tratamiento tanto en sistemas privados
como los que maneja ESSAP, descargas al desagüe pluvial, también para sistemas
privados y sistemas de ESSAP y finalmente los efectos en el subsuelo por falta de
cobertura de alcantarillado sanitario.
Valoración Social. En este punto se han considerado los conceptos de población
beneficiada, barrios y Municipios; Desarrollo Urbano del área afectada por el
Proyecto, calidad de vida de los habitantes y grandes inversiones en la zona; la
existencia de comisiones vecinales interesadas en la aplicación de los sistemas de
alcantarillado sanitario y la presión política para dar inicio a la construcción de las
obras principales que darán la pauta al incremento en los sistemas de alcantarillado
sanitario.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-35
5.3.2 Metodología para la Priorización de las Inversiones
A cada uno de los ítems en que se dividieron los criterios aplicados, se le asignó un
valor cuantitativo del 1 al 5, de manera de poder tener una escala de medición,
siendo el puntaje 5 el más favorable y el puntaje 0 el menos favorable.
Cada obra fue analizada en una matriz de ponderación, evaluándola y asignándole
un valor conforme a la escala de medición mencionada, para cada uno de los ítems
aplicados.
Al final se suman todos los puntos y se obtienen las obras que tengan los mayores
puntajes que serán las que deberán ser priorizadas.
A continuación se describen los conceptos analizados que sirvieron de base para
poder ir asignando los valores a cada ítem considerado.
1. Existencia de Proyectos de Ingeniería detallados.
El sistema de colectores principales de la cuenca del Itay ya cuenta con diseños de
ingeniería detallados para su llamado a licitación, por lo que las obras de
alcantarillado pueden ser contratadas en la brevedad, una vez cumplidos con todos
los requisitos legales necesarios para el inicio de las mismas. Esto le da una enorme
ventaja con respecto a los demás municipios. También Lambaré cuenta con diseños
detallados del colector principal, que podría ser contratado en la brevedad. Los
demás Municipios solo cuentan con anteproyectos de ingeniería y se insumiría un
mayor tiempo en la preparación de los diseños finales. Por lo tanto, los mayores
puntajes se relacionan con los colectores de las cuencas de Itay y Lambaré.
2. Disponibilidad de Terrenos para las PTAR.
Todos los sistemas de alcantarillado sanitario se ven asociados a un sistema de
tratamiento de las aguas residuales y es así que uno de los mayores problemas de
gestión en los sistemas de alcantarillado sanitario, es la obtención de terrenos para
la construcción de Plantas de Tratamiento, debido al enorme crecimiento urbano y a
la oposición de la población aledaña a la construcción de obras de tratamiento en la
cercanía de sus viviendas.
Por eso la disponibilidad de terrenos para el tratamiento tiene un peso enorme en la
toma de decisiones. El sistema de alcantarillado de Itay ya tiene disponible un
terreno cedido por el Municipio de Asunción en el Barrio Tablada Nueva, para la
construcción de una planta de tratamiento previo a la descarga al Rio Paraguay y
esto le pone el mayor puntaje frente a los otros municipios.
Para el tratamiento de las aguas residuales de Lambaré ya existe muy avanzada
una negociación con la Municipalidad de Asunción para la adquisición de un terreno
dentro de un futuro parque industrial que tendría el Municipio en un terreno de
relleno frente al Cerro de Lambaré. Dicho terreno estaría en la salida del Emisario
de Lambaré y daría solución al tratamiento de efluentes previo a la descarga final al
Rio Paraguay.
Los demás municipios no tienen aún disponibilidad de tierras para plantas de
tratamiento, aunque está el planteamiento de las áreas que podrían ser adquiridas
por los Municipios para la construcción a futuro de las plantas de tratamiento.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-36
3. Infraestructura Existente y en Construcción.
Las obras de alcantarillado sanitario de la cuenca del Itay fueron iniciadas al final
de la década del 90 con la construcción de un túnel de casi 3 km de longitud debajo
de la Av. Primer Presidente y con una inversión del orden de U$ 20 millones. Esta
sola obra justifica ampliamente el mayor puntaje asignado a la cuenca del Itay
como obra prioritaria ya que el sistema de colectores principales complementaría
las obras faltantes para dar servicios a toda la Cuenca.
Por otro lado, ESSAP con fondos propios está llevando a cabo la construcción de un
colector principal y emisario que conectaría el túnel con la descarga final en el Rio
Paraguay, definiendo de esa manera la salida de los efluentes al receptor final.
Le sigue en puntuación el sistema de Lambaré, que ya tiene obras de alcantarillado
sanitario construidas sobre la Av. Cacique Lambaré, recientemente repavimentada,
la conexión del Barrio Vista Alegre al sistema de Alcantarillado de Lambaré Norte y
en espera las conexiones de los Barrios San Pablo, Terminal de Ómnibus y Mercado
de Abasto.
El resto de los Municipios no tienen obras relevantes que resaltar, solo San Lorenzo
y Luque con pequeños sistemas existentes.
4. Interrelación con otros proyectos.
De acuerdo a la información disponible, se analiza la interrelación que tiene la
construcción de las obras de alcantarillado sanitario con otras obras, por ejemplo la
SEAM y el MOPC tienen el Proyecto del Parque Guazú en el tramo de la Av. Mdme.
Lynch en donde se colocaría la tubería para el colector denominado Nú Guazú.
También quedan interrelacionados los proyectos con obras de pavimentación o
construcción de alcantarillado pluvial.
5. Costo de la obra por usuario.
En este caso, se toma en cuenta la población beneficiada directamente relacionada
con el proyecto que se construirá y el costo que tendría esa obra; al valor mínimo
que resulte de dividir la población entre el costo, se le asigna el puntaje más alto.
6. Retorno de la inversión.
Es un indicador del beneficio que se obtiene en la población, en comparación con lo
que se ha invertido en ellos. Para ello se determina la diferencia entre la población
beneficiada (2045) y los usuarios actuales.
Este resultado se divide entre la población beneficiada y si el resultado es uno, se le
asigna el puntaje mayor, lo que indica que no hay usuarios actuales y toda la
población del sector donde se construirá la obra, resultará beneficiada, por lo que la
inversión se estaría repartiendo en todos los habitantes de la zona.
7. Capacidad de pago.
Se refiere a la posibilidad que tendrían los habitantes para cubrir la deuda de la
obra, a partir de que el Proyecto entre en su fase normal de operación. Para ello
hay que conocer los ingresos y los egresos de las personas. Al momento de hacer la
evaluación, se observó que esto implicaría realizar un estudio completo de cada
zona donde se construirían las obras, para llegar a determinar esta capacidad de
pago. Por esta razón, en el análisis se les dio una misma capacidad de pago a todos
los habitantes.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-37
8. Soluciones ambientales.
Es indudable que la construcción de obras de alcantarillado implica una solución
ambiental para el área beneficiada. Sin embargo, dichas soluciones son más
relevantes cuando se tratan de áreas con elevado desarrollo urbanístico, asociadas
con terrenos poco permeables y niveles freáticos elevados, que hacen poco viables
las soluciones de disposición in situ de los efluentes.
Desde la óptica ambiental, la incorporación de sistemas de tratamiento y
disposición apropiada de los efluentes en un cuerpo receptor, hacen que las
soluciones tengan una mayor valoración.
Por esa razón, la cuenca del Itay es la que tiene el mayor impacto ambiental
positivo para la ciudad de Asunción y su área metropolitana ya que el alcantarillado
reemplazaría los pozos ciegos y cámaras sépticas de las zonas de Asunción, Fdo. de
la Mora, San Lorenzo y Luque que actualmente no cuentan con el servicio.
También solucionaría en gran parte el problema de descargas indebidas de
efluentes crudos a los arroyos Itay, Mdme. Lynch, Santa Teresa, Avay y otros
cauces menores de la Cuenca que actualmente reciben descargas de sistemas de
alcantarillado de Barrio Herrera, Villa Victoria, Grupo Habitacional Aeropuerto,
Barrio Mburucuyá y otros que tienen parcialmente conectadas sus tuberías a los
colectores que llegan al túnel de la Av. Primer Presidente a través de un sistema de
tuberías construidas durante las obras del Acceso Sur-Mdme. Lynch. Dichos
sistemas presentan en la actualidad serios problemas ambientales por reboses a los
cauces mencionados.
En orden decreciente le sigue la cuenca de Lambaré que actualmente recibe
efluentes de los sistemas existentes de Alcantarillado de Barrio San Pablo, Terminal
de Ómnibus, Mercado de Abasto y Vista Alegre creando serios problemas
ambientales a los arroyos Lambaré y Leandro/Sosa. Los otros Municipios de
Mariano Roque Alonso, Luque y San Lorenzo y siguen en el orden de puntuación,
considerando que Luque y San Lorenzo tienen pequeños sistemas de alcantarillado
para las áreas céntricas de la ciudad.
En cuanto a los efectos en el subsuelo por la falta de cobertura de alcantarillado
sanitario, todas las obras que se construyan contribuirán a la disminución de esta
contaminación, sin embargo, las zonas donde menos cobertura de alcantarillado
sanitario se tenga, lograrán un valor más alto porque su contribución en la
reducción de la contaminación es mayor.
9. Población Beneficiada.
La cuenca del Itay es la de mayor población beneficiada y diversificada por
Municipios ya que el proyecto abarca 4 municipios, San Lorenzo (un área pequeña),
Fdo. de la Mora, Asunción y Luque (cuenca del Avay) y constituye el primero de la
lista, seguido por San Lorenzo, que ya tiene una pequeña área del centro de la
ciudad con Alcantarillado Sanitario, luego está Lambaré, que abarca la cuenca del
arroyo Lambaré, que beneficia a la Población del Municipio de Lambaré y también
de los Municipios de Asunción y Fdo. de la Mora.
La cuenca de Lambaré recibiría efluentes de los Barrios San Pablo, Terminal de
Ómnibus, Mercado de Abasto, Vista Alegre de Asunción y Fdo. de la Mora, lo que
constituye un enorme beneficio para dichas áreas, algunas con alcantarillado
sanitario pero con descargas muy precarias en la actualidad.
Los otros Municipios siguen en el siguiente orden de magnitud, Luque y Mariano
Roque Alonso.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-38
10. Desarrollo Urbano, calidad de vida y grandes inversiones
Si bien todas las áreas del Plan Maestro han tenido desarrollos urbanos
importantes, las correspondientes a la cuenca del Itay son las que más desarrollo
ha experimentado tanto en las grandes vías de acceso a la ciudad Capital
provenientes de las rutas 1 y 2 (Av. Eusebio Ayala, Av. Mcal. López, Santa Teresa,
Defensores del Chaco, Mdme. Lunch, Aviadores del Chaco, en el futuro Laguna
Grande entre las más importantes) como en futuras obras públicas y
emprendimientos a ser ejecutados próximamente, entre los que se encuentran el
Metrobús de la Av. Eusebio Ayala, que uniría San Lorenzo con el Puerto de Asunción
y los enormes edificios del desarrollo inmobiliario de la Av. Aviadores del Chaco y
Santa Teresa, que están sobrepasando la capacidad de los colectores actuales.
En segundo lugar se ubica el Municipio de San Lorenzo, que ha experimentado un
gran desarrollo comercial, educacional y urbanístico, con el advenimiento de los
grandes Centros Comerciales, la Universidad Nacional, El Hospital de Clínicas, el
Materno Infantil y algunas pequeñas y medianas industrias.
En tercer lugar está el Municipio de Lambaré, que también ha experimentado un
enorme crecimiento, vinculado al Acceso Sur de Asunción y a la implantación de
grandes centros comerciales y supermercados, especialmente a lo largo de la Av.
Cacique Lambaré.
Por último quedan en orden decreciente los municipios de Luque y Mariano Roque
Alonso, vinculados al Acceso Norte de Asunción, también con crecimientos
urbanísticos importantes.
11. Participación Comunitaria.
La construcción de obras de alcantarillado implica un manejo político interesante y
la participación organizada de algunos sectores de la población.
Esto se ha podido observar durante las diferentes reuniones y Talleres informativos
que se han organizado con los Municipios a los que también acuden los habitantes
interesados, para dar a conocer los avances en materia de la Actualización del Plan
Maestro.
Es así que se ha detectado que los Municipios que están más interesados en iniciar
las obras o que ya cuentan con una organización a nivel de Comisión Vecinal para
atender los asuntos de alcantarillado sanitario en su zona y que ya están
integrando su solución de alcantarillado sanitario secundario a los colectores
principales propuestos en el Plan Maestro, son los de Fernando de la Mora y
Lambaré, por lo que se les ha asignado los mayores puntajes.
La matriz de ponderación se incluye en el Anexo N° 7 y los resultados con los
puntajes de cada obra ordenados de mayor a menor se presentan en la siguiente
tabla.
En esta tabla se observa que las obras que obtuvieron los mayores puntajes,
corresponden a los colectores principales de la cuenca del Itay, al Colector Central
de Lambaré y a la construcción de la etapa preliminar de la Planta de Tratamiento
de Aguas Residuales de Bella Vista.
En el Plan Maestro del año 1985, las obras de la cuenca del Itay también resultaron
prioritarias.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-39
Con esta priorización, el Municipio de Fernando de la Mora se verá atendido por la
construcción de seis colectores principales, dado que la mayor parte se ubica dentro
de la cuenca del Itay. El presupuesto considerado para estos colectores es del
orden de los 22 millones de dólares.
De acuerdo a la información proporcionada por la ESSAP, el crédito disponible para
construir obras prioritarias es de unos 40 millones de dólares, pero la inversión en
estos colectores de la cuenca del Itay no se vería beneficiada si no se considera la
construcción de la Planta de Tratamiento Bella Vista – Itay en su etapa de
tratamiento preliminar, para cumplir con los requerimientos de la SEAM.
Para construir la planta preliminar de Bella Vista – Itay, se requiere una inversión
aproximada a los 16 millones de dólares, con este monto se cubriría el recurso
económico disponible.
Sin embargo, los efluentes de la zona sur de Fernando de la Mora seguirían
causando graves problemas ambientales, debido a que por la topografía, sus
descargas se dirigen hacia la cuenca de Lambaré que es limítrofe a la cuenca del
Itay, que también recibe descargas de una gran parte del Municipio de Asunción
que actualmente ya cuenta con redes de alcantarillado sanitario que finalmente se
dirigen hacia el río Paraguay.
Es importante comentar que el Municipio de Lambaré ha ejercido una alta presión
para que se considere como obra prioritaria la construcción de colectores
principales en su Municipio, por su baja cobertura y por recibir aguas residuales
provenientes de los barrios del Municipio de Asunción, en el Arroyo del mismo
nombre y que atraviesa todo el territorio lambareño hasta su afluencia al río
Paraguay. A esta priorización se suma entonces la necesidad de indicar que la
cuenca de Lambaré, también ha recibido una alta calificación al ponderarla.
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - Informe Final Preliminar
Capítulo 2
5-40
Tabla 5.5 Resultados de la Ponderación de Criterios
ZONA DE ESTUDIO
VALORACIÓN
GENERAL
Itay Este 3.50
Itay Oeste 3.16
Aviadores del Chaco 3.16
Mariscal Estigarribia 3.06
Santa Teresa 2.96
Franco 2.96
Colector Lambaré Central 2.88
Tratamiento Preliminar BV, incluye relleno, bombeo, emisario y desinfección 2.86
Laguna Grande 2.75
Nú Guazú, Ferrocarrili y Transchaco 2.64
Bombeos Lambaré Central (2) 2.53
Viñas Cué y Trinidad Sur 2.53
Colectores Lambaré para Ampliación de Cobertura 2.49
Bombeos Lambaré ampliación de la cobertura (3) 2.35
Cuenca Bella Vista 2.34
Terreno para Planta de Tratamiento LAM 2.24
Rehabilitación Colector Lagerenza 2.21
Rehabilitación Colector San Antonio 2.21
Rehabilitación Colector Grau 2.21
Reahabilitación del colector y proyecto de interceptor en Alferez Silva 2.21
Rehabiltación colectores UCA + en ejecución ESSAP 2.20
Reahabilitación del colector y proyecto de interceptor en Gamarra 2.16
Bombeo a planta preliminar de Varadero 2.16
Tratamiento Primario BV 2.16
Planta de Tratamiento Lambaré 2.14
Rehabilitación de colectores de Varadero 2.13
Tratamiento Secundario BV 2.11
Rehabilitación de Colector SL para Evitar Descarga Cruda 2.11
Planta de Tratamiento Lambaré Sur 2.10
Colectores SL para Ampliación de Cobertura 2.06
Terreno para Planta de Tratamiento LAM Sur 2.05
Tratamiento Preliminar SL 2.04
Rehabilitación colectores Tacumbú + en ejecución ESSAP 2.01
Terreno para Planta Preliminar VA 1.98
Planta Preliminar VA 1.98
Modificación del Tratamiento Primario SL 1.89
Colector Mallorquín 1.88
Total Antequera y Mallorquín 1.88
Modificación del Tratamiento Secundario SL 1.88
Colector Antequera 1.85
Desinfección del Primario o Secundario SL 1.84
Terreno para Nueva Planta de Tratamiento SL 1.84
Nueva Planta de Tratamiento SL 1.84
Colectores de la Cuenca Arroyo Seco y Bombeo a cuenca Villa Elisa 1.84
Colector para ampliación de cobertura de Villa Elisa y bombeo a Lambaré Sur 1.79
Colector Sajonia 1.78
Colectores MRA zona centro y EB final 1.70
Colectores LU para Ampliación de Cobertura Zona Centro 1.66
Terreno para Planta de Tratamiento LU 1.60
Planta de Tratamiento LU 1.60
Terreno para Planta de Tratamiento MRA 1.56
Planta de Tratamiento MRA 1.56
Colectores MRA y 4 EB Zona Este 1.56
Colectores MRA y 5 EB Zona Oeste 1.56
Rehabilitación de Colector LU para Evitar Descarga Cruda 1.44
Abril 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 5
5-41
5.4 Análisis Financiero
Con base en las obras planteadas y definidas, se evaluaron estas soluciones en
términos financieros.
Las conclusiones principales que se obtuvieron son:
Este estudio muestra como los resultados de la evaluación de un proyecto, que
pretende el mejoramiento general de la eficiencia del servicio de agua y servicio de
alcantarillado sin expandir su alcance, pueden diferir cuando el análisis es realizado
desde diferentes perspectivas.
El Plan Maestro de Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas
Residuales de Asunción y Área Metropolitana ciertamente tiene un amplio impacto
positivo en el desempeño financiero de la empresa. Se ha determinado en el
estudio, que el servicio puede disminuir su estructura tarifaria, en más de un 30%
en el área del proyecto y seguir siendo financieramente viable.
El análisis financiero teniendo en cuenta el análisis de sensibilidad a las distintas
variables se puede ver que presentan cambios no tan significativos y realizando una
simulación del VAN para distintos escenario se puede comprobar que el modelo
arroja un valor cercano al encontrado en el proyecto.
El análisis financiero completo con sus análisis de sensibilidad, se incluye en el
Anexo N° 8.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-1
6. DESARROLLO DE LA ALTERNATIVA
RECOMENDADA
Una vez aprobadas por parte de la ESSAP las alternativas seleccionadas, se
procedió a la elaboración del anteproyecto de los colectores primarios de las
cuencas que se ubican dentro del área de estudio de la Actualización del Plan
Maestro, así como los anteproyectos de las Plantas de Tratamiento de Aguas
Residuales. En este capítulo se describe la metodología y criterios utilizados.
Para las obras priorizadas de los colectores principales de construcción inmediata,
se elaboraron diseños a nivel ejecutivo, para lo cual se realizaron estudios a detalle
de topografía y de suelos sobre los trazos de los colectores principales propuestos.
Como parte de los trabajos de la APM, también se ejecutaron otros estudios
adicionales como son: Informe fotográfico de los terrenos propuestos para las
plantas de tratamiento de aguas residuales, encuestas y modelado complementario
del río Paraguay.
6.1 Estudios Adicionales
Para tener un mayor conocimiento de las características físicas de las zonas por
donde se ubicarán estas obras de alcantarillado sanitario, se llevaron a cabo los
siguientes estudios.
6.1.1 Estudios Topográficos
Solamente de las obras priorizadas de construcción inmediata de la cuenca del Itay,
se realizaron estudios adicionales de topografía que consistieron en la verificación
de los trazos proyectados y su relevamiento topográfico, localizando los accidentes
topográficos existentes y las obras civiles existentes que interfieren con el trazo que
se está levantando, con sus dimensiones y cotas correspondientes.
Las mediciones realizadas en el levantamiento topográfico, están representadas
gráficamente en los planos topográficos que están incluidos en el Anexo N° 9, los
cuales están elaborados con la ayuda del Programa de Computadora AutoCad y que
fueron utilizados para el desarrollo de los proyectos de infraestructura de
alcantarillado.
6.1.2 Estudios de Suelos
Con el fin de determinar el tipo de suelo para las excavaciones a realizar en los
colectores principales de las obras prioritarias de construcción inmediata
determinadas en la Actualización del Plan Maestro de Alcantarillado Sanitario de
Asunción y su Área Metropolitana, correspondientes a la cuenca del Itay, se
programaron una serie de perforaciones o sondeos barrenados con extracción de
muestras para ensayo de clasificación en laboratorio.
La cantidad de los barrenos programados al igual que el número de muestras
extraídas, estuvieron en función de las dimensiones del colector proyectado.
En el Anexo N° 10, se incluyen los Informes Técnicos a detalle de cada estudio
geotécnico realizado.
Tomando en cuenta el tipo de obra por realizar, los resultados registrados en los
ensayos de campo (ensayos barrenados) y de laboratorio, la presencia de
filtraciones y acuíferos potentes y el tipo de suelo registrado en los sondeos, se
tuvieron las siguientes conclusiones.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-2
En la mayoría de los sondeos se registra la presencia de suelos cohesivos, arcillas
arenosas y arenas arcillosas que no deberían presentar problemas cuando se
realicen las excavaciones, siempre y cuando las mismas no permanezcan abiertas
por mucho tiempo y se garantice que no haya cambio de humedad en los suelos.
En aquellos suelos donde se registraron filtraciones y acuíferos potentes, se deberá
prever entibamientos y filtros adecuados al momento de la ejecución de las
excavaciones.
En las zonas donde se registraron suelos areno limosos (SM) y areno limo arcillosos
(SM-SC) en superficie, se deberá prever un entibamiento adecuado cuando se
lleven a cabo las excavaciones.
Los materiales a ser acopiados en obra, deberán ubicarse por lo menos a una
distancia igual o mayor que la profundidad de la zanja.
6.1.3 Terrenos para las Plantas de Tratamiento
En el Anexo N° 2, también se incluye un Informe Fotográfico que muestra en forma
gráfica los terrenos que han sido propuestos para la ubicación de las Plantas de
Tratamiento a ser considerados por ESSAP para su adquisición. El Informe
contempla los terrenos para las PTAR de:
- Cuenca Itay
- Cuenca Lambaré Sur (Villa Elisa, Puerto Pabla)
- Cuenca Lambaré
- Cuenca San Lorenzo
- Cuenca Luque y
- Cuenca Mariano Roque Alonso
6.1.4 Encuestas
Objetivo: Conocer el nivel de satisfacción expectativa en Asunción y el Área
Metropolitana relacionado con las propuestas de la Actualización del Plan Maestro
de Alcantarillado Sanitario y Tratamiento de Aguas Residuales, en la zona de
influencia del proyecto, utilizando el método de Encuestas dirigidas a usuarios a
través de las cuales diagnosticarán la situación actual del proyecto, su actualización
y expectativas.
Fuente de datos: Se utilizó como fuente de datos para la obtención de la muestra
censal, los registros de empresas proveedoras de servicios de alcantarillado
sanitario, datos poblacionales y de tenencia de servicios en viviendas de la
Encuesta de Hogares y del Censo nacional de la DGEEC.
Especificaciones técnicas:
1. Destinado a: Población residente en el área del proyecto del servicio de
alcantarillado sanitario en Asunción y Gran Asunción
2. Tamaño de la muestra: Población residente en el área del proyecto del
servicio de Alcantarillado Sanitario: 1000 casos. Nivel de confianza: 95%.
Margen de error: 3%
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-3
3. Clasificación de la muestra: La muestra es probabilística, el 40% de las
encuestas se realizaron en Asunción y el 60% en el Área Metropolitana
4. Instrucciones: Se diseñó una boleta de encuesta que fue aplicada a la
población en un período de 10 días laborales. Las encuestas se realizaron en
el domicilio de los entrevistados. Para cada grupo de encuestas se contó con
un coordinador, que organizó las encuestas y a los encuestadores de cada
grupo, estableciendo las hojas de ruta, revisando y chequeando los
cuestionarios respondidos y realizando el vaciado de la información.
En el Anexo N° 11 se incluyen las boletas de las encuestas realizadas y el Informe
con los resultados.
En términos generales, poco más del 83% de los encuestados manifestó su acuerdo
en que en su Barrio se instale un sistema de alcantarillado sanitario o en su defecto
se mejore el existente.
El 35% manifestó que sí conoce el Proyecto y el resto lo desconoce.
6.1.5 Modelado complementario del río Paraguay
Este modelado se constituye en un complemento del ESTUDIO DE MODELADO DE
LA CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y EL ÁREA
METROPOLITANA, realizado en el marco del Proyecto de Modernización del Sector
Agua y Saneamiento (PMSAS) – Préstamo BIRF No. 7710, de acuerdo a solicitud
realizada por personal del Banco Mundial.
Este complemento del estudio tuvo como objetivo ampliar la cantidad de escenarios
de simulación realizados, al incrementarse por un lado la cantidad de emisarios
subfluviales a considerar, agregando los de Mariano Roque Alonso, Varadero,
Mallorquín, Lambaré y Lambaré Sur y por otro lado, para cada uno de estos
emisarios, simular distintos grados de tratamiento y caudales.
Para el efecto, se propuso realizar la modelación considerando básicamente 5
escenarios que varían desde la situación actual (E1), instalación de emisarios sin
tratamiento (E2) hasta la utilización de tratamiento secundario y cloración previa al
vertido mediante emisario (E5). En la siguiente tabla se describen estos cinco
escenarios.
Tabla 6.1 Escenarios considerados para la Modelación complementaria
Escenario Año Tipo de
Tratamiento
Tipo de Descarga
E1 2012 Sin tratamiento Directa desde la
costa
E2 2012 Sin tratamiento
Mediante emisarios
subfluviales
E3 2015 y 2025 Sin cloración
2015 y 2025 Preliminar y
cloración
E4 2025 y 2035 Primario y
cloración
E5 2025, 2035 y 2045 Secundario y
cloración
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-4
Para cada escenario se simuló el efecto de coliformes fecales, DBO5 y DQO. Para los
escenarios E3, E4 y E5 sólo se consideró el estudio de coliformes fecales y DBO, de
acuerdo a la recomendación del especialista en tratamiento.
Con todos estos escenarios y parámetros simulados se obtuvieron 79 mapas de
resultados, los cuales se incluyen en el Anexo N° 12.
Para el escenario de la situación actual, los resultados indican:
- Considerando la descarga de la cuenca de Mariano Roque Alonso, la margen
derecha del río, se ve afectada por los coliformes fecales (CF) que se
mantienen cerca de la costa, casi hasta llegar hacia la toma de la planta
potabilizadora ubicada en Viñas Cué. Los parámetros de DBO y DQO no
tienen ninguna afectación sobre el área analizada.
Figura 6.1 Situación actual, parámetro CF, cuenca M. R. Alonso
- En la descarga de la cuenca de Bella Vista-Itay, se observa la misma
situación, los coliformes fecales se mantienen sobre la margen izquierda con
valores medios a lo largo de toda la costa, disminuyendo su afectación
conforme se acercan hacia la margen derecha del río. En el caso de la DBO
su afectación es puntual en la zona de la descarga y disminuye a valores
bajos al continuar por la trayectoria del río. La DQO tiene presencia en la
zona de la descarga con valores altos, luego retoma su condición normal del
Río.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-5
Figura 6.2 Situación actual, parámetro CF, cuenca Bella Vista - Itay
- Considerando las descargas de las cuencas de Varadero, Lagerenza, San
Antonio, Grau, Gamarra, Alférez Silva, Sajonia, Mallorquín y Antequera, la
situación es similar. Los CF afectan con valores intermedios sobre la margen
izquierda del río en todo el trayecto analizado. La DBO no presenta
problemas y la DQO indica afectaciones altas puntuales en las zonas de las
descargas para volver a las condiciones que tiene el Río.
Figura 6.3 Situación actual, parámetro CF, cuencas Asunción
- Para las zonas de Lambaré y Lambaré Sur, los resultados del modelado
indican lo mismo. Los CF afectan la margen izquierda del río desde el punto
de la descarga y siguiendo la trayectoria del Río de la zona modelada. La
DBO presenta una afectación puntual en el área de la descarga y
posteriormente sus valores son bajos. La DQO sigue los mismos patrones,
afectando puntualmente el área cercana a la descarga y luego vuelve a sus
valores normales.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-6
Figura 6.4 Situación actual, parámetro CF, cuenca Lambaré
De los resultados interesantes por conocer, están los relacionados con la situación
planteada en el escenario E3 con la construcción de la etapa preliminar de la planta
de tratamiento con emisario subfluvial y la alternativa de clorar o no hacerlo, para
visualizar el efecto de contaminación de los coliformes fecales
A continuación se da una breve reseña de la situación resultante del modelado con
este escenario E3, para cada cuenca analizada.
- En el caso de la cuenca de Mariano Roque Alonso, con la implementación del
emisario subfluvial y construyendo solo la etapa de tratamiento preliminar,
la pluma de contaminación por coliformes fecales sin la aplicación de cloro,
se aleja de la costa y disminuye su longitud. Cuando es aplicada la cloración,
los valores de contaminación desaparecen.
Figura 6.5 Tratamiento preliminar sin cloración, parámetro CF, cuenca M. R. Alonso
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-7
Figura 6.6 Tratamiento preliminar, cloración, parámetro CF, cuenca M. R. Alonso
- Para la cuenca de Bella Vista – Itay, los resultados del modelado indican un
comportamiento similar, como se observa en las siguientes figuras. Al
construirse el emisario subfluvial unos 300 m hacia el centro del río, la
pluma de contaminación de coliformes fecales por efecto de la descarga de
aguas residuales, se despega de la margen izquierda del Río y sus valores
más altos se conservan hacia el centro del río y sus efectos se dirigen hacia
la otra margen. Al implementarse la cloración, prácticamente la pluma de
contaminación es muy pequeña y no hay efectos hacia las márgenes del río.
Figura 6.7 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Bella Vista -
Itay
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-8
Figura 6.8 Tratamiento preliminar, cloración, parámetro CF, cuenca Bella Vista - Itay
- Analizando las descargas de las cuencas de Varadero, Lagerenza, San
Antonio, Grau, Gamarra, Alférez Silva, Sajonia, Mallorquín y Antequera,
considerando la construcción de emisarios subfluviales, los resultados del
modelado indican situaciones similares a las anteriores, al considerar o no la
cloración de las aguas residuales, como se observa en las siguientes figuras.
Sin tener cloración, el efecto de contaminación por coliformes fecales se
dispersa hacia la margen izquierda del río a lo largo de toda la costa de la
zona en estudio. En la alternativa de clorar las aguas residuales, el efecto de
contaminación disminuye drásticamente por efecto de los coliformes fecales
y solo hay una pequeña pluma que se genera en la descarga de los
emisarios subfluviales.
Figura 6.9 Tratamiento preliminar, sin cloración, parámetro CF, cuencas Asunción
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-9
Figura 6.10 Tratamiento preliminar, cloración, parámetro CF, cuencas Asunción
- Para las cuencas de Lambaré y Lambaré Sur, se repiten similares efectos; es
decir, la presencia de coliformes fecales en el río, sin considerar cloración,
tiene un efecto muy amplio llegando a ambas márgenes del río; en cambio,
al agregar cloración a las aguas residuales, no hay presencia de coliformes
fecales en el río.
Figura 6.11 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Lambaré
Figura 6.12 Tratamiento preliminar, cloración, parámetro CF, cuenca Lambaré
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-10
Para los escenarios E4 y E5, prácticamente no se presentarían efectos de
contaminación en el río Paraguay.
6.2 Metodología de Cálculo y Criterios Técnicos Adoptados
El diseño de los colectores primarios de las Cuencas del Plan Maestro fue realizado
mediante la utilización de programas de computación basados en las fórmulas
tradicionales del escurrimiento de los líquidos. En el cálculo de las redes de
alcantarillado con escurrimiento por gravedad, el objetivo principal fue asegurar
que se cumplieran con los criterios de velocidades y tensiones tractivas mínimas
para los caudales máximos del año 2042.
Los modelos matemáticos se han corrido para simular el funcionamiento de la red
en las condiciones de caudal pico de final del periodo de proyecto y verificando el
funcionamiento de los mismos en las condiciones iniciales.
6.2.1 El criterio de la Tensión tractiva mínima
La tensión tractiva mínima para los sistemas de alcantarillado deberá tener como
valor mínimo conforme a criterios OPS/CEPIS/05.169:
min= 1 Pa, en donde =Tensión tractiva en Pascal (Pa)
En los tramos iniciales de los colectores (arranque), en los cuales se presentan
bajos caudales promedio tanto al inicio como al fin del periodo de diseño, se
recomienda calcular la pendiente con una tensión tractiva de 1 Pa y posteriormente
su verificación con caudales de aporte reales, no deberá ser menor a 0,6 Pa.
Mara (2000), indica que cuando existen dudas sobre la calidad de la construcción,
debido a la calidad de los materiales de construcción, podría ser apropiado un valor
mínimo de tensión tractiva de 1.5 Pa.
En el diseño de los colectores principales se optó por la recomendación de Mara,
utilizando un valor mínimo de tensión tractiva de 1,5 Pa.
Los modelos matemáticos utilizados se basan en los mismos criterios de cálculo
utilizados por la Consultora Halcrow en el año 1995 para el diseño de los colectores
principales de la cuenca del Itay. Los mismos utilizan la ecuación de Chezy,
Manning y de Colebrook White para el dimensionamiento de los diámetros de las
tuberías, verificando su velocidad, altura y tensión tractiva para distintos caudales.
Las ecuaciones tanto de Colebrook White como la de Manning o Chezy utilizada en
el cálculo de los colectores tienen sus bases científicas y se fundamentan en la
teoría de la resistencia al escurrimiento de los líquidos debido a la fricción de las
tuberías y a la viscosidad de los fluidos. La aplicación de la fórmula para diseño de
tuberías por escurrimiento a gravedad fue notablemente simplificada por el
Hydraulics Research Stations de Wallingford, Oxfordshire, Inglaterra y es la misma
que fue utilizada en el diseño de los colectores del Plan Maestro. Los modelos
matemáticos utilizados se basaron en las mismas teorías aplicadas en su momento
para la elaboración de los proyectos del Plan Maestro de Alcantarillado Sanitario
(año 1985) y para el Diseño de la Cuenca del Itay (año 1995).
Los resultados del análisis que aparece en las corridas del modelo matemático (ver
Anexo N° 3) tienen siglas cuyas interpretaciones son las siguientes:
- N° del Tramo: Es el número del tramo calculado, es único para cada cuenca.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-11
- Registro Arriba: Es el N° del registro aguas arriba del tramo de cálculo.
- Registro Abajo: Es el N° del registro agua abajo del tramo de cálculo.
- Distancia: Es la longitud en metros entre ambos registros.
- Tipo: Es el material de la tubería.
- Asiento: Es el tipo de suelo donde se apoya el tubo conforme a las
especificaciones del Plan Maestro.
- Cuenca: Es la abreviatura del nombre de la cuenca.
- Cota Terreno Arriba: Es la cota de la tapa del registro de aguas arriba.
- Cota Terreno Abajo: Es la cota de la tapa del registro de aguas abajo.
- Cota del Colector Arriba: Es la cota del invertido del tubo en el registro
aguas arriba.
- Cota del Colector Abajo: es la cota del invertido del tubo en el registro agua
abajo.
- Cota de Clave Arriba: Es la cota del intradós del tubo en el registro aguas
arriba.
- Cota de Clave Abajo: Es la cota del intradós del tubo en el registro aguas
abajo
- Pendiente: Es la pendiente del tubo medido en m/m
- Diámetro: Es el diámetro de la tubería medida en mm
- Caudal del Tramo: Es el caudal del tramo en cuestión en l/s.
- Caudal Acumulado: Es la suma del caudal del tramo + el caudal que llega en
el registro aguas arriba del tramo en l/s.
- Caudal de Diseño: Utilizado para el diseño del tramo en cuestión en l/s.
- Tensión Tractiva: Es la tensión de corte generada por el escurrimiento
medida en Kg/m2
. La equivalencia es 1,5 Pa= 0,15 Kg/m2
.
Ya definidos los colectores nuevos y por rehabilitar, se procedió a realizar el análisis
hidráulico para el diseño preliminar de estos colectores, utilizando las fórmulas
tradicionales de la hidráulica y los parámetros de diseño según los siguientes
criterios:
- Horizonte de Diseño: 30 años o población de saturación
- Diámetro mínimo de 200 mm
- Tapada Mínima colectores: 2m
- Pendiente mínima: 0,3%
- Porcentaje del consumo de agua descargado al alcantarillado: 80%
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-12
- Factores pico: K1 (máximo diario)=1,25 y K2 (máximo horario)=1,5
- Caudal de infiltración: 63% del caudal doméstico de aguas residuales
- Caudales de aporte: considera conexiones ilegales: 25% el caudal base
En cada área en que se subdivide la Cuenca analizada, se identificaron los
colectores principales y secundarios y la información sobre el diámetro de la
tubería, longitudes, las cotas de terreno y de solera. Los ramales menores y las
conexiones domiciliarias fueron representados como áreas netas de contribución al
colector principal.
Se propone la rehabilitación de los colectores principales que se analizaron, sobre la
misma trayectoria. Para la evaluación del sistema existente, se adoptaron los
parámetros de diseño acordados con ESSAP. Si bien en algunos casos los diámetros
de las tuberías del proyecto, coinciden con los existentes, las pendientes y tapadas
no cumplen con los mínimos exigidos en los parámetros de diseño, por lo que es
necesario la profundización de las tuberías, afectando también al diseño de los
registros.
Para cada subcuenca, el modelo matemático del sistema existente fue modificado
para evaluar el efecto de mejorar las profundidades y pendientes de colectores
identificados. Mediante una serie de ensayos con el programa fue posible identificar
los trabajos de mejora necesarios para cumplir con los criterios de diseño
mencionados con anterioridad.
El material de las tuberías deberá ser de PVC para diámetros de 200 mm a 400 mm
y de PRFV para diámetros mayores.
6.3 Diseños de las Obras Prioritarias de Construcción
Inmediata
Las alternativas que han sido aprobadas por ESSAP, se desarrollaron en mayor
profundidad y corresponden a las obras de colectores principales propuestas para la
cuenca del Itay y el Tratamiento Preliminar en Bella Vista, incluido el emisario
subfluvial. Los colectores principales para la cuenca del Itay son:
- Colector Este
- Colector Oeste
- Colector Aviadores del Chaco
- Colector Santa Teresa
- Colector Franco
- Colector Mariscal Estigarribia
Para tal efecto, se han preparado los diseños hidráulicos (Anexo N° 3) de cada
alternativa seleccionada, mismos que se adjuntan por separado al presente
informe, así como los planos de los colectores principales y de la planta de
tratamiento en su etapa preliminar.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-13
6.4 Costos
También se analizaron los precios unitarios de los conceptos que intervienen en las
obras propuestas en la APM, mismos que se incluyen en forma detallada en el
Anexo N° 13.
Las siguientes tablas presentan los resúmenes de los costos de las obras
consideradas en el Plan Maestro.
Tabla 6.2 Resumen Presupuestos Colectores Nuevos
Tabla 6.3 Resumen Presupuestos Colectores por Rehabilitar
MANO DE OBRA MATERIALES
COLECTORES CUENCA ITAY
1 Laguna Grande 3,456,030,982 4,328,155,690 7,784,186,672 1,729,819
2 Mcal Estigarribia 3,751,526,854 4,354,720,481 8,106,247,335 1,801,388
3 Santa Teresa 5,331,344,039 6,443,729,587 11,775,073,626 2,616,683
4 Rafael Franco 2,528,201,409 3,004,317,416 5,532,518,825 1,229,449
5 Itay Este 14,672,858,889 23,863,409,451 38,536,268,340 8,563,615
6 Itay Oeste 9,636,908,780 14,811,163,613 24,448,072,394 5,432,905
7 Aviadores del Chaco 2,780,247,808 5,527,020,357 8,307,268,165 1,846,060
8 Viñas Cue 5,003,111,691 6,559,941,114 11,563,052,805 2,569,567
9 Ñu Guazu 3,130,560,581 2,812,557,315 5,943,117,896 1,320,693
10 Ferrocarril 3,807,637,076 3,862,016,217 7,669,653,293 1,704,367
11 Transchaco 3,705,272,574 3,882,328,667 7,587,601,242 1,686,134
12 Trinidad Sur 3,122,884,716 5,414,022,518 8,536,907,234 1,897,090
COLECTORES CUENCA SAN LORENZO
13 San Lorenzo 11,849,421,680 33,888,438,789 45,737,860,469 10,163,969
COLECTORES CUENCA LUQUE
14 Luque 33,553,304,863 46,250,662,788 79,803,967,651 17,734,215
COLECTORES CUENCA M. R. ALONSO
15 Mariano Roque Alonso 41,223,574,024 91,004,583,022 132,228,157,046 29,384,035
COLECTORES CUENCA LAMBARÉ
16 Lambaré (colector central) 7,873,722,386 48,500,943,640 56,374,666,027 12,417,327
17 Otros colectores Lambaré 37,922,500,000 95,427,500,000 133,350,000,000 29,633,333
COLECTORES LAMBARÉ SUR
18 Lambaré Sur 9,711,183,059 28,848,917,385 38,560,100,445 8,568,911
COLECTORES CUENCA VILLA ELISA
19 Villa Elisa 12,689,250,000 42,275,100,000 54,964,350,000 12,214,300
COLECTORES CUENCA ARROYO SECO
20 Arroyo Seco 3,162,434,630 7,462,084,201 10,624,518,831 2,361,004
COLECTORES ASUNCIÓN
21 INTERCEPTOR 855,642,610 3,250,014,250 4,105,656,860 912,368
TOTAL GENERAL - Gs., con IVA 219,767,618,652 481,771,626,503 701,539,245,155 155,787,234
OBRAÍTEM PRECIO TOTAL Gs. MONTO TOTAL Gs. MONTO TOTAL U$.
MANO DE OBRA MATERIALES
COLECTORES PRINCIPALES POR REHABILITAR
1 BELLA VISTA 15,370,041,660 59,467,569,711 74,837,611,371 16,630,580
2 VARADERO 3,936,777,596 16,117,917,508 20,054,695,104 4,456,599
3 MALLORQUIN 3,629,556,737 14,101,774,630 17,731,331,367 3,940,296
4 ANTEQUERA 1,275,815,924 1,122,204,854 2,398,020,779 532,894
5 ALFEREZ SILVA 321,213,525 410,232,451 731,445,976 162,544
6 LAGERENZA 616,215,251 703,948,420 1,320,163,671 293,370
7 SAJONIA 1,893,496,213 2,710,377,013 4,603,873,225 1,023,083
8 SAN ANTONIO 1,287,703,686 1,151,129,847 2,438,833,533 541,963
9 TACUMBU 2,278,789,457 2,500,324,973 4,779,114,430 1,062,025
10 UNIVERSIDAD CATOLICA 2,237,554,362 3,298,415,609 5,535,969,971 1,230,216
TOTAL GENERAL - Gs., con IVA 32,847,164,410 101,583,895,016 134,431,059,426 29,873,569
PRECIO TOTAL Gs. MONTO TOTAL Gs.OBRAÍTEM MONTO TOTAL
U$.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-14
Tabla 6.4 Resumen Presupuestos Plantas de Tratamiento
En términos generales, el total de la inversión requerida es de unos 520 millones de
dólares, según se observa en la siguiente tabla:
Tabla 6.5 Inversión Total
Los diseños elaborados de los colectores principales de la cuenca del Itay que
forman parte de las obras prioritarias de construcción inmediata y sus
presupuestos, permitirán que ESSAP licite estas obras bajo la modalidad de precios
unitarios; para ello, en el Anexo N° 14, se han incluido los Pliegos de Licitación
correspondientes y las Especificaciones Técnicas de las obras que han sido
consideradas como prioritarias exclusivamente.
Como parte de los trabajos de la APM, se prepararon los Términos de Referencia
para la Supervisión de las Obras que se encuentran en el Anexo N° 15.
6.5 Implementación y Periodos de Ejecución de Obras
6.5.1 Colectores
6.5.1.1 Cuenca de Itay
a) Periodo 2012-2025
En este periodo se tiene previsto la construcción de las obras de alcantarillado de
Itay Este e Itay Oeste con todos sus afluentes hasta su conexión con el Túnel de la
Av. Primer Presidente. También se tiene previsto la construcción de los colectores
de Itay Aviadores del Chaco.
b) Periodo 2025-2035
En este periodo se continúa con las obras de alcantarillado de Itay Avay e Itay
Laguna Grande conectándose ambos en el colector Itay Este antes del cruce por
medio de un sifón invertido del Arroyo Itay previo a su conexión con el Túnel de la
Av. Primer Presidente.
Tipo de Obra
Accion
Inmediata
1° ETAPA 2° ETAPA 3° ETAPA
PTAR/EB VARADERO 7,655,384.10 8,575,645.00
PTAR BELLA VISTA 15,990,512.80 23,720,343.87 34,487,491.35
PTAR/EB MALLORQUI 7,071,794.60 8,793,200.00
EB TACUMBU 8,923,761.60
PTAR LAMBARÉ 13,747,586.45 27,612,728.00 19,372,197.00
PTAR SAN LORENZO I 7,361,165.33
PTAR SAN LORENZO II 17,815,437.10 18,968,888.00
PTAR LAMBARÉ SUR 13,134,911.03 23,501,582.98 1,393,749.05
PTAR MARIANO ROQUE ALONSO 28,851,838.17 9,679,603.32
PTAR LUQUE 26,234,808.17 9,679,603.32
TOTAL = $15,990,512.80 $57,894,603.11 $165,105,583.30 $93,581,532.02
Tipo de Obra Monto Total (US$)
Colectores Nuevos 155,787,233.79
Colectores por Rehabilitar 29,873,568.76
Plantas de Tratamiento 332,572,231.23
Total 518,233,033.78
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-15
En este periodo también se contempla la construcción de colectores en los Barrios
que se encuentran al norte de la Av. Primer Presidente, tales como Las Mercedes,
Botánico, Zeballos Cué y Loma Pytá.
6.5.1.2 Bellavista
a) Periodo 2015-2025
En este periodo se tiene previsto la rehabilitación de los colectores principales que
en la actualidad se encuentran con problemas operativos. También en este periodo
se tiene previsto completar la conexión del emisario del Bella Vista con el Emisario
de la cuenca del Itay para permitir que ambos puedan llegar a la misma estación de
tratamiento previo a la descarga final al Río Paraguay.
6.5.1.3 Cuenca de Varadero
c) Periodo 2015-2025
En este periodo se tiene previsto la rehabilitación de los colectores principales que
en la actualidad se encuentran con problemas operativos. También en este periodo
se tiene previsto completar la interconexión con las cuencas menores aledañas.
d) Periodo 2025-2035
En este periodo todo el sistema de tratamiento preliminar permanece pero se
elimina el emisor sub-fluvial (sólo para emergencia). Los desagües de esta cuenca
serán bombeados a la PTAR Bella Vista donde recibirán tratamiento primario, y se
construye la tubería de impulsión hacia la Planta de Tratamiento Bella Vista-Itay
6.5.1.4 Cuenca de Mallorquín
a) Periodo 2015-2025
En este periodo se tiene previsto la rehabilitación de los colectores principales que
en la actualidad se encuentran con problemas operativos. También en este periodo
se tiene previsto completar la interconexión con las cuencas menores aledañas y la
cuenca de Sajonia.
b) Periodo 2025-2035
En este periodo todo el sistema de tratamiento preliminar permanece pero se
elimina el emisor subfluvial (sólo para emergencia). Los desagües de esta cuenca
son bombeados a la EB Lambaré, ya no se descargan al rio Paraguay. Se prevé la
construcción de la tubería de impulsión a la Planta de Tratamiento de Lambaré.
6.5.1.5 Cuenca de Tacumbú
a) Periodo 2015-2025
Se concreta la interconexión de los emisarios de Tacumbú con el de Universidad
Católica y se bombea los efluentes a la Cuenca de Lambaré.
6.5.1.6 Cuenca de Arroyo Seco
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-16
b) Periodo 2025-2035
En este periodo se completa la red de alcantarillado de toda la cuenca y por
bombeo se conduce los efluentes al sistema de alcantarillado sanitario de Lambaré
a la altura de 3 Bocas.
Los efluentes finalmente serán conducidos hasta la Planta de Tratamiento de
Lambaré Central.
6.5.1.7 Distrito de Lambaré
a) Periodo 2012-2025
Se construye el alcantarillado sanitario de Lambaré Central y se bombea los
efluentes a la Planta de Tratamiento a ser ubicada en el terreno cedido por la
Municipalidad de Asunción en un relleno frente al Ex Casino de Ita Enramada.
b) Periodo 2025-2035
Se completa el alcantarillado para Lambaré Sur y Puerto Pabla, al cual se anexa
también el alcantarillado de Villa Elisa. Los efluentes serán tratados en un predio
cercano a Pueto Pabla previo a su descarga final al Río Paraguay.
También en este periodo se construye el alcantarillado de Itá Enramada y se
conecta al colector principal de Lambaré Central mediante una estación de bombeo.
6.5.1.8 Distrito de Mariano Roque Alonso
c) Periodo 2015-2025
No hay proyectado ninguna instalación.
d) Periodo 2025-2035
En este periodo se completa la red de alcantarillado de todas las cuencas y por
bombeo se conduce los efluentes a un sistema de tratamiento primario que se
encuentra en un predio aledaño a Surubi-í, en un periodo posterior de 2035 a 2045
se prevé una mejora en la planta de tratamiento de efluentes.
6.5.1.9 Distrito de Luque
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
En este periodo se realiza la rehabilitación de las redes existentes de Luque y se
completa la red de alcantarillado de todas las cuencas nuevas, y por bombeo se
conduce los efluentes a un sistema de tratamiento primario que se encuentra en un
predio aledaño próximo al Arroyo Paso Carreta, donde se contempla el tratamiento
de los efluentes. Entre los años 2035 a 2045 se prevé una mejora en la planta de
tratamiento de efluentes.
6.5.1.10 Distrito de San Lorenzo
a) San Lorenzo I Periodo 2015-2025
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-17
En este periodo se prevé la rehabilitación de las redes existentes de alcantarillado
de San Lorenzo, y la rehabilitación de la Planta de Tratamiento de efluentes en el
mismo sitio donde se encuentran las lagunas de tratamiento actuales.
b) San Lorenzo II - Periodo 2025-2045
En este periodo se completa la red de alcantarillado de todas las cuencas nuevas, y
por bombeo se conduce los efluentes a una nueva Planta de Tratamiento ubicada al
norte de planta actual y con descarga al Arroyo San Lorenzo. Entre los años 2035
a 2045 se prevé una mejora en la planta de tratamiento de efluentes.
6.5.1.11 Distrito de Villa Elisa
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
En este periodo se completa la red de alcantarillado de todas las cuencas y por
bombeo se conduce los efluentes a un sistema de tratamiento primario que se
encuentra en un predio de Puerto Pabla para su tratamiento y posterior descarga de
efluentes al Río Paraguay juntamente con los efluentes de Lambaré Sur. En un
periodo posterior de 2035 a 2045 se prevé una mejora en la planta de tratamiento
de efluentes.
6.5.2 Plantas de Tratamiento
6.5.2.1 PTAR Bella Vista
a) Periodo 2012-2025
El sistema plantea un tratamiento preliminar estará compuesta por rejas gruesas y
finas que incluye redundancia de equipos. Seguidamente se tendrá una estación de
bombeo que entregará los desagües desbastados a los desarenadores aireados tipo
puente, cuya carga hidráulica será suficiente para hacer funcionar el emisor sub
fluvial previsto al final del tratamiento. El cuadro siguiente muestra los
componentes de esta primera etapa.
Tabla 6.6 Instalaciones consideradas en la etapa 2012-2025 Qmh= 1,941l/s
b) Periodo 2025-2035
En este periodo todo el sistema de tratamiento preliminar permanece pero se
incorporan nuevas unidades para dar paso a un sistema de tratamiento primario
compuesto por 28 Reactores Anaerobios de Flujo Ascendente UASB (por sus
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 03 254 HP
19.1 HDT
04 Desarenadores
Aireados tipo puente
03 4.50m 32m
05 Dosificación de cloro de
emergencia
01 Aplicación a la salida de
desarenadores aireados
06 Emisor sub fluvial 01 Ø2,000mm 900m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-18
iniciales en inglés). Asimismo se tendrá bombas de mayor capacidad y una cámara
de contacto de cloro para garantizar la mortalidad de las bacterias Coliformes
Fecales. La descarga se sigue ejecutando a través de un emisor sub-fluvial. La
planta de tratamiento recibirá el aporte de los desagües provenientes de la estación
de bombeo Varadero. El cuadro siguiente muestra los componentes de esta
segunda etapa.
Tabla 6.7 Instalaciones consideradas en la etapa 2025-2035 Qmh=3,636 l/s
c) Periodo 2035-2045
Para esta etapa se conserva todo el sistema de tratamiento preliminar, se
incrementarán los equipos de bombeo similares a los de la segunda etapa; se
tendrán más desarenadores aireados y más unidades UASB; adicionalmente se
instalarán filtros percoladores seguidos de sedimentación secundaria, cuyos
efluentes serán clorados en la cámara de contacto de cloro y descargados al rio
Paraguay. La planta de tratamiento seguirá recibiendo los aportes de la estación de
bombeo Varadero. El cuadro siguiente muestra los componentes de esta tercera
etapa.
Tabla 6.8 Instalaciones consideradas en la etapa 2035-2045 Qmh=4,541 l/s
6.5.2.2 PTAR Preliminar Varadero
a) Periodo 2015-2025
La PTAR Preliminar Varadero se compondrá de rejas gruesas, rejas finas, que
incluye redundancia de equipos. Seguidamente se tendrá a los desarenadores
aireados tipo tornillo, una estación de bombeo que entregará los desagües
desbastados a una cámara de carga y este finalmente entregará a un emisor sub-
fluvial. El cuadro siguiente muestra los componentes de esta primera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 04 478 HP
26m HDT
04 Desarenadores
Aireados tipo puente
04 4.50m 32m
05 RAFA’s (p=4.5m) 28 17.20 25.80
06 Cámara de contacto de cloro 01 Cloro gas
07
08
Emisor sub fluvial
Deshidratación centrífuga
01
05
Ø2000mm 900m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 05 478 HP
26m HDT
04 Desarenadores
Aireados tipo puente
04 4.50m 32m
05 UASB (p=4.5m) 34 17.20 25.80
06 Filtros percoladores 07 Ø30m P=6.1m
07 Sedimentadores secundarios 08 Ø35m P=4.50m
08 Cámara de contacto de cloro 01 Cloro gas
09 Deshidratación centrífuga (5+1) 06
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-19
Tabla 6.9 Instalaciones consideradas en la etapa 2015-2025 Qmh=668 l/s
b) Periodo 2025-2035
En este periodo todo el sistema de tratamiento preliminar permanece pero se
elimina el emisor sub-fluvial (sólo para emergencia). Los desagües de esta cuenca
serán bombeados a la PTAR Bellavista donde recibirán tratamiento primario, ya no
se descargan directamente al rio Paraguay. El cuadro siguiente muestra los
componentes de esta segunda etapa.
Tabla 6.10 Instalaciones consideradas en la etapa 2025-2035 Qmh=819 l/s
c) Periodo 2035-2045
En general será similar a la segunda etapa pero con adquisición de más equipos de
bombeo y se evaluará si se continua con la operación de desarenado o se traslada a
la PTAR Bella Vista. El bombeo a la PTAR Bellavista continua en este periodo. El
cuadro siguiente muestra los componentes de esta tercera etapa.
Tabla 6.11 Instalaciones consideradas en la etapa 2035-2045 Qmh=925 l/s
6.5.2.3 PTAR Preliminar Mallorquín
a) Periodo 2015-2025
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Desarenadores
Aireados tipo tornillo
03 2.10m 7m
04 Equipo de bombeo 02 108 HP
16m HDT
05 Dosificación de cloro de
emergencia
01 Aplicación a la salida de cámara de
carga
06 Emisor sub fluvial 01 Ø850mm 550m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Desarenadores
Aireados tipo tornillo (3+3)
06 2.10m 7m
04 Equipo de bombeo 03 194 HP
34m HDT
05 Línea de impulsión a PTAR
Bellavista
01 Ø600mm 9,000m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Desarenadores
Aireados tipo tornillo ( 06u,
2da. Etapa)
06 2.10m 7m
04 Equipo de bombeo 02 276 HP
44 m HDT
05 Línea de impulsión a PTAR
Bellavista (de la segunda etapa)
01 Ø600m 9,000m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-20
La PTAR Preliminar Mallorquín tendrá similares instalaciones que la PTAR Preliminar
Varadero, esto para todas las etapas del proyecto; así en esta primera etapa la
PTAR Mallorquín tendrá rejas gruesas, rejas finas, que incluye redundancia de
equipos. Seguidamente se tendrá a los desarenadores aireados tipo tornillo, una
estación de bombeo que entregará los desagües desbastados a una cámara de
carga y este finalmente entregará a un emisor sub fluvial que descarga al rio
Paraguay. El cuadro siguiente muestra los componentes de esta primera etapa.
Tabla 6.12 Instalaciones consideradas en la etapa 2015-2025 Qmh=714 l/s
b) Periodo 2025-2035
En este periodo todo el sistema de tratamiento preliminar permanece pero se
elimina el emisor subfluvial (sólo para emergencia). Los desagües de esta cuenca
son bombeados a la EB Lambaré, ya no se descargan al rio Paraguay. El cuadro
siguiente muestra los componentes de esta segunda etapa.
Tabla 6.13 Instalaciones consideradas en la etapa 2025-2035 Qmh=907 l/s
c) Periodo 2035-2045
En general será similar a la segunda etapa pero con adquisición de más equipos de
bombeo. Se evaluará si se continua con la operación de desarenado o se traslada a
la PTAR Lambaré. Se seguirá bombeando a la EB Lambaré. El cuadro siguiente
muestra los componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Desarenadores
Aireados tipo tornillo
05 2.10m 7m
04 Equipo de bombeo 02 198 HP
27.1m HDT
05 Dosificación de cloro de
emergencia
01 Aplicación a la salida de cámara de
carga
06 Emisor sub fluvial 01 Ø900mm 600m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Desarenadores
Aireados tipo tornillo (5+1)
06 2.10m 7m
04 Equipo de bombeo 03 314 HP
51m HDT
05 Línea de impulsión a EB
Lambaré
01 Ø600mm 9,000m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-21
Tabla 6.14 Instalaciones consideradas en la etapa 2035-2045 Qp=974 l/s
6.5.2.4 EB. Tacumbú
a) Periodo 2015-2025
Esta estación de bombeo recibirá los aportes de la cuenca Tacumbú y de la cuenca
de la UCA. La EB. Tacumbú/UCA tendrá similares instalaciones de desbaste y
tamizado como la PTAR Mallorquín pero sin desarenadores aireados ya que este
pretratamiento lo recibirá en la PTAR Lambaré. La estación de bombeo descargará
mediante una línea de impulsión de 4,500 m a la cámara húmeda de la EB.
Lambaré, no tendrá descarga directa al rio Paraguay, sin embargo existirá un
rebose de emergencia hacia uno de los arroyos que termina finalmente en el rio. En
esta primera etapa la EB. Tacumbú tendrá rejas gruesas, rejas finas, que incluye
redundancia de equipos antes de entrar a la cámara de bombeo. El cuadro
siguiente muestra los componentes de esta primera etapa.
Tabla 6.15 Instalaciones consideradas en la etapa 2015-2025 Qmh=235 l/s
b) Periodo 2025-2035
Como se indico anteriormente, solamente se incrementarán las unidades de
bombeo ya que siempre descarga a la EB Lambaré. El cuadro siguiente muestra los
componentes de esta segunda etapa.
Tabla 6.16 Instalaciones consideradas en la etapa 2025-2035 Qmh=1208 l/s
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Desarenadores
Aireados tipo tornillo (6+1)
07 2.10m 7m
04 Equipo de bombeo 03 355 HP
53.3m HDT
05 Línea de impulsión a EB
Lambaré(2da. Etapa)
01 Ø600mm 9,000m
Item Instalaciones Cantidad Ancho Largo
01
02
Rejas gruesas 20mm
Reja de limpieza manual 20mm
01
01
2,000mm
2,000mm
03 Rejas finas 3mm 01 2,000mm
04 Equipo de bombeo 03 81 HP
42m HDT
05 Línea de impulsión a EB
Lambaré
01 Ø450mm 4,000m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm (1+1) 02 2,000mm
02 Rejas finas 3mm (1+1) 02 2,000mm
03 Equipo de bombeo 03 241 HP
29.3m HDT
04 Línea de impulsión a EB
Lambaré (1ra. Etapa)
01 Ø600mm 4,500m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-22
c) Periodo 2035-2045
Incremento de unidades de bombeo. El cuadro siguiente muestra los componentes
de esta tercera etapa.
Tabla 6.17 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,413 l/s
6.5.2.5 EB. Lambaré
a) Periodo 2015-2025
La EB. Lambaré forma parte del sistema de la PTAR Lambaré, las instalaciones de la
EB. consisten en rejas gruesas (desbaste) y rejillas finas (tamizado) con
redundancia de equipos. En esta etapa recibirá los aportes de la propia cuenca
(Lambaré) y de la EB. Tacumbú, estos caudales serán bombeados por medio de
una línea de impulsión que cruza el brazo principal del rio Paraguay hacia la Isla
No.2 en donde se encontrará la PTAR Preliminar Lambaré. La línea de impulsión
descargará directamente en unos desarenadores aireados tipo puente. El cuadro
siguiente muestra los componentes de esta primera etapa.
Tabla 6.18 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s
b) Periodo 2025-2035
Para este periodo se incrementarán el número de rejas finas y gruesas así como las
capacidades y potencias de las bombas. La EB. Lambaré recibirá los aportes de su
cuenca (Lambaré) y de las estaciones de bombeo Mallorquín, Tacumbú/UCA e Itá
Ramada. Como en la primera etapa, los desagües serán bombeados a los
desarenadores aireados de la PTAR Primaria Lambaré ubicados en la isla N°2. El
cuadro siguiente muestra los componentes de esta segunda etapa.
Tabla 6.19 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
0 Equipo de bombeo 02 75 HP
35.5m HDT
04 Línea de impulsión a EB
Lambaré (1ra. Etapa)
01 Ø450mm 4,000m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 03 369 HP
27.1m HDT
04 Línea de impulsión a PTAR
Lambaré
01 Ø800mm 1,500m
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 03 588 HP
30m HDT
04 Línea de impulsión a PTAR
Lambaré(1ra etapa)
01 Ø800mm 1,500m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-23
c) Periodo 2035-2045
Con características similares a la segunda etapa pero con incremento de rejas finas
y gruesas así como las capacidades y potencias de las bombas. La EB. Lambaré
seguirá recibiendo los aportes de su cuenca y de las estaciones de bombeo
Mallorquín, Tacumbú e Itá Ramada. Como en las etapa anteriores, los desagües
serán bombeados a los desarenadores aireados de la PTAR Secundaria Lambaré
ubicados en la isla N°2. El cuadro siguiente muestra los componentes de esta
segunda etapa.
Tabla 6.20 Instalaciones consideradas en la etapa 2035-2045 Qmh=3698 l/s
6.5.2.6 EB. Itá Ramada
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
El proyecto considera una estación de bombeo con rejas gruesas de 20mm
(desbaste) y una línea de impulsión de 200 mm que descargará en la cámara
húmeda de la EB. Lambaré. El cuadro siguiente muestra los componentes de esta
primera etapa.
Tabla 6.21 Instalaciones consideradas en la etapa 2025-2035 Qmh=151 l/s
c) Periodo 2035-2045
Similar a lo contemplado en la etapa anterior, todas las instalaciones son similares
aumentando número de bombas. Continúan las rejas gruesas de 20mm y la
estación de bombeo que descargará en la cámara húmeda de la EB Lambaré. El
cuadro siguiente muestra los componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 04 552 HP
29.1 HDT
04 Línea de impulsión a PTAR
Lambaré(1ra etapa)
01 Ø700mm 300m
Item Instalaciones Cantidad Ancho Largo
01
02
Rejas gruesas 20mm
Rejas de limpieza manual
20mm
01
01
800mm
800mm
02 Equipo de bombeo 03 29 HP
28 HDT
03 Línea de impulsión a EB
Lambaré
01 Ø200mm 250m
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-24
Tabla 6.22 Instalaciones consideradas en la etapa 2035-2045 Qmh=199 l/s
6.5.2.7 PTAR Lambaré
a) Periodo 2015-2025
Se plantea para esta etapa solo tratamiento preliminar, con desarenadores aireados
tipo puente y una cámara de contacto de cloro. El efluente descargará al río
Paraguay. El cuadro siguiente muestra los componentes de esta primera etapa.
Tabla 6.23 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s
b) Periodo 2025-2035
En este periodo todo se ha contemplado un sistema de tratamiento primario de tal
manera que el tren de tratamiento queda con adquisición de nuevos desarenadores
aireados, incorporación de reactores anaerobios de flujo ascendente RAFA ó UASB
(por sus iniciales en inglés), cámara de contacto de cloro y descarga a la margen
derecha del brazo del rio Paraguay. El cuadro siguiente muestra los componentes
de esta segunda etapa.
Tabla 6.24 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s
c) Periodo 2035-2045
Para esta etapa se conserva todo el sistema de tratamiento primario ampliado a los
nuevos caudales, seguido de tratamiento secundario con filtros percoladores y de
sedimentación secundaria. El efluente secundario será desinfectado por dosificación
de cloro en la cámara de contacto y descargados al rio Paraguay. La planta de
tratamiento seguirá recibiendo los aportes de la estación de bombeo Lambaré. El
cuadro siguiente muestra los componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01
02
Rejas gruesas 20mm
Rejas limpieza manual 20mm
01
01
800mm
800mm
03 Equipo de bombeo 03 34 HP
25m HDT
04 Línea de impulsión a EB
Lambaré(etapa 1)
01 Ø200mm 250m
Item Instalaciones Cantidad Ancho Largo
01 Desarenadores
Aireados tipo puente
03 4.50m 26m
02 Cámara de contacto de cloro. 01 Cloro gas
03 Emisor 01 Ø700mm 300m
Item Instalaciones Cantidad Ancho Largo
01 Desarenadores
Aireados tipo puente (3+1)
04 4.50m 26m
02 UASB 20 17.20 25.80
03 Cámara de contacto de cloro 02 Cloro gas
04 Deshidratación centrífuga 05
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-25
Tabla 6.25 Instalaciones consideradas en la etapa 2035-2045 Qmh=3,698 l/s
6.5.2.8 PTAR Lambaré Sur
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
Esta PTAR recibirá los aportes de las estaciones de bombeo Puerto Pabla y Villa
Elisa y de la EB Lambaré Sur que estará ubicada dentro de los terrenos de la PTAR.
En este periodo todo se ha contemplado una PTAR primaria de tal manera que el
tren de pre-tratamiento inicia con tamizado fino 3mm seguido de desarenadores
aireados tipo puente. Los reactores anaerobios de flujo ascendente UASB, cámara
de contacto de cloro y descarga en la margen izquierda del rio Paraguay. El cuadro
siguiente muestra los componentes de esta segunda etapa.
Tabla 6.26 Instalaciones consideradas en la etapa 2025-2035 Qmh=900 l/s
c) Periodo 2035-2045
Para esta etapa se conserva todo el sistema de tratamiento primario ampliado a los
nuevos caudales, seguido de filtros percoladores y de sedimentación secundaria,
cuyos efluentes serán clorados en la cámara de contacto de cloro y descargados al
rio Paragüay. La planta de tratamiento seguirá recibiendo los aportes de las
estaciones de bombeo Puerto Pabla y Villa Elisa. El cuadro siguiente muestra los
componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Desarenadores (4+1)
Aireados tipo puente
05 4.50m 26m
02 RAFA’s (20+2) 22 17.20 25.80
03 Filtros percoladores 09 Ø22m P=6.1m
Sedimentadores secundarios 09 Ø35m P=4.50m
04 Cámara de contacto de cloro
(2+1)
03 Cloro gas
05 Deshidratación centrífuga (5+1) 06
Item Instalaciones Cantidad Ancho Largo
01
02
Rejas gruesas automáticas de
20 mm (EB)
Reja de limpieza manual
01
01
800mm
800mm
03 Equipo de bombeo 02 15 HP
10.2m HDT
04 Desarenadores
Aireados t/puente
02 4.5m 26m
05 Rejas finas 3mm 02 2,000mm
06 UASB 22 17.20 25.80
07 Cámara de contacto de cloro 02 Cloro gas
08 Deshidratación centrífuga 03
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-26
Tabla 6.27 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,419 l/s
6.5.2.9 PTAR Mariano Roque Alonso
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
En este periodo todo se ha contemplado un sistema de tratamiento primario de tal
manera que el tren de tratamiento preliminar consiste de: desbaste y tamizado
fino, seguidos de una estación de bombeo, luego desarenadores aireados tipo
puente. Seguido de reactores anaerobios de flujo ascendente UASB, deshidratación
de lodo, cámara de contacto de cloro y descarga libre al arroyo más cercano a la
PTAR. Esta estación de bombeo recibirá los aportes sólo de su cuenca. El cuadro
siguiente muestra los componentes de esta segunda etapa.
Tabla 6.28 Instalaciones consideradas en la etapa 2025-2035 Qmh=885 l/s
c) Periodo 2035-2045
Para esta etapa se conserva todo el sistema de tratamiento primario ampliado para
los nuevos caudales, seguido de tratamiento secundario con de filtros percoladores
y sedimentación secundaria. El efluente secundario será desinfectado por cloración
en la cámara de contacto y descargado a la quebrada más cercana de la PTAR. El
cuadro siguiente muestra los componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm(1+1) 02 800mm
02 Equipo de bombeo 04 15 HP
10.2m HDT
03 Desarenadores
Aireados t/puente(2+1)
03 4.5m 26m
04 Rejas finas 3mm 02 2,000mm
05 UASB 26 17.20 25.80
06 Filtros percoladores 06 Ø30m P=6.1m
07 Sedimentadores secundarios 07 Ø35m P=4.50m
08 Cámara de contacto de cloro
(2+1)
03 Cloro gas
09 Deshidratación centrífuga (3+1) 04
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 04 90 HP
20m HDT
04 Desarenadores
Aireados tipo puente
02 4.50m 32m
05 RAFA’s (p=4.5m) 07 17.20 25.80
06 Cámara de contacto de cloro 01 Cloro gas
07 Deshidratación centrífuga 03
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-27
Tabla 6.29 Instalaciones consideradas en la etapa 2035-2045 Qp=1,283 l/s
6.5.2.10 PTAR Luque
a) Periodo 2015-2025
No hay proyectado ninguna instalación.
b) Periodo 2025-2035
Para este periodo se contempla un sistema de tratamiento primario de tal manera
que el tren de tratamiento preliminar consiste de: desbaste y tamizado fino,
seguidos de una estación de bombeo, luego desarenadores aireados tipo puente.
Seguido de reactores anaerobios de flujo ascendente UASB, deshidratación de
lodos, cámara de contacto de cloro y descarga libre al arroyo más cercano a la
PTAR. Esta estación de bombeo recibirá los aportes sólo de su cuenca. El cuadro
siguiente muestra los componentes de esta segunda etapa.
Tabla 6.30 Instalaciones consideradas en la etapa 2025-2035 Qmh=1105 l/s
c) Periodo 2035-2045
Para esta etapa, se conserva todo el sistema de tratamiento primario ampliado a
los nuevos caudales, seguido del tratamiento secundario con filtros percoladores y
tanques de sedimentación secundaria, cuyos efluentes serán clorados en la cámara
de contacto de cloro y descargados a la quebrada más cercana a la PTAR. El cuadro
siguiente muestra los componentes de esta tercera etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 02 75 HP
35.5m HDT
04 Desarenadores
Aireados tipo puente (2+1)
03 4.50m 32m
05 RAFA’s (p=4.5m) 10 17.20 25.80
06 Filtros percoladores 04 Ø22m h=6.1m
07 Sedimentadores secundarios 02 Ø35m P=4.50m
08 Cámara de contacto de cloro
(1+1)
02 Cloro gas
09 Deshidratación centrífuga (3+1) 04
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 05 77 HP
17 HDT
04 Desarenadores
Aireados tipo puente
03 4.50m 32m
05 UASB 09 17.20 25.80
06 Cámara de contacto de cloro 01 Cloro gas
07 Deshidratación centrífuga 04
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-28
Tabla 6.31 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,689 l/s
6.5.2.11 PTAR San Lorenzo I y PTAR San Lorenzo II
a) PTAR San Lorenzo I Periodo 2015-2025
En este periodo se contempla la construcción de una PTAR primaria en los terrenos
de la PTAR existente. Se incorporarán al tren de tratamiento desbaste y tamizado
fino, y desarenado /desengrasado (t/tornillo) seguidos de una estación de bombeo,
reactores anaerobios de flujo ascendente UASB, deshidratación de lodo, cámara de
contacto de cloro y descarga libre al arroyo San Lorenzo. Esta estación de bombeo
recibirá los aportes sólo de su cuenca. El cuadro siguiente muestra los componentes
de esta primera etapa.
Tabla 6.32 Instalaciones consideradas en la etapa 2025-2035 Qmh=535 l/s
b) PTAR San Lorenzo I - Periodo 2025-2045
En este periodo no hay cambios en la PTAR, se mantiene el caudal máximo de
ingreso a la PTAR de 535 l/s. Tan solo el efluente primario es enviado a la PTAR San
Lorenzo II para su tratamiento secundario. Se hacen cambios del equipo mecánico.
c) PTAR San Lorenzo II - Periodo 2025-2035
Se construye un tren de tratamiento preliminar y primario para aproximadamente
500 l/s y el tren para tratamiento secundario que trata los efluentes primarios de
San Lorenzo I como de San Lorenzo II (total 1,003 l/s). El tratamiento secundario
se hará con filtros percoladores y sedimentación secundaria seguido de desinfección
con cloro en una cámara de contacto, para ser finalmente descargados al arroyo
San Lorenzo. El cuadro siguiente muestra los componentes de esta segunda etapa.
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 05 124 HP
18 HDT
04 Desarenadores
Aireados tipo puente
03 4.50m 32m
05 UASB 13 17.20 25.80
07 Filtros percoladores 02 Ø22m P=6.1m
Sedimentadores secundarios 02 Ø25m P=4.5m
06 Cámara de contacto de cloro 01 Cloro gas
08 Descarga final Rio Paraguay
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 03 66 HP
17.94m HDT
04 Desarenadores
Aireados tipo puente
02 4.50m 32m
05 RAFA’s (p=4.5m) 04 17.20 25.80
06 Cámara de contacto de cloro 01 Cloro gas
07 Deshidratación centrífuga 02
Julio 2012
Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales
de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar)
Capítulo 6
6-29
Tabla 6.33 Instalaciones consideradas en la etapa 2025-2035 Qmh=500 l/s
d) Periodo 2035-2045
En esta última etapa se hacen ampliaciones de bombas, desarenadores, RAFA’s,
filtros percoladores y sedimentadores secundarios, así como de la cámara de
contacto de cloro. El efluente tratado será descargado a la quebrada más cercana a
la PTAR. El cuadro siguiente muestra los componentes de esta tercera etapa.
Tabla 6.34 Instalaciones consideradas en la etapa 2035-2045 Qmh=1534 l/s
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2,000mm
02 Rejas finas 3mm 02 2,000mm
03 Equipo de bombeo 05 74 HP
18.1 HDT
04 Desarenadores
Aireados tipo puente
02 4.50m 32m
05 RAFA’s (p=4.5m) 04 17.20 25.80
06 Filtros percoladores 03 Ø22m P=6.1m
Sedimentadores secundarios 03 Ø35m P=4.50m
07 Cámara de contacto de cloro 01 Cloro gas
08 Deshidratación centrífuga 02
Item Instalaciones Cantidad Ancho Largo
01 Rejas gruesas 20mm 02 2000mm
02 Rejas finas 3mm 02 2000mm
03 Equipo de bombeo 05 120 HP
19.01 HDT
04 Desarenadores
Aireados tipo puente
03 4.50m 32m
05 RAFA’s (p=4.5m) 12 17.20 25.80
07 Filtros percoladores 04 Ø22m P=3.66m
Sedimentadores secundarios 04 Ø35m P=4.50m
06 Cámara de contacto de cloro 01 Cloro gas
08 Descarga final Rio Paragüay

01apminforme finaljulio 2012

  • 1.
    ACTUALIZACIÓN DEL PLANMAESTRO DE ALCANTARILLADO SANITARIO Y TRATAMIENTO DE AGUAS RESIDUALES DE ASUNCIÓN Y ÁREA METROPOLITANA Informe Final CONSORCIO NK - NKLAC JULIO 2012 2 1 N1 DESCRIPCIONES APROBADO FECHA REVISIONES CONSORCIO NK – NKLAC ESSAP Elaborado por JAS.…... 16/07/2012 Visto…………………….___/___/______ Aprobado por JMC……. 17/07/2012 Aprobado……………….___/___/______ PROYECTO APM Período: 11 de julio al 11 de abril de 2012
  • 2.
    EMPRESA DE SERVICIOS SANITARIOS DELPARAGUAY, S.A. ACTUALIZACIÓN DEL PLAN MAESTRO DE ALCANTARILLADO SANITARIO Y TRATAMIENTO DE AGUAS RESIDUALES DE ASUNCIÓN Y ÁREA METROPOLITANA INFORME FINAL 2011 - 2012 Preparado por: Julio 2012
  • 3.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 1 ÍNDICE DE CONTENIDO 1. INTRODUCCIÓN ..........................................................................................1-1 1.1 Antecedentes....................................................................................................................1-1 1.2 Marco de Referencia ........................................................................................................1-3 1.3 Objetivos del Estudio y Enfoque de la APM.....................................................................1-4 2. DIAGNÓSTICO Y EVALUACIÓN DE LA SITUACIÓN ACTUAL...................2-1 2.1 Características de la zona de Influencia ..........................................................................2-1 2.1.1 Asunción...................................................................................................................2-1 2.1.2 Mariano Roque Alonso.............................................................................................2-2 2.1.3 Luque........................................................................................................................2-4 2.1.4 Fernando de la Mora ................................................................................................2-5 2.1.5 San Lorenzo .............................................................................................................2-6 2.1.6 Lambaré ...................................................................................................................2-8 2.1.7 Villa Elisa ..................................................................................................................2-9 2.2 Relevamiento de la Situación Actual..............................................................................2-11 2.2.1 Generalidades ........................................................................................................2-11 2.2.2 Estado Actual de las Tuberías en las Redes Existentes de Alcantarillado Sanitario ................................................................................................................................2-11 2.2.3 Detección de Sulfuro de Hidrógeno .......................................................................2-23 2.3 Análisis Ambiental y Social de la Situación Actual (Línea Base)...................................2-24 2.3.1 Análisis Ambiental ..................................................................................................2-24 2.3.1.1 Cuenca Itay ............................................................................................................2-24 2.3.1.2 Cuenca Sajonia ......................................................................................................2-29 2.3.1.3 Cuenca Universidad Católica .................................................................................2-30 2.3.1.4 Cuenca San Antonio...............................................................................................2-34 2.3.1.5 Cuenca Varadero ...................................................................................................2-36 2.3.1.6 Cuenca Grau, Cuenca Gamarra y Cuenca Alférez Silva .......................................2-38 2.3.1.7 Cuenca Mallorquín .................................................................................................2-39 2.3.1.8 Cuenca Tacumbú ...................................................................................................2-40 2.3.1.9 Cuenca Vista Alegre...............................................................................................2-44 2.3.1.10 Cuenca Bella Vista .................................................................................................2-45 2.3.1.11 Cuenca Lambaré....................................................................................................2-49 2.3.1.12 Cuenca San Lorenzo..............................................................................................2-51 2.3.1.13 Cuenca Luque ........................................................................................................2-53 2.3.1.14 Cuenca Arroyo Seco Mbocayaty Guazú ................................................................2-54 2.3.1.15 Mariano Roque Alonso...........................................................................................2-55 2.3.1.16 Villa Elisa ................................................................................................................2-56 2.3.2 Análisis Social ........................................................................................................2-57 2.3.2.1 Zonas de Inundación..............................................................................................2-58 2.3.2.2 Comisiones Vecinales ............................................................................................2-58 2.3.2.3 Sector Privado ........................................................................................................2-59 2.3.2.4 Educación Ciudadana ............................................................................................2-59 2.3.2.5 Reubicación de Familias Áreas Públicas ...............................................................2-59 2.3.2.6 Valoración del Escenario Social Actual..................................................................2-59 2.4 Escenarios del Plan........................................................................................................2-63 2.4.1 Las Obras del Plan Maestro...................................................................................2-65 2.4.1.1 Desafíos .................................................................................................................2-65 2.4.1.2 Ambiente Social......................................................................................................2-66 2.4.2 Propuestas .............................................................................................................2-67 2.4.2.1 Coordinación Interinstitucional ...............................................................................2-67 2.4.2.2 Campaña Medios Masivos y Alternativos ..............................................................2-68
  • 4.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 2 2.4.2.3 Gestión Institucional ...............................................................................................2-70 2.4.2.4 Acompañamiento Comisiones Vecinales...............................................................2-71 2.4.2.5 Iniciativas Privadas.................................................................................................2-71 3. ACTUALIZACIÓN DE PROYECCIONES......................................................3-1 3.1 Antecedentes....................................................................................................................3-1 3.2 Aspectos demográficos y coberturas ...............................................................................3-2 3.2.1 Asunción...................................................................................................................3-2 3.2.2 Distrito de San Lorenzo............................................................................................3-3 3.2.3 Distrito de Luque ......................................................................................................3-3 3.2.4 Distrito de Mariano Roque Alonso............................................................................3-3 3.2.5 Distrito de Lambaré ..................................................................................................3-3 3.2.6 Distrito de Fernando de la Mora...............................................................................3-3 3.2.7 Villa Elisa ..................................................................................................................3-3 3.3 Evolución de la población.................................................................................................3-4 3.4 Proyecciones de población y servicios.............................................................................3-4 3.4.1 Poblaciones y densidades de población actuales....................................................3-4 3.4.2 Proyecciones de población ......................................................................................3-5 3.4.2.1 Asunción...................................................................................................................3-5 3.4.2.2 Fernando de la Mora ................................................................................................3-6 3.4.2.3 San Lorenzo .............................................................................................................3-6 3.4.2.4 Lambaré ...................................................................................................................3-7 3.4.2.5 Mariano Roque Alonso.............................................................................................3-8 3.4.2.6 Luque........................................................................................................................3-8 3.4.2.7 Villa Elisa ..................................................................................................................3-9 3.4.3 Cobertura actual del sistema de agua potable y sus consumos............................3-10 3.4.4 Proyecciones de las coberturas de agua potable y sus consumos .......................3-11 3.4.5 Cobertura actual del sistema de alcantarillado sanitario y caracterización de los tipos de efluentes...................................................................................................................3-13 3.4.5.1 Cobertura actual del Sistema de Alcantarillado Sanitario......................................3-13 3.4.5.2 Caracterización de los tipos de efluentes...............................................................3-14 3.4.6 Proyecciones de las coberturas de alcantarillado sanitario ...................................3-14 3.4.7 Planes de desarrollo de las ciudades del Gran Asunción......................................3-14 3.4.8 Proyección de caudales futuros .............................................................................3-14 3.4.8.1 Colectores ..............................................................................................................3-14 3.4.8.2 Plantas de Tratamiento ..........................................................................................3-17 3.4.9 Proyección de cargas orgánicas ............................................................................3-24 4. DESARROLLO DE ALTERNATIVAS DE SOLUCIÓN ..................................4-1 4.1 Alcantarillado Sanitario.....................................................................................................4-1 4.1.1 Alternativas de Solución...........................................................................................4-1 4.1.2 Cuenca del Itay.........................................................................................................4-3 4.1.3 San Lorenzo .............................................................................................................4-4 4.1.4 Mariano Roque Alonso.............................................................................................4-5 4.1.5 Luque........................................................................................................................4-7 4.1.6 Arroyo Seco..............................................................................................................4-9 4.1.7 Lambaré .................................................................................................................4-11 4.1.8 Villa Elisa ................................................................................................................4-12 4.1.9 Cuencas Menores de Asunción .............................................................................4-13 4.1.10 Otras Cuencas de Asunción...................................................................................4-14 4.1.10.1 Bella Vista...............................................................................................................4-14 4.1.10.2 Varadero.................................................................................................................4-16 4.1.10.3 Mallorquín...............................................................................................................4-17 4.1.10.4 Sajonia....................................................................................................................4-17
  • 5.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 3 4.1.10.5 Antequera ...............................................................................................................4-18 4.1.10.6 Tacumbú.................................................................................................................4-18 4.1.10.7 Universidad Católica...............................................................................................4-18 4.2 Tratamiento de Aguas Residuales .................................................................................4-19 4.2.1 Sistema Existente de Disposición Final de Aguas Residuales ..............................4-19 4.2.2 Caracterización de las Aguas Residuales..............................................................4-20 4.2.3 Aforo de Caudales en los Colectores (Tiempo Seco) ............................................4-23 4.2.4 Tratamiento y disposición de efluentes ..................................................................4-24 4.2.4.1 Plan propuesto .......................................................................................................4-24 4.2.5 Evaluación de los Procesos de Tratamiento de Aguas Residuales.......................4-25 4.2.5.1 Niveles Generales de Tratamiento.........................................................................4-25 4.2.5.2 Metodología de Evaluación de los procesos de Tratamiento ................................4-33 4.2.5.3 Evaluación de los Procesos de Tratamiento..........................................................4-35 4.2.5.4 Selección del Proceso de Tratamiento...................................................................4-40 4.2.6 Disposición de Efluentes Líquidos al Rio Paraguay – Descargas Fluviales..........4-42 4.2.7 Manejo de Lodos y Sólidos ....................................................................................4-45 4.2.7.1 Tamizados y Arenas...............................................................................................4-45 4.2.7.2 Producción de Lodos..............................................................................................4-47 4.2.7.3 Procesamiento y Eliminación de Lodos .................................................................4-47 4.2.8 Problemática de la Disposición de Aguas Residuales ...........................................4-49 4.3 Riesgos de Impactos Ambientales y Sociales ...............................................................4-50 4.3.1 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales Básicos ................................................................................................................................4-51 4.3.1.1 Principios y Objetivos .............................................................................................4-51 4.3.1.2 Estructura general de los lineamientos ..................................................................4-52 4.3.1.3 Lineamientos ..........................................................................................................4-54 4.4 Estudio de Vulnerabilidad...............................................................................................4-73 4.4.1 Vulnerabilidad general de todos los sistemas........................................................4-74 4.4.2 Vulnerabilidad de los sistemas existentes..............................................................4-74 5. SELECCIÓN DE LA ALTERNATIVA MÁS CONVENIENTE .........................5-1 5.1 Alcantarillado Sanitario.....................................................................................................5-1 5.1.1 Cuenca Itay ..............................................................................................................5-1 5.1.2 Mariano Roque Alonso.............................................................................................5-4 5.1.3 San Lorenzo .............................................................................................................5-5 5.1.4 Luque........................................................................................................................5-6 5.1.5 Villa Elisa ..................................................................................................................5-6 5.1.6 Arroyo Seco..............................................................................................................5-7 5.1.7 Lambaré ...................................................................................................................5-7 5.1.8 Lambaré Sur.............................................................................................................5-8 5.1.9 Asunción...................................................................................................................5-9 5.1.9.1 Bella Vista.................................................................................................................5-9 5.1.9.2 Varadero.................................................................................................................5-11 5.1.9.3 Mallorquín...............................................................................................................5-11 5.1.9.4 Sajonia....................................................................................................................5-11 5.1.9.5 Antequera ...............................................................................................................5-12 5.1.9.6 Tacumbú.................................................................................................................5-12 5.1.9.7 Universidad Católica...............................................................................................5-12 5.1.9.8 Cuencas Menores ..................................................................................................5-12 5.2 Tratamiento de aguas residuales...................................................................................5-13 5.2.1 Plan Previsto para la Primera Etapa (2012-2025) .................................................5-16 5.2.2 Plan Previsto para la Segunda Etapa (2025-2035)................................................5-24 5.2.3 Plan Previsto para la Tercera Etapa (2035-2045)..................................................5-32
  • 6.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 4 5.3 Propuesta de Criterios y Metodologías para la Priorización de los Diferentes Subproyectos .............................................................................................................................5-34 5.3.1 Criterios para Seleccionar las Inversiones Prioritarias...........................................5-34 5.3.2 Metodología para la Priorización de las Inversiones..............................................5-35 5.4 Análisis Financiero .........................................................................................................5-41 6. DESARROLLO DE LA ALTERNATIVA RECOMENDADA............................6-1 6.1 Estudios Adicionales ........................................................................................................6-1 6.1.1 Estudios Topográficos..............................................................................................6-1 6.1.2 Estudios de Suelos...................................................................................................6-1 6.1.3 Terrenos para las Plantas de Tratamiento...............................................................6-2 6.1.4 Encuestas.................................................................................................................6-2 6.1.5 Modelado complementario del río Paraguay ...........................................................6-3 6.2 Metodología de Cálculo y Criterios Técnicos Adoptados ..............................................6-10 6.2.1 El criterio de la Tensión tractiva mínima ................................................................6-10 6.3 Diseños de las Obras Prioritarias de Construcción Inmediata.......................................6-12 6.4 Costos ............................................................................................................................6-13 6.5 Implementación y Periodos de Ejecución de Obras ......................................................6-14 6.5.1 Colectores ..............................................................................................................6-14 6.5.1.1 Cuenca de Itay .......................................................................................................6-14 6.5.1.2 Bellavista ................................................................................................................6-15 6.5.1.3 Cuenca de Varadero ..............................................................................................6-15 6.5.1.4 Cuenca de Mallorquín ............................................................................................6-15 6.5.1.5 Cuenca de Tacumbú ..............................................................................................6-15 6.5.1.6 Cuenca de Arroyo Seco .........................................................................................6-15 6.5.1.7 Distrito de Lambaré ................................................................................................6-16 6.5.1.8 Distrito de Mariano Roque Alonso..........................................................................6-16 6.5.1.9 Distrito de Luque ....................................................................................................6-16 6.5.1.10 Distrito de San Lorenzo..........................................................................................6-16 6.5.1.11 Distrito de Villa Elisa...............................................................................................6-17 6.5.2 Plantas de Tratamiento ..........................................................................................6-17 6.5.2.1 PTAR Bella Vista....................................................................................................6-17 6.5.2.2 PTAR Preliminar Varadero.....................................................................................6-18 6.5.2.3 PTAR Preliminar Mallorquín...................................................................................6-19 6.5.2.4 EB. Tacumbú..........................................................................................................6-21 6.5.2.5 EB. Lambaré...........................................................................................................6-22 6.5.2.6 EB. Itá Ramada ......................................................................................................6-23 6.5.2.7 PTAR Lambaré.......................................................................................................6-24 6.5.2.8 PTAR Lambaré Sur ................................................................................................6-25 6.5.2.9 PTAR Mariano Roque Alonso ................................................................................6-26 6.5.2.10 PTAR Luque ...........................................................................................................6-27 6.5.2.11 PTAR San Lorenzo I y PTAR San Lorenzo II.........................................................6-28
  • 7.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 5 ÍNDICE DE FIGURAS Figura 2.1 Asunción y su Área Metropolitana______________________________________________ 2-1 Figura 2.2 Ubicación de las Descargas en el río Paraguay ___________________________________ 2-12 Figura 3.1 Tendencias de Crecimiento de Población de Asunción ______________________________ 3-6 Figura 3.2 Tendencias de Crecimiento de Población de Fernando de la Mora ____________________ 3-6 Figura 3.3 Tendencias de Crecimiento de Población de San Lorenzo____________________________ 3-7 Figura 3.4 Tendencias de Crecimiento de Población de Lambaré ______________________________ 3-8 Figura 3.5 Tendencias de Crecimiento de Población de Mariano Roque Alonso ___________________ 3-8 Figura 3.6 Tendencias de Crecimiento de Población de Luque_________________________________ 3-9 Figura 3.7 Tendencias de Crecimiento de Población de Villa Elisa______________________________ 3-9 Figura 3.8 Caudal de Consumo – Provisión de Agua (ESSAP)_________________________________ 3-12 Figura 3.9 Tendencia de crecimiento del consumo_________________________________________ 3-13 Figura 3.10 Incremento de Caudal por Cuenca____________________________________________ 3-17 Figura 3.11 Alcantarillado Sanitario. Metas del Milenio al 2015______________________________ 3-18 Figura 4.1 Alcantarillado Sanitario para el Área Metropolitana de Asunción_____________________ 4-2 Figura 4.2 Colectores cuenca Itay _______________________________________________________ 4-4 Figura 4.3 Colectores cuenca San Lorenzo ________________________________________________ 4-6 Figura 4.4 Colectores cuenca Mariano Roque Alonso _______________________________________ 4-8 Figura 4.5 Colectores cuenca Luque ____________________________________________________ 4-10 Figura 4.6 Colectores cuenca Arroyo Seco y Lambaré ______________________________________ 4-11 Figura 4.7 Interceptor para las cuencas menores de Asunción _______________________________ 4-14 Figura 4.8 Colectores por Rehabilitar cuencas de Asunción__________________________________ 4-15 Figura 4.9 Ubicación de las Descargas de Aguas Residuales al río Paraguay ____________________ 4-19 Figura 4.10 Concentración de DBO5 en las Cuencas Principales ______________________________ 4-21 Figura 4.11 Concentración de DQO en las Cuencas Principales _______________________________ 4-21 Figura 4.12 Concentración de SS en las Cuencas Principales _________________________________ 4-22 Figura 4.13 Concentración de Coliformes Fecales en las Cuencas Principales____________________ 4-22 Figura 4.9 Producción de Sólidos Tamizados _____________________________________________ 4-46 Figura 5.1 Colectores Propuestos por Rehabilitar Área de Asunción ___________________________ 5-10 Figura 5.2 Interceptor para Cuencas Menores de Asunción__________________________________ 5-13 Figura 5.8 Ubicación del terreno para la PTAR Bella Vista ___________________________________ 5-17 Figura 5.9 Ubicación del terreno para la PTAR Preliminar Varadero___________________________ 5-18 Figura 5.10 Ubicación del terreno para la PTAR Preliminar Mallorquín ________________________ 5-19 Figura 5.11 Ubicación del terreno para la EB UCA-Tacumbú_________________________________ 5-20 Figura 5.12 Ubicación del terreno para la EB Lambaré. _____________________________________ 5-22 Figura 5.13 Ubicación del terreno para la PTAR Primario San Lorenzo I y San Lorenzo II___________ 5-23 Figura 5.14 Ubicación del terreno para la PTAR Lambaré ___________________________________ 5-25 Figura 5.15 Ubicación del terreno para la EB Itá Enramada _________________________________ 5-26 Figura 5.16 Ubicación del terreno para la PTAR Lambaré Sur ________________________________ 5-27 Figura 5.17 Ubicación del terreno para la EB Puerto Pabla __________________________________ 5-28 Figura 5.18 Ubicación del terreno para la EB Villa Elisa_____________________________________ 5-29 Figura 5.19 Ubicación del terreno para la PTAR Mariano Roque Alonso________________________ 5-31 Figura 5.20 Ubicación del terreno para la PTAR Luque _____________________________________ 5-32 Figura 6.1 Situación actual, parámetro CF, cuenca M. R. Alonso_______________________________ 6-4 Figura 6.2 Situación actual, parámetro CF, cuenca Bella Vista - Itay____________________________ 6-5 Figura 6.3 Situación actual, parámetro CF, cuencas Asunción_________________________________ 6-5 Figura 6.4 Situación actual, parámetro CF, cuenca Lambaré__________________________________ 6-6 Figura 6.5 Tratamiento preliminar sin cloración, parámetro CF, cuenca M. R. Alonso______________ 6-6 Figura 6.6 Tratamiento preliminar, cloración, parámetro CF, cuenca M. R. Alonso ________________ 6-7 Figura 6.7 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Bella Vista - Itay __________ 6-7 Figura 6.8 Tratamiento preliminar, cloración, parámetro CF, cuenca Bella Vista - Itay _____________ 6-8 Figura 6.9 Tratamiento preliminar, sin cloración, parámetro CF, cuencas Asunción _______________ 6-8 Figura 6.10 Tratamiento preliminar, cloración, parámetro CF, cuencas Asunción _________________ 6-9
  • 8.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 6 Figura 6.11 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Lambaré _______________ 6-9 Figura 6.12 Tratamiento preliminar, cloración, parámetro CF, cuenca Lambaré __________________ 6-9
  • 9.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 7 ÍNDICE DE TABLAS Tabla 1.1 Objetivos y Metas APM _______________________________________________________ 1-4 Tabla 2.1 Escenario Demográfico de Asunción y su Área Metropolitana _______________________ 2-57 Tabla 2.2 Coberturas de Alcantarillado Sanitario__________________________________________ 2-57 Tabla 2.3 Indicadores Ambientales y Sociales a partir de la Línea Base ________________________ 2-60 Tabla 2.4 Registro de Población en los Barrios de los Bañados (DGEEC)________________________ 2-64 Tabla 3.1 Características Demográficas de los Municipios del Área del Proyecto__________________ 3-2 Tabla 3.2 Tasas de Crecimiento Poblacional (DGEEC) _______________________________________ 3-4 Tabla 3.3 Resumen de Proyecciones de Población de Asunción Según Método Aplicado____________ 3-5 Tabla 3.4 Resumen de Proyecciones de Población de Fernando de la Mora ______________________ 3-6 Tabla 3.5 Resumen de Proyecciones de Población de San Lorenzo _____________________________ 3-7 Tabla 3.6 Resumen de Proyecciones de Población de Lambaré Según Método Aplicado____________ 3-7 Tabla 3.7 Resumen de Proyecciones de Población de Mariano Roque Alonso ____________________ 3-8 Tabla 3.8 Resumen de Proyecciones de Población de Luque __________________________________ 3-9 Tabla 3.9 Resumen de Proyecciones de Población de Villa Elisa _______________________________ 3-9 Tabla 3.10 Resumen de Proyecciones de Población conforme el Método de Verhulst para Asunción y su Área Metropolitana _________________________________________________________________ 3-10 Tabla 3.11 Consumo de Agua Proyectado “per cápita” 1994 - 2020___________________________ 3-11 Tabla 3.12 Proyecciones de Consumos Considerando Criterios Plan Maestro (Halcrow) ___________ 3-12 Tabla 3.13 Cobertura de Alcantarillado Sanitario (ERSSAN 2011) _____________________________ 3-13 Tabla 3.14 Criterios de Diseño de las Redes de Alcantarillado Sanitario ________________________ 3-15 Tabla 3.15 Criterios de Diseño de las Redes de Alcantarillado Sanitario ________________________ 3-16 Tabla 3.16 Coeficientes para la Determinación de Caudales Futuros __________________________ 3-19 Tabla 3.17 Proyección de Caudales Futuros en Las Plantas de Tratamiento Propuestas ___________ 3-20 Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento________ 3-21 Tabla 3.19 Proyecciones de Cargas Contaminantes Adoptadas ______________________________ 3-24 Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga _________________________ 3-25 Tabla 4.1 Caudales Aforados Cuencas Grau, Irala, Montero, Gamarra y Alférez Silva _____________ 4-23 Tabla 4.2 Caudales Aforados Cuencas Varadero, Lagerenza y San Antonio _____________________ 4-23 Tabla 4.3 Caudales Aforados Cuencas Sajonia y Mallorquín _________________________________ 4-24 Tabla 4.4 Caudales Aforados Cuencas Tacumbú, UCA, Kennedy y Vista Alegre __________________ 4-24 Tabla 4.5 Calidad de Efluente a Partir de Varios Niveles de Tratamiento _______________________ 4-26 Tabla 4.6 Comparación Cualitativa de los Diferentes Procesos de Tratamiento Primario __________ 4-28 Tabla 4.7 Variaciones en los Proceso de Tratamiento Secundario_____________________________ 4-29 Tabla 4.8 Criterios de Evaluación y Factores de Ponderación ________________________________ 4-35 Tabla 4.9 Matriz de Evaluación de los Procesos de Tratamiento______________________________ 4-37 Tabla 4.10 Costos Relativos de Construcción para 3 Niveles de Tratamiento ____________________ 4-38 Tabla 4.11 Comparación de Costos de Operación y Mantenimiento para Cuatro Tipos de Plantas de Tratamiento de Aguas Residuales______________________________________________________ 4-39 Tabla 4.12 Clases de Rejas para Aguas Residuales_________________________________________ 4-44 Tabla 4.13 Características de las Rejas Medias y Finas para Agua Residual _____________________ 4-45 Tabla 5.1 Nivel Mínimo de Tratamiento (Ley N°1614/00) ___________________________________ 5-14 Tabla 5.2 Estándares de Calidad del Agua del Río Paraguay _________________________________ 5-14 Tabla 5.3 Estándares de Descarga en el Río Paraguay______________________________________ 5-15 Tabla 5.4 Límites Vigentes en Países de Centro y Sudamérica________________________________ 5-15 Tabla 5.5 Resultados de la Ponderación de Criterios _______________________________________ 5-40 Tabla 6.1 Escenarios considerados para la Modelación complementaria________________________ 6-3 Tabla 6.2 Resumen Presupuestos Colectores Nuevos_______________________________________ 6-13 Tabla 6.3 Resumen Presupuestos Colectores por Rehabilitar ________________________________ 6-13 Tabla 6.4 Resumen Presupuestos Plantas de Tratamiento __________________________________ 6-14 Tabla 6.5 Inversión Total _____________________________________________________________ 6-14 Tabla 6.6 Instalaciones consideradas en la etapa 2012-2025 Qmh= 1,941l/s ___________________ 6-17 Tabla 6.7 Instalaciones consideradas en la etapa 2025-2035 Qmh=3,636 l/s ___________________ 6-18
  • 10.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 8 Tabla 6.8 Instalaciones consideradas en la etapa 2035-2045 Qmh=4,541 l/s ___________________ 6-18 Tabla 6.9 Instalaciones consideradas en la etapa 2015-2025 Qmh=668 l/s _____________________ 6-19 Tabla 6.10 Instalaciones consideradas en la etapa 2025-2035 Qmh=819 l/s ____________________ 6-19 Tabla 6.11 Instalaciones consideradas en la etapa 2035-2045 Qmh=925 l/s ____________________ 6-19 Tabla 6.12 Instalaciones consideradas en la etapa 2015-2025 Qmh=714 l/s ____________________ 6-20 Tabla 6.13 Instalaciones consideradas en la etapa 2025-2035 Qmh=907 l/s ____________________ 6-20 Tabla 6.14 Instalaciones consideradas en la etapa 2035-2045 Qp=974 l/s______________________ 6-21 Tabla 6.15 Instalaciones consideradas en la etapa 2015-2025 Qmh=235 l/s ____________________ 6-21 Tabla 6.16 Instalaciones consideradas en la etapa 2025-2035 Qmh=1208 l/s ___________________ 6-21 Tabla 6.17 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,413 l/s __________________ 6-22 Tabla 6.18 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s __________________ 6-22 Tabla 6.19 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s __________________ 6-22 Tabla 6.20 Instalaciones consideradas en la etapa 2035-2045 Qmh=3698 l/s ___________________ 6-23 Tabla 6.21 Instalaciones consideradas en la etapa 2025-2035 Qmh=151 l/s ____________________ 6-23 Tabla 6.22 Instalaciones consideradas en la etapa 2035-2045 Qmh=199 l/s ____________________ 6-24 Tabla 6.23 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s __________________ 6-24 Tabla 6.24 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s __________________ 6-24 Tabla 6.25 Instalaciones consideradas en la etapa 2035-2045 Qmh=3,698 l/s __________________ 6-25 Tabla 6.26 Instalaciones consideradas en la etapa 2025-2035 Qmh=900 l/s ____________________ 6-25 Tabla 6.27 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,419 l/s __________________ 6-26 Tabla 6.28 Instalaciones consideradas en la etapa 2025-2035 Qmh=885 l/s ____________________ 6-26 Tabla 6.29 Instalaciones consideradas en la etapa 2035-2045 Qp=1,283 l/s ____________________ 6-27 Tabla 6.30 Instalaciones consideradas en la etapa 2025-2035 Qmh=1105 l/s ___________________ 6-27 Tabla 6.31 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,689 l/s __________________ 6-28 Tabla 6.32 Instalaciones consideradas en la etapa 2025-2035 Qmh=535 l/s ____________________ 6-28 Tabla 6.33 Instalaciones consideradas en la etapa 2025-2035 Qmh=500 l/s ____________________ 6-29 Tabla 6.34 Instalaciones consideradas en la etapa 2035-2045 Qmh=1534 l/s ___________________ 6-29
  • 11.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Índice 9 ANEXOS N° 1.- TÉRMINOS DE REFERENCIA DE LA APM N° 2.- RELEVAMIENTO FOTOGRÁFICO DE LAS TUBERÍAS, MEDICIONES DE H2S Y FOTOGRAFÍAS DE LOS TERRENOS PARA LAS PLANTAS DE TRATAMIENTO N° 3.- MEMORIAS DE CÁLCULO N° 4.- EASEGA N° 5.- ESTUDIO DE VULNERABILIDAD N° 6.- MODELO DE SIMULACIÓN HIDRÁULICA N° 7.- MATRIZ DE PONDERACIÓN N° 8.- ANÁLISIS FINANCIERO N° 9.- PLANOS TOPOGRÁFICOS N° 10.- ESTUDIO GEOTÉCNICO N° 11.- ENCUESTAS PLAN MAESTRO DE ALCANTARILLADO SANITARIO N° 12.- MODELO COMPLEMENTARIO DEL RÍO PARAGUAY N° 13.- PRESUPUESTOS N° 14.- PLIEGOS DE LICITACIÓN Y ESPECIFICACIONES TÉCNICAS N° 15.- TÉRMINOS DE REFERENCIA SUPERVISIÓN
  • 12.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 1 1-1 1. INTRODUCCIÓN La Empresa de Servicios Sanitarios del Paraguay S.A. (ESSAP), se planteó como objetivo prioritario, favorecer el desarrollo en las diversas comunidades que forman parte del Área Metropolitana de Asunción y especialmente en la ciudad de Asunción, Paraguay, por su alto potencial comercial que es una actividad económica que puede ser considerada como estratégica para lograr el desarrollo sostenido de la ciudad. Dentro de las acciones emprendidas para lograr ese objetivo, se encuentra la modernización y el abatimiento del rezago del sistema de alcantarillado y del tratamiento de sus aguas residuales en lo que concierne a la ciudad de Asunción y su Área Metropolitana. Con estos antecedentes, la ESSAP, con fondos del Banco Mundial, contrató la realización del presente estudio denominado “Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y su Área Metropolitana” (APM), Plan Maestro que fue elaborado en el año de 1985. 1.1 Antecedentes En el año 1985, mediante un Acuerdo de Cooperación Técnica, el Gobierno del Paraguay solicitó al Gobierno Británico la provisión de un Servicio de Consultoría para la Preparación del Plan Maestro del Alcantarillado Sanitario y Tratamiento de Aguas Residuales incluyendo el estudio de factibilidad para Asunción y áreas aledañas. Esta solicitud fue aceptada por el Gobierno Británico, por lo que la Administración para el Desarrollo en el Extranjero (ODA) del Reino Unido de Gran Bretaña contrató a los consultores Sir William Halcrow & Partners en asociación con Balfours (en adelante, Halcrow) bajo las disposiciones de la Cooperación Técnica para asesorar al Gobierno del Paraguay en el Estudio de Factibilidad y en la preparación del Anteproyecto del Plan Maestro del Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (en adelante, Plan Maestro). El equipo técnico comenzó el proyecto en marzo de 1985 y finalizó a principios de 1987. En este Anteproyecto, una serie de obras de infraestructura fueron priorizadas para el mejoramiento de las condiciones sanitarias y ambientales de Asunción y Área Metropolitana de ese tiempo y a futuro, identificándose trabajos que debían ser ejecutados de manera inmediata. Posteriormente ya en el año 1993 se licita la selección de Firmas Consultoras para elaborar el Proyecto Ejecutivo de Alcantarillado Sanitario de la Cuenca del Itay, proyecto que había sido identificado como el más prioritario dentro del Plan Maestro. Este trabajo fue adjudicado a la firma Sir Williams Halcrow & Partners nuevamente. El equipo técnico empezó a trabajar a finales del año 1993 y culminó en octubre de 1995. En el año 1995, mediante el Convenio de Préstamo Nº 3842-PA, firmado entre el Banco Interamericano de Reconstrucción y Fomento (BIRF) y el Gobierno de la República del Paraguay (GRP), la entonces CORPOSANA (actualmente ESSAP S.A.) inicia la construcción de las obras del Sistema de Alcantarillado de la Cuenca del Itay. De los 6 Contratos previstos solamente se ejecutó uno, el Contrato Nº1 “Túnel Avda. Primer Presidente” que contemplaba la construcción de 3,5 (tres y medio) kilómetros de tubería tipo túnel con un diámetro de 1600mm, suspendiéndose posteriormente el financiamiento.
  • 13.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 1 1-2 En los últimos años, el GRP ha decidido realizar nuevas inversiones en el Sector de Agua y Saneamiento, por lo que ha preparado con el BIRF entre los años 2006 y 2009 el Proyecto de Modernización del Sector Agua y Saneamiento (PMSAS) del Paraguay, solicitando un préstamo cuya negociación técnica culminó en febrero de 2009. Dentro de este Proyecto y de su Componente 2 “Agua Potable y Saneamiento Urbano”, la ESSAP ha previsto como prioritaria la ejecución de obras de infraestructura para provisión de agua potable y de servicio de saneamiento urbano en el área denominada “Gran Asunción” en la Capital y el Departamento Central y en la ciudad de Caacupé (Departamento de Cordillera). La APM constituye un importante aporte en la identificación de las necesidades de infraestructura de saneamiento prioritarias en esta área, sin embargo, debe ser actualizado sobre la base de estudios especiales que definirán los tipos de soluciones finales de las obras a ser ejecutadas en cada subproyecto y la priorización de los mismos, teniendo en cuenta que han pasado más de 20 años de la elaboración del Plan Maestro. Estas obras prioritarias podrían incluir para Gran Asunción, la construcción, ampliación, rehabilitación y/o mejora de: i) sistemas de alcantarillado y/o red de saneamiento; ii) posibles sistemas de tratamiento de aguas residuales; iii) estaciones de bombeo; y iv) los vertidos de aguas residuales de Asunción en el río Paraguay a través de la construcción de emisarios subfluviales en cada punto de descarga para la mejor dilución de los efluentes en la masa del Río; v) eliminación de descargas a arroyos. El Plan Maestro original incluía además recomendaciones y políticas institucionales que deben ser asumidas por la ESSAP con los usuarios, así como criterios técnicos para ajustes tarifarios que se debían realizar para la factibilidad del proyecto. Es evidente que la pobreza de ingreso afecta a una parte de la población de Asunción, lo que se demuestra con la poca capacidad económica de las familias para alimentarse y vestirse bien, disponer de un ahorro económico para subsanar cualquier eventualidad, disponer de un seguro social y habitar en una vivienda con sus comodidades y servicios fundamentales. Alrededor del 40% de la población de Asunción y su Área Metropolitana, según Censo del 2002, permanece por debajo del umbral de pobreza, la mayoría residentes en áreas periféricas y marginales como los denominados Bañados Norte y Sur. Las causas son estructurales como el desempleo y el subempleo informal, el bajo nivel de los ingresos en la artesanía y el pequeño comercio, así como el muy bajo nivel de los salarios en las diversas ramas de actividad económica. En los últimos años, se ha observado un crecimiento acelerado de la población de los Municipios que integran al Gran Asunción, lo que ha provocado graves problemas en la cobertura y la calidad de los principales servicios, entre los que destacan agua potable, alcantarillado y tratamiento de las aguas servidas. A medida que la población ha crecido, las demandas de agua han aumentado, las coberturas en el servicio de alcantarillado sanitario han disminuido, las aguas servidas se vierten directamente a los cuerpos receptores sin recibir ningún tratamiento, provocando problemas de salud, contaminación y afectaciones a la ecología. En muchas ocasiones se habla de la necesidad de fomentar las políticas para resaltar el desarrollo económico en Asunción y su Área Metropolitana, creando una nueva capacidad competitiva en la economía local y regional, que permita promover y aumentar el empleo, los ingresos y el ahorro.
  • 14.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 1 1-3 Pero también hay que buscar estrategias de desarrollo que deben articular y darle coherencia a un conjunto de acciones mutuamente relacionadas como la educación, la salud, la capacitación para el trabajo, la ecología, la innovación tecnológica y la gestión de financiamientos blandos para nuevas actividades económicas. Es en este punto en donde la ESSAP deberá intervenir, realizado un gran esfuerzo ejecutando Proyectos y Programas tendientes a establecer una estrategia de desarrollo con el propósito de reducir en el corto plazo y abatir a largo plazo el rezago en la cobertura de los servicios, resolviendo al mismo tiempo problemas de salud y de ecología. La ESSAP ha implementado la elaboración de este Proyecto de la Actualización del Plan Maestro, financiado por el Banco Mundial, iniciándose las actividades de licitación en el año 2011, siendo adjudicado al consorcio NK-NKLAC en ese mismo año, firmándose el contrato correspondiente el 27 del mes de junio del 2011 e iniciándose su elaboración en julio de este mismo año. La ejecución de la APM se basa en un enfoque que considera la planeación, programación y control de los procesos, dentro de una visión integral de todos los componentes del sistema y el medio en el que actúa. La APM está concebida como un instrumento dinámico que permita seguir la evolución que se presente en el sistema, en las Entidades responsables del manejo de los sistemas en cuestión y en su entorno. 1.2 Marco de Referencia La población de Asunción era de 350.000 habitantes en 1972, en el 2012 sobrepasa los 500.000 habitantes. Para 1982, la población del Gran Asunción alcanzó los 664.000 habitantes y se estima que en el 2010, la población llegó a los 2 millones de habitantes. El incremento en los servicios de alcantarillado no ha sido el mismo, en el 2011, los servicios de alcantarillado sanitario cubrían poco más del 85% de Asunción y por debajo del 10% en las ciudades de Fernando de la Mora, Lambaré, Luque, Mariano Roque Alonso y San Lorenzo. Es notorio que más allá de la ciudad de Asunción, no se tenga ninguna previsión para desarrollar y extender los sistemas de alcantarillado sanitario que vayan cubriendo las necesidades que demanda el crecimiento poblacional. Pensando en cubrir los rezagos existentes; en mejorar las redes existentes; en satisfacer las demandas de crecimiento de la población en los servicios de alcantarillado sanitario y tratamiento de las aguas; en promover el cuidado del ambiente disminuyendo la contaminación por aguas cloacales, la ESSAP promovió la elaboración de la Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM), buscando que en el corto plazo, logre elevar su eficiencia en la prestación de esos servicios. La decisión de llevar a cabo las acciones y proyectos de inversión debe recaer en la ESSAP, responsable de prestar los servicios de Alcantarillado y Tratamiento de las aguas servidas a nivel Gran Asunción. En este orden de ideas, las obras y acciones que se propongan, serán de tres tipos:
  • 15.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 1 1-4 I. De rehabilitación de los colectores principales que integran la infraestructura existente; II. De ampliación de la infraestructura existente a través de la construcción de nuevos colectores principales y, III. De saneamiento a través de la construcción de la(s) planta(s) de tratamiento de aguas residuales. Dentro de esta gama de posibles obras, está la definición de obras prioritarias que serán construidas de forma inmediata con crédito disponible del Banco Mundial cercano a los 40 millones de dólares americanos. Para estas obras se prepararán los diseños y sus Pliegos de Licitación incluyendo las Especificaciones Técnicas correspondientes. El esquema de recursos financieros para llevar a cabo el programa de inversiones, tomará en cuenta la mezcla de recursos que podrán aplicarse en cada caso, según el proyecto y de acuerdo a los lineamientos establecidos. Los Términos de Referencia para la ejecución de esta Actualización del Plan Maestro, se presentan en su totalidad en el Anexo 1. 1.3 Objetivos del Estudio y Enfoque de la APM El objetivo general de la Actualización del Plan Maestro es contar con una planeación integral de los sistemas de alcantarillado sanitario y tratamiento de las aguas residuales para Asunción y su Área Metropolitana, que permita la identificación de proyectos, acciones, necesidades de infraestructura y manejo administrativo, en el marco de un programa de inversiones, diseñado para mejorar la eficiencia del servicio y satisfacer la demanda actual y futura, acorde a la planeación de la ESSAP. Para el logro de este objetivo general, se han planteado diversas estrategias para el mejoramiento y ampliación del sistema de alcantarillado sanitario y el tratamiento de las aguas residuales, las cuales consisten en: - Rehabilitar o ampliar la infraestructura de alcantarillado y saneamiento que permita mejorar las condiciones de salubridad actual y futura. - Eficientar la operación de los sistemas descritos, para minimizar los costos y maximizar los ingresos y así estar en mejores condiciones para enfrentar las inversiones que se requieran. A continuación se presenta una tabla en la que se incluyen en forma resumida los objetivos generales y las metas propuestas, para los diversos componentes que integran la APM, desde el punto de vista de las necesidades de infraestructura de alcantarillado y saneamiento, haciendo la aclaración que los objetivos indican los fines que se propone obtener en el largo plazo y las metas, son los fines que se propone obtener en el corto y mediano plazo. Tabla 1.1 Objetivos y Metas APM COMPONENTE OBJETIVOS GENERALES METAS I. Sistema de alcantarillado sanitario y Colectar las aguas servidas, alejarlas de la zona Llegar a una mayor cobertura del los servicios de alcantarillado de aguas servidas y su
  • 16.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 1 1-5 planta de tratamiento de aguas residuales poblacional y tratarla. tratamiento. COMPONENTE OBJETIVOS GENERALES METAS II. Residuos sólidos Proponer recomendaciones y medidas tendientes a evitar que se arroje basura en barrancos y cauces naturales. Proponer recomendaciones para disminuir la disposición de basura en barrancos y cauces naturales. III. Planificación Urbana Establecimiento de una línea de coordinación y complementación entre los municipios administradores de territorios del área del plan Maestro. Consolidar sistema de coordinación interinstitucional y ordenamiento urbano
  • 17.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-1 2. DIAGNÓSTICO Y EVALUACIÓN DE LA SITUACIÓN ACTUAL 2.1 Características de la zona de Influencia La República del Paraguay se encuentra limitada al norte con Brasil y Bolivia; al este, con Brasil y Argentina; al sur con Argentina y al oeste con Bolivia y Argentina. El área de Estudio se circunscribe a la ciudad de Asunción, capital de la República del Paraguay y a su Área Metropolitana. Nuestra Señora Santa María de la Asunción, mejor conocida como Asunción, es la capital y ciudad más poblada de la República del Paraguay. Es un municipio autónomo y Distrito Capital independiente, esto quiere decir que no está integrado formalmente a ningún departamento o estado. Está ubicada junto a la Bahía de Asunción, en la orilla izquierda del río Paraguay frente a la confluencia con el Pilcomayo. En 2010, según la Dirección General de Estadísticas, Encuestas y Censos (DGEEC), tenía una población aproximada de 542 043 habitantes, lo que la convierte en la aglomeración urbana más grande y poblada de Paraguay. El área metropolitana, denominada Gran Asunción, incluye a las ciudades de San Lorenzo, Lambaré, Fernando de la Mora, Limpio, Luque, Mariano Roque Alonso, Ñemby, Villa Elisa y San Antonio, lo cual según cálculos estimados del 2010, incrementa su población periférica en más de 2.000.000 de habitantes.1 Figura 2.1 Asunción y su Área Metropolitana 2.1.1 Asunción Su superficie es de 117 km² en la ciudad, que representa el 0,028% del territorio del país (406.752 km²) y 1000 km² en el Gran Asunción, que representa el 0,25% del territorio paraguayo. Su Índice de Desarrollo Humano es alto, (0,837).2 1 http://population-statistics.com 2 Datos para el año 2006. Fuente: Atlas de Desarrollo Humano Paraguay 2007
  • 18.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-2 La capital es la sede de los tres poderes de la Nación (Ejecutivo, Legislativo, Judicial), el principal puerto fluvial (Dirección General de Aduanas) y el centro cultural del país. A pesar de algunas variantes en el transcurso del tiempo, desde su fundación y hasta nuestros días, Asunción es el centro de la actividad nacional. Desde la capital se imparten las principales resoluciones y proyectos de los poderes del Estado y se centralizan la banca, las entidades económicas, culturales, diplomáticas, sociales, gremiales e industriales del país. Asunción está ubicada en la orilla izquierda (occidental) del río Paraguay, casi frente a la confluencia de éste con el río Pilcomayo, bordeando la bahía de Asunción. Al noreste limita con la ciudad de Mariano Roque Alonso, al este con Luque y Fernando de la Mora y al sur con Lambaré y Villa Elisa.3 La topografía de la ciudad se caracteriza por ser irregular, representado por la ubicación de siete lomadas o colinas. La ciudad antigua se asienta sobre una colina, en cuyo punto más alto se encuentra la Iglesia de la Encarnación y conserva el plano característico de las poblaciones de la época colonial. Asunción creció a partir de un sector central que constituye hoy el Centro Histórico de la Ciudad y se expandió en forma irregular, absorbiendo en su crecimiento gran parte de los municipios circunvecinos, a tal punto de constituirse en un gran centro urbano.4 El río Paraguay es el cuerpo de agua más importante de la ciudad ya que a través de este desarrolla el comercio fluvial y también es un gran atractivo turístico. 2.1.2 Mariano Roque Alonso Mariano Roque Alonso es una de las 19 ciudades del departamento Central, Paraguay y forma parte del Gran Asunción. Se originó a finales de la Guerra de la Triple Alianza; fue fundada en 1945 y está ubicada entre el río Paraguay, Limpio, Luque y Asunción, a unos 18 km de la capital del país. Esta óptima localización ha permitido el desarrollo comercial, industrial, servicios y social. La ciudad abarca 50 km² y está ubicada en el Departamento Central, delimita al norte de Limpio en los lugares conocidos como Paso Nandejara y estancia Surubi’ y sobre el arroyo ltay, al sur con el barrio Loma Pyta de la ciudad de Asunción, al este con las ciudades de Luque y Limpio, sirviendo como divisoria con estas ciudades el arroyo ltay y al oeste con el río Paraguay. El Municipio de Mariano Roque Alonso cuenta con 3 grandes cuencas divididas por la Ruta Transchaco y la Ruta que va a Limpio. La primera cuenca se encuentra al este de la Ruta Transchaco y va hasta el arroyo Itay, a la cual para efectos del Plan Maestro, se le denominará en adelante Mariano Este o en forma simplificada cuenca ME; la segunda cuenca está al oeste de la Ruta Transchaco y va hasta el Rio Paraguay, a la que se le denominará Mariano Oeste o abreviado cuenca MO y la tercera cuenca tiene como eje aproximado la Ruta Transchaco y la ruta a Limpio y a esta se le denominará cuenca Mariano Central (MC). Cada una de ellas a su vez está dividida en sub-cuencas. El puente Remanso se encuentra en este distrito el cual conecta con la Región Occidental (Chaco). Además tiene el puerto privado más grande del país que se denomina "Puerto Fénix". 3 http://www.arandurape.edu.py 4 http://www.mca.gov.py
  • 19.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-3 El área del Municipio tiene varios arroyos que corren desde una loma central a una cota de 100 metros dividiendo el área de drenaje hacia el oeste al Rio Paraguay y hacia el este al arroyo Itay. Los valles que fluyen hacia el Rio Paraguay son planos con arroyos intermitentes que solo transportan caudales de lluvias. El arroyo Ñande Yara drena el área Central hacia el nor-oeste uniéndose con el arroyo Itay al norte del área de Proyecto. El área alta de la cuenca está cubierta por un suelo areno arcilloso, que cubre un manto inferior de suelo conocido como Formación Post-Misiones compuesta de arenisca cementada friable incrustada dentro de una matriz de arcilla, el cual ocasionalmente aflora en los cauces de arroyos. Hacia el oeste el suelo está formado por depósitos aluviales provenientes de la rivera este del Rio Paraguay. El Municipio está atravesado por la ruta Transchaco y tiene un excelente acceso al centro de Asunción. Originalmente fue un área rural, que gradualmente se fue convirtiendo en área residencial con desarrollos habitacionales de grupos de ingresos medios. Actualmente existe un gran crecimiento debido a inversiones para desarrollos habitacionales en gran escala, lo cual hace urgente y necesario la planificación de los sistemas de alcantarillado. El Municipio cuenta con el campo de exposición de la Rural, que constituye la mayor muestra comercial e industrial del país, además cuenta con pequeñas industrias de productos lácteos, plásticos, bebidas, fábrica de embutidos, etc. El centro del Municipio está a aproximadamente 200 metros de la Ruta Transchaco, a unos 1000 metros al sur de la unión con la ruta que va a Limpio. La otra área de desarrollo concentrado en Puente Remanso próximo al puente que cruza el río Paraguay. Además tiene el puerto privado más grande del país que se denomina "Puerto Fénix". En Mariano Roque Alonso se localizan 34 locales escolares y 13 colegios de los cuales uno se dedica a la enseñanza media diversificada. Cabe destacar entre los varios servicios al Hospital Materno Infantil, la Sexta Compañía de Bomberos Voluntarios, además del abastecimiento en un 90% de agua potable de ESSAP, el tendido eléctrico de la ANDE en el mismo porcentaje, la Comisaria l0ª Central y 26ª Central. Entre las instituciones castrenses asentadas en este distrito se destacan el Comando del Ejército, el Comando Logístico y un Destacamento de la Armada Nacional. Algunos de los lugares que sirven de recreación son el club Hípico Paraguayo, 7 clubes que integran la Federación Deportiva de Mariano Roque Alonso y 2 clubes afiliados a la Asociación Paraguaya de Fútbol, Humaita FBC y Pilcomayo. Además posee con un moderno Estadio Polideportivo Municipal techado con capacidad para 5,000 personas e indiscutiblemente merece una mención especial el predio de la Asociación Rural del Paraguay, donde se desarrolla la Expoferia más grande que se realiza en el país. La gran cantidad de industrias y comercios que funcionan hoy en día dan gran cantidad de fuentes de trabajo a los ciudadanos roquealonseños. Dos de las principales fábricas productoras de envases PVC del país se ubican en Roque Alonso y no sólo se dedican a abastecer el mercado interno paraguayo sino más bien en su mayor porcentaje a la exportación de sus productos.
  • 20.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-4 También se localizan 5 procesadoras de alimentos que son industrias de gran aporte y que requieren de buena cantidad de mano de obra; además de 3 mataderias importantes que junto con las 3 ferias de ganado dan una imagen de una ciudad de tropero, con hombres que han contribuido al desarrollo e identificado a la ciudad. En la actividad productiva está la pesca y comercialización de pescados en la ribera del riacho San Francisco y el río Paraguay. Asimismo cuenta actualmente con grandes supermercados y shoppings, a los que concurren no solo los roquealonseños, sino también recibe visita de personas residentes en Asunción, Limpio, Luque, Fernando de la Mora, San Lorenzo, Ñemby, Lambaré y de otras ciudades. La ruta Transchaco es una amplia vía que indiscutiblemente es la generadora de los grandes comercios que dan un gran movimiento económico a la zona. Mariano Roque Alonso se encuentra dividido en 14 barrios, que son los siguientes: Central, Corumba-Cué, Arecayá, Caaguy-Cupé, María Auxiliadora, Monseñor Bogarín, San Luis, Virgen de la Rosa Mística, Defensores del Chaco, San Blas, San Jorge, Remanso Castillo, San Ramón, Caacupemi.5 La ciudad no cuenta con red de alcantarillado sanitario, siendo la solución individual los pozos ciegos como la más utilizada. 2.1.3 Luque Luque es una ciudad de Paraguay, ubicada en el Departamento Central y también considerada como parte del Gran Asunción. Fue la capital de la República en 1868, durante la guerra de la Triple Alianza y conservó su condición hasta su traspaso a Asunción, en ese mismo año.6 La ciudad fue declarada distrito por el gobernador Pedro Melo de Portugal en 1781, estableciéndose las primeras divisiones administrativas y jurisdiccionales, sin embargo, se desconoce su fundación. Por su historia, economía, conectividad e infraestructura es una de las ciudades más importantes del Gran Asunción. En ella se encuentra el Aeropuerto Internacional Silvio Pettirossi, principal aeropuerto del país, además de albergar la sede y el hotel de la Confederación Sudamericana de Fútbol. La ciudad de Luque está asentada sobre una planicie que se extiende desde el lago Ypacaraí hasta la margen occidental de río Paraguay. Debido a esta ubicación geográfica particular, la ciudad se encuentra expuesta a los efectos del clima característico de las planicies que no cuentan con las barreras naturales para su protección. El clima es subtropical con veranos muy cálidos e inviernos fríos, pero cortos. La mayoría de las precipitaciones ocurren en verano y otoño. La humedad, como en gran parte del país se mantiene constantemente por encima del 50%, ayudado por su proximidad a cauces hídricos. En los meses de verano, la sensación térmica supera los 40 ºC. 5 Mariano Roque Alonso Origen y Evolución - Homenaje a su Boda de Diamante - Dr. Alberto Ramón Marecos 6 http://www.ipparaguay.com.py
  • 21.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-5 Administrativamente, la ciudad se encuentra dividida en doce grandes compañías, que se subdividen en veinticinco barrios menores.7 El territorio luqueño abarca 203 km². Luque está situada al este de Asunción y limita con las siguientes ciudades: Al Norte con Mariano Roque Alonso, Limpio y Nueva Colombia; al Sur con Fernando de la Mora y San Lorenzo; al Este con Areguá; al Oeste con Asunción y al Sureste con Capiatá En la ciudad de Luque se encuentran industrias muy diversificadas, dando ocupación a numerosa mano de obra local. La orfebrería, la industria textil, la agricultura y los servicios siguen siendo las principales fuentes de ingresos. El sector terciario ha visto un repunte significativo en los últimos años, principalmente como respuesta a las inversiones privadas y a la cercanía del aeropuerto con el centro de la ciudad. Por su proximidad con Asunción, Luque es el paso obligado de turistas que llegan al país por vía aérea. El parque Ñu Guazú, un área verde de 25 ha, se encuentra al costado de la autopista que conecta el aeropuerto con la capital. El parque es de acceso libre y gratuito e incluye circuitos, camineros y canchas múltiples para diversas actividades deportivas y recreativas. Luque también es sede la Confederación Sudamericana de Fútbol y alberga un moderno Centro de Convenciones, con un museo interno inaugurado en 2009, donde se expone la memoria y la historia del fútbol sudamericano. ESSAP tiene a su cargo gran parte del abastecimiento de agua potable a la ciudad, pero solo el microcentro de la ciudad y algunos barrios de la misma, cuentan con red de alcantarillado sanitario. 2.1.4 Fernando de la Mora Fernando de la Mora es una ciudad de Paraguay, del distrito del mismo nombre, forma parte del Gran Asunción y está ubicado en el Departamento Central. Fundada el 28 de febrero de 1939, debe su nombre en honor al prócer de la Patria, Fernando de la Mora, quien fuera miembro activo para la consolidación de la Independencia del Paraguay como país libre y soberano. Limita con los distritos de Luque y San Lorenzo al norte, con el distrito de Villa Elisa al sur, al este con las ciudades de San Lorenzo y Ñemby y al oeste con la capital del país, Asunción.8 Esta ciudad, que anteriormente integraba la ciudad de San Lorenzo, es hoy en día una de las más pujantes. Cuenta con un polideportivo adecuadamente equipado, una cancha de fútbol para encuentros nacionales e internacionales, alrededor de 50 instituciones educativas entre públicas y privadas, destacando el Colegio Nacional Dr. Fernando de la Mora, al que asisten en promedio unos 3.000 alumnos por año, distribuidos en los tres turnos de mañana, tarde y noche. Actualmente es el colegio más grande de la ciudad y está dotado de un polideportivo propio. Entre los colegios municipales resalta el Colegio Técnico en enfermería Dr. Eligio Ayala, con enseñanza básica, media, superior y diversificada. 7 Infoluque.com.py 8 http://www.central.gov.py
  • 22.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-6 Esta ciudad tiene un clima caluroso con temperaturas máximas que en el verano pueden llegar a los 45 °C. En el invierno, la temperatura mínima llega a los 0 °C. La temperatura media anual es de 22 °C. Tomando como punto de partida la ciudad de Asunción, es bastante fácil acceder a Fernando de la Mora. Numerosos medios de transporte público pasan por esta ciudad en sus trayectos de entrada y salida de la capital. Está en el límite con la Capital de la República y está a 6 km del centro de Asunción ingresando por la Av. Eusebio Ayala. Esta ciudad cuenta con una intensa actividad comercial desarrollada por sus pobladores, poco y nada queda de aquella comunidad que se dedicaba esencialmente a los cultivos y la cría de ganado. Hoy en día proliferan los comercios y las industrias pequeñas y medianas, especialmente aquellas que pertenecen al rubro metalúrgico, químico y otras. 9 Es una ciudad dormitorio ya que un porcentaje importante de personas viven aquí y trabajan en Asunción Por la ciudad de Fernando de la Mora atraviesan dos grandes cuencas, la del Itay y la de Arroyo Seco y está cuenca no cuenta con el servicio de alcantarillado sanitario. 2.1.5 San Lorenzo San Lorenzo (o San Lorenzo del Campo Grande) es un importante Municipio al sudeste del Área Metropolitana de Asunción, a unos 12 Km al este del centro de la ciudad de Asunción, perteneciente al Departamento Central, es la ciudad más populosa e importante a nivel financiero, comercial y educativo de este departamento. Ahí convergen las rutas 1 (a Encarnación) y 2 (a Ciudad del Este). Forma parte del conglomerado urbano llamado Área Metropolitana de Asunción o Gran Asunción. Los patrones naturales de drenaje muestran una caída general hacia el este, con corrientes que drenan hacia el lago Ypacarai, con excepción de un área muy pequeña que se encuentra hacia el norte, en dirección al Municipio de Luque, que drena al arroyo Avay, que pertenece a la cuenca del río Paraguay. La extensión de la cuenca es la siguiente: Al noreste, limita con la cuenca Itay siguiendo una cresta de serranías de hasta 150 m de elevación. El limite continua a lo largo de la misma serie de serranías al oeste y al sur del municipio. Solo una parte de las 3.300 ha del municipio ha sido incluida dentro del área del proyecto. Los límites al norte y al este se han establecido en base a los límites de las proyecciones de desarrollo urbano. El límite este ha sido fijado a lo largo del arroyo Tayasuapé y al norte el límite ha sido relacionado con el del desarrollo urbano Proyectado; el cual también coincide con el límite establecido por el plan director de agua potable. Las 3.300 ha de la cuenca están subdivididas por unas serranías que se encuentran más bajo sobre el eje sudoeste/noreste, que corre a través del área central del municipio. Al oeste, el terreno se inclina entre 1 en 40 y 1 en 60 hacia el arroyo San Lorenzo que fluye hacia el noreste. Al este, el terreno se inclina en aproximadamente 1 en 50 hacia el arroyo Tayasuapé. 9 http://www.central.gov.py
  • 23.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-7 Las zonas altas de la cuenca están formadas por suelo blando de arena suelta, que cubre la formación de arenisca dura de misiones. Las áreas intermedias tienen depósitos de arena y arcilla roja friable de cementación variable, conocido como formación Post Misiones. En la zona baja de la cuenca, la erosión eólica y pluvial de estas rocas ha resultado en depósitos aluviales, comprendidos por arena arcilla y sedimentos. El nivel freático el generalmente alto en la zona baja de la cuenca. Los principales rasgos de la ciudad incluyen el área comercial central, las industrias procesadoras más grandes ubicadas sobre la ruta 1 y 2 y el campus de la Universidad Nacional. Es llamada la "Ciudad Universitaria" porque se encuentra dentro de los límites del municipio, la Sede central y el Campus de la Universidad Nacional de Asunción. Sus principales actividades son el comercio y la industria ya que la ubicación estratégica de este municipio lo hace bastante apto para las actividades comerciales, la ciudad recibe un abundante flujo de personas y transportes diariamente, es ruta obligada en el recorrido del Gran Asunción. En las avenidas Julia Miranda Cueto de Estigarribia y Mcal. Estigarribia, se puede observar una densa actividad comercial por ejemplo: tiendas de electrodomésticos en general, casas de empeños, supermercados, mueblerías, departamentos, entre otros. Los principales bancos, financieras y cooperativas también se encuentran en dichas arterias y sus alrededores. San Lorenzo limita al norte con Luque, al sur con Ñemby, al este con Capiatá y al oeste con Fernando de la Mora. La ciudad está dividida en 57 barrios, siendo los que conforman el microcentro de San Lorenzo: San Francisco, San Pedro, Inmaculada, San Blas, Corazón de Jesús y María Auxiliadora. En estos barrios se concentran la mayor parte de las actividades comerciales, administrativas y financieras. Son además el casco histórico de la ciudad. La ciudad cuenta con varias instituciones educativas de nivel de enseñanza básico, técnico y universitario, instituciones tanto públicas como privadas. Instituciones prestigiosas de educación escolar existen en la ciudad de San Lorenzo, como el Colegio Nacional Génesis, el Instituto Sagrada Familia regido por la Congregación Janeriana de Urgel, el Colegio Privado Gabriela Mistral, como también el Centro Regional de Educación Saturio Ríos (CRESR), nombre en memoria del primer telegrafista de América del Sur de origen sanlorenzano, considerada la institución más grande del país. Se citan otras instituciones educativas como: Colegio Nacional España, Colegio Nacional Cap. Agustín Fernando de Pinedo, Colegio Nacional E.M.D. San Lorenzo, Escuela Básica Nº 4.175 Privada Subvencionada Virgen de las Mercedes. Escuela Básica Franklin Delano Roosevelt y Escuela Básica Tomasa F. de Meza, dependientes del Centro Regional de Educación Saturio Ríos. Centro Educativo Leonarda Sánchez de Páez, Colegio María Auxiliadora, Colegio San Sebastián, Colegio San Roque González de Santa Cruz, England College, Heavens High School. La Fundación Yvy Marãe’ỹ promueve la vigencia y difusión del idioma guaraní. La Universidad Nacional de Asunción, Universidad Tecnológica Intercontinental, Universidad del Pacífico, Universidad Autónoma San Sebastián, Centro Evangélico Menonita de Teología Asunción (CEMTA), sede de la Universidad Evangélica del Paraguay y la Universidad Privada San Lorenzo (UNISAL) son algunas de las instituciones universitarias que posee el municipio San Lorenzo.
  • 24.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-8 El suministro de agua potable proveniente de ESSAP (Corposana), sirve al área central del municipio de San Lorenzo y gran parte fue extendida con la 1ª y 2ª etapas del Plan Director. Las áreas que aún no están servidas por la ESSAP, tienen servicios privados de abastecimiento. Existe en operación un sistema de alcantarillado sanitario en el área céntrica de la ciudad, que descarga los flujos en las lagunas de estabilización de líquidos residuales ubicadas al noreste del centro de la ciudad. Este sistema de tratamiento se encuentra sobrecargado debido al enorme incremento de la población y los caudales que recibe. En la cuenca no existe un sistema de desagüe pluvial .El agua de lluvia colectada en las áreas urbanas drena a lo largo de las calles y cursos naturales de aguas. No se han observado inundaciones superficiales específicas. Sin embargo con la urbanización de la zona y el consecuente aumento del área impermeable, la escorrentía del agua de lluvia podría causar inundaciones en el arroyo San Lorenzo, a no ser que las mejoras sean implementadas por la Municipalidad local. 2.1.6 Lambaré Lambaré es una ciudad paraguaya ubicada en el Departamento Central. Fue fundada en 1766 y establecida en 1962, debido al gran crecimiento que protagonizó Asunción, lo que impulsó el desarrollo agrícola y comercial en las ciudades periféricas del área metropolitana.10 Su territorio presenta formas irregulares, caracterizados por depresiones de causes hídricos, con áreas muy urbanizadas y otras áreas verdes sin urbanizar. La ciudad de Lambaré se encuentra en el Departamento Central y forma parte del Gran Asunción. Cuenta con una superficie territorial de 27 km² y limita al sur con su límite natural el río Paraguay, que lo separa de la República Argentina, al oeste y al este con la ciudad de Asunción y el este con la ciudad de Villa Elisa. Antiguamente, sus pobladores se dedicaban al cultivo de diversos rubros agro- hortícolas, con los que proveían al mercado asunceno. Actualmente, el capital privado desarrolla notablemente a la ciudad. Se han levantado supermercados, clubes y urbanizaciones.11 Lambaré tiene una increíble cantidad de construcciones de altísima calidad arquitectónica. La zona del Yacht y Golf Club Paraguayo probablemente sea la más agradable y desarrollada de esta ciudad. Es un centro deportivo del más alto nivel, donde se practican deportes náuticos, golf, fútbol, tenis, básquet. Además de poseer un moderno complejo hotelero que ha hospedado a los más distinguidos visitantes del país. Si bien está ubicado jurisdiccionalmente en la ciudad de Asunción, uno de sus principales atractivos de valor paisajístico, ecológico y turístico es el pintoresco cerro que dio nombre al lugar y coronado con un monumento a la Paz Victoriosa, inaugurado el 28 de abril de 1982. Este sitio fue declarado Zona Nacional de Reserva, el 23 de marzo de 1948.12 10 http://www.lambare.gov.py 11 http://www.central.gov.py 12 http://www.lambare.gov.py
  • 25.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-9 El Municipio de Lambaré fue dividido para fines del proyecto en 3 grandes áreas. La primera zona conocida como Lambaré oeste sigue el drenaje natural del arroyo Leandro Sosa. La segunda área del proyecto comprende gran parte de la cuenca del arroyo Lambaré y la parte central del Municipio y la tercera gran área está constituida por la zona sur del Municipio que se divide en tres sub-cuencas, que descargan al Rio Paraguay, previo tratamiento en Ita- Enramada, al este del Yatch y Golf Club y en Puerto Pabla respectivamente. Las áreas altas tienen grandes desarrollos residenciales establecidos, pero en las zonas bajas e intermedias la densidad de población es menor y todavía hay capacidad para futuros desarrollos residenciales. El Municipio tiene pocas industrias y la actividad comercial es principalmente relacionada a empresas de servicios. Las mayores facilidades institucionales incluyen la Terminal de Ómnibus y el Mercado Municipal de Abasto (ambos dentro del Municipio de Asunción), también está previsto una franja para futuro uso industrial previsto para pequeñas y medianas industrias; la única industria de gran consumo que podría conectarse al sistema es la Cervecería Asunción ubicado sobre la Av. Perón camino a Itá Enramada y ubicada en el Municipio de Asunción. El resto de las industrias existentes comprenden lavanderías de vaqueros, fábricas de tubos tigre, industrias de concreto y talleres metalúrgicos. Actualmente ESSAP (antes CORPOSANA) suministra agua a casi todas las aéreas de la cuidad de Asunción y parte del Municipio de Lambaré, incluyendo áreas de Central. La zona de Vista Alegre del Municipio de Asunción, cuenta con un sistema de alcantarillado que drena por gravedad en la cuenca de Lambaré; sin embargo, el sistema de colección fue diseñado para impulsar los caudales a la cuenca de Tacumbú. Actualmente la estación de bombeo está fuera de operación y los líquidos residuales se conectan al sistema de alcantarillado de Lambaré operado por la empresa Consorcio de Obras Sanitarias (COS), descargando posteriormente en una Planta de Tratamiento de la empresa concesionaria del sistema. Dicha empresa opera un pequeño sistema de alcantarillado sanitario construido en la zona norte del Municipio de Lambaré, en al Barrio Santo Domingo y comparte su planta de tratamiento con ESSAP para el tratamiento de las aguas residuales de Vista Alegre. No existe en el área un sistema de desagüe pluvial con excepción de la Av. Cacique Lambaré que tiene un sistema de sumideros y galerías pluviales recientemente construidas con las obras de repavimentación ejecutadas por el MOPC. Normalmente se registran inundaciones en varios lugares durante las tormentas. Las calles actúan como canales para las aguas superficiales, particularmente, donde los arroyos naturales han sido rellenados. Los arroyos no tienen la capacidad suficiente y además están restringidas por puentes, en especial sobre el arroyo Lambaré aguas arriba de la avenida 1º de Marzo. 2.1.7 Villa Elisa Villa Elisa está ubicada al sur de Asunción y en general hoy en día puede considerarse como un Área Urbana, afectada principalmente por la rápida expansión de la urbanización del Gran Asunción. El área incluida en el proyecto de alcantarillado comprende dos partes; el área más grande está formada por el valle del arroyo Villa Elisa, que drena naturalmente hacia el sur, hacia el río Paraguay. Al este, un área más pequeña que incluye el centro del Municipio, drena hacia el arroyo Mbocayaty, pero ha sido incluido dentro de la cuenca ya que constituye el mayor centro urbano y punto de crecimiento.
  • 26.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-10 Al norte, el límite de Villa Elisa con Lambaré y Fdo. de la Mora, está constituido por una cadena de colinas con cotas de 180 m en el Área de Cuatro Mojones. Al oeste, otra cadena de colinas va cayendo desde una elevación de 150 m hacia el río Paraguay, forma su límite con una pequeña área de la cuenca de Lambaré. Entre los valles de Villa Elisa y Mbocayaty, el curso del Arroyo constituye el límite natural, aún cuando el Área central del Municipio, al este del Arroyo ha sido incluido. Al sur, el río Paraguay constituye también un límite natural. Los gradientes superficiales son relativamente importantes. Las inclinaciones transversales hacia el Arroyo varían entre 1 en 20 y 1 en 40. El perfil longitudinal de la corriente varía entre 1 en 60 y 1 en 100. La cuenca tiene alrededor una línea de talveg de 6 km de longitud, con un Área total de aproximadamente 1.000 Ha. La mayor parte del terreno está constituida por arenisca de Misiones, la cual se encuentra recubierta por arena suelta, conformando esta última la mayor parte del terreno. El suelo del valle está constituido por depósitos aluvionales de arcillas arenosas y sedimentos. El Municipio de Villa Elisa es solo una parte de la cuenca natural, con su límite formado por la Avenida Defensores del Chaco. El Área oeste de esta Avenida está dentro del Municipio de Lambaré y drena hacia Puerto Pabla. En la parte norte de la cuenca también existe una pequeña Área dentro de Fernando de la Mora; la cual está al norte de la Avenida del mismo nombre. Las características del uso del suelo son similares a las de otros Municipios y se relacionan más bien con la conversión de grandes áreas rurales en urbanizaciones de desarrollo horizontal ya que las mismas se han convertido en dormitorios de personas que trabajan principalmente en Asunción. El uso residencial actual se ha incrementado notablemente y seguirá haciéndolo en la medida que el desarrollo urbano prosiga, una gran parte del terreno para uso agrícola será utilizado para tales propósitos. El uso industrial del suelo es elevado, principalmente debido a los depósitos de petróleo de PETROPAR al sur de la cuenca. Bajo las actuales leyes, es improbable el desarrollo de otras industrias en la zona. El potencial para un futuro desarrollo residencial en esta pintoresca Área es elevado. El Área posee parcialmente un sistema de agua potable provisto por ESSAP. En el centro del Municipio existe un pequeño sistema de agua potable construido por la Municipalidad, cuya fuente la constituyen los pozos locales. Existen dentro del área, zonas concesionadas de agua a través de prestadores privados. No existe sistema de alcantarillado sanitario dentro de la cuenca. Tampoco existe un sistema de drenaje de aguas pluviales dentro del Municipio y el área drena naturalmente hacia el arroyo Villa Elisa. El centro del Municipio está construido sobre tierras altas, entre los valles de Villa Elisa y Mbocayaty y no sufre inundaciones. La mayor parte de la zona circundante se ha ido urbanizando gradualmente, resultado en un incremento de las áreas impermeables y probablemente se necesitaran mejores sistemas de drenaje de las aguas superficiales.
  • 27.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-11 2.2 Relevamiento de la Situación Actual 2.2.1 Generalidades En Asunción, el servicio de alcantarillado sanitario es administrado y proveído por ESSAP S.A., pero también se tienen extensiones de las redes construidas por privados, tales como comisiones vecinales u otros, cuyos sistemas son luego operados y mantenidos por la ESSAP, descargando a la red misma de la ESSAP o a cursos de agua con tratamiento previo o directamente sin tratamiento. En los demás distritos de la zona de estudio, gran parte de las redes son autogestionadas por comisiones vecinales y otras asociaciones comunitarias, que construyen, operan y mantienen por sí mismas sus sistemas. En estos distritos de baja cobertura en redes de alcantarillado sanitario, se encuentra muy extendida la utilización de fosas sépticas, pozos ciegos y otros sistemas de infiltración como solución para la eliminación de las aguas residuales. La ESSAP cuenta con una única Planta de Tratamiento de Aguas Residuales, ubicada en la ciudad de San Lorenzo, donde se trata exclusivamente los efluentes de la red de ESSAP en dicha ciudad. Todas las redes restantes de la Empresa en el Gran Asunción descargan las aguas residuales sin tratamiento alguno en cursos de agua tales como arroyos urbanos y el río Paraguay. 2.2.2 Estado Actual de las Tuberías en las Redes Existentes de Alcantarillado Sanitario La construcción del sistema de alcantarillado sanitario de Asunción comenzó en el año 1959, siendo la primera red colectora del país. Por su forma de operación, este sistema está dividido en 12 subcuencas de alcantarillado, que cubren una superficie aproximada de 6.200 Ha. Los colectores principales suman una longitud de 852.019 m, a lo largo de los cuales existen unas 102.690 conexiones, a diciembre de 2010. (ESSAP) Las aguas residuales de Asunción son descargadas al río Paraguay, sin tratamiento previo, mediante 15 emisarios, de los cuales 5 realizan descarga subfluvial y el resto lo hace en la costa. Así también existen varias descargas a arroyos, los cuales son indicados más adelante. Las descargas hacia el río Paraguay son conocidas como: Itay, Lagerenza, San Antonio, Alférez Silva, Gobernador Irala, Grau, Kennedy, Mallorquín, Montero, Sajonia, Gamarra, Bella Vista, Tacumbú, Universidad Católica y Varadero. En la Figura 2.2 se indican las subcuencas en que se ha dividido Asunción y la ubicación de las descargas existentes. Enseguida, se describen de manera muy general las características de los colectores existentes en las diferentes cuencas dentro del área de cobertura del Plan Maestro, sus emisarios y el estado de funcionamiento actual. Algunos de los problemas encontrados fueron registrados mediante un relevamiento fotográfico de las tuberías, mismas que se pueden apreciar en el Anexo N° 2.
  • 28.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-12 Figura 2.2 Ubicación de las Descargas en el río Paraguay Cuenca de Tacumbú Fecha de Construcción: Entre los años 1959 a 1968. Se hicieron reacondicionamientos de tramos de colectores principales desde el año 2010 hasta la fecha, con el fin de eliminar la descarga directa al arroyo Ferreira por medio de aliviaderos. También se está construyendo un nuevo emisario al río Paraguay unido con el emisario del Villa Universidad Católica. Descarga Final: Actualmente descarga en el arroyo Ferreira en las calles 42 Pytda y Rojas Silva. Esta descarga será eliminada mediante la prolongación del colector principal hasta el río Paraguay, obra que se encuentra actualmente en ejecución. Nomenclatura: TA Área de Influencia: 750 Ha aproximadamente Situación actual del sistema de alcantarillado sanitario: - Desde el año 2010 se ejecutan obras de reacondicionamiento de colectores principales. Los principales barrios afectados son San Vicente, Roberto L. Petit y el Bañado de Tacumbú. - Se observa en la red numerosas descargas indiscriminadas de sólidos, especialmente arenas, plásticos, restos de plantas, grasas, etc. - Abundan en el cuenca sobrecargas provenientes de industrias dedicadas principalmente a la fabricación de Vaqueros. La mayoría tiene conexiones clandestinas a la red cloacal y muchas no tienen medidores de agua de ESSAP porque utilizan pozos artesianos. También se observa conexiones clandestinas de desagüe pluvial.
  • 29.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-13 - El Plan Maestro contempla el reemplazo de varios tramos de tuberías como parte del programa de rehabilitación del sistema de alcantarillado existente. - Las obras del emisario y del colector principal paralelo al arroyo Ferreira contribuirán a mejorar la situación ambiental en el sitio de descarga actual. Cuenca de la Universidad Católica Fecha de Construcción: En el año 1982. Se hicieron ampliaciones en los años 1992 y 1993 después de la aparición de la Ley 06/92. En el año 2009 se hicieron rehabilitaciones de colectores principales y descarga final al emisario de Tacumbú. Contrato aún vigente a la fecha. Descarga Final: Actualmente descarga en la Laguna Cateura creando una contaminación importante del lugar. Según información proporcionada por ESSAP, cuando se termine el contrato en ejecución, el colector principal se unirá al Emisario de Tacumbú, conduciendo los efluentes al Rio Paraguay. No está previsto ningún tratamiento previo a la descarga final. Nomenclatura: UCA Área de Influencia: 250 Ha aproximadamente Situación actual del sistema de alcantarillado sanitario: - No se observan mayores dificultades en la red existente y tampoco en los colectores recientemente construidos. - Según información proporcionada por ESSAP, los usuarios ubicados en la zona baja de la Cuenca le reclaman conexión a la red de alcantarillado, pero les comenta que las tuberías instaladas en la zona baja están diseñadas para trabajar a presión y por lo tanto no admiten conexiones domiciliarias. Se ha notado filtraciones en las cañerías nuevas colocadas en la zona baja. - Existe una vasta zona comprendida entre las calles El Trabajador, Pizarro, San Fernando y Moleón Andreu sin alcantarillado. El proyecto de implementación de estas nuevas redes está sujeto a la solución de la descarga a la Laguna Cateura. - Se observa presencia de varias industrias dedicadas a la fabricación de prendas de vestir, vaqueros, también supermercados con patio de comidas, lavaderos de autos, estaciones de servicio, etc., que aportan caudales importantes a las redes y una cantidad también importante de todo tipo de sólidos tales como restos de alimentos, plásticos, grasas, etc. Las fábricas de vaqueros suelo teñir de azul el efluente. - En general se observa también en la red mucha cantidad de arenas, lo que indica probables juntas abiertas en las tuberías y descargas clandestinas de desagüe pluvial. Cuenca de Mallorquín Fecha de Construcción: En el año 1965 Descarga Final: en las orillas del río Paraguay Nomenclatura: MA Área de Influencia: 500 Ha aproximadamente
  • 30.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-14 Situación actual del sistema de alcantarillado sanitario: - Se encuentra en proceso de rehabilitación unos 1.000 m de tuberías sobre la calle 24 Pytda. e/ Alberdi y Ayolas para eliminar un aliviadero. Esta obra se llevaría a cabo con el préstamo que ESSAP tiene con el Banco Mundial para rehabilitación de 10.000 m de colectores cloacales en Asunción. - Se prevé rehabilitar varios tramos más en una segunda etapa. - Se anexaría a esta Cuenca un nuevo proyecto de ampliación de la red de alcantarillado mediante el uso de una estación de bombeo. Dicha zona corresponde a los barrios bajos que se encuentran asentados en paralelo al arroyo Paraguarí desde 12 Pytda hasta 21 Pytda y la franja comprendida entre Antequera y México. - La Cuenca recibe efluentes de varias cadenas de supermercados que aportan una cantidad importante de grasas, también de la Penitenciaría Nacional y varios condominios. - La cantidad de sólidos que ingresa al sistema es muy importante. Cuenca de Sajonia Fecha de Construcción: Entre los años 1962 a 1975 Descarga Final: ubicada en la calle Cap. Lirio y Cap. Bozzano, la descarga se realiza mediante una cañería subfluvial al río Paraguay. Dicha cañería es de polietileno y está apoyada en el fondo del Río mediante muertos de hormigón. El emisario no tiene difusores, es una descarga directa y fue construida en el año 2002. Hasta la fecha no se han presentado problemas operativos con este emisario. Nomenclatura: SJ Área de Influencia: 150 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - Sin mayores dificultades debido a la buena pendiente de los colectores, salvo en días de lluvia, en la que se presentan sobrecargas en el sistema por el ingreso de caudales pluviales no permitidos. - ESSAP prevé rehabilitar varios tramos de colectores principales. - El estudio de actualización del Plan Maestro analizó la posibilidad de unir el emisario de Sajonia con Mallorquín. - La Cuenca recibe efluentes de varias cadenas de supermercados que aportan una cantidad importante de grasas, también de la Penitenciaría Nacional y varios condominios. - La cantidad de sólidos que ingresa al sistema es muy importante. Cuenca de Alférez Silva (Cuenca Menor) Fecha de Construcción: En los años 1963 a 1969
  • 31.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-15 Descarga Final: ubicada en la calle Alférez Silva y Ruíz Díaz de Guzmán, con una servidumbre de paso a través del Molino Flia Riquelme. La descarga es al borde el río Paraguay. Nomenclatura: AS Área de Influencia: 15 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - Sin mayores dificultades - Se prevé unir el emisario con la cuenca de Comandante Gamarra, de manera a tener una sola salida al Río, previo tratamiento preliminar, que facilitaría extender. Cuenca de Gobernador Irala (Cuenca Menor) Fecha de Construcción: En el año 2001 Descarga Final: ubicada en la calle Gobernador Irala y Rio Paraguay. El proyecto tenía previsto una tubería subfluvial hasta el canal principal del Río, pero la misma no está concluida y la descarga actual es en la orilla del Río. Nomenclatura: GI Área de Influencia: 10 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - Sin mayores dificultades Cuenca de Comandante Gamarra (Cuenca Menor) Fecha de Construcción: En los años 1963 a 1969 Descarga Final: el Emisario actual es una galería de mampostería de ladrillo que descarga en un curso de agua próximo al río Paraguay. Nomenclatura: GA Área de Influencia: 12 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - Requiere rehabilitación urgente del emisario y extensión de la red cloacal en la zona de la descarga final. - Se prevé unir el emisario con la Cuenca de Alférez Silva, de manera a tener una sola salida al Río. - Los demás tramos de la Cuenca no presentan mayores dificultades. Cuenca Grau (Cuenca Menor) Fecha de Construcción: En los años 1963 a 1969 Descarga Final: Ubicada en la calle Vda. de las Llanas y río Paraguay, mediante un emisario subfluvial construido en el año 2002. Dicho emisario fue afectado por las crecidas periódicas del Río y las tuberías fueron desplazadas hacia la orilla.
  • 32.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-16 En el año 2003 se reacondiciona el emisario con la colocación de pesos muertos de anclajes hechos de hormigón para sujetar mejor la tubería. Sin embargo, el emisario no llega al canal principal. Nomenclatura: GR Área de Influencia: 17 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - En el tramo final del Emisario, antes de su llegada al Río, se observan agujeros en la tubería de hormigón que permite la entrada de sólidos y aguas de lluvia. - Este orificio representa un riesgo para los vecinos, quienes utilizan el emisario para el vaciado del lavado de ropas y otros líquidos vertidos a la vía pública. - En los otros tramos no se presenta mayores inconvenientes. Cuenca de San Antonio Fecha de Construcción: En el año 1972 Descarga Final: ubicada en la calle Kannonnikof e Isabel La Católica mediante una cañería subfluvial construida en el año 2003. Se observa daños en la tuberías de PEAD producida por la quema del tubo provocada por pescadores de la zona y el colapso en un tramo del emisario por la erosión del terreno originada por las crecidas periódicas del río Paraguay. Nomenclatura: SA Área de Influencia: 85 Ha aproximadamente. Situación actual del sistema de alcantarillado sanitario: - Requiere rehabilitación del Emisario en toda su longitud. - Requiere rehabilitación de varios tramos de colectores principales. - Se observa en la red abundante cantidad de agua limpia posiblemente originada por la entrada de aguas de drenajes y/ o caños rotos de la red de agua potable. - En un tramo de 2 cuadras del colector existente sobre la calle Alejo García podrá ser anexada un área nueva sin alcantarillado de aproximadamente 5 Ha. Cuenca Montero (Cuenca Menor) Fecha de Construcción: En el año 1993 Descarga Final: ubicada en la calle Dr. Montero y río Paraguay al borde del mirador Ita Pyta Punta. Nomenclatura: MO Área de Influencia: 8 Ha aproximadamente.
  • 33.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-17 Situación actual del sistema de alcantarillado sanitario: - Sin mayores dificultades en los colectores. - Se deberá corregir el tramo final del Emisario en su descarga final al Rio Paraguay. Cuenca Bella Vista Fecha de Construcción: En el año 1963-1968 Descarga Final: ubicada en la calle Cap. Lombardo entre río Paraguay y Soldado Román. Se realizó una rehabilitación en el año 2003/2004 para la eliminación de una descarga al arroyo Mburicaó. El emisario está construido con un tubo de acero corrugado de 1.300 mm de diámetro, el cual se encuentra colapsado por corrosión del material y con varias viviendas asentadas por encima del mismo, lo que constituye un peligro inminente para dicha población. Hoy existe un proyecto ya adjudicado para relocalización del Emisario en un predio cedido por la Municipalidad de Asunción, ubicado en la margen derecha del arroyo Mburicaó, de manera a unir este emisario con el de la cuenca del Itay de manera a realizar un solo tratamiento previo a la descarga final al Rio Paraguay. Nomenclatura: BV Área de Influencia: 3.300 Ha aproximadamente. Situación actual del sistema de alcantarillado. - Se identificaron varios tramos que deben ser rehabilitados dentro del programa de rehabilitación de 10.000 m de colectores preparado por ESSAP como primera etapa para eliminación de descargas de efluentes a los arroyos. - En una segunda etapa se han identificado otros colectores que deben ser rehabilitados y que forman parte de este estudio. - Varias Industrias, Comercios, Cadenas de Supermercados y otros requieren un riguroso control de sus descargas de efluentes debido a la gran cantidad de sólidos y aguas industriales no tratadas que ingresan a la red de alcantarillado. - Varias viviendas ubicadas en los laterales de los cursos de agua de esta Cuenca no cuentan con servicio de alcantarillado sanitario y las descartas de efluentes se realiza directamente a los arroyos. ESSAP se encuentra analizando la posibilidad de realizar proyectos colectivos para dar solución a este problema. Cuenca de Varadero Fecha de Construcción: En el año 1959 Descarga Final: ubicada en la Av. Stella Maris y Rio Paraguay. El emisario corre paralelo al arroyo Jaen y se encuentra colapsado en varias partes. La descarga final se realiza a orillas del río Paraguay. El Ministerio de Obras Públicas cuenta con un proyecto de pretratamiento y descarga final mediante un emisario subfluvial que está asociado al mejoramiento del área próxima al emisario.
  • 34.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-18 Nomenclatura: VA Área de Influencia: 500 Ha aproximadamente Situación actual del sistema de alcantarillado. - Se requiere una urgente rehabilitación de varios tramos de colectores principales. Muchas de estas rehabilitaciones ya están propuestas en este estudio - Se tiene varios aliviaderos que descargan efluentes a la Bahía de Asunción. Hoy se tiene la propuesta de los 10.000 metros de colectores a ser rehabilitados por ESSAP para eliminar dichos aliviaderos. - Durante el año 2011 se han ejecutado obras de rehabilitación en tramos de la calle Victor Haedo y la Av. Colón, eliminando dos aliviaderos al arroyo Jaen, con fondos del Ministerio de Obras Públicas. Cuenca Lagerenza Fecha de Construcción: En el año 1959 Descarga Final: ubicada en la calle Lagerenza entre Kannonnikoff y Rio Paraguay a través de una galería con tapa de hormigón. La descarga se realiza directamente a orillas del Río. Nomenclatura: LAG Área de Influencia: 3.300 Ha aproximadamente Situación actual del sistema de alcantarillado. - Corresponde rehabilitar varios tramos de colectores principales, especialmente los que corren por al Calle Dr. Coronel. - Falta rehabilitar el Emisario final. Varias viviendas ilegales asentadas sobre gran parte del emisario han invadido la calle generando problemas de mantenimiento del mismo. - Otros tramos sin mayores dificultades. Cuenca de Itay Fecha de Construcción: varias según sub-cuencas Descarga Final: proyectada en Barrio Tablada, Calle Cap. Lombardo entre Río Paraguay y calle Última, en proceso de unir con el emisario de Bella Vista en un predio de 20 Has cedido por la Municipalidad de Asunción. La ampliación del emisario del Itay desde el túnel se inició en el año 2011 y continúa hasta la fecha. i. Trabajos realizados dentro de las obras viales de la Av. Mdme Lynch. Situación actual del sistema de alcantarillado. - Se han construido colectores principales y secundarios sobre la Av. Mdme. Lynch desde la Av. Primer Presidente hasta la Av. Eusebio Ayala y desde Eusebio Ayala hasta frente al local deportivo de la Cooperativa Medalla Milagrosa. Algunas calles paralelas y perpendiculares a la Av. Mdme. Lynch también están afectadas por obras de construcción del desagüe pluvial.
  • 35.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-19 - La recepción final de las obras realizadas por la Empresa Consorcio Asunción, fue el 27 de Febrero de 2006 - Obras pluviales y cloacales construidas en el Barrio Marangatú de Fernando de la Mora desde la Av. Mcal Estigarribia, pasando por la calle Manuel Domínguez hasta llegar a Mdme. Lynch - Construcción de 2 estaciones de bombeo, una en el Barrio Grupo Habitacional Aeropuerto y otra en la Av. Mdme Lynch y y Silva. - Construcción de una tubería auxiliar de alivio del Túnel de PVC 400 mm que se inicia en el último registro del túnel en la Av. Primer Presidente y Toledo y llega hasta el canal del Rio Paraguay en Primer Presidente y Calle Última. Esta tubería descarga todos los caudales que actualmente recibe el túnel. - Eliminación de la Estación de Bombeo del Barrio Villa Victoria ubicada en Cap Ayala y Autopista Aviadores del Chaco y conectado por gravedad al colector principal de la calle Salvador del Mundo en el año 2006 mediante un colector de PVC de 250 mm. ii. Subcuenca Luis Alberto de Herrera. Fecha de Construcción: 1978 Nomenclatura: LH Área de Influencia: 115 Ha aproximadamente Situación actual del sistema de alcantarillado. - En el año 2011 con la construcción del desagüe pluvial sobre la Calle Andrade por parte de la Municipalidad de Asunción, se ha rehabilitado una parte del colector principal. Se ha colocado doble cañería a ambos lados del Celular Pluvial con tuberías de PVC de 200 y 250 mm de diámetro hasta la intersección de Andrade y Silva. Allí fue realizado un cruce de con 3 tubos de PVC de 400 mm de diámetro para su posterior llegada al colector principal ubicado en Bertoni y Mdme Lynch. - Una parte de la cuenca de Bella Vista sobrecarga la subcuenca de Herrera por rebose en épocas de grandes precipitaciones pluviales. Dicha sobrecarga de caudal se verifica en RI4 Curupayty y López Moreira del Barrio Villa Aurelia. - A la Cuenca llegan efluentes del Mercado de Abasto, Industrias Inca de Jabones, Supermercados del Km 5, patios de comida y restaurantes, etc. Produciendo gran sobrecarga de caudales y aportes de todo tipo de sólidos y grasas. - Los demás tramos no presentan dificultad. El colector principal de la Cuenca se conecta al colector de la Av. Mdme Lynch en la calle Bertoni. iii. Subcuenca de Villa Victoria. Fecha de Construcción: 1976 Nomenclatura: VV Área de Influencia: 290 Ha aproximadamente
  • 36.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-20 Descarga final: al colector principal de la calle Salvador del Mundo, conectado con el Túnel de la Av. Primer Presidente. Construido en el año 2006 Situación actual del sistema de alcantarillado. - Se requiere urgente rehabilitación de los colectores que van por la Autopista Aviadores del Chaco debido a la enorme sobrecarga producida por los nuevos emprendimientos inmobiliarios con edificios en altura y Shoppings. Existen fallas estructurales en los colectores actuales. - En la intersección de la Autopista con la calle Cañada, existe una red cortada y conectada al canal pluvial. La tubería existente necesita ampliación de diámetro hasta la calle callejón San Blás. Hasta allí llegan tuberías que están siendo reacondicionadas con las mejoras viales de la Av. Santa Teresa, iniciada en Enero de 2012. - El proyecto en estudio propone el cambio del trazado de del colector sobre la autopista en el tramo que va desde San Martín hasta Mdme. Lynch. iv. Subcuenca Mburucuyá. Fecha de Construcción: 1992 Nomenclatura: MB Área de Influencia: 65 Ha aproximadamente Descarga final: conectado con el Túnel de la Av. Primer Presidente en la intesección de la calle Agricultor Paraguayo. Construido en el año 2006 Situación actual del sistema de alcantarillado. - No presenta mayores problemas. v. Otras Subcuencas. Con la habilitación del túnel mediante la construcción del colector auxiliar de 400 mm se permitió algunas extensiones de la red de alcantarillado de ESSAP mediante convenios firmados con Comisiones Vecinales y/o inversores privados. Entre los años 2006 y 2012 aproximadamente 2.500 metros de tuberías nuevas se instalaron en la Cuenca. También se observa extensiones clandestinas de redes en la Cuenca. Presumiblemente construidas por vecinos sin autorización ni fiscalización de ESSAP en las que se observan deficiencias en la construcción de tuberías y registros. Se observa en las tuberías y en especial en el Túnel de la Av. Primer Presidente, un elevado caudal de aguas de lluvia y de infiltración que dificultaría enormemente el funcionamiento del nuevo emisario proyectado. Es urgente la desconexión de las conexiones clandestinas de manera a corregir este problema. Dentro de la Cuenca existen prestadores privados que también se encuentra operando dentro del área prestacional de ESSAP, como ejemplos tenemos el Barrio Trinidad, Campo Grande, etc. Los mismos están en la actualidad conectando sus redes de alcantarillado a cursos de agua pero deberán regularizar su situación y conectarse a las nuevas redes de ESSAP.
  • 37.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-21 Cuenca de Vista Alegre Fecha de Construcción: Entre los años 1974 a 1979 Descarga Final: Pertenece a la cuenca del arroyo Leandro Sosa-Lambaré. Inicialmente trabajaba con una estación de Bombeo que bombeaba a la cuenca de Tacumbú y luego por sobrecarga de la misma se redireccionó a la cuenca de Bella Vista. Dicha estación está fuera de funcionamiento desde el año 2011. Mediante un convenio firmado con el Consorcio de Obras Sanitaras (COS) se procedió a derivar todos los caudales de la Cuenca al colector principal del Barrio Santo Domingo de Lambaré que es operado por la Empresa COS. Dichos caudales son tratados en una Planta de Tratamiento de efluentes previo a su descarga final al arroyo Leandro Sosa. La Cuenca tiene 2.200 conexiones y su empalme con las redes de Lambaré se realiza en la intersección de las calles Virgen de Caacupé y Nazareno. Nomenclatura: VIA Situación actual del sistema de alcantarillado. - Sin mayores dificultades en las redes, solo se ha notado un aumento importante de sólidos, especialmente arenas en los colectores de la parte baja de la Cuenca y especialmente el Bartolomé de las Casas y Fdo de la Mora, que dificultó el funcionamiento de la Estación de Bombeo, razón por la cual fue desconectada del sistema mediante el convenio con la empresa COS. - La estación de bombeo operó en forma irregular por 25 años, habiéndose rehabilitado en los años 2003 y luego en el 2008, pero la mayor parte del tiempo estaba descompuesta por acumulación de arenas y los efluentes eran derivados a un aliviadero. - Dicho aliviadero ubicado en las calles Virgen de Caacupé y Nazareno se encuentra taponado en la actualidad. Cuenca Kennedy de Lambaré Corresponde a una cuenca que afecta a los distritos de Asunción y Lambaré y que fuera construido mediante un convenio entre Corposana (actualmente ESSAP) y la Coomperativa de Lambaré, en el año 1.996. Su salida final se realiza mediante un colector construido con anterioridad ubicado en la intersección de Av. Perón y Av. Cacique Lambaré. Desde allí se conducen los efluentes hasta la orilla del río Paraguay por la calle Switzer para su descarga final. Dicho colectores requiere de una urgente rehabilitación. El principal problema de los colectores es el mal uso de los usuarios, especialmente de moteles de la zona que descargan a la red todo tipo de residuos sólidos. Existen más de 20 moteles grandes en la actualidad. Forma parte de este estudio la solución del alcantarillado de esta Cuenca. Cuenca del Arroyo Lambaré Dentro de la cuenca de Lambaré se tiene una red construida por ESSAP sobre la Av. Fdo. De la Mora entre Av. De la Victoria y la Av. Defensores del Chaco, carril sur. El tramo en vereda es de 700 m construida con PVC de 150mm. Tiene 50 conexiones y descarga en los inicios del arroyo Lambaré sin ningún tratamiento. El mismo fue construido dentro del proceso de mejoras viales de la Av. Fdo. De la Mora, Av. Rca. Argentina y Av. Defensores del Chaco.
  • 38.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-22 En el Barrio San Pablo, durante l la construcción del desagüe pluvial se han enterrado 1.000 metros de tubería de PVC de 400 mm previsto para su futura conexión al sistema de alcantarillado de Lambaré. También se tiene enterrado un tubo de Hormigón de 500mm en una longitud de 120 m en la Av. Fdo de la Mora entre de la Victoria y Switzer y en la Av. Fdo. De la Mora y Yvapovo se tiene unos 25 metros de colector de hormigón de 400 mm que se conectará al sistema de los Barrios Hipódromo, Terminal de Ómnibus y parte de Nazaret hacia la cuenca de Lambaré. En la cuenca de Lambaré se tiene un área prestacional privada con 1.500 conexiones de agua construida antes de la aparición de la Ley 1614/2000. Dicha área deberá ser considerada en la construcción del sistema de Alcantarillado de Lambaré ya que se deberá llegar a un acuerdo con los prestadores autorizados de la Cuenca y ESSAP. Se tienen algunos tramos de colectores cloacales privados alrededor de la cuenca de Kennedy que descargan a cursos de agua y al Rio Paraguay sin ningún tratamiento. Los mismos se encuentran dentro del área prestacional de agua de ESSAP. Cuenca de San Lorenzo Fecha de Construcción: En el año 1976 Descarga Final: En un sistema de lagunas de estabilización y con descarga final al arroyo San Lorenzo. Nomenclatura: SL Situación actual de la Planta de Tratamiento. - El sistema de tratamiento incluye una laguna Facultativa y 2 lagunas de Maduración, diseñadas para una población de 7.000 habitantes. En la actualidad la misma se encuentra operando con una contribución de 21.000 habitantes. - Por sobrecargas de caudal en las lagunas, se viene realizando cada 2 años el vaciado de lodos de la laguna facultativa. Este trabajo ha requerido de licencia ambiental y fue realizado en los años 2005, 2007, 2009 y 2011. - El predio de la laguna tiene 7 Ha pero está invadida una franja paralela al arroyo de 1,5 Ha. Este problema social ha causado serios inconvenientes a ESSAP y como medida de compensación da agua potable gratis a la población de los alrededores de las lagunas. - En la actualidad a la planta de tratamiento llegan efluentes industriales, domésticos y comerciales creando serios problemas de sobrecarga. - Los vecinos de la zona han solicitado en varias ocasiones el traslado de la Planta de Tratamiento a otro sitio. Situación actual del sistema de alcantarillado. - El emisario actual es de CMV de 400mm, con fallas estructurales en todo su recorrido. -
  • 39.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-23 - Se tiene un aliviadero al arroyo San Lorenzo en Gral Genes y 14 de Mayo. - Los colectores secundarios son de CAM de 150mm de diámetro y resultan insuficientes por el elevado número de conexiones residenciales, comerciales e industriales. - También se encuentra conectado al Emisario redes provenientes del Hospital de Clínicas, el Hospital Materno Infaltil, el Complejo Habitacional Las Marías entre otros. - Proliferan en la zona descargas indiscriminadas de camiones cisternas que vacían pozos negros produciendo sobrecarga de caudales y de sólidos. - Existen extensiones de la red cloacal encaradas por comisiones vecinales y/o inversores privados. - Existen en San Lorenzo zonas mixtas de prestación de servicios de agua a través de empresas privadas, que requieren regularización con ESSAP por el servicio de alcantarillado. Cuenca de Luque Fecha de Construcción: En el año 1976 Descarga Final: mediante un emisario de CMV 400 mm que requiere urgente rehabilitación con descarga final al arroyo Paso Carreta del Barrio Ycua Karanday, camino a Loma Merlo. El predio destinado a la Planta de Tratamiento de Efluentes donde anteriormente descargaban los efluentes fue invadido y ocupado ilegalmente. Nomenclatura: LQ Situación actual del sistema de alcantarillado. - Se tiene un aliviadero en Valeriano Zeballos y Rojas Silva debido a problemas estructurales y sobrecargas de caudales y sólidos provenientes del Mercado Municipal y del Nuevo Hospital. Está previsto la rehabilitación de este tramo por ESSAP. - Existe una gran cantidad de extensiones realizadas mediante convenios de ESSAP con Comisiones Vecinales. - Muchas extensiones de la red cloacal se realizaron sin ningún análisis técnico, más aún teniendo en cuenta que la descarga actual al Arroyo se realiza sin tratamiento alguno. - Existe un aumento constante de cadenas de supermercados que descargan efluentes de los patios de comida con mucho contenido de grasas y otros sedimentos que sobrecargan la red y producen daños estructurales. 2.2.3 Detección de Sulfuro de Hidrógeno La corrosión del hormigón causada por la presencia de Sulfuro de Hidrógeno gaseoso es un problema tan serio en los sistemas de conducción de aguas servidas en casi todo el mundo, que muchas veces la vida útil de tramos enteros de cañerías, estaciones de bombeo y equipos accesorios se reduce, en el peor de los casos, a menos de 10 años.
  • 40.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-24 Además, el Sulfuro de Hidrógeno o Acido Sulfhídrico es un gas que afecta el sistema nervioso y es tóxico incluso a las concentraciones existentes en las cañerías cloacales, tengan o no contribución industrial. Por lo anterior y con el fin de corroborar la presencia de sulfuro de hidrógeno gaseoso en las redes existentes de alcantarillado sanitario, se propuso realizar una detección cualitativa de este gas, midiéndolo directamente al abrir las tapas de registros tipo entradas de hombre, en diversos emisarios de la Ciudad de Asunción. Las mediciones se realizaron en los puntos sugeridos por el personal de ESSAP y corresponden a los últimos tramos del alcantarillado cloacal de las cuencas de Asunción que contienen este servicio, en colectores principales y que han sido propuestos para rehabilitación. Los resultados indican que en el 64% de los casos se tiene presencia de H2S, sin embargo se puede afirmar que su concentración no se llega a las 10 ppm como Ácido Sulfhídrico gaseoso en ninguno de los lugares muestreados. En el Anexo N° 2, se presenta el Informe completo sobre las mediciones que se realizaron. 2.3 Análisis Ambiental y Social de la Situación Actual (Línea Base) 2.3.1 Análisis Ambiental La situación actual ambiental de los Sistemas de alcantarillado sanitario de cada una de las cuencas operadas por la ESSAP y que se ubican dentro del área de Estudio es: 2.3.1.1 Cuenca Itay La cuenca del arroyo Itay abarca parte de las ciudades de Asunción, Fernando de la Mora, San Lorenzo (una franja muy pequeña) y Luque. La superficie total de la cuenca hidrográfica es de 7.500 Ha, no obstante, la zona mayormente poblada abarca un área de alrededor de 4.500 Ha, considerándose a ésta como la cuenca de alcantarillado sanitario de Itay y solo incluye a una parte de las ciudades de Asunción, Fernando de la Mora y San Lorenzo. En esta zona, casi el 100% de la población tiene acceso a agua potable corriente proveída por ESSAP S.A.; sin embargo, la cobertura de alcantarillado sanitario es sólo de alrededor de 12%. (Fuente: ESSAP). Actualmente, las áreas dentro de la Cuenca que cuentan con red de alcantarillado son la Subcuenca de Trinidad o Mburucuyá (449 Ha), con una población aproximada de 44.900 habitantes, la Subcuenca de Villa Victoria (264 Ha),con una población de 26.400 habitantes; la Subcuenca de Luis Alberto de Herrera (97 Ha), con una población de 9.700 personas, el Grupo Habitacional Aeropuerto en Luque (106 Ha) y una población estimada de 10.600 personas y barrios Estanzuela y Laguna Sati de la zona norte de Fernando de la Mora. Todas estas subcuencas drenan a un túnel de 1.600 mm de diámetro y 3 km de longitud, dirigido a lo largo de la avenida Primer Presidente, desde el punto de intersección de ésta con la avenida Madame Lynch y hasta unos 120 m después de su intersección con la Ruta Transchaco.
  • 41.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-25 Además, a lo largo de la extensión del túnel y sobre la Av. Madame Lynch, las residencias y otras edificaciones que se encuentran sobre ellas están conectadas también al túnel, descargando sus efluentes en él. (Fuente: ESSAP). El túnel descarga, por gravedad, en un colector de 1.600 mm de diámetro y 1.200 m de longitud, dirigido a lo largo de la avenida Primer Presidente, en el barrio Santa Rosa, el que finalmente se conecta a un emisario de tipo subfluvial con descarga en el río Paraguay, de diámetro de 400 mm; este constituye un emisario auxiliar ya que el originalmente diseñado para toda la Cuenca tendrá un diámetro mayor, una vez que sea ampliada la extensión de la red de alcantarillado en toda la Cuenca. También existen redes de alcantarillado sanitario privadas, construidas por Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y mantenidas por la ESSAP, hasta la actualidad, o en otro caso, son operadas y mantenidas por terceros, pero con descarga permitida en la red de ESSAP. Estas redes se localizan mayormente a lo largo de la Av. Madame Lynch y del túnel de la cuenca, abarcando zonas de Fernando de la Mora (Zona Norte) y de Asunción. A la fecha de edición del presente documento (marzo 2012), de acuerdo a información proporcionada por la ESSAP, las obras de mejoramiento de emisario final de las cuencas Itay y Bella Vista denominadas: “Construcción del Emisario Final de la Cuenca Itay y el lanzamiento sub-fluvial de los efluentes de las cuencas Itay – Bella Vista en el río Paraguay”, contratadas por la ESSAP, se encuentran en etapa de ejecución. El objetivo del mismo es realizar, en una primera etapa, la interconexión de las dos cuencas mencionadas, para la colecta de las aguas residuales y conducción de las mismas a través de un solo emisario hasta el río Paraguay. Con esto se transformarán dos descargas actuales en una sola descarga. El Área del Proyecto comprende la parte superior de la cuenca del Itay e incluye los barrios que se localizan al este de la ciudad de Asunción y las Municipalidades de Fernando de la Mora, Luque y San Lorenzo. Al oeste, una línea de colinas, con elevación de hasta 150 m forma el límite natural con la cuenca Bella Vista. Un segundo grupo de colinas al este, forma el límite con las cuencas de San Lorenzo y Luque. Fernando de la Mora está en el límite sur. En el norte, la Cuenca se extiende más allá de los límites del Área de Proyecto. La Cuenca está formada por el valle natural del arroyo Itay. El Arroyo nace en Fernando de la Mora y corre con dirección norte a lo largo de un valle plano para desembocar en el Rio Paraguay. En la parte alta de la Cuenca, el terreno cae abruptamente desde las colinas con cotas que varían entre 100 y 180 m. En el valle la pendiente longitudinal se reduce a 1:300 ó 1:500. Las áreas más altas de la Cuenca están compuestas de un suelo de arena suelta que cubre la formación de arenisca dura. Las áreas intermedias comprenden depósitos de arena roja friable, variablemente cementada y arcillas. La erosión eólica y fluvial de estas rocas ha resultado en extensos depósitos aluviales en la parte baja de la Cuenca; estos depósitos están formados por arena, arcilla y sedimentos. El nivel freático es generalmente alto en toda el área de la Cuenca. Los usuarios actuales a nivel residencial, son unas 180.0000 familias a las que se les sumarán las demandas de los grandes centros comerciales, edificios en altura y dúplex; servicios bancarios y centros educativos y suministros de alimentos (bares, restaurantes, hoteles, etc.).
  • 42.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-26 Asimismo, impactarán en el sistema socio-ambiental los Proyectos de mejorar las vías de entrada y salida entre Asunción-Luque-San Lorenzo y Fernando de la Mora, así como el acceso hacia la Ruta III, Transchaco, M. R. Alonso y el aeropuerto internacional entre otros factores. La Cuenca en su conjunto, tiene en la actualidad unas 750.000 personas y se espera que en los próximos años incremente sustancialmente, considerando que en territorios del área de influencia, como las Avenidas Santa Teresa, Autopista, España, San Martin, Madame Lynch y otras, se están registrando importantes inversiones en mejoramiento vial y vías de acceso rápido con la Zona Metropolitana, centros comerciales y Shopping, edificios corporativos, hoteles, servicios comunitarios, áreas de centros deportivos y clubes privados, etc. En este territorio se localizan familias indígenas identificadas con: Compañía Laurelty-Campo Grande. Se encuentra en trámite con las Secretaría de Acción Social, la compra de una propiedad de 3 Ha. en la compañía Tarumandy, donde desean reasentarse definitivamente ya que desde hace más de 20 años residen de manera irregular en un predio del Hogar Refugio de la API. Pertenece a la familia lingüística: Zamuco, Etnia: Chamacoco Yvytoso. Población: 72 personas; 40 varones, 32 mujeres. En el mismo sector, Campo Grande. Familia Lingüística: Guaraní, Etnia: Mbyá, población: 27 personas; 13 varones, 14 mujeres. El arroyo Itay drena hacia el Riacho San Francisco, uniéndose al mismo antes de descargar sus aguas al río Paraguay a unos 12 km aguas arriba de Asunción. El caudal base es bajo, sin embargo, la descarga responde rápidamente a los caudales de lluvia. La calidad del agua en el arroyo Itay y sus afluentes es pobre, debido a las aguas residuales domésticas e industriales que descargan en los arroyos. Tiene tres afluentes principales que recorren el área del Proyecto: canal de la Avenida Madame Lynch, el arroyo Itay y el arroyo Avay. Sobre la calidad del agua del Arroyo, existen trabajos realizados en diferentes épocas: Estudios realizados por SENASA para determinar la presencia de parásitos intestinales en el agua de distintos cursos de agua, que fueron llevados a cabo en el período de septiembre a noviembre de 1992. Los estudios realizados sobre las muestras tomadas del arroyo Itay en distintos puntos, indicaron la presencia de uncinaria, áscaris, ciliados y de paramecius y taenia nana. “Estudio de la Contaminación del Arroyo Itay” realizado por Hydroconsult en el año 1994. El período de investigación se extendió de marzo hasta agosto de 1994, con ocho estaciones de muestreo. Se realizaron tomas de muestras instantáneas de agua y sedimentos para determinar parámetros microbiológicos, físico-químicos y biológicos. Al no existir mediciones de caudales en el momento de la toma de muestras, se hicieron estimaciones razonables de caudales a partir de datos hidrológicos de la fecha del muestreo. Las principales conclusiones del estudio sobre la contaminación del arroyo Itay fueron: - El Arroyo sufre una importante degradación en su calidad desde el punto donde recibe el aporte de efluentes de aguas residuales del barrio Mcal. Estigarribia, aumentando aún más la DBO5 después de recibir aportes de un matadero y fábricas de bebidas; -
  • 43.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-27 - La información complementaria referente a la contaminación bacteriana por coliformes fecales y totales indica la fuerte asociación entre esta última y la DBO5, por lo cual se establece la gran influencia que tienen los mataderos y las descargas domésticas de la Cuenca en el deterioro de la calidad del agua; - Valores bajos o nulos de oxígeno disuelto están necesariamente relacionados con las cargas de sustancias de alta tasa de biodegradabilidad y se demuestran por la emisión de olores desagradables y molestias a los vecinos; - Las investigaciones de pesticidas en el agua indican que el Dieldrin encabeza la serie en orden de importancia, seguido del Heptaclor y el Lindano, todos ellos, pesticidas de alta persistencia ambiental, con demostrada capacidad de bio-concentración en la cadena trófica, indicando que el uso de estos productos aún no ha cesado en el Paraguay. Afortunadamente las concentraciones de pesticidas clorados son a lo sumo, de órdenes cercanos a los 30 a 40 nanogramos por litro, las concentraciones son suficientemente bajas de forma que no es de esperar efectos tóxicos en las principales especies acuáticas naturalmente existentes, excepto quizás por algunas especies muy sensibles, pero probablemente inexistentes por las condiciones adversas de otros parámetros como la concentración de oxígeno, etc.; - La información referente a metales pesados en el agua y en los sedimentos indica que el aporte de estos elementos tóxicos no es importante en términos de deterioro de la calidad del agua en el arroyo Itay. Halcrow dentro del Estudio para el Plan Maestro Alcantarillado Sanitario Cuenca del Itay, 1995 llevó a cabo una evaluación del estado del arroyo Itay y de sus principales tributarios, en.la mayor parte de la contaminación observada es del tipo orgánico ya que la descarga del mismo ocurre a lo largo de todo el recorrido, mientras que la contaminación química se produce en forma puntual. En el año 2007, dentro del estudio “Control y Mejoramiento de la Calidad de las Aguas de la Cuenca del Lago Ypacarai y del Río Paraguay” JICA – SEAM – DIGESA (Kawai 2007, Tabla 5.22 del Anexo 4), se realizaron mediciones de calidad de agua de algunos arroyos urbanos de Asunción, cuyos resultados indican variaciones de 2.8 a 7.6 mg/l de Oxígeno disuelto, 1.4 a 100 mg/l de DBO, 17.6 a 165 mg/l de DQO y de 1.4 x 105 a 4.6 x 106 UFC/100 ml de coliformes fecales. En recorrido realizado por la zona sin servicio de sistema de alcantarillado sanitario, puede observarse descargas de aguas residuales al sistema de desagüe pluvial construido como obras complementarias a la Av. Madame Lynch, descargas directas al arroyo, así como también descarga de aguas servidas en forma directa a las calles. La ecología terrestre ha sido considerablemente modificada por la actividad humana. Se ha llevado a cabo un estudio de los sitios de construcción propuestos dentro del Estudio realizado por la Halcrow. Un total de 142 especies de plantas pertenecientes a 52 familias fueron identificadas. El área con mayor riqueza de flora es el Jardín Botánico. Unas 50 especies de fauna fueron identificadas, divididas en aves, mamíferos, anfibios y reptiles. Las especies de aves son típicas de ecosistemas degradados y completamente adaptados a este tipo de hábitat. Las especies de mamíferos encontrados fueron animales pequeños, predominantemente roedores. Ninguna de las especies identificadas ya sea las pertenecientes a la fauna o la flora, fueron encontradas raras o en peligro de extinción.
  • 44.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-28 El terreno utilizado en el Área del Proyecto es predominantemente residencial. Se puede observar establecimientos industriales a lo largo de la Avenida Madame Lynch y las zonas de uso residencial e industrial están ubicadas a lo largo de algunas de las calles principales. El Jardín Botánico constituye la mayor área de recreación, mientras que existen otras plazas pequeñas distribuidas en las áreas residenciales. Existen algunas áreas de uso especial, en particular el Hipódromo, cementerio y los terrenos pertenecientes a la Fuerza Aérea y Caballería. Las grandes áreas de la cuenca inferior no han sido desarrolladas. Existen industrias en la Cuenca, las que se encuentran representadas por la fabricación de productos lácteos, bebidas gaseosas, cervezas, procesamiento de caña de azúcar, jabón, pinturas, productos farmacéuticos y procesamiento de carne. Se observa aguas servidas en las calles, en la zona que no cuenta con el servicio de alcantarillado sanitario, así como la presencia de vertederos de residuos sólidos en las calles y cursos de agua. Las condiciones y características de las descargas de aguas residuales que se producen en la cuenca del Itay, se describen a continuación. Estaciones de Bombeo y descargas en red de alcantarillado: Descarga E: Estación de bombeo y descarga en la red de ESSAP: En vereda sobre Avda. Madame Lynch casi Cnel. Alejo Silva. En el momento de la visita (2011), la EB se encontraba dentro de una obra en construcción. Descarga F. Estación de bombeo y descarga en la red de alcantarillado del Grupo Habitacional aeropuerto en la red de ESSAP. La EB se encuentra al lado de la canalización del arroyo en una plazoleta sobre la calle Alférez Troche. Descargas en la red de alcantarillado: Descarga Mburucuya: Avda. Primer Presidente y Agricultor Paraguayo, en plaza del Barrio Mburucuya. Se observan instalaciones aparentemente de tanques sépticos. Descarga en el túnel del sistema Itay. Descargas en arroyos y/o canales: Descarga Luis Alberto Herrera: Calle Moisés Bertoni y Avda. Madame Lynch. Descarga en la canalización del arroyo Itay. Descarga 15: calle Reservista de la Guerra del Chaco y Overaba. Detrás de la Secretaria del Ambiente. Descarga en un canal que desemboca en el Arroyo posteriormente. Descarga en el Rio Paraguay: Avda. Primer Presidente y Rio Paraguay. Barrio Botánico. La zona corresponde a asentamientos precarios ubicados en terrenos de zonas bajas que los pobladores rellenan. Se observa la presencia de gran cantidad de desechos sólidos, chancherías, desechos de mataderos en las calles.
  • 45.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-29 2.3.1.2 Cuenca Sajonia Está ubicada al oeste del centro de la ciudad de Asunción, al sur de las cuencas San Antonio, Grau, Gamarra y Alférez Silva. Abarca un área de 157 Ha. Está bordeada al oeste por el río Paraguay, al norte por las calles Cnel. Moreno y Cnel. López, al este por la calle Dr. Coronel y al sur por la avenida Juan León Mallorquín. La descarga final de la Cuenca se realiza en el río Paraguay, aguas abajo del Club Deportivo de Puerto Sajonia, mediante emisario Sajonia, de tipo subfluvial de diámetro de 600 mm, dirigido sobre la calle Cnel. Lirio, dentro del barrio Sajonia. Sajonia es un barrio de Asunción, uno de los más tradicionales de la capital de Paraguay. En el barrio pueden verse suntuosas residencias de fines de 1800 y principios de 1900, cuando albergaba a muchas de las familias más pudientes de Asunción. Limita con el río Paraguay y con los Barrios Tacumbú y Carlos A. López (Asunción). Comprende desarrollos urbanos de densidad media y alta, con algunas actividades comerciales e industriales. Pese a que en la actualidad la Municipalidad de Asunción ha reducido los límites del antiguo barrio Sajonia (que comprendía además a los actuales: Barrio Carlos Antonio López y Barrio San Antonio), toda la zona aún es conocida con aquél nombre, que originalmente le fue dado por el Puerto Sajonia, sobre el río Paraguay. Su principal avenida se llama actualmente “Carlos Antonio López”, cuyo nombre original era “15 de mayo”. Su largo curso pasa por el frente del Parque Carlos Antonio López y hermosas residencias y tiene algunos puntos de especial interés como el Palacio de Justicia, la iglesia de la Santa Cruz, la casa donde fue fundado el Club Deportivo de Puerto Sajonia, las instalaciones de la Armada Nacional, los Estudios y Estación Transmisora del Sistema Nacional de Televisión, TV Cerro Corá. La descarga se sitúa al lado del Club Deportivo de Puerto Sajonia, uno de los clubes más tradicionales de la Ciudad. Se practican deportes acuáticos y posee instalaciones a ambos lados del Rio Paraguay. En los últimos años, la playa del Rio Paraguay perteneciente al Club, del margen donde se encuentran las descargas no ha podido ser habilitada por la Secretaria del Ambiente debido a que las aguas no cumplen con los requisitos de aguas aptas para el baño, principalmente debido a la presencia elevada de coliformes tanto totales como fecales. Por otro lado, con los niveles altos del rio, las aguas cubren totalmente las áreas bajas del sistema de alcantarillado. El territorio social se comparte con instalaciones militares, el Club Sajonia, Puertos y Aduanas; el Estadio Defensores del Chaco y el Mercado Municipal. Registra una población cercana a los 16.000 habitantes, 4.000 familias. Mas las características de las actividades realizadas tanto en el Estadio de Futbol como en el club Deportivo Sajonia y otras instalaciones y dependencias que suministran servicios, influirán en el volumen de efluentes que deberán ser drenados hacia el rio Paraguay. Asimismo, en la vía pública y sobre el canal de drenaje de la ESSAP, entre el Club Sajonia y las instalaciones de la Aduana-Puerto, están asentadas precariamente unas 10 familias que requerirán un adecuado tratamiento institucional.
  • 46.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-30 En las zonas del límite norte del Bañado Sur e inicio de la ocupación de la franja de inundación, en momentos de que se presentan las crecidas del rio Paraguay, los servicios sociales básicos son deficitarios sobre todo los de salud, educación, caminos y sistemas de transportes y áreas de recreación. Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones generales de salud son frágiles y la convivencia social se ve afectada por la violencia, drogadicción y la promiscuidad. Un número importante de la mano de obra está ligada al transporte menor por riachos del rio Paraguay, reparaciones de embarcaciones, pesca de subsistencia y tráfico de mercaderías y personas por el rio Paraguay hacia costas argentinas. 2.3.1.3 Cuenca Universidad Católica Está ubicada al sur de la cuenca Tacumbú y abarca una superficie de 326 Ha. Está bordeada al oeste por el Bañado Sur, al norte por las calles Mayor Fleitas, Gral. Aquino y Picada Diarte, al oeste por la avenida José Félix Bogado, las calles Cañada del Carmen e Ingavi y la avenida Gral. Santos, al sur por la avenida Perón y el Bañado Sur. Posee 2 colectores principales de 200 mm de diámetro cada uno, con diferente trazado pero convergentes en un punto ubicado a unos 100 m del lindero trasero del Campus Universitario de la UCA, descargando en un emisario final de 250 mm de diámetro, actualmente colapsado, que, a su vez, descarga en un canal a cielo abierto por donde son derivados los efluentes a lo largo de unos 200 m hasta un arroyo cercano (arroyo Cateura) con desembocadura en la Laguna Cateura, por lo que la descarga final se realiza en este cuerpo hídrico. El emisario final de la Cuenca se conoce como UCA. La descarga mencionada ha sido objeto de varias denuncias vecinales e imputaciones del Ministerio Público (Fiscalía del Ambiente) ya que las aguas residuales son vertidas sin tratamiento en zonas marginales pobladas y en un cuerpo de agua de tipo laguna, lo que supone un riesgo a la salud pública y la conservación del ambiente natural de la zona, especialmente frágil y de alto valor en biodiversidad. También existen redes de alcantarillado sanitario privadas, construidas por Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y mantenidas por la ESSAP y continúan hasta la actualidad. Estas redes se localizan en la zona conocida como Villa Universidad Católica. Por información proporcionada por ESSAP, actualmente (2011- 2012) se llevan a cabo obras en la cuenca Universidad Católica, correspondiente a las Licitaciones Públicas Nacionales N° 25/2009 “Construcción de Colectores y Emisario de Lanzamiento Subfluvial – Cuenca Universidad Católica” y N° 26/2009 “Construcción de Colectores y Emisario – Cuenca Tacumbú”, adjudicados mediante Contratos N° 503/2009 y 510/2009 (Cuenca UCA) y 029/2010 (Cuenca Tacumbú). El Proyecto comprende obras de mejoramiento mediante la eliminación de aliviaderos de descarga de aguas residuales en los arroyos de la zona (Ferreira y Cateura), así como la prolongación de la descarga final de dichas Cuencas hasta el canal del río Paraguay. El objetivo de estas obras es contribuir a mejorar las condiciones actuales de los cursos hídricos urbanos. Las características del sitio, con terrenos de baja altura sujetos a inundaciones periódicas, dan lugar a que la zona sea categorizada como área de humedales (Bañado), en donde los factores geomorfológicos e hidrometeorológicos adquieran importancia de muy alta relevancia.
  • 47.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-31 El Bañado Sur, ocupa aproximadamente 8,5 km2 en el sector sur de la ciudad y se caracteriza por un relieve muy homogéneo, semiplano, con escasa pendiente hacia el oeste hacia el Rio Paraguay. Las cotas varían entre 70 m en el borde superior del barranco, bajando a 59 m en la costa del Rio Paraguay. El límite del Bañado con la zona alta de Asunción está dado por una línea de orientación noroeste-sureste que en las cercanías del vertedero tiene su expresión física representada por un paredón o barranco que se constituye en el borde de una terraza. En el Bañado Sur desembocan las aguas de los arroyos Lambaré, Sosa, Ferreira, Morotí y Salamanca. Parte de este humedal está ocupado por las lagunas Cateura, Pucú e Yrupé. Respecto a los vientos, estos adquieren importancia por su acción de dispersión de olores, es comprobado que cuando soplan vientos del sector sur, gran parte de la ciudad de Asunción, incluido el sector céntrico, es afectado por desagradables olores provenientes de Cateura. En cuanto a la fauna y a la flora, el Bañado Sur es un humedal típico de las planicies de inundación del río Paraguay, en donde el paisaje, la fauna y flora que la componen tienen relación con el comportamiento del Río. Según estudios realizados (Escobar y Mereles 1994), existen 97 especies de Plantas pertenecientes a 35 familias botánicas, en su mayoría de naturaleza acuático-palustre. Existen aproximadamente 197 especies de aves, también mamíferos, anfibios, reptiles. Los peces están representados por los que se encuentran a lo largo del Rio Paraguay. Fuera del Bañado, pero aledaño a este, en zonas ya urbanizadas existen numerosas especies de árboles de mediano a gran porte, como yvyrápyta, jacaranda, lapacho (UCA). Un cerro histórico, algunos arroyos, una laguna que ya fue importante y la cercanía del río Paraguay conforman el escenario donde se encuentra la zona de vertimiento. El lugar, originalmente un verdadero paraíso, era frecuentado hasta no hace mucho tiempo por carpinchos y yacarés, a más de gran cantidad de aves. Hasta hace poco más de diez años, todo ese espacio, parte del Bañado Sur, era poblado y visitado solo por pescadores profesionales y domingueros que encontraban allí una pesca segura. El paisaje incluía algunas olerías, con sus tradicionales mezcladoras accionadas por caballos. A fines de 1985 esta zona, era un esteral con población escasa. La invasión de pobladores, sin embargo, se produjo en forma rápida y el frágil terreno, muy susceptible a las inundaciones, se convirtió en uno de los barrios más rápidamente poblados de la Capital. Lo que antes era un suelo marginal, más propio del paisaje fluvial que del resto de Asunción, adquirió un nuevo aspecto, lo que motivó una rápida acción de las autoridades. El gobierno municipal dedicó gran parte de su atención, en la gestión de cierta infraestructura eléctrica, el diseño de calles y atención elemental de salud a sus habitantes. Ya topográficamente todo el Bañado es diferente al resto de Asunción, inclusive en algunos lugares está "separado" de la Capital por un marcado desnivel del terreno; esa condición de marginalidad, entretanto, ha sido subsanada por un mejor sistema de transporte urbano, pues ahora sus habitantes cuentan con algunas líneas de autobuses que ofrecen una rápida conexión al centro.
  • 48.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-32 Un segundo cinturón de clases sociales, media – alta como Itapytápunta, Republicano y Bañado Sur, se ubica aún dentro de la zona de influencia de las molestias que genera, para barrios populosos, el área de Cateura. La dotación de una infraestructura urbana ha tenido, entretanto, un efecto negativo, debido a que la llegada ininterrumpida de nuevos habitantes y el arraigo de los ya radicados en el lugar, conducirá tarde o temprano a un hacinamiento ya muy riesgoso, dadas las escasas condiciones de salubridad de toda la zona. Todo esto, sin embargo, no ha sido inconveniente para que en sus pocos años de vida, fuese conformando una marcada identidad y la formación de grupos vecinales solidarios. Como ocurre en la mayoría de los casos, la evolución de esta comunidad depende en gran parte del factor económico, en tanto que la pesca como la fabricación de ladrillos ya no son la base del sustento como lo eran hasta hace poco; los que no tienen la suerte de trabajar en el centro o en otros barrios de Asunción, deben resignarse al reciclaje de desperdicios del vertedero Cateura, que, a pesar de todos los programas y Proyectos, está lejos de reducirse y más aún de eliminarse. El Parque Yukyty, un área deportiva y recreativa a orillas del Río. El parque Yukyty, ubicado en las faldas del cerro Lambaré, fue adquirido en el 2001 por la Comuna de Asunción, bajo la administración del Intendente Martin Burt, merced a la resolución 3.969/01 de la Junta Municipal, se definió su uso de carácter ecológico, recreativo y deportivo. Una zona que actualmente debía estar al servicio de la ciudadanía, con 55 hectáreas verdes y equipadas con bancos, camineros, iluminación, modernos sanitarios, área de estacionamiento, entre otras comodidades, se reduce hoy a un asentamiento irregular ocupado por más de 100 familias. A pesar de existir una orden de desalojo contra las ocupaciones de las Reservas del Parque Yukyty, las invasiones continúan, extendiéndose incluso a una parte del arenal. Entretanto la laguna Cateura, que ya fue durante largo tiempo uno de los humedales más importantes de la ciudad, ha disminuido enormemente su espejo de agua y hoy, invadida por la basura, echa por tierra las esperanzas de creación de un gran parque ecológico. Un aspecto social muy importante lo constituyen los llamados “gancheros” (recicladores) que en trabajan en el lugar, (registrados). Los niños actualmente forman un eslabón importante dentro del marco sociológico y como grupo de riesgo. Para hacer frente a esta problemática, se firmó un acuerdo entre los gancheros y la Municipalidad. En dicho convenio se definió el área de trabajo que corresponde a cada grupo, el establecimiento de horarios de entrada y salida de los mencionados trabajadores en los turnos tarde y noche, agrupados en asociaciones diferentes, así como la ubicación de los compradores de los materiales reciclables. También se aprobó un reglamento interno con los derechos, las obligaciones y las sanciones correspondientes. El Policlínico Municipal realiza la vacunación antitetánica anual. Las condiciones de salubridad predominantes son sumamente precarias, por lo cual los individuos están expuestos entre otras cosas a: contraer enfermedades infecto- contagiosas, accidentes, insolación, deshidratación e intoxicación. Los riesgos de comportamiento de estas personas lo constituyen el alcoholismo, la violencia, un alto índice de analfabetismo, tráfico y consumo de drogas, lo que hace que la inseguridad de la zona sea uno de las más altas de la capital.
  • 49.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-33 A partir del año 2003 y con el inicio de los trabajos de relleno sanitario del módulo IV, ha variado sustancialmente el sistema de trabajo de los mismos, cambiando la antigua zona de descarga ubicada sobre toneladas de residuos por un área de acopio organizado, donde diariamente son descargados la totalidad de los residuos que llegan al vertedero, dándoles la posibilidad de realizar el trabajo de separación y selección de materiales reciclables, para posteriormente los residuos restantes, transportarlos hasta las celdas del relleno sanitario. Con este sistema se ha disminuido en gran medida la peligrosidad de los trabajos que realizaban en las áreas de operación de las maquinarias pesadas. La Municipalidad de Asunción posee Proyectos socio-comunitarios tales como: - Asistencia en el área de cooperativismo. - Iniciativas para la participación de los jóvenes y niños tales como: festejo del día del niño, organización de torneos deportivos y fechas recordatorias. - Funcionamiento del centro de acopio para gancheros. - Apoyo educativo, eclesiales y socio comunitarias a la zona. Se proyecta que los recicladores puedan trabajar en condiciones que no constituyan un riesgo para su salud, especialmente a través de la restructuración de los sistemas de reciclaje que se ha iniciado con la recolección selectiva masiva y la generación de ocupaciones alternativas generadoras de ingresos. “Parque Ecológico Cateura”. El anteProyecto del futuro "Parque Ecológico Cerro Lambaré-Laguna Cateura", fue elaborado en 1998. Sus principales componentes son los siguientes: parque natural, relleno sanitario, viviendas sociales, actividades productivas, plaza de barrio, terminal de ómnibus, vías de circulación vehicular y recuperación de la Laguna Cateura. El parque tiene como objetivo mejorar la calidad de vida de la población del sector, compensando el deterioro ambiental que sufrió la zona debido al vertedero y la creación de un área verde para la ciudad, la que recuperará un elemento natural de gran valor como lo es la "Laguna Cateura" y los arroyos Lambaré y Ferreira en el tramo inferior. Este Proyecto está enmarcado dentro del Plan Maestro de la "Franja Costera", Zona Sur, el cual tiene previsto su inicio posteriormente a la Franja Costera Norte que se encuentra en construcción. En el 2008 fue inaugurada la primera parte del Parque Ecológico Cateura, es un espacio verde ubicado sobre el antiguo vertedero de residuos sólidos de la ciudad de Asunción. El área reacondicionada es la conocida como Módulo 1 del relleno sanitario de Cateura. En el Parque Ecológico Cateura se han llevado a cabo trabajos de cobertura y conformación final de superficie, sistema para el manejo de aguas pluviales, sistema de ventilación de gases, iluminación, arborización y parquización. A fines del 2011, unas 251 hectáreas, ubicadas frente al Bañado Sur, fueron anexadas a la Municipalidad de Asunción y en el lugar se tiene previsto construir un futuro parque industrial, donde se elaborarán productos informáticos y se levantarán centros de compras y parques temáticos.
  • 50.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-34 Territorio de ocupación reciente, sobre todo las tierras cercanas a Cateura, en el Bañado Sur, humedales con agua casi permanente, insalubre, constituye la franja de inundación en momentos de crecidas del rio Paraguay, por ende, los servicios sociales básicos son deficitarios sobre todo los de salud, educación, caminos y sistemas de transportes y áreas de recreación. Al carecer de servicios sociales básicos, estar expuestos a las influencias de Cateura, depósito de basuras y relleno sanitario y habitar zonas anegables, las condiciones generales de salud son frágiles y la convivencia social se ve afectada por la violencia, drogadicción y la promiscuidad y emergencias de epidemias permanentes. La Cuenca reúne a unas 30.000 personas, 7.400 viviendas e involucra al barrio Republicano, Santa Ana. Pirizal así como instalaciones del Campus de la Universidad Católica, supermercados, Clubes de entes privados, etc. El trazado de las Avenidas Félix Bogado, General Santos facilita la conexión entre Asunción, Ita Enramada, Lambaré y Villa Elisa, así como el tránsito de vertidos de basuras urbanas de la Zona Metropolitana al depósito Cateura, razón por la cual el territorio social obliga a un tratamiento diferenciado. En el marco del Proyecto, es importante considerar que el vertedero Cateura ya está cumpliendo su ciclo y a corto plazo, según la SEAM, deberá ser clausurado y convertido en un espacio público-recreativo; asimismo, el MOPC administra el Proyecto de la Franja costera sur, Proyecto similar al ejecutado en este momento en el Bañado Norte, iniciativa que eventualmente modificaría sustancialmente la geografía y el paisaje urbano en todo el Bañado Sur hasta el Cerro Lambaré. Un número importante de la población del Bañado está ligada a las actividades informales, ventas estacionales y callejeras, reciclados de desechos y basuras así como la pesca de subsistencia y el transporte fluvial de personas y mercaderías por el rio Paraguay. De costumbres preferentemente rurales, mantienen hábitos de cría de animales domésticos (aves, cerdos, animales de tiro) así como la disposición desordenada de basuras y excretas. 2.3.1.4 Cuenca San Antonio Está ubicada al oeste de la cuenca Varadero, en la ciudad de Asunción. Abarca una superficie de aprox. 59 Has. Está limitada en el oeste por las calles Antonio Ruíz de Arrellano y Ramón de las Llanas, al norte por el río Paraguay, al este por la calle Mayor Pablo Lagerenza y al sur por la calle Cnel. López. La descarga final de la Cuenca se realiza en el río Paraguay, en la zona portuaria, mediante el emisario San Antonio, de tipo subfluvial, de 300 mm de diámetro dirigido sobre la calle Isabel La Católica, dentro del barrio San Antonio. Descarga al lado de CAPASA y la Empresa Naviera Segmar Paraguay. El movimiento portuario de Varadero dio nacimiento al barrio San Antonio. El puerto era fuente de trabajo, pues en él desembarcaban los frutos del país, leñas y durmientes para el ferrocarril. En esta zona funcionaban también astilleros, donde trabajaban los pobladores. Antiguamente las principales ocupaciones de los habitantes eran las generadas por los astilleros, areneras y comercios de la zona, actualmente son las oficinas y comercios localizados en la zona céntrica de la capital.
  • 51.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-35 En el barrio San Antonio funcionan astilleros menores; areneras; comercios y depósitos de firmas petroleras transnacionales, estos últimos y los bloques habitacionales de la I.P.V.U. ocupan predios que antiguamente constituían espacios recreativos; una empresa de Marketing y Publicidad y la Parroquia San Antonio de Padua. La población se fue asentando en propiedades privadas que, hasta hoy existen como asentamientos consolidados. Familiares de estos vecinos que iban accediendo a mejores ingresos económicos, incrementaron la población del sector. En las calles que concluyen en el Rio Paraguay, se han producido asentamientos precarios. Lo que hace que las zonas de descarga al Rio se encuentren en estos asentamientos. Particularmente en la zona de descarga San Antonio existe una sola familia. La principal avenida que lo cruza es Doctor Paiva, la cual cuenta con pavimentación pétrea, como las demás calles del barrio. El territorio social es reducido, aunque se puede apreciar que en él residen más de 9.000 personas, unas 2300 familias. Históricamente los residentes están vinculados a las actividades de servicios inherentes a las oficinas públicas y servicios comerciales del casco histórico de Asunción así como a prestar servicios en el Hospital de Clínicas, Poder Judicial, instalaciones militares y los servicios propios ligados al rio como la carga y descarga de embarcaciones, talleres de reparaciones de equipos y maquinarias-motores transportes en general. En esta Cuenca, en el punto de descarga, residen en la vía pública, sobre el trazado de la descarga de ESSAP, unos 100 metros entre la Bahía de Asunción y la calle, unas 10 familias, en condiciones muy precarias vinculadas a la changa en los comercios y vecindarios así como el depósito de cal y reparaciones de embarcaciones. Los servicios prestados por el Hospital de Clínicas así como por el Poder Judicial- Palacio de Justicia-, indudablemente influirían en las descargas en términos de volumen, en horas de servicios. En esta zona se ha podido observar entre otras cosas: - Ocupaciones irregulares de tierra en la ribera del río Paraguay por pobladores del barrio y de otros lugares. - Contaminación ambiental producida por los desperdicios arrojados a los barrancos. - Debido a que en la zona no existe desagüe pluvial, las calles de las zonas bajas sufren los efectos de los raudales en las lluvias, que constituyen un peligro no solo ambiental sino también para la seguridad de los habitantes. - La descarga se encuentra siguiendo una zanja donde se ha construido una cañería subfluvial, la cual ha sufrido ruptura descargando parte del efluente en la zanja. - En el mismo lugar se ha producido un vertedero tanto por los residuos sólidos arrastrados por las aguas pluviales, como los arrojados en el mismo sitio.
  • 52.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-36 Los vecinos de la zona han formado la “Comisión Vecinal Calera Cue” solicitando a la municipalidad el desagüe pluvial del sitio y la apertura de la calle Isabel la Católica hasta el Rio en la propiedad de CAPASA. El sitio es utilizado como vertedero temporal de residuos de las empresas navieras, por parte de Empresas que se dedican a limpieza. Conforme ha sido indicado por los vecinos, el dueño de la Empresa descarga en el lugar los residuos y los lleva posteriormente hacia Villeta o Cateura. Los residuos se componen principalmente de cartones, plásticos, barriles de aceite usado. Los mismos se encuentran directamente en el suelo, no existen contenedores para el efecto. 2.3.1.5 Cuenca Varadero Está ubicada al oeste de la cuenca Bella Vista e incluye la zona céntrica de Asunción. Abarca una superficie de aproximadamente 457 Has. Está bordeada al oeste por la calle Mayor Pablo Lagerenza, al norte por la Bahía de Asunción, al este por la avenida Brasil y la avenida Pettirossi y al sur por las calles Roma y Abay. El sistema de red sirve a toda la Cuenca, a excepción de las áreas bajas propensas a inundaciones que se encuentran adyacentes a la Bahía de Asunción. Dentro del sistema existe una Estación de Bombeo de aguas residuales del barrio Pelopincho, que descarga en la red. Además, se tienen dos aliviaderos de descarga de aguas residuales en cursos de agua, uno en el arroyo de la zanja ubicada en Manuel Gondra y Tacuary (con salida a la Bahía de Asunción) y otro en la zona del Puerto de Asunción. La descarga final de la Cuenca se realiza en el río Paraguay, mediante los emisarios Varadero y Lagerenza, de 900 mm y 250 mm de diámetro, respectivamente. El emisario Varadero se encuentra dirigido sobre la calle Tte. Díaz Pefaur y el emisario Lagerenza se encuentra sobre la calle del mismo nombre, dentro del barrio José G. Rodríguez de Francia. Al lado la Escuela superior técnica Naval Don Carlos Antonio López. Actualmente el MOPC cuenta con un Proyecto de mejoramiento del sistema de la red de esta Cuenca, que incluirá la sustitución de colectores y la construcción de un Sistema de Tratamiento de Aguas Residuales y emisario subfluvial de descarga final en el Río, que se conoce como: “Renovación del Centro Zona Puerto, Primer Corredor Metropolitano de Transporte Público y Oficinas del Gobierno”. Este Proyecto ha sido suscrito con el Banco Interamericano de Desarrollo (BID) con Nº 11771-ATN/SF-5536-PR y posee un componente de “Plan de Reconversión Urbana del Sector del Puerto de Asunción”, que será ejecutado a través del MOPC, dentro del cual se prevén obras de mejoramiento del sistema de alcantarillado sanitario de Asunción en la zona de la cuenca Varadero de la ESSAP, que incluirán: - Reacondicionamiento del emisario final de la cuenca; - Construcción de un Sistema de Tratamiento Preliminar de Aguas Residuales para los efluentes de la Cuenca; - Construcción de un emisario subfluvial para lanzamiento de los efluentes tratados en el canal del río Paraguay. El Proyecto de la descarga Varadero, mejorará las condiciones sanitarias de la ribera del río Paraguay, aguas abajo del puerto de Asunción.
  • 53.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-37 El barrio se extiende junto con el micro-centro de la capital, ocupando las lomadas conocidas como: Loma Cavará o Loma San Jerónimo; la zona más alta era conocida como Loma Clavel, nombre que algunos vecinos usan hasta hoy. Lomadas y pendientes convierten al barrio en un terreno muy accidentado. El uso del suelo es eminentemente habitacional, sin embargo las riberas están ocupadas por astilleros por la Marina y depósitos de combustibles, lo cual deteriora la imagen ribereña y daña el medio ambiente. En las calles que concluyen en el Rio Paraguay, se han producido asentamientos precarios. Lo que hace que las zonas de descarga al Rio se encuentren en estos asentamientos. Este territorio socialmente es de mucha importancia dado que se vincula con el casco histórico de Asunción, las áreas históricamente comerciales, instalaciones de edificios públicos de importancia (ministerios, entes públicos, bancos y financieras) así como de lugares tradicionales de concentración de la población local y de gente proveniente de otras regiones del país y del exterior (Parlamento, aduanas, agencias de viajes, hoteles, restaurantes, etc.). Asimismo, la Cuenca descarga efluentes de tradicionales Mercados Municipales como el N° 4, N° 2, etc., así como de importantes edificios y complejos residenciales en alturas. En el territorio residen más de 54.000 personas, unas 13.000 familias, pero, en los días laborales, la población y los usuarios se multiplican por los lugares de trabajo que ofrecen las oficinas públicas, los Mercados Municipales, los hoteles, el Hospital Militar, Marina Nacional, el Puerto y la Aduana, así como las instituciones bancarias y los centros comerciales instalados generalmente sobre las calles Palma, Estrella, Colón, Cerro Corá, Petirossi, Brasil, entre los más caracterizados. Si parte del sistema trata de enlazar con la descarga Bella Vista, se intervendrá extensos territorios sobre la Avenida Artigas, donde se encuentran un número importante de centros educativos primarios, secundarios y universidades, hospitales, áreas verdes, trazado del ferrocarril, centro administrativo de cooperativas, empresas constructoras así como talleres, depósitos varios y áreas comerciales. En esta Cuenca se observan las siguientes situaciones: - Debido al hecho de que el canal de descarga se encuentra siguiendo una zanja natural de desagüe de aguas pluviales, la misma arrastra residuos sólidos. Así mismo, el lugar es utilizado como vertedero tanto por los vecinos como por los habitantes de los asentamientos. - Consiste en un canal inicialmente tapado pero que actualmente se encuentra abierto en varios tramos. - Una construcción a tener en cuenta es una estación de bombeo construida en 1944 para el hospital de clínicas. Se encuentra en estado de abandono entre las viviendas precarias. - El emisario Varadero se encuentra al final de las calles Tte. Díaz Pefaur y Avda. Stella Maris, dentro del barrio José G. Rodríguez de Francia. Descarga en el canal del arroyo Jaén detrás del terreno ocupado por la Marina. Actualmente se encuentra en construcción en el lugar el Parque Bicentenario.
  • 54.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-38 En los primeros tiempos de la Asunción colonial, el arroyo Jaén era uno de los más importantes manantiales del casco urbano según referencias históricas, el cauce se originaba en un pequeño bañado que se formaba en la manzana delimitada por las actuales calles Chile, Piribebuy, Alberdi y Manduvirá. Pero este tramo actualmente se encuentra totalmente entubado o bien ha desaparecido bajo el pavimento asfáltico o las construcciones. Solo una mínima parte del canal actual se deja entrever por tramos al cruzar las calles Colón, Garibaldi y Stella Maris. En todos estos trechos posteriormente el canal se ha visto convertido en una cloaca a cielo abierto. Recientemente, en el arroyo Jaén se realizaron los trabajos de recuperación, mostrándose visiblemente mejorado hasta antes del vertido. 2.3.1.6 Cuenca Grau, Cuenca Gamarra y Cuenca Alférez Silva Se conocen en conjunto como Cuencas Menores debido a que la combinación de sus extensiones es pequeña, abarcando superficies de 30 Ha, 3,6 Ha y 17,5 Ha, respectivamente. Están ubicadas en el codo noroeste de una colina de arenisca, conocida como Itapytápunta y limitadas por las cuencas de San Antonio al este, la cuenca Sajonia al sur y el río Paraguay al norte y al oeste. Las áreas de cada cuenca están separadas entre sí por valles de pronunciada pendiente. Las descargas finales de las cuencas se realizan en el río Paraguay, según se expone a continuación: En la cuenca Grau: mediante el emisario Grau, de tipo subfluvial, de 250 mm de diámetro, dirigido sobre la calle de las Llanas, barrio Itapytápunta; y el emisario Gobernador Irala, de tipo subfluvial, de diámetro de 250 mm, sobre la calle Gobernador Irala, barrio Itapytápunta. En la cuenca Gamarra: mediante el emisario Gamarra, de 200 mm de diámetro, dirigido sobre la calle Comandante Gamarra, barrio Itapytápunta. El emisario se desvía a la zanja sobre la calle Tte. Prieto, donde se une a una cañería pluvial proveniente de Molinos Harineros del Paraguay. En la cuenca Alférez Silva: mediante el emisario Montero, de 200 mm de diámetro, dirigido sobre la calle Dr. Montero, barrio Itapytápunta a un costado del mirador; y el emisario Alférez Silva, de 250 mm de diámetro, dirigido sobre la calle Alférez Silva, barrio Itapytápunta. El emisario tiene su salida en el predio de Granos del Paraguay, que ocupa el final de la calle Alférez Silva. Las descargas de aguas residuales de estos emisarios son pequeñas con relación a las descargas de las demás cuencas de alcantarillado de Asunción. En el área se encuentra Molinos Harineros del Paraguay y el Centro Experimental Paraguay Brasil, entre otros. En la zona de la descarga y en la orilla del Rio se encuentran asentamientos que en principio ocuparon la franja del Rio y se han convertido en asentamientos consolidados. El entorno socio demográfico de estas subcuencas aglutina a una población superior a los 5.000 personas, o sea unas 1300 viviendas.
  • 55.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-39 En este tramo la afectación social es heterogénea dado que se observa en los puntos de descargas del sistema ESSAP al Rio Paraguay, áreas ocupadas por familias en casas precarias, puertos de lancheros vinculados al tráfico de mercadearías entre Asunción y Argentina por el Rio Paraguay, así como importantes y voluminosas instalaciones de puertos privados de mercaderías y cargas (Paksa), Subestática de la ANDE, Silos de Molinos Harineros del Paraguay, Depósitos de Petróleos de la ESSO, instalaciones militares , etc. Los principales problemas ambientales observados actualmente surgen por la mala disposición de los residuos sólidos. Según los vecinos, los basureros municipales no entran a la mayoría de las calles porque no tienen salida o son de poco ancho y no pueden circular vehículos grandes y entonces buscan disponer o arrojar su basura en otros sitios como barrancos, zanjas o directamente al Río. Tampoco se han observado contenedores para el efecto. Las casas que se encuentran en la orilla del Rio o zanjas descargan directamente a los mismos sus desagües cloacales. 2.3.1.7 Cuenca Mallorquín Está ubicada al sur de la cuenca Sajonia, en la ciudad de Asunción. Abarca un área de 393 Has. Está bordeada al oeste por el río Paraguay, al norte por la avenida Juan León Mallorquín y las calles Roma y Abay, al este por la avenida José Félix Bogado y al sur por la avenida 24 Proyectadas (Sebastián Gaboto) y por las calles Parapití y Paraguarí. La descarga final de la Cuenca se realiza en la margen derecha del arroyo Mburica, a metros antes de su desembocadura en el río Paraguay, mediante el emisario Mallorquín, de diámetro de 500 mm, dirigido sobre la avenida Juan León Mallorquín, barrio Sajonia – Tacumbú. Este barrio de Tacumbú, contaba con un gran zanjón que los vecinos fueron recuperando, según datos de antiguos pobladores. También es importante señalar que algunos sectores de este barrio utilizaban como huerta, debido a la tierra húmeda apta para dicha actividad. Muy conocido, por el cerro que se halla en su territorio y que lleva el mismo nombre, cerro que hoy día en gran parte es una extensa cantera explotada por militares. (Desde el año 1990 dejó de ser explotada y pasó a ser patrimonio del Gobierno de la Ciudad). Actualmente es un lugar protegido y un lago interno en donde se refugian gran cantidad de aves. Existen desniveles no muy pronunciados, específicamente en el sector de la calle Montevideo zona por donde corre el arroyo Mburica. Su suelo es utilizado en forma comercial y habitacional. En el barrio se asientan también numerosas unidades militares como los comandos de Ingeniería y de Comunicaciones. Las aguas residuales de la Cuenca son descargadas como se indica a continuación: Descarga No 7 Comando de Ingeniería. Descarga en desagüe pluvial frente al Comando de Ingeniería; calle 24 proyectadas y 15 de agosto, perteneciente al Barrio Tacumbú; de este lugar, por medio de dos tuberías se dirige hasta la parte posterior del Comando de Ingeniería desde donde descarga a una laguna perteneciente al Rio Paraguay.
  • 56.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-40 Existe otra salida, con un reservorio que posteriormente descarga en una zanja desde donde se dirige hasta la laguna Yrupe. El territorio administra un área bastante interesante donde residen familias tradicionales con estilos de vida propios y vinculados a centros sociales importantes como el Mercado Municipal, Hospital Barrio Obrero, Clubes deportivos tradicionales, etc. Reúne a una población de unas 37.000 personas, casi 9300 familias. Gran número de la mano de obra está ligada a las actividades de empleos públicos, asistencia a oficinas de abogados y despachos aduaneros así como el mantenimiento de instalaciones deportivas –recreativas de clubes y empleos en instalaciones militares y grandes centros comerciales de suministros de bienes y servicios. En esta Cuenca, se observa lo siguiente: - Arrastre de residuos sólidos, debido al hecho de que el canal de descarga se encuentra en un canal de desagüe de aguas pluviales y el lugar es utilizado como vertedero clandestino. - Esta descarga constituye un peligro para la salud de la población, además del riesgo de caída de personas y animales al mismo ya que es un canal que inicialmente estaba tapado pero que actualmente se encuentra abierto en varios tramos. - La parte que se encuentra en el Comando de Ingeniería, ingresa en el patio del mismo, corriendo posteriormente en forma libre hasta su vertimiento en la laguna Yrupe. - La dificultad de tránsito en algunas calles en días de lluvia a causa de desniveles de terreno, además de calles en donde existen aguas nacientes (ykua). Existe la posibilidad de caudales de infiltración de los mismos en las redes. - Ocupación de zonas de alto riesgo, al borde de precipicios por parte de varias familias. Descarga Mallorquín. Se ubica sobre la Avda. Juan León Mallorquín y arroyo Mburica, Barrio Tacumbú. El arroyo Mburica, es utilizado por los vecinos para el vertido tanto de aguas residuales como de residuos sólidos. Posterior a la Avda. Juan León Mallorquín posee un ancho considerable. 2.3.1.8 Cuenca Tacumbú Está ubicada al sur de las cuencas Mallorquín y Varadero, al suroeste de la zona céntrica de Asunción. Abarca una superficie de 700 Ha. Está bordeada al oeste por las calles Parapití y Paraguarí, al norte por las calles Lomas Valentinas, Ana Díaz y la avenida Eusebio Ayala, al este por la avenida Gral. Santos y al sur por el Bañado Sur, las calles Mayor Fleitas, Gral. Aquino y Picada Diarte y la avenida José Félix Bogado. La descarga final de aguas residuales de la cuenca de alcantarillado sanitario se realiza en la margen derecha del arroyo Ferreira, el cual desemboca en la zona del Bañado Sur, con salida en el río Paraguay.
  • 57.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-41 El emisario se denomina Tacumbú y posee diámetro de 600 mm, se encuentra dirigido a lo largo de la margen del Arroyo. ESSAP cuenta con 4 (cuatro) aliviaderos de descarga de aguas residuales en el arroyo Ferreira. Estos aliviaderos han sido habilitados a causa de la saturación del colector principal de la red. La mayoría de las descargas de la cuenca Tacumbú, son evacuadas al arroyo Ferreira. Tanto en el Barrio Roberto L. Pettit como San Vicente. La existencia de estas descargas ha sido objeto de varias denuncias vecinales e imputaciones por parte del Ministerio Público (Fiscalía del Ambiente) ya que contribuyen de manera importante, junto con otros focos (descargas industriales, descargas domiciliarias de viviendas precarias, arrojo de basura), a la contaminación y pérdida del recurso hídrico. Además, las consecuencias ambientales se agravan por la presencia de numerosas ocupaciones humanas informales sobre la ribera misma del Arroyo, las que, a su vez realizan vertidos directos de sus efluentes en el cauce. De acuerdo a información de la ESSAP, para mejorar la situación de la red de alcantarillado en la zona y la eliminación de las descargas en el arroyo Ferreira, la ESSAP se encuentra realizando a la fecha (2011 – 2012) el proyecto conjunto de las cuencas UCA – Tacumbú, como se ha mencionado. Según manifestaciones de antiguos pobladores del barrio Roberto L. Pettit, en este sector abundaban las olerías (fábricas de ladrillos), chacras, huertas y tambos. Los propietarios venían del Barrio Obrero. Con el correr de los años sus descendientes se iban instalando y quedaban luego como dueños, característica actual de la gran mayoría de la población. La vida del barrio se inició en lugar cubierto de malezas, sin servicios de agua ni luz. Hacia al año 1958 los Padres Redentoristas fundaron y construyeron iglesias y escuelas. Los empedrados de las calles, con que cuentan los vecinos actualmente, fueron posibles mediante la organización de los mismos en comisiones. Las obras de empedrados se iniciaron en el año 1970, al igual que los servicios sanitarios, en la zona alta. Tiene muy pocas plazas. Los sectores bajos como San Cayetano, Santa Rosa de Lima, San Blas, San Gerardo, actualmente están siendo ocupados por familias provenientes de diferentes puntos del país. El territorio social integra zonas de las Áreas del Mercado Municipal N° 4, barrio San Vicente, la cuenca del arroyo Ferreira, el Barrio Republicano, R. L. Petit y las áreas de influencia de las Avenidas EE.UU., Chiang Kai-shek, Félix Bogado, G. R. Francia, Japón, entre los más importantes. Reúne a una población estimada de 70.000 habitantes, 17.000 viviendas, sin considerar los impactos de los procesos de ocupación del Barrio Santa Ana, del Bañado Sur, que integra el territorio. Asimismo, el área registra una serie de instalaciones militares de importancia así como la Cárcel, cuyo manejo y sistema institucional administrativo deben ser considerados en términos de dimensionamiento de descargas y relaciones socio comunitarias.
  • 58.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-42 El centro neurálgico lo constituye la ocupación de la franja de inundación en momentos de crecidas del rio Paraguay, por ende, los servicios sociales básicos son deficitarios sobre todo los de Salud, Educación, caminos y sistemas de transportes y áreas de recreación. Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones generales de salud son frágiles y la convivencia social se ve afectada por la violencia, drogadicción y la promiscuidad y las actividades al margen de la ley en general. Gran parte de la población del Bañado está ligada a las actividades informales, ventas estacionales y callejeras, reciclados de desechos y basuras así como la pesca de subsistencia y el transporte fluvial de personas y mercaderías por el rio Paraguay. De costumbres preferentemente rurales, mantienen hábitos de cría de animales domésticos (aves, cerdos, animales de tiro) así como la disposición desordenada de basuras y excretas. Los puntos observados en esta Cuenca son los siguientes: - Ocupación de riberas de los arroyos y zanjas por viviendas precarias. - Raterismo - Contaminación por vertimiento de residuos sólidos y líquidos a los arroyos En cuanto a la infraestructura utilizada para la descarga de las aguas residuales, se tiene lo siguiente. Estaciones de bombeo y descarga a la red de alcantarillado: Descarga I. 35 Proyectadas y Antequera. Estación de Bombeo fuera de servicio. El registro rebosa y las aguas residuales escurren por la calle. Descargas en arroyos (aliviaderos): Descarga 6. Calle Sargento Funes (29 Pydas.) y arroyo Ferreira, Barrio Roberto L. Pettit. Descarga bajo el puente. Los vecinos comentan que por momentos y sobre todo en época de calor se producen olores desagradables en el sitio. Descarga 4: en arroyo Ferreira; Calle Tte.Garay y arroyo Ferreira, Barrio San Vicente. Este barrio San Vicente, se caracteriza por su carácter eminentemente popular y se encuentra limitado por las avenidas General Santos, Félix Bogado y las calles lindantes con el Mercado Municipal Número 4. En las últimas décadas, este barrio ha recibido la mayoría de la inmigración coreana que llegó al Paraguay; inclusive, las principales asociaciones culturales y religiosas coreanas poseen sus sedes en este barrio. En este lugar se observa lo siguiente: - Falta de desagüe pluvial que ocasiona grandes y peligrosos raudales; - Falta de espacios verdes; - Mercado 4: hacinamiento; - Ocupación de calles; - Raterismo;
  • 59.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-43 - Contaminación del arroyo Ferreira por vertimiento de residuos líquidos y sólidos. Descarga 5: En arroyo Ferreira; Calle Obispo maíz y arroyo Ferreira., Barrio San Vicente: Descarga Tacumbú: 42 Pydas. y arroyo Ferreira (Barrio Tacumbú). El canal de descarga atraviesa la zona del Bañado Sur, bordeado por Asentamientos precarios en proceso de consolidación. Se observa mucha cantidad de residuos sólidos. Al momento de la visita, niños entraban descalzos en busca de las bolsas de basura que arrastra el Arroyo. En esta Cuenca se localiza el arroyo Ferreira, el cual nace en el barrio San Vicente en la zona de Tte. Garay con un recorrido de 3.950 metros que tiene desde su nacimiento en el barrio San Vicente, pasando por Roberto L. Pettit, Republicano, Santa Ana (Bañado Sur) hasta desembocar en el Rio Paraguay. El nauseabundo olor que despide su contaminado cauce se extiende por el territorio de cinco barrios de Asunción. En medio de altos barrancos, llenos de basura, con viviendas resquebrajadas y terrenos carcomidos por la erosión. Efluentes cloacales que salen de cañerías de ESSAP o aguas negras que despiden las mismas casas, que carecen de pozo ciego y desagotan sus baños y cocinas en el canal, son la constante en el poluido recurso hídrico. A esto se suman los líquidos provenientes de lavaderos o fábricas de vaquero que lanzan anilina, restos de piedra pómez y retazos de prendas. La Comisión Vecinal Arroyo Ferreira lleva adelante un trabajo de concienciación ambiental, por medio de una Campaña de recuperación del arroyo Ferreira, promoviendo la sostenibilidad y la limpieza del Arroyo. En el 2005, se comenzó la esta campaña, con una limpieza en la zona de la naciente del recurso hídrico, habiéndose quitado 4 mil toneladas de basura. En el 2007, se inició la campaña de concienciación en el área de influencia de la naciente del Arroyo y a unos trescientos metros de la misma. Actualmente cuenta con una plaza construida por los vecinos, incluso poseen páginas en internet denominado “Yo cuido el arroyo Ferreira” con más de 321 seguidores. Han concursado y ganado como Proyecto un concurso en el Banco Mundial. Los trabajos de concienciación de la “Comisión Vecinal Arroyo Ferreira” implicaron un trabajo casa por casa, buscando que los vecinos que residen en el área de influencia del Arroyo no arrojen sus desperdicios al recurso hídrico. Igualmente se realizaron mingas ambientales con los pobladores cercanos al Arroyo y con los estudiantes de la zona, además de la cooperación del trabajo de limpiadores de la Municipalidad de Asunción. La “Comisión Vecinal Arroyo Ferreira” también realizó un relevamiento de datos para identificar dónde se tiraba la basura. Asimismo, se cuestionó sobre los motivos de la acción contaminante del Arroyo, como una modalidad de concienciación a los pobladores. A fines del 2007, surgió el espacio “Punto Verde”, un espacio creado por la gestión vecinal para la colocación de la basura, ante la ausencia de la acción municipal, en sus sucesivas administraciones. En censo realizado por esta comisión hace unos años atrás, en todo el trayecto del Arroyo, sobre 300 viviendas se evidenció que 65 % tiran sus desechos en las aguas y que 20% de ellas si bien tiene pozo ciego, están a menos de un metro de sus aguas, por lo que también las contaminan.
  • 60.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-44 2.3.1.9 Cuenca Vista Alegre Está ubicada al sur de la cuenca Bella Vista, en la ciudad de Asunción y un pequeño sector de Lambaré. Abarca una superficie de aprox. 151 Ha. Está bordeada por la calle Amancio González al oeste, avenida Eusebio Ayala al norte, la avenida Médicos del Chaco al este y la avenida Fernando de la Mora al sur. La Cuenca contaba con una Estación de Bombeo de aguas residuales mediante la cual los efluentes colectados eran derivados a la cuenca Bella Vista. Desde hace años, el mal funcionamiento de la Estación, principalmente por alta acumulación de sedimentos, era la causante de una descarga de aguas residuales en el arroyo Leandro Sosa, tributario del arroyo Lambaré, mediante un aliviadero de 250 mm de diámetro, ubicado sobre el arroyo Leandro Sosa en las calles Juan Pablo II, (continuación de Amancio González) y Pirizal, en el municipio de Lambaré. Dado el problema existente con la Estación de Bombeo y las constantes descargas de aguas residuales en el arroyo Leandro Sosa, ESSAP decidió suprimir la Estación de Bombeo existente, derivar las aguas residuales a un sistema de alcantarillado sanitario privado y contratar este servicio para el tratamiento de efluentes. De esta manera, la colecta de efluentes en la Cuenca sigue siendo operada por la ESSAP, en tanto que los efluentes son derivados hacia un registro de la red privada y de allí a la planta de tratamiento, tercerizando de esta manera el tratamiento y disposición final de las aguas residuales y eliminando la descarga de aguas residuales y la contaminación del Arroyo. Se ha podido observar que las aguas residuales afloran en el registro antes de la EB descargando a la alcantarilla de desagüe cloacal. Ya no se observa la cañería de la descarga, conforme a la información arriba descrita, la mencionada descarga fue suprimida y derivada a otro sitio. El barrio Vista Alegre, antiguo y tradicional rincón de la ciudad extendía sus límites hasta lo que hoy es el barrio Pettirossi. El terreno del barrio Vista Alegre posee declive natural no muy pronunciado hacia la ciudad de Lambaré. El uso de suelo es eminentemente habitacional, exceptuando el sector de la avenida Eusebio Ayala, la Avda. Fernando de la Mora, la Avda. Médicos del Chaco y la calle Bartolomé de las Casas, donde hay varios comercios y fábricas. Las principales vías de comunicación del barrio Vista Alegre son las Avenidas Bruno Guggiari, Eusebio Ayala, Médicos del Chaco también está asfaltada. Fernando de la Mora es también una vía importante de acceso al barrio. Esta Cuenca en la actualidad sirve a una población de más de 15.000 habitantes, 3.800 viviendas. Constituye un área residencial tradicional pero administra efluentes de la Zona de las Av. E. Ayala, Bartolomé de las Casas, Fernando de la Mora, Choferes del Chaco, etc. así como actividades productivas vinculadas a supermercados, depósitos de materiales de construcción, talleres de mecánica, chapería y pintura, repuestos, sanitarios y parada de buses nacionales e internacionales. Situación observada: - Ocupación de predios destinados a espacios verdes, calles y edificios públicos; - Falta de canalización fluvial;
  • 61.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-45 - Calles sin terminación; - Vertimiento de residuos sólidos en los arroyos. El arroyo Leandro Sosa, nace en el Barrio Vista Alegre, calle Juan Pablo II y escurre hasta unirse con el arroyo Lambaré en las cercanías de la Avda. Perón. 2.3.1.10 Cuenca Bella Vista Es la más extensa de la ciudad de Asunción, abarca un área de 2376 Ha, predominantemente residencial, aunque también se encuentran en ella numerosas industrias y hospitales. Está bordeada en el norte por la avenida Gral. Artigas, hacia el oeste por la avenida Brasil y la avenida Pettirossi, al sur por la avenida Eusebio Ayala y hacia el este por la avenida Primer Presidente, las calles Julio Correa, Denis Roa, RI 18 y la avenida de la Victoria. Existen 5 Estaciones de Bombeo de aguas residuales con descarga en la red de la cuenca Bella Vista, de las cuales sólo uno cuenta con sistema de tratamiento de cámara séptica y filtro anaeróbico. Por otra parte, se tiene un total de 5 aliviaderos de aguas residuales en cursos de agua, uno en el arroyo S/N ubicado frente al IGM, tres en el arroyo Mburicaó y uno en el arroyo Mburicaó-mí. La descarga final de la Cuenca se hace en el río Paraguay, mediante el emisario Bella Vista, de 1.300 mm de diámetro, dirigido a lo largo de la calle Capitán Lombardo, en el barrio Virgen de Fátima de Asunción. Además, el sistema de Bella Vista recibe también, mediante bombeo, la descarga de la cuenca Vista Alegre y de otros 5 sistemas de red no operados por la ESSAP, que son los del Mercado de Abasto, la Terminal de Ómnibus, el Registro Civil (Ministerio de Justicia y Trabajo), la Empresa Inca y el Shopping Multiplaza, a estos 5 sistemas se suman además conexiones de las viviendas, comercios y otros edificios situados en las zonas en cuestión, lo que representa una sobrecarga a la capacidad del sistema de la cuenca Bella Vista. Desde la perspectiva socio demográfica la Cuenca sirve a importantes barrios de Asunción, como V. de Fátima, Virgen de la Asunción ybyraty, Santo Domingo, Villa Morra, Herrera, Recoleta, Tembetary, Mburicaó, General Caballero, etc., impactando los servicios de desagües para unas 320.000 personas, 80.000 familias. El escenario social marca la presencia de las instalaciones del Hospital Central del IPS, Centros Educativos (Loyola, Aula Viva, Santa Clara, etc.) , las instalaciones del entorno de las Avenidas Mariscal López, Sacramento, Trinidad, Artigas, España, Choferes del Chaco; asimismo importantes áreas residenciales, servicios de talleres mecánicos, chapería, pintura, servicentros, supermercados, curtiembres, mataderias, fábrica de pinturas, cooperativas etc. De manera especial se menciona las ocupaciones precarias-informales de viviendas en la franja de dominio del arroyo Mburicaó y los barrios con personas de escasos recursos ligados a Tablada, Virgen de Fátima, San Miguel integrantes de la cadena asentamientos precarios del Bañado Norte. Corresponde advertir las implicancias sociales que devienen del acceso permanente de personas extra regionales en el jardín Botánico, Hospital del IPS, cooperativas y sus instalaciones de expendios de productos propios, de las funciones de movilización de personas, cargas por la Avenida Artigas y Sacramento-España para el acceso Asunción de la Zona Metropolitana Norte y de las obras de la Franja Costera en desarrollo por las instituciones del sector.
  • 62.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-46 Las actividades del Plan Maestro afectan territorios sociales muy importantes de la ciudad, además de que algunos tramos atraviesan sistemas viales de envergadura como las Avenidas Sacramento, España, Artigas, E. Ayala, Choferes del Chaco, Mcal. López consideradas las de más alto trafico las 24 horas de día y que sirven de vías de unión entre las ciudades vecinas y uniones rápidas entre las carreteras internacionales como las Rutas I, II, III y la Transchaco respectivamente. En las zonas del límite norte del Bañado Norte y el territorio de la franja de inundación, en momentos de crecidas del rio Paraguay, los servicios sociales básicos son deficitarios sobre todo los de salud, educación, caminos y sistemas de transportes y áreas de recreación. Al carecer de servicios sociales básicos y habitar zonas anegables, las condiciones generales de salud son frágiles y la convivencia social se ven afectadas por la violencia, drogadicción y la promiscuidad. Es en este territorio que existe un pre acuerdo entre la Municipalidad de Asunción y ESSAP para la instalación de una Planta de Tratamiento, en una fracción de 21 Ha, Barrio Fátima, colindando con la Bahía de Asunción. La zona, por sus características y ocupar parte del Bañado Norte, es susceptible a inundaciones e invasiones por familias que reivindican tierras y techo, razón por la cual, es importante formalizar los derechos institucionales para ESSAP y tomar las medidas preventivas para evitar problemas de ocupación-desalojo posterior en momentos de desarrollo de las obras. Asimismo, encauzar cuanto antes la participación de las instituciones nacionales del sector como SENAVITAT, SEN, SAS para el tratamiento de los aspectos relativos a las relocalización, construcción de viviendas de interés social y acompañamiento social para la instalación, incorporación a y en la nueva comunidad. Arroyo Mburicaó: La naciente se pierde hoy bajo la estación de servicio "Mburicaó", en la Avda. Eusebio Ayala y Martínez Ramella en el barrio denominado Mburicaó. No obstante, un hilo de agua sigue corriendo paralelamente a esta última calle y va aumentando su caudal natural. Pero, a la par, también van apareciendo caños provenientes de las cocinas, lavaderos y baños de las casas ubicadas a un lado del barranco, recorre por los barrios Bella Vista, Ntra. Señora de la Asunción, Tablada, para desembocar en el Bañado Cara Cara. A medida que avanza el curso hídrico se van descubriendo formaciones rocosas con pequeñas cascadas. El curso del Mburicaó se pierde entre las construcciones para reaparecer a la altura de la Plaza José Asunción Flores y Manuel Ortiz Guerrero. Poco después aumenta el caudal con su afluente, el Mburicaomí, con aguas recogidas de Villa Morra (desde Mariscal López y San Martín). Luego de pasar por el Parque Mburicaó y atravesar la Vía Férrea mediante un idílico puente en arco, el Arroyo cruza la avenida Artigas y se interna por Tablada Nueva, para desembocar en el riacho Cará Cará, en los Bañados de Ysoro. Este es el sector más castigado del Mburicaó, pues aquí recibe desde restos óseos y pezuñas hasta otros desechos provenientes de las curtiembres y los frigoríficos. En varias oportunidades se han realizado campañas para rescatar el curso hídrico. Si bien se han hecho algunas mejoras, las mismas no son suficientes. (SENASA 1991).
  • 63.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-47 En diciembre del 2011 se iniciaron los trabajos de limpieza del arroyo Itay mediante una hoja de ruta establecida en la comisión que conforman la Secretaría del Ambiente (SEAM), los municipios de Asunción, Fernando de la Mora, Luque y las comisiones vecinales. El mismo trabajo estaría iniciando desde enero del año 2012 en el arroyo Mburicaó. En esta Cuenca, se tienen varias formas de manejar y disponer las aguas residuales ya sea con descargas que van directamente a los arroyos o a través de estaciones de bombeo para disponer las aguas a la red de ESSAP o enviarlas a diferentes cursos de agua, etc., según se describen a continuación: Descargas en arroyos: Descarga No 9. Frente al Instituto geográfico Militar. Descarga No 10: Calle santa Rosa y arroyo Mburicaó, Barrio Bella Vista. La zona de descarga corresponde a un barrio populoso. Por la disposición de las casas, se iniciaron como asentamientos que se fueron consolidando. Situaciones observadas e información obtenida de los vecinos. - Falta de documentación de los terrenos ocupados por varias familias. - Ocupación de terrenos destinados a espacios verdes, sin control. Hacinamiento. Calles angostas. - Presencia de alimañas en las cercanías del Arroyo. Descarga N° 11: Avda. España y arroyo Mburicaó, Barrio Recoleta. El barrio Recoleta uno de los más antiguos barrios de Asunción, debe su nombre a los Franciscanos Recoletos, quienes reconstruyeron su convento en el lugar donde hoy está la iglesia de dicho nombre. Cuando en 1824 el doctor Gaspar Rodríguez de Francia suprimió por decreto las comunidades religiosas en el Paraguay, los recoletos tuvieron que abandonar el convento que más tarde sería utilizado como cementerio. Durante el gobierno de Don Carlos Antonio López se construyó el actual templo. El uso del suelo es predominantemente residencial y Comercial. Descarga 13. Calle Abente Haedo y arroyo Mburicaó. Barrio Recoleta. Es una zona residencial y comercial y en ella se localizan: Correccional de Mujeres del Buen Pastor, Casa de Menor, Dirección General de Transporte del Ejército Nacional. La descarga se encuentra en el Club Chaco Boreal. Se observa una cañería que cruza el Arroyo. No pudo observarse la descarga. En la DIGETREN ubicada enfrente han indicado que no siempre existe la descarga en este punto. Descarga N° 12: arroyo Mburicaó Mi: Calle Guido Spano y Gral. Garay. Barrio Villa Morra. En la calle Tte. Rivarola y Guido Spano, la cañería posee una pérdida del efluente en el cruce del Arroyo. También corresponde a una zona residencial y comercial, ubicándose residencias bancos, colegios y hoteles. Problemas detectados: - Malos olores debido a las descargas; - Presencia de alimañas. -
  • 64.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-48 Estaciones de bombeo operadas por terceros con descargas en la red de ESSAP: EB Terminal: EB de la terminal de ómnibus de Asunción, descarga: calle Paso de Patria y Avda. República Argentina. El barrio Terminal es bastante irregular y bajo, sobre todo en el centro se observan leves elevaciones hacia las calles Pilar y Ecuador y declives hacia De la Victoria. Una zanja que cruza el terreno desde De la Victoria hasta República Argentina, ocasiona en los días de lluvia un gran raudal arrastrando basuras. Desde la construcción y funcionamiento de la Terminal de ómnibus en el barrio, gran parte del mismo se ha convertido en zona comercial e industrial, pero el uso de suelo es mayormente habitacional. Un considerable porcentaje de su población es relativamente nuevo, se mudaron a la zona, luego de que la Terminal entrara a funcionar, dedicándose al comercio. Los pobladores y las autoridades conocen el barrio con el nombre de Ysaty y afirman que se le denomina Terminal por la presencia de la Terminal de Ómnibus. Quienes lo conocen con este nombre son las personas que no viven en el mismo. EB Mercado de Abasto y bombeo a la Red de ESSAP, sobre la calle Botana casi Dr. Montanaro Barrio San Pablo. La zona no cuenta con Sistema de alcantarillado. En el lugar se encuentra un arroyo que es utilizado por los vecinos para vertimiento de aguas residuales, se nota la presencia de aguas residuales en el curso de agua. EB del Shopping Multiplaza: Se perciben olores desagradables en los alrededores de la EB. Estaciones de bombeo y descarga en la Red de ESSAP: Descarga B San Felipe: San Felipe es un barrio construido como de Interés social. Ubicado en el barrio San Blas que se caracteriza por tener dos zonas bien diferenciadas: una baja sujeta a periódicas inundaciones y otra alta, protegida de las crecientes normales del Río. La segunda posee barrancas muy pronunciadas con visibles signos de erosión pluvial, cortes y cavernas. En algunos lugares la altura de dichas barrancas supera los cinco metros. El suelo es poco permeable y arcilloso lo que explica la presencia de algunas lagunas y esteros. El uso del suelo es comercial y habitacional. Dentro del barrio se tiene escuela, puesto de salud y otros. La estación de bombeo se ubica dentro del barrio y sirve para impulsar las aguas residuales hasta un registro ubicado sobre la Av. Artigas. Descarga D Corralón: Barrio de Interés social. Calle San Estanislao, camino al Banco San Miguel. Cuenta con red de alcantarillado propia y estación de bombeo a la Red de ESSAP. Descarga G: Calle Oroite, al lado del hipódromo. Pozo de bombeo. Descarga a la Red de ESSAP. Estaciones de bombeo y descarga en cursos de agua y otros: Descarga C Refugio. Ubicado en el Barrio Ricardo Brugada. En el lugar denominado Refugio. Barrio de Interés Social.
  • 65.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-49 La estación de bombeo no se encuentra en funcionamiento. Según los vecinos hace como 2 años no funciona. Descarga en el mismo lugar en el sitio de refulado para la franja costera. Anteriormente la descarga iba al desagüe pluvial pero los canales han sido taponados por el movimiento de los tractores. Se han observado las siguientes situaciones en la zona: - El recolector de la Municipalidad pasa solo por una de las calles cada 2 meses. En la entrada del barrio cuentan con un contenedor. Según los vecinos faltaría por lo menos otro contenedor ya que la distancia es muy larga; - En el lugar del refulado, los vecinos venden la arena del relleno y las piedras de los gaviones ocasionando el arrastre de arena al curso de agua y socavación por erosiones; - También se genera el robo de las losetas de los camineros que según los vecinos, son llevados por algunos vecinos para piso de sus viviendas. No existe ningún tipo de control de parte de alguna Institución. Descarga en el Rio Paraguay: Descarga Bella Vista: Calle Cap. Lombardo y Rio Paraguay. El sitio corresponde a ocupaciones precarias. Las viviendas se encuentran en zonas altas algunas de relleno ubicadas entre humedales correspondientes al Rio Paraguay. La mayoría de las viviendas cuentan con letrinas precarias. 2.3.1.11 Cuenca Lambaré La cuenca Lambaré corresponde al área de la cuenca hidrográfica del arroyo Lambaré, que abarca casi la totalidad de la ciudad de Lambaré y parte de las ciudades de Asunción, Fernando de la Mora y Villa Elisa con un área de unas 3619 Ha. Solo un 15% de la población de la ciudad de Lambaré cuenta con sistema de alcantarillado sanitario, de ESSAP y de prestadores privados, mientras que la mayoría recurre a soluciones individuales por pozos ciegos y/o cámaras sépticas. La ESSAP posee red de alcantarillado únicamente en la zona del barrio Kennedy, cubriendo una superficie de alrededor de 81,72 Ha. La descarga de aguas residuales se realiza, sin tratamiento previo, en la ribera del río Paraguay, mediante el emisario denominado Kennedy, de diámetro de 200 mm, en la zona de límite entre Asunción y Lambaré. El arroyo Lambaré que se ubica en esta Cuenca, tiene su nacimiento en el Municipio de la ciudad de Asunción, en la zona del Mercado de Abasto, cruza luego por el Municipio de la ciudad de Lambaré y desemboca en el río Paraguay, nuevamente en el Municipio de la ciudad de Asunción. La cuenca del Arroyo abarca casi la totalidad de la ciudad de Lambaré y parte de las ciudades de Asunción, Fernando de la Mora y Villa Elisa con una extensión de aproximadamente 6,2 km. El arroyo Lambaré es un arroyo degradado, por haber sido utilizado históricamente como vertedero de residuos sólidos y desagües cloacales de las viviendas, además de la invasión de familias de escasos recursos con edificaciones precarias ocupando los bordes del arroyo, hasta las proximidades del mismo cauce hídrico. El Arroyo se caracteriza por sus grandes avenidas de agua y desbordes en los meses más lluviosos y por caudales menores en los meses secos. Para evitar los desbordamientos y proteger las márgenes en algunas zonas se han realizado obras de protección, la mayoría de ellas muy precarias.
  • 66.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-50 En la actualidad, el Arroyo y su entorno sufren un alto deterioro de su calidad ambiental debido a la fuerte antropización de los municipios de Lambaré y Asunción. Los principales factores que han determinado este deterioro son: - Urbanización caótica, en forma de viviendas residenciales en los barrios aledaños y de viviendas precarias en las márgenes, invadiendo en ocasiones el dominio público y de resguardo del Arroyo; - Los abundantes vertidos de aguas residuales ya sea directamente al Arroyo desde las viviendas y desde los colectores cloacales, o bien utilizando sus afluentes como colectores: - Vertidos de basuras y escombros en las márgenes y de residuos en el cauce; - Vertido de residuos industriales, las industrias ubicadas en las márgenes o inmediaciones del Arroyo. El Ministerio de Obras Públicas y Comunicaciones dentro del Programa de Recuperación de Arroyos Urbanos ha solicitado a la Facultad de Ciencias y Tecnología de la Universidad Católica “Nuestra Señora de la Asunción” el desarrollo del Estudio de Factibilidad Técnico – Ambiental y Diseño Final de Ingeniería para Obra de Mejoramiento en el Arroyo Lambaré, en el tramo comprendido entre la Avenida Fernando de la Mora, en Asunción, hasta su desembocadura en el río Paraguay. Se elaboraron propuestas de solución teniendo en cuenta: la recuperación y protección de márgenes y la revaloración urbano-paisajística del Arroyo. Las descargas de las aguas residuales se realizan en: Descarga Fdo. de la Mora y De La Victoria: La cañería de desagüe descarga en el desagüe pluvial que finalmente deriva los efluentes al inicio del arroyo Lambaré. Se observa presencia de residuos sólidos en el Arroyo. En los días de lluvia se produce un gran raudal arrastrando basuras. Planta de tratamiento calle Pizarro: Los efluentes de la planta de tratamiento poseen un color negruzco. La planta de tratamiento pertenece a la urbanización Los Portales pero se encuentra ubicada en otro barrio. Los vecinos se quejan de esta situación. Conforme manifiestan los mismos, ocasionalmente la Planta de tratamiento rebosa, por lo que ellos deben llamar a los encargados del barrio cerrado y en estas ocasiones ESSAP procede al mantenimiento. Descarga en el Rio Paraguay: Calle continuación de la Avda. Cacique Lambaré. La descarga se encuentra ubicada al lado del Hotel Ita Enramada en un barrio residencial en un barranco en las orillas del Rio Paraguay. Se observa presencia de basuras en la zanja. La Cuenca no solo involucra territorios de Asunción, Lambaré, Fernando de la Mora y Villa Elisa, también constituye un canal de drenaje de efluentes de las instalaciones como el Mercado Central de Abasto, la Terminal de Ómnibus Asunción, Hipódromo, Secretaría de Deportes, Instituto Superior de Educación-ISE así como de importantes talleres y depósitos de las Líneas de Transportes Nacional e Internacional, depósitos de mercaderías y cargas en el entorno del Mercado de Abasto, Supermercados, talleres mecánicos de vehículos, depósitos de maderas, instalaciones de empresas constructoras y fábricas de pinturas, ropas y productos químicos-tintes.
  • 67.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-51 El distrito de Lambaré administra una parte importante del territorio, razón por la cual, las autoridades municipales esperan con expectativa el desarrollo de las obras principales. Más de 140.000 habitantes residen permanentemente en el territorio, 30.000 familias, amén de los pobladores estacionales del entorno del Mercado de Abasto, Terminal de Buses y trabajadores de los servicios prestados a la comunidad. En las proximidades del Cerro Lambaré, se encuentra un asentamiento indígena, conocida como Comunidad Cerro Poty en un predio de dos has. Según el Censo realizado en diciembre del 2008, el Asentamiento de Cerro Poty cuenta con un total de 135 personas, conformado por 28 núcleos familiares. Son oriundos de Asunción y otros provienen de los Departamentos de Canindeyú, Caaguazú, Guairá, San Pedro, Caazapá y Alto Paraná. Trabajan en la recolección de materiales reciclados, la mendicidad y venta de artesanías junto a sus madres en las calles de Asunción y Lambaré. Cuentan con energía eléctrica de la ANDE y con provisión de agua potable de la ESSAP S.A. 2.3.1.12 Cuenca San Lorenzo Abarca un área de unas 2655 Ha. En cuanto a agua potable, la ciudad es abastecida por ESSAP en un 40%, en tanto que en alcantarillado sanitario, sólo un 6.5% de la población tiene acceso al servicio, en un área de 723 Ha, ubicada en el microcentro de la ciudad. La red de alcantarillado de ESSAP fue construida hasta el año 1978, siendo la longitud total de los colectores de 74.800 m, con 4.364 conexiones, a diciembre de 2010. Existe un aliviadero de descarga de aguas residuales en el arroyo San Lorenzo, en el punto ubicado en la calle 14 de Mayo casi Fortín Arce, habilitado a causa de la sobrecarga de caudal en el colector principal. Este aliviadero fue suprimido en el año 2003 por presión fiscal, sin embargo, fue habilitado nuevamente en el 2005, pues si no se contara con el mismo se tendrían aguas negras en la vía pública, en la calle 14 de Mayo entre Saturio Ríos y Rodríguez de Francia, donde se inicia el emisario final de diámetro de 400 mm y donde descargan los efluentes de los hospitales de la zona y del barrio Las Marías, que fueron conectados al sistema de la ESSAP por orden fiscal. La ESSAP posee una Planta de Tratamiento de Aguas Residuales para los efluentes de la red de la ciudad, compuesta por 1 laguna facultativa y 2 lagunas de maduración, dispuestas en serie, inicialmente diseñadas para el tratamiento de aguas residuales de una población de 7.500 habitantes. Los efluentes de la Planta son derivados luego del tratamiento al arroyo San Lorenzo, el cual tiene su paso en la margen izquierda del terreno donde se ubica la Planta. Actualmente ESSAP estima que la Planta se encuentra operando con una carga correspondiente a 4 veces su capacidad; en este contexto, los análisis físico- químicos realizados por ESSAP al efluente tratado antes de la descarga en el cauce hídrico receptor, indican que los valores de los parámetros indicadores de contaminación no se ajustan a lo establecido por la normativa vigente. Resolución 222 SEAM.
  • 68.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-52 Esta sobrecarga de la capacidad de las lagunas ocasiona molestias a los vecinos de la zona por la generación de fuertes olores nauseabundos que son arrastrados por los vientos hacia las viviendas; además, la situación se agrava por cuanto las zonas aledañas han sido pobladas en los últimos años, invadiendo incluso parte del inmueble de la ESSAP que fuera destinado para la ampliación de la Planta de Tratamiento. Por estas razones, desde el año 1997 las agrupaciones de vecinos de la zona han realizado numerosas denuncias ante las oficinas fiscales, departamental y municipal local, con la intención de lograr el traslado de la Planta de Tratamiento. Algunos trabajos de mantenimiento de la Planta fueron realizados a fin de mejorar su capacidad de tratamiento; éstos consistieron en la extracción de lodos en los años 2005 y 2007, en volúmenes de 1.000 m3 y 600 m3 , respectivamente. Estas tareas fueron implementadas mientras se determinaban las alternativas de solución más adecuadas al problema. También existen redes de alcantarillado sanitario privadas, construidas por Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y mantenidas por la ESSAP, hasta la actualidad. El arroyo San Lorenzo pertenece a la cuenca del lago Ypacarai. Nace en el Barrio Capilla Cue de San Lorenzo. Desde el inicio del mismo se halla expuesto a una gran cantidad de agentes contaminantes, debido a la presencia de desagües cloacales conectados a las cunetas de canalización del cauce. El humedal de la naciente se encuentra en un predio baldío y es utilizado por los vecinos como vertedero depositando en él sus bolsas de basuras a la espera que alguien las recoja. A tan solo unos 100m de la plaza se ubica un terreno “Privado” completamente alambrado provocando una expropiación del curso de agua. Siguiendo aguas abajo se encuentra ubicado un asentamiento a ambas márgenes del Arroyo, zona en la cual se encuentra depositada una gran cantidad de residuos sólidos, entre bolsas, cartones, botellas de vidrio, plásticos, cajas de madera, restos de alimentos. A lo largo del curso del arroyo San Lorenzo se encuentran lugares que son utilizados como depósitos de basuras por los pobladores de las zonas, transformándose en un patrón desde su nacimiento hasta su unión con el arroyo Tayuazape. En el 2001 la SENASA en conjunto con la JICA realizaron un estudio para el mejoramiento de la calidad de agua del lago Ypacaraí y ya en ese entonces el arroyo San Lorenzo constituía el mayor aportante de contaminantes al lago, con grandes concentraciones de fosforo total, nitrógeno total y altos valores de demanda química de oxigeno y demanda bioquímica de oxigeno, siendo la máxima fuente de contaminación por sólidos en suspensión las basuras domesticas arrojados al arroyo más que la erosión. Una de las recomendaciones ya en ese entonces fue, el de reducir los altísimos valores de los parámetros principales, siendo indispensable tratar el efluente doméstico e industrial que llegaban al arroyo San Lorenzo. La comisión directiva del Consejo de Aguas de la Cuenca Hídrica del Arroyo San Lorenzo (Cachasl) presentó un plan para recuperar el cauce hídrico. Según esta agrupación, el rescate de la Cuenca es posible en toda su extensión, mediante un trabajo conjunto con toda la comunidad.
  • 69.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-53 El Consejo de Aguas de la Cuenca Hídrica del Arroyo San Lorenzo, integrado por representantes de cinco municipios, proyectan la recuperación del cauce hídrico. La tarea consistirá, primero, en trabajar en la concienciación. Varios grupos, entre ellos “Voluntariado Juvenil por un Medio Ambiente Sano”, trabajan por la descontaminación del cauce hídrico. En enero del 2012 realizaron trabajos de limpieza en el Arroyo. Con relación a las zonas donde se ubican las descargas se tiene: Descarga 14 de mayo: en arroyo San Lorenzo. En el sitio de la descarga no se observa presencia de Residuos sólidos. El agua escurre cristalina hasta el sitio de la descarga. Posteriormente en las calles siguientes a la descarga, se nota gran presencia de residuos sólidos, especialmente restos de telas. Planta de tratamiento de efluentes: ubicada en el Barrio Santa María. En la zona existen asentamientos precarios incluso a escasos metros del lindero de la laguna. La calle a partir de la esquina de la Planta se encuentra en malas condiciones. La planta no posee veredas ni barrera verde. No cuenta actualmente con cartel señalizador. En los limites sur y norte del predio de la ESSAP donde se ubica la planta de tratamiento, se han instalado unas 32 familias en condiciones precarias, pero tácitamente existe un acuerdo sobre las mejoras y la no innovación de lo clavado y plantado, hechos que no les excluye de un posible programa de relocalización y mejoramiento de las condiciones y calidad de vida. Asimismo, en el predio de la planta, los vecinos aprovechan para mantener animales domésticos (patos, gallinas, vacas, caballos) así como esporádicamente realizan pesca de subsistencia en las lagunas. La población distrital suma más de 320.000 habitantes, según datos de los responsables de la Municipalidad de San Lorenzo, mientras que, las que en la actualidad cuentan con conexiones domiciliarias de alcantarillado son 4364 instalaciones, lo que en términos poblacionales representan unos 22.000 habitantes. El distrito es importante por cuanto que administra un centro comercial que abastece a todo el Departamento Central, sirviendo de canalizador del sistema de transportes en general entre la Capital y su Zona Metropolitana a través de las Rutas I y II . A ello se suman las instalaciones del Campus de la Universidad Nacional de Asunción, el Hospital del Niño, la red de interconexiones viales entre San Lorenzo, Luque-Limpio, Ñemby y la instalación reciente de importantes Centros Comerciales, plantas industriales, fábricas y procesadoras de alimentos, derivados del petróleo, talleres metalúrgicos y centros educativos privados. Asimismo, emergen grandes obras y urbanizaciones cerradas con construcciones de viviendas dúplex, edificios en alturas así como hoteles y edificios corporativos. Las autoridades municipales calculan que de día, San Lorenzo registra una población cercana a los 600.000 habitantes, dada la gran dinámica comercial regional. 2.3.1.13 Cuenca Luque El área aproximada de la Cuenca es de unos 2935 Has. En cuanto a agua potable, la ciudad es abastecida por ESSAP en un 78%, en tanto que en alcantarillado sanitario, sólo un 5.3% de la población tiene acceso al servicio ya sea de ESSAP o redes privadas, en la zona del microcentro de la ciudad y en barrios donde las familias costean la construcción de sistemas de red propios.
  • 70.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-54 La red de alcantarillado de ESSAP se construyó hasta el año 1978, siendo la longitud total de los colectores de 72.050 m, con 3.776 conexiones, a diciembre de 2010. La descarga de los efluentes colectados por la red de la ESSAP son derivados, sin tratamiento previo, al arroyo Paso Carreta, mediante un emisario de diámetro de 400 mm, en el punto de intersección del Arroyo con la calle Cañada, localidad de YkuaKaranday. Descarga en el arroyo Paso Bogarín (paso carreta). Barrio Loma Merlo: El registro anterior a la descarga, rebosa escurriendo los efluentes por la calle y derivando a una zanja que finalmente desemboca en el Arroyo. El barrio cuenta con una baja densidad poblacional. Zona baja con Nivel freático elevado. Presencia de Residuos sólidos en el Arroyo. La zona corresponde a lugares de baja densidad poblacional y con el nivel freático elevado. Se observan terrenos vacíos que podrían servir para una Planta de Tratamiento del tipo compacta. También existen redes de alcantarillado sanitario privadas, construidas por Comisiones Vecinales u otros, que posteriormente pasaron a ser operadas y mantenidas por la ESSAP, hasta la actualidad. En la actualidad Luque registra una población estimada por las autoridades municipales de unos 320.000 habitantes, cerca de 64.000 viviendas, de las cuales, unas 3776 residencias cuentan con el servicio de alcantarillado de ESSAP, o sea, unas 19.000 personas. El desafío Luque es importante, dado que constituye una vía de paso entre la Capital y las ciudades de Limpio, Aregua y la costa del lago Ypacarai, sitio tradicional de vacaciones. Asimismo, las instalaciones del Aeropuerto Internacional, clubes privados e institucionales, centros comerciales, centros de convenciones y hoteles, urbanizaciones, etc., obligan a pensar en un desafío importante para la instalación de las redes de ESSAP. 2.3.1.14 Cuenca Arroyo Seco Mbocayaty Guazú La cuenca del Arroyo Seco abarca los barrios Tres Bocas e Ita Caaguy de la ciudad de Fernando de la Mora en un área aproximada de 336 Ha. La Cuenca abarca parte de Villa Elisa. Esta Cuenca no cuenta con el servicio de alcantarillado sanitario de ESSAP. La zona baja posee niveles freáticos elevados lo que hace difícil la utilización de sistemas de disposición in situ de los efluentes domiciliarios. Pequeños cursos de agua se forman en las calles y a medida que corren, se convierten en cloacas a cielo abierto. A esto se suma la gran cantidad de residuos sólidos que son depositados en los canales y los arrojados en días de lluvia a los raudales. En el sitio viven familias de recicladores, los cuales ubican el material a reciclar en las calles ocasionando aun más contaminación por residuos sólidos. Se encuentra en proceso por parte del MOPC un Proyecto para dotar de desagüe pluvial a la zona especialmente entre las calles Humaita y Capellanes del Chaco, zona donde se producen inundaciones en caso de lluvias copiosas.
  • 71.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-55 Territorialmente la zona registra una creciente urbanización e instalación de centros comerciales y actividades productivas varias ligadas al comercio, pequeñas industrias, talleres artesanales, depósitos y servicios generales para el transporte, talleres de mecánica, pintura, chapería, resultantes de la habilitación del Acceso Sur como vía rápida de intercomunicación de Asunción con el resto del país y las ciudades de Ñemby, San Antonio ypane, Guarambaré y el departamento de Paraguarí. Polos de atracción comercial y de servicios para la mano de obra constituyen los grandes centros comerciales, supermercados, la embotelladora Coca Cola, los servicios conexos del Mercado de Abasto de Asunción y la conexión directa con la Zona Industrial de Ypane y Villeta. La cuenca del Arroyo Seco, afluente al arroyo Mbocayaty involucra territorios de Fernando de la Mora, Villa Elisa y Ñemby, sirviendo de sitio de residencia a 8.200 familias y una población estimada de 33.000 habitantes. 2.3.1.15 Mariano Roque Alonso Abarca el Distrito de Mariano Roque Alonso. Esta Cuenca no cuenta con el servicio de alcantarillado sanitario de la ESSAP. Pequeños sistemas son propiciados por comisiones vecinales sobre todo en las zonas bajas .El área de la Cuenca es de unas 2574 Ha. La ciudad está ubicada en el Departamento Central, delimita al norte de Limpio en los lugares conocidos como Paso Ñandejara y Estancia Surubi’y sobre el arroyo ltay, al sur con el barrio Loma Pyta de la ciudad de Asunción, al este con las ciudades de Luque y Limpio, sirviendo como divisoria con estas ciudades el arroyo ltay y al oeste con el río Paraguay. Mariano Roque Alonso se encuentra dividido en 14 barrios, que son los siguientes: Central, Corumba-Cué, Arecayá, Caaguy-Cupé, María Auxiliadora, Monseñor Bogarín, San Luis, Virgen de la Rosa Mística, Defensores del Chaco, San Blas, San Jorge, Remanso Castillo, San Ramón, Caacupemi. La gran cantidad de industrias y comercios que funcionan hoy en día dan gran cantidad de fuentes de trabajo a los ciudadanos roquealonseños. Entre las que podemos mencionar las 2 principales fábricas productoras de envases PVC del país que no sólo se dedican a abastecer el mercado interno paraguayo sino más bien en su mayor porcentaje a la exportación de sus productos. También las 5 procesadoras de alimentos son industrias de gran aporte que requieren de buena cantidad de mano de obra y 3 mataderias importantes que junto con las 3 ferias de ganado dan una imagen de una ciudad de tropero, hombres que han contribuido al desarrollo e identificado a la ciudad. En la actividad productiva se puede mencionar a la pesca y comercialización de pescados en la ribera del riacho San Francisco y el río Paraguay. Asimismo cuenta actualmente con grandes supermercados y shopping, a los que concurren no solo los roquealonseños, sino también recibe visita de personas residentes en Asunción, Limpio, Luque, Fernando de la Mora, San Lorenzo, Ñemby, Lambaré y de otras ciudades. La ruta Transchaco es una amplia vía que indiscutiblemente es la generadora de los grandes comercios que dan un gran movimiento económico a la zona.
  • 72.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-56 El distrito cuenta en la actualidad con más de 60.000 habitantes, unas 12.000 viviendas instalados en un número importante de establecimientos militares, centros comerciales, expo feria, supermercados y centros comerciales, servicios varios; además de urbanizaciones y construcciones de edificios de propiedad horizontal y barrios cerrados-dúplex ,etc., que constituyen polos de atracción de mano de obra extra distritales y obligan a dimensionar las obras de alcantarillado con capacidad de evacuar volúmenes importantes de efluentes de todo origen. La Ruta Transchaco que empalma con la Ruta III, conectando el Chaco Paraguayo, la frontera con Argentina y departamentos del norte del país, así como los eventos en el entorno de las instalaciones de la Asociación Rural del Paraguay y ferias ganaderas, permiten pensar en una explosión demográfica, que demandará servicios comunitarios de envergadura. Asimismo, se registra un asentamiento indígena, ubicado en el área de Corumbá Cué totalmente integrado a la vida urbana de Roque Alonso. Pertenece a la Familia Lingüística: Matako Mataguayo, Etnias: Maká, Nivaclé, Enhlet Norte, Enxet Sur y Toba-Qom. Según el Atlas de las Comunidades Indígenas en el Paraguay del II Censo Nacional Indígena de Población y Viviendas 2002 de la DGEEC, existe un total de 145 viviendas en las que se encuentra distribuida la población de 941 personas, siendo 479 Varones y 462 Mujeres. La actividad se centra en la artesanía de tejidos, cuero y otros (77,2%); artesanía con madera (13,9%); alfarería (4,3%); peón agropecuario y changas (2%). Además, se dedican a la caza y pesca, a la recolección y a la artesanía en general. Cuenta con energía eléctrica de la ANDE (además de otros tipos de luz como lampium, vela y candil) y con provisión de agua potable de la ESSAP S.A. 2.3.1.16 Villa Elisa Abarca la cuenca correspondiente al arroyo Villa Elisa y al área urbana del Municipio. Esta Cuenca no tiene servicio de alcantarillado sanitario de la ESSAP. El área aproximada de la Cuenca es de 103.5 Ha. La parte correspondiente al arroyo Mbocayaty no se ha considerado como parte del área de estudio. Villa Elisa es una ciudad en el Departamento Central, fue la única colonia poblada por suecos en el Paraguay y hoy está convertida en una de las más importantes y activas ciudades que integran el Área Metropolitana, formando parte del Gran Asunción. Está conurbada y limita con Asunción, en la avenida Defensores del Chaco. Está ubicada a tan sólo 16 kilómetros de la capital, Asunción y para llegar se debe tomar la ruta Acceso Sur o por la Avenida Defensores del Chaco. Las características topográficas del Departamento Central varían entre las curvas del nivel 58 y 250 metros sobre el nivel del mar. Villa Elisa posee un terreno cubierto por una significativa vegetación, un terreno bajo y arenoso. Además tiene superficies pobladas únicamente por árboles y arbustos. En su zona céntrica, tiene casi el mismo plano que otras ciudades como Lambaré, Fernando de la Mora, San Antonio, Ñemby, etc. En la avenida principal está la Iglesia católica, detrás una plaza, al costado el Ayuntamiento, negocios comerciales, la estación policial y algún colegio.
  • 73.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-57 Villa Elisa es llamada "La Ciudad Dormitorio" porque un porcentaje elevado de sus pobladores trabaja en Asunción y sólo regresan a sus hogares para descansar. Es de mencionar como valor histórico el único edificio antiguo denominado SANIDAD CUE situado en uno de sus barrios (Mbocayaty) que en tiempos de Guerra fue utilizado especialmente como hospital para heridos de guerra además de dar atención a la ciudadanía en general. Cuenta con 16 barrios en todo el distrito: Centro, San Juan, Villa Bonita, Mbocayaty, Picada, Sol de América ypaty, Villa Hermosa, Rosedal, 29 de septiembre, 3 Bocas, 8 de diciembre , San José, Gloria María, Remanso y Arroyo Seco. 2.3.2 Análisis Social Es importante delinear el escenario que ofrece al 2012 Asunción y la Zona Metropolitana. Así, los valores más importantes en cuanto a demografía son: Tabla 2.1 Escenario Demográfico de Asunción y su Área Metropolitana MUNICIPIOS 200213 201214 Estimado al 2042 2042 Saturación Asunción 512.112 538.932 611.132 807.926 F. de la Mora 113.560 135.049 169.672 181.275 Luque 185.127 220.522 240.878 369. 600 San Lorenzo 204.356 285.962 450.935 493.291 Lambaré 119.795 145.720 190.456 205.227 M. R. Alonso 65.229 117.919 278.915 317.536 TOTAL 1.200.179 1.444.104 1.941.988 2.005.255 Y en cuanto a coberturas, los datos son los siguientes: Tabla 2.2 Coberturas de Alcantarillado Sanitario Años/ Ciudades 2002 2004 2006 Población servida 2010 con ESSAP15 Población servida 2011 ERSSAN16 Asunción 103.253 119.099 138.094 75 87.5 San Lorenzo 12.257 9645 11.876 9 6.5 Luque 11.920 8255 11.009 7 5.3 Lambaré 26.773 22.500 2 8.1 Fernando de la Mora 21.434 18.009 20.982 1 1.0 Mariano Roque Alonso 14.137 9294 13.023 0 2.3 Según datos de ESSAP, en la actualidad, solamente el 30% de la población del Área del Proyecto está cubierto por los servicios de alcantarillado, permaneciendo al margen del sistema un 70%, lo que en términos absolutos constituyen más de 1.000.000 personas, lo que representa unas 200.000 familias. 13 Atlas Censal de Paraguay. DGEEC. 2002. 14 Estimación propia de acuerdo a los resultados de las proyecciones de población. 15 ESSAP. CAB. Adecuación Ambiental del Sistema de Alcantarillado Sanitario del Gran Asunción, Marzo 2011. 16 Cobertura del Servicio de Alcantarillado Sanitario con Redes Cloacales por Distrito de acuerdo a los Prestadores verificados in situ por el ERSSAN. 2011.
  • 74.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-58 Asimismo, un histórico de las tasas de crecimiento para las ciudades del área del proyecto, entre 1962-2002, insinúa que la población incrementará, aunque no proporcionalmente a la oferta de servicios propuestos por el Plan Maestro. Es posible que Asunción mantenga su índice poblacional, a pesar de registrar una creciente fuga hacia las ciudades colindantes, mas, es muy notorio el incremento experimentado año tras año- más del 4%- las ciudades de M. R. Alonso, San Lorenzo y Luque, territorios municipales que experimentan una creciente inversión en centros comerciales, centros de abastecimiento comunitario local y regional así como la instalación de importantes complejos residenciales con la modalidad de viviendas Dúplex y edificios en alturas. Por su lado Lambaré y Fernando de la Mora mantienen un promedio similar, más escaso, siendo la inversión preferentemente en el sector comercial y servicios generales, fenómenos que producen una concentración temporal-estacional de usuarios en ciertos espacios y locales. 2.3.2.1 Zonas de Inundación En 1992, unas 55.000 personas residían en los Bañados Norte y Sur, asentados en un área de unas 1600 has, para el 2002, la DGEEC ha registrado más de 115.000 personas, en los Barrios de los Bañados. Los datos poblacionales siguientes registran: Las obras en torno a CATEURA, Campus Universitarios, Puertos, Franja costera, Viviendas populares, etc., aseguran una expansión socio- habitacional en los próximos años, por ende, aumento del flujo poblacional y actividades de prestación de servicios. 2.3.2.2 Comisiones Vecinales Las Comisiones Vecinales constituyen no solo una instancia importante de participación ciudadana en la gestión Municipal sino también canalizadora de los procesos de solución de las deficiencias en la prestación de los servicios de alcantarillado sanitario en las áreas de baja, escasa o nula cobertura. En número, en el Área del Plan Maestro supera las 500 Comisiones Vecinales que colaboran con las Administraciones Municipales en el tratamiento y solución de los problemas de calles, limpieza y mantenimiento de áreas verdes, plazas y recreativas y, administran recursos municipales para dar apoyo al desarrollo local de sistemas de alcantarillado sanitario, como una solución comunitaria a la creciente problemática sanitaria. En la actualidad, en la zona Metropolitana, un desagüe de pozo ciego cuesta cerca de 400.000 guaraníes y se realiza, estimativamente, dos veces al año. No debe olvidarse que existen más de 100.000 familias sin soluciones del sistema de alcantarillado; este tratamiento en primer lugar es enfrentado por la unidad familiar con los pozos ciegos, para luego, una vez potenciado la participación familiar, se aborda como problemática comunitaria a través de las Comisiones vecinales y la colaboración de la Administración Municipal, que complementa la iniciativa con fondos especiales. Según cifras de la Junta Municipal de Asunción, las Comisiones Vecinales, anualmente canalizan más del millón de dólares en cooperación entre Municipio y Comisiones para atender con pequeños proyectos de hasta 60 millones de guaraníes, los problemas comunitarios propios.
  • 75.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-59 2.3.2.3 Sector Privado Para atender la brecha demanda-cobertura de servicios oficiales de alcantarillado, el sector privado ha contribuido a plantear soluciones con la instalación de los sistemas de pozos ciegos familiares y multifamiliares en las viviendas y asentamientos organizados –CONAVI/SENAVITAT-SAS- así como la dotación de pequeñas plantas de tratamiento en los edificios en alturas y complejos residenciales-comerciales y Shoppings, etc., para luego conectar las descargas al sistema ESSAP. La existencia de sistemas de descargas en pozos ciegos así como de pequeñas plantas de tratamiento expresan la conciencia existente a nivel de la comunidad sobre la temática, la vigencia de un número importante de buenas prácticas o iniciativas locales, todas ellas aprovechables para mejorar la red del Plan maestro así como consolidar una actitud pro activa a nivel de información y educación ambiental. 2.3.2.4 Educación Ciudadana Tanto el movimiento migratorio del campo a la ciudad, la escases de recursos familiares, la baja cobertura, entre otros, inciden en el deterioro de los sistemas públicos de suministros de servicios, la conservación y mantenimiento. Cerca de un centenar de familias tienen sus viviendas precarias sobre los sistemas de descargas de ESSAP y conviven con los problemas sanitarios en áreas públicas: calles, servidumbres de paso, franja de dominios, etc. 2.3.2.5 Reubicación de Familias Áreas Públicas Metros antes de las descargas del sistema al Rio Paraguay, Sajonia, Varadero, Arias, etc., registran a decenas de familias con residencia permanente y de larga data en la franja de dominio de las obras, en plena vía pública u obstruyendo- dificultando tanto trazados como desarrollo de las obras. Estas familias son carenciadas y viven de los trabajos de jornaleros, braceros y ocupaciones ocasionales en el barrio o del tráfico fronterizo, lo cual reduce las posibilidades de encontrar salidas a su situación por propia cuenta. 2.3.2.6 Valoración del Escenario Social Actual La problemática social ante la implementación del Plan Maestro presenta los escenarios siguientes: - Importante volumen de unidades familiares asentadas en los Bañados Norte y Sur, por debajo de la cota máxima de inundación del rio Paraguay. - Un número importante de unidades familiares carenciadas ocupan franjas de dominio, áreas públicas cercanas a los colectores y emisarios al rio Paraguay, desarrollando actividades de sobrevivencia en obras, puertos y comercios vecinos de Varadero, Sajonia, Grau, etc. - Áreas cercanas a emisarios y colectores registran importante volumen de basuras o son empleados como depósitos temporales o permanentes de ellas, creando un foco permanente de contaminación-insalubridad.
  • 76.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-60 - La cultura, los hábitos de familias y personas no colaboran a mantener el sistema domiciliario y público en buenas condiciones de funcionamiento. Los sistemas están saturados de desagües pluviales, basuras y cuerpos extraños, que obstruyen el normal flujo del líquido por el alcantarillado. - Aparte del movimiento constante de población desde otras regiones sobre territorios de la Zona Metropolitana y Asunción afectan el óptimo servicio en lugares como: Terminal de buses, aeropuertos, entidades de servicios públicos, estadios, establecimientos educativos y recreativos, plazas, etc. - Catástrofes naturales afectan a los actores sociales que deben buscar alternativas residenciales ante las crecidas del Rio Paraguay, inundaciones por fenómenos meteorológicos- lluvias y tormentas- así como del mal funcionamiento de los sistemas de desagües pluviales urbanos, cortes de energías y roturas de cañerías del sistema de alcantarillado, etc. Las situaciones encontradas en la descripción del medio Ambiente y Social del Área de Estudio, juntamente con el Estudio de Calidad de Agua del Rio Paraguay y otras documentaciones, son consideradas como Línea de Base. A tal efecto y tomando en cuenta lo descrito en los párrafos anteriores, en la siguiente tabla se presentan los posibles indicadores tanto ambientales como sociales. Tabla 2.3 Indicadores Ambientales y Sociales a partir de la Línea Base Indicadores Ambientales Indicador Documentos Línea base Medio de verificación Grado de contaminación de los cuerpos receptores Estudio de modelado de la calidad de agua del Rio Paraguay y arroyos Análisis de calidad de agua Presencia de Residuos sólidos Fotografías e informes Observación directa e informe de la UA de ESSAP Enfermedades de origen hídrico Estadísticas MSP y BS año 2010 Estadísticas MSP y BS anuales. Descargas directas a los cuerpos de agua por parte de viviendas Fotografías e informes Observación directa e informe de la UA de ESSAP Descargas directas de industrias a las redes Estudio de modelado de la calidad de agua del Rio Paraguay y arroyos. Análisis de calidad de agua existentes en ESSAP Análisis de calidad de agua , registros aguas debajo de industrias Cobertura actual del sistema de agua potable y sus consumos Datos obtenidos de ESSAP ERSSAN DGEEC Fuente ESSAP Fuente ERSSAN Fuente DGEEC Planes de desarrollo de las ciudades del Gran Asunción Municipalidades del Gran Asunción Municipalidades del Gran Asunción
  • 77.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-61 Indicadores Sociales Indicador Documentos Línea base Medio de verificación Socio demográfico Crecimiento de la población Tasa de crecimiento intercensal Pautas y valores sociales Acceso –uso de agua y alcantarillado sanitario Cambios en hábitos y usos para disposición de basuras y excretas Grupos culturales Grupos etnoculturales sobre el territorio de de los Municipios Identidad indígena, criollo, orientales, centroeuropeos Medios masivos de comunicación Acceso a medios masivos Medios masivos de acceso-uso más frecuente Nivel de recurrencia a medios masivos Promoción por medios masivos de comunicación Organización de la población Pertenencia a organizaciones sociales Participación en organizaciones sociales Municipales, barriales, locales y otras Políticas ESSAP Y Municipios Dinámica de Municipios en torno a políticas sociales y de genero Programas de apoyo de municipios a programas sociales Recursos humanos y programas sociales en las instituciones Migración de la población Flujos poblacionales en el Área metropolitana Migración urbana- urbana; rural urbana y extra regional Salud de la población Calidad de vida Pobreza Dotación y consolidación de servicios Morbilidad Mortalidad Recurrencia a centros de servicios Nuevos servicios sanitarios Acceso a servicios sociales básicos Capacidad de los servicios institucionales de ESSAP y Municipios Calidad de vida Participación popular Apoyo de la población a iniciativas institucionales Cambios de hábitos y costumbres
  • 78.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-62 Indicadores Sociales (continuación) Indicador Documentos Línea base Medio de verificación Económico Acceso a servicios y calidad de vida Migración Salud Distribución de gastos familiares. Niveles de ingreso familiar antes y después de las obras Ocupación de la PEA mayor de 10 años antes y después de las obras Identificación de los grupos etnoculturales migrantes en el área (indígenas, nacionales, extranjeros, etc.) Volumen de familias en el área con acceso a servicios públicos de salud, seguros médicos Asimismo, el análisis contribuye y aporta con elementos de peso a la valoración social del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales para Asunción y Área Metropolitana. Los presupuestos son: Mejoramiento de la cobertura y red actual. Instituciones públicas, municipales, empresarios y unidades familiares expresan con contundencia la problemática enfrentada para el tratamiento individual y colectivo del servicio de alcantarillado sanitario. Al mismo tiempo, manifiestan su apoyo absoluto a cualquier iniciativa oficial e institucional que conduzca a la prestación efectiva y eficiente del servicio. Aumento de la capacidad del servicio y cobertura. El volumen de cobertura institucional en la actualidad es reducido, pero con el desarrollo de las obras, sensiblemente se mejorará la presencia institucional, redundando en el aumento de la cobertura y mejorando el sistema de servicio al usuario. Potenciación de la participación Municipal, Comisiones Vecinales. Los Municipios, individualmente y bajo convenio con ESSAP, como el caso de Fernando de la Mora y M. R. Alonso, han apoyado la construcción de sistemas de alcantarillado en lugares críticos con la participación organizada de los vecinos, a través de las Comisiones Vecinales. La implementación del Plan Maestro apoyará y ordenará las decisiones municipales en estas obras y proyectará las iniciativas de las Comisiones Vecinales a plazos y con obras planificadas y ejecutadas con eficiencia y oportunidad. Volumen de población beneficiaria. La cobertura de la red actual es obsoleta y deficiente. Más del 30% de la población está fuera del servicio institucional. El ritmo de crecimiento de los Municipios de la Zona Metropolitana supera las tasas medias anuales de crecimiento a lo que se suman la atracción de la ciudad sobre los residentes en el campo y el movimiento permanente de una población con actividades temporales, estacionales provenientes de la Zona Metropolitana de Asunción, Central y el resto del país.
  • 79.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-63 Las obras delineadas beneficiarán a los residentes de los Municipios y los que frecuentan los centros de alto tráfico poblacional como la Terminal de Buses, los Mercados de Abastos, las instituciones de servicios públicos (ANDE, Universidades, Palacio de Justicia, Parlamento, etc.) y los lugares de concentración tradicional como los Estadios deportivos, clubes, centros comerciales, edificios corporativos, salas de convenciones, etc. Ordenación territorial. Territorio de afectación directa abarca jurisdicciones de los Municipios de Asunción, Luque, San Lorenzo, M. R. Alonso, Lambaré y Fernando de la Mora, hecho que obliga a una coordinación intermunicipal de iniciativas, armonizar plan regulador de desarrollo urbano y control de la expansión de las urbanizaciones y el movimiento de la población y la creación de servicios comunitarios. En este territorio, en la actualidad (2011) viven más de 1.300.000 habitantes y se espera que las obras, al 2040, beneficien a más de 1.700.000 personas, lo que representaría unas 100.000 nuevas conexiones al servicio. Iniciativas del sector Privado: Un número importante de emprendimientos del sector privado trabaja el componente tratamiento de aguas residuales que luego descargan al sistema ESSAP. Asimismo, las áreas urbanas de escasa y nula cobertura institucional, tanto urbanizadoras como propietarios individuales y Comisiones vecinales asumen el compromiso de proyectar-construir su sistema de colecta y tratamiento y disposición en pozos ciegos, instancia que refleja la consciencia y predisposición por abordar la problemática y coordinar esfuerzos e inversiones para encontrar una salida adecuada. 2.4 Escenarios del Plan Antes de definir un Plan en los aspectos sociales para el Plan Maestro, es importante delinear el escenario que ofrece al 2012 Asunción y la Zona Metropolitana. En este orden de ideas, los valores más importantes se refieren a: 1. Los Valores Demográficos que manifiestan para el territorio del Plan Maestro el registro de los siguientes datos: 2002: 1.253.345 2012: 1.531.723 2042, 2.089.752, estimado 2042: 2.156.406, saturación 2. La cobertura Base de los Servicios de Agua y Alcantarillado Con la implementación de los colectores de las cuencas del Itay y Lambaré, se espera incorporar a corto plazo, unas 100.000 familias-usuarios, o sea cerca de 500.000 habitantes. Zonas de Inundación En 1992, unas 55.000 personas residían en los Bañados Norte y Sur, asentados en un área de unas 1.600 ha, para el 2002, la DGEEC ha registrado más de 115.000 personas, en los Barrios de los Bañados, como se puede observar en los datos poblacionales que se registran en la siguiente tabla.
  • 80.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-64 Tabla 2.4 Registro de Población en los Barrios de los Bañados (DGEEC) Las obras en torno a CATEURA, Campus Universitarios, Puertos, Franja costera, viviendas populares, etc. aseguran una expansión socio- habitacional en los próximos años, por ende, aumento del flujo poblacional y actividades de prestación de servicios. Organizaciones de la Sociedad Civil Más de 400 Comisiones Vecinales, organizaciones de la Sociedad civil, reconocidas por los Municipios del Área del Plan Maestro, representan una instancia importante de participación ciudadana en la gestión Municipal y canalizadora de los procesos de solución de las deficiencias en la prestación de los servicios de alcantarillado sanitario en las áreas de baja, escasa o nula cobertura. Las mismas lideran y participan del tratamiento y solución de los problemas de calles, limpieza y mantenimiento de áreas verdes, plazas y aéreas recreativas y administran recursos municipales para dar apoyo al desarrollo local de sistemas de alcantarillado sanitario, como una solución comunitaria a la creciente problemática sanitaria. Soluciones de tratamiento en manos del Sector Privado y unidades familiares El sector privado y los propietarios de viviendas han contribuido a plantear soluciones con la instalación de los sistemas de pozos ciegos familiares y multifamiliares en las viviendas y asentamientos organizados así como la dotación de pequeñas plantas de tratamiento en los edificios en alturas y complejos residenciales-comerciales y Shoppings, para luego conectar las descargas al sistema ESSAP. Ello manifiesta claramente la conciencia existente a nivel de la comunidad sobre la temática, la vigencia de un número importante de buenas prácticas o iniciativas locales, todas ellas aprovechables para mejorar la red del Plan Maestro consolidando una actitud pro activa a nivel de información y educación ambiental.
  • 81.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-65 Información y comunicación social Las prácticas ciudadanas en general requieren de un acompañamiento institucional, apoyado en los medios masivos de comunicación. Se requerirá una fuerte inversión en educación, información y propaganda para modificar hábitos, introducir nuevas pautas de relacionamiento de las personas con las infraestructuras de servicios. Reasentamiento de unidades familiares asentadas en aéreas cercanas a las obras y colectores Cerca de un centenar de familias administran la vida familiar, social y productiva- subsistencia- en aéreas cercanas a futuras plantas de tratamiento y periferias de plantas existentes así como en la franja de dominio de las obras de descargas al rio Paraguay, en plena vía pública, representando riesgos para el desarrollo de las obras principales. Estas familias son carenciadas y viven de los trabajos de jornaleros, braceros y ocupaciones ocasionales en el barrio o del tráfico fronterizo, lo cual reduce las posibilidades de encontrar salidas a su situación por propia cuenta. 2.4.1 Las Obras del Plan Maestro Las obras del Plan Maestro están definidas como las de rehabilitación y mejoramiento de colectores construidos hace más de 50 años, fundamentalmente en territorios de Asunción y la construcción de nuevos tramos de colectores en las cuencas del Itay, Lambaré, M. R. Alonso, San Lorenzo, Luque y Villa Elisa, beneficiando a la población de los Municipios del área metropolitana de Asunción. 2.4.1.1 Desafíos La problemática social ante la implementación del Plan Maestro presenta los escenarios siguientes: - Importante volumen de unidades familiares asentadas en los Bañados Norte y Sur, por debajo de la cota máxima de inundación del rio Paraguay. - Un número importante de unidades familiares carenciadas ocupan franjas de dominio, áreas públicas cercanas a posible planta de tratamiento de Bella.Vista, los colectores y emisarios al rio Paraguay, desarrollando actividades de sobrevivencia en obras, puertos y comercios vecinos de Varadero, Sajonia, Grau, etc. - Áreas cercanas a emisarios y colectores registran importante volumen de basuras o son empleados como depósitos temporales o permanentes de ellas, creando un foco constante de contaminación e insalubridad. - La cultura, los hábitos de familias y personas no colaboran a mantener el sistema domiciliario y público en buenas condiciones de funcionamiento. Los sistemas están saturados de desagües pluviales, basuras y cuerpos extraños, que obstruyen el flujo normal del líquido por el alcantarillado. - El movimiento constante de población desde otras regiones sobre territorios de la Zona Metropolitana y Asunción, afectan el óptimo servicio en lugares como: Terminal de buses, aeropuertos, entidades de servicios públicos, estadios, establecimientos educativos y recreativos, plazas, etc.
  • 82.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-66 - Las catástrofes naturales afectan a los actores sociales que deben buscar alternativas residenciales ante las crecidas del rio Paraguay, inundaciones por fenómenos meteorológicos - lluvias y tormentas - así como del mal funcionamiento de los sistemas de desagües pluviales urbanos, cortes de energías y roturas de cañerías del sistema de alcantarillado, etc. Otro factor clave lo constituye la necesidad de establecer líneas de coordinación y complementación entre los Municipios de Asunción, Fernando de la Mora, Luque, San Lorenzo, Lambaré y M. R. Alonso, territorios municipales integrantes y administradores del Plan Maestro. En estas instancias se debe coordinar y complementar: - Marco regulatorio intermunicipal de la vigencia y aplicación del Plan Maestro, con la promulgación de Ordenanzas, Resoluciones, etc., que hacen a las normativas propias facilitar el trabajo en el contexto del Plan. - Campañas de información, comunicación a la población así como de educación ambiental para la construcción de una actitud pro activa de la población, las organizaciones y las empresas y organismos oficiales. - Buscar alternativas de tratamiento de las unidades familiares en aéreas más vulnerables y riesgos tanto sociales como ambientales que podrían recibir impactos por las obras del Plan. - Crear condiciones de acceso a los servicios municipales para la colecta y disposición de basuras domiciliarias, industriales y hospitalarias en condiciones saludables. A nivel de organismos nacionales como el MOPC, MSPBS, SAS, SEAM, SEN, SENAVITAT, GOBERNACION DE CENTRAL, FF.A.A., POLICÍA NACIONAL, PUERTOS, CONTRALORÍA, FISCALÍA, PARLAMENTO, etc. y otras, articular programas de tratamiento de las áreas de mayor vulnerabilidad y riesgos como las áreas de fácil inundación por lluvias, bañados, territorios cercanos a las plantas de tratamiento y bombeos, etc., para canalizar soluciones permanentes y a plazos. Lograr articular mecanismos de coordinación y complementación con los Medios Masivos de Comunicación y Alternativos para construir una imagen institucional de ESSAP, efectiva y eficiente, responsable de las políticas y acciones de sanea miento así como la preparación y difusión de programas educativos, mensajes etc., que pauten una nueva cultura ciudadana con relación a los servicios y obras de bien común en general. 2.4.1.2 Ambiente Social La relación de los aspectos sociales con los ambientales se plantea como se explica a continuación: Los sitios de descargas actuales registran asentamientos humanos precarios pero de antigua data, por ende ya existe una cultura para la convivencia con los problemas ambientales, institucionales y legales (tenencia de tierra y legalidad de la ocupación) así como el acceso limitado a los servicios municipales- sociales básicos. Los involucrados son conscientes de la situación de precariedad de su asentamiento así como de la vulnerabilidad de las condiciones ambientales y sociales, por ende, manifiestan su incapacidad para solucionar los problemas por su propia cuenta.
  • 83.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-67 Es cierto que estas condiciones sociales y ambientales de larga data, no implican que le corresponda a ESSAP regularizar las ocupaciones en la franja de las descargas, ni la calidad de vida de los afectados, pero si recae en esta Dependencia, impulsar una acción de coordinación con las instituciones oficiales del sector: Municipalidad, SAS, SENAVITAT, obras públicas, etc. Desde la visión del PLAN MAESTRO- ESSAP, considerando la situación anterior, se debería trabajar en los aspectos siguientes: - Educación ambiental dirigida a la población-asentamientos del área de afectación directa y a los involucrados directamente en las zonas de obras- descargas. - Animar y consolidar a los grupos organizados- Comisiones Vecinales y alternativos- para proyectar la relación social con las obras de ESSAP y construcción de una actitud pro activa para la regularización de los asentamientos. - Rescatar-incorporar la mano de obra en los trabajos del Plan, previa reconversión ocupacional, en coordinación con las empresas contratistas. - No se observa conflictos sociales en torno a las obras del Plan, mas bien, existe buena predisposición general de la población y las organizaciones para acompañar todas las iniciativas, dado que las mismas contribuirán a mejorar la calidad de vida y eventualmente, generarán-demandarán mano de obra. - Los municipios tienen consciencia de la escasa cobertura actual así como de las deficiencias en el funcionamiento del sistema de alcantarillado sanitario, no así la población en general, aunque sufre las consecuencias de las saturaciones y desbordes en días de lluvias. Ello no reduce la expectativa positiva de la población y los municipios con relación a los impactos sociales positivos del Plan Maestro. 2.4.2 Propuestas 2.4.2.1 Coordinación Interinstitucional Definición Una heterogeneidad de instituciones nacionales y locales, administran programas y proyectos y los Municipios gerencian territorios, donde se desarrollarán las obras del Plan Maestro, impactando por lo tanto estas obras en las iniciativas de dichas instituciones, razón por la cual, se deberá establecer una coordinación interinstitucional persiguiendo los objetivos siguientes. Objetivos - Establecer bases para la coordinación de las iniciativas con las instituciones involucradas, a fin de fortalecer las relaciones interinstitucionales (ESSAP- Instituciones) y tornar los emprendimientos más viables. - Facilitar informaciones sobre planes, avances y culminación de las obras que impactarán en territorios y aéreas de otras instituciones.
  • 84.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-68 Instituciones del sector Municipios – Asunción, Fernando de la Mora, Lambaré, Luque, San Lorenzo, M. R. Alonso, ERSSAN, MOPC, MSPyBS, SAS, SENAVITAT, Parlamento, Fiscalía, Contraloría, SEN, SEAM, etc. Líneas de Acción - Coordinar obras e iniciativas vinculadas directamente al Plan. - Asegurar gestión sanitaria en el marco del proyecto y en aéreas específicas. - Coordinar el desarrollo de proyectos complementarios: Agua, Basuras, infraestructura vial. - Facilitar la adecuación, acomodación y promulgación de Marco legal nacional e intermunicipal. - Impulsar en forma conjunta campañas educativas con Medios Masivos y Alternativos Estrategias - Visitas informativas a Intendentes sobre el Plan y obras a ejecutar. - Reunión Informativa con Juntas Municipales de los Municipios afectados. - Encuentros de información y coordinación con Directores de Áreas de los Municipios: Social, Medio Ambiente, Catastro y Obras, etc. - Preparación y difusión de materiales informativos por los medios masivos de comunicación dirigidos a Instituciones, entidades de servicios, usuarios y públicos en general y de las áreas donde se desarrollan obras principales. 2.4.2.2 Campaña Medios Masivos y Alternativos Definición Los medios masivos de comunicación constituyen aliados importantes para difundir los objetivos así como las iniciativas del Plan Maestro. Los medios masivos servirán de canales para entregar mensajes sencillos de manera ágil a las instituciones, los usuarios y la opinión pública en general sobre la marcha de las actividades, los puntos de intervención en territorios municipales así como de las necesidades e iniciativas varias desde la administración institucional. Objetivos - Lograr una actitud pro activa de los medios masivos de comunicación con relación a la implementación-avances y culminación de obras vinculadas al Plan Maestro. - Difundir materiales informativos y educativos a distintos segmentos de la población-usuarios en áreas territoriales definidos así como a la formación de nuevas pautas culturales con relación a las obras.
  • 85.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-69 Instituciones involucradas El Plan podrá facilitar materiales de información, difusión y educación a distintos medios nacionales, locales y comunitarios como: - TV, Radio, Prensa. - Instituciones y sus operadores comunitarios-promotores. - Lideres Municipales y de Comisiones Vecinales. - Lideres varios: religiosos, escolares, sanitarios, ONGs, políticos, recreativos, etc. Líneas de acción - Facilitar la difusión de materiales de información y educación según niveles y áreas de interés. - Impulsar campañas educativas con Medios Masivos y Alternativos para brindar orientaciones generales e informaciones puntuales sobre actividades específicas y áreas de interés. - Impulsar la creatividad y participación en la preparación y difusión de materiales informativos y educativos sobre el Plan y las actividades especiales. Estrategias Considerando que el Plan administra un alto componente social y ambiental, la ESSAP deberá impulsar la preparación de materiales de información y comunicación según áreas de interés y temáticas específicas. Dichos recursos deberán ser accesibles a las instituciones, organizaciones, municipios y usuarios en lenguaje adecuado (bilingüe), empleando los recursos técnicos y tecnológicos adecuados para cada caso. Se deberán aprovechar sitios y eventos para: - Instalar carteles y murales explicativos, orientadores. - Trípticos sobre temáticas especificas y especiales. - Programas de entrevistas, comentarios, publicaciones, etc., a través de distintos medios: radio, TV, Prensa, gacetillas y folletos, revistas. - Entrevistas y visitas a organizaciones, líderes y usuarios. - Presencia de fiscalizadores-supervisores en zonas de obras y en reuniones con autoridades, líderes y organizaciones. - Informaciones especiales sobre planos, trazados y cronogramas de obras claros y concisos brindados frecuentemente a interesados-usuarios e instituciones.
  • 86.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-70 Educación ambiental dirigida a: - Centros educativos. - Organizaciones sociales y comunitarias. - Instituciones de servicios. - Áreas públicas (estadios, áreas de concentraciones masivas, etc.) - Los medios incluyen: TV, Radioemisoras, Prensa escrita y alternativos. - Los materiales incluyen: trípticos, publicidad-propaganda masiva, carteles, folletos, manuales, etc. - Los eventos serían: Talleres, grupos de trabajo, encuentros, eventos conjuntos, etc. 2.4.2.3 Gestión Institucional Definición Considerando que el Plan maestro abarca distintos territorios municipales e involucra a áreas de diversas responsabilidades y funciones, es oportuno consolidar el Área ambiental y social de la institución para acompañar las iniciativas institucionales, organizacionales, socio-ambientales del Plan. Objetivos - Consolidación al interior de ESSAP de un equipo social ambiental capaz de establecer políticas institucionales, coordinar iniciativas multisectoriales y realizar eventos. - Gestión de recursos para ampliar cobertura de la meta con capacidad de gerenciar y negociar-articular proyectos, complementar iniciativas y diseñar proyectos urbanos y micro-proyectos barriales. Instituciones involucradas Gerencia Técnica de ESSAP y coordinación del Proyectos internacionales y nacionales. Líneas de acción Ampliar funciones del Área de Medio Ambiente de ESSAP con adecuado Manual de Funciones y Recursos Humanos para atender los compromisos interinstitucionales y técnicos propios del Plan en el componente social. Estrategias Comprometer a las instancias gerenciales-directivas sobre la necesidad de ampliar y consolidar funciones y actividades del Área Ambiente y Social de la institución y dotar de recursos y medios necesarios para el desarrollo de las actividades del plan maestro a nivel institucional e intermunicipal.
  • 87.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-71 2.4.2.4 Acompañamiento Comisiones Vecinales Definición Las Comisiones Vecinales participan de manera decidida en los reclamos, propuestas-pedidos, proyectos y construcción de sistemas locales de alcantarillado. Todos los Municipios registran Comisiones Vecinales que se encargan de planificar, tramitar la aprobación municipal y ejecución de obras de alcantarillado sanitario para territorios-usuarios bien definidos en cada vecindario. Se debe considerar que las comisiones Vecinales, aunque reconocidas por Resolución de la Municipalidad y se registra en las Aéreas o Direcciones de la Institución, tiene una estrecha relación o responde directamente a la Administración Municipal del periodo de mandato, renueva sus autoridades cada dos años y está reconocida como instancia de recaudación para la realización de obras comunitarias en su barrio. Objetivos - Construir una actitud pro activa de las organizaciones y lideres Municipales y de base con relación a la ejecución del Plan Maestro, sobre todo en los aspectos relativos a la información y educación ambiental y la prestación de apoyo a las obras en cada territorio barrial. - Reforzar y consolidar alianzas con las organizaciones locales y municipales para fortalecer la figura de la institución responsable del plan e introducir nuevas pautas culturales sobre la temática del suministro de alcantarillado sanitario. Instituciones involucradas Acción coordinada y complementada entre ESSAP, Municipios y Comisiones Vecinales reconocidas por Resolución municipal. Líneas de acción Identificación de comisiones vecinales y actualización de datos sobre líderes naturales, número de miembros y año de fundación. Coordinación de actividades en terreno para realización de jornadas de información y comunicación, talleres sobre calidad de vida y establecimiento de líneas de coordinación con empresas contratistas. Estrategias La acción estriba en la capacidad de las instituciones- ESSAP-Municipios- para mantener contactos permanentes con las Comisiones Vecinales, establecer un calendario de trabajo, definir pautas para consolidación organizacional y fortalecimiento de liderazgos locales. 2.4.2.5 Iniciativas Privadas Definición El sector privado, sobre todo el vinculado a la construcción de edificios en alturas, complejos residenciales, edificios corporativos, centros comerciales y complejos recreativos-deportivos, etc., no solo desarrolla y ejecuta proyectos sino también canalizan recursos y aplican tecnologías innovadoras en el sector.
  • 88.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 2-72 Una alianza estratégica permitirá mayor capacidad de acción y presencia en terreno así como mejorar el desempeño de recursos humanos y tecnológicos y retroalimentar las iniciativas del Plan Maestro en el tiempo y el espacio. Objetivos - Identificar proyectos privados de construcción de sistemas de alcantarilladlo y plantas de tratamiento. - Supervisar obras en ejecución. - Otorgar conforme a la Ley contrato de concesión. - Fiscalizar construcción y funcionamiento de las obras y conexión al sistema de descargas del Plan. Instituciones involucradas ESSAP- Gerencia técnica y Área Ambiental y Empresas Privadas. Líneas de acción - Identificar proyectos privados de construcción de sistemas de alcantarillado y plantas de tratamiento. - Supervisar obras en ejecución. - Otorgar conforme a la Ley contrato de concesión. - Fiscalizar construcción y funcionamiento de las obras y conexión al sistema de descargas del Plan Estrategias Coordinación y complementación de iniciativas, fiscalización para el cumplimiento de normativas de ESSAP y del Plan Maestro.
  • 89.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-1 3. ACTUALIZACIÓN DE PROYECCIONES 3.1 Antecedentes Paraguay tiene unos 5.600.000 habitantes lo que da una densidad demográfica de alrededor de 14 hab/km². La paraguaya es una población muy joven. Más del 39% tiene menos de 15 años, el 56% tiene entre 15 y 64 años y el 5% más de 65 años. La tasa de crecimiento real es muy grande, sobre el 2,65%, con un ligero saldo migratorio negativo de - 0,09‰. La tasa de natalidad es alta (31‰), lo que da una tasa de fertilidad de más de 4 hijos por mujer. La tasa de mortalidad es baja (5‰), pero se dispara la tasa de mortalidad infantil hasta más del 30‰. Con todo esto, la esperanza de vida al nacimiento es de más de 73 años. Paraguay sigue en pleno proceso de transición demográfica, aunque está en la parte descendente del ciclo. La población de Paraguay se distribuye irregularmente por el territorio. La mayor parte de los paraguayos viven en la región oriental. En el Gran Chaco, que suma cerca del 60% del territorio, vive menos del 2% de la población. Las principales ciudades de Paraguay actualmente con su población estimada son: - Asunción, 506.094 hab, departamento de Asunción - Ciudad del Este, 287.311 hab, departamento de Alto Paraná - San Lorenzo, 245.468 hab, departamento de Central - Luque, 239.824 hab, departamento de Central - Capiatá, 232.831 h, departamento de Central - Lambaré, 130.168 hab, departamento de Central - Fernando de la Mora, 123.620 hab, departamento de Central - Limpio, 116.371 hab, departamento de Central - Ñemby, 113.755 hab, departamento de Central Paraguay, a diferencia de sus vecinos Argentina y Uruguay, no presenta la macrocefalia urbana de estos. Sólo un 53% reside en centros urbanos, debido al peso de la agricultura en la economía. Por departamentos, el más poblado es Central (1.225.612 habitantes), seguido de Alto Paraná (630.065), Itapúa (466.681) y Caaguazú (448.811). El departamento menos poblado es Alto Paraguay (14.110 habitantes). En la actualidad la vocación inmigratoria ha parado y hay un ligero saldo negativo, con destino a los países vecinos. El crecimiento demográfico se debe, principalmente, a los movimientos naturales de la población. Paraguay es un país bilingüe. El idioma guaraní lo habla el 95% de la población, mientras cerca del 75% de los paraguayos hablan, además, español. En las zonas rurales, tres de cada cuatro personas usan el guaraní para comunicarse habitualmente.
  • 90.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-2 3.2 Aspectos demográficos y coberturas Demográficamente, el Área del Proyecto lo integran los siguientes Municipios con sus características demográficas que se indican en la siguiente tabla, según datos de los Censos 1982,1992 y 2002, tomados del Atlas Censal del Paraguay: Tabla 3.1 Características Demográficas de los Municipios del Área del Proyecto17 Municipios 1982 1992 2002 % Cobertura Alcantarillado 2002 Asunción 454.881 500.938 512.112 66.5 Fernando de la Mora 66.597 95.072 113.560 5 San Lorenzo 74.552 133.395 204.356 8.5 Luque 64.288 116.600 185.127 9.8 Mariano Roque Alonso 14.636 39.289 65.229 0 Villa Elisa 12.038 29.796 53.166 0 Lambaré 67.168 99.572 119.795 0 TOTAL 754.160 1.014.662 1.253.345 Además de los referidos Municipios, el Área Metropolitana de Asunción está integrada por los Municipios de Villa Hayes (con 57.217 habitantes 2002), Limpio (73.158), Capiatá (154.274), Ñemby (71.909), San Antonio (37.795), Villeta (22.429), Guarambaré (16.687) ypané (25.421), Itá (50.391), J. A. Zaldívar (37.374), los que en su conjunto suman una población de 546.655 y el Departamento de Central, al 2002, contaba con una población total de 1.362.893 personas. 3.2.1 Asunción En 2010, según la Dirección General de Estadísticas, Encuestas y Censos (DGEEC), la ciudad de Asunción tenía una población aproximada de 542.061 habitantes y un promedio de 4.444 hab/km². Las ciudades periféricas pertenecientes al Gran Asunción han absorbido la mayor parte de la población debido al bajo costo de la tierra y el fácil acceso a la ciudad capital. Sumadas, sobrepasan los 2 millones de habitantes. Entre 1962 y 2002 la capital del país registró un incremento de casi el doble de habitantes y es actualmente la única ciudad del Paraguay en contar con más de 500.000 habitantes, sobrepasando a otros grandes centros urbanos como Ciudad del Este y San Lorenzo. Pero actualmente la tasa de crecimiento demográfico está descendiendo debido a que la mayoría de los inmigrantes se establecen en las ciudades periféricas. Anualmente la población aumenta en un 0,74%. En la ciudad predomina la población femenina, como es característico en áreas urbanas, que se constituyen en polos de atracción por las mejores oportunidades de empleo que se brindan a las mujeres. La estructura demográfica por tramos de edad revela que más de la mitad de la población capitalina pertenece al grupo de los menores de 30 años. 17 Atlas Censal del Paraguay. DGEEC. 2002.
  • 91.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-3 Asunción es el centro económico del Paraguay, seguida por Ciudad del Este y Encarnación. En esta ciudad, las más importantes empresas, comercios y grupos inversores tienen oficina. La distribución de la población económicamente activa varía según los sectores económicos e indica que esta población participa fundamentalmente en el sector terciario (comercio y servicios), ocupando a 8 de cada 10 individuos. El sector secundario (industria y construcción) concentra al 16% de los económicamente activos, mientras que la participación en el sector primario (agricultura y ganadería) es prácticamente nula ya que Asunción es un área estrictamente urbana. Respecto al comercio, cabe resaltar que este rubro se ha desarrollado considerablemente en los últimos años, desplazándose del centro histórico hacia los barrios residenciales, donde se tiene shoppings, centros de compras y paseos comerciales. Esta tendencia va en aumento. 3.2.2 Distrito de San Lorenzo Su población total es de alrededor de 204.300 habitantes, con densidad poblacional de 36,05 hab/Ha y tasa de crecimiento de 4,4 (DGEEC, 2002). San Lorenzo es considerado el municipio más populoso del Departamento Central, con 100% de población urbana. 3.2.3 Distrito de Luque Su población total es de alrededor de 185.100 habitantes, con densidad poblacional de 11,19 hab/Ha y tasa de crecimiento de 4,7% (DGEEC, 2002). Un 92,4% de la población de Luque se concentra en el área urbana, siendo éste el lugar de mayor actividad comercial y cultural del distrito. 3.2.4 Distrito de Mariano Roque Alonso Su población total es de alrededor de 65.200 habitantes, con densidad poblacional de 17,49 hab/Ha y tasa de crecimiento de 5,2% (DGEEC, 2002). 3.2.5 Distrito de Lambaré Su población total es de alrededor de 119.800 habitantes, con densidad poblacional de 50,09 hab/Ha y tasa de crecimiento de 1,9% (DGEEC, 2002). El 100% de la población es urbana. 3.2.6 Distrito de Fernando de la Mora Su población total es de alrededor de 113.500 habitantes, con densidad poblacional de 54,66 hab/Ha y una tasa de crecimiento de 1,8% (DGEEC, 2002). 3.2.7 Villa Elisa Según los datos oficiales, su población rebasa los 53.100 habitantes, con una densidad poblacional de 41,08 hab/Ha y una tasa de crecimiento del 6% (DGEEC, 2002).
  • 92.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-4 En cuanto a la economía, la distribución de la PEA de las ciudades del Área Metropolitana son similares a la de Asunción ya que todas constituyen áreas urbanizadas; de esta manera, a nivel del Departamento Central se tiene que la PEA es de 41,63%, distribuida en los sectores primario, secundario, terciario y otros, en 1,78%, 10,42%, 27,74% y 1,69%, respectivamente. 3.3 Evolución de la población Considerando la dinámica socio-económica de la Zona Metropolitana y sus interdependencias en servicios, se estima que las áreas comerciales (Mercados, Centros comerciales, terminal de buses) y e instituciones nacionales prestadores de servicios (Parlamento, ANDE, Ministerios, Poder Judicial, etc.) mantienen diariamente un flujo de población flotante que superaría los 1.400.000 habitantes. La población de Asunción en 2002, sumaba 512.112, de las cuales 238.815 correspondían a varones (47%) y 273.297 a mujeres; asimismo, los tramos de edad orilla los 28% para los menores de 15 años, entre 15-60 años 62% y los mayores de 60 años, 10%. El Departamento Central en el que quedan incluidas varias de las ciudades del Área Metropolitana de Asunción, reúne al 2002 más de 1.362.000 habitantes de los cuales, son mujeres 692.781 (51%) y varones 670.112 (49%). Los tramos de edad agrupan a un 34% entre los menores de 15 años, 60% para los comprendidos entre 15 y 60 años y 6% para los mayores de 60 años de edad. Estimaciones de la DGEEC, en base al Censo 2002, para el 2020, Asunción contaría con unos 500.600 habitantes, cifra que manifiesta un descenso de las condiciones registradas en el 2002 y el Departamento Central tendría 2.863.000 habitantes. El fenómeno migratorio, coloca a San Lorenzo, Lambaré, Mariano Roque Alonso y Luque como los principales polos de atracción para los nuevos asentamientos humanos y establecimiento de centros de servicios, circunstancias que gravitarán en el Plan de Ordenamiento Territorial de los Municipios respectivos. En cambio, Fernando de la Mora y Lambaré experimentan un desarrollo urbanístico, que en términos de edificaciones, las obras son de edificios en alturas, dúplex y urbanizaciones cerradas y la aparición de nuevos centros comerciales. 3.4 Proyecciones de población y servicios 3.4.1 Poblaciones y densidades de población actuales Las poblaciones actuales fueron calculadas en función al último censo 2002 y teniendo en cuenta la evolución de las tasas de crecimiento poblacional, tomadas del Atlas Central Censo, según información proporcionada por la DGEEC. Tabla 3.2 Tasas de Crecimiento Poblacional (DGEEC) 1962/1972 1972/1982 1982/1992 1992/2002 Asunción 3.00 1.60 1.00 0.25 Fernando de la Mora 9.80 6.10 3.60 1.80 Luque 2.80 4.70 6.10 4.70 San Lorenzo 7.10 7.30 6.00 4.40 Lambaré 4.30 7.80 4.00 1.90 Mariano R. Alonso 2.70 7.10 10.40 5.20 Villa Elisa 4.00 9.70 9.50 6.00
  • 93.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-5 3.4.2 Proyecciones de población Para el análisis de proyección de población de Asunción y su área Metropolitana se han utilizado los datos de uso de suelo del Informe Final del Proyecto Ejecutivo de Alcantarillado Sanitario de la Cuenca del Itay, elaborado por la Consultora Halcrow en el año 1995 (referencias: Tablas 3.5 y 3.9). En dicho estudio, las áreas fueron definidas como vacías, residenciales, comerciales, industriales, institucionales, recreacionales, de circulación y/o espacios verdes. En el área del centro de Asunción existen densidades netas entre 300 a 400 hab/ha acercándose al límite de saturación, sin embargo para las áreas residenciales periféricas de Asunción y los Municipios del área metropolitana la densidad de saturación se ha basado en un lote promedio de 400 m2 , con una población de 5 habitantes por lotes, dando una densidad de saturación de 125 hab/Ha. En el análisis de población y densidades de saturación utilizada en el proyecto del año 1995 se consideró solo el crecimiento horizontal de la población y no se tuvo en cuenta el posible crecimiento en altura de la población en algunas zonas de gran desarrollo urbanístico tales como los centros urbanos de los Municipios, los barrios de Villa Morra en Asunción y en especial el crecimiento en altura en los corredores de Aviadores del Chaco y Santa Teresa. Por tal motivo se acordó con ESSAP la utilización de una densidad promedio de 150 hab/ha en zonas periféricas de Asunción y los Municipios del área Metropolitana y densidades de saturación entre 300, 400 y 500 para las áreas céntricas de Asunción y los ejes de gran crecimiento en altura. Los datos censales que sirvieron de base para los cálculos de proyección de población son los indicados en la Tabla 3.1. Las proyecciones de población se analizaron por varios métodos, utilizando progresiones aritméticas, progresiones geométricas, el de la curva logística y el método de P.V. Verhulst o de la curva S. El detalle de los cálculos se incluye en el Anexo N° 3 para cada una de las poblaciones analizadas y los todos los resultados en forma resumida, se presentan a continuación. 3.4.2.1 Asunción La población de saturación de acuerdo a lo mencionado en párrafos anteriores, resultó de 807.926 habitantes. Los datos de las poblaciones proyectadas siguiendo los métodos mencionados, se resumen en la siguiente tabla: Tabla 3.3 Resumen de Proyecciones de Población de Asunción Según Método Aplicado Año Aritmética Geométrico Interes Comp Curva S 2012 523.286 523.535 523.257 538.932 2022 534.460 535.213 534.787 564.476 2032 545.634 547.152 546.571 588.581 2042 556.808 559.357 558.615 611.132 2052 567.982 571.834 570.924
  • 94.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-6 El gráfico con las Tendencias de Crecimiento de Población según los distintos métodos aplicados, se presenta a continuación: Figura 3.1 Tendencias de Crecimiento de Población de Asunción 3.4.2.2 Fernando de la Mora Los datos de partida son: Población 1992, 95.072 habitantes; población 2002, 114.332 habitantes y población de saturación, 181.275 habitantes. Los datos de las poblaciones proyectadas de acuerdo a los métodos utilizados se resumen en la siguiente tabla: Tabla 3.4 Resumen de Proyecciones de Población de Fernando de la Mora Año Aritmetico Geométrico Interes comp Curva S 2,012 133,592 137,494 132,786 135,049 2,022 152,852 165,348 156,929 151,050 2,032 172,112 198,844 185,462 162,291 2,042 191,372 239,127 219,182 169,672 Las Tendencias de Crecimiento de Población graficadas según los distintos métodos aplicados, se presentan a continuación: Figura 3.2 Tendencias de Crecimiento de Población de Fernando de la Mora 3.4.2.3 San Lorenzo Los datos iniciales son: población 1992, 133.395 habitantes; población 2002, 202.745 habitantes y población de saturación, 493.291 habitantes.
  • 95.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-7 El resumen de las proyecciones de población de acuerdo a los métodos utilizados, se presenta en la siguiente tabla: Tabla 3.5 Resumen de Proyecciones de Población de San Lorenzo En la siguiente figura se presentan las Tendencias de Crecimiento de Población para San Lorenzo, de acuerdo a cada método de proyección utilizado: Figura 3.3 Tendencias de Crecimiento de Población de San Lorenzo 3.4.2.4 Lambaré Los datos que corresponden a los censos de población 1992 y 2002 son, 99.572 habitantes y 119.795 habitantes respectivamente. La población de saturación resulta en 205.227 habitantes. Los datos de las poblaciones proyectadas de acuerdo a los métodos utilizados se resumen en la siguiente tabla: Tabla 3.6 Resumen de Proyecciones de Población de Lambaré Según Método Aplicado Año Aritmético Geométrico Interes Comp Curva S 2.012 140.018 144.125 139.169 145.720 2.022 160.241 173.397 164.530 166.212 2.032 180.464 208.614 194.513 180.829 2.042 200.687 250.983 229.959 190.456 2.052 220.910 301.958 271.865 Las Tendencias de Crecimiento de Población para Lambaré, aplicando los Métodos utilizados se presentan en el siguiente gráfico: Año Aritmético Geométrico Interes Comp Curva S 2.012 272.095 308.149 261.383 285.962 2.022 341.445 468.351 365.886 360.903 2.032 410.795 711.839 512.170 416.066 2.042 480.145 1.081.914 716.939 450.935 2.052 549.495 1.644.384 1.003.577
  • 96.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-8 Figura 3.4 Tendencias de Crecimiento de Población de Lambaré 3.4.2.5 Mariano Roque Alonso Los datos de partida son: Población 1992, 39.289 habitantes; población 2002, 64.807 habitantes y población de saturación, 317.536 habitantes. Los datos de las poblaciones proyectadas de acuerdo a los métodos utilizados se resumen en la siguiente tabla: Tabla 3.7 Resumen de Proyecciones de Población de Mariano Roque Alonso Año Aritmético Geométrico Interes Comp Curva S 2012 90.325 106.899 85.059 117.919 2022 115.843 176.329 125.154 183.035 2032 141.361 290.854 184.148 240.743 2042 166.879 479.762 270.952 278.915 2052 192.397 791.365 398.673 El gráfico con las Tendencias de Crecimiento de Población para Mariano Roque Alonso, según los distintos métodos aplicados, se presenta a continuación: Figura 3.5 Tendencias de Crecimiento de Población de Mariano Roque Alonso 3.4.2.6 Luque Los datos censales iniciales son para 1992, 84.877 habitantes y en 2002, 170.433 habitantes, con una población de saturación de 369.600 habitantes. Los datos de las poblaciones proyectadas para Luque, de acuerdo a los métodos utilizados se resumen en la siguiente tabla:
  • 97.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-9 Tabla 3.8 Resumen de Proyecciones de Población de Luque Año Aritmético Geométrico Interes Comp Curva S 2,012 255,989 342,229 226,060 273,854 2,022 341,545 687,197 368,927 334,600 2,032 427,101 1,379,891 602,084 358,384 2,042 512,657 2,770,820 982,594 366,172 2,052 598,213 5,563,807 1,603,581 El gráfico con las Tendencias de Crecimiento de Población según los distintos métodos aplicados, se presenta a continuación: Figura 3.6 Tendencias de Crecimiento de Población de Luque 3.4.2.7 Villa Elisa Datos censales: 1992, 29.796 habitantes; 2002, 53.166 habitantes y población de saturación, 155.151 habitantes. Conforme los distintos métodos utilizados, las proyecciones de población y sus tendencias de crecimiento para Villa Elisa, se presentan a continuación: Tabla 3.9 Resumen de Proyecciones de Población de Villa Elisa Año Aritmética Geométrico Interes comp Curva S 2012 76.536 137.494 132.786 87.619 2022 99.906 165.348 156.929 118.465 2032 123.276 198.844 185.462 137.982 2042 146.646 239.127 219.182 147.764 2052 170.016 287.570 259.033 Figura 3.7 Tendencias de Crecimiento de Población de Villa Elisa
  • 98.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-10 CONCLUSIÓN: El método de Verhulst es el que más se adecúa para el cálculo de las proyecciones debido a que en todos los casos las poblaciones actuales no se encuentran muy lejos de la población de saturación y en esos casos está demostrado estadísticamente que el crecimiento de población tiene un punto de inflexión a partir del cual la curva de crecimiento se vuelve asintótica a la población de saturación disminuyendo progresivamente la tasa de crecimiento (curva en forma de S). Tanto en Asunción como en las áreas periféricas y los Municipios del área Metropolitana ya se han alcanzado los puntos de inflexión resultando el método descrito como el más apropiado para el cálculo de las poblaciones del proyecto. El informe Final del Proyecto de Alcantarillado Sanitario de la Cuenca del Itay (Cap. 3.1) también asume el método de Verhulst como el más adecuado. La tabla siguiente muestra un resumen con los resultados de las proyecciones de poblaciones calculadas conforme a la Curva Logística y los valores de superficie y densidad considerados: Tabla 3.10 Resumen de Proyecciones de Población conforme el Método de Verhulst para Asunción y su Área Metropolitana 3.4.3 Cobertura actual del sistema de agua potable y sus consumos De acuerdo con la información obtenida del EPH, para 2010, las coberturas de agua potable son las siguientes: Asunción: 96.7% 1962 1972 1982 1992 2002 2012 2022 2032 2042 Saturacion Asuncion Superficie (Ha) 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 5,672.5 Poblacion 288,862 388,958 454,881 500,938 512,112 538,932 564,476 588,581 611,132 807,926 Densidad 69 80 88 90 95 100 104 108 142 % de la saturacion 0.36 0.48 0.56 0.62 0.63 0.67 0.70 0.73 0.76 1 Fdo de la Mora Superficie (Ha) 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 1,450.2 Poblacion 36,890 66,810 95,072 114,332 135,049 151,050 162,291 169,672 181,275 Densidad 25 46 66 79 93 104 112 117 125 % de la saturacion 0.20 0.37 0.52 0.63 0.74 0.83 0.90 0.94 1 Luque Superficie (Ha) 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 2,956.8 Poblacion 25,600 26,296 84,877 170,433 273,854 334,600 358,384 366,172 369,600 Densidad 9 9 29 58 93 113 121 124 125 San Lorenzo Superficie (Ha) 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 3,946.3 Poblacion 74,752.0 133,395.0 202,745.0 285,962.0 360,903.4 416,066.0 450,934.8 493,291 Densidad 0 19 34 51 72 91 105 114 125 Lambare Superficie (Ha) 1,641.8 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 2,345.5 Poblacion 31,732 67,168 99,572 119,984 145,720 166,212 180,829 190,456 293,181 Densidad 19 29 42 51 62 71 77 81 125 Roque Alonso Superficie (Ha) 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 2,540.3 Poblacion 7,388 14,636 39,289 64,807 117,919 183,035 240,743 278,915 317,536 Densidad 3 6 15 26 46 72 95 110 125 Villa Elisa Superficie (Ha) 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 1,241.2 Poblacion 609 6,784 29,796 53,166 87,619 118,465 137,982 147,764 155,151 Densidad 0 5 24 43 71 95 111 119 125
  • 99.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-11 Departamento Central: - ESSAP 27,9% - JUNTA DE SANEAMIENTO 22,8% - RED COMUNITARIA 11,8% - RED O PRESTADOR PRIVADO 31,2% - OTROS 2/ 6,2% 3.4.4 Proyecciones de las coberturas de agua potable y sus consumos En el informe final del proyecto de Alcantarillado Sanitario de la Cuenca del Itay elaborado por la Consultora Halcrow en el año 1995, se estableció que durante el periodo 1975 a 1992 había una tendencia continua de incrementar el consumo doméstico de agua per cápita del orden de 1,6 a 1,7% anual. Sin embargo, ese valor fue considerado muy alto por la misma Halcrow para los estándares de Latinoamérica y por lo tanto poco probable de que ocurra a largo plazo en Paraguay. La tendencia mundial es que la tasa de crecimiento del consumo per cápita vaya decreciendo con el tiempo. Por lo tanto, Halcrow propuso esta tasa hasta el año 2000 y luego una reducción de la tasa al 1%. Con base en estas suposiciones, Halcrow elaboró la siguiente tabla. Tabla 3.11 Consumo de Agua Proyectado “per cápita” 1994 - 2020 La siguiente gráfica proveída por ESSAP, abarca la estadística de consumo de agua potable en un año (agosto 2010 a julio 2011) y se observa un caudal de consumo que varía de 204 a 257 litros por día y por persona. Tabla 3.13: Consumo de Agua Proyectado "per cápita" 1994 - 2020 Año Consumo Domiciliario "per cápita" (l/hab/día) Escenario 1 Escenario 2 (7% Industrial) (10% Industrial) 1995 205 198 2000 223 215 2005 234 226 2010 246 238 2015 258 250 2020 272 263
  • 100.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-12 Figura 3.8 Caudal de Consumo – Provisión de Agua (ESSAP) Como parte de este estudio de la APM, se hicieron también proyecciones hasta el año 2040 para ver la tendencia del crecimiento del consumo asumiendo los parámetros utilizados por Halcrow, los cuales se presentan en la tabla y cuadro siguientes. Tabla 3.12 Proyecciones de Consumos Considerando Criterios Plan Maestro (Halcrow) Año Total abastecimiento Demanda domiciliaria Población servida Consumo per cápita 1995 206,191,781 120,630,137 586,000 206 2000 223 2005 234 2010 246 2015 258 2020 272 2025 285 2030 298 2035 313 2040 327
  • 101.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-13 Figura 3.9 Tendencia de crecimiento del consumo Aunque la tendencia de consumo es creciente, se asume que la misma no puede crecer en forma indefinida debido a los elevados costos que tendría ESSAP en satisfacer las demandas futuras de agua. Por lo tanto, se acordó con ESSAP limitar el consumo a un valor máximo de 270 l/hab por día para los diseños de las redes de alcantarillado sanitario. Para lograr controlar el crecimiento del consumo ESSAP deberían ya hoy introducir medidas que desalienten a los usuarios al uso excesivo del agua. 3.4.5 Cobertura actual del sistema de alcantarillado sanitario y caracterización de los tipos de efluentes 3.4.5.1 Cobertura actual del Sistema de Alcantarillado Sanitario De acuerdo a la Información Oficial más actualizada que se obtuvo (ERSSAN 2011), las coberturas de alcantarillado sanitario para Asunción y Área Metropolitana, son las siguientes: Tabla 3.13 Cobertura de Alcantarillado Sanitario (ERSSAN 2011) 0 50 100 150 200 250 300 350 1990 2000 2010 2020 2030 2040 2050 Consumo(l/hab/día) Año Cons. per Cap.
  • 102.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-14 En términos globales y haciendo uso de la información de la tabla anterior, la cobertura del alcantarillado sanitario en el área de estudio, corresponde a un 31.3%. 3.4.5.2 Caracterización de los tipos de efluentes La ESSAP ha llevado a cabo monitoreos sistemáticos de las descargas al río Paraguay. La caracterización de esas descargas, con base en los datos tomados en el año 2009, fue presentada en el Informe del ESTUDIO DE MODELADO DE LA CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y ÁREA METROPOLITANA, siendo los valores medios los siguientes: - DBO 150 mg/l - DQO 350 mg/l - Coliformes fecales 1012 UFC/100 ml - Sólidos Suspendidos 125mg/l - Sólidos Sedimentables 2 ml/l/hr Para el Cromo, sólo en Bella Vista se registran valores algo por encima del límite de detección (0,1 mg/l). No se detectan ni Plomo ni Cobre (con límites de detección de 0,5 y 0,1 mg/l, respectivamente). Se detectan eventualmente algunas concentraciones de Cinc en Mallorquín, Lagerenza y Bella Vista, que pueden superar 0,1 mg/l. Se detecta Manganeso en Mallorquín, Lagerenza, Varadero y Bella Vista; con intermitencias, también en Tacumbú, Sajonia, Grau, San Antonio e Ytay. Los valores máximos pueden alcanzar 0,2 mg/l. 3.4.6 Proyecciones de las coberturas de alcantarillado sanitario Para alcanzar las metas del milenio, la cobertura a nivel País en áreas urbanas debe lograr el 57.2% en el 2015. 3.4.7 Planes de desarrollo de las ciudades del Gran Asunción La Ordenanza 183/01 aprueba el Plan Director de Desarrollo Urbano Ambiental (Asunción 2000). Fdo. de la Mora y Luque, cuentan con Planes de Ordenamiento territorial. 3.4.8 Proyección de caudales futuros 3.4.8.1 Colectores Los parámetros de diseño utilizados para el proyecto de las redes de alcantarillado sanitario se resumen en la siguiente tabla.
  • 103.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-15 Tabla 3.14 Criterios de Diseño de las Redes de Alcantarillado Sanitario Con base en estos parámetros se realizan los cálculos para el diseño de los colectores principales, formando parte de ellos la proyección de los caudales. Las planillas de cálculo para cada Cuenca, se presentan en el Anexo N° 3. El resumen de las proyecciones de caudales para cada una de las Cuencas del Proyecto, se muestra en la Tabla 3.15. Criterios de Diseño 2012 2022 2032 2042 Dotación de agua (l/hab/día) 200 223 247 270 Coeficiente de retorno 0.8 0.8 0.8 0.8 Coef. Kmh punta (1.25*1.5) 1.88 1.88 1.88 1.88 Coef. de infiltración 0.63 0.63 0.63 0.63 Coef. de aporte ilegales 1.25 1.2 1.15 1.08 Coeficiente Kmd diario 1.25 1.25 1.25 1.25
  • 104.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-16 Tabla 3.15 Criterios de Diseño de las Redes de Alcantarillado Sanitario Cobert. Dotaci on Dens. Pob. Qmh (lts/sg) Cobert. Dotaci on Dens. Pob. Qmh (lts/sg) Cobert. Dotaci on Dens. Pob. Qmh (lts/sg) Cobert. Dotaci on Dens. Pob. Qmh (lts/sg) BELLAVISTA 2,376 0.5 200 95 435 0.63 223 110 685 0.77 247 120 979 0.9 270 130 1,292 ITAY(Parcial) 4,082 0.12 200 95 179 0.31 223 104 548 0.51 247 112 1,040 0.7 270 117 1,553 Abay 1,120 0.12 200 95 49 0.31 223 104 150 0.51 247 112 285 0.7 270 117 426 Aviadores 231 0.12 200 95 10 0.31 223 150 45 0.51 247 300 158 0.7 270 500 376 Itay Total 5,433 239 743 1483 2355 VARADERO 460 0.7 200 237 294 0.78 223 250 373 0.87 247 275 491 0.95 270 300 609 LAGERENZA 52 0.7 200 120 17 0.78 223 181 31 0.87 247 241 49 0.95 270 300 69 SAN ANTONIO 59 0.7 200 178 28 0.78 223 267 51 0.87 247 300 69 0.95 270 300 78 GRAU 30 0.7 200 238 19 0.78 223 250 24 0.87 247 275 32 0.95 270 300 40 ALFEREZ SILVA 18 0.7 200 220 11 0.78 223 250 15 0.87 247 275 19 0.95 270 300 24 GAMARRA 4 0.7 200 300 3 0.78 223 300 4 0.87 247 300 5 0.95 270 300 5 SAJONIA 157 0.7 200 265 112 0.78 223 290 148 0.87 247 300 183 0.95 270 300 208 MALLORQUIN 335 0.7 200 154 139 0.78 223 216 235 0.87 247 300 390 0.95 270 300 444 ANTEQUERA 58 0.7 200 160 25 0.78 223 240 45 0.87 247 275 62 0.95 270 300 77 TACUMBU 309 0.5 200 100 60 0.63 223 120 97 0.77 247 140 149 0.9 270 150 194 UNIVERSIDAD CATOLICA 277 0.5 200 90 48 0.63 223 116 84 0.77 247 140 133 0.9 270 150 174 ITAENRAMADA 283 0.16 200 93 16 0.37 223 130 57 0.59 247 140 104 0.8 270 150 158 LAMBARE 2154 0.16 200 93 124 0.37 223 130 431 0.59 247 140 794 0.8 270 150 1,201 SAN LORENZO 2,655 0.09 200 95 88 0.30 223 100 332 1 247 110 651 1 270 150 1,240 LUQUE 2,925 0.07 200 95 75 0.35 223 100 426 0.5 247 110 718 0.67 270 150 1,366 MARIANO ROQUE A 2,574 0.15 200 95 141 0.35 223 100 375 0.55 247 110 695 0.67 270 150 1,202 LAMBARÉ SUR (Villa Elisa) 2149 0.09 200 95 71 0.35 223 100 313 0.55 247 110 580 0.75 270 150 1,123 Arroyo Seco 336 0.09 200 95 11 0.35 223 100 49 0.55 247 110 91 0.75 270 150 176 2042 CUENCA AREA (Ha.) 2012 2022 2032
  • 105.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-17 La representación gráfica de los incrementos de caudales por Cuenca a través del tiempo se puede observar en la siguiente figura. Figura 3.10 Incremento de Caudal por Cuenca 3.4.8.2 Plantas de Tratamiento Para la proyección de los caudales de descarga en las plantas de tratamiento de aguas residuales (PTARs), se tomaron en general los mismos criterios de planteamiento que los considerados para el diseño de los colectores, sin embargo, se tomó en consideración que la capacidad hidráulica de los colectores se diseña para un año meta futuro, a diferencia que las Plantas de Tratamiento, que se diseñan por etapas, teniendo en cuenta, el aumento planeado de la cobertura y las variaciones esperadas en la demanda de agua potable en cada etapa. Para definir los caudales de diseño en las PTARs, se establecieron los siguientes supuestos: El caudal de agua per cápita o dotación que distribuye ESSAP está en la actualidad en el orden de 190 l/hab/día, que incluye los consumos domésticos, comerciales, industriales e institucionales. Se ha fijado como meta para el año 2042, una dotación de 270 l/hab/día. Para llegar a ese valor se han considerado incrementos quinquenales. El coeficiente de retorno se fijó en 0.8. El coeficiente de infiltración e influjo I/I debido al ingreso de aguas subterráneas y de escorrentía de aguas pluviales se ha considerado inicialmente en 63% del caudal promedio, aunque este valor está varias veces por encima de los valores de I/I por hectárea recomendados por la literatura técnica internacional. 0 500 1,000 1,500 2,000 2,500 2012 2022 2032 2042 Caudales Años BELLA VISTA ITAY (Parcial) Abay Aviadores ITAY Total VARADERO LA GERENZA SAN ANTONIO GRAU ALFEREZ SILVA GAMARRA SAJONIA MALLORQUIN ANTEQUERA TACUMBU UNIVERSIDADCATOLICA ITA ENRAMADA LAMBARE SAN LORENZO LUQUE MARIANO ROQUE A LAMBARÉ SUR (Villa Elisa) ARROYO SECO
  • 106.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-18 Consultores locales sugirieron tomar para la primera etapa, este valor, considerando que una gran parte de los colectores existentes son de arcilla (gres- cerámica) y que se encuentran agrietados, al igual que los registros que han sido fabricados en ladrillo sin revoque o impermeabilización, lo que facilita el ingreso de flujos incontrolados. Se espera que dentro del periodo de planificación se reduzcan estos valores hasta un 20% (al 2042), a medida que los colectores hechos en tubería de arcilla sean remplazados por tuberías de PVC, PEAD, GRP (fibra de vidrio reforzada) y otros nuevos materiales más estancos que vayan apareciendo en el mercado y se impermeabilicen internamente los registros. Con respecto al aumento de cobertura, ESSAP propuso que se adopten criterios en las metas de cobertura de los servicios de alcantarillado que vayan acorde con los compromisos del país respecto al cumplimiento de las Metas del Milenio (ODM). La meta de los ODM para 2015 relativa al saneamiento es alcanzar una cobertura a nivel país del 55,9% y la cobertura actual es de solo un 26,8% (tomado del informe sectorial del PNUD para Paraguay, julio 2009 18 . Figura 3.11 Alcantarillado Sanitario. Metas del Milenio al 2015 Tomando como consideración que la cobertura actual en el área de estudio no alcanza el 30%, se han hecho proyecciones para alcanzar en el año 2022 un 41%, en el 2032 el 58% y para el año 2042 el 78% de cobertura. Por otro lado se tomó en cuenta la gran cantidad de conexiones ilegales existentes, los cuales ESSAP ha estimado en 25%. En el futuro, estos valores se irán reduciendo hasta un máximo de 10%, en la medida que ESSAP catastre las conexiones que se vayan incorporando en las nuevas áreas de drenaje. La Tabla siguiente muestra los coeficientes usados en la determinación de los caudales futuros ajustados cada 10 años. 18 http://www.beta.undp.org/content/dam/aplaws/publication/en/publications/environment- energy/www-ee-library/water-governance/spanish/goal-wash-paraguay-country-sector-assessment- spanish/Paraguay%20(Spanish).pdf)
  • 107.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-19 Tabla 3.16 Coeficientes para la Determinación de Caudales Futuros Criterios de Diseño 2012 2022 2032 2045 Dotación de agua (l/hab/día) 200 223 247 270 Cobertura % 21% 41% 59% 78% Coeficiente de retorno 0.8 0.8 0.8 0.8 Coef. Kmh punta (1.25*1.5) 1.88 1.88 1.88 1.88 Coef. de infiltración 0.63 0.49 0.34 0.17 Coef. de aporte ilegales 1.25 1.2 1.15 1.08 Coeficiente Kmd diario 1.25 1.25 1.25 1.25 Las tablas siguientes muestran la proyección de los caudales futuros en las plantas de tratamiento de aguas residuales propuestas y los caudales proyectados anualizados para estas plantas, desde el año 2012 hasta el 2045. Estos caudales pueden no coincidir con los caudales empleados en el diseño de los colectores principales, por las razones señaladas al principio de este ítem.
  • 108.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-20 Tabla 3.17 Proyección de Caudales Futuros en Las Plantas de Tratamiento Propuestas LUQUE Qmh (l/s) Qmd (l/s) Qpro m (l/s) DBO5 kg/d SS kg/d PTkg/l NTK kg/d Grasas kg/d DQO kg/d BELLA VISTA Qmh (l/s) Qmd (l/s) Qpro m (l/s) DBO5 kg/d SS kg/d PTkg/l DQO kg/d NTK kg/d Grasas kg/d 2015 2015 1,116 817 697 14,886 12,028 602 35,301 2,711 2,41 2025 644 454 378 6,861 4,077 326 1,468 1,305 13,42 2025 1,941 1,398 1,182 24,659 19,763 1,123 58,476 4,696 4,084 2035 1,105 768 634 9,664 7,941 657 2,629 2,191 18,903 2035 3,636 2,569 2,142 42,328 35,246 2,221 99,937 8,885 7,404 2045 1,689 1,167 960 16,242 12,439 995 4,146 3,317 31,771 2045 4,541 3,137 2,579 54,092 42,684 2,674 127,714 11,143 8,915 MARIANO ROQUE ALONSO Qmh(l/s) Qmd(l/s) Qprom (l/s) DBO5kg/d SSkg/d PTkg/l NTKkg/d Grasas kg/d DQOkg/d LAMBARÉ Qmh(l/s) Qmd(l/s) Qprom (l/s) DBO5kg/d SSkg/d PTkg/l DQOkg/d NTKkg/d Grasas kg/d 2015 2015 553 404 344 5,778 3,718 297 11,303 1,338 1,19 2025 509 358 298 5,416 3,218 257 1,159 1,03 10,594 2025 1,28 921 777 11,306 9,064 739 22,116 3,088 2,685 2035 885 616 508 6,401 6,361 526 2,106 1,755 12,521 2035 2,885 2,037 1,625 26,231 23,652 1,685 46,849 6,739 5,616 2045 1,283 886 729 10,092 9,446 756 3,149 2,519 19,741 2045 3,698 2,554 2,101 37,52 31,904 2,178 67,011 9,075 7,26 LAMBARÉ SUR Qmh (l/s) Qmd (l/s) Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d DQO kg/d SAN LORENZO Qmh (l/s) Qmd (l/s) Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d DQO kg/d 2015 2015 216 156 132 2,046 1,421 114 512 455 4,02 2025 492 347 288 6,8 3,114 249 1,121 996 13,301 2025 535 376 313 4,73 3,381 270 1,217 1,082 9,253 2035 900 626 516 7,57 6,469 535 2,141 1,785 14,807 2035 1,003 697 575 8,557 8,407 596 2,386 1,988 16,739 2045 1,419 980 806 12,894 10,444 836 3,481 2,785 25,222 2045 1,534 1,059 871 14,094 13,079 903 3,763 3,011 27,568
  • 109.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-21 Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto 2045 3 616 2 498 2 054 2045 2 723 1 881 1 547 2045 925 639 525 2044 3 556 2 462 2 027 2044 2 643 1 830 1 507 2044 924 640 527 2043 3 496 2 427 2 001 2043 2 563 1 779 1 467 2043 922 640 528 2042 3 436 2 392 1 975 2042 2 483 1 728 1 427 2042 920 641 529 2041 3 348 2 335 1 930 2041 2 411 1 681 1 316 2041 906 632 522 2040 3 260 2 277 1 885 2040 2 339 1 633 1 279 2040 891 623 516 2039 3 171 2 220 1 840 2039 2 266 1 586 1 241 2039 877 614 509 2038 3 083 2 162 1 794 2038 2 194 1 538 1 203 2038 862 605 503 2037 2 994 2 105 1 749 2037 2 122 1 491 1 165 2037 848 597 496 2036 2 906 2 048 1 704 2036 2 050 1 443 1 128 2036 833 588 490 2035 2 817 1 990 1 659 876 2035 1 978 1 395 1 090 698 2035 819 579 483 151 2034 2 729 1 933 1 614 2034 1 906 1 348 1 052 2034 804 570 476 2033 2 640 1 875 1 569 2033 1 834 1 300 1 014 2033 790 561 470 2032 2 552 1 818 1 524 2032 1 761 1 253 1 049 2032 775 552 463 2031 2 464 1 758 1 475 2031 1 693 1 205 1 010 2031 760 542 455 2030 2 377 1 698 1 426 2030 1 624 1 158 971 2030 745 532 447 2029 2 290 1 638 1 377 2029 1 555 1 110 933 2029 729 522 439 2028 2 202 1 578 1 329 2028 1 486 1 063 894 2028 714 512 431 2027 2 115 1 518 1 280 2027 1 418 1 016 855 2027 698 502 423 2026 2 028 1 458 1 231 2026 1 349 968 816 2026 683 492 415 2025 1 941 1 398 1 182 825 2025 1 280 921 777 727 2025 668 481 407 142 2024 1 853 1 339 1 133 2024 1 212 873 738 2024 652 471 399 2023 1 766 1 279 1 084 2023 1 143 826 699 2023 637 461 391 2022 1 679 1 219 1 035 2022 1 074 779 660 2022 621 451 383 2021 1 598 1 161 986 2021 1 000 725 615 2021 608 442 375 2020 1 518 1 104 938 2020 925 672 570 2020 594 432 368 2019 1 437 1 046 890 2019 851 618 525 2019 580 423 360 2018 1 357 989 842 2018 777 565 480 2018 567 414 352 2017 1 276 932 794 2017 702 511 435 2017 553 404 345 2016 1 196 874 745 2016 628 458 389 2016 539 395 337 2015 1 116 817 697 1 941 2015 553 404 344 1 280 2015 526 386 329 668 2014 1 035 759 649 2014 479 350 299 2014 512 376 322 2013 955 702 601 2013 405 297 254 2013 498 367 314 2012 874 644 553 2012 330 243 209 2012 485 357 306 PLAN PLAN PLAN AMPLIACIÓN1 PRIMERAETAPA PRIMERAETAPA PRIMERAETAPA BOMBEO + TRAT. PRELIMINAR+ DESINFECCIÓN DE EMERGENCIA+ EMISARIO SUBFLUVIAL DISEÑO BOMBEO + TRAT. PRELIMINAR+ DESINFECCIÓN DE EMERGENCIA+ EMISARIO SUBFLUVIAL DISEÑO BOMBEO TRATAMIENTO PRELIMINAR + DESINFECCIÓN DE EMERGENCIA EMISARIO SUBFLUVIAL DISEÑO TRATAMIENTO PRELIMINAR + BOMBEO A BELLA VISTA AMPLIACIÓN2 SEGUNDAETAPA SEGUNDAETAPA SEGUNDAETAPA BOMBEO + TRAT. PRELIMINAR +PRIMARIO + DESINFECCIÓN DE EMERGENCIA+ EMISARIO SUBFLUVIAL + MANEJO LODOS AMPLIACIÓN1 BOMBEO + TRAT. PRELIMINAR +PRIMARIO + DESINFECCIÓN DE EMERGENCIA+ EMISARIO SUBFLUVIAL + MANEJO LODOS AMPLIACIÓN1 TRATAMIENTO PRELIMINAR + BOMBEO A BELLA VISTA CAUDALES PTAR BELLA VISTA CAUDALES PTAR LAMBARÉ CAUDALES PTAR PRELIMINAR VARADERO TERCERAETAPA BOMBEO + TRATAMIENTO PRELIMINAR +PRIMARIO + SECUNDARIO + MANEJO LODOS AMPLIACIÓN2 TERCERAETAPA BOMBEO + TRATAMIENTO PRELIMINAR +PRIMARIO + SECUNDARIO + MANEJO LODOS AMPLIACIÓN2 TERCERAETAPA
  • 110.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-22 Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento (continuación) Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto 2045 974 673 554 2045 1 534 1 059 871 2045 1 689 1 167 960 2044 973 674 555 2044 1 525 1 056 870 2044 1 681 1 164 958 2043 971 674 556 2043 1 517 1 054 869 2043 1 672 1 161 957 2042 970 675 557 2042 1 509 1 051 867 2042 1 663 1 157 955 2041 961 670 554 2041 1 437 1 000 825 2041 1 583 1 102 909 2040 952 665 551 2040 1 365 950 784 2040 1 503 1 046 864 2039 943 661 548 2039 1 292 899 742 2039 1 424 991 818 2038 934 656 545 2038 1 220 849 700 2038 1 344 935 772 2037 925 651 541 2037 1 148 798 659 2037 1 264 880 726 2036 916 646 538 2036 1 075 748 617 2036 1 185 824 680 2035 907 641 535 193 2035 1 003 697 575 531 2035 1 105 768 634 585 2034 898 636 532 2034 931 647 534 2034 1 025 713 588 2033 889 632 529 2033 858 597 492 2033 945 657 542 2032 880 627 526 2032 786 546 450 2032 866 602 496 2031 856 611 513 2031 750 522 431 2031 834 581 479 2030 832 595 500 2030 714 498 411 2030 802 559 462 2029 809 579 487 2029 678 473 391 2029 771 538 445 2028 785 563 474 2028 642 449 372 2028 739 517 428 2027 761 547 461 2027 606 425 352 2027 707 496 411 2026 737 530 448 2026 571 401 333 2026 676 475 394 2025 714 514 435 211 2025 535 376 313 468 2025 644 454 378 1 105 2024 690 498 422 2024 499 352 293 2024 612 433 361 2023 666 482 409 2023 463 328 274 2023 581 411 344 2022 642 466 396 2022 427 304 254 2022 549 390 327 2021 622 452 384 2021 397 282 237 2021 505 359 301 2020 602 438 373 2020 367 261 219 2020 461 328 275 2019 582 424 361 2019 337 240 202 2019 416 297 249 2018 562 410 349 2018 306 219 184 2018 372 266 223 2017 542 396 338 2017 276 198 167 2017 328 235 197 2016 522 382 326 2016 246 177 149 2016 284 203 171 2015 502 368 314 714 2015 216 156 132 535 2015 240 172 145 2014 482 354 303 2014 185 134 114 2014 195 141 120 2013 462 340 291 2013 155 113 97 2013 151 110 94 2012 442 326 279 2012 125 92 79 2012 107 79 68 PLAN PLAN PLAN DISEÑO PRIMERAETAPA PRIMERAETAPA PRIMERAETAPA BOMBEO+TRATAMIENTO PRELIMINAR+DESINFECCIÓNDE EMERGENCIA+EMISARIO SUBFLUVIAL DISEÑO TRAT.PRELIMINAR+TRATAMIENTO PRIMARIO+DESHIDRATACIÓNDE BIOSÓLIDOS+ DESINFECCIÓN+DESCARGAAL ARROYO DISEÑO TRAT.PRELIMINAR+PRIMARIO+ SECUNDARIO+DESHIDRATACIÓN DEBIOSÓLIDOS+DESCARGAAL ARROYO AMPLIACIÓN1 SEGUNDAETAPA SEGUNDAETAPA SEGUNDAETAPA TRATAMIENTOPRELIMINAR+ BOMBEOALAMBARÉ AMPLIACIÓN1 TRAT.PRELIMINAR+PRIMARIO+ SECUNDARIO+DESINFECCIÓN DESHIDRATACIÓNDE BIOSÓLIDOS+DESCARGAAL ARROYO AMPLIACIÓN1 TRAT.PRELIMINAR+PRIMARIO+ DESHIDRATACIÓNDE BIOSÓLIDOS+DESCARGAAL ARROYO CAUDALES PTAR PRELIMINAR MALLORQUIN CAUDALES PTAR SAN LORENZO CAUDALES PTAR LUQUE TERCERAETAPA TRATAMIENTOPRELIMINAR+ BOMBEOALAMBARÉ AMPLIACIÓN2 TERCERAETAPA TRAT.PRELIMINAR+PRIMARIO+ SECUNDARIO+DESHIDRATACIÓN DEBIOSÓLIDOS+DESCARGAAL ARROYO AMPLIACIÓN2 TERCERAETAPA
  • 111.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-23 Tabla 3.18 Proyección Anualizada de Caudales a la Entrada de las Plantas de Tratamiento (continuación) Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto Año Qmh (l/s) Qmd (l/s) Qprom (l/s) Tratamiento Propuesto 2045 1,283 886 729 2045 1,419 980 806 2044 1,276 884 728 2044 1,402 971 799 2043 1,27 881 727 2043 1,385 961 792 2042 1,263 879 726 2042 1,368 952 786 2041 1,209 841 694 2041 1,301 905 747 2040 1,155 804 663 2040 1,234 859 709 2039 1,101 766 632 2039 1,167 812 670 2038 1,047 728 601 2038 1,1 766 632 2037 993 691 570 2037 1,034 719 593 2036 939 653 539 2036 967 673 555 2035 885 616 508 398 2035 900 626 516 519 2034 831 578 477 2034 833 579 478 2033 777 540 446 2033 766 533 439 2032 723 503 414 2032 700 486 401 2031 693 482 398 2031 670 466 385 2030 662 461 381 2030 640 446 369 2029 631 441 365 2029 611 426 353 2028 601 420 348 2028 581 406 337 2027 570 399 331 2027 552 386 320 2026 539 379 315 2026 522 367 304 2025 509 358 298 885 2025 492 347 288 900 2024 478 338 281 2024 463 327 272 2023 448 317 265 2023 433 307 256 2022 417 296 248 2022 403 287 240 2021 393 280 234 2021 373 266 222 2020 368 263 221 2020 343 244 205 2019 344 246 207 2019 313 223 187 2018 320 229 193 2018 282 202 170 2017 296 212 179 2017 252 181 152 2016 271 196 165 2016 222 159 134 2015 247 179 152 2015 192 138 117 2014 223 162 138 2014 162 117 99 2013 199 145 124 2013 131 96 82 2012 174 129 110 2012 101 75 64 PLAN PLAN TRAT.PRELIMINAR+ PRIMARIO+ DESHIDRATACIÓNDE BIOSÓLIDOS+DESCARGAAL ARROYO DISEÑO TRAT.PRELIMINAR+ PRIMARIO+ DESHIDRATACIÓNDE BIOSÓLIDOS+DESCARGAAL ARROYO DISEÑO PRIMERAETAPA PRIMERAETAPA CAUDALES PTAR MARIANO ALONSO CAUDALES PTAR LAMBARÉ SUR TERCERAETAPA TRAT.PRELIMINAR+PRIMARIO+ SECUNDARIO+DESHIDRATACIÓN DEBIOSÓLIDOS+DESCARGAAL ARROYO AMPLIACIÓN1 TERCERAETAPA TRAT.PRELIMINAR+PRIMARIO+ SECUNDARIO+DESHIDRATACIÓN DEBIOSÓLIDOS+DESCARGAAL ARROYO AMPLIACIÓN1 SEGUNDAETAPA SEGUNDAETAPA
  • 112.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-24 3.4.9 Proyección de cargas orgánicas Basado en los resultados de la campaña de caracterización de los efluentes llevada a cabo a inicios del presente en cada punto de descarga, se determinó el aporte diario por habitante variando la carga orgánica como DBO5 entre 0.04 a 0.075 g DBO5/hab.dia, como carga de nitrógeno total se consideró entre 8 y 12 gNT/hab.d y como aporte de fósforo total, entre 2 y 3 gPT/hab.d. La Tabla siguiente muestra las concentraciones promedio adoptadas para el estudio y su variación en el tiempo. Tabla 3.19 Proyecciones de Cargas Contaminantes Adoptadas Parámetro 2012 2022 2032 2042 DBO5 mg/l 184 193 206 215 SS mg/l 141 148 156 164 NTK mg/l 45 46 48 50 Grasas mg/l 40 40 40 40 P mg/l 10 11 12 12 Las cargas orgánicas más altas observadas como DBO5, se presentan en la cuenca Bella Vista (250 mg/l) por la presencia de camales y frigoríficos y otras industrias alimentarias. Y en Alférez Silva las cargas menos concentradas (120 mg/l). Las cargas orgánicas consideradas para este estudio, son los valores medios observados en cada punto de descarga durante la campaña de caracterización. En las siguientes tablas se presenta la proyección de las cargas orgánicas por punto de descarga.
  • 113.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 3 3-25 Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga Tabla 3.20 Proyecciones de Cargas Orgánicas por Punto de Descarga (continuación) Cobert. Dens. Pob. DBO5 kg/d SS kg/d PTkg/l Qprom (l/s) NTK kg/d Grasas kg/d Cobert. Dens. Pob. Qmh (lts/sg) Qmd (lts/sg) Qprom (lts/sg) Cobert. Dens. Pob. Qmh (lts/sg) Qmd (lts/sg) Qprom (lts/sg) Cobert. Dens. Pob. Qmh (lts/sg) Qmd (lts/sg) Qprom (lts/sg) BELLA VISTA 2,376 0.50 95 6,79 7,638 339 393 1,358 1,018 0.63 110 937 680 577 0.77 120 1,248 889 746 0.90 130 1,572 1,095 903 ITAY (Parcial) 4,024 0.12 95 2,76 3,105 138 160 552 414 0.31 104 742 539 457 0.51 112 1,304 929 779 0.70 117 1,864 1,298 1,071 VARADERO 460 0.70 237 4,591 5,165 230 266 918 689 0.78 250 510 370 314 0.87 275 626 446 374 0.95 300 742 516 426 LA GERENZA 52 0.70 120 263 296 13 15 53 39 0.78 181 42 30 26 0.87 241 62 44 37 0.95 300 84 58 48 SAN ANTONIO 59 0.70 178 442 498 22 26 88 66 0.78 267 70 51 43 0.87 300 88 62 52 0.95 300 95 66 55 GRAU 30 0.70 238 301 338 15 17 60 45 0.78 250 33 24 20 0.87 275 41 29 24 0.95 300 48 34 28 ALFÉREZ SILVA 18 0.70 220 162 182 8 9 32 24 0.78 250 19 14 12 0.87 275 24 17 14 0.95 300 28 20 16 GAMARRA 4 0.70 300 51 57 3 3 10 8 0.78 300 5 4 3 0.87 300 6 4 4 0.95 300 6 4 4 SAJONIA 157 0.70 265 1,752 1,971 88 101 350 263 0.78 290 202 147 124 0.87 300 233 166 139 0.95 300 253 176 145 MALLORQUIN 335 0.70 154 2,173 2,444 109 126 435 326 0.78 216 321 233 198 0.87 300 497 354 297 0.95 300 540 376 310 ANTEQUERA 58 0.70 160 391 440 20 23 78 59 0.78 240 62 45 38 0.87 275 79 56 47 0.95 300 93 65 54 TACUMBÚ 309 0.50 100 1,162 929 46 54 186 139 0.63 120 133 96 82 0.77 140 189 135 113 0.90 150 236 164 136 UNIVERSIDAD CATÓLICA 277 0.50 90 750 844 37 43 150 112 0.63 116 115 84 71 0.77 140 170 121 101 0.90 150 212 147 122 ITA RAMADA 283 0.16 93 253 285 13 15 51 38 0.37 130 73 52 43 0.59 140 126 87 72 0.80 150 192 134 110 LAMBARÉ 2,154 0.16 93 1,928 2,169 96 112 386 289 0.37 130 592 429 365 0.59 140 1,01 720 603 0.80 150 1,462 1,018 840 SAN LORENZO 2,208 0.09 95 1,366 1,536 68 79 273 205 0.30 100 427 304 254 0.50 110 786 546 450 0.67 150 1,509 1,051 867 LUQUE 2,925 0.07 95 1,17 1,316 59 68 234 176 0.35 100 549 390 327 0.50 110 866 602 496 0.67 150 1,663 1,157 955 MARIANO ROQUE A 2,221 0.15 95 1,904 2,142 95 110 381 286 0.35 100 417 296 248 0.55 110 723 503 414 0.67 150 1,263 879 726 LAMBARÉ SUR (Villa Elisa) 2149 0.09 95 1,105 1,244 55 64 221 166 0.35 100 403 287 240 0.55 110 700 486 401 0.75 150 1,368 952 786 CUENCA ÁREA 2012 2022 2032 2042 Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d Qprom (l/s) DBO5 kg/d SSkg/d PTkg/l NTK kg/d Grasas kg/d BELLA VISTA 697 14,886 12,028 602 2,711 2,41 1,182 24,659 19,763 1,123 4,696 4,084 1,659 35,247 28,152 1,721 6,882 5,735 2,054 45,684 34,739 2,13 8,873 7,098 VARADERO 329 4,317 4,258 285 1,281 1,138 407 5,575 5,608 387 1,618 1,407 483 7,08 7,094 501 2,003 1,669 525 8,408 7,946 545 2,27 1,816 MALLORQUIN 314 5,032 4,134 272 1,222 1,086 435 7,282 5,957 413 1,728 1,503 535 7,06 6,703 555 2,219 1,849 554 8,005 7,174 574 2,391 1,913 LAMBARÉ 344 5,778 3,718 297 1,338 1,19 777 11,306 9,064 739 3,088 2,685 1,09 19,172 16,949 1,13 4,52 3,766 1,547 29,515 24,729 1,604 6,684 5,347 SAN LORENZO 132 2,046 1,421 114 512 455 313 4,73 3,381 270 1,217 1,082 575 8,557 8,407 596 2,386 1,988 871 14,094 13,079 903 3,763 3,011 LUQUE 145 2,262 1,571 126 565 503 378 6,861 4,077 326 1,468 1,305 634 9,664 7,941 657 2,629 2,191 960 16,242 12,439 995 4,146 3,317 MARIANO ROQUE A 152 2,357 1,637 131 589 524 298 5,416 3,218 257 1,159 1,03 508 6,401 6,361 526 2,106 1,755 729 10,092 9,446 756 3,149 2,519 LAMBARÉ SUR 117 1,816 1,261 101 454 404 288 6,8 3,114 249 1,121 996 516 7,57 6,469 535 2,141 1,785 806 12,894 10,444 836 3,481 2,785 PTAR 2015 2025 2035 2045
  • 114.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-1 4. DESARROLLO DE ALTERNATIVAS DE SOLUCIÓN 4.1 Alcantarillado Sanitario 4.1.1 Alternativas de Solución El desarrollo de alternativas de solución para el sistema de alcantarillado sanitario está vinculado al mejoramiento de las condiciones sanitarias, ambientales y sociales de Asunción y su Área Metropolitana y para su análisis se tomó como base la evaluación y diagnóstico del sistema de alcantarillado de las alternativas estudiadas en el Plan Maestro elaborado por Halcrow en el año de 1985 más los diferentes anteproyectos de redes que posteriormente han sido elaborados y que se analizaron siguiendo la filosofía planteada en el Plan Maestro, actualizando la información de población, caudales, densidades, etc. En todos los casos, en cuanto a las redes del sistema de alcantarillado sanitario, las alternativas planteadas en el Plan Maestro de 1985 para el trazado de los colectores principales, fueron revisadas en cada subcuenca teniendo en cuenta lo siguiente: - Topografía del lugar. Se buscó preferentemente que los colectores siguieran la pendiente natural del terreno, buscando la viabilidad de su operación a gravedad, con lo que se redujeron las alternativas por analizar. - Se trató en lo posible de no utilizar calles con mucho tráfico vehicular. Los colectores principales considerados en cada Cuenca se presentan en la figura N° 4.1 y se describen posteriormente:
  • 115.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-2 Figura 4.1 Alcantarillado Sanitario para el Área Metropolitana de Asunción
  • 116.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-3 4.1.2 Cuenca del Itay El desarrollo del sistema de alcantarillado sanitario en la cuenca del Itay fue analizado en mucho detalle durante la elaboración el Plan Maestro de Alcantarillado y en el Proyecto desarrollado por la Halcrow para la cuenca del Itay, involucrando los tres colectores principales que convergen a un punto de encuentro ubicado cerca de la intersección de las avenidas Madame Lynch y Primer Presidente. El concepto como tal aún es considerado válido, aunque se hayan realizado algunas variaciones en los trazados de los colectores principales. A continuación se describen aquellas áreas servidas dentro de la cuenca del Itay para cada uno de los colectores principales. Colector Principal Itay Oeste, que sirve a aquellas secciones densamente pobladas del sur del Municipio de Fernando de la Mora y a las áreas residenciales de las afueras de Asunción. El colector principal también transportaría caudales correspondientes a dos sub-cuencas con alcantarillado existente que son Villa Victoria y Luis A de Herrera, que descargan en el Tunel de la Av. Primer Presidente y en el canal pluvial de la Av. Mdme. Lynch respectivamente. Colector Principal Itay Este que sirve a las secciones norte de la municipalidad de Fernando de la Mora y a una pequeña área de la municipalidad de San Lorenzo que cae dentro de la cuenca; Colector Principal Avay que sirve a toda el área de la municipalidad de Luque que cae dentro de la cuenca del arroyo Avay. Desde el punto de encuentro de los colectores principales, ubicado en las cercanías de la intersección de las avenidas Madame Lynch y Primer Presidente, el Plan Maestro de Alcantarillado realizado por Halcrow identificó tres opciones potenciales para la descarga de las aguas residuales de la cuenca del Itay, de las cuales ya fue licitada una de las opciones, considerada como la más beneficiosa en el citado Plan Maestro, por lo que en el presente estudio no fueron analizadas, pero se describen a continuación: - Opción 1: Planta de Tratamiento de Aguas Residuales en el Valle del Itay - Opción 2: Estación de Bombeo y Descarga al Río Paraguay - Opción 3: Túnel y Descarga al río Paraguay (opción construida). Esta opción involucra la construcción de un túnel de diámetro interno final de 1.600 mm y de 3.120 m de longitud a lo largo de la Avenida Primer Presidente desde el punto de encuentro de los colectores principales. El túnel termina unos 120 m después de la intersección de la Avenida Primer Presidente y la Ruta Transchaco y descargaría en un colector por gravedad de 1.600 mm de diámetro y 1.200 m de longitud, actualmente en construcción. Por lo tanto, en el caso de la cuenca del Itay, los colectores planteados en la primera fase del Proyecto obedecen a considerar parte de la infraestructura ya construida, es decir, desde el Plan Maestro de 1985, la Opción 3 fue seleccionada como la mejor alternativa y los colectores que recibe también son los mismos que los considerados en dicho Plan Maestro. En la figura 4.2 se presenta la cuenca del Itay y los colectores principales seleccionados.
  • 117.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-4 Figura 4.2 Colectores cuenca Itay 4.1.3 San Lorenzo El Municipio de San Lorenzo se encuentra a 12 Km de Asunción, en el empalme de las rutas 1 y 2 y a diferencia del resto de las áreas del Proyecto que drenan hacia el río Paraguay, éstas drenan para el este, es decir, hacia el Arroyo San Lorenzo, perteneciente a la Cuenca del Lago Ypacaraí. El Municipio cuenta con un pequeño sistema de alcantarillado en la zona céntrica y una planta de tratamiento de efluentes mediante el uso de lagunas de estabilización que descargan al Arroyo San Lorenzo, actualmente esta planta está funcionando por encima del rango de caudales y cargas orgánicas admisibles por el proyecto. Para el análisis de alternativas de colección y tratamiento de los efluentes fueron consultadas las autoridades Municipales y miembros de la Junta Municipal, solicitándoles en su oportunidad la gestión de terrenos en la zona baja de la Cuenca del Arroyo San Lorenzo y hacia el Municipio de Capiatá de manera de ubicar las Plantas de Tratamiento de Efluentes. Sin embargo, no hubo respuesta por parte de las autoridades municipales, por lo que se mantuvo el análisis de alternativas planteado por la consultora Halcrow en su Plan Maestro del año 1985. (Informe del Plan Maestro-Vol II – Cap. 9.4). El planteamiento que se hizo es el siguiente: Alternativa 1 Consiste en colectar todas las áreas de drenaje y conducir las aguas residuales hasta una planta de tratamiento ubicada en la parte oriental de la cuenca próxima al arroyo San Lorenzo, donde se descargarían (previo tratamiento) estas aguas residuales.
  • 118.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-5 Esta opción resulta más conveniente desde el punto de vista del tratamiento, pues se concentra todo el tratamiento en un solo sitio y consecuentemente los costos de inversión final y de operación y mantenimiento de los mismos son menores. Sin embargo obliga al contratista a construir una planta de tratamiento grande desde el principio para servir a toda el área de proyecto, elevando notablemente su inversión inicial. Consiste en dividir toda el área del proyecto en 3 sub-cuencas principales, las cuales estarán servidas por sus propias plantas de tratamiento. La Sub- cuenca 1 incluye el área de drenaje 1 – San Lorenzo Oeste, dentro de la cual se encuentra una Estación de Bombeo. La Sub- Cuenca 2 incluye el área de drenaje 2- San Lorenzo Noreste. La Sub- Cuenca 3, incluye las áreas de drenaje 3, 4 y5, correspondientes a San Lorenzo Norte, Centro-Este y Este. En esta alternativa, la sectorización de las redes permitirá al contratista de la obra, construir por parte el sistema y cada una de las tres sub-cuencas podrán funcionar en forma totalmente independiente de la otra, de esa manera se podrá acomodar mejor a la demanda de alcantarillado por áreas conforme al crecimiento de la población. Se opta finalmente por la alternativa 1 teniendo en cuenta que ya no se cuentan con terrenos disponibles en las márgenes del Arroyo San Lorenzo, para ubicar las Plantas de Tratamiento de la Alternativa 2, y la expropiación de tierra en dichas márgenes para este fin llevaría a costos excesivos que invalidarían la propuesta. En la Alternativa 1, se propone la adquisición de un terreno agua debajo de la actual Planta de Tratamiento para cubrir la demanda de tratamiento de los efluentes de toda la Cuenca. Con base en esta alternativa se realizan los estudios correspondientes. En la figura 4.3, se muestra la configuración de la cuenca de San Lorenzo y los colectores principales que integran la solución del alcantarillado sanitario. 4.1.4 Mariano Roque Alonso El municipio se encuentra al norte de Asunción y la cuenca topográfica se ubica entre el río Paraguay y el arroyo Itay. El límite de las cuencas de drenaje corre aproximadamente paralelo a la Ruta Transchaco, al norte; al sur, la cuenca limita con el área de Las Mercedes. El Municipio tiene una topografía muy accidentada y está dividida en 5 macro cuencas de drenaje, lo que conduce a varias alternativas de solución para el alcantarillado y el tratamiento de los efluentes. Para el análisis de alternativas de colección y tratamiento de los efluentes fueron consultadas las autoridades Municipales y miembros de la Junta Municipal, solicitándoles en su oportunidad la gestión de terrenos para el tratamiento de efluentes. Las autoridades Municipales informaron al equipo de proyecto que la ubicación de varias plantas de tratamiento tanto a orillas del río Paraguay como a orillas del arroyo Itay no era viable, debido a que dichos terrenos ya no estaban disponibles en la actualidad y una expropiación de tierras, llevaría a costos exagerados. La Municipalidad ofreció para el proyecto un terreno municipal ubicado en un predio próximo a la urbanización Surubi-í y a orillas del Arroyo Itay, para el desarrollo del proyecto de tratamiento de efluentes.
  • 119.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-6 Figura 4.3 Colectores cuenca San Lorenzo
  • 120.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-7 Por lo tanto, las alternativas analizadas para Mariano Roque Alonso fueron: Alternativa 1 Esta Alternativa consiste en colectar todas las aguas residuales de cada subcuenca y tratarlas mediante una planta de tratamiento completa antes de descargar al cuerpo receptor más cercano que sería el Arroyo Itay o el rio Paraguay. En esta alternativa se tienen 9 Plantas de tratamiento y 2 Estaciones de Bombeo. Alternativa 2 La Alternativa 2 consiste en reducir el número de plantas de tratamiento mediante la utilización de estaciones de bombeo. En la zona este se une todas las descargas al Arroyo Itay hasta una sola Planta de tratamiento, esto implica la construcción de 3 estaciones de bombeo en serie. En esta alternativa quedarían 5 Plantas de tratamiento y 5 estaciones de bombeo. Alternativa 3 Se analiza la posibilidad de obtener un terreno Municipal próximo a Surubi-í y trasvasar todas las cuencas hacia dicho terreno, donde se construiría una sola planta de tratamiento para descargar todos los efluentes al Río Paraguay mediante un solo emisario. Esta opción implicaría una cantidad de 11 Estaciones de Bombeo Finalmente, posterior a las reuniones mantenidas con las autoridades municipales, se ha decidido por esta última alternativa por cuestiones de disponibilidad de terreno e impacto social (Ver figura 4.4). 4.1.5 Luque Luque es una ciudad que se encuentra al este de Asunción y pertenece a una de las sub-cuencas del Itay- Sus aguas drenan hacia el Arroyo Paso Bogarín que fluye hacia el norte a través del límite del área de proyecto para unirse con el arroyo Itay antes de su descarga al Río Paraguay. Para el análisis de alternativas de colección y tratamiento de los efluentes fueron consultadas las autoridades Municipales y miembros de la Junta Municipal, solicitándoles en su oportunidad la gestión de terrenos en la zona baja de la Cuenca, próximo al Arroyo Paso Bogarín. Sin embargo no fue posible conseguir una respuesta de dichas autoridades, por lo que el análisis de alternativas se basó principalmente en la propuesta del Plan Maestro elaborado por la Consultora Halcrow en el año 1995. La cuenca de Luque a considerar en el proyecto se divide en 5 subcuencas de las cuales una de ellos estaba previsto descargar por bombeo hacia la cuenca del Avay para derivar sus efluentes a través del túnel de la Av. Primer Presidente. Sin embargo, luego de los análisis de caudales de proyecto y diámetro del túnel, se decidió no incorporar estos caudales al sistema del Itay, y conducirlos hacia la planta propuesta en las proximidades del Arroyo Paso Bogarín. Alternativa 1 Esta alternativa consiste en anexar a la cuenca del Itay, las aéreas cuyas pendientes se dirigen naturalmente hacia el arroyo Itay. Así la zona noroeste y oeste de la ciudad pasarían a la cuenca del Itay. Esta alternativa no se ha considerado porque se sobrecargaría la cuenca del Itay.
  • 121.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-8 Figura 4.4 Colectores cuenca Mariano Roque Alonso
  • 122.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-9 Alternativa 2 Esta alternativa consiste en anexarla a la Cuenca de Mariano Roque Alonso y utilizar una sola Planta de tratamiento para ambos distritos. Esta alternativa requeriría de una Estación de bombeo que bombee grandes caudales a grandes distancias lo cual encarecería sobremanera la solución, también se tendría que cruzar por el predio del Aeropuerto Silvio Petirossi, cuya zona es restringida para servidumbre. También se tienen antecedentes de problemas del tipo social al querer trasvasar efluentes de un distrito a otro. Alternativa 3 Esta alternativa consiste en localizar la Planta de tratamiento en un terreno próximo al Arroyo Paso Carreta y a unos 1000 metros aguas abajo de la zona del vertido actual y derivar hacia allí todos los caudales de las subcuencas. Esta alternativa requeriría de 3 estaciones de bombeo. Se ha optado por esta alternativa para su desarrollo (Ver figura 4.5). 4.1.6 Arroyo Seco La cuenca de Arroyo Seco corresponde a una pequeña zona del sur del Municipio de Fernando de la Mora cuyo límite sur es la Ruta del Acceso Sur de Asunción. Esta cuenca fue incluida a pedido de las autoridades municipales del Fernando de la Mora, por considerarlo como una obra prioritaria para el Municipio. La salida natural de las aguas es el Arroyo Seco, que tiene dicho nombre debido a que se mantiene prácticamente seco en días normales y colecta gran cantidad de agua en días de lluvia. El arroyo corre al sur por el Municipio de Villa Elisa hasta llegar a su desembocadura en el Río Paraguay. Se plantearon tres alternativas: Alternativa 1 Planta de tratamiento compacta y vertimiento al arroyo Seco. Esta alternativa fue desechada teniendo en cuenta que el arroyo no posee caudal constante y con excepción de los días de lluvia, se mantiene seco. Alternativa 2 Bombeo a la cuenca de Villa Elisa y conexión al futuro sistema de alcantarillado proyectado para esa cuenca. Alternativa 3 Bombeo a la cuenca de Lambaré. Consiste en bombear los efluentes por la ruta del Acceso Sur hasta el límite de la cuenca de Lambaré y de allí se conectaría por gravedad al sistema de alcantarillado de Lambaré- La alternativa seleccionada es la segunda debido a los menores recorridos de tubería y a no sobrecargar la planta de tratamiento de Lambaré para incorporarle un mayor caudal (Ver figura 4.6).
  • 123.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-10 Figura 4.5 Colectores cuenca Luque
  • 124.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-11 Figura 4.6 Colectores cuenca Arroyo Seco y Lambaré 4.1.7 Lambaré El análisis de alternativas se basó en las propuestas del Plan Maestro (similares a las desarrolladas por la Empresa COS mediante contrato con la Municipalidad de Lambaré en el año 1998) y a la nueva propuesta estudiada por esta consultoría con base en las iniciativas de las autoridades municipales de Asunción y de Lambaré, mediante las cuales, el Municipio de Asunción cede un terreno de 21 hectáreas en el área de recuperación de tierras del Río Paraguay, para el nuevo Parque Industrial frente al ex Casino de Ita Enramada. Ese terreno se destinaría a la construcción de una planta de tratamiento de efluentes. Tanto las autoridades municipales de Asunción como de Lambaré han demostrado gran interés en el proyecto de alcantarillado presentado por esta consultoría en varias reuniones conjuntas realizadas y se acordó seguir adelante con esta última propuesta. Las Alternativas estudiadas son: Alternativa 1 Es la estudiada en el Plan Maestro y consistía en construir plantas de tratamiento a orillas de los arroyos Leandro y Lambaré para descargar los efluentes de las cuencas de Lambaré Norte y Lambaré Central, y además construir otras 3 Plantas de Tratamiento a orillas del Río Paraguay para colectar los efluentes de Lambaré Ita Enramada, Lambaré Sur y Lambaré Puerto Pabla.
  • 125.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-12 Alternativa 2 Es la planteada en el análisis de esta consultoría y consiste en colectar todos los efluentes de Lambaré Norte, Lambaré Central y Lambaré Ita Enramada en una sola Planta de Tratamiento a ser construida en el Futuro Parque Industrial frente al Ex Casino Ita Enramada, y unir los emisarios de Lambaré sur y Lambaré Puerto Pabla en un sitio próximo a Puerto Pabla donde se construiría una sola Planta de Tratamiento para descargar los efluentes al Río Paraguay. Esta Planta también recibiría los efluentes de Villa Elisa. Se adopta la alternativa 2 como solución por contar la misma con el apoyo de los Municipios de Asunción y Lambaré para la cesión de tierras para la planta de tratamiento de efluentes (Ver figura 4.6). 4.1.8 Villa Elisa Villa Elisa está ubicada al sur de Asunción y en la actualidad se puede considerar como un área urbana, afectada principalmente por la rápida expansión de la urbanización del Gran Asunción. El área incluida en el proyecto de alcantarillado, comprende dos partes. El área más grande está formada por el valle del arroyo Villa Elisa, que drena naturalmente hacia el sur, hacia el rio Paraguay. Al este, un área más pequeña que incluye el centro del Municipio, drena hacia el arroyo Mbocayaty, pero ha sido incluido dentro de la cuenca ya que constituye el mayor centro urbano y punto de crecimiento del Municipio. Las alternativas analizadas comprenden: Alternativa1 Conducir todas las aguas residuales de la cuenca del Arroyo Villa Elisa por gravedad hasta una planta de tratamiento de efluentes ubicada en las proximidades del Río Paraguay, y descargar los efluentes al río. Los caudales del área céntrica de Villa Elisa se unirían a éste por bombeo. Esta propuesta fue la recomendada por la consultora Halcrow en el año 1995. Alternativa 2. Esta alternativa surge como parte del estudio de esta consultoría y consiste en conducir todos los efluentes de Villa Elisa hacia la cuenca de Lambaré Sur incorporando las otras cuencas por medio de estaciones de bombeo. Los efluentes se unirían a los de Lambaré Sur y serían tratados en una sola planta de tratamiento para su descarga final al Río Paraguay en la zona de Puerto Pabla. La alternativa 2 es la más recomendada debido a que no se encuentran disponibles terrenos para planta de tratamiento en la zona de Villa Elisa Sur, ocupados principalmente por empresas petroleras y puertos fluviales. La alternativa 2 reduce el número de descargas de efluentes al río Paraguay lo cual significa un beneficio ambiental y social importante y reduce los costos de inversión y de operación y mantenimiento de las plantas.
  • 126.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-13 4.1.9 Cuencas Menores de Asunción Teniendo en cuenta la no disponibilidad de terrenos para Plantas de tratamiento preliminares en las 15 descargas al Rio Paraguay que posee Asunción en las áreas que cuentan con alcantarillado sanitario, se ha tenido que optar en reducirlas a solo 4 en una primera etapa, por medio de trasvase de cuencas y construyendo un Interceptor que colecta las aguas residuales de las cuencas menores y las conduce hacia la zona de Varadero. (Ver figura 4.7). Este Interceptor no estaba planteado en el Plan Maestro de Halcrow y su trayectoria es como se explica a continuación: El Interceptor, comienza en la cuenca Alférez Silva, con el colector principal que corre de este a oeste por la calle Alférez Silva, hasta su intersección con la calle Guzmán, continúa por ésta, hasta donde termina la calle, que es el borde del despeñadero de la calle Prieto. Desde aquí se tiene previsto el cruce de dicho cauce, con una tubería de hierro dúctil de 200 mm de diámetro y 40 m de longitud que llegará a una estación de bombeo (EB3), en la cuenca Gamarra, a la cual llegará también el colector principal de esta Cuenca, que corre de este a oeste por la calle del mismo nombre de la Cuenca. La EB3 bombeará a un registro ubicado al final de la calle Tte. Arias, que se encuentra en la cuenca Alférez Silva. Desde allí escurrirá por gravedad, con una tubería que unirá los registros ubicados al final de la calle Montero, continuando hasta el final de Gobernador Melo de Portugal, desde allí a la intersección de las calles Garay y Río de la Plata, conectando con un registro al final de la calle Gobernador Irala, luego a la intersección de Río de La Plata y Gobernador de Las Llanas, por ésta continúa hasta el final de la calle, a la segunda estación de bombeo (EB2). La EB2 bombeará al registro que se encuentra en Cnel. Candia y Alejo García, desde allí escurrirá por gravedad, siguiendo por esta última calle hasta doblar en la calle Kannonnikof. Por ésta continua por gravedad y en dirección oeste – este, hasta la calle Lagerenza, al final de esta calle se ubicará la tercera estación de bombeo EB1, desde la cual se bombeará todo el caudal interceptado, a la planta de pretratamiento de Varadero.
  • 127.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-14 Figura 4.7 Interceptor para las cuencas menores de Asunción 4.1.10 Otras Cuencas de Asunción Las soluciones adoptadas para cada cuenca de Asunción son las que se describen a continuación y se muestran en la figura 4.8. 4.1.10.1 Bella Vista La gran cuenca de Bella Vista fue dividida en varias subcuencas y se desarrollaron modelos separados para cada una de las subcuencas, que son: - Artigas - Santa Rosa - Sacramento - Itapúa - Costanera
  • 128.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-15 Figura 4.8 Colectores por Rehabilitar cuencas de Asunción Las propuestas de mejora para cada subcuenca son: Subcuenca Artigas. Zona Río de Janeiro, con diámetros de Proyecto de 250 mm a 700 mm; Zona General Santos, con diámetros de Proyecto de 200 mm a 1.000 mm; Zona Brasilia, con diámetros de Proyecto de 250 mm y 350 mm. Subcuenca Santa Rosa. Con diámetros de 300 mm a 600 mm; Sector Sur de la Av. España, con diámetros de Proyecto de 250 y 300 mm. Subcuenca Sacramento. Con diámetros de 200 mm a 1.400 mm. Subcuenca Itapúa. Con diámetros de 300 mm a 700 mm. Todo el sistema funcionará por gravedad, con excepción de un tramo de la subcuenca Itapúa. La tubería de impulsión irá por la calle Itapúa, desde la Av. Molas López, donde se propone la construcción de la Estación de Bombeo, a un registro que se encuentra en Itapúa y Av. Sacramento, debido a una elevación del terreno, que hace que las profundidades de los registros sean mayores a 7 m. Subcuenca Costanera. Esta Subcuenca, se integrará a la cuenca Bella Vista a partir de la construcción de la Costanera y se proyecta un colector que correrá por la calle Florencio Villamayor, que arrancará en la calle Mompox, que es el límite con la cuenca Varadero. Este colector funcionará por gravedad, hasta una estación de bombeo que se ubicará en el límite de los barrios San Vicente y San Felipe y se bombeará al registro que se encuentra en la intersección de las avenidas Artigas y Gral. Santos. Los colectores principales de Artigas, Sacramento e Itapúa, se unen a lo largo de la avenida Lombardo y el emisario, de 1350 mm de diámetro, continua a lo largo de 1.500 m para descargar los líquidos residuales en una Planta de Pretratamiento antes de la descarga final al canal principal del Río.
  • 129.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-16 4.1.10.2 Varadero Las propuestas de mejora para la cuenca de Varadero son las siguientes: Colector principal. Arranca en la intersección de la avenida Perú y Rca. de Colombia, continúa por Rca. de Colombia un tramo de 75 m de 250 mm de diámetro. Sigue por ésta hasta la calle Estados Unidos, 616,80 m de 300 mm. Dobla en Estados Unidos y sigue hasta Tte. Fariña, 147.50 m de 300 mm. Continúa por Tte. Fariña un tramo de 136,20 m de 350 mm hasta Parapití. Continúa por ésta hasta Manuel Domínguez, 148,70 m de 400 mm. Sigue por Parapití hasta Fulgencio Moreno, 146 m de 500 mm. Dobla en F. Moreno hasta Tacuarí, 135 m de 500 mm. Continúa por Tacuarí hasta la avenida Mcal. López, 625,10 m de 500 mm. Continúa por la avenida Mcal. López hasta Paraguarí, 213.40 m de 500 mm. Siguiendo por Mcal. López hasta Caballero, 173,50 m de 600 mm. Continúa por Mcal. López, (que cambia de nombre por “El Paraguayo Independiente”, al cruzar Independencia Nacional), hasta Chile, 364,00 m de 750 mm. Continúa por El Paraguayo Independiente hasta Hernadarias, 1012,00 m de 800 mm. Continuando por El Paraguayo Independiente hasta Tte. Arias, 299 m de 900 mm. Continúa por El Paraguayo Independiente hasta la intersección con la calle Tte. Rodi, 620,50 m de 1300 mm. En este sitio está prevista la construcción de una Planta de Pretratamiento, antes de la disposición final de los líquidos residuales, mediante un emisario subfluvial. Otro colector arranca en la intersección de las calles Manduvirá y Chile, continúa por ésta hasta la Calle Gral. Díaz, 522,80 m de 200 mm. Siguiendo por Chile hasta Oliva, un tramo de 79,00 m de 250 mm. Continuando por Chile hasta Eligio Ayala, 234,20 m de 300 mm. Siguiendo un tramo más por Chile, de 81,40 m y de 350 mm de diámetro empalma con el colector principal en la Avenida El Paraguayo Independiente. Otro colector arranca en 14 de Mayo y Manduvirá, siguiendo por Manduvirá hasta 15 de Agosto 91,00 m y 350 mm. Doblando en 15 de Agosto hasta Piribebuy, 146,00 m de 350 mm. Continúa por Piribebuy hasta O’Leary 118,00 m y 400 mm. Sigue por O’Leary hasta Humaitá, 150,00 m de 400 mm. Continúa por Humaitá hasta Montevideo 170,00 m de 500 mm. Dobla en Montevideo hasta Haedo, 138.50 m de 500 mm. Dobla en Haedo hasta Colón, 163,00 m de 500 mm. Continúa por Colón hasta Estrella, 267,70 m de 500 mm. Por Estrella sigue hasta Hernandarias, 144,00 m de 500 mm. Sigue por Estrella hasta Don Bosco, 110,00 m de 600 mm. Dobla en Don Bosco y sigue hasta empalmar en el colector principal de El Paraguayo Independiente, 144,20 m de 600 mm de diámetro. El proyecto del sector de la costanera, contempla un colector principal a lo largo de la calle Florencio Villamayor, que arranca en la intersección de ésta con la calle Mompox, escurriendo por gravedad hacia el oeste, hasta una estación de bombeo ubicada en Florencio Villa Mayor y Cordillera del Mbaracayú, que bombeará a un registro de la Av. Mcal. López. El colector principal que reúne todos los colectores secundarios de la cuenca, como se describiera más arriba, descargará los líquidos residuales, en una Planta de Pretratamiento, de la que saldrá el emisario subfluvial, al canal principal del río, como disposición final.
  • 130.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-17 4.1.10.3 Mallorquín Las propuestas de mejora para esta Cuenca son: Colector 1: Arranca en la intersección de las calles Nanawa y 14 de Mayo, 30 m de 350 mm. De 14 de Mayo, dobla en Prof. Chamorro y continúa por ésta hasta 15 de Agosto 96,60 m de 350 mm. Sigue por 15 de Agosto un tramo de 107,60 m de 350 mm. Dobla en Atenas hasta O’Leary, un tramo de 124.80 m de 350 mm. Continua por O’Leary hasta Tuyutí, 163.30 m de 350 mm. Sigue por Tuyutí hasta Montevideo, 180.80 m de 350 mm. Continúa por Montevideo hasta la calle Decoud, 249,00 m de 350 mm. Continúa por Montevideo hasta llegar a la calle Godoy, un tramo de 77,00 de 400 mm. Sigue por Godoy hasta la avenida Colón, 182.80 m de 400 mm. Continúa por Colón hasta la calle Lérida, 126,50 m de 400 mm. Por Lérida sigue hasta la calle Tte. José Colmán, 238 m de 500 mm. Continúa por Lérida un tramo de 115,30 m de 600 mm hasta la calle Tte. Cabello. Por ésta sigue un tramo hasta la calle Cptán. del Puerto, 102,20 m de 600 mm. Por Cptán. del Puerto continúa hasta la avenida Mallorquín, 206,20 m de 600 mm. Continúa por la avenida Mallorquín hasta la calle Fulgencio Peña, 360,80 m de 600 mm. Continúa por la avenida Mallorquín, hasta el final de ésta, 600 m de 800 mm. En este punto se tiene previsto la unión de la cuenca Sajonia y una planta de pretratamiento antes de la disposición final al río Paraguay. Colector 2: Arranca en la intersección de las calles Paraguarí e Itapirú, continuando por Itapirú hasta México, 110,00 de 300 mm. Continúa por México hasta la intersección con la avenida José Falcón, 866,50 m de 300 mm. Siguiendo por la calle México, hasta la avenida Gral. Patricio Colmán (continuación de la avenida Acosta Ñu), 276.70 m 500 mm. Dobla en la avenida Gral. Patricio Colmán y continúa por ésta, hasta la calle O’Leary, 1002,50 m de 600 mm. Continuando por Gral. Patricio Colmán hasta la avenida Mallorquín, 959 m de 800 mm. En este punto se une al colector que viene por la avenida Mallorquín. 4.1.10.4 Sajonia En esta Cuenca se tienen las siguientes propuestas de solución: Arranca en la intersección de la avenida Carlos Antonio López y Tte. Prats, continúa por ésta hasta Cptán. Walter Gwyn, 124,80 m de 300 mm. Continúa por Cptán W. Gwyn hasta Cptán Bozzano, 100,00 m y 300 mm. Continúa por Cptán. Bozzano hasta Cptán Aranda, 202,40 m de 400 mm. Continúa por Cptán. Bozzano hasta Cnel. Dionisio Lirio, 302,40 m de 500 mm. Por Cnel. Lirio sigue hasta el final de la calle, 195,00 m de 600 mm Otro colector arranca en la intersección de las calles Ramón de las Llanas y Cptán. Aranda, continúa por Aranda hasta la calle Juan de Garay, 200,50 m de 200 mm. Continúa por Aranda hasta la calle Cptán. Bozzano, 703,50 m de 250 donde se empalma con el colector que viene por esta calle. Otro colector arranca en la intersección de las calles Lázaro de Rivera y Mayor José Orihuela, continúa por ésta hasta Cptán. Bozzano, 501,10 m de 200 mm, donde empalma con el colector que viene por esta calle. El colector de la cuenca Sajonia, desde el final de la calle Lirio, se reunirá con el colector de la avenida Mallorquín, antes de ingresar a la planta de pretratamiento prevista en la cuenca Mallorquín, previa a la disposición final en el río Paraguay.
  • 131.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-18 4.1.10.5 Antequera El colector propuesto para esta Cuenca, arranca en la intersección de las calles Yataity Corá y Antequera, continúa por ésta hasta, Acá Yuasá, 335,50 m de 350 mm, Continúa por Antequera hasta la calle Itá Ybaté, 200,00 m de 400 mm. Dobla en Itá Ybaté y continúa por ésta, hasta empalmar con el colector de la cuenca Mallorquín, que pasa por la calle México, 210,00 m de 400 mm. 4.1.10.6 Tacumbú En esta Cuenca, la propuesta de solución consiste en un colector que arranca en la intersección de las avenidas Bruno Guggiari y Fernando de la Mora, continúa por ésta, hasta Padre Elizeche, 244.30 m de 300 mm. Continúa por Fernando de la Mora hasta la avenida Gral. Santos, 341,20 m de 350 mm. Continúa por Gral. Santos hasta la calle Pinzón, 344,00 m de 350 mm. Continúa por Pinzón hasta Juan Zorrilla de San Martín, 404.60 m de 400 mm. Dobla en Zorrilla de San Martín hasta la calle Magallanes, un tramo de 109 m de 400 mm. Continúa por Magallanes hasta la calle Ingavi, 210,50 m de 400 mm. Dobla en Ingavi y continúa con un tramo de 90,00 me de 500 mm. Siguiendo por Ingavi hasta Tte. Garay, 188,50 m de 600 mm. Continúa por Tte. Garay hasta la calle Campo Vía, 108,00 m de 600 mm. Continúa por Campo Vía hasta la calle Padre Casanello, 164.60 m de 600 m. Dobla en Padre Casanello hasta Picuiba, 111, 20 m de 600 mm. Dobla en Picuiba y sigue hasta la calle Obispo Maíz, 218 m de 600 m. Dobla en Obispo Maíz hasta la calle Pozo Favorito, un tramo de 102,30 m de 600 mm. En este punto se empalma con el sistema que está en ejecución por la empresa ESSAP. 4.1.10.7 Universidad Católica El colector principal propuesto arranca en la intersección de la avenida Félix Bogado y la calle Cnel. Abdón Palacios, continúa por ésta hasta la calle Tte. Garcete, 575,20 m de 200 mm, dobla en Tte. Garcete y continúa hasta la calle Ciudad de Chiba (o Chivas), 147,30 m de 400 mm, continúa por la calle Ciudad de Chiba, hasta la calle Belisario Rivarola, 590 m de 400 mm, dobla en Belisario Rivarola, un tramo hasta la calle Tte. Cantalupi, un tramo de 86,00 m de 400 mm. En este punto se empalma con el colector que está ejecutando la empresa ESSAP que continúa por esta calle hasta la última calle sin nombre, aproximadamente 750 m, dobla a la derecha y continúa por ésta hasta el cruce del puente existente sobre el arroyo Ferreira, pasando a la cuenca Tacumbú, donde se reunirán los caudales de ambas cuencas. La disposición final de estos caudales se tiene prevista, con una estación de bombeo que enviará las aguas residuales hacia la futura Planta de Tratamiento de Lambaré. Otro colector arranca en la intersección de las calles El Trabajador y Manuel Frutos y continúa por ésta, hasta Molina Rolón, 340 m de 250 mm, donde empalma con el colector que está ejecutando ESSAP. Otro colector, arranca en la intersección de las calles Monseñor Rodríguez y J. Rajala y continúa por ésta hasta San Fernando, 130 m de 250 mm. Continúa por San Fernando hasta la calle Cristo Rey, 168,00 m de 250 mm. En este punto dobla en dirección este oeste, por una calle sin nombre, 343,00 m de 250 mm. En este punto dobla en dirección sur norte, por una calle sin nombre hasta llegar a otra calle sin nombre, que coincide con el límite suroeste del campus de la Universidad Católica Ntra. Sra. de la Asunción, 190,00 m de 300 mm. De este punto continúa con el colector que está ejecutando ESSAP, en dirección sur norte, bordeando el relleno sanitario Cateura y la parte posterior de la Universidad Católica, aproximadamente 550,00 m hasta llegar a la calle Cantalupi, para empalmar con el colector principal de ESSAP.
  • 132.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-19 4.2 Tratamiento de Aguas Residuales 4.2.1 Sistema Existente de Disposición Final de Aguas Residuales El sistema de alcantarillado existente en la ciudad de Asunción cubre según datos de ESSAP alrededor del 70% del área urbana y la cobertura baja dramáticamente en los municipios y áreas aledañas que forman parte del área metropolitana de Asunción donde la cobertura es mínima o simplemente no existe servicio. Este sistema de alcantarillado cuenta con una malla de colectores secundarios e interceptores construidos en su mayor parte de tuberías de arcilla (gres cerámica) y pozos de registro construidos en ladrillo sin revocar, que se encuentran bastante deteriorados. Este hecho hace que ingresen al sistema importantes aportes de infiltración (napa freática) e influjo (escorrentía pluvial). Las aguas residuales de origen doméstico e industrial que se generan en el Área Metropolitana de Asunción, son descargadas a través del sistema de alcantarillado sanitario directamente o indirectamente al río Paraguay; directamente a través de 15 interceptores que llegan al Río a través de inadecuadas descargas subacuáticas, e indirectamente por los colectores que descargan a los cursos de agua urbanos, que eventualmente llegan también al río Paraguay. La siguiente figura muestra la ubicación de las descargas a lo largo del río Paraguay. Figura 4.9 Ubicación de las Descargas de Aguas Residuales al río Paraguay Las descargas provenientes de las cuencas urbanas orientadas de sur a norte son: 1. Kennedy (Barrios Kennedy – Lambaré) 2. UCA (Villa Universidad Católica) 3. Tacumbú 4. Mallorquín 5. Sajonia 6. Alférez Silva
  • 133.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-20 7. Comandante Gamarra 8. Dr. Montero 9. Gobernador Irala 10. Grau 11. San Antonio 12. Lagerenza 13. Varadero 14. Bella Vista 15. Ytay De ellas, las correspondientes a Sajonia, Gob. Irala, Grau, San Antonio y Bella Vista tienen emisarios subacuáticos hacia el canal principal del Río. El resto descarga en la margen, causando la degradación estética y bacteriológica del agua, afectando la franja costera y convirtiéndola en un área devaluada sin posibilidades comerciales o recreacionales. Con el fin de ayudar a la recuperación ambiental de la margen derecha del río Paraguay, ESSAP ha planteado un proyecto para ampliar la cobertura de su red de alcantarillado primario (interceptores) por un lado extendiendo su área de servicio y dotando de mayor capacidad a los interceptores existentes. Y por otro lado, eliminando las descargas de aguas residuales menores a los arroyos urbanos y zona costera y estableciendo plantas de tratamiento para el acondicionamiento de los afluentes antes de su disposición final en el río Paraguay. Las descargas principales por el caudal que presentan, son las provenientes de las cuencas Bella Vista e Itay por el norte, Varadero por el centro y de las cuencas Mallorquín, Tacumbú, UCA y Kennedy (Lambaré) por el sur de la ciudad. Por otro lado, las coberturas del alcantarillado en los municipios ubicados alrededor de Asunción, son muy bajas o nula y los colectores existentes terminan descargando a pequeños arroyos donde la contaminación bacteriana alcanza niveles observados entre 4.1x104 UFC/100ml y 4.6x106 UFC/100ml (Campaña de medición en arroyos Jica-Seam-Digesa). El municipio de San Lorenzo cuenta con un sistema de alcantarillado limitado a una pequeña área de drenaje que descarga parcialmente desagüe crudo al arroyo San Lorenzo y parte es tratado en un sistema de lagunas facultativas, cuyo efluente final descarga aguas abajo en el arroyo San Lorenzo. 4.2.2 Caracterización de las Aguas Residuales La información de caracterización de las aguas residuales revisada, es la que ESSAP proveyó para el “Estudio de Modelado de la Calidad del Agua del río Paraguay en Asunción y Área Metropolitana” de la información más reciente disponible de aforos y características físico-químicas y bacteriológicas de los colectores principales que descargan al Rio Paraguay. Los datos de concentraciones fueron tomados en 2 campañas, la primera consistió en muestras mensuales tomadas durante el año 2009 y otra medición puntual el 10 de febrero del 2010. Sin embargo, no se tiene información sobre el método muestral (muestra puntual o muestra compuesta, caudales en el momento del monitoreo). Los datos resumidos se muestran en las cuatro figuras que a continuación se presentan. Todas las concentraciones registradas para cada parámetro, se engloban dentro de las barras que representan el rango total abarcado por ellos.
  • 134.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-21 En el caso de la DBO5, también se han incluido mediciones antiguas efectuadas durante el Estudio de Halcrow (1995), las que se observan más altas que los datos recientes, casi 250 mg/l en todas las cuencas. Figura 4.10 Concentración de DBO5 en las Cuencas Principales En el caso de la DBO5, los límites superiores tienden a ser mayores para las cuencas de Bella Vista e Itay, seguidas por Tacumbú entre 225 a 250 mg/l. El valor medio para todas las descargas está en el orden de los 150 mg/l. Las bajas concentraciones pueden deberse al efecto de dilución por caudales de infiltración. Figura 4.11 Concentración de DQO en las Cuencas Principales En el caso de la DQO, las mismas tres cuencas son las que tienden a mostrar mayores valores máximos entre 450 y 500 mg/l para Tacumbú e Itay respectivamente y para el Caso de Bella Vista hasta 650 mg/l, esto indica la mayor actividad industrial en la Cuenca (industrias de frigoríficos y camales entre otras). El valor medio para todas las descargas está en el orden de los 350 mg/l.
  • 135.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-22 Los valores más altos de Sólidos Suspendidos se registraron en las cuencas de Bella Vista y Sajonia sobre los 225 mg/l. El valor medio para todas las descargas está en el orden de 125mg/l. Figura 4.12 Concentración de SS en las Cuencas Principales Las concentraciones de coliformes están dadas en UFC/100ml, normalmente se reportan como NMP/100ml, las diferencias son de alrededor de 4 órdenes de magnitud logarítmica (104). Figura 4.13 Concentración de Coliformes Fecales en las Cuencas Principales Las cuencas de Bella Vista e Itay tienden a mostrar menores concentraciones máximas de Coliformes Fecales. El valor medio para todas las descargas está en el orden de 1012 UFC/100 ml o 108 NMP/100ml, valores normalmente encontrados en aguas residuales crudas.
  • 136.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-23 Para efectos del desarrollo del Estudio, en adelante se tomará como dato de entrada para el desagüe crudo una concentración de Coliformes Fecales de 107 -108 NMP/100ml, valores frecuentemente encontrados en aguas residuales crudas. 4.2.3 Aforo de Caudales en los Colectores (Tiempo Seco) En el marco de los estudios complementarios al “Modelado de la Calidad del Agua del río Paraguay en Asunción y Área Metropolitana, se llevó a cabo una campaña Hidrométrica” (abril 2011). A continuación se muestran en forma resumida los caudales que se obtuvieron en los colectores de las cuencas Grau, Irala, Montero y Alférez. Silva, observando que son caudales pequeños que en conjunto hacen unos 9 l/s: Tabla 4.1 Caudales Aforados Cuencas Grau, Irala, Montero, Gamarra y Alférez Silva GRAU IRALA MONTERO GAMARRA ALF. SILVA Suma Q l/s Hora Q l/s hora Q l/s hora Q l/s hora Q l/s Hora Q l/s 2.6 10:35:00 0.5 10:57:00 0.3 11:05:00 0.5 11:23:00 5.1 11:43:00 9.0 4.1 17:10:00 0.2 17:29:00 0.3 17:37:00 0.9 17:47:00 3.4 17:47:00 9.0 3.4 Qprom 0.4 Qprom 0.3 Qprom 0.7 Qprom 4.3 Qprom 4.1 Qmax 0.5 Qmax 0.3 Qmax 0.9 Qmax 5.1 Qmax 11.0 2.6 Qmin 0.2 Qmin 0.3 Qmin 0.5 Qmin 3.4 Qmin Los colectores de las cuencas Lagerenza y San Antonio tienen caudales promedios de 17l/s y 20 l/s respectivamente, el colector de mayor caudal en esa zona es Varadero con un caudal promedio de 258 l/s con picos de 395 l/s (Ver siguiente tabla). Tabla 4.2 Caudales Aforados Cuencas Varadero, Lagerenza y San Antonio VARADERO LAGERENZA SAN ANTONIO Q l/s hora Q l/s hora Q l/s hora 73.13 5:47:00 354.6 9:15:00 17.1 9:58:00 17.3 10:18:00 299.1 11:13:00 14.0 11:43:00 31.8 11:53:00 358.5 13:37:00 11.4 14:08:00 16.5 14:43:00 394.7 15:56:00 23.6 16:37:00 14.1 16:55:00 212.4 18:45:00 111.6 23:37:00 257.7 Qprom 16.5 Qprom 20.0 Qprom 394.7 Qmax 23.6 Qmax 31.8 Qmax 73.1 Qmin 11.4 Qmin 14.1 Qmin Los colectores de las cuencas Sajonia y Mallorquin, se encuentran separados entre sí unos 400 m y descargan en promedio 53 l/s y 81 l/s respectivamente y en conjunto unos 160 l/s algunas horas del día, como se observa en la siguiente tabla.
  • 137.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-24 Tabla 4.3 Caudales Aforados Cuencas Sajonia y Mallorquín SAJONIA MALLORQUÍN Suma Q l/s hora Q l/s hora Q l/s 70.09 7:38:00 50.6 9:07:00 93.0 9:35:00 143.6 57.9 12:28:00 93.4 13:48:00 35.8 15:12:00 72.8 15:07:00 108.6 72.6 17:03:00 84.9 17:25:00 157.5 46.3 18:18:00 73.7 20:45:00 52.6 Qprom 81.3 Qprom 72.6 Qmax 93.4 Qmax 35.8 Qmin 70.1 Qmin Más al sur, se encuentran los colectores de las cuencas Tacumbú, UCA, Kennedy y Vista Alegre, que en conjunto descargan unos 250 l/s. Tabla 4.4 Caudales Aforados Cuencas Tacumbú, UCA, Kennedy y Vista Alegre TACUMBÚ 1 TACUMBÚ 2 UCA 1 UCA 2 UCA 3 KENNEDY VISTA ALEGRE Suma Q l/s hora Q l/s hora Q l/s hora Q l/s hora Q l/s hora Q l/s hora Q l/s hora Q l/s 71 08:08 54 08:38 31 09:57 120 10:15 17 10:40 10 11:00 4 11:16 11 11:42 63 13:07 25 15:28 75 15:44 20 16:03 14 16:16 2 16:33 11 16:03 61 16:21 209 36 18:18 107 18:38 25 18:45 12 17:18 47 17:58 228 9 19:10 7 19:28 53 21:28 31 Qprom 93 Qprom 15 Qprom 14 Qprom 3 Qprom 11 Qprom 56 Qprom 36 Qmax 120 Qmax 20 Qmax 25 Qmax 4 Qmax 12 Qmax 63 Qmax 281 25 Qmin 71 Qmin 9 Qmin 7 Qmin 2 Qmin 11 Qmin 47 Qmin En conjunto se descargarían al rio Paraguay en tiempo seco un caudal total promedio de 1,700 l/s y un pico de 2,170 l/s. El caudal promedio de aguas residuales en el norte (cuencas Bella Vista e Itay) 1,030 l/s y un pico de 1,260 l/s. En la zona Central entre Varadero y Mallorquín de 440 l/s y 630 l/s como caudales medio y pico respectivamente. Y en la zona de Lambaré entre las cuencas Tacumbú y Kennedy un caudal promedio de 225 l/s y un pico de 280 l/s. Los caudales pico que observan en cada cuenca pueden llegar desfasados o afectados de un retardo dependiendo de la longitud de la cuenca y de las característica hidráulicas del colector. 4.2.4 Tratamiento y disposición de efluentes 4.2.4.1 Plan propuesto
  • 138.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-25 El estudio de la APM tiene como tarea fundamental, definir el nivel de tratamiento que se le dará a las 15 descargas existentes de aguas residuales al río Paraguay, así como de las descargas que contaminan los arroyos (San Lorenzo, Luque, Mariano Roque Alonso, etc.). Horizonte del Estudio: El periodo de planeamiento para las plantas de tratamiento es de 30 años es decir entre el año 2015 y el año 2045. Se ha considerado un desarrollo en 3 etapas. Si tomamos en cuenta los tiempos necesarios para la convocatoria y contratación de la consultoría para elaborar los estudios de pre-inversión y expedientes técnicos y los estudios de impacto ambiental, así como las aprobaciones por todas las instancias, luego, el proceso de licitación de obras, construcción y la puesta en marcha, se estima que los elementos considerados para la primera etapa iniciarían operación para mediados del año 2015, extendiéndose el horizonte de esta etapa hasta el año 2025. La segunda etapa incluiría las obras a realizar para expandir el servicio y atender el crecimiento para los 10 años siguientes es decir, que comprendería el periodo 2025 al 2035, para tal fin se requeriría iniciar los estudios de diseño definitivo al menos en el año 2023, de manera que para el año 2025 se cuente con la infraestructura ampliada. Finalmente, la tercera etapa del año 2035 al 2045 donde se ampliarán las instalaciones para mantener la cobertura del servicio de tratamiento de aguas residuales. En general los terrenos donde se proponen las instalaciones de tratamiento preliminar, primario y secundario cercanas al río Paraguay, se ubican en áreas inundables con cotas medias entre 57 y 58 msnm, por esta razón y siguiendo instrucciones de ESSAP se ha considerado que todas las instalaciones deberán estar encimadas sobre la cota 64 msnm. 4.2.5 Evaluación de los Procesos de Tratamiento de Aguas Residuales El principal objetivo del tratamiento de las aguas residuales es la disposición apropiada de los afluentes de origen doméstico e industrial sin poner en riesgo la salud humana ó dañe permanentemente al medio ambiente natural. Existen numerosos métodos de tratamiento desarrollados en los últimos 80 años que proveen de diferentes niveles de calidad de efluentes (preliminar, primario, secundario, terciario, etc.) y de diferentes grados de complejidad en su operación. 4.2.5.1 Niveles Generales de Tratamiento La Tabla siguiente resume el rendimiento esperado de varios niveles generales de tratamiento basado en las características de las aguas residuales crudas. La Tabla indica que los tratamientos preliminares y primarios no son capaces de producir un efluente que satisfaga en general las normas de salud y calidad de agua. Sin embargo, los procesos preliminares y primarios no deben ser descartados ya que la implementación de las normas de calidad ambiental debe ser hecha en forma paulatina y de acuerdo con la capacidad de financiera de las instituciones responsables de la construcción de las PTARs. Se debe reconocer además que aunque con los procesos de tratamiento preliminar y primarios sin desinfección, habría una posible exposición de la población a bacterias infecciosas y parásitos intestinales, el uso de emisarios subfluviales que alejan el punto de descarga de las orillas del Río. Las condiciones de salud serían mejores que aquellas asociadas con la descarga actual de las aguas servidas crudas en las orillas del río Paraguay y arroyos.
  • 139.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-26 Tabla 4.5 Calidad de Efluente a Partir de Varios Niveles de Tratamiento Nivel de Tratamiento Coliformes Fecales DBO5 Sólidos Suspendidos Helminto Ova Sólidos Flotables Aceite y Grasa (NPM/100 ml) (mg/l) (mg/l) (hv/l) (mg/l) Ninguno 1.0E+07 250 200 100 Alta 50 Preliminar + Tamizado fino 1.0E+07 237 190 100 Baja 10 Preliminar + Desinfección 5.0E+04 202 190 100 Alta 10 Primario- UASB 1.0E+06 85 45 50 Mínima 5 Primario + Desinfección 1.0E+04 70 45 50 Mínima 5 Secundario + Desinfección 1.0E+03 25 25 15 Ninguna 1 Terciario (*) 2.0E+02 5 5 1 Ninguna ninguna (*) Con filtración y desinfección Tratamiento Preliminar El propósito del tratamiento preliminar es la remoción de sólidos gruesos y materiales flotantes, material inerte y grasas que normalmente se encuentran en el desagüe, con ello se mejora la operación y el mantenimiento de los procesos subsecuentes en la planta. Las operaciones del tratamiento preliminar, típicamente incluyen desbaste, tamizado, desarenado y desengrasado. Las rejas para desbaste generalmente son de barras paralelas con 20 mm a 50 mm de abertura. En el tamizado fino las aberturas son pequeñas (1 mm a 3 mm) y se emplean tamices de acero ranurado y placas perforadas. El tamizado permite una pequeña remoción de la DBO5 y de los SS del orden del 5% al 10%. Tratamiento Primario Tratamiento Primario Convencional: El objetivo de la sedimentación primaria tradicional es la remoción por sedimentación de sólidos orgánicos e inorgánicos sedimentables, así como de espumas, grasas y otros materiales flotantes. Aproximadamente entre el 25 y 35% de la DBO5 y entre el 40 y 60% de los sólidos suspendidos, así como, el 65% de aceites y grasas pueden ser removidos con este tratamiento. Una planta de tratamiento primario convencional, consiste de unidades de tratamiento preliminar y estanques de sedimentación. Los sedimentadores primarios o clarificadores son tanques circulares o rectangulares de 3 a 5 m de profundidad, con un período de retención hidráulico de 2 a 3 horas. Los sólidos sedimentados o lodo primario, son removidos del fondo por medio de raspadores, siendo concentrados en una tolva central. En plantas de tratamiento primario de más de 90 l/seg, el lodo primario debe ser procesado biológicamente por medio de la digestión anaeróbica o estabilizado químicamente con cal. Tratamiento Primario Mejorado: Una opción que merece consideración es el tratamiento primario mejorado combinado con filtración y desinfección. Este sistema de tratamiento puede ser capaz de producir un efluente que es casi
  • 140.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-27 equivalente al tratamiento secundario y puede eliminar los huevos de helminto a un nivel aceptable, lo que reduciría significativamente los riesgos de salud. La intensificación del tratamiento primario se logra añadiendo los procesos de pre- aireación o de coagulación química a la entrada del tanque de sedimentación. Estas modificaciones pueden mejorar significativamente el rendimiento del proceso gracias a una mejor floculación y asentamiento de las partículas suspendidas. La pre-aireación implica la mezcla de aire con el agua residual antes de su paso a los estanques de sedimentación. Existen varios medios mecánicos por los cuales puede introducirse aire, incluyendo aireadores, turbinas, surtidores o aireadores superficiales. La pre-aireación también reduce los olores, añade oxígeno disuelto y ayuda a la flotación y eliminación de espumas, también puede combinarse con la eliminación de arena en un desarenador aireado, o puede llevarse a cabo en una unidad separada. La coagulación química, implica la mezcla de químicos con el agua residual con el propósito de mejorar la formación y asentamiento del floc. La evaluación final de la efectividad de un químico específico y una dosificación óptima debe hacerse realizando pruebas de jarras con el agua residual. Los químicos utilizados comúnmente incluyen sales de aluminio, sales de hierro, o cal, así como de polímeros. Los químicos deben mezclarse rápidamente con el agua residual debido a que la formación de floc se produce en un muy corto período de tiempo. La mezcla se realiza con mezcladores mecánicos, mezcladores en línea, bombas, cámaras de placas, o mezcladores hidráulicos. Luego del mezclado, el siguiente paso es la floculación en la que las partículas se aglomeran para formar masas sedimentables. La floculación requiere un mezclado lento por un período de 15 a 20 minutos y puede llevarse a cabo en estanques separados o en sedimentadores de placas que sean parte de los estanques de sedimentación primarios. La intensificación del tratamiento primario con coagulación química puede dar como resultado una eliminación de DBO5 en un 50% a 60% o incluso más, la remoción de sólidos suspendidos es aún más significativa, incrementándose la eficiencia de aproximadamente 50% a un rango de 70% a 85% cuando se emplean químicos. Este nivel de eliminación de sólidos suspendidos es cercano al alcanzado por las plantas de tratamiento secundario de menor eficiencia. Normalmente el proceso es seguido de filtración y desinfección. Las desventajas de las plantas de tratamiento primario mejorado con coagulación química incluyen la necesidad de adquirir, almacenar y manejar un volumen considerable de químicos y un mayor consumo de energía por parte de los mezcladores. Estas plantas también producen gran cantidad de lodos que deben ser estabilizados, manejados y desechados. Tratamiento Primario Biológico: Una alternativa de tratamiento primario biológico que viene extendiéndose a nivel mundial es el de los reactores anaeróbicos de flujo ascendente y manto de lodos conocido en la industria por sus siglas en inglés como UASB (upflow anaerobic sludge blanket). Estos reactores son estructuras compactas cerradas de concreto armado que cuentan con 3 partes: la cámara inferior que tiene una gran concentración de lodos en suspensión (manto de lodos), por donde ingresa el efluente del tratamiento preliminar. En esta cámara, las bacterias anaeróbicas y facultativas que se encuentran en el lodo metabolizan la materia orgánica soluble que llega, convirtiendo la mayor parte de los sólidos volátiles en biogás (CH4, CO2, H2S, N2, etc.).
  • 141.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-28 La segunda cámara separa el biogás producido y lo colecta para su aprovechamiento posterior o su incineración. La tercera cámara es un sedimentador o separador de fases, donde se atrapan los sólidos que se separan del líquido clarificado y cayendo en la cámara inferior. Las ventajas del tratamiento primario biológico con UASB se enumeran a continuación: - Funciona hidráulicamente, no requiere fuente de energía. - Baja producción de lodo, el lodo excedente sale bien estabilizado y listo para ser deshidratado. - Admite altas tasas de cargas hidráulicas y orgánicas. - El periodo de residencia hidráulica es de pocas horas y el de residencia celular, de varios días. - Genera biogás con alta concentración de metano (65%) como un producto final que puede ser aprovechado. - Los nutrientes como Fósforo y Nitrógeno (NH4-N) son preservados en el efluente, que puede ser utilizado ventajosamente para irrigación. - Poca área requerida y bajo costo de implantación. - Eficiente remoción de DBO5/DQO (65-75%) - Bajo costo de operación La Tabla siguiente, muestra una comparación entre los tratamientos primarios más comunes. Tabla 4.6 Comparación Cualitativa de los Diferentes Procesos de Tratamiento Primario Características Primario Biológico- UASB Primario Avanzado Primario Convencional Requiere pretratamiento Si Si Si Costo de inversión Bajo Alto Medio Área necesaria Pequeña Pequeña Pequeña Volumen del reactor Medio Pequeño Pequeño Remoción de DBO 60 – 70 % 65 – 75 % 25 – 35 % Calidad del efluente Razonable Buena Pobre Operación y mantenimiento Simple Compleja Simple Costo de O.y M. Bajo Elevado Bajo Consumo de energía No tiene Medio Bajo Subproductos Biogás, lodos Lodos químicos Lodos crudos
  • 142.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-29 Características Primario Biológico- UASB Primario Avanzado Primario Convencional Requiere post tratamiento Si Si Si Lodo estabilizado Si No No Equipamiento Mecánico No Si Si Uso de Químicos No Si No Tratamiento Biológico Secundario El tratamiento secundario se refiere a un grupo de procesos capaces de eliminar la DBO5 y los sólidos suspendidos a un nivel de aproximadamente 30 mg/l o menos. Los procesos de tratamiento biológico secundario normalmente utilizan altas concentraciones de microorganismos tanto en películas fijas (biofilm) como en crecimiento suspendido para convertir la materia orgánica biodegradable en masa celular y productos derivados, los que luego son eliminados mediante sedimentación u otro medio físico. La Tabla siguiente muestra las diferentes alternativas de los procesos de tratamiento con lodos activados. Tabla 4.7 Variaciones en los Proceso de Tratamiento Secundario Tipo de Proceso Variante Aplicación Principal Crecimiento en suspensión Lodo Activado Convencional (LAC) Desperdicios domésticos de baja concentración con altos requerimientos de calidad del efluente Aeración por etapas Aplicación general para una amplia variedad de desperdicios Estabilización por contacto Plantas pequeñas y expansión de equipos existentes Aeración extendida Plantas pequeñas donde es deseable la flexibilidad Zanja de oxidación Plantas pequeñas a medianas con altos requerimientos de efluente (nitrificación - denitrificación)donde se disponga de áreas de terreno Oxígeno puro Plantas pequeñas a medianas con fuente de oxígeno económica RBN Plantas medianas a grandes con altos requerimientos de efluente (nitrificación - denitrificación) Reactor secuencial Plantas pequeñas a medianas con altos requerimientos de calidad del efluente
  • 143.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-30 Tipo de Proceso Variante Aplicación Principal Película fija Filtro percolador Comunidades pequeñas, medianas y grandes con estándares moderados de efluente Discos biológicos rotativos Comunidades pequeñas a medianas con estándares moderados de efluente Mixto Filtro biológico sumergido Comunidades pequeñas a medianas con estándares moderados de efluente - Procesos de Crecimiento en Suspensión Proceso convencional de lodos activados: Incorpora un tratamiento primario seguido por aeración y sedimentación final. El efluente de los clarificadores primarios se mezcla con el lodo que contiene microorganismos activos; luego, la mezcla es aireada en un reactor por un período de tiempo que fluctúa entre 0.5 y 24 horas. Luego de haber transcurrido un tiempo suficiente para que se completen las reacciones biológicas deseadas, la mezcla es transportada a un estanque de sedimentación o clarificador, para permitir la separación por gravedad de los sólidos suspendidos. El líquido tratado es normalmente sujeto a desinfección para eliminar las bacterias que sobreviven la aeración y las etapas de clarificación. Los sólidos sedimentados son recirculados al reactor de aeración para mantener una concentración apropiada de microorganismos. Sin embargo, una parte de los sólidos activados son desechados con el fin de mantener el equilibrio del proceso. Casi todas las plantas de lodos activados cuentan con medios de desagüe, tratamiento y eliminación del lodo de desecho. Un aspecto muy importante en el diseño de una planta convencional de lodos activados, es el tener un sistema efectivo de aeración que permita altas tasas de transferencia de oxígeno. También, es importante el diseño detallado de los clarificadores finales parar lograr un máximo de eliminación de sólidos. Diseñada y operada adecuadamente una planta convencional de lodos activados puede eliminar hasta el 90% de la DBO5 del agua residual cruda. Las desventajas del proceso convencional de lodos activados incluyen la necesidad de equipos de aeración y alimentación de químicos, el uso de operaciones complejas, así como, la necesidad de eliminar grandes cantidades de exceso de lodos. Asimismo, se emplean químicos para desinfección y para ayudar al desagüe y estabilización de los lodos de desecho. La necesidad de adquirir, almacenar y manipular químicos, es una desventaja que se aplica a todos los procesos relacionados a lodos activados. Proceso de aeración extendida: Se diseña sin sedimentación primaria y requiere de un largo período de retención en los tanques de aeración seguido también de largos períodos de retención en los clarificadores finales. Estas plantas pueden manejar variaciones de concentración y caudal fácilmente y producen usualmente menos volúmenes de lodos que las plantas convencionales. Los prolongados periodos de aireación permiten la nitrificación casi total del NH4-N. En el proceso de aeración extendida se utiliza más comúnmente en plantas tipo paquete, pero algunas plantas más grandes han sido diseñadas con este proceso y alimentación por etapas. Sin embargo requieren de más aeración y los costos de energía pueden ser muy altos.
  • 144.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-31 Zanjas de oxidación, Orbal: Son variantes del proceso de aeración extendida, en el cual la aeración se logra mediante cepillos rotatorios (u otros dispositivos) y bombas que impulsan la mezcla a lo largo de un canal ovalado. Debido a que las zanjas de oxidación requieren largos períodos de detención, los volúmenes del tanque y los requerimientos del área de terreno son mayores que para las plantas convencionales de igual capacidad. Sin embargo, son muy confiables y pueden manejar las variaciones de flujo y producir un efluente de alta calidad. La producción de lodos es menor que la producida por las plantas convencionales y los costos de energía son más razonables. Se puede lograr la nitrificación y denitrificación del desagüe en el mismo tanque de aireación. Reactores secuenciales de flujo intermitente (SBR): Utilizan un proceso por etapas que incluye: el llenado del reactor con aguas residuales, un periodo de aeración y un periodo de sedimentación y finalmente, decantar el líquido clarificado como efluente. Los lodos son desechados en cualquier ciclo, excepto para la porción que se deja en el reactor para mezclarla con la siguiente cantidad de aguas residuales. Los reactores son flexibles y confiables en la mayoría de casos, pero su uso se ha limitado a caudales relativamente pequeños y medianos. Estos sistemas SBR son generalmente patentados, llevan bastante automatización y requieren de operadores entrenados. - Procesos de Película Fina (Biofilm) Filtros Percoladores: Son históricamente el tipo más utilizado de planta de tratamiento de película fija. El proceso implica el cultivo de microorganismos en un lecho de roca o en materiales sintéticos, sobre los cuales se distribuye el agua residual permitiendo su percolación por gravedad. Los microorganismos localizados en los medios filtrantes convierten la materia orgánica del agua residual en masa celular y productos derivados tal como en un sistema de crecimiento suspendido. Los filtros percoladores son precedidos por tratamiento primario y seguidos por clarificación final para eliminar los sólidos desechados por la biomasa del filtro. Mientras que los filtros percoladores usualmente se han considerado apropiados para las aplicaciones de efluente de baja calidad, el diseño y las técnicas de operación corrientes pueden dar como resultado un rendimiento que se aproxime al de las plantas con lodos activados. Los nuevos desarrollos incluyen biotorres de hasta 12 m de altura, el uso de brazos distribuidores accionados por electricidad, disposición de unidades en serie y el uso de ventilación forzada en la época del año en que los gradientes de temperatura entre el agua residual y el medioambiente son nulos. Los filtros percoladores tienen la ventaja de ser adaptables a las fluctuaciones de carga e implican un menor consumo de energía. Normalmente se incluye la desinfección como etapa final de tratamiento. Las desventajas de los filtros percoladores incluyen algunos agentes molestos como moscas, que pueden aparecer por una deficiente operación de la planta. A menos que se opere y mantenga convenientemente, una planta con filtros percoladores puede volverse anaeróbica, menoscabando la eficiencia del tratamiento. Discos biológicos rotativos (RBC): Tienen similar función que los filtros percoladores, pero con la diferencia de que la superficie de crecimiento de biomasa consiste de discos de material plástico que rotan sobre un eje horizontal con una porción del disco siempre sumergida en el agua residual. A medida que la biopelícula crece en los discos, parte de la película se desprende y volúmenes de lodo son desechados y capturadas en el clarificador final. Las plantas con discos biológicos de contacto casi siempre incorporan tratamiento primario, sedimentación final y desinfección.
  • 145.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-32 Las plantas más modernas, pueden proveer de aire al agua residual como medio de acomodar la mayor demanda de oxígeno en las etapas de maduración de los discos. Mientras que las estas plantas son capaces de producir efluente de alta calidad, tienen problemas de índole mecánico. - Procesos Sistemas No Convencionales Lagunas de Estabilización: Hay varias clases de lagunas de oxidación las cuales se clasifican de acuerdo al proceso biológico predominante: lagunas anaeróbicas, facultativas, aeróbicas, de maduración ó pulido, lagunas airadas (de mezcla parcial ó de mezcla completa), de sedimentación y de lodos, etc. Lagunas Facultativas: Son las que mejor aceptación han tenido en nuestro medio, requieren normalmente de largos períodos de retención para que se lleven a cabo los procesos naturales de oxidación y reducción. Generalmente, los estanques son dispuestos en unidades en serie y en paralelo, tienen una profundidad de 1.5 a 2 metros, con una capa superficial aeróbica y una capa anaeróbica en el fondo. La aeración se realiza mediante proceso de fotosíntesis con algas que crecen en el agua, con períodos de retención para que se lleven a cabo los procesos naturales de oxidación y reducción. Los problemas típicos con las lagunas facultativas incluyen la sobreproducción de algas y de cortocircuitos hidráulicos. Otro problema común es que, en ocasiones, los estanques se llenan de lodo y deben ser drenados, limpiados y renovados. Este tipo de maniobra paraliza la operación de uno o más de los estanques por un período de tiempo de 3 a 6 meses, lo que origina la disminución temporal de la capacidad del sistema. Las lagunas facultativas no son costosas de construir y requieren un nivel relativamente pequeño de atención por parte del operador. Estas unidades pueden lograr un efluente con una DBO5 total de 90 a 110 mg/l y una DBO5 filtrada hasta 30 mg/l, si el diseño incluye un tiempo suficiente de detención. El contenido de sólidos suspendidos en el efluente de la laguna puede ser alto por la presencia de algas. Sin embargo, esto se puede controlar con un adecuado diseño y operación. Un alto contenido de algas puede también ser aceptable para un sistema de irrigación en el que se distribuya el agua con canales abiertos. Un alto contenido de algas puede ser además indeseable si el efluente es descargado en una corriente superficial. Usualmente se requieren períodos de detención muy largos, posiblemente de 15 a 20 días para que los sistemas de estanques de estabilización cumplan con la norma recomendada de 1000 NPM/100ml para Coliformes Fecales. Y requieren un período de detención total de 10 días mínimo para la eliminación efectiva de los huevos de helminto. En conclusión, este tipo de sistema de tratamiento de aguas residuales puede producir un efluente que satisfaga las normas de calidad recomendadas. Una desventaja es que se requiere extensas áreas de terreno que por lo general no están disponibles en las grandes ciudades. El único escenario en que las plantas de tipo laguna puedan ser utilizadas convenientemente para tratar grandes cantidades de agua residual sería construir las unidades en un área remota en que el terreno sea disponible y barato, así como el transporte de las aguas residuales crudas a la planta. Lagunas Aireadas: Son estanques más profundos que los requeridos para las lagunas facultativas y pueden alcanzar un nivel mayor de remoción de DBO5 en menos espacio. Sin embargo, aún requieren un período mínimo de detención de 10 días para controlar con seguridad los huevos de helminto. Las lagunas aireadas producen un efluente comparable al tratamiento secundario en términos de concentraciones DBO y SS. Sin embargo, los niveles de bacterias y parásitos en el efluente son mucho mayores que los recomendados por las normas existentes.
  • 146.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-33 Las conclusiones para este tipo de sistema de tratamiento son similares a aquellas indicadas para las lagunas facultativas. El área requerida para el diseño no es tan grande, pero es muy significativa. Además se requiere el consumo de energía para los aireadores. Otros Procesos de Tratamiento Existen otros esquemas de tratamiento de aguas residuales y variaciones de procesos los procesos convencionales. Los procesos enumerados más adelante no han sido considerados dentro del alcance de este análisis debido a que están orientados para alcanzar otros objetivos de tratamiento tales como la eliminación de nutrientes o lograr un nivel de tratamiento más avanzado que el requerido para cumplir con las normas de calidad nacionales. - Tratamiento biológico dual. - Remoción Biológica de Nitrógeno RBN. - Proceso Lussac Ettinger. - Proceso Bardenpho. - Proceso UCT. 4.2.5.2 Metodología de Evaluación de los procesos de Tratamiento La selección de los procesos de tratamiento de mejor aplicación en el área del proyecto, se realiza con ayuda de una matriz de evaluación en dos fases. En la primera fase se identifican los criterios de rendimiento y los criterios de operación de los procesos propuestos. Los criterios de rendimiento incluyen la capacidad de remoción de contaminantes y la posible creación de condiciones ambientales negativas. Los criterios operacionales se refieren a las demandas de operación y mantenimiento de las plantas de tratamiento. Los criterios de evaluación no tienen la misma importancia y/o potencial de impacto sobre la salud pública o sobre el medio ambiente, por ejemplo, el criterio de la remoción de bacterias es más importante que la remoción de sólidos totales en el efluente si el propósito del tratamiento es adecuar el desagüe para su descarga final al rio Paraguay. La importancia de cada criterio se refleja a través de factores de ponderación utilizados en la matriz de evaluación. Los factores de ponderación establecen el valor de cada criterio dentro de un rango; por ejemplo, entre 1 y 5, donde 5 es el más importante y 1 el menos importante. En la segunda fase de evaluación, se determina la factibilidad de cada uno de esos procesos basados en el costo, en las consideraciones de uso del suelo y en los flujos esperados de aguas servidas. En este punto, la evaluación de costos es solamente cualitativa porque el análisis cuantitativo se lo realiza durante la evaluación de las alternativas propuestas. Criterios Utilizados en la Primera Fase de Evaluación Como se indicó anteriormente, en la primera etapa se identificaron los procesos de mejor aplicación en el área de estudio en base a criterios de rendimiento y criterios de operación de los procesos propuestos, estos criterios se describen a continuación:
  • 147.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-34 - Criterios de Rendimiento Remoción de DBO5. El rendimiento se mide mediante el porcentaje de remoción de DBO5 logrado en el proceso de tratamiento. Si la concentración promedio de DBO5 en las aguas servidas crudas es de 250 mg/l. se requerirá un porcentaje de remoción del 80% para cumplir con las normas de calidad recomendadas para tratamiento secundario <50 mgDBO5/l. Este factor no es aplicable a para descargas al rio si es que la proporción de dilución en volumen es de 1000 veces y los niveles de oxígeno disuelto no caen por debajo de 5 mgOD/l. Remoción de Sólidos Suspendidos (SS). De manera similar a la DBO5, para cumplir con la norma establecida para sólidos suspendidos <80 mgSST/l, se requeriría una remoción por tratamiento de al menos 60%. Este factor no tiene mucha relevancia para descargas fluviales. Remoción de Bacterias. La concentración de bacterias se mide en términos del número de bacterias coliformes fecales que pueden encontrarse en una muestra de 100 ml de agua residual tratada (la norma indica que el efluente debe salir con más de 4,000 NMP/100 ml). Este criterio es de importancia cuando el cuerpo receptor se usa recreación con contacto directo o el efluente se reusará en riego agrícola. Producción de Sólidos. Los sólidos producidos por las plantas de tratamiento incluyen tamizados, arena y el exceso de lodos activados. Estos sólidos deben almacenarse, desaguarse, tratarse y/o transportarse y disponerse adecuadamente. Esto implica problemas administrativos e impactos ambientales, así como costos adicionales Generación de Olores. Olores ofensivos que emanan de una planta de tratamiento de aguas residuales pueden afectar de modo adverso las propiedades circundantes y, en algunos casos, afectar negativamente a la salud pública. Aun cuando ningún proceso de tratamiento está libre de olores, existen variaciones en la intensidad del olor los diferentes tipos de procesos de tratamiento. - Criterios de Operación Están relacionados con los proceso de tratamiento, por lo que tienen igual importancia para descargas fluviales: Confiabilidad. Esta es una medida subjetiva del porcentaje de tiempo que un proceso de tratamiento dado cumplirá con los objetivos de rendimiento. Los componentes de la confiabilidad podrían incluir la susceptibilidad a pérdidas de energía, errores operacionales, o modificaciones de las características del agua residual cruda. Dado que la falla del proceso de tratamiento podría dar como resultado efectos adversos de salud pública e impacto ambiental, a este criterio se le asigna un valor de ponderación de 4. Seguridad. Este criterio describe la relativa seguridad de las operaciones en la planta, incluyendo seguridad del operador así como la seguridad pública. Este criterio se refiere a la seguridad presentada por las estructuras, la maquinaria, el equipo y las operaciones peligrosas. No hay una medida objetiva de seguridad más que el peligro potencial asociado con un tipo determinado de planta o equipo. Mientras que la seguridad es en sí misma muy importante, se espera que los tipos de problemas de seguridad vinculados con la planta de tratamiento de agua residual sean relativamente modestos. Por consiguiente, se asigna a este criterio un valor de ponderación de 2.
  • 148.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-35 Complejidad. Algunos procesos de tratamiento se consideran más complejos que otros debido a que presentan más subprocesos o componentes, utilizan un equipo más sofisticado, o requieren un alto nivel de tecnificación por parte del operador. Una tecnología compleja puede ser difícil de mantener y requiere de capacitación extensiva. Este criterio es importante, pero puede manejarse dados los recursos disponibles de ESSAP. Se considera apropiado un valor de ponderación de 3. Uso de Químicos. La mayoría de plantas de tratamiento con lodos activados utilizan uno o más agentes químicos para la deshidratación de sólidos, intensificar la desinfección o maximizar el proceso. En algunos casos, el manejo de químicos, requiere equipo especializado y un alto nivel de preparación por parte del operador. La administración de la planta se ve afectada ante la necesidad de adquirir y almacenar químicos, así como asegurar su uso seguro y adecuado. A este criterio se le asigna un valor de ponderación de 2. Requerimientos de Terreno. Necesidades de terreno para tratamiento de aguas residuales en áreas urbanas excluye el uso del suelo para otros propósitos. Además, no hay disponibilidad de tierra en zonas de desarrollo intenso. Esta es una consideración práctica y a menudo crucial. La importancia de este criterio amerita un valor de ponderación de 4. 4.2.5.3 Evaluación de los Procesos de Tratamiento Primera Etapa de Evaluación y Matriz de Evaluación: Para la primera etapa los criterios considerados se aplicaron utilizando los factores de ponderación indicados a en la Tabla 4.3.4. Utilizando los criterios descritos anteriormente, a los que se les ha atribuido los factores de ponderación, es posible elaborar una tabla de evaluación comparativa para todos los procesos de tratamiento que se han considerado. Cada proceso de tratamiento se evalúa en base a todos los criterios pre-establecidos y se asigna un puntaje a cada criterio. En este caso, los puntajes asignados se variaron entre 1 y 5 de acuerdo con las siguientes directrices de puntuación: 1 = No satisface los criterios en absoluto o produce resultados negativos 2 = Menor al promedio 3 = Regular en términos de criterios 4 = Sobre el promedio 5 = Satisface completamente los criterios o produce un efecto positivo Tabla 4.8 Criterios de Evaluación y Factores de Ponderación Criterios Factor de Ponderación Comentario Criterios de Rendimiento Remoción de DBO5 2 No muy importante para garantizar la salud pública Remoción de SS 2 No muy importante para garantizar la salud pública Nitrificación 2 No muy importante para garantizar la salud pública Remoción de bacterias 5 Muy importante en términos de salud pública Producción de sólidos flotantes 3 Implica problemas administrativos e impactos ambientales Generación de olores 3 Produce impactos ambientales y puede afectar la salud pública
  • 149.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-36 Criterios Factor de Ponderación Comentario Criterios de Operación Confiabilidad 4 Puede producir importantes impactos ambientales y de la salud pública Seguridad 2 Puede ser eficientemente controlado Complejidad 3 Importante pero puede manejarse Uso de químicos 2 Requiere especialización Requerimientos de terreno 4 Muy importante en áreas urbanizadas Luego de haber establecido la puntuación para los procesos de tratamiento, los puntajes son multiplicados por los valores del factor de ponderación parar llegar a un puntaje ponderado para cada uno de los criterios, tal como se muestra en la Tabla 4.9. Los puntajes ponderados posteriormente se suman parar determinar el puntaje final asociado a cada proceso. Las cifras de tasación finales indican las ventajas relativas de cada proceso alternativo y facilitan la selección de los procesos de tratamiento para su implementación en Asunción. Tal como lo indica la Tabla 4.9, los procesos de mejor aplicación en el área de estudio son el tratamiento biológico primario, tratamiento biológico secundario con Filtros Percoladores, el tratamiento convencional de lodos activados. Nótese que se asume que estas plantas cuentan con la desinfección para la reducción de coliformes fecales. Aun cuando no tiene un valor muy alto en el análisis anterior, los sistemas de lagunas cuidadosamente diseñados pueden ser un método no costoso para llevar a cabo el tratamiento de aguas residuales en áreas escasamente desarrolladas fuera de la porción urbanizada del Gran Asunción. De las cuatro alternativas de procesos de tratamiento más recomendables, la menos costosa de construir y operar es probablemente el tratamiento biológico primario. Sin embargo, debe recordarse que este proceso excede ligeramente (DBO5 y sólidos suspendidos) a las normas para descarga a cuerpos de agua, sin embargo, los riesgos de salud asociados con estas excedencias no son muy significativos. Si se construyen las plantas primarias (reactores UASB), se debe considerar que éstas constituyen la primera fase de lo que eventualmente se convertirá en una planta de tratamiento secundario. La expansión eventual de una planta primaria (UASB) puede darse con miras a convertirse en una planta secundaria convencional con filtros percoladores o de lodos activados. Debe recalcarse que la alternativa de tratamiento biológico primario permite remover un gran porcentaje de las cargas orgánicas, como consecuencia, el tamaño de las unidades para los procesos secundarios se reducen al igual que los costos de energía eléctrica.
  • 150.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-37 Tabla 4.9 Matriz de Evaluación de los Procesos de Tratamiento Criterios de Evaluación P* T. Preliminar T. Primario T. Secundario Preliminar Primario Convencional Primario Mejorado Primario Biológico Lagunas de Estabilización Lagunas Aireadas Lodos Activados Seq. Batch Reactor Filtros Percoladores Remoción de DBO5 2 1 2 4 4 3 4 5 5 5 2 4 8 8 6 8 10 10 10 Remoción de SS 2 1 3 4 4 3 4 5 5 5 2 6 8 8 6 8 10 10 10 Remoción de NH4-N 2 1 1 2 1 4 4 2 2 3 2 2 4 2 8 8 4 4 6 Remoción de bacterias 5 1 2 2 2 5 2 2 2 2 5 10 10 10 25 10 10 10 10 Producción de biosólidos 3 5 3 2 4 5 3 2 2 4 15 9 6 12 15 9 6 6 12 Generación de olores 3 1 2 2 3 3 3 5 5 4 3 6 6 9 9 9 15 15 12 Confiabilidad 4 5 4 4 5 3 4 5 5 4 20 16 16 20 12 16 20 20 16 Seguridad 2 5 4 4 5 3 4 5 5 5 10 8 8 10 6 8 10 10 10 Complejidad 3 5 4 3 4 5 4 2 2 4 15 12 9 12 15 12 6 6 12 Uso de químicos 2 4 3 1 3 5 4 3 3 4 8 6 2 6 10 8 6 6 8 Requerimientos de terreno 5 5 4 4 4 1 2 4 4 4 25 20 20 20 5 10 20 20 20 Total de puntos 105 97 93 115 109 98 113 113 120
  • 151.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-38 Los filtros percoladores (FP) se han utilizado en forma extensiva en muchos países y han demostrado ser confiables y relativamente fáciles de operar, requieren muy poca energía y pueden lograr alta eficiencia en la remoción de la DBO5 (85-90%) y una nitrificación del nitrógeno amoniacal (NH3-N) del 30% al 75%. El tratamiento secundario ya sea por métodos convencionales (filtros percoladores, lodos activados, SBR, etc.) o los no convencionales (sistemas lagunares) producirán efluentes de muy buena calidad. Los procesos convencionales identificados, son probablemente los más costosos entre los procesos de mejor aplicación en el área de estudio. Sin embargo, con estos procesos se puede tratar un gran volumen de caudal en un área relativamente pequeña. Si los requerimientos de remoción de nitrógeno son modestos, la planta convencional de filtros percoladores probablemente sea, hasta cierto punto, menos costosa de operar y mantener. Los sistemas lagunares son los más simples de construir y operar pero requieren enormes áreas para poder tratar los caudales proyectados en el área del estudio, donde la mayor parte se encuentra en zonas urbanas o periurbanas, donde no existen áreas libres, por este motivo se descartó esta alternativa. Segunda Etapa de Evaluación: Como se indicó al comienzo de esta sección, el objetivo de la segunda etapa de evaluación es determinar la factibilidad de cada uno de los procesos identificados en la primera etapa en base a costos, consideraciones de usos del suelo en las zonas servidas y flujos esperados. Comparación de Costos. Debido a la magnitud de los problemas por abordar en cuanto a aguas residuales y a los limitados recursos de que se dispone, el aspecto costos reviste una gran importancia. Resultaría poco beneficioso invertir enormes sumas en construir una planta que produzca un volumen limitado de efluente de muy alta calidad, si no quedan recursos financieros para implementar programas de tratamiento para la mayor parte de las aguas servidas producidas. Para esta evaluación se ha realizado una evaluación cualitativa de costos, en términos de costos de construcción y costos de operación y mantenimiento. La siguiente Tabla presenta comparaciones cualitativas de costos para los procesos seleccionados. Tabla 4.10 Costos Relativos de Construcción para 3 Niveles de Tratamiento Tipo de proceso Costo de Construcción Relativo Comentarios Nivel Preliminar Preliminar completo con desinfección Bajo a Moderado El efluente prácticamente crudo, no cumple por sí mismo con los requisitos de calidad, no genera lodos. Necesita solo áreas mínimas, Requerirá costos futuros para mejorar el tratamiento. Nivel Primario Primario Biológico (UASB) + Desinfección Moderado Cumple con los requisitos exigidos para las plantas primarias. Requerirá costos futuros para mejorar el tratamiento. Incluye deshidratación del lodo.
  • 152.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-39 NivelSecundario Primario Biológico seguido de Filtros Percoladores Moderado a alto Logra buenos niveles de calidad, requiere mayor área, pero sus costos de equipamiento son mayores. Primario Biológico + Lodos activados convencionales y desinfección Alto Logra altos niveles de calidad, requiere menor área que con los FP, pero sus costos de equipamiento y control son superiores. Primario Biológico + Reactores Secuenciales (SBR) y desinfección Alto a moderado Ocupa menos terreno, no lleva sedimentadores secundarios, requiere de equipamiento más sofisticado. Los costos de operación y mantenimiento (O&M): incluyen costos de mano de obra, químicos, energía, materiales, transporte y disposición de biosólidos y costos administrativos. Estos costos pueden representar una pesada carga para la entidad operadora si no están acordes con la capacidad de pago de los usuarios. Los costos de O&M continúan indefinidamente y algunas veces puede llegar a influenciar a los administradores de las plantas a suprimir o modificar algunos de los procesos de tratamiento con el fin de reducir costos. En el peor de los casos, altos costos de O&M pueden resultar en el cerrado de las operaciones de las plantas. Niveles relativos de costos de O&M para los cuatro procesos de tratamiento en consideración se muestran a en la siguiente tabla. Tabla 4.11 Comparación de Costos de Operación y Mantenimiento para Cuatro Tipos de Plantas de Tratamiento de Aguas Residuales Tipo de Proceso Costos de O&M Generación de lodos Comentarios Nivel Preliminar Preliminar completo con desinfección Muy Bajos No El material cribado, las arenas y las grasa deben ser dispuestas al relleno sanitario. Nivel Primario Primario biológico con desinfección Bajos Baja a moderada Los lodos están estabilizados. Tipo de proceso Costo de Construcción Relativo Comentarios
  • 153.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-40 NivelSecundario Primario Biológico seguido de Filtros Percoladores Moderados Moderado Costos afectados por el rebombeo del efluente primario a los FP. Primario Biológico + Lodos activados convencionales y desinfección Altos Alta Costos afectados por la calidad del lodo secundario, requiere espesamiento y el bombeo de los lodos de recirculación. Requiere aireación con sopladores y difusores. Primario Biológico + Reactores Secuenciales (SBR) y desinfección Altos Alta Costos afectados por la calidad del lodo secundario, requiere espesamiento y el bombeo de los lodos de recirculación. Requiere aireación con sopladores y difusores 4.2.5.4 Selección del Proceso de Tratamiento Las dos tablas de costos presentadas anteriormente, indican que el proceso de tratamiento preliminar es el menos costoso tanto en construcción como en operación y mantenimiento. Sin embargo, debido a que este tipo de proceso sólo remueve sólidos flotantes, sólidos gruesos, arenas y grasa, no cumple con las normas nacionales de descarga en términos de concentración de DBO5, sólidos suspendidos, carga bacteriológica, debe asumirse que la planta será expandida en el futuro a tratamiento Primario Biológico y posteriormente en la medida que las normas de descarga y las de protección de los cuerpos receptoras se vuelvan más estrictas se convertirán en plantas con tratamiento secundario. Se debe mencionar que el costo total de una planta de tratamiento, incluyendo la expansión, es generalmente mayor que si se construye inicialmente a plena capacidad. La situación es una en la que se acepta una menor calidad de efluente de manera provisional con el propósito de diferir (no evitar) algunos de los costos de capital y operación. La decisión de optar por dicho aplazamiento de costos debe tener en cuenta la disponibilidad de recursos financieros y el valor presente de los costos diferidos comparados con la construcción y operación inicial de las obras completas. Aunque los filtros percoladores ofrecen muchas ventajas en costos de operación y su simplicidad, las necesidades de terreno asociadas con este proceso hacen difícil su empleo en áreas altamente urbanizadas. Sin embargo, ESSAP deberá prever la reserva y adquisición de los terrenos para la construcción de las futuras plantas secundarias. Las plantas convencionales de lodos activados ofrecen un método confiable y demostrado que puede lograr la calidad de efluentes recomendada. El área de terreno requerida para tratar un caudal de 1.0 m3 /s. puede ser de 4 a 10 hectáreas; dependiendo en gran medida de cómo se procesan los lodos. Los costos de construcción y operación son mayores que para los filtros percoladores debido al empleo de aeración mecánica y el bombeo para la recirculación de lodos. Las plantas con reactores secuenciales SBR requerirían un área de terreno un poco menor que para las plantas de lodos activados convencionales, sin embargo su uso en la actualidad está recomendado para caudales mucho menores a 1 m3 /seg. Son plantas patentadas que en general no requieren de sedimentación secundaria separada. Tipo de Proceso Costos de O&M Generación de lodos Comentarios
  • 154.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-41 Los costos de construcción serían similares a la de las de lodos activados, pero tendería a exigir un costo de operación ligeramente mayor que una planta convencional debido a los requerimientos de energía, la mayor automatización, los equipos patentados y el requerimiento de mano de obra calificada, por otro lado los costos por el uso de químicos y manejo de lodos serán similares. Las plantas de lodos activados y los reactores secuenciales tienen un diseño que permite añadir la remoción de nitrógeno al proceso con pocos cambios a nivel de planta y por tanto pueden evitar excesivos costos futuros de hacerse necesaria la eliminación de nutrientes. Conforme a la discusión anterior, las directrices generales para la selección de los niveles de tratamiento y los procesos considerados según él su descarga final es como sigue: Plantas de Tratamiento Preliminar Se utilizarán como plantas provisionales en áreas altamente desarrolladas, pero solamente cuando los recursos financieros imposibiliten la construcción y operación de un proceso de tratamiento superior. El diseño de una planta de tratamiento preliminar debe diseñarse con el objetivo de que pueda ser expandida en el futuro añadiendo los procesos que sean necesarios para que el efluente cumpla con las normas de calidad ambiental. La descarga de efluentes del tratamiento preliminar será conjugado con el uso de emisarios subfluviales que permitan la rápida dilución de los contaminantes, sin embargo la alta carga bacterial representada por el indicador de Coliformes Fecales (107 NMP/100ml), podría convertirse un problema serio de salud pública. Una solución bastante simplista es la desinfección (cloración) del efluente preliminar. En la práctica, la cloración en aguas crudas, es difícil de mantener por las altas dosis de cloro requeridas 15-40 mg/l, lo difícil de hacer una dosificación precisa para evitar altos niveles de cloro residual en la descarga, además, se requiere de largos tiempos de contacto (de 30 a 60 minutos) para lograr una efectividad letal en los organismos patógenos. Por otro lodo tenemos la toxicidad de los subproductos químicos generados por la reacción de los compuestos clorados con la materia orgánica y fuentes de nitrógeno, que afectan negativamente a la biomasa del cuerpo receptor (peces, invertebrados, algas, etc.). Plantas de Tratamiento Primario Biológico - UASB Las plantas de tratamiento primario biológico, tratan el efluente que ya pasó por el tren de los tratamientos preliminares, el agua residual se distribuye a las unidades anaeróbicas llamadas reactores anaerobios de flujo ascendente y mantos de lodos también conocidos como RAFA o UASB (por sus siglas en inglés). El efluente primario podrá contener concentraciones entre 70-90 mgDBO5/l y de 60 mgSS/l, con concentraciones de coliformes fecales del orden del 106 NMP CF/100ml. Si bien es cierto el efluente aún contiene una alta carga bacteriana, al ser complementado con un proceso de desinfección (cloración), se alcanzaría fácilmente el límite de 4,000 NMP CF/100ml, con la gran ventaja que las dosis de cloro aplicar se reducen grandemente (10-25 mg/l) pues el efluente lleva menor carga orgánica y poca turbidez. Sin embargo, el efluente es rico en nitrógeno amoniacal NH3-N, el cual reaccionará con el cloro aplicado para formar cloro combinado (monocloraminas, dicloraminas, etc.) los cuales también tiene un efecto desinfectante pero de reacción más lenta.
  • 155.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-42 Las plantas de tratamiento primario biológico deberán diseñarse con el objetivo de que puedan ser expandidas en el futuro añadiendo los procesos que sean necesarios para que el efluente cumpla con las normas de calidad ambiental, cuando los recursos financieros posibiliten la construcción y operación de un proceso de tratamiento secundario completo. En San Lorenzo se ha propuesto desde el inicio una planta primaria con desinfección teniendo en cuenta que el efluente será descargado en el arroyo San Lorenzo, el cual pertenece al área de drenaje del Lago de Ipacarai. Plantas Convencionales con Filtros Percoladores Las plantas de tratamiento secundarias resultan como un “upgrade” o elevación del nivel de tratamiento de las plantas primarias biológicas. Las plantas secundarias, deberán diseñarse con el objetivo de que puedan ser expandidas en el futuro añadiendo los procesos que sean necesarios, como los de remoción de nutrientes y otros, para que el efluente cumpla con las futuras normas de calidad ambiental. Estas plantas secundarias de Filtros Biológicos se han propuesto para la tercera etapa, teniendo en cuenta su simplicidad y bajo costo de operación. Estas plantas se pueden o no configurar para una posible expansión futura, dependiendo del crecimiento poblacional previsto en el área de drenaje. La capacidad de las plantas puede ser fácilmente modulada para caudales de 1.0 m3 /s o más. Plantas Convencionales de Lodos Activados Estas plantas son una opción a la tercera etapa de desarrollo del plan maestro, tienen la ventaja de utilizar muy poca área de terreno, pueden funcionar en forma paralela o combinada con los filtros percoladores y con muy pocos cambios pueden ser reconvertidas para la remoción biológica de nutrientes. Su uso se recomienda donde es indispensable una alca calidad de efluente (10/10, 10 mgDBO5/l, 10 mgSS/l, <200 NMP CF/100ml). La capacidad de las plantas para lodos activados puede ser modulada fácilmente para alcanzar caudales del orden de 1.5 m3 /s o más. 4.2.6 Disposición de Efluentes Líquidos al Rio Paraguay – Descargas Fluviales El agua residual descargada a los ríos caudalosos no tiene los mismos efectos y restricciones que los afluentes liberados en los arroyos otras pequeñas corrientes superficiales, por tanto, debe aplicarse una filosofía de tratamiento distinta según el caso. Cuando el cuerpo receptor tiene gran caudal que permite la dilución, el tratamiento debe ser tal que elimine aquellos contaminantes que no pueden oxidarse, asimilarse o dispersarse con seguridad por acción del medio acuático natural. La eliminación de DBO5, por ejemplo, no se hace indispensable si es que el contenido de oxígeno disuelto en el agua residual es lo bastante alto para permitir los procesos biológicos naturales de degradación. Los sólidos suspendidos y disueltos en el efluente pueden ser un problema sólo si el volumen de sólidos es suficiente para causar la formación de depósitos gruesos cerca o alrededor del difusor, o se acumulan en la tubería de descarga. Estos problemas pueden evitarse normalmente mediante tratamiento primario y un diseño cuidadoso de las troneras (raisers). Los sólidos y líquidos flotantes también tienen resultados indeseables que en la mayoría de los casos pueden ser atenuados mediante tratamiento preliminar y primario.
  • 156.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-43 El tipo y grado de tratamiento de agua residual a descargar en el río Paraguay, ha sido evaluado en concordancia con las longitudes planeadas de emisión y las normas deseadas sobre calidad de agua anteriormente descritas. Las longitudes de los emisarios fluviales propuestos se basan en “El Estudio de Modelado de la Calidad del Agua del Río Paraguay en Asunción y Área Metropolitana”, cuyos resultados más saltantes son los siguientes: El uso de un emisario subfluvial produce una dilución significativamente mayor respecto a las descargas en la orilla en el campo cercano y lo acorta. La pluma resultante no entra en contacto con las márgenes durante varios kilómetros aguas abajo. Se intenta una mezcla vertical completa con la contracción lateral de la pluma. La descarga a unos 300 m de la margen izquierda, resulta en una pluma alejada de la margen que reduce la polución por dilución aún con tratamiento reducido. El criterio fundamental es reducir la contaminación bacteriana cerca de las márgenes. Se anticipa que solo el tratamiento preliminar no produce un efluente suficientemente bueno para su descarga subfluvial ya que este tipo de tratamiento sólo elimina sólidos gruesos, flotantes y partículas inertes, pero la contaminación bacteriana no es afectada y se mantiene por muchos kilómetros aguas abajo pudiendo alcanzar las márgenes del Río. La desinfección por cloración del efluente preliminar permite reducir la carga bacteriana como Coliformes Fecales alrededor de 5x104 NMP/100ml y luego gracias a la dispersión originada por la descarga del emisario subfluvial, rápidamente se lograría alcanzar los valores límites de la norma 4,000 NMP CF/100 ml. El tratamiento preliminar es el tratamiento mínimo indispensable para la descarga subfluvial de las aguas residuales, su alcance es controlar la contaminación física visual y evitar problemas de obstrucción en los emisarios subfluviales, removiendo los sólidos gruesos (basura flotante), plásticos y materiales flotantes indeseables, lo cual se consigue por medio del desbaste y tamizado fino con la instalación de rejillas y desarenadores. Tradicionalmente, las rejas para el tratamiento de agua residual (desbaste) se han construido como barras paralelas de acero con aberturas de 12 a 50 milímetros. El propósito de estas rejas en plantas de tratamiento ha sido eliminar sólidos gruesos para proteger las operaciones realizadas aguas abajo. Posteriormente se hace el tamizado con rejillas y tamices con aberturas pequeñas <5mm. Cuando las aberturas son muy pequeñas (<3 mm), se produce una cierta eliminación de DBO5 y sólidos suspendidos. Con la eliminación de sólidos también se logra una cierta reducción de bacterias. Sin embargo, los militamices, no pueden alcanzar la eficiencia de eliminación del tratamiento primario. El mejor rendimiento que puede esperarse sería la eliminación de 10 a 20% de sólidos suspendidos, 5 a 15% de DBO5 y 10 a 20% de las bacterias del grupo coliforme. Existen tres tipos básicos de militamices que se usan a nivel general. Estas son las rejas de tambor rotatorio, rejas de disco rotatorio y rejas estáticas inclinadas de auto-limpieza. La tabla siguiente indica las diferentes clases de rejas y sus usos comunes. Las rejas más finas requieren que las rejas gruesas (desbaste) sean utilizadas aguas arriba para proteger de daño a los mecanismos de las rejas finas.
  • 157.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-44 Los tipos básicos de rejas gruesas de auto-limpieza mecánica incluyen rejas de barras en catenaria, rejas de barras reciprocantes, rejillas impulsadas por cadenas o por cables y rejas de auto-limpieza continua. El último tipo de reja utiliza una de movimiento por correas con aberturas rectangulares que se arrastra a través del agua residual y luego se limpia mediante un mecanismo estacionario encima del canal afluente. Existen algunas rejas de auto-limpieza continua con aberturas pequeñas que podrían categorizarse como rejas finas. El tamaño de las aberturas de los militamices (< 1mm) tiene la ventaja de permitir la omisión de desarenadores, también capturan un alto porcentaje de sólidos y agentes flotantes y cantidad de aceites y grasas; principalmente a través de la absorción sobre otros sólidos y mediante adherencia de grasa a los tamices. Esto hace que las rejas finas sean superiores a los tipos de rejas gruesas más comunes. La mayor desventaja de los militamices es que existe un mayor volumen de sólidos que debe procesarse y desecharse. De acuerdo a la tabla siguiente, las únicas categorías de rejas que podrían ser consideradas lógicamente para el tratamiento preliminar de aguas residuales para descarga subfluvial serían las rejas medias y tamices finos. El uso de sólo rejas medias para el tratamiento preliminar tendría la ventaja de producir menos sólidos de desecho que con los militamices. Esto reduciría los costos y los requerimientos de mano de obra. La desventaja sería que se descargarían más sólidos y agentes flotantes con mayores concentraciones de aceite y grasa. Debido a que recientemente es cada vez mayor la cantidad de plásticos que va a parar a los desagües, se ha vuelto necesario que las rejas tengan aberturas mucho más finas para eliminar este tipo de material que normalmente las rejas gruesas o medias no lo harían. Tabla 4.12 Clases de Rejas para Aguas Residuales Clasificación Tamaño de abertura Función Comentario Rejas gruesas 38 a 150 mm Elimina objetos grandes para proteger el equipo Primera línea de protección. Utiliza da a menudo delante de otras rejas Rejas medianas 6 a 38 mm Elimina sólidos que pueden interferir con otros procesos de la planta Usado tradicionalmente para el tamizado de aguas residuales previo al tratamiento Tamiz fino 1 a 5 mm Elimina sólidos pequeños algo de DBO y algunas bacterias Usado como tratamiento de primera etapa o en vez de sedimentación Militamices 0.2 a 1.5 mm Elimina sólidos muy pequeños, también un 15% de DBO y bacterias Puede ser utilizado para tratamiento primario o para pulido de efluente secundario Microtamiz 0.01 a 0.3 mm Elimina pequeñas partículas de materia y huevos de helminto Usado para pulir efluentes secundarios
  • 158.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-45 Debido a consideraciones sobre calidad de agua, especialmente en relación a sólidos flotantes, aceite y grasa, se recomienda enfáticamente que los tamices finos sean utilizados para el tratamiento preliminar de las aguas residuales que van a descargarse en ríos. Los costos adicionales para alcanzar este nivel de tratamiento serían relativamente pequeños comparados a los beneficios por obtener en cuanto a calidad del agua. Tabla 4.13 Características de las Rejas Medias y Finas para Agua Residual Parámetro Rejas medias (19 mm) Militamices (1.0 mm) Volumen de remoción 0.04 a 0.06 l/m3 0.10 a 0.20 l/m3 Eliminación de sólidos suspendidos 0 a 5% 9 a 17% Eliminación de sólidos flotantes Varía ampliamente 80 a 98% Eliminación de aceite y grasa Mínima 37 a 43% Consumo de energía Bajo (limpiados mecánicamente) Esencialmente el mismo Requerimiento de terreno Bajo Ligeramente mayor problemas de olor Control de olor necesario Control de olor esencial Complejidad Relativamente simple Ligeramente mayor complejidad Costos de construcción Los menores Mayores en cierta medida 4.2.7 Manejo de Lodos y Sólidos Cada proceso de tratamiento de agua residual produce alguna forma de materia sólida que debe ser desechada, requiriendo a menudo algún tipo de procesamiento especial como la deshidratación o la estabilización química. La materia sólida producida incluye arena, tamizados y lodos. Estos materiales son producidos en cantidades variables y con diversas características, dependiendo de las especificidades de los procesos o el equipo utilizado. 4.2.7.1 Tamizados y Arenas Los tamizados son los materiales que son eliminados mecánicamente del agua residual mediante varios dispositivos de tamizado. Los volúmenes y características de los tamizados producidos variarán ampliamente, dependiendo de las características del agua residual y el tamaño de las aberturas de las rejas. Cuando las rejas se utilizan junto con el desarenador, las pequeñas aberturas de las rejas pueden dar como resultado la captura de algunos materiales que de otro modo podrían ser capturados en el proceso de eliminación de arena, incrementando por consiguiente la producción de tamizados al tiempo que disminuye la producción de arena. Para el caso de rejas medias normales con aberturas de 19 mm, el volumen de los tamizados producidos variará de 0.04 a 0.06 litros por cada metro cúbico de caudal. Para un caudal de 1.0 m3 /s, las rejas medias producirían un volumen promedio de tamizado de aprox. 4 m3 al día.
  • 159.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-46 Las rejas finas pueden producir 5 a 15 veces esta cantidad. La siguiente Figura muestra el volumen promedio de los tamizados producidos por varios tamaños de aberturas de rejas. Figura 4.14 Producción de Sólidos Tamizados 0 0.05 0.1 0.15 VolumenProducido(l/m3) 1 7 13 19 25 32 38 44 51 57 63 Apertura del Tamiz (mm) Debe notarse que las cantidades indicadas sólo son promedios y pueden darse muchas variaciones en base a las velocidades de caudal, características del agua servida y otros factores. Normalmente los tamizados se desechan en rellenos sanitarios o se incineran en el lugar. En el caso de Asunción, el área limitada de las plantas y los altos costos de construcción de los equipos de incineración hacen la eliminación en rellenos sanitarios la elección obvia. No se requiere tratamiento especial de los tamizados, aunque sea aconsejable añadirles cal para controlar olores y moscas. En lugares en que deben generarse grandes volúmenes de tamizado, como lo hacen, por ejemplo, las plantas de tratamiento preliminar para emisarios subfluviales, se recomienda que los tamizados sean desaguados y compactados antes de ser transportados a un relleno sanitario para su eliminación. La producción de arena depende del tipo de desarenador y la cantidad de arena en el agua residual. La arena consistirá en polvo, grava y otros sólidos no orgánicos, así como elementos orgánicos mínimamente putrescibles como semillas, cáscaras de fruta, granos de café, molido de café, cáscaras de huevo, etc. El rango de producción de arena de varios equipos es de 0.004 a 0.037 m3 por cada 1000 m3 de caudal de agua servida. A un valor promedio de 0.02 m3 /1000 m3 , un caudal de 1.0 m3 /s. produciría un volumen de arena diario de 1.73 m3 . Normalmente, la arena se elimina de la cámara de colección de arena por medio de bombas o transportadores. Luego, la arena es lavada y concentrada. Se anticipa que la arena será transportada a un relleno sanitario para su deposición junto con los tamizados. Una opción de diseño es usar una combinación de rejas medias y muy finas (aberturas de 0.5 mm) y eliminar los equipos de desarenadores.
  • 160.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-47 Esto da como resultado una mayor cantidad de sólidos que ingresan a los procesos de tratamiento aguas abajo que pueden ser tenidos en cuenta en el diseño total de la planta. Esta es una decisión que debe hacerse como parte del proceso de diseño final. 4.2.7.2 Producción de Lodos La cantidad de lodo producido por un proceso de tratamiento dado para un agua residual que presente características físicas y biológicas únicas no puede predecirse adecuadamente hasta que el proceso esté en operación. No obstante, existen reglas generales para estimar la producción de lodos que son adecuadas en la etapa de pre-factibilidad. En el caso de las plantas convencionales para lodos activados, los lodos generados serán de 0.23 a 0.28 kg/m3 de agua servida tratada. Esto significa que una planta diseñada para tratar un caudal de 1.0 m3 /s, generaría 20 a 24 toneladas de lodos de desecho seco al día. En el caso de una planta primaria biológica diseñada para lograr la eliminación del 80% de los sólidos suspendidos de 1.0 m3 /s, la producción de lodos puede estimarse mediante la siguiente fórmula: Sm = 86,400 • Q • TSS • E/1000 Donde: Sm = producción de lodo, kg/d Q = caudal, m3 /s TSS = concentración del total de sólidos suspendidos, asumidos en 200 mg/l o 200 g/m3 E = eficiencia de eliminación, 0.80 El cálculo da como resultado una producción de lodos de 13.8 toneladas de sólidos secos. Esto es aproximadamente lo mismo que para una planta secundaria de baja eficiencia. Los estimados de peso dados para la producción de lodos son sólo para la porción de sólidos secos. El peso actual de lodos húmedos producidos sería 30 veces mayor o de unas 460 toneladas al día para las plantas primarias biológicas de 1.0 m3 /s. Esta cantidad de lodo exige la implementación de un programa de manejo de lodos a gran escala. 4.2.7.3 Procesamiento y Eliminación de Lodos Los lodos procedentes del tratamiento del agua residual pueden representar un difícil problema en cuanto al manejo y eliminación. En su forma inicial, los lodos están formados de agua en un 99% y la separación de las partículas sólidas del agua suele requerir mucho tiempo, energía y espacio. Asimismo, también se involucra una gran cantidad de esfuerzo en la estabilización de los lodos mediante la eliminación de agentes patógenos merced a diversos procesos de tratamiento. Luego que el lodo ha sido estabilizado y desaguado hasta un grado conveniente, éste es desechado recurriendo a una serie de métodos. Los medios disponibles de desecho usualmente determinan el grado de estabilización y deshidratación que es necesario, normalmente de 20 a 23% de sólidos secos.
  • 161.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-48 El uso de reactores anaerobios UASB para la estabilización biológica de lodos es una práctica común. El proceso de digestión anaeróbica se realiza en un tanque cubierto y produce una gran cantidad de gas metano y dióxido de carbono. Este gas puede ser utilizado como fuente de energía para dispositivos de calor accionados por combustible o maquinarias accionadas por gas. La energía del gas puede emplearse para generar electricidad para operar bombas, compresoras, generar iluminación o satisfacer otras necesidades de energía eléctrica de la planta. Existen ejemplos del gas de digestión que es lavado, comprimido y embotellado para su distribución comercial. En los esquemas de planta primaria y secundaria se han considerado gasómetros y quemadores de gas o antorchas para el manejo del biogás. La utilización de los gases generados pueden compensar parcialmente los costos energéticos que demanda la operación de la planta, como los costos de bombeo. Otro método de estabilización de lodo consiste en la estabilización alcalina con cal viva o polvos de cemento cocido, manteniendo por un periodo de tiempo los lodos a un pH>11.5. El método seleccionado para la estabilización de lodos deberá estar basado en numerosas consideraciones, incluyendo el método de eliminación final. Aplicación sobre el Terreno: La aplicación sobre terreno involucra la inyección o extensión de lodos sobre terrenos vacantes o campos de cultivo con el propósito de enriquecer el suelo con nutrientes y materia orgánica. Antes de que los lodos puedan aplicarse sobre el terreno, se requieren varios tipos de procesamiento. Para reducir costos de procesamiento posteriores, así como costos de transporte, el lodo es espesado para reducir el contenido de agua. Los métodos de espesado incluyen: el espesamiento por gravedad en espesadores gravitacionales, el drenaje por gravedad mediante el uso equipo mecánico: filtros de correas, espesado por flotación con aire disuelto y espesado por centrífugas. El lodo estabilizado biológicamente en los UASB, pueden ser espesados para reducir su volumen de agua antes de ser deshidratados. En otros casos, se hace el espesado previo a la estabilización química o al compostaje. En algunos casos, varios de estos procesos pueden combinarse en la misma planta. Los lodos líquidos estabilizados se pueden disponer en el terreno, se transportan normalmente al lugar de aplicación sobre terreno en camiones cisterna especialmente diseñados. Los métodos de distribución de lodos líquidos incluyen zanjado, inyección y aspersión. Cada uno de estos métodos requiere un equipo especial y la transferencia de los lodos desde los camiones cisterna hasta los tanques de almacenamiento y luego al equipo de aplicación. Pueden requerirse adiciones químicas para controlar los olores en el lugar de aplicación sobre terreno. Un proceso opcional previo a la aplicación de lodos sobre terreno es la deshidratación. Este proceso sigue reduciendo el contenido de agua de los lodos para producir un “queque” conteniendo entre 18 y 25% de sólidos. Los lodos pueden ser manipulados y transportados con más facilidad que los lodos líquidos y el olor despedido es menor. Los métodos de deshidratación de lodos incluyen lechos de secado, filtro-prensa accionado por correas, prensas de aspiración, filtro-prensa a presión y centrífugo. Debido a los impactos potenciales adversos la aplicación sobre terreno depende de la composición de lodos prevista. El problema estriba en que los lodos contendrán metales pesados y huevos de helminto. La aplicación de lodos sobre terreno expondría inmediatamente a algunos individuos a riesgos inaceptables relacionados a parásitos intestinales.
  • 162.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-49 El riesgo a largo plazo que conllevan los metales pesados es que las concentraciones de estas sustancias en el suelo terminarían por contaminar las plantas que serían consumidas por los humanos y animales. Disposición en Rellenos Sanitarios: La disposición de lodos en rellenos sanitarios ha constituido una práctica aceptada en la mayoría de países durante muchos años. En casi todos los casos, primero se estabiliza y desagua el lodo. Estos procesos requieren el uso de un área considerable de terreno en el lugar en que se localiza la planta de tratamiento (como en el caso de lechos de secado de lodos) y/o instalación y operación de equipo especializado. También es necesario operar una flota de camiones para acarrear los lodos estabilizados y desaguados hacia el lugar en que están los rellenos sanitarios. Estos camiones llenados con los lodos atraviesan áreas residenciales y comerciales donde el fuerte tráfico puede conducir a accidentes y derrames del lodo. Finalmente están los costos asociados con la construcción y operación del relleno sanitario, si bien estos costos pueden ser cubiertos por alguna entidad diferente de aquella que opera la planta de tratamiento. 4.2.8 Problemática de la Disposición de Aguas Residuales El tratamiento y disposición de aguas residuales es aún un importante problema a resolver para muchos países en desarrollo. La disposición sin tratamiento de los desagües en cuerpos de agua es práctica común y constituye un problema ambiental no resuelto. El tratamiento exigido para cumplir con las actuales regulaciones ambientales implica importantes inversiones en plantas de tratamiento y gastos de Op. y Manto. (energía, químicos, disposición de lodos). Disposición Mediante Emisarios: En numerosos países costeros la disposición final de las aguas residuales se realiza al mar mediante emisarios submarinos con efluentes que han recibido algún tratamiento previo, resultando en una solución adecuada y ambientalmente amigable. En ciudades continentales, esta tecnología ha sido usada también para descargas mediante emisarios subfluviales en cursos de agua. Esta solución permite aprovechar el cuerpo receptor para la depuración biológica final, facilitada por la importante dilución lograda por una adecuada dispersión hidráulica. La dispersión hidráulica se obtiene mediante difusores con salidas del emisario ubicados en conductos verticales (denominados troneras o “risers”). La disposición exitosa de efluentes mediante emisario subfluvial requiere que el curso receptor cumpla con las siguientes condiciones: Sea caudaloso, de escurrimiento permanente natural o asegurado mediante mantenimiento que puede incluir dragado periódico. Su caudal sea superior en tres órdenes de magnitud al desagüe, con altas velocidades cercanas a 1m/s o mayores. Disponga de sección transversal estable, comprobada mediante batimetrías en crecida y sequía, sin tendencia a formación de bancos de arena. Sea de fácil acceso para la construcción y posterior mantenimiento de las instalaciones. No existan captaciones para agua potable ni zonas de recreación próximas aguas abajo de la descarga.
  • 163.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-50 Disponga de capacidad hidráulica para dispersar y diluir el desagüe. Se requiere asimismo que el desagüe no contenga sólidos flotantes, grasas y aceites en suspensión ni sólidos fácilmente sedimentables. Legislación Normativa: Las reglamentaciones que regulan las descargas de efluentes a cursos de agua se basan en dos enfoques diferenciados: Establecer límites de calidad para el efluente. Establecer condiciones de calidad en el curso en función de usos actuales y futuros aguas abajo. En el primer enfoque la calidad se mide en el efluente y es independiente del punto y tipo de descarga y de los usos del curso aguas abajo. En el segundo enfoque la calidad en el curso depende del punto y tipo de descarga (y de las condiciones del efluente) y se mide en una sección de regulación fijada por reglamento (basada en el ancho y profundidad del curso, en forma independiente de la zona de mezcla cercana debida a la acción hidrodinámica de los chorros de salida). Históricamente se optó por el primer enfoque. Es así que aún muchos países disponen de reglamentaciones basadas en la calidad del efluente. 4.3 Riesgos de Impactos Ambientales y Sociales Los riesgos de impactos ambientales y sociales que conllevan las obras de saneamiento planteadas en la APM, en sus etapas de construcción y operación, han sido evaluados como parte de los trabajos de la APM y sus análisis y resultados se presentan en el Documento denominado “Evaluación Ambiental y Social del Gran Asunción” (EASEGA), que se incluye en el Anexo N° 4. Es cierto que existe la opción de 'no hacer nada' y al adoptarse se mantendrían las mismas condiciones actuales de contaminación y subdesarrollo y posiblemente solamente se llevaría a cabo un mantenimiento de rutina. Por lo pronto, los problemas ambientales existentes continuarían. Esto significa que existiría un bajo nivel de calidad de vida para un gran número de propietarios, así como la contaminación del río Paraguay, arroyos urbanos y sus afluentes, contaminación de las aguas subterráneas, riesgos contra la salud pública tanto en la vivienda como en el caso de niños o adultos que estén en contacto con el agua de los arroyos, además, tampoco se reducirían las restricciones de planificación en la cuenca. El crecimiento de población en la cuenca aumentaría y con ello la cantidad de aguas residuales descargadas al medio ambiente, contribuyendo con la carga contaminante en los cursos de agua. La carencia de un sistema de alcantarillado podría disminuir el índice de crecimiento de la población e impedir ciertos tipos de desarrollo, particularmente el desarrollo residencial de la clase media a alta y construcciones de gran densidad, tales como edificios de departamentos. Por el contrario, al construirse las obras planteadas, se iniciará el saneamiento de los diferentes cuerpos receptores, además de contribuir en el mejoramiento de la salud pública y la población se vería beneficiada al contar con un sistema que le permita descargar y desalojar sus aguas cloacales.
  • 164.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-51 Se prevén posibles impactos ambientales y sociales durante la construcción y operación de las obras y para ello se han planteado los lineamientos para El Plan de Gestión Ambiental Social Estratégico que reflejará los principios que orientarán las medidas eficaces y factibles de los Planes de Gestión Ambiental y Social Específicos de tal forma que satisfaga los siguientes criterios: - Cumplir con las normas y regulaciones locales, nacionales e internacionales - Prevenir o reducir los impactos ambientales y sociales negativos a límites aceptables y que no comprometan el desarrollo de la zona de influencia de los Proyectos en el futuro, así como mejorar los impactos positivos. También se han preparado los lineamientos a considerar posteriormente en la elaboración de los Cuestionarios Ambientales Básicos (CAB) de todos los subproyectos seleccionados a realizar dentro del PMSAS, los cuales se presentan a continuación: 4.3.1 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales Básicos 4.3.1.1 Principios y Objetivos En términos generales, en los temas ambientales, hay que tomar en cuenta los siguientes principios rectores: - La población en general, debe constituir el centro de las preocupaciones relacionadas con el desarrollo sostenible y la protección de la naturaleza. - Cualquier ciudadano tiene derecho a una vida sana y productiva en armonía con la naturaleza. - El interés colectivo prevalece sobre el interés individual en todas las situaciones de conflicto ambiental. - Hay que tomar en cuenta las directrices de política en materia ambiental que responden al interés nacional. - Se debe asegurar la participación democrática, responsable e informada de los actores sociales involucrados. - El recurso hídrico es estratégico para el país y su disponibilidad para el consumo humano debe tener prioridad sobre cualquier otro uso. - Todas las actividades productivas que hagan uso de los recursos naturales deben incorporar los costos ambientales. - Se deben aplicar medidas de precaución en los casos en que pueda existir algún riesgo para la salud humana o el medio biofísico aunque no exista plena evidencia científica. - Las acciones de identificación de amenazas, prevención de desastres y mejoramiento de la calidad ambiental de las poblaciones que habitan en zonas de alto riesgo son prioritarias en la gestión ambiental. - Los costos y beneficios derivados de cualquier gestión ambiental se deben repartir de manera equitativa entre todos los actores involucrados.
  • 165.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-52 - Las autoridades ambientales cuyas jurisdicciones coinciden en un determinado territorio deben asegurar la concurrencia, subsidiaridad y cooperación de sus acciones para mantener una relación armónica y coherente que evite conflictos. Como objetivo general, todo lineamiento que se proponga debe: - Promover, orientar y construir obras sostenibles que contribuyan a elevar la calidad de vida de la población de las ciudades y las áreas metropolitanas en sus relaciones sistémicas con la base natural, espacio construido y entorno regional. - Mejorar la capacidad de los actores institucionales y sociales para participar de manera activa, responsable y articulada. Hablando de objetivos específicos, los lineamientos deben: - Garantizar un equilibrio armónico en el intercambio de bienes y servicios ambientales que aseguren la conservación de los ecosistemas y el aprovechamiento racional de los recursos que ofrecen las regiones a los centros urbanos. - Mejorar la habitabilidad o condiciones de vida del espacio construido y potenciar la sostenibilidad ambiental de las actividades y procesos socioeconómicos de los centros urbanos y áreas metropolitanas en el país. - Reorganizar y fortalecer la gestión ambiental de los actores institucionales que intervienen. - Contribuir a la construcción de una nueva cultura ambiental que cambie las formas de pensar e interactuar de los ciudadanos con su medio natural, espacio construido y entorno regional como requisito necesario para alcanzar el desarrollo urbano sostenible 4.3.1.2 Estructura general de los lineamientos Considerando el desarrollo de los objetivos propuestos, los lineamientos para el desarrollo de los Cuestionarios Ambientales, circunscriben su estructura a. Expansión urbana En los procesos de expansión urbana hay que incorporar equilibradamente criterios ambientales y de desarrollo urbano, para satisfacer la ampliación y rehabilitación de los servicios de alcantarillado sanitario, apoyando con Proyectos elaborados con criterios que impulsen el cuidado ambiental y social. Infraestructura de servicios urbanos Se orienta a la promoción del desarrollo y construcción de las infraestructuras para el servicio del alcantarillado sanitario y tratamiento de aguas residuales, con el objeto de generar en el marco de la prestación de los servicios asociados, economías de escala y minimización de los impactos tradicionalmente a ellas asociados.
  • 166.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-53 Con base en las políticas ambientales sectoriales correspondientes, los Proyectos que se elaboren en materia de saneamiento, deben contemplar criterios y directrices para la localización de infraestructuras de servicios y productivas de alto impacto regional tales como sistemas de tratamiento y disposición final de residuos sólidos y líquidos (donde sea pertinente y conveniente). Amenazas y riesgos naturales Se considera de manera prioritaria que como parte de los Proyectos en materia de saneamiento, se prevean situaciones para la Prevención y Atención de Desastres en zonas vulnerables y que las Autoridades involucradas generen un sistema de seguimiento y evaluación de las acciones, resultados e impactos de dicho ejercicio de implementación. Demanda urbana de recursos naturales y su administración Centra su objetivo en la promoción de prácticas encaminadas al uso eficiente y ahorro de agua, energía, suelo y materiales para la construcción, entre otros, cuando se elabore y ejecute un Proyecto de saneamiento para el desarrollo de los centros urbanos y metrópolis del país. Es necesario entonces, profundizar en el conocimiento de la oferta ambiental en relación con la demanda de bienes y servicios ambientales en las áreas urbanas. Igualmente, impulsar el desarrollo de tecnologías de uso eficiente de recursos y/o menor consumo y articular acciones educativas que busquen impactar los patrones culturales que tradicionalmente impulsan el consumo y la utilización de los recursos. Todo lo anterior, debidamente articulado con las estrategias establecidas en materia de Política Nacional. Generación de residuos urbanos Minimización de la generación de residuos a través de procesos de tratamiento de aguas residuales más efectivos y limpios y que contemplen la recuperación, reuso y reciclaje de desechos y su reincorporación al ciclo productivo en caso dado. Urbanismo y construcción Cualquier Proyecto de saneamiento que se elabore y ejecute, debe tomar en cuenta la concreción de los procesos de desarrollo urbano regional sostenible, planteados en los objetivos generales de los presentes Lineamientos, para lo cual se hace necesario: - Reconocer las características climáticas, topográficas, geográficas, culturales y económicas específicas de las ciudades. - Integrar entre otros elementos, a la construcción de sistemas de saneamiento, las variables propias del medio ambiente como determinantes esenciales de los desarrollos urbanísticos y sus estructuras de soporte. Educación ambiental Se refiere al diseño y puesta en marcha de un programa de educación ambiental, como parte del proceso de creación de una nueva cultura para la convivencia ciudadana y la aceptación de los Proyectos de saneamiento en áreas urbanas.
  • 167.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-54 Participación ciudadana Busca el desarrollo e instrumentalización de los mecanismos de participación ciudadana establecidos por la ley. Lo anterior implica la necesidad de promover, fortalecer, articular e implementar acciones que respondan al desarrollo de los contenidos de los lineamientos para la política de participación ciudadana, integrada a los lineamientos ambientales. Coordinación Interinstitucional Debe promoverse la concurrencia, complementariedad y articulación de las acciones de los actores institucionales que comparten un mismo ámbito territorial en la ejecución de obras de saneamiento que beneficien a diferentes comunidades. Para alcanzar este propósito, se recomienda propiciar la suscripción e implementación de Convenios y Acuerdos entre las Entidades y Autoridades Ambientales, para que se promueva e impulse la construcción de obras de saneamiento con criterios de sostenibilidad ambiental. Asistencia Técnica y Capacitación Con esta línea de acción se debe buscar el mejoramiento de la capacidad técnica de los actores sociales e institucionales. La estrategia se basa en institucionalizar los Programas de Asistencia Técnica y Capacitación en materia ambiental relacionados con Proyectos de saneamiento, dirigidos a Entidades, empresas de servicios públicos, Autoridades Ambientales, Organizaciones Sociales y Organismos de Control, entre otros, que favorezca la apropiación de enfoques, criterios e instrumentos desarrollados y por desarrollar. 4.3.1.3 Lineamientos En el marco de lo explicado anteriormente, la etapa de la preparación y presentación del Cuestionario Ambiental Básico comprende las siguientes actividades: - Relevamiento general de los datos de los lugares de ubicación de los subproyectos - Recopilación de la información relevante en relación a los inmuebles a ser ocupados por las estructuras componentes de los subproyectos, en la Institución, en este caso en ESSAP, y en las Municipalidades afectadas por los mismos - Reconocimiento del entorno más próximo a los inmuebles en cuestión y a los demás componentes de los subproyectos - Elaboración y presentación de forma institucional del/los Cuestionario/s Ambientales (CABs) a la Secretaría del Ambiente – SEAM. En su carácter de autoridad administrativa del Sector Ambiental del país, que luego de la evaluación de los documentos mencionados (CABs) se expide sobre la necesidad de elaborar el Estudio Ambiental y emite los Términos Oficiales de Referencia (TOR), conforme a los procedimientos y exigencias establecidos en la Ley de Evaluación Ambiental Nº 294/93, su Decreto Reglamentario Nº 14.281/96 y en la Resolución SEAM Nº 368 del 25 de marzo de 2008.
  • 168.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-55 El contenido mínimo del Cuestionario Ambiental Básico – CAB de cualquier Proyecto, Obra o Actividad, está establecido en el Articulo 12º, Capitulo III, del Procedimiento, del Decreto Reglamentario Nº 14.281/96 de la Ley Nº 294/93 de Evaluación de Impacto Ambiental, bajo administración de la Secretaria del Ambiente – SEAM, según se resume a continuación: ARTICULO 12º - Decreto Reglamentario Nº 14.281/96 – Cuestionario Ambiental Básico I. Identificación del Proyecto I.1. Nombre (del Proyecto y del proponente; dirección y teléfono); Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar los accesos. Anexar. - Certificado de Localización Municipal, a ser expedida por las Municipalidades en donde se desarrollan los subproyectos, en este caso de Asunción, Capital, y de los Distritos del Área de Metropolitana Fernando de la Mora, Luque, San Lorenzo, Lambaré, Villa Elisa. - Certificado de Interés o de No Objeción Departamental, a ser expedido por la Gobernación del Departamento Central, para los Distritos del Área Metropolitana; en el caso de Asunción no corresponde II. Descripción del Proyecto II.1. Objetivo Existen proyectos asociados? Si …………………… No ………….; en caso afirmativo, indicar cuáles y en que etapas se encuentran y porqué fueron desechadas las otras alternativas. II.2. Tipo de Actividad II.3. Se han considerado o se están considerando alternativas de localización o tecnológica a este proyecto? Si …… No …………..; en caso afirmativo, indicar cuáles y porqué fueron desechadas las otras alternativas. II.4. Inversión total II.5. Tecnologías y procesos que se aplicarán II.6. I Etapas del Proyecto: Diseño Construcción y Fiscalización Operación y Mantenimiento. II.6. 2 Especificar: En etapa de construcción:
  • 169.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-56 Materia prima e insumos: materiales de construcción Desechos sólidos: provenientes de la construcción Generación ruido: propios de maquinarias en etapa constructiva En etapa de operación: Materia prima e Insumos: Producción Anual: Desechos: sólidos, líquido y gaseosos: Generación de Ruido: decibeles III: Descripción del área III.1. Superficie total a ocupar o intervenir III.2. Descripción del terreno III.3. Descripción de las características del área de emplazamiento del proyecto, según se indica a continuación. - Cuerpos de agua - Humedales - Tipos de vegetación - Indique distancia del proyecto a asentamientos humanos, centros culturales, asistenciales, educacionales o religiosos, ubicados en un radio menor a 500 metros IV: Declaración jurada y firma del titular del emprendimiento, garantizando la veracidad de las informaciones brindadas V. Otras informaciones que la SEAM considere de interés - - Certificado de Localización Municipal (ya indicado en I.1.) - Certificado de Interés o No Objeción Departamental (ya indicado en I.1.) A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL CUESTIONARIO AMBIENTAL BÁSICO”. Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB otras informaciones que la SEAM considere de Interés “Establecer las informaciones y documentos que deben contener y acompañar al Cuestionario Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96 ….. y que son los siguientes.
  • 170.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-57 - a) Identificación de Impacto Ambiental - b) Medidas de Mitigación y/o Compensación - c) Plan de Monitoreo Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN - EASEGA. El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el Consultor Ambiental. Los documentos que se deben presentar: - Una carta poder del Proponente al Consultor Ambiental - Una copia del Registro del Consultor (CTCA) vigente - El Formulario del Registro Nacional de Recursos Hídricos - Título de propiedad de los terrenos de ubicación de las estructuras componentes del sistema de alcantarillado sanitario (estación de bombeo, planta de tratamiento, etc.), o documento similar. Por tanto, la presentación del CAB estará acompañado de todos los documentos exigidos por la SEAM, tales como: 1. Certificado de Localización Municipal, 2. Certificado de Interés Departamental, cuando corresponda. En el caso de obras en la Ciudad de Asunción no se requiere de este certificado. 3. Planos a ser suministrados por la Institución, en este caso ESSAP 4. Copia de la cédula de identidad del Representante del Proponente, en este caso del Presidente de ESSAP, Ing. Francisco Martínez. 5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP, Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los trámites en virtud del contrato para los servicios prestados. 6. Declaración Jurada de la veracidad de los datos proporcionados en el CAB. 7. Carta topográfica original 8. Formulario de Recursos Hídricos de la SEAM 9. Las otras informaciones de interés para la SEAM, indicadas precedentemente
  • 171.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-58 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales Básicos (CAB), de Colectores Itay: Cuestionario Ambiental Básico I. Identificación del Proyecto I.1. Nombre (del Proyecto y del proponente; dirección y teléfono); Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar los accesos. Anexar. - Certificado de Localización Municipal, a ser expedida por las Municipalidades en donde se desarrolla el subproyecto, en este caso de Asunción, Capital, y del Distrito de Fernando de la Mora. - Certificado de Interés o de No Objeción Departamental, a ser expedido por la Gobernación del Departamento Central, para el caso de Fernando de la Mora. En el caso de Asunción no corresponde II. Descripción del Proyecto II.1. Objetivo Existen proyectos asociados? Si ……X……………… No ………….; en caso afirmativo, indicar cuáles y en que etapas se encuentran: Planta de Tratamiento de Efluentes de Itay: en proceso de diseño II.2. Tipo de Actividad: Infraestructura II.3. Se han considerado o se están considerando alternativas de localización o tecnológica a este proyecto? Si …… No X…………..; en caso afirmativo, indicar cuáles y porqué fueron desechadas las otras alternativas. II.4. Inversión total: presupuesto II.5. Tecnologías y procesos que se aplicarán: actividades consideradas en la FEPAS. i. Remoción y reposición de pavimento; ii. Remoción y reposición de veredas (incluye contrapasos); iii. Excavación; iv. Colocación de colchón de asiento; v. Entibamiento; vi. Rebaje de napa freática; vii. Relleno y compactación;
  • 172.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-59 viii. Provisión y colocación de tuberías en PVC Y PRFV; ix. Cruce de desagües pluviales y puentes x. Colocación de cañería y accesorios para ramal domiciliario. II.6. Etapas del Proyecto: II.6. I Etapas del Proyecto: Diseño Construcción y Fiscalización Operación y Mantenimiento. II.6. 2 Especificar:  Etapa de construcción: Materia prima e Insumos: materiales de construcción Producción Anual: no corresponde Desechos: sólidos, líquido y gaseosos: desechos de etapa constructiva Generación de Ruido: decibeles  Etapa de operación: Materia prima e Insumos: no se requiere Producción Anual: no corresponde Desechos: sólidos, líquido y gaseosos: Generación de Ruido: decibeles III: Descripción del área III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente a las microcuencas de los colectores. III.2. Descripción del terreno III.3. Descripción de las características del área de emplazamiento del proyecto, según se indica a continuación.: Cuenca del Itay. Descripción contenida en la EASEGA - Cuerpos de agua: Arroyo Itay, y sus afluentes - Humedales: no se encuentran humedales en la zona de influencia directa - Tipos de vegetación:
  • 173.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-60 - Indique distancia del proyecto a asentamientos humanos, centros culturales, asistenciales, educacionales o religiosos, ubicados en un radio menor a 500 metros: El proyecto se encuentra en áreas urbanas. Los colectores en su mayor parte discurren por calles urbanas. IV: Declaración jurada y firma del titular del emprendimiento, garantizando la veracidad de las informaciones brindadas V. Otras informaciones que la SEAM considere de interés - - Certificado de Localización Municipal (ya indicado en I.1.) - Certificado de Interés o No Objeción Departamental (ya indicado en I.1.) A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL CUESTIONARIO AMBIENTAL BÁSICO”. Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB otras informaciones que la SEAM considere de Interés “Establecer las informaciones y documentos que deben contener y acompañar al Cuestionario Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que son los siguientes. - a) Identificación de Impacto Ambiental: impactos considerados en la EASEGA - b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación indicadas en el EASEGA - c) Plan de Monitoreo: Planes considerados en la EASEGA y otros considerados a criterio del Consultor Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN - EASEGA. El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el Consultor Ambiental. Los documentos que se deben presentar: - Una carta poder del Proponente al Consultor Ambiental - Una copia del Registro del Consultor (CTCA) vigente - El Formulario del Registro Nacional de Recursos Hídricos - Título de propiedad de los terrenos de ubicación de las estructuras componentes del sistema de alcantarillado sanitario (estación de bombeo, planta de tratamiento, etc.), o documento similar.
  • 174.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-61 Por tanto, la presentación del CAB estará acompañado de todos los documentos exigidos por la SEAM, tales como: 1. Certificado de Localización Municipal, 2. Certificado de Interés Departamental, cuando corresponda. En el caso de obras en la Ciudad de Asunción no se requiere de este certificado. 3. Planos a ser suministrados por la Institución, en este caso ESSAP 4. Copia de la cédula de identidad del Representante del Proponente, en este caso del Presidente de ESSAP, Ing. Francisco Martínez. 5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP, Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los trámites en virtud del contrato para los servicios prestados. 6. Declaración Jurada de la veracidad de los datos proporcionados en el CAB. 7. Carta topográfica original 8. Formulario de Recursos Hídricos de la SEAM 9. Las otras informaciones de interés para la SEAM, indicadas precedentemente
  • 175.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-62 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales Básicos (CAB), de Planta de Tratamiento Itay: Cuestionario Ambiental Básico I. Identificación del Proyecto I.1. Nombre (del Proyecto y del proponente; dirección y teléfono); Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar los accesos. Anexar. - Certificado de Localización Municipal, a ser expedida por las Municipalidades en donde se desarrolla el subproyecto, en este caso de Asunción, Capital,. - Certificado de Interés o de No Objeción Departamental,. En el caso de Asunción no corresponde II. Descripción del Proyecto II.1. Objetivo Existen proyectos asociados? Si ……X……………… No ………….; en caso afirmativo, indicar cuáles y en que etapas se encuentran: Colectores Cuenca del Itay: en proceso de diseño II.2. Tipo de Actividad: Infraestructura II.3. Se han considerado o se están considerando alternativas de localización o tecnológica a este proyecto? Si X…… No …………..; en caso afirmativo, indicar cuáles y porque fueron desechadas las otras alternativas. Se ha considerado la implementación del Proyecto por etapas: ver informe Dr. Rudy Noriega II.4. Inversión total: presupuesto II.5. Tecnologías y procesos que se aplicarán: actividades del proyecto i. Remoción de cobertura vegetal; ii. Excavación; iii. Entibamiento; iv. Rebaje de napa freática; v. Relleno y compactación; vi. Obras Civiles vii. Provisión y colocación de tuberías en PVC Y PRFV ;
  • 176.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-63 II.6. Etapas del Proyecto: II.6. I Etapas del Proyecto:  Diseño  Construcción y Fiscalización: o Actual Planta de tratamiento preliminar o Primera Etapa: o Segunda etapa: Tratamiento primario o Tercera etapa: Tratamiento secundario  Operación y Mantenimiento. II.6. 2 Especificar:  En etapa de construcción: Materia prima e insumos: materiales de construcción Desechos sólidos : provenientes de la construcción Generación ruido: propios de maquinarias en etapa constructiva  En etapa de operación: : Materia prima e Insumos: en esta etapa no se requieren Producción: …no corresponde Desechos : sólidos, líquido y gaseosos: cantidad de m3 de efluente Generación de Ruido: decibeles: III: Descripción del área III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente al terreno donde se encontrara la Planta de tratamiento III.2. Descripción del terreno: III.3. Descripción de las características del área de emplazamiento del proyecto, según se indica a continuación.: - Cuerpos de agua: Arroyo Mburicaó, río Paraguay - Humedales bañado Cara Cara, perteneciente a la orilla del río Paraguay - Tipos de vegetación:
  • 177.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-64 - Indique distancia del proyecto a asentamientos humanos, centros culturales, asistenciales, educacionales o religiosos, ubicados en un radio menor a 500 metros:. Asentamiento en la zona de la PT, datos en la EASEGA. IV: Declaración jurada y firma del titular del emprendimiento, garantizando la veracidad de las informaciones brindadas V. Otras informaciones que la SEAM considere de interés - - Certificado de Localización Municipal (ya indicado en I.1.) - Certificado de Interés o No Objeción Departamental (ya indicado en I.1.) A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL CUESTIONARIO AMBIENTAL BÁSICO”. Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB otras informaciones que la SEAM considere de Interés “Establecer las informaciones y documentos que deben contener y acompañar al Cuestionario Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que son los siguientes. - a) Identificación de Impacto Ambiental: impactos considerados en el EASEGA - b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación indicadas en la EASEGA y otros considerados a criterio del Consultor - c) Plan de Monitoreo: Planes considerados en la EASEGA y otros considerados a criterio del Consultor Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN - EASEGA. El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el Consultor Ambiental. Los documentos que se deben presentar: - Una carta poder del Proponente al Consultor Ambiental - Una copia del Registro del Consultor (CTCA) vigente - El Formulario del Registro Nacional de Recursos Hídricos - Título de propiedad de los terrenos de ubicación de la planta de tratamiento, o documento similar. Por tanto, la presentación del CAB estará acompañado de todos los documentos exigidos por la SEAM, tales como:
  • 178.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-65 1. Certificado de Localización Municipal, 2. Certificado de Interés Departamental, cuando corresponda. En el caso de obras en la Ciudad de Asunción no se requiere de este certificado. 3. Planos a ser suministrados por la Institución, en este caso ESSAP 4. Copia de la cédula de identidad del Representante del Proponente, en este caso del Presidente de ESSAP, Ing. Francisco Martínez. 5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP, Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los trámites en virtud del contrato para los servicios prestados. 6. Declaración Jurada de la veracidad de los datos proporcionados en el CAB. 7. Carta topográfica original 8. Formulario de Recursos Hídricos de la SEAM 9. Las otras informaciones de interés para la SEAM, indicadas precedentemente
  • 179.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-66 Lineamientos a considerar en la elaboración de los Cuestionarios Ambientales Básicos (CAB), de Colector Lambaré: Cuestionario Ambiental Básico I. Identificación del Proyecto I.1. Nombre (del Proyecto y del proponente; dirección y teléfono); Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar los accesos. Anexar. - Certificado de Localización Municipal, a ser expedida por las Municipalidades en donde se desarrolla el subproyecto, en este caso de Asunción, Capital, y del Distrito de Lambaré. - Certificado de Interés o de No Objeción Departamental, a ser expedido por la Gobernación del Departamento Central, para el caso de Lambaré. En el caso de Asunción no corresponde II. Descripción del Proyecto II.1. Objetivo Existen proyectos asociados? Si ……X……………… No ………….; en caso afirmativo, indicar cuáles y en que etapas se encuentran: Planta de Tratamiento de Efluentes de Lambaré: en proceso de diseño II.2. Tipo de Actividad: Infraestructura II.3. Se han considerado o se están considerando alternativas de localización o tecnológica a este proyecto? Si …… No X…………..; en caso afirmativo, indicar cuáles y porqué fueron desechadas las otras alternativas. II.4. Inversión total: presupuesto II.5. Tecnologías y procesos que se aplicarán: actividades consideradas en la FEPAS. xi. Remoción y reposición de pavimento; xii. Remoción y reposición de veredas (incluye contrapasos); xiii. Excavación; xiv. Colocación de colchón de asiento; xv. Entibamiento; xvi. Rebaje de napa freática; xvii. Relleno y compactación;
  • 180.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-67 xviii. Provisión y colocación de tuberías en PVC Y PRFV ; xix. Cruce de desagües pluviales y puentes xx. Colocación de cañería y accesorios para ramal domiciliario. II.6. Etapas del Proyecto: II.6. I Etapas del Proyecto: Diseño Construcción y Fiscalización Operación y Mantenimiento. II.6. 2 Especificar: En etapa de construcción: Materia prima e insumos: materiales de construcción Desechos sólidos: provenientes de la construcción Generación ruido: propios de maquinarias en etapa constructiva En etapa de operación: Materia prima e Insumos: no se requiere Producción Anual: No corresponde Desechos : sólidos, líquido y gaseosos: no se producen desechos. La actividad corresponde a colectar efluentes. Generación de Ruido: decibeles III: Descripción del área III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente a las microcuencas de los colectores. III.2. Descripción del terreno III.3. Descripción de las características del área de emplazamiento del proyecto, según se indica a continuación.: Cuenca de Lambaré. Descripción contenida en la EASEGA - Cuerpos de agua: Arroyo Lambaré, y sus afluentes - Humedales: no se encuentran humedales en la zona de influencia directa - Tipos de vegetación:
  • 181.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-68 - Indique distancia del proyecto a asentamientos humanos, centros culturales, asistenciales, educacionales o religiosos, ubicados en un radio menor a 500 metros: El proyecto se encuentra en áreas urbanas. Los colectores en su mayor parte discurren por calles urbanas. IV: Declaración jurada y firma del titular del emprendimiento, garantizando la veracidad de las informaciones brindadas V. Otras informaciones que la SEAM considere de interés - - Certificado de Localización Municipal (ya indicado en I.1.) - Certificado de Interés o No Objeción Departamental (ya indicado en I.1.) A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL CUESTIONARIO AMBIENTAL BÁSICO”. Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB otras informaciones que la SEAM considere de Interés “Establecer las informaciones y documentos que deben contener y acompañar al Cuestionario Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96… y que son los siguientes. - a) Identificación de Impacto Ambiental: impactos considerados en la EASEGA - b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación indicadas en la EASEGA - c) Plan de Monitoreo: Planes considerados en la EASEGA y otros considerados a criterio del Consultor Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN - EASEGA. El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el Consultor Ambiental. Los documentos que se deben presentar: - Una carta poder del Proponente al Consultor Ambiental - Una copia del Registro del Consultor (CTCA) vigente - El Formulario del Registro Nacional de Recursos Hídricos - Título de propiedad de los terrenos de ubicación de las estructuras componentes del sistema de alcantarillado sanitario (estación de bombeo, planta de tratamiento, etc.), o documento similar.
  • 182.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-69 Por tanto, la presentación del CAB estará acompañado de todos los documentos exigidos por la SEAM, tales como: 1. Certificado de Localización Municipal, 2. Certificado de Interés Departamental, cuando corresponda. En el caso de obras en la Ciudad de Asunción no se requiere de este certificado. 3. Planos a ser suministrados por la Institución, en este caso ESSAP 4. Copia de la cédula de identidad del Representante del Proponente, en este caso del Presidente de ESSAP, Ing. Francisco Martínez. 5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP, Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los trámites en virtud del contrato para los servicios prestados. 6. Declaración Jurada de la veracidad de los datos proporcionados en el CAB. 7. Carta topográfica original 8. Formulario de Recursos Hídricos de la SEAM 9. Las otras informaciones de interés para la SEAM, indicadas precedentemente
  • 183.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-70 Lineamientos a considerar en la elaboración del Cuestionario Ambiental Básico (CAB), de Planta de Tratamiento Lambaré: Cuestionario Ambiental Básico I. Identificación del Proyecto I.1. Nombre (del Proyecto y del proponente; dirección y teléfono); Ubicación en un mapa del Proyecto, los accidentes topográficos y mostrar los accesos. Anexar. - Certificado de Localización Municipal, a ser expedida por las Municipalidades en donde se desarrolla el subproyecto, en este caso de Asunción, Capital - Certificado de Interés o de No Objeción Departamental,. En el caso de Asunción no corresponde II. Descripción del Proyecto II.1. Objetivo Existen proyectos asociados? Si ……X……………… No ………….; en caso afirmativo, indicar cuáles y en que etapas se encuentran: Colectores Cuenca de Lambaré: en proceso de diseño II.2. Tipo de Actividad: Infraestructura II.3. Se han considerado o se están considerando alternativas de localización o tecnológica a este proyecto? Si X…… No …………..; en caso afirmativo, indicar cuáles y porque fueron desechadas las otras alternativas. Se ha considerado la implementación del Proyecto por etapas, tal y como se ha planteado en el desarrollo del mismo. II.4. Inversión total: presupuesto II.5. Tecnologías y procesos que se aplicarán: actividades del proyecto i. Remoción de cobertura vegetal; ii. Excavación; iii. Entibamiento; iv. Rebaje de napa freática; v. Relleno y compactación; vi. Obras Civiles vii. Provisión y colocación de tuberías en PVC Y PRFV ;
  • 184.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-71 II.6. Etapas del Proyecto: II.6. I Etapas del Proyecto: - Diseño - Construcción y Fiscalización  Actual  Primera Etapa: Planta de tratamiento preliminar  Segunda etapa: Tratamiento primario  Tercera etapa: Tratamiento secundario - Operación y Mantenimiento. II.6. 2 Especificar: En etapa de construcción: Materia prima e insumos: materiales de construcción Desechos sólidos: provenientes de la construcción Generación ruido: propios de maquinarias en etapa constructiva En etapa de operación: Materia prima e Insumos: en esta etapa no se requieren Producción: no corresponde Desechos : sólidos, líquido y gaseosos: cantidad de m3 de efluente Generación de Ruido: decibeles III: Descripción del área III.1. Superficie total a ocupar o intervenir: superficie del área correspondiente al terreno donde se encontrará la Planta de tratamiento III.2. Descripción del terreno III.3. Descripción de las características del área de emplazamiento del proyecto, según se indica a continuación. - Cuerpos de agua:, río Paraguay - Humedales: humedales pertenecientes al río Paraguay - Tipos de vegetación:
  • 185.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-72 - Indique distancia del proyecto a asentamientos humanos, centros culturales, asistenciales, educacionales o religiosos, ubicados en un radio menor a 500 metros. IV: Declaración jurada y firma del titular del emprendimiento, garantizando la veracidad de las informaciones brindadas V. Otras informaciones que la SEAM considere de interés - - Certificado de Localización Municipal (ya indicado en I.1.) - Certificado de Interés o No Objeción Departamental (ya indicado en I.1.) A fin de facilitar el proceso de Adecuación del Proyecto a la Ley Ambiental, la SEAM emitió la RESOLUCIÓN Nº 368/08 “POR LA CUAL SE ESTABLECEN LAS INFORMACIONES Y DOCUMENTOS QUE DEBEN CONTENER Y ACOMPAÑAR AL CUESTIONARIO AMBIENTAL BÁSICO”. Dicha Resolución resuelve en su Artículo 1º, que como parte del numeral V del CAB otras informaciones que la SEAM considere de Interés “Establecer las informaciones y documentos que deben contener y acompañar al Cuestionario Ambiental Básico, para su presentación en la Secretaría del Ambiente, además de lo establecido en el Artículo 12º del Decreto Reglamentario Nº 14.281/96…2 y que son los siguientes. - a) Identificación de Impacto Ambiental: impactos considerados en la EASEGA - b) Medidas de Mitigación y/o Compensación: Medidas de Mitigación indicadas en el EASEGA y otros considerados a criterio del Consultor - c) Plan de Monitoreo: Planes considerados en la EASEGA y otros considerados a criterio del Consultor Para todos los temas mencionados (a, b y c) se debe tener en cuenta lo Indicado en la EVALUACIÓN AMBIENTAL Y SOCIAL ESTRATÉGICA DEL GRAN ASUNCIÓN - EASEGA. El CAB debe estar firmado por el Proponente (Representante de ESSAP) y el Consultor Ambiental. Los documentos que se deben presentar: - Una carta poder del Proponente al Consultor Ambiental - Una copia del Registro del Consultor (CTCA) vigente - El Formulario del Registro Nacional de Recursos Hídricos - Título de propiedad de los terrenos de ubicación de la planta de tratamiento, o documento similar Por tanto, la presentación del CAB estará acompañado de todos los documentos exigidos por la SEAM, tales como:
  • 186.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-73 1. Certificado de Localización Municipal, 2. Certificado de Interés Departamental, cuando corresponda. En el caso de obras en la Ciudad de Asunción no se requiere de este certificado. 3. Planos a ser suministrados por la Institución, en este caso ESSAP. 4. Copia de la cédula de identidad del Representante del Proponente, en este caso del Presidente de ESSAP, Ing. Francisco Martínez. 5. Carta Poder al Consultor Ambiental, de parte del Presidente de ESSAP, Ing. Francisco Martínez, que autoriza al Consultor a realizar todos los trámites en virtud del contrato para los servicios prestados. 6. Declaración Jurada de la veracidad de los datos proporcionados en el CAB. 7. Carta topográfica original 8. Formulario de Recursos Hídricos de la SEAM. 9. Las otras informaciones de interés para la SEAM, indicadas precedentemente. 4.4 Estudio de Vulnerabilidad Así como la evaluación de impactos ambientales y sociales es una herramienta importante para identificar y analizar los impactos negativos potenciales de los proyectos de infraestructura, permitiendo aplicar las medidas de mitigación correspondientes para minimizar dichos impactos negativos, la evaluación del riesgo ante amenazas naturales, es otro mecanismo importante que analiza el potencial impacto de un evento natural sobre un Proyecto. Para contribuir a la orientación de la ubicación de la infraestructura de alcantarillado sanitario propuesta, para minimizar los posibles daños causados por un evento natural, de manera de reducir la vulnerabilidad ante dichas amenazas, se realizó un Estudio de Vulnerabilidad. El procedimiento que se llevó a cabo, consistió primeramente en la definición y el entendimiento de lo que es un riesgo, un peligro, un desastre y una amenaza. Posteriormente el estudio en sí, se inicia con un análisis de los recursos naturales que comprendió la descripción del medio físico y los recursos bióticos, incluyendo especies en peligro de extinsión, así como los ecosistemas terrestres y acuáticos. Posteriormente se realizó un análisis de los recursos hídricos, el régimen hidrológico del río Paraguay y la problemática de las inundaciones por las crecientes de este Río, para finalmente terminar con el análisis de vulnerabilidad de los sistemas de alcantarillado. En términos generales, en el Estudio de Vulnerabilidad se llega a los siguientes resultados:
  • 187.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 4 4-74 4.4.1 Vulnerabilidad general de todos los sistemas Riesgo de obstrucción del sistema, por el medio radicular de la vegetación arbórea: En la Ciudad de Asunción, existen muchos árboles del género Ficus. Los problemas de este tipo de vegetación radican en un desarrollo excesivo principalmente de sus raíces. Es muy común que éste tipo de raíces fasciculadas grandes y gruesas invadan a distancia algún muro, jardines, casas,. Riesgo de aguas en el sistema, de origen pluvial, existe el riesgo de conexiones clandestinas de desagüe pluvial de las viviendas a la red de alcantarillado. Contenido de las aguas residuales de industrias, establecimientos de salud, se ha comprobado en los estudios realizados para el “Modelado del Río Paraguay” / 2011), la existencia de residuos de mataderías dentro del sistema de alcantarillado Sanitario. El riesgo de introducción al sistema de aguas residuales no domésticas, Riesgo de aguas en el sistema en periodos de inundación, existen instalaciones en cotas menores a la cota de inundación del río Paraguay, las cuales han sido tenidas en cuenta para la selección de materiales del proyecto. Para la ubicación de Estaciones de bombeo y Plantas de tratamiento han sido tenidas en cuenta ya que las mismas deben ser instaladas en cota superior a la cota de inundación del río Paraguay y otros cursos de agua. En los sistemas existentes, este riesgo es mayor debido a los materiales. 4.4.2 Vulnerabilidad de los sistemas existentes Los sistemas ya existentes, poseen además las siguientes vulnerabilidades en mayor escala que los proyectados: Riesgo de aguas en el sistema del tipo freática y pluvial, debido a los materiales del sistema existente y las juntas, así como los tipos de registros, se tiene un mayor riesgo de aguas freáticas y pluviales de escorrentía dentro del sistema. Riesgo de aguas en el sistema en periodos de inundación, debido a los materiales del sistema existente. La vulnerabilidad de los sistemas a implementar es tomada en cuenta dentro del Plan de Gestión Ambiental y Social de la EASEGA. En el Anexo N° 5 se incluye el Estudio de Vulnerabilidad.
  • 188.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-1 5. SELECCIÓN DE LA ALTERNATIVA MÁS CONVENIENTE 5.1 Alcantarillado Sanitario De acuerdo a lo señalado en el Capítulo anterior, la propuesta de alternativas de solución, se hizo en función de la topografía del lugar y en la medida de lo posible, considerando no ingresar a las calles con mayor tráfico. También se aplicaron los siguientes criterios: - Requerimientos de terreno. Es sabida la escasa disponibilidad de terrenos en Asunción y en las áreas urbanas de los Municipios en el área de estudio, por lo que la opción de construir varias plantas de tratamiento resulta la menos conveniente por los elevados costos que implicaría la adquisición de tierras, seguido de los impactos ambientales y sociales asociados a las mismas. - Vida útil de diseño. De acuerdo al criterio establecido por Halcrow en el punto 7.c.ii de su Informe Final, la vida útil de las obras civiles es del orden de 80 años y de las obras electromecánicas, de 20 años. Bajo estas consideraciones y acorde con lo dicho en párrafos anteriores, se revisó que las alternativas planteadas tuvieran la menor cantidad de estaciones de bombeo y plantas de tratamiento. - Operación y mantenimiento. Por lo enunciado anteriormente, al tener una menor cantidad de estaciones de bombeo y plantas de tratamiento menos complejas para descargar sus efluentes, la operación y mantenimiento del sistema será más económica y de mayor facilidad para su ejecución. Una sola planta de tratamiento simplifica también las tareas de operación y mantenimiento. - Impactos ambientales. La operación de varias estaciones de bombeo para el trasvase podría generar impactos localizados en el entorno de las mismas, pero también se tomó en cuenta las áreas propuestas para la ubicación de las posibles plantas de tratamiento, para que estuvieran lo más alejadas del casco urbano y por lo tanto con menos presión de la población aledaña que podría oponerse a la implementación de estas plantas. De esta forma, las alternativas planteadas en el Plan Maestro de 1985 se revisaron de acuerdo a los criterios anteriores y en realidad siguen vigentes, no habiendo otras alternativas por analizar. Solo a manera descriptiva, se presenta enseguida el planteamiento que se hizo en el citado Plan y la alternativa seleccionada con la APM. 5.1.1 Cuenca Itay La cuenca del Itay fue uno de los proyectos más estudiados por la Consultora Halcrow dada su relevancia dentro de Asunción y su Área Metropolitana. En el estudio del año 1985 se definieron las alternativas de trasvase de los efluentes de la cuenca del Itay a la altura del Parque Ñu Guazú, hacia el río Paraguay mediante una gran estación de bombeo, o mediante un túnel por la Av. Primer Presidente, encontrándose esta segunda opción más conveniente. En el año 1995 la misma Consultora Halcrow desarrollo el proyecto ejecutivo de los colectores principales, el túnel y el emisario de la cuenca y de este proyecto, la obra del túnel fue construida posteriormente con un préstamo del Banco Mundial.
  • 189.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-2 A nivel macro no se han estudiado nuevas alternativas de trasvase tomando en consideración que el túnel era una obra ejecutada, pero sí se analizaron nuevos trazados de los colectores principales para dotar a la Cuenca de un sistema acorde con el nuevo desarrollo urbano del área de proyecto. En el marco de la nueva estructura urbana se definieron colectores con trazados diferentes al propuesto por Halcrow en el año 1995 pero con el mismo fin de evacuar las aguas residuales de toda la Cuenca hasta el túnel de la Avenida Primer Presidente. Los mismos corresponden a los colectores de Itay Este, Itay Oeste, Itay Laguna Grande, Itay Santa Teresa, Itay Franco, Itay Mcal Estigarribia, Itay Aviadores del Chaco. Fueron desarrollados proyectos detallados de estos colectores, considerados prioritarios. Otros colectores corresponden a los ubicados en los barrios del norte de Asunción: Zeballos Cué, Loma Pyta, Mbocayaty, Virgen del Fátima y Santa Rosa y otros denominados colectores Viñas Cue, Transchaco, Ferrocarril, Ñu Guazú y Trinidad Sur. Como parte de este estudio, fueron desarrollados proyectos preliminares de estos colectores. El colector Ñu Guazú descarga al inicio del túnel y los demás, descargan en el Emisario final. El colector Abay, quedó de manera similar a lo propuesto por la Consultora Halcrow en su proyecto de año 1995. El colector principal que conecta el túnel de la Av. Primer Presidente con el Emisario Final de la cuenca del Itay es una obra en ejecución y tiene por objetivo unir las cuencas de Itay y Bella Vista en un solo Emisario al río Paraguay. Los colectores que reciben mayores caudales son los colectores Itay Este e Itay Oeste ya que los mismos reciben los caudales de los demás colectores principales. Al colector Itay Este derivan los colectores: Itay Laguna Grande, Itay Santa Teresa, Itay Franco e Itay Mcal. Estigarribia, En el futuro recibirá los efluentes de la Cuenca Abay Al colector Itay Oeste deriva el colector Aviadores del Chaco. Descripción de los colectores principales que se integran como alternativas de solución en la cuenca del Itay: Colector Itay Este: Con un recorrido general de Sur a Norte y un total de 10 783 metros de desarrollo, se inicia con diámetro mínimo de 200 mm sobre la calle Isla Poi a la altura de la calle Andrés Barbero en el Barrio Ita Kaaguy de Fdo. de la Mora; sigue hacia el oeste en la calle Asunción hasta la calle Ytororó. Luego sigue por esta calle en el Barrio Pitiantuta hasta la calle Julia M. Cueto, en donde cambia nuevamente hacia el oeste hasta la calle Tte. Rivarola en el barrio Ciudad. Posteriormente sube por la calle Tte. Rivarola, cruza la avda. Eusebio Ayala, dirigiéndose nuevamente hacia el Norte por la calle Pedro Getto. A la altura de la calle 21 de Setiembre, continua siempre hacia el Norte por la calle Cnel. Francisco Martínez. Cruza la Avda. Mcal. López ya en dirección Noreste hasta la calle Cerro Porteño, a partir de la cual se dirige por la calle Joel Estigarribia hasta la calle Arturo Pereira. A partir de esta calle, nuevamente en dirección noreste por la calle Cnel. Francisco Martínez hasta Tte. Luis Sosa, a partir de la cual se dirigen en dirección Norte por la calle 20 de Noviembre, hasta la calle Cap. Ibáñez Rojas. A partir de esta calle, en dirección Noroeste por la calle Tuyuti.
  • 190.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-3 Cruzando la Avda. Defensores del Chaco (Autopista) se dirigen por las calles aledañas al Parque Ñu Guazú, Cruza el Arroyo Itay por medio de un Sifón Invertido, cambia de dirección en sentido oeste para finalmente llegar al registro inicial del Túnel en la Avda. Primer Presidente, con un diámetro final de 1400 mm en el Barrio Madame Lynch. Colector Mcal. Estigarribia: Con un total de 3.107 m de longitud, se inicia sobre la calle Leopardi en el Barrio Ita Kaaguy con dirección norte. Hasta la Ruta Mcal. Estigarribia, por donde se dirige con dirección oeste hasta la calle Rafael Franco, donde sube una cuadra hasta la calle Tomas Romero Pereira. En esta sigue con dirección noroeste hasta la calle Marconi Estrago donde sube por una cuadra hasta la calle Rio Ypane. Por esta sube hasta la calle Ángel Torres por donde se dirige hasta la calle Rio Yhaghuy de donde continúa en dirección noroeste por la calle Manuel Domínguez hasta Inmaculada Concepción, por donde sube hasta desembocar con un diámetro de 500 mm. en la calle 21 de septiembre del Barrio Ciudad, al colector Itay Este Colector Rafael Franco: Con un total de 2.793 m de longitud, se inicia en el Barrio Laguna Sati, en la calle Rafael Franco, con dirección norte, hasta la calle Ybyraju, donde dobla, para seguir posteriormente por la calle Luis Alberto del Paraná hasta la Avda. Mcal. López. A partir de esta intersección continúa por la calle 8 de Setiembre, con dirección noroeste hasta la calle Francisco Martínez, por donde sube hasta interceptar al colector Itay Este en el Barrio Orilla de Campo Grande, en la calle Paí Marcos con un diámetro de 400 mm. Colector Santa Teresa: Con un recorrido general de 4.963 m, se inicia con un diámetro mínimo de 200 mm sobre la calle 2 de Mayo en el Barrio Domingo Sabio, continuando por la calle Pirizal, en dirección norte hasta la calle Reseda. Posteriormente, se dirige por las calles Ingavi, Confuso y por la calle Tte. Zenteno. Posteriormente va por la calle Cnel. José Ortiz en dirección noroeste hasta la calle Itapuá, a partir de la cual sigue nuevamente en dirección noroeste por la calle 16 de Noviembre hasta la calle Kara Kara. Posteriormente sigue por la calle El Carmen hasta la calle Mateo Estigarribia, hasta interceptar la Avda. Mcal. López. Por la Av. Mcal. López, sigue hasta entrar en la Avda. Santa Teresa. Por la Avda. Santa Teresa continúa hasta la calle Eugenio A. Garay hasta interceptar en la calle Pai Marcos el colector Itay Este con un diámetro de 500 mm. Colector Laguna Grande: Con un total de 3.630 m de longitud, se Inicia en el Barrio Laguna Grande sobre la calle del mismo nombre con una dirección noroeste, hasta la calle Delfín Chamorro. Posteriormente sigue por la calle Ita Ybate en el límite de los barrios Villa Ofelia y Orilla de Campo Grande. Por esta calle siempre en dirección noroeste hasta la calle Juan E. Oleary y de allí hasta la calle Nanawa, donde posteriormente intercepta al colector Itay Este con un diámetro de 500 mm. Colector Itay Oeste: Con una extensión total de 8.732 m, inicia su recorrido en el Barrio Bernardino Caballero de Fdo. de la Mora, en las calles 15 de Mayo y Andrés Barbero hasta la calle Panchito López. Sigue por esta en dirección noroeste hasta la calle Ntra. Sra. de la Asunción. Por esta calle hasta interceptar el colector existente sobre la Avda. Defensores del Chaco, de 300 mm construido con la canalización del Itay. Continúa por este colector hasta la calle Guaraníes. Sigue por la calle Guaraníes hasta la calle Sánchez Quell, en el Barrio San Pablo de Asunción. Cruza la Avda. Eusebio Ayala, siguiendo por la Calle Mecánicos de Aviación en sentido Noroeste. Posteriormente dobla para dirigirse siempre en el mismo sentido por la calle Francisco Morice por donde sigue hasta la calle Mayor Goldsmith. Donde dobla hacia el este. Este recorrido corresponde al Barrio Villa Aurelia.
  • 191.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-4 Posteriormente cruza la Avda. Mcal. López y sube por la calle Soriano González, hasta la calle Moisés Bertoni, Barrio Herrera. Posteriormente sigue en dirección noreste por la calle Sgto. Cándido Silva. Hasta Maximiliano Pérez, calle por donde se dirige a la Avda. Madame Lynch donde intercepta un colector existente de 900 mm el cual será utilizado. Sigue unos 288 m por la Avda. Madame Lynch por el colector existente de donde nuevamente se dirige en dirección oeste por la calle Sucre para posteriormente subir en dirección Noroeste por la calle Tte. Escurra. Llega hasta la Avda. Santa Teresa, por donde sigue hasta la calle Austria. Continuando posteriormente por la calle Cap. Pedro Martínez hasta Alejo Silva y luego por la calle Juez Enrique Pinho. Cruza la Av. Aviadores del Chaco, lugar en el que se le une el colector Aviadores del Chaco, sigue por esta hasta Punta Brava y luego hasta la calle Victorino Abente, por donde sigue con un diámetro final de 1000 mm hasta encontrar el colector existente en el Barrio Salvador del Mundo. Colector Aviadores del Chaco: Con una extensión total de 2.759 m. En toda su longitud corre por la Avda. Aviadores del Chaco, con diámetros de 250 a 600 mm iniciando en la Avda. San Martin hasta la calle Juez Pinho donde se conecta con el colector Itay Oeste. 5.1.2 Mariano Roque Alonso El área del proyecto tiene 3 grandes cuencas y 10 microcuencas de drenaje debido a la topografía tan accidentada que presenta el Municipio. Cada área fue definida con base en las curvas de nivel del IGM actualizadas al 2011. Estas áreas se definen como sigue: - MRA - OESTE 1 y 2. Se encuentran al oeste de la Ruta Transchaco y en la parte sur del Municipio, lindando con el Rio Paraguay, descarga a la EB 5 que bombea a la EB4. Esta área comprende grandes áreas institucionales como son el Comando Logístico y el Club Hípico Paraguayo. - MRA - OESTE 3. Se encuentra al oeste de la Ruta Transchaco y en la parte Central del Municipio, también lindando con el Rio Paraguay, comprende parte del Centro Cívico de Mariano Roque Alonso y una urbanización de Conavi con alcantarillado existente. Descarga a la EB 4. Esta EB bombea los efluentes a la cuenca MRA Central. - MRA - OESTE 4. Se encuentra al sur de Puente Remanso Castillo y comprende la urbanización de Remanso Castillo que ya tiene un sistema de alcantarillado. Esta área podrá integrarse al nuevo proyecto y descargara la EB 3. Esta bombea a la EB4 - MRA - OESTE 5 y 6. Se encuentran al norte del puente remanso y lindando con el río Paraguay y los terrenos de Surubi-í. Ambos sistemas son colectados mediante la EB 2que bombea a la EB3. - MRA – CENTRAL. Tiene como eje aproximado la Ruta Transchaco y la Ruta que va a Limpio. Es un área bastante grande e incluye parte del Comando Logístico, el Cimefor y el campo de exposiciones de la Rural del Paraguay. Todos los caudales son colectados en una Estación de Bombeos, la EB 10 . Esta Cuenca no tiene una salida natural por gravedad al Rio y tampoco al arroyo Itay. - MRA – ESTE- Comprende una parte del Barrio Loma pyta de asunción, que trasvasa por medio de una EB, la EB6 y las subcuencas1, 2, 3 y 4 que se encuentran al este de la Ruta Transchaco y tienen como límite al arroyo Itay. Debido a la baja pendiente en la parte final próxima al Arroyo, todo el drenaje
  • 192.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-5 prácticamente termina en el área baja aledaña al cauce. Cada una de estas subcuencas trasvasa a la siguiente por medio de Estaciones de bombeo Finalmente, los efluentes son dirigidos por bombeo a la Planta de Tratamiento. El proyecto ha sido definido con base en la disposición de un terreno para la Planta de Tratamiento Se analiza la posibilidad de obtener dicho terreno de un predio Municipal próximo a Surubi-í y trasvasar todas las cuencas hacia el mismo, donde se construiría una sola planta de tratamiento para descargar todos los efluentes al río Paraguay mediante un solo emisario. La solución es considerada la más conveniente desde el punto de vista ambiental ya que estaría lo más alejado posible de la Captación de Agua para abastecimiento de agua de Viñas Cué. Los colectores principales irían acumulando caudales de las diferentes cuencas en su recorrido. Esta solución implica la construcción de 10 Estaciones de Bombeo de las diferentes cuencas y una Estación de bombeo final. 5.1.3 San Lorenzo La topografía natural ha determinado el trazado del sistema, el cual se colecta por gravedad con excepción de una estación de bombeo, relativamente pequeña ubicada en la parte norte de la Cuenca lindante con la cuenca del Itay. La Cuenca ha sido dividida en cinco áreas de drenaje, cada una servida por un colector principal. Todas las áreas están como para ser drenadas por la gravedad hacia las actuales lagunas de estabilización de líquidos residuales, con excepción del área 1 que tiene pequeñas estaciones de bombeo, para servir a urbanizaciones que se encuentran fuera de la cuenca del arroyo San Lorenzo. Las principales cuencas son: Área 1 – San Lorenzo Oeste. Esta área comprende la parte superior de la Cuenca. El terreno cae desde unos 170 a 150 metros de cota en su límite más occidental, hasta los 100 metros de cota en el noreste, con una inclinación promedio de aproximadamente 1 en 50. El área incluye el campus de la Universidad Nacional y varios desarrollos comerciales nuevos sobre la Av. Mcal. López. La densidad poblacional está en franco crecimiento y la provisión de alcantarillado es una necesidad urgente. Área 2 - San Lorenzo Noreste. El área tiene como 56 ha y el declive es hacia el este, desde 151 m en su límite occidental con la cuenca Itay, con una inclinación de 1 en 40 a 1 en 50 hacia el arroyo San Lorenzo. El área en general tiene una baja a mediana densidad poblacional, aunque se ha notado que es un poco más elevada en la zona este. Área 3 - San Lorenzo Centro Este. Esta área de drenaje tiene unas 85 ha e incluye la parte oriental del centro del Municipio El área se inclina hacia el este, desde su límite con el sistema de alcantarillado existente, en aproximadamente 1 en 50. El área incluye parte del centro comercial e industrial y grupos residenciales de ingresos medio. El área satisface ampliamente el criterio de provisión de alcantarillado sanitario. Área 4 - San Lorenzo Norte. Con 191 ha, comprende la parte inferior de la Cuenca. El terreno cae desde el noreste, en su límite con la cuenca del Itay, hacia el sureste, con una inclinación de 1 en 40, hasta el arroyo San Lorenzo. La densidad
  • 193.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-6 poblacional es de mediana a baja, elevándose un poco en el sureste adyacente al Arroyo. Área 5 - San Lorenzo Este. Estas 38 ha incluyen la zona baja situada entre el centro del municipio y el arroyo Tayasuape. Existen pequeñas zonas adyacentes y paralelas al arroyo San Lorenzo donde no es factible la instalación del alcantarillado debido a su escasa elevación. Estas áreas continuarán utilizando sistemas de saneamiento in-situ. El área de alcantarillado existente se encuentra en San Lorenzo centro oeste y comprende unas 140 ha con pequeñas extensiones que se realizaron en los últimos años y que sirven a la zona centro oeste del Municipio. El terreno se inclina aproximadamente 1en 40 al norte hacia el arroyo San Lorenzo. El sistema descarga en una planta de tratamiento compuesta por 3 lagunas de estabilización biológicas que se encuentran funcionando con gran sobrecarga orgánica. Se propone como alternativa, la construcción de un sistema de tratamiento en un predio aguas debajo de la planta actual para tratar en forma secuencial todos los caudales del proyecto. 5.1.4 Luque La Cuenca que corresponde al sistema de alcantarillado de Luque se encuentra dividida en cinco sub áreas de drenaje, Estas se definen como: Cuenca sur, comprende el área con alcantarillado existente, que drena en dirección norte al arroyo Paso Bogarín. Incluye el centro de la ciudad y las áreas de la misma con densidad media y alta. Cuenca Este, corresponde a la zona media de la Ciudad, drena en dirección oeste hacia el arroyo Paso Bogarín. Cuenca Oeste, parte de la misma drena hacia el arroyo Paso Bogarín y la otra parte hacia el arroyo Itay. La parte que drena hacia el arroyo Itay es trasvasada por medio de la estación de bombeo EB3, con un caudal de 140.7 l/s hacia el colector principal que proviene del alcantarillado existente Cuenca Noroeste: Parte de la misma drena hacia el arroyo Itay y la otra hacia el arroyo Paso Bogarín. El área que drena hacia el arroyo Itay es derivada por medio de la Estación de bombeo EB2 con un caudal de 287 l/s al área correspondiente al arroyo Paso Bogarín. Cuenca Noreste: drena hacia el arroyo Paso Bogarín. Por medio de la Estación de bombeo EB 1 se deriva el caudal de 156 l/s hacia el colector de la cuenca noroeste que se dirige a la Planta de tratamiento. 5.1.5 Villa Elisa Las alternativas analizadas, corresponden a los colectores que drenarán hacia la cuenca de Lambaré, el resto del Municipio de Villa Elisa no forma parte del análisis de la APM. Para el efecto, la cuenca de Villa Elisa analizada, abarca un total de 996 hectáreas y se han propuesto como solución, los siguientes colectores: Colector principal: Arranca en la intersección de la avenida Fernando de la Mora y Humberto Sosa y concluye su recorrido hasta el río Paraguay, con una longitud de y diámetros que varían de 200 mm a 900 mm.
  • 194.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-7 Otro colector importante que se ha propuesto, arranca en la intersección de la avenida Fernando de la Mora y la calle Lomas Valentinas, recibiendo en este punto, la descarga del caudal bombeado desde Arroyo Seco. Su longitud es de m con diámetros que varían de 400 mm a 600 mm, empalmando con el colector principal en la intersección de L. A, del Paraná y Von Polesky. Otro colector que descarga en este punto, arranca en la avenida Von Polesky y Tulipanes, de 475,00 m y 200 mm de diámetro. También descarga el colector que arranca en Avenida Von Polesky y Guarambaré, sigue por Von Polesky hasta la intersección Luis A. del Paraná, 1046,00 m de 250 mm. Otro colector importante corre a lo largo de la calle Tte. Américo Pico, que arranca en la intersección de ésta y Carlos Antonio López y se empalma al colector principal. En su punto de arranque descargará por bombeo una subcuenca que se encuentra aguas arriba de éste punto. Los caudales de esta subcuenca se reunirán en la intersección de las calles Iturbe y Gaspar Rodríguez de Francia y de allí se bombeará a la intersección de Américo Pico y Carlos Antonio López. Se tiene previsto, que el caudal de esta cuenca, se bombee a la planta de pretratamiento de Proyecto, ubicada en la cuenca Lambaré Sur. 5.1.6 Arroyo Seco La topografía natural es la que dicta el trazado del sistema. Todo el sistema se colecta por gravedad. La cuenca tiene unas 336 Ha y ha sido dividida en cuatro áreas de drenaje, cada una servida por un colector principal. Todas las áreas son drenadas por la gravedad con un diámetro final de 600 mm hacia una Estación de Bombeo que deriva la totalidad de los efluentes hacia la cuenca de Villa Elisa, con un caudal final de 263 l/s. Distribuyéndose los colectores de la siguiente manera: Colector Cuenca Este: inicia en la calle Leopardi y sigue en dirección oeste hacia la calle Capellanes del Chaco Colector Cuenca Norte: Inicia a la altura de la calle Andrés Barbero y José. Decoud, siguiendo por la calle Humaitá y posteriormente Capellanes del Chaco. Colector Cuenca Noroeste: Inicia en las calles Zabala Cué y Alejo García, siguiendo por 19 de marzo y finalmente en Capellanes del Chaco. Colector Cuenca Osete: Inicia su recorrido en Zabala Cué y Rutas a Ñemby, doblando posteriormente en la calle Avelino Martínez, hasta Capellanes del Chaco. 5.1.7 Lambaré Esta cuenca tiene una superficie de 3.606 hectáreas y las alternativas analizadas corresponden a los siguientes colectores: Colector principal. Este colector, pertenece a la cuenca Lambaré, pero en el inicio, descargan los caudales del barrio San Pablo de Asunción y los barrios San Juan; Virgen de la Asunción y urbanización UMACOP, de la Fernando de la Mora Sur. Arranca en la intersección de la avenida Fernando de la Mora con la calle Cnel. Weissller, de Lambaré y termina en la calle Maestras Paraguayas y Francisca de Carpinelli, donde está prevista una estación de bombeo para elevar el caudal hacia la planta de Tratamiento de Lambaré.
  • 195.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-8 También a este colector principal de Lambaré Central, descargan los barrios Nazareth e Hipódromo de Asunción, mediante un colector principal que recorre estos barrios y se reúnen en la intersección de la avenida Fernando de la Mora e Ybapobo. Otro barrio de Asunción que descarga en la cuenca de Lambaré, es Vista Alegre, éste descarga en un aliviadero existente en el barrio Lambaré Norte, que tiene alcantarillado y administrado en forma privada por un consorcio denominado COS. Este sistema cuenta con un sistema de tratamiento preliminar y que actualmente descarga en el arroyo Sosa. Se prevé en este lugar, para evitar la descarga al arroyo, una estación de bombeo que descargará en un colector que se proyectará, con un recorrido por el sector denominado Lambaré Oeste. Este colector, continuará por gravedad hasta empalmar con el colector principal en la intersección de las calles Corpus Cristi y Primera Junta Municipal. Para poder recolectar las aguas generadas en la gran extensión que tiene esta Cuenca, se han propuesto varios colectores que descargarán al colector principal. 5.1.8 Lambaré Sur Por su topografía, Lambaré Sur quedó dividida en tres cuencas: - • Itá Enramada - • Lambaré Sur - • Puerto Pabla Itá Enramada. Se propusieron dos colectores, uno comienza en la intersección de las avenidas 1º de Marzo y Cerro Lambaré y termina al final de la calle Dr. Maffiodo, en donde estará ubicada la estación de bombeo que bombeará el caudal de esta cuenca a la estación de bombeo de Lambaré Central, para pasar a la de la planta de tratamiento, antes de la disposición final al río Paraguay. El otro colector arranca en la intersección de las calles Itapé e Independencia, hasta la intersección de Hohenau y Dr. Maffiodo, donde empalma con el otro colector, antes de llegar a la estación de bombeo, que bombeará a la planta de tratamiento de Lambaré Central. Lambaré Sur. Tiene tres colectores, uno arranca en la intersección de las calles El Salto y San Ignacio hasta la avenida del Yacht y la calle Maya. En este punto se reunirán los caudales de la cuenca Lambaré Sur y se derivarán por gravedad a una planta de tratamiento preliminar que está prevista en la cuenca Puerto Pabla. El otro colector importante que se va a unir al anterior descrito en la Avenida del Yacht y la calle Mercedes Grau, arranca en la intersección de las avenidas Cerro Lambaré y del Yacht. El tercer colector arranca en la intersección de las calles Centenario y Santa Rita, hasta la calle Maya, que es la que llega al registro donde se reúnen los tres colectores para ser derivados a la cuenca Puerto Pabla. Puerto Pabla. Se han propuesto dos colectores, uno arranca en la intersección de la calle Tte. Díaz Pefaur y la avenida San Ignacio y llega hasta donde termina la calle Cristo Rey. En este punto se tiene previsto hacer una planta de pretratamiento preliminar, antes de la disposición final al cauce del río Paraguay. También a este punto se tiene prevista, además de la reunión de la cuenca Lambaré Sur, el caudal por bombeo de los caudales de Villa Elisa.
  • 196.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-9 El otro colector, arranca en la intersección de las calles Anastasio Cabañas y la avenida Defensores del Chaco hasta el empalme con el otro colector en la avenida San Ignacio. 5.1.9 Asunción Se ha comentado en capítulos anteriores que Asunción tiene una cobertura de alcantarillado sanitario cercana al 88% (Tabla 3.11), en comparación con los otros Municipios cuyas coberturas son muy bajas. Por esta razón y para conocer las condiciones de funcionamiento actual de los colectores existentes en Asunción que servirán de base para la definición de las alternativas de solución, se procedió a realizar una revisión hidráulica de estos colectores primarios existentes, utilizando los datos de catastro de las redes existentes y los datos de población actuales y a futuro, teniendo como elementos principales los eventos de lluvia, desagües domésticos, emisarios, etc. El Modelo de Simulación Hidráulica utilizado fue el SWMM (Storm Water Management Model) de la EPA (Environmental Protection Agency), cuyos resultados reflejaron el comportamiento de las redes y se identificaron las acciones de rehabilitación necesarias para la optimización del sistema de alcantarillado existente en Asunción. Estos resultados se incluyen en el Anexo N° 6. A continuación se hace la descripción de las alternativas de solución para la rehabilitación de colectores principales para cada cuenca de Asunción y que se indican en la figura siguiente: 5.1.9.1 Bella Vista La gran cuenca de Bella Vista fue dividida en varias subcuencas y se desarrollaron modelos separados para cada una de las subcuencas, que son: - Artigas - Santa Rosa - Sacramento - Itapúa - Costanera Las propuestas de mejora para cada Subcuenca, incluye la rehabilitación de colectores en diámetros de 200 mm a 1.400 mm. Los colectores principales de Artigas, Sacramento e Itapúa, se unen a lo largo de la avenida Lombardo y el emisario, de 1350 mm de diámetro, continua a lo largo de 1.500 m para descargar los líquidos residuales en una Planta de Pretratamiento antes de la descarga final al canal principal del Río.
  • 197.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-10 Figura 5.1 Colectores Propuestos por Rehabilitar Área de Asunción
  • 198.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-11 5.1.9.2 Varadero Las propuestas de mejora para la cuenca de Varadero son las siguientes: Colector principal. Arranca en la intersección de la avenida Perú y Rca. de Colombia y termina en la esquina de las calles El Paraguayo Independiente y la calle Tte. Rodi. En este sitio está prevista la construcción de una Planta de Pretratamiento, antes de la disposición final de los líquidos residuales, mediante un emisario subfluvial. Otro colector arranca en la intersección de las calles Manduvirá y Chile y empalma con el colector principal en la Avenida El Paraguayo Independiente. Otro colector arranca en 14 de Mayo y Manduvirá, hasta empalmar en el colector principal de El Paraguayo Independiente. El proyecto del sector de la costanera, contempla un colector principal a lo largo de la calle Florencio Villamayor, que arranca en la intersección de ésta con la calle Mompox, escurriendo por gravedad hacia el oeste, hasta una estación de bombeo ubicada en Florencio Villa Mayor y Cordillera del Mbaracayú, que bombeará a un registro de la Av. Mcal. López. El colector principal que reúne todos los colectores secundarios de la cuenca, como se describiera más arriba, descargará los líquidos residuales, en una Planta de Pretratamiento, de la que saldrá el emisario subfluvial, al canal principal del río, como disposición final. 5.1.9.3 Mallorquín Las propuestas de mejora para esta Cuenca son: Colector 1: Arranca en la intersección de las calles Nanawa y 14 de Mayo y termina al final de la Avenida Mallorquín. En este punto se tiene previsto la unión de la cuenca Sajonia y una planta de pretratamiento antes de la disposición final al río Paraguay. Colector 2: Arranca en la intersección de las calles Paraguarí e Itapirú, hasta la intersección de la Avenida Gral. Patricio Colmán y la avenida Mallorquín. En este punto se une al colector que viene por la avenida Mallorquín. 5.1.9.4 Sajonia En esta Cuenca se tienen las siguientes propuestas de solución: Un colector inicia en la intersección de la avenida Carlos Antonio López y Tte. Prats y termina al final de la calle Cnel. Lirio. Otro colector arranca en la intersección de las calles Ramón de las Llanas y Cptán. Aranda y empalma al colector que viene por la calle Cptán. Bozzano. Otro colector arranca en la intersección de las calles Lázaro de Rivera y Mayor José Orihuela, continúa por ésta hasta Cptán. Bozzano, donde empalma con el colector que viene por esta calle. El colector de la cuenca Sajonia, desde el final de la calle Lirio, se reunirá con el colector de la avenida Mallorquín, antes de ingresar a la planta de pretratamiento prevista en la cuenca Mallorquín, previa a la disposición final en el río Paraguay.
  • 199.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-12 5.1.9.5 Antequera El colector propuesto para esta Cuenca, arranca en la intersección de las calles Yataity Corá y Antequera y empalma con el colector de la cuenca Mallorquín, que pasa por la calle México. 5.1.9.6 Tacumbú En esta Cuenca, la propuesta de solución consiste en un colector que arranca en la intersección de las avenidas Bruno Guggiari y Fernando de la Mora, hasta la calle Pozo Favorito donde se empalma con el sistema que está en ejecución por la empresa ESSAP. 5.1.9.7 Universidad Católica El colector principal propuesto, arranca en la intersección de la avenida Félix Bogado y la calle Cnel. Abdón Palacios hasta la calle Tte. Cantalupi. En este punto se empalma con el colector que está ejecutando la empresa ESSAP que continúa por esta calle hasta la última calle sin nombre, aproximadamente 750 m, dobla a la derecha y continúa por ésta hasta el cruce del puente existente sobre el arroyo Ferreira, pasando a la cuenca Tacumbú, donde se reunirán los caudales de ambas cuencas. La disposición final de estos caudales se tiene prevista, con una estación de bombeo que enviará las aguas residuales hacia la futura Planta de Tratamiento de Lambaré. Otro colector arranca en la intersección de las calles El Trabajador y Manuel Frutos y continúa por ésta, hasta Molina Rolón, donde empalma con el colector que está ejecutando ESSAP. Otro colector, arranca en la intersección de las calles Monseñor Rodríguez y J. Rajala hasta llegar a una calle sin nombre, que coincide con el límite suroeste del campus de la Universidad Católica Ntra. Sra. de la Asunción. De este punto continúa con el colector que está ejecutando ESSAP. 5.1.9.8 Cuencas Menores Las cinco cuencas analizadas consideradas como cuencas menores, actualmente descargan sus efluentes a través de sus emisarios, directamente al río Paraguay y sin tratamiento preliminar. Se consideró como una alternativa, interceptar los caudales de estas cinco cuencas, mediante un colector, en la parte baja y conducirlos a la planta de pretratamiento de Varadero, antes de la disposición final, evitando así tener cinco puntos contaminantes, en el río Paraguay, según se muestra en la figura 5.2. El Interceptor servirá para colectar las aguas cloacales generadas en las cuencas de Lagerenza, San Antonio, Grau, Alférez Silva y Gamarra. El Interceptor, comienza en la cuenca Alférez Silva, con el colector principal que corre de este a oeste por la calle Alférez Silva, y llega hasta el final de la calle Lagerenza, donde se ubicará una estación de bombeo, desde la cual se bombeará todo el caudal interceptado, a la planta de pretratamiento de Varadero.
  • 200.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-13 Figura 5.2 Interceptor para Cuencas Menores de Asunción 5.2 Tratamiento de aguas residuales El artículo 7 de la ley Nº 1614/00 requiere que para descargar aguas residuales a un cuerpo receptor, el efluente tenga un nivel mínimo de tratamiento, el secundario, como se muestra en la siguiente Tabla19 . 19 Resolución Nº 222/02
  • 201.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-14 Tabla 5.1 Nivel Mínimo de Tratamiento (Ley N°1614/00) Parámetro Unidad Concentración pH 5-9 Turbidez NTU 100 Color mgPt/l 75 OD mg/l 5 DBO5 mg/l 5 Coliformes fecales NMP/100ml 1000 Nitrato mg/l 10 Nitrito mg/l 1 La SEAM es la agencia autorizada para aprobar el método propuesto de descarga de efluentes. Según la Dirección General de Recursos Hídricos de la SEAM, el método de descarga de efluentes será estudiado en el curso del EIA y deberá ser aceptado durante el proceso de aprobación. El nivel de tratamiento recomendado para la primera fase de planeamiento del proyecto es el tratamiento preliminar seguido de tratamiento primario anaeróbico, seguido de la desinfección tomando en consideración lo descrito en el capítulo 4. La Dirección General de Recursos Hídricos de la SEAM, informó que la Ley Nº 1614/00 da a la SEAM la potestad para autorizar la descarga de efluentes primarios siempre y cuando la condición hidrográfica e hidráulica del cuerpo de agua no se vea afectada negativamente. El río Paraguay tiene un caudal mínimo normal de aproximadamente 2,400 m3 /s y un caudal máximo normal de alrededor de 6,400 m3 /s (medidos en el hidrómetro del Puerto de Asunción). De acuerdo con los resultados del “ESTUDIO DE MODELADO DE LA CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y ÁREA METROPOLITANA” el rio tiene suficiente capacidad de autodepuración. De acuerdo a esta característica, se considera que la descarga de efluentes después del tratamiento primario no afectaría negativamente al uso del agua ni a la calidad del agua en el río Paraguay. Los parámetros principales de los estándares de calidad del agua del río Paraguay, se resumen en la Tabla siguiente. (Fuente: Resolución Nº 222/02). Tabla 5.2 Estándares de Calidad del Agua del Río Paraguay Parámetro Unidad Concentración pH 5-9 Turbidez NTU 100 Color mgPt/l 75 OD mg/l 5 DBO5 mg/l 5 Coliformes fecales NMP/100ml 1000 Nitrato mg/l 10 Nitrito mg/l 1
  • 202.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-15 Los estándares de descarga relacionados con el alcantarillado doméstico en el río Paraguay, se presentan en la siguiente tabla. Tabla 5.3 Estándares de Descarga en el Río Paraguay Parámetro Unidad Calidad Asumida afluente Ley No. 1614/00 de ERSSAN Tratamiento Primario Tratamiento Secundario pH 5-9 5-9 Grasa y Aceite (sustancias solubles en éter) mg/l 25 ≤ 50 ≤ 50 Sulfuro (S2 - ) mg/l ≤ 1 ≤ 1 Sólidos Sedimentables ml/l/hora ≤ 0.5 ≤ 1 Sólidos suspendidos mg/l 260 ≤ 100 ≤ 80 N-T mg/l 39 - - Temperatura °C ≤ 40 ≤ 40 DBO5 mg/l 200 ≤ 120 ≤ 50 DQO mg/l 400 ≤ 310 ≤ 150 Coliformes Fecales CFU/100ml 1012 ≤ 4000 ≤ 4000 A manera de comparación se muestran en la Tabla siguiente, los límites vigentes en varios países de Centro y Sudamérica. Tabla 5.4 Límites Vigentes en Países de Centro y Sudamérica País Parámetro Límite (mg/l) Cuerpo Receptor Chile BOD5 35 Rio BOD5 300 Rio con gran capacidad de autodepuración BOD5 35 Lago BOD5 60 Área Costera Panamá BOD5 35 No especificada Ecuador BOD5 100 Agua fresca República Dominicana BOD5 35-50 Superficial y subterránea República Dominicana BOD5 70-100 Aguas costeras Venezuela BOD5 60 Cuerpo Receptor (no especificado) Chile TSS 80 Rio TSS 300 Rio con gran capacidad de autodepuración TSS 80 Lago TSS 100 Área Costera Panamá TSS 35 No especificada Ecuador TSS 100 Agua Fresca TSS 20 Calidad de efluente tratado a una fuente de agua pública Venezuela TSS 80 Cuerpo Receptor (no especificado)
  • 203.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-16 Las soluciones propuestas para el desarrollo de las plantas de tratamiento y la disposición final de los efluentes, deberá ser acorde con la legislación ambiental vigente y ambientalmente amigable. 5.2.1 Plan Previsto para la Primera Etapa (2012-2025) De las 15 descargas existentes, se plantea reducirlas a 4 en una primera etapa, por medio del trasvase de cuencas. PTAR Bella Vista: Estará ubicada en la zona norte de la ciudad (ver Figura 5.1) cerca al arroyo Mburicaó, se ha propuesto unir los caudales de los interceptores Bella Vista y Itay, de manera que puedan llegar hasta el terreno municipal de 21 Ha, dispuesto para la nueva PTAR Bella Vista, el terreno se encuentra parcialmente invadido por residentes, quedando unas 15 Ha disponibles para la PTAR. Para la primera etapa se prevé que el nivel mínimo aceptable de tratamiento será el preliminar; que consiste en: desbaste (20 mm), tamizado (3 mm), estación de bombeo elevadora, con desarenado, desengrasado (desarenador tipo puente móvil y aireado) y desinfección de emergencia a la salida del desarenador. El efluente preliminar será descargado en el río Paraguay a través de un emisario subfluvial de 300 m de longitud, con difusor y troneras (raisers o boquillas), este último ubicado aproximadamente en la parte central del Río. También se han considerado los equipos para el lavado y compactado del material de desbaste y cribado así como los equipos de lavado de arenas, concentrador de grasas y desinfección.
  • 204.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-17 Figura 5.3 Ubicación del terreno para la PTAR Bella Vista PTAR Preliminar Varadero: En el área central de la Ciudad, la descarga más importante es la de Varadero, por lo que se propone: derivar las aguas residuales de las cuencas Lagerenza y San Antonio concentrándolas en Varadero. Se construirá una planta de tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado (tipo tornillo aireado), desengrasado y desinfección de emergencia (cloración), con el objetivo de acondicionar el efluente para ser dispuesto en el río Paraguay. El efluente preliminar será descargado en el río Paraguay a través de un emisario subfluvial de 300 m de longitud, con difusor y troneras (raisers o boquillas), este último ubicado aproximadamente en la parte central del Río. También se han considerado los equipos para el lavado y compactado del material de desbaste y cribado así como los equipos de lavado de arenas, concentrador de grasas y desinfección.
  • 205.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-18 En la Figura 5.9 se muestra la vista aérea de la ubicación, prolongación Av. Stella Maris y Teniente Rodi (coordenadas 434511E-7204394S), el área requerida para la PTAR Preliminar Varadero es de unas 0.4 Ha. Figura 5.4 Ubicación del terreno para la PTAR Preliminar Varadero PTAR Preliminar Mallorquín: Las aguas residuales provenientes de las cuencas Grau, Alférez Silva, Comandante Gamarra, Dr. Montero y Gob. Irala, serán trasvasadas hacia la cuenca de Sajonia y poco antes de llegar al Río, redirigidas unos 400 m hacia el sur para unirse con la llegada del interceptor Mallorquín. El lugar propuesto para la PTAR Preliminar Mallorquín pertenece a la Marina Paraguaya, donde se construiría una planta de tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado, desengrasado y desinfección de emergencia (cloración), con el objetivo de acondicionar el efluente para ser dispuesto en el río Paraguay.
  • 206.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-19 El efluente preliminar será descargado al río Paraguay a través de un emisario subfluvial de 300 m de longitud, con difusor y troneras (raisers o boquillas), este último ubicado aproximadamente en la parte central del Río. También se han considerado los equipos para el lavado y compactado del material de desbaste y cribado así como los equipos de lavado de arenas, concentrador de grasas y desinfección. El área requerida para la PTAR es de unas 0.4 Ha, terreno ubicado cerca de la intersección de las avenidas Mallorquín y Coronel Caminos, coordenadas 432845E- 7201488S, la Figura 5.10 muestra la posible ubicación de la PTAR. Figura 5.5 Ubicación del terreno para la PTAR Preliminar Mallorquín
  • 207.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-20 EB. UCA/TACUMBÚ: En la zona de los Bañados del Sur, se tienen las descargas de las cuencas UCA y Tacumbú, las que se unirán en la EB. UCA/Tacumbú ubicada en la cercanía de la intersección de la Av. Japón y la calle General Ayala (coordenadas 434735E-7198959S). La EB. UCA/Tacumbú tendrá a la entrada una cámara de desbaste y tamizado fino (rejas automáticas de 20 mm y tamices 3mm), el desagüe será trasvasado por bombeo hasta la EB. Lambaré, ubicada unos 4.2 km hacia el sur. Figura 5.6 Ubicación del terreno para la EB UCA-Tacumbú EB. Lambaré: Para Lambaré existe un ambicioso proyecto que está siendo desarrollado por la Municipalidad de Asunción, el cual consiste en establecer en las 2 islas existentes en el Río, el nuevo polo de desarrollo de Asunción, basado en la conformación de zonas industriales, zona de mercado central de abastos, parque temático, zona portuaria, zona franca, zona de aduanas, e industria de ensamblado de computadoras y microprocesadores, etc.
  • 208.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-21 En conversaciones preliminares con los ejecutivos de la Municipalidad de Asunción encargados del proyecto, se recomendó ubicar la PTAR Lambaré en la isla del Parque Industrial No.2, pues es una isla que se mantiene existente aún durante las crecidas más altas del Río. Teniendo en consideración que la inversión para el desarrollo de este polo de desarrollo provendrá de inversionistas internacionales, el nivel mínimo de tratamiento considerado para la PTAR Lambaré es el secundario (biológico), seguido de desinfección y descarga a la orilla del Río. Sin embargo, mientras el Mega-proyecto llega a su etapa de maduración se han desarrollados 2 alternativas, la Alternativa A que es el peor caso-escenario, es decir si es que no se lograra desarrollar el Mega-Proyecto y la Alternativa B, en el caso que el Mega-Proyecto siga adelante según su plan de desarrollo. Alternativa A: En una primera etapa, se ha considerado reunir en la EB. Lambaré, la línea de impulsión de la EB. UCA/Tacumbú y el colector de 1,400mm de diámetro que llega del área de drenaje Lambaré. De la estación de bombeo saldrá una línea de impulsión que cruzará el brazo principal del río Paraguay hasta la Isla No.2, donde llegará a la PTAR Lambaré. La PTAR Lambaré considera en esta primera etapa sólo tratamiento preliminar: desarenado y desengrasado en un desarenador aireado con puente móvil y cloración de emergencia a la salida del desarenador. La EB. Lambaré estará ubicada en las coordenadas 435365 E – 7196158 S. (Figura 5.12) El sitio de la PTAR Secundaria Lambaré, estará ubicado en la isla indicada como Parque Industrial 2, el terreno reservado para fines de la PTAR es de unas 20 Ha (coordenadas 43450E-7195144S). Alternativa B, en el caso de llevarse a cabo el Mega-Proyecto, la planta de tratamiento de Lambaré estaría ubicada en la Isla No.2 y contaría desde el inicio además de las unidades de pretratamiento mencionadas para la Alternativa A, tratamiento primario, tratamiento biológico secundario y desinfección final con descarga hacia el brazo principal del Río. También se han considerado los equipos para el lavado de arenas, concentrador de grasas, desinfección, deshidratación y manejo de lodos, gasómetro, antorcha para la quema del biogás, etc.
  • 209.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-22 Figura 5.7 Ubicación del terreno para la EB Lambaré. PTAR San Lorenzo: Actualmente las aguas residuales del área de drenaje San Lorenzo se separan en dos ramales, uno de ellos es descargado por rebose directamente en el arroyo San Lorenzo y el otro llega a la PTAR San Lorenzo, que consiste en 3 lagunas en serie (1 facultativa y 2 de maduración), el área del terreno de propiedad de ESSAP donde se ubican actualmente las lagunas de San Lorenzo (aprox. 5 Ha), no es insuficiente para desarrollar alternativas de tratamiento hasta el año 2045. Por lo que se sugiere se adquiera un nuevo terreno, hay varios terrenos rústicos de propiedad de terceros que se encuentran ubicados a unos 1,000 m de su ubicación actual (coordenadas 451860E-7199200S, ver Figura 5.13). El área mínima de terreno a adquirir sería de 10 Ha. Para esta primera etapa, ESSAP ha tomado la decisión de desarrollar la nueva PTAR en el terreno actual. Como la capacidad de tratamiento de las lagunas es insuficiente, estas serán puestas fuera de servicio. El nivel mínimo de tratamiento recomendado es el primario con desinfección.
  • 210.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-23 La PTAR contará con tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y desengrasado seguido del tratamiento primario y desinfección (cloración). También se han considerado los equipos para el lavado y compactado del material de desbaste, cribado, deshidratado del lodo y cloración. El efluente primario será descargado en el arroyo San Lorenzo que luego de un largo recorrido termina en el área de drenaje del Lago de Ipacarai. Los lodos generados como parte del tratamiento biológico serán deshidratados inicialmente por medios naturales o mecánicos y utilizados como material de relleno en el terreno de la PTAR o dispuesto en un relleno sanitario. Figura 5.8 Ubicación del terreno para la PTAR Primario San Lorenzo I y San Lorenzo II
  • 211.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-24 5.2.2 Plan Previsto para la Segunda Etapa (2025-2035) En esta etapa se eliminarían las descargas directas al Río de efluentes tratados preliminarmente, el nivel mínimo de tratamiento aceptable será el primario con desinfección (cloración). PTAR Bella Vista: Se instalarán nuevas bombas en la estación de bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo provenientes de la cuenca de Bella Vista e Itay. Adicionalmente, desde la PTAR Preliminar Varadero se bombeará el efluente preliminar hasta la cámara de distribución a la salida del desarenador/desgrasador aireado de donde será distribuida a las diversas unidades de tratamiento primario. El efluente primario será desinfectado con cloro gaseoso y descargado al Río a través del emisario subfluvial. Los lodos generados del proceso primario, serán deshidratados mecánicamente y dispuestos en el relleno sanitario. PTAR Preliminar Varadero: Se instalarán nuevas bombas en la estación de bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo provenientes de la cuenca Varadero. Se eliminará la descarga subfluvial directa al Río (se mantendrá el emisario solo como descarga en caso de emergencia), el efluente de la PTAR preliminar será bombeado hacia la PTAR Bella Vista para su tratamiento biológico (primario). PTAR Preliminar Mallorquín: Se instalarán nuevas bombas en la estación de bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo provenientes de las cuencas Sajonia y Mallorquín. Se eliminará la descarga subfluvial al Río (se mantendrá el emisario solo como descarga en caso de emergencia), el efluente de la PTAR preliminar será bombeado hacia la cuenca de Lambaré; hasta la EB. Lambaré, desde donde será re-bombeado hacia PTAR Lambaré ubicada en la Isla No.2 (Parque Industrial No2). EB. UCA/Tacumbú: Se instalarán nuevas bombas en la estación de bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo provenientes de las cuencas UCA y Tacumbú. PTAR Lambaré: Se instalarán nuevas bombas en la estación de bombeo Lambaré y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo. Los caudales provenientes de la PTAR preliminar Mallorquín, de la EB. UCA/Tacumbú y de la EB. Ita Ramada, entrarán a la EB Lambaré, de donde se bombeará el desagüe hasta la PTAR Lambaré ubicada en la Isla No2. La llegada a la PTAR será directamente a la obra de cabecera que es el desarenador/desengrasador aireado (longitudinal con puente móvil) de ahí, pasará a la cámara de distribución, desde donde será distribuida a las diversas unidades de tratamiento primario. El efluente primario será desinfectado con cloro gaseoso y descargado a la orilla del Río. Los lodos generados del proceso primario, serán deshidratados mecánicamente y dispuestos en como material de relleno en la isla.
  • 212.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-25 Figura 5.9 Ubicación del terreno para la PTAR Lambaré
  • 213.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-26 Figura 5.10 Ubicación del terreno para la EB Itá Enramada PTAR Lambaré Sur: La PTAR Lambaré Sur tratará las aguas residuales provenientes de las cuencas Villa Elisa y Arroyo Seco concentradas cerca del Río en la EB. Villa Elisa, también el proveniente de la cuenca Puerto Pabla que se colectará en la EB. Puerto Pabla, de estás estaciones de bombeo se bombeará hacia la obra de cabecera de la PTAR Primaria Lambaré Sur. El interceptor principal de Lambaré Sur que llega por la Av. Del Yatch y Club de Golf entrará a la PTAR, a una estación de bombeo donde previo desbaste se bombeará hacia las obras de cabecera en la cámara de tamizado fino previo a la entrada del desarenador aireado. A la salida del desarenador el desagüe pasa a la cámara de distribución, desde donde será distribuida a las diversas unidades de tratamiento primario. El efluente primario será desinfectado con cloro gaseoso y descargado a la orilla del Río. Los lodos generados del proceso primario, serán deshidratados mecánicamente y dispuestos como material de relleno o conducido al relleno sanitario.
  • 214.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-27 Figura 5.11 Ubicación del terreno para la PTAR Lambaré Sur
  • 215.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-28 Figura 5.12 Ubicación del terreno para la EB Puerto Pabla
  • 216.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-29 Figura 5.13 Ubicación del terreno para la EB Villa Elisa PTAR San Lorenzo: El desarrollo urbano en la cuenca de San Lorenzo prácticamente se duplica en este periodo, por lo que se recomienda lo siguiente: La PTAR existente llamada PTAR San Lorenzo I, continuará trabajando como planta de tratamiento primario a su capacidad plena. Se adquirirá un área de 10 Ha en la que se construirá la PTAR San Lorenzo II. Esta planta será concebida para tratar un caudal similar a la de la PTAR San Lorenzo I. El nivel mínimo de tratamiento recomendado es el secundario con desinfección. La PTAR San Lorenzo II, contará con tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y desengrasado (desarenador aireado longitudinal con puente móvil) seguido del tratamiento primario y tratamiento secundario. El tratamiento biológico secundario tendrá capacidad para tratar el caudal proveniente de las dos plantas de tratamiento (I y II), el efluente será desinfectado y descargado en el arroyo San Lorenzo.
  • 217.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-30 También se han considerado los equipos para el lavado y compactado del material de desbaste, cribado, deshidratado mecánico y manejo de los biosólidos, cloración, almacenamiento y quemado de biogás, etc. Los biosólidos generados como parte de los tratamientos biológico serán deshidratados mecánicamente y utilizados como material de relleno en el terreno de la PTAR o dispuesto en un relleno sanitario. PTAR Mariano Roque Alonso: estaría ubicada a unos 3.6 km del punto de unión de los 2 interceptores que llegan de la cuenca de drenaje Mariano Roque. El nivel mínimo de tratamiento recomendado es el primario con desinfección. La PTAR contará con tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y desengrasado seguido del tratamiento primario y desinfección de emergencia (cloración). También se han considerado los equipos para el lavado y compactado del material de desbaste, cribado, deshidratado mecánico y manejo de los biosólidos, cloración, almacenamiento y quemado de biogás, etc. Los biosólidos generados como parte de los tratamientos biológicos serán deshidratados mecánicamente y utilizados como material de relleno en el terreno de la PTAR o dispuesto en un relleno sanitario. El efluente de la PTAR saldría a un arroyo que poca distancia aguas abajo termina en el brazo del río Paraguay cerca del Muelle Remanso Náutica coordenadas 445556-E/724746-S y se encuentra aguas arriba de la captación de la planta de agua potable Viñas de Cue. Se requiere la adquisición de al menos 14 Ha, que estarían ubicadas en una zona colindante con un Club de Golf en las coordenadas 448767E-7216848N (ver Figura 5.19).
  • 218.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-31 Figura 5.14 Ubicación del terreno para la PTAR Mariano Roque Alonso PTAR Luque: Estaría ubicada en la inmediación de las avenidas Ycua Caranday, la Av. Canadá y la Av. Cañada (coordenadas (450182E-7208831S). El nivel mínimo de tratamiento recomendado es el primario con desinfección. La PTAR contará con tratamiento preliminar con desbaste (20mm), tamizado (3mm), desarenado y desengrasado seguido del tratamiento primario y desinfección de emergencia (cloración). También se han considerado los equipos para el lavado y compactado del material de desbaste, cribado, deshidratado mecánico y manejo de los biosólidos, cloración, almacenamiento y quemado de biogás, etc. Los biosólidos generados como parte de los tratamientos biológicos serán deshidratados mecánicamente y utilizados como material de relleno en el terreno de la PTAR o dispuesto en un relleno sanitario.
  • 219.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-32 El efluente de la PTAR saldrá a un arroyo en el que también descargarán aguas abajo, la PTAR Mariano Roque Alonso, antes de su salida al brazo del río Paraguay. Se requiere la adquisición de al menos 14 Ha (ver Figura 5.20). Figura 5.15 Ubicación del terreno para la PTAR Luque 5.2.3 Plan Previsto para la Tercera Etapa (2035-2045) Coincidiendo con el crecimiento de la población y las metas de cobertura, se aumentará la capacidad de tratamiento preliminar y primario de todas las plantas de tratamiento y las mismas serán complementadas con unidades de tratamiento biológico secundario, sedimentación secundaria y desinfección final con descarga a los diferentes cursos de agua.
  • 220.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-33 Dada la calidad de efluente secundario, estas descargas podrán ser hechas cerca de la orilla del río Paraguay sin afectar la calidad del agua del mismo. PTAR Bella Vista: Se instalarán nuevas bombas en la estación de bombeo y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de ese periodo provenientes de la cuenca de Bella Vista, Itay y Varadero. El efluente primario pasará a tratamiento biológico secundario, luego, será desinfectado con cloro gaseoso y descargado a la orilla del Río. Los lodos generados de los procesos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR o dispuesto en un relleno sanitario. PTAR Lambaré: Se instalarán nuevas bombas en la estación de bombeo Lambaré y las instalaciones de tratamiento preliminar serán ampliadas para manejar los caudales futuros de la cuenca Lambaré, la PTAR preliminar Mallorquín y de las estaciones de bombeo UCA/Tacumbú e Ita Ramada. En la PTAR Lambaré (Isla No2), El efluente primario pasará a tratamiento biológico secundario, luego, será desinfectado con cloro gaseoso y descargado a la orilla del Río. Los biosólidos generados de los procesos biológicos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR. PTAR Mariano Roque Alonso: Será ampliada la capacidad de tratamiento preliminar y primario de la PTAR Mariano Roque Alonso de acuerdo al aumento de la demanda de tratamiento para ese periodo, al mismo tiempo se incorporarán nuevas unidades de tratamiento biológico secundario. El efluente secundario será desinfectado antes de su descarga al arroyo. Los biosólidos generados de los procesos biológicos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR. PTAR Luque: Será ampliada en su capacidad de tratamiento preliminar y primario de acuerdo con el aumento de la demanda de tratamiento para ese periodo, al mismo tiempo se incorporarán nuevas unidades de tratamiento biológico secundario. El efluente secundario será desinfectado antes de su descarga al arroyo. Los biosólidos generados de los procesos biológicos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR. PTAR San Lorenzo: Continuará trabajando como planta de tratamiento primario a su capacidad plena. La PTAR San Lorenzo II, será ampliada en su capacidad de tratamiento preliminar y primario de acuerdo con el aumento de la demanda de tratamiento para ese periodo, al mismo tiempo se incorporarán nuevas unidades de tratamiento biológico secundario para cubrir tanto las demanda de las dos Plantas I y II. El efluente desinfectado será descargado al arroyo San Lorenzo. Los biosólidos generados de los procesos biológicos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR. PTAR Lambaré Sur: Será ampliada en su capacidad de tratamiento preliminar y primario de acuerdo con el aumento de la demanda de tratamiento para ese periodo, al mismo tiempo se incorporarán nuevas unidades de tratamiento biológico secundario. El efluente secundario será desinfectado antes de su descarga a la orilla del Río. Los biosólidos generados de los procesos biológicos primario y secundario, serán deshidratados mecánicamente utilizados como material de relleno en el terreno de la PTAR.
  • 221.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-34 5.3 Propuesta de Criterios y Metodologías para la Priorización de los Diferentes Subproyectos Resulta importante recordar que con la APM, se pretende desarrollar las propuestas de solución para el mejoramiento de las condiciones sanitarias, ambientales y sociales de Asunción y su Área Metropolitana, seleccionando las alternativas más adecuadas para cada zona e identificando las obras de saneamiento prioritarias que necesitan ser ejecutadas en el PMSAS, incluyendo la preparación de sus Pliegos de Licitación y las Especificaciones Técnicas correspondientes. La priorización de las obras ha sido realizada en función al análisis de alternativas desde el punto de vista técnico, económico, ambiental y social. Este análisis de priorización se llevó a cabo de acuerdo a los parámetros analizados que son indicados más adelante y permitió decidir sobre las obras llamadas prioritarias, en las que se justifica la inversión disponible en una primera etapa, al haber obtenido el mayor puntaje en dicho análisis. A continuación se describen los criterios aplicados y los parámetros analizados para la priorización de las obras. 5.3.1 Criterios para Seleccionar las Inversiones Prioritarias Si bien es cierto que después de 26 años de haberse realizado el Plan Maestro de Alcantarillado, la mayoría de las áreas enunciadas en el Plan pasaron a ser prioritarias y de alta demanda de los servicios de alcantarillado sanitario, también es cierto que los recursos financieros son muy limitados por lo que para decidir aquellas inversiones que tendrán el mayor beneficio técnico, socio-ambiental y económico para ser ejecutadas por el PMSAS, se aplicaron los siguientes criterios selectivos a las obras que han sido definidas en esta Actualización del Plan Maestro. Para determinar una escala de prioridad a las inversiones requeridas, se han valorizado 4 criterios considerados claves en la toma de decisión, que son: Valoración Técnica, en el cual se incorporan los análisis en cuanto a la existencia de proyectos de ingeniería detallados que permitan una rápida implementación del sistema, Proyectos asociados, la cantidad de obras ya realizadas del proyecto propuesto (infraestructura existente) y la interrelación con otros Proyectos. Valoración Económico Financiero, en el que se evalúa el costo de la obra por usuario, el retorno de la inversión y la capacidad de pago. Valoración Ambiental, de acuerdo a las soluciones ambientales en descargas al río sin tratamiento, descargas al arroyo sin tratamiento tanto en sistemas privados como los que maneja ESSAP, descargas al desagüe pluvial, también para sistemas privados y sistemas de ESSAP y finalmente los efectos en el subsuelo por falta de cobertura de alcantarillado sanitario. Valoración Social. En este punto se han considerado los conceptos de población beneficiada, barrios y Municipios; Desarrollo Urbano del área afectada por el Proyecto, calidad de vida de los habitantes y grandes inversiones en la zona; la existencia de comisiones vecinales interesadas en la aplicación de los sistemas de alcantarillado sanitario y la presión política para dar inicio a la construcción de las obras principales que darán la pauta al incremento en los sistemas de alcantarillado sanitario.
  • 222.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-35 5.3.2 Metodología para la Priorización de las Inversiones A cada uno de los ítems en que se dividieron los criterios aplicados, se le asignó un valor cuantitativo del 1 al 5, de manera de poder tener una escala de medición, siendo el puntaje 5 el más favorable y el puntaje 0 el menos favorable. Cada obra fue analizada en una matriz de ponderación, evaluándola y asignándole un valor conforme a la escala de medición mencionada, para cada uno de los ítems aplicados. Al final se suman todos los puntos y se obtienen las obras que tengan los mayores puntajes que serán las que deberán ser priorizadas. A continuación se describen los conceptos analizados que sirvieron de base para poder ir asignando los valores a cada ítem considerado. 1. Existencia de Proyectos de Ingeniería detallados. El sistema de colectores principales de la cuenca del Itay ya cuenta con diseños de ingeniería detallados para su llamado a licitación, por lo que las obras de alcantarillado pueden ser contratadas en la brevedad, una vez cumplidos con todos los requisitos legales necesarios para el inicio de las mismas. Esto le da una enorme ventaja con respecto a los demás municipios. También Lambaré cuenta con diseños detallados del colector principal, que podría ser contratado en la brevedad. Los demás Municipios solo cuentan con anteproyectos de ingeniería y se insumiría un mayor tiempo en la preparación de los diseños finales. Por lo tanto, los mayores puntajes se relacionan con los colectores de las cuencas de Itay y Lambaré. 2. Disponibilidad de Terrenos para las PTAR. Todos los sistemas de alcantarillado sanitario se ven asociados a un sistema de tratamiento de las aguas residuales y es así que uno de los mayores problemas de gestión en los sistemas de alcantarillado sanitario, es la obtención de terrenos para la construcción de Plantas de Tratamiento, debido al enorme crecimiento urbano y a la oposición de la población aledaña a la construcción de obras de tratamiento en la cercanía de sus viviendas. Por eso la disponibilidad de terrenos para el tratamiento tiene un peso enorme en la toma de decisiones. El sistema de alcantarillado de Itay ya tiene disponible un terreno cedido por el Municipio de Asunción en el Barrio Tablada Nueva, para la construcción de una planta de tratamiento previo a la descarga al Rio Paraguay y esto le pone el mayor puntaje frente a los otros municipios. Para el tratamiento de las aguas residuales de Lambaré ya existe muy avanzada una negociación con la Municipalidad de Asunción para la adquisición de un terreno dentro de un futuro parque industrial que tendría el Municipio en un terreno de relleno frente al Cerro de Lambaré. Dicho terreno estaría en la salida del Emisario de Lambaré y daría solución al tratamiento de efluentes previo a la descarga final al Rio Paraguay. Los demás municipios no tienen aún disponibilidad de tierras para plantas de tratamiento, aunque está el planteamiento de las áreas que podrían ser adquiridas por los Municipios para la construcción a futuro de las plantas de tratamiento.
  • 223.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-36 3. Infraestructura Existente y en Construcción. Las obras de alcantarillado sanitario de la cuenca del Itay fueron iniciadas al final de la década del 90 con la construcción de un túnel de casi 3 km de longitud debajo de la Av. Primer Presidente y con una inversión del orden de U$ 20 millones. Esta sola obra justifica ampliamente el mayor puntaje asignado a la cuenca del Itay como obra prioritaria ya que el sistema de colectores principales complementaría las obras faltantes para dar servicios a toda la Cuenca. Por otro lado, ESSAP con fondos propios está llevando a cabo la construcción de un colector principal y emisario que conectaría el túnel con la descarga final en el Rio Paraguay, definiendo de esa manera la salida de los efluentes al receptor final. Le sigue en puntuación el sistema de Lambaré, que ya tiene obras de alcantarillado sanitario construidas sobre la Av. Cacique Lambaré, recientemente repavimentada, la conexión del Barrio Vista Alegre al sistema de Alcantarillado de Lambaré Norte y en espera las conexiones de los Barrios San Pablo, Terminal de Ómnibus y Mercado de Abasto. El resto de los Municipios no tienen obras relevantes que resaltar, solo San Lorenzo y Luque con pequeños sistemas existentes. 4. Interrelación con otros proyectos. De acuerdo a la información disponible, se analiza la interrelación que tiene la construcción de las obras de alcantarillado sanitario con otras obras, por ejemplo la SEAM y el MOPC tienen el Proyecto del Parque Guazú en el tramo de la Av. Mdme. Lynch en donde se colocaría la tubería para el colector denominado Nú Guazú. También quedan interrelacionados los proyectos con obras de pavimentación o construcción de alcantarillado pluvial. 5. Costo de la obra por usuario. En este caso, se toma en cuenta la población beneficiada directamente relacionada con el proyecto que se construirá y el costo que tendría esa obra; al valor mínimo que resulte de dividir la población entre el costo, se le asigna el puntaje más alto. 6. Retorno de la inversión. Es un indicador del beneficio que se obtiene en la población, en comparación con lo que se ha invertido en ellos. Para ello se determina la diferencia entre la población beneficiada (2045) y los usuarios actuales. Este resultado se divide entre la población beneficiada y si el resultado es uno, se le asigna el puntaje mayor, lo que indica que no hay usuarios actuales y toda la población del sector donde se construirá la obra, resultará beneficiada, por lo que la inversión se estaría repartiendo en todos los habitantes de la zona. 7. Capacidad de pago. Se refiere a la posibilidad que tendrían los habitantes para cubrir la deuda de la obra, a partir de que el Proyecto entre en su fase normal de operación. Para ello hay que conocer los ingresos y los egresos de las personas. Al momento de hacer la evaluación, se observó que esto implicaría realizar un estudio completo de cada zona donde se construirían las obras, para llegar a determinar esta capacidad de pago. Por esta razón, en el análisis se les dio una misma capacidad de pago a todos los habitantes.
  • 224.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-37 8. Soluciones ambientales. Es indudable que la construcción de obras de alcantarillado implica una solución ambiental para el área beneficiada. Sin embargo, dichas soluciones son más relevantes cuando se tratan de áreas con elevado desarrollo urbanístico, asociadas con terrenos poco permeables y niveles freáticos elevados, que hacen poco viables las soluciones de disposición in situ de los efluentes. Desde la óptica ambiental, la incorporación de sistemas de tratamiento y disposición apropiada de los efluentes en un cuerpo receptor, hacen que las soluciones tengan una mayor valoración. Por esa razón, la cuenca del Itay es la que tiene el mayor impacto ambiental positivo para la ciudad de Asunción y su área metropolitana ya que el alcantarillado reemplazaría los pozos ciegos y cámaras sépticas de las zonas de Asunción, Fdo. de la Mora, San Lorenzo y Luque que actualmente no cuentan con el servicio. También solucionaría en gran parte el problema de descargas indebidas de efluentes crudos a los arroyos Itay, Mdme. Lynch, Santa Teresa, Avay y otros cauces menores de la Cuenca que actualmente reciben descargas de sistemas de alcantarillado de Barrio Herrera, Villa Victoria, Grupo Habitacional Aeropuerto, Barrio Mburucuyá y otros que tienen parcialmente conectadas sus tuberías a los colectores que llegan al túnel de la Av. Primer Presidente a través de un sistema de tuberías construidas durante las obras del Acceso Sur-Mdme. Lynch. Dichos sistemas presentan en la actualidad serios problemas ambientales por reboses a los cauces mencionados. En orden decreciente le sigue la cuenca de Lambaré que actualmente recibe efluentes de los sistemas existentes de Alcantarillado de Barrio San Pablo, Terminal de Ómnibus, Mercado de Abasto y Vista Alegre creando serios problemas ambientales a los arroyos Lambaré y Leandro/Sosa. Los otros Municipios de Mariano Roque Alonso, Luque y San Lorenzo y siguen en el orden de puntuación, considerando que Luque y San Lorenzo tienen pequeños sistemas de alcantarillado para las áreas céntricas de la ciudad. En cuanto a los efectos en el subsuelo por la falta de cobertura de alcantarillado sanitario, todas las obras que se construyan contribuirán a la disminución de esta contaminación, sin embargo, las zonas donde menos cobertura de alcantarillado sanitario se tenga, lograrán un valor más alto porque su contribución en la reducción de la contaminación es mayor. 9. Población Beneficiada. La cuenca del Itay es la de mayor población beneficiada y diversificada por Municipios ya que el proyecto abarca 4 municipios, San Lorenzo (un área pequeña), Fdo. de la Mora, Asunción y Luque (cuenca del Avay) y constituye el primero de la lista, seguido por San Lorenzo, que ya tiene una pequeña área del centro de la ciudad con Alcantarillado Sanitario, luego está Lambaré, que abarca la cuenca del arroyo Lambaré, que beneficia a la Población del Municipio de Lambaré y también de los Municipios de Asunción y Fdo. de la Mora. La cuenca de Lambaré recibiría efluentes de los Barrios San Pablo, Terminal de Ómnibus, Mercado de Abasto, Vista Alegre de Asunción y Fdo. de la Mora, lo que constituye un enorme beneficio para dichas áreas, algunas con alcantarillado sanitario pero con descargas muy precarias en la actualidad. Los otros Municipios siguen en el siguiente orden de magnitud, Luque y Mariano Roque Alonso.
  • 225.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-38 10. Desarrollo Urbano, calidad de vida y grandes inversiones Si bien todas las áreas del Plan Maestro han tenido desarrollos urbanos importantes, las correspondientes a la cuenca del Itay son las que más desarrollo ha experimentado tanto en las grandes vías de acceso a la ciudad Capital provenientes de las rutas 1 y 2 (Av. Eusebio Ayala, Av. Mcal. López, Santa Teresa, Defensores del Chaco, Mdme. Lunch, Aviadores del Chaco, en el futuro Laguna Grande entre las más importantes) como en futuras obras públicas y emprendimientos a ser ejecutados próximamente, entre los que se encuentran el Metrobús de la Av. Eusebio Ayala, que uniría San Lorenzo con el Puerto de Asunción y los enormes edificios del desarrollo inmobiliario de la Av. Aviadores del Chaco y Santa Teresa, que están sobrepasando la capacidad de los colectores actuales. En segundo lugar se ubica el Municipio de San Lorenzo, que ha experimentado un gran desarrollo comercial, educacional y urbanístico, con el advenimiento de los grandes Centros Comerciales, la Universidad Nacional, El Hospital de Clínicas, el Materno Infantil y algunas pequeñas y medianas industrias. En tercer lugar está el Municipio de Lambaré, que también ha experimentado un enorme crecimiento, vinculado al Acceso Sur de Asunción y a la implantación de grandes centros comerciales y supermercados, especialmente a lo largo de la Av. Cacique Lambaré. Por último quedan en orden decreciente los municipios de Luque y Mariano Roque Alonso, vinculados al Acceso Norte de Asunción, también con crecimientos urbanísticos importantes. 11. Participación Comunitaria. La construcción de obras de alcantarillado implica un manejo político interesante y la participación organizada de algunos sectores de la población. Esto se ha podido observar durante las diferentes reuniones y Talleres informativos que se han organizado con los Municipios a los que también acuden los habitantes interesados, para dar a conocer los avances en materia de la Actualización del Plan Maestro. Es así que se ha detectado que los Municipios que están más interesados en iniciar las obras o que ya cuentan con una organización a nivel de Comisión Vecinal para atender los asuntos de alcantarillado sanitario en su zona y que ya están integrando su solución de alcantarillado sanitario secundario a los colectores principales propuestos en el Plan Maestro, son los de Fernando de la Mora y Lambaré, por lo que se les ha asignado los mayores puntajes. La matriz de ponderación se incluye en el Anexo N° 7 y los resultados con los puntajes de cada obra ordenados de mayor a menor se presentan en la siguiente tabla. En esta tabla se observa que las obras que obtuvieron los mayores puntajes, corresponden a los colectores principales de la cuenca del Itay, al Colector Central de Lambaré y a la construcción de la etapa preliminar de la Planta de Tratamiento de Aguas Residuales de Bella Vista. En el Plan Maestro del año 1985, las obras de la cuenca del Itay también resultaron prioritarias.
  • 226.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-39 Con esta priorización, el Municipio de Fernando de la Mora se verá atendido por la construcción de seis colectores principales, dado que la mayor parte se ubica dentro de la cuenca del Itay. El presupuesto considerado para estos colectores es del orden de los 22 millones de dólares. De acuerdo a la información proporcionada por la ESSAP, el crédito disponible para construir obras prioritarias es de unos 40 millones de dólares, pero la inversión en estos colectores de la cuenca del Itay no se vería beneficiada si no se considera la construcción de la Planta de Tratamiento Bella Vista – Itay en su etapa de tratamiento preliminar, para cumplir con los requerimientos de la SEAM. Para construir la planta preliminar de Bella Vista – Itay, se requiere una inversión aproximada a los 16 millones de dólares, con este monto se cubriría el recurso económico disponible. Sin embargo, los efluentes de la zona sur de Fernando de la Mora seguirían causando graves problemas ambientales, debido a que por la topografía, sus descargas se dirigen hacia la cuenca de Lambaré que es limítrofe a la cuenca del Itay, que también recibe descargas de una gran parte del Municipio de Asunción que actualmente ya cuenta con redes de alcantarillado sanitario que finalmente se dirigen hacia el río Paraguay. Es importante comentar que el Municipio de Lambaré ha ejercido una alta presión para que se considere como obra prioritaria la construcción de colectores principales en su Municipio, por su baja cobertura y por recibir aguas residuales provenientes de los barrios del Municipio de Asunción, en el Arroyo del mismo nombre y que atraviesa todo el territorio lambareño hasta su afluencia al río Paraguay. A esta priorización se suma entonces la necesidad de indicar que la cuenca de Lambaré, también ha recibido una alta calificación al ponderarla.
  • 227.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - Informe Final Preliminar Capítulo 2 5-40 Tabla 5.5 Resultados de la Ponderación de Criterios ZONA DE ESTUDIO VALORACIÓN GENERAL Itay Este 3.50 Itay Oeste 3.16 Aviadores del Chaco 3.16 Mariscal Estigarribia 3.06 Santa Teresa 2.96 Franco 2.96 Colector Lambaré Central 2.88 Tratamiento Preliminar BV, incluye relleno, bombeo, emisario y desinfección 2.86 Laguna Grande 2.75 Nú Guazú, Ferrocarrili y Transchaco 2.64 Bombeos Lambaré Central (2) 2.53 Viñas Cué y Trinidad Sur 2.53 Colectores Lambaré para Ampliación de Cobertura 2.49 Bombeos Lambaré ampliación de la cobertura (3) 2.35 Cuenca Bella Vista 2.34 Terreno para Planta de Tratamiento LAM 2.24 Rehabilitación Colector Lagerenza 2.21 Rehabilitación Colector San Antonio 2.21 Rehabilitación Colector Grau 2.21 Reahabilitación del colector y proyecto de interceptor en Alferez Silva 2.21 Rehabiltación colectores UCA + en ejecución ESSAP 2.20 Reahabilitación del colector y proyecto de interceptor en Gamarra 2.16 Bombeo a planta preliminar de Varadero 2.16 Tratamiento Primario BV 2.16 Planta de Tratamiento Lambaré 2.14 Rehabilitación de colectores de Varadero 2.13 Tratamiento Secundario BV 2.11 Rehabilitación de Colector SL para Evitar Descarga Cruda 2.11 Planta de Tratamiento Lambaré Sur 2.10 Colectores SL para Ampliación de Cobertura 2.06 Terreno para Planta de Tratamiento LAM Sur 2.05 Tratamiento Preliminar SL 2.04 Rehabilitación colectores Tacumbú + en ejecución ESSAP 2.01 Terreno para Planta Preliminar VA 1.98 Planta Preliminar VA 1.98 Modificación del Tratamiento Primario SL 1.89 Colector Mallorquín 1.88 Total Antequera y Mallorquín 1.88 Modificación del Tratamiento Secundario SL 1.88 Colector Antequera 1.85 Desinfección del Primario o Secundario SL 1.84 Terreno para Nueva Planta de Tratamiento SL 1.84 Nueva Planta de Tratamiento SL 1.84 Colectores de la Cuenca Arroyo Seco y Bombeo a cuenca Villa Elisa 1.84 Colector para ampliación de cobertura de Villa Elisa y bombeo a Lambaré Sur 1.79 Colector Sajonia 1.78 Colectores MRA zona centro y EB final 1.70 Colectores LU para Ampliación de Cobertura Zona Centro 1.66 Terreno para Planta de Tratamiento LU 1.60 Planta de Tratamiento LU 1.60 Terreno para Planta de Tratamiento MRA 1.56 Planta de Tratamiento MRA 1.56 Colectores MRA y 4 EB Zona Este 1.56 Colectores MRA y 5 EB Zona Oeste 1.56 Rehabilitación de Colector LU para Evitar Descarga Cruda 1.44
  • 228.
    Abril 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 5 5-41 5.4 Análisis Financiero Con base en las obras planteadas y definidas, se evaluaron estas soluciones en términos financieros. Las conclusiones principales que se obtuvieron son: Este estudio muestra como los resultados de la evaluación de un proyecto, que pretende el mejoramiento general de la eficiencia del servicio de agua y servicio de alcantarillado sin expandir su alcance, pueden diferir cuando el análisis es realizado desde diferentes perspectivas. El Plan Maestro de Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana ciertamente tiene un amplio impacto positivo en el desempeño financiero de la empresa. Se ha determinado en el estudio, que el servicio puede disminuir su estructura tarifaria, en más de un 30% en el área del proyecto y seguir siendo financieramente viable. El análisis financiero teniendo en cuenta el análisis de sensibilidad a las distintas variables se puede ver que presentan cambios no tan significativos y realizando una simulación del VAN para distintos escenario se puede comprobar que el modelo arroja un valor cercano al encontrado en el proyecto. El análisis financiero completo con sus análisis de sensibilidad, se incluye en el Anexo N° 8.
  • 229.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-1 6. DESARROLLO DE LA ALTERNATIVA RECOMENDADA Una vez aprobadas por parte de la ESSAP las alternativas seleccionadas, se procedió a la elaboración del anteproyecto de los colectores primarios de las cuencas que se ubican dentro del área de estudio de la Actualización del Plan Maestro, así como los anteproyectos de las Plantas de Tratamiento de Aguas Residuales. En este capítulo se describe la metodología y criterios utilizados. Para las obras priorizadas de los colectores principales de construcción inmediata, se elaboraron diseños a nivel ejecutivo, para lo cual se realizaron estudios a detalle de topografía y de suelos sobre los trazos de los colectores principales propuestos. Como parte de los trabajos de la APM, también se ejecutaron otros estudios adicionales como son: Informe fotográfico de los terrenos propuestos para las plantas de tratamiento de aguas residuales, encuestas y modelado complementario del río Paraguay. 6.1 Estudios Adicionales Para tener un mayor conocimiento de las características físicas de las zonas por donde se ubicarán estas obras de alcantarillado sanitario, se llevaron a cabo los siguientes estudios. 6.1.1 Estudios Topográficos Solamente de las obras priorizadas de construcción inmediata de la cuenca del Itay, se realizaron estudios adicionales de topografía que consistieron en la verificación de los trazos proyectados y su relevamiento topográfico, localizando los accidentes topográficos existentes y las obras civiles existentes que interfieren con el trazo que se está levantando, con sus dimensiones y cotas correspondientes. Las mediciones realizadas en el levantamiento topográfico, están representadas gráficamente en los planos topográficos que están incluidos en el Anexo N° 9, los cuales están elaborados con la ayuda del Programa de Computadora AutoCad y que fueron utilizados para el desarrollo de los proyectos de infraestructura de alcantarillado. 6.1.2 Estudios de Suelos Con el fin de determinar el tipo de suelo para las excavaciones a realizar en los colectores principales de las obras prioritarias de construcción inmediata determinadas en la Actualización del Plan Maestro de Alcantarillado Sanitario de Asunción y su Área Metropolitana, correspondientes a la cuenca del Itay, se programaron una serie de perforaciones o sondeos barrenados con extracción de muestras para ensayo de clasificación en laboratorio. La cantidad de los barrenos programados al igual que el número de muestras extraídas, estuvieron en función de las dimensiones del colector proyectado. En el Anexo N° 10, se incluyen los Informes Técnicos a detalle de cada estudio geotécnico realizado. Tomando en cuenta el tipo de obra por realizar, los resultados registrados en los ensayos de campo (ensayos barrenados) y de laboratorio, la presencia de filtraciones y acuíferos potentes y el tipo de suelo registrado en los sondeos, se tuvieron las siguientes conclusiones.
  • 230.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-2 En la mayoría de los sondeos se registra la presencia de suelos cohesivos, arcillas arenosas y arenas arcillosas que no deberían presentar problemas cuando se realicen las excavaciones, siempre y cuando las mismas no permanezcan abiertas por mucho tiempo y se garantice que no haya cambio de humedad en los suelos. En aquellos suelos donde se registraron filtraciones y acuíferos potentes, se deberá prever entibamientos y filtros adecuados al momento de la ejecución de las excavaciones. En las zonas donde se registraron suelos areno limosos (SM) y areno limo arcillosos (SM-SC) en superficie, se deberá prever un entibamiento adecuado cuando se lleven a cabo las excavaciones. Los materiales a ser acopiados en obra, deberán ubicarse por lo menos a una distancia igual o mayor que la profundidad de la zanja. 6.1.3 Terrenos para las Plantas de Tratamiento En el Anexo N° 2, también se incluye un Informe Fotográfico que muestra en forma gráfica los terrenos que han sido propuestos para la ubicación de las Plantas de Tratamiento a ser considerados por ESSAP para su adquisición. El Informe contempla los terrenos para las PTAR de: - Cuenca Itay - Cuenca Lambaré Sur (Villa Elisa, Puerto Pabla) - Cuenca Lambaré - Cuenca San Lorenzo - Cuenca Luque y - Cuenca Mariano Roque Alonso 6.1.4 Encuestas Objetivo: Conocer el nivel de satisfacción expectativa en Asunción y el Área Metropolitana relacionado con las propuestas de la Actualización del Plan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales, en la zona de influencia del proyecto, utilizando el método de Encuestas dirigidas a usuarios a través de las cuales diagnosticarán la situación actual del proyecto, su actualización y expectativas. Fuente de datos: Se utilizó como fuente de datos para la obtención de la muestra censal, los registros de empresas proveedoras de servicios de alcantarillado sanitario, datos poblacionales y de tenencia de servicios en viviendas de la Encuesta de Hogares y del Censo nacional de la DGEEC. Especificaciones técnicas: 1. Destinado a: Población residente en el área del proyecto del servicio de alcantarillado sanitario en Asunción y Gran Asunción 2. Tamaño de la muestra: Población residente en el área del proyecto del servicio de Alcantarillado Sanitario: 1000 casos. Nivel de confianza: 95%. Margen de error: 3%
  • 231.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-3 3. Clasificación de la muestra: La muestra es probabilística, el 40% de las encuestas se realizaron en Asunción y el 60% en el Área Metropolitana 4. Instrucciones: Se diseñó una boleta de encuesta que fue aplicada a la población en un período de 10 días laborales. Las encuestas se realizaron en el domicilio de los entrevistados. Para cada grupo de encuestas se contó con un coordinador, que organizó las encuestas y a los encuestadores de cada grupo, estableciendo las hojas de ruta, revisando y chequeando los cuestionarios respondidos y realizando el vaciado de la información. En el Anexo N° 11 se incluyen las boletas de las encuestas realizadas y el Informe con los resultados. En términos generales, poco más del 83% de los encuestados manifestó su acuerdo en que en su Barrio se instale un sistema de alcantarillado sanitario o en su defecto se mejore el existente. El 35% manifestó que sí conoce el Proyecto y el resto lo desconoce. 6.1.5 Modelado complementario del río Paraguay Este modelado se constituye en un complemento del ESTUDIO DE MODELADO DE LA CALIDAD DEL AGUA DEL RÍO PARAGUAY EN ASUNCIÓN Y EL ÁREA METROPOLITANA, realizado en el marco del Proyecto de Modernización del Sector Agua y Saneamiento (PMSAS) – Préstamo BIRF No. 7710, de acuerdo a solicitud realizada por personal del Banco Mundial. Este complemento del estudio tuvo como objetivo ampliar la cantidad de escenarios de simulación realizados, al incrementarse por un lado la cantidad de emisarios subfluviales a considerar, agregando los de Mariano Roque Alonso, Varadero, Mallorquín, Lambaré y Lambaré Sur y por otro lado, para cada uno de estos emisarios, simular distintos grados de tratamiento y caudales. Para el efecto, se propuso realizar la modelación considerando básicamente 5 escenarios que varían desde la situación actual (E1), instalación de emisarios sin tratamiento (E2) hasta la utilización de tratamiento secundario y cloración previa al vertido mediante emisario (E5). En la siguiente tabla se describen estos cinco escenarios. Tabla 6.1 Escenarios considerados para la Modelación complementaria Escenario Año Tipo de Tratamiento Tipo de Descarga E1 2012 Sin tratamiento Directa desde la costa E2 2012 Sin tratamiento Mediante emisarios subfluviales E3 2015 y 2025 Sin cloración 2015 y 2025 Preliminar y cloración E4 2025 y 2035 Primario y cloración E5 2025, 2035 y 2045 Secundario y cloración
  • 232.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-4 Para cada escenario se simuló el efecto de coliformes fecales, DBO5 y DQO. Para los escenarios E3, E4 y E5 sólo se consideró el estudio de coliformes fecales y DBO, de acuerdo a la recomendación del especialista en tratamiento. Con todos estos escenarios y parámetros simulados se obtuvieron 79 mapas de resultados, los cuales se incluyen en el Anexo N° 12. Para el escenario de la situación actual, los resultados indican: - Considerando la descarga de la cuenca de Mariano Roque Alonso, la margen derecha del río, se ve afectada por los coliformes fecales (CF) que se mantienen cerca de la costa, casi hasta llegar hacia la toma de la planta potabilizadora ubicada en Viñas Cué. Los parámetros de DBO y DQO no tienen ninguna afectación sobre el área analizada. Figura 6.1 Situación actual, parámetro CF, cuenca M. R. Alonso - En la descarga de la cuenca de Bella Vista-Itay, se observa la misma situación, los coliformes fecales se mantienen sobre la margen izquierda con valores medios a lo largo de toda la costa, disminuyendo su afectación conforme se acercan hacia la margen derecha del río. En el caso de la DBO su afectación es puntual en la zona de la descarga y disminuye a valores bajos al continuar por la trayectoria del río. La DQO tiene presencia en la zona de la descarga con valores altos, luego retoma su condición normal del Río.
  • 233.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-5 Figura 6.2 Situación actual, parámetro CF, cuenca Bella Vista - Itay - Considerando las descargas de las cuencas de Varadero, Lagerenza, San Antonio, Grau, Gamarra, Alférez Silva, Sajonia, Mallorquín y Antequera, la situación es similar. Los CF afectan con valores intermedios sobre la margen izquierda del río en todo el trayecto analizado. La DBO no presenta problemas y la DQO indica afectaciones altas puntuales en las zonas de las descargas para volver a las condiciones que tiene el Río. Figura 6.3 Situación actual, parámetro CF, cuencas Asunción - Para las zonas de Lambaré y Lambaré Sur, los resultados del modelado indican lo mismo. Los CF afectan la margen izquierda del río desde el punto de la descarga y siguiendo la trayectoria del Río de la zona modelada. La DBO presenta una afectación puntual en el área de la descarga y posteriormente sus valores son bajos. La DQO sigue los mismos patrones, afectando puntualmente el área cercana a la descarga y luego vuelve a sus valores normales.
  • 234.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-6 Figura 6.4 Situación actual, parámetro CF, cuenca Lambaré De los resultados interesantes por conocer, están los relacionados con la situación planteada en el escenario E3 con la construcción de la etapa preliminar de la planta de tratamiento con emisario subfluvial y la alternativa de clorar o no hacerlo, para visualizar el efecto de contaminación de los coliformes fecales A continuación se da una breve reseña de la situación resultante del modelado con este escenario E3, para cada cuenca analizada. - En el caso de la cuenca de Mariano Roque Alonso, con la implementación del emisario subfluvial y construyendo solo la etapa de tratamiento preliminar, la pluma de contaminación por coliformes fecales sin la aplicación de cloro, se aleja de la costa y disminuye su longitud. Cuando es aplicada la cloración, los valores de contaminación desaparecen. Figura 6.5 Tratamiento preliminar sin cloración, parámetro CF, cuenca M. R. Alonso
  • 235.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-7 Figura 6.6 Tratamiento preliminar, cloración, parámetro CF, cuenca M. R. Alonso - Para la cuenca de Bella Vista – Itay, los resultados del modelado indican un comportamiento similar, como se observa en las siguientes figuras. Al construirse el emisario subfluvial unos 300 m hacia el centro del río, la pluma de contaminación de coliformes fecales por efecto de la descarga de aguas residuales, se despega de la margen izquierda del Río y sus valores más altos se conservan hacia el centro del río y sus efectos se dirigen hacia la otra margen. Al implementarse la cloración, prácticamente la pluma de contaminación es muy pequeña y no hay efectos hacia las márgenes del río. Figura 6.7 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Bella Vista - Itay
  • 236.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-8 Figura 6.8 Tratamiento preliminar, cloración, parámetro CF, cuenca Bella Vista - Itay - Analizando las descargas de las cuencas de Varadero, Lagerenza, San Antonio, Grau, Gamarra, Alférez Silva, Sajonia, Mallorquín y Antequera, considerando la construcción de emisarios subfluviales, los resultados del modelado indican situaciones similares a las anteriores, al considerar o no la cloración de las aguas residuales, como se observa en las siguientes figuras. Sin tener cloración, el efecto de contaminación por coliformes fecales se dispersa hacia la margen izquierda del río a lo largo de toda la costa de la zona en estudio. En la alternativa de clorar las aguas residuales, el efecto de contaminación disminuye drásticamente por efecto de los coliformes fecales y solo hay una pequeña pluma que se genera en la descarga de los emisarios subfluviales. Figura 6.9 Tratamiento preliminar, sin cloración, parámetro CF, cuencas Asunción
  • 237.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-9 Figura 6.10 Tratamiento preliminar, cloración, parámetro CF, cuencas Asunción - Para las cuencas de Lambaré y Lambaré Sur, se repiten similares efectos; es decir, la presencia de coliformes fecales en el río, sin considerar cloración, tiene un efecto muy amplio llegando a ambas márgenes del río; en cambio, al agregar cloración a las aguas residuales, no hay presencia de coliformes fecales en el río. Figura 6.11 Tratamiento preliminar, sin cloración, parámetro CF, cuenca Lambaré Figura 6.12 Tratamiento preliminar, cloración, parámetro CF, cuenca Lambaré
  • 238.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-10 Para los escenarios E4 y E5, prácticamente no se presentarían efectos de contaminación en el río Paraguay. 6.2 Metodología de Cálculo y Criterios Técnicos Adoptados El diseño de los colectores primarios de las Cuencas del Plan Maestro fue realizado mediante la utilización de programas de computación basados en las fórmulas tradicionales del escurrimiento de los líquidos. En el cálculo de las redes de alcantarillado con escurrimiento por gravedad, el objetivo principal fue asegurar que se cumplieran con los criterios de velocidades y tensiones tractivas mínimas para los caudales máximos del año 2042. Los modelos matemáticos se han corrido para simular el funcionamiento de la red en las condiciones de caudal pico de final del periodo de proyecto y verificando el funcionamiento de los mismos en las condiciones iniciales. 6.2.1 El criterio de la Tensión tractiva mínima La tensión tractiva mínima para los sistemas de alcantarillado deberá tener como valor mínimo conforme a criterios OPS/CEPIS/05.169: min= 1 Pa, en donde =Tensión tractiva en Pascal (Pa) En los tramos iniciales de los colectores (arranque), en los cuales se presentan bajos caudales promedio tanto al inicio como al fin del periodo de diseño, se recomienda calcular la pendiente con una tensión tractiva de 1 Pa y posteriormente su verificación con caudales de aporte reales, no deberá ser menor a 0,6 Pa. Mara (2000), indica que cuando existen dudas sobre la calidad de la construcción, debido a la calidad de los materiales de construcción, podría ser apropiado un valor mínimo de tensión tractiva de 1.5 Pa. En el diseño de los colectores principales se optó por la recomendación de Mara, utilizando un valor mínimo de tensión tractiva de 1,5 Pa. Los modelos matemáticos utilizados se basan en los mismos criterios de cálculo utilizados por la Consultora Halcrow en el año 1995 para el diseño de los colectores principales de la cuenca del Itay. Los mismos utilizan la ecuación de Chezy, Manning y de Colebrook White para el dimensionamiento de los diámetros de las tuberías, verificando su velocidad, altura y tensión tractiva para distintos caudales. Las ecuaciones tanto de Colebrook White como la de Manning o Chezy utilizada en el cálculo de los colectores tienen sus bases científicas y se fundamentan en la teoría de la resistencia al escurrimiento de los líquidos debido a la fricción de las tuberías y a la viscosidad de los fluidos. La aplicación de la fórmula para diseño de tuberías por escurrimiento a gravedad fue notablemente simplificada por el Hydraulics Research Stations de Wallingford, Oxfordshire, Inglaterra y es la misma que fue utilizada en el diseño de los colectores del Plan Maestro. Los modelos matemáticos utilizados se basaron en las mismas teorías aplicadas en su momento para la elaboración de los proyectos del Plan Maestro de Alcantarillado Sanitario (año 1985) y para el Diseño de la Cuenca del Itay (año 1995). Los resultados del análisis que aparece en las corridas del modelo matemático (ver Anexo N° 3) tienen siglas cuyas interpretaciones son las siguientes: - N° del Tramo: Es el número del tramo calculado, es único para cada cuenca.
  • 239.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-11 - Registro Arriba: Es el N° del registro aguas arriba del tramo de cálculo. - Registro Abajo: Es el N° del registro agua abajo del tramo de cálculo. - Distancia: Es la longitud en metros entre ambos registros. - Tipo: Es el material de la tubería. - Asiento: Es el tipo de suelo donde se apoya el tubo conforme a las especificaciones del Plan Maestro. - Cuenca: Es la abreviatura del nombre de la cuenca. - Cota Terreno Arriba: Es la cota de la tapa del registro de aguas arriba. - Cota Terreno Abajo: Es la cota de la tapa del registro de aguas abajo. - Cota del Colector Arriba: Es la cota del invertido del tubo en el registro aguas arriba. - Cota del Colector Abajo: es la cota del invertido del tubo en el registro agua abajo. - Cota de Clave Arriba: Es la cota del intradós del tubo en el registro aguas arriba. - Cota de Clave Abajo: Es la cota del intradós del tubo en el registro aguas abajo - Pendiente: Es la pendiente del tubo medido en m/m - Diámetro: Es el diámetro de la tubería medida en mm - Caudal del Tramo: Es el caudal del tramo en cuestión en l/s. - Caudal Acumulado: Es la suma del caudal del tramo + el caudal que llega en el registro aguas arriba del tramo en l/s. - Caudal de Diseño: Utilizado para el diseño del tramo en cuestión en l/s. - Tensión Tractiva: Es la tensión de corte generada por el escurrimiento medida en Kg/m2 . La equivalencia es 1,5 Pa= 0,15 Kg/m2 . Ya definidos los colectores nuevos y por rehabilitar, se procedió a realizar el análisis hidráulico para el diseño preliminar de estos colectores, utilizando las fórmulas tradicionales de la hidráulica y los parámetros de diseño según los siguientes criterios: - Horizonte de Diseño: 30 años o población de saturación - Diámetro mínimo de 200 mm - Tapada Mínima colectores: 2m - Pendiente mínima: 0,3% - Porcentaje del consumo de agua descargado al alcantarillado: 80%
  • 240.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-12 - Factores pico: K1 (máximo diario)=1,25 y K2 (máximo horario)=1,5 - Caudal de infiltración: 63% del caudal doméstico de aguas residuales - Caudales de aporte: considera conexiones ilegales: 25% el caudal base En cada área en que se subdivide la Cuenca analizada, se identificaron los colectores principales y secundarios y la información sobre el diámetro de la tubería, longitudes, las cotas de terreno y de solera. Los ramales menores y las conexiones domiciliarias fueron representados como áreas netas de contribución al colector principal. Se propone la rehabilitación de los colectores principales que se analizaron, sobre la misma trayectoria. Para la evaluación del sistema existente, se adoptaron los parámetros de diseño acordados con ESSAP. Si bien en algunos casos los diámetros de las tuberías del proyecto, coinciden con los existentes, las pendientes y tapadas no cumplen con los mínimos exigidos en los parámetros de diseño, por lo que es necesario la profundización de las tuberías, afectando también al diseño de los registros. Para cada subcuenca, el modelo matemático del sistema existente fue modificado para evaluar el efecto de mejorar las profundidades y pendientes de colectores identificados. Mediante una serie de ensayos con el programa fue posible identificar los trabajos de mejora necesarios para cumplir con los criterios de diseño mencionados con anterioridad. El material de las tuberías deberá ser de PVC para diámetros de 200 mm a 400 mm y de PRFV para diámetros mayores. 6.3 Diseños de las Obras Prioritarias de Construcción Inmediata Las alternativas que han sido aprobadas por ESSAP, se desarrollaron en mayor profundidad y corresponden a las obras de colectores principales propuestas para la cuenca del Itay y el Tratamiento Preliminar en Bella Vista, incluido el emisario subfluvial. Los colectores principales para la cuenca del Itay son: - Colector Este - Colector Oeste - Colector Aviadores del Chaco - Colector Santa Teresa - Colector Franco - Colector Mariscal Estigarribia Para tal efecto, se han preparado los diseños hidráulicos (Anexo N° 3) de cada alternativa seleccionada, mismos que se adjuntan por separado al presente informe, así como los planos de los colectores principales y de la planta de tratamiento en su etapa preliminar.
  • 241.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-13 6.4 Costos También se analizaron los precios unitarios de los conceptos que intervienen en las obras propuestas en la APM, mismos que se incluyen en forma detallada en el Anexo N° 13. Las siguientes tablas presentan los resúmenes de los costos de las obras consideradas en el Plan Maestro. Tabla 6.2 Resumen Presupuestos Colectores Nuevos Tabla 6.3 Resumen Presupuestos Colectores por Rehabilitar MANO DE OBRA MATERIALES COLECTORES CUENCA ITAY 1 Laguna Grande 3,456,030,982 4,328,155,690 7,784,186,672 1,729,819 2 Mcal Estigarribia 3,751,526,854 4,354,720,481 8,106,247,335 1,801,388 3 Santa Teresa 5,331,344,039 6,443,729,587 11,775,073,626 2,616,683 4 Rafael Franco 2,528,201,409 3,004,317,416 5,532,518,825 1,229,449 5 Itay Este 14,672,858,889 23,863,409,451 38,536,268,340 8,563,615 6 Itay Oeste 9,636,908,780 14,811,163,613 24,448,072,394 5,432,905 7 Aviadores del Chaco 2,780,247,808 5,527,020,357 8,307,268,165 1,846,060 8 Viñas Cue 5,003,111,691 6,559,941,114 11,563,052,805 2,569,567 9 Ñu Guazu 3,130,560,581 2,812,557,315 5,943,117,896 1,320,693 10 Ferrocarril 3,807,637,076 3,862,016,217 7,669,653,293 1,704,367 11 Transchaco 3,705,272,574 3,882,328,667 7,587,601,242 1,686,134 12 Trinidad Sur 3,122,884,716 5,414,022,518 8,536,907,234 1,897,090 COLECTORES CUENCA SAN LORENZO 13 San Lorenzo 11,849,421,680 33,888,438,789 45,737,860,469 10,163,969 COLECTORES CUENCA LUQUE 14 Luque 33,553,304,863 46,250,662,788 79,803,967,651 17,734,215 COLECTORES CUENCA M. R. ALONSO 15 Mariano Roque Alonso 41,223,574,024 91,004,583,022 132,228,157,046 29,384,035 COLECTORES CUENCA LAMBARÉ 16 Lambaré (colector central) 7,873,722,386 48,500,943,640 56,374,666,027 12,417,327 17 Otros colectores Lambaré 37,922,500,000 95,427,500,000 133,350,000,000 29,633,333 COLECTORES LAMBARÉ SUR 18 Lambaré Sur 9,711,183,059 28,848,917,385 38,560,100,445 8,568,911 COLECTORES CUENCA VILLA ELISA 19 Villa Elisa 12,689,250,000 42,275,100,000 54,964,350,000 12,214,300 COLECTORES CUENCA ARROYO SECO 20 Arroyo Seco 3,162,434,630 7,462,084,201 10,624,518,831 2,361,004 COLECTORES ASUNCIÓN 21 INTERCEPTOR 855,642,610 3,250,014,250 4,105,656,860 912,368 TOTAL GENERAL - Gs., con IVA 219,767,618,652 481,771,626,503 701,539,245,155 155,787,234 OBRAÍTEM PRECIO TOTAL Gs. MONTO TOTAL Gs. MONTO TOTAL U$. MANO DE OBRA MATERIALES COLECTORES PRINCIPALES POR REHABILITAR 1 BELLA VISTA 15,370,041,660 59,467,569,711 74,837,611,371 16,630,580 2 VARADERO 3,936,777,596 16,117,917,508 20,054,695,104 4,456,599 3 MALLORQUIN 3,629,556,737 14,101,774,630 17,731,331,367 3,940,296 4 ANTEQUERA 1,275,815,924 1,122,204,854 2,398,020,779 532,894 5 ALFEREZ SILVA 321,213,525 410,232,451 731,445,976 162,544 6 LAGERENZA 616,215,251 703,948,420 1,320,163,671 293,370 7 SAJONIA 1,893,496,213 2,710,377,013 4,603,873,225 1,023,083 8 SAN ANTONIO 1,287,703,686 1,151,129,847 2,438,833,533 541,963 9 TACUMBU 2,278,789,457 2,500,324,973 4,779,114,430 1,062,025 10 UNIVERSIDAD CATOLICA 2,237,554,362 3,298,415,609 5,535,969,971 1,230,216 TOTAL GENERAL - Gs., con IVA 32,847,164,410 101,583,895,016 134,431,059,426 29,873,569 PRECIO TOTAL Gs. MONTO TOTAL Gs.OBRAÍTEM MONTO TOTAL U$.
  • 242.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-14 Tabla 6.4 Resumen Presupuestos Plantas de Tratamiento En términos generales, el total de la inversión requerida es de unos 520 millones de dólares, según se observa en la siguiente tabla: Tabla 6.5 Inversión Total Los diseños elaborados de los colectores principales de la cuenca del Itay que forman parte de las obras prioritarias de construcción inmediata y sus presupuestos, permitirán que ESSAP licite estas obras bajo la modalidad de precios unitarios; para ello, en el Anexo N° 14, se han incluido los Pliegos de Licitación correspondientes y las Especificaciones Técnicas de las obras que han sido consideradas como prioritarias exclusivamente. Como parte de los trabajos de la APM, se prepararon los Términos de Referencia para la Supervisión de las Obras que se encuentran en el Anexo N° 15. 6.5 Implementación y Periodos de Ejecución de Obras 6.5.1 Colectores 6.5.1.1 Cuenca de Itay a) Periodo 2012-2025 En este periodo se tiene previsto la construcción de las obras de alcantarillado de Itay Este e Itay Oeste con todos sus afluentes hasta su conexión con el Túnel de la Av. Primer Presidente. También se tiene previsto la construcción de los colectores de Itay Aviadores del Chaco. b) Periodo 2025-2035 En este periodo se continúa con las obras de alcantarillado de Itay Avay e Itay Laguna Grande conectándose ambos en el colector Itay Este antes del cruce por medio de un sifón invertido del Arroyo Itay previo a su conexión con el Túnel de la Av. Primer Presidente. Tipo de Obra Accion Inmediata 1° ETAPA 2° ETAPA 3° ETAPA PTAR/EB VARADERO 7,655,384.10 8,575,645.00 PTAR BELLA VISTA 15,990,512.80 23,720,343.87 34,487,491.35 PTAR/EB MALLORQUI 7,071,794.60 8,793,200.00 EB TACUMBU 8,923,761.60 PTAR LAMBARÉ 13,747,586.45 27,612,728.00 19,372,197.00 PTAR SAN LORENZO I 7,361,165.33 PTAR SAN LORENZO II 17,815,437.10 18,968,888.00 PTAR LAMBARÉ SUR 13,134,911.03 23,501,582.98 1,393,749.05 PTAR MARIANO ROQUE ALONSO 28,851,838.17 9,679,603.32 PTAR LUQUE 26,234,808.17 9,679,603.32 TOTAL = $15,990,512.80 $57,894,603.11 $165,105,583.30 $93,581,532.02 Tipo de Obra Monto Total (US$) Colectores Nuevos 155,787,233.79 Colectores por Rehabilitar 29,873,568.76 Plantas de Tratamiento 332,572,231.23 Total 518,233,033.78
  • 243.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-15 En este periodo también se contempla la construcción de colectores en los Barrios que se encuentran al norte de la Av. Primer Presidente, tales como Las Mercedes, Botánico, Zeballos Cué y Loma Pytá. 6.5.1.2 Bellavista a) Periodo 2015-2025 En este periodo se tiene previsto la rehabilitación de los colectores principales que en la actualidad se encuentran con problemas operativos. También en este periodo se tiene previsto completar la conexión del emisario del Bella Vista con el Emisario de la cuenca del Itay para permitir que ambos puedan llegar a la misma estación de tratamiento previo a la descarga final al Río Paraguay. 6.5.1.3 Cuenca de Varadero c) Periodo 2015-2025 En este periodo se tiene previsto la rehabilitación de los colectores principales que en la actualidad se encuentran con problemas operativos. También en este periodo se tiene previsto completar la interconexión con las cuencas menores aledañas. d) Periodo 2025-2035 En este periodo todo el sistema de tratamiento preliminar permanece pero se elimina el emisor sub-fluvial (sólo para emergencia). Los desagües de esta cuenca serán bombeados a la PTAR Bella Vista donde recibirán tratamiento primario, y se construye la tubería de impulsión hacia la Planta de Tratamiento Bella Vista-Itay 6.5.1.4 Cuenca de Mallorquín a) Periodo 2015-2025 En este periodo se tiene previsto la rehabilitación de los colectores principales que en la actualidad se encuentran con problemas operativos. También en este periodo se tiene previsto completar la interconexión con las cuencas menores aledañas y la cuenca de Sajonia. b) Periodo 2025-2035 En este periodo todo el sistema de tratamiento preliminar permanece pero se elimina el emisor subfluvial (sólo para emergencia). Los desagües de esta cuenca son bombeados a la EB Lambaré, ya no se descargan al rio Paraguay. Se prevé la construcción de la tubería de impulsión a la Planta de Tratamiento de Lambaré. 6.5.1.5 Cuenca de Tacumbú a) Periodo 2015-2025 Se concreta la interconexión de los emisarios de Tacumbú con el de Universidad Católica y se bombea los efluentes a la Cuenca de Lambaré. 6.5.1.6 Cuenca de Arroyo Seco a) Periodo 2015-2025 No hay proyectado ninguna instalación.
  • 244.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-16 b) Periodo 2025-2035 En este periodo se completa la red de alcantarillado de toda la cuenca y por bombeo se conduce los efluentes al sistema de alcantarillado sanitario de Lambaré a la altura de 3 Bocas. Los efluentes finalmente serán conducidos hasta la Planta de Tratamiento de Lambaré Central. 6.5.1.7 Distrito de Lambaré a) Periodo 2012-2025 Se construye el alcantarillado sanitario de Lambaré Central y se bombea los efluentes a la Planta de Tratamiento a ser ubicada en el terreno cedido por la Municipalidad de Asunción en un relleno frente al Ex Casino de Ita Enramada. b) Periodo 2025-2035 Se completa el alcantarillado para Lambaré Sur y Puerto Pabla, al cual se anexa también el alcantarillado de Villa Elisa. Los efluentes serán tratados en un predio cercano a Pueto Pabla previo a su descarga final al Río Paraguay. También en este periodo se construye el alcantarillado de Itá Enramada y se conecta al colector principal de Lambaré Central mediante una estación de bombeo. 6.5.1.8 Distrito de Mariano Roque Alonso c) Periodo 2015-2025 No hay proyectado ninguna instalación. d) Periodo 2025-2035 En este periodo se completa la red de alcantarillado de todas las cuencas y por bombeo se conduce los efluentes a un sistema de tratamiento primario que se encuentra en un predio aledaño a Surubi-í, en un periodo posterior de 2035 a 2045 se prevé una mejora en la planta de tratamiento de efluentes. 6.5.1.9 Distrito de Luque a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 En este periodo se realiza la rehabilitación de las redes existentes de Luque y se completa la red de alcantarillado de todas las cuencas nuevas, y por bombeo se conduce los efluentes a un sistema de tratamiento primario que se encuentra en un predio aledaño próximo al Arroyo Paso Carreta, donde se contempla el tratamiento de los efluentes. Entre los años 2035 a 2045 se prevé una mejora en la planta de tratamiento de efluentes. 6.5.1.10 Distrito de San Lorenzo a) San Lorenzo I Periodo 2015-2025
  • 245.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-17 En este periodo se prevé la rehabilitación de las redes existentes de alcantarillado de San Lorenzo, y la rehabilitación de la Planta de Tratamiento de efluentes en el mismo sitio donde se encuentran las lagunas de tratamiento actuales. b) San Lorenzo II - Periodo 2025-2045 En este periodo se completa la red de alcantarillado de todas las cuencas nuevas, y por bombeo se conduce los efluentes a una nueva Planta de Tratamiento ubicada al norte de planta actual y con descarga al Arroyo San Lorenzo. Entre los años 2035 a 2045 se prevé una mejora en la planta de tratamiento de efluentes. 6.5.1.11 Distrito de Villa Elisa a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 En este periodo se completa la red de alcantarillado de todas las cuencas y por bombeo se conduce los efluentes a un sistema de tratamiento primario que se encuentra en un predio de Puerto Pabla para su tratamiento y posterior descarga de efluentes al Río Paraguay juntamente con los efluentes de Lambaré Sur. En un periodo posterior de 2035 a 2045 se prevé una mejora en la planta de tratamiento de efluentes. 6.5.2 Plantas de Tratamiento 6.5.2.1 PTAR Bella Vista a) Periodo 2012-2025 El sistema plantea un tratamiento preliminar estará compuesta por rejas gruesas y finas que incluye redundancia de equipos. Seguidamente se tendrá una estación de bombeo que entregará los desagües desbastados a los desarenadores aireados tipo puente, cuya carga hidráulica será suficiente para hacer funcionar el emisor sub fluvial previsto al final del tratamiento. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.6 Instalaciones consideradas en la etapa 2012-2025 Qmh= 1,941l/s b) Periodo 2025-2035 En este periodo todo el sistema de tratamiento preliminar permanece pero se incorporan nuevas unidades para dar paso a un sistema de tratamiento primario compuesto por 28 Reactores Anaerobios de Flujo Ascendente UASB (por sus Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 03 254 HP 19.1 HDT 04 Desarenadores Aireados tipo puente 03 4.50m 32m 05 Dosificación de cloro de emergencia 01 Aplicación a la salida de desarenadores aireados 06 Emisor sub fluvial 01 Ø2,000mm 900m
  • 246.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-18 iniciales en inglés). Asimismo se tendrá bombas de mayor capacidad y una cámara de contacto de cloro para garantizar la mortalidad de las bacterias Coliformes Fecales. La descarga se sigue ejecutando a través de un emisor sub-fluvial. La planta de tratamiento recibirá el aporte de los desagües provenientes de la estación de bombeo Varadero. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.7 Instalaciones consideradas en la etapa 2025-2035 Qmh=3,636 l/s c) Periodo 2035-2045 Para esta etapa se conserva todo el sistema de tratamiento preliminar, se incrementarán los equipos de bombeo similares a los de la segunda etapa; se tendrán más desarenadores aireados y más unidades UASB; adicionalmente se instalarán filtros percoladores seguidos de sedimentación secundaria, cuyos efluentes serán clorados en la cámara de contacto de cloro y descargados al rio Paraguay. La planta de tratamiento seguirá recibiendo los aportes de la estación de bombeo Varadero. El cuadro siguiente muestra los componentes de esta tercera etapa. Tabla 6.8 Instalaciones consideradas en la etapa 2035-2045 Qmh=4,541 l/s 6.5.2.2 PTAR Preliminar Varadero a) Periodo 2015-2025 La PTAR Preliminar Varadero se compondrá de rejas gruesas, rejas finas, que incluye redundancia de equipos. Seguidamente se tendrá a los desarenadores aireados tipo tornillo, una estación de bombeo que entregará los desagües desbastados a una cámara de carga y este finalmente entregará a un emisor sub- fluvial. El cuadro siguiente muestra los componentes de esta primera etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 04 478 HP 26m HDT 04 Desarenadores Aireados tipo puente 04 4.50m 32m 05 RAFA’s (p=4.5m) 28 17.20 25.80 06 Cámara de contacto de cloro 01 Cloro gas 07 08 Emisor sub fluvial Deshidratación centrífuga 01 05 Ø2000mm 900m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 05 478 HP 26m HDT 04 Desarenadores Aireados tipo puente 04 4.50m 32m 05 UASB (p=4.5m) 34 17.20 25.80 06 Filtros percoladores 07 Ø30m P=6.1m 07 Sedimentadores secundarios 08 Ø35m P=4.50m 08 Cámara de contacto de cloro 01 Cloro gas 09 Deshidratación centrífuga (5+1) 06
  • 247.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-19 Tabla 6.9 Instalaciones consideradas en la etapa 2015-2025 Qmh=668 l/s b) Periodo 2025-2035 En este periodo todo el sistema de tratamiento preliminar permanece pero se elimina el emisor sub-fluvial (sólo para emergencia). Los desagües de esta cuenca serán bombeados a la PTAR Bellavista donde recibirán tratamiento primario, ya no se descargan directamente al rio Paraguay. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.10 Instalaciones consideradas en la etapa 2025-2035 Qmh=819 l/s c) Periodo 2035-2045 En general será similar a la segunda etapa pero con adquisición de más equipos de bombeo y se evaluará si se continua con la operación de desarenado o se traslada a la PTAR Bella Vista. El bombeo a la PTAR Bellavista continua en este periodo. El cuadro siguiente muestra los componentes de esta tercera etapa. Tabla 6.11 Instalaciones consideradas en la etapa 2035-2045 Qmh=925 l/s 6.5.2.3 PTAR Preliminar Mallorquín a) Periodo 2015-2025 Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Desarenadores Aireados tipo tornillo 03 2.10m 7m 04 Equipo de bombeo 02 108 HP 16m HDT 05 Dosificación de cloro de emergencia 01 Aplicación a la salida de cámara de carga 06 Emisor sub fluvial 01 Ø850mm 550m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Desarenadores Aireados tipo tornillo (3+3) 06 2.10m 7m 04 Equipo de bombeo 03 194 HP 34m HDT 05 Línea de impulsión a PTAR Bellavista 01 Ø600mm 9,000m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Desarenadores Aireados tipo tornillo ( 06u, 2da. Etapa) 06 2.10m 7m 04 Equipo de bombeo 02 276 HP 44 m HDT 05 Línea de impulsión a PTAR Bellavista (de la segunda etapa) 01 Ø600m 9,000m
  • 248.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-20 La PTAR Preliminar Mallorquín tendrá similares instalaciones que la PTAR Preliminar Varadero, esto para todas las etapas del proyecto; así en esta primera etapa la PTAR Mallorquín tendrá rejas gruesas, rejas finas, que incluye redundancia de equipos. Seguidamente se tendrá a los desarenadores aireados tipo tornillo, una estación de bombeo que entregará los desagües desbastados a una cámara de carga y este finalmente entregará a un emisor sub fluvial que descarga al rio Paraguay. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.12 Instalaciones consideradas en la etapa 2015-2025 Qmh=714 l/s b) Periodo 2025-2035 En este periodo todo el sistema de tratamiento preliminar permanece pero se elimina el emisor subfluvial (sólo para emergencia). Los desagües de esta cuenca son bombeados a la EB Lambaré, ya no se descargan al rio Paraguay. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.13 Instalaciones consideradas en la etapa 2025-2035 Qmh=907 l/s c) Periodo 2035-2045 En general será similar a la segunda etapa pero con adquisición de más equipos de bombeo. Se evaluará si se continua con la operación de desarenado o se traslada a la PTAR Lambaré. Se seguirá bombeando a la EB Lambaré. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Desarenadores Aireados tipo tornillo 05 2.10m 7m 04 Equipo de bombeo 02 198 HP 27.1m HDT 05 Dosificación de cloro de emergencia 01 Aplicación a la salida de cámara de carga 06 Emisor sub fluvial 01 Ø900mm 600m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Desarenadores Aireados tipo tornillo (5+1) 06 2.10m 7m 04 Equipo de bombeo 03 314 HP 51m HDT 05 Línea de impulsión a EB Lambaré 01 Ø600mm 9,000m
  • 249.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-21 Tabla 6.14 Instalaciones consideradas en la etapa 2035-2045 Qp=974 l/s 6.5.2.4 EB. Tacumbú a) Periodo 2015-2025 Esta estación de bombeo recibirá los aportes de la cuenca Tacumbú y de la cuenca de la UCA. La EB. Tacumbú/UCA tendrá similares instalaciones de desbaste y tamizado como la PTAR Mallorquín pero sin desarenadores aireados ya que este pretratamiento lo recibirá en la PTAR Lambaré. La estación de bombeo descargará mediante una línea de impulsión de 4,500 m a la cámara húmeda de la EB. Lambaré, no tendrá descarga directa al rio Paraguay, sin embargo existirá un rebose de emergencia hacia uno de los arroyos que termina finalmente en el rio. En esta primera etapa la EB. Tacumbú tendrá rejas gruesas, rejas finas, que incluye redundancia de equipos antes de entrar a la cámara de bombeo. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.15 Instalaciones consideradas en la etapa 2015-2025 Qmh=235 l/s b) Periodo 2025-2035 Como se indico anteriormente, solamente se incrementarán las unidades de bombeo ya que siempre descarga a la EB Lambaré. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.16 Instalaciones consideradas en la etapa 2025-2035 Qmh=1208 l/s Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Desarenadores Aireados tipo tornillo (6+1) 07 2.10m 7m 04 Equipo de bombeo 03 355 HP 53.3m HDT 05 Línea de impulsión a EB Lambaré(2da. Etapa) 01 Ø600mm 9,000m Item Instalaciones Cantidad Ancho Largo 01 02 Rejas gruesas 20mm Reja de limpieza manual 20mm 01 01 2,000mm 2,000mm 03 Rejas finas 3mm 01 2,000mm 04 Equipo de bombeo 03 81 HP 42m HDT 05 Línea de impulsión a EB Lambaré 01 Ø450mm 4,000m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm (1+1) 02 2,000mm 02 Rejas finas 3mm (1+1) 02 2,000mm 03 Equipo de bombeo 03 241 HP 29.3m HDT 04 Línea de impulsión a EB Lambaré (1ra. Etapa) 01 Ø600mm 4,500m
  • 250.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-22 c) Periodo 2035-2045 Incremento de unidades de bombeo. El cuadro siguiente muestra los componentes de esta tercera etapa. Tabla 6.17 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,413 l/s 6.5.2.5 EB. Lambaré a) Periodo 2015-2025 La EB. Lambaré forma parte del sistema de la PTAR Lambaré, las instalaciones de la EB. consisten en rejas gruesas (desbaste) y rejillas finas (tamizado) con redundancia de equipos. En esta etapa recibirá los aportes de la propia cuenca (Lambaré) y de la EB. Tacumbú, estos caudales serán bombeados por medio de una línea de impulsión que cruza el brazo principal del rio Paraguay hacia la Isla No.2 en donde se encontrará la PTAR Preliminar Lambaré. La línea de impulsión descargará directamente en unos desarenadores aireados tipo puente. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.18 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s b) Periodo 2025-2035 Para este periodo se incrementarán el número de rejas finas y gruesas así como las capacidades y potencias de las bombas. La EB. Lambaré recibirá los aportes de su cuenca (Lambaré) y de las estaciones de bombeo Mallorquín, Tacumbú/UCA e Itá Ramada. Como en la primera etapa, los desagües serán bombeados a los desarenadores aireados de la PTAR Primaria Lambaré ubicados en la isla N°2. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.19 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 0 Equipo de bombeo 02 75 HP 35.5m HDT 04 Línea de impulsión a EB Lambaré (1ra. Etapa) 01 Ø450mm 4,000m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 03 369 HP 27.1m HDT 04 Línea de impulsión a PTAR Lambaré 01 Ø800mm 1,500m Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 03 588 HP 30m HDT 04 Línea de impulsión a PTAR Lambaré(1ra etapa) 01 Ø800mm 1,500m
  • 251.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-23 c) Periodo 2035-2045 Con características similares a la segunda etapa pero con incremento de rejas finas y gruesas así como las capacidades y potencias de las bombas. La EB. Lambaré seguirá recibiendo los aportes de su cuenca y de las estaciones de bombeo Mallorquín, Tacumbú e Itá Ramada. Como en las etapa anteriores, los desagües serán bombeados a los desarenadores aireados de la PTAR Secundaria Lambaré ubicados en la isla N°2. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.20 Instalaciones consideradas en la etapa 2035-2045 Qmh=3698 l/s 6.5.2.6 EB. Itá Ramada a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 El proyecto considera una estación de bombeo con rejas gruesas de 20mm (desbaste) y una línea de impulsión de 200 mm que descargará en la cámara húmeda de la EB. Lambaré. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.21 Instalaciones consideradas en la etapa 2025-2035 Qmh=151 l/s c) Periodo 2035-2045 Similar a lo contemplado en la etapa anterior, todas las instalaciones son similares aumentando número de bombas. Continúan las rejas gruesas de 20mm y la estación de bombeo que descargará en la cámara húmeda de la EB Lambaré. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 04 552 HP 29.1 HDT 04 Línea de impulsión a PTAR Lambaré(1ra etapa) 01 Ø700mm 300m Item Instalaciones Cantidad Ancho Largo 01 02 Rejas gruesas 20mm Rejas de limpieza manual 20mm 01 01 800mm 800mm 02 Equipo de bombeo 03 29 HP 28 HDT 03 Línea de impulsión a EB Lambaré 01 Ø200mm 250m
  • 252.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-24 Tabla 6.22 Instalaciones consideradas en la etapa 2035-2045 Qmh=199 l/s 6.5.2.7 PTAR Lambaré a) Periodo 2015-2025 Se plantea para esta etapa solo tratamiento preliminar, con desarenadores aireados tipo puente y una cámara de contacto de cloro. El efluente descargará al río Paraguay. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.23 Instalaciones consideradas en la etapa 2015-2025 Qmh=1,994 l/s b) Periodo 2025-2035 En este periodo todo se ha contemplado un sistema de tratamiento primario de tal manera que el tren de tratamiento queda con adquisición de nuevos desarenadores aireados, incorporación de reactores anaerobios de flujo ascendente RAFA ó UASB (por sus iniciales en inglés), cámara de contacto de cloro y descarga a la margen derecha del brazo del rio Paraguay. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.24 Instalaciones consideradas en la etapa 2025-2035 Qmh=2,885 l/s c) Periodo 2035-2045 Para esta etapa se conserva todo el sistema de tratamiento primario ampliado a los nuevos caudales, seguido de tratamiento secundario con filtros percoladores y de sedimentación secundaria. El efluente secundario será desinfectado por dosificación de cloro en la cámara de contacto y descargados al rio Paraguay. La planta de tratamiento seguirá recibiendo los aportes de la estación de bombeo Lambaré. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 02 Rejas gruesas 20mm Rejas limpieza manual 20mm 01 01 800mm 800mm 03 Equipo de bombeo 03 34 HP 25m HDT 04 Línea de impulsión a EB Lambaré(etapa 1) 01 Ø200mm 250m Item Instalaciones Cantidad Ancho Largo 01 Desarenadores Aireados tipo puente 03 4.50m 26m 02 Cámara de contacto de cloro. 01 Cloro gas 03 Emisor 01 Ø700mm 300m Item Instalaciones Cantidad Ancho Largo 01 Desarenadores Aireados tipo puente (3+1) 04 4.50m 26m 02 UASB 20 17.20 25.80 03 Cámara de contacto de cloro 02 Cloro gas 04 Deshidratación centrífuga 05
  • 253.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-25 Tabla 6.25 Instalaciones consideradas en la etapa 2035-2045 Qmh=3,698 l/s 6.5.2.8 PTAR Lambaré Sur a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 Esta PTAR recibirá los aportes de las estaciones de bombeo Puerto Pabla y Villa Elisa y de la EB Lambaré Sur que estará ubicada dentro de los terrenos de la PTAR. En este periodo todo se ha contemplado una PTAR primaria de tal manera que el tren de pre-tratamiento inicia con tamizado fino 3mm seguido de desarenadores aireados tipo puente. Los reactores anaerobios de flujo ascendente UASB, cámara de contacto de cloro y descarga en la margen izquierda del rio Paraguay. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.26 Instalaciones consideradas en la etapa 2025-2035 Qmh=900 l/s c) Periodo 2035-2045 Para esta etapa se conserva todo el sistema de tratamiento primario ampliado a los nuevos caudales, seguido de filtros percoladores y de sedimentación secundaria, cuyos efluentes serán clorados en la cámara de contacto de cloro y descargados al rio Paragüay. La planta de tratamiento seguirá recibiendo los aportes de las estaciones de bombeo Puerto Pabla y Villa Elisa. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 Desarenadores (4+1) Aireados tipo puente 05 4.50m 26m 02 RAFA’s (20+2) 22 17.20 25.80 03 Filtros percoladores 09 Ø22m P=6.1m Sedimentadores secundarios 09 Ø35m P=4.50m 04 Cámara de contacto de cloro (2+1) 03 Cloro gas 05 Deshidratación centrífuga (5+1) 06 Item Instalaciones Cantidad Ancho Largo 01 02 Rejas gruesas automáticas de 20 mm (EB) Reja de limpieza manual 01 01 800mm 800mm 03 Equipo de bombeo 02 15 HP 10.2m HDT 04 Desarenadores Aireados t/puente 02 4.5m 26m 05 Rejas finas 3mm 02 2,000mm 06 UASB 22 17.20 25.80 07 Cámara de contacto de cloro 02 Cloro gas 08 Deshidratación centrífuga 03
  • 254.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-26 Tabla 6.27 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,419 l/s 6.5.2.9 PTAR Mariano Roque Alonso a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 En este periodo todo se ha contemplado un sistema de tratamiento primario de tal manera que el tren de tratamiento preliminar consiste de: desbaste y tamizado fino, seguidos de una estación de bombeo, luego desarenadores aireados tipo puente. Seguido de reactores anaerobios de flujo ascendente UASB, deshidratación de lodo, cámara de contacto de cloro y descarga libre al arroyo más cercano a la PTAR. Esta estación de bombeo recibirá los aportes sólo de su cuenca. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.28 Instalaciones consideradas en la etapa 2025-2035 Qmh=885 l/s c) Periodo 2035-2045 Para esta etapa se conserva todo el sistema de tratamiento primario ampliado para los nuevos caudales, seguido de tratamiento secundario con de filtros percoladores y sedimentación secundaria. El efluente secundario será desinfectado por cloración en la cámara de contacto y descargado a la quebrada más cercana de la PTAR. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm(1+1) 02 800mm 02 Equipo de bombeo 04 15 HP 10.2m HDT 03 Desarenadores Aireados t/puente(2+1) 03 4.5m 26m 04 Rejas finas 3mm 02 2,000mm 05 UASB 26 17.20 25.80 06 Filtros percoladores 06 Ø30m P=6.1m 07 Sedimentadores secundarios 07 Ø35m P=4.50m 08 Cámara de contacto de cloro (2+1) 03 Cloro gas 09 Deshidratación centrífuga (3+1) 04 Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 04 90 HP 20m HDT 04 Desarenadores Aireados tipo puente 02 4.50m 32m 05 RAFA’s (p=4.5m) 07 17.20 25.80 06 Cámara de contacto de cloro 01 Cloro gas 07 Deshidratación centrífuga 03
  • 255.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-27 Tabla 6.29 Instalaciones consideradas en la etapa 2035-2045 Qp=1,283 l/s 6.5.2.10 PTAR Luque a) Periodo 2015-2025 No hay proyectado ninguna instalación. b) Periodo 2025-2035 Para este periodo se contempla un sistema de tratamiento primario de tal manera que el tren de tratamiento preliminar consiste de: desbaste y tamizado fino, seguidos de una estación de bombeo, luego desarenadores aireados tipo puente. Seguido de reactores anaerobios de flujo ascendente UASB, deshidratación de lodos, cámara de contacto de cloro y descarga libre al arroyo más cercano a la PTAR. Esta estación de bombeo recibirá los aportes sólo de su cuenca. El cuadro siguiente muestra los componentes de esta segunda etapa. Tabla 6.30 Instalaciones consideradas en la etapa 2025-2035 Qmh=1105 l/s c) Periodo 2035-2045 Para esta etapa, se conserva todo el sistema de tratamiento primario ampliado a los nuevos caudales, seguido del tratamiento secundario con filtros percoladores y tanques de sedimentación secundaria, cuyos efluentes serán clorados en la cámara de contacto de cloro y descargados a la quebrada más cercana a la PTAR. El cuadro siguiente muestra los componentes de esta tercera etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 02 75 HP 35.5m HDT 04 Desarenadores Aireados tipo puente (2+1) 03 4.50m 32m 05 RAFA’s (p=4.5m) 10 17.20 25.80 06 Filtros percoladores 04 Ø22m h=6.1m 07 Sedimentadores secundarios 02 Ø35m P=4.50m 08 Cámara de contacto de cloro (1+1) 02 Cloro gas 09 Deshidratación centrífuga (3+1) 04 Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 05 77 HP 17 HDT 04 Desarenadores Aireados tipo puente 03 4.50m 32m 05 UASB 09 17.20 25.80 06 Cámara de contacto de cloro 01 Cloro gas 07 Deshidratación centrífuga 04
  • 256.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-28 Tabla 6.31 Instalaciones consideradas en la etapa 2035-2045 Qmh=1,689 l/s 6.5.2.11 PTAR San Lorenzo I y PTAR San Lorenzo II a) PTAR San Lorenzo I Periodo 2015-2025 En este periodo se contempla la construcción de una PTAR primaria en los terrenos de la PTAR existente. Se incorporarán al tren de tratamiento desbaste y tamizado fino, y desarenado /desengrasado (t/tornillo) seguidos de una estación de bombeo, reactores anaerobios de flujo ascendente UASB, deshidratación de lodo, cámara de contacto de cloro y descarga libre al arroyo San Lorenzo. Esta estación de bombeo recibirá los aportes sólo de su cuenca. El cuadro siguiente muestra los componentes de esta primera etapa. Tabla 6.32 Instalaciones consideradas en la etapa 2025-2035 Qmh=535 l/s b) PTAR San Lorenzo I - Periodo 2025-2045 En este periodo no hay cambios en la PTAR, se mantiene el caudal máximo de ingreso a la PTAR de 535 l/s. Tan solo el efluente primario es enviado a la PTAR San Lorenzo II para su tratamiento secundario. Se hacen cambios del equipo mecánico. c) PTAR San Lorenzo II - Periodo 2025-2035 Se construye un tren de tratamiento preliminar y primario para aproximadamente 500 l/s y el tren para tratamiento secundario que trata los efluentes primarios de San Lorenzo I como de San Lorenzo II (total 1,003 l/s). El tratamiento secundario se hará con filtros percoladores y sedimentación secundaria seguido de desinfección con cloro en una cámara de contacto, para ser finalmente descargados al arroyo San Lorenzo. El cuadro siguiente muestra los componentes de esta segunda etapa. Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 05 124 HP 18 HDT 04 Desarenadores Aireados tipo puente 03 4.50m 32m 05 UASB 13 17.20 25.80 07 Filtros percoladores 02 Ø22m P=6.1m Sedimentadores secundarios 02 Ø25m P=4.5m 06 Cámara de contacto de cloro 01 Cloro gas 08 Descarga final Rio Paraguay Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 03 66 HP 17.94m HDT 04 Desarenadores Aireados tipo puente 02 4.50m 32m 05 RAFA’s (p=4.5m) 04 17.20 25.80 06 Cámara de contacto de cloro 01 Cloro gas 07 Deshidratación centrífuga 02
  • 257.
    Julio 2012 Actualización delPlan Maestro de Alcantarillado Sanitario y Tratamiento de Aguas Residuales de Asunción y Área Metropolitana (APM) - EASEGA (Informe Final Preliminar) Capítulo 6 6-29 Tabla 6.33 Instalaciones consideradas en la etapa 2025-2035 Qmh=500 l/s d) Periodo 2035-2045 En esta última etapa se hacen ampliaciones de bombas, desarenadores, RAFA’s, filtros percoladores y sedimentadores secundarios, así como de la cámara de contacto de cloro. El efluente tratado será descargado a la quebrada más cercana a la PTAR. El cuadro siguiente muestra los componentes de esta tercera etapa. Tabla 6.34 Instalaciones consideradas en la etapa 2035-2045 Qmh=1534 l/s Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2,000mm 02 Rejas finas 3mm 02 2,000mm 03 Equipo de bombeo 05 74 HP 18.1 HDT 04 Desarenadores Aireados tipo puente 02 4.50m 32m 05 RAFA’s (p=4.5m) 04 17.20 25.80 06 Filtros percoladores 03 Ø22m P=6.1m Sedimentadores secundarios 03 Ø35m P=4.50m 07 Cámara de contacto de cloro 01 Cloro gas 08 Deshidratación centrífuga 02 Item Instalaciones Cantidad Ancho Largo 01 Rejas gruesas 20mm 02 2000mm 02 Rejas finas 3mm 02 2000mm 03 Equipo de bombeo 05 120 HP 19.01 HDT 04 Desarenadores Aireados tipo puente 03 4.50m 32m 05 RAFA’s (p=4.5m) 12 17.20 25.80 07 Filtros percoladores 04 Ø22m P=3.66m Sedimentadores secundarios 04 Ø35m P=4.50m 06 Cámara de contacto de cloro 01 Cloro gas 08 Descarga final Rio Paragüay
