Administración de la
           Producción
Notas de Clase
Profesor
                     JUAN FERNANDO LUNA
1.     INTRODUCCION.
          1. CONCEPTO DE PRODUCCION.
          2. OBJETIVOS DE LA ADMINSITRACION DE LA PRODUCCION.
          3. FACTORES DE ÉXITO QUE SE CONSIDERAN EN UNA EMPRESA.
     1.    ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION.
          1. DIVISION DEL TRABAJO.
          2. ESTANDARIZACION DE LAS PARTES.
          3. REVOLUCION INDUSTRIAL.
          4. ESTUDIO CIENTIFICO DEL TRABAJO.

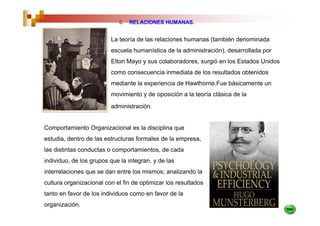

          5. RELACIONES HUMANAS.
          6. MODELO TOMA DE DECISIONES.
     2.    CONCEPTO DE ORGANIZACIÓN.
          1. DEFINICION.

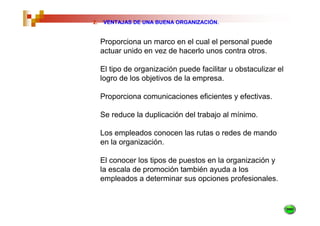

          2. VENTAJAS DE UNA BUENA ORGANIZACIÓN.
          3. TENDENCIAS DE LAS ORGANIZACIONES.

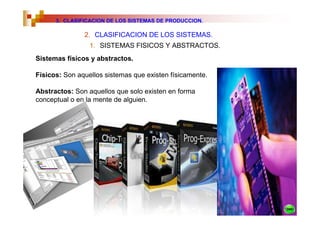

3.    CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

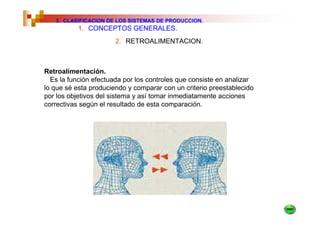

     1. CONCEPTOS GENERALES.
         1. SISTEMAS DE PRODUCCION.
         2. RETROALIMENTACION.
         3. RUIDO EN EL SISTEMA.
         4. ESTABILIDAD EN EL SISTEMA.

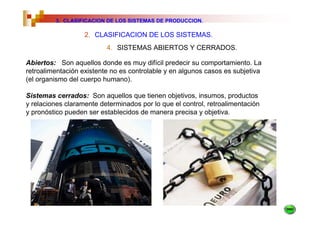

     2. CLASIFICACION DE LOS SISTEMAS.
         1. SISTEMAS FISICOS Y ABSTRACTOS.
         2. SISTEMAS NATURALES Y ELABORADOS.
         3. SISTEMAS TECNICOS Y CIVILES O SOCIALES
         4. SISTEMAS ABIERTOS Y CERRADOS.
4.    FASES DE UN PROCESO PRODUCTIVO ETAPAS.
     1. NACIMIENTO DEL SISTEMA.
     2. DISEÑO DEL PRODUCTO.
     3. SELECCIÓN DEL PROCESO.
     4. DISEÑO DEL SISTEMA.
     5. ARRANQUE DEL SISTEMA.
     6. TRANSFORMACION O MUERTE.
5.    DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES.

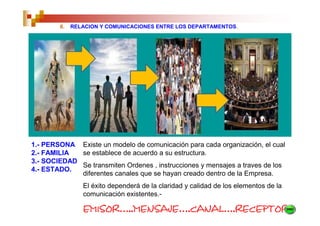

6.    RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

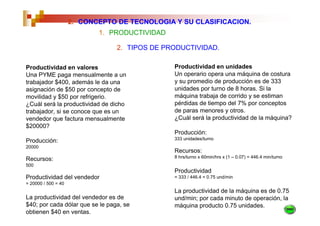

    1. PRODUCTIVIDAD
        1. EFICIENCIA Y EFECTIVIDAD.
        2. TIPOS DE PRODUCTIVIDAD.
        3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD.
        4. MEDICION DE LA PRODUCTIVIDAD.

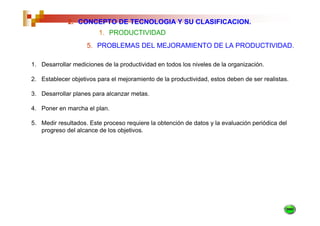

        5. PROBLEMAS DEL MEJORAMIENTO DE LA PRODUCTIVIDAD.

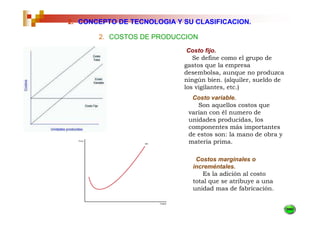

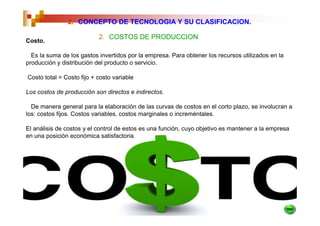

    2. COSTOS DE PRODUCCION
        1. COSTO FIJO.
        2. COSTO VARIABLE.
        3. COSTOS MARGINALES O INCREMENTALES.
        4. CURVAS DE COSTOS EN EL CORTO PLAZO.

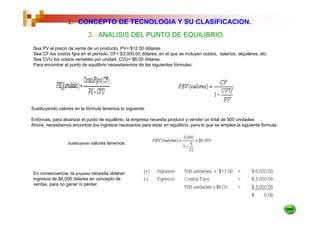

    3. ANALISIS DEL PUNTO DE EQUILIBRIO.
    4. LA CALIDAD DEFINICION E IMPACTOS.

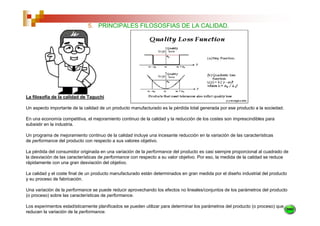

    5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.
    6. EL CONTROL TOTAL DE LA CALIDAD.

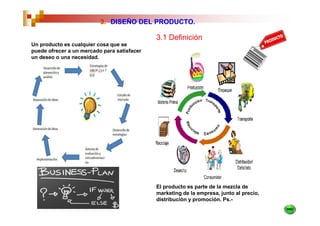

3.   DISEÑO DEL PRODUCTO.
     1. DEFINICION.
     2. DISEÑO DEL PROCESO PRODUCTIVO.
     3. ELECCION DE LA TECNOLOGIA.
     4. PRINCIPIO DE MANEJO DE MATERIALES.

4.   MEDICION DEL TRABAJO.

     1. GRAFICAS DEL DIAGRAMA DE FLUJO.
     2. PRINCIPIOS PARA EL DISEÑO DE UNA ESTACION DE TRABAJO.
     3. ESTUDIO DE METODOS.
     4. PRINCIPIO DE LA ECONOMIA DE MOVIMIENTO.
     5. ESTUDIO DE TIEMPOS.

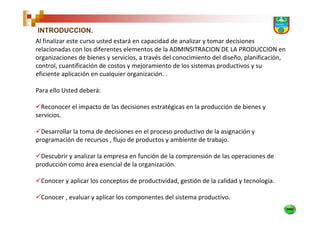

INTRODUCCION.
Al finalizar este curso usted estará en capacidad de analizar y tomar decisiones
relacionadas con los diferentes elementos de la ADMINSITRACION DE LA PRODUCCION en
organizaciones de bienes y servicios, a través del conocimiento del diseño, planificación,
control, cuantificación de costos y mejoramiento de los sistemas productivos y su
eficiente aplicación en cualquier organización. .

Para ello Usted deberá:

  Reconocer el impacto de las decisiones estratégicas en la producción de bienes y
servicios.

  Desarrollar la toma de decisiones en el proceso productivo de la asignación y
programación de recursos , flujo de productos y ambiente de trabajo.

  Descubrir y analizar la empresa en función de la comprensión de las operaciones de
producción como área esencial de la organización.

 Conocer y aplicar los conceptos de productividad, gestión de la calidad y tecnología.

 Conocer , evaluar y aplicar los componentes del sistema productivo.
Definición.-

Del latín productĭo, el término producción hace referencia a la acción de producir, a la
cosa producida, al modo de producirse o a la suma de los productos del suelo o de la
industria.

En la economía, la producción es la creación y el procesamiento de bienes y
mercancías. El proceso abarca la concepción, el procesamiento y la financiación, entre
otras etapas.

La producción es uno de los principales procesos económicos y el medio a través del cual
el trabajo humano genera riqueza.

Existen diversos modos de producción dentro de una sociedad, determinados por las
relaciones de producción que las personas establecen entre sí. A través de las relaciones
de producción, el trabajo individual se convierte en una parte del trabajo social.

Para el filósofo alemán Karl Marx, el modo de producción no está determinado por qué se
produce ni por cuánto se produce, sino por cómo se lleva adelante dicha producción.

Entre los distintos modos de producción, puede mencionarse el esclavista (donde la fuerza
de trabajo es esclava, por lo tanto, no es propiedad del trabajador), el feudal(relacionado
con la actividad agrícola) y el capitalista (donde el trabajador, a través de un contrato,
vende su fuerza de trabajo a cambio de un salario).

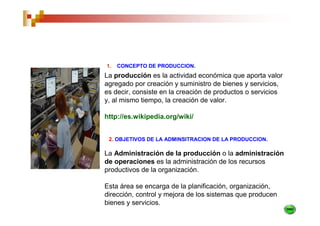

1.   CONCEPTO DE PRODUCCION.
La producción es la actividad económica que aporta valor
agregado por creación y suministro de bienes y servicios,
es decir, consiste en la creación de productos o servicios
y, al mismo tiempo, la creación de valor.

http://es.wikipedia.org/wiki/

 2. OBJETIVOS DE LA ADMINSITRACION DE LA PRODUCCION.

La Administración de la producción o la administración
de operaciones es la administración de los recursos
productivos de la organización.

Esta área se encarga de la planificación, organización,
dirección, control y mejora de los sistemas que producen
bienes y servicios.

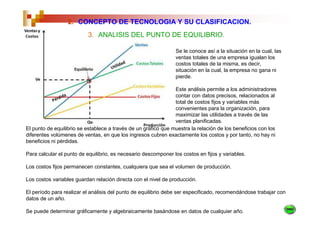

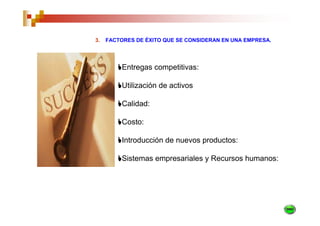

3.   FACTORES DE ÉXITO QUE SE CONSIDERAN EN UNA EMPRESA.

          Entregas competitivas:

          Utilización de activos

          Calidad:

          Costo:

          Introducción de nuevos productos:

          Sistemas empresariales y Recursos humanos:
Factores de éxito que se consideran en una empresa.

•Entregas competitivas: Significan que se cumplan las fechas establecidas

•Utilización de activos: Se ha convertido en un indicador clave para evaluar el rendimiento
de una compañía. La rentabilidad de inversiones es un enfoque que mantiene todo en
equilibrio, lo que puede hacer el área de manufactura para ayudar a la compañía es lograr el
nivel óptimo de inventarios y de utilización de sus activos fijos.

•Calidad: Debe enfocarse desde dos ángulos: percepción del cliente y costo interno para
mantener la calidad.

•Costo: El área de manufactura debe contribuir a una ecuación de costos que sea
competitiva en todo el mundo y a la vez manejable en todas las fases del ciclo empresarial.

•Introducción de nuevos productos: Es una medida importante en una operación de
manufactura exitosa. Antes un producto tenía un ciclo de vida de 20 años. En la actualidad el
ciclo de vida de los productos pueden ser menores de dos años. No hay futuro si no hay
nuevos productos, y el papel de la manufactura es entregarlos a tiempo y en los volúmenes
planificados, respetando el proceso de introducción y el costo de producción real del artículo.

•Sistemas empresariales y Recursos humanos: La manufactura debe estar integrada
eficazmente a los sistemas empresariales y tiene que administrar con éxito sus recursos
humanos, lo que incluye la contratación y la capacitación del personal necesario para
desarrollar el plan estratégico

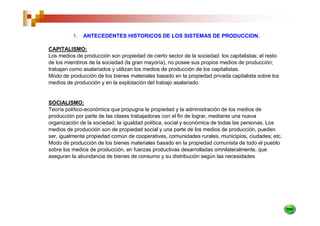

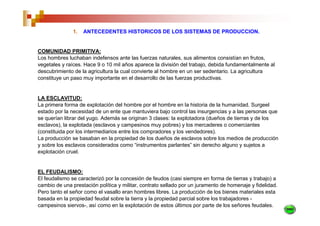

1.   ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION.

COMUNIDAD PRIMITIVA:
Los hombres luchaban indefensos ante las fuerzas naturales, sus alimentos consistían en frutos,
vegetales y raíces. Hace 9 o 10 mil años aparece la división del trabajo, debida fundamentalmente al
descubrimiento de la agricultura la cual convierte al hombre en un ser sedentario. La agricultura
constituye un paso muy importante en el desarrollo de las fuerzas productivas.

LA ESCLAVITUD:
La primera forma de explotación del hombre por el hombre en la historia de la humanidad. Surgeel
estado por la necesidad de un ente que mantuviera bajo control las insurgencias y a las personas que
se querían librar del yugo. Además se originan 3 clases: la explotadora (dueños de tierras y de los
esclavos), la explotada (esclavos y campesinos muy pobres) y los mercaderes o comerciantes
(constituida por los intermediarios entre los compradores y los vendedores).
La producción se basaban en la propiedad de los dueños de esclavos sobre los medios de producción
y sobre los esclavos considerados como “instrumentos parlantes” sin derecho alguno y sujetos a
explotación cruel.

EL FEUDALISMO:
El feudalismo se caracterizó por la concesión de feudos (casi siempre en forma de tierras y trabajo) a
cambio de una prestación política y militar, contrato sellado por un juramento de homenaje y fidelidad.
Pero tanto el señor como el vasallo eran hombres libres. La producción de los bienes materiales esta
basada en la propiedad feudal sobre la tierra y la propiedad parcial sobre los trabajadores -
campesinos siervos-, así como en la explotación de estos últimos por parte de los señores feudales.
1.   ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION.

CAPITALISMO:
Los medios de producción son propiedad de cierto sector de la sociedad: los capitalistas; el resto
de los miembros de la sociedad (la gran mayoría), no posee sus propios medios de producción;
trabajan como asalariados y utilizan los medios de producción de los capitalistas.
Modo de producción de los bienes materiales basado en la propiedad privada capitalista sobre los
medios de producción y en la explotación del trabajo asalariado.

SOCIALISMO:
Teoría político-económica que propugna la propiedad y la administración de los medios de
producción por parte de las clases trabajadoras con el fin de lograr, mediante una nueva
organización de la sociedad, la igualdad política, social y económica de todas las personas. Los
medios de producción son de propiedad social y una parte de los medios de producción, pueden
ser, igualmente propiedad común de cooperativas, comunidades rurales, municipios, ciudades; etc.
Modo de producción de los bienes materiales basado en la propiedad comunista de todo el pueblo
sobre los medios de producción, en fuerzas productivas desarrolladas omnilateralmente, que
aseguran la abundancia de bienes de consumo y su distribución según las necesidades

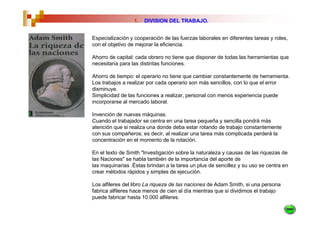

1.   DIVISION DEL TRABAJO.

Especialización y cooperación de las fuerzas laborales en diferentes tareas y roles,
con el objetivo de mejorar la eficiencia.

Ahorro de capital: cada obrero no tiene que disponer de todas las herramientas que
necesitaría para las distintas funciones.

Ahorro de tiempo: el operario no tiene que cambiar constantemente de herramienta.
Los trabajos a realizar por cada operario son más sencillos, con lo que el error
disminuye.
Simplicidad de las funciones a realizar, personal con menos experiencia puede
incorporarse al mercado laboral.

Invención de nuevas máquinas.
Cuando el trabajador se centra en una tarea pequeña y sencilla pondrá más
atención que si realiza una donde deba estar rotando de trabajo constantemente
con sus compañeros; es decir, al realizar una tarea más complicada perderá la
concentración en el momento de la rotación.

En el texto de Smith "Investigación sobre la naturaleza y causas de las riquezas de
las Naciones" se habla también de la importancia del aporte de
las maquinarias .Éstas brindan a la tarea un plus de sencillez y su uso se centra en
crear métodos rápidos y simples de ejecución.

Los alfileres del libro La riqueza de las naciones de Adam Smith, si una persona
fabrica alfileres hace menos de cien al día mientras que si dividimos el trabajo
puede fabricar hasta 10.000 alfileres.

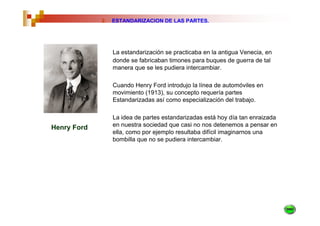

2.   ESTANDARIZACION DE LAS PARTES.

                  La estandarización se practicaba en la antigua Venecia, en
                  donde se fabricaban timones para buques de guerra de tal
                  manera que se les pudiera intercambiar.

                  Cuando Henry Ford introdujo la línea de automóviles en
                  movimiento (1913), su concepto requería partes
                  Estandarizadas así como especialización del trabajo.

                  La idea de partes estandarizadas está hoy día tan enraizada
Henry Ford        en nuestra sociedad que casi no nos detenemos a pensar en
                  ella, como por ejemplo resultaba difícil imaginarnos una
                  bombilla que no se pudiera intercambiar.

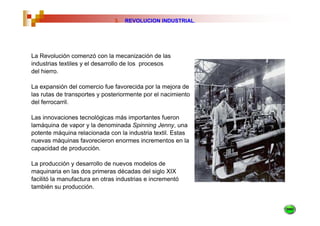

3.   REVOLUCION INDUSTRIAL.

La Revolución comenzó con la mecanización de las
industrias textiles y el desarrollo de los procesos
del hierro.

La expansión del comercio fue favorecida por la mejora de
las rutas de transportes y posteriormente por el nacimiento
del ferrocarril.

Las innovaciones tecnológicas más importantes fueron
lamáquina de vapor y la denominada Spinning Jenny, una
potente máquina relacionada con la industria textil. Estas
nuevas máquinas favorecieron enormes incrementos en la
capacidad de producción.

La producción y desarrollo de nuevos modelos de
maquinaria en las dos primeras décadas del siglo XIX
facilitó la manufactura en otras industrias e incrementó
también su producción.

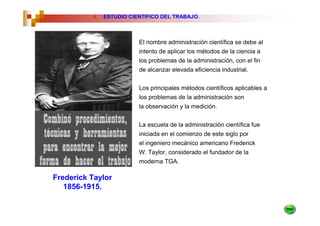

4.   ESTUDIO CIENTIFICO DEL TRABAJO.

                          El nombre administración científica se debe al
                          intento de aplicar los métodos de la ciencia a
                          los problemas de la administración, con el fin
                          de alcanzar elevada eficiencia industrial.

                          Los principales métodos científicos aplicables a
                          los problemas de la administración son
                          la observación y la medición.

                          La escuela de la administración científica fue
                          iniciada en el comienzo de este siglo por
                          el ingeniero mecánico americano Frederick
                          W. Taylor, considerado el fundador de la
                          moderna TGA.

Frederick Taylor
   1856-1915.
5.   RELACIONES HUMANAS.

                         La teoría de las relaciones humanas (también denominada
                         escuela humanística de la administración), desarrollada por
                         Elton Mayo y sus colaboradores, surgió en los Estados Unidos
                         como consecuencia inmediata de los resultados obtenidos
                         mediante la experiencia de Hawthorne.Fue básicamente un
                         movimiento y de oposición a la teoría clásica de la
                         administración.

Comportamiento Organizacional es la disciplina que
estudia, dentro de las estructuras formales de la empresa,
las distintas conductas o comportamientos, de cada
individuo, de los grupos que la integran, y de las
interrelaciones que se dan entre los mismos; analizando la
cultura organizacional con el fin de optimizar los resultados
tanto en favor de los individuos como en favor de la
organización.
6.   MODELO TOMA DE DECISIONES.
                                                                        Esta escuela manifiesta que la
Existe una jerarquía que determina el tipo de acciones que se           ejecución administrativa se lleva
realizan dentro de la orgnizacion y, en consecuencia, el tipo de        a cabo por medio de una
decisiones que se deben tomar.
                                                                        decisión; afirman que los
La Ciencia administrativa divide a la empresa en 3 niveles
                                                                        administradores necesitan saber
jerárquicos :
                                                                        como tomar decisiones, y
1.Nivel estratégico.- Alta dirección; planificación global de toda la   necesitan saber con exactitud
empresa.                                                                como tomar decisiones
2.Nivel táctico.- Planificación de los subsistemas empresariales.       mediante procesos lógicos.
3.Nivel operativo.- Desarrollo de operaciones cotidianas                Cuenta entre sus principales
(diarias/rutinarias).                                                   estudiosos a Howard Raiffa de
                                                                        Harvard.
A medida que se baja en esta jerarquía, las tareas que se
desempeñan son cada vez más rutinarias, por lo que las decisiones
en estos niveles serán más estructuradas (programadas).

Adicionalmente, una organización también estará dividida en varias
secciones funcionales, son varias las propuestas de división que se
han planteado para una empresa de forma genérica, aunque la más
aceptada es la que considera los siguientes departamentos o
unidades funcionales:
1.dirección
2.marketing
3.producción
4.finanzas
5.recursos humanos
Las decisiones también serán diferentes, en función de en qué
unidad funcional o departamento tengan lugar.
2.        CONCEPTO DE ORGANIZACIÓN.

     1.    DEFINICION.

             Sistema de actividades conscientemente coordinadas
             formado por dos o más personas; la cooperación entre
             ellas es esencial para la existencia de la organización.

             Una organización solo existe cuando hay personas
             capaces de comunicarse y que están dispuestas a
             actuar conjuntamente para obtener un objetivo común.

             Conjunto de cargos con reglas y normas de
             comportamiento que han de respetar todos sus
             miembros, y así generar el medio que permite la acción
             de una empresa.

             La organización es el acto de disponer y coordinar los
             recursos disponibles (materiales, humanos y
             financieros).

             Funciona mediante normas y bases de datos que han
             sido dispuestas para estos propósitos.
2.   VENTAJAS DE UNA BUENA ORGANIZACIÓN.

     Proporciona un marco en el cual el personal puede
     actuar unido en vez de hacerlo unos contra otros.

     El tipo de organización puede facilitar u obstaculizar el
     logro de los objetivos de la empresa.

     Proporciona comunicaciones eficientes y efectivas.

     Se reduce la duplicación del trabajo al mínimo.

     Los empleados conocen las rutas o redes de mando
     en la organización.

     El conocer los tipos de puestos en la organización y
     la escala de promoción también ayuda a los
     empleados a determinar sus opciones profesionales.

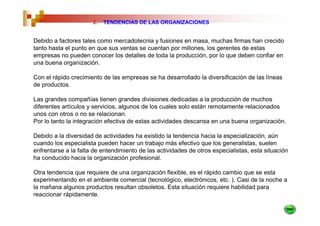

2.   TENDENCIAS DE LAS ORGANIZACIONES

Debido a factores tales como mercadotecnia y fusiones en masa, muchas firmas han crecido
tanto hasta el punto en que sus ventas se cuentan por millones, los gerentes de estas
empresas no pueden conocer los detalles de toda la producción, por lo que deben confiar en
una buena organización.

Con el rápido crecimiento de las empresas se ha desarrollado la diversificación de las líneas
de productos.

Las grandes compañías tienen grandes divisiones dedicadas a la producción de muchos
diferentes artículos y servicios, algunos de los cuales solo están remotamente relacionados
unos con otros o no se relacionan.
Por lo tanto la integración efectiva de estas actividades descansa en una buena organización.

Debido a la diversidad de actividades ha existido la tendencia hacia la especialización, aún
cuando los especialista pueden hacer un trabajo más efectivo que los generalistas, suelen
enfrentarse a la falta de entendimiento de las actividades de otros especialistas, esta situación
ha conducido hacia la organización profesional.

Otra tendencia que requiere de una organización flexible, es el rápido cambio que se esta
experimentando en el ambiente comercial (tecnológico, electrónicos, etc. ). Casi de la noche a
la mañana algunos productos resultan obsoletos. Esta situación requiere habilidad para
reaccionar rápidamente.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

                     1. CONCEPTOS GENERALES.

      Sistema:
        Es un conjunto de objetos unidos entre sí con un fin común.

El concepto de sistema de producción se basa en la Teoría General de
Sistemas que fue desarrollada por el biólogo alemán Von Bertalanffy y que
en esencia es una perspectiva integradora y holística (referida al todo).

Una de las definiciones de la teoría general de sistemas dice que los
sistemas son conjuntos de componentes que interaccionan unos con otros,
de tal forma que cada conjunto se comporta como una unidad completa.

Otra definición dice que los sistemas se identifican como conjuntos de
elementos o entidades que guardan estrechas relaciones entre sí y que
mantienen al sistema directa o indirectamente unido de modo más o menos
estable y cuyo comportamiento global persigue, normalmente, algún tipo de
objetivo.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.
           1. CONCEPTOS GENERALES.
              1. SISTEMAS DE PRODUCCION.

Sistema de producción:
   Es un conjunto de objetos y/o seres vivientes que se
relacionan entre sí para procesar insumos y convertirlos
en el producto definido por el objetivo del sistema.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.
          1. CONCEPTOS GENERALES.
                       2. RETROALIMENTACION.

Retroalimentación.
  Es la función efectuada por los controles que consiste en analizar
lo que sé esta produciendo y comparar con un criterio preestablecido
por los objetivos del sistema y así tomar inmediatamente acciones
correctivas según el resultado de esta comparación.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.
         1. CONCEPTOS GENERALES.
                  3. RUIDO EN EL SISTEMA

Ruido en el Sistema.
   Es cuando existe una deficiencia por mal funcionamiento del sistema.
Este ruido puede ser producido por los componentes del sistema o por el
medio ambiente que rodea al sistema. En el caso de los sistemas
insumo-producto para eliminar el ruido es necesario corregir o sustituir el
componente del sistema que no funcionan bien.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.
                 1. CONCEPTOS GENERALES.

                          4. ESTABILIDAD EN EL SISTEMA.
Estabilidad del Sistema.
  Es la propiedad para resistir perturbaciones, evitando que
se deje de cumplir con el objetivo.

             Ambiente del Sistema.
               Es el medio en que se encuentra inmerso el sistema y lo constituye todo
             aquello que lo rodea y que puede influir en su funcionamiento.
             Parámetro en el Sistema.
               Es el nombre genérico que define a las principales características del
             sistema, para ser más precisos el insumo, el proceso, los dispositivos de
             control, el producto.
             Subsistema:
               Son los sistemas que componen un sistema total.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

             2. CLASIFICACION DE LOS SISTEMAS.

Clasificacion de los Sistemas de producción.
Clasificación de sistemas.
a) Físicos y Abstractos.
b) Naturales y Elaborados.
c) Abiertos y Cerrados.
d) Técnicos y Civiles o Sociales.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

               2. CLASIFICACION DE LOS SISTEMAS.
                 1. SISTEMAS FISICOS Y ABSTRACTOS.
Sistemas físicos y abstractos.

Físicos: Son aquellos sistemas que existen físicamente.

Abstractos: Son aquellos que solo existen en forma
conceptual o en la mente de alguien.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

              2. CLASIFICACION DE LOS SISTEMAS.

                      2. SISTEMAS NATURALES Y ELABORADOS.
Los naturales: Son aquellos elaborados por la naturaleza.

Los elaborados: Por el hombre.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

                  2. CLASIFICACION DE LOS SISTEMAS.

                    3. SISTEMAS TECNICOS Y CIVILES O SOCIALES
Los sistemas técnicos: Son los que integran y aplican la
tecnología para alcanzar una meta.

Los sistemas civiles o sociales: Tienen como finalidad la
satisfacción de un objetivo social.
3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION.

                   2. CLASIFICACION DE LOS SISTEMAS.
                          4. SISTEMAS ABIERTOS Y CERRADOS.

Abiertos: Son aquellos donde es muy difícil predecir su comportamiento. La
retroalimentación existente no es controlable y en algunos casos es subjetiva
(el organismo del cuerpo humano).

Sistemas cerrados: Son aquellos que tienen objetivos, insumos, productos
y relaciones claramente determinados por lo que el control, retroalimentación
y pronóstico pueden ser establecidos de manera precisa y objetiva.

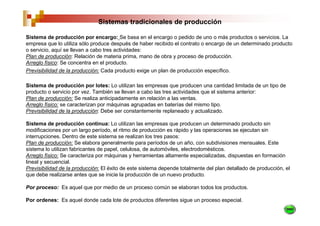

Sistemas tradicionales de producción

Sistema de producción por encargo: Se basa en el encargo o pedido de uno o más productos o servicios. La
empresa que lo utiliza sólo produce después de haber recibido el contrato o encargo de un determinado producto
o servicio, aquí se llevan a cabo tres actividades:
Plan de producción: Relación de materia prima, mano de obra y proceso de producción.
Arreglo físico: Se concentra en el producto.
Previsibilidad de la producción: Cada producto exige un plan de producción específico.

Sistema de producción por lotes: Lo utilizan las empresas que producen una cantidad limitada de un tipo de
producto o servicio por vez. También se llevan a cabo las tres actividades que el sistema anterior:
Plan de producción: Se realiza anticipadamente en relación a las ventas.
Arreglo físico: se caracterizan por máquinas agrupadas en baterías del mismo tipo.
Previsibilidad de la producción: Debe ser constantemente replaneado y actualizado.

Sistema de producción continua: Lo utilizan las empresas que producen un determinado producto sin
modificaciones por un largo período, el ritmo de producción es rápido y las operaciones se ejecutan sin
interrupciones. Dentro de este sistema se realizan los tres pasos:
Plan de producción: Se elabora generalmente para períodos de un año, con subdivisiones mensuales. Este
sistema lo utilizan fabricantes de papel, celulosa, de automóviles, electrodomésticos.
Arreglo físico: Se caracteriza por máquinas y herramientas altamente especializadas, dispuestas en formación
lineal y secuencial.
Previsibilidad de la producción: El éxito de este sistema depende totalmente del plan detallado de producción, el
que debe realizarse antes que se inicie la producción de un nuevo producto.

Por proceso: Es aquel que por medio de un proceso común se elaboran todos los productos.

Por ordenes: Es aquel donde cada lote de productos diferentes sigue un proceso especial.
4.   FASES DE UN PROCESO PRODUCTIVO ETAPAS.

Un sistema ya sea una fábrica o una empresa de servicios o agencia gubernamental, nacen de una
idea, pasan por una etapa de crecimiento y cambios en forma continua para hacer frente a nuevas
exigencias, algunas veces desaparecen.

Etapas:

Nacimiento del sistema.
Esto sucede cuando se propone una idea para producir un producto o servicio y se analizan las
posibilidades de mercado, producción, capital, etc.

Diseño del producto y selección del proceso.
Si se toma la decisión de producir, hay que especificar la forma final del producto y como se va
hacer (maquinaria, equipo, etc.).

Diseño del sistema.
Se debe de determinar los sistemas de producción, inventarios y control de calidad así como de
dotar de personal etc.

Arranque del sistema.
Es muy probable que existan problemas en la fase de arranque lo que requerirá cambios en el
diseño, redistribución y ajuste de personal; una vez que esta funcionando, los problemas se
vuelven más cotidianos (mantenimiento, cambios para eliminar deficiencias,etc.) a esta etapa se le
denomina Estado Estable.

Transformación o muerte.
El estado estable puede verse alterado por distintos motivos. Pueden entrar nuevos productos al
sistema, esto puede provocar cambios importantes en los métodos de fabricación. Los mercados
pueden cambiar e incluso desaparecer . Sí estos cambios son moderados quizá con una ligera
modificación al sistema, pueda continuar su ciclo de vida. Pero si el sistema no puede ajustarse a
las modificaciones necesarias, entonces, en el caso extremo la empresa morirá (por liquidación o
por una venta o fusión).
5.   DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES.

La Departamentalización consiste
                                                       Proceso en el cual una
en la sectorización de los objetivos,
                                                       organización es dividida
actividades, procesos, personal y
                                                       estructuralmente combinando
recursos de una organización, a
                                                       trabajos en departamentos de
través de la aplicación de la división
                                                       acuerdo a alguna base o
del trabajo y la especialización.
                                                       característica compartida.

                                                       Departamentalización total
 Departa-mentalizar en un                              es la sucesiva repetición de
 nivel es dividir un conjunto de                       dividir un conjunto de
 actividades en varios                                 actividades en varios
 subconjuntos;                                         subconjuntos.
5.   DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES.

    La departamentalización por números Simples fue un importante método de
organización en tribus, clanes y ejércitos.

     Aunque ahora ha caído en des-uso, es probable que siga teniendo ciertas
aplicaciones en la sociedad moderna.

     El método de departamentalización por números simples consiste en contar las
personas que habrán de desempeñar los mismos deberes y disponerlos bajo la
supervi-sión de un administrador. Lo esencial en este caso no son las actividades que
desarrolla-rán esas personas, el lugar donde trabajarán o los materiales que emplearán,
sino el hecho de que el éxito de sus empeños depende únicamente del número de
personas involucradas.

    La utilidad de este recurso ha disminuido:
    Para comenzar, el avance de la tecnología demanda diferentes y más
especializadas habi-lidades

      El segundo motivo del declive de la departamentalización por medios estrictamente
numéricos es que a menudo los grupos compuestos por personal especializado son más
eficientes que los meramente basados en números.

   El tercero y más persistente motivo de la declinación de la departamentalización por
números es que sólo resulta útil en el nivel más bajo de la estructura organizacional.
Una de las modalidades más antiguas de la departamentalización, empleada por lo
general en los niveles inferiores de la or-ganización, es la agrupación de actividades
con base en el tiempo. La existencia de turnos de trabajo es común en mu-chas
empresas, en las que (por razones económicas, tecnológicas o de otro tipo) la jorna-da
laboral normal no sería suficiente.

VENTAJAS
Primero, es posible prestar servicio más allá de la jornada habitual de 8 horas y en
muchos casos durante las 24 horas del día.
Segundo, es factible poner en marcha procesos que no pueden interrumpirse, puesto
que requieren de un ciclo continuo.
Tercero, citan-do trabajadores de turnos diferentes hacen uso de las mismas máquinas,
los costosos bienes de capital pueden utilizarse más de 8 horas diarias.
Cuarto, a algunas personas (como a los estudiantes que asisten a clases durante el día)
les resulta conveniente traba-jar de noche.

DESVENTAJAS
Primero, cabe la posibi-lidad de que durante el turno nocturno no se ejerza la debida
supervisión.
Segundo este modelo reciente los efectos del factor fatiga; casi no hay persona para la
del turno diurno al nocturno o viceversa no le represente grandes complicaciones.
Tercero, la existencia de varios turnos puede causar problemas de coordinación y
comunicación.
Cuarto, el pago de horas extras puede elevar los costos del producto o servicio.
La agrupación de actividades de acuerdo con las funciones de una empresa
(departamentalización funcional) expresa lo que la empresa hace típicamente.
No en todos los organigramas aparecen estas mismas denominaciones funcionales.
La departamentalización funcional es la base de uso más común para la Organiza-ción de
actividades y se halla presente en algún nivel de la estructura organizacional de casi todas
las empresas.

VENTAJAS
Es reflejo lógico de las funciones
Se mantiene el poder y prestigio de las funciones principales
Se sigue el principio de la especialización ocupacional
Se simplifica la capacitación.
Se cuenta con medios para un riguroso control desde la cima.

DESVENTAJAS
Se resta énfasis a los objetivos generales de la compañía.
El punto de vista del personal clave se sobrespecializa y estrecha.
Se reduce la coordinación entre funciones.
La responsabilidad de las utilidades se concentra exclusivamente en la cima.
Lenta adaptación a nuevas condiciones.
Se limita el desarrollo de gerentes generales.

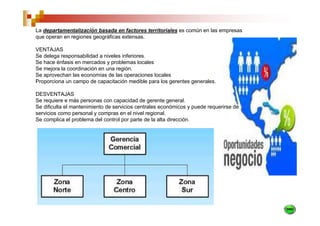

La departamentalización basada en factores territoriales es común en las empresas
que operan en regiones geográficas extensas.

VENTAJAS
Se delega responsabilidad a niveles inferiores.
Se hace énfasis en mercados y problemas locales
Se mejora la coordinación en una región.
Se aprovechan las economías de las operaciones locales
Proporciona un campo de capacitación medible para los gerentes generales.

DESVENTAJAS
Se requiere e más personas con capacidad de gerente general.
Se dificulta el mantenimiento de servicios centrales económicos y puede requerirse de
servicios como personal y compras en el nivel regional.
Se complica el problema del control por parte de la alta dirección.
La agrupación de actividades que responde a un interés primordial en los clientes es común en
diversas empresas. Cuando cada una de las actividades de una empresa a favor de sus clientes es
puesta bajo la responsabilidad de un jefe de departamento, los clientes constituyen la base sobre la
cual se agrupan las actividades.

VENTAJAS
Se alienta la concentración en las necesidades de los clientes.
Se hace sentir a los clientes que cuentan con un proveedor (banquero) comprensivo.
Se desarrolla la pericia en el área de clientes.

DESVENTAJAS
Puede dificultarse la coordinación de operaciones entre demandas contrapuestas de los clientes.
Se requiere de administradores y equipo de soporte expertos en problemas de los clientes.
No siempre es posible definir claramente grupos de clientes (por ejemplo, grandes empresas contra
empresas de otro tipo).

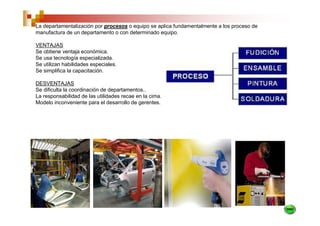

La departamentalización por procesos o equipo se aplica fundamentalmente a los proceso de
manufactura de un departamento o con determinado equipo.

VENTAJAS
Se obtiene ventaja económica.
Se usa tecnología especializada.
Se utilizan habilidades especiales.
Se simplifica la capacitación.

DESVENTAJAS
Se dificulta la coordinación de departamentos..
La responsabilidad de las utilidades recae en la cima.
Modelo inconveniente para el desarrollo de gerentes.
La organización matricial o de rejilla, también conocida como administración de proyectos o
productos, es uno más de los tipos de departamentalización. Sin embargo, como se explicará
más adelante, la administración de proyectos no necesariamente implica por si misma una
rejilla o matriz.

La esencia de la organización matricial es normalmente la combinación en la misma
estructura organizacional de los patrones de departamentalización funcional y de proyectos o
productos.
La organización virtual es un concepto mas bien amplio, según el cual un grupo de
empresas o personas independientes se conectan entre sí por medio de la tecnología
de la información.

Tales empresas pueden ser proveedores, clientes e incluso compañías rivales.

El propósito de la organización virtual es conseguir acceso a los recursos de otras
empresas, obtener flexibilidad, reducir riesgos o responder velozmente a las
necesidades del mercado. Las organizaciones virtuales coordinan sus actividades a
través del mercado en el que cada parte ofrece en venta sus bienes y servicios.

Las organizaciones virtuales pueden carecer de organigrama y hasta de una sede
central para sus oficinas.

Es probable que las bibliotecas modernas dejen de ser edificios con cientos de
libreros. Quizá la gente nunca se vea obligada a visitar una biblioteca; una base de
datos, una computadora, un módem y una contraseña serán todo lo necesario para
obtener acceso a ellas.

La universidad abierta de Inglaterra es un ejemplo de universidad sin instalaciones.
Cuenta ciertamente con una sede para su cuerpo administrativo, pero no para sus
estudiantes. Estos se hallan dispersos por todo el mundo, lo mismo que los
profesores. Unos y otros no se conocerán personalmente jamás. Las posibilidades
tecnológicas que ello ofrece son asombrosas, pero ¿como administrar a personas a
las que nunca veremos?.

Es obvio, entonces, que en torno a la organización virtual subsisten aún muchas
preguntas sin responder.
6.   RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.

1.- PERSONA Existe un modelo de comunicación para cada organización, el cual
2.- FAMILIA  se establece de acuerdo a su estructura.
3.- SOCIEDAD
             Se transmiten Ordenes , instrucciones y mensajes a traves de los
4.- ESTADO.
             diferentes canales que se hayan creado dentro de la Empresa.
                El éxito dependerá de la claridad y calidad de los elementos de la
                comunicación existentes.-

                EMISOR…..MENSAJE .CANAL
                EMISOR ..MENSAJE….CANAL .RECEPTOR
                       ..MENSAJE .CANAL….RECEPTOR
6.   RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.

Antes de concentramos en la autoridad en una
organización, conviene distinguir entre autoridad y
poder.

El poder, concepto mucho más amplio que el de
autoridad, es la capacidad de individuos o grupos
de inducir o influir en las opiniones o acciones de
personas o grupos.

La autoridad en una organización es el derecho
propio de un puesto (y por lo tanto de la persona
que lo ocupa) a ejercer discrecionalidad en la toma
de decisiones que afectan a otras personas. Se
trata, por supuesto, de un tipo de poder, pero de
poder en el marco de una Organización.

Si bien la autoridad en una organización es el poder
para ejercer discrecionalidad en la toma de
decisiones, casi invariablemente se deriva del poder
del puesto o poder legí-timo.

Cuando se habla de autoridad en un contexto
administrativo, por lo general se hace referencia al
poder que otorga un puesto.
6.   RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.

EMPOWERMENT
En los últimos años se ha puesto de moda la pro-moción de diversas concepciones del Empo-werment.
Empowerment significa que los empleados, administradores o equipos de todos los niveles de la
organización tienen el poder para tornar decisiones sin tener que requerir la autorización de sus
superiores.

La idea en la que se basa el Empowerment es que quienes se hallan directamente relaciona-dos con una
tarea son los más indicados para tomar una decisión al respecto, en el enten-dido de que poseen las
aptitudes requeridas para ello.

Tanto la delegación como el Empowerment son cuestión de grado, implican que empleados y equipos
aceptan la responsabilidad de sus acciones y tareas. Conceptualmente, esto puede ilustrarse de la
siguiente manera:

El poder debe ser igual a la responsabilidad (P=R)

Si el poder es mayor que la responsabilidad (P>R) el resultado podría ser una conducta autocrática por
parte del superior, a quien no se hace responsable de sus acciones.

Si la responsabilidad es mayor que el poder (R>P), el resultado podría ser la frus-tración de los
subordinados, dado que carecen del poder necesario para desempeñar las tareas de las que son
responsables.

Entre las razones del interés en el empowerment están la competitividad global, la necesidad de
responder rápidamente a las demandas y expectativas de los clientes y la exigencia de mayor autonomía
de parte de una fuerza de trabajo cada vez mejor prepa-rada. El empowerment de los subordinados
significa que los superiores tienen que com-partir su autoridad y poder con sus subordinados. Así, un
estilo de liderazgo autocrático, cuando se usa como la única forma de administración, resulta inadecuada
para las organizaciones del siglo XXI. Los empleados desean ser tomados en cuenta y participar en las
decisiones, lo que a su vez produce en ellos una sensación de pertenencia, realización y autoestima.
Para una administración eficaz se requiere de la sincera aceptación del empowerment, basada en la
confianza mutua, sustentada en la transmisión a los empleados de la información pertinente para el
desarrollo de sus tareas y que se otorgue a personas competentes.
6.   RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.

                   NATURALEZA DE LAS RELACIONES DE LÍNEA Y STAFF
                   Un concepto de línea y staff más preciso y de mayor validez lógica es que
             se trata sencillamente de una cuestión de relaciones. La autoridad de línea le da
             a un superior una línea de autoridad sobre un subordinado. Esto está presente en
             todas las organizaciones como una escala o serie ininterrumpida de pasos. De
             ahí que el principio escalar de las organizaciones sea: cuanto más clara sea la
             línea de autoridad desde el máximo puesto administrativo de una organización
             hasta cada puesto subordinado, tanto más clara será la responsabilidad de toma
             de decisiones y tanto más efectiva la comunicación organizacional.

                   La naturaleza de la relación de staff es de asesoría. La función de quienes
             ejercen capacidad exclusivamente de staff es realizar investigaciones y dar
             asesoría a los admi-nistradores de línea.

                   ¿RELACIONES DE LÍNEA/STAFF O DEPARTAMENTALIZACIÓN?
                   Aunque suele ser conveniente, e incluso correcto, referirse a un
             departamento como departamento de línea y a otro como de Staff, no son las
             actividades que realizan las que los caracterizan de ese modo. Línea y staff se
             caracterizan como tales por efecto de las relaciones, no de las actividades
             departamentales.
6.   RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.

AUTORIDAD FUNCIONAL

La autoridad funcional es el derecho que se delega a un individuo o
departamento para controlar procesos, practicas o políticas específicas u
otros asuntos relativos a las actividades que emprenden miembros de
otros departamentos. Si el principio de unidad de mando se siguiera sin
excepción, la autoridad sobre esas actividades sólo sería ejercida por los
superiores de línea. Pero abundantes razones (como la falta de
conocimientos especiali-zados, la incapacidad para supervisar procesos y
el riesgo de diversas interpretaciones a las políticas) explican el motivo de
que, ocasionalmente, se impida a esos administradores ejercer tal
autoridad.-

RESTRICCIÓN DEL ÁREA DE AUTORIDAD FUNCIONAL

La autoridad funcional debe ser objeto de rigurosas restricciones. La
autoridad funcional de un gerente de compras, por ejemplo, se limita
generalmente a establecer los procedimientos a seguir en las compras
divisionales o departamentales, de manera que no incluye la facultad de
indicar a los departamentos qué pueden comprar o cuándo.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

 “Utilizacion de
    los medios
   disponibles
   para lograr
  conseguir un
     objetivo.”

                  SABER
La ciencia (del latín scientia 'conocimiento') es el                SABER HACER
conjunto de conocimientos sistemáticamente
                                                       Una técnica (del griego, τέχνη (téchne) 'arte,
estructurados obtenidos mediante la
                                                       técnica, oficio') es un procedimiento o conjunto
observación de patrones regulares,
                                                       de reglas, normas o protocolos, que tienen como
de razonamientos y de experimentación en
                                                       objetivo obtener un resultado determinado, ya
ámbitos específicos, de los cuales se generan
                                                       sea en el campo de la ciencia, de la tecnología,
preguntas, se construyen hipótesis, se deducen
                                                       del arte, del deporte, de la educación o en
principios y se elaboran leyes generales y
                                                       cualquier otra actividad.
esquemas metódicamente organizados.1
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

          Thompson clasifica la tecnología en dos tipos
          básicos:

          1. Tecnología flexible: la flexibilidad de la tecnología
          infiere a la amplitud con que las máquinas, el
          conocimiento técnico y las materias primas pueden
          ser utilizadas en otros productos o servicios. Dicha
          de otra manera es aquella que tiene varias y
          diferentes formalidades por ejemplo: la industria
          alimenticia, la automotriz, los medicamentos, etc.

          2. Tecnología fija: es aquella que no puede utilizarse
          en otro productos o servicios. También puede
          decirse que es aquella que no esta cambiando
          continuamente por ejemplo: Las refinerías de
          petróleo, la siderúrgica, cemento y petroquímica.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

* Tecnología Blanda ("soft technology"). Se refiere a los conocimientos de tipo
organizacional, administrativo y de comercialización excluyendo los aspectos técnicos.

* Tecnología de Equipo. Es aquella cuyo desarrollo lo hace el fabricante de equipo
y/o el proveedor de materia prima; la tecnología esta implícita en el equipo mismo, y
generalmente se refiere a industrias de conversión como plástico, textiles y hules.

* Tecnología de Operación. Es la que resulta de largos períodos de evolución; los
conocimientos son productos de observación y experimentación de años en procesos
productivos. En este tipo de tecnología es frecuente la incidencia de tecnologías de
equipo y de proceso, por lo que a veces se le considera como una mezcla de
condicionantes tecnológicas.

* Tecnología de Producto. Es el conocimiento de las características y
especificaciones de un producto o servicio diseñado de conformidad a las
necesidades de los procesos de manufactura y del mercado. La tecnología específica
para la fabricación del producto/servicio, su método, procedimiento, especificaciones
de diseño, de materiales, de estándares y de mano de obra. Es el conjunto de
conocimientos y experiencias que permite conocer la estructura, propiedades y
características funcionales de un producto.

* Tecnología Dura. Es la parte de conocimientos que se refiere a aspectos puramente
técnicos de equipos, construcciones, procesos y materiales.

* Tecnología Limpia. Término para designar las tecnologías que no contaminan y que
utilizan los recursos naturales renovables y no renovables en forma racional.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                            1. PRODUCTIVIDAD

Productividad = (Productos o Servicios Producidos) / (Recursos Utilizados)

Solo aquello que se puede medir es susceptible de
ser mejorado.

Esto también se aplica a la productividad.

Hay diferentes formas de medir la productividad y
dependen del objetivo de la medición.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
       1. PRODUCTIVIDAD
            1. EFICIENCIA Y EFECTIVIDAD.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                           1. PRODUCTIVIDAD

                                  2. TIPOS DE PRODUCTIVIDAD.
La productividad consiste en el cociente
resultante de dividir la producción (resultados
obtenidos) entre los recursos o insumos
utilizados. Mientras mayor sea la producción y
menores los recursos utilizados en ella, mayor
será la productividad.

Toda empresa o proceso productivo, debe
buscar la mayor productividad posible, es decir,
                                                   La productividad la
debe lograr la mayor producción posible, con la    podemos hallar tanto
menor cantidad de recursos utilizados.
                                                   en valores monetarios
Para mejorar la productividad podemos, por
ejemplo, reducir costos, minimizar el producto
                                                   como en unidades
defectuoso, minimizar el desperdicio, optimizar
el uso de la mano de obra, etc. Y para ello
debemos tomar buenas decisiones en lo
referente a maquinaria, equipos, capacidad de
planta, materiales y productos, procesos o
métodos de trabajo, y mano de obra.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                            1. PRODUCTIVIDAD

                                 2. TIPOS DE PRODUCTIVIDAD.

Productividad en valores                       Productividad en unidades
Una PYME paga mensualmente a un                Un operario opera una máquina de costura
trabajador $400, además le da una              y su promedio de producción es de 333
asignación de $50 por concepto de              unidades por turno de 8 horas. Si la
movilidad y $50 por refrigerio.                máquina trabaja de corrido y se estiman
¿Cuál será la productividad de dicho           pérdidas de tiempo del 7% por conceptos
trabajador, si se conoce que es un             de paras menores y otros.
vendedor que factura mensualmente              ¿Cuál será la productividad de la máquina?
$20000?
                                               Producción:
                                               333 unidades/turno
Producción:
20000
                                               Recursos:
                                               8 hrs/turno x 60min/hrs x (1 – 0.07) = 446.4 min/turno
Recursos:
500
                                               Productividad
Productividad del vendedor                     = 333 / 446.4 = 0.75 und/min
= 20000 / 500 = 40
                                               La productividad de la máquina es de 0.75
La productividad del vendedor es de            und/min; por cada minuto de operación, la
$40; por cada dólar que se le paga, se         máquina producto 0.75 unidades.
obtienen $40 en ventas.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
           1. PRODUCTIVIDAD

               3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD.

INTERRUPCION           MULTITAREA          PROCRASTINACION
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                                 1. PRODUCTIVIDAD

                                      3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD.
  Factores externos, de producto, de proceso, de capacidad e inventarios, de fuerza de trabajo y de
  calidad.
                                                                 De capacidad e inventarios.
 Factores externos.                                                 La capacidad en exceso, es con frecuencia, un
  Incluyen la regulación del gobierno, competencia y             factor que contribuye a reducir la productividad, la
demanda, están fuera del control de la empresa,                  capacidad casi nunca puede ajustarse a la
estos factores pueden afectar tanto al volumen de la             demanda, pero la planeación cuidadosa de la
salida como a la distribución de la entradas.                    capacidad puede reducir tanto la capacidad en
                                                                 exceso como la capacidad insuficiente.
De producto.
   Es un factor que puede influir grandemente en la
                                                              Fuerza de trabajo.
productividad, usualmente se reconoce que la
                                                                 La fuerza de trabajo es tal vez el mas importante
investigación y desarrollo conducen a nuevas
                                                              de todos, esta asociado a un gran número de
tecnologías las cuales mejoran la productividad.
                                                              sufactores: selección y ubicación, capacitación,
                                                              diseño del trabajo, supervisión, estructura
                                                              organizacional, remuneraciones, objetivos y
Proceso.                                                      sindicatos.
   Estos factores incluyen flujo del proceso,
automatización, equipo y selección de tipos de proceso.
Si el tipo de proceso no se selecciona adecuadamente              La calidad.
de acuerdo al producto y al mercado, pueden resultar                 Con respecto a la calidad, se sabe que una
deficiencias. Dentro de un proceso dado existen                   baja calidad conduce a una productividad pobre.
muchas formas de organizar el flujo de información, el            La prevención de errores y el hacer las cosas bien
material y los clientes. Estos flujos se pueden mejorar           desde la primera vez son dos de los estimulantes
con nuevos equipos de análisis de flujos de procesos,             mas poderosos tanto para la calidad como para la
con incrementos en la productividad                               productividad.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                                       1. PRODUCTIVIDAD
                                              4. MEDICION DE LA PRODUCTIVIDAD.
      “ Solo aquello que se puede medir es susceptible de ser mejorado.”
                  Productividad = (Productos o Servicios Producidos) / (Recursos Utilizados)

                                                                                             P.I.B.
             Producto Interno Bruto (PIB) (miles de millones $)
                                                                          Se conoce como "Producto interno
                                                                          bruto" a la suma de todos los bienes y
                                                                          servicios finales que produce un país o
                                                                          una economía, tanto si han sido
                                                                          elaborado por empresas nacionales o
                                                                          extranjeras dentro del territorio nacional,
                                                                          que se registran en un periodo
                                                                          determinado (generalmente un año).

La diversidad de funciones, medidas, interpretaciones y usos de la información sobre la productividad es
tan grande que debemos manejar los aspectos de medición de la productividad en cuatro niveles
diferentes:
Internacional, Nacional, Sector Industrial y Empresas.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
       1. PRODUCTIVIDAD
          4. MEDICION DE LA PRODUCTIVIDAD.

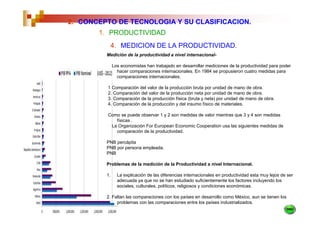

         Medición de la productividad a nivel internacional-

              Los economistas han trabajado en desarrollar mediciones de la productividad para poder
                hacer comparaciones internacionales. En 1984 se propusieron cuatro medidas para
                comparaciones internacionales.

         1 Comparación del valor de la producción bruta por unidad de mano de obra.
         2. Comparación del valor de la producción neta por unidad de mano de obra.
         3. Comparación de la producción física (bruta y neta) por unidad de mano de obra.
         4. Comparación de la producción y del insumo físico de materiales.

         Como se puede observar 1 y 2 son medidas de valor mientras que 3 y 4 son medidas
            físicas .
          La Organización For European Economic Cooperation usa las siguientes medidas de
            comparación de la productividad.

         PNB percápita
         PNB por persona empleada.
         PNB

         Problemas de la medición de la Productividad a nivel Internacional.

         1.     La explicación de las diferencias internacionales en productividad esta muy lejos de ser
                adecuada ya que no se han estudiado suficientemente los factores incluyendo los
                sociales, culturales, políticos, religiosos y condiciones económicas.

         2. Faltan las comparaciones con los países en desarrollo como México, aun se tienen los
              problemas con las comparaciones entre los países industrializados.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                                    1. PRODUCTIVIDAD
                                          4. MEDICION DE LA PRODUCTIVIDAD.
Medición de la productividad a nivel nacional.
  Es común que la productividad nacional se mida con frecuencia como una razón de la
salida, dividida entre la entrada, por lo tanto.

Productividad = P.I.B. /m.o + capital

  La razón de productividad de factor total es la mejor utilizada, cuando se describe la
productividad nacional, debido a que incluye todas las entradas y salidas.

  La razón de productividad nacional comúnmente se expresa como índices en el tiempo.
La razón de un periodo de tiempo se compara con el periodo base para derivar un
porcentaje de incremento o decremento en la razón de productividad. Estos índices se
calculan para periodos de tiempo anuales o trimestrales.

                                              Beneficio de medir la productividad en una economía nacional.
                                                Existen muchos beneficios cuando se mejora la productividad:
                                              1. A nivel nacional un incremento en la productividad crea mas ingreso per capita.

                                               2. La productividad mejorada tiende a mitigar los efectos de la inflación. (Si el
                                              crecimiento de la productividad es del 2% y los salarios se incrementan un 8%,
                                              entonces el 6% de los incrementos salariales son inflacionarios y únicamente 2% son
                                              reales.

                                               3. Ayuda a mantener la estabilidad en los salarios. (Sin incrementos equiparables en
                                              la productividad, los aumentos salariales son estrictamente inflacionarios.

                                              4. La productividad es un índice de crecimiento, puesto que una nación avanza
                                              utilizando menos para producir más.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                                 1. PRODUCTIVIDAD
                                       4. MEDICION DE LA PRODUCTIVIDAD.
                                                          Medición de la productividad a nivel empresa.

                                                            "Los gerentes de operaciones son los encargados de
                                                          mejorar la productividad en una empresa". Para mejorar
                                                          la productividad, no basta con mejorar la productividad
                                                          en la función de operaciones; algunas de las áreas mas
                                                          importantes para mejorar la productividad son el área de
                                                          ventas, finanzas, personal, procesamiento de datos, etc.
                                                          Por lo tanto la productividad debe considerarse como un
                                                          asunto de toda la organización.

Tener en cuenta que si medimos la productividad en           Las diversas disciplinas profesionales involucradas en
    base a:                                               la gestión de las empresa tienen su propia forma de
                                                          definir, interpretar y medir la productividad.
a)   La calidad. Esta puede variar mientras la cantidad
     de insumo y salidas permanece constante.

b) Elementos Externos. Variables de fuera del sistema
     pueden influir en el, pueden causar un crecimiento
     o disminución en la productividad, para lo cual el
     sistema en estudio puede no ser directamente el
     responsable (energía eléctrica).

c) Falta de Unidades precisas de Medición. La mejor
     razón de productividad, es cuando la producción
     es evaluada a precio estándar en el numerador y
     se incluyen todas las entradas en el denominador.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
              1. PRODUCTIVIDAD
                    4. MEDICION DE LA PRODUCTIVIDAD.

Medición de la productividad a nivel industrial.

Ventajas de la medición de la productividad a nivel industrial.

1. Presenta indicadores económicos.

2. Sirve como análisis de la fuerza de trabajo.

3. Sirve como pronostico de empresas y comercios.

Principios que se deben seguir al medir la productividad en una industria.

1. Cada gerente de departamento debe de desarrollar sus propias mediciones.

2. Todas las mediciones de productividad deben estar entrelazadas en forma
jerárquica.

3. Las razones de productividad deben de incorporar todas las responsabilidades de
trabajo en la medida de lo posible.

4. El inventario puede ser un impedimento o una ayuda para la productividad de una
empresa. Muy poco inventario puede conducir a la perdida de ventas, volumen reducido
y productividad más baja; demasiado inventario producirá costos mas elevados de
capital y menor productividad.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                        1. PRODUCTIVIDAD
                    5. PROBLEMAS DEL MEJORAMIENTO DE LA PRODUCTIVIDAD.

1. Desarrollar mediciones de la productividad en todos los niveles de la organización.

2. Establecer objetivos para el mejoramiento de la productividad, estos deben de ser realistas.

3. Desarrollar planes para alcanzar metas.

4. Poner en marcha el plan.

5. Medir resultados. Este proceso requiere la obtención de datos y la evaluación periódica del
   progreso del alcance de los objetivos.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

                           2. COSTOS DE PRODUCCION
Costo.

  Es la suma de los gastos invertidos por la empresa. Para obtener los recursos utilizados en la
producción y distribución del producto o servicio.

Costo total = Costo fijo + costo variable

Los costos de producción son directos e indirectos.

  De manera general para la elaboración de las curvas de costos en el corto plazo, se involucran a
los: costos fijos. Costos variables, costos marginales o increméntales.

El análisis de costos y el control de estos es una función, cuyo objetivo es mantener a la empresa
en una posición económica satisfactoria.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

       2. COSTOS DE PRODUCCION
                             Costo fijo.
                               Se define como el grupo de
                            gastos que la empresa
                            desembolsa, aunque no produzca
                            ningún bien. (alquiler, sueldo de
                            los vigilantes, etc.)
                              Costo variable.
                                Son aquellos costos que
                             varían con él numero de
                             unidades producidas, los
                             componentes más importantes
                             de estos son: la mano de obra y
                             materia prima.

                               Costos marginales o
                              increméntales.
                                 Es la adición al costo
                              total que se atribuye a una
                              unidad mas de fabricación.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

                              2. COSTOS DE PRODUCCION

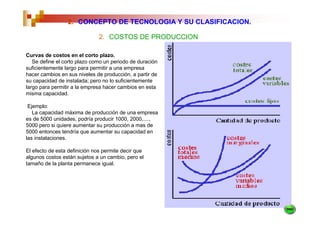

Curvas de costos en el corto plazo.
   Se define el corto plazo como un periodo de duración
suficientemente largo para permitir a una empresa
hacer cambios en sus niveles de producción, a partir de
su capacidad de instalada; pero no lo suficientemente
largo para permitir a la empresa hacer cambios en esta
misma capacidad.

 Ejemplo:
   La capacidad máxima de producción de una empresa
es de 5000 unidades, podría producir 1000, 2000,....,
5000 pero si quiere aumentar su producción a mas de
5000 entonces tendría que aumentar su capacidad en
las instalaciones.

El efecto de esta definición nos permite decir que
algunos costos están sujetos a un cambio, pero el
tamaño de la planta permanece igual.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                          3. ANALISIS DEL PUNTO DE EQUILIBRIO.

                                                                Se le conoce así a la situación en la cual, las
                                                                ventas totales de una empresa igualan los
                                                                costos totales de la misma, es decir,
                                                                situación en la cual, la empresa no gana ni
                                                                pierde.

                                                                Este análisis permite a los administradores
                                                                contar con datos precisos, relacionados al
                                                                total de costos fijos y variables más
                                                                convenientes para la organización, para
                                                                maximizar las utilidades a través de las
                                                                ventas planificadas.

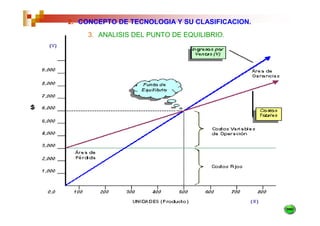

El punto de equilibrio se establece a través de un gráfico que muestra la relación de los beneficios con los
diferentes volúmenes de ventas, en que los ingresos cubren exactamente los costos y por tanto, no hay ni
beneficios ni pérdidas.

Para calcular el punto de equilibrio, es necesario descomponer los costos en fijos y variables.

Los costos fijos permanecen constantes, cualquiera que sea el volumen de producción.

Los costos variables guardan relación directa con el nivel de producción.

El período para realizar el análisis del punto de equilibrio debe ser especificado, recomendándose trabajar con
datos de un año.

Se puede determinar gráficamente y algebraicamente basándose en datos de cualquier año.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
                             3. ANALISIS DEL PUNTO DE EQUILIBRIO.
 Sea PV el precio de venta de un producto, PV= $12.00 dólares.
 Sea CF los costos fijos en el período, CF= $3,000.00 dólares, en el que se incluyen costos, salarios, alquileres, etc.
 Sea CVU los costos variables por unidad, CVU= $6.00 dólares.
 Para encontrar el punto de equilibrio necesitaremos de las siguientes fórmulas:

Sustituyendo valores en la fórmula tenemos lo siguiente:

Entonces, para alcanzar el punto de equilibrio, la empresa necesita producir y vender un total de 500 unidades.
Ahora, necesitamos encontrar los ingresos necesarios para estar en equilibrio, para lo que se emplea la siguiente fórmula:

                  Sustituyendo   valores tenemos:

 En consecuencia, la empresa necesita obtener
 ingresos de $6,000 dólares en concepto de
 ventas, para no ganar ni perder.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.
    3. ANALISIS DEL PUNTO DE EQUILIBRIO.
2. CONCEPTO DE TECNOLOGIA Y SU CLASIFICACION.

                           4. LA CALIDAD DEFINICION E IMPACTOS.

                                                      Otras definiciones de calidad
Es la totalidad de los rasgos y                       pueden ser:
características de un producto o
servicio que se sustenta en su                        Mercadotecnia.
habilidad para satisfacer las                         La calidad significa el cumplimiento
necesidades establecidas implícitas.                  de los estándares y el hacerlo bien
                                                      desde la primera vez.
No hay asunto más importante en
los negocios de hoy que la calidad,                   Producto.
el futuro de nuestra nación depende                   Se define la calidad como una
de nuestra habilidad para ofrecer                     variable precisa y mensurable.
los bienes y servicios de más alta
calidad.
5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.
5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.
1)   Crear conciencia de la necesidad y oportunidad de
     mejorar
                                                 Vez Paco, así, con
2)   Establezca metas para la mejora               estas medidas
                                                   mejoramos la
3)   Crear planes para alcanzar los objetivos         calidad !!

4)   Proporcionar capacitación

5)   Llevar a cabo proyectos para resolver problemas

6)   Informe sobre el progreso

7)   Dar un reconocimiento para el éxito

8)   Comunicar los resultados

9)   Llevar la cuenta                                         1.   Establecer metas específicas.

10) Mantener el impulso                         Con estos 2.       Establecer planes para lograr las
                                                                   metas.
                                                4 pasos
                                                obtengo los 3.     Asignar claramente las
                                                                   responsabilidades de cada uno
                                                resultados !!      para lograr las metas.

                                                              4.   Establece los reconocimientos de
                                                                   acuerdo a los resultados logrados.
1.

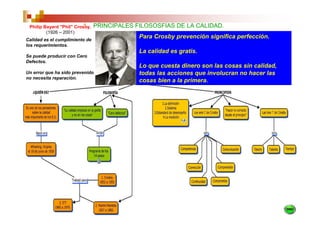

 Philip Bayard "Phil" Crosby,   PRINCIPALES FILOSOSFIAS DE LA CALIDAD.
         (1926 – 2001)
Calidad es el cumplimiento de
                                             Para Crosby prevención significa perfección.
los requerimientos.
                                             La calidad es gratis.
Se puede producir con Cero
Defectos.
                                             Lo que cuesta dinero son las cosas sin calidad,
Un error que ha sido prevenido               todas las acciones que involucran no hacer las
no necesita reparación.
                                             cosas bien a la primera.

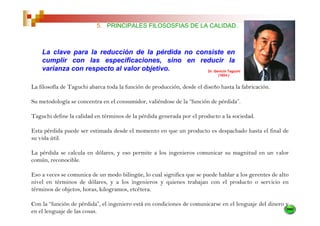

5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.

    La clave para la reducción de la pérdida no consiste en
    cumplir con las especificaciones, sino en reducir la
    varianza con respecto al valor objetivo.       Dr. Genichi Taguchi
                                                                             (1924-)

La filosofía de Taguchi abarca toda la función de producción, desde el diseño hasta la fabricación.

Su metodología se concentra en el consumidor, valiéndose de la “función de pérdida”.

Taguchi define la calidad en términos de la pérdida generada por el producto a la sociedad.

Esta pérdida puede ser estimada desde el momento en que un producto es despachado hasta el final de
su vida útil.

La pérdida se calcula en dólares, y eso permite a los ingenieros comunicar su magnitud en un valor
común, reconocible.

Eso a veces se comunica de un modo bilingüe, lo cual significa que se puede hablar a los gerentes de alto
nivel en términos de dólares, y a los ingenieros y quienes trabajan con el producto o servicio en
términos de objetos, horas, kilogramos, etcétera.

Con la “función de pérdida”, el ingeniero está en condiciones de comunicarse en el lenguaje del dinero y
en el lenguaje de las cosas.
5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.

La filosofía de la calidad de Taguchi

Un aspecto importante de la calidad de un producto manufacturado es la pérdida total generada por ese producto a la sociedad.

En una economía competitiva, el mejoramiento continuo de la calidad y la reducción de los costes son imprescindibles para
subsistir en la industria.

Un programa de mejoramiento continuo de la calidad incluye una incesante reducción en la variación de las características
de performance del producto con respecto a sus valores objetivo.

La pérdida del consumidor originada en una variación de la performance del producto es casi siempre proporcional al cuadrado de
la desviación de las características de performance con respecto a su valor objetivo. Por eso, la medida de la calidad se reduce
rápidamente con una gran desviación del objetivo.

La calidad y el coste final de un producto manufacturado están determinados en gran medida por el diseño industrial del producto
y su proceso de fabricación.

Una variación de la performance se puede reducir aprovechando los efectos no lineales/conjuntos de los parámetros del producto
(o proceso) sobre las características de performance.

Los experimentos estadísticamente planificados se pueden utilizar para determinar los parámetros del producto (o proceso) que
reducen la variación de la performance.
5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD.

                                 La Calidad tiene que ser construida en cada diseño y cada
                                 proceso. No puede ser creada por medio de la inspección.

                                 Practicar el control de calidad es desarrollar, diseñar, manufacturar
                                 y mantener un producto de calidad que sea el más económico, el
                                 más útil, y siempre satisfactorio para el consumidor.

                                                       Medición         Métodos
                                       Material
   Kaoru Ishikawa                                                      de Trabajo
 (Japón, 1915 - 1989)
Primer autor que intento destacar
las diferencias entre los estilos de
administración japoneses y                                                                  Problema
americanos.

Principal precursor de la Calidad
Total en Japón.

Creador del diagrama causa-efecto                        Mano de
tambien conocido como diagrama          Máquina                          Medición
                                                          Obra
de pescado o diagrama de
Ishikawa.
6. EL CONTROL TOTAL DE LA CALIDAD.
                        Nació en 1922, fue el primero en utilizar la frase
                        “Control de Calidad Total.”

                        El concepto de Calidad Total abarca toda la
                        organización e involucra la puesta en práctica de
                        actividades orientadas hacia el cliente.

                        Fue el primer autor en visualizar la idea de que la
                        calidad no se centra en el proceso productivo, sino en
                        todas las funciones administrativas de la organización.

Armand V. Feigenbaum

•La resultante total de las características del
producto y servicio de mercadotecnia, ingeniería,
fabricación, y mantenimiento a través de los
cuales el producto o servicio en uso satisfacerá
las expectativas del cliente.
3. DISEÑO DEL PRODUCTO.

              Que es el producto????

   “ Es el resultado de un PROCESO.- y surge como
                           PROCESO.-
      respuesta a una necesidad del mercado.- ”
                                    mercado.-
3. DISEÑO DEL PRODUCTO.

                                             3.1 Definición
Un producto es cualquier cosa que se
puede ofrecer a un mercado para satisfacer
un deseo o una necesidad.

                                             El producto es parte de la mezcla de
                                             marketing de la empresa, junto al precio,
                                             distribución y promoción. Ps.-
3. DISEÑO DEL PRODUCTO.
                                     Investigación

Introducción al mercado ?

     Tecnología

                                        Ambos
3. DISEÑO DEL PRODUCTO.

Sociedad
              Economía

                                        Competencia

           Oportunidades del Mercado!
3. DISEÑO DEL PRODUCTO.

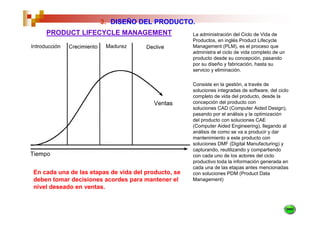

    PRODUCT LIFECYCLE MANAGEMENT                     La administración del Ciclo de Vida de
                                                     Productos, en inglés Product Lifecycle
                                                     Management (PLM), es el proceso que
                                                     administra el ciclo de vida completo de un
                                                     producto desde su concepción, pasando
                                                     por su diseño y fabricación, hasta su
                                                     servicio y eliminación.

                                                     Consiste en la gestión, a través de
                                                     soluciones integradas de software, del ciclo
                                                     completo de vida del producto, desde la
                                                     concepción del producto con
                                                     soluciones CAD (Computer Aided Design),
                                                     pasando por el análisis y la optimización
                                                     del producto con soluciones CAE
                                                     (Computer Aided Engineering), llegando al
                                                     análisis de como se va a producir y dar
                                                     mantenimiento a este producto con
                                                     soluciones DMF (Digital Manufacturing) y
                                                     capturando, reutilizando y compartiendo
                                                     con cada uno de los actores del ciclo
                                                     productivo toda la información generada en
                                                     cada una de las etapas antes mencionadas
En cada una de las etapas de vida del producto, se   con soluciones PDM (Product Data
deben tomar decisiones acordes para mantener el      Management)
nivel deseado en ventas.
3. DISEÑO DEL PRODUCTO.
Se debe diseñar un sistema que apoye al producto.
Etapas del Producto. Introducción….Entrar           Diseño del Producto
                    Crecimiento…. Mantener
                    Madurez…….. Sobrevivir.
                    Muerte………. Transformación
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
3. DISEÑO DEL PRODUCTO.
           3.2 DISEÑO DEL PROCESO PRODUCTIVO.

La decisión sobre el diseño del proceso
es de naturaleza estratégica y tiene la
mayor importancia; pues, afectan los
costos, la calidad, los tiempos de
entrega y la flexibilidad de las
operaciones
Los tipos principales de clasificación de los procesos son: por el tipo
de flujo de productos y por el tipo de pedido del cliente.
3.2 DISEÑO DEL PROCESO PRODUCTIVO.
                              Tipos de Flujo de Producto
Flujo lineal. En ocasiones las operaciones de flujo lineal se dividen
     en dos tipos de producción: masiva y continua.
Producción Masiva o en Masa es una operación, como la que se
     utiliza en una línea de ensamble de la industria automotriz.
Producción continua, se refiere a las que se denominan industrias de
     proceso como la industria química, del papel, etc.
Aunque ambos tipos de operaciones se caracterizan por tener flujos
     lineales, los procesos continuos tienden a estar mas
     automatizados y producen productos mas estandarizados.
Las operaciones en línea tradicionales son estrechamente eficientes,
     pero también muy inflexibles.

                                                                 Flujo intermitente. Una característica de los procesos
                                                                 intermitentes es que agrupan equipos similares y habilidades de
                                                                 trabajo parecidas.

                                                                 Las operaciones intermitentes se pueden justificar cuando al
                                                                 producto le falta estandarización o cuando el volumen es bajo. En
                                                                 este caso la operación intermitente resulta la más económica y
                                                                 tiene el menor riesgo

  Proyecto.
    La forma de operaciones por proyecto se utiliza para
  producir productos únicos tales como una obra de arte, un
  edificio. Cada unidad de estos productos se elaboran como
  un solo articulo.

  Estrictamente hablando, no existe un flujo del producto para
  un proyecto, sin embargo existe una secuencia de
  operaciones. En este caso las operaciones individuales o
  tareas se deben de colocar en una secuencia tal que
  contribuya a los objetivos definitivos del proyecto.
3.2 DISEÑO DEL PROCESO PRODUCTIVO.
                                Tipos de Pedido

                                                            Proceso de fabricación por pedido.
Proceso de fabricación para inventarios.
                                                            En los procesos de fabricación por pedido:
En los procesos de fabricación para inventarios:
                                                             Se responde a los requerimientos del cliente
 No se asignan pedidos individuales.
                                                             Se realizan pedidos individuales
 Se cuenta con una línea de producción estandarizada.
                                                             Se cuenta con una amplia gama de especificaciones
 La compañía acumulara inventario anticipándose a la
demanda; por lo tanto, los pronósticos, la administración     Las actividades de procesamiento se relacionan con los pedidos
de inventarios y la planeación de la capacidad se vuelven   individuales.
esenciales.                                                    La clave de la eficiencia de las operaciones en los procesos de
                                                            fabricación por pedido, son los tiempos de entrega. Esto significa que los
                                                            tiempos de entrega deben de ser fijados de modo realista por los
                                                            departamentos de mercadotecnia y operaciones.
                                                                En resumen un proceso de fabricación por pedido se relaciona con los
                                                            tiempos de entrega y el control del flujo de pedido. El proceso debe de ser
                                                            flexible para satisfacer los pedidos del cliente. Un proceso de fabricación
                                                            para inventarios se relaciona con la conservación de los inventarios y la
                                                            eficiencia de las operaciones; el proceso se vuelve lineal para producir
                                                            solamente productos estandarizados.
Decisión de selección del proceso.
   Los procesos se han clasificado de acuerdo con dos
dimensiones: el flujo del producto y el tipo de fabricación, esta
clasificación se muestra en la tabla siguiente:

                       Matriz de las características del proceso.

                                  Fabricación para          Fabricación por pedido.
                                    inventarios

                                         I                              II
                             refinación del petróleo       Línea de ensamble
                             molinos de harina             automotriz
     Flujo lineal            productos enlatados           compañía telefónica
                                                           servicio eléctrico

                                         III                          IV
                             fabrica de vidrio             restaurante
  Flujo intermitente         fabrica de muebles            hospital
                             alimentos rápidos             joyería

                                         V                              VI
                             casas para especulación       Edificios, cines
    Por proyecto             pinturas comerciales
                                                           Barcos
3.3 ELECCION DE LA TECNOLOGIA.

La tecnología se ha convertido en un factor importante en las empresas y en
nuestras vidas. El impecable avance de la tecnología se ha denominado
"determinismo tecnológico", lo cual quiere decir que la tecnología determina el
curso de la sociedad.
3.3 ELECCION DE LA TECNOLOGIA.
                                                   El conjunto de procesos,
                                     Definición:   herramientas, métodos,
                                                   procedimientos y equipo que se utiliza
                                                   para producir bienes y servicios.

Los administradores deben de
estudiar el proceso de operaciones
a profundidad antes de hacer una
selección de tecnología.

El administrador debe de evaluar
las características de rendimiento
de la tecnología junto con sus
implicaciones económicas y
administrativas.
3.4 PRINCIPIO DE MANEJO DE MATERIALES.

El manejo (transporte) de los materiales agrega muy
poco valor al producto. Pero consume una parte del
presupuesto de manufactura.
El manejo de materiales incluye consideraciones de
movimiento, tiempo, lugar, cantidad y espacio.
3.4 PRINCIPIO DE MANEJO DE MATERIALES.

Un diseño para la red de flujo de materiales abarca cuatro funciones unidas por el sistema de
información.

1. Planeación y control de inventarios.

2. Vigilancia del estado de mercancías almacenadas en inventario.

3. compras.

4. Logística.
4. MEDICION DEL TRABAJO.

                    La medición del trabajo es la aplicación de
                    técnicas para determinar el tiempo que
                    invierte un trabajador calificado en llevar a
                    cabo una tarea definida efectuándola según
                    una norma (método) de
                    ejecución preestablecida .

La medición del tiempo de trabajo sirve para
determinar la naturaleza y la importancia del tiempo
improductivo para poder eliminarlo lo antes posible
para luego fijar las pautas de rendimiento en los
futuros procesos laborales
4.1. GRAFICAS DEL DIAGRAMA DE FLUJO.
   Uno de los instrumentos de trabajo más importantes es el
diagrama de proceso, que es una representación gráfica relativa
a un proceso industrial o administrativo.

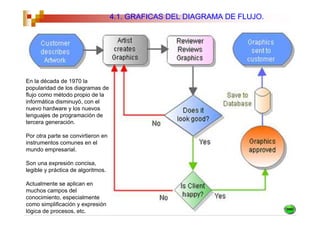

4.1. GRAFICAS DEL DIAGRAMA DE FLUJO.

En la década de 1970 la
popularidad de los diagramas de
flujo como método propio de la
informática disminuyó, con el
nuevo hardware y los nuevos
lenguajes de programación de
tercera generación.

Por otra parte se convirtieron en
instrumentos comunes en el
mundo empresarial.

Son una expresión concisa,
legible y práctica de algoritmos.

Actualmente se aplican en
muchos campos del
conocimiento, especialmente
como simplificación y expresión
lógica de procesos, etc.
4.1. GRAFICAS DEL DIAGRAMA DE FLUJO.

El diagrama de Gantt,
gráfica de Gantt o carta
Gantt es una popular
herramienta gráfica cuyo
objetivo es mostrar el
tiempo de dedicación
previsto para diferentes
tareas o actividades a lo
largo de un tiempo total
determinado.

A pesar de que, en
principio, el diagrama de
Gantt no indica las
relaciones existentes
entre actividades, la
posición de cada tarea a
lo largo del tiempo hace
que se puedan identificar
dichas relaciones e
interdependencias.

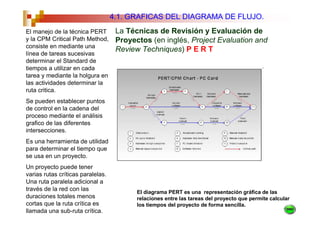

4.1. GRAFICAS DEL DIAGRAMA DE FLUJO.
El manejo de la técnica PERT        La Técnicas de Revisión y Evaluación de
y la CPM Critical Path Method,      Proyectos (en inglés, Project Evaluation and
consiste en mediante una
                                    Review Techniques) P E R T
línea de tareas sucesivas
determinar el Standard de
tiempos a utilizar en cada
tarea y mediante la holgura en
las actividades determinar la
ruta critica.
Se pueden establecer puntos
de control en la cadena del
proceso mediante el análisis
grafico de las diferentes
intersecciones.
Es una herramienta de utilidad
para determinar el tiempo que
se usa en un proyecto.
Un proyecto puede tener
varias rutas críticas paralelas.
Una ruta paralela adicional a
través de la red con las                  El diagrama PERT es una representación gráfica de las
duraciones totales menos                  relaciones entre las tareas del proyecto que permite calcular
cortas que la ruta crítica es             los tiempos del proyecto de forma sencilla.
llamada una sub-ruta crítica.
4.2 PRINCIPIOS PARA EL DISEÑO DE UNA ESTACION DE TRABAJO.
  Actividad.-
  Estudio y conducta de personas para adecuar, productos, sistemas,
  puestos de trabajo teniendo en cuenta las características, limitaciones y
  necesidades.
                     La ergonomía es la disciplina              La antropometría estudia
                     científica que trata del diseño de         las dimensiones del
                     lugares de trabajo, herramientas y         cuerpo humano
                     tareas que coinciden con las               referenciandose a
                     características fisiológicas,              diferentes estructuras
                     anatómicas, psicológicas y las             anatómicas para así
                     capacidades del trabajador.                aplicar herramientas
                     Busca la optimización de los tres          ergonómicas según la
                     elementos del sistema (humano-             anatomía analizada.
                     máquina-ambiente), para lo cual
                     elabora métodos de estudio de la
                     persona, de la técnica y de
                     la organización.
Esta área de la Administración de la producción busca
mediante la correcta aplicación de los principios el aumento
de la productividad, pues es fundamental este enfoque para el
rendimiento de los trabajadores.
Contemplamos dentro de la ERGONOMIA y la
ANTROPOMETRIA, todos los requerimientos básicos para la
productividad en una Estación de Trabajo.

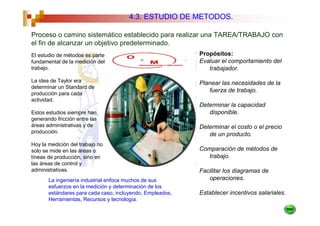

4.3. ESTUDIO DE METODOS.

Proceso o camino sistemático establecido para realizar una TAREA/TRABAJO con
el fin de alcanzar un objetivo predeterminado.
El estudio de métodos es parte                             Propósitos:
fundamental de la medición del                             Evaluar el comportamiento del
trabajo.                                                      trabajador.

La idea de Taylor era                                      Planear las necesidades de la
determinar un Standard de
producción para cada
                                                              fuerza de trabajo.
actividad.
                                                           Determinar la capacidad
Estos estudios siempre han                                    disponible.
generando fricción entre las
áreas administrativas y de                                 Determinar el costo o el precio
producción.
                                                              de un producto.
Hoy la medición del trabajo no
solo se mide en las áreas o                                Comparación de métodos de
líneas de producción, sino en                                 trabajo.
las áreas de control y
administrativas.                                           Facilitar los diagramas de
       La ingeniería industrial enfoca muchos de sus          operaciones.
       esfuerzos en la medición y determinación de los
       estándares para cada caso, incluyendo, Empleados,   Establecer incentivos salariales.
       Herramientas, Recursos y tecnología.

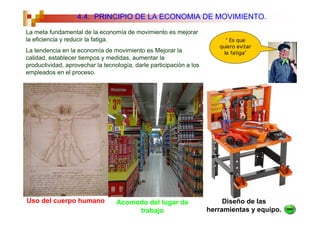

4.4. PRINCIPIO DE LA ECONOMIA DE MOVIMIENTO.
La meta fundamental de la economía de movimiento es mejorar
la eficiencia y reducir la fatiga.                                         “ Es que
                                                                        quiero evitar
La tendencia en la economía de movimiento es Mejorar la                   la fatiga”
calidad, establecer tiempos y medidas, aumentar la
productividad, aprovechar la tecnología, darle participación a los
empleados en el proceso.

Uso del cuerpo humano             Acomodo del lugar de                    Diseño de las
                                       trabajo                       herramientas y equipo.
4.5. ESTUDIO DE TIEMPOS.
    DEFINICIÓN
El estudio de tiempos es una técnica para determinar con la mayor exactitud posible, partiendo de
un número limitado de observaciones, el tiempo necesario para llevar a cabo una tarea
determinada con arreglo a una norma de rendimiento preestablecido.        4. Datos históricos
Aquí algunas técnicas.                                                    Uno de los enfoques más
1. Estudio del tiempo                   3. Datos estándar.                pasados por alto para la
Es el procedimiento utilizado           Involucra el concepto de          medición del trabajo. Esto se
para medir el tiempo requerido          banco de datos,                   debe a que los métodos no se
por un trabajador calificado            comprenden clases más             controlan con datos históricos y
quien trabajando a un nivel             grandes de movimiento             por lo tanto sería imposible
normal de desempeño realiza             que los tiempos                   establecer un estándar en el
una tarea conforme a un método          predeterminados.                  sentido usual de la palabra.
especificado.                           Ej: Puede contener datos          Este enfoque puede ser
                                        sobre el tiempo requerido         especialmente efectivo cuando
2. Datos predeterminados del                                              se acopla con un plan de
                                        para perforar agujeros de
tiempo.                                                                   incentivo salarial, donde el
                                        varios tamaños en ciertos
Se basan en la idea de que todo el                                        objetivo es hacer mejoras
                                        materiales. Cuando se
trabajo se puede reducir a un                                             continuas sobre los niveles
                                        requiere un estándar para
conjunto básico de movimientos                                            históricos.
                                        una operación, los tiempos
Son una reunión de tiempos
                                        estándar se utilizan para         5. Muestreo de trabajo.
estándares válidos asignados a
                                        estimar el tiempo                 Es una serie aleatoria de
movimientos fundamentales y
                                        requerido. No es necesario        observaciones del trabajo
grupos de movimientos que no
                                        medir cada tipo diferente         utilizada para determinar las
pueden ser evaluados de forma
                                        de trabajo de perforación,        actividades de un grupo o un
precisa con los procedimientos
                                        se incluyen únicamente un         individuo. Para convertir el
ordinarios para estudio de tiempos
                                        conjunto estándar de              porcentaje de actividad
con cronómetro. Son el resultado
                                        operaciones de                    observada en horas o minutos,
de estudiar una gran muestra de
                                        perforación en el banco de        se debe registrar también o
operaciones diversificadas con un
                                        datos y se proporcionan           conocerse la cantidad total de
dispositivo de medición de tiempo,
                                        fórmulas o gráficas para          tiempo trabajado
como una cámara de cine o de
                                        realizar aproximaciones de
video grabación capaz de medir
                                        otras condiciones.
lapsos muy pequeños de tiempo.
“Yo aprendí de Ustedes.
       Puse lo mejor de mi;
espero que Ustedes hayan aprendido”

       Profesor: Juan Fernando Luna

Administracion de Operaciones

  • 2.
    Administración de la Producción Notas de Clase Profesor JUAN FERNANDO LUNA
  • 3.
    1. INTRODUCCION. 1. CONCEPTO DE PRODUCCION. 2. OBJETIVOS DE LA ADMINSITRACION DE LA PRODUCCION. 3. FACTORES DE ÉXITO QUE SE CONSIDERAN EN UNA EMPRESA. 1. ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION. 1. DIVISION DEL TRABAJO. 2. ESTANDARIZACION DE LAS PARTES. 3. REVOLUCION INDUSTRIAL. 4. ESTUDIO CIENTIFICO DEL TRABAJO. 5. RELACIONES HUMANAS. 6. MODELO TOMA DE DECISIONES. 2. CONCEPTO DE ORGANIZACIÓN. 1. DEFINICION. 2. VENTAJAS DE UNA BUENA ORGANIZACIÓN. 3. TENDENCIAS DE LAS ORGANIZACIONES.
  • 4.
    3. CLASIFICACION DE LOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. 1. SISTEMAS DE PRODUCCION. 2. RETROALIMENTACION. 3. RUIDO EN EL SISTEMA. 4. ESTABILIDAD EN EL SISTEMA. 2. CLASIFICACION DE LOS SISTEMAS. 1. SISTEMAS FISICOS Y ABSTRACTOS. 2. SISTEMAS NATURALES Y ELABORADOS. 3. SISTEMAS TECNICOS Y CIVILES O SOCIALES 4. SISTEMAS ABIERTOS Y CERRADOS. 4. FASES DE UN PROCESO PRODUCTIVO ETAPAS. 1. NACIMIENTO DEL SISTEMA. 2. DISEÑO DEL PRODUCTO. 3. SELECCIÓN DEL PROCESO. 4. DISEÑO DEL SISTEMA. 5. ARRANQUE DEL SISTEMA. 6. TRANSFORMACION O MUERTE. 5. DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES. 6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS.
  • 5.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 1. EFICIENCIA Y EFECTIVIDAD. 2. TIPOS DE PRODUCTIVIDAD. 3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD. 4. MEDICION DE LA PRODUCTIVIDAD. 5. PROBLEMAS DEL MEJORAMIENTO DE LA PRODUCTIVIDAD. 2. COSTOS DE PRODUCCION 1. COSTO FIJO. 2. COSTO VARIABLE. 3. COSTOS MARGINALES O INCREMENTALES. 4. CURVAS DE COSTOS EN EL CORTO PLAZO. 3. ANALISIS DEL PUNTO DE EQUILIBRIO. 4. LA CALIDAD DEFINICION E IMPACTOS. 5. PRINCIPALES FILOSOSFIAS DE LA CALIDAD. 6. EL CONTROL TOTAL DE LA CALIDAD.
  • 6.
    3. DISEÑO DEL PRODUCTO. 1. DEFINICION. 2. DISEÑO DEL PROCESO PRODUCTIVO. 3. ELECCION DE LA TECNOLOGIA. 4. PRINCIPIO DE MANEJO DE MATERIALES. 4. MEDICION DEL TRABAJO. 1. GRAFICAS DEL DIAGRAMA DE FLUJO. 2. PRINCIPIOS PARA EL DISEÑO DE UNA ESTACION DE TRABAJO. 3. ESTUDIO DE METODOS. 4. PRINCIPIO DE LA ECONOMIA DE MOVIMIENTO. 5. ESTUDIO DE TIEMPOS.
  • 7.
    INTRODUCCION. Al finalizar estecurso usted estará en capacidad de analizar y tomar decisiones relacionadas con los diferentes elementos de la ADMINSITRACION DE LA PRODUCCION en organizaciones de bienes y servicios, a través del conocimiento del diseño, planificación, control, cuantificación de costos y mejoramiento de los sistemas productivos y su eficiente aplicación en cualquier organización. . Para ello Usted deberá: Reconocer el impacto de las decisiones estratégicas en la producción de bienes y servicios. Desarrollar la toma de decisiones en el proceso productivo de la asignación y programación de recursos , flujo de productos y ambiente de trabajo. Descubrir y analizar la empresa en función de la comprensión de las operaciones de producción como área esencial de la organización. Conocer y aplicar los conceptos de productividad, gestión de la calidad y tecnología. Conocer , evaluar y aplicar los componentes del sistema productivo.
  • 8.
    Definición.- Del latín productĭo,el término producción hace referencia a la acción de producir, a la cosa producida, al modo de producirse o a la suma de los productos del suelo o de la industria. En la economía, la producción es la creación y el procesamiento de bienes y mercancías. El proceso abarca la concepción, el procesamiento y la financiación, entre otras etapas. La producción es uno de los principales procesos económicos y el medio a través del cual el trabajo humano genera riqueza. Existen diversos modos de producción dentro de una sociedad, determinados por las relaciones de producción que las personas establecen entre sí. A través de las relaciones de producción, el trabajo individual se convierte en una parte del trabajo social. Para el filósofo alemán Karl Marx, el modo de producción no está determinado por qué se produce ni por cuánto se produce, sino por cómo se lleva adelante dicha producción. Entre los distintos modos de producción, puede mencionarse el esclavista (donde la fuerza de trabajo es esclava, por lo tanto, no es propiedad del trabajador), el feudal(relacionado con la actividad agrícola) y el capitalista (donde el trabajador, a través de un contrato, vende su fuerza de trabajo a cambio de un salario).
  • 9.
    1. CONCEPTO DE PRODUCCION. La producción es la actividad económica que aporta valor agregado por creación y suministro de bienes y servicios, es decir, consiste en la creación de productos o servicios y, al mismo tiempo, la creación de valor. http://es.wikipedia.org/wiki/ 2. OBJETIVOS DE LA ADMINSITRACION DE LA PRODUCCION. La Administración de la producción o la administración de operaciones es la administración de los recursos productivos de la organización. Esta área se encarga de la planificación, organización, dirección, control y mejora de los sistemas que producen bienes y servicios.
  • 10.
    3. FACTORES DE ÉXITO QUE SE CONSIDERAN EN UNA EMPRESA. Entregas competitivas: Utilización de activos Calidad: Costo: Introducción de nuevos productos: Sistemas empresariales y Recursos humanos:
  • 11.
    Factores de éxitoque se consideran en una empresa. •Entregas competitivas: Significan que se cumplan las fechas establecidas •Utilización de activos: Se ha convertido en un indicador clave para evaluar el rendimiento de una compañía. La rentabilidad de inversiones es un enfoque que mantiene todo en equilibrio, lo que puede hacer el área de manufactura para ayudar a la compañía es lograr el nivel óptimo de inventarios y de utilización de sus activos fijos. •Calidad: Debe enfocarse desde dos ángulos: percepción del cliente y costo interno para mantener la calidad. •Costo: El área de manufactura debe contribuir a una ecuación de costos que sea competitiva en todo el mundo y a la vez manejable en todas las fases del ciclo empresarial. •Introducción de nuevos productos: Es una medida importante en una operación de manufactura exitosa. Antes un producto tenía un ciclo de vida de 20 años. En la actualidad el ciclo de vida de los productos pueden ser menores de dos años. No hay futuro si no hay nuevos productos, y el papel de la manufactura es entregarlos a tiempo y en los volúmenes planificados, respetando el proceso de introducción y el costo de producción real del artículo. •Sistemas empresariales y Recursos humanos: La manufactura debe estar integrada eficazmente a los sistemas empresariales y tiene que administrar con éxito sus recursos humanos, lo que incluye la contratación y la capacitación del personal necesario para desarrollar el plan estratégico
  • 12.
    1. ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION. COMUNIDAD PRIMITIVA: Los hombres luchaban indefensos ante las fuerzas naturales, sus alimentos consistían en frutos, vegetales y raíces. Hace 9 o 10 mil años aparece la división del trabajo, debida fundamentalmente al descubrimiento de la agricultura la cual convierte al hombre en un ser sedentario. La agricultura constituye un paso muy importante en el desarrollo de las fuerzas productivas. LA ESCLAVITUD: La primera forma de explotación del hombre por el hombre en la historia de la humanidad. Surgeel estado por la necesidad de un ente que mantuviera bajo control las insurgencias y a las personas que se querían librar del yugo. Además se originan 3 clases: la explotadora (dueños de tierras y de los esclavos), la explotada (esclavos y campesinos muy pobres) y los mercaderes o comerciantes (constituida por los intermediarios entre los compradores y los vendedores). La producción se basaban en la propiedad de los dueños de esclavos sobre los medios de producción y sobre los esclavos considerados como “instrumentos parlantes” sin derecho alguno y sujetos a explotación cruel. EL FEUDALISMO: El feudalismo se caracterizó por la concesión de feudos (casi siempre en forma de tierras y trabajo) a cambio de una prestación política y militar, contrato sellado por un juramento de homenaje y fidelidad. Pero tanto el señor como el vasallo eran hombres libres. La producción de los bienes materiales esta basada en la propiedad feudal sobre la tierra y la propiedad parcial sobre los trabajadores - campesinos siervos-, así como en la explotación de estos últimos por parte de los señores feudales.
  • 13.
    1. ANTECEDENTES HISTORICOS DE LOS SISTEMAS DE PRODUCCION. CAPITALISMO: Los medios de producción son propiedad de cierto sector de la sociedad: los capitalistas; el resto de los miembros de la sociedad (la gran mayoría), no posee sus propios medios de producción; trabajan como asalariados y utilizan los medios de producción de los capitalistas. Modo de producción de los bienes materiales basado en la propiedad privada capitalista sobre los medios de producción y en la explotación del trabajo asalariado. SOCIALISMO: Teoría político-económica que propugna la propiedad y la administración de los medios de producción por parte de las clases trabajadoras con el fin de lograr, mediante una nueva organización de la sociedad, la igualdad política, social y económica de todas las personas. Los medios de producción son de propiedad social y una parte de los medios de producción, pueden ser, igualmente propiedad común de cooperativas, comunidades rurales, municipios, ciudades; etc. Modo de producción de los bienes materiales basado en la propiedad comunista de todo el pueblo sobre los medios de producción, en fuerzas productivas desarrolladas omnilateralmente, que aseguran la abundancia de bienes de consumo y su distribución según las necesidades
  • 14.
    1. DIVISION DEL TRABAJO. Especialización y cooperación de las fuerzas laborales en diferentes tareas y roles, con el objetivo de mejorar la eficiencia. Ahorro de capital: cada obrero no tiene que disponer de todas las herramientas que necesitaría para las distintas funciones. Ahorro de tiempo: el operario no tiene que cambiar constantemente de herramienta. Los trabajos a realizar por cada operario son más sencillos, con lo que el error disminuye. Simplicidad de las funciones a realizar, personal con menos experiencia puede incorporarse al mercado laboral. Invención de nuevas máquinas. Cuando el trabajador se centra en una tarea pequeña y sencilla pondrá más atención que si realiza una donde deba estar rotando de trabajo constantemente con sus compañeros; es decir, al realizar una tarea más complicada perderá la concentración en el momento de la rotación. En el texto de Smith "Investigación sobre la naturaleza y causas de las riquezas de las Naciones" se habla también de la importancia del aporte de las maquinarias .Éstas brindan a la tarea un plus de sencillez y su uso se centra en crear métodos rápidos y simples de ejecución. Los alfileres del libro La riqueza de las naciones de Adam Smith, si una persona fabrica alfileres hace menos de cien al día mientras que si dividimos el trabajo puede fabricar hasta 10.000 alfileres.
  • 15.
    2. ESTANDARIZACION DE LAS PARTES. La estandarización se practicaba en la antigua Venecia, en donde se fabricaban timones para buques de guerra de tal manera que se les pudiera intercambiar. Cuando Henry Ford introdujo la línea de automóviles en movimiento (1913), su concepto requería partes Estandarizadas así como especialización del trabajo. La idea de partes estandarizadas está hoy día tan enraizada Henry Ford en nuestra sociedad que casi no nos detenemos a pensar en ella, como por ejemplo resultaba difícil imaginarnos una bombilla que no se pudiera intercambiar.
  • 16.
    3. REVOLUCION INDUSTRIAL. La Revolución comenzó con la mecanización de las industrias textiles y el desarrollo de los procesos del hierro. La expansión del comercio fue favorecida por la mejora de las rutas de transportes y posteriormente por el nacimiento del ferrocarril. Las innovaciones tecnológicas más importantes fueron lamáquina de vapor y la denominada Spinning Jenny, una potente máquina relacionada con la industria textil. Estas nuevas máquinas favorecieron enormes incrementos en la capacidad de producción. La producción y desarrollo de nuevos modelos de maquinaria en las dos primeras décadas del siglo XIX facilitó la manufactura en otras industrias e incrementó también su producción.
  • 17.
    4. ESTUDIO CIENTIFICO DEL TRABAJO. El nombre administración científica se debe al intento de aplicar los métodos de la ciencia a los problemas de la administración, con el fin de alcanzar elevada eficiencia industrial. Los principales métodos científicos aplicables a los problemas de la administración son la observación y la medición. La escuela de la administración científica fue iniciada en el comienzo de este siglo por el ingeniero mecánico americano Frederick W. Taylor, considerado el fundador de la moderna TGA. Frederick Taylor 1856-1915.
  • 18.
    5. RELACIONES HUMANAS. La teoría de las relaciones humanas (también denominada escuela humanística de la administración), desarrollada por Elton Mayo y sus colaboradores, surgió en los Estados Unidos como consecuencia inmediata de los resultados obtenidos mediante la experiencia de Hawthorne.Fue básicamente un movimiento y de oposición a la teoría clásica de la administración. Comportamiento Organizacional es la disciplina que estudia, dentro de las estructuras formales de la empresa, las distintas conductas o comportamientos, de cada individuo, de los grupos que la integran, y de las interrelaciones que se dan entre los mismos; analizando la cultura organizacional con el fin de optimizar los resultados tanto en favor de los individuos como en favor de la organización.
  • 19.
    6. MODELO TOMA DE DECISIONES. Esta escuela manifiesta que la Existe una jerarquía que determina el tipo de acciones que se ejecución administrativa se lleva realizan dentro de la orgnizacion y, en consecuencia, el tipo de a cabo por medio de una decisiones que se deben tomar. decisión; afirman que los La Ciencia administrativa divide a la empresa en 3 niveles administradores necesitan saber jerárquicos : como tomar decisiones, y 1.Nivel estratégico.- Alta dirección; planificación global de toda la necesitan saber con exactitud empresa. como tomar decisiones 2.Nivel táctico.- Planificación de los subsistemas empresariales. mediante procesos lógicos. 3.Nivel operativo.- Desarrollo de operaciones cotidianas Cuenta entre sus principales (diarias/rutinarias). estudiosos a Howard Raiffa de Harvard. A medida que se baja en esta jerarquía, las tareas que se desempeñan son cada vez más rutinarias, por lo que las decisiones en estos niveles serán más estructuradas (programadas). Adicionalmente, una organización también estará dividida en varias secciones funcionales, son varias las propuestas de división que se han planteado para una empresa de forma genérica, aunque la más aceptada es la que considera los siguientes departamentos o unidades funcionales: 1.dirección 2.marketing 3.producción 4.finanzas 5.recursos humanos Las decisiones también serán diferentes, en función de en qué unidad funcional o departamento tengan lugar.
  • 20.
    2. CONCEPTO DE ORGANIZACIÓN. 1. DEFINICION. Sistema de actividades conscientemente coordinadas formado por dos o más personas; la cooperación entre ellas es esencial para la existencia de la organización. Una organización solo existe cuando hay personas capaces de comunicarse y que están dispuestas a actuar conjuntamente para obtener un objetivo común. Conjunto de cargos con reglas y normas de comportamiento que han de respetar todos sus miembros, y así generar el medio que permite la acción de una empresa. La organización es el acto de disponer y coordinar los recursos disponibles (materiales, humanos y financieros). Funciona mediante normas y bases de datos que han sido dispuestas para estos propósitos.
  • 21.
    2. VENTAJAS DE UNA BUENA ORGANIZACIÓN. Proporciona un marco en el cual el personal puede actuar unido en vez de hacerlo unos contra otros. El tipo de organización puede facilitar u obstaculizar el logro de los objetivos de la empresa. Proporciona comunicaciones eficientes y efectivas. Se reduce la duplicación del trabajo al mínimo. Los empleados conocen las rutas o redes de mando en la organización. El conocer los tipos de puestos en la organización y la escala de promoción también ayuda a los empleados a determinar sus opciones profesionales.
  • 22.
    2. TENDENCIAS DE LAS ORGANIZACIONES Debido a factores tales como mercadotecnia y fusiones en masa, muchas firmas han crecido tanto hasta el punto en que sus ventas se cuentan por millones, los gerentes de estas empresas no pueden conocer los detalles de toda la producción, por lo que deben confiar en una buena organización. Con el rápido crecimiento de las empresas se ha desarrollado la diversificación de las líneas de productos. Las grandes compañías tienen grandes divisiones dedicadas a la producción de muchos diferentes artículos y servicios, algunos de los cuales solo están remotamente relacionados unos con otros o no se relacionan. Por lo tanto la integración efectiva de estas actividades descansa en una buena organización. Debido a la diversidad de actividades ha existido la tendencia hacia la especialización, aún cuando los especialista pueden hacer un trabajo más efectivo que los generalistas, suelen enfrentarse a la falta de entendimiento de las actividades de otros especialistas, esta situación ha conducido hacia la organización profesional. Otra tendencia que requiere de una organización flexible, es el rápido cambio que se esta experimentando en el ambiente comercial (tecnológico, electrónicos, etc. ). Casi de la noche a la mañana algunos productos resultan obsoletos. Esta situación requiere habilidad para reaccionar rápidamente.
  • 23.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. Sistema: Es un conjunto de objetos unidos entre sí con un fin común. El concepto de sistema de producción se basa en la Teoría General de Sistemas que fue desarrollada por el biólogo alemán Von Bertalanffy y que en esencia es una perspectiva integradora y holística (referida al todo). Una de las definiciones de la teoría general de sistemas dice que los sistemas son conjuntos de componentes que interaccionan unos con otros, de tal forma que cada conjunto se comporta como una unidad completa. Otra definición dice que los sistemas se identifican como conjuntos de elementos o entidades que guardan estrechas relaciones entre sí y que mantienen al sistema directa o indirectamente unido de modo más o menos estable y cuyo comportamiento global persigue, normalmente, algún tipo de objetivo.
  • 24.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. 1. SISTEMAS DE PRODUCCION. Sistema de producción: Es un conjunto de objetos y/o seres vivientes que se relacionan entre sí para procesar insumos y convertirlos en el producto definido por el objetivo del sistema.
  • 25.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. 2. RETROALIMENTACION. Retroalimentación. Es la función efectuada por los controles que consiste en analizar lo que sé esta produciendo y comparar con un criterio preestablecido por los objetivos del sistema y así tomar inmediatamente acciones correctivas según el resultado de esta comparación.
  • 26.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. 3. RUIDO EN EL SISTEMA Ruido en el Sistema. Es cuando existe una deficiencia por mal funcionamiento del sistema. Este ruido puede ser producido por los componentes del sistema o por el medio ambiente que rodea al sistema. En el caso de los sistemas insumo-producto para eliminar el ruido es necesario corregir o sustituir el componente del sistema que no funcionan bien.
  • 27.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 1. CONCEPTOS GENERALES. 4. ESTABILIDAD EN EL SISTEMA. Estabilidad del Sistema. Es la propiedad para resistir perturbaciones, evitando que se deje de cumplir con el objetivo. Ambiente del Sistema. Es el medio en que se encuentra inmerso el sistema y lo constituye todo aquello que lo rodea y que puede influir en su funcionamiento. Parámetro en el Sistema. Es el nombre genérico que define a las principales características del sistema, para ser más precisos el insumo, el proceso, los dispositivos de control, el producto. Subsistema: Son los sistemas que componen un sistema total.
  • 28.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 2. CLASIFICACION DE LOS SISTEMAS. Clasificacion de los Sistemas de producción. Clasificación de sistemas. a) Físicos y Abstractos. b) Naturales y Elaborados. c) Abiertos y Cerrados. d) Técnicos y Civiles o Sociales.
  • 29.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 2. CLASIFICACION DE LOS SISTEMAS. 1. SISTEMAS FISICOS Y ABSTRACTOS. Sistemas físicos y abstractos. Físicos: Son aquellos sistemas que existen físicamente. Abstractos: Son aquellos que solo existen en forma conceptual o en la mente de alguien.
  • 30.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 2. CLASIFICACION DE LOS SISTEMAS. 2. SISTEMAS NATURALES Y ELABORADOS. Los naturales: Son aquellos elaborados por la naturaleza. Los elaborados: Por el hombre.
  • 31.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 2. CLASIFICACION DE LOS SISTEMAS. 3. SISTEMAS TECNICOS Y CIVILES O SOCIALES Los sistemas técnicos: Son los que integran y aplican la tecnología para alcanzar una meta. Los sistemas civiles o sociales: Tienen como finalidad la satisfacción de un objetivo social.
  • 32.
    3. CLASIFICACION DELOS SISTEMAS DE PRODUCCION. 2. CLASIFICACION DE LOS SISTEMAS. 4. SISTEMAS ABIERTOS Y CERRADOS. Abiertos: Son aquellos donde es muy difícil predecir su comportamiento. La retroalimentación existente no es controlable y en algunos casos es subjetiva (el organismo del cuerpo humano). Sistemas cerrados: Son aquellos que tienen objetivos, insumos, productos y relaciones claramente determinados por lo que el control, retroalimentación y pronóstico pueden ser establecidos de manera precisa y objetiva.
  • 33.
    Sistemas tradicionales deproducción Sistema de producción por encargo: Se basa en el encargo o pedido de uno o más productos o servicios. La empresa que lo utiliza sólo produce después de haber recibido el contrato o encargo de un determinado producto o servicio, aquí se llevan a cabo tres actividades: Plan de producción: Relación de materia prima, mano de obra y proceso de producción. Arreglo físico: Se concentra en el producto. Previsibilidad de la producción: Cada producto exige un plan de producción específico. Sistema de producción por lotes: Lo utilizan las empresas que producen una cantidad limitada de un tipo de producto o servicio por vez. También se llevan a cabo las tres actividades que el sistema anterior: Plan de producción: Se realiza anticipadamente en relación a las ventas. Arreglo físico: se caracterizan por máquinas agrupadas en baterías del mismo tipo. Previsibilidad de la producción: Debe ser constantemente replaneado y actualizado. Sistema de producción continua: Lo utilizan las empresas que producen un determinado producto sin modificaciones por un largo período, el ritmo de producción es rápido y las operaciones se ejecutan sin interrupciones. Dentro de este sistema se realizan los tres pasos: Plan de producción: Se elabora generalmente para períodos de un año, con subdivisiones mensuales. Este sistema lo utilizan fabricantes de papel, celulosa, de automóviles, electrodomésticos. Arreglo físico: Se caracteriza por máquinas y herramientas altamente especializadas, dispuestas en formación lineal y secuencial. Previsibilidad de la producción: El éxito de este sistema depende totalmente del plan detallado de producción, el que debe realizarse antes que se inicie la producción de un nuevo producto. Por proceso: Es aquel que por medio de un proceso común se elaboran todos los productos. Por ordenes: Es aquel donde cada lote de productos diferentes sigue un proceso especial.
  • 34.
    4. FASES DE UN PROCESO PRODUCTIVO ETAPAS. Un sistema ya sea una fábrica o una empresa de servicios o agencia gubernamental, nacen de una idea, pasan por una etapa de crecimiento y cambios en forma continua para hacer frente a nuevas exigencias, algunas veces desaparecen. Etapas: Nacimiento del sistema. Esto sucede cuando se propone una idea para producir un producto o servicio y se analizan las posibilidades de mercado, producción, capital, etc. Diseño del producto y selección del proceso. Si se toma la decisión de producir, hay que especificar la forma final del producto y como se va hacer (maquinaria, equipo, etc.). Diseño del sistema. Se debe de determinar los sistemas de producción, inventarios y control de calidad así como de dotar de personal etc. Arranque del sistema. Es muy probable que existan problemas en la fase de arranque lo que requerirá cambios en el diseño, redistribución y ajuste de personal; una vez que esta funcionando, los problemas se vuelven más cotidianos (mantenimiento, cambios para eliminar deficiencias,etc.) a esta etapa se le denomina Estado Estable. Transformación o muerte. El estado estable puede verse alterado por distintos motivos. Pueden entrar nuevos productos al sistema, esto puede provocar cambios importantes en los métodos de fabricación. Los mercados pueden cambiar e incluso desaparecer . Sí estos cambios son moderados quizá con una ligera modificación al sistema, pueda continuar su ciclo de vida. Pero si el sistema no puede ajustarse a las modificaciones necesarias, entonces, en el caso extremo la empresa morirá (por liquidación o por una venta o fusión).
  • 35.
    5. DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES. La Departamentalización consiste Proceso en el cual una en la sectorización de los objetivos, organización es dividida actividades, procesos, personal y estructuralmente combinando recursos de una organización, a trabajos en departamentos de través de la aplicación de la división acuerdo a alguna base o del trabajo y la especialización. característica compartida. Departamentalización total Departa-mentalizar en un es la sucesiva repetición de nivel es dividir un conjunto de dividir un conjunto de actividades en varios actividades en varios subconjuntos; subconjuntos.
  • 36.
    5. DEPARTAMENTALIZACION O TIPOS DE ORGANIZACIONES. La departamentalización por números Simples fue un importante método de organización en tribus, clanes y ejércitos. Aunque ahora ha caído en des-uso, es probable que siga teniendo ciertas aplicaciones en la sociedad moderna. El método de departamentalización por números simples consiste en contar las personas que habrán de desempeñar los mismos deberes y disponerlos bajo la supervi-sión de un administrador. Lo esencial en este caso no son las actividades que desarrolla-rán esas personas, el lugar donde trabajarán o los materiales que emplearán, sino el hecho de que el éxito de sus empeños depende únicamente del número de personas involucradas. La utilidad de este recurso ha disminuido: Para comenzar, el avance de la tecnología demanda diferentes y más especializadas habi-lidades El segundo motivo del declive de la departamentalización por medios estrictamente numéricos es que a menudo los grupos compuestos por personal especializado son más eficientes que los meramente basados en números. El tercero y más persistente motivo de la declinación de la departamentalización por números es que sólo resulta útil en el nivel más bajo de la estructura organizacional.
  • 37.
    Una de lasmodalidades más antiguas de la departamentalización, empleada por lo general en los niveles inferiores de la or-ganización, es la agrupación de actividades con base en el tiempo. La existencia de turnos de trabajo es común en mu-chas empresas, en las que (por razones económicas, tecnológicas o de otro tipo) la jorna-da laboral normal no sería suficiente. VENTAJAS Primero, es posible prestar servicio más allá de la jornada habitual de 8 horas y en muchos casos durante las 24 horas del día. Segundo, es factible poner en marcha procesos que no pueden interrumpirse, puesto que requieren de un ciclo continuo. Tercero, citan-do trabajadores de turnos diferentes hacen uso de las mismas máquinas, los costosos bienes de capital pueden utilizarse más de 8 horas diarias. Cuarto, a algunas personas (como a los estudiantes que asisten a clases durante el día) les resulta conveniente traba-jar de noche. DESVENTAJAS Primero, cabe la posibi-lidad de que durante el turno nocturno no se ejerza la debida supervisión. Segundo este modelo reciente los efectos del factor fatiga; casi no hay persona para la del turno diurno al nocturno o viceversa no le represente grandes complicaciones. Tercero, la existencia de varios turnos puede causar problemas de coordinación y comunicación. Cuarto, el pago de horas extras puede elevar los costos del producto o servicio.
  • 38.
    La agrupación deactividades de acuerdo con las funciones de una empresa (departamentalización funcional) expresa lo que la empresa hace típicamente. No en todos los organigramas aparecen estas mismas denominaciones funcionales. La departamentalización funcional es la base de uso más común para la Organiza-ción de actividades y se halla presente en algún nivel de la estructura organizacional de casi todas las empresas. VENTAJAS Es reflejo lógico de las funciones Se mantiene el poder y prestigio de las funciones principales Se sigue el principio de la especialización ocupacional Se simplifica la capacitación. Se cuenta con medios para un riguroso control desde la cima. DESVENTAJAS Se resta énfasis a los objetivos generales de la compañía. El punto de vista del personal clave se sobrespecializa y estrecha. Se reduce la coordinación entre funciones. La responsabilidad de las utilidades se concentra exclusivamente en la cima. Lenta adaptación a nuevas condiciones. Se limita el desarrollo de gerentes generales.
  • 39.
    La departamentalización basadaen factores territoriales es común en las empresas que operan en regiones geográficas extensas. VENTAJAS Se delega responsabilidad a niveles inferiores. Se hace énfasis en mercados y problemas locales Se mejora la coordinación en una región. Se aprovechan las economías de las operaciones locales Proporciona un campo de capacitación medible para los gerentes generales. DESVENTAJAS Se requiere e más personas con capacidad de gerente general. Se dificulta el mantenimiento de servicios centrales económicos y puede requerirse de servicios como personal y compras en el nivel regional. Se complica el problema del control por parte de la alta dirección.
  • 40.
    La agrupación deactividades que responde a un interés primordial en los clientes es común en diversas empresas. Cuando cada una de las actividades de una empresa a favor de sus clientes es puesta bajo la responsabilidad de un jefe de departamento, los clientes constituyen la base sobre la cual se agrupan las actividades. VENTAJAS Se alienta la concentración en las necesidades de los clientes. Se hace sentir a los clientes que cuentan con un proveedor (banquero) comprensivo. Se desarrolla la pericia en el área de clientes. DESVENTAJAS Puede dificultarse la coordinación de operaciones entre demandas contrapuestas de los clientes. Se requiere de administradores y equipo de soporte expertos en problemas de los clientes. No siempre es posible definir claramente grupos de clientes (por ejemplo, grandes empresas contra empresas de otro tipo).
  • 41.
    La departamentalización porprocesos o equipo se aplica fundamentalmente a los proceso de manufactura de un departamento o con determinado equipo. VENTAJAS Se obtiene ventaja económica. Se usa tecnología especializada. Se utilizan habilidades especiales. Se simplifica la capacitación. DESVENTAJAS Se dificulta la coordinación de departamentos.. La responsabilidad de las utilidades recae en la cima. Modelo inconveniente para el desarrollo de gerentes.
  • 42.
    La organización matricialo de rejilla, también conocida como administración de proyectos o productos, es uno más de los tipos de departamentalización. Sin embargo, como se explicará más adelante, la administración de proyectos no necesariamente implica por si misma una rejilla o matriz. La esencia de la organización matricial es normalmente la combinación en la misma estructura organizacional de los patrones de departamentalización funcional y de proyectos o productos.
  • 43.
    La organización virtuales un concepto mas bien amplio, según el cual un grupo de empresas o personas independientes se conectan entre sí por medio de la tecnología de la información. Tales empresas pueden ser proveedores, clientes e incluso compañías rivales. El propósito de la organización virtual es conseguir acceso a los recursos de otras empresas, obtener flexibilidad, reducir riesgos o responder velozmente a las necesidades del mercado. Las organizaciones virtuales coordinan sus actividades a través del mercado en el que cada parte ofrece en venta sus bienes y servicios. Las organizaciones virtuales pueden carecer de organigrama y hasta de una sede central para sus oficinas. Es probable que las bibliotecas modernas dejen de ser edificios con cientos de libreros. Quizá la gente nunca se vea obligada a visitar una biblioteca; una base de datos, una computadora, un módem y una contraseña serán todo lo necesario para obtener acceso a ellas. La universidad abierta de Inglaterra es un ejemplo de universidad sin instalaciones. Cuenta ciertamente con una sede para su cuerpo administrativo, pero no para sus estudiantes. Estos se hallan dispersos por todo el mundo, lo mismo que los profesores. Unos y otros no se conocerán personalmente jamás. Las posibilidades tecnológicas que ello ofrece son asombrosas, pero ¿como administrar a personas a las que nunca veremos?. Es obvio, entonces, que en torno a la organización virtual subsisten aún muchas preguntas sin responder.
  • 44.
    6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS. 1.- PERSONA Existe un modelo de comunicación para cada organización, el cual 2.- FAMILIA se establece de acuerdo a su estructura. 3.- SOCIEDAD Se transmiten Ordenes , instrucciones y mensajes a traves de los 4.- ESTADO. diferentes canales que se hayan creado dentro de la Empresa. El éxito dependerá de la claridad y calidad de los elementos de la comunicación existentes.- EMISOR…..MENSAJE .CANAL EMISOR ..MENSAJE….CANAL .RECEPTOR ..MENSAJE .CANAL….RECEPTOR
  • 45.
    6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS. Antes de concentramos en la autoridad en una organización, conviene distinguir entre autoridad y poder. El poder, concepto mucho más amplio que el de autoridad, es la capacidad de individuos o grupos de inducir o influir en las opiniones o acciones de personas o grupos. La autoridad en una organización es el derecho propio de un puesto (y por lo tanto de la persona que lo ocupa) a ejercer discrecionalidad en la toma de decisiones que afectan a otras personas. Se trata, por supuesto, de un tipo de poder, pero de poder en el marco de una Organización. Si bien la autoridad en una organización es el poder para ejercer discrecionalidad en la toma de decisiones, casi invariablemente se deriva del poder del puesto o poder legí-timo. Cuando se habla de autoridad en un contexto administrativo, por lo general se hace referencia al poder que otorga un puesto.
  • 46.
    6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS. EMPOWERMENT En los últimos años se ha puesto de moda la pro-moción de diversas concepciones del Empo-werment. Empowerment significa que los empleados, administradores o equipos de todos los niveles de la organización tienen el poder para tornar decisiones sin tener que requerir la autorización de sus superiores. La idea en la que se basa el Empowerment es que quienes se hallan directamente relaciona-dos con una tarea son los más indicados para tomar una decisión al respecto, en el enten-dido de que poseen las aptitudes requeridas para ello. Tanto la delegación como el Empowerment son cuestión de grado, implican que empleados y equipos aceptan la responsabilidad de sus acciones y tareas. Conceptualmente, esto puede ilustrarse de la siguiente manera: El poder debe ser igual a la responsabilidad (P=R) Si el poder es mayor que la responsabilidad (P>R) el resultado podría ser una conducta autocrática por parte del superior, a quien no se hace responsable de sus acciones. Si la responsabilidad es mayor que el poder (R>P), el resultado podría ser la frus-tración de los subordinados, dado que carecen del poder necesario para desempeñar las tareas de las que son responsables. Entre las razones del interés en el empowerment están la competitividad global, la necesidad de responder rápidamente a las demandas y expectativas de los clientes y la exigencia de mayor autonomía de parte de una fuerza de trabajo cada vez mejor prepa-rada. El empowerment de los subordinados significa que los superiores tienen que com-partir su autoridad y poder con sus subordinados. Así, un estilo de liderazgo autocrático, cuando se usa como la única forma de administración, resulta inadecuada para las organizaciones del siglo XXI. Los empleados desean ser tomados en cuenta y participar en las decisiones, lo que a su vez produce en ellos una sensación de pertenencia, realización y autoestima. Para una administración eficaz se requiere de la sincera aceptación del empowerment, basada en la confianza mutua, sustentada en la transmisión a los empleados de la información pertinente para el desarrollo de sus tareas y que se otorgue a personas competentes.
  • 47.
    6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS. NATURALEZA DE LAS RELACIONES DE LÍNEA Y STAFF Un concepto de línea y staff más preciso y de mayor validez lógica es que se trata sencillamente de una cuestión de relaciones. La autoridad de línea le da a un superior una línea de autoridad sobre un subordinado. Esto está presente en todas las organizaciones como una escala o serie ininterrumpida de pasos. De ahí que el principio escalar de las organizaciones sea: cuanto más clara sea la línea de autoridad desde el máximo puesto administrativo de una organización hasta cada puesto subordinado, tanto más clara será la responsabilidad de toma de decisiones y tanto más efectiva la comunicación organizacional. La naturaleza de la relación de staff es de asesoría. La función de quienes ejercen capacidad exclusivamente de staff es realizar investigaciones y dar asesoría a los admi-nistradores de línea. ¿RELACIONES DE LÍNEA/STAFF O DEPARTAMENTALIZACIÓN? Aunque suele ser conveniente, e incluso correcto, referirse a un departamento como departamento de línea y a otro como de Staff, no son las actividades que realizan las que los caracterizan de ese modo. Línea y staff se caracterizan como tales por efecto de las relaciones, no de las actividades departamentales.
  • 48.
    6. RELACION Y COMUNICACIONES ENTRE LOS DEPARTAMENTOS. AUTORIDAD FUNCIONAL La autoridad funcional es el derecho que se delega a un individuo o departamento para controlar procesos, practicas o políticas específicas u otros asuntos relativos a las actividades que emprenden miembros de otros departamentos. Si el principio de unidad de mando se siguiera sin excepción, la autoridad sobre esas actividades sólo sería ejercida por los superiores de línea. Pero abundantes razones (como la falta de conocimientos especiali-zados, la incapacidad para supervisar procesos y el riesgo de diversas interpretaciones a las políticas) explican el motivo de que, ocasionalmente, se impida a esos administradores ejercer tal autoridad.- RESTRICCIÓN DEL ÁREA DE AUTORIDAD FUNCIONAL La autoridad funcional debe ser objeto de rigurosas restricciones. La autoridad funcional de un gerente de compras, por ejemplo, se limita generalmente a establecer los procedimientos a seguir en las compras divisionales o departamentales, de manera que no incluye la facultad de indicar a los departamentos qué pueden comprar o cuándo.
  • 49.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. “Utilizacion de los medios disponibles para lograr conseguir un objetivo.” SABER La ciencia (del latín scientia 'conocimiento') es el SABER HACER conjunto de conocimientos sistemáticamente Una técnica (del griego, τέχνη (téchne) 'arte, estructurados obtenidos mediante la técnica, oficio') es un procedimiento o conjunto observación de patrones regulares, de reglas, normas o protocolos, que tienen como de razonamientos y de experimentación en objetivo obtener un resultado determinado, ya ámbitos específicos, de los cuales se generan sea en el campo de la ciencia, de la tecnología, preguntas, se construyen hipótesis, se deducen del arte, del deporte, de la educación o en principios y se elaboran leyes generales y cualquier otra actividad. esquemas metódicamente organizados.1
  • 50.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. Thompson clasifica la tecnología en dos tipos básicos: 1. Tecnología flexible: la flexibilidad de la tecnología infiere a la amplitud con que las máquinas, el conocimiento técnico y las materias primas pueden ser utilizadas en otros productos o servicios. Dicha de otra manera es aquella que tiene varias y diferentes formalidades por ejemplo: la industria alimenticia, la automotriz, los medicamentos, etc. 2. Tecnología fija: es aquella que no puede utilizarse en otro productos o servicios. También puede decirse que es aquella que no esta cambiando continuamente por ejemplo: Las refinerías de petróleo, la siderúrgica, cemento y petroquímica.
  • 51.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. * Tecnología Blanda ("soft technology"). Se refiere a los conocimientos de tipo organizacional, administrativo y de comercialización excluyendo los aspectos técnicos. * Tecnología de Equipo. Es aquella cuyo desarrollo lo hace el fabricante de equipo y/o el proveedor de materia prima; la tecnología esta implícita en el equipo mismo, y generalmente se refiere a industrias de conversión como plástico, textiles y hules. * Tecnología de Operación. Es la que resulta de largos períodos de evolución; los conocimientos son productos de observación y experimentación de años en procesos productivos. En este tipo de tecnología es frecuente la incidencia de tecnologías de equipo y de proceso, por lo que a veces se le considera como una mezcla de condicionantes tecnológicas. * Tecnología de Producto. Es el conocimiento de las características y especificaciones de un producto o servicio diseñado de conformidad a las necesidades de los procesos de manufactura y del mercado. La tecnología específica para la fabricación del producto/servicio, su método, procedimiento, especificaciones de diseño, de materiales, de estándares y de mano de obra. Es el conjunto de conocimientos y experiencias que permite conocer la estructura, propiedades y características funcionales de un producto. * Tecnología Dura. Es la parte de conocimientos que se refiere a aspectos puramente técnicos de equipos, construcciones, procesos y materiales. * Tecnología Limpia. Término para designar las tecnologías que no contaminan y que utilizan los recursos naturales renovables y no renovables en forma racional.
  • 52.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD Productividad = (Productos o Servicios Producidos) / (Recursos Utilizados) Solo aquello que se puede medir es susceptible de ser mejorado. Esto también se aplica a la productividad. Hay diferentes formas de medir la productividad y dependen del objetivo de la medición.
  • 53.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 1. EFICIENCIA Y EFECTIVIDAD.
  • 54.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 2. TIPOS DE PRODUCTIVIDAD. La productividad consiste en el cociente resultante de dividir la producción (resultados obtenidos) entre los recursos o insumos utilizados. Mientras mayor sea la producción y menores los recursos utilizados en ella, mayor será la productividad. Toda empresa o proceso productivo, debe buscar la mayor productividad posible, es decir, La productividad la debe lograr la mayor producción posible, con la podemos hallar tanto menor cantidad de recursos utilizados. en valores monetarios Para mejorar la productividad podemos, por ejemplo, reducir costos, minimizar el producto como en unidades defectuoso, minimizar el desperdicio, optimizar el uso de la mano de obra, etc. Y para ello debemos tomar buenas decisiones en lo referente a maquinaria, equipos, capacidad de planta, materiales y productos, procesos o métodos de trabajo, y mano de obra.
  • 55.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 2. TIPOS DE PRODUCTIVIDAD. Productividad en valores Productividad en unidades Una PYME paga mensualmente a un Un operario opera una máquina de costura trabajador $400, además le da una y su promedio de producción es de 333 asignación de $50 por concepto de unidades por turno de 8 horas. Si la movilidad y $50 por refrigerio. máquina trabaja de corrido y se estiman ¿Cuál será la productividad de dicho pérdidas de tiempo del 7% por conceptos trabajador, si se conoce que es un de paras menores y otros. vendedor que factura mensualmente ¿Cuál será la productividad de la máquina? $20000? Producción: 333 unidades/turno Producción: 20000 Recursos: 8 hrs/turno x 60min/hrs x (1 – 0.07) = 446.4 min/turno Recursos: 500 Productividad Productividad del vendedor = 333 / 446.4 = 0.75 und/min = 20000 / 500 = 40 La productividad de la máquina es de 0.75 La productividad del vendedor es de und/min; por cada minuto de operación, la $40; por cada dólar que se le paga, se máquina producto 0.75 unidades. obtienen $40 en ventas.
  • 56.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD. INTERRUPCION MULTITAREA PROCRASTINACION
  • 57.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 3. FACTORES QUE AFECTAN A LA PRODUCTIVIDAD. Factores externos, de producto, de proceso, de capacidad e inventarios, de fuerza de trabajo y de calidad. De capacidad e inventarios. Factores externos. La capacidad en exceso, es con frecuencia, un Incluyen la regulación del gobierno, competencia y factor que contribuye a reducir la productividad, la demanda, están fuera del control de la empresa, capacidad casi nunca puede ajustarse a la estos factores pueden afectar tanto al volumen de la demanda, pero la planeación cuidadosa de la salida como a la distribución de la entradas. capacidad puede reducir tanto la capacidad en exceso como la capacidad insuficiente. De producto. Es un factor que puede influir grandemente en la Fuerza de trabajo. productividad, usualmente se reconoce que la La fuerza de trabajo es tal vez el mas importante investigación y desarrollo conducen a nuevas de todos, esta asociado a un gran número de tecnologías las cuales mejoran la productividad. sufactores: selección y ubicación, capacitación, diseño del trabajo, supervisión, estructura organizacional, remuneraciones, objetivos y Proceso. sindicatos. Estos factores incluyen flujo del proceso, automatización, equipo y selección de tipos de proceso. Si el tipo de proceso no se selecciona adecuadamente La calidad. de acuerdo al producto y al mercado, pueden resultar Con respecto a la calidad, se sabe que una deficiencias. Dentro de un proceso dado existen baja calidad conduce a una productividad pobre. muchas formas de organizar el flujo de información, el La prevención de errores y el hacer las cosas bien material y los clientes. Estos flujos se pueden mejorar desde la primera vez son dos de los estimulantes con nuevos equipos de análisis de flujos de procesos, mas poderosos tanto para la calidad como para la con incrementos en la productividad productividad.
  • 58.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 4. MEDICION DE LA PRODUCTIVIDAD. “ Solo aquello que se puede medir es susceptible de ser mejorado.” Productividad = (Productos o Servicios Producidos) / (Recursos Utilizados) P.I.B. Producto Interno Bruto (PIB) (miles de millones $) Se conoce como "Producto interno bruto" a la suma de todos los bienes y servicios finales que produce un país o una economía, tanto si han sido elaborado por empresas nacionales o extranjeras dentro del territorio nacional, que se registran en un periodo determinado (generalmente un año). La diversidad de funciones, medidas, interpretaciones y usos de la información sobre la productividad es tan grande que debemos manejar los aspectos de medición de la productividad en cuatro niveles diferentes: Internacional, Nacional, Sector Industrial y Empresas.
  • 59.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 4. MEDICION DE LA PRODUCTIVIDAD. Medición de la productividad a nivel internacional- Los economistas han trabajado en desarrollar mediciones de la productividad para poder hacer comparaciones internacionales. En 1984 se propusieron cuatro medidas para comparaciones internacionales. 1 Comparación del valor de la producción bruta por unidad de mano de obra. 2. Comparación del valor de la producción neta por unidad de mano de obra. 3. Comparación de la producción física (bruta y neta) por unidad de mano de obra. 4. Comparación de la producción y del insumo físico de materiales. Como se puede observar 1 y 2 son medidas de valor mientras que 3 y 4 son medidas físicas . La Organización For European Economic Cooperation usa las siguientes medidas de comparación de la productividad. PNB percápita PNB por persona empleada. PNB Problemas de la medición de la Productividad a nivel Internacional. 1. La explicación de las diferencias internacionales en productividad esta muy lejos de ser adecuada ya que no se han estudiado suficientemente los factores incluyendo los sociales, culturales, políticos, religiosos y condiciones económicas. 2. Faltan las comparaciones con los países en desarrollo como México, aun se tienen los problemas con las comparaciones entre los países industrializados.
  • 60.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 4. MEDICION DE LA PRODUCTIVIDAD. Medición de la productividad a nivel nacional. Es común que la productividad nacional se mida con frecuencia como una razón de la salida, dividida entre la entrada, por lo tanto. Productividad = P.I.B. /m.o + capital La razón de productividad de factor total es la mejor utilizada, cuando se describe la productividad nacional, debido a que incluye todas las entradas y salidas. La razón de productividad nacional comúnmente se expresa como índices en el tiempo. La razón de un periodo de tiempo se compara con el periodo base para derivar un porcentaje de incremento o decremento en la razón de productividad. Estos índices se calculan para periodos de tiempo anuales o trimestrales. Beneficio de medir la productividad en una economía nacional. Existen muchos beneficios cuando se mejora la productividad: 1. A nivel nacional un incremento en la productividad crea mas ingreso per capita. 2. La productividad mejorada tiende a mitigar los efectos de la inflación. (Si el crecimiento de la productividad es del 2% y los salarios se incrementan un 8%, entonces el 6% de los incrementos salariales son inflacionarios y únicamente 2% son reales. 3. Ayuda a mantener la estabilidad en los salarios. (Sin incrementos equiparables en la productividad, los aumentos salariales son estrictamente inflacionarios. 4. La productividad es un índice de crecimiento, puesto que una nación avanza utilizando menos para producir más.
  • 61.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 4. MEDICION DE LA PRODUCTIVIDAD. Medición de la productividad a nivel empresa. "Los gerentes de operaciones son los encargados de mejorar la productividad en una empresa". Para mejorar la productividad, no basta con mejorar la productividad en la función de operaciones; algunas de las áreas mas importantes para mejorar la productividad son el área de ventas, finanzas, personal, procesamiento de datos, etc. Por lo tanto la productividad debe considerarse como un asunto de toda la organización. Tener en cuenta que si medimos la productividad en Las diversas disciplinas profesionales involucradas en base a: la gestión de las empresa tienen su propia forma de definir, interpretar y medir la productividad. a) La calidad. Esta puede variar mientras la cantidad de insumo y salidas permanece constante. b) Elementos Externos. Variables de fuera del sistema pueden influir en el, pueden causar un crecimiento o disminución en la productividad, para lo cual el sistema en estudio puede no ser directamente el responsable (energía eléctrica). c) Falta de Unidades precisas de Medición. La mejor razón de productividad, es cuando la producción es evaluada a precio estándar en el numerador y se incluyen todas las entradas en el denominador.
  • 62.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 4. MEDICION DE LA PRODUCTIVIDAD. Medición de la productividad a nivel industrial. Ventajas de la medición de la productividad a nivel industrial. 1. Presenta indicadores económicos. 2. Sirve como análisis de la fuerza de trabajo. 3. Sirve como pronostico de empresas y comercios. Principios que se deben seguir al medir la productividad en una industria. 1. Cada gerente de departamento debe de desarrollar sus propias mediciones. 2. Todas las mediciones de productividad deben estar entrelazadas en forma jerárquica. 3. Las razones de productividad deben de incorporar todas las responsabilidades de trabajo en la medida de lo posible. 4. El inventario puede ser un impedimento o una ayuda para la productividad de una empresa. Muy poco inventario puede conducir a la perdida de ventas, volumen reducido y productividad más baja; demasiado inventario producirá costos mas elevados de capital y menor productividad.
  • 63.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 1. PRODUCTIVIDAD 5. PROBLEMAS DEL MEJORAMIENTO DE LA PRODUCTIVIDAD. 1. Desarrollar mediciones de la productividad en todos los niveles de la organización. 2. Establecer objetivos para el mejoramiento de la productividad, estos deben de ser realistas. 3. Desarrollar planes para alcanzar metas. 4. Poner en marcha el plan. 5. Medir resultados. Este proceso requiere la obtención de datos y la evaluación periódica del progreso del alcance de los objetivos.
  • 64.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 2. COSTOS DE PRODUCCION Costo. Es la suma de los gastos invertidos por la empresa. Para obtener los recursos utilizados en la producción y distribución del producto o servicio. Costo total = Costo fijo + costo variable Los costos de producción son directos e indirectos. De manera general para la elaboración de las curvas de costos en el corto plazo, se involucran a los: costos fijos. Costos variables, costos marginales o increméntales. El análisis de costos y el control de estos es una función, cuyo objetivo es mantener a la empresa en una posición económica satisfactoria.
  • 65.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 2. COSTOS DE PRODUCCION Costo fijo. Se define como el grupo de gastos que la empresa desembolsa, aunque no produzca ningún bien. (alquiler, sueldo de los vigilantes, etc.) Costo variable. Son aquellos costos que varían con él numero de unidades producidas, los componentes más importantes de estos son: la mano de obra y materia prima. Costos marginales o increméntales. Es la adición al costo total que se atribuye a una unidad mas de fabricación.
  • 66.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 2. COSTOS DE PRODUCCION Curvas de costos en el corto plazo. Se define el corto plazo como un periodo de duración suficientemente largo para permitir a una empresa hacer cambios en sus niveles de producción, a partir de su capacidad de instalada; pero no lo suficientemente largo para permitir a la empresa hacer cambios en esta misma capacidad. Ejemplo: La capacidad máxima de producción de una empresa es de 5000 unidades, podría producir 1000, 2000,...., 5000 pero si quiere aumentar su producción a mas de 5000 entonces tendría que aumentar su capacidad en las instalaciones. El efecto de esta definición nos permite decir que algunos costos están sujetos a un cambio, pero el tamaño de la planta permanece igual.
  • 67.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 3. ANALISIS DEL PUNTO DE EQUILIBRIO. Se le conoce así a la situación en la cual, las ventas totales de una empresa igualan los costos totales de la misma, es decir, situación en la cual, la empresa no gana ni pierde. Este análisis permite a los administradores contar con datos precisos, relacionados al total de costos fijos y variables más convenientes para la organización, para maximizar las utilidades a través de las ventas planificadas. El punto de equilibrio se establece a través de un gráfico que muestra la relación de los beneficios con los diferentes volúmenes de ventas, en que los ingresos cubren exactamente los costos y por tanto, no hay ni beneficios ni pérdidas. Para calcular el punto de equilibrio, es necesario descomponer los costos en fijos y variables. Los costos fijos permanecen constantes, cualquiera que sea el volumen de producción. Los costos variables guardan relación directa con el nivel de producción. El período para realizar el análisis del punto de equilibrio debe ser especificado, recomendándose trabajar con datos de un año. Se puede determinar gráficamente y algebraicamente basándose en datos de cualquier año.
  • 68.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 3. ANALISIS DEL PUNTO DE EQUILIBRIO. Sea PV el precio de venta de un producto, PV= $12.00 dólares. Sea CF los costos fijos en el período, CF= $3,000.00 dólares, en el que se incluyen costos, salarios, alquileres, etc. Sea CVU los costos variables por unidad, CVU= $6.00 dólares. Para encontrar el punto de equilibrio necesitaremos de las siguientes fórmulas: Sustituyendo valores en la fórmula tenemos lo siguiente: Entonces, para alcanzar el punto de equilibrio, la empresa necesita producir y vender un total de 500 unidades. Ahora, necesitamos encontrar los ingresos necesarios para estar en equilibrio, para lo que se emplea la siguiente fórmula: Sustituyendo valores tenemos: En consecuencia, la empresa necesita obtener ingresos de $6,000 dólares en concepto de ventas, para no ganar ni perder.
  • 69.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 3. ANALISIS DEL PUNTO DE EQUILIBRIO.
  • 70.
    2. CONCEPTO DETECNOLOGIA Y SU CLASIFICACION. 4. LA CALIDAD DEFINICION E IMPACTOS. Otras definiciones de calidad Es la totalidad de los rasgos y pueden ser: características de un producto o servicio que se sustenta en su Mercadotecnia. habilidad para satisfacer las La calidad significa el cumplimiento necesidades establecidas implícitas. de los estándares y el hacerlo bien desde la primera vez. No hay asunto más importante en los negocios de hoy que la calidad, Producto. el futuro de nuestra nación depende Se define la calidad como una de nuestra habilidad para ofrecer variable precisa y mensurable. los bienes y servicios de más alta calidad.
  • 71.
  • 72.
    5. PRINCIPALES FILOSOSFIASDE LA CALIDAD. 1) Crear conciencia de la necesidad y oportunidad de mejorar Vez Paco, así, con 2) Establezca metas para la mejora estas medidas mejoramos la 3) Crear planes para alcanzar los objetivos calidad !! 4) Proporcionar capacitación 5) Llevar a cabo proyectos para resolver problemas 6) Informe sobre el progreso 7) Dar un reconocimiento para el éxito 8) Comunicar los resultados 9) Llevar la cuenta 1. Establecer metas específicas. 10) Mantener el impulso Con estos 2. Establecer planes para lograr las metas. 4 pasos obtengo los 3. Asignar claramente las responsabilidades de cada uno resultados !! para lograr las metas. 4. Establece los reconocimientos de acuerdo a los resultados logrados.
  • 73.
    1. Philip Bayard"Phil" Crosby, PRINCIPALES FILOSOSFIAS DE LA CALIDAD. (1926 – 2001) Calidad es el cumplimiento de Para Crosby prevención significa perfección. los requerimientos. La calidad es gratis. Se puede producir con Cero Defectos. Lo que cuesta dinero son las cosas sin calidad, Un error que ha sido prevenido todas las acciones que involucran no hacer las no necesita reparación. cosas bien a la primera.
  • 74.
    5. PRINCIPALES FILOSOSFIASDE LA CALIDAD. La clave para la reducción de la pérdida no consiste en cumplir con las especificaciones, sino en reducir la varianza con respecto al valor objetivo. Dr. Genichi Taguchi (1924-) La filosofía de Taguchi abarca toda la función de producción, desde el diseño hasta la fabricación. Su metodología se concentra en el consumidor, valiéndose de la “función de pérdida”. Taguchi define la calidad en términos de la pérdida generada por el producto a la sociedad. Esta pérdida puede ser estimada desde el momento en que un producto es despachado hasta el final de su vida útil. La pérdida se calcula en dólares, y eso permite a los ingenieros comunicar su magnitud en un valor común, reconocible. Eso a veces se comunica de un modo bilingüe, lo cual significa que se puede hablar a los gerentes de alto nivel en términos de dólares, y a los ingenieros y quienes trabajan con el producto o servicio en términos de objetos, horas, kilogramos, etcétera. Con la “función de pérdida”, el ingeniero está en condiciones de comunicarse en el lenguaje del dinero y en el lenguaje de las cosas.
  • 75.
    5. PRINCIPALES FILOSOSFIASDE LA CALIDAD. La filosofía de la calidad de Taguchi Un aspecto importante de la calidad de un producto manufacturado es la pérdida total generada por ese producto a la sociedad. En una economía competitiva, el mejoramiento continuo de la calidad y la reducción de los costes son imprescindibles para subsistir en la industria. Un programa de mejoramiento continuo de la calidad incluye una incesante reducción en la variación de las características de performance del producto con respecto a sus valores objetivo. La pérdida del consumidor originada en una variación de la performance del producto es casi siempre proporcional al cuadrado de la desviación de las características de performance con respecto a su valor objetivo. Por eso, la medida de la calidad se reduce rápidamente con una gran desviación del objetivo. La calidad y el coste final de un producto manufacturado están determinados en gran medida por el diseño industrial del producto y su proceso de fabricación. Una variación de la performance se puede reducir aprovechando los efectos no lineales/conjuntos de los parámetros del producto (o proceso) sobre las características de performance. Los experimentos estadísticamente planificados se pueden utilizar para determinar los parámetros del producto (o proceso) que reducen la variación de la performance.
  • 76.
    5. PRINCIPALES FILOSOSFIASDE LA CALIDAD. La Calidad tiene que ser construida en cada diseño y cada proceso. No puede ser creada por medio de la inspección. Practicar el control de calidad es desarrollar, diseñar, manufacturar y mantener un producto de calidad que sea el más económico, el más útil, y siempre satisfactorio para el consumidor. Medición Métodos Material Kaoru Ishikawa de Trabajo (Japón, 1915 - 1989) Primer autor que intento destacar las diferencias entre los estilos de administración japoneses y Problema americanos. Principal precursor de la Calidad Total en Japón. Creador del diagrama causa-efecto Mano de tambien conocido como diagrama Máquina Medición Obra de pescado o diagrama de Ishikawa.
  • 77.
    6. EL CONTROLTOTAL DE LA CALIDAD. Nació en 1922, fue el primero en utilizar la frase “Control de Calidad Total.” El concepto de Calidad Total abarca toda la organización e involucra la puesta en práctica de actividades orientadas hacia el cliente. Fue el primer autor en visualizar la idea de que la calidad no se centra en el proceso productivo, sino en todas las funciones administrativas de la organización. Armand V. Feigenbaum •La resultante total de las características del producto y servicio de mercadotecnia, ingeniería, fabricación, y mantenimiento a través de los cuales el producto o servicio en uso satisfacerá las expectativas del cliente.
  • 78.
    3. DISEÑO DELPRODUCTO. Que es el producto???? “ Es el resultado de un PROCESO.- y surge como PROCESO.- respuesta a una necesidad del mercado.- ” mercado.-
  • 79.
    3. DISEÑO DELPRODUCTO. 3.1 Definición Un producto es cualquier cosa que se puede ofrecer a un mercado para satisfacer un deseo o una necesidad. El producto es parte de la mezcla de marketing de la empresa, junto al precio, distribución y promoción. Ps.-
  • 80.
    3. DISEÑO DELPRODUCTO. Investigación Introducción al mercado ? Tecnología Ambos
  • 81.
    3. DISEÑO DELPRODUCTO. Sociedad Economía Competencia Oportunidades del Mercado!
  • 82.
    3. DISEÑO DELPRODUCTO. PRODUCT LIFECYCLE MANAGEMENT La administración del Ciclo de Vida de Productos, en inglés Product Lifecycle Management (PLM), es el proceso que administra el ciclo de vida completo de un producto desde su concepción, pasando por su diseño y fabricación, hasta su servicio y eliminación. Consiste en la gestión, a través de soluciones integradas de software, del ciclo completo de vida del producto, desde la concepción del producto con soluciones CAD (Computer Aided Design), pasando por el análisis y la optimización del producto con soluciones CAE (Computer Aided Engineering), llegando al análisis de como se va a producir y dar mantenimiento a este producto con soluciones DMF (Digital Manufacturing) y capturando, reutilizando y compartiendo con cada uno de los actores del ciclo productivo toda la información generada en cada una de las etapas antes mencionadas En cada una de las etapas de vida del producto, se con soluciones PDM (Product Data deben tomar decisiones acordes para mantener el Management) nivel deseado en ventas.
  • 83.
    3. DISEÑO DELPRODUCTO. Se debe diseñar un sistema que apoye al producto. Etapas del Producto. Introducción….Entrar Diseño del Producto Crecimiento…. Mantener Madurez…….. Sobrevivir. Muerte………. Transformación
  • 84.
    3. DISEÑO DELPRODUCTO.
  • 85.
    3. DISEÑO DELPRODUCTO.
  • 86.
    3. DISEÑO DELPRODUCTO.
  • 87.
    3. DISEÑO DELPRODUCTO.
  • 88.
    3. DISEÑO DELPRODUCTO.
  • 89.
    3. DISEÑO DELPRODUCTO.
  • 90.
    3. DISEÑO DELPRODUCTO.
  • 91.
    3. DISEÑO DELPRODUCTO. 3.2 DISEÑO DEL PROCESO PRODUCTIVO. La decisión sobre el diseño del proceso es de naturaleza estratégica y tiene la mayor importancia; pues, afectan los costos, la calidad, los tiempos de entrega y la flexibilidad de las operaciones Los tipos principales de clasificación de los procesos son: por el tipo de flujo de productos y por el tipo de pedido del cliente.
  • 92.
    3.2 DISEÑO DELPROCESO PRODUCTIVO. Tipos de Flujo de Producto Flujo lineal. En ocasiones las operaciones de flujo lineal se dividen en dos tipos de producción: masiva y continua. Producción Masiva o en Masa es una operación, como la que se utiliza en una línea de ensamble de la industria automotriz. Producción continua, se refiere a las que se denominan industrias de proceso como la industria química, del papel, etc. Aunque ambos tipos de operaciones se caracterizan por tener flujos lineales, los procesos continuos tienden a estar mas automatizados y producen productos mas estandarizados. Las operaciones en línea tradicionales son estrechamente eficientes, pero también muy inflexibles. Flujo intermitente. Una característica de los procesos intermitentes es que agrupan equipos similares y habilidades de trabajo parecidas. Las operaciones intermitentes se pueden justificar cuando al producto le falta estandarización o cuando el volumen es bajo. En este caso la operación intermitente resulta la más económica y tiene el menor riesgo Proyecto. La forma de operaciones por proyecto se utiliza para producir productos únicos tales como una obra de arte, un edificio. Cada unidad de estos productos se elaboran como un solo articulo. Estrictamente hablando, no existe un flujo del producto para un proyecto, sin embargo existe una secuencia de operaciones. En este caso las operaciones individuales o tareas se deben de colocar en una secuencia tal que contribuya a los objetivos definitivos del proyecto.
  • 93.
    3.2 DISEÑO DELPROCESO PRODUCTIVO. Tipos de Pedido Proceso de fabricación por pedido. Proceso de fabricación para inventarios. En los procesos de fabricación por pedido: En los procesos de fabricación para inventarios: Se responde a los requerimientos del cliente No se asignan pedidos individuales. Se realizan pedidos individuales Se cuenta con una línea de producción estandarizada. Se cuenta con una amplia gama de especificaciones La compañía acumulara inventario anticipándose a la demanda; por lo tanto, los pronósticos, la administración Las actividades de procesamiento se relacionan con los pedidos de inventarios y la planeación de la capacidad se vuelven individuales. esenciales. La clave de la eficiencia de las operaciones en los procesos de fabricación por pedido, son los tiempos de entrega. Esto significa que los tiempos de entrega deben de ser fijados de modo realista por los departamentos de mercadotecnia y operaciones. En resumen un proceso de fabricación por pedido se relaciona con los tiempos de entrega y el control del flujo de pedido. El proceso debe de ser flexible para satisfacer los pedidos del cliente. Un proceso de fabricación para inventarios se relaciona con la conservación de los inventarios y la eficiencia de las operaciones; el proceso se vuelve lineal para producir solamente productos estandarizados.
  • 94.
    Decisión de seleccióndel proceso. Los procesos se han clasificado de acuerdo con dos dimensiones: el flujo del producto y el tipo de fabricación, esta clasificación se muestra en la tabla siguiente: Matriz de las características del proceso. Fabricación para Fabricación por pedido. inventarios I II refinación del petróleo Línea de ensamble molinos de harina automotriz Flujo lineal productos enlatados compañía telefónica servicio eléctrico III IV fabrica de vidrio restaurante Flujo intermitente fabrica de muebles hospital alimentos rápidos joyería V VI casas para especulación Edificios, cines Por proyecto pinturas comerciales Barcos
  • 95.
    3.3 ELECCION DELA TECNOLOGIA. La tecnología se ha convertido en un factor importante en las empresas y en nuestras vidas. El impecable avance de la tecnología se ha denominado "determinismo tecnológico", lo cual quiere decir que la tecnología determina el curso de la sociedad.
  • 96.
    3.3 ELECCION DELA TECNOLOGIA. El conjunto de procesos, Definición: herramientas, métodos, procedimientos y equipo que se utiliza para producir bienes y servicios. Los administradores deben de estudiar el proceso de operaciones a profundidad antes de hacer una selección de tecnología. El administrador debe de evaluar las características de rendimiento de la tecnología junto con sus implicaciones económicas y administrativas.
  • 97.
    3.4 PRINCIPIO DEMANEJO DE MATERIALES. El manejo (transporte) de los materiales agrega muy poco valor al producto. Pero consume una parte del presupuesto de manufactura. El manejo de materiales incluye consideraciones de movimiento, tiempo, lugar, cantidad y espacio.
  • 98.
    3.4 PRINCIPIO DEMANEJO DE MATERIALES. Un diseño para la red de flujo de materiales abarca cuatro funciones unidas por el sistema de información. 1. Planeación y control de inventarios. 2. Vigilancia del estado de mercancías almacenadas en inventario. 3. compras. 4. Logística.
  • 99.
    4. MEDICION DELTRABAJO. La medición del trabajo es la aplicación de técnicas para determinar el tiempo que invierte un trabajador calificado en llevar a cabo una tarea definida efectuándola según una norma (método) de ejecución preestablecida . La medición del tiempo de trabajo sirve para determinar la naturaleza y la importancia del tiempo improductivo para poder eliminarlo lo antes posible para luego fijar las pautas de rendimiento en los futuros procesos laborales
  • 100.
    4.1. GRAFICAS DELDIAGRAMA DE FLUJO. Uno de los instrumentos de trabajo más importantes es el diagrama de proceso, que es una representación gráfica relativa a un proceso industrial o administrativo.
  • 101.
    4.1. GRAFICAS DELDIAGRAMA DE FLUJO. En la década de 1970 la popularidad de los diagramas de flujo como método propio de la informática disminuyó, con el nuevo hardware y los nuevos lenguajes de programación de tercera generación. Por otra parte se convirtieron en instrumentos comunes en el mundo empresarial. Son una expresión concisa, legible y práctica de algoritmos. Actualmente se aplican en muchos campos del conocimiento, especialmente como simplificación y expresión lógica de procesos, etc.
  • 102.
    4.1. GRAFICAS DELDIAGRAMA DE FLUJO. El diagrama de Gantt, gráfica de Gantt o carta Gantt es una popular herramienta gráfica cuyo objetivo es mostrar el tiempo de dedicación previsto para diferentes tareas o actividades a lo largo de un tiempo total determinado. A pesar de que, en principio, el diagrama de Gantt no indica las relaciones existentes entre actividades, la posición de cada tarea a lo largo del tiempo hace que se puedan identificar dichas relaciones e interdependencias.
  • 103.
    4.1. GRAFICAS DELDIAGRAMA DE FLUJO. El manejo de la técnica PERT La Técnicas de Revisión y Evaluación de y la CPM Critical Path Method, Proyectos (en inglés, Project Evaluation and consiste en mediante una Review Techniques) P E R T línea de tareas sucesivas determinar el Standard de tiempos a utilizar en cada tarea y mediante la holgura en las actividades determinar la ruta critica. Se pueden establecer puntos de control en la cadena del proceso mediante el análisis grafico de las diferentes intersecciones. Es una herramienta de utilidad para determinar el tiempo que se usa en un proyecto. Un proyecto puede tener varias rutas críticas paralelas. Una ruta paralela adicional a través de la red con las El diagrama PERT es una representación gráfica de las duraciones totales menos relaciones entre las tareas del proyecto que permite calcular cortas que la ruta crítica es los tiempos del proyecto de forma sencilla. llamada una sub-ruta crítica.
  • 104.
    4.2 PRINCIPIOS PARAEL DISEÑO DE UNA ESTACION DE TRABAJO. Actividad.- Estudio y conducta de personas para adecuar, productos, sistemas, puestos de trabajo teniendo en cuenta las características, limitaciones y necesidades. La ergonomía es la disciplina La antropometría estudia científica que trata del diseño de las dimensiones del lugares de trabajo, herramientas y cuerpo humano tareas que coinciden con las referenciandose a características fisiológicas, diferentes estructuras anatómicas, psicológicas y las anatómicas para así capacidades del trabajador. aplicar herramientas Busca la optimización de los tres ergonómicas según la elementos del sistema (humano- anatomía analizada. máquina-ambiente), para lo cual elabora métodos de estudio de la persona, de la técnica y de la organización. Esta área de la Administración de la producción busca mediante la correcta aplicación de los principios el aumento de la productividad, pues es fundamental este enfoque para el rendimiento de los trabajadores. Contemplamos dentro de la ERGONOMIA y la ANTROPOMETRIA, todos los requerimientos básicos para la productividad en una Estación de Trabajo.
  • 105.
    4.3. ESTUDIO DEMETODOS. Proceso o camino sistemático establecido para realizar una TAREA/TRABAJO con el fin de alcanzar un objetivo predeterminado. El estudio de métodos es parte Propósitos: fundamental de la medición del Evaluar el comportamiento del trabajo. trabajador. La idea de Taylor era Planear las necesidades de la determinar un Standard de producción para cada fuerza de trabajo. actividad. Determinar la capacidad Estos estudios siempre han disponible. generando fricción entre las áreas administrativas y de Determinar el costo o el precio producción. de un producto. Hoy la medición del trabajo no solo se mide en las áreas o Comparación de métodos de líneas de producción, sino en trabajo. las áreas de control y administrativas. Facilitar los diagramas de La ingeniería industrial enfoca muchos de sus operaciones. esfuerzos en la medición y determinación de los estándares para cada caso, incluyendo, Empleados, Establecer incentivos salariales. Herramientas, Recursos y tecnología.
  • 106.
    4.4. PRINCIPIO DELA ECONOMIA DE MOVIMIENTO. La meta fundamental de la economía de movimiento es mejorar la eficiencia y reducir la fatiga. “ Es que quiero evitar La tendencia en la economía de movimiento es Mejorar la la fatiga” calidad, establecer tiempos y medidas, aumentar la productividad, aprovechar la tecnología, darle participación a los empleados en el proceso. Uso del cuerpo humano Acomodo del lugar de Diseño de las trabajo herramientas y equipo.
  • 107.
    4.5. ESTUDIO DETIEMPOS. DEFINICIÓN El estudio de tiempos es una técnica para determinar con la mayor exactitud posible, partiendo de un número limitado de observaciones, el tiempo necesario para llevar a cabo una tarea determinada con arreglo a una norma de rendimiento preestablecido. 4. Datos históricos Aquí algunas técnicas. Uno de los enfoques más 1. Estudio del tiempo 3. Datos estándar. pasados por alto para la Es el procedimiento utilizado Involucra el concepto de medición del trabajo. Esto se para medir el tiempo requerido banco de datos, debe a que los métodos no se por un trabajador calificado comprenden clases más controlan con datos históricos y quien trabajando a un nivel grandes de movimiento por lo tanto sería imposible normal de desempeño realiza que los tiempos establecer un estándar en el una tarea conforme a un método predeterminados. sentido usual de la palabra. especificado. Ej: Puede contener datos Este enfoque puede ser sobre el tiempo requerido especialmente efectivo cuando 2. Datos predeterminados del se acopla con un plan de para perforar agujeros de tiempo. incentivo salarial, donde el varios tamaños en ciertos Se basan en la idea de que todo el objetivo es hacer mejoras materiales. Cuando se trabajo se puede reducir a un continuas sobre los niveles requiere un estándar para conjunto básico de movimientos históricos. una operación, los tiempos Son una reunión de tiempos estándar se utilizan para 5. Muestreo de trabajo. estándares válidos asignados a estimar el tiempo Es una serie aleatoria de movimientos fundamentales y requerido. No es necesario observaciones del trabajo grupos de movimientos que no medir cada tipo diferente utilizada para determinar las pueden ser evaluados de forma de trabajo de perforación, actividades de un grupo o un precisa con los procedimientos se incluyen únicamente un individuo. Para convertir el ordinarios para estudio de tiempos conjunto estándar de porcentaje de actividad con cronómetro. Son el resultado operaciones de observada en horas o minutos, de estudiar una gran muestra de perforación en el banco de se debe registrar también o operaciones diversificadas con un datos y se proporcionan conocerse la cantidad total de dispositivo de medición de tiempo, fórmulas o gráficas para tiempo trabajado como una cámara de cine o de realizar aproximaciones de video grabación capaz de medir otras condiciones. lapsos muy pequeños de tiempo.
  • 108.
    “Yo aprendí deUstedes. Puse lo mejor de mi; espero que Ustedes hayan aprendido” Profesor: Juan Fernando Luna
