Concurso Nacional
Crea y Emprende
2023
Asistencia Técnica para el:
Concurso Nacional
Crea y Emprende
2023
Día 3
 Etapa PLANIFICACIÓN
 Etapa EJECUCIÓN
 Etapa EVALUACIÓN

13. CRITERIOS DE EVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy
bien
Bien Regular
En
inicio
4 3 2 1
PLANIFICACIÓN
Planifica las actividades,
utilizando el diagrama de
Gantt
Inventario de los recursos con que se cuenta
Inventario de los recursos o insumos con los que
no se cuenta.
Listado de actividades que se realizaría para
obtener los recursos que no se cuentan.
Plan de implementación mediante un Diagrama
de Gantt del Producto Mínimo Viable
(Anteriormente fue prototipo), Incluye
actividades de elaboración del producto o
servicio, marketing y ventas.
PUNTAJE PARCIAL de la etapa Planificación :
Inventario de los recursos con que se cuenta
Recursos necesarios ¿Se cuenta?
Tableta gráfica Si
Micrófono Si
Trípode Si
Teléfono Si
Inventario de los recursos o insumos con los que no se
cuenta.
Recursos o insumos
necesarios
¿Se cuenta?
Computadora No
Impresora No
Dominio No
Hosting No
Listado de actividades que se realizaría para obtener los
recursos que no se cuentan.
Recursos con que no se cuenta
Actividades que se realizarían para
obtener los recursos con que no se
cuentan
Computadora
Ahorros de los miembros del equipo
Impresora
Dominio
Hosting

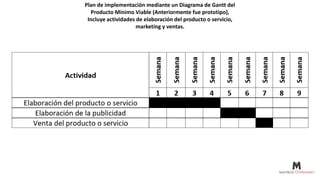

Plan de implementación mediante un Diagrama de Gantt del
Producto Mínimo Viable (Anteriormente fue prototipo),
Incluye actividades de elaboración del producto o servicio,
marketing y ventas.
TEMPORALIZACIÓN
Tarea/Actividad Inicio Fin Duración Responsable
Mes: julio
18 19 20 21 22 23
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy bien Bien Regular En inicio
4 3 2 1
EJECUCIÓN
Ejecuta lo planificado en el
diagrama Gantt
Fotografías de las actividades realizadas para
obtener recursos

Diagrama de Flechas del proceso de producción
o de servicio.
Tres (3) Afiches publicitarios diferentes
elaborados con la técnica AIDA (Atención, interés, Deseo,
Acción) para promocionar el producto o servicio
Logotipo de la marca del producto o servicio
Isotipo de la marca del producto o servicio
Isologotipo de la marca del producto o servicio
Valida el lienzo de modelo
de negocio Lean
Canvas

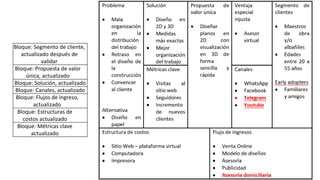

Bloque: Segmento de cliente, actualizado
después de validar
Bloque: Propuesta de valor única, actualizado
Bloque: Solución, actualizado
Bloque: Canales, actualizado
Bloque: Flujos de ingreso, actualizado
Bloque: Estructuras de costos actualizado
Bloque: Métricas clave actualizado
PUNTAJE PARCIAL de la etapa Ejecución:
Fotografíasde las actividades realizadas para obtener
recursos
Diagrama de Flechas del proceso de producción o de servicio.
Tres (3) Afiches publicitarios diferentes elaborados con la técnica AIDA (Atención, interés, Deseo, Acción)
para promocionar el producto o servicio
Atención
Promover en el cliente atención en el
producto/servicio.
01
Interés
Generar interés en la solución que
una marca ofrece.
02
Deseo Incentivar el deseo de consumirlo.
03
Acción Motivar la acción para comprarlo.
04

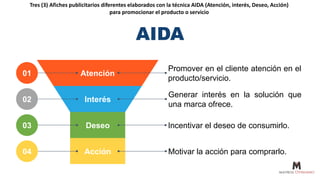

AIDA
Servicio de Diseño gráfico publicitario

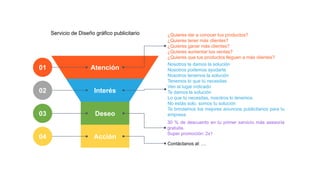

Atención
¿Quieres dar a conocer tus productos?
¿Quieres tener más clientes?
¿Quieres ganar más clientes?
¿Quieres aumentar tus ventas?
¿Quieres que tus productos lleguen a más clientes?
01
Interés
Nosotros te damos la solución
Nosotros podemos ayudarte
Nosotros tenemos la solución
Tenemos lo que tú necesitas
Ven al lugar indicado
Te damos la solución
Lo que tú necesitas, nosotros lo tenemos
No estás solo, somos tu solución
Te brindamos los mejores anuncios publicitarios para tu
empresa
02
Deseo
30 % de descuento en tu primer servicio más asesoría
gratuita.
Super promoción: 2x1
03
Acción
Contáctanos al: …
04

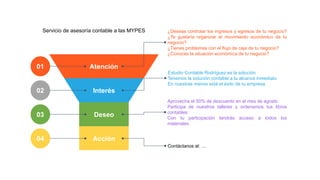

Servicio de asesoría contable a las MYPES
Atención
¿Deseas controlar los ingresos y egresos de tu negocio?
¿Te gustaría organizar el movimiento económico de tu
negocio?
¿Tienes problemas con el flujo de caja de tu negocio?
¿Conoces la situación económica de tu negocio?
01
Interés
Estudio Contable Rodríguez es la solución
Tenemos la solución contable a tu alcance inmediato
En nuestras manos está el éxito de tu empresa
02
Deseo
Aprovecha el 50% de descuento en el mes de agosto
Participa de nuestros talleres y ordenamos tus libros
contables
Con tu participación tendrás acceso a todos los
materiales
03
Acción
Contáctanos al: …
04

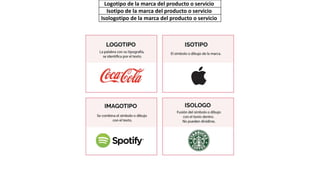

Logotipo de la marca del producto o servicio
Isotipo de la marca del producto o servicio
Isologotipo de la marca del producto o servicio
Bloque: Segmento de cliente,
actualizado después de
validar
Bloque: Propuesta de valor
única, actualizado
Bloque: Solución, actualizado
Bloque: Canales, actualizado
Bloque: Flujos de ingreso,
actualizado
Bloque: Estructuras de
costos actualizado
Bloque: Métricas clave
actualizado
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy bien Bien Regular
En
inicio
4 3 2 1
EVALUACIÓN
Evalúa el proyecto de
emprendimiento
realizado
Listado de aspectos positivos que realizaron en la
gestión del proyecto de emprendimiento
Listado de actividades para mejorar las ganancias
por las ventas del producto o servicio.
Listado de propuestas que realizarían para
innovar el producto o servicio
Listado de lecciones aprendidas en el desarrollo
del proyecto de emprendimiento
PUNTAJE PARCIAL de la etapa Evaluación:

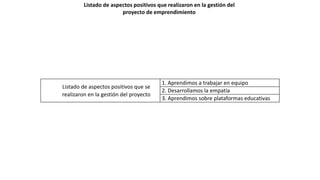

Listado de aspectos positivos que realizaron en la gestión del
proyecto de emprendimiento
Listado de aspectos positivos que se
realizaron en la gestión del proyecto
1. Aprendimos a trabajar en equipo
2. Desarrollamos la empatía
3. Aprendimos sobre plataformas educativas

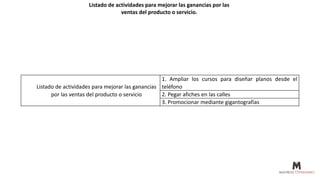

Listado de actividades para mejorar las ganancias por las
ventas del producto o servicio.
Listado de actividades para mejorar las ganancias
por las ventas del producto o servicio
1. Ampliar los cursos para diseñar planos desde el
teléfono
2. Pegar afiches en las calles
3. Promocionar mediante gigantografías

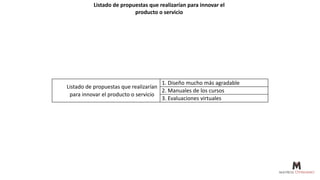

Listado de propuestas que realizarían para innovar el
producto o servicio
Listado de propuestas que realizarían
para innovar el producto o servicio
1. Diseño mucho más agradable
2. Manuales de los cursos
3. Evaluaciones virtuales

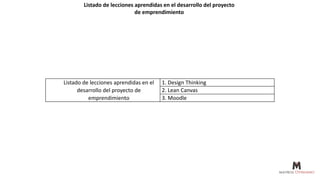

Listado de lecciones aprendidas en el desarrollo del proyecto
de emprendimiento
Listado de lecciones aprendidas en el
desarrollo del proyecto de
emprendimiento
1. Design Thinking
2. Lean Canvas
3. Moodle

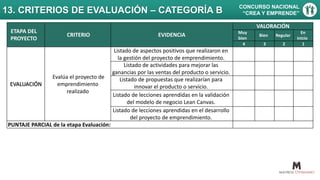

13. CRITERIOS DE EVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy
bien
Bien Regular
En
inicio
4 3 2 1
PLANIFICACIÓN
Planifica las
actividades,
utilizando el diagrama
de Gantt
Inventario elaborado de los recursos con que se
cuenta y los recursos o insumos con los que no
se cuenta.
Listado y descripción de las actividades que se
realizarían para obtener los recursos que no se
cuentan.
Diagrama de Gantt elaborado como el plan de
implementación del Producto Mínimo Viable
(Anteriormente prototipo), Incluye actividades
de elaboración del producto o servicio,
marketing y ventas.
PUNTAJE PARCIAL de la etapa planificación:

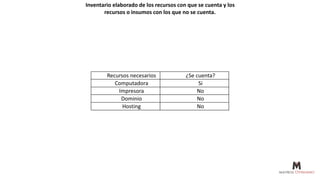

Inventario elaborado de los recursos con que se cuenta y los
recursos o insumos con los que no se cuenta.
Recursos necesarios ¿Se cuenta?
Computadora Si
Impresora No
Dominio No
Hosting No

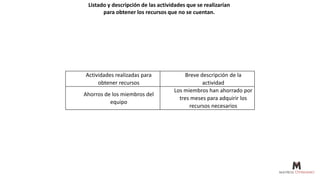

Listado y descripción de las actividades que se realizarían
para obtener los recursos que no se cuentan.
Actividades realizadas para
obtener recursos
Breve descripción de la
actividad
Ahorros de los miembros del
equipo
Los miembros han ahorrado por
tres meses para adquirir los
recursos necesarios

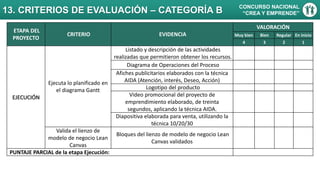

13. CRITERIOS DE EVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy bien Bien Regular En inicio
4 3 2 1
EJECUCIÓN
Ejecuta lo planificado en
el diagrama Gantt
Listado y descripción de las actividades
realizadas que permitieron obtener los recursos.

Diagrama de Operaciones del Proceso
Afiches publicitarios elaborados con la técnica
AIDA (Atención, interés, Deseo, Acción)
Logotipo del producto
Video promocional del proyecto de
emprendimiento elaborado, de treinta
segundos, aplicando la técnica AIDA.
Diapositiva elaborada para venta, utilizando la
técnica 10/20/30
Valida el lienzo de
modelo de negocio Lean
Canvas
Bloques del lienzo de modelo de negocio Lean
Canvas validados
PUNTAJE PARCIAL de la etapa Ejecución:

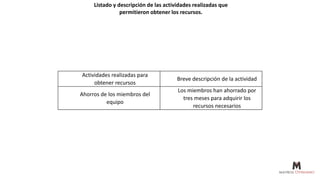

Listado y descripción de las actividades realizadas que
permitieron obtener los recursos.
Actividades realizadas para
obtener recursos
Breve descripción de la actividad
Ahorros de los miembros del
equipo
Los miembros han ahorrado por
tres meses para adquirir los
recursos necesarios

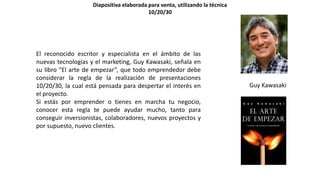

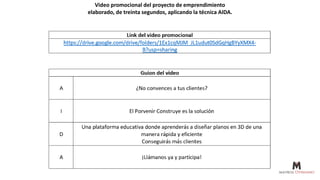

Video promocional del proyecto de emprendimiento
elaborado, de treinta segundos, aplicando la técnica AIDA.
El reconocido escritor y especialista en el ámbito de las
nuevas tecnologías y el marketing, Guy Kawasaki, señala en
su libro “El arte de empezar”, que todo emprendedor debe
considerar la regla de la realización de presentaciones
10/20/30, la cual está pensada para despertar el interés en
el proyecto.
Si estás por emprender o tienes en marcha tu negocio,
conocer esta regla te puede ayudar mucho, tanto para
conseguir inversionistas, colaboradores, nuevos proyectos y
por supuesto, nuevo clientes.
Guy Kawasaki

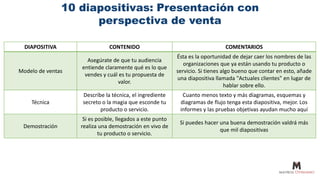

Diapositiva elaborada para venta, utilizando la técnica
10/20/30

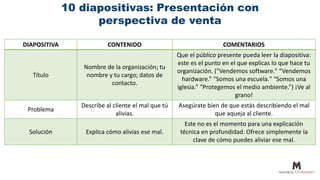

10 diapositivas: Presentación con
perspectiva de venta
DIAPOSITIVA CONTENIDO COMENTARIOS
Título
Nombre de la organización; tu
nombre y tu cargo; datos de
contacto.
Que el público presente pueda leer la diapositiva:
este es el punto en el que explicas lo que hace tu
organización. ("Vendemos software." “Vendemos
hardware.” "Somos una escuela." “Somos una
iglesia.” “Protegemos el medio ambiente.”) ¡Ve al
grano!
Problema
Describe al cliente el mal que tú
alivias.
Asegúrate bien de que estás describiendo el mal
que aqueja al cliente.
Solución Explica cómo alivias ese mal.
Este no es el momento para una explicación
técnica en profundidad. Ofrece simplemente la
clave de cómo puedes aliviar ese mal.
10 diapositivas: Presentación con
perspectiva de venta
DIAPOSITIVA CONTENIDO COMENTARIOS
Modelo de ventas
Asegúrate de que tu audiencia
entiende claramente qué es lo que
vendes y cuál es tu propuesta de
valor.
Ésta es la oportunidad de dejar caer los nombres de las
organizaciones que ya están usando tu producto o
servicio. Si tienes algo bueno que contar en esto, añade
una diapositiva llamada "Actuales clientes" en lugar de
hablar sobre ello.
Técnica
Describe la técnica, el ingrediente
secreto o la magia que esconde tu
producto o servicio.
Cuanto menos texto y más diagramas, esquemas y
diagramas de flujo tenga esta diapositiva, mejor. Los
informes y las pruebas objetivas ayudan mucho aquí
Demostración
Si es posible, llegados a este punto
realiza una demostración en vivo de
tu producto o servicio.
Si puedes hacer una buena demostración valdrá más
que mil diapositivas
10 diapositivas: Presentación con
perspectiva de venta
DIAPOSITIVA CONTENIDO COMENTARIOS
Análisis competitivo
Ofrece un panorama completo de la
competencia. Mejor exagerar que
quedarse corto.
Averigua por adelantado qué producto o servicio de la
competencia utiliza tu potencial cliente. Mejor todavía:
intenta averiguar qué clase de problemas le da ese
producto. No obstante, nunca menosprecies a la
competencia. Los clientes quieren oír por qué eres tan
bueno, no por qué la competencia es mala
Equipo de dirección
Describe a los principales
protagonistas de tu equipo de
dirección, Junta Directiva y Junta de
Consejeros, así como tus principales
inversores
El propósito de hacer esto es que el potencial cliente se
sienta cómodo al comprarle a una empresa que está
empezando.
10 diapositivas: Presentación con
perspectiva de venta
DIAPOSITIVA CONTENIDO COMENTARIOS
Próximos pasos
Concluye tu presentación con un
llamamiento a la acción, como un
periodo o una instalación de prueba.
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy
bien
Bien Regular
En
inicio
4 3 2 1
EVALUACIÓN
Evalúa el proyecto de
emprendimiento
realizado
Listado de aspectos positivos que realizaron en
la gestión del proyecto de emprendimiento.
Listado de actividades para mejorar las
ganancias por las ventas del producto o servicio.
Listado de propuestas que realizarían para
innovar el producto o servicio.
Listado de lecciones aprendidas en la validación
del modelo de negocio Lean Canvas.
Listado de lecciones aprendidas en el desarrollo
del proyecto de emprendimiento.
PUNTAJE PARCIAL de la etapa Evaluación:
Listado de lecciones aprendidas en la validación del modelo
de negocio Lean Canvas.
Listado de lecciones aprendidas en la
validación del modelo de negocio Lean
Canvas
1. Canales físicos y digitales
2. Abrir el abanico de opciones del flujo de
ingresos
3. Empatía con los early adopters
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy
bien
Bien Regular
En
inicio
4 3 2 1
PLANIFICACIÓN
Planifica las
actividades,
utilizando el diagrama
de Gantt
Inventario elaborado de los recursos con que se
cuenta y los recursos o insumos con los que no
se cuenta.
Listado y descripción de las actividades que se
realizarían para obtener los recursos que no se
cuentan.
Diagrama de Gantt elaborado como el plan de
implementación del Producto Mínimo Viable
(Anteriormente prototipo), Incluye actividades
de elaboración del producto o servicio,
marketing y ventas.
PUNTAJE PARCIAL de la etapa planificación:
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy bien Bien Regular En inicio
4 3 2 1
EJECUCIÓN
Ejecuta lo planificado en
el diagrama Gantt
Listado elaborado de las actividades realizadas
para obtener recursos, con su descripción.
Diagrama de Flechas elaborado del proceso de
producción o de servicio.
Afiches publicitarios elaborados con la técnica
AIDA (Atención, interés, Deseo, Acción)
Logotipo del producto
Video promocional del proyecto de
emprendimiento elaborado, de treinta
segundos, aplicando la técnica AIDA.
Valida el lienzo de
modelo de negocio Lean
Canvas
Bloques del lienzo de modelo de negocio Lean
Canvas validados
PUNTAJE PARCIAL de la etapa Ejecución:
13. CRITERIOS DE EVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL
“CREA Y EMPRENDE”
ETAPA DEL
PROYECTO
CRITERIO EVIDENCIA
VALORACIÓN
Muy
bien
Bien Regular
En
inicio
4 3 2 1
EVALUACIÓN
Evalúa el proyecto de
emprendimiento
realizado
Listado de aspectos positivos que realizaron en
la gestión del proyecto de emprendimiento.
Listado de actividades para mejorar las
ganancias por las ventas del producto o servicio.
Listado de propuestas que realizarían para
innovar el producto o servicio.
Listado de lecciones aprendidas en el desarrollo
del proyecto de emprendimiento.
PUNTAJE PARCIAL de la etapa Evaluación:
Crea y Emprende 2023 - DÍA 3.pptx

Crea y Emprende 2023 - DÍA 3.pptx

  • 1.
    Concurso Nacional Crea yEmprende 2023 Asistencia Técnica para el:
  • 2.
    Concurso Nacional Crea yEmprende 2023 Día 3  Etapa PLANIFICACIÓN  Etapa EJECUCIÓN  Etapa EVALUACIÓN
  • 3.

    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 PLANIFICACIÓN Planifica las actividades, utilizando el diagrama de Gantt Inventario de los recursos con que se cuenta Inventario de los recursos o insumos con los que no se cuenta. Listado de actividades que se realizaría para obtener los recursos que no se cuentan. Plan de implementación mediante un Diagrama de Gantt del Producto Mínimo Viable (Anteriormente fue prototipo), Incluye actividades de elaboración del producto o servicio, marketing y ventas. PUNTAJE PARCIAL de la etapa Planificación :
  • 4.
    Inventario de losrecursos con que se cuenta Recursos necesarios ¿Se cuenta? Tableta gráfica Si Micrófono Si Trípode Si Teléfono Si
  • 5.
    Inventario de losrecursos o insumos con los que no se cuenta. Recursos o insumos necesarios ¿Se cuenta? Computadora No Impresora No Dominio No Hosting No
  • 6.
    Listado de actividadesque se realizaría para obtener los recursos que no se cuentan. Recursos con que no se cuenta Actividades que se realizarían para obtener los recursos con que no se cuentan Computadora Ahorros de los miembros del equipo Impresora Dominio Hosting
  • 7.
    Plan de implementaciónmediante un Diagrama de Gantt del Producto Mínimo Viable (Anteriormente fue prototipo), Incluye actividades de elaboración del producto o servicio, marketing y ventas.
  • 8.
    TEMPORALIZACIÓN Tarea/Actividad Inicio FinDuración Responsable Mes: julio 18 19 20 21 22 23
  • 9.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EJECUCIÓN Ejecuta lo planificado en el diagrama Gantt Fotografías de las actividades realizadas para obtener recursos Diagrama de Flechas del proceso de producción o de servicio. Tres (3) Afiches publicitarios diferentes elaborados con la técnica AIDA (Atención, interés, Deseo, Acción) para promocionar el producto o servicio Logotipo de la marca del producto o servicio Isotipo de la marca del producto o servicio Isologotipo de la marca del producto o servicio Valida el lienzo de modelo de negocio Lean Canvas Bloque: Segmento de cliente, actualizado después de validar Bloque: Propuesta de valor única, actualizado Bloque: Solución, actualizado Bloque: Canales, actualizado Bloque: Flujos de ingreso, actualizado Bloque: Estructuras de costos actualizado Bloque: Métricas clave actualizado PUNTAJE PARCIAL de la etapa Ejecución:
  • 10.
    Fotografíasde las actividadesrealizadas para obtener recursos
  • 11.
    Diagrama de Flechasdel proceso de producción o de servicio.
  • 12.
    Tres (3) Afichespublicitarios diferentes elaborados con la técnica AIDA (Atención, interés, Deseo, Acción) para promocionar el producto o servicio Atención Promover en el cliente atención en el producto/servicio. 01 Interés Generar interés en la solución que una marca ofrece. 02 Deseo Incentivar el deseo de consumirlo. 03 Acción Motivar la acción para comprarlo. 04 AIDA
  • 16.
    Servicio de Diseñográfico publicitario Atención ¿Quieres dar a conocer tus productos? ¿Quieres tener más clientes? ¿Quieres ganar más clientes? ¿Quieres aumentar tus ventas? ¿Quieres que tus productos lleguen a más clientes? 01 Interés Nosotros te damos la solución Nosotros podemos ayudarte Nosotros tenemos la solución Tenemos lo que tú necesitas Ven al lugar indicado Te damos la solución Lo que tú necesitas, nosotros lo tenemos No estás solo, somos tu solución Te brindamos los mejores anuncios publicitarios para tu empresa 02 Deseo 30 % de descuento en tu primer servicio más asesoría gratuita. Super promoción: 2x1 03 Acción Contáctanos al: … 04
  • 17.
    Servicio de asesoríacontable a las MYPES Atención ¿Deseas controlar los ingresos y egresos de tu negocio? ¿Te gustaría organizar el movimiento económico de tu negocio? ¿Tienes problemas con el flujo de caja de tu negocio? ¿Conoces la situación económica de tu negocio? 01 Interés Estudio Contable Rodríguez es la solución Tenemos la solución contable a tu alcance inmediato En nuestras manos está el éxito de tu empresa 02 Deseo Aprovecha el 50% de descuento en el mes de agosto Participa de nuestros talleres y ordenamos tus libros contables Con tu participación tendrás acceso a todos los materiales 03 Acción Contáctanos al: … 04
  • 18.
    Logotipo de lamarca del producto o servicio Isotipo de la marca del producto o servicio Isologotipo de la marca del producto o servicio
  • 19.
    Bloque: Segmento decliente, actualizado después de validar Bloque: Propuesta de valor única, actualizado Bloque: Solución, actualizado Bloque: Canales, actualizado Bloque: Flujos de ingreso, actualizado Bloque: Estructuras de costos actualizado Bloque: Métricas clave actualizado
  • 20.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA A CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EVALUACIÓN Evalúa el proyecto de emprendimiento realizado Listado de aspectos positivos que realizaron en la gestión del proyecto de emprendimiento Listado de actividades para mejorar las ganancias por las ventas del producto o servicio. Listado de propuestas que realizarían para innovar el producto o servicio Listado de lecciones aprendidas en el desarrollo del proyecto de emprendimiento PUNTAJE PARCIAL de la etapa Evaluación:
  • 21.
    Listado de aspectospositivos que realizaron en la gestión del proyecto de emprendimiento Listado de aspectos positivos que se realizaron en la gestión del proyecto 1. Aprendimos a trabajar en equipo 2. Desarrollamos la empatía 3. Aprendimos sobre plataformas educativas
  • 22.
    Listado de actividadespara mejorar las ganancias por las ventas del producto o servicio. Listado de actividades para mejorar las ganancias por las ventas del producto o servicio 1. Ampliar los cursos para diseñar planos desde el teléfono 2. Pegar afiches en las calles 3. Promocionar mediante gigantografías
  • 23.
    Listado de propuestasque realizarían para innovar el producto o servicio Listado de propuestas que realizarían para innovar el producto o servicio 1. Diseño mucho más agradable 2. Manuales de los cursos 3. Evaluaciones virtuales
  • 24.
    Listado de leccionesaprendidas en el desarrollo del proyecto de emprendimiento Listado de lecciones aprendidas en el desarrollo del proyecto de emprendimiento 1. Design Thinking 2. Lean Canvas 3. Moodle
  • 25.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 PLANIFICACIÓN Planifica las actividades, utilizando el diagrama de Gantt Inventario elaborado de los recursos con que se cuenta y los recursos o insumos con los que no se cuenta. Listado y descripción de las actividades que se realizarían para obtener los recursos que no se cuentan. Diagrama de Gantt elaborado como el plan de implementación del Producto Mínimo Viable (Anteriormente prototipo), Incluye actividades de elaboración del producto o servicio, marketing y ventas. PUNTAJE PARCIAL de la etapa planificación:
  • 26.
    Inventario elaborado delos recursos con que se cuenta y los recursos o insumos con los que no se cuenta. Recursos necesarios ¿Se cuenta? Computadora Si Impresora No Dominio No Hosting No
  • 27.
    Listado y descripciónde las actividades que se realizarían para obtener los recursos que no se cuentan. Actividades realizadas para obtener recursos Breve descripción de la actividad Ahorros de los miembros del equipo Los miembros han ahorrado por tres meses para adquirir los recursos necesarios
  • 28.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EJECUCIÓN Ejecuta lo planificado en el diagrama Gantt Listado y descripción de las actividades realizadas que permitieron obtener los recursos. Diagrama de Operaciones del Proceso Afiches publicitarios elaborados con la técnica AIDA (Atención, interés, Deseo, Acción) Logotipo del producto Video promocional del proyecto de emprendimiento elaborado, de treinta segundos, aplicando la técnica AIDA. Diapositiva elaborada para venta, utilizando la técnica 10/20/30 Valida el lienzo de modelo de negocio Lean Canvas Bloques del lienzo de modelo de negocio Lean Canvas validados PUNTAJE PARCIAL de la etapa Ejecución:
  • 29.
    Listado y descripciónde las actividades realizadas que permitieron obtener los recursos. Actividades realizadas para obtener recursos Breve descripción de la actividad Ahorros de los miembros del equipo Los miembros han ahorrado por tres meses para adquirir los recursos necesarios
  • 31.
    Video promocional delproyecto de emprendimiento elaborado, de treinta segundos, aplicando la técnica AIDA.
  • 35.
    El reconocido escritory especialista en el ámbito de las nuevas tecnologías y el marketing, Guy Kawasaki, señala en su libro “El arte de empezar”, que todo emprendedor debe considerar la regla de la realización de presentaciones 10/20/30, la cual está pensada para despertar el interés en el proyecto. Si estás por emprender o tienes en marcha tu negocio, conocer esta regla te puede ayudar mucho, tanto para conseguir inversionistas, colaboradores, nuevos proyectos y por supuesto, nuevo clientes. Guy Kawasaki Diapositiva elaborada para venta, utilizando la técnica 10/20/30
  • 36.
    10 diapositivas: Presentacióncon perspectiva de venta DIAPOSITIVA CONTENIDO COMENTARIOS Título Nombre de la organización; tu nombre y tu cargo; datos de contacto. Que el público presente pueda leer la diapositiva: este es el punto en el que explicas lo que hace tu organización. ("Vendemos software." “Vendemos hardware.” "Somos una escuela." “Somos una iglesia.” “Protegemos el medio ambiente.”) ¡Ve al grano! Problema Describe al cliente el mal que tú alivias. Asegúrate bien de que estás describiendo el mal que aqueja al cliente. Solución Explica cómo alivias ese mal. Este no es el momento para una explicación técnica en profundidad. Ofrece simplemente la clave de cómo puedes aliviar ese mal.
  • 37.
    10 diapositivas: Presentacióncon perspectiva de venta DIAPOSITIVA CONTENIDO COMENTARIOS Modelo de ventas Asegúrate de que tu audiencia entiende claramente qué es lo que vendes y cuál es tu propuesta de valor. Ésta es la oportunidad de dejar caer los nombres de las organizaciones que ya están usando tu producto o servicio. Si tienes algo bueno que contar en esto, añade una diapositiva llamada "Actuales clientes" en lugar de hablar sobre ello. Técnica Describe la técnica, el ingrediente secreto o la magia que esconde tu producto o servicio. Cuanto menos texto y más diagramas, esquemas y diagramas de flujo tenga esta diapositiva, mejor. Los informes y las pruebas objetivas ayudan mucho aquí Demostración Si es posible, llegados a este punto realiza una demostración en vivo de tu producto o servicio. Si puedes hacer una buena demostración valdrá más que mil diapositivas
  • 38.
    10 diapositivas: Presentacióncon perspectiva de venta DIAPOSITIVA CONTENIDO COMENTARIOS Análisis competitivo Ofrece un panorama completo de la competencia. Mejor exagerar que quedarse corto. Averigua por adelantado qué producto o servicio de la competencia utiliza tu potencial cliente. Mejor todavía: intenta averiguar qué clase de problemas le da ese producto. No obstante, nunca menosprecies a la competencia. Los clientes quieren oír por qué eres tan bueno, no por qué la competencia es mala Equipo de dirección Describe a los principales protagonistas de tu equipo de dirección, Junta Directiva y Junta de Consejeros, así como tus principales inversores El propósito de hacer esto es que el potencial cliente se sienta cómodo al comprarle a una empresa que está empezando.
  • 39.
    10 diapositivas: Presentacióncon perspectiva de venta DIAPOSITIVA CONTENIDO COMENTARIOS Próximos pasos Concluye tu presentación con un llamamiento a la acción, como un periodo o una instalación de prueba.
  • 40.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA B CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EVALUACIÓN Evalúa el proyecto de emprendimiento realizado Listado de aspectos positivos que realizaron en la gestión del proyecto de emprendimiento. Listado de actividades para mejorar las ganancias por las ventas del producto o servicio. Listado de propuestas que realizarían para innovar el producto o servicio. Listado de lecciones aprendidas en la validación del modelo de negocio Lean Canvas. Listado de lecciones aprendidas en el desarrollo del proyecto de emprendimiento. PUNTAJE PARCIAL de la etapa Evaluación:
  • 41.

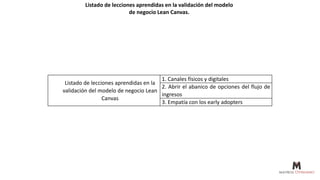

    Listado de leccionesaprendidas en la validación del modelo de negocio Lean Canvas. Listado de lecciones aprendidas en la validación del modelo de negocio Lean Canvas 1. Canales físicos y digitales 2. Abrir el abanico de opciones del flujo de ingresos 3. Empatía con los early adopters
  • 42.

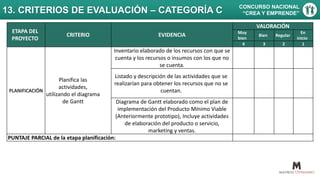

    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 PLANIFICACIÓN Planifica las actividades, utilizando el diagrama de Gantt Inventario elaborado de los recursos con que se cuenta y los recursos o insumos con los que no se cuenta. Listado y descripción de las actividades que se realizarían para obtener los recursos que no se cuentan. Diagrama de Gantt elaborado como el plan de implementación del Producto Mínimo Viable (Anteriormente prototipo), Incluye actividades de elaboración del producto o servicio, marketing y ventas. PUNTAJE PARCIAL de la etapa planificación:
  • 43.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EJECUCIÓN Ejecuta lo planificado en el diagrama Gantt Listado elaborado de las actividades realizadas para obtener recursos, con su descripción. Diagrama de Flechas elaborado del proceso de producción o de servicio. Afiches publicitarios elaborados con la técnica AIDA (Atención, interés, Deseo, Acción) Logotipo del producto Video promocional del proyecto de emprendimiento elaborado, de treinta segundos, aplicando la técnica AIDA. Valida el lienzo de modelo de negocio Lean Canvas Bloques del lienzo de modelo de negocio Lean Canvas validados PUNTAJE PARCIAL de la etapa Ejecución:
  • 44.
    13. CRITERIOS DEEVALUACIÓN – CATEGORÍA C CONCURSO NACIONAL “CREA Y EMPRENDE” ETAPA DEL PROYECTO CRITERIO EVIDENCIA VALORACIÓN Muy bien Bien Regular En inicio 4 3 2 1 EVALUACIÓN Evalúa el proyecto de emprendimiento realizado Listado de aspectos positivos que realizaron en la gestión del proyecto de emprendimiento. Listado de actividades para mejorar las ganancias por las ventas del producto o servicio. Listado de propuestas que realizarían para innovar el producto o servicio. Listado de lecciones aprendidas en el desarrollo del proyecto de emprendimiento. PUNTAJE PARCIAL de la etapa Evaluación:
