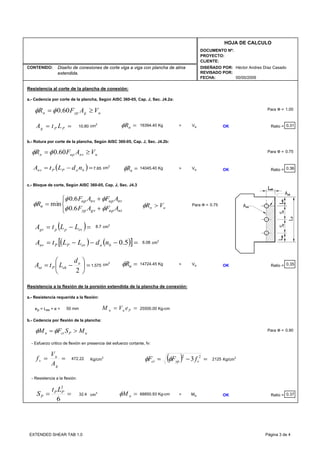

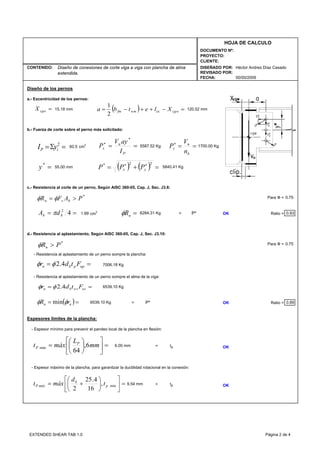

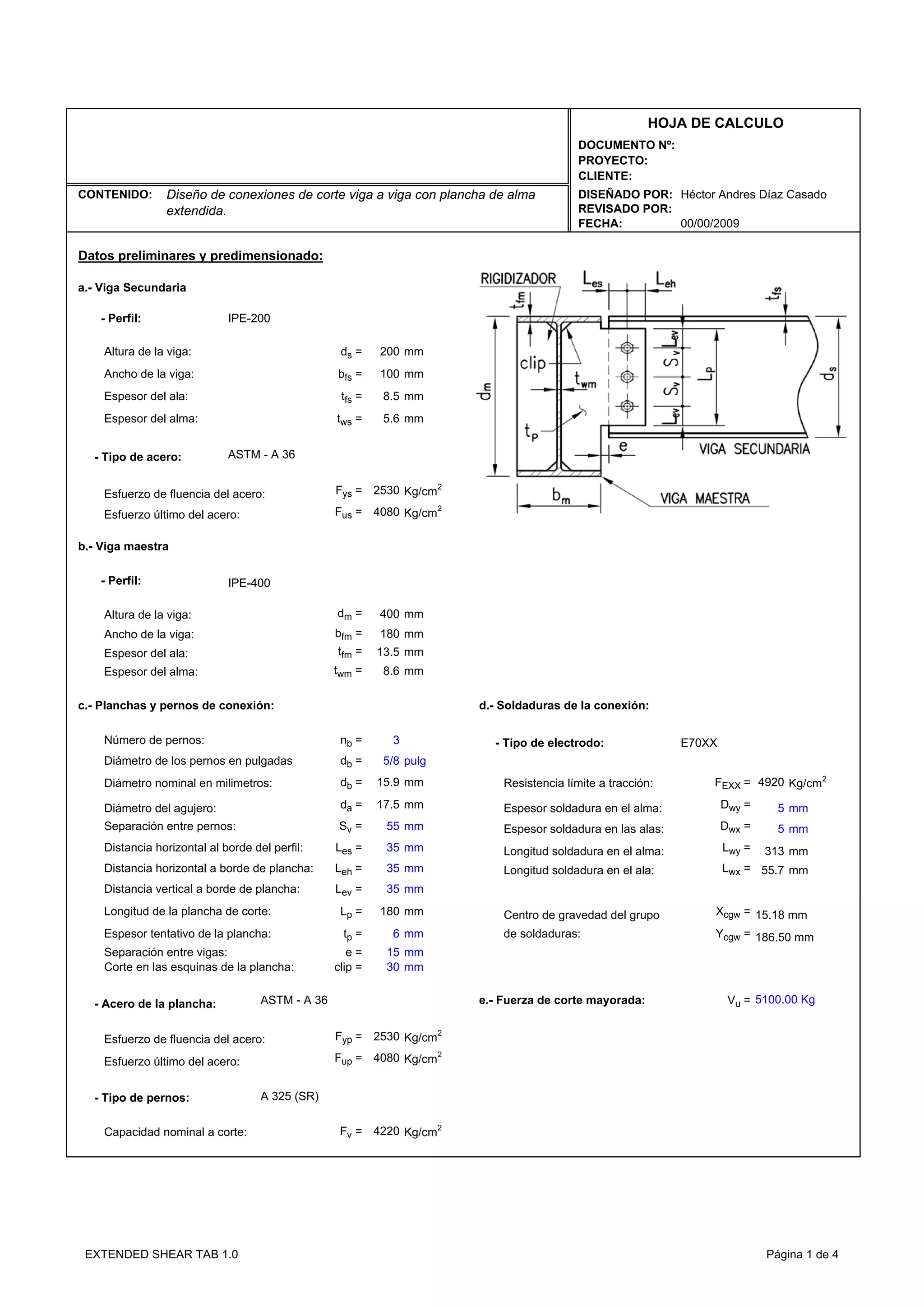

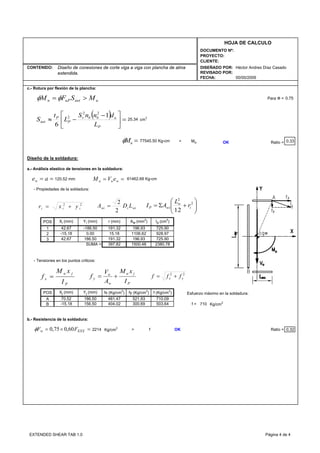

El documento proporciona datos preliminares y dimensionamiento para el diseño de una conexión de corte entre una viga secundaria y una viga maestra utilizando una plancha de alma extendida. Se especifican los perfiles de las vigas, las propiedades del acero, las dimensiones de los pernos y soldaduras, y las fuerzas de diseño. El objetivo es realizar un análisis estructural de la conexión para verificar que satisface los requisitos de resistencia.
