Diagrama de Flechas
Contenido
O Definiciones y conceptos
O El proceso para realizar un diagrama de
    flechas
O   Estimación de tiempos
O   Identificación del camino crítico
O   Estimación de costes
O   Evaluación del diagrama
O   En que casos utilizar

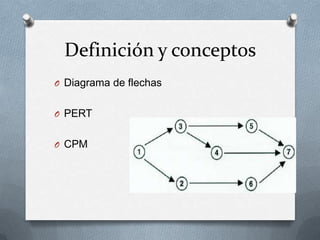

Definición y conceptos
O Diagrama de flechas

O PERT

O CPM
Definiciones y conceptos
O Enfoque lógico

O Impacto visual

O Priorización

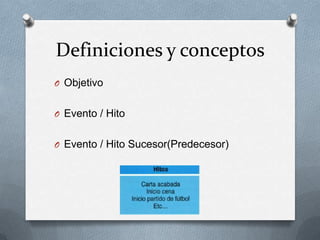

Definiciones y conceptos
O Objetivo

O Evento / Hito

O Evento / Hito Sucesor(Predecesor)
Definiciones y conceptos
O Actividad
O Actividad Imaginaria
O Holgura

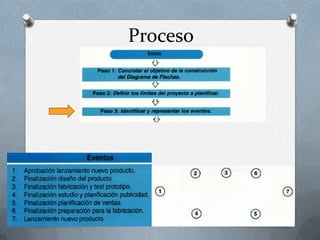

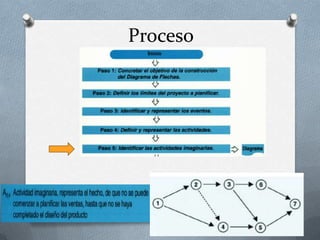

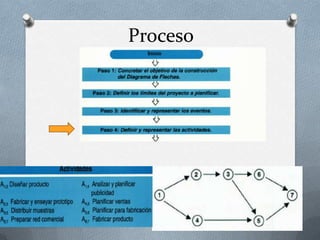

Proceso
Proceso
Proceso
Proceso
Proceso
Proceso
Estimar los tiempos de cada
     actividad(PERT)
Calcular para cada actividad, la
     varianza del tiempo
Calcular, para cada evento, la
      holgura TL - TE

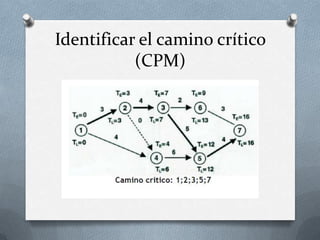

Identificar el camino crítico
           (CPM)

Estimar los costes, Cm
Evaluar, para cada actividad, la
relación entre su duración y los
    costes de su realización.

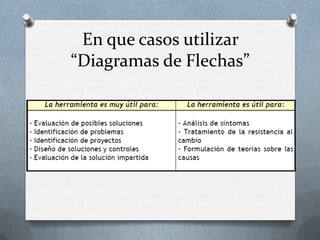

En que casos utilizar
“Diagramas de Flechas”
Diagrama de flechas

Diagrama de flechas
