Sesión 7
Gestión del Tiempo
Peter M. Yamakawa T.
Ph.D., MBA, Msc. Ing. , PMP
pyamakawa@esan.edu.pe
Fundamentos de la Gerencia de
Proyectos
Agenda
• Caso: Un Proyecto que Espera 24 Años
• Plan
• Estimación de duración
• Secuencia de actividades
• Cronograma
Un Proyecto que Espera 24
Años
Preguntas
• ¿Por qué la definición de los tiempos son un
problema constante en los proyectos?
• ¿Para la gerencia de tiempos que habilidades
debe tener el gerente de proyectos?

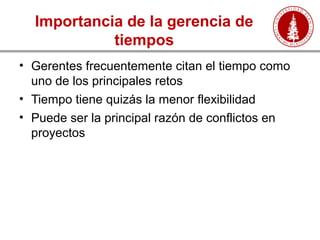

Importancia de la gerencia de
tiempos
• Gerentes frecuentemente citan el tiempo como
uno de los principales retos
• Tiempo tiene quizás la menor flexibilidad
• Puede ser la principal razón de conflictos en
proyectos

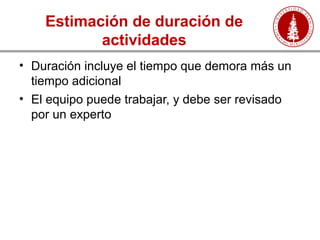

Estimación de duración de
actividades
• Duración incluye el tiempo que demora más un
tiempo adicional
• El equipo puede trabajar, y debe ser revisado
por un experto

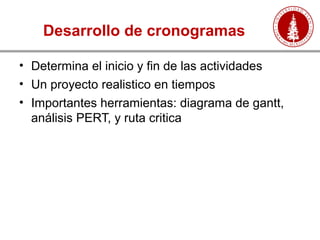

Desarrollo de cronogramas
• Determina el inicio y fin de las actividades
• Un proyecto realistico en tiempos
• Importantes herramientas: diagrama de gantt,
análisis PERT, y ruta critica
Gestión del tiempo
• Incluye los procesos requeridos para administrar
la finalización del proyecto a tiempo.
• Estos procesos interactúan entre sí y con
procesos de las otras áreas de conocimiento.
Gestión del tiempo

Planificación del tiempo

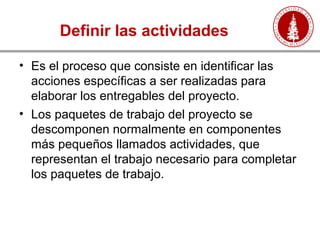

Definir las actividades
• Es el proceso que consiste en identificar las
acciones específicas a ser realizadas para
elaborar los entregables del proyecto.
• Los paquetes de trabajo del proyecto se
descomponen normalmente en componentes
más pequeños llamados actividades, que
representan el trabajo necesario para completar
los paquetes de trabajo.

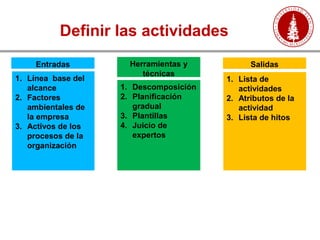

Definir las actividades
1. Línea base del
alcance
2. Factores
ambientales de
la empresa
3. Activos de los
procesos de la
organización
Entradas
1. Descomposición
2. Planificación
gradual
3. Plantillas
4. Juicio de
expertos
Herramientas y
técnicas
Salidas
1. Lista de
actividades
2. Atributos de la
actividad
3. Lista de hitos
Secuenciar de actividades
• Es el proceso que consiste en identificar y
documentar las relaciones entre las actividades
del proyecto. Esta secuencia se establece
mediante relaciones lógicas.

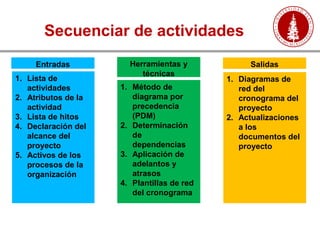

Secuenciar de actividades
1. Lista de
actividades
2. Atributos de la
actividad
3. Lista de hitos
4. Declaración del
alcance del
proyecto
5. Activos de los
procesos de la
organización
Entradas
1. Método de
diagrama por
precedencia
(PDM)
2. Determinación
de
dependencias
3. Aplicación de
adelantos y
atrasos
4. Plantillas de red
del cronograma
Herramientas y
técnicas
Salidas
1. Diagramas de
red del
cronograma del
proyecto
2. Actualizaciones
a los
documentos del
proyecto

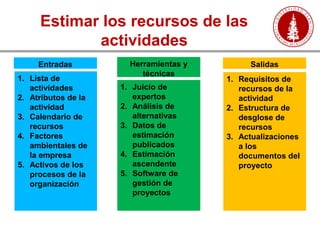

Estimar los recursos de las
actividades
• Es el proceso que consiste en estimar el tipo y
las cantidades de materiales, personas, equipos
o suministros requeridos para ejecutar cada
actividad.
Estimar los recursos de las
actividades
1. Lista de
actividades
2. Atributos de la
actividad
3. Calendario de
recursos
4. Factores
ambientales de
la empresa
5. Activos de los
procesos de la
organización
Entradas
1. Juicio de
expertos
2. Análisis de
alternativas
3. Datos de
estimación
publicados
4. Estimación
ascendente
5. Software de
gestión de
proyectos
Herramientas y
técnicas
Salidas
1. Requisitos de
recursos de la
actividad
2. Estructura de
desglose de
recursos
3. Actualizaciones
a los
documentos del
proyecto

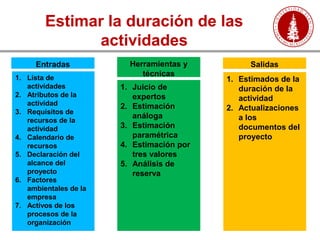

Estimar la duración de las
actividades
• Es el proceso que consiste en establecer
aproximadamente la cantidad de períodos de
trabajo necesarios para finalizar cada actividad
de los recursos estimados.
Estimar la duración de las
actividades
1. Lista de
actividades
2. Atributos de la
actividad
3. Requisitos de
recursos de la
actividad
4. Calendario de
recursos
5. Declaración del
alcance del
proyecto
6. Factores
ambientales de la
empresa
7. Activos de los
procesos de la
organización
Entradas
1. Juicio de
expertos
2. Estimación
análoga
3. Estimación
paramétrica
4. Estimación por
tres valores
5. Análisis de
reserva
Herramientas y
técnicas
Salidas
1. Estimados de la
duración de la
actividad
2. Actualizaciones
a los
documentos del
proyecto
Desarrollar el cronograma
• Es el proceso que consiste en analizar el orden
de las actividades, su duración, los requisitos de
recursos y las restricciones para crear el
cronograma del proyecto.

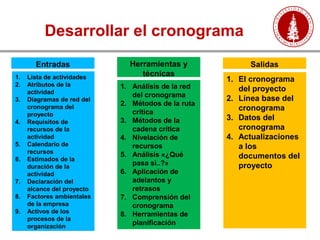

Desarrollar el cronograma
1. Lista de actividades
2. Atributos de la
actividad
3. Diagramas de red del
cronograma del
proyecto
4. Requisitos de
recursos de la
actividad
5. Calendario de
recursos
6. Estimados de la
duración de la
actividad
7. Declaración del
alcance del proyecto
8. Factores ambientales
de la empresa
9. Activos de los
procesos de la
organización
Entradas
1. Análisis de la red
del cronograma
2. Métodos de la ruta
crítica
3. Métodos de la
cadena crítica
4. Nivelación de
recursos
5. Análisis «¿Qué
pasa si..?»
6. Aplicación de
adelantos y
retrasos
7. Comprensión del
cronograma
8. Herramientas de
planificación
Herramientas y
técnicas
Salidas
1. El cronograma
del proyecto
2. Línea base del
cronograma
3. Datos del
cronograma
4. Actualizaciones
a los
documentos del
proyecto

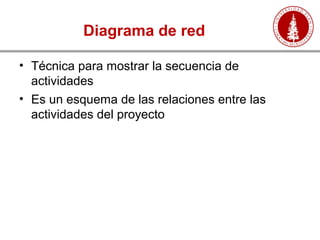

Diagrama de red
• Técnica para mostrar la secuencia de
actividades
• Es un esquema de las relaciones entre las
actividades del proyecto
Activity on Arrow (AOA)

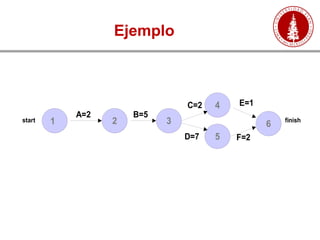

Ejemplo
2 3
4
5
A=2 B=5
C=2
D=7
1 6
F=2
E=1
start finish

Actividad en nodo (AON)
Inicio
F
D
A
G
E
B
H
C
Fin
7 2 1
8 3
4 1 5

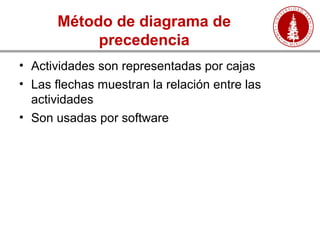

Método de diagrama de
precedencia
• Actividades son representadas por cajas
• Las flechas muestran la relación entre las
actividades
• Son usadas por software

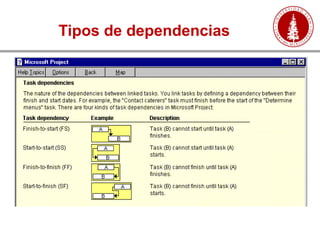

Tipos de dependencias
Diagrama de Gantt
Ms-Project

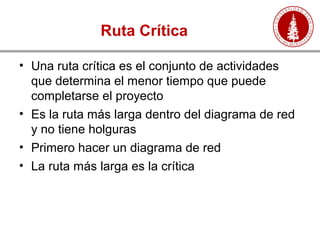

Ruta Crítica
• Una ruta crítica es el conjunto de actividades
que determina el menor tiempo que puede
completarse el proyecto
• Es la ruta más larga dentro del diagrama de red
y no tiene holguras
• Primero hacer un diagrama de red
• La ruta más larga es la crítica
Determinar la ruta crítica

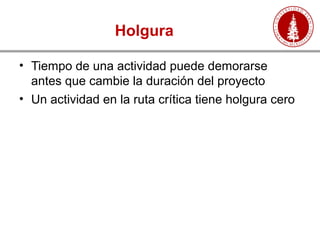

Holgura
• Tiempo de una actividad puede demorarse
antes que cambie la duración del proyecto
• Un actividad en la ruta crítica tiene holgura cero

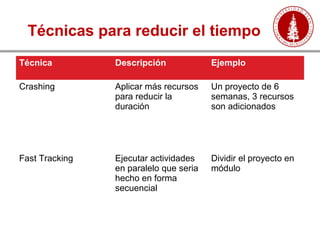

Técnicas para reducir el tiempo
Técnica Descripción Ejemplo
Crashing Aplicar más recursos
para reducir la
duración
Un proyecto de 6
semanas, 3 recursos
son adicionados
Fast Tracking Ejecutar actividades
en paralelo que seria
hecho en forma
secuencial
Dividir el proyecto en
módulo

Reduciendo los tiempos del
proyecto

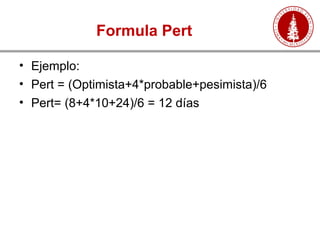

Formula Pert
• Ejemplo:
• Pert = (Optimista+4*probable+pesimista)/6
• Pert= (8+4*10+24)/6 = 12 días
Trabajando con la gente para ser eficientes
en la gerencia de tiempos
• Empoderamiento
• Incentivos
• Disciplina
• Negociación

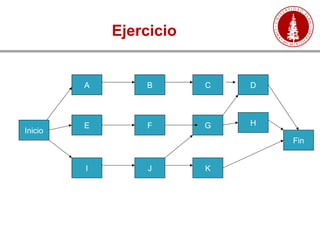

Ejercicio
Inicio
I
E
A
J
F
B
K
C
Fin
6 4 1
2
16 3 7
G
D
H
3
5 9 10

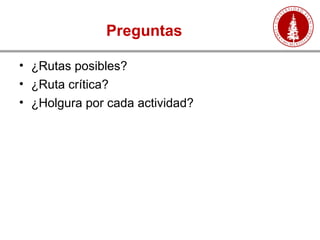

Preguntas
• ¿Rutas posibles?
• ¿Ruta crítica?
• ¿Holgura por cada actividad?

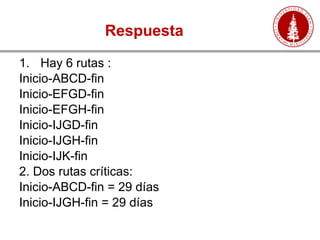

Respuesta
1. Hay 6 rutas :
Inicio-ABCD-fin
Inicio-EFGD-fin
Inicio-EFGH-fin
Inicio-IJGD-fin
Inicio-IJGH-fin
Inicio-IJK-fin
2. Dos rutas críticas:
Inicio-ABCD-fin = 29 días
Inicio-IJGH-fin = 29 días

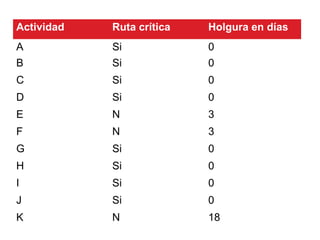

Actividad Ruta crítica Holgura en días
A Si 0
B Si 0
C Si 0
D Si 0
E N 3
F N 3
G Si 0
H Si 0
I Si 0
J Si 0
K N 18

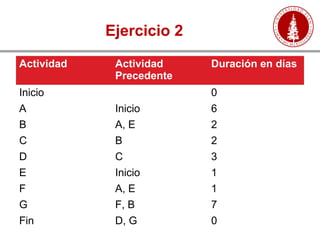

Ejercicio 2
Actividad Actividad
Precedente
Duración en días
Inicio 0
A Inicio 6
B A, E 2
C B 2
D C 3
E Inicio 1
F A, E 1
G F, B 7
Fin D, G 0
Preguntas
• ¿La ruta crítica?
• ¿Si la actividad D dura el doble de tiempo?
• Una actividad tiene 3 estimaciones: Optimista =
10 días, Pesimista = 25 días, Realista = 15 días;
estimación PERT =??
• Desviación estándar = (P-O)/6

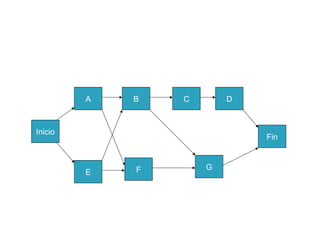

Inicio
E
1
A B C D
F G
Fin
6 2 2 3
1
7

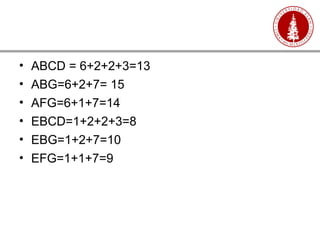

• ABCD = 6+2+2+3=13
• ABG=6+2+7= 15
• AFG=6+1+7=14
• EBCD=1+2+2+3=8
• EBG=1+2+7=10
• EFG=1+1+7=9

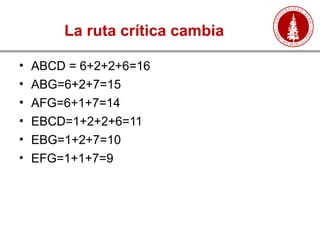

La ruta crítica cambia
• ABCD = 6+2+2+6=16
• ABG=6+2+7=15
• AFG=6+1+7=14
• EBCD=1+2+2+6=11
• EBG=1+2+7=10
• EFG=1+1+7=9

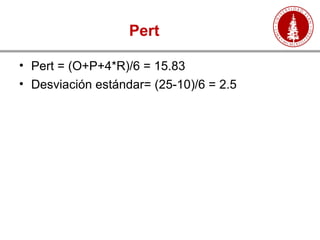

Pert
• Pert = (O+P+4*R)/6 = 15.83
• Desviación estándar= (25-10)/6 = 2.5

Controlar el cronograma
• Es el proceso por el que se da seguimiento al
estado del proyecto para actualizar el avance
del mismo y gestionar cambios a la línea base
del cronograma.
Controlar el cronograma
1. Plan para la
dirección del
proyecto
2. Cronograma del
proyecto
3. Información
sobre el
desempeño del
trabajo
4. Activos de los
procesos de la
organización
Entradas
1. Revisiones del
desempeño
2. Análisis de
variación
3. Software de
gestión de
proyectos
4. Nivelación de
recursos
5. Análisis «¿Qué
pasa si..?»
6. Ajuste de
adelantos y
retrasos
7. Comprensión del
cronograma
8. Herramientas de
planificación
Herramientas y
técnicas
Salidas
1. Mediciones del
desempeño del
trabajo
2. Actualizaciones
a los activos de
los procesos de
la organización
3. Solicitudes de
cambio
4. Actualizaciones
al plan para la
dirección del
proyecto
5. Actualizaciones
a los
documentos del
proyecto

gestion_del_tiempo

  • 1.
    Sesión 7 Gestión delTiempo Peter M. Yamakawa T. Ph.D., MBA, Msc. Ing. , PMP pyamakawa@esan.edu.pe Fundamentos de la Gerencia de Proyectos
  • 2.
    Agenda • Caso: UnProyecto que Espera 24 Años • Plan • Estimación de duración • Secuencia de actividades • Cronograma
  • 3.
    Un Proyecto queEspera 24 Años
  • 4.
    Preguntas • ¿Por quéla definición de los tiempos son un problema constante en los proyectos? • ¿Para la gerencia de tiempos que habilidades debe tener el gerente de proyectos?
  • 5.
    Importancia de lagerencia de tiempos • Gerentes frecuentemente citan el tiempo como uno de los principales retos • Tiempo tiene quizás la menor flexibilidad • Puede ser la principal razón de conflictos en proyectos
  • 6.
    Estimación de duraciónde actividades • Duración incluye el tiempo que demora más un tiempo adicional • El equipo puede trabajar, y debe ser revisado por un experto
  • 7.
    Desarrollo de cronogramas •Determina el inicio y fin de las actividades • Un proyecto realistico en tiempos • Importantes herramientas: diagrama de gantt, análisis PERT, y ruta critica
  • 8.
    Gestión del tiempo •Incluye los procesos requeridos para administrar la finalización del proyecto a tiempo. • Estos procesos interactúan entre sí y con procesos de las otras áreas de conocimiento.
  • 9.
  • 10.
  • 11.
    Definir las actividades •Es el proceso que consiste en identificar las acciones específicas a ser realizadas para elaborar los entregables del proyecto. • Los paquetes de trabajo del proyecto se descomponen normalmente en componentes más pequeños llamados actividades, que representan el trabajo necesario para completar los paquetes de trabajo.
  • 12.
    Definir las actividades 1.Línea base del alcance 2. Factores ambientales de la empresa 3. Activos de los procesos de la organización Entradas 1. Descomposición 2. Planificación gradual 3. Plantillas 4. Juicio de expertos Herramientas y técnicas Salidas 1. Lista de actividades 2. Atributos de la actividad 3. Lista de hitos
  • 13.
    Secuenciar de actividades •Es el proceso que consiste en identificar y documentar las relaciones entre las actividades del proyecto. Esta secuencia se establece mediante relaciones lógicas.
  • 14.
    Secuenciar de actividades 1.Lista de actividades 2. Atributos de la actividad 3. Lista de hitos 4. Declaración del alcance del proyecto 5. Activos de los procesos de la organización Entradas 1. Método de diagrama por precedencia (PDM) 2. Determinación de dependencias 3. Aplicación de adelantos y atrasos 4. Plantillas de red del cronograma Herramientas y técnicas Salidas 1. Diagramas de red del cronograma del proyecto 2. Actualizaciones a los documentos del proyecto
  • 15.
    Estimar los recursosde las actividades • Es el proceso que consiste en estimar el tipo y las cantidades de materiales, personas, equipos o suministros requeridos para ejecutar cada actividad.
  • 16.
    Estimar los recursosde las actividades 1. Lista de actividades 2. Atributos de la actividad 3. Calendario de recursos 4. Factores ambientales de la empresa 5. Activos de los procesos de la organización Entradas 1. Juicio de expertos 2. Análisis de alternativas 3. Datos de estimación publicados 4. Estimación ascendente 5. Software de gestión de proyectos Herramientas y técnicas Salidas 1. Requisitos de recursos de la actividad 2. Estructura de desglose de recursos 3. Actualizaciones a los documentos del proyecto
  • 17.
    Estimar la duraciónde las actividades • Es el proceso que consiste en establecer aproximadamente la cantidad de períodos de trabajo necesarios para finalizar cada actividad de los recursos estimados.
  • 18.
    Estimar la duraciónde las actividades 1. Lista de actividades 2. Atributos de la actividad 3. Requisitos de recursos de la actividad 4. Calendario de recursos 5. Declaración del alcance del proyecto 6. Factores ambientales de la empresa 7. Activos de los procesos de la organización Entradas 1. Juicio de expertos 2. Estimación análoga 3. Estimación paramétrica 4. Estimación por tres valores 5. Análisis de reserva Herramientas y técnicas Salidas 1. Estimados de la duración de la actividad 2. Actualizaciones a los documentos del proyecto
  • 19.
    Desarrollar el cronograma •Es el proceso que consiste en analizar el orden de las actividades, su duración, los requisitos de recursos y las restricciones para crear el cronograma del proyecto.
  • 20.
    Desarrollar el cronograma 1.Lista de actividades 2. Atributos de la actividad 3. Diagramas de red del cronograma del proyecto 4. Requisitos de recursos de la actividad 5. Calendario de recursos 6. Estimados de la duración de la actividad 7. Declaración del alcance del proyecto 8. Factores ambientales de la empresa 9. Activos de los procesos de la organización Entradas 1. Análisis de la red del cronograma 2. Métodos de la ruta crítica 3. Métodos de la cadena crítica 4. Nivelación de recursos 5. Análisis «¿Qué pasa si..?» 6. Aplicación de adelantos y retrasos 7. Comprensión del cronograma 8. Herramientas de planificación Herramientas y técnicas Salidas 1. El cronograma del proyecto 2. Línea base del cronograma 3. Datos del cronograma 4. Actualizaciones a los documentos del proyecto
  • 21.
    Diagrama de red •Técnica para mostrar la secuencia de actividades • Es un esquema de las relaciones entre las actividades del proyecto
  • 22.
  • 23.
    Ejemplo 2 3 4 5 A=2 B=5 C=2 D=7 16 F=2 E=1 start finish
  • 24.
    Actividad en nodo(AON) Inicio F D A G E B H C Fin 7 2 1 8 3 4 1 5
  • 25.
    Método de diagramade precedencia • Actividades son representadas por cajas • Las flechas muestran la relación entre las actividades • Son usadas por software
  • 26.
  • 27.
  • 28.
  • 29.
    Ruta Crítica • Unaruta crítica es el conjunto de actividades que determina el menor tiempo que puede completarse el proyecto • Es la ruta más larga dentro del diagrama de red y no tiene holguras • Primero hacer un diagrama de red • La ruta más larga es la crítica
  • 30.
  • 31.
    Holgura • Tiempo deuna actividad puede demorarse antes que cambie la duración del proyecto • Un actividad en la ruta crítica tiene holgura cero
  • 32.
    Técnicas para reducirel tiempo Técnica Descripción Ejemplo Crashing Aplicar más recursos para reducir la duración Un proyecto de 6 semanas, 3 recursos son adicionados Fast Tracking Ejecutar actividades en paralelo que seria hecho en forma secuencial Dividir el proyecto en módulo
  • 33.
  • 34.
    Formula Pert • Ejemplo: •Pert = (Optimista+4*probable+pesimista)/6 • Pert= (8+4*10+24)/6 = 12 días
  • 35.
    Trabajando con lagente para ser eficientes en la gerencia de tiempos • Empoderamiento • Incentivos • Disciplina • Negociación
  • 36.
  • 37.
    Preguntas • ¿Rutas posibles? •¿Ruta crítica? • ¿Holgura por cada actividad?
  • 38.
    Respuesta 1. Hay 6rutas : Inicio-ABCD-fin Inicio-EFGD-fin Inicio-EFGH-fin Inicio-IJGD-fin Inicio-IJGH-fin Inicio-IJK-fin 2. Dos rutas críticas: Inicio-ABCD-fin = 29 días Inicio-IJGH-fin = 29 días
  • 39.
    Actividad Ruta críticaHolgura en días A Si 0 B Si 0 C Si 0 D Si 0 E N 3 F N 3 G Si 0 H Si 0 I Si 0 J Si 0 K N 18
  • 40.
    Ejercicio 2 Actividad Actividad Precedente Duraciónen días Inicio 0 A Inicio 6 B A, E 2 C B 2 D C 3 E Inicio 1 F A, E 1 G F, B 7 Fin D, G 0
  • 41.
    Preguntas • ¿La rutacrítica? • ¿Si la actividad D dura el doble de tiempo? • Una actividad tiene 3 estimaciones: Optimista = 10 días, Pesimista = 25 días, Realista = 15 días; estimación PERT =?? • Desviación estándar = (P-O)/6
  • 42.
    Inicio E 1 A B CD F G Fin 6 2 2 3 1 7
  • 43.
    • ABCD =6+2+2+3=13 • ABG=6+2+7= 15 • AFG=6+1+7=14 • EBCD=1+2+2+3=8 • EBG=1+2+7=10 • EFG=1+1+7=9
  • 44.
    La ruta críticacambia • ABCD = 6+2+2+6=16 • ABG=6+2+7=15 • AFG=6+1+7=14 • EBCD=1+2+2+6=11 • EBG=1+2+7=10 • EFG=1+1+7=9
  • 45.
    Pert • Pert =(O+P+4*R)/6 = 15.83 • Desviación estándar= (25-10)/6 = 2.5
  • 46.
    Controlar el cronograma •Es el proceso por el que se da seguimiento al estado del proyecto para actualizar el avance del mismo y gestionar cambios a la línea base del cronograma.
  • 47.
    Controlar el cronograma 1.Plan para la dirección del proyecto 2. Cronograma del proyecto 3. Información sobre el desempeño del trabajo 4. Activos de los procesos de la organización Entradas 1. Revisiones del desempeño 2. Análisis de variación 3. Software de gestión de proyectos 4. Nivelación de recursos 5. Análisis «¿Qué pasa si..?» 6. Ajuste de adelantos y retrasos 7. Comprensión del cronograma 8. Herramientas de planificación Herramientas y técnicas Salidas 1. Mediciones del desempeño del trabajo 2. Actualizaciones a los activos de los procesos de la organización 3. Solicitudes de cambio 4. Actualizaciones al plan para la dirección del proyecto 5. Actualizaciones a los documentos del proyecto
