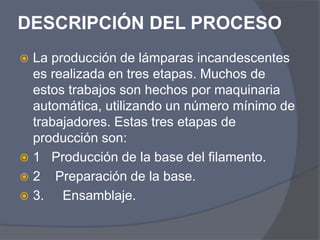

El documento describe el proceso de producción de lámparas incandescentes. La producción ocurre en tres etapas: 1) Producción de la base del filamento, 2) Preparación de la base, y 3) Ensamblaje. En la primera etapa, máquinas forman el filamento y la base. En la segunda, se prepara el portalámparas. En la tercera, se ensamblan los componentes para formar la lámpara completa, la cual es luego inspeccionada y empacada.
