Proyecto EPCM

   Una vista general

Ing. Jose D Salinas, MSc
Definiciones
   Proyecto EPCM

   Funciones y Alcances Proyecto EPCM

   Entregables
Proyecto EPCM
   En este tipo de proyecto, el Cliente le
    encarga al Ingeniero la realización de
    todas las actividades necesarias para
    cumplir el objetivo del negocio, en una
    modalidad Llave en Mano, donde el
    Ingeniero asume la responsabilidad por la
    Ingeniería, Adquisiciones, Contratos,
    Construcción , Montaje, Comisionamiento,
    Puesta en Marcha y la entrega final del
    proyecto al Cliente
Flujograma Proyecto EPCM
Funciones y Alcances Proyecto EPCM

    Administración de Proyecto
    Ingeniería Conceptual
    Ingeniería Básica
    Adquisiciones y Contratos
    Ingeniería de Detalles
    Construcción y Montaje
    Comisionamiento y Puesta en Marcha
Administración de Proyecto
   Planificación General del Proyecto
   Programación y Control del Proyecto
   Programación y Control de Especialidades
   Programación y Control Construcción y Montaje
   Programación y Control Comisionamiento y Puesta en Marcha
   Organización y Administración de Recursos Profesionales
   Relación con el Cliente
   Relación con los Vendors
   Relación con las Autoridades Públicas
   Cumplimiento de Normas Legales y Marco Regulatorio Vigente
   Administración del Flujo de Información y Comunicaciones
   Administración de Costos del Proyecto
   Administración del Contrato EPCM
   Definiciones, Procedimientos y Estándares de Proyecto
   Informes de Control de Avance y Cumplimiento del Proyecto
   Aseguramiento de Calidad del Proyecto
Ingeniería Conceptual

   Estudio de Negocio
   Estudio de Factibilidad
   Estudio de Logística
   Estudio de Mercado
   Estudio de Impacto Ambiental
   Estudio Legal
   Estudio de Recursos
   Estudio de Procesos y Tecnología
Ingeniería Básica
   Definición del Proceso
   Descripción de Proceso
   Diagramas de Proceso e Instrumentación P&ID’S

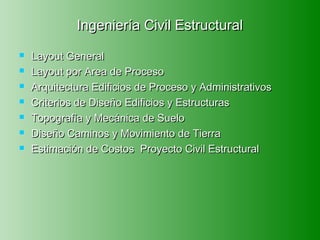

   Layout General
   Layout por Area de Proceso
   Estimación de Costos Suministro Equipos y Construcción
   Criterios de Diseño por Especialidad
   Listado de Equipos Principales
   Listados por Especialidad
   Arquitectura
   Especificaciones Técnicas por Especialidad
   Licitación Equipos Principales
   Licitación Equipos por Especialidad
   Definición de Servicios

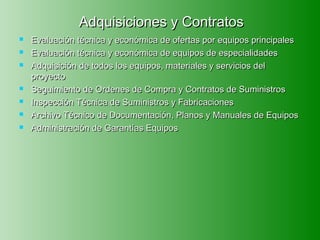

Adquisiciones y Contratos
   Evaluación técnica y económica de ofertas por equipos principales
   Evaluación técnica y económica de equipos de especialidades
   Adquisición de todos los equipos, materiales y servicios del
    proyecto
   Seguimiento de Ordenes de Compra y Contratos de Suministros
   Inspección Técnica de Suministros y Fabricaciones
   Archivo Técnico de Documentación, Planos y Manuales de Equipos
   Administración de Garantías Equipos

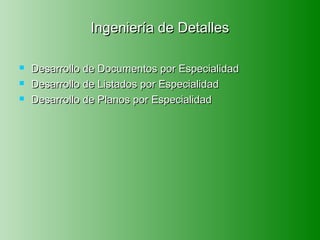

Ingeniería de Detalles

   Desarrollo de Documentos por Especialidad
   Desarrollo de Listados por Especialidad
   Desarrollo de Planos por Especialidad
Construcción y Montaje
   Licitación de Construcción y Montaje
    Evaluación de Ofertas e Informes de Recomendación
    Generación de Contratos de Construcción y Montaje
    Administración de Contratos de Construcción y Montaje
   Administración de Contratistas de Construcción y Montaje
   Administración del Impacto Ambiental de la Construcción y Montaje
   Administración de Seguridad y Riesgo de Construcción y Montaje
   Inspección Técnica de Obras
    Supervisión, Aseguramiento de Normas y Control de Calidad
   Administración de Garantías Construcción y Montaje
   Administración de Planos y Documentos As-Built
   Cierre de Obras de Construcción y Montaje
Comisionamiento y Puesta en Marcha
   Licitación de Comisionamiento y Puesta en Marcha
   Evaluación de Ofertas e Informe de Recomendación
   Generación de Contratos de Comisionamiento y Puesta en Marcha
   Administración de Contratos de Comisionamiento y Puesta en
    Marcha
   Capacitación a Operaciones y Mantención
   Desarrollo Procedimientos de Comisionamiento y Puesta en
    Marcha
   Administración de Manuales de Operación y Mantención de
    Equipos
   Administración de Garantías de Calidad, Eficiencia y Producción
   Cierre de Proyecto y Administración de Pendientes
Entregables
   Administración de Proyecto
   Ingeniería Conceptual
   Ingeniería Básica
   Ingeniería de Detalles
   Adquisiciones y Contratos
   Construcción y Montaje
   Comisionamiento y Puesta en Marcha

Flujograma Entregables Proyecto EPCM

                                                                                       Comisionamiento
                              Ingeniería   Adquisiciones   Ingeniería   Construcción
Administración   Ingeniería                                                            Y Puesta en
                              Básica       Y Contratos     Detalles     Y Montaje
De Proyecto      Conceptual                                                            Marcha

  Organigramas
  Planificación del Proyecto
  Carta Gantt Programación del Proyecto
  Carta Gantt Programación Especialidades
  Flujograma Información y Comunicación
  Informes de Avance del Proyecto
  Informes de Costos del Proyecto
  Procedimientos e Instructivos Administrativos
  Informes Marco Regulatorio y Legal
  Informes Logísticos y Administrativos

Flujograma Entregables Proyecto EPCM

                                                                                       Comisionamiento
                              Ingeniería   Adquisiciones   Ingeniería   Construcción
Administración   Ingeniería                                                            Y Puesta en
                              Básica       Y Contratos     Detalles     Y Montaje
De Proyecto      Conceptual                                                            Marcha

 Informe Estudio de Negocio
 Informe Estudio de Factibilidad
 Informe Estudio de Logística
 Informe Estudio de Mercado
 Informe Estudio de Impacto Ambiental
 Informe Estudio Legal
 Informe Estudio de Recursos
 Informe Estudio de Procesos y Tecnología
Flujograma Entregables Proyecto EPCM

                                                                                                                    Comisionamiento
                                        Ingeniería       Adquisiciones      Ingeniería           Construcción
Administración        Ingeniería                                                                                    Y Puesta en
                                        Básica           Y Contratos        Detalles             Y Montaje
De Proyecto           Conceptual                                                                                    Marcha

Proceso                        Civil Estructural          Mecánica                       Eléctrica                Automatización

Descripción del Proceso        Layout General             Criterios de Diseño            Criterios de Diseño      Criterios de Diseño
P&ID’s                         Layout por Area de         Mecánico                       Suministro y Línea de    Listado de
Balances de Masa y Energía     Proceso                    Listado de Equipos             Transmisión              Instrumentos
Especificación Equipos         Arquitectura Edificios     Principales                    Sub Estación             Listado I/O
Principales                    de Proceso y               Listado de Cañerías,           Principal                Hojas de Datos
Hojas de Datos de Proceso      Administrativos            Válvulas y Materiales          Distribución MT y BT     Especificación Técnica
Diagramas de Flujo de          Criterios de Diseño        Especificación Técnica         Diagrama Unilineal       Instrumentos y
Proceso                        Edificios y Estructuras    de Equipos                     General                  Sistema de Control
Filosofía de Operación y       Topografía y Mecánica      Hojas de Datos de              Listado de Motores       Licitación Compra
Control de Proceso             de Suelo                   Equipos                        Listado Equipos          Instrumentos y
Definición de Servicios        Diseño Caminos y           Estimación de Costos           Eléctricos               Sistema de Control
Agua, Aire, Vapor, Efluentes   Movimiento de Tierra       Proyecto Mecánico              Disposición Equipos      Evaluación Técnico-
                               Estimación de Costos       Licitación Compra              en Salas Eléctricas      Económica Ofertas y
                               Proyecto Civil             Equipos, Materiales y          Canalización Eléctrica   Recomendaciones
                               Estructural                Cañerías                       Alumbrado y Fuerza       Estimación de Costos
                                                          Evaluación Técnico-            Cuadro de Carga          Proyecto
                                                          Económica Ofertas y            Especificación           Instrumentación y
                                                          Recomendaciones                Técnica Equipos          Control
                                                          Planos Generales de            Eléctricos
                                                          Implantación de Equipos
Flujograma Entregables Proyecto EPCM

                                                                                       Comisionamiento
                              Ingeniería   Adquisiciones   Ingeniería   Construcción
Administración   Ingeniería                                                            Y Puesta en
                              Básica       Y Contratos     Detalles     Y Montaje
De Proyecto      Conceptual                                                            Marcha

 Informe evaluación técnica y económica de ofertas por equipos principales
 Informe evaluación técnica y económica de ofertas por equipos de especialidades
 Informes de recomendaciones de compra
 Adquisición de todos los equipos, materiales y servicios del proyecto
 Generación de Ordenes de Compra
 Generación de Contratos de Suministro
 Seguimiento de Ordenes de Compra y Contratos de Suministros
 Informe de Inspección Técnica de Suministros y Fabricaciones
 Archivo Técnico de Documentación, Planos y Manuales de Equipos
 Administración de Garantías Equipos
Flujograma Entregables Proyecto EPCM

                                                                                                                       Comisionamiento
                                        Ingeniería         Adquisiciones       Ingeniería         Construcción
Administración       Ingeniería                                                                                        Y Puesta en
                                        Básica             Y Contratos         Detalles           Y Montaje
De Proyecto          Conceptual                                                                                        Marcha

Proceso                       Civil Estructural             Mecánica                    Eléctrica                  Automatización
                                                            Listado de Equipos Final    Diseño Línea de            Listado de Instrumentos
Descripción del Proceso       Layout General Final          Listado de Cañerías,        Transmisión AT y MT        Final
                              Layout por Area de
Final                                                       Válvulas y Materiales       Sub Estación Principal     Listado I/O Final
                              Proceso Final
P&ID’s Final                                                Memoria de Cálculo de       MT, Cortes y Detalles      Hojas de Datos
                              Arquitectura Edificios de
Balances de Masa              Proceso y                     Cañerías y equipos          Memoria de Cálculo de      Instrumentos Final
y Energía Final               Administrativos Final         Hojas de Datos de           Protecciones, Cables,      Listados de Tags,
Hojas de Datos Equipos        Plano Detalle de              Equipos                     Malla de Tierra            Enclavamientos,
Principales Final             Caminos y Movimiento de       Estimación de Costos        Diagramas Unilineales      Circuitos, Materiales
Hojas de Datos de             Tierra                        Final                       Listado de Motores Final   Diagramas de Lazo
Proceso Final                 Estimación de Costos          Implantación de Equipos     Listado Equipos            Diagramas Lógicos y
Diagramas de Flujo            Proyecto Civil Estructural    Planos de Detalles de       Listado de Cables          Funcionales
                              Final
 de Proceso Final                                           Elevaciones y Cortes        Planos Canalización        Diagramas de
                              Detalle Fundaciones
Memorias de Cálculo de                                      Detalles de Montaje de      Eléctrica Motores          Interconexión
                              Equipos y Estructuras
Equipos                       Diseño Civil Estructural      Equipos                     Alumbrado y Fuerza         Planos Disposición
                              Edificios de Proceso y        Canalización Cañerías       Cuadro de Carga            Sistema de Control
                              Administrativos               Fabricación Estanques y     Estimación de Costos       Implantación de
                              Memorias de Cálculo           Equipos                     Licitación Montaje         Instrumentos
                              Estructuras, Losas,           Planos Isométricos          Eléctrico                  Canalización Eléctrica
                              Fundaciones, Edificios        Fabricación de Spools       Sistema de Incendios       Detalles de Montaje
                              Licitación Construcción       Licitación Montaje          Canalización Red de        Licitación Calibración,
                              Obras Civiles y               Mecánicos y Cañerías        Voz y Datos                Montaje, Proyecto I&C
                              Estructurales
                                                            Detalles de Soportes        Diagramas Elementales      Estimación de Costos
                                                            Cañerías, Plataformas,      de Fuerza y Control        I&C Final
                                                            Escalas
Flujograma Entregables Proyecto EPCM

                                                                                       Comisionamiento
                              Ingeniería   Adquisiciones   Ingeniería   Construcción
Administración   Ingeniería                                                            Y Puesta en
                              Básica       Y Contratos     Detalles     Y Montaje
De Proyecto      Conceptual                                                            Marcha

Licitación de Construcción y Montaje
Evaluación de Ofertas e Informes de Recomendación
Generación de Contratos de Construcción y Montaje
 Administración de Contratos de Construcción y Montaje
Administración de Contratistas de Construcción y Montaje
Administración del Impacto Ambiental de la Construcción y Montaje
Administración de Seguridad y Riesgo de Construcción y Montaje
Inspección Técnica de Obras
Supervisión, Aseguramiento de Normas y Control de Calidad
Administración de Garantías Construcción y Montaje
Administración de Planos y Documentos As-Built
Cierre de Obras de Construcción y Montaje
Flujograma Entregables Proyecto EPCM

                                                                                       Comisionamiento
                              Ingeniería   Adquisiciones   Ingeniería   Construcción
Administración   Ingeniería                                                            Y Puesta en
                              Básica       Y Contratos     Detalles     Y Montaje
De Proyecto      Conceptual                                                            Marcha

Licitación de Comisionamiento y Puesta en Marcha
Evaluación de Ofertas e Informe de Recomendación
Generación de Contratos de Comisionamiento y Puesta en Marcha
Administración de Contratos de Comisionamiento y Puesta en Marcha
Capacitación a Operaciones y Mantención
Desarrollo Procedimientos de Comisionamiento y Puesta en Marcha
Administración de Manuales de Operación y Mantención de Equipos
Administración de Garantías de Calidad, Eficiencia y Producción
Cierre de Proyecto y Administración de Pendientes
Muchas Gracias
Administración de Proyecto
   Organigramas
   Planificación del Proyecto
   Carta Gantt Programación del Proyecto
   Carta Gantt Programación Especialidades
   Flujograma Información y Comunicación
   Informes de Avance del Proyecto
   Informes de Costos del Proyecto
   Procedimientos e Instructivos Administrativos
   Informes Marco Regulatorio y Legal
   Informes Logísticos y Administrativos
Organigramas

Gerencia de Proyecto
Gerencia Administración de Proyecto
Gerencia de Ingeniería
Gerencia Construcción y Montaje
Organigrama Proyecto EPCM
Organigrama Gerencia Administración de Proyecto
Organigrama Gerencia Ingeniería
Organigrama Gerencia Construcción y Montaje
Ingeniería Básica

   Ingeniería de Procesos
   Ingeniería Civil Estructural
   Ingeniería Mecánica
   Ingeniería Eléctrica
   Ingeniería Instrumentación y Control
Ingeniería de Procesos

   Descripción del Proceso
   P&ID’s
   Balances de Masa y Energía
   Especificación Equipos Principales
   Hojas de Datos de Proceso
   Diagramas de Flujo de Proceso
   Filosofía de Operación y Control de Proceso
   Definición de Servicios Agua, Aire, Vapor, Efluentes
Ingeniería Civil Estructural
   Layout General
   Layout por Area de Proceso
   Arquitectura Edificios de Proceso y Administrativos
   Criterios de Diseño Edificios y Estructuras
   Topografía y Mecánica de Suelo
   Diseño Caminos y Movimiento de Tierra
   Estimación de Costos Proyecto Civil Estructural
Ingeniería Mecánica
   Criterios de Diseño Mecánico
   Listado de Equipos Principales
   Listado de Cañerías, Válvulas y Materiales
   Especificación Técnica de Equipos
   Hojas de Datos de Equipos
   Estimación de Costos Proyecto Mecánico
   Licitación Compra Equipos, Materiales y Cañerías
   Evaluación Técnico-Económica Ofertas y
    Recomendaciones
   Planos Generales de Implantación de Equipos
Ingeniería Eléctrica
   Criterios de Diseño Eléctrico
   Definición Suministro Energía y Línea de Transmisión
   Definición Sub Estación Principal
   Definición Distribución MT y BT
   Diagrama Unilineal General
   Diagramas Unilineales por Area Proceso
   Diagramas Unilineales Tableros Distribución
   Listado de Motores
   Listado Equipos Eléctricos
   Planos Disposición Equipos en Salas Eléctricas
   Planos Canalización Eléctrica Equipos
   Planos Canalización Alumbrado y Fuerza
   Diagramas Cuadro de Carga
   Especificación Técnica Equipos Eléctricos
   Licitación Compra Equipos Eléctricos
   Evaluación Técnico-Económica Ofertas y Recomendaciones
   Estimación de Costos Proyecto Eléctrico
   Definición Sistema de Detección de Incendios
   Definición Sistema de Comunicación
Ingeniería Instrumentación y Control

   Criterios de Diseño Instrumentación y Control
   Listado de Instrumentos
   Listado I/O
   Hojas de Datos Instrumentos
   Especificación Técnica Instrumentos y Sistema de
    Control
   Licitación Compra Instrumentos y Sistema de Control
   Evaluación Técnico-Económica Ofertas y
    Recomendaciones
   Estimación de Costos Proyecto Instrumentación y
    Control
Ingeniería de Detalles
   Ingeniería de Procesos
   Ingeniería Civil Estructural
   Ingeniería Mecánica
   Ingeniería Eléctrica
   Ingeniería Instrumentación y Control
Ingeniería de Procesos

   Descripción del Proceso Final
   P&ID’s Final
   Balances de Masa y Energía Final
   Hojas de Datos Equipos Principales Final
   Hojas de Datos de Proceso Final
   Diagramas de Flujo de Proceso Final
   Memorias de Cálculo de Equipos
Ingeniería Civil Estructural
   Layout General Final
   Layout por Area de Proceso Final
   Arquitectura Edificios de Proceso y Administrativos Final
   Plano Detalle de Caminos y Movimiento de Tierra
   Estimación de Costos Proyecto Civil Estructural Final
   Detalle Fundaciones Equipos y Estructuras
   Diseño Civil Estructural Edificios de Proceso y
    Administrativos
   Memorias de Cálculo Estructuras, Losas, Fundaciones,
    Edificios
   Licitación Construcción Obras Civiles y Estructurales
Ingeniería Mecánica
   Listado de Equipos Final
   Listado de Cañerías, Válvulas y Materiales
   Memoria de Cálculo de Cañerías y equipos
   Hojas de Datos de Equipos
   Estimación de Costos Proyecto Mecánico Final
   Planos Detalles de Implantación de Equipos
   Planos de Detalles de Elevaciones y Cortes
   Planos de Detalles de Montaje de Equipos
   Planos de Detalles Canalización Cañerías
   Planos de Detalles de Fabricación Estanques y Equipos
   Planos Isométricos
   Planos de Fabricación de Spools de Cañerías
   Licitación Montaje Equipos Mecánicos y Cañerías
   Detalles de Fabricación Soportes Cañerías, Plataformas, Escalas
Ingeniería Eléctrica
   Planos y especificaciones Diseño Línea de Transmisión AT
   Planos de Canalización AT, Cortes y Detalles
   Planos y Especificaciones Diseño Sub Estación Principal
   Planos de Detalles Sub Estación
   Planos y Especificaciones Diseño Distribución MT
   Planos de Canalización MT, Cortes y Detalles
   Memoria de Cálculo de Protecciones, Cables, Malla de Tierra
   Diagrama Unilineal General Final
   Diagramas Unilineales por Area Proceso Final
   Diagramas Unilineales Tableros Distribución Final
   Listado de Motores Final
   Listado Equipos Eléctricos Final
   Listado de Cables
   Planos Disposición Equipos en Salas Eléctricas Final
   Planos Canalización Eléctrica Motores y Equipos Eléctricos
   Planos Canalización Alumbrado y Fuerza
   Diagramas Cuadro de Carga
   Plano Detalles Malla de Tierra
   Estimación de Costos Proyecto Eléctrico Final
   Licitación Montaje Eléctrico
   Planos Detalles y Canalización Sistema de Incendios
   Planos Detalles y Canalización Red de Voz y Datos
   Diagramas Elementales de Fuerza y Control
Ingeniería Instrumentación y Control

   Listado de Instrumentos Final
   Listado I/O Final
   Hojas de Datos Instrumentos Final
   Listados de Tags, Enclavamientos, Circuitos, Materiales
   Diagramas de Lazo
   Diagramas Lógicos y Funcionales
   Diagramas de Interconexión
   Planos Disposición Sistema de Control
   Planos de Implantación de Instrumentos
   Planos Canalización Eléctrica de Instrumentos
   Detalles de Montaje de Instrumentos
   Licitación Calibración, Montaje, Comisionamiento Proyecto I&C
   Estimación de Costos Proyecto Instrumentación y Control Final

Proyecto EPCM

  • 1.
    Proyecto EPCM Una vista general Ing. Jose D Salinas, MSc
  • 2.
    Definiciones  Proyecto EPCM  Funciones y Alcances Proyecto EPCM  Entregables
  • 3.
    Proyecto EPCM  En este tipo de proyecto, el Cliente le encarga al Ingeniero la realización de todas las actividades necesarias para cumplir el objetivo del negocio, en una modalidad Llave en Mano, donde el Ingeniero asume la responsabilidad por la Ingeniería, Adquisiciones, Contratos, Construcción , Montaje, Comisionamiento, Puesta en Marcha y la entrega final del proyecto al Cliente
  • 4.
  • 5.
    Funciones y AlcancesProyecto EPCM  Administración de Proyecto  Ingeniería Conceptual  Ingeniería Básica  Adquisiciones y Contratos  Ingeniería de Detalles  Construcción y Montaje  Comisionamiento y Puesta en Marcha
  • 6.
    Administración de Proyecto  Planificación General del Proyecto  Programación y Control del Proyecto  Programación y Control de Especialidades  Programación y Control Construcción y Montaje  Programación y Control Comisionamiento y Puesta en Marcha  Organización y Administración de Recursos Profesionales  Relación con el Cliente  Relación con los Vendors  Relación con las Autoridades Públicas  Cumplimiento de Normas Legales y Marco Regulatorio Vigente  Administración del Flujo de Información y Comunicaciones  Administración de Costos del Proyecto  Administración del Contrato EPCM  Definiciones, Procedimientos y Estándares de Proyecto  Informes de Control de Avance y Cumplimiento del Proyecto  Aseguramiento de Calidad del Proyecto
  • 7.
    Ingeniería Conceptual  Estudio de Negocio  Estudio de Factibilidad  Estudio de Logística  Estudio de Mercado  Estudio de Impacto Ambiental  Estudio Legal  Estudio de Recursos  Estudio de Procesos y Tecnología
  • 8.
    Ingeniería Básica  Definición del Proceso  Descripción de Proceso  Diagramas de Proceso e Instrumentación P&ID’S  Layout General  Layout por Area de Proceso  Estimación de Costos Suministro Equipos y Construcción  Criterios de Diseño por Especialidad  Listado de Equipos Principales  Listados por Especialidad  Arquitectura  Especificaciones Técnicas por Especialidad  Licitación Equipos Principales  Licitación Equipos por Especialidad  Definición de Servicios
  • 9.
    Adquisiciones y Contratos  Evaluación técnica y económica de ofertas por equipos principales  Evaluación técnica y económica de equipos de especialidades  Adquisición de todos los equipos, materiales y servicios del proyecto  Seguimiento de Ordenes de Compra y Contratos de Suministros  Inspección Técnica de Suministros y Fabricaciones  Archivo Técnico de Documentación, Planos y Manuales de Equipos  Administración de Garantías Equipos
  • 10.
    Ingeniería de Detalles  Desarrollo de Documentos por Especialidad  Desarrollo de Listados por Especialidad  Desarrollo de Planos por Especialidad
  • 11.
    Construcción y Montaje  Licitación de Construcción y Montaje  Evaluación de Ofertas e Informes de Recomendación  Generación de Contratos de Construcción y Montaje  Administración de Contratos de Construcción y Montaje  Administración de Contratistas de Construcción y Montaje  Administración del Impacto Ambiental de la Construcción y Montaje  Administración de Seguridad y Riesgo de Construcción y Montaje  Inspección Técnica de Obras  Supervisión, Aseguramiento de Normas y Control de Calidad  Administración de Garantías Construcción y Montaje  Administración de Planos y Documentos As-Built  Cierre de Obras de Construcción y Montaje
  • 12.
    Comisionamiento y Puestaen Marcha  Licitación de Comisionamiento y Puesta en Marcha  Evaluación de Ofertas e Informe de Recomendación  Generación de Contratos de Comisionamiento y Puesta en Marcha  Administración de Contratos de Comisionamiento y Puesta en Marcha  Capacitación a Operaciones y Mantención  Desarrollo Procedimientos de Comisionamiento y Puesta en Marcha  Administración de Manuales de Operación y Mantención de Equipos  Administración de Garantías de Calidad, Eficiencia y Producción  Cierre de Proyecto y Administración de Pendientes
  • 13.
    Entregables  Administración de Proyecto  Ingeniería Conceptual  Ingeniería Básica  Ingeniería de Detalles  Adquisiciones y Contratos  Construcción y Montaje  Comisionamiento y Puesta en Marcha
  • 14.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Organigramas Planificación del Proyecto Carta Gantt Programación del Proyecto Carta Gantt Programación Especialidades Flujograma Información y Comunicación Informes de Avance del Proyecto Informes de Costos del Proyecto Procedimientos e Instructivos Administrativos Informes Marco Regulatorio y Legal Informes Logísticos y Administrativos
  • 15.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Informe Estudio de Negocio Informe Estudio de Factibilidad Informe Estudio de Logística Informe Estudio de Mercado Informe Estudio de Impacto Ambiental Informe Estudio Legal Informe Estudio de Recursos Informe Estudio de Procesos y Tecnología
  • 16.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Proceso Civil Estructural Mecánica Eléctrica Automatización Descripción del Proceso Layout General Criterios de Diseño Criterios de Diseño Criterios de Diseño P&ID’s Layout por Area de Mecánico Suministro y Línea de Listado de Balances de Masa y Energía Proceso Listado de Equipos Transmisión Instrumentos Especificación Equipos Arquitectura Edificios Principales Sub Estación Listado I/O Principales de Proceso y Listado de Cañerías, Principal Hojas de Datos Hojas de Datos de Proceso Administrativos Válvulas y Materiales Distribución MT y BT Especificación Técnica Diagramas de Flujo de Criterios de Diseño Especificación Técnica Diagrama Unilineal Instrumentos y Proceso Edificios y Estructuras de Equipos General Sistema de Control Filosofía de Operación y Topografía y Mecánica Hojas de Datos de Listado de Motores Licitación Compra Control de Proceso de Suelo Equipos Listado Equipos Instrumentos y Definición de Servicios Diseño Caminos y Estimación de Costos Eléctricos Sistema de Control Agua, Aire, Vapor, Efluentes Movimiento de Tierra Proyecto Mecánico Disposición Equipos Evaluación Técnico- Estimación de Costos Licitación Compra en Salas Eléctricas Económica Ofertas y Proyecto Civil Equipos, Materiales y Canalización Eléctrica Recomendaciones Estructural Cañerías Alumbrado y Fuerza Estimación de Costos Evaluación Técnico- Cuadro de Carga Proyecto Económica Ofertas y Especificación Instrumentación y Recomendaciones Técnica Equipos Control Planos Generales de Eléctricos Implantación de Equipos
  • 17.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Informe evaluación técnica y económica de ofertas por equipos principales Informe evaluación técnica y económica de ofertas por equipos de especialidades Informes de recomendaciones de compra Adquisición de todos los equipos, materiales y servicios del proyecto Generación de Ordenes de Compra Generación de Contratos de Suministro Seguimiento de Ordenes de Compra y Contratos de Suministros Informe de Inspección Técnica de Suministros y Fabricaciones Archivo Técnico de Documentación, Planos y Manuales de Equipos Administración de Garantías Equipos
  • 18.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Proceso Civil Estructural Mecánica Eléctrica Automatización Listado de Equipos Final Diseño Línea de Listado de Instrumentos Descripción del Proceso Layout General Final Listado de Cañerías, Transmisión AT y MT Final Layout por Area de Final Válvulas y Materiales Sub Estación Principal Listado I/O Final Proceso Final P&ID’s Final Memoria de Cálculo de MT, Cortes y Detalles Hojas de Datos Arquitectura Edificios de Balances de Masa Proceso y Cañerías y equipos Memoria de Cálculo de Instrumentos Final y Energía Final Administrativos Final Hojas de Datos de Protecciones, Cables, Listados de Tags, Hojas de Datos Equipos Plano Detalle de Equipos Malla de Tierra Enclavamientos, Principales Final Caminos y Movimiento de Estimación de Costos Diagramas Unilineales Circuitos, Materiales Hojas de Datos de Tierra Final Listado de Motores Final Diagramas de Lazo Proceso Final Estimación de Costos Implantación de Equipos Listado Equipos Diagramas Lógicos y Diagramas de Flujo Proyecto Civil Estructural Planos de Detalles de Listado de Cables Funcionales Final de Proceso Final Elevaciones y Cortes Planos Canalización Diagramas de Detalle Fundaciones Memorias de Cálculo de Detalles de Montaje de Eléctrica Motores Interconexión Equipos y Estructuras Equipos Diseño Civil Estructural Equipos Alumbrado y Fuerza Planos Disposición Edificios de Proceso y Canalización Cañerías Cuadro de Carga Sistema de Control Administrativos Fabricación Estanques y Estimación de Costos Implantación de Memorias de Cálculo Equipos Licitación Montaje Instrumentos Estructuras, Losas, Planos Isométricos Eléctrico Canalización Eléctrica Fundaciones, Edificios Fabricación de Spools Sistema de Incendios Detalles de Montaje Licitación Construcción Licitación Montaje Canalización Red de Licitación Calibración, Obras Civiles y Mecánicos y Cañerías Voz y Datos Montaje, Proyecto I&C Estructurales Detalles de Soportes Diagramas Elementales Estimación de Costos Cañerías, Plataformas, de Fuerza y Control I&C Final Escalas
  • 19.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Licitación de Construcción y Montaje Evaluación de Ofertas e Informes de Recomendación Generación de Contratos de Construcción y Montaje Administración de Contratos de Construcción y Montaje Administración de Contratistas de Construcción y Montaje Administración del Impacto Ambiental de la Construcción y Montaje Administración de Seguridad y Riesgo de Construcción y Montaje Inspección Técnica de Obras Supervisión, Aseguramiento de Normas y Control de Calidad Administración de Garantías Construcción y Montaje Administración de Planos y Documentos As-Built Cierre de Obras de Construcción y Montaje
  • 20.
    Flujograma Entregables ProyectoEPCM Comisionamiento Ingeniería Adquisiciones Ingeniería Construcción Administración Ingeniería Y Puesta en Básica Y Contratos Detalles Y Montaje De Proyecto Conceptual Marcha Licitación de Comisionamiento y Puesta en Marcha Evaluación de Ofertas e Informe de Recomendación Generación de Contratos de Comisionamiento y Puesta en Marcha Administración de Contratos de Comisionamiento y Puesta en Marcha Capacitación a Operaciones y Mantención Desarrollo Procedimientos de Comisionamiento y Puesta en Marcha Administración de Manuales de Operación y Mantención de Equipos Administración de Garantías de Calidad, Eficiencia y Producción Cierre de Proyecto y Administración de Pendientes
  • 21.
  • 22.
    Administración de Proyecto  Organigramas  Planificación del Proyecto  Carta Gantt Programación del Proyecto  Carta Gantt Programación Especialidades  Flujograma Información y Comunicación  Informes de Avance del Proyecto  Informes de Costos del Proyecto  Procedimientos e Instructivos Administrativos  Informes Marco Regulatorio y Legal  Informes Logísticos y Administrativos
  • 23.
    Organigramas Gerencia de Proyecto GerenciaAdministración de Proyecto Gerencia de Ingeniería Gerencia Construcción y Montaje
  • 24.
  • 25.
  • 26.
  • 27.
  • 28.
    Ingeniería Básica  Ingeniería de Procesos  Ingeniería Civil Estructural  Ingeniería Mecánica  Ingeniería Eléctrica  Ingeniería Instrumentación y Control
  • 29.
    Ingeniería de Procesos  Descripción del Proceso  P&ID’s  Balances de Masa y Energía  Especificación Equipos Principales  Hojas de Datos de Proceso  Diagramas de Flujo de Proceso  Filosofía de Operación y Control de Proceso  Definición de Servicios Agua, Aire, Vapor, Efluentes
  • 30.
    Ingeniería Civil Estructural  Layout General  Layout por Area de Proceso  Arquitectura Edificios de Proceso y Administrativos  Criterios de Diseño Edificios y Estructuras  Topografía y Mecánica de Suelo  Diseño Caminos y Movimiento de Tierra  Estimación de Costos Proyecto Civil Estructural
  • 31.
    Ingeniería Mecánica  Criterios de Diseño Mecánico  Listado de Equipos Principales  Listado de Cañerías, Válvulas y Materiales  Especificación Técnica de Equipos  Hojas de Datos de Equipos  Estimación de Costos Proyecto Mecánico  Licitación Compra Equipos, Materiales y Cañerías  Evaluación Técnico-Económica Ofertas y Recomendaciones  Planos Generales de Implantación de Equipos
  • 32.
    Ingeniería Eléctrica  Criterios de Diseño Eléctrico  Definición Suministro Energía y Línea de Transmisión  Definición Sub Estación Principal  Definición Distribución MT y BT  Diagrama Unilineal General  Diagramas Unilineales por Area Proceso  Diagramas Unilineales Tableros Distribución  Listado de Motores  Listado Equipos Eléctricos  Planos Disposición Equipos en Salas Eléctricas  Planos Canalización Eléctrica Equipos  Planos Canalización Alumbrado y Fuerza  Diagramas Cuadro de Carga  Especificación Técnica Equipos Eléctricos  Licitación Compra Equipos Eléctricos  Evaluación Técnico-Económica Ofertas y Recomendaciones  Estimación de Costos Proyecto Eléctrico  Definición Sistema de Detección de Incendios  Definición Sistema de Comunicación
  • 33.
    Ingeniería Instrumentación yControl  Criterios de Diseño Instrumentación y Control  Listado de Instrumentos  Listado I/O  Hojas de Datos Instrumentos  Especificación Técnica Instrumentos y Sistema de Control  Licitación Compra Instrumentos y Sistema de Control  Evaluación Técnico-Económica Ofertas y Recomendaciones  Estimación de Costos Proyecto Instrumentación y Control
  • 34.
    Ingeniería de Detalles  Ingeniería de Procesos  Ingeniería Civil Estructural  Ingeniería Mecánica  Ingeniería Eléctrica  Ingeniería Instrumentación y Control
  • 35.
    Ingeniería de Procesos  Descripción del Proceso Final  P&ID’s Final  Balances de Masa y Energía Final  Hojas de Datos Equipos Principales Final  Hojas de Datos de Proceso Final  Diagramas de Flujo de Proceso Final  Memorias de Cálculo de Equipos
  • 36.
    Ingeniería Civil Estructural  Layout General Final  Layout por Area de Proceso Final  Arquitectura Edificios de Proceso y Administrativos Final  Plano Detalle de Caminos y Movimiento de Tierra  Estimación de Costos Proyecto Civil Estructural Final  Detalle Fundaciones Equipos y Estructuras  Diseño Civil Estructural Edificios de Proceso y Administrativos  Memorias de Cálculo Estructuras, Losas, Fundaciones, Edificios  Licitación Construcción Obras Civiles y Estructurales
  • 37.
    Ingeniería Mecánica  Listado de Equipos Final  Listado de Cañerías, Válvulas y Materiales  Memoria de Cálculo de Cañerías y equipos  Hojas de Datos de Equipos  Estimación de Costos Proyecto Mecánico Final  Planos Detalles de Implantación de Equipos  Planos de Detalles de Elevaciones y Cortes  Planos de Detalles de Montaje de Equipos  Planos de Detalles Canalización Cañerías  Planos de Detalles de Fabricación Estanques y Equipos  Planos Isométricos  Planos de Fabricación de Spools de Cañerías  Licitación Montaje Equipos Mecánicos y Cañerías  Detalles de Fabricación Soportes Cañerías, Plataformas, Escalas
  • 38.
    Ingeniería Eléctrica  Planos y especificaciones Diseño Línea de Transmisión AT  Planos de Canalización AT, Cortes y Detalles  Planos y Especificaciones Diseño Sub Estación Principal  Planos de Detalles Sub Estación  Planos y Especificaciones Diseño Distribución MT  Planos de Canalización MT, Cortes y Detalles  Memoria de Cálculo de Protecciones, Cables, Malla de Tierra  Diagrama Unilineal General Final  Diagramas Unilineales por Area Proceso Final  Diagramas Unilineales Tableros Distribución Final  Listado de Motores Final  Listado Equipos Eléctricos Final  Listado de Cables  Planos Disposición Equipos en Salas Eléctricas Final  Planos Canalización Eléctrica Motores y Equipos Eléctricos  Planos Canalización Alumbrado y Fuerza  Diagramas Cuadro de Carga  Plano Detalles Malla de Tierra  Estimación de Costos Proyecto Eléctrico Final  Licitación Montaje Eléctrico  Planos Detalles y Canalización Sistema de Incendios  Planos Detalles y Canalización Red de Voz y Datos  Diagramas Elementales de Fuerza y Control
  • 39.
    Ingeniería Instrumentación yControl  Listado de Instrumentos Final  Listado I/O Final  Hojas de Datos Instrumentos Final  Listados de Tags, Enclavamientos, Circuitos, Materiales  Diagramas de Lazo  Diagramas Lógicos y Funcionales  Diagramas de Interconexión  Planos Disposición Sistema de Control  Planos de Implantación de Instrumentos  Planos Canalización Eléctrica de Instrumentos  Detalles de Montaje de Instrumentos  Licitación Calibración, Montaje, Comisionamiento Proyecto I&C  Estimación de Costos Proyecto Instrumentación y Control Final
