SlideShare una empresa de Scribd logo
1 de 129
- GESTION DE OPERACIONES –
TEMA Nº 03: ADMINISTRACITEMA Nº 03: ADMINISTRACIÓÓN DEN DE
PROYECTOSPROYECTOS
Ing. José Manuel García
Pantigozo
calidadtotal@hotmail.com
2010 -
I
ADMINISTRACION DE LAADMINISTRACION DE LA
PRODUCCIONPRODUCCION
- GESTION DE OPERACIONES –

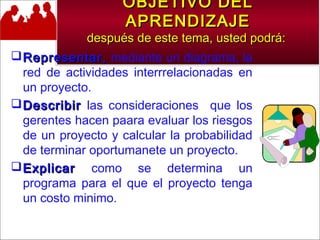

OBJETIVO DELOBJETIVO DEL
APRENDIZAJEAPRENDIZAJE
después de este tema, usted podrá:después de este tema, usted podrá:
DefinirDefinir las principales actividades que
intervienen en la definicion, organizacion,
planificacion, supervision y control de
proyectos.
IdentificarIdentificar la secuencia de actividades
criticas que determinan la duracion de un
proyecto.
DefinirDefinir las opciones que estan a
dispoosicion de os gerentes de proyecto
para mitigar los problemas de los
recursos.
- GESTION DE OPERACIONES –
OBJETIVO DELOBJETIVO DEL
APRENDIZAJEAPRENDIZAJE
después de este tema, usted podrá:después de este tema, usted podrá:
Representar,Representar, mediante un diagrama, la
red de actividades interrrelacionadas en
un proyecto.
DescribirDescribir las consideraciones que los
gerentes hacen paara evaluar los riesgos
de un proyecto y calcular la probabilidad
de terminar oportumanete un proyecto.
ExplicarExplicar como se determina un
programa para el que el proyecto tenga

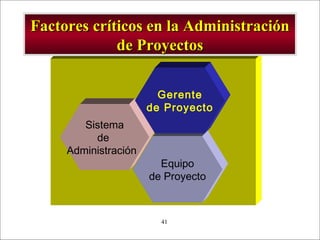

un costo minimo.

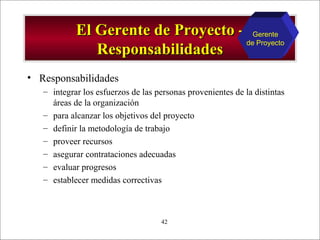

- GESTION DE OPERACIONES –
4

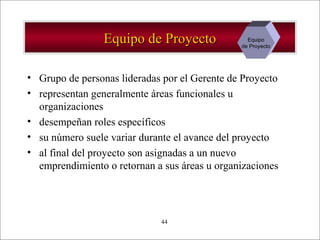

ADMINISTRACION DEADMINISTRACION DE
PROYECTOS EN LAPROYECTOS EN LA
ORGANIZACIONORGANIZACION
- GESTION DE OPERACIONES –
5
USO DE LOS PROYECTOS PARAUSO DE LOS PROYECTOS PARA
IMPLEMENTARLA ESTRATEGIAIMPLEMENTARLA ESTRATEGIA
DE OPERACIONESDE OPERACIONES
- GESTION DE OPERACIONES –
6
INTERACCION DE LASINTERACCION DE LAS
DIFERENTES FUNCIONESDIFERENTES FUNCIONES
- GESTION DE OPERACIONES –
DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES

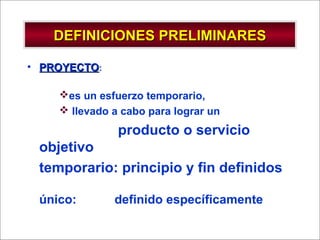

• PROYECTOPROYECTO:
es un esfuerzo temporario,
 llevado a cabo para lograr un
producto o servicio

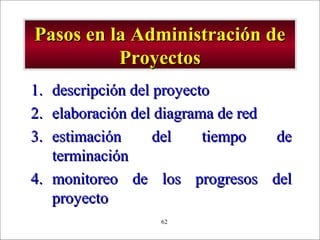

objetivo
temporario: principio y fin definidos
único: definido específicamente

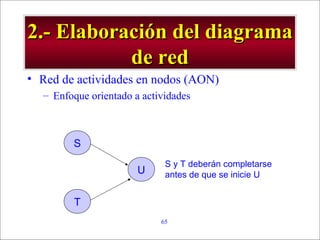

- GESTION DE OPERACIONES –

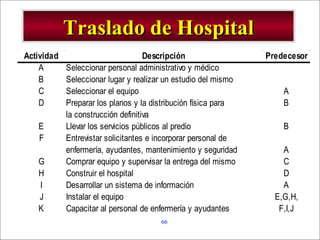

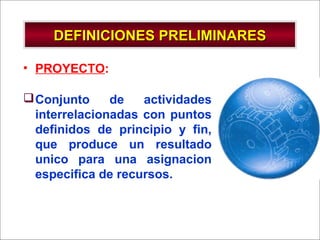

DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES

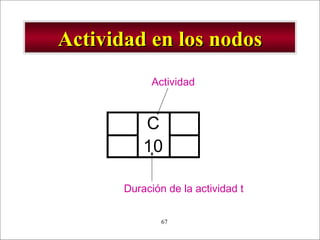

• PROYECTO:
Conjunto de actividades
interrelacionadas con puntos
definidos de principio y fin,
que produce un resultado

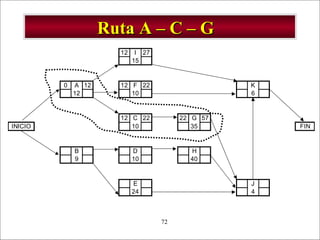

unico para una asignacion
especifica de recursos.
- GESTION DE OPERACIONES –9

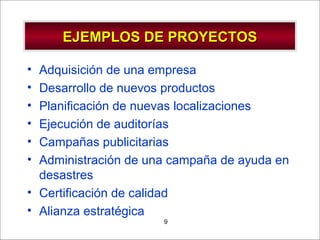

EJEMPLOS DE PROYECTOSEJEMPLOS DE PROYECTOS
• Adquisición de una empresa
• Desarrollo de nuevos productos
• Planificación de nuevas localizaciones
• Ejecución de auditorías
• Campañas publicitarias
• Administración de una campaña de ayuda en
desastres
• Certificación de calidad
• Alianza estratégica
- GESTION DE OPERACIONES –
DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES

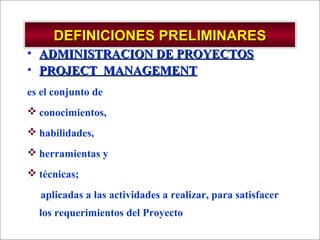

• ADMINISTRACION DE PROYECTOSADMINISTRACION DE PROYECTOS
• PROJECT MANAGEMENTPROJECT MANAGEMENT
es el conjunto de
 conocimientos,
 habilidades,
 herramientas y

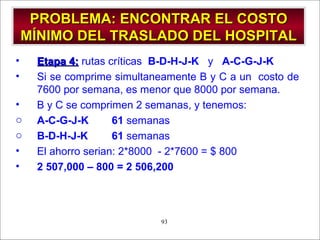

 técnicas;
aplicadas a las actividades a realizar, para satisfacer
los requerimientos del Proyecto

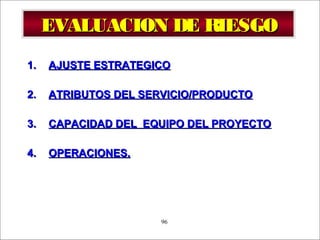

- GESTION DE OPERACIONES –
DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES

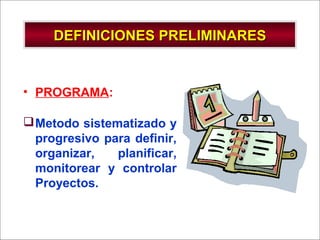

• PROGRAMA:
Metodo sistematizado y
progresivo para definir,
organizar, planificar,
monitorear y controlar
Proyectos.

- GESTION DE OPERACIONES –
DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES
• STAKEHOLDERSTAKEHOLDER
• personas u
• organizaciones
• activamente comprometidas en el proyecto o
• cuyos intereses puedan ser afectados como
resultado de la ejecución o finalización del
Proyecto

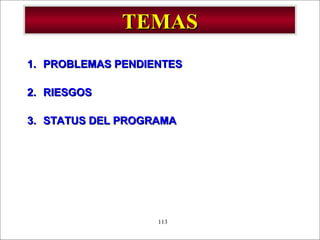

- GESTION DE OPERACIONES –
13
DEFINICION YDEFINICION Y

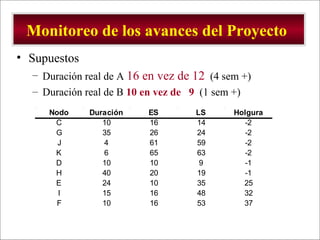

ORGANIZACIÓN DEORGANIZACIÓN DE
PROYECTOSPROYECTOS
- GESTION DE OPERACIONES –
14
DEFINICION DEL ALCANCE YDEFINICION DEL ALCANCE Y
LOS OBJETIVOS DE UNLOS OBJETIVOS DE UN
PROYECTOPROYECTO
- GESTION DE OPERACIONES –15

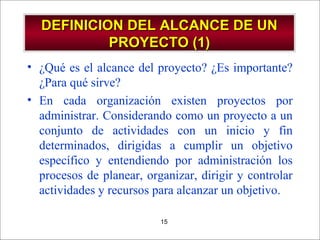

DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (1)PROYECTO (1)
• ¿Qué es el alcance del proyecto? ¿Es importante?
¿Para qué sirve?
• En cada organización existen proyectos por

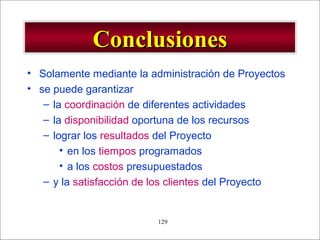

administrar. Considerando como un proyecto a un
conjunto de actividades con un inicio y fin
determinados, dirigidas a cumplir un objetivo
específico y entendiendo por administración los
procesos de planear, organizar, dirigir y controlar
actividades y recursos para alcanzar un objetivo.
- GESTION DE OPERACIONES –

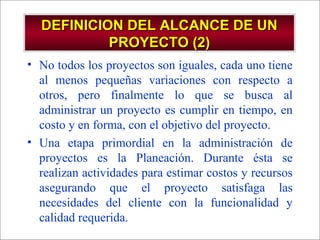

DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (2)PROYECTO (2)
• No todos los proyectos son iguales, cada uno tiene
al menos pequeñas variaciones con respecto a
otros, pero finalmente lo que se busca al
administrar un proyecto es cumplir en tiempo, en
costo y en forma, con el objetivo del proyecto.
• Una etapa primordial en la administración de
proyectos es la Planeación. Durante ésta se
realizan actividades para estimar costos y recursos
asegurando que el proyecto satisfaga las
necesidades del cliente con la funcionalidad y
calidad requerida.
- GESTION DE OPERACIONES –

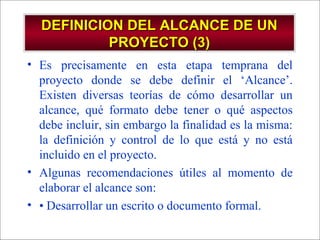

DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (3)PROYECTO (3)
• Es precisamente en esta etapa temprana del
proyecto donde se debe definir el ‘Alcance’.
Existen diversas teorías de cómo desarrollar un
alcance, qué formato debe tener o qué aspectos
debe incluir, sin embargo la finalidad es la misma:
la definición y control de lo que está y no está
incluido en el proyecto.
• Algunas recomendaciones útiles al momento de
elaborar el alcance son:
• • Desarrollar un escrito o documento formal.
- GESTION DE OPERACIONES –

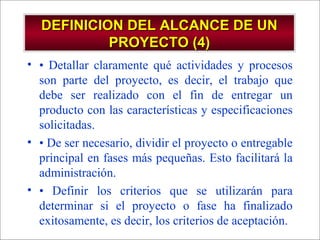

DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (4)PROYECTO (4)
• • Detallar claramente qué actividades y procesos
son parte del proyecto, es decir, el trabajo que
debe ser realizado con el fin de entregar un
producto con las características y especificaciones
solicitadas.
• • De ser necesario, dividir el proyecto o entregable
principal en fases más pequeñas. Esto facilitará la
administración.
• • Definir los criterios que se utilizarán para
determinar si el proyecto o fase ha finalizado
exitosamente, es decir, los criterios de aceptación.
- GESTION DE OPERACIONES –
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (5)PROYECTO (5)
• • Tomar como base el RFP (Request For Proposal)
o propuesta comercial, así como otros documentos
relativos al proyecto definidos previamente.
• • Al definir el alcance, tener en mente que lo que
no esté en el alcance está fuera del proyecto.
• • Formalizar la aceptación del alcance con el
cliente.
• El alcance marca la pauta para la toma de
decisiones futuras y realización de actividades a
nivel operativo y nos ayuda a:
- GESTION DE OPERACIONES –
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (6)PROYECTO (6)
• •Mejorar la precisión en las estimaciones de
tiempo, costo y recursos.
• •Facilitar la asignación clara de responsabilidades.
• •Definir la línea base para la medición del
desempeño y control.
• • Identificar, tanto el equipo de proyecto como el
cliente, el objetivo final del proyecto y sus
entregables.
• • Desarrollar y confirmar un entendimiento común
del proyecto entre ambas partes, cliente y equipo
de proyecto.
- GESTION DE OPERACIONES –

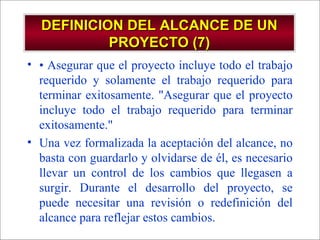

DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (7)PROYECTO (7)
• • Asegurar que el proyecto incluye todo el trabajo
requerido y solamente el trabajo requerido para
terminar exitosamente. "Asegurar que el proyecto
incluye todo el trabajo requerido para terminar
exitosamente."
• Una vez formalizada la aceptación del alcance, no
basta con guardarlo y olvidarse de él, es necesario
llevar un control de los cambios que llegasen a
surgir. Durante el desarrollo del proyecto, se
puede necesitar una revisión o redefinición del
alcance para reflejar estos cambios.
- GESTION DE OPERACIONES –
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN

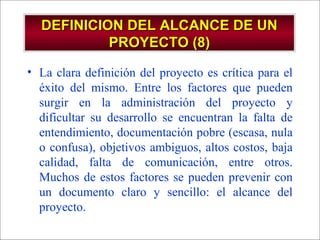

PROYECTO (8)PROYECTO (8)
• La clara definición del proyecto es crítica para el
éxito del mismo. Entre los factores que pueden
surgir en la administración del proyecto y
dificultar su desarrollo se encuentran la falta de
entendimiento, documentación pobre (escasa, nula
o confusa), objetivos ambiguos, altos costos, baja
calidad, falta de comunicación, entre otros.
Muchos de estos factores se pueden prevenir con
un documento claro y sencillo: el alcance del
proyecto.
- GESTION DE OPERACIONES –
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (9)PROYECTO (9)

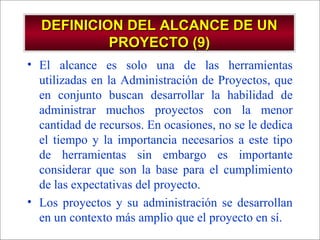

• El alcance es solo una de las herramientas
utilizadas en la Administración de Proyectos, que
en conjunto buscan desarrollar la habilidad de
administrar muchos proyectos con la menor
cantidad de recursos. En ocasiones, no se le dedica
el tiempo y la importancia necesarios a este tipo
de herramientas sin embargo es importante
considerar que son la base para el cumplimiento
de las expectativas del proyecto.
• Los proyectos y su administración se desarrollan
en un contexto más amplio que el proyecto en sí.
- GESTION DE OPERACIONES –
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (10)PROYECTO (10)

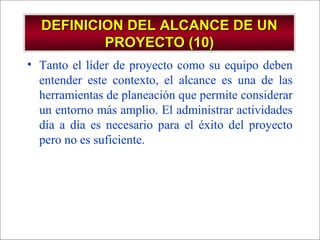

• Tanto el líder de proyecto como su equipo deben
entender este contexto, el alcance es una de las
herramientas de planeación que permite considerar
un entorno más amplio. El administrar actividades
día a día es necesario para el éxito del proyecto
pero no es suficiente.
- GESTION DE OPERACIONES –

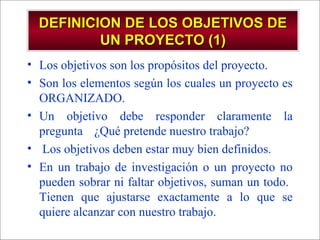

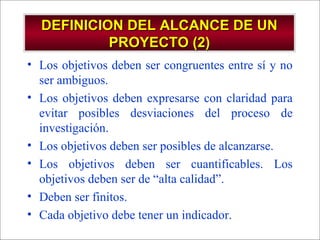

• Los objetivos son los propósitos del proyecto.
• Son los elementos según los cuales un proyecto es
ORGANIZADO.
• Un objetivo debe responder claramente la
pregunta ¿Qué pretende nuestro trabajo?
• Los objetivos deben estar muy bien definidos.
• En un trabajo de investigación o un proyecto no
pueden sobrar ni faltar objetivos, suman un todo.
Tienen que ajustarse exactamente a lo que se
quiere alcanzar con nuestro trabajo.
DEFINICION DE LOS OBJETIVOS DEDEFINICION DE LOS OBJETIVOS DE
UN PROYECTO (1)UN PROYECTO (1)
- GESTION DE OPERACIONES –
• Los objetivos deben ser congruentes entre sí y no
ser ambiguos.
• Los objetivos deben expresarse con claridad para
evitar posibles desviaciones del proceso de
investigación.
• Los objetivos deben ser posibles de alcanzarse.
• Los objetivos deben ser cuantificables. Los
objetivos deben ser de “alta calidad”.
• Deben ser finitos.
• Cada objetivo debe tener un indicador.
DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN
PROYECTO (2)PROYECTO (2)
- GESTION DE OPERACIONES –

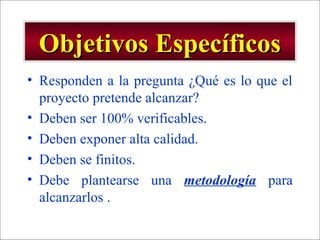

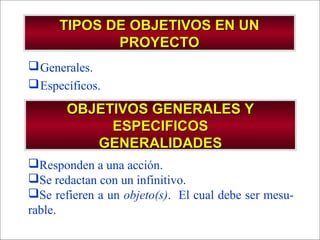

Generales.
Específicos.
Responden a una acción.
Se redactan con un infinitivo.
Se refieren a un objeto(s). El cual debe ser mesu-
rable.
TIPOS DE OBJETIVOS EN UNTIPOS DE OBJETIVOS EN UN
PROYECTOPROYECTO
OBJETIVOS GENERALES YOBJETIVOS GENERALES Y
ESPECIFICOSESPECIFICOS
GENERALIDADESGENERALIDADES
- GESTION DE OPERACIONES –

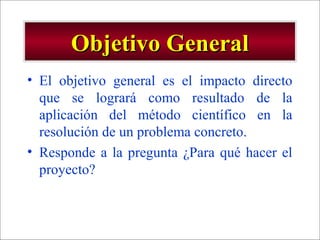

Objetivo GeneralObjetivo General
• El objetivo general es el impacto directo
que se logrará como resultado de la
aplicación del método científico en la
resolución de un problema concreto.
• Responde a la pregunta ¿Para qué hacer el
proyecto?
- GESTION DE OPERACIONES –

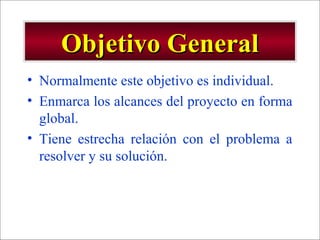

Objetivo GeneralObjetivo General
• Normalmente este objetivo es individual.
• Enmarca los alcances del proyecto en forma
global.
• Tiene estrecha relación con el problema a
resolver y su solución.
- GESTION DE OPERACIONES –
Objetivo GeneralObjetivo General
• El objetivo general no se puede redactar de
una forma ligera. Debe ser cuidadosamente
estudiado para lograr ubicar las palabras y
la redacción exacta que lleve al investigador
a exponer en muy pocas líneas el fruto de su
trabajo.
- GESTION DE OPERACIONES –

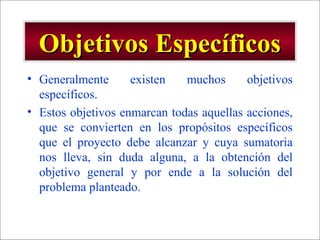

Objetivos EspecíficosObjetivos Específicos
• Generalmente existen muchos objetivos
específicos.
• Estos objetivos enmarcan todas aquellas acciones,
que se convierten en los propósitos específicos
que el proyecto debe alcanzar y cuya sumatoria
nos lleva, sin duda alguna, a la obtención del
objetivo general y por ende a la solución del
problema planteado.
- GESTION DE OPERACIONES –
Objetivos EspecíficosObjetivos Específicos
• Responden a la pregunta ¿Qué es lo que el
proyecto pretende alcanzar?
• Deben ser 100% verificables.
• Deben exponer alta calidad.
• Deben se finitos.
• Debe plantearse una metodología para
alcanzarlos .
- GESTION DE OPERACIONES –
Objetivos EspecíficosObjetivos Específicos
• Los objetivos específicos no se pueden
redactar de una forma ligera. Debe ser
cuidadosamente estudiados y analizados
para lograr ubicar las palabras y la
redacción exacta que le permitan al
investigador a exponer en forma muy clara
todas y cada una de los alcances
individuales del trabajo planteado .
- GESTION DE OPERACIONES –
Objetivos EspecíficosObjetivos Específicos
• Los objetivos específicos deben ser
escogidos cuidadosamente para no saturar
la formulación del proyecto con una gran
cantidad de acciones que no tienen una
importancia trascendental.
- GESTION DE OPERACIONES –
Objetivos EspecíficosObjetivos Específicos
• No hay que confundir los objetivos
específicos con actividades del proyecto.
- GESTION DE OPERACIONES –

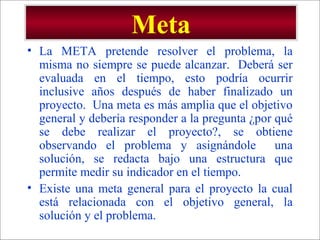

Meta
• La META pretende resolver el problema, la
misma no siempre se puede alcanzar. Deberá ser
evaluada en el tiempo, esto podría ocurrir
inclusive años después de haber finalizado un
proyecto. Una meta es más amplia que el objetivo
general y debería responder a la pregunta ¿por qué
se debe realizar el proyecto?, se obtiene
observando el problema y asignándole una
solución, se redacta bajo una estructura que
permite medir su indicador en el tiempo.
• Existe una meta general para el proyecto la cual
está relacionada con el objetivo general, la
solución y el problema.
- GESTION DE OPERACIONES –

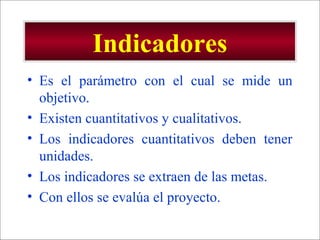

Indicadores
• Es el parámetro con el cual se mide un
objetivo.
• Existen cuantitativos y cualitativos.
• Los indicadores cuantitativos deben tener
unidades.
• Los indicadores se extraen de las metas.
• Con ellos se evalúa el proyecto.
- GESTION DE OPERACIONES –
38
SELECCIÓN DEL GERENTE Y ELSELECCIÓN DEL GERENTE Y EL
EQUIPO DEL PROYECTOEQUIPO DEL PROYECTO
- GESTION DE OPERACIONES –39
Recursos del ProyectoRecursos del Proyecto
Personas
Información y
Tecnología
E
quipos
M
ateriales
Fondos
Edificios
y
Terrenos
- GESTION DE OPERACIONES –40
Recursos
Tiempos
Costos
Resultados / Tecnología
- GESTION DE OPERACIONES –41
Factores críticos en la AdministraciónFactores críticos en la Administración
de Proyectosde Proyectos
Sistema
de
Administración
Equipo
de Proyecto
Gerente
de Proyecto
- GESTION DE OPERACIONES –42
El Gerente de Proyecto -El Gerente de Proyecto -
ResponsabilidadesResponsabilidades
• Responsabilidades
– integrar los esfuerzos de las personas provenientes de la distintas
áreas de la organización
– para alcanzar los objetivos del proyecto
– definir la metodología de trabajo
– proveer recursos
– asegurar contrataciones adecuadas
– evaluar progresos
– establecer medidas correctivas
Gerente
de Proyecto
- GESTION DE OPERACIONES –43

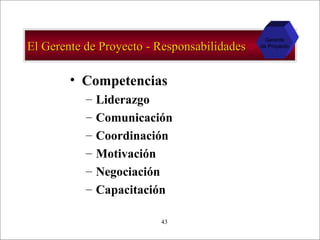

El Gerente de Proyecto - ResponsabilidadesEl Gerente de Proyecto - Responsabilidades
• Competencias
– Liderazgo
– Comunicación
– Coordinación
– Motivación
– Negociación
– Capacitación
Gerente
de Proyecto
- GESTION DE OPERACIONES –44
Equipo de ProyectoEquipo de Proyecto
• Grupo de personas lideradas por el Gerente de Proyecto
• representan generalmente áreas funcionales u
organizaciones
• desempeñan roles específicos
• su número suele variar durante el avance del proyecto
• al final del proyecto son asignadas a un nuevo
emprendimiento o retornan a sus áreas u organizaciones
Equipo
de Proyecto
- GESTION DE OPERACIONES –45
Sistema de Administración de ProyectosSistema de Administración de Proyectos
Sistema
de
Administración
Sistema de Información
Estructura Organizacional
- GESTION DE OPERACIONES –46

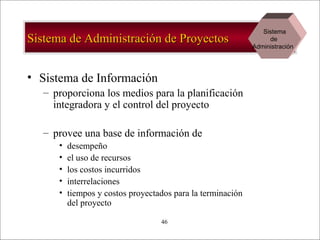

Sistema de Administración de ProyectosSistema de Administración de Proyectos
• Sistema de Información
– proporciona los medios para la planificación
integradora y el control del proyecto
– provee una base de información de
• desempeño
• el uso de recursos
• los costos incurridos
• interrelaciones
• tiempos y costos proyectados para la terminación
del proyecto
Sistema
de
Administración
- GESTION DE OPERACIONES –47

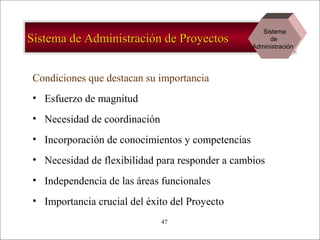

Sistema de Administración de ProyectosSistema de Administración de Proyectos
Condiciones que destacan su importancia
• Esfuerzo de magnitud
• Necesidad de coordinación
• Incorporación de conocimientos y competencias
• Necesidad de flexibilidad para responder a cambios
• Independencia de las áreas funcionales
• Importancia crucial del éxito del Proyecto
Sistema
de
Administración
- GESTION DE OPERACIONES –48

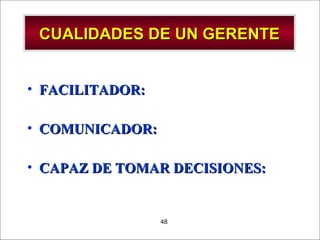

CUALIDADES DE UN GERENTECUALIDADES DE UN GERENTE
• FACILITADOR:FACILITADOR:
• COMUNICADOR:COMUNICADOR:
• CAPAZ DE TOMAR DECISIONES:CAPAZ DE TOMAR DECISIONES:
- GESTION DE OPERACIONES –49
SELECCIÓN DEL EQUIPOSELECCIÓN DEL EQUIPO
• COMPETENCIA TECNICA:COMPETENCIA TECNICA:
• SENSIBILIDAD:SENSIBILIDAD:
• DEDICACION:DEDICACION:
- GESTION DE OPERACIONES –
50
ESTRUCTURA ORGANICAESTRUCTURA ORGANICA

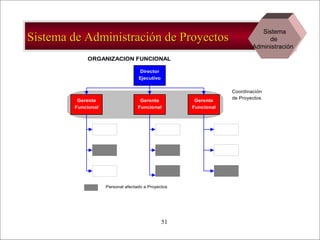

- GESTION DE OPERACIONES –51
Director
Ejecutivo
Gerente
Funcional
Gerente
Funcional
Gerente
Funcional
Coordinación
de Proyectos
ORGANIZACION FUNCIONAL
Personal afectado a Proyectos
Sistema de Administración de ProyectosSistema de Administración de Proyectos
Sistema
de
Administración

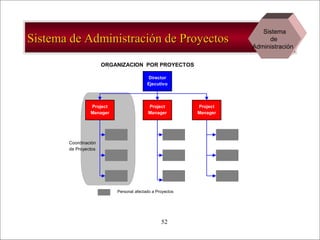

- GESTION DE OPERACIONES –52
Director
Ejecutivo
Project
Manager
Project
Manager
Project
Manager
Coordinación
de Proyectos
ORGANIZACION POR PROYECTOS
Personal afectado a Proyectos
Sistema de Administración de ProyectosSistema de Administración de Proyectos
Sistema
de
Administración

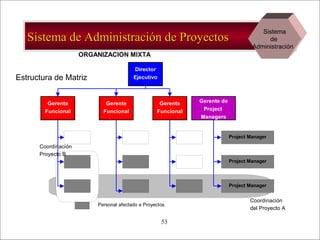

- GESTION DE OPERACIONES –53
Director
Ejecutivo
Gerente
Funcional
Gerente
Funcional
Gerente
Funcional
Gerente de
Project
Managers
Project Manager
Project Manager
Project Manager
Coordinación
del Proyecto A
ORGANIZACION MIXTA
Personal afectado a Proyectos
Coordinación
Proyecto B
Estructura de Matriz
Sistema de Administración de ProyectosSistema de Administración de Proyectos
Sistema
de
Administración
- GESTION DE OPERACIONES –
54
PLANIFICACION DEPLANIFICACION DE
PROYECTOPROYECTO
- GESTION DE OPERACIONES –
55
ESTRUCTURA ORGANICAESTRUCTURA ORGANICA
- GESTION DE OPERACIONES –
DEFINICION DE LA ESTRCTURA DEDEFINICION DE LA ESTRCTURA DE
DICISION DEL TRABAJO (WBS)DICISION DEL TRABAJO (WBS)
- GESTION DE OPERACIONES –
57
ELABORACION DEL DIAGRAMAELABORACION DEL DIAGRAMA
DE REDDE RED
- GESTION DE OPERACIONES –58

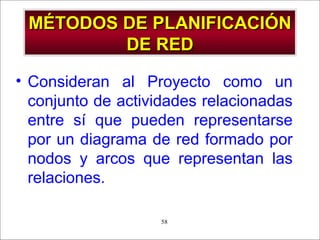

MÉTODOS DE PLANIFICACIÓNMÉTODOS DE PLANIFICACIÓN
DE REDDE RED
• Consideran al Proyecto como un
conjunto de actividades relacionadas
entre sí que pueden representarse
por un diagrama de red formado por
nodos y arcos que representan las
relaciones.
- GESTION DE OPERACIONES –59

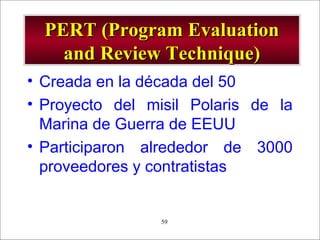

PERT (Program EvaluationPERT (Program Evaluation
and Review Technique)and Review Technique)
• Creada en la década del 50
• Proyecto del misil Polaris de la
Marina de Guerra de EEUU
• Participaron alrededor de 3000
proveedores y contratistas
- GESTION DE OPERACIONES –60

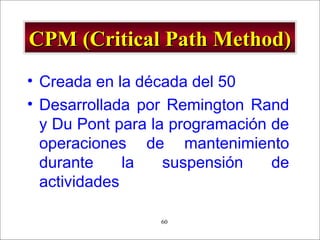

CPM (Critical Path Method)CPM (Critical Path Method)
• Creada en la década del 50
• Desarrollada por Remington Rand
y Du Pont para la programación de
operaciones de mantenimiento
durante la suspensión de
actividades
- GESTION DE OPERACIONES –61

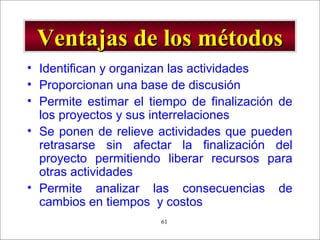

• Identifican y organizan las actividades
• Proporcionan una base de discusión
• Permite estimar el tiempo de finalización de
los proyectos y sus interrelaciones
• Se ponen de relieve actividades que pueden
retrasarse sin afectar la finalización del
proyecto permitiendo liberar recursos para
otras actividades
• Permite analizar las consecuencias de
cambios en tiempos y costos
Ventajas de los métodosVentajas de los métodos
- GESTION DE OPERACIONES –62
Pasos en la Administración dePasos en la Administración de
ProyectosProyectos
1.1. descripción del proyectodescripción del proyecto
2.2. elaboración del diagrama de redelaboración del diagrama de red
3.3. estimación del tiempo deestimación del tiempo de
terminaciónterminación
4.4. monitoreo de los progresos delmonitoreo de los progresos del
proyectoproyecto
- GESTION DE OPERACIONES –63

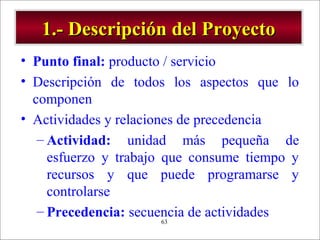

1.- Descripción del Proyecto1.- Descripción del Proyecto
• Punto final: producto / servicio
• Descripción de todos los aspectos que lo
componen
• Actividades y relaciones de precedencia
– Actividad: unidad más pequeña de
esfuerzo y trabajo que consume tiempo y
recursos y que puede programarse y
controlarse
– Precedencia: secuencia de actividades
- GESTION DE OPERACIONES –64
2.- Elaboración del diagrama2.- Elaboración del diagrama
de redde red
• Red de actividades en arcos (AOA)
– Actividades = arcos
– Nodos = eventos
1
2
3 4
S
T
U
S y T deberán completarse
antes de que se inicie U
- GESTION DE OPERACIONES –65
2.- Elaboración del diagrama2.- Elaboración del diagrama
de redde red
• Red de actividades en nodos (AON)
– Enfoque orientado a actividades
S
T
U
S y T deberán completarse
antes de que se inicie U
- GESTION DE OPERACIONES –66
Traslado de HospitalTraslado de Hospital
Actividad Descripción Predecesor
A Seleccionar personal administrativo y médico
B Seleccionar lugar y realizar un estudio del mismo
C Seleccionar el equipo A
D Preparar los planos y la distribución física para B
la construcción definitiva
E Llevar los servicios públicos al predio B
F Entrevistar solicitantes e incorporar personal de
enfermería, ayudantes, mantenimiento y seguridad A
G Comprar equipo y supervisar la entrega del mismo C
H Construir el hospital D
I Desarrollar un sistema de información A
J Instalar el equipo E,G,H,
K Capacitar al personal de enfermería y ayudantes F,I,J
- GESTION DE OPERACIONES –67
Actividad en los nodosActividad en los nodos
12 C 22
14 10 24
Actividad
Duración de la actividad t

- GESTION DE OPERACIONES –68

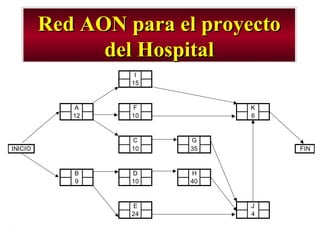

Red AON para el proyectoRed AON para el proyecto
del Hospitaldel Hospital
I
15
A F K
12 10 6
C G
INICIO 10 35 FIN
B D H
9 10 40
E J
24 4
- GESTION DE OPERACIONES –69

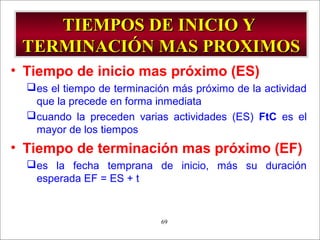

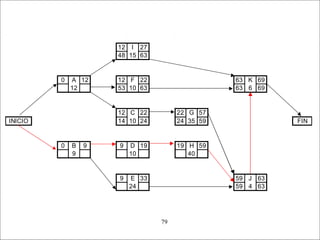

TIEMPOS DE INICIO YTIEMPOS DE INICIO Y
TERMINACIÓN MAS PROXIMOSTERMINACIÓN MAS PROXIMOS
• Tiempo de inicio mas próximo (ES)
es el tiempo de terminación más próximo de la actividad
que la precede en forma inmediata
cuando la preceden varias actividades (ES) FtC es el
mayor de los tiempos
• Tiempo de terminación mas próximo (EF)
es la fecha temprana de inicio, más su duración
esperada EF = ES + t
- GESTION DE OPERACIONES –70
Nodos – Fechas tempranasNodos – Fechas tempranas
12 C 22
14 10 24
Actividad
Duración de la actividad
t
Tiempo de inicio
mas proximo
ES
Tiempo de
terminacion
mas
proximo
EF
- GESTION DE OPERACIONES –71

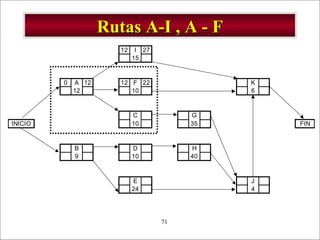

12 I 27
15
0 A 12 12 F 22 K
12 10 6
C G
INICIO 10 35 FIN
B D H
9 10 40
E J
24 4
Rutas A-I , A - FRutas A-I , A - F
- GESTION DE OPERACIONES –72
Ruta A – C – GRuta A – C – G
12 I 27
15
0 A 12 12 F 22 K
12 10 6
12 C 22 22 G 57
INICIO 10 35 FIN
B D H
9 10 40
E J
24 4
- GESTION DE OPERACIONES –73
Rutas B – D – H , B – E - JRutas B – D – H , B – E - J
12 I 27
15
0 A 12 12 F 22 K
12 10 6
12 C 22 22 G 57
INICIO 10 35 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 J
24 4
- GESTION DE OPERACIONES –74

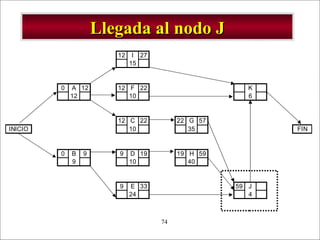

Llegada al nodo JLlegada al nodo J
12 I 27
15
0 A 12 12 F 22 K
12 10 6
12 C 22 22 G 57
INICIO 10 35 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 59 J
24 4
- GESTION DE OPERACIONES –75

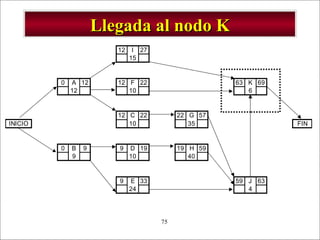

Llegada al nodo KLlegada al nodo K
12 I 27
15
0 A 12 12 F 22 63 K 69
12 10 6
12 C 22 22 G 57
INICIO 10 35 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 59 J 63
24 4
- GESTION DE OPERACIONES –76
12 I 27
15
0 A 12 12 F 22 63 K 69
12 10 6
12 C 22 22 G 57
INICIO 10 35 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 59 J 63
24 4

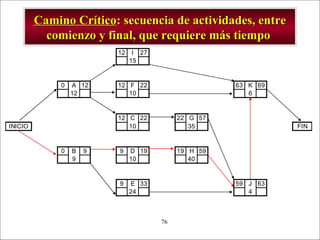

Camino CríticoCamino Crítico: secuencia de actividades, entre: secuencia de actividades, entre
comienzo y final, que requiere más tiempocomienzo y final, que requiere más tiempo
- GESTION DE OPERACIONES –77

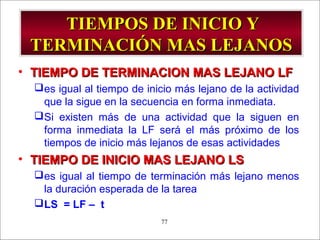

TIEMPOS DE INICIO YTIEMPOS DE INICIO Y
TERMINACIÓN MAS LEJANOSTERMINACIÓN MAS LEJANOS
• TIEMPO DE TERMINACION MAS LEJANO LFTIEMPO DE TERMINACION MAS LEJANO LF

es igual al tiempo de inicio más lejano de la actividad
que la sigue en la secuencia en forma inmediata.
Si existen más de una actividad que la siguen en
forma inmediata la LF será el más próximo de los
tiempos de inicio más lejanos de esas actividades
• TIEMPO DE INICIO MAS LEJANO LSTIEMPO DE INICIO MAS LEJANO LS
es igual al tiempo de terminación más lejano menos
la duración esperada de la tarea
LS = LF – t
- GESTION DE OPERACIONES –

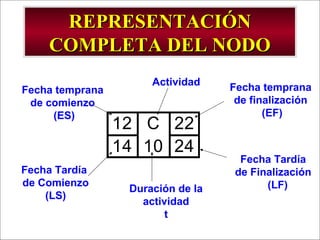

REPRESENTACIÓNREPRESENTACIÓN
COMPLETA DEL NODOCOMPLETA DEL NODO
12 C 22
14 10 24
Actividad
Duración de la
actividad
t
Fecha temprana
de comienzo
(ES)
Fecha temprana
de finalización
(EF)
Fecha Tardía
de Comienzo
(LS)
Fecha Tardía
de Finalización
(LF)
- GESTION DE OPERACIONES –79
12 I 27
48 15 63
0 A 12 12 F 22 63 K 69
12 53 10 63 63 6 69
12 C 22 22 G 57
INICIO 14 10 24 24 35 59 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 59 J 63
24 59 4 63
- GESTION DE OPERACIONES –

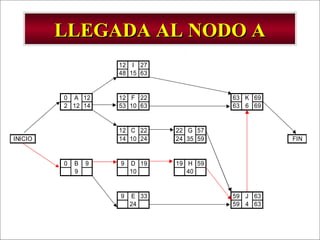

LLEGADA AL NODO ALLEGADA AL NODO A
12 I 27
48 15 63
0 A 12 12 F 22 63 K 69
2 12 14 53 10 63 63 6 69
12 C 22 22 G 57
INICIO 14 10 24 24 35 59 FIN
0 B 9 9 D 19 19 H 59
9 10 40
9 E 33 59 J 63
24 59 4 63
- GESTION DE OPERACIONES –81
LLEGADA AL NODO BLLEGADA AL NODO B
12 I 27
48 15 63
0 A 12 12 F 22 63 K 69
2 12 14 53 10 63 63 6 69
12 C 22 22 G 57
INICIO 14 10 24 24 35 59 FIN
0 B 9 9 D 19 19 H 59
0 9 9 9 10 19 19 40 59
9 E 33 59 J 63
35 24 59 59 4 63
- GESTION DE OPERACIONES –82
DIAGRAMA DE GANT DEDIAGRAMA DE GANT DE
TRASLADO DEL HOSPITALTRASLADO DEL HOSPITAL
Id Nombre de tarea Dur
A Seleccionar personal 12
B Seleccionar lugar 9
C Seleccionar el equipo 10
D Preparar planos y 10
E Llevar los servicios 24
F Entrevistar solicitante 10
G Comprar equipo 35
H Construir el hospital 40
I Desarrollar un sistema 15
J Instalar el equipo 4
K Capacitar al personal de 6
07/1014/01/1028/1004/111/1 11 02/1209/1216/1223/1230/1206/0113/0
septiembre octubre noviembre diciembre enero
- GESTION DE OPERACIONES –

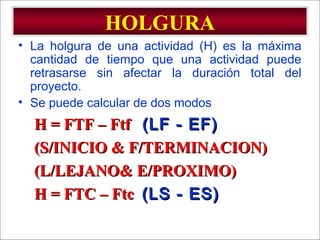

HOLGURA
• La holgura de una actividad (H) es la máxima
cantidad de tiempo que una actividad puede
retrasarse sin afectar la duración total del
proyecto.
• Se puede calcular de dos modos
H = FTF – FtfH = FTF – Ftf (LF - EF)(LF - EF)
(S/INICIO & F/TERMINACION)(S/INICIO & F/TERMINACION)
(L/LEJANO& E/PROXIMO)(L/LEJANO& E/PROXIMO)
H = FTC – FtcH = FTC – Ftc (LS - ES)(LS - ES)
- GESTION DE OPERACIONES –
84
ANALISIS DE SI DEBEANALISIS DE SI DEBE
SACRIFICARSE COSTO PORSACRIFICARSE COSTO POR
TIEMPOTIEMPO
- GESTION DE OPERACIONES –
Consideraciones sobre costos

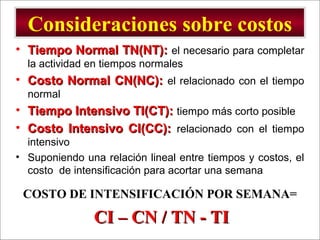

• Tiempo Normal TN(NT):Tiempo Normal TN(NT): el necesario para completar
la actividad en tiempos normales
• Costo Normal CN(NC):Costo Normal CN(NC): el relacionado con el tiempo
normal
• Tiempo Intensivo TI(CT):Tiempo Intensivo TI(CT): tiempo más corto posible
• Costo Intensivo CI(CC):Costo Intensivo CI(CC): relacionado con el tiempo
intensivo
• Suponiendo una relación lineal entre tiempos y costos, el
costo de intensificación para acortar una semana
COSTO DE INTENSIFICACIÓN POR SEMANA=
CI – CN / TN - TICI – CN / TN - TI
- GESTION DE OPERACIONES –86

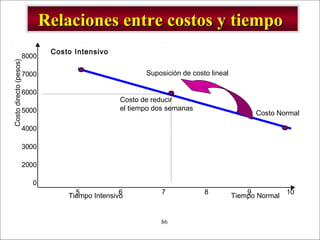

Relaciones entre costos y tiempoRelaciones entre costos y tiempo
8000
7000
6000
5000
4000
3000
2000
0
5 6 7 8 9 10
Tiempo Intensivo Tiempo Normal
Costodirecto(pesos)
Costo Intensivo
Suposición de costo lineal
Costo Normal
Costo de reducir
el tiempo dos semanas
- GESTION DE OPERACIONES –
Datos de Costos Directos y TiemposDatos de Costos Directos y Tiempos
para el Proyectopara el Proyecto
ACTIVIDAD NT NC CT CC SEMANAS COSTO
A 12
12.000
11
13.000
1 1000
B 9
50.000
7
64.000
2 7000
C 10
4.000
5
7.000
5 600
D 10
16.000
8
20.000
2 2000
E 24
120.000
14
200.000
10 8000
F 10
10.000
6
16.000
4 1500
G 35
500.000
25
530.000
10 3000
H 40
1.200.000
35
1.260.000
5 12000
- GESTION DE OPERACIONES –88

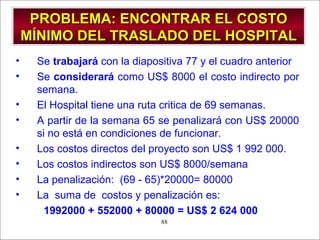

PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
• Se trabajará con la diapositiva 77 y el cuadro anterior
• Se considerará como US$ 8000 el costo indirecto por
semana.
• El Hospital tiene una ruta critica de 69 semanas.
• A partir de la semana 65 se penalizará con US$ 20000
si no está en condiciones de funcionar.
• Los costos directos del proyecto son US$ 1 992 000.
• Los costos indirectos son US$ 8000/semana
• La penalización: (69 - 65)*20000= 80000
• La suma de costos y penalización es:
1992000 + 552000 + 80000 = US$ 2 624 000
- GESTION DE OPERACIONES –89
PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL

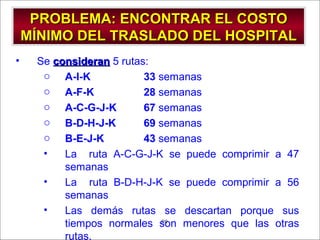

• Se consideranconsideran 5 rutas:
o A-I-K 33 semanas
o A-F-K 28 semanas
o A-C-G-J-K 67 semanas
o B-D-H-J-K 69 semanas
o B-E-J-K 43 semanas
• La ruta A-C-G-J-K se puede comprimir a 47
semanas
• La ruta B-D-H-J-K se puede comprimir a 56
semanas
• Las demás rutas se descartan porque sus
tiempos normales son menores que las otras
rutas.
- GESTION DE OPERACIONES –90

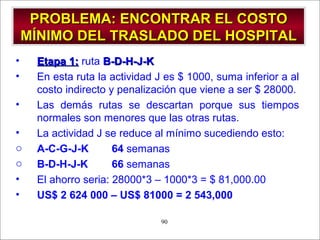

PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
• Etapa 1:Etapa 1: ruta B-D-H-J-KB-D-H-J-K
• En esta ruta la actividad J es $ 1000, suma inferior a al
costo indirecto y penalización que viene a ser $ 28000.
• Las demás rutas se descartan porque sus tiempos
normales son menores que las otras rutas.
• La actividad J se reduce al mínimo sucediendo esto:
o A-C-G-J-K 64 semanas
o B-D-H-J-K 66 semanas
• El ahorro seria: 28000*3 – 1000*3 = $ 81,000.00
• US$ 2 624 000 – US$ 81000 = 2 543,000

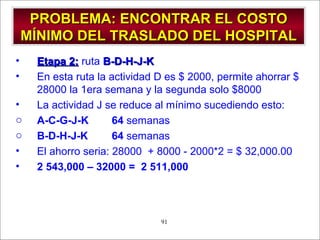

- GESTION DE OPERACIONES –91
PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
• Etapa 2:Etapa 2: ruta B-D-H-J-KB-D-H-J-K
• En esta ruta la actividad D es $ 2000, permite ahorrar $
28000 la 1era semana y la segunda solo $8000
• La actividad J se reduce al mínimo sucediendo esto:
o A-C-G-J-K 64 semanas
o B-D-H-J-K 64 semanas
• El ahorro seria: 28000 + 8000 - 2000*2 = $ 32,000.00
• 2 543,000 – 32000 = 2 511,000
- GESTION DE OPERACIONES –92
PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL

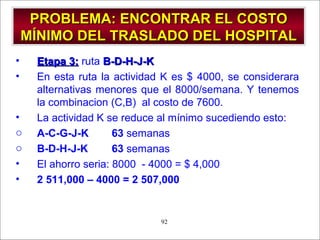

• Etapa 3:Etapa 3: ruta B-D-H-J-KB-D-H-J-K
• En esta ruta la actividad K es $ 4000, se considerara
alternativas menores que el 8000/semana. Y tenemos
la combinacion (C,B) al costo de 7600.
• La actividad K se reduce al mínimo sucediendo esto:
o A-C-G-J-K 63 semanas
o B-D-H-J-K 63 semanas
• El ahorro seria: 8000 - 4000 = $ 4,000
• 2 511,000 – 4000 = 2 507,000
- GESTION DE OPERACIONES –93
PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
• Etapa 4:Etapa 4: rutas críticas B-D-H-J-K y A-C-G-J-K
• Si se comprime simultaneamente B y C a un costo de
7600 por semana, es menor que 8000 por semana.
• B y C se comprimen 2 semanas, y tenemos:
o A-C-G-J-K 61 semanas
o B-D-H-J-K 61 semanas
• El ahorro serian: 2*8000 - 2*7600 = $ 800
• 2 507,000 – 800 = 2 506,200
- GESTION DE OPERACIONES –
PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO
MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
- GESTION DE OPERACIONES –
95
EVALUACION DE RIESGOEVALUACION DE RIESGO
- GESTION DE OPERACIONES –96
EVALUACION DE RIESGOEVALUACION DE RIESGO
1.1. AJUSTE ESTRATEGICOAJUSTE ESTRATEGICO
2.2. ATRIBUTOS DEL SERVICIO/PRODUCTOATRIBUTOS DEL SERVICIO/PRODUCTO
3.3. CAPACIDAD DEL EQUIPO DEL PROYECTOCAPACIDAD DEL EQUIPO DEL PROYECTO
4.4. OPERACIONES.OPERACIONES.
- GESTION DE OPERACIONES –
97
CALULO ESTADISTICO DECALULO ESTADISTICO DE
TIEMPOTIEMPO
- GESTION DE OPERACIONES –98

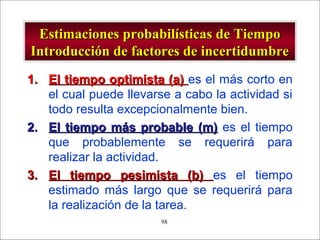

Estimaciones probabilísticas de TiempoEstimaciones probabilísticas de Tiempo
Introducción de factores de incertidumbreIntroducción de factores de incertidumbre
1.1. El tiempo optimista (a)El tiempo optimista (a) es el más corto en
el cual puede llevarse a cabo la actividad si
todo resulta excepcionalmente bien.
2.2. El tiempo más probable (m)El tiempo más probable (m) es el tiempo
que probablemente se requerirá para
realizar la actividad.
3.3. El tiempo pesimista (b)El tiempo pesimista (b) es el tiempo
estimado más largo que se requerirá para
la realización de la tarea.
- GESTION DE OPERACIONES –
Estimaciones probabilísticas de TiempoEstimaciones probabilísticas de Tiempo
Introducción de factores de incertidumbreIntroducción de factores de incertidumbre

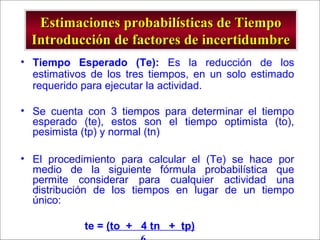

• Tiempo Esperado (Te): Es la reducción de los
estimativos de los tres tiempos, en un solo estimado
requerido para ejecutar la actividad.
• Se cuenta con 3 tiempos para determinar el tiempo
esperado (te), estos son el tiempo optimista (to),
pesimista (tp) y normal (tn)
• El procedimiento para calcular el (Te) se hace por
medio de la siguiente fórmula probabilística que
permite considerar para cualquier actividad una
distribución de los tiempos en lugar de un tiempo
único:
te = (to + 4 tn + tp)
- GESTION DE OPERACIONES –100

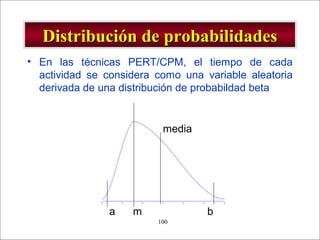

Distribución de probabilidadesDistribución de probabilidades
• En las técnicas PERT/CPM, el tiempo de cada
actividad se considera como una variable aleatoria
derivada de una distribución de probabildad beta
a m b
media
- GESTION DE OPERACIONES –101

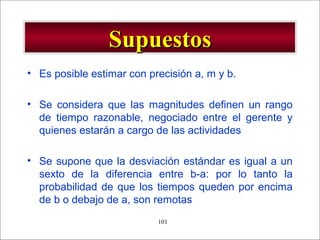

SupuestosSupuestos
• Es posible estimar con precisión a, m y b.
• Se considera que las magnitudes definen un rango
de tiempo razonable, negociado entre el gerente y
quienes estarán a cargo de las actividades
• Se supone que la desviación estándar es igual a un
sexto de la diferencia entre b-a: por lo tanto la
probabilidad de que los tiempos queden por encima
de b o debajo de a, son remotas
- GESTION DE OPERACIONES –102

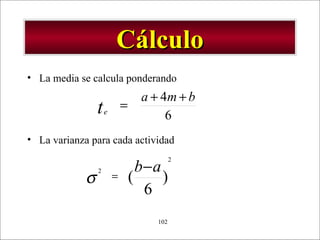

CálculoCálculo
• La media se calcula ponderando
• La varianza para cada actividad
6
4 bma
te
++
=
)
6
(
2
2 ab−=σ
- GESTION DE OPERACIONES –103

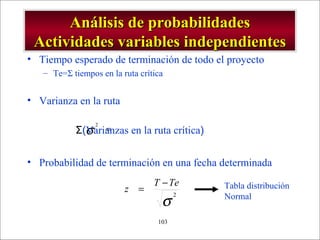

Análisis de probabilidadesAnálisis de probabilidades
Actividades variables independientesActividades variables independientes
• Tiempo esperado de terminación de todo el proyecto
– Te=Σ tiempos en la ruta crítica
• Varianza en la ruta
• Probabilidad de terminación en una fecha determinada
)
6
(
2
2 ab−=σΣ(Varianzas en la ruta crítica)
σ
2
TeT
z
−
= Tabla distribución
Normal
- GESTION DE OPERACIONES –104
EjemploEjemplo
• Suponer que el equipo del proyecto ha obtenido las
siguientes estimaciones de tiempo para la actividad B.
Si tenemos lo siguiente datos:
• a = 7 semanas; m = 8 semanas; b = 15 semanas
• Calcular:
• A) Calcule el tiempo esperado para la actividad B y la
varianza.
• B) Calcule el tiempo esperado y la varianza para las
dmas actividades..
- GESTION DE OPERACIONES –
EjemploEjemplo
Actividad Optimista (A) Mas probable (m) Presimista (b) Tiempo Esperado (te) Varianza
A 11 12 13 12 0,111
B 7 8 15 9 1,778
C 5 10 15 10 2,778
D 8 9 16 10 1,778
E 14 25 30 24 7,111
F 6 9 18 10 4,000
G 25 36 41 35 7,111
H 35 40 45 40 2,778
I 10 13 28 15 9,000
J 1 2 15 4 5,444
K 5 6 7 6 0,111
- GESTION DE OPERACIONES –
106
CADENA CRITICACADENA CRITICA
- GESTION DE OPERACIONES –
107
PROBLEMAS RELACIONADOSPROBLEMAS RELACIONADOS
CON LOS RECURSOSCON LOS RECURSOS
- GESTION DE OPERACIONES –108

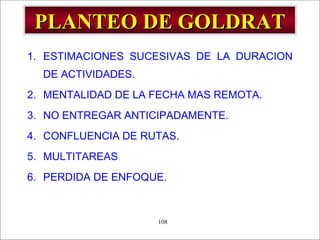

PLANTEO DE GOLDRATPLANTEO DE GOLDRAT
1. ESTIMACIONES SUCESIVAS DE LA DURACION
DE ACTIVIDADES.
2. MENTALIDAD DE LA FECHA MAS REMOTA.
3. NO ENTREGAR ANTICIPADAMENTE.
4. CONFLUENCIA DE RUTAS.
5. MULTITAREAS
6. PERDIDA DE ENFOQUE.
- GESTION DE OPERACIONES –
109
EL METODO DE LA CADENAEL METODO DE LA CADENA
CRITICACRITICA
- GESTION DE OPERACIONES –110

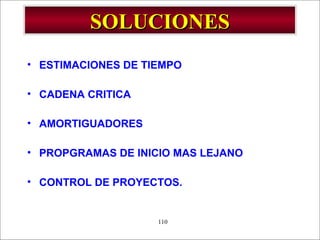

SOLUCIONESSOLUCIONES
• ESTIMACIONES DE TIEMPO
• CADENA CRITICA
• AMORTIGUADORES
• PROPGRAMAS DE INICIO MAS LEJANO
• CONTROL DE PROYECTOS.
- GESTION DE OPERACIONES –
111
MONITOREO YMONITOREO Y
CONTROL DECONTROL DE
PROYECTOSPROYECTOS
- GESTION DE OPERACIONES –
112
MONITOREO DEL STATUS QUEMONITOREO DEL STATUS QUE
GUARDA UN PROYECTOGUARDA UN PROYECTO
- GESTION DE OPERACIONES –113
TEMASTEMAS
1.1. PROBLEMAS PENDIENTESPROBLEMAS PENDIENTES
2.2. RIESGOSRIESGOS
3.3. STATUS DEL PROGRAMASTATUS DEL PROGRAMA
- GESTION DE OPERACIONES –
114
MONITOREO DE LOS RECURSOSMONITOREO DE LOS RECURSOS
DEL PROYECTODEL PROYECTO
- GESTION DE OPERACIONES –
Cálculo de Holguras
Nodo Duración ES LS Holgura
A 12 0 2 2
B 9 0 0 0
C 10 12 14 2
D 10 9 9 0
E 24 9 35 26
F 10 12 53 41
G 35 22 24 2
H 40 19 19 0
I 15 12 48 36
J 4 59 59 0
K 6 63 63 0
12 I 27
48 15 63
Para terminar en la semana 69, el gerente de
proyectos tendrá que ahorrar dos semanas en C-G-J-
K , una de las dos semanas tendrá que ser en D-H
- GESTION DE OPERACIONES –
Monitoreo de los avances del Proyecto
• Supuestos
– Duración real de A 16 en vez de 12 (4 sem +)
– Duración real de B 10 en vez de 9 (1 sem +)
Nodo Duración ES LS Holgura
C 10 16 14 -2
G 35 26 24 -2
J 4 61 59 -2
K 6 65 63 -2
D 10 10 9 -1
H 40 20 19 -1
E 24 10 35 25
I 15 16 48 32
F 10 16 53 37
- GESTION DE OPERACIONES –117
• Para terminar en la semana
69, el gerente de proyectos
tendrá que ahorrar dos
semanas en C-G-J-K , una de
las dos semanas tendrá que ser
en D-H
• Si consigue ese ahorro habrá
dos caminos críticos: C-G-J-K
Y D-H-J-K
Monitoreo de los avances del Proyecto
50 - GESTION DE OPERACIONES –
4.4.-- Monitoreo de los avances del ProyectoMonitoreo de los avances del Proyecto
• Supuestos
– Duración real de A 16 en vez de 12 (4 sem +)
– Duración real de B 10 en vez de 9 (1 sem +)
Nodo Duración Ftc FTC Holgura
C 10 16 14 -2
G 35 26 24 -2
J 4 61 59 -2
K 6 65 63 -2
D 10 10 9 -1
H 40 20 19 -1
E 24 10 35 25
I 15 16 48 32
F 10 16 53 37
- GESTION DE OPERACIONES –
118
CICLO DE VIDA DEL PROYECTOCICLO DE VIDA DEL PROYECTO
- GESTION DE OPERACIONES –119
Uso de Recursos / Costos
Tiempo
Concepción
Desarrollo
Implementación
Cierre
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –120

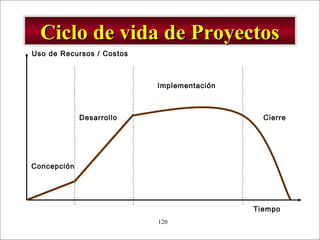

Uso de Recursos / Costos
Tiempo
Concepción
Desarrollo
Implementación
Cierre
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –121
Establecer objetivos
Investigar
Estudiar alternativas
Establecer criterios
Estimar programa
Desarrollar Presupuesto
Preliminar
Aprobación
FASE I
Concepción
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –122

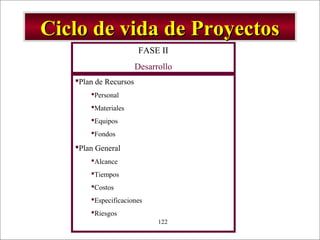

Plan de Recursos
Personal
Materiales
Equipos
Fondos
Plan General
Alcance
Tiempos
Costos
Especificaciones
Riesgos
FASE II
Desarrollo
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –123

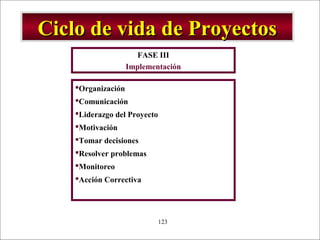

Organización
Comunicación
Liderazgo del Proyecto
Motivación
Tomar decisiones
Resolver problemas
Monitoreo
Acción Correctiva
FASE III
Implementación
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –124

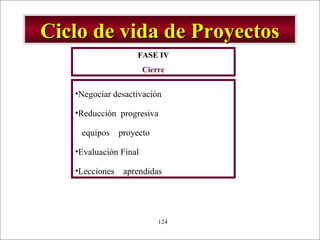

•Negociar desactivación
•Reducción progresiva
equipos proyecto
•Evaluación Final
•Lecciones aprendidas
FASE IV
Cierre
Ciclo de vida de ProyectosCiclo de vida de Proyectos
- GESTION DE OPERACIONES –
125
CONTROL DE LOS PROYECTOSCONTROL DE LOS PROYECTOS
- GESTION DE OPERACIONES –126

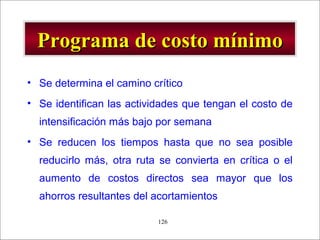

Programa de costo mínimoPrograma de costo mínimo
• Se determina el camino crítico
• Se identifican las actividades que tengan el costo de
intensificación más bajo por semana
• Se reducen los tiempos hasta que no sea posible
reducirlo más, otra ruta se convierta en crítica o el
aumento de costos directos sea mayor que los
ahorros resultantes del acortamientos
- GESTION DE OPERACIONES –127

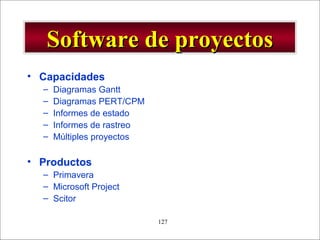

Software de proyectosSoftware de proyectos
• Capacidades
– Diagramas Gantt
– Diagramas PERT/CPM
– Informes de estado
– Informes de rastreo
– Múltiples proyectos
• Productos
– Primavera
– Microsoft Project
– Scitor
- GESTION DE OPERACIONES –128
EcuacionesEcuaciones1. TIEMPO DE UNICIO Y TERMINACION:
EF = ES + t & LS = LF – t
2. HOLGURA:
S = LS – ES or S = LF – EF
3. COSTO DEL PROYECTO :
COSTO DE INTENSIFICACIÓN SEMANA=
4. ESTADISTICA DE TIEMPO DE ACTIVIDADES
5. Z-TRANSFORMATION FORMULA:
• DONDE
CT–NT
NC–CC
Crash time–timeNormal
costNormal–costCrash
=
(Varianza)
6
Actividad)ladeEsperado(Tiempo
6
4
2
2





 −
=
++
=
ab
bma
te
σ
2
σ
ETT
z
−
=
- GESTION DE OPERACIONES –129
ConclusionesConclusiones
• Solamente mediante la administración de Proyectos
• se puede garantizar
– la coordinación de diferentes actividades
– la disponibilidad oportuna de los recursos
– lograr los resultados del Proyecto
• en los tiempos programados
• a los costos presupuestados
– y la satisfacción de los clientes del Proyecto

Más contenido relacionado

Similar a 2010 i ap - administracion de proyevto (2)

PLANIFICACION_DE_OBRAS_CIVILES 01.pptx
PLANIFICACION_DE_OBRAS_CIVILES 01.pptxPLANIFICACION_DE_OBRAS_CIVILES 01.pptx
PLANIFICACION_DE_OBRAS_CIVILES 01.pptxronalignacioventurav2

Desarrollo de la matriz de proyecto
Desarrollo de la matriz de proyectoDesarrollo de la matriz de proyecto
Desarrollo de la matriz de proyectoEdisson Paguatian

S1_2_CONCEPTOS_DE_PROYECTOS.pptx
S1_2_CONCEPTOS_DE_PROYECTOS.pptxS1_2_CONCEPTOS_DE_PROYECTOS.pptx
S1_2_CONCEPTOS_DE_PROYECTOS.pptxjesquerrev1

Administración Exitosa de Proyecto
Administración Exitosa de ProyectoAdministración Exitosa de Proyecto
Administración Exitosa de Proyectoclaubiquigu

gp-t2-lect1-Qué es un proyecto
gp-t2-lect1-Qué es un proyectogp-t2-lect1-Qué es un proyecto
gp-t2-lect1-Qué es un proyectoSIETIC

Gestión de proyectos gestión de proyectos de software
Gestión de proyectos   gestión de proyectos de softwareGestión de proyectos   gestión de proyectos de software
Gestión de proyectos gestión de proyectos de softwareSebastian Dominguez Garrido

Proyecto1 lesly leslie
Proyecto1 lesly leslieProyecto1 lesly leslie
Proyecto1 lesly leslieLesly Ayala

I GESTIÓN Y CONTROL DE PROYECTOS.pdf
I GESTIÓN Y CONTROL DE PROYECTOS.pdfI GESTIÓN Y CONTROL DE PROYECTOS.pdf
I GESTIÓN Y CONTROL DE PROYECTOS.pdfJOSEMARRIVASVILCAS1

ConceptosMSPoject
ConceptosMSPojectConceptosMSPoject
ConceptosMSPojectguest5f63b2

Semana02_Sesion2_v2(1).pptx
Semana02_Sesion2_v2(1).pptxSemana02_Sesion2_v2(1).pptx
Semana02_Sesion2_v2(1).pptxWhitneyRamrez

BASES CONCEPTUALES DE PROYECTOS.pdf
BASES CONCEPTUALES DE PROYECTOS.pdfBASES CONCEPTUALES DE PROYECTOS.pdf
BASES CONCEPTUALES DE PROYECTOS.pdfharoldoSatalayaReate

Gestión de Proyectos - Primera parte 2018 - II
Gestión de Proyectos - Primera parte 2018 - IIGestión de Proyectos - Primera parte 2018 - II
Gestión de Proyectos - Primera parte 2018 - IIAndy Juan Sarango Veliz

Caja de herramientas para potenciar la Gestión Pública
Caja de herramientas para potenciar la Gestión PúblicaCaja de herramientas para potenciar la Gestión Pública
Caja de herramientas para potenciar la Gestión PúblicaJhon Fredy Escobar Soto

Similar a 2010 i ap - administracion de proyevto (2) (20)

Poyecto planificacion
Poyecto planificacionPoyecto planificacion
Poyecto planificacion

PLANIFICACION_DE_OBRAS_CIVILES 01.pptx
PLANIFICACION_DE_OBRAS_CIVILES 01.pptxPLANIFICACION_DE_OBRAS_CIVILES 01.pptx
PLANIFICACION_DE_OBRAS_CIVILES 01.pptx

Desarrollo de la matriz de proyecto
Desarrollo de la matriz de proyectoDesarrollo de la matriz de proyecto
Desarrollo de la matriz de proyecto

S1_2_CONCEPTOS_DE_PROYECTOS.pptx
S1_2_CONCEPTOS_DE_PROYECTOS.pptxS1_2_CONCEPTOS_DE_PROYECTOS.pptx
S1_2_CONCEPTOS_DE_PROYECTOS.pptx

Administración Exitosa de Proyecto
Administración Exitosa de ProyectoAdministración Exitosa de Proyecto
Administración Exitosa de Proyecto

Administracion de Proyectos - Clase 03
Administracion de Proyectos - Clase 03Administracion de Proyectos - Clase 03
Administracion de Proyectos - Clase 03

gp-t2-lect1-Qué es un proyecto
gp-t2-lect1-Qué es un proyectogp-t2-lect1-Qué es un proyecto
gp-t2-lect1-Qué es un proyecto

Gestión de proyectos gestión de proyectos de software
Gestión de proyectos   gestión de proyectos de softwareGestión de proyectos   gestión de proyectos de software
Gestión de proyectos gestión de proyectos de software

Proyectos informaticos
Proyectos informaticosProyectos informaticos
Proyectos informaticos

Proyecto1 lesly leslie
Proyecto1 lesly leslieProyecto1 lesly leslie
Proyecto1 lesly leslie

I GESTIÓN Y CONTROL DE PROYECTOS.pdf
I GESTIÓN Y CONTROL DE PROYECTOS.pdfI GESTIÓN Y CONTROL DE PROYECTOS.pdf
I GESTIÓN Y CONTROL DE PROYECTOS.pdf

Gstión de proyectos Resumen Pmbo
Gstión de proyectos  Resumen PmboGstión de proyectos  Resumen Pmbo
Gstión de proyectos Resumen Pmbo

ConceptosMSPoject
ConceptosMSPojectConceptosMSPoject
ConceptosMSPoject

Clase1
Clase1Clase1
Clase1

PMBOK
PMBOK PMBOK
PMBOK

Semana02_Sesion2_v2(1).pptx
Semana02_Sesion2_v2(1).pptxSemana02_Sesion2_v2(1).pptx
Semana02_Sesion2_v2(1).pptx

BASES CONCEPTUALES DE PROYECTOS.pdf
BASES CONCEPTUALES DE PROYECTOS.pdfBASES CONCEPTUALES DE PROYECTOS.pdf
BASES CONCEPTUALES DE PROYECTOS.pdf

Clase1
Clase1Clase1
Clase1

Gestión de Proyectos - Primera parte 2018 - II
Gestión de Proyectos - Primera parte 2018 - IIGestión de Proyectos - Primera parte 2018 - II
Gestión de Proyectos - Primera parte 2018 - II

Caja de herramientas para potenciar la Gestión Pública
Caja de herramientas para potenciar la Gestión PúblicaCaja de herramientas para potenciar la Gestión Pública
Caja de herramientas para potenciar la Gestión Pública

Más de MANUEL GARCIA

2013 i eco - ventajas competitivas
2013   i eco - ventajas competitivas2013   i eco - ventajas competitivas
2013 i eco - ventajas competitivasMANUEL GARCIA

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracionMANUEL GARCIA

Proyecto de reciclado de pet
Proyecto de reciclado de petProyecto de reciclado de pet
Proyecto de reciclado de petMANUEL GARCIA

2010 i ap - administracion de proyevt ojjjjjjj-s (2)
2010 i   ap - administracion de proyevt ojjjjjjj-s (2)2010 i   ap - administracion de proyevt ojjjjjjj-s (2)
2010 i ap - administracion de proyevt ojjjjjjj-s (2)MANUEL GARCIA

ADMINISTRACION DE PROYECTOS
ADMINISTRACION DE PROYECTOSADMINISTRACION DE PROYECTOS
ADMINISTRACION DE PROYECTOSMANUEL GARCIA

08 resurgimiento-de-la-teoria-neoclasica
08 resurgimiento-de-la-teoria-neoclasica08 resurgimiento-de-la-teoria-neoclasica
08 resurgimiento-de-la-teoria-neoclasicaMANUEL GARCIA

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracionMANUEL GARCIA

Trabajo recicladofinal (2)
Trabajo recicladofinal (2)Trabajo recicladofinal (2)
Trabajo recicladofinal (2)MANUEL GARCIA

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracionMANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 8
Semestre 2011   i -  proyecto - semana nº 8Semestre 2011   i -  proyecto - semana nº 8
Semestre 2011 i - proyecto - semana nº 8MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 07 (2)
Semestre 2011   i -  proyecto - semana nº 07 (2)Semestre 2011   i -  proyecto - semana nº 07 (2)
Semestre 2011 i - proyecto - semana nº 07 (2)MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 07
Semestre 2011   i -  proyecto - semana nº 07Semestre 2011   i -  proyecto - semana nº 07
Semestre 2011 i - proyecto - semana nº 07MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 05 (2)
Semestre 2011   i -  proyecto - semana nº 05 (2)Semestre 2011   i -  proyecto - semana nº 05 (2)
Semestre 2011 i - proyecto - semana nº 05 (2)MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 05
Semestre 2011   i -  proyecto - semana nº 05Semestre 2011   i -  proyecto - semana nº 05
Semestre 2011 i - proyecto - semana nº 05MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 04 (2)
Semestre 2011   i -  proyecto - semana nº 04 (2)Semestre 2011   i -  proyecto - semana nº 04 (2)
Semestre 2011 i - proyecto - semana nº 04 (2)MANUEL GARCIA

Semestre 2011 i - proyecto - semana nº 04
Semestre 2011   i -  proyecto - semana nº 04Semestre 2011   i -  proyecto - semana nº 04
Semestre 2011 i - proyecto - semana nº 04MANUEL GARCIA

Más de MANUEL GARCIA (20)

NORMA ISO 9001:2015
NORMA ISO 9001:2015NORMA ISO 9001:2015
NORMA ISO 9001:2015

Proyectos pet
Proyectos petProyectos pet
Proyectos pet

2013 i eco - ventajas competitivas
2013   i eco - ventajas competitivas2013   i eco - ventajas competitivas
2013 i eco - ventajas competitivas

2013 i eco - costos
2013   i eco - costos2013   i eco - costos
2013 i eco - costos

2013 i le - incoterm
2013   i  le - incoterm2013   i  le - incoterm
2013 i le - incoterm

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion

Proyecto de reciclado de pet
Proyecto de reciclado de petProyecto de reciclado de pet
Proyecto de reciclado de pet

2010 i ap - administracion de proyevt ojjjjjjj-s (2)
2010 i   ap - administracion de proyevt ojjjjjjj-s (2)2010 i   ap - administracion de proyevt ojjjjjjj-s (2)
2010 i ap - administracion de proyevt ojjjjjjj-s (2)

ADMINISTRACION DE PROYECTOS
ADMINISTRACION DE PROYECTOSADMINISTRACION DE PROYECTOS
ADMINISTRACION DE PROYECTOS

08 resurgimiento-de-la-teoria-neoclasica
08 resurgimiento-de-la-teoria-neoclasica08 resurgimiento-de-la-teoria-neoclasica
08 resurgimiento-de-la-teoria-neoclasica

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion

Trabajo recicladofinal (2)
Trabajo recicladofinal (2)Trabajo recicladofinal (2)
Trabajo recicladofinal (2)

07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion07 teoria-neoclasica-de-la-administracion
07 teoria-neoclasica-de-la-administracion

Semestre 2011 i - proyecto - semana nº 8
Semestre 2011   i -  proyecto - semana nº 8Semestre 2011   i -  proyecto - semana nº 8
Semestre 2011 i - proyecto - semana nº 8

Semestre 2011 i - proyecto - semana nº 07 (2)
Semestre 2011   i -  proyecto - semana nº 07 (2)Semestre 2011   i -  proyecto - semana nº 07 (2)
Semestre 2011 i - proyecto - semana nº 07 (2)

Semestre 2011 i - proyecto - semana nº 07
Semestre 2011   i -  proyecto - semana nº 07Semestre 2011   i -  proyecto - semana nº 07
Semestre 2011 i - proyecto - semana nº 07

Semestre 2011 i - proyecto - semana nº 05 (2)
Semestre 2011   i -  proyecto - semana nº 05 (2)Semestre 2011   i -  proyecto - semana nº 05 (2)
Semestre 2011 i - proyecto - semana nº 05 (2)

Semestre 2011 i - proyecto - semana nº 05
Semestre 2011   i -  proyecto - semana nº 05Semestre 2011   i -  proyecto - semana nº 05
Semestre 2011 i - proyecto - semana nº 05

Semestre 2011 i - proyecto - semana nº 04 (2)
Semestre 2011   i -  proyecto - semana nº 04 (2)Semestre 2011   i -  proyecto - semana nº 04 (2)
Semestre 2011 i - proyecto - semana nº 04 (2)

Semestre 2011 i - proyecto - semana nº 04
Semestre 2011   i -  proyecto - semana nº 04Semestre 2011   i -  proyecto - semana nº 04
Semestre 2011 i - proyecto - semana nº 04

2010 i ap - administracion de proyevto (2)

  • 1. - GESTION DE OPERACIONES – TEMA Nº 03: ADMINISTRACITEMA Nº 03: ADMINISTRACIÓÓN DEN DE PROYECTOSPROYECTOS Ing. José Manuel García Pantigozo calidadtotal@hotmail.com 2010 - I ADMINISTRACION DE LAADMINISTRACION DE LA PRODUCCIONPRODUCCION
  • 2. - GESTION DE OPERACIONES – OBJETIVO DELOBJETIVO DEL APRENDIZAJEAPRENDIZAJE después de este tema, usted podrá:después de este tema, usted podrá: DefinirDefinir las principales actividades que intervienen en la definicion, organizacion, planificacion, supervision y control de proyectos. IdentificarIdentificar la secuencia de actividades criticas que determinan la duracion de un proyecto. DefinirDefinir las opciones que estan a dispoosicion de os gerentes de proyecto para mitigar los problemas de los recursos.
  • 3. - GESTION DE OPERACIONES – OBJETIVO DELOBJETIVO DEL APRENDIZAJEAPRENDIZAJE después de este tema, usted podrá:después de este tema, usted podrá: Representar,Representar, mediante un diagrama, la red de actividades interrrelacionadas en un proyecto. DescribirDescribir las consideraciones que los gerentes hacen paara evaluar los riesgos de un proyecto y calcular la probabilidad de terminar oportumanete un proyecto. ExplicarExplicar como se determina un programa para el que el proyecto tenga un costo minimo.
  • 4. - GESTION DE OPERACIONES – 4 ADMINISTRACION DEADMINISTRACION DE PROYECTOS EN LAPROYECTOS EN LA ORGANIZACIONORGANIZACION
  • 5. - GESTION DE OPERACIONES – 5 USO DE LOS PROYECTOS PARAUSO DE LOS PROYECTOS PARA IMPLEMENTARLA ESTRATEGIAIMPLEMENTARLA ESTRATEGIA DE OPERACIONESDE OPERACIONES
  • 6. - GESTION DE OPERACIONES – 6 INTERACCION DE LASINTERACCION DE LAS DIFERENTES FUNCIONESDIFERENTES FUNCIONES
  • 7. - GESTION DE OPERACIONES – DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES • PROYECTOPROYECTO: es un esfuerzo temporario,  llevado a cabo para lograr un producto o servicio objetivo temporario: principio y fin definidos único: definido específicamente
  • 8. - GESTION DE OPERACIONES – DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES • PROYECTO: Conjunto de actividades interrelacionadas con puntos definidos de principio y fin, que produce un resultado unico para una asignacion especifica de recursos.
  • 9. - GESTION DE OPERACIONES –9 EJEMPLOS DE PROYECTOSEJEMPLOS DE PROYECTOS • Adquisición de una empresa • Desarrollo de nuevos productos • Planificación de nuevas localizaciones • Ejecución de auditorías • Campañas publicitarias • Administración de una campaña de ayuda en desastres • Certificación de calidad • Alianza estratégica
  • 10. - GESTION DE OPERACIONES – DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES • ADMINISTRACION DE PROYECTOSADMINISTRACION DE PROYECTOS • PROJECT MANAGEMENTPROJECT MANAGEMENT es el conjunto de  conocimientos,  habilidades,  herramientas y  técnicas; aplicadas a las actividades a realizar, para satisfacer los requerimientos del Proyecto
  • 11. - GESTION DE OPERACIONES – DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES • PROGRAMA: Metodo sistematizado y progresivo para definir, organizar, planificar, monitorear y controlar Proyectos.
  • 12. - GESTION DE OPERACIONES – DEFINICIONES PRELIMINARESDEFINICIONES PRELIMINARES • STAKEHOLDERSTAKEHOLDER • personas u • organizaciones • activamente comprometidas en el proyecto o • cuyos intereses puedan ser afectados como resultado de la ejecución o finalización del Proyecto
  • 13. - GESTION DE OPERACIONES – 13 DEFINICION YDEFINICION Y ORGANIZACIÓN DEORGANIZACIÓN DE PROYECTOSPROYECTOS
  • 14. - GESTION DE OPERACIONES – 14 DEFINICION DEL ALCANCE YDEFINICION DEL ALCANCE Y LOS OBJETIVOS DE UNLOS OBJETIVOS DE UN PROYECTOPROYECTO
  • 15. - GESTION DE OPERACIONES –15 DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (1)PROYECTO (1) • ¿Qué es el alcance del proyecto? ¿Es importante? ¿Para qué sirve? • En cada organización existen proyectos por administrar. Considerando como un proyecto a un conjunto de actividades con un inicio y fin determinados, dirigidas a cumplir un objetivo específico y entendiendo por administración los procesos de planear, organizar, dirigir y controlar actividades y recursos para alcanzar un objetivo.
  • 16. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (2)PROYECTO (2) • No todos los proyectos son iguales, cada uno tiene al menos pequeñas variaciones con respecto a otros, pero finalmente lo que se busca al administrar un proyecto es cumplir en tiempo, en costo y en forma, con el objetivo del proyecto. • Una etapa primordial en la administración de proyectos es la Planeación. Durante ésta se realizan actividades para estimar costos y recursos asegurando que el proyecto satisfaga las necesidades del cliente con la funcionalidad y calidad requerida.
  • 17. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (3)PROYECTO (3) • Es precisamente en esta etapa temprana del proyecto donde se debe definir el ‘Alcance’. Existen diversas teorías de cómo desarrollar un alcance, qué formato debe tener o qué aspectos debe incluir, sin embargo la finalidad es la misma: la definición y control de lo que está y no está incluido en el proyecto. • Algunas recomendaciones útiles al momento de elaborar el alcance son: • • Desarrollar un escrito o documento formal.
  • 18. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (4)PROYECTO (4) • • Detallar claramente qué actividades y procesos son parte del proyecto, es decir, el trabajo que debe ser realizado con el fin de entregar un producto con las características y especificaciones solicitadas. • • De ser necesario, dividir el proyecto o entregable principal en fases más pequeñas. Esto facilitará la administración. • • Definir los criterios que se utilizarán para determinar si el proyecto o fase ha finalizado exitosamente, es decir, los criterios de aceptación.
  • 19. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (5)PROYECTO (5) • • Tomar como base el RFP (Request For Proposal) o propuesta comercial, así como otros documentos relativos al proyecto definidos previamente. • • Al definir el alcance, tener en mente que lo que no esté en el alcance está fuera del proyecto. • • Formalizar la aceptación del alcance con el cliente. • El alcance marca la pauta para la toma de decisiones futuras y realización de actividades a nivel operativo y nos ayuda a:
  • 20. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (6)PROYECTO (6) • •Mejorar la precisión en las estimaciones de tiempo, costo y recursos. • •Facilitar la asignación clara de responsabilidades. • •Definir la línea base para la medición del desempeño y control. • • Identificar, tanto el equipo de proyecto como el cliente, el objetivo final del proyecto y sus entregables. • • Desarrollar y confirmar un entendimiento común del proyecto entre ambas partes, cliente y equipo de proyecto.
  • 21. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (7)PROYECTO (7) • • Asegurar que el proyecto incluye todo el trabajo requerido y solamente el trabajo requerido para terminar exitosamente. "Asegurar que el proyecto incluye todo el trabajo requerido para terminar exitosamente." • Una vez formalizada la aceptación del alcance, no basta con guardarlo y olvidarse de él, es necesario llevar un control de los cambios que llegasen a surgir. Durante el desarrollo del proyecto, se puede necesitar una revisión o redefinición del alcance para reflejar estos cambios.
  • 22. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (8)PROYECTO (8) • La clara definición del proyecto es crítica para el éxito del mismo. Entre los factores que pueden surgir en la administración del proyecto y dificultar su desarrollo se encuentran la falta de entendimiento, documentación pobre (escasa, nula o confusa), objetivos ambiguos, altos costos, baja calidad, falta de comunicación, entre otros. Muchos de estos factores se pueden prevenir con un documento claro y sencillo: el alcance del proyecto.
  • 23. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (9)PROYECTO (9) • El alcance es solo una de las herramientas utilizadas en la Administración de Proyectos, que en conjunto buscan desarrollar la habilidad de administrar muchos proyectos con la menor cantidad de recursos. En ocasiones, no se le dedica el tiempo y la importancia necesarios a este tipo de herramientas sin embargo es importante considerar que son la base para el cumplimiento de las expectativas del proyecto. • Los proyectos y su administración se desarrollan en un contexto más amplio que el proyecto en sí.
  • 24. - GESTION DE OPERACIONES – DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (10)PROYECTO (10) • Tanto el líder de proyecto como su equipo deben entender este contexto, el alcance es una de las herramientas de planeación que permite considerar un entorno más amplio. El administrar actividades día a día es necesario para el éxito del proyecto pero no es suficiente.
  • 25. - GESTION DE OPERACIONES – • Los objetivos son los propósitos del proyecto. • Son los elementos según los cuales un proyecto es ORGANIZADO. • Un objetivo debe responder claramente la pregunta ¿Qué pretende nuestro trabajo? • Los objetivos deben estar muy bien definidos. • En un trabajo de investigación o un proyecto no pueden sobrar ni faltar objetivos, suman un todo. Tienen que ajustarse exactamente a lo que se quiere alcanzar con nuestro trabajo. DEFINICION DE LOS OBJETIVOS DEDEFINICION DE LOS OBJETIVOS DE UN PROYECTO (1)UN PROYECTO (1)
  • 26. - GESTION DE OPERACIONES – • Los objetivos deben ser congruentes entre sí y no ser ambiguos. • Los objetivos deben expresarse con claridad para evitar posibles desviaciones del proceso de investigación. • Los objetivos deben ser posibles de alcanzarse. • Los objetivos deben ser cuantificables. Los objetivos deben ser de “alta calidad”. • Deben ser finitos. • Cada objetivo debe tener un indicador. DEFINICION DEL ALCANCE DE UNDEFINICION DEL ALCANCE DE UN PROYECTO (2)PROYECTO (2)
  • 27. - GESTION DE OPERACIONES – Generales. Específicos. Responden a una acción. Se redactan con un infinitivo. Se refieren a un objeto(s). El cual debe ser mesu- rable. TIPOS DE OBJETIVOS EN UNTIPOS DE OBJETIVOS EN UN PROYECTOPROYECTO OBJETIVOS GENERALES YOBJETIVOS GENERALES Y ESPECIFICOSESPECIFICOS GENERALIDADESGENERALIDADES
  • 28. - GESTION DE OPERACIONES – Objetivo GeneralObjetivo General • El objetivo general es el impacto directo que se logrará como resultado de la aplicación del método científico en la resolución de un problema concreto. • Responde a la pregunta ¿Para qué hacer el proyecto?
  • 29. - GESTION DE OPERACIONES – Objetivo GeneralObjetivo General • Normalmente este objetivo es individual. • Enmarca los alcances del proyecto en forma global. • Tiene estrecha relación con el problema a resolver y su solución.
  • 30. - GESTION DE OPERACIONES – Objetivo GeneralObjetivo General • El objetivo general no se puede redactar de una forma ligera. Debe ser cuidadosamente estudiado para lograr ubicar las palabras y la redacción exacta que lleve al investigador a exponer en muy pocas líneas el fruto de su trabajo.
  • 31. - GESTION DE OPERACIONES – Objetivos EspecíficosObjetivos Específicos • Generalmente existen muchos objetivos específicos. • Estos objetivos enmarcan todas aquellas acciones, que se convierten en los propósitos específicos que el proyecto debe alcanzar y cuya sumatoria nos lleva, sin duda alguna, a la obtención del objetivo general y por ende a la solución del problema planteado.
  • 32. - GESTION DE OPERACIONES – Objetivos EspecíficosObjetivos Específicos • Responden a la pregunta ¿Qué es lo que el proyecto pretende alcanzar? • Deben ser 100% verificables. • Deben exponer alta calidad. • Deben se finitos. • Debe plantearse una metodología para alcanzarlos .
  • 33. - GESTION DE OPERACIONES – Objetivos EspecíficosObjetivos Específicos • Los objetivos específicos no se pueden redactar de una forma ligera. Debe ser cuidadosamente estudiados y analizados para lograr ubicar las palabras y la redacción exacta que le permitan al investigador a exponer en forma muy clara todas y cada una de los alcances individuales del trabajo planteado .
  • 34. - GESTION DE OPERACIONES – Objetivos EspecíficosObjetivos Específicos • Los objetivos específicos deben ser escogidos cuidadosamente para no saturar la formulación del proyecto con una gran cantidad de acciones que no tienen una importancia trascendental.
  • 35. - GESTION DE OPERACIONES – Objetivos EspecíficosObjetivos Específicos • No hay que confundir los objetivos específicos con actividades del proyecto.
  • 36. - GESTION DE OPERACIONES – Meta • La META pretende resolver el problema, la misma no siempre se puede alcanzar. Deberá ser evaluada en el tiempo, esto podría ocurrir inclusive años después de haber finalizado un proyecto. Una meta es más amplia que el objetivo general y debería responder a la pregunta ¿por qué se debe realizar el proyecto?, se obtiene observando el problema y asignándole una solución, se redacta bajo una estructura que permite medir su indicador en el tiempo. • Existe una meta general para el proyecto la cual está relacionada con el objetivo general, la solución y el problema.
  • 37. - GESTION DE OPERACIONES – Indicadores • Es el parámetro con el cual se mide un objetivo. • Existen cuantitativos y cualitativos. • Los indicadores cuantitativos deben tener unidades. • Los indicadores se extraen de las metas. • Con ellos se evalúa el proyecto.
  • 38. - GESTION DE OPERACIONES – 38 SELECCIÓN DEL GERENTE Y ELSELECCIÓN DEL GERENTE Y EL EQUIPO DEL PROYECTOEQUIPO DEL PROYECTO
  • 39. - GESTION DE OPERACIONES –39 Recursos del ProyectoRecursos del Proyecto Personas Información y Tecnología E quipos M ateriales Fondos Edificios y Terrenos
  • 40. - GESTION DE OPERACIONES –40 Recursos Tiempos Costos Resultados / Tecnología
  • 41. - GESTION DE OPERACIONES –41 Factores críticos en la AdministraciónFactores críticos en la Administración de Proyectosde Proyectos Sistema de Administración Equipo de Proyecto Gerente de Proyecto
  • 42. - GESTION DE OPERACIONES –42 El Gerente de Proyecto -El Gerente de Proyecto - ResponsabilidadesResponsabilidades • Responsabilidades – integrar los esfuerzos de las personas provenientes de la distintas áreas de la organización – para alcanzar los objetivos del proyecto – definir la metodología de trabajo – proveer recursos – asegurar contrataciones adecuadas – evaluar progresos – establecer medidas correctivas Gerente de Proyecto
  • 43. - GESTION DE OPERACIONES –43 El Gerente de Proyecto - ResponsabilidadesEl Gerente de Proyecto - Responsabilidades • Competencias – Liderazgo – Comunicación – Coordinación – Motivación – Negociación – Capacitación Gerente de Proyecto
  • 44. - GESTION DE OPERACIONES –44 Equipo de ProyectoEquipo de Proyecto • Grupo de personas lideradas por el Gerente de Proyecto • representan generalmente áreas funcionales u organizaciones • desempeñan roles específicos • su número suele variar durante el avance del proyecto • al final del proyecto son asignadas a un nuevo emprendimiento o retornan a sus áreas u organizaciones Equipo de Proyecto
  • 45. - GESTION DE OPERACIONES –45 Sistema de Administración de ProyectosSistema de Administración de Proyectos Sistema de Administración Sistema de Información Estructura Organizacional
  • 46. - GESTION DE OPERACIONES –46 Sistema de Administración de ProyectosSistema de Administración de Proyectos • Sistema de Información – proporciona los medios para la planificación integradora y el control del proyecto – provee una base de información de • desempeño • el uso de recursos • los costos incurridos • interrelaciones • tiempos y costos proyectados para la terminación del proyecto Sistema de Administración
  • 47. - GESTION DE OPERACIONES –47 Sistema de Administración de ProyectosSistema de Administración de Proyectos Condiciones que destacan su importancia • Esfuerzo de magnitud • Necesidad de coordinación • Incorporación de conocimientos y competencias • Necesidad de flexibilidad para responder a cambios • Independencia de las áreas funcionales • Importancia crucial del éxito del Proyecto Sistema de Administración
  • 48. - GESTION DE OPERACIONES –48 CUALIDADES DE UN GERENTECUALIDADES DE UN GERENTE • FACILITADOR:FACILITADOR: • COMUNICADOR:COMUNICADOR: • CAPAZ DE TOMAR DECISIONES:CAPAZ DE TOMAR DECISIONES:
  • 49. - GESTION DE OPERACIONES –49 SELECCIÓN DEL EQUIPOSELECCIÓN DEL EQUIPO • COMPETENCIA TECNICA:COMPETENCIA TECNICA: • SENSIBILIDAD:SENSIBILIDAD: • DEDICACION:DEDICACION:
  • 50. - GESTION DE OPERACIONES – 50 ESTRUCTURA ORGANICAESTRUCTURA ORGANICA
  • 51. - GESTION DE OPERACIONES –51 Director Ejecutivo Gerente Funcional Gerente Funcional Gerente Funcional Coordinación de Proyectos ORGANIZACION FUNCIONAL Personal afectado a Proyectos Sistema de Administración de ProyectosSistema de Administración de Proyectos Sistema de Administración
  • 52. - GESTION DE OPERACIONES –52 Director Ejecutivo Project Manager Project Manager Project Manager Coordinación de Proyectos ORGANIZACION POR PROYECTOS Personal afectado a Proyectos Sistema de Administración de ProyectosSistema de Administración de Proyectos Sistema de Administración
  • 53. - GESTION DE OPERACIONES –53 Director Ejecutivo Gerente Funcional Gerente Funcional Gerente Funcional Gerente de Project Managers Project Manager Project Manager Project Manager Coordinación del Proyecto A ORGANIZACION MIXTA Personal afectado a Proyectos Coordinación Proyecto B Estructura de Matriz Sistema de Administración de ProyectosSistema de Administración de Proyectos Sistema de Administración
  • 54. - GESTION DE OPERACIONES – 54 PLANIFICACION DEPLANIFICACION DE PROYECTOPROYECTO
  • 55. - GESTION DE OPERACIONES – 55 ESTRUCTURA ORGANICAESTRUCTURA ORGANICA
  • 56. - GESTION DE OPERACIONES – DEFINICION DE LA ESTRCTURA DEDEFINICION DE LA ESTRCTURA DE DICISION DEL TRABAJO (WBS)DICISION DEL TRABAJO (WBS)
  • 57. - GESTION DE OPERACIONES – 57 ELABORACION DEL DIAGRAMAELABORACION DEL DIAGRAMA DE REDDE RED
  • 58. - GESTION DE OPERACIONES –58 MÉTODOS DE PLANIFICACIÓNMÉTODOS DE PLANIFICACIÓN DE REDDE RED • Consideran al Proyecto como un conjunto de actividades relacionadas entre sí que pueden representarse por un diagrama de red formado por nodos y arcos que representan las relaciones.
  • 59. - GESTION DE OPERACIONES –59 PERT (Program EvaluationPERT (Program Evaluation and Review Technique)and Review Technique) • Creada en la década del 50 • Proyecto del misil Polaris de la Marina de Guerra de EEUU • Participaron alrededor de 3000 proveedores y contratistas
  • 60. - GESTION DE OPERACIONES –60 CPM (Critical Path Method)CPM (Critical Path Method) • Creada en la década del 50 • Desarrollada por Remington Rand y Du Pont para la programación de operaciones de mantenimiento durante la suspensión de actividades
  • 61. - GESTION DE OPERACIONES –61 • Identifican y organizan las actividades • Proporcionan una base de discusión • Permite estimar el tiempo de finalización de los proyectos y sus interrelaciones • Se ponen de relieve actividades que pueden retrasarse sin afectar la finalización del proyecto permitiendo liberar recursos para otras actividades • Permite analizar las consecuencias de cambios en tiempos y costos Ventajas de los métodosVentajas de los métodos
  • 62. - GESTION DE OPERACIONES –62 Pasos en la Administración dePasos en la Administración de ProyectosProyectos 1.1. descripción del proyectodescripción del proyecto 2.2. elaboración del diagrama de redelaboración del diagrama de red 3.3. estimación del tiempo deestimación del tiempo de terminaciónterminación 4.4. monitoreo de los progresos delmonitoreo de los progresos del proyectoproyecto
  • 63. - GESTION DE OPERACIONES –63 1.- Descripción del Proyecto1.- Descripción del Proyecto • Punto final: producto / servicio • Descripción de todos los aspectos que lo componen • Actividades y relaciones de precedencia – Actividad: unidad más pequeña de esfuerzo y trabajo que consume tiempo y recursos y que puede programarse y controlarse – Precedencia: secuencia de actividades
  • 64. - GESTION DE OPERACIONES –64 2.- Elaboración del diagrama2.- Elaboración del diagrama de redde red • Red de actividades en arcos (AOA) – Actividades = arcos – Nodos = eventos 1 2 3 4 S T U S y T deberán completarse antes de que se inicie U
  • 65. - GESTION DE OPERACIONES –65 2.- Elaboración del diagrama2.- Elaboración del diagrama de redde red • Red de actividades en nodos (AON) – Enfoque orientado a actividades S T U S y T deberán completarse antes de que se inicie U
  • 66. - GESTION DE OPERACIONES –66 Traslado de HospitalTraslado de Hospital Actividad Descripción Predecesor A Seleccionar personal administrativo y médico B Seleccionar lugar y realizar un estudio del mismo C Seleccionar el equipo A D Preparar los planos y la distribución física para B la construcción definitiva E Llevar los servicios públicos al predio B F Entrevistar solicitantes e incorporar personal de enfermería, ayudantes, mantenimiento y seguridad A G Comprar equipo y supervisar la entrega del mismo C H Construir el hospital D I Desarrollar un sistema de información A J Instalar el equipo E,G,H, K Capacitar al personal de enfermería y ayudantes F,I,J
  • 67. - GESTION DE OPERACIONES –67 Actividad en los nodosActividad en los nodos 12 C 22 14 10 24 Actividad Duración de la actividad t
  • 68. - GESTION DE OPERACIONES –68 Red AON para el proyectoRed AON para el proyecto del Hospitaldel Hospital I 15 A F K 12 10 6 C G INICIO 10 35 FIN B D H 9 10 40 E J 24 4
  • 69. - GESTION DE OPERACIONES –69 TIEMPOS DE INICIO YTIEMPOS DE INICIO Y TERMINACIÓN MAS PROXIMOSTERMINACIÓN MAS PROXIMOS • Tiempo de inicio mas próximo (ES) es el tiempo de terminación más próximo de la actividad que la precede en forma inmediata cuando la preceden varias actividades (ES) FtC es el mayor de los tiempos • Tiempo de terminación mas próximo (EF) es la fecha temprana de inicio, más su duración esperada EF = ES + t
  • 70. - GESTION DE OPERACIONES –70 Nodos – Fechas tempranasNodos – Fechas tempranas 12 C 22 14 10 24 Actividad Duración de la actividad t Tiempo de inicio mas proximo ES Tiempo de terminacion mas proximo EF
  • 71. - GESTION DE OPERACIONES –71 12 I 27 15 0 A 12 12 F 22 K 12 10 6 C G INICIO 10 35 FIN B D H 9 10 40 E J 24 4 Rutas A-I , A - FRutas A-I , A - F
  • 72. - GESTION DE OPERACIONES –72 Ruta A – C – GRuta A – C – G 12 I 27 15 0 A 12 12 F 22 K 12 10 6 12 C 22 22 G 57 INICIO 10 35 FIN B D H 9 10 40 E J 24 4
  • 73. - GESTION DE OPERACIONES –73 Rutas B – D – H , B – E - JRutas B – D – H , B – E - J 12 I 27 15 0 A 12 12 F 22 K 12 10 6 12 C 22 22 G 57 INICIO 10 35 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 J 24 4
  • 74. - GESTION DE OPERACIONES –74 Llegada al nodo JLlegada al nodo J 12 I 27 15 0 A 12 12 F 22 K 12 10 6 12 C 22 22 G 57 INICIO 10 35 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 59 J 24 4
  • 75. - GESTION DE OPERACIONES –75 Llegada al nodo KLlegada al nodo K 12 I 27 15 0 A 12 12 F 22 63 K 69 12 10 6 12 C 22 22 G 57 INICIO 10 35 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 59 J 63 24 4
  • 76. - GESTION DE OPERACIONES –76 12 I 27 15 0 A 12 12 F 22 63 K 69 12 10 6 12 C 22 22 G 57 INICIO 10 35 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 59 J 63 24 4 Camino CríticoCamino Crítico: secuencia de actividades, entre: secuencia de actividades, entre comienzo y final, que requiere más tiempocomienzo y final, que requiere más tiempo
  • 77. - GESTION DE OPERACIONES –77 TIEMPOS DE INICIO YTIEMPOS DE INICIO Y TERMINACIÓN MAS LEJANOSTERMINACIÓN MAS LEJANOS • TIEMPO DE TERMINACION MAS LEJANO LFTIEMPO DE TERMINACION MAS LEJANO LF es igual al tiempo de inicio más lejano de la actividad que la sigue en la secuencia en forma inmediata. Si existen más de una actividad que la siguen en forma inmediata la LF será el más próximo de los tiempos de inicio más lejanos de esas actividades • TIEMPO DE INICIO MAS LEJANO LSTIEMPO DE INICIO MAS LEJANO LS es igual al tiempo de terminación más lejano menos la duración esperada de la tarea LS = LF – t
  • 78. - GESTION DE OPERACIONES – REPRESENTACIÓNREPRESENTACIÓN COMPLETA DEL NODOCOMPLETA DEL NODO 12 C 22 14 10 24 Actividad Duración de la actividad t Fecha temprana de comienzo (ES) Fecha temprana de finalización (EF) Fecha Tardía de Comienzo (LS) Fecha Tardía de Finalización (LF)
  • 79. - GESTION DE OPERACIONES –79 12 I 27 48 15 63 0 A 12 12 F 22 63 K 69 12 53 10 63 63 6 69 12 C 22 22 G 57 INICIO 14 10 24 24 35 59 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 59 J 63 24 59 4 63
  • 80. - GESTION DE OPERACIONES – LLEGADA AL NODO ALLEGADA AL NODO A 12 I 27 48 15 63 0 A 12 12 F 22 63 K 69 2 12 14 53 10 63 63 6 69 12 C 22 22 G 57 INICIO 14 10 24 24 35 59 FIN 0 B 9 9 D 19 19 H 59 9 10 40 9 E 33 59 J 63 24 59 4 63
  • 81. - GESTION DE OPERACIONES –81 LLEGADA AL NODO BLLEGADA AL NODO B 12 I 27 48 15 63 0 A 12 12 F 22 63 K 69 2 12 14 53 10 63 63 6 69 12 C 22 22 G 57 INICIO 14 10 24 24 35 59 FIN 0 B 9 9 D 19 19 H 59 0 9 9 9 10 19 19 40 59 9 E 33 59 J 63 35 24 59 59 4 63
  • 82. - GESTION DE OPERACIONES –82 DIAGRAMA DE GANT DEDIAGRAMA DE GANT DE TRASLADO DEL HOSPITALTRASLADO DEL HOSPITAL Id Nombre de tarea Dur A Seleccionar personal 12 B Seleccionar lugar 9 C Seleccionar el equipo 10 D Preparar planos y 10 E Llevar los servicios 24 F Entrevistar solicitante 10 G Comprar equipo 35 H Construir el hospital 40 I Desarrollar un sistema 15 J Instalar el equipo 4 K Capacitar al personal de 6 07/1014/01/1028/1004/111/1 11 02/1209/1216/1223/1230/1206/0113/0 septiembre octubre noviembre diciembre enero
  • 83. - GESTION DE OPERACIONES – HOLGURA • La holgura de una actividad (H) es la máxima cantidad de tiempo que una actividad puede retrasarse sin afectar la duración total del proyecto. • Se puede calcular de dos modos H = FTF – FtfH = FTF – Ftf (LF - EF)(LF - EF) (S/INICIO & F/TERMINACION)(S/INICIO & F/TERMINACION) (L/LEJANO& E/PROXIMO)(L/LEJANO& E/PROXIMO) H = FTC – FtcH = FTC – Ftc (LS - ES)(LS - ES)
  • 84. - GESTION DE OPERACIONES – 84 ANALISIS DE SI DEBEANALISIS DE SI DEBE SACRIFICARSE COSTO PORSACRIFICARSE COSTO POR TIEMPOTIEMPO
  • 85. - GESTION DE OPERACIONES – Consideraciones sobre costos • Tiempo Normal TN(NT):Tiempo Normal TN(NT): el necesario para completar la actividad en tiempos normales • Costo Normal CN(NC):Costo Normal CN(NC): el relacionado con el tiempo normal • Tiempo Intensivo TI(CT):Tiempo Intensivo TI(CT): tiempo más corto posible • Costo Intensivo CI(CC):Costo Intensivo CI(CC): relacionado con el tiempo intensivo • Suponiendo una relación lineal entre tiempos y costos, el costo de intensificación para acortar una semana COSTO DE INTENSIFICACIÓN POR SEMANA= CI – CN / TN - TICI – CN / TN - TI
  • 86. - GESTION DE OPERACIONES –86 Relaciones entre costos y tiempoRelaciones entre costos y tiempo 8000 7000 6000 5000 4000 3000 2000 0 5 6 7 8 9 10 Tiempo Intensivo Tiempo Normal Costodirecto(pesos) Costo Intensivo Suposición de costo lineal Costo Normal Costo de reducir el tiempo dos semanas
  • 87. - GESTION DE OPERACIONES – Datos de Costos Directos y TiemposDatos de Costos Directos y Tiempos para el Proyectopara el Proyecto ACTIVIDAD NT NC CT CC SEMANAS COSTO A 12 12.000 11 13.000 1 1000 B 9 50.000 7 64.000 2 7000 C 10 4.000 5 7.000 5 600 D 10 16.000 8 20.000 2 2000 E 24 120.000 14 200.000 10 8000 F 10 10.000 6 16.000 4 1500 G 35 500.000 25 530.000 10 3000 H 40 1.200.000 35 1.260.000 5 12000
  • 88. - GESTION DE OPERACIONES –88 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Se trabajará con la diapositiva 77 y el cuadro anterior • Se considerará como US$ 8000 el costo indirecto por semana. • El Hospital tiene una ruta critica de 69 semanas. • A partir de la semana 65 se penalizará con US$ 20000 si no está en condiciones de funcionar. • Los costos directos del proyecto son US$ 1 992 000. • Los costos indirectos son US$ 8000/semana • La penalización: (69 - 65)*20000= 80000 • La suma de costos y penalización es: 1992000 + 552000 + 80000 = US$ 2 624 000
  • 89. - GESTION DE OPERACIONES –89 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Se consideranconsideran 5 rutas: o A-I-K 33 semanas o A-F-K 28 semanas o A-C-G-J-K 67 semanas o B-D-H-J-K 69 semanas o B-E-J-K 43 semanas • La ruta A-C-G-J-K se puede comprimir a 47 semanas • La ruta B-D-H-J-K se puede comprimir a 56 semanas • Las demás rutas se descartan porque sus tiempos normales son menores que las otras rutas.
  • 90. - GESTION DE OPERACIONES –90 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Etapa 1:Etapa 1: ruta B-D-H-J-KB-D-H-J-K • En esta ruta la actividad J es $ 1000, suma inferior a al costo indirecto y penalización que viene a ser $ 28000. • Las demás rutas se descartan porque sus tiempos normales son menores que las otras rutas. • La actividad J se reduce al mínimo sucediendo esto: o A-C-G-J-K 64 semanas o B-D-H-J-K 66 semanas • El ahorro seria: 28000*3 – 1000*3 = $ 81,000.00 • US$ 2 624 000 – US$ 81000 = 2 543,000
  • 91. - GESTION DE OPERACIONES –91 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Etapa 2:Etapa 2: ruta B-D-H-J-KB-D-H-J-K • En esta ruta la actividad D es $ 2000, permite ahorrar $ 28000 la 1era semana y la segunda solo $8000 • La actividad J se reduce al mínimo sucediendo esto: o A-C-G-J-K 64 semanas o B-D-H-J-K 64 semanas • El ahorro seria: 28000 + 8000 - 2000*2 = $ 32,000.00 • 2 543,000 – 32000 = 2 511,000
  • 92. - GESTION DE OPERACIONES –92 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Etapa 3:Etapa 3: ruta B-D-H-J-KB-D-H-J-K • En esta ruta la actividad K es $ 4000, se considerara alternativas menores que el 8000/semana. Y tenemos la combinacion (C,B) al costo de 7600. • La actividad K se reduce al mínimo sucediendo esto: o A-C-G-J-K 63 semanas o B-D-H-J-K 63 semanas • El ahorro seria: 8000 - 4000 = $ 4,000 • 2 511,000 – 4000 = 2 507,000
  • 93. - GESTION DE OPERACIONES –93 PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL • Etapa 4:Etapa 4: rutas críticas B-D-H-J-K y A-C-G-J-K • Si se comprime simultaneamente B y C a un costo de 7600 por semana, es menor que 8000 por semana. • B y C se comprimen 2 semanas, y tenemos: o A-C-G-J-K 61 semanas o B-D-H-J-K 61 semanas • El ahorro serian: 2*8000 - 2*7600 = $ 800 • 2 507,000 – 800 = 2 506,200
  • 94. - GESTION DE OPERACIONES – PROBLEMA: ENCONTRAR EL COSTOPROBLEMA: ENCONTRAR EL COSTO MÍNIMO DEL TRASLADO DEL HOSPITALMÍNIMO DEL TRASLADO DEL HOSPITAL
  • 95. - GESTION DE OPERACIONES – 95 EVALUACION DE RIESGOEVALUACION DE RIESGO
  • 96. - GESTION DE OPERACIONES –96 EVALUACION DE RIESGOEVALUACION DE RIESGO 1.1. AJUSTE ESTRATEGICOAJUSTE ESTRATEGICO 2.2. ATRIBUTOS DEL SERVICIO/PRODUCTOATRIBUTOS DEL SERVICIO/PRODUCTO 3.3. CAPACIDAD DEL EQUIPO DEL PROYECTOCAPACIDAD DEL EQUIPO DEL PROYECTO 4.4. OPERACIONES.OPERACIONES.
  • 97. - GESTION DE OPERACIONES – 97 CALULO ESTADISTICO DECALULO ESTADISTICO DE TIEMPOTIEMPO
  • 98. - GESTION DE OPERACIONES –98 Estimaciones probabilísticas de TiempoEstimaciones probabilísticas de Tiempo Introducción de factores de incertidumbreIntroducción de factores de incertidumbre 1.1. El tiempo optimista (a)El tiempo optimista (a) es el más corto en el cual puede llevarse a cabo la actividad si todo resulta excepcionalmente bien. 2.2. El tiempo más probable (m)El tiempo más probable (m) es el tiempo que probablemente se requerirá para realizar la actividad. 3.3. El tiempo pesimista (b)El tiempo pesimista (b) es el tiempo estimado más largo que se requerirá para la realización de la tarea.
  • 99. - GESTION DE OPERACIONES – Estimaciones probabilísticas de TiempoEstimaciones probabilísticas de Tiempo Introducción de factores de incertidumbreIntroducción de factores de incertidumbre • Tiempo Esperado (Te): Es la reducción de los estimativos de los tres tiempos, en un solo estimado requerido para ejecutar la actividad. • Se cuenta con 3 tiempos para determinar el tiempo esperado (te), estos son el tiempo optimista (to), pesimista (tp) y normal (tn) • El procedimiento para calcular el (Te) se hace por medio de la siguiente fórmula probabilística que permite considerar para cualquier actividad una distribución de los tiempos en lugar de un tiempo único: te = (to + 4 tn + tp)
  • 100. - GESTION DE OPERACIONES –100 Distribución de probabilidadesDistribución de probabilidades • En las técnicas PERT/CPM, el tiempo de cada actividad se considera como una variable aleatoria derivada de una distribución de probabildad beta a m b media
  • 101. - GESTION DE OPERACIONES –101 SupuestosSupuestos • Es posible estimar con precisión a, m y b. • Se considera que las magnitudes definen un rango de tiempo razonable, negociado entre el gerente y quienes estarán a cargo de las actividades • Se supone que la desviación estándar es igual a un sexto de la diferencia entre b-a: por lo tanto la probabilidad de que los tiempos queden por encima de b o debajo de a, son remotas
  • 102. - GESTION DE OPERACIONES –102 CálculoCálculo • La media se calcula ponderando • La varianza para cada actividad 6 4 bma te ++ = ) 6 ( 2 2 ab−=σ
  • 103. - GESTION DE OPERACIONES –103 Análisis de probabilidadesAnálisis de probabilidades Actividades variables independientesActividades variables independientes • Tiempo esperado de terminación de todo el proyecto – Te=Σ tiempos en la ruta crítica • Varianza en la ruta • Probabilidad de terminación en una fecha determinada ) 6 ( 2 2 ab−=σΣ(Varianzas en la ruta crítica) σ 2 TeT z − = Tabla distribución Normal
  • 104. - GESTION DE OPERACIONES –104 EjemploEjemplo • Suponer que el equipo del proyecto ha obtenido las siguientes estimaciones de tiempo para la actividad B. Si tenemos lo siguiente datos: • a = 7 semanas; m = 8 semanas; b = 15 semanas • Calcular: • A) Calcule el tiempo esperado para la actividad B y la varianza. • B) Calcule el tiempo esperado y la varianza para las dmas actividades..
  • 105. - GESTION DE OPERACIONES – EjemploEjemplo Actividad Optimista (A) Mas probable (m) Presimista (b) Tiempo Esperado (te) Varianza A 11 12 13 12 0,111 B 7 8 15 9 1,778 C 5 10 15 10 2,778 D 8 9 16 10 1,778 E 14 25 30 24 7,111 F 6 9 18 10 4,000 G 25 36 41 35 7,111 H 35 40 45 40 2,778 I 10 13 28 15 9,000 J 1 2 15 4 5,444 K 5 6 7 6 0,111
  • 106. - GESTION DE OPERACIONES – 106 CADENA CRITICACADENA CRITICA
  • 107. - GESTION DE OPERACIONES – 107 PROBLEMAS RELACIONADOSPROBLEMAS RELACIONADOS CON LOS RECURSOSCON LOS RECURSOS
  • 108. - GESTION DE OPERACIONES –108 PLANTEO DE GOLDRATPLANTEO DE GOLDRAT 1. ESTIMACIONES SUCESIVAS DE LA DURACION DE ACTIVIDADES. 2. MENTALIDAD DE LA FECHA MAS REMOTA. 3. NO ENTREGAR ANTICIPADAMENTE. 4. CONFLUENCIA DE RUTAS. 5. MULTITAREAS 6. PERDIDA DE ENFOQUE.
  • 109. - GESTION DE OPERACIONES – 109 EL METODO DE LA CADENAEL METODO DE LA CADENA CRITICACRITICA
  • 110. - GESTION DE OPERACIONES –110 SOLUCIONESSOLUCIONES • ESTIMACIONES DE TIEMPO • CADENA CRITICA • AMORTIGUADORES • PROPGRAMAS DE INICIO MAS LEJANO • CONTROL DE PROYECTOS.
  • 111. - GESTION DE OPERACIONES – 111 MONITOREO YMONITOREO Y CONTROL DECONTROL DE PROYECTOSPROYECTOS
  • 112. - GESTION DE OPERACIONES – 112 MONITOREO DEL STATUS QUEMONITOREO DEL STATUS QUE GUARDA UN PROYECTOGUARDA UN PROYECTO
  • 113. - GESTION DE OPERACIONES –113 TEMASTEMAS 1.1. PROBLEMAS PENDIENTESPROBLEMAS PENDIENTES 2.2. RIESGOSRIESGOS 3.3. STATUS DEL PROGRAMASTATUS DEL PROGRAMA
  • 114. - GESTION DE OPERACIONES – 114 MONITOREO DE LOS RECURSOSMONITOREO DE LOS RECURSOS DEL PROYECTODEL PROYECTO
  • 115. - GESTION DE OPERACIONES – Cálculo de Holguras Nodo Duración ES LS Holgura A 12 0 2 2 B 9 0 0 0 C 10 12 14 2 D 10 9 9 0 E 24 9 35 26 F 10 12 53 41 G 35 22 24 2 H 40 19 19 0 I 15 12 48 36 J 4 59 59 0 K 6 63 63 0 12 I 27 48 15 63 Para terminar en la semana 69, el gerente de proyectos tendrá que ahorrar dos semanas en C-G-J- K , una de las dos semanas tendrá que ser en D-H
  • 116. - GESTION DE OPERACIONES – Monitoreo de los avances del Proyecto • Supuestos – Duración real de A 16 en vez de 12 (4 sem +) – Duración real de B 10 en vez de 9 (1 sem +) Nodo Duración ES LS Holgura C 10 16 14 -2 G 35 26 24 -2 J 4 61 59 -2 K 6 65 63 -2 D 10 10 9 -1 H 40 20 19 -1 E 24 10 35 25 I 15 16 48 32 F 10 16 53 37
  • 117. - GESTION DE OPERACIONES –117 • Para terminar en la semana 69, el gerente de proyectos tendrá que ahorrar dos semanas en C-G-J-K , una de las dos semanas tendrá que ser en D-H • Si consigue ese ahorro habrá dos caminos críticos: C-G-J-K Y D-H-J-K Monitoreo de los avances del Proyecto 50 - GESTION DE OPERACIONES – 4.4.-- Monitoreo de los avances del ProyectoMonitoreo de los avances del Proyecto • Supuestos – Duración real de A 16 en vez de 12 (4 sem +) – Duración real de B 10 en vez de 9 (1 sem +) Nodo Duración Ftc FTC Holgura C 10 16 14 -2 G 35 26 24 -2 J 4 61 59 -2 K 6 65 63 -2 D 10 10 9 -1 H 40 20 19 -1 E 24 10 35 25 I 15 16 48 32 F 10 16 53 37
  • 118. - GESTION DE OPERACIONES – 118 CICLO DE VIDA DEL PROYECTOCICLO DE VIDA DEL PROYECTO
  • 119. - GESTION DE OPERACIONES –119 Uso de Recursos / Costos Tiempo Concepción Desarrollo Implementación Cierre Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 120. - GESTION DE OPERACIONES –120 Uso de Recursos / Costos Tiempo Concepción Desarrollo Implementación Cierre Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 121. - GESTION DE OPERACIONES –121 Establecer objetivos Investigar Estudiar alternativas Establecer criterios Estimar programa Desarrollar Presupuesto Preliminar Aprobación FASE I Concepción Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 122. - GESTION DE OPERACIONES –122 Plan de Recursos Personal Materiales Equipos Fondos Plan General Alcance Tiempos Costos Especificaciones Riesgos FASE II Desarrollo Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 123. - GESTION DE OPERACIONES –123 Organización Comunicación Liderazgo del Proyecto Motivación Tomar decisiones Resolver problemas Monitoreo Acción Correctiva FASE III Implementación Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 124. - GESTION DE OPERACIONES –124 •Negociar desactivación •Reducción progresiva equipos proyecto •Evaluación Final •Lecciones aprendidas FASE IV Cierre Ciclo de vida de ProyectosCiclo de vida de Proyectos
  • 125. - GESTION DE OPERACIONES – 125 CONTROL DE LOS PROYECTOSCONTROL DE LOS PROYECTOS
  • 126. - GESTION DE OPERACIONES –126 Programa de costo mínimoPrograma de costo mínimo • Se determina el camino crítico • Se identifican las actividades que tengan el costo de intensificación más bajo por semana • Se reducen los tiempos hasta que no sea posible reducirlo más, otra ruta se convierta en crítica o el aumento de costos directos sea mayor que los ahorros resultantes del acortamientos
  • 127. - GESTION DE OPERACIONES –127 Software de proyectosSoftware de proyectos • Capacidades – Diagramas Gantt – Diagramas PERT/CPM – Informes de estado – Informes de rastreo – Múltiples proyectos • Productos – Primavera – Microsoft Project – Scitor
  • 128. - GESTION DE OPERACIONES –128 EcuacionesEcuaciones1. TIEMPO DE UNICIO Y TERMINACION: EF = ES + t & LS = LF – t 2. HOLGURA: S = LS – ES or S = LF – EF 3. COSTO DEL PROYECTO : COSTO DE INTENSIFICACIÓN SEMANA= 4. ESTADISTICA DE TIEMPO DE ACTIVIDADES 5. Z-TRANSFORMATION FORMULA: • DONDE CT–NT NC–CC Crash time–timeNormal costNormal–costCrash = (Varianza) 6 Actividad)ladeEsperado(Tiempo 6 4 2 2       − = ++ = ab bma te σ 2 σ ETT z − =
  • 129. - GESTION DE OPERACIONES –129 ConclusionesConclusiones • Solamente mediante la administración de Proyectos • se puede garantizar – la coordinación de diferentes actividades – la disponibilidad oportuna de los recursos – lograr los resultados del Proyecto • en los tiempos programados • a los costos presupuestados – y la satisfacción de los clientes del Proyecto

Notas del editor

  1. ADMINISTRACION DE LA PRODUCCION Y CALIDAD UNMSM - FQIQ - IQ - 2009 II ING.JOSE MANUEL GARCIA PANTIGOZO
  2. ADMINISTRACION DE LA PRODUCCION Y CALIDAD UNMSM - FQIQ 2009 II ING.JOSE MANUEL GARCIA PANTIGOZO
  3. ADMINISTRACION DE LA PRODUCCION Y CALIDAD UNMSM - FQIQ 2009 II ING.JOSE MANUEL GARCIA PANTIGOZO
