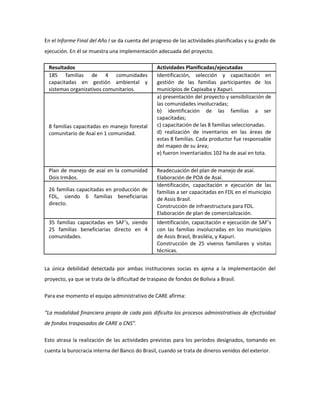

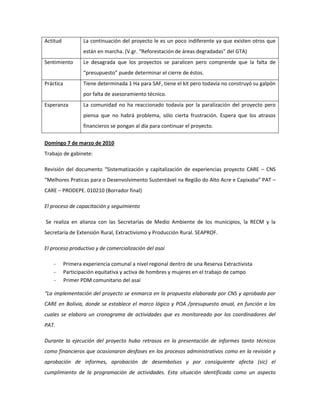

El proyecto tuvo dos etapas: la primera fue exitosa al cumplir los indicadores previstos. La segunda presentó problemas administrativos como atrasos en informes financieros por parte de CNS, lo que afectó la capacitación a comunarios. A pesar de esto, las comunidades se apropiaron de las acciones del proyecto, el cual logró sinergias con el gobierno local. Se recomienda un diálogo entre CARE y CNS para capitalizar los logros y superar los problemas administrativos.
