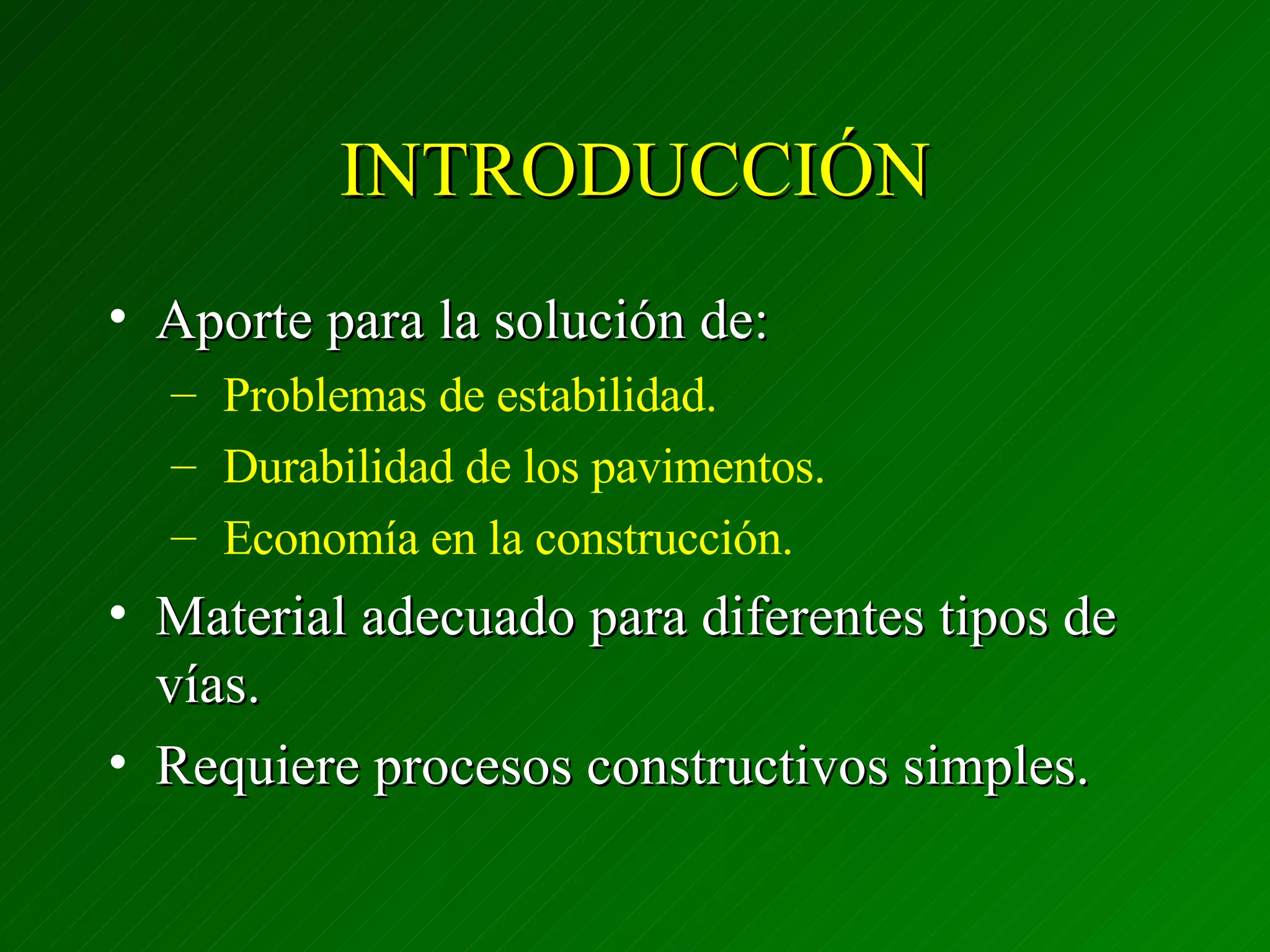

INTRODUCCIÓN Aporte para la solución de: Problemas de estabilidad. Durabilidad de los pavimentos. Economía en la construcción. Material adecuado para diferentes tipos de vías. Requiere procesos constructivos simples.
VENTAJAS EN EL PAVIMENTO RIGIDO: Elimina el fenómeno de bombeo. Maximiza la transferencia de carga. Brinda plataforma de trabajo.
VENTAJAS EN EL PAVIMENTO FLEXIBLE: Aumenta la vida útil. Elimina agrietamiento por fatiga. Disminuye la presión sobre la subrasante. Facilita el reciclaje.
MATERIALES TRATADOS CON CEMENTO PARA PAVIMENTOS Suelo modificado con cemento. Suelo-cemento. Suelo cemento plástico. Grava cemento.
Suelo modificado con cemento Objetivo:   Adaptar materiales de la zona para uso en pavimentos. Busca bajar el IP. Disminuir cambios de volumen. Aumentar capacidad de soporte. Característica:   Contenidos de ce-mento bajos.
EQUIPO MINIMO REQUERIDO PARA EL PROCESO DE ESTABILIZACION CON CEMENTO. ESTABILIZADORA DE CAMINOS: Garantiza la pulverización del suelo y un mezclado homogéneo con el cemento. MOTONIVELADORA: Previa escarificación, conforma y nivela la vía, antes y después del proceso de mezclado con el cemento. CARROTANQUE DE AGUA: Aproxima el material a las humedades óptimas de  compactación, además de garantizar un buen curado de la vía. VIBROCOMPACTADOR: Permite obtener las densidades necesarias para de que el suelo-cemento adquiera la resistencia requerida. ASFALTOS Y VIAS LTDA INGENIEROS CONTRATISTAS
Construcción Pista de prueba: Conocer los equipos con que contamos: CARRO TANQUE. VIBRO COMPACTADOR. ESTABILIZADORA.
Construcción Preparación: Controlar el perfil transversal y rasante de la vía (Perfilar). Escoger si es mezcla “in situ” o en planta.
Construcción Mezcla “in situ”:  Escarificar. Pulverizar. Humedecer según la granulome-tría y humedad del suelo.
Construcción Al iniciar compactación de la mezcla suelo-cemento: Debe pasar el 100% por el tamiz 1” (25.4mm). Más del 80% pasar por el tamiz No. 4 (4.76 mm). Excepción: partículas de grava o piedra, que tendrán un TMN de 2”.
Construcción Distribución del cemento Granel: distribuidores mecánicos. Sacos: manualmente. Granel (de 2 tipos): Franja amplia, ancho de 1.8 a 3.0 m (Pulvimezcladoras). Franja angosta (Mezcla con moto-niveladora).
Construcción Mezclado del suelo y el cemento: Mezcladoras rotativas (Pugmill). Recicladoras. Estabilizadoras. Motoniveladoras. Más fácil si la humedad 2 a 3% por debajo del óptimo.
Construcción Humedad: Incremento con nuevos riegos hasta llegar a la óptima. Continuar mezclado hasta que agua-cemento y suelo queden íntimamente ligados y mezclados en la totalidad y ancho de calzada.  Compactar y terminar.
Construcción Material ideal: ARENOSO Se puede dosificar de manera exacta. Transporte Proteger de la evaporación. No más de dos horas entre mezcla e inicio de compactación.
Construcción Extendido Motoniveladora Debe existir uniformidad en con-diciones del material.  Finisher Limita el espesor a colocar.
Construcción Compactación Condiciones Humedad óptima. Mezcla total. En ocasiones es necesario repo-ner agua (Evaporación), por esta actividad.
Construcción Vibro Compactador liso Suelos gruesos con poco ligante. Suelos de grava hasta con 20% de pasa No. 200 y con baja plasticidad.
Construcción Acabado de superficie: Lisa. Densa. Libre de estrías y grietas. Remover los planos de compacta ción (Rastras de dientes o clavos). Superficie siempre húmeda durante el proceso.
Construcción CURADO Se coloca una cubierta que permita la hidratación del cemento. Utilizan asfaltos rebajados y emulsiones. Películas plásticas. Membranas curadoras.
Construcción Juntas transversales De finalización de jornada. Corte definido en rampa y una vez compactada se corta vertical y retira material sobrante. Longitudinales Evitarlas por la falta de mecanismos para transmisión de cargas.
Construcción APERTURA: Mínimo 7 días para absorber esfuerzos. Sí es necesario dar al servicio inmediatamente debe protegerse la superficie con arena.
Construcción CARPETA Baja resistencia a la abrasión. Capa de rodadura. Asfalto. Tratamiento superficial. Concreto. Adoquines.
Fisuración Fisuras primarias por:  Contracción restringida.  Disminución temperatura después de la hidratación del cemento. Fisuras secundarias por:  Sobrepasar capacidad portante del material. Falla estructural.
Reflexión de fisuras Se pueden reflejar a través de las capas con espaciamiento y configuración que dependen del espesor. Retrasar la aplicación de la carpeta, manteniendo curado por 7 días.
Reflexión fisuras Aplicar como carpeta un tratamiento superficial doble, más flexible y dúctil que se estira en lugar de fracturarse sobre las fisuras. Colocar dos capas de carpeta, retrasando la segunda y con menor contenido de asfalto. Utilizar membranas intermedias.

Pavimentos

  • 1.
    INTRODUCCIÓN Aporte parala solución de: Problemas de estabilidad. Durabilidad de los pavimentos. Economía en la construcción. Material adecuado para diferentes tipos de vías. Requiere procesos constructivos simples.
  • 2.
    VENTAJAS EN ELPAVIMENTO RIGIDO: Elimina el fenómeno de bombeo. Maximiza la transferencia de carga. Brinda plataforma de trabajo.
  • 3.
    VENTAJAS EN ELPAVIMENTO FLEXIBLE: Aumenta la vida útil. Elimina agrietamiento por fatiga. Disminuye la presión sobre la subrasante. Facilita el reciclaje.
  • 4.
    MATERIALES TRATADOS CONCEMENTO PARA PAVIMENTOS Suelo modificado con cemento. Suelo-cemento. Suelo cemento plástico. Grava cemento.
  • 5.
    Suelo modificado concemento Objetivo: Adaptar materiales de la zona para uso en pavimentos. Busca bajar el IP. Disminuir cambios de volumen. Aumentar capacidad de soporte. Característica: Contenidos de ce-mento bajos.
  • 6.
    EQUIPO MINIMO REQUERIDOPARA EL PROCESO DE ESTABILIZACION CON CEMENTO. ESTABILIZADORA DE CAMINOS: Garantiza la pulverización del suelo y un mezclado homogéneo con el cemento. MOTONIVELADORA: Previa escarificación, conforma y nivela la vía, antes y después del proceso de mezclado con el cemento. CARROTANQUE DE AGUA: Aproxima el material a las humedades óptimas de compactación, además de garantizar un buen curado de la vía. VIBROCOMPACTADOR: Permite obtener las densidades necesarias para de que el suelo-cemento adquiera la resistencia requerida. ASFALTOS Y VIAS LTDA INGENIEROS CONTRATISTAS
  • 7.
    Construcción Pista deprueba: Conocer los equipos con que contamos: CARRO TANQUE. VIBRO COMPACTADOR. ESTABILIZADORA.
  • 8.
    Construcción Preparación: Controlarel perfil transversal y rasante de la vía (Perfilar). Escoger si es mezcla “in situ” o en planta.
  • 9.
    Construcción Mezcla “insitu”: Escarificar. Pulverizar. Humedecer según la granulome-tría y humedad del suelo.
  • 10.
    Construcción Al iniciarcompactación de la mezcla suelo-cemento: Debe pasar el 100% por el tamiz 1” (25.4mm). Más del 80% pasar por el tamiz No. 4 (4.76 mm). Excepción: partículas de grava o piedra, que tendrán un TMN de 2”.
  • 11.
    Construcción Distribución delcemento Granel: distribuidores mecánicos. Sacos: manualmente. Granel (de 2 tipos): Franja amplia, ancho de 1.8 a 3.0 m (Pulvimezcladoras). Franja angosta (Mezcla con moto-niveladora).
  • 12.
    Construcción Mezclado delsuelo y el cemento: Mezcladoras rotativas (Pugmill). Recicladoras. Estabilizadoras. Motoniveladoras. Más fácil si la humedad 2 a 3% por debajo del óptimo.
  • 13.
    Construcción Humedad: Incrementocon nuevos riegos hasta llegar a la óptima. Continuar mezclado hasta que agua-cemento y suelo queden íntimamente ligados y mezclados en la totalidad y ancho de calzada. Compactar y terminar.
  • 14.
    Construcción Material ideal:ARENOSO Se puede dosificar de manera exacta. Transporte Proteger de la evaporación. No más de dos horas entre mezcla e inicio de compactación.
  • 15.
    Construcción Extendido MotoniveladoraDebe existir uniformidad en con-diciones del material. Finisher Limita el espesor a colocar.
  • 16.
    Construcción Compactación CondicionesHumedad óptima. Mezcla total. En ocasiones es necesario repo-ner agua (Evaporación), por esta actividad.
  • 17.
    Construcción Vibro Compactadorliso Suelos gruesos con poco ligante. Suelos de grava hasta con 20% de pasa No. 200 y con baja plasticidad.
  • 18.
    Construcción Acabado desuperficie: Lisa. Densa. Libre de estrías y grietas. Remover los planos de compacta ción (Rastras de dientes o clavos). Superficie siempre húmeda durante el proceso.
  • 19.
    Construcción CURADO Secoloca una cubierta que permita la hidratación del cemento. Utilizan asfaltos rebajados y emulsiones. Películas plásticas. Membranas curadoras.
  • 20.
    Construcción Juntas transversalesDe finalización de jornada. Corte definido en rampa y una vez compactada se corta vertical y retira material sobrante. Longitudinales Evitarlas por la falta de mecanismos para transmisión de cargas.
  • 21.
    Construcción APERTURA: Mínimo7 días para absorber esfuerzos. Sí es necesario dar al servicio inmediatamente debe protegerse la superficie con arena.
  • 22.
    Construcción CARPETA Bajaresistencia a la abrasión. Capa de rodadura. Asfalto. Tratamiento superficial. Concreto. Adoquines.
  • 23.
    Fisuración Fisuras primariaspor: Contracción restringida. Disminución temperatura después de la hidratación del cemento. Fisuras secundarias por: Sobrepasar capacidad portante del material. Falla estructural.
  • 24.
    Reflexión de fisurasSe pueden reflejar a través de las capas con espaciamiento y configuración que dependen del espesor. Retrasar la aplicación de la carpeta, manteniendo curado por 7 días.
  • 25.
    Reflexión fisuras Aplicarcomo carpeta un tratamiento superficial doble, más flexible y dúctil que se estira en lugar de fracturarse sobre las fisuras. Colocar dos capas de carpeta, retrasando la segunda y con menor contenido de asfalto. Utilizar membranas intermedias.
