CONTROL INTERNO
Marco Técnico Normativo

      Mayo 2012

                    Ing. Rolando Escala C.
Contenido

                   1 Aspectos Generales

                         2 Sistema de Control Interno

                              3 Implementación del SCI en IRTP

                                                                 CONTROL
                                                                 INTERNO
Ing. Rolando Escala C.
1. ASPECTOS GENERALES

                        Ing. Rolando Escala C.
Aspectos Generales:
                                            Marco Normativo

                   Ley N° 27785 Ley Orgánica del Sistema Nacional de Control
                           y de la Contraloría General de la república

                         Ley N° 28716 Ley de Control Interno de las Entidades del
                                                 Estado

                          D.U N° 067-2009 Decreto de Urgencia que modifica el Art.
                                          10° de la Ley N° 28716

                           Ley Nº 29743 Ley que modifica el Art. 10º de la Ley Nº 28716

                               R.C. N° 320-2006-CG Aprobación de Normas de Control
                                                    Interno

                                   R.C. N° 458-2008-CG Guía para la Implementación del
                                                Sistema de Control Interno

                                                                                          CONTROL
                                                                                          INTERNO
Ing. Rolando Escala C.

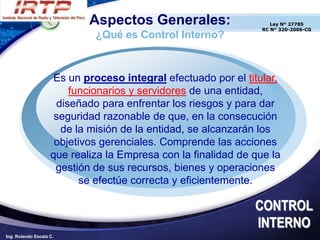

Aspectos Generales:                     Ley N° 27785
                                                                 RC N° 320-2006-CG
                             ¿Qué es Control Interno?

                     Es un proceso integral efectuado por el titular,
                         funcionarios y servidores de una entidad,
                      diseñado para enfrentar los riesgos y para dar
                     seguridad razonable de que, en la consecución
                       de la misión de la entidad, se alcanzarán los
                     objetivos gerenciales. Comprende las acciones
                    que realiza la Empresa con la finalidad de que la
                     gestión de sus recursos, bienes y operaciones
                           se efectúe correcta y eficientemente.

                                                               CONTROL
                                                               INTERNO
Ing. Rolando Escala C.
Aspectos Generales

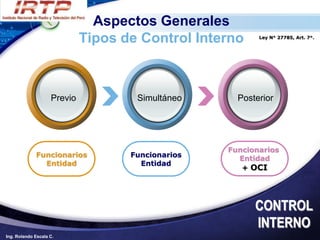

                             Tipos de Control Interno     Ley N° 27785, Art. 7°.

                    Previo           Simultáneo      Posterior

                                                   Funcionarios
             Funcionarios           Funcionarios     Entidad
               Entidad                Entidad
                                                      + OCI

                                                         CONTROL
                                                         INTERNO
Ing. Rolando Escala C.

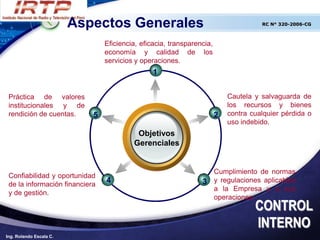

Aspectos Generales                                          RC N° 320-2006-CG

                                Eficiencia, eficacia, transparencia,
                                economía y calidad de los
                                servicios y operaciones.
                                                1

 Práctica de valores                                                       Cautela y salvaguarda de
 institucionales y de                                                      los recursos y bienes
 rendición de cuentas.      5                                          2   contra cualquier pérdida o
                                                                           uso indebido.
                                          Objetivos
                                         Gerenciales

                                                                  Cumplimiento de normas
 Confiabilidad y oportunidad
 de la información financiera
                                4                               3 y regulaciones aplicables
                                                                  a la Empresa y a sus
 y de gestión.
                                                                  operaciones.
                                                                                   CONTROL
                                                                                   INTERNO
Ing. Rolando Escala C.
Aspectos Generales                     RC N° 320-2006-CG

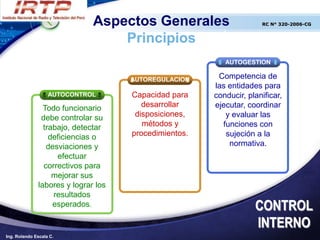

                                  Principios
                                                          AUTOGESTION

                                     AUTOREGULACION     Competencia de
                                                       las entidades para
                   AUTOCONTROL       Capacidad para    conducir, planificar,
                Todo funcionario        desarrollar    ejecutar, coordinar
               debe controlar su      disposiciones,      y evaluar las
                trabajo, detectar       métodos y        funciones con
                  deficiencias o     procedimientos.      sujeción a la
                 desviaciones y                            normativa.
                    efectuar
                correctivos para
                   mejorar sus
              labores y lograr los
                   resultados
                   esperados.                                      CONTROL
                                                                   INTERNO
Ing. Rolando Escala C.

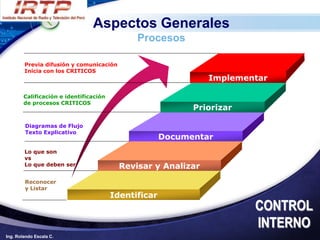

Aspectos Generales
                                              Procesos

        Previa difusión y comunicación
        Inicia con los CRITICOS
                                                               Implementar

        Calificación e identificación
        de procesos CRITICOS
                                                            Priorizar

        Diagramas de Flujo
        Texto Explicativo
                                                      Documentar
        Lo que son
        vs
        Lo que deben ser                  Revisar y Analizar
        Reconocer
        y Listar
                                        Identificar
                                                                        CONTROL
                                                                        INTERNO
Ing. Rolando Escala C.
Aspectos Generales
                                        Procesos
                          MACRO         PROCESOS      SUB PROCESOS   ETAPAS
                         PROCESOS        1er. Nivel     2do. Nivel   “n” Nivel

                                       Objetivos Involucrados
                                                                     CONTROL
                                                                     INTERNO
Ing. Rolando Escala C.
Aspectos Generales

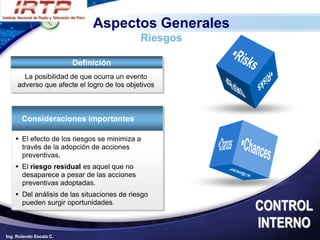

                                            Riesgos

                         Definición
       La posibilidad de que ocurra un evento
     adverso que afecte el logro de los objetivos

       Consideraciones importantes

     El efecto de los riesgos se minimiza a
      través de la adopción de acciones
      preventivas.
     El riesgo residual es aquel que no
      desaparece a pesar de las acciones
      preventivas adoptadas.
     Del análisis de las situaciones de riesgo
      pueden surgir oportunidades.
                                                      CONTROL
                                                      INTERNO
Ing. Rolando Escala C.
Aspectos Generales

                               Funciones y Procedimientos

                         Funciones
     Procedimientos

                                                            CONTROL
                                                            INTERNO
Ing. Rolando Escala C.
2. SISTEMA DE CONTROL INTERNO

                       Ing. Rolando Escala C.

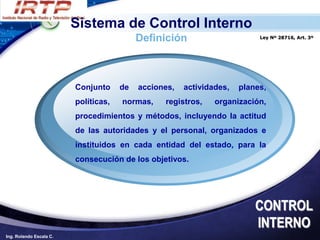

Sistema de Control Interno
                                           Definición                      Ley Nº 28716, Art. 3º

                         Conjunto     de   acciones,   actividades,   planes,
                         políticas,   normas,    registros,    organización,
                         procedimientos y métodos, incluyendo la actitud
                         de las autoridades y el personal, organizados e
                         instituidos en cada entidad del estado, para la
                         consecución de los objetivos.

                                                                          CONTROL
                                                                          INTERNO
Ing. Rolando Escala C.
Sistema de Control Interno

                                                       Normas
            S.C.I.             Enfoque COSO           de Control
                                                       Interno

                                                      CONTROL
                                                      INTERNO
Ing. Rolando Escala C.
Sistema de Control Interno                     Ley Nº 28716, Art. 3º

  Subsistema de
  control interno
                                                 Actividades
   estratégico                                   de Control              Subsistema de
                                                  Gerencial
                                                                         control interno
                           Evaluación                                      operativo
                               de
                            Riesgos

                                   Componentes              Sistemas
                                                          Información
       Ambiente                                          Comunicación
          de
        Control

         Subsistema de             Seguimiento
         control interno               de
         de evaluación              Resultados
                                                                   CONTROL
                                                                   INTERNO
Ing. Rolando Escala C.
Componentes del SCI                          RC N° 320-2006-CG

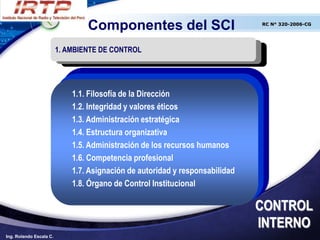

                         1. AMBIENTE DE CONTROL

                             1.1. Filosofía de la Dirección
                             1.2. Integridad y valores éticos
                             1.3. Administración estratégica
                             1.4. Estructura organizativa
                             1.5. Administración de los recursos humanos
                             1.6. Competencia profesional
                             1.7. Asignación de autoridad y responsabilidad
                             1.8. Órgano de Control Institucional

                                                                              CONTROL
                                                                              INTERNO
Ing. Rolando Escala C.
Componentes del SCI                               RC N° 320-2006-CG

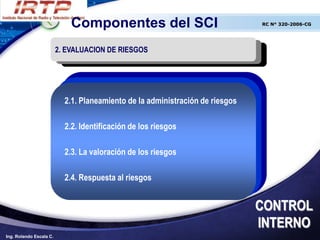

                         2. EVALUACION DE RIESGOS

                           2.1. Planeamiento de la administración de riesgos

                           2.2. Identificación de los riesgos

                           2.3. La valoración de los riesgos

                           2.4. Respuesta al riesgos

                                                                               CONTROL
                                                                               INTERNO
Ing. Rolando Escala C.
Componentes del SCI                                 RC N° 320-2006-CG

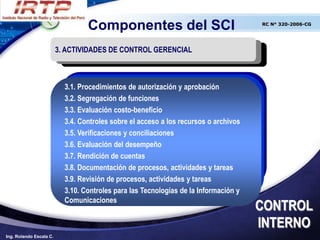

                         3. ACTIVIDADES DE CONTROL GERENCIAL

                           3.1. Procedimientos de autorización y aprobación
                           3.2. Segregación de funciones
                           3.3. Evaluación costo-beneficio
                           3.4. Controles sobre el acceso a los recursos o archivos
                           3.5. Verificaciones y conciliaciones
                           3.6. Evaluación del desempeño
                           3.7. Rendición de cuentas
                           3.8. Documentación de procesos, actividades y tareas
                           3.9. Revisión de procesos, actividades y tareas
                           3.10. Controles para las Tecnologías de la Información y
                           Comunicaciones
                                                                                      CONTROL
                                                                                      INTERNO
Ing. Rolando Escala C.
Componentes del SCI                             RC N° 320-2006-CG

                         4. INFORMACION Y COMUNICACION

                            4.1. Funciones y características de la información
                            4.2. Información y responsabilidad
                            4.3. Calidad y suficiencia de la información
                            4.4. Los sistemas de información
                            4.5. Flexibilidad al cambio
                            4.6. Archivo institucional
                            4.7. Comunicación interna
                            4.8. Comunicación externa
                            4.9. Canales de comunicación
                                                                                 CONTROL
                                                                                 INTERNO
Ing. Rolando Escala C.
Componentes del SCI                        RC N° 320-2006-CG

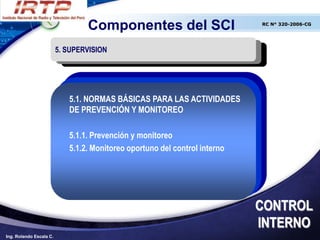

                         5. SUPERVISION

                            5.1. NORMAS BÁSICAS PARA LAS ACTIVIDADES
                            DE PREVENCIÓN Y MONITOREO

                            5.1.1. Prevención y monitoreo
                            5.1.2. Monitoreo oportuno del control interno

                                                                            CONTROL
                                                                            INTERNO
Ing. Rolando Escala C.
Componentes del SCI                       RC N° 320-2006-CG

                         5. SUPERVISION

                            5.2. NORMAS BÁSICAS PARA EL SEGUIMIENTO
                            DE RESULTADOS

                            5.2.1. Reporte de deficiencias
                            5.2.2. Seguimiento e implantación de medidas
                            correctivas

                                                                           CONTROL
                                                                           INTERNO
Ing. Rolando Escala C.
Componentes del SCI               RC N° 320-2006-CG

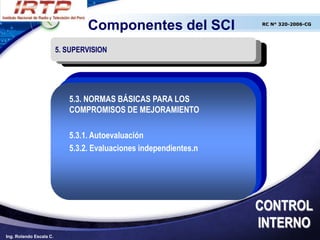

                         5. SUPERVISION

                            5.3. NORMAS BÁSICAS PARA LOS
                            COMPROMISOS DE MEJORAMIENTO

                            5.3.1. Autoevaluación
                            5.3.2. Evaluaciones independientes.n

                                                                   CONTROL
                                                                   INTERNO
Ing. Rolando Escala C.

Sistema de Control Interno                  RC N° 458-2008-CG

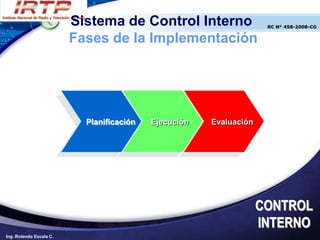

                         Fases de la Implementación

                           Planificación   Ejecución   Evaluación

                                                                    CONTROL
                                                                    INTERNO
Ing. Rolando Escala C.

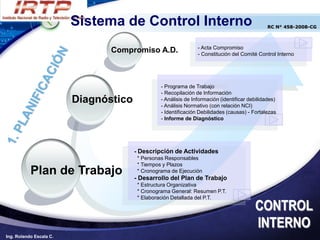

Sistema de Control Interno                                             RC N° 458-2008-CG

                                                                 - Acta Compromiso
                                Compromiso A.D.                  - Constitución del Comité Control Interno

                                                 - Programa de Trabajo
                                                 - Recopilación de Información
                         Diagnóstico             - Análisis de Información (identificar debilidades)
                                                 - Análisis Normativo (con relación NCI)
                                                 - Identificación Debilidades (causas) - Fortalezas
                                                 - Informe de Diagnóstico

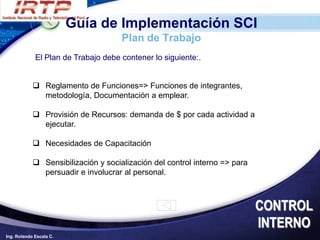

                                       - Descripción de Actividades
                                        * Personas Responsables
                                        * Tiempos y Plazos
           Plan de Trabajo              * Cronograma de Ejecución
                                       - Desarrollo del Plan de Trabajo
                                        * Estructura Organizativa
                                        * Cronograma General: Resumen P.T.
                                        * Elaboración Detallada del P.T.

                                                                                          CONTROL
                                                                                          INTERNO
Ing. Rolando Escala C.
Sistema de Control Interno                                RC N° 458-2008-CG

                                 2. EJECUCION
                                               Identificación y documentación de procesos
                         Implementación a      Implementación de políticas y directivas
                                               (Marco NCI)
                          Nivel Procesos       Puntos CRITICOS, 3E de Obj. Institucionales
                                               Riesgos, adopción acciones preventivas
                                               Mecanismos de Autocontrol y autoevaluación

                                     DEBEN ESTABLECERSE
                                     Políticas y Normativas de Control en el marco NCI
                                      Logro de Objetivos Institucionales
          Implementación a           Base:
                                     Plan Estratégico: Misión / Visión / Objetivos Estrat.
            Nivel Entidad            Integridad y comportamiento ético
                                     Identificación y documentación de procesos de la
                                     Institución

                                                                                CONTROL
                                                                                INTERNO
Ing. Rolando Escala C.

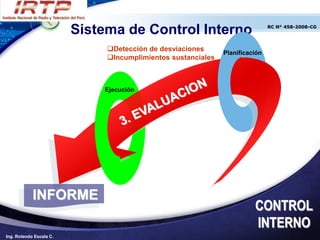

Sistema de Control Interno                           RC N° 458-2008-CG

                              Detección de desviaciones
                                                              Planificación
                              Incumplimientos sustanciales

                             Ejecución

            INFORME
                                                                        CONTROL
                                                                        INTERNO
Ing. Rolando Escala C.
3. Implementación del Sistema de
  Control Interno en el IRTP

                             Ing. Rolando Escala C.

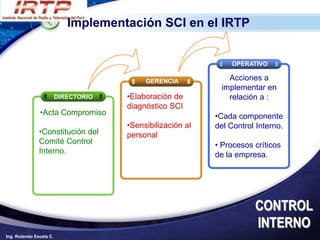

Implementación SCI en el IRTP

                                                                OPERATIVO

                                           GERENCIA            Acciones a
                                                             implementar en
                         DIRECTORIO   •Elaboración de          relación a :
                                      diagnóstico SCI
               •Acta Compromiso                             •Cada componente
                                      •Sensibilización al   del Control Interno.
               •Constitución del      personal
               Comité Control                               • Procesos críticos
               Interno.                                     de la empresa.

                                                                       CONTROL
                                                                       INTERNO
Ing. Rolando Escala C.
Guía de Implementación SCI

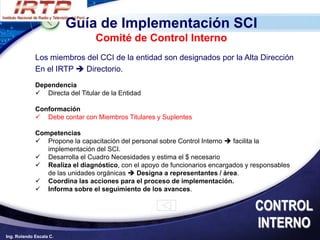

                                 Comité de Control Interno
             Los miembros del CCI de la entidad son designados por la Alta Dirección
             En el IRTP  Directorio.
             Dependencia
              Directa del Titular de la Entidad

             Conformación
              Debe contar con Miembros Titulares y Suplentes

             Competencias
              Propone la capacitación del personal sobre Control Interno  facilita la
                implementación del SCI.
              Desarrolla el Cuadro Necesidades y estima el $ necesario
              Realiza el diagnóstico, con el apoyo de funcionarios encargados y responsables
                de las unidades orgánicas  Designa a representantes / área.
              Coordina las acciones para el proceso de implementación.
              Informa sobre el seguimiento de los avances.

                                                                                  CONTROL
                                                                                  INTERNO
Ing. Rolando Escala C.
Guía de Implementación SCI
                                       Diagnóstico
             Los resultados son la BASE para las acciones de implementación del SCI.

            ¿QUÉ SE PUEDE EVALUAR?

            i. Nivel de desarrollo y organización del SCI
            ii. Elementos de control que conforman el sistema existente.
            iii. Deficiencias, vacíos y oportunidades de mejora que presenta el
                 sistema
            iv. Ajustes o modificaciones que deben desarrollarse
            v. Los componentes y normas de control que deben ser
                 implementados
            vi. Las prioridades de implementación
            vii. Estimación de los recursos económicos, materiales, y personal
                 requeridos.

                                                                          CONTROL
                                                                          INTERNO
Ing. Rolando Escala C.
Guía de Implementación SCI
                                     Plan de Trabajo
             El Plan de Trabajo debe contener lo siguiente:.

             Reglamento de Funciones=> Funciones de integrantes,
              metodología, Documentación a emplear.

             Provisión de Recursos: demanda de $ por cada actividad a
              ejecutar.

             Necesidades de Capacitación

             Sensibilización y socialización del control interno => para
              persuadir e involucrar al personal.

                                                                            CONTROL
                                                                            INTERNO
Ing. Rolando Escala C.
IMPLEMENTACION DEL SCI                                       RC N° 468-2006-CG

                            EN LOS PROCESOS

                                                   SUB
                          PROCESO                                           ETAPA
                                                 PROCESO

                                                                   Valoración
           Objetivo        Identificación     Identificación                        Respuesta
                                                                    de los
            de la             de los              de las                              a los
                                                                    Riesgos
            Etapa             Riesgos        Causas /Efectos                         Riesgos
                                                                (Impacto/Prob.)

                                            Determinación      Valoración
                          Identificación
                                              Controles          Riesgo
                           de Controles
                                               Claves           Residual

                                                                                    CONTROL
                                                                                    INTERNO
Ing. Rolando Escala C.
4 MISCELANEA

               Ing. Rolando Escala C.

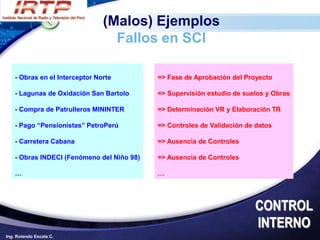

(Malos) Ejemplos
                                  Fallos en SCI

    - Obras en el Interceptor Norte         => Fase de Aprobación del Proyecto

    - Lagunas de Oxidación San Bartolo      => Supervisión estudio de suelos y Obras

    - Compra de Patrulleros MININTER        => Determinación VR y Elaboración TR

    - Pago “Pensionistas” PetroPerú         => Controles de Validación de datos

    - Carretera Cabana                      => Ausencia de Controles

    - Obras INDECI (Fenómeno del Niño 98)   => Ausencia de Controles

    …                                       …

                                                                         CONTROL
                                                                         INTERNO
Ing. Rolando Escala C.
A TENER EN CUENTA

                    EL CONTROL INTERNO, NO DEBE
                     SIGNIFICAR SOLO CUMPLIR CON
                    UNA DISPOSICION NORMATIVA, ES
                    NECESARIO QUE SE INTERIORICE
                           Y PRACTIQUE EN EL
                     DESARROLLO DE LAS LABORES

                                                CONTROL
                                                INTERNO
Ing. Rolando Escala C.
A TENER EN CUENTA

                    NO OLVIDAR QUE POR SÓLIDO QUE SEA
                    EL CONTROL INTERNO IMPLANTADO EN
                     LA EMPRESA, ÉSTE NO GARANTIZA SU
                    EFECTIVIDAD, HAY UN ELEMENTO QUE
                      ES IMPRESCINDIBLE. PARA QUE EL
                      CONTROL INTERNO SEA EFECTIVO
                               ……………….
                              LAS PERSONAS

                                                   CONTROL
                                                   INTERNO
Ing. Rolando Escala C.
Ing. Rolando Escala C.
Informe COSO

         COSO: Committe of Sponsoring Organizations of the Treadway Commission

                En Set. 1992, se emitió el Informe Titulado

                                 “Internal Control - Integrated Framework”

                El Informe COSO incorporó en una sola estructura conceptual los distintos
                enfoques existentes y actualizó los procesos de diseño, implantación y
                evaluación de control interno.

                En este documento se definió al control interno como un proceso que se
                constituye en un medio para lograr un fin.

                                                                              CONTROL
                                                                              INTERNO
Ing. Rolando Escala C.

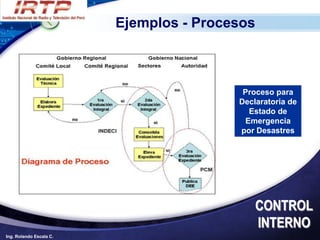

Ejemplos - Procesos

                                          Proceso para
                                         Declaratoria de
                                           Estado de
                                          Emergencia
                                         por Desastres

                                             CONTROL
                                             INTERNO
Ing. Rolando Escala C.
Ejemplos - Procesos

                                          Proceso de
                                          atención de
                                           Reclamos
                                           SUNASS

                                            CONTROL
                                            INTERNO
Ing. Rolando Escala C.
Ejemplos - Procesos

                                    Proceso para
                                  Almacenamiento
                                  y Distribución de
                                      Ciruelas

                                                      CONTROL
                                                      INTERNO
Ing. Rolando Escala C.
Ejemplos - Procesos

                                     Cadena de procesos básicos
                           Importar        Motor de                 Emisión
                                                      Transacción
                           itinerarios     búsqueda                 de Ticket
                                                                                Proceso para la
       Manejo de información
             Agrupar                                                               venta de
                                                                                  pasajes por
             Organizar
                                                                                    medios
             Seleccionar                                                           virtuales
             Sintetizar

             Distribuir

                                                       Cadena de valor
                                                       virtual
                                                                                 CONTROL
                                                                                 INTERNO
Ing. Rolando Escala C.

Sistema de control interno

  • 1.
    CONTROL INTERNO Marco TécnicoNormativo Mayo 2012 Ing. Rolando Escala C.
  • 2.
    Contenido 1 Aspectos Generales 2 Sistema de Control Interno 3 Implementación del SCI en IRTP CONTROL INTERNO Ing. Rolando Escala C.
  • 3.
    1. ASPECTOS GENERALES Ing. Rolando Escala C.
  • 4.
    Aspectos Generales: Marco Normativo Ley N° 27785 Ley Orgánica del Sistema Nacional de Control y de la Contraloría General de la república Ley N° 28716 Ley de Control Interno de las Entidades del Estado D.U N° 067-2009 Decreto de Urgencia que modifica el Art. 10° de la Ley N° 28716 Ley Nº 29743 Ley que modifica el Art. 10º de la Ley Nº 28716 R.C. N° 320-2006-CG Aprobación de Normas de Control Interno R.C. N° 458-2008-CG Guía para la Implementación del Sistema de Control Interno CONTROL INTERNO Ing. Rolando Escala C.
  • 5.
    Aspectos Generales: Ley N° 27785 RC N° 320-2006-CG ¿Qué es Control Interno? Es un proceso integral efectuado por el titular, funcionarios y servidores de una entidad, diseñado para enfrentar los riesgos y para dar seguridad razonable de que, en la consecución de la misión de la entidad, se alcanzarán los objetivos gerenciales. Comprende las acciones que realiza la Empresa con la finalidad de que la gestión de sus recursos, bienes y operaciones se efectúe correcta y eficientemente. CONTROL INTERNO Ing. Rolando Escala C.
  • 6.
    Aspectos Generales Tipos de Control Interno Ley N° 27785, Art. 7°. Previo Simultáneo Posterior Funcionarios Funcionarios Funcionarios Entidad Entidad Entidad + OCI CONTROL INTERNO Ing. Rolando Escala C.
  • 7.
    Aspectos Generales RC N° 320-2006-CG Eficiencia, eficacia, transparencia, economía y calidad de los servicios y operaciones. 1 Práctica de valores Cautela y salvaguarda de institucionales y de los recursos y bienes rendición de cuentas. 5 2 contra cualquier pérdida o uso indebido. Objetivos Gerenciales Cumplimiento de normas Confiabilidad y oportunidad de la información financiera 4 3 y regulaciones aplicables a la Empresa y a sus y de gestión. operaciones. CONTROL INTERNO Ing. Rolando Escala C.
  • 8.
    Aspectos Generales RC N° 320-2006-CG Principios AUTOGESTION AUTOREGULACION Competencia de las entidades para AUTOCONTROL Capacidad para conducir, planificar, Todo funcionario desarrollar ejecutar, coordinar debe controlar su disposiciones, y evaluar las trabajo, detectar métodos y funciones con deficiencias o procedimientos. sujeción a la desviaciones y normativa. efectuar correctivos para mejorar sus labores y lograr los resultados esperados. CONTROL INTERNO Ing. Rolando Escala C.
  • 9.
    Aspectos Generales Procesos Previa difusión y comunicación Inicia con los CRITICOS Implementar Calificación e identificación de procesos CRITICOS Priorizar Diagramas de Flujo Texto Explicativo Documentar Lo que son vs Lo que deben ser Revisar y Analizar Reconocer y Listar Identificar CONTROL INTERNO Ing. Rolando Escala C.
  • 10.
    Aspectos Generales Procesos MACRO PROCESOS SUB PROCESOS ETAPAS PROCESOS 1er. Nivel 2do. Nivel “n” Nivel Objetivos Involucrados CONTROL INTERNO Ing. Rolando Escala C.
  • 11.
    Aspectos Generales Riesgos Definición La posibilidad de que ocurra un evento adverso que afecte el logro de los objetivos Consideraciones importantes  El efecto de los riesgos se minimiza a través de la adopción de acciones preventivas.  El riesgo residual es aquel que no desaparece a pesar de las acciones preventivas adoptadas.  Del análisis de las situaciones de riesgo pueden surgir oportunidades. CONTROL INTERNO Ing. Rolando Escala C.
  • 12.
    Aspectos Generales Funciones y Procedimientos Funciones Procedimientos CONTROL INTERNO Ing. Rolando Escala C.
  • 13.
    2. SISTEMA DECONTROL INTERNO Ing. Rolando Escala C.
  • 14.
    Sistema de ControlInterno Definición Ley Nº 28716, Art. 3º Conjunto de acciones, actividades, planes, políticas, normas, registros, organización, procedimientos y métodos, incluyendo la actitud de las autoridades y el personal, organizados e instituidos en cada entidad del estado, para la consecución de los objetivos. CONTROL INTERNO Ing. Rolando Escala C.
  • 15.
    Sistema de ControlInterno Normas S.C.I. Enfoque COSO de Control Interno CONTROL INTERNO Ing. Rolando Escala C.
  • 16.
    Sistema de ControlInterno Ley Nº 28716, Art. 3º Subsistema de control interno Actividades estratégico de Control Subsistema de Gerencial control interno Evaluación operativo de Riesgos Componentes Sistemas Información Ambiente Comunicación de Control Subsistema de Seguimiento control interno de de evaluación Resultados CONTROL INTERNO Ing. Rolando Escala C.
  • 17.
    Componentes del SCI RC N° 320-2006-CG 1. AMBIENTE DE CONTROL 1.1. Filosofía de la Dirección 1.2. Integridad y valores éticos 1.3. Administración estratégica 1.4. Estructura organizativa 1.5. Administración de los recursos humanos 1.6. Competencia profesional 1.7. Asignación de autoridad y responsabilidad 1.8. Órgano de Control Institucional CONTROL INTERNO Ing. Rolando Escala C.
  • 18.
    Componentes del SCI RC N° 320-2006-CG 2. EVALUACION DE RIESGOS 2.1. Planeamiento de la administración de riesgos 2.2. Identificación de los riesgos 2.3. La valoración de los riesgos 2.4. Respuesta al riesgos CONTROL INTERNO Ing. Rolando Escala C.
  • 19.
    Componentes del SCI RC N° 320-2006-CG 3. ACTIVIDADES DE CONTROL GERENCIAL 3.1. Procedimientos de autorización y aprobación 3.2. Segregación de funciones 3.3. Evaluación costo-beneficio 3.4. Controles sobre el acceso a los recursos o archivos 3.5. Verificaciones y conciliaciones 3.6. Evaluación del desempeño 3.7. Rendición de cuentas 3.8. Documentación de procesos, actividades y tareas 3.9. Revisión de procesos, actividades y tareas 3.10. Controles para las Tecnologías de la Información y Comunicaciones CONTROL INTERNO Ing. Rolando Escala C.
  • 20.
    Componentes del SCI RC N° 320-2006-CG 4. INFORMACION Y COMUNICACION 4.1. Funciones y características de la información 4.2. Información y responsabilidad 4.3. Calidad y suficiencia de la información 4.4. Los sistemas de información 4.5. Flexibilidad al cambio 4.6. Archivo institucional 4.7. Comunicación interna 4.8. Comunicación externa 4.9. Canales de comunicación CONTROL INTERNO Ing. Rolando Escala C.
  • 21.
    Componentes del SCI RC N° 320-2006-CG 5. SUPERVISION 5.1. NORMAS BÁSICAS PARA LAS ACTIVIDADES DE PREVENCIÓN Y MONITOREO 5.1.1. Prevención y monitoreo 5.1.2. Monitoreo oportuno del control interno CONTROL INTERNO Ing. Rolando Escala C.
  • 22.
    Componentes del SCI RC N° 320-2006-CG 5. SUPERVISION 5.2. NORMAS BÁSICAS PARA EL SEGUIMIENTO DE RESULTADOS 5.2.1. Reporte de deficiencias 5.2.2. Seguimiento e implantación de medidas correctivas CONTROL INTERNO Ing. Rolando Escala C.
  • 23.
    Componentes del SCI RC N° 320-2006-CG 5. SUPERVISION 5.3. NORMAS BÁSICAS PARA LOS COMPROMISOS DE MEJORAMIENTO 5.3.1. Autoevaluación 5.3.2. Evaluaciones independientes.n CONTROL INTERNO Ing. Rolando Escala C.
  • 24.
    Sistema de ControlInterno RC N° 458-2008-CG Fases de la Implementación Planificación Ejecución Evaluación CONTROL INTERNO Ing. Rolando Escala C.
  • 25.
    Sistema de ControlInterno RC N° 458-2008-CG - Acta Compromiso Compromiso A.D. - Constitución del Comité Control Interno - Programa de Trabajo - Recopilación de Información Diagnóstico - Análisis de Información (identificar debilidades) - Análisis Normativo (con relación NCI) - Identificación Debilidades (causas) - Fortalezas - Informe de Diagnóstico - Descripción de Actividades * Personas Responsables * Tiempos y Plazos Plan de Trabajo * Cronograma de Ejecución - Desarrollo del Plan de Trabajo * Estructura Organizativa * Cronograma General: Resumen P.T. * Elaboración Detallada del P.T. CONTROL INTERNO Ing. Rolando Escala C.
  • 26.
    Sistema de ControlInterno RC N° 458-2008-CG 2. EJECUCION Identificación y documentación de procesos Implementación a Implementación de políticas y directivas (Marco NCI) Nivel Procesos Puntos CRITICOS, 3E de Obj. Institucionales Riesgos, adopción acciones preventivas Mecanismos de Autocontrol y autoevaluación DEBEN ESTABLECERSE Políticas y Normativas de Control en el marco NCI  Logro de Objetivos Institucionales Implementación a Base: Plan Estratégico: Misión / Visión / Objetivos Estrat. Nivel Entidad Integridad y comportamiento ético Identificación y documentación de procesos de la Institución CONTROL INTERNO Ing. Rolando Escala C.
  • 27.
    Sistema de ControlInterno RC N° 458-2008-CG Detección de desviaciones Planificación Incumplimientos sustanciales Ejecución INFORME CONTROL INTERNO Ing. Rolando Escala C.
  • 28.
    3. Implementación delSistema de Control Interno en el IRTP Ing. Rolando Escala C.
  • 29.
    Implementación SCI enel IRTP OPERATIVO GERENCIA Acciones a implementar en DIRECTORIO •Elaboración de relación a : diagnóstico SCI •Acta Compromiso •Cada componente •Sensibilización al del Control Interno. •Constitución del personal Comité Control • Procesos críticos Interno. de la empresa. CONTROL INTERNO Ing. Rolando Escala C.
  • 30.
    Guía de ImplementaciónSCI Comité de Control Interno Los miembros del CCI de la entidad son designados por la Alta Dirección En el IRTP  Directorio. Dependencia  Directa del Titular de la Entidad Conformación  Debe contar con Miembros Titulares y Suplentes Competencias  Propone la capacitación del personal sobre Control Interno  facilita la implementación del SCI.  Desarrolla el Cuadro Necesidades y estima el $ necesario  Realiza el diagnóstico, con el apoyo de funcionarios encargados y responsables de las unidades orgánicas  Designa a representantes / área.  Coordina las acciones para el proceso de implementación.  Informa sobre el seguimiento de los avances. CONTROL INTERNO Ing. Rolando Escala C.
  • 31.
    Guía de ImplementaciónSCI Diagnóstico Los resultados son la BASE para las acciones de implementación del SCI. ¿QUÉ SE PUEDE EVALUAR? i. Nivel de desarrollo y organización del SCI ii. Elementos de control que conforman el sistema existente. iii. Deficiencias, vacíos y oportunidades de mejora que presenta el sistema iv. Ajustes o modificaciones que deben desarrollarse v. Los componentes y normas de control que deben ser implementados vi. Las prioridades de implementación vii. Estimación de los recursos económicos, materiales, y personal requeridos. CONTROL INTERNO Ing. Rolando Escala C.
  • 32.
    Guía de ImplementaciónSCI Plan de Trabajo El Plan de Trabajo debe contener lo siguiente:.  Reglamento de Funciones=> Funciones de integrantes, metodología, Documentación a emplear.  Provisión de Recursos: demanda de $ por cada actividad a ejecutar.  Necesidades de Capacitación  Sensibilización y socialización del control interno => para persuadir e involucrar al personal. CONTROL INTERNO Ing. Rolando Escala C.
  • 33.
    IMPLEMENTACION DEL SCI RC N° 468-2006-CG EN LOS PROCESOS SUB PROCESO ETAPA PROCESO Valoración Objetivo Identificación Identificación Respuesta de los de la de los de las a los Riesgos Etapa Riesgos Causas /Efectos Riesgos (Impacto/Prob.) Determinación Valoración Identificación Controles Riesgo de Controles Claves Residual CONTROL INTERNO Ing. Rolando Escala C.
  • 34.
    4 MISCELANEA Ing. Rolando Escala C.
  • 35.
    (Malos) Ejemplos Fallos en SCI - Obras en el Interceptor Norte => Fase de Aprobación del Proyecto - Lagunas de Oxidación San Bartolo => Supervisión estudio de suelos y Obras - Compra de Patrulleros MININTER => Determinación VR y Elaboración TR - Pago “Pensionistas” PetroPerú => Controles de Validación de datos - Carretera Cabana => Ausencia de Controles - Obras INDECI (Fenómeno del Niño 98) => Ausencia de Controles … … CONTROL INTERNO Ing. Rolando Escala C.
  • 36.
    A TENER ENCUENTA EL CONTROL INTERNO, NO DEBE SIGNIFICAR SOLO CUMPLIR CON UNA DISPOSICION NORMATIVA, ES NECESARIO QUE SE INTERIORICE Y PRACTIQUE EN EL DESARROLLO DE LAS LABORES CONTROL INTERNO Ing. Rolando Escala C.
  • 37.
    A TENER ENCUENTA NO OLVIDAR QUE POR SÓLIDO QUE SEA EL CONTROL INTERNO IMPLANTADO EN LA EMPRESA, ÉSTE NO GARANTIZA SU EFECTIVIDAD, HAY UN ELEMENTO QUE ES IMPRESCINDIBLE. PARA QUE EL CONTROL INTERNO SEA EFECTIVO ………………. LAS PERSONAS CONTROL INTERNO Ing. Rolando Escala C.
  • 38.
  • 39.
    Informe COSO COSO: Committe of Sponsoring Organizations of the Treadway Commission En Set. 1992, se emitió el Informe Titulado “Internal Control - Integrated Framework” El Informe COSO incorporó en una sola estructura conceptual los distintos enfoques existentes y actualizó los procesos de diseño, implantación y evaluación de control interno. En este documento se definió al control interno como un proceso que se constituye en un medio para lograr un fin. CONTROL INTERNO Ing. Rolando Escala C.
  • 40.
    Ejemplos - Procesos Proceso para Declaratoria de Estado de Emergencia por Desastres CONTROL INTERNO Ing. Rolando Escala C.
  • 41.
    Ejemplos - Procesos Proceso de atención de Reclamos SUNASS CONTROL INTERNO Ing. Rolando Escala C.
  • 42.
    Ejemplos - Procesos Proceso para Almacenamiento y Distribución de Ciruelas CONTROL INTERNO Ing. Rolando Escala C.
  • 43.
    Ejemplos - Procesos Cadena de procesos básicos Importar Motor de Emisión Transacción itinerarios búsqueda de Ticket Proceso para la Manejo de información Agrupar venta de pasajes por Organizar medios Seleccionar virtuales Sintetizar Distribuir Cadena de valor virtual CONTROL INTERNO Ing. Rolando Escala C.
