DISEÑO DE POYECTOS
             LACTEOS SAN CARLOS LTDA

                 PRESENTADO POR:

     MONICA CASTRILLON CONTA CÓD. 1078246164
       ALCIDES L. GONZALEZ CÓD. 1078346862

  AULA VIRTUAL Y GRUPO COLABORATIVO: 102058_343

  UNIVERSIDAD NACIONAL ABIERTA Y A DISTANCIA - UNAD
ESCUELA DE CIENCIAS BASICAS TECNOLOGÍA E INGENIERIA
         PROGRAMA INGENIERIA DE SISTEMAS
                DICIEMBRE 06 DE 2012

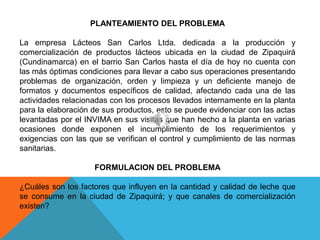

PLANTEAMIENTO DEL PROBLEMA

La empresa Lácteos San Carlos Ltda. dedicada a la producción y
comercialización de productos lácteos ubicada en la ciudad de Zipaquirá
(Cundinamarca) en el barrio San Carlos hasta el día de hoy no cuenta con
las más óptimas condiciones para llevar a cabo sus operaciones presentando
problemas de organización, orden y limpieza y un deficiente manejo de
formatos y documentos específicos de calidad, afectando cada una de las
actividades relacionadas con los procesos llevados internamente en la planta
para la elaboración de sus productos, esto se puede evidenciar con las actas
levantadas por el INVIMA en sus visitas que han hecho a la planta en varias
ocasiones donde exponen el incumplimiento de los requerimientos y
exigencias con las que se verifican el control y cumplimiento de las normas
sanitarias.

                    FORMULACION DEL PROBLEMA

¿Cuáles son los factores que influyen en la cantidad y calidad de leche que
se consume en la ciudad de Zipaquirá; y que canales de comercialización
existen?

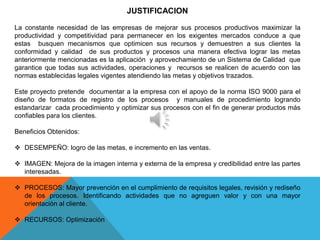

JUSTIFICACION

La constante necesidad de las empresas de mejorar sus procesos productivos maximizar la
productividad y competitividad para permanecer en los exigentes mercados conduce a que
estas busquen mecanismos que optimicen sus recursos y demuestren a sus clientes la
conformidad y calidad de sus productos y procesos una manera efectiva lograr las metas
anteriormente mencionadas es la aplicación y aprovechamiento de un Sistema de Calidad que
garantice que todas sus actividades, operaciones y recursos se realicen de acuerdo con las
normas establecidas legales vigentes atendiendo las metas y objetivos trazados.

Este proyecto pretende documentar a la empresa con el apoyo de la norma ISO 9000 para el
diseño de formatos de registro de los procesos y manuales de procedimiento logrando
estandarizar cada procedimiento y optimizar sus procesos con el fin de generar productos más
confiables para los clientes.

Beneficios Obtenidos:

 DESEMPEÑO: logro de las metas, e incremento en las ventas.

 IMAGEN: Mejora de la imagen interna y externa de la empresa y credibilidad entre las partes
  interesadas.

 PROCESOS: Mayor prevención en el cumplimiento de requisitos legales, revisión y rediseño
  de los procesos. Identificando actividades que no agreguen valor y con una mayor
  orientación al cliente.

 RECURSOS: Optimización

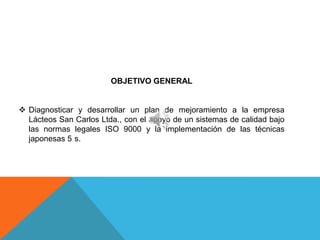

OBJETIVO GENERAL

 Diagnosticar y desarrollar un plan de mejoramiento a la empresa
  Lácteos San Carlos Ltda., con el apoyo de un sistemas de calidad bajo
  las normas legales ISO 9000 y la implementación de las técnicas
  japonesas 5 s.

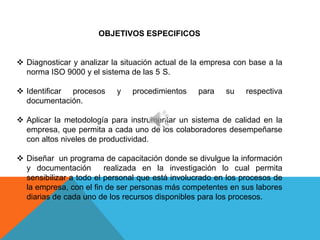

OBJETIVOS ESPECIFICOS

 Diagnosticar y analizar la situación actual de la empresa con base a la
  norma ISO 9000 y el sistema de las 5 S.

 Identificar procesos     y   procedimientos    para    su    respectiva
  documentación.

 Aplicar la metodología para instrumentar un sistema de calidad en la
  empresa, que permita a cada uno de los colaboradores desempeñarse
  con altos niveles de productividad.

 Diseñar un programa de capacitación donde se divulgue la información
  y documentación        realizada en la investigación lo cual permita
  sensibilizar a todo el personal que está involucrado en los procesos de
  la empresa, con el fin de ser personas más competentes en sus labores
  diarias de cada uno de los recursos disponibles para los procesos.

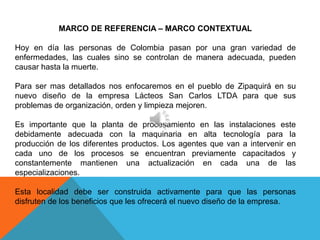

MARCO DE REFERENCIA – MARCO CONTEXTUAL

Hoy en día las personas de Colombia pasan por una gran variedad de
enfermedades, las cuales sino se controlan de manera adecuada, pueden
causar hasta la muerte.

Para ser mas detallados nos enfocaremos en el pueblo de Zipaquirá en su
nuevo diseño de la empresa Lácteos San Carlos LTDA para que sus
problemas de organización, orden y limpieza mejoren.

Es importante que la planta de procesamiento en las instalaciones este
debidamente adecuada con la maquinaria en alta tecnología para la
producción de los diferentes productos. Los agentes que van a intervenir en
cada uno de los procesos se encuentran previamente capacitados y
constantemente mantienen una actualización en cada una de las
especializaciones.

Esta localidad debe ser construida activamente para que las personas
disfruten de los beneficios que les ofrecerá el nuevo diseño de la empresa.

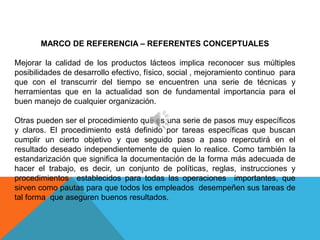

MARCO DE REFERENCIA – REFERENTES CONCEPTUALES

Mejorar la calidad de los productos lácteos implica reconocer sus múltiples
posibilidades de desarrollo efectivo, físico, social , mejoramiento continuo para
que con el transcurrir del tiempo se encuentren una serie de técnicas y
herramientas que en la actualidad son de fundamental importancia para el
buen manejo de cualquier organización.

Otras pueden ser el procedimiento que es una serie de pasos muy específicos
y claros. El procedimiento está definido por tareas específicas que buscan
cumplir un cierto objetivo y que seguido paso a paso repercutirá en el
resultado deseado independientemente de quien lo realice. Como también la
estandarización que significa la documentación de la forma más adecuada de
hacer el trabajo, es decir, un conjunto de políticas, reglas, instrucciones y
procedimientos establecidos para todas las operaciones importantes, que
sirven como pautas para que todos los empleados desempeñen sus tareas de
tal forma que aseguren buenos resultados.

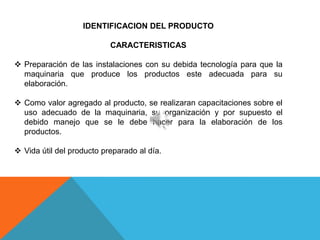

IDENTIFICACION DEL PRODUCTO

                           CARACTERISTICAS

 Preparación de las instalaciones con su debida tecnología para que la
  maquinaria que produce los productos este adecuada para su
  elaboración.

 Como valor agregado al producto, se realizaran capacitaciones sobre el
  uso adecuado de la maquinaria, su organización y por supuesto el
  debido manejo que se le debe hacer para la elaboración de los
  productos.

 Vida útil del producto preparado al día.

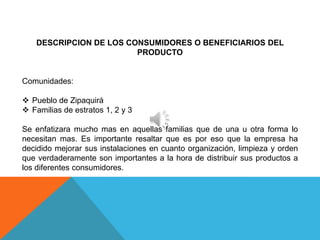

DESCRIPCION DE LOS CONSUMIDORES O BENEFICIARIOS DEL
                         PRODUCTO

Comunidades:

 Pueblo de Zipaquirá
 Familias de estratos 1, 2 y 3

Se enfatizara mucho mas en aquellas familias que de una u otra forma lo
necesitan mas. Es importante resaltar que es por eso que la empresa ha
decidido mejorar sus instalaciones en cuanto organización, limpieza y orden
que verdaderamente son importantes a la hora de distribuir sus productos a
los diferentes consumidores.

ANALISIS DE LA DEMANDA

                                                                              Identificación
Distribución de los productos lácteos a la comunidad de
Zipaquirá.

                                                                                       Caracterización
        Preparación de las instalaciones con su debida                                 del servicio
        tecnología para que la maquinaria que produce los
        productos este adecuada para su elaboración.

                No hay sexo, nivel de educación, raza, edad ni ningún
                otro elemento característico del individuo, lo que interesa            Caracterización
                es que las personas estén capacitadas para el debido
                manejo, orden y limpieza que debe tener el nuevo
                                                                                       del consumidor
                diseño de la empresa.
ANALISIS DE LA OFERTA

                                     Muestra de la población: Parte de los datos será obtenida de forma
Delimitación y                       directa de las familias consumidoras, así como también de los
                                     encargados del diseño del proyecto allá en la ciudad de Zipaquirá;
descripción del proyecto             entre otras.

                                     Otra limitación es no poder encuestar a toda la población, por la
                                     indisponibilidad de tiempo por lo que se realizará el estudio a una
                                     muestra.

Análisis de la demanda           No hay sexo, nivel de educación, raza, edad ni ningún otro
                                 elemento característico del individuo, lo que interesa es que las
                                 personas estén capacitadas para el debido manejo, orden y
                                 limpieza que debe tener el nuevo diseño de la empresa.

Posibilidades reales          Todo el pueblo de Zipaquirá lo necesita.
                              Colegios, madres
del proyecto                  comunitarias, industrias, panaderías, casad de hogar
                              que favorecen a la contribución económica.

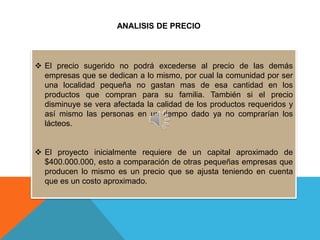

ANALISIS DE PRECIO

 El precio sugerido no podrá excederse al precio de las demás
  empresas que se dedican a lo mismo, por cual la comunidad por ser
  una localidad pequeña no gastan mas de esa cantidad en los
  productos que compran para su familia. También si el precio
  disminuye se vera afectada la calidad de los productos requeridos y
  así mismo las personas en un tiempo dado ya no comprarían los
  lácteos.

 El proyecto inicialmente requiere de un capital aproximado de
  $400.000.000, esto a comparación de otras pequeñas empresas que
  producen lo mismo es un precio que se ajusta teniendo en cuenta
  que es un costo aproximado.
ESTUDIO TECNICO: PRODUCCION DEL SERVICIO

Mostraremos la secuencia tanto de las operaciones y los procesos unitarios
por donde pasa la materia prima para transformarse en el producto final.
También ayuda a relacionar el tipo de tecnología a la que debe someterse el
material o insumo a través del proceso.

Nuestros clientes será todo tipo de personas como: Madres en estado de
embarazo,              Niños              en            etapa       de
crecimiento, Estudiantes, Trabajadores, Personas ancianas, etc.

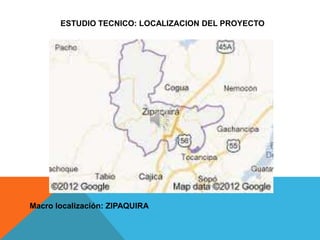

ESTUDIO TECNICO: LOCALIZACION DEL PROYECTO

Macro localización: ZIPAQUIRA

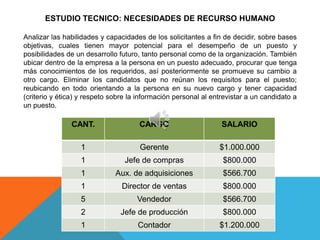

ESTUDIO TECNICO: NECESIDADES DE RECURSO HUMANO

Analizar las habilidades y capacidades de los solicitantes a fin de decidir, sobre bases
objetivas, cuales tienen mayor potencial para el desempeño de un puesto y
posibilidades de un desarrollo futuro, tanto personal como de la organización. También
ubicar dentro de la empresa a la persona en un puesto adecuado, procurar que tenga
más conocimientos de los requeridos, así posteriormente se promueve su cambio a
otro cargo. Eliminar los candidatos que no reúnan los requisitos para el puesto;
reubicando en todo orientando a la persona en su nuevo cargo y tener capacidad
(criterio y ética) y respeto sobre la información personal al entrevistar a un candidato a
un puesto.

               CANT.                  CARGO                      SALARIO

                  1                   Gerente                   $1.000.000
                  1              Jefe de compras                 $800.000
                  1           Aux. de adquisiciones              $566.700
                  1             Director de ventas               $800.000
                  5                  Vendedor                    $566.700
                  2            Jefe de producción                $800.000
                  1                  Contador                   $1.200.000

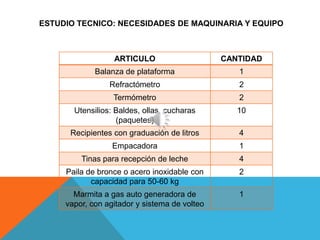

ESTUDIO TECNICO: NECESIDADES DE MAQUINARIA Y EQUIPO

                  ARTICULO                     CANTIDAD
             Balanza de plataforma                1
                 Refractómetro                    2
                  Termómetro                      2
       Utensilios: Baldes, ollas, cucharas        10
                   (paquetes)
      Recipientes con graduación de litros        4
                  Empacadora                      1
         Tinas para recepción de leche            4
     Paila de bronce o acero inoxidable con       2
            capacidad para 50-60 kg
       Marmita a gas auto generadora de           1
     vapor, con agitador y sistema de volteo

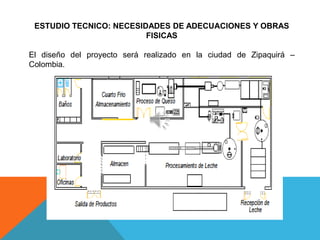

ESTUDIO TECNICO: NECESIDADES DE ADECUACIONES Y OBRAS
                         FISICAS

El diseño del proyecto será realizado en la ciudad de Zipaquirá –
Colombia.

ESTUDIO FINANCIERO: INVERSIONES NECESARIAS
              PARA IMPLEMENTAR EL PROYECTO

Se trata de recopilar y hacer un análisis de los antecedentes que permitan
determinar la conveniencia de ofrecer o no un bien o servicio para atender
una necesidad manifiesta o detectada, y satisfacer una demanda. Por lo
tanto, es preciso incluir en dicho estudio, el entorno que rodeará a la
empresa: como consumidores, usuarios, proveedores, competidores y
toda la parte reglamentaria, legal, política, económica y social.

El endeudarse es de cualquier empresa que está dispuesta a crecer y a
ser líder en el mercado. Se pretende que con los pasivos que obtendrá la
empresa en el año obtengan una utilidad anual que oscile entre los
$35.000.000 y $40.000.000 millones para pagar algunas de sus deudas y
quedar con un activo superior a la deuda.
ESTUDIO FINANCIERO: ESTIMACIÓN DE COSTOS, GASTOS E
                   INGRESOS PARA EL PRIMER AÑO
                                                                   AÑO 1
                 ENTRADAS DE EFECTIVO
                 Caja inicial                                         -
                 Ventas                                          462,904,201
                 TOTAL VENTAS                                    462,904,201
                 Descuentos
                 TOTAL DISPONIBLE                                462,904,201
                 SALIDAS DE EFECTIVO
                 Inversiones                                           -
                 COSTOS                                          270,295,993
                 Costos materiales y mano obra                   245,305,635
                 Costos fijos                                     24,990,359
                 GASTOS                                           35,905,166
                 TOTAL SALIDA DE EFECTIVO                        306,201,159
                 SALDO ANTES DE IMPUESTOS                        156,703,042
                 IMPUESTOS                                       118,694,920
                 Renta (35%)                                      54,846,065
                 Ventas (IVA) (16%)                               63,848,855
                 SALDO DESPUES DE IMPUESTOS                       38,008,122

                 SALDO FINAL FLUJO DE CAJA                       38,008,122

En cuanto al presupuesto de ingresos es importante destacar que las unidades a producir van
ligadas a las unidades de consumo anual por cápita analizadas en el estudio de mercadeo, para lo
cual se toma como base que en ambos semestres se venderá igual cantidad de unidades, por esta
misma razón podríamos hablar de que la empresa no manejará inventarios porque previamente se
realizaron encuestas para determinar la cantidad a producir, para que no se generaran posibles
pérdidas por el deterioro de los productos, ya que son productos pueden dañarse de acuerdo a su
fecha de vencimiento.
PREGUNTAS BÁSICAS DEL PROYECTO
  No.                                                   PREGUNTA                                                   RESPUESTA

                                                                   Mayor abastecimiento de productos lácteos en la ciudad, basado en principios de higiene, responsabilidad con el
                                                                   consumidor teniendo en cuenta la dimensión de sus necesidades primarias, teniendo en cuenta la capacidad de
                                                                   este para la adquisición de los mismos.

  1             ¿Qué problema resuelve el proyecto?

                                                                   En primera instancia a la población vulnerable, quienes se ha visto que por distintas circunstancias no han
                                                                   podido adquirir productos preparados de manera correcta, sino que basándose en los sistemas de control de
                                                                   calidad frente a los productos comestibles. Así mismo, se pretende escalar a nivel regional, nacional y demás
                                                                   instancias donde se requiera.

  2                ¿A quién se dirige la solución?

                                                                   En la medida en que el proyecto se vea respaldado y se lleve a cabalidad con la primera población, en este
                                                                   caso, los habitantes de Zipaquirá, se pretenderá que se expanda en cuanto a la cantidad producida como a la
                                                                   zona en que actúe; es decir, a las regiones donde se establezca que dicho proyecto, será bien visto, además
                                                                   que ofrezca cumplir con los requerimientos del mismo.

  3                    ¿Cuánto se producirá?

                                                                   Para erradicar el problema, es necesario enfrentarlo de manera directa, en la raíz, es decir a partir de las
                                                                   materias primas que se puedan proveer desde la misma población y ser desarrollado en donde surge.

  4               ¿Dónde se localizará la solución?

                                                                   Se pretenderá recurrir a instancias superiores que procuren el sustento financiero y con ello lograr una mayor
                                                                   capacidad de producción con la implementación de mecanismos, sistemas operativos, máquinas y demás
                                                                   accesorios que le permitan desarrollar el proyecto y sus objetivos a cabalidad.

  5        ¿Cómo se solucionará el problema tecnología?

                                                                   Informar a la población de lo que se pretende con el fin de conseguir de estos el apoyo del proyecto una vez
                                                                   este se inicie y se empiece a desarrollar tal cual como se pretende.

  6     ¿Cuál es la mejor alternativa de solución al problema?

                                                                   Se busca conseguir el apoyo tanto financiero como en pro de la ejecución del mismo por parte de
                                                                   organizaciones ya establecidas a quienes les sea interesante el apoyo que se entregara primordialmente a la
                                                                   población vulnerable del municipio de Zipaquirá.

  7            ¿Con qué recursos se hará el proyecto?

                                                                   Se tomará como primera medida la participación de los propietarios actuales de la empresa así como de las
                                                                   personas que aporten capital, ideas y herramientas para el desarrollo del mismo, entre los cuales también se
                                                                   vincularía a la población a la que será destinado el proyecto.

  8                 ¿Quién realizará el proyecto?

                                                                   Se espera que para el mes de enero de 2013 se inicie con los estudios necesarios para llevar a cabo la
                                                                   realización del proyecto.

  9              ¿Cuándo se realizará el proyecto?
PRESENTACIÓN DEL SISTEMA DE INDICADORES
             ASPECTOS A MEDIR                                             INDICADORES                                               DESCRIPCION DEL INDICADOR (Explicación o significado del indicador)

                                                                                                                        Aportación de recursos que se destinan a         adquirir nueva maquinaría, terreno, estructuras y
                                                                                                                        existencias para obtener un beneficio futuro.

                                         1.                   Tamaño en inversión: capacidad instalada (vacas).

                                                                                                                        Se prevé que para el 2014 la productividad de esta empresa se incremente hasta en un 90% desde
                ¿Qué se logrará?                                                                                        sus inicios en el 2008. Por ser un alimento de primera necesidad, la producción de leche nunca se
                                                                                                                        detendrá.

                                         1.                   Productividad: Leche vendida.

                                                                                                                        Se trata de recopilar y hacer un análisis de los antecedentes que permitan determinar la conveniencia
                                                                                                                        de ofrecer o no un bien o servicio para atender una necesidad manifiesta o detectada, y satisfacer una
                                                                                                                        demanda. Por lo tanto, es preciso incluir en dicho estudio, el entorno que rodeará a la empresa: como
                                                                                                                        consumidores, usuarios, proveedores, competidores y toda la parte reglamentaria, legal, política,
                                                                                                                        económica y social.

                                              1.                            Económicas: Costo de operación por litro.

              ¿Cuánto se logrará?

                                                                                                                        El endeudarse es de cualquier empresa que está dispuesta a crecer y a ser líder en el mercado. Se
                                                                                                                        pretende que con los pasivos que obtendrá la empresa en el año obtengan una utilidad anual que
                                                                                                                        oscile entre los $35.000.000 y $40.000.000 millones para pagar algunas de sus deudas y quedar con
                                                                                                                        un activo superior a la deuda.

                                                         1.                              Endeudamiento

                                                                                                                                                      Enfoque al cliente.
                                                                                                                                                      Liderazgo.
                                                                                                                                                      Participación del personal.
                                                                                                                                                      Enfoque basado en procesamientos.
                                                                                                                                                      Mejora continua.
                                                                                                                                                      Enfoque basado en hecho para la toma de decisión.
                                                                                                                                                      Relaciones mutuamente beneficiosas con el proveedor.

                                                   1.                          Gestión de calidad (ISO 9001:2008)

           ¿De qué calidad se logrará?

                                                                                                                        Implica comprender las necesidades actuales y futuras del cliente. También satisfacer sus exigencias
                                                                                                                        y por ultimo esforzarse por exceder las expectativas.

                                                        1.                              Enfoque al cliente

                                                                                                                        Es importante saber si los jefes ejercen un liderazgo, si los empleados lo ven como tal, como un líder.
                                                                                                                        En cierta forma se evalúa la concepción que cada uno tiene frente a sus jefes inmediatos y otros
                                                                                                                        superiores.

                                                              1.                              Liderazgo

                                                                                                                        Para llevar a cabo el proceso de implementación el Área de Garantía de la Calidad, y el profesional
                                                                                                                        responsable, diseñan una matriz de manejo en Excel, en la cual se ingresan todos y cada uno de los
                                                                                                                        datos necesarios para la recolección de la información y generación de manera automática y concisa
                                                                                                                        todos los indicadores identificados, levantados y validados anteriormente. Estas matrices son
                                                                                                                        almacenadas en el sistema de información del área específica, y se brinda la correspondiente
                                                                                                                        capacitación al personal responsable de la misma, para obtener los resultados respectivos.

              ¿Cuándo se logrará?                        1.                              Implementación

                                                                                                                        Se estima que para el año 2013 se inicie con el diseño del proyecto para que a mediados del mismo
                                                                                                                        año este se ejecute y comience con lo planeado anteriormente.

                                                               1.                              Tiempo
ANALISIS DIMENSIONES DEL DESARROLLO SOSTENIBLE DEL
                           PROYECTO

Sostenibilidad ambiental:            La empresa Lácteos San Carlos Ltda. adoptó formalmente una
política ambiental que recogía unas prácticas ya habituales desde su inicio. Así, como empresa
dedicada a la producción y comercialización de leche, yogures y otros derivados lácteos, desea que
su actividad siga manteniendo el alto grado de compromiso con la protección del medio ambiente que
ha llevado a cabo desde el inicio de sus actividades. La preocupación medioambiental se extiende al
conjunto de actuaciones que integran la cadena de suministro de nuestras operaciones. Esta
responsabilidad presta también atención al impacto medioambiental de sus proveedores del sector
primario. Así, diariamente trabajan con los ganaderos y agricultores, se les asesorara en lo relativo a
las tareas de limpieza de excrementos y residuos procedentes del ganado. Tras su depuración, los
residuos pueden ser reutilizados por el ganadero como fertilizantes.

Sostenibilidad económica:              Lácteos San Carlos Ltda. Considera como objetivo estratégico
la rentabilidad a medio y largo plazo, no constituyendo un fin último la obtención de resultados a corto
plazo. Bajo esta perspectiva, la empresa reinvierte todos los recursos generados al objeto de
financiar sus inversiones futuras, posibilitando así el crecimiento sostenido de la empresa.

Sostenibilidad social:            Lácteos San Carlos Ltda. Está estrechamente relacionada con la
cadena de valor de la empresa. Desde el trabajo mano a mano con el ganadero a fin de obtener la
mejor materia prima, pasando por la atención personalizada al cliente, para acabar con el
compromiso con el consumidor a través de la promoción de la salud, todo el proceso se halla
orientado a la elaboración de un producto diferenciado, con características claramente identificables y
avalado por una marca de prestigio. Cada eslabón de la cadena que ofrece como resultado los
productos de Lácteos San Carlos Ltda. Conlleva una serie de compromisos ineludibles y, sobre todo,
tangibles, con la calidad y la alimentación sana.
CONCLUSIONES

 La mayoría de las empresas de lácteos que tiene el municipio de
  Zipaquirá carecen de dispositivos para el control de plagas y roedores
  (como electrocutadores, rejillas, calderas, trampas, cebos, etc.), lo cual
  facilita su propagación. Es necesaria la implementación de planes de
  manejo de vectores y pagas en el diseño de empresas Lácteos San
  Carlos Ltda.

 Promover el incremento de la producción y mejora de la productividad
  de Lácteos, con la innovación en la gestión, producción y procesos en
  las unidades ganaderas e industriales; el fortalecimiento de la
  infraestructura de apoyo en las regiones lecheras, y el acceso al
  financiamiento. Incrementar la oferta y el consumo de productos lácteos
  en el mercado interno, en forma concertada y articulada entre
  productores lecheros, industriales, comercializadores y gobierno para
  satisfacer los requerimientos de los consumidores, reducir la
  desnutrición, incrementar el consumo y obtener una remuneración
  equitativa para los agentes de la cadena.
BIBLIOGRAFIA

 ARREDONDO TABORDA, Silvia, Guía de actividades y rubrica de
  evaluación.             Escuela                de           ciencias
  administrativas, contables, económicas        y de negocios de la
  Universidad Nacional Abierta y a Distancia – UNAD. Bogotá. 2012.

 Ministerio de Agricultura. OGPA-DGPA. 2003. Plan Estratégico de la
  cadena de productos lácteos.

 Gobierno regional Zipaquirá_/dirección regional de agricultura. 2003.
  diagnóstico interinstitucional de la ganadería en la región Zipaquirá.

Diseno de proyectos_trabajo_final_102058_343

  • 1.
    DISEÑO DE POYECTOS LACTEOS SAN CARLOS LTDA PRESENTADO POR: MONICA CASTRILLON CONTA CÓD. 1078246164 ALCIDES L. GONZALEZ CÓD. 1078346862 AULA VIRTUAL Y GRUPO COLABORATIVO: 102058_343 UNIVERSIDAD NACIONAL ABIERTA Y A DISTANCIA - UNAD ESCUELA DE CIENCIAS BASICAS TECNOLOGÍA E INGENIERIA PROGRAMA INGENIERIA DE SISTEMAS DICIEMBRE 06 DE 2012
  • 2.
    PLANTEAMIENTO DEL PROBLEMA Laempresa Lácteos San Carlos Ltda. dedicada a la producción y comercialización de productos lácteos ubicada en la ciudad de Zipaquirá (Cundinamarca) en el barrio San Carlos hasta el día de hoy no cuenta con las más óptimas condiciones para llevar a cabo sus operaciones presentando problemas de organización, orden y limpieza y un deficiente manejo de formatos y documentos específicos de calidad, afectando cada una de las actividades relacionadas con los procesos llevados internamente en la planta para la elaboración de sus productos, esto se puede evidenciar con las actas levantadas por el INVIMA en sus visitas que han hecho a la planta en varias ocasiones donde exponen el incumplimiento de los requerimientos y exigencias con las que se verifican el control y cumplimiento de las normas sanitarias. FORMULACION DEL PROBLEMA ¿Cuáles son los factores que influyen en la cantidad y calidad de leche que se consume en la ciudad de Zipaquirá; y que canales de comercialización existen?
  • 3.
    JUSTIFICACION La constante necesidadde las empresas de mejorar sus procesos productivos maximizar la productividad y competitividad para permanecer en los exigentes mercados conduce a que estas busquen mecanismos que optimicen sus recursos y demuestren a sus clientes la conformidad y calidad de sus productos y procesos una manera efectiva lograr las metas anteriormente mencionadas es la aplicación y aprovechamiento de un Sistema de Calidad que garantice que todas sus actividades, operaciones y recursos se realicen de acuerdo con las normas establecidas legales vigentes atendiendo las metas y objetivos trazados. Este proyecto pretende documentar a la empresa con el apoyo de la norma ISO 9000 para el diseño de formatos de registro de los procesos y manuales de procedimiento logrando estandarizar cada procedimiento y optimizar sus procesos con el fin de generar productos más confiables para los clientes. Beneficios Obtenidos:  DESEMPEÑO: logro de las metas, e incremento en las ventas.  IMAGEN: Mejora de la imagen interna y externa de la empresa y credibilidad entre las partes interesadas.  PROCESOS: Mayor prevención en el cumplimiento de requisitos legales, revisión y rediseño de los procesos. Identificando actividades que no agreguen valor y con una mayor orientación al cliente.  RECURSOS: Optimización
  • 4.
    OBJETIVO GENERAL  Diagnosticary desarrollar un plan de mejoramiento a la empresa Lácteos San Carlos Ltda., con el apoyo de un sistemas de calidad bajo las normas legales ISO 9000 y la implementación de las técnicas japonesas 5 s.
  • 5.
    OBJETIVOS ESPECIFICOS  Diagnosticary analizar la situación actual de la empresa con base a la norma ISO 9000 y el sistema de las 5 S.  Identificar procesos y procedimientos para su respectiva documentación.  Aplicar la metodología para instrumentar un sistema de calidad en la empresa, que permita a cada uno de los colaboradores desempeñarse con altos niveles de productividad.  Diseñar un programa de capacitación donde se divulgue la información y documentación realizada en la investigación lo cual permita sensibilizar a todo el personal que está involucrado en los procesos de la empresa, con el fin de ser personas más competentes en sus labores diarias de cada uno de los recursos disponibles para los procesos.
  • 6.
    MARCO DE REFERENCIA– MARCO CONTEXTUAL Hoy en día las personas de Colombia pasan por una gran variedad de enfermedades, las cuales sino se controlan de manera adecuada, pueden causar hasta la muerte. Para ser mas detallados nos enfocaremos en el pueblo de Zipaquirá en su nuevo diseño de la empresa Lácteos San Carlos LTDA para que sus problemas de organización, orden y limpieza mejoren. Es importante que la planta de procesamiento en las instalaciones este debidamente adecuada con la maquinaria en alta tecnología para la producción de los diferentes productos. Los agentes que van a intervenir en cada uno de los procesos se encuentran previamente capacitados y constantemente mantienen una actualización en cada una de las especializaciones. Esta localidad debe ser construida activamente para que las personas disfruten de los beneficios que les ofrecerá el nuevo diseño de la empresa.
  • 7.
    MARCO DE REFERENCIA– REFERENTES CONCEPTUALES Mejorar la calidad de los productos lácteos implica reconocer sus múltiples posibilidades de desarrollo efectivo, físico, social , mejoramiento continuo para que con el transcurrir del tiempo se encuentren una serie de técnicas y herramientas que en la actualidad son de fundamental importancia para el buen manejo de cualquier organización. Otras pueden ser el procedimiento que es una serie de pasos muy específicos y claros. El procedimiento está definido por tareas específicas que buscan cumplir un cierto objetivo y que seguido paso a paso repercutirá en el resultado deseado independientemente de quien lo realice. Como también la estandarización que significa la documentación de la forma más adecuada de hacer el trabajo, es decir, un conjunto de políticas, reglas, instrucciones y procedimientos establecidos para todas las operaciones importantes, que sirven como pautas para que todos los empleados desempeñen sus tareas de tal forma que aseguren buenos resultados.
  • 8.
    IDENTIFICACION DEL PRODUCTO CARACTERISTICAS  Preparación de las instalaciones con su debida tecnología para que la maquinaria que produce los productos este adecuada para su elaboración.  Como valor agregado al producto, se realizaran capacitaciones sobre el uso adecuado de la maquinaria, su organización y por supuesto el debido manejo que se le debe hacer para la elaboración de los productos.  Vida útil del producto preparado al día.
  • 9.
    DESCRIPCION DE LOSCONSUMIDORES O BENEFICIARIOS DEL PRODUCTO Comunidades:  Pueblo de Zipaquirá  Familias de estratos 1, 2 y 3 Se enfatizara mucho mas en aquellas familias que de una u otra forma lo necesitan mas. Es importante resaltar que es por eso que la empresa ha decidido mejorar sus instalaciones en cuanto organización, limpieza y orden que verdaderamente son importantes a la hora de distribuir sus productos a los diferentes consumidores.
  • 10.
    ANALISIS DE LADEMANDA Identificación Distribución de los productos lácteos a la comunidad de Zipaquirá. Caracterización Preparación de las instalaciones con su debida del servicio tecnología para que la maquinaria que produce los productos este adecuada para su elaboración. No hay sexo, nivel de educación, raza, edad ni ningún otro elemento característico del individuo, lo que interesa Caracterización es que las personas estén capacitadas para el debido manejo, orden y limpieza que debe tener el nuevo del consumidor diseño de la empresa.
  • 11.
    ANALISIS DE LAOFERTA Muestra de la población: Parte de los datos será obtenida de forma Delimitación y directa de las familias consumidoras, así como también de los encargados del diseño del proyecto allá en la ciudad de Zipaquirá; descripción del proyecto entre otras. Otra limitación es no poder encuestar a toda la población, por la indisponibilidad de tiempo por lo que se realizará el estudio a una muestra. Análisis de la demanda No hay sexo, nivel de educación, raza, edad ni ningún otro elemento característico del individuo, lo que interesa es que las personas estén capacitadas para el debido manejo, orden y limpieza que debe tener el nuevo diseño de la empresa. Posibilidades reales Todo el pueblo de Zipaquirá lo necesita. Colegios, madres del proyecto comunitarias, industrias, panaderías, casad de hogar que favorecen a la contribución económica.
  • 12.
    ANALISIS DE PRECIO El precio sugerido no podrá excederse al precio de las demás empresas que se dedican a lo mismo, por cual la comunidad por ser una localidad pequeña no gastan mas de esa cantidad en los productos que compran para su familia. También si el precio disminuye se vera afectada la calidad de los productos requeridos y así mismo las personas en un tiempo dado ya no comprarían los lácteos.  El proyecto inicialmente requiere de un capital aproximado de $400.000.000, esto a comparación de otras pequeñas empresas que producen lo mismo es un precio que se ajusta teniendo en cuenta que es un costo aproximado.
  • 13.
    ESTUDIO TECNICO: PRODUCCIONDEL SERVICIO Mostraremos la secuencia tanto de las operaciones y los procesos unitarios por donde pasa la materia prima para transformarse en el producto final. También ayuda a relacionar el tipo de tecnología a la que debe someterse el material o insumo a través del proceso. Nuestros clientes será todo tipo de personas como: Madres en estado de embarazo, Niños en etapa de crecimiento, Estudiantes, Trabajadores, Personas ancianas, etc.
  • 14.
    ESTUDIO TECNICO: LOCALIZACIONDEL PROYECTO Macro localización: ZIPAQUIRA
  • 15.
    ESTUDIO TECNICO: NECESIDADESDE RECURSO HUMANO Analizar las habilidades y capacidades de los solicitantes a fin de decidir, sobre bases objetivas, cuales tienen mayor potencial para el desempeño de un puesto y posibilidades de un desarrollo futuro, tanto personal como de la organización. También ubicar dentro de la empresa a la persona en un puesto adecuado, procurar que tenga más conocimientos de los requeridos, así posteriormente se promueve su cambio a otro cargo. Eliminar los candidatos que no reúnan los requisitos para el puesto; reubicando en todo orientando a la persona en su nuevo cargo y tener capacidad (criterio y ética) y respeto sobre la información personal al entrevistar a un candidato a un puesto. CANT. CARGO SALARIO 1 Gerente $1.000.000 1 Jefe de compras $800.000 1 Aux. de adquisiciones $566.700 1 Director de ventas $800.000 5 Vendedor $566.700 2 Jefe de producción $800.000 1 Contador $1.200.000
  • 16.
    ESTUDIO TECNICO: NECESIDADESDE MAQUINARIA Y EQUIPO ARTICULO CANTIDAD Balanza de plataforma 1 Refractómetro 2 Termómetro 2 Utensilios: Baldes, ollas, cucharas 10 (paquetes) Recipientes con graduación de litros 4 Empacadora 1 Tinas para recepción de leche 4 Paila de bronce o acero inoxidable con 2 capacidad para 50-60 kg Marmita a gas auto generadora de 1 vapor, con agitador y sistema de volteo
  • 17.
    ESTUDIO TECNICO: NECESIDADESDE ADECUACIONES Y OBRAS FISICAS El diseño del proyecto será realizado en la ciudad de Zipaquirá – Colombia.
  • 18.
    ESTUDIO FINANCIERO: INVERSIONESNECESARIAS PARA IMPLEMENTAR EL PROYECTO Se trata de recopilar y hacer un análisis de los antecedentes que permitan determinar la conveniencia de ofrecer o no un bien o servicio para atender una necesidad manifiesta o detectada, y satisfacer una demanda. Por lo tanto, es preciso incluir en dicho estudio, el entorno que rodeará a la empresa: como consumidores, usuarios, proveedores, competidores y toda la parte reglamentaria, legal, política, económica y social. El endeudarse es de cualquier empresa que está dispuesta a crecer y a ser líder en el mercado. Se pretende que con los pasivos que obtendrá la empresa en el año obtengan una utilidad anual que oscile entre los $35.000.000 y $40.000.000 millones para pagar algunas de sus deudas y quedar con un activo superior a la deuda.
  • 19.
    ESTUDIO FINANCIERO: ESTIMACIÓNDE COSTOS, GASTOS E INGRESOS PARA EL PRIMER AÑO AÑO 1 ENTRADAS DE EFECTIVO Caja inicial - Ventas 462,904,201 TOTAL VENTAS 462,904,201 Descuentos TOTAL DISPONIBLE 462,904,201 SALIDAS DE EFECTIVO Inversiones - COSTOS 270,295,993 Costos materiales y mano obra 245,305,635 Costos fijos 24,990,359 GASTOS 35,905,166 TOTAL SALIDA DE EFECTIVO 306,201,159 SALDO ANTES DE IMPUESTOS 156,703,042 IMPUESTOS 118,694,920 Renta (35%) 54,846,065 Ventas (IVA) (16%) 63,848,855 SALDO DESPUES DE IMPUESTOS 38,008,122 SALDO FINAL FLUJO DE CAJA 38,008,122 En cuanto al presupuesto de ingresos es importante destacar que las unidades a producir van ligadas a las unidades de consumo anual por cápita analizadas en el estudio de mercadeo, para lo cual se toma como base que en ambos semestres se venderá igual cantidad de unidades, por esta misma razón podríamos hablar de que la empresa no manejará inventarios porque previamente se realizaron encuestas para determinar la cantidad a producir, para que no se generaran posibles pérdidas por el deterioro de los productos, ya que son productos pueden dañarse de acuerdo a su fecha de vencimiento.
  • 20.
    PREGUNTAS BÁSICAS DELPROYECTO No. PREGUNTA RESPUESTA Mayor abastecimiento de productos lácteos en la ciudad, basado en principios de higiene, responsabilidad con el consumidor teniendo en cuenta la dimensión de sus necesidades primarias, teniendo en cuenta la capacidad de este para la adquisición de los mismos. 1 ¿Qué problema resuelve el proyecto? En primera instancia a la población vulnerable, quienes se ha visto que por distintas circunstancias no han podido adquirir productos preparados de manera correcta, sino que basándose en los sistemas de control de calidad frente a los productos comestibles. Así mismo, se pretende escalar a nivel regional, nacional y demás instancias donde se requiera. 2 ¿A quién se dirige la solución? En la medida en que el proyecto se vea respaldado y se lleve a cabalidad con la primera población, en este caso, los habitantes de Zipaquirá, se pretenderá que se expanda en cuanto a la cantidad producida como a la zona en que actúe; es decir, a las regiones donde se establezca que dicho proyecto, será bien visto, además que ofrezca cumplir con los requerimientos del mismo. 3 ¿Cuánto se producirá? Para erradicar el problema, es necesario enfrentarlo de manera directa, en la raíz, es decir a partir de las materias primas que se puedan proveer desde la misma población y ser desarrollado en donde surge. 4 ¿Dónde se localizará la solución? Se pretenderá recurrir a instancias superiores que procuren el sustento financiero y con ello lograr una mayor capacidad de producción con la implementación de mecanismos, sistemas operativos, máquinas y demás accesorios que le permitan desarrollar el proyecto y sus objetivos a cabalidad. 5 ¿Cómo se solucionará el problema tecnología? Informar a la población de lo que se pretende con el fin de conseguir de estos el apoyo del proyecto una vez este se inicie y se empiece a desarrollar tal cual como se pretende. 6 ¿Cuál es la mejor alternativa de solución al problema? Se busca conseguir el apoyo tanto financiero como en pro de la ejecución del mismo por parte de organizaciones ya establecidas a quienes les sea interesante el apoyo que se entregara primordialmente a la población vulnerable del municipio de Zipaquirá. 7 ¿Con qué recursos se hará el proyecto? Se tomará como primera medida la participación de los propietarios actuales de la empresa así como de las personas que aporten capital, ideas y herramientas para el desarrollo del mismo, entre los cuales también se vincularía a la población a la que será destinado el proyecto. 8 ¿Quién realizará el proyecto? Se espera que para el mes de enero de 2013 se inicie con los estudios necesarios para llevar a cabo la realización del proyecto. 9 ¿Cuándo se realizará el proyecto?
  • 21.
    PRESENTACIÓN DEL SISTEMADE INDICADORES ASPECTOS A MEDIR INDICADORES DESCRIPCION DEL INDICADOR (Explicación o significado del indicador) Aportación de recursos que se destinan a adquirir nueva maquinaría, terreno, estructuras y existencias para obtener un beneficio futuro. 1. Tamaño en inversión: capacidad instalada (vacas). Se prevé que para el 2014 la productividad de esta empresa se incremente hasta en un 90% desde ¿Qué se logrará? sus inicios en el 2008. Por ser un alimento de primera necesidad, la producción de leche nunca se detendrá. 1. Productividad: Leche vendida. Se trata de recopilar y hacer un análisis de los antecedentes que permitan determinar la conveniencia de ofrecer o no un bien o servicio para atender una necesidad manifiesta o detectada, y satisfacer una demanda. Por lo tanto, es preciso incluir en dicho estudio, el entorno que rodeará a la empresa: como consumidores, usuarios, proveedores, competidores y toda la parte reglamentaria, legal, política, económica y social. 1. Económicas: Costo de operación por litro. ¿Cuánto se logrará? El endeudarse es de cualquier empresa que está dispuesta a crecer y a ser líder en el mercado. Se pretende que con los pasivos que obtendrá la empresa en el año obtengan una utilidad anual que oscile entre los $35.000.000 y $40.000.000 millones para pagar algunas de sus deudas y quedar con un activo superior a la deuda. 1. Endeudamiento Enfoque al cliente. Liderazgo. Participación del personal. Enfoque basado en procesamientos. Mejora continua. Enfoque basado en hecho para la toma de decisión. Relaciones mutuamente beneficiosas con el proveedor. 1. Gestión de calidad (ISO 9001:2008) ¿De qué calidad se logrará? Implica comprender las necesidades actuales y futuras del cliente. También satisfacer sus exigencias y por ultimo esforzarse por exceder las expectativas. 1. Enfoque al cliente Es importante saber si los jefes ejercen un liderazgo, si los empleados lo ven como tal, como un líder. En cierta forma se evalúa la concepción que cada uno tiene frente a sus jefes inmediatos y otros superiores. 1. Liderazgo Para llevar a cabo el proceso de implementación el Área de Garantía de la Calidad, y el profesional responsable, diseñan una matriz de manejo en Excel, en la cual se ingresan todos y cada uno de los datos necesarios para la recolección de la información y generación de manera automática y concisa todos los indicadores identificados, levantados y validados anteriormente. Estas matrices son almacenadas en el sistema de información del área específica, y se brinda la correspondiente capacitación al personal responsable de la misma, para obtener los resultados respectivos. ¿Cuándo se logrará? 1. Implementación Se estima que para el año 2013 se inicie con el diseño del proyecto para que a mediados del mismo año este se ejecute y comience con lo planeado anteriormente. 1. Tiempo
  • 22.
    ANALISIS DIMENSIONES DELDESARROLLO SOSTENIBLE DEL PROYECTO Sostenibilidad ambiental: La empresa Lácteos San Carlos Ltda. adoptó formalmente una política ambiental que recogía unas prácticas ya habituales desde su inicio. Así, como empresa dedicada a la producción y comercialización de leche, yogures y otros derivados lácteos, desea que su actividad siga manteniendo el alto grado de compromiso con la protección del medio ambiente que ha llevado a cabo desde el inicio de sus actividades. La preocupación medioambiental se extiende al conjunto de actuaciones que integran la cadena de suministro de nuestras operaciones. Esta responsabilidad presta también atención al impacto medioambiental de sus proveedores del sector primario. Así, diariamente trabajan con los ganaderos y agricultores, se les asesorara en lo relativo a las tareas de limpieza de excrementos y residuos procedentes del ganado. Tras su depuración, los residuos pueden ser reutilizados por el ganadero como fertilizantes. Sostenibilidad económica: Lácteos San Carlos Ltda. Considera como objetivo estratégico la rentabilidad a medio y largo plazo, no constituyendo un fin último la obtención de resultados a corto plazo. Bajo esta perspectiva, la empresa reinvierte todos los recursos generados al objeto de financiar sus inversiones futuras, posibilitando así el crecimiento sostenido de la empresa. Sostenibilidad social: Lácteos San Carlos Ltda. Está estrechamente relacionada con la cadena de valor de la empresa. Desde el trabajo mano a mano con el ganadero a fin de obtener la mejor materia prima, pasando por la atención personalizada al cliente, para acabar con el compromiso con el consumidor a través de la promoción de la salud, todo el proceso se halla orientado a la elaboración de un producto diferenciado, con características claramente identificables y avalado por una marca de prestigio. Cada eslabón de la cadena que ofrece como resultado los productos de Lácteos San Carlos Ltda. Conlleva una serie de compromisos ineludibles y, sobre todo, tangibles, con la calidad y la alimentación sana.
  • 23.
    CONCLUSIONES  La mayoríade las empresas de lácteos que tiene el municipio de Zipaquirá carecen de dispositivos para el control de plagas y roedores (como electrocutadores, rejillas, calderas, trampas, cebos, etc.), lo cual facilita su propagación. Es necesaria la implementación de planes de manejo de vectores y pagas en el diseño de empresas Lácteos San Carlos Ltda.  Promover el incremento de la producción y mejora de la productividad de Lácteos, con la innovación en la gestión, producción y procesos en las unidades ganaderas e industriales; el fortalecimiento de la infraestructura de apoyo en las regiones lecheras, y el acceso al financiamiento. Incrementar la oferta y el consumo de productos lácteos en el mercado interno, en forma concertada y articulada entre productores lecheros, industriales, comercializadores y gobierno para satisfacer los requerimientos de los consumidores, reducir la desnutrición, incrementar el consumo y obtener una remuneración equitativa para los agentes de la cadena.
  • 24.
    BIBLIOGRAFIA  ARREDONDO TABORDA,Silvia, Guía de actividades y rubrica de evaluación. Escuela de ciencias administrativas, contables, económicas y de negocios de la Universidad Nacional Abierta y a Distancia – UNAD. Bogotá. 2012.  Ministerio de Agricultura. OGPA-DGPA. 2003. Plan Estratégico de la cadena de productos lácteos.  Gobierno regional Zipaquirá_/dirección regional de agricultura. 2003. diagnóstico interinstitucional de la ganadería en la región Zipaquirá.
