RENDICION DE CUENTAS  CAPITULO DE INVERSIONES 2009 MUNICIPALIDAD PROVINCIAL DE HUARAL GERENCIA DE DESARROLLO URBANO
Gestión: Dr. Jaime Uribe Ochoa-Alcalde PROGRAMA DEINVERSIONES 2009
PROYECTOS  DE INVERSION  (OBRAS) EJERCICIO FISCAL 2009 La Gerencia de Desarrollo Urbano tiene a su cargo la fase de preinversión e inversión, ejecuntando los proyectos de inversión pública considerados viables por la Oficina de Programación e Inversiones – OPI, de conformidad con la Directiva General del SNIP.
PROGRAMA DE INVERSIONES 2009 La política de inversiones de la Municipalidad se sustenta en 02 pilares fundamentales: el Plan de Desarrollo Concertado de la  Provincia y las propuestas y acuerdos del Presupuesto Participativo 2008. La prioridad se expresa en inversiones destinadas a mejorar la calidad de vida de la población huaralina como es Salud y Saneamiento, Desarrollo Urbano y Educación. En el 2009, es evidente que se ha continuado con importantes avances en la capacidad del gasto de inversión con relación a años anteriores.  El  37.71 % de lo programado a nivel de PIM, (S/. 34,904,015)se ha ejecutado en este año. Quedando en ejecución  03 proyectos que tienen Otorgamiento de Buena Pro y Contrato para ejecución  a nivel de Expediente Técnico y Ejecución de Obra,  que en si representan  el 36.60 % (S/. 12,776.168.00)  de la inversión prevista para el ejercicio 2009, tales como “Mejoramiento del Sistema de Agua Potable y Alcantarillado de las Áreas Periurbanas del Sector Nor Oeste de Huaral, (S/.4,542,938),  “Mejoramiento del Sistema de Agua Potable y Alcantarillado de las Áreas Periurbanas del Sector Sur  Oeste de Huaral (S(. 5,833,222.00) y la Casa de la Juventud (S(. 2,400,000.00) . A ello se agrega que financieramente  la  entrega o transferencia de recursos  a inversiones  solo fue de S/.  30,191,166.00  en el Ejercicio Fiscal  2009 .
EJE TEMATICO DE DESARROLLO : INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL  PISTAS Y VEREDAS EJECUTADAS EN EL 2009
FICHA DE PROYECTO PASAJE BELEN MEJORAMIENTO DE PISTAS Y VEREDAS AL NOR ESTE DEL CASCO URBANO DE LA CIUDAD DE HUARAL UE EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DE PISTAS Y VEREDAS AL NOR ESTE EL CASCO URBANO DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO  VEHICULAR Y PEATONAL LOCALIZACION DEL PROYECTO SECTOR NOR ESTE DE LA CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 26,015 Personas PRESUPUESTO PARTICIPATIVO Generados AÑO 2008  META DEL PROYECTO Pistas 19,143.10 M2, Pasajes adoquinados 7,910m2  y Veredas 2,835 m2  para 21 calles y avenidas de la Ciudad INVERSION EJECUTADA 2008-2009 S/. 4´425,241.63 En 2009 Ejec./.1,183,218.42 ESTADO DEL PROYECTO OBRA CONCLUIDA e INAUGURADA POBLACION BENEFICIADA INDIRECTA 86,000 Personas Inversión Per cápita S/.170,103.46  Benef. FUENTE DE FINANCIAM. FONCOMUN Y CANON, SOBRECANON
PISTAS Y VEREDAS SECTOR NOR ESTE CALLES INTERVENIDAS CON EL PROYECTO Calle Morales Bermúdez (entre Av. Del Solar y Av. Circunvalación Norte). Psje. Pizarro. Calle 1. Av. Mariscal Castilla. Av. Miguel Grau. Av. Francisco Bolognesi. Av. Leoncio Prado. Psje. S/N (entre Calle M. Bermúdez y Psje. Pizarro). Psje. Aida. Psje. El Milagro. Calle 258. Calle 257. Calle San Gerónimo. Calle Las Dalias (entre Calle Las Cucardas y Av. Benjamín Doig). Psje. Luis Colan. Psje. Los Naturales. Psje. Alfonso Ugarte. Psje. Belén. Calle 253. Psje. Leoncio Prado
MEJORAMIENTO DE PISTAS Y VEREDAS AL NOR OESTE DE LA CIUDAD DE HUARAL EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DE PISTAS Y VEREDAS AL NOR OESTE DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO VEHICULAR Y PEATONAL LOCALIZACION DEL PROYECTO SECTOR NOR OESTE DE LA CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 12,695 Personas PRESUPUESTO PARTICIPATI VO 2008 META DEL PROYECTO Pistas 19,147.33 m2 y Veredas 1,005 m2  para 15 Calles y Avenidas de la Ciudad INVERSION EJECUTADA 2008-2009 S/. 1´947,271.52. En Ejecución 2009 S/. 816,993.18 ESTADO DEL PROYECTO OBRA CONCLUIDA  E  INAUGURADA POBLACION BENEFICIADA INDIRECTA 86,000 Personas Inversión Per cápita S/.168.81  / Benef. FUENTE DE FINANCIAM. CANON Y SOBRECANON
PISTAS Y VEREDAS SECTOR NOR OESTE CALLES INTERVENIDAS CON EL PROYECTO Av. Benjamin Doig Lossio Av. Ancash Psje. Antunez de Mayolo Av. Jorge Chavez Calle Los Geranios Calle Las Cucardas Calle Luis Colan (1 cdra) Calle Aparicio (2 cdras) . En el Segundo Año son las siguientes: Av. Cahuas (entre Av. Estación y Av. Dos de Mayo) Calle Las Orquídeas Calle Las Gardenias Calle Las Violetas Calle Los Jazmines Calle Las Azucenas Calle Las Begonias Calle Las Margaritas Calle Las Magnolias
REHABILITACION DE PISTAS Y VEREDAS E INTERVENCION ARQUITECTONICA DE LA BERMA CENTRAL DE LA AV. HUANDO-HUARAL EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO REHABILITACION DE PISTAS Y VEREDAS E INTERVENCION ARQUITECTONICA DE LA BERMA CENTRAL DE LA AV. HUANDO OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO VEHICULAR Y PEATONAL Y DISEÑO ARQUITECTONICO LOCALIZACION DEL PROYECTO BERMA CENTRAL AV. HUANDO POBLACION BENEFICIADA DIRECTA 6,760 Personas PRESUPUESTO PARTICIPATIVO  2008 META DEL PROYECTO Pistas 28,496.43  m2, Veredas 11,152.82 Av. Huando , Sardineles, Señalización.  INVERSION EJECUTADA 2008-2009 S /. 5´183,006.75 En 2009 Ejec. S/.2,235,920.49 ESTADO DEL PROYECTO OBRA  CONCLUIDA E INAUGURADA POBLACION BENEFICIADA INDIRECTA 160,000 Personas Inversión Per cápita S/.618.48 / Benef. FUENTE DE FINANCIAM. CANON Y SOBRECANON
MEJORAMIENTO DE PISTAS Y VEREDAS E INTERVENCION ARQUITECTONICA DE LA BERMA CENTRAL DE LA AV. HUANDO

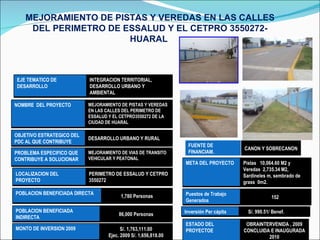

MEJORAMIENTO DE PISTAS Y VEREDAS EN LAS CALLES DEL PERIMETRO DE ESSALUD Y EL CETPRO 3550272-HUARAL  EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DE PISTAS Y VEREDAS  EN LAS CALLES DEL PERIMETRO DE ESSALUD Y EL CETPRO3550272 DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO VEHICULAR Y PEATONAL LOCALIZACION DEL PROYECTO PERIMETRO DE ESSALUD Y CETPRO 3550272 POBLACION BENEFICIADA DIRECTA 1,780 Personas Puestos de Trabajo Generados 152  META DEL PROYECTO Pistas  10,064.60 M2 y Veredas  2,735.34 M2, Sardineles m, sembrado de grass  0m2.  MONTO DE INVERSION 2009 S/. 1,763,111.00 Ejec. 2009 S/. 1,656,818.00 ESTADO DEL PROYECTOE OBRAINTERVENIDA , 2009 CONCLUIDA E INAUGURADA 2010 POBLACION BENEFICIADA INDIRECTA 86,000 Personas Inversión Per cápita S/. 990.51/ Benef. FUENTE DE FINANCIAM. CANON Y SOBRECANON

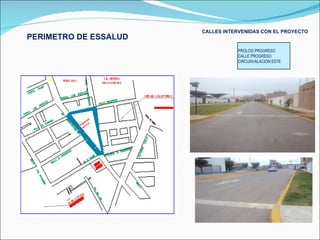

PERIMETRO DE ESSALUD CALLES INTERVENIDAS CON EL PROYECTO PROLOG PROGRESO CALLE PROGRESO CIRCUNVALACION ESTE
MEJORAMIENTO DE  VIAS PEATONALES Y VEHICULARES DEL CENTRO POBLADO LA AURORA EN ELDISTRITO DE HUARAL EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DE VIAS PEATONALESY VEHICULRAES DEL CENTRO POBLADO LA AURORA  EN ELDISTRITO DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO VEHICULAR Y PEATONAL LOCALIZACION DEL PROYECTO CENTRO POBLADO LAAUORA POBLACION BENEFICIADA DIRECTA Personas Puestos de Trabajo Generados 950  META DEL PROYECTO Pistas  4,463.81  M2 , Veredas  1,976.72 M2, Sardineles, 1,479.20  Señalización 43.75m2  INVERSION  S/.891,289.00 Ejec. 2009 S/. 750,163.00 ESTADO DEL PROYECTO OBRA  EN EJECUCION POBLACION BENEFICIADA INDIRECTA Personas Inversión Per cápita S/.506.29 / Benef. FUENTE DE FINANCIAM. RECURSOS ORDINARIOS Y CANON Y SOBRECANON
CALLE DEL CENTRO  POBLADO LA AURORA CALLES INTERVENIDAS CON EL PROYECTO Calle Aurora de Los Incas  Manco Inca Atahualpa Manco Cápac Sinchi Roca
MEJORAMIENTO DE PISTAS Y VEREDAS AL SUR OESTE DE LA CIUDAD DE HUARAL 2009-2010 EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DE PISTAS Y VEREDAS AL SUR OESTE DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO URBANO Y RURAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAMIENTO DE VIAS DE TRANSITO VEHICULAR Y PEATONAL LOCALIZACION DEL PROYECTO SECTOR SUR OESTE DE LA CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 6,756 Personas META DEL PROYECTO Mejoramiento Pistas  con pavimento flexible  de 2” y 11/2” en 56,711.35 m2 y Veredas en 24,178.49m2 y ( 57 Calles y Avenidas) MONTO DE INVERSION LICITADA Y ADJUDICADA POR GOBIERNO REGIONAL DE LIMA  POR GESTION M.P.H  S/. 9,248,000.00 En 2009 Ejec. S/.140,613.00 EXP. TECNICO A CARGO DE MUNICIPALIDAD DE HUARAL ESTADO DEL PROYECTO Perfil: 2007 Estudio de Prefactibilidad Licitada el 04.12.09 –B.P:Consorcio Vial Sur Oeste POBLACION BENEFICIADA INDIRECTA 86,000 Personas Inversión Per cápita S/.1,368.85 / Benef. FUENTE DE FINANCIAM. CANON Y SOBRECANON,
PISTAS Y VEREDAS DEL SECTOR SUR OESTE CALLES INTERVENIDAS CON EL PROYECTO Calle Manco Capac Calle Atahualpa Calle Mayta Capac Calle Lloque Yupanqui Calle Sinchi Roca Calle Pumacahua Calle Auxilios Mutuos Calle Amazonas Calle Angamos Calle Andrés de los Reyes Calle Ucayali Av. Huaral Av. Daniel A. Carrión Calle 5 de Septiembre  Calle Los Gladiolos Calle Las Dalias Calle Los Tulipanes Av. Los Narcisos Calle Milagro Psje. Morales Calle José Olaya Calle Jose Olaya Calles Las Gardenias Calle Rivadavia Calle Chincha Calle Tupac Amaru Calle Las Malvinas Calle Ica Calle Gral. San Martin Av. Saenz Peña Calle Jerusalén Calle Los Claveles Calle Las Violetas Psje. Las Margaritas Calle Las Margaritas Calle Jose Olaya Calle Los Cipreses Calle Germán Menacho
PROGRAMA DE INVERSIONES 2009
EJE TEMATICO DE DESARROLLO: INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL OBRAS  DE  AGUA POTABLE Y ALCANTARILLADO
REHABILITACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA ZONA SUR OESTE DE LA CIUDAD I ETAPA EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO REHABILITACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA ZONA SUR OESTE DE LA CIUDAD OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE GESTION AMBIENTAL Y ECOLOGICA LOCALIZACION DEL PROYECTO SECTOR SUR  OESTE DE LA CIUDAD POBLACION BENEFICIADA DIRECTA 8,737 Personas Puestos de Trabajo Generados 820 META DEL PROYECTO Red de Agua Potable 8,927.35  ML red de Alcantarillado  9,305.92  ML y 1,088 Conexiones Domiciliarias INVERSION EJECUTADA S/. 3´581,668.37 En 2009 Ejec. S/. 723,721.00 ESTADO DEL PROYECTO OBRA: CONCLUIDA  E INAUGURADA POBLACION BENEFICIADA INDIRECTA 86,000 Personas Inversión Per cápita S/. 410.48/ Benef. PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR RENOVAR LAS  REDES DE AGUA POTABLE Y ALCANTARILLADO, PARA DISMINUIR LA PRESENCIA DE ENFERMEDADES PARASITARIAS, GASTROINTESTIANLES Y DIARREICAS.  FUENTE DE FINANCIAM. CANON Y SOBRECANON
AGUA POTABLE Y SANEAMIENTO DEL SECTOR SUR OESTE CALLES INTERVENIDAS CON EL PROYECTO Calle Manco Capac Entre la Calle J. C. Tello y Jose Olaya Calle Atahualpa Entre la Calle J. C. Tello y  Jose Olaya Calle Mayta Capac Entre la Calle J. C. Tello y  Jose Olaya Calle Lloque Yupanqui Entre la Calle J. C. Tello y Av. Las Americas Calle Sinchi Roca Entre la Av. Las Américas y  Jose Olaya Calle Pumacahua Entre la Calle J. C. Tello y Las Americas Calle Auxilios Mutuos Entre la Av. Las Américas y  Jose Olaya Calle Amazonas Entre la Av. Las Américas y  Jose Olaya Calle Angamos Entre la Calle J. C. Tello y  José Olaya Calle Andrés de los Reyes Entre la Av. Las Américas y  José Olaya Calle Ucayali Entre la Av. Las Américas y  José Olaya Av. Huaral Entre la Av. Las Américas y  José Olaya Av. Daniel A. Carrión Entre Calle las Gardenias y  José Olaya Calle 5 de Septiembre  Entre la Calle J. C. Tello y Av. Sáenz Peña Calle Los Gladiolos Entre Calle Jerusalén y  las Violetas Calle Las Dalias Entre Calle Jerusalén y  las Violetas Calle Los Tulipanes Entre Calle Jerusalén y  las Violetas Av. Los Narcisos Entre Calle los Cipreses y  las Margaritas Calle Milagro Entre Calle José Olaya y  los Cipreses Psje. Morales Entre Calle J. C. Tello y  los Cipreses Calle José Olaya Entre Calle Germán Menacho y  las Margaritas Calle Jose Olaya Entre Manco Capac y Av. Buenos Aires Calles Las Gardenias Entre Av. Huaral y  5 de Septiembre Calle Rivadavia Entre Av. Buenos Aires y  5 de Septiembre Calle Chincha Entre Calle 5 de Septiembre y  Alejandro del Solar Calle Tupac Amaru Entre Av. Huaral y  5 de Septiembre Calle Las Malvinas Entre Av. Huaral y  5 de Septiembre Calle Ica Entre Calle 5 de Septiembre y Alejandro del Solar Calle Gral. San Martin Entre Av. Buenos Aires y  5 de Septiembre Av. Saenz Peña Entre Av. Buenos Aires y  Alejandro del Solar Calle Jerusalén Entre Calle Alejandro del Solar y Av. Los Narcisos Calle Los Claveles Entre Calle los Tulipanes y Av. Los Narcisos Calle Las Violetas Entre Calle Alejandro del Solar y Av. Los Tulipanes Psje. Las Margaritas Entre Calle los Tulipanes y  Las Margaritas Calle Las Margaritas Entre Calle Alejandro del Solar y Av. Estación Calle Jose Olaya Entre Calle Milagro y Av. Dos de Mayo Calle Los Cipreses Entre Av. Los Narcisos y Psje. Morales Calle Germán Menacho Entre Av. Los Narcisos y Av. Estación
MEJORAMIENTO DE CONEXIONES DOMICILIARIAS DE AGUA POTABLE Y ALCANTARILLADO ENTRE LA AV. CIRCUNVALACION ESTE Y PLANTA EDELNOR DE LA AV. HUANDO, HUARAL LOCALIZACION DEL PROYECTO AV. CIRCUNVALACION ESTE Y PLANTA EDELNOR AV. HUANDO,HUARAL POBLACION BENEFICIADA DIRECTA 114  fAMILIAS Presupuesto Participativos 2008 META DEL PROYECTO Conexiones de agua y alcantarillado MONTO TOTAL DE INVERSION S/. 116,793.00 ESTADO DEL PROYECTO OBRA CONCLUIDA E INAUGURADA POBLACION BENEFICIADA INDIRECTA 570  Personas NOMBRE  DEL PROYECTO MEJORAMIENTO DE CONEXIONES DOMICILIARIAS DE AGUA POTABLE Y ALCANTARILLADO ENTRE AV. CIRC. ESTE Y PLANTA EDELNOR DE LA AV,. HUANDO PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR ENFERMEDADES INFECCIOSAS Y PARASITARIAS POR MAL CONSUMODE AGUA Y ELIMNACION INADECUADA EXCRETAS EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL DESARROLLO URBANO Y AMBIENTAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE AGUA Y  DESAGUE
CONVENO: PROGRAMA DE SOLIDARIDAD - MINA COLQUISIRI MEJORAMIENTO DEL RESERVORIO DE AGUA EN EL CENTRO POBLADO ESQUIVEL, DISTRITO DE HUARAL LOCALIZACION DEL PROYECTO C.P. ESQUIVEL POBLACION BENEFICIADA DIRECTA 1,614  Personas Puestos de Trabajo Generados 25  META DEL PROYECTO Mejoramiento del reservorio de  agua, con pozo de captación  MONTO   TOTAL DE INVERSION S/.  248.335.00 EJEC. 2009 S/.19,245.00 en Estudios  y Supervisión  ESTADO DEL PROYECTO EJECUCION DEOBRA FINANCIADA POR MINAS COLQUISIRI POBLACION BENEFICIADA INDIRECTA 1,614  Personas Inversión Per cápita S/. 153.86/ Benef. NOMBRE  DEL PROYECTO MEJORAMIENTO DEL RESERVORIO DE AGUA EN  C.P ESQUIVEL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR INADECUADO SERVICIO DE AGUA POTABLE  EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL PROBLEMA PRIORIZADO AL QUE RESPONDE PRESENCIA DE ENFERMEDADES PARASITARIAS, GASTROINTESTINALES Y DIARREICAS OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE GESTION AMBIENTAL Y ECOLOGICA

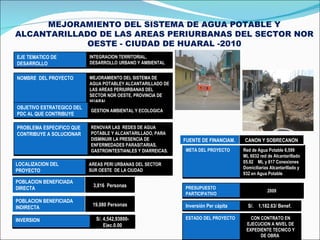

MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR NOR OESTE - CIUDAD DE HUARAL -2010 EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DEL SISTEMA DE AGUA POTABLEY ALCANTARILLADO DE LAS AREAS PERIUIRBANAS DEL SECTOR NOR OESTE, PROVINCIA DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE GESTION AMBIENTAL Y ECOLOGICA LOCALIZACION DEL PROYECTO AREAS PERI URBANAS DEL SECTOR SUR OESTE  DE LA CIUDAD POBLACION BENEFICIADA DIRECTA 3,816  Personas PRESUPUESTO PARTICIPATIVO 2009 META DEL PROYECTO Red de Agua Potable 6,599  ML 6032 red de Alcantarillado  05.92  ML y 817 Conexiones Domiciliarias Alcantarillado y 932 en Agua Potable  INVERSION  S/. 4,542,93800-Ejec.0.00 ESTADO DEL PROYECTO CON CONTRATO EN EJECUCION A NIVEL DE EXPEDIENTE TECNICO Y DE OBRA  POBLACION BENEFICIADA INDIRECTA 19,080 Personas Inversión Per cápita S/.  1,182.63/ Benef. PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR RENOVAR LAS  REDES DE AGUA POTABLE Y ALCANTARILLADO, PARA DISMINUIR LA PRESENCIA DE ENFERMEDADES PARASITARIAS, GASTROINTESTIANLES Y DIARREICAS.  FUENTE DE FINANCIAM. CANON Y SOBRECANON
MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR SUR OESTE - CIUDAD DE HUARAL  2010 EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DEL SISTEMA DE AGUA POTABLEY ALCANTARILLADO DE LAS AREAS PERIUIRBANAS DEL SECTOR SUR OESTE, PROVINCIA DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE GESTION AMBIENTAL Y ECOLOGICA LOCALIZACION DEL PROYECTO AREAS PERI URBANAS DEL SECTOR SUR OESTE  DE LA CIUDAD POBLACION BENEFICIADA DIRECTA 7,229  Personas PRESUPUESTO PARTICIPATIVO 2009 META DEL PROYECTO Mejoramiento de redes y conexiones domiciliarias 1,500 conexiones Mejoramiento de  red de Alcantarillado  1,500 conx. ,mejormaiento del emisor de Av. José Olaya, reemplazo de tuberia de 12 pulg. Por 350mmm  de PVC INVERSION  S/. 5,833,282.00-2009-Ejec.0.00 Nuevo Costo , S/. 6,761,304.00 ESTADO DEL PROYECTO CON CONTRATO PARA  EJECUCION  A NIVEL DE EXPEDIENTE TECNICO Y EJEC. DE OBRA  POBLACION BENEFICIADA INDIRECTA 85,000  Personas Inversión Per cápita S/.  806.92  / Benef. PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR RENOVAR LAS  REDES DE AGUA POTABLE Y ALCANTARILLADO, PARA DISMINUIR LA PRESENCIA DE ENFERMEDADES PARASITARIAS, GASTROINTESTIANLES Y DIARREICAS.  FUENTE DE FINANCIAM. CANON Y SOBRECANON
AGUA POTABLE Y ALCANTARILLADO DE AREAS PERIURBANAS DEL SECTOR SUR OESTE CALLES INTERVENIDAS CON EL PROYECTO Av. Estación Calle Mayta Capac Av. 02 de Mayo  Calle Atahualpa Calle Jose Olaya Calle Atusparia Calle “A” Calle 406 Av. Los Narcisos Calle 407 Calle Los Tulipanes Calle 4’08 Calle Los Jazmines Calle 409 Calle s/n Calle 410 Calle Mariscal Luzuriaga Calle La Primavera Calle Tupac Amaru Calle s/n Calle Ancash Jiron Trujillo Calle Primavera Calle Cusco Calle Huaral Calle s/n JIiron Puno Jr. Trujillo 03 de Octubre Calle Cusco Calle Andrés de los Reyes Calle s/n Calle Angamos Prolog. El Palmo Calle Alfonso Ugarte Calle Luzuriiaga Calle Amazonas Av. Circunvalación Sur Independencia Emisor (Prologa. José Olaya) Los Laureles Av. Chancay Lirios Pardo Huaraz Sucre Bellido Pasaje s/n
PROYECTOS DE FORTALECIMIENTO INSTITUCIONAL  CON INCIDENCIA EN EJE  TEMATICO  : INTEGRACION TERRITORIAL , DESARROLLO URBANO, RURAL Y AMBIENTAL
CONVENIO: COFOPRI FORTALECIMIENTO INSTITUCIONAL PARA LA FORMALIZACION Y TITULACION DE PREDIOS URBANOS DE LA  PROVINCIA DE HUARAL  2009-2010 LOCALIZACION DEL PROYECTO HUARAL  POBLACION BENEFICIADA DIRECTA 75,455 Personas Puestos de Trabajo Generados Obreros META DEL PROYECTO Elaborar Base de Datos Sistematizada, Implementar Brigada de apoyo a COFOPRI, Titulación Individual 5000 títulos de propiedad en 2009  MONTO TOTAL DE INVERSION S/. 373,930.60 Ejec.2009 ESTADO DEL PROYECTO PROYECTO EN EJECUCION POBLACION BENEFICIADA INDIRECTA 86,844 Personas EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO –RURAL Y AMBIENTAL NOMBRE  DEL PROYECTO FORTALECIMIENTO INSTITUCIONAL PARA LA FORMALIZACION Y TITULACION DE PREDIOS URBANOS DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO  URBANO  PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR HACER EFICIENTE LOS PROCESOS DE FORMALIZACION Y TITULACION DE LAS PROPIEDADES INFORMALES EN LA CIUDAD PRESUPUESTO PARTICIPATIVO 2009

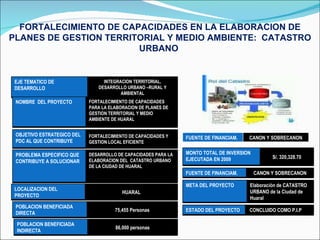

FORTALECIMIENTO DE CAPACIDADES EN LA ELABORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE:  CATASTRO URBANO  EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO –RURAL Y AMBIENTAL NOMBRE  DEL PROYECTO FORTALECIMIENTO DE CAPACIDADES PARA LA ELABORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE CAPACIDADES PARA LA ELABORACION DEL  CATASTRO URBANO  DE LA CIUDAD DE HUARAL LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 75,455 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Elaboración de CATASTRO URBANO de la Ciudad de Huaral MONTO TOTAL DE INVERSION EJECUTADA EN 2009  S/. 320,328.70 ESTADO DEL PROYECTO CONCLUIDO COMO P.I.P POBLACION BENEFICIADA INDIRECTA 86,000 personas FUENTE DE FINANCIAM. CANON Y SOBRECANON
FORTALECIMIENTO DE CAPACIDADES EN LA ELABORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE:  PLAN DE ACONDICIONAMIENTO TERRITORIAL Y PLAN DE DESARROLLO URBANO DE LA CIUDAD DE HUARAL EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL, DESARROLLO URBANO-RURAL Y AMBIENTA OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE CAPACIDADES PARA LA ELABORACION DEL  PLAN DE ACONDICIONAMIENTO TERRITORIAL Y EL PLAN DE DESARROLLO URBANO DE LA CIUDAD DE  HUARAL LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 75,455 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Elaboración del Plan de Acondicionamiento Territorial y el Plan de Desarrollo Urbano de la Ciudad de Huaral MONTO TOTAL DE INVERSION S/.335,413.30 ESTADO DEL PROYECTO CONCLUIDO Componentes: PLAN DE ACONDICIONAMIENTO TERRITORIAL y  PLAN DE DESARROLLO URBANO POBLACION BENEFICIADA INDIRECTA 86,000 personas NOMBRE  DEL PROYECTO FORTALECIMIENTO DE CAPACIDADES EN LA ELABORACION DE PLANES  DE GESTION TERRITORIAL Y MEDIO AMBIENTE: PLAN DE ACONDIC. TERRITORIAL  PRESUPUESTO PARTICIPATIVO 2009

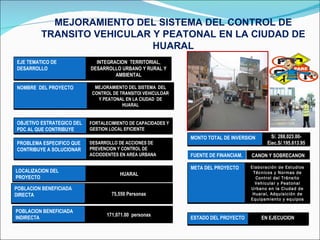

MEJORAMIENTO DEL SISTEMA DEL CONTROL DE TRANSITO VEHICULAR Y PEATONAL EN LA CIUDAD DE HUARAL EJE TEMATICO DE DESARROLLO INTEGRACION  TERRITORIAL, DESARROLLO URBANO Y RURAL Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTO DEL SISTEMA  DEL CONTROL DE TRANSITOI VEHICULOAR Y PEATONAL EN LA CIUDAD  DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE ACCIONES DE PREVENCION Y CONTROL DE ACCIODENTES EN AREA URBANA LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 75,550 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Elaboración de Estudios Técnicos y Normas de Control del Tránsito Vehicular y Peatonal Urbano en la Ciudad de Huaral, Adquisición de Equipamiento y equipos Electrónicos   MONTO TOTAL DE INVERSION S/. 288,023.00-Ejec.S/.195,613.95 ESTADO DEL PROYECTO EN EJECUCION  POBLACION BENEFICIADA INDIRECTA 171,071.00  personas
MEJORAMIENTO DEL SERVICIO DE LIMPIEZA PUBLICA  DE LA CIUDAD DE HUARAL  EJE TEMATICO DE DESARROLLO INTEGRACION TERRITORIAL DESARROLLO URBANO –RUARL Y AMBIENTAL NOMBRE  DEL PROYECTO MEJORAMIENTOO DEL SERVICIO DE LIMPIEZA PUBLICA DE LA CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE CAPACIDADES Y EQUIPAMIENTO PARA UN SERVICIO DE LMIMPIEZA PUBLICA EFICIENTE LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 75,071 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Reparación de Vehículos Compactadores como nuevo componente MONTO TOTAL DE INVERSION En 2009 S/. 122,249.84  ESTADO DEL PROYECTO EN EJECUCION POBLACION BENEFICIADA INDIRECTA 86,000 Personas
PROYECTOS  RELACIONADOS  CON EJE TEMATICO :DESARROLLO SOCIAL Y CULTURAL  ( EDUCACION Y CULTURA )

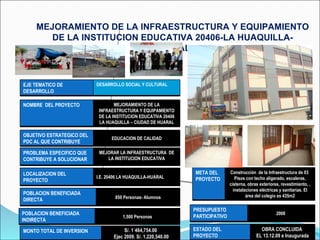

MEJORAMIENTO DE LA INFRAESTRUCTURA Y EQUIPAMIENTO DE LA INSTITUCION EDUCATIVA 20406-LA HUAQUILLA-HUARAL  LOCALIZACION DEL PROYECTO I.E. 20406 LA HUAQUILLA-HUARAL POBLACION BENEFICIADA DIRECTA 850 Personas- Alumnos PRESUPUESTO PARTICIPATIVO 2008  META DEL PROYECTO Construcción  de la Infraestructura de 03  Pisos con techo aligerado, escaleras, cisterna, obras exteriores, revestimiento, , instalaciones eléctricas y sanitarias. El área del colegio es 435m2 MONTO TOTAL DE INVERSION S/. 1´464,754.00 Ejec 2009. S/. 1,220,540.00 ESTADO DEL PROYECTO OBRA CONCLUIDA  EL 13.12.09 e Inaugurada POBLACION BENEFICIADA INDIRECTA 1,500 Personas NOMBRE  DEL PROYECTO MEJORAMIENTO DE LA INFRAESTRUCTURA Y EQUIPAMIENTO DE LA INSTITUCION EDUCATIVA 20406 LA HUAQUILLA – CIUDAD DE HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  DE LA INSTITUCION EDUCATIVA EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE EDUCACION DE CALIDAD
CONSTRUCCION DEL CERCO PERIMETRICO EN EL  CEI 20885 ASOC. VIV. EL  MILAGRO, PROV. HUARAL  LOCALIZACION DEL PROYECTO ASOC. VIV. EL  MILAGRO-HUARAL POBLACION BENEFICIADA DIRECTA 122  Alumnos PRESUPUESTO PARTICIPATIVO 2009 META DEL PROYECTO Construcción  del cerco perimétrico  incluyendo veredas MONTO TOTAL DE INVERSION S/. 43,053.00 ESTADO DEL PROYECTO OBRA CONCLUIDA e INAUGURADA POBLACION BENEFICIADA INDIRECTA 610 Personas NOMBRE  DEL PROYECTO CONSTRCCION DEL CERCO PERIMETRICO EN EL C.E.I. 20885 ASOC. VIV. EL  MILAGRO PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  DE LA INSTITUCION EDUCATIVA EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE EDUCACION DE CALIDAD

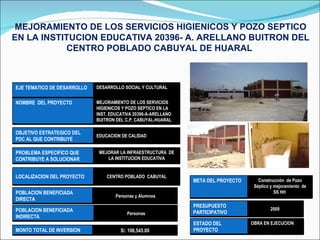

MEJORAMIENTO DE LOS SERVICIOS HIGIENICOS Y POZO SEPTICO EN LA INSTITUCION EDUCATIVA 20396- A. ARELLANO BUITRON DEL CENTRO POBLADO CABUYAL DE HUARAL  LOCALIZACION DEL PROYECTO CENTRO POBLADO  CABUYAL POBLACION BENEFICIADA DIRECTA Personas y Alumnos PRESUPUESTO PARTICIPATIVO 2009  META DEL PROYECTO Construcción  de Pozo Séptico y mejoramiento  de SS HH  MONTO TOTAL DE INVERSION S/. 106,545.00 ESTADO DEL PROYECTO OBRA EN EJECUCION POBLACION BENEFICIADA INDIRECTA Personas NOMBRE  DEL PROYECTO MEJORAMIENTO DE LOS SERVICIOS HIGIENICOS Y POZO SEPTICO EN LA INST. EDUCATIVA 20396-A-ARELLANO BUITRON DEL C.P. CABUYAL-HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  DE LA INSTITUCION EDUCATIVA EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE EDUCACION DE CALIDAD

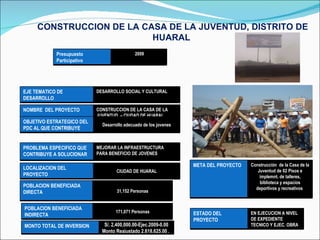

CONSTRUCCION DE LA CASA DE LA JUVENTUD, DISTRITO DE HUARAL  LOCALIZACION DEL PROYECTO CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 31,152 Personas META DEL PROYECTO Construcción  de la Casa de la Juventud de 02 Pisos e implemnt. de talleres, biblioteca y espacios deportivos y recreativos  MONTO TOTAL DE INVERSION S/. 2,400,000.00-Ejec.2009-0.00 Monto Reajustado 2,618,625.00 .  ESTADO DEL PROYECTO EN EJECUCION A NIVEL DE EXPEDIENTE TECNICO Y EJEC. OBRA POBLACION BENEFICIADA INDIRECTA 171,071 Personas NOMBRE  DEL PROYECTO CONSTRUCCION DE LA CASA DE LA JUVENTUD  – CIUDAD DE HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  PARA BENEFICIO DE JOVENES  EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE Desarrollo adecuado de los jovenes Presupuesto Participativo 2009
MEJORAMIENTO DE LOS  SERVICIOS EDUCATIVOS DE LA I.E.P. Nº 20449, ANDRES DE LOS REYES, DISTRITO DE HUARAL  LOCALIZACION DEL PROYECTO I.E. 204449 ANDRES DE LOS REYES-CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 2,376 Personas- Alumnos PRESUPUESTO PARTICIPATIVO 2009  META DEL PROYECTO CONSTRUCCIÓN: DE UN MÓDULO DE 04 AULAS (2PISOS), DOS MÒDULOS DE 03 AULAS (02 PISOS), DOS MÓDULOS DE 03 AULAS (3 PISO), UN MODULO LABORATORIO (1 PISO), 04 ESCALERAS DE 2 TRAMOS + DEPÓSITO, 02 MÒDULOS DE SS.HH. DE 07 BAT ALUMNOS.+ 02 BAT PROFESORES.  MONTO TOTAL DE INVERSION S/. 4,545,095 Ejec 2009. S/. 57,139.99 Exp.  Tec.  ESTADO DEL PROYECTO EXP. TEC. CONCLUIDO OBRA  A EJECUTAR GOBIERNO REGIONAL DE LIMA  SEGÚN CONVENIO  POBLACION BENEFICIADA INDIRECTA 11,880.00 Personas •  OMBRE  DEL PROYECTO MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS  DE LA I.E.P. 20449-ANDRES DE LOS REYES, DISTRITO DE HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  DE LA INSTITUCION EDUCATIVA EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE EDUCACION DE CALIDAD: ADECUADAS CONDICIONES FISICAS Y DE SEGURIDAD PARA BRINDAR EL SERVICIO EDUCATIVO
MEJORAMIENTO DEL COURT DEL ESTADIO MUNICIPAL DE LA CIUDAD DE HUARAL LOCALIZACION DEL PROYECTO CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 1,500 Personas META DEL PROYECTO Construcción  de techo con estructuras metálico, rehabilitación SSHH, tuberías de agua y alcantarillado y Equipamiento de losas deportivas MONTO TOTAL DE INVERSION 2008-2009 S/. 760,898.00 Ejec. En 2009 S/. 70,311.00 ESTADO DEL PROYECTO OBRA CONCLUIDA E INAGURADA POBLACION BENEFICIADA INDIRECTA 171,071  Personas NOMBRE  DEL PROYECTO MEJORAMIENTO DEL COURT DEL ESTADIO MUNICIPAL DE LA CIUDAD DE HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA INFRAESTRUCTURA  PARA DEPORTE  EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE Desarrollo adecuado de los jovenes y niños
CONSTRUCCION DE LA CASA DE LA CULTURA DE LA CIUDAD DE HUARAL EJE TEMATICO DE DESARROLLO DESARROLLO SOCIAL Y CULTURAL NOMBRE  DEL PROYECTO CONSTRUCCION DE LA CASA DE LA CULTURA CIUDAD Y DISTRITO  DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE Implementar espacios institucionales para el rescate de manifestaciones artísticas y culturales PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR FALTA DE ESPACIOS APROPIADOS  LOCALIZACION DEL PROYECTO CIUDAD DE HUARAL  POBLACION BENEFICIADA DIRECTA 22,010  Personas Puestos de Trabajo Generados 550  META DEL PROYECTO CONSTRUCCION 1ER Y 2DO PISO, ADQ. DE EQUIPOS, MOBILIARIO, CONTRATACIÓN DE ESPECIALISTAS PARA TRANSFERENCIA DE CAPACIDADES, EN  TALLERES Y SERVICIOS COMPLEMENTARIOS, PROGRAMAS DE SENSIBILIZACIÓN   INVERSION  S/. 3,197,858.00-  ESTADO DEL PROYECTO EN EJECUCION A NIVELDE EXP. TECNICO CONCLUIDO Y EJEC. OBRA POBLACION BENEFICIADA INDIRECTA 86,000 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON
PROYECTOS DE FORTALECIMIENTO INSTITUCIONAL  CON INCIDENCIA EN EJE  TEMATICO  : DESARROLLO SOCIAL Y CULTURAL
FORTALECIMIENTO DE LA CALIDAD EDUCATIVA EN EL DISTRITO DE HUARAL  LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 120 Profesores  400 alumnos egresados de secundaria  META DEL PROYECTO 120  Becas para Maestría en Educación-UNMSM 400 Becas para Centro Preuniversitario de UNMSM en 02 ciclos 2009  MONTO TOTAL DE INVERSION S/.917,730.00 TRANSFERIDO A UNMSM  EN  S/. 816,770.00 ESTADO DEL PROYECTO EN EJECUCION EN CONVENIO CON UNMSM POBLACION BENEFICIADA INDIRECTA 37,000 Personas NOMBRE  DEL PROYECTO FORTALECMIENTO DE LA CALIDAD EDUCATIVA EN EL DISTRITO DE HUARAL EJE TEMATICO DE DESARROLLO DESARROLLO  SOCIAL Y CULTURAL  OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE  PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE CAPACIDADES  FUENTE DE FINANCIAM. CANON Y SOBRECANON PRESUPUESTO PARTICIPATIVO 2008-2009
PROYECTOS DE INVERSION RELACIONADOS CON EJE TEMATICO: DESARROLLO ECONOMICO Y EMPLEO PRODUCTIVO,  2009

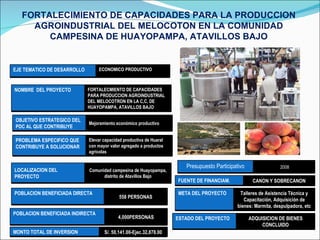

FORTALECIMIENTO DE CAPACIDADES PARA LA PRODUCCION AGROINDUSTRIAL DEL MELOCOTON EN LA COMUNIDAD CAMPESINA DE HUAYOPAMPA, ATAVILLOS BAJO EJE TEMATICO DE DESARROLLO ECONOMICO PRODUCTIVO NOMBRE  DEL PROYECTO FORTALECMIENTO DE CAPACIDADES PARA PRODUCCION AGROINDUSTRIAL DEL MELOCOTRON EN LA C,C, DE HUAYOPAMPA, ATAVILLOS BAJO OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE Mejoramiento económico productivo PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR Elevar capacidad productiva de Huaral con mayor valor agregado a productos agrícolas  LOCALIZACION DEL PROYECTO Comunidad campesina de Huayopampa, distrito de Atavillos Bajo POBLACION BENEFICIADA DIRECTA 558 PERSONAS FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Talleres de Asistencia Técnica y Capacitación, Adquisición de bienes: Marmita, despulpadora, etc Presupuesto Participativo 2008 ESTADO DEL PROYECTO ADQUISICION DE BIENES CONCLUIDO POBLACION BENEFICIADA INDIRECTA 4,000PERSONAS MONTO TOTAL DE INVERSION S/. 50,141.00-Ejec.32,878.00
CONSTRUCCION DE CAMAL MUNICIPAL DE HUARAL LOCALIZACION DEL PROYECTO LOS NATURALES HUARAL  POBLACION BENEFICIADA DIRECTA 171,071.00 Personas Presupuesto participativo 2008 META DEL PROYECTO Construcción de Un Nuevo Camal con cerco perimétrico y techo en zona de beneficio . Area de Camal 3,473.65m2 MONTO TOTAL DE INVERSION S/.2,620,088.000. Ejec. S/.00 ESTADO DEL PROYECTO Estudio a nivel de Perfil concluido POBLACION BENEFICIADA INDIRECTA 171,071 Personas EJE TEMATICO DE DESARROLLO DESARROLLO ECONOMICO PRODUCTIVO NOMBRE  DEL PROYECTO Constrcción de Camal  Municipal de Huaral  OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO INSTITUCIONAL  PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR ADECUADAS CONDICIONES PARA ELABASTECMIENTO DE CARNES QUE CONSUME LA POBLACION DE HUARAL
PROYECTOS DE INVERSION FORTALECIMIENTO INSTITUCIONAL Y DESARROLLO DE CAPACIDADES.  DESRROLLO INSTITUCIONAL, LIDERAZGO, ETICA Y GOBERNABILIDAD  EJERCICIO FISCAL 2009
FORTALECIMIENTO INSTITUCIONAL E IMPLEMENTACION DEL INSTITUTO VIAL PROVINCIAL DE HUARAL LOCALIZACION DEL PROYECTO HUARAL  POBLACION BENEFICIADA DIRECTA 75,455 Personas PRESUPUESTO PARTICIPATIVO 2008-2009 META DEL PROYECTO Adquisición de  02 Volquetes de 15 m3, 01 Cargador Frontal y 01 Moto niveladora MONTO TOTAL DE INVERSION S/. 2,486,461.00-Ejec S/.1,718,747.00 ESTADO DEL PROYECTO EN LICITACION  ADQ. MAQUINARIA PESADA  POBLACION BENEFICIADA INDIRECTA 171,071 Personas EJE TEMATICO DE DESARROLLO DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD   NOMBRE  DEL PROYECTO FORTALECIMIENTO INSTITUCIONAL E IMPLEMENTACION DEL INSTITUTO VIAL  PROVINCIAL  OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE DESARROLLO INSTITUCIONAL  PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR HACER EFICIENTE ELMANTENIMIENTO DE VIAS LOCALES
MEJORAMIENTO DE LA CAPACIDAD OPERATIVA DE LA MAQUINARIA PESADA DE LA MUNICIPALIDAD PROVINCIAL DE HUARAL 2009-2010 LOCALIZACION DEL PROYECTO DISTRITO DE HUARAL POBLACION BENEFICIADA DIRECTA Personas Puestos de Trabajo Generados 0  META DEL PROYECTO Reparación de la  Maquinaria Pesada y  Capacitación a Operadores MONTO TOTAL DE INVERSION S/. 219,562.00  Ejec.S/.4,500.00 ESTADO DEL PROYECTO CON CONTRATO DE SERVICIOS PARA REPARACION DE MAQUINARIA POBLACION BENEFICIADA INDIRECTA Personas NOMBRE  DEL PROYECTO MEJORAMIENTO DE LA  CAPACIDAD OPERATIVA DE LA MAQUINARIA PESADA DE LA MUNICIPALIDAD PROVINCIAL DE HUARAL PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LA  CAPACIDAD OPERATIVA  DE LA MUNICIPALIDAD EJE TEMATICO DE DESARROLLO DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECMIENTO INSTITUCIONAL

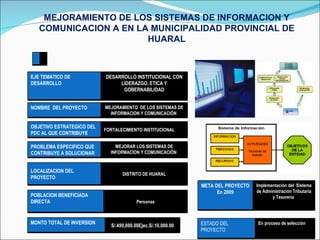

MEJORAMIENTO DE LOS SISTEMAS DE INFORMACION Y COMUNICACION A EN LA MUNICIPALIDAD PROVINCIAL DE HUARAL LOCALIZACION DEL PROYECTO DISTRITO DE HUARAL POBLACION BENEFICIADA DIRECTA Personas  META DEL PROYECTO En 2009 Implementación del  Sistema de Administración Tributaria y Tesorería  MONTO TOTAL DE INVERSION S/.499,800.00Ejec.S/.10,000.00 ESTADO DEL PROYECTO En proceso de selección  NOMBRE  DEL PROYECTO MEJORAMIENTO  DE LOS SISTEMAS DE INFORMACION Y COMUNICACIÓN  PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR MEJORAR LOS SISTEMAS DE INFORMACION Y COMUNICACIÓN  EJE TEMATICO DE DESARROLLO DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO INSTITUCIONAL
MEJORAMIENTO DE LAS CONDICIONES DE SEGURIDAD CIUDADANA-CIUDAD DE HUARAL EJE TEMATICO DE DESARROLLO DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD NOMBRE  DEL PROYECTO MEJORAMIENTO DE LAS CONDICIONES DE SEGURIDAD CIUDADANA -CIUDAD DE HUARAL OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DISMINUCION DE LOS INDICES DE DELICUENCIA E INSEGURIDAD DE LA CIUDADANIA LOCALIZACION DEL PROYECTO CIUDAD DE HUARAL POBLACION BENEFICIADA DIRECTA 75,455 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Fortalecimiento de capacidades del servicio de Seguridad Ciudadana, Programa de Sensibilización de las organizaciones vecinales  y equipamiento adecuado. MONTO TOTAL DE INVERSION EJECUTADA S/. 1´267,819.76 Ejecución 2009 S/.401,967.35  ESTADO DEL PROYECTO CONCLUIDO EN MAYO 2009 COMO P.I.P POBLACION BENEFICIADA INDIRECTA 160,000 personas PRESUPUESTO PARTICIPATIVO 2008
FORTALECIMIENTO INSTITUCIONAL EN EL PROCESO DE LIQUIDACION DE OBRAS EJE TEMATICO DE DESARROLLO DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD NOMBRE  DEL PROYECTO FORTALECIMIENTO INSTITUCIONAL EN EL PROCESO DE LIQUIDACION DE OBRAS- GERENCIA DE DESARROLLO URBANO  OBJETIVO ESTRATEGICO DEL PDC AL QUE CONTRIBUYE FORTALECIMIENTO DE CAPACIDADES Y GESTION LOCAL EFICIENTE PROBLEMA ESPECIFICO QUE CONTRIBUYE A SOLUCIONAR DESARROLLO DE CAPACIDADES PARA LA ELABORACION EFICIENTE DEL PROCESO DE  LIQUIDACIONES DE OBRAS LOCALIZACION DEL PROYECTO HUARAL POBLACION BENEFICIADA DIRECTA 75,000 Personas FUENTE DE FINANCIAM. CANON Y SOBRECANON META DEL PROYECTO Elaboración de 94 Liquidaciones de obras de años 2003-2008, Mejoramiento del Proceso de Liquidaciones y Capacitación de personal MONTO TOTAL DE INVERSION S/. 171,390.00-Ejec.S/.64,311.00 ESTADO DEL PROYECTO EN EJECUCION POBLACION BENEFICIADA INDIRECTA 86,000 Personas
OBRAS DE MEJORAMIENTO  DE INFRAESTRUCTURA Y APOYO SOCIAL EJERCICIO 2009 EDUCACION DEPORTE COMEDORES  POPULARES DAMNIFICADOS  DEL SUR INSTITUCIONES  SOCIALES APOYO DE  MATERIALES CULTURA
METAS ALCANZADAS CON OBRAS Y PROYECTOS EN EL EJERCICIO FISCAL 2009

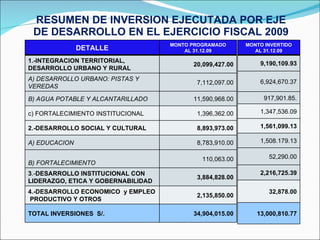

RESUMEN DE INVERSION EJECUTADA POR EJE DE DESARROLLO EN EL EJERCICIO FISCAL 2009 DETALLE MONTO PROGRAMADO AL 31.12.09 1.-INTEGRACION TERRITORIAL, DESARROLLO URBANO Y RURAL  20,099,427.00 A) DESARROLLO URBANO: PISTAS Y VEREDAS 7,112,097.00 B) AGUA POTABLE Y ALCANTARILLADO  11,590,968.00 c) FORTALECIMIENTO INSTITUCIONAL  1,396,362.00 2.-DESARROLLO SOCIAL Y CULTURAL  8,893,973.00 A) EDUCACION  8,783,910.00 B) FORTALECIMIENTO  110,063.00 3 .- DESARROLLO INSTITUCIONAL CON LIDERAZGO, ETICA Y GOBERNABILIDAD 3,884,828.00 4.-DESARROLLO ECONOMICO  y EMPLEO  PRODUCTIVO Y OTROS  2,135,850.00 TOTAL INVERSIONES  S/.  34,904,015.00 MONTO INVERTIDO AL 31.12.09 9,190,109.93 6,924,670.37 917,901.85. 1,347,536.09 1,561,099.13 1,508.179.13 52,290.00 2,216,725.39 32,878.00 13,000,810.77
INVERSION CONTRATATADA (Nov-Dic) PARA ELABORACION DE EXPEDIENTE TECNICO Y EJECUCION DE OBRA SEGÚN PROYECTOS DE INVERSION PUBLICA  EN EL EJERCICIO FISCAL 2009 DETALLE MONTO CONTRATADO POR EJECUCION DE OBRA Y SUPERVISION AL 16.12.09 MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR NOR OESTE, DISTRITO DE HUARAL  CONT. OBRA S/.  4,379,183.04 CONT. SUP .S/.  133,347.83 Total  .  4,512,530.87 MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR SUR OESTE, DISTRITO DE HUARAL CONT. OBRA S/.  5,627,840.23  CONT. SUP. S/.  165,830.96 Total  :5,793,771.19 CONSTRUCCION DE LA CASA DE LA JUVENTUD DE LA CIUDAD DE HUARAL  CONT. OBRA S/. 1921,122.92 CONT. SUP.S/.  . 117,546.71 Total : 2,038,668.92 SUB-TOTAL INVERSIONES CON CONTRATO DE EJECUCION DE OBRA S/. TOTAL INVERSIONES S/. 12,344,960.98  35.36% MONTO CONTRATADO Y ADJUDICADO  AL 31.12.09 4,512,530.87 5,793,771.19 2,038,668.92 12,344,971.00 S/. 12,344,960.98
VISION ESPACIAL DE LA INTERVENCION DE LOS PROYECTOS INTEGRALES MULTIANUALES DE IMPACTO SOCIAL 2008-2009
NOR OESTE  NOR ESTE NOR OESTE NOR ESTE HUANDO ESSALUD SUR OESTE
AVANCES DE OBRAS Y PROYECTOS EJERCICIO FISCAL 2009
Fuente: OPPRSCI-MPH Elaboración: . Gerencia de Desarrollo Urbano PRESUPUESTO DE INVERSION POR FUENTE DE FINANCIAMIENTO EJERCICIO 2009: PROGRAMADO, EJECUTADO Y SALDO FUENTE  DE FINANCIAMIENTO Y RUBRO PROGRAMADO 5.07 FONCOMUN  5,820,078 5.08 IMPUESTOS MUNICIPALES 197,752.00 2.09 RECURSOS DIREC. RECAUDADOS 152,083.00 00 RECURSOS ORDINARIOS 883,182.00 5.18 CANON. SOBRECANON, REGALIAS, PARTICIPACIONES Y RENTAS DE ADUANA 27,845,671.00 TOTAL  34,904,015.00 EJECUTADO  SALDO 2,807,289.94 3,012,788.06 19,090.00 178,662.00 111,953.00 40,130.00 876,953.00 6,229.’00 9,417,482.00 18,428,183 13,035,920.81 21,895,153.00 Al cierre del ejercicio fiscal 2009 se ejecutó el 37.34% del Presupuesto destinado a Inversión Pública
RESUMEN GENERAL DE EJECUCION DE PRINCIPALES OBRAS Y PROYECTOS  DE FORTALECMIENTO -2009
OBRAS  PROGRAMADAS  MONTO DE INVERSION  CONSTRUCCION DE PISTAS Y VEREDAS DEL SECTOR SUR OESTE DEL DISTRITO DE HUARAL 140,614.00 MEJORAMIENTO DE PISTAS Y VEREDAS SECTOR NOR ESTE  1,011,496.00 MEJORAMIENTO DE PISTAS Y VEREDAS  SECTOR NOR OESTE  664,907.00 MEJORAMIENTO DE  PISTAS Y VEREDAS EN LAS CALLES DEL PERIMETRO DE ESSALUD Y EL CETPRO 355072 DE LA CIUDAD DE HUARAL 1,726,703.00 REHABILITACION DE PISTAS Y VEREDAS E INTERVENCION ARQUITECTONICA DE LA BERMA CENTRAL DE LA AV. HUANDO 2,313,417.00 MEJORAMIENTO DE VIAS PEATONALES Y VEHICULARES DEL CENTRO POBLADO LA AURORA DEL DISTRITO DE HUARAL 891,289.00 INSTALACION DE REFORESTACION EN LAS VIAS DE SALIDA DE HUARAL, JESUS DEL VALLE, HUARAL, CHANCAY, HUARAL, -RETES DE LA CIUDAD DE HUARAL 208,000.00 REHABILITACION DE PISTAS Y VEREDAS AAHH JOSE CARLOS MARIATEGUI, PROV. HUARAL 118,431.00 Rehabilitación de Pistas y Veredas en la Av. Los Naturales  13,607.00 Rehabilitación de Pistas y Veredas  de las Calles del Perimetro del Mercado Modelo de la ciudad de Huaral  23,633.00 TOTAL  S/.  7,112,097.00 MONTO DE EJECUTADO 140,613.00 1,183,218.42 816,993.68 1,656,817.91 2,235,920.49 750,162.51 0.00 118,431.00 12,107.00 10,407.00 6,924,671.00 OBSERVACIONES  ESTUDIO CONCLUIDO OBRA CONCLUIDA OBRA CONCLUIDA Con intervención económica OBRA CONCLUIDA En ejecución  2DA CONVOCATORIA  Saldo  cancelado Saldo cancelado  Saldo cancelado
AGUA Y ALCANTARILLADO OBRAS  MONTO DE INVERSION  MONTO DE INVERSION EJECUTADA OBSERVACIONES MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR NOR OESTE, DISTRITO DE HUARAL  4,542,938.00 0.00 CONT. OBRA S/.  4,379,183.04 CONT. SUP .S/.  133,347.83 Total  .  4,512,530.87 En ejecución  MEJORAMIENTO DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LAS AREAS PERIURBANAS DEL SECTOR SUR OESTE, DISTRITO DE HUARAL 5,833,282.00 0.00 CONT. OBRA S/.  5,627,840.23  CONT. SUP. S/.  165,830.96 Total  :5,793,771.19 En ejecución  REHABILITACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA ZONA SUR OESTE  I ETAPA 723,723.00  723,721.00 Obra Concluida MEJORAMIENTO DE CONEXIONES DOMICILIARIAS DE AGUA POTABLE Y ALCANTARILLADO ENTRE AV. CIRCUNVALACION ESTE Y PLANTA DE EDELNOR DE AV. HUANDO  116,794.00 116,794.00 Obra Concluida MEJORAMIENTO DEL RESERVORIO DE AGUA EN CENTRO POBLADO ESQUIVEL  22,989.00 19,244.73 Gastos de Estudios y Supervisión , Obra Concluida  PRODUCCION DE AGUA POTABLE, DISTRITO DE HUARAL 157,263.00 0.00 En convocatoria Elab. Exp. Técnico  (S/. 144,478.00) AMPLIACION DEL SERVICIO DE ALCANTARILLADO DE CANCHAPILCA 174,598.00 0.00 En trámite Adenda de Convenio por Cambio de Unidad Ejecutora MEJORAMIENTO DEL SISTEMA DE AGUA Y ALCANTARILLADO DE LA AV. HUANDO, PROVINCIA DE HUARAL  19,381.00 58,143.20 TOTAL  S/.  11,590,968.00 917,902.93

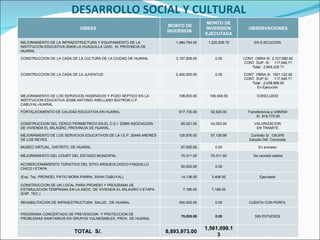

DESARROLLO SOCIAL Y CULTURAL OBRAS  MONTO DE INVERSION  MONTO DE INVERSION EJECUTADA OBSERVACIONES MEJORAMIENTO DE LA INFRAESTRUCTURA Y EQUIPAMIENTO DE LA INSTITUCION EDUCATIVA 20406 LA HUAQUILLA UGEL 10, PROVINCIA DE HUARAL 1,464,754.00 1,220,539.72 EN EJECUCION  CONSTRUCCION DE LA CASA DE LA CULTURA DE LA CIUDAD DE HUARAL  3,197,858.00 0.00 CONT. OBRA S/. 2,727,680.92 CONT. SUP. S/.  117,546.71 Total : 2,845,226.71 COSNTRUCCION DE LA CASA DE LA JUVENTUD  2,400,000.00 0.00 CONT. OBRA S/. 1921,122.92 CONT. SUP.S/.  . 117,546.71 Total : 2,038,668.92 En Ejecución  MEJORAMIENTO DE LOS SERVICIOS HIGIENICOS Y POZO SEPTICO EN LA INSTITUCION EDUCATIVA 20396 ANTONIO ARELLANO BUITRON C.P. CABUYAL-HUARAL 108,000.00 106,545.00 CONCLUIDO  FORTALECIMIENTO DE CALIDAD EDUCATIVA EN HUARAL  917,730.00 52,920.00 Transferencia a UNMSM  S/. 816,770.00 CONSTRUCCION DEL CERCO PERIMETRICO EN EL C.E.I. 20885 ASOCIACION DE VIVIENDA EL MILAGRO, PROVINCIA DE HUARAL 65,021.00 43,053.00 VALORIZACION  EN TRAMITE  MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS DE LA I.E.P. 20449 ANDRES DE LOS REYES  126,976.00 57,139.99 Contrato S/. 126,976  Estudio Def. Concluido  MUSEO VIRTUAL, DISTRITO  DE HUARAL  97,000.00 0.00 En proceso  MEJORAMIENTO DEL COURT DEL ESTADIO MUNICIPAL  70,311.00 70,311.00 Se canceló saldos ACONDICIONAMIENTO TURISTICO DEL SITIO ARQUEOLOGICO PISQUILLO CHICO I ETAPA  50,000.00 0.00 (Exp. Tec. PRONOEI, PATIO MORA PARRA, SSHH CABUYAL) 14,138.00 3,406.00 Ejecutado  CONSTRUCCION DE UN LOCAL PARA PRONOEI Y PROGRAMA DE ESTIMULACION TEMPRANA EN LA ASOC. DE VIVIENDA EL MILAGRO II ETAPA (EXP. TEC.) 7,185.00 7,185.00 REHABILITACION DE INFRAESTRUCTURA  SALUD,  DE HUARAL 300,000.00 0.00 CUENTA CON PERFIL  PROGRAMA CONCERTADO DE PREVENCION  Y PROTECCION DE PROBLEMAS SANITARIOS EN GRUPOS VULNERABLES, PROV. DE HUARAL 75,000.00 0.00 SIN ESTUDIOS   TOTAL  S/.  8,893,973.00 1,561,099.13

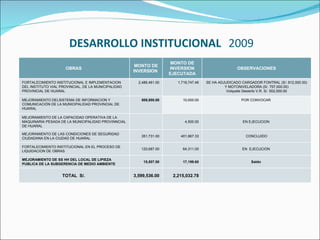

DESARROLLO INSTITUCIONAL   2009   OBRAS  MONTO DE INVERSION  MONTO DE INVERSION EJECUTADA OBSERVACIONES FORTALECIMIENTO INSTITUCIONAL E IMPLEMENTACION DEL INSTITUTO VIAL PROVINCIAL, DE LA MUNICIPALIDAD PROVINCIAL DE HUARAL  2,486,461.00 1,718,747.46 SE HA ADJUDICADO CARGADOR FONTRAL (S/: 812,000.00) Y MOTONIVELADORA (S/. 757,000.00) Volquete Desierto V.R. S/. 502,000.00 MEJORAMIENTO DELSISTEMA DE INFORMACION Y COMUNICACIÓN DE LA MUNICIPALIDAD PROVINCIAL DE HUARAL  509,800.00 10,000.00 POR CONVOCAR  MEJORAMIENTO DE LA CAPACIDAD OPERATIVA DE LA MAQUINARIA PESADA DE LA MUNICIPALIDAD PROVINNCIAL DE HUARAL 4,500.00 EN EJECUCION  MEJORAMIENTO DE LAS CONDICIONES DE SEGURIDAD CIUDADANA EN LA CIUDAD DE HUARAL  351,731.00 401,967.33 CONCLUIDO FORTALECIMIENTO INSTITUCIONAL EN EL PROCESO DE LIQUIDACION DE OBRAS   120,687.00 64,311.00 EN  EJECUCION  MEJORAMIENTO DE SS HH DEL LOCAL DE LIPIEZA PUBLICA DE LA SUBGERENCIA DE MEDIO AMBIENTE  15,507.00 17,199.60 Saldo  TOTAL  S/.  3,599,536.00 2,215,032.78
DESARROLLO ECONOMICO-PRODUCTIVO y OTROS  DESARROLLO ECONOMICO-PRODUCTIVO y OTROS  OBRAS  MONTO DE INVERSION  MONTO DE INVERSION EJECUTADA OBSERVACIONES PROGRMA DE DESARROLLO DE CAPACIDADES AUTOGESTIONARIAS DE LOS PEQUEÑOS PRODUCTORES AGROPECUARIOS, PROVINCIA DE HUARAL 551,000.00 0.00 Cuenta con Perfil  CENTRO DE CAPACITACION PARA EL DESARROLLO EMPRESARIAL (CECAD) PROVINCIA DE HUARAL 425,859.00 0.00 Cuenta con Perfil  FORTALECIMIENTO DE CAPACIDADES PARA LA PRODUCCION AGROINDUSTRIAL DEL MELOCOTON EN LA COMUNIDAD DE HUAYOPAMPA  ATAVILLOS BAJO, PROVINCIA DE HUARAL 50,541.00 29,379.00 EN EJECUCION CONSTRUCCION DE 05 REPRESAS DE MODO INTEGRAL, INCLUYENDO IHUARI Y VASO PURAPA 150,000.00 0.00 SIN ESTUDIOS REVESTIIMIENTO DE 9KM DE CANALES DE RIEGO  100,000.00 0.00 SIN ESTUDIOS CONSTRUCCION DEL  CAMAL MUNICIPAL DE HUARAL 401,334.00 0.00 CUENTA CON PERFIL  APOYO SOCIAL  Y  OBRAS DE EMERGENCIA  457,116.00 0.00 SIN ESTUDIOS REHABILITACION DE INFRAESTRUCTURA  SALUD, DISTRITO DE HUARAL  300,000.00 0.00 Cuenta con Perfil  PROGRMA DE DESARROLLO DE CAPACIDADES AUTOGESTIONARIAS DE LOS PEQUEÑOS PRODUCTORES AGROPECUARIOS, PROVINCIA DE HUARAL 551,000.00 0.00 Cuenta con Perfil  CENTRO DE CAPACITACION PARA EL DESARROLLO EMPRESARIAL (CECAD) PROVINCIA DE HUARAL 425,859.00 0.00 Cuenta con Perfil  FORTALECIMIENTO DE CAPACIDADES PARA LA PRODUCCION AGROINDUSTRIAL DEL MELOCOTON EN LA COMUNIDAD DE HUAYOPAMPA  ATAVILLOS BAJO, PROVINCIA DE HUARAL 50,541.00 32,878.00 EN EJECUCION CONSTRUCCION DE 05 REPRESAS DE MODO INTEGRAL, INCLUYENDO IHUARI Y VASO PURAPA 150,000.00 0.00 SIN ESTUDIOS REVESTIIMIENTO DE 9KM DE CANALES DE RIEGO  100,000.00 0.00 SIN ESTUDIOS CONSTRUCCION DEL  CAMAL MUNICIPAL DE HUARAL 401,334.00 0.00 CUENTA CON PERFIL  APOYO SOCIAL  Y  OBRAS DE EMERGENCIA  457,116.00 0.00 SIN ESTUDIOS TOTAL  S/.  2,135,850.00 32,878.00

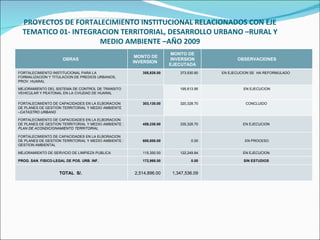

PROYECTOS DE FORTALECIMIENTO INSTITUCIONAL RELACIONADOS CON EJE TEMATICO 01- INTEGRACION TERRITORIAL, DESARROLLO URBANO –RURAL Y MEDIO AMBIENTE –AÑO 2009 OBRAS  MONTO DE INVERSION  MONTO DE INVERSION EJECUTADA OBSERVACIONES FORTALECIMIENTO INSTITUCIONAL PARA LA FORMALIZACION Y TITULACION DE PREDIOS URBANOS, PROV. HUARAL 355,828.00 373,930.60 EN EJECUCION SE  HA REFORMULADO  MEJORAMIENTO DEL SISTEMA DE CONTROL DE TRANSITO  VEHICULAR Y PEATONAL EN LA CVIUDAD DE HUARAL  195,613.95 EN EJECUCION FORTALECIMIENTO DE CAPACIDADES EN LA ELBORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE – CATASTRO URBANO 303,130.00 320,328.70 CONCLUIDO  FORTALECIMIENTO DE CAPACIDADES EN LA ELBORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE :  PLAN DE ACONDICIONAMIENTO TERRITORIAL 459,230.00 335,328.70 EN EJECUCION  FORTALECIMIENTO DE CAPACIDADES EN LA ELBORACION DE PLANES DE GESTION TERRITORIAL Y MEDIO AMBIENTE : GESTION AMBIENTAL  600,000.00 0.00 EN PROCESO MEJORAMIENTO DE SERVICIO DE LIMPIEZA PUBLICA  115,350.00 122,249.84 EN EJECUCION  PROG. SAN. FISICO-LEGAL DE POS. URB. INF. 172,968.00 0.00 SIN ESTUDIOS  TOTAL  S/.  2,514,896.00 1,347,536.09
Gestión: Dr. Jaime Uribe Ochoa-Alcalde PROGRAMA DEINVERSIONES  2010 INFORME DE AVANCE
PROGRAMA DE INVERSIONES 2010-Informe de Avance   El Presupuesto Institucional Modificado para el Ejercicio Fiscal 2010 asciende a S/. 25,423,679 tiene proyectos que fueron aprobados en el Presupuesto Institucional de Apertura y otros que se han integrado como Saldo de Balance 2009, destacando los siguientes que están en plena ejecución a nivel de ejecución de obra o expediente técnico, como son:  -Mejoramiento del Sistema de  Agua Potable y Alcantarillado de las Áreas  Peri Urbanas del Sector Nor Oeste de la Ciudad de Huaral 4,542,938.00 -Mejoramiento del Sistema de  Agua Potable y Alcantarillado de las Áreas  Peri Urbanas del Sector  Sur Oeste de la Ciudad de Huaral  6,761,304.00 -Construcción de la Casa de la Juventud de la  Ciudad de Huaral   2,618,625.00 -Construcción de Losas Deportivas Multiusos y Pozas de Juegos Infantiles  en las Zonas Periurbanas de los Distritos de Aucallama, Chancay y Huaral   635,547.00  -Mejoramiento del Proceso de Recolección y Transporte de Residuos Sólidos y Rehabilitación de la Vía de Acceso a la Disposición Final de Desechos del  Distrito de Huaral    2,339,741.00  -Mejoramiento de la Infraestructura de la Institución Educativa 20406 la Huaquilla    244,214.00 -Fortalecimiento de Capacidades para la Elaboración de Planes  de Gestión  Territorial y Medio Ambiente: GESTION AMBIENTAL    554,843.00  -Mejoramiento de la Capacidad Operativa de la Maquinaria Pesada de la  Municipalidad de Huaral    221,163.00 -Programa de Modernización Municipal y Plan de Incentivo a la Mejora de la  Gestión Municipal  1,852,466.00 -Mejoramiento de Pistas y Veredas en las Calles del Perímetro de ESSALUD y el CETPRO 355072 de la Ciudad  de Huaral, Provincia de Huaral   1,041,944.00  -Fortalecimiento Institucional para la Formalización y Titulación de Predios Urb.   413,258.00 -Fortalecmiento Institucional e Implementación del Instituto Vial Provincial    767,713.00 -------------------- 21,993,756.00
PROGRAMA DE INVERSIONES 2010- Informe de Avance
EQUIPO RESPONSABLE GERENCIA DE DESARROLLO URBANO  ING. ENRIQUE HUAROTO CASQUILLAS GERENTE  LIC. JOSE E. COSAVALENTE VIDARTE COORDINADOR DE PROYECTOS DE INVERSION SRTA. YSAURA VEGA MORALES ASISTENTE ADMINISTRATIVO Huaral, Mayo de 2010
