TÉCNICAS DE
PROGRAMACIÓN Y CONTROL
Byronrabe.blogspot.com

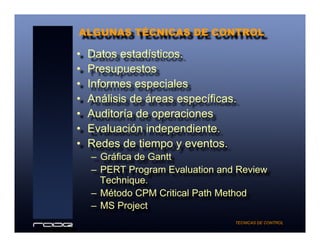

TÉCNICAS DE CONTROL
•  Todas las técnicas de control son
en principio instrumentos de
planeación.
•  El objetivo del control es la
correcta aplicación de los planes.
•  Datos estadísticos.
•  Presupuestos
•  Informes especiales
•  Análisis de áreas específicas.
•  Auditoría de operaciones
•  Evaluación independiente.
•  Redes de tiempo y eventos.
–  Gráfica de Gantt
–  PERT Program Evaluation and Review
Technique.
–  Método CPM Critical Path Method
–  MS Project

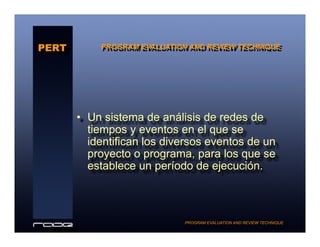

ALGUNAS TÉCNICAS DE CONTROL
TECNICAS DE CONTROL
•  Un sistema de análisis de redes de
tiempos y eventos en el que se
identifican los diversos eventos de un
proyecto o programa, para los que se
establece un período de ejecución.
PERT
PROGRAM EVALUATION AND REVIEW TECHNIQUE

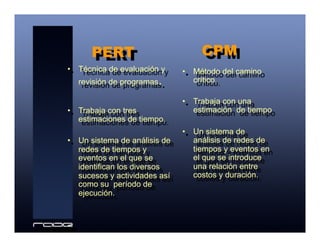

PROGRAM EVALUATION AND REVIEW TECHNIQUE
•  Técnica de evaluación y
revisión de programas.
•  Trabaja con tres
estimaciones de tiempo.
•  Un sistema de análisis de
redes de tiempos y
eventos en el que se
identifican los diversos
sucesos y actividades así
como su período de
ejecución.
PERT
•  Método del camino
crítico.
•  Trabaja con una
estimación de tiempo
•  Un sistema de
análisis de redes de
tiempos y eventos en
el que se introduce
una relación entre
costos y duración.
CPM

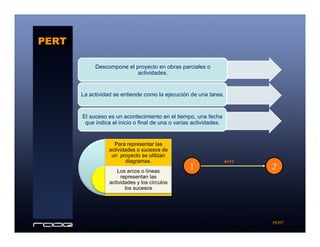

Descompone el proyecto en obras parciales o
actividades.
La actividad se entiende como la ejecución de una tarea.
El suceso es un acontecimiento en el tiempo, una fecha
que indica el inicio o final de una o varias actividades.
PERT
PERT
Para representar las
actividades o sucesos de
un proyecto se utilizan
diagramas.
Los arcos o líneas
representan las
actividades y los círculos
los sucesos
1 2
A=12
Proceso

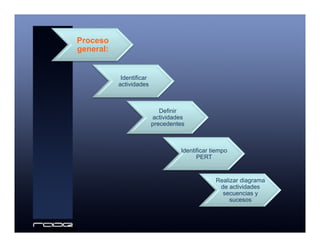

general:
Identificar
actividades
Definir
actividades
precedentes
Identificar tiempo
PERT
Realizar diagrama
de actividades
secuencias y
sucesos

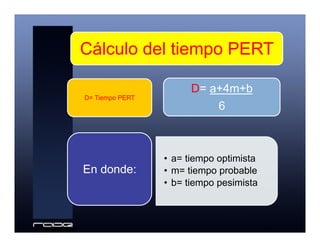

Cálculo del tiempo PERT
D= Tiempo PERT
D= a+4m+b
6
•  a= tiempo optimista
•  m= tiempo probable
•  b= tiempo pesimista
En donde:
ACTIVIDAD PRE a m b D
A Preparar proyecto de creación - 10 12 15 12
B Discusión y aprobación de proyecto A 5 7 12 8
C Hacer proyecto legal B 15 20 30 21
D Inscripción de la empresa B 3 4 5 4
E obtención de local B 15 20 30 21
F Diseño de oficinas E 10 15 20 15
G Compra de mobiliario F 10 13 15 13
H Adquisición de equipo E,F 15 20 30 21
I Diseño de campaña publicitaria B 12 18 25 18
J Instalación y decoración de oficina E,G,H 12 18 25 18
K Realización de campaña publicitaria D,E,I 25 30 35 30
L Selección de personal D 15 17 20 17
M Contratación de personal L 5 8 15 9
N Inauguración de empresa M,J,K 1 1 1 1
MATRIZ DE ACTIVIDADES
1
10
2 3 4
6
5
7
8
9 11 12
A=12 B=8 C=21
I=18
E=21
D=4
L=17
K=30
F=15
H=21
G=13
J=18
M=9
N=1
PROGRAM EVALUATION AND REVIEW TECHNIQUE
DIAGRAMA DE ACTIVIDADES Y SECUENCIAS
•  Tiempo mínimo necesario para llegar a
un suceso
•  Para calcular el ti:
–  Se inicia de izquierda a derecha
–  Se comienza con el suceso 1 al que se le da el valor
de cero.
–  Luego se va sumando el tiempo D asignado a cada
actividad de manera que se coloque la mayor suma
posible para el suceso.
ti= tiempo temprano
Número
ti ti*

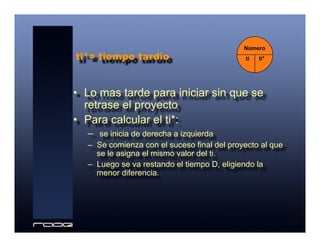

•  Lo mas tarde para iniciar sin que se
retrase el proyecto
•  Para calcular el ti*:
–  se inicia de derecha a izquierda
–  Se comienza con el suceso final del proyecto al que
se le asigna el mismo valor del ti.
–  Luego se va restando el tiempo D, eligiendo la
menor diferencia.
ti*= tiempo tardío
Número
ti ti*
1
10
2 3 4
6
5
7
8
9 11 12
A=12 B=8 C=21
I=18
E=21
D=4
L=17
K=30
F=15
H=21
G=13
J=18
M=9
N=11
0
2
12
3
20
4
41
5
41
6
45
7
60
8
73
9
81
10
62
11
99
12
100 10099
90
81
81
60
45
45
4120120
ACTIVIDADES Y SECUENCIAS CON ti y ti*
DIAGRAMA DE TIEMPOS ti y ti*
Ruta
crítica

Técnicas de programación y control PERT-CPM

  • 1.
    TÉCNICAS DE PROGRAMACIÓN YCONTROL Byronrabe.blogspot.com
  • 2.
    TÉCNICAS DE CONTROL • Todas las técnicas de control son en principio instrumentos de planeación. •  El objetivo del control es la correcta aplicación de los planes.
  • 3.
    •  Datos estadísticos. • Presupuestos •  Informes especiales •  Análisis de áreas específicas. •  Auditoría de operaciones •  Evaluación independiente. •  Redes de tiempo y eventos. –  Gráfica de Gantt –  PERT Program Evaluation and Review Technique. –  Método CPM Critical Path Method –  MS Project ALGUNAS TÉCNICAS DE CONTROL TECNICAS DE CONTROL
  • 4.
    •  Un sistemade análisis de redes de tiempos y eventos en el que se identifican los diversos eventos de un proyecto o programa, para los que se establece un período de ejecución. PERT PROGRAM EVALUATION AND REVIEW TECHNIQUE PROGRAM EVALUATION AND REVIEW TECHNIQUE
  • 5.
    •  Técnica deevaluación y revisión de programas. •  Trabaja con tres estimaciones de tiempo. •  Un sistema de análisis de redes de tiempos y eventos en el que se identifican los diversos sucesos y actividades así como su período de ejecución. PERT •  Método del camino crítico. •  Trabaja con una estimación de tiempo •  Un sistema de análisis de redes de tiempos y eventos en el que se introduce una relación entre costos y duración. CPM
  • 6.
    Descompone el proyectoen obras parciales o actividades. La actividad se entiende como la ejecución de una tarea. El suceso es un acontecimiento en el tiempo, una fecha que indica el inicio o final de una o varias actividades. PERT PERT Para representar las actividades o sucesos de un proyecto se utilizan diagramas. Los arcos o líneas representan las actividades y los círculos los sucesos 1 2 A=12
  • 7.
  • 8.
    Cálculo del tiempoPERT D= Tiempo PERT D= a+4m+b 6 •  a= tiempo optimista •  m= tiempo probable •  b= tiempo pesimista En donde:
  • 9.
    ACTIVIDAD PRE am b D A Preparar proyecto de creación - 10 12 15 12 B Discusión y aprobación de proyecto A 5 7 12 8 C Hacer proyecto legal B 15 20 30 21 D Inscripción de la empresa B 3 4 5 4 E obtención de local B 15 20 30 21 F Diseño de oficinas E 10 15 20 15 G Compra de mobiliario F 10 13 15 13 H Adquisición de equipo E,F 15 20 30 21 I Diseño de campaña publicitaria B 12 18 25 18 J Instalación y decoración de oficina E,G,H 12 18 25 18 K Realización de campaña publicitaria D,E,I 25 30 35 30 L Selección de personal D 15 17 20 17 M Contratación de personal L 5 8 15 9 N Inauguración de empresa M,J,K 1 1 1 1 MATRIZ DE ACTIVIDADES
  • 10.
    1 10 2 3 4 6 5 7 8 911 12 A=12 B=8 C=21 I=18 E=21 D=4 L=17 K=30 F=15 H=21 G=13 J=18 M=9 N=1 PROGRAM EVALUATION AND REVIEW TECHNIQUE DIAGRAMA DE ACTIVIDADES Y SECUENCIAS
  • 11.
    •  Tiempo mínimonecesario para llegar a un suceso •  Para calcular el ti: –  Se inicia de izquierda a derecha –  Se comienza con el suceso 1 al que se le da el valor de cero. –  Luego se va sumando el tiempo D asignado a cada actividad de manera que se coloque la mayor suma posible para el suceso. ti= tiempo temprano Número ti ti*
  • 12.
    •  Lo mastarde para iniciar sin que se retrase el proyecto •  Para calcular el ti*: –  se inicia de derecha a izquierda –  Se comienza con el suceso final del proyecto al que se le asigna el mismo valor del ti. –  Luego se va restando el tiempo D, eligiendo la menor diferencia. ti*= tiempo tardío Número ti ti*
  • 13.
    1 10 2 3 4 6 5 7 8 911 12 A=12 B=8 C=21 I=18 E=21 D=4 L=17 K=30 F=15 H=21 G=13 J=18 M=9 N=11 0 2 12 3 20 4 41 5 41 6 45 7 60 8 73 9 81 10 62 11 99 12 100 10099 90 81 81 60 45 45 4120120 ACTIVIDADES Y SECUENCIAS CON ti y ti* DIAGRAMA DE TIEMPOS ti y ti* Ruta crítica
