Gerencia de Proyectos de
Generación
Proyecto Hidroeléctrico
Sogamoso
Barrancabermeja
Diciembre 20 de 2007

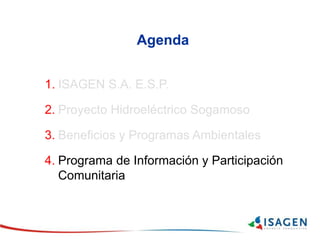

Agenda
1. ISAGEN S.A. E.S.P.
2. Proyecto Hidroeléctrico Sogamoso
3. Beneficios y Programas Ambientales
4. Programa de Información y Participación
Comunitaria
Agenda
1. ISAGEN S.A. E.S.P.
2. Proyecto Hidroeléctrico Sogamoso
3. Beneficios y Programas Ambientales
4. Programa de Información y Participación
Comunitaria
Agenda
I. Quiénes Somos

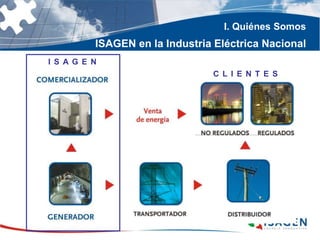

ISAGEN en la Industria Eléctrica Nacional
CONSUMIDORES
C L I E N T E S
I S A G E N
 Empresa de Servicios Públicos Mixta
 Sociedad Anónima
 Régimen Privado
 Autonomía Administrativa y Presupuestal
I. Quiénes Somos
ISAGEN naturaleza jurídica
I. Quiénes Somos

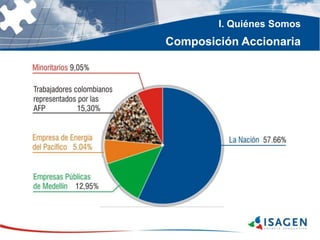

Composición Accionaria
ISAGEN desarrolla la capacidad de
generación, produce y comercializa energía
con el propósito de satisfacer las
necesidades de sus clientes y crear valor
empresarial.
La gestión se desarrolla con ética, enfoque
al cliente, sentido económico y
responsabilidad social y ambiental.
Quiénes Somos
Nuestra Misión

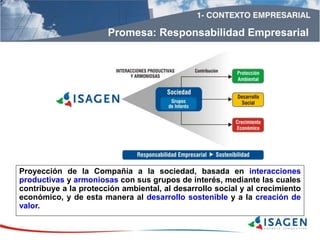

Proyección de la Compañía a la sociedad, basada en interacciones
productivas y armoniosas con sus grupos de interés, mediante las cuales
contribuye a la protección ambiental, al desarrollo social y al crecimiento
económico, y de esta manera al desarrollo sostenible y a la creación de
valor.
Promesa: Responsabilidad Empresarial
Desarrollo social
Crecimiento económico
Protección ambiental
Contribuir a la sostenibilidad del entorno en términos de:
SOCIEDAD
Desarrollo humano
sostenible y
fomento al respeto
de los derechos
humanos.
Lealtad,
transparencia
y contribución
a su
desarrollo.
Construcción de
soluciones
energéticas
personalizadas
que crean valor.Accionistas Clientes
Mercado
Proveedores
Comunidades en
áreas de influencia
Trabajadores
y familias
Condiciones para el
desarrollo integral y
participación.Relaciones de mutuo
beneficio y promoción a
su desarrollo.
Creación de
valor y prácticas
de buen
gobierno.
Promesa: Responsabilidad Empresarial
Grupos de Interés y Compromisos
POLITICA AMBIENTAL
PLANEACIÓN Y EVALUACIÓN
DE LA GESTIÓN
GESTIÓN
OBLIGACIONES DE LEY
COORDINACIÓN
INTERINSTITUCIONAL
GESTIÓN
VOLUNTARIA
INVERSIÓN
AMBIENTAL
INVERSIÓN
SOCIAL
INVERSIÓN
BIOFISICA
PAGO OBLIGACIONES
ECONOMICAS
PLAN DE MANEJO
AMBIENTAL
PROGRAMAS
SOCIALES
PROGRAMAS
BIOFISICOS

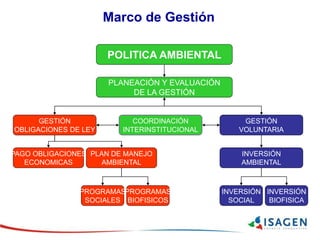

Marco de Gestión
Gestión Voluntaria
Cooperación
Institucional
Buen
Vecino
Iniciativas
de Paz
PIS
Gestión
Social
Gestión
Biofísica
Es aquella adicional a las obligaciones de Ley, que busca contribuir
al mejoramiento de las condiciones biofísicas del medio ambiente y
al beneficio de las comunidades en el marco del Desarrollo Humano
Sostenible.
Tiene como objetivo aportar al fortalecimiento del tejido social, a
través del apoyo a iniciativas de carácter local o regional de
instituciones que operen en las regiones donde se localizan los
centros productivos de la empresa o en aquellas que autoricen la
Gerencia ó la Junta Directiva de ISAGEN, que aporten a la
construcción de un desarrollo social incluyente y participativo.

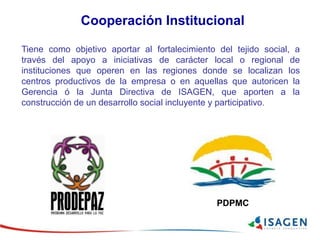

Cooperación Institucional
PDPMC
ISAGEN adelanta una gestión de manera directa a partir de la
identificación de los impactos del entorno hacia sus centrales en un
esquema de cogestión entre la Empresa, las comunidades y las
instituciones públicas y privadas.

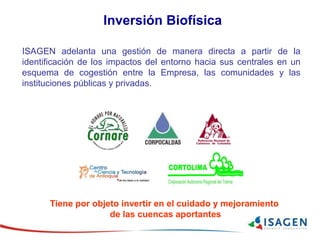

Inversión Biofísica
Tiene por objeto invertir en el cuidado y mejoramiento
de las cuencas aportantes
• 2.132 MW de capacidad instalada equivalentes al 17% del SIN.
• Tercer generador de energía del país.

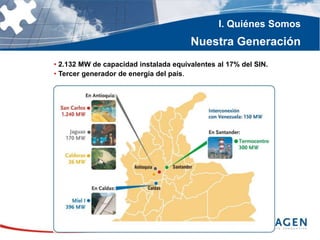

I. Quiénes Somos

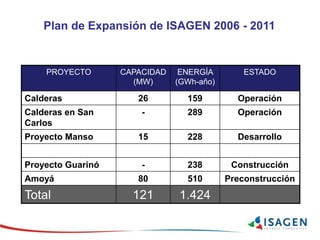

Nuestra Generación
Plan de Expansión de ISAGEN 2006 - 2011
PROYECTO CAPACIDAD
(MW)
ENERGÍA
(GWh-año)
ESTADO
Calderas 26 159 Operación
Calderas en San
Carlos
- 289 Operación
Proyecto Manso 15 228 Desarrollo
Proyecto Guarinó - 238 Construcción
Amoyá 80 510 Preconstrucción
Total 121 1.424

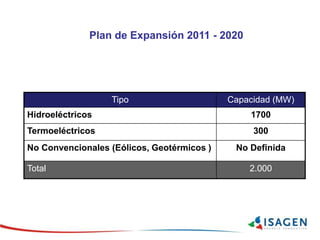

Tipo Capacidad (MW)
Hidroeléctricos 1700
Termoeléctricos 300
No Convencionales (Eólicos, Geotérmicos ) No Definida
Total 2.000
Plan de Expansión 2011 - 2020
Agenda
1. ISAGEN S.A. E.S.P.
2. Proyecto Hidroeléctrico Sogamoso
3. Beneficios y Programas Ambientales
4. Programa de Información y Participación
Comunitaria

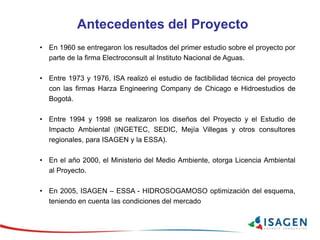

Antecedentes del Proyecto
• En 1960 se entregaron los resultados del primer estudio sobre el proyecto por
parte de la firma Electroconsult al Instituto Nacional de Aguas.
• Entre 1973 y 1976, ISA realizó el estudio de factibilidad técnica del proyecto
con las firmas Harza Engineering Company de Chicago e Hidroestudios de
Bogotá.
• Entre 1994 y 1998 se realizaron los diseños del Proyecto y el Estudio de
Impacto Ambiental (INGETEC, SEDIC, Mejía Villegas y otros consultores
regionales, para ISAGEN y la ESSA).
• En el año 2000, el Ministerio del Medio Ambiente, otorga Licencia Ambiental
al Proyecto.
• En 2005, ISAGEN – ESSA - HIDROSOGAMOSO optimización del esquema,
teniendo en cuenta las condiciones del mercado
Características técnicas

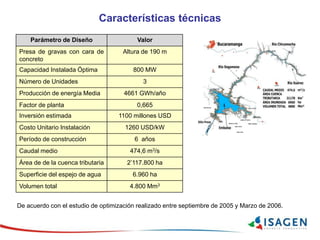

Parámetro de Diseño Valor
Presa de gravas con cara de
concreto
Altura de 190 m
Capacidad Instalada Óptima 800 MW
Número de Unidades 3
Producción de energía Media 4661 GWh/año
Factor de planta 0,665
Inversión estimada 1100 millones USD
Costo Unitario Instalación 1260 USD/kW
Período de construcción 6 años
Caudal medio 474,6 m3/s
Área de de la cuenca tributaria 2’117.800 ha
Superficie del espejo de agua 6.960 ha
Volumen total 4.800 Mm3
De acuerdo con el estudio de optimización realizado entre septiembre de 2005 y Marzo de 2006.

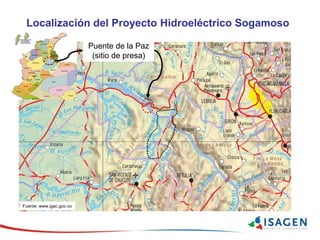

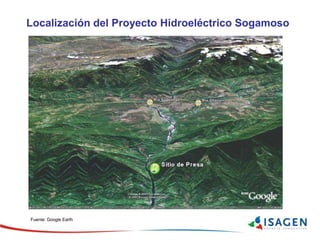

Localización del Proyecto Hidroeléctrico Sogamoso
Puente de la Paz
(sitio de presa)
Fuente: www.igac.gov.co

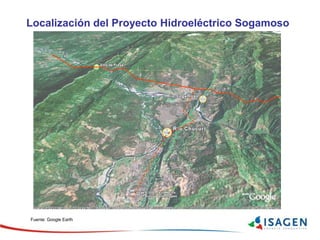

Localización del Proyecto Hidroeléctrico Sogamoso
Fuente: Google Earth
Localización del Proyecto Hidroeléctrico Sogamoso
Fuente: Google Earth

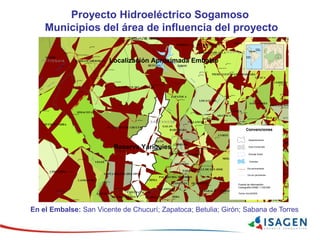

Proyecto Hidroeléctrico Sogamoso
Municipios del área de influencia del proyecto
En el Embalse: San Vicente de Chucurí; Zapatoca; Betulia; Girón; Sabana de Torres
!
!
RIOSERVITA
SANTANDER
GIRON
GUACA
VELEZ
CURITI
OIBA
LANDAZURI
BETULIA
PUERTO
PARRA
MOGOTES
CHIMA
CHARALA
HATO
GALAN
ONZAGA
ZAPATO
C
A
CEPIT
A
TONA
SOATA
BARRANCABERM
EJA
SOCORRO
SAN
JOAQUIN
LAPAZ
CERRITO
ARATOCA
BARICHARA
BOAVITA
MALAGA
CABRERA
ENCISO
JORDAN
PALMAR
GIRON
SANTANDER
OIBA
K 26
TANE
HATO
JUNGO
GIRON
TUATA
SOATA
YONDO
GUACA
CHIMA
BELEN
SUCRE
GUANE
GALAN
CASABE
CASABE
ENCISO
CEPITA
MALAGA
ONZAGA
CASABE
CURITI
CHOCOA
PARAMO
UMPALA
JORDAN
PALMAR
ANTALA
VIROLIN
CERRITO
SOCORRO
SERVITA
CABRERA
MOGOTES
LEBRIJA
CHITAGA
SEVILLA
LA CEBA
BETULIA
GUAPOTA
ARATOCA
SAN GIL
CHARALA
PITIGUAO
PITIGUAO
PITIGUAO
JABONERA
PITIGUAO
SIMACOTA
TENERIFE
COROMORO
PORTUGAL
PINCHOTE
ZAPATOCA
OCAMONTE
LA VERDE
RICAURTE
TENERIFE
LA COSTA
CONFINES
EL OLIVO
NARANJITO
PESCADERO
CIMITARRA
LA FUENTE
CIMITARRA
GUACAMAYO
BARICHARA
EL CARMEN
EL LAUREL
EL PERICO
GUAYABITO
BUTAREGUA
EL RETIRO
EL ALISAL
EL BOSQUE
EL ALISAL
TIPACOQUE
LOS CUROS
CAPITANEJO
LA GRANADA
VILLANUEVA
SAN RAFAEL
COVARACHIA
PALO GORDO
LOS SANTOS
MOLAGAVITA
SAN ANDRES
LA ROCHELA
LA ROCHELA
LA ROCHELA
LA ROCHELA
SAN RAFAEL
LA ROCHELA
LA ROCHELA
LA ROCHELA
CONCEPCION
SAN MIGUEL
LA CORCOVA
LA SOLEDAD
LA ROCHELA
PIEDECUESTA
LAS VUELTAS
BUCARAMANGA
SAN JOAQUIN
SANTA HELENA
LA ESPERANZA
CONTRATACION
LAS MONTOYAS
SANTA BARBARA
PENA COLORADA
FLORIDABLANCA
SAN JUAN BOSCO
LAGUNA ORTICES
BARRANCABERMEJA
ESTACION MADRID
VALLE DE SAN JOSE
PALMAS DEL SOCORRO
SAN JOSE DE NIRANDA
SAN VICENTE DE CHUCURI
PALO NEGRO-BUCARAMANGA
Reserva Yariguies
Localización Aproximada Embalse
SIMACOTA
GIRON
CIMITARRA
YONDO
BETULIA
MOGOTES
ONZAGA
BARRANCABERMEJA
PUERTO PARRA
SAN VICENTE DEL CHUCURI
GUACA
LANDASURI
EL CARMEN DE CHUCURI
PIEDECUESTA
CURITI
SILOS
ZAPATOCA
HATO
GALAN
TONA
VELEZ
CHIMA
SAN ANDRES
CERRITO
LOS SANTOS
LEBRIJA
OIBA
COROMORO
ARATOCA
SAN GIL
SOATACHARALA
CHITAGA
SANTA HELENA DEL OPON
CEPITA
SOCORRO
MOLAGAVITA
BARICHARA
LA PAZ
SANTA BARBARA
SAN JOAQUIN
CONCEPCION
PARAMO
ENCISO
VILLANUEVA
COVARACHIA
CONTRATACION
TIPACOQUE
CONFINES
MALAGA
GUAPOTA
OCAMONTE
BUCARAMANGA
FLORIDABLANCA
CABRERA
PINCHOTE
CAPITANEJO
JORDAN
EL GUACAMAYO
VALLE DE SAN JOSE
GUADALUPE
SAN JOSE DE MIRANDA
PALMAR
PALMAS DEL SOCORRO
SUSACON
SAN MIGUEL
SABANA DE TORRES
S A N T A N D E RS A N T A N D E R
B O Y A C AB O Y A C A
A N T I O Q U I AA N T I O Q U I A
N O R T E D E S A N T A N D E RN O R T E D E S A N T A N D E R
LOCALIZACIÓN
COLOMBIA
Océano
Atlántico
Océano
Pacífico
Colombia
0000000
Fecha: Nov/9/2005
Fuente de información:
Cartografía DANE 1:100.000
Convenciones
Vía pavimentada
Vía sin pavimentar
Departamentos
Area Construida
Drenaje Doble
Embalse
Configuración General en Planta
Proyecto Optimizado
Estado de la Licencia Ambiental
 El Proyecto cuenta con Licencia Ambiental vigente (Res. 0476 de
2000).
 La Resolución 0476 de 2000 obliga informar al MAVDT las
modificaciones que sean introducidas al Proyecto, para su
evaluación y aprobación.
 Mediante la Resolución 898 de 2002, el MAVDT determinó que las
obligaciones de la Licencia se inician dos (2) años antes de la fecha
de desviación del Río para construir la Presa.
 La Resolución 898 de 2002 establece la obligación de actualizar el
EIA, si pasados tres años de su expedición no se han iniciado las
actividades del Proyecto.

Cronograma de ejecución del Proyecto
Actividad
Inicio
Actividades de preconstrucción
Adquisición de predios y servidumbres
Actualización de Estudio de Impacto Ambiental
Actualización de los diseños para Licitación
Infraestructura
Construcción
Actividades de manejo ambiental
Entrada en operación comercial
2011 2012 2013 20142007 2008 2009 2010
Agenda
1. ISAGEN S.A. E.S.P.
2. Proyecto Hidroeléctrico Sogamoso
3. Beneficios y Programas Ambientales
4. Programa de Información y Participación
Comunitaria

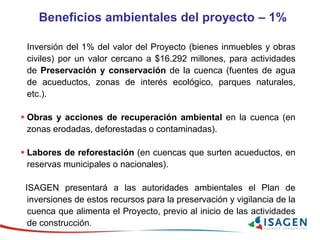

Inversión del 1% del valor del Proyecto (bienes inmuebles y obras
civiles) por un valor cercano a $16.292 millones, para actividades
de Preservación y conservación de la cuenca (fuentes de agua
de acueductos, zonas de interés ecológico, parques naturales,
etc.).
 Obras y acciones de recuperación ambiental en la cuenca (en
zonas erodadas, deforestadas o contaminadas).
 Labores de reforestación (en cuencas que surten acueductos, en
reservas municipales o nacionales).
ISAGEN presentará a las autoridades ambientales el Plan de
inversiones de estos recursos para la preservación y vigilancia de la
cuenca que alimenta el Proyecto, previo al inicio de las actividades
de construcción.
Beneficios ambientales del proyecto – 1%
Beneficios ambientales del proyecto - Transferencias
Transferencia de recursos a Municipios y Corporaciones con jurisdicción
en el área del Embalse y la Cuenca aportante al Proyecto. Estos recursos
tendrán dedicación exclusiva para:
 CARs. Protección del medio ambiente, la defensa de la cuenca
hidrográfica y del área de Influencia del proyecto. $7.535 millones anuales
(aproximadamente).
 Municipios. Obras previstas en el plan de desarrollo municipal con
prioridad para proyectos de saneamiento básico y mejoramiento
ambiental. $7.535 millones anuales (aproximadamente).
Estos recursos se liquidarán y pagarán anualmente de acuerdo con la generación bruta de energía ed
la Central y la tarifa para ventas en bloque que establezca la CREG. La participación en la asignación
de los recursos (6% generación * precio CREG), se hace proporcionalmente al cubrimiento en área
de cada CAR y municipio en la cuenca y embalse.

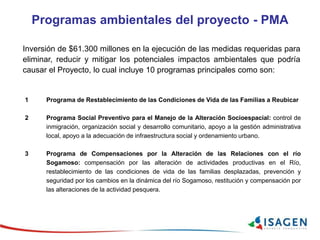

Programas ambientales del proyecto - PMA
Inversión de $61.300 millones en la ejecución de las medidas requeridas para
eliminar, reducir y mitigar los potenciales impactos ambientales que podría
causar el Proyecto, lo cual incluye 10 programas principales como son:
1 Programa de Restablecimiento de las Condiciones de Vida de las Familias a Reubicar
2 Programa Social Preventivo para el Manejo de la Alteración Socioespacial: control de
inmigración, organización social y desarrollo comunitario, apoyo a la gestión administrativa
local, apoyo a la adecuación de infraestructura social y ordenamiento urbano.
3 Programa de Compensaciones por la Alteración de las Relaciones con el río
Sogamoso: compensación por las alteración de actividades productivas en el Río,
restablecimiento de las condiciones de vida de las familias desplazadas, prevención y
seguridad por los cambios en la dinámica del río Sogamoso, restitución y compensación por
las alteraciones de la actividad pesquera.
Programas ambientales del proyecto - PMA
• Programa de Apoyo a la Producción Agropecuaria para el Manejo de la
Alteración de la Dinámica Regional
5 Programa de Manejo Arqueológico: arqueología preventiva o programada,
seguimiento y arqueología de urgencia o de intervención.
6 Programa de Manejo del Medio Abiótico - Biótico en el Área de Obras
Principales y Anexas: manejo de los componentes vegetación, fauna y suelos,
manejo del material sobrante proveniente de obras, manejo de los componentes
hídrico, hidrológico e hidrobiológico, manejo de residuos sólidos y manejo del
componente atmosférico.
7 Programa de Manejo del Llenado del Embalse: adecuación del vaso del
embalse, llenado del embalse, manejo hidrológico, hidrobiológico y de calidad
de agua.
Programas ambientales del proyecto - PMA
9 Programa de Protección y Conservación del Hábitat Terrestre: proyecto de
áreas de protección ecológica alrededor del embalse, proyecto de protección y
conservación de áreas de reserva protectora en microcuencas.
9 Programa de Operación del Embalse: manejo hidrológico durante la
operación del embalse y el manejo de la calidad del agua en el embalse durante
la operación.
• Programa de Manejo para la Protección del Recurso Íctico y Pesquero
en el Bajo Río Sogamoso y su Plano Inundable: optimización de hábitats
reproductivos y de desarrollo, ordenamiento pesquero y repoblamiento íctico del
Bajo Sogamoso, aprovechamiento Íctico y pesquero en las zonas de barrera,
lineamientos para la regulación de caudales y el manejo Íctico en el embalse.

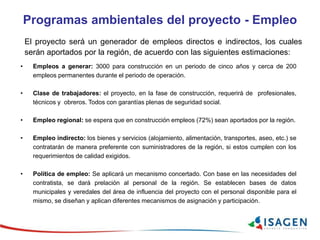

Programas ambientales del proyecto - Empleo
El proyecto será un generador de empleos directos e indirectos, los cuales
serán aportados por la región, de acuerdo con las siguientes estimaciones:
• Empleos a generar: 3000 para construcción en un periodo de cinco años y cerca de 200
empleos permanentes durante el periodo de operación.
• Clase de trabajadores: el proyecto, en la fase de construcción, requerirá de profesionales,
técnicos y obreros. Todos con garantías plenas de seguridad social.
• Empleo regional: se espera que en construcción empleos (72%) sean aportados por la región.
• Empleo indirecto: los bienes y servicios (alojamiento, alimentación, transportes, aseo, etc.) se
contratarán de manera preferente con suministradores de la región, si estos cumplen con los
requerimientos de calidad exigidos.
• Política de empleo: Se aplicará un mecanismo concertado. Con base en las necesidades del
contratista, se dará prelación al personal de la región. Se establecen bases de datos
municipales y veredales del área de influencia del proyecto con el personal disponible para el
mismo, se diseñan y aplican diferentes mecanismos de asignación y participación.

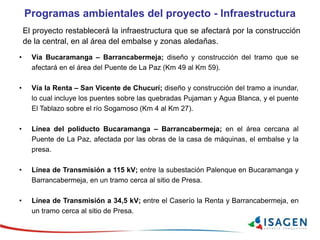

Programas ambientales del proyecto - Infraestructura
El proyecto restablecerá la infraestructura que se afectará por la construcción
de la central, en al área del embalse y zonas aledañas.
• Vía Bucaramanga – Barrancabermeja; diseño y construcción del tramo que se
afectará en el área del Puente de La Paz (Km 49 al Km 59).
• Vía la Renta – San Vicente de Chucurí; diseño y construcción del tramo a inundar,
lo cual incluye los puentes sobre las quebradas Pujaman y Agua Blanca, y el puente
El Tablazo sobre el río Sogamoso (Km 4 al Km 27).
• Línea del poliducto Bucaramanga – Barrancabermeja; en el área cercana al
Puente de La Paz, afectada por las obras de la casa de máquinas, el embalse y la
presa.
• Línea de Transmisión a 115 kV; entre la subestación Palenque en Bucaramanga y
Barrancabermeja, en un tramo cerca al sitio de Presa.
• Línea de Transmisión a 34,5 kV; entre el Caserío la Renta y Barrancabermeja, en
un tramo cerca al sitio de Presa.
Programas ambientales del proyecto - Infraestructura

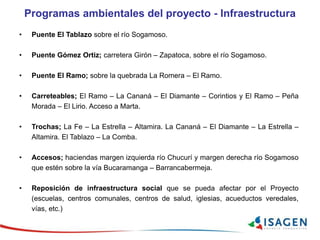

• Puente El Tablazo sobre el río Sogamoso.
• Puente Gómez Ortiz; carretera Girón – Zapatoca, sobre el río Sogamoso.
• Puente El Ramo; sobre la quebrada La Romera – El Ramo.
• Carreteables; El Ramo – La Cananá – El Diamante – Corintios y El Ramo – Peña
Morada – El Lirio. Acceso a Marta.
• Trochas; La Fe – La Estrella – Altamira. La Cananá – El Diamante – La Estrella –
Altamira. El Tablazo – La Comba.
• Accesos; haciendas margen izquierda río Chucurí y margen derecha río Sogamoso
que estén sobre la vía Bucaramanga – Barrancabermeja.
• Reposición de infraestructura social que se pueda afectar por el Proyecto
(escuelas, centros comunales, centros de salud, iglesias, acueductos veredales,
vías, etc.)

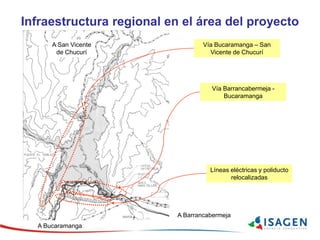

Infraestructura regional en el área del proyecto
Vía Bucaramanga – San
Vicente de Chucurí
Vía Barrancabermeja -
Bucaramanga
Líneas eléctricas y poliducto
relocalizadas
A Barrancabermeja
A Bucaramanga
A San Vicente
de Chucurí
Agenda
1. ISAGEN S.A. E.S.P.
2. Proyecto Hidroeléctrico Sogamoso
3. Beneficios y Programas Ambientales
4. Programa de Información y Participación
Comunitaria
PROGRAMA DE INFORMACIÓN Y PARTICIPACIÓN
COMUNITARIA -PIPC
Promueve la participación suministrando información,
clara, veraz y oportuna, y facilitando espacios de consulta
y concertación para que las comunidades tomen
decisiones sobre los asuntos que las afectan.
OBJETIVOS
• Mantener contacto directo con comunidades y autoridades.
• Evitar falsas expectativas y distorsiones de la información.
• Aclarar inquietudes y prevenir generación de conflictos.
• Informar sobre las actividades del proyecto y la empresa .
• Consultar y concertar las medidas de manejo ambiental.
• Establecer relaciones de confianza en la gestión de la Empresa.
• Contribuir a viabilizar la ejecución de los proyectos.
METODOLOGÍA – PIPC-
INFORMACIÓN
Permanente
COGESTIÓN
CONCERTACIÓN
CONSULTA
AUTOGESTIÓN
A futuro
PARTICIPACIÓN Y FORMACIÓN Viabilidad
Social del entorno
empresarial
R
e
s
p
o
n
s
a
b
i
l
i
d
a
d
C
o
m
u
n
i
t
a
r
i
a
RELACIONES CON COMUNIDADES
RELACIONES CON COMUNIDADES
•Reuniones informativas y de consulta con comunidades y
autoridades locales y regionales. (actas)
•Talleres de concertación sobre medidas de manejo. (actas)
•Visitas personales y acuerdos directos con familias afectadas.
•Visitas guiadas a los proyectos y centros productivos.
•Atención de inquietudes escritas sobre las obras, las medidas
de manejo ambiental y la gestión de la empresa.
•Plan de comunicaciones para divulgación de actividades.
ACTIVIDADES
Estrategias y Actividades
• Programa radial ENCOMUNIDAD
• Boletín ENCOMUNIDAD
• Periódico mural
• Carteleras o puntos de información local
• Plegables
• Vallas
• Videos
• Boletines de prensa
• Contacto con medios de comunicación local, regional y nacional
• Patrocinio eventos comunitarios
PLAN DE COMUNICACIONES
Gracias

Hidrosogamoso-ISAGEN

  • 1.
    Gerencia de Proyectosde Generación Proyecto Hidroeléctrico Sogamoso Barrancabermeja Diciembre 20 de 2007
  • 2.
    Agenda 1. ISAGEN S.A.E.S.P. 2. Proyecto Hidroeléctrico Sogamoso 3. Beneficios y Programas Ambientales 4. Programa de Información y Participación Comunitaria Agenda
  • 3.
    1. ISAGEN S.A.E.S.P. 2. Proyecto Hidroeléctrico Sogamoso 3. Beneficios y Programas Ambientales 4. Programa de Información y Participación Comunitaria Agenda
  • 4.
    I. Quiénes Somos ISAGENen la Industria Eléctrica Nacional CONSUMIDORES C L I E N T E S I S A G E N
  • 5.
     Empresa deServicios Públicos Mixta  Sociedad Anónima  Régimen Privado  Autonomía Administrativa y Presupuestal I. Quiénes Somos ISAGEN naturaleza jurídica
  • 6.
  • 7.
    ISAGEN desarrolla lacapacidad de generación, produce y comercializa energía con el propósito de satisfacer las necesidades de sus clientes y crear valor empresarial. La gestión se desarrolla con ética, enfoque al cliente, sentido económico y responsabilidad social y ambiental. Quiénes Somos Nuestra Misión
  • 8.
    Proyección de laCompañía a la sociedad, basada en interacciones productivas y armoniosas con sus grupos de interés, mediante las cuales contribuye a la protección ambiental, al desarrollo social y al crecimiento económico, y de esta manera al desarrollo sostenible y a la creación de valor. Promesa: Responsabilidad Empresarial
  • 9.
    Desarrollo social Crecimiento económico Protecciónambiental Contribuir a la sostenibilidad del entorno en términos de: SOCIEDAD Desarrollo humano sostenible y fomento al respeto de los derechos humanos. Lealtad, transparencia y contribución a su desarrollo. Construcción de soluciones energéticas personalizadas que crean valor.Accionistas Clientes Mercado Proveedores Comunidades en áreas de influencia Trabajadores y familias Condiciones para el desarrollo integral y participación.Relaciones de mutuo beneficio y promoción a su desarrollo. Creación de valor y prácticas de buen gobierno. Promesa: Responsabilidad Empresarial Grupos de Interés y Compromisos
  • 10.
    POLITICA AMBIENTAL PLANEACIÓN YEVALUACIÓN DE LA GESTIÓN GESTIÓN OBLIGACIONES DE LEY COORDINACIÓN INTERINSTITUCIONAL GESTIÓN VOLUNTARIA INVERSIÓN AMBIENTAL INVERSIÓN SOCIAL INVERSIÓN BIOFISICA PAGO OBLIGACIONES ECONOMICAS PLAN DE MANEJO AMBIENTAL PROGRAMAS SOCIALES PROGRAMAS BIOFISICOS Marco de Gestión
  • 11.
    Gestión Voluntaria Cooperación Institucional Buen Vecino Iniciativas de Paz PIS Gestión Social Gestión Biofísica Esaquella adicional a las obligaciones de Ley, que busca contribuir al mejoramiento de las condiciones biofísicas del medio ambiente y al beneficio de las comunidades en el marco del Desarrollo Humano Sostenible.
  • 12.
    Tiene como objetivoaportar al fortalecimiento del tejido social, a través del apoyo a iniciativas de carácter local o regional de instituciones que operen en las regiones donde se localizan los centros productivos de la empresa o en aquellas que autoricen la Gerencia ó la Junta Directiva de ISAGEN, que aporten a la construcción de un desarrollo social incluyente y participativo. Cooperación Institucional PDPMC
  • 13.
    ISAGEN adelanta unagestión de manera directa a partir de la identificación de los impactos del entorno hacia sus centrales en un esquema de cogestión entre la Empresa, las comunidades y las instituciones públicas y privadas. Inversión Biofísica Tiene por objeto invertir en el cuidado y mejoramiento de las cuencas aportantes
  • 14.
    • 2.132 MWde capacidad instalada equivalentes al 17% del SIN. • Tercer generador de energía del país. I. Quiénes Somos Nuestra Generación
  • 15.
    Plan de Expansiónde ISAGEN 2006 - 2011 PROYECTO CAPACIDAD (MW) ENERGÍA (GWh-año) ESTADO Calderas 26 159 Operación Calderas en San Carlos - 289 Operación Proyecto Manso 15 228 Desarrollo Proyecto Guarinó - 238 Construcción Amoyá 80 510 Preconstrucción Total 121 1.424
  • 16.
    Tipo Capacidad (MW) Hidroeléctricos1700 Termoeléctricos 300 No Convencionales (Eólicos, Geotérmicos ) No Definida Total 2.000 Plan de Expansión 2011 - 2020
  • 17.
    Agenda 1. ISAGEN S.A.E.S.P. 2. Proyecto Hidroeléctrico Sogamoso 3. Beneficios y Programas Ambientales 4. Programa de Información y Participación Comunitaria
  • 18.
    Antecedentes del Proyecto •En 1960 se entregaron los resultados del primer estudio sobre el proyecto por parte de la firma Electroconsult al Instituto Nacional de Aguas. • Entre 1973 y 1976, ISA realizó el estudio de factibilidad técnica del proyecto con las firmas Harza Engineering Company de Chicago e Hidroestudios de Bogotá. • Entre 1994 y 1998 se realizaron los diseños del Proyecto y el Estudio de Impacto Ambiental (INGETEC, SEDIC, Mejía Villegas y otros consultores regionales, para ISAGEN y la ESSA). • En el año 2000, el Ministerio del Medio Ambiente, otorga Licencia Ambiental al Proyecto. • En 2005, ISAGEN – ESSA - HIDROSOGAMOSO optimización del esquema, teniendo en cuenta las condiciones del mercado
  • 19.
    Características técnicas Parámetro deDiseño Valor Presa de gravas con cara de concreto Altura de 190 m Capacidad Instalada Óptima 800 MW Número de Unidades 3 Producción de energía Media 4661 GWh/año Factor de planta 0,665 Inversión estimada 1100 millones USD Costo Unitario Instalación 1260 USD/kW Período de construcción 6 años Caudal medio 474,6 m3/s Área de de la cuenca tributaria 2’117.800 ha Superficie del espejo de agua 6.960 ha Volumen total 4.800 Mm3 De acuerdo con el estudio de optimización realizado entre septiembre de 2005 y Marzo de 2006.
  • 20.
    Localización del ProyectoHidroeléctrico Sogamoso Puente de la Paz (sitio de presa) Fuente: www.igac.gov.co
  • 21.
    Localización del ProyectoHidroeléctrico Sogamoso Fuente: Google Earth
  • 22.
    Localización del ProyectoHidroeléctrico Sogamoso Fuente: Google Earth
  • 23.
    Proyecto Hidroeléctrico Sogamoso Municipiosdel área de influencia del proyecto En el Embalse: San Vicente de Chucurí; Zapatoca; Betulia; Girón; Sabana de Torres ! ! RIOSERVITA SANTANDER GIRON GUACA VELEZ CURITI OIBA LANDAZURI BETULIA PUERTO PARRA MOGOTES CHIMA CHARALA HATO GALAN ONZAGA ZAPATO C A CEPIT A TONA SOATA BARRANCABERM EJA SOCORRO SAN JOAQUIN LAPAZ CERRITO ARATOCA BARICHARA BOAVITA MALAGA CABRERA ENCISO JORDAN PALMAR GIRON SANTANDER OIBA K 26 TANE HATO JUNGO GIRON TUATA SOATA YONDO GUACA CHIMA BELEN SUCRE GUANE GALAN CASABE CASABE ENCISO CEPITA MALAGA ONZAGA CASABE CURITI CHOCOA PARAMO UMPALA JORDAN PALMAR ANTALA VIROLIN CERRITO SOCORRO SERVITA CABRERA MOGOTES LEBRIJA CHITAGA SEVILLA LA CEBA BETULIA GUAPOTA ARATOCA SAN GIL CHARALA PITIGUAO PITIGUAO PITIGUAO JABONERA PITIGUAO SIMACOTA TENERIFE COROMORO PORTUGAL PINCHOTE ZAPATOCA OCAMONTE LA VERDE RICAURTE TENERIFE LA COSTA CONFINES EL OLIVO NARANJITO PESCADERO CIMITARRA LA FUENTE CIMITARRA GUACAMAYO BARICHARA EL CARMEN EL LAUREL EL PERICO GUAYABITO BUTAREGUA EL RETIRO EL ALISAL EL BOSQUE EL ALISAL TIPACOQUE LOS CUROS CAPITANEJO LA GRANADA VILLANUEVA SAN RAFAEL COVARACHIA PALO GORDO LOS SANTOS MOLAGAVITA SAN ANDRES LA ROCHELA LA ROCHELA LA ROCHELA LA ROCHELA SAN RAFAEL LA ROCHELA LA ROCHELA LA ROCHELA CONCEPCION SAN MIGUEL LA CORCOVA LA SOLEDAD LA ROCHELA PIEDECUESTA LAS VUELTAS BUCARAMANGA SAN JOAQUIN SANTA HELENA LA ESPERANZA CONTRATACION LAS MONTOYAS SANTA BARBARA PENA COLORADA FLORIDABLANCA SAN JUAN BOSCO LAGUNA ORTICES BARRANCABERMEJA ESTACION MADRID VALLE DE SAN JOSE PALMAS DEL SOCORRO SAN JOSE DE NIRANDA SAN VICENTE DE CHUCURI PALO NEGRO-BUCARAMANGA Reserva Yariguies Localización Aproximada Embalse SIMACOTA GIRON CIMITARRA YONDO BETULIA MOGOTES ONZAGA BARRANCABERMEJA PUERTO PARRA SAN VICENTE DEL CHUCURI GUACA LANDASURI EL CARMEN DE CHUCURI PIEDECUESTA CURITI SILOS ZAPATOCA HATO GALAN TONA VELEZ CHIMA SAN ANDRES CERRITO LOS SANTOS LEBRIJA OIBA COROMORO ARATOCA SAN GIL SOATACHARALA CHITAGA SANTA HELENA DEL OPON CEPITA SOCORRO MOLAGAVITA BARICHARA LA PAZ SANTA BARBARA SAN JOAQUIN CONCEPCION PARAMO ENCISO VILLANUEVA COVARACHIA CONTRATACION TIPACOQUE CONFINES MALAGA GUAPOTA OCAMONTE BUCARAMANGA FLORIDABLANCA CABRERA PINCHOTE CAPITANEJO JORDAN EL GUACAMAYO VALLE DE SAN JOSE GUADALUPE SAN JOSE DE MIRANDA PALMAR PALMAS DEL SOCORRO SUSACON SAN MIGUEL SABANA DE TORRES S A N T A N D E RS A N T A N D E R B O Y A C AB O Y A C A A N T I O Q U I AA N T I O Q U I A N O R T E D E S A N T A N D E RN O R T E D E S A N T A N D E R LOCALIZACIÓN COLOMBIA Océano Atlántico Océano Pacífico Colombia 0000000 Fecha: Nov/9/2005 Fuente de información: Cartografía DANE 1:100.000 Convenciones Vía pavimentada Vía sin pavimentar Departamentos Area Construida Drenaje Doble Embalse
  • 24.
    Configuración General enPlanta Proyecto Optimizado
  • 25.
    Estado de laLicencia Ambiental  El Proyecto cuenta con Licencia Ambiental vigente (Res. 0476 de 2000).  La Resolución 0476 de 2000 obliga informar al MAVDT las modificaciones que sean introducidas al Proyecto, para su evaluación y aprobación.  Mediante la Resolución 898 de 2002, el MAVDT determinó que las obligaciones de la Licencia se inician dos (2) años antes de la fecha de desviación del Río para construir la Presa.  La Resolución 898 de 2002 establece la obligación de actualizar el EIA, si pasados tres años de su expedición no se han iniciado las actividades del Proyecto.
  • 26.
    Cronograma de ejecucióndel Proyecto Actividad Inicio Actividades de preconstrucción Adquisición de predios y servidumbres Actualización de Estudio de Impacto Ambiental Actualización de los diseños para Licitación Infraestructura Construcción Actividades de manejo ambiental Entrada en operación comercial 2011 2012 2013 20142007 2008 2009 2010
  • 27.
    Agenda 1. ISAGEN S.A.E.S.P. 2. Proyecto Hidroeléctrico Sogamoso 3. Beneficios y Programas Ambientales 4. Programa de Información y Participación Comunitaria
  • 28.
    Inversión del 1%del valor del Proyecto (bienes inmuebles y obras civiles) por un valor cercano a $16.292 millones, para actividades de Preservación y conservación de la cuenca (fuentes de agua de acueductos, zonas de interés ecológico, parques naturales, etc.).  Obras y acciones de recuperación ambiental en la cuenca (en zonas erodadas, deforestadas o contaminadas).  Labores de reforestación (en cuencas que surten acueductos, en reservas municipales o nacionales). ISAGEN presentará a las autoridades ambientales el Plan de inversiones de estos recursos para la preservación y vigilancia de la cuenca que alimenta el Proyecto, previo al inicio de las actividades de construcción. Beneficios ambientales del proyecto – 1%
  • 29.
    Beneficios ambientales delproyecto - Transferencias Transferencia de recursos a Municipios y Corporaciones con jurisdicción en el área del Embalse y la Cuenca aportante al Proyecto. Estos recursos tendrán dedicación exclusiva para:  CARs. Protección del medio ambiente, la defensa de la cuenca hidrográfica y del área de Influencia del proyecto. $7.535 millones anuales (aproximadamente).  Municipios. Obras previstas en el plan de desarrollo municipal con prioridad para proyectos de saneamiento básico y mejoramiento ambiental. $7.535 millones anuales (aproximadamente). Estos recursos se liquidarán y pagarán anualmente de acuerdo con la generación bruta de energía ed la Central y la tarifa para ventas en bloque que establezca la CREG. La participación en la asignación de los recursos (6% generación * precio CREG), se hace proporcionalmente al cubrimiento en área de cada CAR y municipio en la cuenca y embalse.
  • 30.
    Programas ambientales delproyecto - PMA Inversión de $61.300 millones en la ejecución de las medidas requeridas para eliminar, reducir y mitigar los potenciales impactos ambientales que podría causar el Proyecto, lo cual incluye 10 programas principales como son: 1 Programa de Restablecimiento de las Condiciones de Vida de las Familias a Reubicar 2 Programa Social Preventivo para el Manejo de la Alteración Socioespacial: control de inmigración, organización social y desarrollo comunitario, apoyo a la gestión administrativa local, apoyo a la adecuación de infraestructura social y ordenamiento urbano. 3 Programa de Compensaciones por la Alteración de las Relaciones con el río Sogamoso: compensación por las alteración de actividades productivas en el Río, restablecimiento de las condiciones de vida de las familias desplazadas, prevención y seguridad por los cambios en la dinámica del río Sogamoso, restitución y compensación por las alteraciones de la actividad pesquera.
  • 31.
    Programas ambientales delproyecto - PMA • Programa de Apoyo a la Producción Agropecuaria para el Manejo de la Alteración de la Dinámica Regional 5 Programa de Manejo Arqueológico: arqueología preventiva o programada, seguimiento y arqueología de urgencia o de intervención. 6 Programa de Manejo del Medio Abiótico - Biótico en el Área de Obras Principales y Anexas: manejo de los componentes vegetación, fauna y suelos, manejo del material sobrante proveniente de obras, manejo de los componentes hídrico, hidrológico e hidrobiológico, manejo de residuos sólidos y manejo del componente atmosférico. 7 Programa de Manejo del Llenado del Embalse: adecuación del vaso del embalse, llenado del embalse, manejo hidrológico, hidrobiológico y de calidad de agua.
  • 32.
    Programas ambientales delproyecto - PMA 9 Programa de Protección y Conservación del Hábitat Terrestre: proyecto de áreas de protección ecológica alrededor del embalse, proyecto de protección y conservación de áreas de reserva protectora en microcuencas. 9 Programa de Operación del Embalse: manejo hidrológico durante la operación del embalse y el manejo de la calidad del agua en el embalse durante la operación. • Programa de Manejo para la Protección del Recurso Íctico y Pesquero en el Bajo Río Sogamoso y su Plano Inundable: optimización de hábitats reproductivos y de desarrollo, ordenamiento pesquero y repoblamiento íctico del Bajo Sogamoso, aprovechamiento Íctico y pesquero en las zonas de barrera, lineamientos para la regulación de caudales y el manejo Íctico en el embalse.
  • 33.
    Programas ambientales delproyecto - Empleo El proyecto será un generador de empleos directos e indirectos, los cuales serán aportados por la región, de acuerdo con las siguientes estimaciones: • Empleos a generar: 3000 para construcción en un periodo de cinco años y cerca de 200 empleos permanentes durante el periodo de operación. • Clase de trabajadores: el proyecto, en la fase de construcción, requerirá de profesionales, técnicos y obreros. Todos con garantías plenas de seguridad social. • Empleo regional: se espera que en construcción empleos (72%) sean aportados por la región. • Empleo indirecto: los bienes y servicios (alojamiento, alimentación, transportes, aseo, etc.) se contratarán de manera preferente con suministradores de la región, si estos cumplen con los requerimientos de calidad exigidos. • Política de empleo: Se aplicará un mecanismo concertado. Con base en las necesidades del contratista, se dará prelación al personal de la región. Se establecen bases de datos municipales y veredales del área de influencia del proyecto con el personal disponible para el mismo, se diseñan y aplican diferentes mecanismos de asignación y participación.
  • 34.
    Programas ambientales delproyecto - Infraestructura El proyecto restablecerá la infraestructura que se afectará por la construcción de la central, en al área del embalse y zonas aledañas. • Vía Bucaramanga – Barrancabermeja; diseño y construcción del tramo que se afectará en el área del Puente de La Paz (Km 49 al Km 59). • Vía la Renta – San Vicente de Chucurí; diseño y construcción del tramo a inundar, lo cual incluye los puentes sobre las quebradas Pujaman y Agua Blanca, y el puente El Tablazo sobre el río Sogamoso (Km 4 al Km 27). • Línea del poliducto Bucaramanga – Barrancabermeja; en el área cercana al Puente de La Paz, afectada por las obras de la casa de máquinas, el embalse y la presa. • Línea de Transmisión a 115 kV; entre la subestación Palenque en Bucaramanga y Barrancabermeja, en un tramo cerca al sitio de Presa. • Línea de Transmisión a 34,5 kV; entre el Caserío la Renta y Barrancabermeja, en un tramo cerca al sitio de Presa.
  • 35.
    Programas ambientales delproyecto - Infraestructura • Puente El Tablazo sobre el río Sogamoso. • Puente Gómez Ortiz; carretera Girón – Zapatoca, sobre el río Sogamoso. • Puente El Ramo; sobre la quebrada La Romera – El Ramo. • Carreteables; El Ramo – La Cananá – El Diamante – Corintios y El Ramo – Peña Morada – El Lirio. Acceso a Marta. • Trochas; La Fe – La Estrella – Altamira. La Cananá – El Diamante – La Estrella – Altamira. El Tablazo – La Comba. • Accesos; haciendas margen izquierda río Chucurí y margen derecha río Sogamoso que estén sobre la vía Bucaramanga – Barrancabermeja. • Reposición de infraestructura social que se pueda afectar por el Proyecto (escuelas, centros comunales, centros de salud, iglesias, acueductos veredales, vías, etc.)
  • 36.
    Infraestructura regional enel área del proyecto Vía Bucaramanga – San Vicente de Chucurí Vía Barrancabermeja - Bucaramanga Líneas eléctricas y poliducto relocalizadas A Barrancabermeja A Bucaramanga A San Vicente de Chucurí
  • 37.
    Agenda 1. ISAGEN S.A.E.S.P. 2. Proyecto Hidroeléctrico Sogamoso 3. Beneficios y Programas Ambientales 4. Programa de Información y Participación Comunitaria
  • 38.
    PROGRAMA DE INFORMACIÓNY PARTICIPACIÓN COMUNITARIA -PIPC Promueve la participación suministrando información, clara, veraz y oportuna, y facilitando espacios de consulta y concertación para que las comunidades tomen decisiones sobre los asuntos que las afectan. OBJETIVOS • Mantener contacto directo con comunidades y autoridades. • Evitar falsas expectativas y distorsiones de la información. • Aclarar inquietudes y prevenir generación de conflictos. • Informar sobre las actividades del proyecto y la empresa . • Consultar y concertar las medidas de manejo ambiental. • Establecer relaciones de confianza en la gestión de la Empresa. • Contribuir a viabilizar la ejecución de los proyectos.
  • 39.
    METODOLOGÍA – PIPC- INFORMACIÓN Permanente COGESTIÓN CONCERTACIÓN CONSULTA AUTOGESTIÓN Afuturo PARTICIPACIÓN Y FORMACIÓN Viabilidad Social del entorno empresarial R e s p o n s a b i l i d a d C o m u n i t a r i a RELACIONES CON COMUNIDADES
  • 40.
    RELACIONES CON COMUNIDADES •Reunionesinformativas y de consulta con comunidades y autoridades locales y regionales. (actas) •Talleres de concertación sobre medidas de manejo. (actas) •Visitas personales y acuerdos directos con familias afectadas. •Visitas guiadas a los proyectos y centros productivos. •Atención de inquietudes escritas sobre las obras, las medidas de manejo ambiental y la gestión de la empresa. •Plan de comunicaciones para divulgación de actividades. ACTIVIDADES
  • 41.
    Estrategias y Actividades •Programa radial ENCOMUNIDAD • Boletín ENCOMUNIDAD • Periódico mural • Carteleras o puntos de información local • Plegables • Vallas • Videos • Boletines de prensa • Contacto con medios de comunicación local, regional y nacional • Patrocinio eventos comunitarios PLAN DE COMUNICACIONES
  • 42.
