CONTENIDO

     PRESENTACIÓN
1.   INFORMACIÓN GENERAL
     1.1.  Nombre del Plan de Negocios
     1.2. Objetivo del Plan de Negocios
     1.3. Descripción del Entorno
          1.3.1. Ubicación Geográfica, Límites, Superficie, Población y Altura
          1.3.2. Clima
          1.3.3. Accesibilidad y Comunicación
          1.3.4. Flora y Fauna
          1.3.5. Recursos Hídricos
          1.3.6. Actividades Económicas
     1.4. Características y Desarrollo del Producto
          1.4.1. Nombre del Producto
          1.4.2. Desarrollo del Producto Turístico
          1.4.3. Descripción de Recursos, Atractivos y Actividades del Producto
          1.4.4. Tiempo de Duración
          1.4.5. Precio de Venta
          1.4.6. Puntos de Venta
          1.4.7. Mapa Interpretativo del Micro Corredor
          1.4.8. Caracterización de los Emprendimientos Involucrados en el Plan de Negocios
2.   DESARROLLO DEL PLAN DE NEGOCIOS
     2.1. Introducción
     2.2. Análisis del Mercado
          2.2.1. Descripción del Mercado
          2.2.2. Clientes
          2.2.3. La Competencia
          2.2.4. Comercialización
     2.3. Análisis Estratégico del Negocio
          2.3.1. Análisis FODA
          2.3.2. Identificación de Cuellos de Botella y ventajas competitivas
          2.3.3. Objetivos

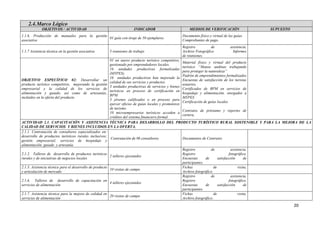

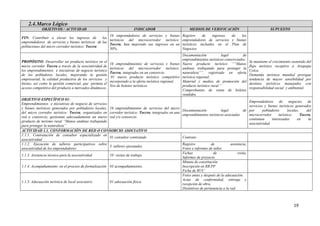

     2.4. Marco Lógico
     2.5. Análisis Económico Financiero
          2.5.1. Presupuesto de Inversión
          2.5.2. Presupuesto de Gastos de Operación, Administrativos y Ventas
          2.5.3. Costos por Periodos
          2.5.4. Proyección del Nivel de Ingresos
          2.5.5. Determinación del Punto de Equilibrio
          2.5.6. Financiamiento del Plan de Negocios
          2.5.7. Evaluación Económica y Financiera e Indicadores de Rentabilidad
3.   ESTRATEGIAS
     3.1. Estrategias de Comercialización

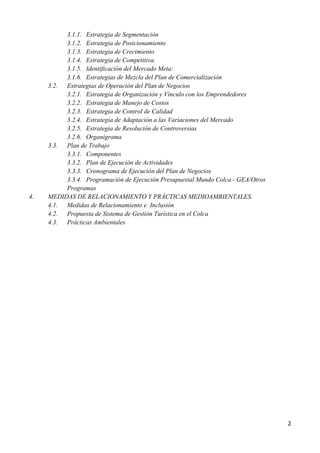

                                                                                          1
3.1.1. Estrategia de Segmentación
          3.1.2. Estrategia de Posicionamiento
          3.1.3. Estrategia de Crecimiento
          3.1.4. Estrategia de Competitiva.
          3.1.5. Identificación del Mercado Meta:
          3.1.6. Estrategias de Mezcla del Plan de Comercialización
     3.2. Estrategias de Operación del Plan de Negocios
          3.2.1. Estrategia de Organización y Vínculo con los Emprendedores
          3.2.2. Estrategia de Manejo de Costos
          3.2.3. Estrategia de Control de Calidad
          3.2.4. Estrategia de Adaptación a las Variaciones del Mercado
          3.2.5. Estrategia de Resolución de Controversias
          3.2.6. Organigrama

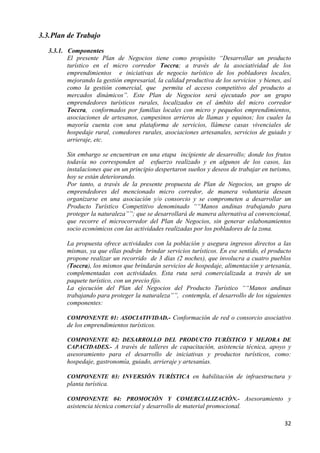

     3.3. Plan de Trabajo
          3.3.1. Componentes
          3.3.2. Plan de Ejecución de Actividades
          3.3.3. Cronograma de Ejecución del Plan de Negocios
          3.3.4. Programación de Ejecución Presupuestal Mundo Colca - GEA/Otros
          Programas
4.   MEDIDAS DE RELACIONAMIENTO Y PRÁCTICAS MEDIOAMBIENTALES.
     4.1. Medidas de Relacionamiento e Inclusión
     4.2. Propuesta de Sistema de Gestión Turística en el Colca

     4.3. Prácticas Ambientales

                                                                                  2
PRESENTACIÓN

El turismo es una actividad económica, que sigue las reglas de un mercado altamente
competitivo, donde los emprendedores locales tienen pocas oportunidades de éxito, si es que no
planifican adecuadamente sus actividades empresariales y comerciales, si no fortalecen sus
capacidades técnicas, si no utilizan instrumentos de gestión y de control y si es que no aseguran
las condiciones necesarias para asociarse y competir de manera sostenida y sostenible.

Es en este contexto que el Proyecto Mundo Colca, se aúna al esfuerzo de los emprendedores del
micro corredor turístico de Tocra, en su afán de complementar sus ingresos con la realización
de actividades económicas vinculadas al turismo, mediante el apoyo técnico en la elaboración
participativa del presente Plan de Negocios, que permitirá orientar el Desarrollo del Producto
Turístico “Manos Andinas Trabajando para Proteger la Naturaleza”; el mismo que debe
constituirse en el instrumento guía para la toma de decisiones de los emprendedores y líderes,
que buscan asegurar su inserción exitosa en el mercado turístico del destino Colca; a partir del
aprovechamiento racional y sostenible de los recursos turísticos, la generación de empleo y su
progresiva incorporación a los beneficios sociales, económicos y culturales del turismo.

Por tanto, el presente Plan de Negocios, organiza la información disponible de las
características del mercado turístico a nivel internacional, nacional, regional y local, proyecta
una visión y misión empresarial conjunta de los emprendedores, señala objetivos, estrategias y
actividades, que los involucrados proponen realizar para el desarrollo de un producto turístico
alternativo.

                                                                     Grupo GEA

                                                                                               3
1. INFORMACIÓN GENERAL

  1.1. Nombre del Plan de Negocios
     Plan de Negocios para el Desarrollo del Producto Turístico “Manos Andinas Trabajando
     para Proteger la Naturaleza” del microcorredor Tocra.

  1.2. Objetivo del Plan de Negocios
     Contribuir a elevar los ingresos de los emprendedores locales de servicios turísticos y de
     artesanías del micro corredor turístico Tocra.

  1.3. Descripción del Entorno

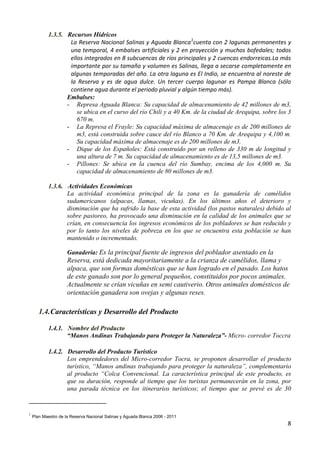

     1.3.1. Ubicación Geográfica, Límites, Superficie, Población y Altura
            El anexo de Tocra, está ubicado dentro del distrito de Yanque de la provincia de
            Cayllom;, sin embargo su accesibilidad se realiza desde la ciudad de Arequipa con un
            recorrido de dos horas, observándose bofedales y algunas estancias. A unos 10
            minutos de recorrido en bus del primer bofedal se encuentra el centro de
            Interpretación, en el que actualmente se detienen muy pocos visitantes, a diferencia
            de otros puntos como Pamapa Blanca y Patapampa, donde se detienen para hacer
            uso de los servicios higiénicos toman algún mate, compran artesanías, avistan
            vicuñas y observan los principales nevados y volcanes del recorrido al Colca.

            A fin de asegurar la visita al Centro de Interpretación se requieren servicios
            higiénicos adecuados, a fin de motivar la visita a este.
            También se requiere establecer un sistema de comisiones con las agencias de viaje y
            guías turísticos (comisiones que en el ámbito del turismo son legales) para que los
            servicios de transporte se detengan en el centro de interpretación.

            Los emprendedores del microcorredor Toccra proponen              la elaboración y
            comercialización de un producto de turismo vivencial: “Manos andinas trabajando
            para proteger la naturaleza” que pretende promover un desarrollo integral de las
            actividades económicas de sus pueblos, teniendo al turismo como eje articulador.
            Este es un producto complementario al producto Colca y que permitirá mejorar la
            calidad de vida de las poblaciones locales. Actualmente son muy pocos los visitantes
            que llegan al microcorredor dejando pequeños beneficios económicos a los
            pobladores de modo que los ingresos generados aun no permiten lograr mejores
            condiciones a las poblaciones. El bagaje cultural y las manifestaciones genuinas de
            los pobladores que aun se observan son importante fuente de recursos turísticos, en
            tal sentido los pobladores están interesados en aprovechar sus recursos para
            proveerse de ingresos que complementaran a los actuales; para ello se comprometen
            han organizarse en una asociación para operar este producto, las experiencias de
            trabajo conjunto con la comunidad son sus activos intangibles más importantes; así
            mismo se han realizado reuniones y talleres donde se han logrado los compromisos.
            El producto propuesto les permitirá a los emprendedores producir empleo al
            insertarlos directamente con la actividad turística. Las ganancias provenientes
            complementarán sus ingresos y contribuirán a mejorar sus niveles de vida.

            Los actores principales de la cadena de negocios se componen, de alpaqueros y
            artesanos los mismos que se relacionarán a través del producto turístico, pues el
                                                                                              4
paquete “manos andinas trabajando para proteger la naturaleza” ofrece, actividades
de cultura y folklor, los servicios de interpretación de la RNSAB y educación
ambiental; así mismo los artesanos desarrollaran sus productos mostrando su arte y
técnica especializada y singular vendiendo sus productos, el servicio de cafetería y
“mates” donde haciendo uso de infusiones se le muestra al visitante la importancia
de la sabiduría ancestral al hacer uso de hierbas medicinales que alivian los males de
altura “Soroche” y otros problemas estomacales.

Los emprendedores son en su totalidad pobladores del anexo de Toccra, estos son
pueblos rurales dedicados a la ganadería y agricultura. Sus niveles de formación se
encuentran en el rango de estudios primario concluidos y estudios secundarios no
concluidos, de los 16 integrantes 5 son hombres y 11 son mujeres. En la selección de
los participantes se han tomado en cuenta los siguientes criterios: en primer lugar se
encuentran artesanos que ya habían apostado por la actividad turística pero que no
se ha articulado adecuadamente al mercado, no obstante de haber realizado
inversiones en los insumos que requerían. Los alpaqueros hombres y mujeres que
tienen habilidades para el tejido y que a pesar de no haber intentado antes estar en
este negocio querían estarlo ahora, los que aportaron con otras ideas para
complementar el producto, esto es, quienes querían brindar servicios de escena para
fotografías, se valoró sobre todo el compromiso para integrar la cadena del negocio.
El proyecto Mundo Colca – GEA, viene realizando en esta zona una intervención
para desarrollar la actividad turística, de modo que su injerencia le permite tener
contacto con las poblaciones que se encuentran involucradas, estas a su vez
reconocen los esfuerzos desarrollados y comprometen su apoyo e involucramiento
para conseguir los objetivos que se persiguen.

El Micro-corredor Turístico; Toccra (Reserva Nacional Salinas y Aguada Blanca), es
un anexo del distrito de Yanque, Provincia de Caylloma, departamento de Arequipa;
se encuentra localizado en el área rural alto andina, por encima de los 4 mil metros
de altitud, dentro de la Reserva Nacional Salinas y Aguada Blanca.

         Distritos         ANEXO
         Integrantes       Toccra (distrito de Yanque)
         Provincia         Caylloma
         Departamento      Arequipa
         Altura:                    3,700 a 4800 m.s.n.m
         Superficie        Reserva RNSAB          3,669.36 km2.
         (Km2)             Toccra                 444.78 km2
                           Reserva RNSAB           6,779 habitantes
         Población
                           Toccra                 ………..
         Población total   ………… (INEI 2007)

La Reserva Nacional Salinas y Aguada Blanca, una muestra representativa de la
Puna Seca de Sudamérica, caracterizada por ser una zona semidesértica, en la cual
se encuentra la parte alta de la cuenca del río Chili, que abastece de agua a la ciudad
de Arequipa con cerca de un millón de habitantes.

De las 44,478 hectáreas del territorio del Anexo de Toccra, 24,478 hectáreas son
pastizales naturales y de ellos 4000 hectáreas son bofedales, el resto corresponde a
terrenos secos sin agua y escasa vegetación. Los periodos críticos de pastoreo se
presentan en los meses de agosto a diciembre, época en la que ya no hay pasturas por
la ausencia de lluvias y por el número de animales pastoreando y compitiendo por el

                                                                                     5
alimento. Todo esto, aunado al mal manejo de los bofedales y pasturas repercute en
      la conservación de la Reserva Nacional Salinas y Aguada Blanca.

      En la Reserva se encuentran importantes nevados, volcanes y lagunas de gran valor
      paisajístico y recreativo. Sus principales representantes, de singular belleza, son los
      volcanes inactivos Misti (5,821 m), Chachani (6,075 m) y Pichu pichu (5,440 m).
      Alberga relictos de bosques andinos así como praderas altoandinas que poseen
      especies típicas como la yareta (Azorella sp.), el queñual (Polylepis sp.) y el kcapo
      (Parastrephia lepidophylla), usadas por la población local como combustible y para
      el pastoreo de ganado.En esta zona habitan diversas especies de mamíferos y aves.

      Entre los más importantes están la taruca (Hippocamelus antisensis), el zorro
      (Pseudalopex culpaeus) y la vicuña (Vicugna vicugna). Entre las consideradas en
      peligro de extinción están el flamenco jamesi (Phoenicopterus jamesi), la parihuana o
      flamenco (Phoenicopterus chilensis) y el guanaco (Lama guanicoe).

      Los lugares más atractivos para los observadores de aves y los turistas son las
      lagunas de Salinas, donde se encuentra un número apreciable de flamencos, y la
      Laguna del Indio, que constituye un importante lugar de nidificación y refugio de aves
      acuáticas.

      En la zona de Toccra se aprecian significativas poblaciones de vicuña, constituyendo
      el principal atractivo de los visitantes que se dirigen hacia el Cañón del Colca, en la
      provincia de Caylloma.

      El objetivo de la Reserva es garantizar la conservación de los recursos naturales y
      paisajísticos, propiciando su utilización racional, fomentando el turismo e
      impulsando el desarrollo socioeconómico de las poblaciones aledañas.

      Tocra tiene un gran potencial turístico, el cual debe ser promovido, siempre y cuando
      no se dañen los recursos naturales. Anualmente, pasan por el territorio unos 100 mil
      turistas extranjeros con destino al Cañón del Colca y unos 400 mil en ambos sentidos
      (Cuzco – Puno – Bolivia); pero no ingresan, ni permanecen en ella por falta de
      promoción, servicios, creación y venta de circuitos, etc.

      Dentro de los atractivos se puede mencionar los asombrosos paisajes de puna que se
      entremezclan con extensas planicies cubiertas de ichu, salpicadas por tolares y
      yaretas; con ríos, bofedales y lagunas donde abunda diversidad de fauna y
      perfilándose en el horizonte, volcanes como el Misti (5,825 m.s.n.m.), el Ubinas
      (5,440 m.s.n.m.) y el Huaracate con más de 5,000 metros de altura. En algunos
      puntos se elevan originales bosques de piedras, que son formaciones rocosas talladas
      magistralmente por el viento, destacando el de Patahuasi y el de Imata. Además, la
      Reserva es poseedora de fuentes termales como Cañahuas, San Antonio de Chuca y
      Salinas Moche, y pinturas rupestres, que junto a diversos restos arqueológicos
      encontrados en Sumbay, Mollepunku, Sahuaca y Pumunuta, narran la historia de los
      primeros habitantes del altiplano.

1.3.2. Clima
       Presenta temperaturas medias muy bajas que oscilan entre 2° C a 8° C, las mínimas
       absolutas pueden llegar a los -18° C; el área de la Reserva presenta promedios
       anuales de precipitación que varían entre 200 a 600 mm., que se presentan

                                                                                           6
fundamentalmente en los meses de enero a marzo; periodo en el que cae el 65% de las
       lluvias. Durante el resto del año se producen heladas.

1.3.3. Accesibilidad y Comunicación
       Para llegar a la zona de Toccra, el ingreso es por la vía asfaltada hacia el valle del
       Colca, pasando Patawasi y antes de llegar a Patapampa, lugar donde se observan los
       apus, un hito importante en Toccra es el Centro de Interpretación de la RNSAB.

1.3.4. Flora y Fauna
       La Reserva posee una flora muy rica y diversa, con amplia variedad de unidades de
       vegetación, contiene variados ecosistemas que van desde los de tipo matorral
       desértico, hasta los de tipo subnival y nival, haciendo que la diversidad biológica que
       aquí se establece, desarrolle adaptaciones especializadas para soportar condiciones
       ambientales extremas. La flora, está conformada básicamente por especies herbáceas
       y arbustivas, con sólo una arbórea; comprende 358 especies de plantas, 356
       totalmente identificadas y 2 por identificar, correspondientes a 155 géneros, 47
       familias, 31 órdenes, 9 subclases, 3 clases, 1 subdivisión y 3 divisiones.

       Las especies amenazadas, con mayor riesgo para su conservación, debido a la
       presión que se ejerce sobre ellas, son la “yareta” (Por la tala, usada como leña y
       planta medicinal) y la “queñoa” (Por la tala y elaboración de carbón), ambas están
       consideradas en Situación Vulnerable; la “yareta” debido a la gran disminución de
       su densidad y de su distribución causada por las actividades de tala y su uso como
       leña.

       La fauna, está constituida por: Camélidos domesticos (llamas y alpacas),
       aproximadamente un 70% son alpacas (Lamas pacos) y 30% son llamas (Lama
       glama). Camélidos Silvestres (Vicuñas), en cuanto a las poblaciones de vicuñas
       (Vicugna vicugna), en 1980, de acuerdo al censo realizado, existían 1,367 vicuñas en
       el área, de las cuales 40 procedían de Pampa Galeras. Con la apertura de la
       comercialización internacional de la fibra, la población de vicuñas de la Reserva
       sufrió una dramática disminución llegando a poco más de 1,000 vicuñas en 1997, por
       efectos de la caza furtiva e incremento del comercio ilegal de la fibra. Los censos de
       1999 y del 2000 muestran el mismo nivel poblacional que el de 1980, observándose
       incremento en ciertas localidades y desapariciones en otras; gracias a los esfuerzos
       de los comités de manejo de vicuñas, a partir de los siguiente años hay una
       recuperación de las poblaciones de vicuñas, alcanzado a 248 ejemplares según el
       censo realizado por CONACS.

       Fauna de vertebrados, están representados por 185 especies de las cuales 28
       corresponden a mamíferos (carnero, cabra, asno, burro…), 150 son aves (Pájaros o
       aves canoras, patos, palomas, tórtolas, picaflores, perdices, parihuanas…), los
       reptiles y anfibios (Sapos, ranas) y los peces con 3 especies (bagre, chalhua, trucha).

       Las especies amenazadas como: el murciélago longirostro peruano y el guanaco en
       peligro crítico, el gato andino, el cóndor, manchaco” y arriero cola blanca en
       peligro. Las especies vulnerables son la taruca, mielerito del tamarugo, parihuana
       andina y parihuana de James y la rana de Arequipa. En el estatus de casi amenazado,
       están la vicuña y Puma, aves como el halcón peregrino, gallareta gigante, pájaro del
       queñual, chorlito cordillerano, parihuana común, zambullidor Blanquillo, kivio; así
       como el sapo.

                                                                                            7
1.3.5. Recursos Hídricos
                    La Reserva Nacional Salinas y Aguada Blanca1cuenta con 2 lagunas permanentes y
                    una temporal, 4 embalses artificiales y 2 en proyección y muchos bofedales; todos
                    ellos integrados en 8 subcuencas de ríos principales y 2 cuencas endorreicas.La más
                    importante por su tamaño y volumen es Salinas, llega a secarse completamente en
                    algunas temporadas del año. La otra laguna es El Indio, se encuentra al noreste de
                    la Reserva y es de agua dulce. Un tercer cuerpo lagunar es Pampa Blanca (sólo
                    contiene agua durante el periodo pluvial y algún tiempo más).
                   Embalses:
                   - Represa Aguada Blanca: Su capacidad de almacenamiento de 42 millones de m3,
                       se ubica en el curso del río Chili y a 40 Km. de la ciudad de Arequipa, sobre los 3
                       670 m.
                   - La Represa el Frayle: Su capacidad máxima de almacenaje es de 200 millones de
                       m3, está construida sobre cauce del río Blanco a 70 Km. de Arequipa y 4,100 m.
                       Su capacidad máxima de almacenaje es de 200 millones de m3.
                   - Dique de los Españoles: Está construido por un relleno de 330 m de longitud y
                       una altura de 7 m. Su capacidad de almacenamiento es de 13,5 millones de m3.
                   - Pillones: Se ubica en la cuenca del río Sumbay, encima de los 4,000 m. Su
                       capacidad de almacenamiento de 80 millones de m3.

            1.3.6. Actividades Económicas
                   La actividad económica principal de la zona es la ganadería de camélidos
                   sudamericanos (alpacas, llamas, vicuñas). En los últimos años el deterioro y
                   disminución que ha sufrido la base de esta actividad (los pastos naturales) debido al
                   sobre pastoreo, ha provocado una disminución en la calidad de los animales que se
                   crían, en consecuencia los ingresos económicos de los pobladores se han reducido y
                   por lo tanto los niveles de pobreza en los que se encuentra esta población se han
                   mantenido o incrementado.

                     Ganadería: Es la principal fuente de ingresos del poblador asentado en la
                     Reserva, está dedicada mayoritariamente a la crianza de camélidos, llama y
                     alpaca, que son formas domésticas que se han logrado en el pasado. Los hatos
                     de este ganado son por lo general pequeños, constituidos por pocos animales.
                     Actualmente se crían vicuñas en semi cautiverio. Otros animales domésticos de
                     orientación ganadera son ovejas y algunas reses.

       1.4. Características y Desarrollo del Producto

            1.4.1. Nombre del Producto
                   “Manos Andinas Trabajando para Proteger la Naturaleza”- Micro- corredor Toccra

            1.4.2. Desarrollo del Producto Turístico
                   Los emprendedores del Micro-corredor Tocra, se proponen desarrollar el producto
                   turístico, “Manos andinas trabajando para proteger la naturaleza”, complementario
                   al producto “Colca Convencional. La característica principal de este producto, es
                   que su duración, responde al tiempo que los turistas permanecerán en la zona, por
                   una parada técnica en los itinerarios turísticos; el tiempo que se prevé es de 30

1
    Plan Maestro de la Reserva Nacional Salinas y Aguada Blanca 2006 - 2011
                                                                                                        8
minutos, en que el visitante recorrerá las instalaciones del Centro de interpretación y
hará uso de los servicios y productos que los emprendedores brindarán.
Así mismo, se prevé prestar servicios de hospedaje, alimentación, guiado, para el
desarrollo de actividades vinculadas al conocimiento de los recursos naturales de la
Reserva Nacional de Salinas y Aguada Blanca; mediante el recorrido de la Reserva
con ayuda de un guía especializado.
También se puede desarrollar: el Turismo de Aventura, pues permite al visitante
realizar prácticas de andinismo, campismo, pesca de trucha (Represa El Frayle y
Aguada Blanca), trekking, bicicleta de montaña, escalada en roca (Ventana del
Colca), parapente, esquí de arena (sobre las cenizas de las faldas del Misti y del
Pichu Pichu)); el Turismo vivencial, para compartir con la población de Tocra,
actividades propias al manejo pecuario de camélidos andinos, participar de las
fiestas tradicionales, de los chaccus (captura de vicuñas para esquilarlas) y
ceremonias y rituales andinos de ofrendas y pagos a la naturaleza (Pachamama,
Apus, Mamacocha); el Turismo científico, orientado a investigadores, interesados y
aficionados a la vulcanología, geología, astronomía, botánica, zoología, arqueología
y antropología.

Para el desarrollo del producto se propone realizar un conjunto de actividades
articuladas que asegurarán la idoneidad y calidad de los servicios y bienes que serán
ofertados, y son las siguientes:

       Conformación de red o consorcio asociativo de emprendimientos, mediante
       talleres de sensibilización, asistencia técnica y acompañamiento en el proceso
       de asociatividad.

       Desarrollo del producto turístico y mejora de las capacidades de los
       involucrados, mediante talleres de capacitación, asistencia técnica, apoyo y
       asesoramiento en: desarrollo de iniciativas y productos turísticos; guiado a
       través de la interpretación de los valores naturales y culturales; servicios de
       hospedaje, por medio de las competencias en House Keeping, atención del
       huésped, decoración de habitaciones con elementos de identidad locales; en
       alimentación, con buenas prácticas de cocina, manipulación de alimentos e
       higiene sanitaria, recuperación de recetas locales, utilización de productos
       agrícolas y ganaderos de la zona; en cabalgatas, técnicas de guiado con
       criterios de seguridad, atención y buen trato al turista; en manifestaciones
       artísticas, coreografía, vestuario, representación escénica teatralización, etc.
       en artesanía, mejoramiento en acabados, diversificación de modelos e
       iconografía local.

       Inversión turística en señalización y normatividad para proteger la traza
       urbana tradicional; adecuación de plazas y calles y fachadas con respeto a la
       arquitectura local; mejoramiento de la infraestructura, equipamiento y
       ambientación de los establecimientos de los servicios turísticos (habitaciones,
       SSHH, cocinas, comedores, otros); implementación de lugares turísticos como
       ecomuseos, locales artesanales, senderos de trekking.

       Promoción y comercialización a través de la asesoría comercial, elaboración
       de material de promoción, establecimiento de alianzas estratégicas de
       comercialización, participación en ferias, desarrollo de eventos de promoción.

                                                                                     9
1.4.3. Descripción de Recursos, Atractivos y Actividades del Producto

     Recursos turísticos                                  Descripción                           Actividades
                Patapampa                     Patapampa está formada por derrames lávicos         Observación de
                                              recientes, procedentes de órganos eruptivos del     aves
                                              arco volcánico del Pacífico, la zona está           Observación de
                                              cubierta por material volcánico que mantiene        paisaje
                                              sus rasgos topográficos jóvenes.                    Safari
                                                                                                  fotográfico

                 Chucura                      La zona se encuentra limitada por el cerro          Observación de
                                              Accoloma al este, por el río Chucura al oeste,      aves
                                              por la Quebrada Negra al norte, y por la            Observación de
                                              carretera a Chivay al sur.                          paisaje
                                                                                                  Safari
                                              Se encuentra emplazada en una zona de               fotográfico
                                              derrames volcánicos, está cortada por
                                              quebradas angostas y aparece cubierta por
                                              delgadas acumulaciones aluviales.

Reserva Nacional de Salinas y Aguada Blanca   La Reserva Nacional Salinas y Aguada Blanca         Observación de
                                              (RNSAB) se encuentra ubicada en las                 aves
                                              provincias de Arequipa y Caylloma del               Observación de
                                              departamento de Arequipa; y la provincia de         paisaje
                                              General Sánchez Cerro del departamento de           Safari
                                                                                                  fotográfico
                                              Moquegua. Abarca una superficie de 366,936
                                              hectáreas.

                                              El objetivo principal de las Unidades de
                                              Conservación es el de proteger las muestras
                                              representativas de las formaciones naturales
                                              del territorio Nacional.

             Mirador de Toccra                Mirador donde el amanecer es mas rápido             Fotografías
                                              aquí se pueden observar centenares de especies      Observación de
                                              de aves en las que resaltan la Guallata             aves

                                                                                                             10
1.4.4. Tiempo de Duración
       El producto “Manos andinas trabajando para proteger la naturaleza” se prevé que
       tendrá una duración de 30 minutos, en que el visitante recorrerá las instalaciones del
       Centro de interpretación y hará uso de los servicios y productos que los
       emprendedores brindarán.

1.4.5. Precio de Venta
       El precio del producto se estima a partir del gasto que se debe procurar en los
       turistas haciendo uso del producto “Manos andinas trabajando para proteger la
       naturaleza” el mismo que podrá ser negociado con las AA.VV. que hagan las paradas
       en el lugar y/o el que se producirá, en el escenario más favorable, con la presencia de
       los turistas.

1.4.6. Puntos de Venta
       Los puntos de venta principales están dados por las oficinas de información turística
       de los terminales terrestres y aéreos, de las provincias de Caylloma y Arequipa
       respectivamente, se proyecta también su venta a través de las agencias de viaje de la
       ciudad de Arequipa pues la mayoría que opera en el Colca atraviesa el centro de
       interpretación de Toccra, la idea es lograr que hagan una parada en este lugar.

1.4.7. Mapa Interpretativo del Micro Corredor

          .

1.4.8. Caracterización de los Emprendimientos Involucrados en el Plan de Negocios
Los emprendedores de servicios turísticos locales del microcorredor Toccra, se proponen
desarrollar un nuevo producto turístico, con características de turismo histórico-cultural y
de naturaleza “Manos andinas trabajando para proteger la naturaleza”, con una duración
de 30 minutos que incluirá: servicios de interpretación (en el Centro de Interpretación de la
RNSAB), de cafetería, de artesanía y educación ambiental complementadas con actividades y
experiencias vivenciales como: tejiendo y bordando con las artesanas, paseando con
camélidos sudamericanos, visitando la laguna de Toccra, apreciando el folklor local y otras
actividades opcionales.
El producto alternativo “Manos andinas trabajando para proteger la naturaleza”, ofrece
la posibilidad de conocer las características de la Reserva Nacional de Salinas y Aguada
                                                                                          11
Blanca, ya que esta será brindada en el centro de Interpretación de la Reserva que es el
     equipamiento adecuado para realizar de una manera amena y sencilla lo que esta protege,
     además el Centro de Interpretación permite brindar servicios de cafetería que apoyarán la
     ruta hacia el Colca al ofrecer mates de coca y chachacoma (plantas medicinales) que han
     demostrado tener efectos benéficos para el “mal de altura”, de manera principal serán
     ofertados elementos artesanales producidos por las poblaciones del lugar, las mismas que
     por ser ganaderas (camélidos sudamericanos) trabajan con la fibra de vicuñas, alpacas y
     llamas, estos productos permiten apoyar los ingresos de las poblaciones de la reserva
     contribuyendo a minimizar los impactos que se producen por utilización de otros recursos
     como los vegetales (Yareta, Tola y otros), además apoyará el mantenimiento de las
     identidades culturales de estos pueblos al valorizar su trabajo manual.

     Los emprendedores del microcorredor Toccra básicamente tienen como emprendimientos la
     prestación de servicios turísticos y productos artesanales a los turistas, estos son:

                Servicios de interpretación en el Centro de interpretación de la RNSAB
                Servicios de Educación ambiental
                Servicios de información
                Servicios de Cafetería y mates
                Confección y venta de artesanías con productos alpaqueros locales
                Servicios de escena para fotografía (trajes típicos, camélidos sudamericanos,
                otros)

2. DESARROLLO DEL PLAN DE NEGOCIOS

  2.1. Introducción
     El presente Plan de Negocios tiene como propósito “Desarrollar un producto turístico en el
     micro-corredor Tocra, a través de la asociatividad de los emprendimientos e iniciativas de
     negocio turístico de los pobladores locales, mejorando la gestión empresarial, la calidad
     productiva de los servicios y bienes, así como la gestión comercial, que permita el acceso
     competitivo del producto a mercados dinámicos”. Este Plan de Negocios será ejecutado por
     un grupo de 16 emprendedores turísticos rurales, según relación adjunta, localizados en el
     ámbito del micro-corredor Tocra, conformados por familias locales con criadores de
     camélidos domésticos, asociaciones de artesanos, campesinos arrieros de llamas, Comité de
     Vicuñeros; los cuales tienen pensado desarrollar emprendimientos de servicios turísticos y
     productos artesanales, como: Interpretación de la RNSAB, información, cafetería y mates,

                                                                                            12
confección y venta de artesanía, servicios de escena para fotografía (trajes típicos,
   camélidos sudamericanos, otros)

   Por tanto, a través de la presente propuesta de Plan de Negocios, un grupo de
   emprendedores del mencionado micro-corredor, de manera voluntaria desean organizarse
   en una asociación y/o consorcio y se comprometen a desarrollar un Producto Turístico
   Competitivo denominado; “Manos andinas trabajando para proteger la naturaleza” ,que se
   desarrollará de manera complementaria al turismo convencional, que recorre por el micro-
   corredor, sin generar eslabonamientos socio económicos con las actividades realizadas por
   los pobladores de la zona.

   La propuesta ofrece actividades culturales y vivenciales con la población y asegura ingresos
   directos a las mismas, ya que serán ellas las que brinden la mayor parte de los servicios. En
   ese sentido, el producto propone realizar una parada de una hora en Tocra,. Esta ruta será
   comercializada a través de un paquete turístico, con un precio fijo.

2.2. Análisis del Mercado

   2.2.1. Descripción del Mercado
          Perú ha sido “Rankeado” en el año 2009 por la consultora Future Brand en el tercer
          lugar de países con “Historia” y en el noveno lugar de “autenticidad” y “
          naturaleza”, consolidando una vez más el posicionamiento base del Perú a nivel
          turístico en el mundo esto es; un país para el turismo histórico- cultural, es un destino
          para venir a visitarlo por estas razones, por su historia por su cultura y por sus
          escenarios naturales, su oferta la conforman sitios arqueológicos, ciudades
          coloniales, fiestas tradicionales y escenarios naturales; de estos elementos los
          paisajes naturales son los más importantes de los que integran el espacio del micro
          corredor de este plan de negocios, donde se puede observar aun un importante legado
          cultural y escenarios naturales espectaculares, el inventario de recursos turísticos del
          Colca muestra para Toccra, más de 10 recursos que serán incorporados a la
          propuesta de este producto turístico.

          El 47% de los turistas que vienen al Perú lo hacen por conocer la cultura del país, un
          40% por los atractivos histórico-culturales y un 37% por los atractivos naturales
          (Fuente: Promperú), la Ciudad de Arequipa es visitada por 200,000 turistas
          extranjeros al año, de estos 100,000 visitan el Colca. La estrategia principal de
          intervención busca “poner a punto” las condiciones y características de los recursos
          humanos y materiales para brindar servicios de calidad, asegurar que las Agencias
          de Viajes “Operadoras” hagan un alto en el centro de interpretación y realizar una
          promoción agresiva del producto. En especial promoviendo el desarrollo de un
          producto para el turismo cultural y de naturaleza que se presenta como el de mayor
          fortaleza para el país. Esto permitirá además que las poblaciones del microcorredor
          dinamicen su economía a través del encadenamiento de la producción pecuaria y
          artesanal con la actividad turística.

          El Mercado destino de nuestro producto está constituido por la oferta y demanda de
          los productos y servicios turísticos de la región Arequipa, ya que es allí donde se
          realiza el más importante intercambio comercial de esta actividad. La oferta turística
          está conformada por los productos comercializados actualmente en las Agencias de
          viaje de la ciudad de Arequipa estos son:

                                                                                                13
Colca convencional 2 días una noche, city Tour y tour campiña, que son los mas
ofertados y Puerto Inka, Cotahuasi, Valle de los Volcanes, Rio Majes y Toro Muerto
que son los menos ofertados. Cada uno de ellos tiene variantes de tiempo, recorrido y
actividades dependiendo de la agencia, pero básicamente tienen como sustento los
mismos escenarios.

El volumen de producción está determinado por el número de paquetes que se
comercializan al Colca, estos alcanzaron el año 2008 la cifra de 102,155 turistas
extranjeros que visitaron el Colca aquí el 95% lo hizo comprando un paquete en
Arequipa y 19,732 Turistas nacionales en donde sólo el 45% compró un paquete
turístico en Arequipa.

No todos los productos se encuentran ofertados por las agencias de viajes y los
productos menos ofertados, sólo pueden operarse con tours privados, casi
individuales, que los hacen muy costosos y difíciles de operar. Este mercado tiene
además de los productos descritos una diferenciación por las modalidades de
turismo que oferta siendo estas las de el Turismo Cultural, Turismo de Naturaleza,
Turismo de Congresos y Convenciones, Turismo de Aventura y Turismo Vivencial,
debido a que las condiciones del territorio del microcorredor generan una vocación
turística en la modalidad de turismo histórico-cultural y de aventura en la modalidad
de trekking se la ha escogido como la modalidad más adecuada para desarrollar
negocios inclusivos, que permitan el beneficio de las poblaciones locales y una
desconcentración de la oferta.

La oferta turística para el Colca es desarrollada con la intervención de diversos
actores, tales como:
    Las Agencias de viaje
    Los transportistas
    Los guías turísticos
    Los servicios de alojamiento
    Los restaurantes
    Los lugares de venta de artesanía
    Los lugares de esparcimiento

La artesanía de bordados del Colca y la de tejidos en base a alpaca es
comercializada por los productores o por medio de comerciantes que han
implementado instalaciones de diferentes características; algunas sumamente
elaboradas o a través de mercadillos con puestos aglomerados, o puntos de venta en
miradores y/o lugares de tránsito de los turistas.

El producto propuesto se apoya en el análisis de la demanda actual y potencial que
tiene el Colca, la misma que muestra una tendencia favorable en el crecimiento,
apoya al producto “Manos andinas trabajando para proteger la naturaleza” el
hecho de que la demanda actual que visita el Perú y el Colca tiene una fuerte
motivación por los recursos turísticos de cultura y naturaleza los mismos que son un
importante componente de nuestro producto.

Las características del mercado pueden resumirse en:
Existen 100,000 turistas extranjeros anualmente trasladándose por la carretera que
pasa frente al centro de Interpretación.
Su motivación de viajes es la historia, cultura y naturaleza

                                                                                  14
De estos cerca del 50% comprará artesanía.
       Y son los precios y variedad de productos su principal motivación para comprar la
       artesanía en un punto.

2.2.2. Clientes
       La demanda del Perú está compuesta principalmente por vacacionistas extranjeros
       (59%), segmento que además se viene consolidando, básicamente por el interés de
       visitar Machu Picchu, el cual ha cobrado mayor relevancia como destino turístico; su
       influencia como principal motivador de viaje se ha incrementado a un 58% en el 2007
       (en el 2006 esta opinión fue de 33%). Asimismo un 17% de los turistas llegan por
       negocios. Los países de Japón, Reino Unido y Francia, aun utilizan las agencias de
       viajes para llegar a nuestro país. Por otro lado el Internet cada vez tiene mayor
       importancia para las ventas, y esto se ve reflejado en los turistas españoles, pues un
       25% de los turistas contrato algún servicio por este medio para su viaje a nuestro
       país. En cuanto a los servicios de alojamiento los que tienen mayor demanda son los
       hoteles de 1, 2 y 3 estrellas los turistas latinoamericanos especialmente los brasileños
       prefieren de 4 y 5 estrellas; probablemente por pertenecer al sector empresarial.

       Respecto al punto de ingreso más importante de nuestro país es Lima le sigue Cusco
       concentrando el segmento de turistas vacacionistas, Puno y Arequipa.

       En el 2007 se registro mayor presencia de turistas latinoamericanos, su permanencia
       fue más larga con respecto a registros anteriores, por consiguiente sus gastos
       también fueron mayores. Pero los turistas europeos siguen reportando gastos
       mayores. Existe una mayor preferencia por las actividades culturales y las de
       naturaleza, sin embargo los japoneses tienen mayor preferencia por las actividades
       de aventura así como demostraron poco interés por las actividades de diversión
       nocturna. En cuanto a la gastronomía, alcanzó los niveles de satisfacción del turista y
       se considera al ceviche como plato bandera. Los visitantes extranjeros que recibimos
       ocupan cargos ejecutivos, son personas profesionales y cultas por lo tanto debemos
       estar preparados frente a estas exigencias, Las actividades culturales fueron las que
       más practicaron los turistas extranjeros durante su estadía en el Perú (75%), seguido
       del turismo de naturaleza.

       En cuanto al nivel de satisfacción de la visita en el Valle del Colca: se tiene que los
       aspectos de agrado de la visita al Valle del Colca son sus hermosos paisajes 78%,
       observar los cóndores 66%, profundidad del cañón 29%, amabilidad de la gente 21%
       y cultura y costumbres 16%; por el contrario los aspectos de desagrado son la mala
       condición de las carreteras 48%,clima y altura 16%, problemas con algunos servicios
       (hoteles, transporte, otros), falta de higiene, precios altos , cada uno de estos tienen el
       6%, viaje muy largo 2% y ninguno o nada 18% . En general el nivel de satisfacción
       es positivo alcanzando el 97% de aprobación de los visitantes. (Datos del estudio de
       satisfacción 2008 de PROMPERÚ)

       En cuanto a la demanda existente en la ciudad de Arequipa y el Colca de manera
       general se tienen las siguientes características:
       - La mayoría de turistas extranjeros que visitaron Arequipa son solteros con
          elevado nivel académico y 34 años de edad en promedio. Vienen ligeramente más
          mujeres que varones.
       - Nueve de cada diez turistas obtuvo información sobre el Perú previamente a su
          viaje, sobre todo por Internet.

                                                                                               15
-   Motivaciones de viaje, entre las que determinaron el viaje al Perú destacan tres
           grupos: “cultura e historia” con 36% de mención, “arqueología y arquitectura
           local” con 29% y “naturaleza” 23%.
       -   Visita al Colca.- siete de cada diez turistas llegó en temporada alta, el 78% lo
           hizo utilizando agencias de viaje y en promedio se quedaron 1.4 noches y 2.1 días.
       -   El gasto total promedio en la región Arequipa fue de U.S. 275 en temporada alta y
           U.S. 164 en temporada baja, el gasto diario fue de U.S 77 y 45 respectivamente,
           mientras que el gasto total durante la visita al Colca fue de U.S. 98 y 47 para
           cada periodo. Cabe destacar que el gasto diario señalado para Arequipa fue
           mayor que el promedio indicado para el viaje completo (U.S. 43).

2.2.3. La Competencia
       La competencia inmediata del producto “Manos andinas trabajando para proteger la
       naturaleza” es la oferta de artesanías que se tienen desde Patahuasi hasta el mirador
       de la Cruz del Cóndor. Esencialmente su competencia está ubicada en la zona de
       Patahuasi donde se encuentran los restaurantes que proveen de servicios higiénicos y
       de cafetería.

2.2.4. Comercialización
       La distribución tiene el objetivo de lograr que un producto turístico esté disponible
       para todas las posibles personas que lo quieran utilizar. El desarrollo del producto
       turístico “Manos andinas trabajando para proteger la naturaleza” se realizará a
       través de una red asociativa conformada por: los emprendedores de servicios de
       interpretación (guías interpretes), cafetería, artesanos y servicios de paisaje para
       fotografías, quienes establecerán alianzas estratégicas con los intermediarios (las
       Agencias de viaje) y los operadores (Guías y transportistas).

       La comercialización de los productos turísticos actuales, en el Colca, depende de las
       Agencias de Viaje, quienes operan de dos maneras: como Agencias “Vendedoras” y
       como Agencias “Operadoras”, las primeras endosan sus ventas a las segundas por
       un porcentaje de la venta realizada. El producto “Colca dos días una noche” (el
       convencional) es comercializado por unas 200 agencias de Viaje en Arequipa, pero
       sólo es operado por unas 10 Agencias con las que se debe trabajar para asegurar las
       paradas en el Centro de interpretación.

       Los canales de distribución son en primer lugar las páginas de Internet que muestran
       el producto y que además lo comercializan de manera electrónica, un porcentaje
       importante de los turistas que deciden, realizar turismo en el Colca lo planifican de
       manera previa y las fuentes de información que utilizaron fueron principalmente
       Internet:
       El segundo canal de distribución está compuesto por las Agencias de Viaje de la
       ciudad de Arequipa.

       Las Agencias de Viaje se caracterizan por realizar el menor esfuerzo posible y
       asegurar la calidad de los servicios que serán brindados a sus turistas, a fin de ser
       recomendados por ellos a sus familiares y amigos. Se prevé que el nuevo producto
       será ofertado por la totalidad de Agencias de Viaje operadoras.
       La venta se realiza al contado, los turistas adquieren los servicios del producto
directamente, las comisiones serán pactadas con las agencias de viaje o los guías turísticos.

                                                                                          16
2.3. Análisis Estratégico del Negocio
   2.3.1. Análisis FODA
          Fortalezas:
          F1: El Valle del Colca es elegido como uno de los destinos favoritos para visitar
          Arequipa y por los visitantes que llegan a la ciudad de Arequipa.
          F2: Interés de la población en desarrollar iniciativas en el turismo.
          F3: Cuentan con insumos primarios como la ganadería, que apoya el producto
          propuesto por el Micro-Corredor Toccra
          F4: Se tiene iniciativas emprendedoras en modalidad de asociación y particulares
          con propuestas de negocios que tienen aceptación en el mercado turístico.
          F5: Se han podido identificar líderes comunales que empujan el desarrollo de
          iniciativas de desarrollo vinculada al turismo.

         Oportunidades:
         O1: El crecimiento del flujo turístico que visita el valle del Colca.
         O2: Las nuevas tendencias del mercado se inclinan hacia la conservación ambiental.
         O3: El desarrollo del Turismo en el Colca se encuentra enmarcado dentro de los
         objetivos del Plan Estratégico Nacional de Turismo – PENTUR.
         O4: Organizaciones No gubernamentales vienen apoyando el desarrollo turístico del
         país.

         Debilidades:
         D1: Experiencias de trabajo en turismo con resultados poco alentadores.
         D2: Pobre control y manejo de estándares de calidad.
         D3: Acceso restringido a créditos del sistema financiero para los mismos pobladores
         para mejorar iniciativas emprendedoras.
         D4: Escasos centros de capacitación y asistencia técnica en temas de prestación de
         servicios y promoción de nuevos emprendimientos e ideas de negocios en áreas
         rurales.
         D5: Pobre difusión e información de la oferta potencial rural al mercado nacional e
         internacional.
         D6: Inadecuada planificación de participación e inclusión de los actores
         involucrados (Las autoridades destinan limitados recursos para promover el turismo).
         D7: Débil articulación de la población para impulsar iniciativas conjuntas.
         D8: Poca valoración de actividades culturales y deterioro del patrimonio histórico-
         cultural, ambiente urbano y natural.
         D10: Escasos recursos económicos de inversión.

         Amenazas:
         A1: Contexto económico mundial (crisis económica) que afecta a los principales
         mercados emisores.
         A2: Migración del os jóvenes a los centros urbanos.
         A3: Inestabilidad e inseguridad social

    2.3.2. Identificación de Cuellos de Botella y Ventajas Competitivas
          Los principales cuellos de botella que tendrán que superarse en el desarrollo del
          producto, han sido identificados como:
             Limitaciones en las capacidades y competencias de los pobladores para realizar
             la atención adecuada a los turistas.

                                                                                          17
Limitaciones en la comercialización, por el poco interés que prestan las agencias
         de viajes y/o operadores para manejar todos los elementos del producto que
         ofertan.
         Limitaciones de acondicionamiento de infraestructura.
         El chauvinismo de los pueblos podría condicionar y debilitar las estructuras
         organizativas y/o generar conflicto social.

     Las ventajas competitivas de nuestro producto son:
        Se cuenta con elementos culturales propios que muestran características andinas
        genuinas y que han sido entregadas, como recursos “ancla”, por la promoción
        turística a varios países del mundo.
        Los servicios turísticos de la ciudad de Arequipa, así como sus recursos
        arquitectónicos convocan a un importante flujo de turistas extranjeros y
        nacionales, que permiten ofertarles los productos “ Colca” a una corta distancia.

2.3.3. Objetivos

            Propósito
            Desarrollar un producto turístico en el microcorredor Toccra; a través de la
            asociatividad de los emprendimientos e iniciativas de negocio turístico de los
            pobladores locales, mejorando la gestión empresarial, la calidad productiva
            de los servicios y bienes, así como la gestión comercial, que permita el
            acceso competitivo del producto a mercados dinámicos.

            Objetivos específicos.
            Objetivo específico 01: Emprendimientos e iniciativas de negocio de servicios
            y bienes turísticos generados por pobladores locales, del microcorredor
            turístico: Toccra, organizados en red o consorcio, gestionan adecuadamente
            un nuevo producto de turismo rural “Manos andinas trabajando para
            proteger la naturaleza”

            Objetivo específico 02: Desarrollar un producto turístico competitivo,
            mejorando la gestión empresarial y la calidad de los servicios de
            interpretación, artesanías y cafetería, incluidos en la oferta del producto.

            Objetivo específico 03: Mejoramiento de la infraestructura y equipamiento
            para el desarrollo del producto.

            Objetivo específico 04: Desarrollo de la estrategia de promoción         y de
            comercialización para la venta y posicionamiento del producto.

                                                                                       18
2.4. Marco Lógico
             OBJETIVOS / ACTIVIDAD                                      INDICADOR                         MEDIOS DE VERIFICACIÓN                                 SUPUESTO
                                                      16 emprendedores de servicios y bienes         Registro    de     ingresos de  los
FIN: Contribuir a elevar los ingresos de          los
                                                      turísticos del microcorredor turístico:        emprendedores de servicios y bienes
emprendedores de servicios y bienes turísticos de las
                                                      Toccra, han mejorado sus ingresos en un        turísticos incluidos en el Plan de
poblaciones del micro corredor turístico: Toccra
                                                      30%.                                           Negocios
                                                                                                     Documentación             legal       de
                                                                                                     emprendimientos turísticos consorciados.
PROPÓSITO: Desarrollar un producto turístico en el                                                                                                  Se mantiene el crecimiento sostenido del
                                                         16 emprendimientos de servicios y bienes Nuevo producto turístico ““Manos
micro corredor Toccra a través de la asociatividad de                                                                                               flujo turístico receptivo a Arequipa
                                                         turísticos del microcorredor turístico: andinas trabajando para proteger la
los emprendimientos e iniciativas de negocio turístico                                                                                              Colca.
                                                         Toccra, integrados en un consorcio.         naturaleza””, registrado en oferta
de los pobladores locales, mejorando la gestión                                                                                                     Demanda turística mundial prosigue
                                                          01 nuevo producto turístico competitivo turística regional.
empresarial, la calidad productiva de los servicios y                                                                                               tendencia de mayor sensibilidad por
                                                         incorporado a la oferta turística regional, Material y medios de promoción del
bienes, así como la gestión comercial, que permita el                                                                                               destinos turísticos manejados con
                                                         Nro de boletos turísticos                   producto turístico rural “
acceso competitivo del producto a mercados dinámicos.                                                                                               responsabilidad social y ambiental.
                                                                                                     Comprobantes de venta de boletos
                                                                                                     vendidos.
OBJETIVO ESPECÍFICO 01:
                                                                                                                                             Emprendedores        de     negocios     de
Emprendimientos e iniciativas de negocio de servicios
                                                                                                                                             servicios y bienes turísticos generados
y bienes turísticos generados por pobladores locales, 16 emprendimientos de servicios del micro
                                                                                                     Documentación           legal        de por      pobladores        locales,     del
del micro corredor turístico: Toccra, organizados en corredor turístico: Toccra, integrados en una
                                                                                                     emprendimientos turísticos asociados    microcorredor       turístico:      Toccra,
red o consorcio, gestionan adecuadamente un nuevo red y/o consorcio.
                                                                                                                                             continúan      interesados       en      la
producto de turismo rural “Manos andinas trabajando
                                                                                                                                             asociatividad
para proteger la naturaleza”
ACTIVIDAD 1.1. CONFORMACIÓN DE RED O CONSORCIO ASOCIATIVO
1.1.1. Contratación de consultor especializado en
                                                      01 consultor contratado                        Contrato
asociatividad
1.1.2. Ejecución de talleres participativos sobre                                                    Registro           de           asistencia,
                                                      3 talleres ejecutados
asociatividad de los emprendedores                                                                   Fotos e informes de taller.
                                                                                                     Fichas               de              visita,
1.1.3. Asistencia técnica para la asociatividad          10 visitas de trabajo
                                                                                                     Informes de proyecto.
                                                                                                     Minuta de constitución
1.1.4. Acompañamiento en el proceso de formalización 03 acompañamientos                              Inscripción en RR.PP
                                                                                                     Ficha de RUC
                                                                                                     Fotos antes y después de la adecuación.
                                                                                                     Actas de conformidad, entrega y
1.1.5. Adecuación turística de local asociativo          01 adecuación física
                                                                                                     recepción de obra,
                                                                                                     Distintivos de pertenencia a la red.

                                                                                                                                                                                19
2.4. Marco Lógico
             OBJETIVOS / ACTIVIDAD                                 INDICADOR            MEDIOS DE VERIFICACIÓN                   SUPUESTO
1.1.6. Producción de manuales para la gestión                                       Documento físico y virtual de las guías.
                                              01 guía con tiraje de 50 ejemplares
asociativa                                                                          Comprobantes de pago.
                                                                                    Registro         de            asistencia,
1.1.7 Asistencia técnica en la gestión asociativa   5 reuniones de trabajo          Archivo Fotográfico             Informes
                                                                                    de reuniones.
                                                         01 un nuevo producto turístico competitivo,
                                                                                                       Material físico y virtual del producto
                                                         gestionado por emprendedores locales.
                                                                                                       turístico “Manos andinas trabajando
                                                         16 unidades productivas formalizadas
                                                                                                       para proteger la naturaleza”
                                                         (MYPES).
                                                                                                       Padrón de emprendimientos formalizados
                                                         16 unidades productivas han mejorado la
OBJETIVO ESPECÍFICO 02: Desarrollar un                                                                 Encuestas de satisfacción de los turistas
                                                         calidad de sus servicios y productos.
producto turístico competitivo, mejorando la gestión                                                   usuarios,
                                                         3 unidades productivas de servicios y bienes
empresarial y la calidad de los servicios de                                                           Certificados de BPM en servicios de
                                                         turísticos en proceso de certificación en
alimentación y guiado, así como de artesanías,                                                         hospedaje y alimentación. otorgados a
                                                         BPM.
incluidos en la oferta del producto.                                                                   MYPES
                                                         3 jóvenes calificados o en proceso para
                                                                                                       Certificación de guías locales
                                                         ejercer oficios de guías locales y promotores
                                                         de turismo.
                                                                                                       Contratos de préstamo y reportes de
                                                         10 microempresarios turísticos acceden a
                                                                                                       cartera,
                                                         créditos del sistema financiero formal.
ACTIVIDAD 2.1. CAPACITACIÓN Y ASISTENCIA TÉCNICA PARA DESARROLLO DEL PRODUCTO TURÍSTICO RURAL SOSTENIBLE Y PARA LA MEJORA DE LA
CALIDAD DE SERVICIOS Y BIENES INCLUIDOS EN LA OFERTA.
2.1.1. Contratación de consultores especializados en:
desarrollo de productos turísticos rurales inclusivos;
                                                          Contratación de 06 consultores               Documentos de Contratos
gestión empresarial; servicios de hospedaje y
alimentación; guiado y artesanía.
                                                                                                       Registro           de           asistencia,
2.1.2. Talleres de desarrollo de productos turísticos                                                  Registro                       fotográfico,
                                                         2 talleres ejecutados
rurales y de iniciativas de negocios locales                                                           Encuestas      de      satisfacción      de
                                                                                                       participantes.
2.1.3. Asistencia técnica para el desarrollo de producto                                               Fichas              de               visita,
                                                         10 visitas de campo
y articulación de mercado                                                                              Archivo fotográfico
                                                                                                       Registro           de           asistencia,
2.1.6. Talleres de desarrollo de capacitación en                                                       Registro                       fotográfico,
                                                         4 talleres ejecutados
servicios de alimentación                                                                              Encuestas      de      satisfacción      de
                                                                                                       participantes.
2.1.7. Asistencia técnica para la mejora de calidad en                                                 Fichas              de               visita,
                                                         20 visitas de campo
servicios de alimentación                                                                              Archivo fotográfico.
                                                                                                                                            20
2.4. Marco Lógico
             OBJETIVOS / ACTIVIDAD                                       INDICADOR                          MEDIOS DE VERIFICACIÓN                                  SUPUESTO
                                                                                                       Registro          de             asistencia,
2.1.8. Talleres de     desarrollo de capacitación en                                                   Registro                        fotográfico,
                                                          2 talleres ejecutados
servicios de guiado                                                                                    Encuestas      de       satisfacción      de
                                                                                                       participantes.
2.1.9. Asistencia técnica para la mejora de calidad en                                                 Fichas               de               visita,
                                                          5 visitas de campo
servicios de guiado                                                                                    Archivo fotográfico.
                                                                                                       Registro          de             asistencia,
2.1.12. Talleres de capacitación en gestión empresarial   02 talleres ejecutados (con 25 participantes Registro                        fotográfico,
y articulación de mercado                                 por taller)                                  Encuestas      de       satisfacción      de
                                                                                                       participantes.
2.1.13. Asistencia técnica para la mejora de la gestión                                                Fichas              de                visita,
                                                          10 visitas ejecutadas
empresarial y articulación de mercado
                                                                                                                             La UGE competente así como la
ACTIVIDAD 2.2. SENSIBILIZACIÓN Y ENSEÑANZA A ESCOLARES                              EN VALORIZACIÓN DE ACTIVOS AMBIENTALES Y escuela primaria          mantienen la
CULTURALES LOCALES.                                                                                                          estabilidad institucional a lo largo del
                                                                                                                             proyecto.
2.2.1. Contratación de consultor especializado en
valorización de activos ambientales y culturales 01 consultor contratado                                 Contrato
locales.
                                                                                                         Documentos                   publicados,
                                                                                                         Acta de aprobación de entes competentes
2.2.2. Elaboración de guía del maestro y estudiante       02 guías elaboradas
                                                                                                         (MINEDU),
                                                                                                         Comprobantes de pago.
2.2.3. Mural de sensibilización cultural - ambiental      01 mural                                       Fotos de los murales instalados
                                                                                                         Registro           de           asistencia,
2.2.4. Talleres de capacitación de profesores             02 talleres ejecutados
                                                                                                         Registro fotográfico.
                                                                                                         Fichas              de              visita,
2.2.5. Asistencia técnica de validación de guías          04 visitas de campo
                                                                                                         Informes de proyecto.
                                                                                                                                                       Los fondos obtenidos por los
                                                                                                                                                       beneficiarios      son     estrictamente
ACTIVIDAD 2.3. SENSIBILIZACIÓN A EMPRENDEDORES TURÍSTICOS EN CULTURA CREDITICIA.
                                                                                                                                                       utilizados para el turismo bajo enfoques
                                                                                                                                                       socio-ambientalmente responsables.
2.3.1. Contratación de consultor especializado en
                                                        01 consultor contratado                     Contrato
cultura crediticia.
                                                        02 charlas ejecutadas para 22 participantes Fichas             de                    visita,
2.3.2. Charlas de sensibilización en cultura crediticia
                                                        por charla.                                 Informes de proyecto.

                                                                                                                                                                                   21
2.4. Marco Lógico
             OBJETIVOS / ACTIVIDAD                                     INDICADOR                           MEDIOS DE VERIFICACIÓN                                SUPUESTO
2.3.3. Asistencia técnica de facilitación de acceso al                                                Fichas              de             visita,
                                                       10 visitas de campo
micro crédito                                                                                         Informe sobre microcréditos canalizados.
                                                                                                      Registro     fotográfico   de     obras,
                                                                                                                                                   No      se     presentan     fenómenos
                                                                                                      Actas de conformidad, entrega y
OBJETIVO ESPECÍFICO 03: Mejoramiento de la                                                                                                         climatológicos de excesiva gravedad
                                                        2 Obras realizadas en el Micro-corredor, recepción                  de          obras,
infraestructura y equipamiento para el desarrollo del                                                                                              que puedan ocasionar demoras
                                                        01 Ordenanzas y reglamentos promulgados. Documentos de las ordenanzas y
producto.                                                                                                                                          excesivas en el proceso de construcción
                                                                                                      reglamentos.
                                                                                                                                                   de las obras programadas.
                                                                                                      Testimonio audiovisual
ACTIVIDAD 3.1. HABILITACIÓN DEL MICRO-CORREDOR Toccra
                                                                                                      Expediente                      técnico,
                                                                                                      Registro     fotográfico    de      obra,
                                                                                                      Informe de proyecto sobre avance y obra
3.1.1. Diseño y ejecución del sistema de señalización
                                                        01 Micro corredor señalizado                  ejecutada,
turística del Micro-corredor turístico
                                                                                                      Actas de conformidad, entrega y
                                                                                                      recepción             de            obra,
                                                                                                      Comprobantes de pago.
3.1.2. Asistencia técnica para diseño y promulgación
de las ordenanzas municipales y el reglamento de 01 Ordenanzas y su reglamento                        Ordenanza y Reglamento promulgados.
protección de la traza arquitectónica
                                                                                                      Expediente                      técnico,
                                                                                                      Registro     fotográfico    de      obra,
                                                                                                      Informe de proyecto sobre avance y obra
3.1.4. Diseño y adecuación del Centro de 01 unidad turístico-productiva recuperada y
                                                                                                      ejecutada,
Interpretación                                          adecuada para su visita
                                                                                                      Actas de conformidad, entrega y
                                                                                                      recepción             de            obra,
                                                                                                      Comprobantes de pago.
                                                                                                      Expediente                      técnico,
                                                                                                      Registro     fotográfico    de      obra,
                                                                                                      Informe de proyecto sobre avance y obra
3.1.5 Servicios higiénicos con un centro de información 01 unidad de servicios informativos
                                                                                                      ejecutada,
del visitante, construidos en Patahuasi.                construida
                                                                                                      Actas de conformidad, entrega y
                                                                                                      recepción             de            obra,
                                                                                                      Comprobantes de pago.
                                                                                                      Registros del flujo turístico en los         No hay variaciones significativas en el
OBJETIVO 04:                                            3000 turistas captados al 1er año del Plan de
                                                                                                      servicios ofrecidos Acuerdos pactados,       Riesgo-País.
Desarrollo de la estrategia de promoción y de negocios por las iniciativas generadas.
                                                                                                      Directorio de contactos establecidos,        El flujo del turismo receptivo al Perú se
comercialización para la venta y posicionamiento del 2        acuerdos comerciales establecidos,
                                                                                                      Registro de atenciones en los módulos,       mantiene en las tasas de crecimiento de
producto.
                                                                                                                                                   los de los últimos años.

                                                                                                                                                                                22
2.4. Marco Lógico
             OBJETIVOS / ACTIVIDAD                                    INDICADOR                         MEDIOS DE VERIFICACIÓN                               SUPUESTO
                                                                                                                                                No se registra una situación de crisis
                                                                                                                                                económica que perturbe la dinámica del
                                                                                                                                                turismo nacional.
ACTIVIDAD 4.1. DESARROLLO DE ACCIONES DE PROMOCIÓN Y COMERCIALIZACIÓN DEL PRODUCTO TURÍSTICO

                                                                                                    Directorio         de          contactos,
4.1.1. Establecimiento de alianzas estratégicas con
                                                    1 alianza comercial establecida                 Acuerdos                        pactados,
operadores, instituciones y asociaciones de turismo
                                                                                                    Registros de los servicios brindados por
regional, nacional e internacional
                                                                                                    los locales en red
                                                                                                    Registro           de        asistencia,
                                                                                                    Registro                    fotográfico,
4.1.2. Realización de famtrips y press tours al producto
                                                         02 eventos locales realizados       con    Informe sobre eventos realizados,
“Manos andinas trabajando para proteger la
                                                         participación de 10 invitados.             Estadísticas sobre incremento de flujos
naturaleza”
                                                                                                    de visitantes (fuentes propias y
                                                                                                    secundarias).
4.1.3. Carpeta de promoción turística ““Manos           01 carpeta publicada con un tiraje de 200   Documento                    publicado,
andinas trabajando para proteger la naturaleza””        copias                                      Comprobantes de pago.
4.1.4. Video promocional “Manos andinas trabajando      01 video publicado con un tiraje de 500     Video       editado     y     difundido.
para proteger la naturaleza”                            copias                                      Comprobantes de pago.
4.1.5. Guía turística “Manos andinas trabajando para    01 guía publicada con un tiraje de 1,000    Documento                    publicado,
proteger la naturaleza”                                 ejemplares                                  Comprobantes de pago.
                                                                                                    Web               en             internet
4.1.6. Web 2.0                                          01 Pagina web operando
                                                                                                    Comprobantes de pago.
                                                                                                    Constancia          de      inscripción,
                                                        02 participaciones en ferias locales y/o
4.1.7. Participación en Ferias de Promoción Turística                                               Registro de contactos establecidos.
                                                        nacionales con stan propio,

                                                                                                                                                                           23
2.5. Análisis Económico Financiero
      2.5.1. Presupuesto de Inversión

                                                      APORTES
 CATEGORÍA DE         Mundo Colca -       Otros                      Municipalidad
      GASTO               Gea           Programas     Productores      y Banco        Total
1.- Pre-Operativo           6.500,00                                                    6.500,00
Plan Negocios               4.000,00                                                    4.000,00
Asesorias                   2.000,00                                                    2.000,00
Gtos Legales                  500,00                                                      500,00
2.-Inv. Fija              109.284,00                     97.666,00        30.000,00   236.950,00
Terrenos.                                                80.000,00                     80.000,00
Edificaciones.            109.284,00                     10.716,00        30.000,00   150.000,00
Maquinarias.                                              1.600,00                      1.600,00
Equipos                                                   1.600,00                      1.600,00
Otros - Imprevistos                                       3.750,00                      3.750,00
3.-Intangibles             50.487,00      50.487,00                                   100.974,00
Capacitación               17.075,00      17.075,00                                    34.150,00
Promoción                  18.000,00      18.000,00                                    36.000,00
Información                 5.650,00       5.650,00                                    11.300,00
Tramites -
Asociatividad               4.750,00       4.750,00                                     9.500,00
As. Legal                   1.000,00       1.000,00                                     2.000,00
Exp. Técnicos               4.012,00       4.012,00                                     8.024,00
4.- Cap. Trabajo                                         35.152,25                     35.152,25
Insumos                                                   4.050,00                      4.050,00
M. Obra                                                   8.000,00                      8.000,00
Transporte                                               15.002,25                     15.002,25
Gto Administrativo                                        2.683,33                      2.683,33
Gto Ventas                                                5.416,67                      5.416,67
       Total              166.271,00      50.487,00     132.818,25        30.000,00   379.576,25

                                                                                              24
2.5.2. Presupuesto de Gastos de Operación, Administrativos y Ventas

                     COSTOS DE              COSTOS DE       COSTOS DE
                     OPERACIÓN            ADMINISTRACIÓN COMERCIALIZACIÓN
                     S/. 48,600.00          S/. 16,100.00   S/. 32,500.00

           2.5.3. Costos por Periodos

                                                                       PERÍODOS
         COSTOS                       1                    2               3                     4                  5
Costos de Producción               96000,00           134400,00          194880,00         292320,00            453096,00
Costos Administrativos             16100,00            18515,00           21292,25          24486,09             28159,00
Costos de Comercialización         32500,00            37375,00           42981,25          49428,44             56842,70
Total                             S/. 144.600,00      S/. 190.290,00    S/. 259.153,50     S/. 366.234,53       S/. 538.097,70

           2.5.4. Proyección del Nivel de Ingresos

              2.5.4.1.    Determinación del Precio

                                             Precio-Venta-estructura
                                           Concepto                                  Costo en Soles
                  Boleto de ingreso al C.I.                                                      7,00
                  Café o infusión                                                                2,00
                  Propina de fotografía                                                          1,00
                  Cto. Objeto artesanal a entregar                                               6,00
                  Cto- Producción                                                           S/. 16,00
                  Cto. Administrativo                                                            2,68
                  Cto. Ventas                                                                    5,42
                  Utilidad                                                                       5,90
                  Precio Venta                                                              S/. 30,00

              2.5.4.2.    Determinación de los Ingresos

                                               PLAN DE INGRESOS
       INGRESOS                       1             2         3                              4                  5
       Paquetes por mes              500                 700               1015              1523               2360
       Paquetes por año             6.000               8.400            12.180            18.270             28.319
          Ingreso bruto          S/. 180.027         S/. 252.038       S/. 365.455       S/. 548.182        S/. 849.682

           2.5.5. Determinación del Punto de Equilibrio

          El Punto de equilibrio obtenido es de 5,669 paquetes turísticos; se interpreta como las
          ventas anuales necesarias para que la empresa opere sin pérdidas ni ganancias, si las ventas
          del negocio están por debajo de esta cantidad la empresa pierde y por arriba de la cifra
          mencionada son utilidades para la empresa.
          El 56.69% indica el total de pago de los costos fijos y variables y el 43.31% restante es la
          utilidad neta que obtiene el negocio.

                                                                                                                        25
2.5.6. Financiamiento del Plan de Negocios

     El plan de negocios será financiado, en primer lugar, por lo propios emprendedores
     (87.93%) que equivale a S/.3,495,399.91; en segundo lugar estará financiado por el Proyecto
     (2.84%) que equivale a S/.112,927.00; seguido por S/. 50,487.00 por parte de Otros
     Programas (1.27%) y el S/.66,240.00 restante por la municipalidad de Yanque (1.67%).

     2.5.7. Evaluación Económica y Financiera e Indicadores de Rentabilidad

     Para la evaluación económica y financiera del proyecto se ha seguido los procedimientos
     establecidos, como elaboración del presupuesto de inversiones, determinación de los costos
     directos e indirectos, costos de producción y operativos, presupuesto de ingresos y egresos,
     estado de ganancia y pérdida, flujo de caja, calculo de los indicadores de evaluación
     económica y financiera y balance general.

       EVALUACIÓN ECONÓMICA                        EVALUACIÓN FINANCIERA
    VANE                 S/. 58.246,90       VANF                    S/. 58.512,36
    TIRE                           18%       TIRF                          17,96%
    B/C E                      S/. 1,15      B/C F                         S/. 1,16
    Periodo recuperación           2.45      Periodo de recuperación           2.01

     Los indicadores de económicos y financieros como valor neto actualizado, la tasa interna de
     retorno, relación beneficio - costos y perdido de recuperación de capital son positivos y nos
     muestra que el proyecto es rentable tanto económica como financieramente, es decir es un
     proyecto bancable.

3. ESTRATEGIAS

  3.1. Estrategias de Comercialización

     3.1.1. Estrategia de Segmentación
            El segmento de turistas al que se destinara el producto es aquel que realiza turismo
            cultural para conocer y compartir autenticidad y naturaleza utilizando servicios
            ofrecidos por los pobladores locales.

            La demanda potencial de este tipo de turismo ha sido determinada por el estudio del
            Perfil del Turista extranjero que visita el Perú publicado el 2007 y que señala que el
            60% realizó actividades de cultura una cifra de 2,2 millones de turista que visitarán
            el País.

                  MODALIDADES DE             SUBDIVISIONES SEGMENTO
                TURISMO EN EL PERÚ                              ELEGIDO
               Turismo Cultural              Turismo Histórico-    x
                                             identidad
                                             Turismo
                                             Arqueológico
                                             Turismo vivencial
               Turismo de naturaleza
               Turismo de aventura                                      x

                                                                                               26
Actualmente al Colca llegan 100,000 visitantes de otros países, de ellos la mayoría
      están motivados por el turismo histórico-cultural, ya que Arequipa constituye un
      destino de transito de estos visitantes cuya principal motivación es el Cuzco y Machu
      Picchu.

      Actualmente el tour convencional al Colca sin boletos turísticos ni actividades
      alternativas, tiene un precio promedio de venta de 40 dólares o 120 soles; el precio
      del producto que proponemos de media hora que complementa el tour convencional,
      está calculado en 30 soles o su equivalente en dólares.

3.1.2. Estrategia de Posicionamiento
       El producto turístico propuesto ““Manos andinas trabajando para proteger la
       naturaleza” tiene como atributo la modalidad de turismo histórico-cultural que se
       diferencia de la propuesta convencional, al incluir en la venta de servicios de
       artesanía actividades de interpretación del patrimonio natural y cultural. Las
       ventajas que se tiene sobre la competencia están referidas a la diversidad en
       manifestaciones a ser observadas en el Centro de interpretación y a la condición de
       protección del medio natural.

                      ESTRATEGIA                    ELECCIÓN
                      COMPETITIVA
               Líder.
               Seguidora.
               Retadora.                                 x
               Especializada.

      Pero la principal estrategia de posicionamiento es la referida a contribuir con las
      poblaciones locales en su desarrollo, las tendencias del turismo muestran al turista
      con mayor responsabilidad social y ambiental, pues es un turista inteligente que
      asume compromisos con el ambiente y las sociedades que visita.

3.1.3. Estrategia de Crecimiento

                                   PRODUCTO                PRODUCTO
                                   EXISTENTE                  NUEVO
       Mercado existente        Penetración            Desarrollo      de
                                                       producto (x)
      Mercado nuevo             Expansión           de Diversificación
                                mercado

    Hay una oferta actual que no asegura una mejor satisfacción del recorrido que se hace
    hacia el Colca, actualmente se toman más de cuatro horas para llegar hasta Chivay y
    aunque los paisajes son hermosos, hace falta una mayor información del espacio que se
    recorre con los turistas durante su traslado al Colca en la RNSAB, y el centro de
    interpretación resulta ser el equipamiento más adecuado para lograr una adecuada
    información e interpretación de este espacio, la estrategia principal de este plan de
    negocios se basa en lograr concienciar a los operadores turísticos de Arequipa para
    que hagan la visita al Centro de Interpretación con sus turistas, ya que esta visita será
    un excelente complemento que asegurará la satisfacción del visitante.

                                                                                          27
3.1.4. Estrategia de Competitiva.
       El producto requiere de una especialización continua que alcance estándares de
       calidad superiores con respecto a su competencia, esto es posible por el compromiso
       que existe de autoridades y población para conseguir este objetivo y por la presencia
       de instituciones promotoras de la actividad turística sostenible e inclusiva, entre ellas
       proyecto Mundo Colca – GEA, DESCO, AECID y otras que viene desarrollando
       actividades de apoyo para el involucramiento de la población local en las actividades
       turísticas.

3.1.5. Identificación del Mercado Meta:

       Mercado Objetivo Primario:
       El mercado objetivo primario del producto “Manos andinas trabajando para proteger
       la naturaleza” estaría dado por los visitantes que llega el Colca (100,000 visitantes
       extranjeros) y que tiene interés en conocer y compartir la cultura de los pueblos.

       Mercado Objetivo Secundario:
       El mercado secundario estaría dado por la demanda nacional que puede estimarse en
       13,000 turistas que muestran ese interés en el Colca.

3.1.6. Estrategias de Mezcla del Plan de Comercialización

                                   PRODUCTO
 CARACTERÍSTICAS                              DESCRIPCIÓN
Marca                   ““Manos andinas trabajando para proteger la naturaleza””
Calidad                 La calidad del producto turístico estará caracterizada por la
                        atención personalizada e idoneidad de las instalaciones
                        limpias y funcionales, servicios oportunos y seguros, así
                        como por la vivencia de experiencias únicas.
Garantía                Permuta de los servicios y productos que no se consideren
                        adecuados
Servicios de Post venta Envío de noticias por Internet.

       A. Plaza: El canal de distribución será multicanal, ya que se ofertarán los paquetes
          por intermedio de las agencias de viaje “vendedoras” y operadoras, a través de
          Internet por ventas online; así mismo la distribución será intensiva por que no se
          tiene restricciones ya que se pretende que todas las agencias lo distribuyan.
       B. Promoción: La Promoción se realizara desarrollando las siguientes actividades:
              a. Establecimiento de alianzas estratégicas con operadores, instituciones y
                  asociaciones de turismo regional, nacional e internacional.
              b. Realización de famtrips y press tours del producto “Manos andinas
                  trabajando para proteger la naturaleza”.
              c. Distribución de carpeta de promoción turística “Manos andinas
                  trabajando para proteger la naturaleza”.
              d. Distribución de video promocional “Manos andinas trabajando para
                  proteger la naturaleza””.
              e. Distribución de guía turística “Manos andinas trabajando para proteger
                  la naturaleza”.
              f. Instalación y operación de una página Web 2.0 con apoyo del SERNANP
              g. Participación en Ferias de Promoción Turística

                                                                                             28
C. Comercialización: El canal de comercialización es indirecto ya que serán las
            agencias de viaje y operadores quienes se encargarán de la comercialización.

3.2. Estrategias de Operación del Plan de Negocios
   3.2.1. Estrategia de Organización y Vínculo con los Emprendedores
          Criterios de selección de los emprendedores y grupos beneficiarios del plan:
          - Emprendedores que cuenten con capacidad y estén dispuestos a invertir su tiempo
              y dinero en un proyecto conjunto con otros.
          - Emprendedores que cuenten con un negocio estable o activo
          - Emprendedores que ya hayan desarrollado capacidades de cooperación o que
              muestren interés en establecer lazos con otros emprendedores.
          - El Grupo de emprendedores cuente con un “Agente Legitimo” que lidere y
              dinamice el grupo.
          - El Grupo de emprendedores cuente con un producto potencial para llegar a
              nuevos mercados (turismo receptivo)
          - El Grupo de emprendedores cuente con agentes de tamaño homogéneo y con
              servicios turísticos también homogéneos.
          - El grupo de emprendedores no tengan demasiada dispersión geográfica y que
              tengan un alto nivel de conocimiento entre ellos.
          - El grupo de emprendedores esté dispuesto a complementarse con otros grupos
          - El Grupo de emprendedores ya nos había comunicado su intención de “juntarse”
              para algún fin.

         La estrategia de organización es la formación de un modelo asociativo que articule
         los 3 servicios ofertados: casas hospedajes, gastronomía, artesanos, guías y arrieros.
         El modelo asociativo que los integre será un Red Empresarial de tipo horizontal que
         se constituirá en consorcio, siguiendo la metodología ONUDI, la cual sistematiza
         casos y experiencias de todo el mundo.

         Esta metodología cuenta con 5 fases: selección de emprendimientos, desarrollo de
         base de confianza, acción piloto, estrategia a largo plazo, y formalización y gestión.
         La Red nacerá sobre la base de un Grupo de 12 Emprendimientos de Turismo
         Vivencial, al que se han incorporado 4 Asociaciones de Artesanía Textil y de
         Bordados del Colca, así como algunos emprendedores que realizan actividades de
         Hospedaje, Gastronomía y Acompañamiento local en Arrieraje y Guiado.

         La futura Red y/o Consorcio, se prevé que tendrá la siguiente estructura:
             1. Asamblea General de Socios
             2. Directorio: compuesto por representantes de cada grupo o servicio:
                Presidente, Secretario, Tesorero y Vocal
             3. Comités de Trabajo: Comercial, Producción, Calidad y Finanzas
             4. Gerente
             5. Articulador (personal del Operador)
             6. Consultores

   3.2.2. Estrategia de Manejo de Costos
          A cargo del Comité de Finanzas, se buscará minimizar los costos mediante la
          aplicación de políticas de reducción costos que abarquen:
          - Elaboración de Estructuras de Costos para el portafolio a ofertar
          - Implementación de un sistema de medición y control permanente de los desembolsos

                                                                                            29
- Mejora de procesos que impliquen una mayor productividad en mano de obra e
         insumos

3.2.3. Estrategia de Control de Calidad
       A cargo del Comité de Calidad, se buscará la introducción y aplicación de buenas
       prácticas de manufactura en los servicios turísticos ofertados por cada grupo de
       emprendedores y la inscripción del Producto Turístico ““Manos andinas trabajando
       para proteger la naturaleza”” en el Programa Nacional de Certificación de
       Sostenibilidad Turística del proyecto Mundo Colca, todo esto para la mejor
       satisfacción de los visitantes y el respeto de los entornos (natural y cultural). Estas
       normas establecen los atributos, características y requisitos deben diseñarse,
       especificarse, controlarse y mejorarse para contribuir al éxito del producto turístico.

       El sistema normativo a implementar para el control de la calidad de los servicios;
       esta dado por:

           Productos artesanales de calidad
               a. Instalaciones y facilidades: Del establecimiento
               b. Productos calidad y precio
               c. Acabados y diseños
           Buenas prácticas en restaurantes
               d. Instalaciones y facilidades: Del establecimiento
               e. Equipos y utensilios
               f. Distribución de trabajo
               g. Manejo higiénico de los alimentos:
               Recepción, Preparación, Cocinado, Servido y Sobras
               h. Reglas de la OMS para cuidar la higiene en la preparación de
                   alimentos:
               Elegir bien los alimentos tratados, Cocinar bien los alimentos, Consumir
               inmediatamente los alimentos cocinados, Guardar cuidadosamente los
               alimentos cocinados, Recalentar bien los alimentos, Evitar el contacto entre
               los alimentos crudos y los cocinados, Lavarse las manos a menudo,
               Mantener escrupulosamente limpias todas las superficies de la cocina,
               Mantener los alimentos fuera del alcance de insectos, roedores y otros
               animales y Utilizar agua potable
            A. Seguridad en la cocina
            B. Salud y seguridad del personal
            C. Higiene personal
            D. Detergentes y desinfectantes
            E. Control de Plagas

3.2.4. Estrategia de Adaptación a las Variaciones del Mercado
       A cargo del Comité de Producción que buscará trabajar una serie de elementos o
       factores que permitan a la Asociación responder con eficacia y eficiencia a los
       cambios del entorno:
       - Precios competitivos
       - Servicios de Calidad, certificados
       - Optimo servicio al cliente
       - Fuerza de trabajo comprometida
       - Marketing eficaz
       - Adecuada Gestión administrativa y financiera
       - Innovación permanentes en productos y procesos
                                                                                    30
-   Cultura de la información
       -   Gestión verde de los procesos y productos
       -   Asistencia Técnica y capacitación permanente

3.2.5. Estrategia de Resolución de Controversias
       A cargo del Directorio y del Gerente, aunque en algunos casos también le puede
       competer a la Asamblea de Socios, se buscará minimizar conflictos y regular las
       operaciones mediante la elaboración y firma de un Reglamento Interno que
       contemple:
       - Identificación y propósito
       - Mecanismos para la toma de decisiones
       - Establecimiento claro de deberes y derechos de los socios
       - Admisión de nuevos miembros
       - Retiro de miembros por exclusión o renuncia voluntaria
       - Comisiones de trabajo
       - Cuotas, Sanciones por inasistencia a las reuniones, a las cuotas y a las
          actividades.
       - Estructura
       - Política de ventas y reparto de cuotas de producción y utilidades
       - Código de Conducta

3.2.6. Organigrama
       El Directorio de la Red lo conforman los representantes de los tres grupos de
       emprendedores, es presidido por el Presidente y lo acompañan un Secretario y un
       Tesorero, el cual además será el responsable de las finanzas de la Red. Un socio
       elegido y entrenado ejercerá la función de comercialización, y de ésta dependerá un
       promotor comercial. Por otro lado, se dispondrá de otros tres socios encargados de
       la producción de cada servicio ofrecido. Existirá un socio, entrenado en la calidad
       del portafolio de productos turísticos. En el caso del Gerente, esta aún por resolver si
       se contratará a un especialista externo o esta función será asumida por un socio con
       capacidades y competencias para ello. El Articulador es el guía el proceso de
       integración y propicia la construcción de relaciones de confianza entre los socios,
       esta función será asumida por un especialista del Operador institución que también
       abonara las Consultorías especializadas en Turismo.

                                                                                            31
3.3. Plan de Trabajo
   3.3.1. Componentes
          El presente Plan de Negocios tiene como propósito “Desarrollar un producto
          turístico en el micro corredor Toccra; a través de la asociatividad de los
          emprendimientos e iniciativas de negocio turístico de los pobladores locales,
          mejorando la gestión empresarial, la calidad productiva de los servicios y bienes, así
          como la gestión comercial, que permita el acceso competitivo del producto a
          mercados dinámicos”. Este Plan de Negocios será ejecutado por un grupo
          emprendedores turísticos rurales, localizados en el ámbito del micro corredor
          Toccra, conformados por familias locales con micro y pequeños emprendimientos,
          asociaciones de artesanos, campesinos arrieros de llamas y equinos; los cuales la
          mayoría cuenta con una plataforma de servicios, llámese casas vivenciales de
          hospedaje rural, comedores rurales, asociaciones artesanales, servicios de guiado y
          arrieraje, etc.

          Sin embargo se encuentran en una etapa incipiente de desarrollo; donde los frutos
          todavía no corresponden al esfuerzo realizado y en algunos de los casos, las
          instalaciones que en un principio despertaron sueños y deseos de trabajar en turismo,
          hoy se están deteriorando.
          Por tanto, a través de la presente propuesta de Plan de Negocios, un grupo de
          emprendedores del mencionado micro corredor, de manera voluntaria desean
          organizarse en una asociación y/o consorcio y se comprometen a desarrollar un
          Producto Turístico Competitivo denominado ““Manos andinas trabajando para
          proteger la naturaleza””; que se desarrollará de manera alternativa al convencional,
          que recorre el microcorredor del Plan de Negocios, sin generar eslabonamientos
          socio económicos con las actividades realizadas por los pobladores de la zona.

          La propuesta ofrece actividades con la población y asegura ingresos directos a las
          mismas, ya que ellas podrán brindar servicios turísticos. En ese sentido, el producto
          propone realizar un recorrido de 3 días (2 noches), que involucra a cuatro pueblos
          (Toccra), los mismos que brindarán servicios de hospedaje, alimentación y artesanía,
          complementadas con actividades. Esta ruta será comercializada a través de un
          paquete turístico, con un precio fijo.
          La ejecución del Plan del Negocios del Producto Turístico ““Manos andinas
          trabajando para proteger la naturaleza””, contempla, el desarrollo de los siguientes
          componentes:

          COMPONENTE 01: ASOCIATIVIDAD.- Conformación de red o consorcio asociativo
          de los emprendimientos turísticos.

          COMPONENTE 02: DESARROLLO DEL PRODUCTO TURÍSTICO Y MEJORA DE
          CAPACIDADES.- A través de talleres de capacitación, asistencia técnica, apoyo y
          asesoramiento para el desarrollo de iniciativas y productos turísticos, como:
          hospedaje, gastronomía, guiado, arrieraje y artesanías.

          COMPONENTE 03: INVERSIÓN TURÍSTICA en habilitación de infraestructura y
          planta turística.

          COMPONENTE 04: PROMOCIÓN Y COMERCIALIZACIÓN.- Asesoramiento y
          asistencia técnica comercial y desarrollo de material promocional.

                                                                                             32
El monto total de financiamiento previsto en el Plan de Negocios, alcanza los S/.
     455,816 nuevos soles, que serán financiados por: PROSAAMER 10.00%, Operador
     11%, Emprendedores 40%, Municipalidad y Mundo Colca 19.00%, Banca comercial
     20.00%.

3.3.2. Plan de Ejecución de Actividades

     ACTIVIDAD N° 1.1 Conformación de Red o Consorcio Asociativo
     Organización y formalización de una asociación de emprendedores turísticos
     participantes en un consorcio o red para el desarrollo y gestión del producto turístico
     Producto Turístico ““Manos andinas trabajando para proteger la naturaleza””; a
     través de la realización de talleres de sensibilización y desarrollo de confianza entre
     los participantes, asistencia técnica y acompañamiento en el proceso asociativo y de
     formalización, así como de gestión asociativa.

     ACTIVIDAD N° 2.1. Capacitación y Asistencia Técnica Para Desarrollo del Producto
     Turístico Rural Sostenible y Para La Mejora de La Calidad De Servicios y Bienes
     Incluidos En La Oferta.
     Se desarrollará el producto sostenible y competitivo denominado ““Manos andinas
     trabajando para proteger la naturaleza”” mediante la ejecución de acciones de
     desarrollo de capacidades, a través de talleres, asistencias técnicas, apoyo y
     asesoramiento en: Desarrollo de iniciativas de negocios turísticos inclusivos; buenas
     prácticas en hospedaje; alimentación y guiado; realización de pasantías y
     establecimientos de servicios turísticos; aprendizaje ingles y desarrollo de
     capacidades en gestión empresarial.

     ACTIVIDAD N° 2.2. Sensibilización y Enseñanza a Escolares En Valorización de
     Activos Ambientales y Culturales Locales.
     Sensibilizar e inculcar en los profesores y escolares la valoración de activos
     ambientales y culturales locales, mediante la formación de formadores a través de
     talleres y asistencias técnicas, distribución de guías y elaboración de murales de
     sensibilización cultural y ambiental

     ACTIVIDAD N° 2.3. Sensibilización a Emprendedores Turísticos en Cultura
     Crediticia
     Sensibilizar a emprendedores de servicios turísticos en cultura crediticia a través de
     charlas de sensibilización y asistencia técnica de facilitación para acceso a créditos

     ACTIVIDAD N° 3.1. Habilitación del Micro-corredor Toccra
     Se habilitará turísticamente el micro corredor turístico Toccra, implementando
     señalización turística, ordenanzas municipales para proteger la traza arquitectónica,
     mejoramiento del ambiente urbano, implementación de Ecomuseo de arte y cultura,
     equipamiento de sendero de trekking, mejora de infraestructura y equipamiento de
     servicios turísticos

     ACTIVIDAD N° 4.1. Desarrollo de Acciones de Promoción y Comercialización del
     Producto Turístico
     Incorporar el producto turístico “Manos andinas trabajando para proteger la
     naturaleza” en la oferta turística regional, a través del establecimiento de alianzas
     estratégicas, realización de famtrips y fampress , elaboración y distribución de
     material de promoción (carpeta, video y guía turística), instalación de pagina web y
     participación en ferias de promoción turística.
                                                                                         33
3.3.3. Cronograma de Ejecución del Plan de Negocios

Plan de Negocios:““Manos andinas                 trabajando para proteger la naturaleza””

                                                      COSTO      COSTO
   COMPONENTE /              UNIDAD DE        CAN                             Mundo         Otros       Ene   Feb-   Mar   Abr-   May   Jun-   Jul-   Ago   Sep-   Oct-   Nov   Dic-   Ene   Feb-   Mar   Abr-   May   Jun-   Jul-   Ago   Sep-   Oct-   Nov   Dic-
                                                     UNITARI     TOTAL                                  -10    10    -10    10    -10    10     10    -10    10     10    -10    10    -11    11    -11    11    -11    11     11    -11    11     11    -11    11
    ACTIVIDAD                 MEDIDA           T.                             Colca       Programas
                                                       O S/.       S/.
I. Componente: 01
ASOCIATIVIDAD                                                      9500,00     4750,00        4750,00
1.1 Conformación de red
                               Acciones
o consorcio asociativo                           6     1583,33     9500,00     4750,00        4750,00     1                         1                         1                          1                         1                         1
II. Componente: 02
DESARROLLO DEL
PRODUCTO
TURÍSTICO Y MEJORA
DE CAPACIDADES                                                    45450,00    22725,00       22725,00
2.1. Capacitación y
asistencia técnica para
desarrollo del producto
turístico rural sostenible
                             Capacitaciones
y para la mejora de la
calidad de servicios y
bienes incluidos en la
oferta.                                         12     2845,83    34150,00    17075,00       17075,00           1            1            1             1            1            1            1            1            1             1            1            1
2.2. Sensibilización y
enseñanza a escolares
en valorización de             Escolares
activos ambientales y
culturales locales.                            200       42,00     8400,00     4200,00        4200,00                             50            50                                     50           50
2.3. Sensibilización a
emprendedores turísticos     Capacitaciones
en cultura crediticia.                          12      241,67     2900,00     1450,00        1450,00           1            1            1             1            1            1            1            1            1             1            1            1
III. Componente: 03
INVERSIÓN TURÍSTICA                                               10024,00     5012,00        5012,00
3.1. Habilitación del            Obras
micro-corredor                                  10     1002,40    10024,00     5012,00        5012,00                        1            1             1            1            1            1            1            1             1            1
IV. Componente: 04
PROMOCION Y
COMERCIALIZACIÓN                                                  36000,00    18000,00       18000,00
4.1. Desarrollo de
acciones de promoción y
                               Acciones
comercialización del
producto turístico                               8     4500,00    36000,00    18000,00       18000,00                                                                                    1            1            1            1            1      1      1     1
TOTAL                                                            100.974,00   50.487,00     50.487,00

                                                                                                                                                                                                                                                  34
3.3.4. Programación de Ejecución Presupuestal Mundo Colca - GEA/Otros Programas

                          UNIDAD        COSTO
   COMPONENTE /                                  COSTO Ene- Feb- Mar- Abr- May- Jun-                                           Jul-      Ago- Sep-           Oct- Nov- Dic- Ene- Feb- Mar- Abr- May- Jun-                                        Jul-      Ago- Sep-                      Nov- Dic-
                            DE   CANT. UNITARIO                                                                                                                                                                                                                                Oct-11
    ACTIVIDAD                                   TOTAL S/. 10 10   10   10   10   10                                             10        10   10             10   10   10   11   11   11   11   11   11                                          11        11   11                        11   11
                          MEDIDA          S/.
I. Componente: 01
ASOCIATIVIDAD                                            9500.00   1500.00                                 1500.00                                 1500.00                           1500.00                                 1500.00                                 2000.00
1.1 Conformación de
red o consorcio          Acciones
asociativo                               6   1583.33     9500.00   1500.00                                 1500.00                                 1500.00                           1500.00                                 1500.00                                 2000.00

II. Componente: 02
DESARROLLO DEL
PRODUCTO
TURÍSTICO Y MEJORA
DE CAPACIDADES                                          45450.00             2725.00 2100.00 2725.00                 2725.00 2100.00 2725.00                 2725.00       2725.00 2100.00 2725.00 2100.00 2725.00                     2725.00             2725.00              4900.00         4900.00
2.1. Capacitación y
asistencia técnica para
desarrollo del producto
turístico rural sostenible
                           Capacita
y para la mejora de la
calidad de servicios y
bienes incluidos en la
oferta.                                12    2845.83    34150.00             2500.00             2500.00             2500.00             2500.00             2500.00       2500.00             2500.00             2500.00             2500.00             2500.00              4575.00         4575.00
2.2. Sensibilización y
enseñanza a escolares
en valorización de         Escolares
activos ambientales y
culturales locales.                    200     42.00     8400.00                       2100.00                                 2100.00                                               2100.00             2100.00
2.3. Sensibilización a
emprendedores
                           Capacita
turísticos en cultura
crediticia.                            12     241.67     2900.00              225.00              225.00              225.00              225.00              225.00        225.00              225.00              225.00              225.00              225.00               325.00          325.00
III. Componente: 03
INVERSIÓN
TURÍSTICA                                               10024.00                                 1002.40             1002.40             1002.40             1002.40       1002.40             1002.40             1002.40             1002.40             1002.40              1002.40
3.1. Habilitación del
                           Obras
micro-corredor                         10    1002.40    10024.00                                 1002.40             1002.40             1002.40             1002.40       1002.40             1002.40             1002.40             1002.40             1002.40              1002.40
IV. Componente: 04
PROMOCION Y
COMERCIALIZACIÓN                                        36000.00                                                                                                                     4500.00             4500.00             4500.00             4500.00             4500.00    4500.00 4500.00 4500.00
4.1. Desarrollo de
acciones de promoción y
                           Acciones
comercialización del
producto turístico                       8   4500.00    36000.00                                                                                                                     4500.00             4500.00             4500.00             4500.00             4500.00    4500.00 4500.00 4500.00
TOTAL                                                  100974.00   1500.00 2725.00 2100.00 3727.40 1500.00 3727.40 2100.00 3727.40 1500.00 3727.40                     0.00 3727.40 8100.00 3727.40 6600.00 3727.40 6000.00 3727.40 4500.00 3727.40 6500.00                    10402.40 4500.00 9400.00

                                                                                                                                                                                                                                                                                          35
4. MEDIDAS    DE                   RELACIONAMIENTO                     Y         PRÁCTICAS
   MEDIOAMBIENTALES.

  4.1. Medidas de Relacionamiento e Inclusión
     Las medidas que garantizaran la interacción e inclusión de todos los actores que intervienen
     en el Plan de Negocios y una relación adecuada, facilitando las negociaciones y acuerdos en
     cuanto a la fijación en precios y formas de pago, estarán relacionadas por las siguientes
     actividades.
         - Capacitación en asociatividad
         - Toma de decisiones para el uso de los ingresos por asociación
         - Realización de círculos de calidad
         - Pasantías en otras experiencias para aprendizaje
         - Gestión social para el desarrollo de buenas relaciones personales
         - Actas de compromiso
         - Apoyo a liderazgos con reconocimiento
         - Rescate de valores ancestrales de ayuda mutua (ayni, minka, etc)
         - Identificación con los problemas generales
         - Acercamiento constante a través de reuniones con fines amicales.
         - Desarrollo de valores y virtudes de responsabilidad, honestidad, higiene, honradez,
             respeto y otros.

  4.2. Propuesta de Sistema de Gestión Turística en el Colca
     La propuesta busca establecer un sistema de gestión para el destino articulando todas las
     unidades de gestión que existen y estableciendo los comités de gestión pluridistritales como
     los nexos entre las unidades distritales y la unidad de gestión mayor del destino Colca.

                                                                                              36
4.3. Prácticas Ambientales
           Las medidas que se adoptaran para disminuir los efectos negativos sobre el medioambiente
           serán:

  FACTORES                                                                                  IMPACTOS
             ESTADO                               PRÁCTICAS
AMBIENTALES                                                                              DEL PROYECTO
Agua        Bueno            Uso racional del agua                                Reducirá     probabilidades de
                             Manejo adecuado y mínimo de artículos químicos para contaminación del medio en
                             aseo y limpieza                                      Toccra
                             Implementación de biodigestores y pozos secos en los
                             SS.HH. del Centro de interpretación
Suelo            Bueno       Utilización de senderos y vías señalizadas en los Evitara la contaminación y
                             recorridos.                                          erosión de los suelos
                             Construcciones de piedra barro y paja con uso mínimo
                             de cemento
                             Sistema de manejo de residuos sólidos y líquidos
                             Devolución de residuos sólidos a ciudades con soportes
                             mayores.
Aire             Bueno       Uso de un solo sendero de tierra para las Unidades Protegerá las características
                             móviles a fin de disminuir el polvo.                   actuales del aire en el micro
                             Unidades móviles con adecuados sistemas de filtros de corredor
                             monóxido de carbono.
Flora            Buena       Utilización de alimentos de carácter orgánico           Evitará la depredación de flora
                                                                                     para     la    protección    de
                             Campañas de forestación y protección de flora           microclimas

Fauna            Impactada   Instrucciones para que se realicen movimientos suaves a Protegerá la fauna nativa
                             fin de no poner nerviosas a las vicuñas.
                             Instrucciones para no adquirir en venta especies vivas.
                             Protección de la fauna nativa

                                                                                                                 37

Plan de negocios toccra

  • 1.
    PLAN DE NEGOCIOS MICRO-CORREDOR TURISTICO TOCCRA “MANOS ANDINAS TRABAJANDO PARA PROTEGER LA NATURALEZA”
  • 2.
    Caylloma, Arequipa –Perú Valle del Colca Esta publicación es parte del proyecto “Establecimiento de un Corredor de Turismo Sustentable para la Promoción del Empleo y el Desarrollo Económico de las Comunidades Cabana y Collagua de la Reserva Nacional Salinas y Aguada Blanca - Valle y Cañón del Colca” – MUNDOCOLCA, ejecutado por el GRUPO GEA(1) y financiado por FONDOEMPLEO(2). Equipo Técnico del Proyecto: Oscar Gamarra D. Jorge Suclla M. Esther Vera A. Carlos Aguirre Lilian Cayo Q. Silvia Rabanal Iván Ramírez Ismael Coveñas Mauro Quispe Aparicio Cutipa Filemón Samayani Fotografías: GRUPO GEA Consultor: Mg. Jorge Suclla Medina Aportes Econ. Esther Vera Aspilcueta Para mayor información: GRUPO GEA Dirección: Av. Chorrillos 150 – Chorrillos- Lima Teléfono: 01- 4671958 / 467 - 1802 Fax: 01 – 4671975 grupogea@grupogea.org.pe www.grupogea.org.pe Calle Bolognesi 906, Chivay Valle del Colca, Arequipa Teléfono (51-54)531302 mundocolca@grupogea.org.pe www.mundocolca.info (1) Grupo GEA : empresa sin fines de lucro, líder en la innovación para el desarrollo sustentable con más de 18 años en el mercado generando proyectos sostenibles y viables en beneficio del medio ambiente, promoviendo el cambio y produciendo rentabilidad social y ambiental. (2) FONDO EMPLEO: persona jurídica de derecho privado, creada con D.L.Nº 892, cuya misión es desarrollar actividades de apoyo a la capacitación de los trabajadores y la promoción del empleo a nivel nacional.
  • 3.
    CONTENIDO PRESENTACIÓN 1. INFORMACIÓN GENERAL 1.1. Nombre del Plan de Negocios 1.2. Objetivo del Plan de Negocios 1.3. Descripción del Entorno 1.3.1. Ubicación Geográfica, Límites, Superficie, Población y Altura 1.3.2. Clima 1.3.3. Accesibilidad y Comunicación 1.3.4. Flora y Fauna 1.3.5. Recursos Hídricos 1.3.6. Actividades Económicas 1.4. Características y Desarrollo del Producto 1.4.1. Nombre del Producto 1.4.2. Desarrollo del Producto Turístico 1.4.3. Descripción de Recursos, Atractivos y Actividades del Producto 1.4.4. Tiempo de Duración 1.4.5. Precio de Venta 1.4.6. Puntos de Venta 1.4.7. Mapa Interpretativo del Micro Corredor 1.4.8. Caracterización de los Emprendimientos Involucrados en el Plan de Negocios 2. DESARROLLO DEL PLAN DE NEGOCIOS 2.1. Introducción 2.2. Análisis del Mercado 2.2.1. Descripción del Mercado 2.2.2. Clientes 2.2.3. La Competencia 2.2.4. Comercialización 2.3. Análisis Estratégico del Negocio 2.3.1. Análisis FODA 2.3.2. Identificación de Cuellos de Botella y ventajas competitivas 2.3.3. Objetivos 2.4. Marco Lógico 2.5. Análisis Económico Financiero 2.5.1. Presupuesto de Inversión 2.5.2. Presupuesto de Gastos de Operación, Administrativos y Ventas 2.5.3. Costos por Periodos 2.5.4. Proyección del Nivel de Ingresos 2.5.5. Determinación del Punto de Equilibrio 2.5.6. Financiamiento del Plan de Negocios 2.5.7. Evaluación Económica y Financiera e Indicadores de Rentabilidad 3. ESTRATEGIAS 3.1. Estrategias de Comercialización 1
  • 4.
    3.1.1. Estrategia deSegmentación 3.1.2. Estrategia de Posicionamiento 3.1.3. Estrategia de Crecimiento 3.1.4. Estrategia de Competitiva. 3.1.5. Identificación del Mercado Meta: 3.1.6. Estrategias de Mezcla del Plan de Comercialización 3.2. Estrategias de Operación del Plan de Negocios 3.2.1. Estrategia de Organización y Vínculo con los Emprendedores 3.2.2. Estrategia de Manejo de Costos 3.2.3. Estrategia de Control de Calidad 3.2.4. Estrategia de Adaptación a las Variaciones del Mercado 3.2.5. Estrategia de Resolución de Controversias 3.2.6. Organigrama 3.3. Plan de Trabajo 3.3.1. Componentes 3.3.2. Plan de Ejecución de Actividades 3.3.3. Cronograma de Ejecución del Plan de Negocios 3.3.4. Programación de Ejecución Presupuestal Mundo Colca - GEA/Otros Programas 4. MEDIDAS DE RELACIONAMIENTO Y PRÁCTICAS MEDIOAMBIENTALES. 4.1. Medidas de Relacionamiento e Inclusión 4.2. Propuesta de Sistema de Gestión Turística en el Colca 4.3. Prácticas Ambientales 2
  • 5.
    PRESENTACIÓN El turismo esuna actividad económica, que sigue las reglas de un mercado altamente competitivo, donde los emprendedores locales tienen pocas oportunidades de éxito, si es que no planifican adecuadamente sus actividades empresariales y comerciales, si no fortalecen sus capacidades técnicas, si no utilizan instrumentos de gestión y de control y si es que no aseguran las condiciones necesarias para asociarse y competir de manera sostenida y sostenible. Es en este contexto que el Proyecto Mundo Colca, se aúna al esfuerzo de los emprendedores del micro corredor turístico de Tocra, en su afán de complementar sus ingresos con la realización de actividades económicas vinculadas al turismo, mediante el apoyo técnico en la elaboración participativa del presente Plan de Negocios, que permitirá orientar el Desarrollo del Producto Turístico “Manos Andinas Trabajando para Proteger la Naturaleza”; el mismo que debe constituirse en el instrumento guía para la toma de decisiones de los emprendedores y líderes, que buscan asegurar su inserción exitosa en el mercado turístico del destino Colca; a partir del aprovechamiento racional y sostenible de los recursos turísticos, la generación de empleo y su progresiva incorporación a los beneficios sociales, económicos y culturales del turismo. Por tanto, el presente Plan de Negocios, organiza la información disponible de las características del mercado turístico a nivel internacional, nacional, regional y local, proyecta una visión y misión empresarial conjunta de los emprendedores, señala objetivos, estrategias y actividades, que los involucrados proponen realizar para el desarrollo de un producto turístico alternativo. Grupo GEA 3
  • 6.
    1. INFORMACIÓN GENERAL 1.1. Nombre del Plan de Negocios Plan de Negocios para el Desarrollo del Producto Turístico “Manos Andinas Trabajando para Proteger la Naturaleza” del microcorredor Tocra. 1.2. Objetivo del Plan de Negocios Contribuir a elevar los ingresos de los emprendedores locales de servicios turísticos y de artesanías del micro corredor turístico Tocra. 1.3. Descripción del Entorno 1.3.1. Ubicación Geográfica, Límites, Superficie, Población y Altura El anexo de Tocra, está ubicado dentro del distrito de Yanque de la provincia de Cayllom;, sin embargo su accesibilidad se realiza desde la ciudad de Arequipa con un recorrido de dos horas, observándose bofedales y algunas estancias. A unos 10 minutos de recorrido en bus del primer bofedal se encuentra el centro de Interpretación, en el que actualmente se detienen muy pocos visitantes, a diferencia de otros puntos como Pamapa Blanca y Patapampa, donde se detienen para hacer uso de los servicios higiénicos toman algún mate, compran artesanías, avistan vicuñas y observan los principales nevados y volcanes del recorrido al Colca. A fin de asegurar la visita al Centro de Interpretación se requieren servicios higiénicos adecuados, a fin de motivar la visita a este. También se requiere establecer un sistema de comisiones con las agencias de viaje y guías turísticos (comisiones que en el ámbito del turismo son legales) para que los servicios de transporte se detengan en el centro de interpretación. Los emprendedores del microcorredor Toccra proponen la elaboración y comercialización de un producto de turismo vivencial: “Manos andinas trabajando para proteger la naturaleza” que pretende promover un desarrollo integral de las actividades económicas de sus pueblos, teniendo al turismo como eje articulador. Este es un producto complementario al producto Colca y que permitirá mejorar la calidad de vida de las poblaciones locales. Actualmente son muy pocos los visitantes que llegan al microcorredor dejando pequeños beneficios económicos a los pobladores de modo que los ingresos generados aun no permiten lograr mejores condiciones a las poblaciones. El bagaje cultural y las manifestaciones genuinas de los pobladores que aun se observan son importante fuente de recursos turísticos, en tal sentido los pobladores están interesados en aprovechar sus recursos para proveerse de ingresos que complementaran a los actuales; para ello se comprometen han organizarse en una asociación para operar este producto, las experiencias de trabajo conjunto con la comunidad son sus activos intangibles más importantes; así mismo se han realizado reuniones y talleres donde se han logrado los compromisos. El producto propuesto les permitirá a los emprendedores producir empleo al insertarlos directamente con la actividad turística. Las ganancias provenientes complementarán sus ingresos y contribuirán a mejorar sus niveles de vida. Los actores principales de la cadena de negocios se componen, de alpaqueros y artesanos los mismos que se relacionarán a través del producto turístico, pues el 4
  • 7.
    paquete “manos andinastrabajando para proteger la naturaleza” ofrece, actividades de cultura y folklor, los servicios de interpretación de la RNSAB y educación ambiental; así mismo los artesanos desarrollaran sus productos mostrando su arte y técnica especializada y singular vendiendo sus productos, el servicio de cafetería y “mates” donde haciendo uso de infusiones se le muestra al visitante la importancia de la sabiduría ancestral al hacer uso de hierbas medicinales que alivian los males de altura “Soroche” y otros problemas estomacales. Los emprendedores son en su totalidad pobladores del anexo de Toccra, estos son pueblos rurales dedicados a la ganadería y agricultura. Sus niveles de formación se encuentran en el rango de estudios primario concluidos y estudios secundarios no concluidos, de los 16 integrantes 5 son hombres y 11 son mujeres. En la selección de los participantes se han tomado en cuenta los siguientes criterios: en primer lugar se encuentran artesanos que ya habían apostado por la actividad turística pero que no se ha articulado adecuadamente al mercado, no obstante de haber realizado inversiones en los insumos que requerían. Los alpaqueros hombres y mujeres que tienen habilidades para el tejido y que a pesar de no haber intentado antes estar en este negocio querían estarlo ahora, los que aportaron con otras ideas para complementar el producto, esto es, quienes querían brindar servicios de escena para fotografías, se valoró sobre todo el compromiso para integrar la cadena del negocio. El proyecto Mundo Colca – GEA, viene realizando en esta zona una intervención para desarrollar la actividad turística, de modo que su injerencia le permite tener contacto con las poblaciones que se encuentran involucradas, estas a su vez reconocen los esfuerzos desarrollados y comprometen su apoyo e involucramiento para conseguir los objetivos que se persiguen. El Micro-corredor Turístico; Toccra (Reserva Nacional Salinas y Aguada Blanca), es un anexo del distrito de Yanque, Provincia de Caylloma, departamento de Arequipa; se encuentra localizado en el área rural alto andina, por encima de los 4 mil metros de altitud, dentro de la Reserva Nacional Salinas y Aguada Blanca. Distritos ANEXO Integrantes Toccra (distrito de Yanque) Provincia Caylloma Departamento Arequipa Altura: 3,700 a 4800 m.s.n.m Superficie Reserva RNSAB 3,669.36 km2. (Km2) Toccra 444.78 km2 Reserva RNSAB 6,779 habitantes Población Toccra ……….. Población total ………… (INEI 2007) La Reserva Nacional Salinas y Aguada Blanca, una muestra representativa de la Puna Seca de Sudamérica, caracterizada por ser una zona semidesértica, en la cual se encuentra la parte alta de la cuenca del río Chili, que abastece de agua a la ciudad de Arequipa con cerca de un millón de habitantes. De las 44,478 hectáreas del territorio del Anexo de Toccra, 24,478 hectáreas son pastizales naturales y de ellos 4000 hectáreas son bofedales, el resto corresponde a terrenos secos sin agua y escasa vegetación. Los periodos críticos de pastoreo se presentan en los meses de agosto a diciembre, época en la que ya no hay pasturas por la ausencia de lluvias y por el número de animales pastoreando y compitiendo por el 5
  • 8.
    alimento. Todo esto,aunado al mal manejo de los bofedales y pasturas repercute en la conservación de la Reserva Nacional Salinas y Aguada Blanca. En la Reserva se encuentran importantes nevados, volcanes y lagunas de gran valor paisajístico y recreativo. Sus principales representantes, de singular belleza, son los volcanes inactivos Misti (5,821 m), Chachani (6,075 m) y Pichu pichu (5,440 m). Alberga relictos de bosques andinos así como praderas altoandinas que poseen especies típicas como la yareta (Azorella sp.), el queñual (Polylepis sp.) y el kcapo (Parastrephia lepidophylla), usadas por la población local como combustible y para el pastoreo de ganado.En esta zona habitan diversas especies de mamíferos y aves. Entre los más importantes están la taruca (Hippocamelus antisensis), el zorro (Pseudalopex culpaeus) y la vicuña (Vicugna vicugna). Entre las consideradas en peligro de extinción están el flamenco jamesi (Phoenicopterus jamesi), la parihuana o flamenco (Phoenicopterus chilensis) y el guanaco (Lama guanicoe). Los lugares más atractivos para los observadores de aves y los turistas son las lagunas de Salinas, donde se encuentra un número apreciable de flamencos, y la Laguna del Indio, que constituye un importante lugar de nidificación y refugio de aves acuáticas. En la zona de Toccra se aprecian significativas poblaciones de vicuña, constituyendo el principal atractivo de los visitantes que se dirigen hacia el Cañón del Colca, en la provincia de Caylloma. El objetivo de la Reserva es garantizar la conservación de los recursos naturales y paisajísticos, propiciando su utilización racional, fomentando el turismo e impulsando el desarrollo socioeconómico de las poblaciones aledañas. Tocra tiene un gran potencial turístico, el cual debe ser promovido, siempre y cuando no se dañen los recursos naturales. Anualmente, pasan por el territorio unos 100 mil turistas extranjeros con destino al Cañón del Colca y unos 400 mil en ambos sentidos (Cuzco – Puno – Bolivia); pero no ingresan, ni permanecen en ella por falta de promoción, servicios, creación y venta de circuitos, etc. Dentro de los atractivos se puede mencionar los asombrosos paisajes de puna que se entremezclan con extensas planicies cubiertas de ichu, salpicadas por tolares y yaretas; con ríos, bofedales y lagunas donde abunda diversidad de fauna y perfilándose en el horizonte, volcanes como el Misti (5,825 m.s.n.m.), el Ubinas (5,440 m.s.n.m.) y el Huaracate con más de 5,000 metros de altura. En algunos puntos se elevan originales bosques de piedras, que son formaciones rocosas talladas magistralmente por el viento, destacando el de Patahuasi y el de Imata. Además, la Reserva es poseedora de fuentes termales como Cañahuas, San Antonio de Chuca y Salinas Moche, y pinturas rupestres, que junto a diversos restos arqueológicos encontrados en Sumbay, Mollepunku, Sahuaca y Pumunuta, narran la historia de los primeros habitantes del altiplano. 1.3.2. Clima Presenta temperaturas medias muy bajas que oscilan entre 2° C a 8° C, las mínimas absolutas pueden llegar a los -18° C; el área de la Reserva presenta promedios anuales de precipitación que varían entre 200 a 600 mm., que se presentan 6
  • 9.
    fundamentalmente en losmeses de enero a marzo; periodo en el que cae el 65% de las lluvias. Durante el resto del año se producen heladas. 1.3.3. Accesibilidad y Comunicación Para llegar a la zona de Toccra, el ingreso es por la vía asfaltada hacia el valle del Colca, pasando Patawasi y antes de llegar a Patapampa, lugar donde se observan los apus, un hito importante en Toccra es el Centro de Interpretación de la RNSAB. 1.3.4. Flora y Fauna La Reserva posee una flora muy rica y diversa, con amplia variedad de unidades de vegetación, contiene variados ecosistemas que van desde los de tipo matorral desértico, hasta los de tipo subnival y nival, haciendo que la diversidad biológica que aquí se establece, desarrolle adaptaciones especializadas para soportar condiciones ambientales extremas. La flora, está conformada básicamente por especies herbáceas y arbustivas, con sólo una arbórea; comprende 358 especies de plantas, 356 totalmente identificadas y 2 por identificar, correspondientes a 155 géneros, 47 familias, 31 órdenes, 9 subclases, 3 clases, 1 subdivisión y 3 divisiones. Las especies amenazadas, con mayor riesgo para su conservación, debido a la presión que se ejerce sobre ellas, son la “yareta” (Por la tala, usada como leña y planta medicinal) y la “queñoa” (Por la tala y elaboración de carbón), ambas están consideradas en Situación Vulnerable; la “yareta” debido a la gran disminución de su densidad y de su distribución causada por las actividades de tala y su uso como leña. La fauna, está constituida por: Camélidos domesticos (llamas y alpacas), aproximadamente un 70% son alpacas (Lamas pacos) y 30% son llamas (Lama glama). Camélidos Silvestres (Vicuñas), en cuanto a las poblaciones de vicuñas (Vicugna vicugna), en 1980, de acuerdo al censo realizado, existían 1,367 vicuñas en el área, de las cuales 40 procedían de Pampa Galeras. Con la apertura de la comercialización internacional de la fibra, la población de vicuñas de la Reserva sufrió una dramática disminución llegando a poco más de 1,000 vicuñas en 1997, por efectos de la caza furtiva e incremento del comercio ilegal de la fibra. Los censos de 1999 y del 2000 muestran el mismo nivel poblacional que el de 1980, observándose incremento en ciertas localidades y desapariciones en otras; gracias a los esfuerzos de los comités de manejo de vicuñas, a partir de los siguiente años hay una recuperación de las poblaciones de vicuñas, alcanzado a 248 ejemplares según el censo realizado por CONACS. Fauna de vertebrados, están representados por 185 especies de las cuales 28 corresponden a mamíferos (carnero, cabra, asno, burro…), 150 son aves (Pájaros o aves canoras, patos, palomas, tórtolas, picaflores, perdices, parihuanas…), los reptiles y anfibios (Sapos, ranas) y los peces con 3 especies (bagre, chalhua, trucha). Las especies amenazadas como: el murciélago longirostro peruano y el guanaco en peligro crítico, el gato andino, el cóndor, manchaco” y arriero cola blanca en peligro. Las especies vulnerables son la taruca, mielerito del tamarugo, parihuana andina y parihuana de James y la rana de Arequipa. En el estatus de casi amenazado, están la vicuña y Puma, aves como el halcón peregrino, gallareta gigante, pájaro del queñual, chorlito cordillerano, parihuana común, zambullidor Blanquillo, kivio; así como el sapo. 7
  • 10.
    1.3.5. Recursos Hídricos La Reserva Nacional Salinas y Aguada Blanca1cuenta con 2 lagunas permanentes y una temporal, 4 embalses artificiales y 2 en proyección y muchos bofedales; todos ellos integrados en 8 subcuencas de ríos principales y 2 cuencas endorreicas.La más importante por su tamaño y volumen es Salinas, llega a secarse completamente en algunas temporadas del año. La otra laguna es El Indio, se encuentra al noreste de la Reserva y es de agua dulce. Un tercer cuerpo lagunar es Pampa Blanca (sólo contiene agua durante el periodo pluvial y algún tiempo más). Embalses: - Represa Aguada Blanca: Su capacidad de almacenamiento de 42 millones de m3, se ubica en el curso del río Chili y a 40 Km. de la ciudad de Arequipa, sobre los 3 670 m. - La Represa el Frayle: Su capacidad máxima de almacenaje es de 200 millones de m3, está construida sobre cauce del río Blanco a 70 Km. de Arequipa y 4,100 m. Su capacidad máxima de almacenaje es de 200 millones de m3. - Dique de los Españoles: Está construido por un relleno de 330 m de longitud y una altura de 7 m. Su capacidad de almacenamiento es de 13,5 millones de m3. - Pillones: Se ubica en la cuenca del río Sumbay, encima de los 4,000 m. Su capacidad de almacenamiento de 80 millones de m3. 1.3.6. Actividades Económicas La actividad económica principal de la zona es la ganadería de camélidos sudamericanos (alpacas, llamas, vicuñas). En los últimos años el deterioro y disminución que ha sufrido la base de esta actividad (los pastos naturales) debido al sobre pastoreo, ha provocado una disminución en la calidad de los animales que se crían, en consecuencia los ingresos económicos de los pobladores se han reducido y por lo tanto los niveles de pobreza en los que se encuentra esta población se han mantenido o incrementado. Ganadería: Es la principal fuente de ingresos del poblador asentado en la Reserva, está dedicada mayoritariamente a la crianza de camélidos, llama y alpaca, que son formas domésticas que se han logrado en el pasado. Los hatos de este ganado son por lo general pequeños, constituidos por pocos animales. Actualmente se crían vicuñas en semi cautiverio. Otros animales domésticos de orientación ganadera son ovejas y algunas reses. 1.4. Características y Desarrollo del Producto 1.4.1. Nombre del Producto “Manos Andinas Trabajando para Proteger la Naturaleza”- Micro- corredor Toccra 1.4.2. Desarrollo del Producto Turístico Los emprendedores del Micro-corredor Tocra, se proponen desarrollar el producto turístico, “Manos andinas trabajando para proteger la naturaleza”, complementario al producto “Colca Convencional. La característica principal de este producto, es que su duración, responde al tiempo que los turistas permanecerán en la zona, por una parada técnica en los itinerarios turísticos; el tiempo que se prevé es de 30 1 Plan Maestro de la Reserva Nacional Salinas y Aguada Blanca 2006 - 2011 8
  • 11.
    minutos, en queel visitante recorrerá las instalaciones del Centro de interpretación y hará uso de los servicios y productos que los emprendedores brindarán. Así mismo, se prevé prestar servicios de hospedaje, alimentación, guiado, para el desarrollo de actividades vinculadas al conocimiento de los recursos naturales de la Reserva Nacional de Salinas y Aguada Blanca; mediante el recorrido de la Reserva con ayuda de un guía especializado. También se puede desarrollar: el Turismo de Aventura, pues permite al visitante realizar prácticas de andinismo, campismo, pesca de trucha (Represa El Frayle y Aguada Blanca), trekking, bicicleta de montaña, escalada en roca (Ventana del Colca), parapente, esquí de arena (sobre las cenizas de las faldas del Misti y del Pichu Pichu)); el Turismo vivencial, para compartir con la población de Tocra, actividades propias al manejo pecuario de camélidos andinos, participar de las fiestas tradicionales, de los chaccus (captura de vicuñas para esquilarlas) y ceremonias y rituales andinos de ofrendas y pagos a la naturaleza (Pachamama, Apus, Mamacocha); el Turismo científico, orientado a investigadores, interesados y aficionados a la vulcanología, geología, astronomía, botánica, zoología, arqueología y antropología. Para el desarrollo del producto se propone realizar un conjunto de actividades articuladas que asegurarán la idoneidad y calidad de los servicios y bienes que serán ofertados, y son las siguientes: Conformación de red o consorcio asociativo de emprendimientos, mediante talleres de sensibilización, asistencia técnica y acompañamiento en el proceso de asociatividad. Desarrollo del producto turístico y mejora de las capacidades de los involucrados, mediante talleres de capacitación, asistencia técnica, apoyo y asesoramiento en: desarrollo de iniciativas y productos turísticos; guiado a través de la interpretación de los valores naturales y culturales; servicios de hospedaje, por medio de las competencias en House Keeping, atención del huésped, decoración de habitaciones con elementos de identidad locales; en alimentación, con buenas prácticas de cocina, manipulación de alimentos e higiene sanitaria, recuperación de recetas locales, utilización de productos agrícolas y ganaderos de la zona; en cabalgatas, técnicas de guiado con criterios de seguridad, atención y buen trato al turista; en manifestaciones artísticas, coreografía, vestuario, representación escénica teatralización, etc. en artesanía, mejoramiento en acabados, diversificación de modelos e iconografía local. Inversión turística en señalización y normatividad para proteger la traza urbana tradicional; adecuación de plazas y calles y fachadas con respeto a la arquitectura local; mejoramiento de la infraestructura, equipamiento y ambientación de los establecimientos de los servicios turísticos (habitaciones, SSHH, cocinas, comedores, otros); implementación de lugares turísticos como ecomuseos, locales artesanales, senderos de trekking. Promoción y comercialización a través de la asesoría comercial, elaboración de material de promoción, establecimiento de alianzas estratégicas de comercialización, participación en ferias, desarrollo de eventos de promoción. 9
  • 12.
    1.4.3. Descripción deRecursos, Atractivos y Actividades del Producto Recursos turísticos Descripción Actividades Patapampa Patapampa está formada por derrames lávicos Observación de recientes, procedentes de órganos eruptivos del aves arco volcánico del Pacífico, la zona está Observación de cubierta por material volcánico que mantiene paisaje sus rasgos topográficos jóvenes. Safari fotográfico Chucura La zona se encuentra limitada por el cerro Observación de Accoloma al este, por el río Chucura al oeste, aves por la Quebrada Negra al norte, y por la Observación de carretera a Chivay al sur. paisaje Safari Se encuentra emplazada en una zona de fotográfico derrames volcánicos, está cortada por quebradas angostas y aparece cubierta por delgadas acumulaciones aluviales. Reserva Nacional de Salinas y Aguada Blanca La Reserva Nacional Salinas y Aguada Blanca Observación de (RNSAB) se encuentra ubicada en las aves provincias de Arequipa y Caylloma del Observación de departamento de Arequipa; y la provincia de paisaje General Sánchez Cerro del departamento de Safari fotográfico Moquegua. Abarca una superficie de 366,936 hectáreas. El objetivo principal de las Unidades de Conservación es el de proteger las muestras representativas de las formaciones naturales del territorio Nacional. Mirador de Toccra Mirador donde el amanecer es mas rápido Fotografías aquí se pueden observar centenares de especies Observación de de aves en las que resaltan la Guallata aves 10
  • 13.
    1.4.4. Tiempo deDuración El producto “Manos andinas trabajando para proteger la naturaleza” se prevé que tendrá una duración de 30 minutos, en que el visitante recorrerá las instalaciones del Centro de interpretación y hará uso de los servicios y productos que los emprendedores brindarán. 1.4.5. Precio de Venta El precio del producto se estima a partir del gasto que se debe procurar en los turistas haciendo uso del producto “Manos andinas trabajando para proteger la naturaleza” el mismo que podrá ser negociado con las AA.VV. que hagan las paradas en el lugar y/o el que se producirá, en el escenario más favorable, con la presencia de los turistas. 1.4.6. Puntos de Venta Los puntos de venta principales están dados por las oficinas de información turística de los terminales terrestres y aéreos, de las provincias de Caylloma y Arequipa respectivamente, se proyecta también su venta a través de las agencias de viaje de la ciudad de Arequipa pues la mayoría que opera en el Colca atraviesa el centro de interpretación de Toccra, la idea es lograr que hagan una parada en este lugar. 1.4.7. Mapa Interpretativo del Micro Corredor . 1.4.8. Caracterización de los Emprendimientos Involucrados en el Plan de Negocios Los emprendedores de servicios turísticos locales del microcorredor Toccra, se proponen desarrollar un nuevo producto turístico, con características de turismo histórico-cultural y de naturaleza “Manos andinas trabajando para proteger la naturaleza”, con una duración de 30 minutos que incluirá: servicios de interpretación (en el Centro de Interpretación de la RNSAB), de cafetería, de artesanía y educación ambiental complementadas con actividades y experiencias vivenciales como: tejiendo y bordando con las artesanas, paseando con camélidos sudamericanos, visitando la laguna de Toccra, apreciando el folklor local y otras actividades opcionales. El producto alternativo “Manos andinas trabajando para proteger la naturaleza”, ofrece la posibilidad de conocer las características de la Reserva Nacional de Salinas y Aguada 11
  • 14.
    Blanca, ya queesta será brindada en el centro de Interpretación de la Reserva que es el equipamiento adecuado para realizar de una manera amena y sencilla lo que esta protege, además el Centro de Interpretación permite brindar servicios de cafetería que apoyarán la ruta hacia el Colca al ofrecer mates de coca y chachacoma (plantas medicinales) que han demostrado tener efectos benéficos para el “mal de altura”, de manera principal serán ofertados elementos artesanales producidos por las poblaciones del lugar, las mismas que por ser ganaderas (camélidos sudamericanos) trabajan con la fibra de vicuñas, alpacas y llamas, estos productos permiten apoyar los ingresos de las poblaciones de la reserva contribuyendo a minimizar los impactos que se producen por utilización de otros recursos como los vegetales (Yareta, Tola y otros), además apoyará el mantenimiento de las identidades culturales de estos pueblos al valorizar su trabajo manual. Los emprendedores del microcorredor Toccra básicamente tienen como emprendimientos la prestación de servicios turísticos y productos artesanales a los turistas, estos son: Servicios de interpretación en el Centro de interpretación de la RNSAB Servicios de Educación ambiental Servicios de información Servicios de Cafetería y mates Confección y venta de artesanías con productos alpaqueros locales Servicios de escena para fotografía (trajes típicos, camélidos sudamericanos, otros) 2. DESARROLLO DEL PLAN DE NEGOCIOS 2.1. Introducción El presente Plan de Negocios tiene como propósito “Desarrollar un producto turístico en el micro-corredor Tocra, a través de la asociatividad de los emprendimientos e iniciativas de negocio turístico de los pobladores locales, mejorando la gestión empresarial, la calidad productiva de los servicios y bienes, así como la gestión comercial, que permita el acceso competitivo del producto a mercados dinámicos”. Este Plan de Negocios será ejecutado por un grupo de 16 emprendedores turísticos rurales, según relación adjunta, localizados en el ámbito del micro-corredor Tocra, conformados por familias locales con criadores de camélidos domésticos, asociaciones de artesanos, campesinos arrieros de llamas, Comité de Vicuñeros; los cuales tienen pensado desarrollar emprendimientos de servicios turísticos y productos artesanales, como: Interpretación de la RNSAB, información, cafetería y mates, 12
  • 15.
    confección y ventade artesanía, servicios de escena para fotografía (trajes típicos, camélidos sudamericanos, otros) Por tanto, a través de la presente propuesta de Plan de Negocios, un grupo de emprendedores del mencionado micro-corredor, de manera voluntaria desean organizarse en una asociación y/o consorcio y se comprometen a desarrollar un Producto Turístico Competitivo denominado; “Manos andinas trabajando para proteger la naturaleza” ,que se desarrollará de manera complementaria al turismo convencional, que recorre por el micro- corredor, sin generar eslabonamientos socio económicos con las actividades realizadas por los pobladores de la zona. La propuesta ofrece actividades culturales y vivenciales con la población y asegura ingresos directos a las mismas, ya que serán ellas las que brinden la mayor parte de los servicios. En ese sentido, el producto propone realizar una parada de una hora en Tocra,. Esta ruta será comercializada a través de un paquete turístico, con un precio fijo. 2.2. Análisis del Mercado 2.2.1. Descripción del Mercado Perú ha sido “Rankeado” en el año 2009 por la consultora Future Brand en el tercer lugar de países con “Historia” y en el noveno lugar de “autenticidad” y “ naturaleza”, consolidando una vez más el posicionamiento base del Perú a nivel turístico en el mundo esto es; un país para el turismo histórico- cultural, es un destino para venir a visitarlo por estas razones, por su historia por su cultura y por sus escenarios naturales, su oferta la conforman sitios arqueológicos, ciudades coloniales, fiestas tradicionales y escenarios naturales; de estos elementos los paisajes naturales son los más importantes de los que integran el espacio del micro corredor de este plan de negocios, donde se puede observar aun un importante legado cultural y escenarios naturales espectaculares, el inventario de recursos turísticos del Colca muestra para Toccra, más de 10 recursos que serán incorporados a la propuesta de este producto turístico. El 47% de los turistas que vienen al Perú lo hacen por conocer la cultura del país, un 40% por los atractivos histórico-culturales y un 37% por los atractivos naturales (Fuente: Promperú), la Ciudad de Arequipa es visitada por 200,000 turistas extranjeros al año, de estos 100,000 visitan el Colca. La estrategia principal de intervención busca “poner a punto” las condiciones y características de los recursos humanos y materiales para brindar servicios de calidad, asegurar que las Agencias de Viajes “Operadoras” hagan un alto en el centro de interpretación y realizar una promoción agresiva del producto. En especial promoviendo el desarrollo de un producto para el turismo cultural y de naturaleza que se presenta como el de mayor fortaleza para el país. Esto permitirá además que las poblaciones del microcorredor dinamicen su economía a través del encadenamiento de la producción pecuaria y artesanal con la actividad turística. El Mercado destino de nuestro producto está constituido por la oferta y demanda de los productos y servicios turísticos de la región Arequipa, ya que es allí donde se realiza el más importante intercambio comercial de esta actividad. La oferta turística está conformada por los productos comercializados actualmente en las Agencias de viaje de la ciudad de Arequipa estos son: 13
  • 16.
    Colca convencional 2días una noche, city Tour y tour campiña, que son los mas ofertados y Puerto Inka, Cotahuasi, Valle de los Volcanes, Rio Majes y Toro Muerto que son los menos ofertados. Cada uno de ellos tiene variantes de tiempo, recorrido y actividades dependiendo de la agencia, pero básicamente tienen como sustento los mismos escenarios. El volumen de producción está determinado por el número de paquetes que se comercializan al Colca, estos alcanzaron el año 2008 la cifra de 102,155 turistas extranjeros que visitaron el Colca aquí el 95% lo hizo comprando un paquete en Arequipa y 19,732 Turistas nacionales en donde sólo el 45% compró un paquete turístico en Arequipa. No todos los productos se encuentran ofertados por las agencias de viajes y los productos menos ofertados, sólo pueden operarse con tours privados, casi individuales, que los hacen muy costosos y difíciles de operar. Este mercado tiene además de los productos descritos una diferenciación por las modalidades de turismo que oferta siendo estas las de el Turismo Cultural, Turismo de Naturaleza, Turismo de Congresos y Convenciones, Turismo de Aventura y Turismo Vivencial, debido a que las condiciones del territorio del microcorredor generan una vocación turística en la modalidad de turismo histórico-cultural y de aventura en la modalidad de trekking se la ha escogido como la modalidad más adecuada para desarrollar negocios inclusivos, que permitan el beneficio de las poblaciones locales y una desconcentración de la oferta. La oferta turística para el Colca es desarrollada con la intervención de diversos actores, tales como: Las Agencias de viaje Los transportistas Los guías turísticos Los servicios de alojamiento Los restaurantes Los lugares de venta de artesanía Los lugares de esparcimiento La artesanía de bordados del Colca y la de tejidos en base a alpaca es comercializada por los productores o por medio de comerciantes que han implementado instalaciones de diferentes características; algunas sumamente elaboradas o a través de mercadillos con puestos aglomerados, o puntos de venta en miradores y/o lugares de tránsito de los turistas. El producto propuesto se apoya en el análisis de la demanda actual y potencial que tiene el Colca, la misma que muestra una tendencia favorable en el crecimiento, apoya al producto “Manos andinas trabajando para proteger la naturaleza” el hecho de que la demanda actual que visita el Perú y el Colca tiene una fuerte motivación por los recursos turísticos de cultura y naturaleza los mismos que son un importante componente de nuestro producto. Las características del mercado pueden resumirse en: Existen 100,000 turistas extranjeros anualmente trasladándose por la carretera que pasa frente al centro de Interpretación. Su motivación de viajes es la historia, cultura y naturaleza 14
  • 17.
    De estos cercadel 50% comprará artesanía. Y son los precios y variedad de productos su principal motivación para comprar la artesanía en un punto. 2.2.2. Clientes La demanda del Perú está compuesta principalmente por vacacionistas extranjeros (59%), segmento que además se viene consolidando, básicamente por el interés de visitar Machu Picchu, el cual ha cobrado mayor relevancia como destino turístico; su influencia como principal motivador de viaje se ha incrementado a un 58% en el 2007 (en el 2006 esta opinión fue de 33%). Asimismo un 17% de los turistas llegan por negocios. Los países de Japón, Reino Unido y Francia, aun utilizan las agencias de viajes para llegar a nuestro país. Por otro lado el Internet cada vez tiene mayor importancia para las ventas, y esto se ve reflejado en los turistas españoles, pues un 25% de los turistas contrato algún servicio por este medio para su viaje a nuestro país. En cuanto a los servicios de alojamiento los que tienen mayor demanda son los hoteles de 1, 2 y 3 estrellas los turistas latinoamericanos especialmente los brasileños prefieren de 4 y 5 estrellas; probablemente por pertenecer al sector empresarial. Respecto al punto de ingreso más importante de nuestro país es Lima le sigue Cusco concentrando el segmento de turistas vacacionistas, Puno y Arequipa. En el 2007 se registro mayor presencia de turistas latinoamericanos, su permanencia fue más larga con respecto a registros anteriores, por consiguiente sus gastos también fueron mayores. Pero los turistas europeos siguen reportando gastos mayores. Existe una mayor preferencia por las actividades culturales y las de naturaleza, sin embargo los japoneses tienen mayor preferencia por las actividades de aventura así como demostraron poco interés por las actividades de diversión nocturna. En cuanto a la gastronomía, alcanzó los niveles de satisfacción del turista y se considera al ceviche como plato bandera. Los visitantes extranjeros que recibimos ocupan cargos ejecutivos, son personas profesionales y cultas por lo tanto debemos estar preparados frente a estas exigencias, Las actividades culturales fueron las que más practicaron los turistas extranjeros durante su estadía en el Perú (75%), seguido del turismo de naturaleza. En cuanto al nivel de satisfacción de la visita en el Valle del Colca: se tiene que los aspectos de agrado de la visita al Valle del Colca son sus hermosos paisajes 78%, observar los cóndores 66%, profundidad del cañón 29%, amabilidad de la gente 21% y cultura y costumbres 16%; por el contrario los aspectos de desagrado son la mala condición de las carreteras 48%,clima y altura 16%, problemas con algunos servicios (hoteles, transporte, otros), falta de higiene, precios altos , cada uno de estos tienen el 6%, viaje muy largo 2% y ninguno o nada 18% . En general el nivel de satisfacción es positivo alcanzando el 97% de aprobación de los visitantes. (Datos del estudio de satisfacción 2008 de PROMPERÚ) En cuanto a la demanda existente en la ciudad de Arequipa y el Colca de manera general se tienen las siguientes características: - La mayoría de turistas extranjeros que visitaron Arequipa son solteros con elevado nivel académico y 34 años de edad en promedio. Vienen ligeramente más mujeres que varones. - Nueve de cada diez turistas obtuvo información sobre el Perú previamente a su viaje, sobre todo por Internet. 15
  • 18.
    - Motivaciones de viaje, entre las que determinaron el viaje al Perú destacan tres grupos: “cultura e historia” con 36% de mención, “arqueología y arquitectura local” con 29% y “naturaleza” 23%. - Visita al Colca.- siete de cada diez turistas llegó en temporada alta, el 78% lo hizo utilizando agencias de viaje y en promedio se quedaron 1.4 noches y 2.1 días. - El gasto total promedio en la región Arequipa fue de U.S. 275 en temporada alta y U.S. 164 en temporada baja, el gasto diario fue de U.S 77 y 45 respectivamente, mientras que el gasto total durante la visita al Colca fue de U.S. 98 y 47 para cada periodo. Cabe destacar que el gasto diario señalado para Arequipa fue mayor que el promedio indicado para el viaje completo (U.S. 43). 2.2.3. La Competencia La competencia inmediata del producto “Manos andinas trabajando para proteger la naturaleza” es la oferta de artesanías que se tienen desde Patahuasi hasta el mirador de la Cruz del Cóndor. Esencialmente su competencia está ubicada en la zona de Patahuasi donde se encuentran los restaurantes que proveen de servicios higiénicos y de cafetería. 2.2.4. Comercialización La distribución tiene el objetivo de lograr que un producto turístico esté disponible para todas las posibles personas que lo quieran utilizar. El desarrollo del producto turístico “Manos andinas trabajando para proteger la naturaleza” se realizará a través de una red asociativa conformada por: los emprendedores de servicios de interpretación (guías interpretes), cafetería, artesanos y servicios de paisaje para fotografías, quienes establecerán alianzas estratégicas con los intermediarios (las Agencias de viaje) y los operadores (Guías y transportistas). La comercialización de los productos turísticos actuales, en el Colca, depende de las Agencias de Viaje, quienes operan de dos maneras: como Agencias “Vendedoras” y como Agencias “Operadoras”, las primeras endosan sus ventas a las segundas por un porcentaje de la venta realizada. El producto “Colca dos días una noche” (el convencional) es comercializado por unas 200 agencias de Viaje en Arequipa, pero sólo es operado por unas 10 Agencias con las que se debe trabajar para asegurar las paradas en el Centro de interpretación. Los canales de distribución son en primer lugar las páginas de Internet que muestran el producto y que además lo comercializan de manera electrónica, un porcentaje importante de los turistas que deciden, realizar turismo en el Colca lo planifican de manera previa y las fuentes de información que utilizaron fueron principalmente Internet: El segundo canal de distribución está compuesto por las Agencias de Viaje de la ciudad de Arequipa. Las Agencias de Viaje se caracterizan por realizar el menor esfuerzo posible y asegurar la calidad de los servicios que serán brindados a sus turistas, a fin de ser recomendados por ellos a sus familiares y amigos. Se prevé que el nuevo producto será ofertado por la totalidad de Agencias de Viaje operadoras. La venta se realiza al contado, los turistas adquieren los servicios del producto directamente, las comisiones serán pactadas con las agencias de viaje o los guías turísticos. 16
  • 19.
    2.3. Análisis Estratégicodel Negocio 2.3.1. Análisis FODA Fortalezas: F1: El Valle del Colca es elegido como uno de los destinos favoritos para visitar Arequipa y por los visitantes que llegan a la ciudad de Arequipa. F2: Interés de la población en desarrollar iniciativas en el turismo. F3: Cuentan con insumos primarios como la ganadería, que apoya el producto propuesto por el Micro-Corredor Toccra F4: Se tiene iniciativas emprendedoras en modalidad de asociación y particulares con propuestas de negocios que tienen aceptación en el mercado turístico. F5: Se han podido identificar líderes comunales que empujan el desarrollo de iniciativas de desarrollo vinculada al turismo. Oportunidades: O1: El crecimiento del flujo turístico que visita el valle del Colca. O2: Las nuevas tendencias del mercado se inclinan hacia la conservación ambiental. O3: El desarrollo del Turismo en el Colca se encuentra enmarcado dentro de los objetivos del Plan Estratégico Nacional de Turismo – PENTUR. O4: Organizaciones No gubernamentales vienen apoyando el desarrollo turístico del país. Debilidades: D1: Experiencias de trabajo en turismo con resultados poco alentadores. D2: Pobre control y manejo de estándares de calidad. D3: Acceso restringido a créditos del sistema financiero para los mismos pobladores para mejorar iniciativas emprendedoras. D4: Escasos centros de capacitación y asistencia técnica en temas de prestación de servicios y promoción de nuevos emprendimientos e ideas de negocios en áreas rurales. D5: Pobre difusión e información de la oferta potencial rural al mercado nacional e internacional. D6: Inadecuada planificación de participación e inclusión de los actores involucrados (Las autoridades destinan limitados recursos para promover el turismo). D7: Débil articulación de la población para impulsar iniciativas conjuntas. D8: Poca valoración de actividades culturales y deterioro del patrimonio histórico- cultural, ambiente urbano y natural. D10: Escasos recursos económicos de inversión. Amenazas: A1: Contexto económico mundial (crisis económica) que afecta a los principales mercados emisores. A2: Migración del os jóvenes a los centros urbanos. A3: Inestabilidad e inseguridad social 2.3.2. Identificación de Cuellos de Botella y Ventajas Competitivas Los principales cuellos de botella que tendrán que superarse en el desarrollo del producto, han sido identificados como: Limitaciones en las capacidades y competencias de los pobladores para realizar la atención adecuada a los turistas. 17
  • 20.
    Limitaciones en lacomercialización, por el poco interés que prestan las agencias de viajes y/o operadores para manejar todos los elementos del producto que ofertan. Limitaciones de acondicionamiento de infraestructura. El chauvinismo de los pueblos podría condicionar y debilitar las estructuras organizativas y/o generar conflicto social. Las ventajas competitivas de nuestro producto son: Se cuenta con elementos culturales propios que muestran características andinas genuinas y que han sido entregadas, como recursos “ancla”, por la promoción turística a varios países del mundo. Los servicios turísticos de la ciudad de Arequipa, así como sus recursos arquitectónicos convocan a un importante flujo de turistas extranjeros y nacionales, que permiten ofertarles los productos “ Colca” a una corta distancia. 2.3.3. Objetivos Propósito Desarrollar un producto turístico en el microcorredor Toccra; a través de la asociatividad de los emprendimientos e iniciativas de negocio turístico de los pobladores locales, mejorando la gestión empresarial, la calidad productiva de los servicios y bienes, así como la gestión comercial, que permita el acceso competitivo del producto a mercados dinámicos. Objetivos específicos. Objetivo específico 01: Emprendimientos e iniciativas de negocio de servicios y bienes turísticos generados por pobladores locales, del microcorredor turístico: Toccra, organizados en red o consorcio, gestionan adecuadamente un nuevo producto de turismo rural “Manos andinas trabajando para proteger la naturaleza” Objetivo específico 02: Desarrollar un producto turístico competitivo, mejorando la gestión empresarial y la calidad de los servicios de interpretación, artesanías y cafetería, incluidos en la oferta del producto. Objetivo específico 03: Mejoramiento de la infraestructura y equipamiento para el desarrollo del producto. Objetivo específico 04: Desarrollo de la estrategia de promoción y de comercialización para la venta y posicionamiento del producto. 18
  • 21.
    2.4. Marco Lógico OBJETIVOS / ACTIVIDAD INDICADOR MEDIOS DE VERIFICACIÓN SUPUESTO 16 emprendedores de servicios y bienes Registro de ingresos de los FIN: Contribuir a elevar los ingresos de los turísticos del microcorredor turístico: emprendedores de servicios y bienes emprendedores de servicios y bienes turísticos de las Toccra, han mejorado sus ingresos en un turísticos incluidos en el Plan de poblaciones del micro corredor turístico: Toccra 30%. Negocios Documentación legal de emprendimientos turísticos consorciados. PROPÓSITO: Desarrollar un producto turístico en el Se mantiene el crecimiento sostenido del 16 emprendimientos de servicios y bienes Nuevo producto turístico ““Manos micro corredor Toccra a través de la asociatividad de flujo turístico receptivo a Arequipa turísticos del microcorredor turístico: andinas trabajando para proteger la los emprendimientos e iniciativas de negocio turístico Colca. Toccra, integrados en un consorcio. naturaleza””, registrado en oferta de los pobladores locales, mejorando la gestión Demanda turística mundial prosigue 01 nuevo producto turístico competitivo turística regional. empresarial, la calidad productiva de los servicios y tendencia de mayor sensibilidad por incorporado a la oferta turística regional, Material y medios de promoción del bienes, así como la gestión comercial, que permita el destinos turísticos manejados con Nro de boletos turísticos producto turístico rural “ acceso competitivo del producto a mercados dinámicos. responsabilidad social y ambiental. Comprobantes de venta de boletos vendidos. OBJETIVO ESPECÍFICO 01: Emprendedores de negocios de Emprendimientos e iniciativas de negocio de servicios servicios y bienes turísticos generados y bienes turísticos generados por pobladores locales, 16 emprendimientos de servicios del micro Documentación legal de por pobladores locales, del del micro corredor turístico: Toccra, organizados en corredor turístico: Toccra, integrados en una emprendimientos turísticos asociados microcorredor turístico: Toccra, red o consorcio, gestionan adecuadamente un nuevo red y/o consorcio. continúan interesados en la producto de turismo rural “Manos andinas trabajando asociatividad para proteger la naturaleza” ACTIVIDAD 1.1. CONFORMACIÓN DE RED O CONSORCIO ASOCIATIVO 1.1.1. Contratación de consultor especializado en 01 consultor contratado Contrato asociatividad 1.1.2. Ejecución de talleres participativos sobre Registro de asistencia, 3 talleres ejecutados asociatividad de los emprendedores Fotos e informes de taller. Fichas de visita, 1.1.3. Asistencia técnica para la asociatividad 10 visitas de trabajo Informes de proyecto. Minuta de constitución 1.1.4. Acompañamiento en el proceso de formalización 03 acompañamientos Inscripción en RR.PP Ficha de RUC Fotos antes y después de la adecuación. Actas de conformidad, entrega y 1.1.5. Adecuación turística de local asociativo 01 adecuación física recepción de obra, Distintivos de pertenencia a la red. 19
  • 22.
    2.4. Marco Lógico OBJETIVOS / ACTIVIDAD INDICADOR MEDIOS DE VERIFICACIÓN SUPUESTO 1.1.6. Producción de manuales para la gestión Documento físico y virtual de las guías. 01 guía con tiraje de 50 ejemplares asociativa Comprobantes de pago. Registro de asistencia, 1.1.7 Asistencia técnica en la gestión asociativa 5 reuniones de trabajo Archivo Fotográfico Informes de reuniones. 01 un nuevo producto turístico competitivo, Material físico y virtual del producto gestionado por emprendedores locales. turístico “Manos andinas trabajando 16 unidades productivas formalizadas para proteger la naturaleza” (MYPES). Padrón de emprendimientos formalizados 16 unidades productivas han mejorado la OBJETIVO ESPECÍFICO 02: Desarrollar un Encuestas de satisfacción de los turistas calidad de sus servicios y productos. producto turístico competitivo, mejorando la gestión usuarios, 3 unidades productivas de servicios y bienes empresarial y la calidad de los servicios de Certificados de BPM en servicios de turísticos en proceso de certificación en alimentación y guiado, así como de artesanías, hospedaje y alimentación. otorgados a BPM. incluidos en la oferta del producto. MYPES 3 jóvenes calificados o en proceso para Certificación de guías locales ejercer oficios de guías locales y promotores de turismo. Contratos de préstamo y reportes de 10 microempresarios turísticos acceden a cartera, créditos del sistema financiero formal. ACTIVIDAD 2.1. CAPACITACIÓN Y ASISTENCIA TÉCNICA PARA DESARROLLO DEL PRODUCTO TURÍSTICO RURAL SOSTENIBLE Y PARA LA MEJORA DE LA CALIDAD DE SERVICIOS Y BIENES INCLUIDOS EN LA OFERTA. 2.1.1. Contratación de consultores especializados en: desarrollo de productos turísticos rurales inclusivos; Contratación de 06 consultores Documentos de Contratos gestión empresarial; servicios de hospedaje y alimentación; guiado y artesanía. Registro de asistencia, 2.1.2. Talleres de desarrollo de productos turísticos Registro fotográfico, 2 talleres ejecutados rurales y de iniciativas de negocios locales Encuestas de satisfacción de participantes. 2.1.3. Asistencia técnica para el desarrollo de producto Fichas de visita, 10 visitas de campo y articulación de mercado Archivo fotográfico Registro de asistencia, 2.1.6. Talleres de desarrollo de capacitación en Registro fotográfico, 4 talleres ejecutados servicios de alimentación Encuestas de satisfacción de participantes. 2.1.7. Asistencia técnica para la mejora de calidad en Fichas de visita, 20 visitas de campo servicios de alimentación Archivo fotográfico. 20
  • 23.
    2.4. Marco Lógico OBJETIVOS / ACTIVIDAD INDICADOR MEDIOS DE VERIFICACIÓN SUPUESTO Registro de asistencia, 2.1.8. Talleres de desarrollo de capacitación en Registro fotográfico, 2 talleres ejecutados servicios de guiado Encuestas de satisfacción de participantes. 2.1.9. Asistencia técnica para la mejora de calidad en Fichas de visita, 5 visitas de campo servicios de guiado Archivo fotográfico. Registro de asistencia, 2.1.12. Talleres de capacitación en gestión empresarial 02 talleres ejecutados (con 25 participantes Registro fotográfico, y articulación de mercado por taller) Encuestas de satisfacción de participantes. 2.1.13. Asistencia técnica para la mejora de la gestión Fichas de visita, 10 visitas ejecutadas empresarial y articulación de mercado La UGE competente así como la ACTIVIDAD 2.2. SENSIBILIZACIÓN Y ENSEÑANZA A ESCOLARES EN VALORIZACIÓN DE ACTIVOS AMBIENTALES Y escuela primaria mantienen la CULTURALES LOCALES. estabilidad institucional a lo largo del proyecto. 2.2.1. Contratación de consultor especializado en valorización de activos ambientales y culturales 01 consultor contratado Contrato locales. Documentos publicados, Acta de aprobación de entes competentes 2.2.2. Elaboración de guía del maestro y estudiante 02 guías elaboradas (MINEDU), Comprobantes de pago. 2.2.3. Mural de sensibilización cultural - ambiental 01 mural Fotos de los murales instalados Registro de asistencia, 2.2.4. Talleres de capacitación de profesores 02 talleres ejecutados Registro fotográfico. Fichas de visita, 2.2.5. Asistencia técnica de validación de guías 04 visitas de campo Informes de proyecto. Los fondos obtenidos por los beneficiarios son estrictamente ACTIVIDAD 2.3. SENSIBILIZACIÓN A EMPRENDEDORES TURÍSTICOS EN CULTURA CREDITICIA. utilizados para el turismo bajo enfoques socio-ambientalmente responsables. 2.3.1. Contratación de consultor especializado en 01 consultor contratado Contrato cultura crediticia. 02 charlas ejecutadas para 22 participantes Fichas de visita, 2.3.2. Charlas de sensibilización en cultura crediticia por charla. Informes de proyecto. 21
  • 24.
    2.4. Marco Lógico OBJETIVOS / ACTIVIDAD INDICADOR MEDIOS DE VERIFICACIÓN SUPUESTO 2.3.3. Asistencia técnica de facilitación de acceso al Fichas de visita, 10 visitas de campo micro crédito Informe sobre microcréditos canalizados. Registro fotográfico de obras, No se presentan fenómenos Actas de conformidad, entrega y OBJETIVO ESPECÍFICO 03: Mejoramiento de la climatológicos de excesiva gravedad 2 Obras realizadas en el Micro-corredor, recepción de obras, infraestructura y equipamiento para el desarrollo del que puedan ocasionar demoras 01 Ordenanzas y reglamentos promulgados. Documentos de las ordenanzas y producto. excesivas en el proceso de construcción reglamentos. de las obras programadas. Testimonio audiovisual ACTIVIDAD 3.1. HABILITACIÓN DEL MICRO-CORREDOR Toccra Expediente técnico, Registro fotográfico de obra, Informe de proyecto sobre avance y obra 3.1.1. Diseño y ejecución del sistema de señalización 01 Micro corredor señalizado ejecutada, turística del Micro-corredor turístico Actas de conformidad, entrega y recepción de obra, Comprobantes de pago. 3.1.2. Asistencia técnica para diseño y promulgación de las ordenanzas municipales y el reglamento de 01 Ordenanzas y su reglamento Ordenanza y Reglamento promulgados. protección de la traza arquitectónica Expediente técnico, Registro fotográfico de obra, Informe de proyecto sobre avance y obra 3.1.4. Diseño y adecuación del Centro de 01 unidad turístico-productiva recuperada y ejecutada, Interpretación adecuada para su visita Actas de conformidad, entrega y recepción de obra, Comprobantes de pago. Expediente técnico, Registro fotográfico de obra, Informe de proyecto sobre avance y obra 3.1.5 Servicios higiénicos con un centro de información 01 unidad de servicios informativos ejecutada, del visitante, construidos en Patahuasi. construida Actas de conformidad, entrega y recepción de obra, Comprobantes de pago. Registros del flujo turístico en los No hay variaciones significativas en el OBJETIVO 04: 3000 turistas captados al 1er año del Plan de servicios ofrecidos Acuerdos pactados, Riesgo-País. Desarrollo de la estrategia de promoción y de negocios por las iniciativas generadas. Directorio de contactos establecidos, El flujo del turismo receptivo al Perú se comercialización para la venta y posicionamiento del 2 acuerdos comerciales establecidos, Registro de atenciones en los módulos, mantiene en las tasas de crecimiento de producto. los de los últimos años. 22
  • 25.
    2.4. Marco Lógico OBJETIVOS / ACTIVIDAD INDICADOR MEDIOS DE VERIFICACIÓN SUPUESTO No se registra una situación de crisis económica que perturbe la dinámica del turismo nacional. ACTIVIDAD 4.1. DESARROLLO DE ACCIONES DE PROMOCIÓN Y COMERCIALIZACIÓN DEL PRODUCTO TURÍSTICO Directorio de contactos, 4.1.1. Establecimiento de alianzas estratégicas con 1 alianza comercial establecida Acuerdos pactados, operadores, instituciones y asociaciones de turismo Registros de los servicios brindados por regional, nacional e internacional los locales en red Registro de asistencia, Registro fotográfico, 4.1.2. Realización de famtrips y press tours al producto 02 eventos locales realizados con Informe sobre eventos realizados, “Manos andinas trabajando para proteger la participación de 10 invitados. Estadísticas sobre incremento de flujos naturaleza” de visitantes (fuentes propias y secundarias). 4.1.3. Carpeta de promoción turística ““Manos 01 carpeta publicada con un tiraje de 200 Documento publicado, andinas trabajando para proteger la naturaleza”” copias Comprobantes de pago. 4.1.4. Video promocional “Manos andinas trabajando 01 video publicado con un tiraje de 500 Video editado y difundido. para proteger la naturaleza” copias Comprobantes de pago. 4.1.5. Guía turística “Manos andinas trabajando para 01 guía publicada con un tiraje de 1,000 Documento publicado, proteger la naturaleza” ejemplares Comprobantes de pago. Web en internet 4.1.6. Web 2.0 01 Pagina web operando Comprobantes de pago. Constancia de inscripción, 02 participaciones en ferias locales y/o 4.1.7. Participación en Ferias de Promoción Turística Registro de contactos establecidos. nacionales con stan propio, 23
  • 26.
    2.5. Análisis EconómicoFinanciero 2.5.1. Presupuesto de Inversión APORTES CATEGORÍA DE Mundo Colca - Otros Municipalidad GASTO Gea Programas Productores y Banco Total 1.- Pre-Operativo 6.500,00 6.500,00 Plan Negocios 4.000,00 4.000,00 Asesorias 2.000,00 2.000,00 Gtos Legales 500,00 500,00 2.-Inv. Fija 109.284,00 97.666,00 30.000,00 236.950,00 Terrenos. 80.000,00 80.000,00 Edificaciones. 109.284,00 10.716,00 30.000,00 150.000,00 Maquinarias. 1.600,00 1.600,00 Equipos 1.600,00 1.600,00 Otros - Imprevistos 3.750,00 3.750,00 3.-Intangibles 50.487,00 50.487,00 100.974,00 Capacitación 17.075,00 17.075,00 34.150,00 Promoción 18.000,00 18.000,00 36.000,00 Información 5.650,00 5.650,00 11.300,00 Tramites - Asociatividad 4.750,00 4.750,00 9.500,00 As. Legal 1.000,00 1.000,00 2.000,00 Exp. Técnicos 4.012,00 4.012,00 8.024,00 4.- Cap. Trabajo 35.152,25 35.152,25 Insumos 4.050,00 4.050,00 M. Obra 8.000,00 8.000,00 Transporte 15.002,25 15.002,25 Gto Administrativo 2.683,33 2.683,33 Gto Ventas 5.416,67 5.416,67 Total 166.271,00 50.487,00 132.818,25 30.000,00 379.576,25 24
  • 27.
    2.5.2. Presupuesto deGastos de Operación, Administrativos y Ventas COSTOS DE COSTOS DE COSTOS DE OPERACIÓN ADMINISTRACIÓN COMERCIALIZACIÓN S/. 48,600.00 S/. 16,100.00 S/. 32,500.00 2.5.3. Costos por Periodos PERÍODOS COSTOS 1 2 3 4 5 Costos de Producción 96000,00 134400,00 194880,00 292320,00 453096,00 Costos Administrativos 16100,00 18515,00 21292,25 24486,09 28159,00 Costos de Comercialización 32500,00 37375,00 42981,25 49428,44 56842,70 Total S/. 144.600,00 S/. 190.290,00 S/. 259.153,50 S/. 366.234,53 S/. 538.097,70 2.5.4. Proyección del Nivel de Ingresos 2.5.4.1. Determinación del Precio Precio-Venta-estructura Concepto Costo en Soles Boleto de ingreso al C.I. 7,00 Café o infusión 2,00 Propina de fotografía 1,00 Cto. Objeto artesanal a entregar 6,00 Cto- Producción S/. 16,00 Cto. Administrativo 2,68 Cto. Ventas 5,42 Utilidad 5,90 Precio Venta S/. 30,00 2.5.4.2. Determinación de los Ingresos PLAN DE INGRESOS INGRESOS 1 2 3 4 5 Paquetes por mes 500 700 1015 1523 2360 Paquetes por año 6.000 8.400 12.180 18.270 28.319 Ingreso bruto S/. 180.027 S/. 252.038 S/. 365.455 S/. 548.182 S/. 849.682 2.5.5. Determinación del Punto de Equilibrio El Punto de equilibrio obtenido es de 5,669 paquetes turísticos; se interpreta como las ventas anuales necesarias para que la empresa opere sin pérdidas ni ganancias, si las ventas del negocio están por debajo de esta cantidad la empresa pierde y por arriba de la cifra mencionada son utilidades para la empresa. El 56.69% indica el total de pago de los costos fijos y variables y el 43.31% restante es la utilidad neta que obtiene el negocio. 25
  • 28.
    2.5.6. Financiamiento delPlan de Negocios El plan de negocios será financiado, en primer lugar, por lo propios emprendedores (87.93%) que equivale a S/.3,495,399.91; en segundo lugar estará financiado por el Proyecto (2.84%) que equivale a S/.112,927.00; seguido por S/. 50,487.00 por parte de Otros Programas (1.27%) y el S/.66,240.00 restante por la municipalidad de Yanque (1.67%). 2.5.7. Evaluación Económica y Financiera e Indicadores de Rentabilidad Para la evaluación económica y financiera del proyecto se ha seguido los procedimientos establecidos, como elaboración del presupuesto de inversiones, determinación de los costos directos e indirectos, costos de producción y operativos, presupuesto de ingresos y egresos, estado de ganancia y pérdida, flujo de caja, calculo de los indicadores de evaluación económica y financiera y balance general. EVALUACIÓN ECONÓMICA EVALUACIÓN FINANCIERA VANE S/. 58.246,90 VANF S/. 58.512,36 TIRE 18% TIRF 17,96% B/C E S/. 1,15 B/C F S/. 1,16 Periodo recuperación 2.45 Periodo de recuperación 2.01 Los indicadores de económicos y financieros como valor neto actualizado, la tasa interna de retorno, relación beneficio - costos y perdido de recuperación de capital son positivos y nos muestra que el proyecto es rentable tanto económica como financieramente, es decir es un proyecto bancable. 3. ESTRATEGIAS 3.1. Estrategias de Comercialización 3.1.1. Estrategia de Segmentación El segmento de turistas al que se destinara el producto es aquel que realiza turismo cultural para conocer y compartir autenticidad y naturaleza utilizando servicios ofrecidos por los pobladores locales. La demanda potencial de este tipo de turismo ha sido determinada por el estudio del Perfil del Turista extranjero que visita el Perú publicado el 2007 y que señala que el 60% realizó actividades de cultura una cifra de 2,2 millones de turista que visitarán el País. MODALIDADES DE SUBDIVISIONES SEGMENTO TURISMO EN EL PERÚ ELEGIDO Turismo Cultural Turismo Histórico- x identidad Turismo Arqueológico Turismo vivencial Turismo de naturaleza Turismo de aventura x 26
  • 29.
    Actualmente al Colcallegan 100,000 visitantes de otros países, de ellos la mayoría están motivados por el turismo histórico-cultural, ya que Arequipa constituye un destino de transito de estos visitantes cuya principal motivación es el Cuzco y Machu Picchu. Actualmente el tour convencional al Colca sin boletos turísticos ni actividades alternativas, tiene un precio promedio de venta de 40 dólares o 120 soles; el precio del producto que proponemos de media hora que complementa el tour convencional, está calculado en 30 soles o su equivalente en dólares. 3.1.2. Estrategia de Posicionamiento El producto turístico propuesto ““Manos andinas trabajando para proteger la naturaleza” tiene como atributo la modalidad de turismo histórico-cultural que se diferencia de la propuesta convencional, al incluir en la venta de servicios de artesanía actividades de interpretación del patrimonio natural y cultural. Las ventajas que se tiene sobre la competencia están referidas a la diversidad en manifestaciones a ser observadas en el Centro de interpretación y a la condición de protección del medio natural. ESTRATEGIA ELECCIÓN COMPETITIVA Líder. Seguidora. Retadora. x Especializada. Pero la principal estrategia de posicionamiento es la referida a contribuir con las poblaciones locales en su desarrollo, las tendencias del turismo muestran al turista con mayor responsabilidad social y ambiental, pues es un turista inteligente que asume compromisos con el ambiente y las sociedades que visita. 3.1.3. Estrategia de Crecimiento PRODUCTO PRODUCTO EXISTENTE NUEVO Mercado existente Penetración Desarrollo de producto (x) Mercado nuevo Expansión de Diversificación mercado Hay una oferta actual que no asegura una mejor satisfacción del recorrido que se hace hacia el Colca, actualmente se toman más de cuatro horas para llegar hasta Chivay y aunque los paisajes son hermosos, hace falta una mayor información del espacio que se recorre con los turistas durante su traslado al Colca en la RNSAB, y el centro de interpretación resulta ser el equipamiento más adecuado para lograr una adecuada información e interpretación de este espacio, la estrategia principal de este plan de negocios se basa en lograr concienciar a los operadores turísticos de Arequipa para que hagan la visita al Centro de Interpretación con sus turistas, ya que esta visita será un excelente complemento que asegurará la satisfacción del visitante. 27
  • 30.
    3.1.4. Estrategia deCompetitiva. El producto requiere de una especialización continua que alcance estándares de calidad superiores con respecto a su competencia, esto es posible por el compromiso que existe de autoridades y población para conseguir este objetivo y por la presencia de instituciones promotoras de la actividad turística sostenible e inclusiva, entre ellas proyecto Mundo Colca – GEA, DESCO, AECID y otras que viene desarrollando actividades de apoyo para el involucramiento de la población local en las actividades turísticas. 3.1.5. Identificación del Mercado Meta: Mercado Objetivo Primario: El mercado objetivo primario del producto “Manos andinas trabajando para proteger la naturaleza” estaría dado por los visitantes que llega el Colca (100,000 visitantes extranjeros) y que tiene interés en conocer y compartir la cultura de los pueblos. Mercado Objetivo Secundario: El mercado secundario estaría dado por la demanda nacional que puede estimarse en 13,000 turistas que muestran ese interés en el Colca. 3.1.6. Estrategias de Mezcla del Plan de Comercialización PRODUCTO CARACTERÍSTICAS DESCRIPCIÓN Marca ““Manos andinas trabajando para proteger la naturaleza”” Calidad La calidad del producto turístico estará caracterizada por la atención personalizada e idoneidad de las instalaciones limpias y funcionales, servicios oportunos y seguros, así como por la vivencia de experiencias únicas. Garantía Permuta de los servicios y productos que no se consideren adecuados Servicios de Post venta Envío de noticias por Internet. A. Plaza: El canal de distribución será multicanal, ya que se ofertarán los paquetes por intermedio de las agencias de viaje “vendedoras” y operadoras, a través de Internet por ventas online; así mismo la distribución será intensiva por que no se tiene restricciones ya que se pretende que todas las agencias lo distribuyan. B. Promoción: La Promoción se realizara desarrollando las siguientes actividades: a. Establecimiento de alianzas estratégicas con operadores, instituciones y asociaciones de turismo regional, nacional e internacional. b. Realización de famtrips y press tours del producto “Manos andinas trabajando para proteger la naturaleza”. c. Distribución de carpeta de promoción turística “Manos andinas trabajando para proteger la naturaleza”. d. Distribución de video promocional “Manos andinas trabajando para proteger la naturaleza””. e. Distribución de guía turística “Manos andinas trabajando para proteger la naturaleza”. f. Instalación y operación de una página Web 2.0 con apoyo del SERNANP g. Participación en Ferias de Promoción Turística 28
  • 31.
    C. Comercialización: Elcanal de comercialización es indirecto ya que serán las agencias de viaje y operadores quienes se encargarán de la comercialización. 3.2. Estrategias de Operación del Plan de Negocios 3.2.1. Estrategia de Organización y Vínculo con los Emprendedores Criterios de selección de los emprendedores y grupos beneficiarios del plan: - Emprendedores que cuenten con capacidad y estén dispuestos a invertir su tiempo y dinero en un proyecto conjunto con otros. - Emprendedores que cuenten con un negocio estable o activo - Emprendedores que ya hayan desarrollado capacidades de cooperación o que muestren interés en establecer lazos con otros emprendedores. - El Grupo de emprendedores cuente con un “Agente Legitimo” que lidere y dinamice el grupo. - El Grupo de emprendedores cuente con un producto potencial para llegar a nuevos mercados (turismo receptivo) - El Grupo de emprendedores cuente con agentes de tamaño homogéneo y con servicios turísticos también homogéneos. - El grupo de emprendedores no tengan demasiada dispersión geográfica y que tengan un alto nivel de conocimiento entre ellos. - El grupo de emprendedores esté dispuesto a complementarse con otros grupos - El Grupo de emprendedores ya nos había comunicado su intención de “juntarse” para algún fin. La estrategia de organización es la formación de un modelo asociativo que articule los 3 servicios ofertados: casas hospedajes, gastronomía, artesanos, guías y arrieros. El modelo asociativo que los integre será un Red Empresarial de tipo horizontal que se constituirá en consorcio, siguiendo la metodología ONUDI, la cual sistematiza casos y experiencias de todo el mundo. Esta metodología cuenta con 5 fases: selección de emprendimientos, desarrollo de base de confianza, acción piloto, estrategia a largo plazo, y formalización y gestión. La Red nacerá sobre la base de un Grupo de 12 Emprendimientos de Turismo Vivencial, al que se han incorporado 4 Asociaciones de Artesanía Textil y de Bordados del Colca, así como algunos emprendedores que realizan actividades de Hospedaje, Gastronomía y Acompañamiento local en Arrieraje y Guiado. La futura Red y/o Consorcio, se prevé que tendrá la siguiente estructura: 1. Asamblea General de Socios 2. Directorio: compuesto por representantes de cada grupo o servicio: Presidente, Secretario, Tesorero y Vocal 3. Comités de Trabajo: Comercial, Producción, Calidad y Finanzas 4. Gerente 5. Articulador (personal del Operador) 6. Consultores 3.2.2. Estrategia de Manejo de Costos A cargo del Comité de Finanzas, se buscará minimizar los costos mediante la aplicación de políticas de reducción costos que abarquen: - Elaboración de Estructuras de Costos para el portafolio a ofertar - Implementación de un sistema de medición y control permanente de los desembolsos 29
  • 32.
    - Mejora deprocesos que impliquen una mayor productividad en mano de obra e insumos 3.2.3. Estrategia de Control de Calidad A cargo del Comité de Calidad, se buscará la introducción y aplicación de buenas prácticas de manufactura en los servicios turísticos ofertados por cada grupo de emprendedores y la inscripción del Producto Turístico ““Manos andinas trabajando para proteger la naturaleza”” en el Programa Nacional de Certificación de Sostenibilidad Turística del proyecto Mundo Colca, todo esto para la mejor satisfacción de los visitantes y el respeto de los entornos (natural y cultural). Estas normas establecen los atributos, características y requisitos deben diseñarse, especificarse, controlarse y mejorarse para contribuir al éxito del producto turístico. El sistema normativo a implementar para el control de la calidad de los servicios; esta dado por: Productos artesanales de calidad a. Instalaciones y facilidades: Del establecimiento b. Productos calidad y precio c. Acabados y diseños Buenas prácticas en restaurantes d. Instalaciones y facilidades: Del establecimiento e. Equipos y utensilios f. Distribución de trabajo g. Manejo higiénico de los alimentos: Recepción, Preparación, Cocinado, Servido y Sobras h. Reglas de la OMS para cuidar la higiene en la preparación de alimentos: Elegir bien los alimentos tratados, Cocinar bien los alimentos, Consumir inmediatamente los alimentos cocinados, Guardar cuidadosamente los alimentos cocinados, Recalentar bien los alimentos, Evitar el contacto entre los alimentos crudos y los cocinados, Lavarse las manos a menudo, Mantener escrupulosamente limpias todas las superficies de la cocina, Mantener los alimentos fuera del alcance de insectos, roedores y otros animales y Utilizar agua potable A. Seguridad en la cocina B. Salud y seguridad del personal C. Higiene personal D. Detergentes y desinfectantes E. Control de Plagas 3.2.4. Estrategia de Adaptación a las Variaciones del Mercado A cargo del Comité de Producción que buscará trabajar una serie de elementos o factores que permitan a la Asociación responder con eficacia y eficiencia a los cambios del entorno: - Precios competitivos - Servicios de Calidad, certificados - Optimo servicio al cliente - Fuerza de trabajo comprometida - Marketing eficaz - Adecuada Gestión administrativa y financiera - Innovación permanentes en productos y procesos 30
  • 33.
    - Cultura de la información - Gestión verde de los procesos y productos - Asistencia Técnica y capacitación permanente 3.2.5. Estrategia de Resolución de Controversias A cargo del Directorio y del Gerente, aunque en algunos casos también le puede competer a la Asamblea de Socios, se buscará minimizar conflictos y regular las operaciones mediante la elaboración y firma de un Reglamento Interno que contemple: - Identificación y propósito - Mecanismos para la toma de decisiones - Establecimiento claro de deberes y derechos de los socios - Admisión de nuevos miembros - Retiro de miembros por exclusión o renuncia voluntaria - Comisiones de trabajo - Cuotas, Sanciones por inasistencia a las reuniones, a las cuotas y a las actividades. - Estructura - Política de ventas y reparto de cuotas de producción y utilidades - Código de Conducta 3.2.6. Organigrama El Directorio de la Red lo conforman los representantes de los tres grupos de emprendedores, es presidido por el Presidente y lo acompañan un Secretario y un Tesorero, el cual además será el responsable de las finanzas de la Red. Un socio elegido y entrenado ejercerá la función de comercialización, y de ésta dependerá un promotor comercial. Por otro lado, se dispondrá de otros tres socios encargados de la producción de cada servicio ofrecido. Existirá un socio, entrenado en la calidad del portafolio de productos turísticos. En el caso del Gerente, esta aún por resolver si se contratará a un especialista externo o esta función será asumida por un socio con capacidades y competencias para ello. El Articulador es el guía el proceso de integración y propicia la construcción de relaciones de confianza entre los socios, esta función será asumida por un especialista del Operador institución que también abonara las Consultorías especializadas en Turismo. 31
  • 34.
    3.3. Plan deTrabajo 3.3.1. Componentes El presente Plan de Negocios tiene como propósito “Desarrollar un producto turístico en el micro corredor Toccra; a través de la asociatividad de los emprendimientos e iniciativas de negocio turístico de los pobladores locales, mejorando la gestión empresarial, la calidad productiva de los servicios y bienes, así como la gestión comercial, que permita el acceso competitivo del producto a mercados dinámicos”. Este Plan de Negocios será ejecutado por un grupo emprendedores turísticos rurales, localizados en el ámbito del micro corredor Toccra, conformados por familias locales con micro y pequeños emprendimientos, asociaciones de artesanos, campesinos arrieros de llamas y equinos; los cuales la mayoría cuenta con una plataforma de servicios, llámese casas vivenciales de hospedaje rural, comedores rurales, asociaciones artesanales, servicios de guiado y arrieraje, etc. Sin embargo se encuentran en una etapa incipiente de desarrollo; donde los frutos todavía no corresponden al esfuerzo realizado y en algunos de los casos, las instalaciones que en un principio despertaron sueños y deseos de trabajar en turismo, hoy se están deteriorando. Por tanto, a través de la presente propuesta de Plan de Negocios, un grupo de emprendedores del mencionado micro corredor, de manera voluntaria desean organizarse en una asociación y/o consorcio y se comprometen a desarrollar un Producto Turístico Competitivo denominado ““Manos andinas trabajando para proteger la naturaleza””; que se desarrollará de manera alternativa al convencional, que recorre el microcorredor del Plan de Negocios, sin generar eslabonamientos socio económicos con las actividades realizadas por los pobladores de la zona. La propuesta ofrece actividades con la población y asegura ingresos directos a las mismas, ya que ellas podrán brindar servicios turísticos. En ese sentido, el producto propone realizar un recorrido de 3 días (2 noches), que involucra a cuatro pueblos (Toccra), los mismos que brindarán servicios de hospedaje, alimentación y artesanía, complementadas con actividades. Esta ruta será comercializada a través de un paquete turístico, con un precio fijo. La ejecución del Plan del Negocios del Producto Turístico ““Manos andinas trabajando para proteger la naturaleza””, contempla, el desarrollo de los siguientes componentes: COMPONENTE 01: ASOCIATIVIDAD.- Conformación de red o consorcio asociativo de los emprendimientos turísticos. COMPONENTE 02: DESARROLLO DEL PRODUCTO TURÍSTICO Y MEJORA DE CAPACIDADES.- A través de talleres de capacitación, asistencia técnica, apoyo y asesoramiento para el desarrollo de iniciativas y productos turísticos, como: hospedaje, gastronomía, guiado, arrieraje y artesanías. COMPONENTE 03: INVERSIÓN TURÍSTICA en habilitación de infraestructura y planta turística. COMPONENTE 04: PROMOCIÓN Y COMERCIALIZACIÓN.- Asesoramiento y asistencia técnica comercial y desarrollo de material promocional. 32
  • 35.
    El monto totalde financiamiento previsto en el Plan de Negocios, alcanza los S/. 455,816 nuevos soles, que serán financiados por: PROSAAMER 10.00%, Operador 11%, Emprendedores 40%, Municipalidad y Mundo Colca 19.00%, Banca comercial 20.00%. 3.3.2. Plan de Ejecución de Actividades ACTIVIDAD N° 1.1 Conformación de Red o Consorcio Asociativo Organización y formalización de una asociación de emprendedores turísticos participantes en un consorcio o red para el desarrollo y gestión del producto turístico Producto Turístico ““Manos andinas trabajando para proteger la naturaleza””; a través de la realización de talleres de sensibilización y desarrollo de confianza entre los participantes, asistencia técnica y acompañamiento en el proceso asociativo y de formalización, así como de gestión asociativa. ACTIVIDAD N° 2.1. Capacitación y Asistencia Técnica Para Desarrollo del Producto Turístico Rural Sostenible y Para La Mejora de La Calidad De Servicios y Bienes Incluidos En La Oferta. Se desarrollará el producto sostenible y competitivo denominado ““Manos andinas trabajando para proteger la naturaleza”” mediante la ejecución de acciones de desarrollo de capacidades, a través de talleres, asistencias técnicas, apoyo y asesoramiento en: Desarrollo de iniciativas de negocios turísticos inclusivos; buenas prácticas en hospedaje; alimentación y guiado; realización de pasantías y establecimientos de servicios turísticos; aprendizaje ingles y desarrollo de capacidades en gestión empresarial. ACTIVIDAD N° 2.2. Sensibilización y Enseñanza a Escolares En Valorización de Activos Ambientales y Culturales Locales. Sensibilizar e inculcar en los profesores y escolares la valoración de activos ambientales y culturales locales, mediante la formación de formadores a través de talleres y asistencias técnicas, distribución de guías y elaboración de murales de sensibilización cultural y ambiental ACTIVIDAD N° 2.3. Sensibilización a Emprendedores Turísticos en Cultura Crediticia Sensibilizar a emprendedores de servicios turísticos en cultura crediticia a través de charlas de sensibilización y asistencia técnica de facilitación para acceso a créditos ACTIVIDAD N° 3.1. Habilitación del Micro-corredor Toccra Se habilitará turísticamente el micro corredor turístico Toccra, implementando señalización turística, ordenanzas municipales para proteger la traza arquitectónica, mejoramiento del ambiente urbano, implementación de Ecomuseo de arte y cultura, equipamiento de sendero de trekking, mejora de infraestructura y equipamiento de servicios turísticos ACTIVIDAD N° 4.1. Desarrollo de Acciones de Promoción y Comercialización del Producto Turístico Incorporar el producto turístico “Manos andinas trabajando para proteger la naturaleza” en la oferta turística regional, a través del establecimiento de alianzas estratégicas, realización de famtrips y fampress , elaboración y distribución de material de promoción (carpeta, video y guía turística), instalación de pagina web y participación en ferias de promoción turística. 33
  • 36.
    3.3.3. Cronograma deEjecución del Plan de Negocios Plan de Negocios:““Manos andinas trabajando para proteger la naturaleza”” COSTO COSTO COMPONENTE / UNIDAD DE CAN Mundo Otros Ene Feb- Mar Abr- May Jun- Jul- Ago Sep- Oct- Nov Dic- Ene Feb- Mar Abr- May Jun- Jul- Ago Sep- Oct- Nov Dic- UNITARI TOTAL -10 10 -10 10 -10 10 10 -10 10 10 -10 10 -11 11 -11 11 -11 11 11 -11 11 11 -11 11 ACTIVIDAD MEDIDA T. Colca Programas O S/. S/. I. Componente: 01 ASOCIATIVIDAD 9500,00 4750,00 4750,00 1.1 Conformación de red Acciones o consorcio asociativo 6 1583,33 9500,00 4750,00 4750,00 1 1 1 1 1 1 II. Componente: 02 DESARROLLO DEL PRODUCTO TURÍSTICO Y MEJORA DE CAPACIDADES 45450,00 22725,00 22725,00 2.1. Capacitación y asistencia técnica para desarrollo del producto turístico rural sostenible Capacitaciones y para la mejora de la calidad de servicios y bienes incluidos en la oferta. 12 2845,83 34150,00 17075,00 17075,00 1 1 1 1 1 1 1 1 1 1 1 1 2.2. Sensibilización y enseñanza a escolares en valorización de Escolares activos ambientales y culturales locales. 200 42,00 8400,00 4200,00 4200,00 50 50 50 50 2.3. Sensibilización a emprendedores turísticos Capacitaciones en cultura crediticia. 12 241,67 2900,00 1450,00 1450,00 1 1 1 1 1 1 1 1 1 1 1 1 III. Componente: 03 INVERSIÓN TURÍSTICA 10024,00 5012,00 5012,00 3.1. Habilitación del Obras micro-corredor 10 1002,40 10024,00 5012,00 5012,00 1 1 1 1 1 1 1 1 1 1 IV. Componente: 04 PROMOCION Y COMERCIALIZACIÓN 36000,00 18000,00 18000,00 4.1. Desarrollo de acciones de promoción y Acciones comercialización del producto turístico 8 4500,00 36000,00 18000,00 18000,00 1 1 1 1 1 1 1 1 TOTAL 100.974,00 50.487,00 50.487,00 34
  • 37.
    3.3.4. Programación deEjecución Presupuestal Mundo Colca - GEA/Otros Programas UNIDAD COSTO COMPONENTE / COSTO Ene- Feb- Mar- Abr- May- Jun- Jul- Ago- Sep- Oct- Nov- Dic- Ene- Feb- Mar- Abr- May- Jun- Jul- Ago- Sep- Nov- Dic- DE CANT. UNITARIO Oct-11 ACTIVIDAD TOTAL S/. 10 10 10 10 10 10 10 10 10 10 10 10 11 11 11 11 11 11 11 11 11 11 11 MEDIDA S/. I. Componente: 01 ASOCIATIVIDAD 9500.00 1500.00 1500.00 1500.00 1500.00 1500.00 2000.00 1.1 Conformación de red o consorcio Acciones asociativo 6 1583.33 9500.00 1500.00 1500.00 1500.00 1500.00 1500.00 2000.00 II. Componente: 02 DESARROLLO DEL PRODUCTO TURÍSTICO Y MEJORA DE CAPACIDADES 45450.00 2725.00 2100.00 2725.00 2725.00 2100.00 2725.00 2725.00 2725.00 2100.00 2725.00 2100.00 2725.00 2725.00 2725.00 4900.00 4900.00 2.1. Capacitación y asistencia técnica para desarrollo del producto turístico rural sostenible Capacita y para la mejora de la calidad de servicios y bienes incluidos en la oferta. 12 2845.83 34150.00 2500.00 2500.00 2500.00 2500.00 2500.00 2500.00 2500.00 2500.00 2500.00 2500.00 4575.00 4575.00 2.2. Sensibilización y enseñanza a escolares en valorización de Escolares activos ambientales y culturales locales. 200 42.00 8400.00 2100.00 2100.00 2100.00 2100.00 2.3. Sensibilización a emprendedores Capacita turísticos en cultura crediticia. 12 241.67 2900.00 225.00 225.00 225.00 225.00 225.00 225.00 225.00 225.00 225.00 225.00 325.00 325.00 III. Componente: 03 INVERSIÓN TURÍSTICA 10024.00 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 3.1. Habilitación del Obras micro-corredor 10 1002.40 10024.00 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 1002.40 IV. Componente: 04 PROMOCION Y COMERCIALIZACIÓN 36000.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 4.1. Desarrollo de acciones de promoción y Acciones comercialización del producto turístico 8 4500.00 36000.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 4500.00 TOTAL 100974.00 1500.00 2725.00 2100.00 3727.40 1500.00 3727.40 2100.00 3727.40 1500.00 3727.40 0.00 3727.40 8100.00 3727.40 6600.00 3727.40 6000.00 3727.40 4500.00 3727.40 6500.00 10402.40 4500.00 9400.00 35
  • 38.
    4. MEDIDAS DE RELACIONAMIENTO Y PRÁCTICAS MEDIOAMBIENTALES. 4.1. Medidas de Relacionamiento e Inclusión Las medidas que garantizaran la interacción e inclusión de todos los actores que intervienen en el Plan de Negocios y una relación adecuada, facilitando las negociaciones y acuerdos en cuanto a la fijación en precios y formas de pago, estarán relacionadas por las siguientes actividades. - Capacitación en asociatividad - Toma de decisiones para el uso de los ingresos por asociación - Realización de círculos de calidad - Pasantías en otras experiencias para aprendizaje - Gestión social para el desarrollo de buenas relaciones personales - Actas de compromiso - Apoyo a liderazgos con reconocimiento - Rescate de valores ancestrales de ayuda mutua (ayni, minka, etc) - Identificación con los problemas generales - Acercamiento constante a través de reuniones con fines amicales. - Desarrollo de valores y virtudes de responsabilidad, honestidad, higiene, honradez, respeto y otros. 4.2. Propuesta de Sistema de Gestión Turística en el Colca La propuesta busca establecer un sistema de gestión para el destino articulando todas las unidades de gestión que existen y estableciendo los comités de gestión pluridistritales como los nexos entre las unidades distritales y la unidad de gestión mayor del destino Colca. 36
  • 39.
    4.3. Prácticas Ambientales Las medidas que se adoptaran para disminuir los efectos negativos sobre el medioambiente serán: FACTORES IMPACTOS ESTADO PRÁCTICAS AMBIENTALES DEL PROYECTO Agua Bueno Uso racional del agua Reducirá probabilidades de Manejo adecuado y mínimo de artículos químicos para contaminación del medio en aseo y limpieza Toccra Implementación de biodigestores y pozos secos en los SS.HH. del Centro de interpretación Suelo Bueno Utilización de senderos y vías señalizadas en los Evitara la contaminación y recorridos. erosión de los suelos Construcciones de piedra barro y paja con uso mínimo de cemento Sistema de manejo de residuos sólidos y líquidos Devolución de residuos sólidos a ciudades con soportes mayores. Aire Bueno Uso de un solo sendero de tierra para las Unidades Protegerá las características móviles a fin de disminuir el polvo. actuales del aire en el micro Unidades móviles con adecuados sistemas de filtros de corredor monóxido de carbono. Flora Buena Utilización de alimentos de carácter orgánico Evitará la depredación de flora para la protección de Campañas de forestación y protección de flora microclimas Fauna Impactada Instrucciones para que se realicen movimientos suaves a Protegerá la fauna nativa fin de no poner nerviosas a las vicuñas. Instrucciones para no adquirir en venta especies vivas. Protección de la fauna nativa 37
