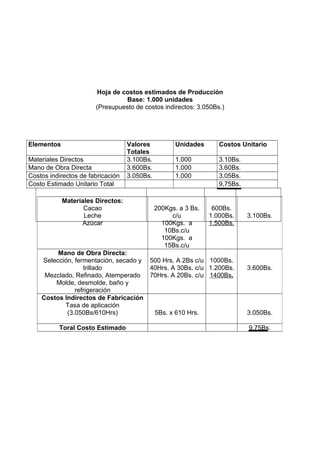

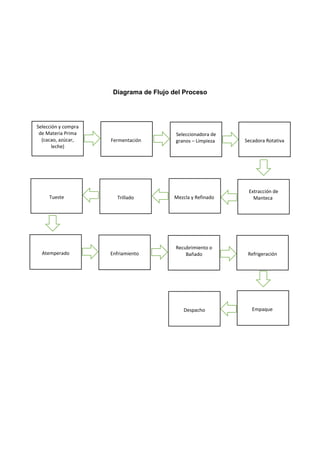

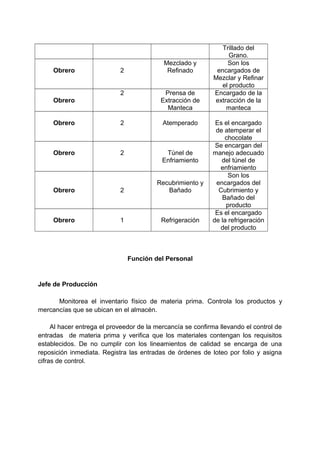

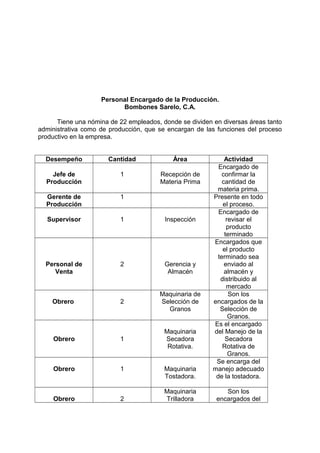

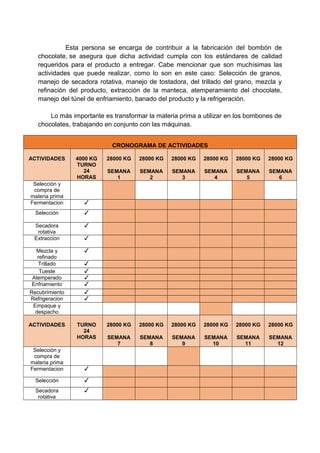

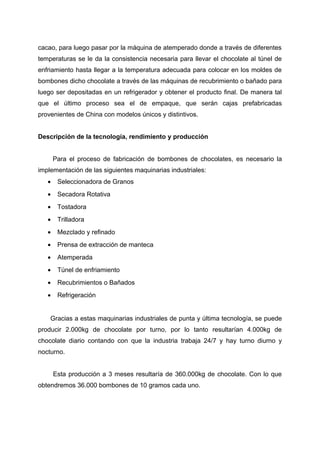

El documento presenta el plan de producción de una empresa dedicada a la fabricación de bombones de chocolate negro y blanco en Mérida, Venezuela durante los meses de septiembre a noviembre de 2013. El plan detalla el proceso productivo, requerimientos de materia prima, maquinaria, personal y cronograma para producir 36,000 bombones en el período.
