RIESGOS
GEOVANNY ANDRES MARTÍNEZ JIMÉNEZ
EVALUACIÓN DE PROYECTOS
El riesgo es algo desconocido que, si
se produce, afecta en forma negativa
o positiva los objetivos del proyecto.
Por lo tanto, un evento incierto
puede ser algo bueno o algo malo. El
riesgo representa el impacto
potencial de todas las amenazas u
oportunidades que podrían afectar
los logros de los objetivos del
proyecto.
INCERTIDUMBRE
La incertidumbre se da cuando
no se conoce la probabilidad de
ocurrencia de un evento,
mientras que en una situación
de riesgo se puede estimar cuál
será su probabilidad de
ocurrencia.
INCERTIDUMBRE
Incertidumbre sería si no tenemos
idea de que vaya a ocurrir una
catástrofe climática en un proyecto,
algo que nunca antes había ocurrido
en ese lugar. Mientras que si en ese
mismo proyecto podemos estimar la
probabilidad de mal clima con base en
informes meteorológicos, estaríamos
en una situación de riesgo.
PROBABILIDAD
Cada evento riesgoso tiene alguna
posibilidad de suceder. Por ejemplo, la
probabilidad de que hayan temblores
en una ciudad según estadísticas
históricas es del 2%. Esto significa que
en el largo plazo, si se mantienen las
condiciones utilizadas en la estimación,
temblará 2 de cada 100 días.
PROBABILIDAD
Un hecho improbable que ocurra tiene
una probabilidad de ocurrencia cercana
a cero. Por el contrario, un hecho que es
casi seguro que ocurra posee una
probabilidad de ocurrencia muy cercana
a 100%. Por lo tanto, matemáticamente
se suele representar a la probabilidad
de ocurrencia en una escala que va del
0 al 1.
IMPACTO
El riesgo no se cuantifica sólo por su
probabilidad de ocurrencia, sino
también por su impacto sobre los
objetivos del proyecto. Por ejemplo, si
la probabilidad de mal clima es muy
alta, pero los daños en el proyecto son
muy bajos, ese riesgo no debería
preocupar demasiado.
IMPACTO
Si la ocurrencia de un evento
produce impactos importantes
en un proyecto y además no se
conoce la probabilidad de
ocurrencia, habrá incapacidad a
la hora de tomar buenas
decisiones para el proyecto.
VALOR MONETARIO
ESPERADO
Se puede obtener una buena
estimación de los beneficios o
costos esperados de un evento
riesgoso si se multiplica su
probabilidad de ocurrencia por
el impacto.
VALOR MONETARIO ESPERADO = PROBABILIDAD * IMPACTO
Por ejemplo, un 10% de probabilidad
de perder $100.000 tendrá un costo
esperado de $10.000, mientras que un
20% de probabilidad de ganar
$200.000 tendrá una ganancia
esperada de $40.000.

RIESGOS DESCONOCIDOS O
IMPREVISTOS
Son aquellos que pueden
ocurrir sin haber anticipado su
ocurrencia. Dependen de una
inusual combinación de
factores que no se pudieron
detectar con anticipación.
RIESGOS DESCONOCIDOS O
IMPREVISTOS
Por ejemplo, un riesgo
imprevisto durante la
construcción de un edificio
podría ser un cambio legislativo
que obligue a cambiar el
alcance según el plan original.
GESTIÓN DE LOS RIESGOS
Es el proceso sistemático de
planificar, identificar, analizar,
responder y controlar los
riesgos del proyecto.
GESTIÓN DE LOS RIESGOS
Este proceso trata de maximizar
la probabilidad de ocurrencia
de los sucesos positivos y
minimizar la probabilidad de
ocurrencia de los sucesos
adversos.
PROCESO DE GESTIÓN DE RIESGOS
1. Planificar la gestión de riesgos.
2. Identificar los riesgos.
3. Análisis cualitativo de riesgos.
4. Análisis cuantitativo de riesgos.
5. Planificar respuesta a riesgos.
6. Monitorear y controlar los riesgos.
PLANIFICAR LA GESTIÓN DE
RIESGOS
Consiste en diseñar un plan de
cómo se ejecutarán las
actividades de identificación,
análisis, respuesta y monitoreo
de los riesgos.
IDENTIFICAR LOS RIESGOS
Una vez realizado el plan de
gestión de riesgos, es necesario
comenzar con la identificación de
los eventos riesgosos que, si
ocurriesen, afectarían el resultado
del proyecto.
IDENTIFICAR LOS RIESGOS
Se debe prestar especial
atención a la identificación de
los sucesos que puedan afectar
seriamente al proyecto, aun
cuando su probabilidad de
ocurrencia fuese muy baja.
EJEMPLO
LISTA DE CONTROL
RIESGO POTENCIAL √
Exceso de Costos
Exceso de Plazos
Mala Calidad

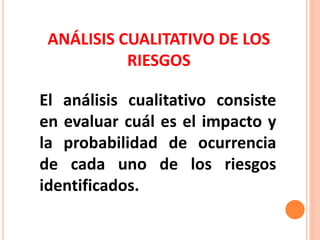

ANÁLISIS CUALITATIVO DE LOS
RIESGOS
El análisis cualitativo consiste
en evaluar cuál es el impacto y
la probabilidad de ocurrencia
de cada uno de los riesgos
identificados.
ANÁLISIS CUALITATIVO DE LOS
RIESGOS
En este proceso, los riesgos se
ordenan de acuerdo a su
importancia relativa sobre los
objetivos del proyecto.
EVALUACIÓN DEL IMPACTO
A través de entrevistas con
expertos se estima cuál es la
probabilidad de ocurrencia y el
impacto de cada riesgo
identificado.
EJEMPLO EVALUACIÓN DEL
IMPACTO
Una empresa que está evaluando un
proyecto agroindustrial asigna un
puntaje de 0,05 a los impactos muy
bajos aumentando hasta 0,80 para
los impactos muy altos. La empresa
ha definido la categorización de los
riesgos según la siguiente tabla:
EJEMPLO
ExcesodeCostos($) <1% 1%-5% 5%-10% 10%-20% >20%
ExcesodePlazos(díasdeexceso) <2 3-5 6-15 16-30 >30
MalaCalidad(Fallascada1,000) <5 6-10 11-20 21-40 >40
IMPACTO
RIESGO
MUYBAJO
0,05
BAJO
0,10
MODERADO
0,20
ALTO
0,40
MUYALTO
0,80
PROBABILIDAD DEL IMPACTO
Suele representarse con una
tabla de doble entrada donde
se combina la probabilidad y el
impacto para poder hacer una
priorización de los riesgos.

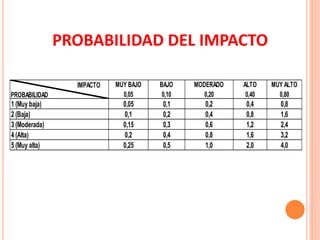

PROBABILIDAD DEL IMPACTO
1 (Muy baja) 0,05 0,1 0,2 0,4 0,8
2 (Baja) 0,1 0,2 0,4 0,8 1,6
3 (Moderada) 0,15 0,3 0,6 1,2 2,4
4 (Alta) 0,2 0,4 0,8 1,6 3,2
5 (Muy alta) 0,25 0,5 1,0 2,0 4,0
IMPACTO
PROBABILIDAD
MUY BAJO
0,05
BAJO
0,10
MODERADO
0,20
ALTO
0,40
MUY ALTO
0,80
EJEMPLO
1). En caso de un aumento en el
tipo de cambio, los costos se
incrementaran en un 3%. Se estima
que este evento tiene una
probabilidad de ocurrencia muy
alta.
EJEMPLO
2). En caso de un clima desfavorable,
el proyecto tendría un retraso
aproximado de 20 días. Existe una
alta probabilidad de mal clima en la
época que se quiere llevar a cabo el
proyecto.
EJEMPLO
3). Se detectó que algunos empleados
podrían no comprometerse con el
proyecto y producir insumos con algunas
fallas.
Si lo anterior ocurriese, lo cual tiene una
probabilidad moderada, la empresa
tendrá que tirar aproximadamente 2 de
cada 1.000 productos.
LOCALIZACIÓN DE RIESGOS
1 (Muy baja)
2 (Baja)
3 (Moderada) 0,15
4 (Alta) 1,6
5 (Muy alta) 0,5
IMPACTO
PROBABILIDAD
MUY BAJO
0,05
BAJO
0,10
MODERADO
0,20
ALTO
0,40
MUY ALTO
0,80
RESUMEN ANÁLISIS
CUALITATIVO DE RIESGOS
RIESGO PROBABILIDAD IMPACTO PRIORIDAD
ExcesodeCostos($) MuyAlta Bajo Media
ExcesodePlazos(díasdeexceso) Alta Alto Alta
MalaCalidad(Fallascada1,000) Moderada MuyBajo Baja
ANÁLISIS CUANTITATIVO DE LOS
RIESGOS
En el análisis cuantitativo de
riesgos se cuantifica la
probabilidad de ocurrencia (%) y
el impacto ($) para priorizar los
riesgos según su importancia
relativa.
EJEMPLO
RIESGO PROBABILIDAD IMPACTO VALORESPERADO
ExcesodeCostos($) 95% $21.000.000 $19.950.000
ExcesodePlazos(díasdeexceso) 80% $10.000.000 $8.000.000
MalaCalidad(Fallascada1,000) 40% $2.000.000 $800.000
PLANIFICAR RESPUESTA A
RIESGOS
La planificación de la respuesta al
riesgo consiste en desarrollar
procedimientos y técnicas que
permitan mejorar las oportunidades
y disminuir las amenazas que inciden
sobre los objetivos del proyecto.
PLANIFICAR RESPUESTA A
RIESGOS
Para los riesgos negativos se
suelen utilizar las siguientes
estrategias: Evitar, Transferir,
Mitigar o Aceptar.
MATRIZ DE ESTRATEGIAS DE
RESPUESTA A RIESGOS
1 (Muy baja) ACEPTAR ACEPTAR ACEPTAR ACEPTAR
TRANSFERIR
O MITIGAR
2 (Baja) ACEPTAR ACEPTAR ACEPTAR
TRANSFERIR
O MITIGAR
EVITAR
3 (Moderada) ACEPTAR ACEPTAR ACEPTAR
TRANSFERIR
O MITIGAR
EVITAR
4 (Alta) ACEPTAR ACEPTAR
TRANSFERIR
O MITIGAR
EVITAR EVITAR
5 (Muy alta) ACEPTAR
TRANSFERIR
O MITIGAR
TRANSFERIR
O MITIGAR
EVITAR EVITAR
IMPACTO
PROBABILIDAD
MUY BAJO
0,05
BAJO
0,10
MODERADO
0,20
ALTO
0,40
MUY ALTO
0,80
EJEMPLO
1 (Muy baja)
2 (Baja)
3 (Moderada) ACEPTAR
4 (Alta) EVITAR
5 (Muy alta)
TRANSFERIR
O MITIGAR
IMPACTO
PROBABILIDAD
MUY BAJO
0,05
BAJO
0,10
MODERADO
0,20
ALTO
0,40
MUY ALTO
0,80

MONITOREAR Y CONTROLAR
LOS RIESGOS
Durante la fase de monitoreo de los
riesgos se recopila información y se
documentan los avances y evolución
a través del tiempo. Este monitoreo
brinda información actualizada
acerca del estado de cada riesgo
identificado.
MONITOREAR Y CONTROLAR
LOS RIESGOS
El control de los riesgos requiere
implementar los planes de
respuesta, realizar acciones
correctivas, redefinir planes de
respuesta o modificar los
objetivos del proyecto.

Riesgos

  • 1.
    RIESGOS GEOVANNY ANDRES MARTÍNEZJIMÉNEZ EVALUACIÓN DE PROYECTOS
  • 2.
    El riesgo esalgo desconocido que, si se produce, afecta en forma negativa o positiva los objetivos del proyecto. Por lo tanto, un evento incierto puede ser algo bueno o algo malo. El riesgo representa el impacto potencial de todas las amenazas u oportunidades que podrían afectar los logros de los objetivos del proyecto.
  • 3.
    INCERTIDUMBRE La incertidumbre seda cuando no se conoce la probabilidad de ocurrencia de un evento, mientras que en una situación de riesgo se puede estimar cuál será su probabilidad de ocurrencia.
  • 4.
    INCERTIDUMBRE Incertidumbre sería sino tenemos idea de que vaya a ocurrir una catástrofe climática en un proyecto, algo que nunca antes había ocurrido en ese lugar. Mientras que si en ese mismo proyecto podemos estimar la probabilidad de mal clima con base en informes meteorológicos, estaríamos en una situación de riesgo.
  • 5.
    PROBABILIDAD Cada evento riesgosotiene alguna posibilidad de suceder. Por ejemplo, la probabilidad de que hayan temblores en una ciudad según estadísticas históricas es del 2%. Esto significa que en el largo plazo, si se mantienen las condiciones utilizadas en la estimación, temblará 2 de cada 100 días.
  • 6.
    PROBABILIDAD Un hecho improbableque ocurra tiene una probabilidad de ocurrencia cercana a cero. Por el contrario, un hecho que es casi seguro que ocurra posee una probabilidad de ocurrencia muy cercana a 100%. Por lo tanto, matemáticamente se suele representar a la probabilidad de ocurrencia en una escala que va del 0 al 1.
  • 7.
    IMPACTO El riesgo nose cuantifica sólo por su probabilidad de ocurrencia, sino también por su impacto sobre los objetivos del proyecto. Por ejemplo, si la probabilidad de mal clima es muy alta, pero los daños en el proyecto son muy bajos, ese riesgo no debería preocupar demasiado.
  • 8.
    IMPACTO Si la ocurrenciade un evento produce impactos importantes en un proyecto y además no se conoce la probabilidad de ocurrencia, habrá incapacidad a la hora de tomar buenas decisiones para el proyecto.
  • 9.
    VALOR MONETARIO ESPERADO Se puedeobtener una buena estimación de los beneficios o costos esperados de un evento riesgoso si se multiplica su probabilidad de ocurrencia por el impacto.
  • 10.
    VALOR MONETARIO ESPERADO= PROBABILIDAD * IMPACTO Por ejemplo, un 10% de probabilidad de perder $100.000 tendrá un costo esperado de $10.000, mientras que un 20% de probabilidad de ganar $200.000 tendrá una ganancia esperada de $40.000.
  • 11.
    RIESGOS DESCONOCIDOS O IMPREVISTOS Sonaquellos que pueden ocurrir sin haber anticipado su ocurrencia. Dependen de una inusual combinación de factores que no se pudieron detectar con anticipación.
  • 12.
    RIESGOS DESCONOCIDOS O IMPREVISTOS Porejemplo, un riesgo imprevisto durante la construcción de un edificio podría ser un cambio legislativo que obligue a cambiar el alcance según el plan original.
  • 13.
    GESTIÓN DE LOSRIESGOS Es el proceso sistemático de planificar, identificar, analizar, responder y controlar los riesgos del proyecto.
  • 14.
    GESTIÓN DE LOSRIESGOS Este proceso trata de maximizar la probabilidad de ocurrencia de los sucesos positivos y minimizar la probabilidad de ocurrencia de los sucesos adversos.
  • 15.
    PROCESO DE GESTIÓNDE RIESGOS 1. Planificar la gestión de riesgos. 2. Identificar los riesgos. 3. Análisis cualitativo de riesgos. 4. Análisis cuantitativo de riesgos. 5. Planificar respuesta a riesgos. 6. Monitorear y controlar los riesgos.
  • 16.
    PLANIFICAR LA GESTIÓNDE RIESGOS Consiste en diseñar un plan de cómo se ejecutarán las actividades de identificación, análisis, respuesta y monitoreo de los riesgos.
  • 17.
    IDENTIFICAR LOS RIESGOS Unavez realizado el plan de gestión de riesgos, es necesario comenzar con la identificación de los eventos riesgosos que, si ocurriesen, afectarían el resultado del proyecto.
  • 18.
    IDENTIFICAR LOS RIESGOS Sedebe prestar especial atención a la identificación de los sucesos que puedan afectar seriamente al proyecto, aun cuando su probabilidad de ocurrencia fuese muy baja.
  • 19.
    EJEMPLO LISTA DE CONTROL RIESGOPOTENCIAL √ Exceso de Costos Exceso de Plazos Mala Calidad
  • 20.
    ANÁLISIS CUALITATIVO DELOS RIESGOS El análisis cualitativo consiste en evaluar cuál es el impacto y la probabilidad de ocurrencia de cada uno de los riesgos identificados.
  • 21.
    ANÁLISIS CUALITATIVO DELOS RIESGOS En este proceso, los riesgos se ordenan de acuerdo a su importancia relativa sobre los objetivos del proyecto.
  • 22.
    EVALUACIÓN DEL IMPACTO Através de entrevistas con expertos se estima cuál es la probabilidad de ocurrencia y el impacto de cada riesgo identificado.
  • 23.
    EJEMPLO EVALUACIÓN DEL IMPACTO Unaempresa que está evaluando un proyecto agroindustrial asigna un puntaje de 0,05 a los impactos muy bajos aumentando hasta 0,80 para los impactos muy altos. La empresa ha definido la categorización de los riesgos según la siguiente tabla:
  • 24.
    EJEMPLO ExcesodeCostos($) <1% 1%-5%5%-10% 10%-20% >20% ExcesodePlazos(díasdeexceso) <2 3-5 6-15 16-30 >30 MalaCalidad(Fallascada1,000) <5 6-10 11-20 21-40 >40 IMPACTO RIESGO MUYBAJO 0,05 BAJO 0,10 MODERADO 0,20 ALTO 0,40 MUYALTO 0,80
  • 25.
    PROBABILIDAD DEL IMPACTO Suelerepresentarse con una tabla de doble entrada donde se combina la probabilidad y el impacto para poder hacer una priorización de los riesgos.
  • 26.
    PROBABILIDAD DEL IMPACTO 1(Muy baja) 0,05 0,1 0,2 0,4 0,8 2 (Baja) 0,1 0,2 0,4 0,8 1,6 3 (Moderada) 0,15 0,3 0,6 1,2 2,4 4 (Alta) 0,2 0,4 0,8 1,6 3,2 5 (Muy alta) 0,25 0,5 1,0 2,0 4,0 IMPACTO PROBABILIDAD MUY BAJO 0,05 BAJO 0,10 MODERADO 0,20 ALTO 0,40 MUY ALTO 0,80
  • 27.
    EJEMPLO 1). En casode un aumento en el tipo de cambio, los costos se incrementaran en un 3%. Se estima que este evento tiene una probabilidad de ocurrencia muy alta.
  • 28.
    EJEMPLO 2). En casode un clima desfavorable, el proyecto tendría un retraso aproximado de 20 días. Existe una alta probabilidad de mal clima en la época que se quiere llevar a cabo el proyecto.
  • 29.
    EJEMPLO 3). Se detectóque algunos empleados podrían no comprometerse con el proyecto y producir insumos con algunas fallas. Si lo anterior ocurriese, lo cual tiene una probabilidad moderada, la empresa tendrá que tirar aproximadamente 2 de cada 1.000 productos.
  • 30.
    LOCALIZACIÓN DE RIESGOS 1(Muy baja) 2 (Baja) 3 (Moderada) 0,15 4 (Alta) 1,6 5 (Muy alta) 0,5 IMPACTO PROBABILIDAD MUY BAJO 0,05 BAJO 0,10 MODERADO 0,20 ALTO 0,40 MUY ALTO 0,80
  • 31.
    RESUMEN ANÁLISIS CUALITATIVO DERIESGOS RIESGO PROBABILIDAD IMPACTO PRIORIDAD ExcesodeCostos($) MuyAlta Bajo Media ExcesodePlazos(díasdeexceso) Alta Alto Alta MalaCalidad(Fallascada1,000) Moderada MuyBajo Baja
  • 32.
    ANÁLISIS CUANTITATIVO DELOS RIESGOS En el análisis cuantitativo de riesgos se cuantifica la probabilidad de ocurrencia (%) y el impacto ($) para priorizar los riesgos según su importancia relativa.
  • 33.
    EJEMPLO RIESGO PROBABILIDAD IMPACTOVALORESPERADO ExcesodeCostos($) 95% $21.000.000 $19.950.000 ExcesodePlazos(díasdeexceso) 80% $10.000.000 $8.000.000 MalaCalidad(Fallascada1,000) 40% $2.000.000 $800.000
  • 34.
    PLANIFICAR RESPUESTA A RIESGOS Laplanificación de la respuesta al riesgo consiste en desarrollar procedimientos y técnicas que permitan mejorar las oportunidades y disminuir las amenazas que inciden sobre los objetivos del proyecto.
  • 35.
    PLANIFICAR RESPUESTA A RIESGOS Paralos riesgos negativos se suelen utilizar las siguientes estrategias: Evitar, Transferir, Mitigar o Aceptar.
  • 36.
    MATRIZ DE ESTRATEGIASDE RESPUESTA A RIESGOS 1 (Muy baja) ACEPTAR ACEPTAR ACEPTAR ACEPTAR TRANSFERIR O MITIGAR 2 (Baja) ACEPTAR ACEPTAR ACEPTAR TRANSFERIR O MITIGAR EVITAR 3 (Moderada) ACEPTAR ACEPTAR ACEPTAR TRANSFERIR O MITIGAR EVITAR 4 (Alta) ACEPTAR ACEPTAR TRANSFERIR O MITIGAR EVITAR EVITAR 5 (Muy alta) ACEPTAR TRANSFERIR O MITIGAR TRANSFERIR O MITIGAR EVITAR EVITAR IMPACTO PROBABILIDAD MUY BAJO 0,05 BAJO 0,10 MODERADO 0,20 ALTO 0,40 MUY ALTO 0,80
  • 37.
    EJEMPLO 1 (Muy baja) 2(Baja) 3 (Moderada) ACEPTAR 4 (Alta) EVITAR 5 (Muy alta) TRANSFERIR O MITIGAR IMPACTO PROBABILIDAD MUY BAJO 0,05 BAJO 0,10 MODERADO 0,20 ALTO 0,40 MUY ALTO 0,80
  • 38.
    MONITOREAR Y CONTROLAR LOSRIESGOS Durante la fase de monitoreo de los riesgos se recopila información y se documentan los avances y evolución a través del tiempo. Este monitoreo brinda información actualizada acerca del estado de cada riesgo identificado.
  • 39.
    MONITOREAR Y CONTROLAR LOSRIESGOS El control de los riesgos requiere implementar los planes de respuesta, realizar acciones correctivas, redefinir planes de respuesta o modificar los objetivos del proyecto.
