1
COSTOS DE CALIDAD (QCs)
CONCEPTOS DE
COSTOS DE CALIDAD
P. Reyes / Enero 2003
2

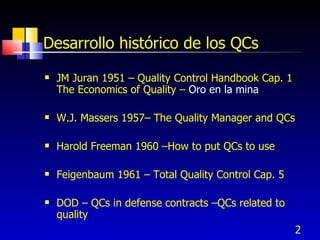

Desarrollo histórico de los QCs
 JM Juran 1951 – Quality Control Handbook Cap. 1
The Economics of Quality – Oro en la mina
 W.J. Massers 1957– The Quality Manager and QCs
 Harold Freeman 1960 –How to put QCs to use
 Feigenbaum 1961 – Total Quality Control Cap. 5
 DOD – QCs in defense contracts –QCs related to
quality
3

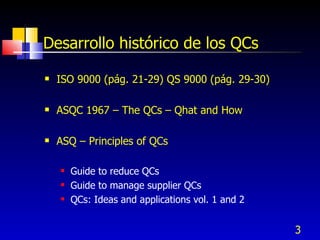

Desarrollo histórico de los QCs
 ISO 9000 (pág. 21-29) QS 9000 (pág. 29-30)
 ASQC 1967 – The QCs – Qhat and How
 ASQ – Principles of QCs
 Guide to reduce QCs
 Guide to manage supplier QCs
 QCs: Ideas and applications vol. 1 and 2
4

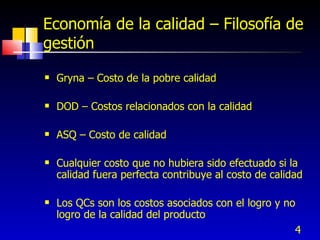

Economía de la calidad – Filosofía de
gestión
 Gryna – Costo de la pobre calidad
 DOD – Costos relacionados con la calidad
 ASQ – Costo de calidad
 Cualquier costo que no hubiera sido efectuado si la
calidad fuera perfecta contribuye al costo de calidad
 Los QCs son los costos asociados con el logro y no
logro de la calidad del producto
5
Costos de calidad
 Representan la diferencia entre los costos reales
de un producto o servicio y el costo reducido si
no hubiera la posibilidad de un tener un servicio
por debajo de los estándares, fallas de
productos, o defectos en su manufactura.
6

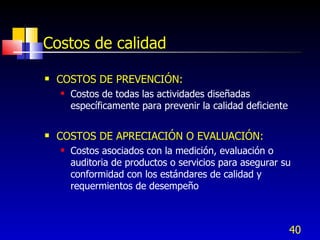

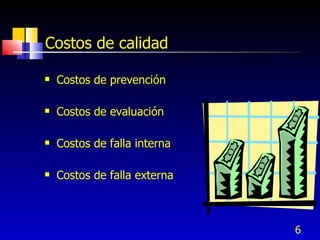

Costos de calidad
 Costos de prevención
 Costos de evaluación
 Costos de falla interna
 Costos de falla externa
7

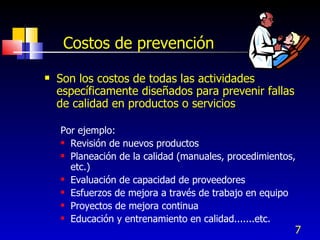

Costos de prevención
 Son los costos de todas las actividades
específicamente diseñados para prevenir fallas
de calidad en productos o servicios
Por ejemplo:
 Revisión de nuevos productos
 Planeación de la calidad (manuales, procedimientos,
etc.)
 Evaluación de capacidad de proveedores
 Esfuerzos de mejora a través de trabajo en equipo
 Proyectos de mejora continua
 Educación y entrenamiento en calidad.......etc.
8

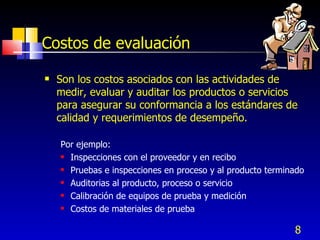

Costos de evaluación
 Son los costos asociados con las actividades de
medir, evaluar y auditar los productos o servicios
para asegurar su conformancia a los estándares de
calidad y requerimientos de desempeño.
Por ejemplo:
 Inspecciones con el proveedor y en recibo
 Pruebas e inspecciones en proceso y al producto terminado
 Auditorias al producto, proceso o servicio
 Calibración de equipos de prueba y medición
 Costos de materiales de prueba
9

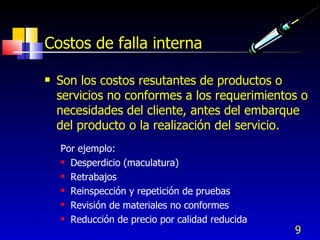

Costos de falla interna
 Son los costos resutantes de productos o
servicios no conformes a los requerimientos o
necesidades del cliente, antes del embarque
del producto o la realización del servicio.
Por ejemplo:
 Desperdicio (maculatura)
 Retrabajos
 Reinspección y repetición de pruebas
 Revisión de materiales no conformes
 Reducción de precio por calidad reducida
10

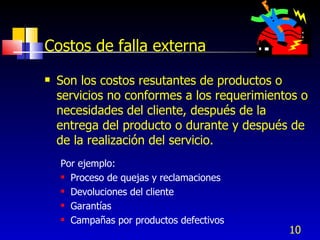

Costos de falla externa
 Son los costos resutantes de productos o
servicios no conformes a los requerimientos o
necesidades del cliente, después de la
entrega del producto o durante y después de
de la realización del servicio.
Por ejemplo:
 Proceso de quejas y reclamaciones
 Devoluciones del cliente
 Garantías
 Campañas por productos defectivos
11

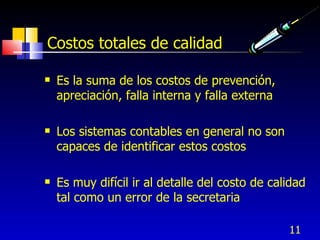

Costos totales de calidad
 Es la suma de los costos de prevención,
apreciación, falla interna y falla externa
 Los sistemas contables en general no son
capaces de identificar estos costos
 Es muy difícil ir al detalle del costo de calidad
tal como un error de la secretaria
12

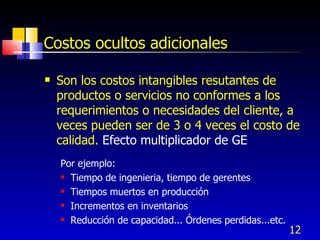

Costos ocultos adicionales
 Son los costos intangibles resutantes de
productos o servicios no conformes a los
requerimientos o necesidades del cliente, a
veces pueden ser de 3 o 4 veces el costo de
calidad. Efecto multiplicador de GE
Por ejemplo:
 Tiempo de ingenieria, tiempo de gerentes
 Tiempos muertos en producción
 Incrementos en inventarios
 Reducción de capacidad... Órdenes perdidas...etc.
13
Costos ocultos – Punta del Iceberg
Desperdicio
Reprocesos
Tiempo de ing.
Tiempo de gtes.
Tiempos muertos
Incremento de inv.
Capacidad reducida
Problemas de entrega
Órdenes perdidas
Costos de falla
Medidos normalmente
Costos de falla
Escondidos, pueden
causar hundimiento
del barco
Costos
Reales
De
falla
14
Comparación de los Costos de calidad
El cliente encuentra
los defectos
La organización
halla los defectos
y los corrige inter-
namente
Hay un
Enfoque a
La prevención
15

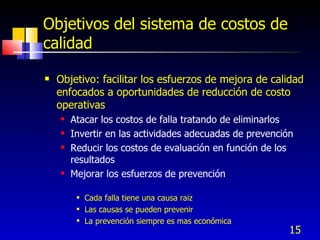

Objetivos del sistema de costos de
calidad
 Objetivo: facilitar los esfuerzos de mejora de calidad
enfocados a oportunidades de reducción de costo
operativas
 Atacar los costos de falla tratando de eliminarlos
 Invertir en las actividades adecuadas de prevención
 Reducir los costos de evaluación en función de los
resultados
 Mejorar los esfuerzos de prevención
 Cada falla tiene una causa raiz
 Las causas se pueden prevenir
 La prevención siempre es mas económica
16

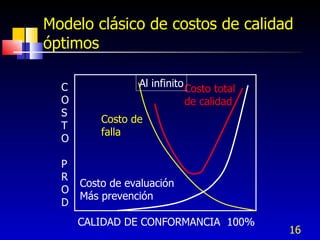

Modelo clásico de costos de calidad
óptimos
Costo total
de calidad
Costo de evaluación
Más prevención
Costo de
falla
CALIDAD DE CONFORMANCIA 100%
C
O
S
T
O
P
R
O
D
Al infinito
17

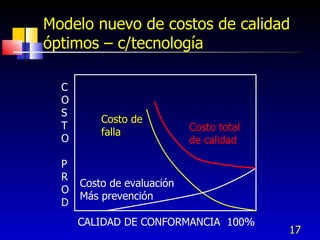

Modelo nuevo de costos de calidad
óptimos – c/tecnología
Costo total
de calidad
Costo de evaluación
Más prevención
Costo de
falla
CALIDAD DE CONFORMANCIA 100%
C
O
S
T
O
P
R
O
D
18

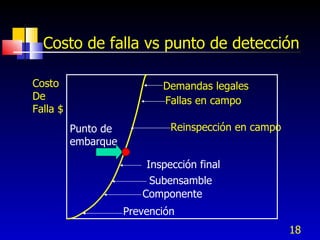

Costo de falla vs punto de detección
Costo
De
Falla $
Demandas legales
Fallas en campo
Reinspección en campoPunto de
embarque
Inspección final
Subensamble
Componente
Prevención
19

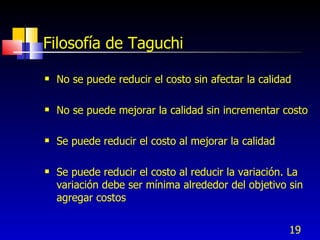

Filosofía de Taguchi
 No se puede reducir el costo sin afectar la calidad
 No se puede mejorar la calidad sin incrementar costo
 Se puede reducir el costo al mejorar la calidad
 Se puede reducir el costo al reducir la variación. La
variación debe ser mínima alrededor del objetivo sin
agregar costos
20
Filosofía de Taguchi
 Calidad es “... La pérdida impartida a la sociedad
desde que un producto es embarcado”
 Hay cinco características para medir la calidad:
 Nominal es mejor
 El menor es mejor
 EL mayor es mejor
 Atributos (tal como apariencia, clasificación)
 Respuesta dinámica (depende de la entrada –
ventilador de automóvil)
21

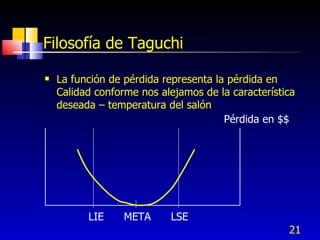

Filosofía de Taguchi
 La función de pérdida representa la pérdida en
Calidad conforme nos alejamos de la característica
deseada – temperatura del salón
LIE META LSE
Pérdida en $$
22

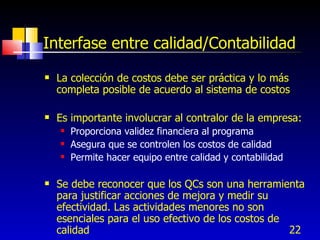

Interfase entre calidad/Contabilidad
 La colección de costos debe ser práctica y lo más
completa posible de acuerdo al sistema de costos
 Es importante involucrar al contralor de la empresa:
 Proporciona validez financiera al programa
 Asegura que se controlen los costos de calidad
 Permite hacer equipo entre calidad y contabilidad
 Se debe reconocer que los QCs son una herramienta
para justificar acciones de mejora y medir su
efectividad. Las actividades menores no son
esenciales para el uso efectivo de los costos de
calidad
23

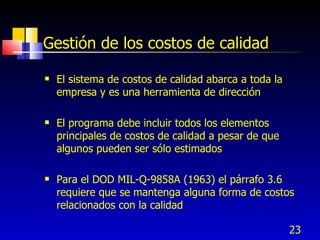

Gestión de los costos de calidad
 El sistema de costos de calidad abarca a toda la
empresa y es una herramienta de dirección
 El programa debe incluir todos los elementos
principales de costos de calidad a pesar de que
algunos pueden ser sólo estimados
 Para el DOD MIL-Q-9858A (1963) el párrafo 3.6
requiere que se mantenga alguna forma de costos
relacionados con la calidad
24

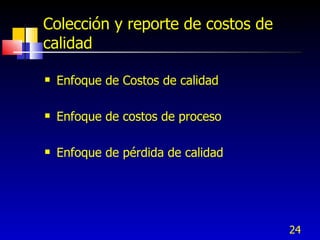

Colección y reporte de costos de
calidad
 Enfoque de Costos de calidad
 Enfoque de costos de proceso
 Enfoque de pérdida de calidad
25

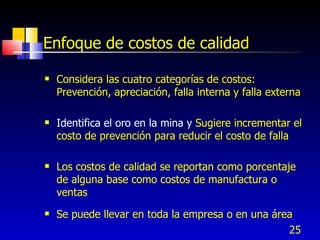

Enfoque de costos de calidad
 Considera las cuatro categorías de costos:
Prevención, apreciación, falla interna y falla externa
 Identifica el oro en la mina y Sugiere incrementar el
costo de prevención para reducir el costo de falla
 Los costos de calidad se reportan como porcentaje
de alguna base como costos de manufactura o
ventas
 Se puede llevar en toda la empresa o en una área
26
Enfoque de Pérdida de calidad
 Se basan en la función de pérdida de Taguchi
 Intenta capturar los costos tangibles y los intangibles
debido a pobre calidad:
 Tangibles: Desperdicio y retrabajo
 Intangibles: Costos “ocultos” como pérdida de ventas
por insatisfacción del cliente
 En procesos con bajo índice de falla los efectos de
mejora no son visibles si solo se consideran los
costos tangibles. Si se agregan los intangibles, el
impacto puede ser mucho mayor
27

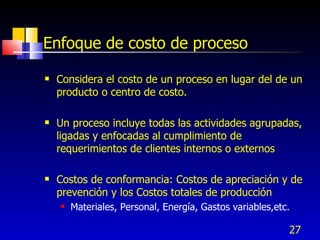

Enfoque de costo de proceso
 Considera el costo de un proceso en lugar del de un
producto o centro de costo.
 Un proceso incluye todas las actividades agrupadas,
ligadas y enfocadas al cumplimiento de
requerimientos de clientes internos o externos
 Costos de conformancia: Costos de apreciación y de
prevención y los Costos totales de producción
 Materiales, Personal, Energía, Gastos variables,etc.
28

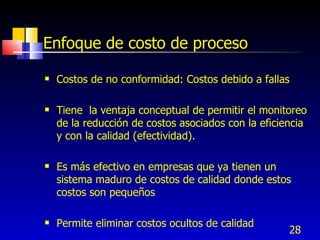

Enfoque de costo de proceso
 Costos de no conformidad: Costos debido a fallas
 Tiene la ventaja conceptual de permitir el monitoreo
de la reducción de costos asociados con la eficiencia
y con la calidad (efectividad).
 Es más efectivo en empresas que ya tienen un
sistema maduro de costos de calidad donde estos
costos son pequeños
 Permite eliminar costos ocultos de calidad
29
Gestión de los costos de calidad
 El ISO 10014 Guidelines for Management the
Economics of Quality para “economías de calidad”
recomienda: - Sólo para sistemas maduros -
 Vista desde la organización (costos totales de proceso)
 Identificar las actividades principales del proceso
seleccionado
 Identificar, localizar y monitorear los costos en cada paso
de acuerdo con el sistema de costos de empresa
 Generar un reporte de costos de proceso
30
Gestión de los costos de calidad
 El ISO 10014 Guidelines for Management the
Economics of Quality para “economías de calidad”
recomienda:

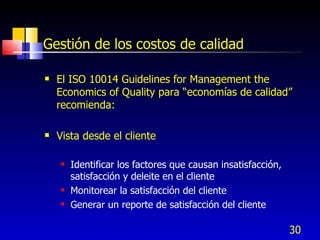

 Vista desde el cliente
 Identificar los factores que causan insatisfacción,
satisfacción y deleite en el cliente
 Monitorear la satisfacción del cliente
 Generar un reporte de satisfacción del cliente
31
Gestión de los costos de calidad
 El ISO 10014 Guidelines for Management the
Economics of Quality para “economías de calidad”
recomienda: - Sólo para sistemas maduros -
 Convergencia de visiones:
 Realizar una revisión gerencial
 Identificar áreas de oportunidad
 Realizar análisis de costo beneficio para reducir costos
o mejorar la satisfacción del cliente
 Planes e implementar la mejora
32
Gestión de los costos de calidad
 El ISO 9000 recomienda que se evalúe la efectividad
del sistema de calidad, una forma es la financiera
para que todos manejen el mismo lenguaje.
 ISO 9004-1:1994 Section 6 Financial considerations...
 Se debe monitorear tanto la satisfacción del cliente
como los costos
33
Gestión de los costos de calidad
 El QS 9000 de la AIAG recomienda que documenten
las tendencias en el “Costo de calidad pobre”
asociadas con la producción de materiales no
conformes:
 QS 9000 Clause 4.2.5.2 Quality and Productivity
Improvements – sugiere como oportunidades de
mejora la reducción de los Costos de calidad, reducción
de desperdicios, retrabajos y reparaciones así como la
reducción de la insatisfacción del cliente
34
Gestión de los costos de calidad
 El Verband Der Automobilindustrie (VDA 6.1) incluye
el requerimiento de tener un sistema de costos de
calidad que incluya las cuatro categorías: prevención,
apreciación y fallas:
 Las empresas proveedoras deben mostrar evidencia de
contar con un sistema implementado para colectar y
evaluar los costos dentro del proceso de revisión
gerencial
35

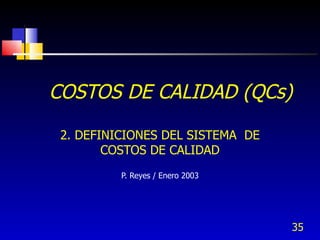

COSTOS DE CALIDAD (QCs)
2. DEFINICIONES DEL SISTEMA DE
COSTOS DE CALIDAD
P. Reyes / Enero 2003
36
Conceptos financieros básicos
 Costos directos: son los costos básicos o estándar en
la manufactura del producto
 Materiales directos: son las materias primas y
subensambles incluidos en el producto
 Mano de obra directa: personal asignado a convertir
los materiales directos y otros insumos para realizar el
producto terminado
37
Conceptos financieros básicos
 Costos indirectos: son todos los costos incurridos
para soportar los costos directos o sea para soportar
la manufactura
 Materiales indirectos: Artículos consumidos en las
operaciones pero que no son parte del producto final.
Herramientas, papelería, costos de comunicación, cajas
para manejo de materiales, etc..
 Mano de obra indirecta: salarios del personal que no
trabaja directamente en la transformación del producto
final pero cuyos servicios están relacionados con la
producción (supervisores, ingenieros de proceso,
manejo de materiales, almacenistas, etc.
38

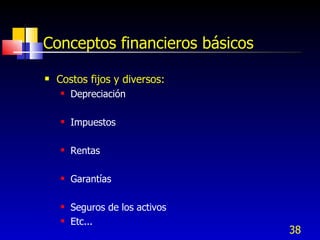

Conceptos financieros básicos
 Costos fijos y diversos:
 Depreciación
 Impuestos
 Rentas
 Garantías
 Seguros de los activos
 Etc...
39

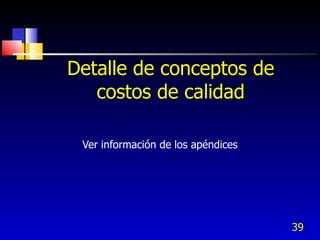

Detalle de conceptos de
costos de calidad
Ver información de los apéndices
40
Costos de calidad
 COSTOS DE PREVENCIÓN:
 Costos de todas las actividades diseñadas
específicamente para prevenir la calidad deficiente
 COSTOS DE APRECIACIÓN O EVALUACIÓN:
 Costos asociados con la medición, evaluación o
auditoria de productos o servicios para asegurar su
conformidad con los estándares de calidad y
requermientos de desempeño
41
Costos de calidad
 COSTOS DE FALLA
 Costos resultantes de productos o servicios no
conformes a los requerimientos o necesidades de
usuarios o clientes – es decir los costos resultantes de
la pobre calidad
 COSTOS DE FALLA INTERNA
 Ocurren antes del embarque del producto o del desarrollo del
servicio al cliente
 COSTOS DE FALLA EXTERNA
 Ocurren después del embarque del producto o durante o
después del desarrollo del servicio al cliente
42
Elementos de costos de calidad
 Son los conceptos de gasto y costo que conforman
las categorías de los costos de calidad
 Los elementos que conforman las categorías de
costos de calidad pueden difererir entre empresas
 Los conceptos para un hospital difieren de los de una
fábrica o los bancos
 Para desarrollar los conceptos de costos en una
empresa se describen todas las actividades o trabajos
que puedan ser considerados costos de calidad para
clasificarlos en las diferentes categorías (Ap. B)
43

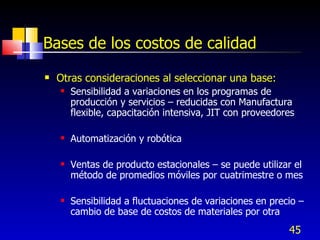

Bases de los costos de calidad
 Los costos se expresan en porcentajes respecto a
una base para homologar y comparar los indicadores
 Para análisis a largo plazo, las ventas netas son un
buen indicador, a pesar de que a corto plazo se
presenten variaciones apreciables
 Para análisis a corto plazo son mejores como bases:
los costos de operación, nómina directa o total, costo
promedio del producto, etc.
44
Bases de los costos de calidad
 Ejemplos de bases a corto plazo:
 Costos de falla interna como porcentaje de costos
totales de operación
 Costos de falla externa como porcentaje de las ventas
netas
 Costos de evaluación de materiales como porcentaje
del costo total de adquisiciones
 Costos de evaluación como porcentaje de los costos de
operación
 Costos totales de calidad como porcentaje de los
costos de producción y servicio
 Etc.
45
Bases de los costos de calidad
 Otras consideraciones al seleccionar una base:
 Sensibilidad a variaciones en los programas de
producción y servicios – reducidas con Manufactura
flexible, capacitación intensiva, JIT con proveedores
 Automatización y robótica
 Ventas de producto estacionales – se puede utilizar el
método de promedios móviles por cuatrimestre o mes
 Sensibilidad a fluctuaciones de variaciones en precio –
cambio de base de costos de materiales por otra
46
Análisis de tendencias

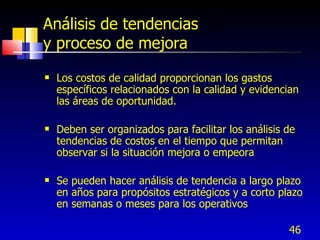

y proceso de mejora
 Los costos de calidad proporcionan los gastos
específicos relacionados con la calidad y evidencian
las áreas de oportunidad.
 Deben ser organizados para facilitar los análisis de
tendencias de costos en el tiempo que permitan
observar si la situación mejora o empeora
 Se pueden hacer análisis de tendencia a largo plazo
en años para propósitos estratégicos y a corto plazo
en semanas o meses para los operativos
47
Análisis de tendencias
y proceso de mejora
 Para reducir los costos de calidad es necesario hallar
las causas raíz de esos costos y eliminarlas. Realizar
las mediciones y acciones correctivas necesarias.
 Un sistema de medición de calidad mínimo incluye las
evaluaciones de calidad y tendencias en recibo,
proceso, producto terminado y falla externa, para
crear conciencia en la calidad y en los costos
48

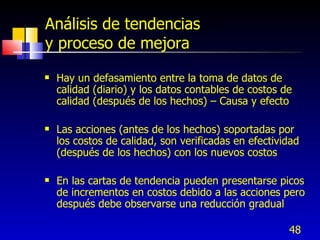

Análisis de tendencias
y proceso de mejora
 Hay un defasamiento entre la toma de datos de
calidad (diario) y los datos contables de costos de
calidad (después de los hechos) – Causa y efecto
 Las acciones (antes de los hechos) soportadas por
los costos de calidad, son verificadas en efectividad
(después de los hechos) con los nuevos costos
 En las cartas de tendencia pueden presentarse picos
de incrementos en costos debido a las acciones pero
después debe observarse una reducción gradual
49
Análisis de tendencias
y proceso de mejora

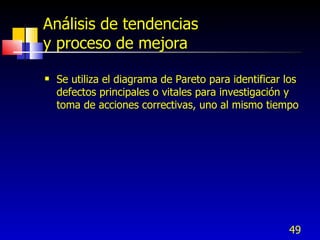

 Se utiliza el diagrama de Pareto para identificar los
defectos principales o vitales para investigación y
toma de acciones correctivas, uno al mismo tiempo
50

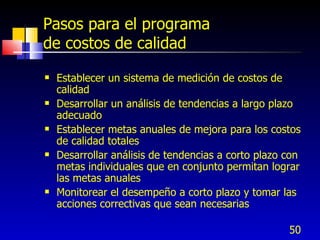

Pasos para el programa
de costos de calidad
 Establecer un sistema de medición de costos de
calidad
 Desarrollar un análisis de tendencias a largo plazo
adecuado
 Establecer metas anuales de mejora para los costos
de calidad totales
 Desarrollar análisis de tendencias a corto plazo con
metas individuales que en conjunto permitan lograr
las metas anuales
 Monitorear el desempeño a corto plazo y tomar las
acciones correctivas que sean necesarias
51
COSTOS DE CALIDAD (QCs)
3. IMPLEMENTACIÓN DEL PROGRAMA
DE COSTOS DE CALIDAD
P. Reyes / Enero 2003
52
Cómo iniciar
 Se requiere un Champion comprometido con los costos
de calidad
 1. Verificar con datos de costos relevantes que el
programa será benéfico para la empresa en función de las
oportunidades de mejora
 2. La dirección debe comprar y apoyar el programa
 3. Mostrar un ejemplo con el ciclo completo de costos de
calidad en un área piloto relevante en oportunidades
 4. El Champion debe presentar un programa de implem.
53

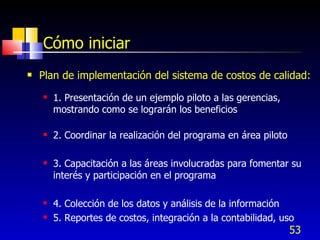

Cómo iniciar
 Plan de implementación del sistema de costos de calidad:
 1. Presentación de un ejemplo piloto a las gerencias,
mostrando como se lograrán los beneficios
 2. Coordinar la realización del programa en área piloto
 3. Capacitación a las áreas involucradas para fomentar su
interés y participación en el programa
 4. Colección de los datos y análisis de la información
 5. Reportes de costos, integración a la contabilidad, uso
54

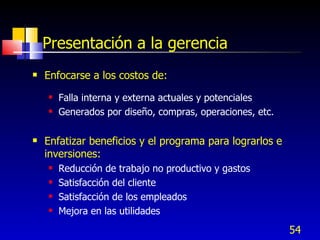

Presentación a la gerencia
 Enfocarse a los costos de:
 Falla interna y externa actuales y potenciales
 Generados por diseño, compras, operaciones, etc.
 Enfatizar beneficios y el programa para lograrlos e
inversiones:
 Reducción de trabajo no productivo y gastos
 Satisfacción del cliente
 Satisfacción de los empleados
 Mejora en las utilidades
55
Programa en área piloto con líder
 Beneficios:
 Mostrar que el sistema genera reducciones de costo
 Limitar el alcance en personas involucradas y área
 Facilitar la depuración del sistema antes de su
expansión a las otras áreas de la empresa
56
Programa en área piloto con líder
 Características del área piloto:
 Debe ser un ejemplo típico de la operación de la
empresa
 Debe incluir costos de calidad en todas las categorías a
pesar de que algunos elementos deban ser estimados
 Debe presentar oportunidades de mejora obvias
 Debe contar con apoyo de las gerencias
57
Programa en área piloto con líder
 Premisas previas al programa:
 Además del lider debe participar una persona clave del
área financiera para facilitar la alineación de los datos
con la información contable
 En el equipo además del líder y del coordinador de
finanzas, debe incluirse a un representante de la
gerencia del área donde se hace la prueba piloto
58

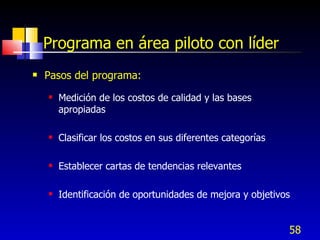

Programa en área piloto con líder
 Pasos del programa:
 Medición de los costos de calidad y las bases
apropiadas
 Clasificar los costos en sus diferentes categorías
 Establecer cartas de tendencias relevantes
 Identificación de oportunidades de mejora y objetivos
59

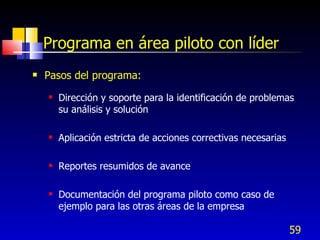

Programa en área piloto con líder
 Pasos del programa:
 Dirección y soporte para la identificación de problemas
su análisis y solución
 Aplicación estricta de acciones correctivas necesarias
 Reportes resumidos de avance
 Documentación del programa piloto como caso de
ejemplo para las otras áreas de la empresa
60

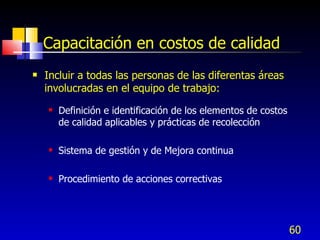

Capacitación en costos de calidad
 Incluir a todas las personas de las diferentas áreas
involucradas en el equipo de trabajo:
 Definición e identificación de los elementos de costos
de calidad aplicables y prácticas de recolección
 Sistema de gestión y de Mejora continua
 Procedimiento de acciones correctivas
61
Capacitación en costos de calidad
 Recomendaciones:
 No incluir un detalle de costos de calidad innecesario
 No cambiar en forma innecesaria las cuentas contables
para incluir los costos de calidad
 No pasar en forma rápida de la implantación en un
área, a todas las demás áreas
62
Procedimiento interno de costo de
calidad
 Define cada uno de los elementos de costo a utilizar
 Define como y cuando se colectan o estiman los datos
 Define las bases de comparación a incluir
 Define el prorrateo aplicado en prestaciones, gastos
indirectos y otros ajustes contables para cada concepto
de costo de calidad definido
 Establece las responsabilidades y formatos de reporte
63

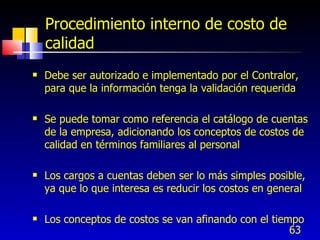

Procedimiento interno de costo de
calidad
 Debe ser autorizado e implementado por el Contralor,
para que la información tenga la validación requerida
 Se puede tomar como referencia el catálogo de cuentas
de la empresa, adicionando los conceptos de costos de
calidad en términos familiares al personal
 Los cargos a cuentas deben ser lo más simples posible,
ya que lo que interesa es reducir los costos en general
 Los conceptos de costos se van afinando con el tiempo
64
Colección y análisis de los costos de
calidad
 Colección
 Los elementos o cuentas de costos de calidad deben
codificarse para facilitar su proceso y análisis (1, 1.1)
 1-Prevención, 2-Evaluación, 3-Falla interna 4-Falla externa
 Se debe elaborar una matriz de cargos con conceptos
vs departamentos o áreas (fig. 3.2)
 Las horas dedicadas a algunas actividades deben ser
convertidas a pesos
65
Colección y análisis de los costos de
calidad
 Análisis
 Llenar un formato que resuma los costos de calidad
(ver. Fig. 3.3)
 Con la información de un cierto periodo de tiempo se
pueden identificar oportunidades de mejora,
tendencias y metas (ver. Fig. 3.4 y 3.5)
 Los datos también permitirán dar seguimiento a la
efectividad de acciones tomadas
66
Costeo Basado en Actividades
(ABC)
67
Costos ABC
 Es un procedimiento contable para asignar los gastos
indirectos y generales (costo de recursos) a
actividades específicas en proporción al uso que
hagan de los recursos
 En contabilidad tradicional los gastos indirectos y
generales se prorratean en proporción a los costos
directos incurridos por una actividad
68
Costos ABC – Costos de calidad y
contabilidad
 Costos estándar
 Son los costos promedio planeados a ser incurridos en
un año dado para la manufactura de un producto o la
prestación de un servicio, se forman de:
 Mano de obra directa
 Materiales directos
 Gastos generales e indirectos
 Pueden ser inflados al incluir pasos sin valor agregado
como el scrap histórico (10%) o esperas “normales”
69
Costos ABC – Costos de calidad y
contabilidad
 Costos generales
 Costos de materiales indirectos: materiales utilizados
en la operación pero sin formar parte del producto
(grasas, solventes, herramentales, etc.)
 Mano de obra indirecta: salarios de supervisores,
personal de soporte, personal de mantenimiento, etc.
 Gastos fijos y diversos: depreciación, impuestos,
rentas, garantías, seguros, etc.
70
Costos ABC – Asignación de costos
generales tradicional
 Se incorporan al costo estándar en proporción al
monto de Costos directos incurridos (mano de obra
directa, materiales utilizados, etc.) por una unidad de
producto.
 El costo directo utilizado como referencia se
denomina “Cost driver” o control de costo
71

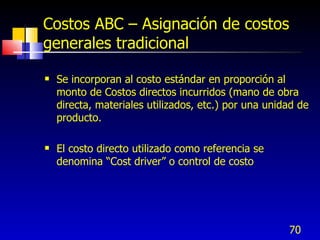

Costos ABC – Asignación de costos
generales tradicional
 Gastos mensuales por manejo de materiales
 Horas de mano de obra = 10,000
 Costo mano de obra directa @ $15 por hora =$150000
 Contenido de mano de obra flechas y cubiertas = 0.25
horas
 Cargas transportadas = 1200
 Gastos de manejo de materiales @10 por carga =12000
 Requerimientos de manejo de materiales:
 Flechas 2 cargas por lotes 100 partes
 Cubiertas 4 cargas por lotes de 100 piezas
72

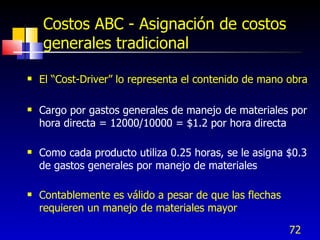

Costos ABC - Asignación de costos
generales tradicional
 El “Cost-Driver” lo representa el contenido de mano obra
 Cargo por gastos generales de manejo de materiales por
hora directa = 12000/10000 = $1.2 por hora directa
 Como cada producto utiliza 0.25 horas, se le asigna $0.3
de gastos generales por manejo de materiales
 Contablemente es válido a pesar de que las flechas
requieren un manejo de materiales mayor
73
Costos ABC – Cargos por recursos
consumidos por la actividad
 El “Cost Driver” lo representa una carga manejada
 Gastos generales por el manejo de una carga = 12000 / 1200
cargas = $10 por carga (Cost driver).
 Cargo por gastos grales. De manejo de materiales para:
 Cubiertas = 4 cargas x $10/ carga = $40; lo que entre 100 cubiertas da
$0.40 por cubierta
 Flechas = 2 cargas x $10 / carga = $0.20; lo que entre 100 flechas da
$0.20 por flecha
 Es una asignación más precisa
74
Costos ABC – Comentarios
 La diferencia entre la asignación tradicional de $0.30
y $0.20 y $0.40 de método ABC no parece ser
grande, y es por eso que han funcionado los métodos
tradicionales. Los gastos generales son aprox. Del
8%.
 Sin embargo actualmente los gastos generales en
muchos productos ya exceden a los costos directos
por lo que el sistema ABC tiene un mayor impacto
75
Costos ABC – Aplicación
 Uso de Cost Drivers para identificar causas raíz:
 En teoría se debe asignar un costo de calidad a la causa
raíz de un problema de calidad
 La fig. 3.8 muestra como se asignan los costos a los
dos productos (flechas y cubiertas) en proporción a lo
que cada producto consume del Cost driver (retrabajo y
scrap) y las causas raíz de los Cost drivers
 Las causas raíz se pueden agrupar en un diagrama de
Pareto de costos (fig. 3.9) – Donde daño es la principal
76
Costos ABC – Aplicado a la
identificación de costos de calidad
 Identificar todas las actividades, (prevención, apreciación o
evaluación) y los resultados (fallas internas y externas)
 Determinar los costos asociados con las actividades de
prevención, apreciación y con fallas internas y externas
 Asignar los costos de prevención y apreciación a las
actividades que se benefician de la prevención y
apreciación, lo mismo con las fallas
 Ajustar los costos calculados de los productos y servicios
para que reflejen los costos adicionales de costos de
calidad
77

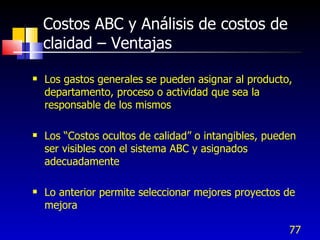

Costos ABC y Análisis de costos de
claidad – Ventajas
 Los gastos generales se pueden asignar al producto,
departamento, proceso o actividad que sea la
responsable de los mismos
 Los “Costos ocultos de calidad” o intangibles, pueden
ser visibles con el sistema ABC y asignados
adecuadamente
 Lo anterior permite seleccionar mejores proyectos de
mejora
78
Costos ABC y Análisis de costos de
calidad – Ventajas
 Se hace más obvia la diferencia entre los
departamentos con alto y bajo desempeño en calidad
 Los cambios en las tendencias de los costos de
calidad en el tiempo son más realistas que si se basan
en los métodos tradicionales de prorrateo
 Se puede reducir el tiempo de ciclo al identificar y
eliminar actividades ineficientes o sin valor agregado
79
COSTOS DE CALIDAD (QCs)
4A. APLICACIÓN DE LOS
COSTOS DE CALIDAD
P. Reyes / Febrero 2003
80
Mejoramiento de calidad
y costos de calidad
 Una vez instalado el sistema de costos de calidad, su
aplicación principal es la de justificar y soportar la
mejora de calidad de las principales actividades en los
productos.
 Se inicia con la identificación de áreas de oportunidad con
alto costo de calidad
 Después debe haber una integración entre la medición de
costos de calidad y el sistema de acción correctiva.
Identificando y eliminando las causas de los defectos.
81
Mejoramiento de calidad
y costos de calidad
 Las acciones necesarias para la solución de problemas
individuales se justifican en base al costo – beneficio.
 Los errores también puede ser generados por las áreas de
ingeniería, o por quienes hacen los instructivos de
operación. Por personal de mantenimiento o por quienes
manejan los materiales.
 Una buena acción correctiva sólo se paga una vez,
mientras que una mala acción correctiva se paga muchas
veces
82
Mejoramiento de calidad
y costos de calidad
 Los reportes de costos de calidad deben ser parte de la
información para revisión gerencial, promoviendo mejoras
 La medición del mejoramiento de la calidad se realiza a
través los problemas resueltos y la reducción en costos de
calidad
 Cuidado al hacer comparaciones entre líneas, los
productos nuevos y los nuevos procesos normalmente
tendrán un mayor porcentaje de costos de calidad hasta
que maduren. Lo importante es reducirlos, no tanto en
que nivel están respecto a otros.
83
Costos de calidad y el plan
estratégico de negocio
 La función de calidad es concientizar a la alta dirección
acerca de los efectos a largo plazo de la mejora de
calidad en las utilidades y una imagen de calidad
buena.
 Los costos de calidad permiten ser insertados dentro de
los planes de negocio de la empresa por su naturaleza,
incluso dentro de los presupuestos y planes de cada
área
84
Costos de calidad y el plan
estratégico de negocio
 La planeación estratégica incluye:
 Un análisis del desempeño pasado y actual;
 Establecimiento de objetivos en base al análisis de la
situación y previsiones;
 Las estrategias para lograr los objetivos y
 Las fases de implementación y monitoreo.
85
Costos de calidad y el plan
estratégico de negocio
 La función de los costos de calidad apoyan en:
 Analizar las principales tendencias en satisfacción del
cliente, tasas de defectos y errores y costos de calidad
por programa o proyecto específico
 Asesorar a otras áreas para asegurar que incluyan los
costos relacionados con la calidad para el análisis antes
de establecer objetivos
 Desarrollar un plan estratégico de calidad incluyendo
planes y objetivos estrategicos y del área de calidad
86
Costos de calidad del proveedor
 Costos ocultos del proveedor
 Incurridos por el proveedor en sus instalaciones
 Incurridos por el cliente al resolver problemas en las
instalaciones del proveedor
 Incurridos por el cliente como resultado de problemas
reales o potenciales del proveed
87
Costos de calidad del proveedor
 Costos de calidad ocultos del proveedor
 Incurridos por el proveedor en sus instalaciones
(ocultos al cliente – incluye los 4 tipos de costos)
 Incurridos por el cliente al resolver problemas en las
instalaciones del proveedor (personal, viajes, etc.)
 Incurridos por el cliente como resultado de problemas
reales o potenciales del proveedor
88
Costos de calidad del proveedor
 Incurridos por el cliente como resultado de
problemas del proveedor
 Diseño de gages de inspección en recibo y proveedor
 Diseño de especificaciones adecuadas para la
manufactura del producto
 Inspección adicional a un cierto producto comprado
 Evaluación de aceptabilidad de los materiales por el
cliente
89
Costos de calidad del proveedor
 Incurridos por el cliente como resultado de
problemas del proveedor
 Calibración y mantenimiento de equipo necesario en el
control de calidad de material comprado
 Tiempos muertos de producción debido a no
disponibilidad de materiales buenos
 Esfuerzos de ingeniería para analizar y corregir un
problema causado por un proveedor. Etc., Etc.
90

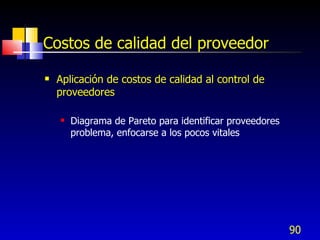

Costos de calidad del proveedor
 Aplicación de costos de calidad al control de
proveedores
 Diagrama de Pareto para identificar proveedores
problema, enfocarse a los pocos vitales
91
Calificación de proveedores en base
a costos de calidad
 QCPI = (Costo de calidad del prov. + Costos
compra)/ Costos de compra
 Costo de proceso de rechazos ($100 x 2 lotes rech.)
 Costo de investigación de quejas (10Hrs. X $20)
 Costo de proceso en recibo (1Hr. Est.x$15/Hr.x50lotes)
 Costo de un producto defectivo después de inspección
en recibo (100 partes rech. X $1.80 precio de parte)
 Costo de calidad del proveedor = $200 + $200 + $750
+ $180 = $1330
92
Calificación de proveedores en base
a costos de calidad
 Proveedor Costo de calidad Costo compra Índice(QCPI)
A 2410 99,928 1.024
B 1950 40,000 1.049
C 2800 43,643 1.064
**D (acción correctiva) 2500 12,230 1.204
**E (acción correctiva) 7000 7,631 1.917
 Para el proveedor A se tiene:
QCPI = (2410 + 99,928)/99,928=1.024
93
Calificación de proveedores en base
a costos de calidad
 Se puede hacer una clasificación de QCPI como sigue:
 Ideal es 1.00,
 1 hasta 1.009 excelente,
 1.010 a 1.039 bueno,
 1.040 a 1.069 adecuado,
 1.070 a 1.099 malo
 Más de 1.10 requiere acción correctiva inmediata
94
Calificación de proveedores en base
a costos de calidad
 Retorno sobre la inversión en acciones correctivas:
 ROI = (Ahorros x 100) / Inversiones
 Por ejemplo si se envía un Ingeniero a solucionar el
problema con un ahorro estimado de $6000 y costos
de viaje y salarios de $1500, se tiene:
ROI = (6000 + 1500) / 1500 = 400%
95
Costo de calidad en negocios
pequeños
 Costos de calidad aplicados:
 Falla interna:
 Desperdicio, retrabajo, proveedores y descuentos por
mala calidad
 Falla externa:
 Devoluciones y concesiones a clientes por mala calidad
 Evaluación y Prevención (N/A)
96
Costo de calidad en negocios
pequeños
 Los problemas son manejados por los gerentes sin
llevar registros del tiempo dedicado
 Se podrían usar tarjetas de registro para estos
tiempos o sacarlos de minutas
 Un costo oculto se refiere al costo de oportunidad o
ventas perdidas por insatisfacción de clientes e
incapacidad para atraer nuevos clientes. Es difícil de
medir
97
Recomendaciones para definir los
Costos de calidad
 Las mayores oportunidades de mejora se encuentran
en los costos de falla interna y externa
 Los costos de evaluación son áreas de oportunidad
pero hasta que las causas de los costos de falla se
han identificado y eliminado
 Personalizar las definiciones de costos de calidad a la
empresa
 Obtener aprobación del grupo gerencial de los
elementos de costo a incluir antes de colectar datos
98
Recomendaciones para definir los
Costos de calidad
 Tratar de incluir elementos de costos de calidad de
todas las actividades de la empresa (reprocesos,
errores)
 No excluir costos camuflados como los costos de:
 Rediseño por incapacidad de cubrir requerimientos del
cliente.
 En servicios: retrabajos, checar, expeditar, corregir,
ajustar y reducción de perosonal
99
Fuentes de colección de datos
 Cuentas ya establecidas (scrap, retrabajo, reducciones de precio)
 Análisis de los elementos de costos de calidad a partir de las
cuentas contables (devoluciones por fallas dentro de devoluciones)
 Documentos contables básicos (nómina de inspección de calidad)
 Métodos de estimación:
 Registros temporales: reparaciones,
reinspecciones
 Muestreo del trabajo: % de tiempo asignado a
actividad
 Asignación de recursos a la evaluación de
calidad – empaque
100
Reporte de costos de calidad
 Reportes especiales para soportar las actividades
sobre proyectos de mejora de equipos de trabajo
 Reflejan los resultados y orientan a proyectos futuros
 Reportes periódicos para resumir el estatus de
elementos selectos de costos de calidad
 Reportes completos concentrando todos los costos de
calidad
101
Conclusiones
 Las empresas pequeñas pueden estimar mejor sus
costos que las grandes, la solución de problemas es
más rápida
 Los costos de calidad identifican las oportunidades de
mejora
 La eliminación de causas raíz de problemas mejoran
la imagen de la empresa y el valor a los clientes por
medio de:
 Agregar accesorios al producto sin aumentar su costo
 Bajar el precio de los productos sin afectar su calidad
102
COSTOS DE CALIDAD (QCs)
4B. COSTOS DE CALIDAD DEL
SOFTWARE
P. Reyes / Febrero 2003
103

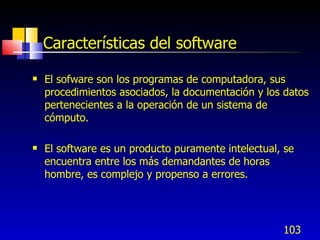

Características del software
 El sofware son los programas de computadora, sus
procedimientos asociados, la documentación y los datos
pertenecientes a la operación de un sistema de
cómputo.
 El software es un producto puramente intelectual, se
encuentra entre los más demandantes de horas
hombre, es complejo y propenso a errores.
104

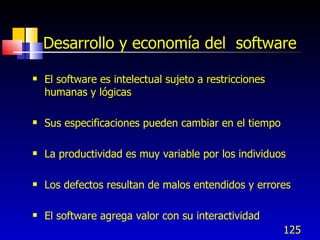

Desarrollo y economía del software
 El software es intelectual sujeto a restricciones
humanas y lógicas
 Sus especificaciones pueden cambiar en el tiempo
 La productividad es muy variable por los individuos
 Los defectos resultan de malos entendidos y errores
 El software agrega valor con su interactividad
105

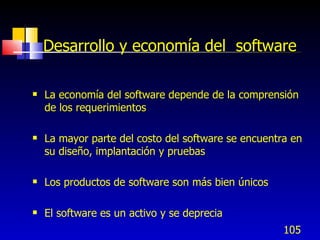

Desarrollo y economía del software
 La economía del software depende de la comprensión
de los requerimientos
 La mayor parte del costo del software se encuentra en
su diseño, implantación y pruebas
 Los productos de software son más bien únicos
 El software es un activo y se deprecia
106
Calidad del software ISO9000-3
 Nivel de satisfacción:
 El grado en que el cliente o usuario percibe que el
producto de software cubre sus necesidades y
expectativas
 Valor del producto
 Es el valor del producto de software en relación a los
diversos grupos de interés y la competencia
 Atributos del producto
 El grado de extensión en el cual un producto de
software posee una combinación deseada de
propiedades
107
Calidad del software ISO9000-3
 Ausencia de defectos
 El grado en el cual un producto de software trabaja
correctamente en ambientes de usuario sin
imperfecciones
 Calidad de proceso
 Es la extensión en la cual la gente hace las cosas bien
de manera efectiva durante el desarrollo del software
 Para cada proyecto de software se debe definir un
nivel específico de calidad durante la fase de
planeación.
108
Importancia del costo de calidad
 ¿Cuánto es el costo de calidad del software?
 Para comparar a costos de producción y a las ventas
 ¿Qué beneficios proporciona un software de calidad?
 Los costos pueden compararse a estándares y
benchmarks
 ¿Qué tan buena es nuestra calidad del software?
 Para mejorar la posición competitiva y las utilidades
 Hacer visible los costos de calidad para tomar mejores
decisiones
109
Costos de calidad del software
 Falla interna
 Gestión de defectos, retrabajos y pruebas adicionales
 Falla externa
 Soporte técnico, investigación de quejas, correciones
 Evaluación
 Pruebas y actividades asociadas, auditorias de calidad
 Prevención
 SQA, estudios de proceso y mejoras, colección de métricas y
análisis
110
SEI – Capability Maturing Model
 INICIAL: los procesos de software no están definidos y
dependen de los esfuerzos individuales
 REPETIBLE: la gestión de SQA, proyectos y su configuración
tienen la capacidad de ser repetibles
 DEFINIDA: los procesos son documentados, estandarizados, e
integrados dentro de la organización
 GESTIÓN: los procesos y la calidad del producto son
gestionados utilizando métricas detalladas
 OPTIMIZACIÓN: los procesos se mejoran continuamente por
medio de retroalimentación cuantitativa
111
Costo de calidad del software
en Raytheon Electronic Systems
 Produce software para implantación en procesadores
para tiempo real y misión crítica. En equipos civiles y
militares.
 En CMM 1 introdujo un programa en 1988 (CoQ– 67%
vs costo total de desarrollo del proyecto)
 En 1991 alcanzaron un nivel CMM 3 (CoQ – 40%)
 En 1994 tenia un nivel CMM 4 su CoQ es 24%
112

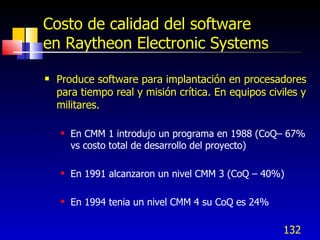

Costo de calidad del software
en Raytheon Electronic Systems
 Comportamiento del los costos de retrabajo
 En 1986 se tenía un 41% del costos total del proyecto
 En 1991 ya había bajado a un 20%
 En 1995 tenían 6%
 Estas reducciones se lograron aumentando un poco los
costos de evaluación formal y entrenamiento
113

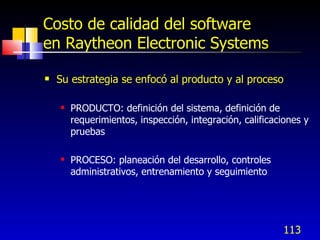

Costo de calidad del software
en Raytheon Electronic Systems
 Su estrategia se enfocó al producto y al proceso
 PRODUCTO: definición del sistema, definición de
requerimientos, inspección, integración, calificaciones y
pruebas
 PROCESO: planeación del desarrollo, controles
administrativos, entrenamiento y seguimiento
114
Costo de calidad del software
en Raytheon Electronic Systems
 Indicadores de desempeño del negocio
 Costos del calidad del software
 Productividad del software
 Índice de desempeño en costos
 Calidad del producto en general
115

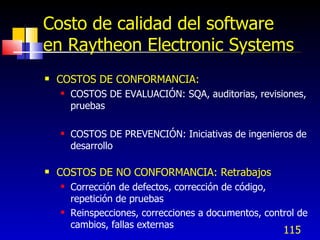

Costo de calidad del software
en Raytheon Electronic Systems
 COSTOS DE CONFORMANCIA:
 COSTOS DE EVALUACIÓN: SQA, auditorias, revisiones,
pruebas
 COSTOS DE PREVENCIÓN: Iniciativas de ingenieros de
desarrollo
 COSTOS DE NO CONFORMANCIA: Retrabajos
 Corrección de defectos, corrección de código,
repetición de pruebas
 Reinspecciones, correcciones a documentos, control de
cambios, fallas externas
116
Costo de calidad del software
en Raytheon Electronic Systems
 Colección de costos de calidad
 Asignación periódica de los costos por los líderes de
proyectos
 Hubo que afinar los elementos en las categorías de
costos
117
Costo de calidad del software
en Raytheon Electronic Systems
 Productividad
 Líneas de instrucciones fuente equivalentes por mes –
hombre de esfuerzo de desarrollo (EDSI). En 7 años se
incrementó en 170% con 24 proyectos evaluados.
 Predictabilidad
 El Índice de desempeño en costos CPI compara el
costo real del proyecto (CAC) con lo presupuestado, se
redujo de 1.43 a 1 en los últimos tres años
También se redujo el monto de tiempo extra la
rotación de personal
118
Costo de calidad del software
en Raytheon Electronic Systems
 Problemas encontrados
 Colección de datos, congruencia con otros modelos
usados, falta de elementos de costos, definición
detallada del modelo, implementación del modelo,
identificación de causas raíz, como estimular las
mejoras de calidad
 Situaciones a las que el modelo debe ser adaptado
 Orientación a productos estandarizados
 Situaciones de desarrollo de los servicios
 Arranque que dependen de la tecnología
119
Beneficios potenciales
 Proporcionar datos de costos con efectos
motivacionales viendo el impacto del esfuerzo de
empleados en las utilidades
 Proporcionar una base para presupuestar la operación
de calidad
 Evaluar las mejoras a los procesos
 Proporcionar una métrica para comparar proyectos
exitosos
120
Colección de datos
 De tablas de conceptos de costos de calidad (T 4.4)
 De registros contables y de ingeneiría
 Estimados de entrevistas a personal involucrado
 Se pueden eliminar los que causen controversia
(costo de realizar un plan de proyecto)
 Es más importante la consistencia que la inclusión
total de todos los conceptos de costos
121
Factores que afectan el CoSQ
 Avances en la tecnología del software (diseño y
producción)
 Sofisticación de los usuarios más demandantes
 Nuevos estándares de desempeño y fiabilidad
 Tiempo de ciclo reducido y cambios en la calidad
percibida
122

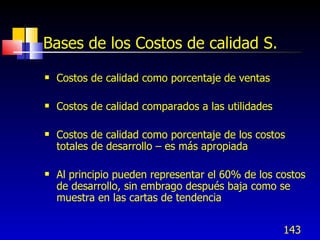

Bases de los Costos de calidad S.
 Costos de calidad como porcentaje de ventas
 Costos de calidad comparados a las utilidades
 Costos de calidad como porcentaje de los costos
totales de desarrollo – es más apropiada
 Al principio pueden representar el 60% de los costos
de desarrollo, sin embrago después baja como se
muestra en las cartas de tendencia
123
COSTOS DE CALIDAD (QCs)
4B. COSTOS DE CALIDAD DEL
SOFTWARE
P. Reyes / Febrero 2003
124
Características del software
 El sofware son los programas de computadora, sus
procedimientos asociados, la documentación y los datos
pertenecientes a la operación de un sistema de
cómputo.
 El software es un producto puramente intelectual, se
encuentra entre los más demandantes de horas
hombre, es complejo y propenso a errores.
125
Desarrollo y economía del software
 El software es intelectual sujeto a restricciones
humanas y lógicas
 Sus especificaciones pueden cambiar en el tiempo
 La productividad es muy variable por los individuos
 Los defectos resultan de malos entendidos y errores
 El software agrega valor con su interactividad
126
Desarrollo y economía del software
 La economía del software depende de la comprensión
de los requerimientos
 La mayor parte del costo del software se encuentra en
su diseño, implantación y pruebas
 Los productos de software son más bien únicos
 El software es un activo y se deprecia
127
Calidad del software ISO9000-3
 Nivel de satisfacción:
 El grado en que el cliente o usuario percibe que el
producto de software cubre sus necesidades y
expectativas
 Valor del producto
 Es el valor del producto de software en relación a los
diversos grupos de interés y la competencia
 Atributos del producto
 El grado de extensión en el cual un producto de
software posee una combinación deseada de
propiedades
128
Calidad del software ISO9000-3
 Ausencia de defectos
 El grado en el cual un producto de software trabaja
correctamente en ambientes de usuario sin
imperfecciones
 Calidad de proceso
 Es la extensión en la cual la gente hace las cosas bien
de manera efectiva durante el desarrollo del software
 Para cada proyecto de software se debe definir un
nivel específico de calidad durante la fase de
planeación.
129
Importancia del costo de calidad
 ¿Cuánto es el costo de calidad del software?
 Para comparar a costos de producción y a las ventas
 ¿Qué beneficios proporciona un software de calidad?
 Los costos pueden compararse a estándares y
benchmarks
 ¿Qué tan buena es nuestra calidad del software?
 Para mejorar la posición competitiva y las utilidades
 Hacer visible los costos de calidad para tomar mejores
decisiones
130
Costos de calidad del software
 Falla interna
 Gestión de defectos, retrabajos y pruebas adicionales
 Falla externa
 Soporte técnico, investigación de quejas, correciones
 Evaluación
 Pruebas y actividades asociadas, auditorias de calidad
 Prevención
 SQA, estudios de proceso y mejoras, colección de métricas y
análisis
131
SEI – Capability Maturing Model
 INICIAL: los procesos de software no están definidos y
dependen de los esfuerzos individuales
 REPETIBLE: la gestión de SQA, proyectos y su configuración
tienen la capacidad de ser repetibles
 DEFINIDA: los procesos son documentados, estandarizados, e
integrados dentro de la organización
 GESTIÓN: los procesos y la calidad del producto son
gestionados utilizando métricas detalladas
 OPTIMIZACIÓN: los procesos se mejoran continuamente por
medio de retroalimentación cuantitativa
132
Costo de calidad del software
en Raytheon Electronic Systems
 Produce software para implantación en procesadores
para tiempo real y misión crítica. En equipos civiles y
militares.
 En CMM 1 introdujo un programa en 1988 (CoQ– 67%
vs costo total de desarrollo del proyecto)
 En 1991 alcanzaron un nivel CMM 3 (CoQ – 40%)
 En 1994 tenia un nivel CMM 4 su CoQ es 24%
133
Costo de calidad del software
en Raytheon Electronic Systems
 Comportamiento del los costos de retrabajo
 En 1986 se tenía un 41% del costos total del proyecto
 En 1991 ya había bajado a un 20%
 En 1995 tenían 6%
 Estas reducciones se lograron aumentando un poco los
costos de evaluación formal y entrenamiento
134
Costo de calidad del software
en Raytheon Electronic Systems
 Su estrategia se enfocó al producto y al proceso
 PRODUCTO: definición del sistema, definición de
requerimientos, inspección, integración, calificaciones y
pruebas
 PROCESO: planeación del desarrollo, controles
administrativos, entrenamiento y seguimiento
135
Costo de calidad del software
en Raytheon Electronic Systems
 Indicadores de desempeño del negocio
 Costos del calidad del software
 Productividad del software
 Índice de desempeño en costos
 Calidad del producto en general
136
Costo de calidad del software
en Raytheon Electronic Systems
 COSTOS DE CONFORMANCIA:
 COSTOS DE EVALUACIÓN: SQA, auditorias, revisiones,
pruebas
 COSTOS DE PREVENCIÓN: Iniciativas de ingenieros de
desarrollo
 COSTOS DE NO CONFORMANCIA: Retrabajos
 Corrección de defectos, corrección de código,
repetición de pruebas
 Reinspecciones, correcciones a documentos, control de
cambios, fallas externas
137
Costo de calidad del software
en Raytheon Electronic Systems
 Colección de costos de calidad
 Asignación periódica de los costos por los líderes de
proyectos
 Hubo que afinar los elementos en las categorías de
costos
138
Costo de calidad del software
en Raytheon Electronic Systems
 Productividad
 Líneas de instrucciones fuente equivalentes por mes –
hombre de esfuerzo de desarrollo (EDSI). En 7 años se
incrementó en 170% con 24 proyectos evaluados.
 Predictabilidad
 El Índice de desempeño en costos CPI compara el
costo real del proyecto (CAC) con lo presupuestado, se
redujo de 1.43 a 1 en los últimos tres años
También se redujo el monto de tiempo extra la
rotación de personal
139
Costo de calidad del software
en Raytheon Electronic Systems
 Problemas encontrados
 Colección de datos, congruencia con otros modelos
usados, falta de elementos de costos, definición
detallada del modelo, implementación del modelo,
identificación de causas raíz, como estimular las
mejoras de calidad
 Situaciones a las que el modelo debe ser adaptado
 Orientación a productos estandarizados
 Situaciones de desarrollo de los servicios
 Arranque que dependen de la tecnología
140
Beneficios potenciales
 Proporcionar datos de costos con efectos
motivacionales viendo el impacto del esfuerzo de
empleados en las utilidades
 Proporcionar una base para presupuestar la operación
de calidad
 Evaluar las mejoras a los procesos
 Proporcionar una métrica para comparar proyectos
exitosos
141
Colección de datos
 De tablas de conceptos de costos de calidad (T 4.4)
 De registros contables y de ingeneiría
 Estimados de entrevistas a personal involucrado
 Se pueden eliminar los que causen controversia
(costo de realizar un plan de proyecto)
 Es más importante la consistencia que la inclusión
total de todos los conceptos de costos
142
Factores que afectan el CoSQ
 Avances en la tecnología del software (diseño y
producción)
 Sofisticación de los usuarios más demandantes
 Nuevos estándares de desempeño y fiabilidad
 Tiempo de ciclo reducido y cambios en la calidad
percibida
143
Bases de los Costos de calidad S.
 Costos de calidad como porcentaje de ventas
 Costos de calidad comparados a las utilidades
 Costos de calidad como porcentaje de los costos
totales de desarrollo – es más apropiada
 Al principio pueden representar el 60% de los costos
de desarrollo, sin embrago después baja como se
muestra en las cartas de tendencia
144
COSTOS DE CALIDAD (QCs)
5. MEJORAMIENTO DE LA CALIDAD
Y REDUCCIÓN DE COSTOS DE
CALIDAD
P. Reyes / Febrero 2003
145
Filosofía de mejoramiento del costo
de calidad
 Las mejoras de calidad y reducciones de costo solo se
logran a través del proceso de solución de problemas:
 Identificación del problema
 Cada problema es un área de oportunidad
 Deben solucionarse los problemas uno a uno
 La mayor parte de las áreas de la empresa incurren en
costos de calidad, requiriendo un programa estratégico
de mejora
146

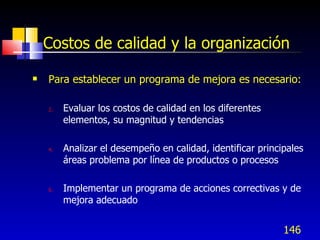

Costos de calidad y la organización
 Para establecer un programa de mejora es necesario:
2. Evaluar los costos de calidad en los diferentes
elementos, su magnitud y tendencias
4. Analizar el desempeño en calidad, identificar principales
áreas problema por línea de productos o procesos
6. Implementar un programa de acciones correctivas y de
mejora adecuado
147
Costos de calidad y la organización
 Programa de mejora (cont.....):
2. Evaluar el efecto de las acciones para asegurar que se
alcancen los objetivos
4. Programa las actividades para maximizar los beneficios
6. Presupuestar las acciones de calidad para alcanzar los
objetivos
148
Comparación de costos de calidad
entre organizaciones
 No es facil hacer comparaciones a pesar de estar en el
mismo ramo, debe considerarse:
2. Variaciones en la captura e interpretación de datos de
costos
4. Diferencias en complejidad de producto y procesos
6. Tomando como base las ventas puede haber diferencias
entre el tiempo de facturación y el tiempo en que se
incurren los costos de calidad
149
Técnicas de análisis de costos de
calidad
 Análisis de tendencias – totales y en relación a bases
 Comparación de niveles actuales de costos vs pasados
 Se puede llevar una gráfica de costo total y otras por
categorías o elementos específicos de costos de calidad
 Análisis de Pareto de principales componentes del
costo de calidad, por elementos o por procesos
150
Estudios de casos: Transmotor
 Las tendencias de los costos de falla tomado como base las
ventas o las unidades embarcadas no muestran la realidad,
dado que hay un retardo de hasta 6 meses
 Los costos de falla interna vs horas hombre fueron más
reales
 Posteriormente con un Diagrama de Pareto se identificaron
las principales áreas de oportunidad para tomar acciones
correctivas y alcanzar metas específicas, por cada
departamento individual
151
Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Establecimiento e implantación del programa:
 Aprobación de la alta dirección
 Organización, asignación de responsabilidades y
entrenamiento
 Identificación de los elementos de costos de calidad y
cuentas fuente
152
Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Establecimiento e implantación del programa:
 Colección de los costos de calidad para los últimos 12
meses
 Analizar los costos de costos de calidad e identificar
áreas de oportunidad
 Prevención 0.1%, Evaluación 1.5%, Falla interna 2.3%, Falla
externa 1.5%
 El área con mayor problema de falla interna fue la de bobinado
153

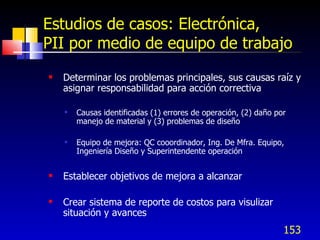

Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Determinar los problemas principales, sus causas raíz y
asignar responsabilidad para acción correctiva
 Causas identificadas (1) errores de operación, (2) daño por
manejo de material y (3) problemas de diseño
 Equipo de mejora: QC cooordinador, Ing. De Mfra. Equipo,
Ingeniería Diseño y Superintendente operación
 Establecer objetivos de mejora a alcanzar
 Crear sistema de reporte de costos para visulizar
situación y avances
154
Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Junta semanal para revisión de avances, establecer
planes y asignar nuevas tareas
 Revisión mensual de costos de calidad totales contra
objetivos e iniciar acciones correctivas de ser necesario
 Concientización y comunicación al personal sobre la
importancia de su participación en los proyectos
 Reconocimiento a individuos y equipos que hayan
realizado contribuciones importantes
155
Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Factores de éxito:
 Involucramiento y apoyo de la alta dirección
 Información visible sobre costos de calidad
 Establecimiento de objetivos de mejora a nivel división y
revisión mensual de desempeño
 Organización para la mejora y establecimiento de un
equipo de mejora
 Involucramiento y reconocimiento de empleados
156
Estudios de casos: Electrónica,
PII por medio de equipo de trabajo
 Beneficios:
 Reducción de los costos de calidad
 Mejora en desempeño del producto y nivel de servicio
 Mejor aceptación de productos y servicios por el cliente
 Mejora en la lealtad del cliente
157
Estudios de casos: Conectores, por
medio de equipo de trabajo
 Reducir costos de falla interna en nuevo conector:
 Problemas identificados con datos de seis meses: 80
conectores por mes a desperdicio
 Causas: Método de aplicación de adhesivo inadecuado,
falta de entrenamiento de operadores e inspectores.
 Acciones correctivas: Actualizar los métodos y
estándares de trabajo, reentrenamiento o reemplazo de
operadores e inspectores problema
 Los resultados fueron satisfactorios
158

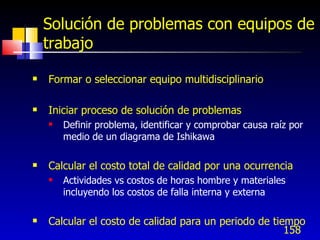

Solución de problemas con equipos de
trabajo
 Formar o seleccionar equipo multidisciplinario
 Iniciar proceso de solución de problemas
 Definir problema, identificar y comprobar causa raíz por
medio de un diagrama de Ishikawa
 Calcular el costo total de calidad por una ocurrencia
 Actividades vs costos de horas hombre y materiales
incluyendo los costos de falla interna y externa
 Calcular el costo de calidad para un periodo de tiempo
159
Solución de problemas con equipos de
trabajo
 Establecer un diagrama de Pareto de costos de falla
para identificar los porblemas principales
 Establecer un diagrama de causa efecto, comprobar
causas raíz y proponer un plan de prevención
 Establecer metas al equipo para reducir la recurrencia
 Calcular el ROI y periodo de recuepración de la
inversión – En forma similar a los proyectos de
inversión
160
Solución de problemas con equipos de
trabajo
 Presentar los beneficios esperados a la dirección en
términos de ROI y de tiempo de recuperación
 Dar seguimiento al proceso y repetirlo en otro
problema nuevo
161
Guías de implementación
 Enfocarse a identificar un problema y todas las
actividades que resultan cada vez que ocurre,
calculando su costo
 El esquema de trabajo en equipo debe ser el mismo
que el utilizado para resolver otros problemas en la
organización
 El área financiera debe revisar y aprobar los cálculos
de ROI y justificaciones así como los supuestos.
162
Conceptos de Costos de Calidad
Costos de Prevención,
Costos de Evaluación
y Costos de falla
163
Costos de prevención
164
Costos de Prevención
Costos de todas las actividades especificamente
diseñadas para prevenir costos de calidad
pobre en productos o servicios.
165
Costos Relacionados con MKT,
Cliente y Usuario
 Costos en los que se incurre por la recolección y
evaluación de las necesidades y expectativas de los
clientes.
 Investigación de Mercado.
 Percepción del Cliente / Usuario.
 Revisión de Contrato.
166
Investigación de Mercado
 Costo por determinación de requerimientos y
necesidades de los clientes.
 Equipos QFD
167
Percepción del Cliente
 Costos de programas diseñados para determinar la
percepción del cliente sobre la calidad de nuestro
producto o servicio.
 Encuestas
168

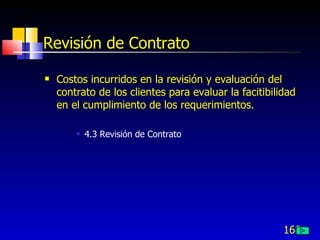

Revisión de Contrato
 Costos incurridos en la revisión y evaluación del
contrato de los clientes para evaluar la facitibilidad
en el cumplimiento de los requerimientos.
 4.3 Revisión de Contrato
169

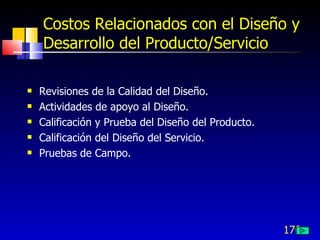

Costos Relacionados con el Diseño y
Desarrollo del Producto/Servicio
 Costos incurridos en trasladar los requerimientos de
los clientes en un producto / servicio y la
administración de la calidad del producto o servicio
antes de ser aprobado para producción.
170
Costos Relacionados con el Diseño y
Desarrollo del Producto/Servicio
 Revisiones de la Calidad del Diseño.
 Actividades de apoyo al Diseño.
 Calificación y Prueba del Diseño del Producto.
 Calificación del Diseño del Servicio.
 Pruebas de Campo.
171
Revisiones de la Calidad del Diseño
 Costos incurridos por el proceso de revisión del
diseño, con el fin de maximizar la conformancia del
producto o servicio.
 Estas revisiones ocurren antes del prototipo o inicio
de la producción.
 4.4 Control de Diseño.
172
Actividades de Apoyo al Diseño
 Costo de todas las actividades que proveen apoyo
tangible en el desarrollo del producto.
 Análisis y Estudios.
 4.4 Control del Diseño.
173
Prueba al Producto Diseñado
 Prueba incurridos en la planeación y conducción de
prueba y calificación del nuevo producto.
 Prototipos, Corridas Píloto, Pruebas Destructivas.
174
Calificación del Diseño del Servicio
 Costos incurridos en la calificación de un nuevo
servicio.
 Prototipos, corridas píloto.
175

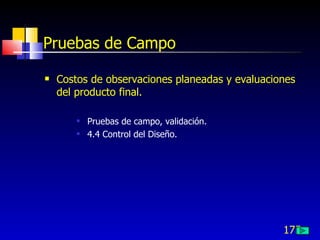

Pruebas de Campo
 Costos de observaciones planeadas y evaluaciones
del producto final.
 Pruebas de campo, validación.
 4.4 Control del Diseño.
176
Costos de Prevención Relacionados
con Compras
 Costos relacionados con actividades para asegurar la
conformidad con los productos comprados. Estos
pueden ser materiales, partes o procesos.
 Involucra actividades antes y después de la orden de
compra.
177

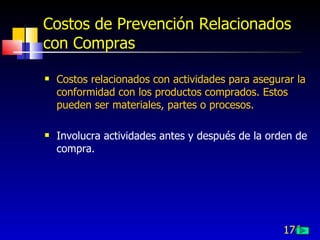

Costos de Prevención Relacionados
con Compras
 Revisión de Proveedores.
 Calificación de Proveedores.
 Revisión de Datos Técnicos en Ordenes de Compra.
 Planeación de Calidad de Proveedores.
178

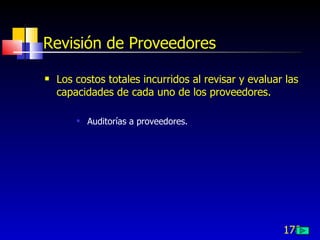

Revisión de Proveedores
 Los costos totales incurridos al revisar y evaluar las
capacidades de cada uno de los proveedores.
 Auditorías a proveedores.
179
Calificación de Proveedores
 Costos ocasionados por el desarrollo y
mantenimiento de proveedores.
 Desarrollo de proveedores.
180
Revisión de Datos Técnicos en
Ordenes de Compra
 Costo de revisiones de personal ajeno a compras.
 4.6 Adquisiciones
181
Planeación de la Calidad del
Proveedor
 Costos de la planeación para los insumos y las
fuentes de inspección y prueba.
 4.6 Adquisiciones
 4.10 Inspección y Prueba
182

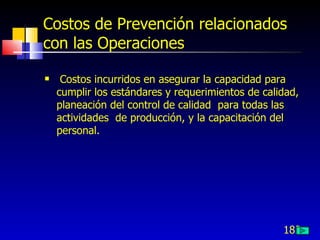

Costos de Prevención relacionados
con las Operaciones
 Costos incurridos en asegurar la capacidad para
cumplir los estándares y requerimientos de calidad,
planeación del control de calidad para todas las
actividades de producción, y la capacitación del
personal.
183
Costos de Prevención relacionados
con las Operaciones
 Validación de la Operación de los Procesos.
 Planeación de las Operaciones de Calidad.
 Diseño y Desarrollo de Mediciones de Calidad y
Control del Equipo.
 Planeación de las Operaciones de Apoyo.
 Capacitación para la Operación.
 Control del Proceso / Operador SPC.
184

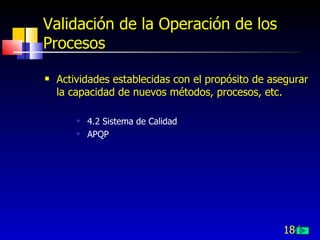

Validación de la Operación de los
Procesos
 Actividades establecidas con el propósito de asegurar
la capacidad de nuevos métodos, procesos, etc.
 4.2 Sistema de Calidad
 APQP
185
Planeación de las Operaciones de
Calidad
 Costos para desarrollar los productos necesarios para
inspección, prueba, procedimientos de auditoría,
gages, etc.
 4.2 Sistema de Calidad
 APQP
 4.11 Control del Equipo de Inspección, Medición y
Prueba.
186
Diseño y Desarrollo de Mediciones de
Calidad y Control del Equipo
 Costo de los ingenieros encargados de la planeación,
diseño y equipo de prueba.
 4.11 Control del equipo de inspección, medición y
prueba.
187

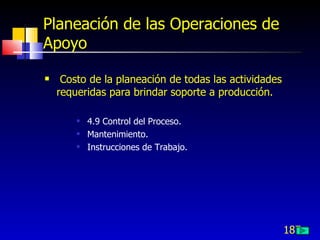

Planeación de las Operaciones de
Apoyo
 Costo de la planeación de todas las actividades
requeridas para brindar soporte a producción.
 4.9 Control del Proceso.
 Mantenimiento.
 Instrucciones de Trabajo.
188
Capacitación para la Operación
 Costos incurridos por programas de capacitación con
el propósito de prevenir errores y solución de
problemas, en general en mejora de la calidad.
 4.18 Capacitación.
 4.20 Técnicas Estadísticas.
189
Control del Proceso / Operador SPC
 Costos incurridos en la implantación del programa.
 4.18 Capacitación.
 4.20 Técnicas Estadísticas
190
Costos Relacionados con la
Administración de la Calidad
 Costos incurridos en la administración de la función
de calidad.
191
Costos Relacionados con la
Administración de la Calidad
 Salarios Administrativos.
 Gastos Administrativos.
 Planeación del Programa de Calidad.
 Reporte del Desempeño de Calidad.
 Capacitación.
 Mejora de la Calidad.
 Auditorias al Sistema de Calidad.
192
Salarios Administrativos
 Costos para todo el personal de la función de calidad,
cuyas funciones sean 100% administrativas.
 Coordinador del Sistema.
193
Gastos Administrativos
 Costos y gastos no especificados en el sistema.
 Luz, telefóno, etc.
194

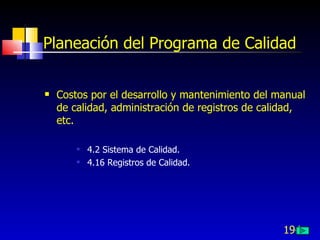

Planeación del Programa de Calidad
 Costos por el desarrollo y mantenimiento del manual
de calidad, administración de registros de calidad,
etc.
 4.2 Sistema de Calidad.
 4.16 Registros de Calidad.
195

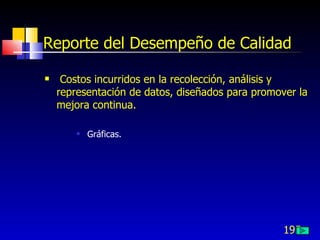

Reporte del Desempeño de Calidad
 Costos incurridos en la recolección, análisis y
representación de datos, diseñados para promover la
mejora continua.
 Gráficas.
196
Capacitación
 Costos incurridos en inducción, y capacitación
continua de toda la gente involucrada con la calidad.
 4.18 Capacitación.
197

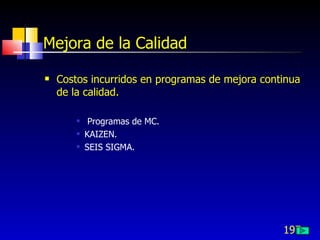

Mejora de la Calidad
 Costos incurridos en programas de mejora continua
de la calidad.
 Programas de MC.
 KAIZEN.
 SEIS SIGMA.
198

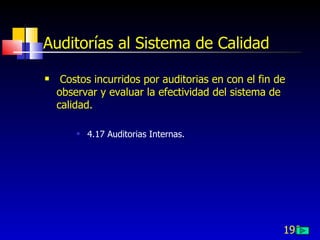

Auditorías al Sistema de Calidad
 Costos incurridos por auditorias en con el fin de
observar y evaluar la efectividad del sistema de
calidad.
 4.17 Auditorias Internas.
199
Otros Costos de Prevención
 Costos no mencionados anteriormente, incurridos en
el diseño de actividades con el fin de prevenir la
calidad pobre.
200
Costos de evaluación
201
Costos de Evaluación
Costos asociados con la medición, evaluación y
auditorias a productos o servicios con el fin de
asegurar la conformidad con los requerimientos de
calidad y de desempeño.
202

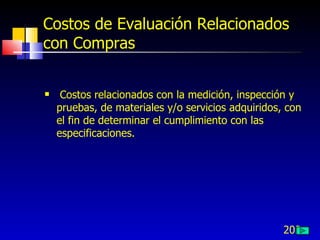

Costos de Evaluación Relacionados
con Compras
 Costos relacionados con la medición, inspección y
pruebas, de materiales y/o servicios adquiridos, con
el fin de determinar el cumplimiento con las
especificaciones.
203
Costos de Evaluación Relacionados
con Compras
 Inspección y prueba a productos recibidos.
 Equipo de Medición.
 Calificación del Producto del Proveedor.
 Fuente de la Inspección y Programas de Control.
204
Inspección y Prueba a Productos
Recibidos
 Costos en inspección y prueba normales o de rutina,
a los productos, materiales y servicios adquiridos.
 4.10 Inspección y Prueba.
205
Equipo de Medición
 Costo de adquisión, calibración y mantenimiento del
equipo de inspección y prueba.
 4.11 Equipo de Inspección, Medición y Prueba.
206

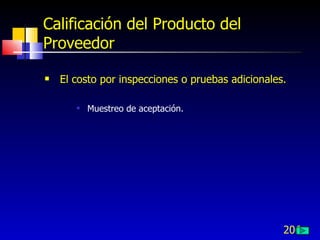

Calificación del Producto del
Proveedor
 El costo por inspecciones o pruebas adicionales.
 Muestreo de aceptación.
207
Fuente de Inspección y Programas
de Control
 Costos incurridos para llevar a cabo los dos
anteriores.
 Viaticos.
208

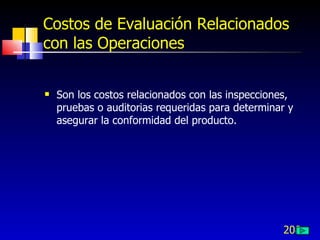

Costos de Evaluación Relacionados
con las Operaciones
 Son los costos relacionados con las inspecciones,
pruebas o auditorias requeridas para determinar y
asegurar la conformidad del producto.

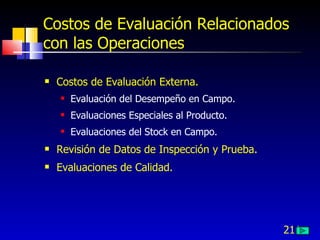

209
Costos de Evaluación Relacionados
con las Operaciones
 Operaciones planeadas, inspecciones, pruebas,
auditorias.
 Actividades de Chequeo.
 Auditorias de Calidad.
 Materiales de Inspección y Prueba.
 Pruebas e Inspecciones de Puesta a Punto.
 Pruebas Especiales.
 Medidas de Control del Proceso.

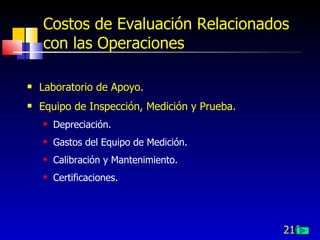

210
Costos de Evaluación Relacionados
con las Operaciones
 Laboratorio de Apoyo.
 Equipo de Inspección, Medición y Prueba.
 Depreciación.
 Gastos del Equipo de Medición.
 Calibración y Mantenimiento.
 Certificaciones.
211
Costos de Evaluación Relacionados
con las Operaciones
 Costos de Evaluación Externa.
 Evaluación del Desempeño en Campo.
 Evaluaciones Especiales al Producto.
 Evaluaciones del Stock en Campo.
 Revisión de Datos de Inspección y Prueba.
 Evaluaciones de Calidad.
212
Operaciones Planeadas,
Inspecciones, Pruebas, Auditorias.
 Costos ocasionados por inspecciones, pruebas y
auditorias, llevadas a cabo a un producto o servicio.
 Incluye también, el costos de pruebas destructivas.
 Son la base de los costos de evaluación.
213
Actividades de Chequeo
 Trabajo que se lleva a cabo por gente diferente a
inspectores.
 Operadores.
214
Auditorías al Producto o Servicio
 Gastos ocasionados por personal como resultado de
auditorias en proceso o productos terminados.
 4.17 Auditorias Internas
215
Materiales de Inspección y Prueba
 Materiales consumidos o destruidos durante las
pruebas de calidad.
 Pruebas destructivas.
216
Inspección y Prueba de Puesta a
Punto
 Costo de todas las actividades de puesta a punto.
 Aprobación primera pieza.
217
Pruebas Especiales
 Costo de todas las pruebas e inspecciones no
rutinarias, que forman parte del plan de evaluación.

Pruebas en ambientes críticos.
218
Mediciones de Control del Proceso
 El costo planeado de mediciones llevadas a cabo
para asegurar la conformidad con estándares
establecidos.
 Temperatura, Densidad.
219

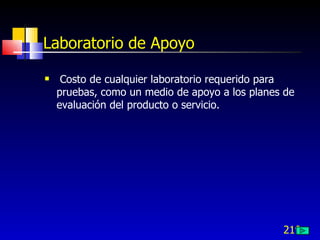

Laboratorio de Apoyo
 Costo de cualquier laboratorio requerido para
pruebas, como un medio de apoyo a los planes de
evaluación del producto o servicio.
220
Equipo de Inspección, Medición y
Prueba
 Costos por adquisición, depreciación, calibración y
mantenimiento del equipo.
 4.11 Equipo de Inspección, Medición y Prueba.
221
Depreciación
 La depreciación total para el equipo de evaluación.
 Depreciación del equipo.
222

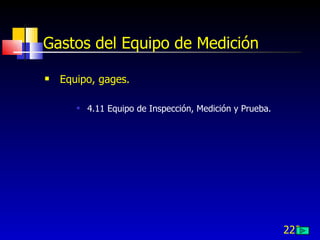

Gastos del Equipo de Medición
 Equipo, gages.
 4.11 Equipo de Inspección, Medición y Prueba.
223

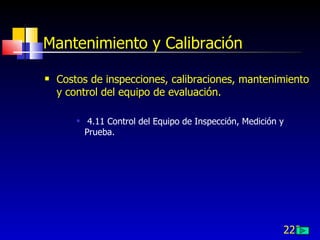

Mantenimiento y Calibración
 Costos de inspecciones, calibraciones, mantenimiento
y control del equipo de evaluación.
 4.11 Control del Equipo de Inspección, Medición y
Prueba.
224
Certificaciones
 Costo por certificaciones.
 17025
225
Costos de Evaluación Externa
 Costos incurridos en evaluaciones entes de la
aceptación del producto.
226
Evaluación del Desempeño en Campo
 Pruebas, inspecciones, auditorias y actividades de
soporte, que se llevan a cabo de manera planeada.
 Pruebas de Campo.
227
Evaluaciones Especiales al Producto
 Tiempo de vida del producto, desempeño en
diferentes ambientes.

Pruebas de Campo.
228
Evaluación en Campo del Stock
 Costos incurridos por evaluación en campo por
cambios en ingeniería.

Evaluación en campo.
229
Revisión de los Datos de Inspección y
Prueba
 Revisión de datos de inspección y prueba antes de
que el producto ha sido embarcado, como una
medida para determinar que el producto cumple con
los requerimientos especificados.

4.10 Inspección y Prueba.
230
Evaluaciones de Calidad
 Evaluaciones a las áreas de apoyo en la producción
del producto, para asegurar continuamente que se
cumplen los requerimientos en estas áreas.
 4.15 Almacen, Empaque, Conservación y Entrega
231
Guías de implementación
 No crear otro catálogo de cuentas para los costos,
estimar los costos con lógica y razón
 Proporcionar capacitación a los equipos de trabajo,
principalmente en lo referente a las técnicas de
solución de problemas
 Involucrar a los proveedores para reducir los costos
de calidad que generan
 Tener implementado un sistema de acciones
correctivas efectivo
232

Costos de Falla Interna
233
Costos por fallas internas
Costos generados por productos o servicios que
presentan no conformidades respecto a los
requerimientos o necesidades de los clientes.
Un costos interno ocurre antes de la entrega de un
producto o la prestación de un servicio al cliente
234

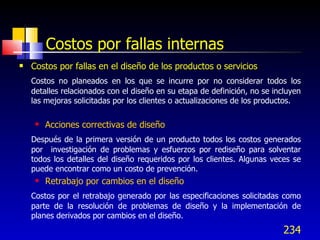

Costos por fallas internas
 Costos por fallas en el diseño de los productos o servicios
Costos no planeados en los que se incurre por no considerar todos los
detalles relacionados con el diseño en su etapa de definición, no se incluyen
las mejoras solicitadas por los clientes o actualizaciones de los productos.
 Acciones correctivas de diseño
Después de la primera versión de un producto todos los costos generados
por investigación de problemas y esfuerzos por rediseño para solventar
todos los detalles del diseño requeridos por los clientes. Algunas veces se
puede encontrar como un costo de prevención.
 Retrabajo por cambios en el diseño
Costos por el retrabajo generado por las especificaciones solicitadas como
parte de la resolución de problemas de diseño y la implementación de
planes derivados por cambios en el diseño.
235
Costos por fallas internas
 Desperdicios por cambios en el diseño
Desperdicios generados como parte de la resolución de problemas
de diseño y la implementación de planes por cambios en el diseño.
 Costos de enlaces en la producción
Costos de producción no planeados derivado de descripciones del
diseño incompletas o inadecuadas en su definición.
 Costos por fallas en el proceso de aprovisionamiento
Costos en los que se incurre por compras rechazadas
 Costos por compras de material rechazado
Costos por recibir y verificar materiales que no cumplen con las
especificaciones (inspecciones). Incluye la documentación por el
rechazo, revisiones, evaluación, ordenes de surtimiento
mantenimiento y transportación de dichos materiales.
236

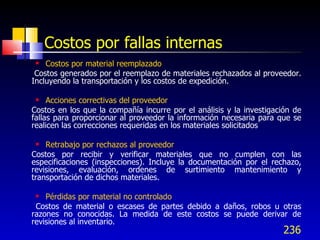

Costos por fallas internas
 Costos por material reemplazado
Costos generados por el reemplazo de materiales rechazados al proveedor.
Incluyendo la transportación y los costos de expedición.
 Acciones correctivas del proveedor
Costos en los que la compañía incurre por el análisis y la investigación de
fallas para proporcionar al proveedor la información necesaria para que se
realicen las correcciones requeridas en los materiales solicitados
 Retrabajo por rechazos al proveedor
Costos por recibir y verificar materiales que no cumplen con las
especificaciones (inspecciones). Incluye la documentación por el rechazo,
revisiones, evaluación, ordenes de surtimiento mantenimiento y
transportación de dichos materiales.
 Pérdidas por material no controlado
Costos de material o escases de partes debido a daños, robos u otras
razones no conocidas. La medida de este costos se puede derivar de
revisiones al inventario.
237
Costos por fallas internas
 Costos por fallas en las operaciones (productos o servicios)
Los costos por fallas en las operaciones casi siempre representan un porcentaje
significativo de los costos de calidad y generalmente son vistos como costos
asociados con defectos en los productos o detectados durante la presentación
de un servicio. Se clasifican en 3 categorías:
 Costos por revisiones de material y acciones correctivas
Costos en los que se incurre en la revisión y gestión de no conformidades en un
producto o servicio y las acciones correctivas necesarias para prevenir su
recurrencia.
 Costos de Gestión
Son todos los costos en los que se incurre por análisis de datos de calidad para
determinar las áreas que requieren acciones correctivas y la investigación de
estas áreas para encontrar la raíz del problema que generan los defectos de los
productos o servicios.
 Costos de análisis de fallas o problemas (Operaciones)
Costos por el análisis de fallas obtenidas de laboratorios en soporte a la
identificación de las causas (algunos lo consideran como un costo de
prevención)
238

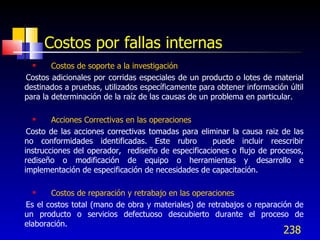

Costos por fallas internas
 Costos de soporte a la investigación
Costos adicionales por corridas especiales de un producto o lotes de material
destinados a pruebas, utilizados específicamente para obtener información últil
para la determinación de la raíz de las causas de un problema en particular.
 Acciones Correctivas en las operaciones
Costo de las acciones correctivas tomadas para eliminar la causa raiz de las
no conformidades identificadas. Este rubro puede incluir reescribir
instrucciones del operador, rediseño de especificaciones o flujo de procesos,
rediseño o modificación de equipo o herramientas y desarrollo e
implementación de especificación de necesidades de capacitación.
 Costos de reparación y retrabajo en las operaciones
Es el costos total (mano de obra y materiales) de retrabajos o reparación de
un producto o servicios defectuoso descubierto durante el proceso de
elaboración.
239
Costos por fallas internas
 Retrabajo
Es el costo total (mano de obra y materiales) de todo el trabajo realizado para
llevar una no conformidad de un producto a un nivel aceptable o equivalente,
pero si la no conformidad continúa; normalmente el producto es sometido a
un proceso de aprobación para poder cumplir, el cual reducirá pero no
eliminará completamente las no conformidades.
 Costos de reinspecciones o reejecución de pruebas
Es la porción de inspección, pruebas y labor de auditoría en que se incurre por
rechazos (incluye la documentación del rechazo, reinspección o pruebas
después de una reparación o retrabajo, y toda clase de pérdidas por defectos.
 Operaciones Extras
Costo total de operaciones extras, tales como retoques, recortes, agregados
porque la operación básica no es capaz de lograr los requerimientos de
conformidad. Estos costos estan frecuentemente ocultos en los costos de
operación aceptados (estándares).
240
Costos por fallas internas
 Costos por desperdicios en las operaciones
Costo total (material, manos de obra y diversos) de productos defectuosos o servicios
que son desperdiciados porque estos no pueden ser retrabajados conforme a los
requerimientos. En calidad los montos recibidos por venta de desperdicios (valor
recuperado) no puede ser deducido del total de costos desperdicios por fallas.
 Degradación de un producto final o servicio
Diferencia entre el precio de venta normal y el precio de venta reducido debido a no
conformidades o degradación de productos finales o servcios por razones de calidad.
Esto también incluye cualquier costos en el que se incurre por llevar el producto o
servicio a una condición vendible.
 Pérdidas por Mano de obra necesaria por fallas internas
Es la mano de obra requerida cuando se trabaja para una no conformidad, esto podría
no incluir pérdidas de material y esto no se refleja en los desperdicios o reportes de
retrabajo. Contabilidad para los costos de mano de obra por concepto de pérdidas. Las
pérdidas típicas ocurren porque el equipo se cae y reiniciarlo o ponerlo en línea por
razones de calidad pueden generar pérdidas en la eficiencia o pueden asignarse a la
mano de obra.
 Costos por otras fallas internas
241
Costos por fallas externas
242
Costos por fallas Externas
Costos resultantes de productos o servicios que no cumplen con los
requerimientos o necesidades de los clientes o usuarios.
Los costos por fallas externas ocurren despues de la entrega o venta del
producto, y durante o después de la prestación de un servicio al cliente
243
Costos por fallas Externas
• Investigaciones a las quejas de servicios a clientes o usuarios finales.
Costos totales de investigación, resolución y respuesta individual a los clientes o
usuarios, quejas o información a clientes incluyendo el servicio en sitio necesario.
• Devoluciones de material
Costo total de evaluación y reparación o reemplazo de material no aceptado por el
cliente o usuario debido a problemas de calidad. Esto no incluye reparaciones como
parte del cumplimiento a mantenimiento o modificaciones establecidas por contrato.
• Costos de adecuaciones
Costos por modificar o actualizar productos o facilidades en el servicio o nuevo
diseño, con base a deficiencias en el diseño. Incluye solo la porción de adecuaciones
que se dan debido a problemas de calidad.
• Costos por llamadas recurrentes
Costos de llamadas recurrentes debido a problemas de calidad.
244
Costos por fallas Externas
• Reclamos de garantía
Costo total de reclamos pagados a los clientes, después de aceptar y cubrir
los gastos, incluyendo los costos de reparación tales como eliminar
defectos de hardware de un sistema. En los casos en los que una
reducción de precios es negociada un lugar de una garantía, el valor de
esta reducción debe ser contabilizado.
 Costos de responsabilidad
Costos pagados por la compañía debido a reclamos por responsabilidad,
incluye el costos del seguro de un producto o servicio.
 Penalizaciones
Costo de cualquier penalización en que se incurre porque el producto
presenta menos funcionalidad de la que debe tener (establecida por
contrato con clientes o por los lineamiento y regulaciones
gubernamentales).
245
Costos por fallas Externas
• Reputación ante clientes y usuarios
Costos en los que se incurre , por encima del costo de venta normal, por
clientes y usuarios quienes no fueron satisfechos completamente con la
calidad o entrega del producto o servicio, tales como costos en los que se
incurre porque las expectativas de calidad de los clientes son más grandes
de lo que los clientes reciben.
 Pérdidas en ventas
Incluye el valor de la pérdida de la contribución marginal debido a
reducciones en las ventas por problemas de calidad.
 Otros costos por fallas externas

Costosdecalidad

  • 1.
    1 COSTOS DE CALIDAD(QCs) CONCEPTOS DE COSTOS DE CALIDAD P. Reyes / Enero 2003
  • 2.
    2 Desarrollo histórico delos QCs  JM Juran 1951 – Quality Control Handbook Cap. 1 The Economics of Quality – Oro en la mina  W.J. Massers 1957– The Quality Manager and QCs  Harold Freeman 1960 –How to put QCs to use  Feigenbaum 1961 – Total Quality Control Cap. 5  DOD – QCs in defense contracts –QCs related to quality
  • 3.
    3 Desarrollo histórico delos QCs  ISO 9000 (pág. 21-29) QS 9000 (pág. 29-30)  ASQC 1967 – The QCs – Qhat and How  ASQ – Principles of QCs  Guide to reduce QCs  Guide to manage supplier QCs  QCs: Ideas and applications vol. 1 and 2
  • 4.
    4 Economía de lacalidad – Filosofía de gestión  Gryna – Costo de la pobre calidad  DOD – Costos relacionados con la calidad  ASQ – Costo de calidad  Cualquier costo que no hubiera sido efectuado si la calidad fuera perfecta contribuye al costo de calidad  Los QCs son los costos asociados con el logro y no logro de la calidad del producto
  • 5.
    5 Costos de calidad Representan la diferencia entre los costos reales de un producto o servicio y el costo reducido si no hubiera la posibilidad de un tener un servicio por debajo de los estándares, fallas de productos, o defectos en su manufactura.
  • 6.
    6 Costos de calidad Costos de prevención  Costos de evaluación  Costos de falla interna  Costos de falla externa
  • 7.
    7 Costos de prevención Son los costos de todas las actividades específicamente diseñados para prevenir fallas de calidad en productos o servicios Por ejemplo:  Revisión de nuevos productos  Planeación de la calidad (manuales, procedimientos, etc.)  Evaluación de capacidad de proveedores  Esfuerzos de mejora a través de trabajo en equipo  Proyectos de mejora continua  Educación y entrenamiento en calidad.......etc.
  • 8.
    8 Costos de evaluación Son los costos asociados con las actividades de medir, evaluar y auditar los productos o servicios para asegurar su conformancia a los estándares de calidad y requerimientos de desempeño. Por ejemplo:  Inspecciones con el proveedor y en recibo  Pruebas e inspecciones en proceso y al producto terminado  Auditorias al producto, proceso o servicio  Calibración de equipos de prueba y medición  Costos de materiales de prueba
  • 9.
    9 Costos de fallainterna  Son los costos resutantes de productos o servicios no conformes a los requerimientos o necesidades del cliente, antes del embarque del producto o la realización del servicio. Por ejemplo:  Desperdicio (maculatura)  Retrabajos  Reinspección y repetición de pruebas  Revisión de materiales no conformes  Reducción de precio por calidad reducida
  • 10.
    10 Costos de fallaexterna  Son los costos resutantes de productos o servicios no conformes a los requerimientos o necesidades del cliente, después de la entrega del producto o durante y después de de la realización del servicio. Por ejemplo:  Proceso de quejas y reclamaciones  Devoluciones del cliente  Garantías  Campañas por productos defectivos
  • 11.
    11 Costos totales decalidad  Es la suma de los costos de prevención, apreciación, falla interna y falla externa  Los sistemas contables en general no son capaces de identificar estos costos  Es muy difícil ir al detalle del costo de calidad tal como un error de la secretaria
  • 12.
    12 Costos ocultos adicionales Son los costos intangibles resutantes de productos o servicios no conformes a los requerimientos o necesidades del cliente, a veces pueden ser de 3 o 4 veces el costo de calidad. Efecto multiplicador de GE Por ejemplo:  Tiempo de ingenieria, tiempo de gerentes  Tiempos muertos en producción  Incrementos en inventarios  Reducción de capacidad... Órdenes perdidas...etc.
  • 13.
    13 Costos ocultos –Punta del Iceberg Desperdicio Reprocesos Tiempo de ing. Tiempo de gtes. Tiempos muertos Incremento de inv. Capacidad reducida Problemas de entrega Órdenes perdidas Costos de falla Medidos normalmente Costos de falla Escondidos, pueden causar hundimiento del barco Costos Reales De falla
  • 14.
    14 Comparación de losCostos de calidad El cliente encuentra los defectos La organización halla los defectos y los corrige inter- namente Hay un Enfoque a La prevención
  • 15.
    15 Objetivos del sistemade costos de calidad  Objetivo: facilitar los esfuerzos de mejora de calidad enfocados a oportunidades de reducción de costo operativas  Atacar los costos de falla tratando de eliminarlos  Invertir en las actividades adecuadas de prevención  Reducir los costos de evaluación en función de los resultados  Mejorar los esfuerzos de prevención  Cada falla tiene una causa raiz  Las causas se pueden prevenir  La prevención siempre es mas económica
  • 16.
    16 Modelo clásico decostos de calidad óptimos Costo total de calidad Costo de evaluación Más prevención Costo de falla CALIDAD DE CONFORMANCIA 100% C O S T O P R O D Al infinito
  • 17.
    17 Modelo nuevo decostos de calidad óptimos – c/tecnología Costo total de calidad Costo de evaluación Más prevención Costo de falla CALIDAD DE CONFORMANCIA 100% C O S T O P R O D
  • 18.
    18 Costo de fallavs punto de detección Costo De Falla $ Demandas legales Fallas en campo Reinspección en campoPunto de embarque Inspección final Subensamble Componente Prevención
  • 19.
    19 Filosofía de Taguchi No se puede reducir el costo sin afectar la calidad  No se puede mejorar la calidad sin incrementar costo  Se puede reducir el costo al mejorar la calidad  Se puede reducir el costo al reducir la variación. La variación debe ser mínima alrededor del objetivo sin agregar costos
  • 20.
    20 Filosofía de Taguchi Calidad es “... La pérdida impartida a la sociedad desde que un producto es embarcado”  Hay cinco características para medir la calidad:  Nominal es mejor  El menor es mejor  EL mayor es mejor  Atributos (tal como apariencia, clasificación)  Respuesta dinámica (depende de la entrada – ventilador de automóvil)
  • 21.
    21 Filosofía de Taguchi La función de pérdida representa la pérdida en Calidad conforme nos alejamos de la característica deseada – temperatura del salón LIE META LSE Pérdida en $$
  • 22.
    22 Interfase entre calidad/Contabilidad La colección de costos debe ser práctica y lo más completa posible de acuerdo al sistema de costos  Es importante involucrar al contralor de la empresa:  Proporciona validez financiera al programa  Asegura que se controlen los costos de calidad  Permite hacer equipo entre calidad y contabilidad  Se debe reconocer que los QCs son una herramienta para justificar acciones de mejora y medir su efectividad. Las actividades menores no son esenciales para el uso efectivo de los costos de calidad
  • 23.
    23 Gestión de loscostos de calidad  El sistema de costos de calidad abarca a toda la empresa y es una herramienta de dirección  El programa debe incluir todos los elementos principales de costos de calidad a pesar de que algunos pueden ser sólo estimados  Para el DOD MIL-Q-9858A (1963) el párrafo 3.6 requiere que se mantenga alguna forma de costos relacionados con la calidad
  • 24.
    24 Colección y reportede costos de calidad  Enfoque de Costos de calidad  Enfoque de costos de proceso  Enfoque de pérdida de calidad
  • 25.
    25 Enfoque de costosde calidad  Considera las cuatro categorías de costos: Prevención, apreciación, falla interna y falla externa  Identifica el oro en la mina y Sugiere incrementar el costo de prevención para reducir el costo de falla  Los costos de calidad se reportan como porcentaje de alguna base como costos de manufactura o ventas  Se puede llevar en toda la empresa o en una área
  • 26.
    26 Enfoque de Pérdidade calidad  Se basan en la función de pérdida de Taguchi  Intenta capturar los costos tangibles y los intangibles debido a pobre calidad:  Tangibles: Desperdicio y retrabajo  Intangibles: Costos “ocultos” como pérdida de ventas por insatisfacción del cliente  En procesos con bajo índice de falla los efectos de mejora no son visibles si solo se consideran los costos tangibles. Si se agregan los intangibles, el impacto puede ser mucho mayor
  • 27.
    27 Enfoque de costode proceso  Considera el costo de un proceso en lugar del de un producto o centro de costo.  Un proceso incluye todas las actividades agrupadas, ligadas y enfocadas al cumplimiento de requerimientos de clientes internos o externos  Costos de conformancia: Costos de apreciación y de prevención y los Costos totales de producción  Materiales, Personal, Energía, Gastos variables,etc.
  • 28.
    28 Enfoque de costode proceso  Costos de no conformidad: Costos debido a fallas  Tiene la ventaja conceptual de permitir el monitoreo de la reducción de costos asociados con la eficiencia y con la calidad (efectividad).  Es más efectivo en empresas que ya tienen un sistema maduro de costos de calidad donde estos costos son pequeños  Permite eliminar costos ocultos de calidad
  • 29.
    29 Gestión de loscostos de calidad  El ISO 10014 Guidelines for Management the Economics of Quality para “economías de calidad” recomienda: - Sólo para sistemas maduros -  Vista desde la organización (costos totales de proceso)  Identificar las actividades principales del proceso seleccionado  Identificar, localizar y monitorear los costos en cada paso de acuerdo con el sistema de costos de empresa  Generar un reporte de costos de proceso
  • 30.
    30 Gestión de loscostos de calidad  El ISO 10014 Guidelines for Management the Economics of Quality para “economías de calidad” recomienda:  Vista desde el cliente  Identificar los factores que causan insatisfacción, satisfacción y deleite en el cliente  Monitorear la satisfacción del cliente  Generar un reporte de satisfacción del cliente
  • 31.
    31 Gestión de loscostos de calidad  El ISO 10014 Guidelines for Management the Economics of Quality para “economías de calidad” recomienda: - Sólo para sistemas maduros -  Convergencia de visiones:  Realizar una revisión gerencial  Identificar áreas de oportunidad  Realizar análisis de costo beneficio para reducir costos o mejorar la satisfacción del cliente  Planes e implementar la mejora
  • 32.
    32 Gestión de loscostos de calidad  El ISO 9000 recomienda que se evalúe la efectividad del sistema de calidad, una forma es la financiera para que todos manejen el mismo lenguaje.  ISO 9004-1:1994 Section 6 Financial considerations...  Se debe monitorear tanto la satisfacción del cliente como los costos
  • 33.
    33 Gestión de loscostos de calidad  El QS 9000 de la AIAG recomienda que documenten las tendencias en el “Costo de calidad pobre” asociadas con la producción de materiales no conformes:  QS 9000 Clause 4.2.5.2 Quality and Productivity Improvements – sugiere como oportunidades de mejora la reducción de los Costos de calidad, reducción de desperdicios, retrabajos y reparaciones así como la reducción de la insatisfacción del cliente
  • 34.
    34 Gestión de loscostos de calidad  El Verband Der Automobilindustrie (VDA 6.1) incluye el requerimiento de tener un sistema de costos de calidad que incluya las cuatro categorías: prevención, apreciación y fallas:  Las empresas proveedoras deben mostrar evidencia de contar con un sistema implementado para colectar y evaluar los costos dentro del proceso de revisión gerencial
  • 35.
    35 COSTOS DE CALIDAD(QCs) 2. DEFINICIONES DEL SISTEMA DE COSTOS DE CALIDAD P. Reyes / Enero 2003
  • 36.
    36 Conceptos financieros básicos Costos directos: son los costos básicos o estándar en la manufactura del producto  Materiales directos: son las materias primas y subensambles incluidos en el producto  Mano de obra directa: personal asignado a convertir los materiales directos y otros insumos para realizar el producto terminado
  • 37.
    37 Conceptos financieros básicos Costos indirectos: son todos los costos incurridos para soportar los costos directos o sea para soportar la manufactura  Materiales indirectos: Artículos consumidos en las operaciones pero que no son parte del producto final. Herramientas, papelería, costos de comunicación, cajas para manejo de materiales, etc..  Mano de obra indirecta: salarios del personal que no trabaja directamente en la transformación del producto final pero cuyos servicios están relacionados con la producción (supervisores, ingenieros de proceso, manejo de materiales, almacenistas, etc.
  • 38.
    38 Conceptos financieros básicos Costos fijos y diversos:  Depreciación  Impuestos  Rentas  Garantías  Seguros de los activos  Etc...
  • 39.
    39 Detalle de conceptosde costos de calidad Ver información de los apéndices
  • 40.
    40 Costos de calidad COSTOS DE PREVENCIÓN:  Costos de todas las actividades diseñadas específicamente para prevenir la calidad deficiente  COSTOS DE APRECIACIÓN O EVALUACIÓN:  Costos asociados con la medición, evaluación o auditoria de productos o servicios para asegurar su conformidad con los estándares de calidad y requermientos de desempeño
  • 41.
    41 Costos de calidad COSTOS DE FALLA  Costos resultantes de productos o servicios no conformes a los requerimientos o necesidades de usuarios o clientes – es decir los costos resultantes de la pobre calidad  COSTOS DE FALLA INTERNA  Ocurren antes del embarque del producto o del desarrollo del servicio al cliente  COSTOS DE FALLA EXTERNA  Ocurren después del embarque del producto o durante o después del desarrollo del servicio al cliente
  • 42.
    42 Elementos de costosde calidad  Son los conceptos de gasto y costo que conforman las categorías de los costos de calidad  Los elementos que conforman las categorías de costos de calidad pueden difererir entre empresas  Los conceptos para un hospital difieren de los de una fábrica o los bancos  Para desarrollar los conceptos de costos en una empresa se describen todas las actividades o trabajos que puedan ser considerados costos de calidad para clasificarlos en las diferentes categorías (Ap. B)
  • 43.
    43 Bases de loscostos de calidad  Los costos se expresan en porcentajes respecto a una base para homologar y comparar los indicadores  Para análisis a largo plazo, las ventas netas son un buen indicador, a pesar de que a corto plazo se presenten variaciones apreciables  Para análisis a corto plazo son mejores como bases: los costos de operación, nómina directa o total, costo promedio del producto, etc.
  • 44.
    44 Bases de loscostos de calidad  Ejemplos de bases a corto plazo:  Costos de falla interna como porcentaje de costos totales de operación  Costos de falla externa como porcentaje de las ventas netas  Costos de evaluación de materiales como porcentaje del costo total de adquisiciones  Costos de evaluación como porcentaje de los costos de operación  Costos totales de calidad como porcentaje de los costos de producción y servicio  Etc.
  • 45.
    45 Bases de loscostos de calidad  Otras consideraciones al seleccionar una base:  Sensibilidad a variaciones en los programas de producción y servicios – reducidas con Manufactura flexible, capacitación intensiva, JIT con proveedores  Automatización y robótica  Ventas de producto estacionales – se puede utilizar el método de promedios móviles por cuatrimestre o mes  Sensibilidad a fluctuaciones de variaciones en precio – cambio de base de costos de materiales por otra
  • 46.
    46 Análisis de tendencias yproceso de mejora  Los costos de calidad proporcionan los gastos específicos relacionados con la calidad y evidencian las áreas de oportunidad.  Deben ser organizados para facilitar los análisis de tendencias de costos en el tiempo que permitan observar si la situación mejora o empeora  Se pueden hacer análisis de tendencia a largo plazo en años para propósitos estratégicos y a corto plazo en semanas o meses para los operativos
  • 47.
    47 Análisis de tendencias yproceso de mejora  Para reducir los costos de calidad es necesario hallar las causas raíz de esos costos y eliminarlas. Realizar las mediciones y acciones correctivas necesarias.  Un sistema de medición de calidad mínimo incluye las evaluaciones de calidad y tendencias en recibo, proceso, producto terminado y falla externa, para crear conciencia en la calidad y en los costos
  • 48.
    48 Análisis de tendencias yproceso de mejora  Hay un defasamiento entre la toma de datos de calidad (diario) y los datos contables de costos de calidad (después de los hechos) – Causa y efecto  Las acciones (antes de los hechos) soportadas por los costos de calidad, son verificadas en efectividad (después de los hechos) con los nuevos costos  En las cartas de tendencia pueden presentarse picos de incrementos en costos debido a las acciones pero después debe observarse una reducción gradual
  • 49.
    49 Análisis de tendencias yproceso de mejora  Se utiliza el diagrama de Pareto para identificar los defectos principales o vitales para investigación y toma de acciones correctivas, uno al mismo tiempo
  • 50.
    50 Pasos para elprograma de costos de calidad  Establecer un sistema de medición de costos de calidad  Desarrollar un análisis de tendencias a largo plazo adecuado  Establecer metas anuales de mejora para los costos de calidad totales  Desarrollar análisis de tendencias a corto plazo con metas individuales que en conjunto permitan lograr las metas anuales  Monitorear el desempeño a corto plazo y tomar las acciones correctivas que sean necesarias
  • 51.
    51 COSTOS DE CALIDAD(QCs) 3. IMPLEMENTACIÓN DEL PROGRAMA DE COSTOS DE CALIDAD P. Reyes / Enero 2003
  • 52.
    52 Cómo iniciar  Serequiere un Champion comprometido con los costos de calidad  1. Verificar con datos de costos relevantes que el programa será benéfico para la empresa en función de las oportunidades de mejora  2. La dirección debe comprar y apoyar el programa  3. Mostrar un ejemplo con el ciclo completo de costos de calidad en un área piloto relevante en oportunidades  4. El Champion debe presentar un programa de implem.
  • 53.
    53 Cómo iniciar  Plande implementación del sistema de costos de calidad:  1. Presentación de un ejemplo piloto a las gerencias, mostrando como se lograrán los beneficios  2. Coordinar la realización del programa en área piloto  3. Capacitación a las áreas involucradas para fomentar su interés y participación en el programa  4. Colección de los datos y análisis de la información  5. Reportes de costos, integración a la contabilidad, uso
  • 54.
    54 Presentación a lagerencia  Enfocarse a los costos de:  Falla interna y externa actuales y potenciales  Generados por diseño, compras, operaciones, etc.  Enfatizar beneficios y el programa para lograrlos e inversiones:  Reducción de trabajo no productivo y gastos  Satisfacción del cliente  Satisfacción de los empleados  Mejora en las utilidades
  • 55.
    55 Programa en áreapiloto con líder  Beneficios:  Mostrar que el sistema genera reducciones de costo  Limitar el alcance en personas involucradas y área  Facilitar la depuración del sistema antes de su expansión a las otras áreas de la empresa
  • 56.
    56 Programa en áreapiloto con líder  Características del área piloto:  Debe ser un ejemplo típico de la operación de la empresa  Debe incluir costos de calidad en todas las categorías a pesar de que algunos elementos deban ser estimados  Debe presentar oportunidades de mejora obvias  Debe contar con apoyo de las gerencias
  • 57.
    57 Programa en áreapiloto con líder  Premisas previas al programa:  Además del lider debe participar una persona clave del área financiera para facilitar la alineación de los datos con la información contable  En el equipo además del líder y del coordinador de finanzas, debe incluirse a un representante de la gerencia del área donde se hace la prueba piloto
  • 58.
    58 Programa en áreapiloto con líder  Pasos del programa:  Medición de los costos de calidad y las bases apropiadas  Clasificar los costos en sus diferentes categorías  Establecer cartas de tendencias relevantes  Identificación de oportunidades de mejora y objetivos
  • 59.
    59 Programa en áreapiloto con líder  Pasos del programa:  Dirección y soporte para la identificación de problemas su análisis y solución  Aplicación estricta de acciones correctivas necesarias  Reportes resumidos de avance  Documentación del programa piloto como caso de ejemplo para las otras áreas de la empresa
  • 60.
    60 Capacitación en costosde calidad  Incluir a todas las personas de las diferentas áreas involucradas en el equipo de trabajo:  Definición e identificación de los elementos de costos de calidad aplicables y prácticas de recolección  Sistema de gestión y de Mejora continua  Procedimiento de acciones correctivas
  • 61.
    61 Capacitación en costosde calidad  Recomendaciones:  No incluir un detalle de costos de calidad innecesario  No cambiar en forma innecesaria las cuentas contables para incluir los costos de calidad  No pasar en forma rápida de la implantación en un área, a todas las demás áreas
  • 62.
    62 Procedimiento interno decosto de calidad  Define cada uno de los elementos de costo a utilizar  Define como y cuando se colectan o estiman los datos  Define las bases de comparación a incluir  Define el prorrateo aplicado en prestaciones, gastos indirectos y otros ajustes contables para cada concepto de costo de calidad definido  Establece las responsabilidades y formatos de reporte
  • 63.
    63 Procedimiento interno decosto de calidad  Debe ser autorizado e implementado por el Contralor, para que la información tenga la validación requerida  Se puede tomar como referencia el catálogo de cuentas de la empresa, adicionando los conceptos de costos de calidad en términos familiares al personal  Los cargos a cuentas deben ser lo más simples posible, ya que lo que interesa es reducir los costos en general  Los conceptos de costos se van afinando con el tiempo
  • 64.
    64 Colección y análisisde los costos de calidad  Colección  Los elementos o cuentas de costos de calidad deben codificarse para facilitar su proceso y análisis (1, 1.1)  1-Prevención, 2-Evaluación, 3-Falla interna 4-Falla externa  Se debe elaborar una matriz de cargos con conceptos vs departamentos o áreas (fig. 3.2)  Las horas dedicadas a algunas actividades deben ser convertidas a pesos
  • 65.
    65 Colección y análisisde los costos de calidad  Análisis  Llenar un formato que resuma los costos de calidad (ver. Fig. 3.3)  Con la información de un cierto periodo de tiempo se pueden identificar oportunidades de mejora, tendencias y metas (ver. Fig. 3.4 y 3.5)  Los datos también permitirán dar seguimiento a la efectividad de acciones tomadas
  • 66.
    66 Costeo Basado enActividades (ABC)
  • 67.
    67 Costos ABC  Esun procedimiento contable para asignar los gastos indirectos y generales (costo de recursos) a actividades específicas en proporción al uso que hagan de los recursos  En contabilidad tradicional los gastos indirectos y generales se prorratean en proporción a los costos directos incurridos por una actividad
  • 68.
    68 Costos ABC –Costos de calidad y contabilidad  Costos estándar  Son los costos promedio planeados a ser incurridos en un año dado para la manufactura de un producto o la prestación de un servicio, se forman de:  Mano de obra directa  Materiales directos  Gastos generales e indirectos  Pueden ser inflados al incluir pasos sin valor agregado como el scrap histórico (10%) o esperas “normales”
  • 69.
    69 Costos ABC –Costos de calidad y contabilidad  Costos generales  Costos de materiales indirectos: materiales utilizados en la operación pero sin formar parte del producto (grasas, solventes, herramentales, etc.)  Mano de obra indirecta: salarios de supervisores, personal de soporte, personal de mantenimiento, etc.  Gastos fijos y diversos: depreciación, impuestos, rentas, garantías, seguros, etc.
  • 70.
    70 Costos ABC –Asignación de costos generales tradicional  Se incorporan al costo estándar en proporción al monto de Costos directos incurridos (mano de obra directa, materiales utilizados, etc.) por una unidad de producto.  El costo directo utilizado como referencia se denomina “Cost driver” o control de costo
  • 71.
    71 Costos ABC –Asignación de costos generales tradicional  Gastos mensuales por manejo de materiales  Horas de mano de obra = 10,000  Costo mano de obra directa @ $15 por hora =$150000  Contenido de mano de obra flechas y cubiertas = 0.25 horas  Cargas transportadas = 1200  Gastos de manejo de materiales @10 por carga =12000  Requerimientos de manejo de materiales:  Flechas 2 cargas por lotes 100 partes  Cubiertas 4 cargas por lotes de 100 piezas
  • 72.
    72 Costos ABC -Asignación de costos generales tradicional  El “Cost-Driver” lo representa el contenido de mano obra  Cargo por gastos generales de manejo de materiales por hora directa = 12000/10000 = $1.2 por hora directa  Como cada producto utiliza 0.25 horas, se le asigna $0.3 de gastos generales por manejo de materiales  Contablemente es válido a pesar de que las flechas requieren un manejo de materiales mayor
  • 73.
    73 Costos ABC –Cargos por recursos consumidos por la actividad  El “Cost Driver” lo representa una carga manejada  Gastos generales por el manejo de una carga = 12000 / 1200 cargas = $10 por carga (Cost driver).  Cargo por gastos grales. De manejo de materiales para:  Cubiertas = 4 cargas x $10/ carga = $40; lo que entre 100 cubiertas da $0.40 por cubierta  Flechas = 2 cargas x $10 / carga = $0.20; lo que entre 100 flechas da $0.20 por flecha  Es una asignación más precisa
  • 74.
    74 Costos ABC –Comentarios  La diferencia entre la asignación tradicional de $0.30 y $0.20 y $0.40 de método ABC no parece ser grande, y es por eso que han funcionado los métodos tradicionales. Los gastos generales son aprox. Del 8%.  Sin embargo actualmente los gastos generales en muchos productos ya exceden a los costos directos por lo que el sistema ABC tiene un mayor impacto
  • 75.
    75 Costos ABC –Aplicación  Uso de Cost Drivers para identificar causas raíz:  En teoría se debe asignar un costo de calidad a la causa raíz de un problema de calidad  La fig. 3.8 muestra como se asignan los costos a los dos productos (flechas y cubiertas) en proporción a lo que cada producto consume del Cost driver (retrabajo y scrap) y las causas raíz de los Cost drivers  Las causas raíz se pueden agrupar en un diagrama de Pareto de costos (fig. 3.9) – Donde daño es la principal
  • 76.
    76 Costos ABC –Aplicado a la identificación de costos de calidad  Identificar todas las actividades, (prevención, apreciación o evaluación) y los resultados (fallas internas y externas)  Determinar los costos asociados con las actividades de prevención, apreciación y con fallas internas y externas  Asignar los costos de prevención y apreciación a las actividades que se benefician de la prevención y apreciación, lo mismo con las fallas  Ajustar los costos calculados de los productos y servicios para que reflejen los costos adicionales de costos de calidad
  • 77.
    77 Costos ABC yAnálisis de costos de claidad – Ventajas  Los gastos generales se pueden asignar al producto, departamento, proceso o actividad que sea la responsable de los mismos  Los “Costos ocultos de calidad” o intangibles, pueden ser visibles con el sistema ABC y asignados adecuadamente  Lo anterior permite seleccionar mejores proyectos de mejora
  • 78.
    78 Costos ABC yAnálisis de costos de calidad – Ventajas  Se hace más obvia la diferencia entre los departamentos con alto y bajo desempeño en calidad  Los cambios en las tendencias de los costos de calidad en el tiempo son más realistas que si se basan en los métodos tradicionales de prorrateo  Se puede reducir el tiempo de ciclo al identificar y eliminar actividades ineficientes o sin valor agregado
  • 79.
    79 COSTOS DE CALIDAD(QCs) 4A. APLICACIÓN DE LOS COSTOS DE CALIDAD P. Reyes / Febrero 2003
  • 80.
    80 Mejoramiento de calidad ycostos de calidad  Una vez instalado el sistema de costos de calidad, su aplicación principal es la de justificar y soportar la mejora de calidad de las principales actividades en los productos.  Se inicia con la identificación de áreas de oportunidad con alto costo de calidad  Después debe haber una integración entre la medición de costos de calidad y el sistema de acción correctiva. Identificando y eliminando las causas de los defectos.
  • 81.
    81 Mejoramiento de calidad ycostos de calidad  Las acciones necesarias para la solución de problemas individuales se justifican en base al costo – beneficio.  Los errores también puede ser generados por las áreas de ingeniería, o por quienes hacen los instructivos de operación. Por personal de mantenimiento o por quienes manejan los materiales.  Una buena acción correctiva sólo se paga una vez, mientras que una mala acción correctiva se paga muchas veces
  • 82.
    82 Mejoramiento de calidad ycostos de calidad  Los reportes de costos de calidad deben ser parte de la información para revisión gerencial, promoviendo mejoras  La medición del mejoramiento de la calidad se realiza a través los problemas resueltos y la reducción en costos de calidad  Cuidado al hacer comparaciones entre líneas, los productos nuevos y los nuevos procesos normalmente tendrán un mayor porcentaje de costos de calidad hasta que maduren. Lo importante es reducirlos, no tanto en que nivel están respecto a otros.
  • 83.
    83 Costos de calidady el plan estratégico de negocio  La función de calidad es concientizar a la alta dirección acerca de los efectos a largo plazo de la mejora de calidad en las utilidades y una imagen de calidad buena.  Los costos de calidad permiten ser insertados dentro de los planes de negocio de la empresa por su naturaleza, incluso dentro de los presupuestos y planes de cada área
  • 84.
    84 Costos de calidady el plan estratégico de negocio  La planeación estratégica incluye:  Un análisis del desempeño pasado y actual;  Establecimiento de objetivos en base al análisis de la situación y previsiones;  Las estrategias para lograr los objetivos y  Las fases de implementación y monitoreo.
  • 85.
    85 Costos de calidady el plan estratégico de negocio  La función de los costos de calidad apoyan en:  Analizar las principales tendencias en satisfacción del cliente, tasas de defectos y errores y costos de calidad por programa o proyecto específico  Asesorar a otras áreas para asegurar que incluyan los costos relacionados con la calidad para el análisis antes de establecer objetivos  Desarrollar un plan estratégico de calidad incluyendo planes y objetivos estrategicos y del área de calidad
  • 86.
    86 Costos de calidaddel proveedor  Costos ocultos del proveedor  Incurridos por el proveedor en sus instalaciones  Incurridos por el cliente al resolver problemas en las instalaciones del proveedor  Incurridos por el cliente como resultado de problemas reales o potenciales del proveed
  • 87.
    87 Costos de calidaddel proveedor  Costos de calidad ocultos del proveedor  Incurridos por el proveedor en sus instalaciones (ocultos al cliente – incluye los 4 tipos de costos)  Incurridos por el cliente al resolver problemas en las instalaciones del proveedor (personal, viajes, etc.)  Incurridos por el cliente como resultado de problemas reales o potenciales del proveedor
  • 88.
    88 Costos de calidaddel proveedor  Incurridos por el cliente como resultado de problemas del proveedor  Diseño de gages de inspección en recibo y proveedor  Diseño de especificaciones adecuadas para la manufactura del producto  Inspección adicional a un cierto producto comprado  Evaluación de aceptabilidad de los materiales por el cliente
  • 89.
    89 Costos de calidaddel proveedor  Incurridos por el cliente como resultado de problemas del proveedor  Calibración y mantenimiento de equipo necesario en el control de calidad de material comprado  Tiempos muertos de producción debido a no disponibilidad de materiales buenos  Esfuerzos de ingeniería para analizar y corregir un problema causado por un proveedor. Etc., Etc.
  • 90.
    90 Costos de calidaddel proveedor  Aplicación de costos de calidad al control de proveedores  Diagrama de Pareto para identificar proveedores problema, enfocarse a los pocos vitales
  • 91.
    91 Calificación de proveedoresen base a costos de calidad  QCPI = (Costo de calidad del prov. + Costos compra)/ Costos de compra  Costo de proceso de rechazos ($100 x 2 lotes rech.)  Costo de investigación de quejas (10Hrs. X $20)  Costo de proceso en recibo (1Hr. Est.x$15/Hr.x50lotes)  Costo de un producto defectivo después de inspección en recibo (100 partes rech. X $1.80 precio de parte)  Costo de calidad del proveedor = $200 + $200 + $750 + $180 = $1330
  • 92.
    92 Calificación de proveedoresen base a costos de calidad  Proveedor Costo de calidad Costo compra Índice(QCPI) A 2410 99,928 1.024 B 1950 40,000 1.049 C 2800 43,643 1.064 **D (acción correctiva) 2500 12,230 1.204 **E (acción correctiva) 7000 7,631 1.917  Para el proveedor A se tiene: QCPI = (2410 + 99,928)/99,928=1.024
  • 93.
    93 Calificación de proveedoresen base a costos de calidad  Se puede hacer una clasificación de QCPI como sigue:  Ideal es 1.00,  1 hasta 1.009 excelente,  1.010 a 1.039 bueno,  1.040 a 1.069 adecuado,  1.070 a 1.099 malo  Más de 1.10 requiere acción correctiva inmediata
  • 94.
    94 Calificación de proveedoresen base a costos de calidad  Retorno sobre la inversión en acciones correctivas:  ROI = (Ahorros x 100) / Inversiones  Por ejemplo si se envía un Ingeniero a solucionar el problema con un ahorro estimado de $6000 y costos de viaje y salarios de $1500, se tiene: ROI = (6000 + 1500) / 1500 = 400%
  • 95.
    95 Costo de calidaden negocios pequeños  Costos de calidad aplicados:  Falla interna:  Desperdicio, retrabajo, proveedores y descuentos por mala calidad  Falla externa:  Devoluciones y concesiones a clientes por mala calidad  Evaluación y Prevención (N/A)
  • 96.
    96 Costo de calidaden negocios pequeños  Los problemas son manejados por los gerentes sin llevar registros del tiempo dedicado  Se podrían usar tarjetas de registro para estos tiempos o sacarlos de minutas  Un costo oculto se refiere al costo de oportunidad o ventas perdidas por insatisfacción de clientes e incapacidad para atraer nuevos clientes. Es difícil de medir
  • 97.
    97 Recomendaciones para definirlos Costos de calidad  Las mayores oportunidades de mejora se encuentran en los costos de falla interna y externa  Los costos de evaluación son áreas de oportunidad pero hasta que las causas de los costos de falla se han identificado y eliminado  Personalizar las definiciones de costos de calidad a la empresa  Obtener aprobación del grupo gerencial de los elementos de costo a incluir antes de colectar datos
  • 98.
    98 Recomendaciones para definirlos Costos de calidad  Tratar de incluir elementos de costos de calidad de todas las actividades de la empresa (reprocesos, errores)  No excluir costos camuflados como los costos de:  Rediseño por incapacidad de cubrir requerimientos del cliente.  En servicios: retrabajos, checar, expeditar, corregir, ajustar y reducción de perosonal
  • 99.
    99 Fuentes de colecciónde datos  Cuentas ya establecidas (scrap, retrabajo, reducciones de precio)  Análisis de los elementos de costos de calidad a partir de las cuentas contables (devoluciones por fallas dentro de devoluciones)  Documentos contables básicos (nómina de inspección de calidad)  Métodos de estimación:  Registros temporales: reparaciones, reinspecciones  Muestreo del trabajo: % de tiempo asignado a actividad  Asignación de recursos a la evaluación de calidad – empaque
  • 100.
    100 Reporte de costosde calidad  Reportes especiales para soportar las actividades sobre proyectos de mejora de equipos de trabajo  Reflejan los resultados y orientan a proyectos futuros  Reportes periódicos para resumir el estatus de elementos selectos de costos de calidad  Reportes completos concentrando todos los costos de calidad
  • 101.
    101 Conclusiones  Las empresaspequeñas pueden estimar mejor sus costos que las grandes, la solución de problemas es más rápida  Los costos de calidad identifican las oportunidades de mejora  La eliminación de causas raíz de problemas mejoran la imagen de la empresa y el valor a los clientes por medio de:  Agregar accesorios al producto sin aumentar su costo  Bajar el precio de los productos sin afectar su calidad
  • 102.
    102 COSTOS DE CALIDAD(QCs) 4B. COSTOS DE CALIDAD DEL SOFTWARE P. Reyes / Febrero 2003
  • 103.
    103 Características del software El sofware son los programas de computadora, sus procedimientos asociados, la documentación y los datos pertenecientes a la operación de un sistema de cómputo.  El software es un producto puramente intelectual, se encuentra entre los más demandantes de horas hombre, es complejo y propenso a errores.
  • 104.
    104 Desarrollo y economíadel software  El software es intelectual sujeto a restricciones humanas y lógicas  Sus especificaciones pueden cambiar en el tiempo  La productividad es muy variable por los individuos  Los defectos resultan de malos entendidos y errores  El software agrega valor con su interactividad
  • 105.
    105 Desarrollo y economíadel software  La economía del software depende de la comprensión de los requerimientos  La mayor parte del costo del software se encuentra en su diseño, implantación y pruebas  Los productos de software son más bien únicos  El software es un activo y se deprecia
  • 106.
    106 Calidad del softwareISO9000-3  Nivel de satisfacción:  El grado en que el cliente o usuario percibe que el producto de software cubre sus necesidades y expectativas  Valor del producto  Es el valor del producto de software en relación a los diversos grupos de interés y la competencia  Atributos del producto  El grado de extensión en el cual un producto de software posee una combinación deseada de propiedades
  • 107.
    107 Calidad del softwareISO9000-3  Ausencia de defectos  El grado en el cual un producto de software trabaja correctamente en ambientes de usuario sin imperfecciones  Calidad de proceso  Es la extensión en la cual la gente hace las cosas bien de manera efectiva durante el desarrollo del software  Para cada proyecto de software se debe definir un nivel específico de calidad durante la fase de planeación.
  • 108.
    108 Importancia del costode calidad  ¿Cuánto es el costo de calidad del software?  Para comparar a costos de producción y a las ventas  ¿Qué beneficios proporciona un software de calidad?  Los costos pueden compararse a estándares y benchmarks  ¿Qué tan buena es nuestra calidad del software?  Para mejorar la posición competitiva y las utilidades  Hacer visible los costos de calidad para tomar mejores decisiones
  • 109.
    109 Costos de calidaddel software  Falla interna  Gestión de defectos, retrabajos y pruebas adicionales  Falla externa  Soporte técnico, investigación de quejas, correciones  Evaluación  Pruebas y actividades asociadas, auditorias de calidad  Prevención  SQA, estudios de proceso y mejoras, colección de métricas y análisis
  • 110.
    110 SEI – CapabilityMaturing Model  INICIAL: los procesos de software no están definidos y dependen de los esfuerzos individuales  REPETIBLE: la gestión de SQA, proyectos y su configuración tienen la capacidad de ser repetibles  DEFINIDA: los procesos son documentados, estandarizados, e integrados dentro de la organización  GESTIÓN: los procesos y la calidad del producto son gestionados utilizando métricas detalladas  OPTIMIZACIÓN: los procesos se mejoran continuamente por medio de retroalimentación cuantitativa
  • 111.
    111 Costo de calidaddel software en Raytheon Electronic Systems  Produce software para implantación en procesadores para tiempo real y misión crítica. En equipos civiles y militares.  En CMM 1 introdujo un programa en 1988 (CoQ– 67% vs costo total de desarrollo del proyecto)  En 1991 alcanzaron un nivel CMM 3 (CoQ – 40%)  En 1994 tenia un nivel CMM 4 su CoQ es 24%
  • 112.
    112 Costo de calidaddel software en Raytheon Electronic Systems  Comportamiento del los costos de retrabajo  En 1986 se tenía un 41% del costos total del proyecto  En 1991 ya había bajado a un 20%  En 1995 tenían 6%  Estas reducciones se lograron aumentando un poco los costos de evaluación formal y entrenamiento
  • 113.
    113 Costo de calidaddel software en Raytheon Electronic Systems  Su estrategia se enfocó al producto y al proceso  PRODUCTO: definición del sistema, definición de requerimientos, inspección, integración, calificaciones y pruebas  PROCESO: planeación del desarrollo, controles administrativos, entrenamiento y seguimiento
  • 114.
    114 Costo de calidaddel software en Raytheon Electronic Systems  Indicadores de desempeño del negocio  Costos del calidad del software  Productividad del software  Índice de desempeño en costos  Calidad del producto en general
  • 115.
    115 Costo de calidaddel software en Raytheon Electronic Systems  COSTOS DE CONFORMANCIA:  COSTOS DE EVALUACIÓN: SQA, auditorias, revisiones, pruebas  COSTOS DE PREVENCIÓN: Iniciativas de ingenieros de desarrollo  COSTOS DE NO CONFORMANCIA: Retrabajos  Corrección de defectos, corrección de código, repetición de pruebas  Reinspecciones, correcciones a documentos, control de cambios, fallas externas
  • 116.
    116 Costo de calidaddel software en Raytheon Electronic Systems  Colección de costos de calidad  Asignación periódica de los costos por los líderes de proyectos  Hubo que afinar los elementos en las categorías de costos
  • 117.
    117 Costo de calidaddel software en Raytheon Electronic Systems  Productividad  Líneas de instrucciones fuente equivalentes por mes – hombre de esfuerzo de desarrollo (EDSI). En 7 años se incrementó en 170% con 24 proyectos evaluados.  Predictabilidad  El Índice de desempeño en costos CPI compara el costo real del proyecto (CAC) con lo presupuestado, se redujo de 1.43 a 1 en los últimos tres años También se redujo el monto de tiempo extra la rotación de personal
  • 118.
    118 Costo de calidaddel software en Raytheon Electronic Systems  Problemas encontrados  Colección de datos, congruencia con otros modelos usados, falta de elementos de costos, definición detallada del modelo, implementación del modelo, identificación de causas raíz, como estimular las mejoras de calidad  Situaciones a las que el modelo debe ser adaptado  Orientación a productos estandarizados  Situaciones de desarrollo de los servicios  Arranque que dependen de la tecnología
  • 119.
    119 Beneficios potenciales  Proporcionardatos de costos con efectos motivacionales viendo el impacto del esfuerzo de empleados en las utilidades  Proporcionar una base para presupuestar la operación de calidad  Evaluar las mejoras a los procesos  Proporcionar una métrica para comparar proyectos exitosos
  • 120.
    120 Colección de datos De tablas de conceptos de costos de calidad (T 4.4)  De registros contables y de ingeneiría  Estimados de entrevistas a personal involucrado  Se pueden eliminar los que causen controversia (costo de realizar un plan de proyecto)  Es más importante la consistencia que la inclusión total de todos los conceptos de costos
  • 121.
    121 Factores que afectanel CoSQ  Avances en la tecnología del software (diseño y producción)  Sofisticación de los usuarios más demandantes  Nuevos estándares de desempeño y fiabilidad  Tiempo de ciclo reducido y cambios en la calidad percibida
  • 122.
    122 Bases de losCostos de calidad S.  Costos de calidad como porcentaje de ventas  Costos de calidad comparados a las utilidades  Costos de calidad como porcentaje de los costos totales de desarrollo – es más apropiada  Al principio pueden representar el 60% de los costos de desarrollo, sin embrago después baja como se muestra en las cartas de tendencia
  • 123.
    123 COSTOS DE CALIDAD(QCs) 4B. COSTOS DE CALIDAD DEL SOFTWARE P. Reyes / Febrero 2003
  • 124.
    124 Características del software El sofware son los programas de computadora, sus procedimientos asociados, la documentación y los datos pertenecientes a la operación de un sistema de cómputo.  El software es un producto puramente intelectual, se encuentra entre los más demandantes de horas hombre, es complejo y propenso a errores.
  • 125.
    125 Desarrollo y economíadel software  El software es intelectual sujeto a restricciones humanas y lógicas  Sus especificaciones pueden cambiar en el tiempo  La productividad es muy variable por los individuos  Los defectos resultan de malos entendidos y errores  El software agrega valor con su interactividad
  • 126.
    126 Desarrollo y economíadel software  La economía del software depende de la comprensión de los requerimientos  La mayor parte del costo del software se encuentra en su diseño, implantación y pruebas  Los productos de software son más bien únicos  El software es un activo y se deprecia
  • 127.
    127 Calidad del softwareISO9000-3  Nivel de satisfacción:  El grado en que el cliente o usuario percibe que el producto de software cubre sus necesidades y expectativas  Valor del producto  Es el valor del producto de software en relación a los diversos grupos de interés y la competencia  Atributos del producto  El grado de extensión en el cual un producto de software posee una combinación deseada de propiedades
  • 128.
    128 Calidad del softwareISO9000-3  Ausencia de defectos  El grado en el cual un producto de software trabaja correctamente en ambientes de usuario sin imperfecciones  Calidad de proceso  Es la extensión en la cual la gente hace las cosas bien de manera efectiva durante el desarrollo del software  Para cada proyecto de software se debe definir un nivel específico de calidad durante la fase de planeación.
  • 129.
    129 Importancia del costode calidad  ¿Cuánto es el costo de calidad del software?  Para comparar a costos de producción y a las ventas  ¿Qué beneficios proporciona un software de calidad?  Los costos pueden compararse a estándares y benchmarks  ¿Qué tan buena es nuestra calidad del software?  Para mejorar la posición competitiva y las utilidades  Hacer visible los costos de calidad para tomar mejores decisiones
  • 130.
    130 Costos de calidaddel software  Falla interna  Gestión de defectos, retrabajos y pruebas adicionales  Falla externa  Soporte técnico, investigación de quejas, correciones  Evaluación  Pruebas y actividades asociadas, auditorias de calidad  Prevención  SQA, estudios de proceso y mejoras, colección de métricas y análisis
  • 131.
    131 SEI – CapabilityMaturing Model  INICIAL: los procesos de software no están definidos y dependen de los esfuerzos individuales  REPETIBLE: la gestión de SQA, proyectos y su configuración tienen la capacidad de ser repetibles  DEFINIDA: los procesos son documentados, estandarizados, e integrados dentro de la organización  GESTIÓN: los procesos y la calidad del producto son gestionados utilizando métricas detalladas  OPTIMIZACIÓN: los procesos se mejoran continuamente por medio de retroalimentación cuantitativa
  • 132.
    132 Costo de calidaddel software en Raytheon Electronic Systems  Produce software para implantación en procesadores para tiempo real y misión crítica. En equipos civiles y militares.  En CMM 1 introdujo un programa en 1988 (CoQ– 67% vs costo total de desarrollo del proyecto)  En 1991 alcanzaron un nivel CMM 3 (CoQ – 40%)  En 1994 tenia un nivel CMM 4 su CoQ es 24%
  • 133.
    133 Costo de calidaddel software en Raytheon Electronic Systems  Comportamiento del los costos de retrabajo  En 1986 se tenía un 41% del costos total del proyecto  En 1991 ya había bajado a un 20%  En 1995 tenían 6%  Estas reducciones se lograron aumentando un poco los costos de evaluación formal y entrenamiento
  • 134.
    134 Costo de calidaddel software en Raytheon Electronic Systems  Su estrategia se enfocó al producto y al proceso  PRODUCTO: definición del sistema, definición de requerimientos, inspección, integración, calificaciones y pruebas  PROCESO: planeación del desarrollo, controles administrativos, entrenamiento y seguimiento
  • 135.
    135 Costo de calidaddel software en Raytheon Electronic Systems  Indicadores de desempeño del negocio  Costos del calidad del software  Productividad del software  Índice de desempeño en costos  Calidad del producto en general
  • 136.
    136 Costo de calidaddel software en Raytheon Electronic Systems  COSTOS DE CONFORMANCIA:  COSTOS DE EVALUACIÓN: SQA, auditorias, revisiones, pruebas  COSTOS DE PREVENCIÓN: Iniciativas de ingenieros de desarrollo  COSTOS DE NO CONFORMANCIA: Retrabajos  Corrección de defectos, corrección de código, repetición de pruebas  Reinspecciones, correcciones a documentos, control de cambios, fallas externas
  • 137.
    137 Costo de calidaddel software en Raytheon Electronic Systems  Colección de costos de calidad  Asignación periódica de los costos por los líderes de proyectos  Hubo que afinar los elementos en las categorías de costos
  • 138.
    138 Costo de calidaddel software en Raytheon Electronic Systems  Productividad  Líneas de instrucciones fuente equivalentes por mes – hombre de esfuerzo de desarrollo (EDSI). En 7 años se incrementó en 170% con 24 proyectos evaluados.  Predictabilidad  El Índice de desempeño en costos CPI compara el costo real del proyecto (CAC) con lo presupuestado, se redujo de 1.43 a 1 en los últimos tres años También se redujo el monto de tiempo extra la rotación de personal
  • 139.
    139 Costo de calidaddel software en Raytheon Electronic Systems  Problemas encontrados  Colección de datos, congruencia con otros modelos usados, falta de elementos de costos, definición detallada del modelo, implementación del modelo, identificación de causas raíz, como estimular las mejoras de calidad  Situaciones a las que el modelo debe ser adaptado  Orientación a productos estandarizados  Situaciones de desarrollo de los servicios  Arranque que dependen de la tecnología
  • 140.
    140 Beneficios potenciales  Proporcionardatos de costos con efectos motivacionales viendo el impacto del esfuerzo de empleados en las utilidades  Proporcionar una base para presupuestar la operación de calidad  Evaluar las mejoras a los procesos  Proporcionar una métrica para comparar proyectos exitosos
  • 141.
    141 Colección de datos De tablas de conceptos de costos de calidad (T 4.4)  De registros contables y de ingeneiría  Estimados de entrevistas a personal involucrado  Se pueden eliminar los que causen controversia (costo de realizar un plan de proyecto)  Es más importante la consistencia que la inclusión total de todos los conceptos de costos
  • 142.
    142 Factores que afectanel CoSQ  Avances en la tecnología del software (diseño y producción)  Sofisticación de los usuarios más demandantes  Nuevos estándares de desempeño y fiabilidad  Tiempo de ciclo reducido y cambios en la calidad percibida
  • 143.
    143 Bases de losCostos de calidad S.  Costos de calidad como porcentaje de ventas  Costos de calidad comparados a las utilidades  Costos de calidad como porcentaje de los costos totales de desarrollo – es más apropiada  Al principio pueden representar el 60% de los costos de desarrollo, sin embrago después baja como se muestra en las cartas de tendencia
  • 144.
    144 COSTOS DE CALIDAD(QCs) 5. MEJORAMIENTO DE LA CALIDAD Y REDUCCIÓN DE COSTOS DE CALIDAD P. Reyes / Febrero 2003
  • 145.
    145 Filosofía de mejoramientodel costo de calidad  Las mejoras de calidad y reducciones de costo solo se logran a través del proceso de solución de problemas:  Identificación del problema  Cada problema es un área de oportunidad  Deben solucionarse los problemas uno a uno  La mayor parte de las áreas de la empresa incurren en costos de calidad, requiriendo un programa estratégico de mejora
  • 146.
    146 Costos de calidady la organización  Para establecer un programa de mejora es necesario: 2. Evaluar los costos de calidad en los diferentes elementos, su magnitud y tendencias 4. Analizar el desempeño en calidad, identificar principales áreas problema por línea de productos o procesos 6. Implementar un programa de acciones correctivas y de mejora adecuado
  • 147.
    147 Costos de calidady la organización  Programa de mejora (cont.....): 2. Evaluar el efecto de las acciones para asegurar que se alcancen los objetivos 4. Programa las actividades para maximizar los beneficios 6. Presupuestar las acciones de calidad para alcanzar los objetivos
  • 148.
    148 Comparación de costosde calidad entre organizaciones  No es facil hacer comparaciones a pesar de estar en el mismo ramo, debe considerarse: 2. Variaciones en la captura e interpretación de datos de costos 4. Diferencias en complejidad de producto y procesos 6. Tomando como base las ventas puede haber diferencias entre el tiempo de facturación y el tiempo en que se incurren los costos de calidad
  • 149.
    149 Técnicas de análisisde costos de calidad  Análisis de tendencias – totales y en relación a bases  Comparación de niveles actuales de costos vs pasados  Se puede llevar una gráfica de costo total y otras por categorías o elementos específicos de costos de calidad  Análisis de Pareto de principales componentes del costo de calidad, por elementos o por procesos
  • 150.
    150 Estudios de casos:Transmotor  Las tendencias de los costos de falla tomado como base las ventas o las unidades embarcadas no muestran la realidad, dado que hay un retardo de hasta 6 meses  Los costos de falla interna vs horas hombre fueron más reales  Posteriormente con un Diagrama de Pareto se identificaron las principales áreas de oportunidad para tomar acciones correctivas y alcanzar metas específicas, por cada departamento individual
  • 151.
    151 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Establecimiento e implantación del programa:  Aprobación de la alta dirección  Organización, asignación de responsabilidades y entrenamiento  Identificación de los elementos de costos de calidad y cuentas fuente
  • 152.
    152 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Establecimiento e implantación del programa:  Colección de los costos de calidad para los últimos 12 meses  Analizar los costos de costos de calidad e identificar áreas de oportunidad  Prevención 0.1%, Evaluación 1.5%, Falla interna 2.3%, Falla externa 1.5%  El área con mayor problema de falla interna fue la de bobinado
  • 153.
    153 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Determinar los problemas principales, sus causas raíz y asignar responsabilidad para acción correctiva  Causas identificadas (1) errores de operación, (2) daño por manejo de material y (3) problemas de diseño  Equipo de mejora: QC cooordinador, Ing. De Mfra. Equipo, Ingeniería Diseño y Superintendente operación  Establecer objetivos de mejora a alcanzar  Crear sistema de reporte de costos para visulizar situación y avances
  • 154.
    154 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Junta semanal para revisión de avances, establecer planes y asignar nuevas tareas  Revisión mensual de costos de calidad totales contra objetivos e iniciar acciones correctivas de ser necesario  Concientización y comunicación al personal sobre la importancia de su participación en los proyectos  Reconocimiento a individuos y equipos que hayan realizado contribuciones importantes
  • 155.
    155 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Factores de éxito:  Involucramiento y apoyo de la alta dirección  Información visible sobre costos de calidad  Establecimiento de objetivos de mejora a nivel división y revisión mensual de desempeño  Organización para la mejora y establecimiento de un equipo de mejora  Involucramiento y reconocimiento de empleados
  • 156.
    156 Estudios de casos:Electrónica, PII por medio de equipo de trabajo  Beneficios:  Reducción de los costos de calidad  Mejora en desempeño del producto y nivel de servicio  Mejor aceptación de productos y servicios por el cliente  Mejora en la lealtad del cliente
  • 157.
    157 Estudios de casos:Conectores, por medio de equipo de trabajo  Reducir costos de falla interna en nuevo conector:  Problemas identificados con datos de seis meses: 80 conectores por mes a desperdicio  Causas: Método de aplicación de adhesivo inadecuado, falta de entrenamiento de operadores e inspectores.  Acciones correctivas: Actualizar los métodos y estándares de trabajo, reentrenamiento o reemplazo de operadores e inspectores problema  Los resultados fueron satisfactorios
  • 158.
    158 Solución de problemascon equipos de trabajo  Formar o seleccionar equipo multidisciplinario  Iniciar proceso de solución de problemas  Definir problema, identificar y comprobar causa raíz por medio de un diagrama de Ishikawa  Calcular el costo total de calidad por una ocurrencia  Actividades vs costos de horas hombre y materiales incluyendo los costos de falla interna y externa  Calcular el costo de calidad para un periodo de tiempo
  • 159.
    159 Solución de problemascon equipos de trabajo  Establecer un diagrama de Pareto de costos de falla para identificar los porblemas principales  Establecer un diagrama de causa efecto, comprobar causas raíz y proponer un plan de prevención  Establecer metas al equipo para reducir la recurrencia  Calcular el ROI y periodo de recuepración de la inversión – En forma similar a los proyectos de inversión
  • 160.
    160 Solución de problemascon equipos de trabajo  Presentar los beneficios esperados a la dirección en términos de ROI y de tiempo de recuperación  Dar seguimiento al proceso y repetirlo en otro problema nuevo
  • 161.
    161 Guías de implementación Enfocarse a identificar un problema y todas las actividades que resultan cada vez que ocurre, calculando su costo  El esquema de trabajo en equipo debe ser el mismo que el utilizado para resolver otros problemas en la organización  El área financiera debe revisar y aprobar los cálculos de ROI y justificaciones así como los supuestos.
  • 162.
    162 Conceptos de Costosde Calidad Costos de Prevención, Costos de Evaluación y Costos de falla
  • 163.
  • 164.
    164 Costos de Prevención Costosde todas las actividades especificamente diseñadas para prevenir costos de calidad pobre en productos o servicios.
  • 165.
    165 Costos Relacionados conMKT, Cliente y Usuario  Costos en los que se incurre por la recolección y evaluación de las necesidades y expectativas de los clientes.  Investigación de Mercado.  Percepción del Cliente / Usuario.  Revisión de Contrato.
  • 166.
    166 Investigación de Mercado Costo por determinación de requerimientos y necesidades de los clientes.  Equipos QFD
  • 167.
    167 Percepción del Cliente Costos de programas diseñados para determinar la percepción del cliente sobre la calidad de nuestro producto o servicio.  Encuestas
  • 168.
    168 Revisión de Contrato Costos incurridos en la revisión y evaluación del contrato de los clientes para evaluar la facitibilidad en el cumplimiento de los requerimientos.  4.3 Revisión de Contrato
  • 169.
    169 Costos Relacionados conel Diseño y Desarrollo del Producto/Servicio  Costos incurridos en trasladar los requerimientos de los clientes en un producto / servicio y la administración de la calidad del producto o servicio antes de ser aprobado para producción.
  • 170.
    170 Costos Relacionados conel Diseño y Desarrollo del Producto/Servicio  Revisiones de la Calidad del Diseño.  Actividades de apoyo al Diseño.  Calificación y Prueba del Diseño del Producto.  Calificación del Diseño del Servicio.  Pruebas de Campo.
  • 171.
    171 Revisiones de laCalidad del Diseño  Costos incurridos por el proceso de revisión del diseño, con el fin de maximizar la conformancia del producto o servicio.  Estas revisiones ocurren antes del prototipo o inicio de la producción.  4.4 Control de Diseño.
  • 172.
    172 Actividades de Apoyoal Diseño  Costo de todas las actividades que proveen apoyo tangible en el desarrollo del producto.  Análisis y Estudios.  4.4 Control del Diseño.
  • 173.
    173 Prueba al ProductoDiseñado  Prueba incurridos en la planeación y conducción de prueba y calificación del nuevo producto.  Prototipos, Corridas Píloto, Pruebas Destructivas.
  • 174.
    174 Calificación del Diseñodel Servicio  Costos incurridos en la calificación de un nuevo servicio.  Prototipos, corridas píloto.
  • 175.
    175 Pruebas de Campo Costos de observaciones planeadas y evaluaciones del producto final.  Pruebas de campo, validación.  4.4 Control del Diseño.
  • 176.
    176 Costos de PrevenciónRelacionados con Compras  Costos relacionados con actividades para asegurar la conformidad con los productos comprados. Estos pueden ser materiales, partes o procesos.  Involucra actividades antes y después de la orden de compra.
  • 177.
    177 Costos de PrevenciónRelacionados con Compras  Revisión de Proveedores.  Calificación de Proveedores.  Revisión de Datos Técnicos en Ordenes de Compra.  Planeación de Calidad de Proveedores.
  • 178.
    178 Revisión de Proveedores Los costos totales incurridos al revisar y evaluar las capacidades de cada uno de los proveedores.  Auditorías a proveedores.
  • 179.
    179 Calificación de Proveedores Costos ocasionados por el desarrollo y mantenimiento de proveedores.  Desarrollo de proveedores.
  • 180.
    180 Revisión de DatosTécnicos en Ordenes de Compra  Costo de revisiones de personal ajeno a compras.  4.6 Adquisiciones
  • 181.
    181 Planeación de laCalidad del Proveedor  Costos de la planeación para los insumos y las fuentes de inspección y prueba.  4.6 Adquisiciones  4.10 Inspección y Prueba
  • 182.
    182 Costos de Prevenciónrelacionados con las Operaciones  Costos incurridos en asegurar la capacidad para cumplir los estándares y requerimientos de calidad, planeación del control de calidad para todas las actividades de producción, y la capacitación del personal.
  • 183.
    183 Costos de Prevenciónrelacionados con las Operaciones  Validación de la Operación de los Procesos.  Planeación de las Operaciones de Calidad.  Diseño y Desarrollo de Mediciones de Calidad y Control del Equipo.  Planeación de las Operaciones de Apoyo.  Capacitación para la Operación.  Control del Proceso / Operador SPC.
  • 184.
    184 Validación de laOperación de los Procesos  Actividades establecidas con el propósito de asegurar la capacidad de nuevos métodos, procesos, etc.  4.2 Sistema de Calidad  APQP
  • 185.
    185 Planeación de lasOperaciones de Calidad  Costos para desarrollar los productos necesarios para inspección, prueba, procedimientos de auditoría, gages, etc.  4.2 Sistema de Calidad  APQP  4.11 Control del Equipo de Inspección, Medición y Prueba.
  • 186.
    186 Diseño y Desarrollode Mediciones de Calidad y Control del Equipo  Costo de los ingenieros encargados de la planeación, diseño y equipo de prueba.  4.11 Control del equipo de inspección, medición y prueba.
  • 187.
    187 Planeación de lasOperaciones de Apoyo  Costo de la planeación de todas las actividades requeridas para brindar soporte a producción.  4.9 Control del Proceso.  Mantenimiento.  Instrucciones de Trabajo.
  • 188.
    188 Capacitación para laOperación  Costos incurridos por programas de capacitación con el propósito de prevenir errores y solución de problemas, en general en mejora de la calidad.  4.18 Capacitación.  4.20 Técnicas Estadísticas.
  • 189.
    189 Control del Proceso/ Operador SPC  Costos incurridos en la implantación del programa.  4.18 Capacitación.  4.20 Técnicas Estadísticas
  • 190.
    190 Costos Relacionados conla Administración de la Calidad  Costos incurridos en la administración de la función de calidad.
  • 191.
    191 Costos Relacionados conla Administración de la Calidad  Salarios Administrativos.  Gastos Administrativos.  Planeación del Programa de Calidad.  Reporte del Desempeño de Calidad.  Capacitación.  Mejora de la Calidad.  Auditorias al Sistema de Calidad.
  • 192.
    192 Salarios Administrativos  Costospara todo el personal de la función de calidad, cuyas funciones sean 100% administrativas.  Coordinador del Sistema.
  • 193.
    193 Gastos Administrativos  Costosy gastos no especificados en el sistema.  Luz, telefóno, etc.
  • 194.
    194 Planeación del Programade Calidad  Costos por el desarrollo y mantenimiento del manual de calidad, administración de registros de calidad, etc.  4.2 Sistema de Calidad.  4.16 Registros de Calidad.
  • 195.
    195 Reporte del Desempeñode Calidad  Costos incurridos en la recolección, análisis y representación de datos, diseñados para promover la mejora continua.  Gráficas.
  • 196.
    196 Capacitación  Costos incurridosen inducción, y capacitación continua de toda la gente involucrada con la calidad.  4.18 Capacitación.
  • 197.
    197 Mejora de laCalidad  Costos incurridos en programas de mejora continua de la calidad.  Programas de MC.  KAIZEN.  SEIS SIGMA.
  • 198.
    198 Auditorías al Sistemade Calidad  Costos incurridos por auditorias en con el fin de observar y evaluar la efectividad del sistema de calidad.  4.17 Auditorias Internas.
  • 199.
    199 Otros Costos dePrevención  Costos no mencionados anteriormente, incurridos en el diseño de actividades con el fin de prevenir la calidad pobre.
  • 200.
  • 201.
    201 Costos de Evaluación Costosasociados con la medición, evaluación y auditorias a productos o servicios con el fin de asegurar la conformidad con los requerimientos de calidad y de desempeño.
  • 202.
    202 Costos de EvaluaciónRelacionados con Compras  Costos relacionados con la medición, inspección y pruebas, de materiales y/o servicios adquiridos, con el fin de determinar el cumplimiento con las especificaciones.
  • 203.
    203 Costos de EvaluaciónRelacionados con Compras  Inspección y prueba a productos recibidos.  Equipo de Medición.  Calificación del Producto del Proveedor.  Fuente de la Inspección y Programas de Control.
  • 204.
    204 Inspección y Pruebaa Productos Recibidos  Costos en inspección y prueba normales o de rutina, a los productos, materiales y servicios adquiridos.  4.10 Inspección y Prueba.
  • 205.
    205 Equipo de Medición Costo de adquisión, calibración y mantenimiento del equipo de inspección y prueba.  4.11 Equipo de Inspección, Medición y Prueba.
  • 206.
    206 Calificación del Productodel Proveedor  El costo por inspecciones o pruebas adicionales.  Muestreo de aceptación.
  • 207.
    207 Fuente de Inspeccióny Programas de Control  Costos incurridos para llevar a cabo los dos anteriores.  Viaticos.
  • 208.
    208 Costos de EvaluaciónRelacionados con las Operaciones  Son los costos relacionados con las inspecciones, pruebas o auditorias requeridas para determinar y asegurar la conformidad del producto.
  • 209.
    209 Costos de EvaluaciónRelacionados con las Operaciones  Operaciones planeadas, inspecciones, pruebas, auditorias.  Actividades de Chequeo.  Auditorias de Calidad.  Materiales de Inspección y Prueba.  Pruebas e Inspecciones de Puesta a Punto.  Pruebas Especiales.  Medidas de Control del Proceso.
  • 210.
    210 Costos de EvaluaciónRelacionados con las Operaciones  Laboratorio de Apoyo.  Equipo de Inspección, Medición y Prueba.  Depreciación.  Gastos del Equipo de Medición.  Calibración y Mantenimiento.  Certificaciones.
  • 211.
    211 Costos de EvaluaciónRelacionados con las Operaciones  Costos de Evaluación Externa.  Evaluación del Desempeño en Campo.  Evaluaciones Especiales al Producto.  Evaluaciones del Stock en Campo.  Revisión de Datos de Inspección y Prueba.  Evaluaciones de Calidad.
  • 212.
    212 Operaciones Planeadas, Inspecciones, Pruebas,Auditorias.  Costos ocasionados por inspecciones, pruebas y auditorias, llevadas a cabo a un producto o servicio.  Incluye también, el costos de pruebas destructivas.  Son la base de los costos de evaluación.
  • 213.
    213 Actividades de Chequeo Trabajo que se lleva a cabo por gente diferente a inspectores.  Operadores.
  • 214.
    214 Auditorías al Productoo Servicio  Gastos ocasionados por personal como resultado de auditorias en proceso o productos terminados.  4.17 Auditorias Internas
  • 215.
    215 Materiales de Inspeccióny Prueba  Materiales consumidos o destruidos durante las pruebas de calidad.  Pruebas destructivas.
  • 216.
    216 Inspección y Pruebade Puesta a Punto  Costo de todas las actividades de puesta a punto.  Aprobación primera pieza.
  • 217.
    217 Pruebas Especiales  Costode todas las pruebas e inspecciones no rutinarias, que forman parte del plan de evaluación.  Pruebas en ambientes críticos.
  • 218.
    218 Mediciones de Controldel Proceso  El costo planeado de mediciones llevadas a cabo para asegurar la conformidad con estándares establecidos.  Temperatura, Densidad.
  • 219.
    219 Laboratorio de Apoyo Costo de cualquier laboratorio requerido para pruebas, como un medio de apoyo a los planes de evaluación del producto o servicio.
  • 220.
    220 Equipo de Inspección,Medición y Prueba  Costos por adquisición, depreciación, calibración y mantenimiento del equipo.  4.11 Equipo de Inspección, Medición y Prueba.
  • 221.
    221 Depreciación  La depreciacióntotal para el equipo de evaluación.  Depreciación del equipo.
  • 222.
    222 Gastos del Equipode Medición  Equipo, gages.  4.11 Equipo de Inspección, Medición y Prueba.
  • 223.
    223 Mantenimiento y Calibración Costos de inspecciones, calibraciones, mantenimiento y control del equipo de evaluación.  4.11 Control del Equipo de Inspección, Medición y Prueba.
  • 224.
    224 Certificaciones  Costo porcertificaciones.  17025
  • 225.
    225 Costos de EvaluaciónExterna  Costos incurridos en evaluaciones entes de la aceptación del producto.
  • 226.
    226 Evaluación del Desempeñoen Campo  Pruebas, inspecciones, auditorias y actividades de soporte, que se llevan a cabo de manera planeada.  Pruebas de Campo.
  • 227.
    227 Evaluaciones Especiales alProducto  Tiempo de vida del producto, desempeño en diferentes ambientes.  Pruebas de Campo.
  • 228.
    228 Evaluación en Campodel Stock  Costos incurridos por evaluación en campo por cambios en ingeniería.  Evaluación en campo.
  • 229.
    229 Revisión de losDatos de Inspección y Prueba  Revisión de datos de inspección y prueba antes de que el producto ha sido embarcado, como una medida para determinar que el producto cumple con los requerimientos especificados.  4.10 Inspección y Prueba.
  • 230.
    230 Evaluaciones de Calidad Evaluaciones a las áreas de apoyo en la producción del producto, para asegurar continuamente que se cumplen los requerimientos en estas áreas.  4.15 Almacen, Empaque, Conservación y Entrega
  • 231.
    231 Guías de implementación No crear otro catálogo de cuentas para los costos, estimar los costos con lógica y razón  Proporcionar capacitación a los equipos de trabajo, principalmente en lo referente a las técnicas de solución de problemas  Involucrar a los proveedores para reducir los costos de calidad que generan  Tener implementado un sistema de acciones correctivas efectivo
  • 232.
  • 233.
    233 Costos por fallasinternas Costos generados por productos o servicios que presentan no conformidades respecto a los requerimientos o necesidades de los clientes. Un costos interno ocurre antes de la entrega de un producto o la prestación de un servicio al cliente
  • 234.
    234 Costos por fallasinternas  Costos por fallas en el diseño de los productos o servicios Costos no planeados en los que se incurre por no considerar todos los detalles relacionados con el diseño en su etapa de definición, no se incluyen las mejoras solicitadas por los clientes o actualizaciones de los productos.  Acciones correctivas de diseño Después de la primera versión de un producto todos los costos generados por investigación de problemas y esfuerzos por rediseño para solventar todos los detalles del diseño requeridos por los clientes. Algunas veces se puede encontrar como un costo de prevención.  Retrabajo por cambios en el diseño Costos por el retrabajo generado por las especificaciones solicitadas como parte de la resolución de problemas de diseño y la implementación de planes derivados por cambios en el diseño.
  • 235.
    235 Costos por fallasinternas  Desperdicios por cambios en el diseño Desperdicios generados como parte de la resolución de problemas de diseño y la implementación de planes por cambios en el diseño.  Costos de enlaces en la producción Costos de producción no planeados derivado de descripciones del diseño incompletas o inadecuadas en su definición.  Costos por fallas en el proceso de aprovisionamiento Costos en los que se incurre por compras rechazadas  Costos por compras de material rechazado Costos por recibir y verificar materiales que no cumplen con las especificaciones (inspecciones). Incluye la documentación por el rechazo, revisiones, evaluación, ordenes de surtimiento mantenimiento y transportación de dichos materiales.
  • 236.
    236 Costos por fallasinternas  Costos por material reemplazado Costos generados por el reemplazo de materiales rechazados al proveedor. Incluyendo la transportación y los costos de expedición.  Acciones correctivas del proveedor Costos en los que la compañía incurre por el análisis y la investigación de fallas para proporcionar al proveedor la información necesaria para que se realicen las correcciones requeridas en los materiales solicitados  Retrabajo por rechazos al proveedor Costos por recibir y verificar materiales que no cumplen con las especificaciones (inspecciones). Incluye la documentación por el rechazo, revisiones, evaluación, ordenes de surtimiento mantenimiento y transportación de dichos materiales.  Pérdidas por material no controlado Costos de material o escases de partes debido a daños, robos u otras razones no conocidas. La medida de este costos se puede derivar de revisiones al inventario.
  • 237.
    237 Costos por fallasinternas  Costos por fallas en las operaciones (productos o servicios) Los costos por fallas en las operaciones casi siempre representan un porcentaje significativo de los costos de calidad y generalmente son vistos como costos asociados con defectos en los productos o detectados durante la presentación de un servicio. Se clasifican en 3 categorías:  Costos por revisiones de material y acciones correctivas Costos en los que se incurre en la revisión y gestión de no conformidades en un producto o servicio y las acciones correctivas necesarias para prevenir su recurrencia.  Costos de Gestión Son todos los costos en los que se incurre por análisis de datos de calidad para determinar las áreas que requieren acciones correctivas y la investigación de estas áreas para encontrar la raíz del problema que generan los defectos de los productos o servicios.  Costos de análisis de fallas o problemas (Operaciones) Costos por el análisis de fallas obtenidas de laboratorios en soporte a la identificación de las causas (algunos lo consideran como un costo de prevención)
  • 238.
    238 Costos por fallasinternas  Costos de soporte a la investigación Costos adicionales por corridas especiales de un producto o lotes de material destinados a pruebas, utilizados específicamente para obtener información últil para la determinación de la raíz de las causas de un problema en particular.  Acciones Correctivas en las operaciones Costo de las acciones correctivas tomadas para eliminar la causa raiz de las no conformidades identificadas. Este rubro puede incluir reescribir instrucciones del operador, rediseño de especificaciones o flujo de procesos, rediseño o modificación de equipo o herramientas y desarrollo e implementación de especificación de necesidades de capacitación.  Costos de reparación y retrabajo en las operaciones Es el costos total (mano de obra y materiales) de retrabajos o reparación de un producto o servicios defectuoso descubierto durante el proceso de elaboración.
  • 239.
    239 Costos por fallasinternas  Retrabajo Es el costo total (mano de obra y materiales) de todo el trabajo realizado para llevar una no conformidad de un producto a un nivel aceptable o equivalente, pero si la no conformidad continúa; normalmente el producto es sometido a un proceso de aprobación para poder cumplir, el cual reducirá pero no eliminará completamente las no conformidades.  Costos de reinspecciones o reejecución de pruebas Es la porción de inspección, pruebas y labor de auditoría en que se incurre por rechazos (incluye la documentación del rechazo, reinspección o pruebas después de una reparación o retrabajo, y toda clase de pérdidas por defectos.  Operaciones Extras Costo total de operaciones extras, tales como retoques, recortes, agregados porque la operación básica no es capaz de lograr los requerimientos de conformidad. Estos costos estan frecuentemente ocultos en los costos de operación aceptados (estándares).
  • 240.
    240 Costos por fallasinternas  Costos por desperdicios en las operaciones Costo total (material, manos de obra y diversos) de productos defectuosos o servicios que son desperdiciados porque estos no pueden ser retrabajados conforme a los requerimientos. En calidad los montos recibidos por venta de desperdicios (valor recuperado) no puede ser deducido del total de costos desperdicios por fallas.  Degradación de un producto final o servicio Diferencia entre el precio de venta normal y el precio de venta reducido debido a no conformidades o degradación de productos finales o servcios por razones de calidad. Esto también incluye cualquier costos en el que se incurre por llevar el producto o servicio a una condición vendible.  Pérdidas por Mano de obra necesaria por fallas internas Es la mano de obra requerida cuando se trabaja para una no conformidad, esto podría no incluir pérdidas de material y esto no se refleja en los desperdicios o reportes de retrabajo. Contabilidad para los costos de mano de obra por concepto de pérdidas. Las pérdidas típicas ocurren porque el equipo se cae y reiniciarlo o ponerlo en línea por razones de calidad pueden generar pérdidas en la eficiencia o pueden asignarse a la mano de obra.  Costos por otras fallas internas
  • 241.
  • 242.
    242 Costos por fallasExternas Costos resultantes de productos o servicios que no cumplen con los requerimientos o necesidades de los clientes o usuarios. Los costos por fallas externas ocurren despues de la entrega o venta del producto, y durante o después de la prestación de un servicio al cliente
  • 243.
    243 Costos por fallasExternas • Investigaciones a las quejas de servicios a clientes o usuarios finales. Costos totales de investigación, resolución y respuesta individual a los clientes o usuarios, quejas o información a clientes incluyendo el servicio en sitio necesario. • Devoluciones de material Costo total de evaluación y reparación o reemplazo de material no aceptado por el cliente o usuario debido a problemas de calidad. Esto no incluye reparaciones como parte del cumplimiento a mantenimiento o modificaciones establecidas por contrato. • Costos de adecuaciones Costos por modificar o actualizar productos o facilidades en el servicio o nuevo diseño, con base a deficiencias en el diseño. Incluye solo la porción de adecuaciones que se dan debido a problemas de calidad. • Costos por llamadas recurrentes Costos de llamadas recurrentes debido a problemas de calidad.
  • 244.
    244 Costos por fallasExternas • Reclamos de garantía Costo total de reclamos pagados a los clientes, después de aceptar y cubrir los gastos, incluyendo los costos de reparación tales como eliminar defectos de hardware de un sistema. En los casos en los que una reducción de precios es negociada un lugar de una garantía, el valor de esta reducción debe ser contabilizado.  Costos de responsabilidad Costos pagados por la compañía debido a reclamos por responsabilidad, incluye el costos del seguro de un producto o servicio.  Penalizaciones Costo de cualquier penalización en que se incurre porque el producto presenta menos funcionalidad de la que debe tener (establecida por contrato con clientes o por los lineamiento y regulaciones gubernamentales).
  • 245.
    245 Costos por fallasExternas • Reputación ante clientes y usuarios Costos en los que se incurre , por encima del costo de venta normal, por clientes y usuarios quienes no fueron satisfechos completamente con la calidad o entrega del producto o servicio, tales como costos en los que se incurre porque las expectativas de calidad de los clientes son más grandes de lo que los clientes reciben.  Pérdidas en ventas Incluye el valor de la pérdida de la contribución marginal debido a reducciones en las ventas por problemas de calidad.  Otros costos por fallas externas
