Una introducción a
ISO 41001:2018
Gestión de inmuebles y servicios de soporte.
Sistemas de gestión. Requisitos con orientación
para el uso
FACILITY MANAGEMENT
¿Qué es Facility Management?
Según la Asociación Internacional de Facility
Management (IFMA), el Facility Management (FM)
es una disciplina que engloba diversas áreas para
asegurar y gestionar el mejor funcionamiento de los
inmuebles y de sus servicios asociados, mediante la
integración de personas, espacios, procesos y de las
tecnologías propias de dichos inmuebles.
¿Qué es Facility Management?

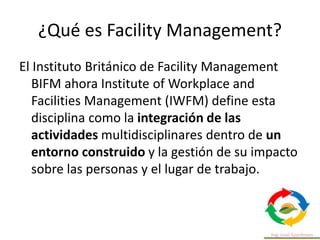

El Instituto Británico de Facility Management
BIFM ahora Institute of Workplace and
Facilities Management (IWFM) define esta
disciplina como la integración de las
actividades multidisciplinares dentro de un
entorno construido y la gestión de su impacto
sobre las personas y el lugar de trabajo.
¿Qué es Facility Management?
La Asociación de Facility Management de
Australia, habla de esta disciplina como una
práctica de negocio que optimiza las personas,
procesos, bienes y el medio ambiente de
trabajo para apoyar la consecución de los
objetivos empresariales de una organización.
¿Qué es Facility Management?

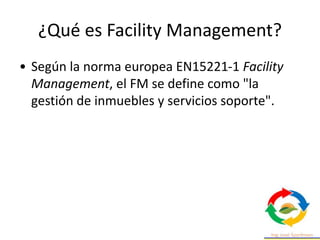

• Según la norma europea EN15221-1 Facility
Management, el FM se define como "la
gestión de inmuebles y servicios soporte".
¿Qué es Facility Management?

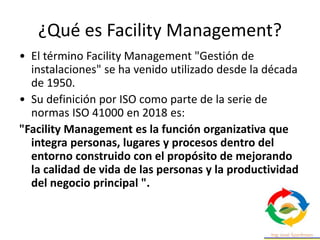

• El término Facility Management "Gestión de
instalaciones" se ha venido utilizado desde la década
de 1950.
• Su definición por ISO como parte de la serie de
normas ISO 41000 en 2018 es:
"Facility Management es la función organizativa que
integra personas, lugares y procesos dentro del
entorno construido con el propósito de mejorando
la calidad de vida de las personas y la productividad
del negocio principal ".
¿Qué es Facility Management?
Vale la pena mirar los elementos que forman esta
definición:
Es la funcion organizativa
• Facility Management es una función, una tarea o un
conjunto de actividades a realizar para que una
organización puede cumplir su propósito
• La gestión de instalaciones también puede
entenderse como un área de especialización, una
disciplina, una profesión, un campo de estudio, un
sector económico, etc., pero primero y sobre todo es
una función de una organización.
¿Qué es Facility Management?

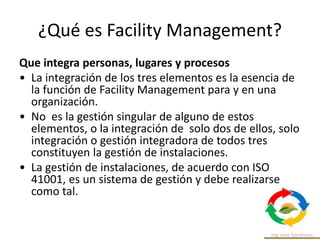

Que integra personas, lugares y procesos
• La integración de los tres elementos es la esencia de
la función de Facility Management para y en una
organización.
• No es la gestión singular de alguno de estos
elementos, o la integración de solo dos de ellos, solo
integración o gestión integradora de todos tres
constituyen la gestión de instalaciones.
• La gestión de instalaciones, de acuerdo con ISO
41001, es un sistema de gestión y debe realizarse
como tal.
¿Qué es Facility Management?

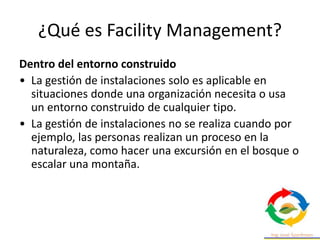

Dentro del entorno construido
• La gestión de instalaciones solo es aplicable en
situaciones donde una organización necesita o usa
un entorno construido de cualquier tipo.
• La gestión de instalaciones no se realiza cuando por
ejemplo, las personas realizan un proceso en la
naturaleza, como hacer una excursión en el bosque o
escalar una montaña.
¿Qué es Facility Management?
Con el propósito de
• La gestión de instalaciones tiene un propósito
que debe cumplir como su función
organizativa, en realidad, dos propósitos.
¿Qué es Facility Management?
Mejorando la calidad de vida de las personas
• El primer propósito de la gestión de instalaciones del
negocio principal “core business”.
• Y el segundo propósito, igualmente importante es la
productividad que se define comúnmente como la
relación de salida / entrada, aplicada aquí al negocio
principal.
• Este “core business” no tiene porque ser la creación
de producto o servicio, y por lo tanto la organización,
pueden igualmente ser una organización sin fines de
lucro o administración pública.
¿Qué es Facility Management?

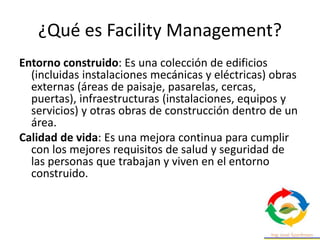

Entorno construido: Es una colección de edificios
(incluidas instalaciones mecánicas y eléctricas) obras
externas (áreas de paisaje, pasarelas, cercas,
puertas), infraestructuras (instalaciones, equipos y
servicios) y otras obras de construcción dentro de un
área.
Calidad de vida: Es una mejora continua para cumplir
con los mejores requisitos de salud y seguridad de
las personas que trabajan y viven en el entorno
construido.
¿Qué es Facility Management?

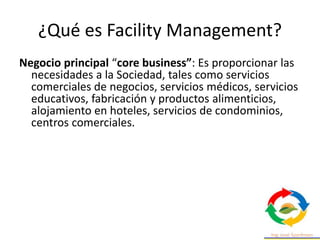

Negocio principal “core business”: Es proporcionar las
necesidades a la Sociedad, tales como servicios
comerciales de negocios, servicios médicos, servicios
educativos, fabricación y productos alimenticios,
alojamiento en hoteles, servicios de condominios,
centros comerciales.
¿Qué es Facility Management?
Facility Management
• Afecta la salud, el bienestar y la calidad de vida de
gran parte de la población mundial a través de los
servicios que brinda, y tiene un impacto directo en la
vida laboral, social, recreativa y otras formas de vida
no relacionada con el trabajo.
• Tienen una influencia en la eficiencia, la
productividad y las economías de las sociedades, las
comunidades y las organizaciones
y sus trabajadores.
¿Qué es Facility Management?

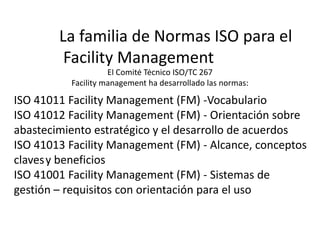

Según ISO 41013 – Facility management — Scope, key
concepts and benefits los servicios de FM pueden
incluir lo siguiente:
• administración de bienes inmuebles o sitios que
proporcionan espacio (por ejemplo, fábricas, oficinas,
laboratorios, aulas, hospitales, tiendas, almacenes, centros de
datos, aeropuertos, instalaciones militares, hoteles, museos,
parques infantiles, prisiones, carreteras internas,
estacionamiento, jardines, parques);
• gestionar la infraestructura (por ejemplo, carreteras,
puentes, presas, canales, diques, ferrocarriles y sistemas de
tránsito);

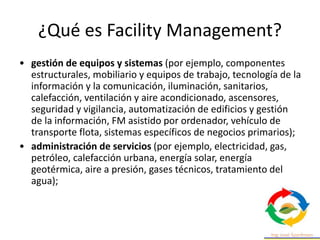

¿Qué es Facility Management?
• gestión de equipos y sistemas (por ejemplo, componentes
estructurales, mobiliario y equipos de trabajo, tecnología de la
información y la comunicación, iluminación, sanitarios,
calefacción, ventilación y aire acondicionado, ascensores,
seguridad y vigilancia, automatización de edificios y gestión
de la información, FM asistido por ordenador, vehículo de
transporte flota, sistemas específicos de negocios primarios);
• administración de servicios (por ejemplo, electricidad, gas,
petróleo, calefacción urbana, energía solar, energía
geotérmica, aire a presión, gases técnicos, tratamiento del
agua);
¿Qué es Facility Management?
• gestión de seguridad, restauración, control de
acceso, gestión de flotas, servicios de recepción y de
visitantes, servicios de impresión, servicio de
jardinería, servicio de invierno, gestión de eventos,
etc.;
• servicios específicos para usuarios e invitados, que
hacen que todos estos recursos sean productivos
para ellos y para la organización y que mantengan su
funcionalidad.
¿Qué es Facility Management?

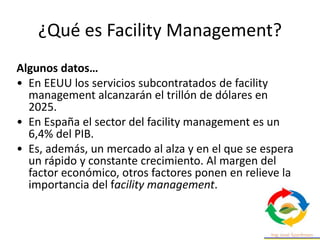

Algunos datos…
• En EEUU los servicios subcontratados de facility
management alcanzarán el trillón de dólares en
2025.
• En España el sector del facility management es un
6,4% del PIB.
• Es, además, un mercado al alza y en el que se espera
un rápido y constante crecimiento. Al margen del
factor económico, otros factores ponen en relieve la
importancia del facility management.
¿Qué es Facility Management?

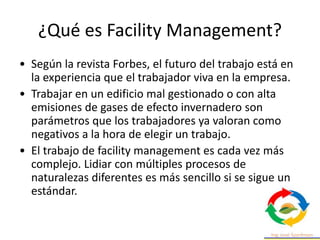

• Según la revista Forbes, el futuro del trabajo está en
la experiencia que el trabajador viva en la empresa.
• Trabajar en un edificio mal gestionado o con alta
emisiones de gases de efecto invernadero son
parámetros que los trabajadores ya valoran como
negativos a la hora de elegir un trabajo.
• El trabajo de facility management es cada vez más
complejo. Lidiar con múltiples procesos de
naturalezas diferentes es más sencillo si se sigue un
estándar.

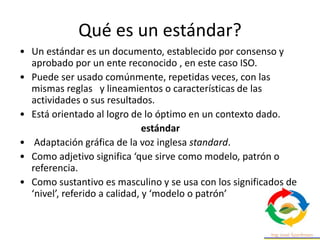

Qué es un estándar?
• Un estándar es un documento, establecido por consenso y
aprobado por un ente reconocido , en este caso ISO.
• Puede ser usado comúnmente, repetidas veces, con las
mismas reglas y lineamientos o características de las
actividades o sus resultados.
• Está orientado al logro de lo óptimo en un contexto dado.
estándar
• Adaptación gráfica de la voz inglesa standard.
• Como adjetivo significa ‘que sirve como modelo, patrón o
referencia.
• Como sustantivo es masculino y se usa con los significados de
‘nivel’, referido a calidad, y ‘modelo o patrón’

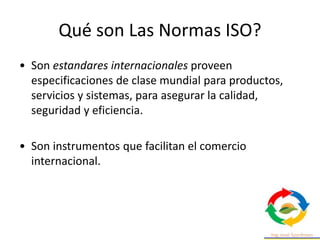

Qué son Las Normas ISO?
• Son estandares internacionales proveen
especificaciones de clase mundial para productos,
servicios y sistemas, para asegurar la calidad,
seguridad y eficiencia.
• Son instrumentos que facilitan el comercio
internacional.
Qué son Las Normas ISO?
• Existen más de 20.000 estándares ISO de todo tipo.
• Menos de 100 Normas ISO son de Sistema de
Gestion (MSS)
• El MSS más popular que ha cambiado la forma en
que pensamos acerca de la calidad, la productividad
y la organización es la serie de estándares de gestión
de calidad ISO 9000.
Qué son Las Normas ISO?
• Un estándar, a menudo llamado "estándar técnico",
estandariza, por ejemplo, las formas exactas y las
propiedades adicionales de tuercas y tornillos, lo cual
es necesario para que puedan encajar y fijar una
conexión.
• Un estándar de sistema de gestión asegura el
"ajuste" y una "buena conexión" entre las personas a
medida que emprenden algo juntos (un proceso o un
conjunto de procesos) en una organización o entre
varias organizaciones.
Qué son Las Normas ISO?
• Los estándares del sistema de gestión ISO (MSS)
ayudan a las organizaciones a mejorar su desempeño
al especificar pasos repetibles que las organizaciones
implementan conscientemente para lograr sus metas
y objetivos, y para crear una cultura organizacional
que se involucre en un ciclo continuo de
autoevaluación, corrección y mejora de operaciones
y procesos a través de una mayor conciencia de los
empleados con liderazgo y compromiso de gestión.

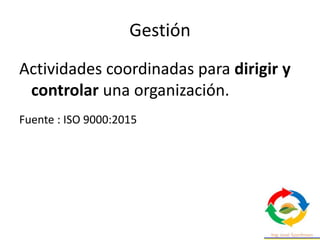

Gestión
Actividades coordinadas para dirigir y
controlar una organización.
Fuente : ISO 9000:2015

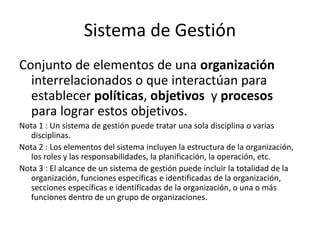

Sistema de Gestión
Conjunto de elementos de una organización
interrelacionados o que interactúan para
establecer políticas, objetivos y procesos
para lograr estos objetivos.
Nota 1 : Un sistema de gestión puede tratar una sola disciplina o varias
disciplinas.
Nota 2 : Los elementos del sistema incluyen la estructura de la organización,
los roles y las responsabilidades, la planificación, la operación, etc.
Nota 3 : El alcance de un sistema de gestión puede incluir la totalidad de la
organización, funciones específicas e identificadas de la organización,
secciones específicas e identificadas de la organización, o una o más
funciones dentro de un grupo de organizaciones.

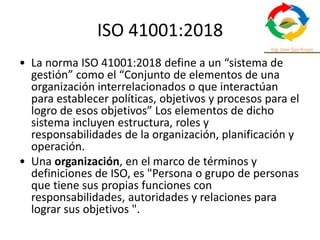

ISO 41001:2018

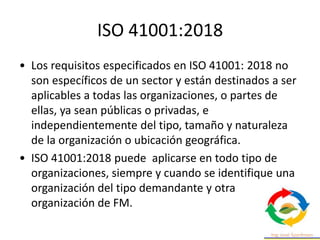

• La norma ISO 41001:2018 define a un “sistema de
gestión” como el “Conjunto de elementos de una
organización interrelacionados o que interactúan
para establecer políticas, objetivos y procesos para el
logro de esos objetivos” Los elementos de dicho
sistema incluyen estructura, roles y
responsabilidades de la organización, planificación y
operación.
• Una organización, en el marco de términos y
definiciones de ISO, es "Persona o grupo de personas
que tiene sus propias funciones con
responsabilidades, autoridades y relaciones para
lograr sus objetivos ".

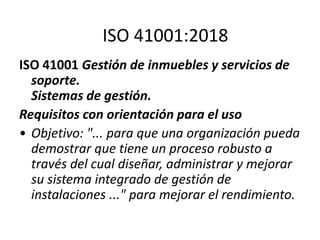

ISO 41001 Gestión de inmuebles y servicios de
soporte.
Sistemas de gestión.
Requisitos con orientación para el uso
• Objetivo: "... para que una organización pueda
demostrar que tiene un proceso robusto a
través del cual diseñar, administrar y mejorar
su sistema integrado de gestión de
instalaciones ..." para mejorar el rendimiento.
ISO 41001:2018
ISO 41001:2018
• Al igual que otras normas, las ISO para Facility
Management no son parte del marco normativo ni
son de implementación obligatoria, son voluntarias,
por lo que cada organización es libre de adoptarlas.
ISO 41001 no propone una guía paso a paso sino
lineamientos y requisitos para implementar en forma
adecuada un Sistema de Gestión de Facility
Management.
ISO 41001:2018
• Las normas de la serie enfatizan en todo momento
la existencia de dos organizaciones independientes.
Una “organización demandante”, que posee una
necesidad y la autoridad para incurrir en costos para
satisfacer los requerimientos asociados, y una
“organización de Facility Management” interna y/o
externa, que integra diferentes disciplinas para
brindar los servicios vinculados.
ISO 41001:2018
“organización demandante”(D.O.) ≠ “cliente"
- no implica relación contractual / comercial
- se puede aplicar si FM es de origen interno o externo
(o ambos)
- conceptualmente se interpreta mejor
ISO 41001:2018
• Los gerentes de las instalaciones operan como
proveedores de la D.O. incluso si los emplea
D.O.
Conceptos básicos:
Necesidades
Requisitos
Demanda
Expectativas corporativas
Esquema
Solicitud
De
servicios

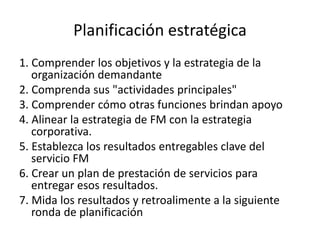

Planificación estratégica
1. Comprender los objetivos y la estrategia de la
organización demandante
2. Comprenda sus "actividades principales"
3. Comprender cómo otras funciones brindan apoyo
4. Alinear la estrategia de FM con la estrategia
corporativa.
5. Establezca los resultados entregables clave del
servicio FM
6. Crear un plan de prestación de servicios para
entregar esos resultados.
7. Mida los resultados y retroalimente a la siguiente
ronda de planificación
¿Por qué las normas ISO 41000 ?
Necesidad percibida de ...
• más detalles sobre "Estrategia" en la base de
conocimiento de FM
• mayor credibilidad para apoyar la contribución
estratégica de FM
• más consejos para desarrollar profesionales de FM
• alineación de las competencias de FM con ISO 41000
• apoyo a las economías en desarrollo

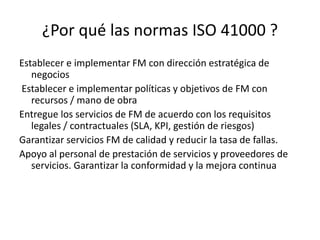

¿Por qué las normas ISO 41000 ?
Establecer e implementar FM con dirección estratégica de
negocios
Establecer e implementar políticas y objetivos de FM con
recursos / mano de obra
Entregue los servicios de FM de acuerdo con los requisitos
legales / contractuales (SLA, KPI, gestión de riesgos)
Garantizar servicios FM de calidad y reducir la tasa de fallas.
Apoyo al personal de prestación de servicios y proveedores de
servicios. Garantizar la conformidad y la mejora continua
Interpretar y
expresar D.O.
"necesidades“
Crear
plan de
entrega de
servicios
Entregar,
medir,
Revisar

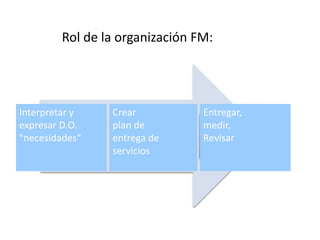

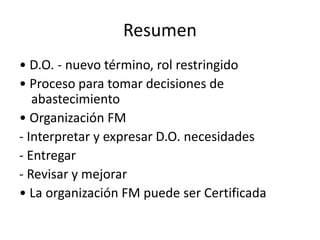

Rol de la organización FM:
Resumen
• D.O. - nuevo término, rol restringido
• Proceso para tomar decisiones de
abastecimiento
• Organización FM
- Interpretar y expresar D.O. necesidades
- Entregar
- Revisar y mejorar
• La organización FM puede ser Certificada
ISO 41001:2018
• Los requisitos especificados en ISO 41001: 2018 no
son específicos de un sector y están destinados a ser
aplicables a todas las organizaciones, o partes de
ellas, ya sean públicas o privadas, e
independientemente del tipo, tamaño y naturaleza
de la organización o ubicación geográfica.
• ISO 41001:2018 puede aplicarse en todo tipo de
organizaciones, siempre y cuando se identifique una
organización del tipo demandante y otra
organización de FM.
ISO 41001:2018

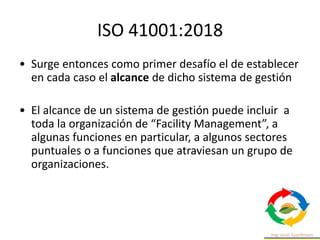

• Surge entonces como primer desafío el de establecer
en cada caso el alcance de dicho sistema de gestión
• El alcance de un sistema de gestión puede incluir a
toda la organización de “Facility Management”, a
algunas funciones en particular, a algunos sectores
puntuales o a funciones que atraviesan un grupo de
organizaciones.

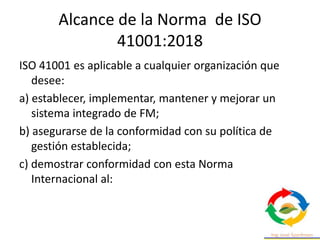

Alcance de la Norma de ISO
41001:2018

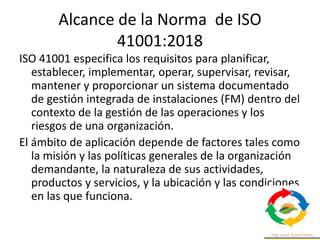

ISO 41001 especifica los requisitos para planificar,
establecer, implementar, operar, supervisar, revisar,
mantener y proporcionar un sistema documentado
de gestión integrada de instalaciones (FM) dentro del
contexto de la gestión de las operaciones y los
riesgos de una organización.
El ámbito de aplicación depende de factores tales como
la misión y las políticas generales de la organización
demandante, la naturaleza de sus actividades,
productos y servicios, y la ubicación y las condiciones
en las que funciona.
ISO 41001:2018 especifica los requisitos para un
sistema de gestión de instalaciones (FM) cuando una
organización:
a) necesita demostrar una entrega efectiva y eficiente
de FM que respalde los objetivos de la organización
demandante;
b) tiene como objetivo satisfacer consistentemente las
necesidades de las partes interesadas y los requisitos
aplicables;
c) pretende ser sostenible en un entorno globalmente
competitivo.
Alcance de la Norma de ISO
41001:2018
Alcance de la Norma de ISO
41001:2018
ISO 41001 es aplicable a cualquier organización que
desee:
a) establecer, implementar, mantener y mejorar un
sistema integrado de FM;
b) asegurarse de la conformidad con su política de
gestión establecida;
c) demostrar conformidad con esta Norma
Internacional al:
Alcance de la Norma de ISO
41001:2018
1. hacer una autoevaluación y autodeclaración;
2. buscar la validación de su conformidad por las partes
que tienen un interés en la organización, como los
clientes;
3. solicitar la confirmación de su autodeclaración por
una parte externa a la organización;
4. buscando la certificación / registro de su sistema de
FM por parte de un organismo de certificación
acreditado.

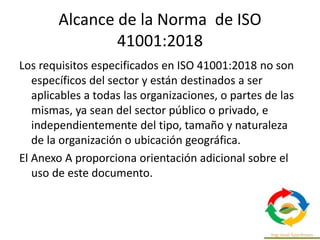

Alcance de la Norma de ISO
41001:2018
Los requisitos especificados en ISO 41001:2018 no son
específicos del sector y están destinados a ser
aplicables a todas las organizaciones, o partes de las
mismas, ya sean del sector público o privado, e
independientemente del tipo, tamaño y naturaleza
de la organización o ubicación geográfica.
El Anexo A proporciona orientación adicional sobre el
uso de este documento.

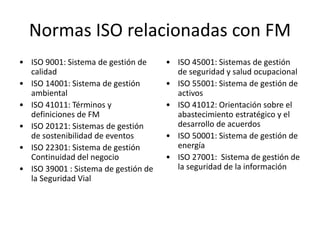

Normas ISO relacionadas con FM
Antes de ISO 41001:2018 la falta de una norma
específica dio lugar a que numerosas
empresas implementaran otras normas que,
de diferentes formas, aplican y brindan valor a
FM :
Normas ISO relacionadas con FM
• ISO 9001: Sistema de gestión de
calidad
• ISO 14001: Sistema de gestión
ambiental
• ISO 41011: Términos y
definiciones de FM
• ISO 20121: Sistemas de gestión
de sostenibilidad de eventos
• ISO 22301: Sistema de gestión
Continuidad del negocio
• ISO 39001 : Sistema de gestión de
la Seguridad Vial
• ISO 45001: Sistemas de gestión
de seguridad y salud ocupacional
• ISO 55001: Sistema de gestión de
activos
• ISO 41012: Orientación sobre el
abastecimiento estratégico y el
desarrollo de acuerdos
• ISO 50001: Sistema de gestión de
energía
• ISO 27001: Sistema de gestión de
la seguridad de la información
Normas ISO relacionadas con FM
• Pese a que estas normas no se orientan
directamente al Sistema de Gestión de FM, resulta
muy valioso el acercamiento que brindan a su marco
estratégico (contexto, partes interesadas, riesgos y
oportunidades) y al desarrollo de políticas, planes,
procesos e indicadores, con un manejo formal del
desempeño y la mejora continua.
• Por lo tanto, aquellas organizaciones que ya cuentan
con otras normas ISO de Sistema de Gestión
implementadas disponen de una ventaja tanto
operativa como cultural para una futura certificación
de las ISO 41001.
Normas ISO relacionadas con FM

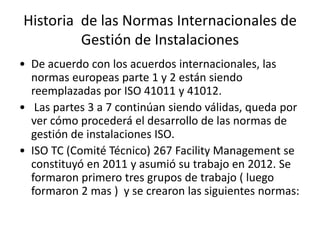

Historia de las Normas Internacionales de
Gestión de Instalaciones
• Algunas normas nacionales comenzaron a ser
desarrolladas por las organizaciones
nacionales de normalización en la década de
1990. Curiosamente, las grandes
organizaciones nacionales de normalización,
como los EE. UU., Gran Bretaña o Alemania,
nunca emprendieron esfuerzos de desarrollo,
posiblemente porque habia grandes
asociaciones de Facility Management .

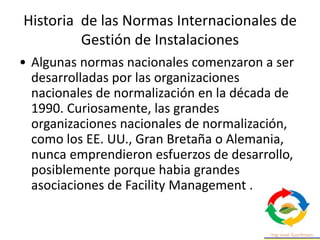

Historia de las Normas Internacionales de
Gestión de Instalaciones
• Como International Facility Management
Association / IFMA con sede en los Estados
Unidos., Instituto Británico de Gestión de
Instalaciones / BIFM ahora Institute of
Workplace and Facilities Management (IWFM)
Asociación Alemana de Gestión de
Instalaciones / GEFMA.
Historia de las Normas Internacionales de
Gestión de Instalaciones
• Las normas se desarrollaron en países como
los Países Bajos o Austria.
• A nivel europeo, como serie de normas se ha
desarrollado con la designación EN 15221
partes 1-7. Estas normas tuvieron una buena
recepción en el mercado y provocaron los
esfuerzos para desarrollar una serie de
normas dentro de la Organización
Internacional de Normalización ISO.
Historia de las Normas Internacionales de
Gestión de Instalaciones
• De acuerdo con los acuerdos internacionales, las
normas europeas parte 1 y 2 están siendo
reemplazadas por ISO 41011 y 41012.
• Las partes 3 a 7 continúan siendo válidas, queda por
ver cómo procederá el desarrollo de las normas de
gestión de instalaciones ISO.
• ISO TC (Comité Técnico) 267 Facility Management se
constituyó en 2011 y asumió su trabajo en 2012. Se
formaron primero tres grupos de trabajo ( luego
formaron 2 mas ) y se crearon las siguientes normas:
Se establece
ISO 41011:2017.
Gestión de inmuebles y
servicios de soporte.
Vocabulario.
ISO 41012:2017. Gestión de
inmuebles y servicios de
soporte. Directrices para el
aprovisionamiento
estratégico y la elaboración
de acuerdos.
ISO/TR 41013:2017.
Gestión de inmuebles
y servicios de soporte.
Alcances, conceptos
clave y beneficios
ISO 41001 Facility
Management (FM) -
Sistemas de gestión –
requisitos con
orientación para el
uso
Marco de tiempo

El Comité Técnico ISO/TC 267
Facility management ha desarrollado las normas:
La familia de Normas ISO para el
Facility Management
ISO 41011 Facility Management (FM) -Vocabulario
ISO 41012 Facility Management (FM) - Orientación sobre
abastecimiento estratégico y el desarrollo de acuerdos
ISO 41013 Facility Management (FM) - Alcance, conceptos
clavesy beneficios
ISO 41001 Facility Management (FM) - Sistemas de
gestión – requisitos con orientación para el uso

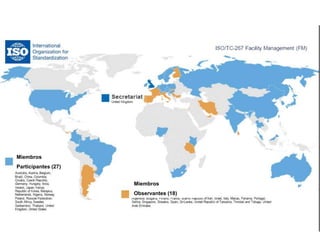

Miembros
Participantes (27)
Miembros
Observantes (18)
Estructura
Marco de tiempo
ISO / CD 41014
Gestión de instalaciones: desarrollo de la estrategia de gestión de
instalaciones
ISO / AWI 41015
Gestión de instalaciones: influyendo en los comportamientos para
mejorar los resultados de las instalaciones y la experiencia del usuario
La familia de Normas ISO para el
Facility Management

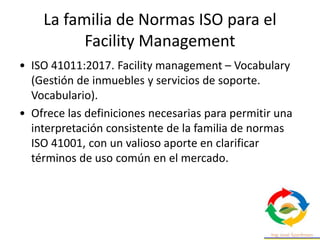

• ISO 41011:2017. Facility management – Vocabulary
(Gestión de inmuebles y servicios de soporte.
Vocabulario).
• Ofrece las definiciones necesarias para permitir una
interpretación consistente de la familia de normas
ISO 41001, con un valioso aporte en clarificar
términos de uso común en el mercado.
La familia de Normas ISO para el
Facility Management
ISO 41011:2017. Facility management – Vocabulary (Gestión de
inmuebles y servicios de soporte. Vocabulario). – Contenido
Basico
Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y
definiciones
• 3.1 Términos relacionados con la gestión de instalaciones
• 3.2 Términos relacionados con los activos
• 3.3 Términos relacionados con personas
• 3.4 Términos relacionados con el abastecimiento
• 3.5 Términos relacionados con el proceso
• 3.6 Términos relacionados con las finanzas
• 3.7 Términos relacionados con negocios generales
• 3.8 Términos relacionados con la medición
La familia de Normas ISO para el
Facility Management
• ISO 41012:2017. Facility management – Guidance on
strategic sourcing and the development of
agreements (Gestión de inmuebles y servicios de
soporte. Directrices para el aprovisionamiento
estratégico y la elaboración de acuerdos).
• Con una visión más amplia, se focaliza en los
acuerdos necesarios y las prácticas de
aprovisionamiento necesarias para garantizar
servicios acordes.
La familia de Normas ISO para el
Facility Management
• ISO 41012:2017. Facility management – Guidance on strategic
sourcing and the development of agreements (Gestión de
inmuebles y servicios de soporte. Directrices para el
aprovisionamiento estratégico y la elaboración de acuerdos).
• Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y
definiciones
• 4 Estrategia de abastecimiento y comprensión el contexto
comercial central
• 5 Proceso de aprovisionamiento en FM
• 6 Prestación de servicios de instalaciones
• 7 Características principales de los acuerdos de FM
• 8 Consideraciones comunes en los acuerdos
• 9 Preparación y desarrollo de un acuerdo
• 10 Medir la provisión del servicio
La familia de Normas ISO para el
Facility Management
• Anexo A (informativo) Ejemplo de requisitos para un
servicio
• "B (informativo) Ejemplo de una empresa contenido
del caso
• "C (informativo) Estructura de un acuerdo Cláusulas
generales
• "D (informativo) Acuerdos de nivel de servicio
Beneficios, preparación y estructura de un acuerdo
(cláusulas SLA)
La familia de Normas ISO para el
Facility Management
Acuerdo de nivel de servicio FM (SLA) (1): (General)
1. El período de concesión y garantías
2. Servicios de mantenimiento y responsabilidades del
contratista
3.Implementación, informes y sistema de información de gestión
4. Propiedad y subcontratación
5.Manipulación de activos y adquisición de suministros y
servicios
6. Requisitos de seguridad y salud en el trabajo
7.Pagos de honorarios, costos y gastos y obras reembolsables
8.Seguro, indemnización y responsabilidad y penalidad
9. Terminación y Extensión
La familia de Normas ISO para el
Facility Management

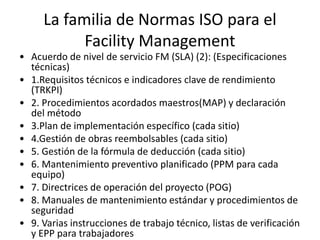

• Acuerdo de nivel de servicio FM (SLA) (2): (Especificaciones
técnicas)
• 1.Requisitos técnicos e indicadores clave de rendimiento
(TRKPI)
• 2. Procedimientos acordados maestros(MAP) y declaración
del método
• 3.Plan de implementación específico (cada sitio)
• 4.Gestión de obras reembolsables (cada sitio)
• 5. Gestión de la fórmula de deducción (cada sitio)
• 6. Mantenimiento preventivo planificado (PPM para cada
equipo)
• 7. Directrices de operación del proyecto (POG)
• 8. Manuales de mantenimiento estándar y procedimientos de
seguridad
• 9. Varias instrucciones de trabajo técnico, listas de verificación
y EPP para trabajadores
Acuerdo de nivel de servicio FM (SLA) (3): (Cumplimiento de
normas internacionales)
1. Implementación de las normas ISO relevantes dentro del
período acordado.
2. Auditoría y verificación de consultores independientes del
cliente para la mejora continua y los requisitos del contrato.
3.En cumplimiento de las normas ISO: - (i) ISO 41001: Sistema de
gestión de instalaciones (2018) (ii) ISO 9001: Sistema de
gestión de calidad (2015) (iii) ISO 14001: Sistema de gestión
medioambiental (2015) (iv) ISO 45001 : Sistema de Seguridad
y Salud Ocupacional (2018)
La familia de Normas ISO para el
Facility Management

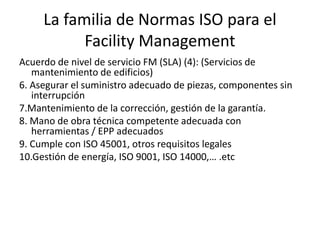

Acuerdo de nivel de servicio FM (SLA) (4): (Servicios de
mantenimiento de edificios)
1. Obras de ingeniería civil, sistemas y equipos mecánicos,
sistemas y equipos eléctricos. Mantenimiento de suelo.
Servicios generales de limpieza de edificios y eliminación de
residuos
2.Mantener todas las instalaciones de acuerdo con el uso
intencional / operación
3. Realizar inspecciones legales, prueba, control de calidad para
una operación segura
4. Asegure todos los suministros (electricidad, agua, IAQ) y
planes de contingencia
5. Proporcionar programas y planes de mantenimiento integral
La familia de Normas ISO para el
Facility Management
La familia de Normas ISO para el
Facility Management
Acuerdo de nivel de servicio FM (SLA) (4): (Servicios de
mantenimiento de edificios)
6. Asegurar el suministro adecuado de piezas, componentes sin
interrupción
7.Mantenimiento de la corrección, gestión de la garantía.
8. Mano de obra técnica competente adecuada con
herramientas / EPP adecuados
9. Cumple con ISO 45001, otros requisitos legales
10.Gestión de energía, ISO 9001, ISO 14000,… .etc
La familia de Normas ISO para el
Facility Management
• ISO/TR 41013:2017. Facility management — Scope,
key concepts and benefits (Gestión de inmuebles y
servicios de soporte. Alcances, conceptos clave y
beneficios).
• Es un reporte técnico complementario que brinda
una mejor comprensión del contexto, el propósito y
las principales temáticas de la gestión de inmuebles
La familia de Normas ISO para el
Facility Management
• ISO/TR 41013:2017. Facility management — Scope, key
concepts and benefits (Gestión de inmuebles y servicios de
soporte. Alcances, conceptos clave y beneficios).
Contenido Basico
• Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y
definiciones
• 4 Alcance de la gestión de instalaciones
• 5 Antecedentes del proceso de negocio de FM
• 6 Conceptos clave en FM
• 7 Beneficios de FM (propósito)
• Anexo A Evolución de términos y definiciones de EN 15221 a
ISO 41011

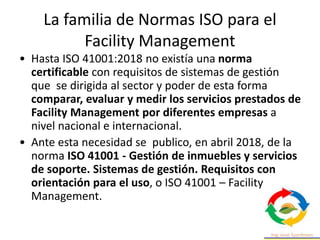

La familia de Normas ISO para el
Facility Management
• Hasta ISO 41001:2018 no existía una norma
certificable con requisitos de sistemas de gestión
que se dirigida al sector y poder de esta forma
comparar, evaluar y medir los servicios prestados de
Facility Management por diferentes empresas a
nivel nacional e internacional.
• Ante esta necesidad se publico, en abril 2018, de la
norma ISO 41001 - Gestión de inmuebles y servicios
de soporte. Sistemas de gestión. Requisitos con
orientación para el uso, o ISO 41001 – Facility
Management.
La familia de Normas ISO para el
Facility Management
• ISO 41001:2018. Facility management –
Management systems – Requirements with guidance
for use (Gestión de inmuebles y servicios de soporte.
Sistemas de gestión. Requisitos con orientación para
su uso).
• Ha sido la última norma en publicarse, y es la única
del tipo certificable, lo que la convierte en el
principal componente de la familia

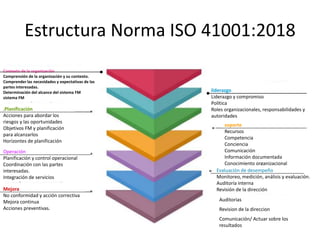

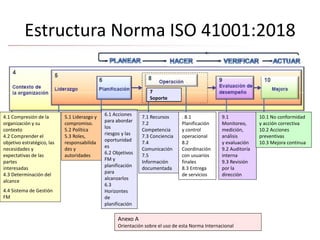

Estructura Norma ISO 41001:2018
Contexto de la organización
Comprensión de la organización y su contexto.
Comprender las necesidades y expectativas de las
partes interesadas.
Determinación del alcance del sistema FM
sistema FM
liderazgo
Liderazgo y compromiso
Política
Roles organizacionales, responsabilidades y
autoridades
.Planificación
Acciones para abordar los
riesgos y las oportunidades
Objetivos FM y planificación
para alcanzarlos
Horizontes de planificación
soporte
Recursos
Competencia
Conciencia
Comunicación
Información documentada
Conocimiento organizacional
Operación
Planificación y control operacional
Coordinación con las partes
interesadas.
Integración de servicios
Evaluación de desempeño
Monitoreo, medición, análisis y evaluación.
Auditoría interna
Revisión de la direcciónMejora
No conformidad y acción correctiva
Mejora continua
Acciones preventivas.
Auditorias
Revision de la direccion
Comunicación/ Actuar sobre los
resultados
Objetivo de ISO 41001:2018
• Elevar el nivel de cuidado e incrementar los niveles
de calidad, estimulando así la madurez
organizacional y la competencia para la entrega de
bienes y servicios
• Las organizaciones y los proveedores de FM deben
comunicarse, entre ellos y con las partes interesadas,
utilizando principios, conceptos y términos comunes,
incluida la evaluación y la medición del desempeño.
• Mejorar la productividad, la seguridad y la salud y el
bienestar de la fuerza de trabajo;
Objetivo de ISO 41001:2018
• Mejorar la comunicación de los requisitos y las
metodologías entre las organizaciones del sector
público y privado y entre ellas;
• Mejorar la competencia y, por lo tanto, mejores
beneficios de costos para las organizaciones de FM;
• Mejorar la consistencia del servicio y, por lo tanto,
reducir el riesgo para los compradores;
• Proporcionar una plataforma común para las
pequeñas empresas y para empresas de economías
en desarrollo.
Beneficios de ISO 41001:2018
La implementación de un sistema de FM alineado a ISO
41001 provee de los siguientes beneficios:
En términos financieros, FM constituye el segundo
costo más alto para cualquier organización con
pocas excepciones y puede, cuando sea relevante,
hacer una contribución considerable al resultado
final de forma continua.
En términos de eficiencia, FM tiene la responsabilidad
de la administración, operación y mantenimiento de
los activos de la empresa, lo que influye en el costo y
la facilidad de uso.
Beneficios de ISO 41001:2018

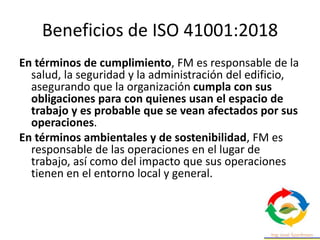

En términos de cumplimiento, FM es responsable de la
salud, la seguridad y la administración del edificio,
asegurando que la organización cumpla con sus
obligaciones para con quienes usan el espacio de
trabajo y es probable que se vean afectados por sus
operaciones.
En términos ambientales y de sostenibilidad, FM es
responsable de las operaciones en el lugar de
trabajo, así como del impacto que sus operaciones
tienen en el entorno local y general.
Beneficios de ISO 41001:2018
En términos de riesgos y oportunidades Mejora de la
gestión de riesgos y la protección de las personas y el
medio ambiente,
En términos de valor Mayor capacidad para ofrecer
servicios y productos consistentes y mejorados,
aumentando así el valor para los clientes y todas las
demás partes interesadas.
Beneficios de ISO 41001:2018
En términos de reputación, ISO 41001 permitirá a las
organizaciones que adquiera la certificación una
ventaja diferenciadora en el mercado y ayudará a las
organizaciones del sector público y privado a
establecer puntos de referencia que esperan que
cumplan sus proveedores de suministro lo que, será
en beneficio de todas las partes

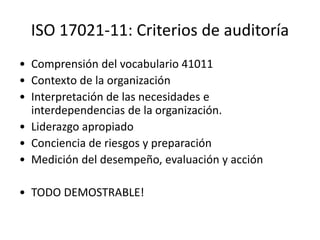

ISO 41001 : Auditoría interna
Segun 9.2.1 La organización debe realizar auditorías
internas a intervalos planificados para proporcionar
información sobre si el sistema FM:
a) se ajusta a:
los propios requisitos de la organización para su
sistema FM;
los requisitos de este documento;
b) se implementa y mantiene de manera efectiva.
ISO 41001 : Auditoría interna
Según 9.2.2 La organización debe:
a) planificar, establecer, implementar y mantener un programa o
programas de auditoría, incluida la frecuencia, los métodos,
las responsabilidades, los requisitos de planificación y la
presentación de informes, que deberán tener en cuenta la
importancia de los procesos en cuestión y los resultados de
auditorías anteriores;
b) definir los criterios de auditoría y el alcance de cada auditoría;
c) seleccionar auditores y realizar auditorías para asegurar la
objetividad y la imparcialidad del proceso de auditoría;
d) garantizar que los resultados de las auditorías se comuniquen
a la gerencia pertinente;
e) retener información documentada como evidencia de la
implementación del programa de auditoría y los resultados de
la auditoría.

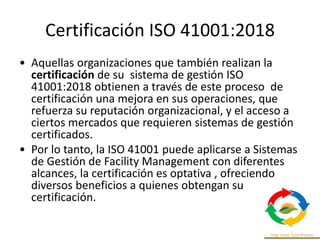

Certificación ISO 41001:2018
• Aquellas organizaciones que también realizan la
certificación de su sistema de gestión ISO
41001:2018 obtienen a través de este proceso de
certificación una mejora en sus operaciones, que
refuerza su reputación organizacional, y el acceso a
ciertos mercados que requieren sistemas de gestión
certificados.
• Por lo tanto, la ISO 41001 puede aplicarse a Sistemas
de Gestión de Facility Management con diferentes
alcances, la certificación es optativa , ofreciendo
diversos beneficios a quienes obtengan su
certificación.
Certificación ISO 41001:2018
El Sistema de Gestión de Facility Management se
implementa para que una organización de Facility
Management (interna y/o externa) que brinde
servicios a una organización demandante, por lo que
la dificultad de implementar y certificar las normas
dependerá de las dimensiones, los inmuebles, la
cultura, el equipo, los proveedores disponibles y
otras características de dichas organizaciones.
Certificación ISO 41001:2018

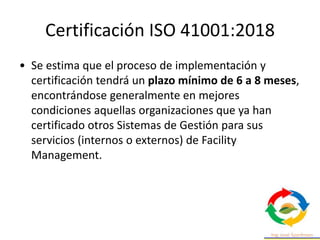

• Se estima que el proceso de implementación y
certificación tendrá un plazo mínimo de 6 a 8 meses,
encontrándose generalmente en mejores
condiciones aquellas organizaciones que ya han
certificado otros Sistemas de Gestión para sus
servicios (internos o externos) de Facility
Management.

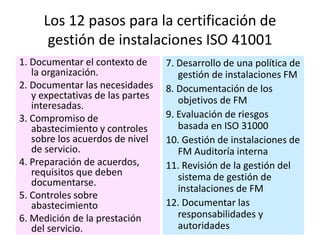

Los 12 pasos para la certificación de
gestión de instalaciones ISO 41001
1. Documentar el contexto de
la organización.
2. Documentar las necesidades
y expectativas de las partes
interesadas.
3. Compromiso de
abastecimiento y controles
sobre los acuerdos de nivel
de servicio.
4. Preparación de acuerdos,
requisitos que deben
documentarse.
5. Controles sobre
abastecimiento
6. Medición de la prestación
del servicio.
7. Desarrollo de una política de
gestión de instalaciones FM
8. Documentación de los
objetivos de FM
9. Evaluación de riesgos
basada en ISO 31000
10. Gestión de instalaciones de
FM Auditoría interna
11. Revisión de la gestión del
sistema de gestión de
instalaciones de FM
12. Documentar las
responsabilidades y
autoridades
Viaje de certificación ISO 41001
Ya sea que sea nuevo en la gestión de instalaciones o que desee mejorar un sistema existente, la
certificación ISO 41001 puede brindarle la
ventaja competitiva. Demuestra que tiene un sistema robusto de administración de
instalaciones que se alinea con las estrategias comerciales y es continuamente revisado y
mejorado.
Auditorias
de
Vigilancia
Desarrollo
del sistema
de gestión
De
instalacioes
Solicitud
etapa uno
auditoría
de
evaluación
Etapa dos
auditoría de
evaluación
Informe de
auditoría
Certificación
Gestión de
instalaciones
desarrollo
Continuo
Acciones
correctivas
Auditoria
In situ
Obtenga una
copia del
estándar
Evaluación de
brechas
(Opcional)
Certificación ISO 41001:2018
• Hay una opción de organismos de
certificación internacionales versus
organismos de certificación locales.
• Importante que cualquiera que elija conozca y
cumpla plenamente con la serie de normas
ISO 17021
• Es importante también que utilice un
organismo de certificación reconocido con el
organismo de acreditación en su país
ISO 17021 - Evaluación de la
conformidad. Requisitos para los
organismos que proporcionan
auditoría y certificación de sistemas
de gestión. Parte 11:
Requisitos de competencia para la
auditoría y certificación de sistemas
de gestión de gestión de
instalaciones (FM)

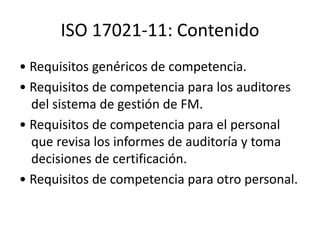

ISO 17021-11: Contenido
• Requisitos genéricos de competencia.
• Requisitos de competencia para los auditores
del sistema de gestión de FM.
• Requisitos de competencia para el personal
que revisa los informes de auditoría y toma
decisiones de certificación.
• Requisitos de competencia para otro personal.
ISO 17021-11: Criterios de auditoría
• Comprensión del vocabulario 41011
• Contexto de la organización
• Interpretación de las necesidades e
interdependencias de la organización.
• Liderazgo apropiado
• Conciencia de riesgos y preparación
• Medición del desempeño, evaluación y acción
• TODO DEMOSTRABLE!
Funciones de certificación
Llevar a cabo la revisión de la solicitud para determinar
la competencia requerida del equipo de auditoría,
seleccionar
los miembros del equipo de auditoría
y determinar el tiempo de auditoría (otra (s) persona (s))
Conocimiento
Revisión de
informes
de auditoría y
toma de
decisiones
de certificación.
Equipo de auditoría

ISO 17021 - Tabla de conocimientos de auditoría de certificación
Términos, definiciones
y procesos.
Context of the FM
Organisation
Liderazgo
General
X(6.5)
Riesgo y oportunidades
Desempeño
Un enfoque integrado

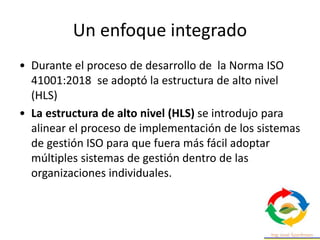

• Durante el proceso de desarrollo de la Norma ISO
41001:2018 se adoptó la estructura de alto nivel
(HLS)
• La estructura de alto nivel (HLS) se introdujo para
alinear el proceso de implementación de los sistemas
de gestión ISO para que fuera más fácil adoptar
múltiples sistemas de gestión dentro de las
organizaciones individuales.
Un enfoque integrado

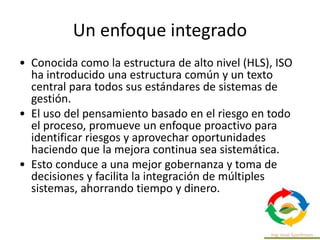

• Conocida como la estructura de alto nivel (HLS), ISO
ha introducido una estructura común y un texto
central para todos sus estándares de sistemas de
gestión.
• El uso del pensamiento basado en el riesgo en todo
el proceso, promueve un enfoque proactivo para
identificar riesgos y aprovechar oportunidades
haciendo que la mejora continua sea sistemática.
• Esto conduce a una mejor gobernanza y toma de
decisiones y facilita la integración de múltiples
sistemas, ahorrando tiempo y dinero.
Un enfoque integrado
• Las organizaciones que implementen la
Norma ISO 41001:2018, tendrán la
oportunidad de asegurarse de que toda su
organización trabaje con los mismos objetivos
comunes, lo que conduce a una mejor
colaboración y rendimiento operativo.
Anexo SL
• ¿Qué es el Anexo SL?
• El Anexo SL es un documento publicado a finales del
2012, que está teniendo gran impacto en
organizaciones, consultores, organismos de
acreditación, auditores y redactores de normas de
Sistemas de Gestión.
Es la Estructura de Alto Nivel (HSL) publicada por ISO
en el Anexo SL la que facilita la integración entre
Normas Sistemas de Gestión de ISO.
Anexo SL
• el Anexo SL aporta coherencia y compatibilidad
entre los sistemas de gestión, y simplifica en gran
medida posibles duplicidades y confusión en el
proceso de implantación de sistemas de gestión en
base a varias normas en una misma organización.
• El Anexo SL hace que las normas tengan:
1. Una estructura común (estructura de alto nivel
HSL)
2. Parte de su texto idéntico.
3. Definiciones comunes
Anexo SL
• Todas las normas sobre sistema de gestión que se
publiquen o revisen a partir de la publicación del
Anexo SL deben de hacerlo bajo esta guía, para lograr
una estructura uniforme, un marco de sistemas de
gestión genérico, que sea más fácil de manejar y
otorgue un beneficio a aquellos que cuentan con
varios sistemas de gestión integrados. Tiene un
enfoque sistémico
• Tiene el propósito de alinear las diversas normas de
sistemas de gestión…
Anexo SL: Estructura de Alto Nivel
(HSL)
• Al basarse en la Estructura de Alto Nivel (HLS), la
Norma ISO 41001:2018 comparte los textos centrales
y los términos y definiciones con otras normas de
sistemas de gestión ISO revisadas recientemente,
como ISO 9001:2015 e 14001:2015 27001:2013
22000:2018 ISO 39001:2012 45001:2018
50001:2018 etc. . Este marco de referencia está
diseñado para facilitar la integración de nuevos
temas en los sistemas de gestión establecidos en una
organización.
Anexo SL: Estructura de Alto Nivel
(HSL)
• El desarrollo de ISO 41001:2018 sigue por lo tanto la
Estructura de Alto Nivel (HSL) y cuentan con una
estructura de 10 capítulos.
• Los tres primeros 1 a 3 son introductorios, mientras
que los capítulos 4 a 10 incluyen los requisitos que se
especifican para establecer, implementar, mantener y
mejorar el Sistema de Gestión de inmuebles y
servicios de soporte

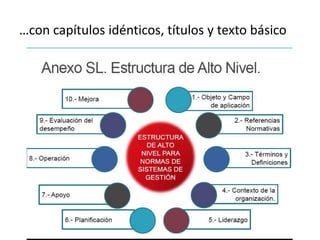

…con capítulos idénticos, títulos y texto básico
Ventajas de Anexo SL
• Títulos y cláusulas identificas en la estructura
de alto nivel
• Vocabulario central genérico
• Facilita integración con otros sistemas de
gestión

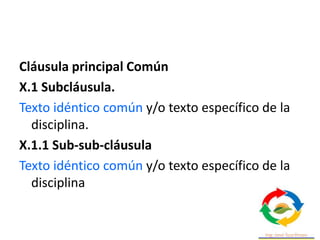

Cláusula principal Común
X.1 Subcláusula.
Texto idéntico común y/o texto específico de la
disciplina.
X.1.1 Sub-sub-cláusula
Texto idéntico común y/o texto específico de la
disciplina

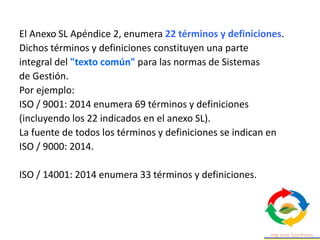

El Anexo SL Apéndice 2, enumera 22 términos y definiciones.
Dichos términos y definiciones constituyen una parte
integral del "texto común" para las normas de Sistemas
de Gestión.
Por ejemplo:
ISO / 9001: 2014 enumera 69 términos y definiciones
(incluyendo los 22 indicados en el anexo SL).
La fuente de todos los términos y definiciones se indican en
ISO / 9000: 2014.
ISO / 14001: 2014 enumera 33 términos y definiciones.

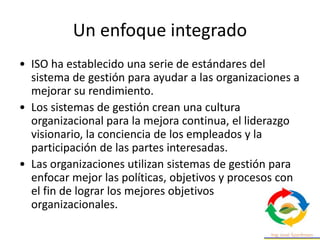

Un enfoque integrado
• ISO ha establecido una serie de estándares del
sistema de gestión para ayudar a las organizaciones a
mejorar su rendimiento.
• Los sistemas de gestión crean una cultura
organizacional para la mejora continua, el liderazgo
visionario, la conciencia de los empleados y la
participación de las partes interesadas.
• Las organizaciones utilizan sistemas de gestión para
enfocar mejor las políticas, objetivos y procesos con
el fin de lograr los mejores objetivos
organizacionales.

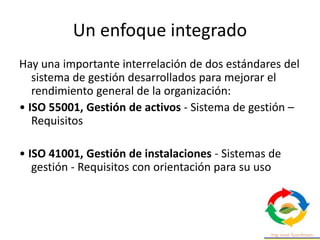

Un enfoque integrado
Hay una importante interrelación de dos estándares del
sistema de gestión desarrollados para mejorar el
rendimiento general de la organización:
• ISO 55001, Gestión de activos - Sistema de gestión –
Requisitos
• ISO 41001, Gestión de instalaciones - Sistemas de
gestión - Requisitos con orientación para su uso

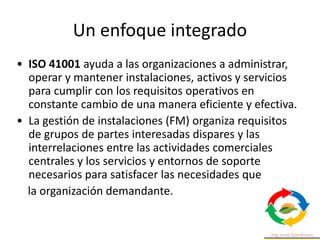

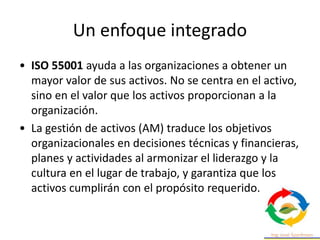

Un enfoque integrado
• ISO 55001 ayuda a las organizaciones a obtener un
mayor valor de sus activos. No se centra en el activo,
sino en el valor que los activos proporcionan a la
organización.
• La gestión de activos (AM) traduce los objetivos
organizacionales en decisiones técnicas y financieras,
planes y actividades al armonizar el liderazgo y la
cultura en el lugar de trabajo, y garantiza que los
activos cumplirán con el propósito requerido.
Un enfoque integrado
Gestión de activos:
Actividad coordinada de una organización para
obtener valor de los activos.
ISO 55000: Gestión de activos –
Descripción general, principios y terminología
Un enfoque integrado
• ISO 41001 ayuda a las organizaciones a administrar,
operar y mantener instalaciones, activos y servicios
para cumplir con los requisitos operativos en
constante cambio de una manera eficiente y efectiva.
• La gestión de instalaciones (FM) organiza requisitos
de grupos de partes interesadas dispares y las
interrelaciones entre las actividades comerciales
centrales y los servicios y entornos de soporte
necesarios para satisfacer las necesidades que
la organización demandante.
Un enfoque integrado
Gestión de instalaciones (gestión de
instalaciones, FM):
Función organizativa que integra personas,
lugares y procesos dentro del entorno
construido con el propósito de mejorar la
calidad de vida de las personas y la
productividad del negocio principal
ISO 41011, Gestión de instalaciones - Vocabulario
Un enfoque integrado
• ISO 55001 proporciona un enfoque sistemático para
vincular el valor derivado de los activos con los
objetivos de la organización.
• ISO 41001 proporciona una estructura que organiza
las operaciones de las instalaciones a través de la
gestión de recursos, el valor del dinero, los
estándares del lugar de trabajo, el cumplimiento, el
impacto ambiental y la eficiencia y efectividad
general de las instalaciones, activos y servicios que
satisfacen las necesidades de la organización de la
demanda.
Un enfoque integrado
• La implementación de ISO 55001 e ISO 41001 puede
empoderar a las organizaciones para que utilicen y
administren mejor las instalaciones y los activos, se
centren y optimicen las actividades, y obtengan la
función y el valor necesarios para lograr sus
objetivos.
• Juntas, estas normas proporcionan una base y un
marco para que las organizaciones garanticen que las
instalaciones, los activos y servicios se administran
de manera efectiva y eficiente para mejorar las
actividades operativas y riesgos, lograr objetivos de
desempeño organizacional y contribuir a la calidad
de vida.
Un enfoque integrado
• Otra norma de sistema de gestión la ISO 50001 tiene
el mismo objetivo que la ISO 41001 pero aplicado a
la energía. Es decir: aportar requisitos y directrices
para implementar sistemas de gestión energética en
toda la organización.
• Una de las tareas que más tiempo puede llevar es la
gestión energética. Porque implica conocimientos
técnicos (saber “hablar” en kWh, por
ejemplo),revisión continua de las instalaciones para
comprobar su funcionamiento…
• Contar con ISO 50001 puede ser útil para facilitar
esta tarea al facility manager.
• Otro de los beneficios importantes para un facility
manager es la minimización de riesgos que se deriva
de la implementación de la ISO 41001.
• Los estándares reducen la posibilidad de cometer
errores humanos. Si se limitan los errores, sube la
productividad, ya que hay menos interrupciones en
el trabajo.
Un enfoque integrado
Un enfoque integrado
Según ISO 41001: 2018, el alcance de Hard Facility
Management cubre todo el espacio y la
infraestructura. Esto se refiere al entorno físico
construido con enfoque en el (trabajo) espacio e
infraestructura (edificio) (como planificación, diseño,
lugar de trabajo, construcción, arrendamiento,
ocupación, mantenimiento y mobiliario).
Hard Facility Management se relaciona con la parte
física del edificio y no se puede eliminar. Estos son 'lo
esencial' y garantizar la seguridad y el bienestar del
personal. Algunos ejemplos de Hard Facility
Management son:
Un enfoque integrado
• Calefacción
• Iluminación
• Plomería Sistema de suministro de agua, almacenamiento y
distribución
• Sistema de protección contra incendios y equipo de seguridad
contra incendios
• Sistemas y equipos de aire acondicionado y ventilación (IAQ)
• Pisos, paredes, techos y puertas, baños, despensa
• Mantenimiento preventivo del edificio o mejoras del edificio.
• Mantenimiento electromecánico
• Ascensores, escaleras mecánicas, escaleras y pasarelas
Un enfoque integrado
Según ISO 41001: 2018, el alcance de Soft Facility
Management cubre las personas y la organización.
Esto está relacionado con la psicología del trabajo y
la fisiología ocupacional (como catering, limpieza,
tecnología de la información y comunicación,
recursos humanos, contabilidad, marketing,
hotelería)
Soft Facility Management son servicios que el personal
utiliza directamente y que pueden hacer que el lugar
de trabajo sea más seguro o agradable.
Por lo general, no son obligatorios y se pueden eliminar
o agregar en cualquier momento. Algunos ejemplos
de Soft Facility Management son:
Un enfoque integrado
• Seguridad del edificio
• Limpieza
• Estética (decoración o paisajismo, etc.)
• Gestión de correo
• Abastecimiento
• Movimientos de oficina / reubicación
• Identificación de oficina
• Muebles, accesorios y accesorios, equipos de oficina
• Sistema de suministro eléctrico y equipo, grupo electrógeno
de reserva
• Instalación de seguridad, circuito cerrado de televisión,
hardware informático, etc.

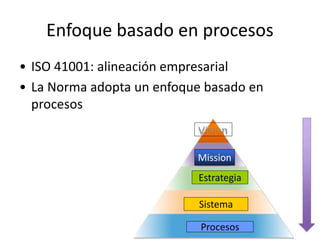

• ISO 41001: alineación empresarial
• La Norma adopta un enfoque basado en
procesos
Mission
Estrategia
Sistema
Procesos
Enfoque basado en procesos
Enfoque basado en procesos
Como la totalidad de normas de sistema de gestión, ISO
41001 plantea el enfoque basado en procesos para
desarrollar, implementar y mejorar la efectividad de
la Norma de Sistema de Gestión para mejorar la
satisfacción del cliente al cumplir con sus requisitos.
Los requisitos específicos considerados esenciales para
la adopción de un enfoque basado en procesos se
incluyen en la cláusula 4.4. de la norma.
Enfoque basado en procesos
Comprender y gestionar procesos interrelacionados
como un sistema contribuye a la eficacia y eficiencia
de la organización para lograr los resultados
esperados. Este enfoque permite a la organización
controlar las interrelaciones e interdependencias
entre los procesos del sistema, de modo que el
rendimiento general puede ser mejorado. El enfoque
del proceso implica la definición y gestión sistemática
de los procesos, y sus interacciones, a fin de lograr
los resultados previstos de conformidad con la
política, los objetivos y los objetivos estratégicos.

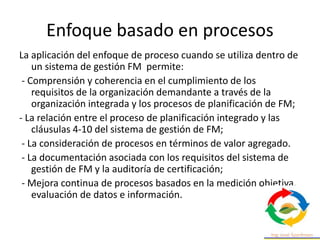

Enfoque basado en procesos
La aplicación del enfoque de proceso cuando se utiliza dentro de
un sistema de gestión FM permite:
- Comprensión y coherencia en el cumplimiento de los
requisitos de la organización demandante a través de la
organización integrada y los procesos de planificación de FM;
- La relación entre el proceso de planificación integrado y las
cláusulas 4-10 del sistema de gestión de FM;
- La consideración de procesos en términos de valor agregado.
- La documentación asociada con los requisitos del sistema de
gestión de FM y la auditoría de certificación;
- Mejora continua de procesos basados ​​en la medición objetiva,
evaluación de datos e información.
Enfoque basado en procesos
La gestión de los procesos y del sistema en su totalidad
se puede lograr, utilizando el ciclo PDCA (PHVA) con
un enfoque general en el pensamiento basado en el
riesgo dirigido a aprovechar las oportunidades y
prevenir resultados indeseables.
La siguiente figura muestra la metodología que
plantea ISO 41001 para el enfoque de procesos de
FM.
ORGANIZACIÓN demandante CLIENTE
ESTRATEGÍA DEL CORE BUSINESS
HABILITADA A TRAVES DE FM
ORGANIZACIÓN demandante
Metodología del enfoque de procesos en FM de ISO 41001
POLITICA FM
MEJORA
MEDIDA
ORGANIZACIÓN FM
IMPLEMENTACION
PLAN FM
Enfocado en el Ciclo de la Mejora
Continua (PHVA).
• El ciclo PDCA (PHVA) se puede describir brevemente de la
siguiente manera:
• Plan se alinea con Plan FM: establecer los objetivos del
sistema y sus procesos, y los recursos necesarios para obtener
resultados de acuerdo con los requisitos y las políticas de la
organización, e identificar y abordar los riesgos y
oportunidades;
• Do se alinea con Implementación : implementar lo planeado;
• Check se alinea con Medida: monitorear y (cuando
corresponda) medir los procesos y los productos y servicios
resultantes en relación con las políticas, los objetivos, los
requisitos y las actividades planificadas, e informar los
resultados;
• Act se aliena con Mejora: tomar acciones para
mejorar el rendimiento, según sea necesario.
Enfocado en el Ciclo de la Mejora
Continua (PHVA).
• Basado en el Anexo SL, el diagrama siguiente
muestra cómo las cláusulas del nuevo HLS también
pueden aplicarse al ciclo Planear-Hacer-Verificar-
Actuar PDCA (PHVA) y a su Sistema de Gestión en su
conjunto.
• Esta alineación consistente en facilitar que las
organizaciones implementen múltiples estándares
relacionados, ahorrando tiempo y recursos. La
implementación combinada ayuda a las
organizaciones a ser más sostenibles, resilientes e
inteligentes. Los pasos estratégicos son iterativos,
mientras que los pasos operativos son secuenciales.
ORGANIZACIÓN demandante CLIENTE
ESTRATEGÍA DEL CORE BUSINESS
HABILITADA A TRAVES DE FM
ORGANIZACIÓN demandante

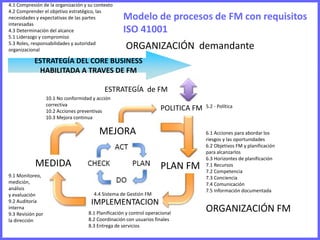

Modelo de procesos de FM con requisitos
ISO 41001
ESTRATEGÍA de FM
POLITICA FM
10.1 No conformidad y acción
correctiva
10.2 Acciones preventivas
10.3 Mejora continua
MEJORA
MEDIDA
ORGANIZACIÓN FM
IMPLEMENTACION
6.1 Acciones para abordar los
riesgos y las oportunidades
6.2 Objetivos FM y planificación
para alcanzarlos
6.3 Horizontes de planificación
7.1 Recursos
7.2 Competencia
7.3 Conciencia
7.4 Comunicación
7.5 Información documentada
8.1 Planificación y control operacional
8.2 Coordinación con usuarios finales
8.3 Entrega de servicios
9.1 Monitoreo,
medición,
análisis
y evaluación
9.2 Auditoría
interna
9.3 Revisión por
la dirección
4.1 Compresión de la organización y su contexto
4.2 Comprender el objetivo estratégico, las
necesidades y expectativas de las partes
interesadas
4.3 Determinación del alcance
5.1 Liderazgo y compromiso
5.3 Roles, responsabilidades y autoridad
organizacional
4.4 Sistema de Gestión FM
PLAN FM
5.2 - Política
Sistema de gestión de FM
• El proceso central comienza entendiendo y
definiendo en la fase de “ESTRATEGIA DEL CORE
BUSINESS HABILITADA A TRAVES DEL FM” el contexto
de la organización (cláusula 4), Liderazgo (cláusula 5).
• En la fase “POLITICA FM” aprobando la política.
• En la fase “PLAN FM” alineando la planificación de
las instalaciones (cláusula 6) con los objetivos
estratégicos y asegurando el apoyo requerido
(cláusula 7) en forma de recursos financieros,
humanos y tecnológicos está en su lugar.
Sistema de gestión de FM
• Con los recursos en su lugar, en la fase
“IMPLEMENTACION” la organización puede
implementar y controlar los procesos de la
operación (cláusula 8) para entregar los diferentes
servicios de FM de una manera integrada.
• En la fase “MEDIDA” la evaluación del desempeño
(cláusula 9) se usa para monitorear y asegurar que
se cumplan los objetivos.
• En la fase “MEJORA” y para completar el ciclo de
mejora del desempeño (cláusula 10), se realizará
una revisión que comprenda encuestas de partes
interesadas, estudios de instalaciones y evaluación
comparativa para identificar e implementar
iniciativas de mejora.
Sistema de gestión de FM
Se hace referencia a la organización demandante y a la
organización a lo largo de este documento.
Se hace una distinción debido a la naturaleza variable
en la cual los servicios de FM pueden ser entregados
a través de dotación de personal dentro de la
organización demandante, proveedores de servicios
externos o una combinación de ambos. Los
requisitos se aplican a la organización FM.
Sistema de gestión de FM
Como se ilustra en las Figuras , la organización FM y la
organización demandante deben trabajar juntas para
definir claramente las necesidades de cumplir con la
estrategia comercial central y desarrollar políticas y
prácticas de FM que permitan el núcleo actividades
comerciales de la organización demandante.
La organización (y la alta dirección) se refieren a
Organización de FM en todo momento, a menos que
se indique lo contrario como la organización
demandante.
MSS (HLS) - Activador de cambios
Nivel estratégico
"haciendo
lo correcto"
Nivel táctico
"haciendo
lo correcto"
Contexto externos / internos
de la organización
demandante:
cuestiones y desarrollos
partes interesadas,
necesidades y
expectativas
Análisis estratégico
Dirección
evaluación de
riesgo y cumplimiento
Controles
tácticos / operacionales
entradaarevisiónporladirección
(resultadosdelasauditoríasinternas)
Pensamiento basado en el riesgo
Pensamiento basado en el riesgo
El pensamiento basado en el riesgo es esencial para
lograr un Sistema de Gestión efectivo.
Para cumplir con los requisitos de esta Norma
Internacional ISO 41001:2018, una organización
necesita planificar e implementar acciones para
abordar los riesgos y oportunidades. Abordar tanto
los riesgos como las oportunidades establece una
base para aumentar la efectividad del sistema de
gestión, logrando mejores resultados y evitando
efectos negativos.
Pensamiento basado en el riesgo
Pueden surgir oportunidades como resultado de una
situación favorable para lograr un resultado previsto.
Las acciones para abordar las oportunidades también
pueden incluir la consideración de los riesgos
asociados.
Riesgo: Efecto de la incertidumbre sobre los objetivos
• Nota 1 a la entrada: Un efecto es una desviación respecto a
lo previsto. Puede ser positivo, negativo o ambos, y puede
abordar, crear o resultar en oportunidades y amenazas.
• Nota 2 a la entrada: Los objetivos pueden tener diferentes
aspectos y categorías, y se pueden aplicar a diferentes niveles.
• Nota 3 a la entrada: Con frecuencia, el riesgo se expresa en
términos de fuentes de riesgo (3.4), eventos (3.5) potenciales,
sus consecuencias (3.6) y sus probabilidades (3.7).
Pensamiento basado en el riesgo
Riesgo
“Efecto de la incertidumbre”
es el estado, incluso parcial,
de deficiencia de información
relacionada con la comprensión
o conocimiento de un evento,
su consecuencia o su probabilidad
DESVIACION
DE LO ESPERADO
Término común y definición esencial para las normas de sistemas de gestión que se proporcionan en Anexo SL de Directivas
ISO/IEC
Pensamiento basado en el riesgo
El riesgo es el efecto de la incertidumbre y
cualquier incertidumbre de este tipo puede
tener efectos positivos o negativos. Una
desviación positiva derivada de un riesgo
puede proporcionar una oportunidad, pero no
todos los efectos positivos del riesgo dan
como resultado oportunidades.
La gestión del riesgo
• La Norma ISO 41001:2018 destaca que el
Sistema de Gestión de la organización
considera la gestión del riesgo.
• La norma ISO 31000:2018 (Gestión del riesgo
– Principios y Guías) proporciona principios y
guías genéricas para la gestión del riesgo. Esta
norma se complementa con la ISO Guide
73:2018 Gestión del riesgo -Vocabulario.
La gestión del riesgo
ISO 41001:2018 no requiere evaluaciones de
riesgo según algún proceso especifico.
ISO 31000:2018 Gestión del riesgo Principios y
directrices puede ser una referencia útil para
comunidades que desean o necesitan un
enfoque más formal del riesgo (uso no
obligatorio)
Para integrar la gestión del riesgo en
ISO 41001:2018, podemos seguir los
criterios de la norma ISO 31000: 2018
ISO 31000: 2018
ISO41001:2018
Estructura Norma ISO 41001:2018
• La norma esta dividida en dos partes, una principal
donde se especifican los requisitos certificables del
sistema de gestión.
• El desarrollo de ISO 41001:2018 sigue la Estructura
de Alto Nivel (HSL) y cuentan con una estructura de
10 capítulos.
• Los tres primeros 1 a 3 son introductorios, mientras
que los capítulos 4 a 10 incluyen los requisitos que se
especifican para establecer, implementar, mantener y
mejorar el Sistema de Gestión de inmuebles y
servicios de soporte
Estructura Norma ISO 41001:2018
Hay una segunda parte denominada ANEXO A –
Orientación sobre el uso de esta Norma
Internacional, que tiene por objeto ser una guía de
implementación para que la organización diseñe,
implemente, y mantenga un sistema de FM alineado
a los requisitos de ISO 41001:2018.
Estructura Norma ISO 41001:2018
4.1 Compresión de la
organización y su
contexto
4.2 Comprender el
objetivo estratégico, las
necesidades y
expectativas de las
partes
interesadas
4.3 Determinación del
alcance
4.4 Sistema de Gestión
FM
5.1 Liderazgo y
compromiso.
5.2 Política
5.3 Roles,
responsabilida
des y
autoridades
6.1 Acciones
para abordar
los
riesgos y las
oportunidad
es
6.2 Objetivos
FM y
planificación
para
alcanzarlos
6.3
Horizontes
de
planificación
7.1 Recursos
7.2
Competencia
7.3 Conciencia
7.4
Comunicación
7.5
Información
documentada
. 8.1
Planificación
y control
operacional
8.2
Coordinación
con usuarios
finales
8.3 Entrega
de servicios
9.1
Monitoreo,
medición,
análisis
y evaluación
9.2 Auditoría
interna
9.3 Revisión
por la
dirección
10.1 No conformidad
y acción correctiva
10.2 Acciones
preventivas
10.3 Mejora continua
Anexo A
Orientación sobre el uso de esta Norma Internacional
7
Soporte
ISO 41001:2018
• Prefacio.
• Introducción.
• 1 Alcance.
ISO 41001:2018
• 2 Referencias normativas.
• 3 Términos y definiciones.
ISO 41001:2018
• 2 Referencias normativas
ISO 41011, Gestión de instalaciones - Vocabulario
ISO 41001:2018
• 3 Términos y definiciones
Se aplican los términos y definiciones dados en ISO 41011
ISO e IEC mantienen bases de datos terminológicas para su uso
en la estandarización en las siguientes direcciones:
- Plataforma de navegación en línea ISO: disponible en
https://www.iso.org/obp
- IEC Electropedia: disponible en http://www.electropedia.org/
NOTA 1 Para los fines de este documento, el término "sistema
FM" se utiliza para referirse a un sistema para la gestión de
instalaciones.
NOTA 2 A los fines de este documento, el término “organización”
o “alta dirección” se referirá a la organización FM o alta
gerencia de FM a menos que se indique lo contrario.
ISO 41001:2018
• 4 Contexto de la organización
• 4.1 Comprensión de la organización y su
contexto.
• 4.2 Comprender las necesidades y
expectativas de las partes interesadas.
• 4.3 Determinación del alcance del sistema FM
• 4.4 sistema FM
ISO 41001:2018
• 5 liderazgo
• 5.1 Liderazgo y compromiso
• 5.2 Política
• 5.3 Roles organizacionales, responsabilidades
y autoridades
ISO 41001:2018
• 6.Planificación
• 6.1 Acciones para abordar los riesgos y las
oportunidades
• 6.2 Objetivos FM y planificación para
alcanzarlos
• 6.3 Horizontes de planificación
ISO 41001:2018
• 7 soporte
• 7.1 Recursos
• 7.2 Competencia
• 7.3 Conciencia
• 7.4 Comunicación
ISO 41001:2018
• 7 soporte
• 7.5 Información documentada
7.5.1 General
7.5.2 Crear y actualizar información
7.5.3 Control de información documentada
7.5.4 Requisitos de información y datos de FM
• 7.6 Conocimiento organizacional
ISO 41001:2018
• 8 Operación
• 8.1 Planificación y control operacional
• 8.2 Coordinación con las partes interesadas.
• 8.3 Integración de servicios
ISO 41001:2018
• 9 Evaluación de desempeño
• 9.1 Monitoreo, medición, análisis y
evaluación.
• 9.2 Auditoría interna
• 9.3 Revisión de la dirección
ISO 41001:2018
• 10 Mejora
• 10.1 No conformidad y acción correctiva
• 10.2 Mejora continua
• 10.3 Acciones preventivas.
ISO 41001:2018
• Anexo A (informativo) Orientación sobre el
uso de este documento
• Bibliografía
“Facility Management” y “facilities
management”"gestión de instalaciones"
• El término oficial de ISO es Facility Management.
• El Comité Técnico se denomina Facility Management,
Facility Management se usa como el nombre de la
serie de estándares y cada estándar individual usa
Facility Management como término.
• Sin embargo, “facilities management ” "gestión de
instalaciones", que se usa en algunos países (por
ejemplo, el Reino Unido), se puede usar
indistintamente sin diferencia de significado.
• Recursos en la web ISO sobre estándares de gestión
de instalaciones en
https://committee.iso.org/home/tc267
Una introducción a
ISO 41001:2018
Gestión de inmuebles y servicios de soporte.
Sistemas de gestión. Requisitos con orientación
para el uso
FACILITY MANAGEMENT
FIN

Iso 41001 MF

  • 1.
    Una introducción a ISO41001:2018 Gestión de inmuebles y servicios de soporte. Sistemas de gestión. Requisitos con orientación para el uso FACILITY MANAGEMENT
  • 2.
    ¿Qué es FacilityManagement? Según la Asociación Internacional de Facility Management (IFMA), el Facility Management (FM) es una disciplina que engloba diversas áreas para asegurar y gestionar el mejor funcionamiento de los inmuebles y de sus servicios asociados, mediante la integración de personas, espacios, procesos y de las tecnologías propias de dichos inmuebles.
  • 3.
    ¿Qué es FacilityManagement? El Instituto Británico de Facility Management BIFM ahora Institute of Workplace and Facilities Management (IWFM) define esta disciplina como la integración de las actividades multidisciplinares dentro de un entorno construido y la gestión de su impacto sobre las personas y el lugar de trabajo.
  • 4.
    ¿Qué es FacilityManagement? La Asociación de Facility Management de Australia, habla de esta disciplina como una práctica de negocio que optimiza las personas, procesos, bienes y el medio ambiente de trabajo para apoyar la consecución de los objetivos empresariales de una organización.
  • 5.
    ¿Qué es FacilityManagement? • Según la norma europea EN15221-1 Facility Management, el FM se define como "la gestión de inmuebles y servicios soporte".
  • 6.
    ¿Qué es FacilityManagement? • El término Facility Management "Gestión de instalaciones" se ha venido utilizado desde la década de 1950. • Su definición por ISO como parte de la serie de normas ISO 41000 en 2018 es: "Facility Management es la función organizativa que integra personas, lugares y procesos dentro del entorno construido con el propósito de mejorando la calidad de vida de las personas y la productividad del negocio principal ".
  • 7.
    ¿Qué es FacilityManagement? Vale la pena mirar los elementos que forman esta definición: Es la funcion organizativa • Facility Management es una función, una tarea o un conjunto de actividades a realizar para que una organización puede cumplir su propósito • La gestión de instalaciones también puede entenderse como un área de especialización, una disciplina, una profesión, un campo de estudio, un sector económico, etc., pero primero y sobre todo es una función de una organización.
  • 8.
    ¿Qué es FacilityManagement? Que integra personas, lugares y procesos • La integración de los tres elementos es la esencia de la función de Facility Management para y en una organización. • No es la gestión singular de alguno de estos elementos, o la integración de solo dos de ellos, solo integración o gestión integradora de todos tres constituyen la gestión de instalaciones. • La gestión de instalaciones, de acuerdo con ISO 41001, es un sistema de gestión y debe realizarse como tal.
  • 9.
    ¿Qué es FacilityManagement? Dentro del entorno construido • La gestión de instalaciones solo es aplicable en situaciones donde una organización necesita o usa un entorno construido de cualquier tipo. • La gestión de instalaciones no se realiza cuando por ejemplo, las personas realizan un proceso en la naturaleza, como hacer una excursión en el bosque o escalar una montaña.
  • 10.
    ¿Qué es FacilityManagement? Con el propósito de • La gestión de instalaciones tiene un propósito que debe cumplir como su función organizativa, en realidad, dos propósitos.
  • 11.
    ¿Qué es FacilityManagement? Mejorando la calidad de vida de las personas • El primer propósito de la gestión de instalaciones del negocio principal “core business”. • Y el segundo propósito, igualmente importante es la productividad que se define comúnmente como la relación de salida / entrada, aplicada aquí al negocio principal. • Este “core business” no tiene porque ser la creación de producto o servicio, y por lo tanto la organización, pueden igualmente ser una organización sin fines de lucro o administración pública.
  • 12.
    ¿Qué es FacilityManagement? Entorno construido: Es una colección de edificios (incluidas instalaciones mecánicas y eléctricas) obras externas (áreas de paisaje, pasarelas, cercas, puertas), infraestructuras (instalaciones, equipos y servicios) y otras obras de construcción dentro de un área. Calidad de vida: Es una mejora continua para cumplir con los mejores requisitos de salud y seguridad de las personas que trabajan y viven en el entorno construido.
  • 13.
    ¿Qué es FacilityManagement? Negocio principal “core business”: Es proporcionar las necesidades a la Sociedad, tales como servicios comerciales de negocios, servicios médicos, servicios educativos, fabricación y productos alimenticios, alojamiento en hoteles, servicios de condominios, centros comerciales.
  • 14.
    ¿Qué es FacilityManagement? Facility Management • Afecta la salud, el bienestar y la calidad de vida de gran parte de la población mundial a través de los servicios que brinda, y tiene un impacto directo en la vida laboral, social, recreativa y otras formas de vida no relacionada con el trabajo. • Tienen una influencia en la eficiencia, la productividad y las economías de las sociedades, las comunidades y las organizaciones y sus trabajadores.
  • 15.
    ¿Qué es FacilityManagement? Según ISO 41013 – Facility management — Scope, key concepts and benefits los servicios de FM pueden incluir lo siguiente: • administración de bienes inmuebles o sitios que proporcionan espacio (por ejemplo, fábricas, oficinas, laboratorios, aulas, hospitales, tiendas, almacenes, centros de datos, aeropuertos, instalaciones militares, hoteles, museos, parques infantiles, prisiones, carreteras internas, estacionamiento, jardines, parques); • gestionar la infraestructura (por ejemplo, carreteras, puentes, presas, canales, diques, ferrocarriles y sistemas de tránsito);
  • 16.
    ¿Qué es FacilityManagement? • gestión de equipos y sistemas (por ejemplo, componentes estructurales, mobiliario y equipos de trabajo, tecnología de la información y la comunicación, iluminación, sanitarios, calefacción, ventilación y aire acondicionado, ascensores, seguridad y vigilancia, automatización de edificios y gestión de la información, FM asistido por ordenador, vehículo de transporte flota, sistemas específicos de negocios primarios); • administración de servicios (por ejemplo, electricidad, gas, petróleo, calefacción urbana, energía solar, energía geotérmica, aire a presión, gases técnicos, tratamiento del agua);
  • 17.
    ¿Qué es FacilityManagement? • gestión de seguridad, restauración, control de acceso, gestión de flotas, servicios de recepción y de visitantes, servicios de impresión, servicio de jardinería, servicio de invierno, gestión de eventos, etc.; • servicios específicos para usuarios e invitados, que hacen que todos estos recursos sean productivos para ellos y para la organización y que mantengan su funcionalidad.
  • 18.
    ¿Qué es FacilityManagement? Algunos datos… • En EEUU los servicios subcontratados de facility management alcanzarán el trillón de dólares en 2025. • En España el sector del facility management es un 6,4% del PIB. • Es, además, un mercado al alza y en el que se espera un rápido y constante crecimiento. Al margen del factor económico, otros factores ponen en relieve la importancia del facility management.
  • 22.
    ¿Qué es FacilityManagement? • Según la revista Forbes, el futuro del trabajo está en la experiencia que el trabajador viva en la empresa. • Trabajar en un edificio mal gestionado o con alta emisiones de gases de efecto invernadero son parámetros que los trabajadores ya valoran como negativos a la hora de elegir un trabajo. • El trabajo de facility management es cada vez más complejo. Lidiar con múltiples procesos de naturalezas diferentes es más sencillo si se sigue un estándar.
  • 23.
    Qué es unestándar? • Un estándar es un documento, establecido por consenso y aprobado por un ente reconocido , en este caso ISO. • Puede ser usado comúnmente, repetidas veces, con las mismas reglas y lineamientos o características de las actividades o sus resultados. • Está orientado al logro de lo óptimo en un contexto dado. estándar • Adaptación gráfica de la voz inglesa standard. • Como adjetivo significa ‘que sirve como modelo, patrón o referencia. • Como sustantivo es masculino y se usa con los significados de ‘nivel’, referido a calidad, y ‘modelo o patrón’
  • 24.
    Qué son LasNormas ISO? • Son estandares internacionales proveen especificaciones de clase mundial para productos, servicios y sistemas, para asegurar la calidad, seguridad y eficiencia. • Son instrumentos que facilitan el comercio internacional.
  • 25.
    Qué son LasNormas ISO? • Existen más de 20.000 estándares ISO de todo tipo. • Menos de 100 Normas ISO son de Sistema de Gestion (MSS) • El MSS más popular que ha cambiado la forma en que pensamos acerca de la calidad, la productividad y la organización es la serie de estándares de gestión de calidad ISO 9000.
  • 26.
    Qué son LasNormas ISO? • Un estándar, a menudo llamado "estándar técnico", estandariza, por ejemplo, las formas exactas y las propiedades adicionales de tuercas y tornillos, lo cual es necesario para que puedan encajar y fijar una conexión. • Un estándar de sistema de gestión asegura el "ajuste" y una "buena conexión" entre las personas a medida que emprenden algo juntos (un proceso o un conjunto de procesos) en una organización o entre varias organizaciones.
  • 27.
    Qué son LasNormas ISO? • Los estándares del sistema de gestión ISO (MSS) ayudan a las organizaciones a mejorar su desempeño al especificar pasos repetibles que las organizaciones implementan conscientemente para lograr sus metas y objetivos, y para crear una cultura organizacional que se involucre en un ciclo continuo de autoevaluación, corrección y mejora de operaciones y procesos a través de una mayor conciencia de los empleados con liderazgo y compromiso de gestión.
  • 28.
    Gestión Actividades coordinadas paradirigir y controlar una organización. Fuente : ISO 9000:2015
  • 29.
    Sistema de Gestión Conjuntode elementos de una organización interrelacionados o que interactúan para establecer políticas, objetivos y procesos para lograr estos objetivos. Nota 1 : Un sistema de gestión puede tratar una sola disciplina o varias disciplinas. Nota 2 : Los elementos del sistema incluyen la estructura de la organización, los roles y las responsabilidades, la planificación, la operación, etc. Nota 3 : El alcance de un sistema de gestión puede incluir la totalidad de la organización, funciones específicas e identificadas de la organización, secciones específicas e identificadas de la organización, o una o más funciones dentro de un grupo de organizaciones.
  • 30.
    ISO 41001:2018 • Lanorma ISO 41001:2018 define a un “sistema de gestión” como el “Conjunto de elementos de una organización interrelacionados o que interactúan para establecer políticas, objetivos y procesos para el logro de esos objetivos” Los elementos de dicho sistema incluyen estructura, roles y responsabilidades de la organización, planificación y operación. • Una organización, en el marco de términos y definiciones de ISO, es "Persona o grupo de personas que tiene sus propias funciones con responsabilidades, autoridades y relaciones para lograr sus objetivos ".
  • 31.
    ISO 41001 Gestiónde inmuebles y servicios de soporte. Sistemas de gestión. Requisitos con orientación para el uso • Objetivo: "... para que una organización pueda demostrar que tiene un proceso robusto a través del cual diseñar, administrar y mejorar su sistema integrado de gestión de instalaciones ..." para mejorar el rendimiento. ISO 41001:2018
  • 32.
    ISO 41001:2018 • Aligual que otras normas, las ISO para Facility Management no son parte del marco normativo ni son de implementación obligatoria, son voluntarias, por lo que cada organización es libre de adoptarlas. ISO 41001 no propone una guía paso a paso sino lineamientos y requisitos para implementar en forma adecuada un Sistema de Gestión de Facility Management.
  • 33.
    ISO 41001:2018 • Lasnormas de la serie enfatizan en todo momento la existencia de dos organizaciones independientes. Una “organización demandante”, que posee una necesidad y la autoridad para incurrir en costos para satisfacer los requerimientos asociados, y una “organización de Facility Management” interna y/o externa, que integra diferentes disciplinas para brindar los servicios vinculados.
  • 34.
    ISO 41001:2018 “organización demandante”(D.O.)≠ “cliente" - no implica relación contractual / comercial - se puede aplicar si FM es de origen interno o externo (o ambos) - conceptualmente se interpreta mejor
  • 35.
    ISO 41001:2018 • Losgerentes de las instalaciones operan como proveedores de la D.O. incluso si los emplea D.O. Conceptos básicos: Necesidades Requisitos Demanda Expectativas corporativas Esquema Solicitud De servicios
  • 36.
    Planificación estratégica 1. Comprenderlos objetivos y la estrategia de la organización demandante 2. Comprenda sus "actividades principales" 3. Comprender cómo otras funciones brindan apoyo 4. Alinear la estrategia de FM con la estrategia corporativa. 5. Establezca los resultados entregables clave del servicio FM 6. Crear un plan de prestación de servicios para entregar esos resultados. 7. Mida los resultados y retroalimente a la siguiente ronda de planificación
  • 37.
    ¿Por qué lasnormas ISO 41000 ? Necesidad percibida de ... • más detalles sobre "Estrategia" en la base de conocimiento de FM • mayor credibilidad para apoyar la contribución estratégica de FM • más consejos para desarrollar profesionales de FM • alineación de las competencias de FM con ISO 41000 • apoyo a las economías en desarrollo
  • 38.
    ¿Por qué lasnormas ISO 41000 ? Establecer e implementar FM con dirección estratégica de negocios Establecer e implementar políticas y objetivos de FM con recursos / mano de obra Entregue los servicios de FM de acuerdo con los requisitos legales / contractuales (SLA, KPI, gestión de riesgos) Garantizar servicios FM de calidad y reducir la tasa de fallas. Apoyo al personal de prestación de servicios y proveedores de servicios. Garantizar la conformidad y la mejora continua
  • 39.
    Interpretar y expresar D.O. "necesidades“ Crear plande entrega de servicios Entregar, medir, Revisar Rol de la organización FM:
  • 40.
    Resumen • D.O. -nuevo término, rol restringido • Proceso para tomar decisiones de abastecimiento • Organización FM - Interpretar y expresar D.O. necesidades - Entregar - Revisar y mejorar • La organización FM puede ser Certificada
  • 41.
    ISO 41001:2018 • Losrequisitos especificados en ISO 41001: 2018 no son específicos de un sector y están destinados a ser aplicables a todas las organizaciones, o partes de ellas, ya sean públicas o privadas, e independientemente del tipo, tamaño y naturaleza de la organización o ubicación geográfica. • ISO 41001:2018 puede aplicarse en todo tipo de organizaciones, siempre y cuando se identifique una organización del tipo demandante y otra organización de FM.
  • 42.
    ISO 41001:2018 • Surgeentonces como primer desafío el de establecer en cada caso el alcance de dicho sistema de gestión • El alcance de un sistema de gestión puede incluir a toda la organización de “Facility Management”, a algunas funciones en particular, a algunos sectores puntuales o a funciones que atraviesan un grupo de organizaciones.
  • 43.
    Alcance de laNorma de ISO 41001:2018 ISO 41001 especifica los requisitos para planificar, establecer, implementar, operar, supervisar, revisar, mantener y proporcionar un sistema documentado de gestión integrada de instalaciones (FM) dentro del contexto de la gestión de las operaciones y los riesgos de una organización. El ámbito de aplicación depende de factores tales como la misión y las políticas generales de la organización demandante, la naturaleza de sus actividades, productos y servicios, y la ubicación y las condiciones en las que funciona.
  • 44.
    ISO 41001:2018 especificalos requisitos para un sistema de gestión de instalaciones (FM) cuando una organización: a) necesita demostrar una entrega efectiva y eficiente de FM que respalde los objetivos de la organización demandante; b) tiene como objetivo satisfacer consistentemente las necesidades de las partes interesadas y los requisitos aplicables; c) pretende ser sostenible en un entorno globalmente competitivo. Alcance de la Norma de ISO 41001:2018
  • 45.
    Alcance de laNorma de ISO 41001:2018 ISO 41001 es aplicable a cualquier organización que desee: a) establecer, implementar, mantener y mejorar un sistema integrado de FM; b) asegurarse de la conformidad con su política de gestión establecida; c) demostrar conformidad con esta Norma Internacional al:
  • 46.
    Alcance de laNorma de ISO 41001:2018 1. hacer una autoevaluación y autodeclaración; 2. buscar la validación de su conformidad por las partes que tienen un interés en la organización, como los clientes; 3. solicitar la confirmación de su autodeclaración por una parte externa a la organización; 4. buscando la certificación / registro de su sistema de FM por parte de un organismo de certificación acreditado.
  • 47.
    Alcance de laNorma de ISO 41001:2018 Los requisitos especificados en ISO 41001:2018 no son específicos del sector y están destinados a ser aplicables a todas las organizaciones, o partes de las mismas, ya sean del sector público o privado, e independientemente del tipo, tamaño y naturaleza de la organización o ubicación geográfica. El Anexo A proporciona orientación adicional sobre el uso de este documento.
  • 48.
    Normas ISO relacionadascon FM Antes de ISO 41001:2018 la falta de una norma específica dio lugar a que numerosas empresas implementaran otras normas que, de diferentes formas, aplican y brindan valor a FM :
  • 49.
    Normas ISO relacionadascon FM • ISO 9001: Sistema de gestión de calidad • ISO 14001: Sistema de gestión ambiental • ISO 41011: Términos y definiciones de FM • ISO 20121: Sistemas de gestión de sostenibilidad de eventos • ISO 22301: Sistema de gestión Continuidad del negocio • ISO 39001 : Sistema de gestión de la Seguridad Vial • ISO 45001: Sistemas de gestión de seguridad y salud ocupacional • ISO 55001: Sistema de gestión de activos • ISO 41012: Orientación sobre el abastecimiento estratégico y el desarrollo de acuerdos • ISO 50001: Sistema de gestión de energía • ISO 27001: Sistema de gestión de la seguridad de la información
  • 50.
    Normas ISO relacionadascon FM • Pese a que estas normas no se orientan directamente al Sistema de Gestión de FM, resulta muy valioso el acercamiento que brindan a su marco estratégico (contexto, partes interesadas, riesgos y oportunidades) y al desarrollo de políticas, planes, procesos e indicadores, con un manejo formal del desempeño y la mejora continua. • Por lo tanto, aquellas organizaciones que ya cuentan con otras normas ISO de Sistema de Gestión implementadas disponen de una ventaja tanto operativa como cultural para una futura certificación de las ISO 41001.
  • 51.
  • 52.
    Historia de lasNormas Internacionales de Gestión de Instalaciones • Algunas normas nacionales comenzaron a ser desarrolladas por las organizaciones nacionales de normalización en la década de 1990. Curiosamente, las grandes organizaciones nacionales de normalización, como los EE. UU., Gran Bretaña o Alemania, nunca emprendieron esfuerzos de desarrollo, posiblemente porque habia grandes asociaciones de Facility Management .
  • 53.
    Historia de lasNormas Internacionales de Gestión de Instalaciones • Como International Facility Management Association / IFMA con sede en los Estados Unidos., Instituto Británico de Gestión de Instalaciones / BIFM ahora Institute of Workplace and Facilities Management (IWFM) Asociación Alemana de Gestión de Instalaciones / GEFMA.
  • 54.
    Historia de lasNormas Internacionales de Gestión de Instalaciones • Las normas se desarrollaron en países como los Países Bajos o Austria. • A nivel europeo, como serie de normas se ha desarrollado con la designación EN 15221 partes 1-7. Estas normas tuvieron una buena recepción en el mercado y provocaron los esfuerzos para desarrollar una serie de normas dentro de la Organización Internacional de Normalización ISO.
  • 55.
    Historia de lasNormas Internacionales de Gestión de Instalaciones • De acuerdo con los acuerdos internacionales, las normas europeas parte 1 y 2 están siendo reemplazadas por ISO 41011 y 41012. • Las partes 3 a 7 continúan siendo válidas, queda por ver cómo procederá el desarrollo de las normas de gestión de instalaciones ISO. • ISO TC (Comité Técnico) 267 Facility Management se constituyó en 2011 y asumió su trabajo en 2012. Se formaron primero tres grupos de trabajo ( luego formaron 2 mas ) y se crearon las siguientes normas:
  • 56.
    Se establece ISO 41011:2017. Gestiónde inmuebles y servicios de soporte. Vocabulario. ISO 41012:2017. Gestión de inmuebles y servicios de soporte. Directrices para el aprovisionamiento estratégico y la elaboración de acuerdos. ISO/TR 41013:2017. Gestión de inmuebles y servicios de soporte. Alcances, conceptos clave y beneficios ISO 41001 Facility Management (FM) - Sistemas de gestión – requisitos con orientación para el uso Marco de tiempo
  • 57.
    El Comité TécnicoISO/TC 267 Facility management ha desarrollado las normas: La familia de Normas ISO para el Facility Management ISO 41011 Facility Management (FM) -Vocabulario ISO 41012 Facility Management (FM) - Orientación sobre abastecimiento estratégico y el desarrollo de acuerdos ISO 41013 Facility Management (FM) - Alcance, conceptos clavesy beneficios ISO 41001 Facility Management (FM) - Sistemas de gestión – requisitos con orientación para el uso
  • 58.
  • 59.
  • 60.
    Marco de tiempo ISO/ CD 41014 Gestión de instalaciones: desarrollo de la estrategia de gestión de instalaciones ISO / AWI 41015 Gestión de instalaciones: influyendo en los comportamientos para mejorar los resultados de las instalaciones y la experiencia del usuario
  • 62.
    La familia deNormas ISO para el Facility Management • ISO 41011:2017. Facility management – Vocabulary (Gestión de inmuebles y servicios de soporte. Vocabulario). • Ofrece las definiciones necesarias para permitir una interpretación consistente de la familia de normas ISO 41001, con un valioso aporte en clarificar términos de uso común en el mercado.
  • 63.
    La familia deNormas ISO para el Facility Management ISO 41011:2017. Facility management – Vocabulary (Gestión de inmuebles y servicios de soporte. Vocabulario). – Contenido Basico Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y definiciones • 3.1 Términos relacionados con la gestión de instalaciones • 3.2 Términos relacionados con los activos • 3.3 Términos relacionados con personas • 3.4 Términos relacionados con el abastecimiento • 3.5 Términos relacionados con el proceso • 3.6 Términos relacionados con las finanzas • 3.7 Términos relacionados con negocios generales • 3.8 Términos relacionados con la medición
  • 64.
    La familia deNormas ISO para el Facility Management • ISO 41012:2017. Facility management – Guidance on strategic sourcing and the development of agreements (Gestión de inmuebles y servicios de soporte. Directrices para el aprovisionamiento estratégico y la elaboración de acuerdos). • Con una visión más amplia, se focaliza en los acuerdos necesarios y las prácticas de aprovisionamiento necesarias para garantizar servicios acordes.
  • 65.
    La familia deNormas ISO para el Facility Management • ISO 41012:2017. Facility management – Guidance on strategic sourcing and the development of agreements (Gestión de inmuebles y servicios de soporte. Directrices para el aprovisionamiento estratégico y la elaboración de acuerdos). • Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y definiciones • 4 Estrategia de abastecimiento y comprensión el contexto comercial central • 5 Proceso de aprovisionamiento en FM • 6 Prestación de servicios de instalaciones • 7 Características principales de los acuerdos de FM • 8 Consideraciones comunes en los acuerdos • 9 Preparación y desarrollo de un acuerdo • 10 Medir la provisión del servicio
  • 66.
    La familia deNormas ISO para el Facility Management • Anexo A (informativo) Ejemplo de requisitos para un servicio • "B (informativo) Ejemplo de una empresa contenido del caso • "C (informativo) Estructura de un acuerdo Cláusulas generales • "D (informativo) Acuerdos de nivel de servicio Beneficios, preparación y estructura de un acuerdo (cláusulas SLA)
  • 67.
    La familia deNormas ISO para el Facility Management Acuerdo de nivel de servicio FM (SLA) (1): (General) 1. El período de concesión y garantías 2. Servicios de mantenimiento y responsabilidades del contratista 3.Implementación, informes y sistema de información de gestión 4. Propiedad y subcontratación 5.Manipulación de activos y adquisición de suministros y servicios 6. Requisitos de seguridad y salud en el trabajo 7.Pagos de honorarios, costos y gastos y obras reembolsables 8.Seguro, indemnización y responsabilidad y penalidad 9. Terminación y Extensión
  • 68.
    La familia deNormas ISO para el Facility Management • Acuerdo de nivel de servicio FM (SLA) (2): (Especificaciones técnicas) • 1.Requisitos técnicos e indicadores clave de rendimiento (TRKPI) • 2. Procedimientos acordados maestros(MAP) y declaración del método • 3.Plan de implementación específico (cada sitio) • 4.Gestión de obras reembolsables (cada sitio) • 5. Gestión de la fórmula de deducción (cada sitio) • 6. Mantenimiento preventivo planificado (PPM para cada equipo) • 7. Directrices de operación del proyecto (POG) • 8. Manuales de mantenimiento estándar y procedimientos de seguridad • 9. Varias instrucciones de trabajo técnico, listas de verificación y EPP para trabajadores
  • 69.
    Acuerdo de nivelde servicio FM (SLA) (3): (Cumplimiento de normas internacionales) 1. Implementación de las normas ISO relevantes dentro del período acordado. 2. Auditoría y verificación de consultores independientes del cliente para la mejora continua y los requisitos del contrato. 3.En cumplimiento de las normas ISO: - (i) ISO 41001: Sistema de gestión de instalaciones (2018) (ii) ISO 9001: Sistema de gestión de calidad (2015) (iii) ISO 14001: Sistema de gestión medioambiental (2015) (iv) ISO 45001 : Sistema de Seguridad y Salud Ocupacional (2018) La familia de Normas ISO para el Facility Management
  • 70.
    Acuerdo de nivelde servicio FM (SLA) (4): (Servicios de mantenimiento de edificios) 1. Obras de ingeniería civil, sistemas y equipos mecánicos, sistemas y equipos eléctricos. Mantenimiento de suelo. Servicios generales de limpieza de edificios y eliminación de residuos 2.Mantener todas las instalaciones de acuerdo con el uso intencional / operación 3. Realizar inspecciones legales, prueba, control de calidad para una operación segura 4. Asegure todos los suministros (electricidad, agua, IAQ) y planes de contingencia 5. Proporcionar programas y planes de mantenimiento integral La familia de Normas ISO para el Facility Management
  • 71.
    La familia deNormas ISO para el Facility Management Acuerdo de nivel de servicio FM (SLA) (4): (Servicios de mantenimiento de edificios) 6. Asegurar el suministro adecuado de piezas, componentes sin interrupción 7.Mantenimiento de la corrección, gestión de la garantía. 8. Mano de obra técnica competente adecuada con herramientas / EPP adecuados 9. Cumple con ISO 45001, otros requisitos legales 10.Gestión de energía, ISO 9001, ISO 14000,… .etc
  • 72.
    La familia deNormas ISO para el Facility Management • ISO/TR 41013:2017. Facility management — Scope, key concepts and benefits (Gestión de inmuebles y servicios de soporte. Alcances, conceptos clave y beneficios). • Es un reporte técnico complementario que brinda una mejor comprensión del contexto, el propósito y las principales temáticas de la gestión de inmuebles
  • 73.
    La familia deNormas ISO para el Facility Management • ISO/TR 41013:2017. Facility management — Scope, key concepts and benefits (Gestión de inmuebles y servicios de soporte. Alcances, conceptos clave y beneficios). Contenido Basico • Cláusula 1, 2, 3 Alcance, Referencias normativas, Términos y definiciones • 4 Alcance de la gestión de instalaciones • 5 Antecedentes del proceso de negocio de FM • 6 Conceptos clave en FM • 7 Beneficios de FM (propósito) • Anexo A Evolución de términos y definiciones de EN 15221 a ISO 41011
  • 74.
    La familia deNormas ISO para el Facility Management • Hasta ISO 41001:2018 no existía una norma certificable con requisitos de sistemas de gestión que se dirigida al sector y poder de esta forma comparar, evaluar y medir los servicios prestados de Facility Management por diferentes empresas a nivel nacional e internacional. • Ante esta necesidad se publico, en abril 2018, de la norma ISO 41001 - Gestión de inmuebles y servicios de soporte. Sistemas de gestión. Requisitos con orientación para el uso, o ISO 41001 – Facility Management.
  • 75.
    La familia deNormas ISO para el Facility Management • ISO 41001:2018. Facility management – Management systems – Requirements with guidance for use (Gestión de inmuebles y servicios de soporte. Sistemas de gestión. Requisitos con orientación para su uso). • Ha sido la última norma en publicarse, y es la única del tipo certificable, lo que la convierte en el principal componente de la familia
  • 76.
    Estructura Norma ISO41001:2018 Contexto de la organización Comprensión de la organización y su contexto. Comprender las necesidades y expectativas de las partes interesadas. Determinación del alcance del sistema FM sistema FM liderazgo Liderazgo y compromiso Política Roles organizacionales, responsabilidades y autoridades .Planificación Acciones para abordar los riesgos y las oportunidades Objetivos FM y planificación para alcanzarlos Horizontes de planificación soporte Recursos Competencia Conciencia Comunicación Información documentada Conocimiento organizacional Operación Planificación y control operacional Coordinación con las partes interesadas. Integración de servicios Evaluación de desempeño Monitoreo, medición, análisis y evaluación. Auditoría interna Revisión de la direcciónMejora No conformidad y acción correctiva Mejora continua Acciones preventivas. Auditorias Revision de la direccion Comunicación/ Actuar sobre los resultados
  • 77.
    Objetivo de ISO41001:2018 • Elevar el nivel de cuidado e incrementar los niveles de calidad, estimulando así la madurez organizacional y la competencia para la entrega de bienes y servicios • Las organizaciones y los proveedores de FM deben comunicarse, entre ellos y con las partes interesadas, utilizando principios, conceptos y términos comunes, incluida la evaluación y la medición del desempeño. • Mejorar la productividad, la seguridad y la salud y el bienestar de la fuerza de trabajo;
  • 78.
    Objetivo de ISO41001:2018 • Mejorar la comunicación de los requisitos y las metodologías entre las organizaciones del sector público y privado y entre ellas; • Mejorar la competencia y, por lo tanto, mejores beneficios de costos para las organizaciones de FM; • Mejorar la consistencia del servicio y, por lo tanto, reducir el riesgo para los compradores; • Proporcionar una plataforma común para las pequeñas empresas y para empresas de economías en desarrollo.
  • 79.
    Beneficios de ISO41001:2018 La implementación de un sistema de FM alineado a ISO 41001 provee de los siguientes beneficios: En términos financieros, FM constituye el segundo costo más alto para cualquier organización con pocas excepciones y puede, cuando sea relevante, hacer una contribución considerable al resultado final de forma continua. En términos de eficiencia, FM tiene la responsabilidad de la administración, operación y mantenimiento de los activos de la empresa, lo que influye en el costo y la facilidad de uso.
  • 80.
    Beneficios de ISO41001:2018 En términos de cumplimiento, FM es responsable de la salud, la seguridad y la administración del edificio, asegurando que la organización cumpla con sus obligaciones para con quienes usan el espacio de trabajo y es probable que se vean afectados por sus operaciones. En términos ambientales y de sostenibilidad, FM es responsable de las operaciones en el lugar de trabajo, así como del impacto que sus operaciones tienen en el entorno local y general.
  • 81.
    Beneficios de ISO41001:2018 En términos de riesgos y oportunidades Mejora de la gestión de riesgos y la protección de las personas y el medio ambiente, En términos de valor Mayor capacidad para ofrecer servicios y productos consistentes y mejorados, aumentando así el valor para los clientes y todas las demás partes interesadas.
  • 82.
    Beneficios de ISO41001:2018 En términos de reputación, ISO 41001 permitirá a las organizaciones que adquiera la certificación una ventaja diferenciadora en el mercado y ayudará a las organizaciones del sector público y privado a establecer puntos de referencia que esperan que cumplan sus proveedores de suministro lo que, será en beneficio de todas las partes
  • 83.
    ISO 41001 :Auditoría interna Segun 9.2.1 La organización debe realizar auditorías internas a intervalos planificados para proporcionar información sobre si el sistema FM: a) se ajusta a: los propios requisitos de la organización para su sistema FM; los requisitos de este documento; b) se implementa y mantiene de manera efectiva.
  • 84.
    ISO 41001 :Auditoría interna Según 9.2.2 La organización debe: a) planificar, establecer, implementar y mantener un programa o programas de auditoría, incluida la frecuencia, los métodos, las responsabilidades, los requisitos de planificación y la presentación de informes, que deberán tener en cuenta la importancia de los procesos en cuestión y los resultados de auditorías anteriores; b) definir los criterios de auditoría y el alcance de cada auditoría; c) seleccionar auditores y realizar auditorías para asegurar la objetividad y la imparcialidad del proceso de auditoría; d) garantizar que los resultados de las auditorías se comuniquen a la gerencia pertinente; e) retener información documentada como evidencia de la implementación del programa de auditoría y los resultados de la auditoría.
  • 85.
    Certificación ISO 41001:2018 •Aquellas organizaciones que también realizan la certificación de su sistema de gestión ISO 41001:2018 obtienen a través de este proceso de certificación una mejora en sus operaciones, que refuerza su reputación organizacional, y el acceso a ciertos mercados que requieren sistemas de gestión certificados. • Por lo tanto, la ISO 41001 puede aplicarse a Sistemas de Gestión de Facility Management con diferentes alcances, la certificación es optativa , ofreciendo diversos beneficios a quienes obtengan su certificación.
  • 86.
    Certificación ISO 41001:2018 ElSistema de Gestión de Facility Management se implementa para que una organización de Facility Management (interna y/o externa) que brinde servicios a una organización demandante, por lo que la dificultad de implementar y certificar las normas dependerá de las dimensiones, los inmuebles, la cultura, el equipo, los proveedores disponibles y otras características de dichas organizaciones.
  • 87.
    Certificación ISO 41001:2018 •Se estima que el proceso de implementación y certificación tendrá un plazo mínimo de 6 a 8 meses, encontrándose generalmente en mejores condiciones aquellas organizaciones que ya han certificado otros Sistemas de Gestión para sus servicios (internos o externos) de Facility Management.
  • 88.
    Los 12 pasospara la certificación de gestión de instalaciones ISO 41001 1. Documentar el contexto de la organización. 2. Documentar las necesidades y expectativas de las partes interesadas. 3. Compromiso de abastecimiento y controles sobre los acuerdos de nivel de servicio. 4. Preparación de acuerdos, requisitos que deben documentarse. 5. Controles sobre abastecimiento 6. Medición de la prestación del servicio. 7. Desarrollo de una política de gestión de instalaciones FM 8. Documentación de los objetivos de FM 9. Evaluación de riesgos basada en ISO 31000 10. Gestión de instalaciones de FM Auditoría interna 11. Revisión de la gestión del sistema de gestión de instalaciones de FM 12. Documentar las responsabilidades y autoridades
  • 89.
    Viaje de certificaciónISO 41001 Ya sea que sea nuevo en la gestión de instalaciones o que desee mejorar un sistema existente, la certificación ISO 41001 puede brindarle la ventaja competitiva. Demuestra que tiene un sistema robusto de administración de instalaciones que se alinea con las estrategias comerciales y es continuamente revisado y mejorado. Auditorias de Vigilancia Desarrollo del sistema de gestión De instalacioes Solicitud etapa uno auditoría de evaluación Etapa dos auditoría de evaluación Informe de auditoría Certificación Gestión de instalaciones desarrollo Continuo Acciones correctivas Auditoria In situ Obtenga una copia del estándar Evaluación de brechas (Opcional)
  • 90.
    Certificación ISO 41001:2018 •Hay una opción de organismos de certificación internacionales versus organismos de certificación locales. • Importante que cualquiera que elija conozca y cumpla plenamente con la serie de normas ISO 17021 • Es importante también que utilice un organismo de certificación reconocido con el organismo de acreditación en su país
  • 91.
    ISO 17021 -Evaluación de la conformidad. Requisitos para los organismos que proporcionan auditoría y certificación de sistemas de gestión. Parte 11: Requisitos de competencia para la auditoría y certificación de sistemas de gestión de gestión de instalaciones (FM)
  • 92.
    ISO 17021-11: Contenido •Requisitos genéricos de competencia. • Requisitos de competencia para los auditores del sistema de gestión de FM. • Requisitos de competencia para el personal que revisa los informes de auditoría y toma decisiones de certificación. • Requisitos de competencia para otro personal.
  • 93.
    ISO 17021-11: Criteriosde auditoría • Comprensión del vocabulario 41011 • Contexto de la organización • Interpretación de las necesidades e interdependencias de la organización. • Liderazgo apropiado • Conciencia de riesgos y preparación • Medición del desempeño, evaluación y acción • TODO DEMOSTRABLE!
  • 94.
    Funciones de certificación Llevara cabo la revisión de la solicitud para determinar la competencia requerida del equipo de auditoría, seleccionar los miembros del equipo de auditoría y determinar el tiempo de auditoría (otra (s) persona (s)) Conocimiento Revisión de informes de auditoría y toma de decisiones de certificación. Equipo de auditoría ISO 17021 - Tabla de conocimientos de auditoría de certificación Términos, definiciones y procesos. Context of the FM Organisation Liderazgo General X(6.5) Riesgo y oportunidades Desempeño
  • 95.
    Un enfoque integrado •Durante el proceso de desarrollo de la Norma ISO 41001:2018 se adoptó la estructura de alto nivel (HLS) • La estructura de alto nivel (HLS) se introdujo para alinear el proceso de implementación de los sistemas de gestión ISO para que fuera más fácil adoptar múltiples sistemas de gestión dentro de las organizaciones individuales.
  • 96.
    Un enfoque integrado •Conocida como la estructura de alto nivel (HLS), ISO ha introducido una estructura común y un texto central para todos sus estándares de sistemas de gestión. • El uso del pensamiento basado en el riesgo en todo el proceso, promueve un enfoque proactivo para identificar riesgos y aprovechar oportunidades haciendo que la mejora continua sea sistemática. • Esto conduce a una mejor gobernanza y toma de decisiones y facilita la integración de múltiples sistemas, ahorrando tiempo y dinero.
  • 97.
    Un enfoque integrado •Las organizaciones que implementen la Norma ISO 41001:2018, tendrán la oportunidad de asegurarse de que toda su organización trabaje con los mismos objetivos comunes, lo que conduce a una mejor colaboración y rendimiento operativo.
  • 98.
    Anexo SL • ¿Quées el Anexo SL? • El Anexo SL es un documento publicado a finales del 2012, que está teniendo gran impacto en organizaciones, consultores, organismos de acreditación, auditores y redactores de normas de Sistemas de Gestión. Es la Estructura de Alto Nivel (HSL) publicada por ISO en el Anexo SL la que facilita la integración entre Normas Sistemas de Gestión de ISO.
  • 99.
    Anexo SL • elAnexo SL aporta coherencia y compatibilidad entre los sistemas de gestión, y simplifica en gran medida posibles duplicidades y confusión en el proceso de implantación de sistemas de gestión en base a varias normas en una misma organización. • El Anexo SL hace que las normas tengan: 1. Una estructura común (estructura de alto nivel HSL) 2. Parte de su texto idéntico. 3. Definiciones comunes
  • 100.
    Anexo SL • Todaslas normas sobre sistema de gestión que se publiquen o revisen a partir de la publicación del Anexo SL deben de hacerlo bajo esta guía, para lograr una estructura uniforme, un marco de sistemas de gestión genérico, que sea más fácil de manejar y otorgue un beneficio a aquellos que cuentan con varios sistemas de gestión integrados. Tiene un enfoque sistémico
  • 101.
    • Tiene elpropósito de alinear las diversas normas de sistemas de gestión…
  • 102.
    Anexo SL: Estructurade Alto Nivel (HSL) • Al basarse en la Estructura de Alto Nivel (HLS), la Norma ISO 41001:2018 comparte los textos centrales y los términos y definiciones con otras normas de sistemas de gestión ISO revisadas recientemente, como ISO 9001:2015 e 14001:2015 27001:2013 22000:2018 ISO 39001:2012 45001:2018 50001:2018 etc. . Este marco de referencia está diseñado para facilitar la integración de nuevos temas en los sistemas de gestión establecidos en una organización.
  • 103.
    Anexo SL: Estructurade Alto Nivel (HSL) • El desarrollo de ISO 41001:2018 sigue por lo tanto la Estructura de Alto Nivel (HSL) y cuentan con una estructura de 10 capítulos. • Los tres primeros 1 a 3 son introductorios, mientras que los capítulos 4 a 10 incluyen los requisitos que se especifican para establecer, implementar, mantener y mejorar el Sistema de Gestión de inmuebles y servicios de soporte
  • 104.

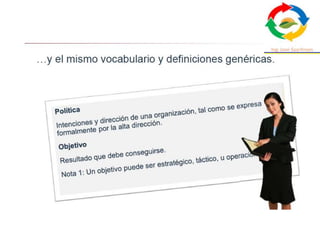

    …con capítulos idénticos,títulos y texto básico
  • 106.
    Ventajas de AnexoSL • Títulos y cláusulas identificas en la estructura de alto nivel • Vocabulario central genérico • Facilita integración con otros sistemas de gestión
  • 107.
    Cláusula principal Común X.1Subcláusula. Texto idéntico común y/o texto específico de la disciplina. X.1.1 Sub-sub-cláusula Texto idéntico común y/o texto específico de la disciplina
  • 108.
    El Anexo SLApéndice 2, enumera 22 términos y definiciones. Dichos términos y definiciones constituyen una parte integral del "texto común" para las normas de Sistemas de Gestión. Por ejemplo: ISO / 9001: 2014 enumera 69 términos y definiciones (incluyendo los 22 indicados en el anexo SL). La fuente de todos los términos y definiciones se indican en ISO / 9000: 2014. ISO / 14001: 2014 enumera 33 términos y definiciones.
  • 109.
    Un enfoque integrado •ISO ha establecido una serie de estándares del sistema de gestión para ayudar a las organizaciones a mejorar su rendimiento. • Los sistemas de gestión crean una cultura organizacional para la mejora continua, el liderazgo visionario, la conciencia de los empleados y la participación de las partes interesadas. • Las organizaciones utilizan sistemas de gestión para enfocar mejor las políticas, objetivos y procesos con el fin de lograr los mejores objetivos organizacionales.
  • 110.
    Un enfoque integrado Hayuna importante interrelación de dos estándares del sistema de gestión desarrollados para mejorar el rendimiento general de la organización: • ISO 55001, Gestión de activos - Sistema de gestión – Requisitos • ISO 41001, Gestión de instalaciones - Sistemas de gestión - Requisitos con orientación para su uso
  • 111.
    Un enfoque integrado •ISO 55001 ayuda a las organizaciones a obtener un mayor valor de sus activos. No se centra en el activo, sino en el valor que los activos proporcionan a la organización. • La gestión de activos (AM) traduce los objetivos organizacionales en decisiones técnicas y financieras, planes y actividades al armonizar el liderazgo y la cultura en el lugar de trabajo, y garantiza que los activos cumplirán con el propósito requerido.
  • 112.
    Un enfoque integrado Gestiónde activos: Actividad coordinada de una organización para obtener valor de los activos. ISO 55000: Gestión de activos – Descripción general, principios y terminología
  • 113.
    Un enfoque integrado •ISO 41001 ayuda a las organizaciones a administrar, operar y mantener instalaciones, activos y servicios para cumplir con los requisitos operativos en constante cambio de una manera eficiente y efectiva. • La gestión de instalaciones (FM) organiza requisitos de grupos de partes interesadas dispares y las interrelaciones entre las actividades comerciales centrales y los servicios y entornos de soporte necesarios para satisfacer las necesidades que la organización demandante.
  • 114.
    Un enfoque integrado Gestiónde instalaciones (gestión de instalaciones, FM): Función organizativa que integra personas, lugares y procesos dentro del entorno construido con el propósito de mejorar la calidad de vida de las personas y la productividad del negocio principal ISO 41011, Gestión de instalaciones - Vocabulario
  • 115.
    Un enfoque integrado •ISO 55001 proporciona un enfoque sistemático para vincular el valor derivado de los activos con los objetivos de la organización. • ISO 41001 proporciona una estructura que organiza las operaciones de las instalaciones a través de la gestión de recursos, el valor del dinero, los estándares del lugar de trabajo, el cumplimiento, el impacto ambiental y la eficiencia y efectividad general de las instalaciones, activos y servicios que satisfacen las necesidades de la organización de la demanda.
  • 116.

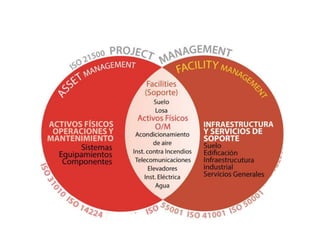

    Un enfoque integrado •La implementación de ISO 55001 e ISO 41001 puede empoderar a las organizaciones para que utilicen y administren mejor las instalaciones y los activos, se centren y optimicen las actividades, y obtengan la función y el valor necesarios para lograr sus objetivos. • Juntas, estas normas proporcionan una base y un marco para que las organizaciones garanticen que las instalaciones, los activos y servicios se administran de manera efectiva y eficiente para mejorar las actividades operativas y riesgos, lograr objetivos de desempeño organizacional y contribuir a la calidad de vida.
  • 118.
    Un enfoque integrado •Otra norma de sistema de gestión la ISO 50001 tiene el mismo objetivo que la ISO 41001 pero aplicado a la energía. Es decir: aportar requisitos y directrices para implementar sistemas de gestión energética en toda la organización. • Una de las tareas que más tiempo puede llevar es la gestión energética. Porque implica conocimientos técnicos (saber “hablar” en kWh, por ejemplo),revisión continua de las instalaciones para comprobar su funcionamiento…
  • 119.
    • Contar conISO 50001 puede ser útil para facilitar esta tarea al facility manager. • Otro de los beneficios importantes para un facility manager es la minimización de riesgos que se deriva de la implementación de la ISO 41001. • Los estándares reducen la posibilidad de cometer errores humanos. Si se limitan los errores, sube la productividad, ya que hay menos interrupciones en el trabajo. Un enfoque integrado
  • 120.
    Un enfoque integrado SegúnISO 41001: 2018, el alcance de Hard Facility Management cubre todo el espacio y la infraestructura. Esto se refiere al entorno físico construido con enfoque en el (trabajo) espacio e infraestructura (edificio) (como planificación, diseño, lugar de trabajo, construcción, arrendamiento, ocupación, mantenimiento y mobiliario). Hard Facility Management se relaciona con la parte física del edificio y no se puede eliminar. Estos son 'lo esencial' y garantizar la seguridad y el bienestar del personal. Algunos ejemplos de Hard Facility Management son:
  • 121.
    Un enfoque integrado •Calefacción • Iluminación • Plomería Sistema de suministro de agua, almacenamiento y distribución • Sistema de protección contra incendios y equipo de seguridad contra incendios • Sistemas y equipos de aire acondicionado y ventilación (IAQ) • Pisos, paredes, techos y puertas, baños, despensa • Mantenimiento preventivo del edificio o mejoras del edificio. • Mantenimiento electromecánico • Ascensores, escaleras mecánicas, escaleras y pasarelas
  • 122.
    Un enfoque integrado SegúnISO 41001: 2018, el alcance de Soft Facility Management cubre las personas y la organización. Esto está relacionado con la psicología del trabajo y la fisiología ocupacional (como catering, limpieza, tecnología de la información y comunicación, recursos humanos, contabilidad, marketing, hotelería) Soft Facility Management son servicios que el personal utiliza directamente y que pueden hacer que el lugar de trabajo sea más seguro o agradable. Por lo general, no son obligatorios y se pueden eliminar o agregar en cualquier momento. Algunos ejemplos de Soft Facility Management son:
  • 123.
    Un enfoque integrado •Seguridad del edificio • Limpieza • Estética (decoración o paisajismo, etc.) • Gestión de correo • Abastecimiento • Movimientos de oficina / reubicación • Identificación de oficina • Muebles, accesorios y accesorios, equipos de oficina • Sistema de suministro eléctrico y equipo, grupo electrógeno de reserva • Instalación de seguridad, circuito cerrado de televisión, hardware informático, etc.
  • 124.
    • ISO 41001:alineación empresarial • La Norma adopta un enfoque basado en procesos Mission Estrategia Sistema Procesos Enfoque basado en procesos
  • 125.
    Enfoque basado enprocesos Como la totalidad de normas de sistema de gestión, ISO 41001 plantea el enfoque basado en procesos para desarrollar, implementar y mejorar la efectividad de la Norma de Sistema de Gestión para mejorar la satisfacción del cliente al cumplir con sus requisitos. Los requisitos específicos considerados esenciales para la adopción de un enfoque basado en procesos se incluyen en la cláusula 4.4. de la norma.
  • 126.
    Enfoque basado enprocesos Comprender y gestionar procesos interrelacionados como un sistema contribuye a la eficacia y eficiencia de la organización para lograr los resultados esperados. Este enfoque permite a la organización controlar las interrelaciones e interdependencias entre los procesos del sistema, de modo que el rendimiento general puede ser mejorado. El enfoque del proceso implica la definición y gestión sistemática de los procesos, y sus interacciones, a fin de lograr los resultados previstos de conformidad con la política, los objetivos y los objetivos estratégicos.
  • 127.
    Enfoque basado enprocesos La aplicación del enfoque de proceso cuando se utiliza dentro de un sistema de gestión FM permite: - Comprensión y coherencia en el cumplimiento de los requisitos de la organización demandante a través de la organización integrada y los procesos de planificación de FM; - La relación entre el proceso de planificación integrado y las cláusulas 4-10 del sistema de gestión de FM; - La consideración de procesos en términos de valor agregado. - La documentación asociada con los requisitos del sistema de gestión de FM y la auditoría de certificación; - Mejora continua de procesos basados ​​en la medición objetiva, evaluación de datos e información.
  • 128.
    Enfoque basado enprocesos La gestión de los procesos y del sistema en su totalidad se puede lograr, utilizando el ciclo PDCA (PHVA) con un enfoque general en el pensamiento basado en el riesgo dirigido a aprovechar las oportunidades y prevenir resultados indeseables. La siguiente figura muestra la metodología que plantea ISO 41001 para el enfoque de procesos de FM.
  • 129.
    ORGANIZACIÓN demandante CLIENTE ESTRATEGÍADEL CORE BUSINESS HABILITADA A TRAVES DE FM ORGANIZACIÓN demandante Metodología del enfoque de procesos en FM de ISO 41001 POLITICA FM MEJORA MEDIDA ORGANIZACIÓN FM IMPLEMENTACION PLAN FM
  • 130.
    Enfocado en elCiclo de la Mejora Continua (PHVA). • El ciclo PDCA (PHVA) se puede describir brevemente de la siguiente manera: • Plan se alinea con Plan FM: establecer los objetivos del sistema y sus procesos, y los recursos necesarios para obtener resultados de acuerdo con los requisitos y las políticas de la organización, e identificar y abordar los riesgos y oportunidades; • Do se alinea con Implementación : implementar lo planeado; • Check se alinea con Medida: monitorear y (cuando corresponda) medir los procesos y los productos y servicios resultantes en relación con las políticas, los objetivos, los requisitos y las actividades planificadas, e informar los resultados; • Act se aliena con Mejora: tomar acciones para mejorar el rendimiento, según sea necesario.
  • 131.
    Enfocado en elCiclo de la Mejora Continua (PHVA). • Basado en el Anexo SL, el diagrama siguiente muestra cómo las cláusulas del nuevo HLS también pueden aplicarse al ciclo Planear-Hacer-Verificar- Actuar PDCA (PHVA) y a su Sistema de Gestión en su conjunto. • Esta alineación consistente en facilitar que las organizaciones implementen múltiples estándares relacionados, ahorrando tiempo y recursos. La implementación combinada ayuda a las organizaciones a ser más sostenibles, resilientes e inteligentes. Los pasos estratégicos son iterativos, mientras que los pasos operativos son secuenciales.
  • 132.
    ORGANIZACIÓN demandante CLIENTE ESTRATEGÍADEL CORE BUSINESS HABILITADA A TRAVES DE FM ORGANIZACIÓN demandante Modelo de procesos de FM con requisitos ISO 41001 ESTRATEGÍA de FM POLITICA FM 10.1 No conformidad y acción correctiva 10.2 Acciones preventivas 10.3 Mejora continua MEJORA MEDIDA ORGANIZACIÓN FM IMPLEMENTACION 6.1 Acciones para abordar los riesgos y las oportunidades 6.2 Objetivos FM y planificación para alcanzarlos 6.3 Horizontes de planificación 7.1 Recursos 7.2 Competencia 7.3 Conciencia 7.4 Comunicación 7.5 Información documentada 8.1 Planificación y control operacional 8.2 Coordinación con usuarios finales 8.3 Entrega de servicios 9.1 Monitoreo, medición, análisis y evaluación 9.2 Auditoría interna 9.3 Revisión por la dirección 4.1 Compresión de la organización y su contexto 4.2 Comprender el objetivo estratégico, las necesidades y expectativas de las partes interesadas 4.3 Determinación del alcance 5.1 Liderazgo y compromiso 5.3 Roles, responsabilidades y autoridad organizacional 4.4 Sistema de Gestión FM PLAN FM 5.2 - Política
  • 133.
    Sistema de gestiónde FM • El proceso central comienza entendiendo y definiendo en la fase de “ESTRATEGIA DEL CORE BUSINESS HABILITADA A TRAVES DEL FM” el contexto de la organización (cláusula 4), Liderazgo (cláusula 5). • En la fase “POLITICA FM” aprobando la política. • En la fase “PLAN FM” alineando la planificación de las instalaciones (cláusula 6) con los objetivos estratégicos y asegurando el apoyo requerido (cláusula 7) en forma de recursos financieros, humanos y tecnológicos está en su lugar.
  • 134.
    Sistema de gestiónde FM • Con los recursos en su lugar, en la fase “IMPLEMENTACION” la organización puede implementar y controlar los procesos de la operación (cláusula 8) para entregar los diferentes servicios de FM de una manera integrada. • En la fase “MEDIDA” la evaluación del desempeño (cláusula 9) se usa para monitorear y asegurar que se cumplan los objetivos. • En la fase “MEJORA” y para completar el ciclo de mejora del desempeño (cláusula 10), se realizará una revisión que comprenda encuestas de partes interesadas, estudios de instalaciones y evaluación comparativa para identificar e implementar iniciativas de mejora.
  • 135.
    Sistema de gestiónde FM Se hace referencia a la organización demandante y a la organización a lo largo de este documento. Se hace una distinción debido a la naturaleza variable en la cual los servicios de FM pueden ser entregados a través de dotación de personal dentro de la organización demandante, proveedores de servicios externos o una combinación de ambos. Los requisitos se aplican a la organización FM.
  • 136.
    Sistema de gestiónde FM Como se ilustra en las Figuras , la organización FM y la organización demandante deben trabajar juntas para definir claramente las necesidades de cumplir con la estrategia comercial central y desarrollar políticas y prácticas de FM que permitan el núcleo actividades comerciales de la organización demandante. La organización (y la alta dirección) se refieren a Organización de FM en todo momento, a menos que se indique lo contrario como la organización demandante.
  • 137.
    MSS (HLS) -Activador de cambios Nivel estratégico "haciendo lo correcto" Nivel táctico "haciendo lo correcto" Contexto externos / internos de la organización demandante: cuestiones y desarrollos partes interesadas, necesidades y expectativas Análisis estratégico Dirección evaluación de riesgo y cumplimiento Controles tácticos / operacionales entradaarevisiónporladirección (resultadosdelasauditoríasinternas)
  • 138.
  • 139.
    Pensamiento basado enel riesgo El pensamiento basado en el riesgo es esencial para lograr un Sistema de Gestión efectivo. Para cumplir con los requisitos de esta Norma Internacional ISO 41001:2018, una organización necesita planificar e implementar acciones para abordar los riesgos y oportunidades. Abordar tanto los riesgos como las oportunidades establece una base para aumentar la efectividad del sistema de gestión, logrando mejores resultados y evitando efectos negativos.
  • 140.
    Pensamiento basado enel riesgo Pueden surgir oportunidades como resultado de una situación favorable para lograr un resultado previsto. Las acciones para abordar las oportunidades también pueden incluir la consideración de los riesgos asociados.
  • 141.
    Riesgo: Efecto dela incertidumbre sobre los objetivos • Nota 1 a la entrada: Un efecto es una desviación respecto a lo previsto. Puede ser positivo, negativo o ambos, y puede abordar, crear o resultar en oportunidades y amenazas. • Nota 2 a la entrada: Los objetivos pueden tener diferentes aspectos y categorías, y se pueden aplicar a diferentes niveles. • Nota 3 a la entrada: Con frecuencia, el riesgo se expresa en términos de fuentes de riesgo (3.4), eventos (3.5) potenciales, sus consecuencias (3.6) y sus probabilidades (3.7). Pensamiento basado en el riesgo
  • 142.
    Riesgo “Efecto de laincertidumbre” es el estado, incluso parcial, de deficiencia de información relacionada con la comprensión o conocimiento de un evento, su consecuencia o su probabilidad DESVIACION DE LO ESPERADO Término común y definición esencial para las normas de sistemas de gestión que se proporcionan en Anexo SL de Directivas ISO/IEC
  • 143.
    Pensamiento basado enel riesgo El riesgo es el efecto de la incertidumbre y cualquier incertidumbre de este tipo puede tener efectos positivos o negativos. Una desviación positiva derivada de un riesgo puede proporcionar una oportunidad, pero no todos los efectos positivos del riesgo dan como resultado oportunidades.
  • 144.
    La gestión delriesgo • La Norma ISO 41001:2018 destaca que el Sistema de Gestión de la organización considera la gestión del riesgo. • La norma ISO 31000:2018 (Gestión del riesgo – Principios y Guías) proporciona principios y guías genéricas para la gestión del riesgo. Esta norma se complementa con la ISO Guide 73:2018 Gestión del riesgo -Vocabulario.
  • 145.
    La gestión delriesgo ISO 41001:2018 no requiere evaluaciones de riesgo según algún proceso especifico. ISO 31000:2018 Gestión del riesgo Principios y directrices puede ser una referencia útil para comunidades que desean o necesitan un enfoque más formal del riesgo (uso no obligatorio)
  • 146.
    Para integrar lagestión del riesgo en ISO 41001:2018, podemos seguir los criterios de la norma ISO 31000: 2018 ISO 31000: 2018 ISO41001:2018
  • 148.
    Estructura Norma ISO41001:2018 • La norma esta dividida en dos partes, una principal donde se especifican los requisitos certificables del sistema de gestión. • El desarrollo de ISO 41001:2018 sigue la Estructura de Alto Nivel (HSL) y cuentan con una estructura de 10 capítulos. • Los tres primeros 1 a 3 son introductorios, mientras que los capítulos 4 a 10 incluyen los requisitos que se especifican para establecer, implementar, mantener y mejorar el Sistema de Gestión de inmuebles y servicios de soporte
  • 149.
    Estructura Norma ISO41001:2018 Hay una segunda parte denominada ANEXO A – Orientación sobre el uso de esta Norma Internacional, que tiene por objeto ser una guía de implementación para que la organización diseñe, implemente, y mantenga un sistema de FM alineado a los requisitos de ISO 41001:2018.
  • 150.
    Estructura Norma ISO41001:2018 4.1 Compresión de la organización y su contexto 4.2 Comprender el objetivo estratégico, las necesidades y expectativas de las partes interesadas 4.3 Determinación del alcance 4.4 Sistema de Gestión FM 5.1 Liderazgo y compromiso. 5.2 Política 5.3 Roles, responsabilida des y autoridades 6.1 Acciones para abordar los riesgos y las oportunidad es 6.2 Objetivos FM y planificación para alcanzarlos 6.3 Horizontes de planificación 7.1 Recursos 7.2 Competencia 7.3 Conciencia 7.4 Comunicación 7.5 Información documentada . 8.1 Planificación y control operacional 8.2 Coordinación con usuarios finales 8.3 Entrega de servicios 9.1 Monitoreo, medición, análisis y evaluación 9.2 Auditoría interna 9.3 Revisión por la dirección 10.1 No conformidad y acción correctiva 10.2 Acciones preventivas 10.3 Mejora continua Anexo A Orientación sobre el uso de esta Norma Internacional 7 Soporte
  • 151.
    ISO 41001:2018 • Prefacio. •Introducción. • 1 Alcance.
  • 152.
    ISO 41001:2018 • 2Referencias normativas. • 3 Términos y definiciones.
  • 153.
    ISO 41001:2018 • 2Referencias normativas ISO 41011, Gestión de instalaciones - Vocabulario
  • 154.
    ISO 41001:2018 • 3Términos y definiciones Se aplican los términos y definiciones dados en ISO 41011 ISO e IEC mantienen bases de datos terminológicas para su uso en la estandarización en las siguientes direcciones: - Plataforma de navegación en línea ISO: disponible en https://www.iso.org/obp - IEC Electropedia: disponible en http://www.electropedia.org/ NOTA 1 Para los fines de este documento, el término "sistema FM" se utiliza para referirse a un sistema para la gestión de instalaciones. NOTA 2 A los fines de este documento, el término “organización” o “alta dirección” se referirá a la organización FM o alta gerencia de FM a menos que se indique lo contrario.
  • 155.
    ISO 41001:2018 • 4Contexto de la organización • 4.1 Comprensión de la organización y su contexto. • 4.2 Comprender las necesidades y expectativas de las partes interesadas. • 4.3 Determinación del alcance del sistema FM • 4.4 sistema FM
  • 156.
    ISO 41001:2018 • 5liderazgo • 5.1 Liderazgo y compromiso • 5.2 Política • 5.3 Roles organizacionales, responsabilidades y autoridades
  • 157.
    ISO 41001:2018 • 6.Planificación •6.1 Acciones para abordar los riesgos y las oportunidades • 6.2 Objetivos FM y planificación para alcanzarlos • 6.3 Horizontes de planificación
  • 158.
    ISO 41001:2018 • 7soporte • 7.1 Recursos • 7.2 Competencia • 7.3 Conciencia • 7.4 Comunicación
  • 159.
    ISO 41001:2018 • 7soporte • 7.5 Información documentada 7.5.1 General 7.5.2 Crear y actualizar información 7.5.3 Control de información documentada 7.5.4 Requisitos de información y datos de FM • 7.6 Conocimiento organizacional
  • 160.
    ISO 41001:2018 • 8Operación • 8.1 Planificación y control operacional • 8.2 Coordinación con las partes interesadas. • 8.3 Integración de servicios
  • 161.
    ISO 41001:2018 • 9Evaluación de desempeño • 9.1 Monitoreo, medición, análisis y evaluación. • 9.2 Auditoría interna • 9.3 Revisión de la dirección
  • 162.
    ISO 41001:2018 • 10Mejora • 10.1 No conformidad y acción correctiva • 10.2 Mejora continua • 10.3 Acciones preventivas.
  • 163.
    ISO 41001:2018 • AnexoA (informativo) Orientación sobre el uso de este documento • Bibliografía
  • 164.
    “Facility Management” y“facilities management”"gestión de instalaciones" • El término oficial de ISO es Facility Management. • El Comité Técnico se denomina Facility Management, Facility Management se usa como el nombre de la serie de estándares y cada estándar individual usa Facility Management como término. • Sin embargo, “facilities management ” "gestión de instalaciones", que se usa en algunos países (por ejemplo, el Reino Unido), se puede usar indistintamente sin diferencia de significado. • Recursos en la web ISO sobre estándares de gestión de instalaciones en https://committee.iso.org/home/tc267
  • 165.
    Una introducción a ISO41001:2018 Gestión de inmuebles y servicios de soporte. Sistemas de gestión. Requisitos con orientación para el uso FACILITY MANAGEMENT FIN
