Gestión del Tiempo
Planificación del Alcance, Tiempo y Costo
    Ing. William Ernest, PMP
           Julio, 2011
¿Por qué estamos aquí?
• En condiciones del mercado favorables los
  cambios en los métodos de gerenciamiento
  y en cultura organizacional son lentos, al
  desmejorarse las condiciones del mercado
  los cambios organizacionales ocurren de
  manera más rápida.

     El tiempo es nuestro recurso recurso
                más preciado.

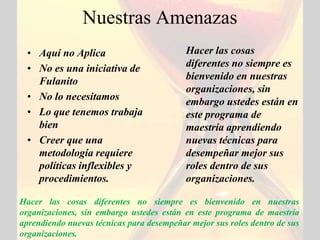

Nuestras Amenazas
 • Aquí no Aplica                          Hacer las cosas
 • No es una iniciativa de                 diferentes no siempre es
   Fulanito                                bienvenido en nuestras
                                           organizaciones, sin
 • No lo necesitamos                       embargo ustedes están en
 • Lo que tenemos trabaja                  este programa de
   bien                                    maestría aprendiendo
 • Creer que una                           nuevas técnicas para
   metodología requiere                    desempeñar mejor sus
   políticas inflexibles y                 roles dentro de sus
   procedimientos.                         organizaciones.

Hacer las cosas diferentes no siempre es bienvenido en nuestras
organizaciones, sin embargo ustedes están en este programa de maestría
aprendiendo nuevas técnicas para desempeñar mejor sus roles dentro de sus
organizaciones.

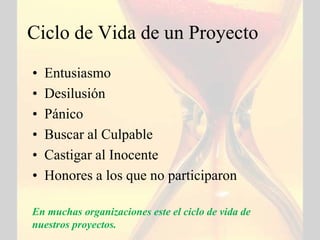

Ciclo de Vida de un Proyecto
•   Entusiasmo
•   Desilusión
•   Pánico
•   Buscar al Culpable
•   Castigar al Inocente
•   Honores a los que no participaron

En muchas organizaciones este el ciclo de vida de
nuestros proyectos.
Gestión del Tiempo

• Incluye los procesos
  requeridos para
  administrar la
  finalización del
  proyecto a tiempo.

 Definición de gestión del tiempo. Corresponde capítulo
 6 del PMBoK.

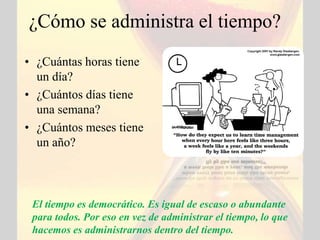

¿Cómo se administra el tiempo?
• ¿Cuántas horas tiene
  un día?
• ¿Cuántos días tiene
  una semana?
• ¿Cuántos meses tiene
  un año?

 El tiempo es democrático. Es igual de escaso o abundante
 para todos. Por eso en vez de administrar el tiempo, lo que
 hacemos es administrarnos dentro del tiempo.
Gestión del Tiempo

• El tiempo es constante
  para todos, por lo
  tanto           debemos
  gestionar equipos de
  trabajo dentro de la
  restricción          que
  significa el tiempo.

 Muchos desean tener días de 30 horas pero nadie lo logra.

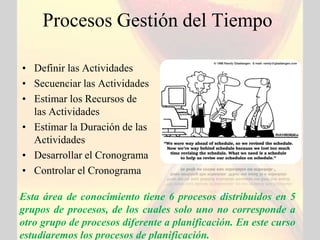

Procesos Gestión del Tiempo

• Definir las Actividades
• Secuenciar las Actividades
• Estimar los Recursos de
  las Actividades
• Estimar la Duración de las
  Actividades
• Desarrollar el Cronograma
• Controlar el Cronograma

Esta área de conocimiento tiene 6 procesos distribuidos en 5
grupos de procesos, de los cuales solo uno no corresponde a
otro grupo de procesos diferente a planificación. En este curso
estudiaremos los procesos de planificación.

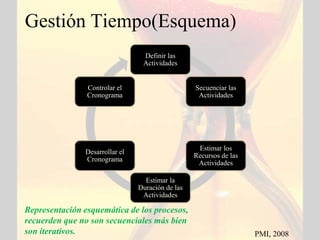

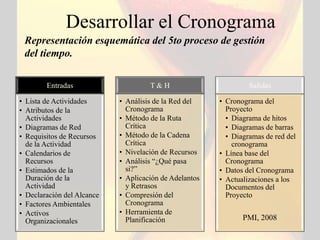

Gestión Tiempo(Esquema)
                                 Definir las
                                 Actividades

                Controlar el                      Secuenciar las
                Cronograma                         Actividades

                                                   Estimar los
               Desarrollar el
                                                  Recursos de las
               Cronograma
                                                   Actividades

                                  Estimar la
                                Duración de las
                                 Actividades

Representación esquemática de los procesos,
recuerden que no son secuenciales más bien
son iterativos.                                                     PMI, 2008

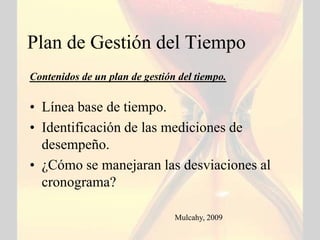

Plan de Gestión del Tiempo
Contenidos de un plan de gestión del tiempo.

• Línea base de tiempo.
• Identificación de las mediciones de
  desempeño.
• ¿Cómo se manejaran las desviaciones al
  cronograma?

                                Mulcahy, 2009

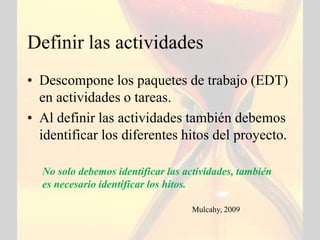

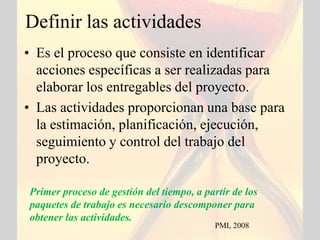

Definir las actividades
• Es el proceso que consiste en identificar
  acciones específicas a ser realizadas para
  elaborar los entregables del proyecto.
• Las actividades proporcionan una base para
  la estimación, planificación, ejecución,
  seguimiento y control del trabajo del
  proyecto.

Primer proceso de gestión del tiempo, a partir de los
paquetes de trabajo es necesario descomponer para
obtener las actividades.
                                           PMI, 2008
Definir las actividades
• Descompone los paquetes de trabajo (EDT)
  en actividades o tareas.
• Al definir las actividades también debemos
  identificar los diferentes hitos del proyecto.

  No solo debemos identificar las actividades, también
  es necesario identificar los hitos.

                                   Mulcahy, 2009
Hitos

• Los hitos son puntos de verificación del
  progreso del proyecto.
• Son eventos, momentos en el proyecto, por
  lo tanto no tienen duración.
• Deben utilizar nomenclatura de resultados.

 Los hitos son puntos de control que establecemos para
 comparar el desempeño del proyecto. Son eventos
 relevantes que su no cumplimiento compromete el éxito
 del proyecto.                       Mulcahy, 2009
Definir las actividades

     Entradas              T&H                    Salidas

• Línea Base         • Descomposición       • Lista de
  Alcance            • Planificación          Actividades
• Factores             Gradual              • Atributos de la
  Ambientales        • Plantillas             Actividad
• Activos            • Juicio Experto       • Lista de Hitos
  Organizacionales

 Representación esquemática del 1er proceso de gestión del
 tiempo.
                                          PMI, 2008

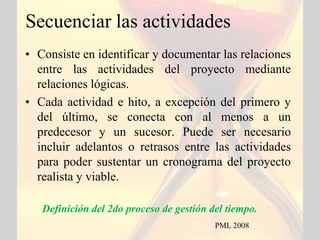

Secuenciar las actividades
• Consiste en identificar y documentar las relaciones
  entre las actividades del proyecto mediante
  relaciones lógicas.
• Cada actividad e hito, a excepción del primero y
  del último, se conecta con al menos a un
  predecesor y un sucesor. Puede ser necesario
  incluir adelantos o retrasos entre las actividades
  para poder sustentar un cronograma del proyecto
  realista y viable.

   Definición del 2do proceso de gestión del tiempo.
                                          PMI, 2008

Secuenciar las actividades
 Representación esquemática del 2do proceso de gestión del
 tiempo.

     Entradas               T&H                     Salidas

• Lista de            • PDM                  • Diagramas de
  Actividades         • Determinación de       Red del
• Atributos de la       Dependencias           Cronograma del
  Actividades         • Aplicación de          Proyecto
• Lista de Hitos        Adelantos y          • Actualizaciones a
• Declaración del       Retrasos               los Documentos
  Alcance             • Plantillas de Red      del Proyecto
• Activos               del Cronograma
  Organizacionales

                                            PMI, 2008

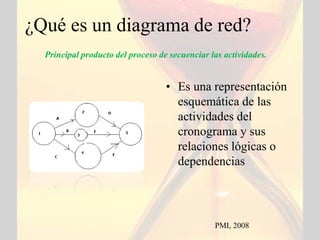

¿Qué es un diagrama de red?
  Principal producto del proceso de secuenciar las actividades.

                                   • Es una representación
                                     esquemática de las
                                     actividades del
                                     cronograma y sus
                                     relaciones lógicas o
                                     dependencias

                                                PMI, 2008

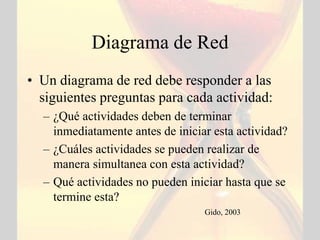

Diagrama de Red
• Un diagrama de red debe responder a las
  siguientes preguntas para cada actividad:
  – ¿Qué actividades deben de terminar
    inmediatamente antes de iniciar esta actividad?
  – ¿Cuáles actividades se pueden realizar de
    manera simultanea con esta actividad?
  – Qué actividades no pueden iniciar hasta que se
    termine esta?
                                  Gido, 2003

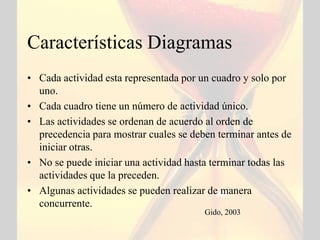

Características Diagramas
• Cada actividad esta representada por un cuadro y solo por
  uno.
• Cada cuadro tiene un número de actividad único.
• Las actividades se ordenan de acuerdo al orden de
  precedencia para mostrar cuales se deben terminar antes de
  iniciar otras.
• No se puede iniciar una actividad hasta terminar todas las
  actividades que la preceden.
• Algunas actividades se pueden realizar de manera
  concurrente.
                                        Gido, 2003
Características Diagramas

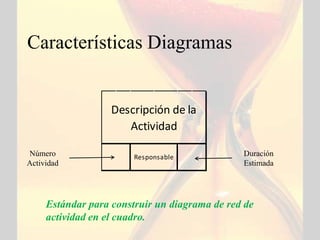

                   Descripción de la
                      Actividad

Número                  Responsable            Duración
Actividad                                      Estimada

     Estándar para construir un diagrama de red de
     actividad en el cuadro.

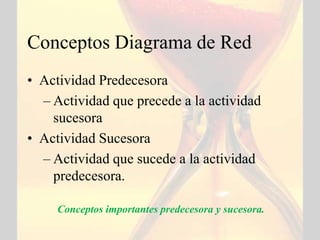

Conceptos Diagrama de Red
• Actividad Predecesora
  – Actividad que precede a la actividad
    sucesora
• Actividad Sucesora
  – Actividad que sucede a la actividad
    predecesora.

     Conceptos importantes predecesora y sucesora.

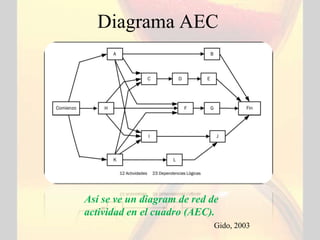

Diagrama AEC

Así se ve un diagram de red de
actividad en el cuadro (AEC).
                             Gido, 2003
AEC

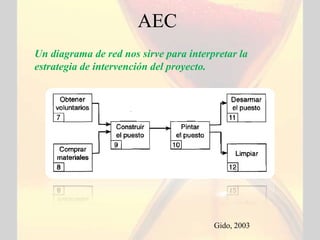

Un diagrama de red nos sirve para interpretar la
estrategia de intervención del proyecto.

                                        Gido, 2003
AEC

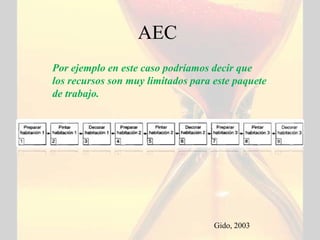

Por ejemplo en este caso podríamos decir que
los recursos son muy limitados para este paquete
de trabajo.

                                    Gido, 2003

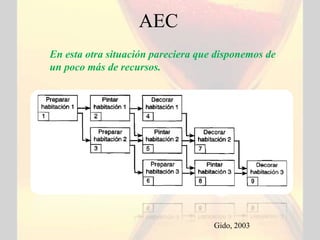

AEC
En esta otra situación pareciera que disponemos de
un poco más de recursos.

                                    Gido, 2003
AEC
Esta es la situación ideal, tenemos suficientes recursos
para trabajarlo todo en paralelo.

                                           Gido, 2003
Tipos de Relaciones
• Final a Inicio (FI). El inicio de la actividad sucesora
  depende de la finalización de la actividad predecesora.
• Final a Final (FF). La finalización de la actividad sucesora
  depende de la finalización de la actividad predecesora.
• Inicio a Inicio (II). El inicio de la actividad sucesora
  depende del inicio de la actividad predecesora.
• Inicio a Final (IF). La finalización de la actividad sucesora
  depende del inicio de la actividad predecesora.

    Tenemos cuatro tipos de relaciones en los diagramas de
    red. La relación Inicio-Fin es muy poco usada por lo
    que no la vamos a explicar             Gido, 2003

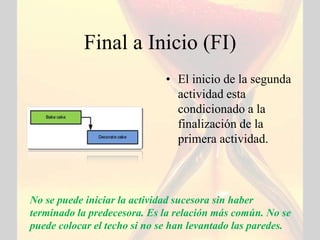

Final a Inicio (FI)
                              • El inicio de la segunda
                                actividad esta
                                condicionado a la
                                finalización de la
                                primera actividad.

No se puede iniciar la actividad sucesora sin haber
terminado la predecesora. Es la relación más común. No se
puede colocar el techo si no se han levantado las paredes.

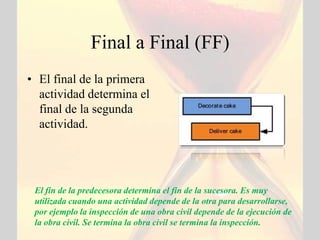

Final a Final (FF)
• El final de la primera
  actividad determina el
  final de la segunda
  actividad.

 El fin de la predecesora determina el fin de la sucesora. Es muy
 utilizada cuando una actividad depende de la otra para desarrollarse,
 por ejemplo la inspección de una obra civil depende de la ejecución de
 la obra civil. Se termina la obra civil se termina la inspección.

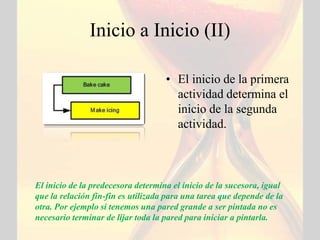

Inicio a Inicio (II)

                                    • El inicio de la primera
                                      actividad determina el
                                      inicio de la segunda
                                      actividad.

El inicio de la predecesora determina el inicio de la sucesora, igual
que la relación fin-fin es utilizada para una tarea que depende de la
otra. Por ejemplo si tenemos una pared grande a ser pintada no es
necesario terminar de lijar toda la pared para iniciar a pintarla.
Tipos de Dependencias

• Obligatorias
• Discrecionales
• Externas

 La obligatorias son las mandatorias, es imposible no
 seguirlas. Las discrecionales son opcionales. Y las externas
 nos han sido impuestas por un factor externo.

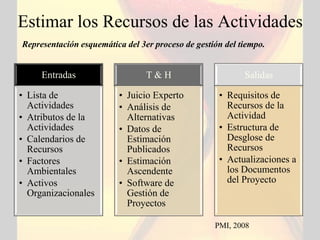

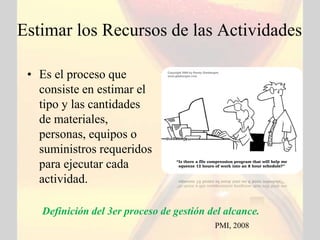

Estimar los Recursos de las Actividades

 • Es el proceso que
   consiste en estimar el
   tipo y las cantidades
   de materiales,
   personas, equipos o
   suministros requeridos
   para ejecutar cada
   actividad.

   Definición del 3er proceso de gestión del alcance.
                                          PMI, 2008
Estimar los Recursos de las Actividades
Representación esquemática del 3er proceso de gestión del tiempo.

     Entradas                    T&H                       Salidas

• Lista de               • Juicio Experto           • Requisitos de
  Actividades            • Análisis de                Recursos de la
• Atributos de la          Alternativas               Actividad
  Actividades            • Datos de                 • Estructura de
• Calendarios de           Estimación                 Desglose de
  Recursos                 Publicados                 Recursos
• Factores               • Estimación               • Actualizaciones a
  Ambientales              Ascendente                 los Documentos
• Activos                • Software de                del Proyecto
  Organizacionales         Gestión de
                           Proyectos

                                                   PMI, 2008

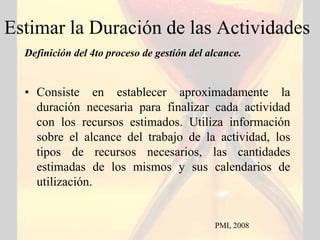

Estimar la Duración de las Actividades
  Definición del 4to proceso de gestión del alcance.

  • Consiste en establecer aproximadamente la
    duración necesaria para finalizar cada actividad
    con los recursos estimados. Utiliza información
    sobre el alcance del trabajo de la actividad, los
    tipos de recursos necesarios, las cantidades
    estimadas de los mismos y sus calendarios de
    utilización.

                                             PMI, 2008
Estimar la Duración de las actividades
      Representación esquemática del 4to proceso de gestión del tiempo.

       Entradas                   T&H                        Salidas

• Lista de Actividades    • Juicio Experto           • Estimados de la
• Atributos de la         • Estimación Análoga         Duración de la
  Actividades             • Estimación                 Actividad
• Requisitos de             Paramétrica              • Actualizaciones a los
  Recursos de la          • Estimación por Tres        Documentos del
  Actividad                 Valores                    Proyecto
• Calendarios de          • Software de Gestión
  Recursos                  de Proyectos
• Declaración del         • Análisis de Reserva
  Alcance
• Factores Ambientales
• Activos
  Organizacionales
                                                    PMI, 2008

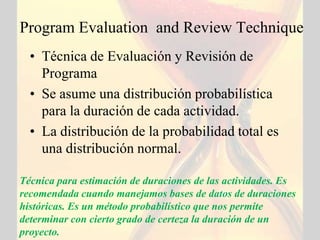

Program Evaluation and Review Technique
  • Técnica de Evaluación y Revisión de
    Programa
  • Se asume una distribución probabilística
    para la duración de cada actividad.
  • La distribución de la probabilidad total es
    una distribución normal.

Técnica para estimación de duraciones de las actividades. Es
recomendada cuando manejamos bases de datos de duraciones
históricas. Es un método probabilístico que nos permite
determinar con cierto grado de certeza la duración de un
proyecto.

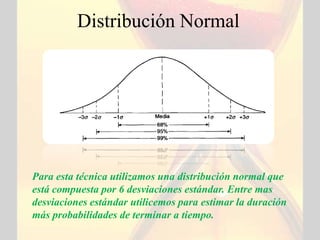

Distribución Normal

Para esta técnica utilizamos una distribución normal que
está compuesta por 6 desviaciones estándar. Entre mas
desviaciones estándar utilicemos para estimar la duración
más probabilidades de terminar a tiempo.

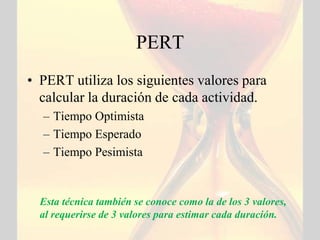

PERT
• PERT utiliza los siguientes valores para
  calcular la duración de cada actividad.
  – Tiempo Optimista
  – Tiempo Esperado
  – Tiempo Pesimista

  Esta técnica también se conoce como la de los 3 valores,
  al requerirse de 3 valores para estimar cada duración.
Tiempo Optimista
• Tiempo Optimista, tiempo en el que se
  puede completar la actividad sin
  complicaciones, sin limitaciones.
Tiempo Medio
• Tiempo más probable , tiempo en el que se
  completará con mas frecuencia una
  actividad bajo condiciones normales.
Tiempo Pesimista
• Tiempo en el que se puede concluir una
  actividad bajo condiciones adversas.

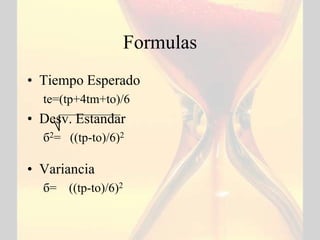

Formulas
• Tiempo Esperado
  te=(tp+4tm+to)/6
• Desv. Estandar
  б2= ((tp-to)/6)2

• Variancia
  б= ((tp-to)/6)2
Desarrollar el Cronograma
  Definición del 5to proceso de gestión del tiempo.

• Consiste en analizar el
  orden        de      las
  actividades,          su
  duración,            los
  requisitos de recursos
  y las restricciones para
  crear el cronograma
  del proyecto.

                                          PMI, 2008
Desarrollar el Cronograma
 Representación esquemática del 5to proceso de gestión
 del tiempo.

        Entradas                     T&H                         Salidas

• Lista de Actividades      • Análisis de la Red del    • Cronograma del
• Atributos de la             Cronograma                  Proyecto
  Actividades               • Método de la Ruta           • Diagrama de hitos
• Diagramas de Red            Crítica                     • Diagramas de barras
• Requisitos de Recursos    • Método de la Cadena         • Diagramas de red del
  de la Actividad             Crítica                       cronograma
• Calendarios de            • Nivelación de Recursos    • Línea base del
  Recursos                  • Análisis “¿Qué pasa         Cronograma
• Estimados de la             si?”                      • Datos del Cronograma
  Duración de la            • Aplicación de Adelantos   • Actualizaciones a los
  Actividad                   y Retrasos                  Documentos del
• Declaración del Alcance   • Compresión del              Proyecto
• Factores Ambientales        Cronograma
• Activos                   • Herramienta de
  Organizacionales            Planificación                    PMI, 2008

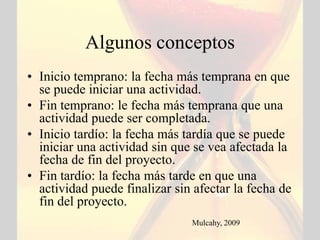

Algunos conceptos
• Inicio temprano: la fecha más temprana en que
  se puede iniciar una actividad.
• Fin temprano: le fecha más temprana que una
  actividad puede ser completada.
• Inicio tardío: la fecha más tardía que se puede
  iniciar una actividad sin que se vea afectada la
  fecha de fin del proyecto.
• Fin tardío: la fecha más tarde en que una
  actividad puede finalizar sin afectar la fecha de
  fin del proyecto.
                               Mulcahy, 2009
Holgura
• La cantidad de tiempo que una actividad
  puede ser demorada.
  – Holgura total: La cantidad de tiempo que una
    actividad puede ser demorada sin afectar la
    fecha de finalización del proyecto.
  – Holgura libre: La cantidad de tiempo que una
    actividad puede ser demorada sin afectar el
    inicio de otra actividad de la red.
                              Mulcahy, 2009

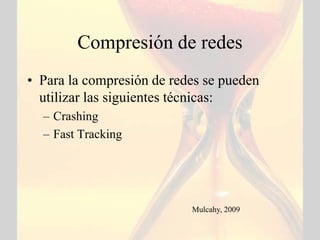

Compresión de redes
• Para la compresión de redes se pueden
  utilizar las siguientes técnicas:
  – Crashing
  – Fast Tracking

                           Mulcahy, 2009
Crashing
• Consiste en aumentar
  la cantidad de recursos
  para disminuir el
  tiempo requerido para
  la finalización,
Fast Tracking
• Esta técnica consiste
  en ejecutar actividades
  de la ruta crítica en
  paralelo, cuando
  originalmente se
  habían planificado en
  serie.

Presentacion5

  • 1.
    Gestión del Tiempo Planificacióndel Alcance, Tiempo y Costo Ing. William Ernest, PMP Julio, 2011
  • 2.
    ¿Por qué estamosaquí? • En condiciones del mercado favorables los cambios en los métodos de gerenciamiento y en cultura organizacional son lentos, al desmejorarse las condiciones del mercado los cambios organizacionales ocurren de manera más rápida. El tiempo es nuestro recurso recurso más preciado.
  • 3.
    Nuestras Amenazas •Aquí no Aplica Hacer las cosas • No es una iniciativa de diferentes no siempre es Fulanito bienvenido en nuestras organizaciones, sin • No lo necesitamos embargo ustedes están en • Lo que tenemos trabaja este programa de bien maestría aprendiendo • Creer que una nuevas técnicas para metodología requiere desempeñar mejor sus políticas inflexibles y roles dentro de sus procedimientos. organizaciones. Hacer las cosas diferentes no siempre es bienvenido en nuestras organizaciones, sin embargo ustedes están en este programa de maestría aprendiendo nuevas técnicas para desempeñar mejor sus roles dentro de sus organizaciones.
  • 4.
    Ciclo de Vidade un Proyecto • Entusiasmo • Desilusión • Pánico • Buscar al Culpable • Castigar al Inocente • Honores a los que no participaron En muchas organizaciones este el ciclo de vida de nuestros proyectos.
  • 5.
    Gestión del Tiempo •Incluye los procesos requeridos para administrar la finalización del proyecto a tiempo. Definición de gestión del tiempo. Corresponde capítulo 6 del PMBoK.
  • 6.
    ¿Cómo se administrael tiempo? • ¿Cuántas horas tiene un día? • ¿Cuántos días tiene una semana? • ¿Cuántos meses tiene un año? El tiempo es democrático. Es igual de escaso o abundante para todos. Por eso en vez de administrar el tiempo, lo que hacemos es administrarnos dentro del tiempo.
  • 7.
    Gestión del Tiempo •El tiempo es constante para todos, por lo tanto debemos gestionar equipos de trabajo dentro de la restricción que significa el tiempo. Muchos desean tener días de 30 horas pero nadie lo logra.
  • 8.
    Procesos Gestión delTiempo • Definir las Actividades • Secuenciar las Actividades • Estimar los Recursos de las Actividades • Estimar la Duración de las Actividades • Desarrollar el Cronograma • Controlar el Cronograma Esta área de conocimiento tiene 6 procesos distribuidos en 5 grupos de procesos, de los cuales solo uno no corresponde a otro grupo de procesos diferente a planificación. En este curso estudiaremos los procesos de planificación.
  • 9.
    Gestión Tiempo(Esquema) Definir las Actividades Controlar el Secuenciar las Cronograma Actividades Estimar los Desarrollar el Recursos de las Cronograma Actividades Estimar la Duración de las Actividades Representación esquemática de los procesos, recuerden que no son secuenciales más bien son iterativos. PMI, 2008
  • 10.
    Plan de Gestióndel Tiempo Contenidos de un plan de gestión del tiempo. • Línea base de tiempo. • Identificación de las mediciones de desempeño. • ¿Cómo se manejaran las desviaciones al cronograma? Mulcahy, 2009
  • 11.
    Definir las actividades •Es el proceso que consiste en identificar acciones específicas a ser realizadas para elaborar los entregables del proyecto. • Las actividades proporcionan una base para la estimación, planificación, ejecución, seguimiento y control del trabajo del proyecto. Primer proceso de gestión del tiempo, a partir de los paquetes de trabajo es necesario descomponer para obtener las actividades. PMI, 2008
  • 12.
    Definir las actividades •Descompone los paquetes de trabajo (EDT) en actividades o tareas. • Al definir las actividades también debemos identificar los diferentes hitos del proyecto. No solo debemos identificar las actividades, también es necesario identificar los hitos. Mulcahy, 2009
  • 13.
    Hitos • Los hitosson puntos de verificación del progreso del proyecto. • Son eventos, momentos en el proyecto, por lo tanto no tienen duración. • Deben utilizar nomenclatura de resultados. Los hitos son puntos de control que establecemos para comparar el desempeño del proyecto. Son eventos relevantes que su no cumplimiento compromete el éxito del proyecto. Mulcahy, 2009
  • 14.
    Definir las actividades Entradas T&H Salidas • Línea Base • Descomposición • Lista de Alcance • Planificación Actividades • Factores Gradual • Atributos de la Ambientales • Plantillas Actividad • Activos • Juicio Experto • Lista de Hitos Organizacionales Representación esquemática del 1er proceso de gestión del tiempo. PMI, 2008
  • 15.
    Secuenciar las actividades •Consiste en identificar y documentar las relaciones entre las actividades del proyecto mediante relaciones lógicas. • Cada actividad e hito, a excepción del primero y del último, se conecta con al menos a un predecesor y un sucesor. Puede ser necesario incluir adelantos o retrasos entre las actividades para poder sustentar un cronograma del proyecto realista y viable. Definición del 2do proceso de gestión del tiempo. PMI, 2008
  • 16.
    Secuenciar las actividades Representación esquemática del 2do proceso de gestión del tiempo. Entradas T&H Salidas • Lista de • PDM • Diagramas de Actividades • Determinación de Red del • Atributos de la Dependencias Cronograma del Actividades • Aplicación de Proyecto • Lista de Hitos Adelantos y • Actualizaciones a • Declaración del Retrasos los Documentos Alcance • Plantillas de Red del Proyecto • Activos del Cronograma Organizacionales PMI, 2008
  • 17.
    ¿Qué es undiagrama de red? Principal producto del proceso de secuenciar las actividades. • Es una representación esquemática de las actividades del cronograma y sus relaciones lógicas o dependencias PMI, 2008
  • 18.
    Diagrama de Red •Un diagrama de red debe responder a las siguientes preguntas para cada actividad: – ¿Qué actividades deben de terminar inmediatamente antes de iniciar esta actividad? – ¿Cuáles actividades se pueden realizar de manera simultanea con esta actividad? – Qué actividades no pueden iniciar hasta que se termine esta? Gido, 2003
  • 19.
    Características Diagramas • Cadaactividad esta representada por un cuadro y solo por uno. • Cada cuadro tiene un número de actividad único. • Las actividades se ordenan de acuerdo al orden de precedencia para mostrar cuales se deben terminar antes de iniciar otras. • No se puede iniciar una actividad hasta terminar todas las actividades que la preceden. • Algunas actividades se pueden realizar de manera concurrente. Gido, 2003
  • 20.
    Características Diagramas Descripción de la Actividad Número Responsable Duración Actividad Estimada Estándar para construir un diagrama de red de actividad en el cuadro.
  • 21.
    Conceptos Diagrama deRed • Actividad Predecesora – Actividad que precede a la actividad sucesora • Actividad Sucesora – Actividad que sucede a la actividad predecesora. Conceptos importantes predecesora y sucesora.
  • 22.
    Diagrama AEC Así seve un diagram de red de actividad en el cuadro (AEC). Gido, 2003
  • 23.
    AEC Un diagrama dered nos sirve para interpretar la estrategia de intervención del proyecto. Gido, 2003
  • 24.
    AEC Por ejemplo eneste caso podríamos decir que los recursos son muy limitados para este paquete de trabajo. Gido, 2003
  • 25.
    AEC En esta otrasituación pareciera que disponemos de un poco más de recursos. Gido, 2003
  • 26.
    AEC Esta es lasituación ideal, tenemos suficientes recursos para trabajarlo todo en paralelo. Gido, 2003
  • 27.
    Tipos de Relaciones •Final a Inicio (FI). El inicio de la actividad sucesora depende de la finalización de la actividad predecesora. • Final a Final (FF). La finalización de la actividad sucesora depende de la finalización de la actividad predecesora. • Inicio a Inicio (II). El inicio de la actividad sucesora depende del inicio de la actividad predecesora. • Inicio a Final (IF). La finalización de la actividad sucesora depende del inicio de la actividad predecesora. Tenemos cuatro tipos de relaciones en los diagramas de red. La relación Inicio-Fin es muy poco usada por lo que no la vamos a explicar Gido, 2003
  • 28.
    Final a Inicio(FI) • El inicio de la segunda actividad esta condicionado a la finalización de la primera actividad. No se puede iniciar la actividad sucesora sin haber terminado la predecesora. Es la relación más común. No se puede colocar el techo si no se han levantado las paredes.
  • 29.
    Final a Final(FF) • El final de la primera actividad determina el final de la segunda actividad. El fin de la predecesora determina el fin de la sucesora. Es muy utilizada cuando una actividad depende de la otra para desarrollarse, por ejemplo la inspección de una obra civil depende de la ejecución de la obra civil. Se termina la obra civil se termina la inspección.
  • 30.
    Inicio a Inicio(II) • El inicio de la primera actividad determina el inicio de la segunda actividad. El inicio de la predecesora determina el inicio de la sucesora, igual que la relación fin-fin es utilizada para una tarea que depende de la otra. Por ejemplo si tenemos una pared grande a ser pintada no es necesario terminar de lijar toda la pared para iniciar a pintarla.
  • 31.
    Tipos de Dependencias •Obligatorias • Discrecionales • Externas La obligatorias son las mandatorias, es imposible no seguirlas. Las discrecionales son opcionales. Y las externas nos han sido impuestas por un factor externo.
  • 32.
    Estimar los Recursosde las Actividades • Es el proceso que consiste en estimar el tipo y las cantidades de materiales, personas, equipos o suministros requeridos para ejecutar cada actividad. Definición del 3er proceso de gestión del alcance. PMI, 2008
  • 33.
    Estimar los Recursosde las Actividades Representación esquemática del 3er proceso de gestión del tiempo. Entradas T&H Salidas • Lista de • Juicio Experto • Requisitos de Actividades • Análisis de Recursos de la • Atributos de la Alternativas Actividad Actividades • Datos de • Estructura de • Calendarios de Estimación Desglose de Recursos Publicados Recursos • Factores • Estimación • Actualizaciones a Ambientales Ascendente los Documentos • Activos • Software de del Proyecto Organizacionales Gestión de Proyectos PMI, 2008
  • 34.
    Estimar la Duraciónde las Actividades Definición del 4to proceso de gestión del alcance. • Consiste en establecer aproximadamente la duración necesaria para finalizar cada actividad con los recursos estimados. Utiliza información sobre el alcance del trabajo de la actividad, los tipos de recursos necesarios, las cantidades estimadas de los mismos y sus calendarios de utilización. PMI, 2008
  • 35.
    Estimar la Duraciónde las actividades Representación esquemática del 4to proceso de gestión del tiempo. Entradas T&H Salidas • Lista de Actividades • Juicio Experto • Estimados de la • Atributos de la • Estimación Análoga Duración de la Actividades • Estimación Actividad • Requisitos de Paramétrica • Actualizaciones a los Recursos de la • Estimación por Tres Documentos del Actividad Valores Proyecto • Calendarios de • Software de Gestión Recursos de Proyectos • Declaración del • Análisis de Reserva Alcance • Factores Ambientales • Activos Organizacionales PMI, 2008
  • 36.
    Program Evaluation andReview Technique • Técnica de Evaluación y Revisión de Programa • Se asume una distribución probabilística para la duración de cada actividad. • La distribución de la probabilidad total es una distribución normal. Técnica para estimación de duraciones de las actividades. Es recomendada cuando manejamos bases de datos de duraciones históricas. Es un método probabilístico que nos permite determinar con cierto grado de certeza la duración de un proyecto.
  • 37.
    Distribución Normal Para estatécnica utilizamos una distribución normal que está compuesta por 6 desviaciones estándar. Entre mas desviaciones estándar utilicemos para estimar la duración más probabilidades de terminar a tiempo.
  • 38.
    PERT • PERT utilizalos siguientes valores para calcular la duración de cada actividad. – Tiempo Optimista – Tiempo Esperado – Tiempo Pesimista Esta técnica también se conoce como la de los 3 valores, al requerirse de 3 valores para estimar cada duración.
  • 39.
    Tiempo Optimista • TiempoOptimista, tiempo en el que se puede completar la actividad sin complicaciones, sin limitaciones.
  • 40.
    Tiempo Medio • Tiempomás probable , tiempo en el que se completará con mas frecuencia una actividad bajo condiciones normales.
  • 41.
    Tiempo Pesimista • Tiempoen el que se puede concluir una actividad bajo condiciones adversas.
  • 42.
    Formulas • Tiempo Esperado te=(tp+4tm+to)/6 • Desv. Estandar б2= ((tp-to)/6)2 • Variancia б= ((tp-to)/6)2
  • 43.
    Desarrollar el Cronograma Definición del 5to proceso de gestión del tiempo. • Consiste en analizar el orden de las actividades, su duración, los requisitos de recursos y las restricciones para crear el cronograma del proyecto. PMI, 2008
  • 44.
    Desarrollar el Cronograma Representación esquemática del 5to proceso de gestión del tiempo. Entradas T&H Salidas • Lista de Actividades • Análisis de la Red del • Cronograma del • Atributos de la Cronograma Proyecto Actividades • Método de la Ruta • Diagrama de hitos • Diagramas de Red Crítica • Diagramas de barras • Requisitos de Recursos • Método de la Cadena • Diagramas de red del de la Actividad Crítica cronograma • Calendarios de • Nivelación de Recursos • Línea base del Recursos • Análisis “¿Qué pasa Cronograma • Estimados de la si?” • Datos del Cronograma Duración de la • Aplicación de Adelantos • Actualizaciones a los Actividad y Retrasos Documentos del • Declaración del Alcance • Compresión del Proyecto • Factores Ambientales Cronograma • Activos • Herramienta de Organizacionales Planificación PMI, 2008
  • 45.
    Algunos conceptos • Iniciotemprano: la fecha más temprana en que se puede iniciar una actividad. • Fin temprano: le fecha más temprana que una actividad puede ser completada. • Inicio tardío: la fecha más tardía que se puede iniciar una actividad sin que se vea afectada la fecha de fin del proyecto. • Fin tardío: la fecha más tarde en que una actividad puede finalizar sin afectar la fecha de fin del proyecto. Mulcahy, 2009
  • 46.
    Holgura • La cantidadde tiempo que una actividad puede ser demorada. – Holgura total: La cantidad de tiempo que una actividad puede ser demorada sin afectar la fecha de finalización del proyecto. – Holgura libre: La cantidad de tiempo que una actividad puede ser demorada sin afectar el inicio de otra actividad de la red. Mulcahy, 2009
  • 47.
    Compresión de redes •Para la compresión de redes se pueden utilizar las siguientes técnicas: – Crashing – Fast Tracking Mulcahy, 2009
  • 48.
    Crashing • Consiste enaumentar la cantidad de recursos para disminuir el tiempo requerido para la finalización,
  • 49.
    Fast Tracking • Estatécnica consiste en ejecutar actividades de la ruta crítica en paralelo, cuando originalmente se habían planificado en serie.

Notas del editor

  • #3 El tiempoesnuestrorecursorecursomáspreciado.
  • #4 Hacer las cosas diferentes no siempre es bienvenido en nuestras organizaciones, sin embargo ustedes están en este programa de maestría aprendiendo nuevas técnicas para desempeñar mejor sus roles dentro de sus organizaciones.
  • #5 En muchas organizaciones este el ciclo de vida de nuestros proyectos.
  • #6 Definición de gestión del tiempo. Corresponde capítulo 6 del PMBoK.
  • #7 El tiempo es democrático. Es igual de escaso o abundante para todos. Por eso en vez de administrar el tiempo, lo que hacemos es administrarnos dentro del tiempo.
  • #8 Muchos desean tener días de 30 horas pero nadie lo logra.
  • #9 Esta área de conocimiento tiene 6 procesos distribuidos en 5 grupos de procesos, de los cuales solo uno no corresponde a otro grupo de procesos diferente a planificación. En este curso estudiaremos los procesos de planificación.
  • #10 Representación esquemática de los procesos, recuerden que no son secuenciales más bien son iterativos.
  • #11 Contenidos de un plan de gestión del tiempo.
  • #12 Primer proceso de gestión del tiempo, a partir de los paquetes de trabajo es necesario descomponer para obtener las actividades.
  • #13 No solo debemos identificar las actividades, también es necesario identificar los hitos.
  • #14 Los hitos son puntos de control que establecemos para comparar el desempeño del proyecto. Son eventos relevantes que su no cumplimiento compromete el éxito del proyecto.
  • #15 Representación esquemática del 1er proceso de gestión del tiempo.
  • #16 Definición del 2do proceso de gestión del tiempo.
  • #17 Representación esquemática del 2do proceso de gestión del tiempo.
  • #18 Principal producto del proceso de secuenciar las actividades.
  • #21 Estándar para construir un diagrama de red de actividad en el cuadro.
  • #22 Conceptos importantes predecesora y sucesora.
  • #23 Así se ve un diagram de red de actividad en el cuadro (AEC).
  • #24 Un diagrama de red nos sirve para interpretar la estrategia de intervención del proyecto.
  • #25 Por ejemplo en este caso podríamos decir que los recursos son muy limitados para este paquete de trabajo.
  • #26 En esta otra situación pareciera que disponemos de un poco más de recursos.
  • #27 Esta es la situación ideal, tenemos suficientes recursos para trabajarlo todo en paralelo.
  • #28 Tenemos cuatro tipos de relaciones en los diagramas de red. La relación Inicio-Fin es muy poco usada por lo que no la vamos a explicar.
  • #29 No se puede iniciar la actividad sucesora sin haber terminado la predecesora. Es la relación más común. No se puede colocar el techo si no se han levantado las paredes.
  • #30 El fin de la predecesora determina el fin de la sucesora. Es muy utilizada cuando una actividad depende de la otra para desarrollarse, por ejemplo la inspección de una obra civil depende de la ejecución de la obra civil. Se termina la obra civil se termina la inspección.
  • #31 El inicio de la predecesora determina el inicio de la sucesora, igual que la relación fin-fin es utilizada para una tarea que depende de la otra. Por ejemplo si tenemos una pared grande a ser pintada no es necesario terminar de lijar toda la pared para iniciar a pintarla.
  • #32 La obligatorias son las mandatorias, es imposible no seguirlas. Las discrecionales son opcionales. Y las externas nos han sido impuestas por un factor externo.
  • #33 Definición del 3er proceso de gestión del alcance.
  • #34 Representación esquemática del 3er proceso de gestión del tiempo.
  • #35 Definición del 4to proceso de gestión del alcance.
  • #36 Representación esquemática del 4to proceso de gestión del tiempo.
  • #37 Técnica para estimación de duraciones de las actividades. Es recomendada cuando manejamos bases de datos de duraciones históricas. Es un método probabilístico que nos permite determinar con cierto grado de certeza la duración de un proyecto.
  • #38 Para esta técnica utilizamos una distribución normal que está compuesta por 6 desviaciones estándar. Entre mas desviaciones estándar utilicemos para estimar la duración más probabilidades de terminar a tiempo.
  • #39 Esta técnica también se conoce como la de los 3 valores, al requerirse de 3 valores para estimar cada duración.
  • #44 Definición del 5to proceso de gestión del tiempo.
  • #45 Representación esquemática del 5to proceso de gestión del tiempo.
