UNIVERSIDAD CAPITÁN GENERAL GERARDO BARRIOS
                                          FACULTAD DE CIENCIA Y TECNOLOGÍA

                                                          GUIA Nº 3

                                Nombre de la práctica:   Programación de Proyectos con
                                Microsoft Project
Ciclo: ____________             Lugar de Ejecución:      Explicación en Aula y Práctica Ex
                                aula.
                                Fecha:                   __________________________________
                                Tiempo estimado:         1 hora 20 minutos
                                Asignatura:              Ingeniería de Software I
                                Catedrático:             Lic. Marvin Romero

                                        I. Objetivo

Aprender, utilizando Microsoft Project a:
   Crear calendarios base para un proyecto.
   Aplicar calendarios creados a proyectos.
   Especificar la fecha inicial de referencia de un nuevo proyecto.
   Ingresar tareas para un proyecto.
   Importar tareas desde una hoja de cálculo de Microsoft Excel.
II. Introducción teórica

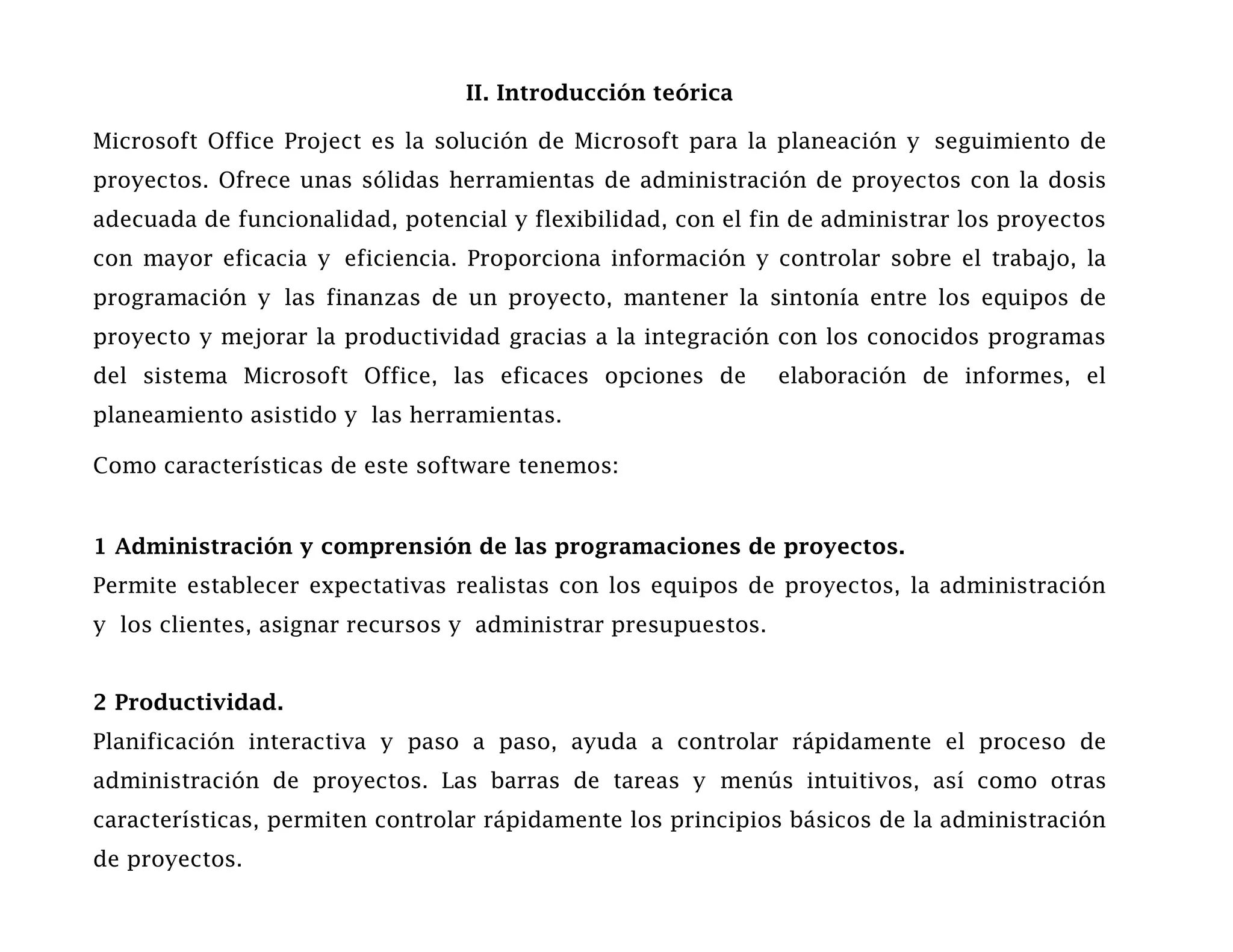

Microsoft Office Project es la solución de Microsoft para la planeación y seguimiento de
proyectos. Ofrece unas sólidas herramientas de administración de proyectos con la dosis
adecuada de funcionalidad, potencial y flexibilidad, con el fin de administrar los proyectos
con mayor eficacia y eficiencia. Proporciona información y controlar sobre el trabajo, la
programación y las finanzas de un proyecto, mantener la sintonía entre los equipos de
proyecto y mejorar la productividad gracias a la integración con los conocidos programas
del sistema Microsoft Office, las eficaces opciones de         elaboración de informes, el
planeamiento asistido y las herramientas.

Como características de este software tenemos:

1 Administración y comprensión de las programaciones de proyectos.
Permite establecer expectativas realistas con los equipos de proyectos, la administración
y los clientes, asignar recursos y administrar presupuestos.

2 Productividad.
Planificación interactiva y paso a paso, ayuda a controlar rápidamente el proceso de
administración de proyectos. Las barras de tareas y menús intuitivos, así como otras
características, permiten controlar rápidamente los principios básicos de la administración
de proyectos.
3 Coordinación de la información existente.
Project se integra fácilmente con otros programas de Microsoft Office.

4 Creación de diagramas y gráficos de aspecto profesional.
Informes y gráficos de aspecto profesional mediante el uso del motor de informes visuales,
que genera plantillas para diagramas de Visio y gráficos de Excel basándose en datos de
Project.

5 Comunicación efectiva de la información.
La información puede presentarse en diversos formatos dependiendo de las necesidades de
los participantes.

6 Obtener un mayor control de recursos y finanzas.
Se pueden asignar fácilmente recursos a tareas y ajustar las asignaciones para resolver
posibles conflictos de distribuciones.

7 Acceso rápido a la información que necesita.
Es posible agrupar datos de Project por campos predefinidos o por campos personalizados.
Esto supondrá un ahorro de tiempo mediante la consolidación de datos, pudiendo localizar
y analizar rápidamente una información determinada.

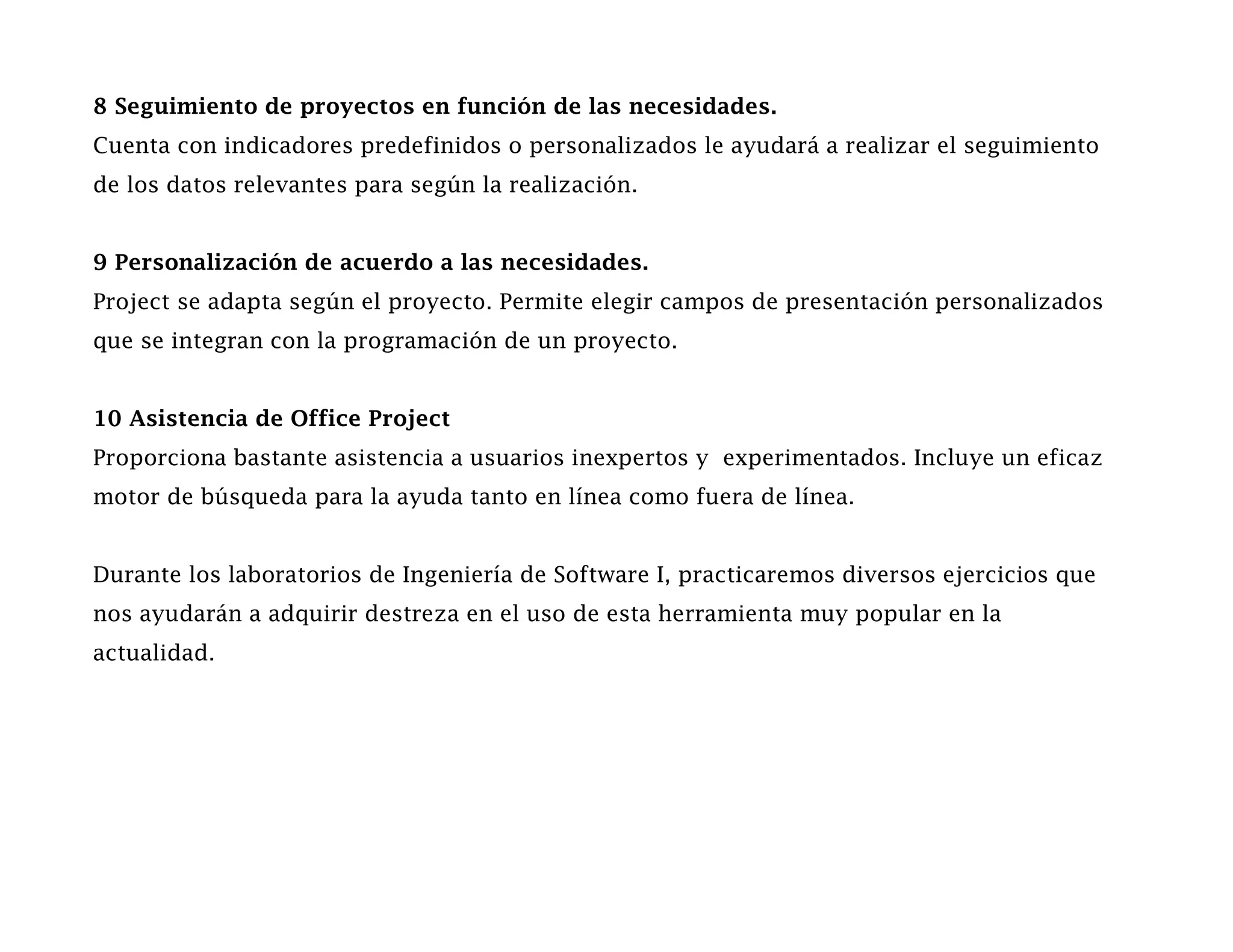

8 Seguimiento de proyectos en función de las necesidades.
Cuenta con indicadores predefinidos o personalizados le ayudará a realizar el seguimiento
de los datos relevantes para según la realización.

9 Personalización de acuerdo a las necesidades.
Project se adapta según el proyecto. Permite elegir campos de presentación personalizados
que se integran con la programación de un proyecto.

10 Asistencia de Office Project
Proporciona bastante asistencia a usuarios inexpertos y experimentados. Incluye un eficaz
motor de búsqueda para la ayuda tanto en línea como fuera de línea.

Durante los laboratorios de Ingeniería de Software I, practicaremos diversos ejercicios que
nos ayudarán a adquirir destreza en el uso de esta herramienta muy popular en la
actualidad.

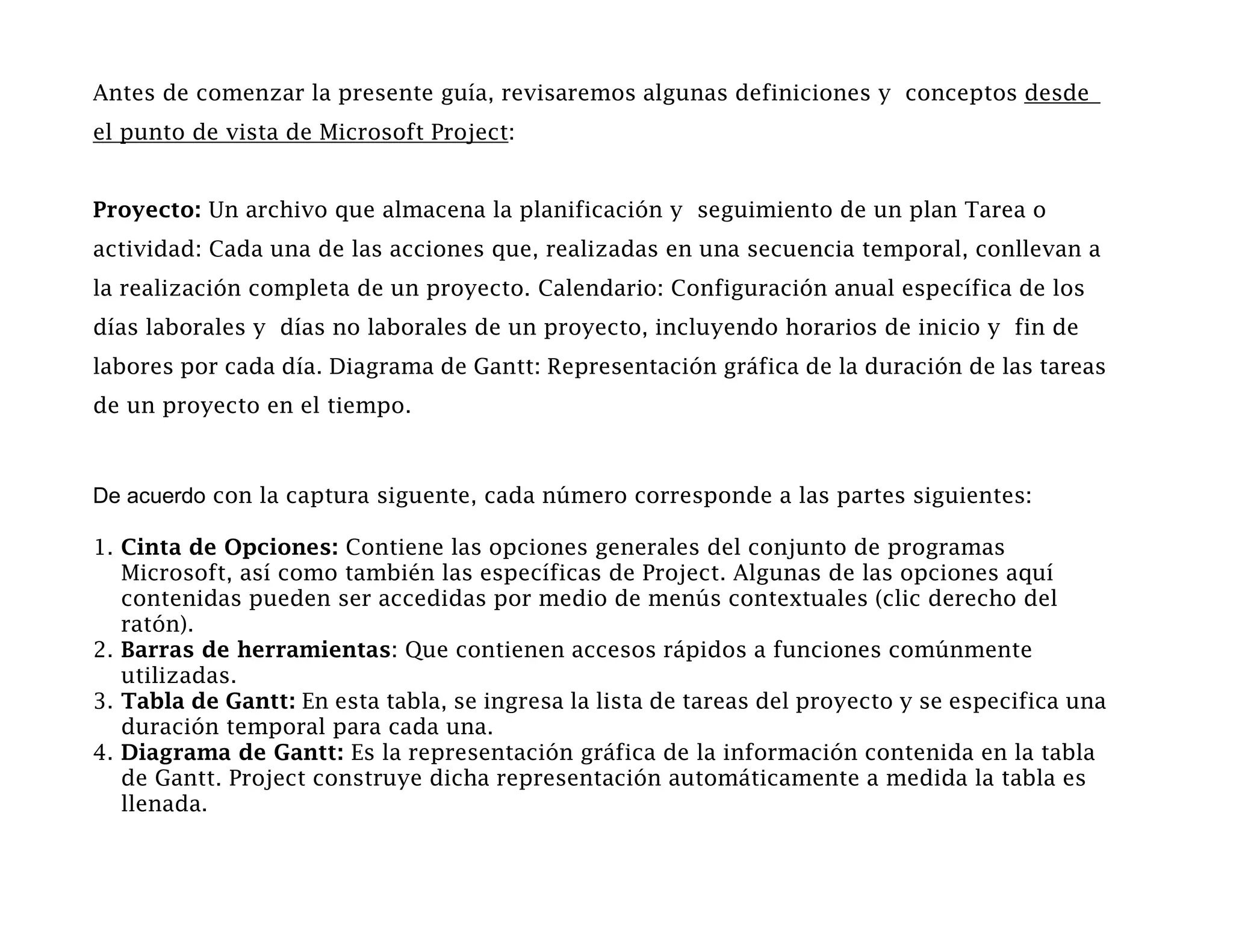

Antes de comenzar la presente guía, revisaremos algunas definiciones y conceptos desde
el punto de vista de Microsoft Project:

Proyecto: Un archivo que almacena la planificación y seguimiento de un plan Tarea o
actividad: Cada una de las acciones que, realizadas en una secuencia temporal, conllevan a
la realización completa de un proyecto. Calendario: Configuración anual específica de los
días laborales y días no laborales de un proyecto, incluyendo horarios de inicio y fin de
labores por cada día. Diagrama de Gantt: Representación gráfica de la duración de las tareas
de un proyecto en el tiempo.

De acuerdo con la captura siguente, cada número corresponde a las partes siguientes:

1. Cinta de Opciones: Contiene las opciones generales del conjunto de programas
   Microsoft, así como también las específicas de Project. Algunas de las opciones aquí
   contenidas pueden ser accedidas por medio de menús contextuales (clic derecho del
   ratón).
2. Barras de herramientas: Que contienen accesos rápidos a funciones comúnmente
   utilizadas.
3. Tabla de Gantt: En esta tabla, se ingresa la lista de tareas del proyecto y se especifica una
   duración temporal para cada una.
4. Diagrama de Gantt: Es la representación gráfica de la información contenida en la tabla
   de Gantt. Project construye dicha representación automáticamente a medida la tabla es
   llenada.
1
            Ventana principal de Microsoft Project

2

                                                 4

        3

III. Materiales y Equipo

       Para la realización de esta guía se necesitará lo siguiente:

No.   Requerimiento                                              Cantidad
 1    Guía de Práctica No. 3                                        1
 2    Computadora con software Microsoft Project                    1
IV. Procedimiento
Ejemplo 1:

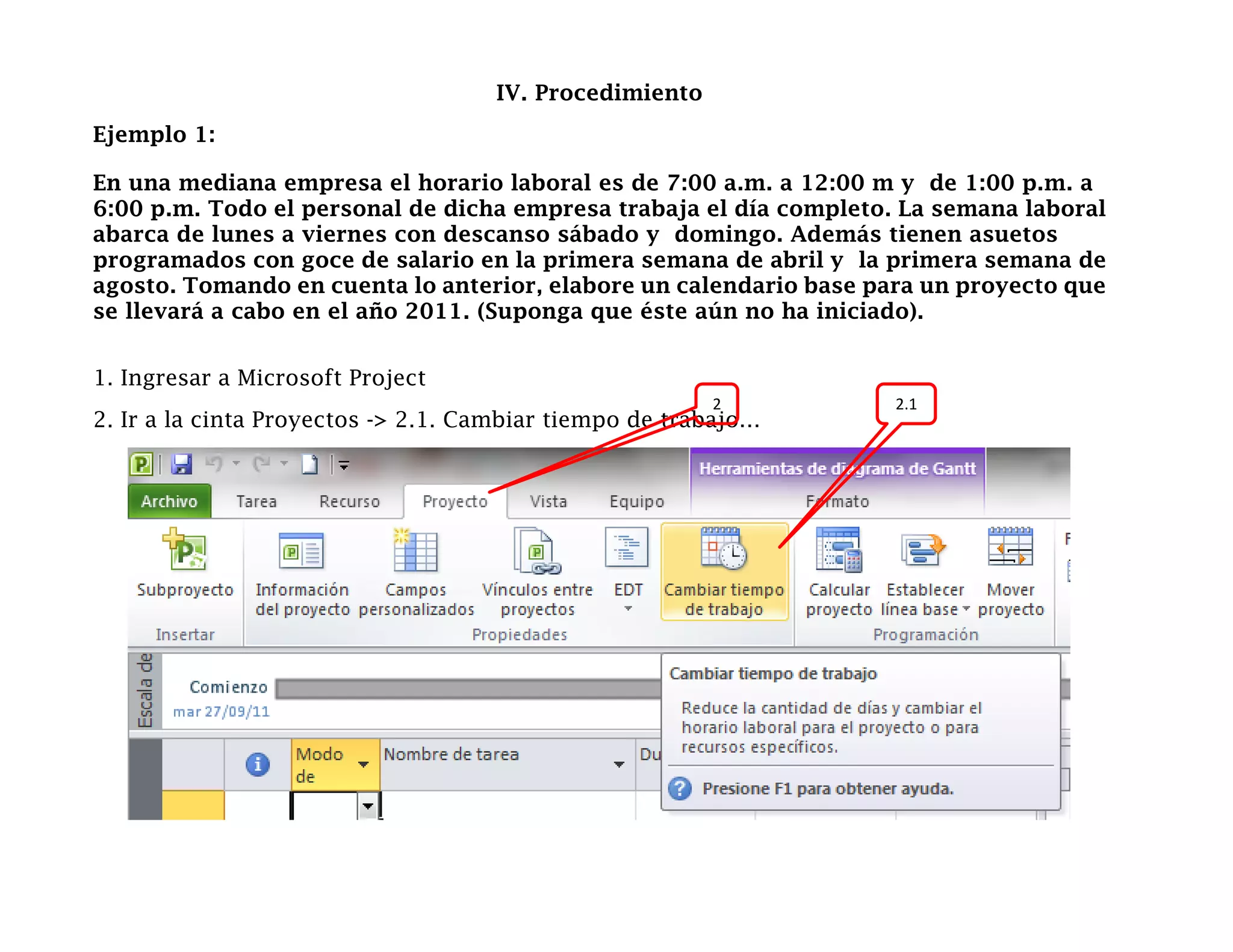

En una mediana empresa el horario laboral es de 7:00 a.m. a 12:00 m y de 1:00 p.m. a
6:00 p.m. Todo el personal de dicha empresa trabaja el día completo. La semana laboral
abarca de lunes a viernes con descanso sábado y domingo. Además tienen asuetos
programados con goce de salario en la primera semana de abril y la primera semana de
agosto. Tomando en cuenta lo anterior, elabore un calendario base para un proyecto que
se llevará a cabo en el año 2011. (Suponga que éste aún no ha iniciado).

1. Ingresar a Microsoft Project
                                                        2           2.1
2. Ir a la cinta Proyectos -> 2.1. Cambiar tiempo de trabajo…

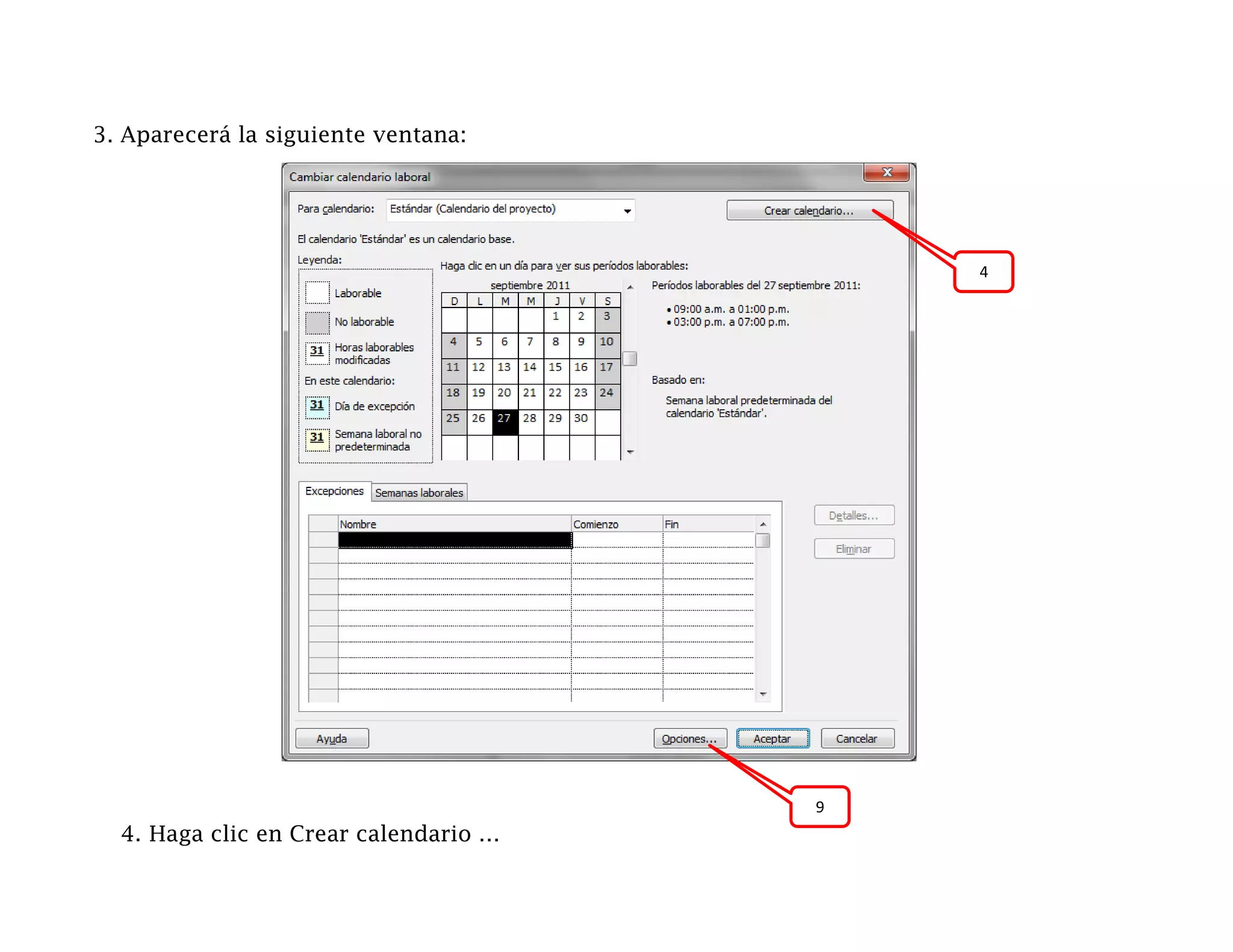

3. Aparecerá la siguiente ventana:

                                           4

                                       9
  4. Haga clic en Crear calendario …

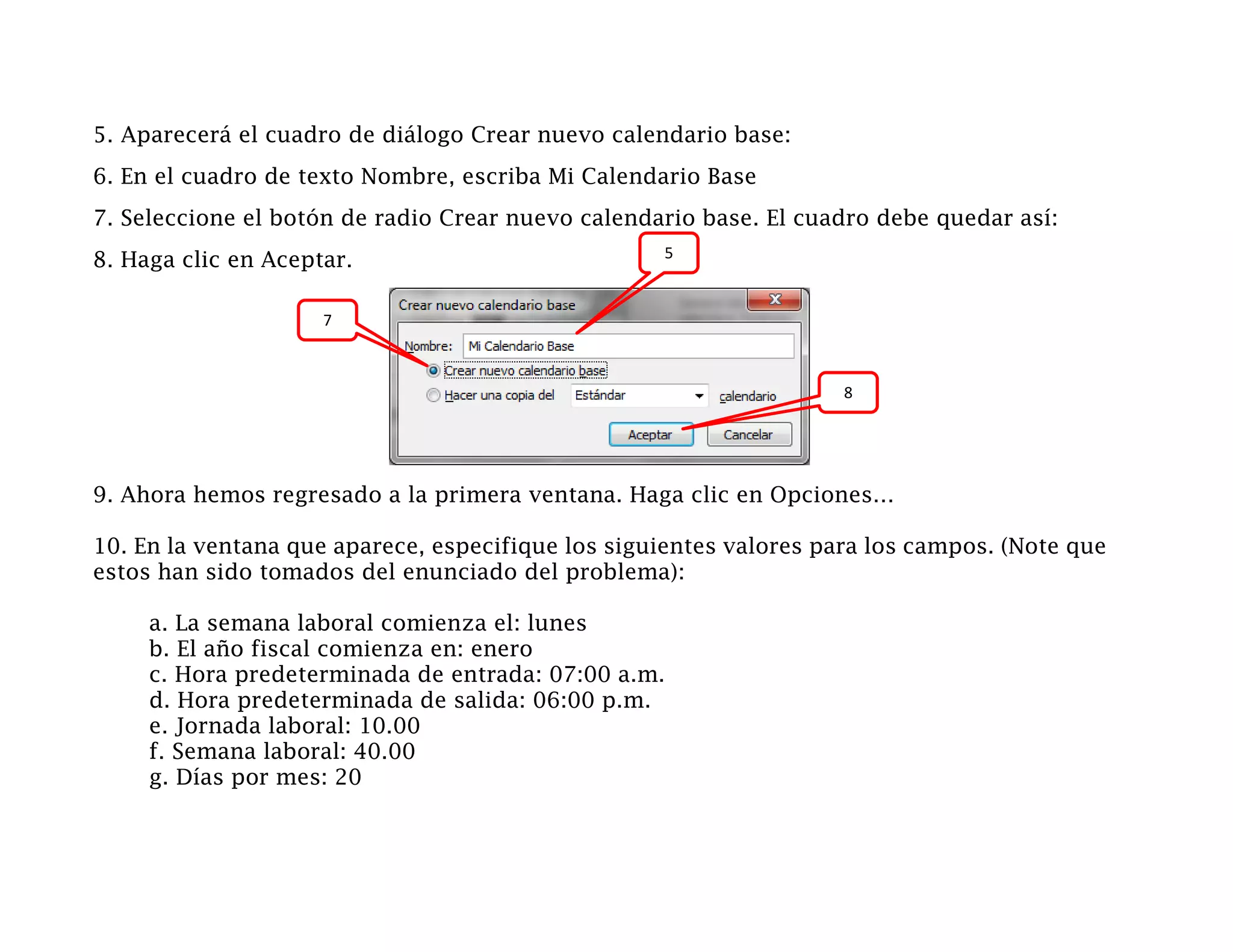

5. Aparecerá el cuadro de diálogo Crear nuevo calendario base:
6. En el cuadro de texto Nombre, escriba Mi Calendario Base
7. Seleccione el botón de radio Crear nuevo calendario base. El cuadro debe quedar así:
                                                   5
8. Haga clic en Aceptar.

                     7

                                                                    8

9. Ahora hemos regresado a la primera ventana. Haga clic en Opciones…

10. En la ventana que aparece, especifique los siguientes valores para los campos. (Note que
estos han sido tomados del enunciado del problema):

     a. La semana laboral comienza el: lunes
     b. El año fiscal comienza en: enero
     c. Hora predeterminada de entrada: 07:00 a.m.
     d. Hora predeterminada de salida: 06:00 p.m.
     e. Jornada laboral: 10.00
     f. Semana laboral: 40.00
     g. Días por mes: 20

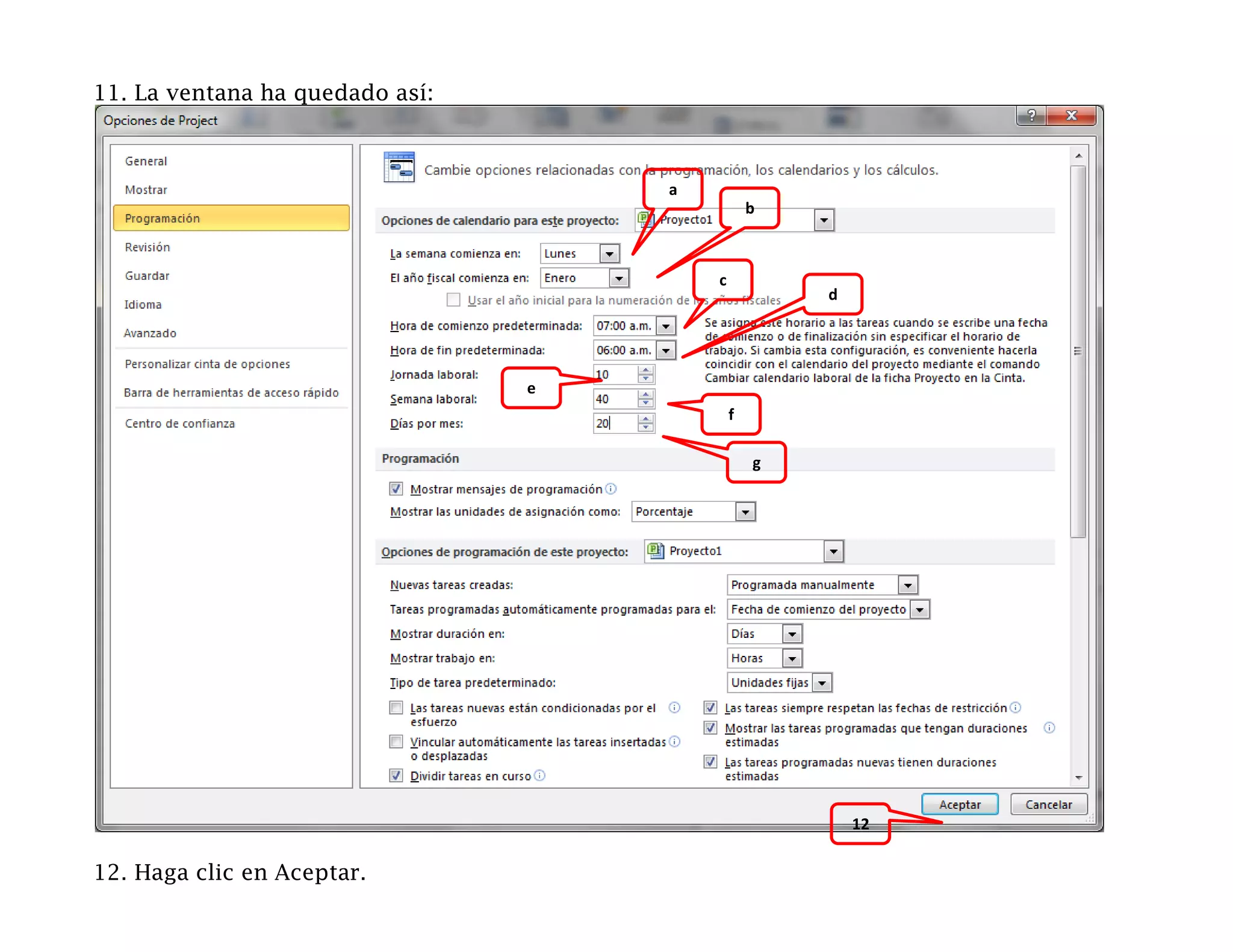

11. La ventana ha quedado así:

                                     a
                                                 b

                                         c
                                                     d

                                 e
                                             f

                                                 g

                                                         12

12. Haga clic en Aceptar.

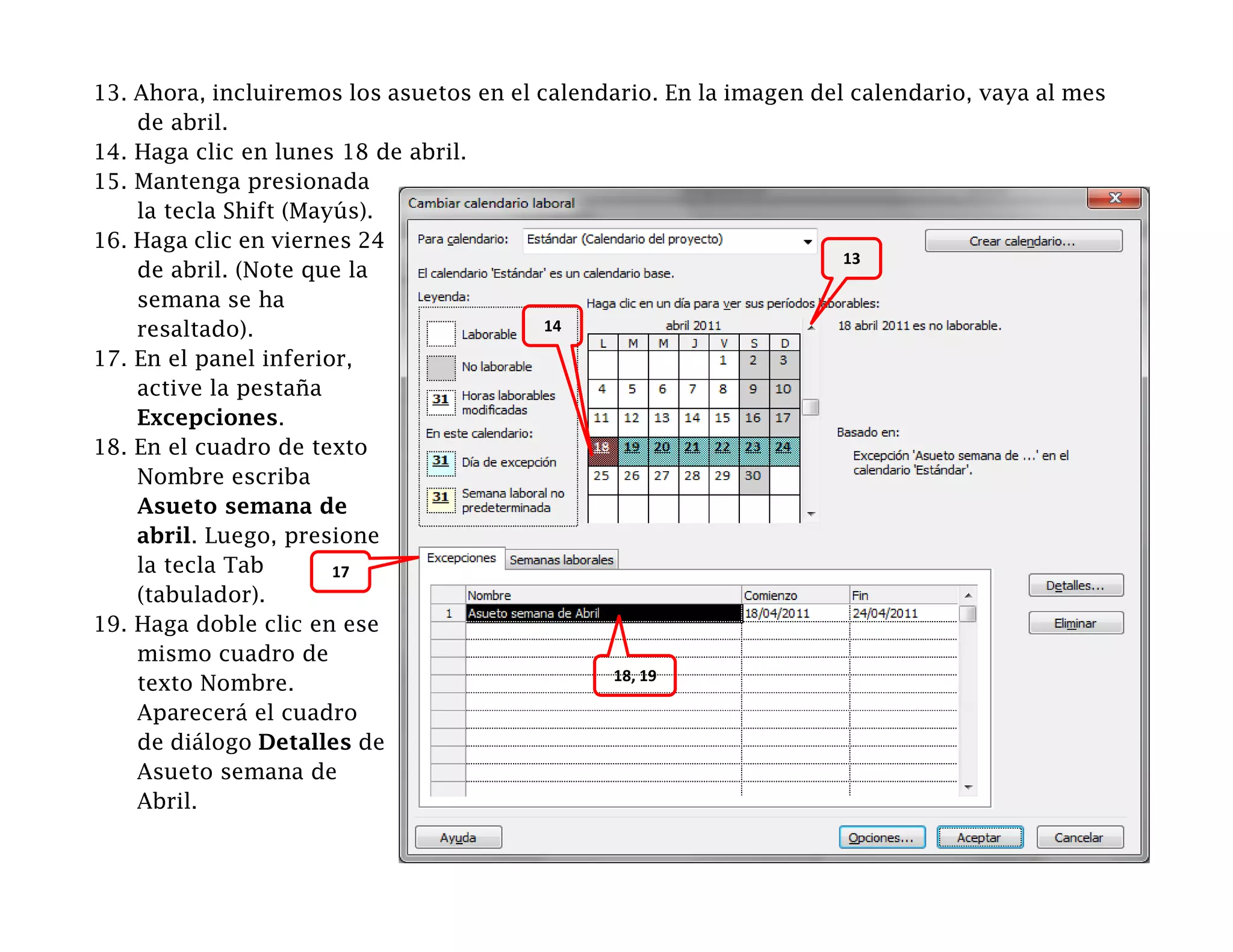

13. Ahora, incluiremos los asuetos en el calendario. En la imagen del calendario, vaya al mes
    de abril.
14. Haga clic en lunes 18 de abril.
15. Mantenga presionada
    la tecla Shift (Mayús).
16. Haga clic en viernes 24
                                                                     13
    de abril. (Note que la
    semana se ha
    resaltado).                           14

17. En el panel inferior,
    active la pestaña
    Excepciones.
18. En el cuadro de texto
    Nombre escriba
    Asueto semana de
    abril. Luego, presione
    la tecla Tab       17
    (tabulador).
19. Haga doble clic en ese
    mismo cuadro de
                                               18, 19
    texto Nombre.
    Aparecerá el cuadro
    de diálogo Detalles de
    Asueto semana de
    Abril.

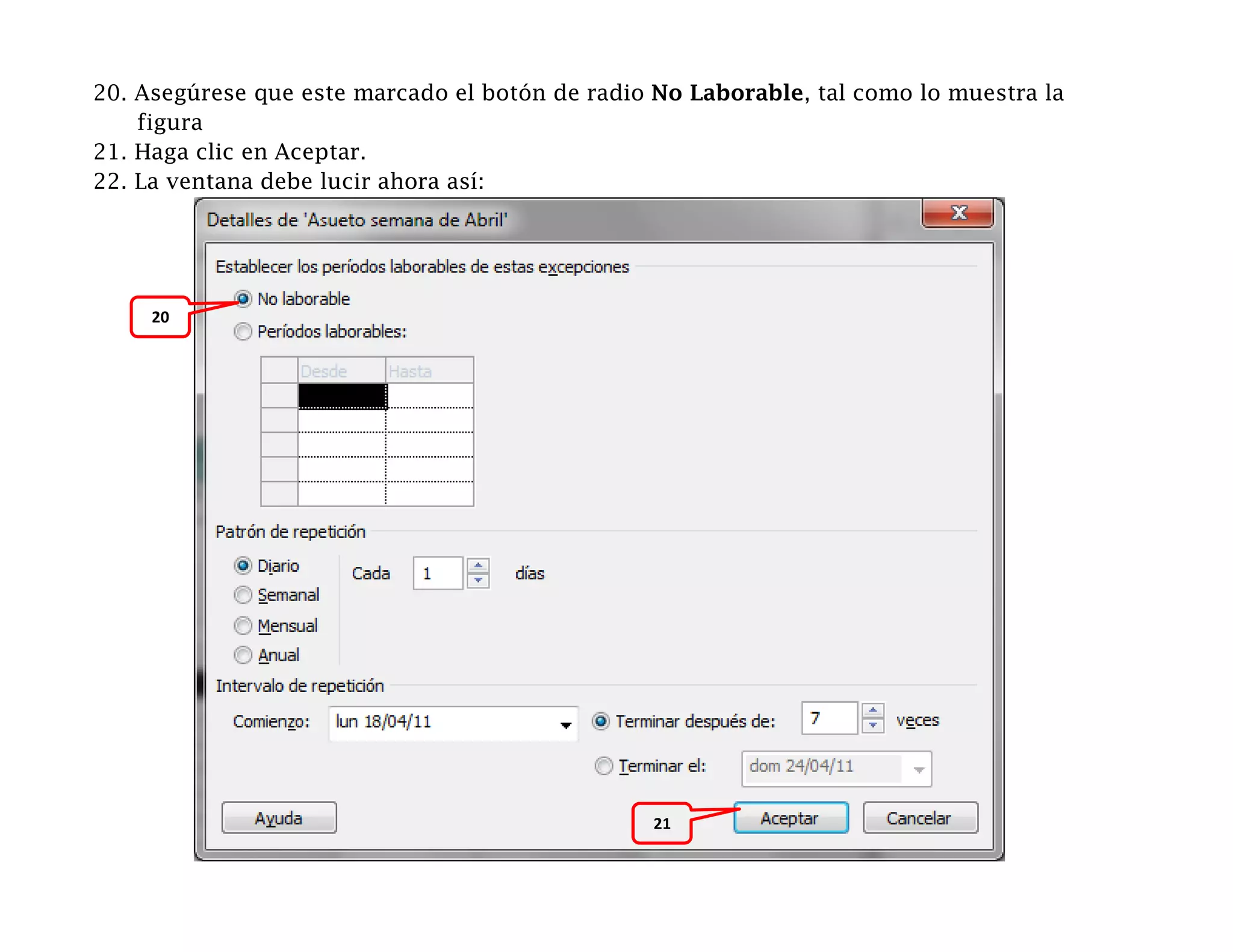

20. Asegúrese que este marcado el botón de radio No Laborable, tal como lo muestra la
    figura
21. Haga clic en Aceptar.
22. La ventana debe lucir ahora así:

     20

                                                 21

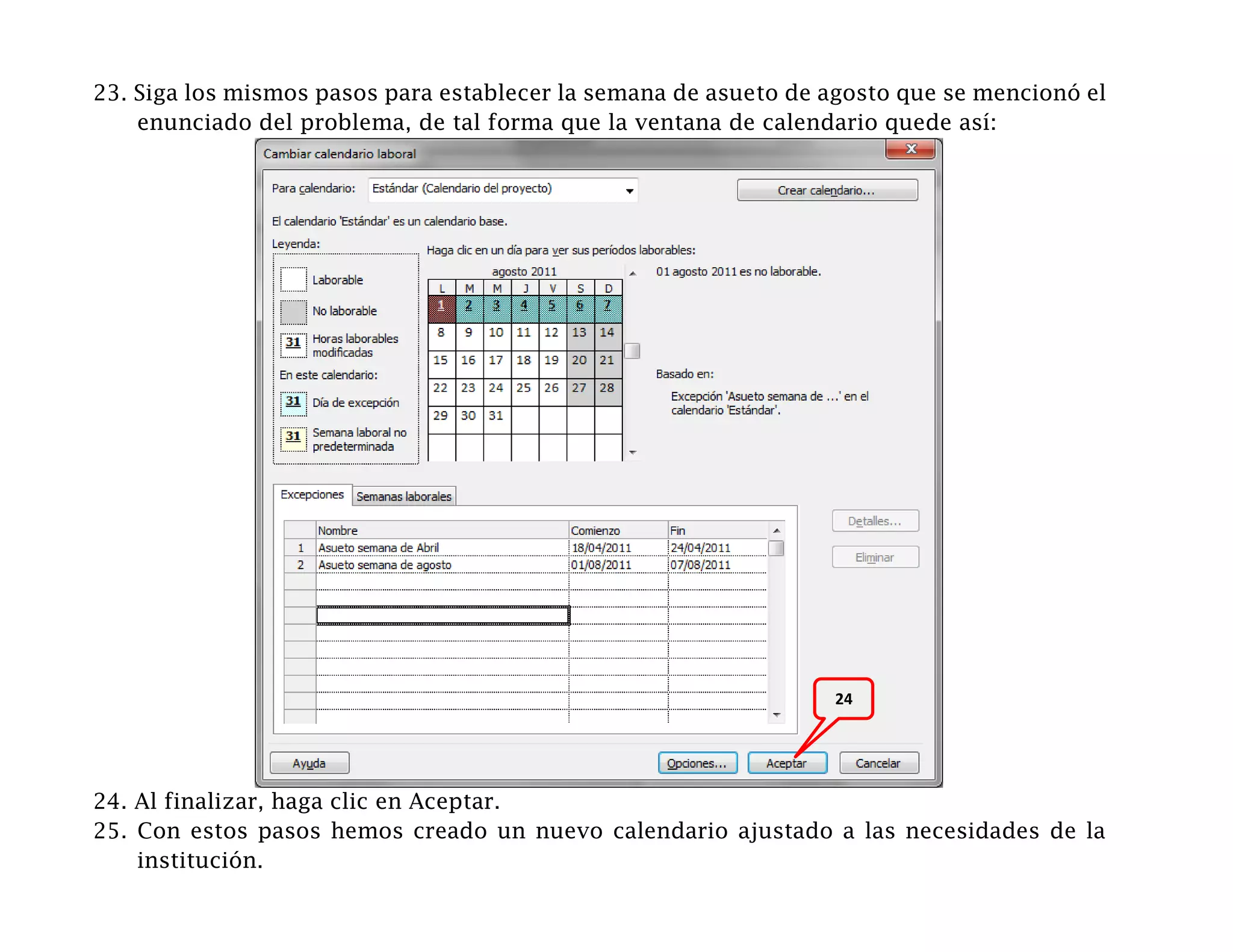

23. Siga los mismos pasos para establecer la semana de asueto de agosto que se mencionó el
    enunciado del problema, de tal forma que la ventana de calendario quede así:

                                                                 24

24. Al finalizar, haga clic en Aceptar.
25. Con estos pasos hemos creado un nuevo calendario ajustado a las necesidades de la
    institución.

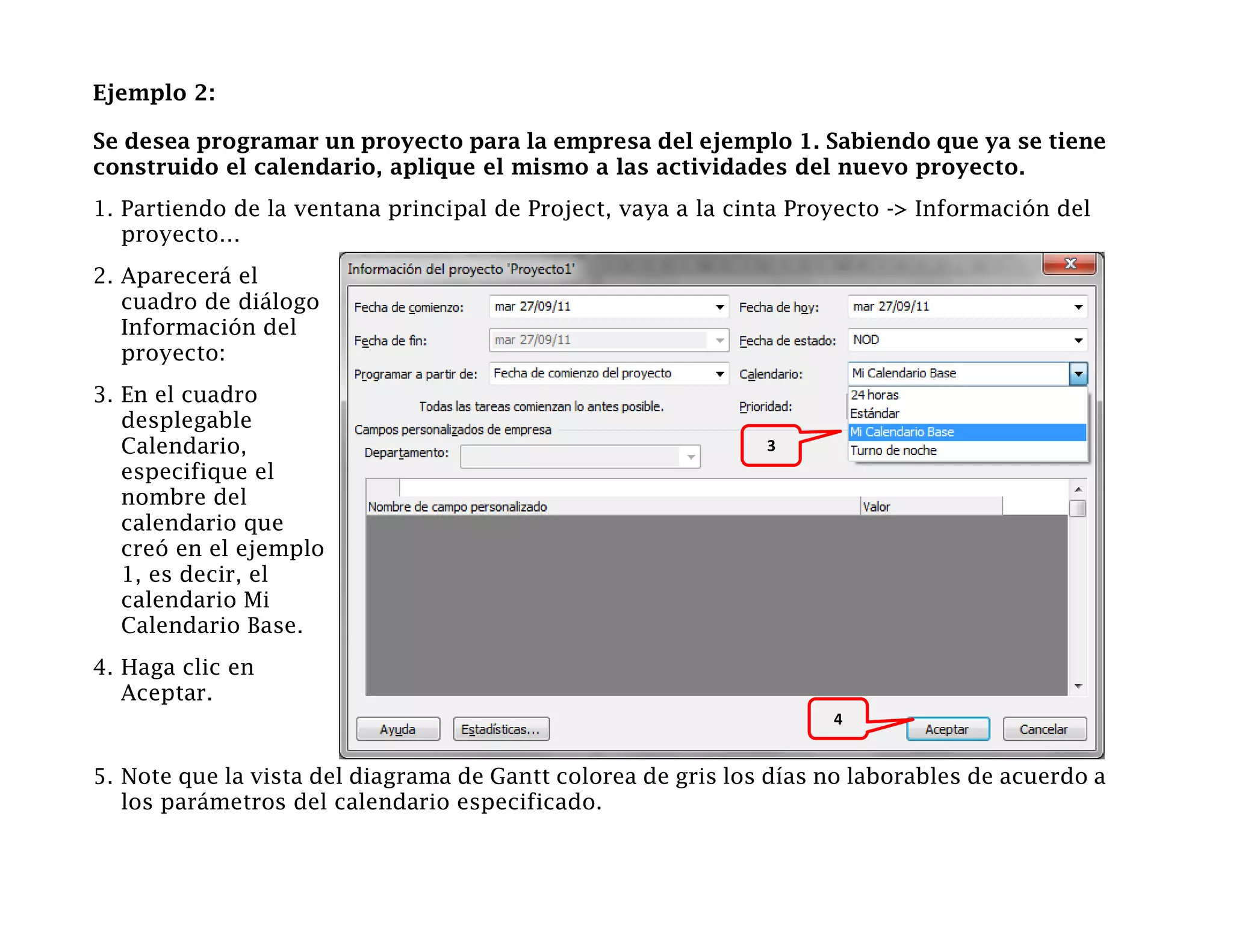

Ejemplo 2:

Se desea programar un proyecto para la empresa del ejemplo 1. Sabiendo que ya se tiene
construido el calendario, aplique el mismo a las actividades del nuevo proyecto.
1. Partiendo de la ventana principal de Project, vaya a la cinta Proyecto -> Información del
   proyecto…
2. Aparecerá el
   cuadro de diálogo
   Información del
   proyecto:
3. En el cuadro
   desplegable
   Calendario,                                                3
   especifique el
   nombre del
   calendario que
   creó en el ejemplo
   1, es decir, el
   calendario Mi
   Calendario Base.
4. Haga clic en
   Aceptar.
                                                                    4

5. Note que la vista del diagrama de Gantt colorea de gris los días no laborables de acuerdo a
   los parámetros del calendario especificado.
Ejemplo 3:

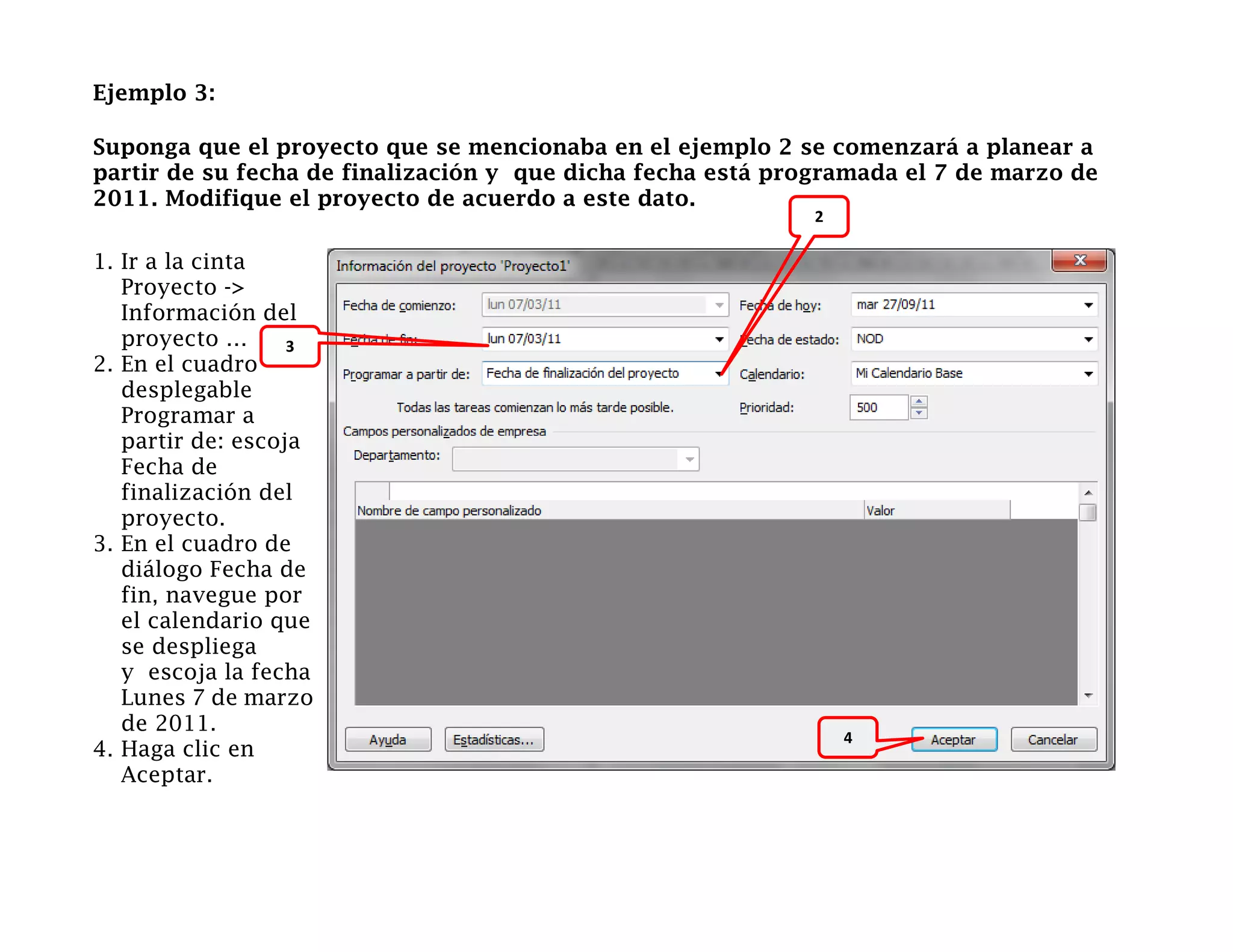

Suponga que el proyecto que se mencionaba en el ejemplo 2 se comenzará a planear a
partir de su fecha de finalización y que dicha fecha está programada el 7 de marzo de
2011. Modifique el proyecto de acuerdo a este dato.
                                                             2

1. Ir a la cinta
   Proyecto ->
   Información del
   proyecto …      3
2. En el cuadro
   desplegable
   Programar a                                      2
   partir de: escoja
   Fecha de
   finalización del
   proyecto.
3. En el cuadro de
   diálogo Fecha de
   fin, navegue por
   el calendario que
   se despliega
   y escoja la fecha
   Lunes 7 de marzo
   de 2011.
                                                                     4
4. Haga clic en                                                  4
   Aceptar.

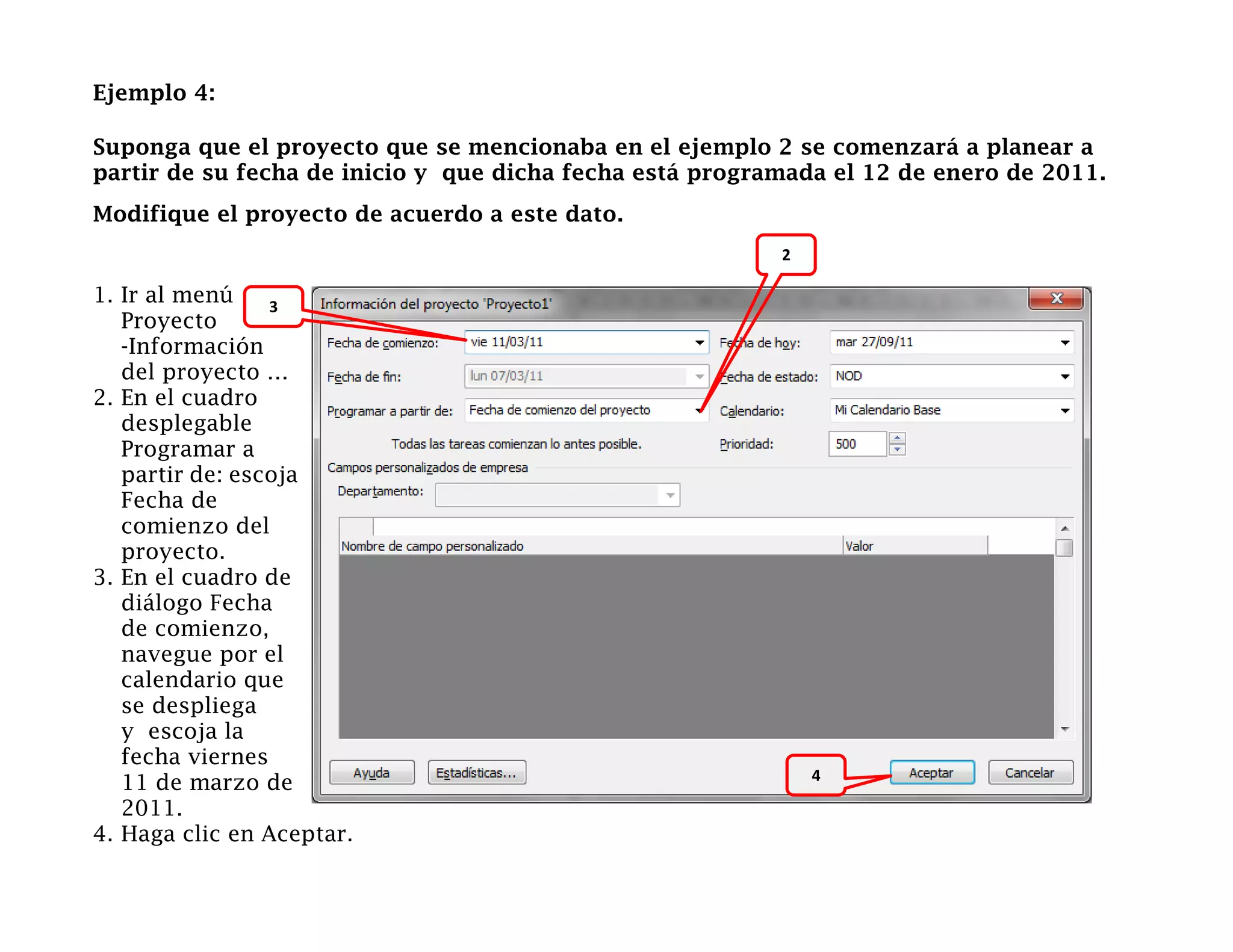

Ejemplo 4:

Suponga que el proyecto que se mencionaba en el ejemplo 2 se comenzará a planear a
partir de su fecha de inicio y que dicha fecha está programada el 12 de enero de 2011.
Modifique el proyecto de acuerdo a este dato.
                                                          2

1. Ir al menú    3
   Proyecto
   -Información
   del proyecto …
2. En el cuadro
   desplegable
   Programar a
   partir de: escoja
   Fecha de
   comienzo del
   proyecto.
3. En el cuadro de
   diálogo Fecha
   de comienzo,
   navegue por el
   calendario que
   se despliega
   y escoja la
   fecha viernes
                                                              4
   11 de marzo de
   2011.
4. Haga clic en Aceptar.

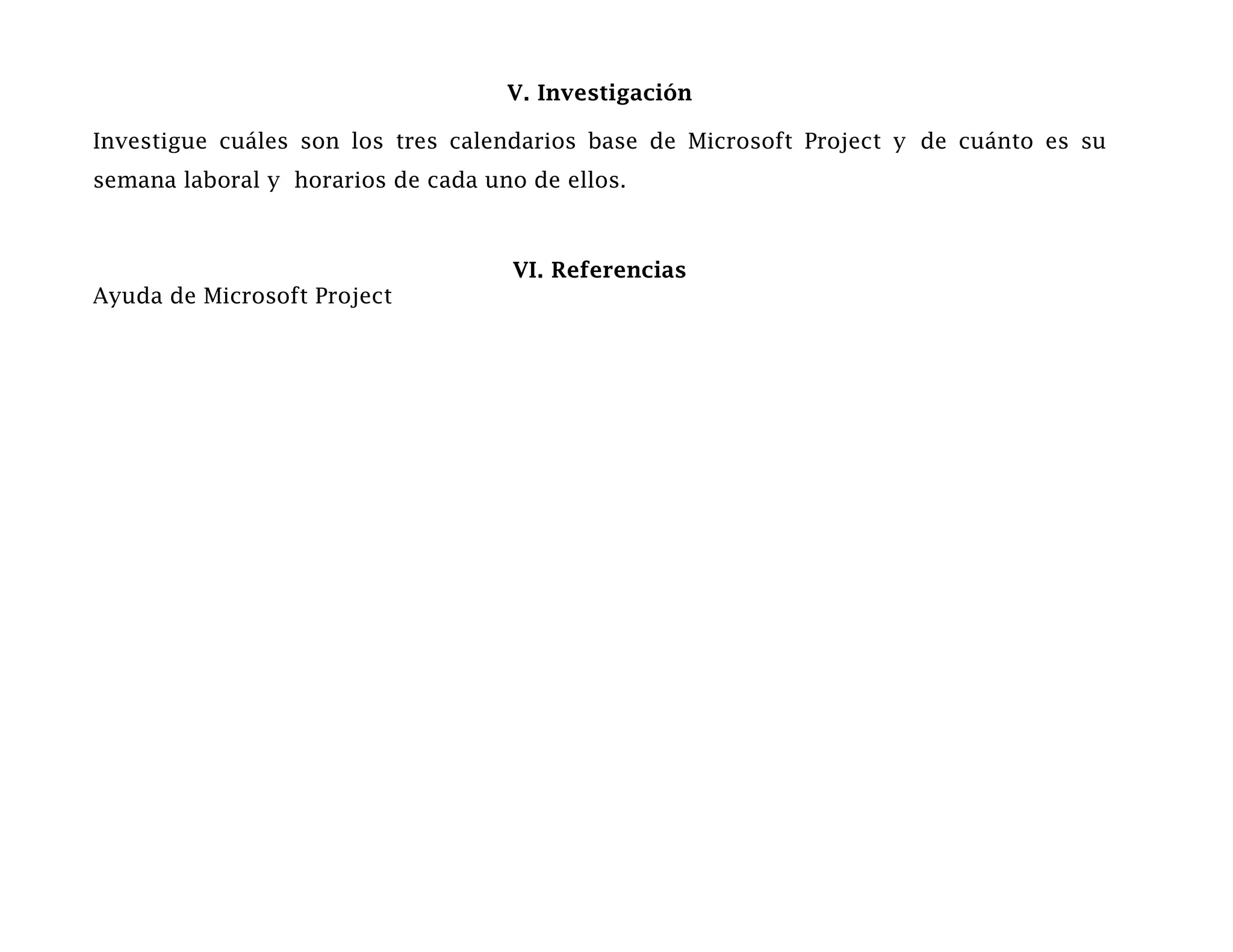

V. Investigación

Investigue cuáles son los tres calendarios base de Microsoft Project y de cuánto es su
semana laboral y horarios de cada uno de ellos.

                                    VI. Referencias
Ayuda de Microsoft Project
