Escuela Secundaria Técnica No.50



  Tecnología I: Énfasis en Informática



 Profr. José Alejandro Sánchez Lozano



         Proyecto Productivo:
Diseño y Creación de Blogs Personalizados



        Ciclo Escolar 2011
                      2011-2012



        30 de Noviembre de 2011
Profesor Responsable:
José Alejandro Sánchez Lozano



                     Alumnos Participantes:
Báez Peña Juan Carlos
Bautista Cholula Alejandro
Camacho Camacho Carlos Gabriel
Cruz Morales Miguel Eduardo
De La Rosa Morales Giuseppe
Flores Espinosa José Antonio
García Félix Carlo Iván
Hernández Romero Eduardo
Hernández Tapia Ricardo
López López Gerardo
Machorro Espinoza Jexua Leonardo
Méndez Órnelas Luis Miguel
Méndez Toledo Gerardo
Mora Cuellar Manuel Uriel
Olivarez Salamanca Olaf David
Palma Botello Mario Efraín
Pérez Villegas Abraham
Samayoa Díaz David Rusbeli
Samayoa Díaz Eduardo
Urbalejo González Osvaldo
Vázquez Juárez Fernando
Velázquez Pérez Luis Alberto
INTRODUCCIÓN


El manejo de las TIC’s como la WEB 2.0, ha revolucionado al mundo en el que vivimos, el
uso de ambientes virtuales, nos ha permitido potenciar el manejo de la información, en
palabras de Franco (2006:276) “La computación no es sobre computadoras, es sobre la vida”;
es decir, las TIC’s conforman nuestro estilo de vida.


El uso de TIC’s en la escuela, ha ido avanzado constantemente, hoy en día todo alumno sabe
manejar una computadora, sin embargo, el uso que se le da no va más allá de un medio de
entretenimiento; en la Escuela Secundaria Técnica No.50, se reconoce este fenómeno, por lo
que se busca que los alumnos del grupo de computación del 1° D, hagan uso de las
herramientas que nos proporciona la WEB 2.0 en el contexto escolar, con una orientación
educativa, pero sobre todo, que el alumno pueda obtener un ingreso a través del uso de estas
herramientas contribuyendo al desarrollo sustentable de la comunidad.


Este proyecto busca, que los alumnos hagan uso de las herramientas de la WEB 2.0,
específicamente el uso de un blog y todas las herramientas que pueden usarse en este entorno
virtual; como escuela, reconocemos que los blogs son una opción al consumo y uso contante
de las hojas papel, ya que a través de esta herramienta, el alumno puede almacenar su
información por siempre, además de que otros compañeros pueden consultar sus trabajos
como referencia futura.


El uso del blog por parte de los alumnos, posibilita a estos para crear una fuente de ingresos,
ya pueden diseñar un sitio personalizado para cada compañero o persona que necesite
almacenar su información, ya sean tareas, corrículum vitae, trabajos, exámenes, ó un medio de
publicidad para los negocios locales; dado lo anterior, se busca que los alumnos de 1° D,
aprovechen la banda de internet del aula de medios para llevar a cabo una actividad de las
mencionadas anteriormente, específicamente, ofrecer los servicios de creación de albúmenes
de tareas y trabajos escolares .a todos los alumnos de la institución y de escuelas cercanas.
DIAGNÓSTICO


Detección del problema


Las diversas asignaturas que conforman el currículo escolar, hacen uso de trabajos y tareas en
hojas de papel como una evidencia de los conocimientos y habilidades que el alumno va
adquiriendo a lo largo del ciclo escolar, sin embargo, vivimos en una crisis ambiental mundial
y por lo tanto, es necesario buscar medios alternativos para sustituir el uso del papel de manera
gradual, ya que si bien el papel es una forma de evidencia perdurable, con el tiempo, este se va
degradando hasta desaparecer, por lo que podemos concluir que el papel es una forma de
evidencia de corto y mediano plazo, y no permanente como lo sería una evidencia intangible
que no sufre los estragos de la degradación física.


El grupo de 1° D, buscó alternativas para poder contribuir a la sustitución gradual del papel en
la Escuela Secundaria Técnica No.50 y su comunidad en general, las propuestas planteadas
fueron las siguientes:


    a) Usar papel reciclado o de reuso.
    b) Evitar hacer tareas y trabajos en hojas de papel.
    c) Usar la computadora y el internet como carpeta de trabajos virtual.


La alternativa seleccionada fue la “c”, ya que la alternativa “a”, no contribuye a la
disminución del consumo de papel, por otro lado, la alternativa “b”, origina problemas en el
proceso de enseñanza-aprendizaje del alumno y del docente, ya que no se puede evitar
hacer tareas y trabajos, además, el inciso “c”, concuerda con el uso de los conocimientos
que el alumno está adquiriendo en la materia de Tecnología I: Énfasis en Informática, por
lo que es la más adecuada para resolver el problema planteado.
DEFINICIÓN DE OBJETIVOS


Se han trazado un Objetivo General y Objetivos Específicos, bajo los cuales se sustenta el
proyecto productivo, estos fueron los siguientes:


Objetivo General
Que el alumno ofrezca los servicios de creación de blogs como carpeta de evidencias de
trabajos y tareas, para sus compañeros de la escuela en una primera etapa y de escuelas
cercanas en una segunda etapa.


Objetivos Particulares
   1. Que el alumno haga uso de las herramientas de la WEB 2.0.
   2. Que el alumno disminuya de manera gradual, el uso de papel en trabajos y tareas.
   3. Que el alumno genere una fuente de ingreso para él y su familia.
   4. Contribuir al Desarrollo Sustentable de su comunidad.




                                        DISEÑO


Para llevar a cabo este proyecto, es necesaria la integración de recursos tanto humanos,
materiales y técnicos que se dividen en las siguientes dimensiones:

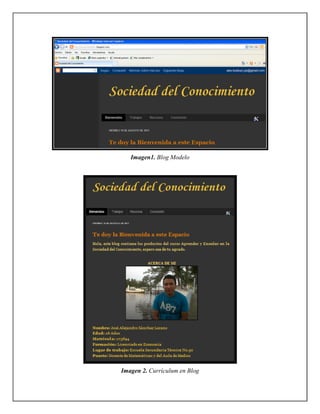

Imagen1. Blog Modelo




Imagen 2. Currículum en Blog

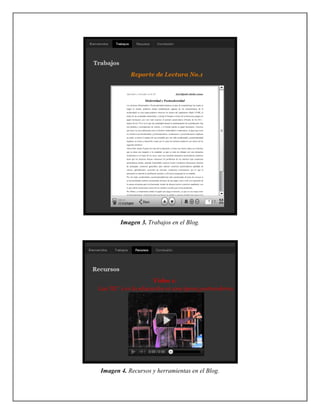

Imagen 3. Trabajos en el Blog.




Imagen 4. Recursos y herramientas en el Blog.
Dimensión Técnica:
   •   22 Computadoras.
   •   1 Escáner
   •   Red de Internet.
   •   11 Mesas Binarias.
   •   22 Sillas.
   •   Red Eléctrica.


Dimensión Institucional:
   •   1 Profesor.
   •   1 Coordinador de tecnologías.
   •   22 Alumnos de la tecnología de computación.
   •   Instalaciones del laboratorio de cómputo.


Dimensión Financiera:
   •   Se hará uso de las computadoras del laboratorio de computo, del escáner del
       profesor, y de la red de internet y eléctrica de la escuela, por lo que no será
       necesario invertir recursos financieros, sin embargo, se tiene pensado hacer
       propaganda para enfocarse a brindar el servicio en una segunda etapa a otras
       escuelas, esta propaganda se financiaría con los recursos obtenidos en la primera
       etapa, por lo que no es necesario obtener recursos para la primera etapa, ya que se
       plantea ofrecer los servicios de salón en salón en la escuela.


Dimensión Administrativa:
El proyecto se dividirá en cuatro etapas para llevarse a cabo, estas son:
   •   Preparación: Se le enseñará al alumno el uso y creación de los blogs.
   •   Planeación: Se buscarán los clientes objetivo y el tipo de producto a ofrecer.
   •   Organización: Se ofrecerán los servicios y el tipo de servicio, mostrando algunos
       ejemplos del producto, mencionando ventajas de nuestro servicio.
•   Dirección: Tanto alumnos como docente, buscarán llevar un ritmo y un formato de
       calidad en el diseño y estructura del blog.
   •   Control: Se hará una retroalimentación de los modelos que se hayan hecho y se
       buscarán mejoras en estos.


Dimensión Legal
   •   Se buscaran los permisos necesarios de las autoridades directivas para ocupar el
       laboratorio de cómputo fuera del tiempo de la asignatura y del horario escolar, para
       que los alumnos no descuiden su rendimiento en otras asignaturas.
   •   Será necesario sujetarse a las bases de la convocatoria.




                                     EVALUACIÓN


Los criterios para evaluar la eficiencia y eficacia del proyecto son:
   •   Manejo del equipo de cómputo.
   •   Uso efectivo de las herramientas de la WEB 2.0
   •   Uso efectivo de las instalaciones del taller de cómputo.
   •   Trabajo Colaborativo.
   •   Responsabilidad y compromiso.
   •   Cumplir con los estándares del modelo.
   •   Cumplir con el cronograma de trabajo.
   •   Demostración de los productos.
   •   Contar con 44 clientes cada mes.
   •   Crear 2 blogs por alumno cada mes.


Dado lo anterior, las herramientas para evaluar serán las siguientes:
   •   Observación directa y sistemática del docente.
   •   Bitácora de trabajo.
   •   Valoración del trabajo según estándares.

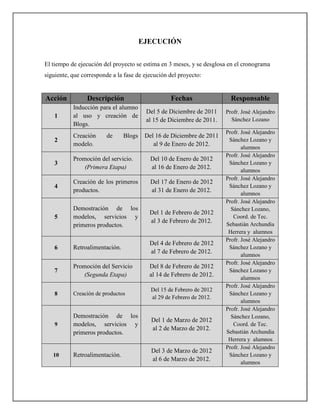

EJECUCIÓN


El tiempo de ejecución del proyecto se estima en 3 meses, y se desglosa en el cronograma
siguiente, que corresponde a la fase de ejecución del proyecto:


Acción           Descripción                       Fechas                Responsable
           Inducción para el alumno
                                         Del 5 de Diciembre de 2011    Profr. José Alejandro
    1      al uso y creación de
                                         al 15 de Diciembre de 2011.     Sánchez Lozano
           Blogs.
                                                                       Profr. José Alejandro
           Creación     de      Blogs    Del 16 de Diciembre de 2011
    2                                                                   Sánchez Lozano y
           modelo.                          al 9 de Enero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
           Promoción del servicio.         Del 10 de Enero de 2012
    3                                                                   Sánchez Lozano y
               (Primera Etapa)             al 16 de Enero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
           Creación de los primeros        Del 17 de Enero de 2012
    4                                                                   Sánchez Lozano y
           productos.                      al 31 de Enero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
           Demostración de los                                           Sánchez Lozano,
                                          Del 1 de Febrero de 2012
    5      modelos, servicios y                                           Coord. de Tec.
                                          al 3 de Febrero de 2012.
           primeros productos.                                         Sebastián Archundia
                                                                        Herrera y alumnos
                                                                       Profr. José Alejandro
                                          Del 4 de Febrero de 2012
    6      Retroalimentación.                                           Sánchez Lozano y
                                          al 7 de Febrero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
           Promoción del Servicio         Del 8 de Febrero de 2012
    7                                                                   Sánchez Lozano y
               (Segunda Etapa)            al 14 de Febrero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
                                           Del 15 de Febrero de 2012
    8      Creación de productos                                        Sánchez Lozano y
                                           al 29 de Febrero de 2012.
                                                                              alumnos
                                                                       Profr. José Alejandro
           Demostración de los                                           Sánchez Lozano,
                                           Del 1 de Marzo de 2012
    9      modelos, servicios y                                           Coord. de Tec.
                                           al 2 de Marzo de 2012.
           primeros productos.                                         Sebastián Archundia
                                                                        Herrera y alumnos
                                                                       Profr. José Alejandro
                                           Del 3 de Marzo de 2012
   10      Retroalimentación.                                           Sánchez Lozano y
                                           al 6 de Marzo de 2012.
                                                                              alumnos

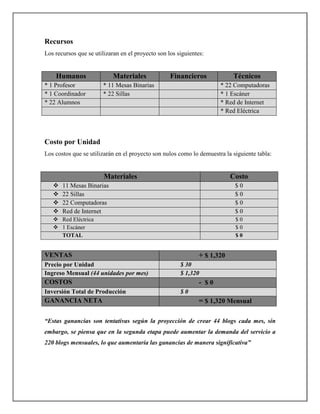

Recursos
Los recursos que se utilizaran en el proyecto son los siguientes:


    Humanos                Materiales              Financieros             Técnicos
* 1 Profesor           * 11 Mesas Binarias                            * 22 Computadoras
* 1 Coordinador        * 22 Sillas                                    * 1 Escáner
* 22 Alumnos                                                          * Red de Internet
                                                                      * Red Eléctrica



Costo por Unidad
Los costos que se utilizarán en el proyecto son nulos como lo demuestra la siguiente tabla:


                        Materiales                                         Costo
       11 Mesas Binarias                                                    $0
       22 Sillas                                                            $0
       22 Computadoras                                                      $0
       Red de Internet                                                      $0
       Red Eléctrica                                                        $0
       1 Escáner                                                            $0
       TOTAL                                                                $0


VENTAS                                                         + $ 1,320
Precio por Unidad                                      $ 30
Ingreso Mensual (44 unidades por mes)                  $ 1,320
COSTOS                                                         - $0
Inversión Total de Producción                          $0
GANANCIA NETA                                                  = $ 1,320 Mensual

“Estas ganancias son tentativas según la proyección de crear 44 blogs cada mes, sin
embargo, se piensa que en la segunda etapa puede aumentar la demanda del servicio a
220 blogs mensuales, lo que aumentaría las ganancias de manera significativa”
Tiempo
El tiempo estimado para el desarrollo del proyecto, es de 3 meses, comprendiendo el
periodo del 5 de Diciembre de 2011 al 6 de Marzo de 2012, sin embargo, este periodo
puede variar según suspensiones no marcadas en el calendario escolar.




Fuentes de Consulta


       Franco, Jorge (2008), Educación y Tecnología: Una solución radical. Editorial
       Siglo XXI, México.

       Creación de Blogs (2011) en http://www.isabelperez.com/taller1/blog_crea.htm


        Como crear un blog con la plataforma blogger (2011) en http://www.ayuda-
       internet.net/tutoriales/desarrollo/blog-blogger/index.html
Anexos


           Estándares que debe cumplir todo blog
Uso de Imágenes                                         Siempre
Uso de presentaciones gráficas                          Depende
Uso de música                                           Depende
Uso de procesadores de texto                            Siempre
Uso de contadores de visita                             Siempre
Uso de Videos                                           Depende
Uso de Herramientas de la WEB 2.0 que pida el cliente   Siempre

Proyecto productivo

  • 1.
    Escuela Secundaria TécnicaNo.50 Tecnología I: Énfasis en Informática Profr. José Alejandro Sánchez Lozano Proyecto Productivo: Diseño y Creación de Blogs Personalizados Ciclo Escolar 2011 2011-2012 30 de Noviembre de 2011
  • 2.
    Profesor Responsable: José AlejandroSánchez Lozano Alumnos Participantes: Báez Peña Juan Carlos Bautista Cholula Alejandro Camacho Camacho Carlos Gabriel Cruz Morales Miguel Eduardo De La Rosa Morales Giuseppe Flores Espinosa José Antonio García Félix Carlo Iván Hernández Romero Eduardo Hernández Tapia Ricardo López López Gerardo Machorro Espinoza Jexua Leonardo Méndez Órnelas Luis Miguel Méndez Toledo Gerardo Mora Cuellar Manuel Uriel Olivarez Salamanca Olaf David Palma Botello Mario Efraín Pérez Villegas Abraham Samayoa Díaz David Rusbeli Samayoa Díaz Eduardo Urbalejo González Osvaldo Vázquez Juárez Fernando Velázquez Pérez Luis Alberto
  • 3.
    INTRODUCCIÓN El manejo delas TIC’s como la WEB 2.0, ha revolucionado al mundo en el que vivimos, el uso de ambientes virtuales, nos ha permitido potenciar el manejo de la información, en palabras de Franco (2006:276) “La computación no es sobre computadoras, es sobre la vida”; es decir, las TIC’s conforman nuestro estilo de vida. El uso de TIC’s en la escuela, ha ido avanzado constantemente, hoy en día todo alumno sabe manejar una computadora, sin embargo, el uso que se le da no va más allá de un medio de entretenimiento; en la Escuela Secundaria Técnica No.50, se reconoce este fenómeno, por lo que se busca que los alumnos del grupo de computación del 1° D, hagan uso de las herramientas que nos proporciona la WEB 2.0 en el contexto escolar, con una orientación educativa, pero sobre todo, que el alumno pueda obtener un ingreso a través del uso de estas herramientas contribuyendo al desarrollo sustentable de la comunidad. Este proyecto busca, que los alumnos hagan uso de las herramientas de la WEB 2.0, específicamente el uso de un blog y todas las herramientas que pueden usarse en este entorno virtual; como escuela, reconocemos que los blogs son una opción al consumo y uso contante de las hojas papel, ya que a través de esta herramienta, el alumno puede almacenar su información por siempre, además de que otros compañeros pueden consultar sus trabajos como referencia futura. El uso del blog por parte de los alumnos, posibilita a estos para crear una fuente de ingresos, ya pueden diseñar un sitio personalizado para cada compañero o persona que necesite almacenar su información, ya sean tareas, corrículum vitae, trabajos, exámenes, ó un medio de publicidad para los negocios locales; dado lo anterior, se busca que los alumnos de 1° D, aprovechen la banda de internet del aula de medios para llevar a cabo una actividad de las mencionadas anteriormente, específicamente, ofrecer los servicios de creación de albúmenes de tareas y trabajos escolares .a todos los alumnos de la institución y de escuelas cercanas.
  • 4.
    DIAGNÓSTICO Detección del problema Lasdiversas asignaturas que conforman el currículo escolar, hacen uso de trabajos y tareas en hojas de papel como una evidencia de los conocimientos y habilidades que el alumno va adquiriendo a lo largo del ciclo escolar, sin embargo, vivimos en una crisis ambiental mundial y por lo tanto, es necesario buscar medios alternativos para sustituir el uso del papel de manera gradual, ya que si bien el papel es una forma de evidencia perdurable, con el tiempo, este se va degradando hasta desaparecer, por lo que podemos concluir que el papel es una forma de evidencia de corto y mediano plazo, y no permanente como lo sería una evidencia intangible que no sufre los estragos de la degradación física. El grupo de 1° D, buscó alternativas para poder contribuir a la sustitución gradual del papel en la Escuela Secundaria Técnica No.50 y su comunidad en general, las propuestas planteadas fueron las siguientes: a) Usar papel reciclado o de reuso. b) Evitar hacer tareas y trabajos en hojas de papel. c) Usar la computadora y el internet como carpeta de trabajos virtual. La alternativa seleccionada fue la “c”, ya que la alternativa “a”, no contribuye a la disminución del consumo de papel, por otro lado, la alternativa “b”, origina problemas en el proceso de enseñanza-aprendizaje del alumno y del docente, ya que no se puede evitar hacer tareas y trabajos, además, el inciso “c”, concuerda con el uso de los conocimientos que el alumno está adquiriendo en la materia de Tecnología I: Énfasis en Informática, por lo que es la más adecuada para resolver el problema planteado.
  • 5.
    DEFINICIÓN DE OBJETIVOS Sehan trazado un Objetivo General y Objetivos Específicos, bajo los cuales se sustenta el proyecto productivo, estos fueron los siguientes: Objetivo General Que el alumno ofrezca los servicios de creación de blogs como carpeta de evidencias de trabajos y tareas, para sus compañeros de la escuela en una primera etapa y de escuelas cercanas en una segunda etapa. Objetivos Particulares 1. Que el alumno haga uso de las herramientas de la WEB 2.0. 2. Que el alumno disminuya de manera gradual, el uso de papel en trabajos y tareas. 3. Que el alumno genere una fuente de ingreso para él y su familia. 4. Contribuir al Desarrollo Sustentable de su comunidad. DISEÑO Para llevar a cabo este proyecto, es necesaria la integración de recursos tanto humanos, materiales y técnicos que se dividen en las siguientes dimensiones:
  • 6.
    Imagen1. Blog Modelo Imagen2. Currículum en Blog
  • 7.
    Imagen 3. Trabajosen el Blog. Imagen 4. Recursos y herramientas en el Blog.
  • 8.
    Dimensión Técnica: • 22 Computadoras. • 1 Escáner • Red de Internet. • 11 Mesas Binarias. • 22 Sillas. • Red Eléctrica. Dimensión Institucional: • 1 Profesor. • 1 Coordinador de tecnologías. • 22 Alumnos de la tecnología de computación. • Instalaciones del laboratorio de cómputo. Dimensión Financiera: • Se hará uso de las computadoras del laboratorio de computo, del escáner del profesor, y de la red de internet y eléctrica de la escuela, por lo que no será necesario invertir recursos financieros, sin embargo, se tiene pensado hacer propaganda para enfocarse a brindar el servicio en una segunda etapa a otras escuelas, esta propaganda se financiaría con los recursos obtenidos en la primera etapa, por lo que no es necesario obtener recursos para la primera etapa, ya que se plantea ofrecer los servicios de salón en salón en la escuela. Dimensión Administrativa: El proyecto se dividirá en cuatro etapas para llevarse a cabo, estas son: • Preparación: Se le enseñará al alumno el uso y creación de los blogs. • Planeación: Se buscarán los clientes objetivo y el tipo de producto a ofrecer. • Organización: Se ofrecerán los servicios y el tipo de servicio, mostrando algunos ejemplos del producto, mencionando ventajas de nuestro servicio.
  • 9.
    Dirección: Tanto alumnos como docente, buscarán llevar un ritmo y un formato de calidad en el diseño y estructura del blog. • Control: Se hará una retroalimentación de los modelos que se hayan hecho y se buscarán mejoras en estos. Dimensión Legal • Se buscaran los permisos necesarios de las autoridades directivas para ocupar el laboratorio de cómputo fuera del tiempo de la asignatura y del horario escolar, para que los alumnos no descuiden su rendimiento en otras asignaturas. • Será necesario sujetarse a las bases de la convocatoria. EVALUACIÓN Los criterios para evaluar la eficiencia y eficacia del proyecto son: • Manejo del equipo de cómputo. • Uso efectivo de las herramientas de la WEB 2.0 • Uso efectivo de las instalaciones del taller de cómputo. • Trabajo Colaborativo. • Responsabilidad y compromiso. • Cumplir con los estándares del modelo. • Cumplir con el cronograma de trabajo. • Demostración de los productos. • Contar con 44 clientes cada mes. • Crear 2 blogs por alumno cada mes. Dado lo anterior, las herramientas para evaluar serán las siguientes: • Observación directa y sistemática del docente. • Bitácora de trabajo. • Valoración del trabajo según estándares.
  • 10.
    EJECUCIÓN El tiempo deejecución del proyecto se estima en 3 meses, y se desglosa en el cronograma siguiente, que corresponde a la fase de ejecución del proyecto: Acción Descripción Fechas Responsable Inducción para el alumno Del 5 de Diciembre de 2011 Profr. José Alejandro 1 al uso y creación de al 15 de Diciembre de 2011. Sánchez Lozano Blogs. Profr. José Alejandro Creación de Blogs Del 16 de Diciembre de 2011 2 Sánchez Lozano y modelo. al 9 de Enero de 2012. alumnos Profr. José Alejandro Promoción del servicio. Del 10 de Enero de 2012 3 Sánchez Lozano y (Primera Etapa) al 16 de Enero de 2012. alumnos Profr. José Alejandro Creación de los primeros Del 17 de Enero de 2012 4 Sánchez Lozano y productos. al 31 de Enero de 2012. alumnos Profr. José Alejandro Demostración de los Sánchez Lozano, Del 1 de Febrero de 2012 5 modelos, servicios y Coord. de Tec. al 3 de Febrero de 2012. primeros productos. Sebastián Archundia Herrera y alumnos Profr. José Alejandro Del 4 de Febrero de 2012 6 Retroalimentación. Sánchez Lozano y al 7 de Febrero de 2012. alumnos Profr. José Alejandro Promoción del Servicio Del 8 de Febrero de 2012 7 Sánchez Lozano y (Segunda Etapa) al 14 de Febrero de 2012. alumnos Profr. José Alejandro Del 15 de Febrero de 2012 8 Creación de productos Sánchez Lozano y al 29 de Febrero de 2012. alumnos Profr. José Alejandro Demostración de los Sánchez Lozano, Del 1 de Marzo de 2012 9 modelos, servicios y Coord. de Tec. al 2 de Marzo de 2012. primeros productos. Sebastián Archundia Herrera y alumnos Profr. José Alejandro Del 3 de Marzo de 2012 10 Retroalimentación. Sánchez Lozano y al 6 de Marzo de 2012. alumnos
  • 11.
    Recursos Los recursos quese utilizaran en el proyecto son los siguientes: Humanos Materiales Financieros Técnicos * 1 Profesor * 11 Mesas Binarias * 22 Computadoras * 1 Coordinador * 22 Sillas * 1 Escáner * 22 Alumnos * Red de Internet * Red Eléctrica Costo por Unidad Los costos que se utilizarán en el proyecto son nulos como lo demuestra la siguiente tabla: Materiales Costo 11 Mesas Binarias $0 22 Sillas $0 22 Computadoras $0 Red de Internet $0 Red Eléctrica $0 1 Escáner $0 TOTAL $0 VENTAS + $ 1,320 Precio por Unidad $ 30 Ingreso Mensual (44 unidades por mes) $ 1,320 COSTOS - $0 Inversión Total de Producción $0 GANANCIA NETA = $ 1,320 Mensual “Estas ganancias son tentativas según la proyección de crear 44 blogs cada mes, sin embargo, se piensa que en la segunda etapa puede aumentar la demanda del servicio a 220 blogs mensuales, lo que aumentaría las ganancias de manera significativa”
  • 12.
    Tiempo El tiempo estimadopara el desarrollo del proyecto, es de 3 meses, comprendiendo el periodo del 5 de Diciembre de 2011 al 6 de Marzo de 2012, sin embargo, este periodo puede variar según suspensiones no marcadas en el calendario escolar. Fuentes de Consulta Franco, Jorge (2008), Educación y Tecnología: Una solución radical. Editorial Siglo XXI, México. Creación de Blogs (2011) en http://www.isabelperez.com/taller1/blog_crea.htm Como crear un blog con la plataforma blogger (2011) en http://www.ayuda- internet.net/tutoriales/desarrollo/blog-blogger/index.html
  • 13.
    Anexos Estándares que debe cumplir todo blog Uso de Imágenes Siempre Uso de presentaciones gráficas Depende Uso de música Depende Uso de procesadores de texto Siempre Uso de contadores de visita Siempre Uso de Videos Depende Uso de Herramientas de la WEB 2.0 que pida el cliente Siempre
