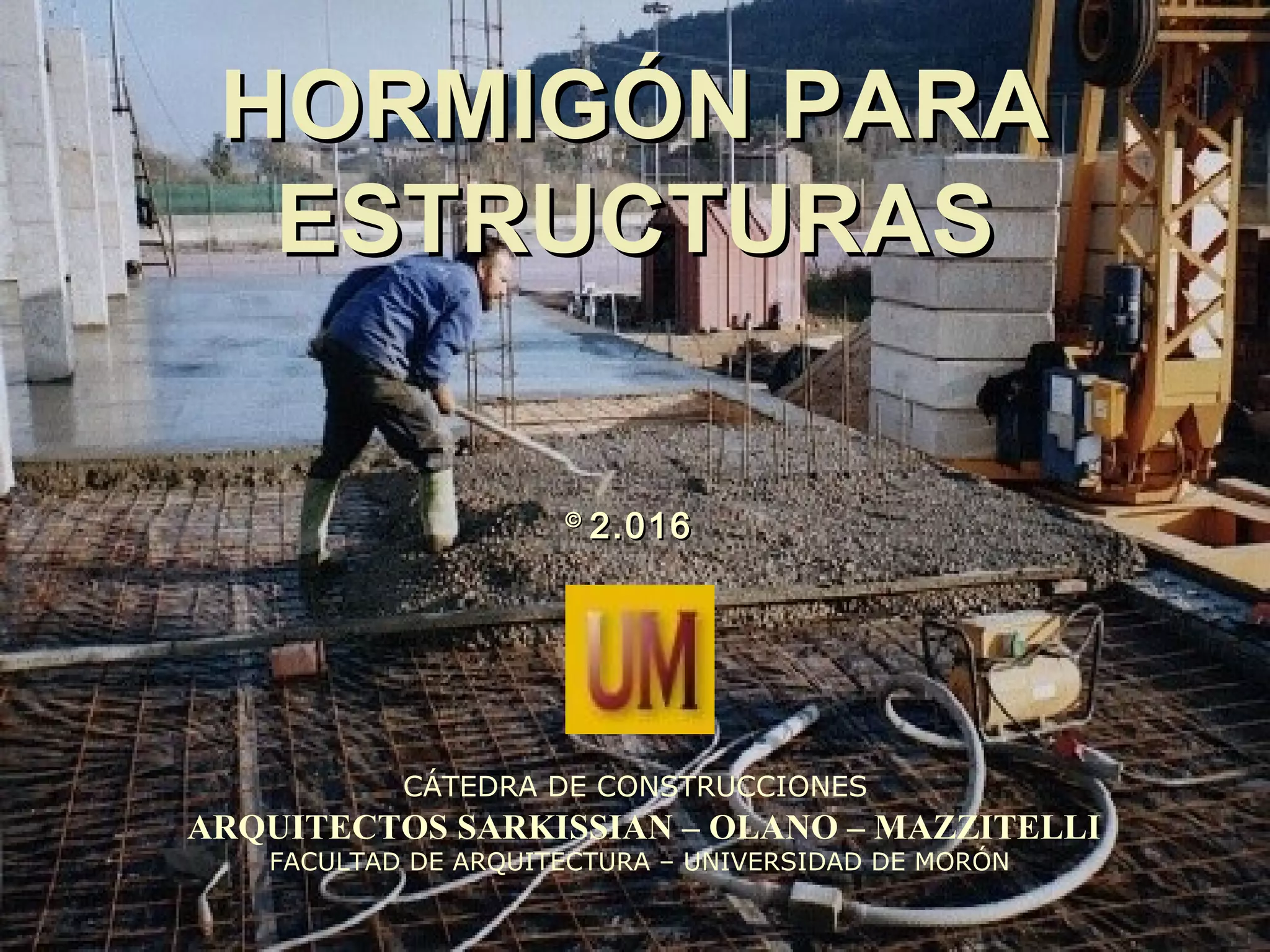

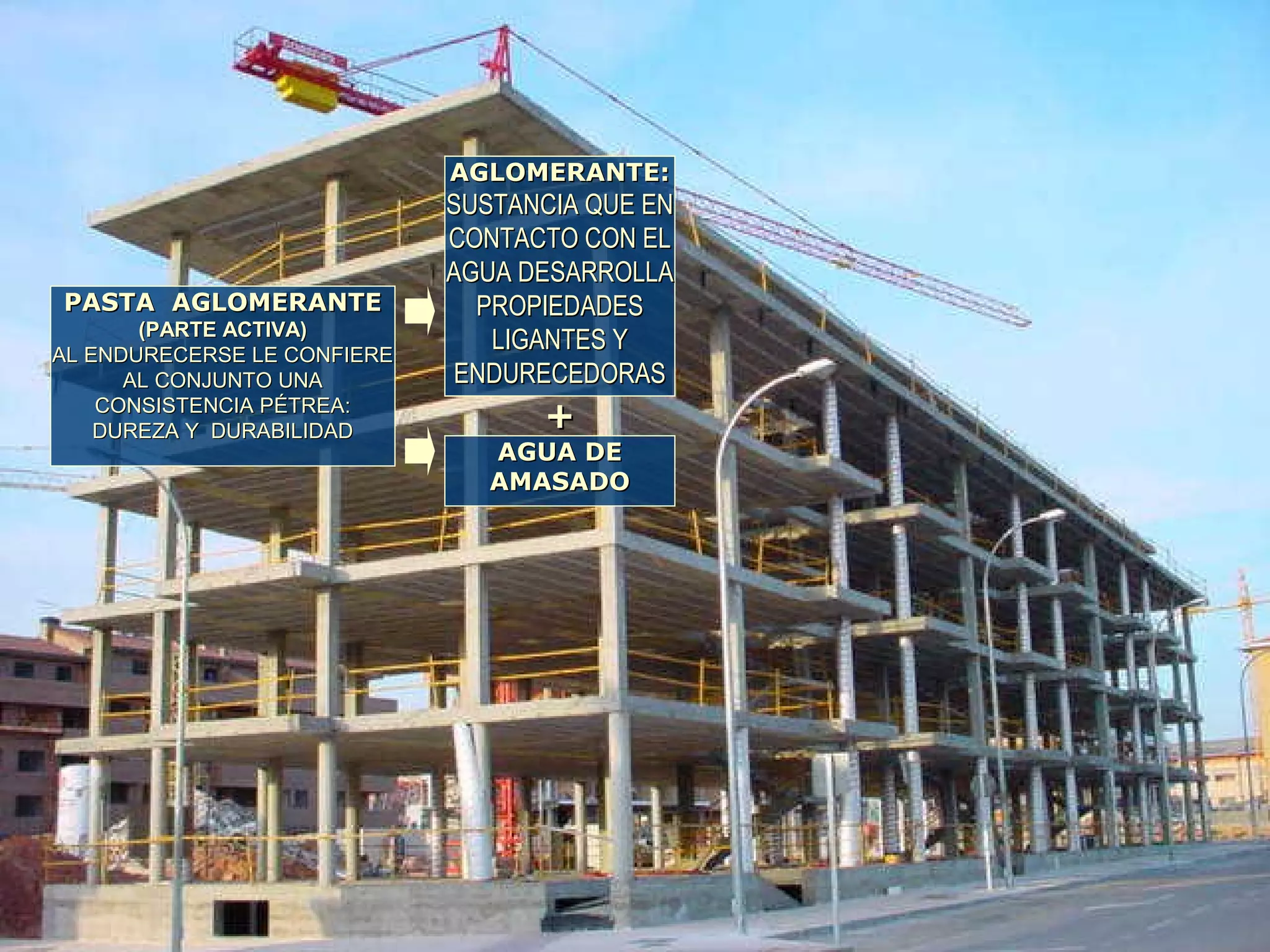

HORMIGÓN PARAHORMIGÓN PARA
ESTRUCTURASESTRUCTURAS
CÁTEDRA DE CONSTRUCCIONES
ARQUITECTOS SARKISSIAN – OLANO – MAZZITELLI
FACULTAD DE ARQUITECTURA – UNIVERSIDAD DE MORÓN
©©
2.0162.016

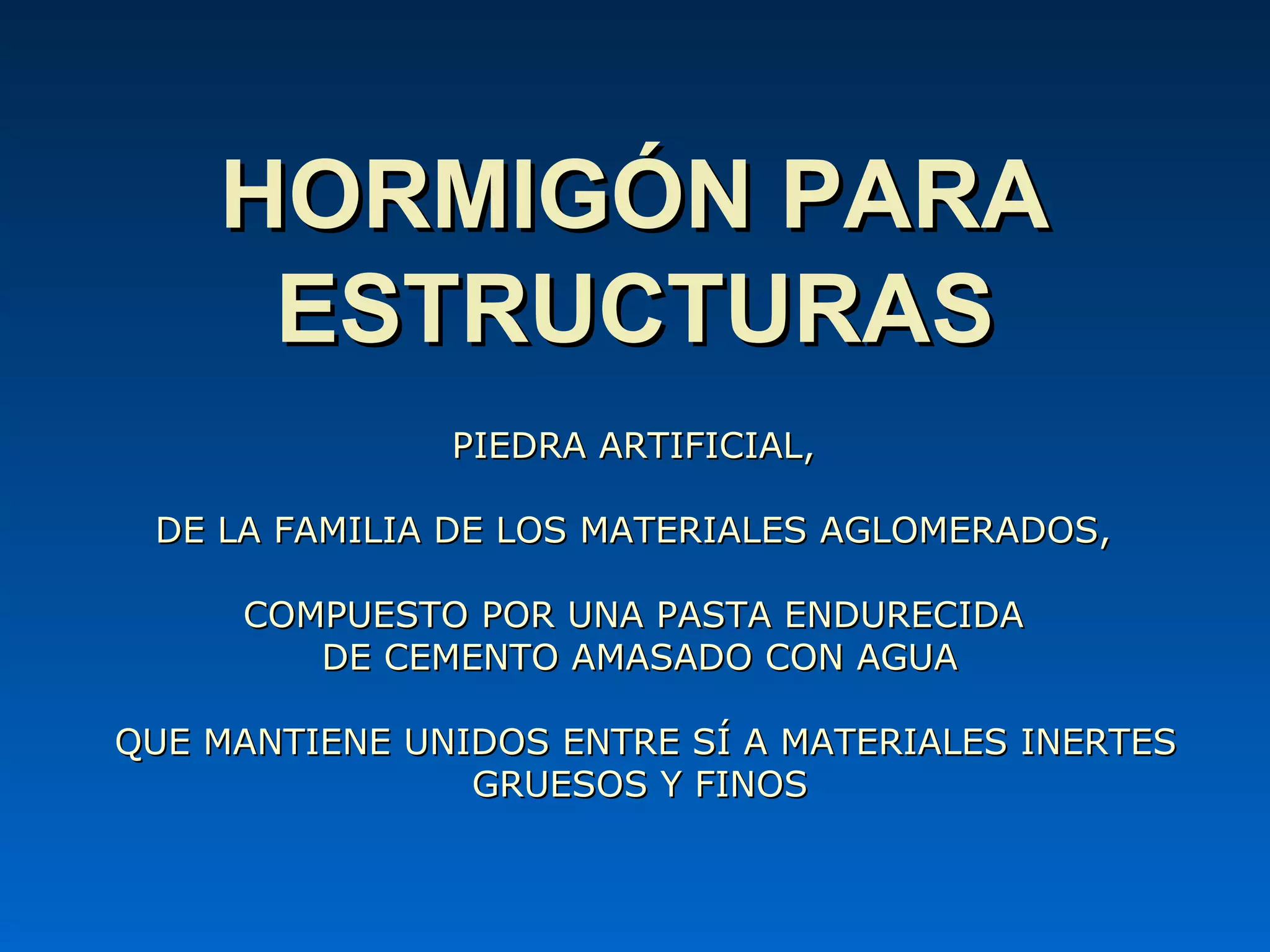

PIEDRA ARTIFICIAL,PIEDRA ARTIFICIAL,
DE LA FAMILIA DE LOS MATERIALES AGLOMERADOS,DE LA FAMILIA DE LOS MATERIALES AGLOMERADOS,
COMPUESTOCOMPUESTO POR UNA PASTA ENDURECIDAPOR UNA PASTA ENDURECIDA
DE CEMENTO AMASADO CON AGUADE CEMENTO AMASADO CON AGUA
QUE MANTIENE UNIDOS ENTRE SÍ A MATERIALES INERTESQUE MANTIENE UNIDOS ENTRE SÍ A MATERIALES INERTES
GRUESOS Y FINOSGRUESOS Y FINOS
HORMIGÓN PARAHORMIGÓN PARA
ESTRUCTURASESTRUCTURAS

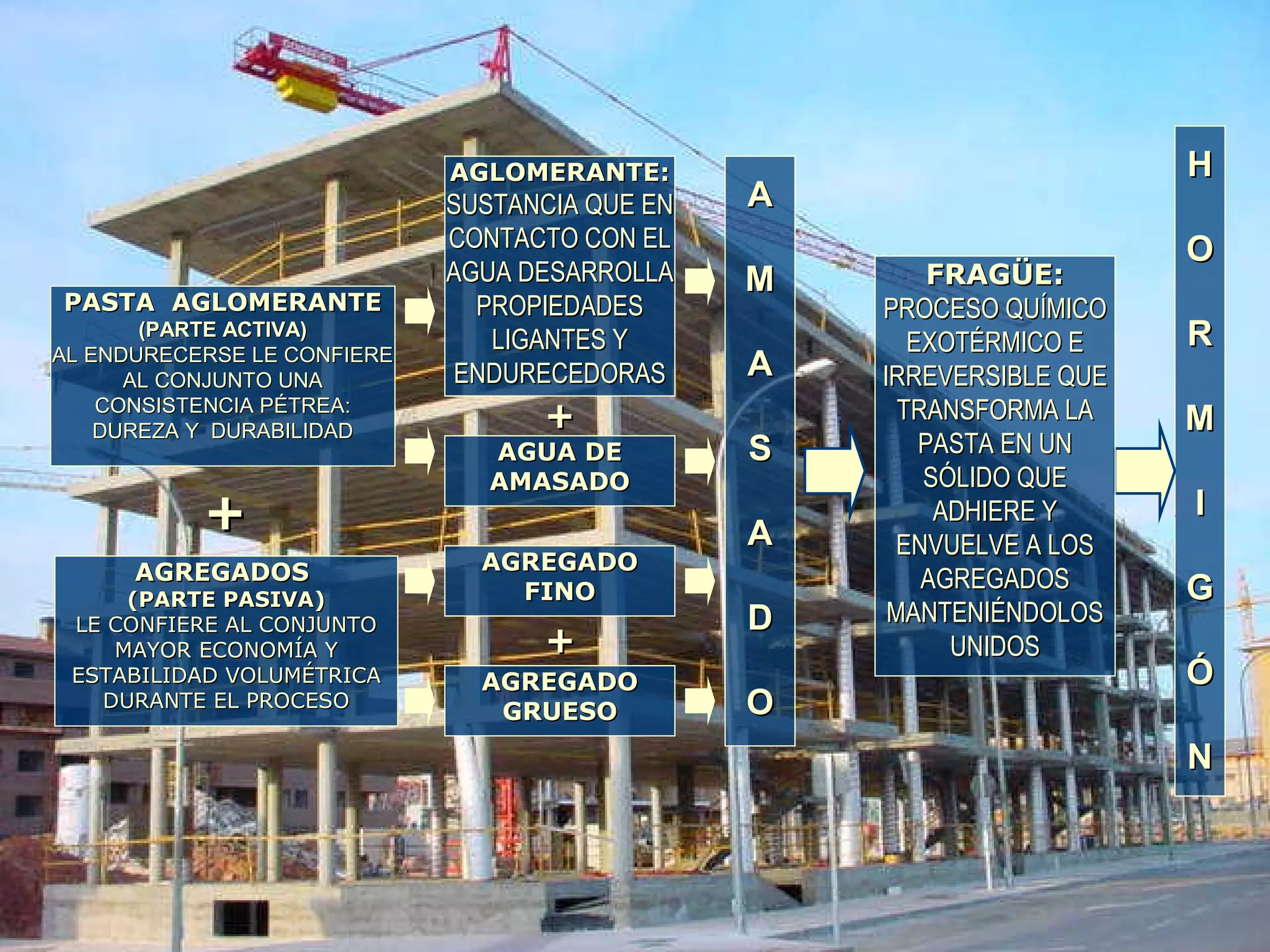

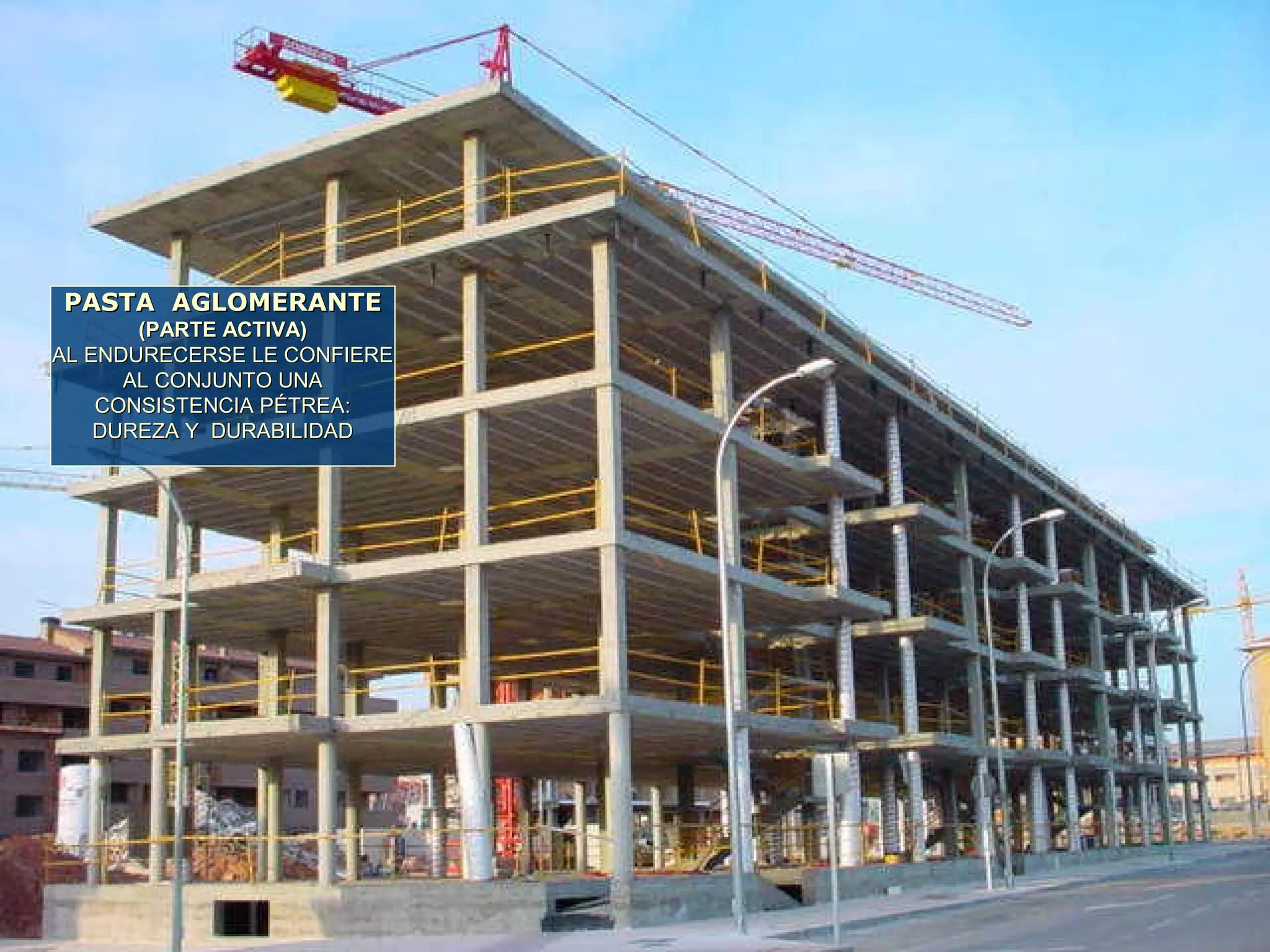

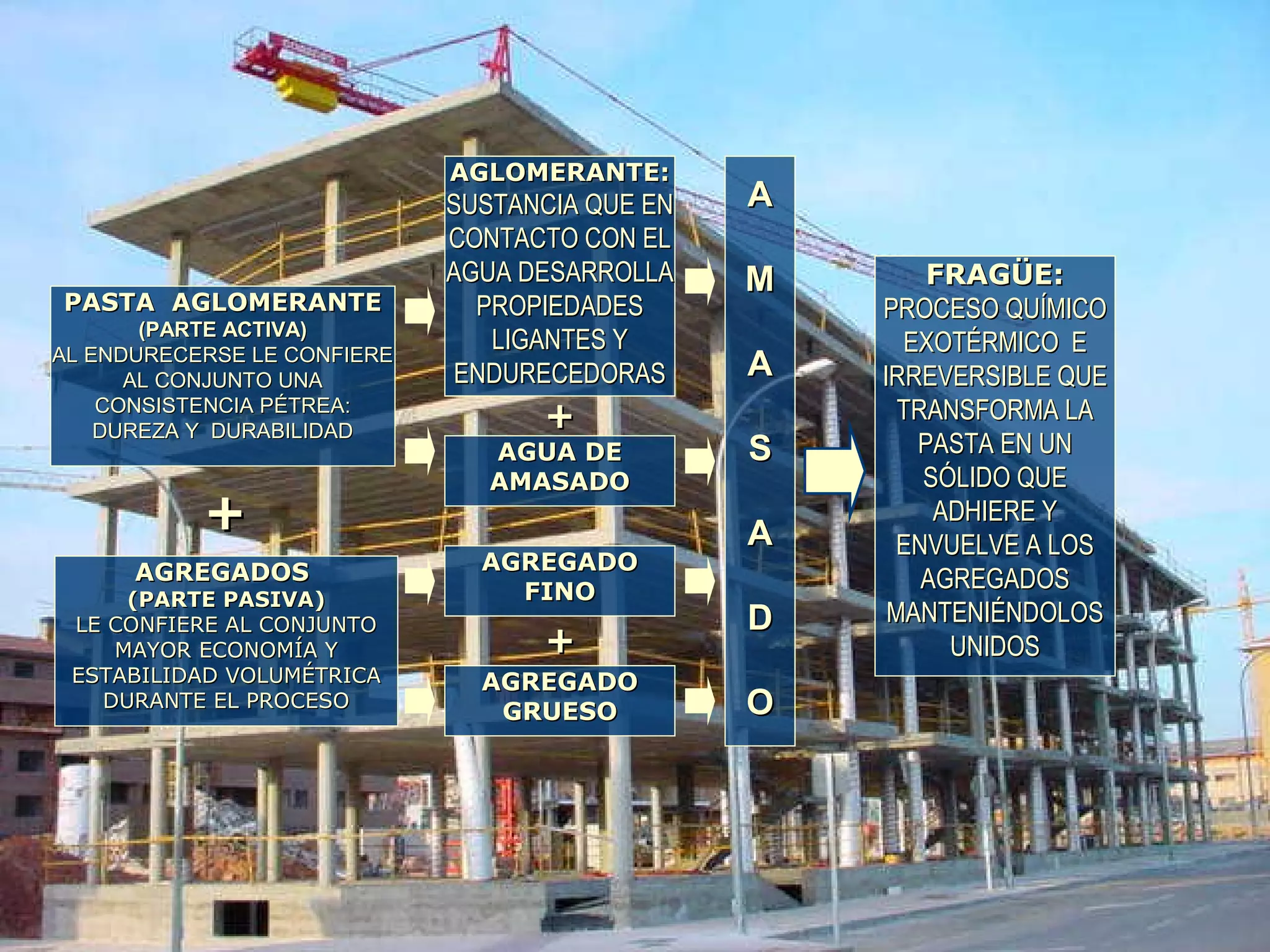

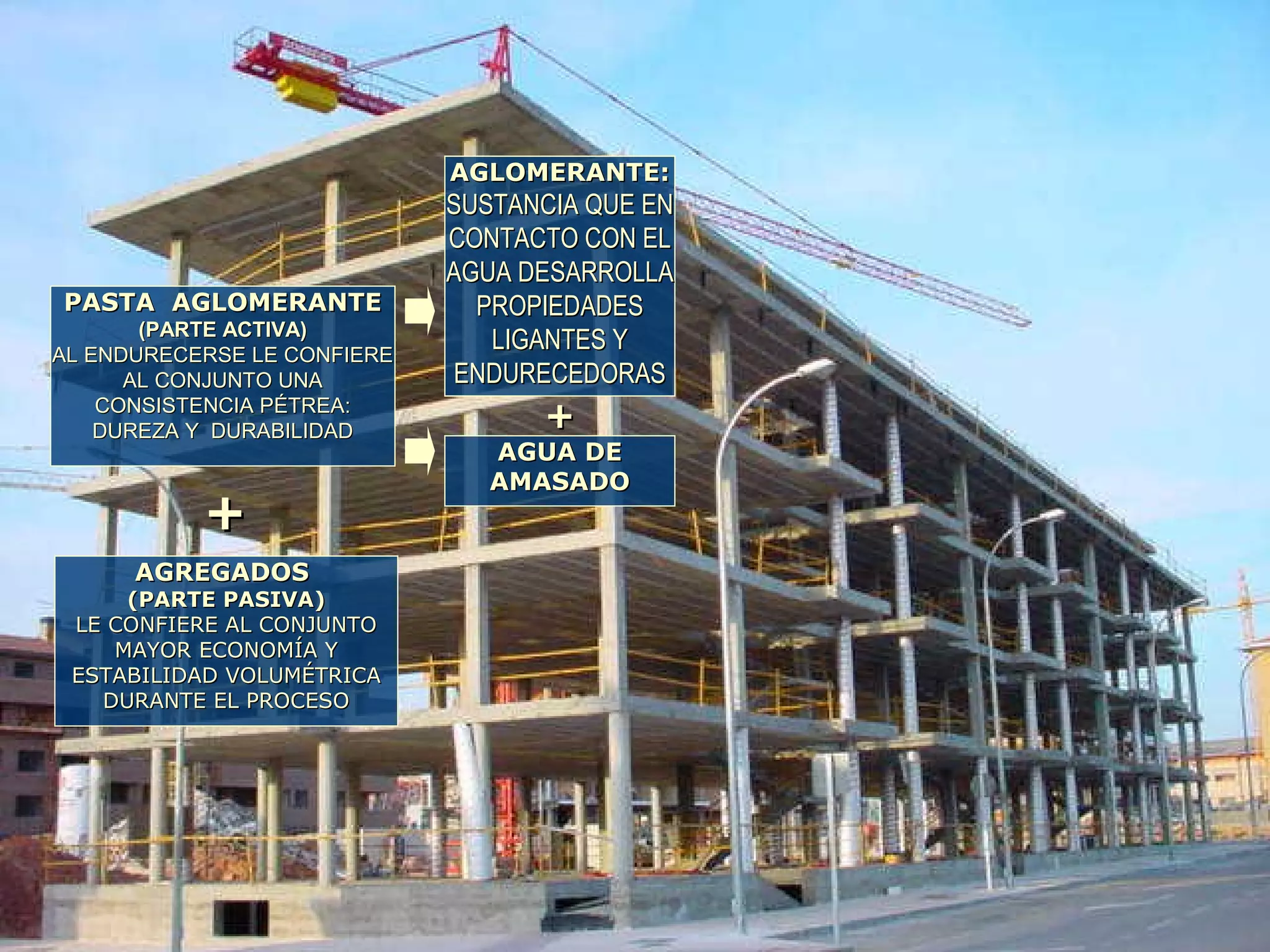

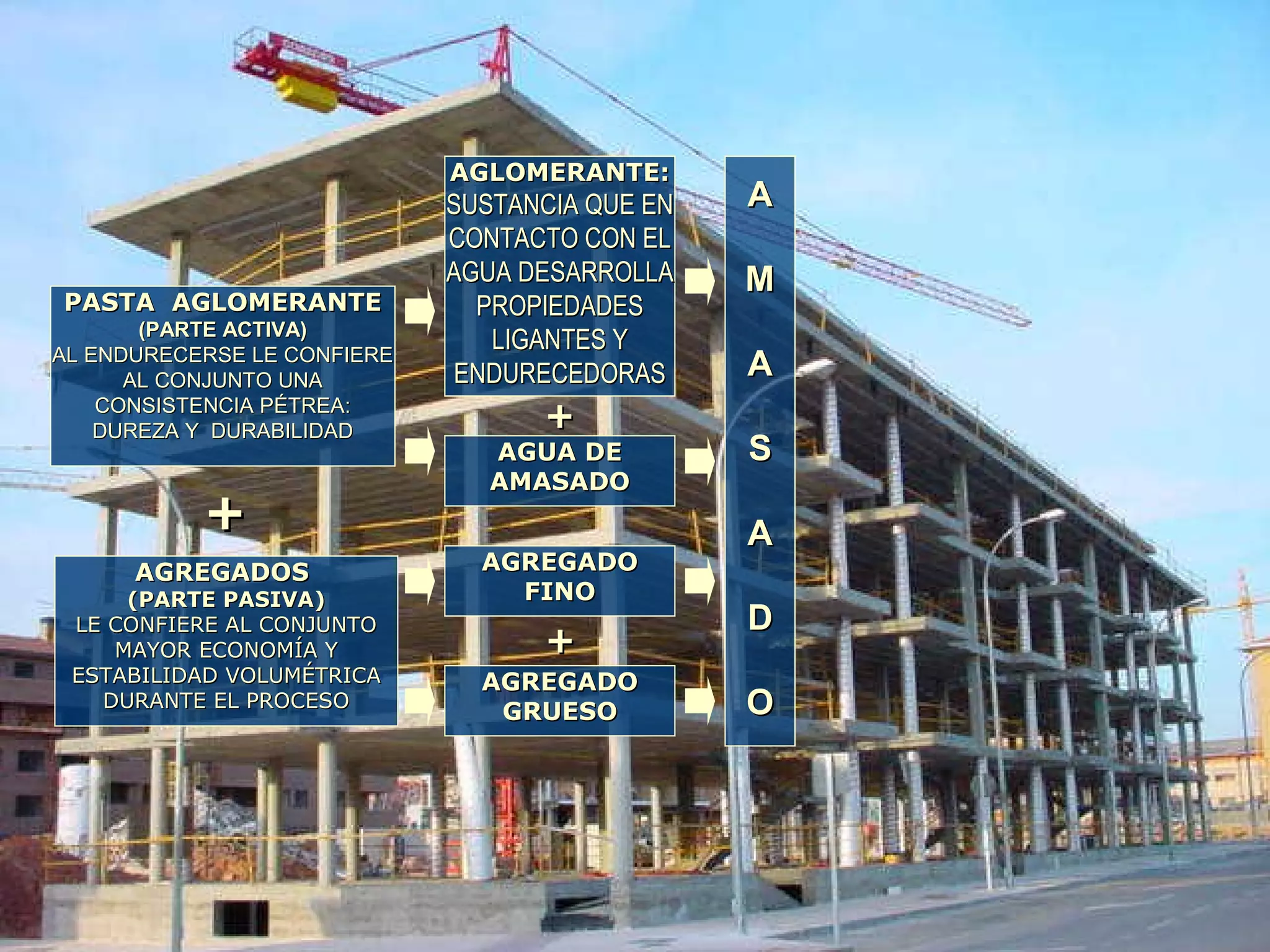

PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AGUA DEAGUA DE
AMASADOAMASADO
++
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGREGADOSAGREGADOS
(PARTE PASIVA)(PARTE PASIVA)
LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO
MAYOR ECONOMÍA YMAYOR ECONOMÍA Y
ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA
DURANTE EL PROCESODURANTE EL PROCESO
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AGUA DEAGUA DE
AMASADOAMASADO
++
++
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGREGADOSAGREGADOS
(PARTE PASIVA)(PARTE PASIVA)
LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO
MAYOR ECONOMÍA YMAYOR ECONOMÍA Y
ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA
DURANTE EL PROCESODURANTE EL PROCESO
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AGUA DEAGUA DE
AMASADOAMASADO

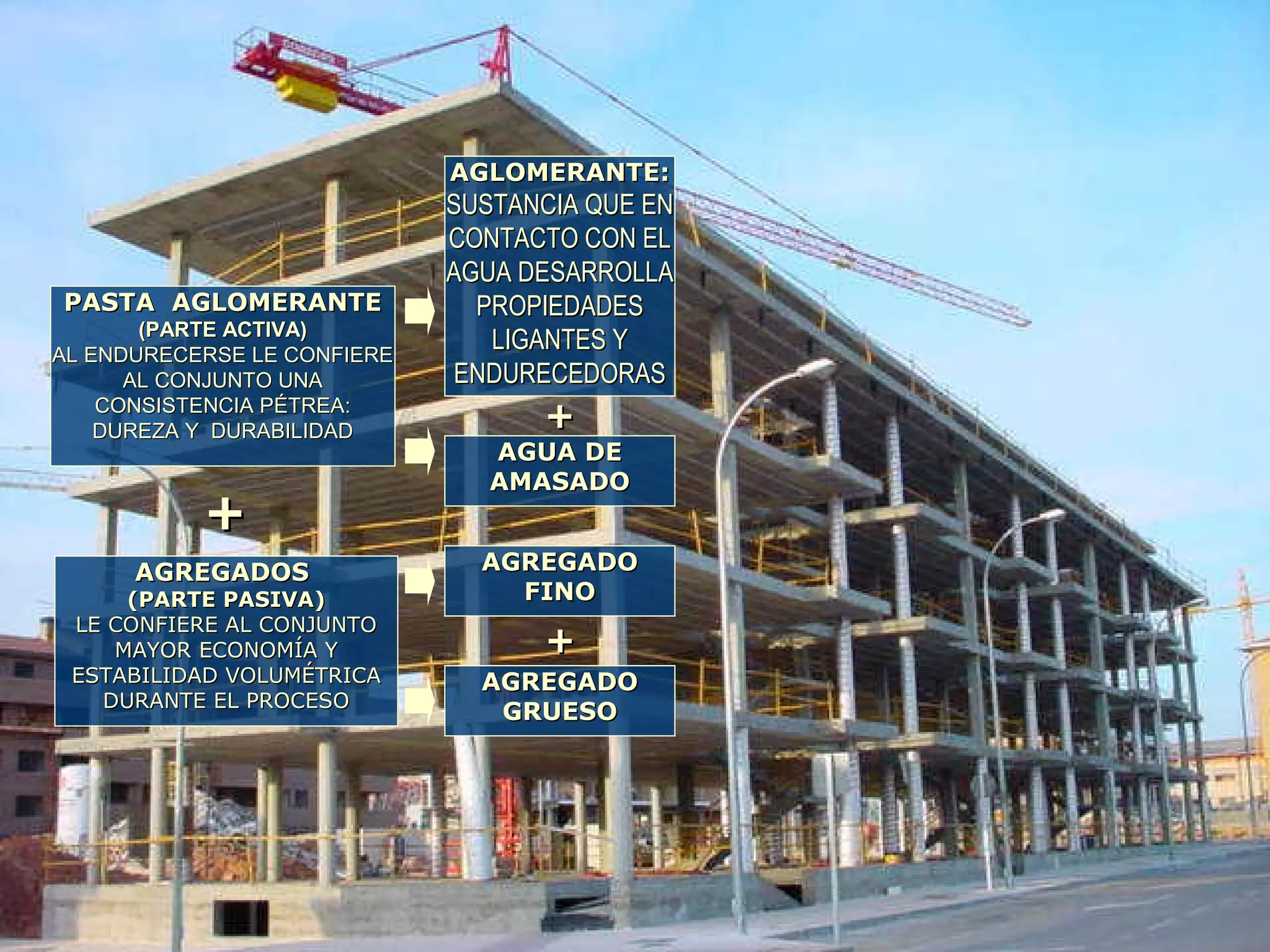

AGREGADOAGREGADO
GRUESOGRUESO
AGREGADOAGREGADO
FINOFINO
++
++
++
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGREGADOSAGREGADOS
(PARTE PASIVA)(PARTE PASIVA)
LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO
MAYOR ECONOMÍA YMAYOR ECONOMÍA Y
ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA
DURANTE EL PROCESODURANTE EL PROCESO
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AA
MM
AA
SS
AA
DD
OO
AGUA DEAGUA DE
AMASADOAMASADO
AGREGADOAGREGADO
GRUESOGRUESO
AGREGADOAGREGADO
FINOFINO
++
++
++
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGREGADOSAGREGADOS
(PARTE PASIVA)(PARTE PASIVA)
LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO
MAYOR ECONOMÍA YMAYOR ECONOMÍA Y
ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA
DURANTE EL PROCESODURANTE EL PROCESO
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AA
MM
AA
SS
AA
DD
OO

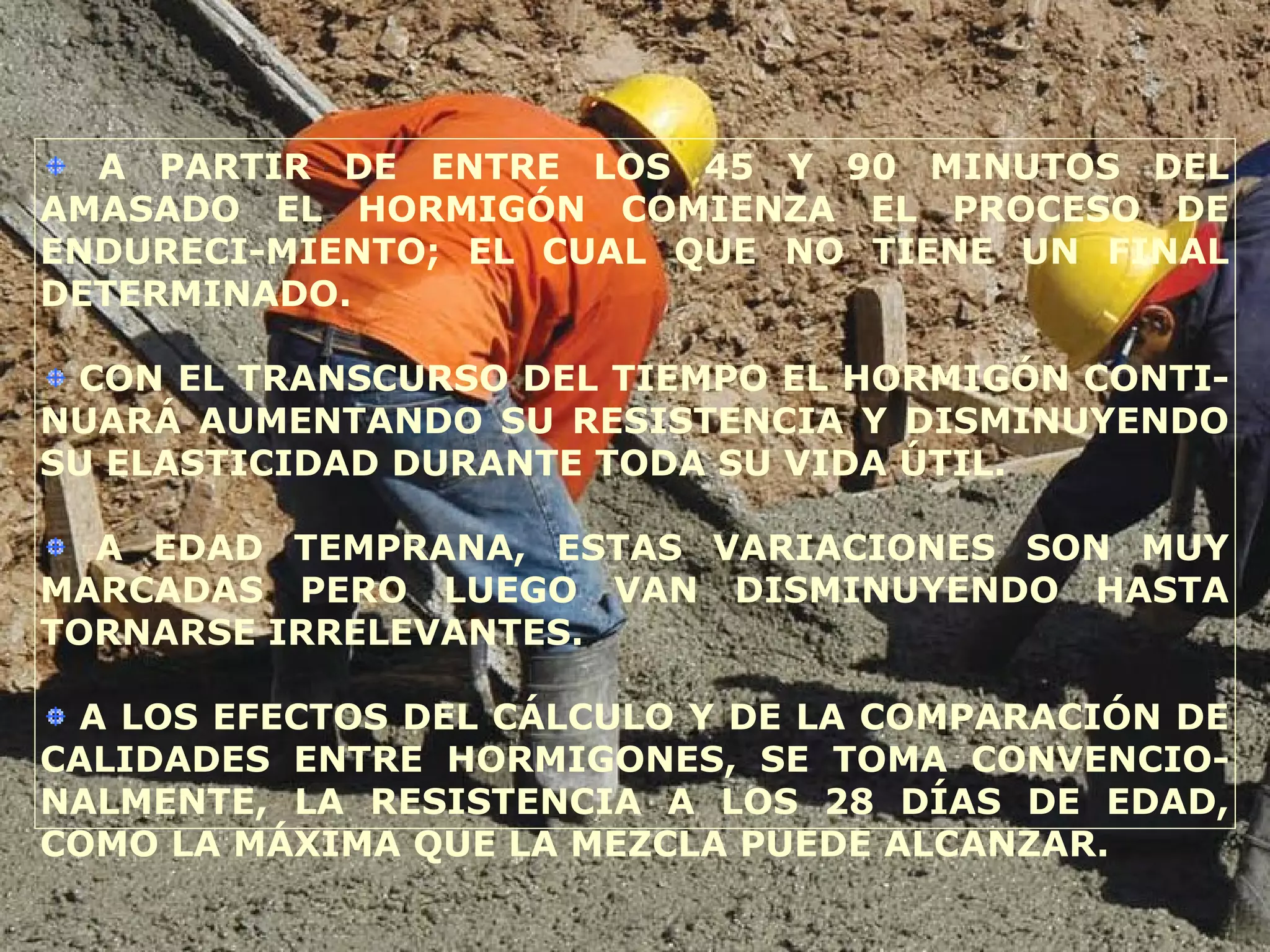

FRAGÜE:FRAGÜE:
PROCESO QUÍMICOPROCESO QUÍMICO
EXOTÉRMICO EEXOTÉRMICO E
IRREVERSIBLE QUEIRREVERSIBLE QUE
TRANSFORMA LATRANSFORMA LA
PASTA EN UNPASTA EN UN
SÓLIDO QUESÓLIDO QUE
ADHIERE YADHIERE Y
ENVUELVE A LOSENVUELVE A LOS
AGREGADOSAGREGADOS
MANTENIÉNDOLOSMANTENIÉNDOLOS
UNIDOSUNIDOS
AGUA DEAGUA DE
AMASADOAMASADO
AGREGADOAGREGADO
GRUESOGRUESO
AGREGADOAGREGADO
FINOFINO
++
++
++
PASTA AGLOMERANTEPASTA AGLOMERANTE
(PARTE ACTIVA)(PARTE ACTIVA)
AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE
AL CONJUNTO UNAAL CONJUNTO UNA
CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA:
DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
AGREGADOSAGREGADOS
(PARTE PASIVA)(PARTE PASIVA)
LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO
MAYOR ECONOMÍA YMAYOR ECONOMÍA Y
ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA
DURANTE EL PROCESODURANTE EL PROCESO
AGLOMERANTE:AGLOMERANTE:
SUSTANCIA QUE ENSUSTANCIA QUE EN
CONTACTO CON ELCONTACTO CON EL
AGUA DESARROLLAAGUA DESARROLLA
PROPIEDADESPROPIEDADES
LIGANTES YLIGANTES Y
ENDURECEDORASENDURECEDORAS
AA
MM
AA
SS
AA
DD
OO
HH
OO
RR
MM
II
GG
ÓÓ
NN
AGUA DEAGUA DE
AMASADOAMASADO
AGREGADOAGREGADO
GRUESOGRUESO
AGREGADOAGREGADO
FINOFINO
FRAGÜE:FRAGÜE:
PROCESO QUÍMICOPROCESO QUÍMICO
EXOTÉRMICO EEXOTÉRMICO E
IRREVERSIBLE QUEIRREVERSIBLE QUE
TRANSFORMA LATRANSFORMA LA
PASTA EN UNPASTA EN UN
SÓLIDO QUESÓLIDO QUE
ADHIERE YADHIERE Y
ENVUELVE A LOSENVUELVE A LOS
AGREGADOSAGREGADOS
MANTENIÉNDOLOSMANTENIÉNDOLOS
UNIDOSUNIDOS++
++
++

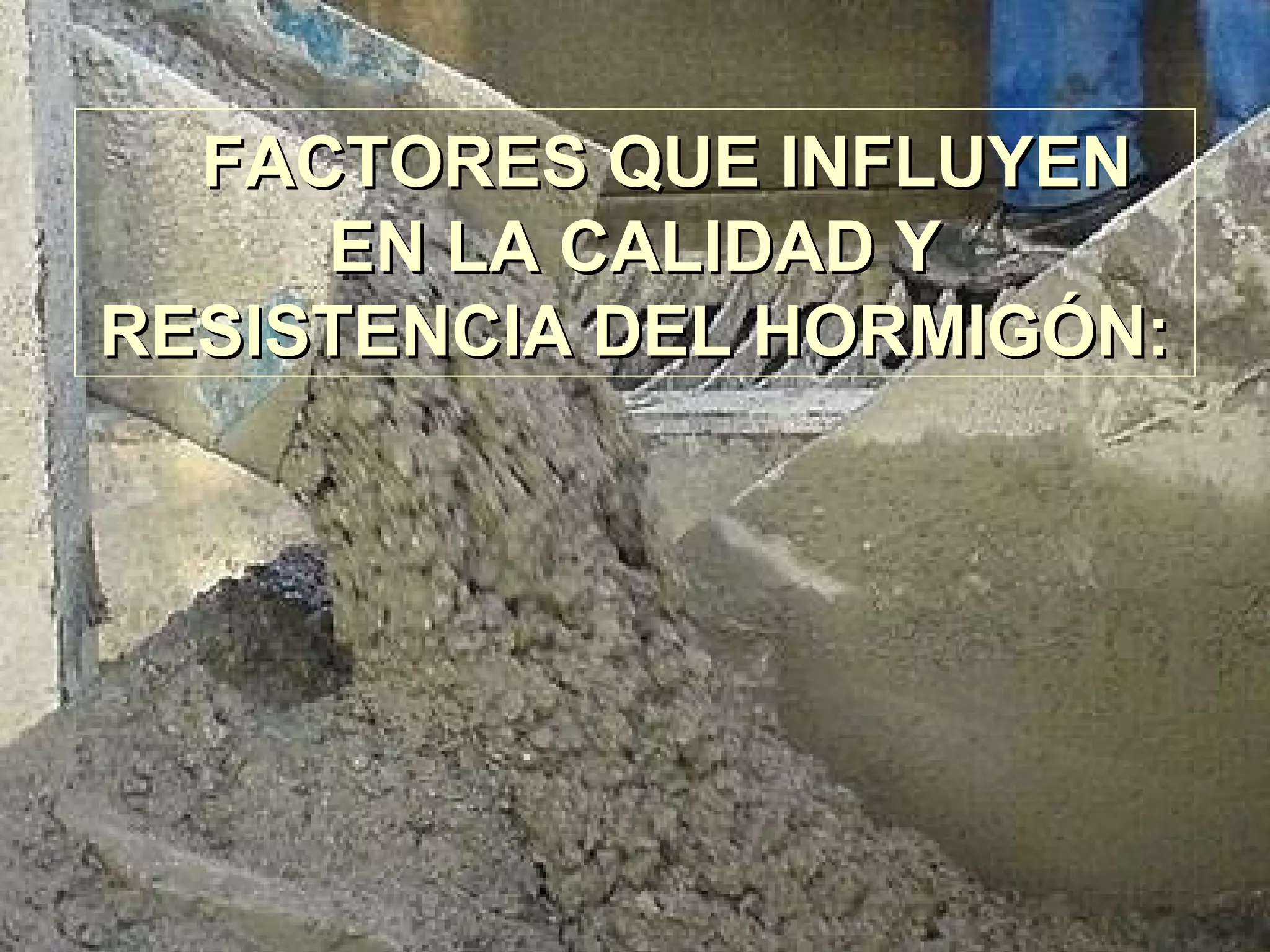

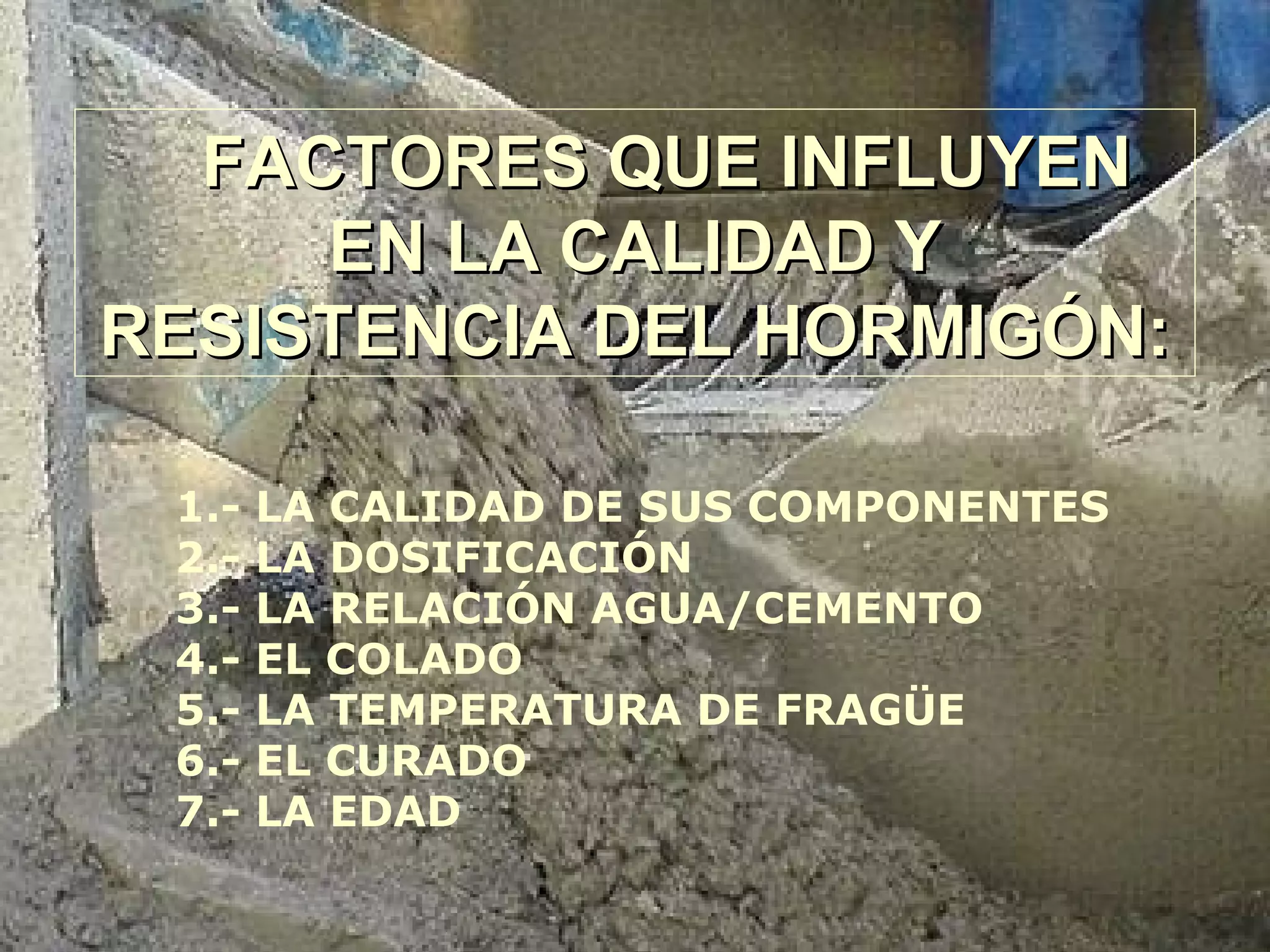

FACTORES QUE INFLUYENFACTORES QUE INFLUYEN
EN LA CALIDAD YEN LA CALIDAD Y
RESISTENCIA DEL HORMIGÓN:RESISTENCIA DEL HORMIGÓN:
FACTORES QUE INFLUYENFACTORES QUE INFLUYEN
EN LA CALIDAD YEN LA CALIDAD Y
RESISTENCIA DEL HORMIGÓN:RESISTENCIA DEL HORMIGÓN:
1.- LA CALIDAD DE SUS COMPONENTES
2.- LA DOSIFICACIÓN

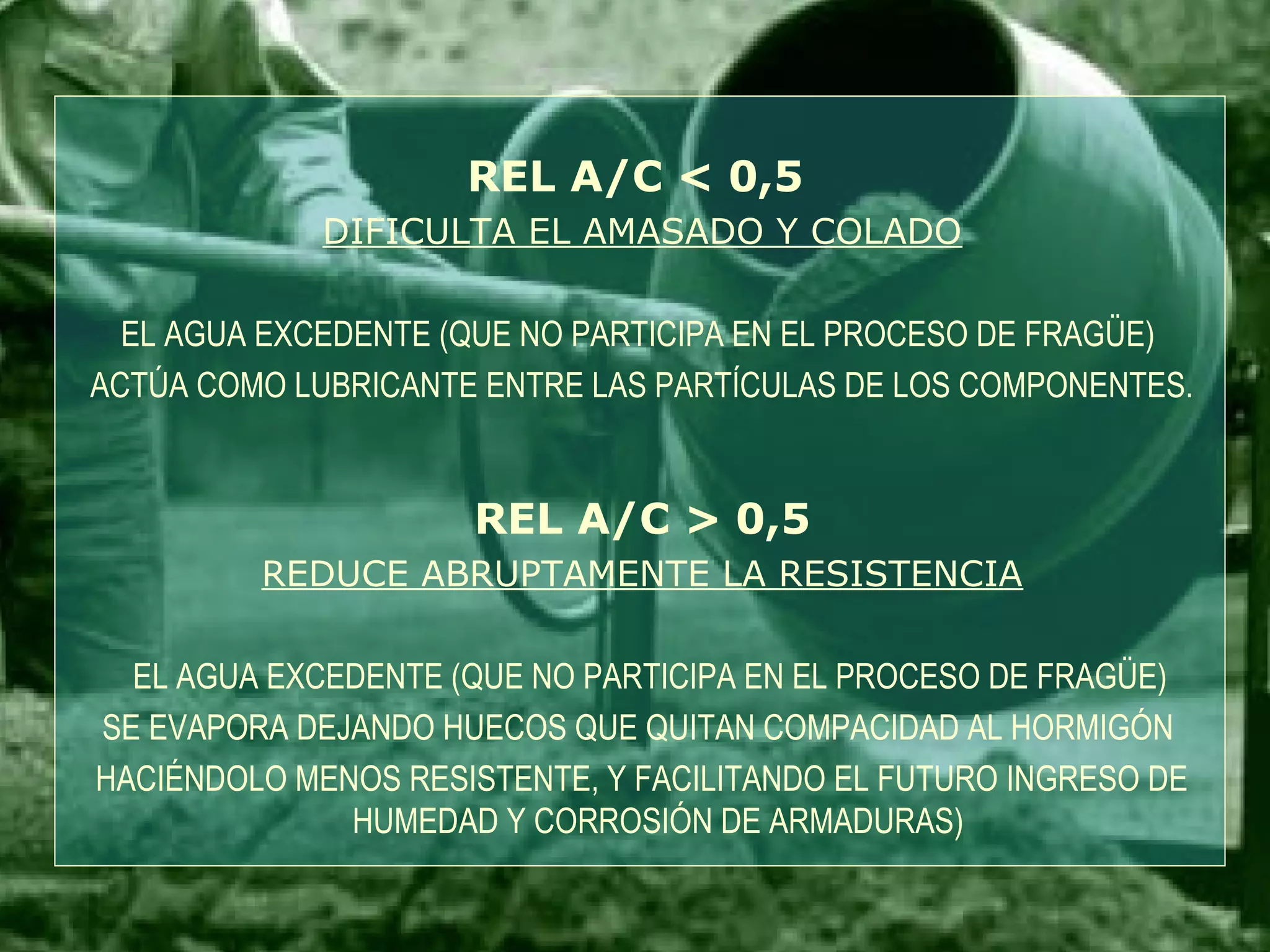

3.- LA RELACIÓN AGUA/CEMENTO

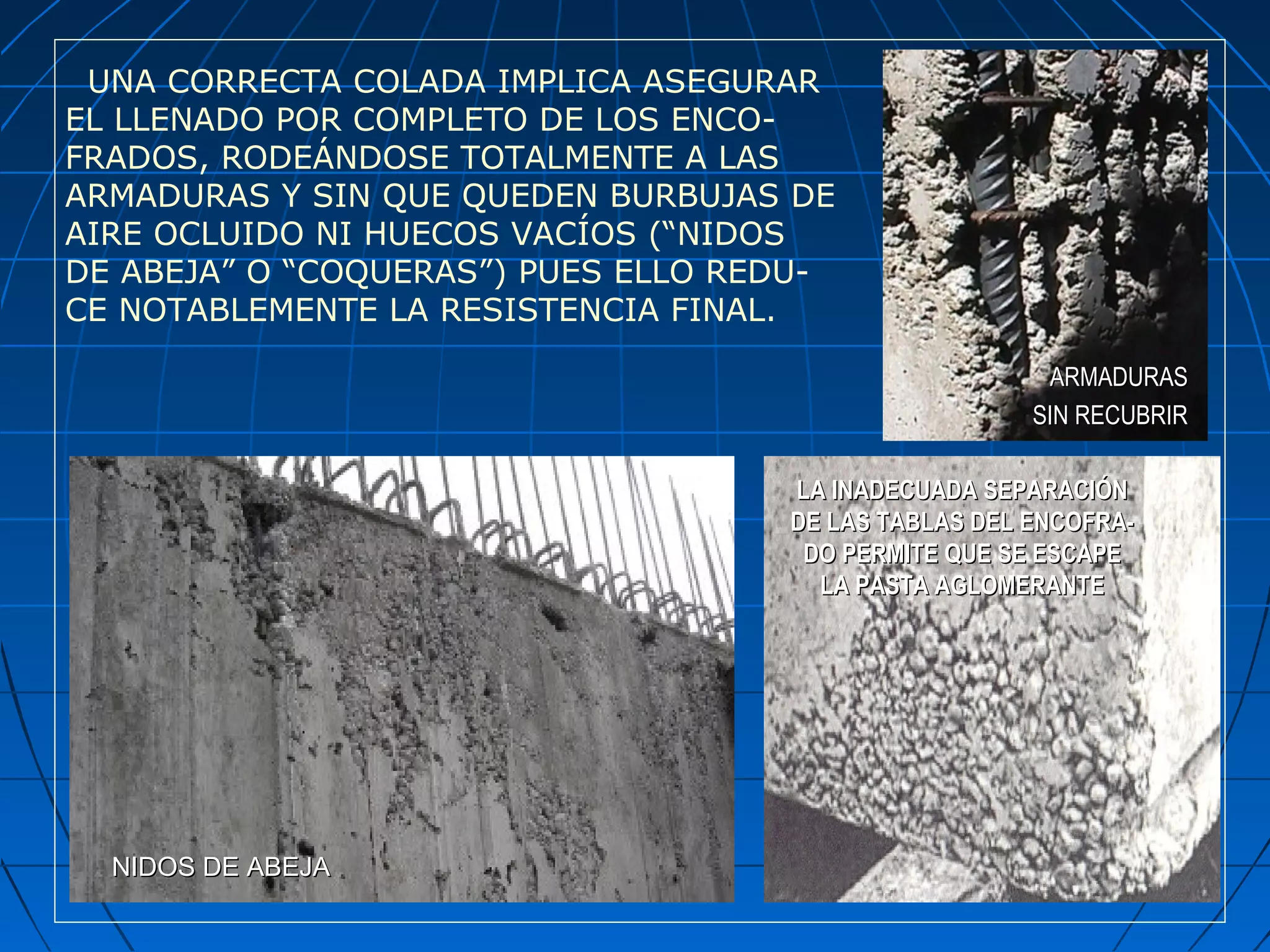

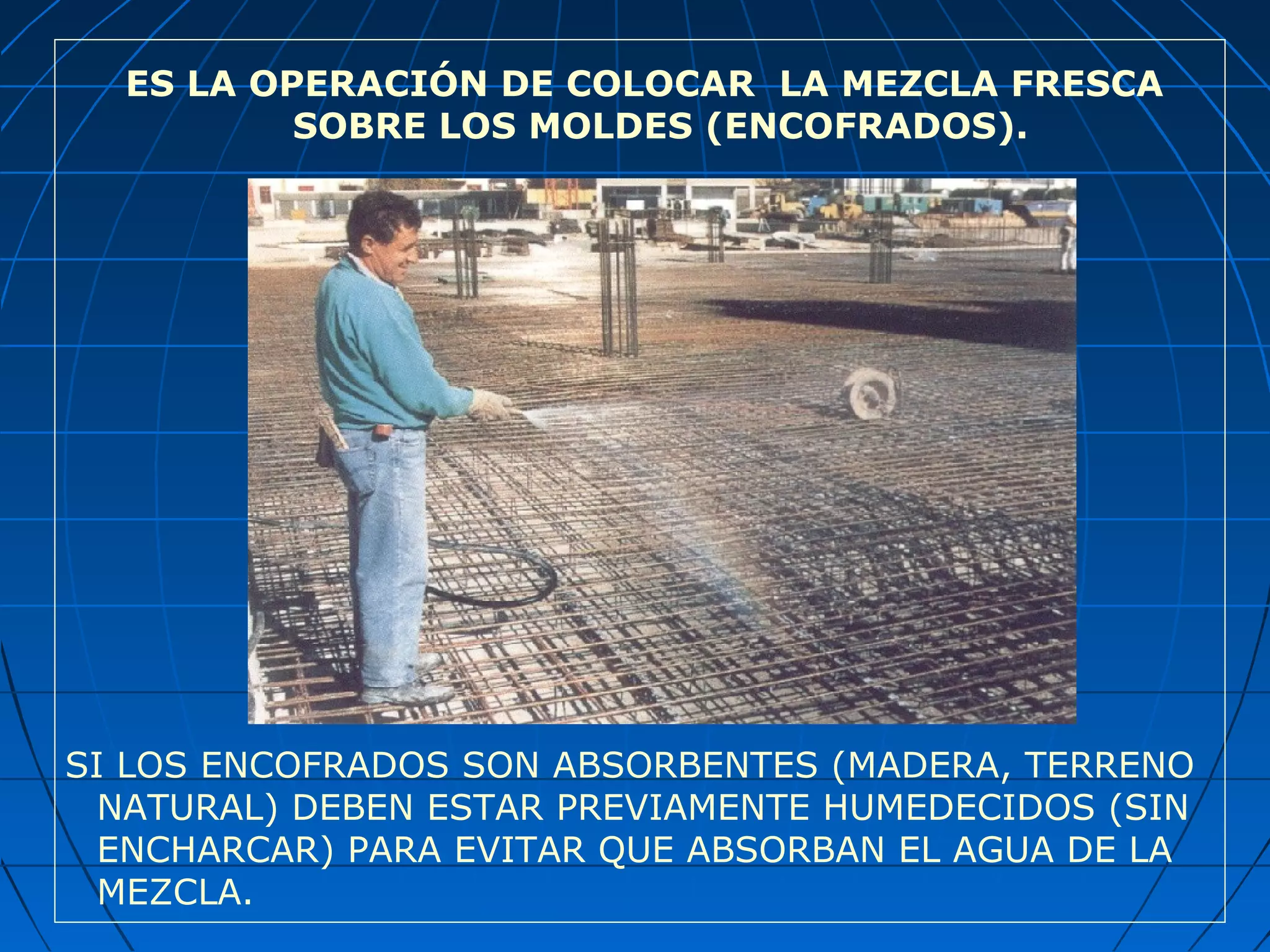

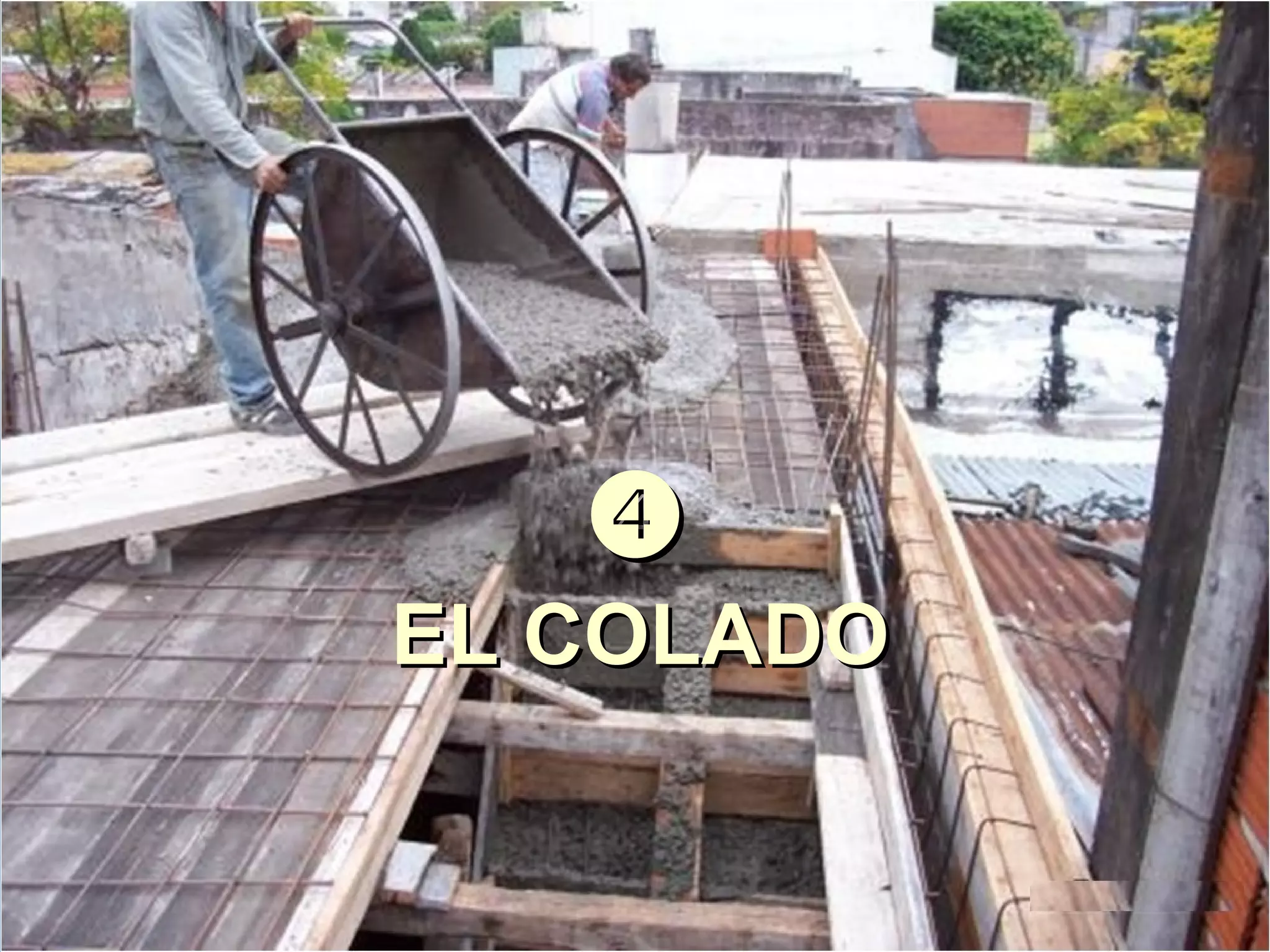

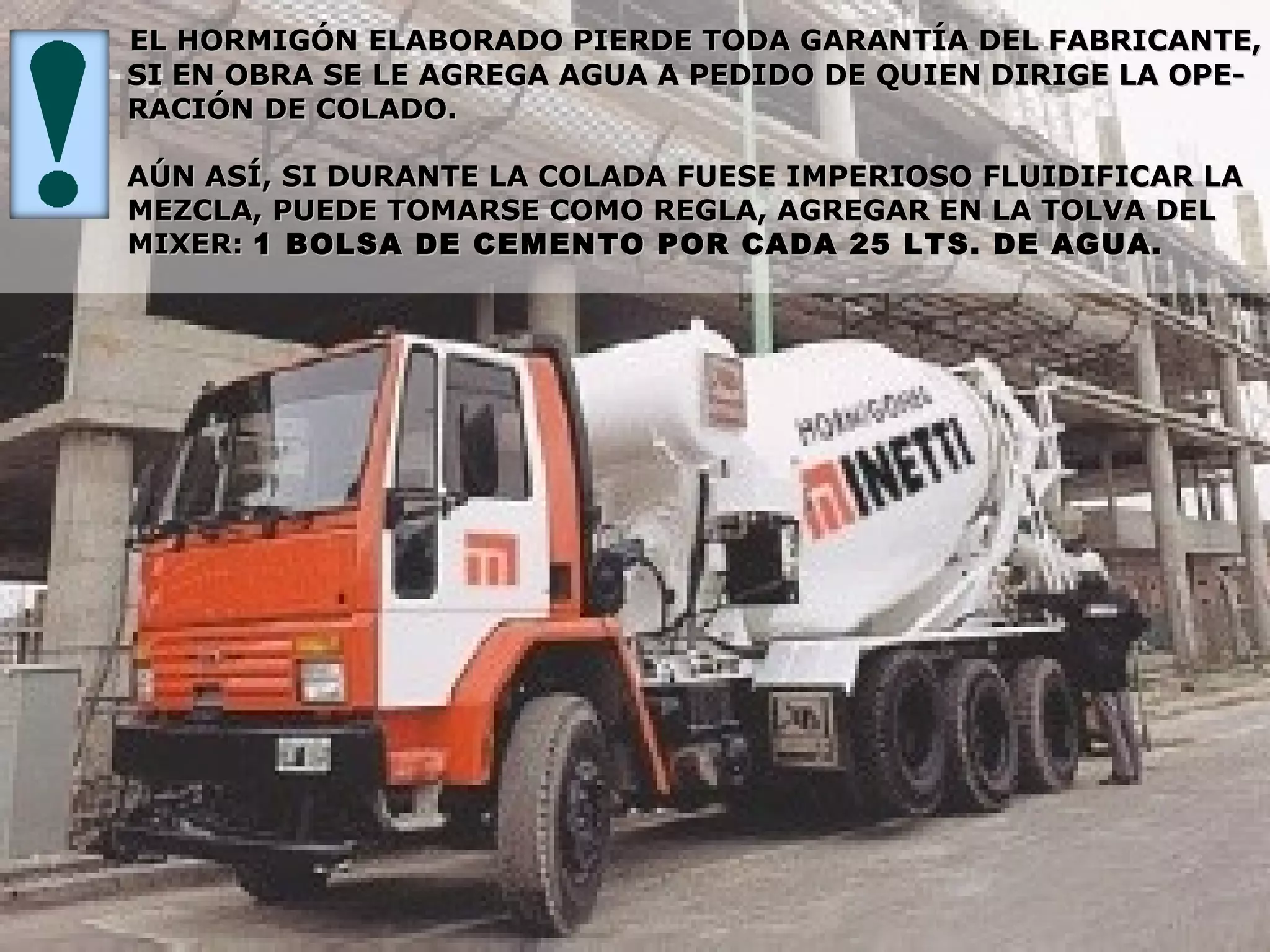

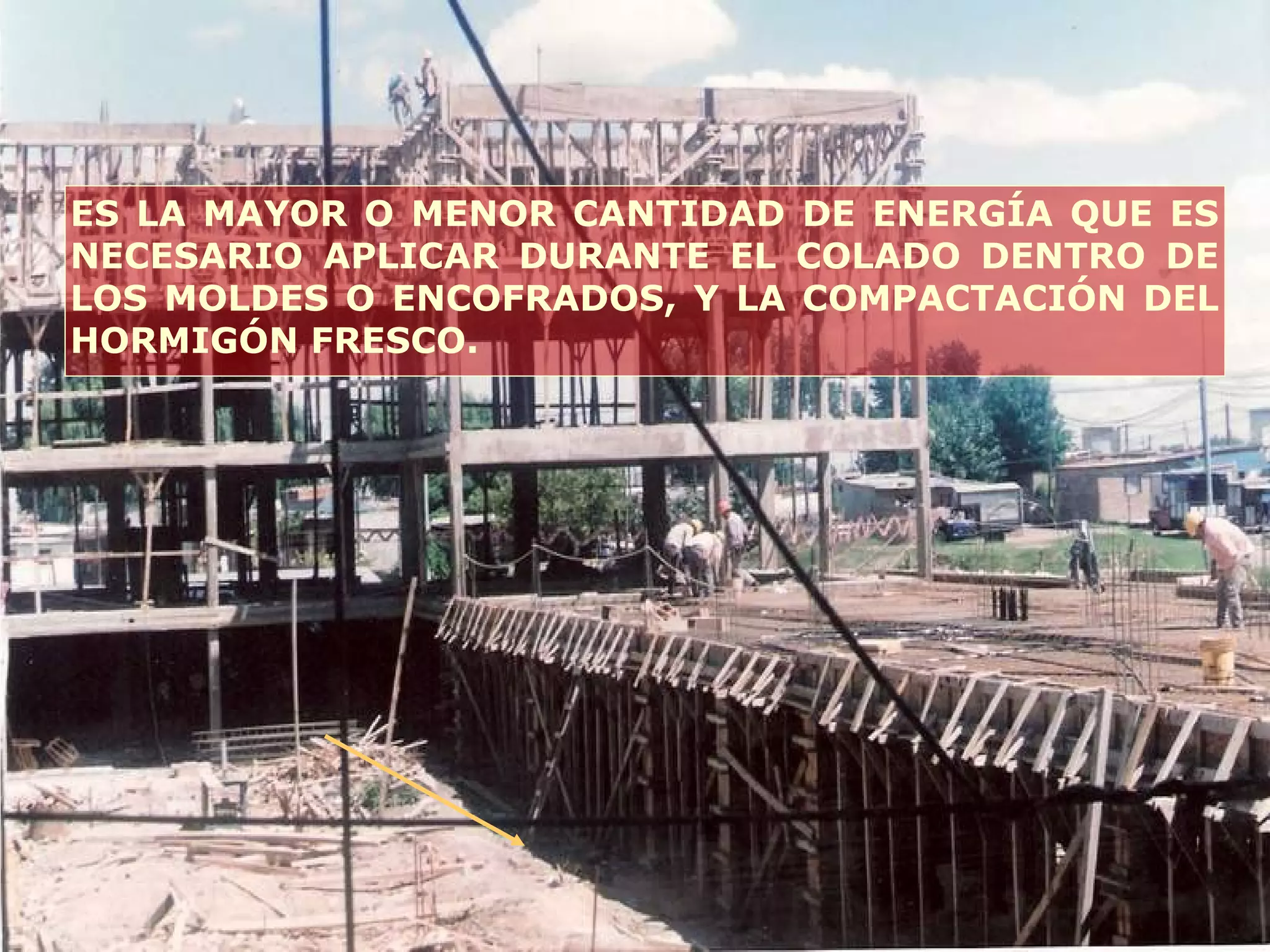

4.- EL COLADO

5.- LA TEMPERATURA DE FRAGÜE

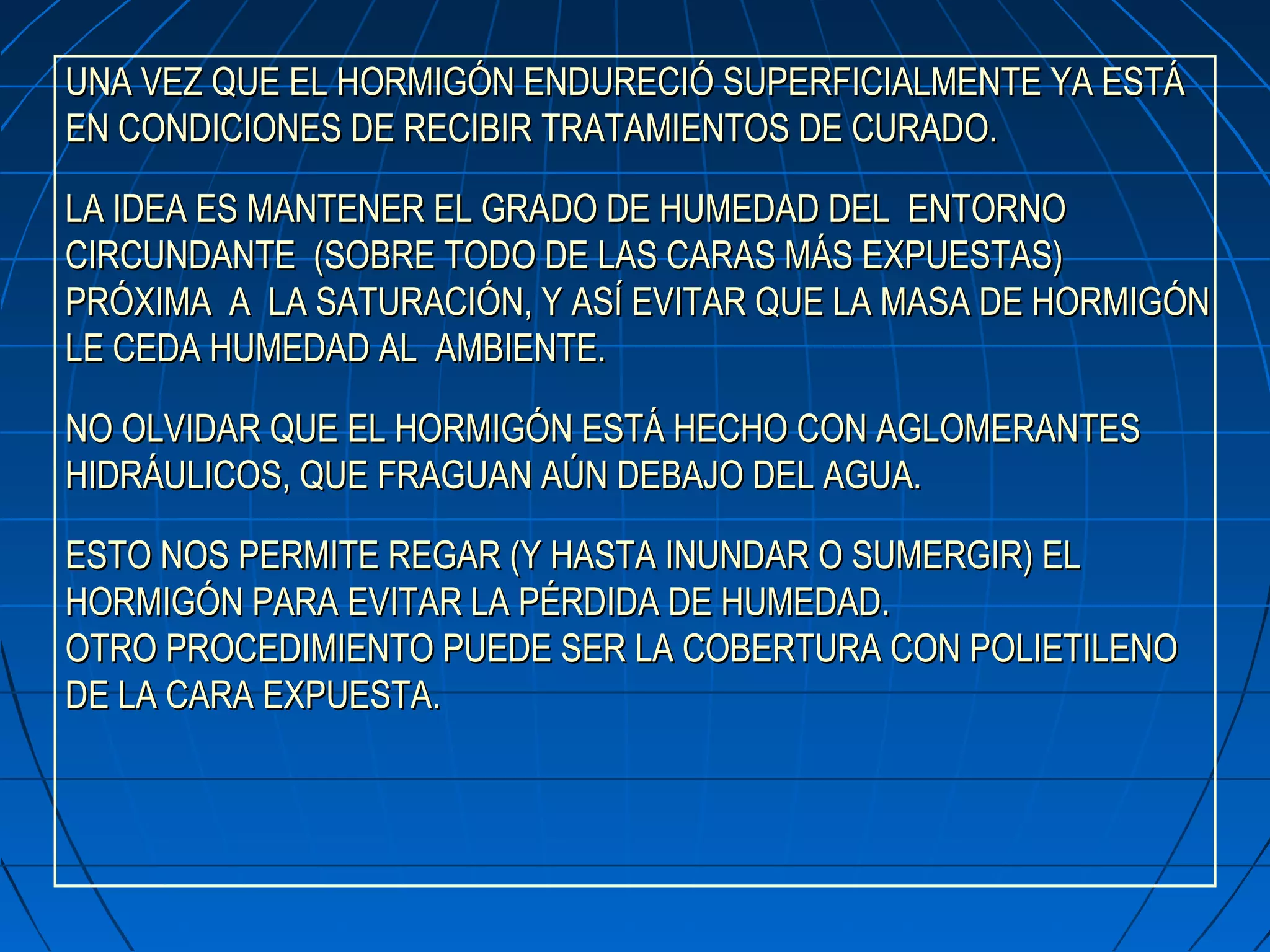

6.- EL CURADO
7.- LA EDAD


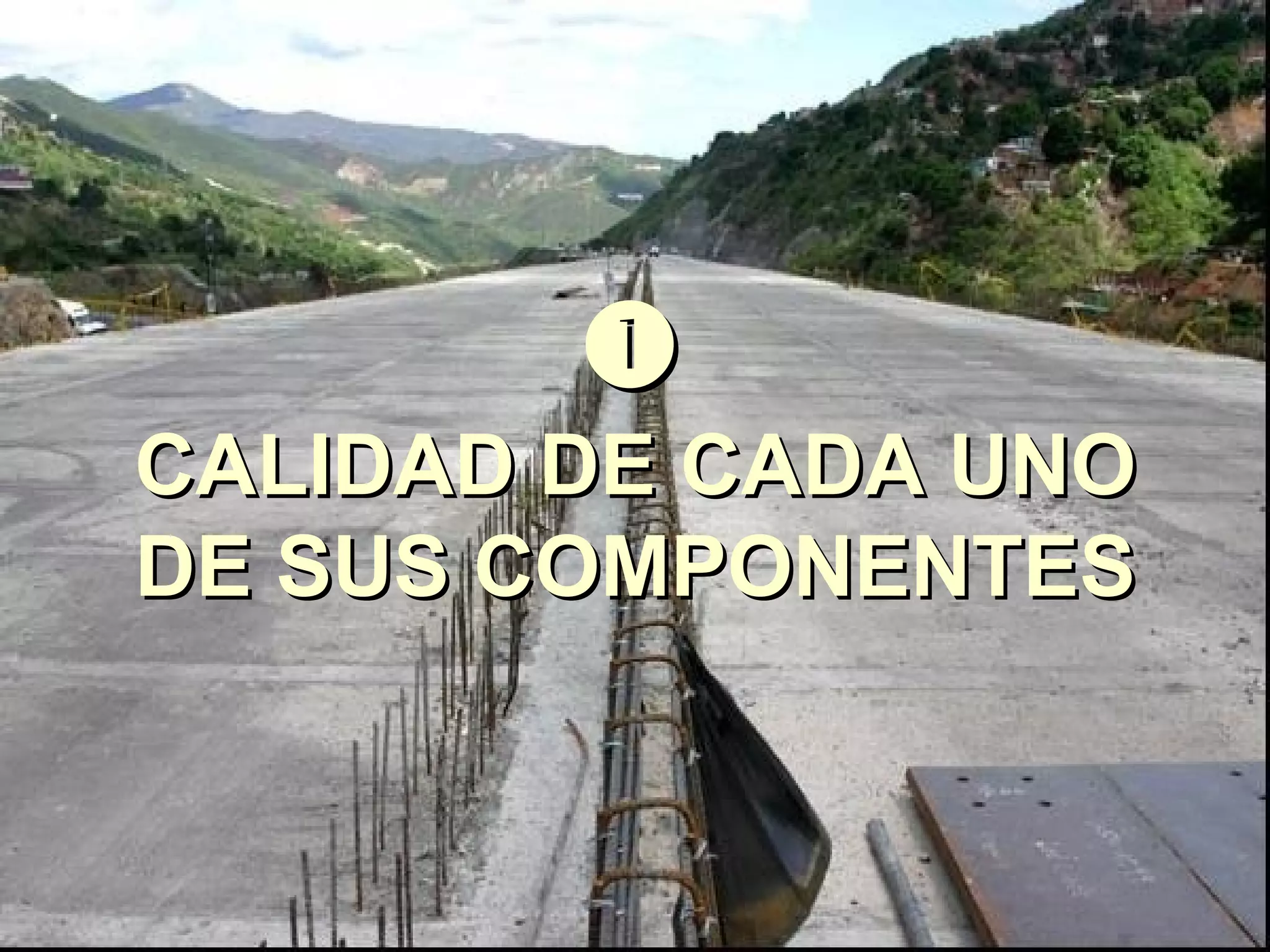

CALIDAD DE CADA UNOCALIDAD DE CADA UNO
DE SUS COMPONENTESDE SUS COMPONENTES
.a.a
CEMENTOSCEMENTOS

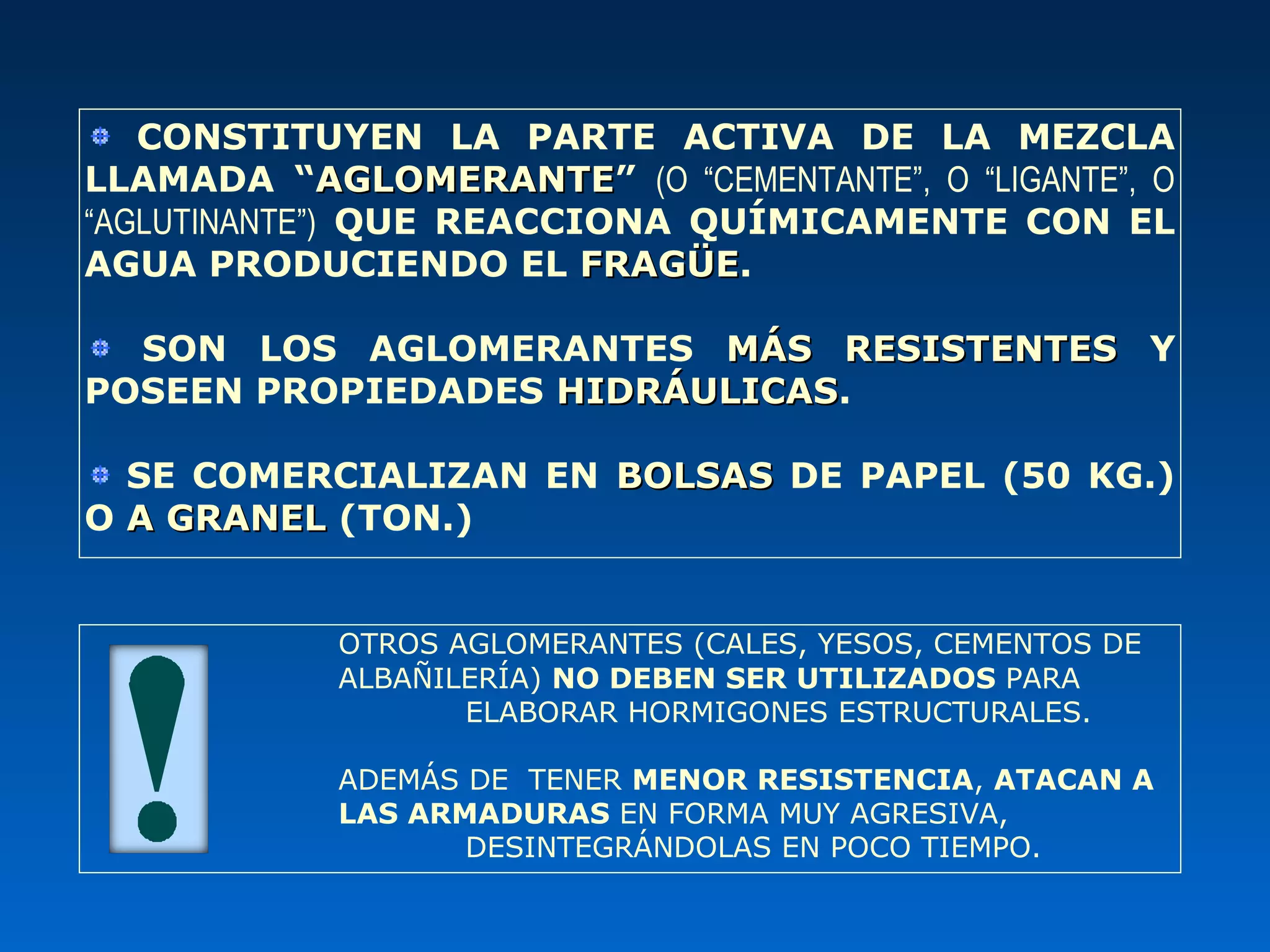

CONSTITUYEN LA PARTE ACTIVA DE LA MEZCLA
LLAMADA “AGLOMERANTEAGLOMERANTE” (O “CEMENTANTE”, O “LIGANTE”, O
“AGLUTINANTE”) QUE REACCIONA QUÍMICAMENTE CON EL
AGUA PRODUCIENDO EL FRAGÜEFRAGÜE.
SON LOS AGLOMERANTES MÁS RESISTENTESMÁS RESISTENTES Y
POSEEN PROPIEDADES HIDRÁULICASHIDRÁULICAS.
SE COMERCIALIZAN EN BOLSASBOLSAS DE PAPEL (50 KG.)
O A GRANELA GRANEL (TON.)
OTROS AGLOMERANTES (CALES, YESOS, CEMENTOS DE
ALBAÑILERÍA) NO DEBEN SER UTILIZADOS PARA
ELABORAR HORMIGONES ESTRUCTURALES.
ADEMÁS DE TENER MENOR RESISTENCIA, ATACAN A
LAS ARMADURAS EN FORMA MUY AGRESIVA,
DESINTEGRÁNDOLAS EN POCO TIEMPO.

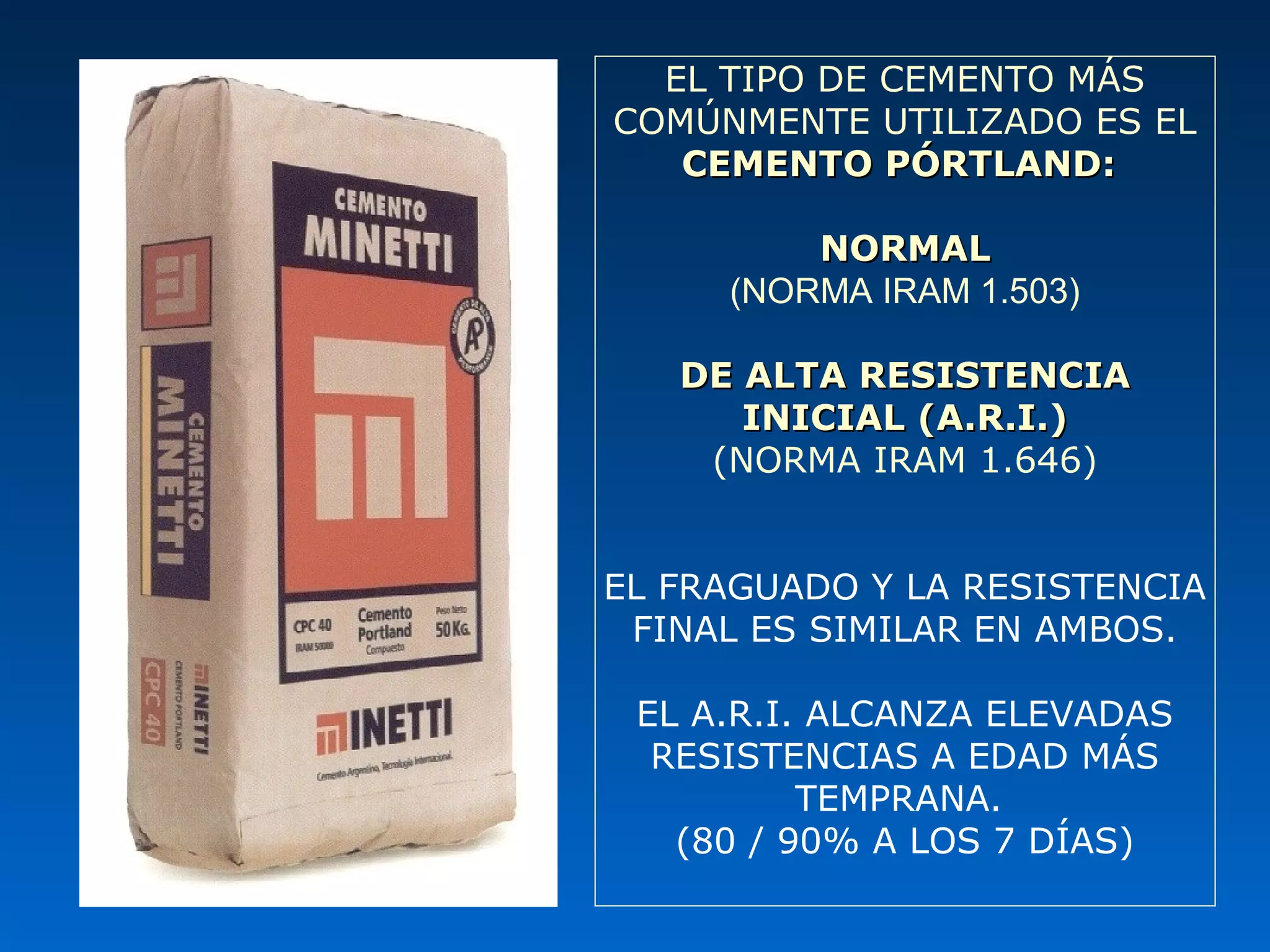

EL TIPO DE CEMENTO MÁS
COMÚNMENTE UTILIZADO ES EL
CEMENTO PÓRTLAND:CEMENTO PÓRTLAND:
NORMALNORMAL
(NORMA IRAM 1.503)
DE ALTA RESISTENCIADE ALTA RESISTENCIA
INICIAL (A.R.I.)INICIAL (A.R.I.)
(NORMA IRAM 1.646)

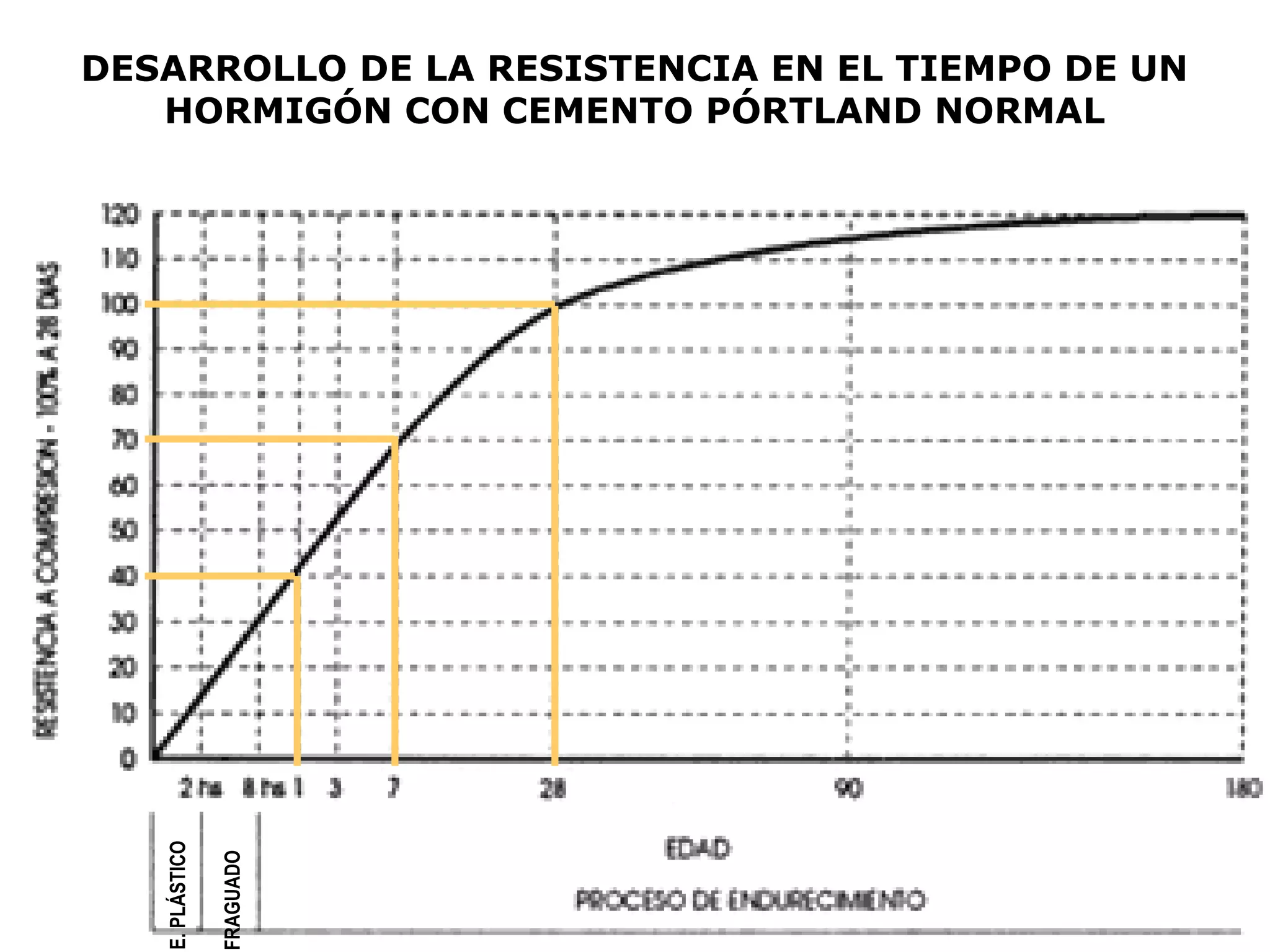

EL FRAGUADO Y LA RESISTENCIA
FINAL ES SIMILAR EN AMBOS.
EL A.R.I. ALCANZA ELEVADAS
RESISTENCIAS A EDAD MÁS
TEMPRANA.
(80 / 90% A LOS 7 DÍAS)

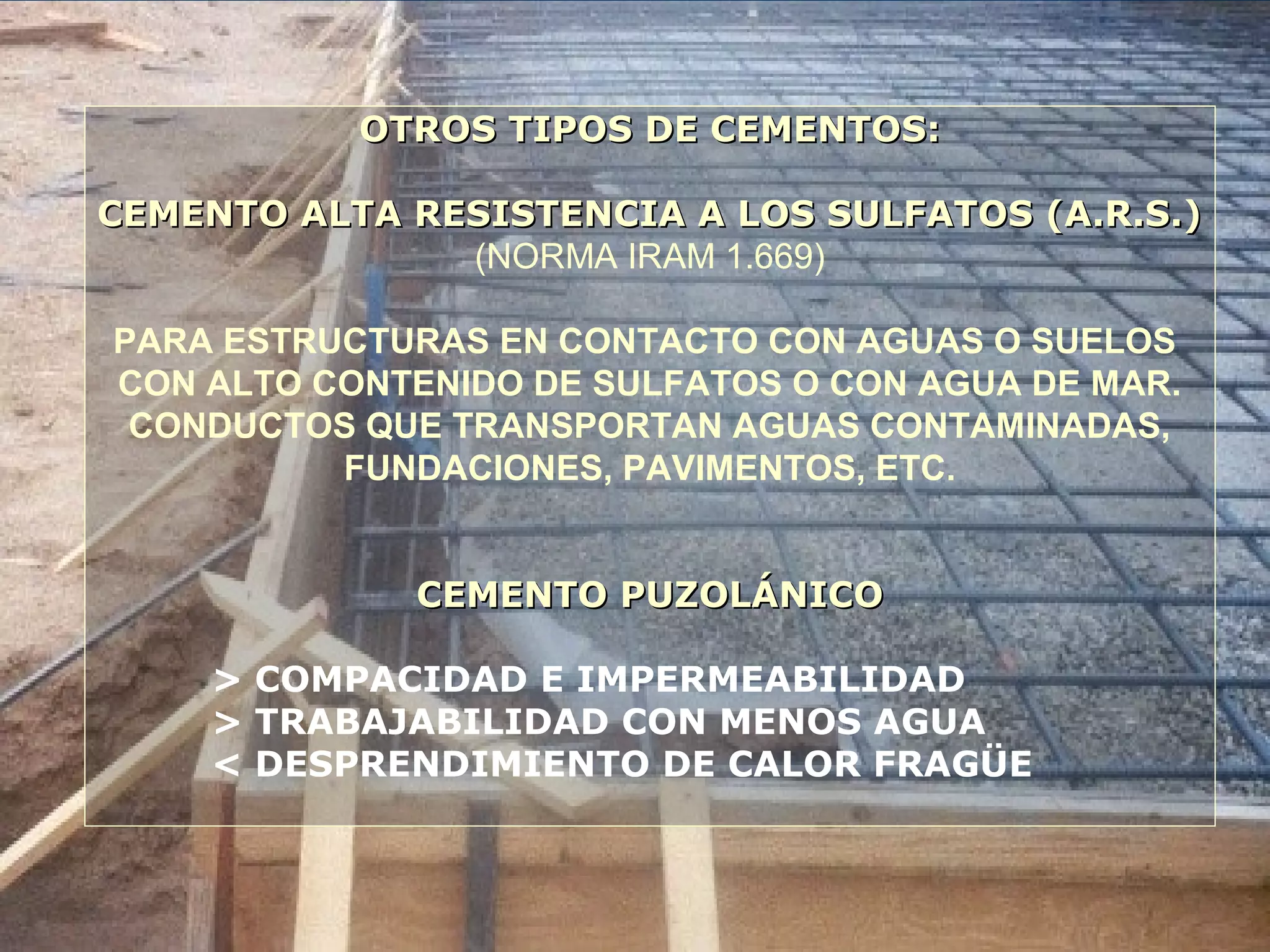

OTROS TIPOS DE CEMENTOS:OTROS TIPOS DE CEMENTOS:
CEMENTO ALTA RESISTENCIA A LOS SULFATOS (A.R.S.)CEMENTO ALTA RESISTENCIA A LOS SULFATOS (A.R.S.)
(NORMA IRAM 1.669)
PARA ESTRUCTURAS EN CONTACTO CON AGUAS O SUELOS
CON ALTO CONTENIDO DE SULFATOS O CON AGUA DE MAR.
CONDUCTOS QUE TRANSPORTAN AGUAS CONTAMINADAS,
FUNDACIONES, PAVIMENTOS, ETC.
CEMENTO PUZOLÁNICOCEMENTO PUZOLÁNICO
> COMPACIDAD E IMPERMEABILIDAD
> TRABAJABILIDAD CON MENOS AGUA
< DESPRENDIMIENTO DE CALOR FRAGÜE

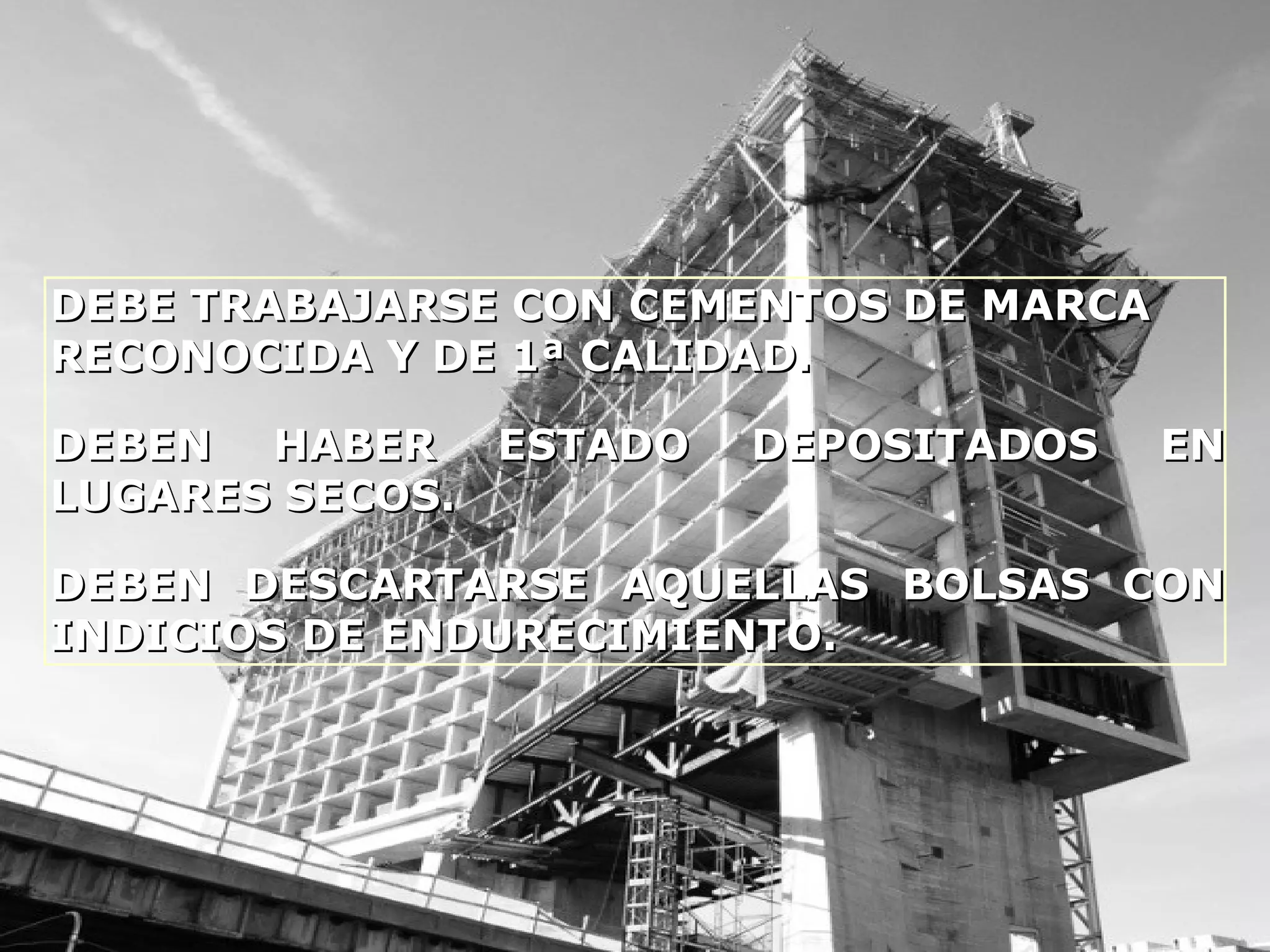

DEBE TRABAJARSE CON CEMENTOS DE MARCADEBE TRABAJARSE CON CEMENTOS DE MARCA
RECONOCIDA Y DE 1ª CALIDAD.RECONOCIDA Y DE 1ª CALIDAD.
DEBEN HABER ESTADO DEPOSITADOS ENDEBEN HABER ESTADO DEPOSITADOS EN
LUGARES SECOS.LUGARES SECOS.
DEBEN DESCARTARSE AQUELLAS BOLSAS CONDEBEN DESCARTARSE AQUELLAS BOLSAS CON
INDICIOS DE ENDURECIMIENTO.INDICIOS DE ENDURECIMIENTO.

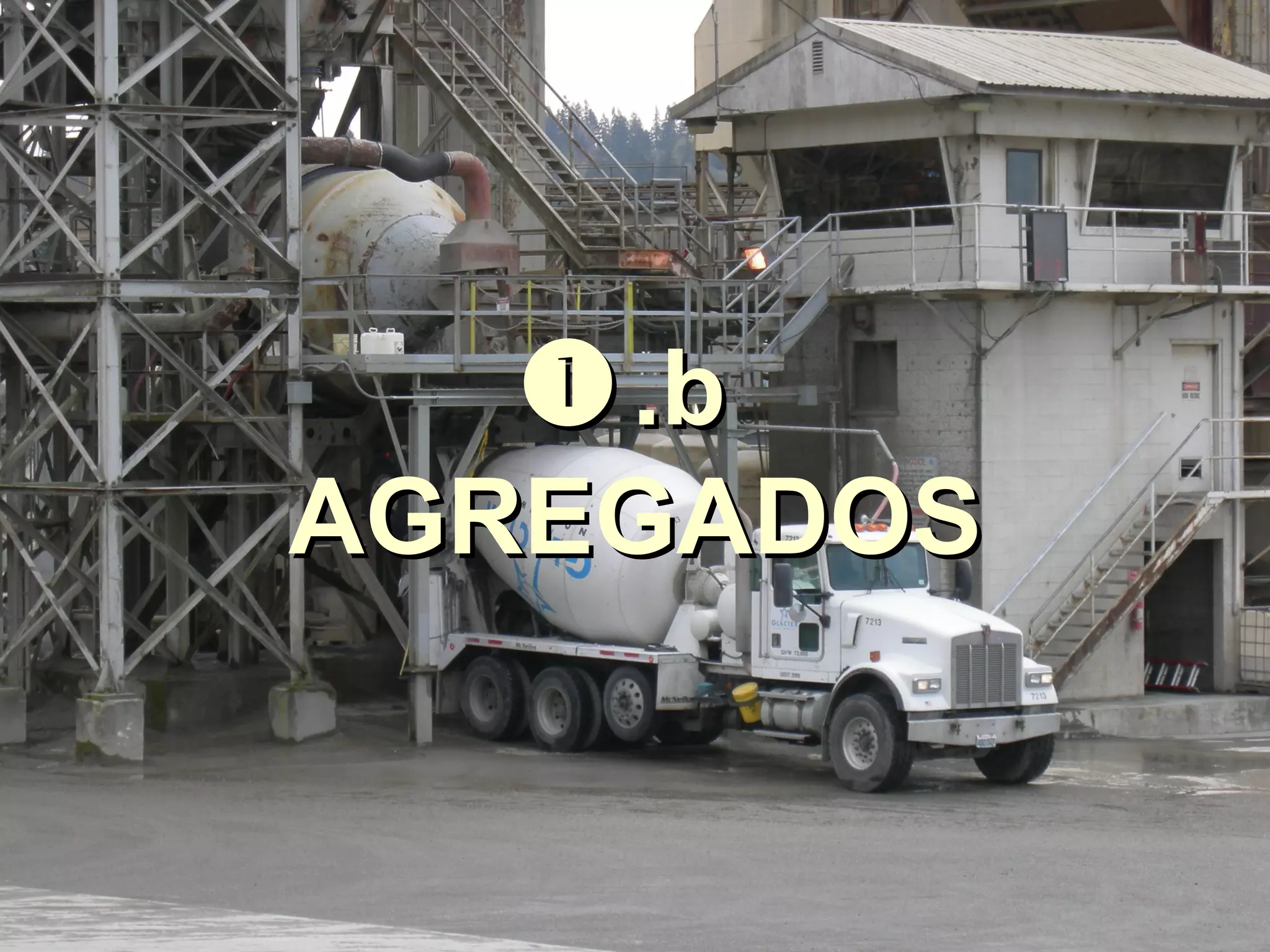

.b.b

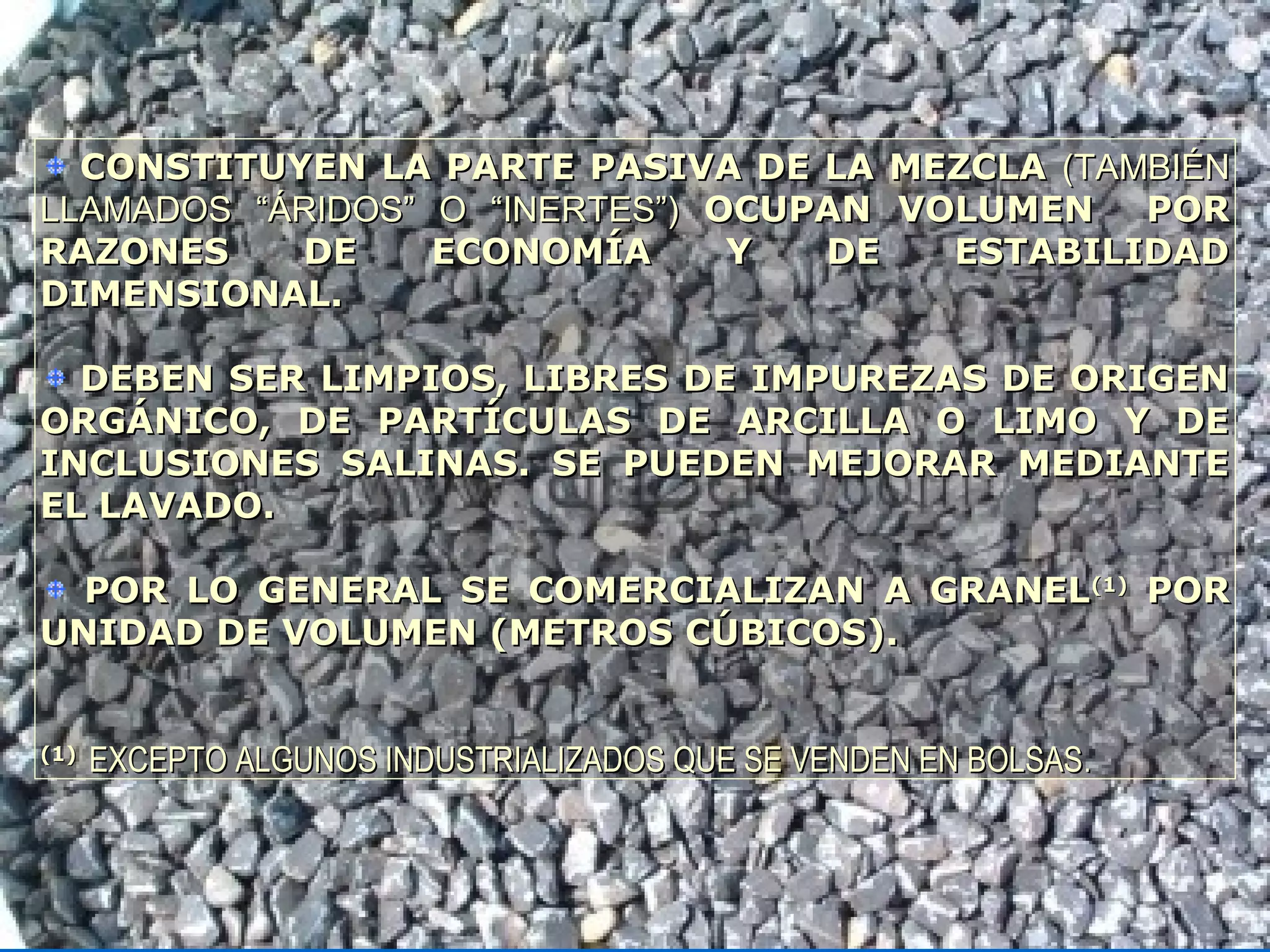

AGREGADOSAGREGADOS
CONSTITUYEN LA PARTE PASIVA DE LA MEZCLACONSTITUYEN LA PARTE PASIVA DE LA MEZCLA (TAMBIÉN(TAMBIÉN
LLAMADOS “ÁRIDOS” O “INERTES”)LLAMADOS “ÁRIDOS” O “INERTES”) OCUPAN VOLUMEN POROCUPAN VOLUMEN POR
RAZONES DE ECONOMÍA Y DE ESTABILIDADRAZONES DE ECONOMÍA Y DE ESTABILIDAD
DIMENSIONAL.DIMENSIONAL.
DEBEN SER LIMPIOS, LIBRES DE IMPUREZAS DE ORIGENDEBEN SER LIMPIOS, LIBRES DE IMPUREZAS DE ORIGEN
ORGÁNICO, DE PARTÍCULAS DE ARCILLA O LIMO Y DEORGÁNICO, DE PARTÍCULAS DE ARCILLA O LIMO Y DE
INCLUSIONES SALINAS. SE PUEDEN MEJORAR MEDIANTEINCLUSIONES SALINAS. SE PUEDEN MEJORAR MEDIANTE
EL LAVADO.EL LAVADO.
POR LO GENERAL SE COMERCIALIZAN A GRANELPOR LO GENERAL SE COMERCIALIZAN A GRANEL(1)(1)
PORPOR
UNIDAD DE VOLUMEN (METROS CÚBICOS).UNIDAD DE VOLUMEN (METROS CÚBICOS).
(1)(1)
EXCEPTO ALGUNOS INDUSTRIALIZADOS QUE SE VENDEN EN BOLSASEXCEPTO ALGUNOS INDUSTRIALIZADOS QUE SE VENDEN EN BOLSAS..

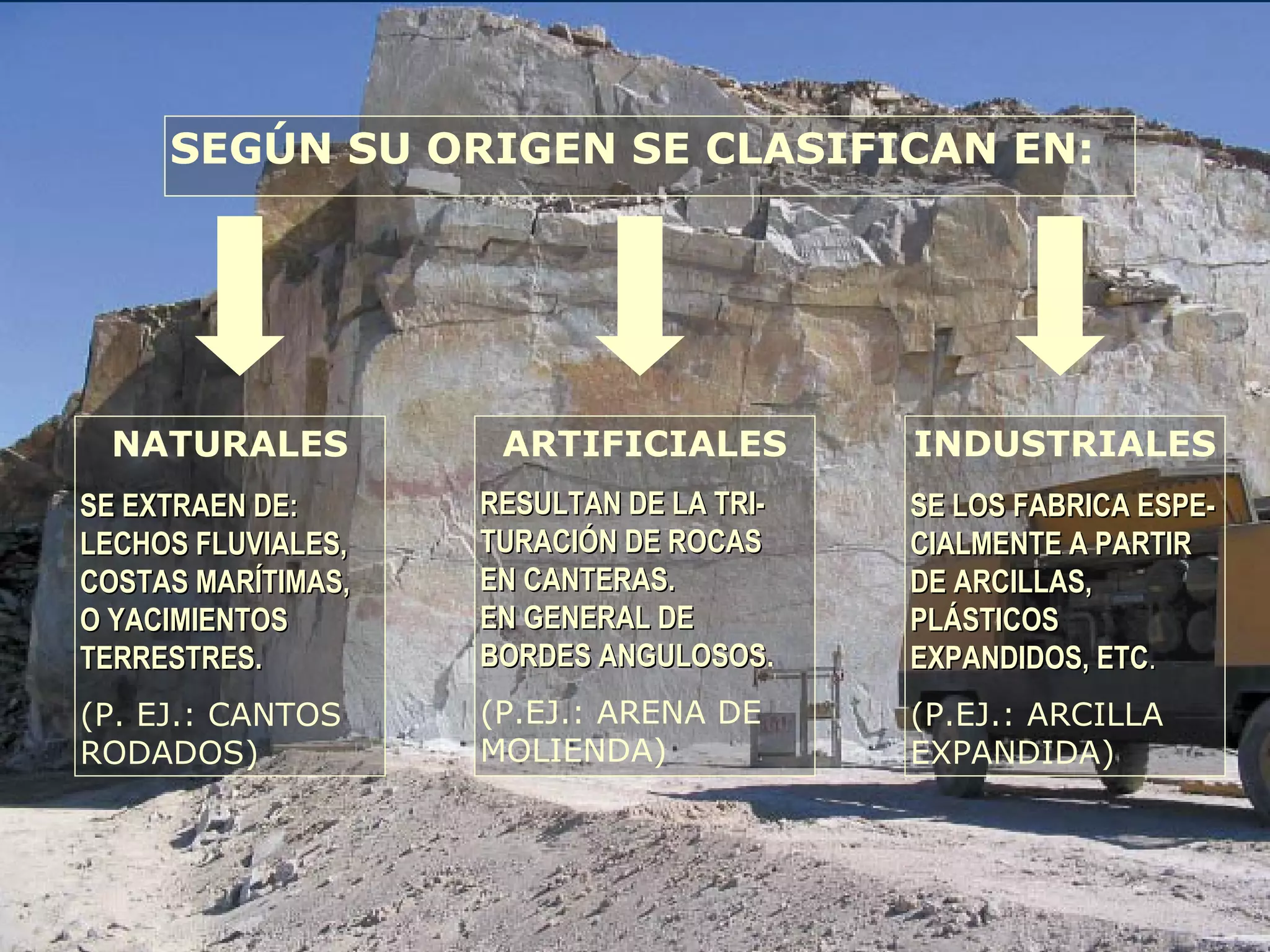

SEGÚN SU ORIGEN SE CLASIFICAN EN:
NATURALES
SE EXTRAEN DE:SE EXTRAEN DE:
LECHOS FLUVIALES,LECHOS FLUVIALES,
COSTAS MARÍTIMAS,COSTAS MARÍTIMAS,
O YACIMIENTOSO YACIMIENTOS
TERRESTRES.TERRESTRES.
(P. EJ.: CANTOS
RODADOS)
ARTIFICIALES
RESULTAN DE LA TRI-RESULTAN DE LA TRI-
TURACIÓN DE ROCASTURACIÓN DE ROCAS
EN CANTERAS.EN CANTERAS.
EN GENERAL DEEN GENERAL DE
BORDES ANGULOSOSBORDES ANGULOSOS.
(P.EJ.: ARENA DE
MOLIENDA)
INDUSTRIALES
SE LOS FABRICA ESPE-SE LOS FABRICA ESPE-
CIALMENTE A PARTIRCIALMENTE A PARTIR
DE ARCILLAS,DE ARCILLAS,
PLÁSTICOSPLÁSTICOS
EXPANDIDOS, ETCEXPANDIDOS, ETC..
(P.EJ.: ARCILLA
EXPANDIDA)

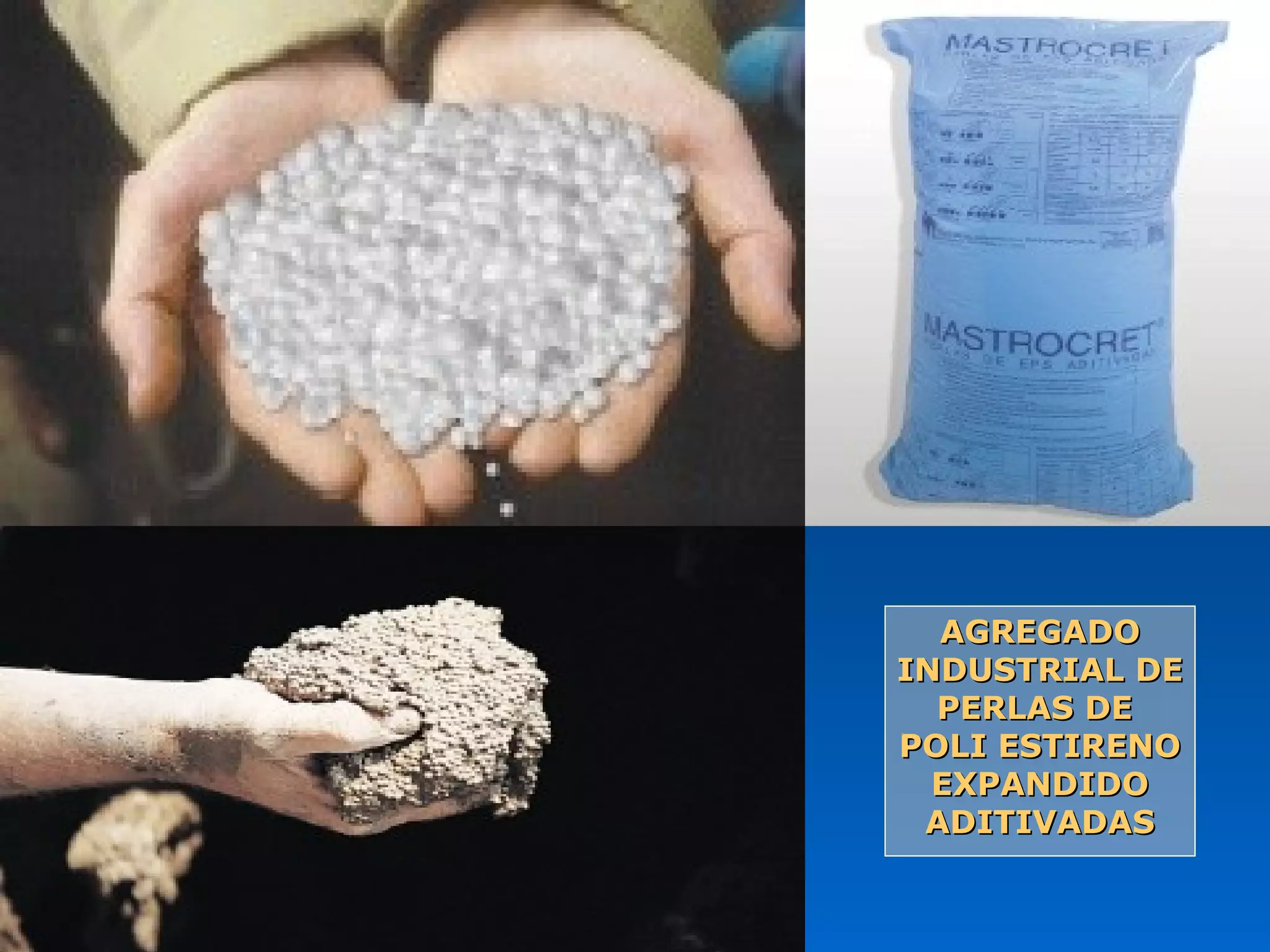

AGREGADOAGREGADO
INDUSTRIAL DEINDUSTRIAL DE
PERLAS DEPERLAS DE
POLI ESTIRENOPOLI ESTIRENO
EXPANDIDOEXPANDIDO
ADITIVADASADITIVADAS

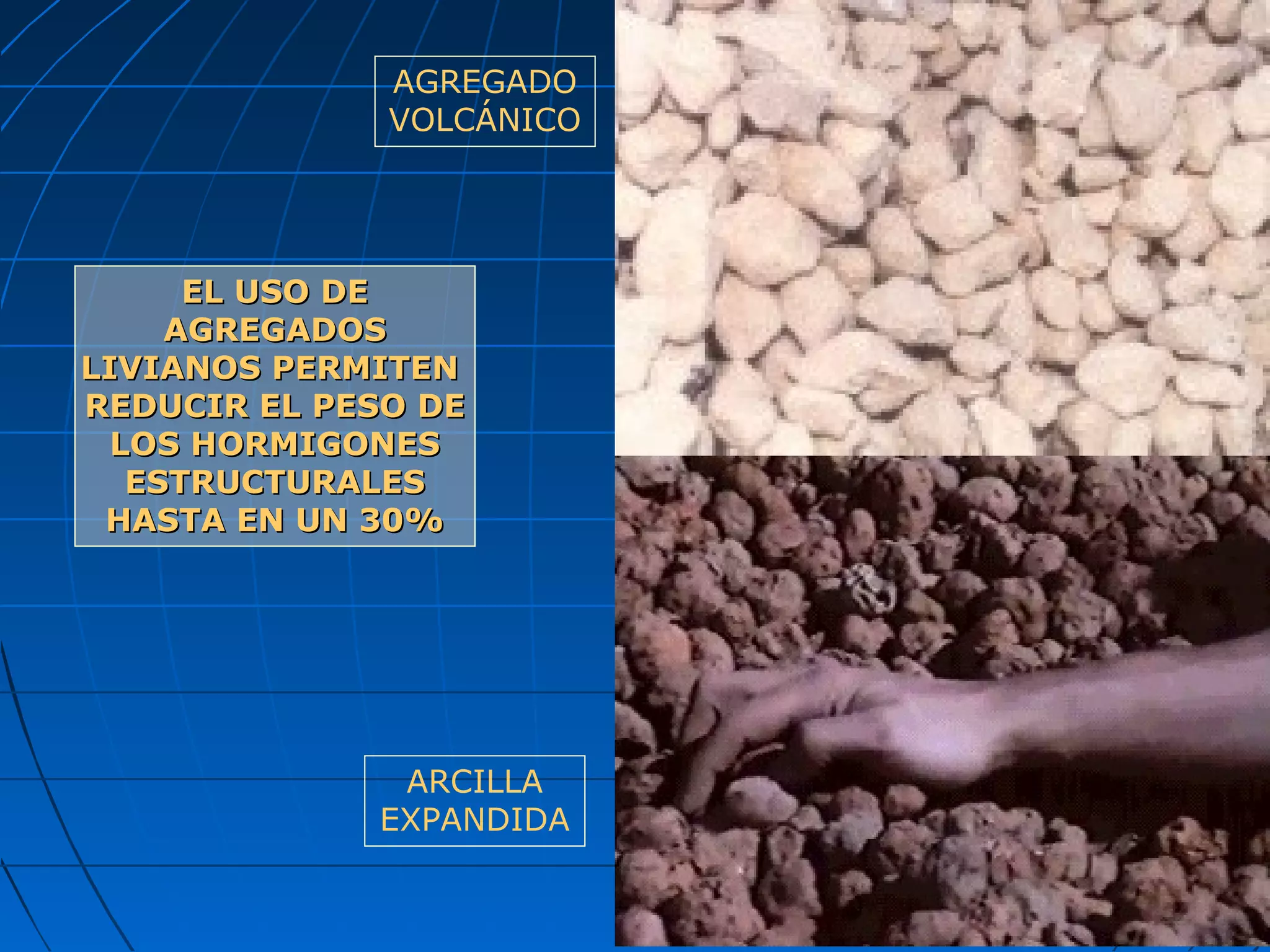

EL USO DEEL USO DE
AGREGADOSAGREGADOS
LIVIANOS PERMITENLIVIANOS PERMITEN
REDUCIR EL PESO DEREDUCIR EL PESO DE
LOS HORMIGONESLOS HORMIGONES
ESTRUCTURALESESTRUCTURALES
HASTA EN UN 30%HASTA EN UN 30%
AGREGADO
VOLCÁNICO
ARCILLA
EXPANDIDA

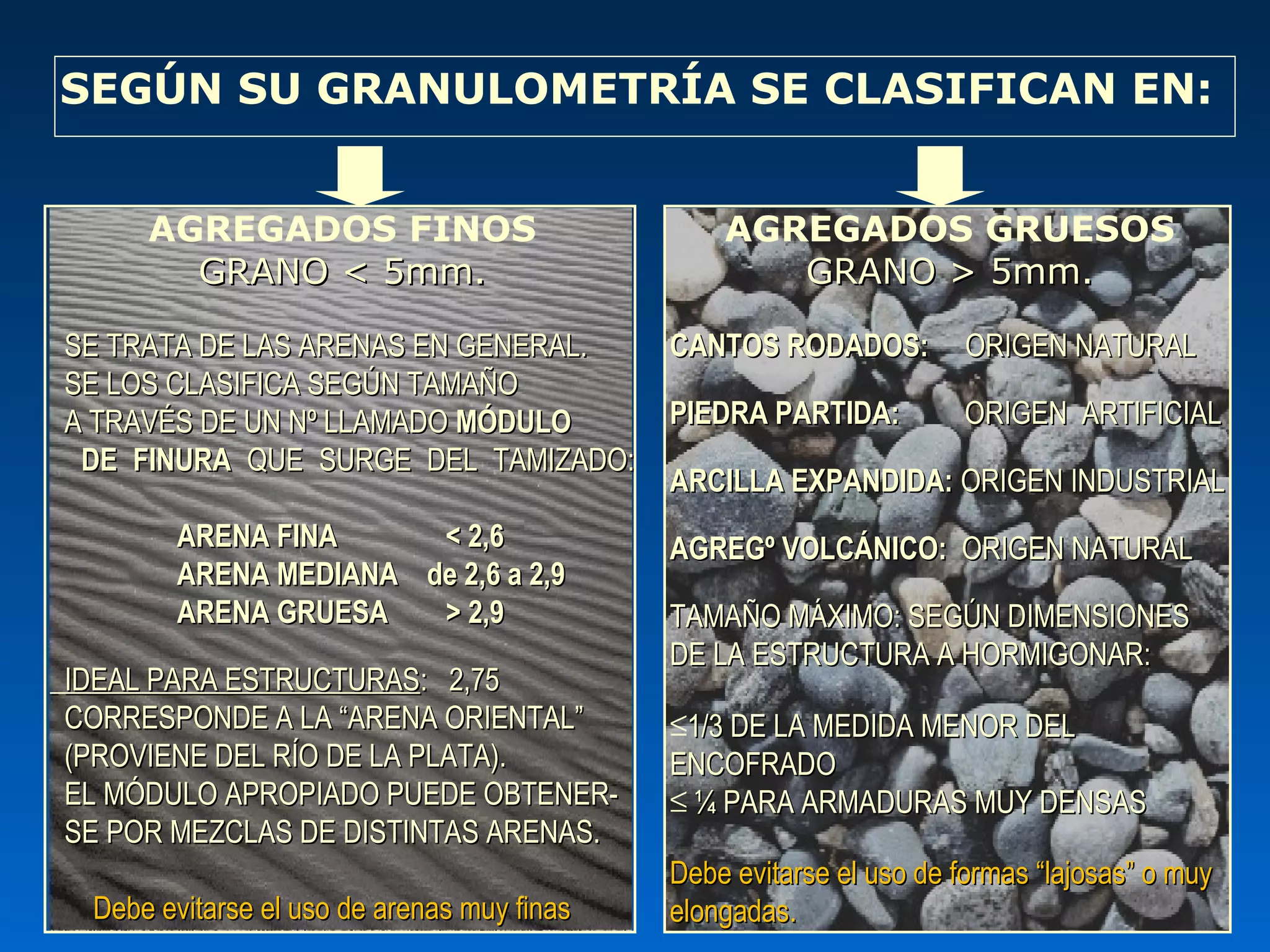

SEGÚN SU GRANULOMETRÍA SE CLASIFICAN EN:
AGREGADOS FINOS
GRANO < 5mm.GRANO < 5mm.
SE TRATA DE LAS ARENAS EN GENERAL.SE TRATA DE LAS ARENAS EN GENERAL.
SE LOS CLASIFICA SEGÚN TAMAÑOSE LOS CLASIFICA SEGÚN TAMAÑO
A TRAVÉS DE UN Nº LLAMADOA TRAVÉS DE UN Nº LLAMADO MÓDULOMÓDULO
DE FINURADE FINURA QUE SURGE DEL TAMIZADO:QUE SURGE DEL TAMIZADO:
ARENA FINA < 2,6ARENA FINA < 2,6
ARENA MEDIANA de 2,6 a 2,9ARENA MEDIANA de 2,6 a 2,9
ARENA GRUESA > 2,9ARENA GRUESA > 2,9
IDEAL PARA ESTRUCTURASIDEAL PARA ESTRUCTURAS: 2,75: 2,75

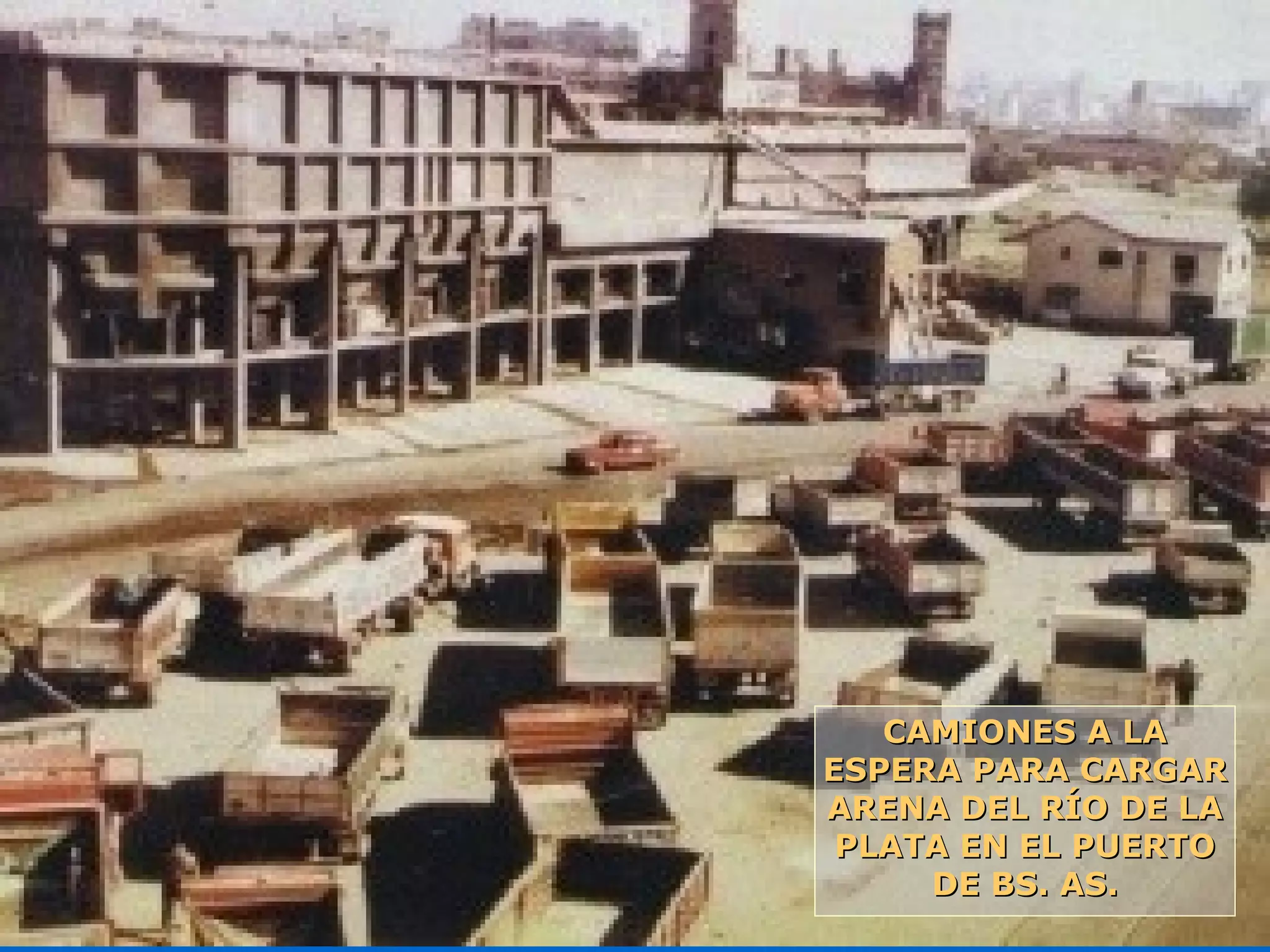

CORRESPONDE A LA “ARENA ORIENTAL”CORRESPONDE A LA “ARENA ORIENTAL”
(PROVIENE DEL RÍO DE LA PLATA).(PROVIENE DEL RÍO DE LA PLATA).
EL MÓDULO APROPIADO PUEDE OBTENER-EL MÓDULO APROPIADO PUEDE OBTENER-
SE POR MEZCLAS DE DISTINTAS ARENAS.SE POR MEZCLAS DE DISTINTAS ARENAS.
Debe evitarse el uso de arenas muy finasDebe evitarse el uso de arenas muy finas
AGREGADOS GRUESOS
GRANO > 5mm.GRANO > 5mm.
CANTOS RODADOS:CANTOS RODADOS: ORIGEN NATURALORIGEN NATURAL
PIEDRA PARTIDA:PIEDRA PARTIDA: ORIGEN ARTIFICIALORIGEN ARTIFICIAL
ARCILLA EXPANDIDA:ARCILLA EXPANDIDA: ORIGEN INDUSTRIALORIGEN INDUSTRIAL
AGREGº VOLCÁNICO:AGREGº VOLCÁNICO: ORIGEN NATURALORIGEN NATURAL
TAMAÑO MÁXIMO: SEGÚN DIMENSIONESTAMAÑO MÁXIMO: SEGÚN DIMENSIONES
DE LA ESTRUCTURA A HORMIGONAR:DE LA ESTRUCTURA A HORMIGONAR:
≤1/3 DE LA MEDIDA MENOR DEL1/3 DE LA MEDIDA MENOR DEL
ENCOFRADOENCOFRADO
≤ ¼ PARA ARMADURAS MUY DENSAS¼ PARA ARMADURAS MUY DENSAS
Debe evitarse el uso de formas “lajosas” o muyDebe evitarse el uso de formas “lajosas” o muy
elongadas.elongadas.
A MAYOR TAMAÑO DEL ÁRIDO, MENOR NECESIDAD DE CEMENTO Y DEA MAYOR TAMAÑO DEL ÁRIDO, MENOR NECESIDAD DE CEMENTO Y DE
AGUAAGUA
SIN EMBARGO, EL TAMAÑO MÁXIMO VIENE LIMITADO POR:SIN EMBARGO, EL TAMAÑO MÁXIMO VIENE LIMITADO POR:
•LAS DIMENSIONES MÍNIMAS DEL ELEMENTO A CONSTRUIRLAS DIMENSIONES MÍNIMAS DEL ELEMENTO A CONSTRUIR
•LA SEPARACIÓN MÍNIMA ENTRE ARMADURAS .LA SEPARACIÓN MÍNIMA ENTRE ARMADURAS .
TODO EL ENCOFRADO DEBE QUEDAR COMPLETAMENTE RELLENO POR LA MEZCLA; PERO SI EL ÁRIDOTODO EL ENCOFRADO DEBE QUEDAR COMPLETAMENTE RELLENO POR LA MEZCLA; PERO SI EL ÁRIDO
QUE SE ELIGIÓ ES MUY GRUESO PUEDE IMPEDIR UN CORRECTO RELLENO, GENERANDO HUECOS.QUE SE ELIGIÓ ES MUY GRUESO PUEDE IMPEDIR UN CORRECTO RELLENO, GENERANDO HUECOS.

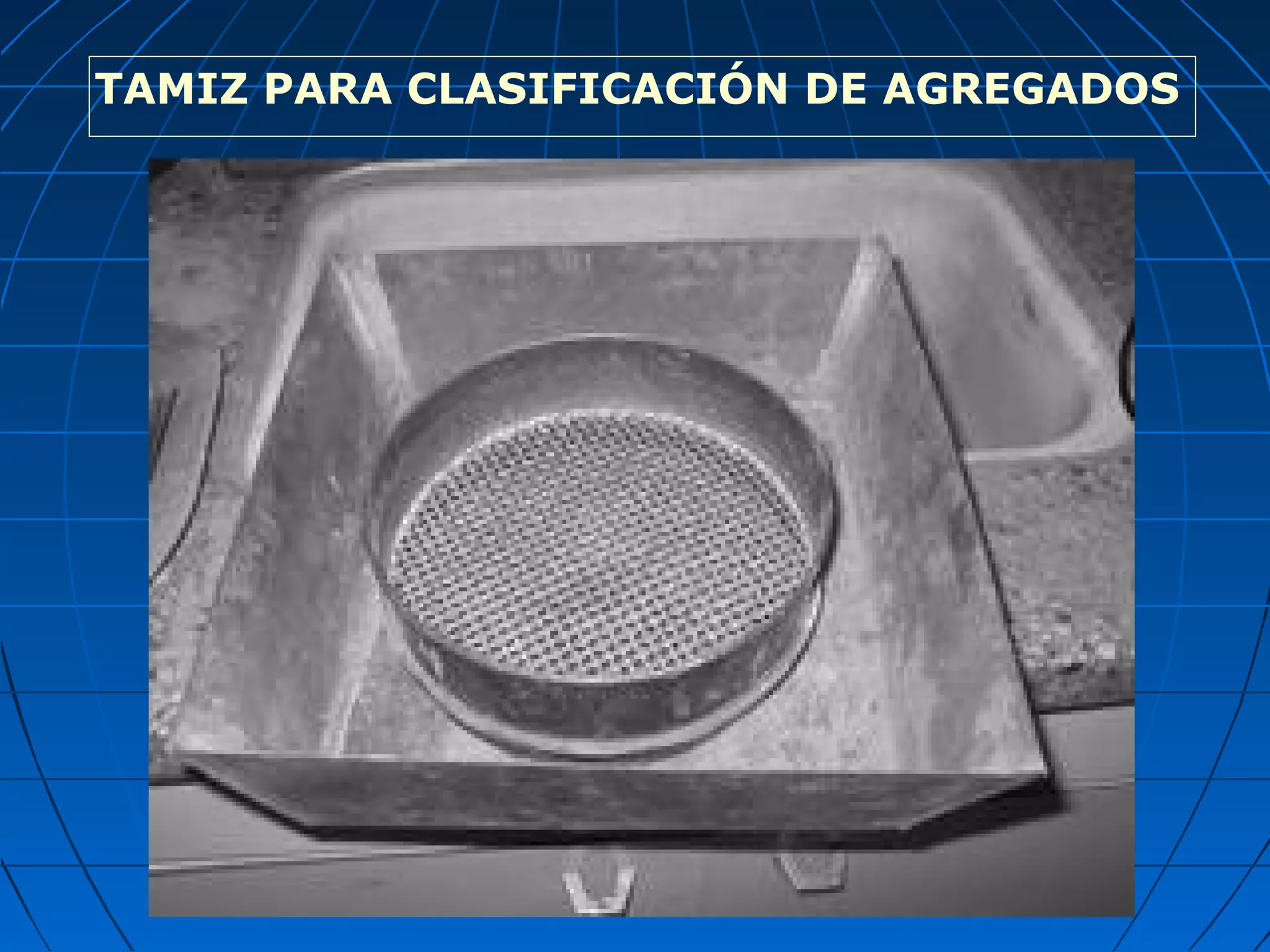

TAMIZ PARA CLASIFICACIÓN DE AGREGADOS
CAMIONES A LACAMIONES A LA
ESPERA PARA CARGARESPERA PARA CARGAR
ARENA DEL RÍO DE LAARENA DEL RÍO DE LA
PLATA EN EL PUERTOPLATA EN EL PUERTO
DE BS. AS.DE BS. AS.

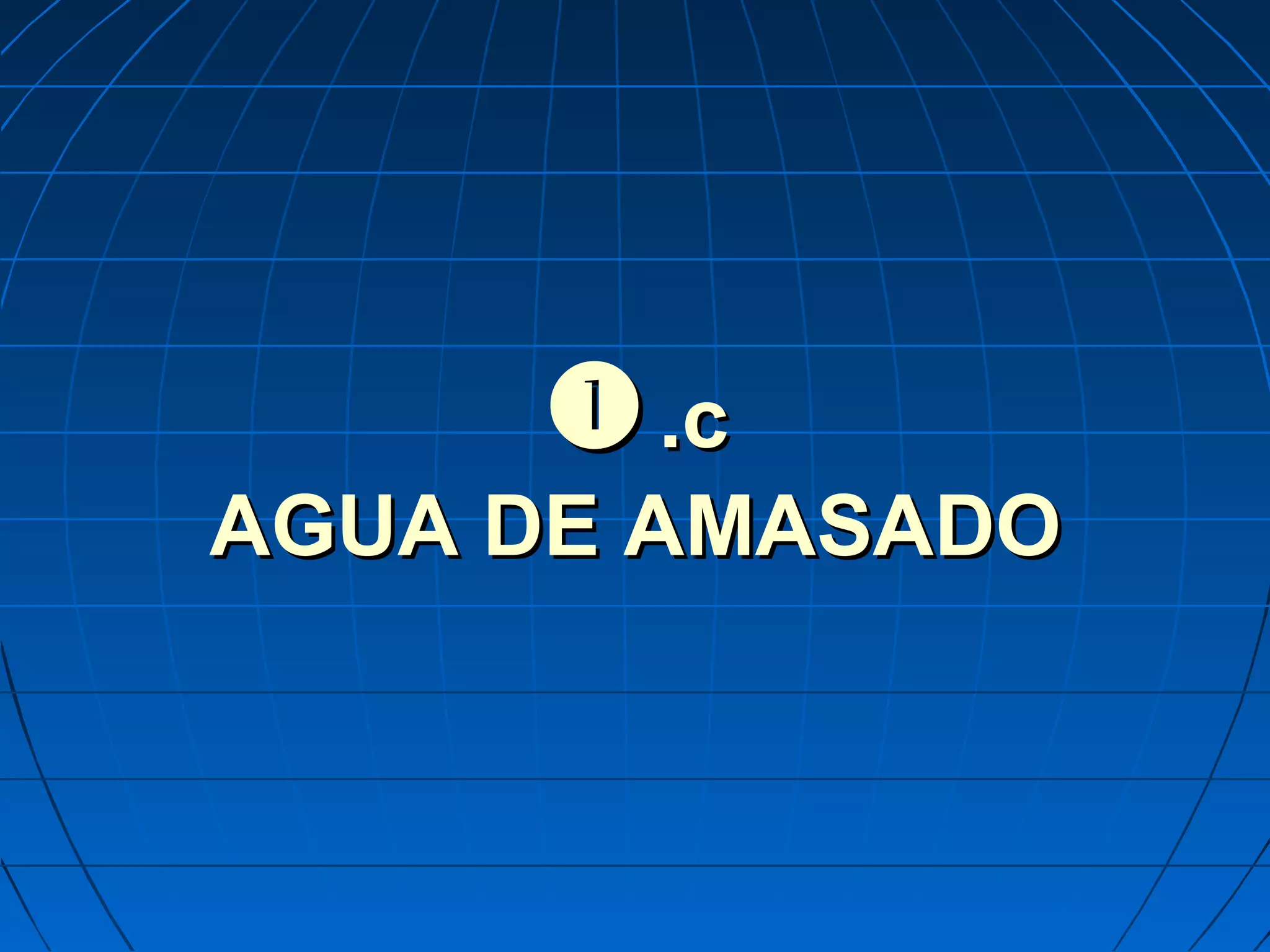

.c.c
AGUA DE AMASADOAGUA DE AMASADO
DEBE SER AGUA LIMPIADEBE SER AGUA LIMPIA
(NORMALMENTE EL AGUA POTABLE ES UTILIZABLE).(NORMALMENTE EL AGUA POTABLE ES UTILIZABLE).
NO DEBE CONTENER SUSTANCIASNO DEBE CONTENER SUSTANCIAS
ORGÁNICAS EN SUSPENSIÓN.ORGÁNICAS EN SUSPENSIÓN.
DEBE POSEER UN Ph APROXIMADAMENTE NEUTRODEBE POSEER UN Ph APROXIMADAMENTE NEUTRO
(NI ÁCIDA NI ALCALINA).(NI ÁCIDA NI ALCALINA).
ANTE DUDAS SOBRE SU APTITUD:ANTE DUDAS SOBRE SU APTITUD:
PREPARAR PROBETAS DE MORTERO, ENSAYARLAS Y COMPARARLAS CONPREPARAR PROBETAS DE MORTERO, ENSAYARLAS Y COMPARARLAS CON
OTRAS EN LAS QUE SE UTILIZÓ “AGUA SEGURA”.OTRAS EN LAS QUE SE UTILIZÓ “AGUA SEGURA”.
SE ACEPTARÁ COMO APTA SI LA DISMINUCIÓN EN LASE ACEPTARÁ COMO APTA SI LA DISMINUCIÓN EN LA
RESISTENCIA ES ≤RESISTENCIA ES ≤ 10%.10%.

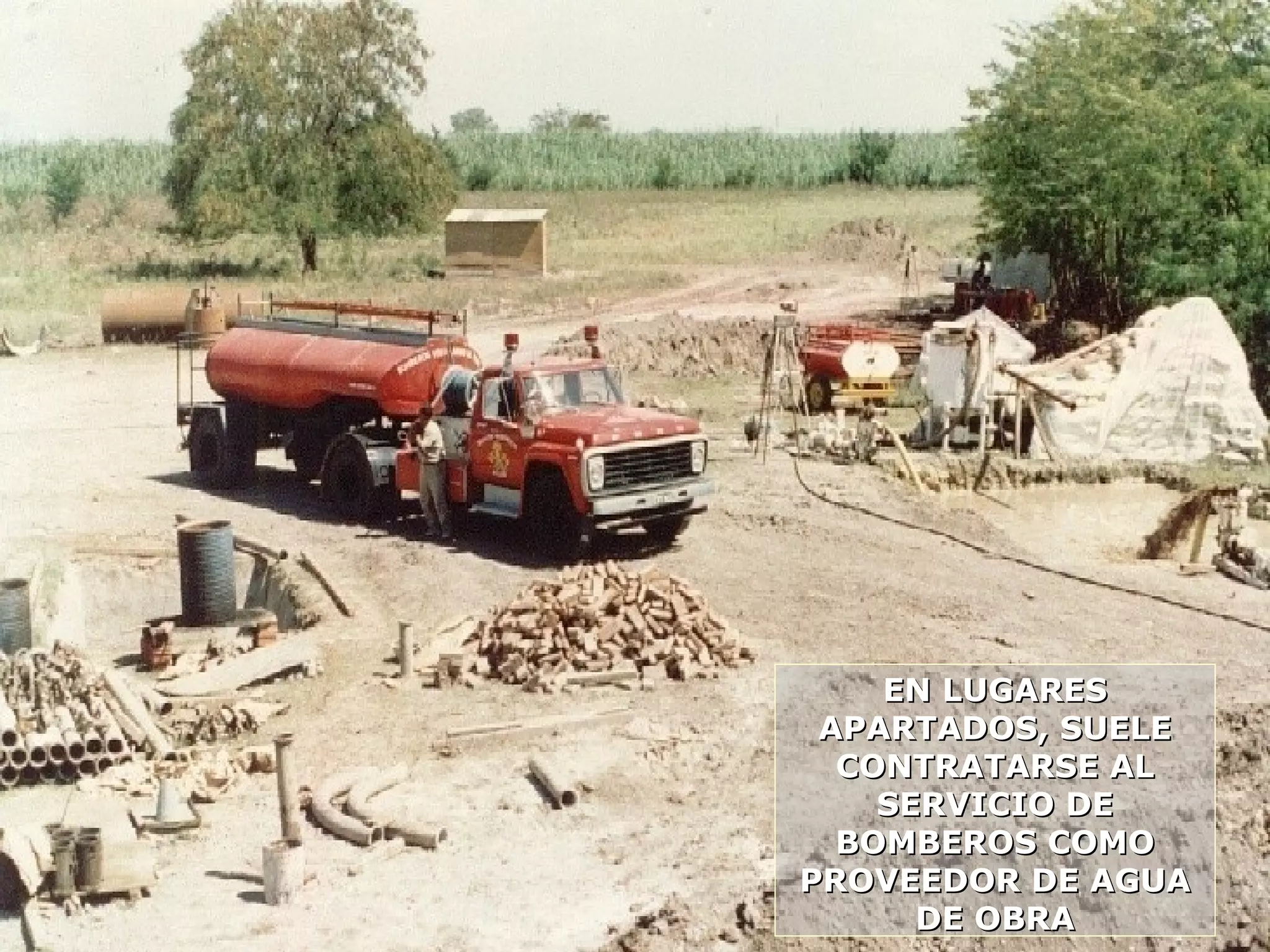

EN LUGARESEN LUGARES
APARTADOS, SUELEAPARTADOS, SUELE
CONTRATARSE ALCONTRATARSE AL
SERVICIO DESERVICIO DE
BOMBEROS COMOBOMBEROS COMO
PROVEEDOR DE AGUAPROVEEDOR DE AGUA
DE OBRADE OBRA


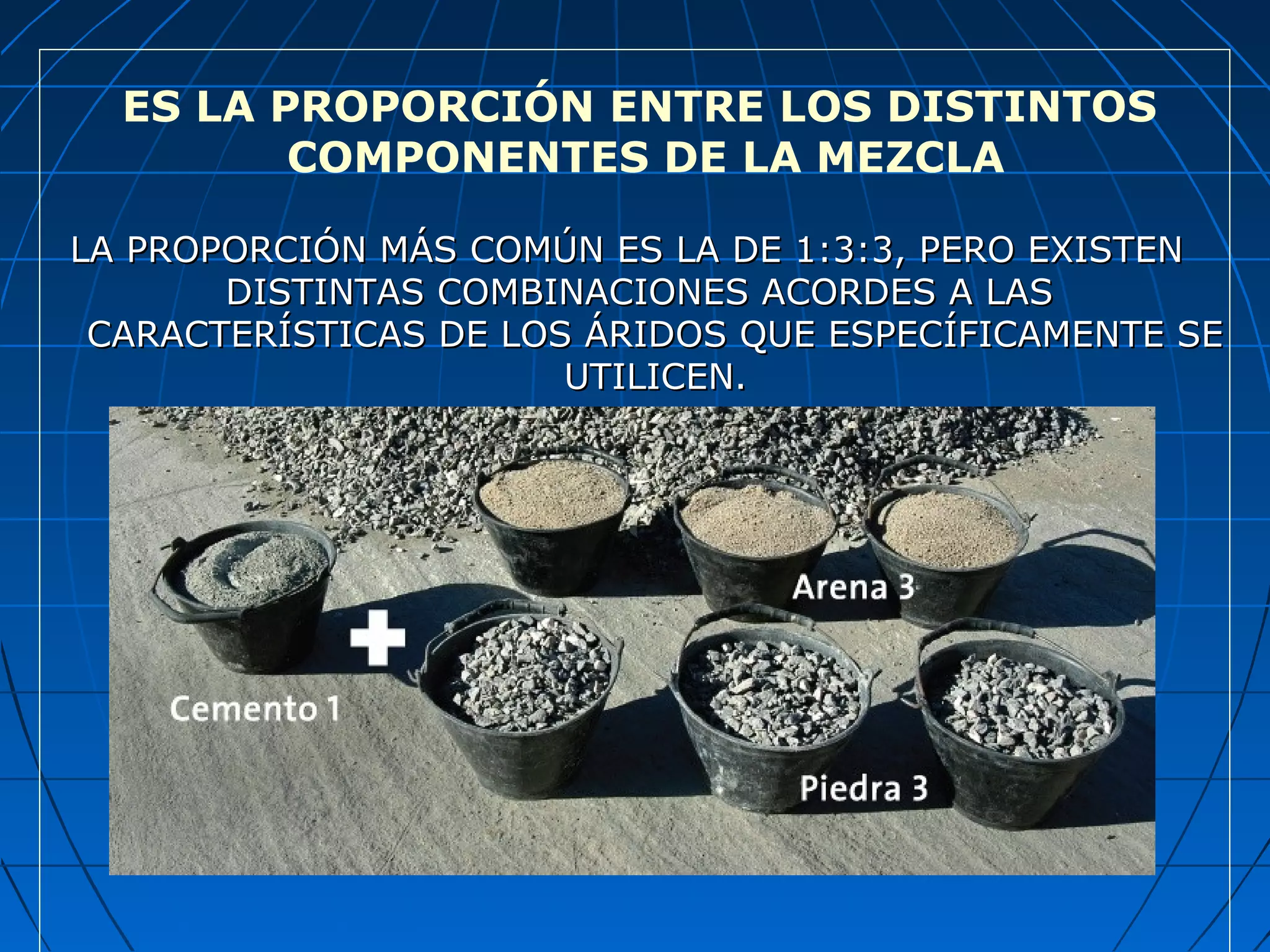

LA DOSIFICACIÓNLA DOSIFICACIÓN
ES LA PROPORCIÓN ENTRE LOS DISTINTOS
COMPONENTES DE LA MEZCLA
LA PROPORCIÓN MÁS COMÚN ES LA DE 1:3:3, PERO EXISTENLA PROPORCIÓN MÁS COMÚN ES LA DE 1:3:3, PERO EXISTEN
DISTINTAS COMBINACIONES ACORDES A LASDISTINTAS COMBINACIONES ACORDES A LAS
CARACTERÍSTICAS DE LOS ÁRIDOS QUE ESPECÍFICAMENTE SECARACTERÍSTICAS DE LOS ÁRIDOS QUE ESPECÍFICAMENTE SE
UTILICEN.UTILICEN.
ES LA PROPORCIÓN ENTRE LOS DISTINTOS
COMPONENTES DE LA MEZCLA
SI SE UTILIZAN PROPORCIONES Y GRANULOMETRÍAS
INADECUADAS, SE OBTIENEN HORMIGONES CON UNAELEVADA
CANTIDAD DE VACÍOS;
RESULTANDO POCO COMPACTOS Y POROSOS;
Y POR TANTO MÁS PERMEABLES Y MENOS RESISTENTES.
GRANULOMETRÍA DISCONTINUAGRANULOMETRÍA DISCONTINUA GRANULOMETRÍA CONTINUAGRANULOMETRÍA CONTINUA

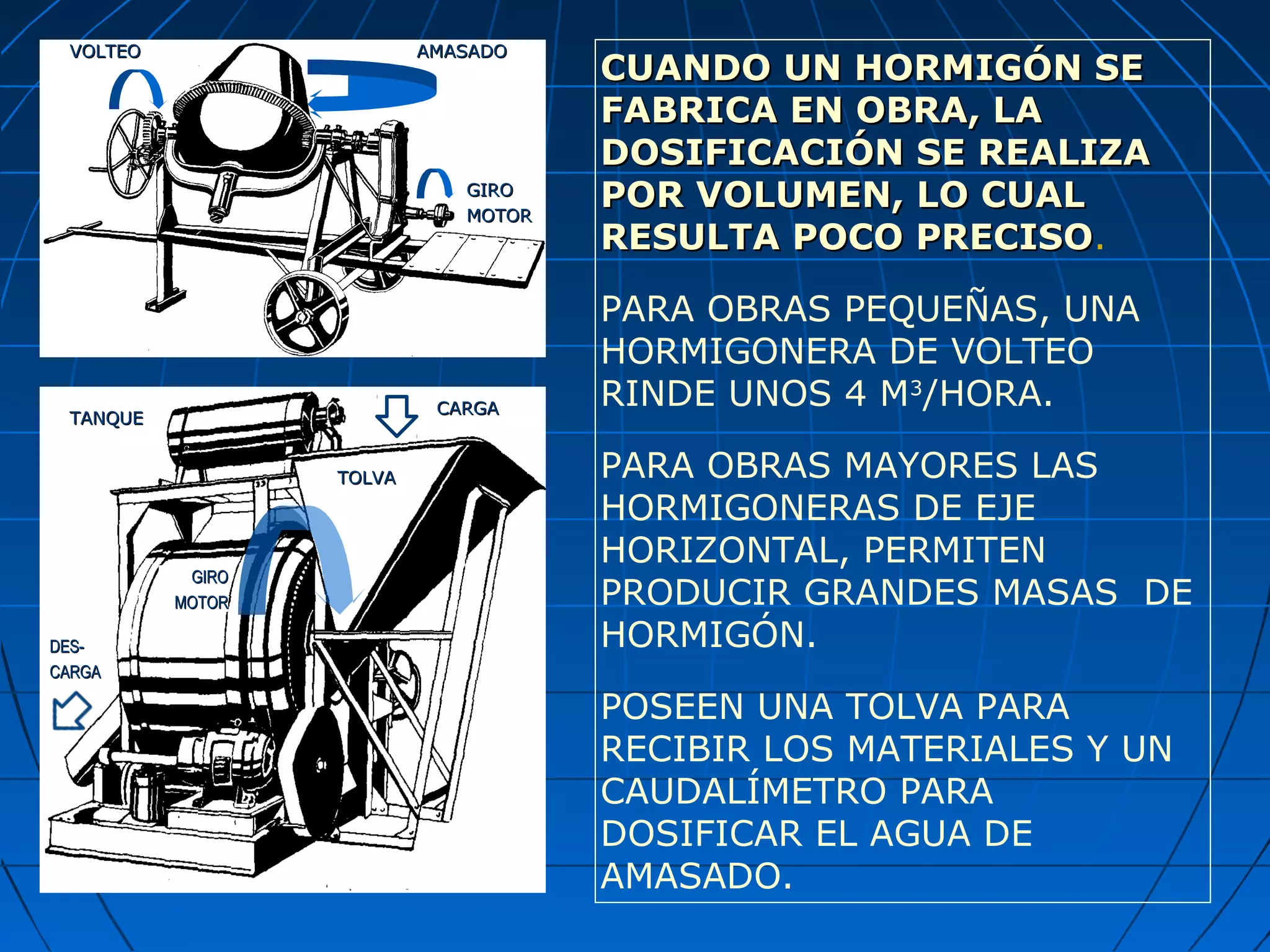

CUANDO UN HORMIGÓN SECUANDO UN HORMIGÓN SE
FABRICA EN OBRA, LAFABRICA EN OBRA, LA
DOSIFICACIÓN SE REALIZADOSIFICACIÓN SE REALIZA
POR VOLUMEN, LO CUALPOR VOLUMEN, LO CUAL
RESULTA POCO PRECISORESULTA POCO PRECISO.
PARA OBRAS PEQUEÑAS, UNA
HORMIGONERA DE VOLTEO
RINDE UNOS 4 M3
/HORA.
PARA OBRAS MAYORES LAS
HORMIGONERAS DE EJE
HORIZONTAL, PERMITEN
PRODUCIR GRANDES MASAS DE
HORMIGÓN.
POSEEN UNA TOLVA PARA
RECIBIR LOS MATERIALES Y UN
CAUDALÍMETRO PARA
DOSIFICAR EL AGUA DE
AMASADO.
GIROGIRO
MOTORMOTOR
VOLTEOVOLTEO AMASADOAMASADO
TOLVATOLVA
TANQUETANQUE
CARGACARGA
DES-DES-
CARGACARGA
GIROGIRO
MOTORMOTOR
CUANDO UN HORMI-
GÓN SE FABRICA EN
UNA PLANTA DE
ELABORACIÓN, TODOS
LOS COMPONENTES SE
DOSIFICAN POR PESO.
ELLO ES MÁS PRECISO
Y SEGURO.
ASIMISMO EL
FABRICANTE
GARANTIZA LAS
CARACTERÍSTICAS
DEL HORMIGÓN:
RESISTENCIA
GRADO DE FLUIDEZ
GRANULOMETRÍAS


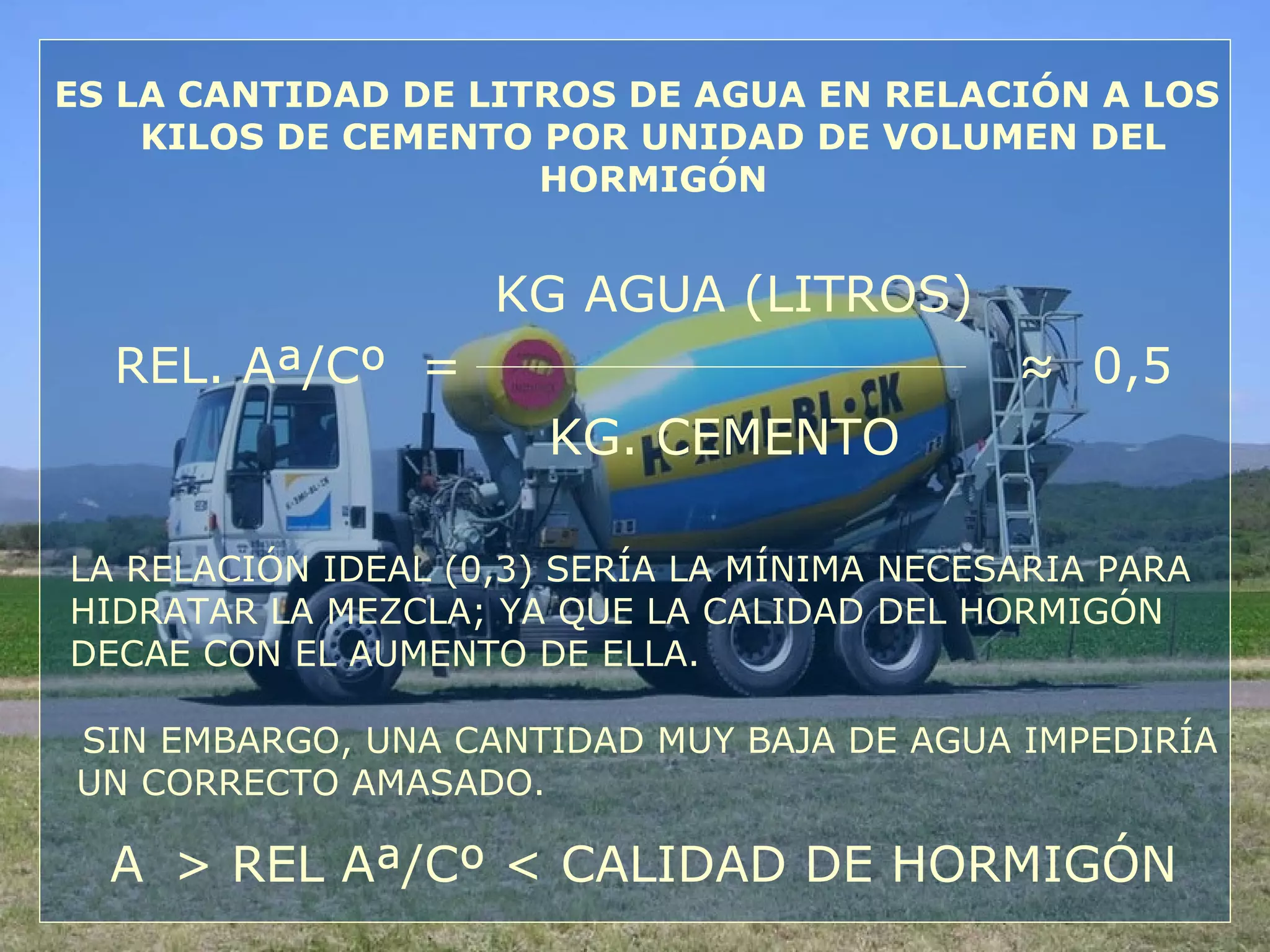

LA RELACIÓNLA RELACIÓN
AGUA - CEMENTOAGUA - CEMENTO
ES LA CANTIDAD DE LITROS DE AGUA EN RELACIÓN A LOS
KILOS DE CEMENTO POR UNIDAD DE VOLUMEN DEL
HORMIGÓN
KG AGUA (LITROS)
REL. Aª/Cº = ≈ 0,5
KG. CEMENTO
LA RELACIÓN IDEAL (0,3) SERÍA LA MÍNIMA NECESARIA PARA
HIDRATAR LA MEZCLA; YA QUE LA CALIDAD DEL HORMIGÓN
DECAE CON EL AUMENTO DE ELLA.
SIN EMBARGO, UNA CANTIDAD MUY BAJA DE AGUA IMPEDIRÍA
UN CORRECTO AMASADO.
A > REL Aª/Cº < CALIDAD DE HORMIGÓN
REL A/C < 0,5
DIFICULTA EL AMASADO Y COLADO
EL AGUA EXCEDENTE (QUE NO PARTICIPA EN EL PROCESO DE FRAGÜE)
ACTÚA COMO LUBRICANTE ENTRE LAS PARTÍCULAS DE LOS COMPONENTES.
REL A/C > 0,5
REDUCE ABRUPTAMENTE LA RESISTENCIA
EL AGUA EXCEDENTE (QUE NO PARTICIPA EN EL PROCESO DE FRAGÜE)
SE EVAPORA DEJANDO HUECOS QUE QUITAN COMPACIDAD AL HORMIGÓN
HACIÉNDOLO MENOS RESISTENTE, Y FACILITANDO EL FUTURO INGRESO DE
HUMEDAD Y CORROSIÓN DE ARMADURAS)
RELACIÓNRELACIÓN A/CA/C ALTAALTA
EN ESTADO FRESCOEN ESTADO FRESCO
 Buena TrabajabilidadBuena Trabajabilidad
 Fácil colocación en obraFácil colocación en obra
 Posible exudación o sangradoPosible exudación o sangrado
 Posible segregación dePosible segregación de
componentes.componentes.
EN ESTADO ENDURECIDOEN ESTADO ENDURECIDO
 Baja resistencia mecánicaBaja resistencia mecánica
 Baja impermeabilidadBaja impermeabilidad
 Alta porosidadAlta porosidad
 Baja resistencias a agentesBaja resistencias a agentes
agresivos, químicos y biológicos.agresivos, químicos y biológicos.
RELACIÓNRELACIÓN A/CA/C BAJABAJA
EN ESTADO FRESCOEN ESTADO FRESCO
 Poca Trabajabilidad.Poca Trabajabilidad.
 Difícil colocación en obra.Difícil colocación en obra.
 Posible mal recubrimiento dePosible mal recubrimiento de
armaduras.armaduras.
EN ESTADO ENDURECIDOEN ESTADO ENDURECIDO
 Alta resistencia mecánicaAlta resistencia mecánica
 Alta impermeabilidadAlta impermeabilidad
 Baja porosidadBaja porosidad
 Buena resistencias a agentesBuena resistencias a agentes
agresivos, químicos y biológicos.agresivos, químicos y biológicos.
EL HORMIGÓN ELABORADO PIERDE TODA GARANTÍA DEL FABRICANTE,EL HORMIGÓN ELABORADO PIERDE TODA GARANTÍA DEL FABRICANTE,
SI EN OBRA SE LE AGREGA AGUA A PEDIDO DE QUIEN DIRIGE LA OPE-SI EN OBRA SE LE AGREGA AGUA A PEDIDO DE QUIEN DIRIGE LA OPE-
RACIÓN DE COLADO.RACIÓN DE COLADO.
AÚN ASÍ, SI DURANTE LA COLADA FUESE IMPERIOSO FLUIDIFICAR LAAÚN ASÍ, SI DURANTE LA COLADA FUESE IMPERIOSO FLUIDIFICAR LA
MEZCLA, PUEDE TOMARSE COMO REGLA, AGREGAR EN LA TOLVA DELMEZCLA, PUEDE TOMARSE COMO REGLA, AGREGAR EN LA TOLVA DEL
MIXER:MIXER: 1 BOLSA DE CEMENTO POR CADA 25 LTS. DE AGUA.1 BOLSA DE CEMENTO POR CADA 25 LTS. DE AGUA.
LA REGLA DE ORO PARALA REGLA DE ORO PARA
PREPARAR UN BUEN HORMIGPREPARAR UN BUEN HORMIGÓÓNN
ES:ES:
"AHORRAR AGUA PARA EL"AHORRAR AGUA PARA EL
AMASADO Y UTILIZARLA PARAAMASADO Y UTILIZARLA PARA
EL CURADO"EL CURADO"

EL COLADOEL COLADO
ES LA OPERACIÓN DE COLOCAR LA MEZCLA FRESCA
SOBRE LOS MOLDES (ENCOFRADOS).
SI LOS ENCOFRADOS SON ABSORBENTES (MADERA, TERRENO
NATURAL) DEBEN ESTAR PREVIAMENTE HUMEDECIDOS (SIN
ENCHARCAR) PARA EVITAR QUE ABSORBAN EL AGUA DE LA
MEZCLA.
UNA CORRECTA COLADA IMPLICA ASEGURAR
EL LLENADO POR COMPLETO DE LOS ENCO-
FRADOS, RODEÁNDOSE TOTALMENTE A LAS
ARMADURAS Y SIN QUE QUEDEN BURBUJAS DE
AIRE OCLUIDO NI HUECOS VACÍOS (“NIDOS
DE ABEJA” O “COQUERAS”) PUES ELLO REDU-
CE NOTABLEMENTE LA RESISTENCIA FINAL.
NIDOS DE ABEJANIDOS DE ABEJA
ARMADURASARMADURAS
SIN RECUBRIRSIN RECUBRIR
LA INADECUADA SEPARACIÓNLA INADECUADA SEPARACIÓN
DE LAS TABLAS DEL ENCOFRA-DE LAS TABLAS DEL ENCOFRA-
DO PERMITE QUE SE ESCAPEDO PERMITE QUE SE ESCAPE
LA PASTA AGLOMERANTELA PASTA AGLOMERANTE
ESTA CONGESTIÓN DE LAESTA CONGESTIÓN DE LA
ARMADURA (BARRAS HORI-ARMADURA (BARRAS HORI-
ZONTALES) IMPOSIBILITARÁZONTALES) IMPOSIBILITARÁ
EL PASO DEL HORMIGÓNEL PASO DEL HORMIGÓN
DURANTE EL COLADODURANTE EL COLADO
LA INCORRECTA DISTRI-
BUCIÓN DE LAS BARRAS
DE LA ARMADURA TAM-
BIÉN PUEDE SER RES-
PONSABLE DE UN COLA-
DO INCORRECTO.

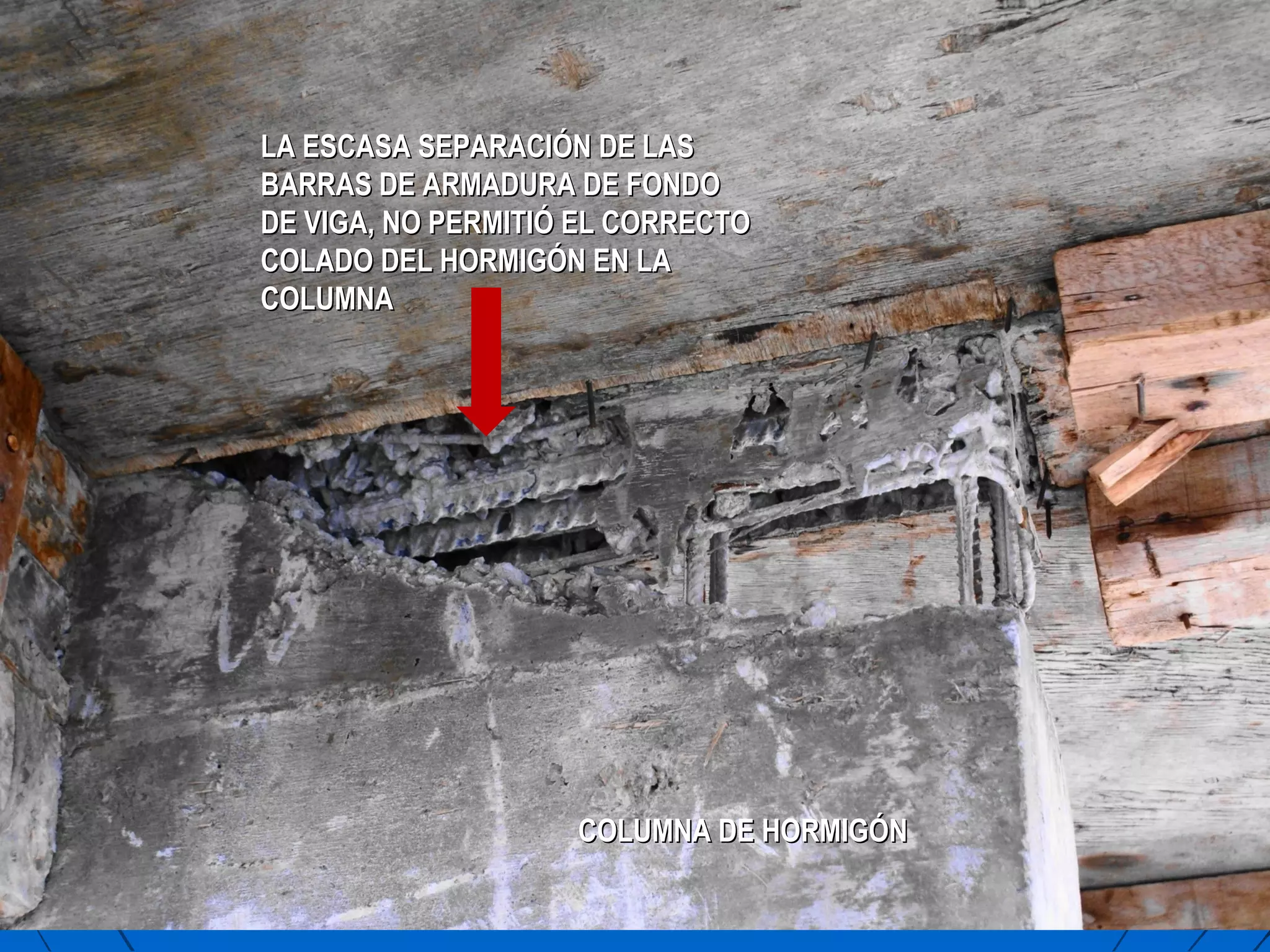

COLUMNA DE HORMIGÓNCOLUMNA DE HORMIGÓN
LA ESCASA SEPARACIÓN DE LASLA ESCASA SEPARACIÓN DE LAS
BARRAS DE ARMADURA DE FONDOBARRAS DE ARMADURA DE FONDO
DE VIGA, NO PERMITIÓ EL CORRECTODE VIGA, NO PERMITIÓ EL CORRECTO
COLADO DEL HORMIGÓN EN LACOLADO DEL HORMIGÓN EN LA
COLUMNACOLUMNA

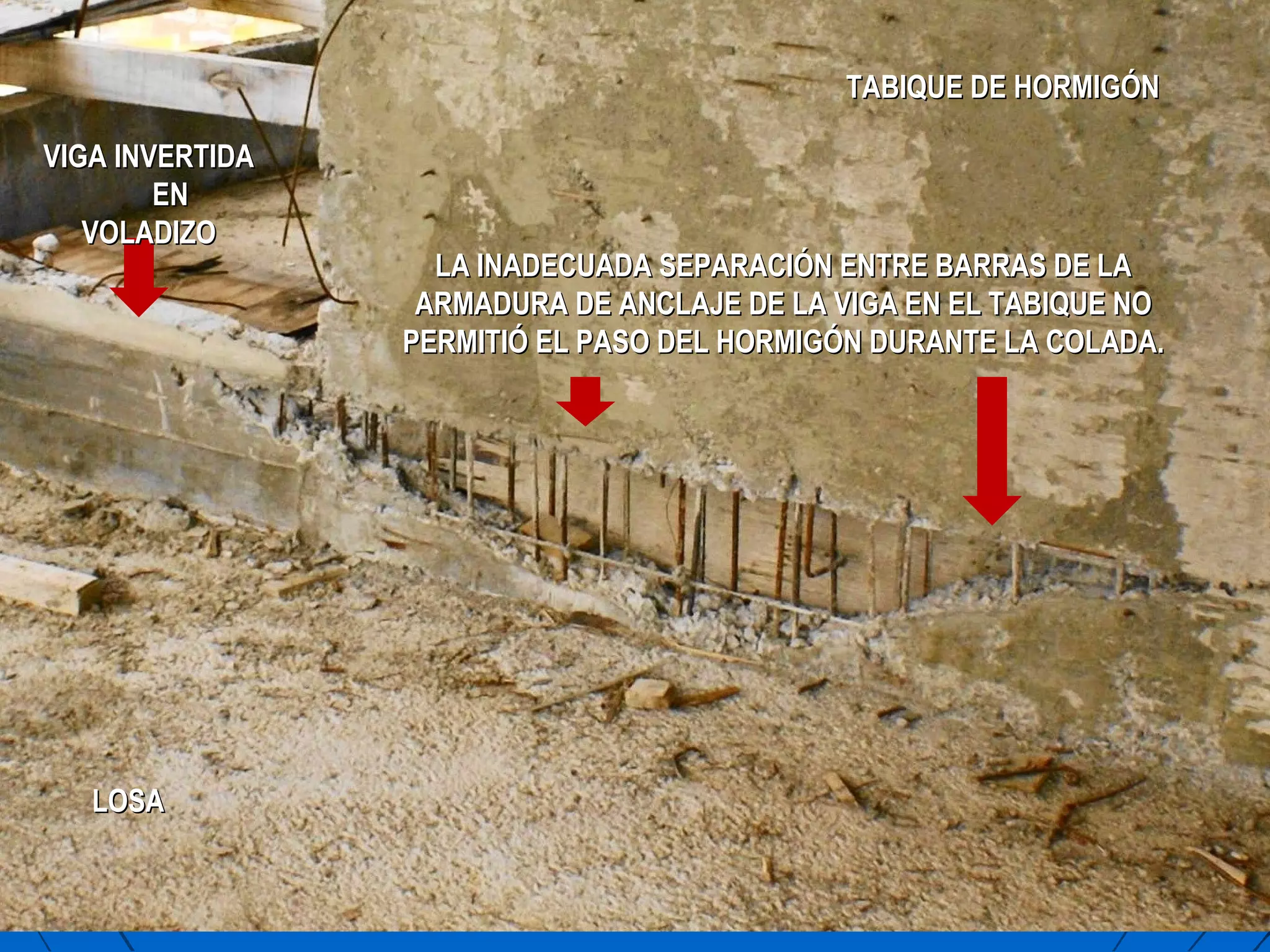

VIGA INVERTIDAVIGA INVERTIDA
ENEN
VOLADIZOVOLADIZO
LA INADECUADA SEPARACIÓN ENTRE BARRAS DE LALA INADECUADA SEPARACIÓN ENTRE BARRAS DE LA
ARMADURA DE ANCLAJE DE LA VIGA EN EL TABIQUE NOARMADURA DE ANCLAJE DE LA VIGA EN EL TABIQUE NO
PERMITIÓ EL PASO DEL HORMIGÓN DURANTE LA COLADA.PERMITIÓ EL PASO DEL HORMIGÓN DURANTE LA COLADA.
TABIQUE DE HORMIGÓNTABIQUE DE HORMIGÓN
LOSALOSA

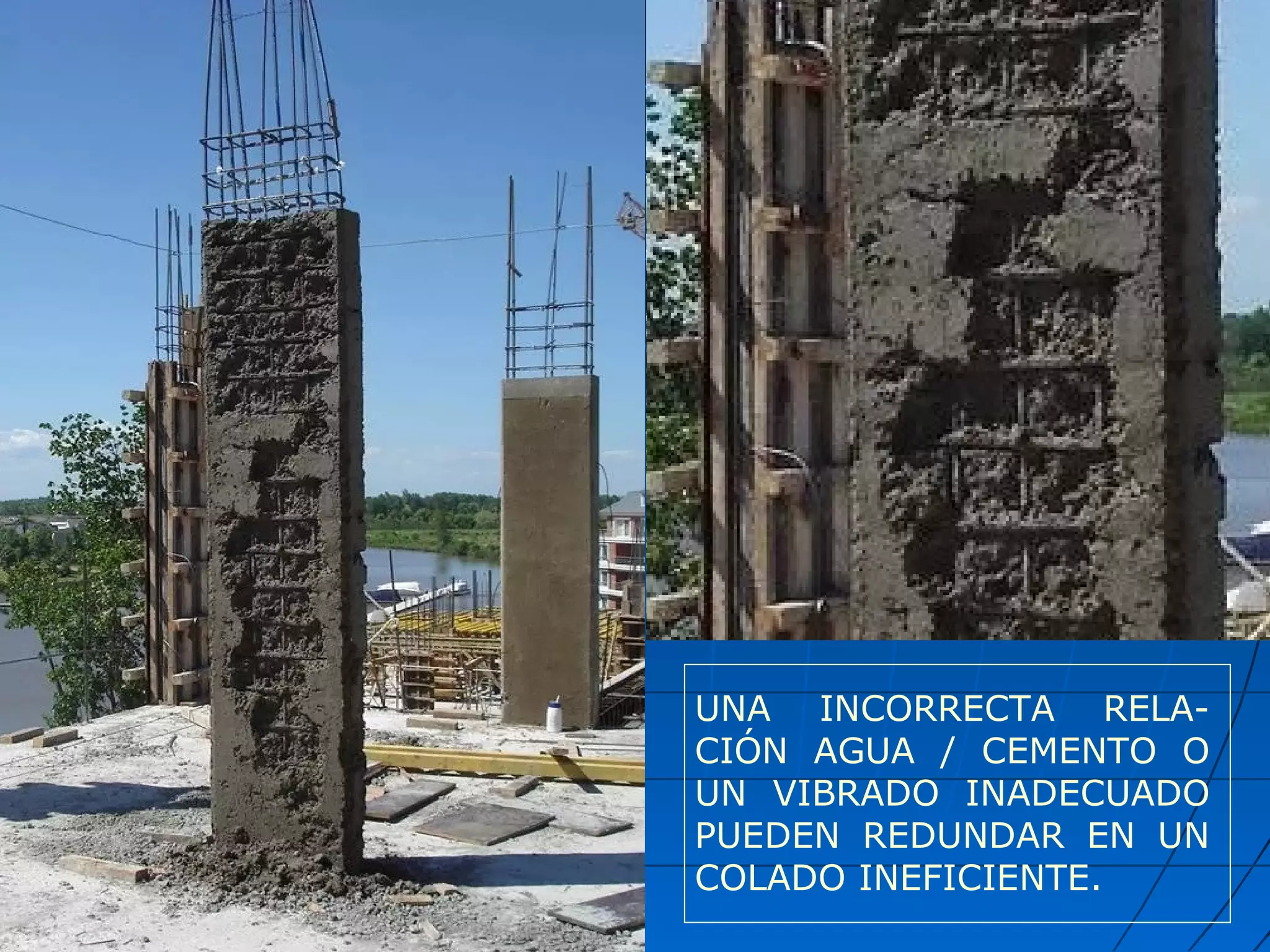

UNA INCORRECTA RELA-
CIÓN AGUA / CEMENTO O
UN VIBRADO INADECUADO
PUEDEN REDUNDAR EN UN
COLADO INEFICIENTE.

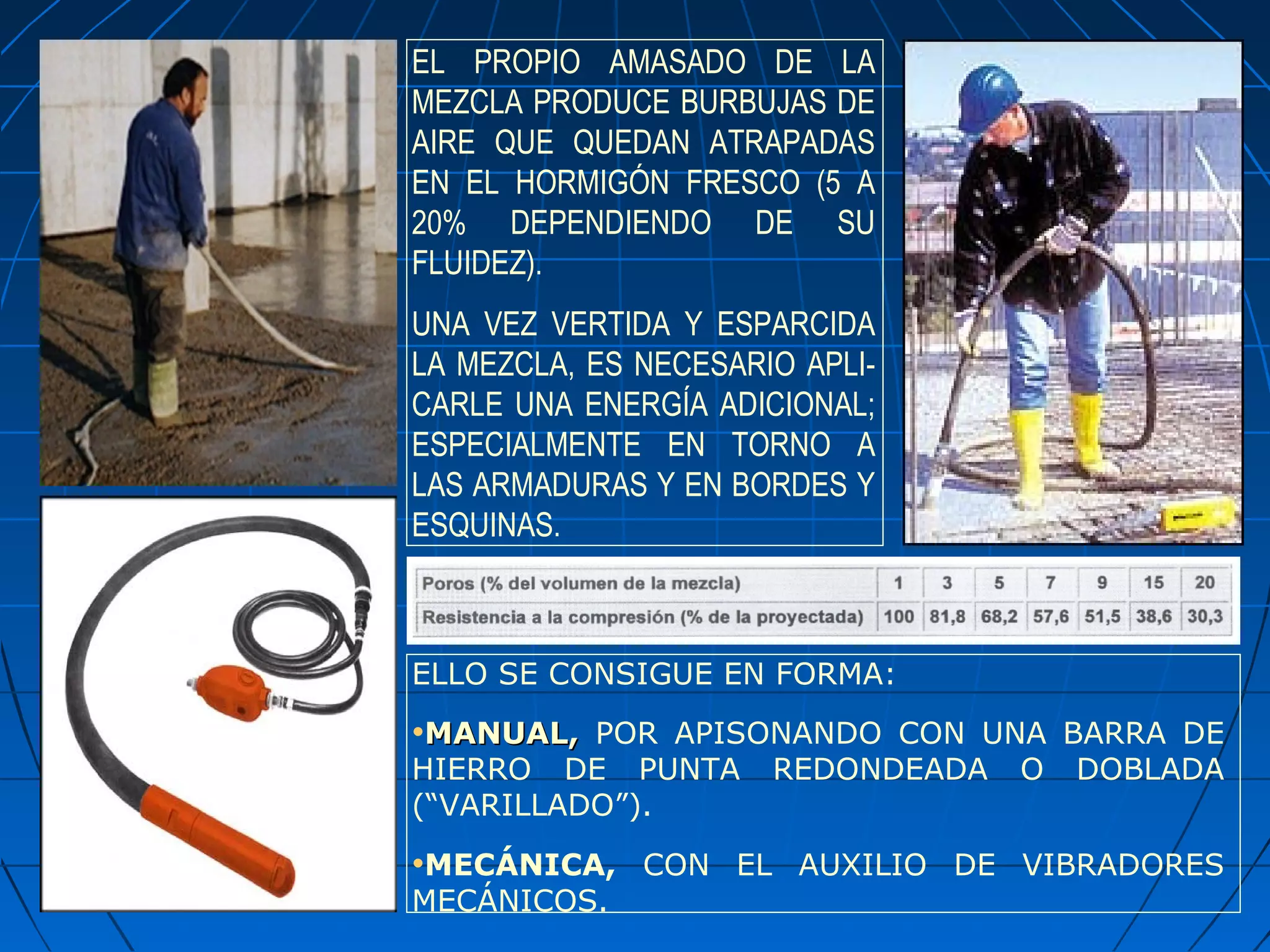

EL PROPIO AMASADO DE LA
MEZCLA PRODUCE BURBUJAS DE
AIRE QUE QUEDAN ATRAPADAS
EN EL HORMIGÓN FRESCO (5 A
20% DEPENDIENDO DE SU
FLUIDEZ).
UNA VEZ VERTIDA Y ESPARCIDA
LA MEZCLA, ES NECESARIO APLI-
CARLE UNA ENERGÍA ADICIONAL;
ESPECIALMENTE EN TORNO A
LAS ARMADURAS Y EN BORDES Y
ESQUINAS.
ELLO SE CONSIGUE EN FORMA:
•MANUAL,MANUAL, POR APISONANDO CON UNA BARRA DE
HIERRO DE PUNTA REDONDEADA O DOBLADA
(“VARILLADO”).
•MECÁNICA, CON EL AUXILIO DE VIBRADORES
MECÁNICOS.

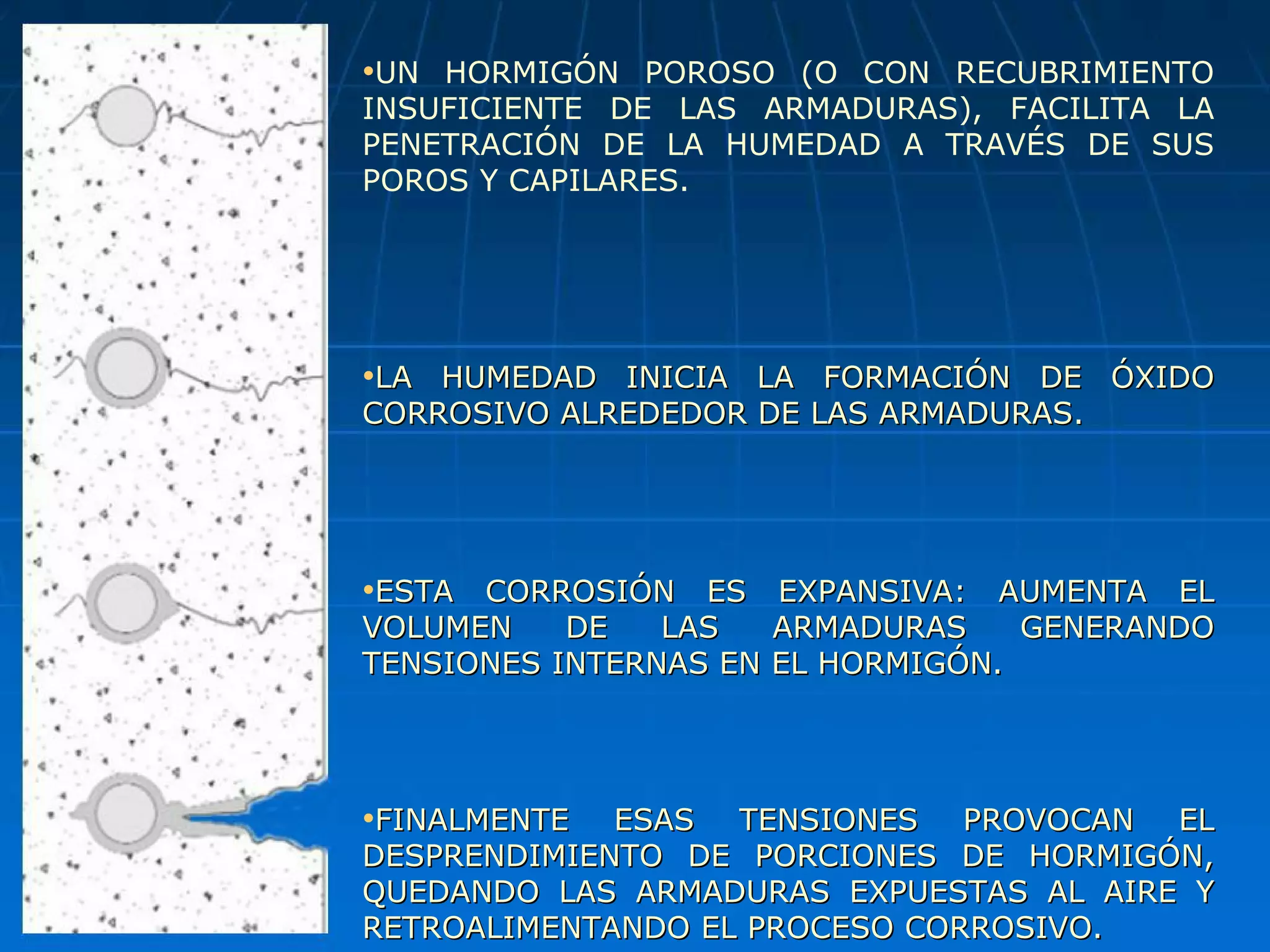

•UN HORMIGÓN POROSO (O CON RECUBRIMIENTO
INSUFICIENTE DE LAS ARMADURAS), FACILITA LA
PENETRACIÓN DE LA HUMEDAD A TRAVÉS DE SUS
POROS Y CAPILARES.
•LA HUMEDAD INICIA LA FORMACIÓN DE ÓXIDOLA HUMEDAD INICIA LA FORMACIÓN DE ÓXIDO
CORROSIVO ALREDEDOR DE LAS ARMADURAS.CORROSIVO ALREDEDOR DE LAS ARMADURAS.
•ESTA CORROSIÓN ES EXPANSIVA: AUMENTA ELESTA CORROSIÓN ES EXPANSIVA: AUMENTA EL
VOLUMEN DE LAS ARMADURAS GENERANDOVOLUMEN DE LAS ARMADURAS GENERANDO
TENSIONES INTERNAS EN EL HORMIGÓN.TENSIONES INTERNAS EN EL HORMIGÓN.
•FINALMENTE ESAS TENSIONES PROVOCAN ELFINALMENTE ESAS TENSIONES PROVOCAN EL
DESPRENDIMIENTO DE PORCIONES DE HORMIGÓN,DESPRENDIMIENTO DE PORCIONES DE HORMIGÓN,
QUEDANDO LAS ARMADURAS EXPUESTAS AL AIRE YQUEDANDO LAS ARMADURAS EXPUESTAS AL AIRE Y
RETROALIMENTANDO EL PROCESO CORROSIVO.RETROALIMENTANDO EL PROCESO CORROSIVO.


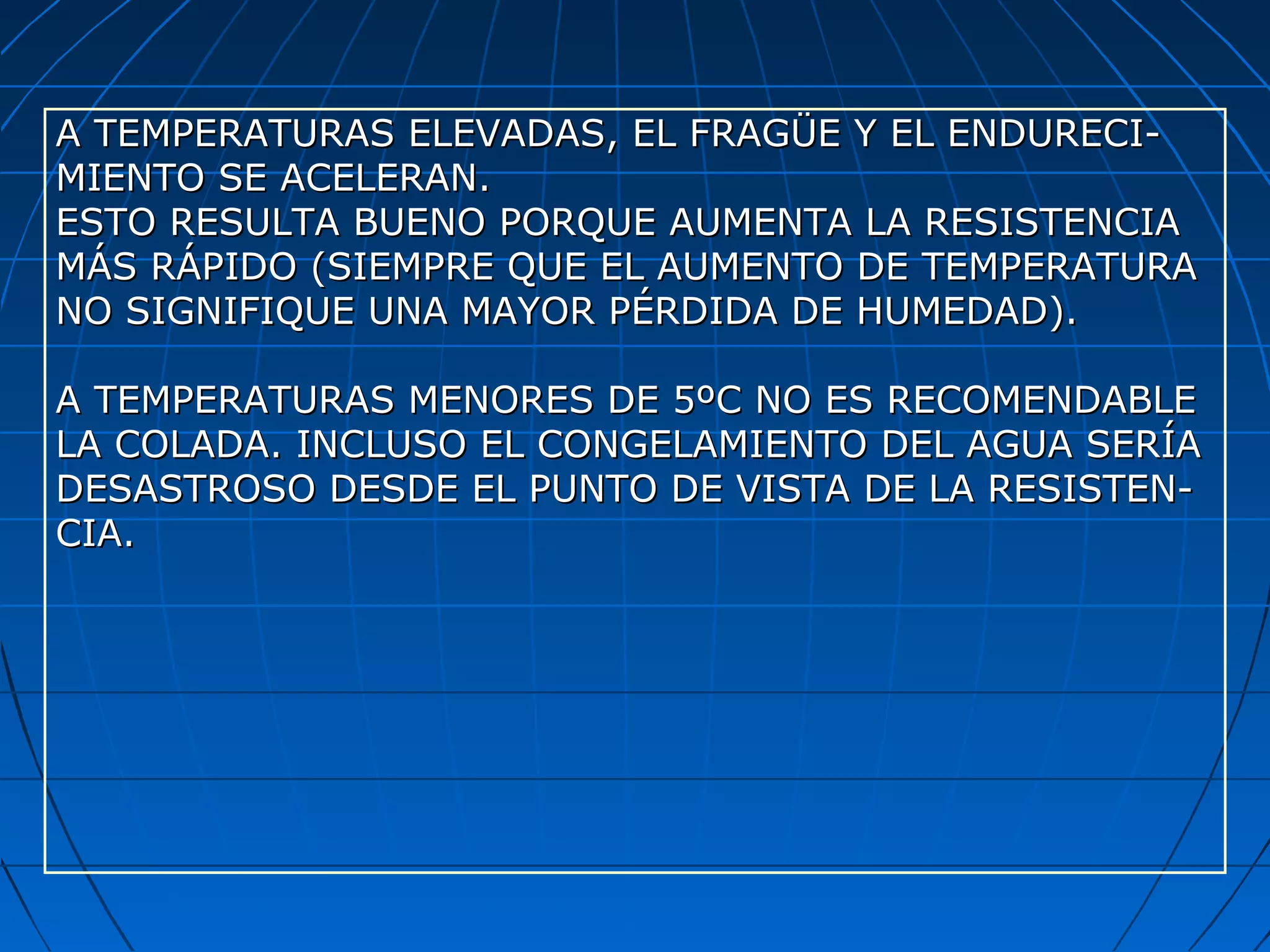

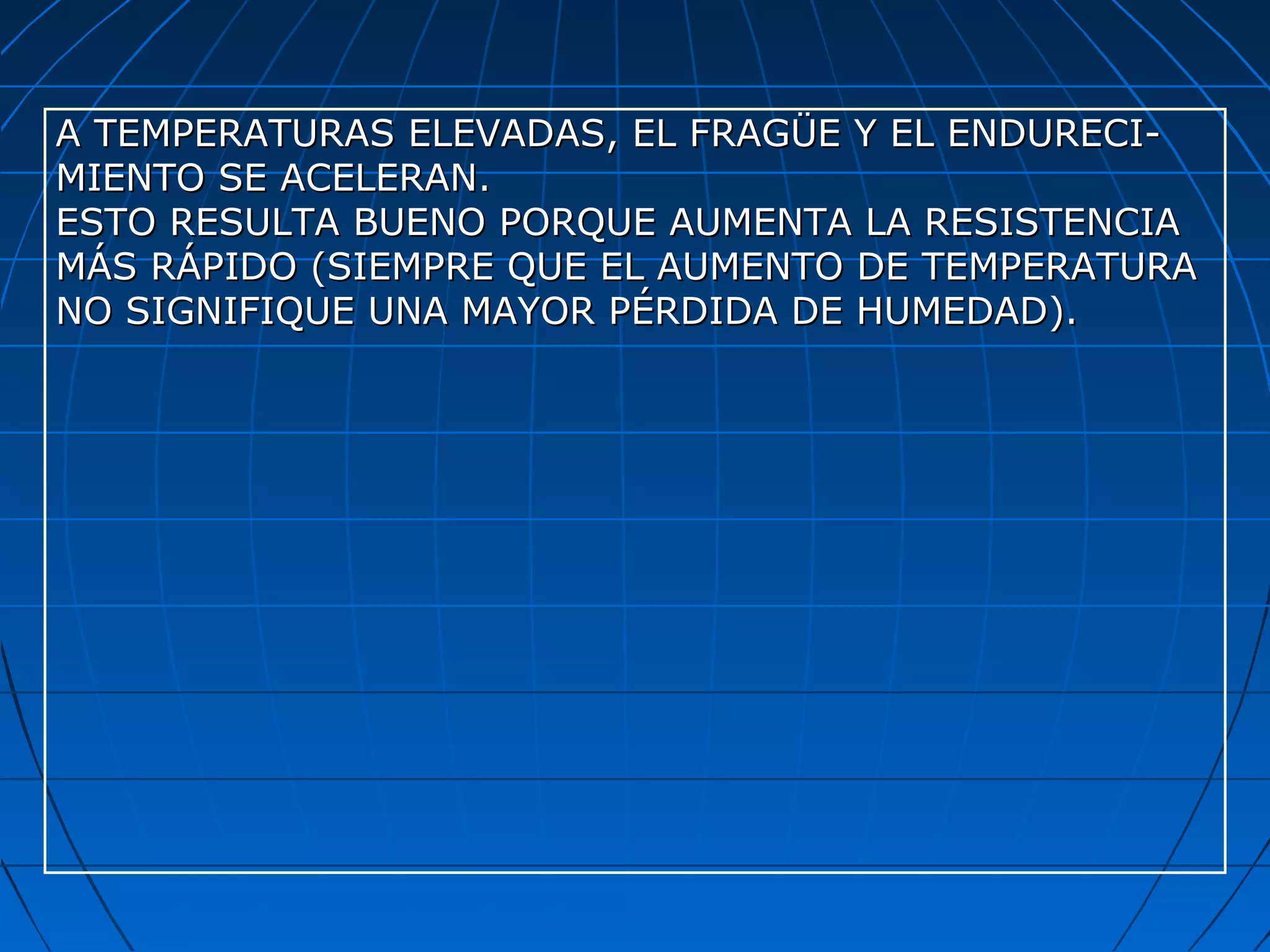

LA TEMPERATURALA TEMPERATURA
DURANTE EL FRAGÜEDURANTE EL FRAGÜE

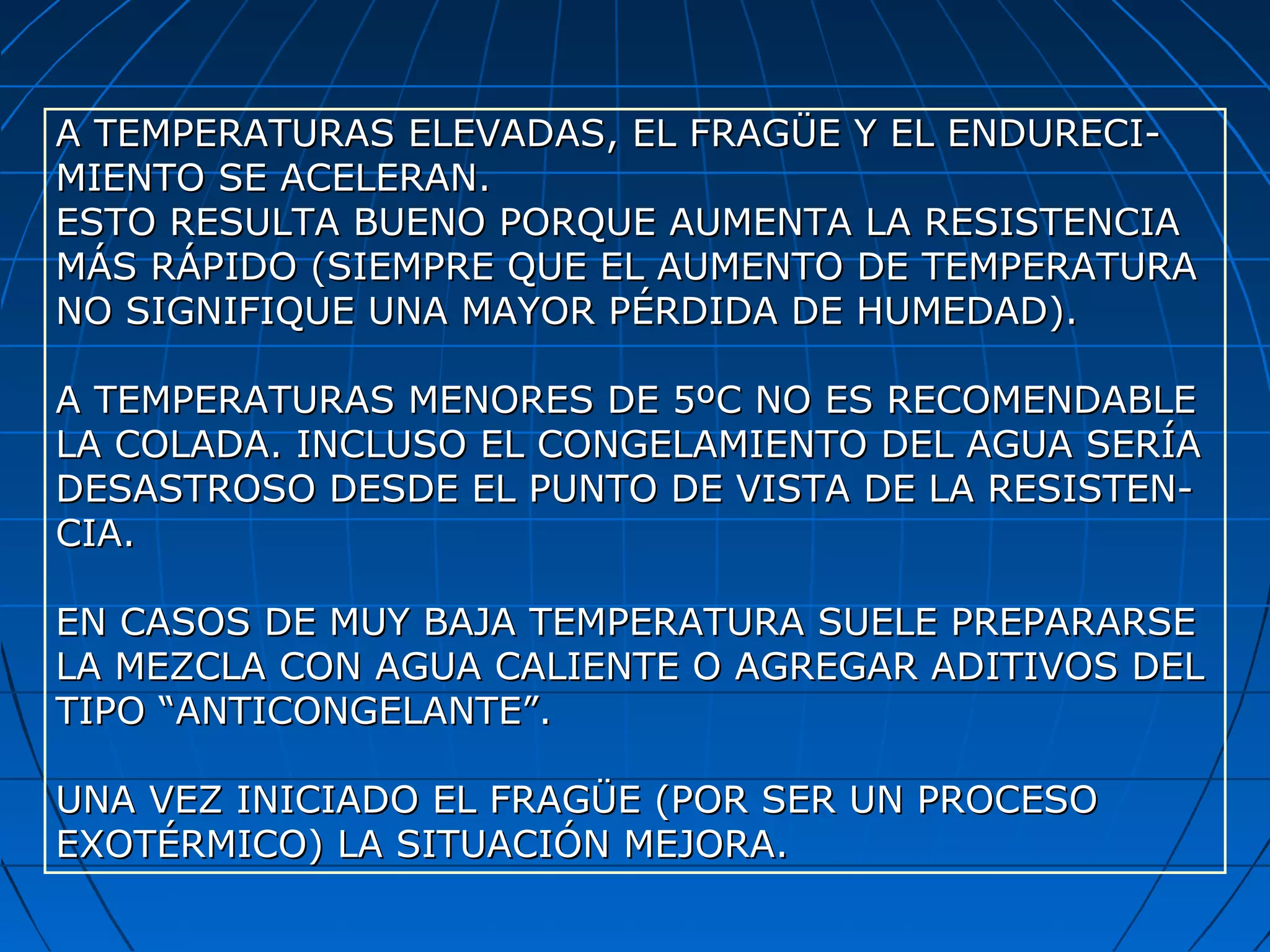

A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-
MIENTO SE ACELERAN.MIENTO SE ACELERAN.
ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA
MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA
NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).
A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-
MIENTO SE ACELERAN.MIENTO SE ACELERAN.
ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA
MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA
NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).
A TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLEA TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLE
LA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍALA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍA
DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-
CIA.CIA.
A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI-
MIENTO SE ACELERAN.MIENTO SE ACELERAN.
ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA
MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA
NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).
A TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLEA TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLE
LA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍALA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍA
DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-
CIA.CIA.
EN CASOS DE MUY BAJA TEMPERATURA SUELE PREPARARSEEN CASOS DE MUY BAJA TEMPERATURA SUELE PREPARARSE
LA MEZCLA CON AGUA CALIENTE O AGREGAR ADITIVOS DELLA MEZCLA CON AGUA CALIENTE O AGREGAR ADITIVOS DEL
TIPO “ANTICONGELANTE”.TIPO “ANTICONGELANTE”.
UNA VEZ INICIADO EL FRAGÜE (POR SER UN PROCESOUNA VEZ INICIADO EL FRAGÜE (POR SER UN PROCESO
EXOTÉRMICO) LA SITUACIÓN MEJORA.EXOTÉRMICO) LA SITUACIÓN MEJORA.


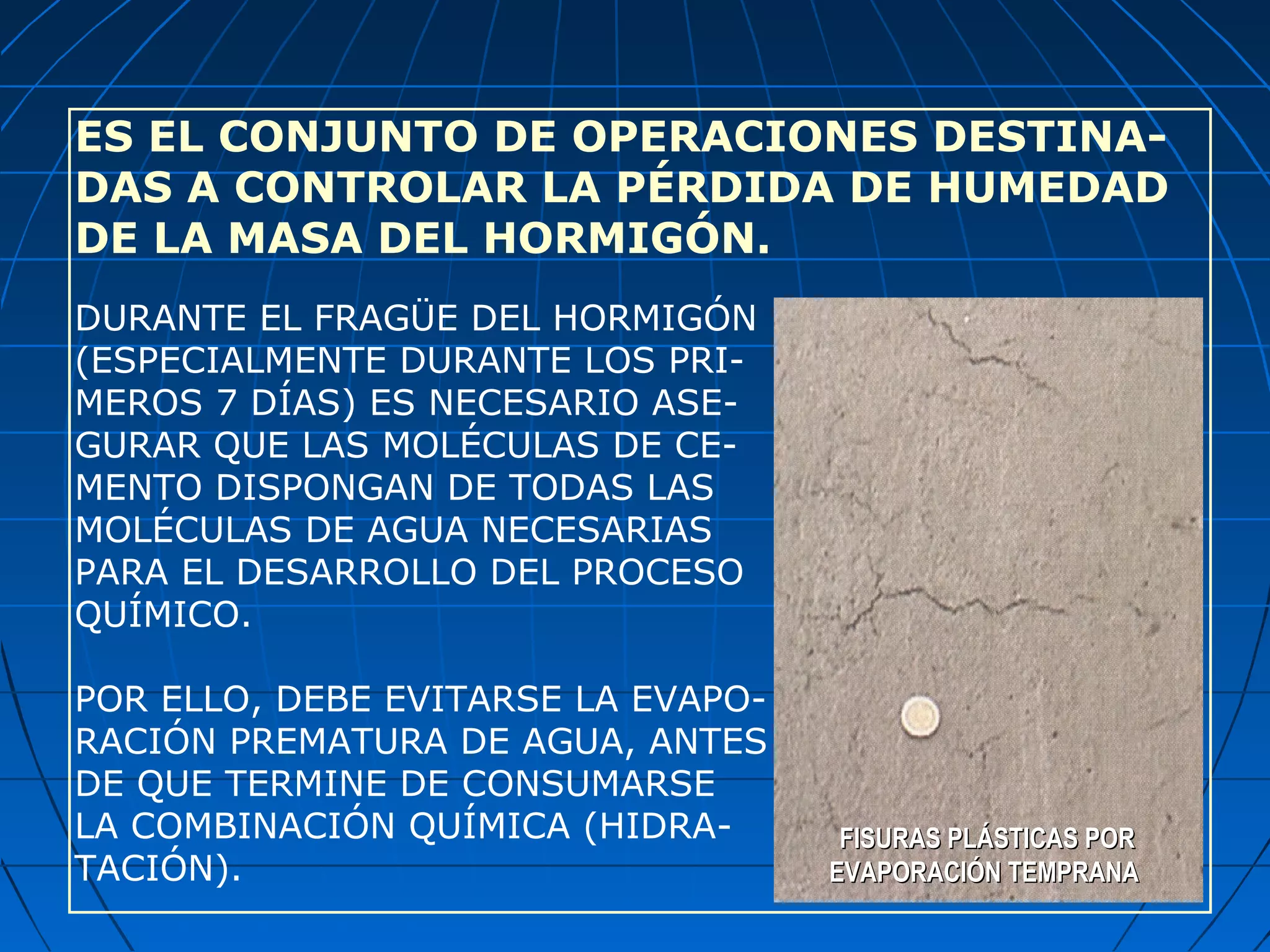

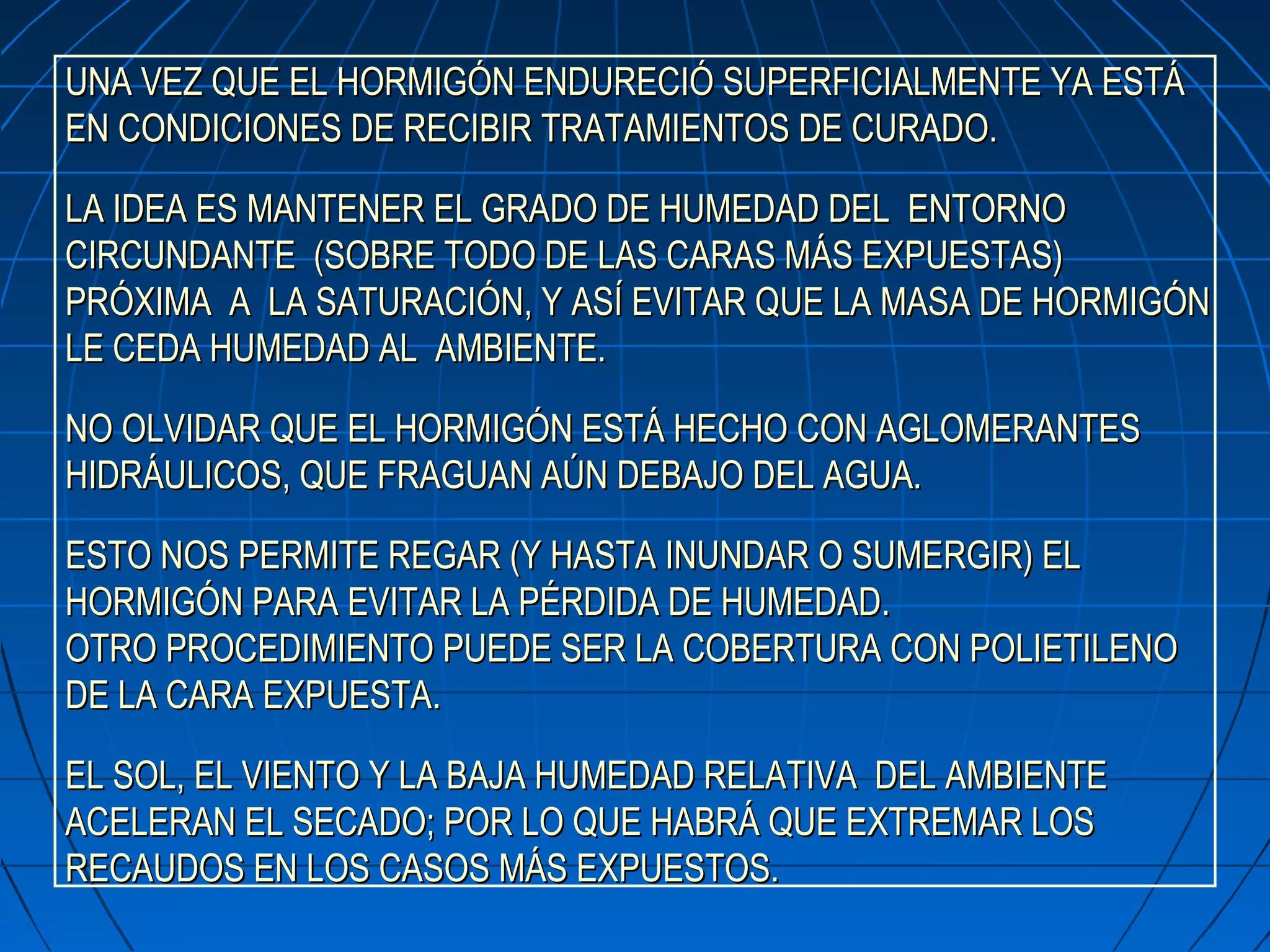

EL CURADOEL CURADO
ES EL CONJUNTO DE OPERACIONES DESTINA-
DAS A CONTROLAR LA PÉRDIDA DE HUMEDAD
DE LA MASA DEL HORMIGÓN.
DURANTE EL FRAGÜE DEL HORMIGÓN
(ESPECIALMENTE DURANTE LOS PRI-
MEROS 7 DÍAS) ES NECESARIO ASE-
GURAR QUE LAS MOLÉCULAS DE CE-
MENTO DISPONGAN DE TODAS LAS
MOLÉCULAS DE AGUA NECESARIAS
PARA EL DESARROLLO DEL PROCESO
QUÍMICO.
POR ELLO, DEBE EVITARSE LA EVAPO-
RACIÓN PREMATURA DE AGUA, ANTES
DE QUE TERMINE DE CONSUMARSE
LA COMBINACIÓN QUÍMICA (HIDRA-
TACIÓN).

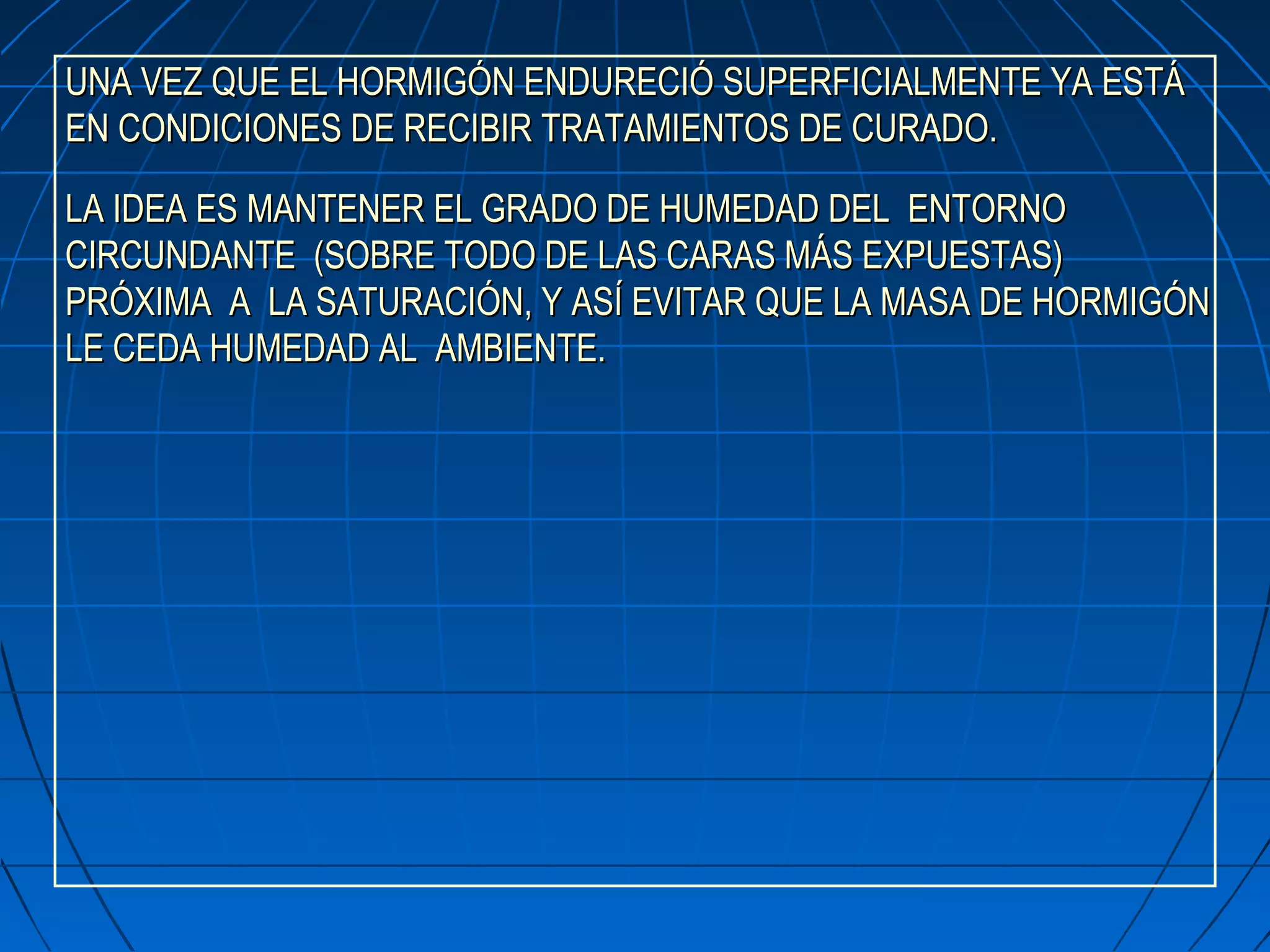

FISURAS PLÁSTICAS PORFISURAS PLÁSTICAS POR
EVAPORACIÓN TEMPRANAEVAPORACIÓN TEMPRANA
UNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ
EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.
LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO
CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)
PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN
LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE.
UNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ
EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.
LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO
CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)
PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN
LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE.
NO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTESNO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTES
HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.
ESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) ELESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) EL
HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.
OTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENOOTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENO
DE LA CARA EXPUESTADE LA CARA EXPUESTA..
UNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ
EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.
LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO
CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)
PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN
LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE.
NO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTESNO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTES
HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.
ESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) ELESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) EL
HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.
OTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENOOTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENO
DE LA CARA EXPUESTADE LA CARA EXPUESTA..
EL SOL, EL VIENTO Y LA BAJA HUMEDAD RELATIVA DEL AMBIENTEEL SOL, EL VIENTO Y LA BAJA HUMEDAD RELATIVA DEL AMBIENTE
ACELERAN EL SECADO; POR LO QUE HABRÁ QUE EXTREMAR LOSACELERAN EL SECADO; POR LO QUE HABRÁ QUE EXTREMAR LOS
RECAUDOS EN LOS CASOS MÁS EXPUESTOS.RECAUDOS EN LOS CASOS MÁS EXPUESTOS.


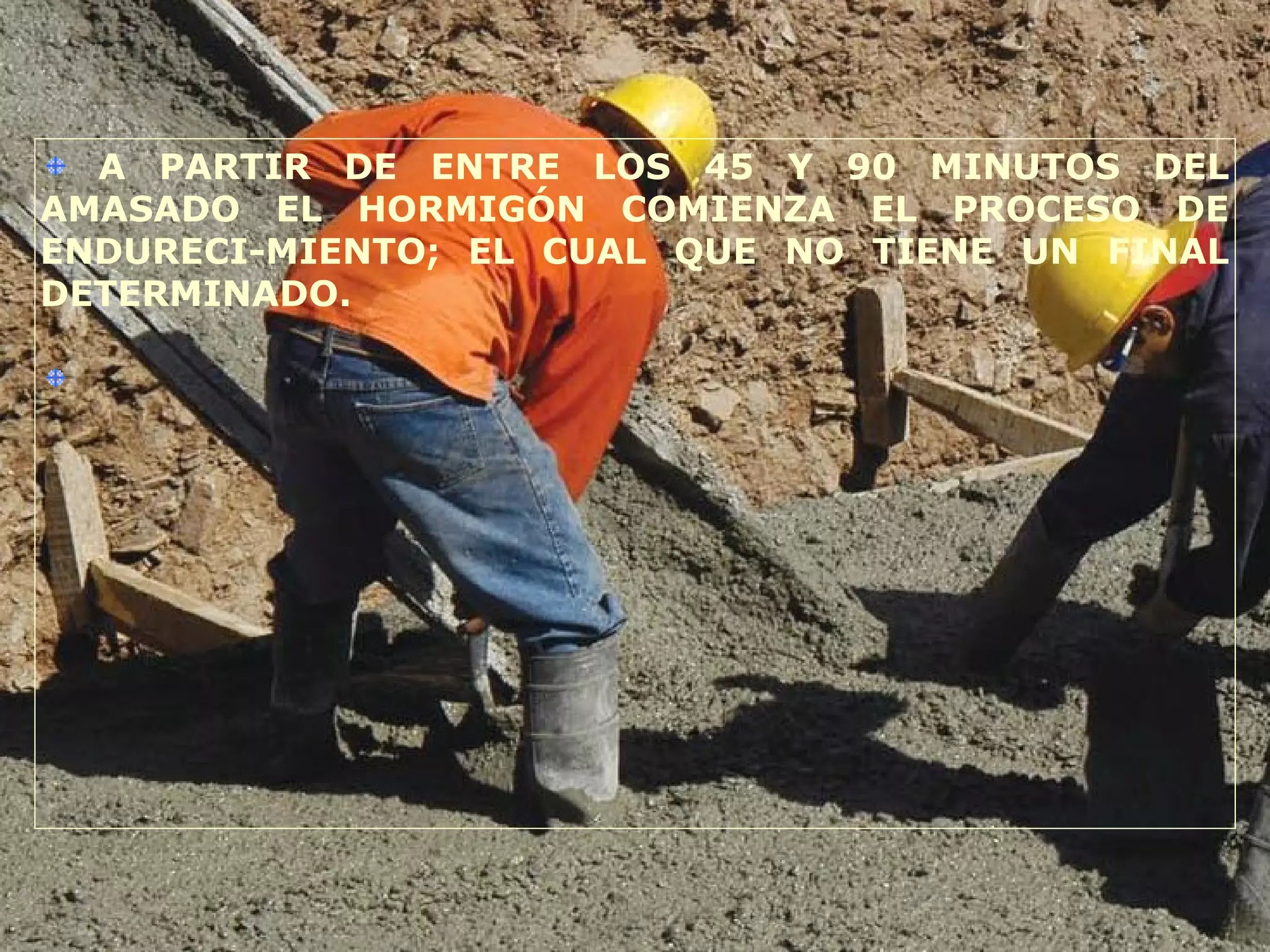

LA EDADLA EDAD

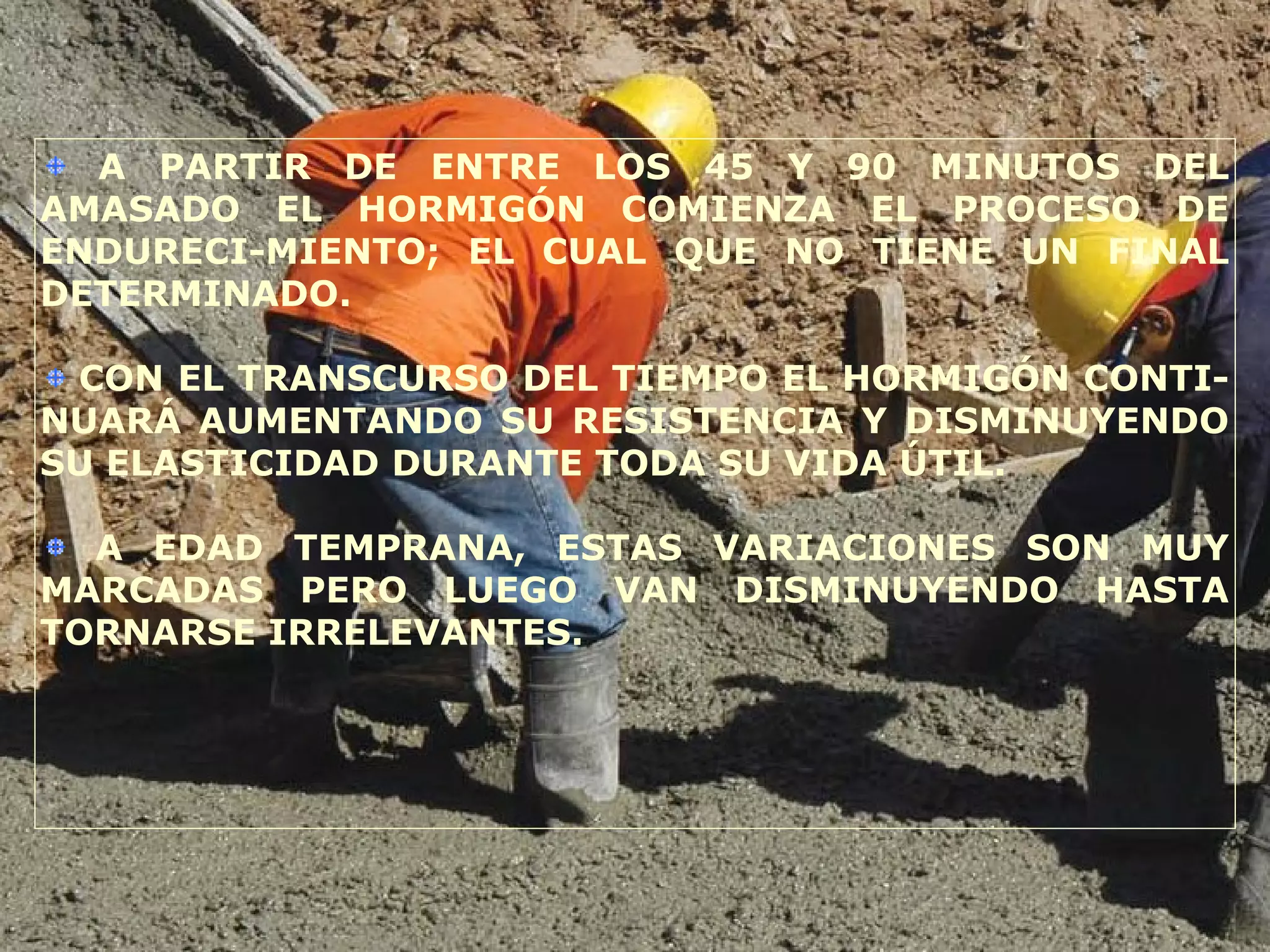

A PARTIR DE ENTRE LOS 45 Y 90 MINUTOS DEL
AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE
ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL
DETERMINADO.
A PARTIR DE ENTRE LOS 45 Y 90 MINUTOS DEL
AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE
ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL
DETERMINADO.

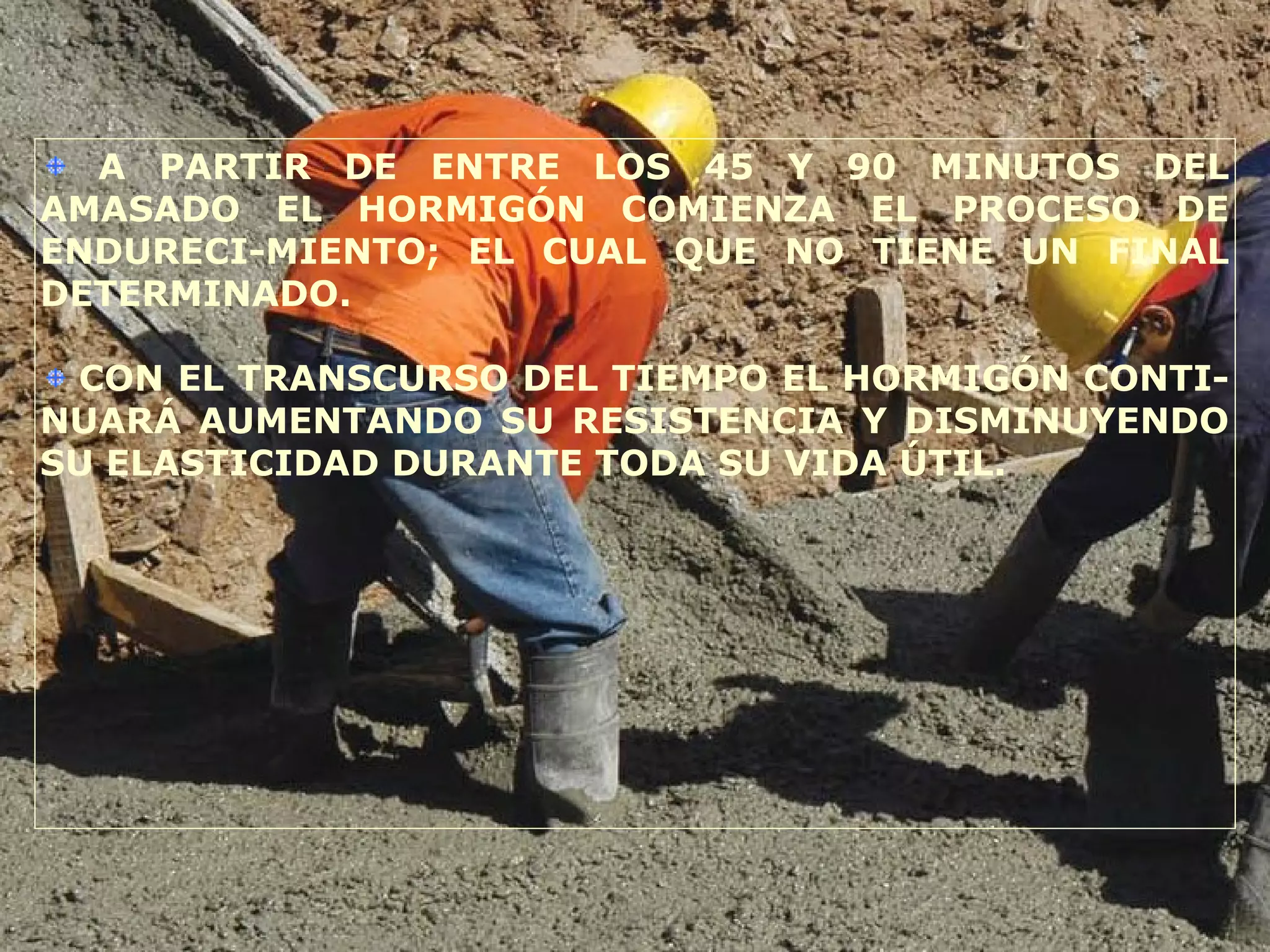

CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI-
NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO
SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL.
A PARTIR DE ENTRE LOS 45 Y 90 MINUTOS DEL
AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE
ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL
DETERMINADO.
CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI-
NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO
SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL.
A EDAD TEMPRANA, ESTAS VARIACIONES SON MUY
MARCADAS PERO LUEGO VAN DISMINUYENDO HASTA
TORNARSE IRRELEVANTES.
A PARTIR DE ENTRE LOS 45 Y 90 MINUTOS DEL
AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE
ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL
DETERMINADO.
CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI-
NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO
SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL.
A EDAD TEMPRANA, ESTAS VARIACIONES SON MUY
MARCADAS PERO LUEGO VAN DISMINUYENDO HASTA
TORNARSE IRRELEVANTES.
A LOS EFECTOS DEL CÁLCULO Y DE LA COMPARACIÓN DE
CALIDADES ENTRE HORMIGONES, SE TOMA CONVENCIO-
NALMENTE, LA RESISTENCIA A LOS 28 DÍAS DE EDAD,
COMO LA MÁXIMA QUE LA MEZCLA PUEDE ALCANZAR.

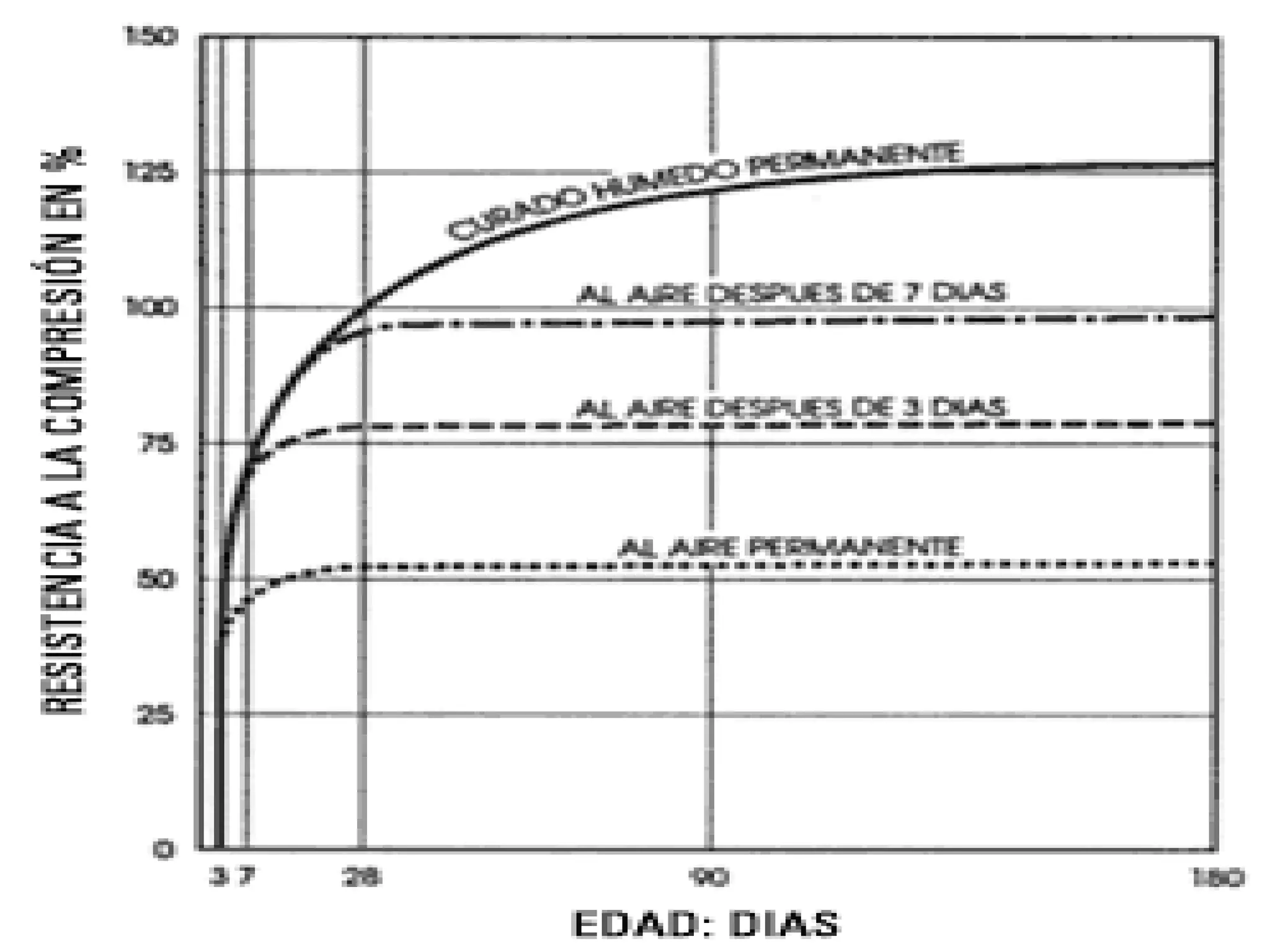

DESARROLLO DE LA RESISTENCIA EN EL TIEMPO DE UN
HORMIGÓN CON CEMENTO PÓRTLAND NORMAL
E.PLÁSTICO
FRAGUADO

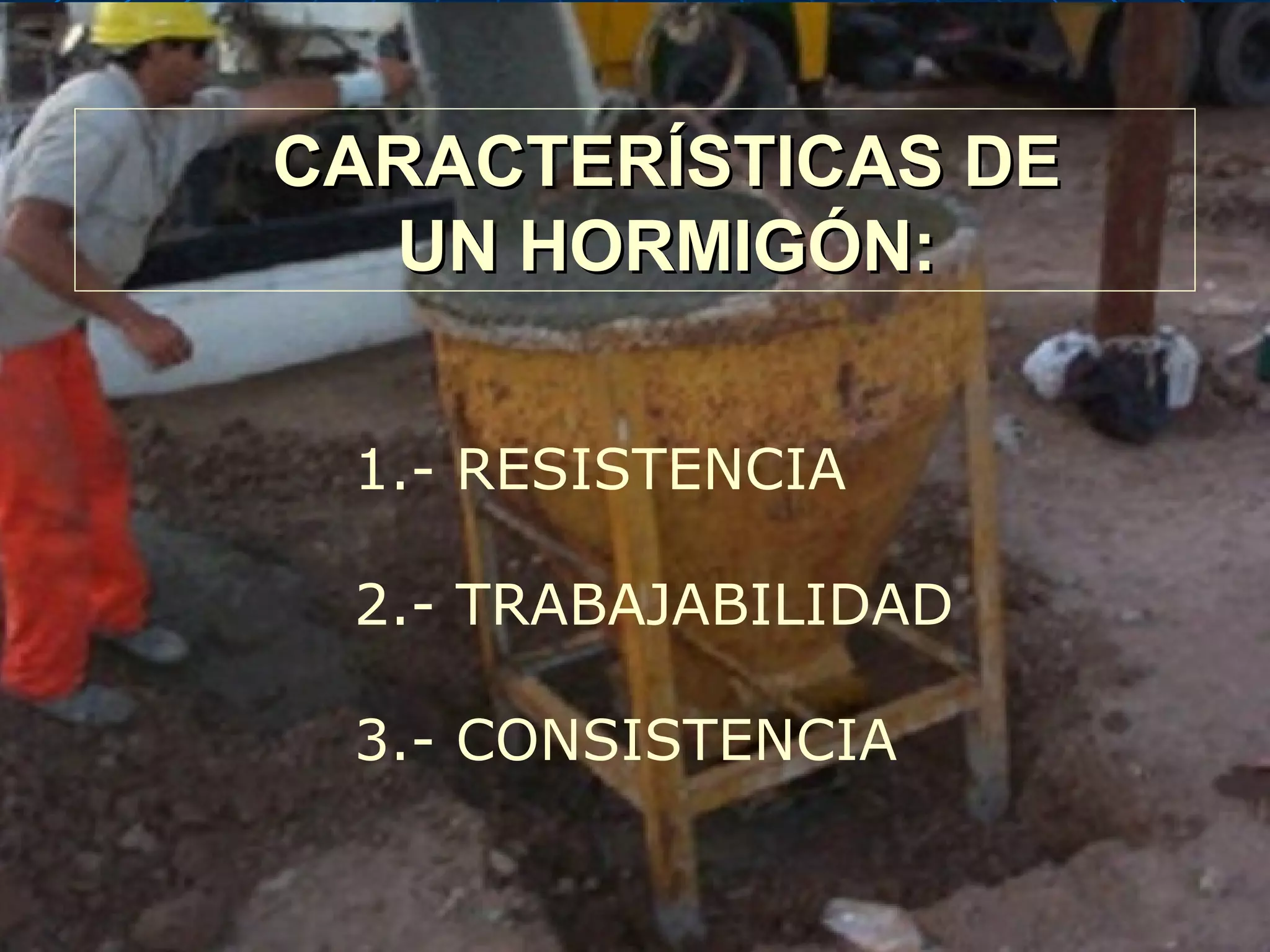

CARACTERÍSTICAS DECARACTERÍSTICAS DE
UN HORMIGÓN:UN HORMIGÓN:
1.- RESISTENCIA
2.- TRABAJABILIDAD
3.- CONSISTENCIA

RESISTENCIARESISTENCIA

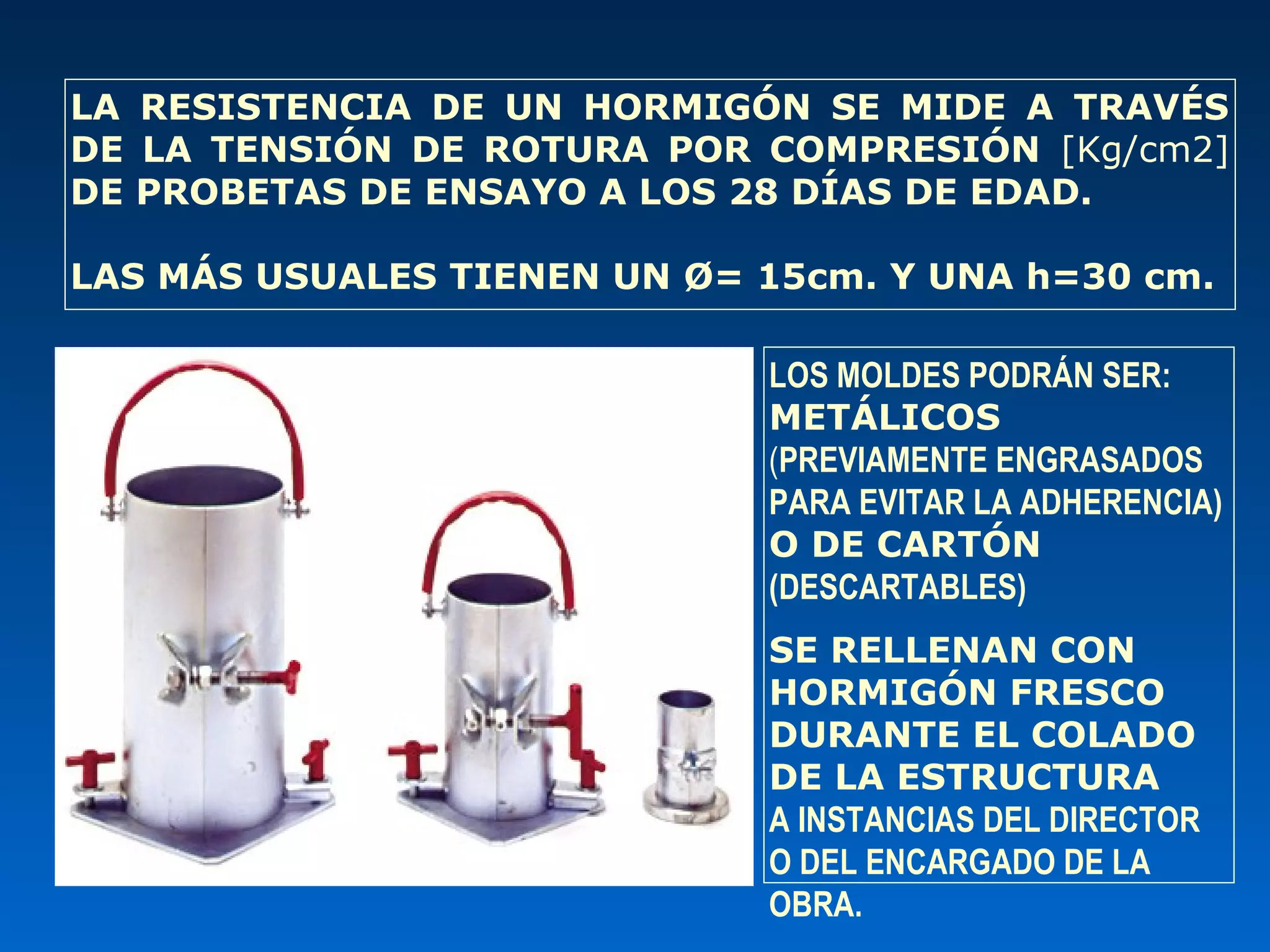

LOS MOLDES PODRÁN SER:
METÁLICOS
(PREVIAMENTE ENGRASADOS
PARA EVITAR LA ADHERENCIA)
O DE CARTÓN
(DESCARTABLES)
SE RELLENAN CON
HORMIGÓN FRESCO
DURANTE EL COLADO
DE LA ESTRUCTURA
A INSTANCIAS DEL DIRECTOR
O DEL ENCARGADO DE LA
OBRA.
LA RESISTENCIA DE UN HORMIGÓN SE MIDE A TRAVÉS
DE LA TENSIÓN DE ROTURA POR COMPRESIÓN [Kg/cm2]
DE PROBETAS DE ENSAYO A LOS 28 DÍAS DE EDAD.
LAS MÁS USUALES TIENEN UN Ø= 15cm. Y UNA h=30 cm.

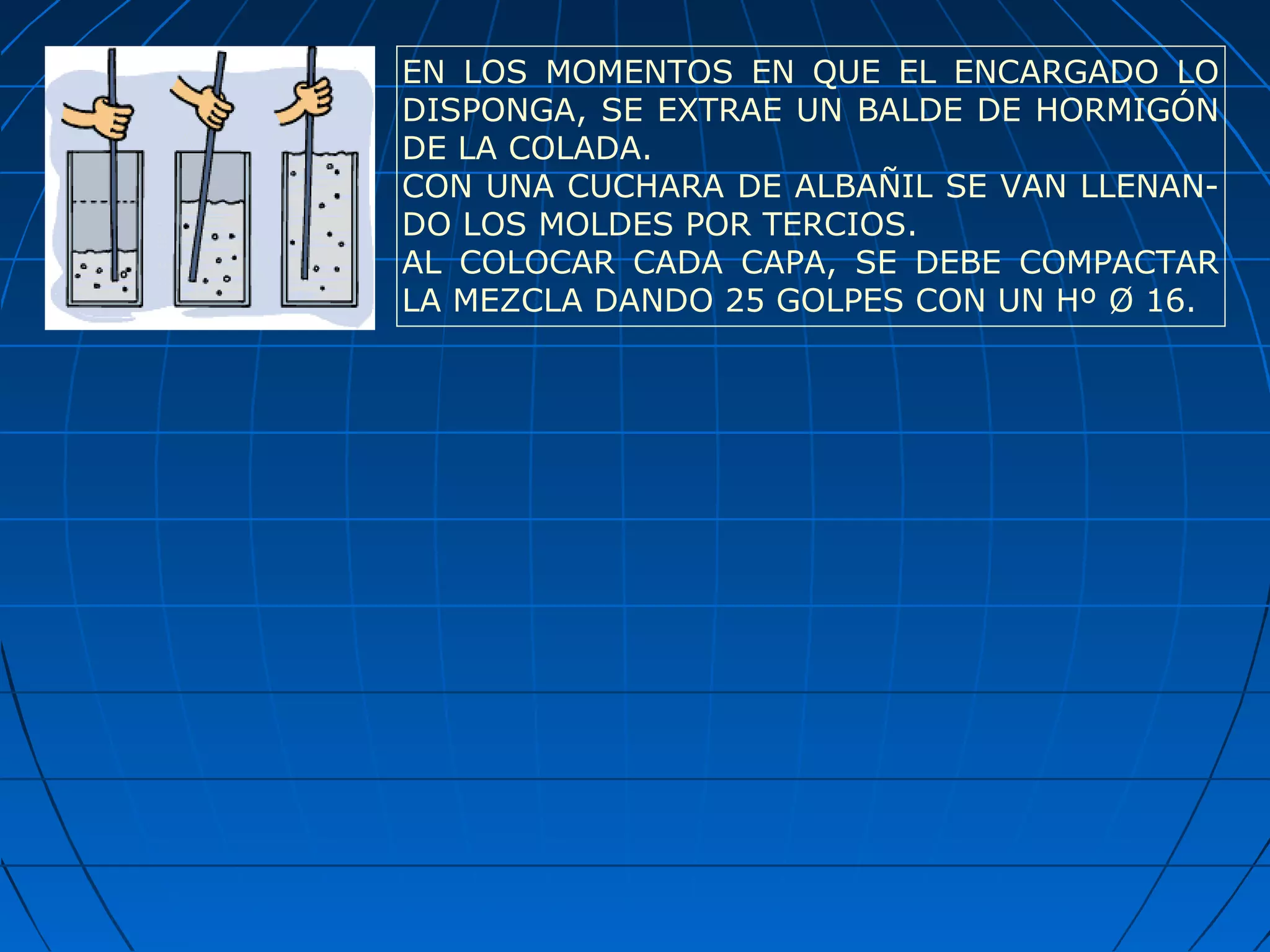

EN LOS MOMENTOS EN QUE EL ENCARGADO LO
DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN
DE LA COLADA.
CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN-
DO LOS MOLDES POR TERCIOS.
AL COLOCAR CADA CAPA, SE DEBE COMPACTAR
LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.
LA OPERACIÓN DEBE SER TERMINADA DENTRO
DE LOS 15 MINUTOS DE EXTRAÍDA LA MUESTRA.
A CONTINUACIÓN SE ENRASA EL BORDE, RETI-
RANDO EL EXCEDENTE DE MEZCLA Y ROTULANDO
LA MUESTRA (INDICANDO Nº, FECHA, HORA,
SECTOR QUE SE ESTÁ HORMIGONADO, ETC.).
EN LOS MOMENTOS EN QUE EL ENCARGADO LO
DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN
DE LA COLADA.
CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN-
DO LOS MOLDES POR TERCIOS.
AL COLOCAR CADA CAPA, SE DEBE COMPACTAR
LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.

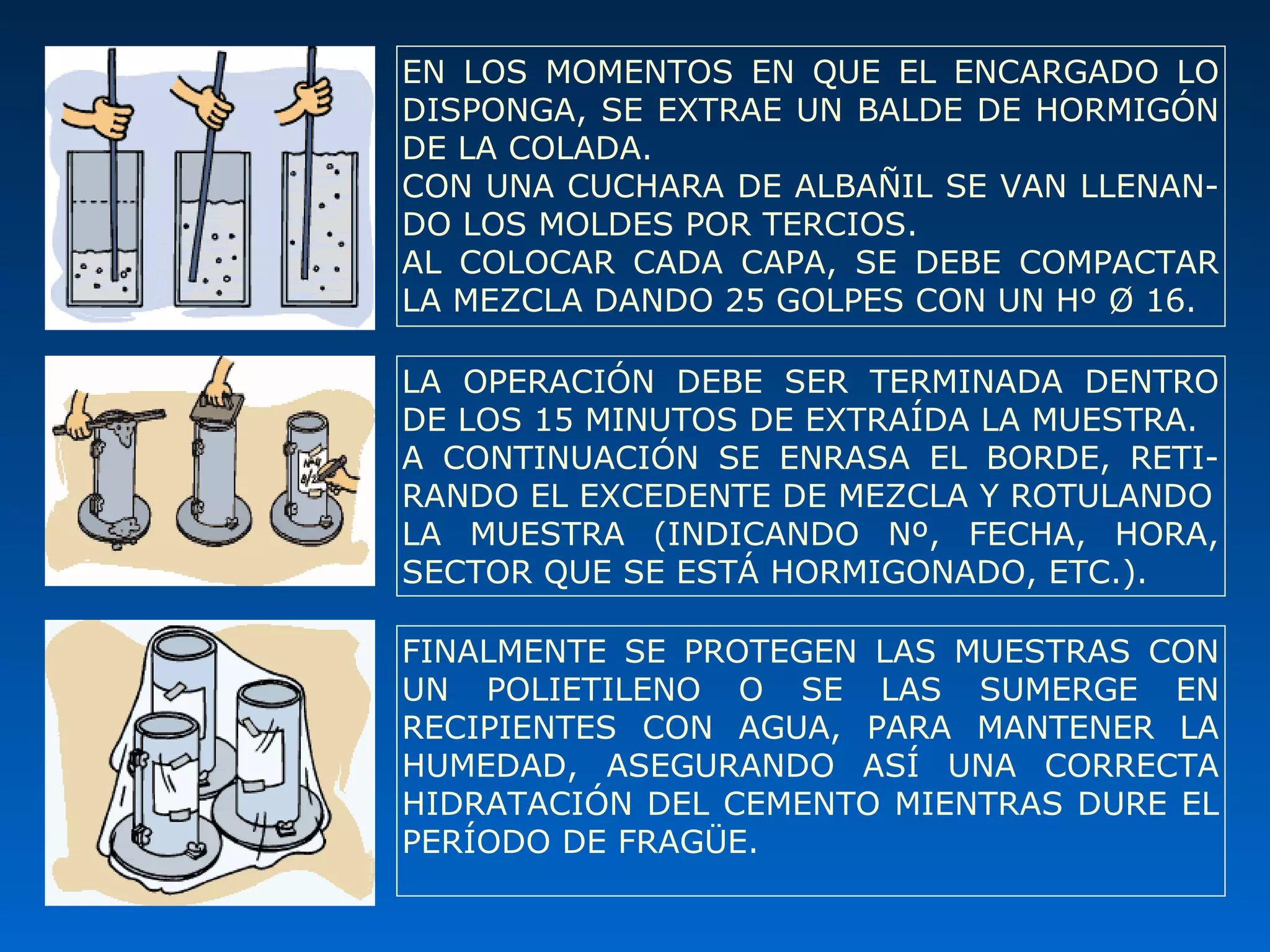

FINALMENTE SE PROTEGEN LAS MUESTRAS CON
UN POLIETILENO O SE LAS SUMERGE EN
RECIPIENTES CON AGUA, PARA MANTENER LA
HUMEDAD, ASEGURANDO ASÍ UNA CORRECTA
HIDRATACIÓN DEL CEMENTO MIENTRAS DURE EL
PERÍODO DE FRAGÜE.

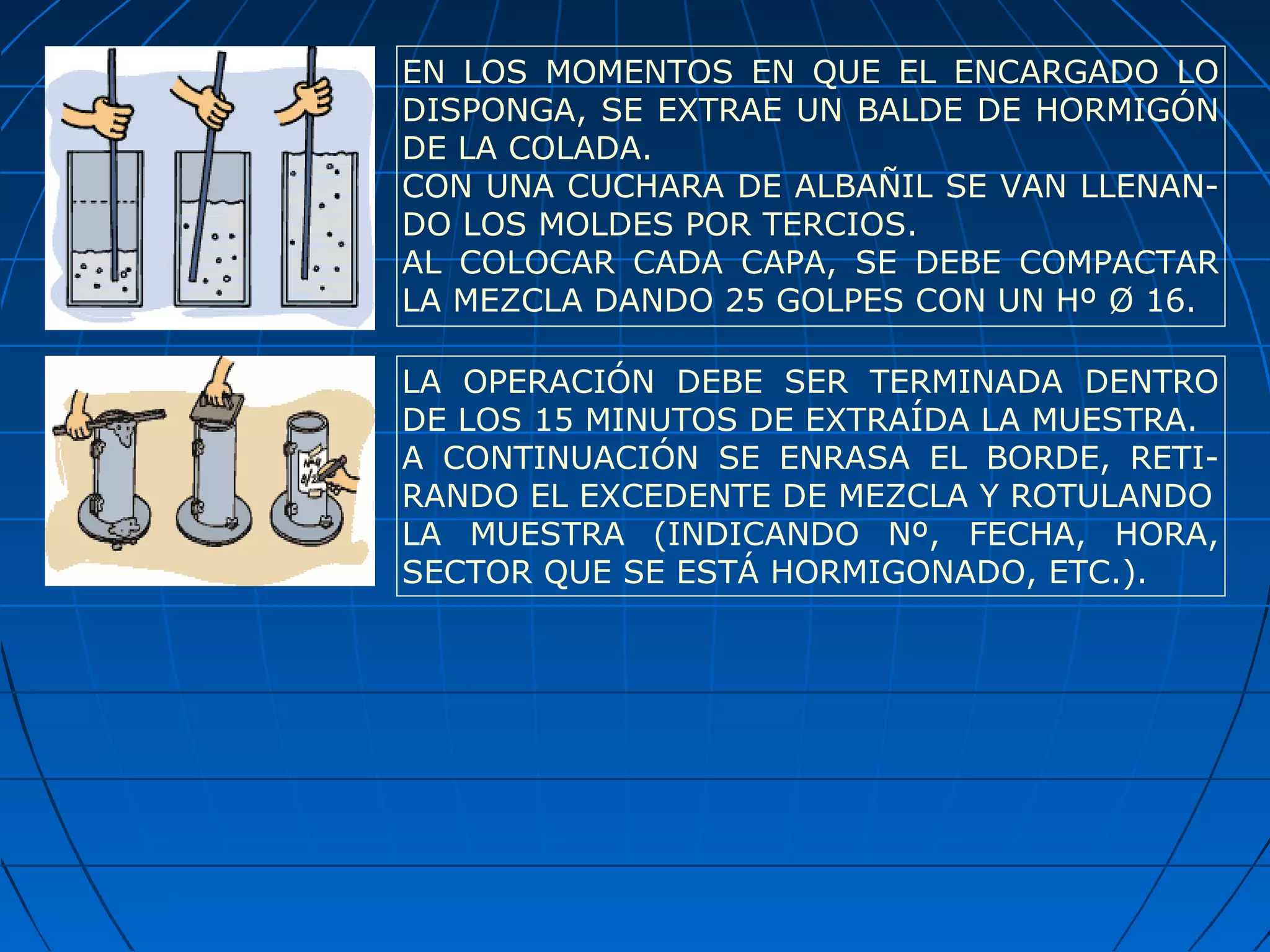

LA OPERACIÓN DEBE SER TERMINADA DENTRO
DE LOS 15 MINUTOS DE EXTRAÍDA LA MUESTRA.
A CONTINUACIÓN SE ENRASA EL BORDE, RETI-
RANDO EL EXCEDENTE DE MEZCLA Y ROTULANDO
LA MUESTRA (INDICANDO Nº, FECHA, HORA,
SECTOR QUE SE ESTÁ HORMIGONADO, ETC.).
EN LOS MOMENTOS EN QUE EL ENCARGADO LO
DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN
DE LA COLADA.
CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN-
DO LOS MOLDES POR TERCIOS.
AL COLOCAR CADA CAPA, SE DEBE COMPACTAR
LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.
LAS PROBETAS SON
DESMOLDADAS Y EN-
VIADAS A UN LABORA-
TORIO PARA QUE, A
TRAVÉS DE PRENSAS
ESPECIALES, SE EFEC-
TÚE EL ENSAYO DE
ROTURA A POR COM-
PRESIÓN A LOS 28
DÍAS DE EDAD DEL
HORMIGÓN.
PARA QUE UNA
MUESTRA SEA CONSI-
DERADA REPRE-SEN-
TATIVA, DEBERÁN EN-
SAYARSE NO MENOS
DE 30 PROBETAS.

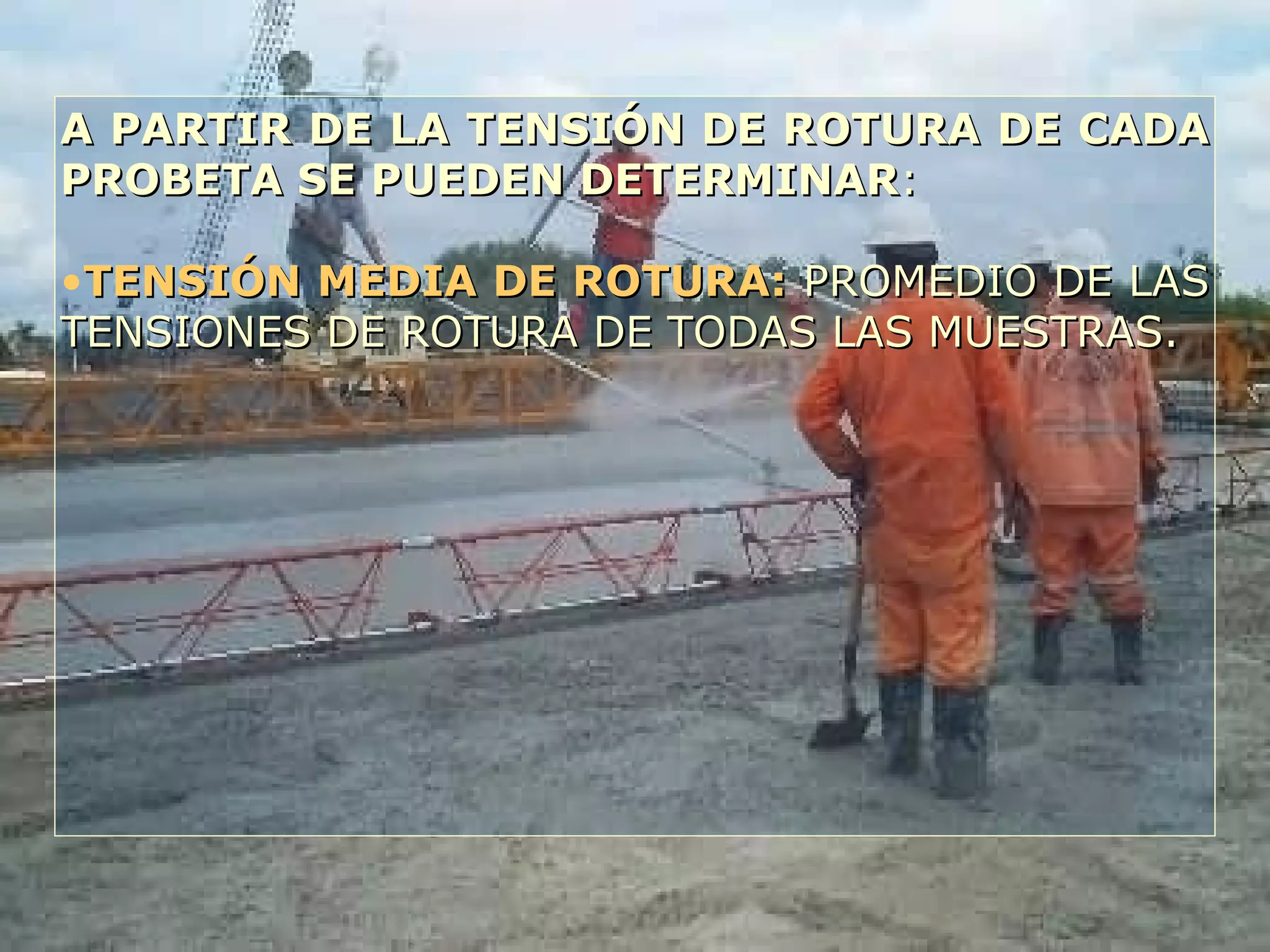

A PARTIR DE LA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA
PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR::
•TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS
TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.

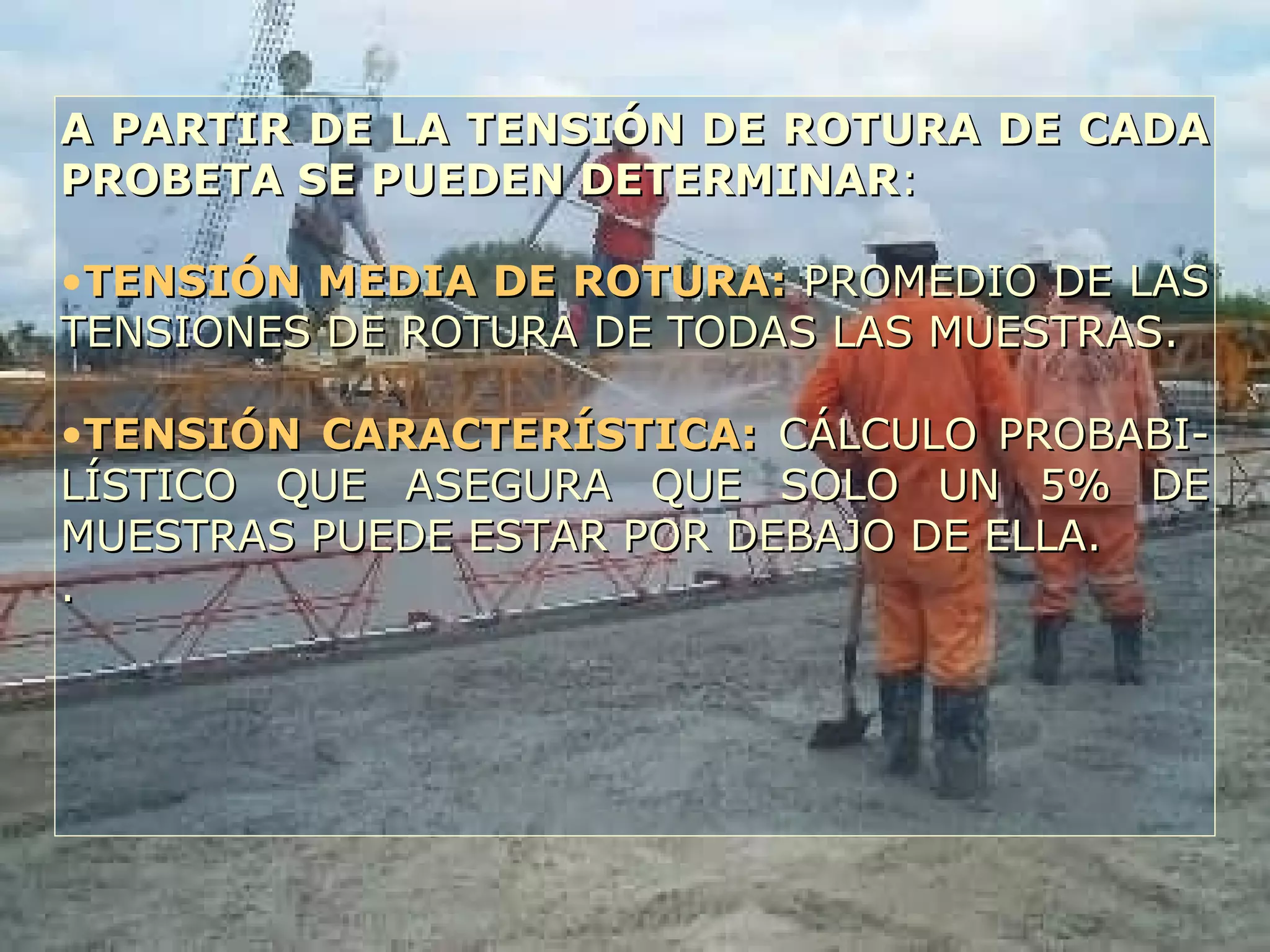

A PARTIR DE LA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA
PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR::
•TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS
TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.
•TENSIÓN CARACTERÍSTICA:TENSIÓN CARACTERÍSTICA: CÁLCULO PROBABI-CÁLCULO PROBABI-
LÍSTICO QUE ASEGURA QUE SOLO UN 5% DELÍSTICO QUE ASEGURA QUE SOLO UN 5% DE
MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.
..
A PARTIR DE LA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA
PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR::
•TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS
TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.
•TENSIÓN CARACTERÍSTICA:TENSIÓN CARACTERÍSTICA: CÁLCULO PROBABI-CÁLCULO PROBABI-
LÍSTICO QUE ASEGURA QUE SOLO UN 5% DELÍSTICO QUE ASEGURA QUE SOLO UN 5% DE
MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.
..

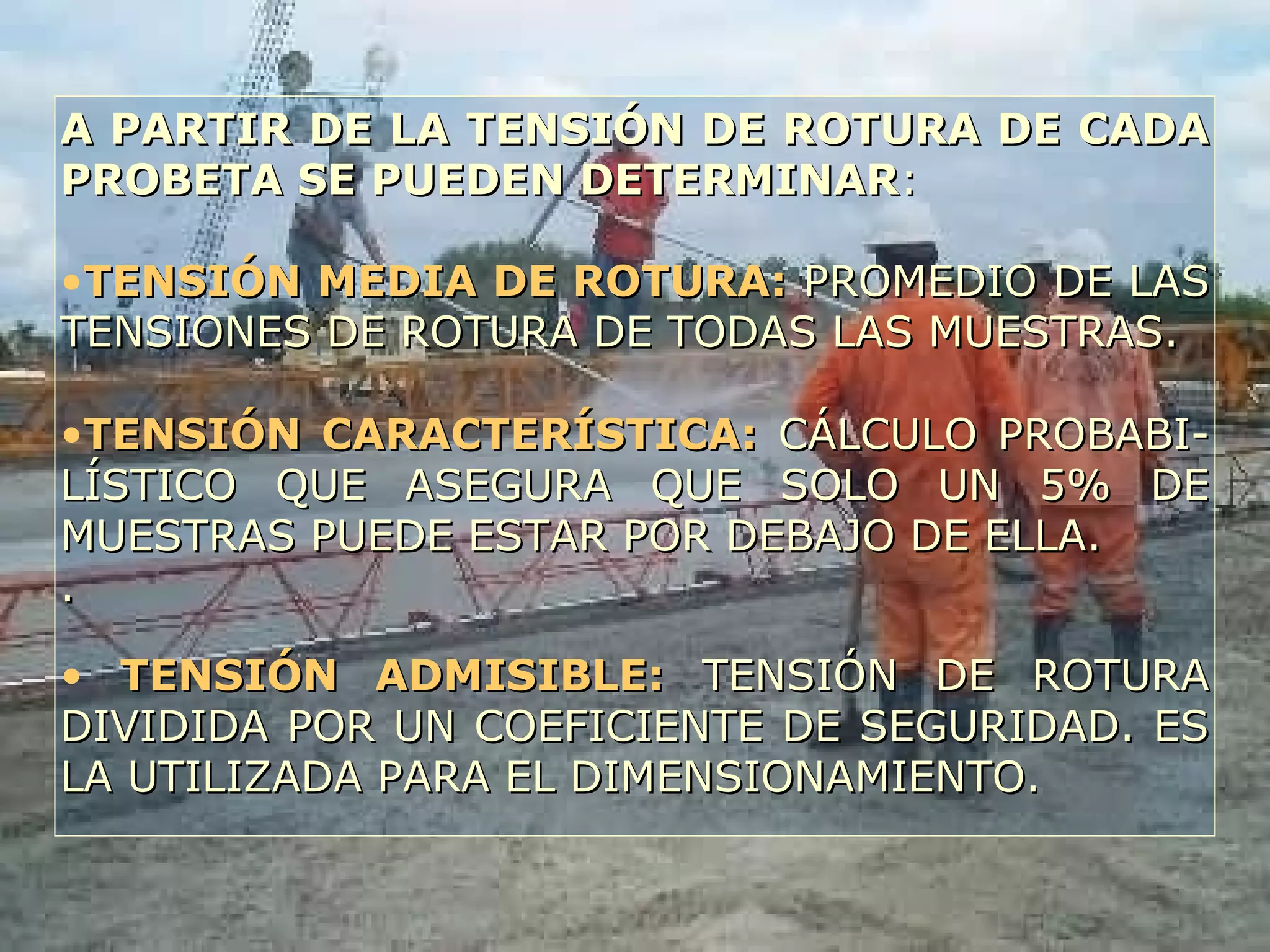

• TENSIÓN ADMISIBLE:TENSIÓN ADMISIBLE: TENSIÓN DE ROTURATENSIÓN DE ROTURA
DIVIDIDA POR UN COEFICIENTE DE SEGURIDAD. ESDIVIDIDA POR UN COEFICIENTE DE SEGURIDAD. ES
LA UTILIZADA PARA EL DIMENSIONAMIENTO.LA UTILIZADA PARA EL DIMENSIONAMIENTO.

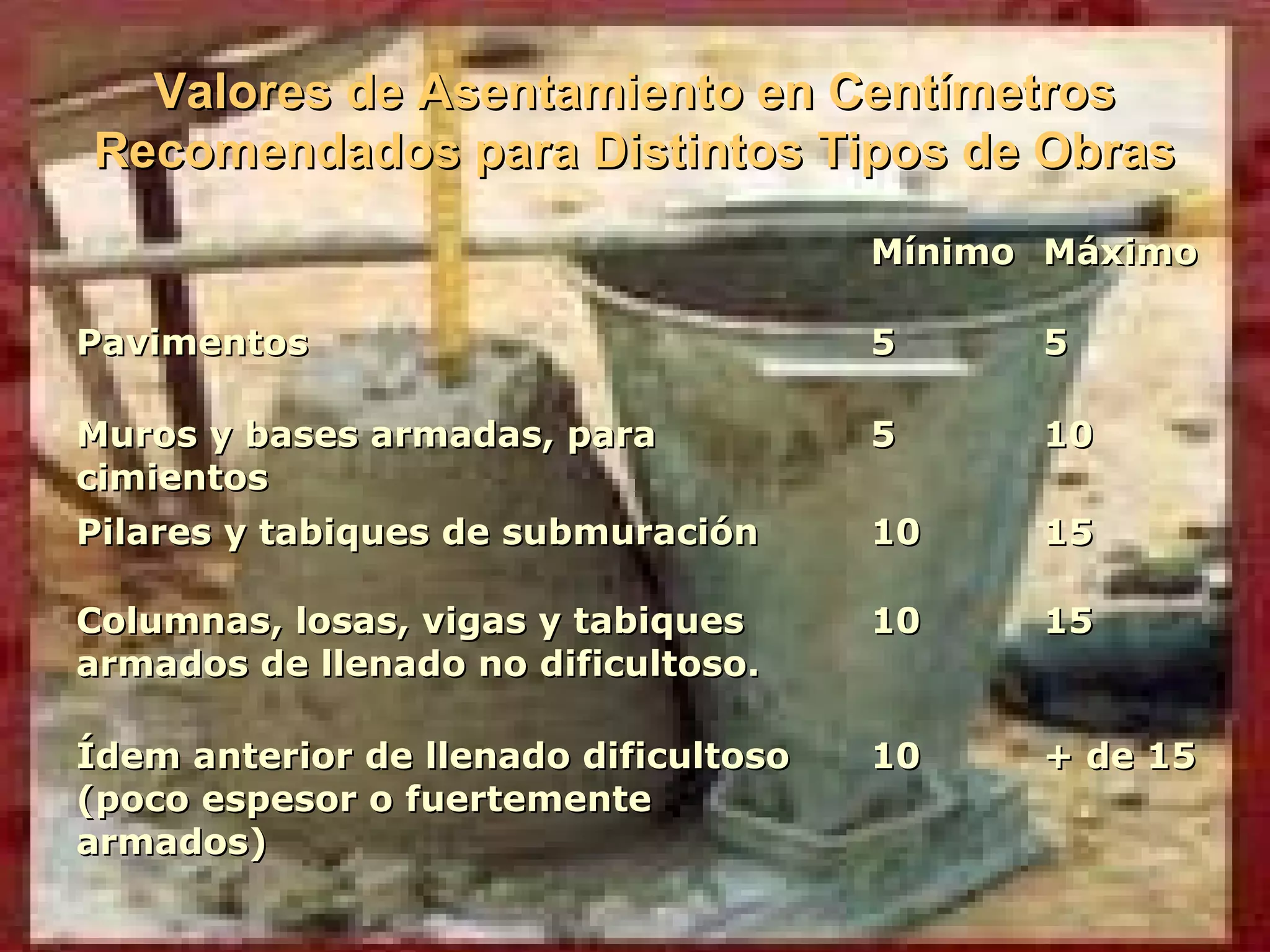

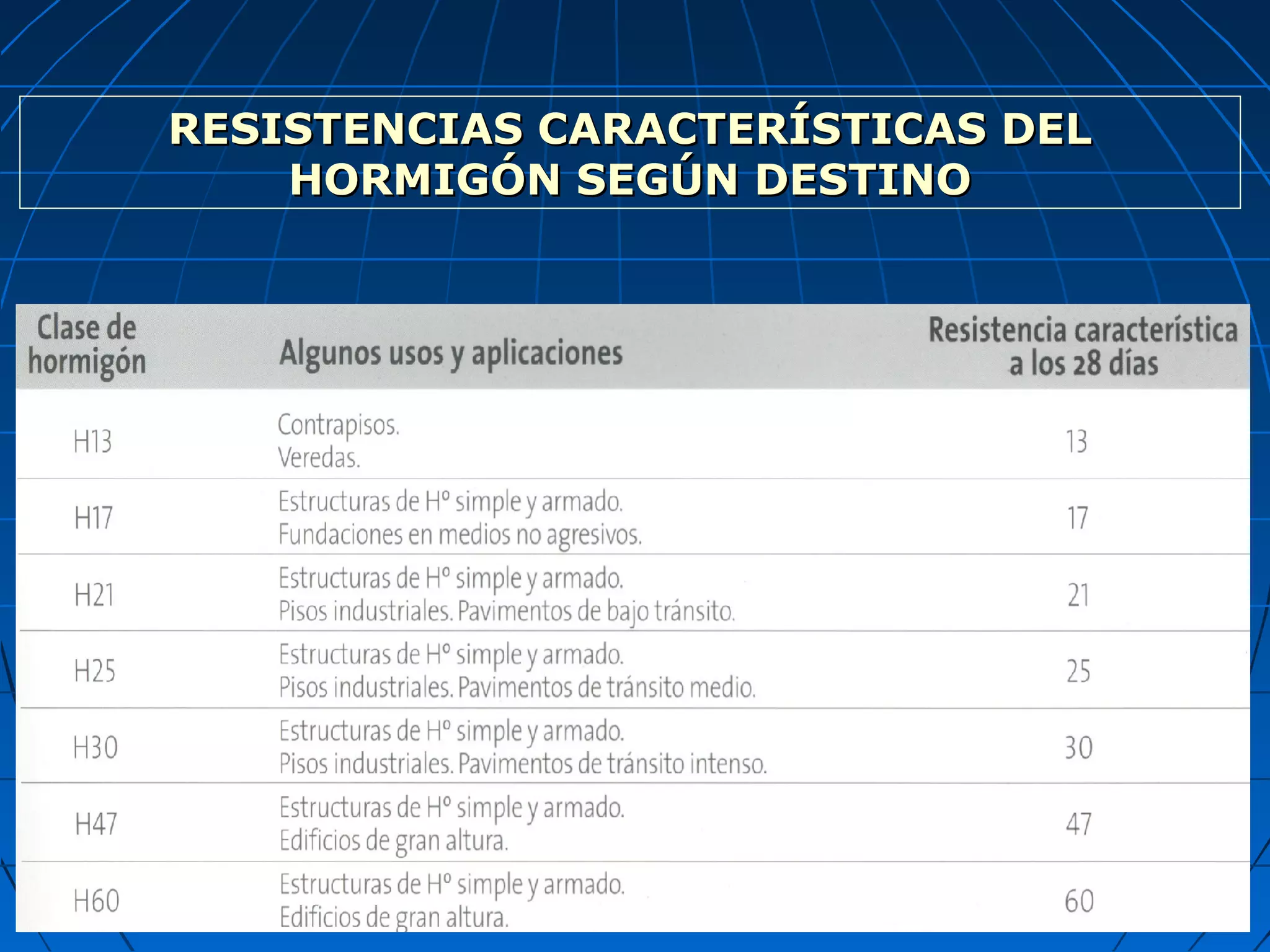

RESISTENCIAS CARACTERÍSTICAS DELRESISTENCIAS CARACTERÍSTICAS DEL
HORMIGÓN SEGÚN DESTINOHORMIGÓN SEGÚN DESTINO

TRABAJABILIDADTRABAJABILIDAD

ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.

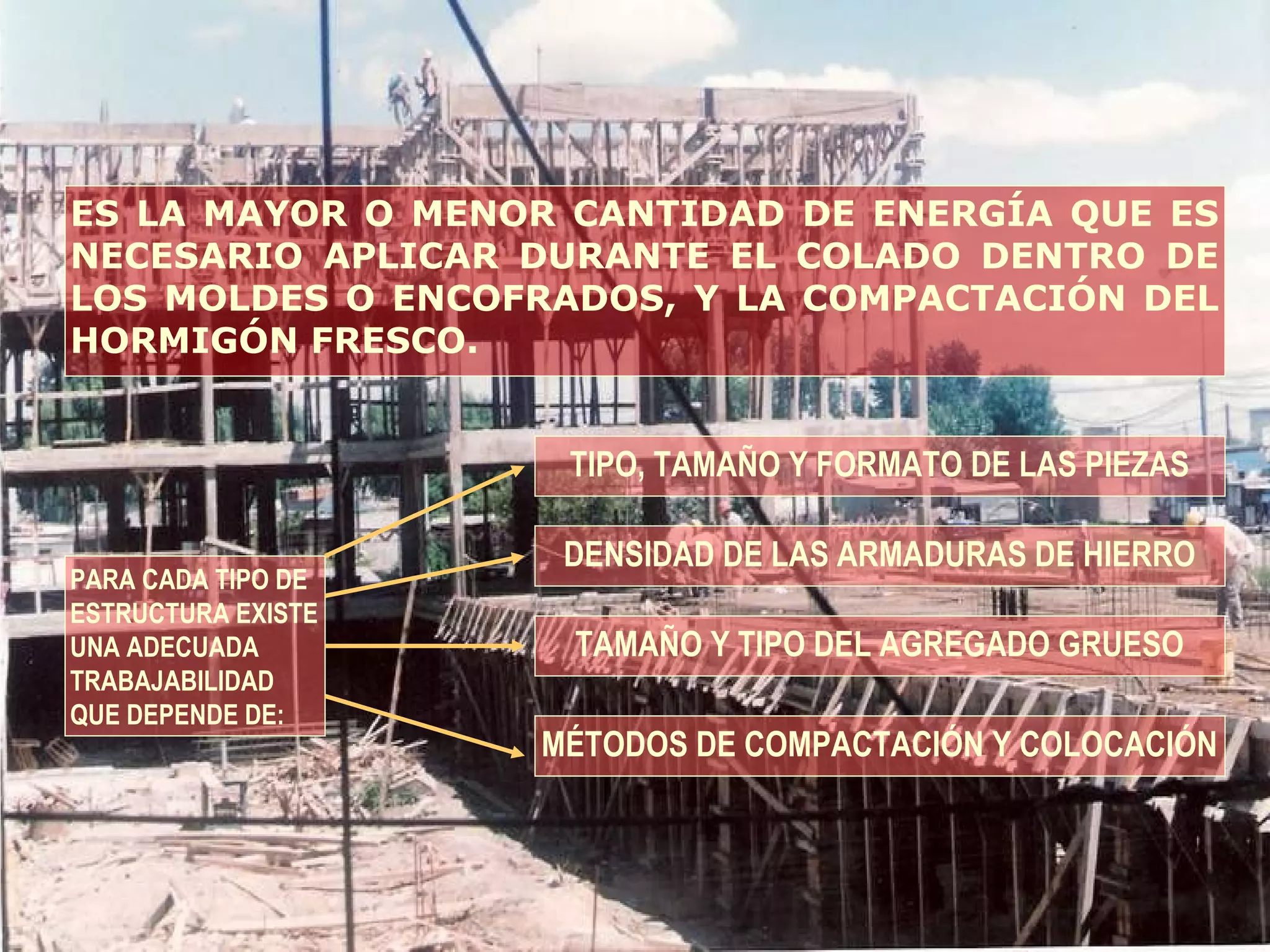

PARA CADA TIPO DE
ESTRUCTURA EXISTE
UNA ADECUADA
TRABAJABILIDAD
QUE DEPENDE DE:
ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.
TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
PARA CADA TIPO DE
ESTRUCTURA EXISTE
UNA ADECUADA
TRABAJABILIDAD
QUE DEPENDE DE:
ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.
TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
DENSIDAD DE LAS ARMADURAS DE HIERRO
PARA CADA TIPO DE
ESTRUCTURA EXISTE
UNA ADECUADA
TRABAJABILIDAD
QUE DEPENDE DE:
ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.
TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
DENSIDAD DE LAS ARMADURAS DE HIERRO
TAMAÑO Y TIPO DEL AGREGADO GRUESO
PARA CADA TIPO DE
ESTRUCTURA EXISTE
UNA ADECUADA
TRABAJABILIDAD
QUE DEPENDE DE:
ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.
TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
DENSIDAD DE LAS ARMADURAS DE HIERRO
TAMAÑO Y TIPO DEL AGREGADO GRUESO
MÉTODOS DE COMPACTACIÓN Y COLOCACIÓN
PARA CADA TIPO DE
ESTRUCTURA EXISTE
UNA ADECUADA
TRABAJABILIDAD
QUE DEPENDE DE:
ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES
NECESARIO APLICAR DURANTE EL COLADO DENTRO DE
LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL
HORMIGÓN FRESCO.
TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
DENSIDAD DE LAS ARMADURAS DE HIERRO
TAMAÑO Y TIPO DEL AGREGADO GRUESO
MÉTODOS DE COMPACTACIÓN Y COLOCACIÓN
CONSISTENCIA DE LA MASA DEL HORMIGÓN

CONSISTENCIACONSISTENCIA
ES EL ESTADO DE FLUIDEZ DEL HORMIGÓN FRESCO. SE
MIDE EN CENTÍMETROS DE ASENTAMIENTO MEDIANTE

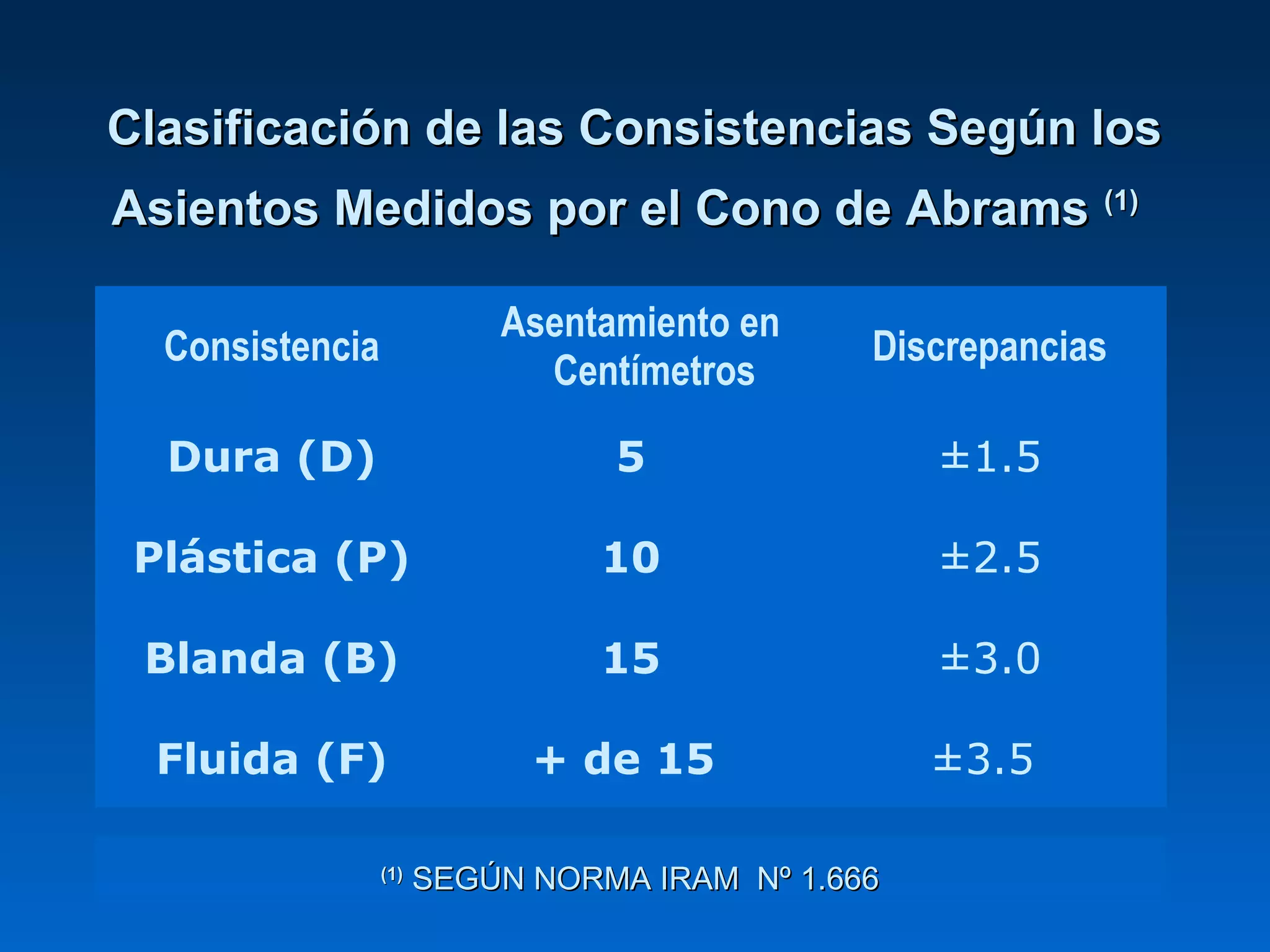

EL AUXILIO DE UNA HERRAMIENTA LLAMADA CONO DECONO DE
ABRAMS.ABRAMS.
SE TRATA DE UN TRONCO DE CONO
METÁLICO HUECO, DE 30 CM. DE
ALTURA, SIN TAPAS EN SUS BASES;
CON DOS ASAS EN SUS LATERALES
PARA PODER LEVANTARLO VERTI-
CALMENTE Y DOS ALETAS PARA
PODER SOSTENERLO APOYADO
CONTRA EL PISO CON AMBOS PIES.
EL MOLDE SE COLOCA SOBRE UNA
BASE PLANA, LISA Y LIGERAMENTE
HUMEDECIDA (PREFERENTEMENTE
UNA CHAPA).
EN LOS MOMENTOS QUE EL
ENCARGADO LO DISPONGA, SE
EXTRAE UN BALDE DE HORMIGÓN
DE LA COLADA.
CON UNA CUCHARA DE ALBAÑIL SE
VA LLENANDO EL CONO POR
TERCIOS.
AL COLOCAR
CADA CAPA,
SE DEBE
COMPACTAR
LA MEZCLA
DANDO 25
GOLPES CON UNA VARILLA DE
HIERRO Ø 16 mm.
FINALMENTE SE PROCEDE A
ENRASAR LA SUPERFICIE.

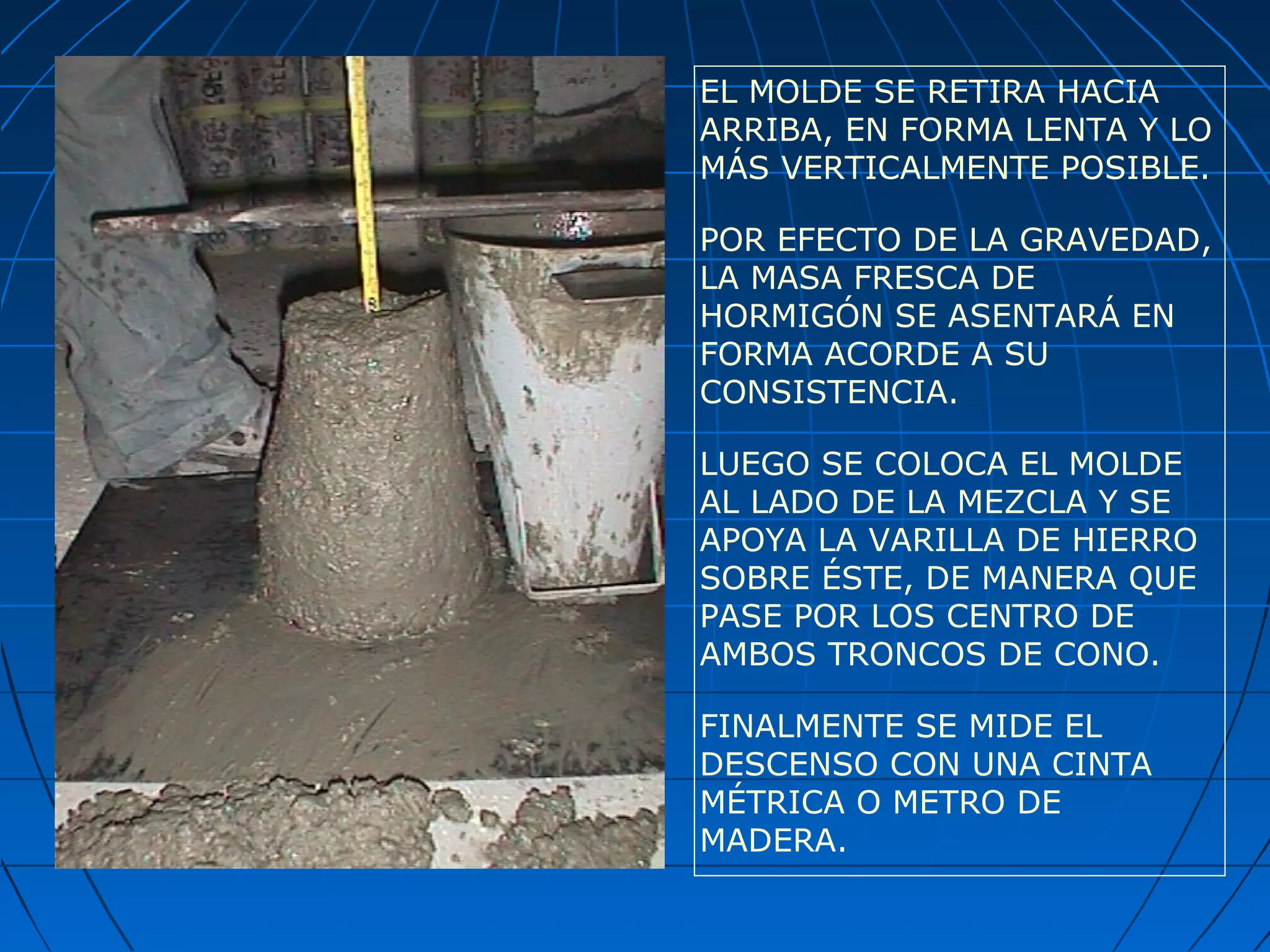

EL MOLDE SE RETIRA HACIA
ARRIBA, EN FORMA LENTA Y LO
MÁS VERTICALMENTE POSIBLE.
POR EFECTO DE LA GRAVEDAD,
LA MASA FRESCA DE
HORMIGÓN SE ASENTARÁ EN
FORMA ACORDE A SU
CONSISTENCIA.
LUEGO SE COLOCA EL MOLDE
AL LADO DE LA MEZCLA Y SE
APOYA LA VARILLA DE HIERRO
SOBRE ÉSTE, DE MANERA QUE
PASE POR LOS CENTRO DE
AMBOS TRONCOS DE CONO.
FINALMENTE SE MIDE EL
DESCENSO CON UNA CINTA
MÉTRICA O METRO DE
MADERA.
Clasificación de las Consistencias Según losClasificación de las Consistencias Según los
Asientos Medidos por el Cono de AbramsAsientos Medidos por el Cono de Abrams (1)(1)
Consistencia
Asentamiento en
Centímetros
Discrepancias
Dura (D) 5 ±1.5
Plástica (P) 10 ±2.5
Blanda (B) 15 ±3.0
Fluida (F) + de 15 ±3.5
(1)(1)
SEGÚN NORMA IRAM Nº 1.666SEGÚN NORMA IRAM Nº 1.666
Valores de Asentamiento en CentímetrosValores de Asentamiento en Centímetros
Recomendados para Distintos Tipos de ObrasRecomendados para Distintos Tipos de Obras
MínimoMínimo MáximoMáximo
PavimentosPavimentos 55 55
Muros y bases armadas, paraMuros y bases armadas, para
cimientoscimientos
55 1010
Pilares y tabiques de submuraciónPilares y tabiques de submuración 1010 1515
Columnas, losas, vigas y tabiquesColumnas, losas, vigas y tabiques
armados de llenado no dificultoso.armados de llenado no dificultoso.
1010 1515
Ídem anterior de llenado dificultosoÍdem anterior de llenado dificultoso
(poco espesor o fuertemente(poco espesor o fuertemente
armados)armados)
1010 + de 15+ de 15
ADITIVOS PARA HORMIGÓNADITIVOS PARA HORMIGÓN
SUSTANCIAS QUÍMICAS QUE SE AGREGAN AL HORMIGÓN
PARA MODIFICAR ALGUNAS CARACTERÍSTICAS DEL HOR-
MIGÓN FRESCO O FRAGUADO.
FLUIDIFICANTES: PERMITEN QUE LA MEZCLA SEA MÁS FLUIDA,
LOGRANDO: > TRABAJABILIDAD CON = RELACIÓN A/C.
= TRABAJABILIDAD CON < RELACIÓN A/C.
ACELERANTES: ACELERAN EL INICIO DEL FRAGUADO Y DEL
ENDURECIMIENTO SOBRE TODO A BAJAS TEMPERATURAS. PERMITEN
EL DESENCOFRADO Y PUESTA EN SERVICIO EN MENOR TIEMPO.
RETARDADORES: RETARDAN EL INICIO DEL FRAGÜE SOBRE TODO A
ALTAS TEMPERATURAS, AUMENTANDO EL TIEMPO DISPONIBLE PARA
TRANSPORTE Y COLADO.
ANTICONGELANTES: ACELERAN INICIO DEL FRAGÜE Y DESPRENDEN
CALOR RÁPIDAMENTE Y EVITANDO LA CONGELACIÓN DEL AGUA.
INCORPORADORES DE AIRE: PRODUCE BURBUJAS EN LA MEZCLA,
AUMENTAN LA AISLACIÓN TÉRMICA, REDUCEN RIESGO DE CONGELA-
MIENTO, INTERRUMPEN LA CAPILARIDAD Y AUMENTAN LA FLUIDEZ.
HORMIGÓN PARA ESTRUCTURASHORMIGÓN PARA ESTRUCTURAS
Fin de la PresentaciónFin de la Presentación
CÁTEDRA DE CONSTRUCCIONES
ARQUITECTOS SARKISSIAN – OLANO – MAZZITELLI
FACULTAD DE ARQUITECTURA – UNIVERSIDAD DE MORÓN
Que nunca lesQue nunca les
pase !!!pase !!!
©©
2.0162.016

Tecnología hormigón

  • 1.
    HORMIGÓN PARAHORMIGÓN PARA ESTRUCTURASESTRUCTURAS CÁTEDRADE CONSTRUCCIONES ARQUITECTOS SARKISSIAN – OLANO – MAZZITELLI FACULTAD DE ARQUITECTURA – UNIVERSIDAD DE MORÓN ©© 2.0162.016
  • 2.
    PIEDRA ARTIFICIAL,PIEDRA ARTIFICIAL, DELA FAMILIA DE LOS MATERIALES AGLOMERADOS,DE LA FAMILIA DE LOS MATERIALES AGLOMERADOS, COMPUESTOCOMPUESTO POR UNA PASTA ENDURECIDAPOR UNA PASTA ENDURECIDA DE CEMENTO AMASADO CON AGUADE CEMENTO AMASADO CON AGUA QUE MANTIENE UNIDOS ENTRE SÍ A MATERIALES INERTESQUE MANTIENE UNIDOS ENTRE SÍ A MATERIALES INERTES GRUESOS Y FINOSGRUESOS Y FINOS HORMIGÓN PARAHORMIGÓN PARA ESTRUCTURASESTRUCTURAS
  • 3.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD
  • 4.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AGUA DEAGUA DE AMASADOAMASADO ++
  • 5.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGREGADOSAGREGADOS (PARTE PASIVA)(PARTE PASIVA) LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO MAYOR ECONOMÍA YMAYOR ECONOMÍA Y ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA DURANTE EL PROCESODURANTE EL PROCESO AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AGUA DEAGUA DE AMASADOAMASADO ++ ++
  • 6.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGREGADOSAGREGADOS (PARTE PASIVA)(PARTE PASIVA) LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO MAYOR ECONOMÍA YMAYOR ECONOMÍA Y ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA DURANTE EL PROCESODURANTE EL PROCESO AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AGUA DEAGUA DE AMASADOAMASADO AGREGADOAGREGADO GRUESOGRUESO AGREGADOAGREGADO FINOFINO ++ ++ ++
  • 7.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGREGADOSAGREGADOS (PARTE PASIVA)(PARTE PASIVA) LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO MAYOR ECONOMÍA YMAYOR ECONOMÍA Y ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA DURANTE EL PROCESODURANTE EL PROCESO AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AA MM AA SS AA DD OO AGUA DEAGUA DE AMASADOAMASADO AGREGADOAGREGADO GRUESOGRUESO AGREGADOAGREGADO FINOFINO ++ ++ ++
  • 8.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGREGADOSAGREGADOS (PARTE PASIVA)(PARTE PASIVA) LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO MAYOR ECONOMÍA YMAYOR ECONOMÍA Y ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA DURANTE EL PROCESODURANTE EL PROCESO AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AA MM AA SS AA DD OO FRAGÜE:FRAGÜE: PROCESO QUÍMICOPROCESO QUÍMICO EXOTÉRMICO EEXOTÉRMICO E IRREVERSIBLE QUEIRREVERSIBLE QUE TRANSFORMA LATRANSFORMA LA PASTA EN UNPASTA EN UN SÓLIDO QUESÓLIDO QUE ADHIERE YADHIERE Y ENVUELVE A LOSENVUELVE A LOS AGREGADOSAGREGADOS MANTENIÉNDOLOSMANTENIÉNDOLOS UNIDOSUNIDOS AGUA DEAGUA DE AMASADOAMASADO AGREGADOAGREGADO GRUESOGRUESO AGREGADOAGREGADO FINOFINO ++ ++ ++
  • 9.
    PASTA AGLOMERANTEPASTA AGLOMERANTE (PARTEACTIVA)(PARTE ACTIVA) AL ENDURECERSE LE CONFIEREAL ENDURECERSE LE CONFIERE AL CONJUNTO UNAAL CONJUNTO UNA CONSISTENCIA PÉTREA:CONSISTENCIA PÉTREA: DUREZA Y DURABILIDADDUREZA Y DURABILIDAD AGREGADOSAGREGADOS (PARTE PASIVA)(PARTE PASIVA) LE CONFIERE AL CONJUNTOLE CONFIERE AL CONJUNTO MAYOR ECONOMÍA YMAYOR ECONOMÍA Y ESTABILIDAD VOLUMÉTRICAESTABILIDAD VOLUMÉTRICA DURANTE EL PROCESODURANTE EL PROCESO AGLOMERANTE:AGLOMERANTE: SUSTANCIA QUE ENSUSTANCIA QUE EN CONTACTO CON ELCONTACTO CON EL AGUA DESARROLLAAGUA DESARROLLA PROPIEDADESPROPIEDADES LIGANTES YLIGANTES Y ENDURECEDORASENDURECEDORAS AA MM AA SS AA DD OO HH OO RR MM II GG ÓÓ NN AGUA DEAGUA DE AMASADOAMASADO AGREGADOAGREGADO GRUESOGRUESO AGREGADOAGREGADO FINOFINO FRAGÜE:FRAGÜE: PROCESO QUÍMICOPROCESO QUÍMICO EXOTÉRMICO EEXOTÉRMICO E IRREVERSIBLE QUEIRREVERSIBLE QUE TRANSFORMA LATRANSFORMA LA PASTA EN UNPASTA EN UN SÓLIDO QUESÓLIDO QUE ADHIERE YADHIERE Y ENVUELVE A LOSENVUELVE A LOS AGREGADOSAGREGADOS MANTENIÉNDOLOSMANTENIÉNDOLOS UNIDOSUNIDOS++ ++ ++
  • 10.
    FACTORES QUE INFLUYENFACTORESQUE INFLUYEN EN LA CALIDAD YEN LA CALIDAD Y RESISTENCIA DEL HORMIGÓN:RESISTENCIA DEL HORMIGÓN:
  • 11.
    FACTORES QUE INFLUYENFACTORESQUE INFLUYEN EN LA CALIDAD YEN LA CALIDAD Y RESISTENCIA DEL HORMIGÓN:RESISTENCIA DEL HORMIGÓN: 1.- LA CALIDAD DE SUS COMPONENTES 2.- LA DOSIFICACIÓN 3.- LA RELACIÓN AGUA/CEMENTO 4.- EL COLADO 5.- LA TEMPERATURA DE FRAGÜE 6.- EL CURADO 7.- LA EDAD
  • 12.
     CALIDAD DE CADAUNOCALIDAD DE CADA UNO DE SUS COMPONENTESDE SUS COMPONENTES
  • 13.
  • 14.
    CONSTITUYEN LA PARTEACTIVA DE LA MEZCLA LLAMADA “AGLOMERANTEAGLOMERANTE” (O “CEMENTANTE”, O “LIGANTE”, O “AGLUTINANTE”) QUE REACCIONA QUÍMICAMENTE CON EL AGUA PRODUCIENDO EL FRAGÜEFRAGÜE. SON LOS AGLOMERANTES MÁS RESISTENTESMÁS RESISTENTES Y POSEEN PROPIEDADES HIDRÁULICASHIDRÁULICAS. SE COMERCIALIZAN EN BOLSASBOLSAS DE PAPEL (50 KG.) O A GRANELA GRANEL (TON.) OTROS AGLOMERANTES (CALES, YESOS, CEMENTOS DE ALBAÑILERÍA) NO DEBEN SER UTILIZADOS PARA ELABORAR HORMIGONES ESTRUCTURALES. ADEMÁS DE TENER MENOR RESISTENCIA, ATACAN A LAS ARMADURAS EN FORMA MUY AGRESIVA, DESINTEGRÁNDOLAS EN POCO TIEMPO.
  • 15.
    EL TIPO DECEMENTO MÁS COMÚNMENTE UTILIZADO ES EL CEMENTO PÓRTLAND:CEMENTO PÓRTLAND: NORMALNORMAL (NORMA IRAM 1.503) DE ALTA RESISTENCIADE ALTA RESISTENCIA INICIAL (A.R.I.)INICIAL (A.R.I.) (NORMA IRAM 1.646) EL FRAGUADO Y LA RESISTENCIA FINAL ES SIMILAR EN AMBOS. EL A.R.I. ALCANZA ELEVADAS RESISTENCIAS A EDAD MÁS TEMPRANA. (80 / 90% A LOS 7 DÍAS)
  • 16.
    OTROS TIPOS DECEMENTOS:OTROS TIPOS DE CEMENTOS: CEMENTO ALTA RESISTENCIA A LOS SULFATOS (A.R.S.)CEMENTO ALTA RESISTENCIA A LOS SULFATOS (A.R.S.) (NORMA IRAM 1.669) PARA ESTRUCTURAS EN CONTACTO CON AGUAS O SUELOS CON ALTO CONTENIDO DE SULFATOS O CON AGUA DE MAR. CONDUCTOS QUE TRANSPORTAN AGUAS CONTAMINADAS, FUNDACIONES, PAVIMENTOS, ETC. CEMENTO PUZOLÁNICOCEMENTO PUZOLÁNICO > COMPACIDAD E IMPERMEABILIDAD > TRABAJABILIDAD CON MENOS AGUA < DESPRENDIMIENTO DE CALOR FRAGÜE
  • 17.
    DEBE TRABAJARSE CONCEMENTOS DE MARCADEBE TRABAJARSE CON CEMENTOS DE MARCA RECONOCIDA Y DE 1ª CALIDAD.RECONOCIDA Y DE 1ª CALIDAD. DEBEN HABER ESTADO DEPOSITADOS ENDEBEN HABER ESTADO DEPOSITADOS EN LUGARES SECOS.LUGARES SECOS. DEBEN DESCARTARSE AQUELLAS BOLSAS CONDEBEN DESCARTARSE AQUELLAS BOLSAS CON INDICIOS DE ENDURECIMIENTO.INDICIOS DE ENDURECIMIENTO.
  • 18.
  • 19.
    CONSTITUYEN LA PARTEPASIVA DE LA MEZCLACONSTITUYEN LA PARTE PASIVA DE LA MEZCLA (TAMBIÉN(TAMBIÉN LLAMADOS “ÁRIDOS” O “INERTES”)LLAMADOS “ÁRIDOS” O “INERTES”) OCUPAN VOLUMEN POROCUPAN VOLUMEN POR RAZONES DE ECONOMÍA Y DE ESTABILIDADRAZONES DE ECONOMÍA Y DE ESTABILIDAD DIMENSIONAL.DIMENSIONAL. DEBEN SER LIMPIOS, LIBRES DE IMPUREZAS DE ORIGENDEBEN SER LIMPIOS, LIBRES DE IMPUREZAS DE ORIGEN ORGÁNICO, DE PARTÍCULAS DE ARCILLA O LIMO Y DEORGÁNICO, DE PARTÍCULAS DE ARCILLA O LIMO Y DE INCLUSIONES SALINAS. SE PUEDEN MEJORAR MEDIANTEINCLUSIONES SALINAS. SE PUEDEN MEJORAR MEDIANTE EL LAVADO.EL LAVADO. POR LO GENERAL SE COMERCIALIZAN A GRANELPOR LO GENERAL SE COMERCIALIZAN A GRANEL(1)(1) PORPOR UNIDAD DE VOLUMEN (METROS CÚBICOS).UNIDAD DE VOLUMEN (METROS CÚBICOS). (1)(1) EXCEPTO ALGUNOS INDUSTRIALIZADOS QUE SE VENDEN EN BOLSASEXCEPTO ALGUNOS INDUSTRIALIZADOS QUE SE VENDEN EN BOLSAS..
  • 20.
    SEGÚN SU ORIGENSE CLASIFICAN EN: NATURALES SE EXTRAEN DE:SE EXTRAEN DE: LECHOS FLUVIALES,LECHOS FLUVIALES, COSTAS MARÍTIMAS,COSTAS MARÍTIMAS, O YACIMIENTOSO YACIMIENTOS TERRESTRES.TERRESTRES. (P. EJ.: CANTOS RODADOS) ARTIFICIALES RESULTAN DE LA TRI-RESULTAN DE LA TRI- TURACIÓN DE ROCASTURACIÓN DE ROCAS EN CANTERAS.EN CANTERAS. EN GENERAL DEEN GENERAL DE BORDES ANGULOSOSBORDES ANGULOSOS. (P.EJ.: ARENA DE MOLIENDA) INDUSTRIALES SE LOS FABRICA ESPE-SE LOS FABRICA ESPE- CIALMENTE A PARTIRCIALMENTE A PARTIR DE ARCILLAS,DE ARCILLAS, PLÁSTICOSPLÁSTICOS EXPANDIDOS, ETCEXPANDIDOS, ETC.. (P.EJ.: ARCILLA EXPANDIDA)
  • 21.
    AGREGADOAGREGADO INDUSTRIAL DEINDUSTRIAL DE PERLASDEPERLAS DE POLI ESTIRENOPOLI ESTIRENO EXPANDIDOEXPANDIDO ADITIVADASADITIVADAS
  • 22.
    EL USO DEELUSO DE AGREGADOSAGREGADOS LIVIANOS PERMITENLIVIANOS PERMITEN REDUCIR EL PESO DEREDUCIR EL PESO DE LOS HORMIGONESLOS HORMIGONES ESTRUCTURALESESTRUCTURALES HASTA EN UN 30%HASTA EN UN 30% AGREGADO VOLCÁNICO ARCILLA EXPANDIDA
  • 23.
    SEGÚN SU GRANULOMETRÍASE CLASIFICAN EN: AGREGADOS FINOS GRANO < 5mm.GRANO < 5mm. SE TRATA DE LAS ARENAS EN GENERAL.SE TRATA DE LAS ARENAS EN GENERAL. SE LOS CLASIFICA SEGÚN TAMAÑOSE LOS CLASIFICA SEGÚN TAMAÑO A TRAVÉS DE UN Nº LLAMADOA TRAVÉS DE UN Nº LLAMADO MÓDULOMÓDULO DE FINURADE FINURA QUE SURGE DEL TAMIZADO:QUE SURGE DEL TAMIZADO: ARENA FINA < 2,6ARENA FINA < 2,6 ARENA MEDIANA de 2,6 a 2,9ARENA MEDIANA de 2,6 a 2,9 ARENA GRUESA > 2,9ARENA GRUESA > 2,9 IDEAL PARA ESTRUCTURASIDEAL PARA ESTRUCTURAS: 2,75: 2,75 CORRESPONDE A LA “ARENA ORIENTAL”CORRESPONDE A LA “ARENA ORIENTAL” (PROVIENE DEL RÍO DE LA PLATA).(PROVIENE DEL RÍO DE LA PLATA). EL MÓDULO APROPIADO PUEDE OBTENER-EL MÓDULO APROPIADO PUEDE OBTENER- SE POR MEZCLAS DE DISTINTAS ARENAS.SE POR MEZCLAS DE DISTINTAS ARENAS. Debe evitarse el uso de arenas muy finasDebe evitarse el uso de arenas muy finas AGREGADOS GRUESOS GRANO > 5mm.GRANO > 5mm. CANTOS RODADOS:CANTOS RODADOS: ORIGEN NATURALORIGEN NATURAL PIEDRA PARTIDA:PIEDRA PARTIDA: ORIGEN ARTIFICIALORIGEN ARTIFICIAL ARCILLA EXPANDIDA:ARCILLA EXPANDIDA: ORIGEN INDUSTRIALORIGEN INDUSTRIAL AGREGº VOLCÁNICO:AGREGº VOLCÁNICO: ORIGEN NATURALORIGEN NATURAL TAMAÑO MÁXIMO: SEGÚN DIMENSIONESTAMAÑO MÁXIMO: SEGÚN DIMENSIONES DE LA ESTRUCTURA A HORMIGONAR:DE LA ESTRUCTURA A HORMIGONAR: ≤1/3 DE LA MEDIDA MENOR DEL1/3 DE LA MEDIDA MENOR DEL ENCOFRADOENCOFRADO ≤ ¼ PARA ARMADURAS MUY DENSAS¼ PARA ARMADURAS MUY DENSAS Debe evitarse el uso de formas “lajosas” o muyDebe evitarse el uso de formas “lajosas” o muy elongadas.elongadas.
  • 24.
    A MAYOR TAMAÑODEL ÁRIDO, MENOR NECESIDAD DE CEMENTO Y DEA MAYOR TAMAÑO DEL ÁRIDO, MENOR NECESIDAD DE CEMENTO Y DE AGUAAGUA SIN EMBARGO, EL TAMAÑO MÁXIMO VIENE LIMITADO POR:SIN EMBARGO, EL TAMAÑO MÁXIMO VIENE LIMITADO POR: •LAS DIMENSIONES MÍNIMAS DEL ELEMENTO A CONSTRUIRLAS DIMENSIONES MÍNIMAS DEL ELEMENTO A CONSTRUIR •LA SEPARACIÓN MÍNIMA ENTRE ARMADURAS .LA SEPARACIÓN MÍNIMA ENTRE ARMADURAS . TODO EL ENCOFRADO DEBE QUEDAR COMPLETAMENTE RELLENO POR LA MEZCLA; PERO SI EL ÁRIDOTODO EL ENCOFRADO DEBE QUEDAR COMPLETAMENTE RELLENO POR LA MEZCLA; PERO SI EL ÁRIDO QUE SE ELIGIÓ ES MUY GRUESO PUEDE IMPEDIR UN CORRECTO RELLENO, GENERANDO HUECOS.QUE SE ELIGIÓ ES MUY GRUESO PUEDE IMPEDIR UN CORRECTO RELLENO, GENERANDO HUECOS.
  • 25.
  • 26.
    CAMIONES A LACAMIONESA LA ESPERA PARA CARGARESPERA PARA CARGAR ARENA DEL RÍO DE LAARENA DEL RÍO DE LA PLATA EN EL PUERTOPLATA EN EL PUERTO DE BS. AS.DE BS. AS.
  • 27.
  • 28.
    DEBE SER AGUALIMPIADEBE SER AGUA LIMPIA (NORMALMENTE EL AGUA POTABLE ES UTILIZABLE).(NORMALMENTE EL AGUA POTABLE ES UTILIZABLE). NO DEBE CONTENER SUSTANCIASNO DEBE CONTENER SUSTANCIAS ORGÁNICAS EN SUSPENSIÓN.ORGÁNICAS EN SUSPENSIÓN. DEBE POSEER UN Ph APROXIMADAMENTE NEUTRODEBE POSEER UN Ph APROXIMADAMENTE NEUTRO (NI ÁCIDA NI ALCALINA).(NI ÁCIDA NI ALCALINA). ANTE DUDAS SOBRE SU APTITUD:ANTE DUDAS SOBRE SU APTITUD: PREPARAR PROBETAS DE MORTERO, ENSAYARLAS Y COMPARARLAS CONPREPARAR PROBETAS DE MORTERO, ENSAYARLAS Y COMPARARLAS CON OTRAS EN LAS QUE SE UTILIZÓ “AGUA SEGURA”.OTRAS EN LAS QUE SE UTILIZÓ “AGUA SEGURA”. SE ACEPTARÁ COMO APTA SI LA DISMINUCIÓN EN LASE ACEPTARÁ COMO APTA SI LA DISMINUCIÓN EN LA RESISTENCIA ES ≤RESISTENCIA ES ≤ 10%.10%.
  • 29.
    EN LUGARESEN LUGARES APARTADOS,SUELEAPARTADOS, SUELE CONTRATARSE ALCONTRATARSE AL SERVICIO DESERVICIO DE BOMBEROS COMOBOMBEROS COMO PROVEEDOR DE AGUAPROVEEDOR DE AGUA DE OBRADE OBRA
  • 30.
  • 31.
    ES LA PROPORCIÓNENTRE LOS DISTINTOS COMPONENTES DE LA MEZCLA LA PROPORCIÓN MÁS COMÚN ES LA DE 1:3:3, PERO EXISTENLA PROPORCIÓN MÁS COMÚN ES LA DE 1:3:3, PERO EXISTEN DISTINTAS COMBINACIONES ACORDES A LASDISTINTAS COMBINACIONES ACORDES A LAS CARACTERÍSTICAS DE LOS ÁRIDOS QUE ESPECÍFICAMENTE SECARACTERÍSTICAS DE LOS ÁRIDOS QUE ESPECÍFICAMENTE SE UTILICEN.UTILICEN.
  • 32.
    ES LA PROPORCIÓNENTRE LOS DISTINTOS COMPONENTES DE LA MEZCLA SI SE UTILIZAN PROPORCIONES Y GRANULOMETRÍAS INADECUADAS, SE OBTIENEN HORMIGONES CON UNAELEVADA CANTIDAD DE VACÍOS; RESULTANDO POCO COMPACTOS Y POROSOS; Y POR TANTO MÁS PERMEABLES Y MENOS RESISTENTES. GRANULOMETRÍA DISCONTINUAGRANULOMETRÍA DISCONTINUA GRANULOMETRÍA CONTINUAGRANULOMETRÍA CONTINUA
  • 33.
    CUANDO UN HORMIGÓNSECUANDO UN HORMIGÓN SE FABRICA EN OBRA, LAFABRICA EN OBRA, LA DOSIFICACIÓN SE REALIZADOSIFICACIÓN SE REALIZA POR VOLUMEN, LO CUALPOR VOLUMEN, LO CUAL RESULTA POCO PRECISORESULTA POCO PRECISO. PARA OBRAS PEQUEÑAS, UNA HORMIGONERA DE VOLTEO RINDE UNOS 4 M3 /HORA. PARA OBRAS MAYORES LAS HORMIGONERAS DE EJE HORIZONTAL, PERMITEN PRODUCIR GRANDES MASAS DE HORMIGÓN. POSEEN UNA TOLVA PARA RECIBIR LOS MATERIALES Y UN CAUDALÍMETRO PARA DOSIFICAR EL AGUA DE AMASADO. GIROGIRO MOTORMOTOR VOLTEOVOLTEO AMASADOAMASADO TOLVATOLVA TANQUETANQUE CARGACARGA DES-DES- CARGACARGA GIROGIRO MOTORMOTOR
  • 34.
    CUANDO UN HORMI- GÓNSE FABRICA EN UNA PLANTA DE ELABORACIÓN, TODOS LOS COMPONENTES SE DOSIFICAN POR PESO. ELLO ES MÁS PRECISO Y SEGURO. ASIMISMO EL FABRICANTE GARANTIZA LAS CARACTERÍSTICAS DEL HORMIGÓN: RESISTENCIA GRADO DE FLUIDEZ GRANULOMETRÍAS
  • 35.
     LA RELACIÓNLA RELACIÓN AGUA- CEMENTOAGUA - CEMENTO
  • 36.
    ES LA CANTIDADDE LITROS DE AGUA EN RELACIÓN A LOS KILOS DE CEMENTO POR UNIDAD DE VOLUMEN DEL HORMIGÓN KG AGUA (LITROS) REL. Aª/Cº = ≈ 0,5 KG. CEMENTO LA RELACIÓN IDEAL (0,3) SERÍA LA MÍNIMA NECESARIA PARA HIDRATAR LA MEZCLA; YA QUE LA CALIDAD DEL HORMIGÓN DECAE CON EL AUMENTO DE ELLA. SIN EMBARGO, UNA CANTIDAD MUY BAJA DE AGUA IMPEDIRÍA UN CORRECTO AMASADO. A > REL Aª/Cº < CALIDAD DE HORMIGÓN
  • 37.
    REL A/C <0,5 DIFICULTA EL AMASADO Y COLADO EL AGUA EXCEDENTE (QUE NO PARTICIPA EN EL PROCESO DE FRAGÜE) ACTÚA COMO LUBRICANTE ENTRE LAS PARTÍCULAS DE LOS COMPONENTES. REL A/C > 0,5 REDUCE ABRUPTAMENTE LA RESISTENCIA EL AGUA EXCEDENTE (QUE NO PARTICIPA EN EL PROCESO DE FRAGÜE) SE EVAPORA DEJANDO HUECOS QUE QUITAN COMPACIDAD AL HORMIGÓN HACIÉNDOLO MENOS RESISTENTE, Y FACILITANDO EL FUTURO INGRESO DE HUMEDAD Y CORROSIÓN DE ARMADURAS)
  • 38.
    RELACIÓNRELACIÓN A/CA/C ALTAALTA ENESTADO FRESCOEN ESTADO FRESCO  Buena TrabajabilidadBuena Trabajabilidad  Fácil colocación en obraFácil colocación en obra  Posible exudación o sangradoPosible exudación o sangrado  Posible segregación dePosible segregación de componentes.componentes. EN ESTADO ENDURECIDOEN ESTADO ENDURECIDO  Baja resistencia mecánicaBaja resistencia mecánica  Baja impermeabilidadBaja impermeabilidad  Alta porosidadAlta porosidad  Baja resistencias a agentesBaja resistencias a agentes agresivos, químicos y biológicos.agresivos, químicos y biológicos. RELACIÓNRELACIÓN A/CA/C BAJABAJA EN ESTADO FRESCOEN ESTADO FRESCO  Poca Trabajabilidad.Poca Trabajabilidad.  Difícil colocación en obra.Difícil colocación en obra.  Posible mal recubrimiento dePosible mal recubrimiento de armaduras.armaduras. EN ESTADO ENDURECIDOEN ESTADO ENDURECIDO  Alta resistencia mecánicaAlta resistencia mecánica  Alta impermeabilidadAlta impermeabilidad  Baja porosidadBaja porosidad  Buena resistencias a agentesBuena resistencias a agentes agresivos, químicos y biológicos.agresivos, químicos y biológicos.
  • 39.
    EL HORMIGÓN ELABORADOPIERDE TODA GARANTÍA DEL FABRICANTE,EL HORMIGÓN ELABORADO PIERDE TODA GARANTÍA DEL FABRICANTE, SI EN OBRA SE LE AGREGA AGUA A PEDIDO DE QUIEN DIRIGE LA OPE-SI EN OBRA SE LE AGREGA AGUA A PEDIDO DE QUIEN DIRIGE LA OPE- RACIÓN DE COLADO.RACIÓN DE COLADO. AÚN ASÍ, SI DURANTE LA COLADA FUESE IMPERIOSO FLUIDIFICAR LAAÚN ASÍ, SI DURANTE LA COLADA FUESE IMPERIOSO FLUIDIFICAR LA MEZCLA, PUEDE TOMARSE COMO REGLA, AGREGAR EN LA TOLVA DELMEZCLA, PUEDE TOMARSE COMO REGLA, AGREGAR EN LA TOLVA DEL MIXER:MIXER: 1 BOLSA DE CEMENTO POR CADA 25 LTS. DE AGUA.1 BOLSA DE CEMENTO POR CADA 25 LTS. DE AGUA.
  • 40.
    LA REGLA DEORO PARALA REGLA DE ORO PARA PREPARAR UN BUEN HORMIGPREPARAR UN BUEN HORMIGÓÓNN ES:ES: "AHORRAR AGUA PARA EL"AHORRAR AGUA PARA EL AMASADO Y UTILIZARLA PARAAMASADO Y UTILIZARLA PARA EL CURADO"EL CURADO"
  • 41.
  • 42.
    ES LA OPERACIÓNDE COLOCAR LA MEZCLA FRESCA SOBRE LOS MOLDES (ENCOFRADOS). SI LOS ENCOFRADOS SON ABSORBENTES (MADERA, TERRENO NATURAL) DEBEN ESTAR PREVIAMENTE HUMEDECIDOS (SIN ENCHARCAR) PARA EVITAR QUE ABSORBAN EL AGUA DE LA MEZCLA.
  • 43.
    UNA CORRECTA COLADAIMPLICA ASEGURAR EL LLENADO POR COMPLETO DE LOS ENCO- FRADOS, RODEÁNDOSE TOTALMENTE A LAS ARMADURAS Y SIN QUE QUEDEN BURBUJAS DE AIRE OCLUIDO NI HUECOS VACÍOS (“NIDOS DE ABEJA” O “COQUERAS”) PUES ELLO REDU- CE NOTABLEMENTE LA RESISTENCIA FINAL. NIDOS DE ABEJANIDOS DE ABEJA ARMADURASARMADURAS SIN RECUBRIRSIN RECUBRIR LA INADECUADA SEPARACIÓNLA INADECUADA SEPARACIÓN DE LAS TABLAS DEL ENCOFRA-DE LAS TABLAS DEL ENCOFRA- DO PERMITE QUE SE ESCAPEDO PERMITE QUE SE ESCAPE LA PASTA AGLOMERANTELA PASTA AGLOMERANTE
  • 44.
    ESTA CONGESTIÓN DELAESTA CONGESTIÓN DE LA ARMADURA (BARRAS HORI-ARMADURA (BARRAS HORI- ZONTALES) IMPOSIBILITARÁZONTALES) IMPOSIBILITARÁ EL PASO DEL HORMIGÓNEL PASO DEL HORMIGÓN DURANTE EL COLADODURANTE EL COLADO LA INCORRECTA DISTRI- BUCIÓN DE LAS BARRAS DE LA ARMADURA TAM- BIÉN PUEDE SER RES- PONSABLE DE UN COLA- DO INCORRECTO.
  • 45.
    COLUMNA DE HORMIGÓNCOLUMNADE HORMIGÓN LA ESCASA SEPARACIÓN DE LASLA ESCASA SEPARACIÓN DE LAS BARRAS DE ARMADURA DE FONDOBARRAS DE ARMADURA DE FONDO DE VIGA, NO PERMITIÓ EL CORRECTODE VIGA, NO PERMITIÓ EL CORRECTO COLADO DEL HORMIGÓN EN LACOLADO DEL HORMIGÓN EN LA COLUMNACOLUMNA
  • 46.
    VIGA INVERTIDAVIGA INVERTIDA ENEN VOLADIZOVOLADIZO LAINADECUADA SEPARACIÓN ENTRE BARRAS DE LALA INADECUADA SEPARACIÓN ENTRE BARRAS DE LA ARMADURA DE ANCLAJE DE LA VIGA EN EL TABIQUE NOARMADURA DE ANCLAJE DE LA VIGA EN EL TABIQUE NO PERMITIÓ EL PASO DEL HORMIGÓN DURANTE LA COLADA.PERMITIÓ EL PASO DEL HORMIGÓN DURANTE LA COLADA. TABIQUE DE HORMIGÓNTABIQUE DE HORMIGÓN LOSALOSA
  • 47.
    UNA INCORRECTA RELA- CIÓNAGUA / CEMENTO O UN VIBRADO INADECUADO PUEDEN REDUNDAR EN UN COLADO INEFICIENTE.
  • 48.
    EL PROPIO AMASADODE LA MEZCLA PRODUCE BURBUJAS DE AIRE QUE QUEDAN ATRAPADAS EN EL HORMIGÓN FRESCO (5 A 20% DEPENDIENDO DE SU FLUIDEZ). UNA VEZ VERTIDA Y ESPARCIDA LA MEZCLA, ES NECESARIO APLI- CARLE UNA ENERGÍA ADICIONAL; ESPECIALMENTE EN TORNO A LAS ARMADURAS Y EN BORDES Y ESQUINAS. ELLO SE CONSIGUE EN FORMA: •MANUAL,MANUAL, POR APISONANDO CON UNA BARRA DE HIERRO DE PUNTA REDONDEADA O DOBLADA (“VARILLADO”). •MECÁNICA, CON EL AUXILIO DE VIBRADORES MECÁNICOS.
  • 49.
    •UN HORMIGÓN POROSO(O CON RECUBRIMIENTO INSUFICIENTE DE LAS ARMADURAS), FACILITA LA PENETRACIÓN DE LA HUMEDAD A TRAVÉS DE SUS POROS Y CAPILARES. •LA HUMEDAD INICIA LA FORMACIÓN DE ÓXIDOLA HUMEDAD INICIA LA FORMACIÓN DE ÓXIDO CORROSIVO ALREDEDOR DE LAS ARMADURAS.CORROSIVO ALREDEDOR DE LAS ARMADURAS. •ESTA CORROSIÓN ES EXPANSIVA: AUMENTA ELESTA CORROSIÓN ES EXPANSIVA: AUMENTA EL VOLUMEN DE LAS ARMADURAS GENERANDOVOLUMEN DE LAS ARMADURAS GENERANDO TENSIONES INTERNAS EN EL HORMIGÓN.TENSIONES INTERNAS EN EL HORMIGÓN. •FINALMENTE ESAS TENSIONES PROVOCAN ELFINALMENTE ESAS TENSIONES PROVOCAN EL DESPRENDIMIENTO DE PORCIONES DE HORMIGÓN,DESPRENDIMIENTO DE PORCIONES DE HORMIGÓN, QUEDANDO LAS ARMADURAS EXPUESTAS AL AIRE YQUEDANDO LAS ARMADURAS EXPUESTAS AL AIRE Y RETROALIMENTANDO EL PROCESO CORROSIVO.RETROALIMENTANDO EL PROCESO CORROSIVO.
  • 50.
     LA TEMPERATURALA TEMPERATURA DURANTEEL FRAGÜEDURANTE EL FRAGÜE
  • 51.
    A TEMPERATURAS ELEVADAS,EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI- MIENTO SE ACELERAN.MIENTO SE ACELERAN. ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).
  • 52.
    A TEMPERATURAS ELEVADAS,EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI- MIENTO SE ACELERAN.MIENTO SE ACELERAN. ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD). A TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLEA TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLE LA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍALA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍA DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN- CIA.CIA.
  • 53.
    A TEMPERATURAS ELEVADAS,EL FRAGÜE Y EL ENDURECI-A TEMPERATURAS ELEVADAS, EL FRAGÜE Y EL ENDURECI- MIENTO SE ACELERAN.MIENTO SE ACELERAN. ESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIAESTO RESULTA BUENO PORQUE AUMENTA LA RESISTENCIA MÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURAMÁS RÁPIDO (SIEMPRE QUE EL AUMENTO DE TEMPERATURA NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD).NO SIGNIFIQUE UNA MAYOR PÉRDIDA DE HUMEDAD). A TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLEA TEMPERATURAS MENORES DE 5ºC NO ES RECOMENDABLE LA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍALA COLADA. INCLUSO EL CONGELAMIENTO DEL AGUA SERÍA DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN-DESASTROSO DESDE EL PUNTO DE VISTA DE LA RESISTEN- CIA.CIA. EN CASOS DE MUY BAJA TEMPERATURA SUELE PREPARARSEEN CASOS DE MUY BAJA TEMPERATURA SUELE PREPARARSE LA MEZCLA CON AGUA CALIENTE O AGREGAR ADITIVOS DELLA MEZCLA CON AGUA CALIENTE O AGREGAR ADITIVOS DEL TIPO “ANTICONGELANTE”.TIPO “ANTICONGELANTE”. UNA VEZ INICIADO EL FRAGÜE (POR SER UN PROCESOUNA VEZ INICIADO EL FRAGÜE (POR SER UN PROCESO EXOTÉRMICO) LA SITUACIÓN MEJORA.EXOTÉRMICO) LA SITUACIÓN MEJORA.
  • 54.
  • 55.
    ES EL CONJUNTODE OPERACIONES DESTINA- DAS A CONTROLAR LA PÉRDIDA DE HUMEDAD DE LA MASA DEL HORMIGÓN. DURANTE EL FRAGÜE DEL HORMIGÓN (ESPECIALMENTE DURANTE LOS PRI- MEROS 7 DÍAS) ES NECESARIO ASE- GURAR QUE LAS MOLÉCULAS DE CE- MENTO DISPONGAN DE TODAS LAS MOLÉCULAS DE AGUA NECESARIAS PARA EL DESARROLLO DEL PROCESO QUÍMICO. POR ELLO, DEBE EVITARSE LA EVAPO- RACIÓN PREMATURA DE AGUA, ANTES DE QUE TERMINE DE CONSUMARSE LA COMBINACIÓN QUÍMICA (HIDRA- TACIÓN). FISURAS PLÁSTICAS PORFISURAS PLÁSTICAS POR EVAPORACIÓN TEMPRANAEVAPORACIÓN TEMPRANA
  • 57.
    UNA VEZ QUEEL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO. LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS) PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE.
  • 58.
    UNA VEZ QUEEL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO. LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS) PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE. NO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTESNO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTES HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA. ESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) ELESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) EL HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD. OTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENOOTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENO DE LA CARA EXPUESTADE LA CARA EXPUESTA..
  • 59.
    UNA VEZ QUEEL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁUNA VEZ QUE EL HORMIGÓN ENDURECIÓ SUPERFICIALMENTE YA ESTÁ EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO.EN CONDICIONES DE RECIBIR TRATAMIENTOS DE CURADO. LA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNOLA IDEA ES MANTENER EL GRADO DE HUMEDAD DEL ENTORNO CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS)CIRCUNDANTE (SOBRE TODO DE LAS CARAS MÁS EXPUESTAS) PRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓNPRÓXIMA A LA SATURACIÓN, Y ASÍ EVITAR QUE LA MASA DE HORMIGÓN LE CEDA HUMEDAD AL AMBIENTE.LE CEDA HUMEDAD AL AMBIENTE. NO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTESNO OLVIDAR QUE EL HORMIGÓN ESTÁ HECHO CON AGLOMERANTES HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA.HIDRÁULICOS, QUE FRAGUAN AÚN DEBAJO DEL AGUA. ESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) ELESTO NOS PERMITE REGAR (Y HASTA INUNDAR O SUMERGIR) EL HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD.HORMIGÓN PARA EVITAR LA PÉRDIDA DE HUMEDAD. OTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENOOTRO PROCEDIMIENTO PUEDE SER LA COBERTURA CON POLIETILENO DE LA CARA EXPUESTADE LA CARA EXPUESTA.. EL SOL, EL VIENTO Y LA BAJA HUMEDAD RELATIVA DEL AMBIENTEEL SOL, EL VIENTO Y LA BAJA HUMEDAD RELATIVA DEL AMBIENTE ACELERAN EL SECADO; POR LO QUE HABRÁ QUE EXTREMAR LOSACELERAN EL SECADO; POR LO QUE HABRÁ QUE EXTREMAR LOS RECAUDOS EN LOS CASOS MÁS EXPUESTOS.RECAUDOS EN LOS CASOS MÁS EXPUESTOS.
  • 60.
  • 61.
    A PARTIR DEENTRE LOS 45 Y 90 MINUTOS DEL AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL DETERMINADO.
  • 62.
    A PARTIR DEENTRE LOS 45 Y 90 MINUTOS DEL AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL DETERMINADO. CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI- NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL.
  • 63.
    A PARTIR DEENTRE LOS 45 Y 90 MINUTOS DEL AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL DETERMINADO. CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI- NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL. A EDAD TEMPRANA, ESTAS VARIACIONES SON MUY MARCADAS PERO LUEGO VAN DISMINUYENDO HASTA TORNARSE IRRELEVANTES.
  • 64.
    A PARTIR DEENTRE LOS 45 Y 90 MINUTOS DEL AMASADO EL HORMIGÓN COMIENZA EL PROCESO DE ENDURECI-MIENTO; EL CUAL QUE NO TIENE UN FINAL DETERMINADO. CON EL TRANSCURSO DEL TIEMPO EL HORMIGÓN CONTI- NUARÁ AUMENTANDO SU RESISTENCIA Y DISMINUYENDO SU ELASTICIDAD DURANTE TODA SU VIDA ÚTIL. A EDAD TEMPRANA, ESTAS VARIACIONES SON MUY MARCADAS PERO LUEGO VAN DISMINUYENDO HASTA TORNARSE IRRELEVANTES. A LOS EFECTOS DEL CÁLCULO Y DE LA COMPARACIÓN DE CALIDADES ENTRE HORMIGONES, SE TOMA CONVENCIO- NALMENTE, LA RESISTENCIA A LOS 28 DÍAS DE EDAD, COMO LA MÁXIMA QUE LA MEZCLA PUEDE ALCANZAR.
  • 65.
    DESARROLLO DE LARESISTENCIA EN EL TIEMPO DE UN HORMIGÓN CON CEMENTO PÓRTLAND NORMAL E.PLÁSTICO FRAGUADO
  • 66.
    CARACTERÍSTICAS DECARACTERÍSTICAS DE UNHORMIGÓN:UN HORMIGÓN: 1.- RESISTENCIA 2.- TRABAJABILIDAD 3.- CONSISTENCIA
  • 67.
  • 68.
    LOS MOLDES PODRÁNSER: METÁLICOS (PREVIAMENTE ENGRASADOS PARA EVITAR LA ADHERENCIA) O DE CARTÓN (DESCARTABLES) SE RELLENAN CON HORMIGÓN FRESCO DURANTE EL COLADO DE LA ESTRUCTURA A INSTANCIAS DEL DIRECTOR O DEL ENCARGADO DE LA OBRA. LA RESISTENCIA DE UN HORMIGÓN SE MIDE A TRAVÉS DE LA TENSIÓN DE ROTURA POR COMPRESIÓN [Kg/cm2] DE PROBETAS DE ENSAYO A LOS 28 DÍAS DE EDAD. LAS MÁS USUALES TIENEN UN Ø= 15cm. Y UNA h=30 cm.
  • 69.
    EN LOS MOMENTOSEN QUE EL ENCARGADO LO DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN DE LA COLADA. CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN- DO LOS MOLDES POR TERCIOS. AL COLOCAR CADA CAPA, SE DEBE COMPACTAR LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.
  • 70.
    LA OPERACIÓN DEBESER TERMINADA DENTRO DE LOS 15 MINUTOS DE EXTRAÍDA LA MUESTRA. A CONTINUACIÓN SE ENRASA EL BORDE, RETI- RANDO EL EXCEDENTE DE MEZCLA Y ROTULANDO LA MUESTRA (INDICANDO Nº, FECHA, HORA, SECTOR QUE SE ESTÁ HORMIGONADO, ETC.). EN LOS MOMENTOS EN QUE EL ENCARGADO LO DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN DE LA COLADA. CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN- DO LOS MOLDES POR TERCIOS. AL COLOCAR CADA CAPA, SE DEBE COMPACTAR LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.
  • 71.
    FINALMENTE SE PROTEGENLAS MUESTRAS CON UN POLIETILENO O SE LAS SUMERGE EN RECIPIENTES CON AGUA, PARA MANTENER LA HUMEDAD, ASEGURANDO ASÍ UNA CORRECTA HIDRATACIÓN DEL CEMENTO MIENTRAS DURE EL PERÍODO DE FRAGÜE. LA OPERACIÓN DEBE SER TERMINADA DENTRO DE LOS 15 MINUTOS DE EXTRAÍDA LA MUESTRA. A CONTINUACIÓN SE ENRASA EL BORDE, RETI- RANDO EL EXCEDENTE DE MEZCLA Y ROTULANDO LA MUESTRA (INDICANDO Nº, FECHA, HORA, SECTOR QUE SE ESTÁ HORMIGONADO, ETC.). EN LOS MOMENTOS EN QUE EL ENCARGADO LO DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN DE LA COLADA. CON UNA CUCHARA DE ALBAÑIL SE VAN LLENAN- DO LOS MOLDES POR TERCIOS. AL COLOCAR CADA CAPA, SE DEBE COMPACTAR LA MEZCLA DANDO 25 GOLPES CON UN Hº Ø 16.
  • 72.
    LAS PROBETAS SON DESMOLDADASY EN- VIADAS A UN LABORA- TORIO PARA QUE, A TRAVÉS DE PRENSAS ESPECIALES, SE EFEC- TÚE EL ENSAYO DE ROTURA A POR COM- PRESIÓN A LOS 28 DÍAS DE EDAD DEL HORMIGÓN. PARA QUE UNA MUESTRA SEA CONSI- DERADA REPRE-SEN- TATIVA, DEBERÁN EN- SAYARSE NO MENOS DE 30 PROBETAS.
  • 73.
    A PARTIR DELA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR:: •TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.
  • 74.
    A PARTIR DELA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR:: •TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS. •TENSIÓN CARACTERÍSTICA:TENSIÓN CARACTERÍSTICA: CÁLCULO PROBABI-CÁLCULO PROBABI- LÍSTICO QUE ASEGURA QUE SOLO UN 5% DELÍSTICO QUE ASEGURA QUE SOLO UN 5% DE MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA. ..
  • 75.
    A PARTIR DELA TENSIÓN DE ROTURA DE CADAA PARTIR DE LA TENSIÓN DE ROTURA DE CADA PROBETA SE PUEDEN DETERMINARPROBETA SE PUEDEN DETERMINAR:: •TENSIÓN MEDIA DE ROTURA:TENSIÓN MEDIA DE ROTURA: PROMEDIO DE LASPROMEDIO DE LAS TENSIONES DE ROTURA DE TODAS LAS MUESTRAS.TENSIONES DE ROTURA DE TODAS LAS MUESTRAS. •TENSIÓN CARACTERÍSTICA:TENSIÓN CARACTERÍSTICA: CÁLCULO PROBABI-CÁLCULO PROBABI- LÍSTICO QUE ASEGURA QUE SOLO UN 5% DELÍSTICO QUE ASEGURA QUE SOLO UN 5% DE MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA.MUESTRAS PUEDE ESTAR POR DEBAJO DE ELLA. .. • TENSIÓN ADMISIBLE:TENSIÓN ADMISIBLE: TENSIÓN DE ROTURATENSIÓN DE ROTURA DIVIDIDA POR UN COEFICIENTE DE SEGURIDAD. ESDIVIDIDA POR UN COEFICIENTE DE SEGURIDAD. ES LA UTILIZADA PARA EL DIMENSIONAMIENTO.LA UTILIZADA PARA EL DIMENSIONAMIENTO.
  • 76.
    RESISTENCIAS CARACTERÍSTICAS DELRESISTENCIASCARACTERÍSTICAS DEL HORMIGÓN SEGÚN DESTINOHORMIGÓN SEGÚN DESTINO
  • 77.
  • 78.
    ES LA MAYORO MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO.
  • 79.
    PARA CADA TIPODE ESTRUCTURA EXISTE UNA ADECUADA TRABAJABILIDAD QUE DEPENDE DE: ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO. TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS
  • 80.
    PARA CADA TIPODE ESTRUCTURA EXISTE UNA ADECUADA TRABAJABILIDAD QUE DEPENDE DE: ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO. TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS DENSIDAD DE LAS ARMADURAS DE HIERRO
  • 81.
    PARA CADA TIPODE ESTRUCTURA EXISTE UNA ADECUADA TRABAJABILIDAD QUE DEPENDE DE: ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO. TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS DENSIDAD DE LAS ARMADURAS DE HIERRO TAMAÑO Y TIPO DEL AGREGADO GRUESO
  • 82.
    PARA CADA TIPODE ESTRUCTURA EXISTE UNA ADECUADA TRABAJABILIDAD QUE DEPENDE DE: ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO. TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS DENSIDAD DE LAS ARMADURAS DE HIERRO TAMAÑO Y TIPO DEL AGREGADO GRUESO MÉTODOS DE COMPACTACIÓN Y COLOCACIÓN
  • 83.
    PARA CADA TIPODE ESTRUCTURA EXISTE UNA ADECUADA TRABAJABILIDAD QUE DEPENDE DE: ES LA MAYOR O MENOR CANTIDAD DE ENERGÍA QUE ES NECESARIO APLICAR DURANTE EL COLADO DENTRO DE LOS MOLDES O ENCOFRADOS, Y LA COMPACTACIÓN DEL HORMIGÓN FRESCO. TIPO, TAMAÑO Y FORMATO DE LAS PIEZAS DENSIDAD DE LAS ARMADURAS DE HIERRO TAMAÑO Y TIPO DEL AGREGADO GRUESO MÉTODOS DE COMPACTACIÓN Y COLOCACIÓN CONSISTENCIA DE LA MASA DEL HORMIGÓN
  • 84.
  • 85.
    ES EL ESTADODE FLUIDEZ DEL HORMIGÓN FRESCO. SE MIDE EN CENTÍMETROS DE ASENTAMIENTO MEDIANTE EL AUXILIO DE UNA HERRAMIENTA LLAMADA CONO DECONO DE ABRAMS.ABRAMS. SE TRATA DE UN TRONCO DE CONO METÁLICO HUECO, DE 30 CM. DE ALTURA, SIN TAPAS EN SUS BASES; CON DOS ASAS EN SUS LATERALES PARA PODER LEVANTARLO VERTI- CALMENTE Y DOS ALETAS PARA PODER SOSTENERLO APOYADO CONTRA EL PISO CON AMBOS PIES. EL MOLDE SE COLOCA SOBRE UNA BASE PLANA, LISA Y LIGERAMENTE HUMEDECIDA (PREFERENTEMENTE UNA CHAPA).
  • 86.
    EN LOS MOMENTOSQUE EL ENCARGADO LO DISPONGA, SE EXTRAE UN BALDE DE HORMIGÓN DE LA COLADA. CON UNA CUCHARA DE ALBAÑIL SE VA LLENANDO EL CONO POR TERCIOS. AL COLOCAR CADA CAPA, SE DEBE COMPACTAR LA MEZCLA DANDO 25 GOLPES CON UNA VARILLA DE HIERRO Ø 16 mm. FINALMENTE SE PROCEDE A ENRASAR LA SUPERFICIE.
  • 87.
    EL MOLDE SERETIRA HACIA ARRIBA, EN FORMA LENTA Y LO MÁS VERTICALMENTE POSIBLE. POR EFECTO DE LA GRAVEDAD, LA MASA FRESCA DE HORMIGÓN SE ASENTARÁ EN FORMA ACORDE A SU CONSISTENCIA. LUEGO SE COLOCA EL MOLDE AL LADO DE LA MEZCLA Y SE APOYA LA VARILLA DE HIERRO SOBRE ÉSTE, DE MANERA QUE PASE POR LOS CENTRO DE AMBOS TRONCOS DE CONO. FINALMENTE SE MIDE EL DESCENSO CON UNA CINTA MÉTRICA O METRO DE MADERA.
  • 88.
    Clasificación de lasConsistencias Según losClasificación de las Consistencias Según los Asientos Medidos por el Cono de AbramsAsientos Medidos por el Cono de Abrams (1)(1) Consistencia Asentamiento en Centímetros Discrepancias Dura (D) 5 ±1.5 Plástica (P) 10 ±2.5 Blanda (B) 15 ±3.0 Fluida (F) + de 15 ±3.5 (1)(1) SEGÚN NORMA IRAM Nº 1.666SEGÚN NORMA IRAM Nº 1.666
  • 89.
    Valores de Asentamientoen CentímetrosValores de Asentamiento en Centímetros Recomendados para Distintos Tipos de ObrasRecomendados para Distintos Tipos de Obras MínimoMínimo MáximoMáximo PavimentosPavimentos 55 55 Muros y bases armadas, paraMuros y bases armadas, para cimientoscimientos 55 1010 Pilares y tabiques de submuraciónPilares y tabiques de submuración 1010 1515 Columnas, losas, vigas y tabiquesColumnas, losas, vigas y tabiques armados de llenado no dificultoso.armados de llenado no dificultoso. 1010 1515 Ídem anterior de llenado dificultosoÍdem anterior de llenado dificultoso (poco espesor o fuertemente(poco espesor o fuertemente armados)armados) 1010 + de 15+ de 15
  • 90.
    ADITIVOS PARA HORMIGÓNADITIVOSPARA HORMIGÓN SUSTANCIAS QUÍMICAS QUE SE AGREGAN AL HORMIGÓN PARA MODIFICAR ALGUNAS CARACTERÍSTICAS DEL HOR- MIGÓN FRESCO O FRAGUADO. FLUIDIFICANTES: PERMITEN QUE LA MEZCLA SEA MÁS FLUIDA, LOGRANDO: > TRABAJABILIDAD CON = RELACIÓN A/C. = TRABAJABILIDAD CON < RELACIÓN A/C. ACELERANTES: ACELERAN EL INICIO DEL FRAGUADO Y DEL ENDURECIMIENTO SOBRE TODO A BAJAS TEMPERATURAS. PERMITEN EL DESENCOFRADO Y PUESTA EN SERVICIO EN MENOR TIEMPO. RETARDADORES: RETARDAN EL INICIO DEL FRAGÜE SOBRE TODO A ALTAS TEMPERATURAS, AUMENTANDO EL TIEMPO DISPONIBLE PARA TRANSPORTE Y COLADO. ANTICONGELANTES: ACELERAN INICIO DEL FRAGÜE Y DESPRENDEN CALOR RÁPIDAMENTE Y EVITANDO LA CONGELACIÓN DEL AGUA. INCORPORADORES DE AIRE: PRODUCE BURBUJAS EN LA MEZCLA, AUMENTAN LA AISLACIÓN TÉRMICA, REDUCEN RIESGO DE CONGELA- MIENTO, INTERRUMPEN LA CAPILARIDAD Y AUMENTAN LA FLUIDEZ.
  • 91.
    HORMIGÓN PARA ESTRUCTURASHORMIGÓNPARA ESTRUCTURAS Fin de la PresentaciónFin de la Presentación CÁTEDRA DE CONSTRUCCIONES ARQUITECTOS SARKISSIAN – OLANO – MAZZITELLI FACULTAD DE ARQUITECTURA – UNIVERSIDAD DE MORÓN Que nunca lesQue nunca les pase !!!pase !!! ©© 2.0162.016
