PMBOK
Los principios de Gerencia de
  Proyectos según el PMI


           Seminario
       de especialización
         para la gestión
               de
            proyectos

          Expositor:
       Max T. Rossi
Módulo IV Alcance del proyecto
Módulo IV
Alcance del proyecto


      Temas
  del módulo
               Los procesos
   Planificación del alcance
      Definición del alcance
          Creación del WBS
    Verificación del alcance
         Control del alcance
            Tema selecto
Administración del
    Alcance

 Los procesos
Administración del Alcance del Proyecto

    Esta área de Gerencia de Proyectos incluye
    los procesos necesarios para asegurarse
    que el proyecto incluya todo el trabajo
    requerido para completar el proyecto.

    Los procesos incluidos son:
        Planificación del alcance
         Creación de un plan de gestión del alcance que refleje
         como se definirá, verificará y controlará el alcance del
         proyecto y como se creará definirá la Estructura de
         Desglose del Trabajo (WBS).
Administración del Alcance del Proyecto
   Definición del alcance
    Desarrollo de un enunciado del alcance del proyecto
    detallado como base para futura decisiones del proyecto.
   Creación del WBS
    Subdivisión de los principales “Productos entregables”
    del proyecto y del trabajo en componentes más
    pequeños y más fácil de manejar.
   Verificación del alcance
    Formalización de la aceptación de los “Productos
    entregables” completados del proyecto.
   Control del alcance
    Control de los cambios en el alcance del proyecto.
Los procesos


                                             Administración del
5.1 Planificación del alcance
                                                 Alcance
 5.1 Planificación del alcance

5.2 Definición del alcance
 5.2 Definición del alcance

5.3 Creación del WBS
 5.3 Creación del WBS

5.4 Verificación del alcance
 5.4 Verificación del alcance

5.5 control del alcance
 5.5 control del alcance
Análisis de los procesos

Entradas          Técnicas y          Salidas
                 Herramientas
Administración del
    Alcance
   Iniciación
  del alcance
1. Planificación del alcance


El planeamiento del alcance es un proceso
para desarrollar el Plan de Gestión del
Alcance.


 El Plan de Gestión del Alcance describe como el
  Team definirá el alcance, desarrollará el enunciado del
  alcance del proyecto detallado, desarrollará la WBS,
  verificará y controlará el alcance del proyecto.

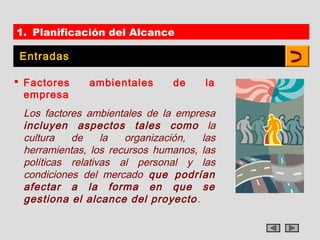

Entradas

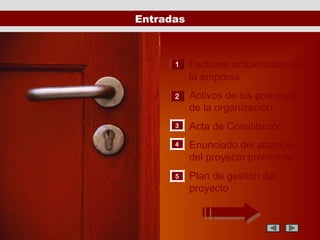

      1    Factores ambientales de
           la empresa
      2    Activos de los procesos
           de la organización
      3    Acta de Constitución
      4    Enunciado del alcance
           del proyecto preliminar
      5    Plan de gestión del
           proyecto
Técnicas y Herramientas

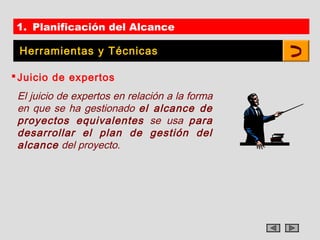

         1   Juicio de expertos
         2   Plantillas, formularios, normas
Salidas

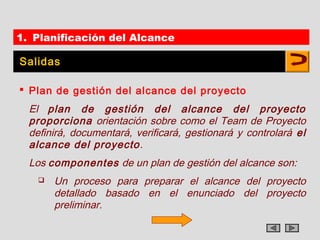

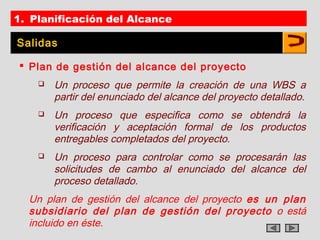

      1   Plan de gestión del
          alcance del proyecto
Administración del
      Alcance

Definición del alcance

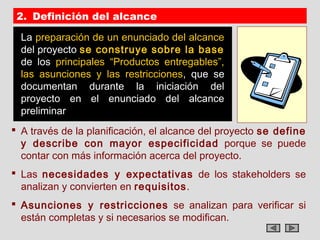

2. Definición del alcance

  La preparación de un enunciado del alcance
  del proyecto se construye sobre la base
  de los principales “Productos entregables”,
  las asunciones y las restricciones, que se
  documentan durante la iniciación del
  proyecto en el enunciado del alcance
  preliminar
 A través de la planificación, el alcance del proyecto se define
  y describe con mayor especificidad porque se puede
  contar con más información acerca del proyecto.
 Las necesidades y expectativas de los stakeholders se
  analizan y convierten en requisitos.
 Asunciones y restricciones se analizan para verificar si
  están completas y si necesarios se modifican.
Entradas


   1   Activos de los procesos de
       la organización
   2   Acta de Constitución
   3   Enunciado del alcance del
       proyecto preliminar
   4   Plan de gestión del alcance

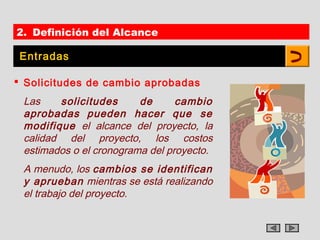

   5   Solicitudes de cambios
       aprobadas

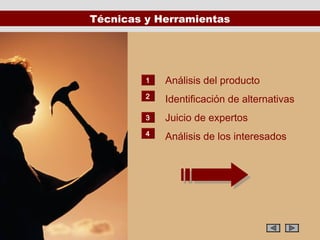

Técnicas y Herramientas




         1   Análisis del producto
         2
             Identificación de alternativas

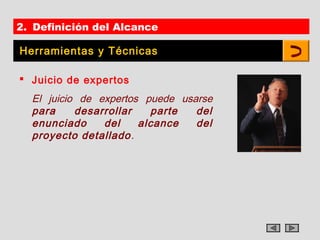

         3   Juicio de expertos
         4
             Análisis de los interesados
Salidas




      1   Enunciado del alcance
          del proyecto
      2   Cambios solicitados
      3   Plan de gestión del
          alcance del proyecto
          (actualizaciones)
Administración del
    Alcance
Creación del WBS

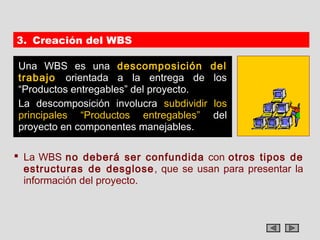

3. Creación del WBS

Una WBS es una descomposición            del
trabajo orientada a la entrega de        los
“Productos entregables” del proyecto.
La descomposición involucra subdividir   los
principales “Productos entregables”      del
proyecto en componentes manejables.

 La WBS no deberá ser confundida con otros tipos de
  estructuras de desglose , que se usan para presentar la
  información del proyecto.
3. Creación del WBS
Otras estructuras comúnmente usadas son:
CWBS - Contractual Working Breakdown Structure - Se
usa para definir el nivel de reporte y documentación que se
necesita suministrar al cliente.
OBS – Organizational Breakdown Structure - Se usa
para mostrar que elementos de trabajo han sido asignados a
que unidades organizativas.
RBS – Resource Breakdown Structure - Es una variación
del OBS y se usa cuando los elementos de trabajo han sido
asignados a individuos.
BOM - Bill of Materials - Presenta una vista jerárquica de
los ensamblajes, subensamblajes y componentes físicos para
fabricar un producto.
Entradas

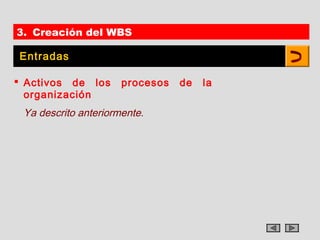

  1   Activos de los procesos de
      la organización

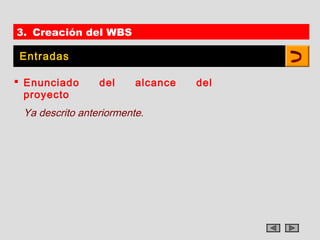

  2   Enunciado del alcance del
      proyecto
  3   Plan de gestión del alcance
      del proyecto
  4   Solicitudes de cambios
      aprobadas
Técnicas y Herramientas



         1   Plantillas de la
             estructura de desglose
         2
             del trabajo
             Descomposición
Salidas


      1   Enunciado del alcance
          del proyecto
          (actualizaciones)
      2   Estructura de desglose
          del trabajo

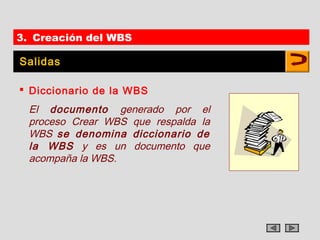

      3   Diccionario de la WBS
      4   Línea base del alcance
      5   Plan de gestión del
          alcance
      6
          (actualizaciones)
          Cambios solicitados
Administración del
       Alcance
Verificación del alcance
4. Verificación del alcance

La verificación del alcance es el proceso de
lograr la aceptación formal por parte de
los interesados del alcance del proyecto
completado y de los “Productos entregables”
relacionados.

 La verificación del alcance se diferencia del control
  de calidad en que la verificación del alcance se relaciona
  principalmente con la aceptación del producto ,
  mientras que el control de calidad se relaciona con el
  cumplimiento de los requisitos especificados para los
  productos.

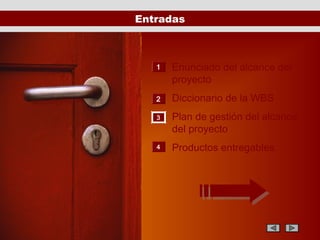

Entradas



   1   Enunciado del alcance del
       proyecto
   2   Diccionario de la WBS
   3   Plan de gestión del alcance
       del proyecto
   4   Productos entregables
Técnicas y Herramientas




        1   Inspección
Salidas




      1   Producto entregables
          aceptados
      2   Cambios solicitados
      3   Acciones correctivas
          recomendadas
Administración del
     Alcance

Control del alcance

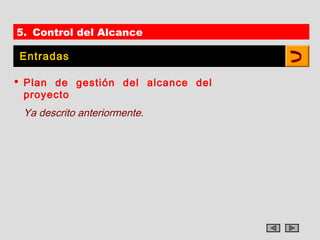

5. Control del alcance


El control del alcance del proyecto se
encarga de influir sobre los factores
que crean cambios en el alcance y de
controlar dichos cambios .

 El control de cambios del alcance asegura que todos
  los cambios solicitados y las acciones correctivas
  recomendadas se procesen a través del proceso Control
  Integrado de Cambios del proyecto.

 Los cambios no controlados se denominan corrupción del
  alcance del proyecto.
Entradas

      1    Enunciado del alcance
           del proyecto
      2    Estructura de desglose
           del trabajo
      3    Diccionario de la WBS
      4    Plan de gestión del
           alcance del proyecto

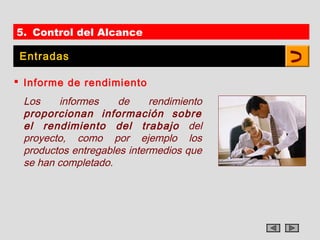

      5    Informes de rendimiento
      6    Solicitudes de cambios
           aprobados
      7
           Información sobre el
           rendimiento del trabajo
Técnicas y Herramientas



         1   Sistema de control de cambios
         2   Análisis de variación
         3   Replanificación

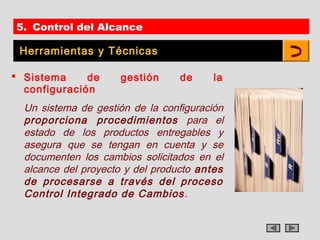

         4   Sistema de gestión de la
             configuración
Salidas

  1   Enunciado del alcance del
      proyecto (actualizaciones)
  2   Estructura de desglose del
      trabajo (actualizaciones)
  3   Diccionario de la WBS
      (actualizaciones)
  4   Línea base del alcance
      (actualizaciones)
  5   Cambios solicitados
  6   Acciones correctivas
      recomendadas
  7   Activos de los procesos de la
      organización (actualizaciones)
  8   Plan de gestión del proyecto
      (actualizaciones)
Para profundizar

Working Breakdown
    Structure
     (WBS)
Work Breakdown Structure (WBS)

                    El logro de los objetivos requiere de un
                    plan que defina todos los esfuerzos
                    requeridos, la       asignación de las
                    responsabilidades a       un elemento
                    definido de       la organización y que
                    establezca cronogramas y presupuestos
                    para la realización de los trabajos.
   En la planificación de un proyecto, el Gerente debe
    estructurar el trabajo en pequeños elementos
    que sean:
       Manejables, de manera que autoridad               y
        responsabilidad puedan ser asignadas
Work Breakdown Structure (WBS)
       Independientes o con un mínimo de interfaces
       Completos
       Mesurables
   Esta operación permitirá el desarrollo de una Work
    Breakdown Structure (WBS) , una de las tareas
    más importante en la planificación de un proyecto
   La WBS es una representación del proyecto , en
    forma gráfica descriptiva, que subdivide las actividades
    en varios niveles llegando al grado de detalle
    necesario para un planeamiento y control adecuado
Work Breakdown Structure (WBS)

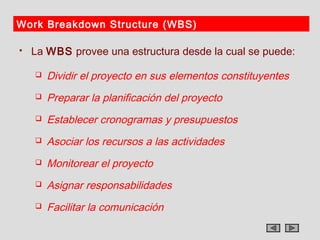

   La WBS provee una estructura desde la cual se puede:

       Dividir el proyecto en sus elementos constituyentes
       Preparar la planificación del proyecto
       Establecer cronogramas y presupuestos
       Asociar los recursos a las actividades
       Monitorear el proyecto
       Asignar responsabilidades
       Facilitar la comunicación

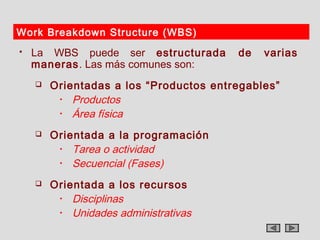

Work Breakdown Structure (WBS)
   La WBS puede ser estructurada       de   varias
    maneras. Las más comunes son:
       Orientadas a los “Productos entregables”
         • Productos

         • Área física

       Orientada a la programación
         • Tarea o actividad

         • Secuencial (Fases)

       Orientada a los recursos
         • Disciplinas

         • Unidades administrativas
Ejemplo de WBS
WBS orientada a los “Productos entregables” ( productos)
Fig. IV.1



      W o rk B r e a k d o w n S t r u c t u r e - O rie n t a d a a l p r o d u c t o




                     P r o y e c to h id r o e lé c tr ic o                       N iv e l 1
                                   del Sur                                     d e la W B S




                                                 Red                              N iv e l 2
C e n tra l        R e p re s a                               A u to p is ta
                                             e lé c tr ic a                    d e la W B S
Fig. IV.2




        W o r k B r e a k d o w n S t r u c t u r e - O r ie n t a d a a l p r o d u c t o



                                     C e n tra l                                                   N iv e l 2
                                                                                                d e la W B S




                  T u n e le s d e                                           C a v e rn a d e      N iv e l 3
Pow er H ouse                        P e n s to k e s    D ra ft T u b e s
                   d iv e r s ió n                                            tra n s fo rm .   d e la W B S



                                                                                                   N iv e l4
                  C a v e rn a        T u r b in a s       E d ific io                          d e la W B S
Ejemplo de WBS
WBS orientada a la Programación ( actividades)
Fig. IV.3




                                                W o rk B re a k d o w n S tru c tu re


                                                     C o n s tru c c ió n                                                N iv e l 1
                                                    d e 5 g a lp o n e s                                              d e la W B S
                                                      in d u s tr ia le s




P r e p a r a c ió n   C im e n ta c io n e s           E s tru c tu ra s         In s ta la c io n e s
                                                                                                          A cabados
                                                                                                                         N iv e l 2
    d e l s itio                                                                  te c n o ló g ic a s                d e la W B S
Fig. IV.4



                                        W o rk B re a k d o w n S tru c tu re


                                                                                                                                    N iv e l 2
                                               P r e p a r a c ió n                                                              d e la W B S
                                                   d e l s itio




L e v a n ta m ie n to     E s tu d io          E x c a v a c io n e s              R e lle n o y         In s ta la c ió n         N iv e l 3
      d e l s itio       d e s u e lo s                                         c o m p a c ta c ió n       s e r v ic io s      d e la W B S




                           L ím ite s              B e n c h m a rk s            L o c a liz a c ió n     E s ta c a s d e          N iv e l 4
                           te rre n o                                               s e r v ic io s     c o n s t r u c c ió n   d e la W B S
Work Breakdown Structure (WBS)
   Aunque existan diferentes tipos de WBS, una
    estructura a 4 niveles, como aquella ilustrada en la
    Tabla IV.1, es generalmente suficiente para la mayoría de
    los proyectos:

                           Tabla IV.1
       Tipo de nivel       Nivel         Descripción

                              1            Proyecto
        Gerencial
                              2             Tarea

                              3           Sub- tarea
         Técnico
                              4         Work Package
Work Breakdown Structure (WBS)
   Naturalmente una WBS puede ser extendida al
    número de niveles más convenientes para
    representar el proyecto de la manera más adecuada,
   Las Fig. IV.5 y la Fig. IV.6 muestran una WBS muy
    detallada.
   Sin embargo, hay que tener mucho cuidado con la
    descomposición del proyecto. Una WBS muy detallada
    requerirá un seguimiento muy detallado y muchas
    veces el control de las actividades no podrá ser logrado.

               Mayor el número de niveles,
              mayor será el costo del control
1. Proyecto                     Fig. IV.5
             2. Instalación / Área
                    3. sub. Instalación / Sub. Área
                       4. Detalle de sub Instalación /Sub Área
                          5. Elementos estándares del trabajo
                          1000 Movimiento de tierra   6000 Tubería
                          2000 Concreto               7000 Electricidad
                          3000 Trabajos metálicos     8000 Misceláneos
                          4000 Arquitectura           9000 Indirectos
                          5000 Equipo
                              6. Detalle del elemento de trabajo
                                  7. Designación del detalle
                                     8. Elementos básicos del costo
                                     0 Mano de obra   3 Subcontrato
                                     1 Uso del equipo  4 Instalaciones
                                     2 Materiales     5 Gastos
                                             9. Ulteriores detalles de    costo
          básico



    x        x    x   xx   x   xx      x   x       x
Proyecto   Instalación Elementos      Elementos
                         de trabajo     de costo
Fig. IV.6

1.   Proyecto
     Central Hidroeléctrica del Cuzco
2.   Instalación
     Vertedero
3.   Sub.-Instalación
     Compuertas
4.   Detalles de sub. instalación
     Anclaje compuertas
4.   Elementos estándares del trabajo
     Trabajo metálico
6.   Detalle del elemento de trabajo
     Clavos de anclaje
7.   Designación del detalle
     Clavos de anclaje de 30 mm (Partidas)
8.   Elementos básicos del costo
     2. Materiales
Work Breakdown Structure (WBS)
   En la Tabla IV.1 hemos considerado cuatro niveles. Los
    primero dos niveles deberían ser usados a nivel de
    gerencia, mientras que los últimos dos niveles son
    requeridos a nivel técnico.
   Ciertas características son típicas de los niveles de la
    WBS:
     1.   Los primeros dos niveles sirven como una
          descripción general del proyecto y no deberían ser
          asignados a ningún departamento de la compañía.
     2.   Las contribuciones de los varios departamentos
          deberían ser definidas a nivel 3 ó 4.
     3.   La actividad descrita en cada nivel debería ser la
          suma de todos los trabajos del nivel sucesivo.
Work Breakdown Structure (WBS)
     4.   Cada elemento de trabajo debería ser asignado a
          un solo nivel.
     5.   El nivel en el cual el proyecto viene manejado se
          denomina Work Package (Paquete de trabajo)
          que generalmente corresponde a una actividad en
          un programa CPM.

   Un Work        Package      tiene   las   características
    siguientes:
     1.   Representa unidades de trabajo a nivel donde el
          trabajo viene ejecutado.
     2.   Las fechas de comienzo y de fin deben estar
          establecidas.
     3.   Posee un presupuesto.
Definiciones de:
   Entradas
   Técnicas y Herramientas
   Salidas
Administración del
    Alcance

    Iniciación
  del alcance
1. Planificación del Alcance

 Entradas

 Factores    ambientales      de    la
  empresa
 Los factores ambientales de la empresa
 incluyen aspectos tales como la
 cultura   de     la  organización,  las
 herramientas, los recursos humanos, las
 políticas relativas al personal y las
 condiciones del mercado que podrían
 afectar a la forma en que se
 gestiona el alcance del proyecto .
1. Planificación del Alcance

Entradas

 Activos de los    procesos   de   la
  organización
 Los activos de los procesos de la
 organización son las políticas, los
 procedimientos y las guías formales e
 informales que podrían afectar la
 forma en que se gestiona el alcance
 del proyecto.
1. Planificación del Alcance

 Entradas

 Acta de Constitución del proyecto
 Ya descrito anteriormente.
1. Planificación del Alcance

 Entradas

 Enunciado     del   alcance   del
  proyecto preliminar
 Ya descrito anteriormente.
1. Planificación del Alcance

 Entradas

 Plan de gestión del proyecto
 Ya descrito anteriormente.
1. Planificación del Alcance

 Herramientas y Técnicas

 Juicio de expertos
 El juicio de expertos en relación a la forma
 en que se ha gestionado el alcance de
 proyectos equivalentes se usa para
 desarrollar el plan de gestión del
 alcance del proyecto.
1. Planificación del Alcance

 Herramientas y Técnicas

 Plantillas, formularios, normas
 Las plantillas podrían incluir plantillas
 de estructura de desglose del trabajo,
 plantillas del plan de gestión del alcance y
 formularios de control de cambios en el
 alcance del proyecto.
1. Planificación del Alcance

Salidas

 Plan de gestión del alcance del proyecto
  El plan de gestión del alcance del proyecto
  proporciona orientación sobre como el Team de Proyecto
  definirá, documentará, verificará, gestionará y controlará el
  alcance del proyecto .
  Los componentes de un plan de gestión del alcance son:
       Un proceso para preparar el alcance del proyecto
        detallado basado en el enunciado del proyecto
        preliminar.
1. Planificación del Alcance

Salidas

 Plan de gestión del alcance del proyecto
       Un proceso que permite la creación de una WBS a
        partir del enunciado del alcance del proyecto detallado.
       Un proceso que especifica como se obtendrá la
        verificación y aceptación formal de los productos
        entregables completados del proyecto.
       Un proceso para controlar como se procesarán las
        solicitudes de cambo al enunciado del alcance del
        proceso detallado.
  Un plan de gestión del alcance del proyecto es un plan
  subsidiario del plan de gestión del proyecto o está
  incluido en éste.
Administración del
      Alcance
Definición del alcance
2. Definición del Alcance

Entradas

 Activos de los      procesos   de   la
  organización
 Ya descrito anteriormente.
2. Definición del Alcance

 Entradas

 Acta de Constitución del proyecto
 Si no se usa una acta de
 constitución del proyecto en una
 organización     ejecutante,  debe
 adquirirse o desarrollarse una
 información similar y usarse para
 desarrollar   el    enunciado    del
 alcance del proyecto detallado .
2. Definición del Alcance

 Entradas

 Enunciado del alcance del proyecto
  preliminar
 Si no se usa un enunciado del
 alcance del proyecto preliminar ,
 debe adquirirse o desarrollarse una
 información similar, incluida la descripción
 del alcance del producto, y usarse para
 desarrollar      el     enunciado       del
 alcance del proyecto detallado .
2. Definición del Alcance

Entradas

 Plan de gestión del alcance del
  proyecto
 Ya descrito anteriormente.
2. Definición del Alcance

 Entradas

 Solicitudes de cambio aprobadas
 Las    solicitudes      de      cambio
 aprobadas pueden hacer que se
 modifique el alcance del proyecto, la
 calidad del proyecto, los costos
 estimados o el cronograma del proyecto.
 A menudo, los cambios se identifican
 y aprueban mientras se está realizando
 el trabajo del proyecto.
2. Definición del Alcance

Herramientas y Técnicas

 Análisis del producto
  El análisis del producto incluye técnicas
  tales como desglose del producto, análisis
  de sistemas, ingeniería de sistemas,
  ingeniería del valor, análisis del valor y
  análisis funcional
2. Definición del Alcance

Herramientas y Técnicas

 Identificación de alternativas
  Es cualquier técnica usada para
  generar                  diferentes
  aproximaciones a un proyecto. Hay
  una gran variedad de técnicas
  generales de administración que se
  usan , como al Brain storming y el
  pensamiento lateral.
2. Definición del Alcance

Herramientas y Técnicas

 Juicio de expertos
  El juicio de expertos puede usarse
  para     desarrollar   parte   del
  enunciado     del    alcance   del
  proyecto detallado .
2. Definición del Alcance

Herramientas y Técnicas
 Análisis de los interesados
  El análisis de los interesados identifica
  la influencia y los intereses de los
  diversos interesados y documenta sus
  necesidades,             deseos         y
  expectativas.
  El   análisis entonces    selecciona,
  prioriza y cuantifica las necesidades,
  deseos y expectativas para crear
  requisitos.
  Las expectativas no cuantificables ,
  tales como la satisfacción del cliente, son
  sujetivas e implican un alto riesgo de no
2. Definición del Alcance

Salidas

 Enunciado del alcance del proyecto
  El enunciado del alcance del proyecto describe en
  detalle los productos entregables y el trabajo para
  crear dichos productos.
  El enunciado del alcance del proyecto también
  proporciona un entendimiento común del alcance
  del proyecto entre los interesados y describe los
  principales objetivos del proyecto.
2. Definición del Alcance

Salidas

 Enunciado del alcance del proyecto
  También permite al Team del Proyecto realizar una
  planificación más detallada, guía el trabajo del Team
  durante la ejecución y proporciona la línea base para
  evaluar las solicitudes de cambio o trabajo
  adicional.
  El enunciado del trabajo incluye:
       Objetivos del proyecto
       Descripción del alcance del producto
       Requisitos del proyecto
2. Definición del Alcance

Salidas

 Enunciado del alcance del proyecto
      Límites del proyecto
      Productos entregables del proyecto
      Criterios de aceptación del producto
      Restricciones del proyecto
      Asunciones del proyecto.
      Organización inicial del proyecto
      Riesgos iniciales definidos
2. Definición del Alcance

Salidas

 Enunciado del alcance del proyecto
      Hitos del cronograma
      Limitaciones de fondos
      Estimación de costos
      Requisitos de la configuración del proyecto
      Especificaciones del proyecto
      Requisitos de aprobación
2. Definición del Alcance

Salidas

 Cambios solicitados
  Los cambios solicitados al plan de
  gestión del proyecto y sus planes
  subsidiarios pueden desarrollarse
  durante       el   proceso     de
  Definición del Alcance .
  Los     cambios    solicitados se
  procesan para su revisión y
  disposición a través del proceso
  Control Integrado de Cambios .
2. Definición del Alcance

Salidas

 Plan de gestión del alcance del
  proyecto
  Puede ser necesario actualizar el
  componente plan de gestión del
  alcance del proyecto del plan de
  gestión del proyecto a fin de incluir
  las    solicitudes     de     cambio
  aprobadas resultante del Proceso
  Definición del Alcance del proyecto.
Administración del
    Alcance

Creación del WBS
3. Creación del WBS

Entradas

 Activos de los      procesos   de   la
  organización
 Ya descrito anteriormente.
3. Creación del WBS

Entradas

 Enunciado      del     alcance   del
  proyecto
 Ya descrito anteriormente.
3. Creación del WBS

Entradas

 Plan de gestión del alcance del
  proyecto
 Ya descrito anteriormente.
3. Creación del WBS

 Entradas

 Solicitudes de cambio aprobadas
 Ya descrito anteriormente.
3. Creación del WBS

Herramientas y Técnicas

 Plantillas de la estructura           de
  desglose del trabajo
  Si bien cada proyecto es único, a
  menudo una WBS de un proyecto
  anterior puede usarse como
  plantilla para un nuevo proyecto.
  Por ejemplo, muchos proyectos dentro
  de una organización dada tendrán un
  ciclo de vida del proyecto igual o similar
  y por lo tanto tendrán productos
  entregables requeridos iguales o
  similares para cada fase.
3. Creación del WBS

Herramientas y Técnicas

 Descomposición
 La    descomposición     involucra
 subdividir      los  principales
 deliverables del proyecto en
 componentes manejables hasta
 que los mismos sean definidos
 con suficientes detalles para
 soportar las actividades del
 proyecto (planeamiento, ejecución,
 control y cierre).
 Ver “Tema para profundizar”.
3. Creación del WBS

Salidas

 Enunciado del alcance         del
  proyecto (actualizaciones)
  Si las solicitudes de cambio
  aprobadas son el resultado del
  proceso Crear WBS, el enunciado
  del alcance del proyecto deberá
  ser    actualizado    para incluir
  aquellos cambio aprobados.
3. Creación del WBS

Salidas

 Estructura    de    desglose     del
  trabajo
  El documento clave generado por el
  proceso Crear WBS es la misma
  WBS.
  A cada componente de la WBS se
  le asigna un identificador único de
  un código de cuentas . Estos
  identificadores    proporcionan   una
  estructura      para    un    resumen
  jerárquico de información sobre
  costos, cronograma y recursos.
3. Creación del WBS

Salidas

La WBS no deberá ser confundida con otros tipos de
estructuras de desglose, que se usan para presentar la
información del proyecto tales como:
  OBS – Organizational Breakdown Structure - Se
   usa para mostrar que elementos de trabajo han sido
   asignados a que unidades organizativas.
  RBS – Resource Breakdown Structure - Es una
   variación del OBS y se usa cuando los elementos de
   trabajo han sido asignados a individuos.
  BOM - Bill of Materials - Presenta una vista jerárquica
   de los ensamblajes, subensamblajes y componentes
   físicos para fabricar un producto.
3. Creación del WBS

Salidas

 Diccionario de la WBS
  El documento generado por el
  proceso Crear WBS que respalda la
  WBS se denomina diccionario de
  la WBS y es un documento que
  acompaña la WBS.
3. Creación del WBS

Salidas

 Línea base del alcance
  El enunciado del alcance del proyecto
  detallado y aprobado, así como su
  WBS y diccionario de la WBS,
  constituyen la línea base del
  alcance del proyecto.
3. Creación del WBS

Salidas

 Plan de gestión del alcance del
  proyecto (actualizaciones)
  Puede ser necesario actualizar el
  plan de gestión del alcance del
  proyecto para incluir las solicitudes
  de cambios aprobadas generadas
  durante el proceso Crear WBS .
3. Creación del WBS

Salidas

 Cambios solicitados
  Los     cambios      solicitados   al
  enunciado del alcance del proyecto y
  sus componentes pueden generarse
  a partir del proceso crear WBS y se
  procesan      para su revisión y
  aprobación a través del proceso
  Control Integrado de cambios .
Administración del
       Alcance

Verificación del alcance
4. Verificación del Alcance

Entradas

 Enunciado     del    alcance     del
  proyecto
 El enunciado del alcance del proyecto
 incluye la descripción del alcance del
 producto que describe el producto que
 debe revisarse y los criterios de
 aceptación del producto .
4. Verificación del Alcance

 Entradas

 Diccionario de la WBS
 El diccionario de la WBS es un
 componente de la definición del alcance
 del proyecto detallado y se usa para
 verificar    que     los    productos
 entregables que se están produciendo y
 aceptando     están     comprendidos
 dentro del alcance del proyecto
 aprobado.
4. Verificación del Alcance

Entradas

 Plan de gestión del alcance del
  proyecto
 Ya descrito anteriormente.
4. Verificación del Alcance

 Entradas

 Productos entregables
 Los productos entregables son aquellos
 que se han completado total o
 parcialmente.
4. Verificación del Alcance

Herramientas y Técnicas

 Inspección
 La inspección incluye actividades
 tales como mediciones, exámenes y
 ensayos para determinar si los
 resultados      cumplen con    los
 requerimientos.
 Muchas veces, las inspecciones se
 llaman: revisiones, auditorias y visitas in
 situ.
4. Verificación del Alcance

Salidas

 Productos entregables aceptados
  El proceso Verificación del Alcance
  documenta      aquellos    productos
  entregables completados que se han
  aceptado.
4. Verificación del Alcance

Salidas

 Cambios solicitados
  Los cambios solicitados pueden
  generarse a partir del proceso
  Verificación del alcance y se
  procesan para su revisión y
  aprobación a través del procesos
  Control Integrado de Cambios .
4. Verificación del Alcance

Salidas

 Acciones correctivas recomendadas
  Ya descrito anteriormente.
Administración del
     Alcance

Control del alcance
5. Control del Alcance

Entradas

 Enunciado     del     alcance     del
  proyecto
 El enunciado del alcance del proyecto,
 junto con su WBS y el diccionario de la
 WBS, define la línea base del
 alcance del proyecto y el alcance
 del producto.
5. Control del Alcance

 Entradas

 Estructura de desglose del trabajo
 Ya descrito anteriormente.
5. Control del Alcance

 Entradas

 Diccionario de la WBS
 Ya descrito anteriormente.
5. Control del Alcance

Entradas

 Plan de gestión del alcance del
  proyecto
 Ya descrito anteriormente.
5. Control del Alcance

 Entradas

 Informe de rendimiento
 Los    informes     de     rendimiento
 proporcionan información sobre
 el rendimiento del trabajo del
 proyecto, como por ejemplo los
 productos entregables intermedios que
 se han completado.
5. Control del Alcance

 Entradas

 Solicitudes de cambio aprobadas
 Una solicitud de cambio aprobada que
 causa un impacto sobre el alcance del
 proyecto es cualquier modificación a la
 línea base del proyecto acordada ,
 según se define en el enunciado del
 alcance del proyecto.
5. Control del Alcance

Entradas

 Información sobre el rendimiento
  del trabajo
 Ya descrito anteriormente.
5. Control del Alcance

Herramientas y Técnicas

 Sistema de control de cambios
  Un sistema de control de cambios en el
  alcance del proyecto define los
  procedimientos por los cuales
  pueden modificarse el alcance del
  proyecto y el alcance del producto.
  El sistema incluye la documentación,
  los sistemas de seguimiento y niveles
  de aprobación para autorizar cambios.
5. Control del Alcance

Herramientas y Técnicas

 Análisis de variación
  Las mediciones del rendimiento del
  proyecto se usan para evaluar la
  magnitud de la variación .
  Entre los aspectos importantes       del
  control del alcance del proyecto      se
  incluyen determinar la causa         de
  variación relativa a la línea base   del
  alcance.
5. Control del Alcance

Herramientas y Técnicas

 Replanificación
  Las     solicitud     de      cambios
  aprobadas que afectan el alcance
  pueden exigir que se hagan
  modificaciones en la WBS, en el
  enunciado del alcance del proyecto y en
  el plan de gestión del alcance del
  proyecto.
5. Control del Alcance

 Herramientas y Técnicas

 Sistema     de     gestión      de    la
  configuración
  Un sistema de gestión de la configuración
  proporciona procedimientos para el
  estado de los productos entregables y
  asegura que se tengan en cuenta y se
  documenten los cambios solicitados en el
  alcance del proyecto y del producto antes
  de procesarse a través del proceso
  Control Integrado de Cambios .
5. Control del Alcance

Salidas

 Enunciado     del   alcance       del
  proyecto (actualizaciones)
  Si las solicitudes de cambio
  aprobadas tienen efecto sobre el
  alcance del proyecto, el enunciado del
  alcance del proyecto se revisa y se
  emite nuevamente para reflejar los
  cambios aprobados.
  El enunciado del alcance aprobado se
  convierte en la nueva línea base
  del alcance del proyecto para cambios
  futuros.
5. Control del Alcance

Salidas

 Estructura de desglose       del
  trabajo (actualizaciones)
  Si las solicitudes de cambio
  aprobadas tienen efecto sobre el
  alcance del proyecto, el WBS se
  revisa y se emite nuevamente para
  reflejar los cambios aprobados.
5. Control del Alcance

Salidas

 Diccionario    de        la     WBS
  (actualizaciones)
  Si las solicitudes de cambio
  aprobadas tienen efecto sobre el
  alcance      del    proyecto,       el
  diccionario del WBS se revisa y
  se emite nuevamente para reflejar los
  cambios aprobados.
5. Control del Alcance

Salidas

 Línea     base    del        alcance
  (actualizaciones)
  Ya descrito anteriormente.
5. Control del Alcance

Salidas

 Cambios solicitados
  Los resultados del control del alcance
  pueden         generar         cambios
  solicitados, que se procesan para su
  revisión y disposición de acuerdo con el
  proceso       Control    Integral    de
  Cambios
5. Control del Alcance

Salidas

 Acciones correctivas recomendadas
  Una acción correctiva recomendad es
  todo paso recomendado para alinear
  el rendimiento del proyecto futuro
  esperado con el plan de gestión del
  proyecto y el enunciado del alcance.
5. Control del Alcance

Salidas

 Activos de los procesos de             la
  organización (actualizaciones)
 Las causas de las variaciones, el
 razonamiento detrás de la acción correctiva
 tomada y otros tipos de lecciones
 aprendidas del control de cambios al
 alcance deberán estar documentados
 para que esta información se vuelva
 parte de la base de datos histórica
 para este y otros proyectos de la compañía.
5. Control del Alcance

Salidas

 Plan de gestión     del   proyecto
  (actualizaciones)
  Si las solicitudes de cambio
  aprobadas tienen efecto sobre el
  alcance      del   proyecto,   los
  correspondientes  documentos    de
  componentes y la línea base de
  costos, así como la línea base del
  cronograma del plan de gestión del
  proyecto, se revisan y se emiten
  nuevamente para reflejar los
  cambios aprobados.

Alcance del proyecto

  • 1.
    PMBOK Los principios deGerencia de Proyectos según el PMI Seminario de especialización para la gestión de proyectos Expositor: Max T. Rossi
  • 2.
    Módulo IV Alcancedel proyecto
  • 3.
    Módulo IV Alcance delproyecto Temas del módulo Los procesos Planificación del alcance Definición del alcance Creación del WBS Verificación del alcance Control del alcance Tema selecto
  • 4.
    Administración del Alcance Los procesos
  • 5.
    Administración del Alcancedel Proyecto Esta área de Gerencia de Proyectos incluye los procesos necesarios para asegurarse que el proyecto incluya todo el trabajo requerido para completar el proyecto.  Los procesos incluidos son:  Planificación del alcance Creación de un plan de gestión del alcance que refleje como se definirá, verificará y controlará el alcance del proyecto y como se creará definirá la Estructura de Desglose del Trabajo (WBS).
  • 6.
    Administración del Alcancedel Proyecto  Definición del alcance Desarrollo de un enunciado del alcance del proyecto detallado como base para futura decisiones del proyecto.  Creación del WBS Subdivisión de los principales “Productos entregables” del proyecto y del trabajo en componentes más pequeños y más fácil de manejar.  Verificación del alcance Formalización de la aceptación de los “Productos entregables” completados del proyecto.  Control del alcance Control de los cambios en el alcance del proyecto.
  • 7.
    Los procesos Administración del 5.1 Planificación del alcance Alcance 5.1 Planificación del alcance 5.2 Definición del alcance 5.2 Definición del alcance 5.3 Creación del WBS 5.3 Creación del WBS 5.4 Verificación del alcance 5.4 Verificación del alcance 5.5 control del alcance 5.5 control del alcance
  • 8.
    Análisis de losprocesos Entradas Técnicas y Salidas Herramientas
  • 9.
    Administración del Alcance Iniciación del alcance
  • 10.
    1. Planificación delalcance El planeamiento del alcance es un proceso para desarrollar el Plan de Gestión del Alcance.  El Plan de Gestión del Alcance describe como el Team definirá el alcance, desarrollará el enunciado del alcance del proyecto detallado, desarrollará la WBS, verificará y controlará el alcance del proyecto.
  • 11.
    Entradas 1 Factores ambientales de la empresa 2 Activos de los procesos de la organización 3 Acta de Constitución 4 Enunciado del alcance del proyecto preliminar 5 Plan de gestión del proyecto
  • 12.
    Técnicas y Herramientas 1 Juicio de expertos 2 Plantillas, formularios, normas
  • 13.
    Salidas 1 Plan de gestión del alcance del proyecto
  • 14.
    Administración del Alcance Definición del alcance
  • 15.
    2. Definición delalcance La preparación de un enunciado del alcance del proyecto se construye sobre la base de los principales “Productos entregables”, las asunciones y las restricciones, que se documentan durante la iniciación del proyecto en el enunciado del alcance preliminar  A través de la planificación, el alcance del proyecto se define y describe con mayor especificidad porque se puede contar con más información acerca del proyecto.  Las necesidades y expectativas de los stakeholders se analizan y convierten en requisitos.  Asunciones y restricciones se analizan para verificar si están completas y si necesarios se modifican.
  • 16.
    Entradas 1 Activos de los procesos de la organización 2 Acta de Constitución 3 Enunciado del alcance del proyecto preliminar 4 Plan de gestión del alcance 5 Solicitudes de cambios aprobadas
  • 17.
    Técnicas y Herramientas 1 Análisis del producto 2 Identificación de alternativas 3 Juicio de expertos 4 Análisis de los interesados
  • 18.
    Salidas 1 Enunciado del alcance del proyecto 2 Cambios solicitados 3 Plan de gestión del alcance del proyecto (actualizaciones)
  • 19.
    Administración del Alcance Creación del WBS
  • 20.
    3. Creación delWBS Una WBS es una descomposición del trabajo orientada a la entrega de los “Productos entregables” del proyecto. La descomposición involucra subdividir los principales “Productos entregables” del proyecto en componentes manejables.  La WBS no deberá ser confundida con otros tipos de estructuras de desglose , que se usan para presentar la información del proyecto.
  • 21.
    3. Creación delWBS Otras estructuras comúnmente usadas son: CWBS - Contractual Working Breakdown Structure - Se usa para definir el nivel de reporte y documentación que se necesita suministrar al cliente. OBS – Organizational Breakdown Structure - Se usa para mostrar que elementos de trabajo han sido asignados a que unidades organizativas. RBS – Resource Breakdown Structure - Es una variación del OBS y se usa cuando los elementos de trabajo han sido asignados a individuos. BOM - Bill of Materials - Presenta una vista jerárquica de los ensamblajes, subensamblajes y componentes físicos para fabricar un producto.
  • 22.
    Entradas 1 Activos de los procesos de la organización 2 Enunciado del alcance del proyecto 3 Plan de gestión del alcance del proyecto 4 Solicitudes de cambios aprobadas
  • 23.
    Técnicas y Herramientas 1 Plantillas de la estructura de desglose 2 del trabajo Descomposición
  • 24.
    Salidas 1 Enunciado del alcance del proyecto (actualizaciones) 2 Estructura de desglose del trabajo 3 Diccionario de la WBS 4 Línea base del alcance 5 Plan de gestión del alcance 6 (actualizaciones) Cambios solicitados
  • 25.
    Administración del Alcance Verificación del alcance
  • 26.
    4. Verificación delalcance La verificación del alcance es el proceso de lograr la aceptación formal por parte de los interesados del alcance del proyecto completado y de los “Productos entregables” relacionados.  La verificación del alcance se diferencia del control de calidad en que la verificación del alcance se relaciona principalmente con la aceptación del producto , mientras que el control de calidad se relaciona con el cumplimiento de los requisitos especificados para los productos.
  • 27.
    Entradas 1 Enunciado del alcance del proyecto 2 Diccionario de la WBS 3 Plan de gestión del alcance del proyecto 4 Productos entregables
  • 28.
  • 29.
    Salidas 1 Producto entregables aceptados 2 Cambios solicitados 3 Acciones correctivas recomendadas
  • 30.
    Administración del Alcance Control del alcance
  • 31.
    5. Control delalcance El control del alcance del proyecto se encarga de influir sobre los factores que crean cambios en el alcance y de controlar dichos cambios .  El control de cambios del alcance asegura que todos los cambios solicitados y las acciones correctivas recomendadas se procesen a través del proceso Control Integrado de Cambios del proyecto.  Los cambios no controlados se denominan corrupción del alcance del proyecto.
  • 32.
    Entradas 1 Enunciado del alcance del proyecto 2 Estructura de desglose del trabajo 3 Diccionario de la WBS 4 Plan de gestión del alcance del proyecto 5 Informes de rendimiento 6 Solicitudes de cambios aprobados 7 Información sobre el rendimiento del trabajo
  • 33.
    Técnicas y Herramientas 1 Sistema de control de cambios 2 Análisis de variación 3 Replanificación 4 Sistema de gestión de la configuración
  • 34.
    Salidas 1 Enunciado del alcance del proyecto (actualizaciones) 2 Estructura de desglose del trabajo (actualizaciones) 3 Diccionario de la WBS (actualizaciones) 4 Línea base del alcance (actualizaciones) 5 Cambios solicitados 6 Acciones correctivas recomendadas 7 Activos de los procesos de la organización (actualizaciones) 8 Plan de gestión del proyecto (actualizaciones)
  • 35.
  • 36.
    Work Breakdown Structure(WBS) El logro de los objetivos requiere de un plan que defina todos los esfuerzos requeridos, la asignación de las responsabilidades a un elemento definido de la organización y que establezca cronogramas y presupuestos para la realización de los trabajos.  En la planificación de un proyecto, el Gerente debe estructurar el trabajo en pequeños elementos que sean:  Manejables, de manera que autoridad y responsabilidad puedan ser asignadas
  • 37.
    Work Breakdown Structure(WBS)  Independientes o con un mínimo de interfaces  Completos  Mesurables  Esta operación permitirá el desarrollo de una Work Breakdown Structure (WBS) , una de las tareas más importante en la planificación de un proyecto  La WBS es una representación del proyecto , en forma gráfica descriptiva, que subdivide las actividades en varios niveles llegando al grado de detalle necesario para un planeamiento y control adecuado
  • 38.
    Work Breakdown Structure(WBS)  La WBS provee una estructura desde la cual se puede:  Dividir el proyecto en sus elementos constituyentes  Preparar la planificación del proyecto  Establecer cronogramas y presupuestos  Asociar los recursos a las actividades  Monitorear el proyecto  Asignar responsabilidades  Facilitar la comunicación
  • 39.
    Work Breakdown Structure(WBS)  La WBS puede ser estructurada de varias maneras. Las más comunes son:  Orientadas a los “Productos entregables” • Productos • Área física  Orientada a la programación • Tarea o actividad • Secuencial (Fases)  Orientada a los recursos • Disciplinas • Unidades administrativas
  • 40.
    Ejemplo de WBS WBSorientada a los “Productos entregables” ( productos)
  • 41.
    Fig. IV.1 W o rk B r e a k d o w n S t r u c t u r e - O rie n t a d a a l p r o d u c t o P r o y e c to h id r o e lé c tr ic o N iv e l 1 del Sur d e la W B S Red N iv e l 2 C e n tra l R e p re s a A u to p is ta e lé c tr ic a d e la W B S
  • 42.
    Fig. IV.2 W o r k B r e a k d o w n S t r u c t u r e - O r ie n t a d a a l p r o d u c t o C e n tra l N iv e l 2 d e la W B S T u n e le s d e C a v e rn a d e N iv e l 3 Pow er H ouse P e n s to k e s D ra ft T u b e s d iv e r s ió n tra n s fo rm . d e la W B S N iv e l4 C a v e rn a T u r b in a s E d ific io d e la W B S
  • 43.
    Ejemplo de WBS WBSorientada a la Programación ( actividades)
  • 44.
    Fig. IV.3 W o rk B re a k d o w n S tru c tu re C o n s tru c c ió n N iv e l 1 d e 5 g a lp o n e s d e la W B S in d u s tr ia le s P r e p a r a c ió n C im e n ta c io n e s E s tru c tu ra s In s ta la c io n e s A cabados N iv e l 2 d e l s itio te c n o ló g ic a s d e la W B S
  • 45.
    Fig. IV.4 W o rk B re a k d o w n S tru c tu re N iv e l 2 P r e p a r a c ió n d e la W B S d e l s itio L e v a n ta m ie n to E s tu d io E x c a v a c io n e s R e lle n o y In s ta la c ió n N iv e l 3 d e l s itio d e s u e lo s c o m p a c ta c ió n s e r v ic io s d e la W B S L ím ite s B e n c h m a rk s L o c a liz a c ió n E s ta c a s d e N iv e l 4 te rre n o s e r v ic io s c o n s t r u c c ió n d e la W B S
  • 46.
    Work Breakdown Structure(WBS)  Aunque existan diferentes tipos de WBS, una estructura a 4 niveles, como aquella ilustrada en la Tabla IV.1, es generalmente suficiente para la mayoría de los proyectos: Tabla IV.1 Tipo de nivel Nivel Descripción 1 Proyecto Gerencial 2 Tarea 3 Sub- tarea Técnico 4 Work Package
  • 47.
    Work Breakdown Structure(WBS)  Naturalmente una WBS puede ser extendida al número de niveles más convenientes para representar el proyecto de la manera más adecuada,  Las Fig. IV.5 y la Fig. IV.6 muestran una WBS muy detallada.  Sin embargo, hay que tener mucho cuidado con la descomposición del proyecto. Una WBS muy detallada requerirá un seguimiento muy detallado y muchas veces el control de las actividades no podrá ser logrado. Mayor el número de niveles, mayor será el costo del control
  • 48.
    1. Proyecto Fig. IV.5 2. Instalación / Área 3. sub. Instalación / Sub. Área 4. Detalle de sub Instalación /Sub Área 5. Elementos estándares del trabajo 1000 Movimiento de tierra 6000 Tubería 2000 Concreto 7000 Electricidad 3000 Trabajos metálicos 8000 Misceláneos 4000 Arquitectura 9000 Indirectos 5000 Equipo 6. Detalle del elemento de trabajo 7. Designación del detalle 8. Elementos básicos del costo 0 Mano de obra 3 Subcontrato 1 Uso del equipo 4 Instalaciones 2 Materiales 5 Gastos 9. Ulteriores detalles de costo básico x x x xx x xx x x x Proyecto Instalación Elementos Elementos de trabajo de costo
  • 49.
    Fig. IV.6 1. Proyecto Central Hidroeléctrica del Cuzco 2. Instalación Vertedero 3. Sub.-Instalación Compuertas 4. Detalles de sub. instalación Anclaje compuertas 4. Elementos estándares del trabajo Trabajo metálico 6. Detalle del elemento de trabajo Clavos de anclaje 7. Designación del detalle Clavos de anclaje de 30 mm (Partidas) 8. Elementos básicos del costo 2. Materiales
  • 50.
    Work Breakdown Structure(WBS)  En la Tabla IV.1 hemos considerado cuatro niveles. Los primero dos niveles deberían ser usados a nivel de gerencia, mientras que los últimos dos niveles son requeridos a nivel técnico.  Ciertas características son típicas de los niveles de la WBS: 1. Los primeros dos niveles sirven como una descripción general del proyecto y no deberían ser asignados a ningún departamento de la compañía. 2. Las contribuciones de los varios departamentos deberían ser definidas a nivel 3 ó 4. 3. La actividad descrita en cada nivel debería ser la suma de todos los trabajos del nivel sucesivo.
  • 51.
    Work Breakdown Structure(WBS) 4. Cada elemento de trabajo debería ser asignado a un solo nivel. 5. El nivel en el cual el proyecto viene manejado se denomina Work Package (Paquete de trabajo) que generalmente corresponde a una actividad en un programa CPM.  Un Work Package tiene las características siguientes: 1. Representa unidades de trabajo a nivel donde el trabajo viene ejecutado. 2. Las fechas de comienzo y de fin deben estar establecidas. 3. Posee un presupuesto.
  • 52.
    Definiciones de:  Entradas  Técnicas y Herramientas  Salidas
  • 53.
    Administración del Alcance Iniciación del alcance
  • 54.
    1. Planificación delAlcance Entradas  Factores ambientales de la empresa Los factores ambientales de la empresa incluyen aspectos tales como la cultura de la organización, las herramientas, los recursos humanos, las políticas relativas al personal y las condiciones del mercado que podrían afectar a la forma en que se gestiona el alcance del proyecto .
  • 55.
    1. Planificación delAlcance Entradas  Activos de los procesos de la organización Los activos de los procesos de la organización son las políticas, los procedimientos y las guías formales e informales que podrían afectar la forma en que se gestiona el alcance del proyecto.
  • 56.
    1. Planificación delAlcance Entradas  Acta de Constitución del proyecto Ya descrito anteriormente.
  • 57.
    1. Planificación delAlcance Entradas  Enunciado del alcance del proyecto preliminar Ya descrito anteriormente.
  • 58.
    1. Planificación delAlcance Entradas  Plan de gestión del proyecto Ya descrito anteriormente.
  • 59.
    1. Planificación delAlcance Herramientas y Técnicas  Juicio de expertos El juicio de expertos en relación a la forma en que se ha gestionado el alcance de proyectos equivalentes se usa para desarrollar el plan de gestión del alcance del proyecto.
  • 60.
    1. Planificación delAlcance Herramientas y Técnicas  Plantillas, formularios, normas Las plantillas podrían incluir plantillas de estructura de desglose del trabajo, plantillas del plan de gestión del alcance y formularios de control de cambios en el alcance del proyecto.
  • 61.
    1. Planificación delAlcance Salidas  Plan de gestión del alcance del proyecto El plan de gestión del alcance del proyecto proporciona orientación sobre como el Team de Proyecto definirá, documentará, verificará, gestionará y controlará el alcance del proyecto . Los componentes de un plan de gestión del alcance son:  Un proceso para preparar el alcance del proyecto detallado basado en el enunciado del proyecto preliminar.
  • 62.
    1. Planificación delAlcance Salidas  Plan de gestión del alcance del proyecto  Un proceso que permite la creación de una WBS a partir del enunciado del alcance del proyecto detallado.  Un proceso que especifica como se obtendrá la verificación y aceptación formal de los productos entregables completados del proyecto.  Un proceso para controlar como se procesarán las solicitudes de cambo al enunciado del alcance del proceso detallado. Un plan de gestión del alcance del proyecto es un plan subsidiario del plan de gestión del proyecto o está incluido en éste.
  • 63.
    Administración del Alcance Definición del alcance
  • 64.
    2. Definición delAlcance Entradas  Activos de los procesos de la organización Ya descrito anteriormente.
  • 65.
    2. Definición delAlcance Entradas  Acta de Constitución del proyecto Si no se usa una acta de constitución del proyecto en una organización ejecutante, debe adquirirse o desarrollarse una información similar y usarse para desarrollar el enunciado del alcance del proyecto detallado .
  • 66.
    2. Definición delAlcance Entradas  Enunciado del alcance del proyecto preliminar Si no se usa un enunciado del alcance del proyecto preliminar , debe adquirirse o desarrollarse una información similar, incluida la descripción del alcance del producto, y usarse para desarrollar el enunciado del alcance del proyecto detallado .
  • 67.
    2. Definición delAlcance Entradas  Plan de gestión del alcance del proyecto Ya descrito anteriormente.
  • 68.
    2. Definición delAlcance Entradas  Solicitudes de cambio aprobadas Las solicitudes de cambio aprobadas pueden hacer que se modifique el alcance del proyecto, la calidad del proyecto, los costos estimados o el cronograma del proyecto. A menudo, los cambios se identifican y aprueban mientras se está realizando el trabajo del proyecto.
  • 69.
    2. Definición delAlcance Herramientas y Técnicas  Análisis del producto El análisis del producto incluye técnicas tales como desglose del producto, análisis de sistemas, ingeniería de sistemas, ingeniería del valor, análisis del valor y análisis funcional
  • 70.
    2. Definición delAlcance Herramientas y Técnicas  Identificación de alternativas Es cualquier técnica usada para generar diferentes aproximaciones a un proyecto. Hay una gran variedad de técnicas generales de administración que se usan , como al Brain storming y el pensamiento lateral.
  • 71.
    2. Definición delAlcance Herramientas y Técnicas  Juicio de expertos El juicio de expertos puede usarse para desarrollar parte del enunciado del alcance del proyecto detallado .
  • 72.
    2. Definición delAlcance Herramientas y Técnicas  Análisis de los interesados El análisis de los interesados identifica la influencia y los intereses de los diversos interesados y documenta sus necesidades, deseos y expectativas. El análisis entonces selecciona, prioriza y cuantifica las necesidades, deseos y expectativas para crear requisitos. Las expectativas no cuantificables , tales como la satisfacción del cliente, son sujetivas e implican un alto riesgo de no
  • 73.
    2. Definición delAlcance Salidas  Enunciado del alcance del proyecto El enunciado del alcance del proyecto describe en detalle los productos entregables y el trabajo para crear dichos productos. El enunciado del alcance del proyecto también proporciona un entendimiento común del alcance del proyecto entre los interesados y describe los principales objetivos del proyecto.
  • 74.
    2. Definición delAlcance Salidas  Enunciado del alcance del proyecto También permite al Team del Proyecto realizar una planificación más detallada, guía el trabajo del Team durante la ejecución y proporciona la línea base para evaluar las solicitudes de cambio o trabajo adicional. El enunciado del trabajo incluye:  Objetivos del proyecto  Descripción del alcance del producto  Requisitos del proyecto
  • 75.
    2. Definición delAlcance Salidas  Enunciado del alcance del proyecto  Límites del proyecto  Productos entregables del proyecto  Criterios de aceptación del producto  Restricciones del proyecto  Asunciones del proyecto.  Organización inicial del proyecto  Riesgos iniciales definidos
  • 76.
    2. Definición delAlcance Salidas  Enunciado del alcance del proyecto  Hitos del cronograma  Limitaciones de fondos  Estimación de costos  Requisitos de la configuración del proyecto  Especificaciones del proyecto  Requisitos de aprobación
  • 77.
    2. Definición delAlcance Salidas  Cambios solicitados Los cambios solicitados al plan de gestión del proyecto y sus planes subsidiarios pueden desarrollarse durante el proceso de Definición del Alcance . Los cambios solicitados se procesan para su revisión y disposición a través del proceso Control Integrado de Cambios .
  • 78.
    2. Definición delAlcance Salidas  Plan de gestión del alcance del proyecto Puede ser necesario actualizar el componente plan de gestión del alcance del proyecto del plan de gestión del proyecto a fin de incluir las solicitudes de cambio aprobadas resultante del Proceso Definición del Alcance del proyecto.
  • 79.
    Administración del Alcance Creación del WBS
  • 80.
    3. Creación delWBS Entradas  Activos de los procesos de la organización Ya descrito anteriormente.
  • 81.
    3. Creación delWBS Entradas  Enunciado del alcance del proyecto Ya descrito anteriormente.
  • 82.
    3. Creación delWBS Entradas  Plan de gestión del alcance del proyecto Ya descrito anteriormente.
  • 83.
    3. Creación delWBS Entradas  Solicitudes de cambio aprobadas Ya descrito anteriormente.
  • 84.
    3. Creación delWBS Herramientas y Técnicas  Plantillas de la estructura de desglose del trabajo Si bien cada proyecto es único, a menudo una WBS de un proyecto anterior puede usarse como plantilla para un nuevo proyecto. Por ejemplo, muchos proyectos dentro de una organización dada tendrán un ciclo de vida del proyecto igual o similar y por lo tanto tendrán productos entregables requeridos iguales o similares para cada fase.
  • 85.
    3. Creación delWBS Herramientas y Técnicas  Descomposición La descomposición involucra subdividir los principales deliverables del proyecto en componentes manejables hasta que los mismos sean definidos con suficientes detalles para soportar las actividades del proyecto (planeamiento, ejecución, control y cierre). Ver “Tema para profundizar”.
  • 86.
    3. Creación delWBS Salidas  Enunciado del alcance del proyecto (actualizaciones) Si las solicitudes de cambio aprobadas son el resultado del proceso Crear WBS, el enunciado del alcance del proyecto deberá ser actualizado para incluir aquellos cambio aprobados.
  • 87.
    3. Creación delWBS Salidas  Estructura de desglose del trabajo El documento clave generado por el proceso Crear WBS es la misma WBS. A cada componente de la WBS se le asigna un identificador único de un código de cuentas . Estos identificadores proporcionan una estructura para un resumen jerárquico de información sobre costos, cronograma y recursos.
  • 88.
    3. Creación delWBS Salidas La WBS no deberá ser confundida con otros tipos de estructuras de desglose, que se usan para presentar la información del proyecto tales como:  OBS – Organizational Breakdown Structure - Se usa para mostrar que elementos de trabajo han sido asignados a que unidades organizativas.  RBS – Resource Breakdown Structure - Es una variación del OBS y se usa cuando los elementos de trabajo han sido asignados a individuos.  BOM - Bill of Materials - Presenta una vista jerárquica de los ensamblajes, subensamblajes y componentes físicos para fabricar un producto.
  • 89.
    3. Creación delWBS Salidas  Diccionario de la WBS El documento generado por el proceso Crear WBS que respalda la WBS se denomina diccionario de la WBS y es un documento que acompaña la WBS.
  • 90.
    3. Creación delWBS Salidas  Línea base del alcance El enunciado del alcance del proyecto detallado y aprobado, así como su WBS y diccionario de la WBS, constituyen la línea base del alcance del proyecto.
  • 91.
    3. Creación delWBS Salidas  Plan de gestión del alcance del proyecto (actualizaciones) Puede ser necesario actualizar el plan de gestión del alcance del proyecto para incluir las solicitudes de cambios aprobadas generadas durante el proceso Crear WBS .
  • 92.
    3. Creación delWBS Salidas  Cambios solicitados Los cambios solicitados al enunciado del alcance del proyecto y sus componentes pueden generarse a partir del proceso crear WBS y se procesan para su revisión y aprobación a través del proceso Control Integrado de cambios .
  • 93.
    Administración del Alcance Verificación del alcance
  • 94.
    4. Verificación delAlcance Entradas  Enunciado del alcance del proyecto El enunciado del alcance del proyecto incluye la descripción del alcance del producto que describe el producto que debe revisarse y los criterios de aceptación del producto .
  • 95.
    4. Verificación delAlcance Entradas  Diccionario de la WBS El diccionario de la WBS es un componente de la definición del alcance del proyecto detallado y se usa para verificar que los productos entregables que se están produciendo y aceptando están comprendidos dentro del alcance del proyecto aprobado.
  • 96.
    4. Verificación delAlcance Entradas  Plan de gestión del alcance del proyecto Ya descrito anteriormente.
  • 97.
    4. Verificación delAlcance Entradas  Productos entregables Los productos entregables son aquellos que se han completado total o parcialmente.
  • 98.
    4. Verificación delAlcance Herramientas y Técnicas  Inspección La inspección incluye actividades tales como mediciones, exámenes y ensayos para determinar si los resultados cumplen con los requerimientos. Muchas veces, las inspecciones se llaman: revisiones, auditorias y visitas in situ.
  • 99.
    4. Verificación delAlcance Salidas  Productos entregables aceptados El proceso Verificación del Alcance documenta aquellos productos entregables completados que se han aceptado.
  • 100.
    4. Verificación delAlcance Salidas  Cambios solicitados Los cambios solicitados pueden generarse a partir del proceso Verificación del alcance y se procesan para su revisión y aprobación a través del procesos Control Integrado de Cambios .
  • 101.
    4. Verificación delAlcance Salidas  Acciones correctivas recomendadas Ya descrito anteriormente.
  • 102.
    Administración del Alcance Control del alcance
  • 103.
    5. Control delAlcance Entradas  Enunciado del alcance del proyecto El enunciado del alcance del proyecto, junto con su WBS y el diccionario de la WBS, define la línea base del alcance del proyecto y el alcance del producto.
  • 104.
    5. Control delAlcance Entradas  Estructura de desglose del trabajo Ya descrito anteriormente.
  • 105.
    5. Control delAlcance Entradas  Diccionario de la WBS Ya descrito anteriormente.
  • 106.
    5. Control delAlcance Entradas  Plan de gestión del alcance del proyecto Ya descrito anteriormente.
  • 107.
    5. Control delAlcance Entradas  Informe de rendimiento Los informes de rendimiento proporcionan información sobre el rendimiento del trabajo del proyecto, como por ejemplo los productos entregables intermedios que se han completado.
  • 108.
    5. Control delAlcance Entradas  Solicitudes de cambio aprobadas Una solicitud de cambio aprobada que causa un impacto sobre el alcance del proyecto es cualquier modificación a la línea base del proyecto acordada , según se define en el enunciado del alcance del proyecto.
  • 109.
    5. Control delAlcance Entradas  Información sobre el rendimiento del trabajo Ya descrito anteriormente.
  • 110.
    5. Control delAlcance Herramientas y Técnicas  Sistema de control de cambios Un sistema de control de cambios en el alcance del proyecto define los procedimientos por los cuales pueden modificarse el alcance del proyecto y el alcance del producto. El sistema incluye la documentación, los sistemas de seguimiento y niveles de aprobación para autorizar cambios.
  • 111.
    5. Control delAlcance Herramientas y Técnicas  Análisis de variación Las mediciones del rendimiento del proyecto se usan para evaluar la magnitud de la variación . Entre los aspectos importantes del control del alcance del proyecto se incluyen determinar la causa de variación relativa a la línea base del alcance.
  • 112.
    5. Control delAlcance Herramientas y Técnicas  Replanificación Las solicitud de cambios aprobadas que afectan el alcance pueden exigir que se hagan modificaciones en la WBS, en el enunciado del alcance del proyecto y en el plan de gestión del alcance del proyecto.
  • 113.
    5. Control delAlcance Herramientas y Técnicas  Sistema de gestión de la configuración Un sistema de gestión de la configuración proporciona procedimientos para el estado de los productos entregables y asegura que se tengan en cuenta y se documenten los cambios solicitados en el alcance del proyecto y del producto antes de procesarse a través del proceso Control Integrado de Cambios .
  • 114.
    5. Control delAlcance Salidas  Enunciado del alcance del proyecto (actualizaciones) Si las solicitudes de cambio aprobadas tienen efecto sobre el alcance del proyecto, el enunciado del alcance del proyecto se revisa y se emite nuevamente para reflejar los cambios aprobados. El enunciado del alcance aprobado se convierte en la nueva línea base del alcance del proyecto para cambios futuros.
  • 115.
    5. Control delAlcance Salidas  Estructura de desglose del trabajo (actualizaciones) Si las solicitudes de cambio aprobadas tienen efecto sobre el alcance del proyecto, el WBS se revisa y se emite nuevamente para reflejar los cambios aprobados.
  • 116.
    5. Control delAlcance Salidas  Diccionario de la WBS (actualizaciones) Si las solicitudes de cambio aprobadas tienen efecto sobre el alcance del proyecto, el diccionario del WBS se revisa y se emite nuevamente para reflejar los cambios aprobados.
  • 117.
    5. Control delAlcance Salidas  Línea base del alcance (actualizaciones) Ya descrito anteriormente.
  • 118.
    5. Control delAlcance Salidas  Cambios solicitados Los resultados del control del alcance pueden generar cambios solicitados, que se procesan para su revisión y disposición de acuerdo con el proceso Control Integral de Cambios
  • 119.
    5. Control delAlcance Salidas  Acciones correctivas recomendadas Una acción correctiva recomendad es todo paso recomendado para alinear el rendimiento del proyecto futuro esperado con el plan de gestión del proyecto y el enunciado del alcance.
  • 120.
    5. Control delAlcance Salidas  Activos de los procesos de la organización (actualizaciones) Las causas de las variaciones, el razonamiento detrás de la acción correctiva tomada y otros tipos de lecciones aprendidas del control de cambios al alcance deberán estar documentados para que esta información se vuelva parte de la base de datos histórica para este y otros proyectos de la compañía.
  • 121.
    5. Control delAlcance Salidas  Plan de gestión del proyecto (actualizaciones) Si las solicitudes de cambio aprobadas tienen efecto sobre el alcance del proyecto, los correspondientes documentos de componentes y la línea base de costos, así como la línea base del cronograma del plan de gestión del proyecto, se revisan y se emiten nuevamente para reflejar los cambios aprobados.
